Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Czerwiec 2025
02 czerwca km 606+150 nawierzchnia betonowa C35_45
02 czerwca km 606+150’ budowa ustroju nośnego WD_72 i wykonano podbudowę pomocniczą C5_6

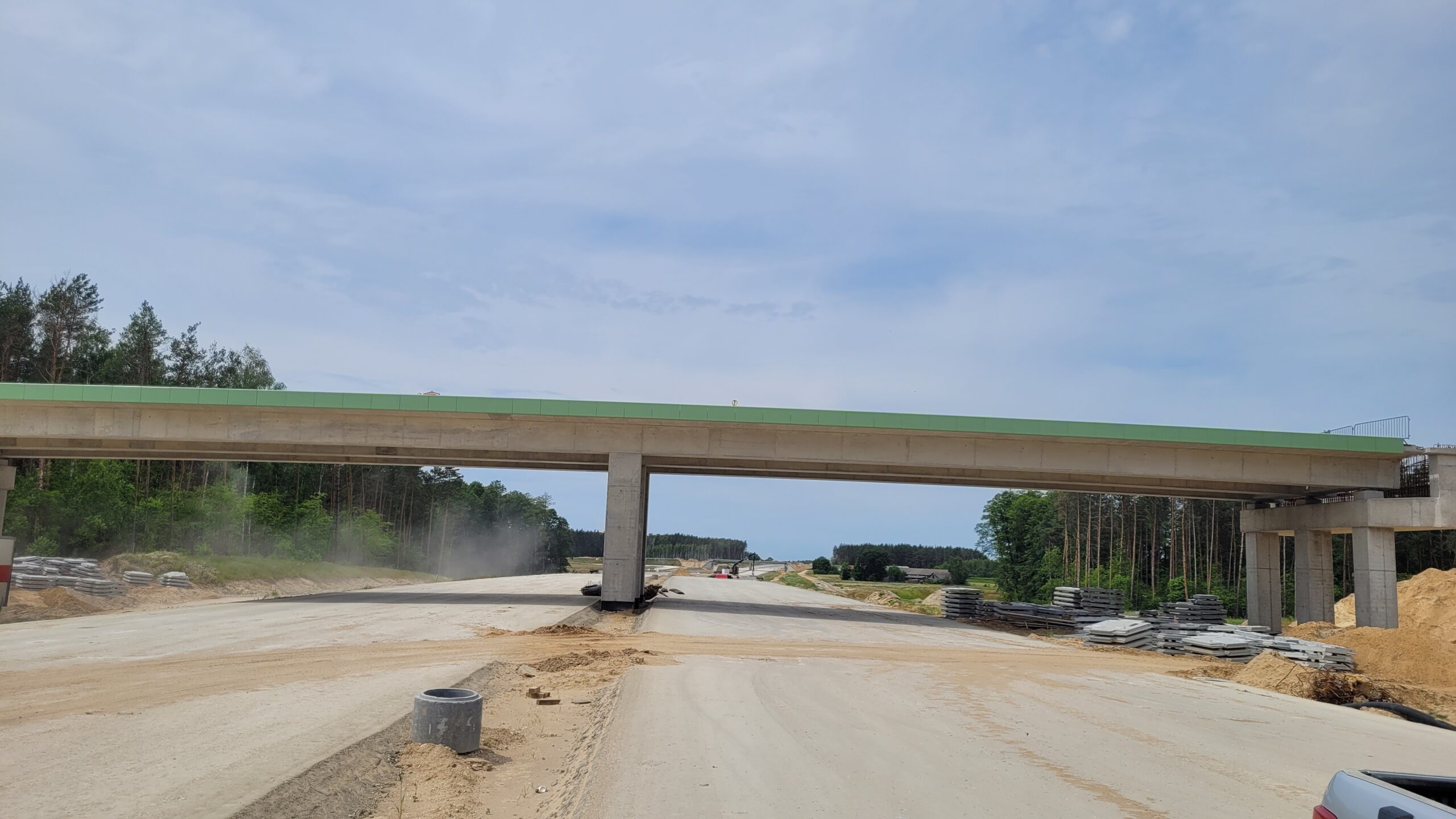

02 czerwca km 606+900 budowa ustroju nośnego WD_73C i podbudowa zasadnicza C8_10
02 czerwca km 608+300 wykonywano podbudowę zasadniczą C8_10
02 czerwca km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A

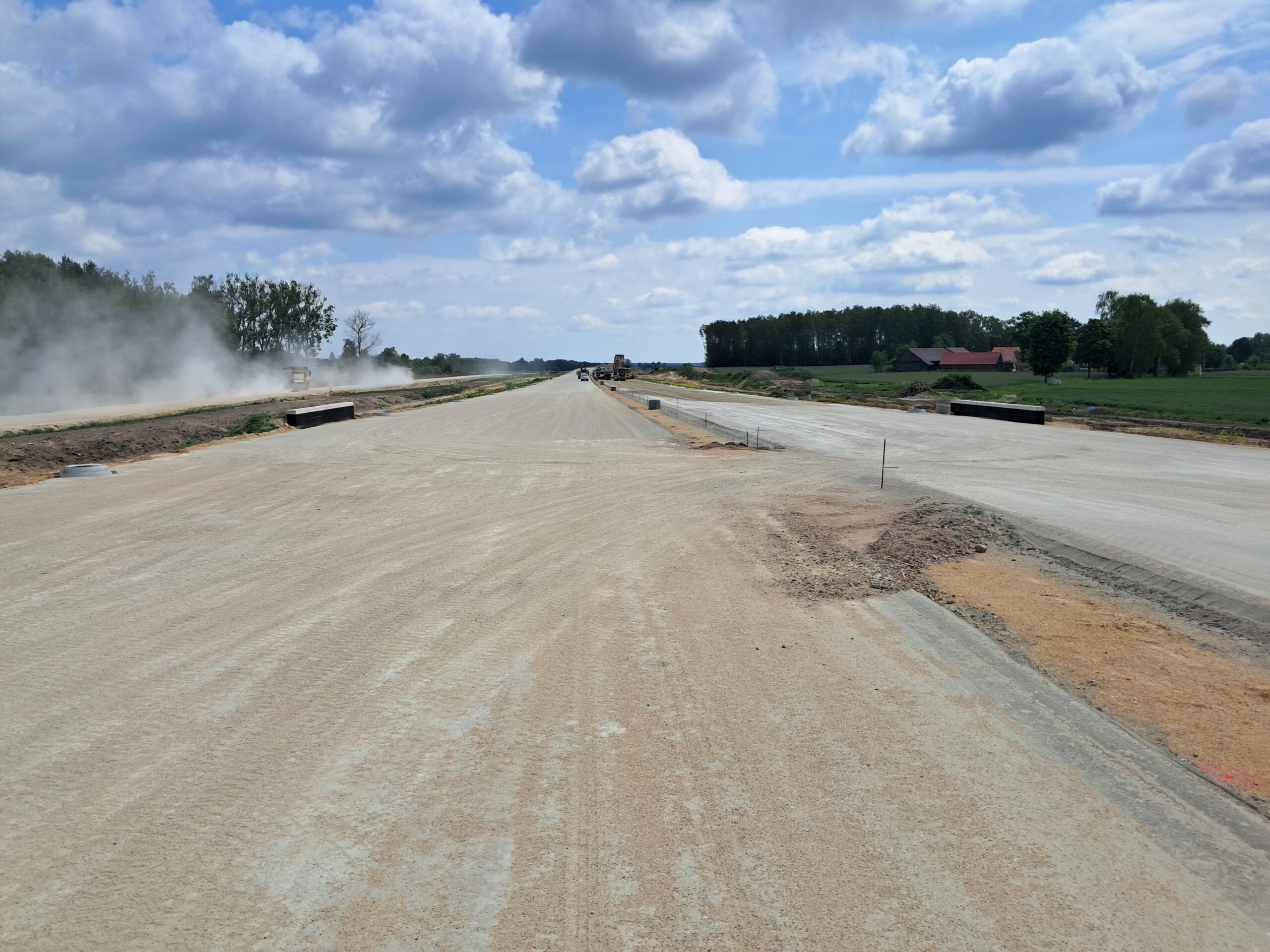

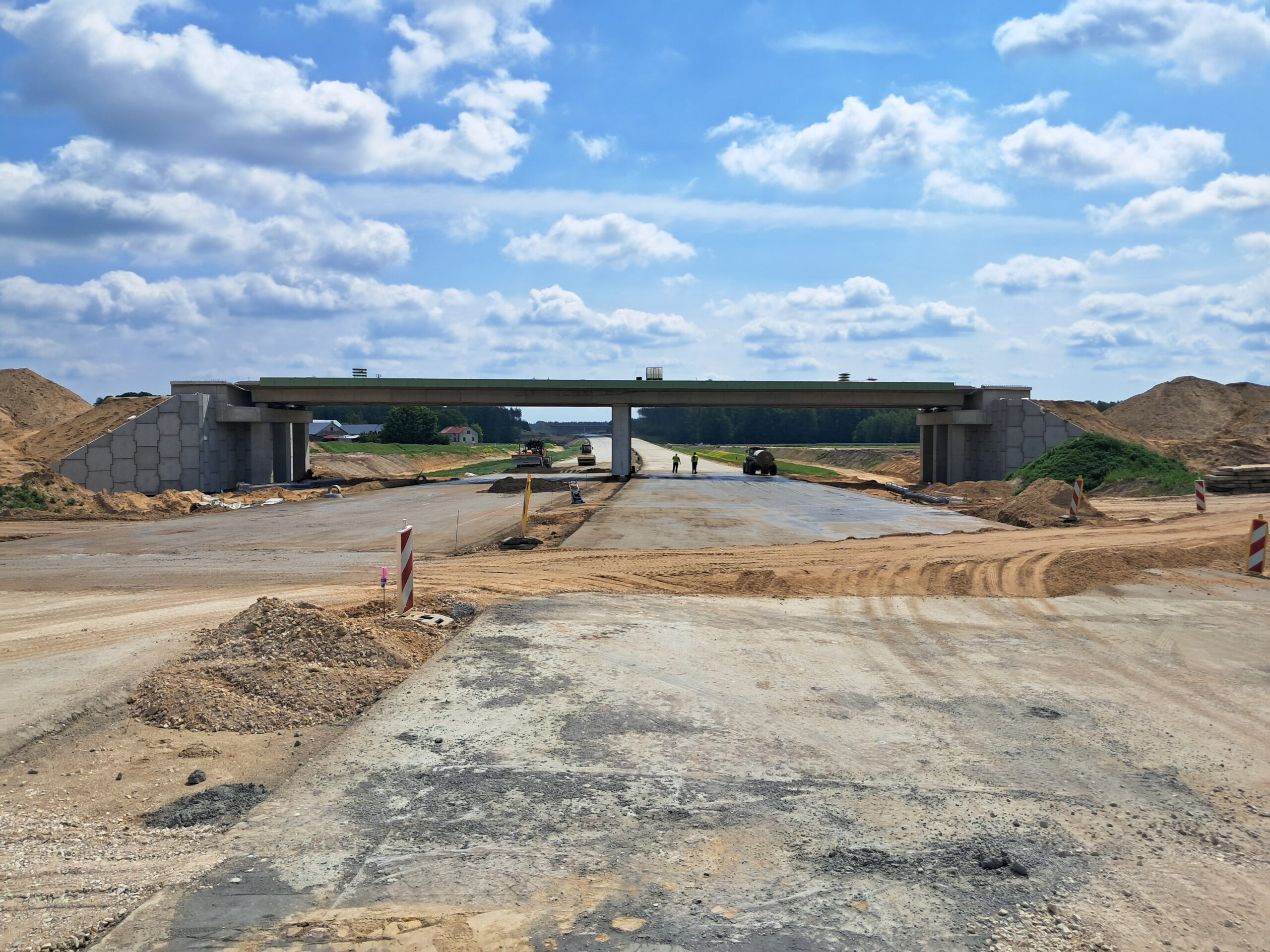

02 czerwca km 608+950’ wykonano podbudowę pomocniczą C5_6 nad PP_69

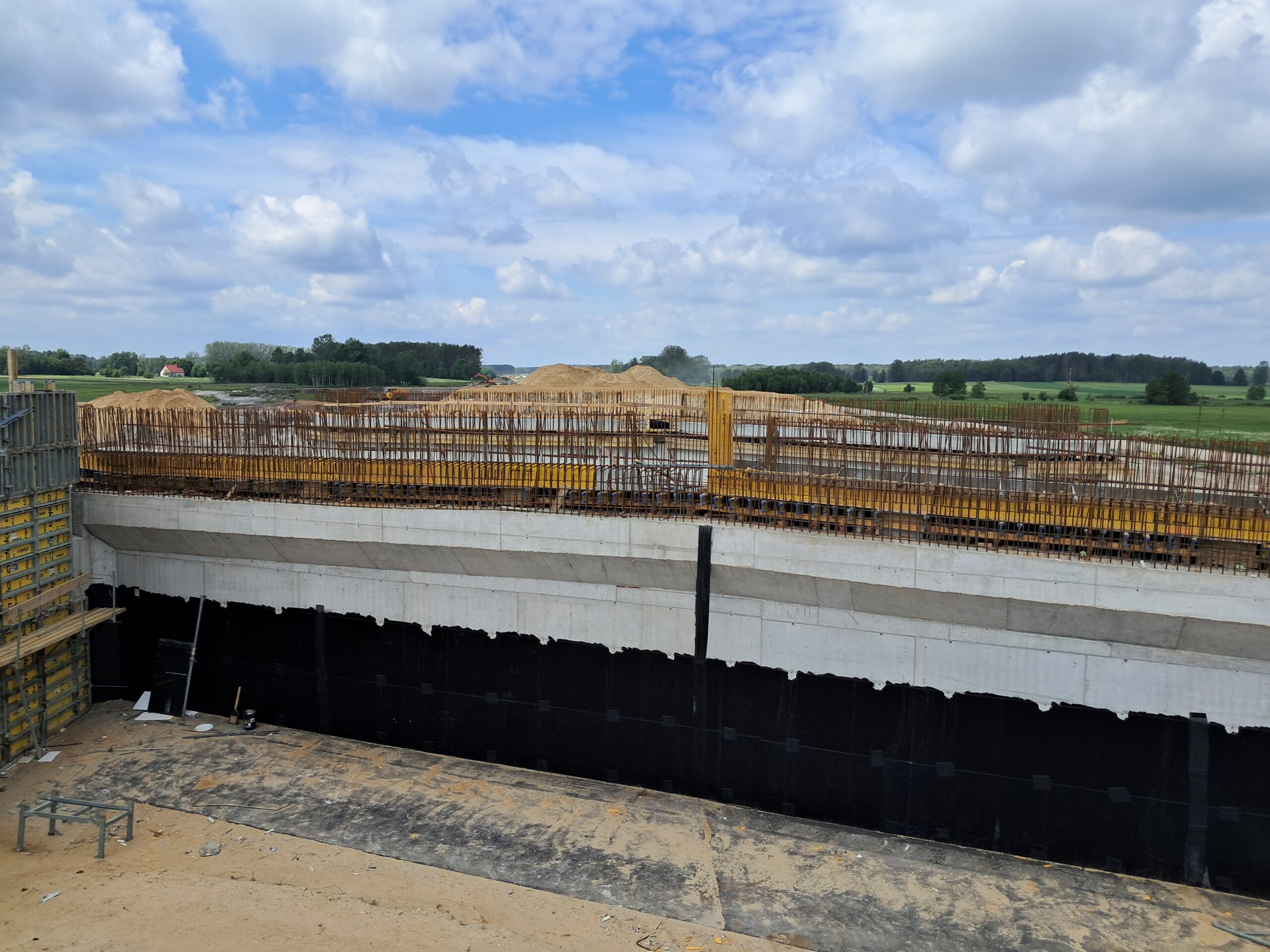

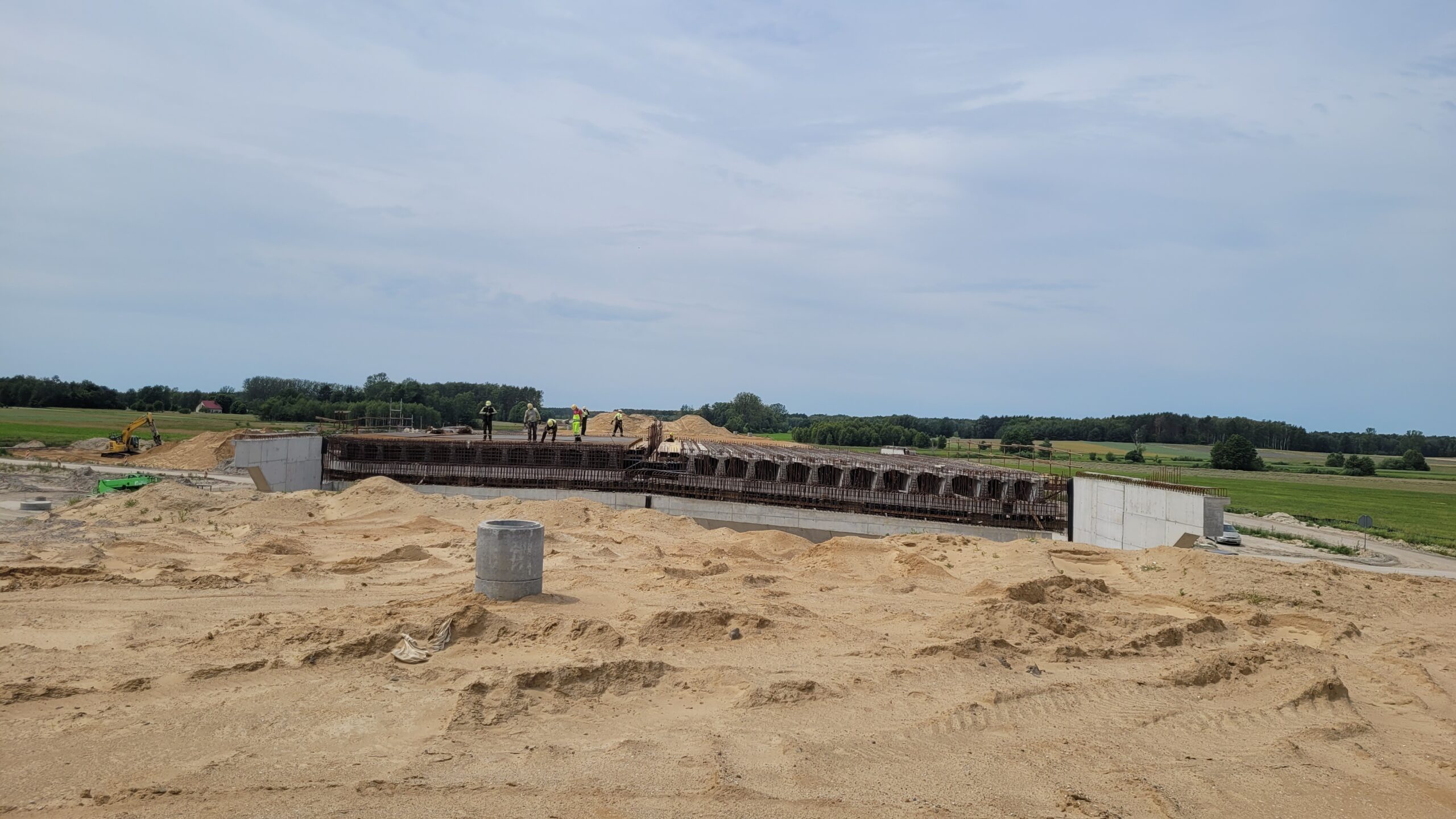

02 czerwca km 610+050 budowa nasypu wykonano podpory WA_74

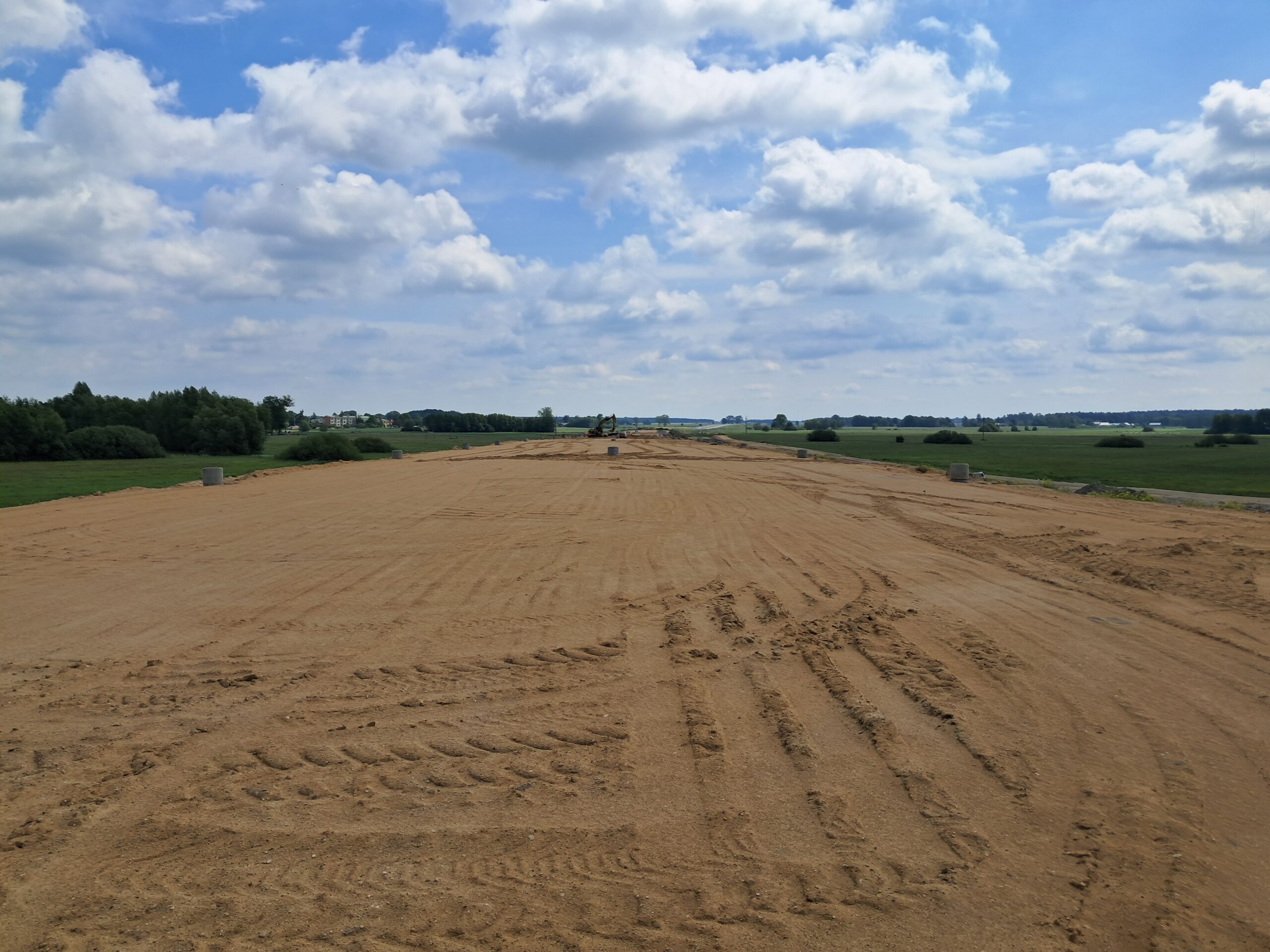

02 czerwca km 610+050’ wykonano GWN
02 czerwca km 603+600’ nawierzchnia betonowa C35_45

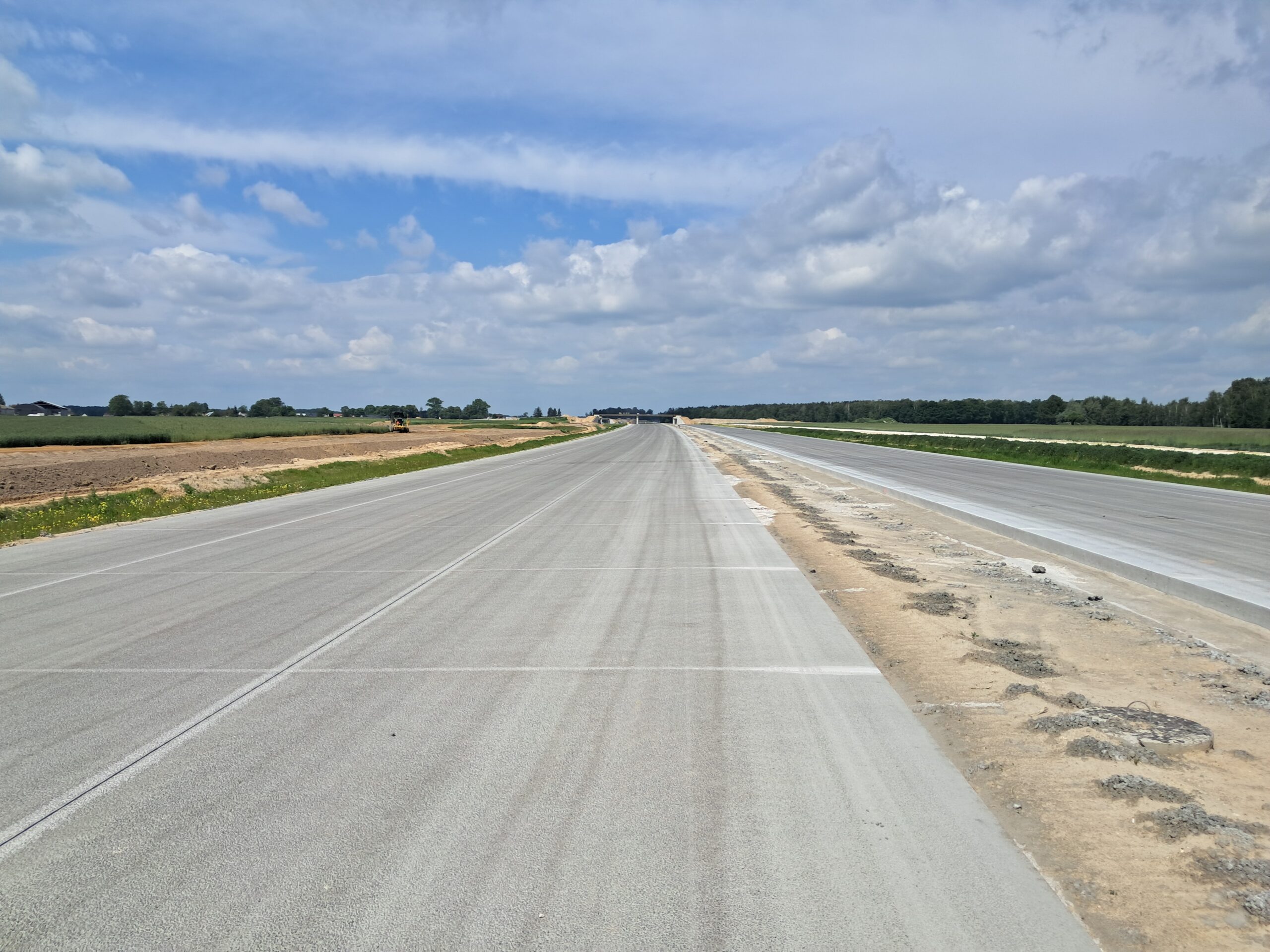

02 czerwca km 604+400 nawierzchnia betonowa C35_45
02 czerwca km 604+400’ nawierzchnia betonowa C35_45

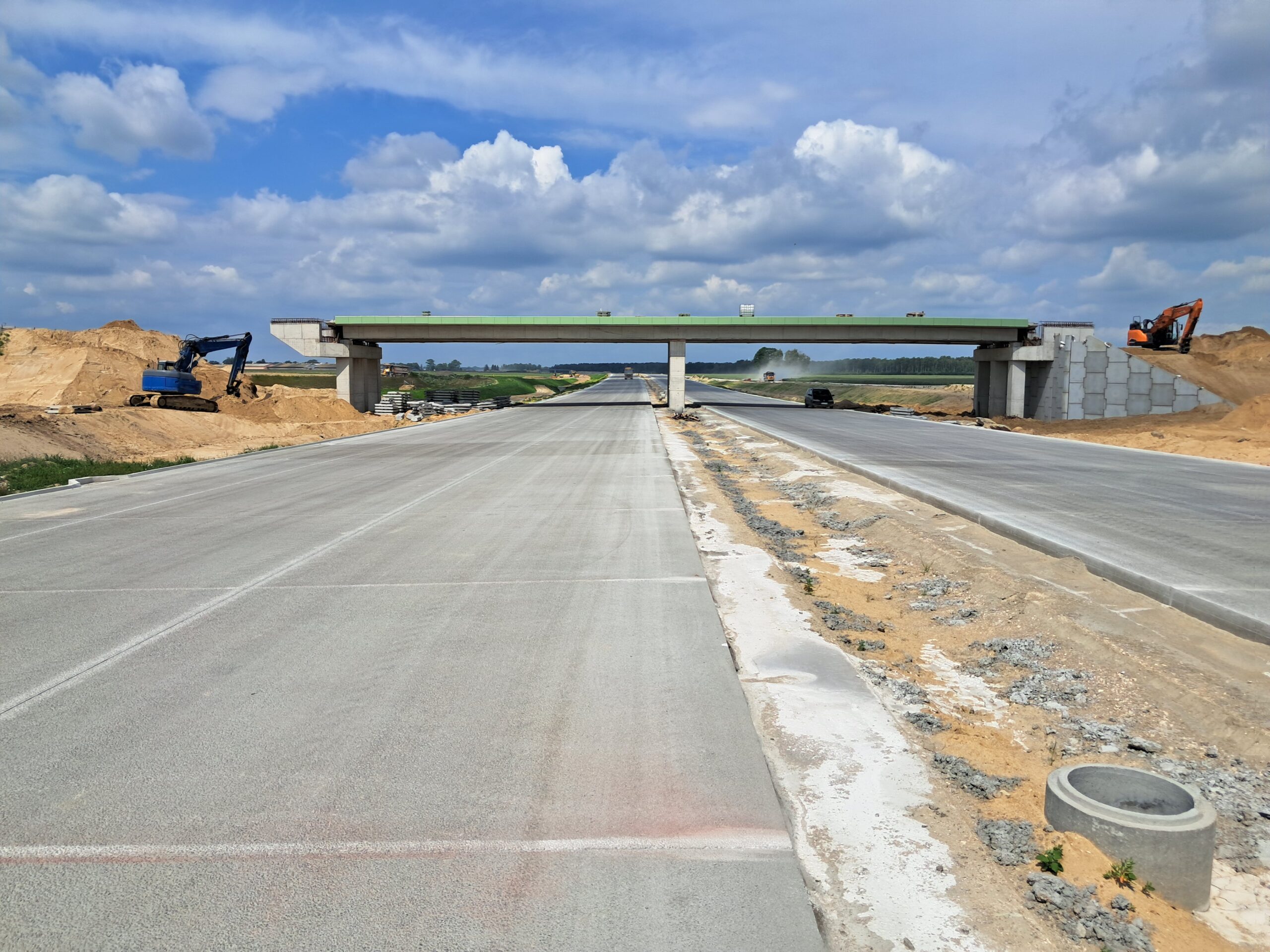

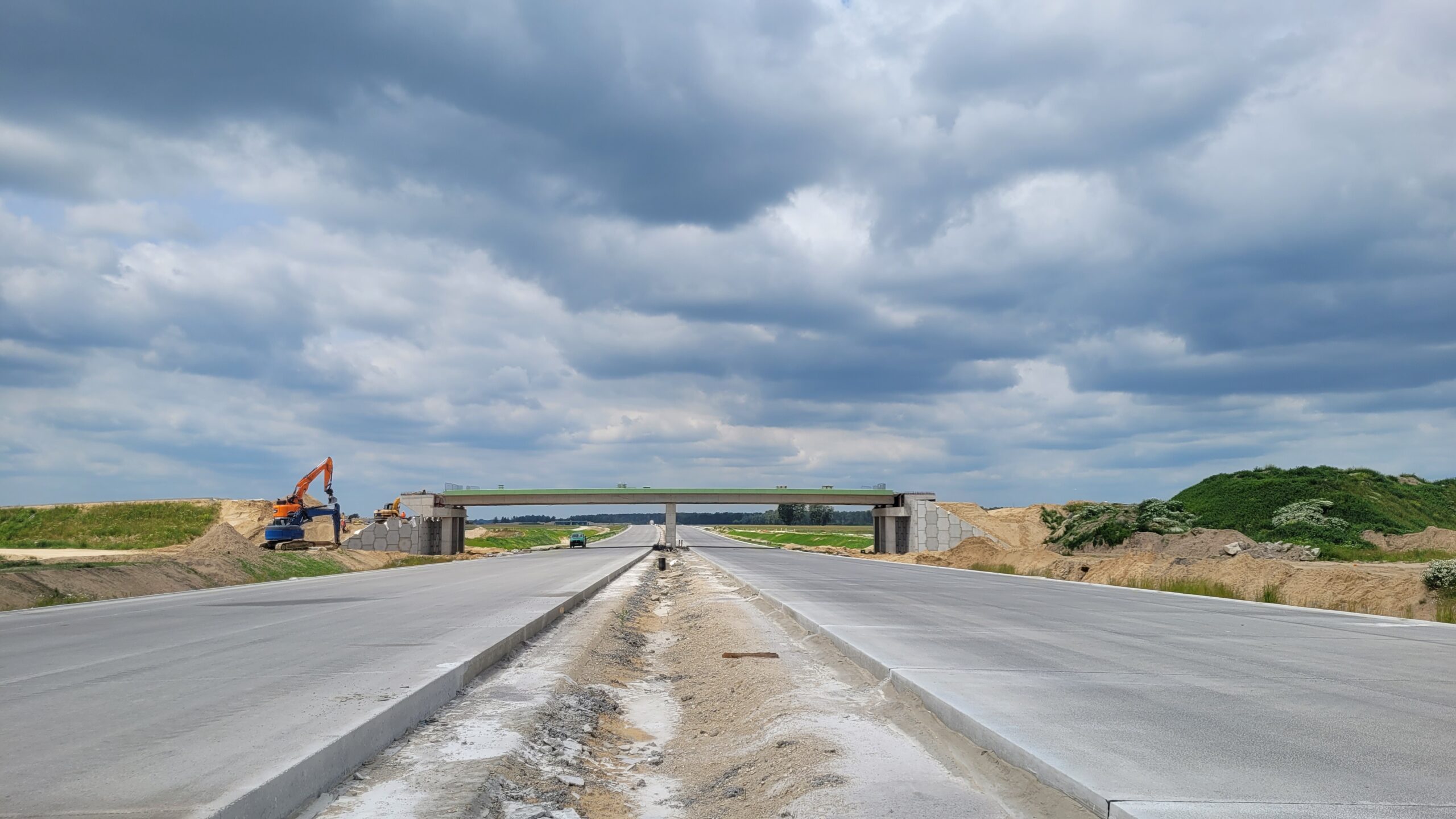

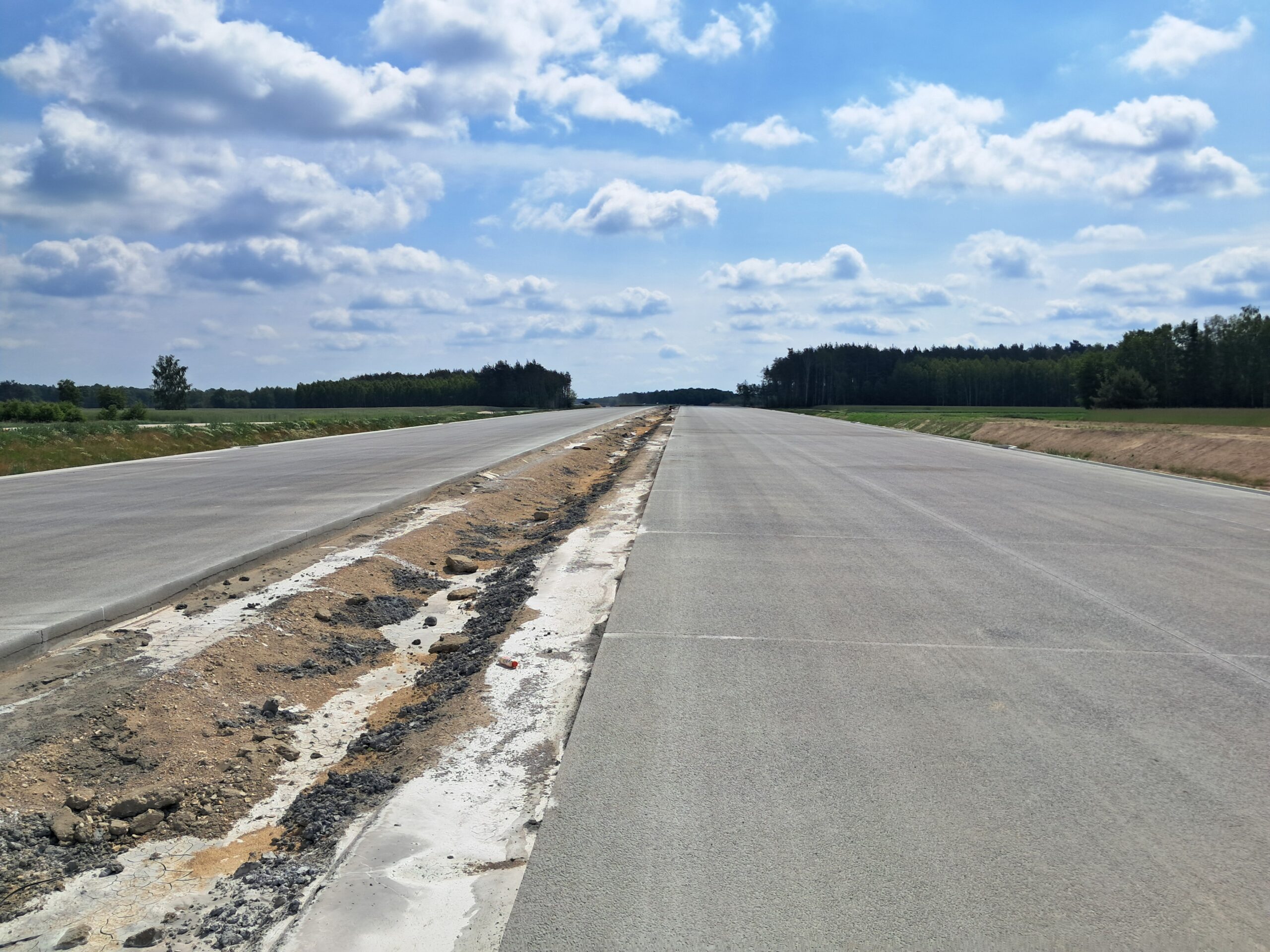

02 czerwca km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45

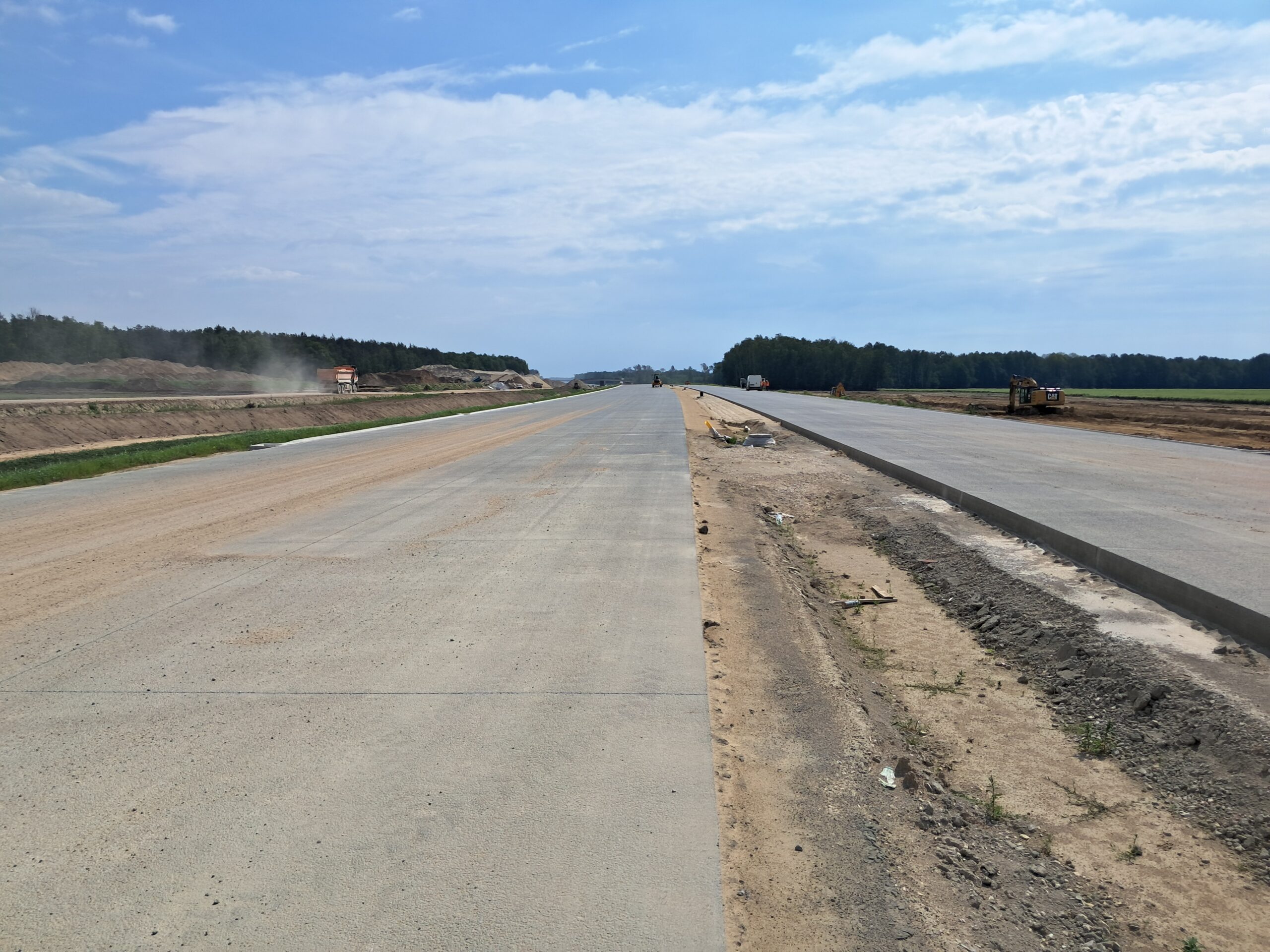

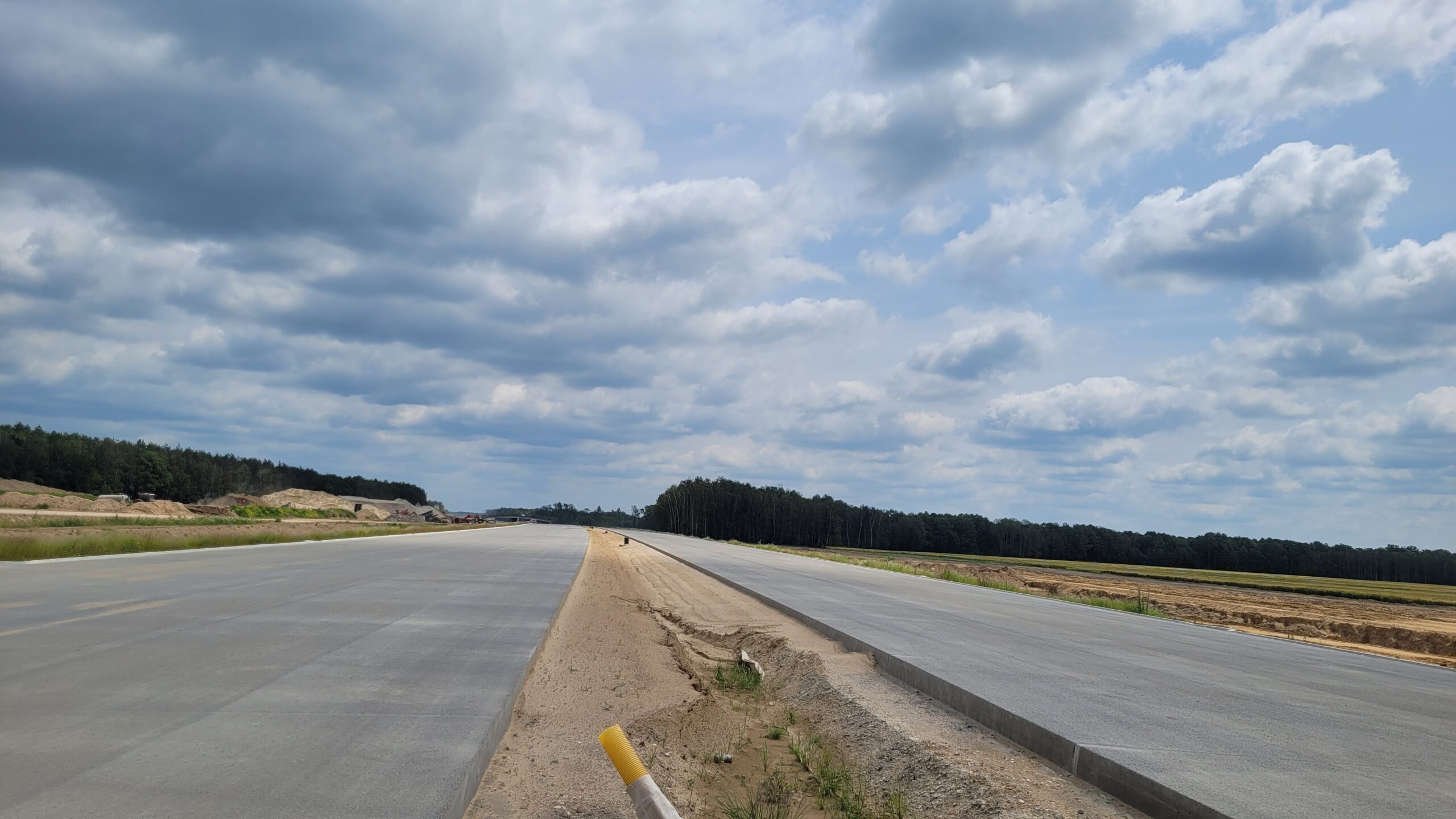

02 czerwca km 598+200’ wykonano nawierzchnię betonową C35_45
02 czerwca km 599+700 nawierzchnia betonowa C35_45

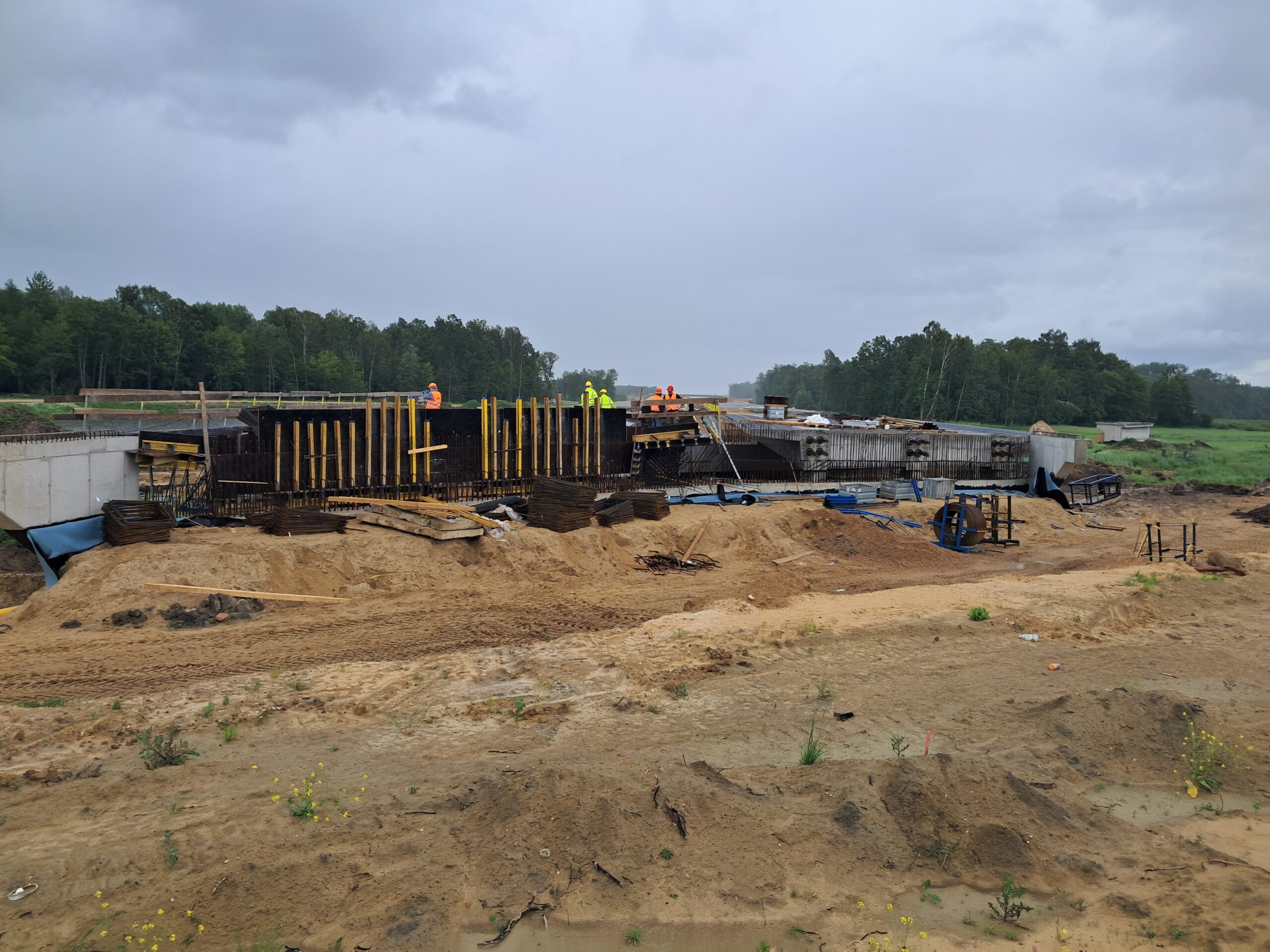

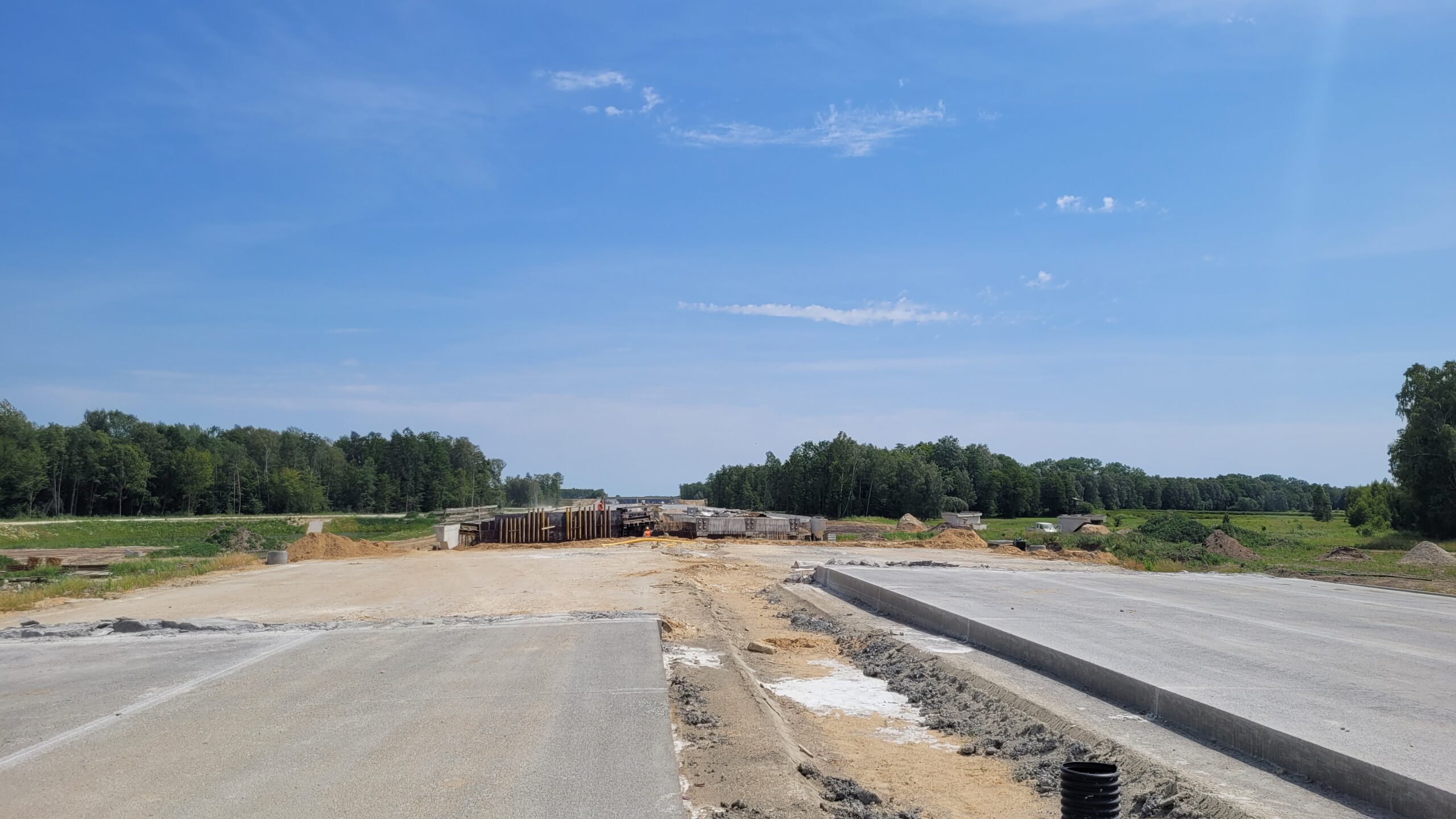

02 czerwca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
02 czerwca km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68

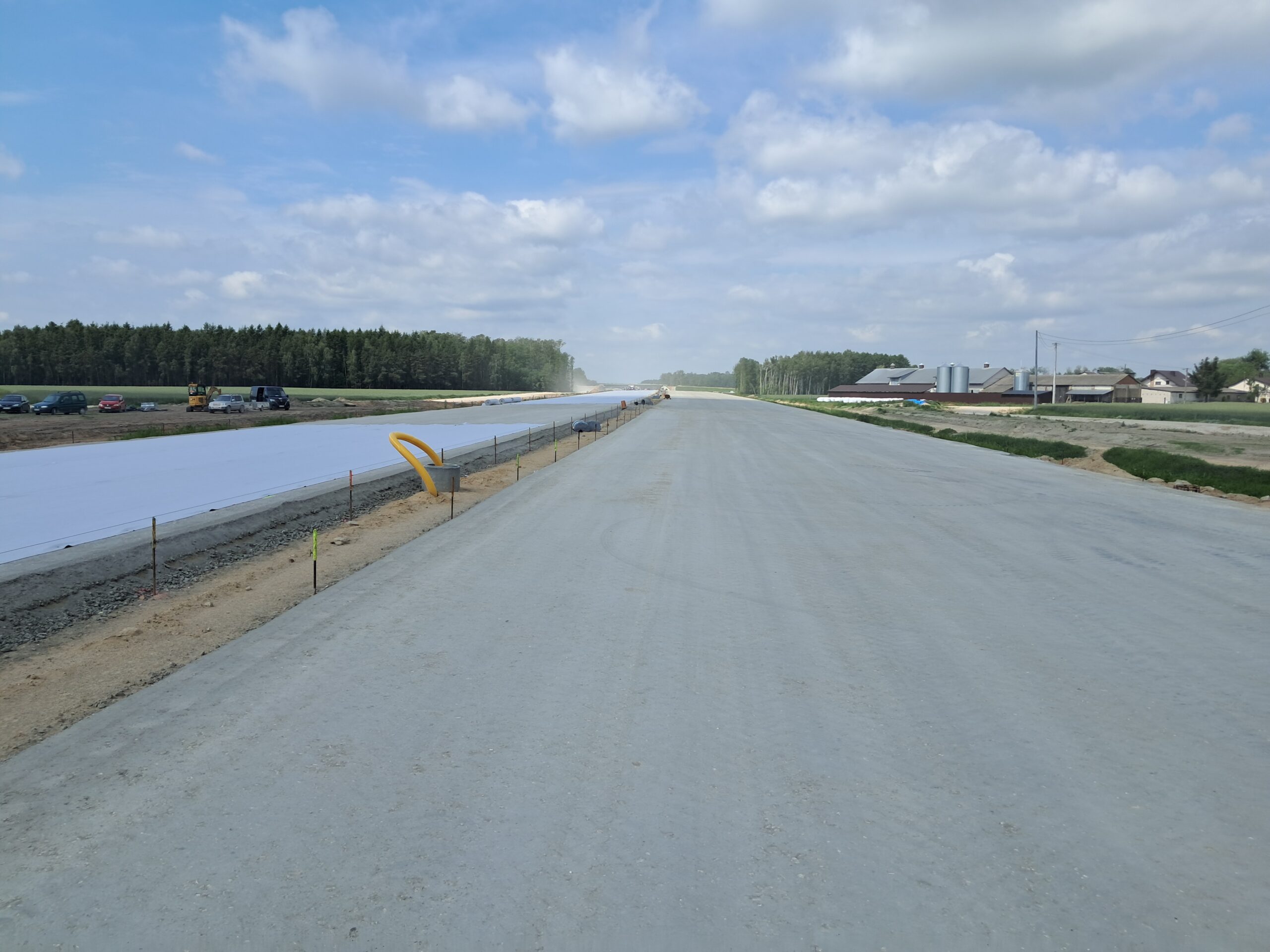

02 czerwca km 601+500 podbudowa zasadnicza C8_10 i ułożono geowłókninę
02 czerwca km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A

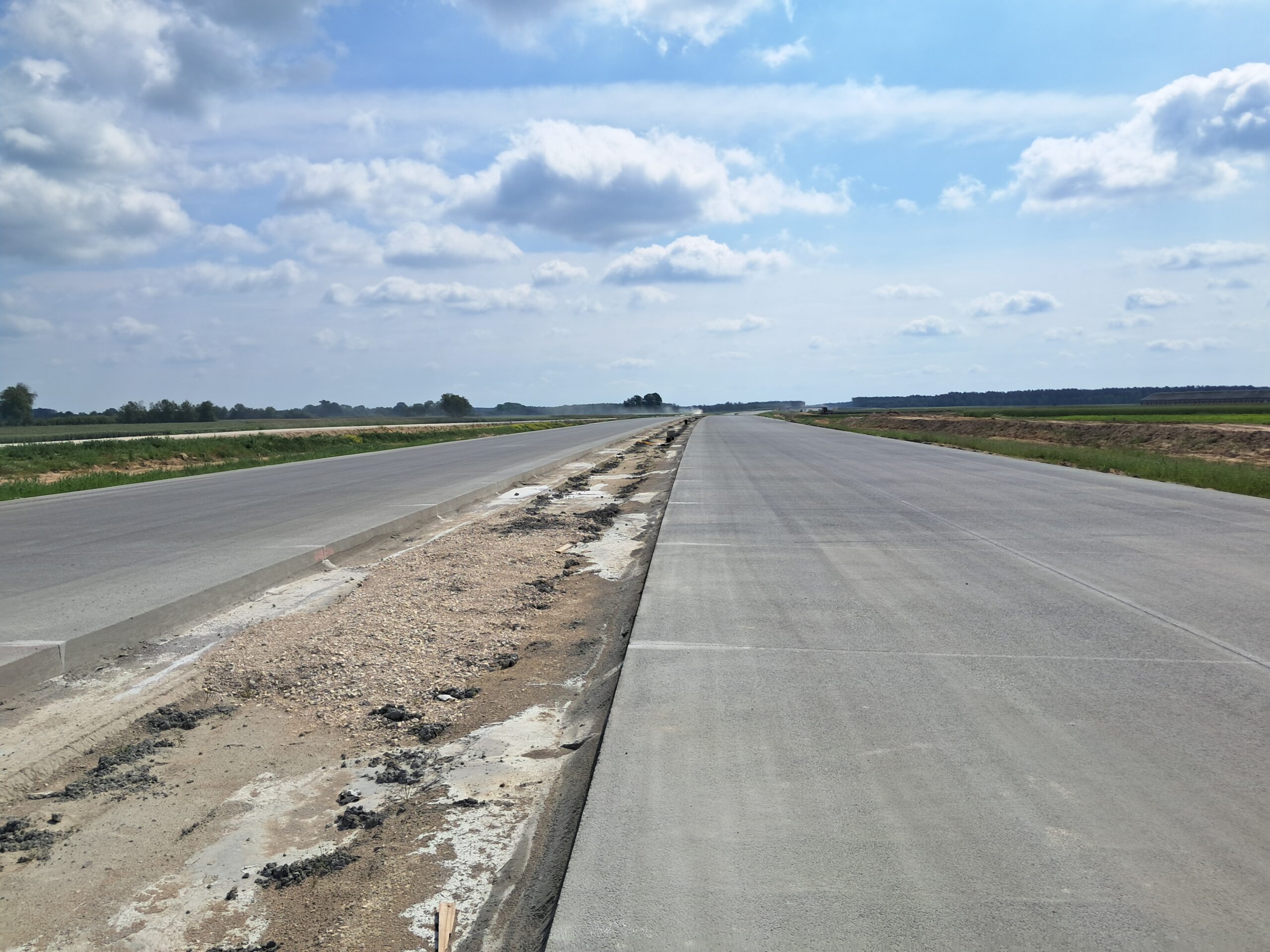

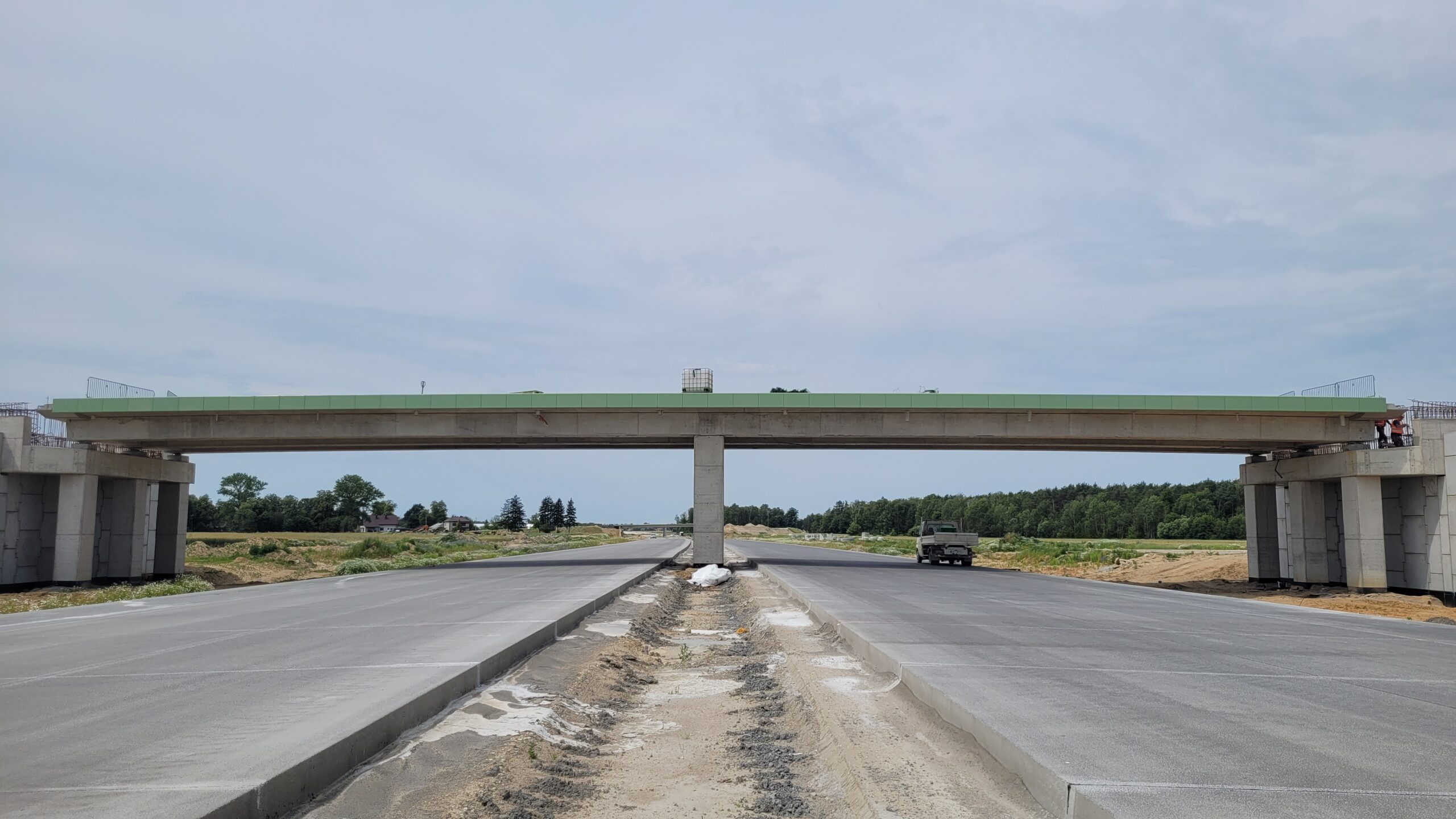

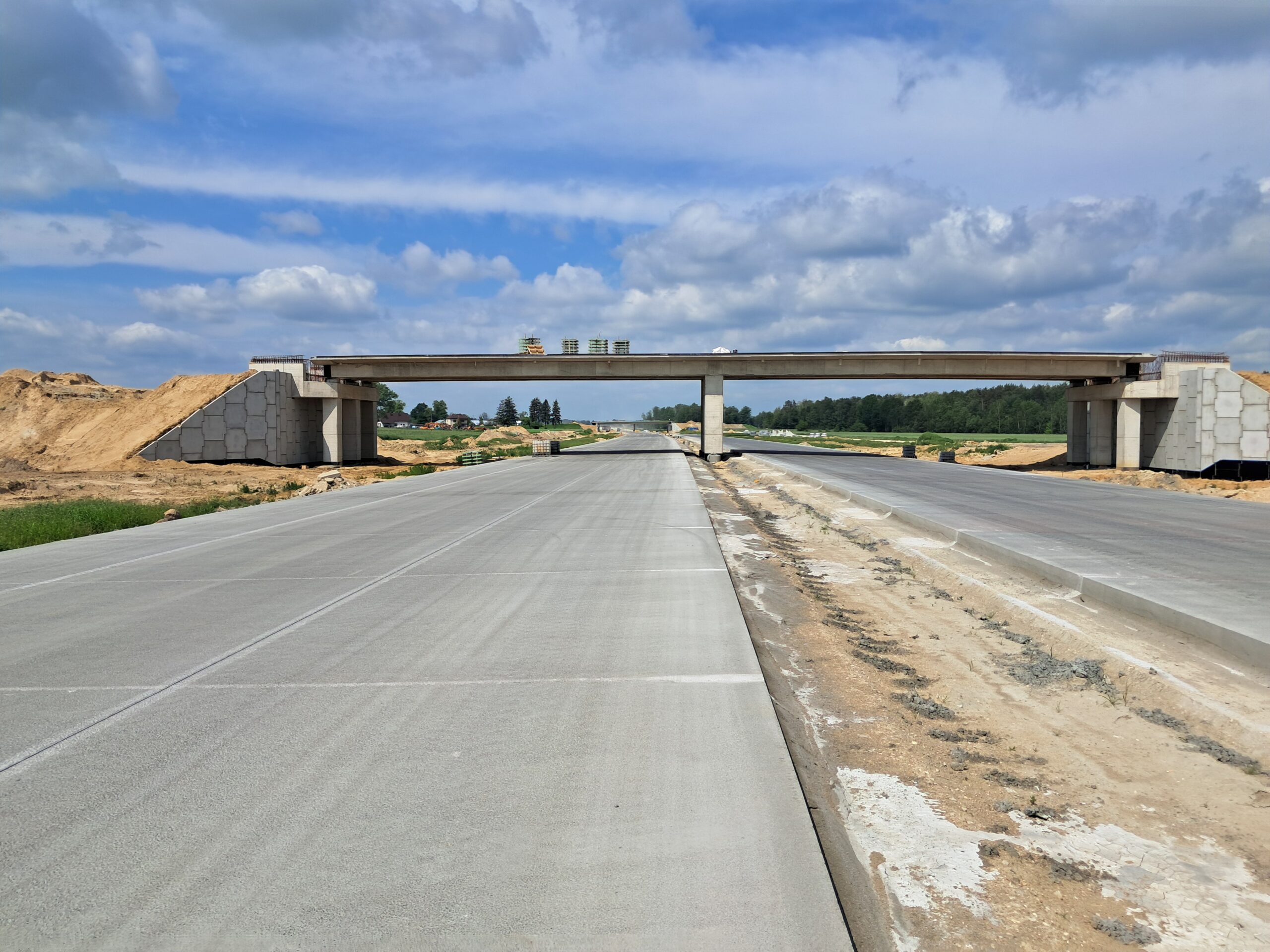

02 czerwca km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
02 czerwca km 605+300’ nawierzchnia betonowa C35_45
09 czerwca km 598+200’ wykonano nawierzchnię betonową C35_45

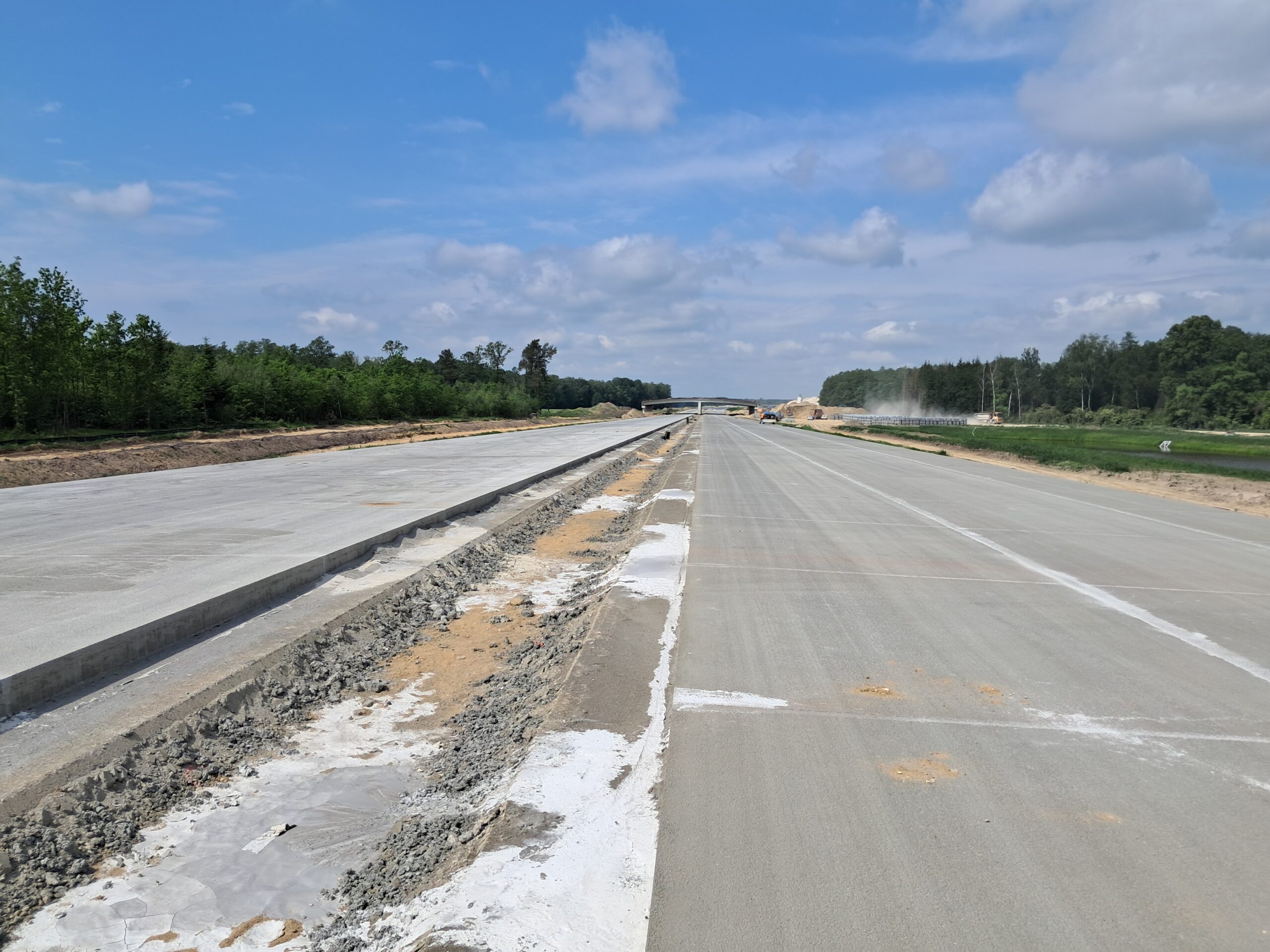

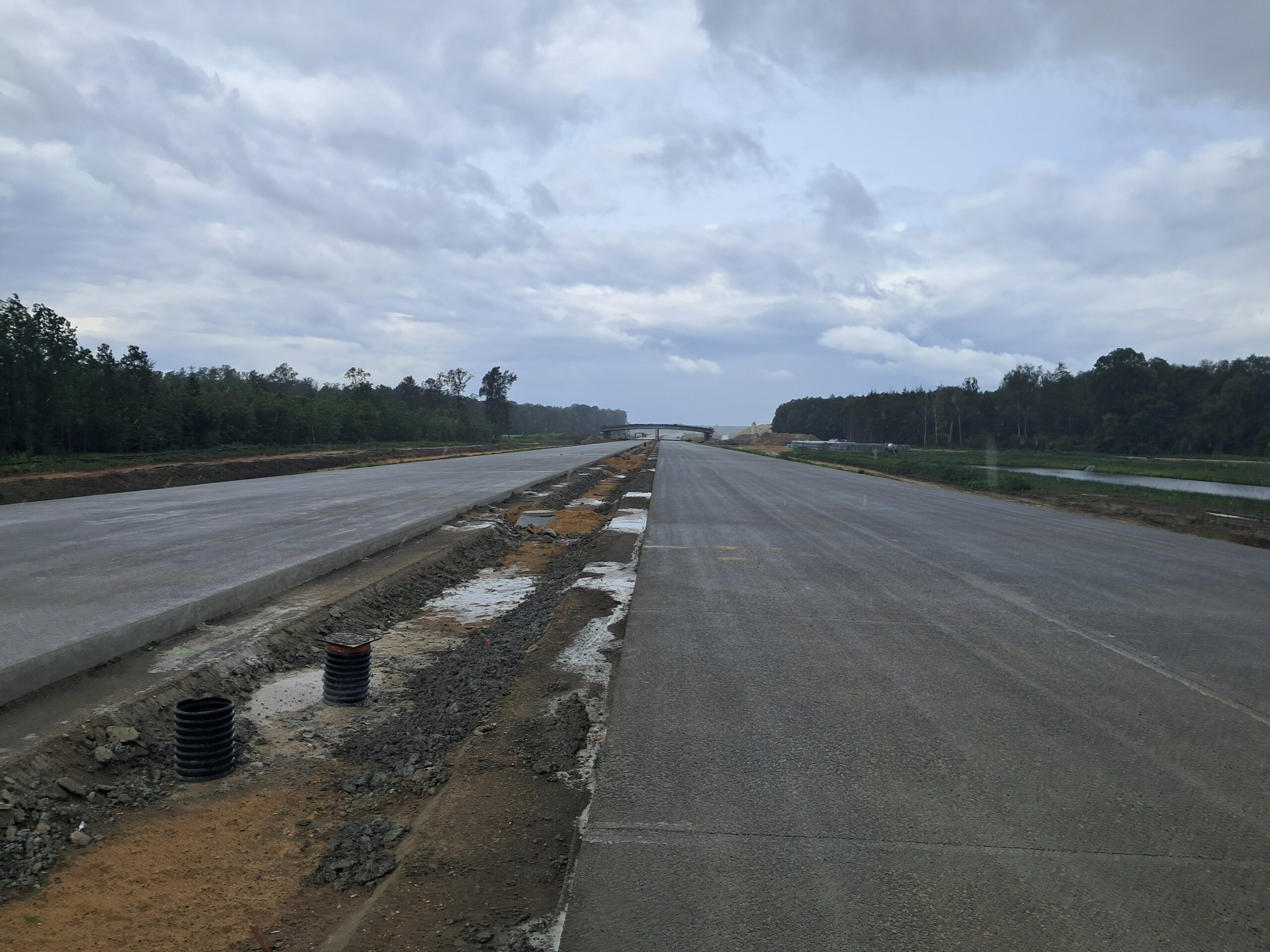

09 czerwca km 599+700 nawierzchnia betonowa C35_45
09 czerwca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
09 czerwca km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68

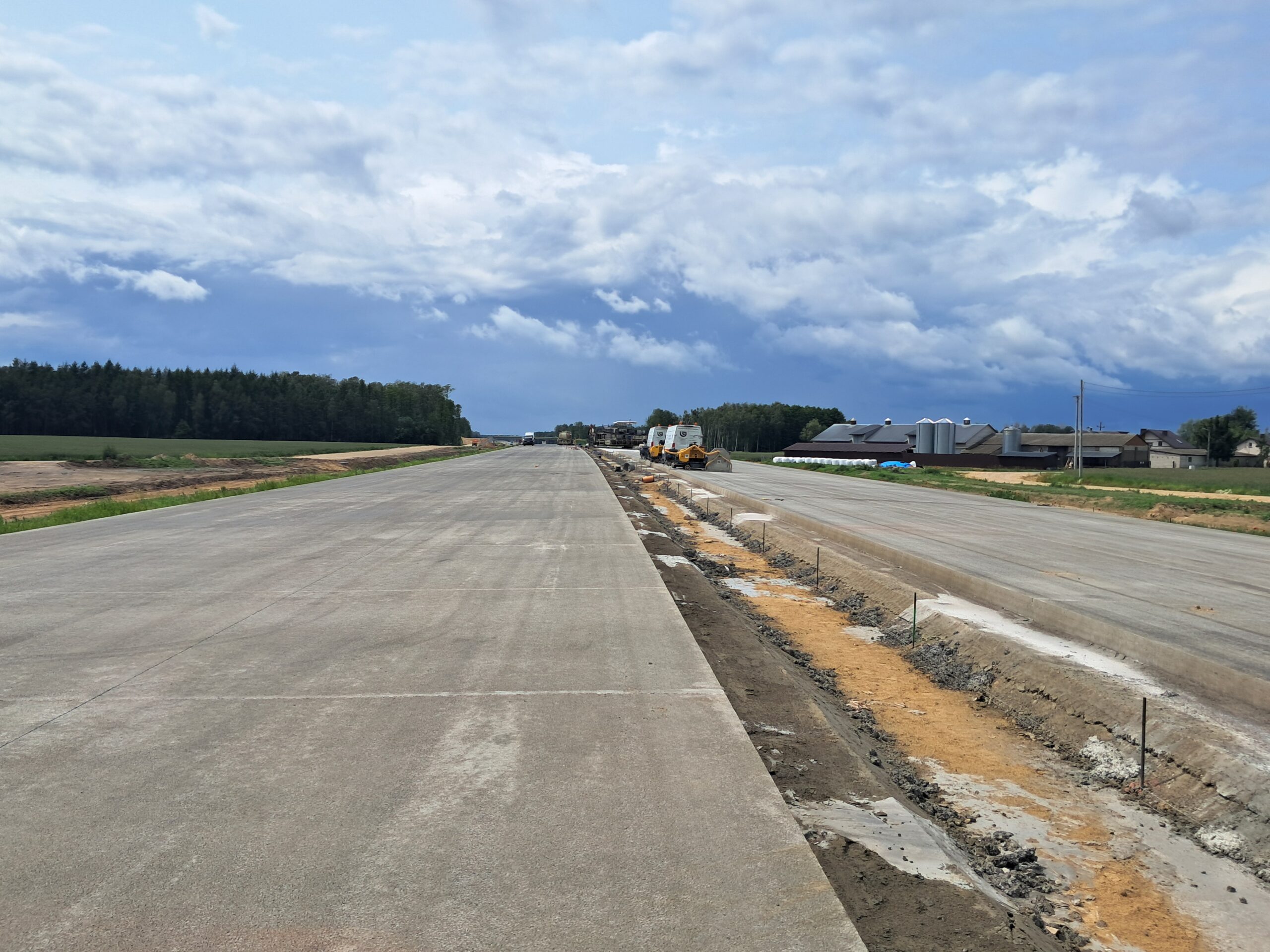

09 czerwca km 601+500 nawierzchnia betonowa C35_45

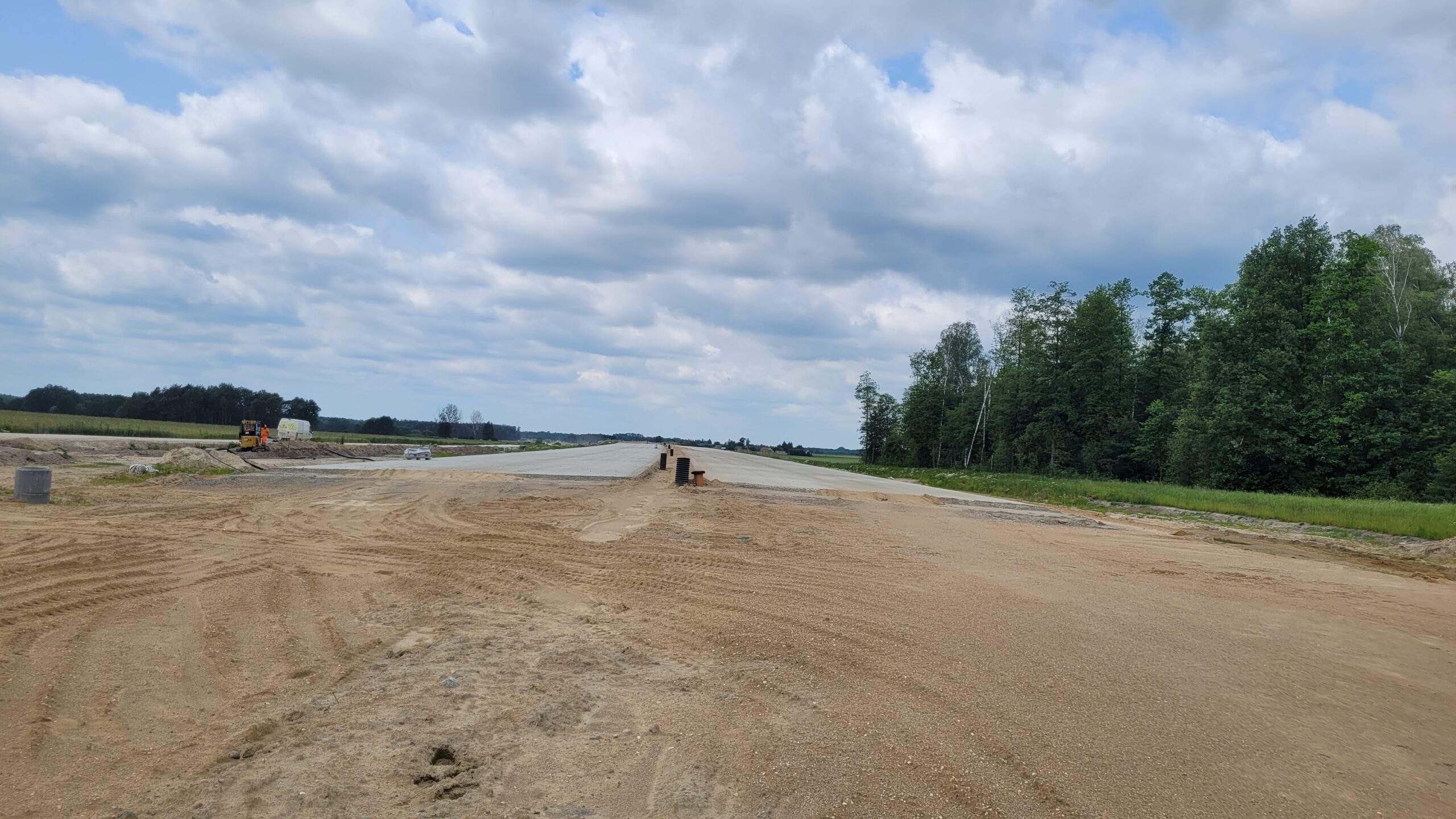

09 czerwca km 602+900 wykonano podbudowę zasadniczą C8_10
09 czerwca km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
09 czerwca km 603+600 budowa WD_70 nawierzchnia betonowa C35_45

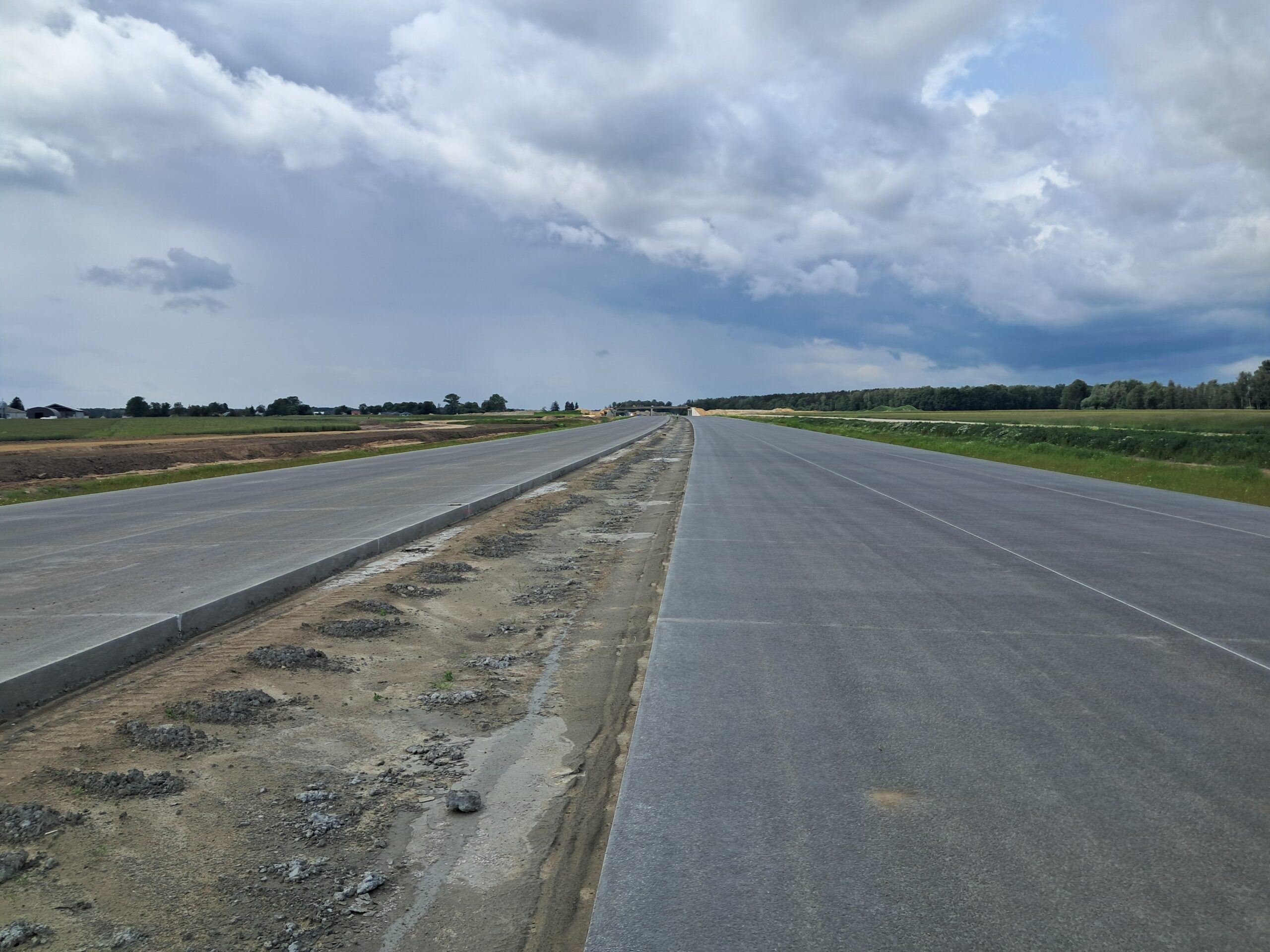

09 czerwca km 604+400 nawierzchnia betonowa C35_45
09 czerwca km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
09 czerwca km 605+300’ nawierzchnia betonowa C35_45
09 czerwca km 606+150 nawierzchnia betonowa C35_45

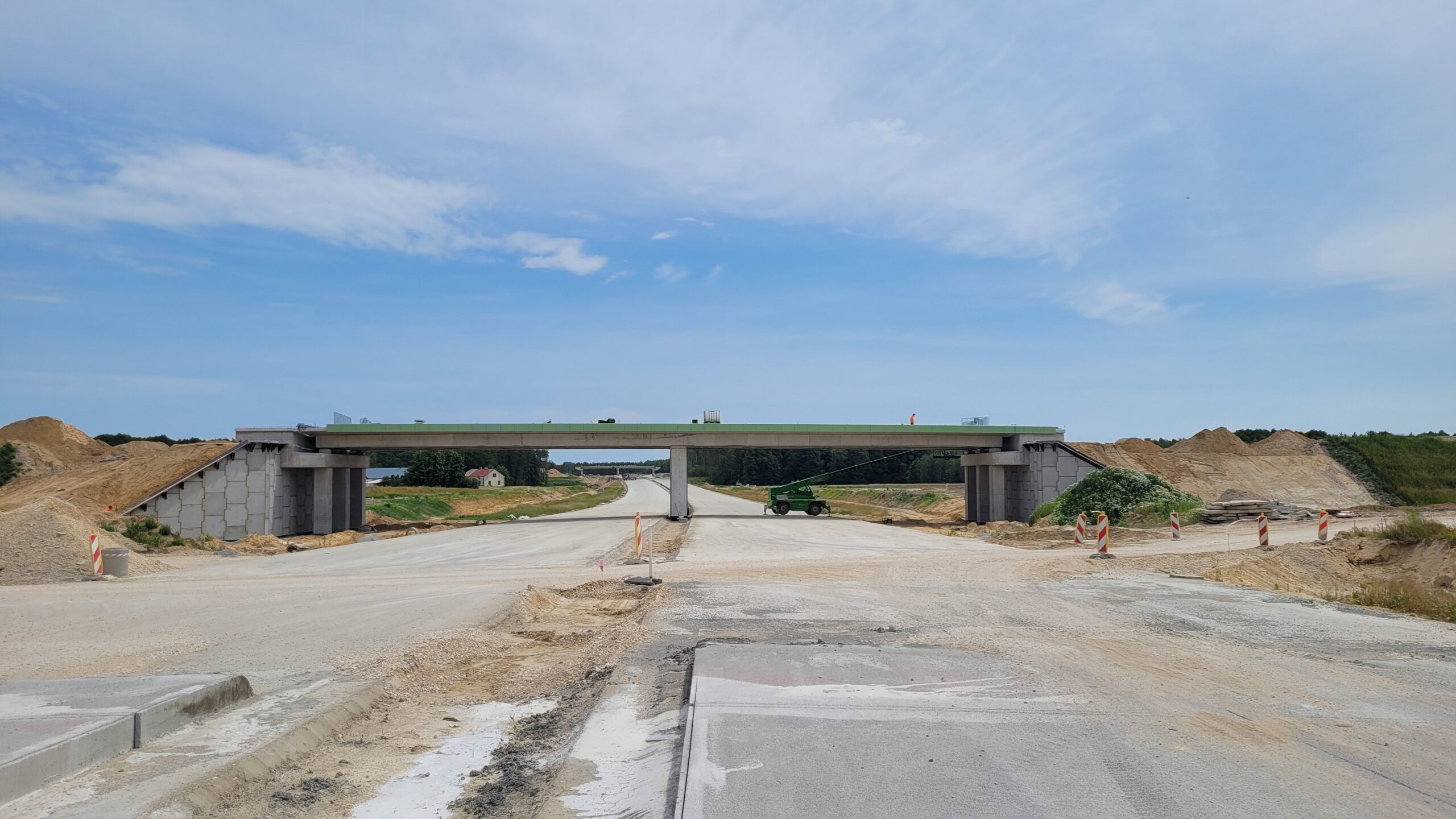

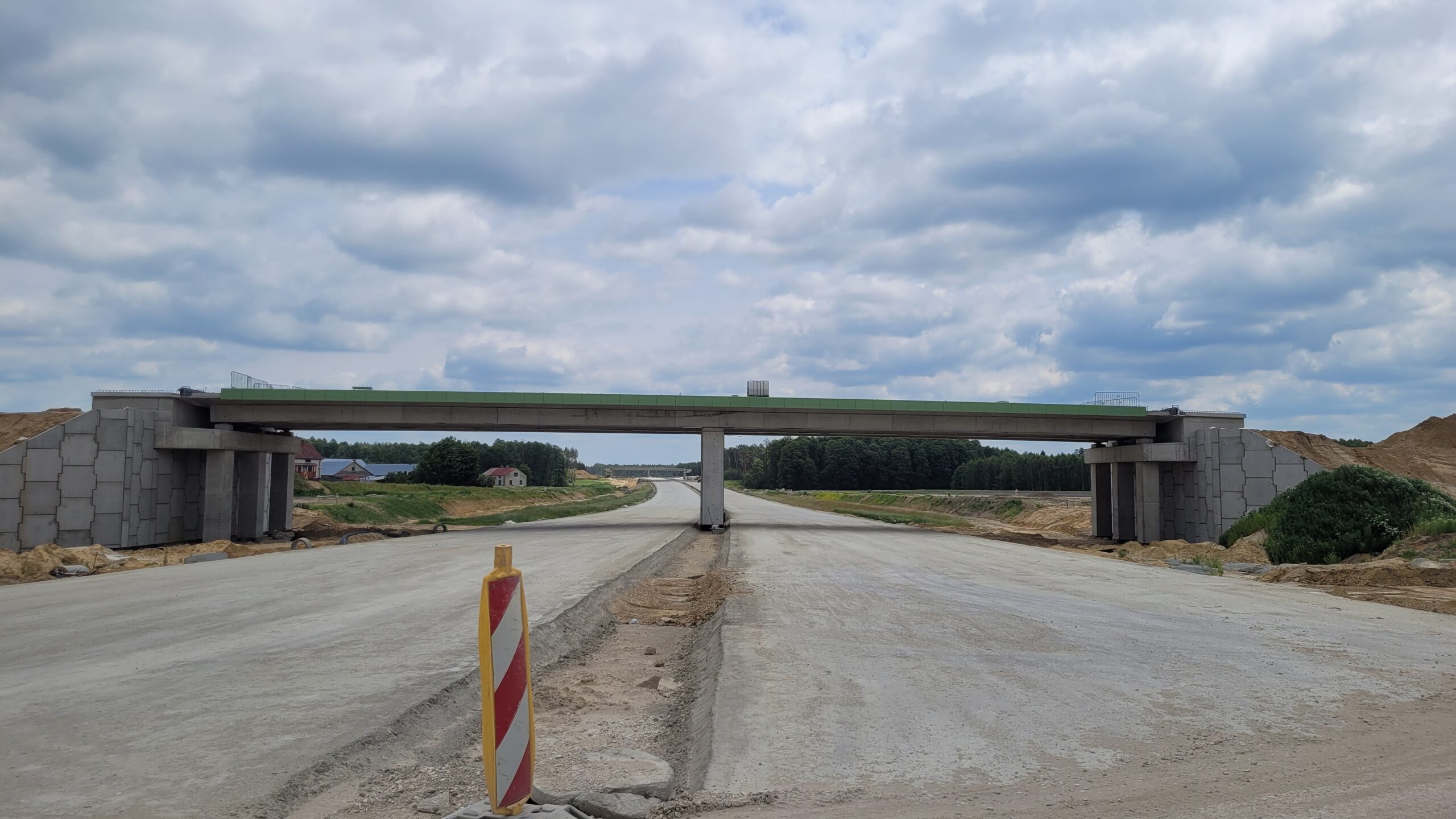

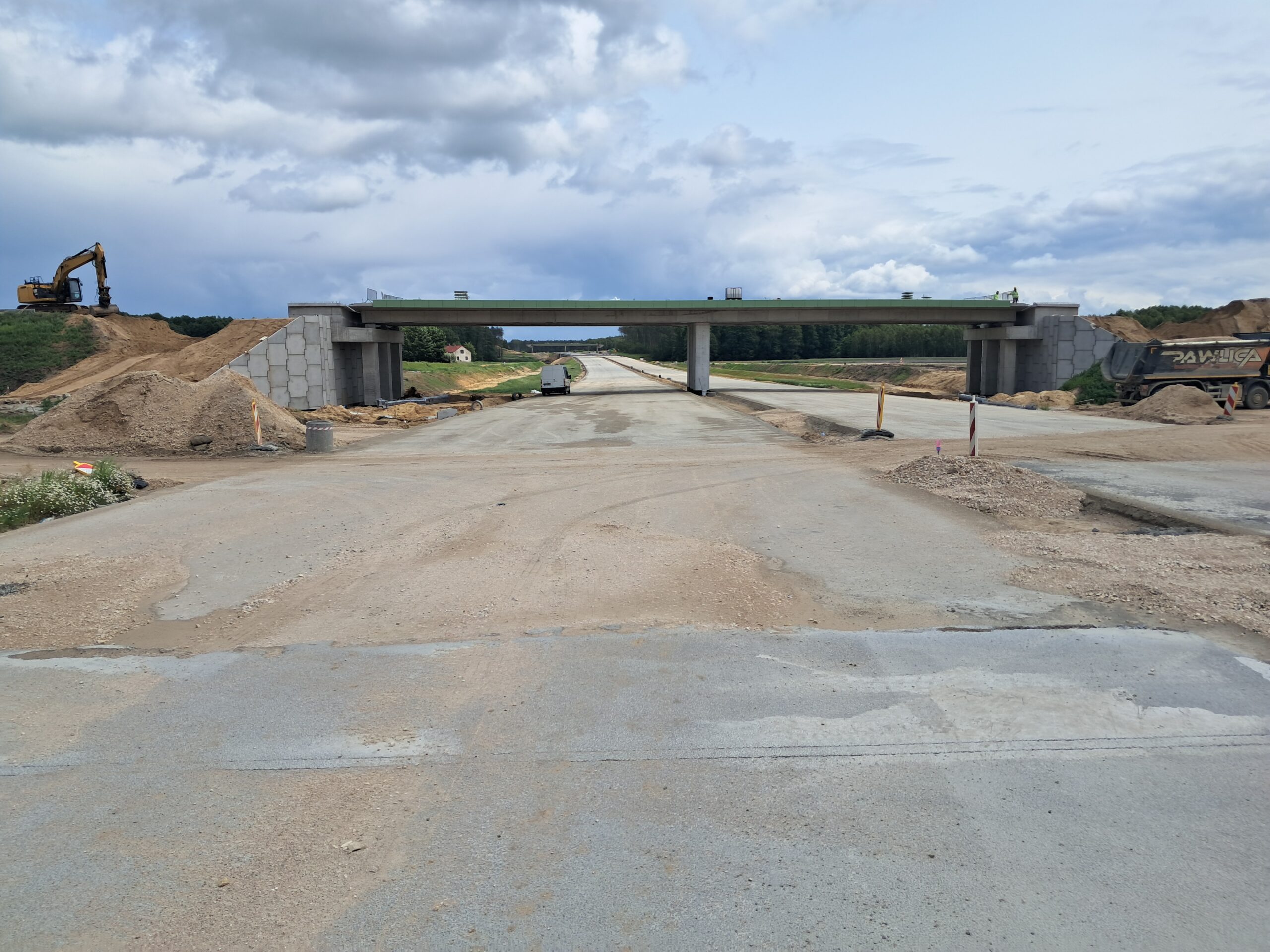

09 czerwca km 606+150’ budowa ustroju nośnego WD_72 i wykonano podbudowę zasadniczą C8_10

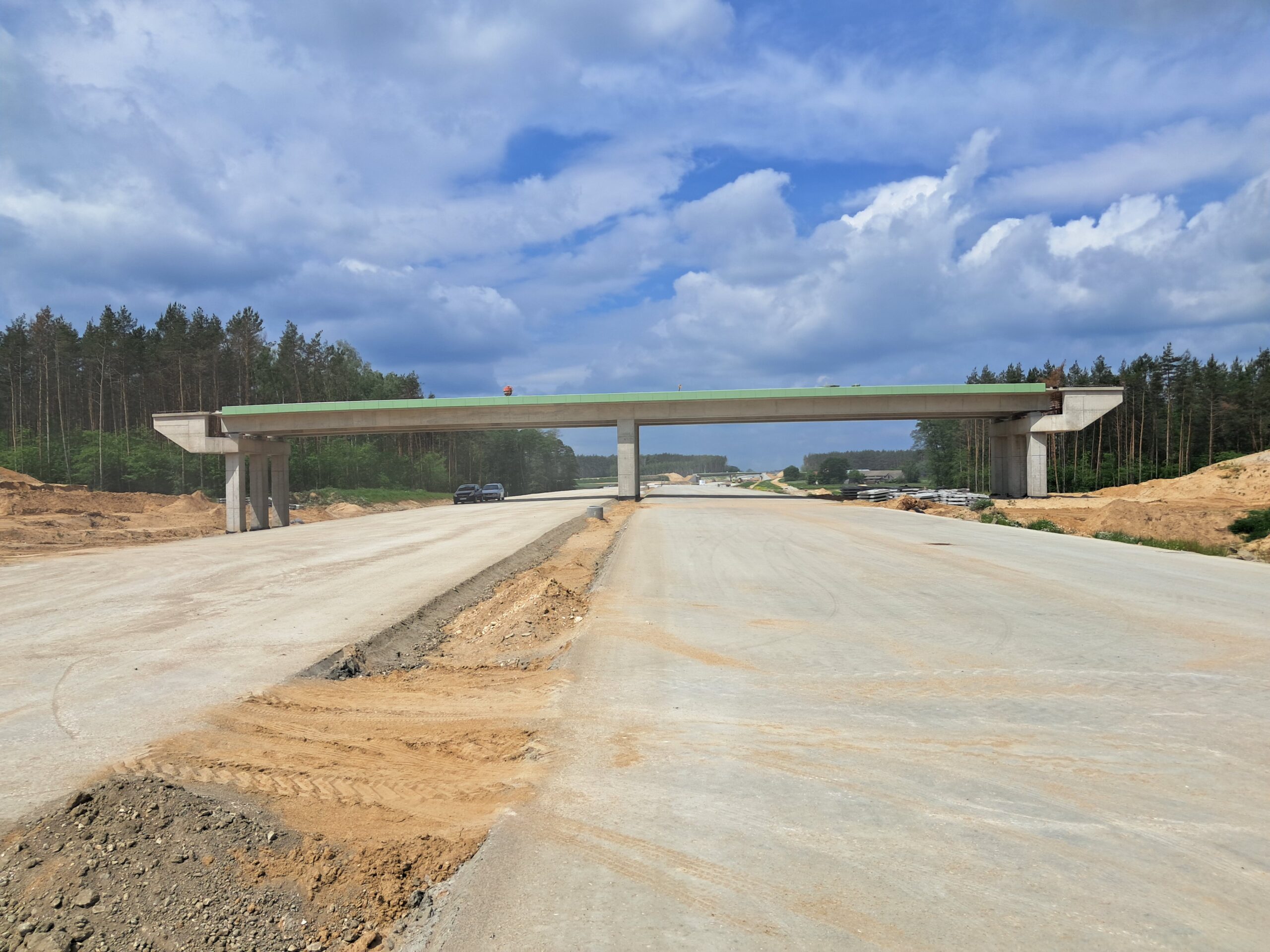

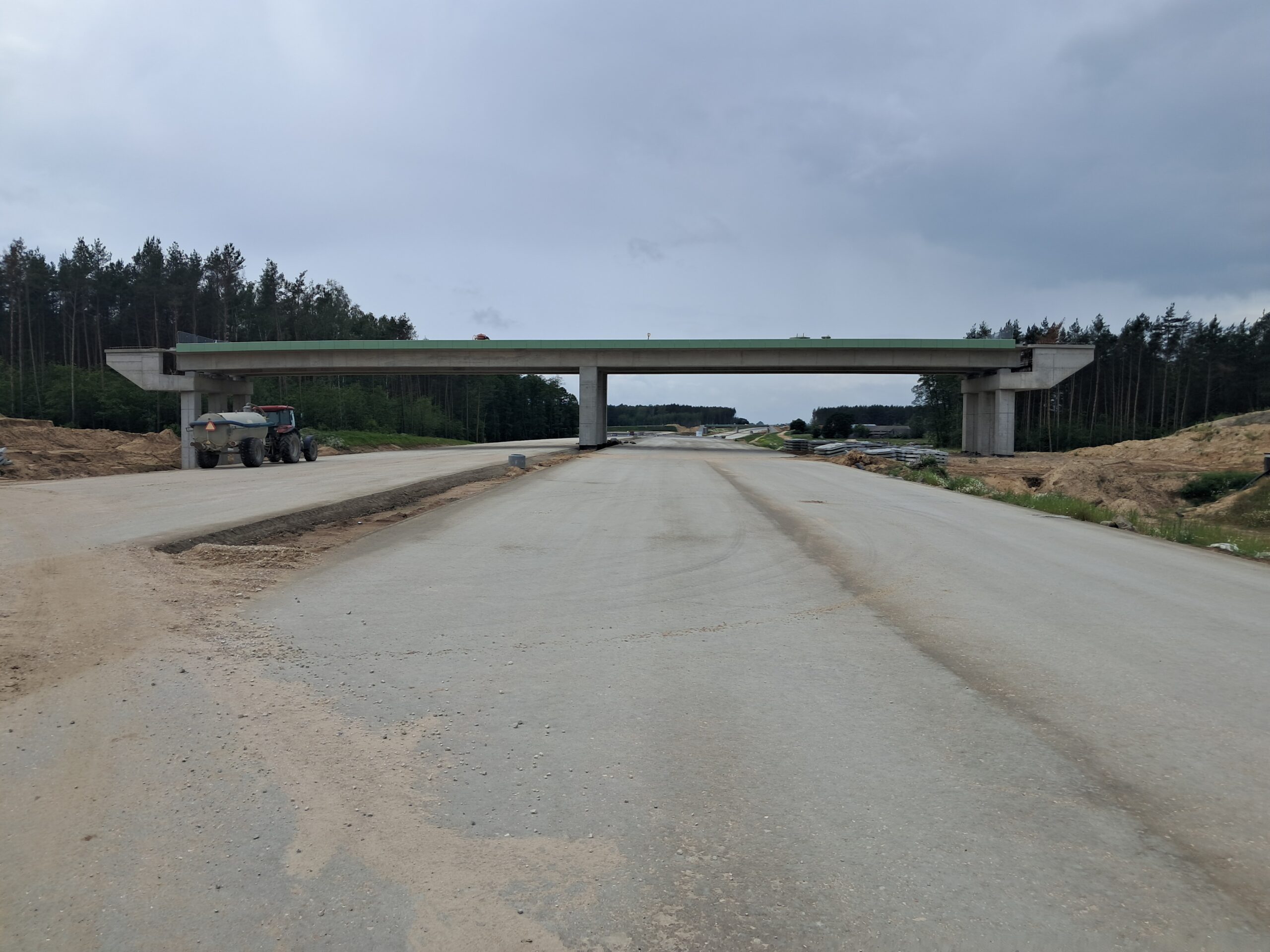

09 czerwca km 606+900 budowa ustroju nośnego WD_73C i podbudowa zasadnicza C8_10

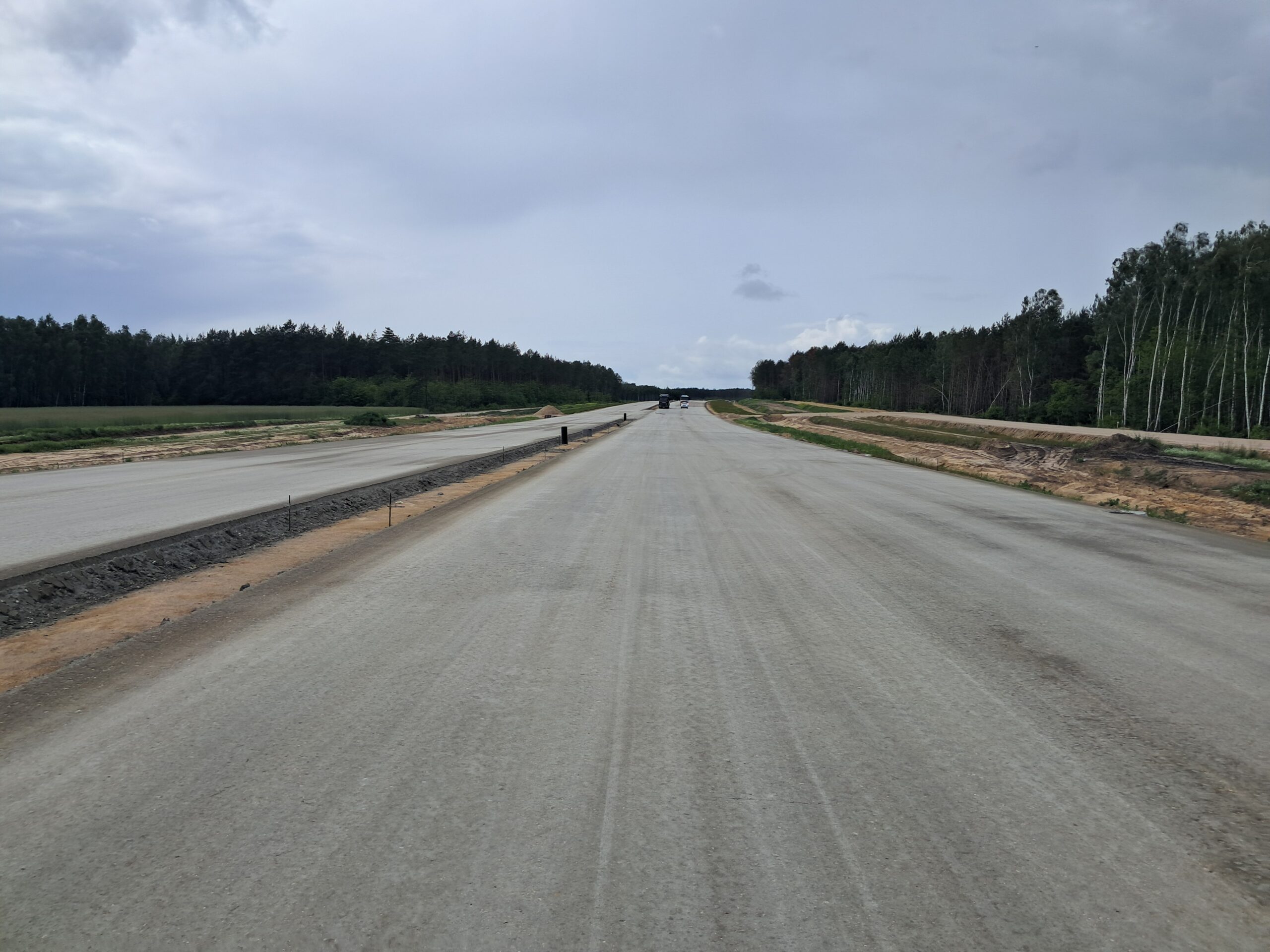

09 czerwca km 608+300 wykonywano podbudowę zasadniczą C8_10

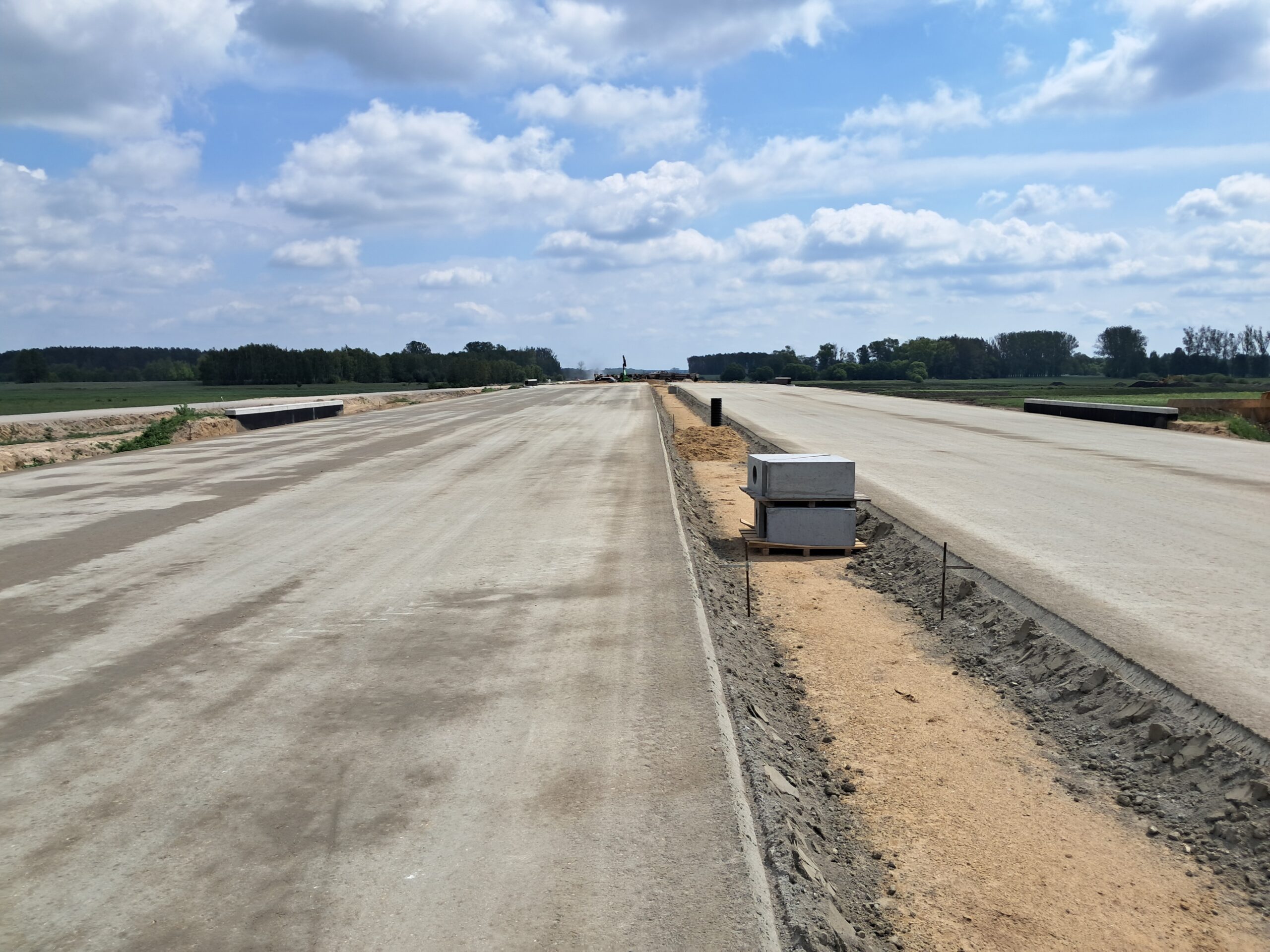

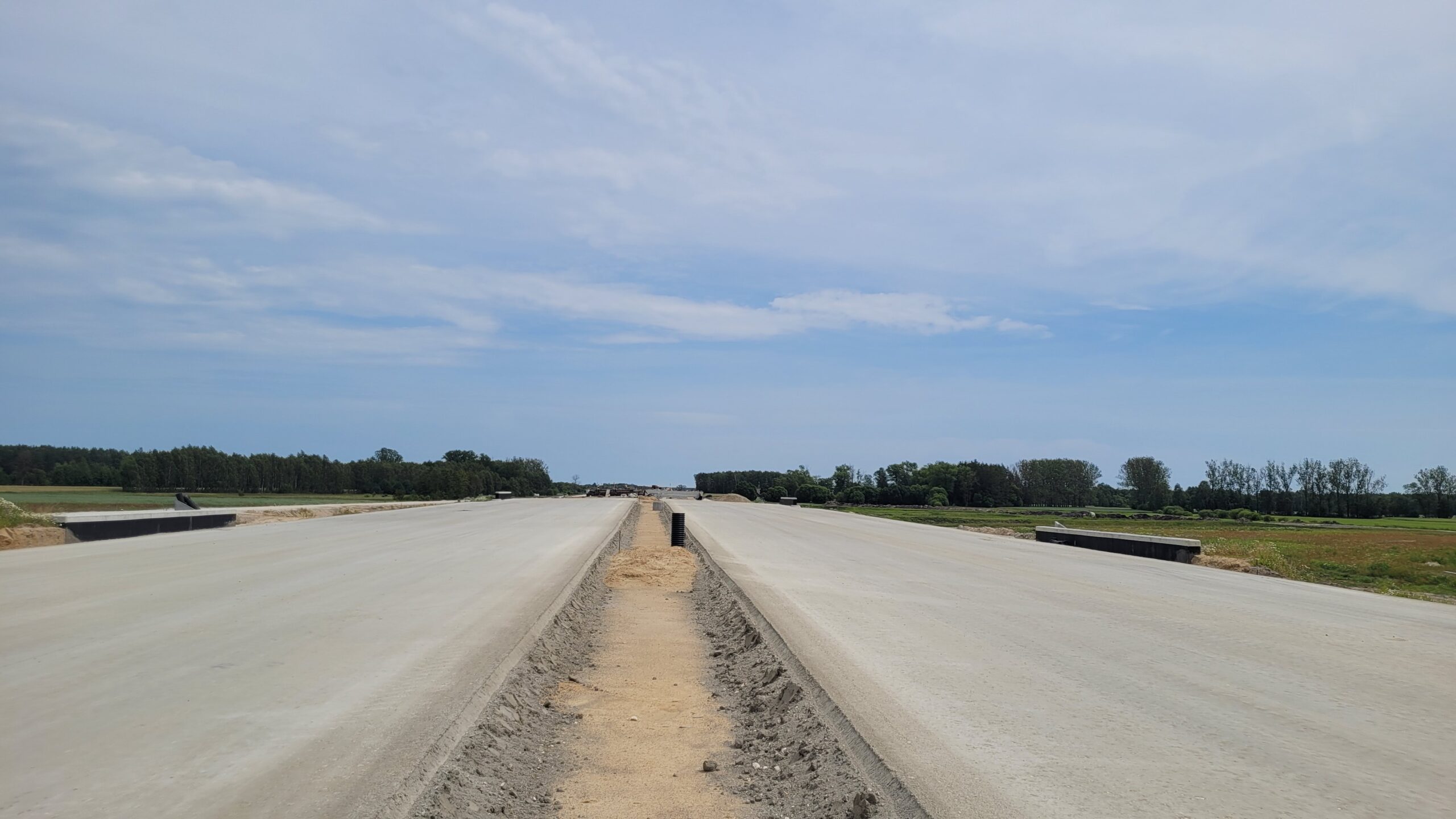

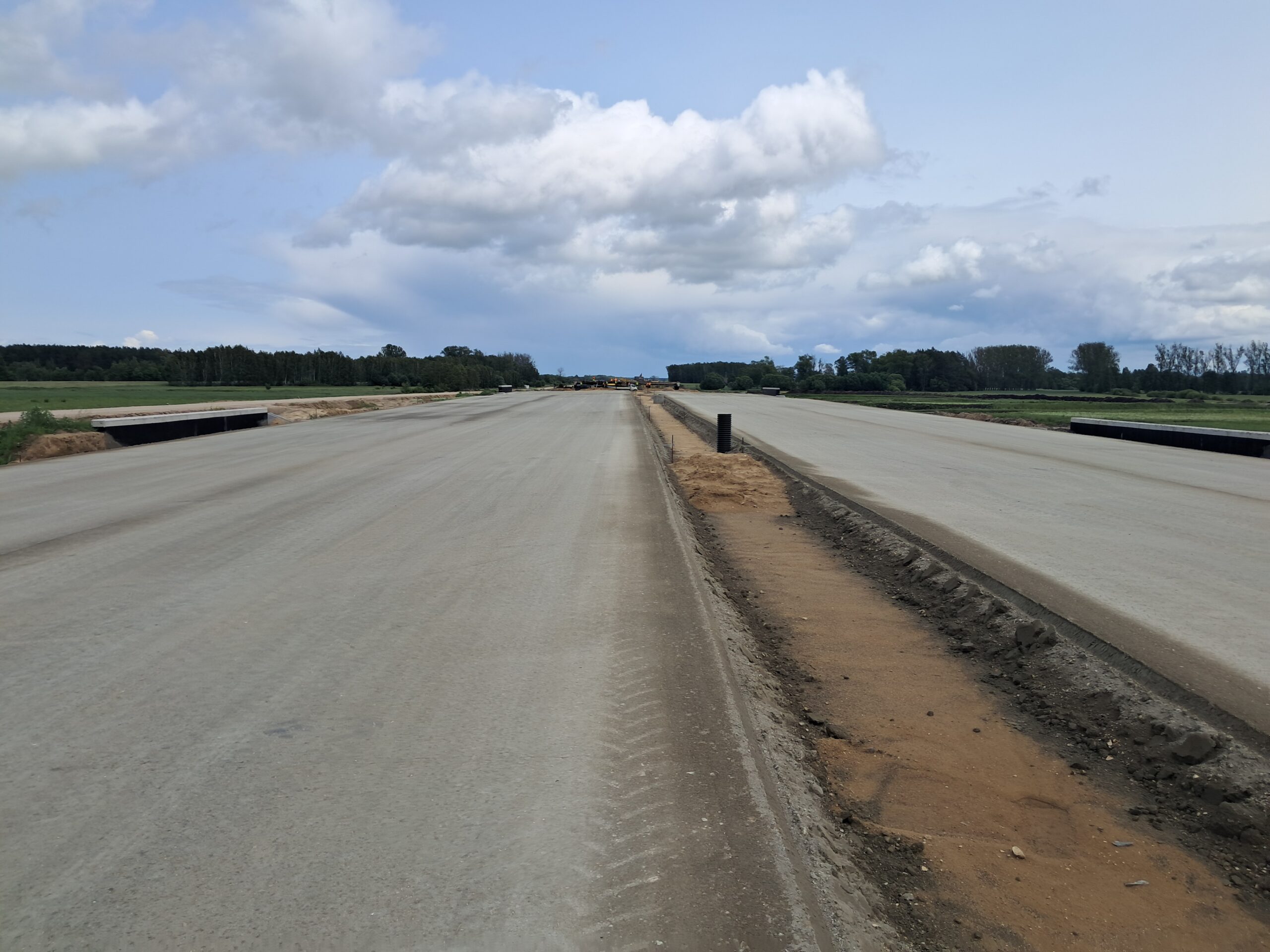

09 czerwca km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A
09 czerwca km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69

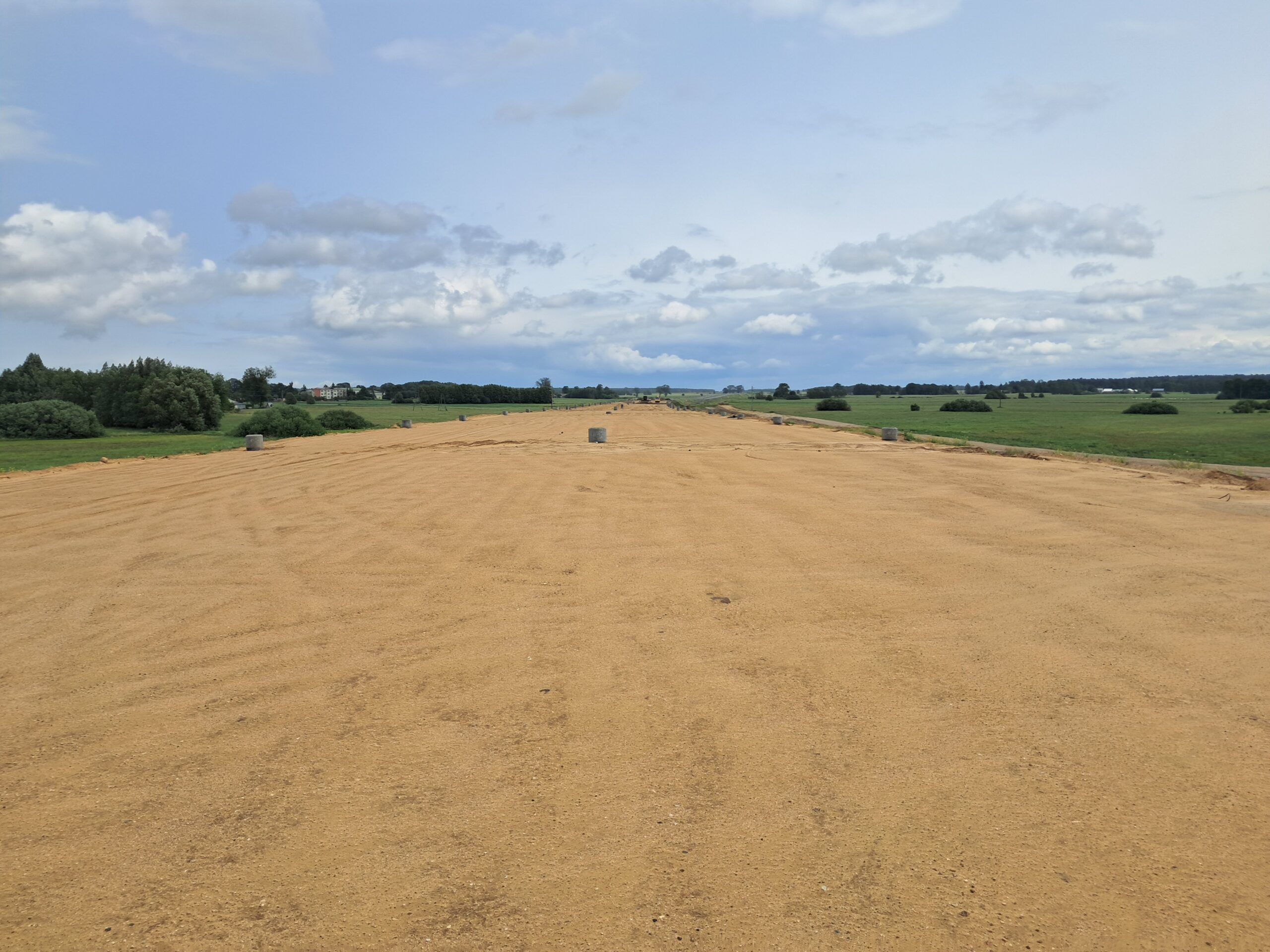

09 czerwca km 610+050 budowa nasypu wykonano podpory WA_74
09 czerwca km 610+050’ wykonano GWN

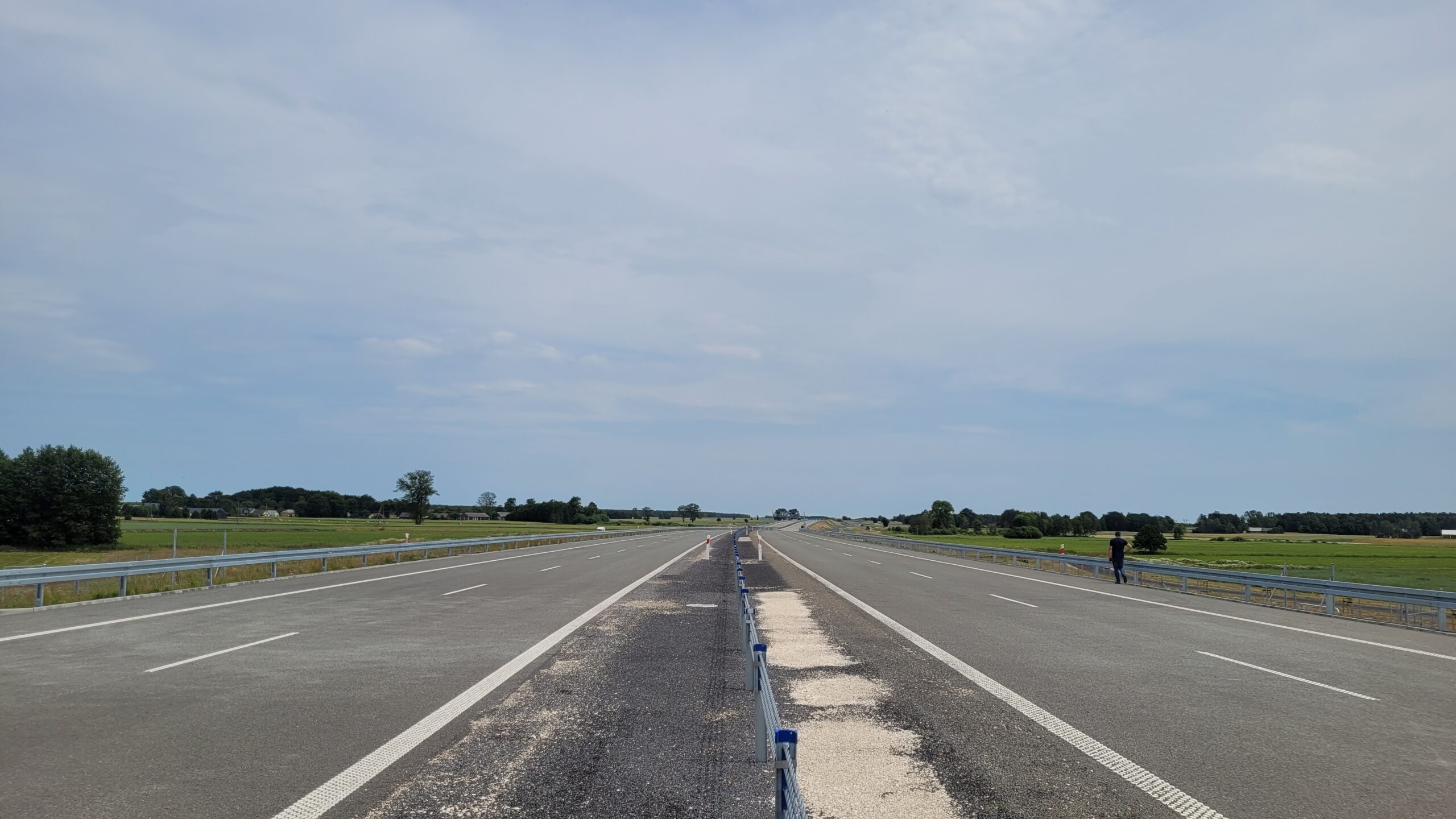

09 czerwca km 610+700’ wykonano GWN widok w kierunku odcinka IX

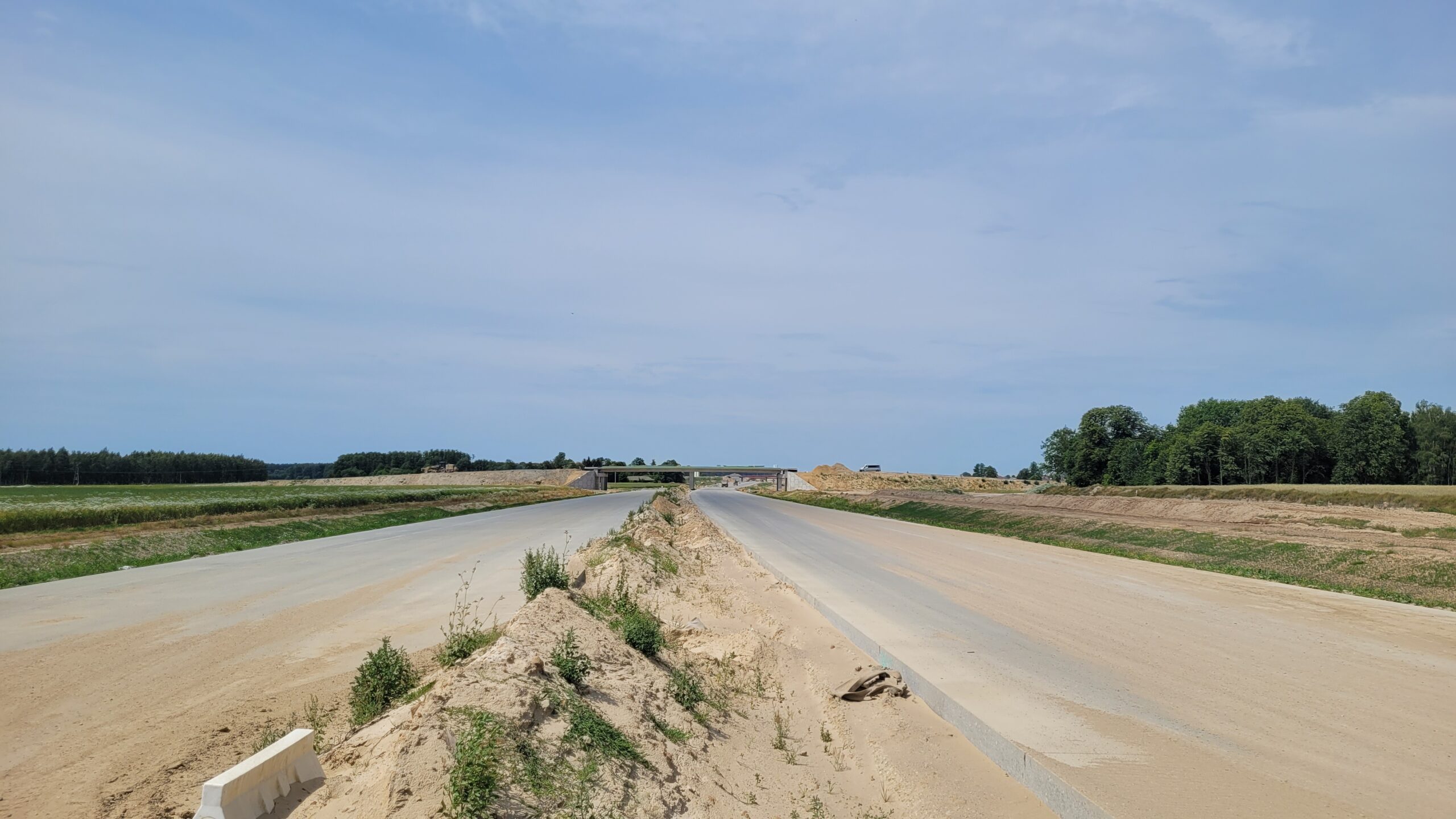

17 czerwca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
17 czerwca km 598+200’ wykonano nawierzchnię betonową C35_45
17 czerwca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
17 czerwca km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68

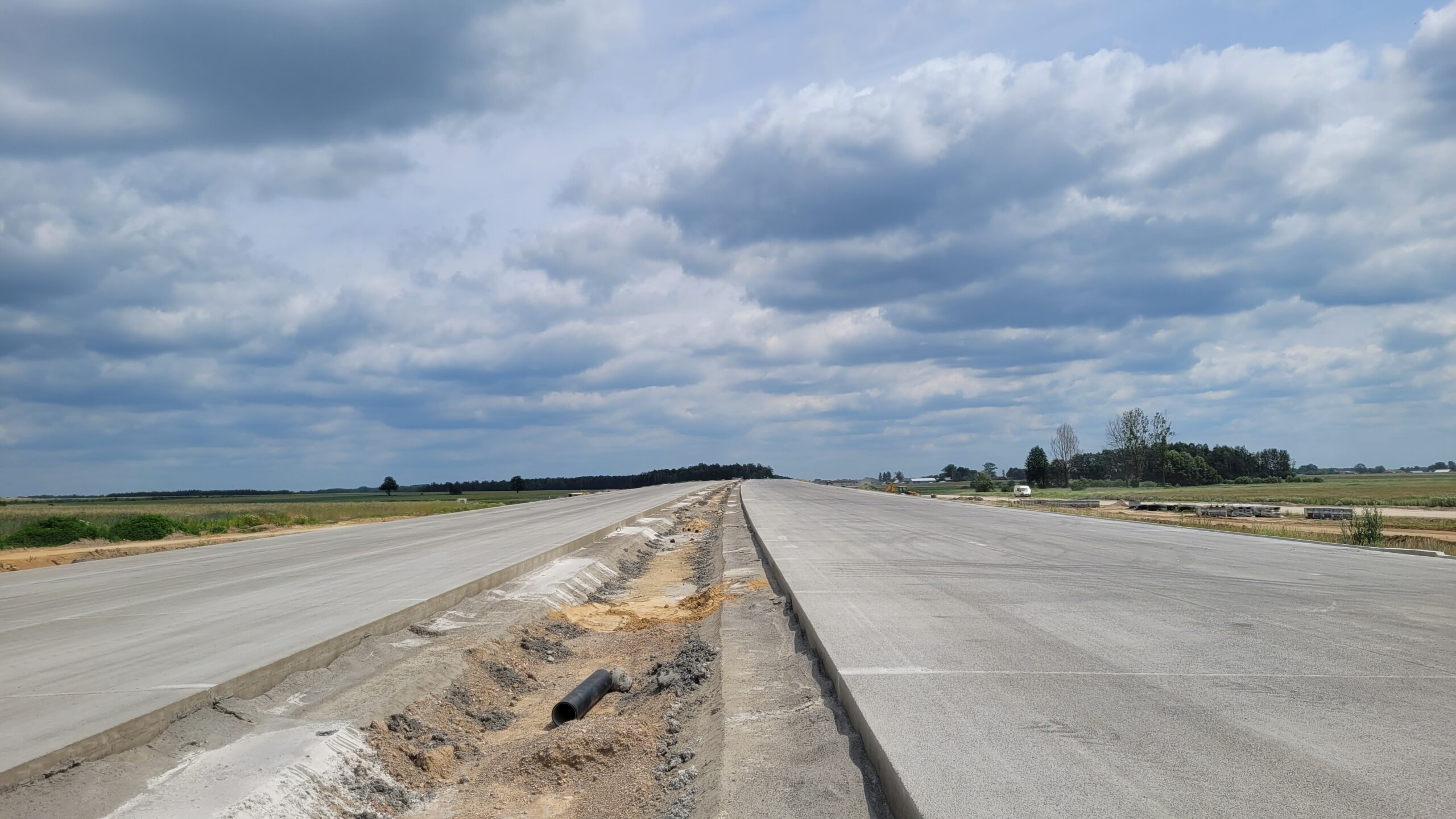

17 czerwca km 601+500’ nawierzchnia betonowa C35_45
17 czerwca km 602+900 wykonano podbudowę zasadniczą C8_10
17 czerwca km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
17 czerwca km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
17 czerwca km 604+400 nawierzchnia betonowa C35_45
17 czerwca km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
17 czerwca km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45

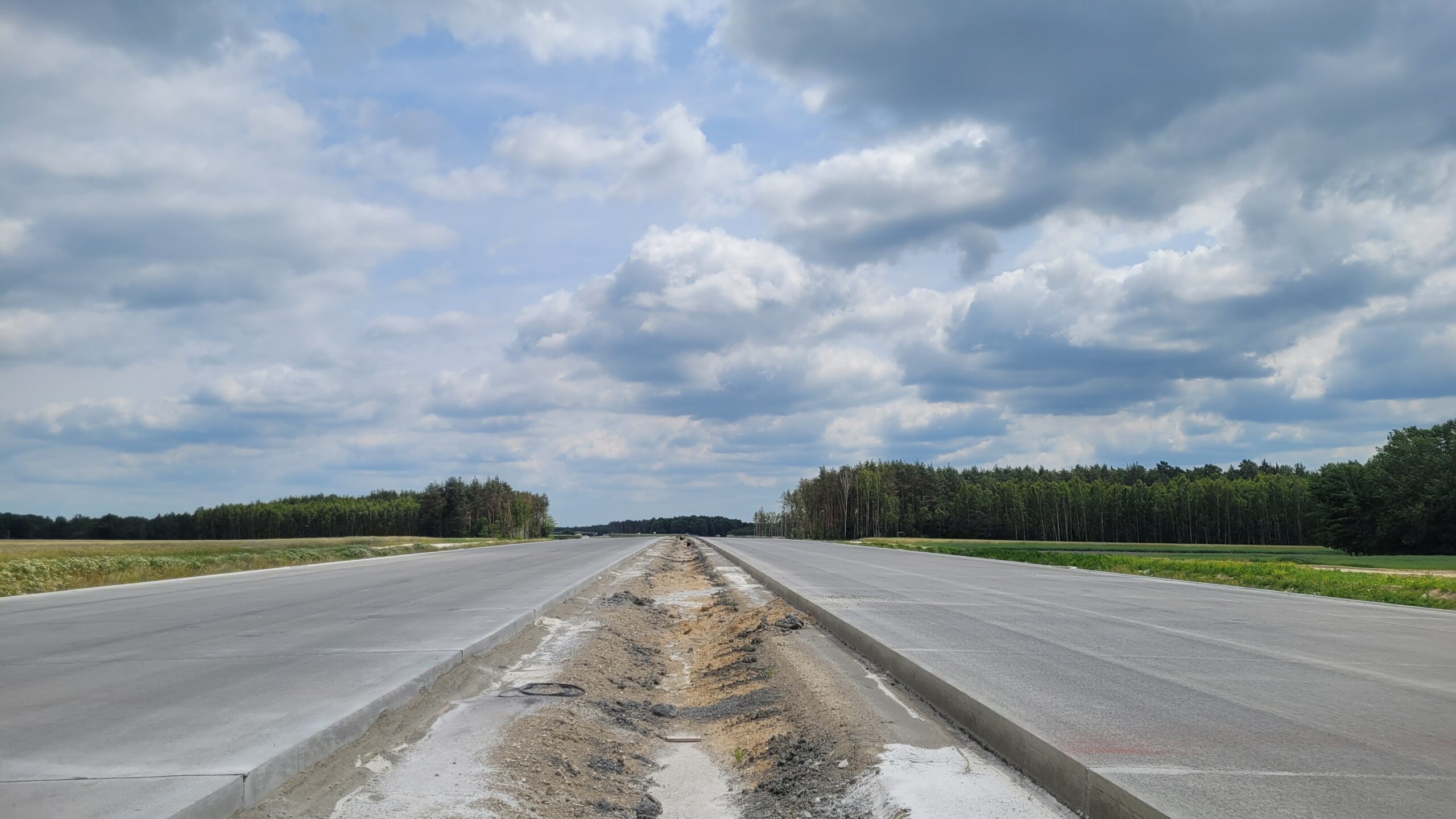

17 czerwca km 605+300’ nawierzchnia betonowa C35_45
17 czerwca km 606+150’ budowa ustroju nośnego WD_72 i wykonano podbudowę zasadniczą C8_10

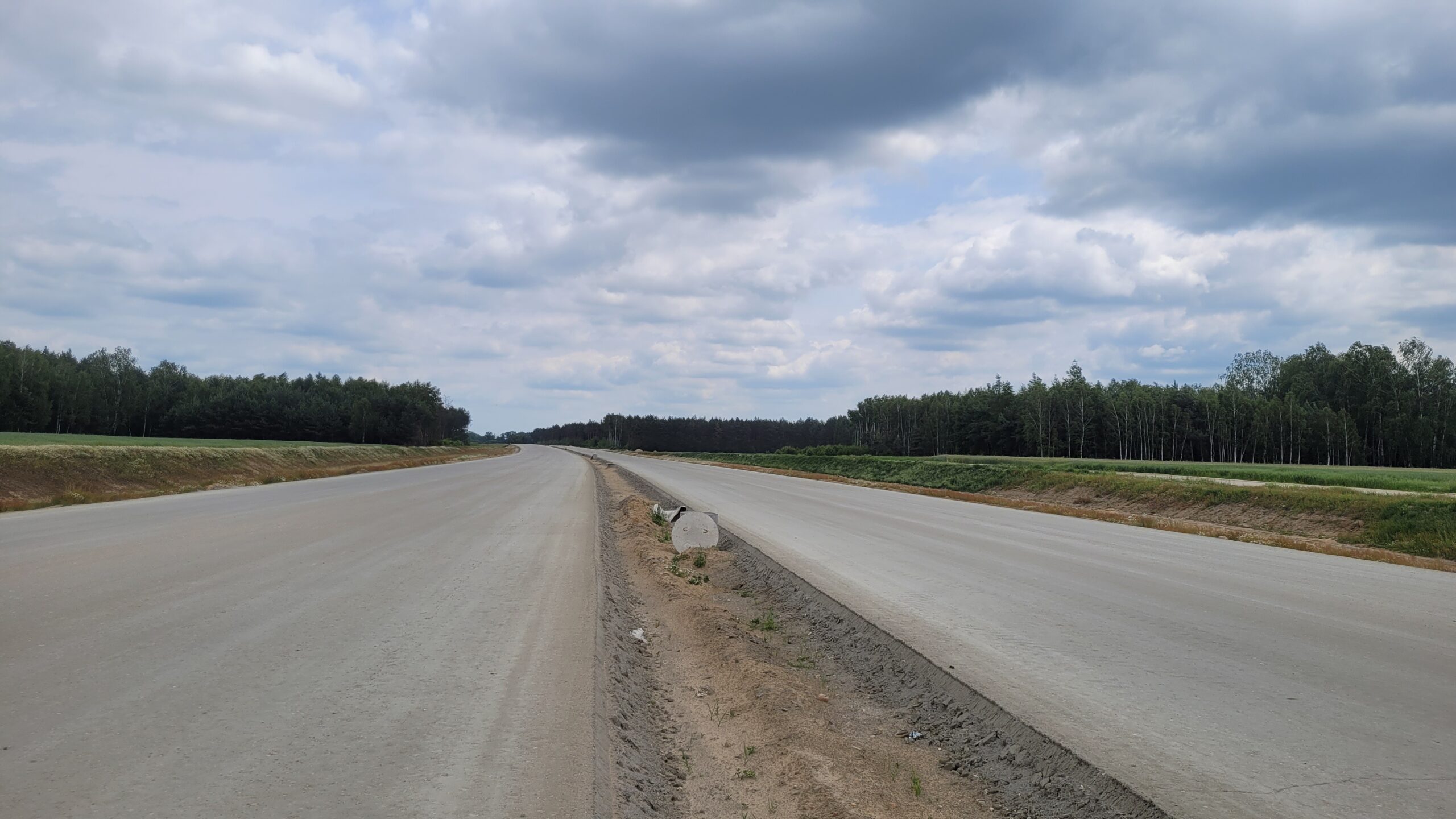

17 czerwca km 606+900 budowa ustroju nośnego WD_73C i podbudowa zasadnicza C8_10
17 czerwca km 606+900’ podbudowa zasadnicza C8_10

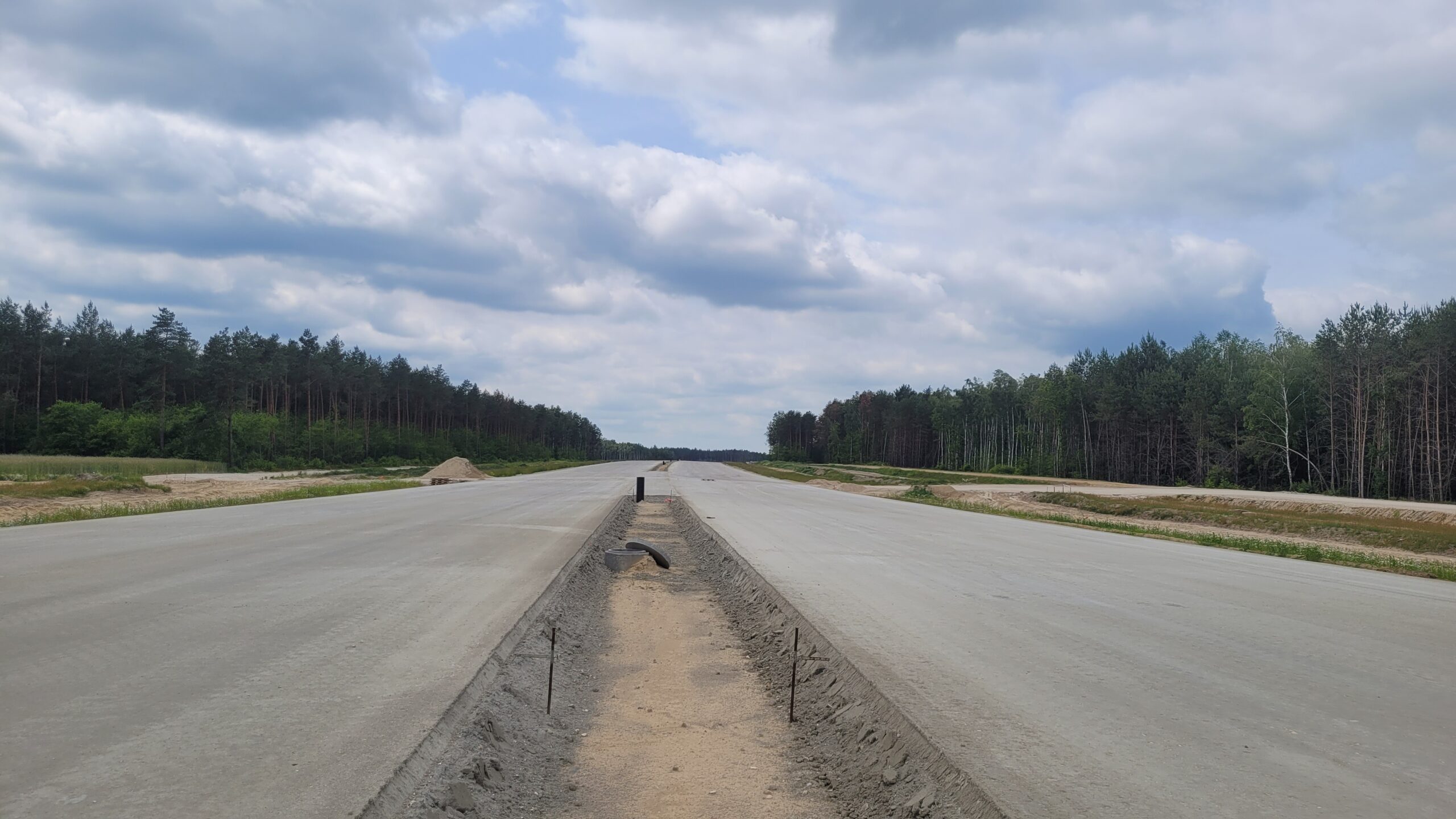

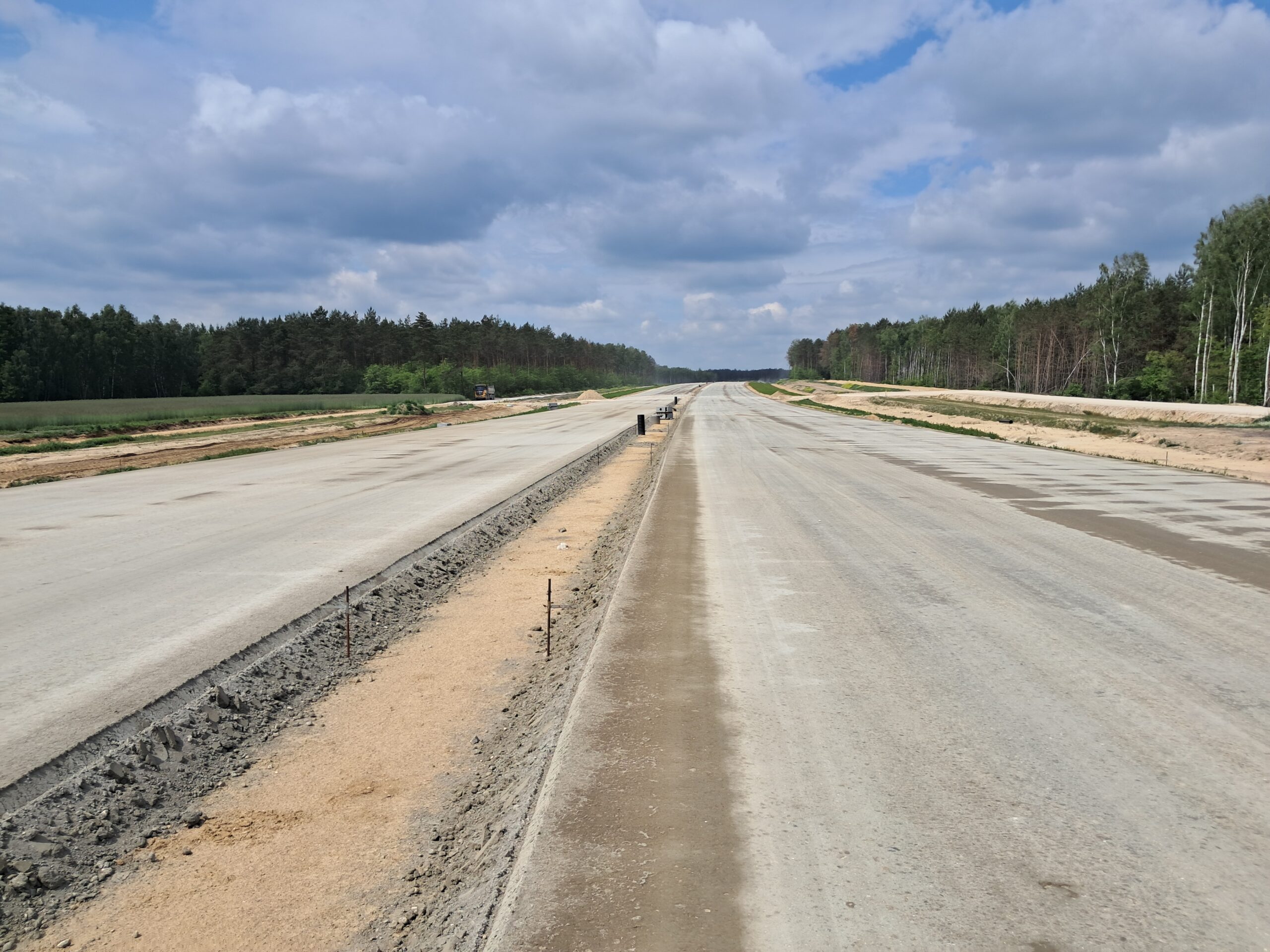

17 czerwca km 608+300 wykonywano podbudowę zasadniczą C8_10
17 czerwca km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A

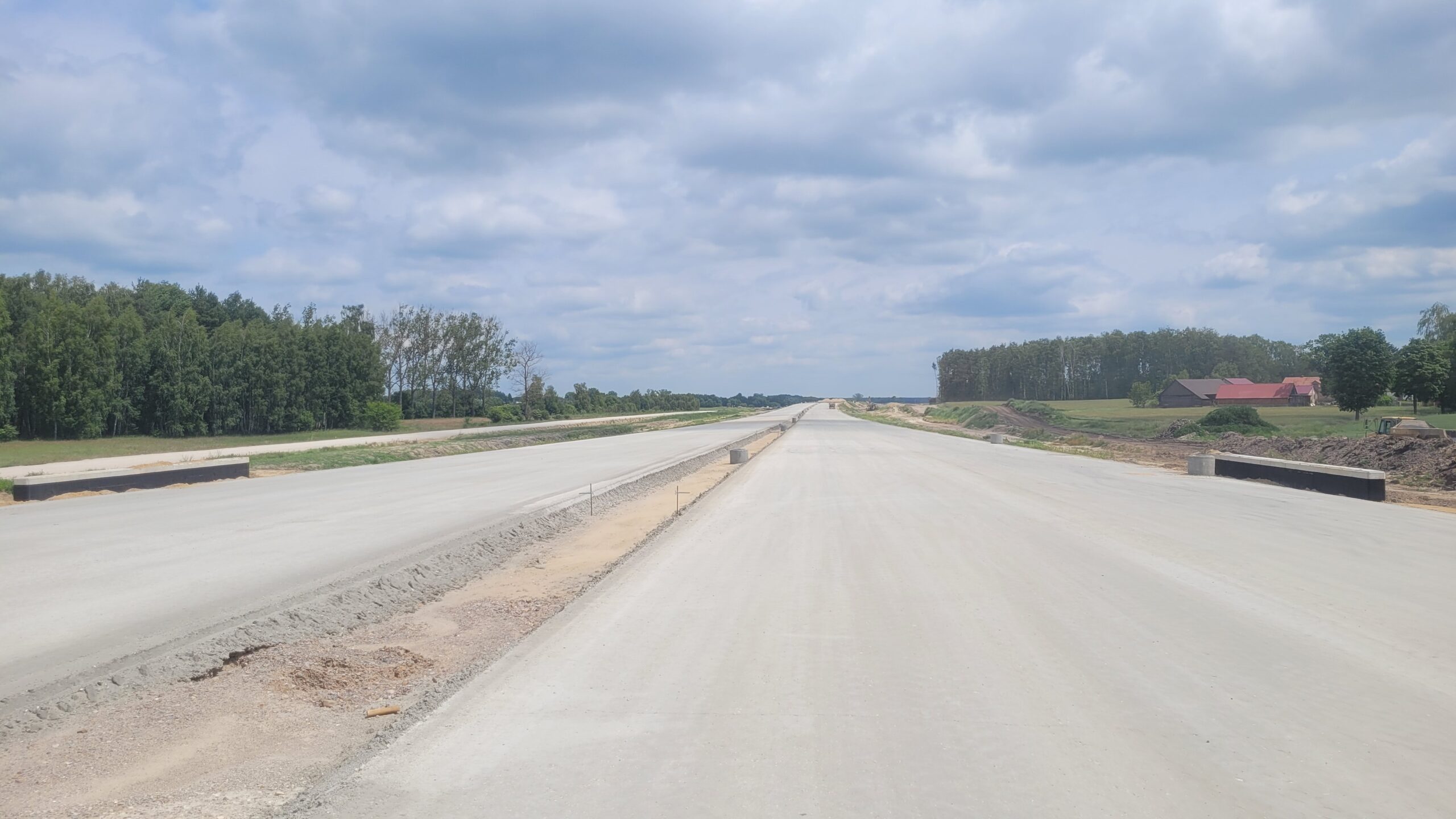

17 czerwca km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69

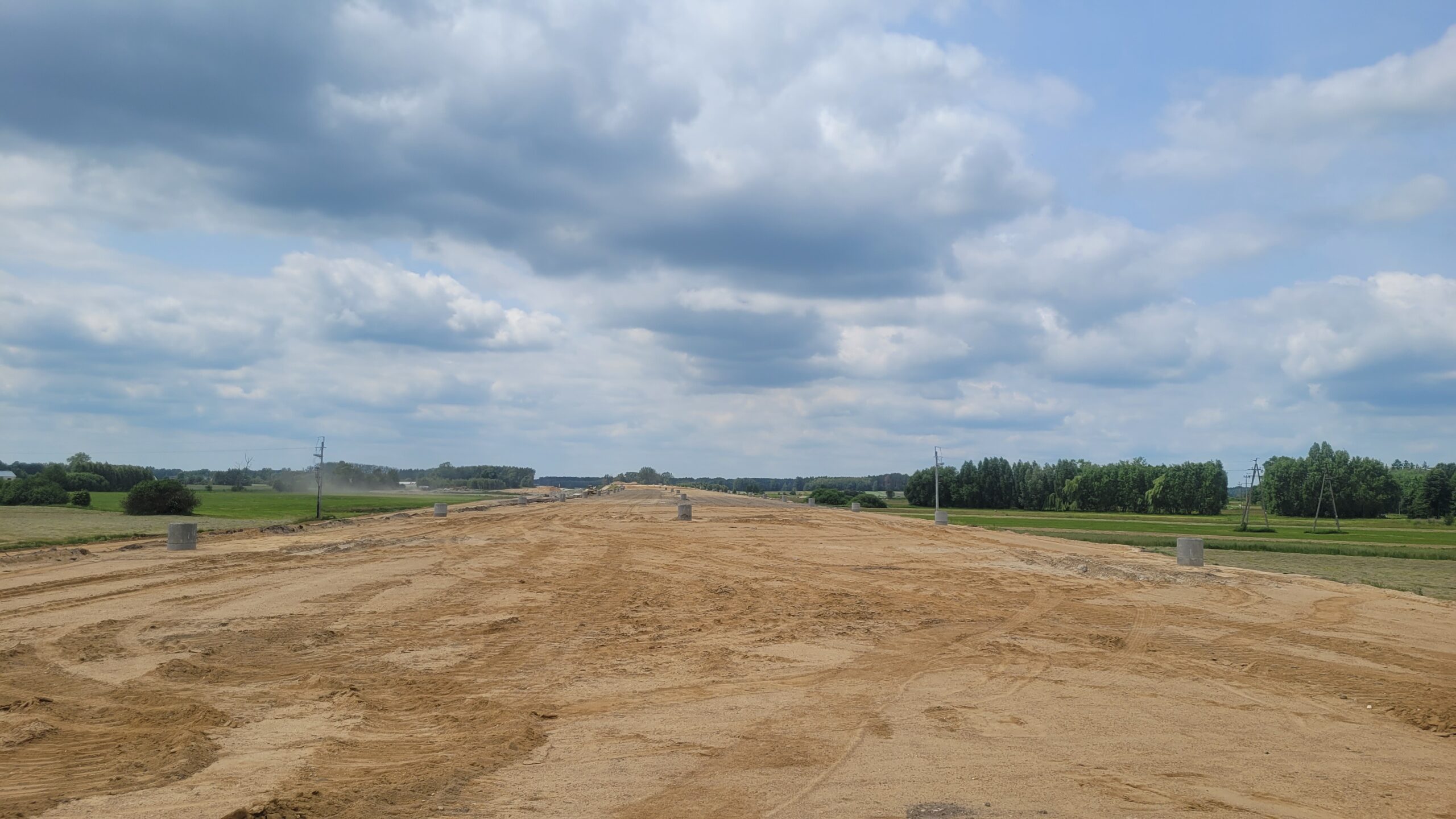

17 czerwca km 610+700 wykonano GWN

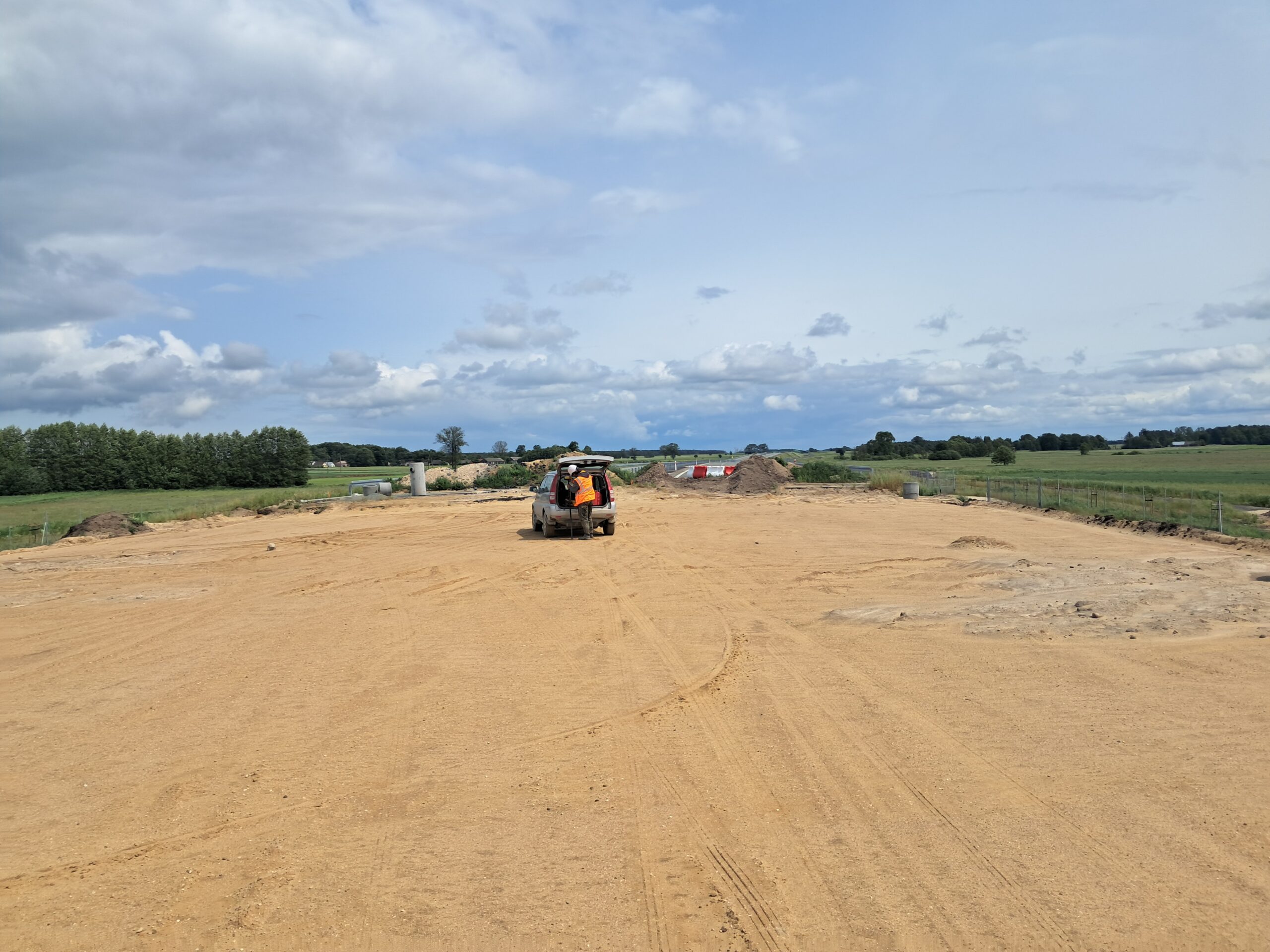

17 czerwca km 610+700’ wykonano GWN widok w kierunku odcinka IX

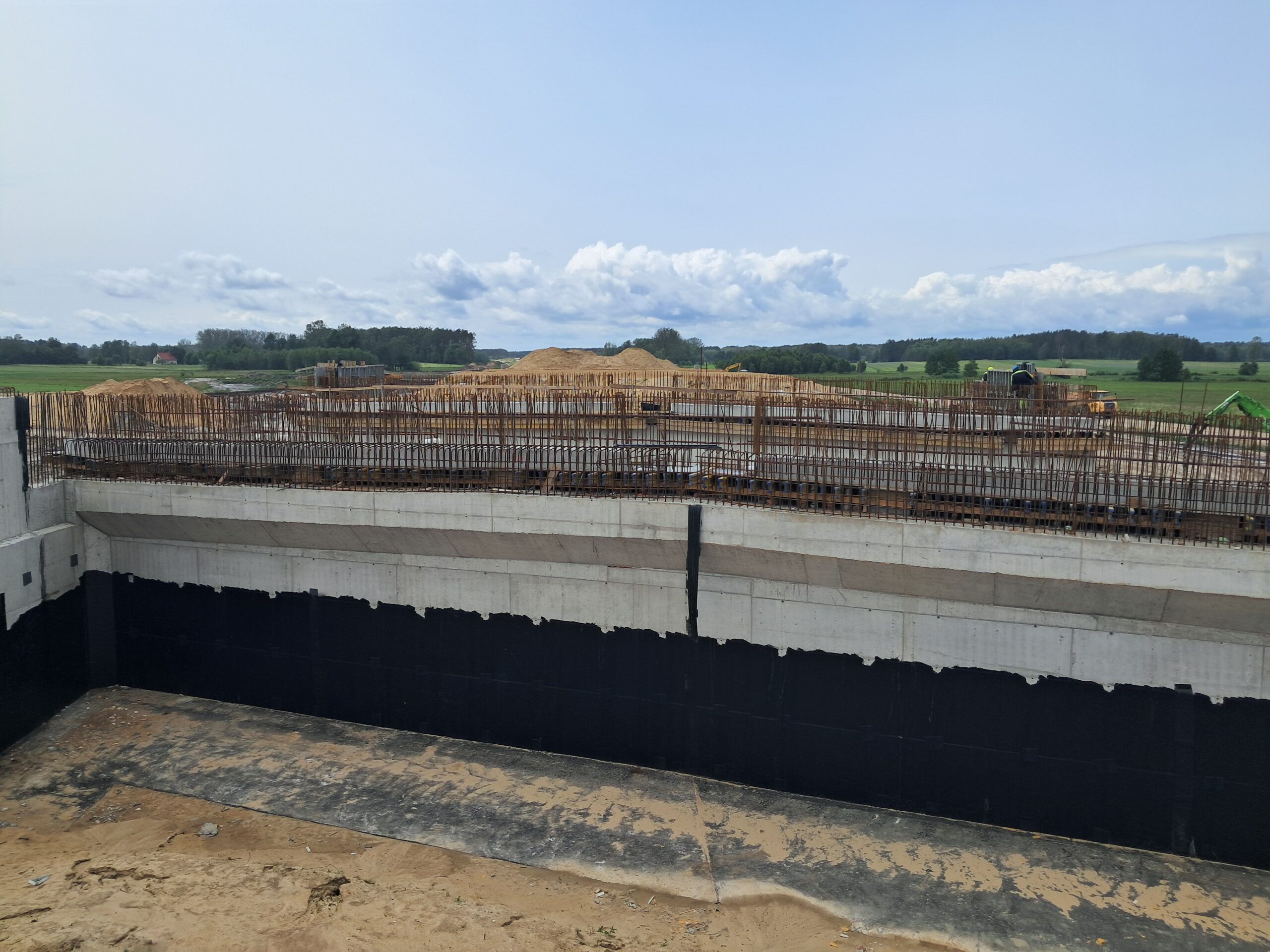

23 czerwca km 610+050 budowa nasypu wykonano podpory WA_74

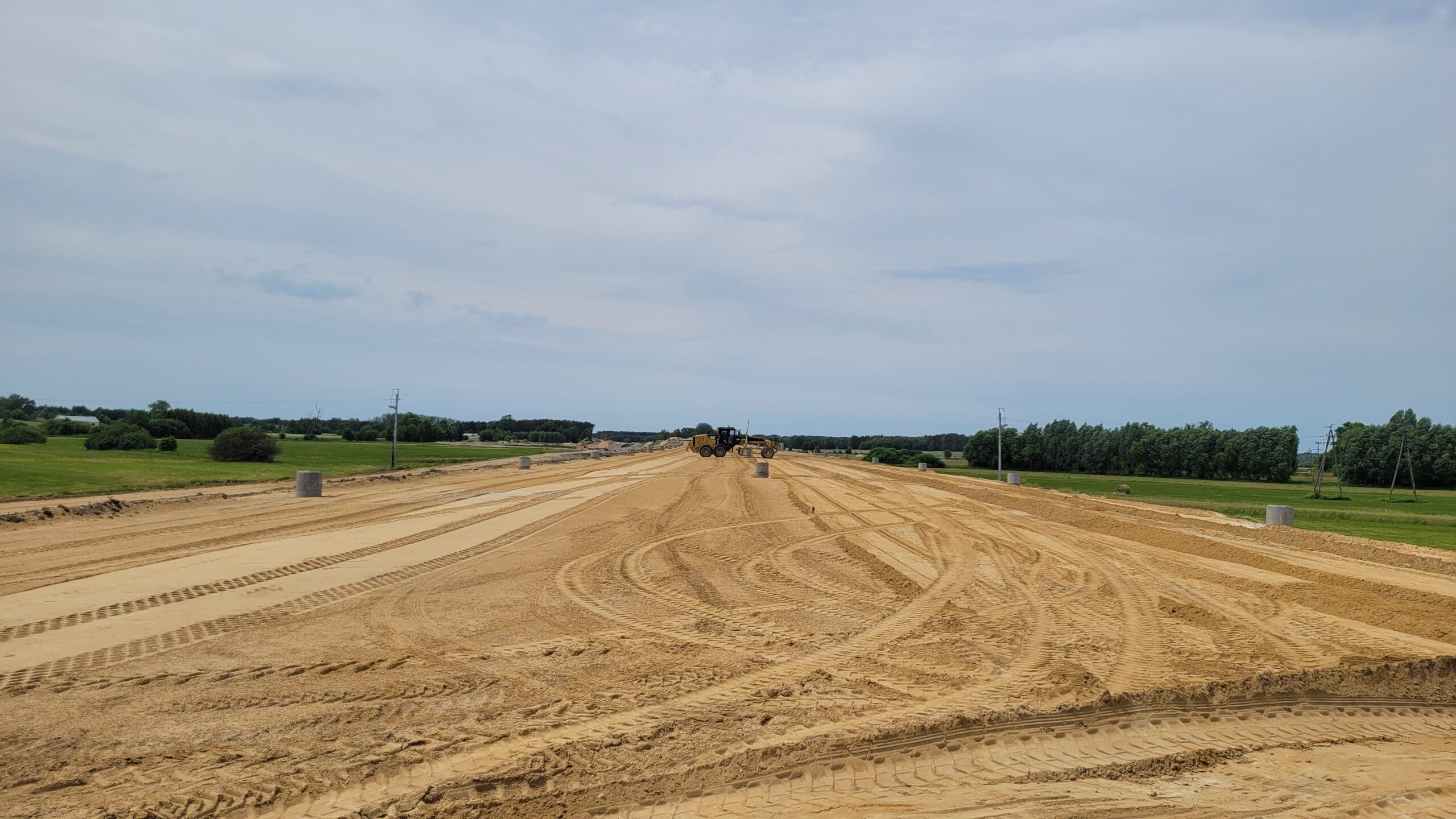

23 czerwca km 610+700 wykonano GWN

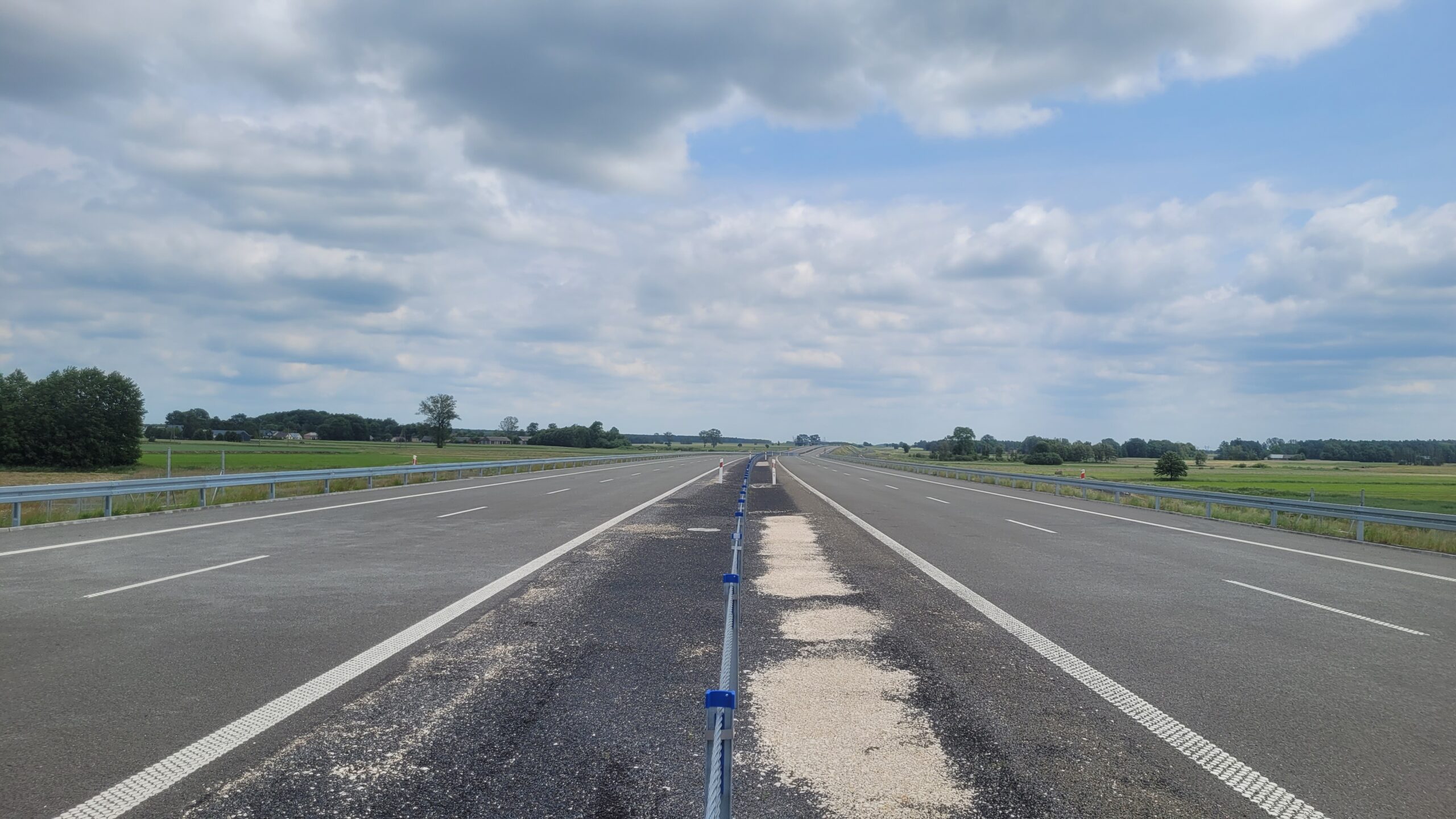

23 czerwca km 610+700’ wykonano GWN widok w kierunku odcinka IX
23 czerwca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII

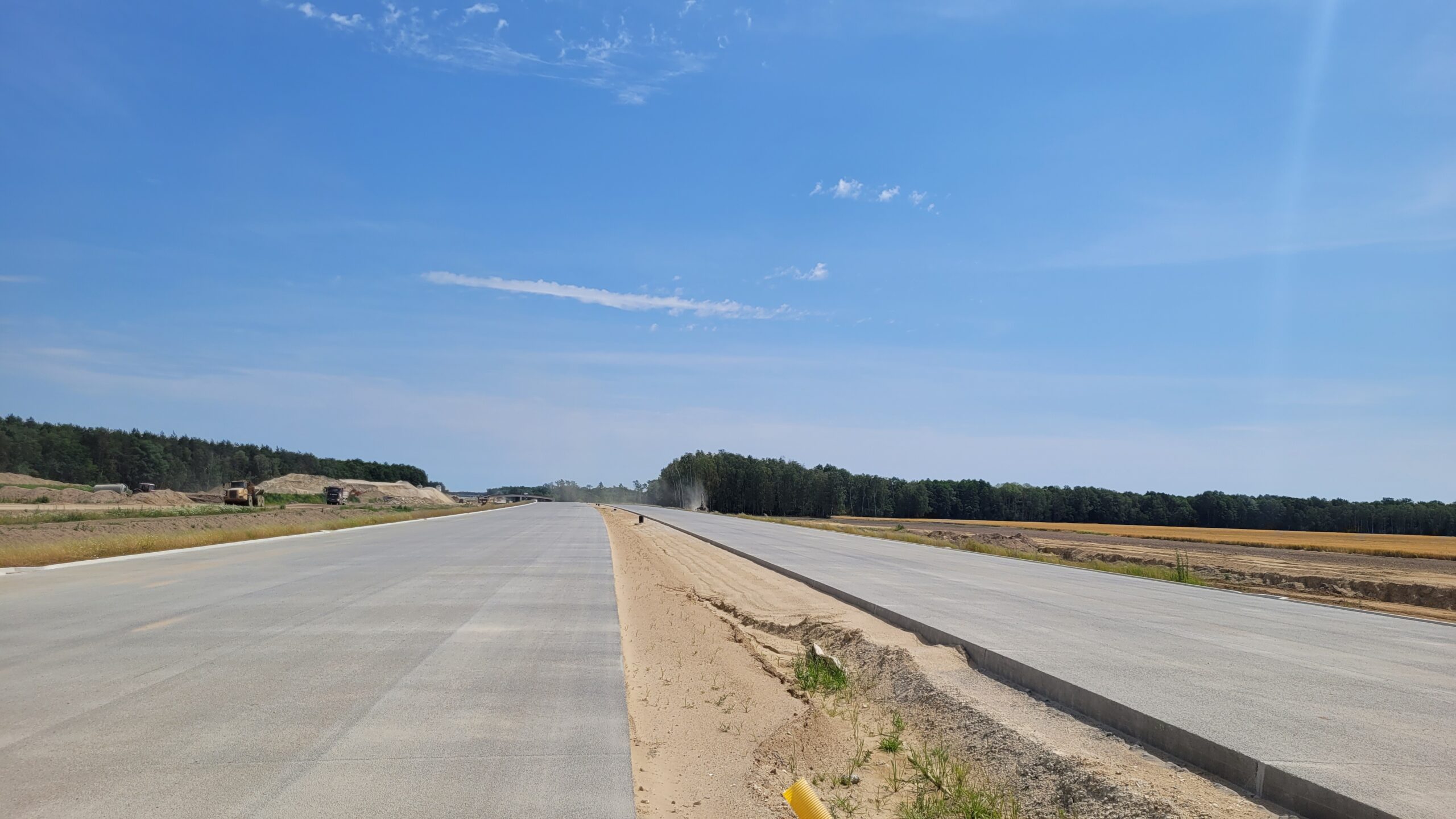

23 czerwca km 598+200’ wykonano nawierzchnię betonową C35_45
23 czerwca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
23 czerwca km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68

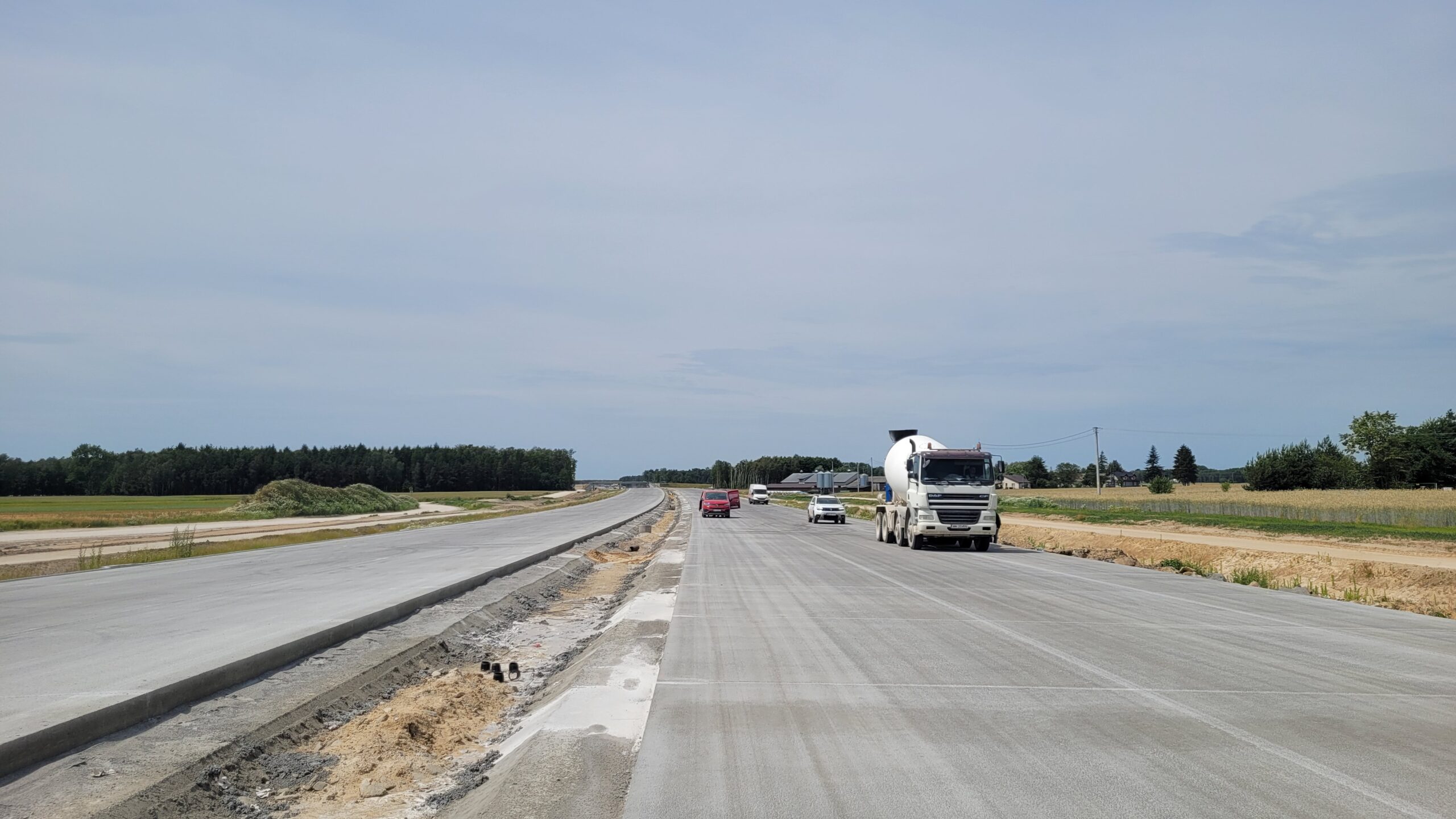

23 czerwca km 601+500 nawierzchnia betonowa C35_45

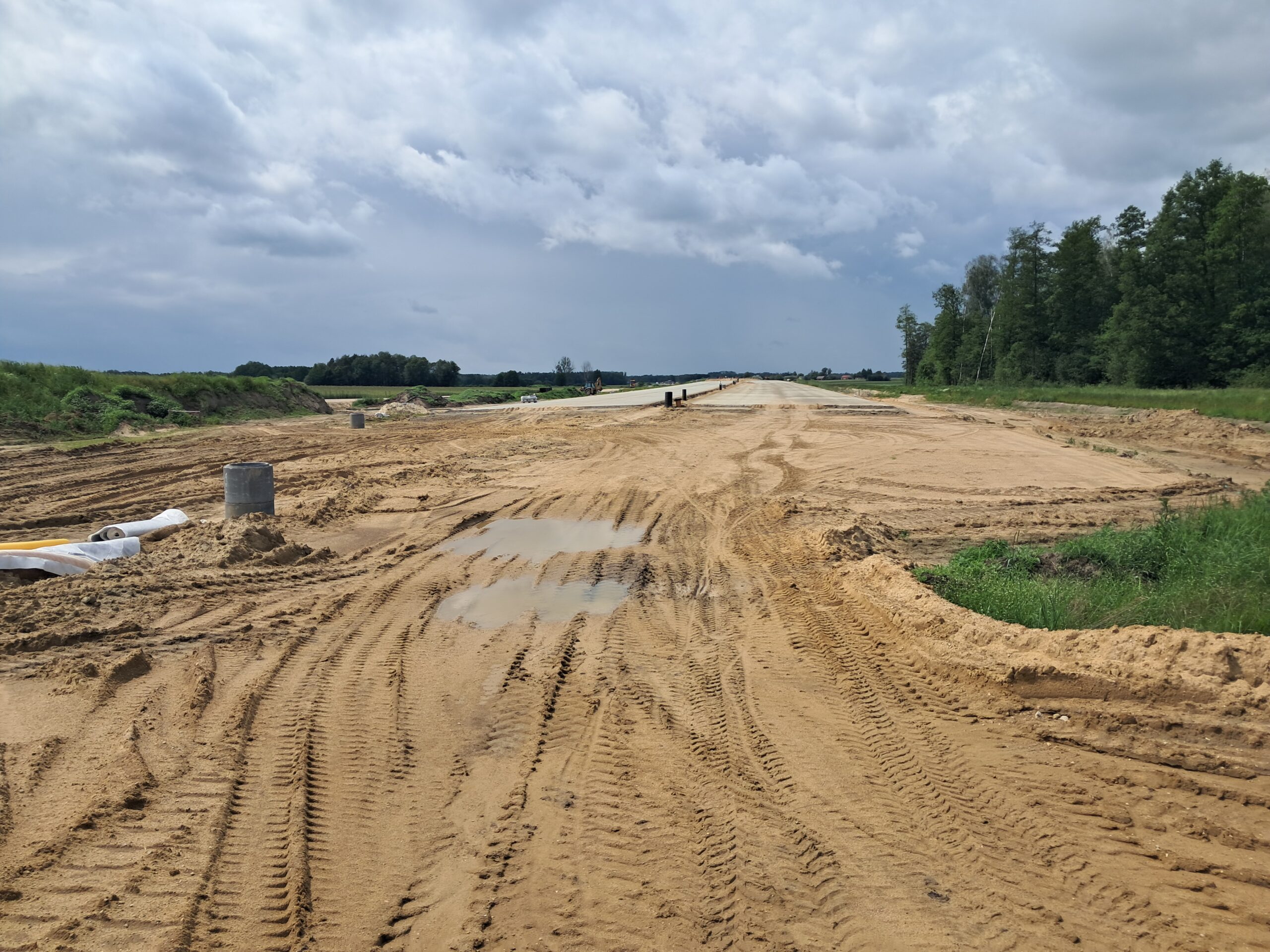

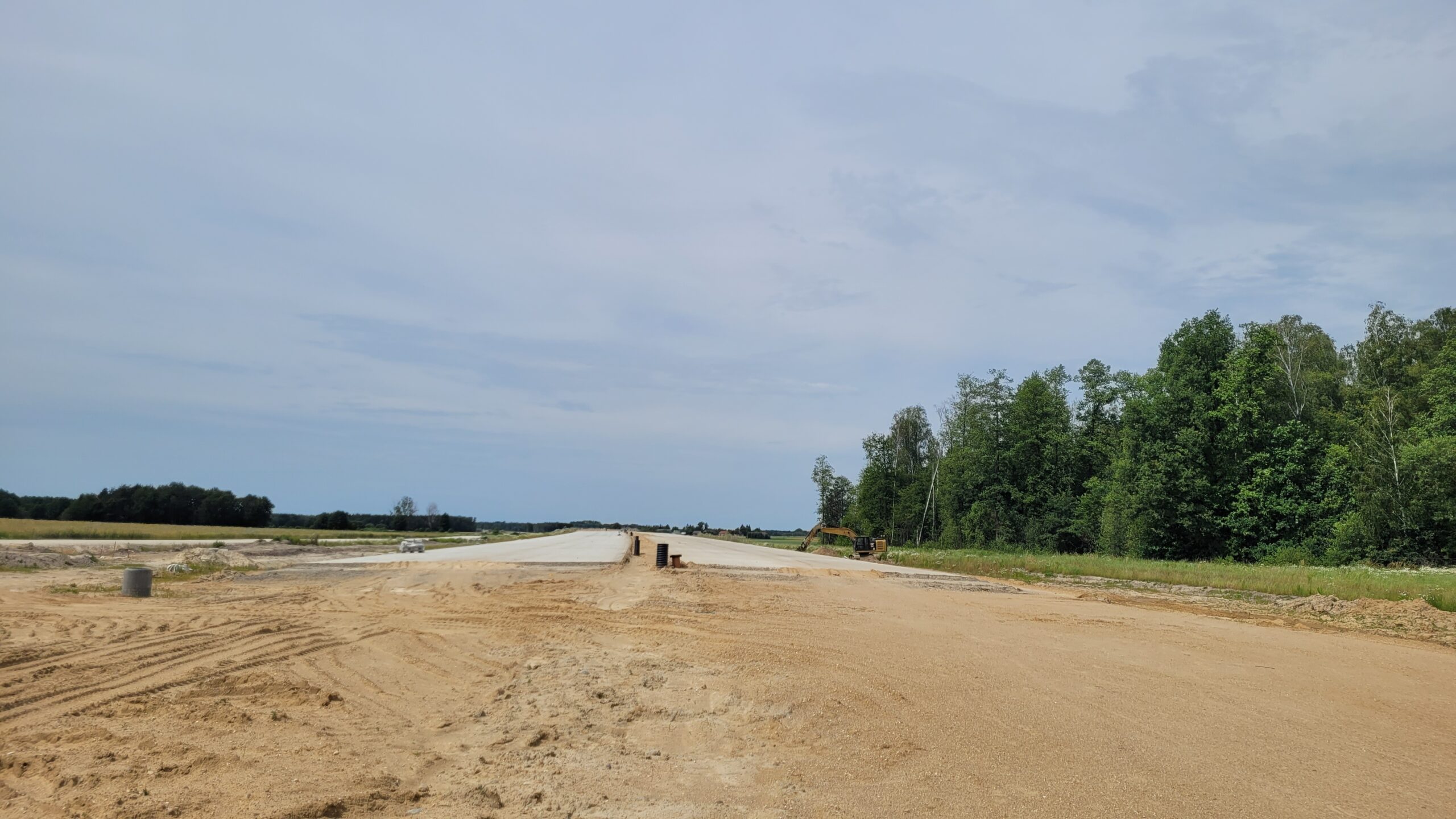

23 czerwca km 602+900 wykonano podbudowę zasadniczą C8_10
23 czerwca km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A

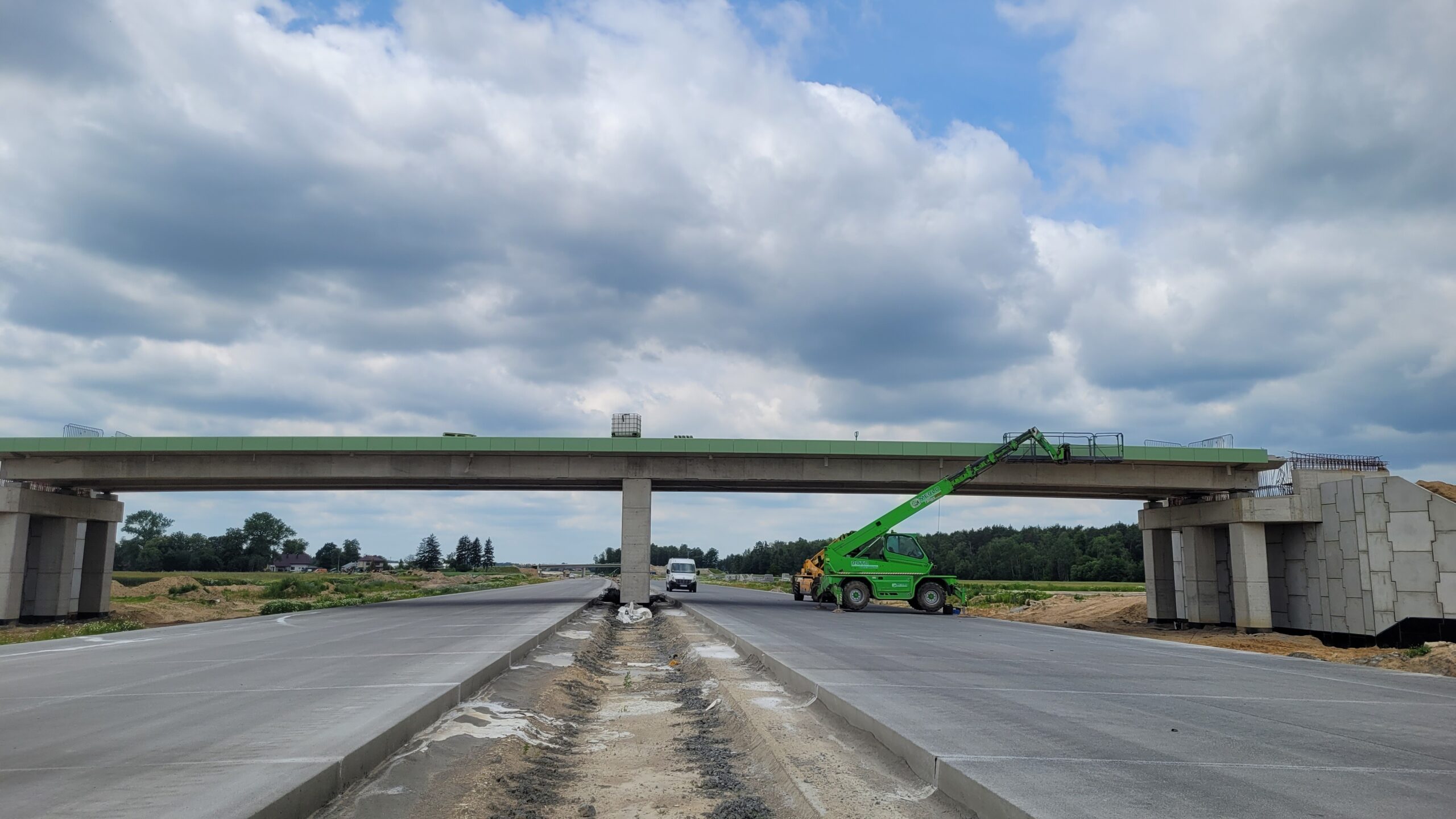

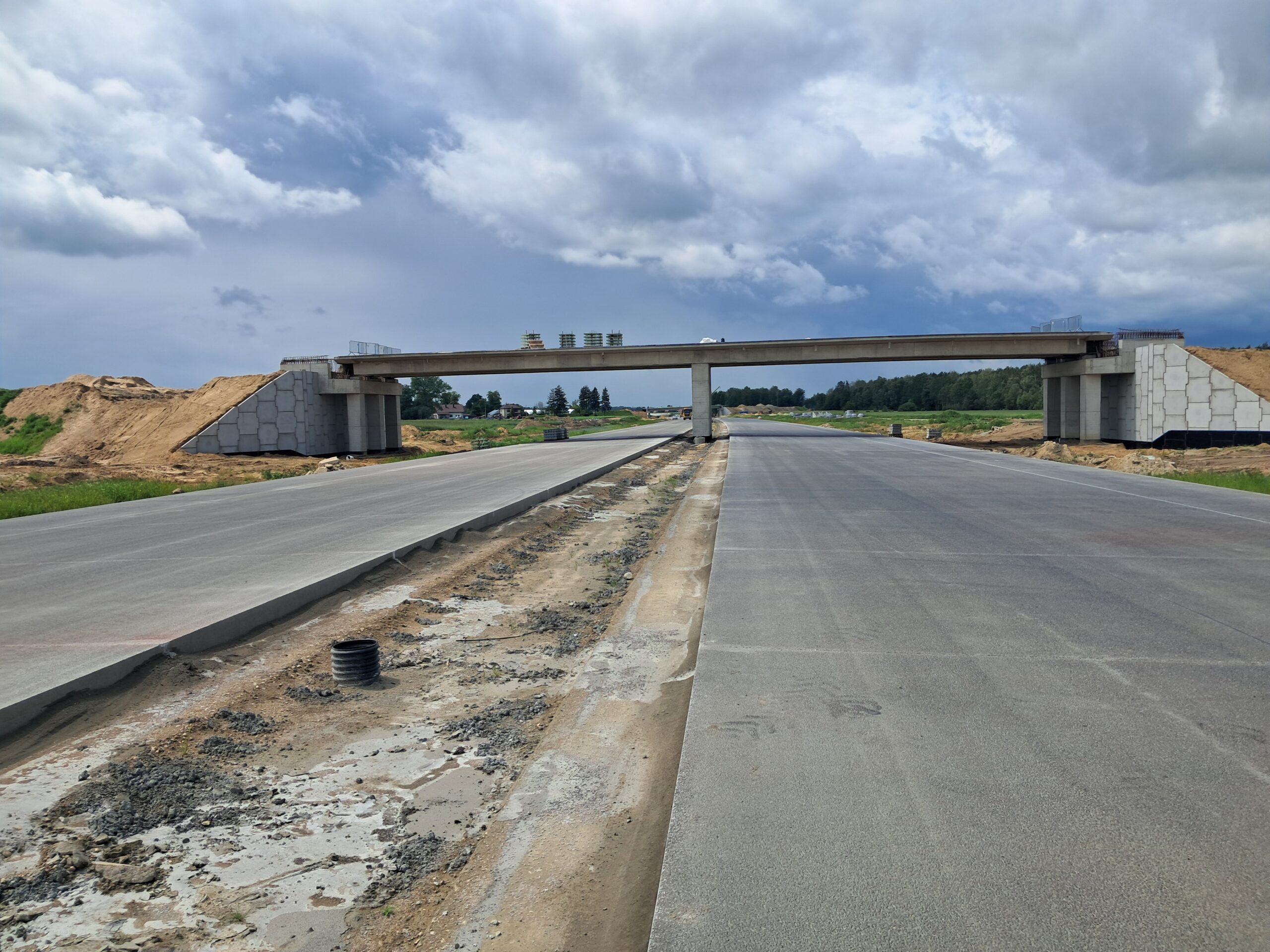

23 czerwca km 603+600 budowa WD_70 nawierzchnia betonowa C35_45

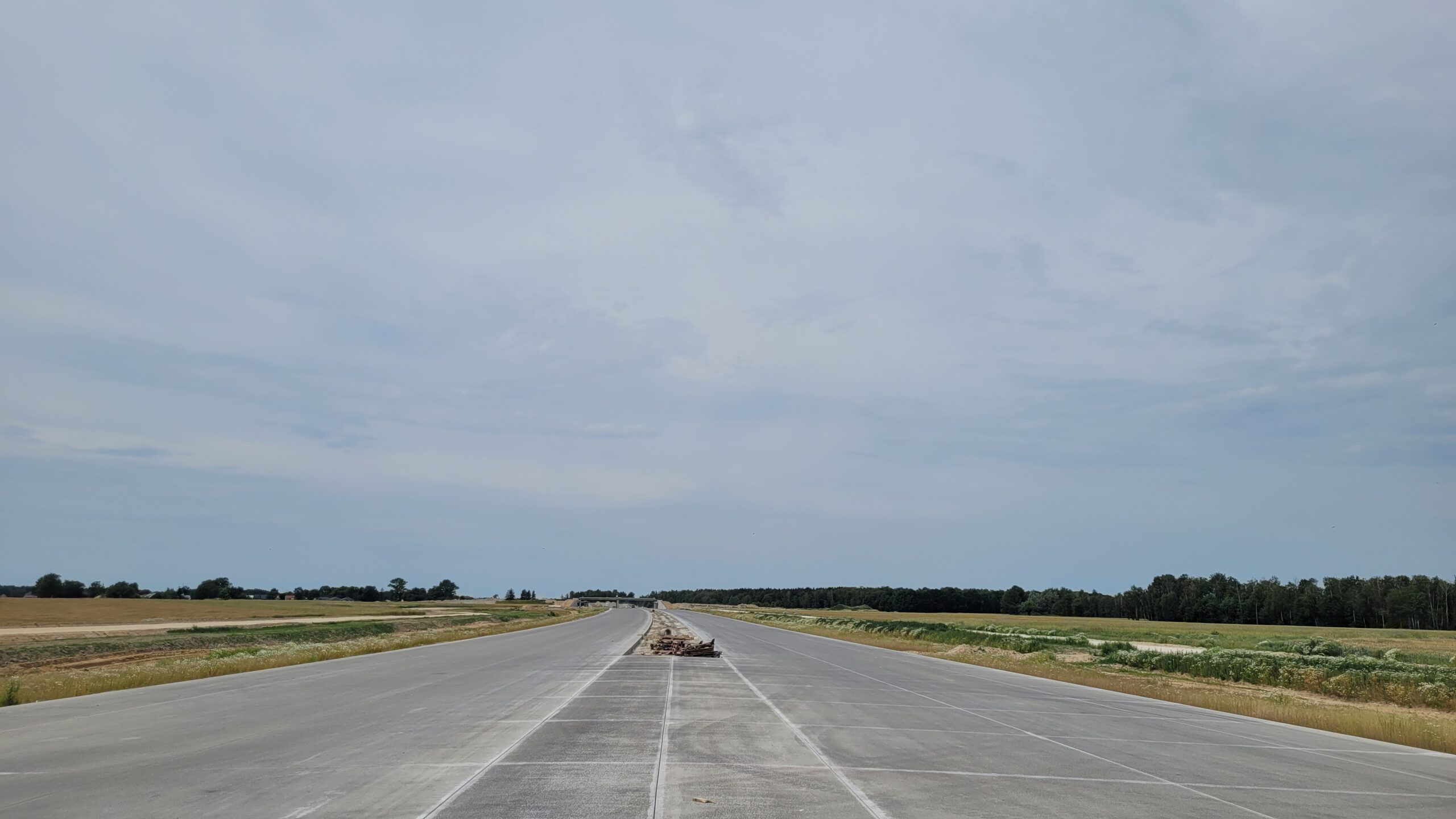

23 czerwca km 604+400 nawierzchnia betonowa C35_45

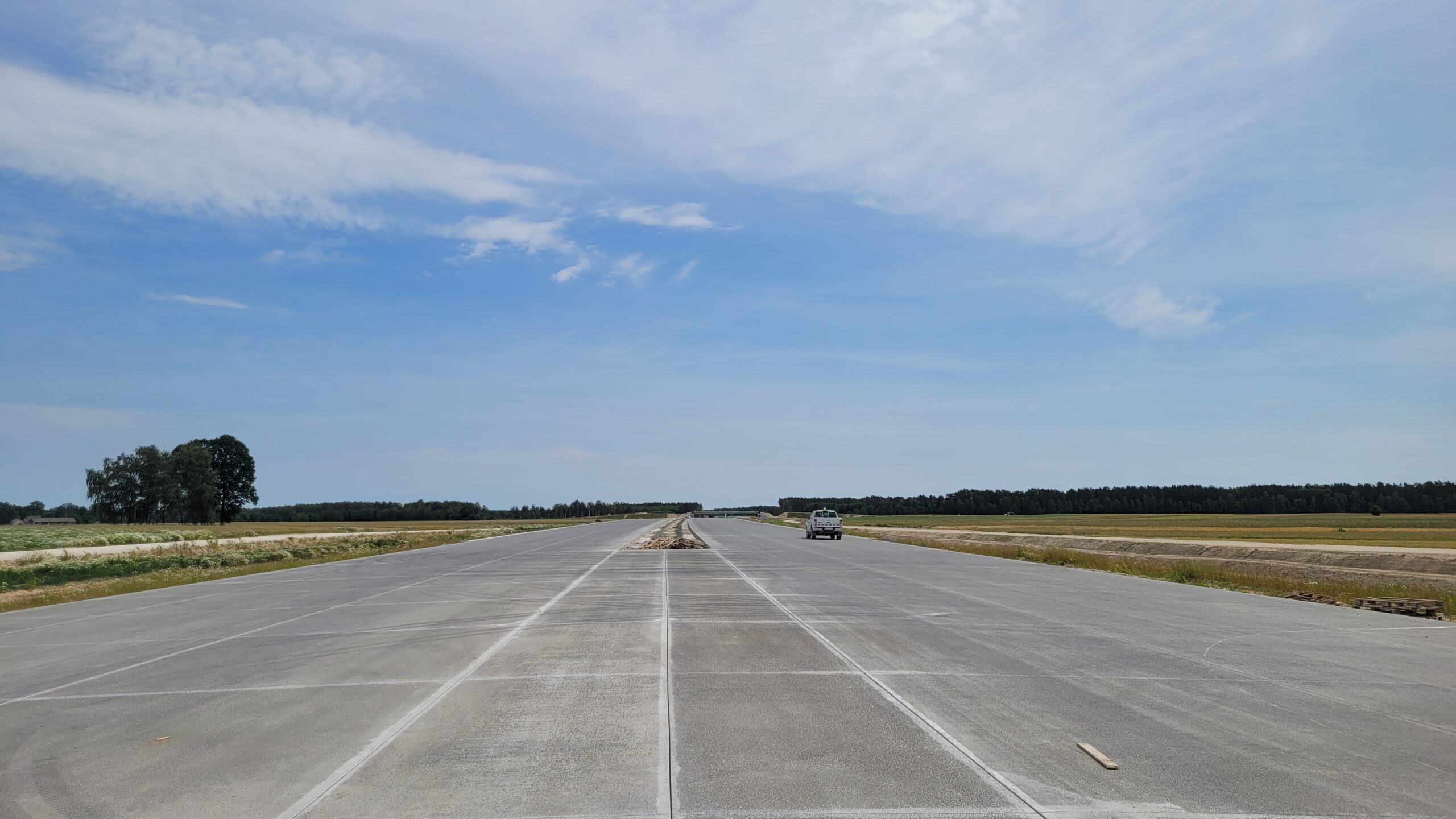

23 czerwca km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA

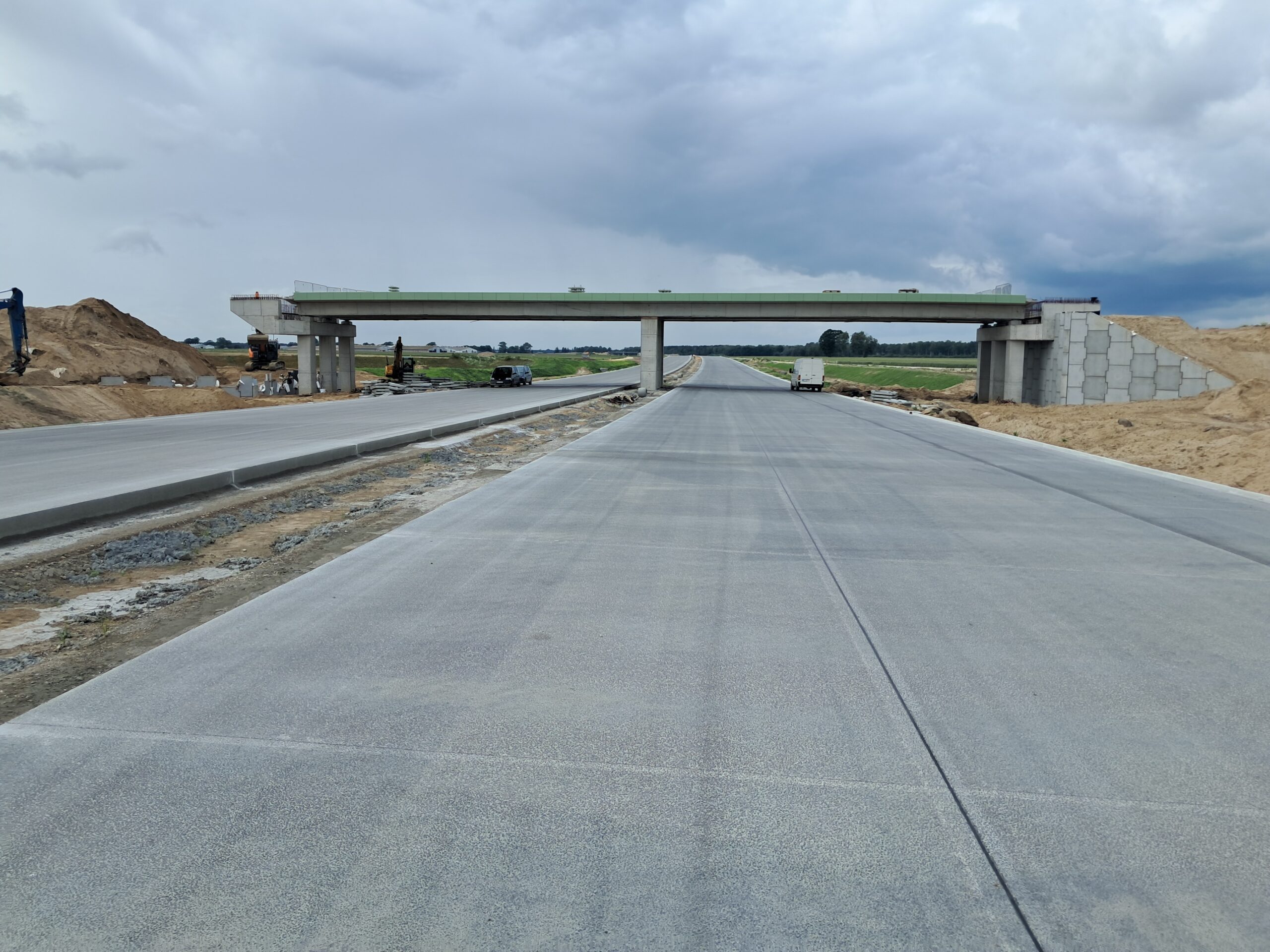

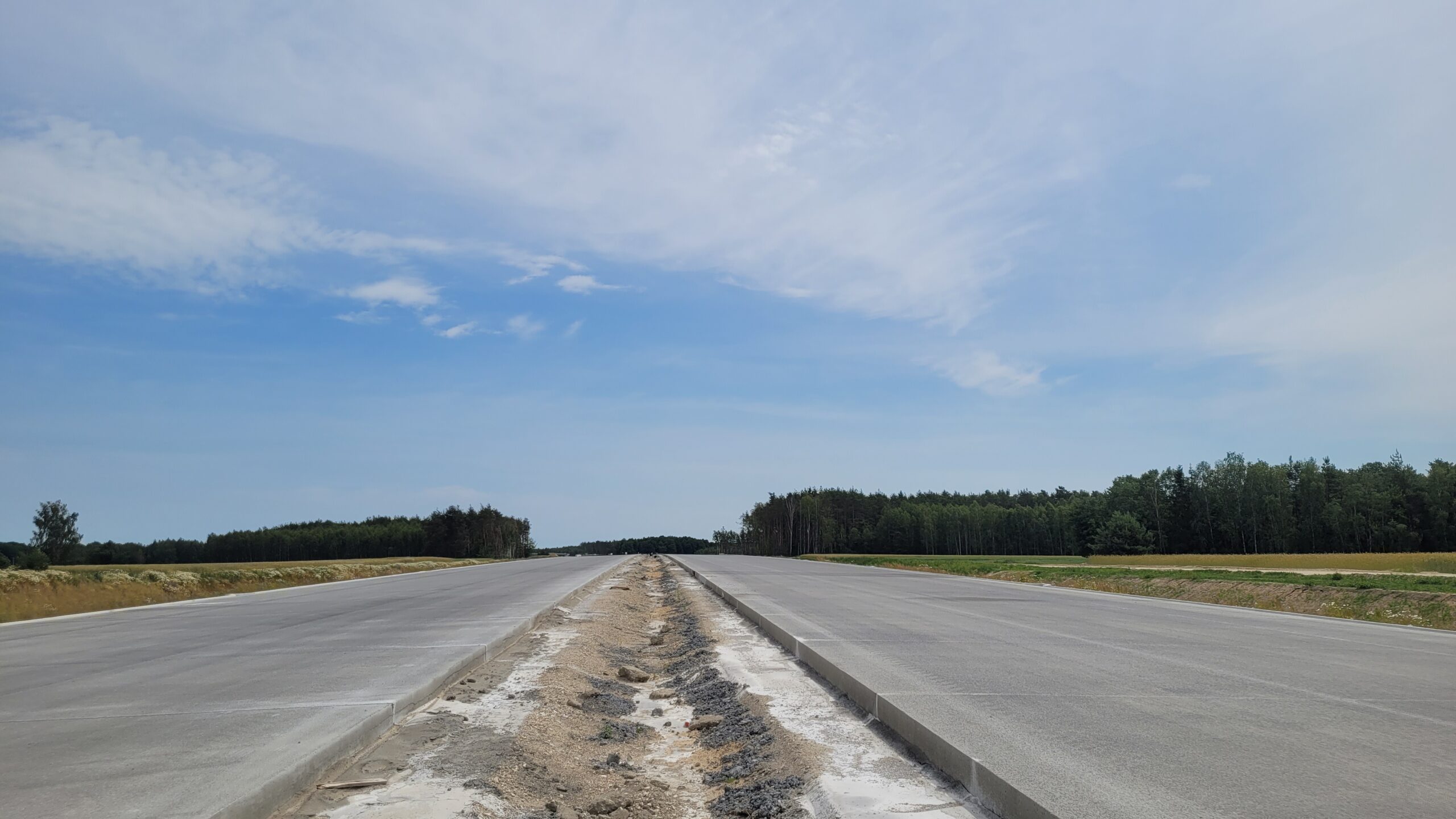

23 czerwca km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
23 czerwca km 605+300’ nawierzchnia betonowa C35_45
23 czerwca km 606+150’ budowa ustroju nośnego WD_72 i wykonano podbudowę zasadniczą C8_10

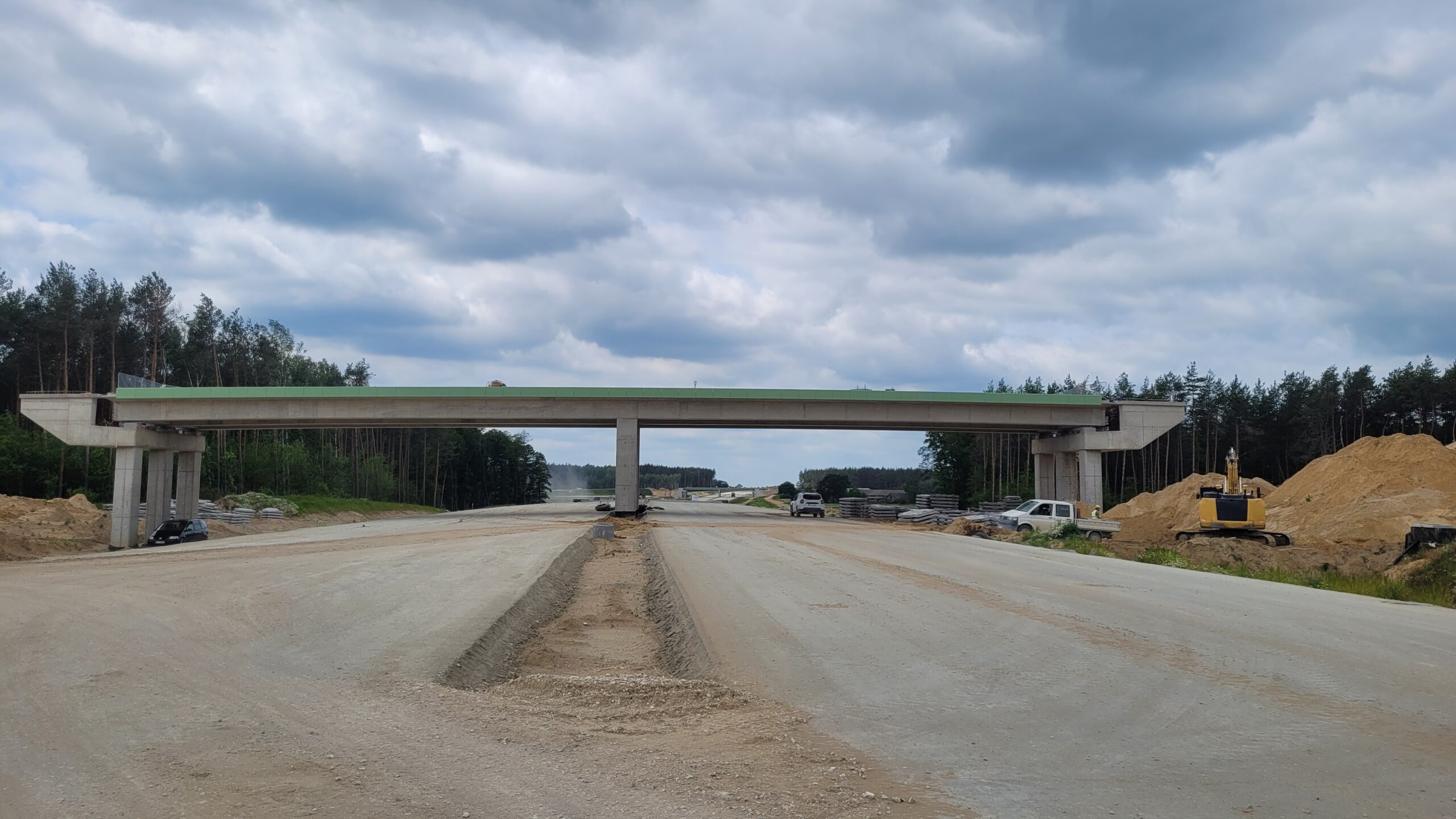

23 czerwca km 606+900 budowa ustroju nośnego WD_73C i podbudowa zasadnicza C8_10

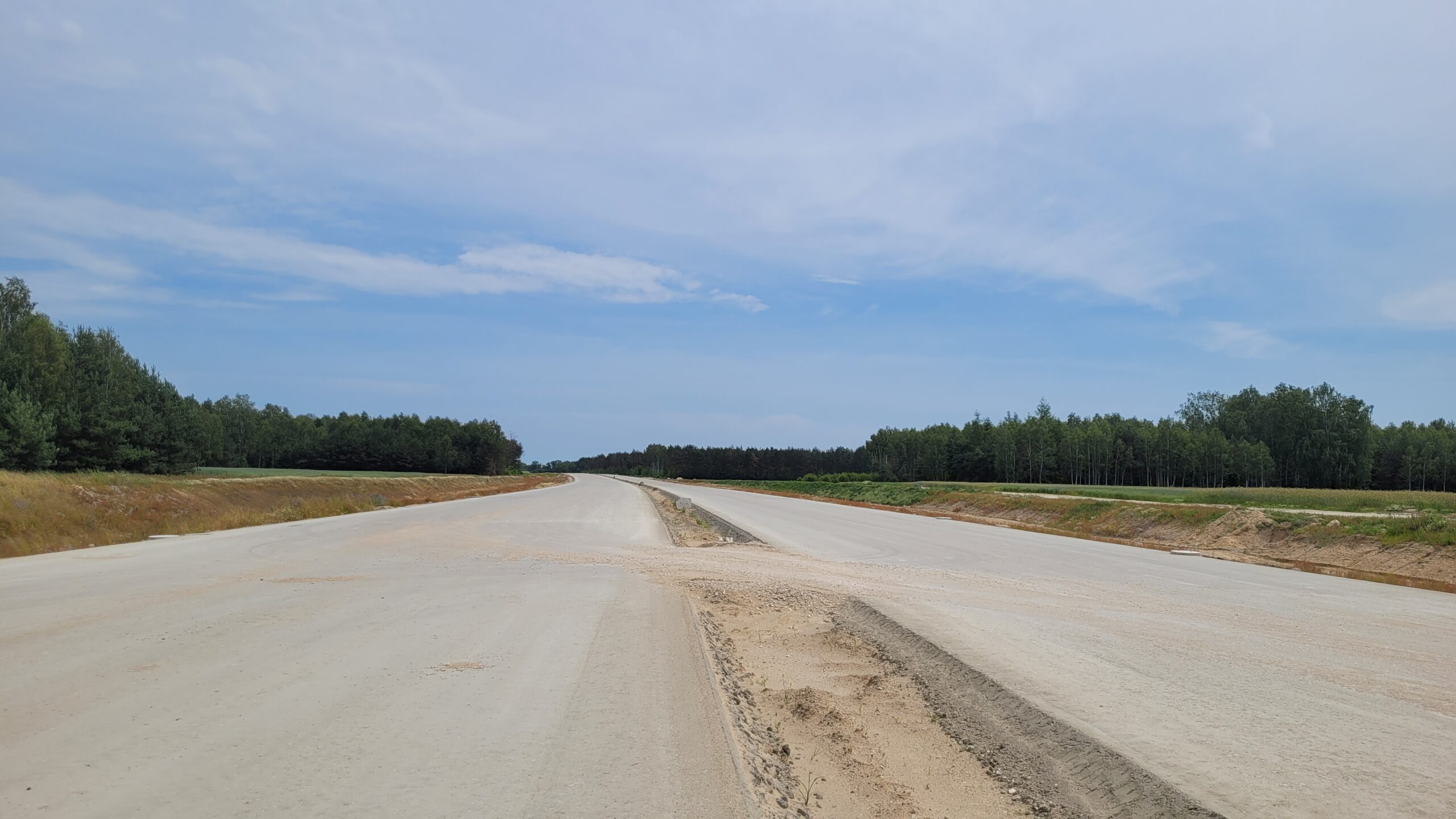

23 czerwca km 606+900’ podbudowa zasadnicza C8_10

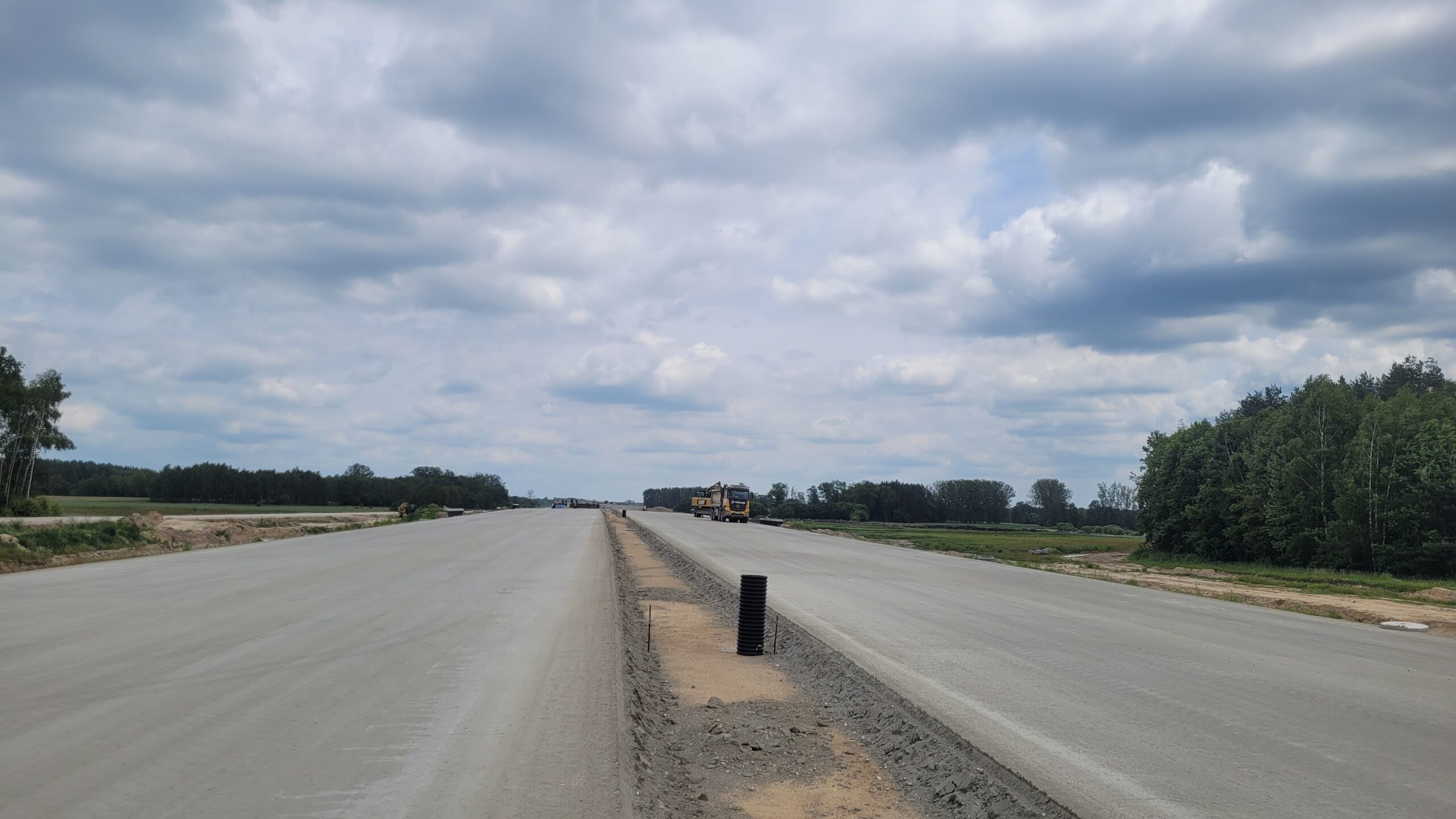

23 czerwca km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A

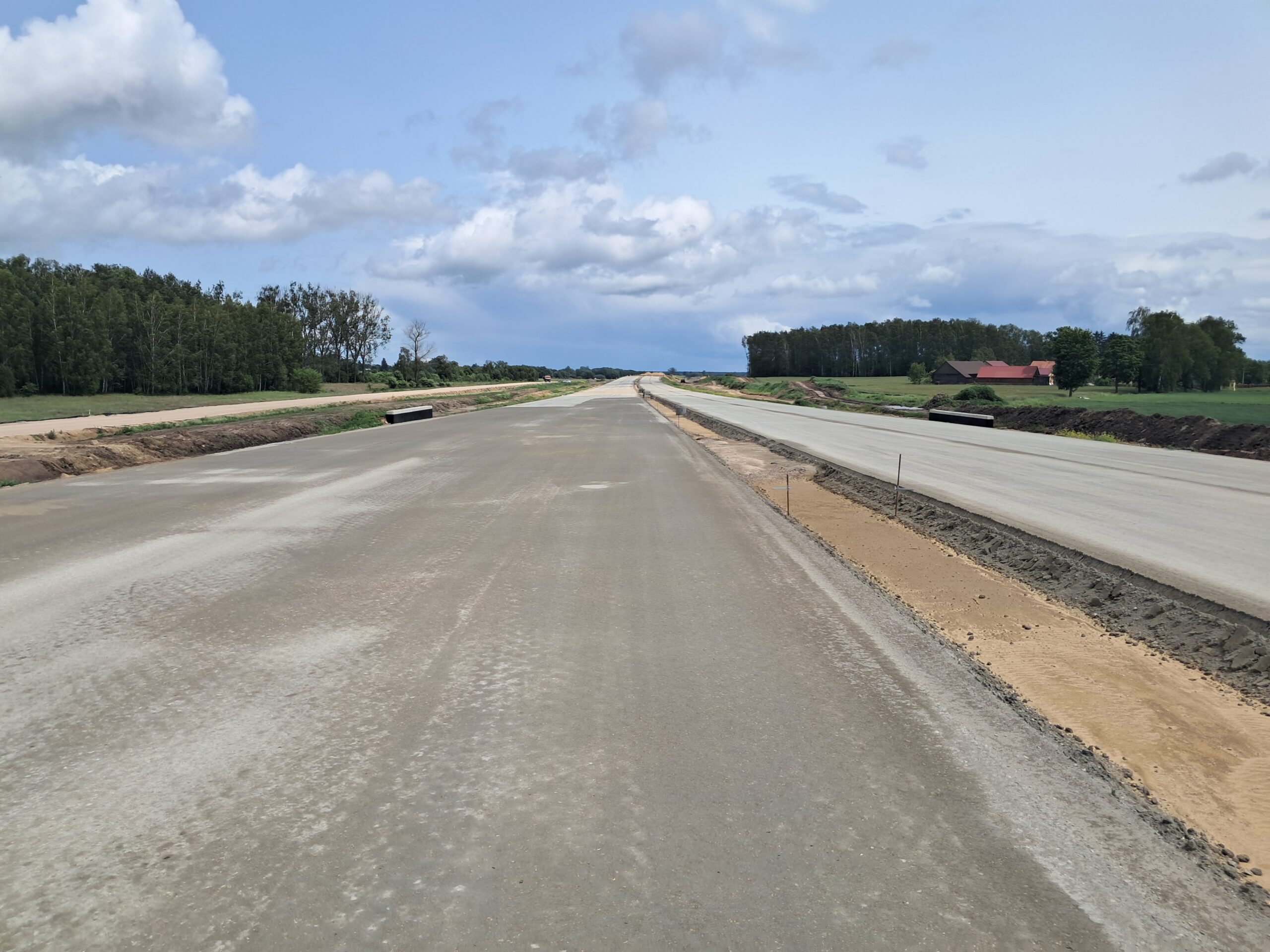

23 czerwca km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69

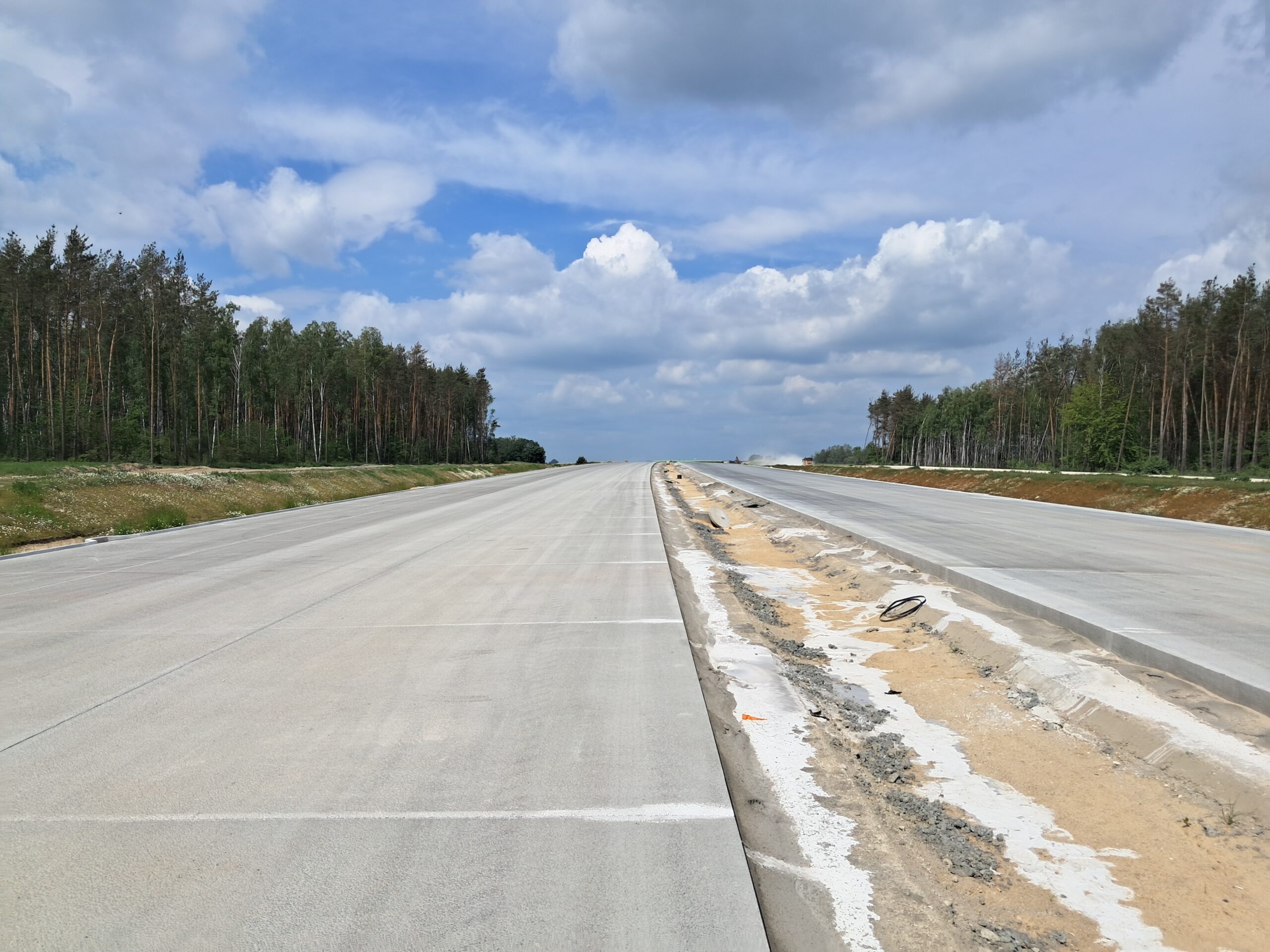

02 czerwca km 606+150 nawierzchnia betonowa C35_45
02 czerwca km 606+150’ budowa ustroju nośnego WD_72 i wykonano podbudowę pomocniczą C5_6
02 czerwca km 606+900 budowa ustroju nośnego WD_73C i podbudowa zasadnicza C8_10
02 czerwca km 608+300 wykonywano podbudowę zasadniczą C8_10
02 czerwca km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A
02 czerwca km 608+950’ wykonano podbudowę pomocniczą C5_6 nad PP_69
02 czerwca km 610+050 budowa nasypu wykonano podpory WA_74
02 czerwca km 610+050’ wykonano GWN
02 czerwca km 603+600’ nawierzchnia betonowa C35_45
02 czerwca km 604+400 nawierzchnia betonowa C35_45
02 czerwca km 604+400’ nawierzchnia betonowa C35_45
02 czerwca km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
02 czerwca km 598+200’ wykonano nawierzchnię betonową C35_45
02 czerwca km 599+700 nawierzchnia betonowa C35_45
02 czerwca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
02 czerwca km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
02 czerwca km 601+500 podbudowa zasadnicza C8_10 i ułożono geowłókninę
02 czerwca km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
02 czerwca km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
02 czerwca km 605+300’ nawierzchnia betonowa C35_45
09 czerwca km 598+200’ wykonano nawierzchnię betonową C35_45
09 czerwca km 599+700 nawierzchnia betonowa C35_45
09 czerwca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
09 czerwca km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
09 czerwca km 601+500 nawierzchnia betonowa C35_45
09 czerwca km 602+900 wykonano podbudowę zasadniczą C8_10
09 czerwca km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
09 czerwca km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
09 czerwca km 604+400 nawierzchnia betonowa C35_45

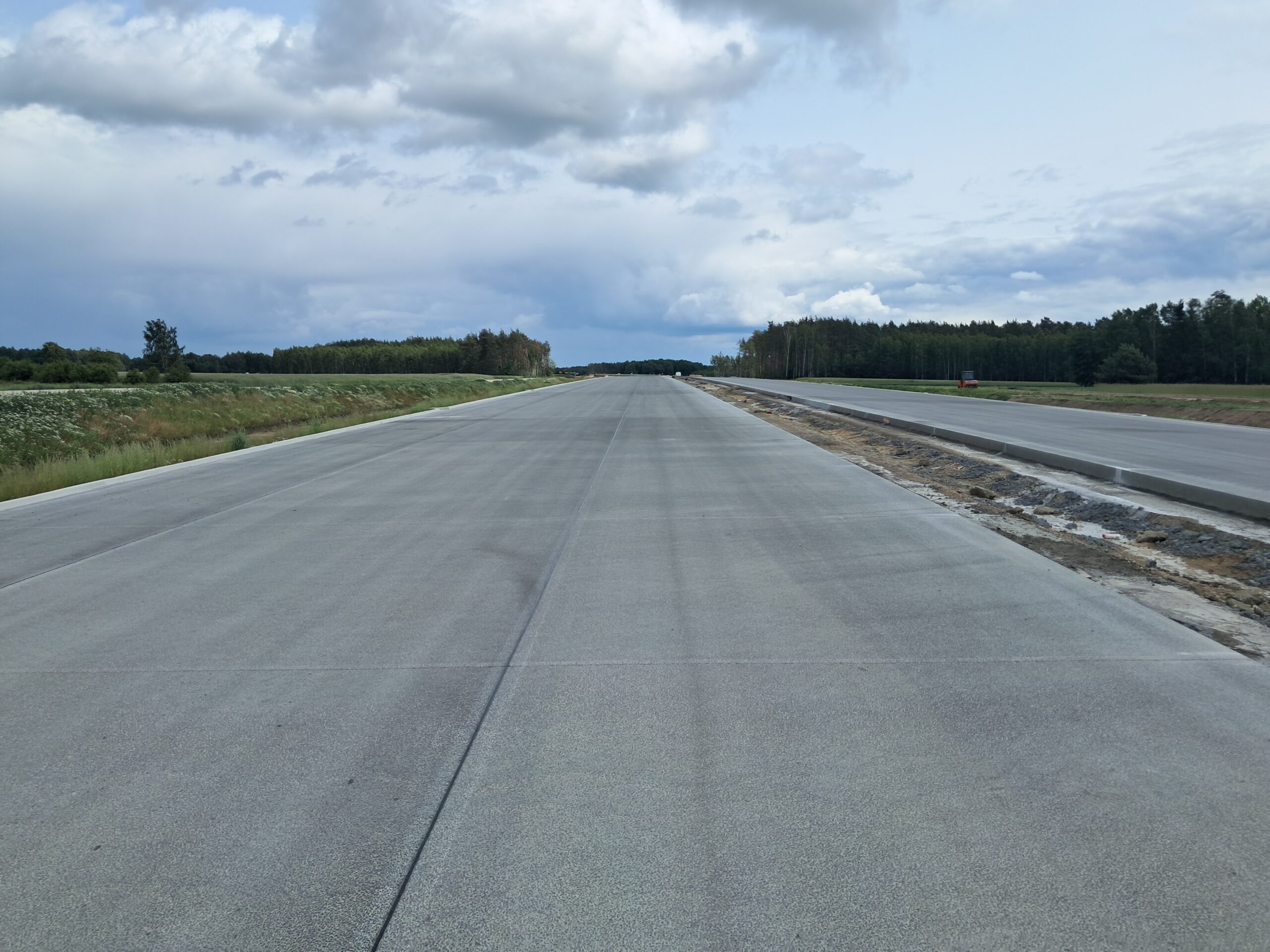

09 czerwca km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
09 czerwca km 605+300’ nawierzchnia betonowa C35_45

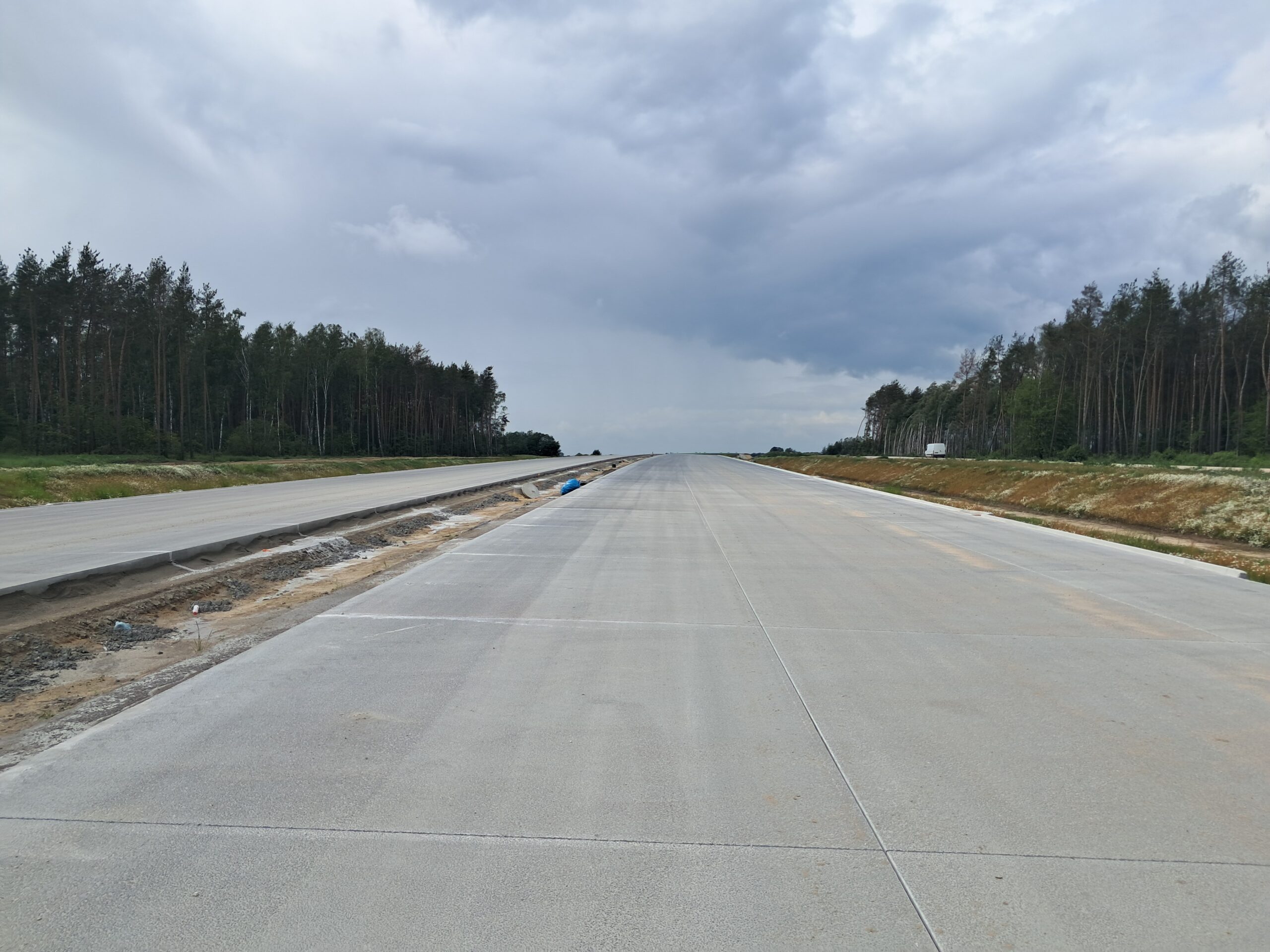

09 czerwca km 606+150 nawierzchnia betonowa C35_45
09 czerwca km 606+150’ budowa ustroju nośnego WD_72 i wykonano podbudowę zasadniczą C8_10
09 czerwca km 606+900 budowa ustroju nośnego WD_73C i podbudowa zasadnicza C8_10
09 czerwca km 608+300 wykonywano podbudowę zasadniczą C8_10
09 czerwca km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A

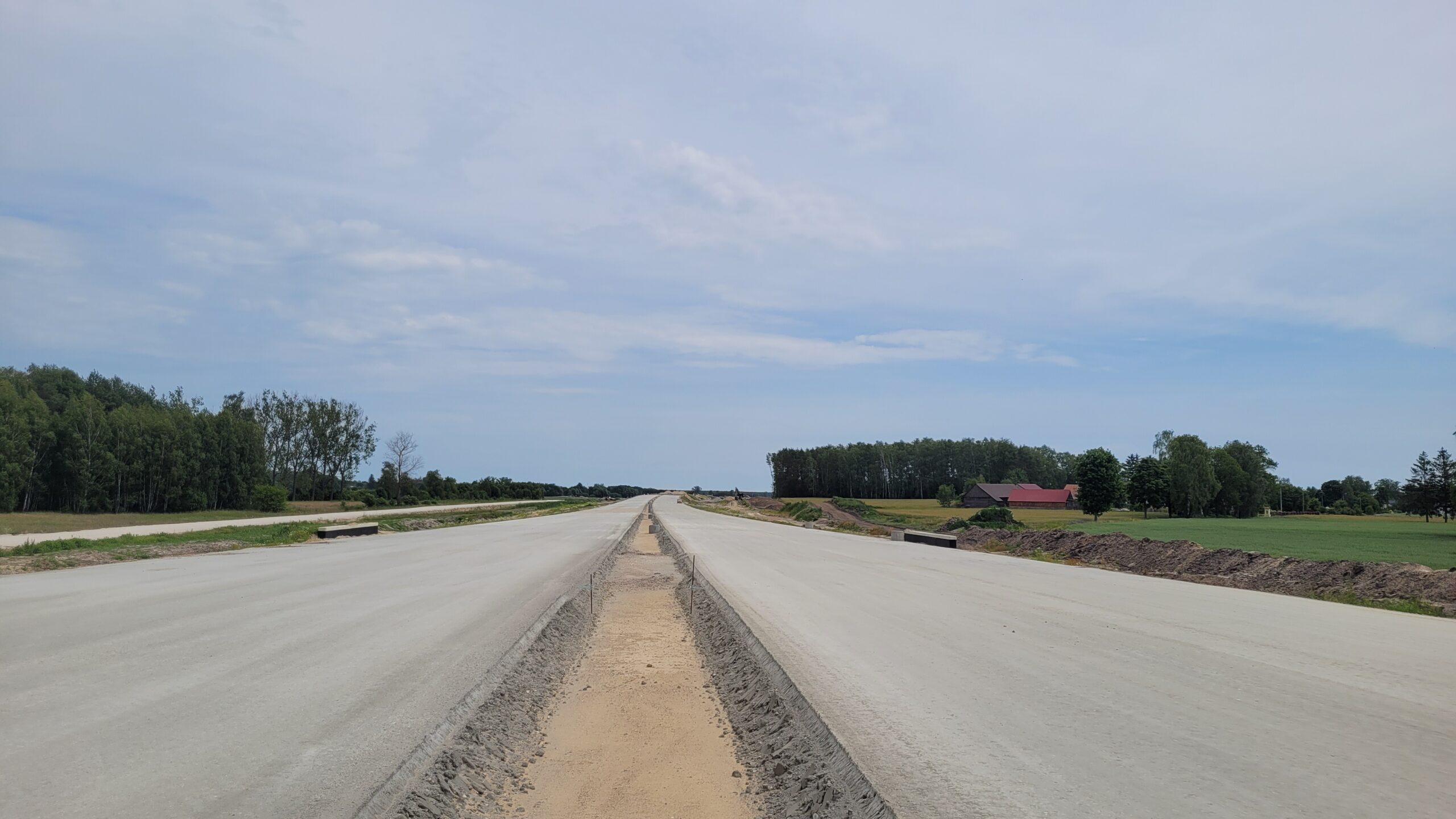

09 czerwca km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69
09 czerwca km 610+050 budowa nasypu wykonano podpory WA_74
09 czerwca km 610+050’ wykonano GWN
09 czerwca km 610+700’ wykonano GWN widok w kierunku odcinka IX
17 czerwca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII

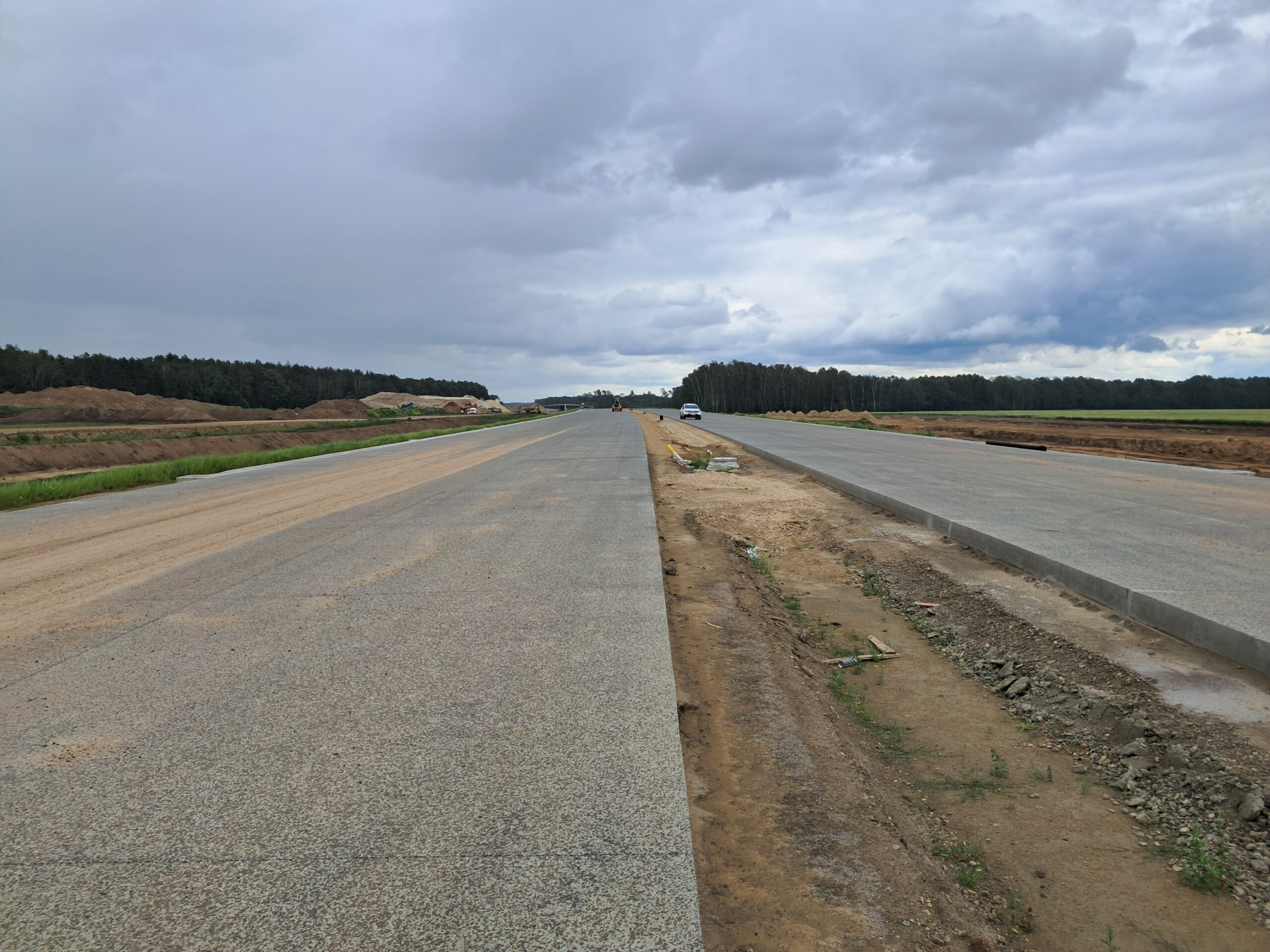

17 czerwca km 598+200’ wykonano nawierzchnię betonową C35_45

17 czerwca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
17 czerwca km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
17 czerwca km 601+500’ nawierzchnia betonowa C35_45
17 czerwca km 602+900 wykonano podbudowę zasadniczą C8_10
17 czerwca km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A

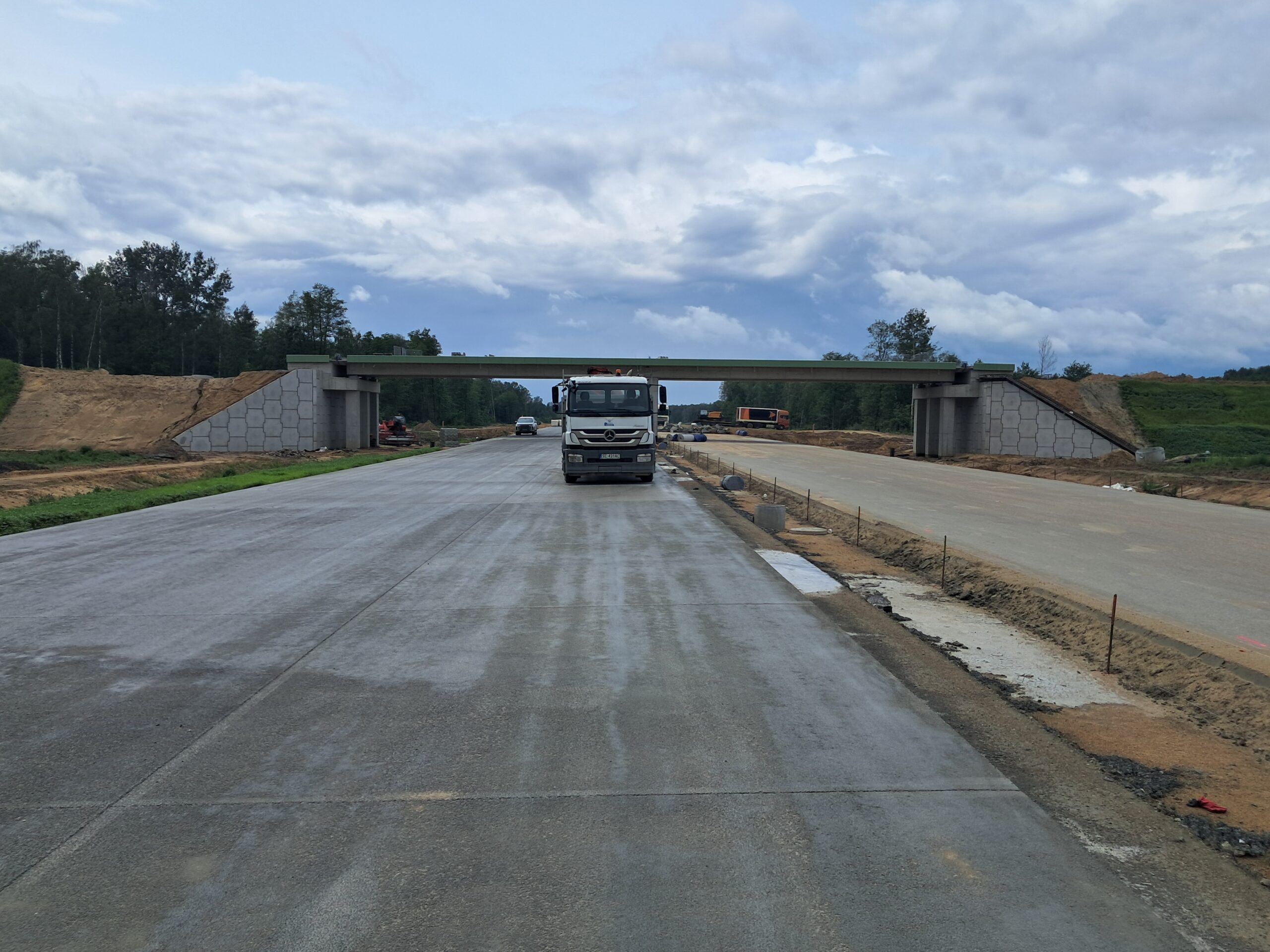

17 czerwca km 603+600 budowa WD_70 nawierzchnia betonowa C35_45

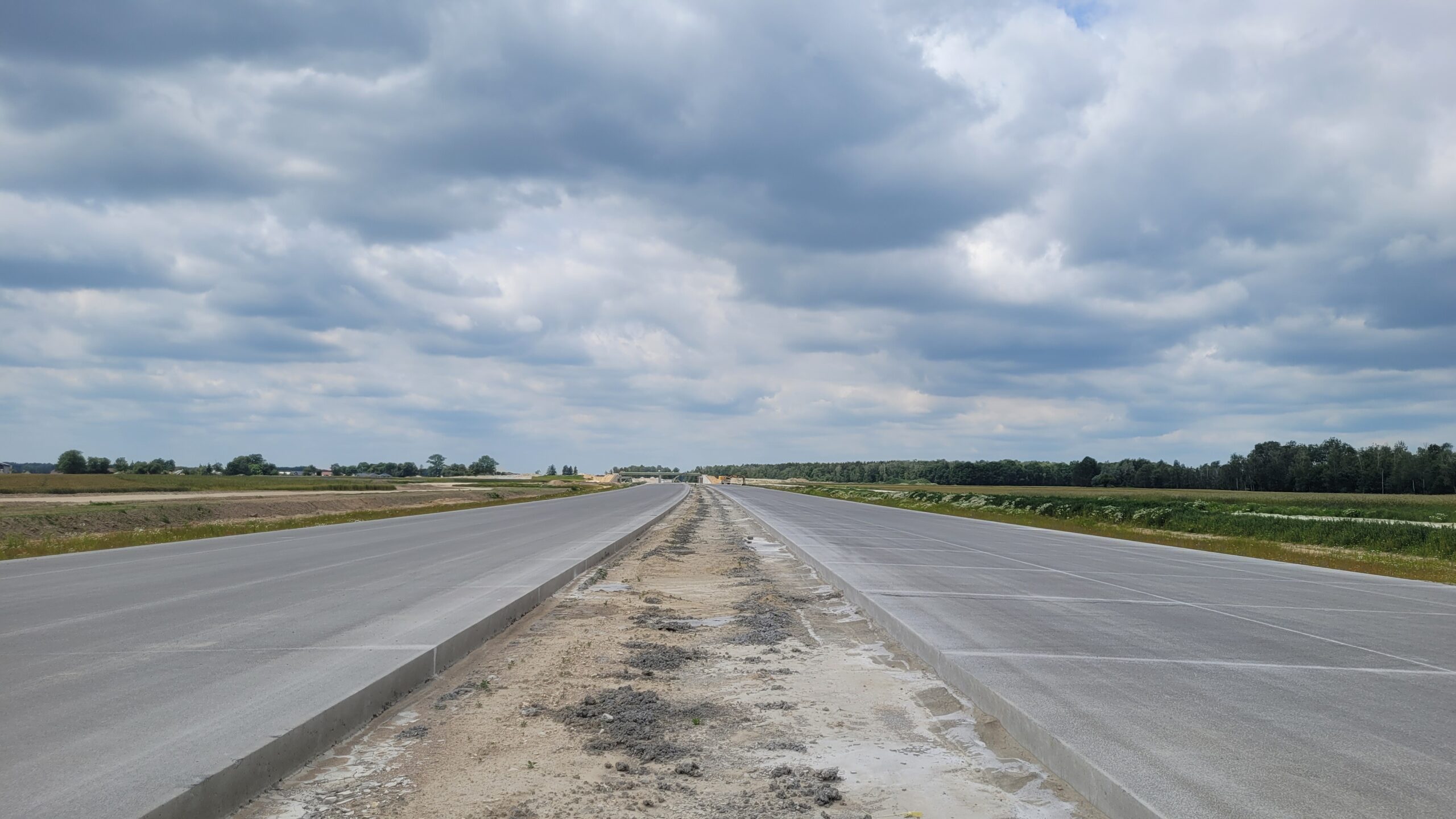

17 czerwca km 604+400 nawierzchnia betonowa C35_45

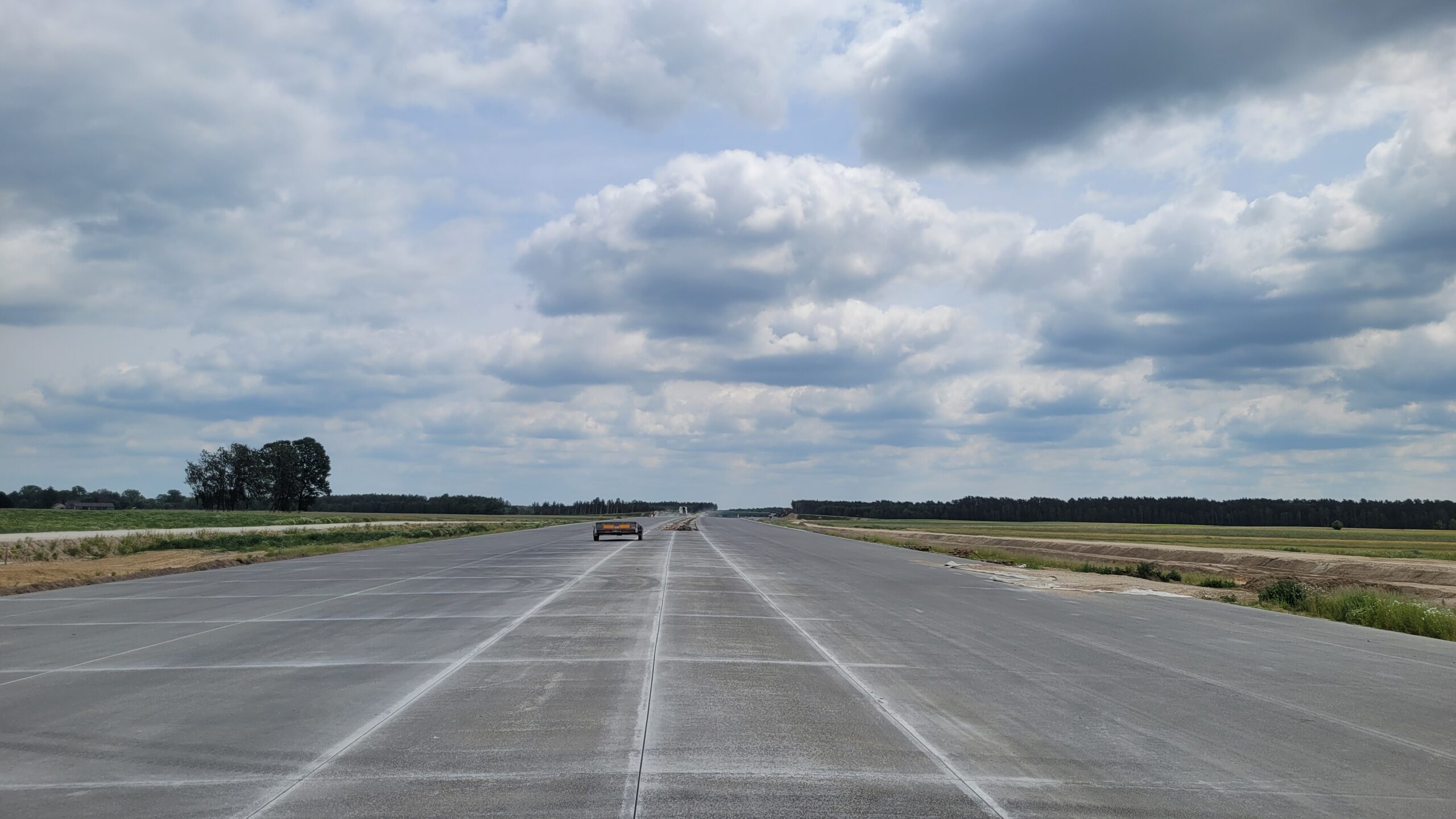

17 czerwca km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA

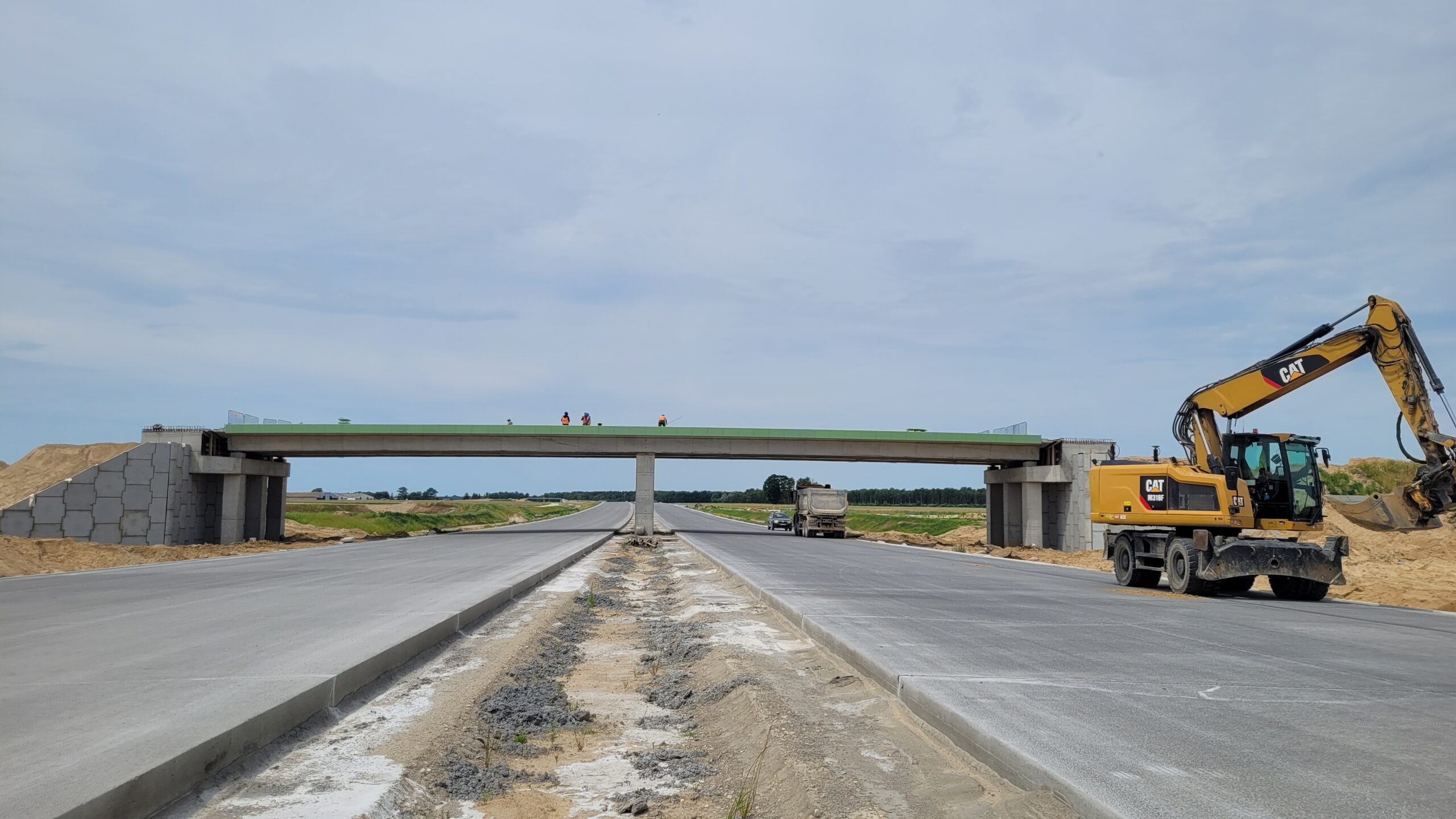

17 czerwca km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
17 czerwca km 605+300’ nawierzchnia betonowa C35_45
17 czerwca km 606+150’ budowa ustroju nośnego WD_72 i wykonano podbudowę zasadniczą C8_10
17 czerwca km 606+900 budowa ustroju nośnego WD_73C i podbudowa zasadnicza C8_10
17 czerwca km 606+900’ podbudowa zasadnicza C8_10
17 czerwca km 608+300 wykonywano podbudowę zasadniczą C8_10
17 czerwca km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A
17 czerwca km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69
17 czerwca km 610+700 wykonano GWN
17 czerwca km 610+700’ wykonano GWN widok w kierunku odcinka IX
23 czerwca km 610+050 budowa nasypu wykonano podpory WA_74
23 czerwca km 610+700 wykonano GWN
23 czerwca km 610+700’ wykonano GWN widok w kierunku odcinka IX

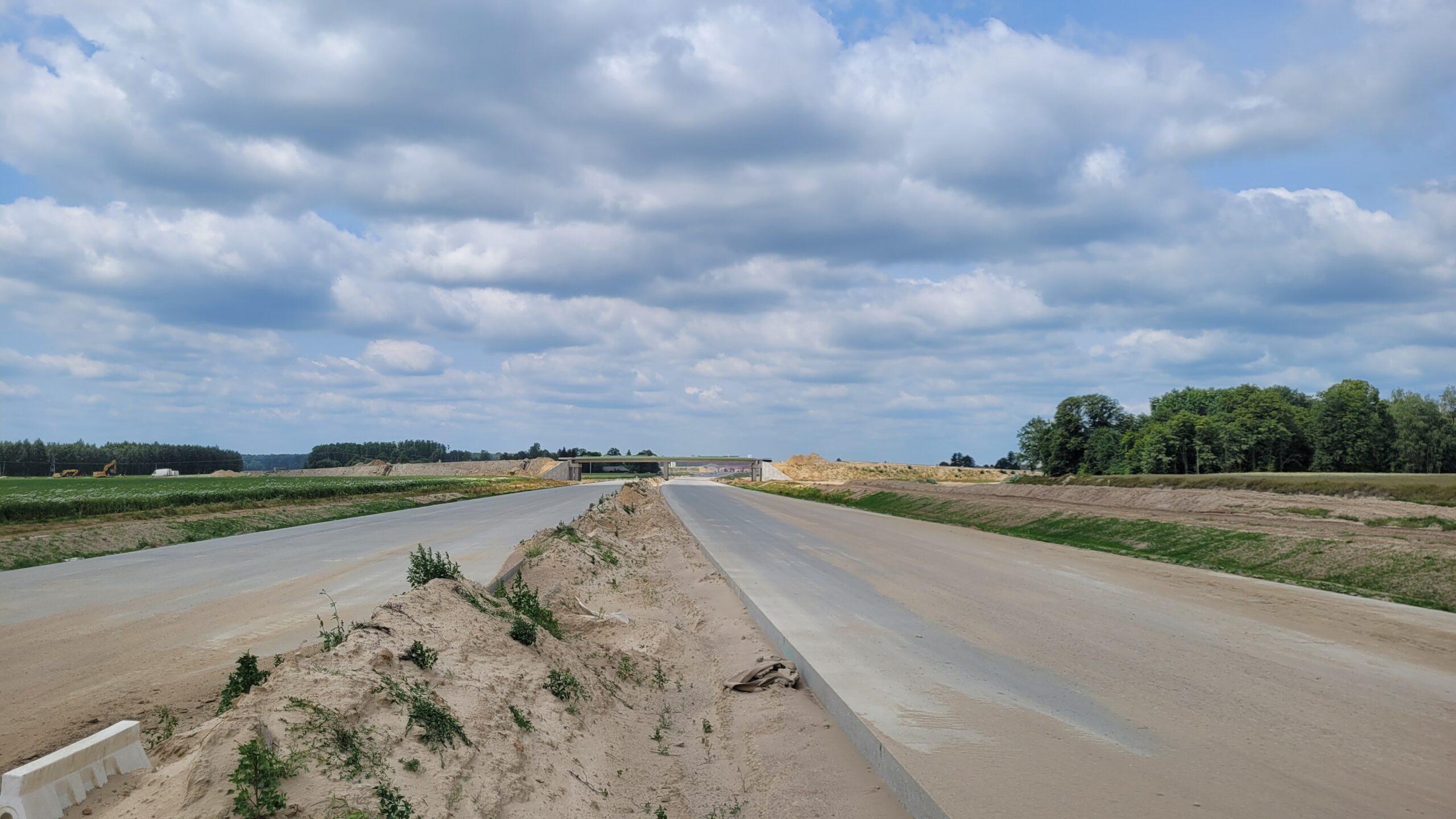

23 czerwca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
23 czerwca km 598+200’ wykonano nawierzchnię betonową C35_45
23 czerwca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)

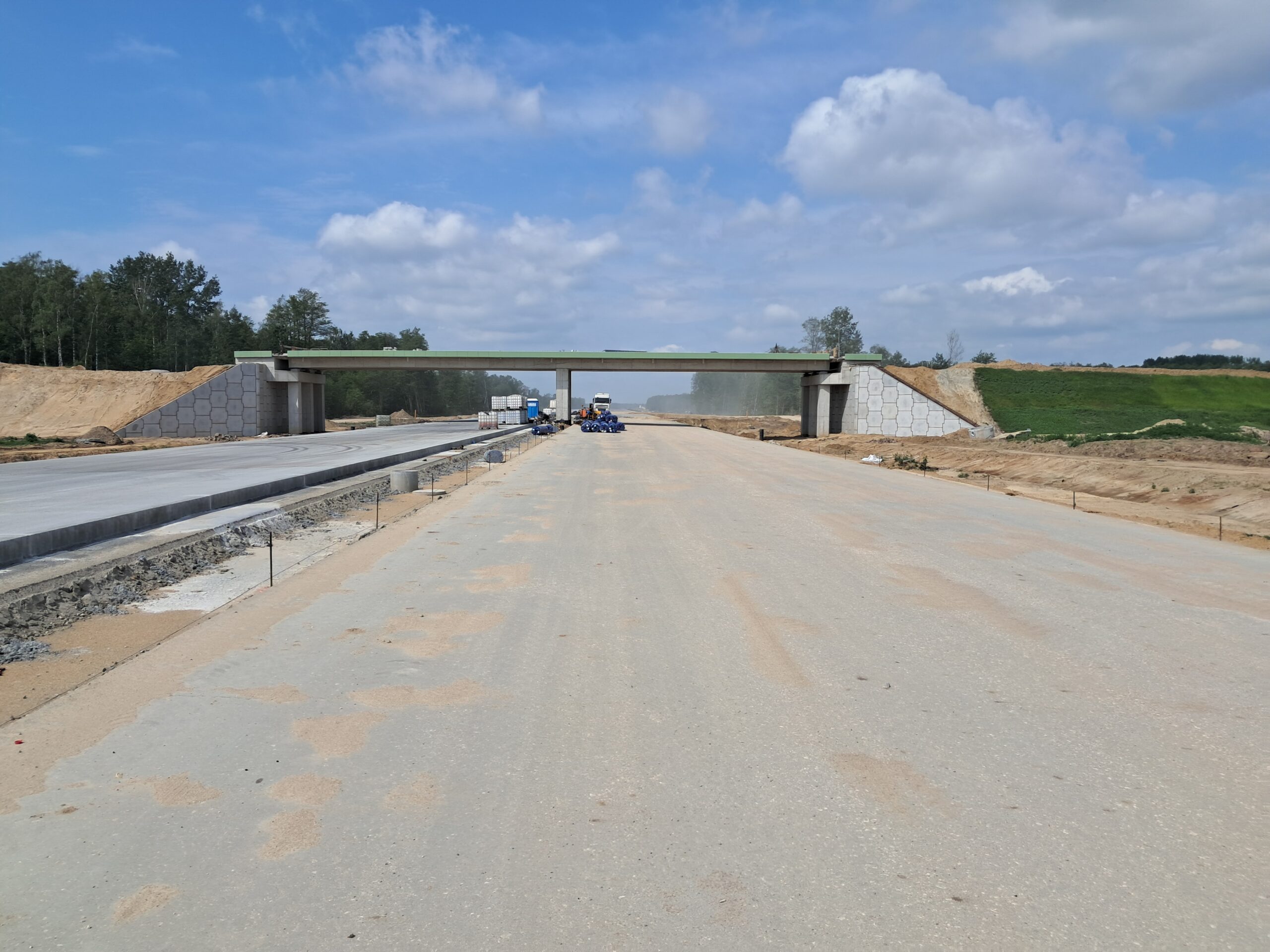

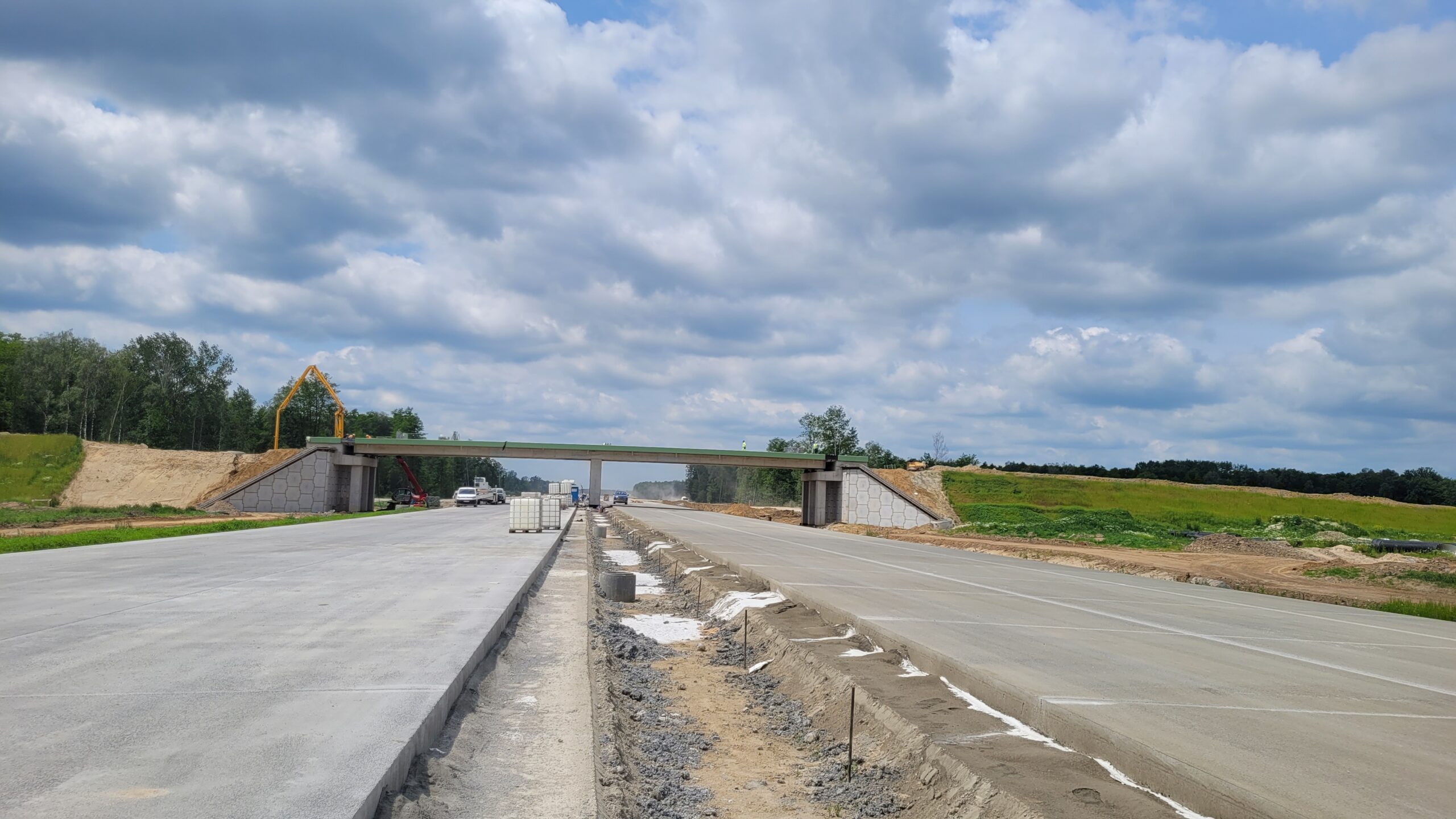

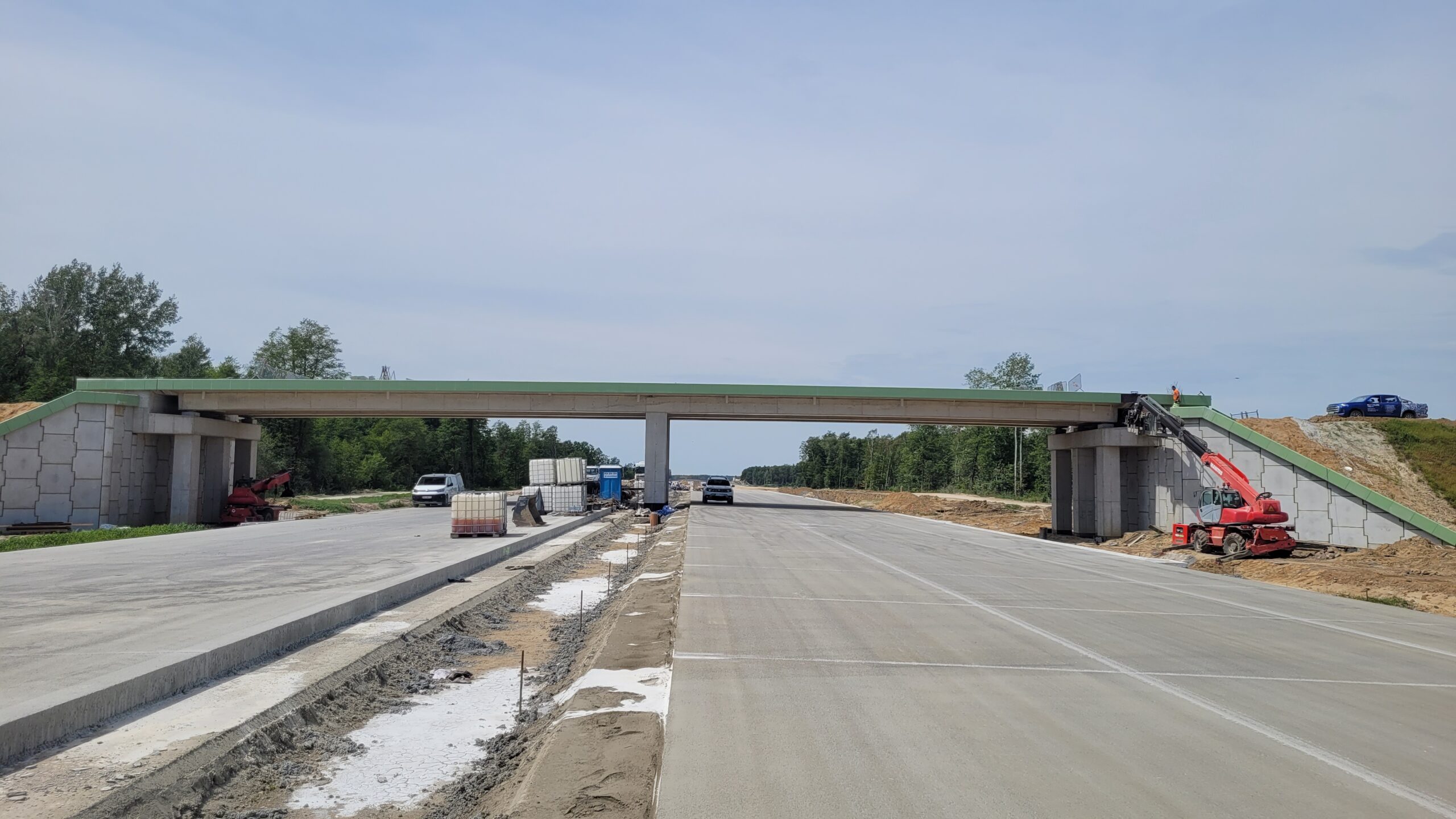

23 czerwca km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
23 czerwca km 601+500 nawierzchnia betonowa C35_45
23 czerwca km 602+900 wykonano podbudowę zasadniczą C8_10

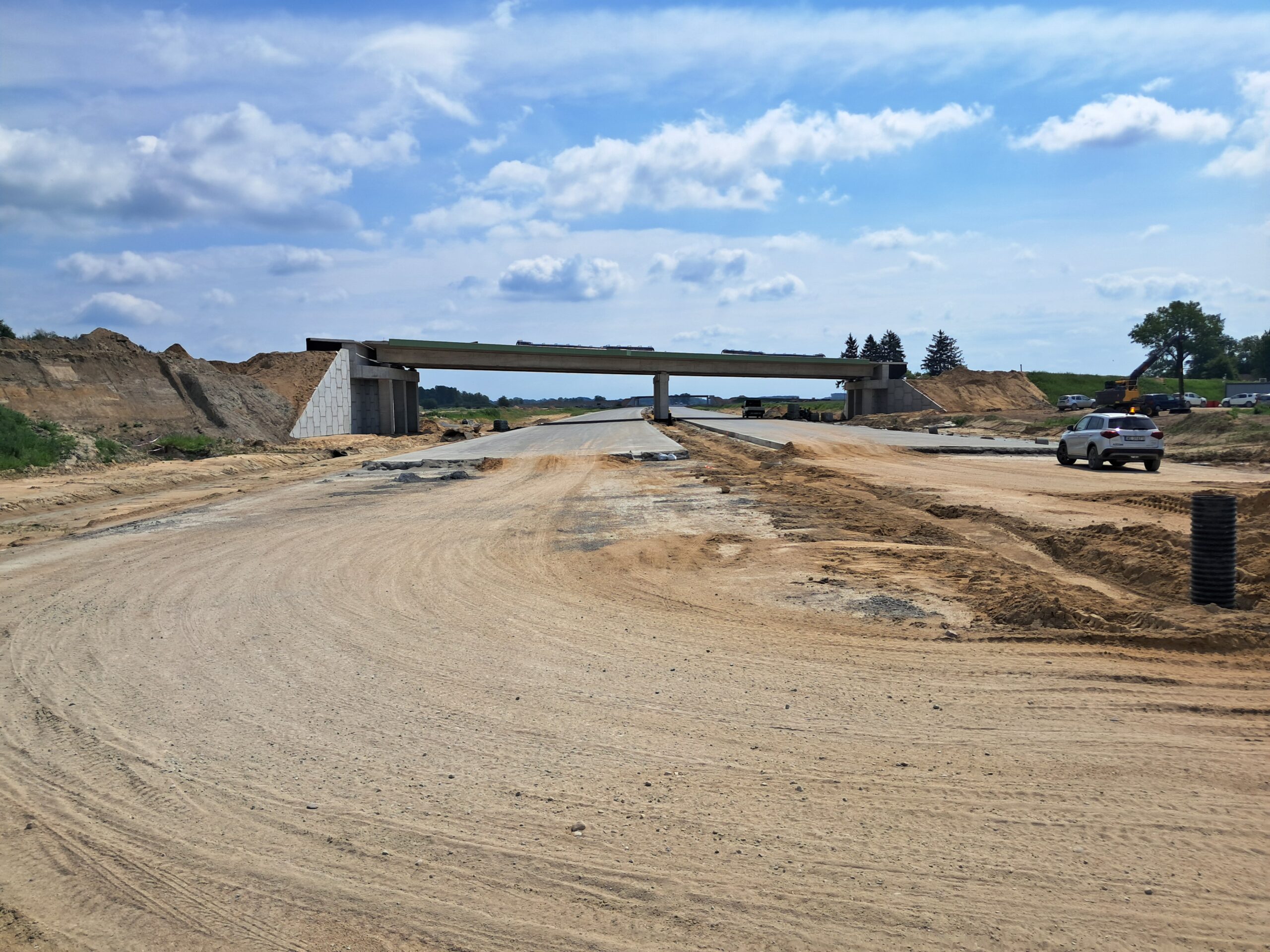

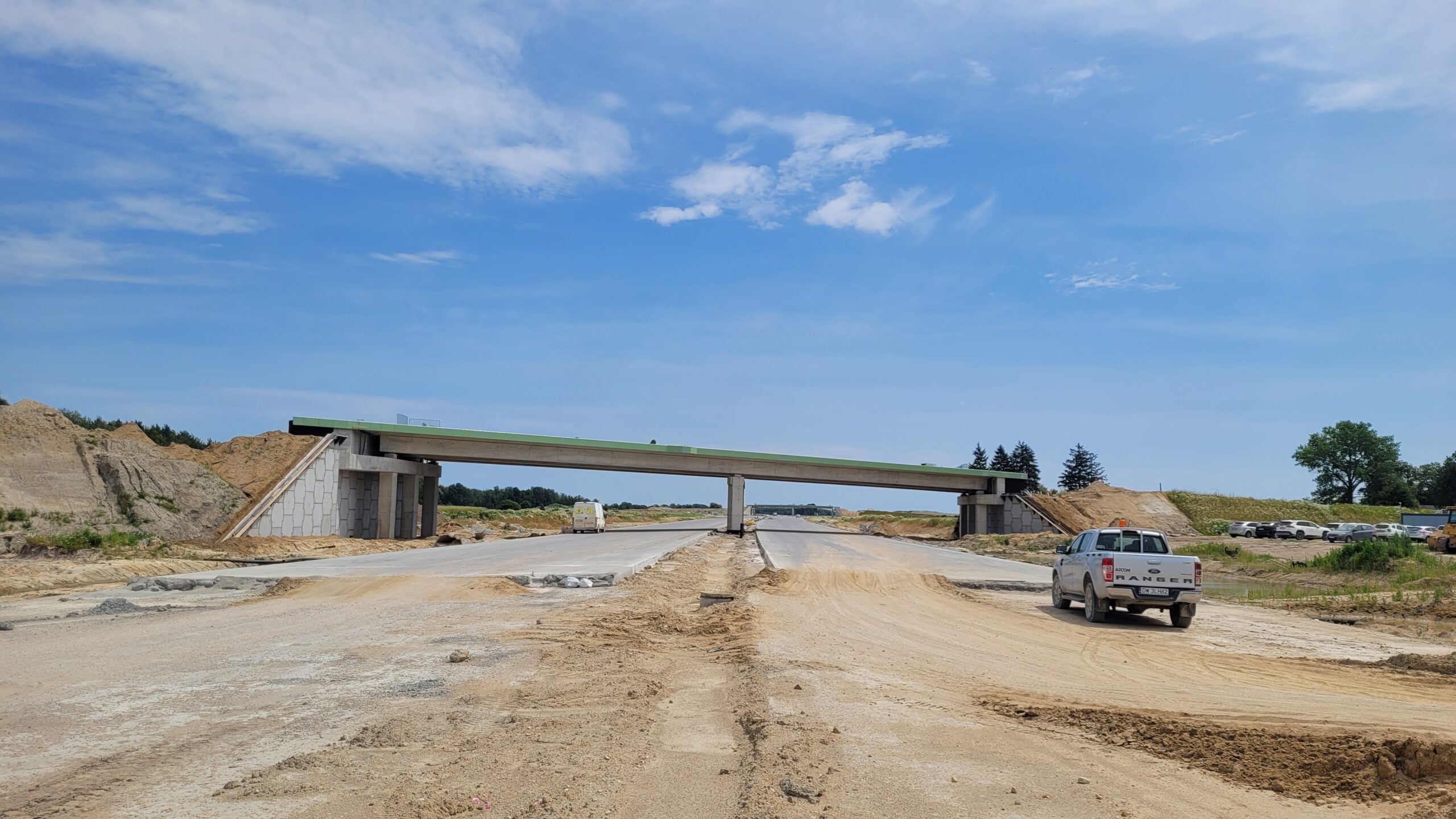

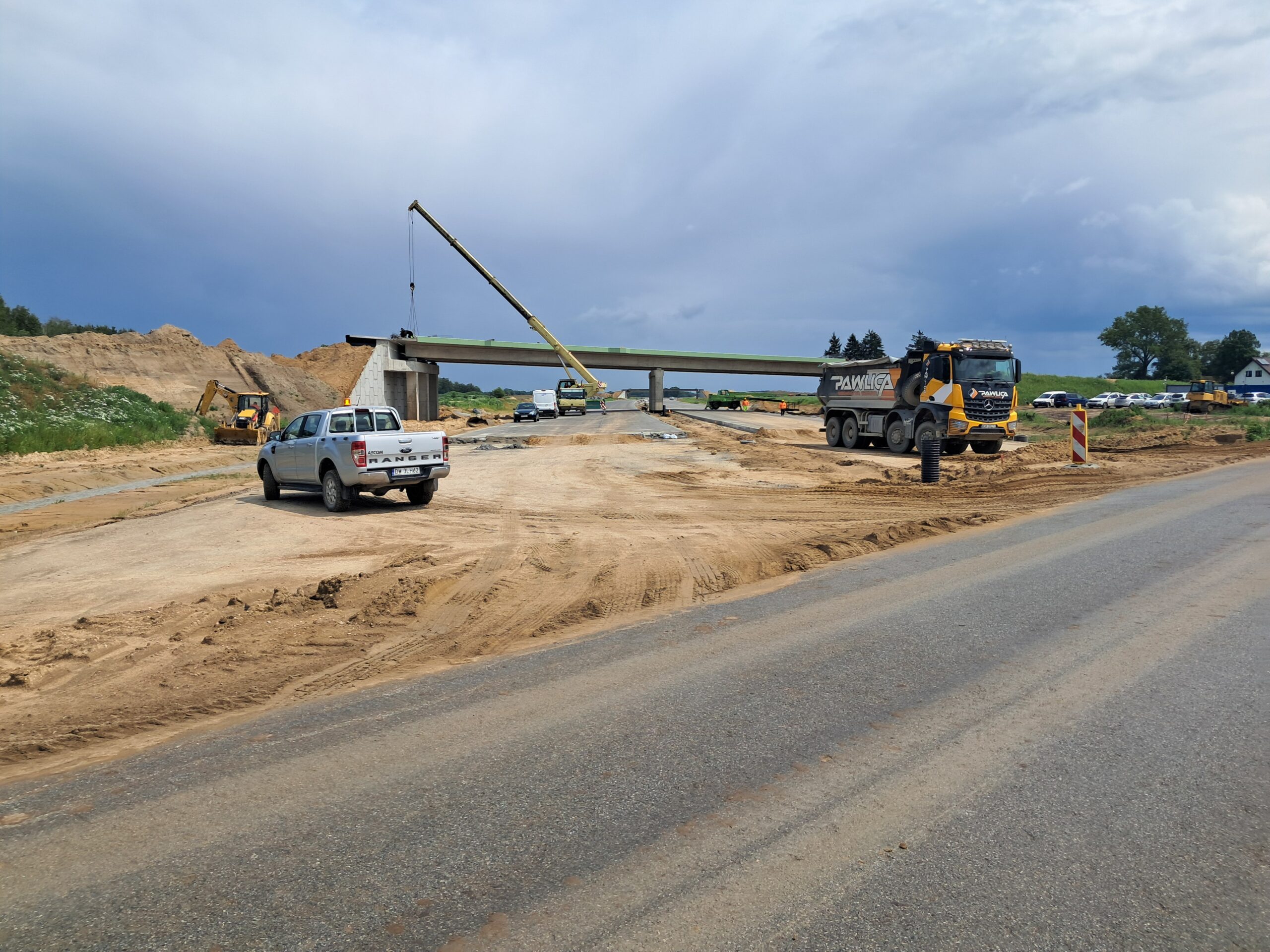

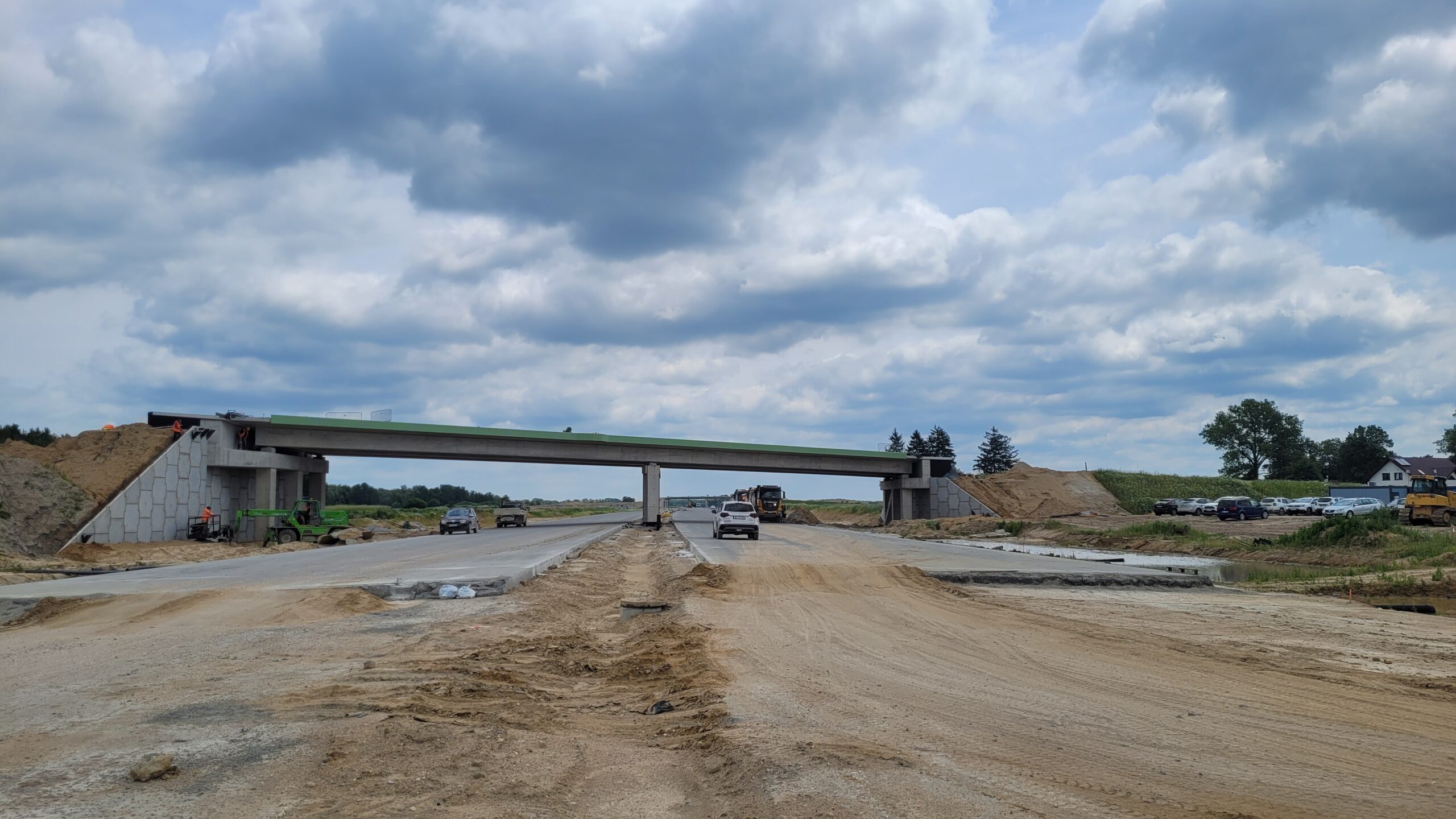

23 czerwca km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
23 czerwca km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
23 czerwca km 604+400 nawierzchnia betonowa C35_45
23 czerwca km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
23 czerwca km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
23 czerwca km 605+300’ nawierzchnia betonowa C35_45
23 czerwca km 606+150’ budowa ustroju nośnego WD_72 i wykonano podbudowę zasadniczą C8_10
23 czerwca km 606+900 budowa ustroju nośnego WD_73C i podbudowa zasadnicza C8_10
23 czerwca km 606+900’ podbudowa zasadnicza C8_10
23 czerwca km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A
23 czerwca km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69
