Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Grudzień 2025

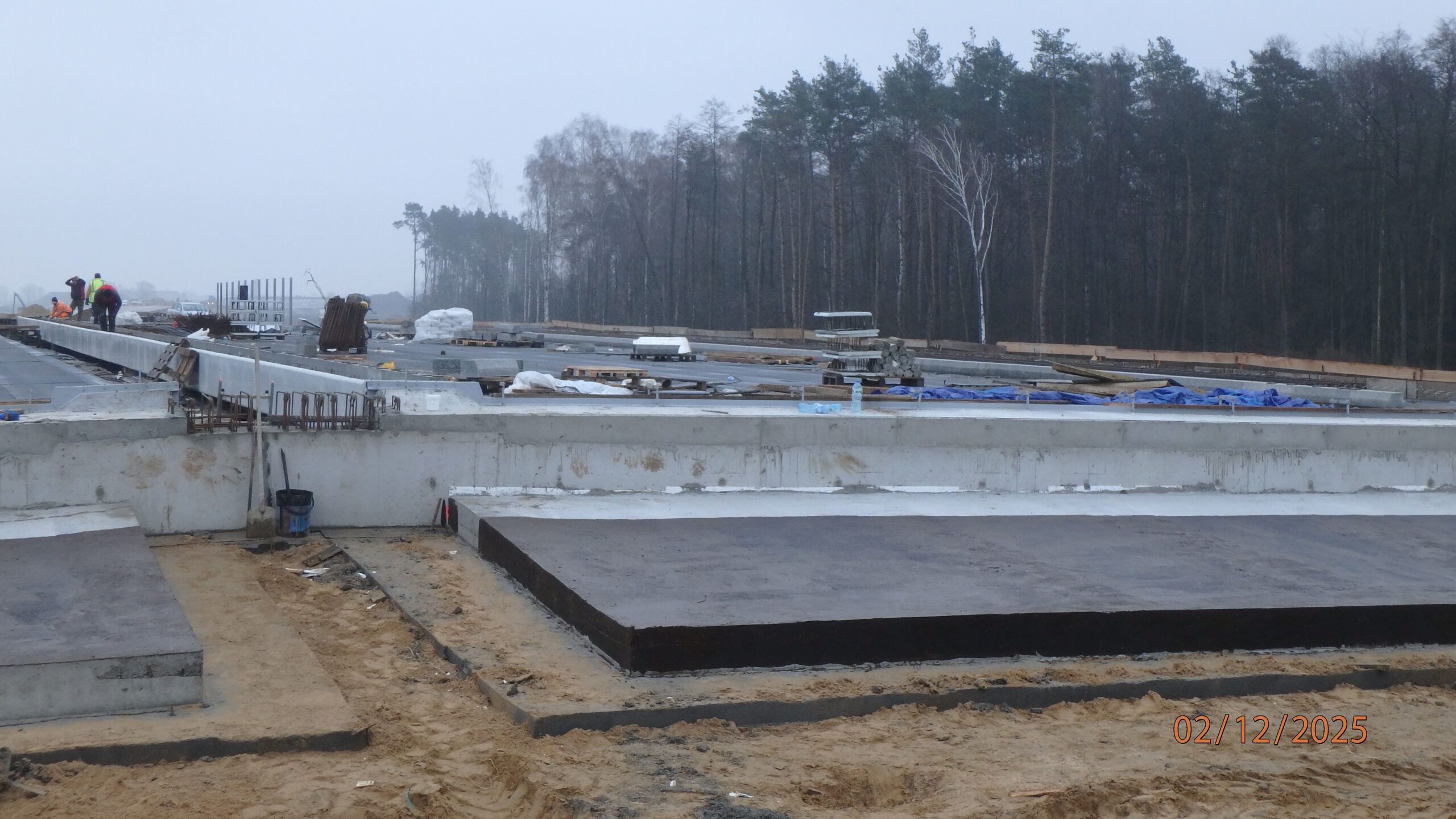

02.12.2025 580+300 PZDd-51 zbrojenie kap chodnikowych jezdnia prawa

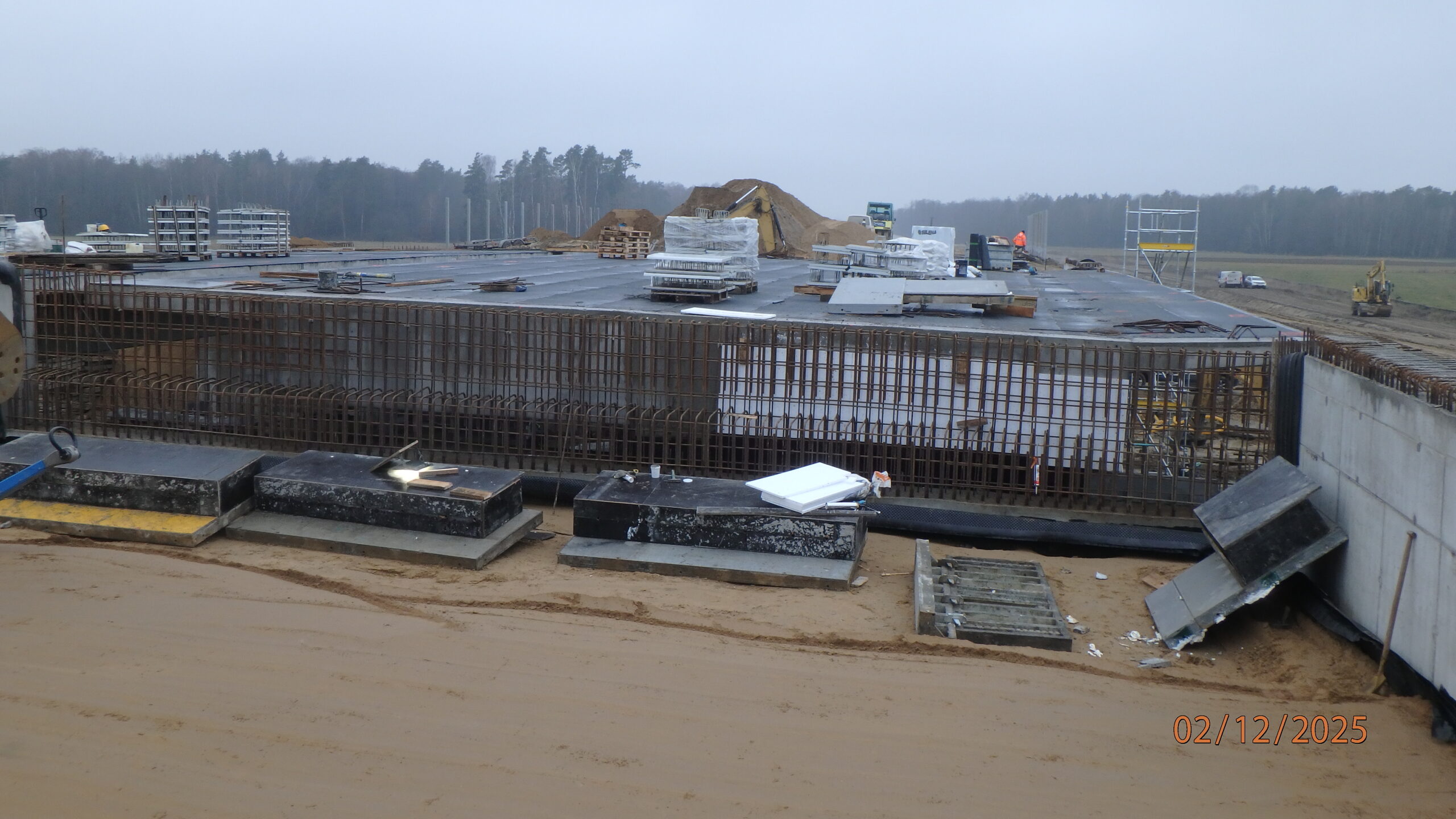

02.12.2025 581+318 PZDs-51A zbrojenie ścianki zaplecznej srr. wsch.

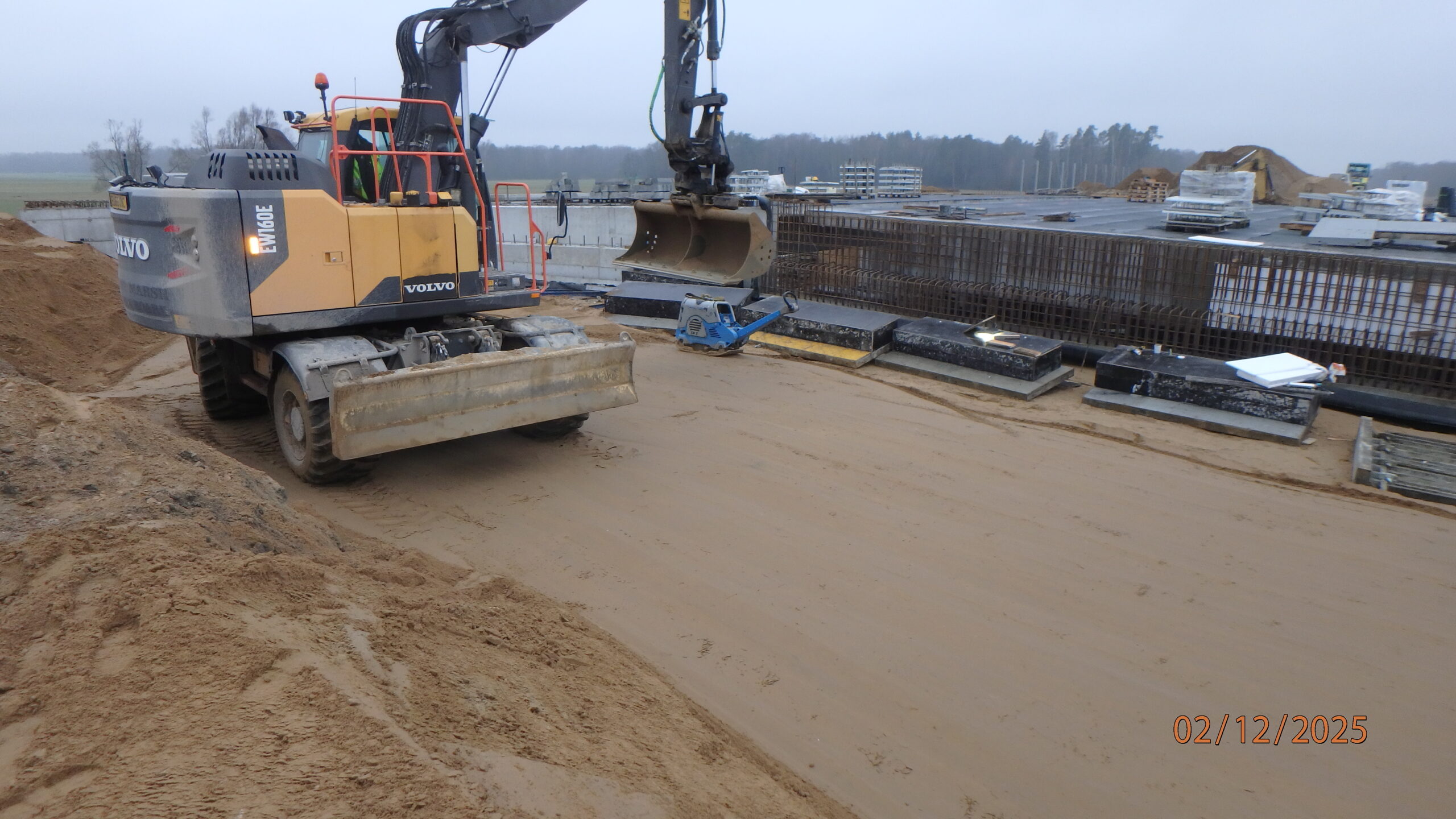

02.12.2025 581+320 PZDs-51A zasypka przyczółka str. wsch.
02.12.2025 581+500 DG-1 roboty ziemne str. północna

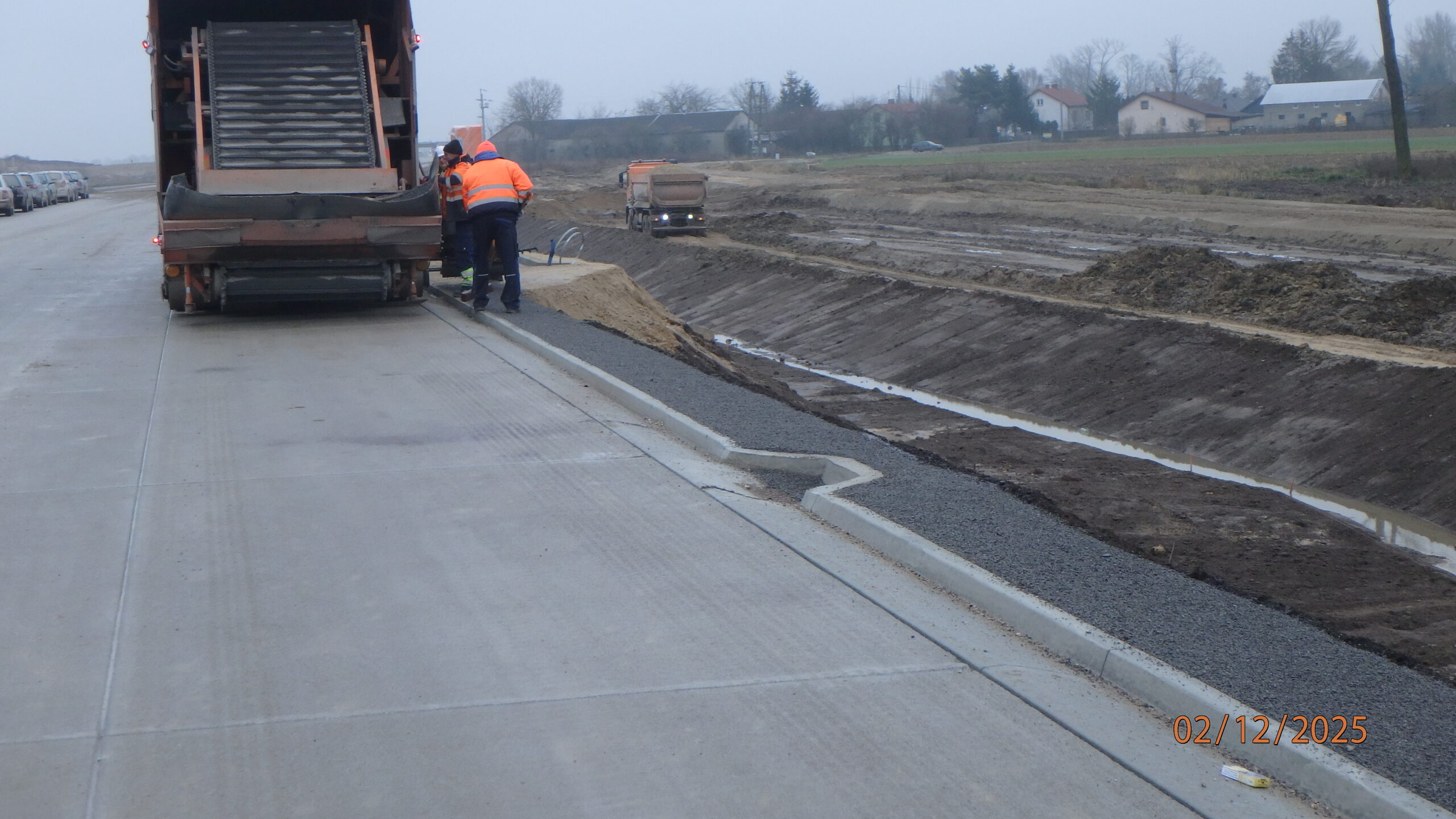

02.12.2025 581+600 powierzchniowe utrwalenie poboczy str. prawa

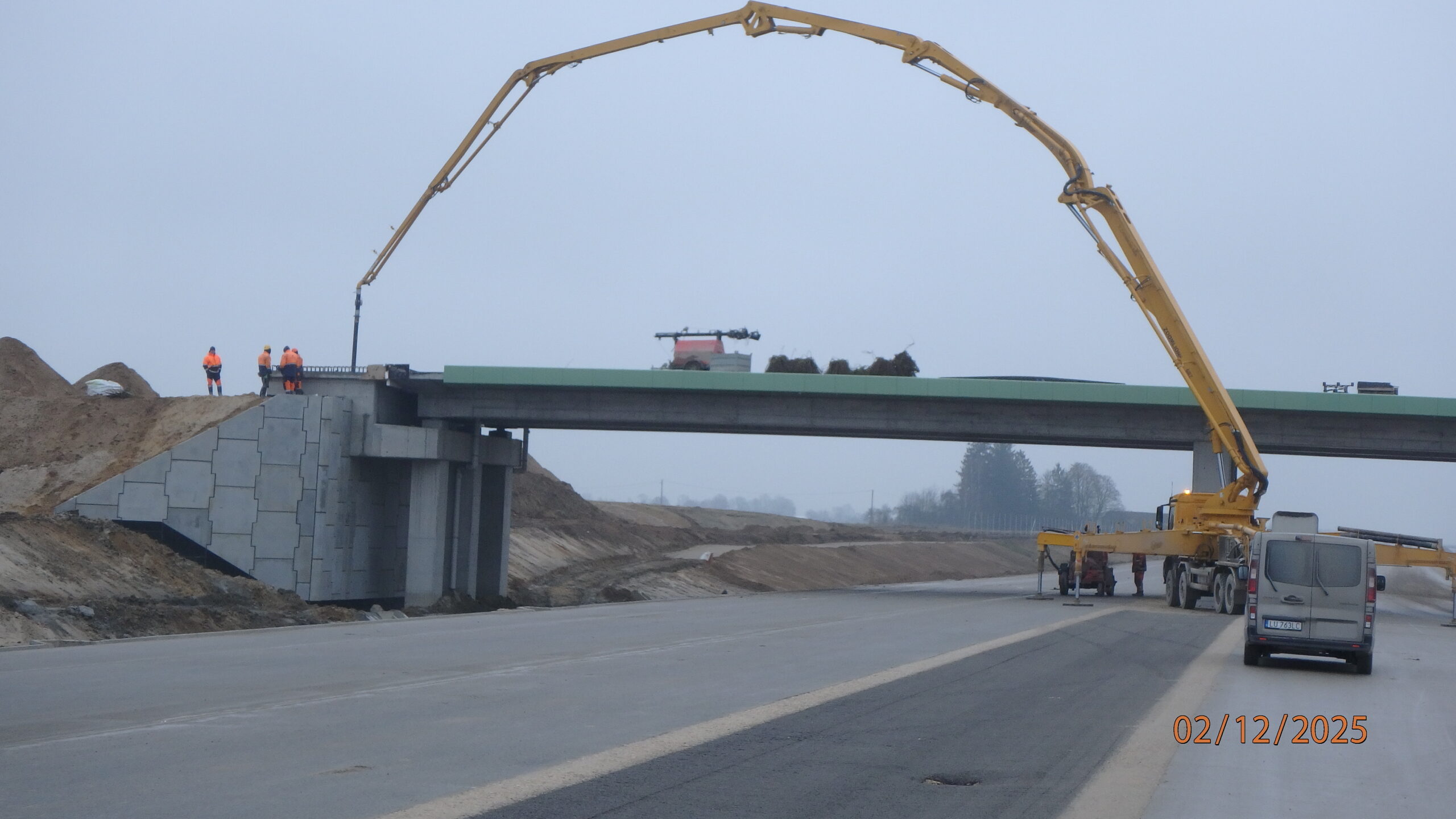

02.12.2025 582+500 WD-53 betonowanie płyty przejściowej

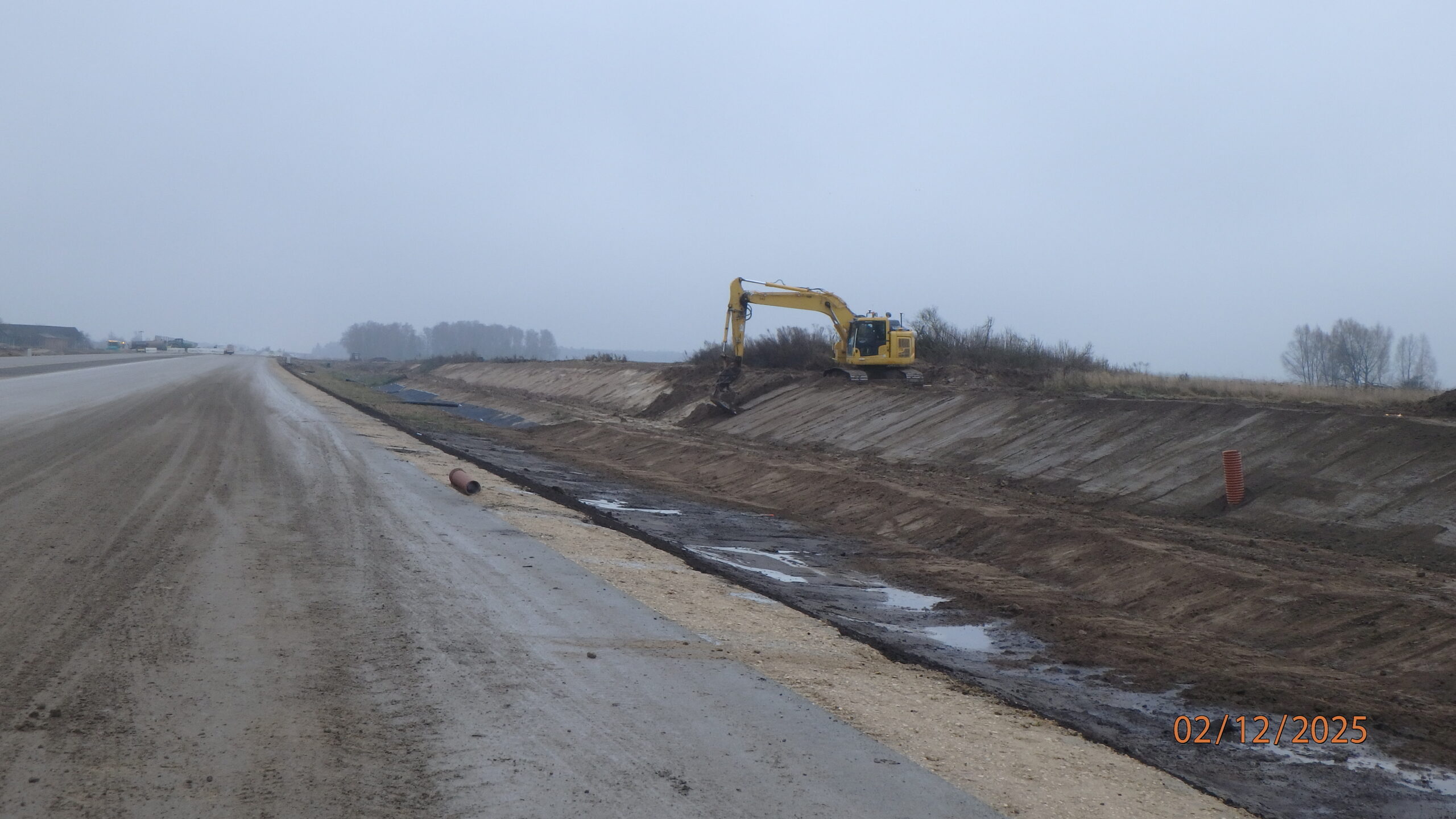

02.12.2025 582+700 kształtowanie i humusowanie skarp

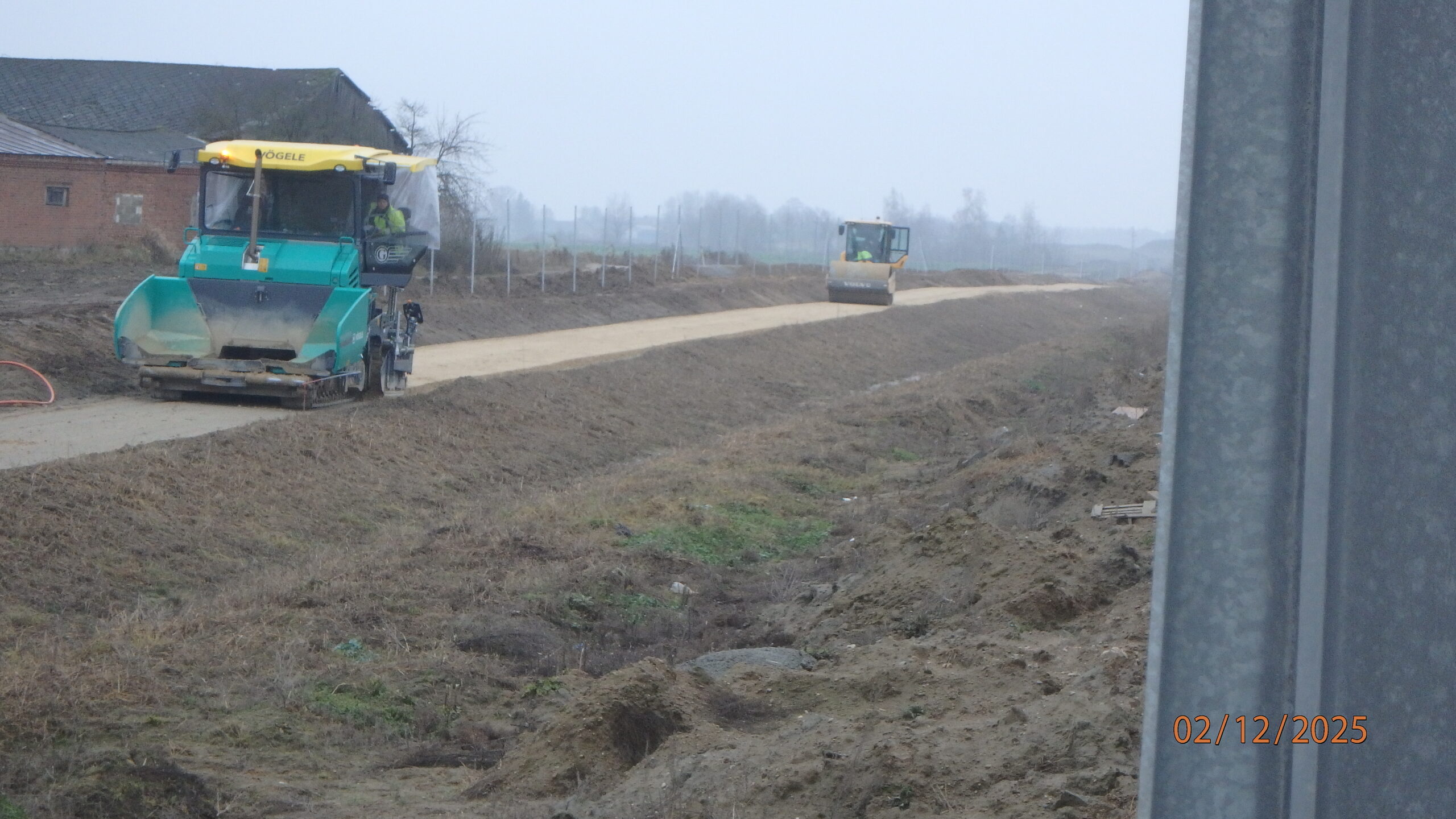

02.12.2025 583+100 układanie nawierzchni pasa technologicznego
02.12.2025 585+950 PZGs-55 montaż i zasypka ściany oporowej str. północna
02.12.2025 587+500 usuwanie humusu i rekultywacja

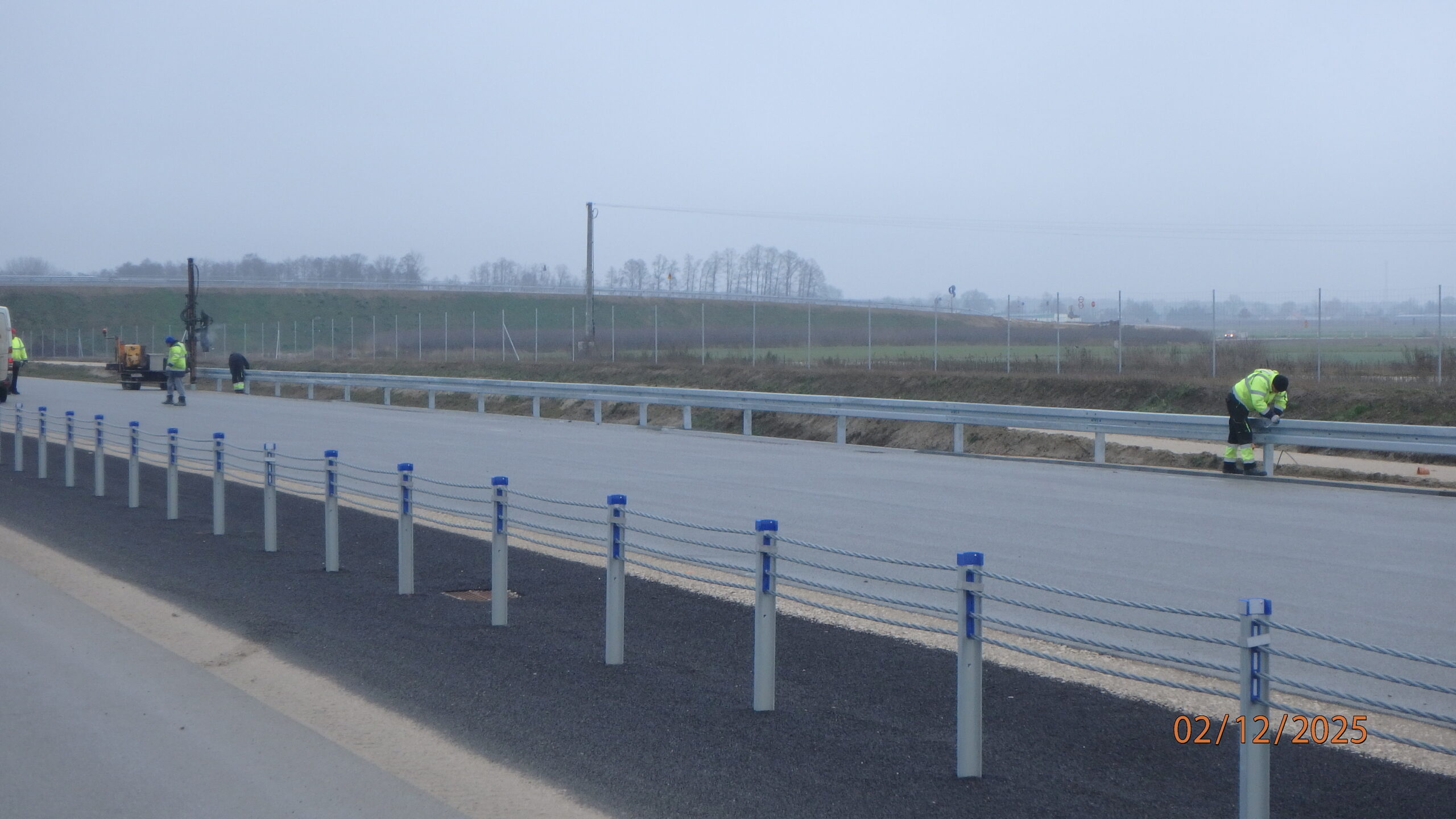

02.12.2025 587+900 montaż barier skrajnych str. prawa

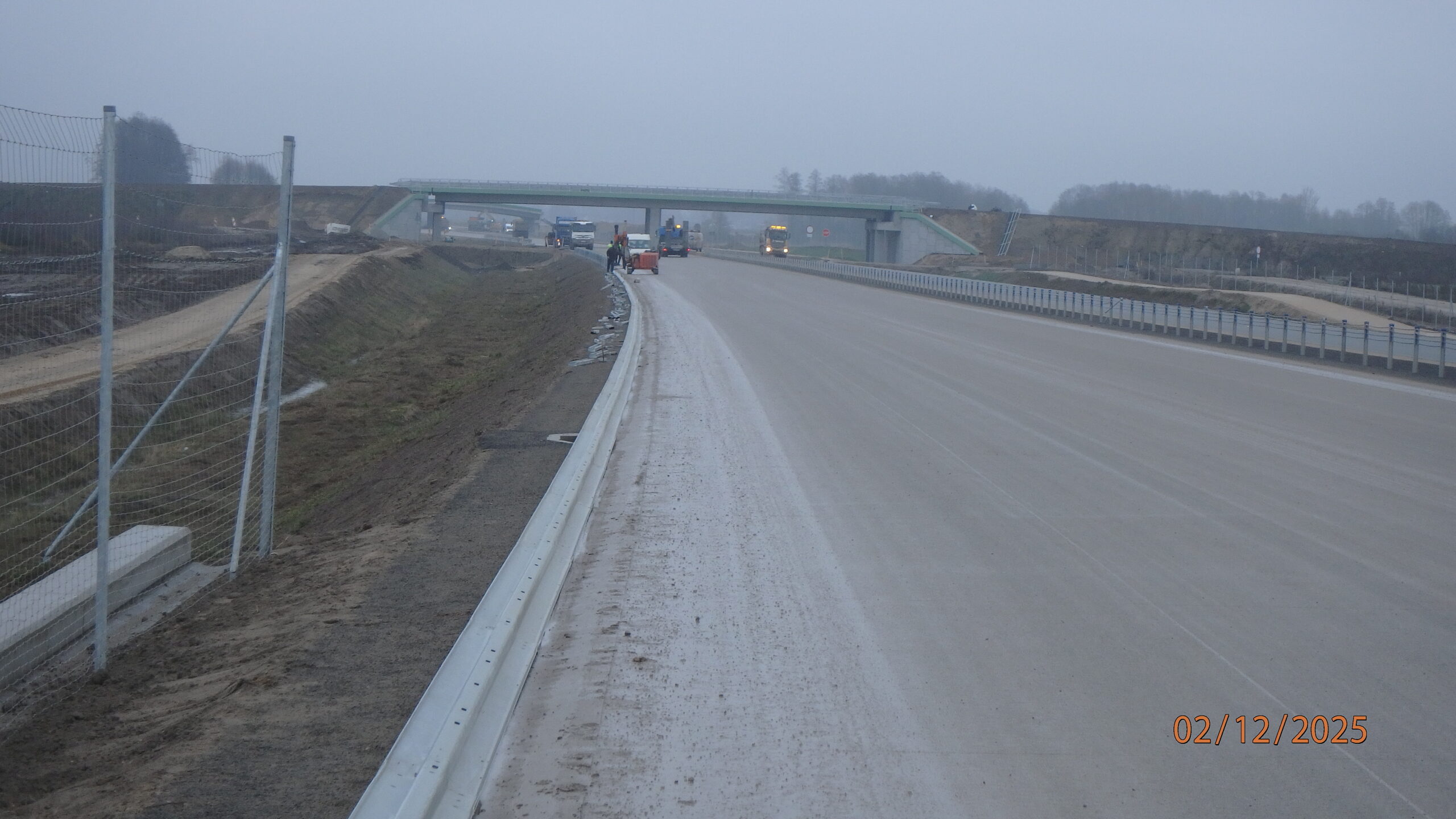

02.12.2025 589+000 montaż barier skrajnych str. lewa

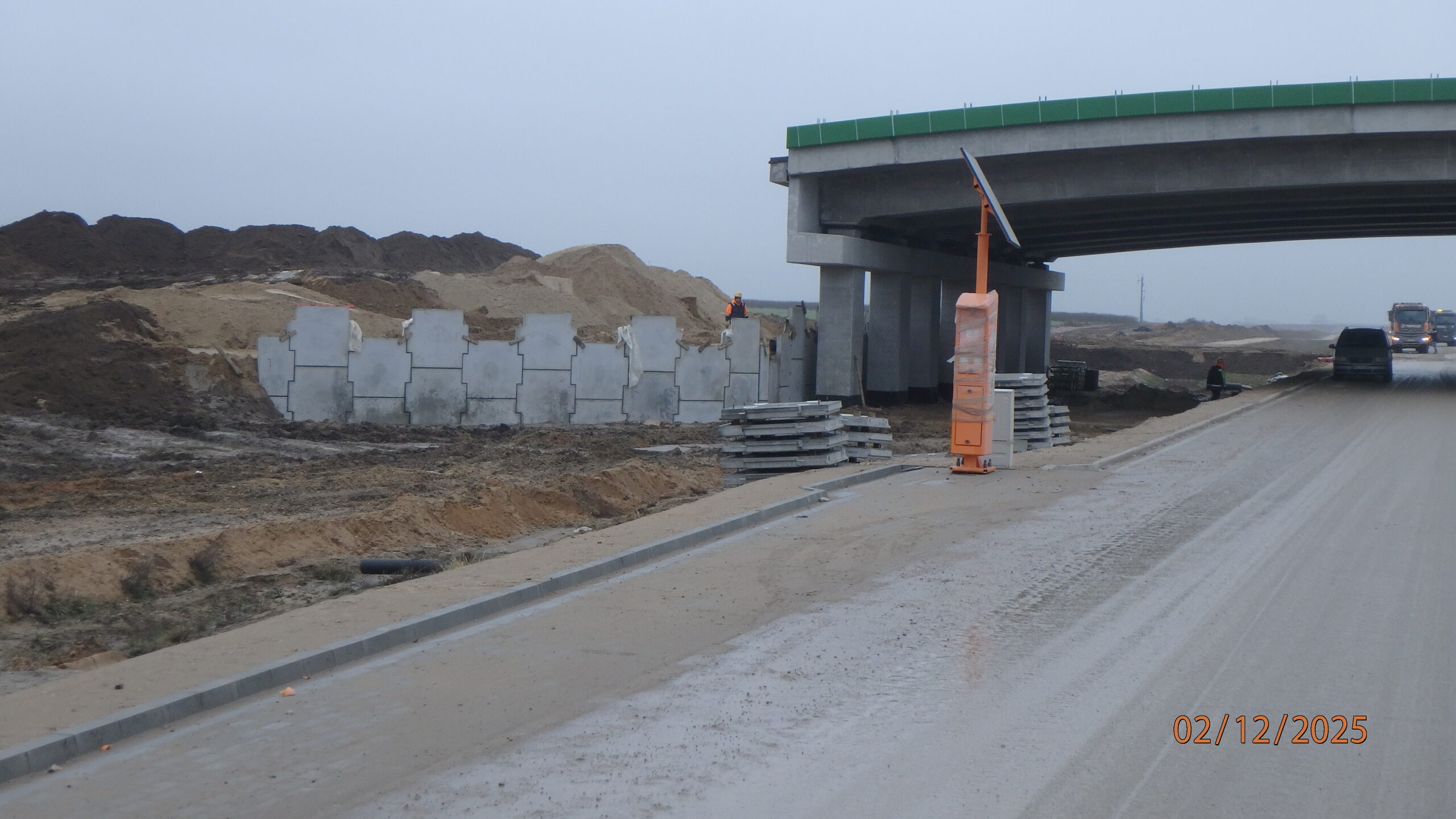

02.12.2025 589+900 PZGs-58 montaż i zasypka ściany oporowej str. północna

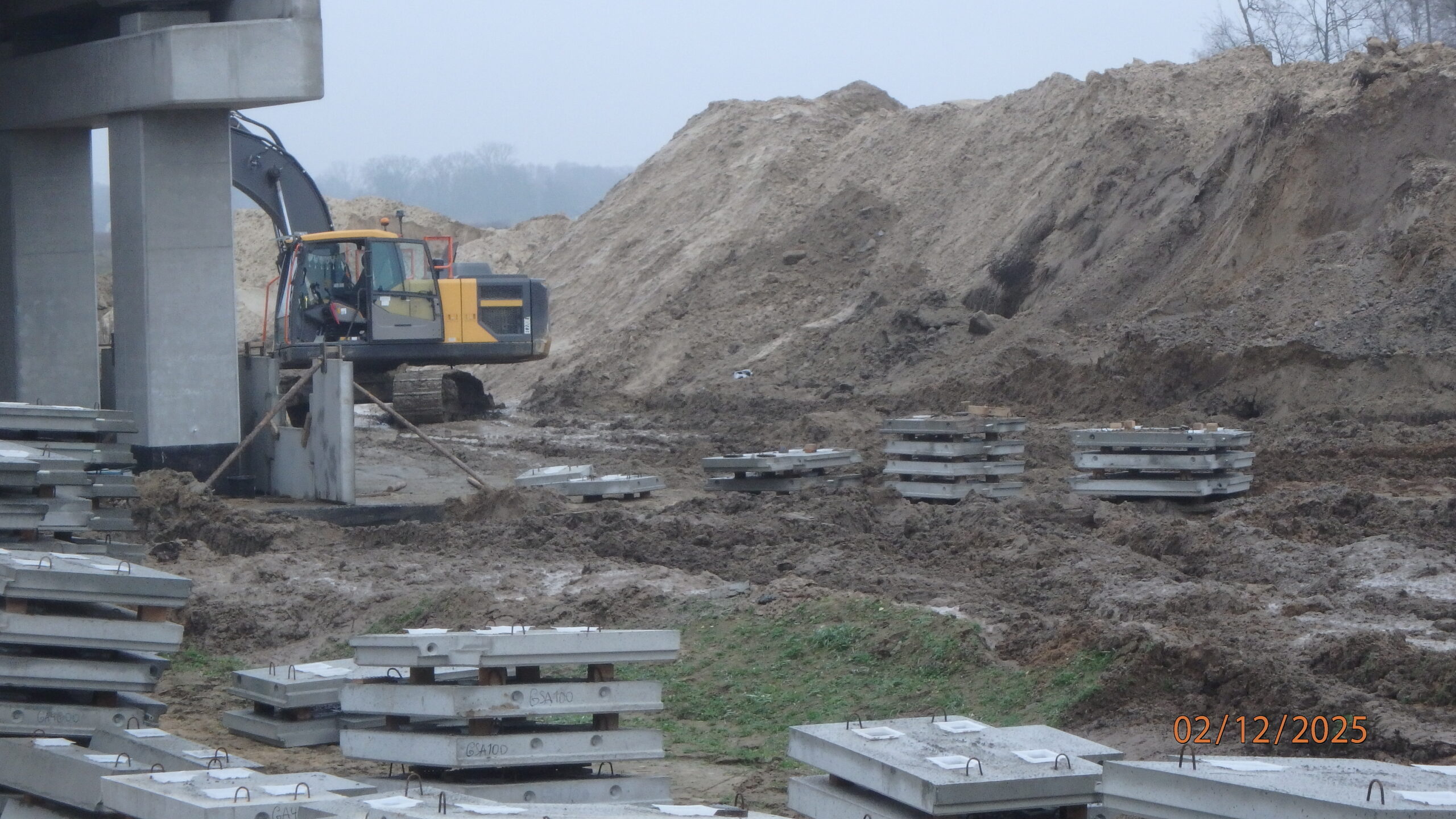

02.12.2025 589+910 PZGs-58 montaż ściany oporowej str. południowa

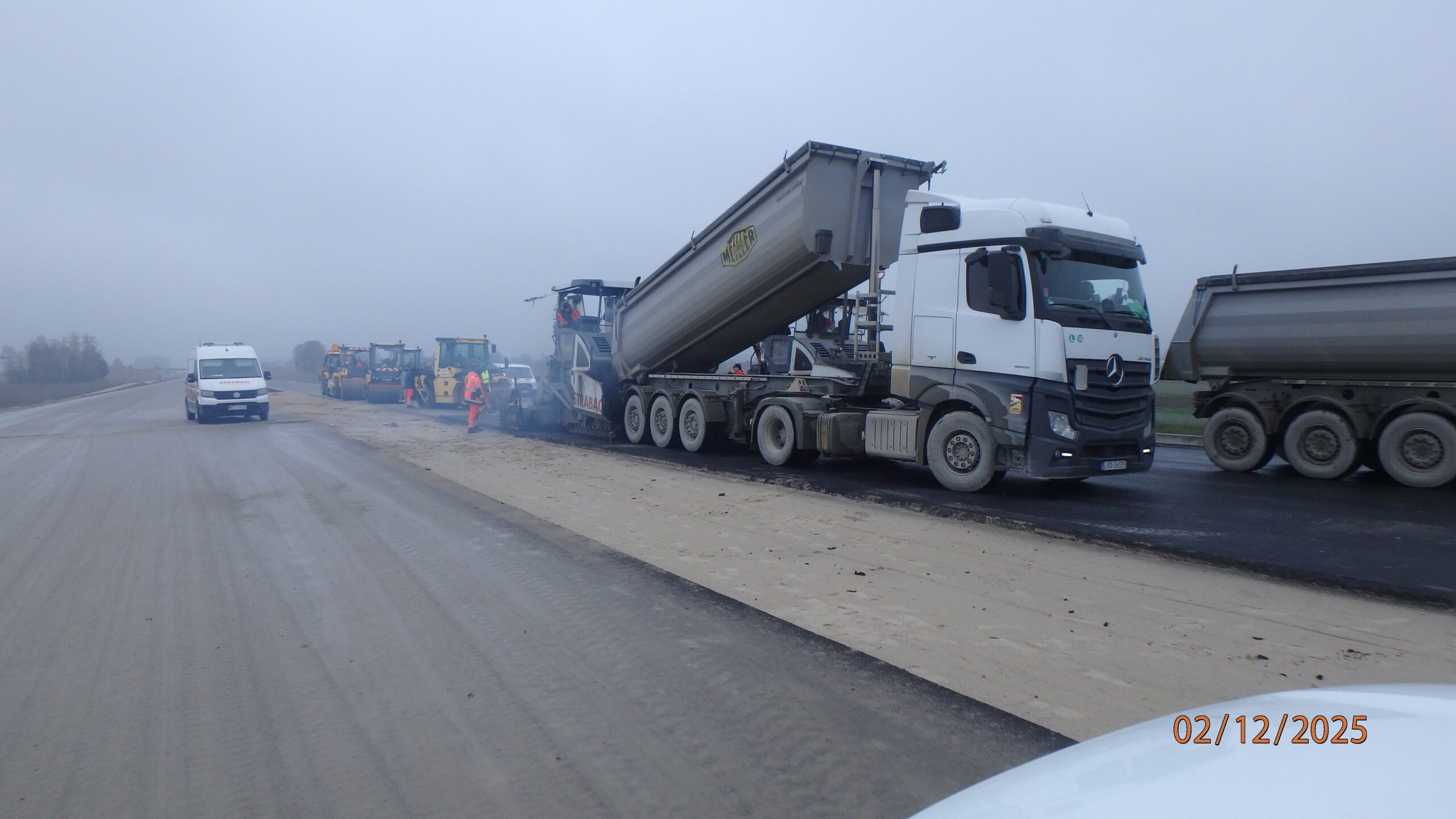

02.12.2025 592+300 MA-59 układanie SMA jezdnia prawa

02.12.2025 595+500 montaż bramownicy

02.12.2025 596+700 WD-65 roboty zbrojarskie

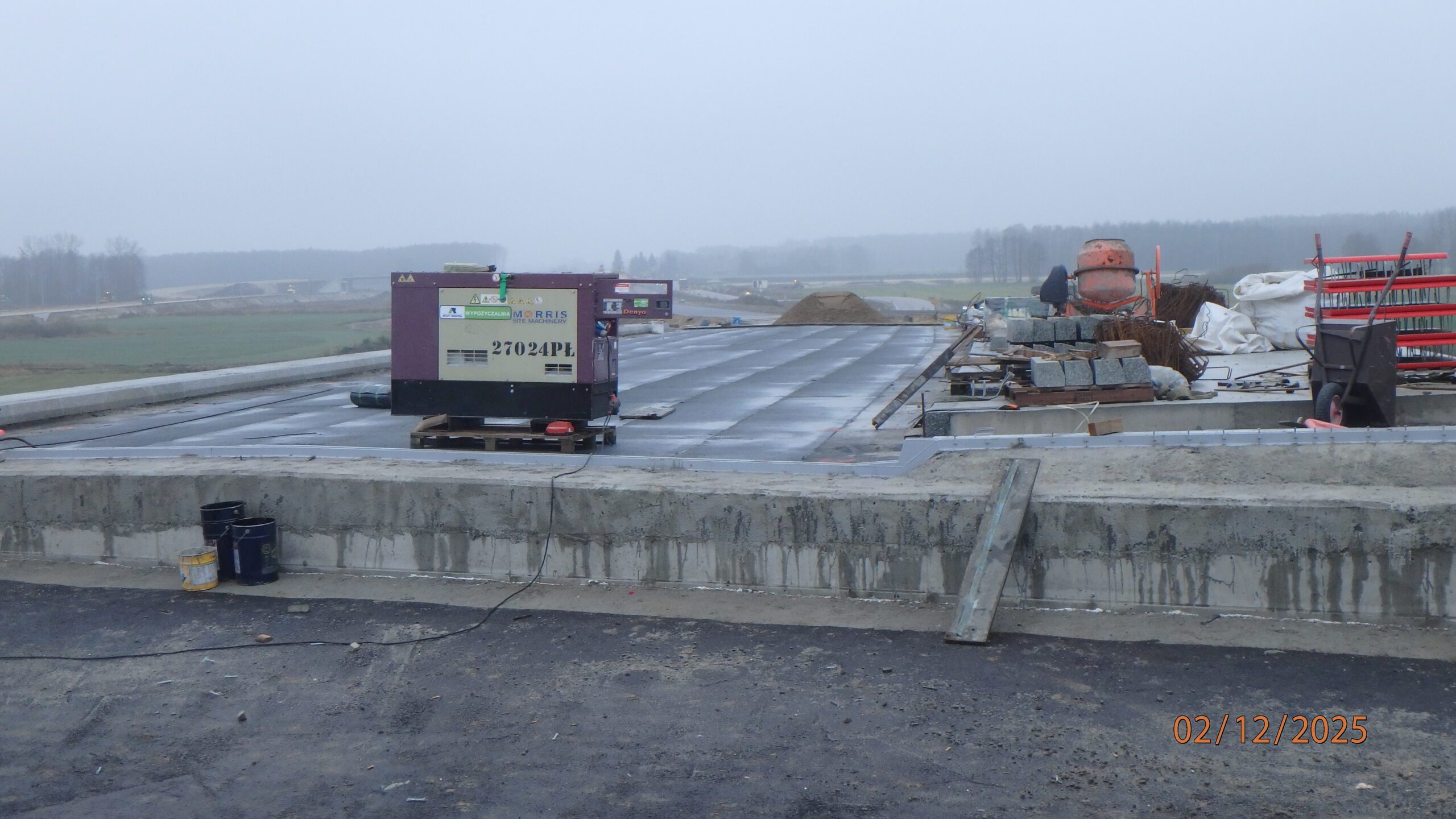

02.12.2025 596+710 WD-65 zaizolowana płyta
02.12.2025 596+720 DK 19 w kierunku Białegostoku

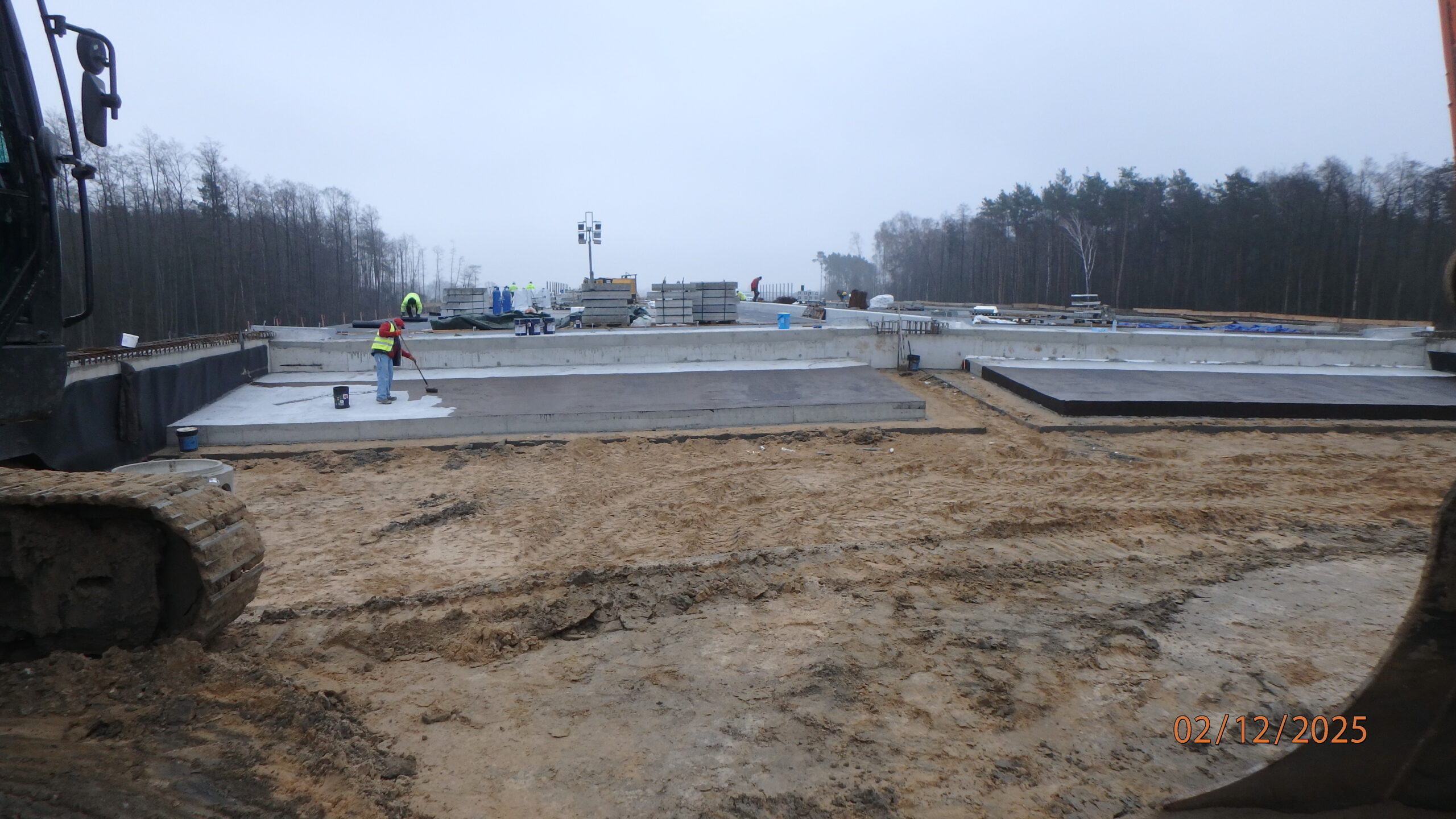

02.12.2025 580+280 PZDd-51 izolacja płyt przejściowych str. zach.
08.12.2025 596+800 DK 19 ułożona w-wa ścieralna
08.12.2025 596+900 DK 19 warstwa ścieralna

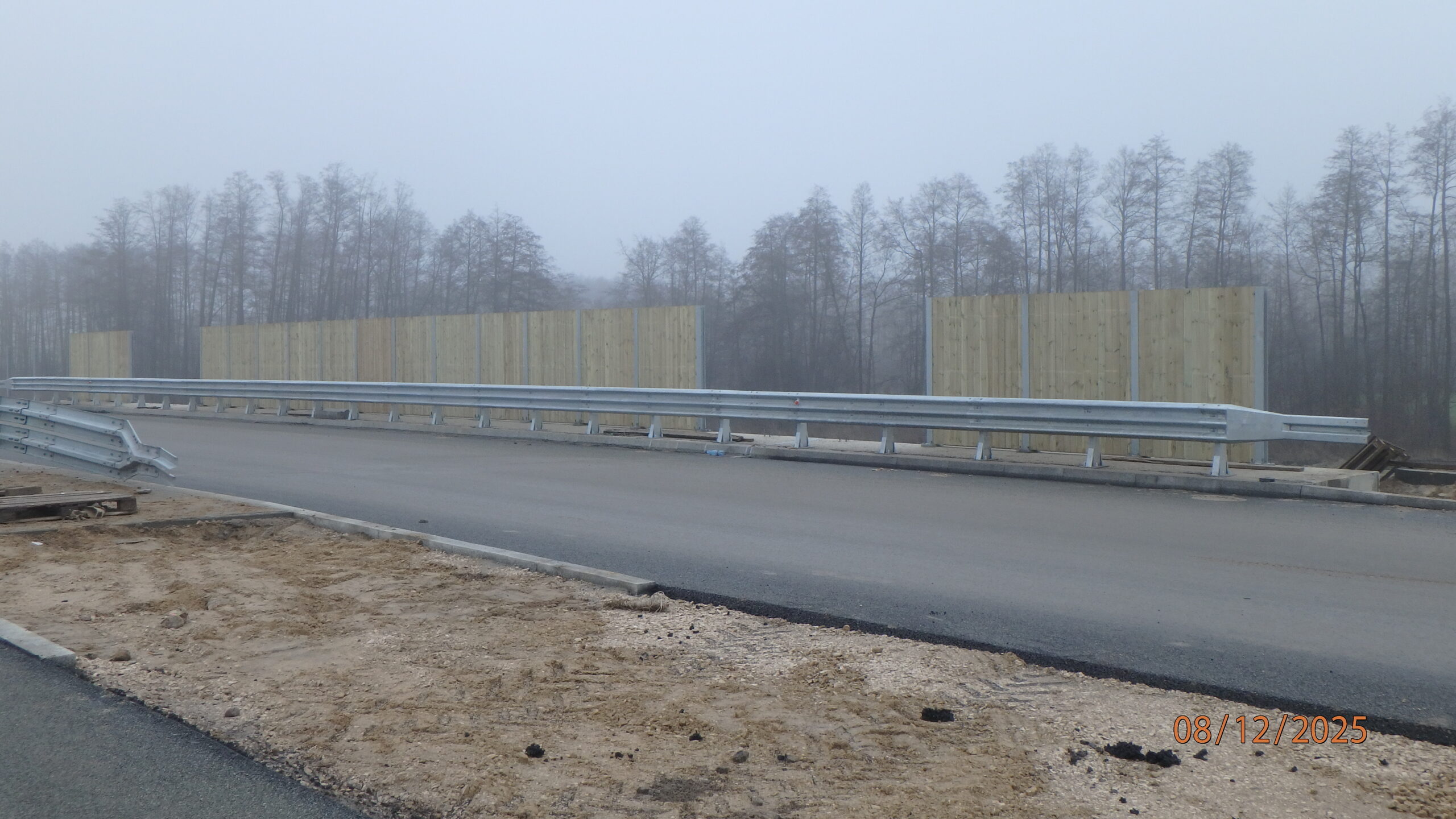

08.12.2025 588+600 PZDs-56A montaż ekranów przeciw olśnieniowych

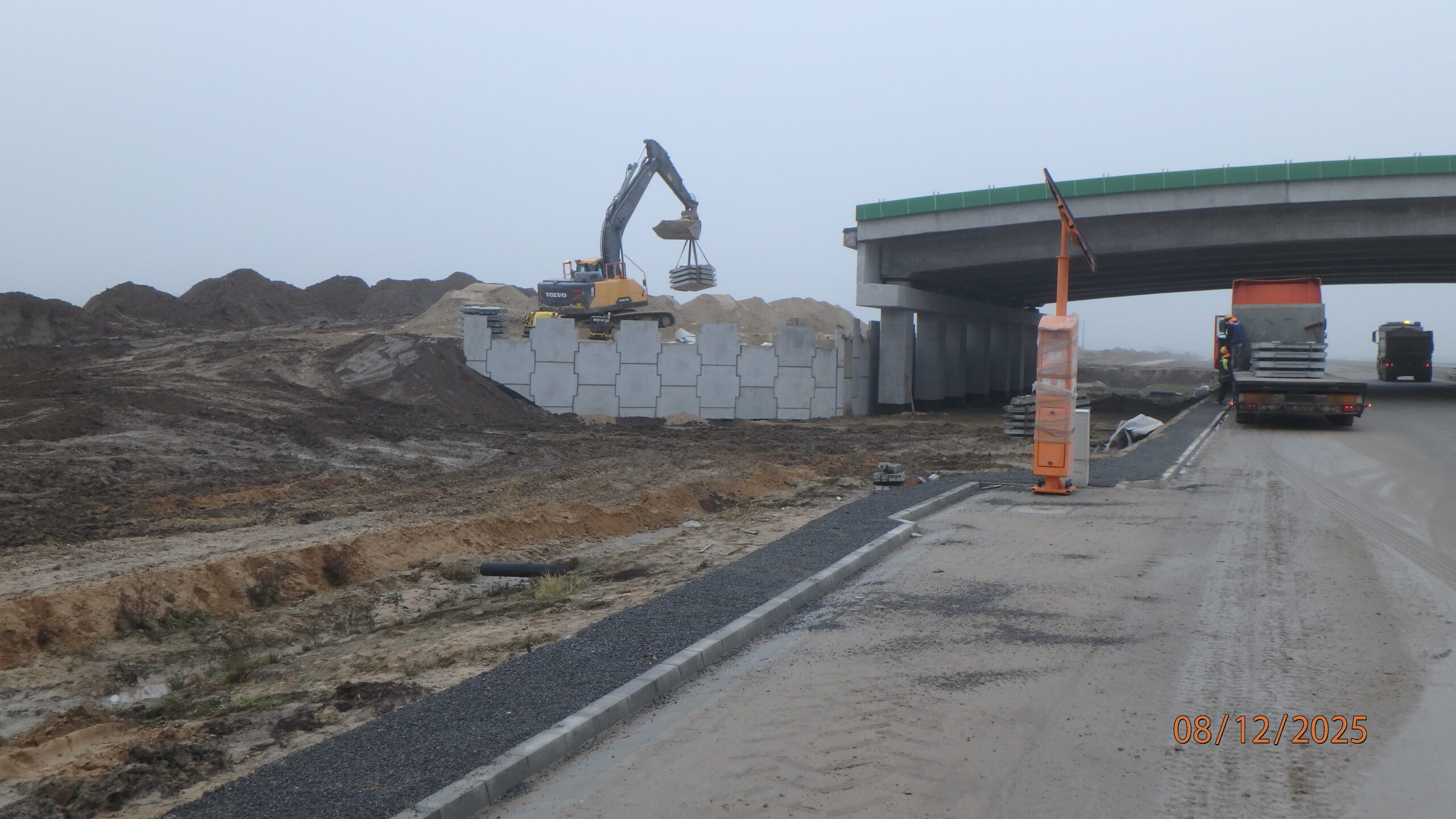

08.12.2025 589+950 PZGs-58 montaż i zasypka ściany oporowej
08.12.2025 594+400 montaż bramownicy

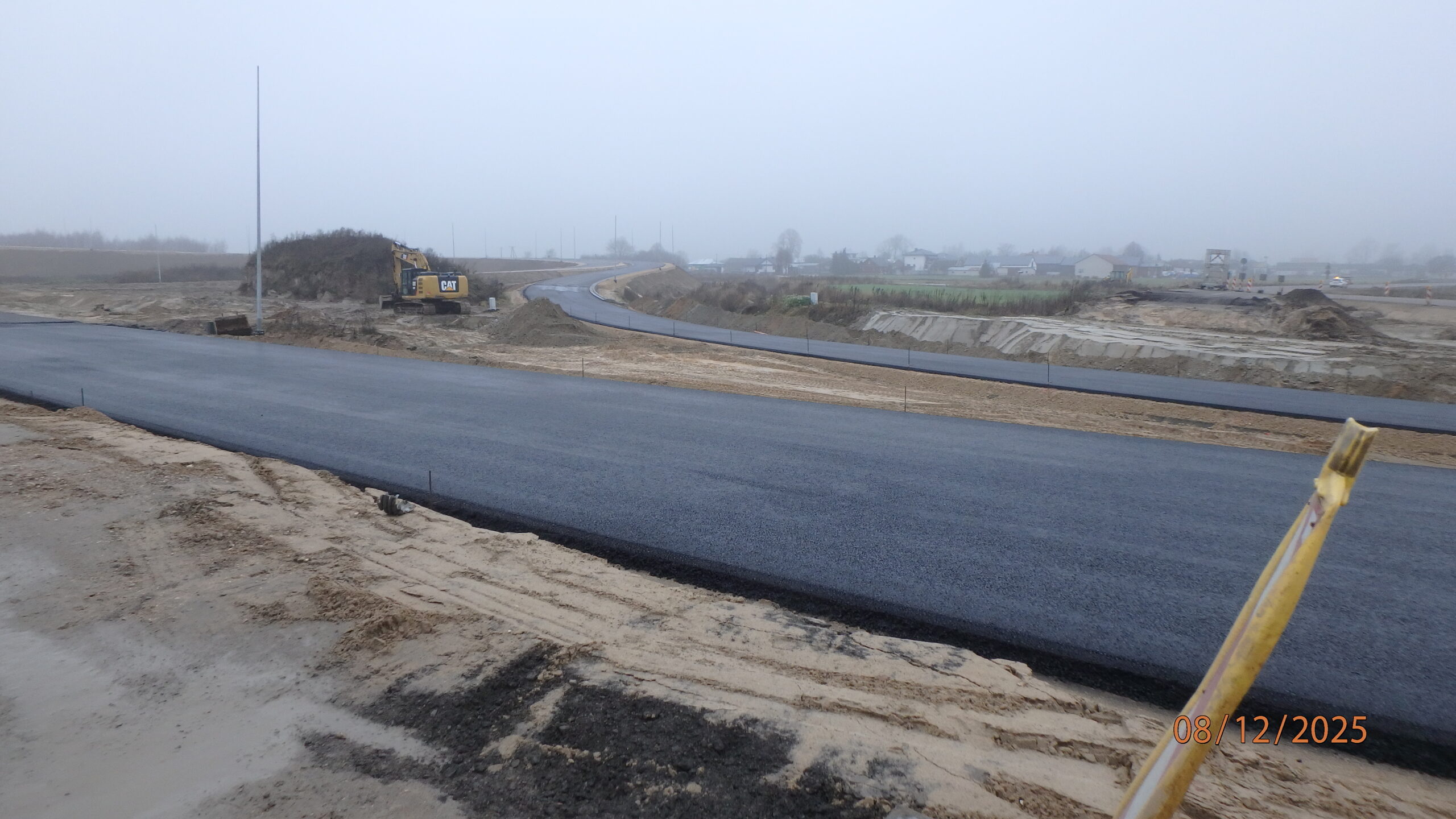

08.12.2025 596+600 ułożona warstwa wiążąca

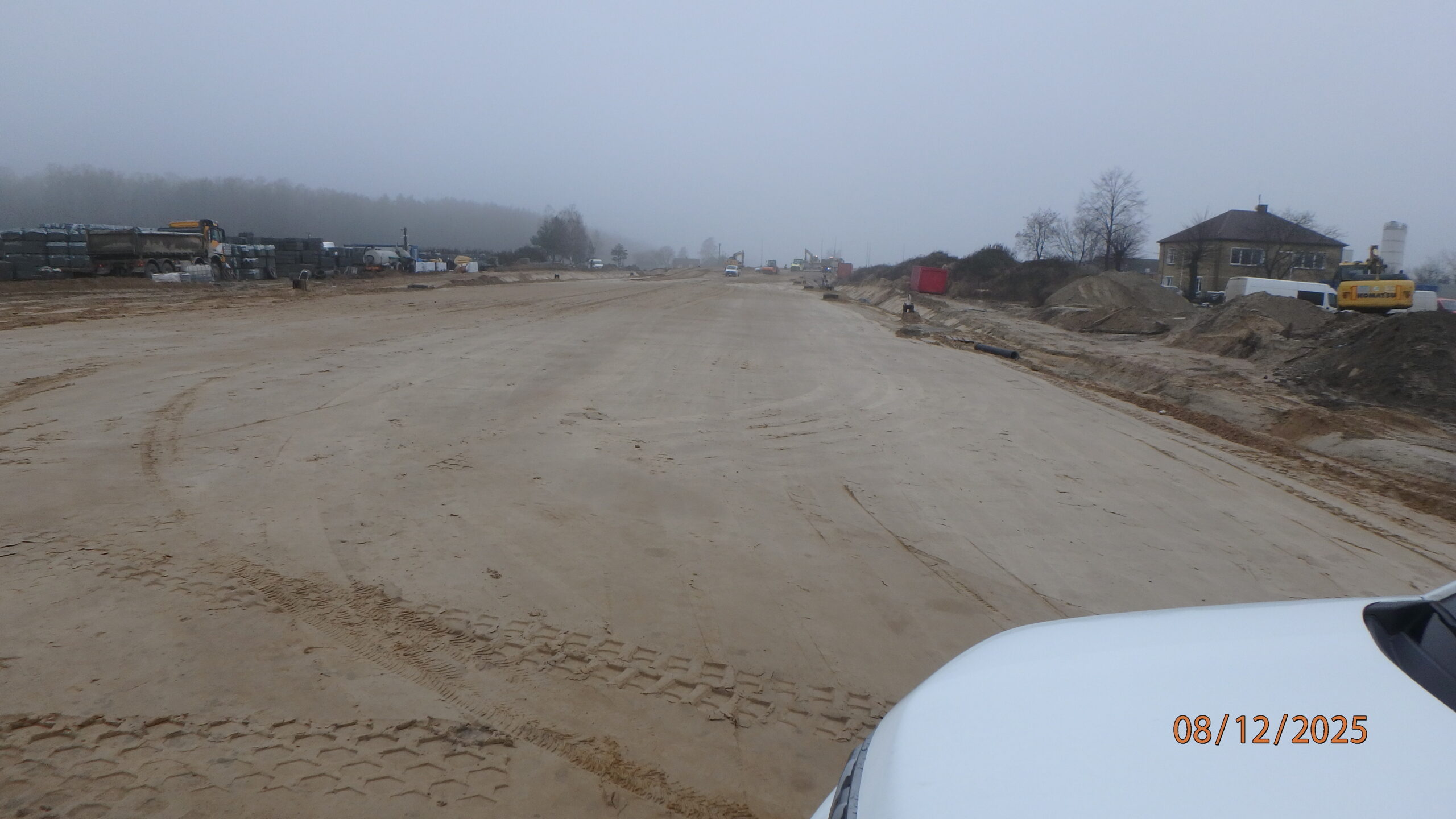

08.12.2025 596+700 roboty ziemne dla L05
08.12.2025 581+320 PZDs-51A zbrojenie płyty przejściowej

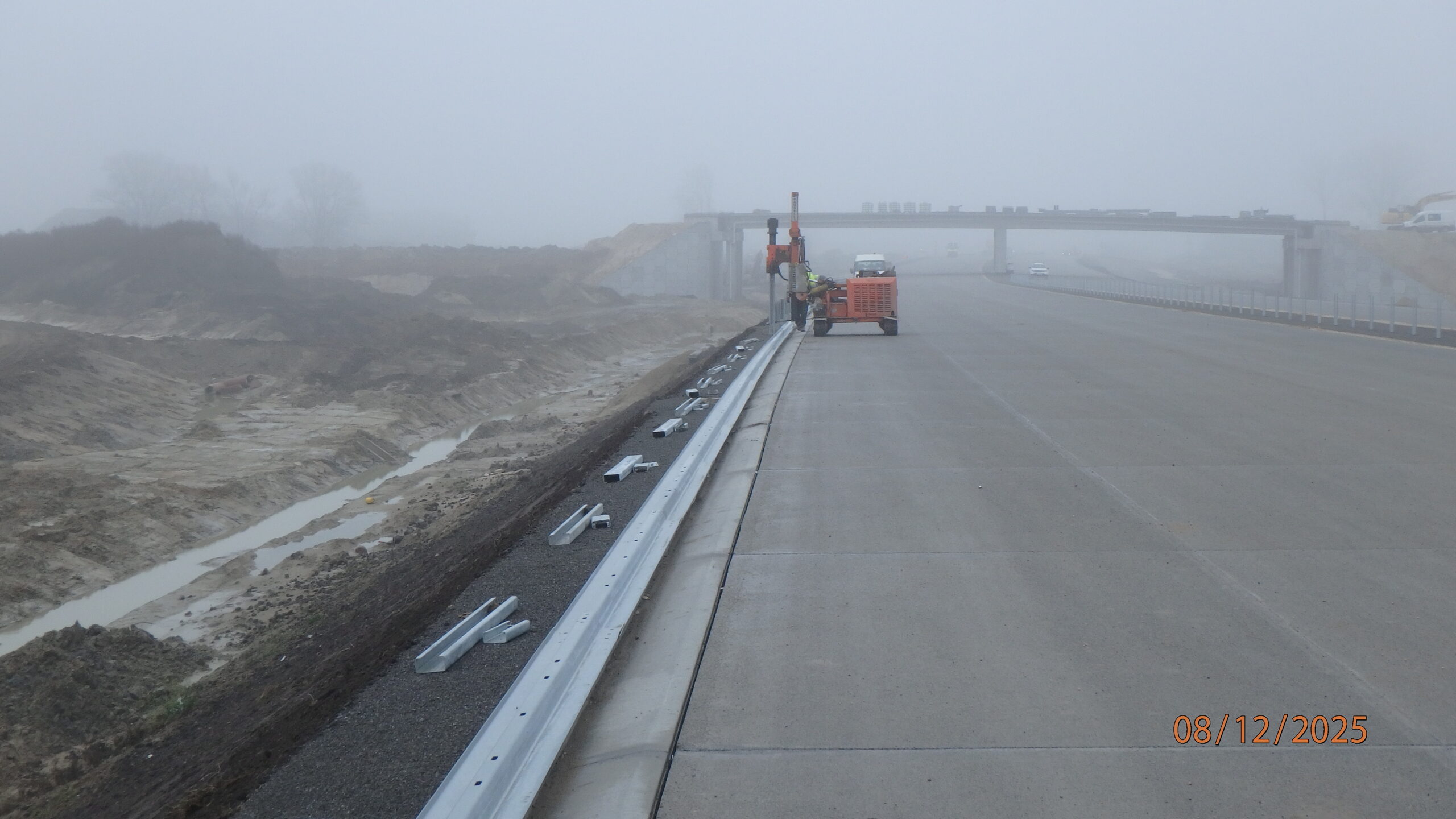

08.12.2025 581+400 zabijanie barier str. lewa

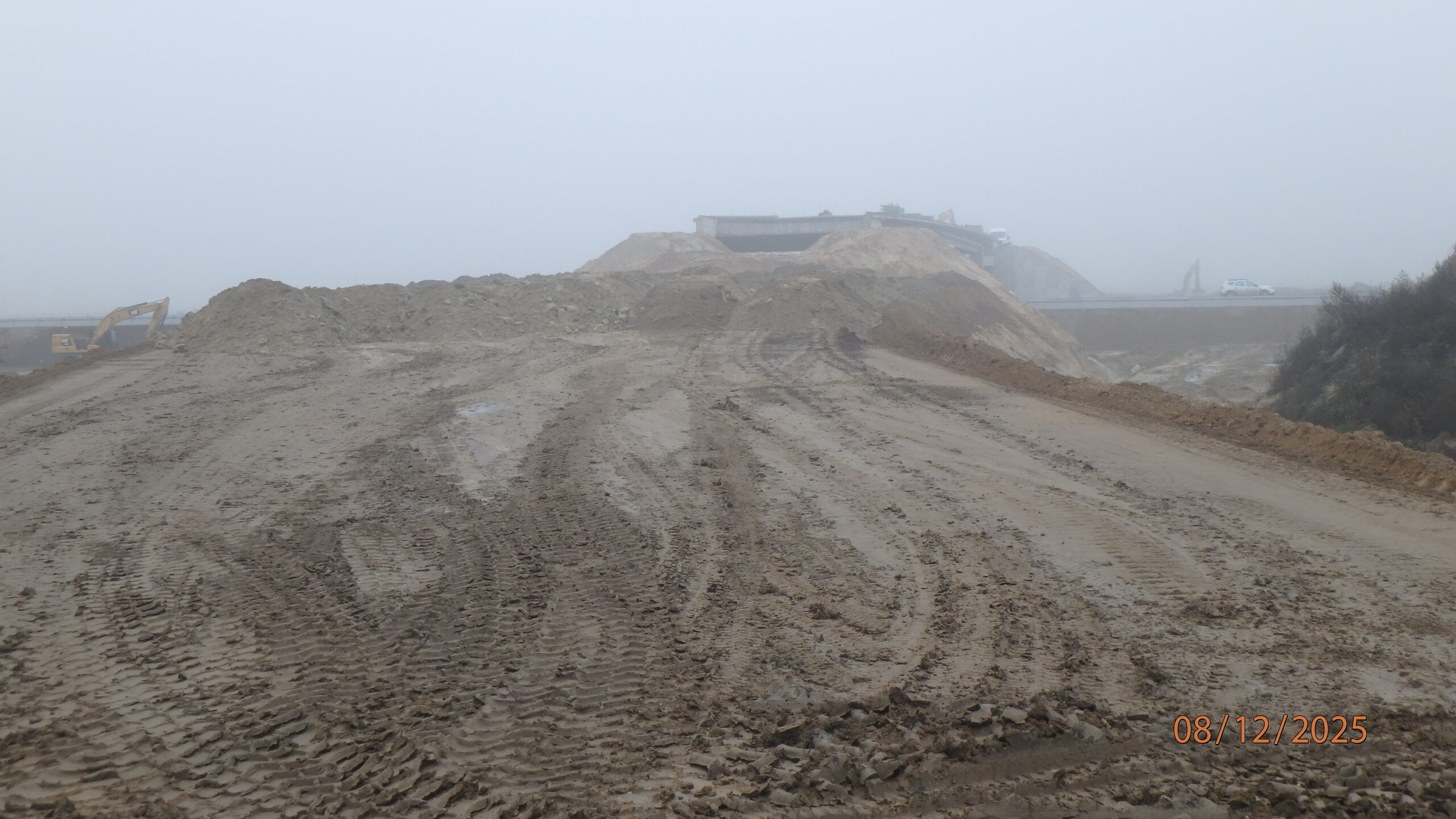

08.12.2025 581+490 DG-1 roboty ziemne
08.12.2025 581+510 DG-1 roboty ziemne

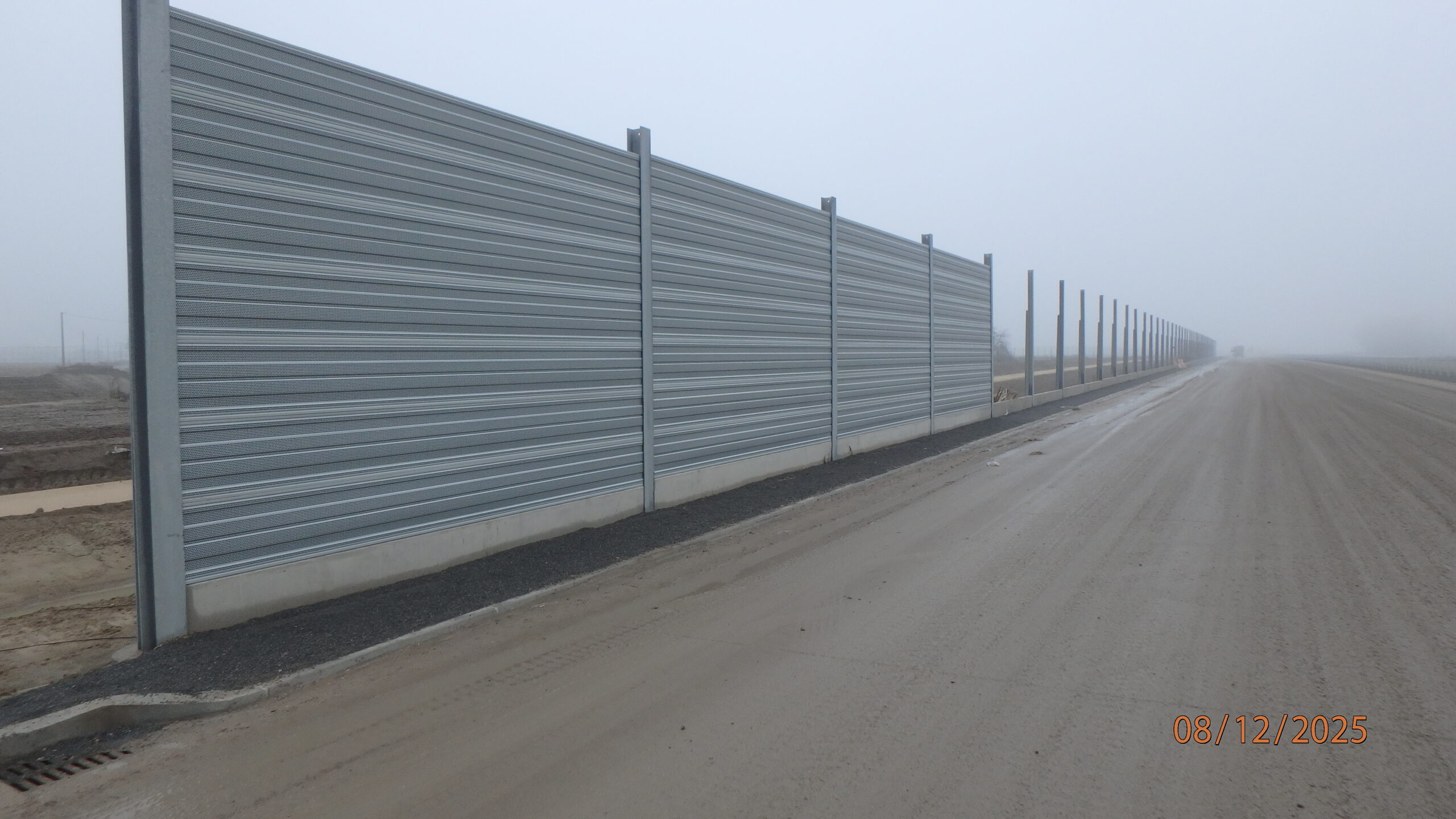

08.12.2025 583+100 montaż paneli ekranów akustycznych

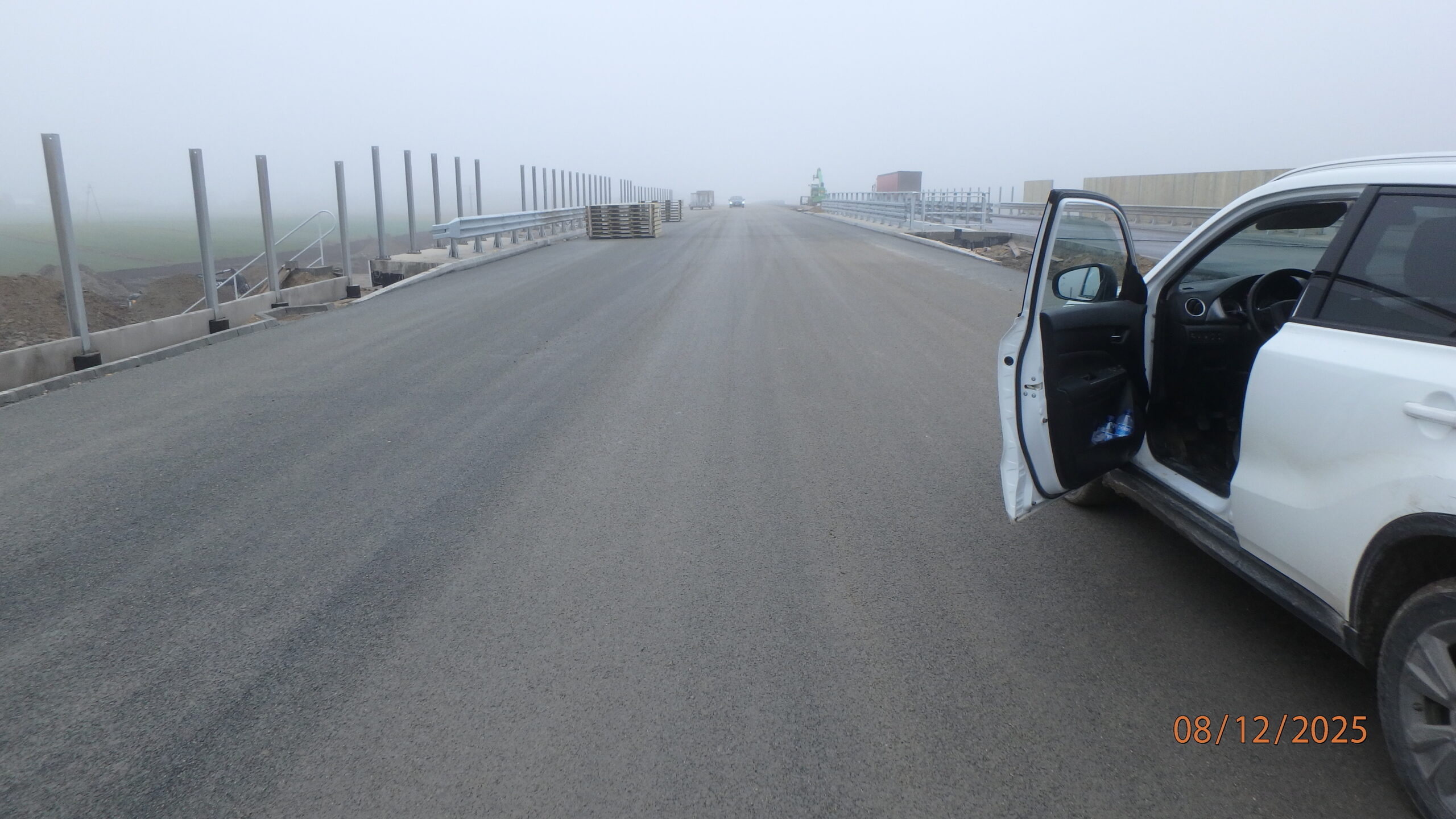

08.12.2025 583+950 WD-53A ułożona w-wa SMA jezdnia lewa

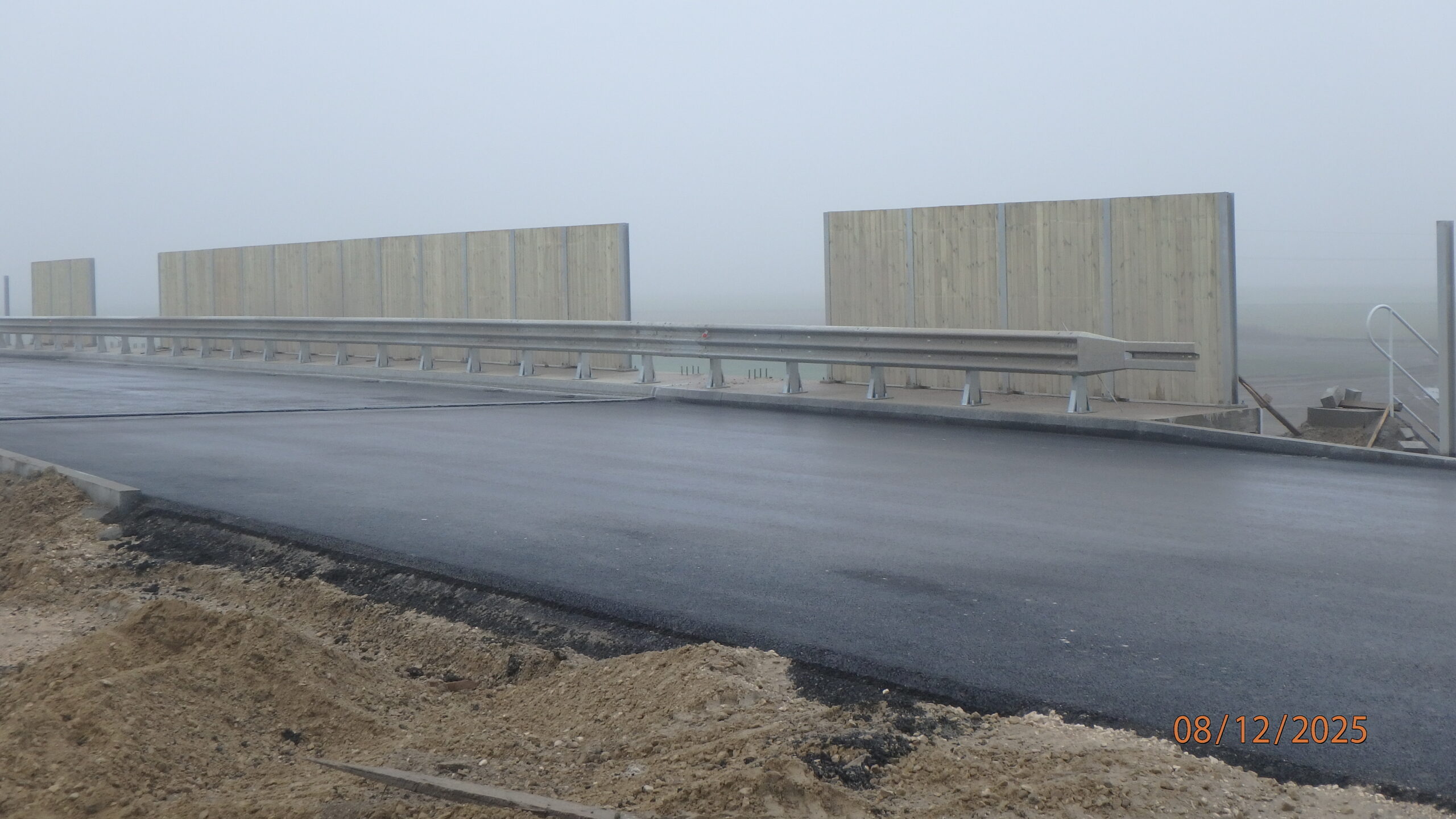

08.12.2025 583+960 WD-53A montaż ekranów przeciwolśnieniowych
08.12.2025 587+000 usuwanie humusu i rekultywacja
08.12.2025 580+280 wykonywanie podbudowy zasadniczej

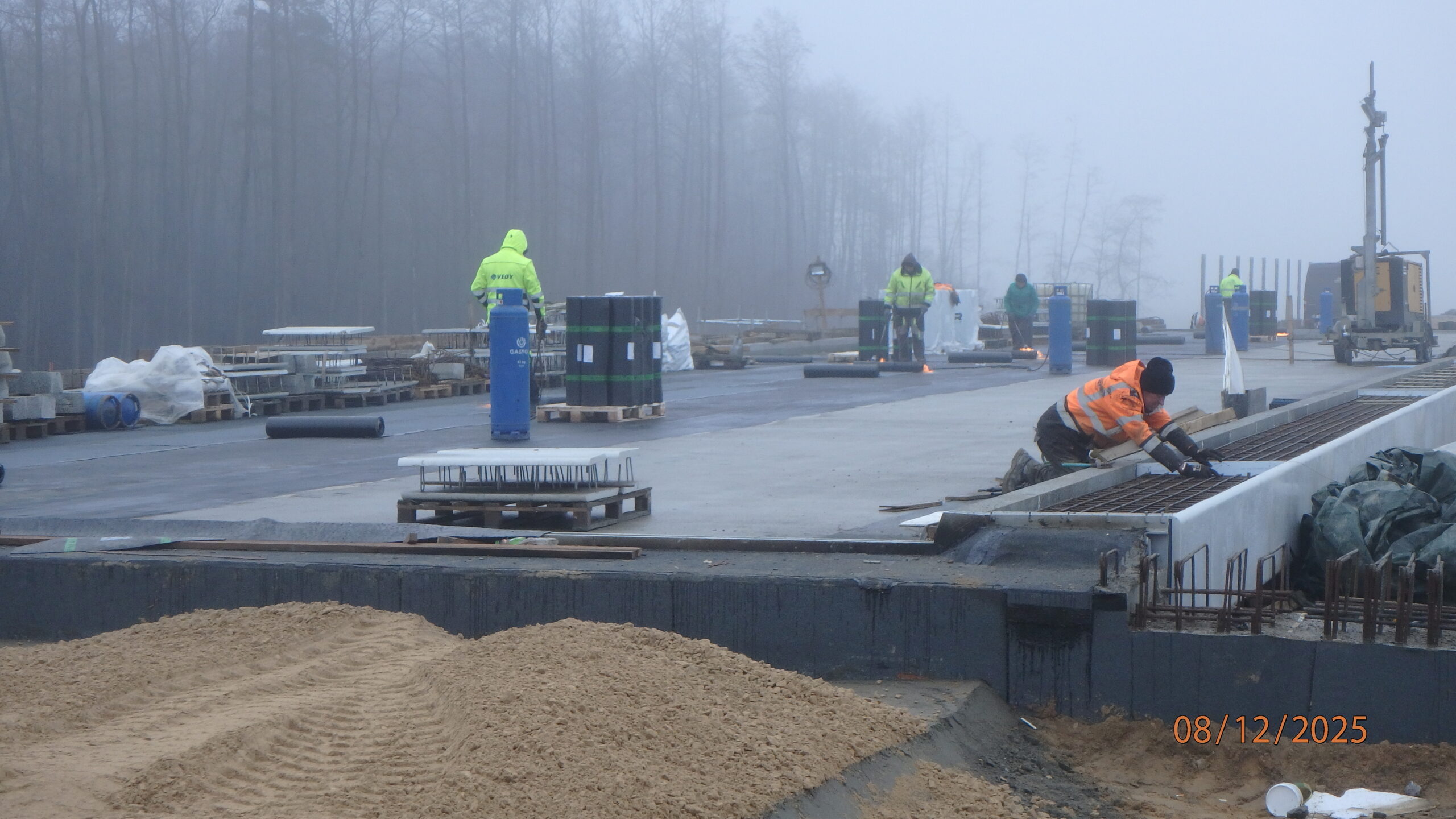

08.12.2025 580+300 PZDd-51 izolacja lewej płyty pomostu

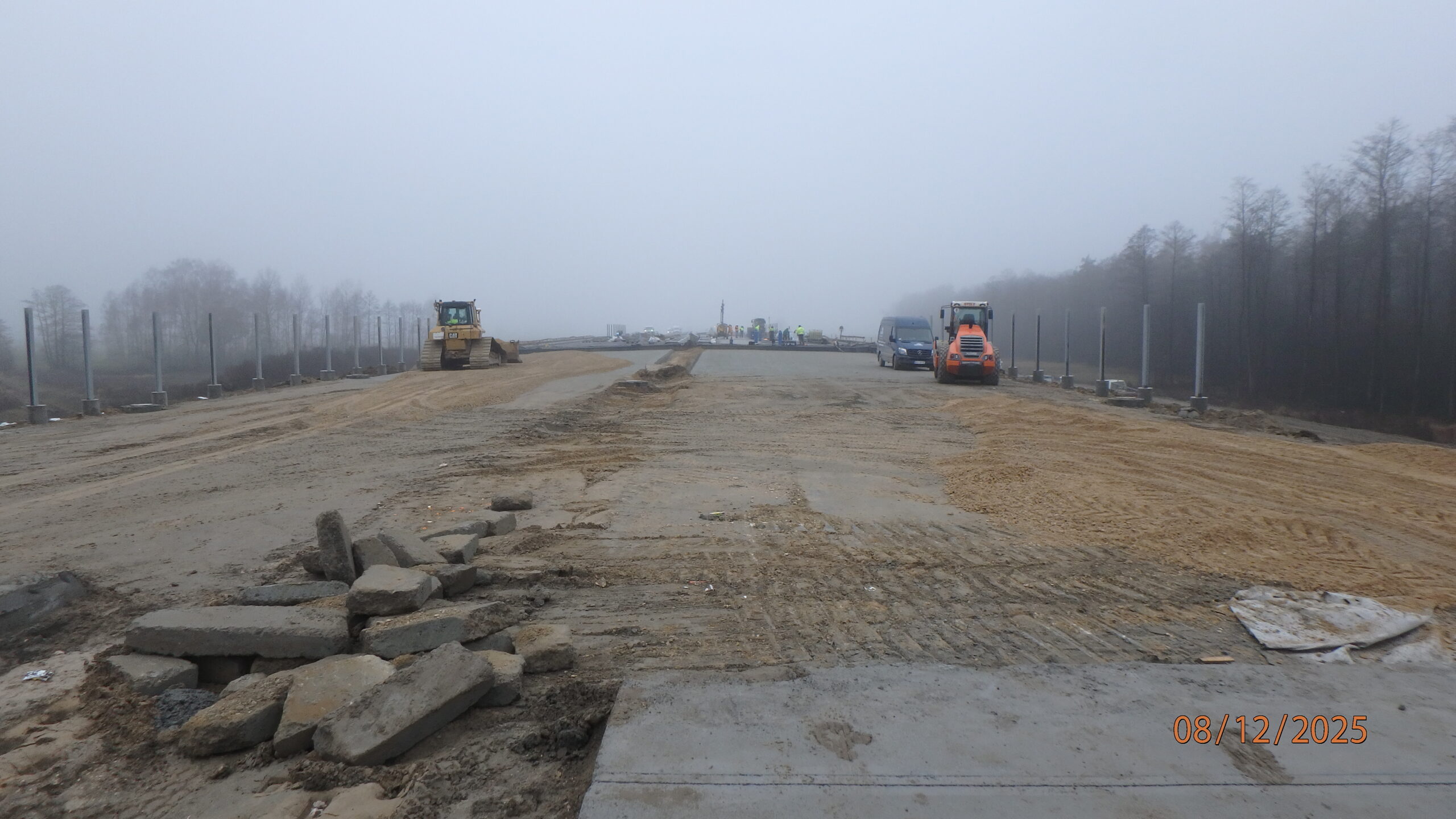

08.12.2025 580+320 wykonywanie podbudowy zasadniczej

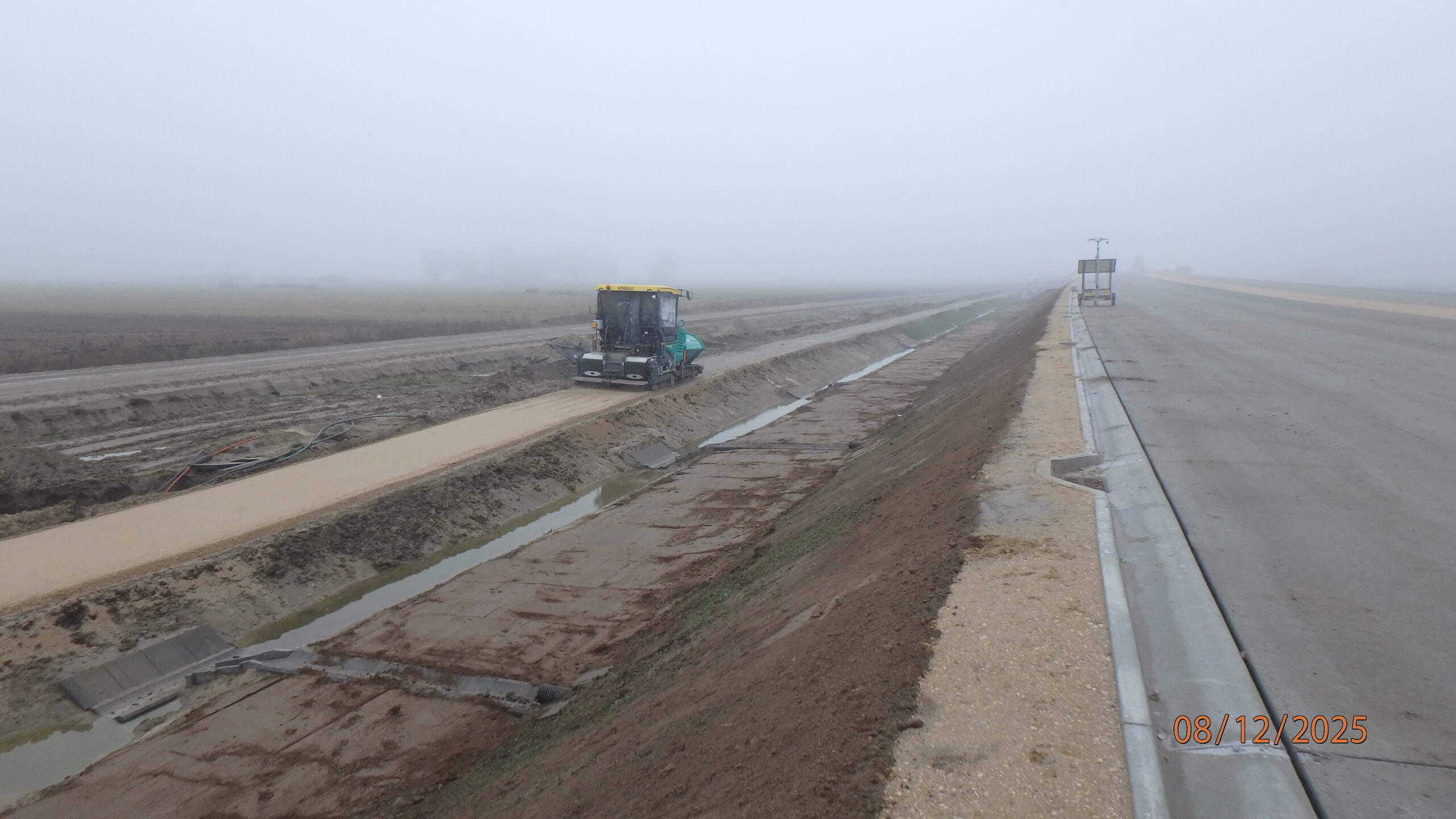

08.12.2025 580+700 wykonywanie nawierzchni pasa technologicznego str. lewa

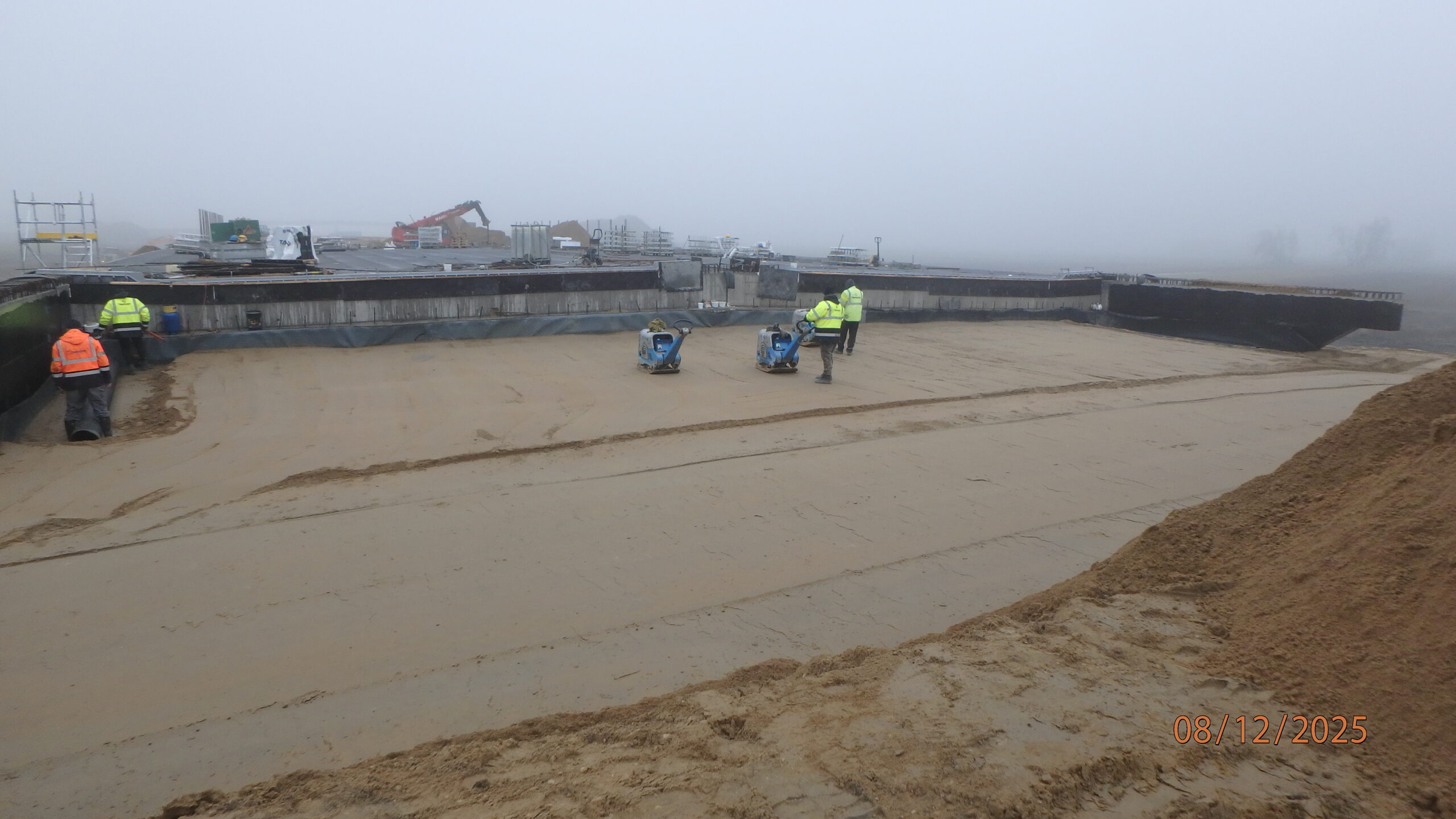

08.12.2025 581+280 PZDs-51A przygotowanie podłoża pod płyte przejściową

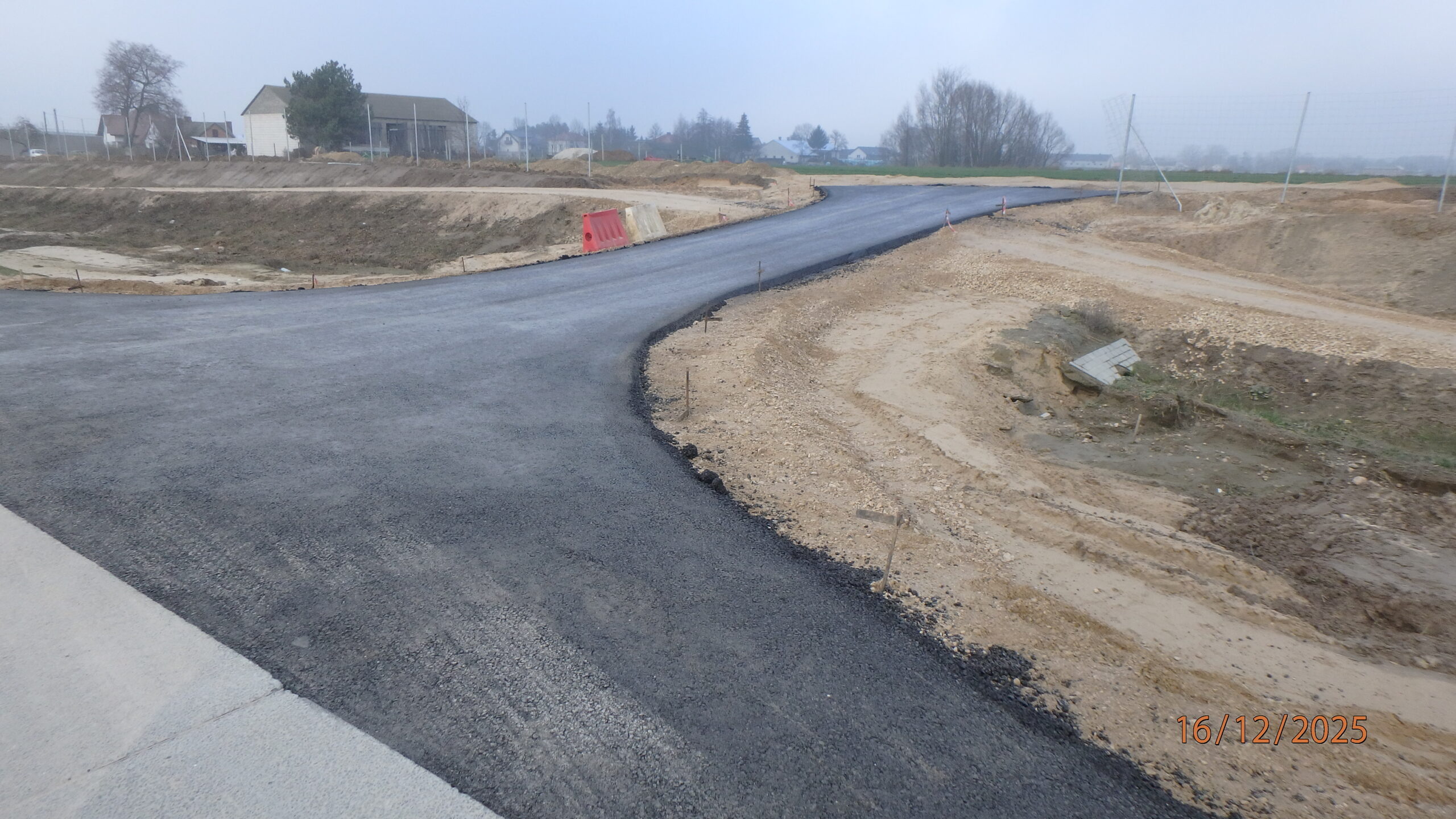

16.12.2025 594+800 podbudowa bitumiczna wjazdu awaryjnego

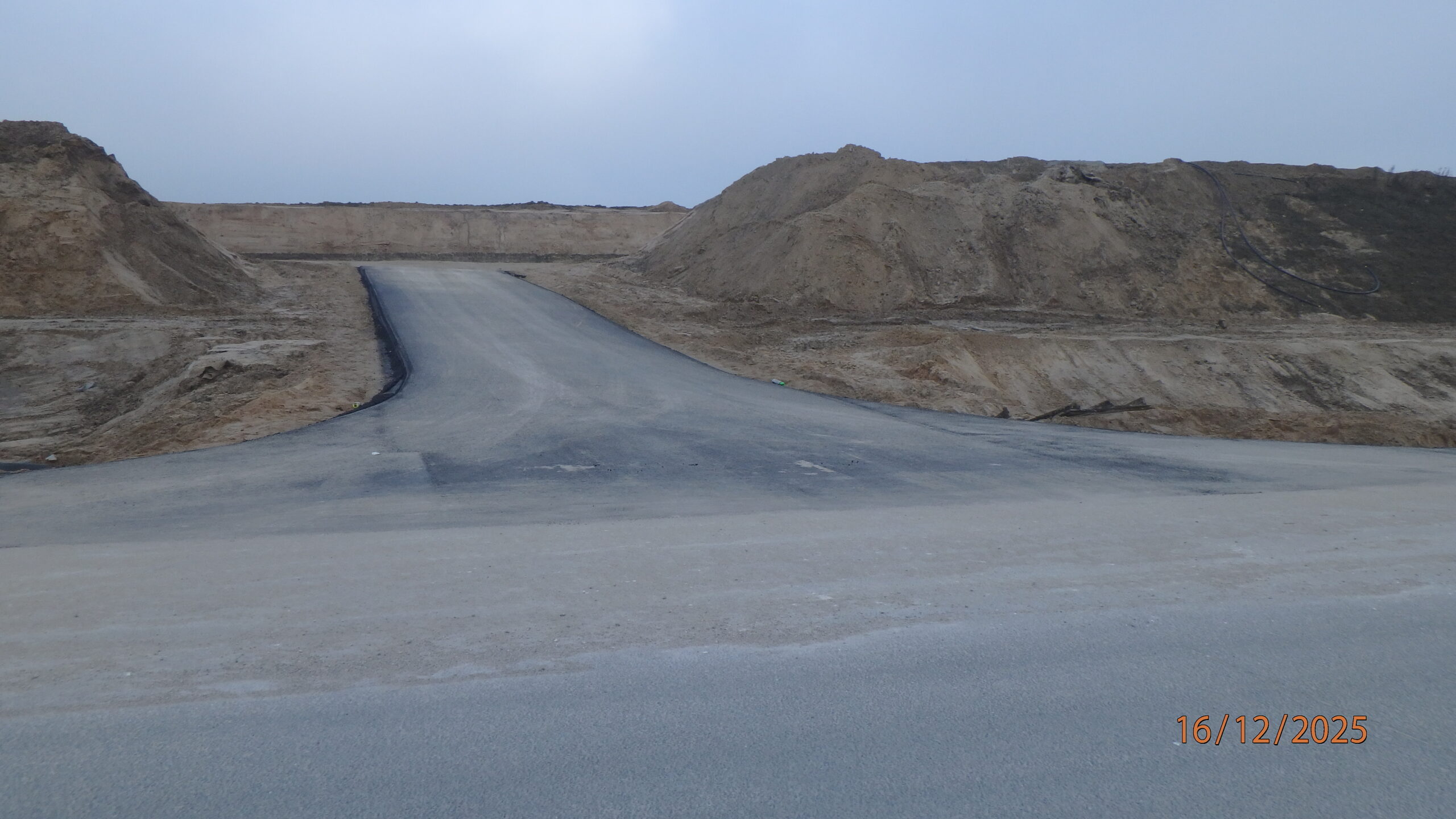

16.12.2025 596+800 wjazd awaryjny w-wa ścieralna

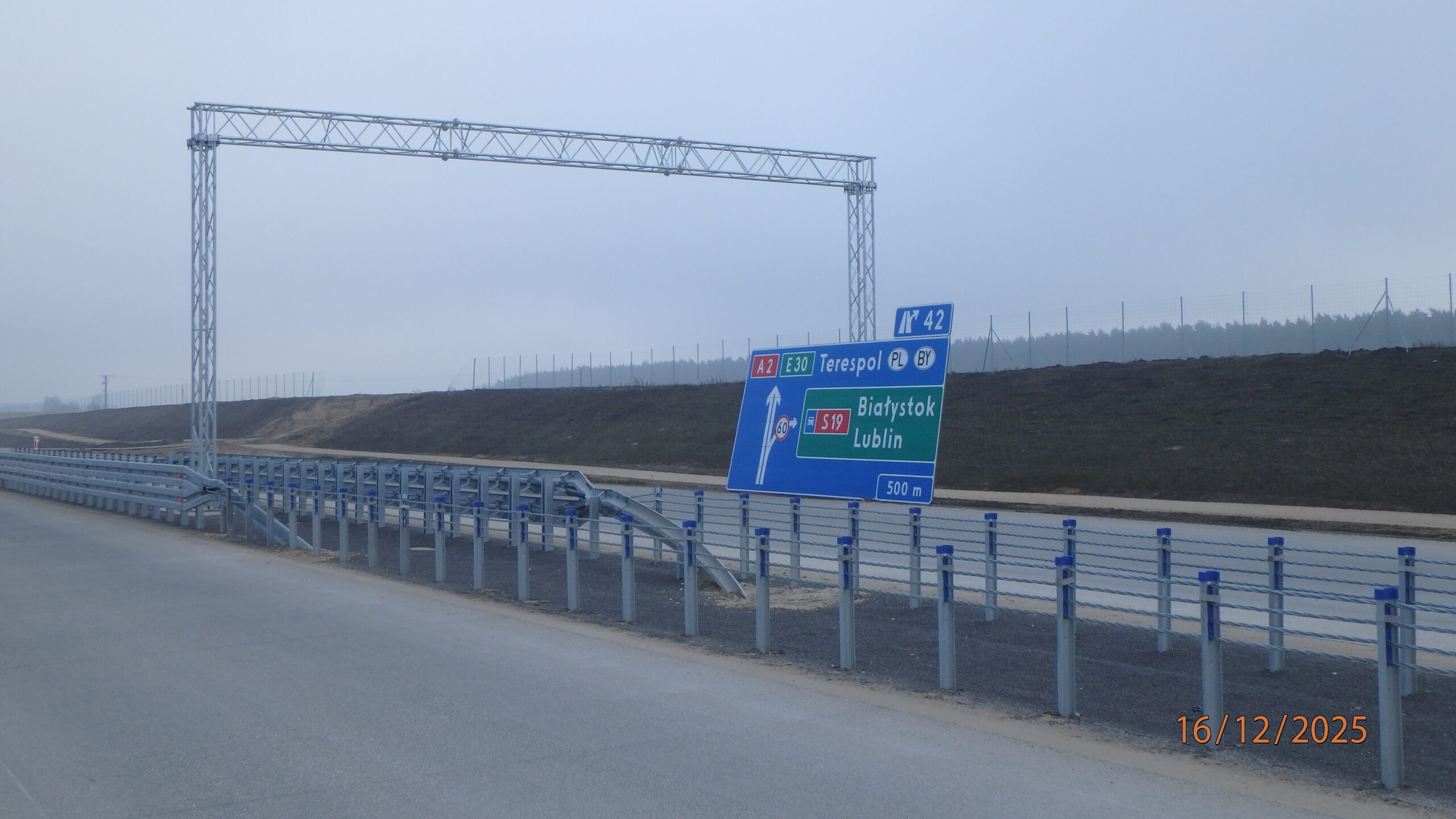

16.12.2025 596+880 tablica przygotowana do montażu

16.12.2025 596+900 uładanie w-wy ścieralnej na Ł-5

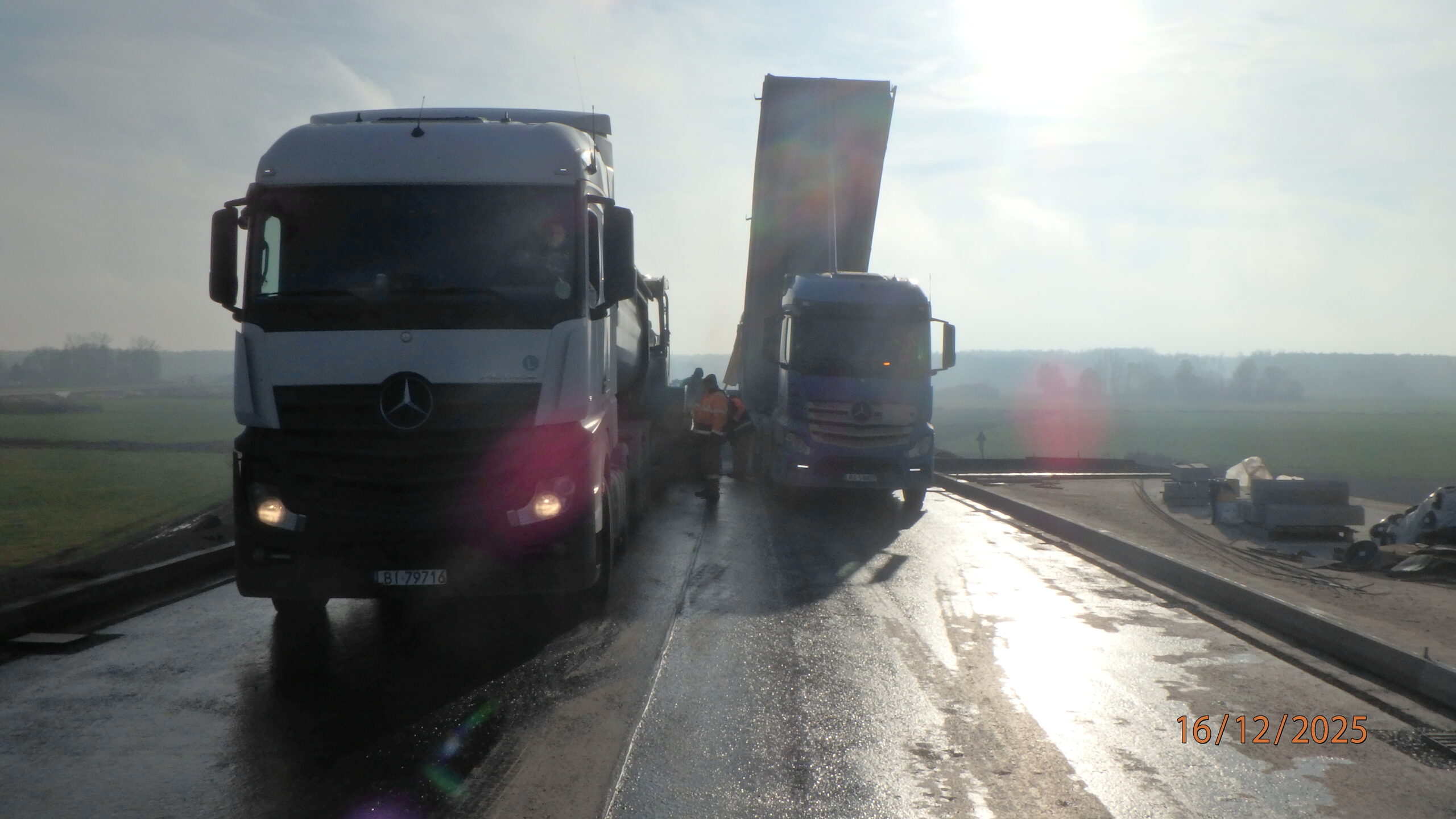

16.12.2025 596+910 uładanie w-wy ścieralnej na DK 19

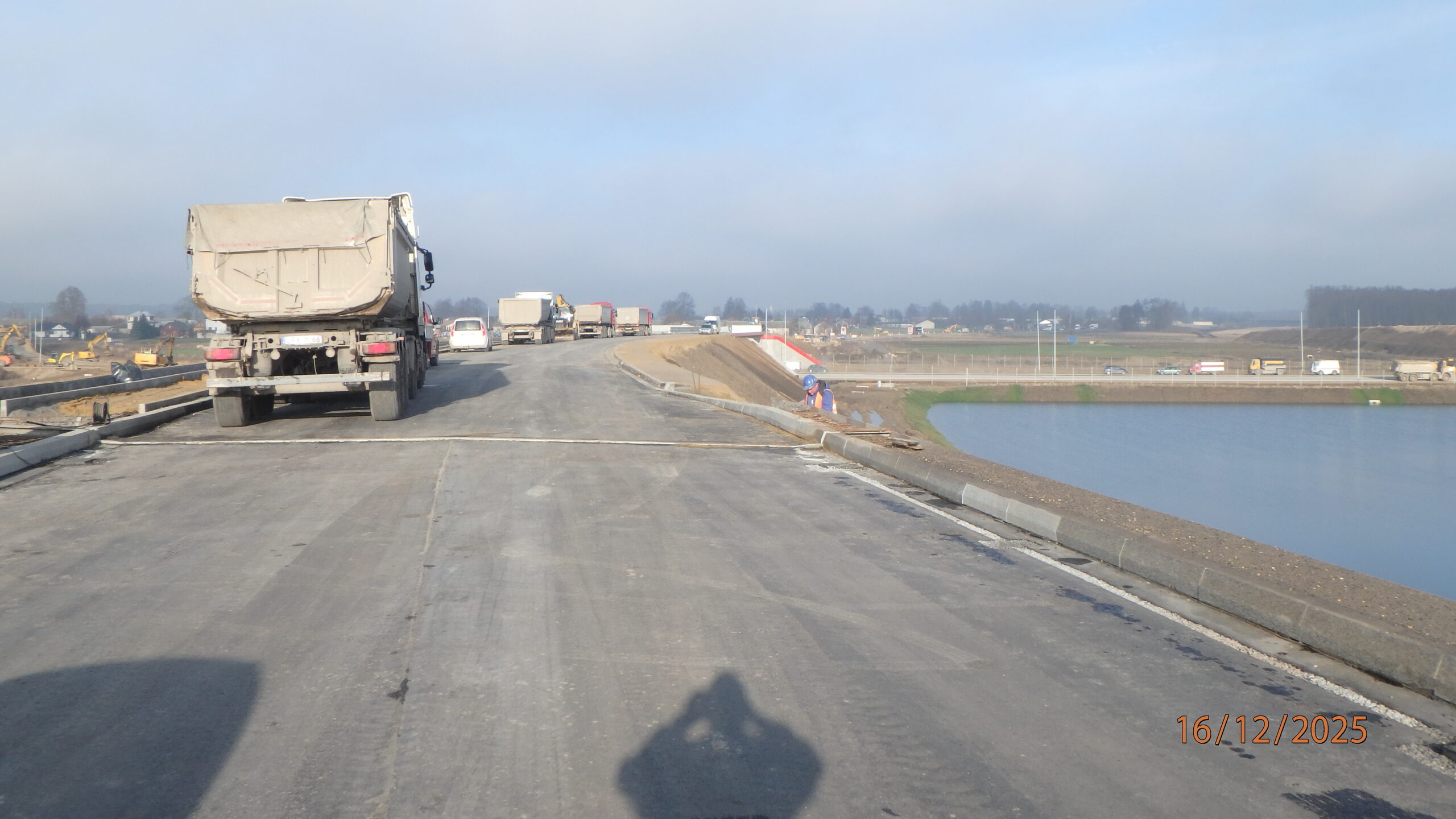

16.12.2025 596+920 DK 19 widok w kierunku północnym

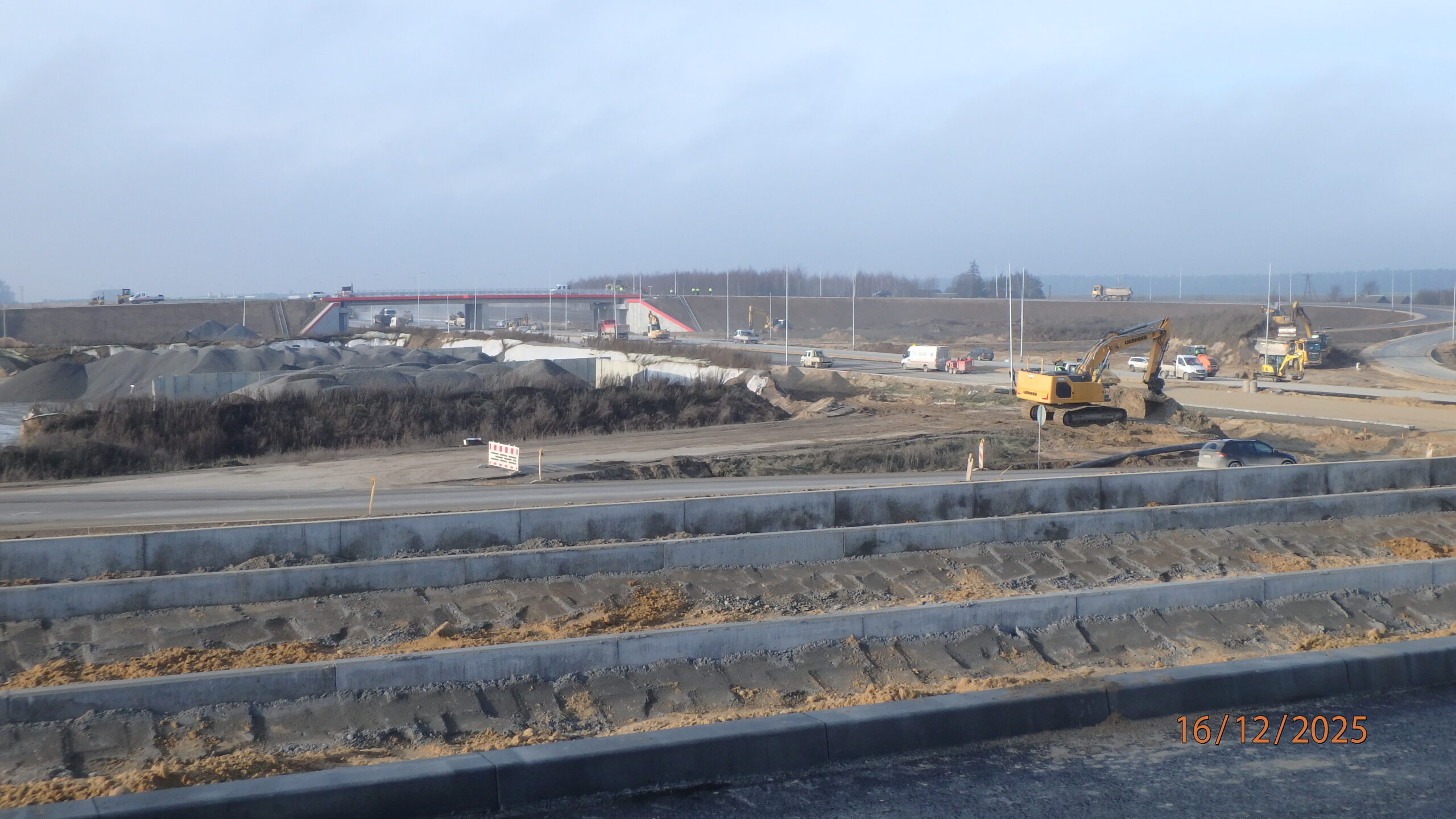

16.12.2025 596+940 widok w kierunku WD-63

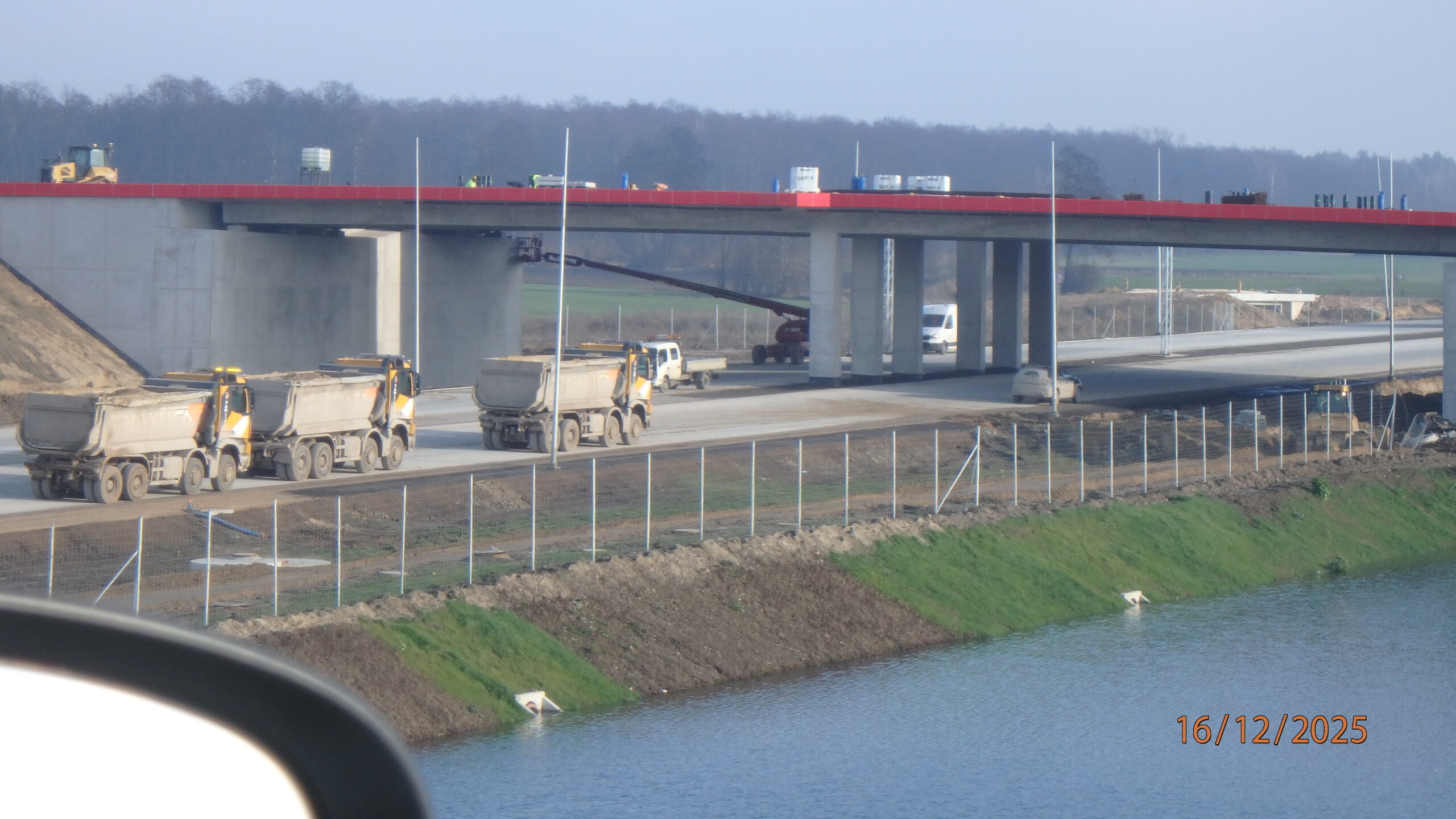

16.12.2025 596+950 WS-02

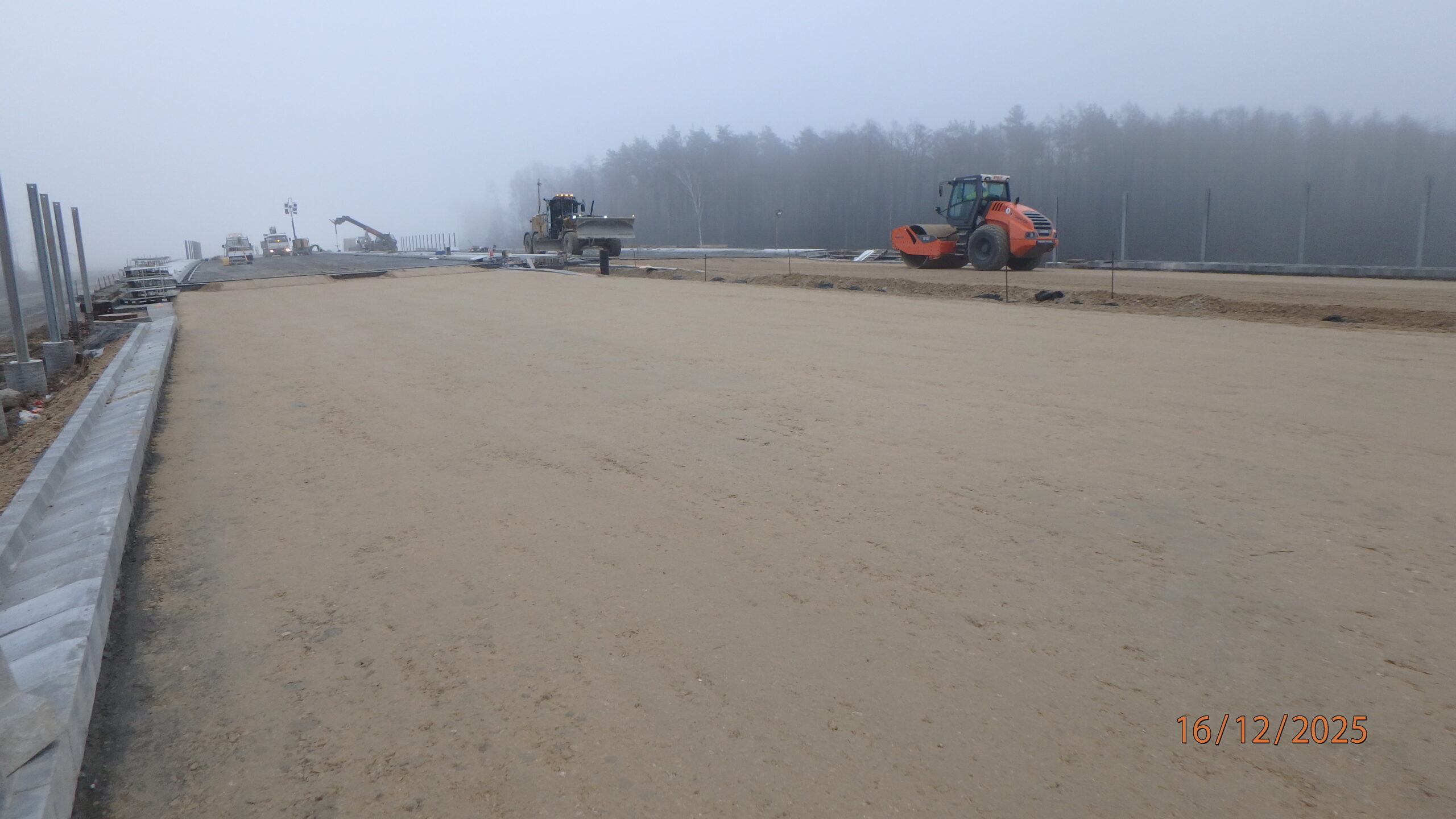

16.12.2025 580+280 podbudowa z kruszywa gotowa do układania podbudowy bitumicznej

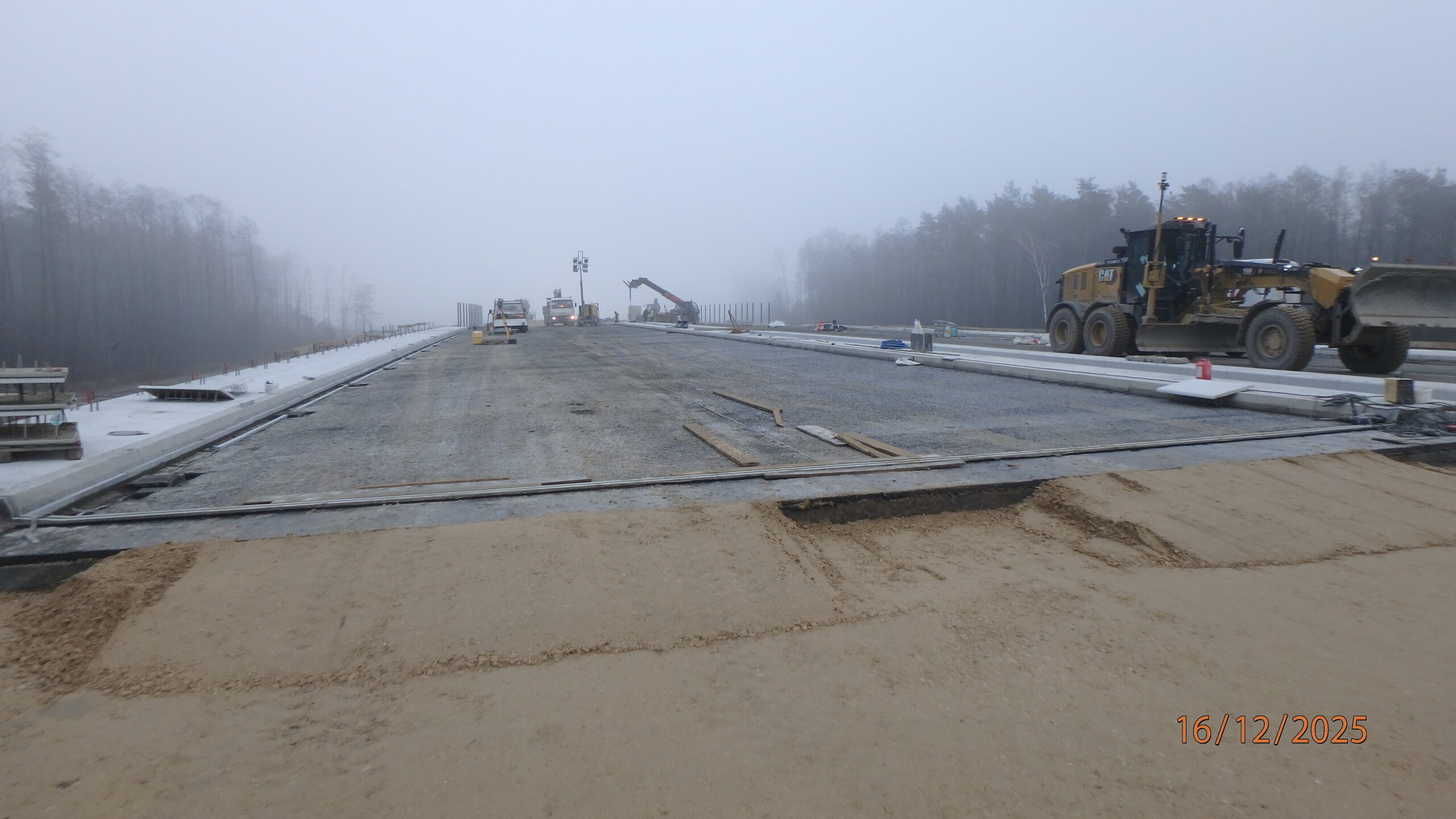

16.12.2025 580+300 PZDd-51 ułożony asfalt twardolany

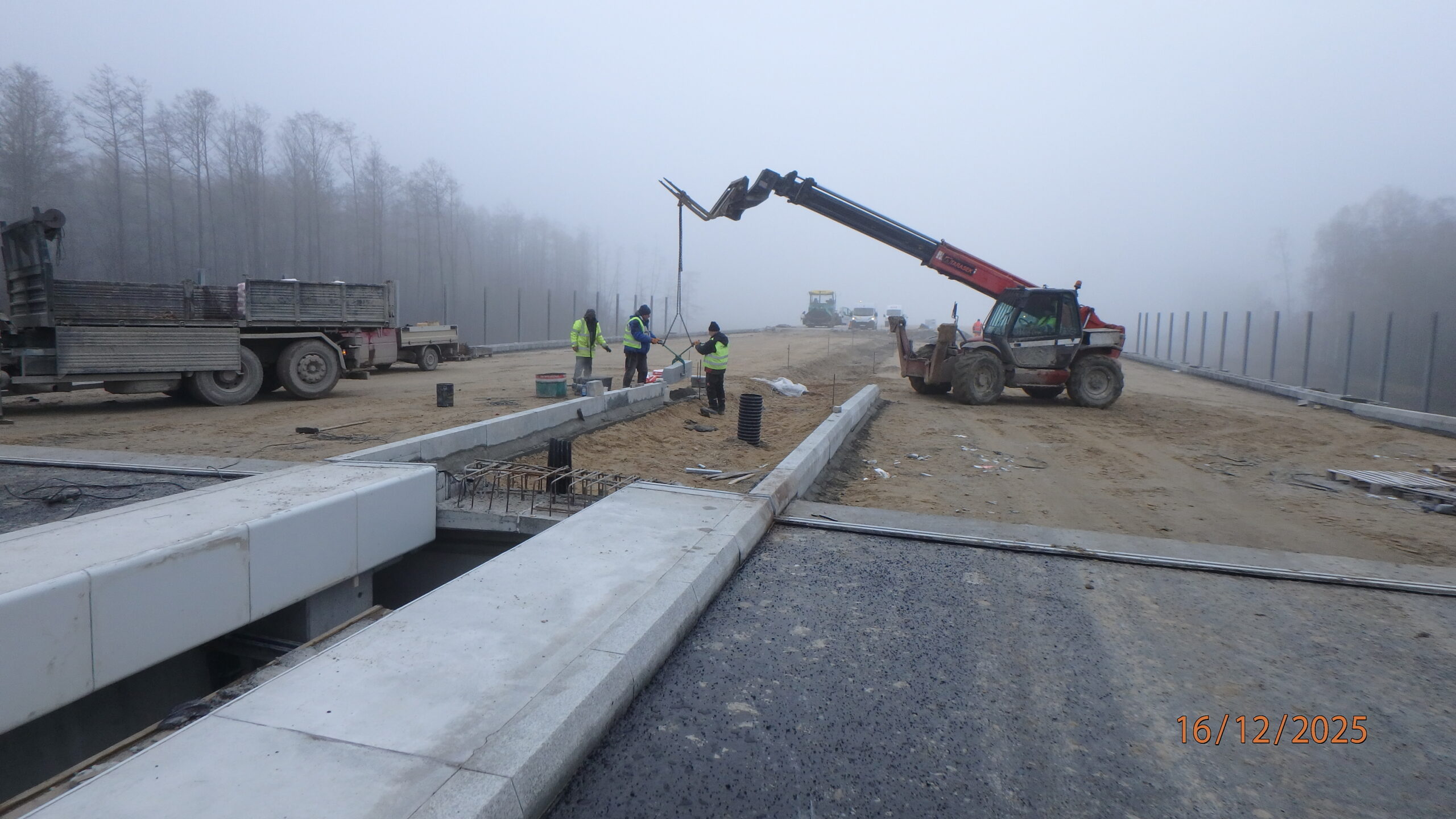

16.12.2025 580+320 PZDd-51 ustawianie krawężnika kamiennego

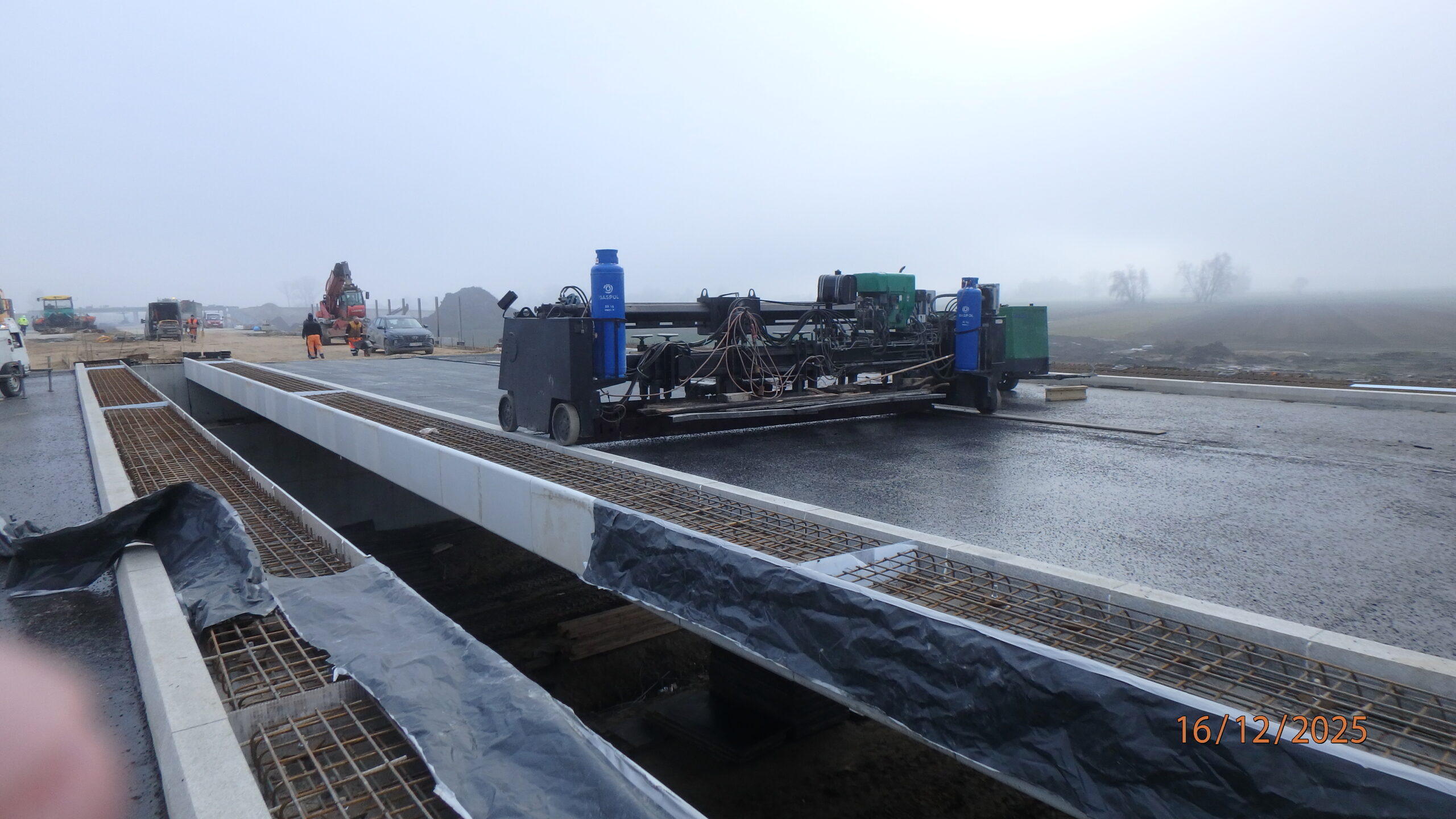

16.12.2025 581+300 PZDs-51A układanie asfaltu twardolanego

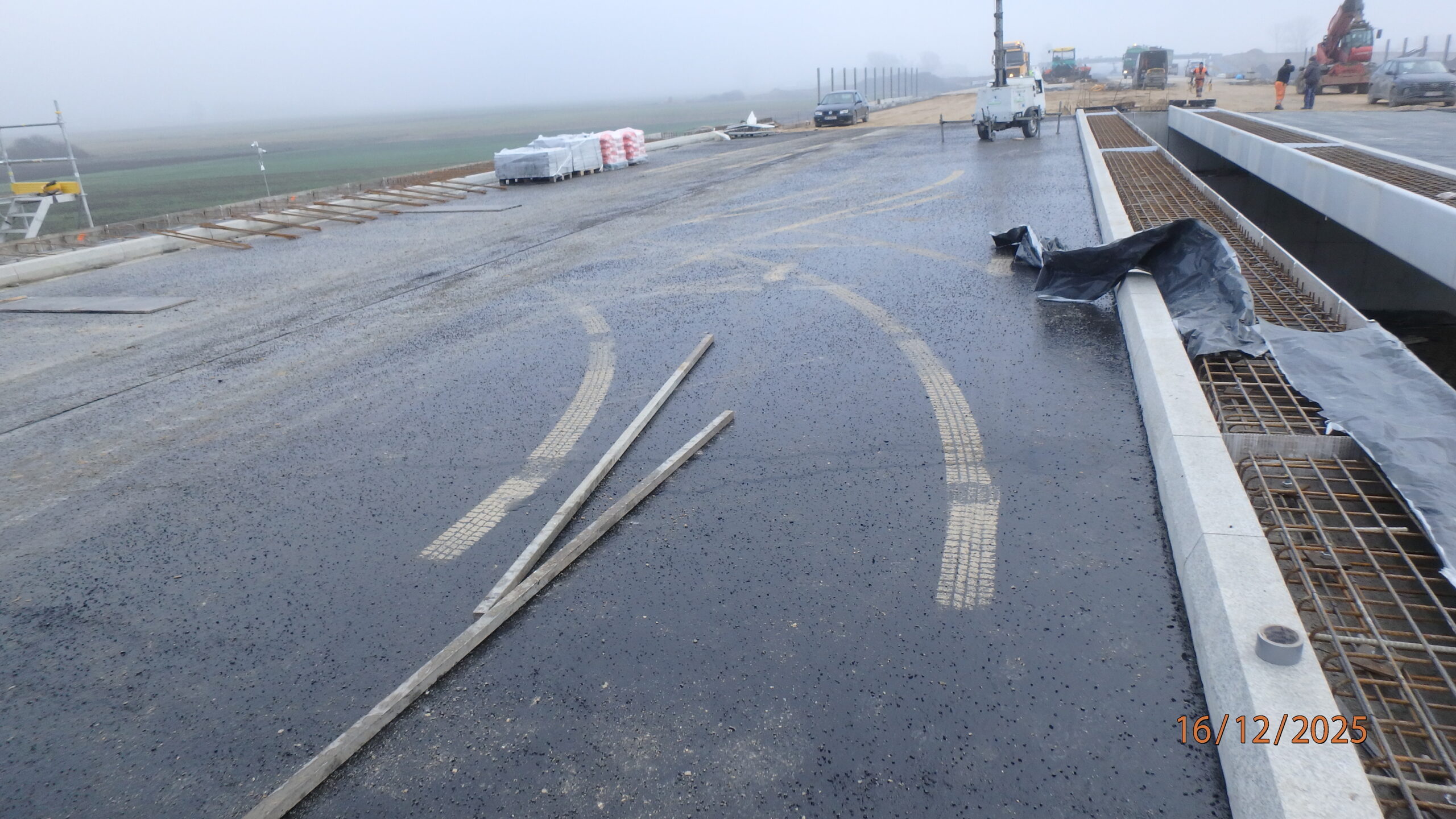

16.12.2025 581+310 PZDs-51A ułożony asfalt twardolany

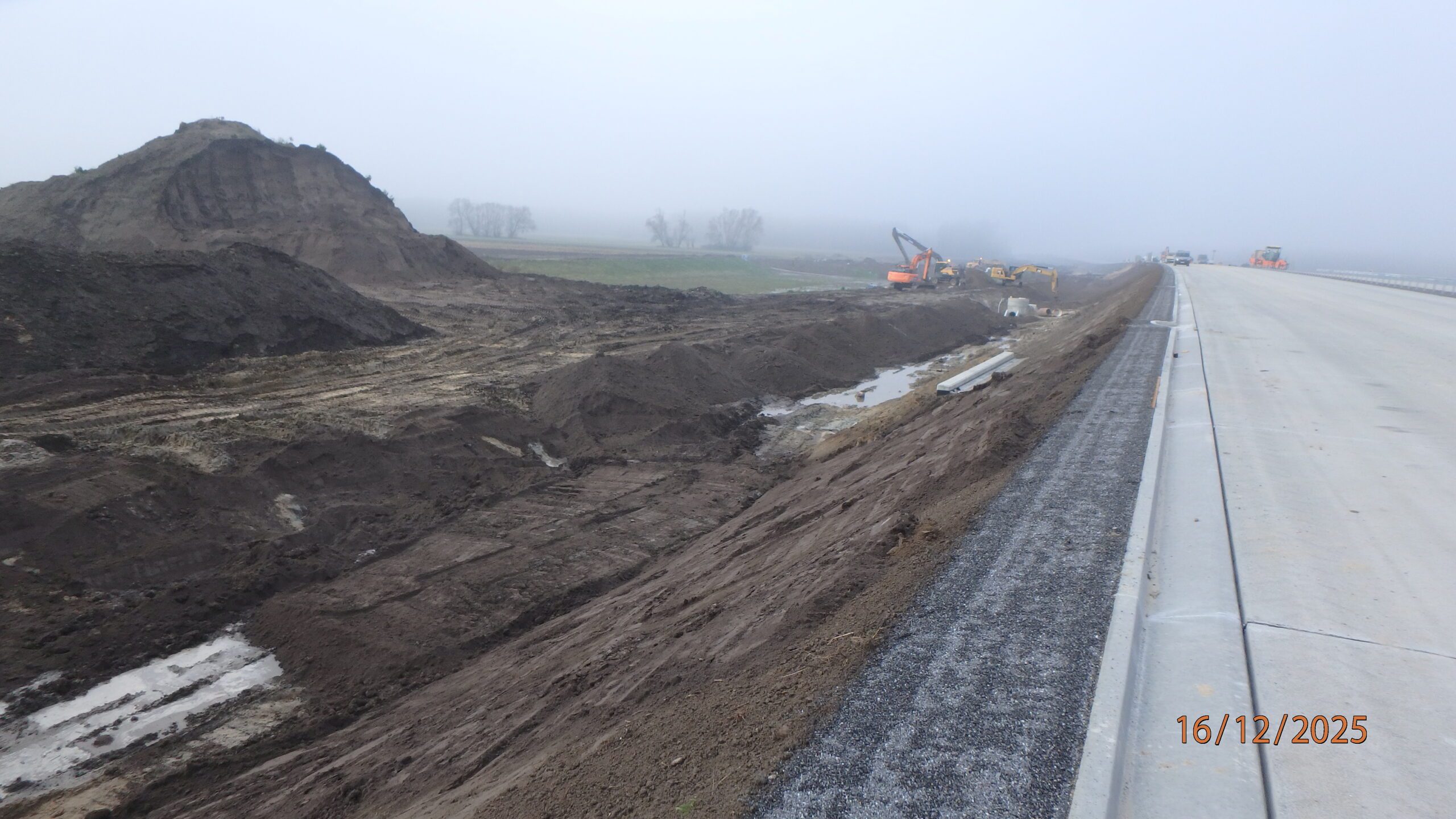

16.12.2025 582+800 kształtowanie terenu

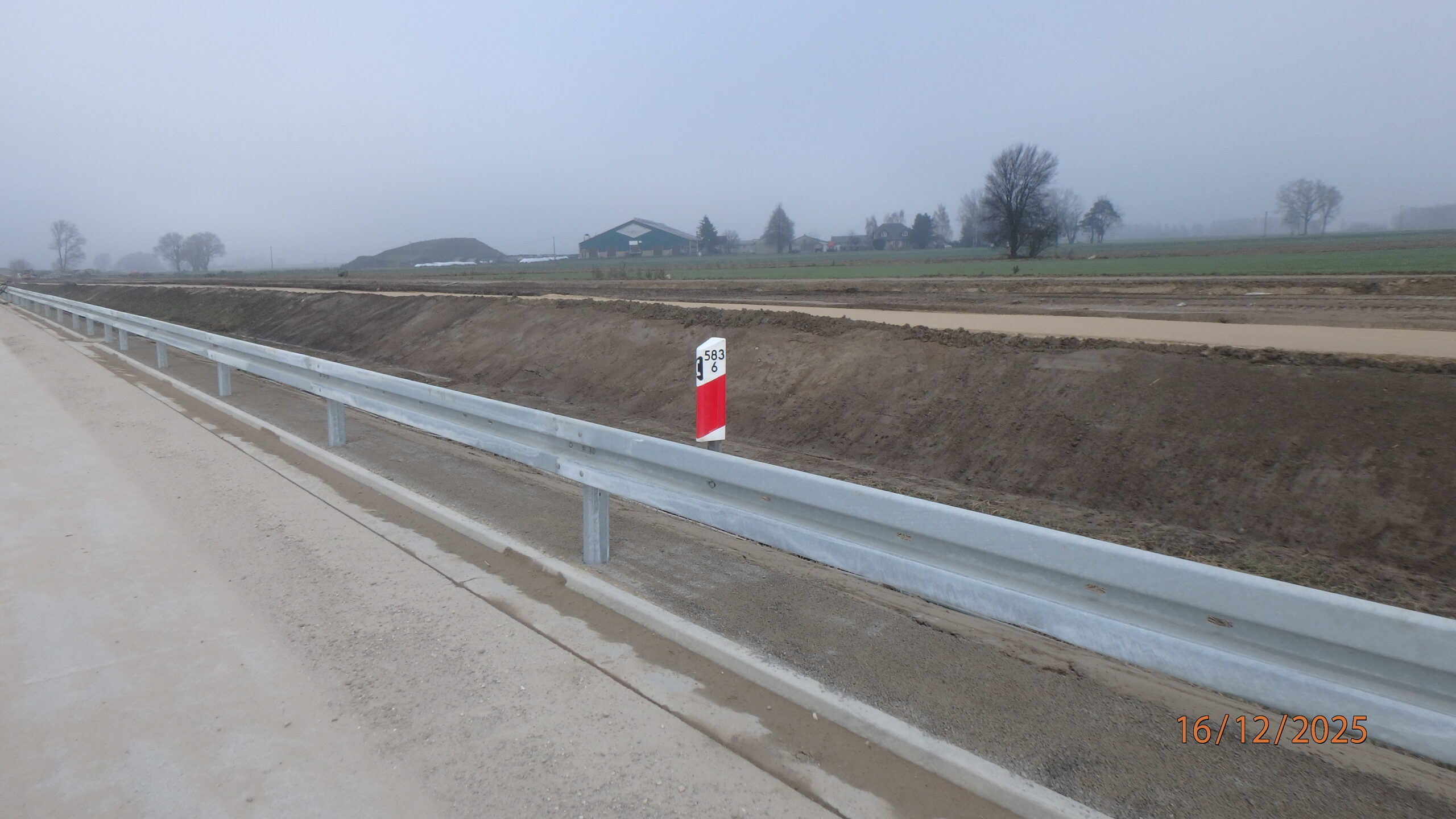

16.12.2025 583+600 ustawiony słupek U 1b

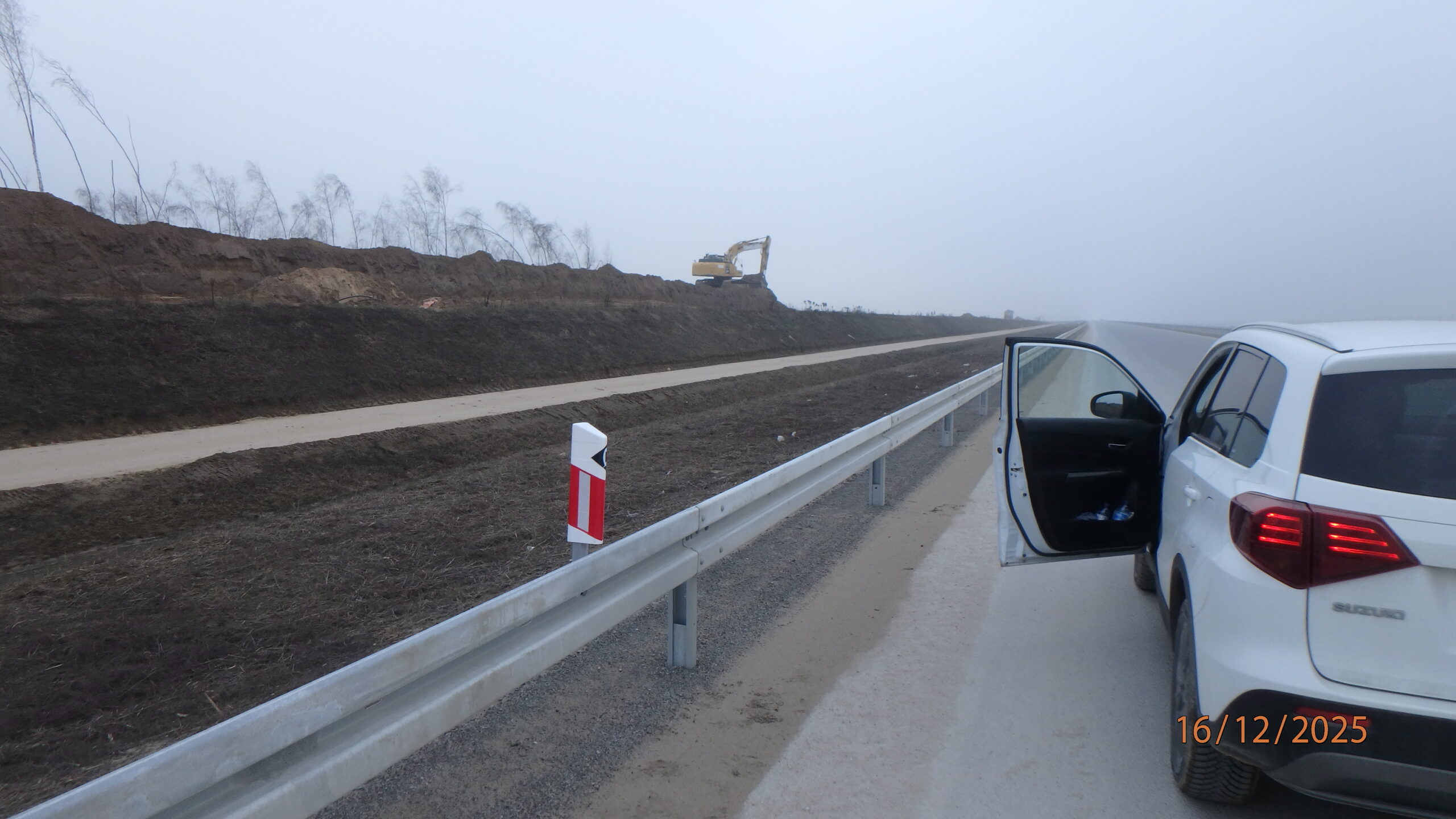

16.12.2025 587+600 usuwanie humusu i rekultywacja

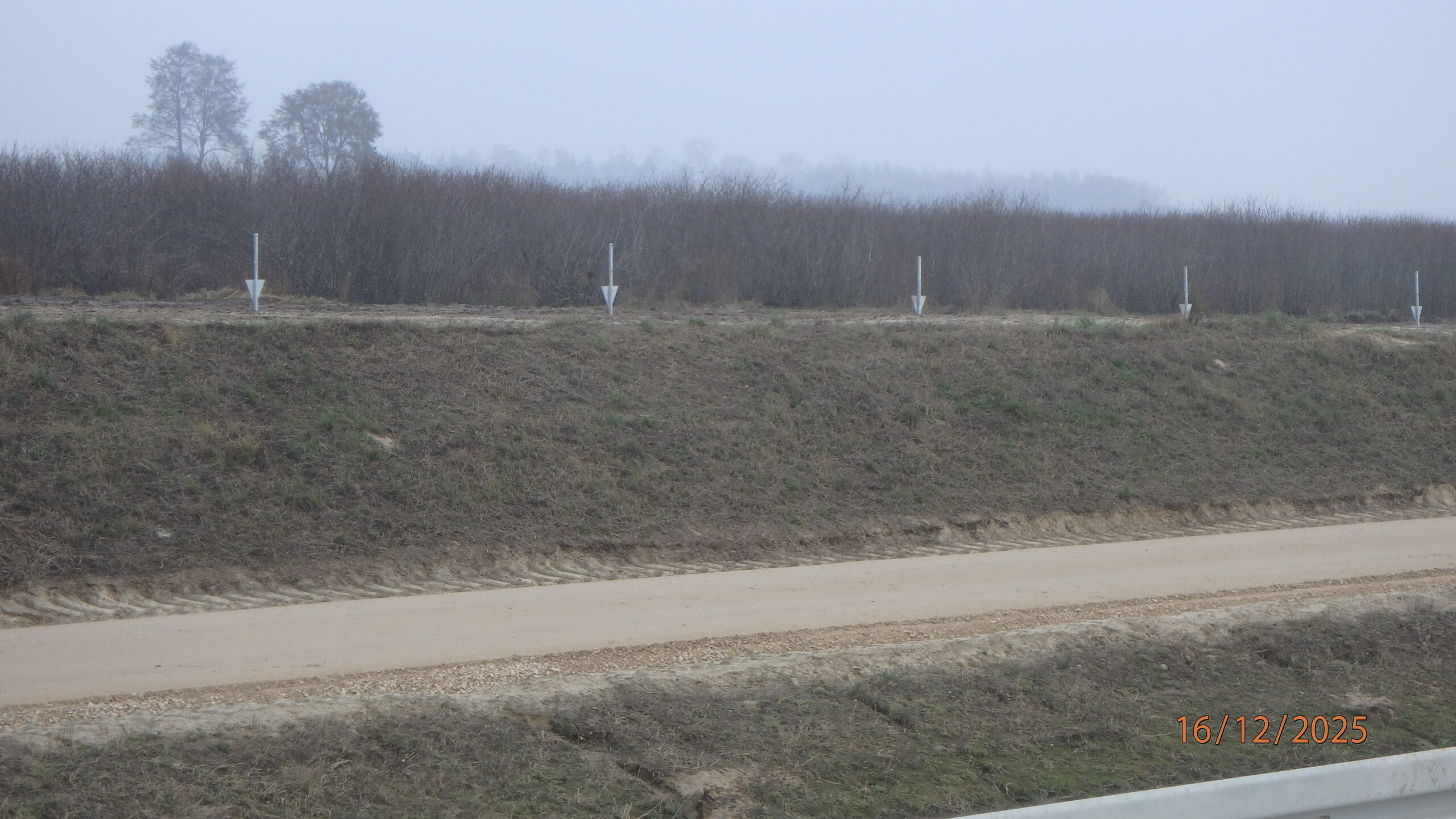

16.12.2025 589+200 ustawianie słupków ogrodzenia

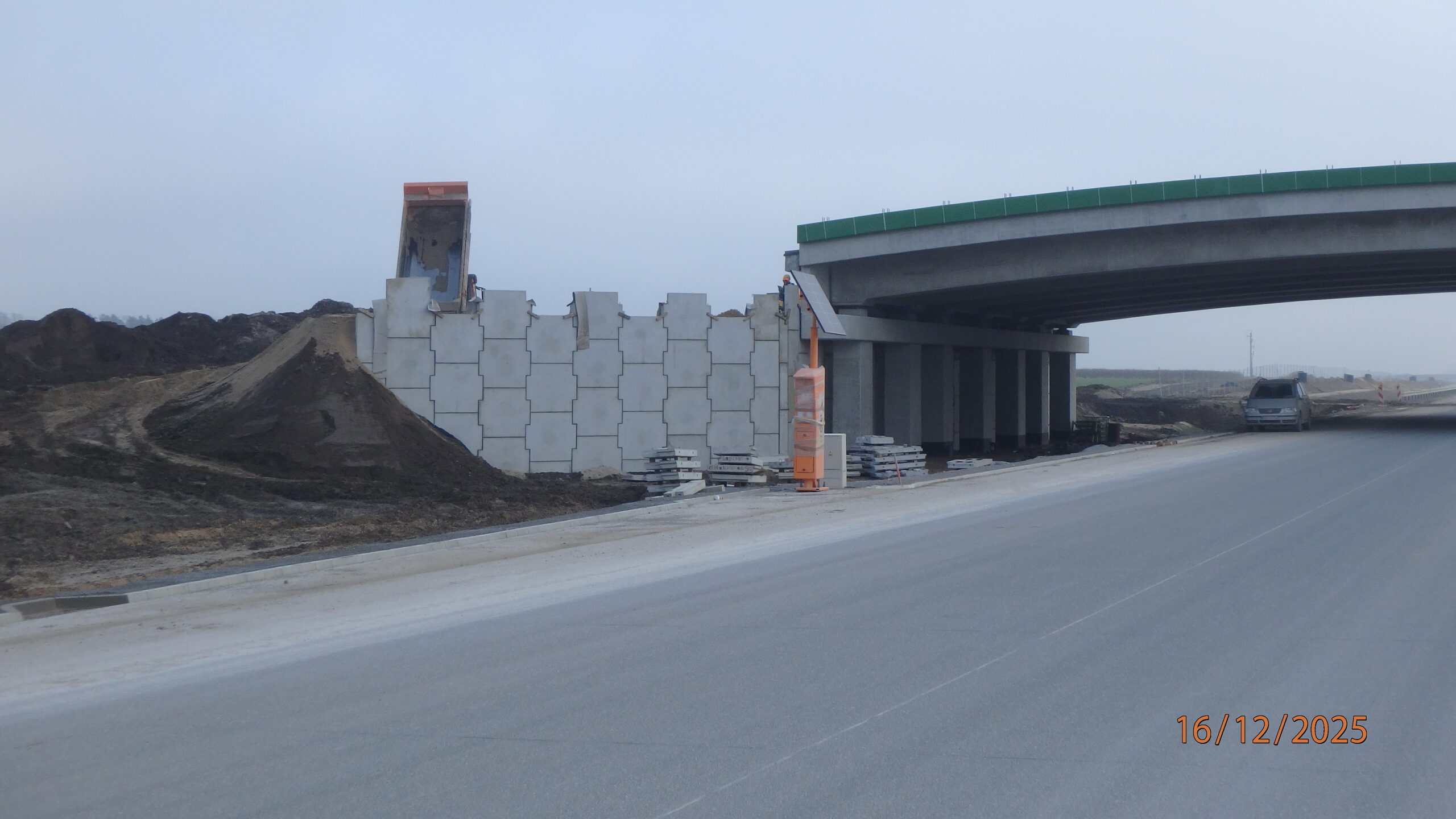

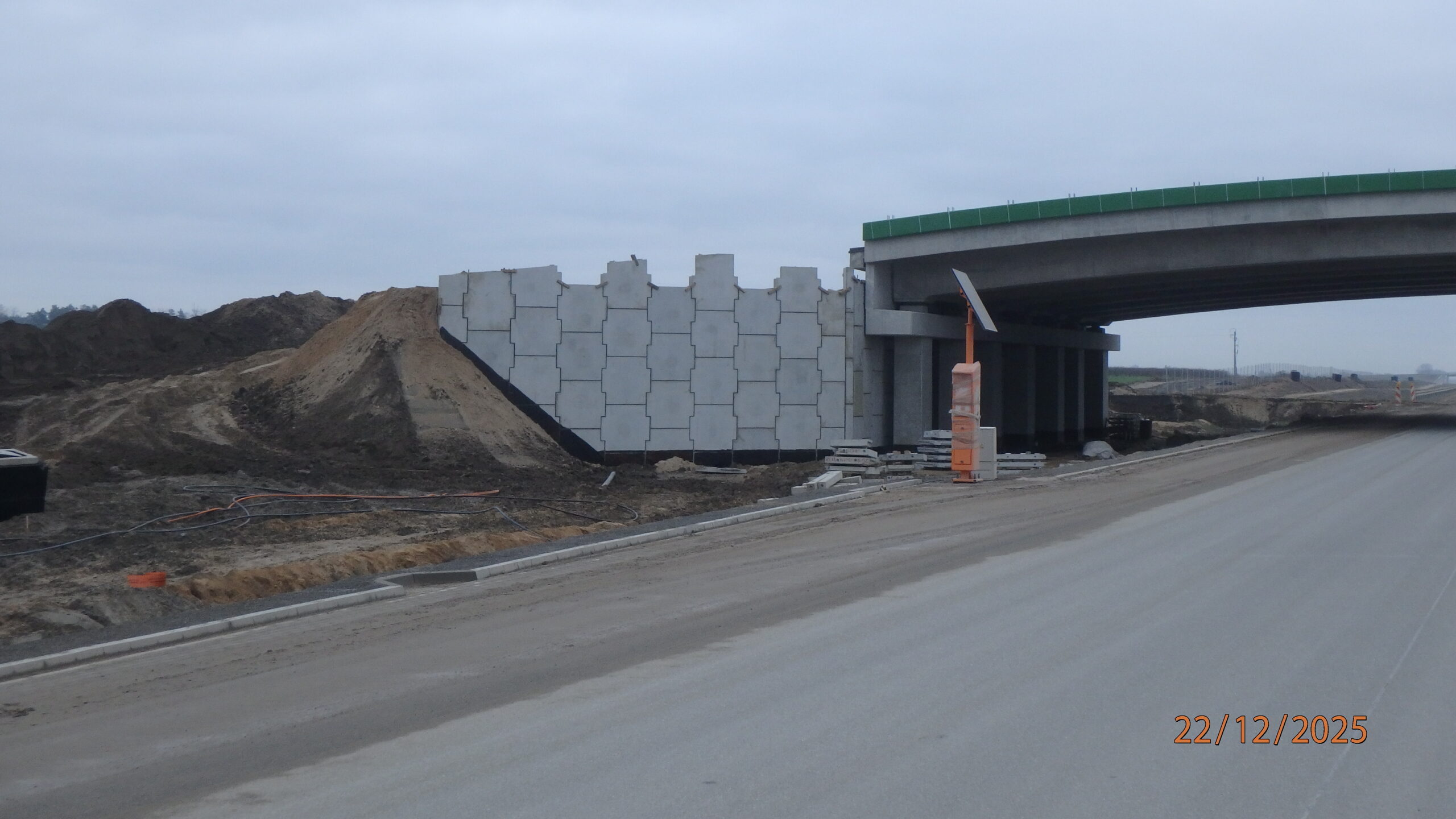

16.12.2025 591+200 PZGs-58 montaż i zasypka ściany oporowej str. północna

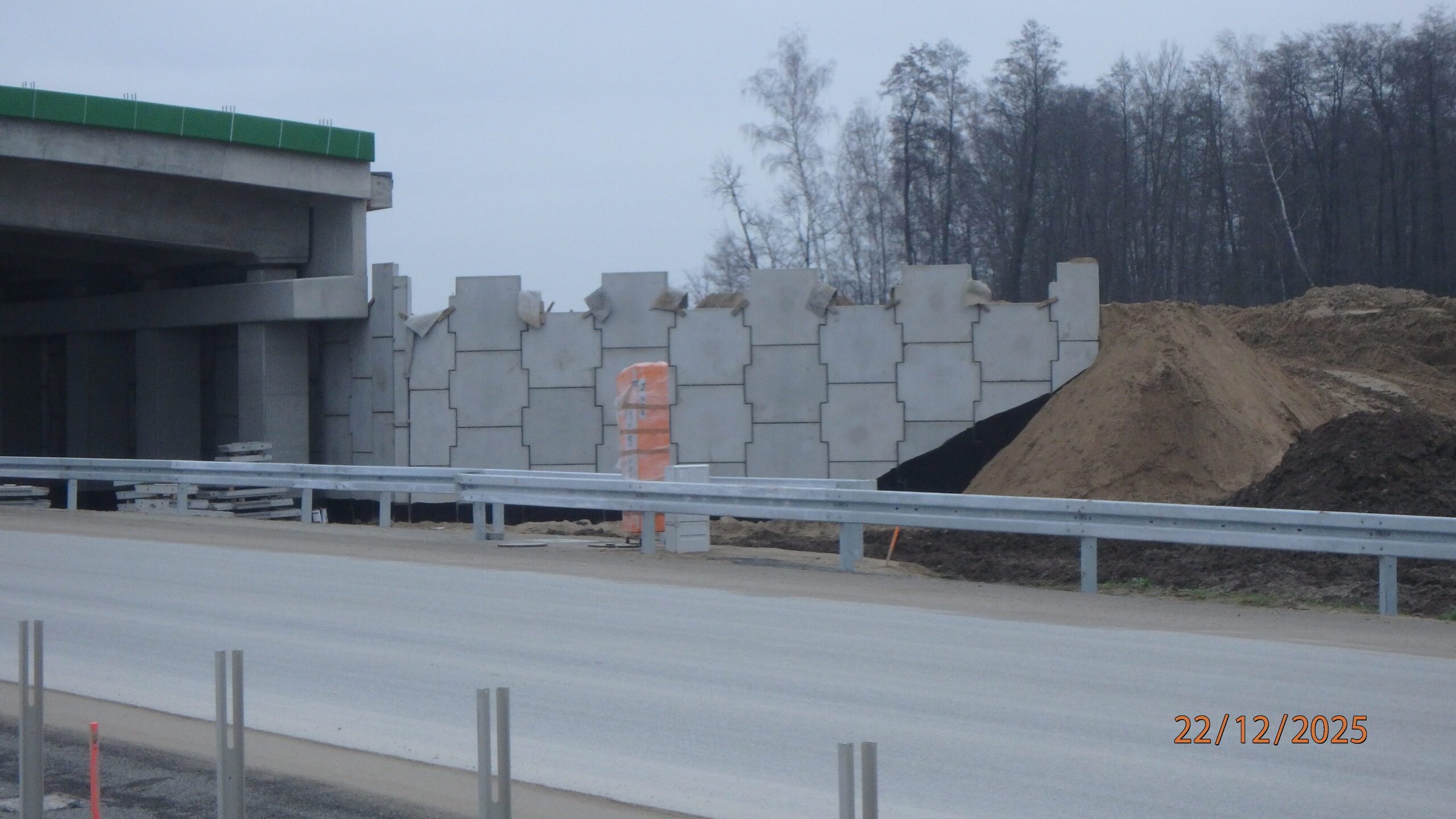

16.12.2025 591+210 PZGs-58 montaż i zasypka ściany oporowej str. południowa

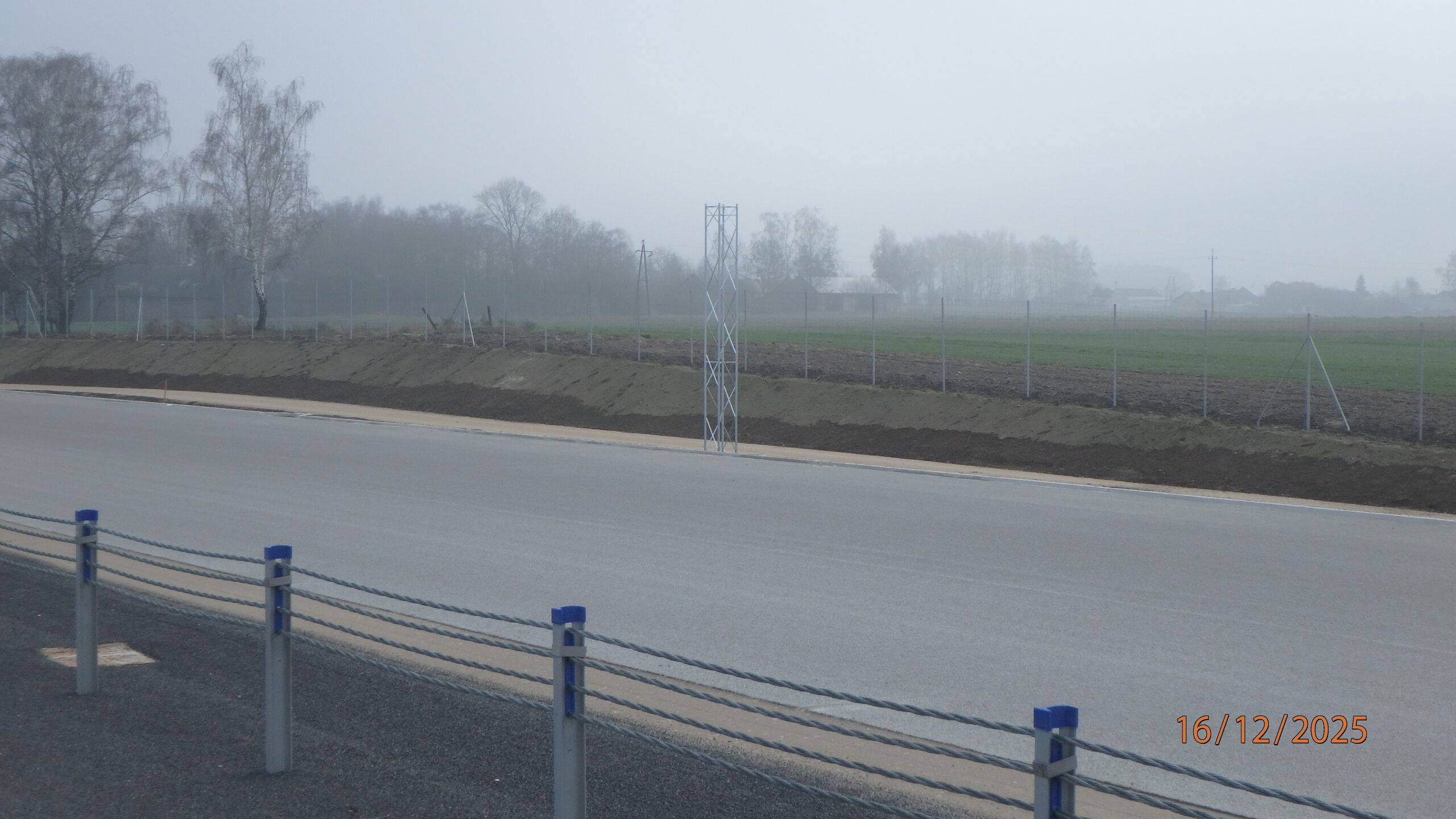

16.12.2025 594+150 montaż konstrukcji wsporczej pod znak pionowy

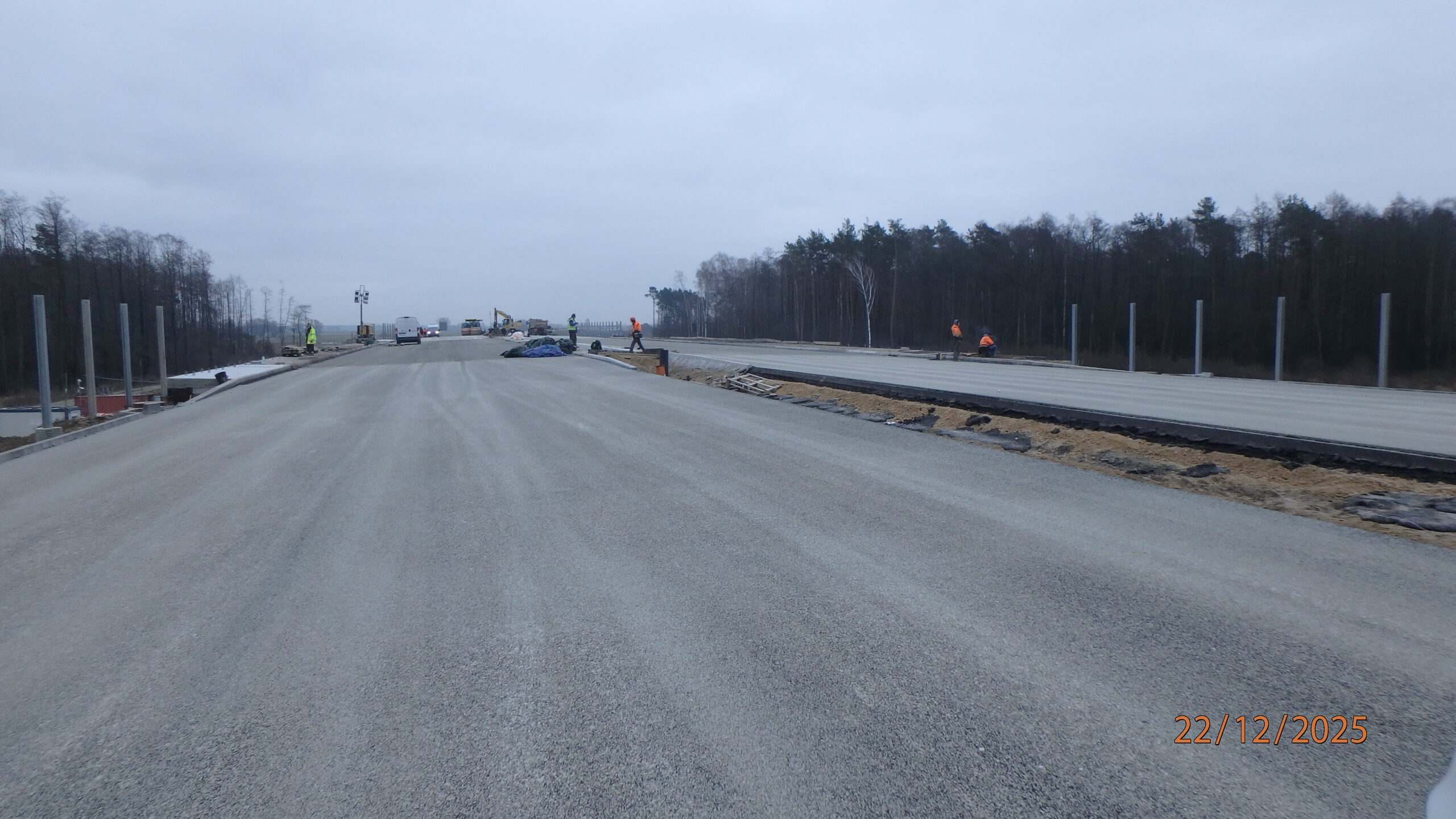

22.12.2025 580+300 PZDd-51 ułożona warstwa ścieralna

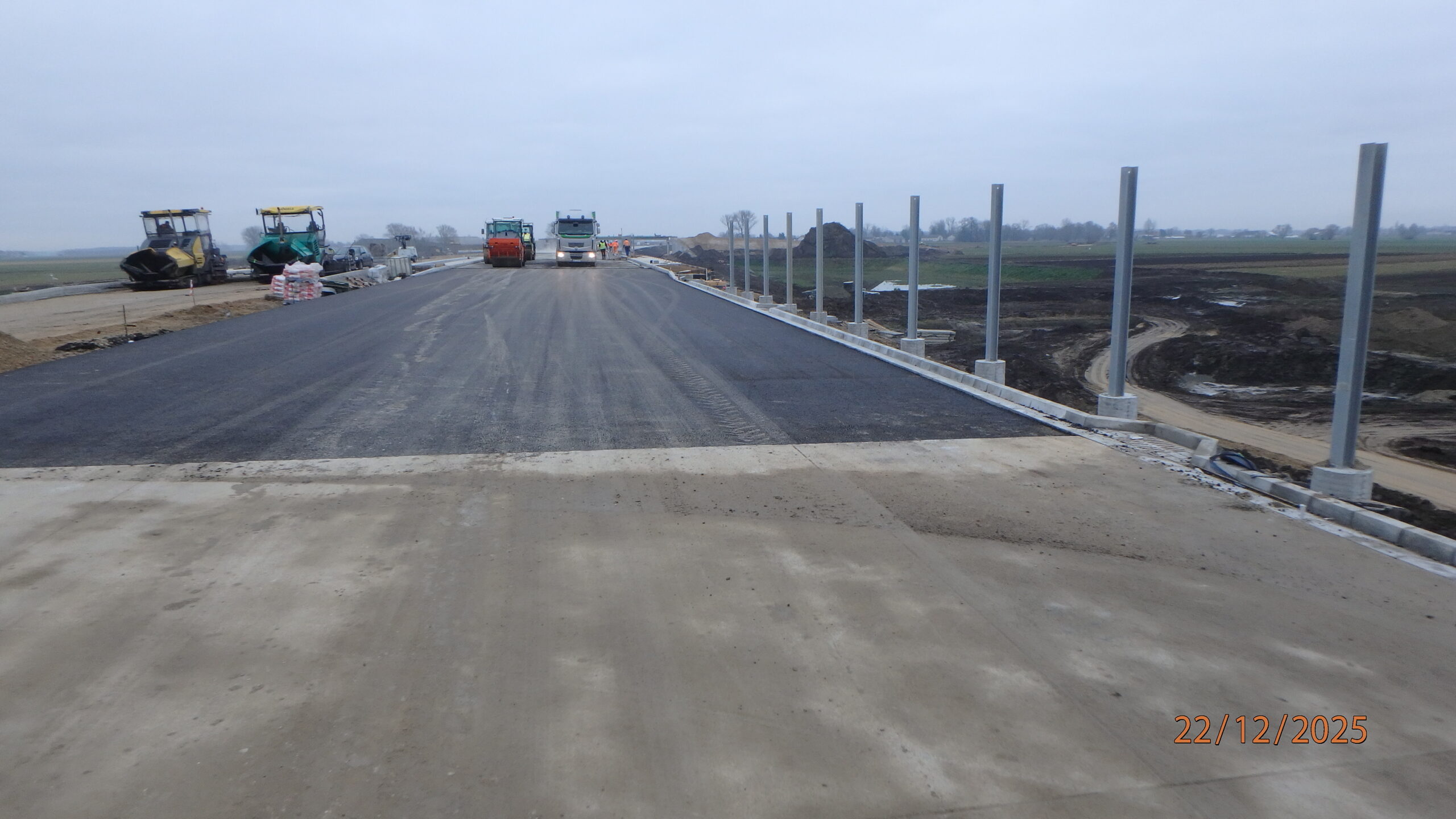

22.12.2025 581+290 PZDs-51A ułożona warstwa wiążąca

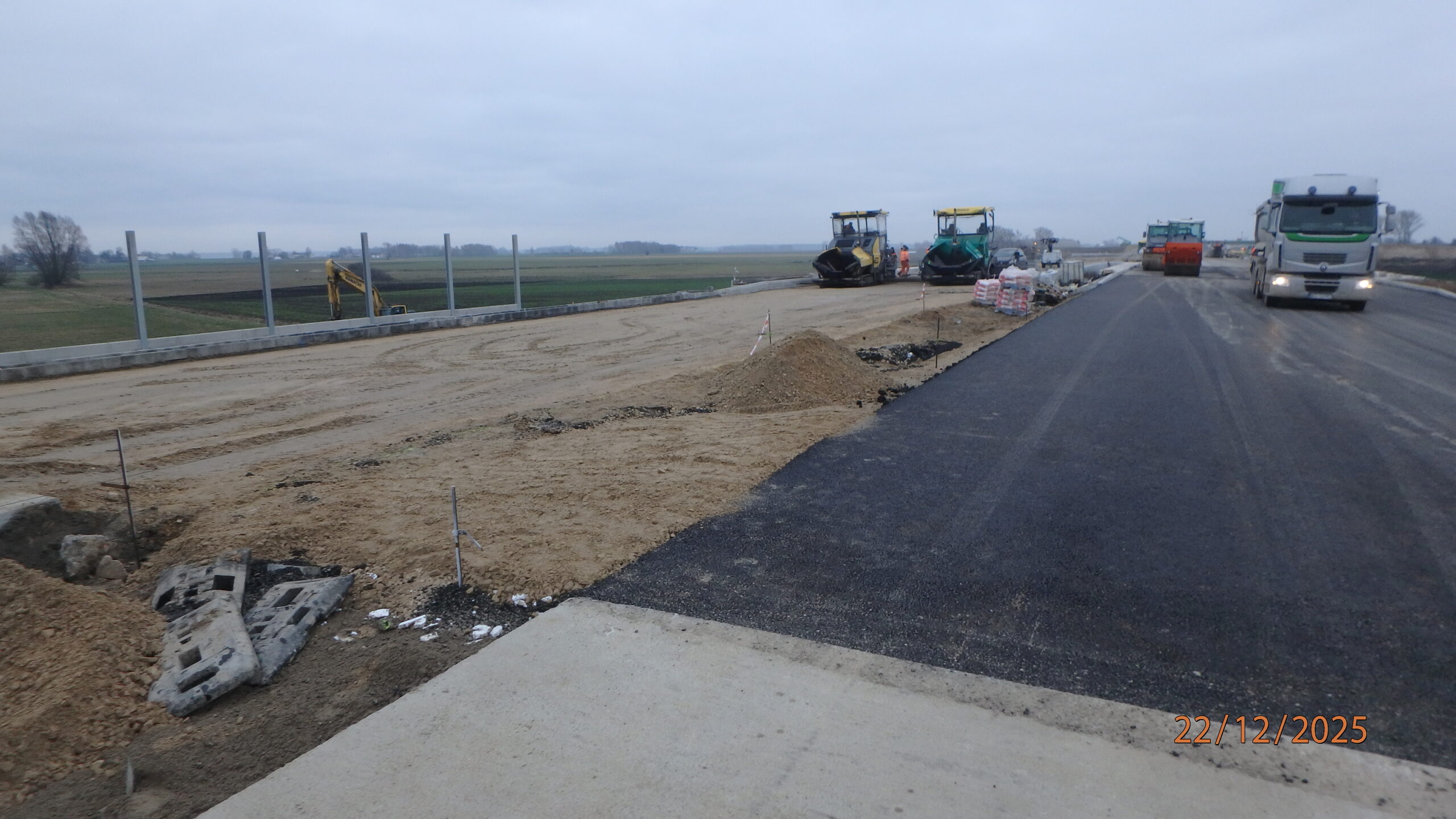

22.12.2025 581+300 PZDs-51A przygotowanie do układania podbudowy bitumicznej jezdnia lewa

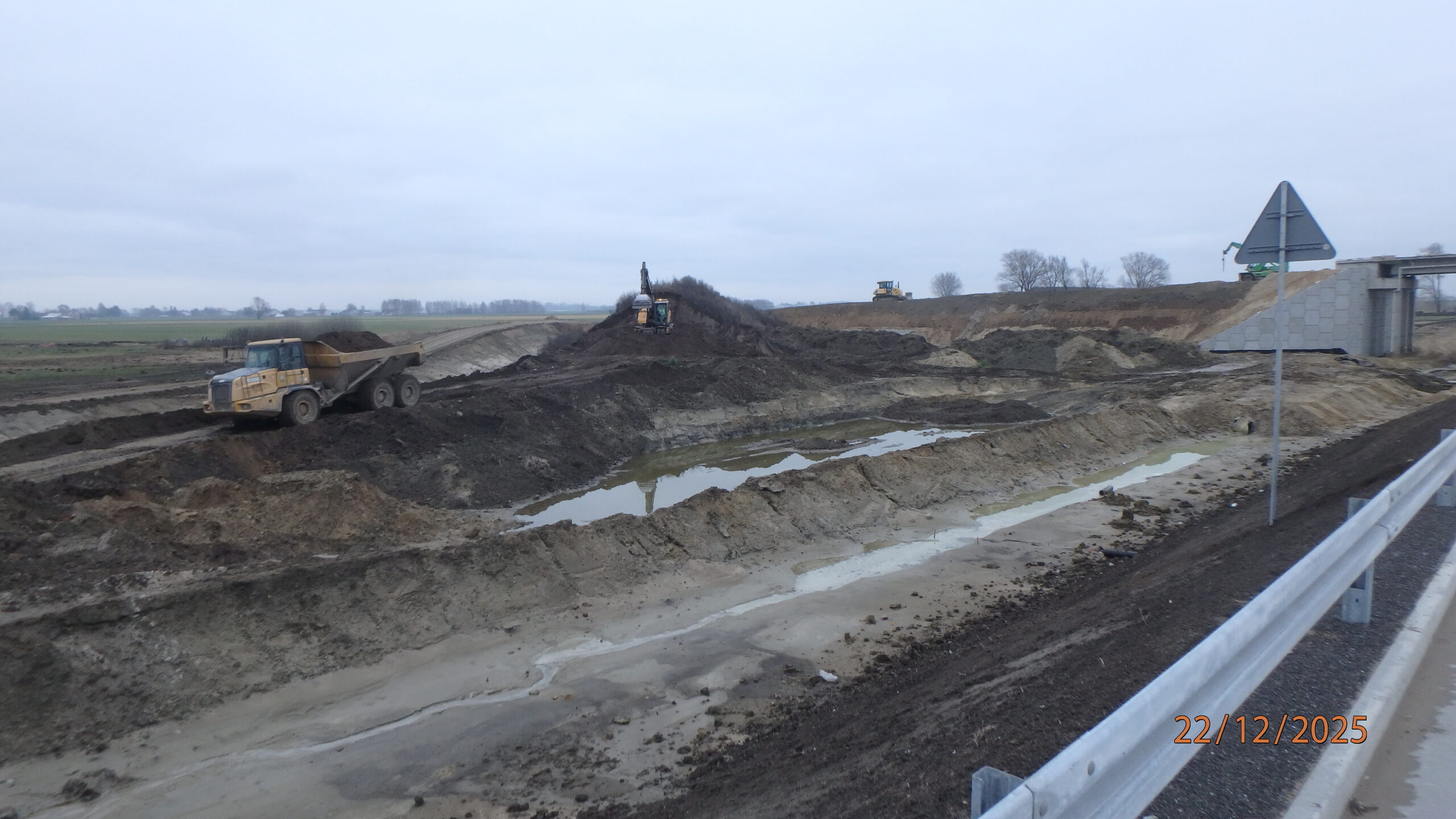

22.12.2025 581+480 usuwanie humusu

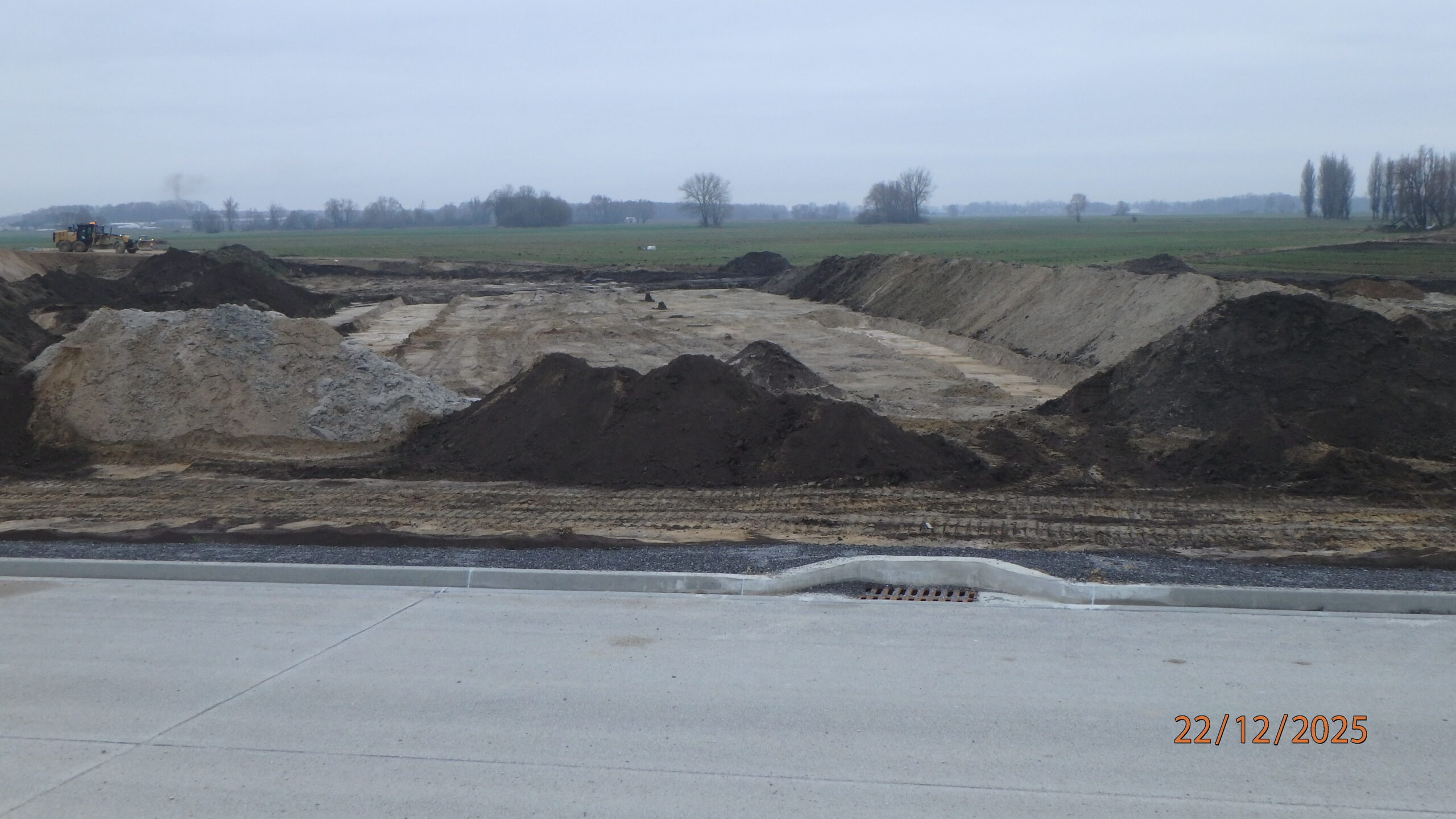

22.12.2025 581+485 archeologia

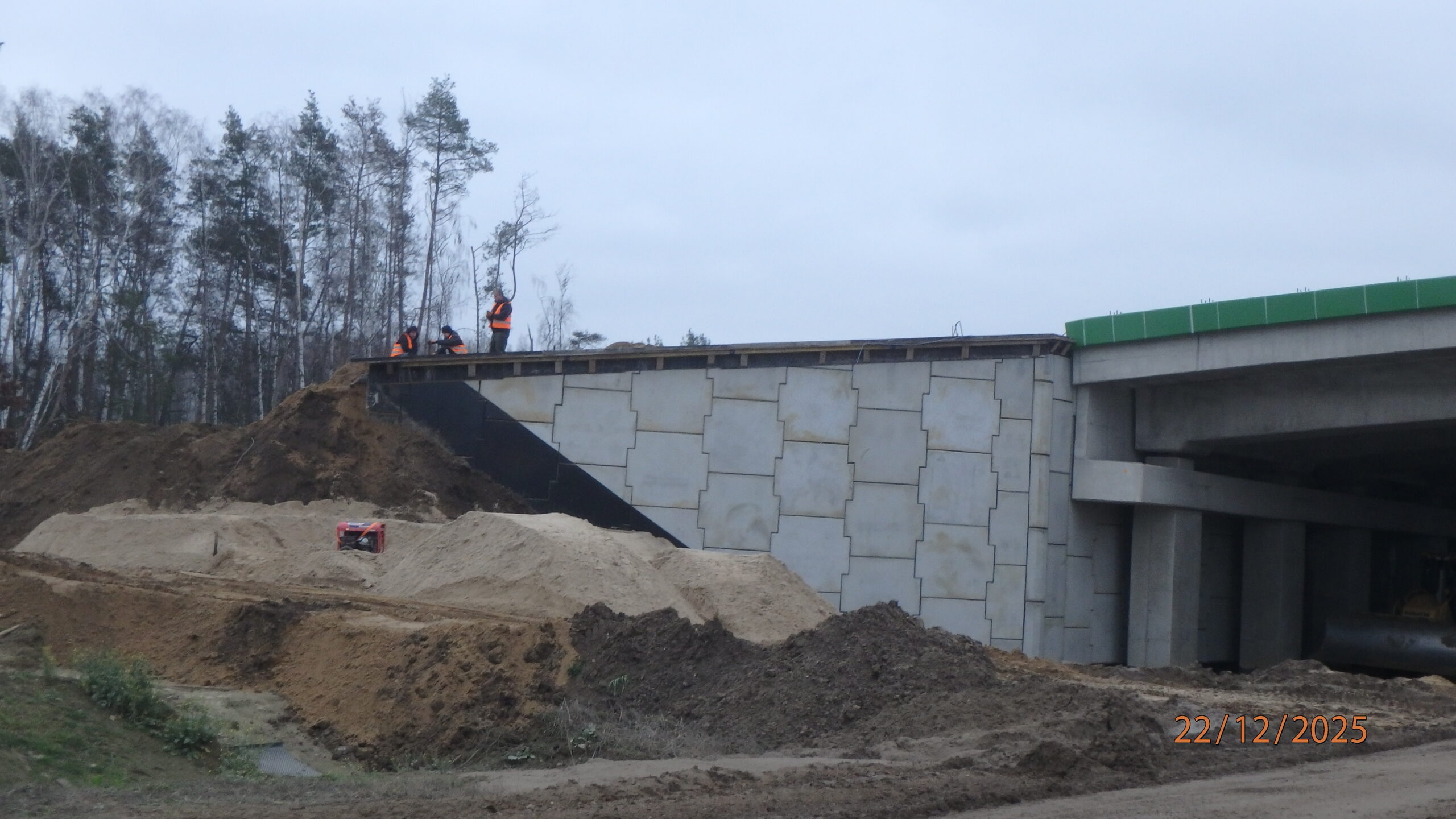

22.12.2025 585+950 PZGs-55 przygotowanie do betonowania zwieńczenia ścian oporowych

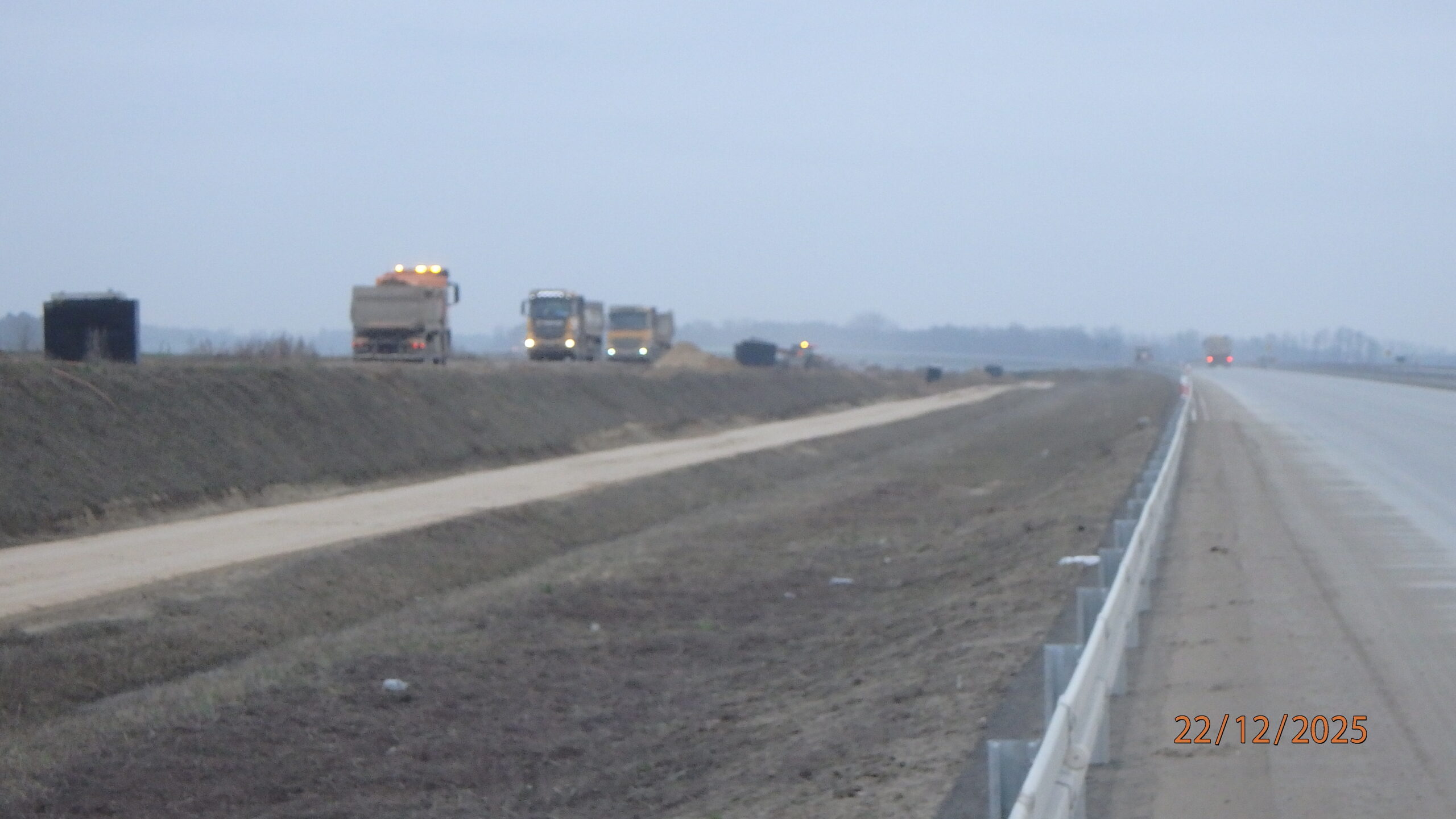

22.12.2025 587+800 montaż studni telekomunikacyjnych
22.12.2025 591+100 PZGs-58 montaż i zasypka ściany oporowej str. północna
22.12.2025 591+110 PZGs-58 montaż i zasypka ściany oporowej str. południowa

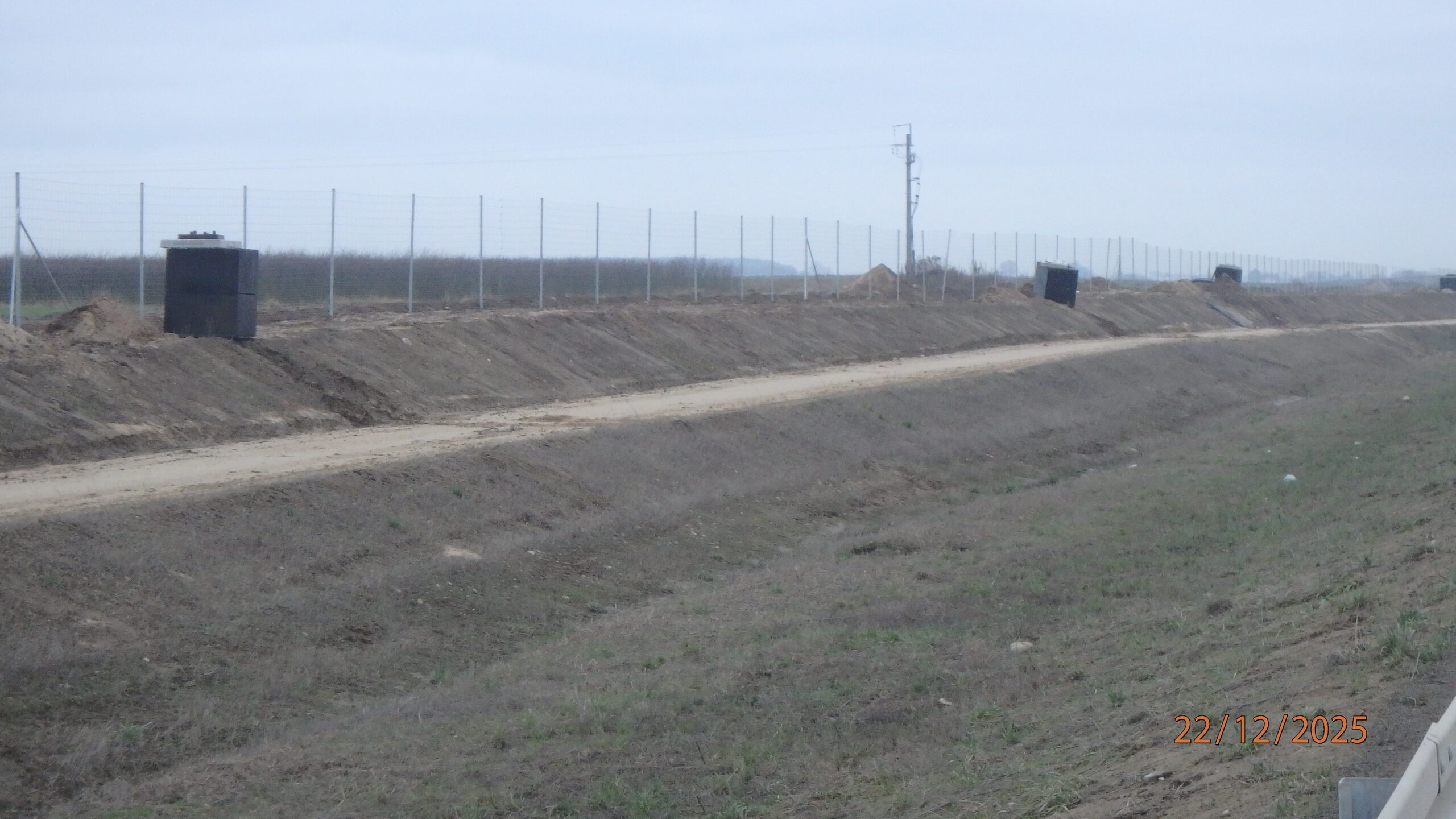

22.12.2025 591+300 montaż studni telekomunikacyjnych

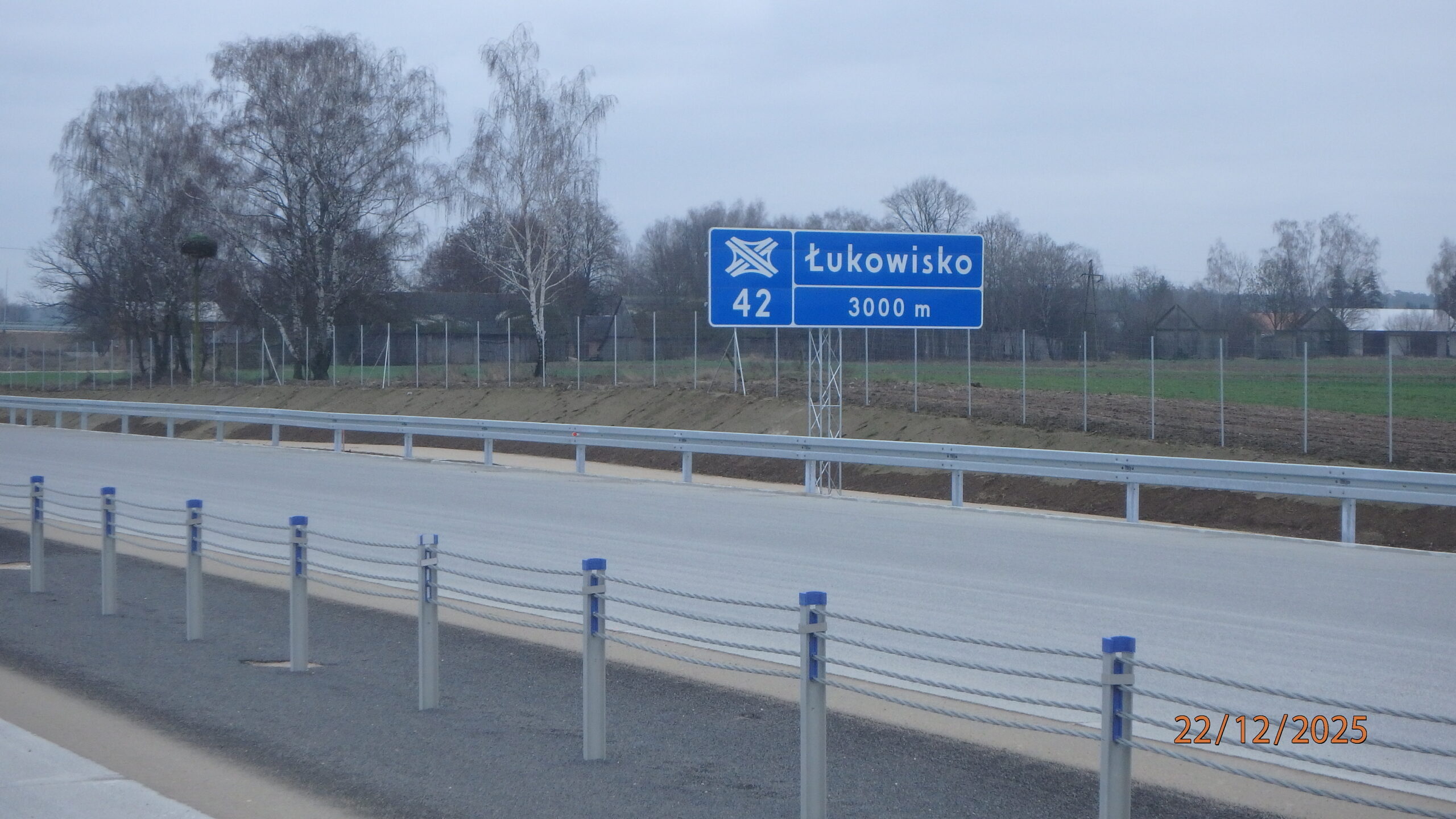

22.12.2025 594+100 oznakowanie pionowe

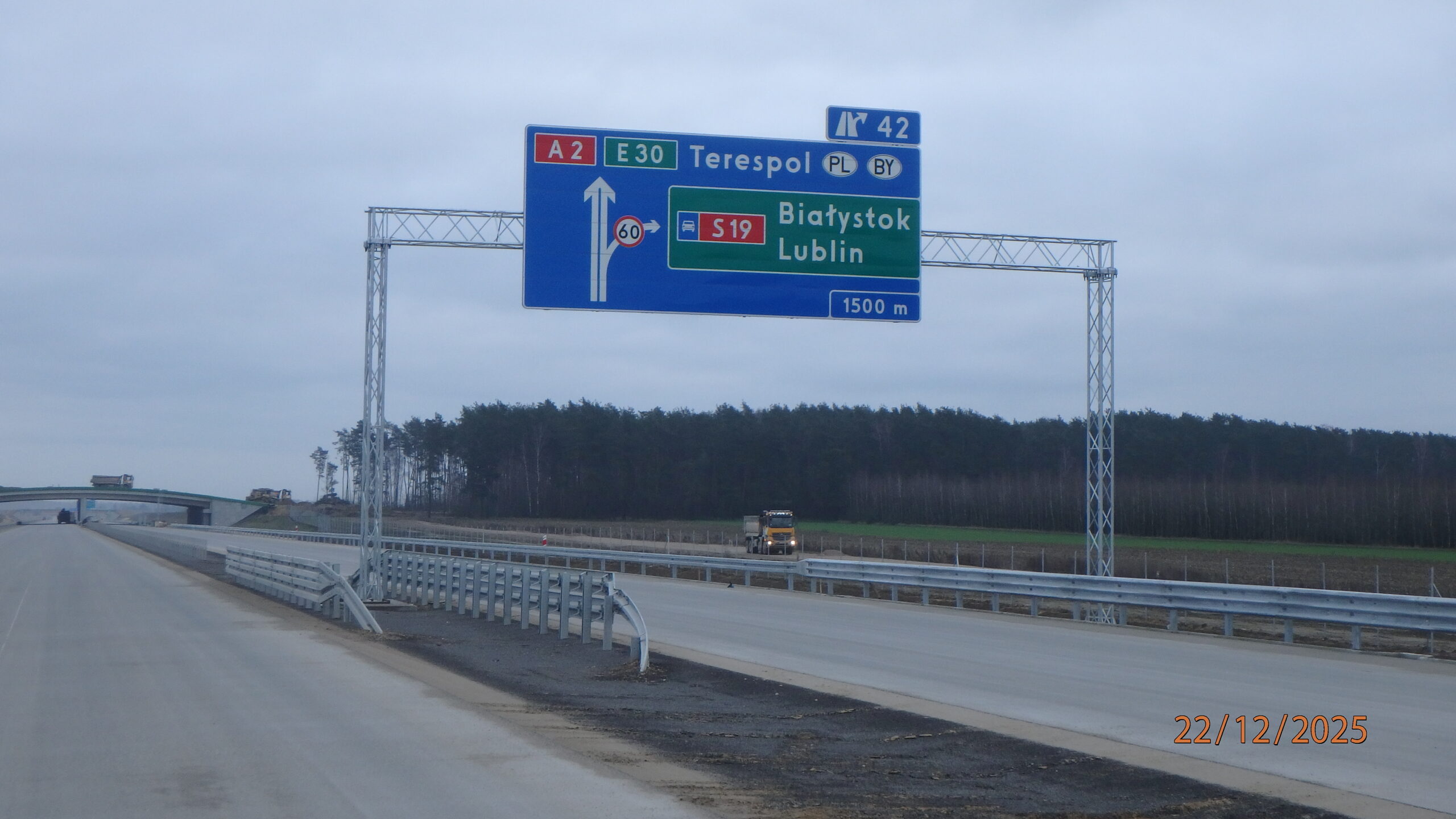

22.12.2025 595+650 zamontowana tablica kierunkowa

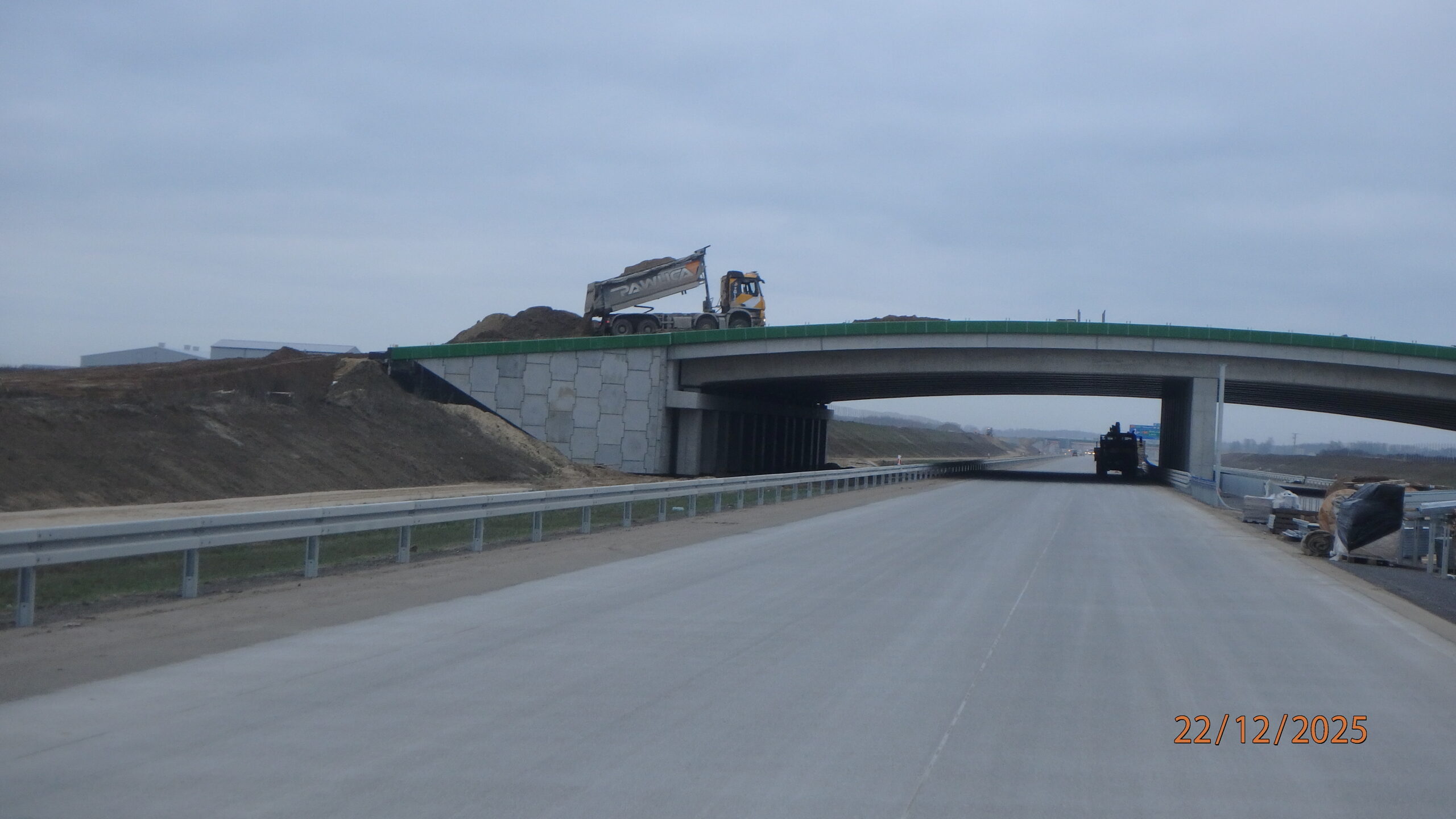

22.12.2025 596+100 PZGd-61 zasypywanie konstrukcji

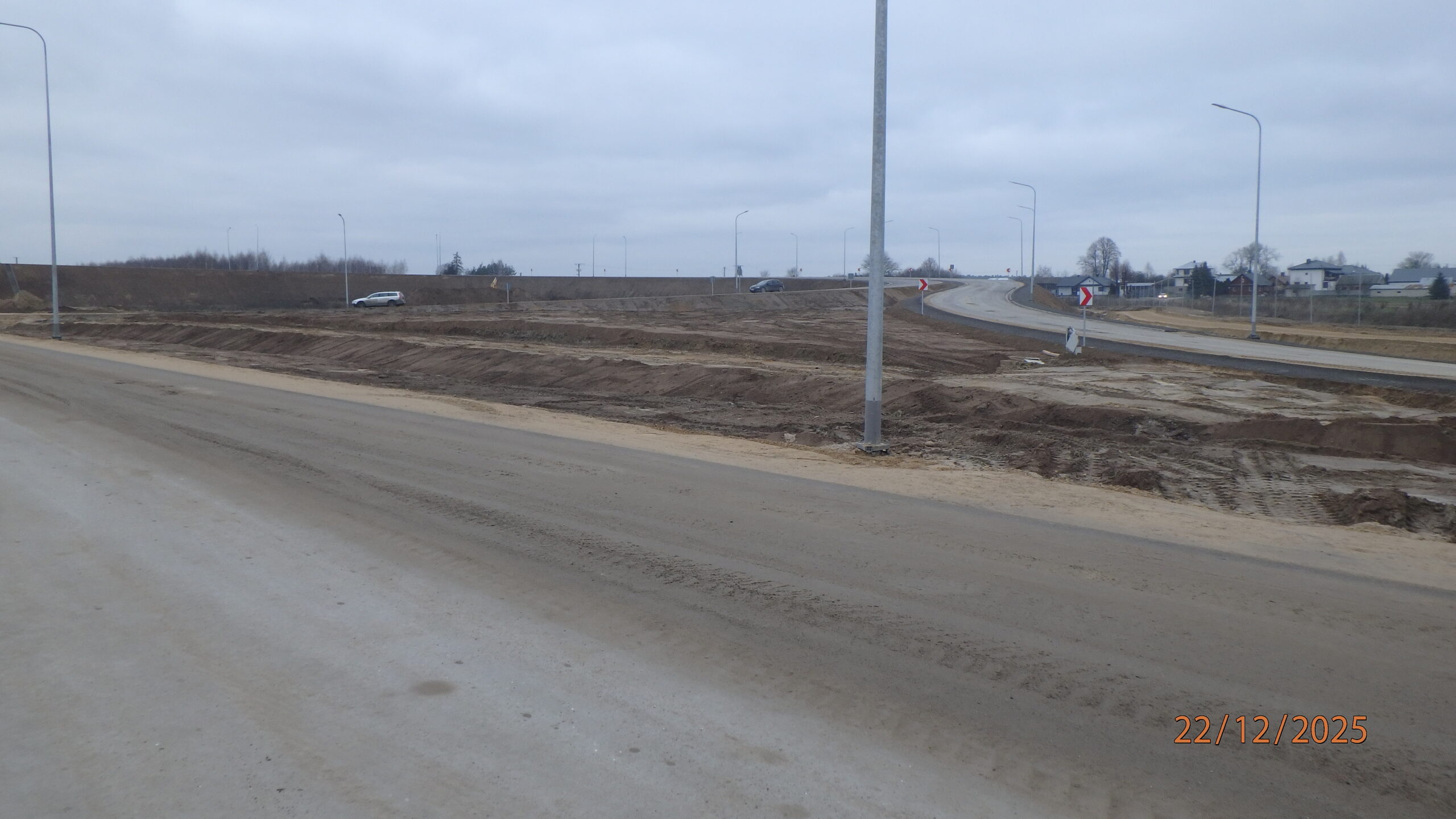

22.12.2025 596+500 (kilometraż projektowy) porządkowanie terenu

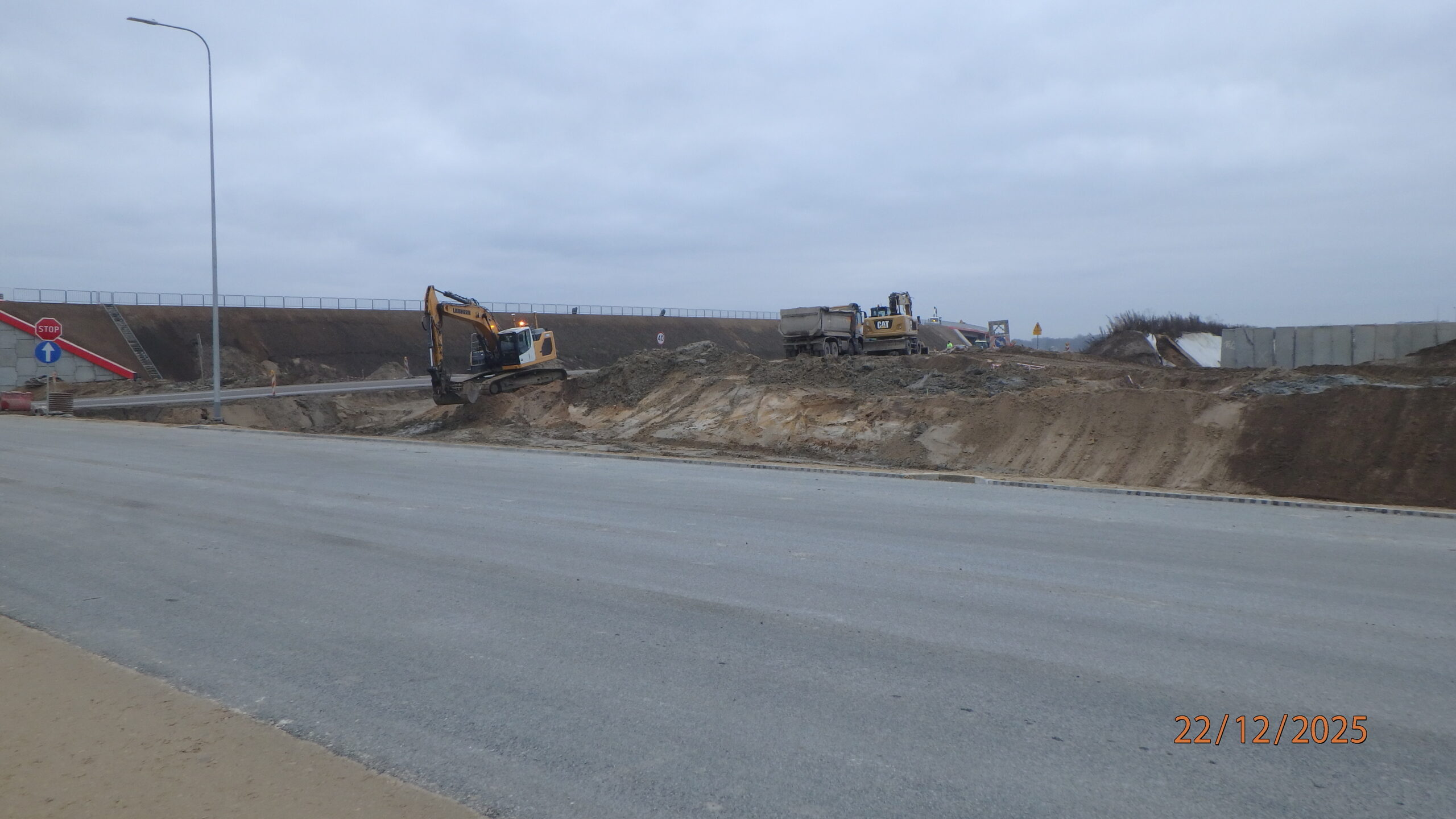

22.12.2025 596+600 kształtowanie skarp i porządkowanie terenu

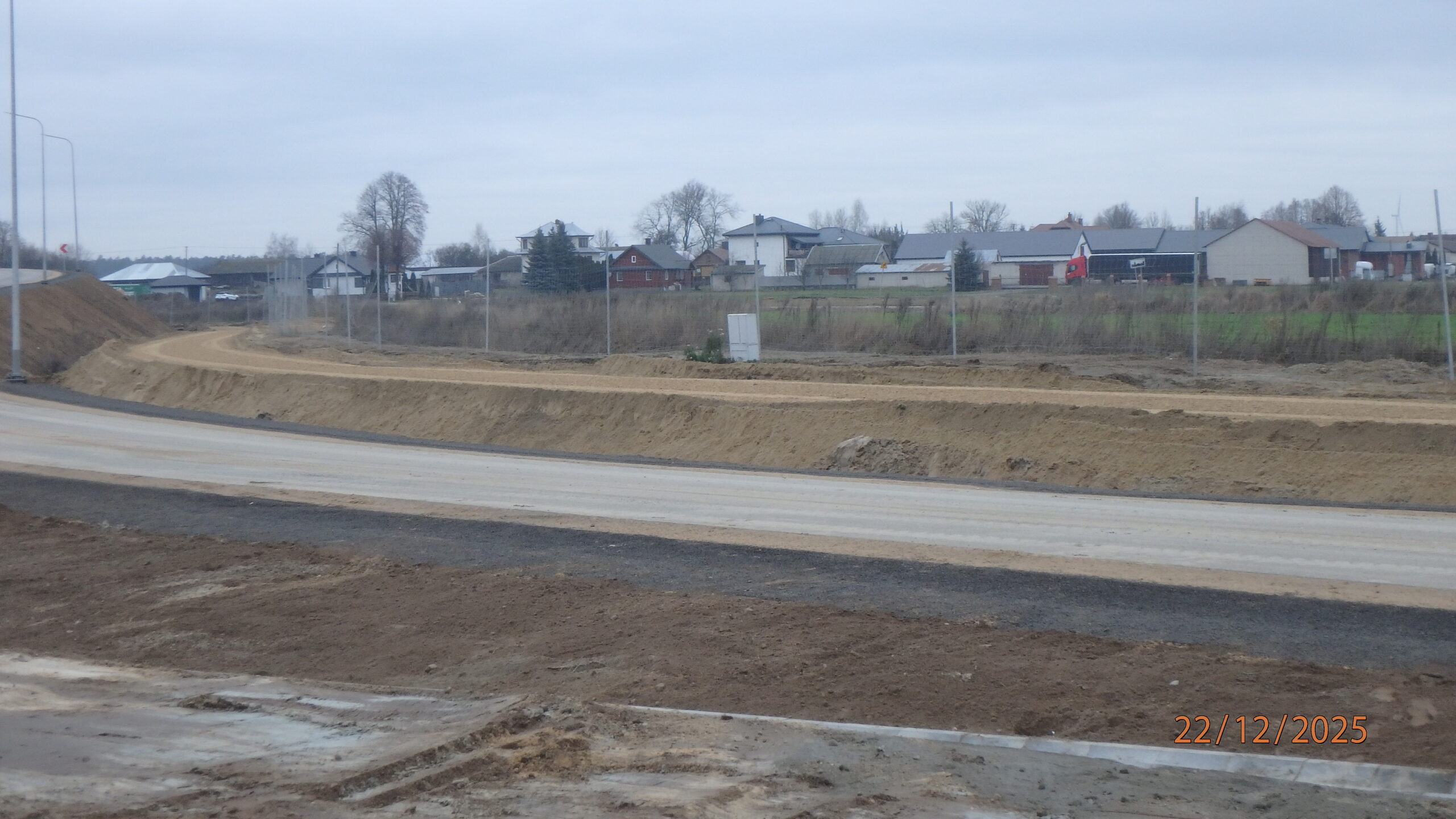

22.12.2025 596+620 układanie nawierzchni pasa technologicznego

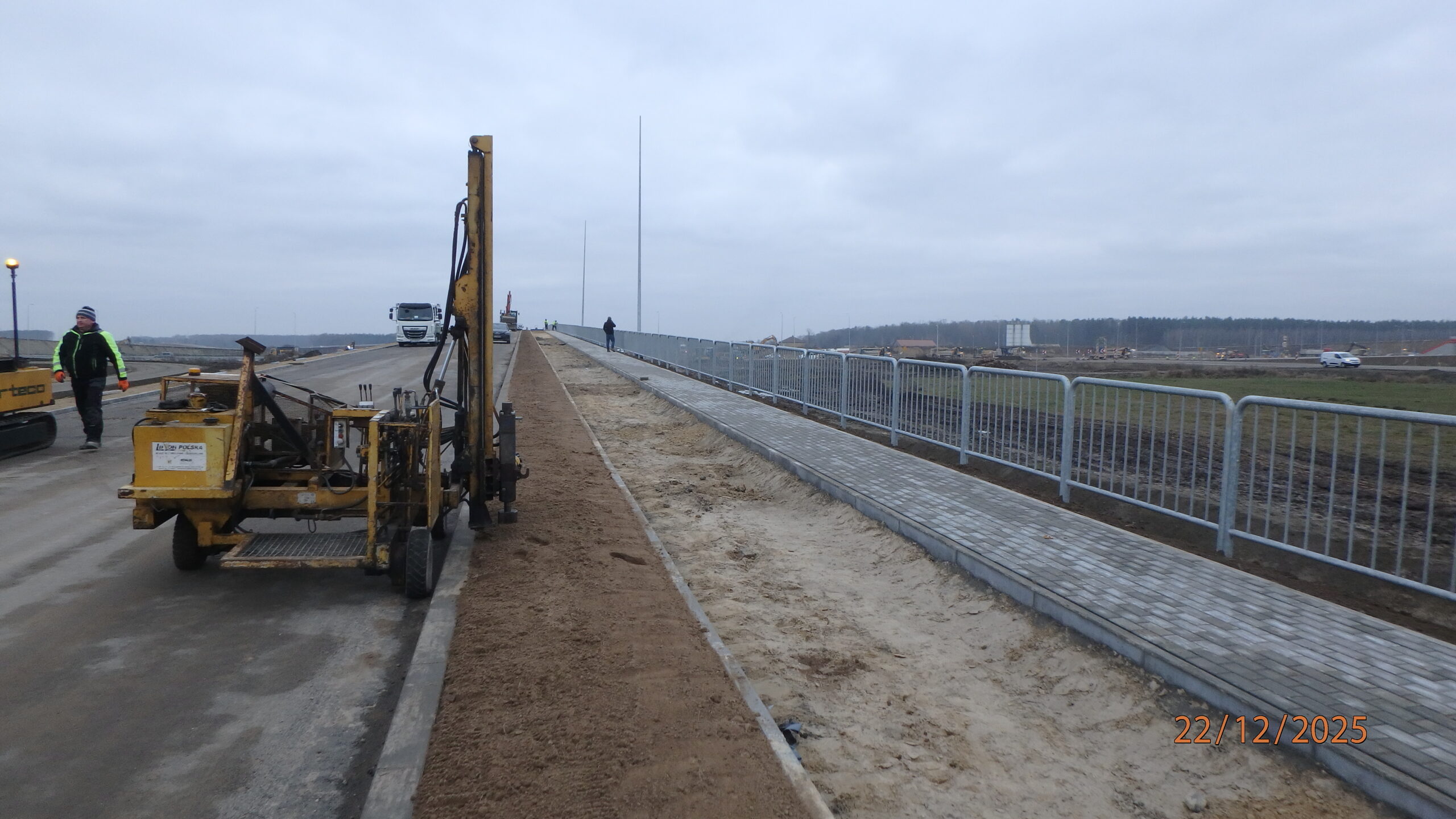

22.12.2025 596+660 DK-19 przygotowania do wbijania barier
22.12.2025 596+670 DK-19 gotowa podbudowa do układania nawierzchni ścieżki rowerowej

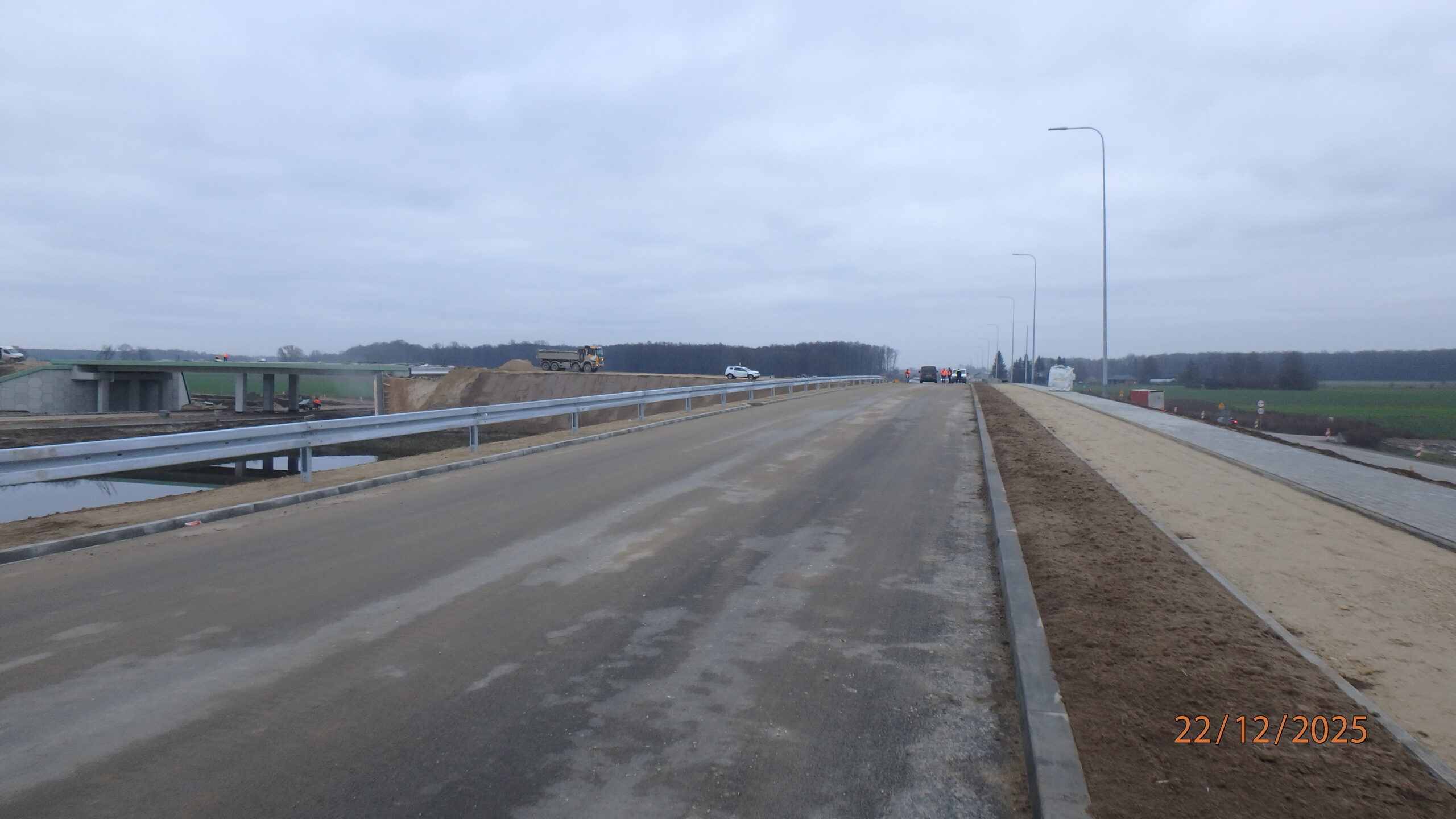

22.12.2025 596+690 DK-19 prowadzone roboty

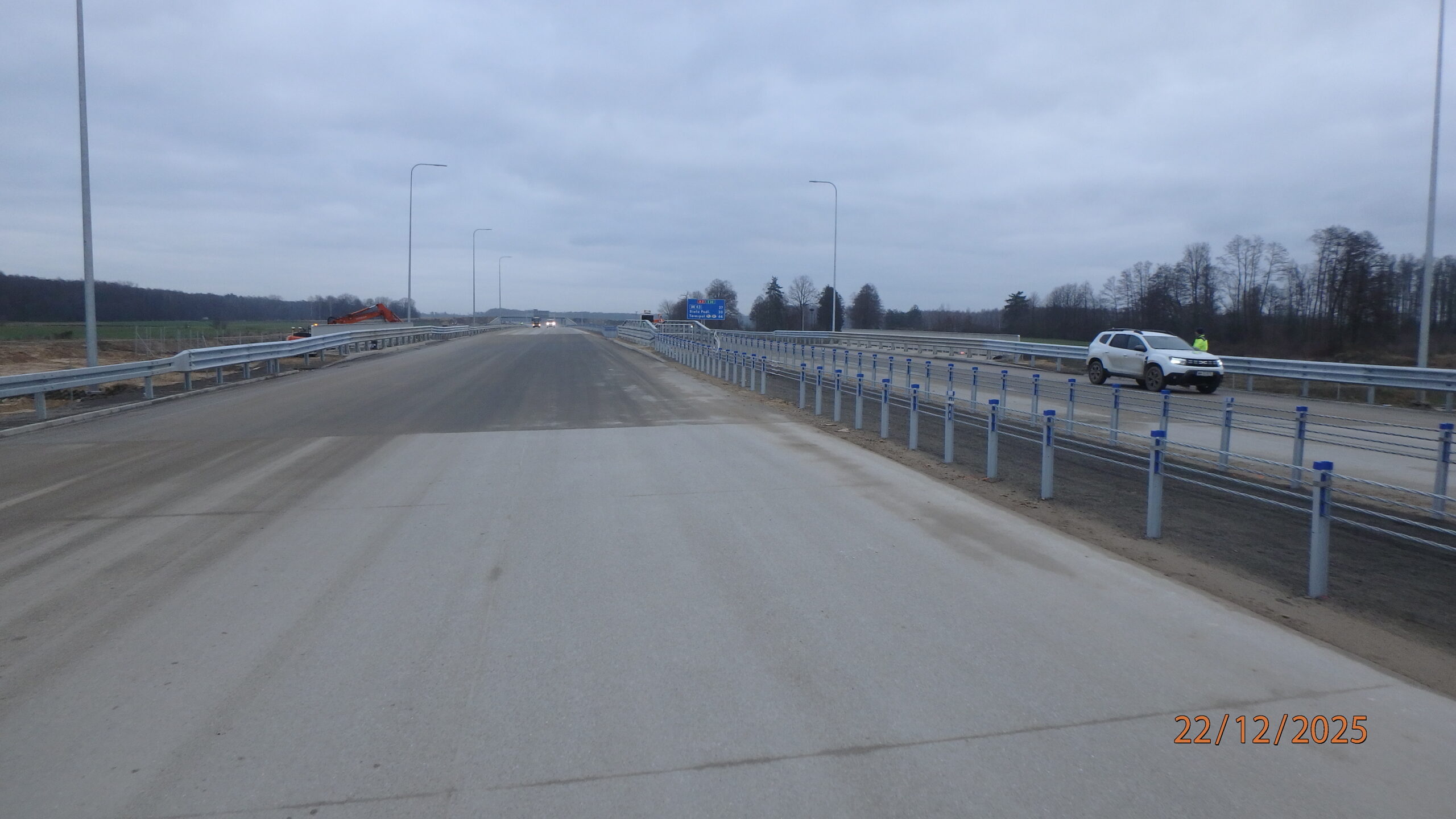

22.12.2025 597+100 PZM-13K warstwa ścieralna i bariery

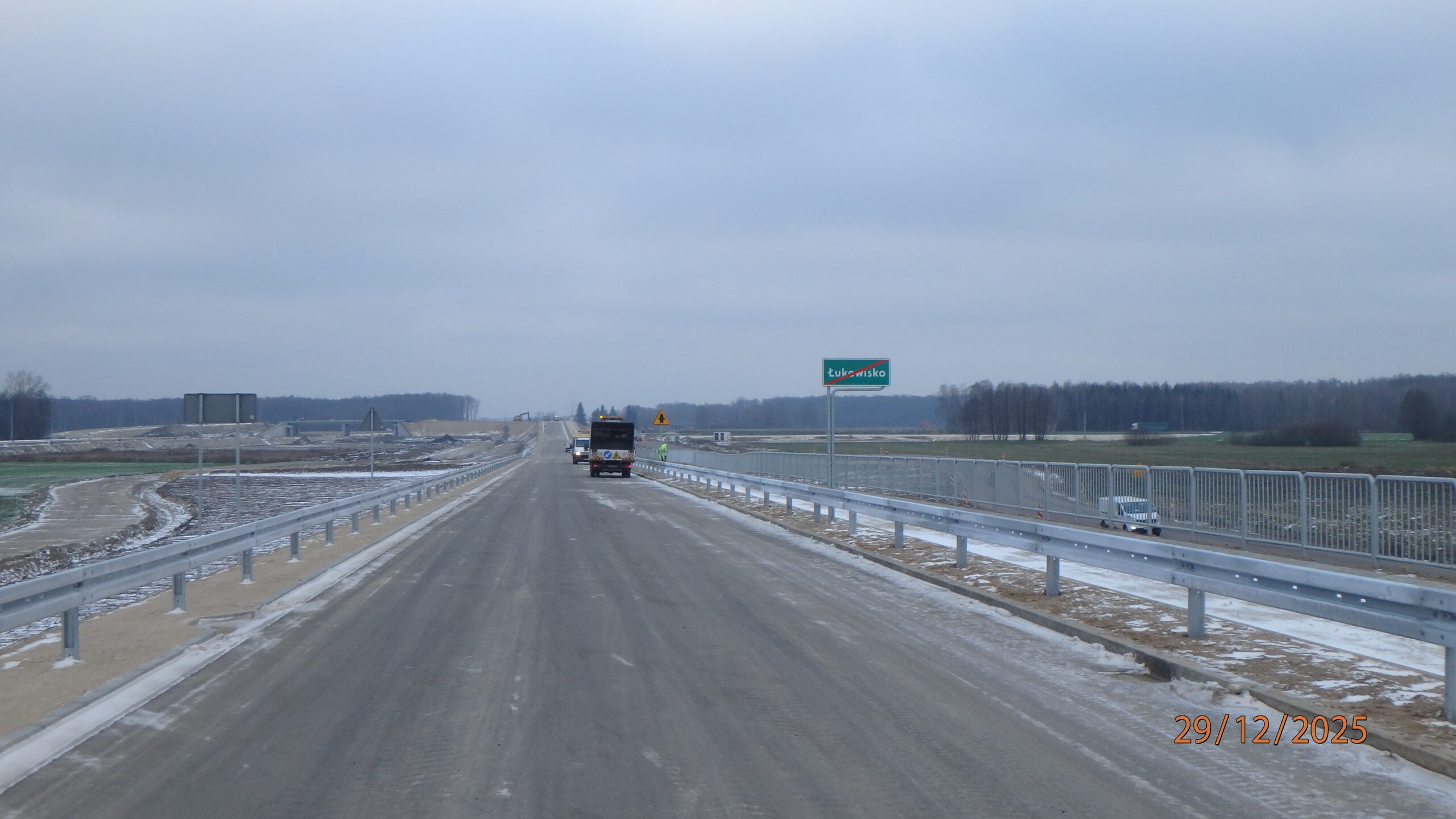

29.12.2025 597+650 prowadzone roboty na DK 19

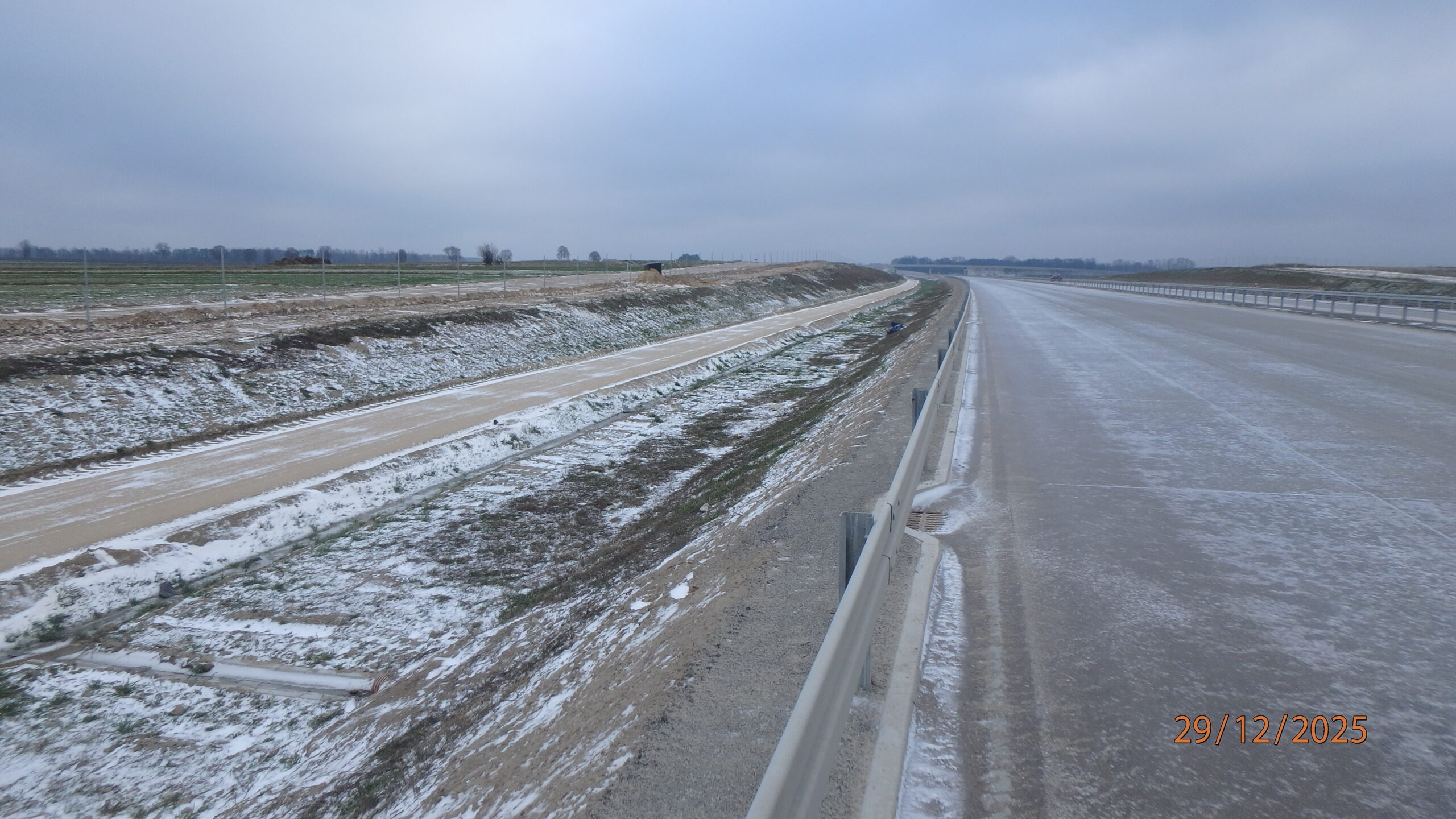

29.12.2025 588+700 do wykonania powierzchniowe utrwalenie pasów technologicznych

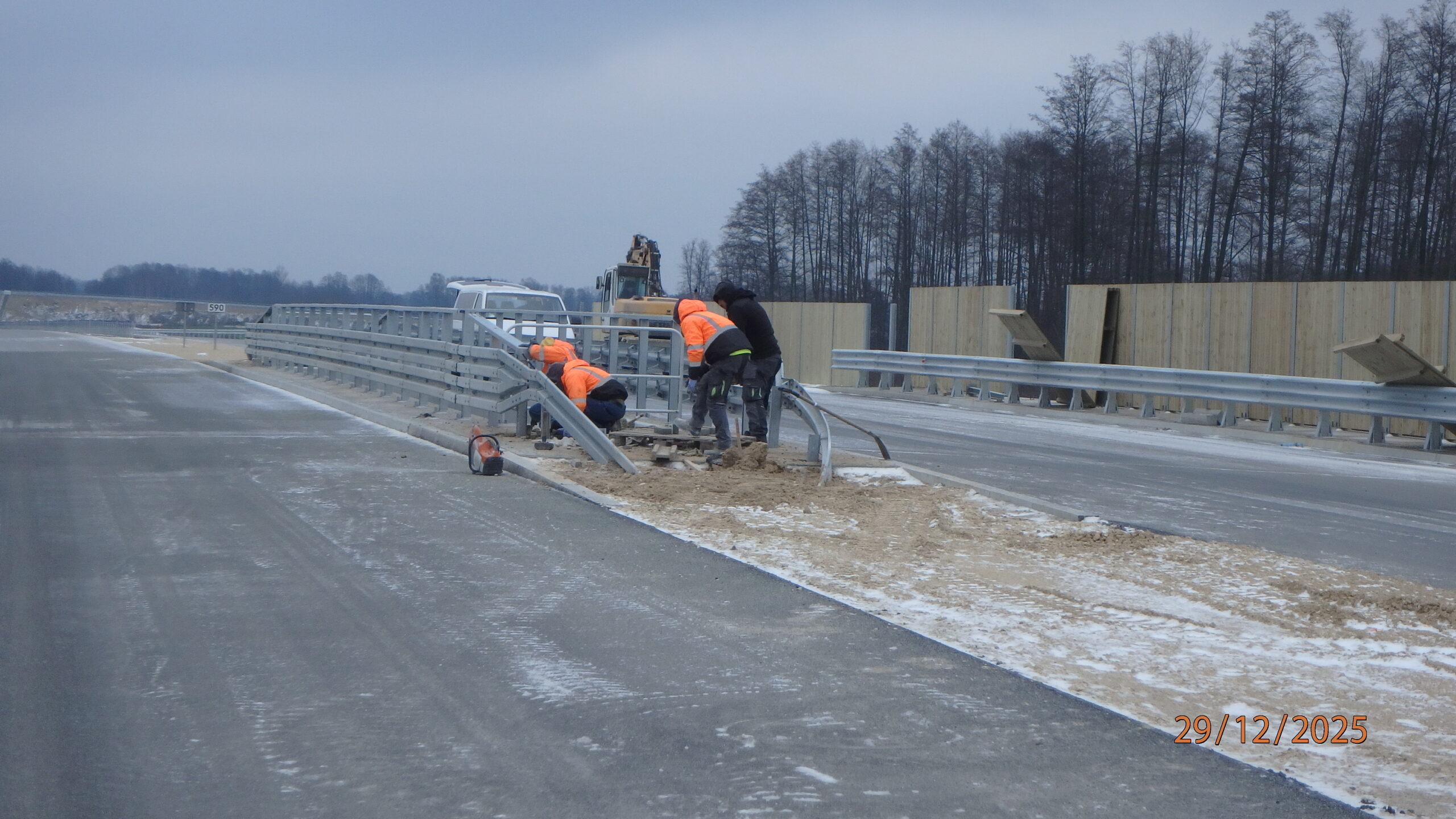

29.12.2025 589+900 PZDs-56A w trakcie uzupełniania kostki brukowej

29.12.2025 591+150 PZGs-58 w trakcie wykonywania ścian oporowych

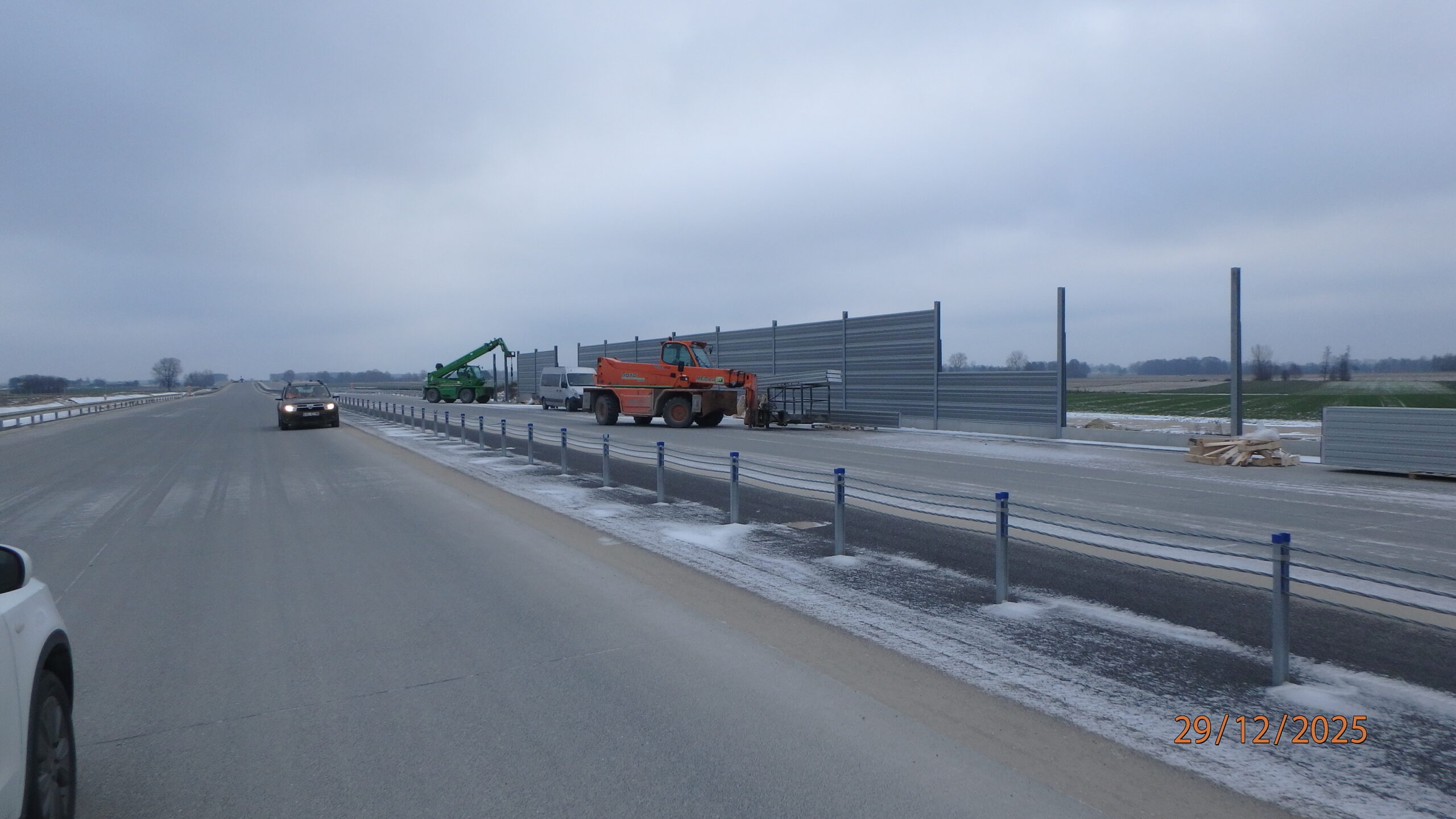

29.12.2025 593+000 montaż paneli ekranów akustycznych

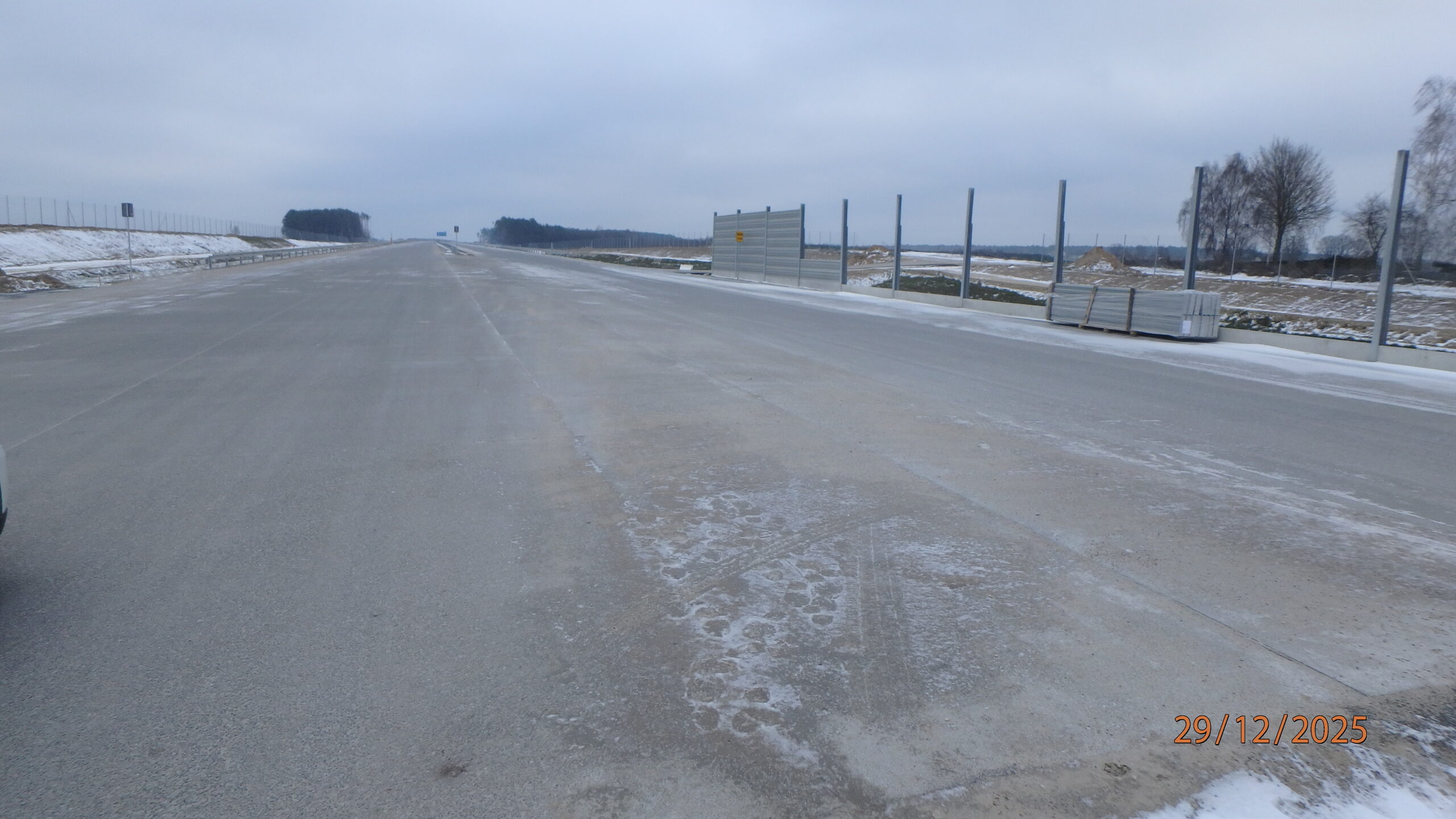

29.12.2025 594+800 do wykonania bariery na wszystkich przejazdach awaryjnych

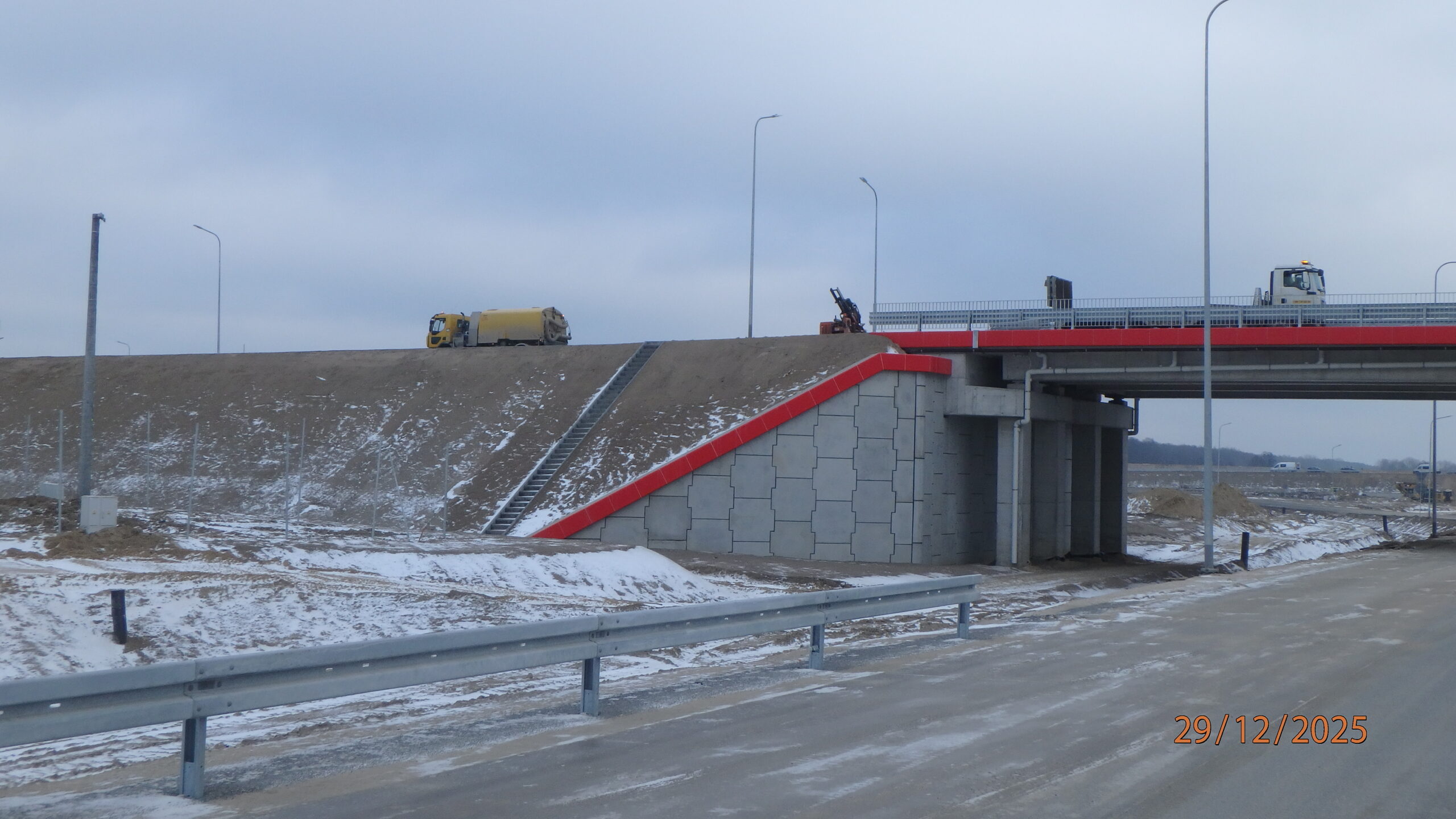

29.12.2025 597+400 montaż barier nz Ł 04

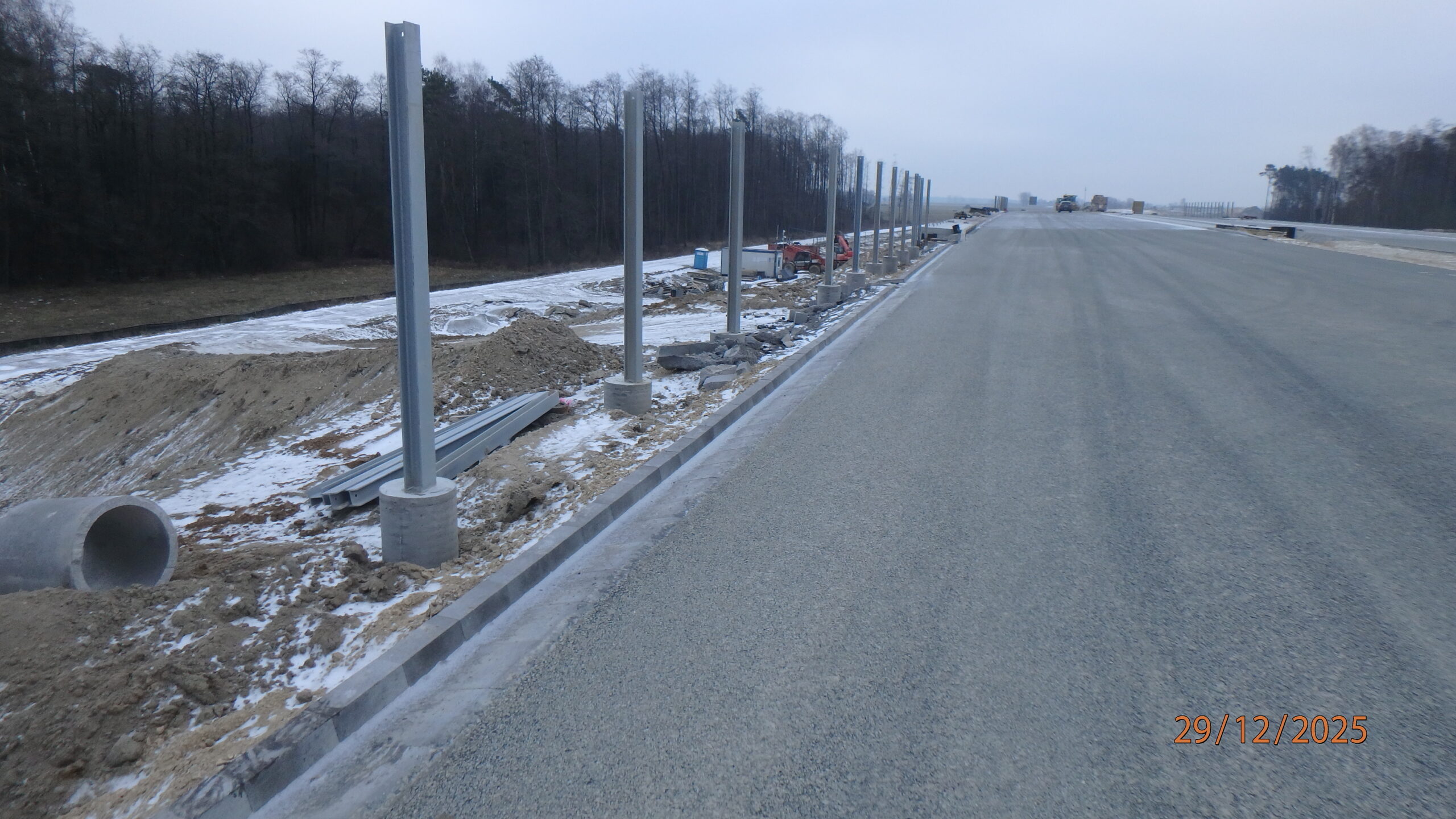

29.12.2025 580+280 PZDd-51 pobocza do wykonania po obu stronach

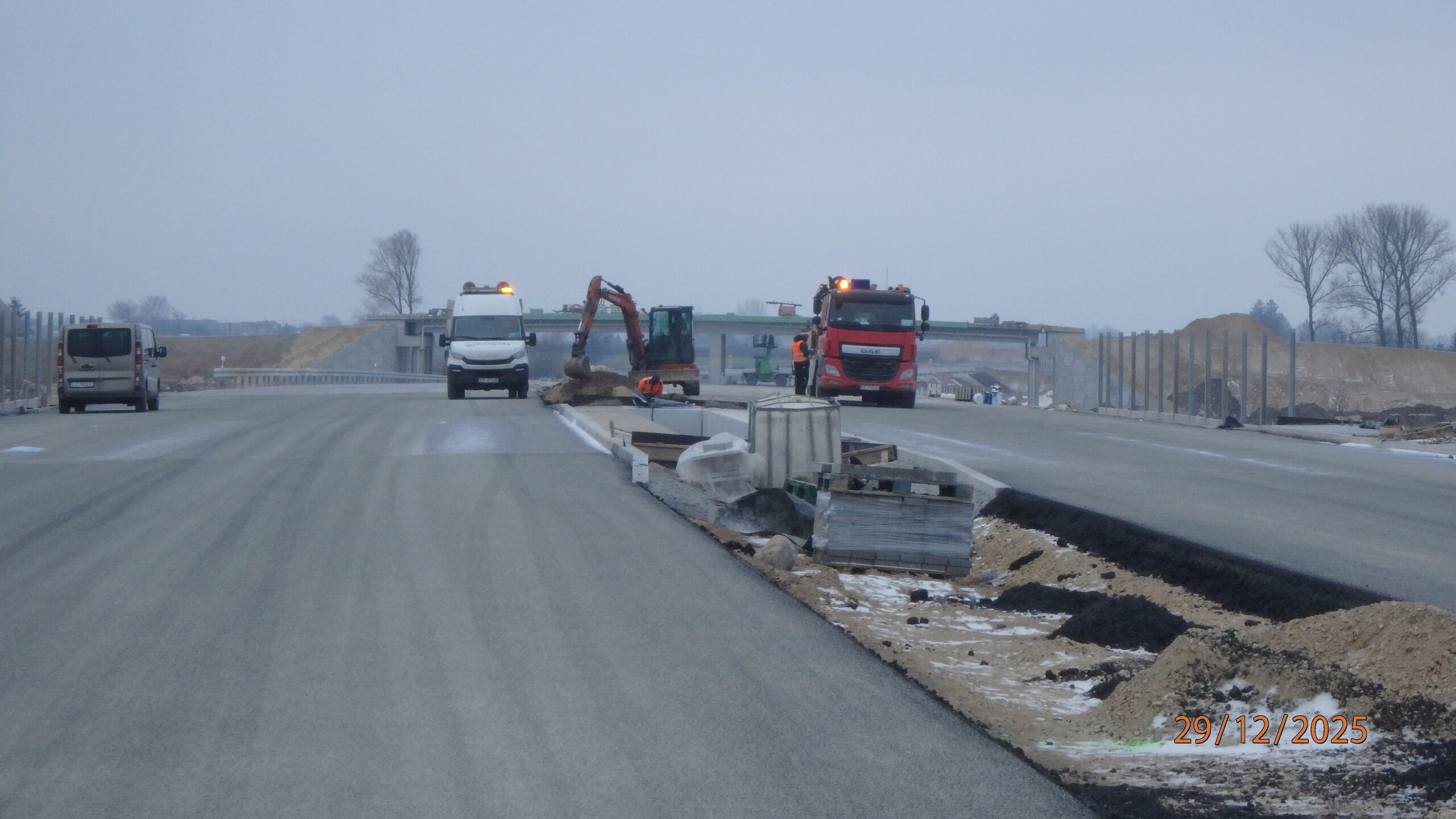

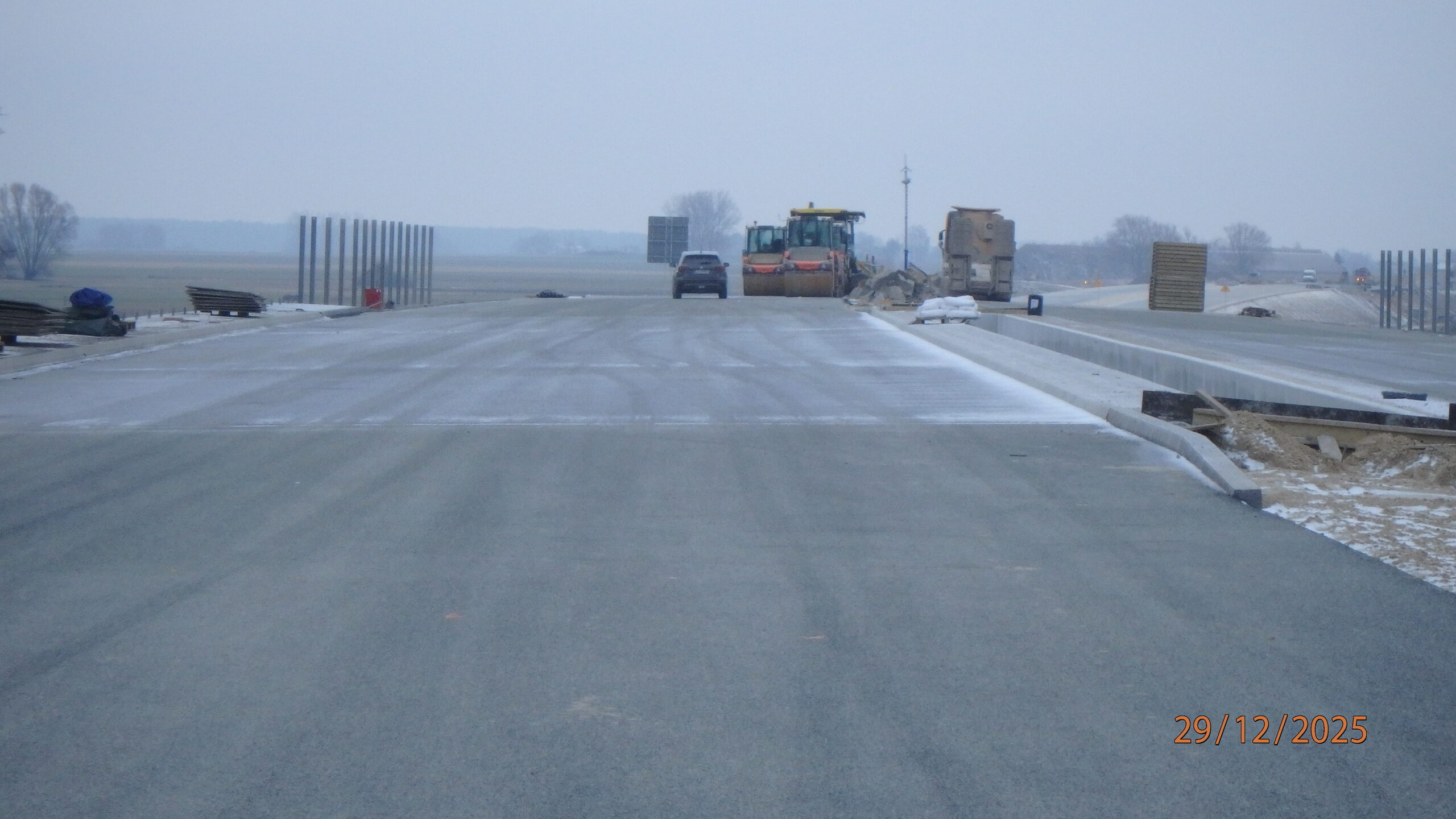

29.12.2025 580+300 PZDd-51 płyty obiektu do uzbrojenia w elementy bezpieczeństwa

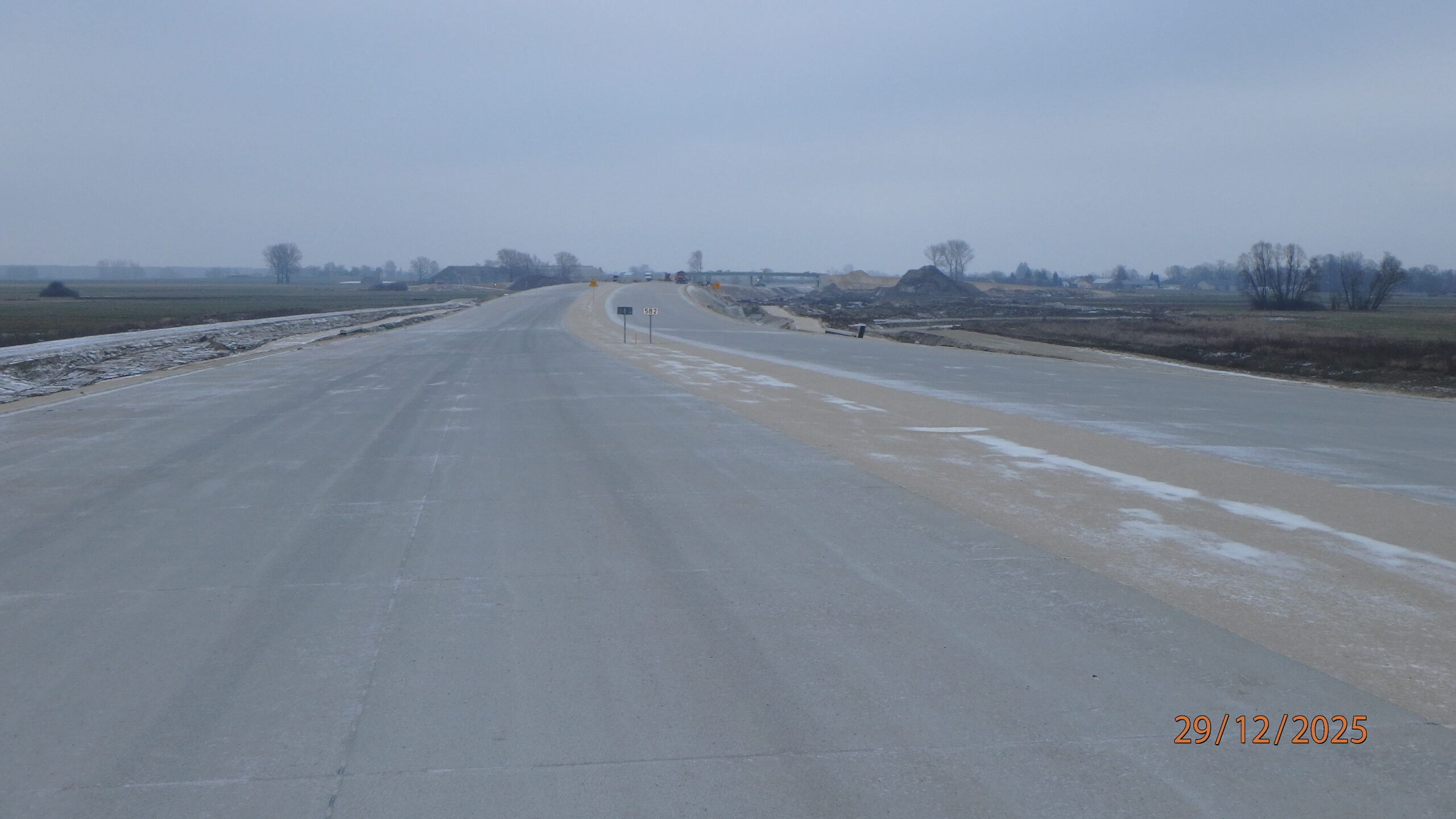

29.12.2025 582+000 wg nowego kilometrażu – do zamontowania bariery

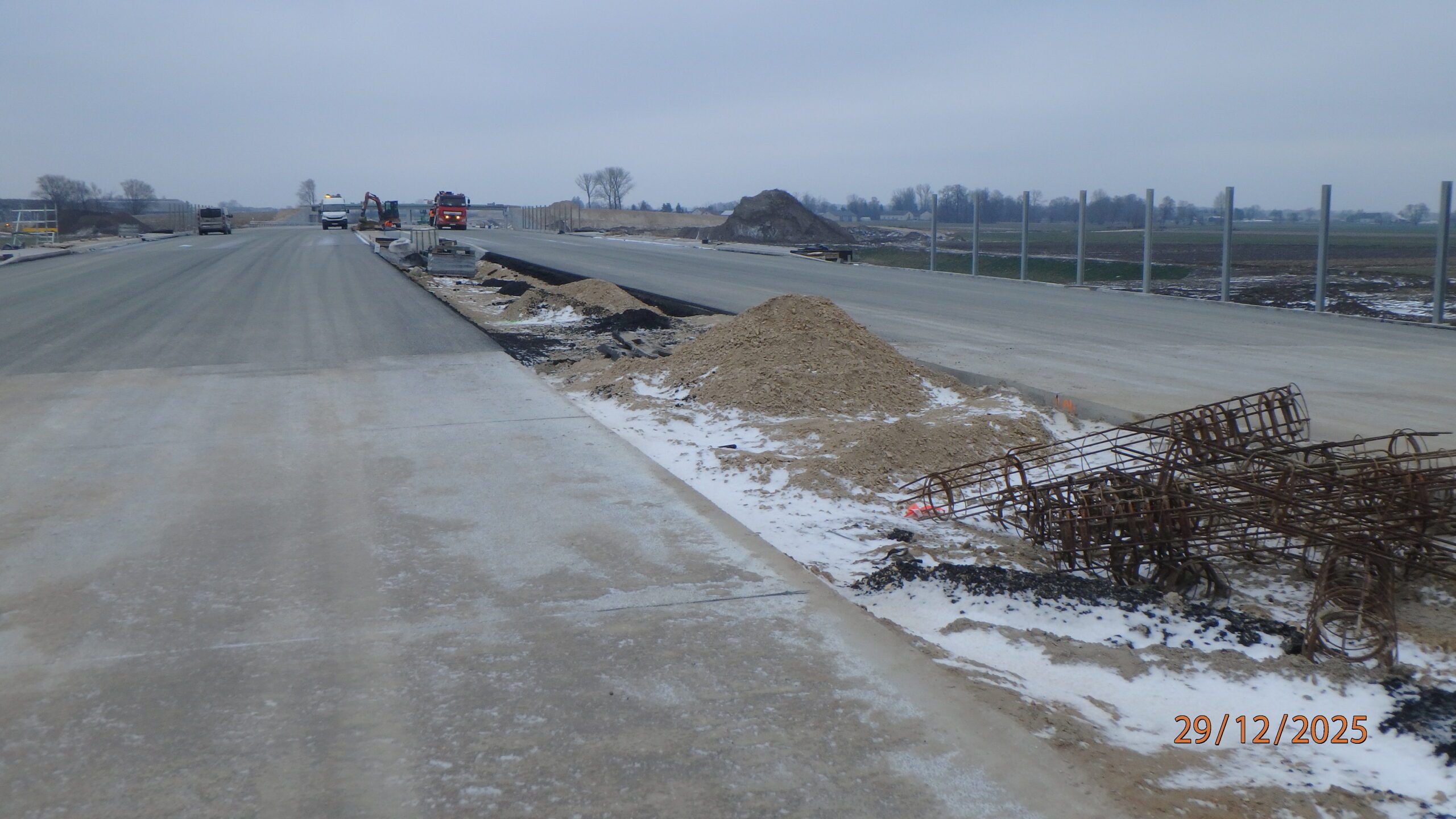

29.12.2025 582+420 PZDs-51A pas rozdziału z obu stron do wykonania
29.12.2025 582+450 PZDs-51A płyty obiektu do uzbrojenia w elementy bezpieczeństwa

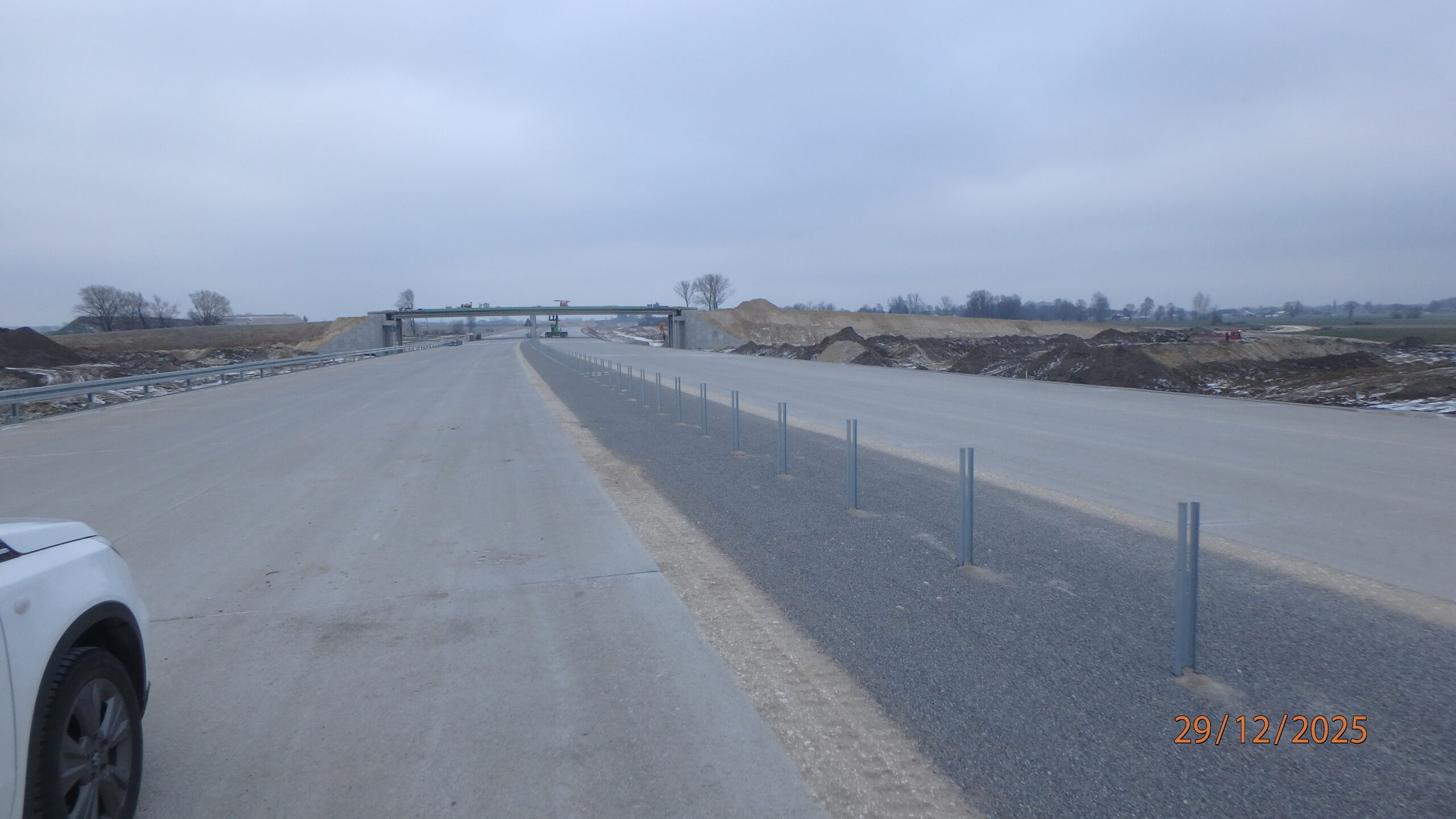

29.12.2025 582+700 do zamontowania liny

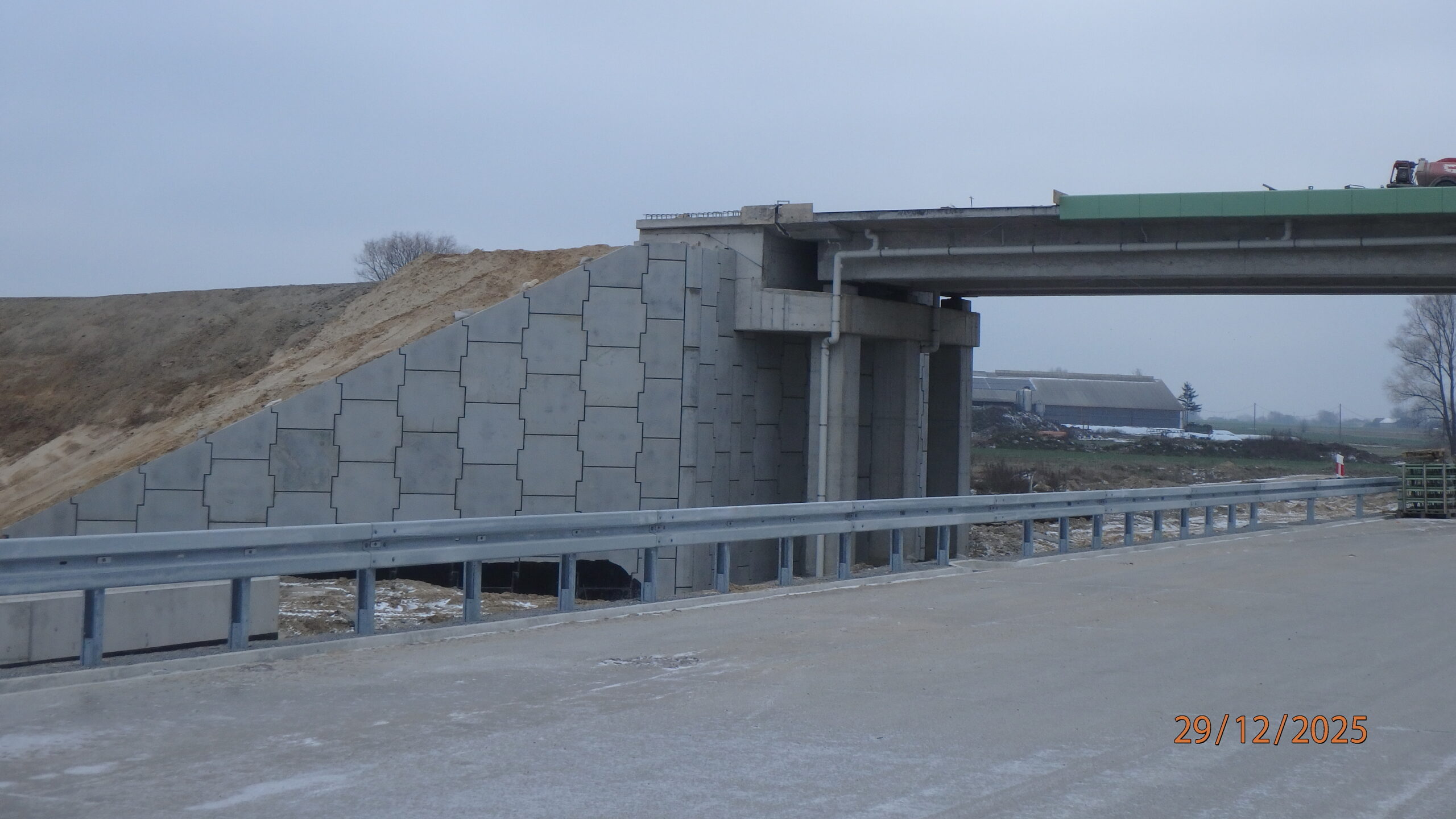

29.12.2025 582+900 WD-52 do uzupełnienia deski gzymsowe na obu przyczółkach

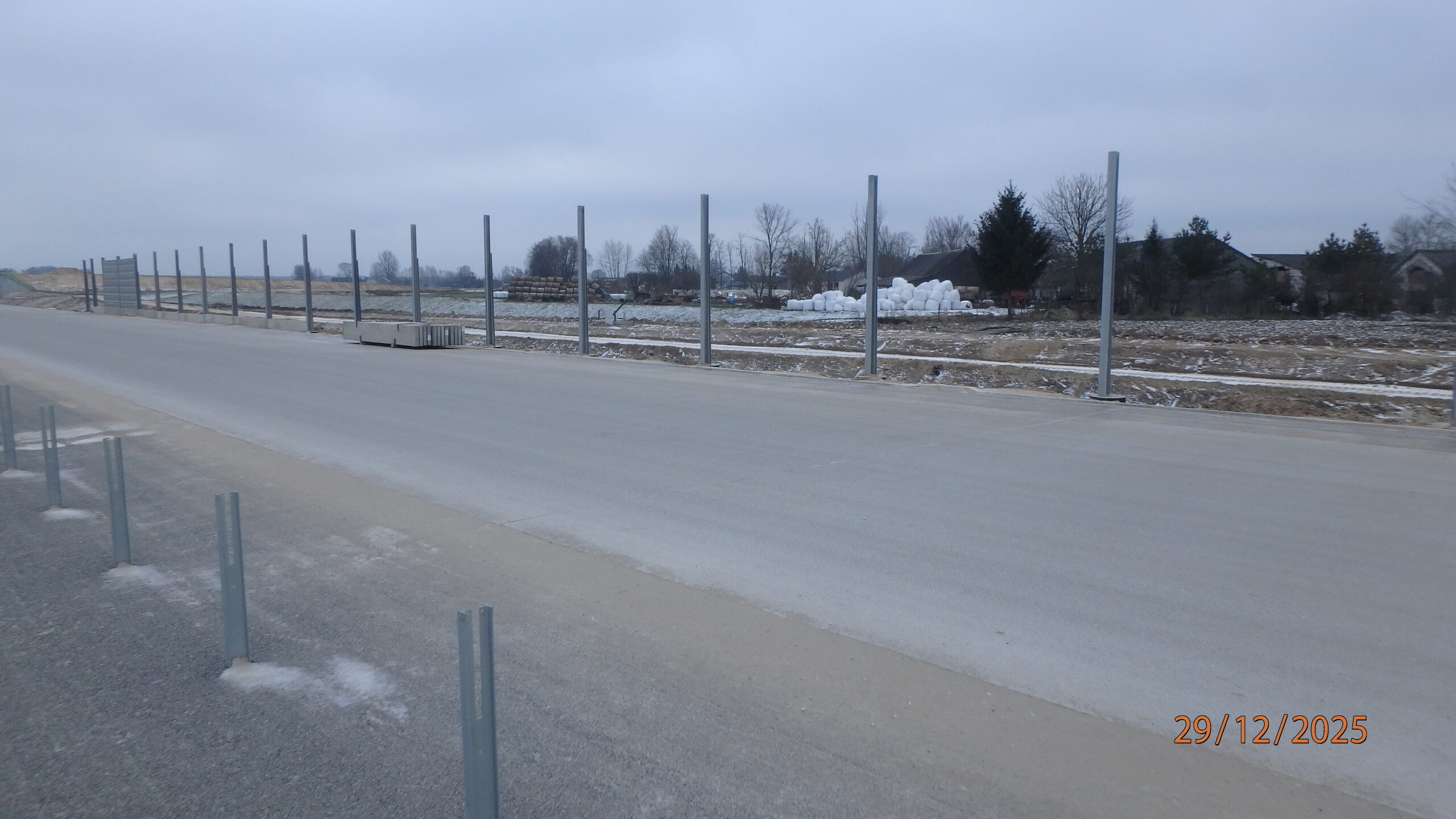

29.12.2025 583+500 jezdnia prawa do zamontowania podwaliny

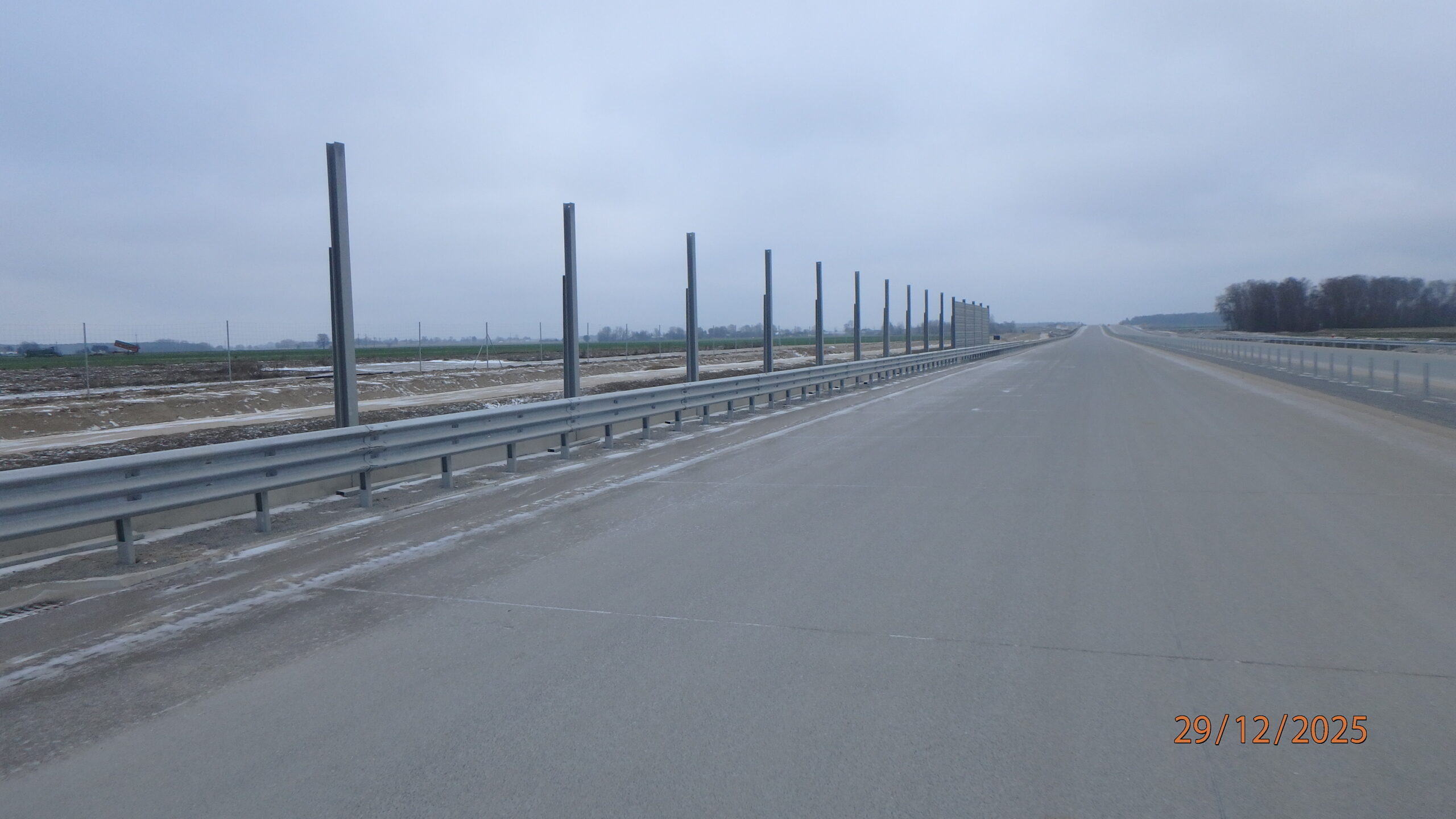

29.12.2025 584+500 brak wypełnienia ekranów akustycznych

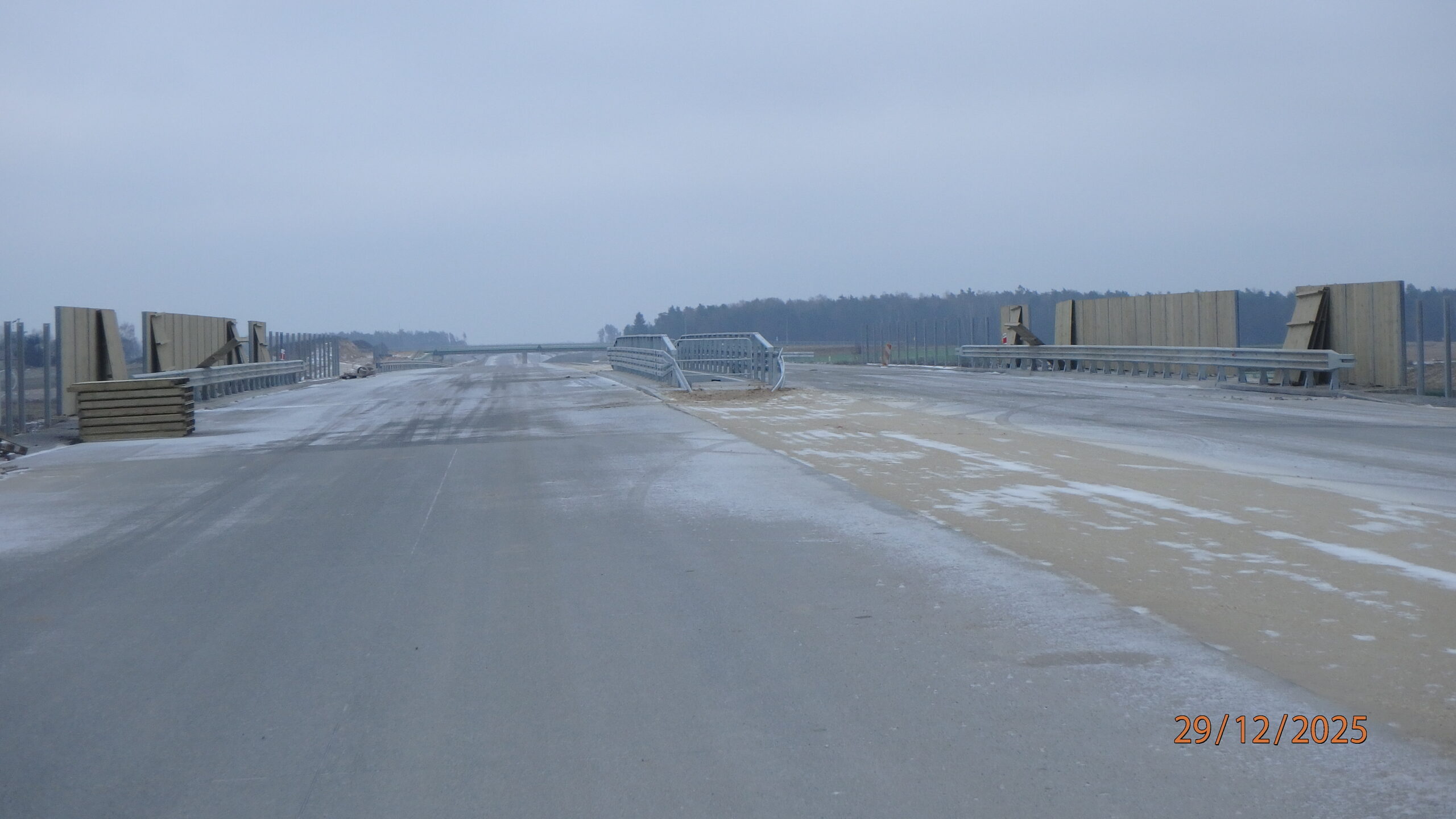

29.12.2025 585+300 WD-53A ekrany przeciwolśnieniowe w trakcie montażu

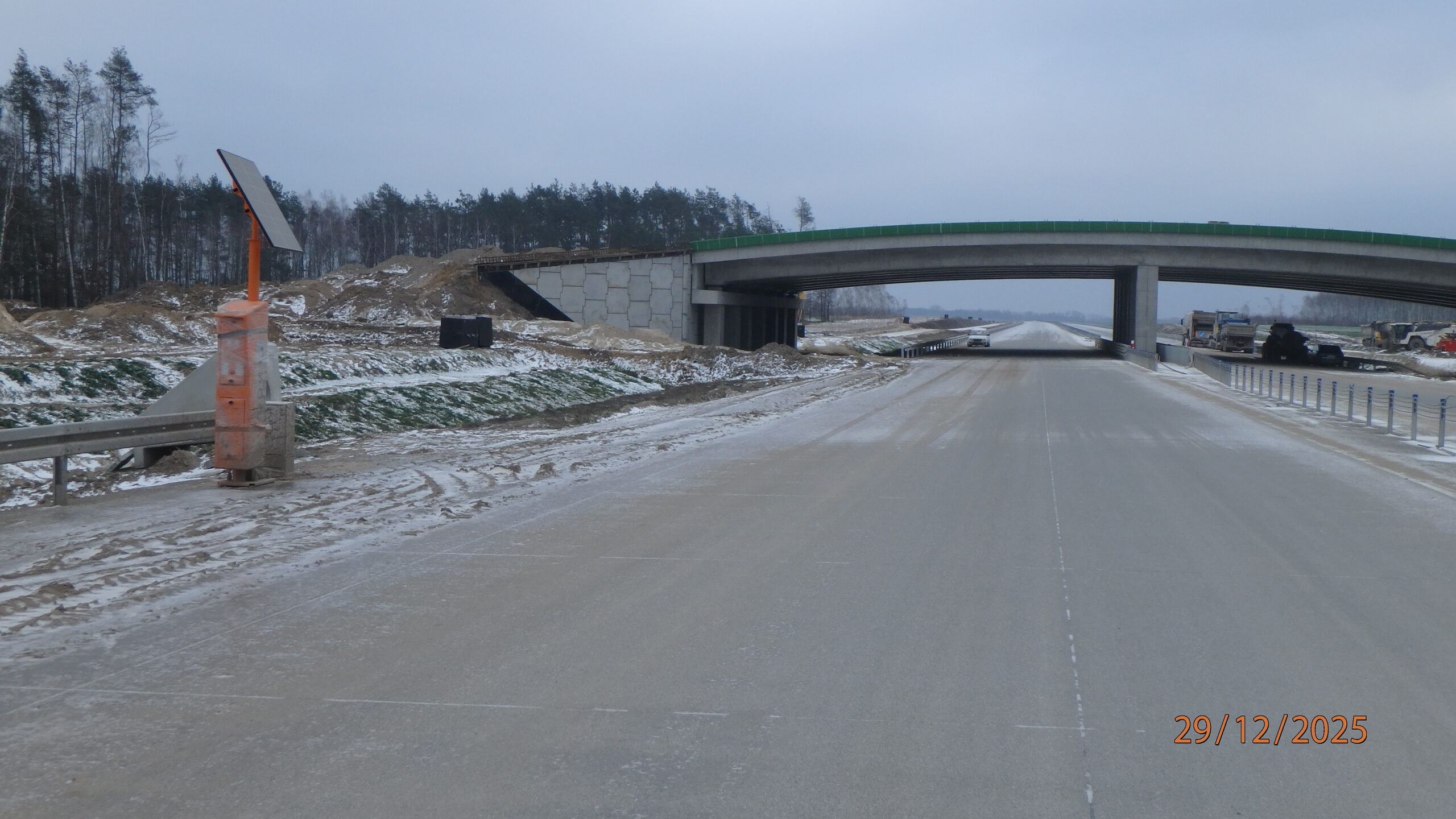

29.12.2025 587+100 do uciąglenia bariery

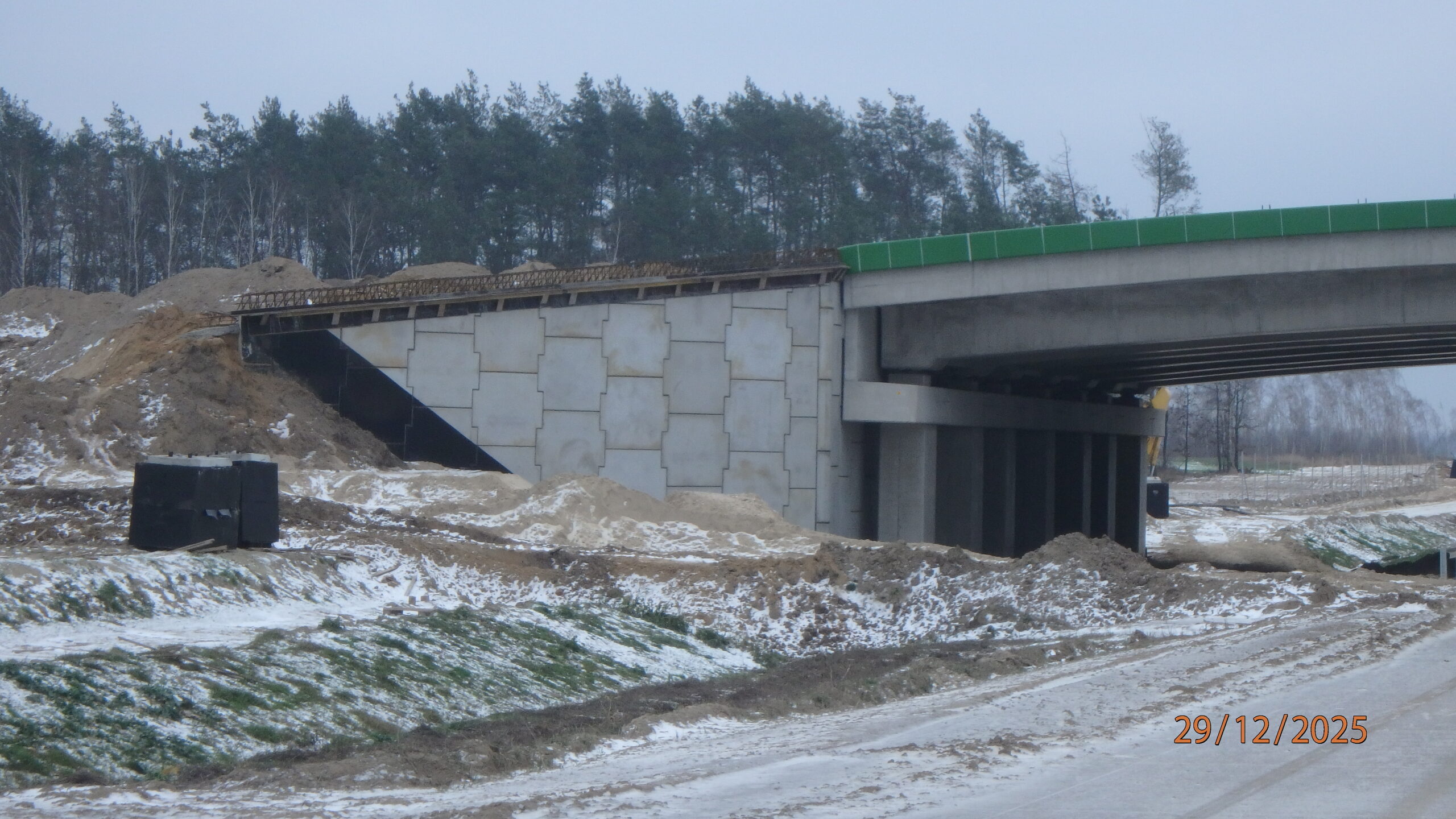

29.12.2025 587+200 w trakcie wykonywania zwieńczeń ścian oporowych

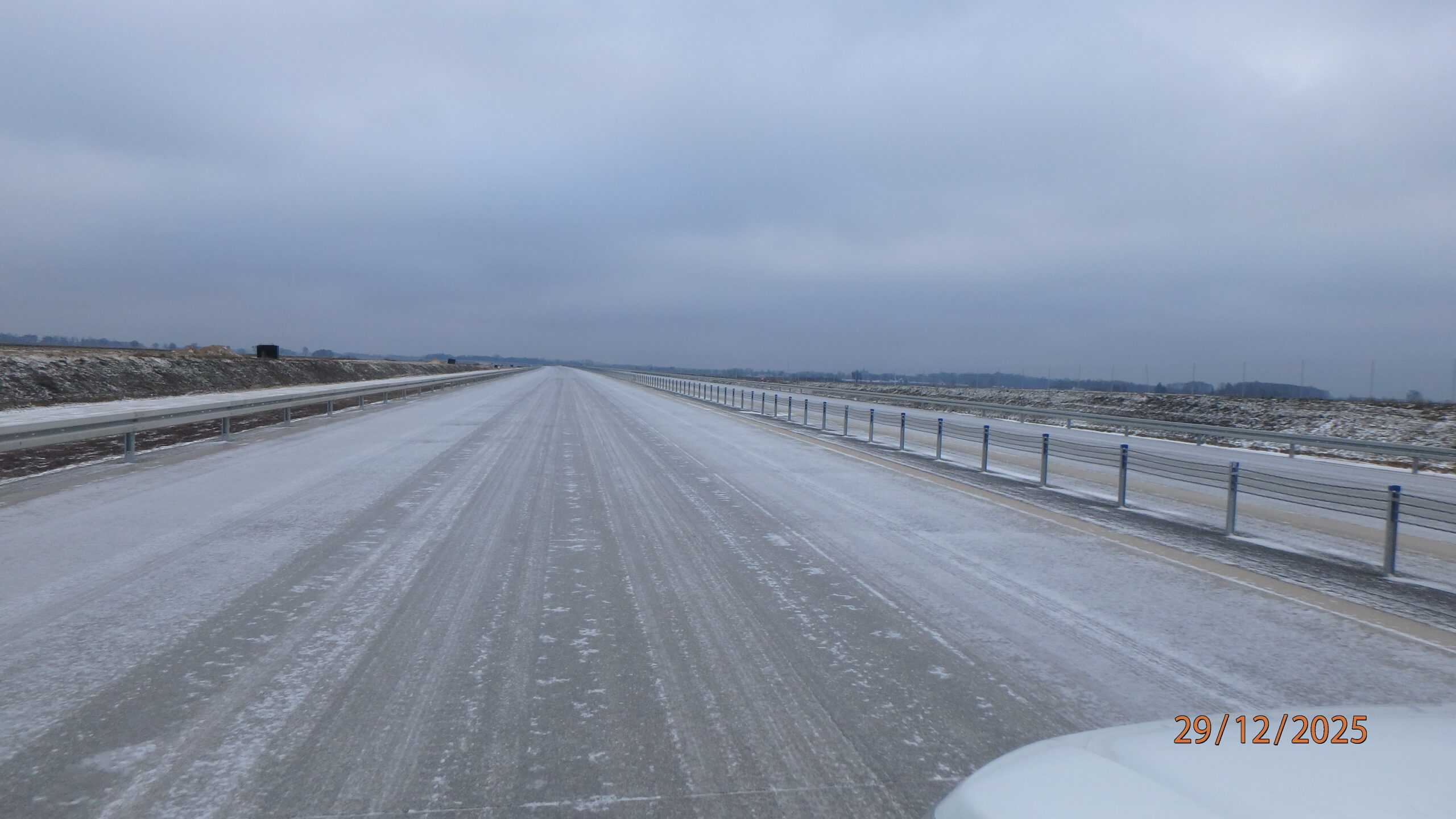

29.12.2025 587+300 stan nawierzchni betonowej ( – 1 )
02.12.2025 580+300 PZDd-51 zbrojenie kap chodnikowych jezdnia prawa
02.12.2025 581+318 PZDs-51A zbrojenie ścianki zaplecznej srr. wsch.
02.12.2025 581+320 PZDs-51A zasypka przyczółka str. wsch.

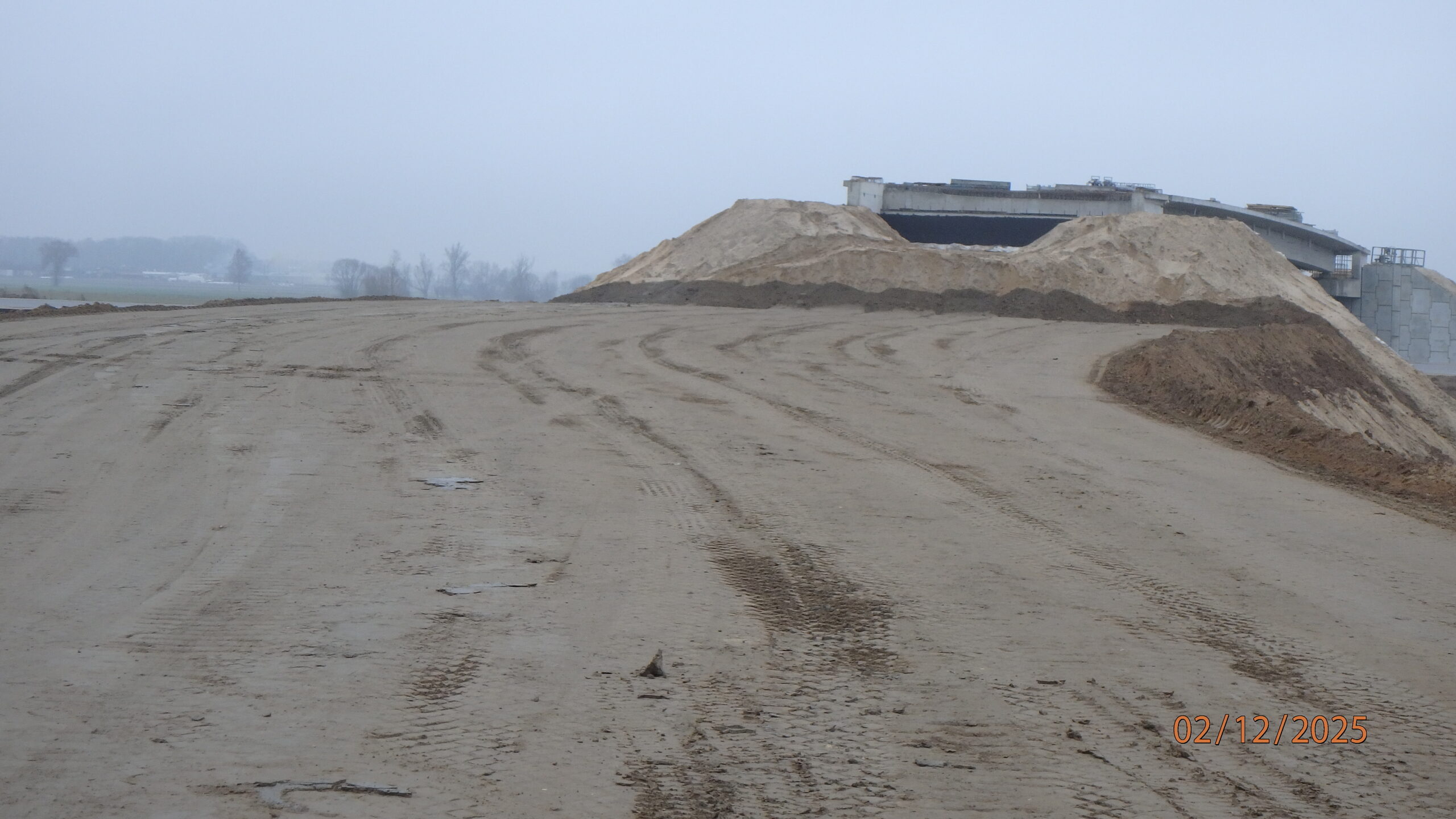

02.12.2025 581+500 DG-1 roboty ziemne str. północna
02.12.2025 581+600 powierzchniowe utrwalenie poboczy str. prawa
02.12.2025 582+500 WD-53 betonowanie płyty przejściowej
02.12.2025 582+700 kształtowanie i humusowanie skarp
02.12.2025 583+100 układanie nawierzchni pasa technologicznego
02.12.2025 585+950 PZGs-55 montaż i zasypka ściany oporowej str. północna

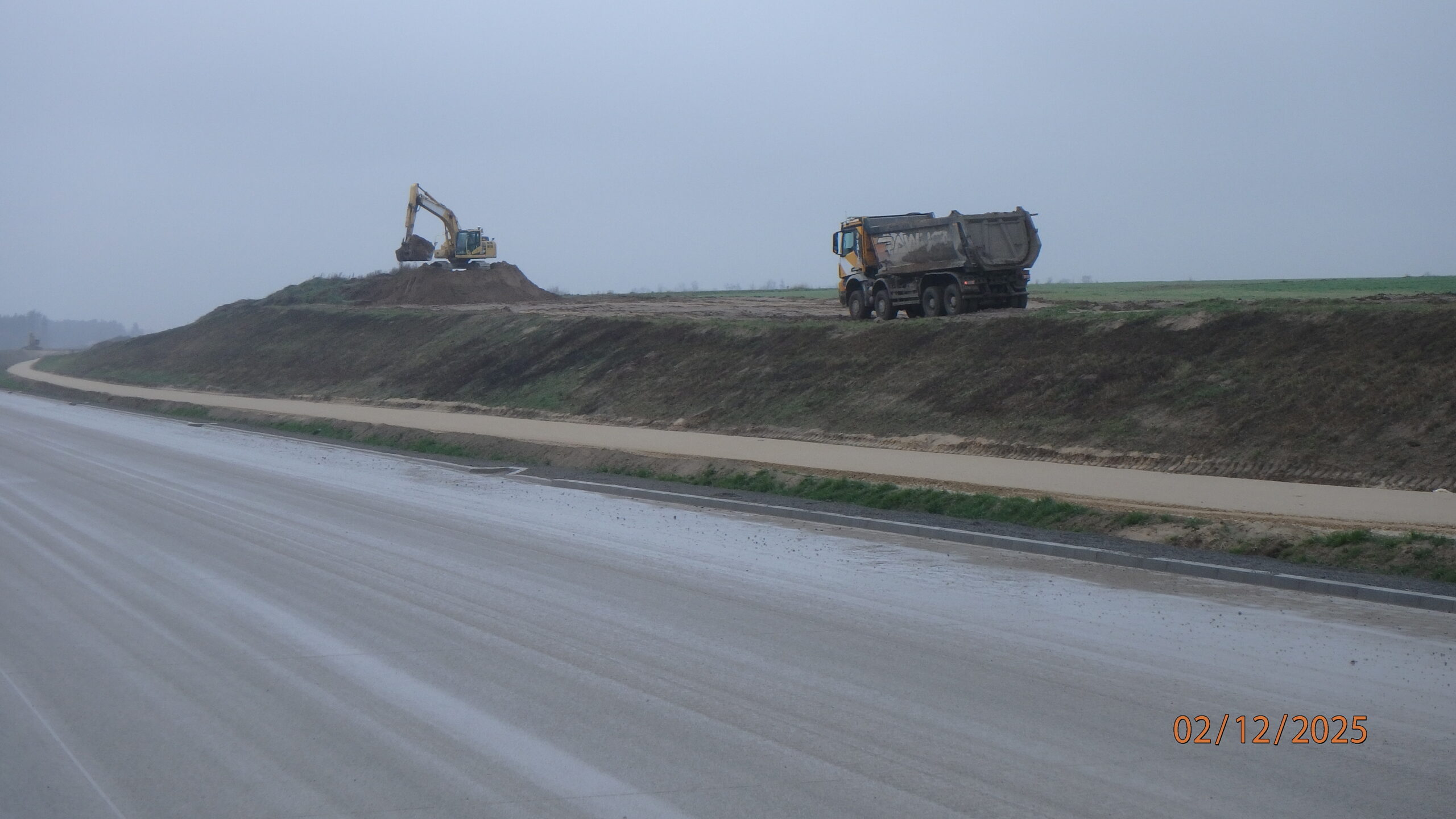

02.12.2025 587+500 usuwanie humusu i rekultywacja
02.12.2025 587+900 montaż barier skrajnych str. prawa
02.12.2025 589+000 montaż barier skrajnych str. lewa
02.12.2025 589+900 PZGs-58 montaż i zasypka ściany oporowej str. północna
02.12.2025 589+910 PZGs-58 montaż ściany oporowej str. południowa
02.12.2025 592+300 MA-59 układanie SMA jezdnia prawa
02.12.2025 595+500 montaż bramownicy
02.12.2025 596+700 WD-65 roboty zbrojarskie
02.12.2025 596+710 WD-65 zaizolowana płyta

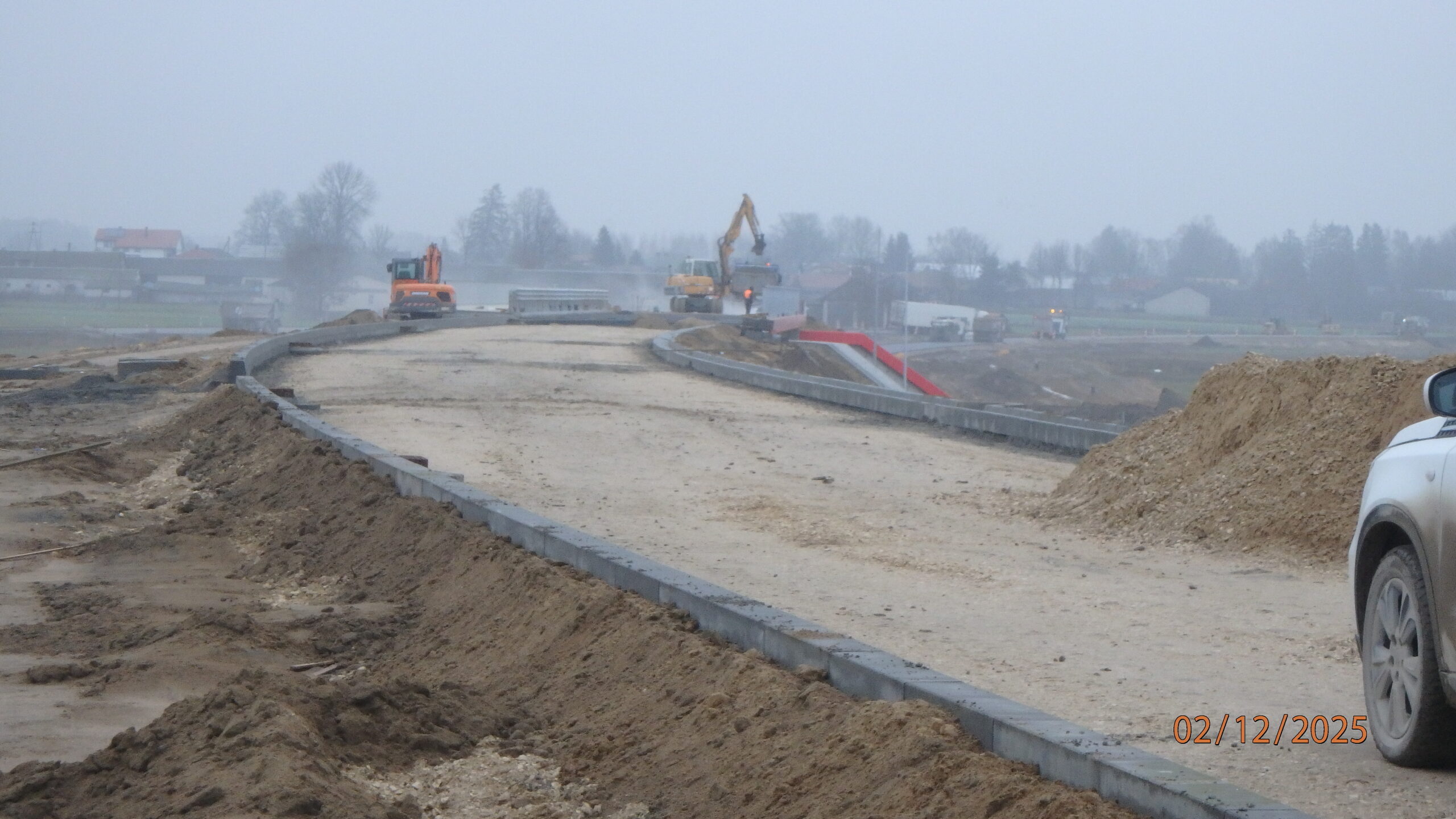

02.12.2025 596+720 DK 19 w kierunku Białegostoku
02.12.2025 580+280 PZDd-51 izolacja płyt przejściowych str. zach.

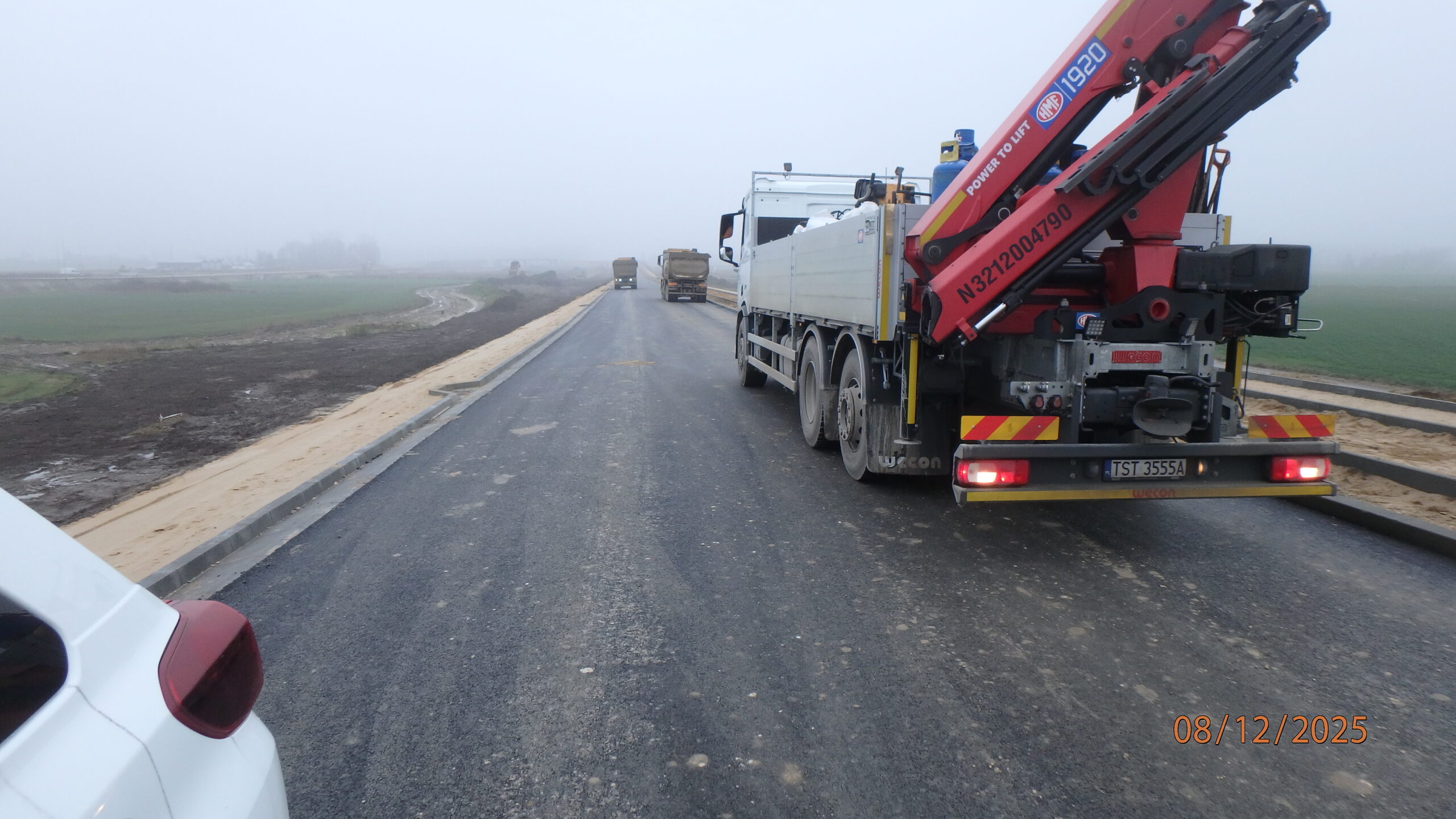

08.12.2025 596+800 DK 19 ułożona w-wa ścieralna
08.12.2025 596+900 DK 19 warstwa ścieralna
08.12.2025 588+600 PZDs-56A montaż ekranów przeciw olśnieniowych
08.12.2025 589+950 PZGs-58 montaż i zasypka ściany oporowej

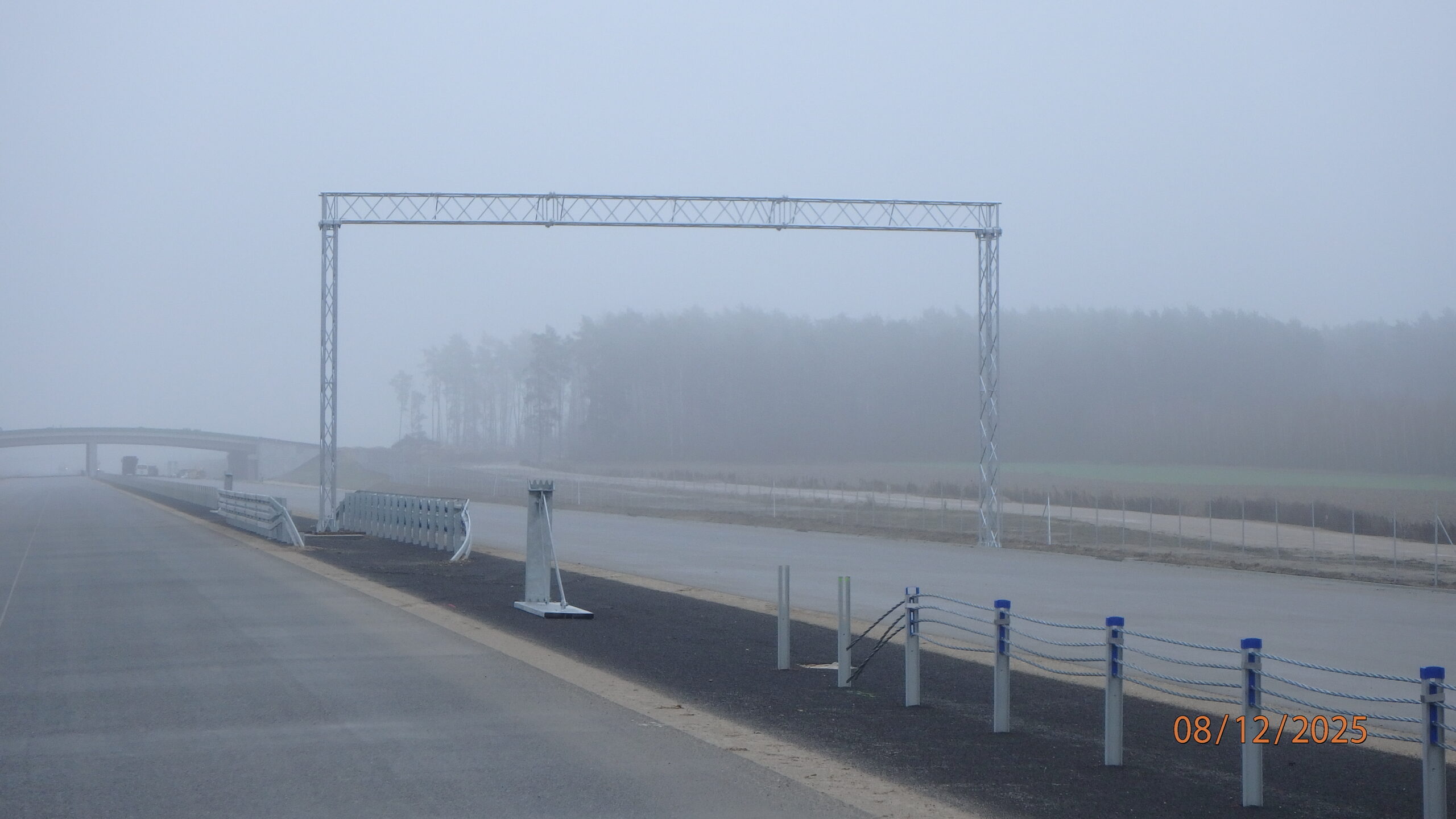

08.12.2025 594+400 montaż bramownicy
08.12.2025 596+600 ułożona warstwa wiążąca
08.12.2025 596+700 roboty ziemne dla L05

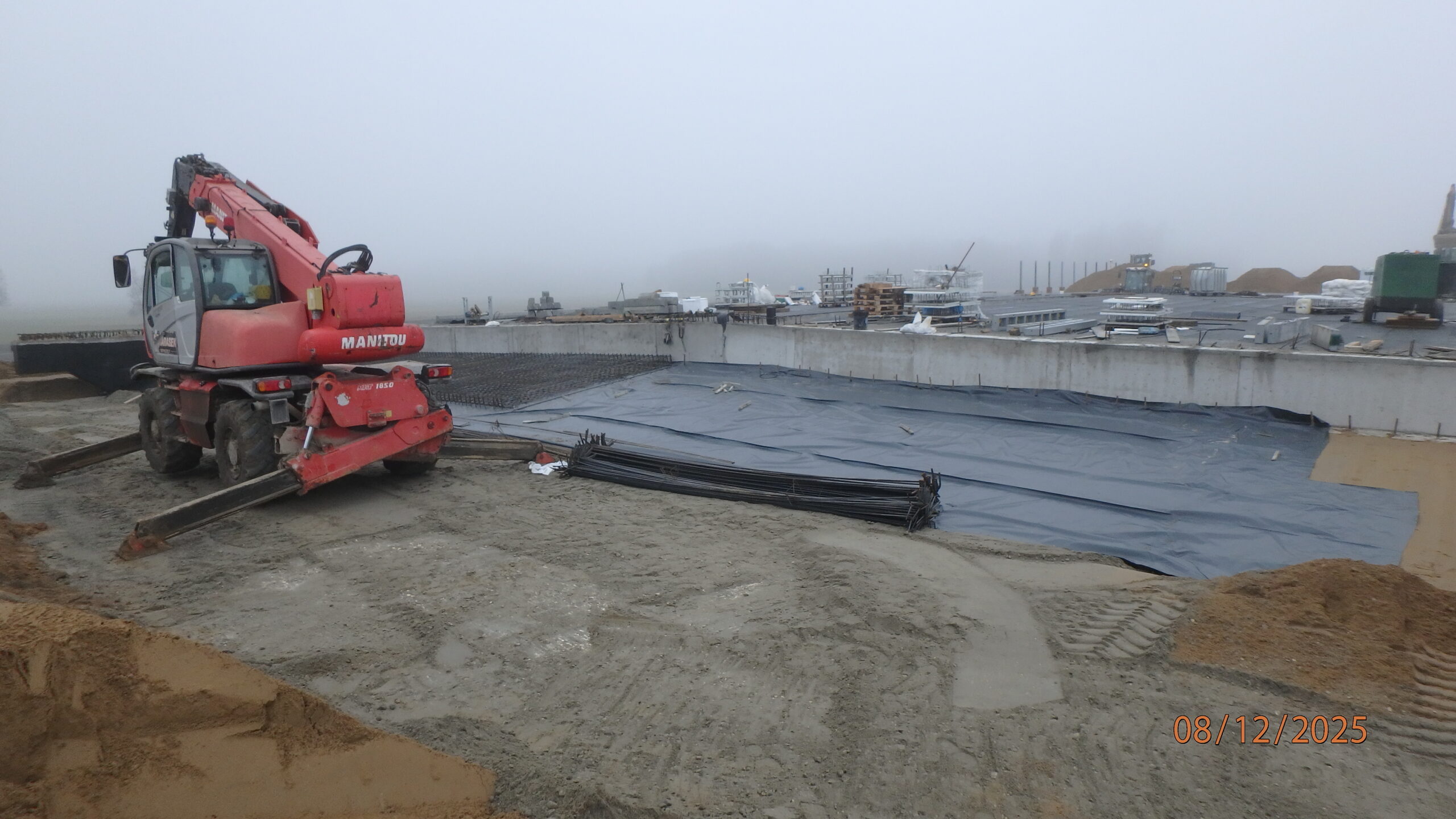

08.12.2025 581+320 PZDs-51A zbrojenie płyty przejściowej
08.12.2025 581+400 zabijanie barier str. lewa
08.12.2025 581+490 DG-1 roboty ziemne

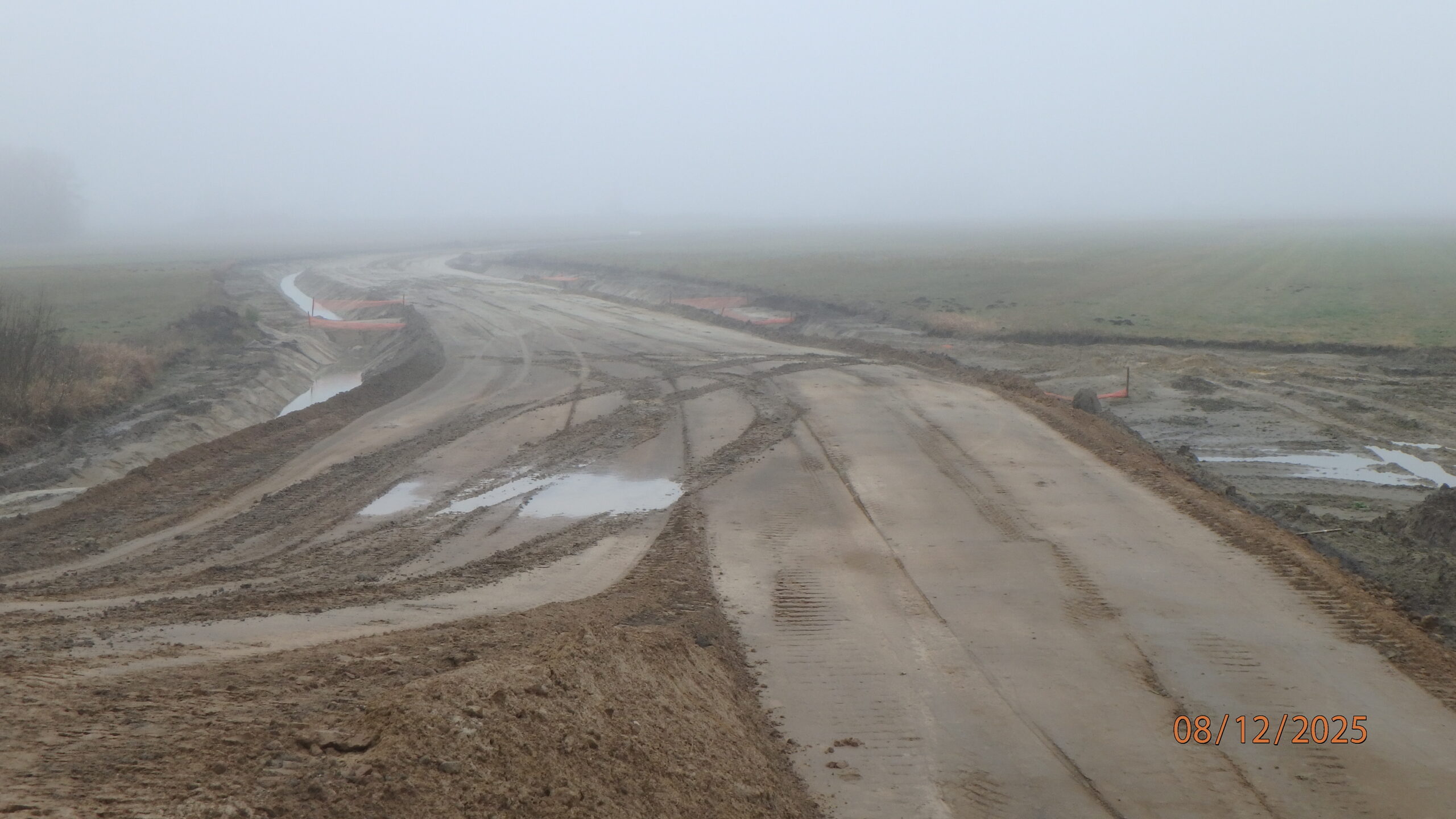

08.12.2025 581+510 DG-1 roboty ziemne
08.12.2025 583+100 montaż paneli ekranów akustycznych
08.12.2025 583+950 WD-53A ułożona w-wa SMA jezdnia lewa
08.12.2025 583+960 WD-53A montaż ekranów przeciwolśnieniowych

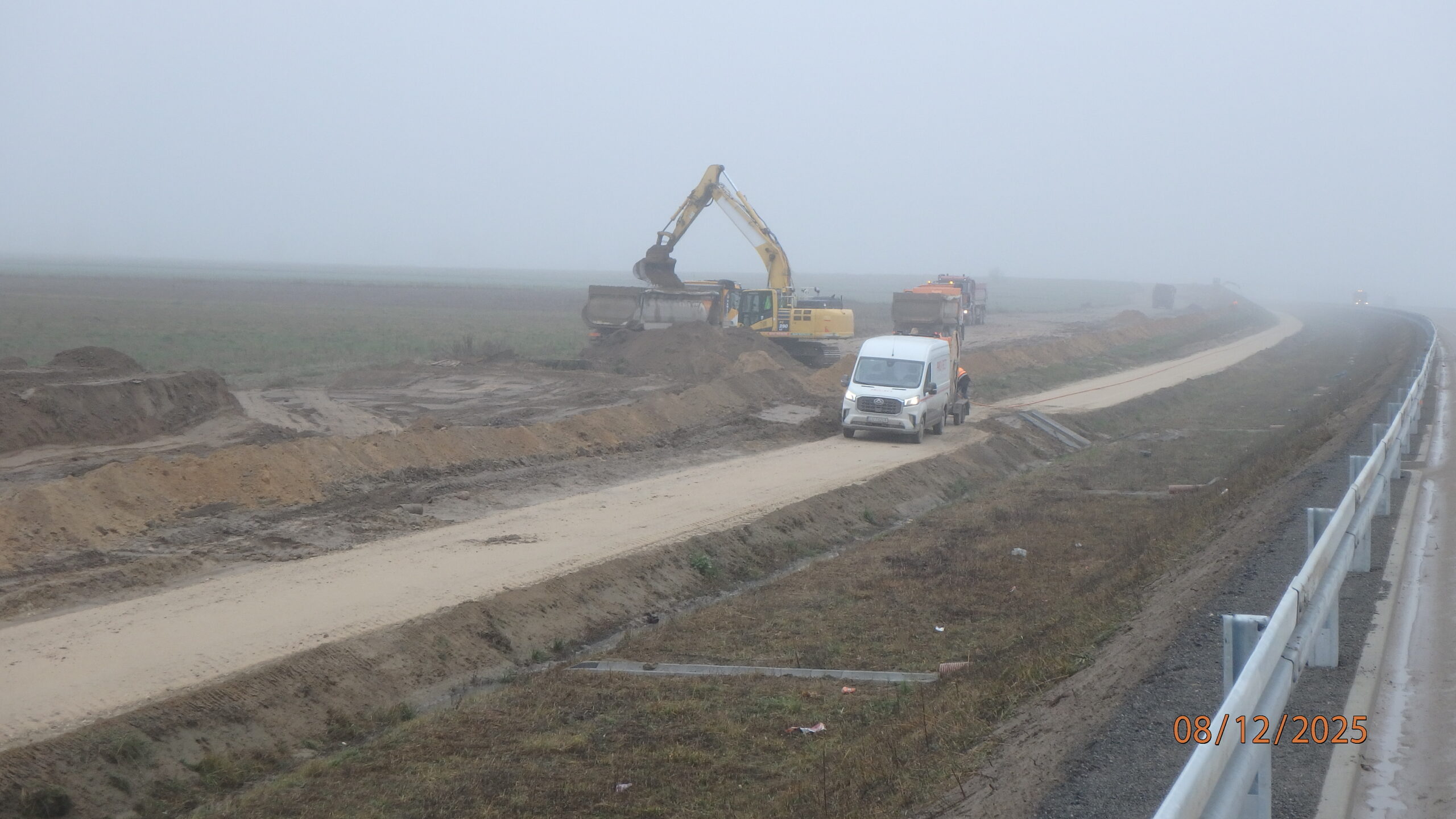

08.12.2025 587+000 usuwanie humusu i rekultywacja

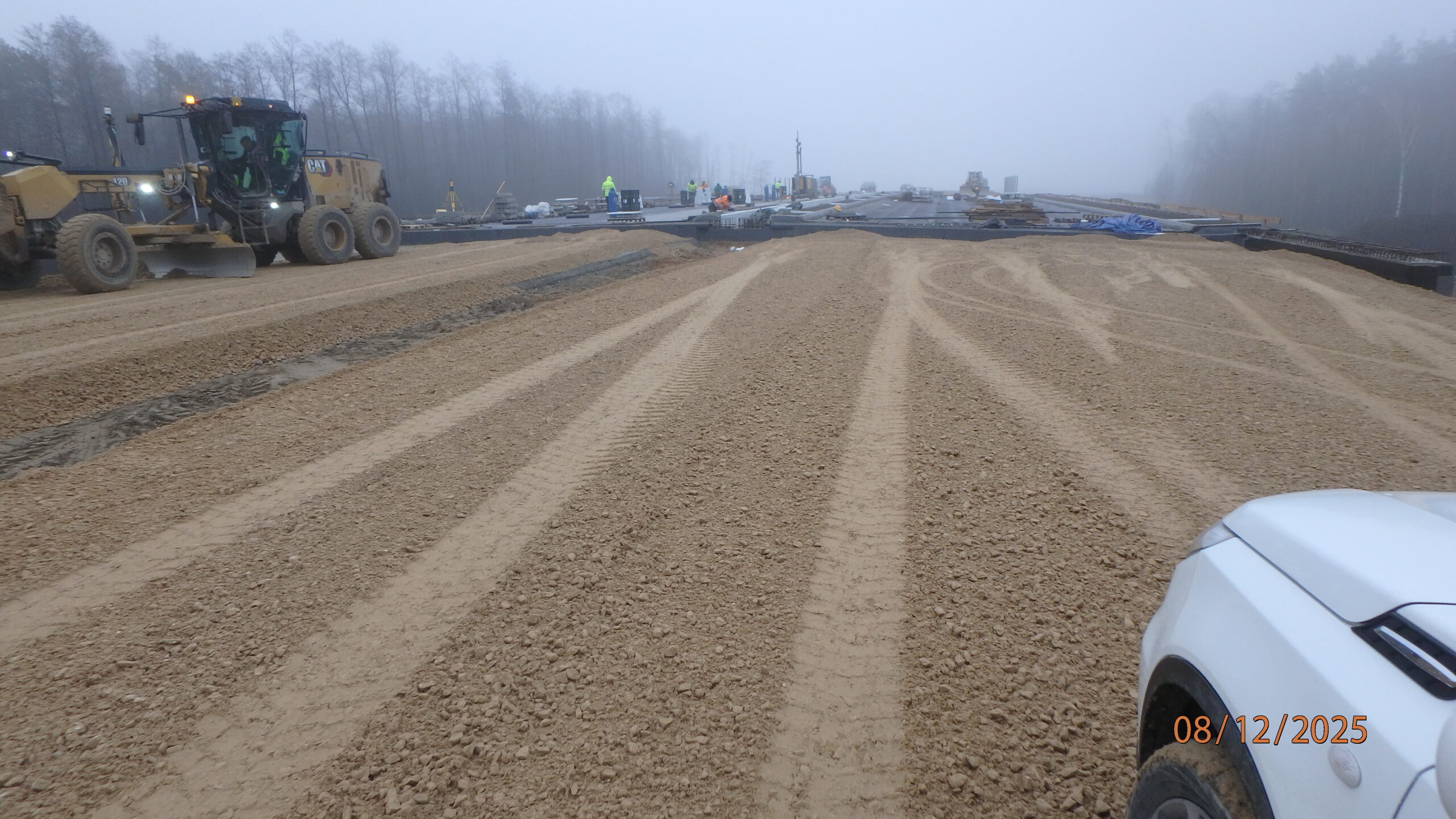

08.12.2025 580+280 wykonywanie podbudowy zasadniczej
08.12.2025 580+300 PZDd-51 izolacja lewej płyty pomostu
08.12.2025 580+320 wykonywanie podbudowy zasadniczej
08.12.2025 580+700 wykonywanie nawierzchni pasa technologicznego str. lewa
08.12.2025 581+280 PZDs-51A przygotowanie podłoża pod płyte przejściową
16.12.2025 594+800 podbudowa bitumiczna wjazdu awaryjnego
16.12.2025 596+800 wjazd awaryjny w-wa ścieralna
16.12.2025 596+880 tablica przygotowana do montażu
16.12.2025 596+900 uładanie w-wy ścieralnej na Ł-5
16.12.2025 596+910 uładanie w-wy ścieralnej na DK 19
16.12.2025 596+920 DK 19 widok w kierunku północnym
16.12.2025 596+940 widok w kierunku WD-63
16.12.2025 596+950 WS-02
16.12.2025 580+280 podbudowa z kruszywa gotowa do układania podbudowy bitumicznej
16.12.2025 580+300 PZDd-51 ułożony asfalt twardolany
16.12.2025 580+320 PZDd-51 ustawianie krawężnika kamiennego
16.12.2025 581+300 PZDs-51A układanie asfaltu twardolanego
16.12.2025 581+310 PZDs-51A ułożony asfalt twardolany
16.12.2025 582+800 kształtowanie terenu
16.12.2025 583+600 ustawiony słupek U 1b
16.12.2025 587+600 usuwanie humusu i rekultywacja
16.12.2025 589+200 ustawianie słupków ogrodzenia
16.12.2025 591+200 PZGs-58 montaż i zasypka ściany oporowej str. północna

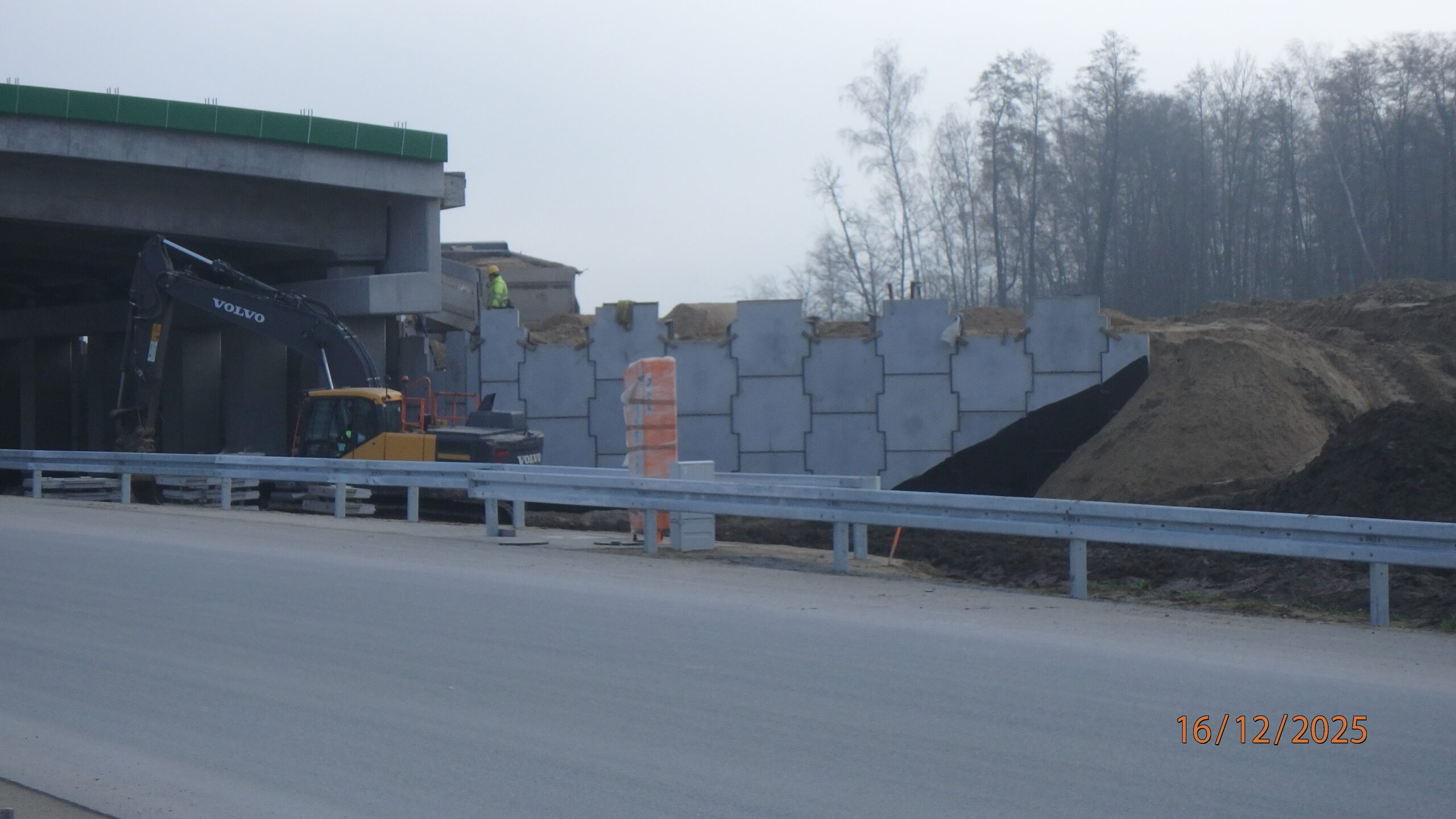

16.12.2025 591+210 PZGs-58 montaż i zasypka ściany oporowej str. południowa
16.12.2025 594+150 montaż konstrukcji wsporczej pod znak pionowy
22.12.2025 580+300 PZDd-51 ułożona warstwa ścieralna
22.12.2025 581+290 PZDs-51A ułożona warstwa wiążąca
22.12.2025 581+300 PZDs-51A przygotowanie do układania podbudowy bitumicznej jezdnia lewa
22.12.2025 581+480 usuwanie humusu
22.12.2025 581+485 archeologia
22.12.2025 585+950 PZGs-55 przygotowanie do betonowania zwieńczenia ścian oporowych
22.12.2025 587+800 montaż studni telekomunikacyjnych
22.12.2025 591+100 PZGs-58 montaż i zasypka ściany oporowej str. północna
22.12.2025 591+110 PZGs-58 montaż i zasypka ściany oporowej str. południowa
22.12.2025 591+300 montaż studni telekomunikacyjnych
22.12.2025 594+100 oznakowanie pionowe
22.12.2025 595+650 zamontowana tablica kierunkowa
22.12.2025 596+100 PZGd-61 zasypywanie konstrukcji
22.12.2025 596+500 (kilometraż projektowy) porządkowanie terenu
22.12.2025 596+600 kształtowanie skarp i porządkowanie terenu
22.12.2025 596+620 układanie nawierzchni pasa technologicznego
22.12.2025 596+660 DK-19 przygotowania do wbijania barier

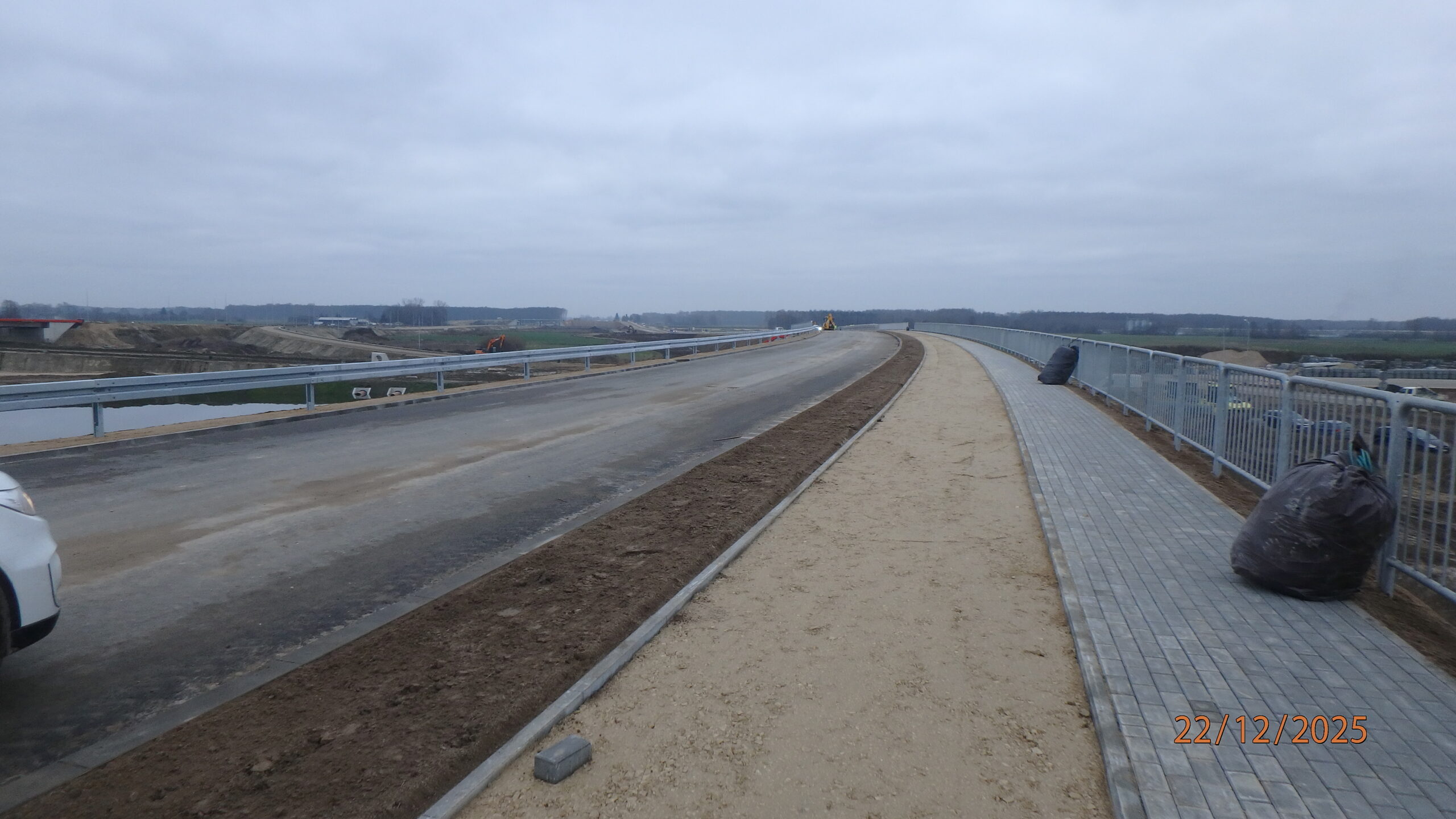

22.12.2025 596+670 DK-19 gotowa podbudowa do układania nawierzchni ścieżki rowerowej
22.12.2025 596+690 DK-19 prowadzone roboty
22.12.2025 597+100 PZM-13K warstwa ścieralna i bariery
29.12.2025 597+650 prowadzone roboty na DK 19
29.12.2025 588+700 do wykonania powierzchniowe utrwalenie pasów technologicznych
29.12.2025 589+900 PZDs-56A w trakcie uzupełniania kostki brukowej
29.12.2025 591+150 PZGs-58 w trakcie wykonywania ścian oporowych
29.12.2025 593+000 montaż paneli ekranów akustycznych
29.12.2025 594+800 do wykonania bariery na wszystkich przejazdach awaryjnych
29.12.2025 597+400 montaż barier nz Ł 04
29.12.2025 580+280 PZDd-51 pobocza do wykonania po obu stronach
29.12.2025 580+300 PZDd-51 płyty obiektu do uzbrojenia w elementy bezpieczeństwa
29.12.2025 582+000 wg nowego kilometrażu – do zamontowania bariery
29.12.2025 582+420 PZDs-51A pas rozdziału z obu stron do wykonania
29.12.2025 582+450 PZDs-51A płyty obiektu do uzbrojenia w elementy bezpieczeństwa
29.12.2025 582+700 do zamontowania liny
29.12.2025 582+900 WD-52 do uzupełnienia deski gzymsowe na obu przyczółkach
29.12.2025 583+500 jezdnia prawa do zamontowania podwaliny
29.12.2025 584+500 brak wypełnienia ekranów akustycznych
29.12.2025 585+300 WD-53A ekrany przeciwolśnieniowe w trakcie montażu
29.12.2025 587+100 do uciąglenia bariery
29.12.2025 587+200 w trakcie wykonywania zwieńczeń ścian oporowych
29.12.2025 587+300 stan nawierzchni betonowej ( – 1 )
