Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Kwiecień 2025

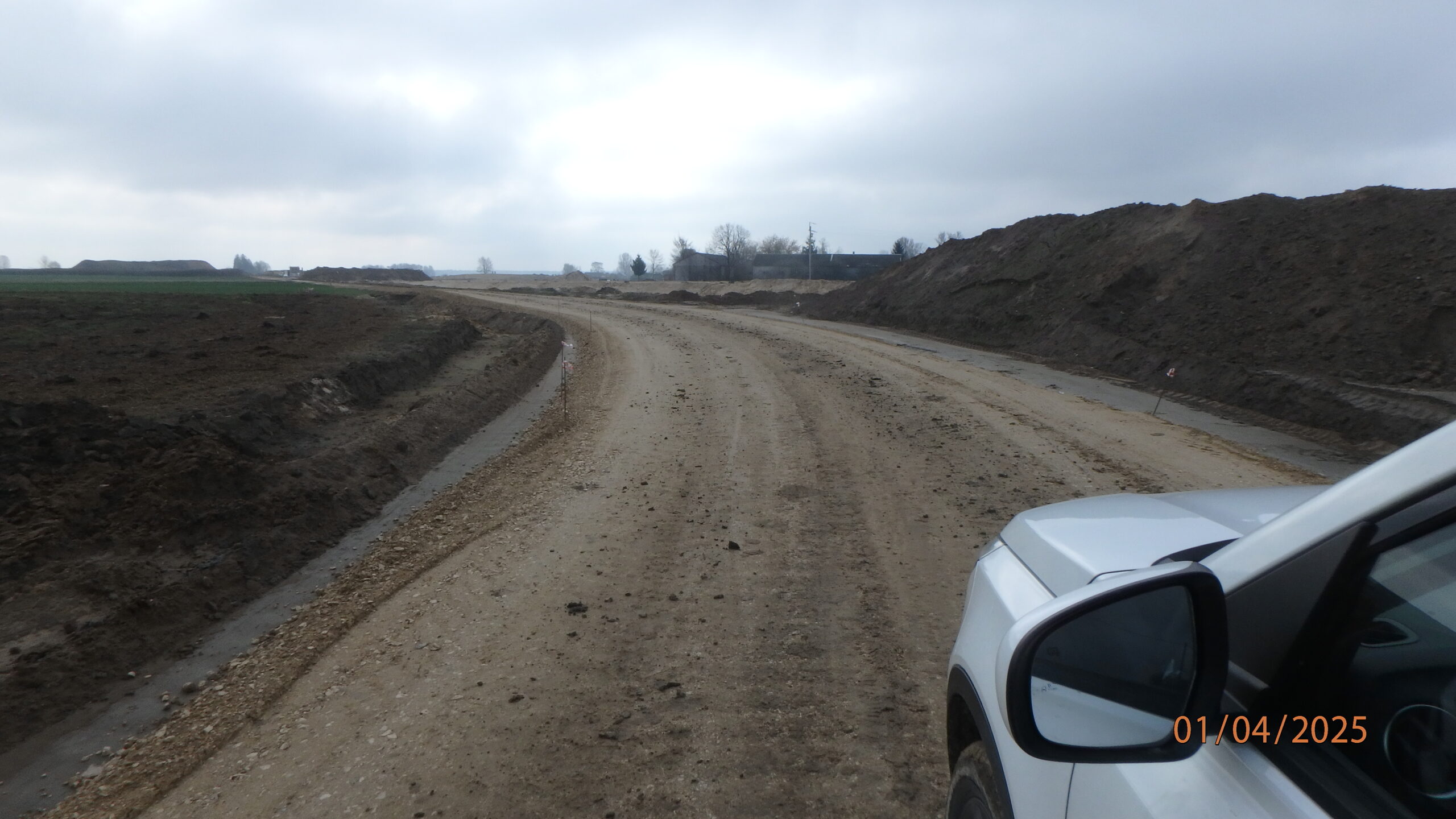

01.04.2025 581+800 DJ-L02 roboty ziemne

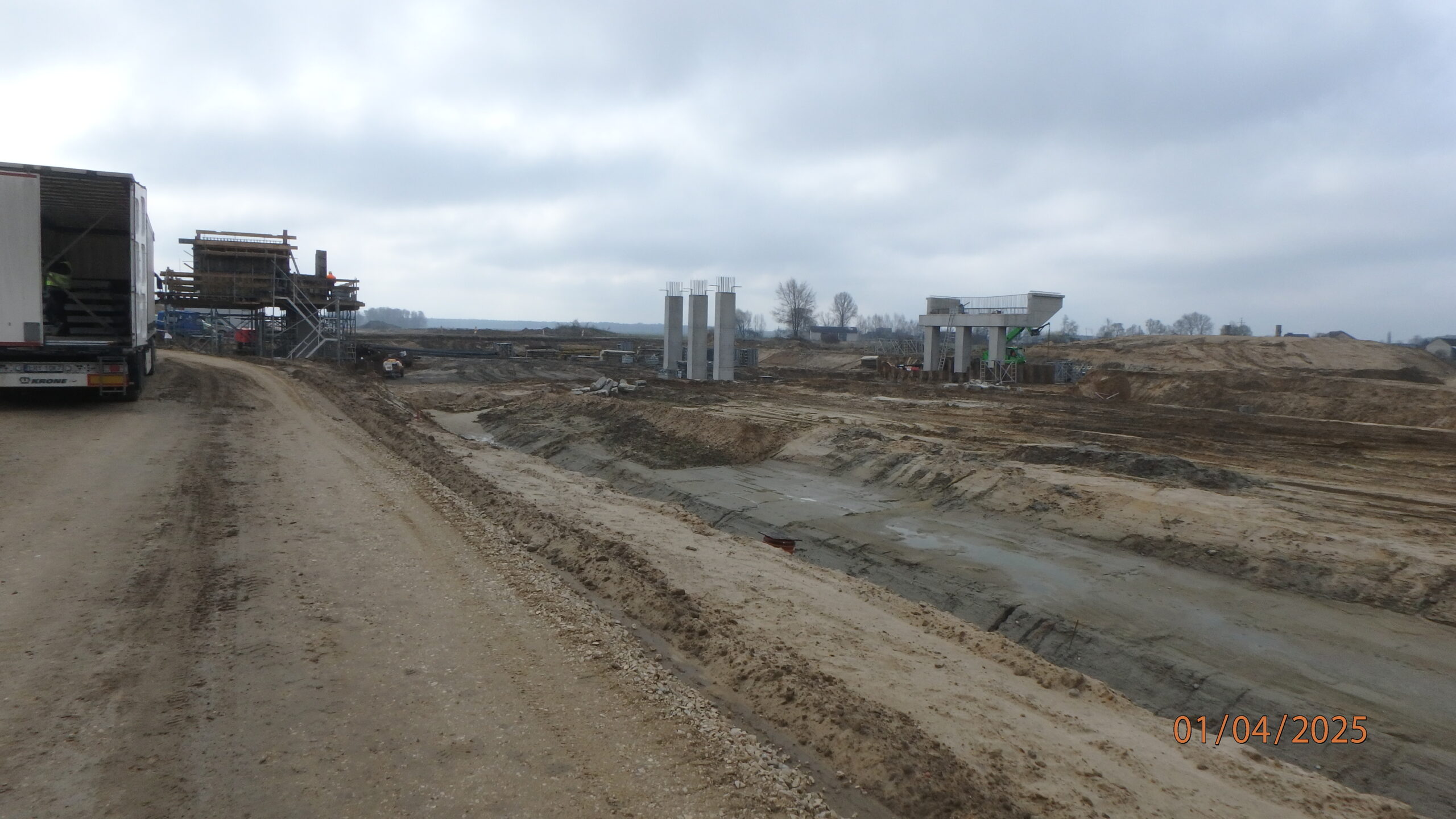

01.04.2025 582+500 WD-53 roboty zbrojarskie

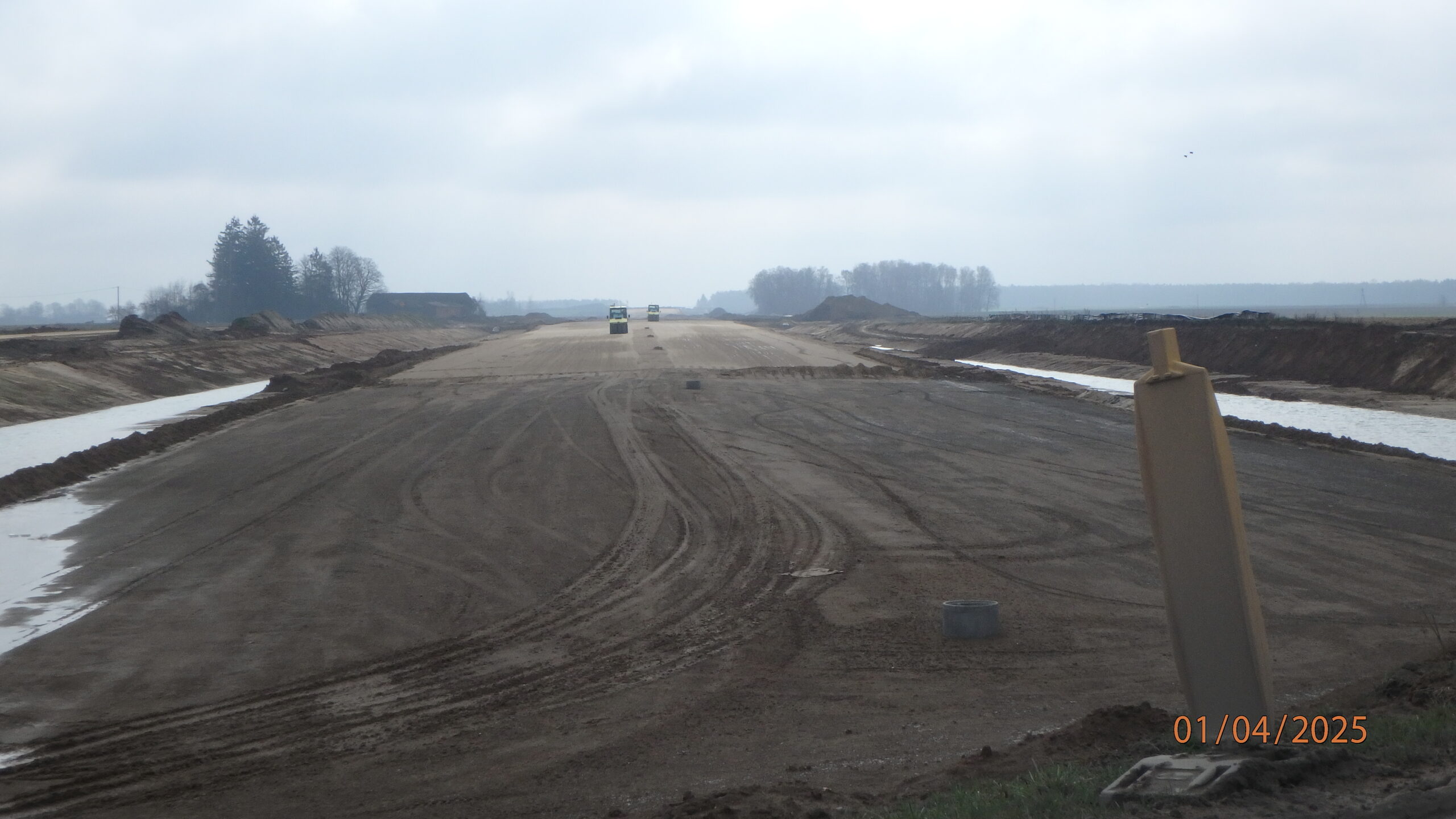

01.04.2025 582+800 roboty ziemne

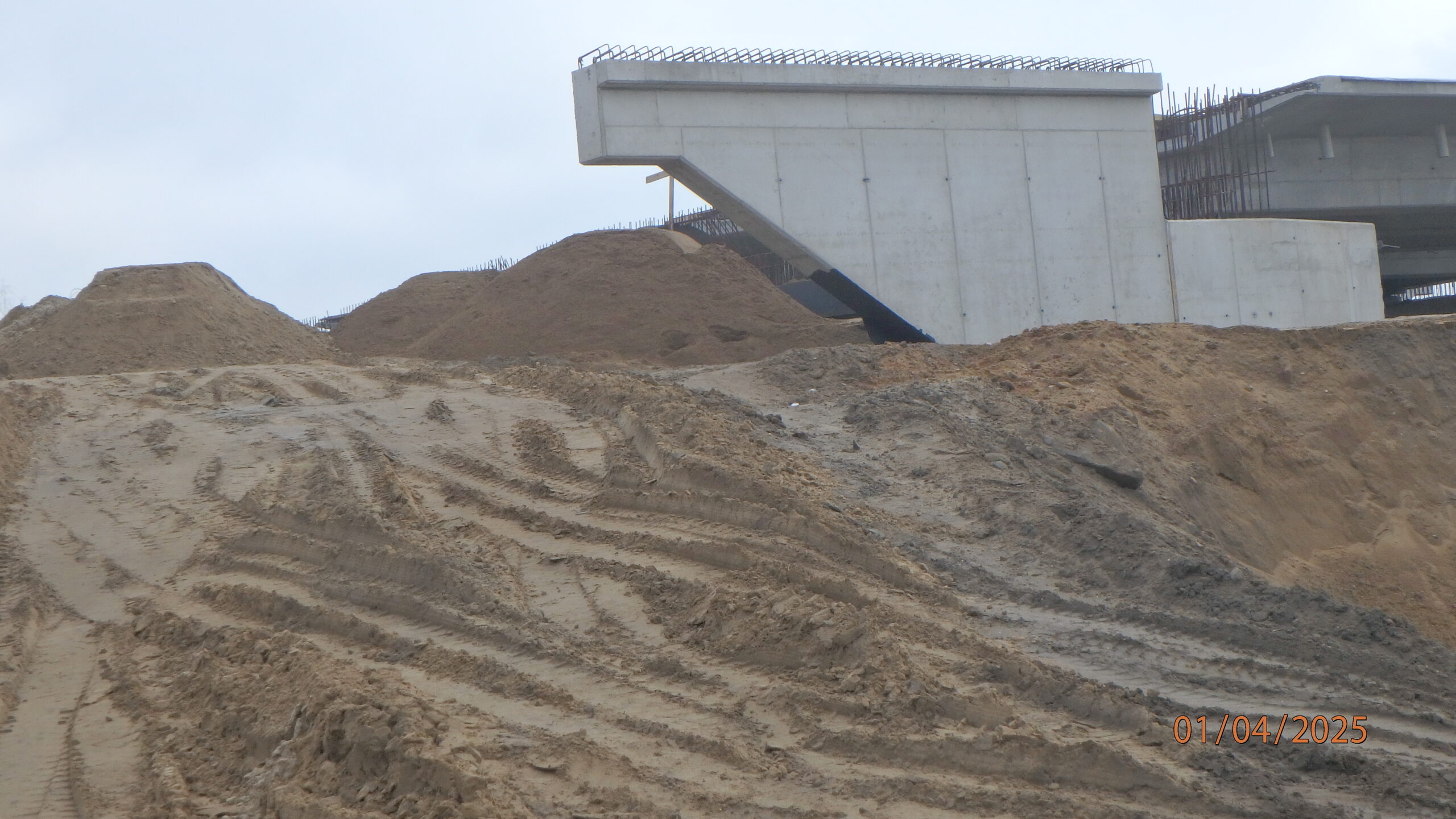

01.04.2025 583+950 WD-53A zasypka przyczółka

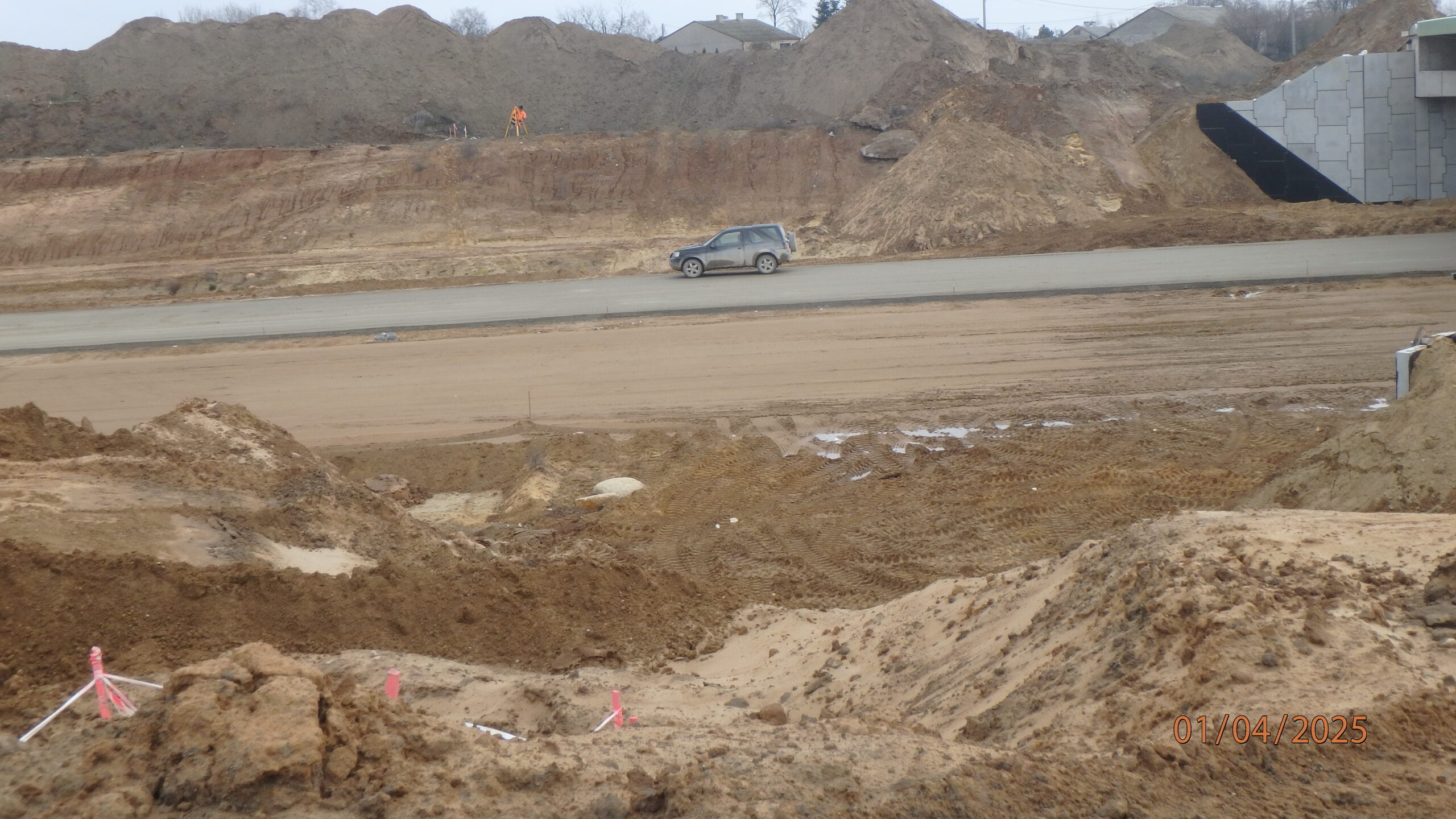

01.04.2025 584+680 podbudowa pomocnicza

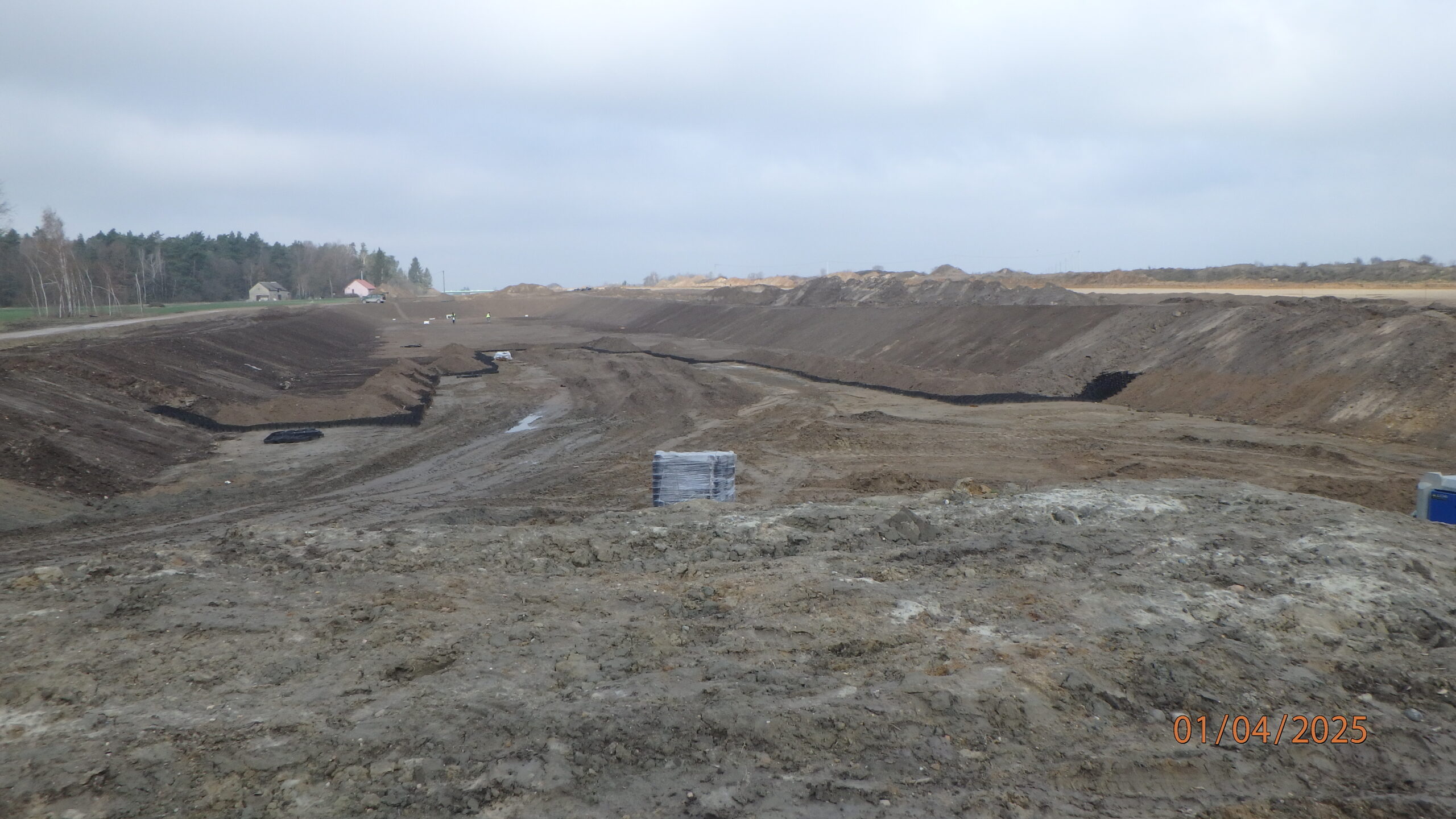

01.04.2025 585+700 ZBR-06 umacnianie skarp i dna zbiornika

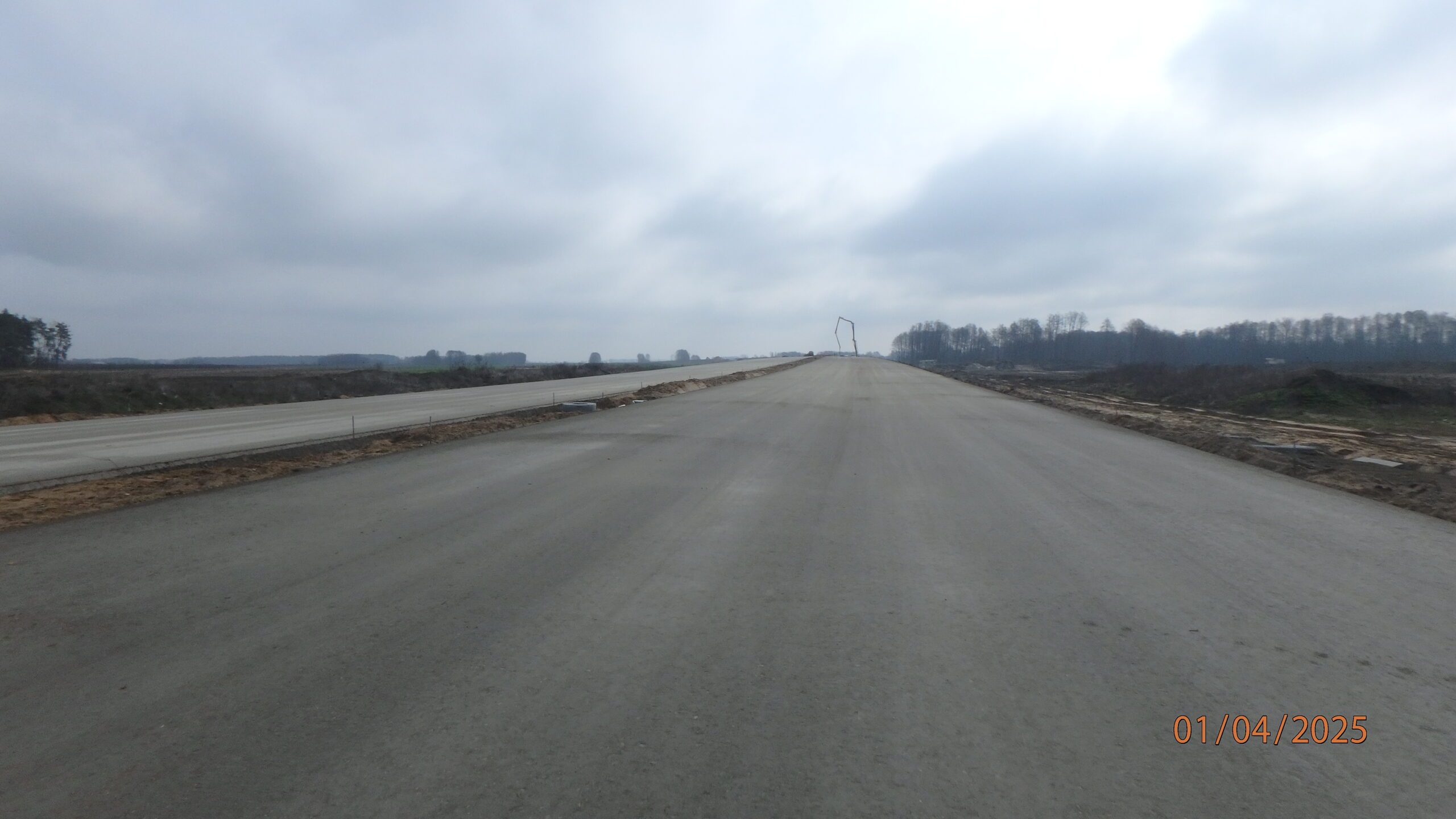

01.04.2025 588+300 Podbudowa zasadnicza
01.04.2025 589+300 WD-57 budowa ściany oporowej i zasypka
01.04.2025 593+200 WD-60 usunięte szalowanie ustroju

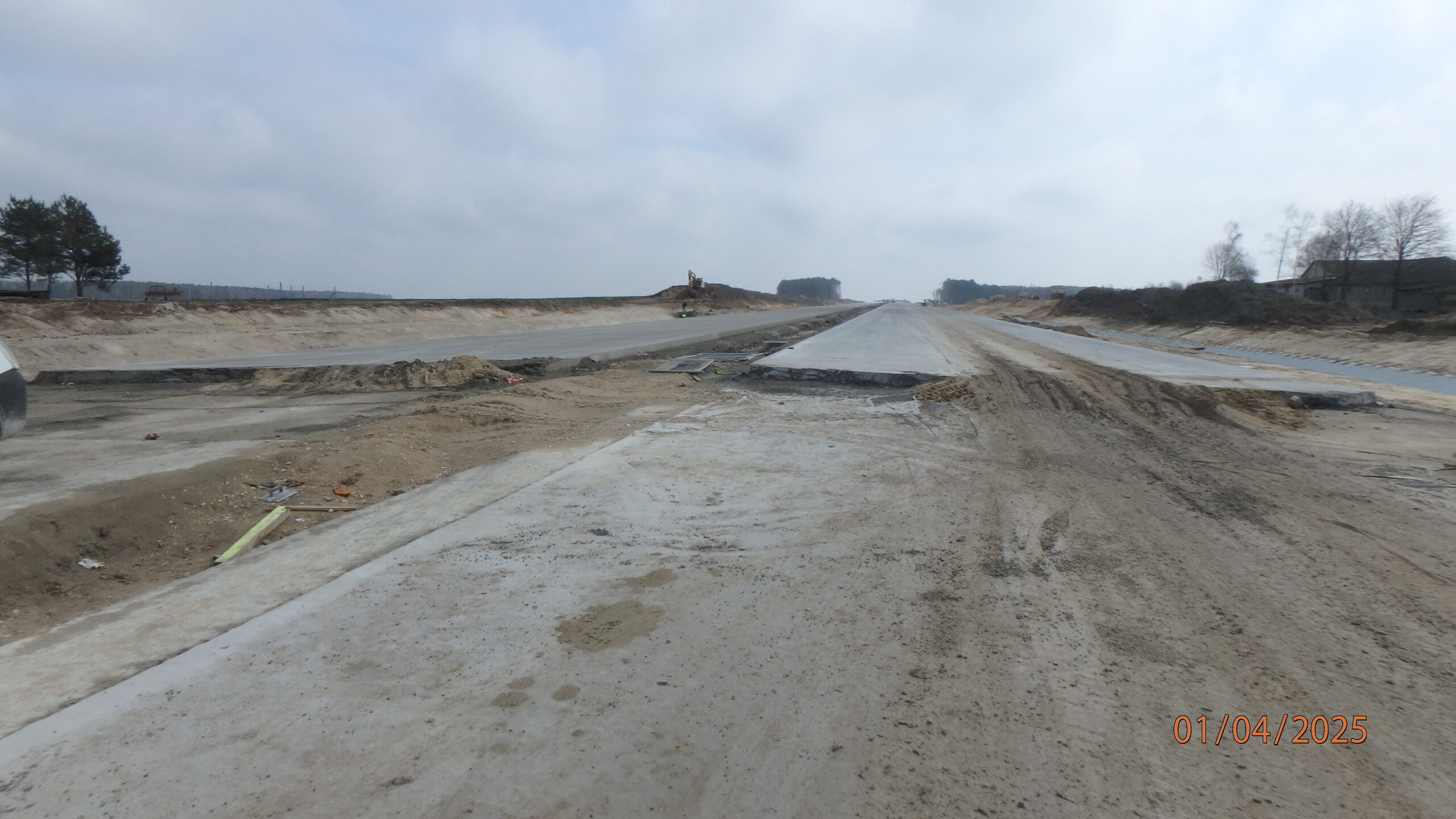

01.04.2025 593+300 Nawierzchnia betonowa

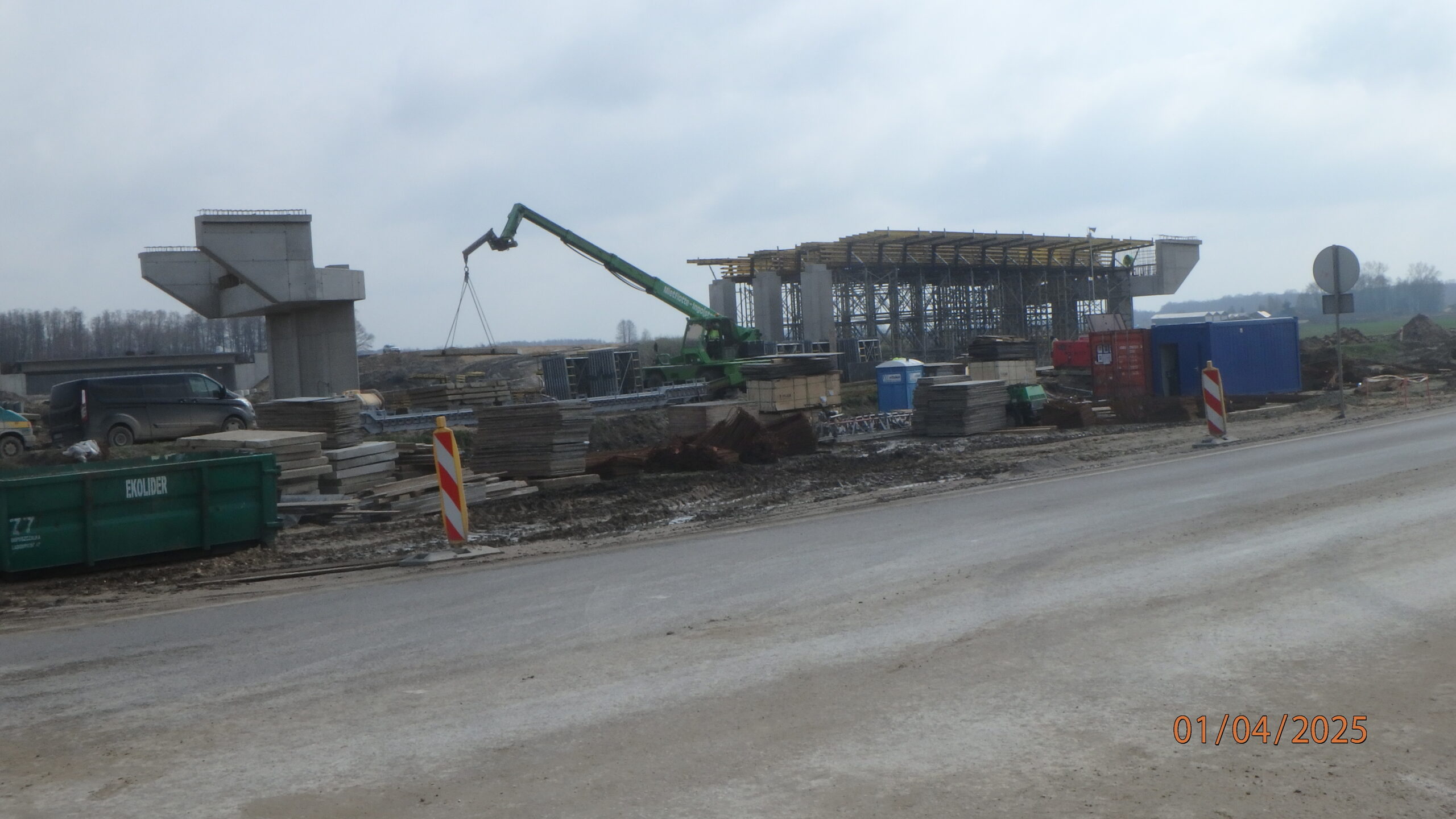

01.04.2025 596+700 WD-65 montaż szalowania ustroju

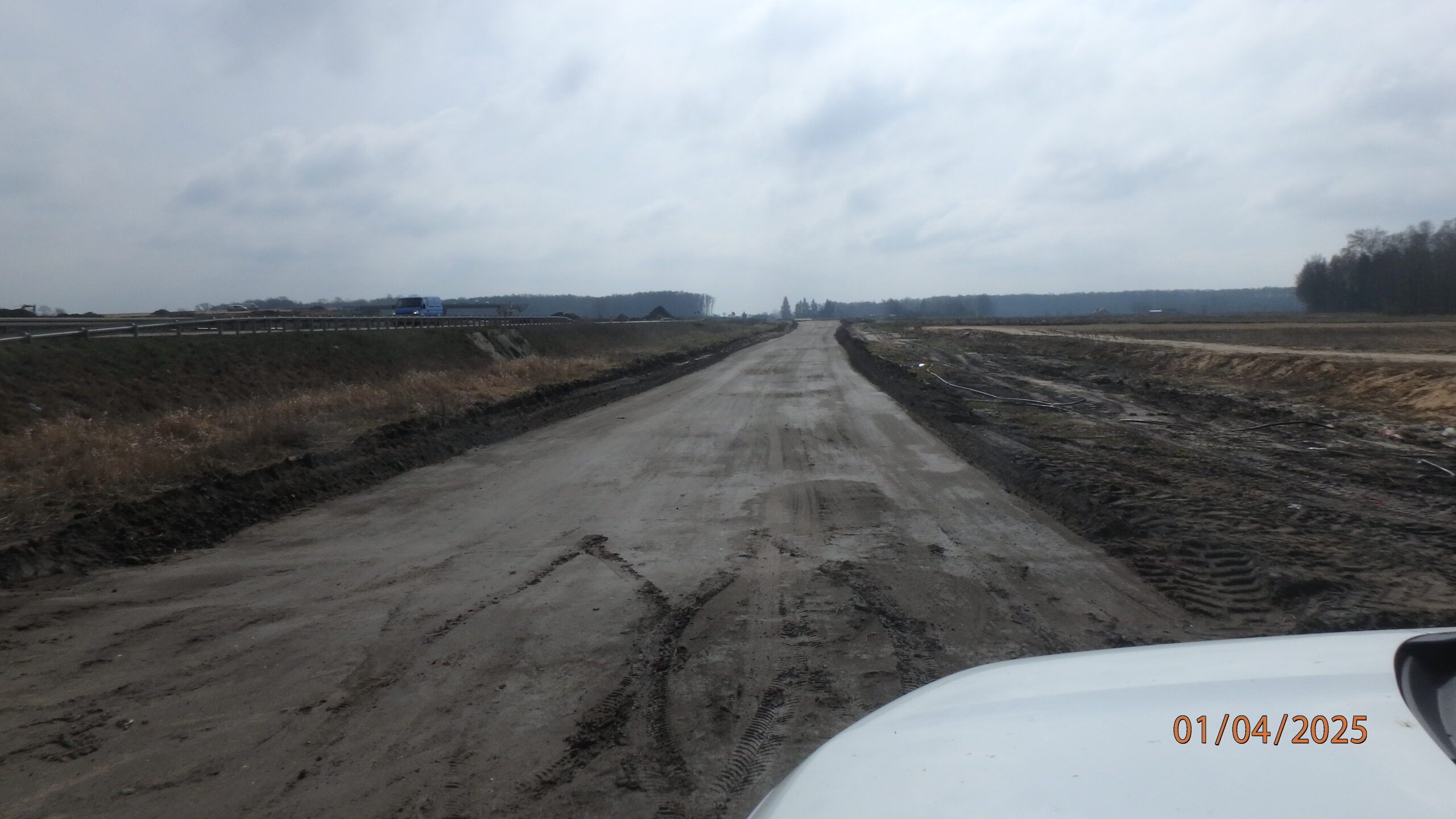

01.04.2025 596+900 DJ-P21 podłoże pod konstrukcję

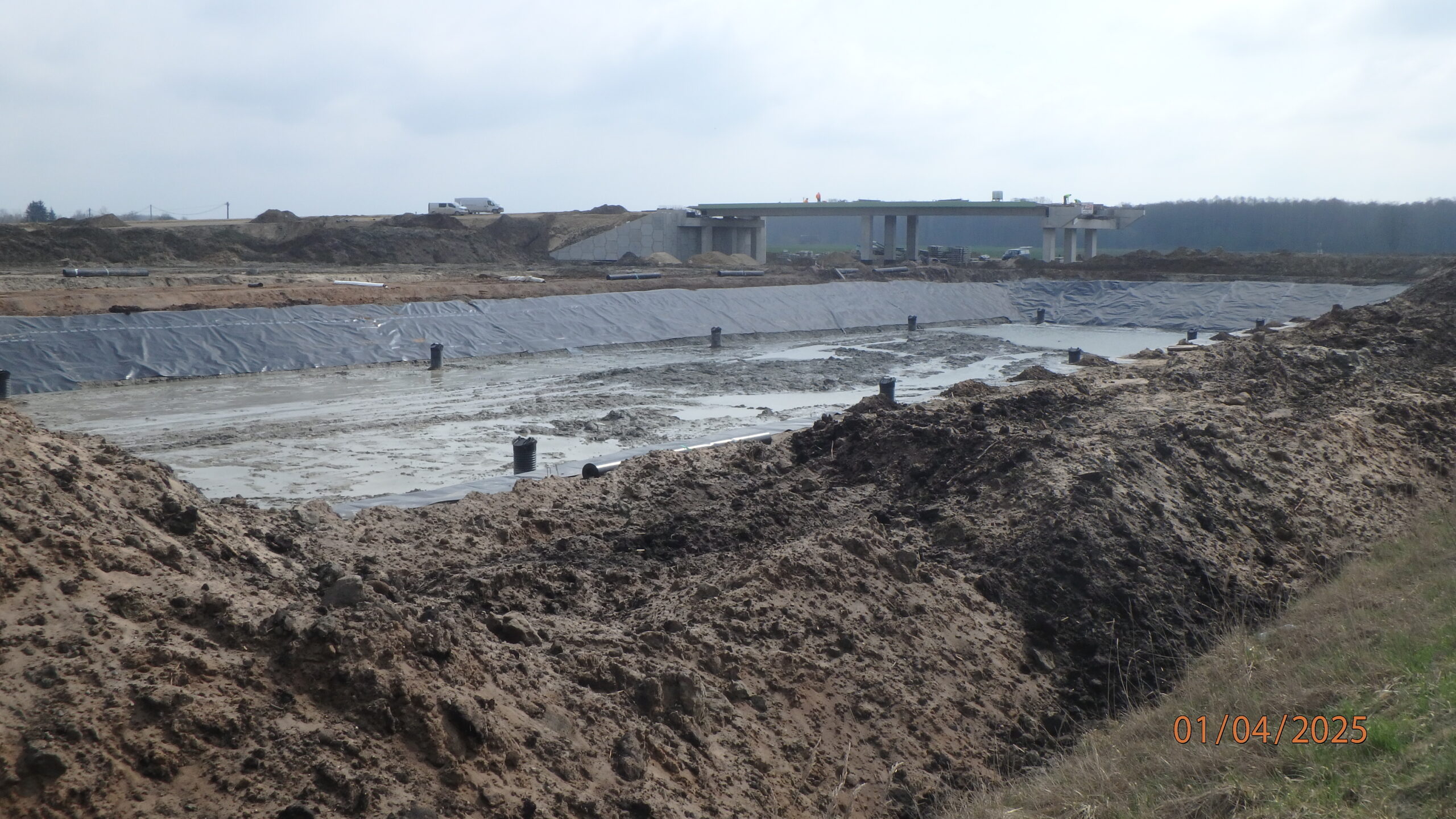

01.04.2025 597+100 ZBR-17 ( S-19 )

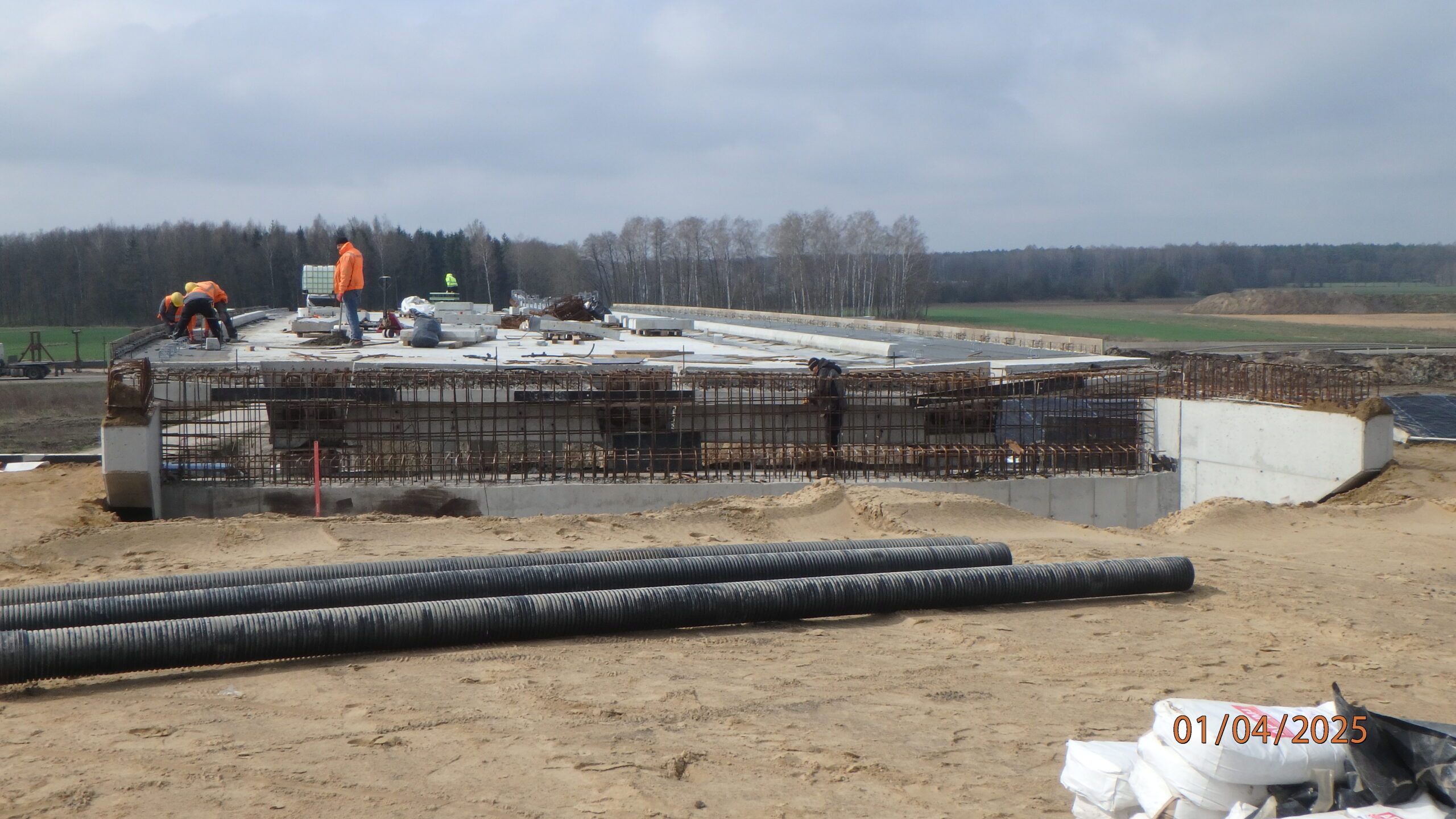

01.04.2025 597+300 WD-04 ustawianie krawężników

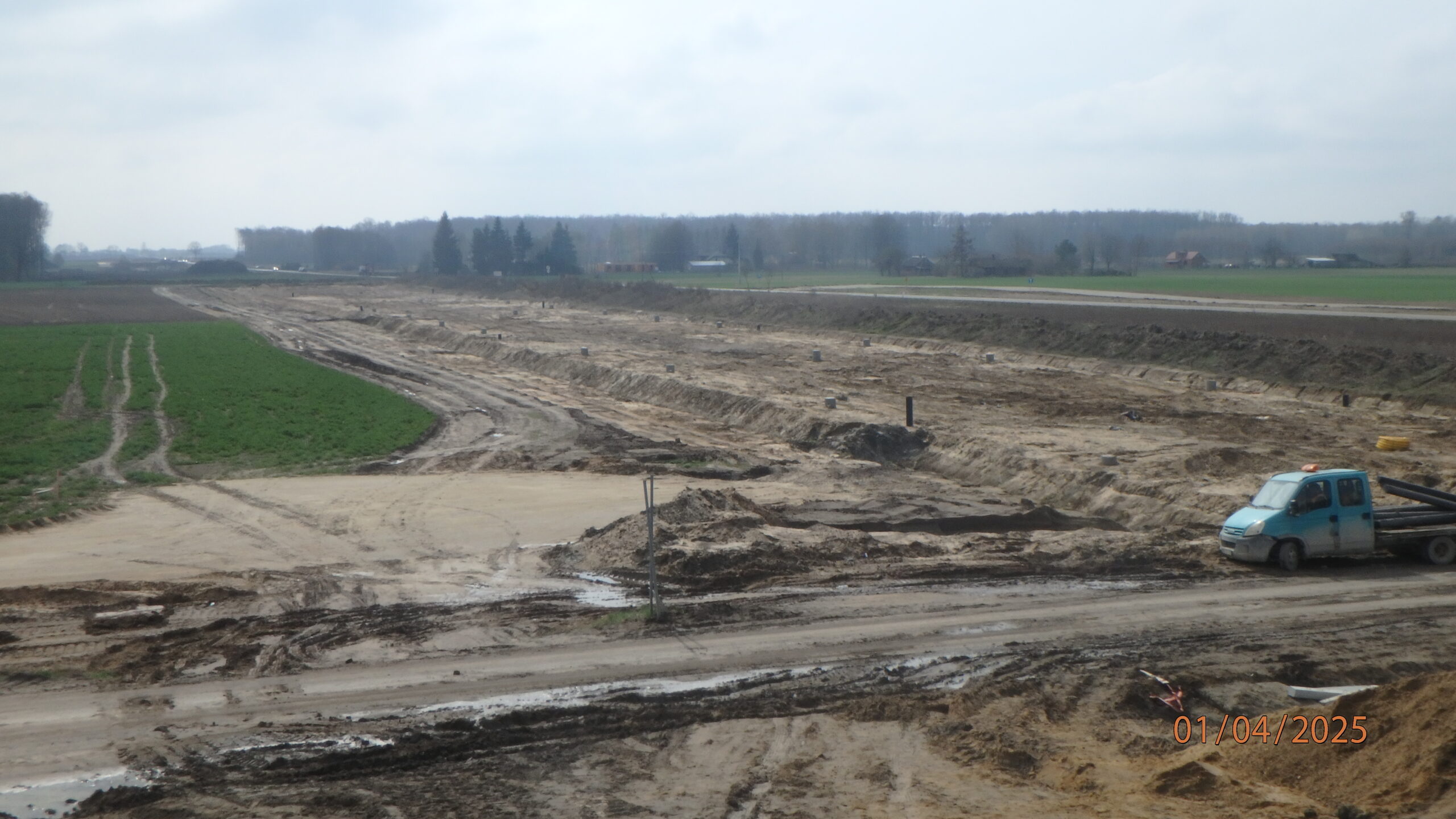

01.04.2025 597+310 roboty ziemne S-19

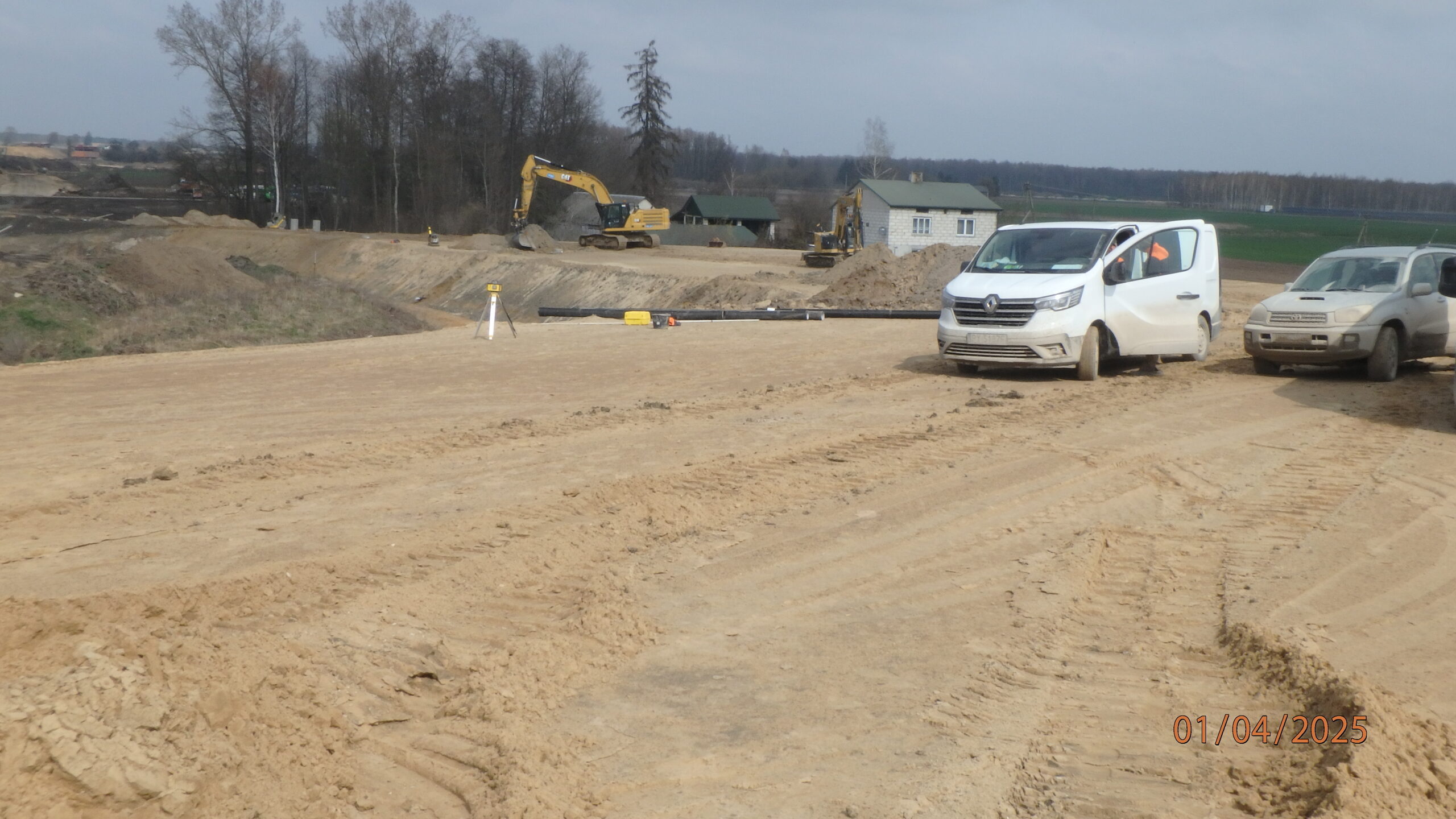

01.04.2025 597+320 DJ-P22 roboty ziemne
01.04.2025 597+350 DJ-P19 roboty ziemne

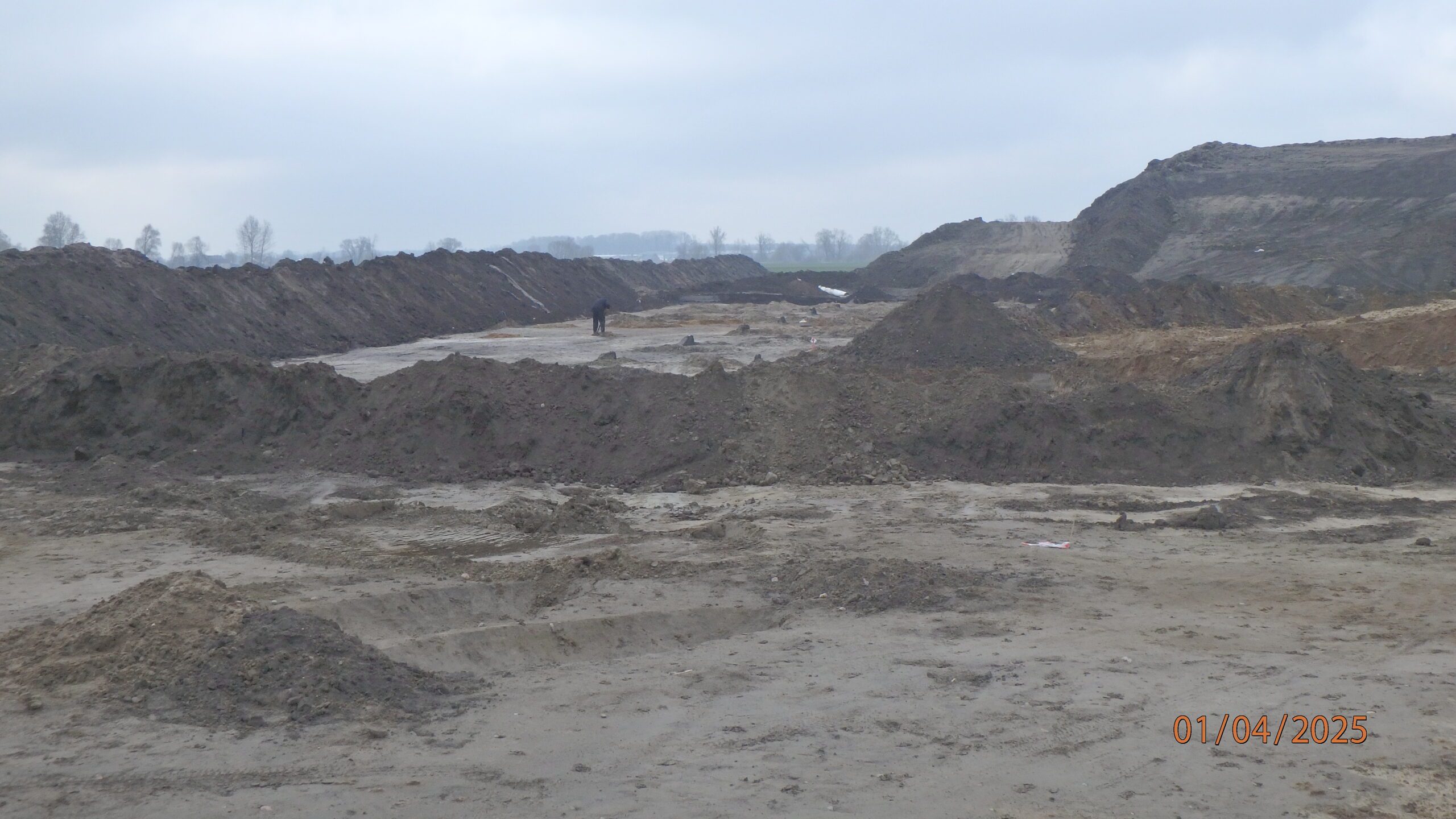

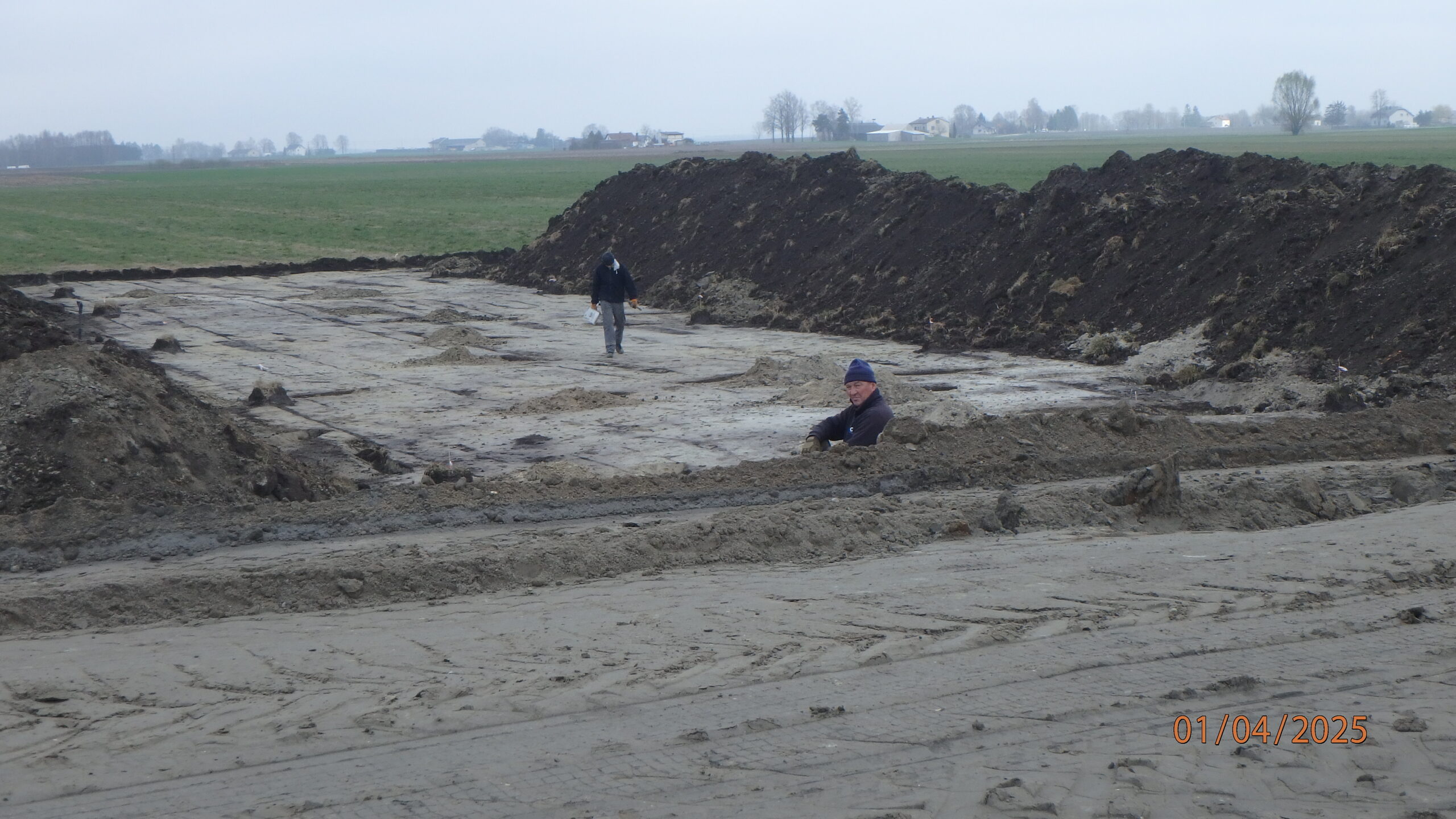

01.04.2025 581+500 Archeologia I
01.04.2025 581+600 Archeologia I

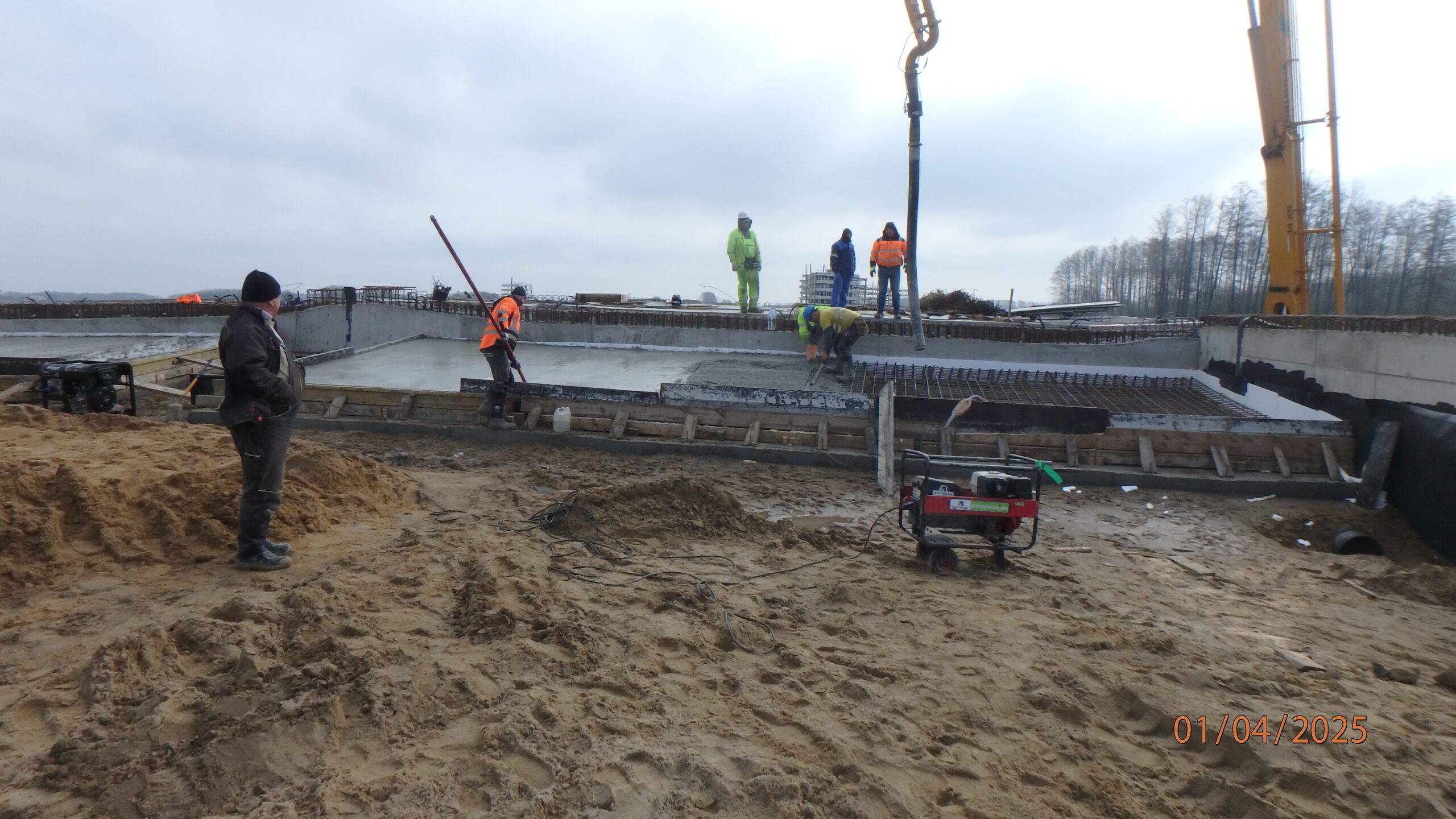

01.04.2025 588+600 PZDs-56A betonowanie płyt przejściowych
08.04.2025 580+400 DJ-L01 roboty konstrukcyjne
08.04.2025 581+500 Archeologia I
08.04.2025 581+700 DJ-L02 konstrukcja

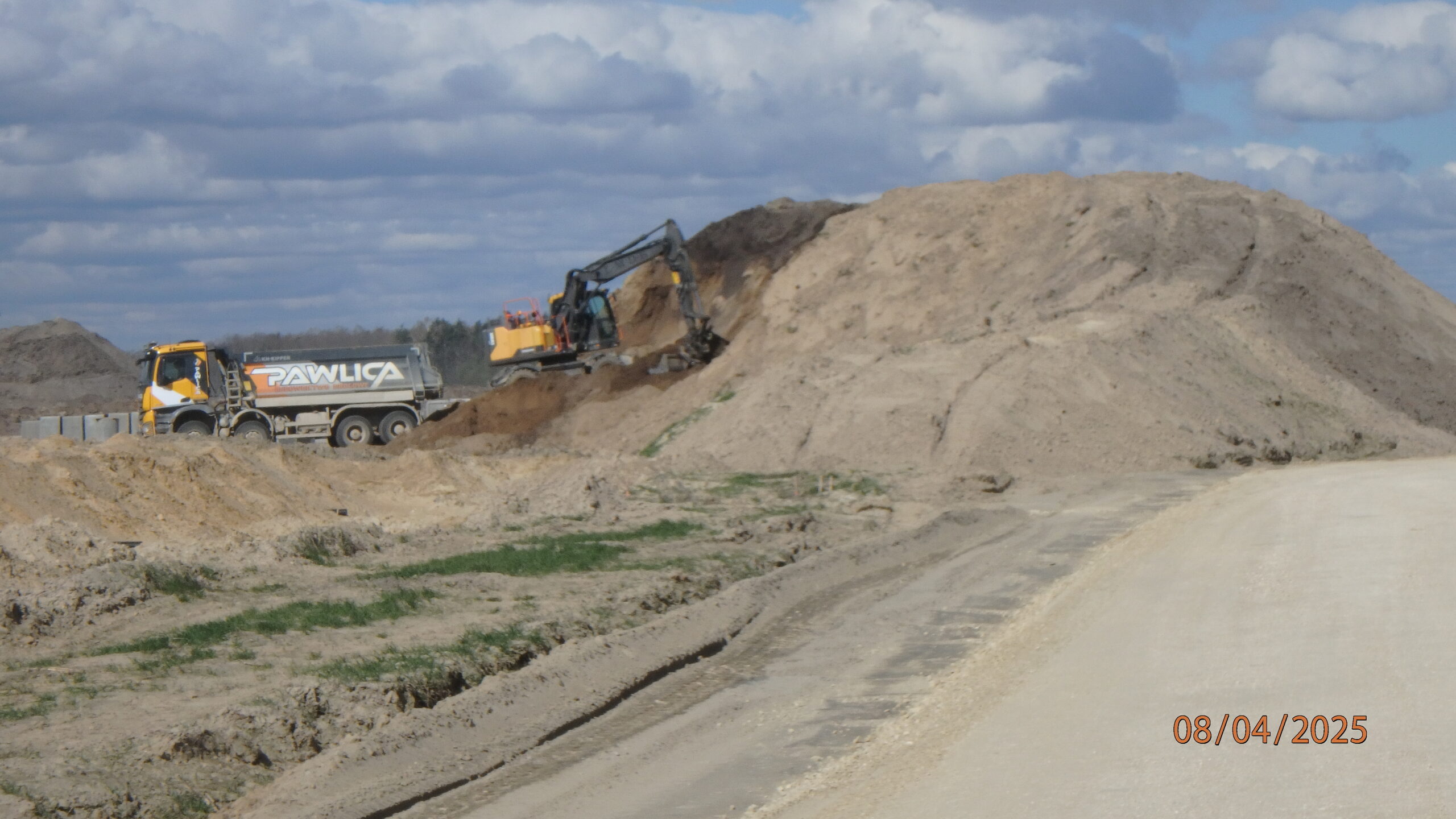

08.04.2025 582+100 usuwanie humusu
08.04.2025 582+200 DJ-L03 konstrukcja

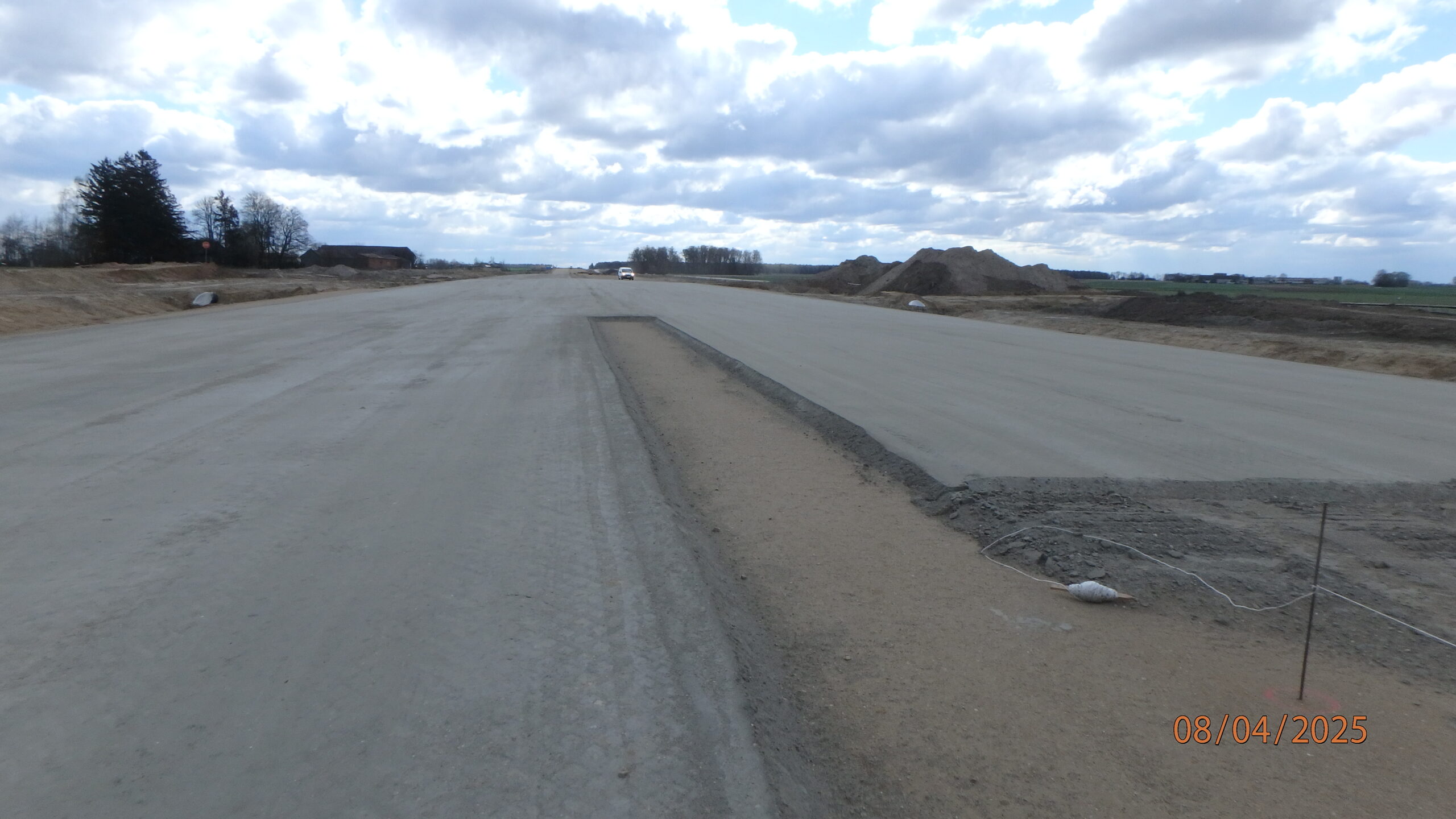

08.04.2025 582+800 ułożona warstwa C5

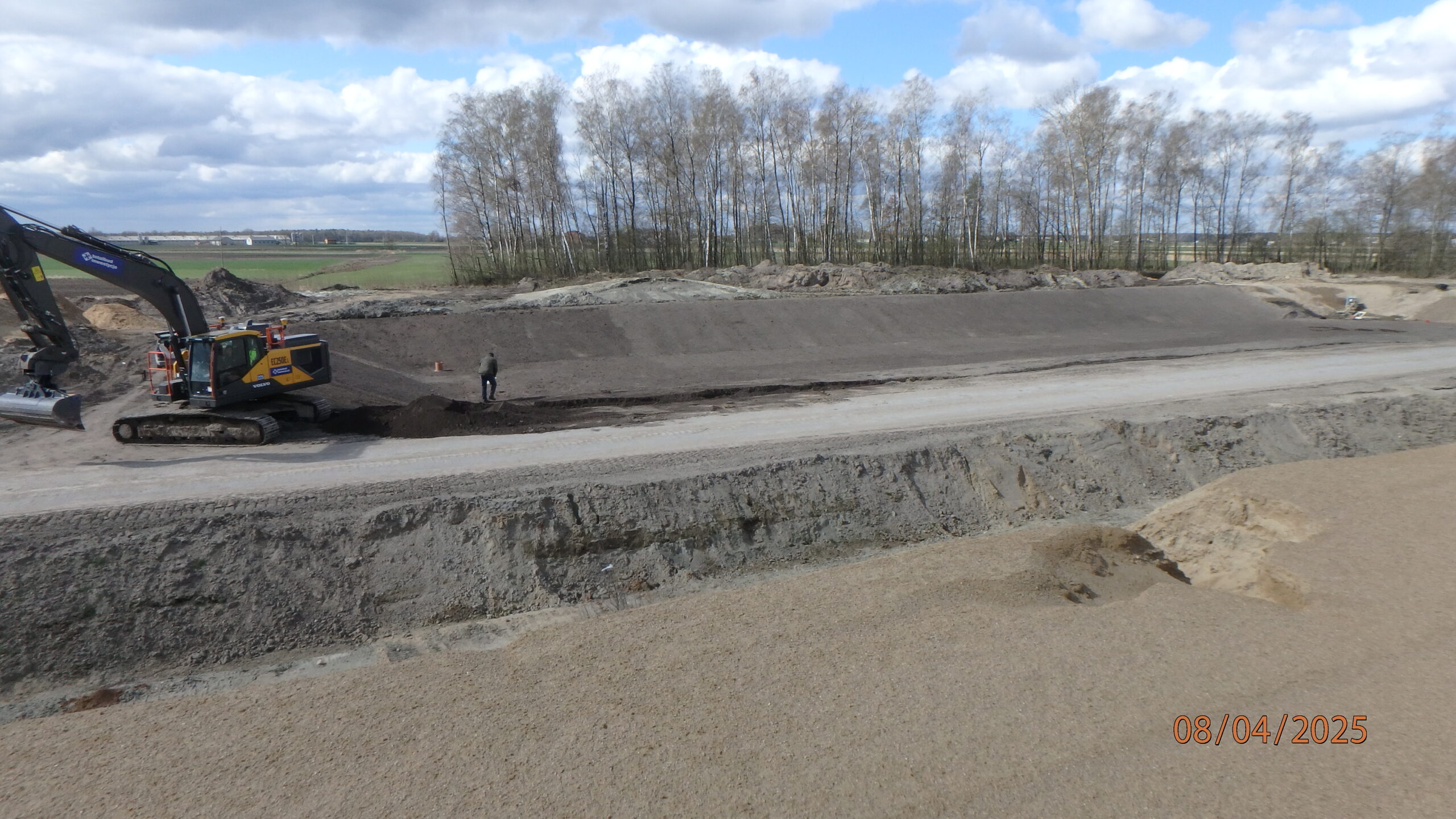

08.04.2025 583+770 ZBR 4 obsiewanie trawą
08.04.2025 583+950 WD-53A zasypka i ścianka zapleczna

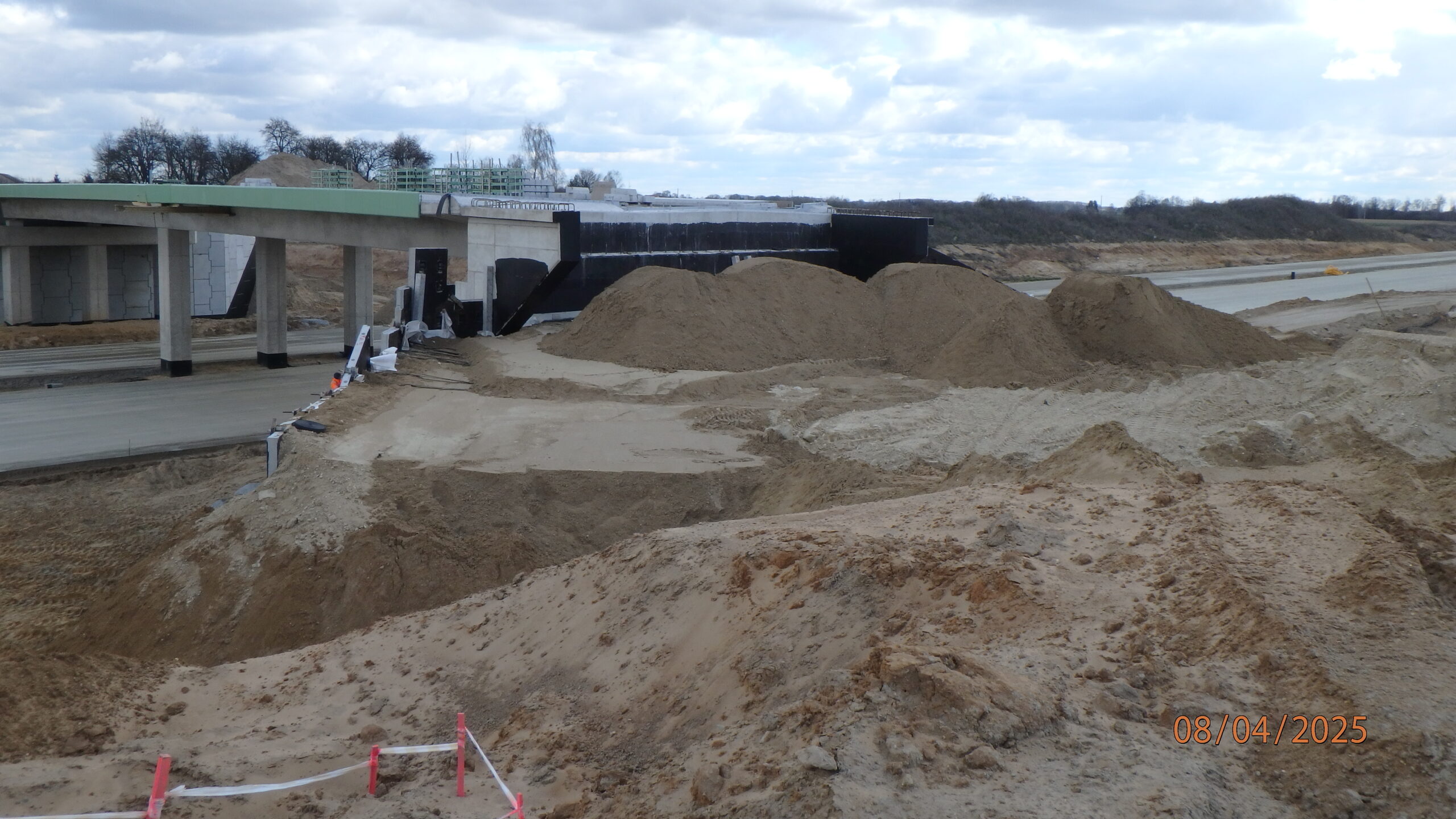

08.04.2025 584+700 WD-54 montaż ściany oporowej i zasypka

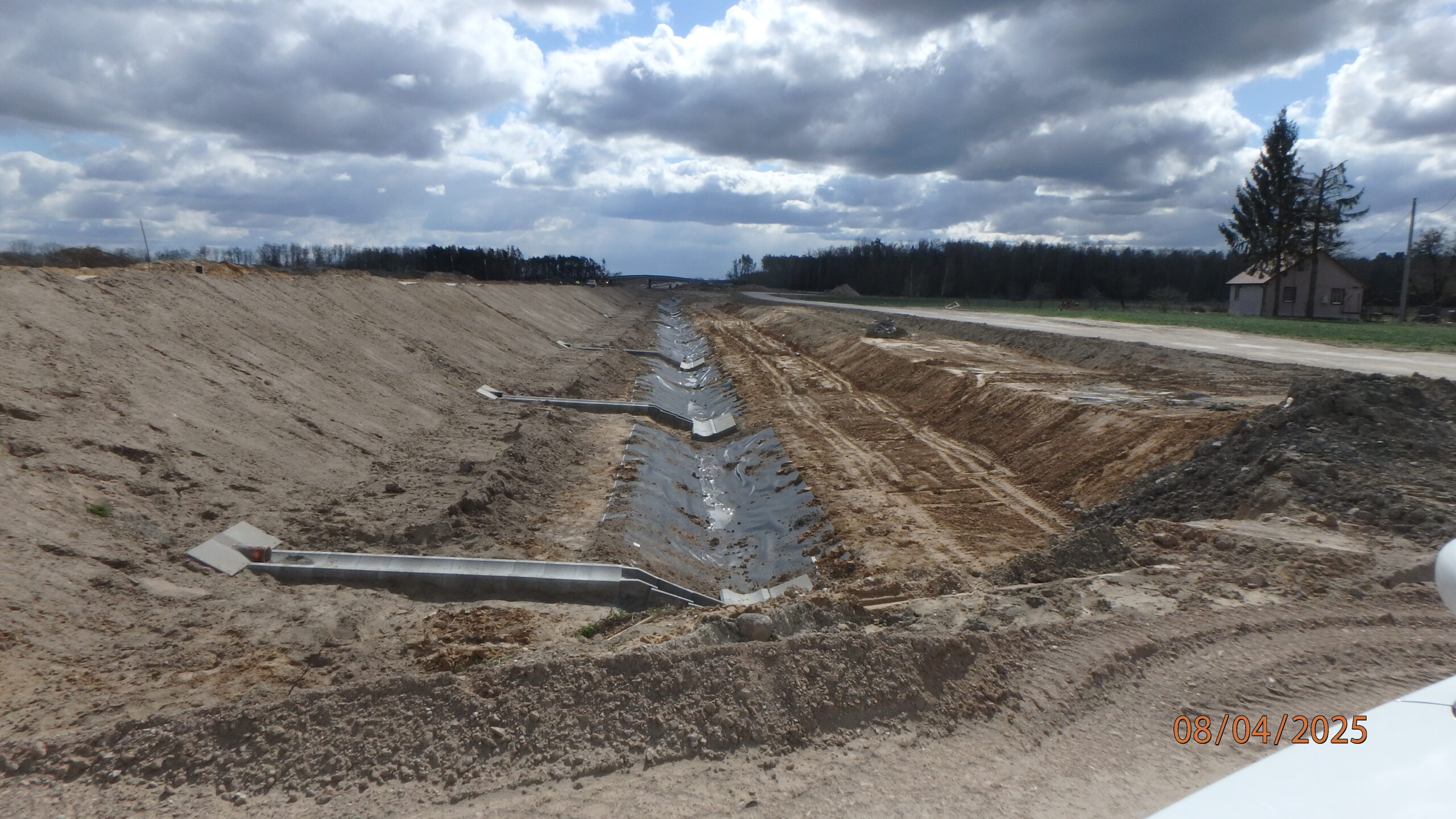

08.04.2025 585+400 str. prawa uszczelnienie rowu
08.04.2025 585+500 jezdnia lewa C8

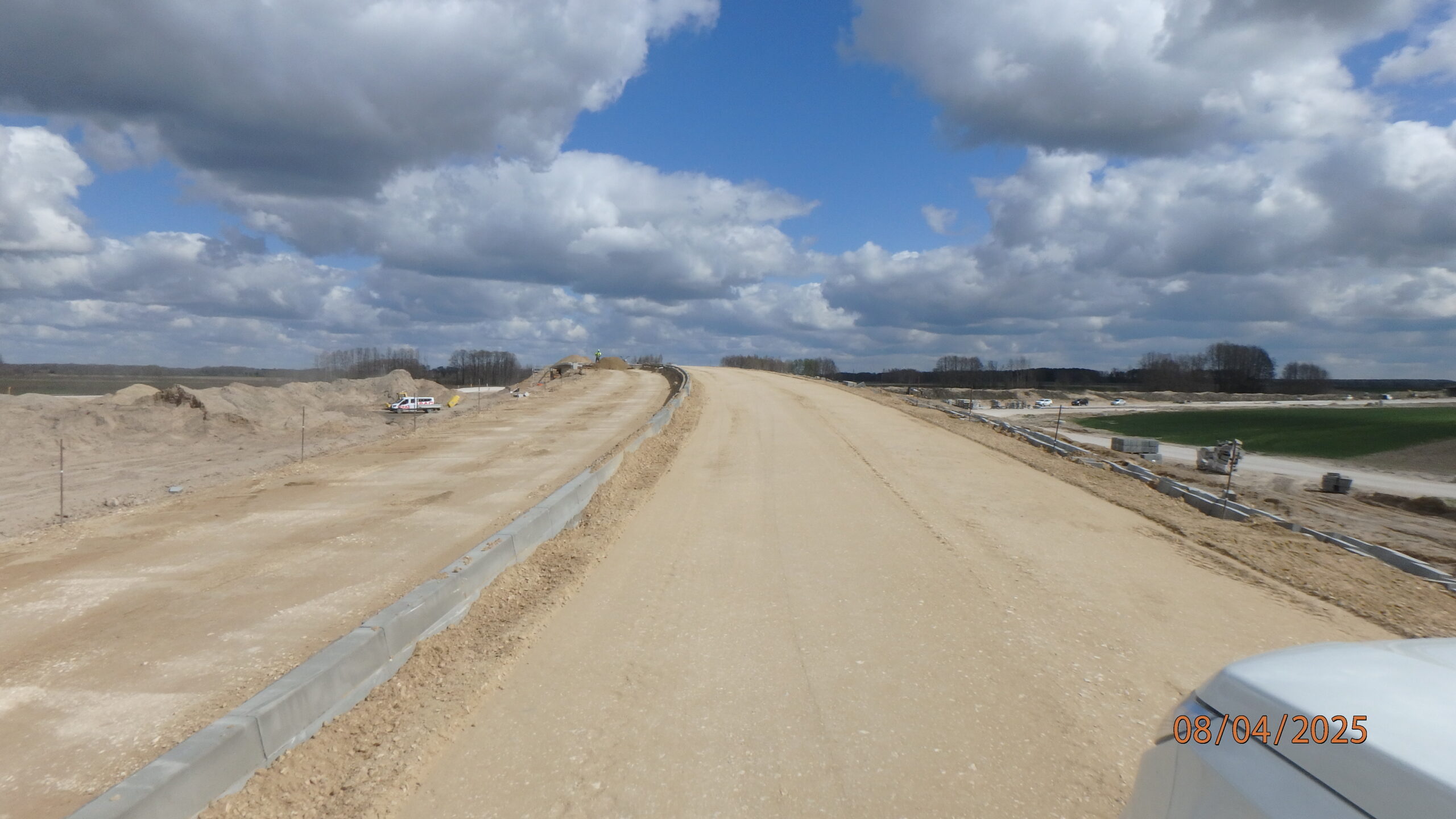

08.04.2025 588+100 DP 3667W str. południowa ułożone kruszywo
08.04.2025 588+600 PZDs 56A płyty przejściowe gotowe do zasypki
08.04.2025 588+700 układanie C5
08.04.2025 590+040 ZBR-08 wykop

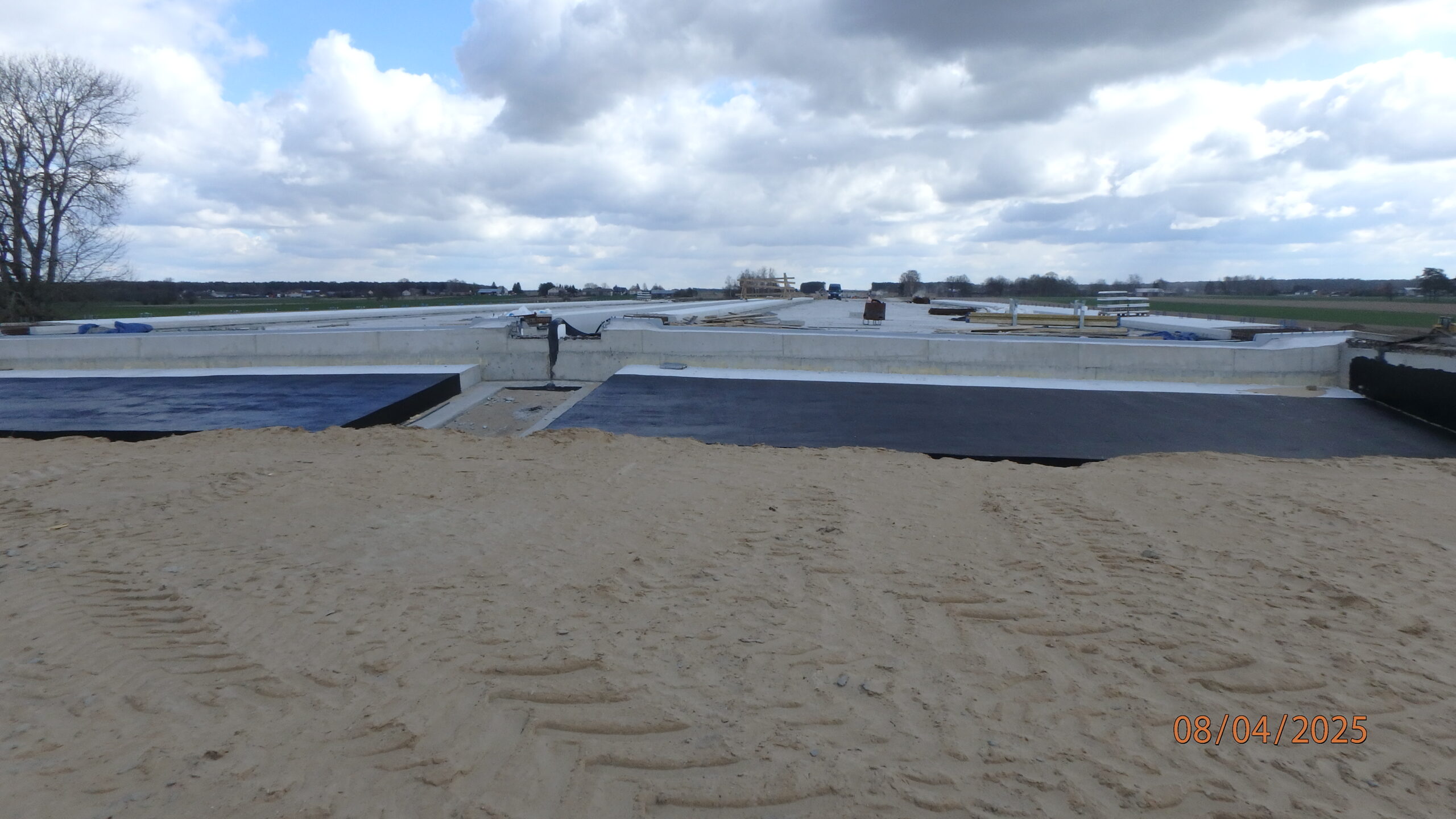

08.04.2025 592+300 MA 59 izolacja płyt przejściowych
08.04.2025 592+900 GWN ( w miejscu wymiany gruntu )

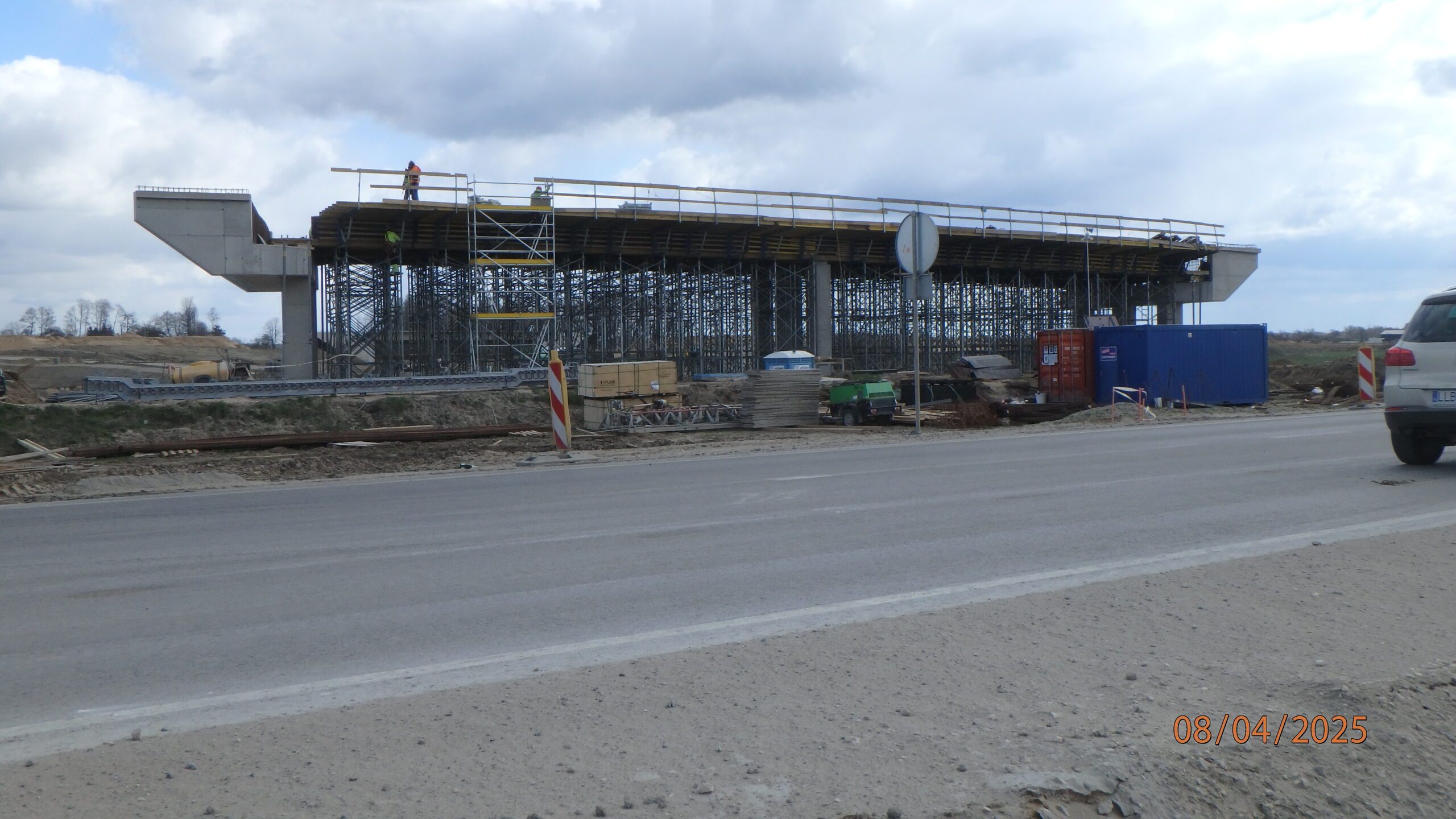

08.04.2025 596+700 WD-65 szalowanie ustroju nośnego

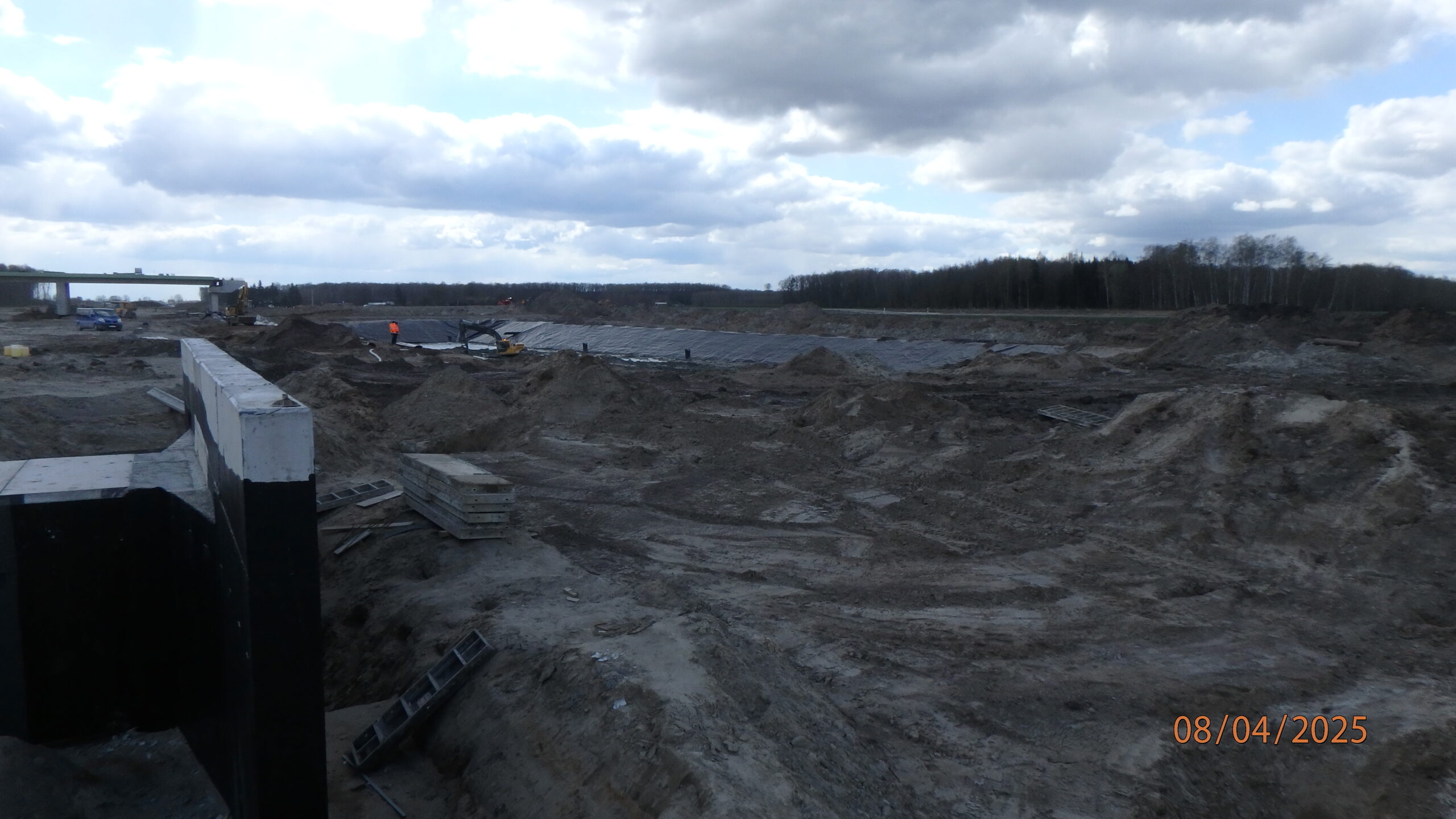

08.04.2025 597+150 ZBR-17 kształtowanie dna
08.04.2025 597+200 PZM 7L betonowanie

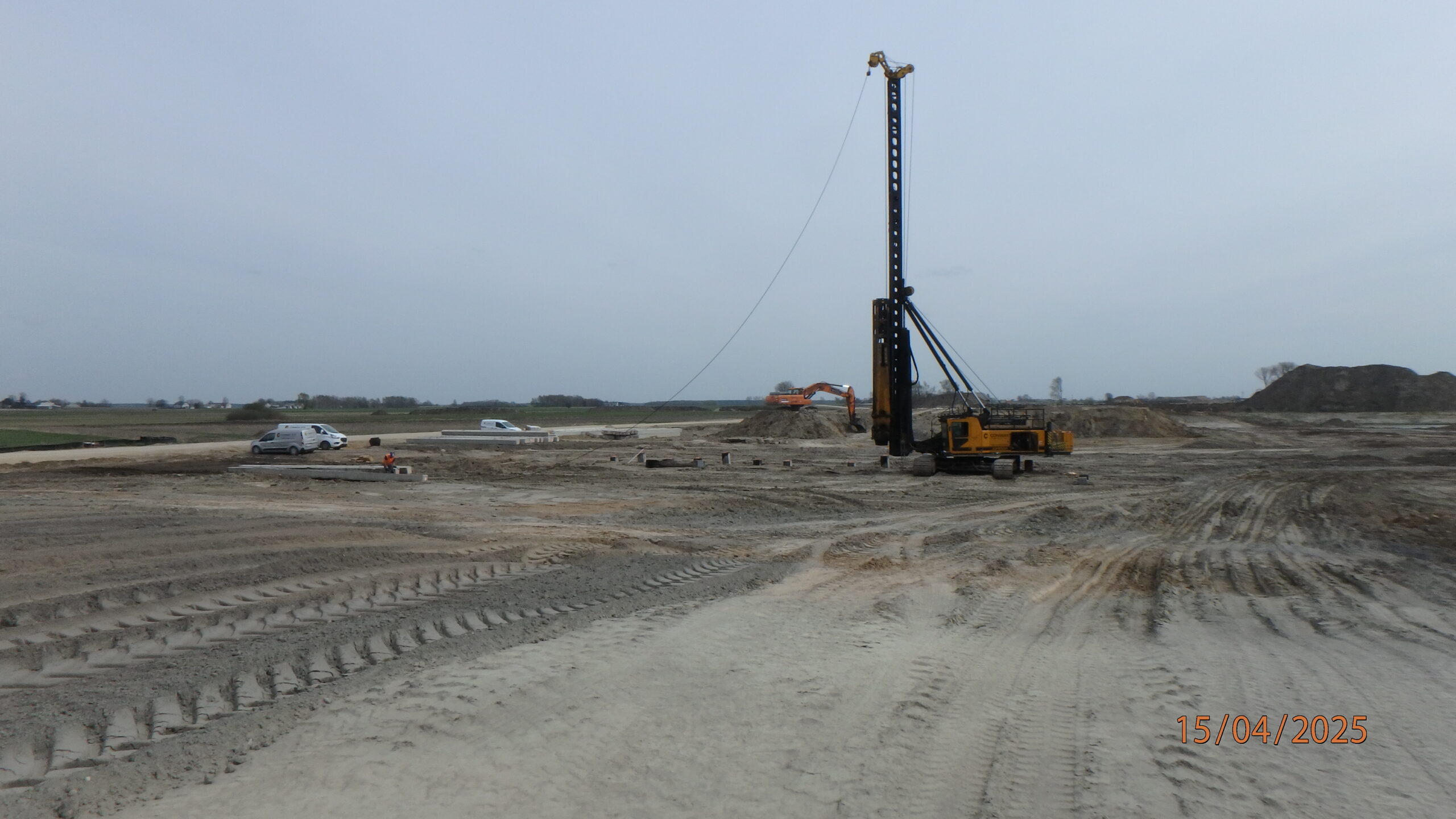

15.04.2025 581+350 PZDs-51A palowanie pod fundamenty podpór
15.04.2025 581+600 WD-52 przygotowania pod fundamentowanie

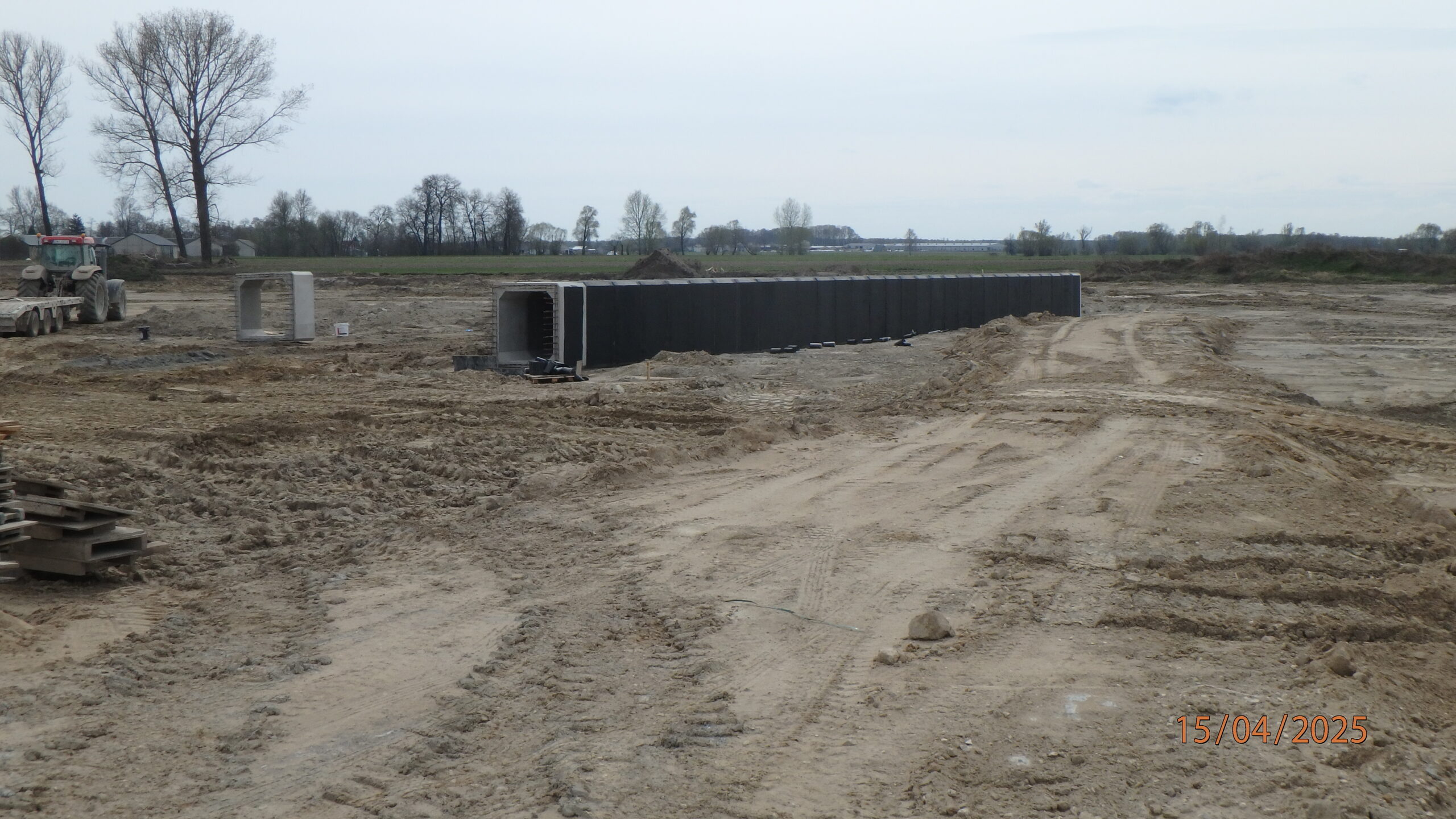

15.04.2025 581+700 PP 47 montaż prefabrykatów
15.04.2025 583+200 uszczelnienie rowu str. prawa

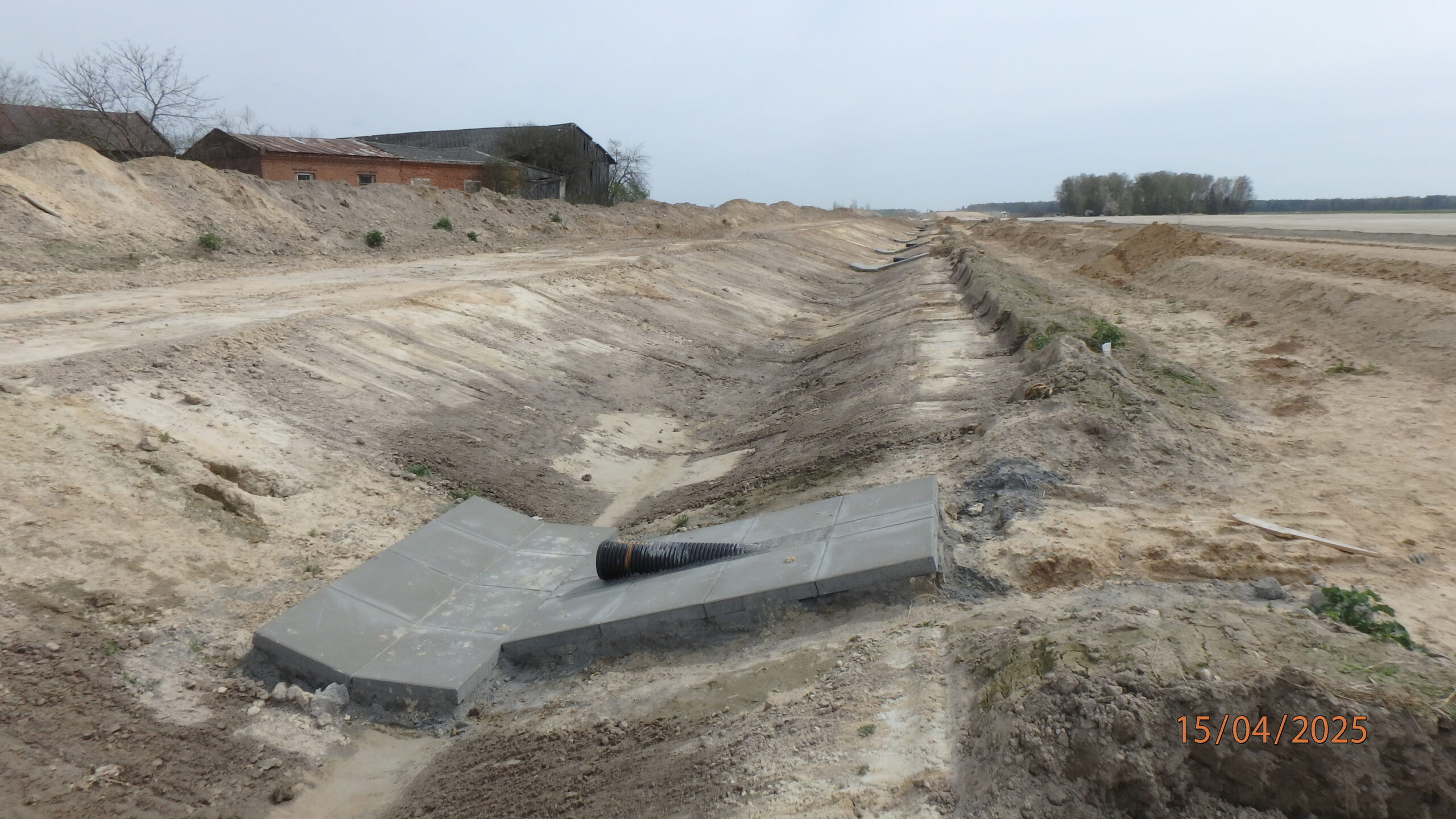

15.04.2025 583+250 umocnienie wylotów przykanalików str. lewa

15.04.2025 583+900 uciąglenie nasypu
15.04.2025 589+290 DP 2050W ustawianie korytek ściekowych

15.04.2025 589+300 WD-57 montaż desek gzymsowych
15.04.2025 590+040 ZBR-08 wykop
15.04.2025 591+300 DG 361326W roboty ziemne str. południowa

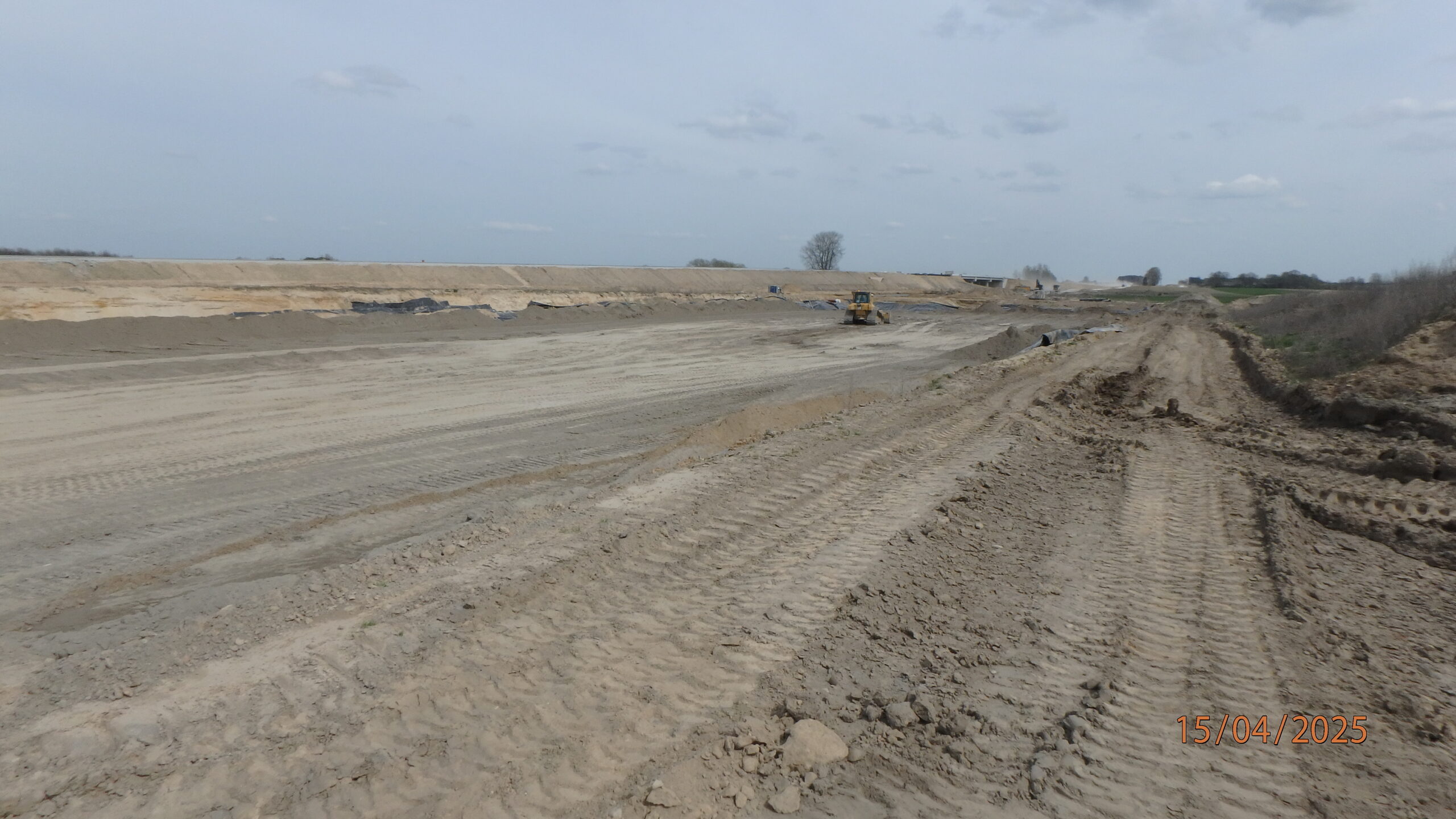

15.04.2025 591+990 ZBR-09 kształtowanie dna i skarp

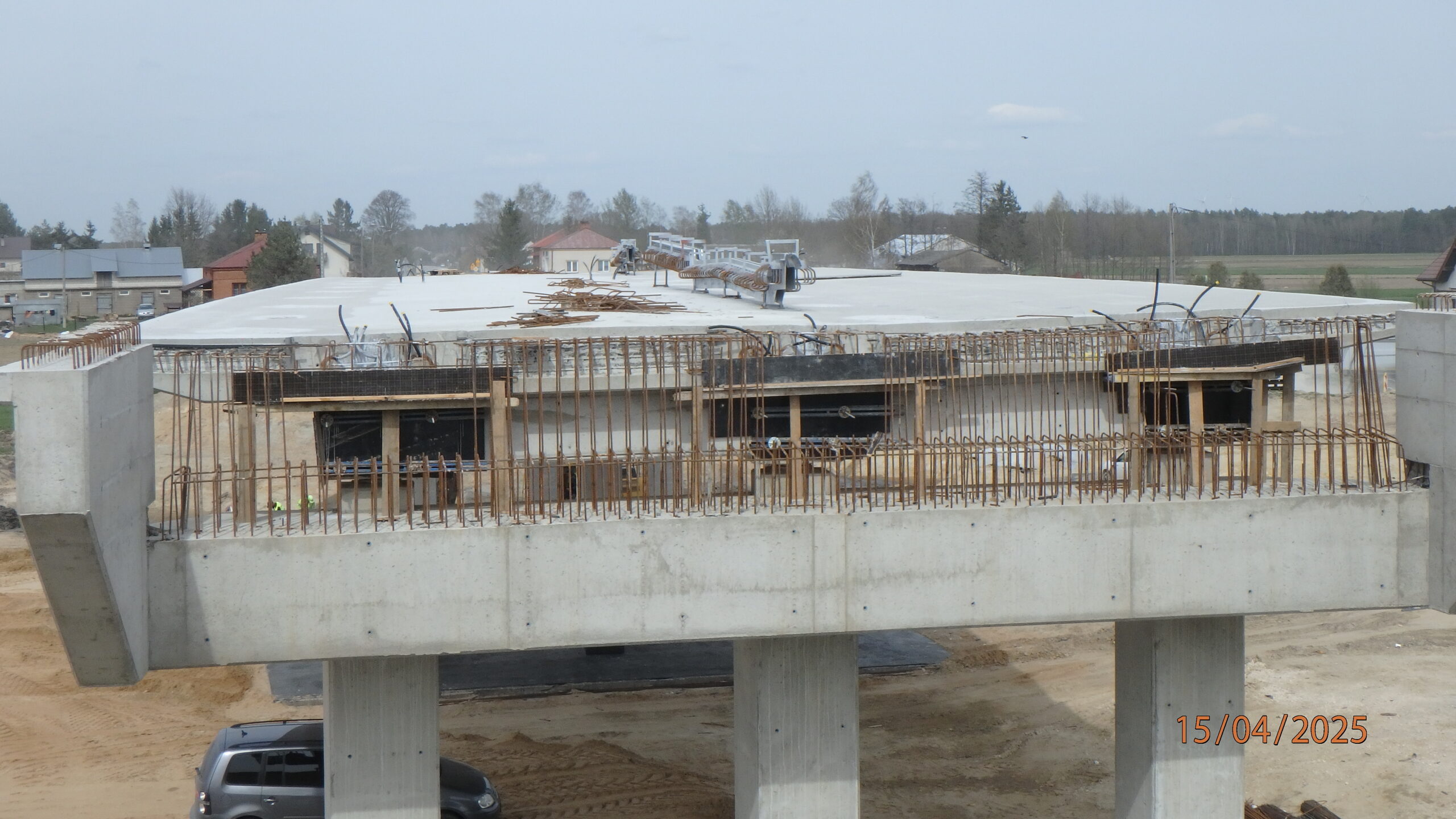

15.04.2025 593+300 WD-60 przygotowania do montażu dylatacji
15.04.2025 593+500 wykonywanie pali pod słupy ekranów akustycznych
15.04.2025 596+700 WD-65 zbrojenie ustroju nośnego

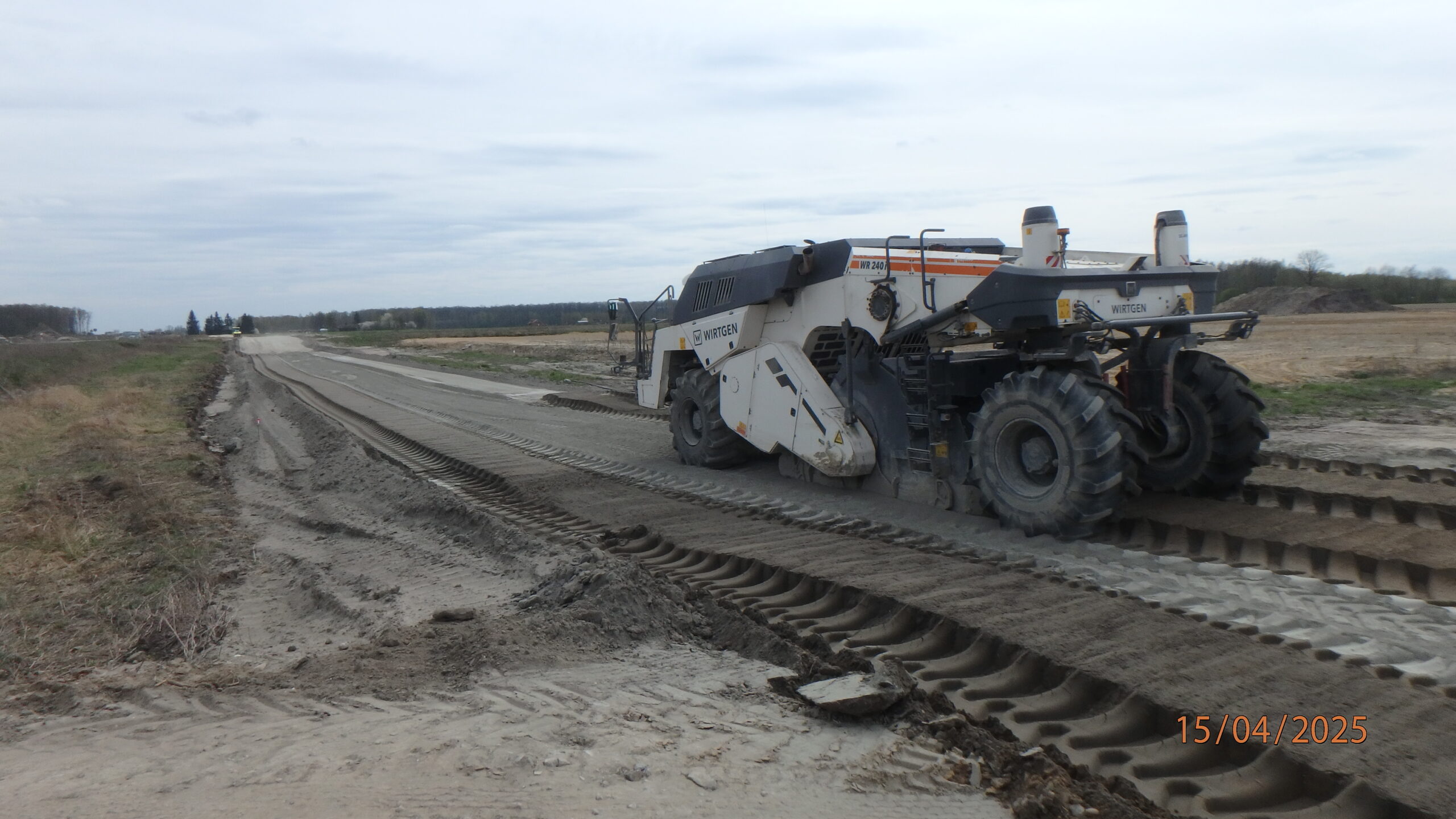

15.04.2025 596+900 roboty ziemne na objeździe DK 19

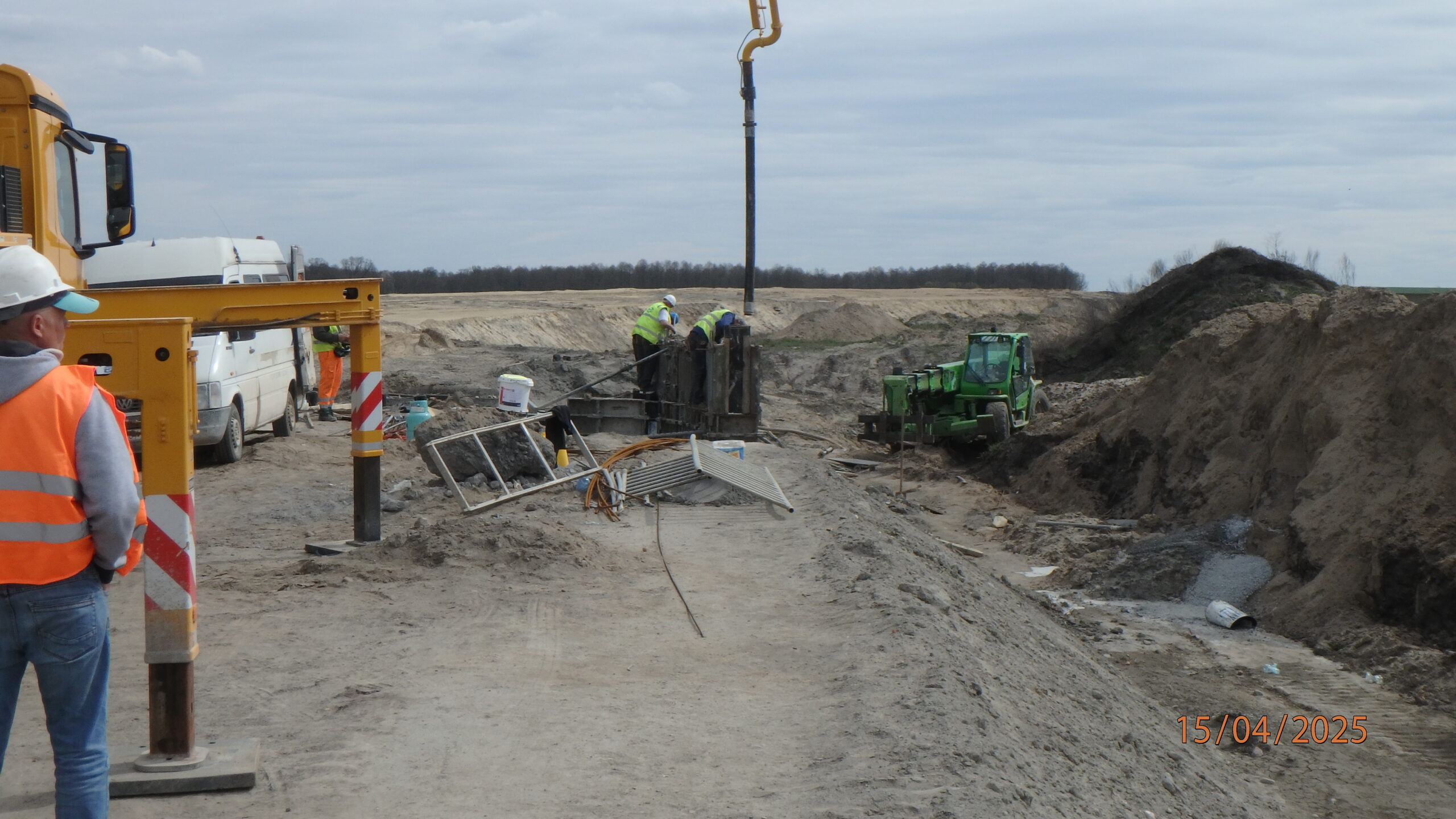

15.04.2025 597+150 PZM-P7L betonowanie skrzydełka
15.04.2025 580+300 PZDd-51 przygotowania do palowania

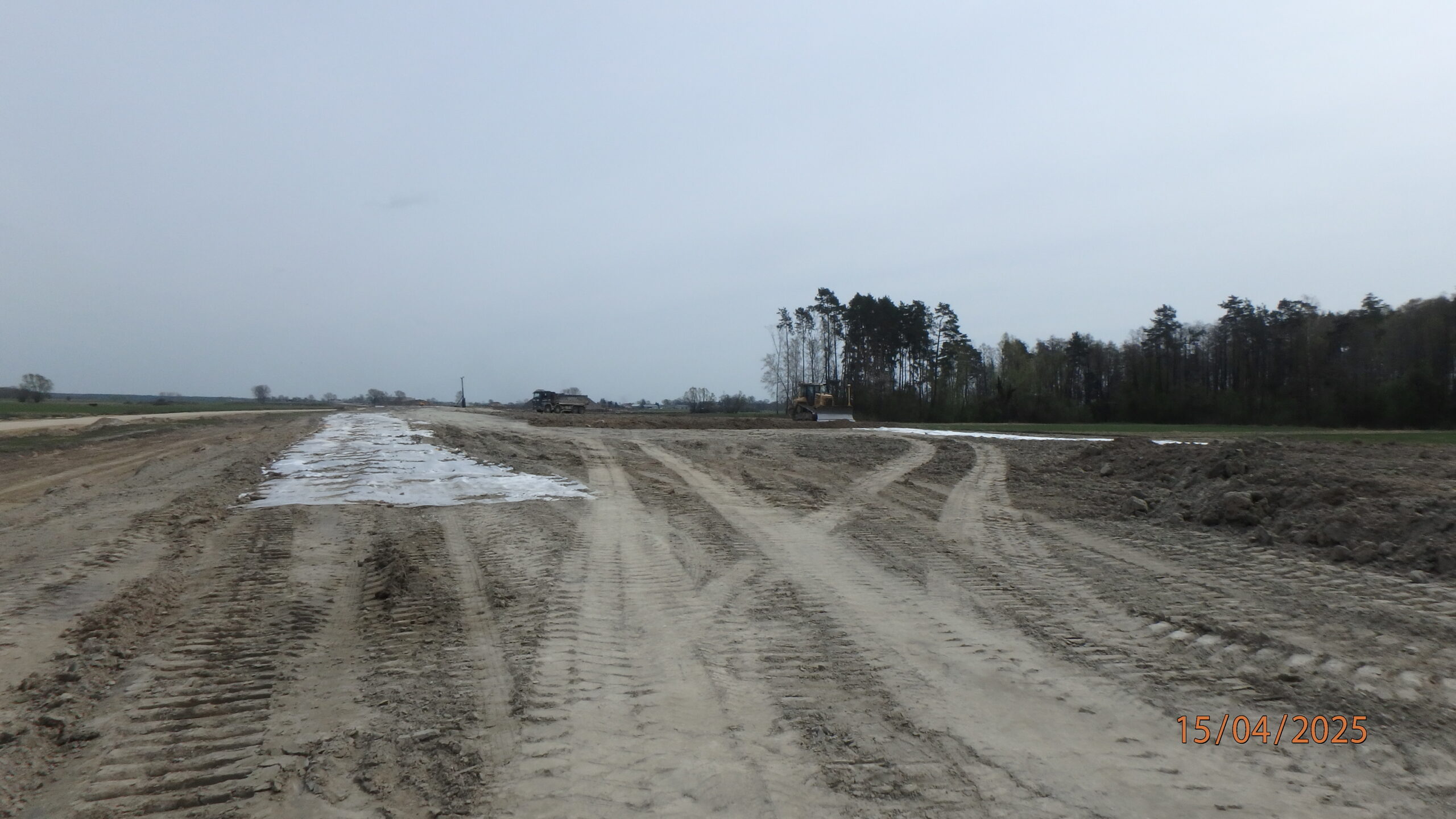

15.04.2025 580+500 roboty ziemne
15.04.2025 597+200 ZBR-17 umacnianie dna i skarp
15.04.2025 597+300 WD-04 zbrojenie kap chodnikowych

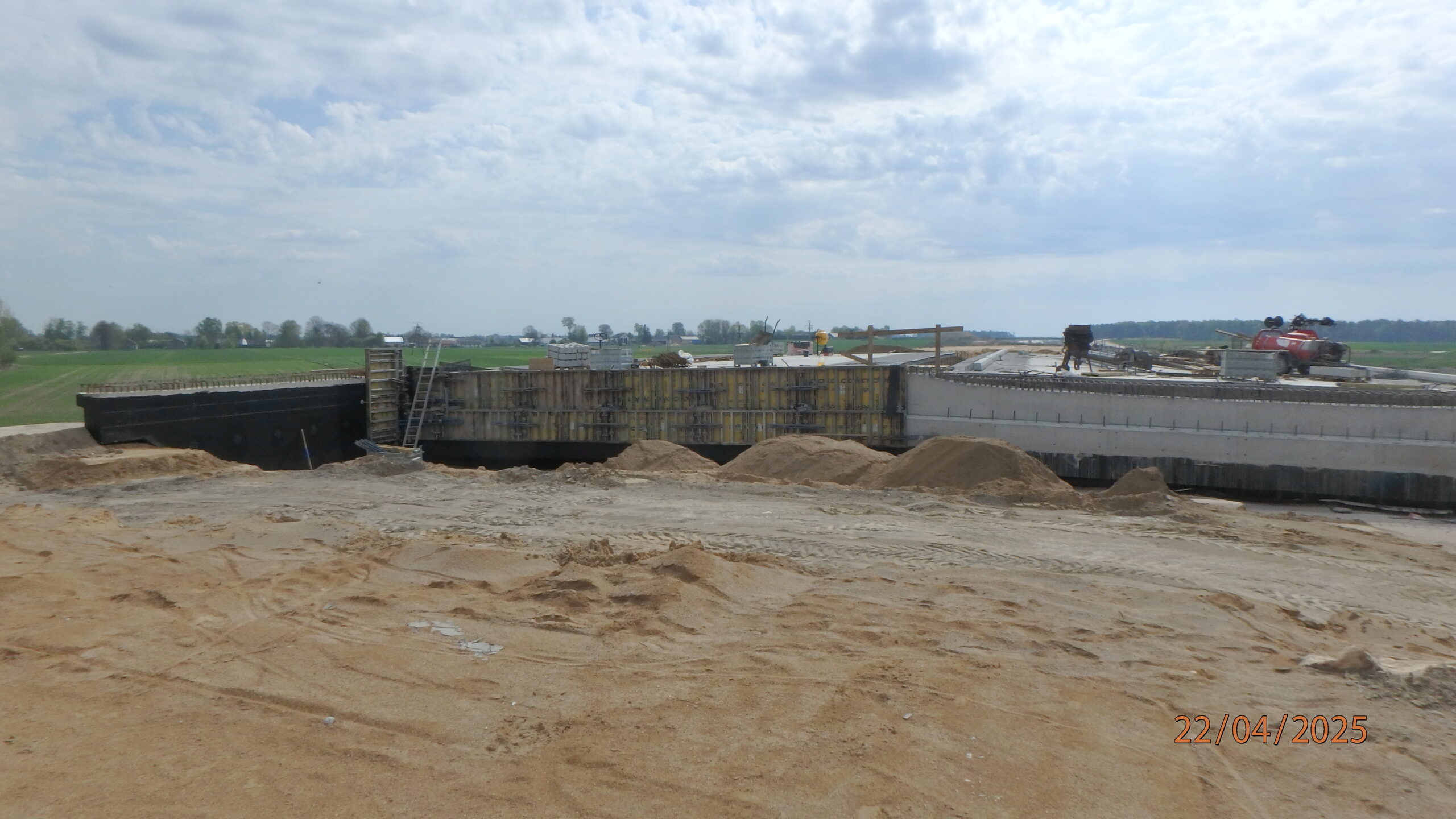

22.04.2025 583+950 WD-53A ścianka zapleczna gotowa do betonowania

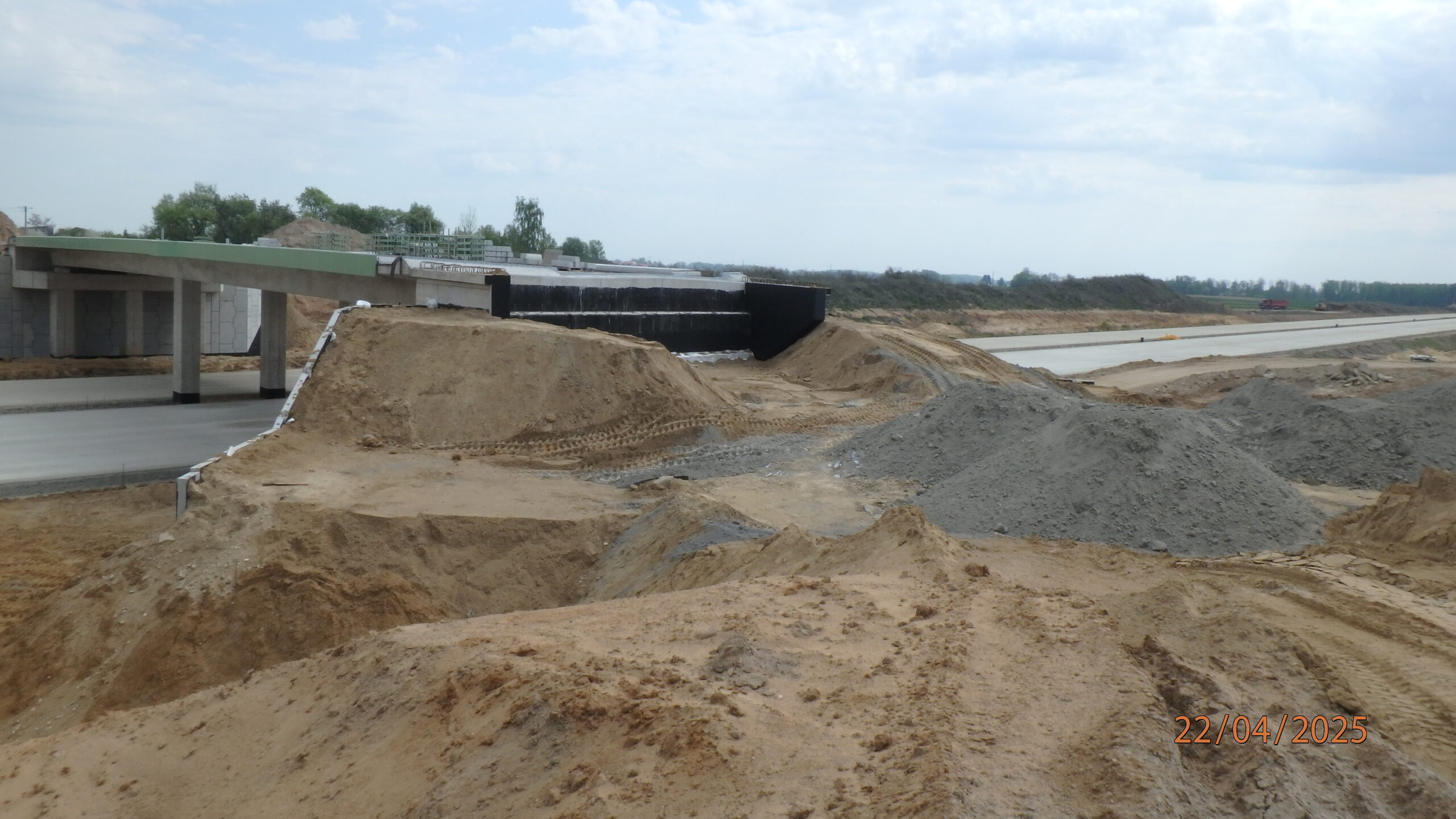

22.04.2025 584+700 WD-54 zasypka przyczółka i ściany oporowej

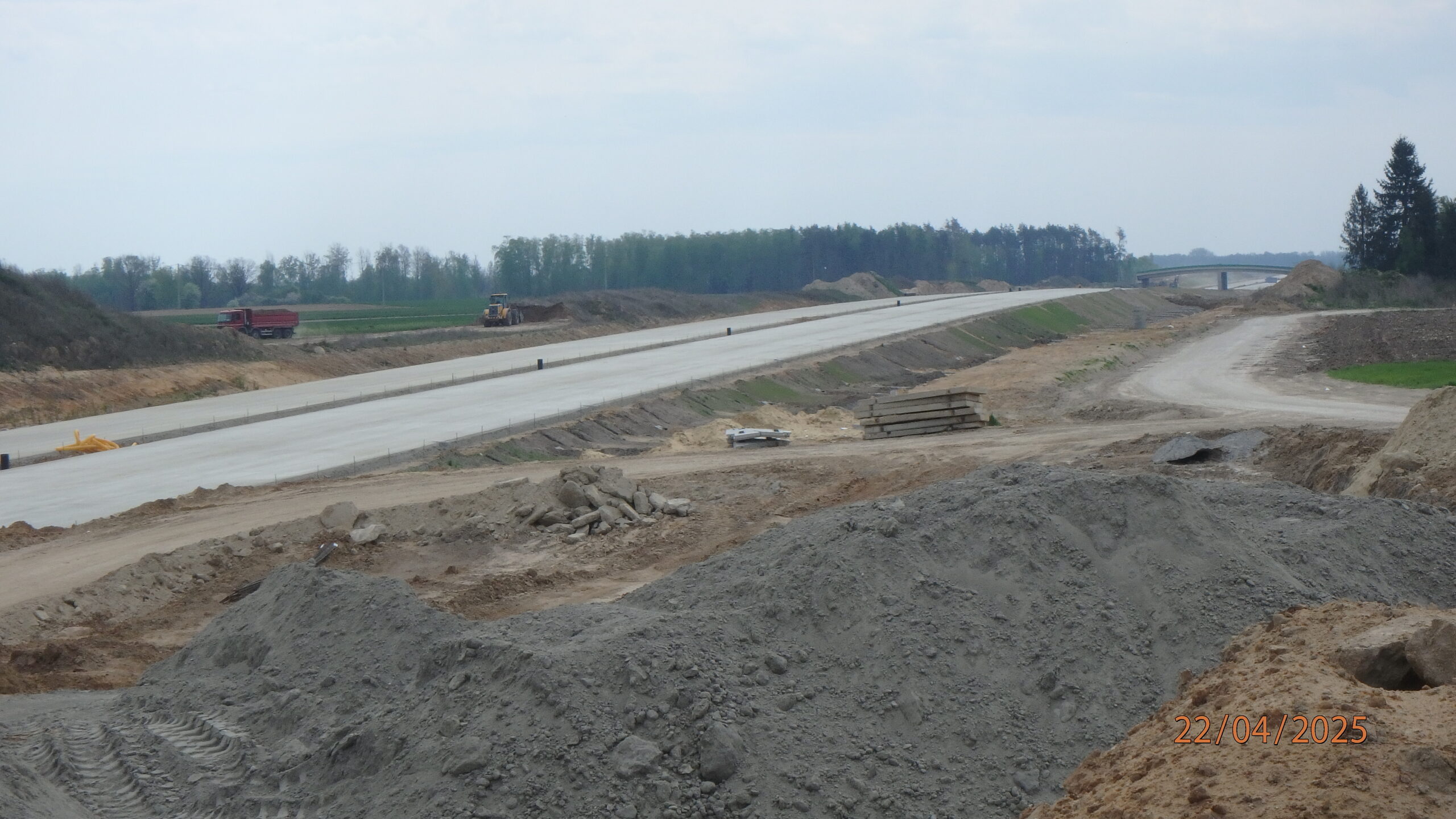

22.04.2025 584+900 ułożone C8

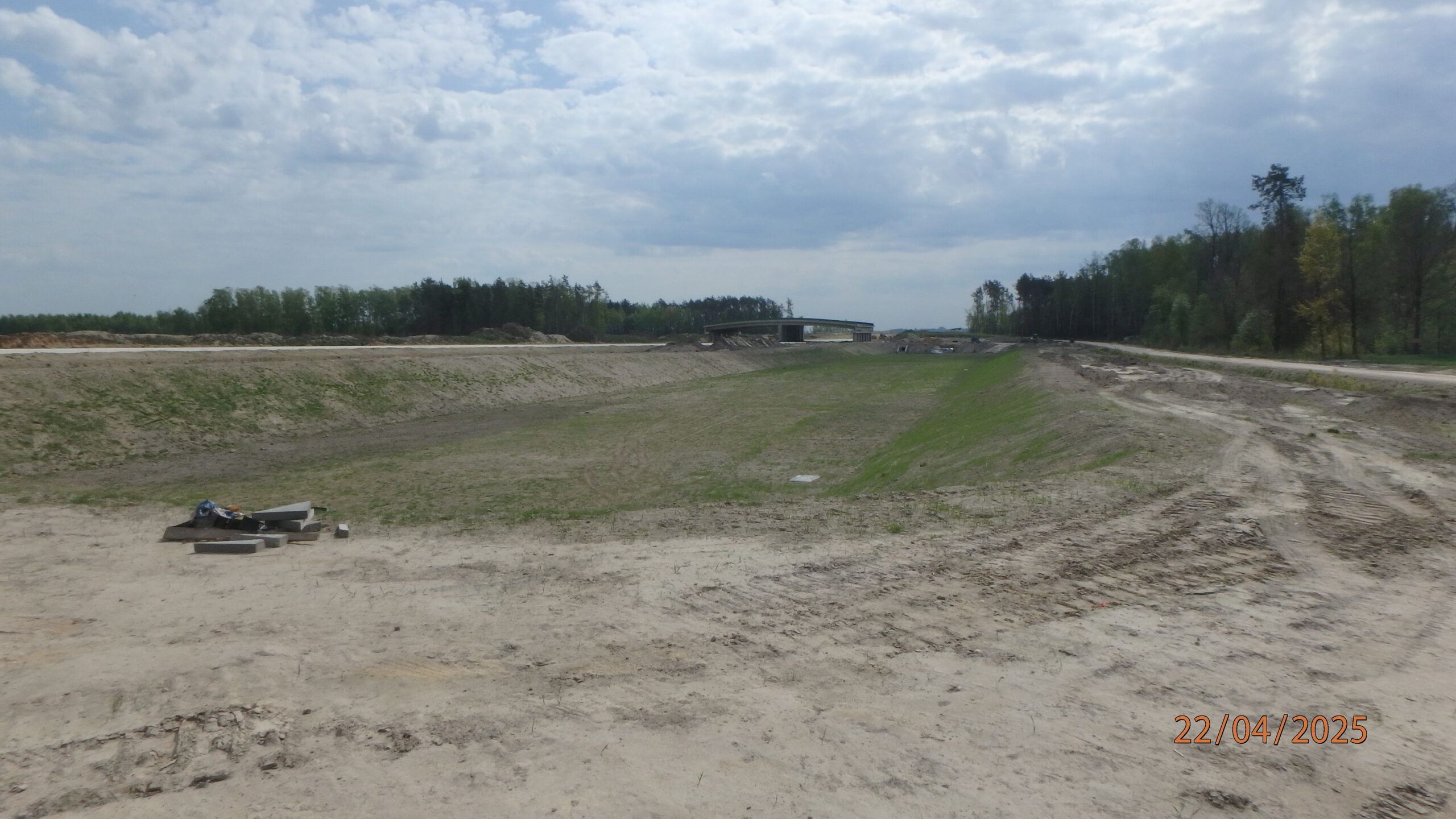

22.04.2025 585+700 ZBR-06 już się zieleni

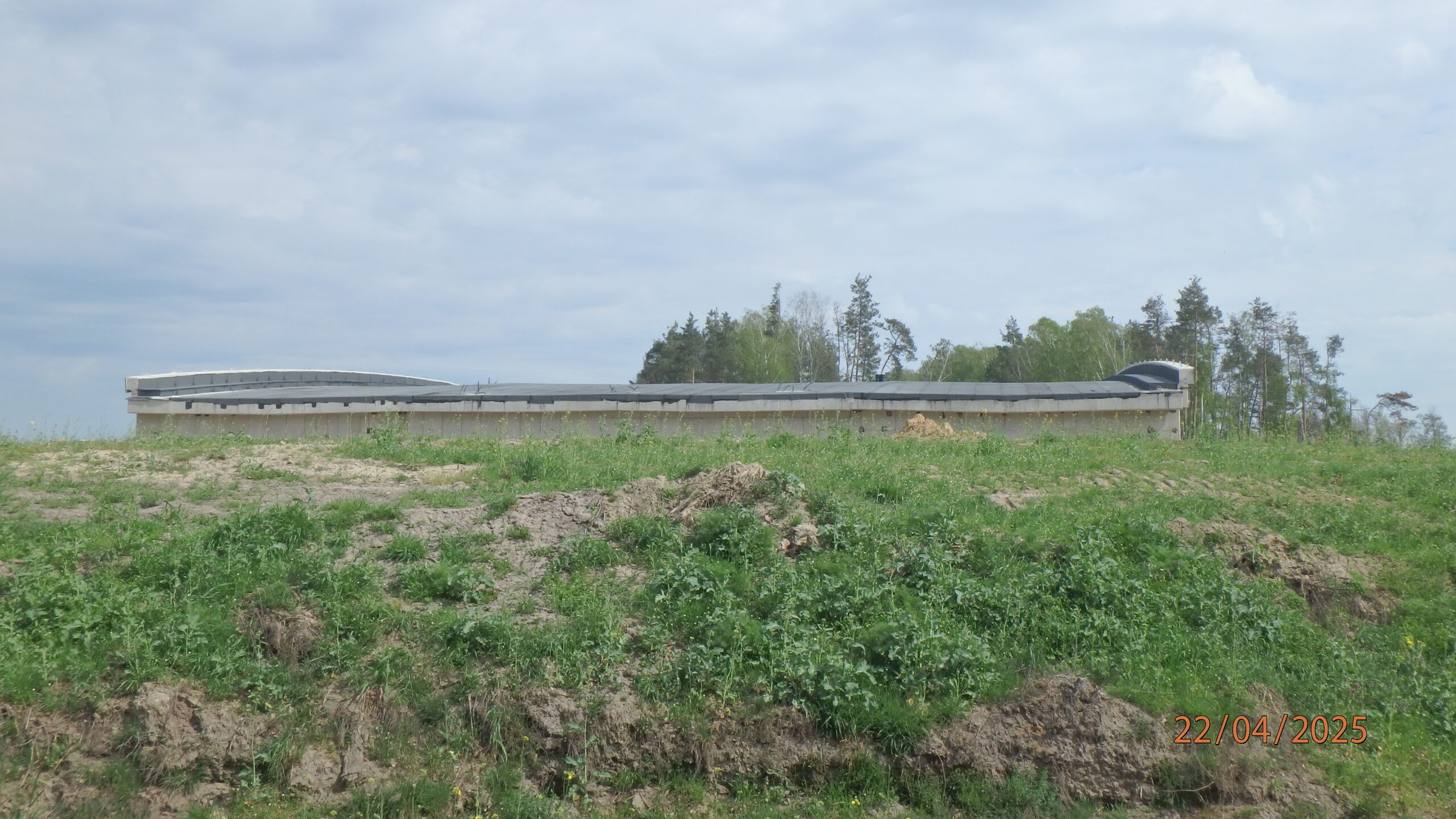

22.04.2025 585+950 PZGs-55 gotowy do montażu ekranów przeciwolśnieniowych

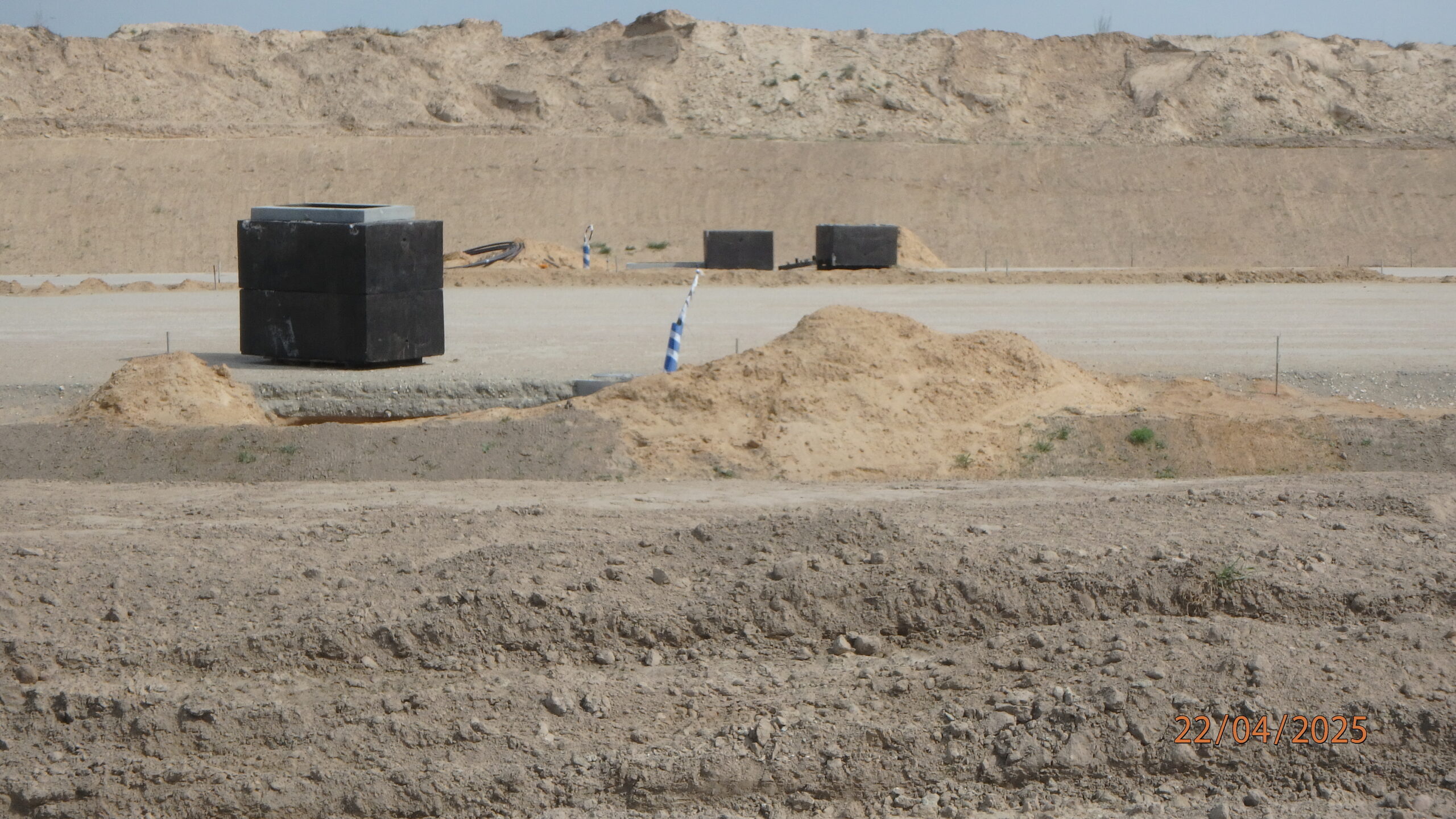

22.04.2025 587+800 montaż studni rewizyjnych łączności autostradowej

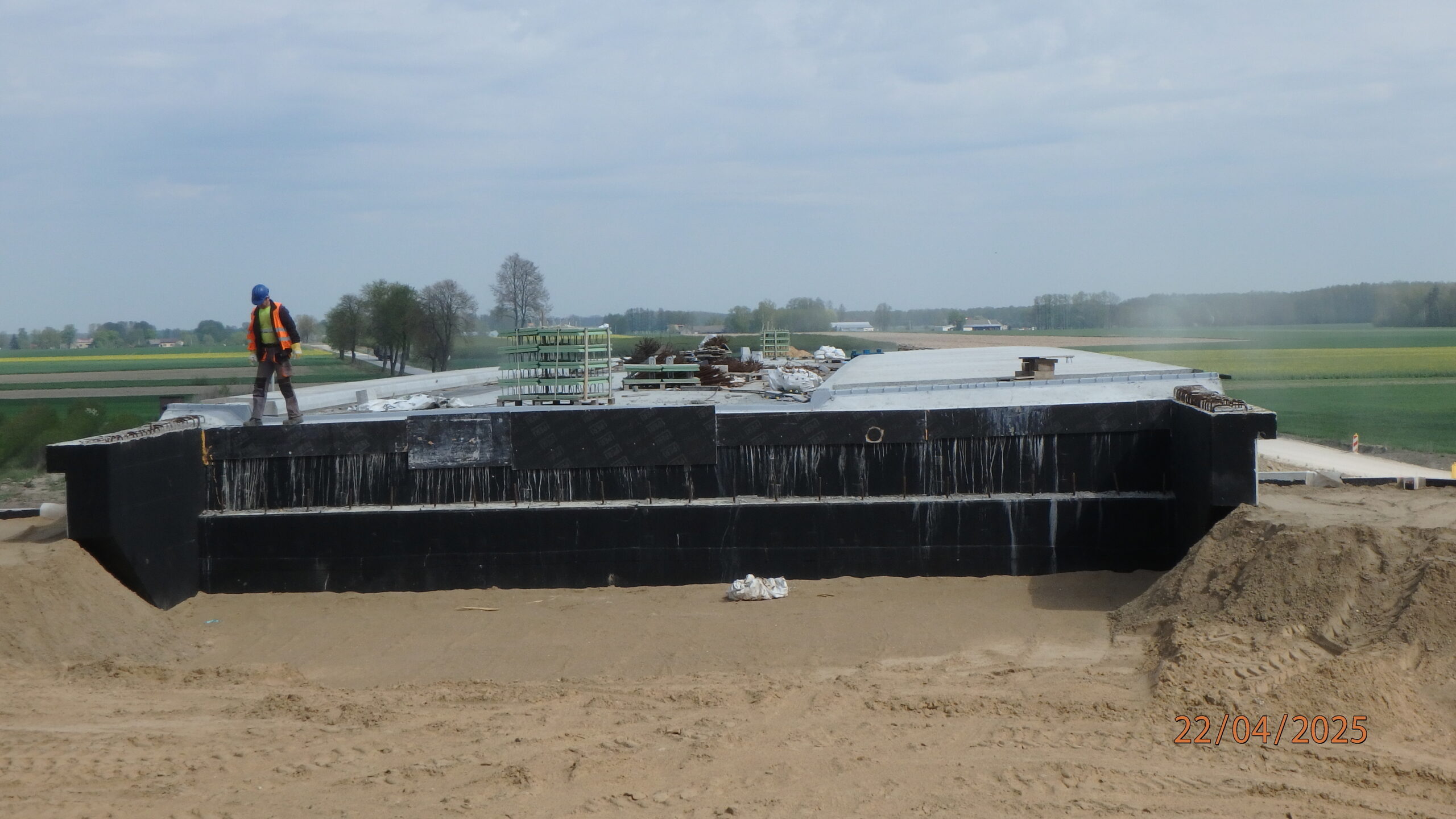

22.04.2025 588+100 WD-56 zabetonowane kapy chodnikowe

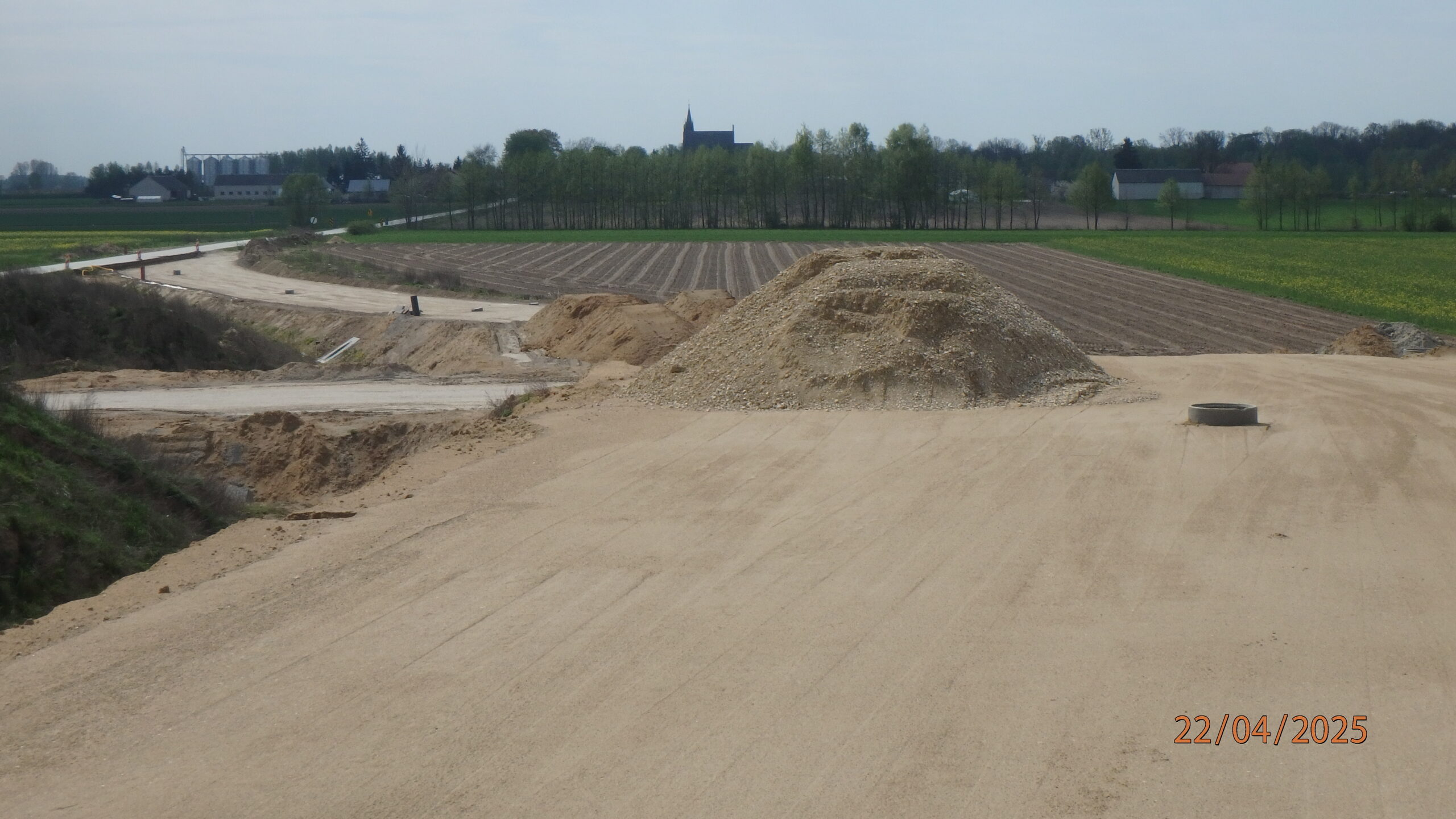

22.04.2025 588+150 DP 3667W roboty ziemne str. południowa

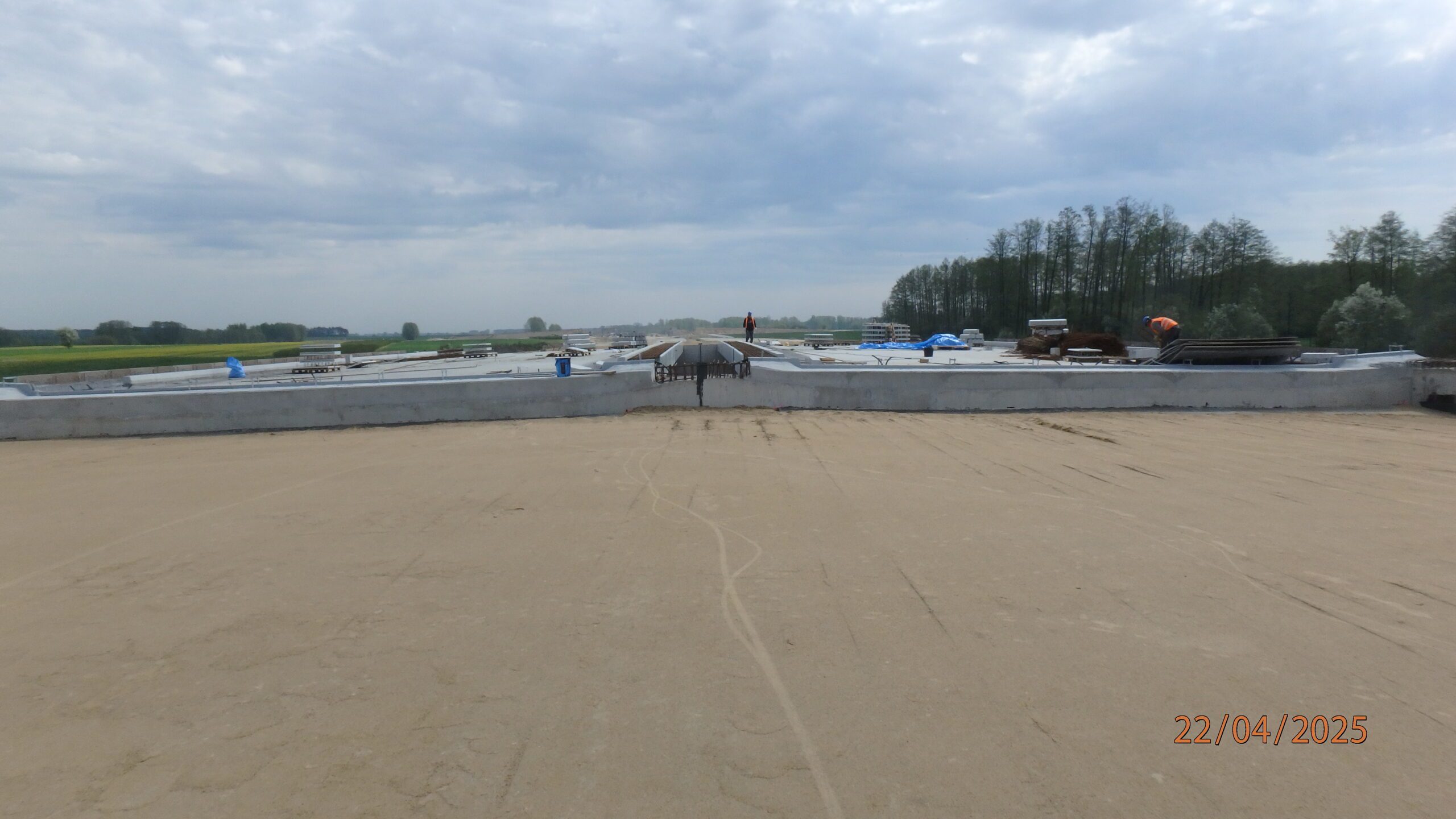

22.04.2025 588+600 PZDs-56A zbrojenie kap chodnikowych

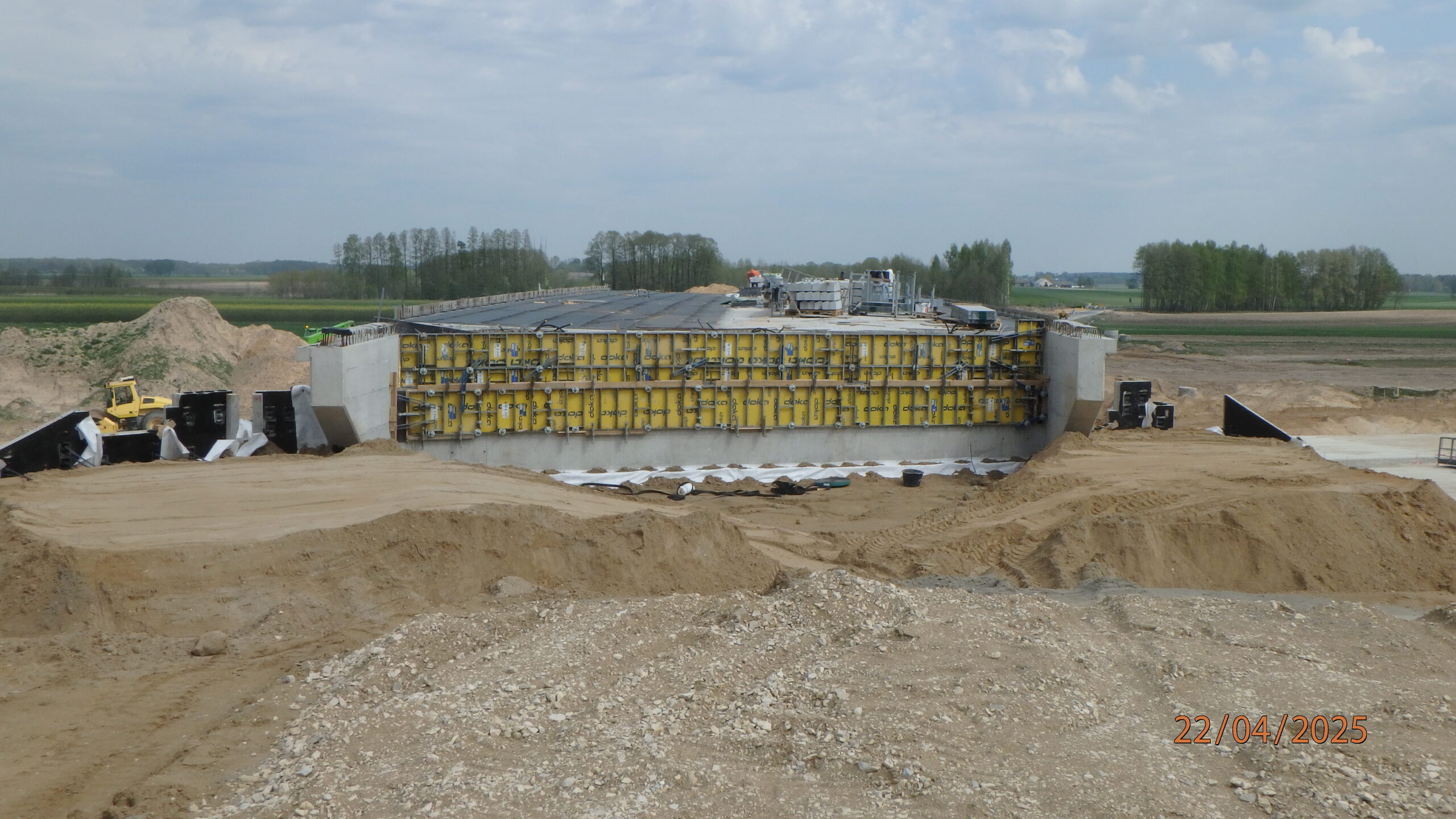

22.04.2025 589+300 WD-57 montaż ( deski gzymsowe, krawężniki, ścianka zapleczna )

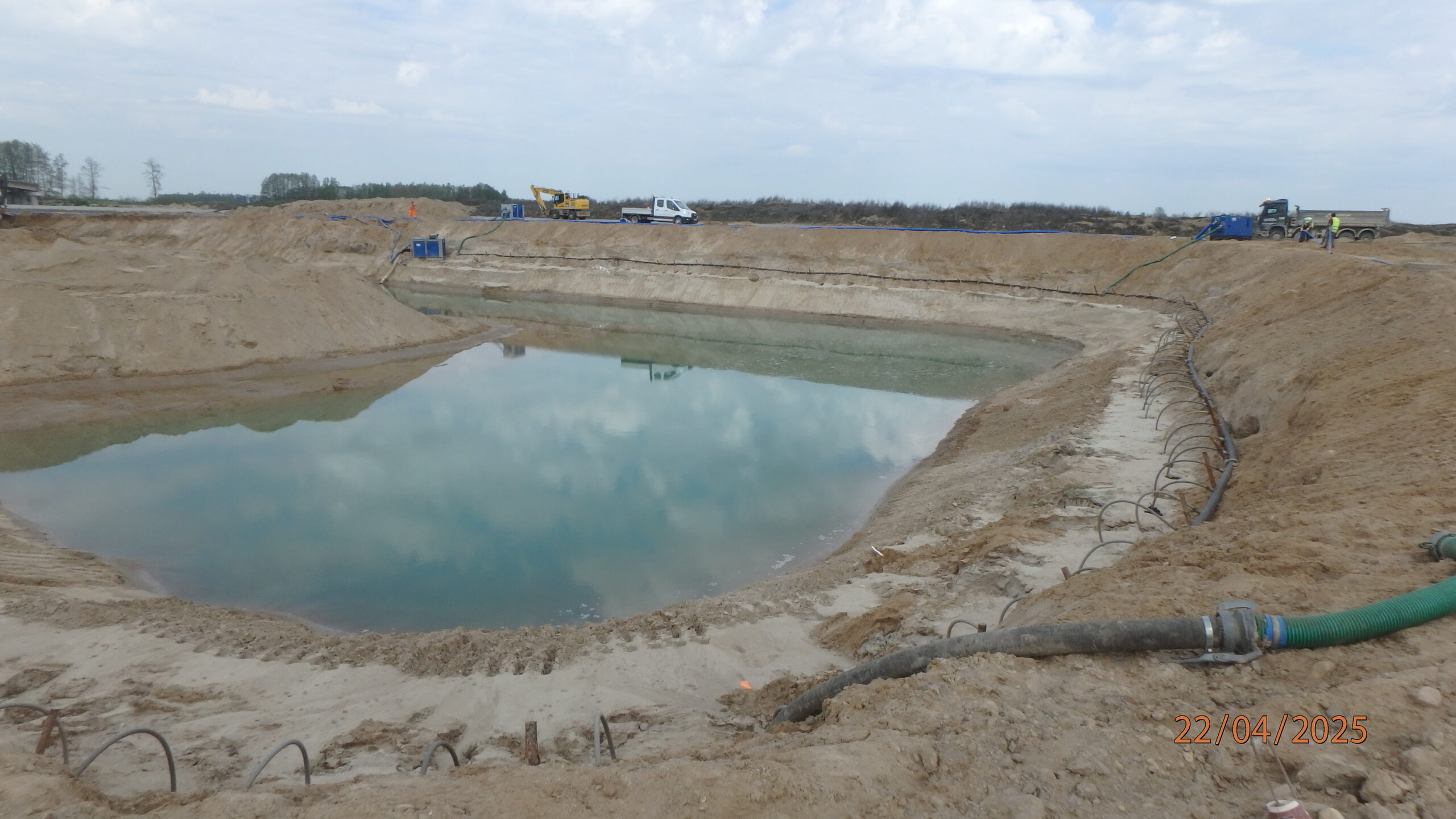

22.04.2025 590+040 wykop pod ZBR-08

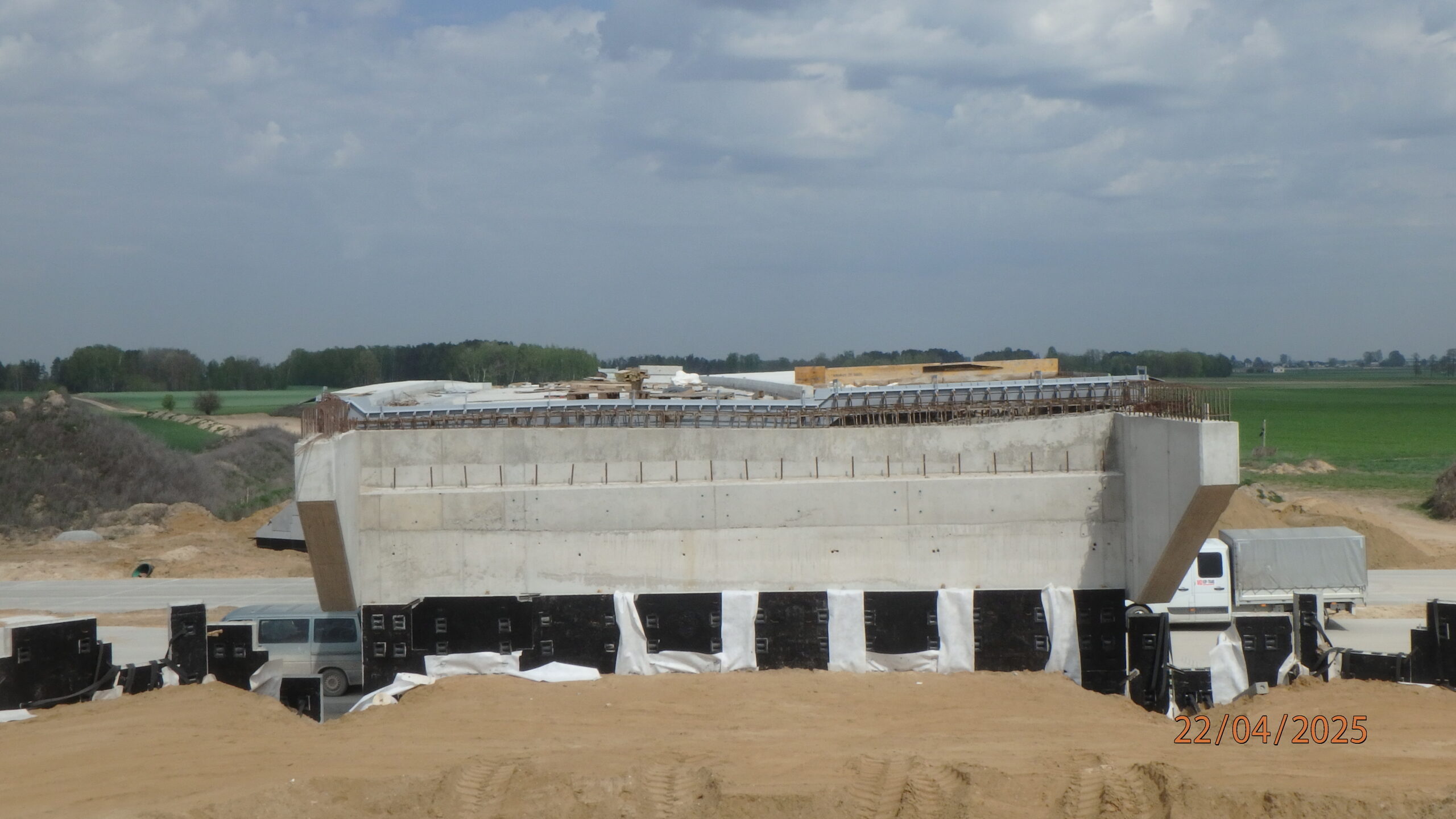

22.04.2025 591+300 WD-58A zabetonowane kapy chodnikowe

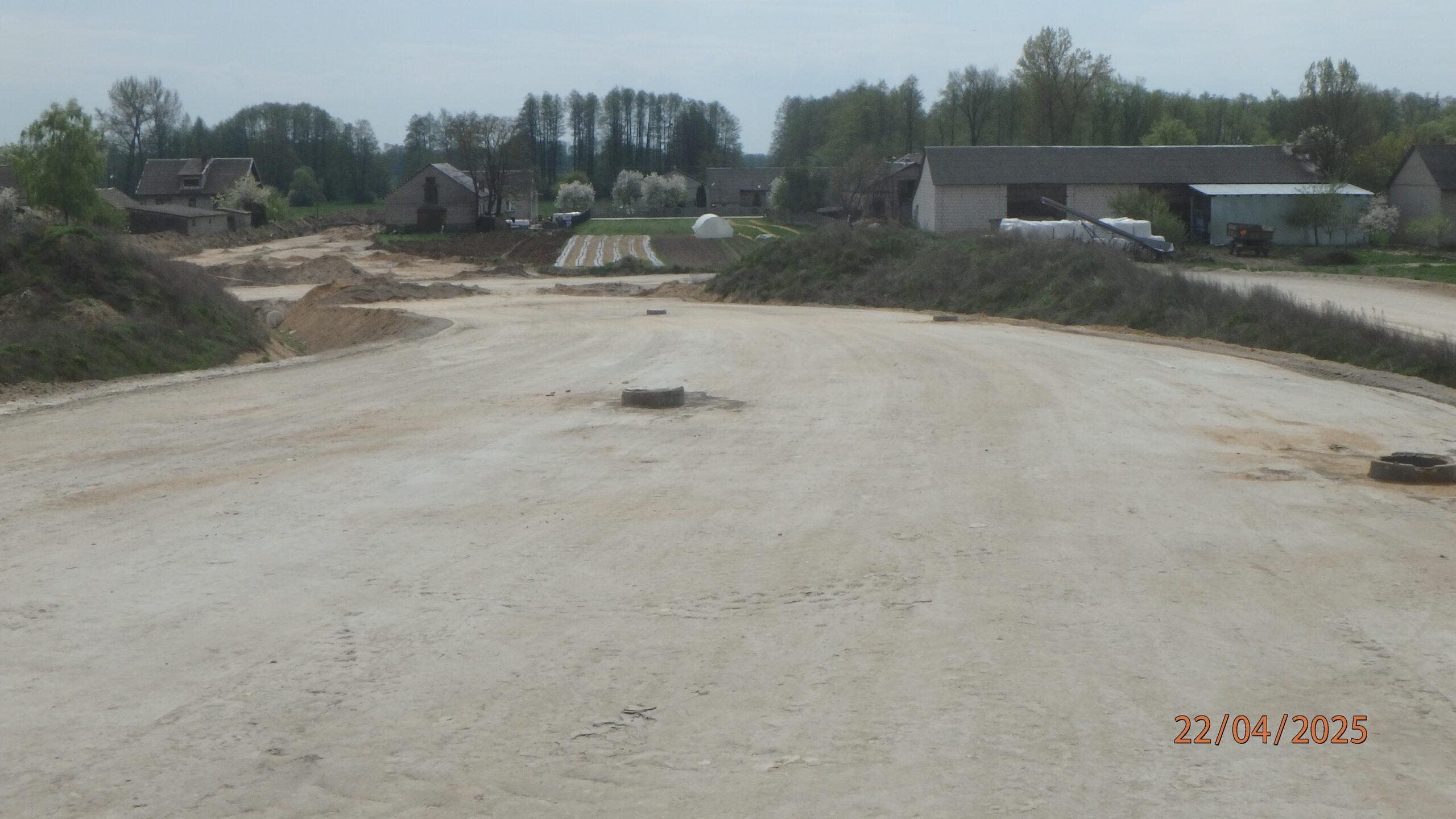

22.04.2025 591+320 DG 361326W roboty ziemne str. południowa

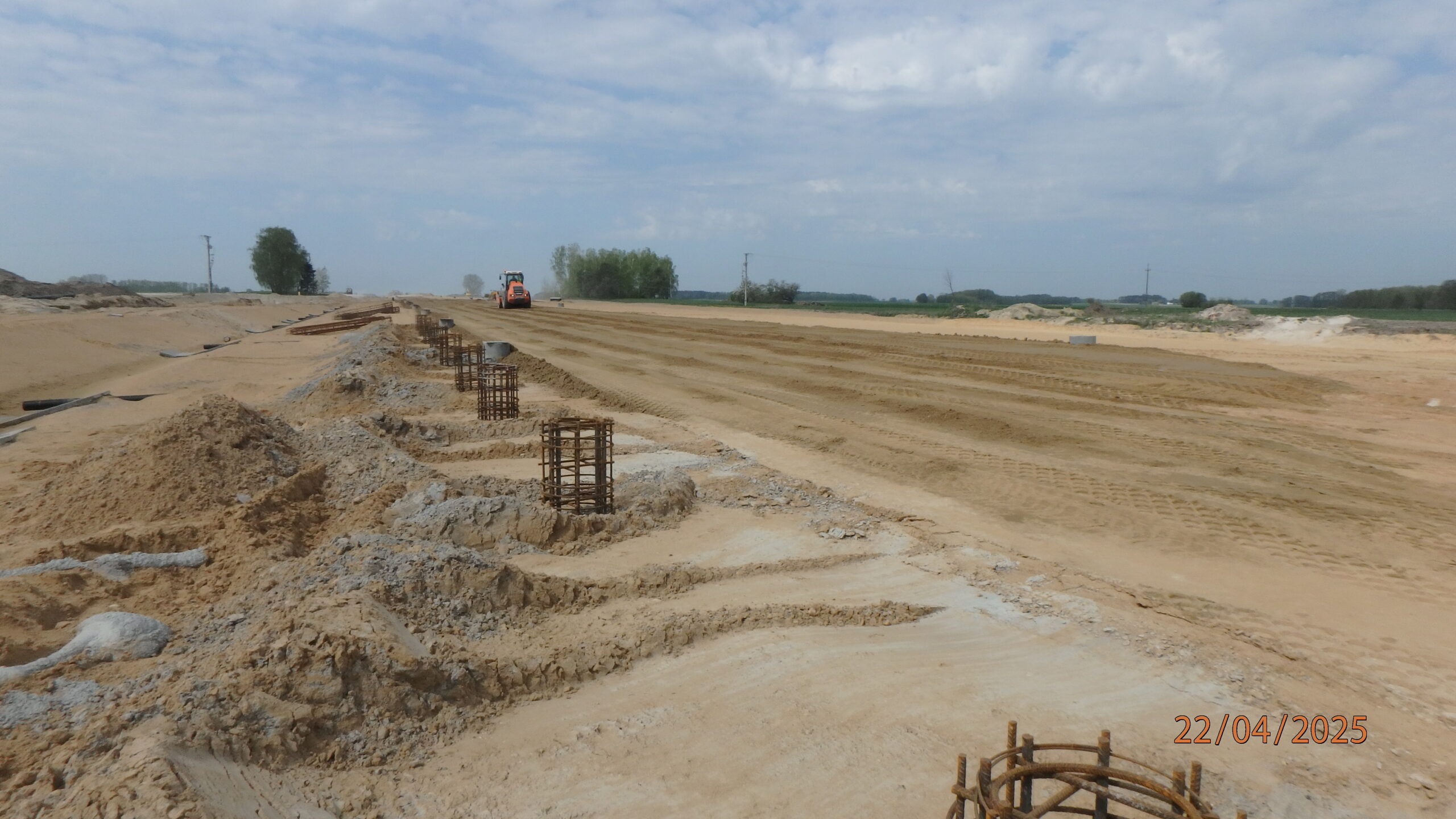

22.04.2025 593+000 wykonywanie GWN

22.04.2025 597+000 podbudowa zasadnicza C8 – widok w kierunku zachodnim

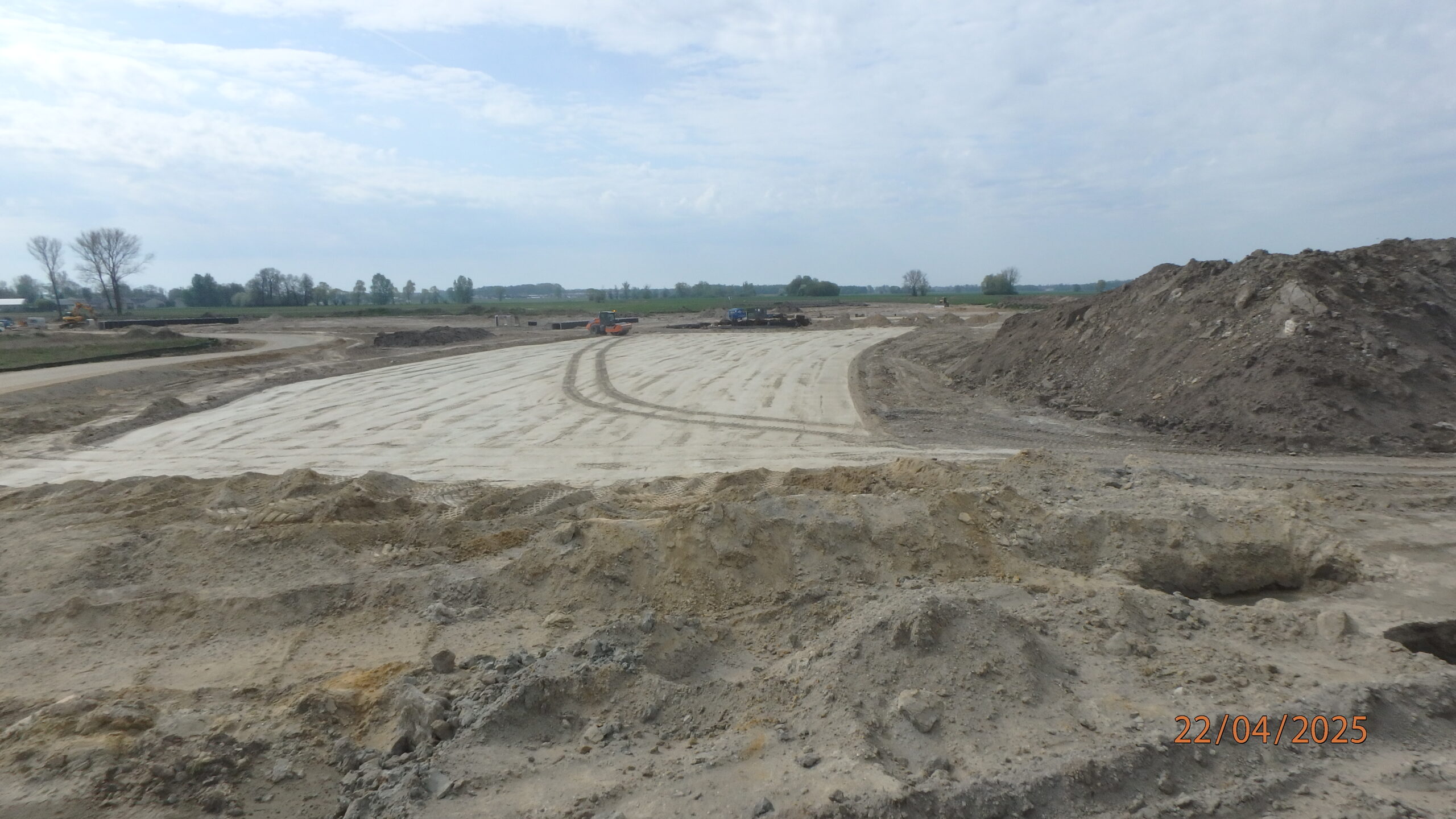

22.04.2025 581+590 podłoże pod DG-1

22.04.2025 581+600 WD-52 przygotoawnie do fundamentowania

22.04.2025 582+500 WD-53 zbrojenie płyty pomostu

22.04.2025 582+800 podbudowa zasadnicza C8 str. prawa i lewa

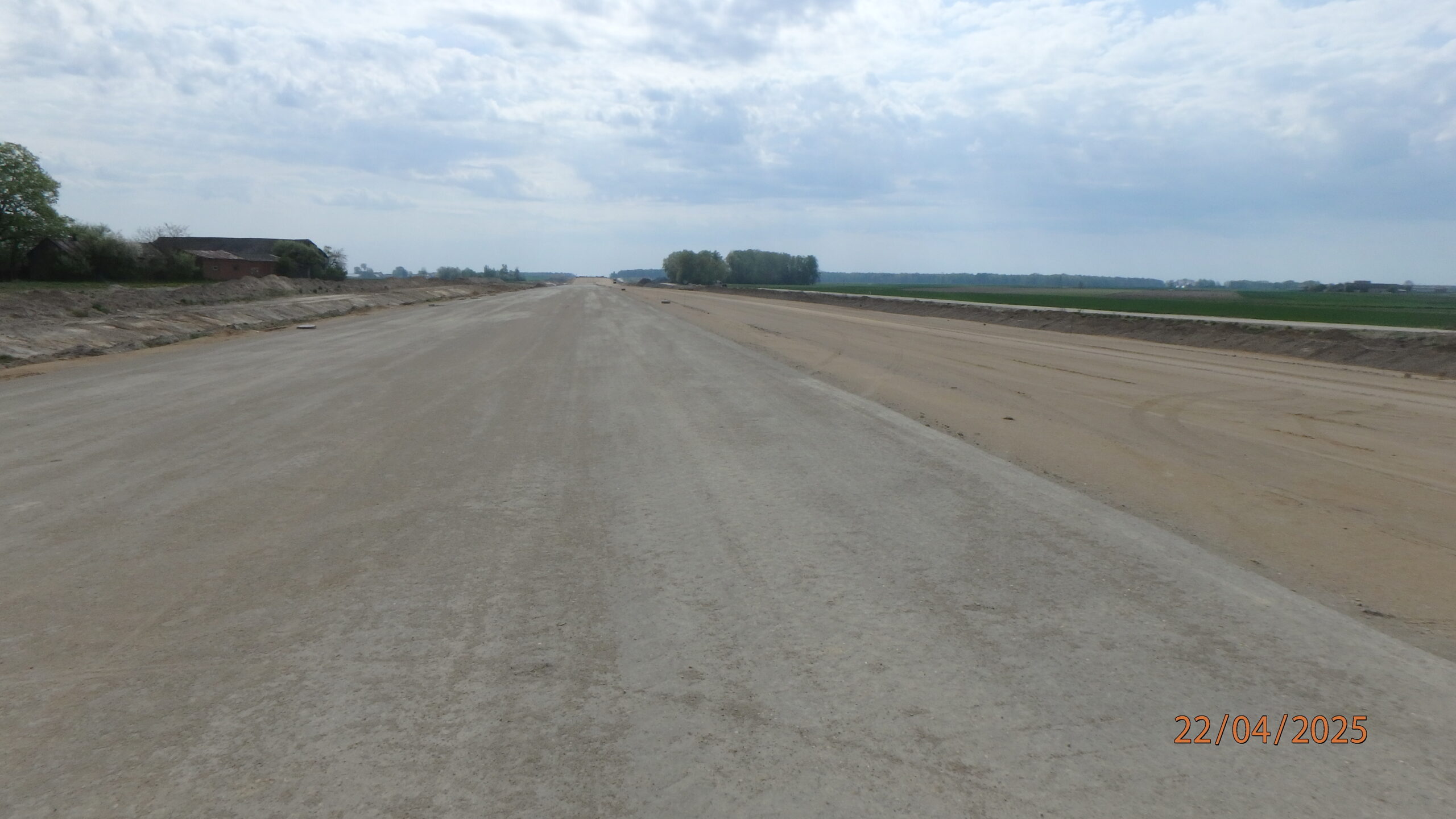

22.04.2025 583+200 podbudowa pomocnicza C5 str. lewa i GWN str. prawa

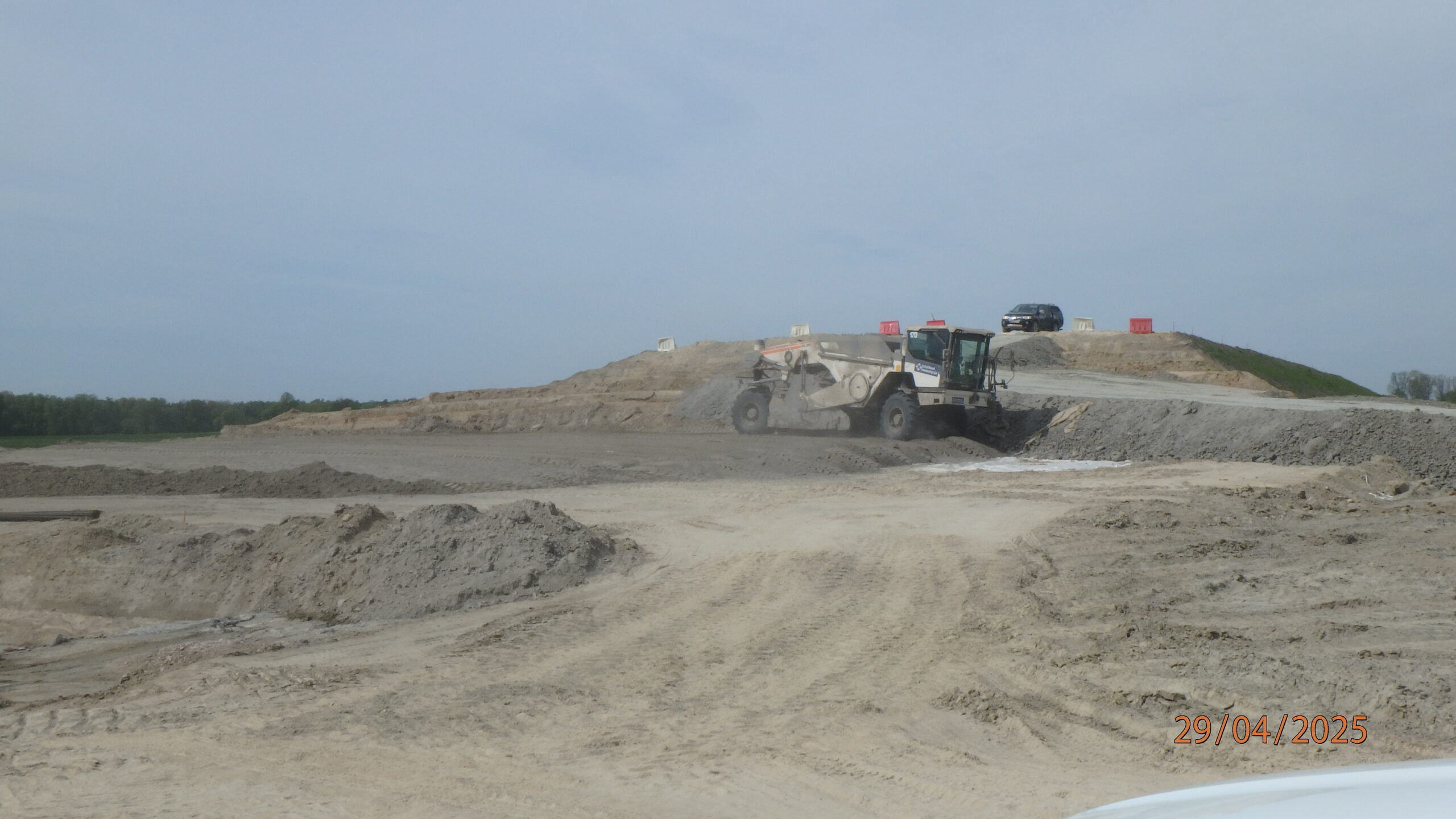

28.04.2025 580+200 roboty ziemne

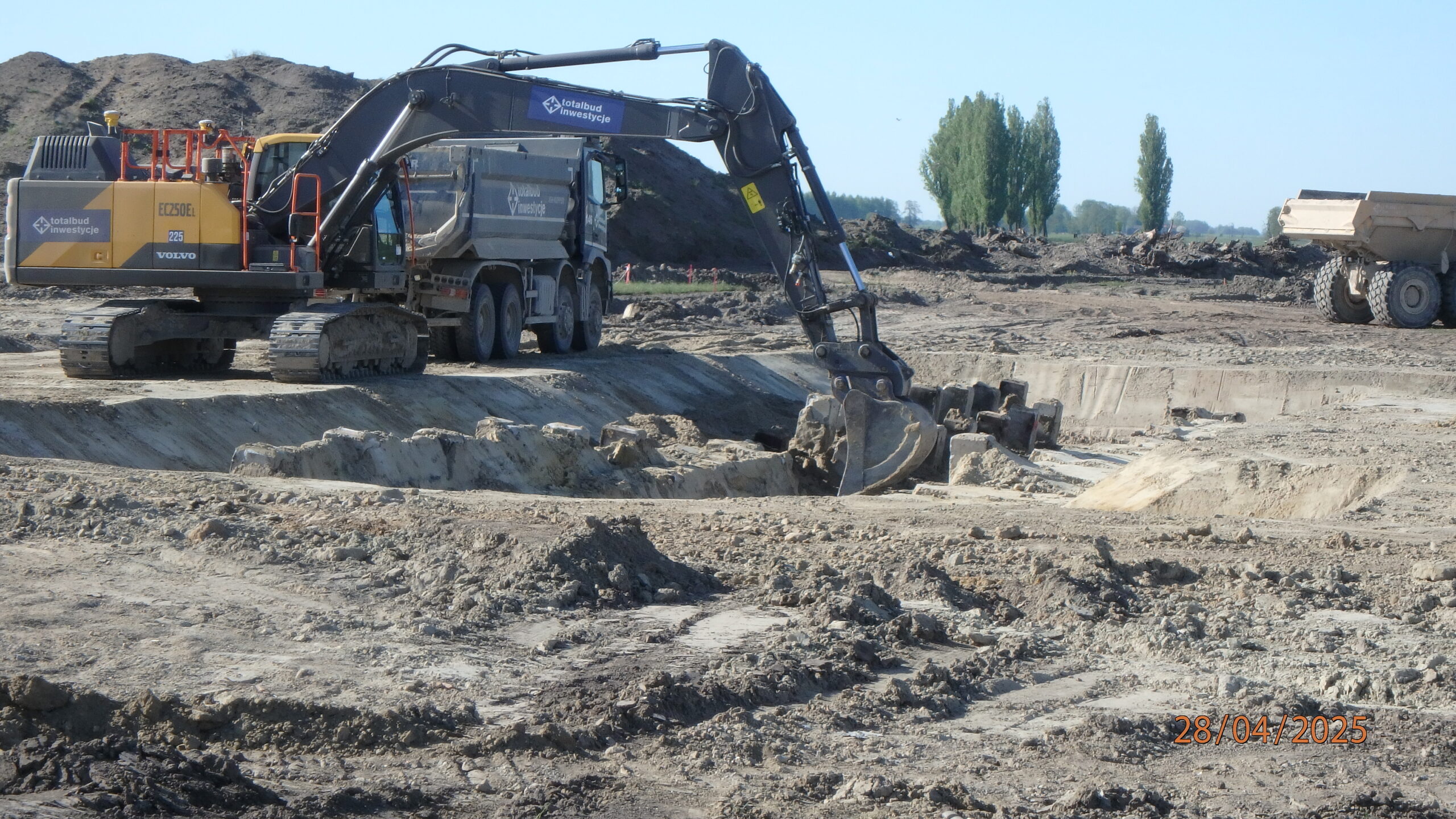

28.04.2025 581+350 PZDs-51A odkopywanie głowic pali

28.04.2025 581+600 WD-52 ustawianie palownicy

28.04.2025 581+800 PP-48 zbrojenie ścianek czołowych

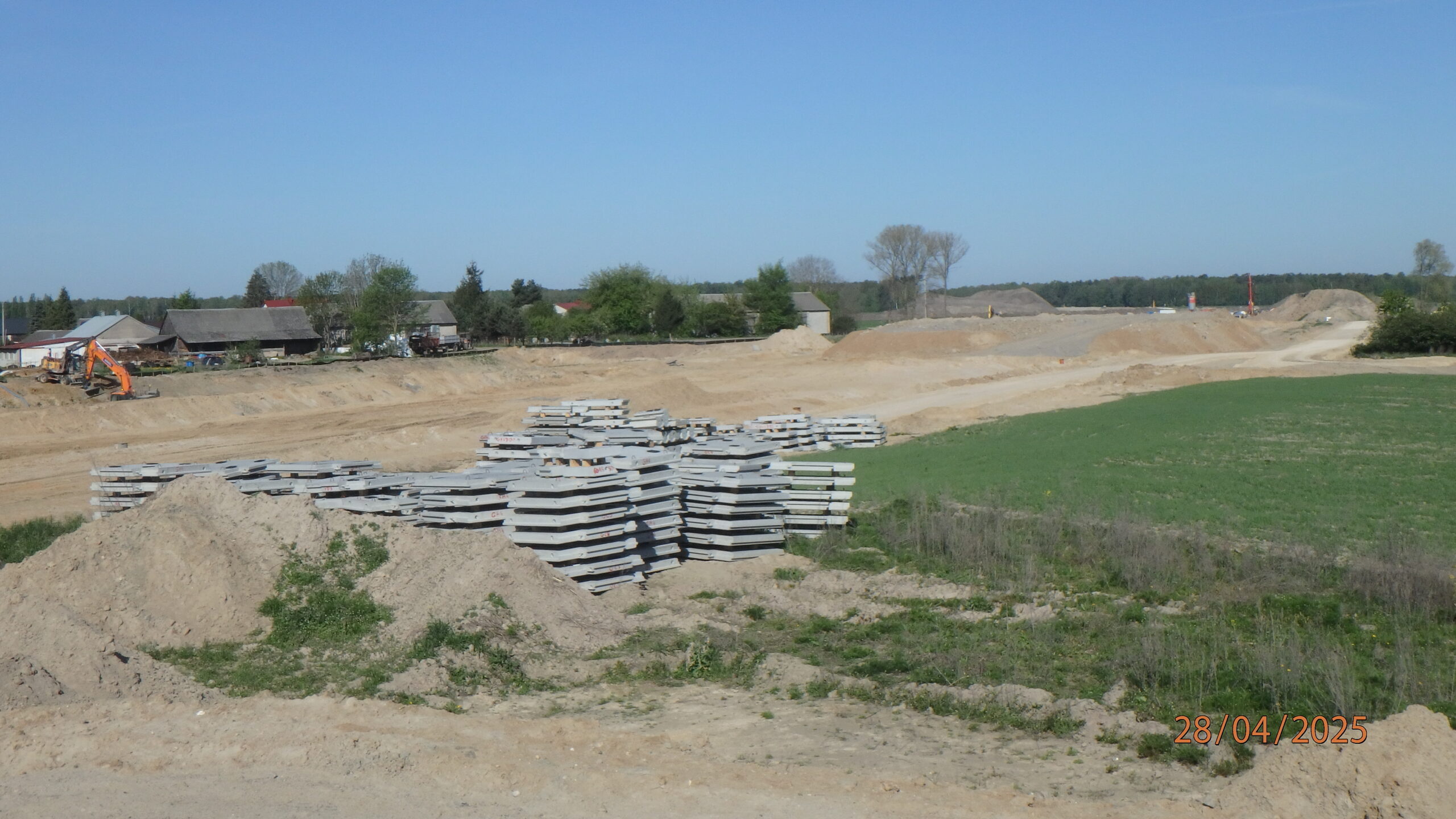

28.04.2025 582+300 roboty ziemne

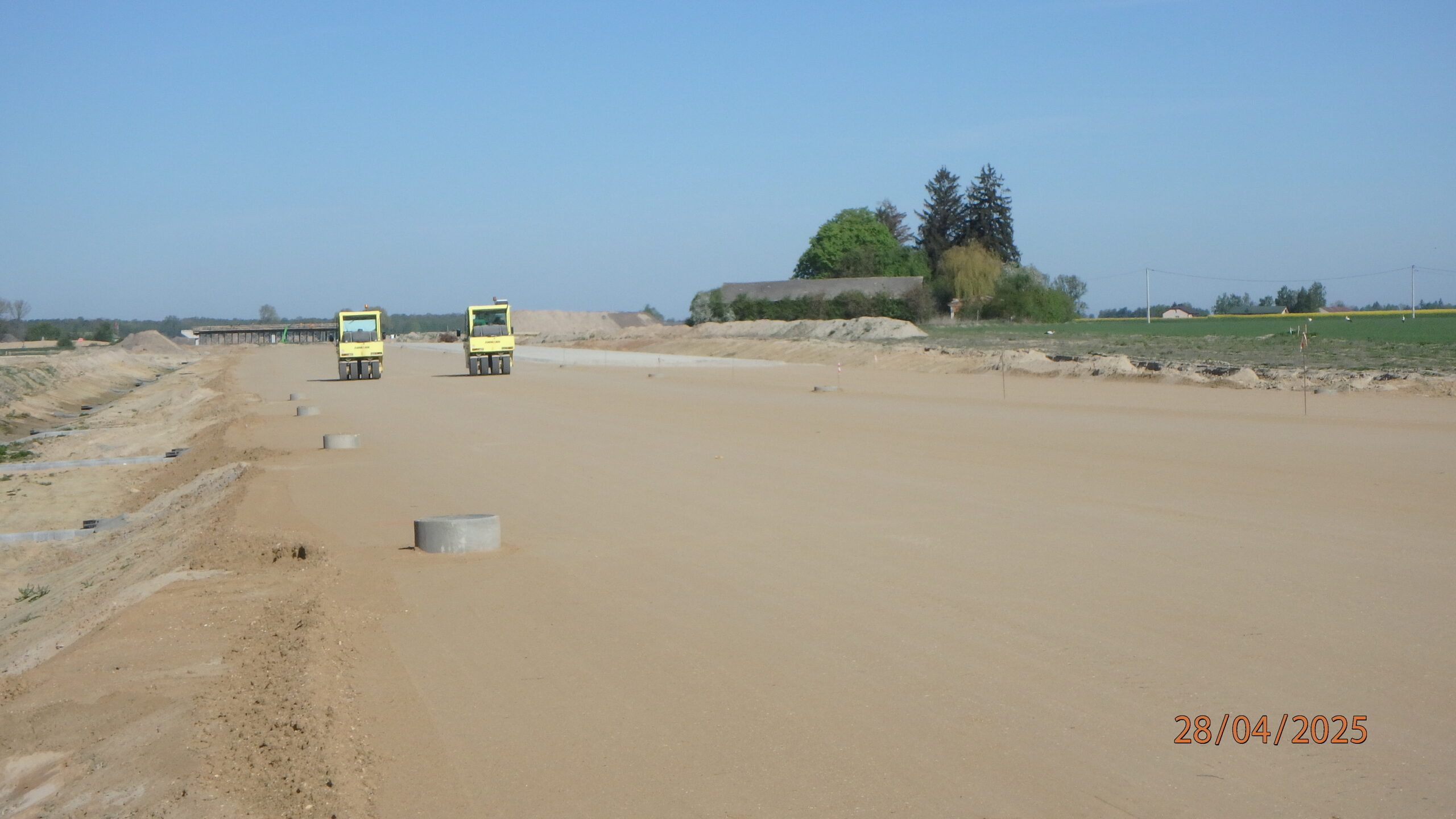

28.04.2025 583+700 przygotowanie GWN do układania podbudowy

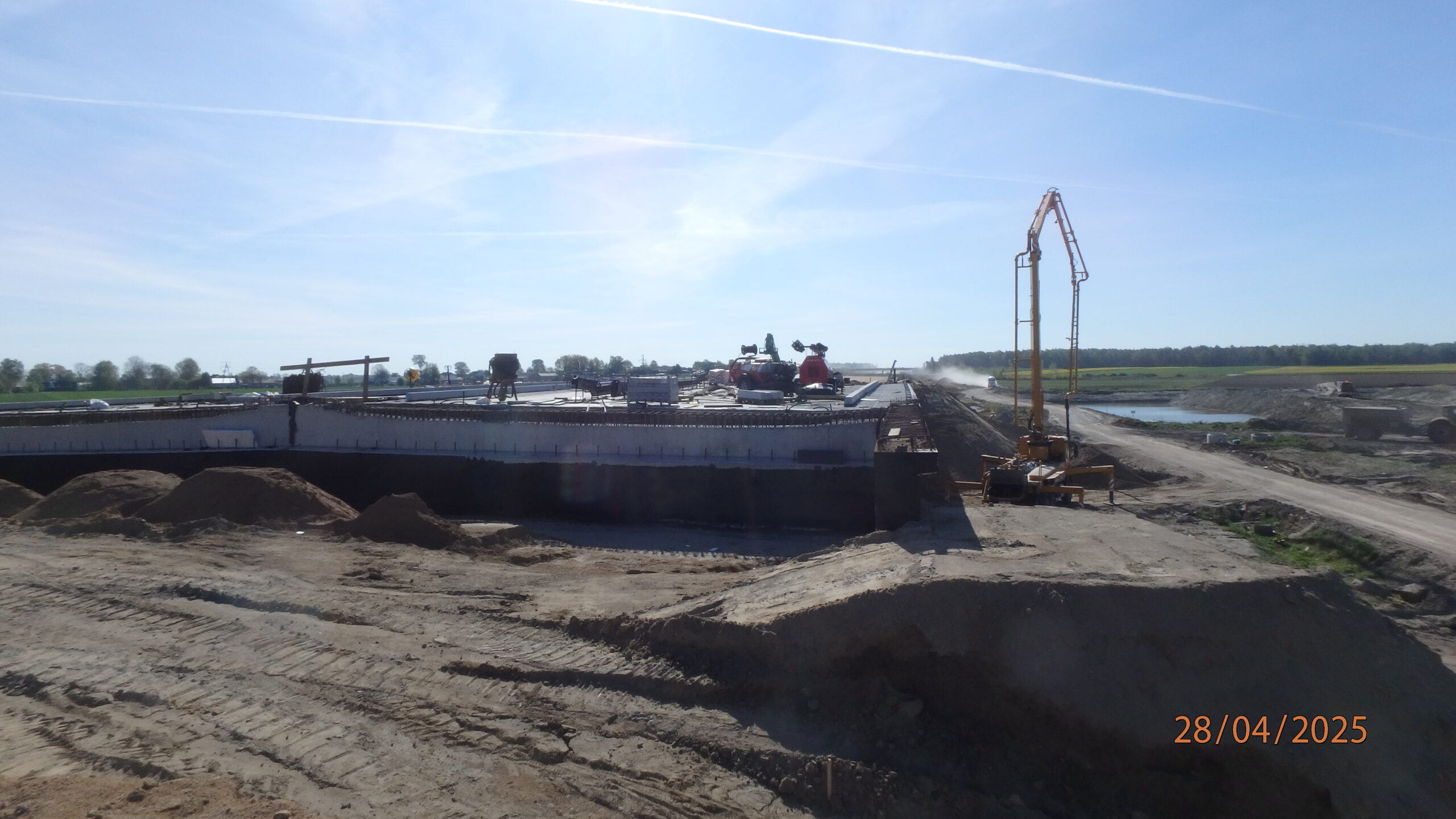

28.04.2025 583+950 WD-53A betonowanie ścianki zaplecznej ( wsch. )

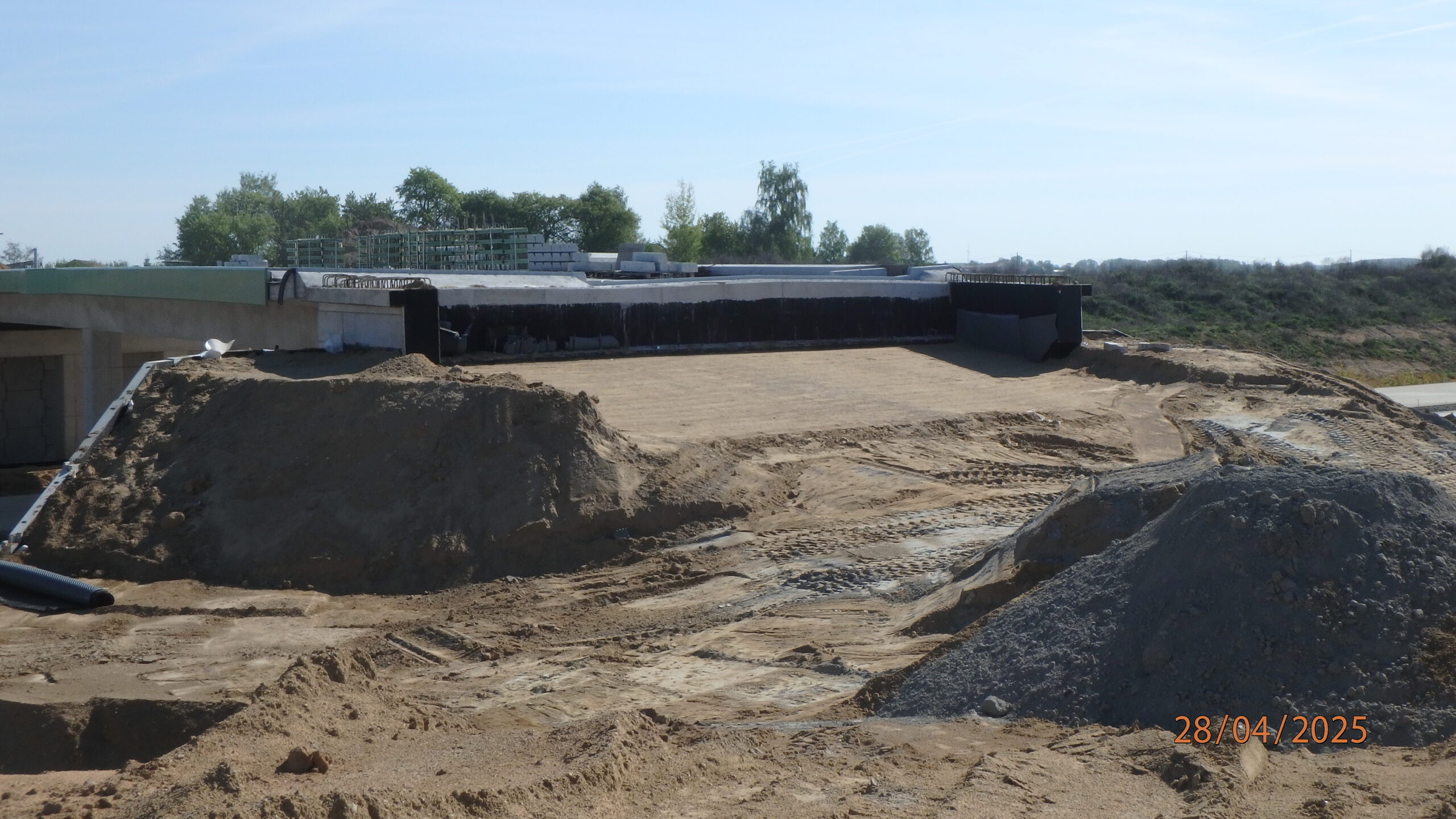

28.04.2025 584+700 WD-54 zasypka przygotowana pod płytę przejściową
28.04.2025 588+600 PZDs-56A zbrojenie kap chodnikowych

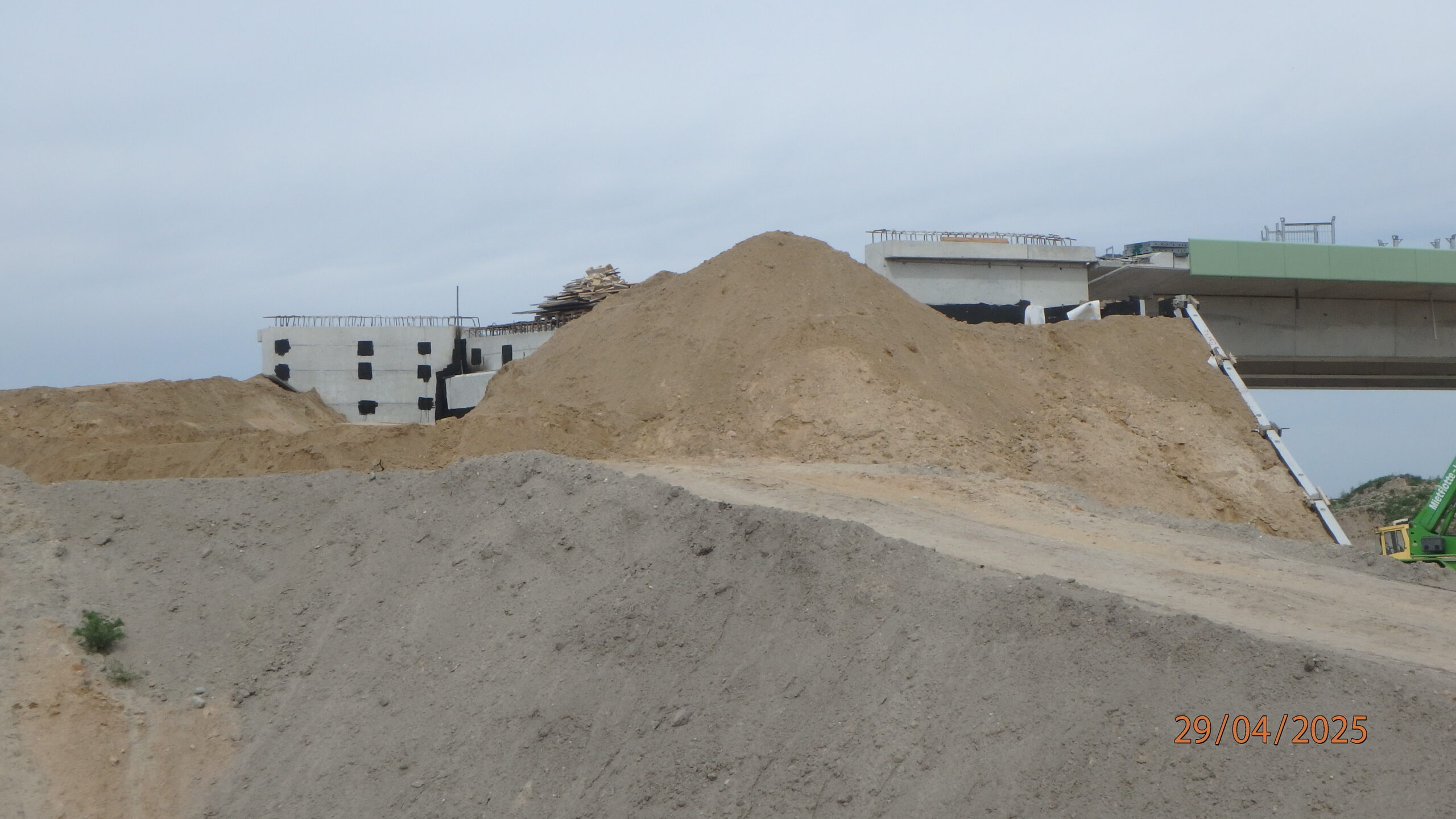

28.04.2025 589+400 WD-57 zasypka przyczółka

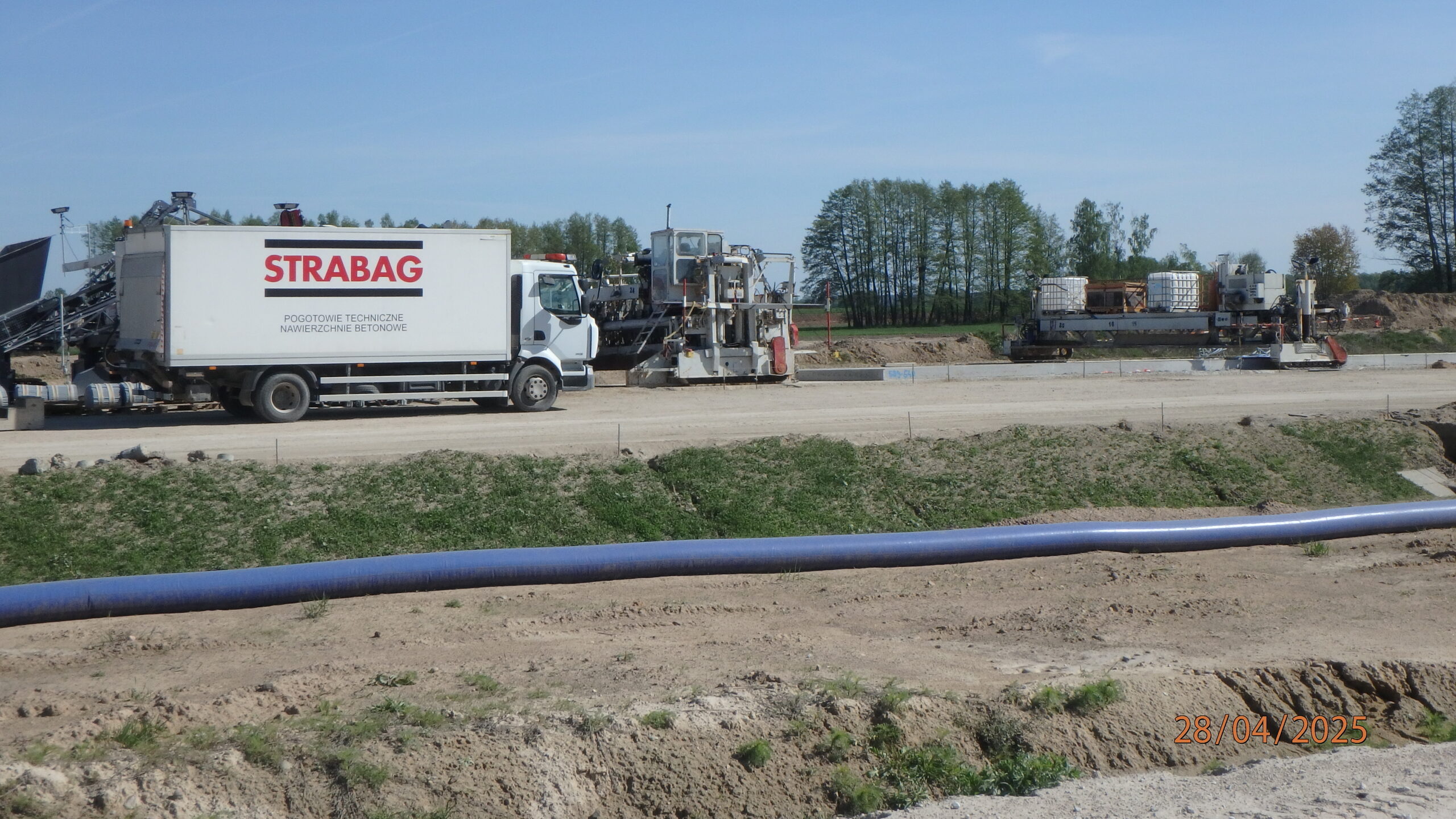

28.04.2025 589+600 przygotowanie do układania nawierzchni betonowej

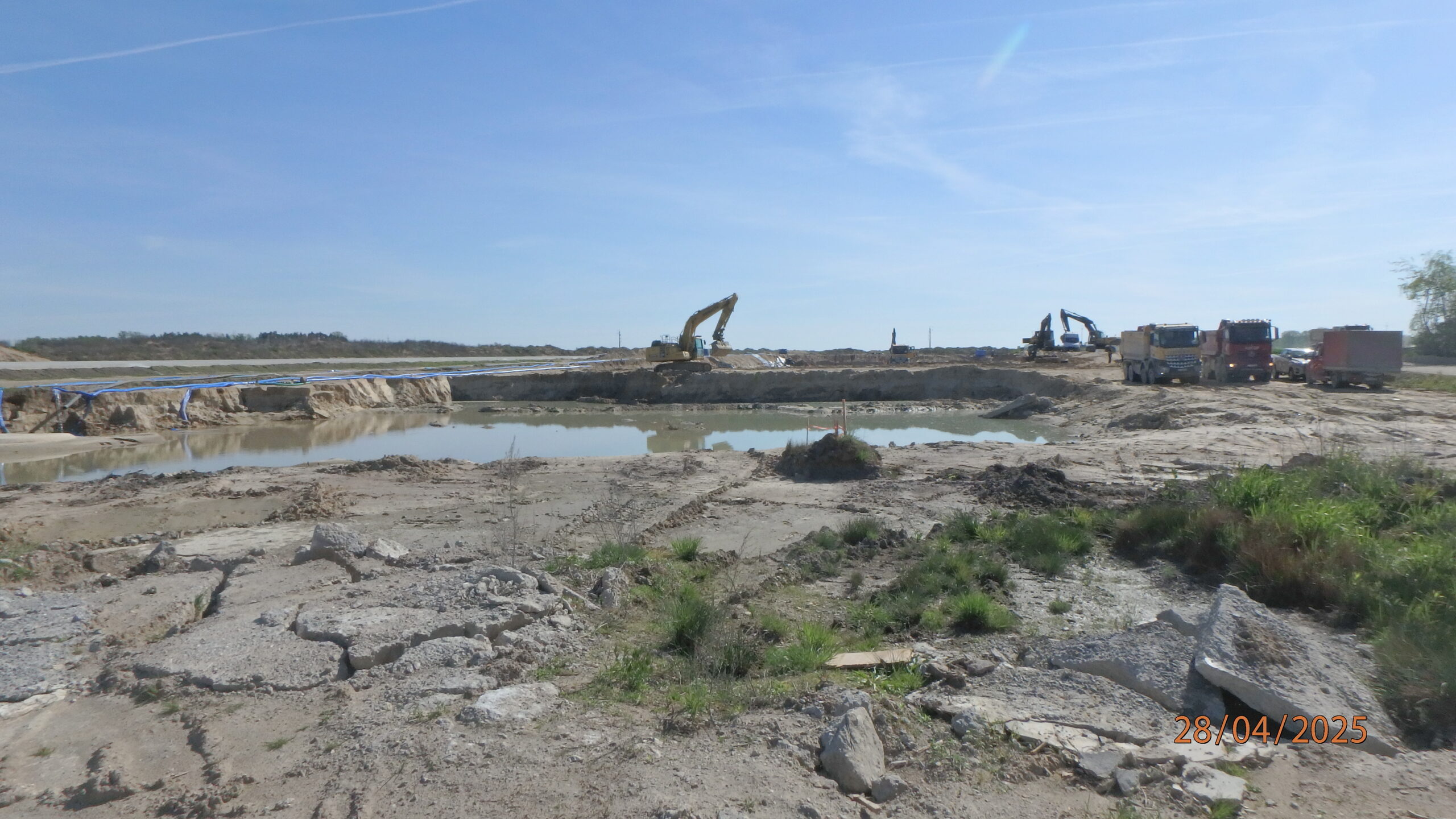

28.04.2025 590+040 ZBR-08 wykop

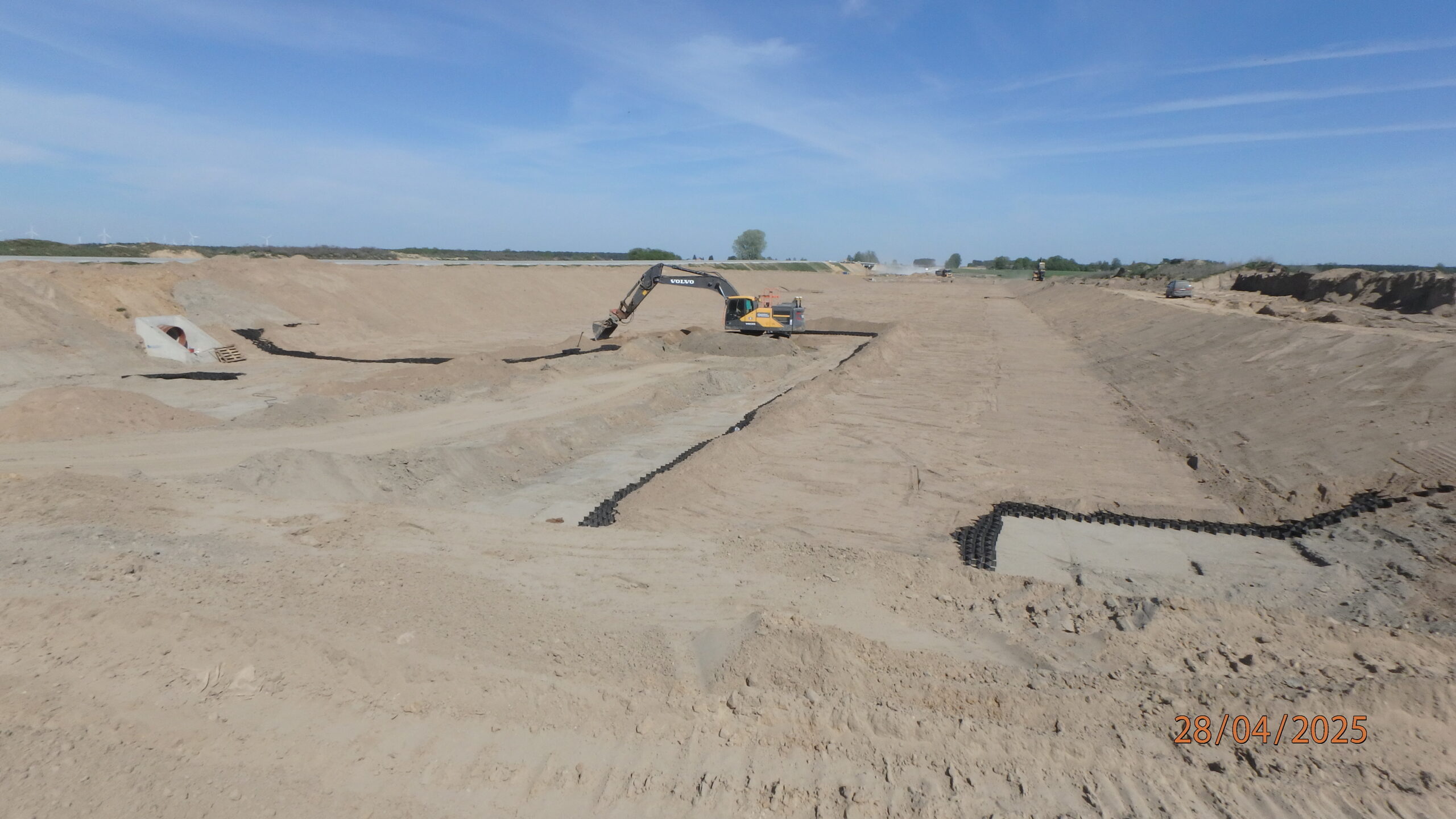

28.04.2025 591+990 ZBR-09 kształtowanie dna zbiornika

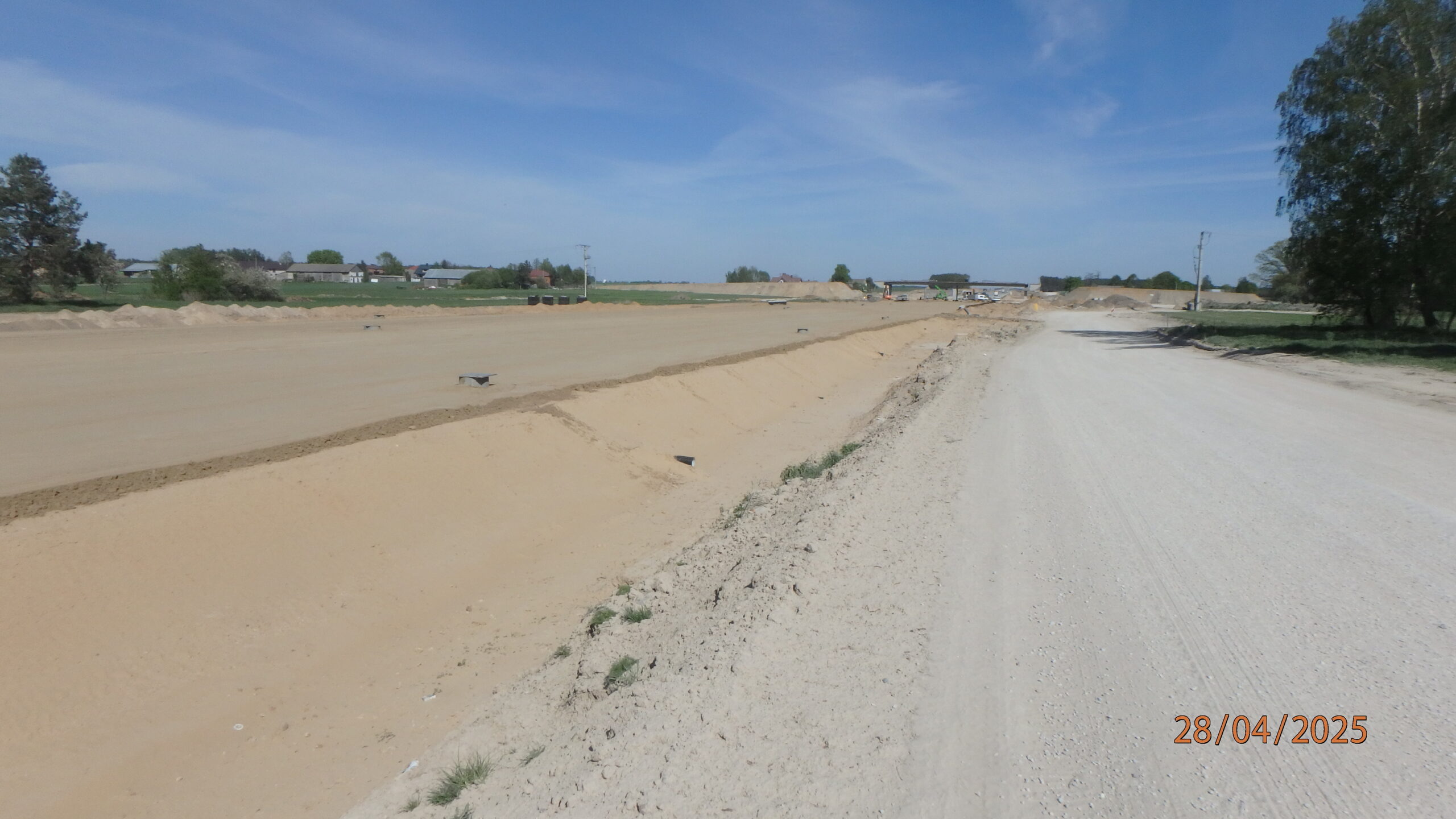

28.04.2025 592+700 ukształtowany GWN

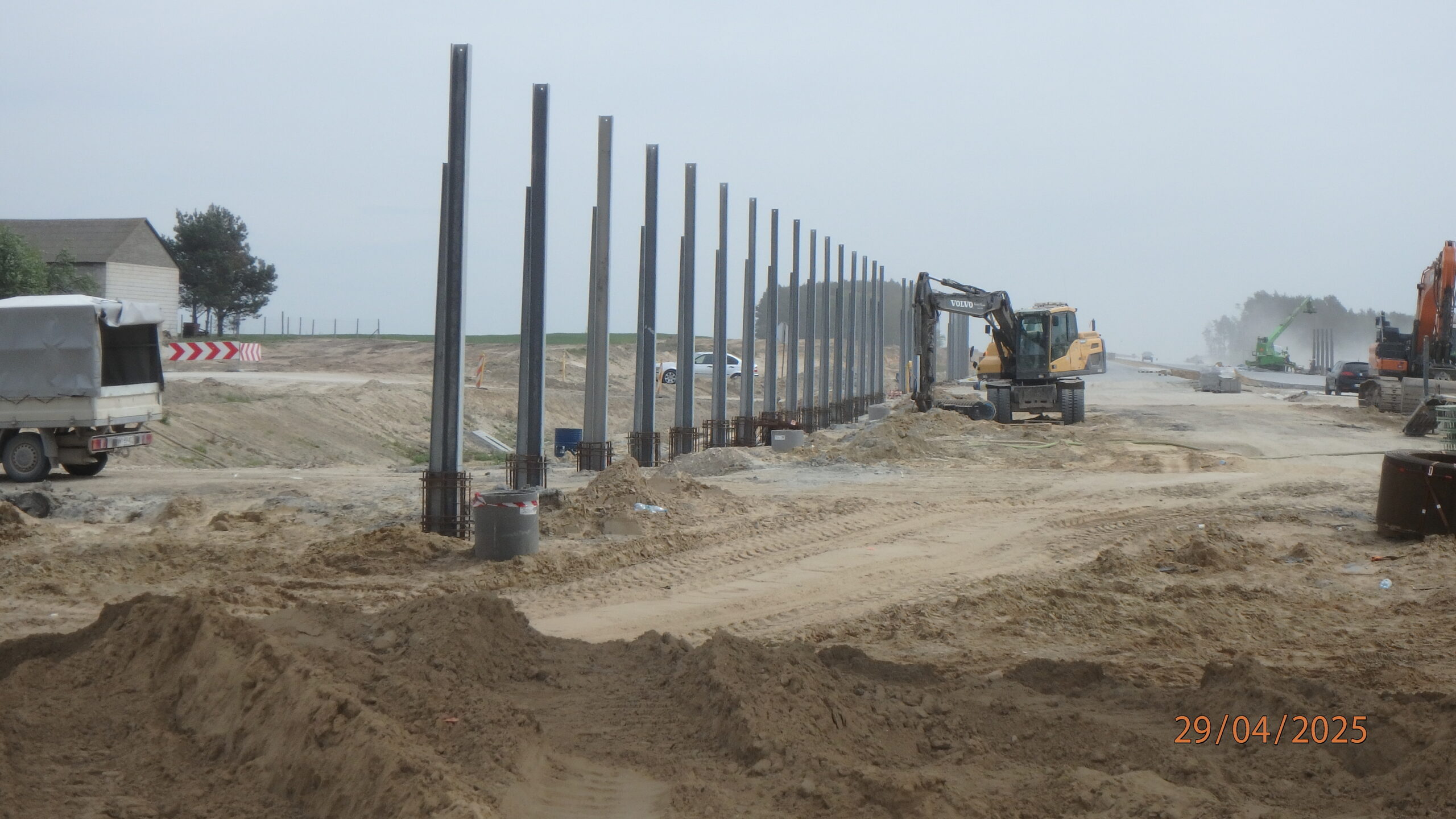

28.04.2025 593+350 montaż słupów ekranów akustycznych

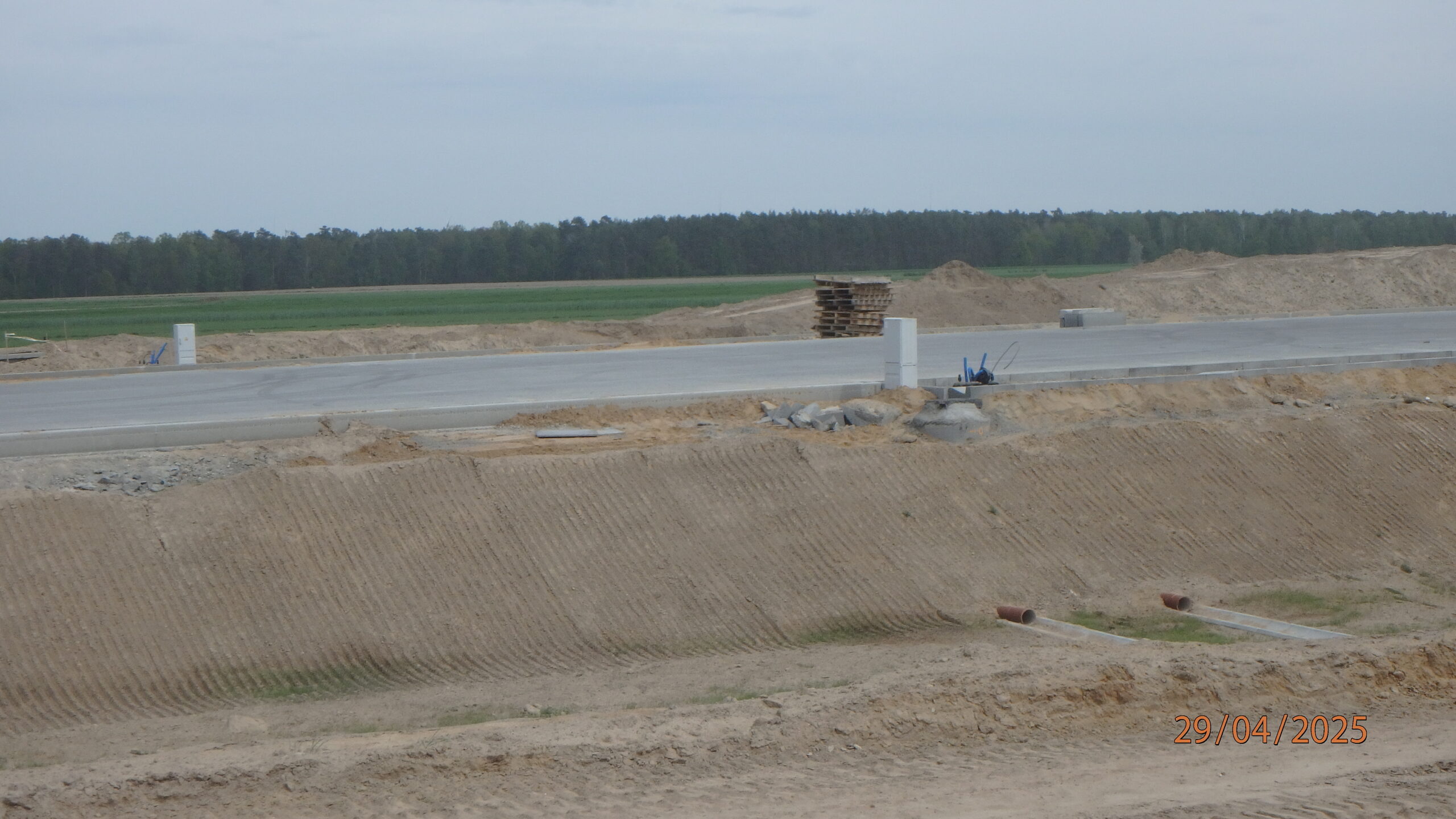

28.04.2025 593+800 skrzynki łączności autostradowej

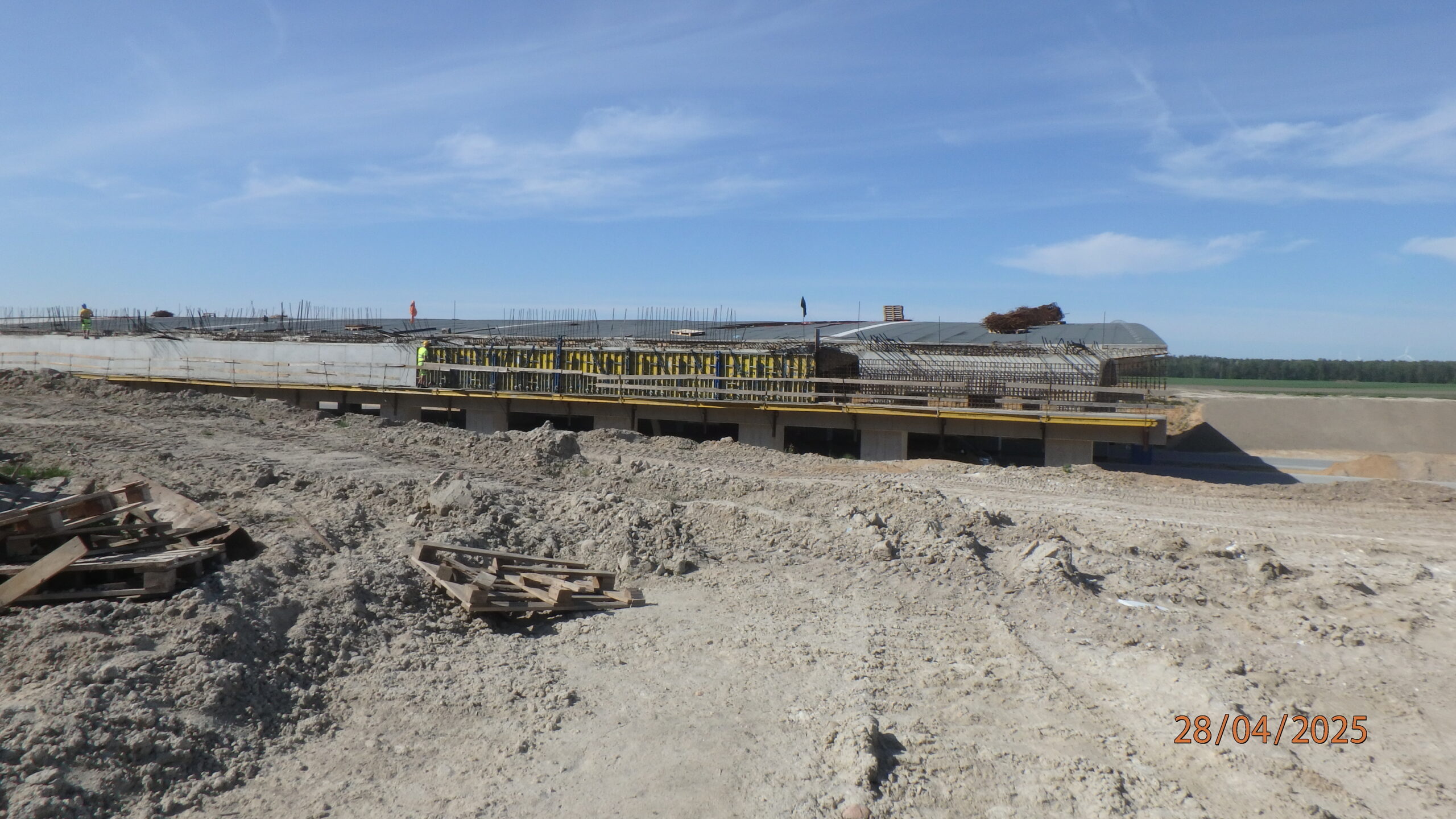

28.04.2025 594+800 PZGd-61 szalowanie i zbrojenie ścianki zaplecznej

28.04.2025 595+000 humusowanie skarpy str. lewa

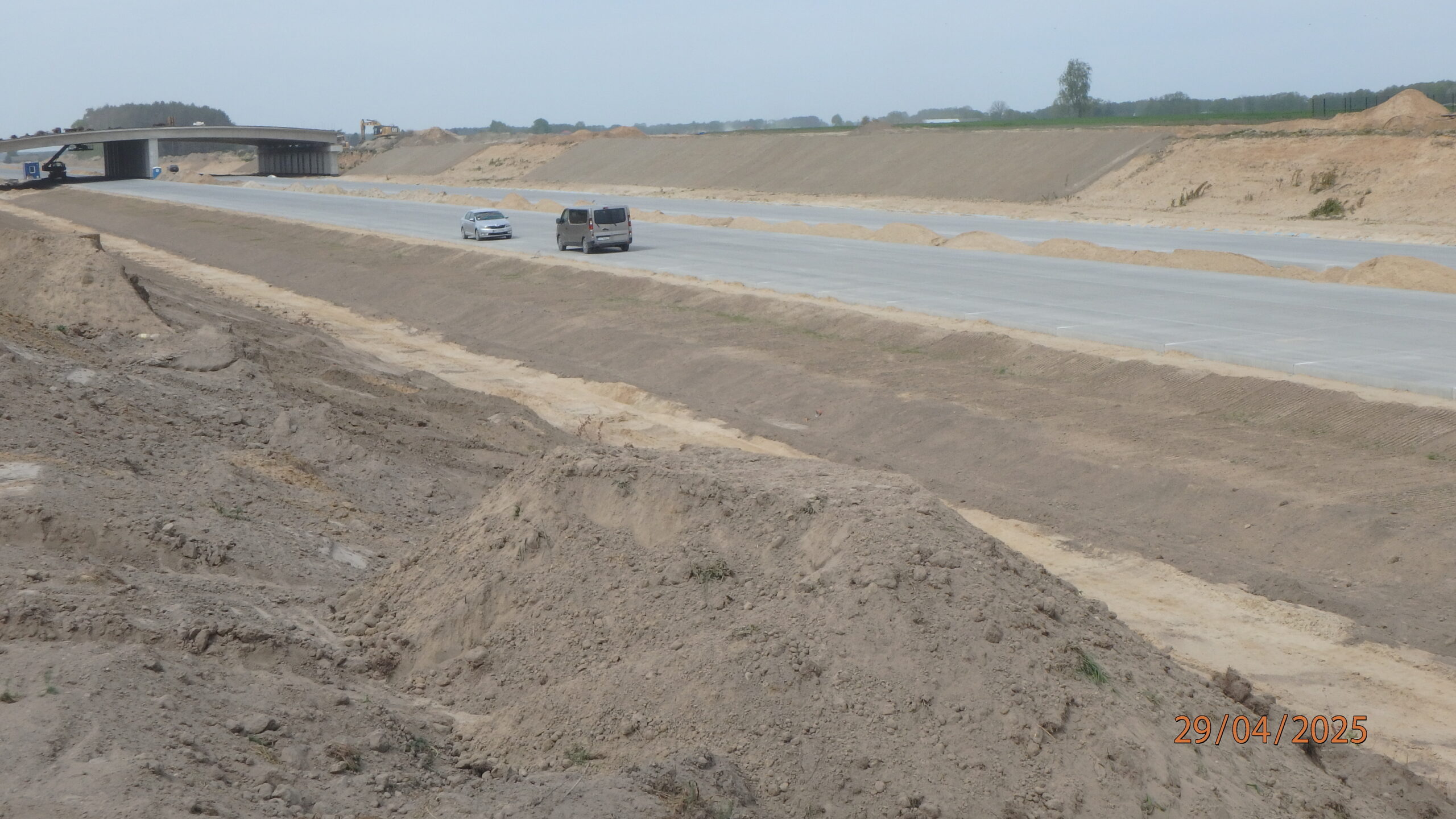

28.04.2025 595+200 kształtowanie i humusowanie skarp str. prawa

28.04.2025 596+700 WD-65 zabetonowana płyta ustroju
01.04.2025 581+800 DJ-L02 roboty ziemne
01.04.2025 582+500 WD-53 roboty zbrojarskie
01.04.2025 582+800 roboty ziemne
01.04.2025 583+950 WD-53A zasypka przyczółka
01.04.2025 584+680 podbudowa pomocnicza
01.04.2025 585+700 ZBR-06 umacnianie skarp i dna zbiornika
01.04.2025 588+300 Podbudowa zasadnicza

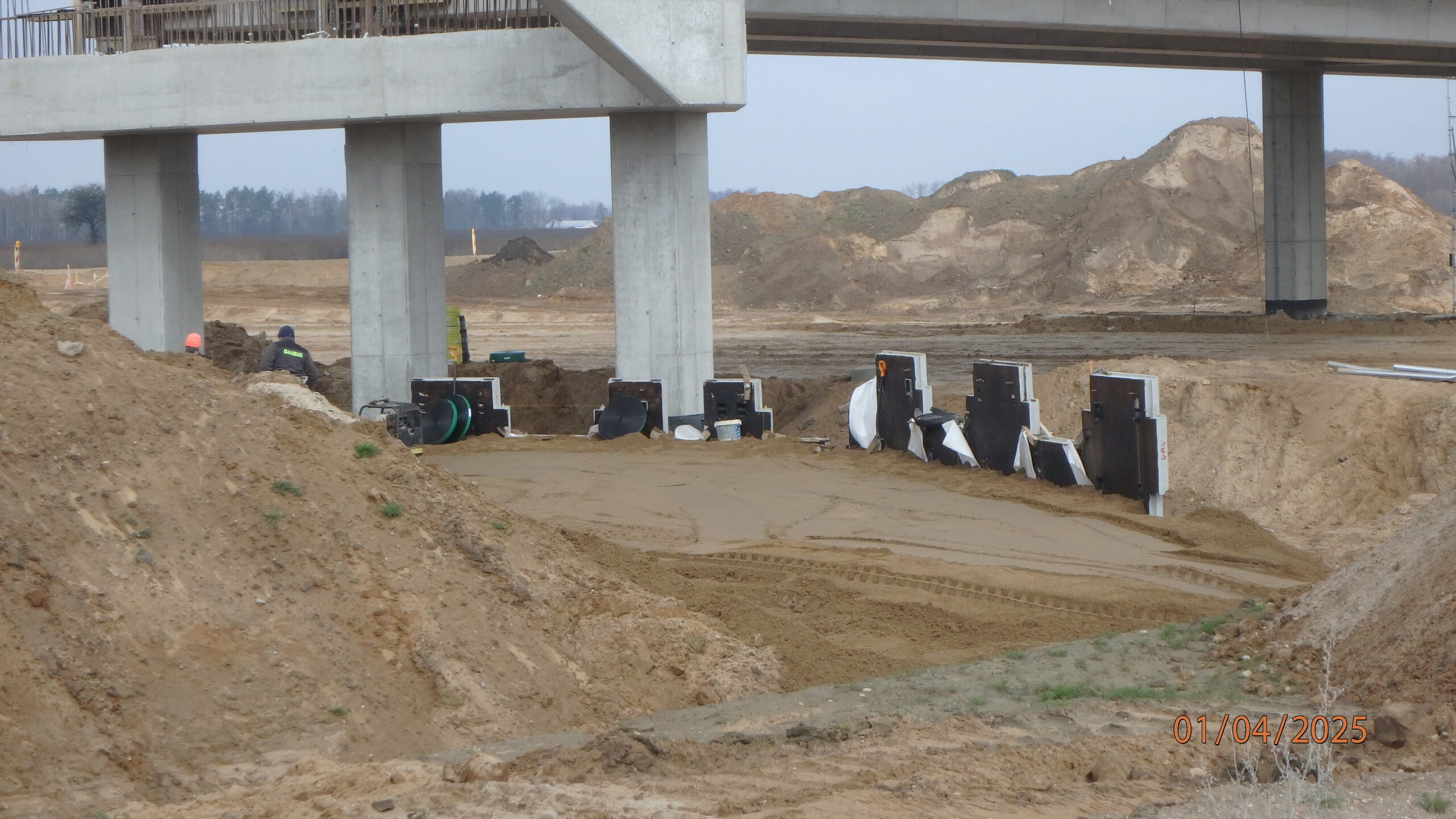

01.04.2025 589+300 WD-57 budowa ściany oporowej i zasypka

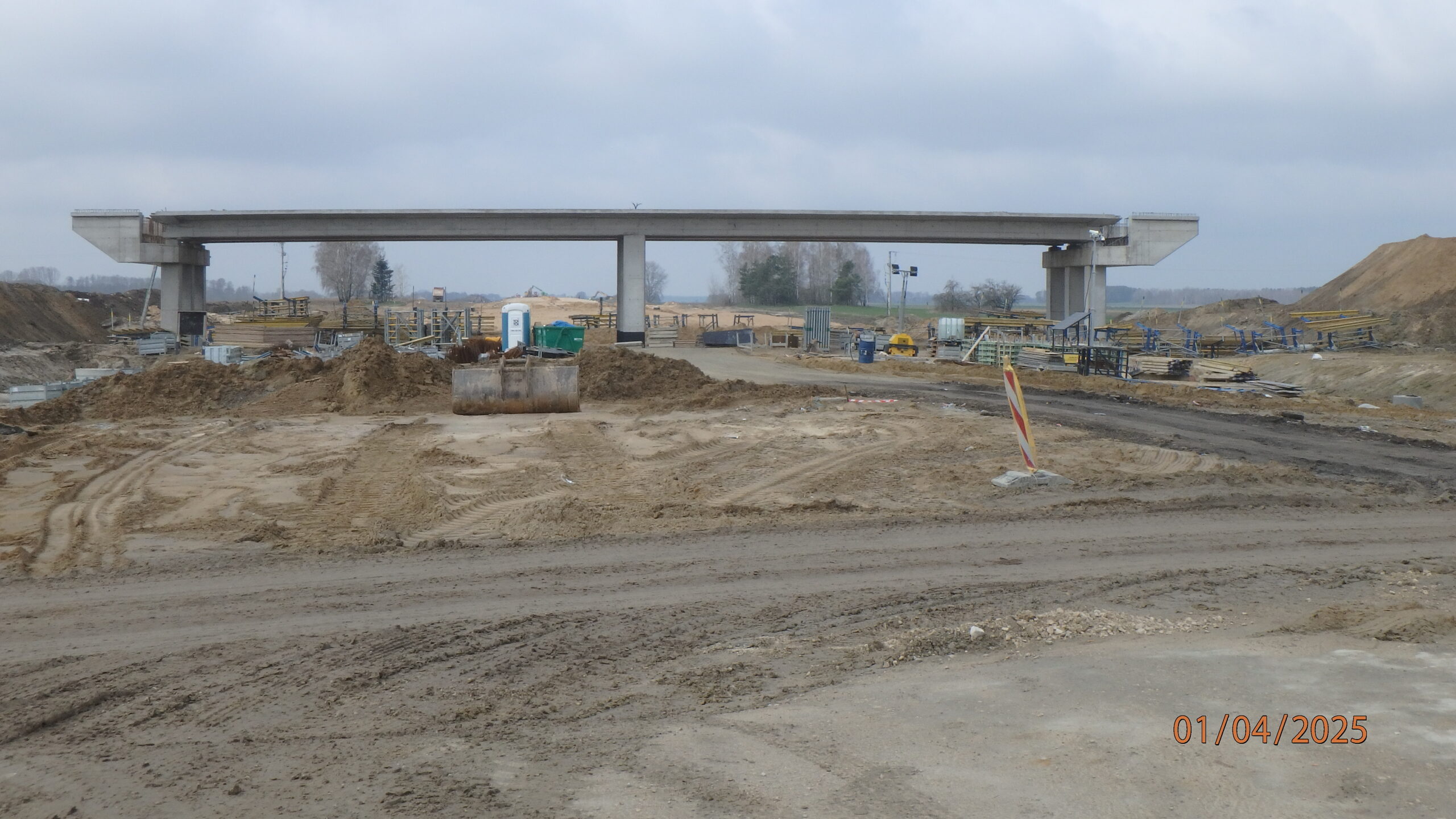

01.04.2025 593+200 WD-60 usunięte szalowanie ustroju
01.04.2025 593+300 Nawierzchnia betonowa
01.04.2025 596+700 WD-65 montaż szalowania ustroju
01.04.2025 596+900 DJ-P21 podłoże pod konstrukcję
01.04.2025 597+100 ZBR-17 ( S-19 )
01.04.2025 597+300 WD-04 ustawianie krawężników
01.04.2025 597+310 roboty ziemne S-19
01.04.2025 597+320 DJ-P22 roboty ziemne
01.04.2025 597+350 DJ-P19 roboty ziemne
01.04.2025 581+500 Archeologia I
01.04.2025 581+600 Archeologia I
01.04.2025 588+600 PZDs-56A betonowanie płyt przejściowych

08.04.2025 580+400 DJ-L01 roboty konstrukcyjne

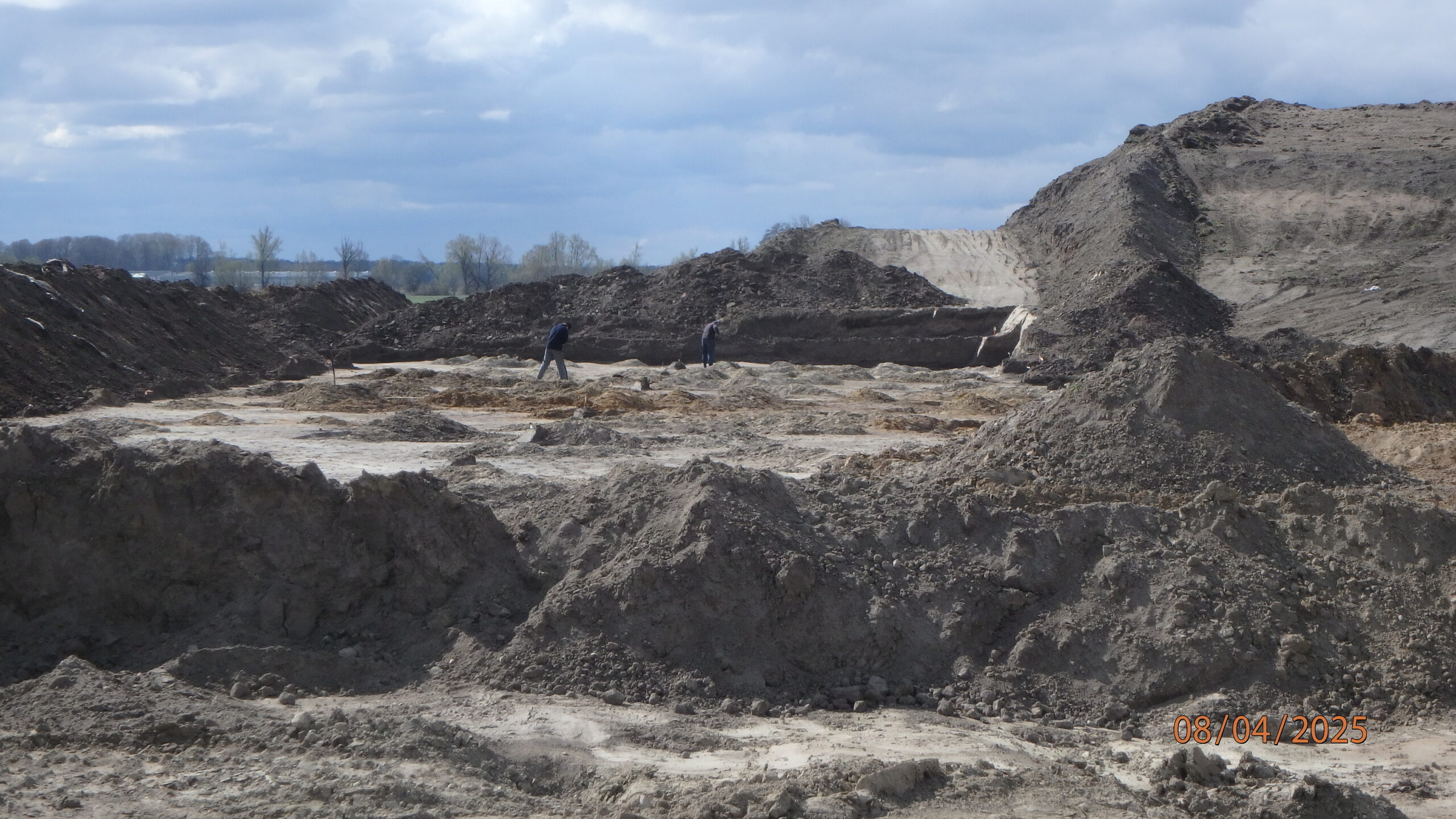

08.04.2025 581+500 Archeologia I

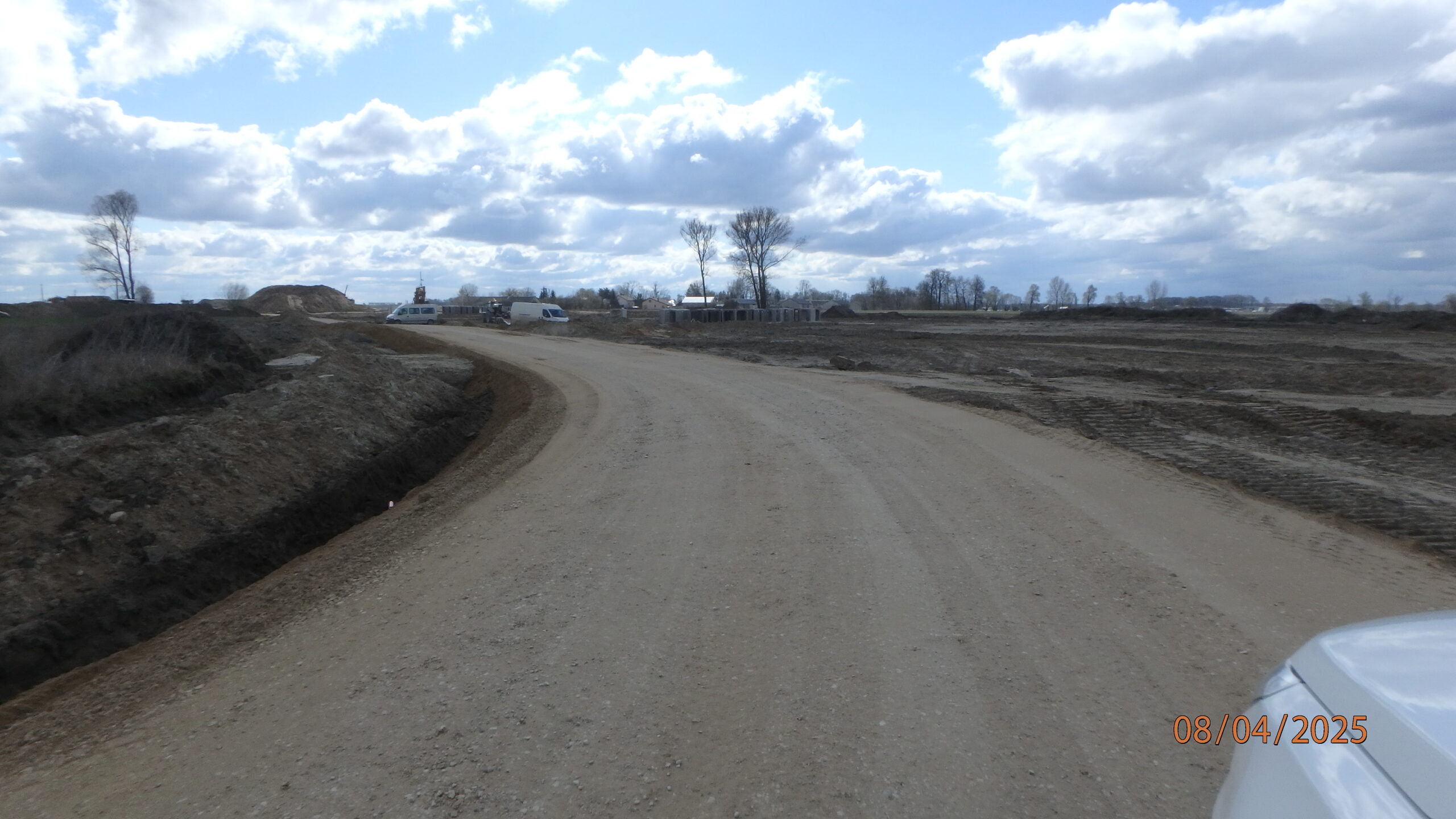

08.04.2025 581+700 DJ-L02 konstrukcja
08.04.2025 582+100 usuwanie humusu

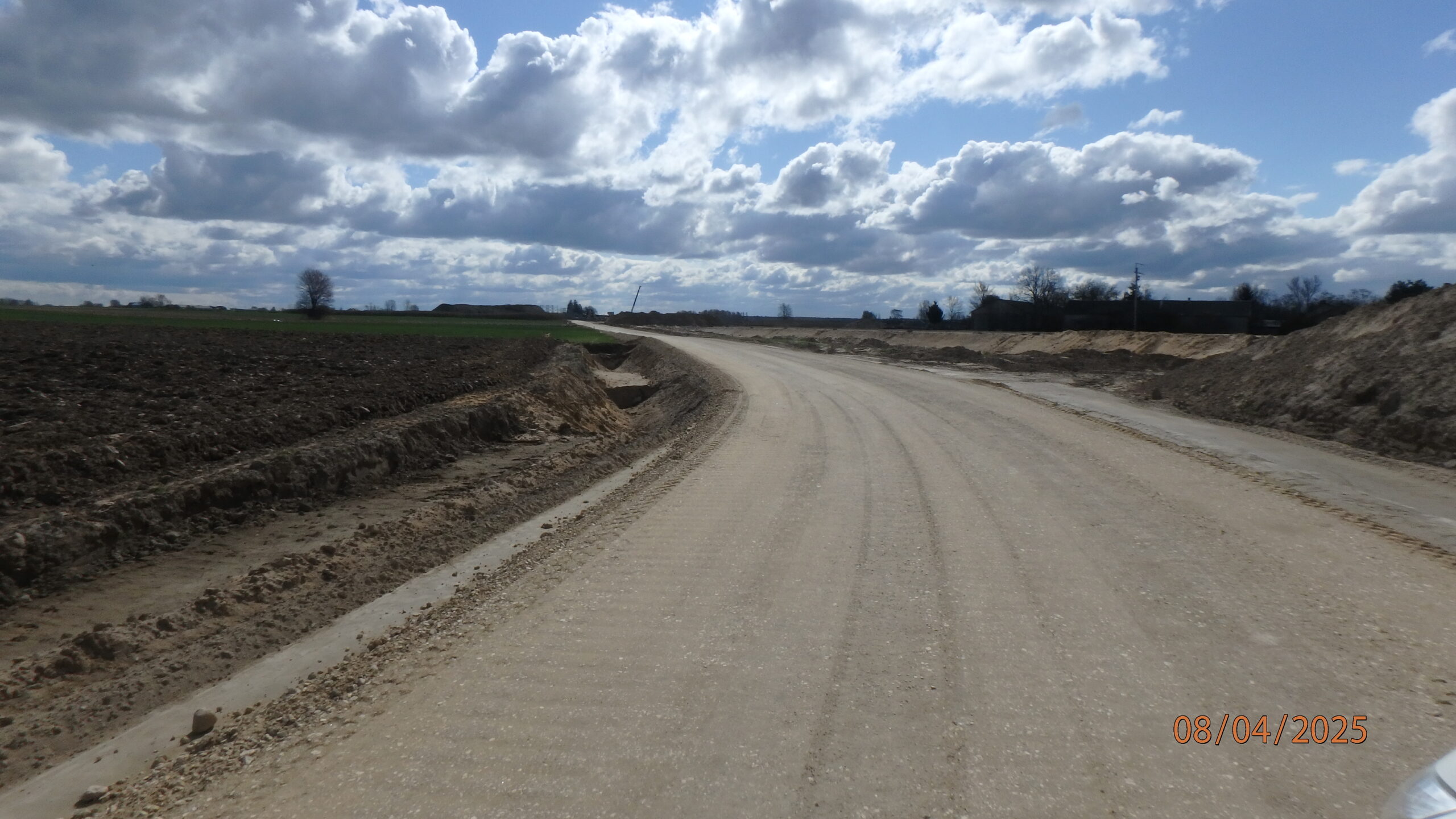

08.04.2025 582+200 DJ-L03 konstrukcja
08.04.2025 582+800 ułożona warstwa C5
08.04.2025 583+770 ZBR 4 obsiewanie trawą

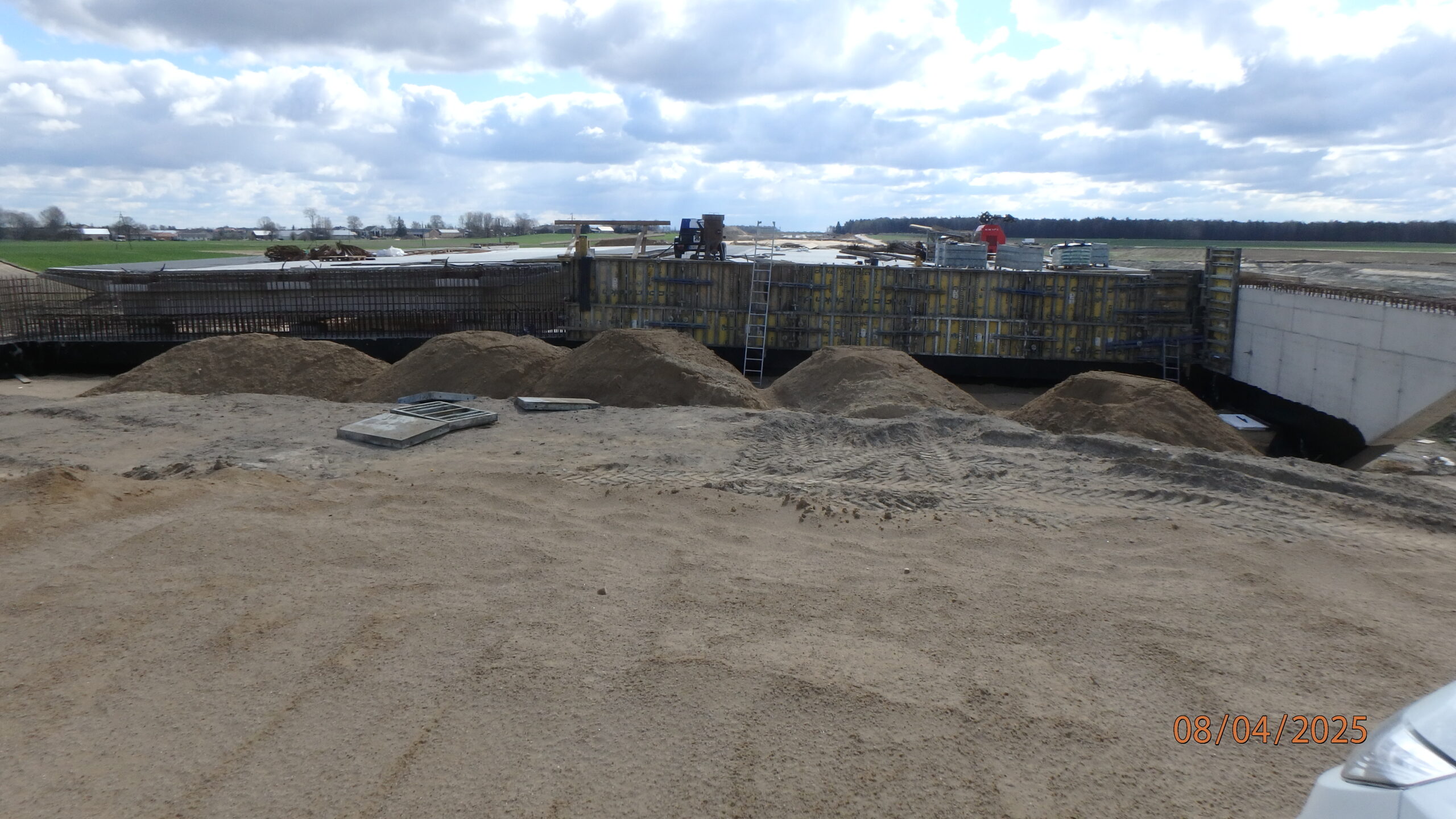

08.04.2025 583+950 WD-53A zasypka i ścianka zapleczna
08.04.2025 584+700 WD-54 montaż ściany oporowej i zasypka
08.04.2025 585+400 str. prawa uszczelnienie rowu

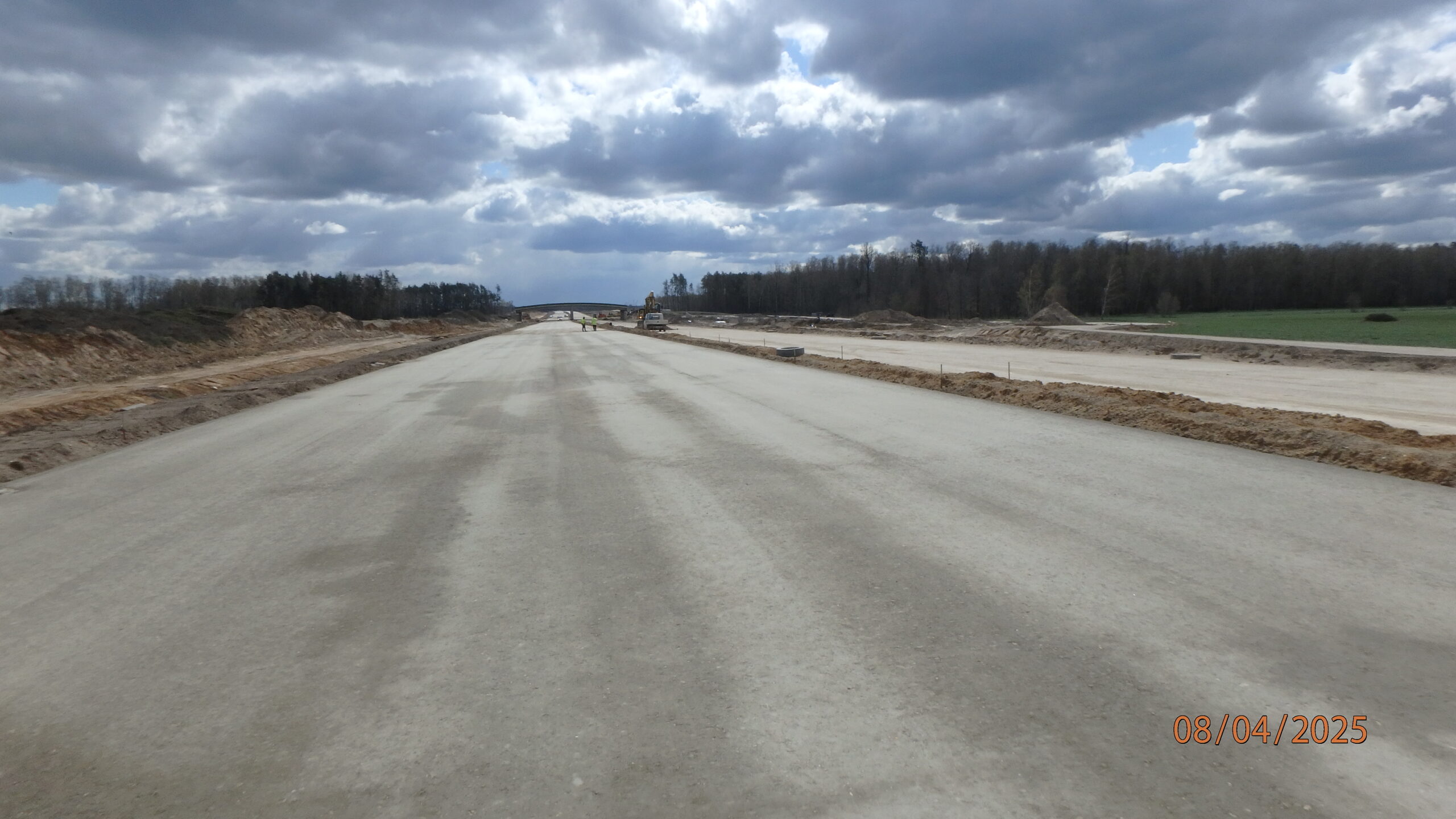

08.04.2025 585+500 jezdnia lewa C8
08.04.2025 588+100 DP 3667W str. południowa ułożone kruszywo

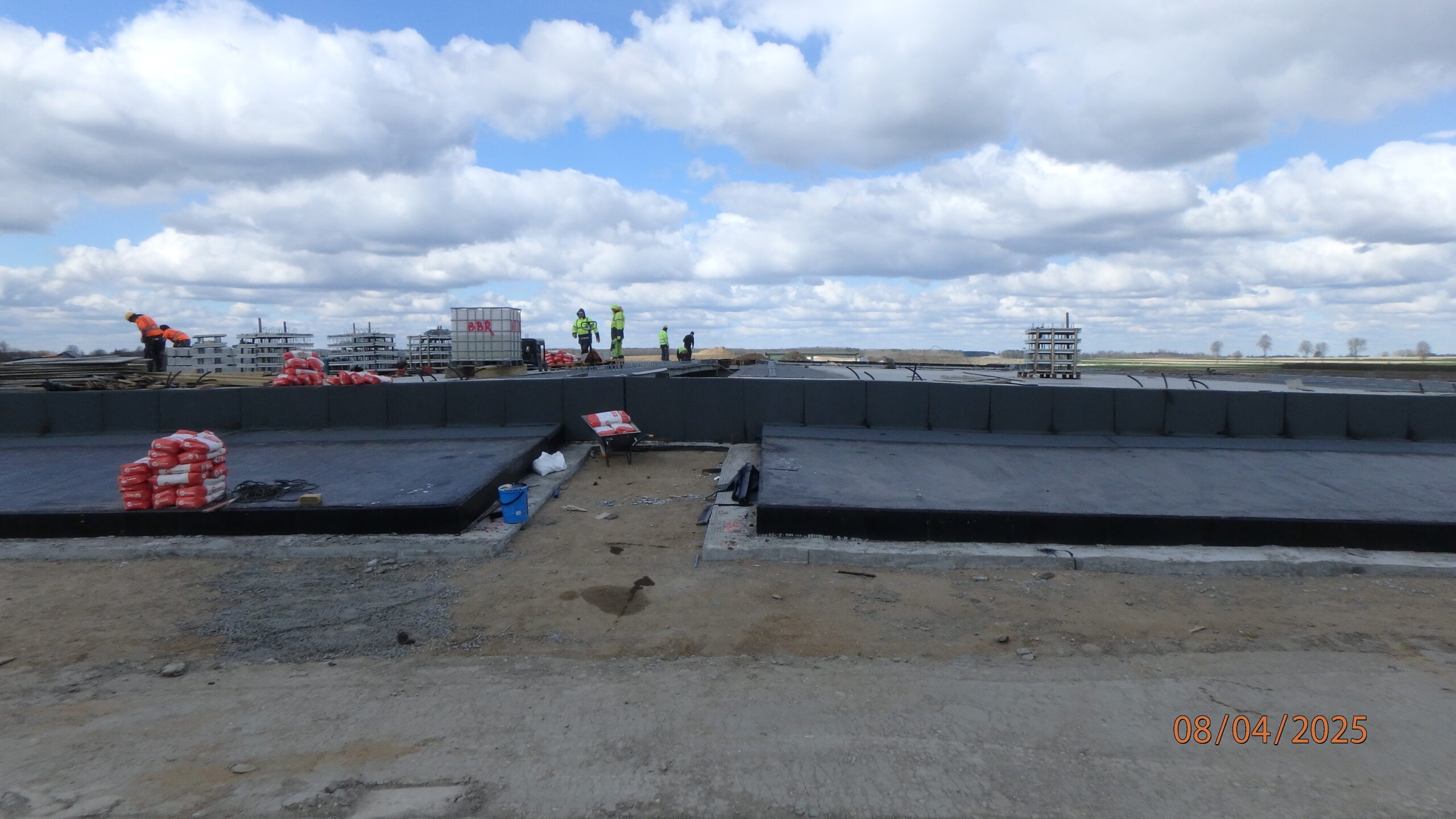

08.04.2025 588+600 PZDs 56A płyty przejściowe gotowe do zasypki

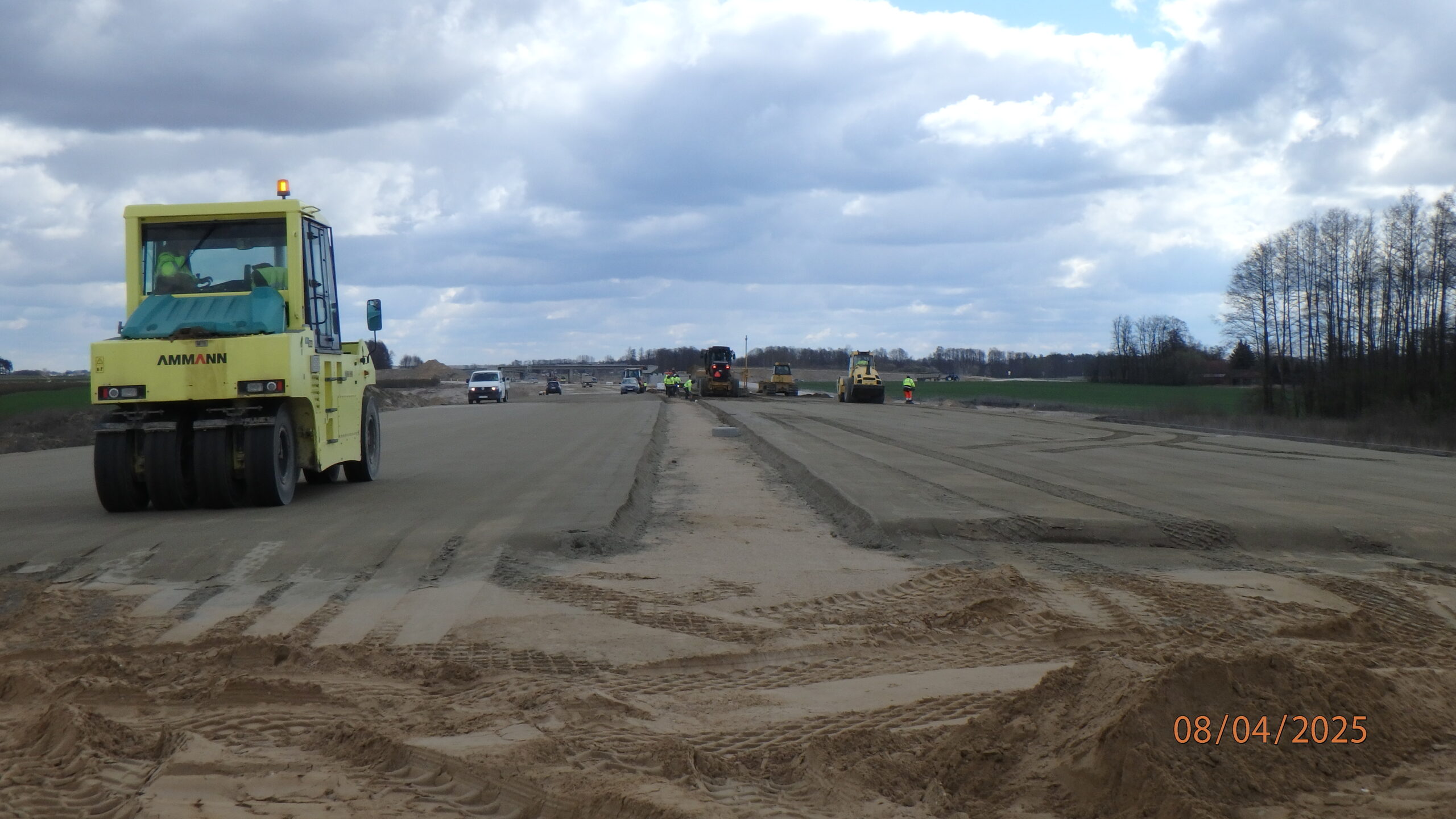

08.04.2025 588+700 układanie C5

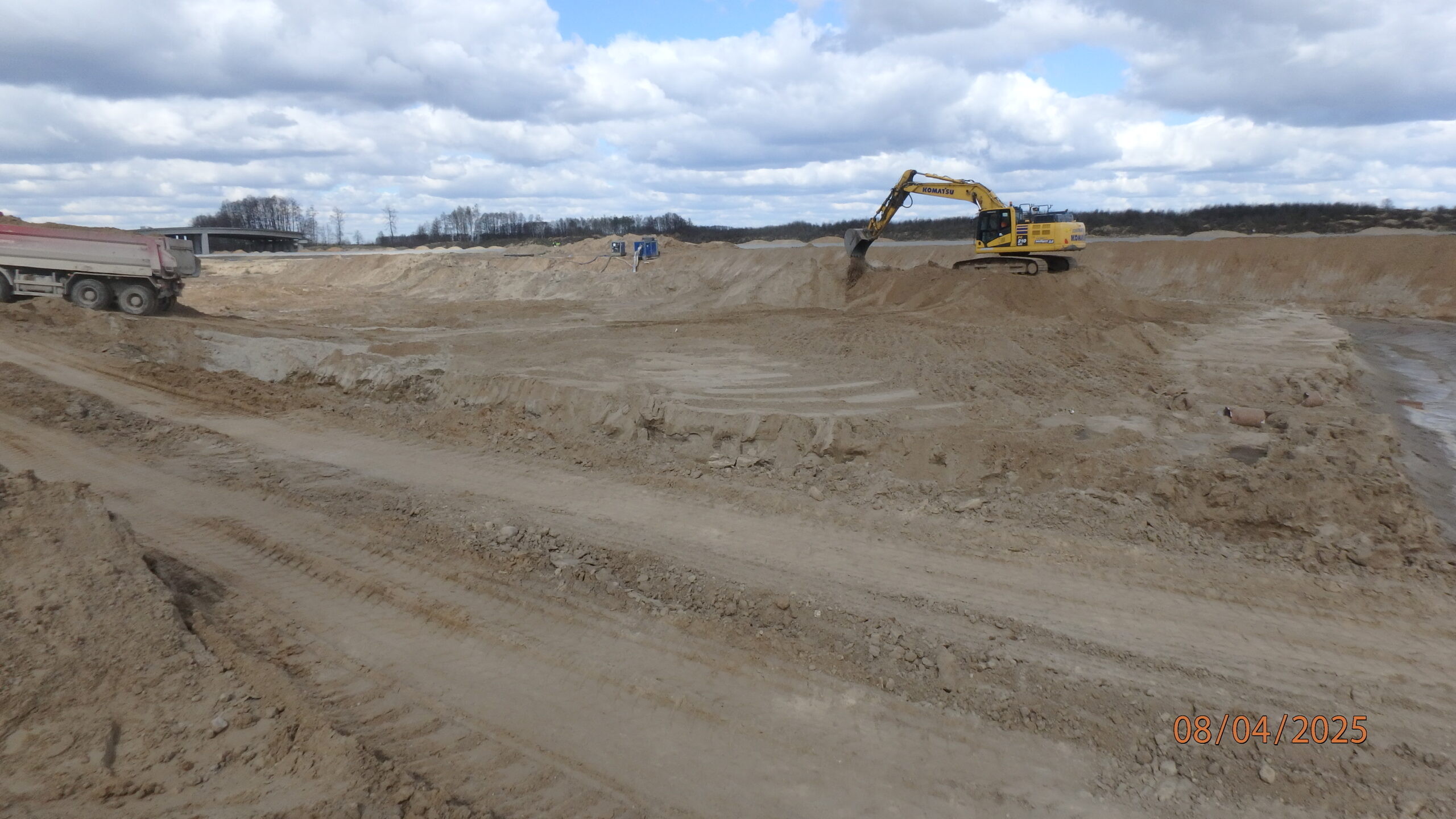

08.04.2025 590+040 ZBR-08 wykop
08.04.2025 592+300 MA 59 izolacja płyt przejściowych

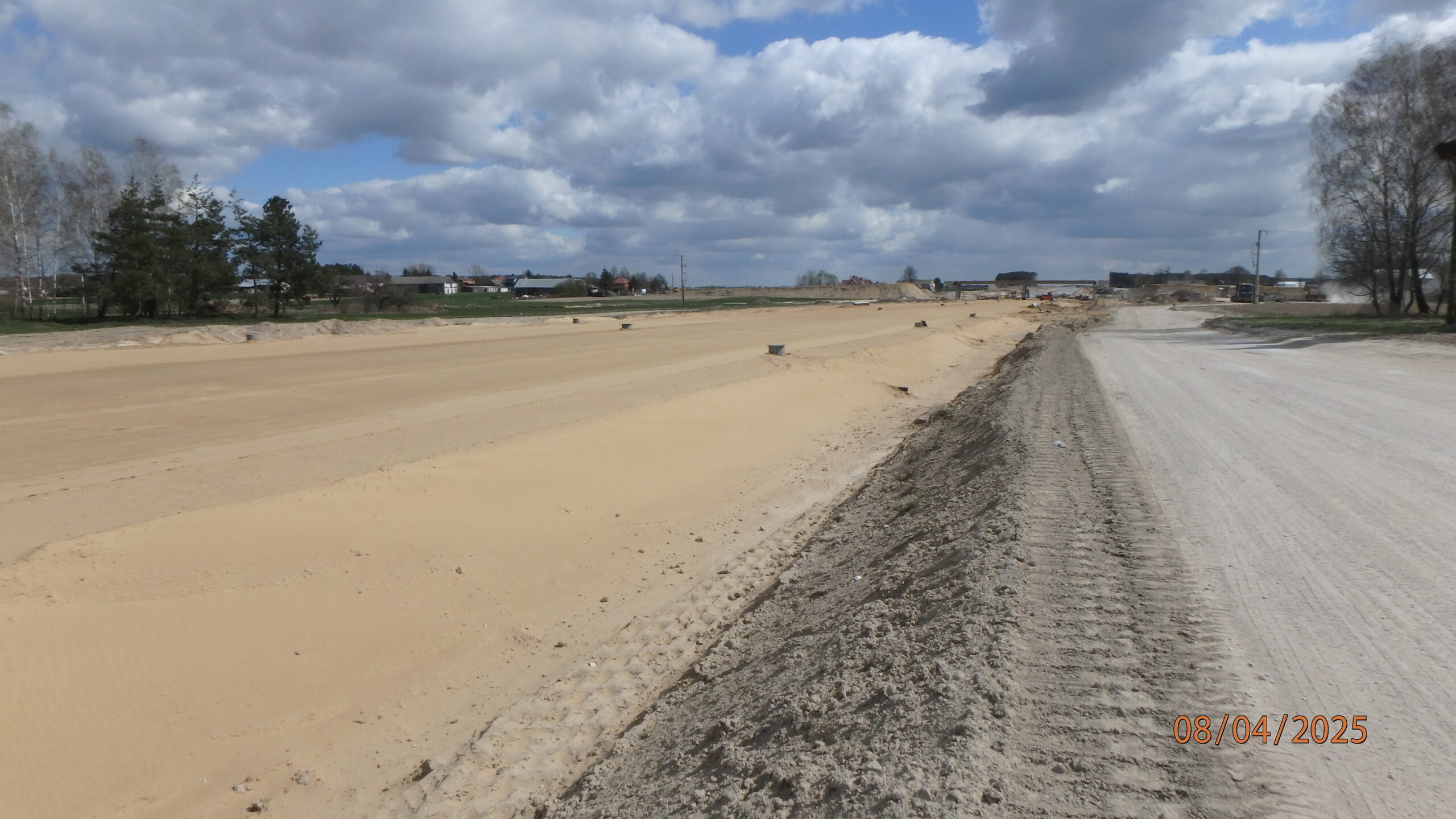

08.04.2025 592+900 GWN ( w miejscu wymiany gruntu )
08.04.2025 596+700 WD-65 szalowanie ustroju nośnego
08.04.2025 597+150 ZBR-17 kształtowanie dna
08.04.2025 597+200 PZM 7L betonowanie
15.04.2025 581+350 PZDs-51A palowanie pod fundamenty podpór
15.04.2025 581+600 WD-52 przygotowania pod fundamentowanie
15.04.2025 581+700 PP 47 montaż prefabrykatów

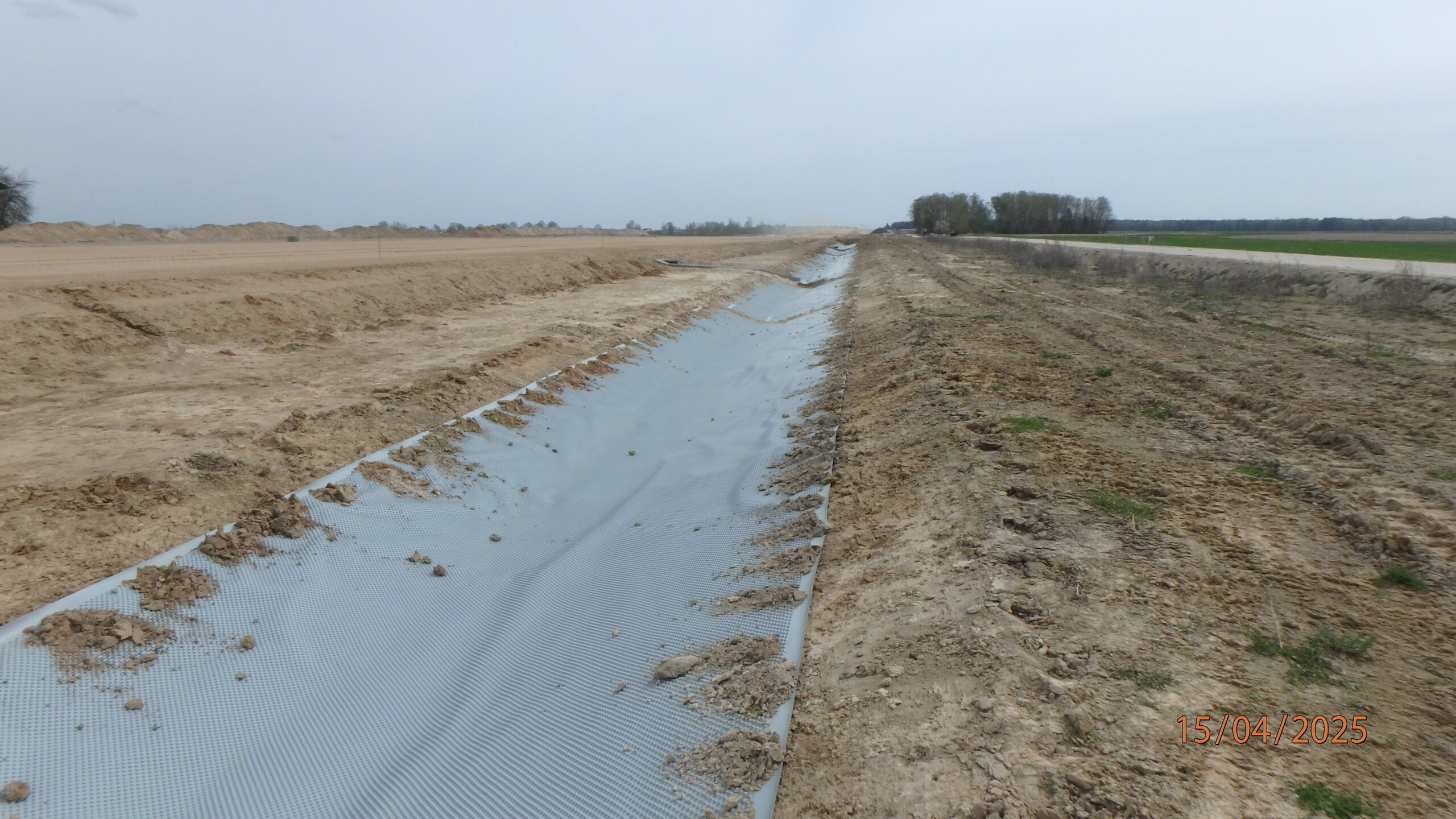

15.04.2025 583+200 uszczelnienie rowu str. prawa
15.04.2025 583+250 umocnienie wylotów przykanalików str. lewa
15.04.2025 583+900 uciąglenie nasypu

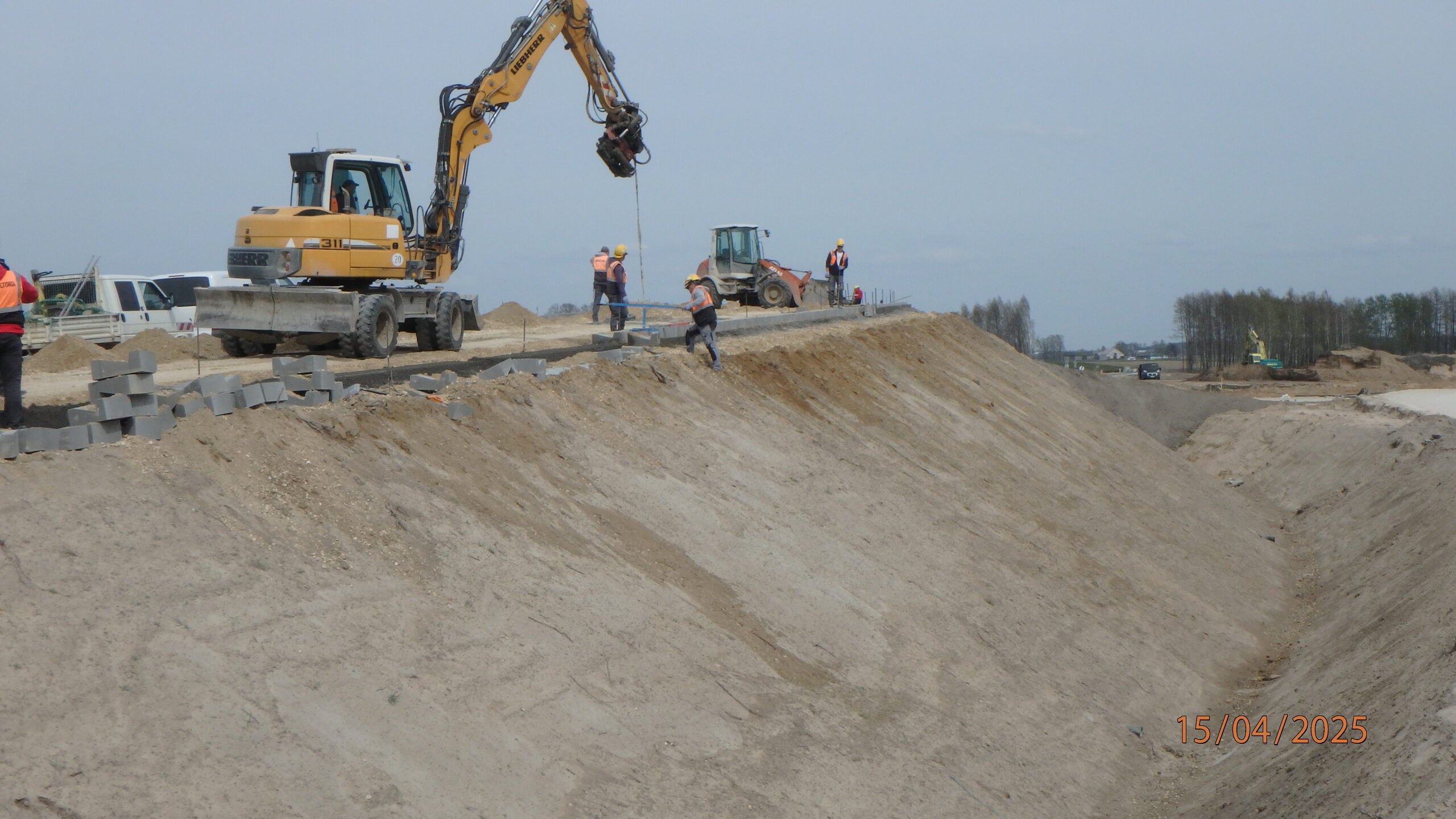

15.04.2025 589+290 DP 2050W ustawianie korytek ściekowych
15.04.2025 589+300 WD-57 montaż desek gzymsowych
15.04.2025 590+040 ZBR-08 wykop
15.04.2025 591+300 DG 361326W roboty ziemne str. południowa
15.04.2025 591+990 ZBR-09 kształtowanie dna i skarp
15.04.2025 593+300 WD-60 przygotowania do montażu dylatacji

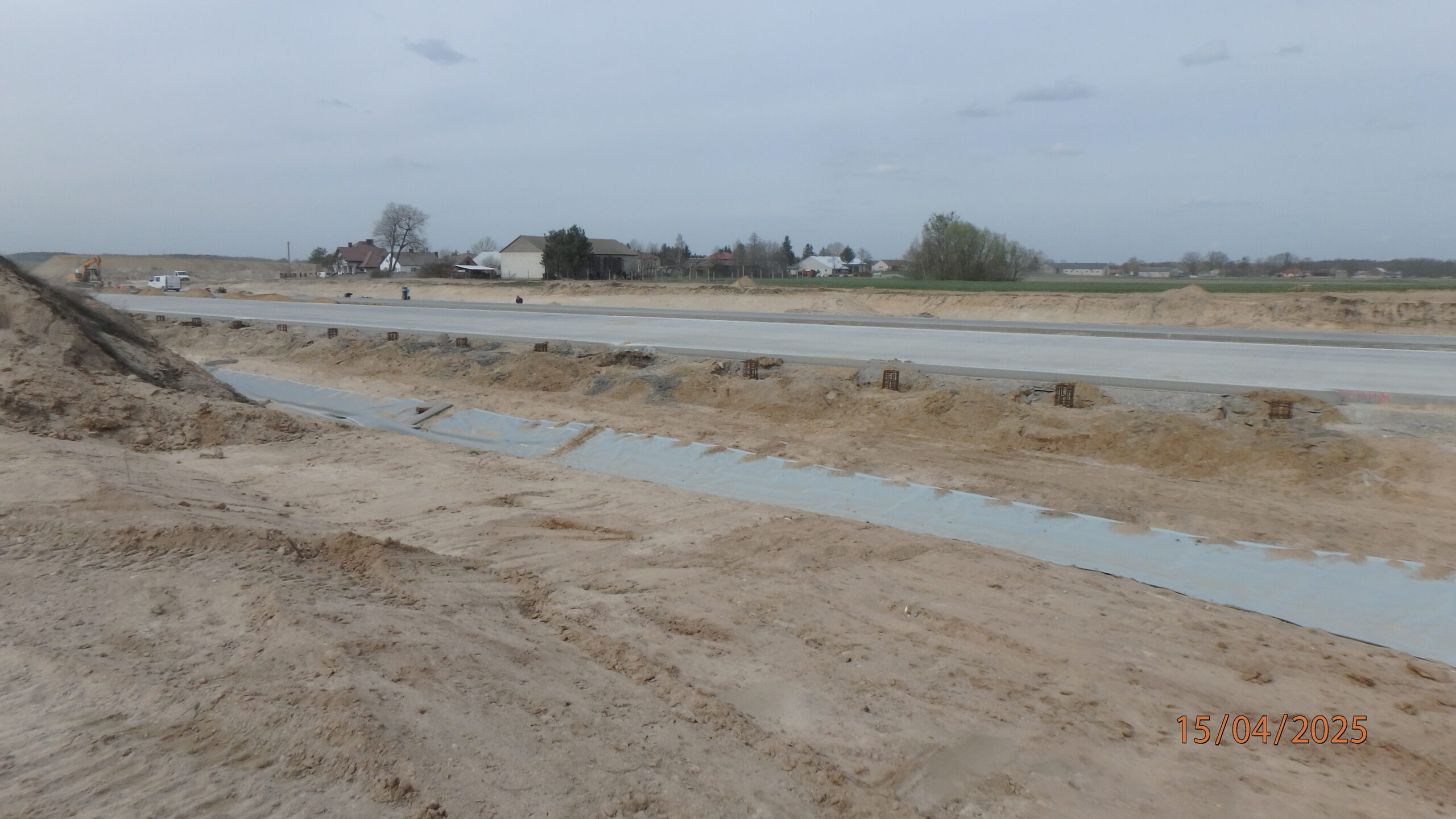

15.04.2025 593+500 wykonywanie pali pod słupy ekranów akustycznych

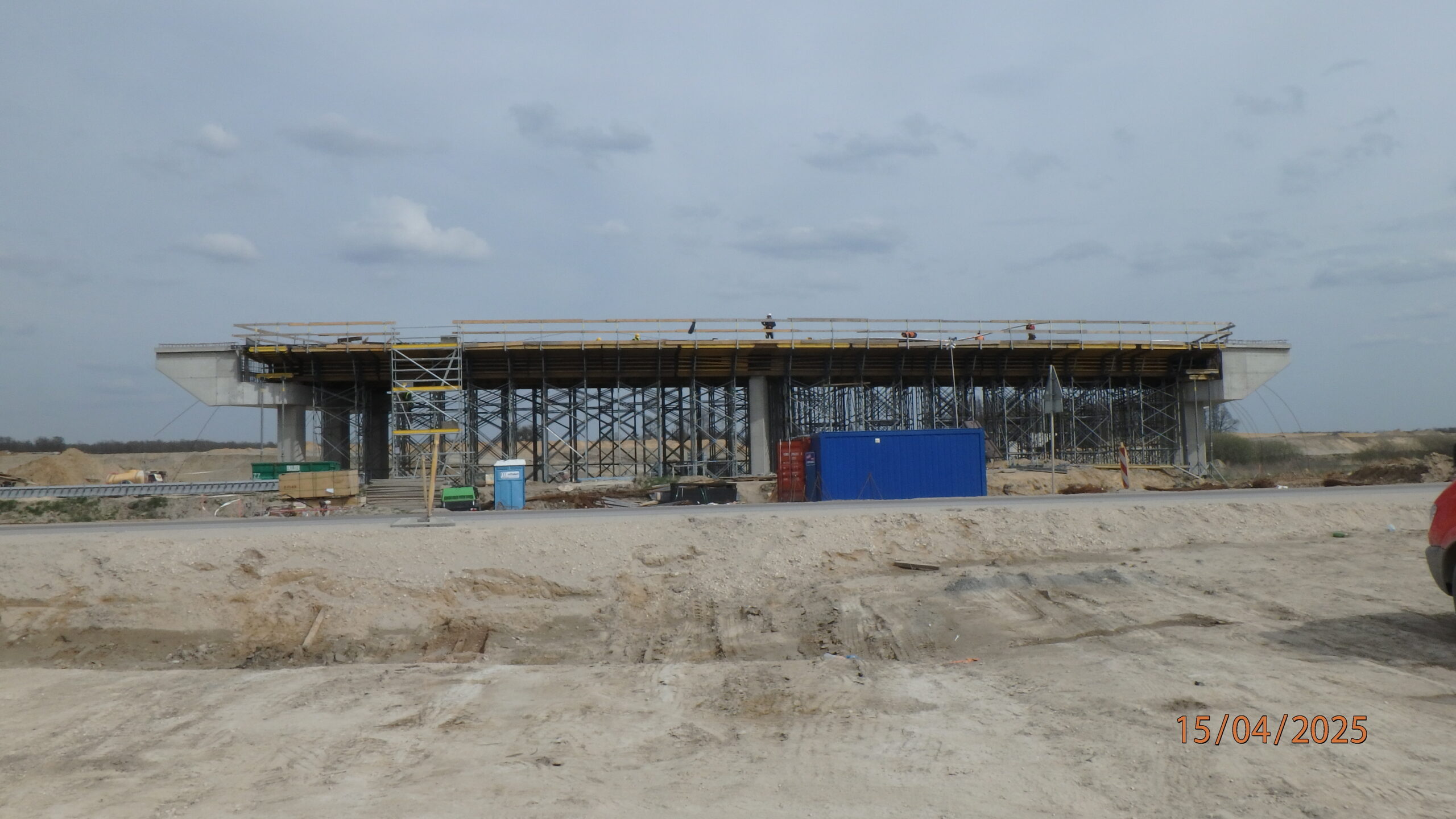

15.04.2025 596+700 WD-65 zbrojenie ustroju nośnego
15.04.2025 596+900 roboty ziemne na objeździe DK 19
15.04.2025 597+150 PZM-P7L betonowanie skrzydełka

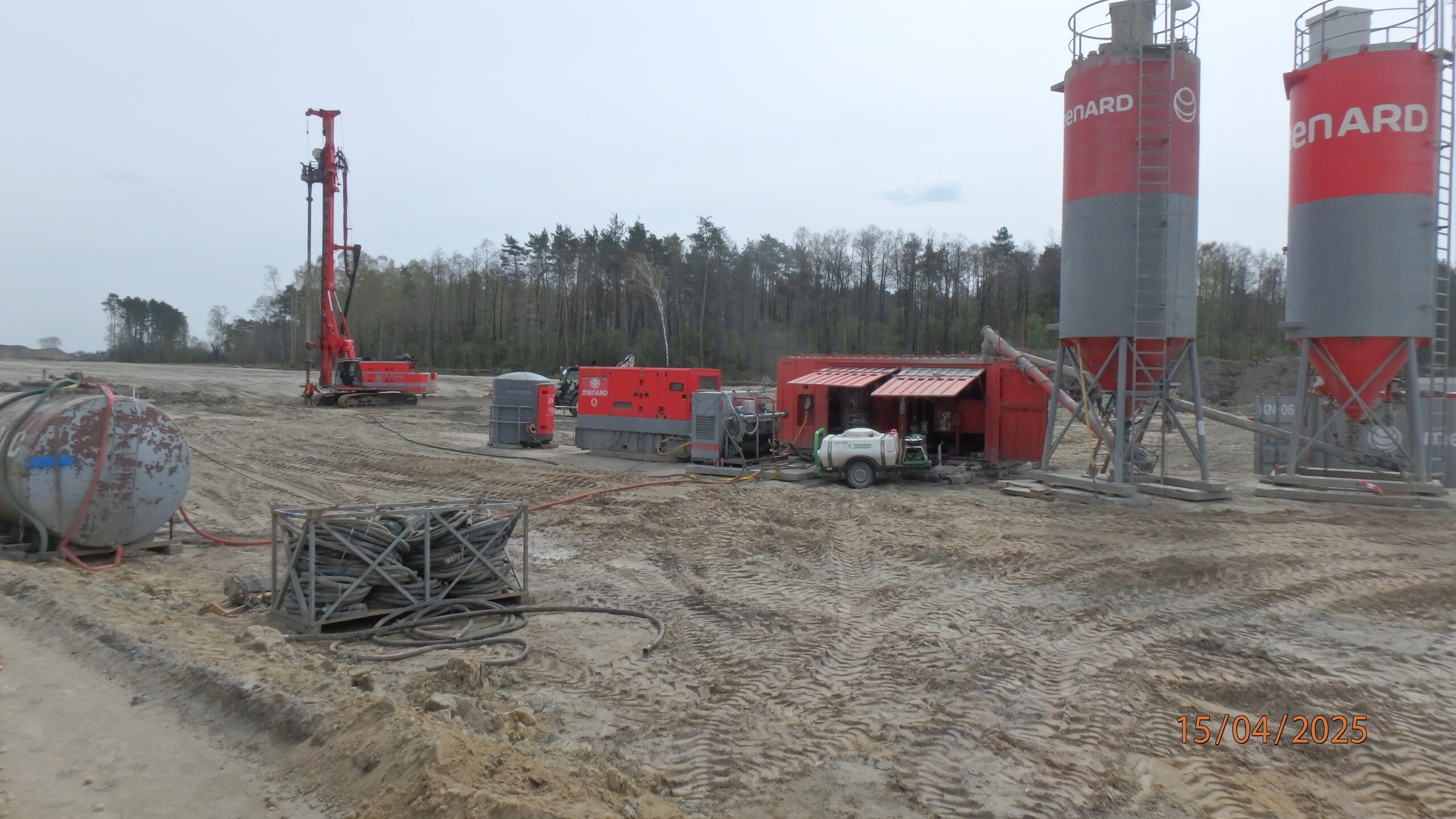

15.04.2025 580+300 PZDd-51 przygotowania do palowania
15.04.2025 580+500 roboty ziemne

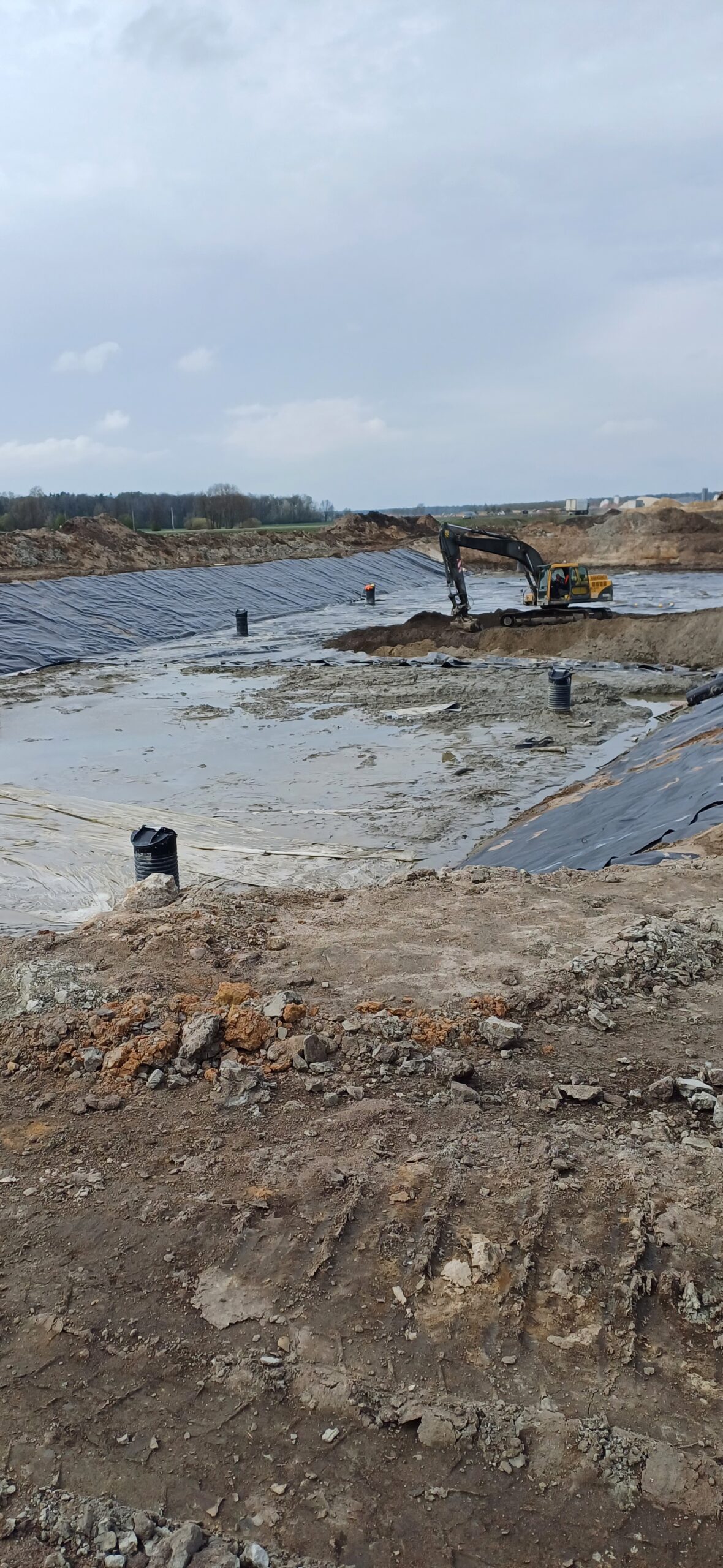

15.04.2025 597+200 ZBR-17 umacnianie dna i skarp

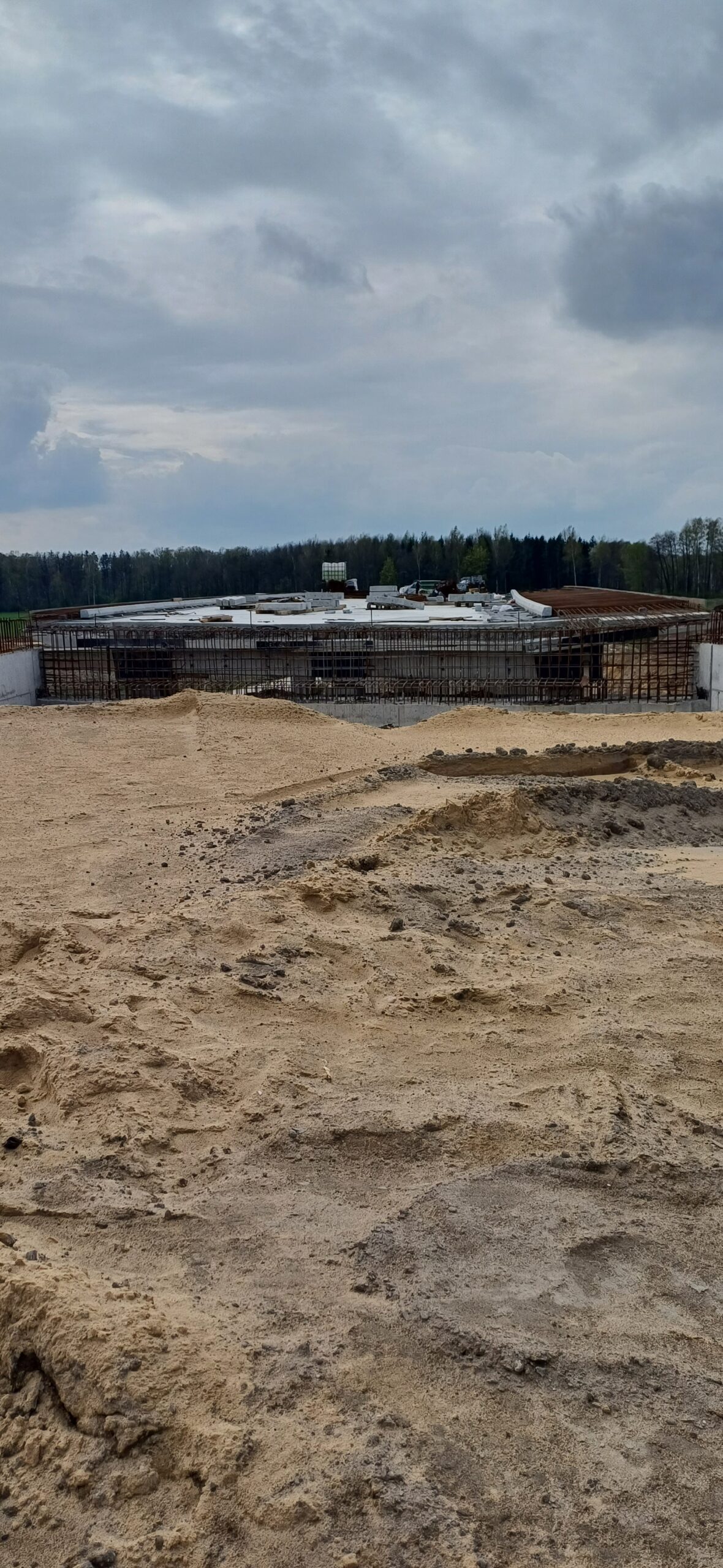

15.04.2025 597+300 WD-04 zbrojenie kap chodnikowych
22.04.2025 583+950 WD-53A ścianka zapleczna gotowa do betonowania
22.04.2025 584+700 WD-54 zasypka przyczółka i ściany oporowej
22.04.2025 584+900 ułożone C8
22.04.2025 585+700 ZBR-06 już się zieleni
22.04.2025 585+950 PZGs-55 gotowy do montażu ekranów przeciwolśnieniowych
22.04.2025 587+800 montaż studni rewizyjnych łączności autostradowej
22.04.2025 588+100 WD-56 zabetonowane kapy chodnikowe
22.04.2025 588+150 DP 3667W roboty ziemne str. południowa
22.04.2025 588+600 PZDs-56A zbrojenie kap chodnikowych
22.04.2025 589+300 WD-57 montaż ( deski gzymsowe, krawężniki, ścianka zapleczna )
22.04.2025 590+040 wykop pod ZBR-08
22.04.2025 591+300 WD-58A zabetonowane kapy chodnikowe
22.04.2025 591+320 DG 361326W roboty ziemne str. południowa
22.04.2025 593+000 wykonywanie GWN
22.04.2025 597+000 podbudowa zasadnicza C8 – widok w kierunku zachodnim
22.04.2025 581+590 podłoże pod DG-1
22.04.2025 581+600 WD-52 przygotoawnie do fundamentowania
22.04.2025 582+500 WD-53 zbrojenie płyty pomostu
22.04.2025 582+800 podbudowa zasadnicza C8 str. prawa i lewa
22.04.2025 583+200 podbudowa pomocnicza C5 str. lewa i GWN str. prawa
28.04.2025 580+200 roboty ziemne
28.04.2025 581+350 PZDs-51A odkopywanie głowic pali
28.04.2025 581+600 WD-52 ustawianie palownicy
28.04.2025 581+800 PP-48 zbrojenie ścianek czołowych
28.04.2025 582+300 roboty ziemne
28.04.2025 583+700 przygotowanie GWN do układania podbudowy
28.04.2025 583+950 WD-53A betonowanie ścianki zaplecznej ( wsch. )
28.04.2025 584+700 WD-54 zasypka przygotowana pod płytę przejściową
28.04.2025 588+600 PZDs-56A zbrojenie kap chodnikowych
28.04.2025 589+400 WD-57 zasypka przyczółka
28.04.2025 589+600 przygotowanie do układania nawierzchni betonowej
28.04.2025 590+040 ZBR-08 wykop
28.04.2025 591+990 ZBR-09 kształtowanie dna zbiornika
28.04.2025 592+700 ukształtowany GWN
28.04.2025 593+350 montaż słupów ekranów akustycznych
28.04.2025 593+800 skrzynki łączności autostradowej
28.04.2025 594+800 PZGd-61 szalowanie i zbrojenie ścianki zaplecznej
28.04.2025 595+000 humusowanie skarpy str. lewa
28.04.2025 595+200 kształtowanie i humusowanie skarp str. prawa
28.04.2025 596+700 WD-65 zabetonowana płyta ustroju
