Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Lipiec 2025

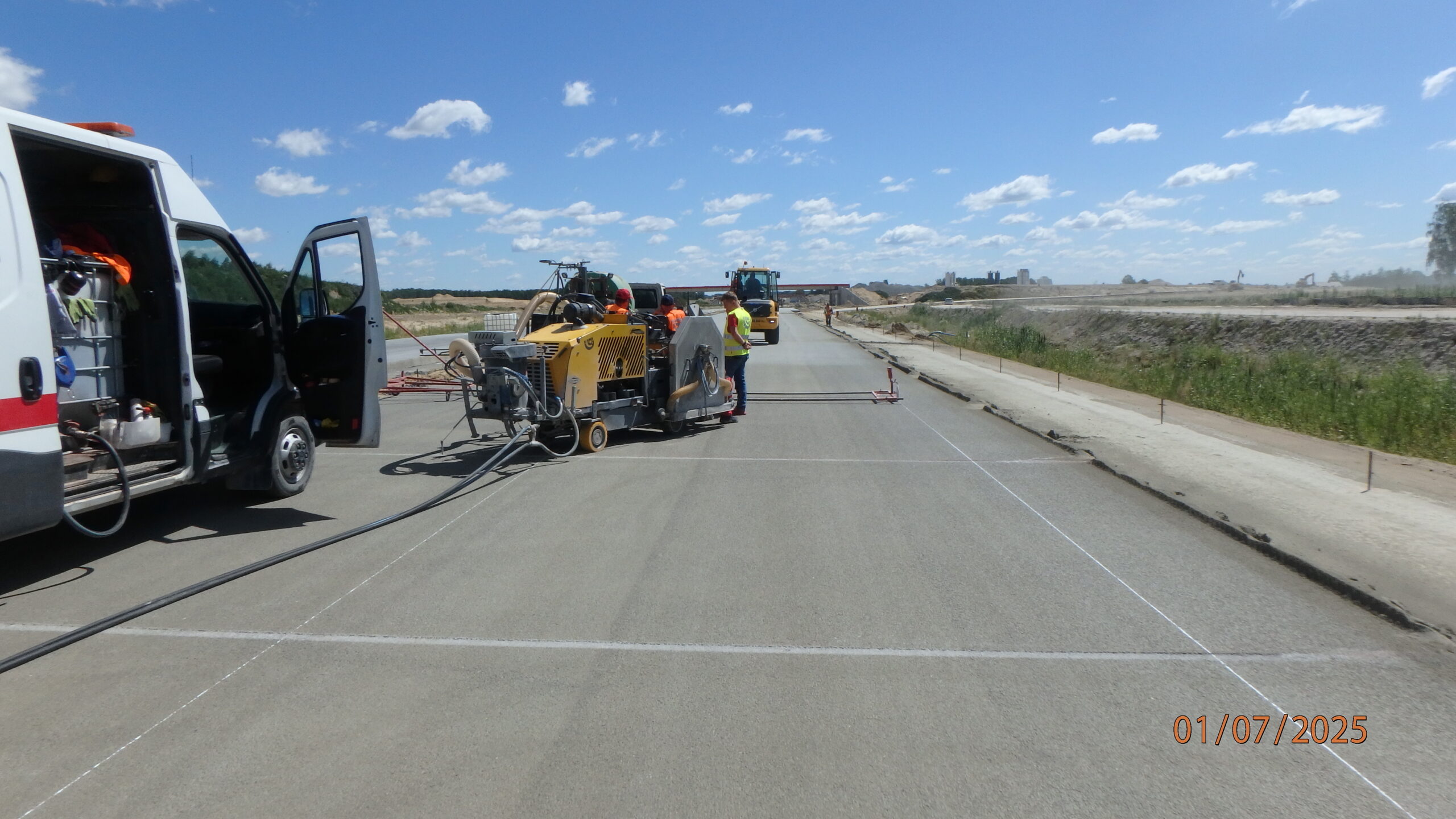

01.07.2025 595+500 jezdnia prawa nacinanie szczelin dylatacyjnych
01.07.2025 596+800 L-08 układanie kabla pod oświetlenie

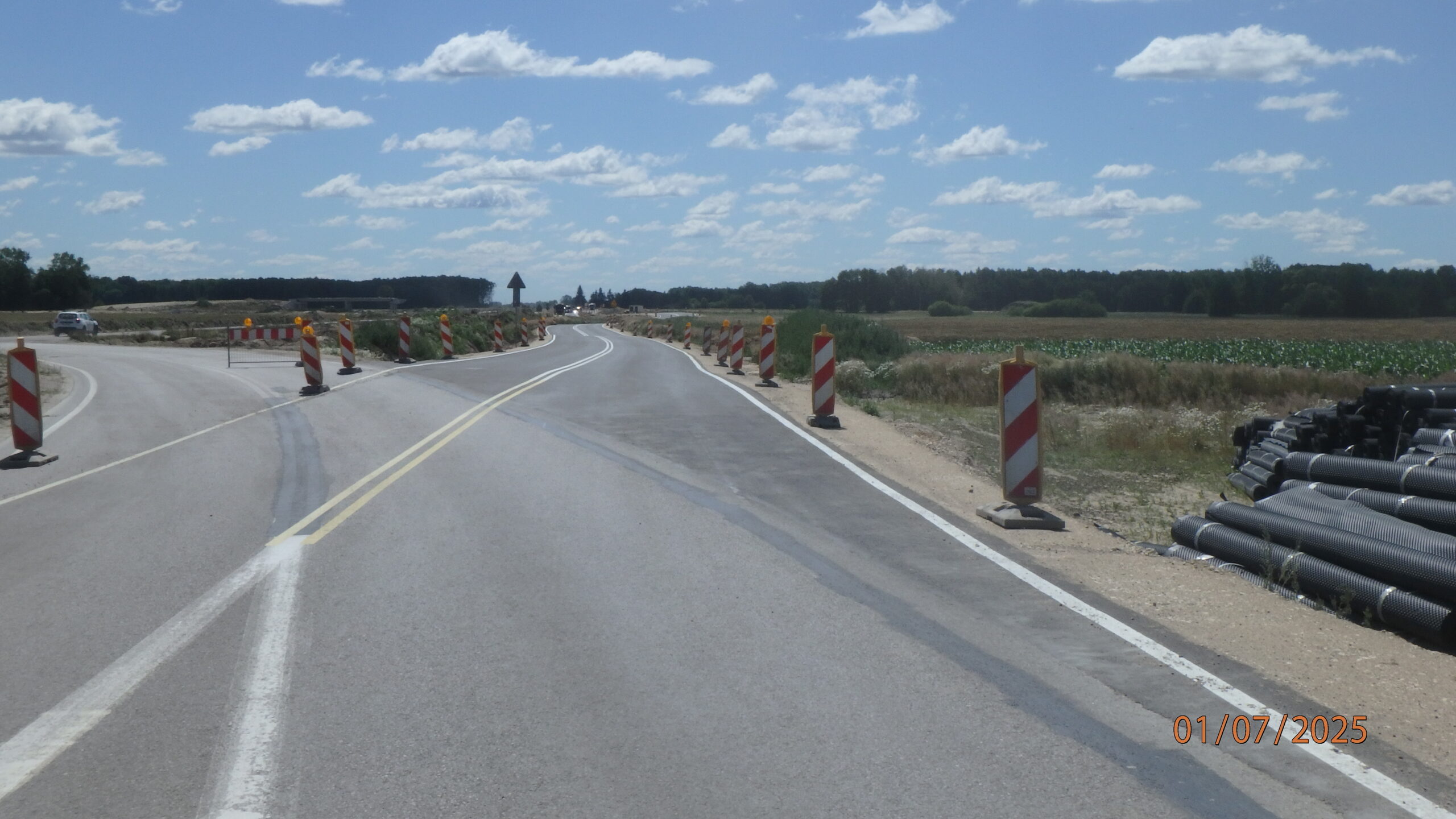

01.07.2025 596+850 zmiana trasy DK 19
01.07.2025 596+860 rozbieranie nawierzchni DK-19

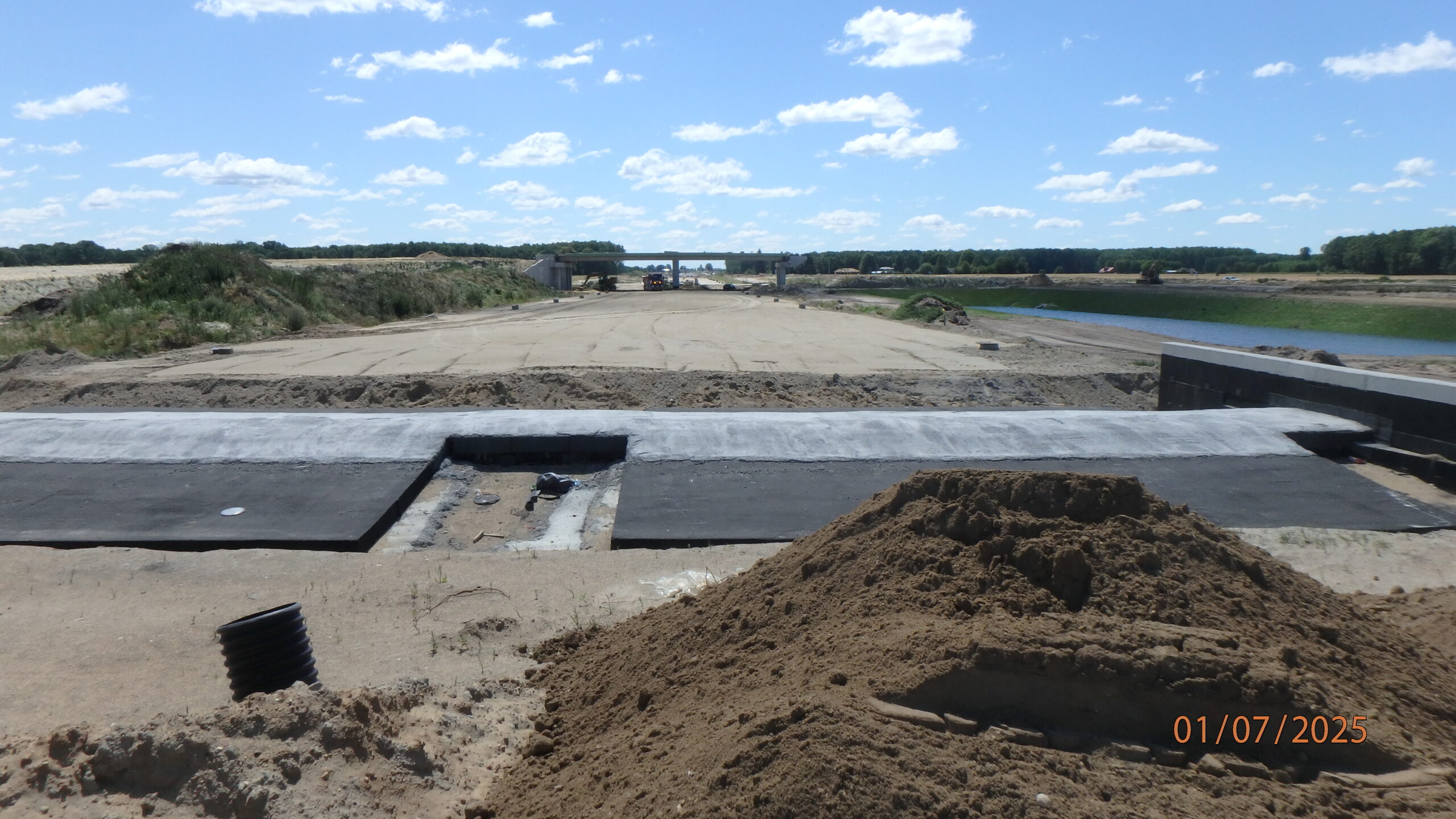

01.07.2025 597+200 roboty ziemne S-19

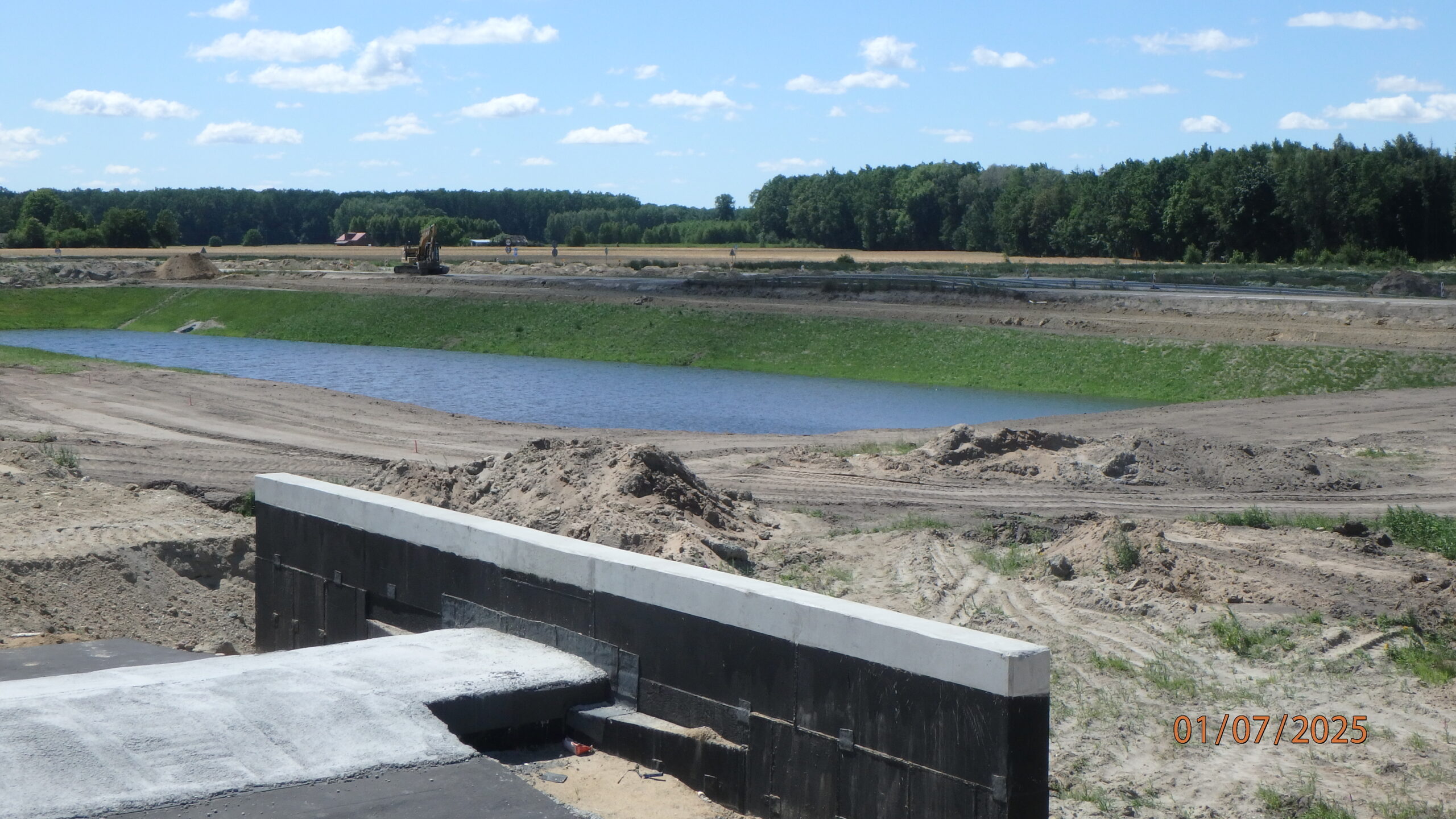

01.07.2025 597+300 ZBR-17 gotowy zbiornik

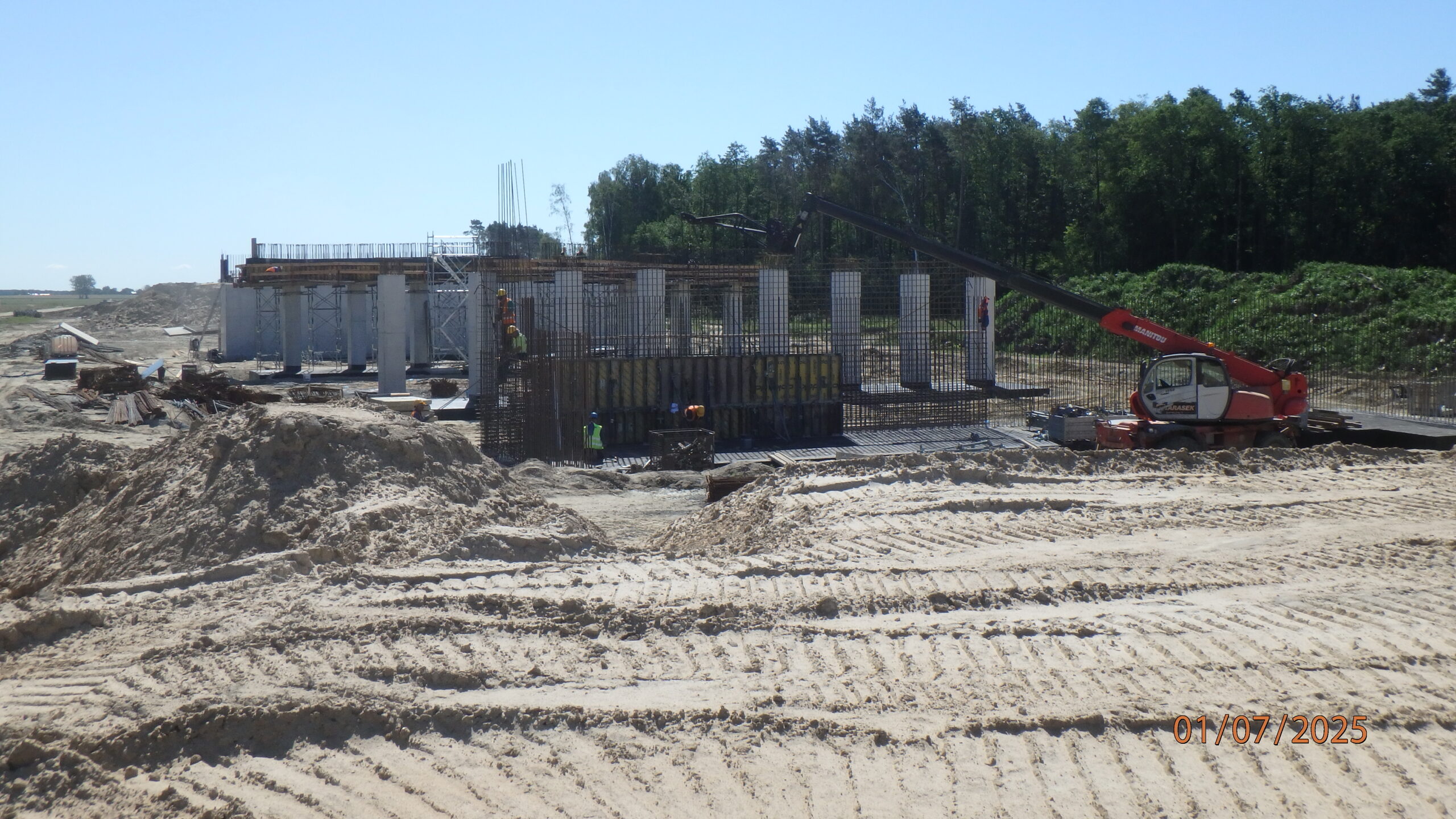

01.07.2025 580+300 PZDd szalowanie i zbrojenie podpór

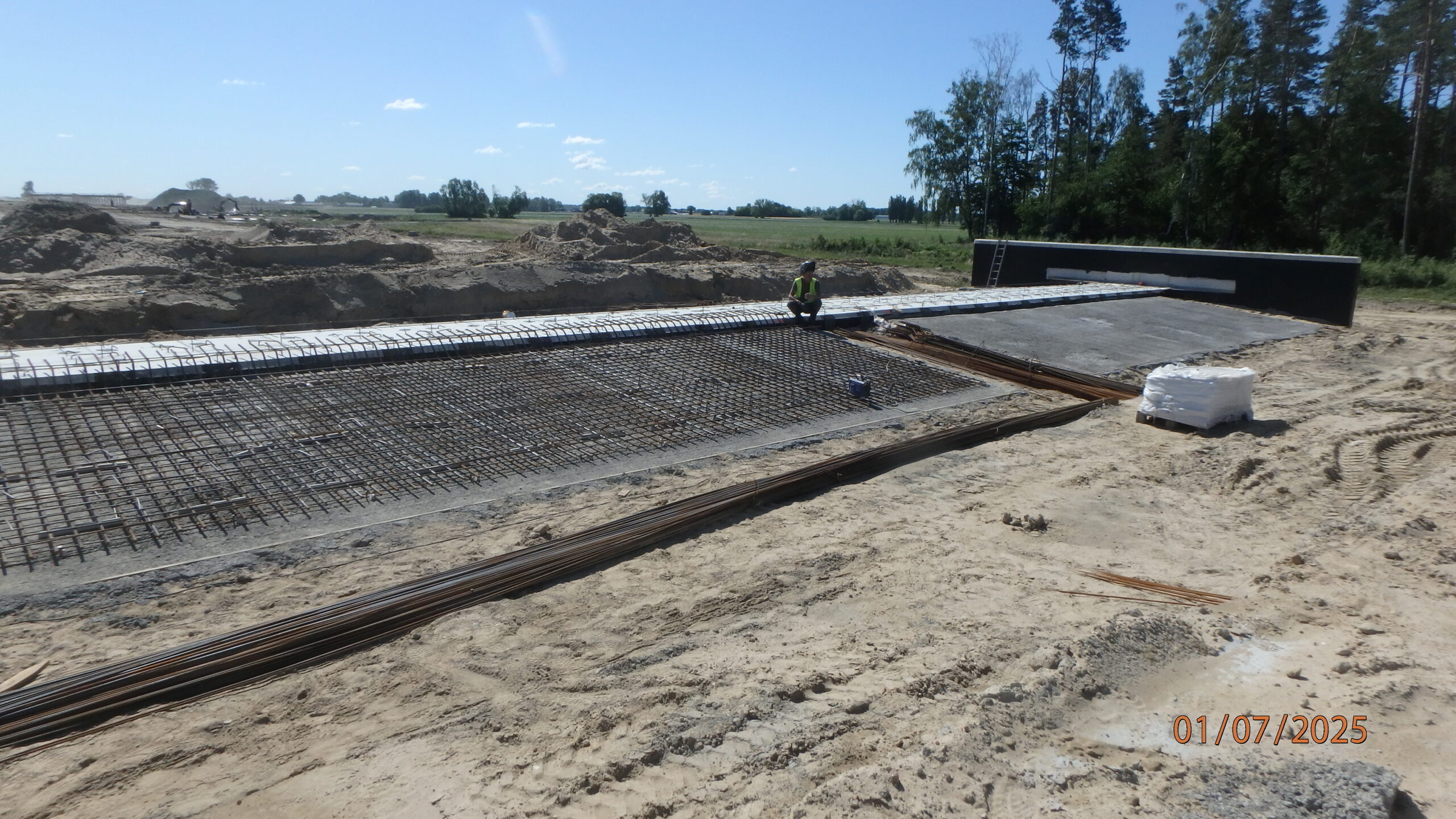

01.07.2025 580+700 PZM 13E zbrojenie płyt przejściowych
01.07.2025 581+300 PZDs 51A zbrojenie podpór

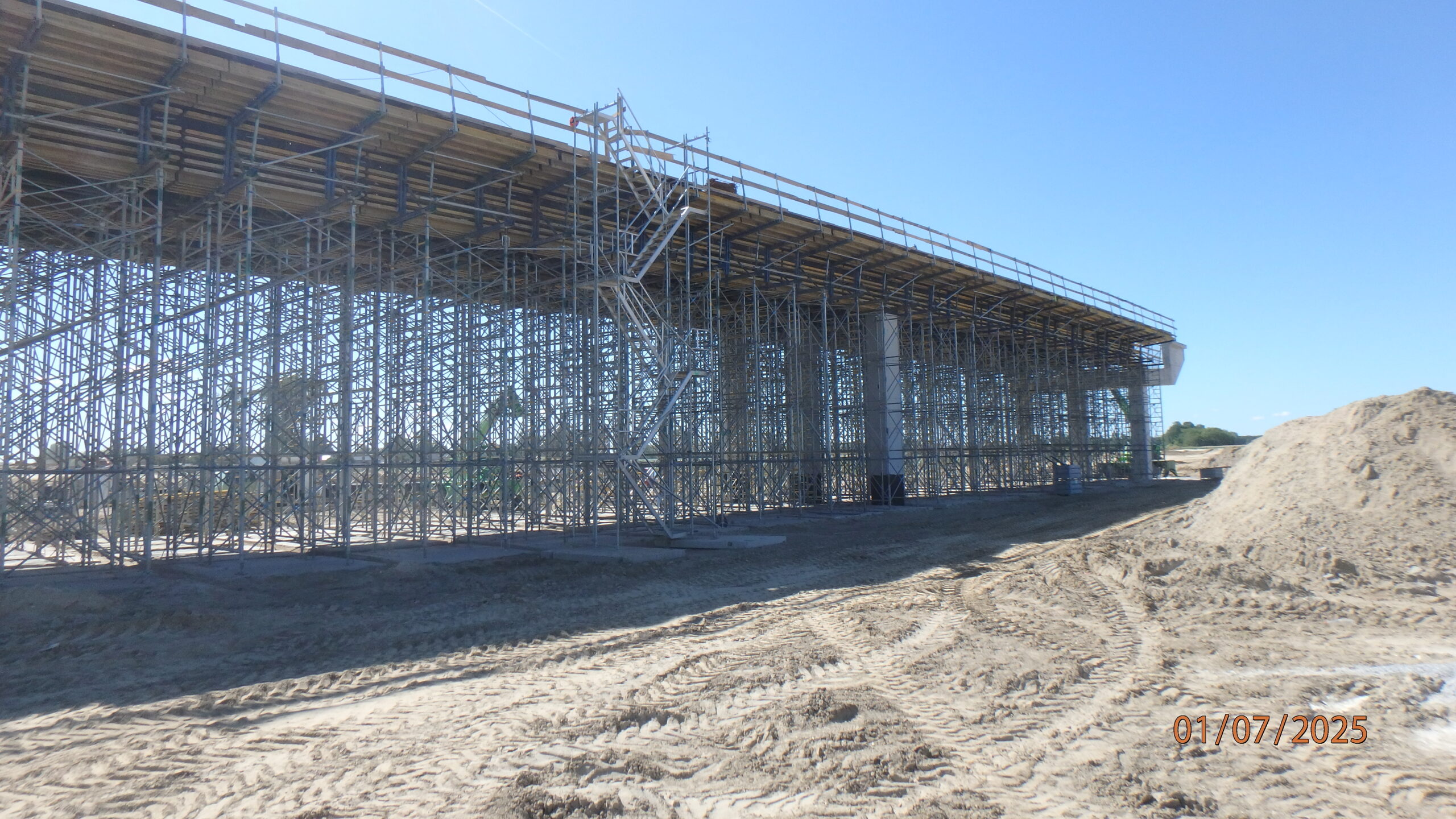

01.07.2025 581+700 WD-52 zbrojenie ustroju nośnego

01.07.2025 582+300 wykonana podbudowa pomocnicza

01.07.2025 582+500 WD-53 deski gzymsowe i ściana oporowa z zasypką
01.07.2025 583+950 WD-53A przygotowania do uciąglenia podbudowy
01.07.2025 584+700 WD-54 wykonywanie zbrojenia i szalowania zwieńczeń ścian oporowych
01.07.2025 588+100 WD-56 zwieńczenia ścian oporowych i płyta przejściowa w trakcie izolacji

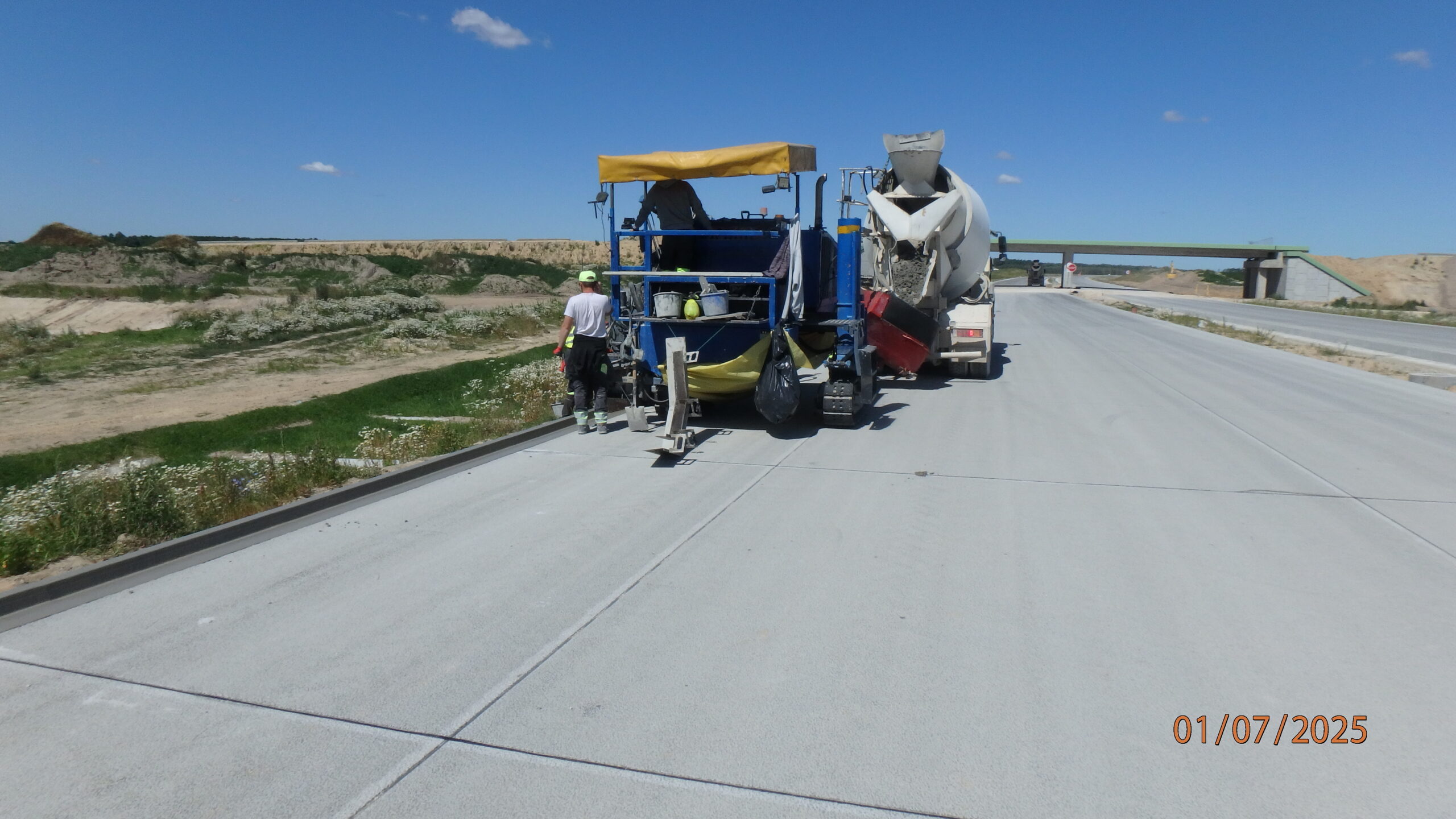

01.07.2025 588+200 str.prawa wykonywanie ścieku ślizgowego

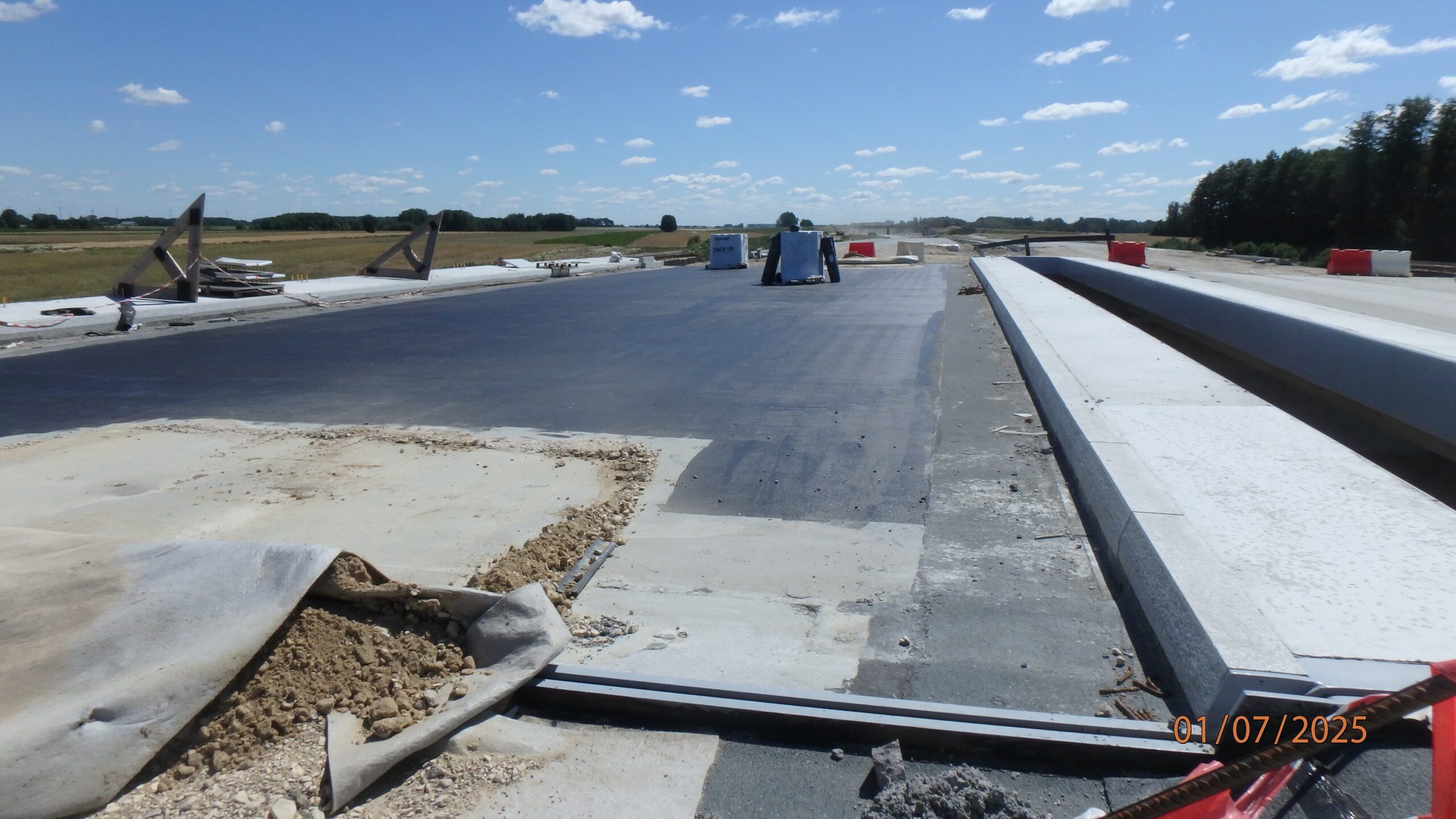

01.07.2025 588+700 PZDs-56A jezdnia lewa przygotowanie do układania papy

01.07.2025 590+040 ZBR-08 kształtowanie dna i skarp

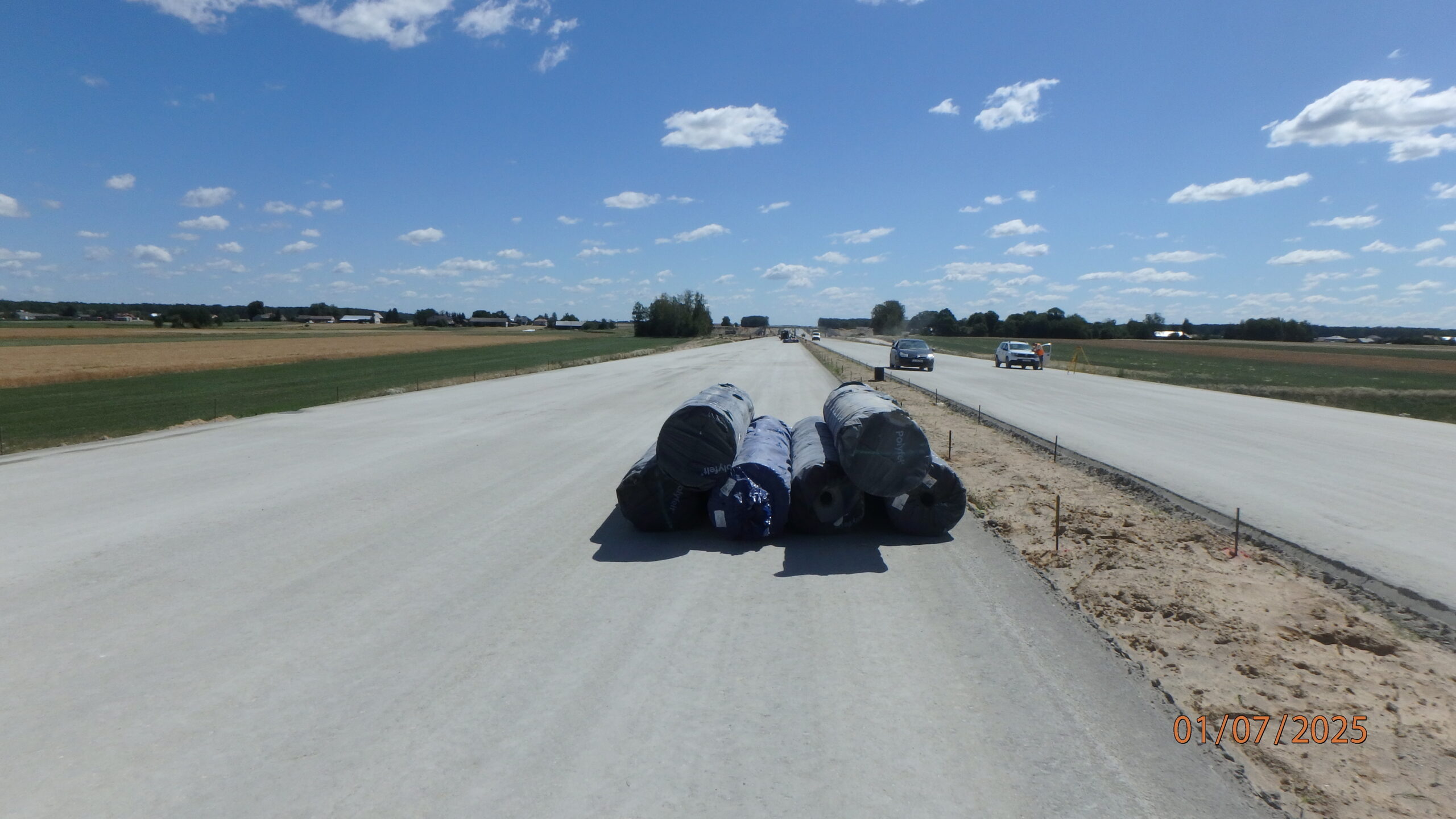

01.07.2025 592+400 str. lewa przygotowania do układania nawierzchni betonowej
01.07.2025 594+700 PZGd 61 zbrojenie belki podwlinowej

08.07.2025 581+700 WD-52 zbrojenie ustroju nośnego
08.07.2025 583+100 str. lewa ułożony ściek i wykonane słupy gotowe do montażu paneli ekranów dziwiękochłonnych

08.07.2025 583+950 WD-53A wykonywanie izolacji papą na gorąco

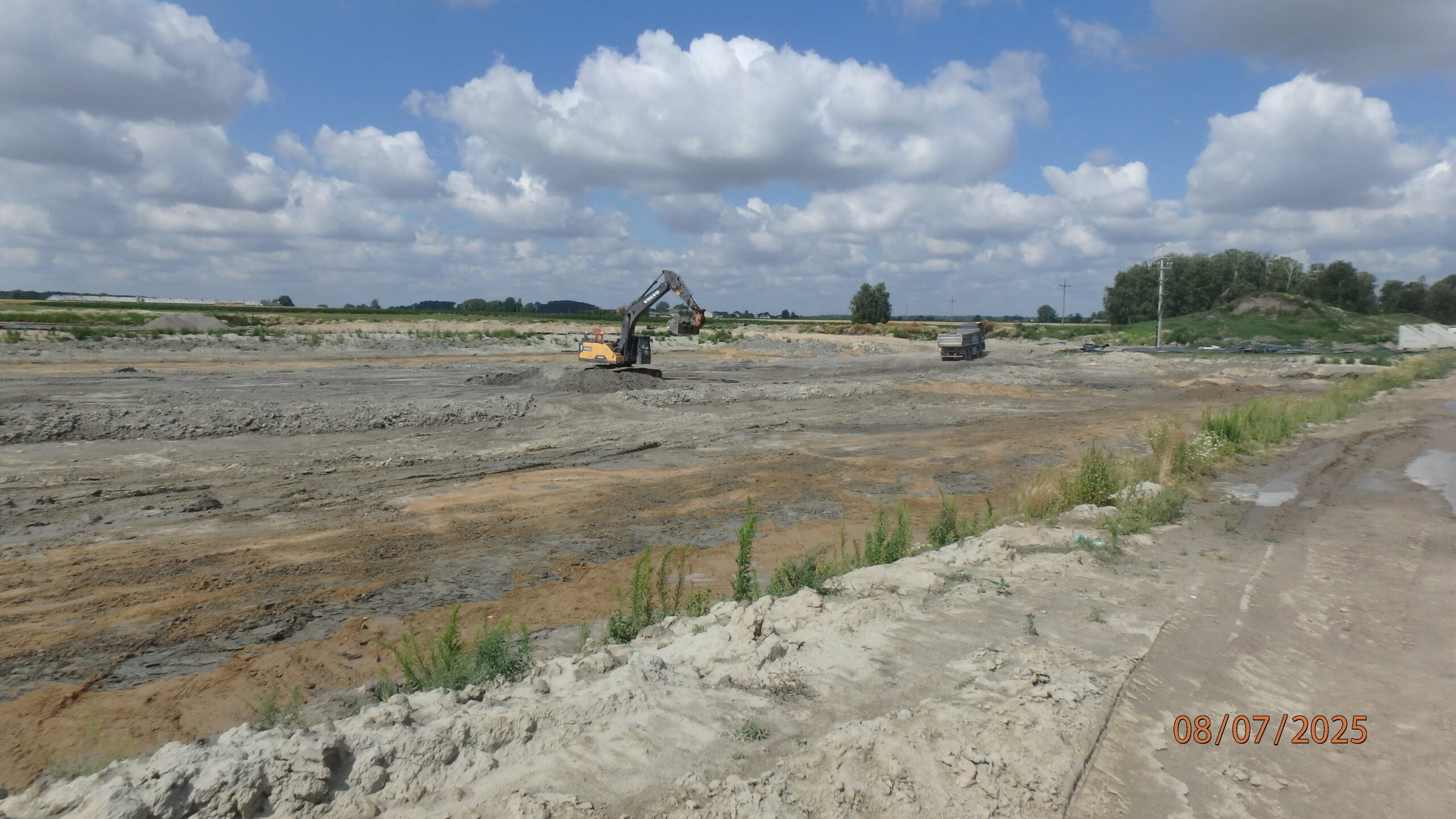

08.07.2025 584+100 ZBR-05 roboty ziemne

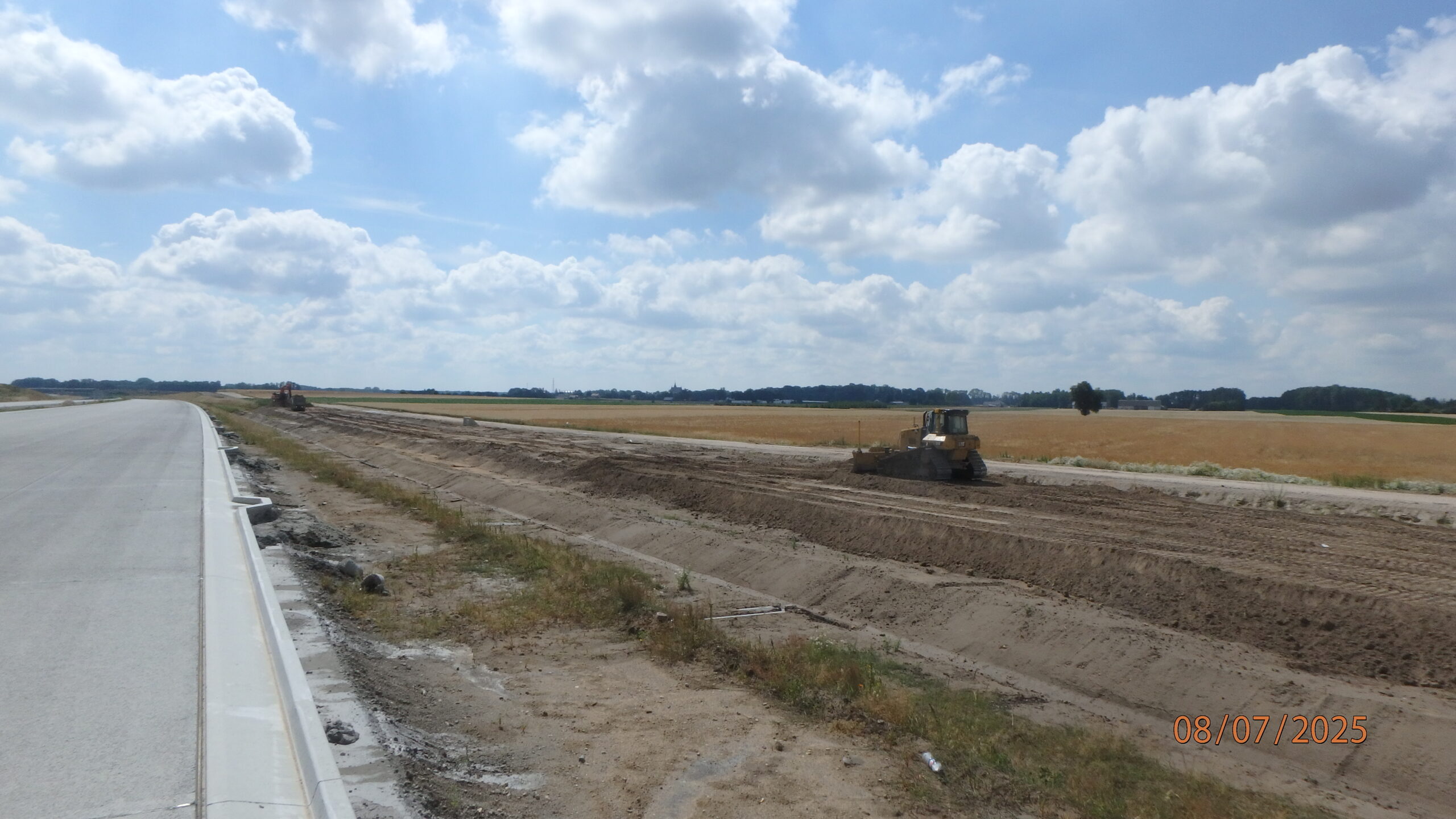

08.07.2025 587+000 str. prawa rekultywacja terenu

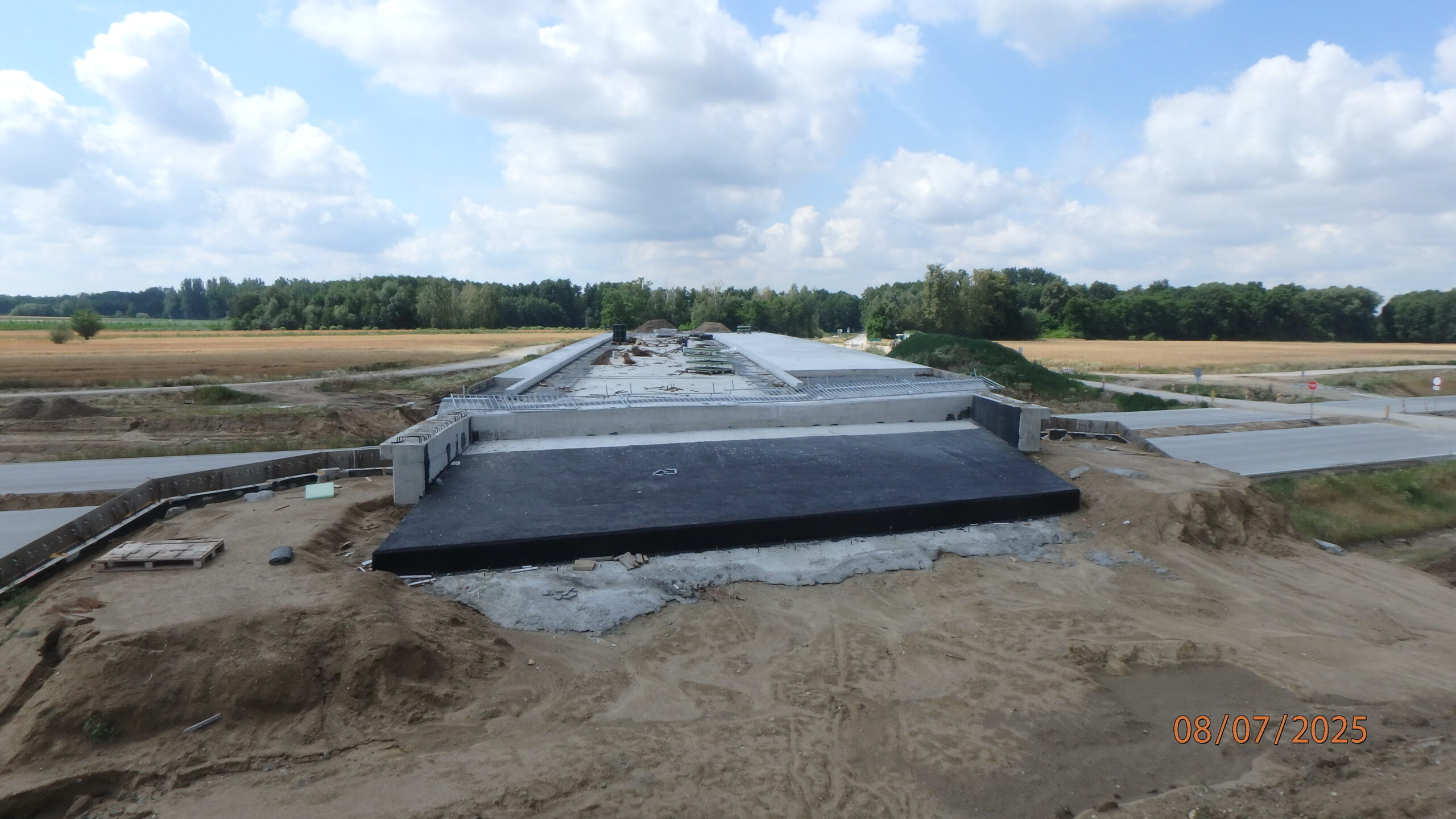

08.07.2025 589+300 WD-57 gotowy do układania izolacji

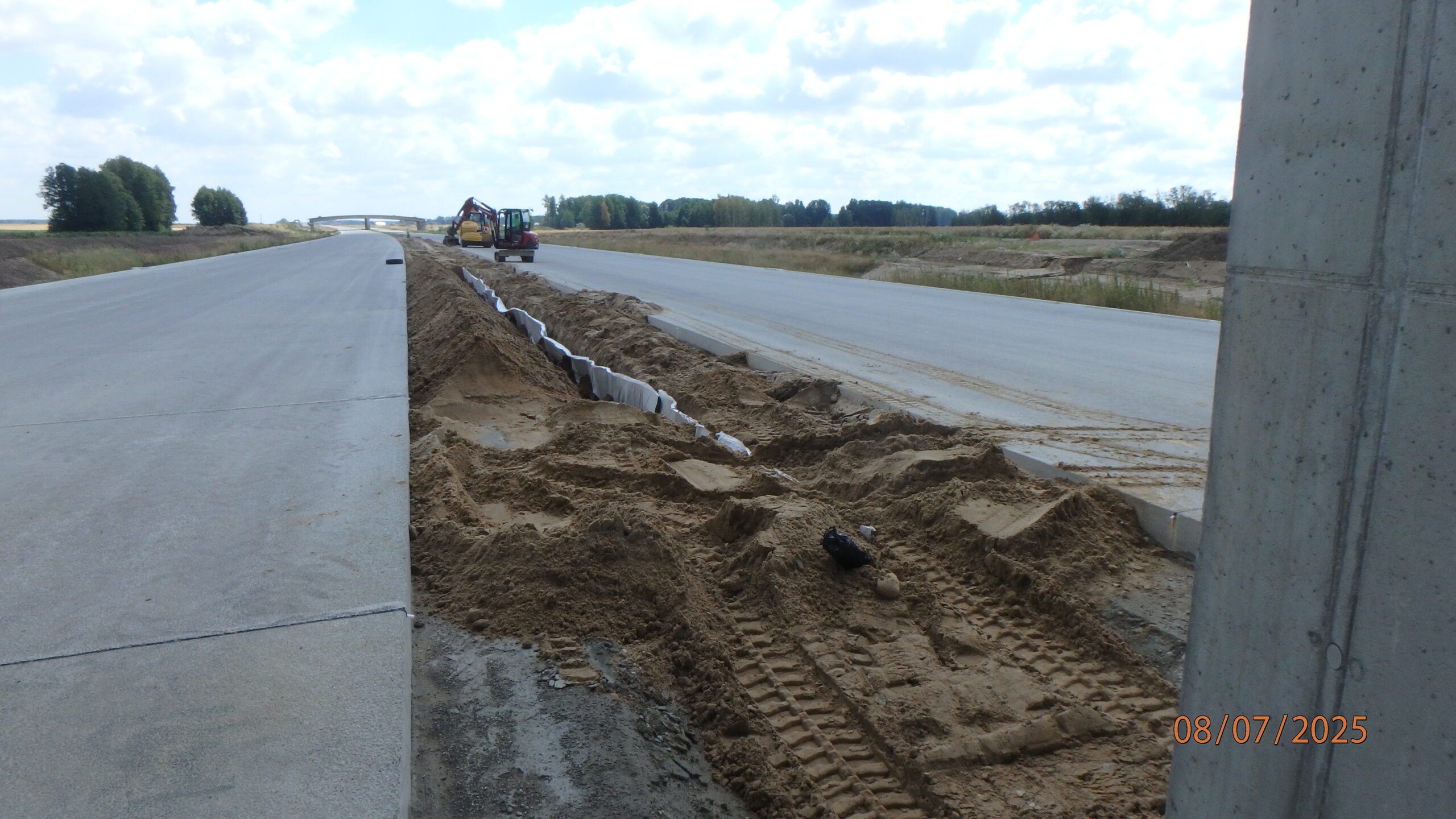

08.07.2025 589+400 układanie drenażu w pasie rozdziału

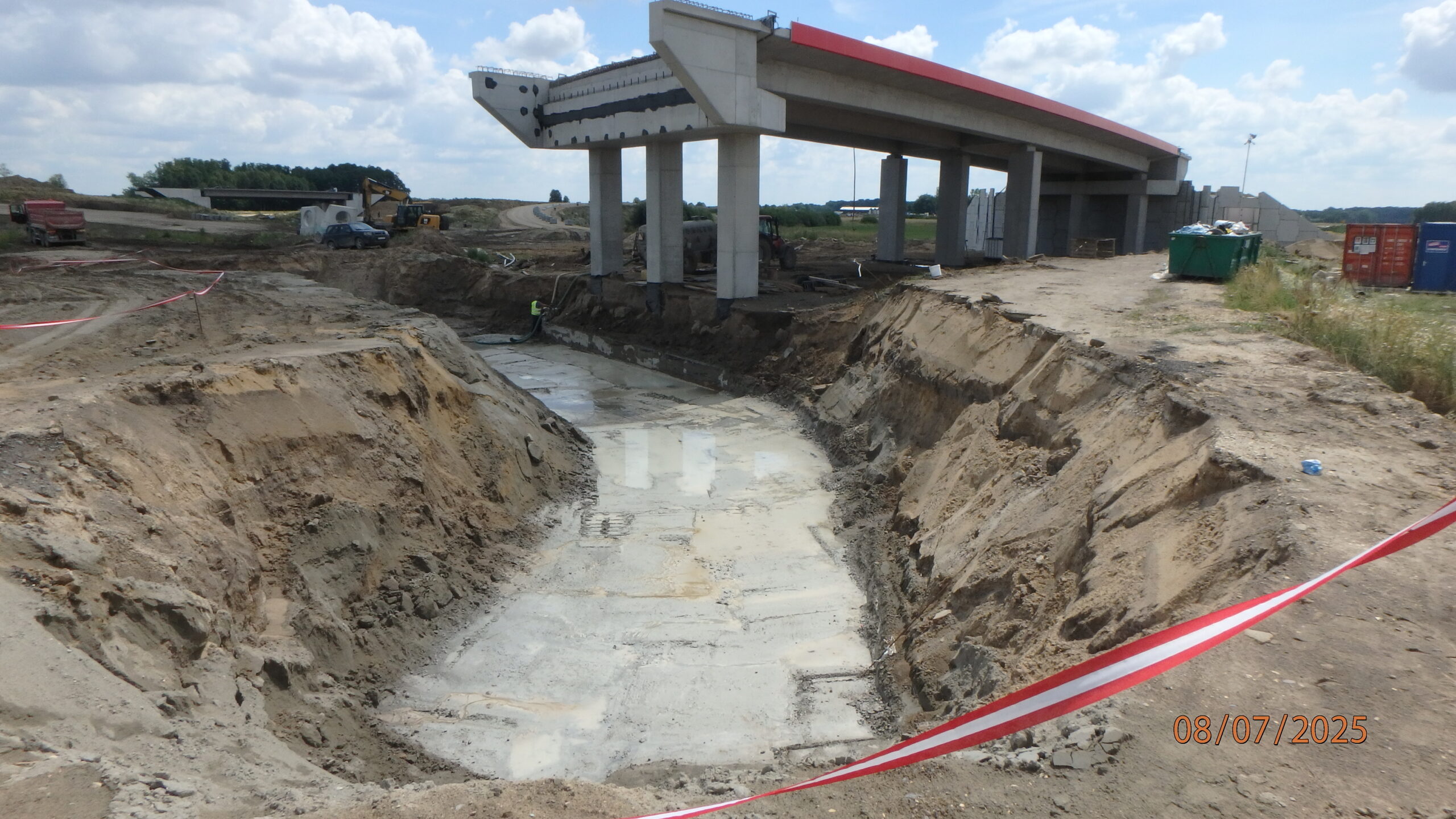

08.07.2025 596+700 WD-65 przygotowania do montażu ściany oporowej
08.07.2025 596+800 L-08 roboty brukarskie

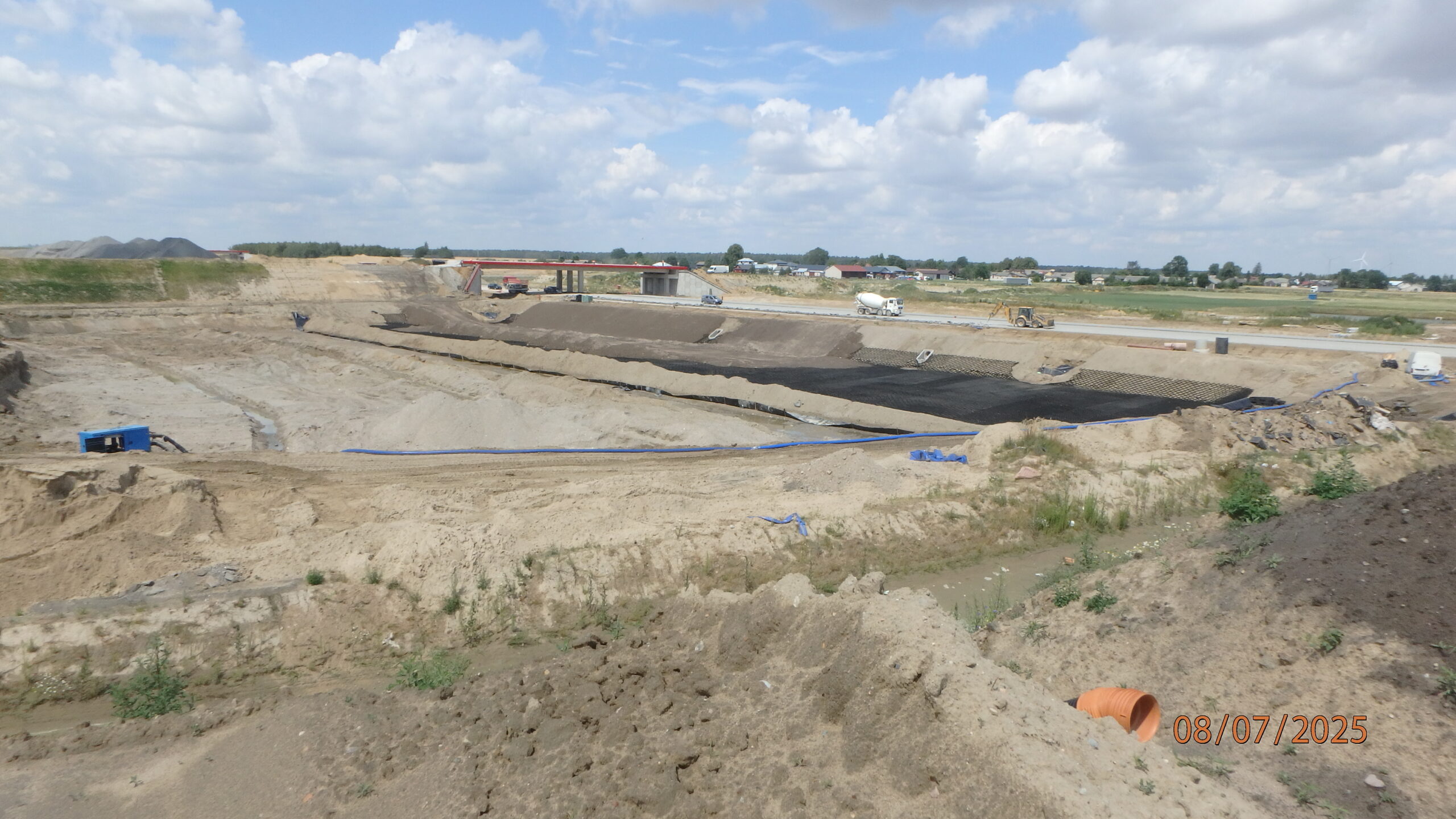

08.07.2025 596+820 ZBR-14a prowadzone roboty
08.07.2025 597+000 rozbiórka istniejącej nawierzchni na DK 19
08.07.2025 597+100 roboty ziemne na S-19
08.07.2025 580+300 PZDd-51 szalowanie, zbrojenie i betonowanie
08.07.2025 580+700 PZM-13E zbrojenie płyty przejściowej

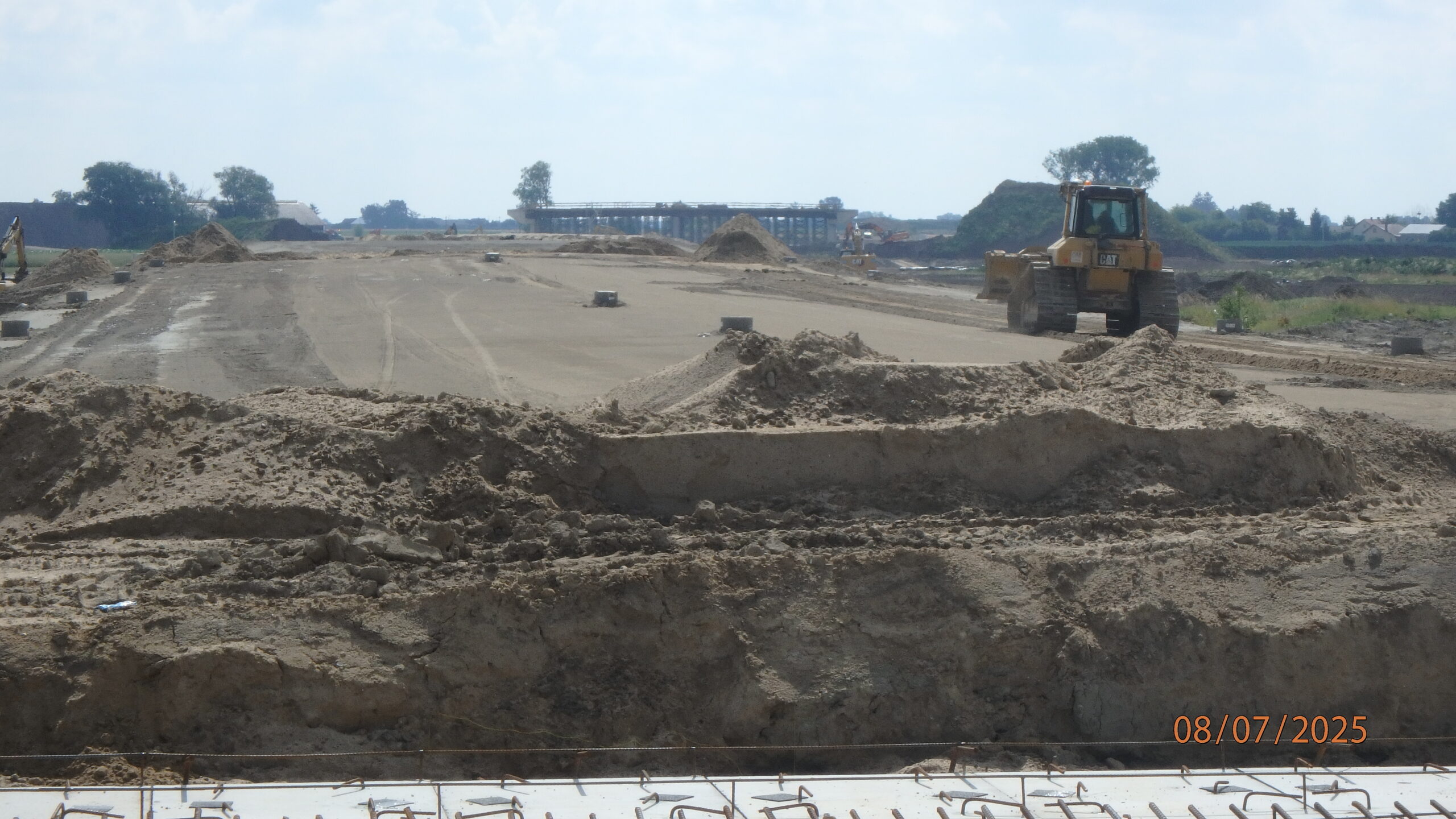

08.07.2025 580+800 roboty ziemne

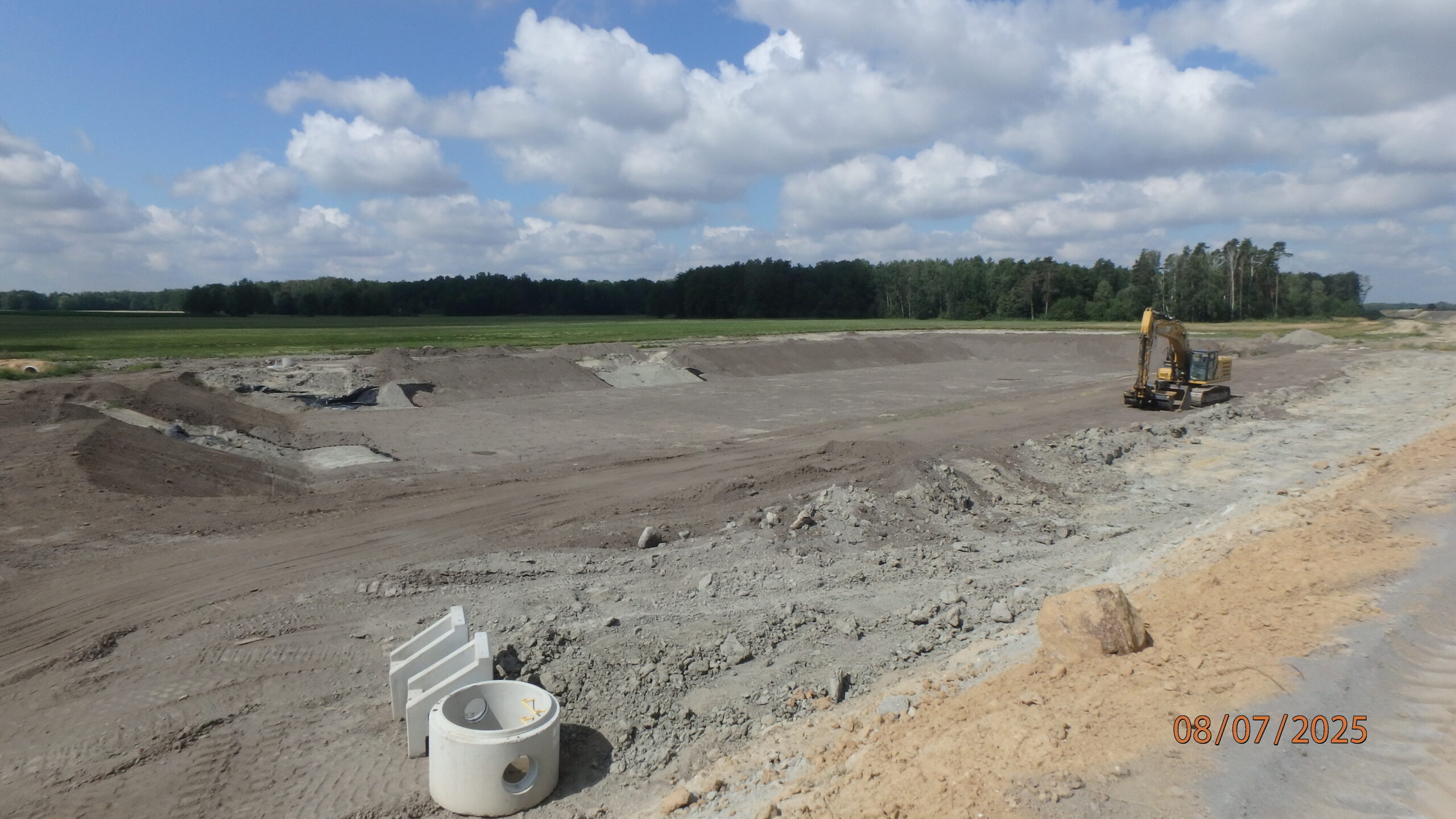

08.07.2025 581+040 ZBR-01 kształtowanie dna i skarp

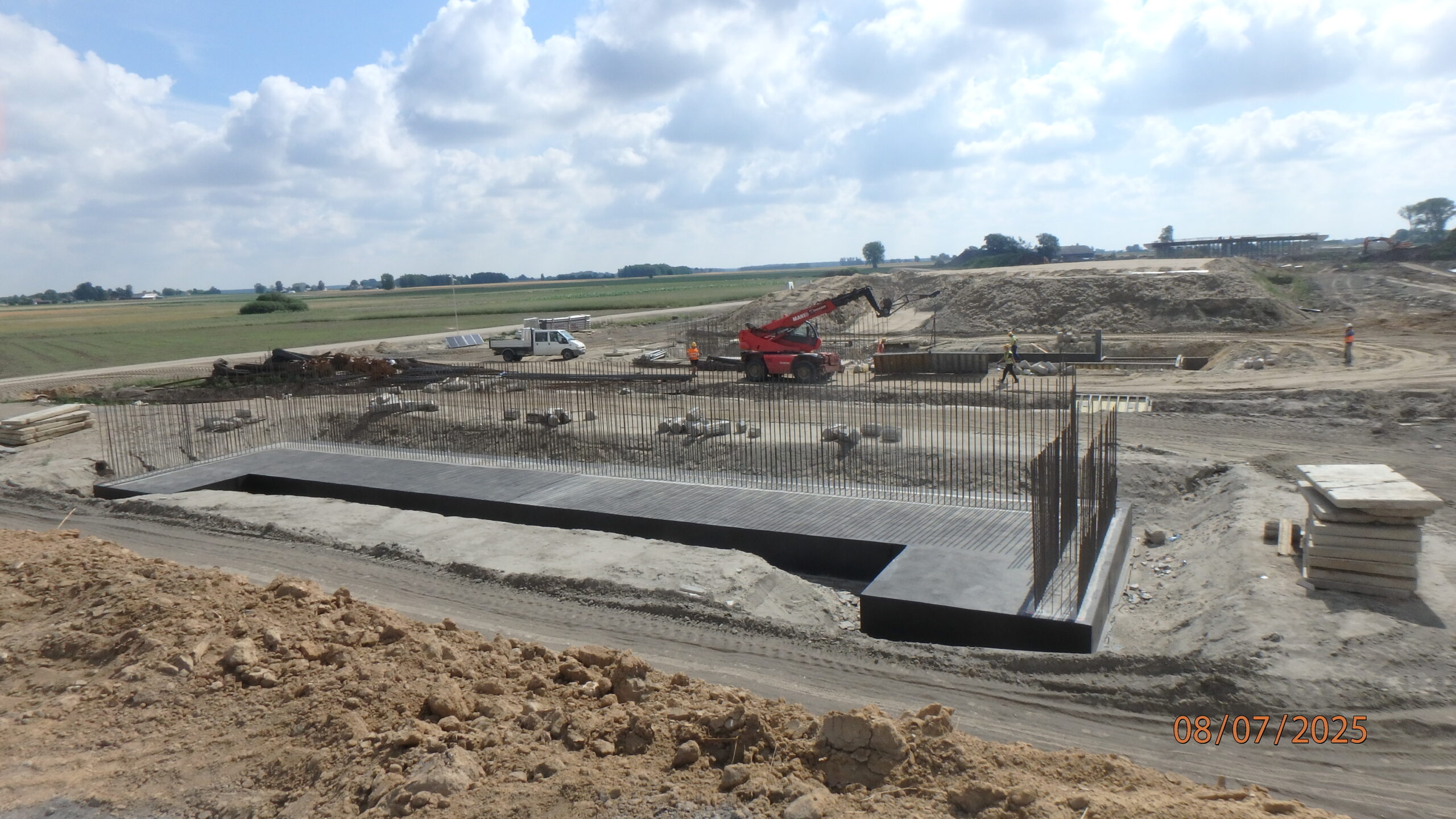

08.07.2025 581+300 PZDs-51A szalowanie i zbrojenie

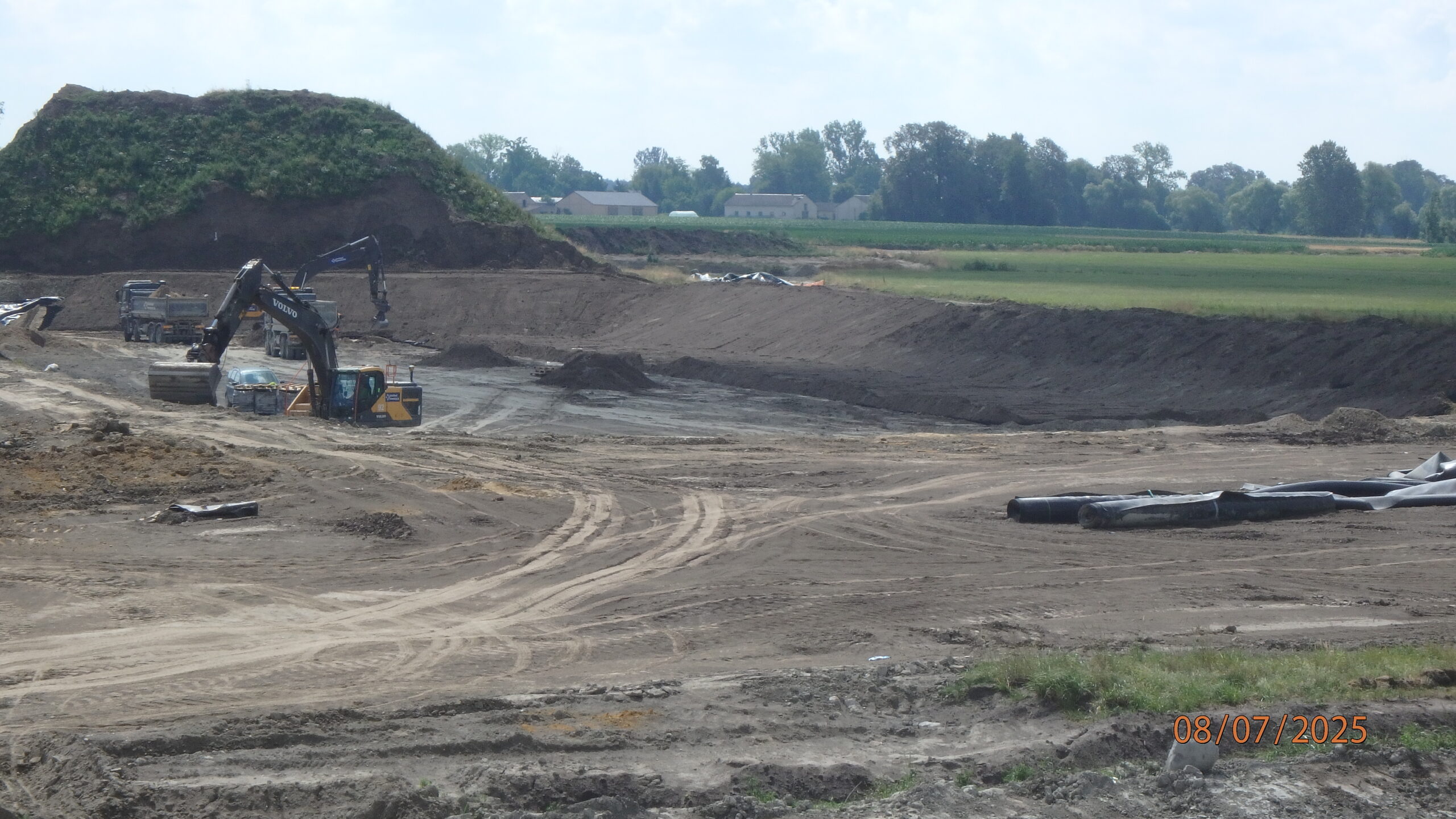

08.07.2025 581+320 ZBR-02 przygotowania do uszczelnienia

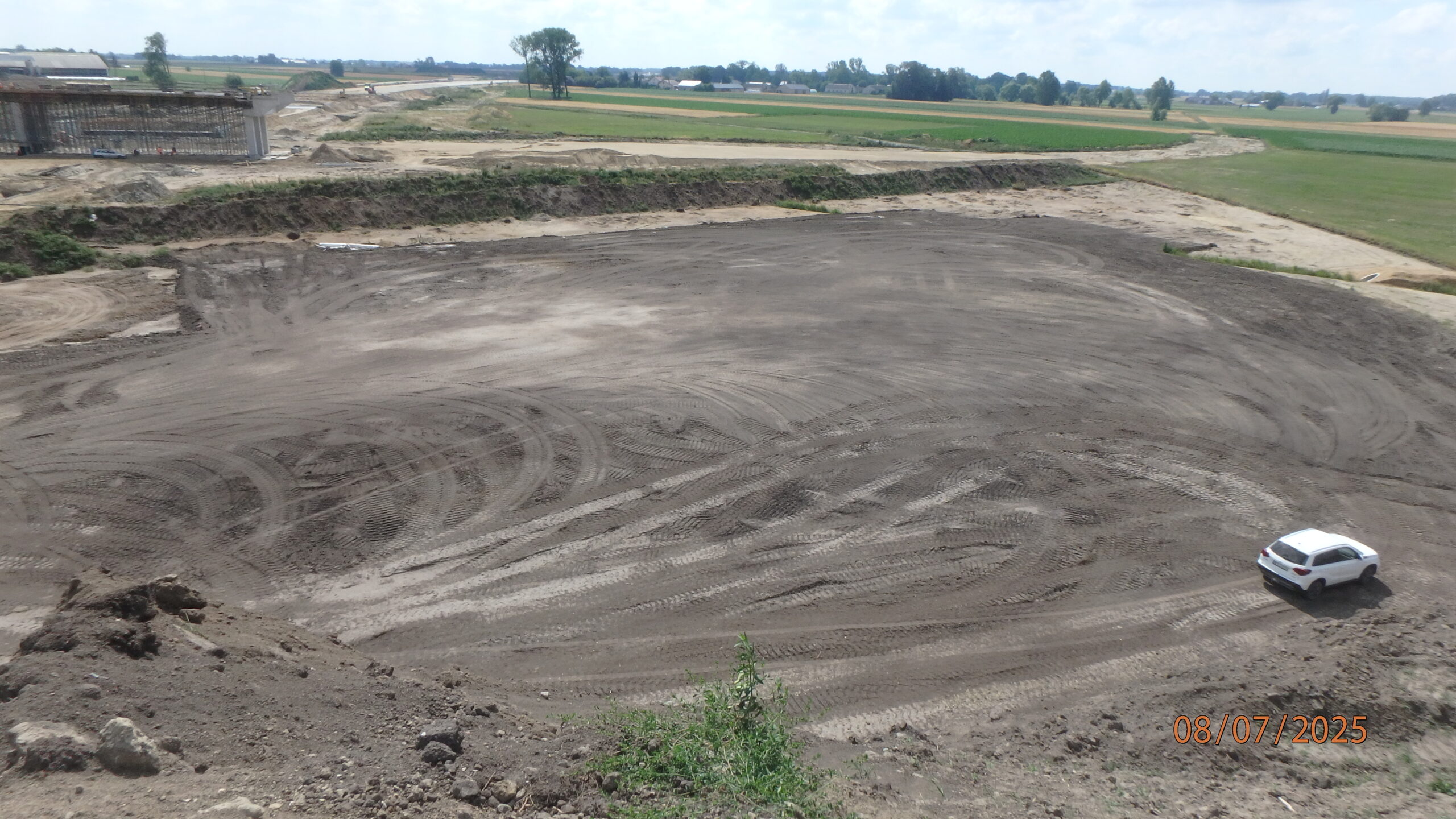

08.07.2025 581+600 miejsce po usunięciu haudy humusu przygotowane pod badania archeologiczne

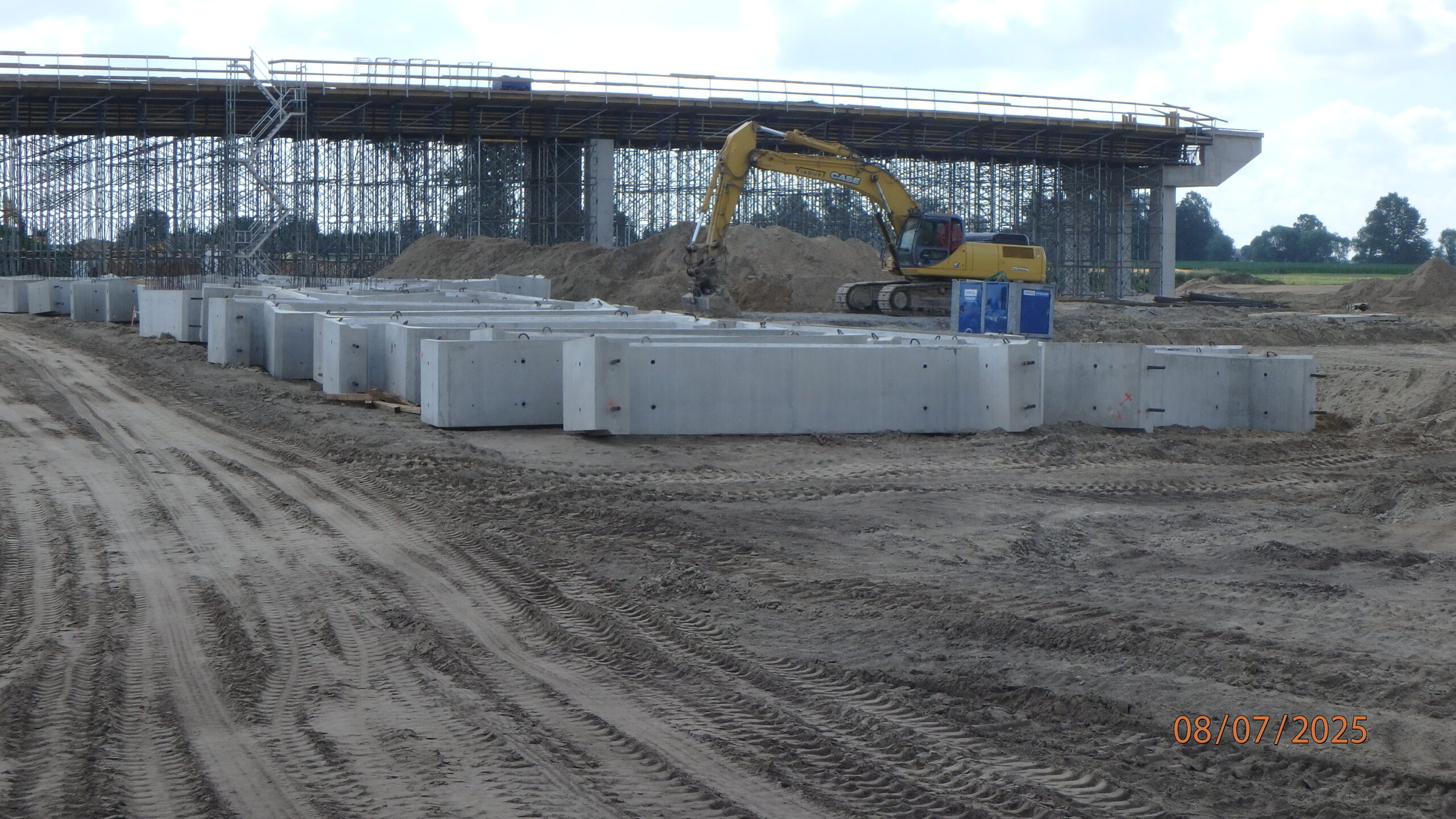

08.07.2025 581+680 prefabrykaty pod budowę przepustu PP-46

16.07.2025 580+300 PZDd-51 szalowanie i zbrojenie

16.07.2025 580+700 PZM-13E betonowanie płyt przejściowych

16.07.2025 581+320 ZBR-02 zasypywanie membramy

16.07.2025 581+680 PP-46 przygotowania do wykonania fundamentu
16.07.2025 581+700 WD-52 zbrojenie ustroju nośnego

16.07.2025 581+710 roboty ziemne DG-01

16.07.2025 582+600 rozbiórka DP 3639W

16.07.2025 582+850 układanie drenażu w pasie rozdziału

16.07.2025 583+950 WD-53A gotowy do układania asfaltu twardolanego

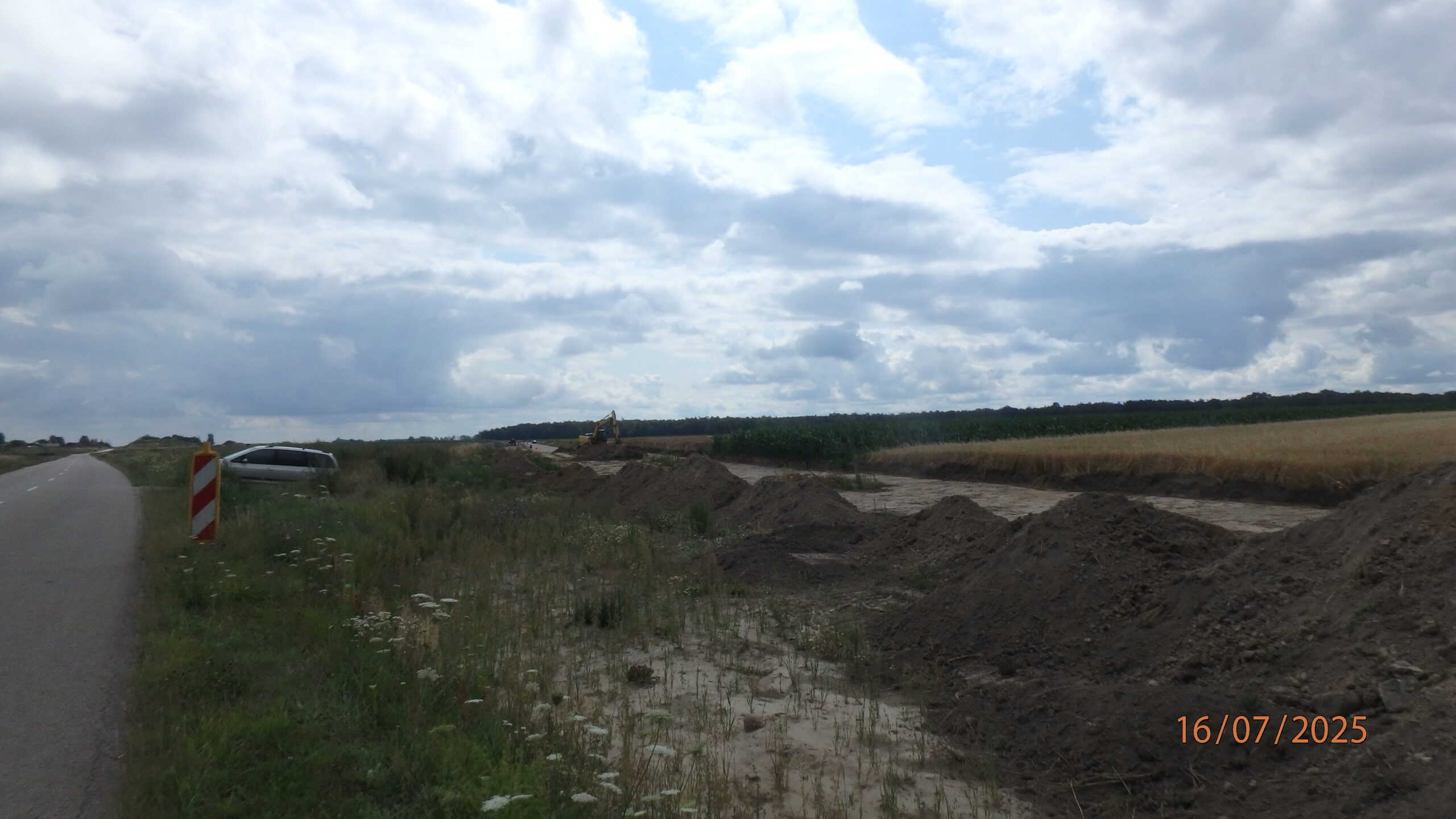

16.07.2025 584+600 DP 3641W archeologia

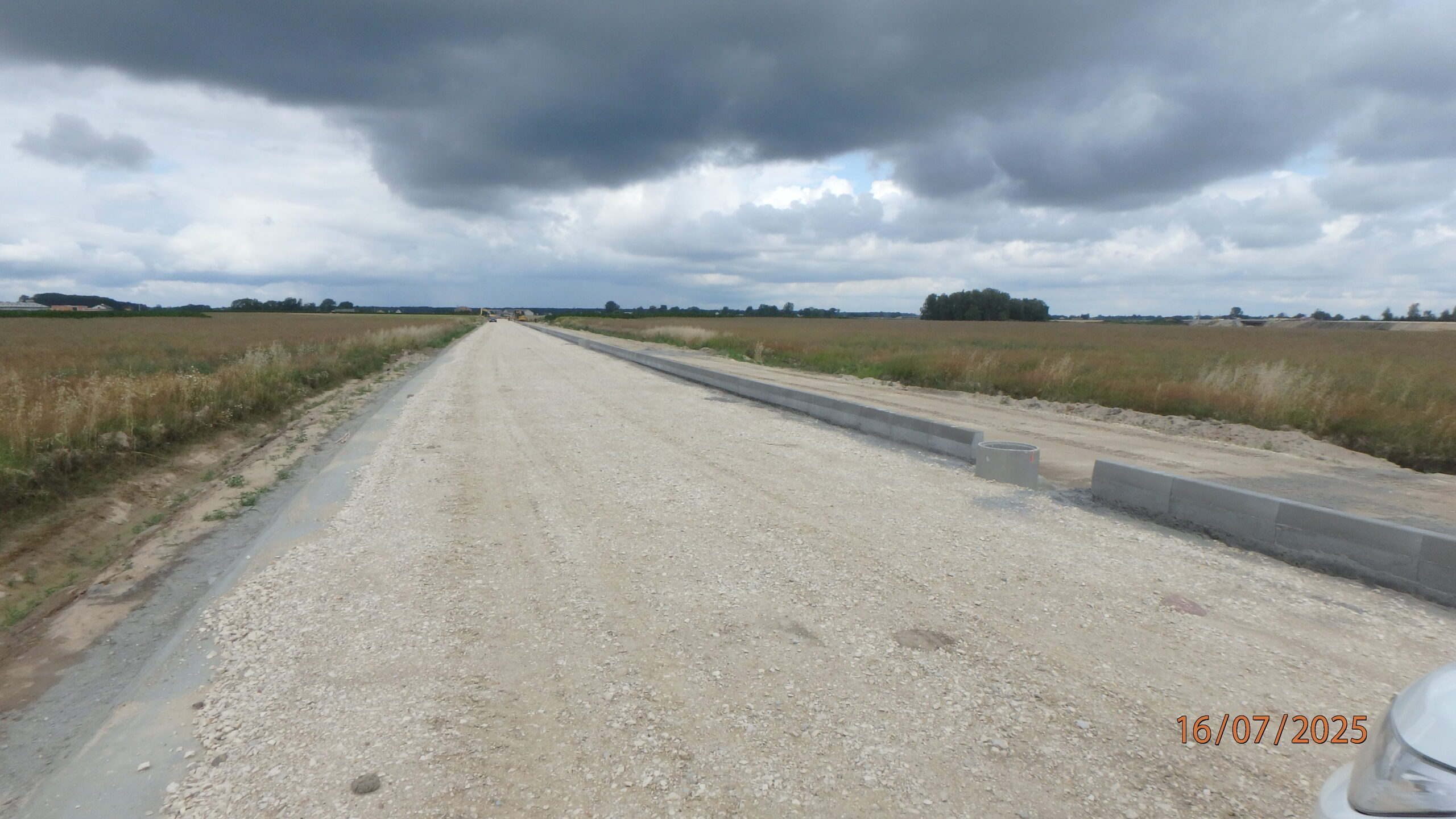

16.07.2025 584+650 DP 3641W ustawianie krawężników

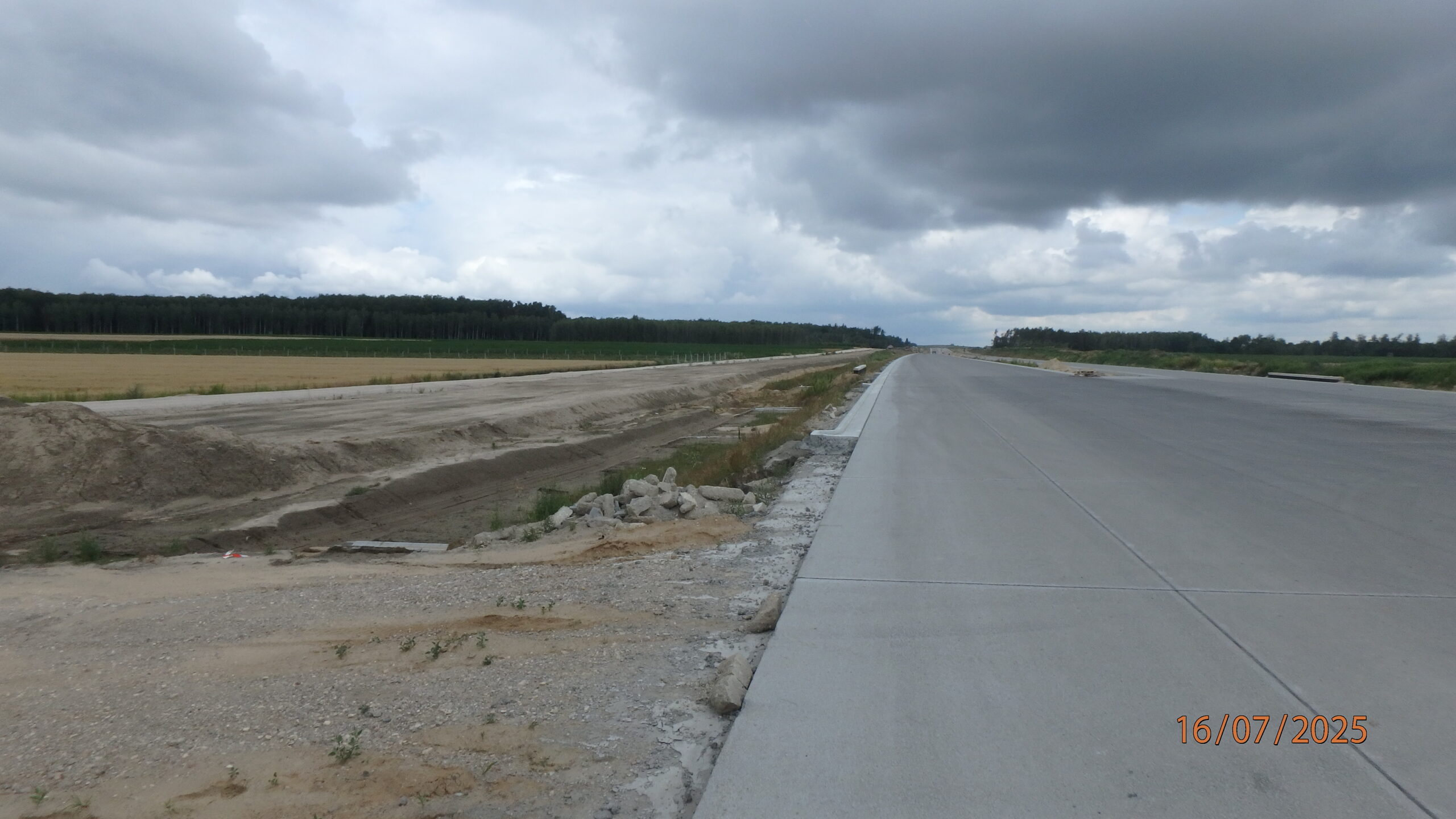

16.07.2025 586+400 str. prawa – teren po rekultywacji

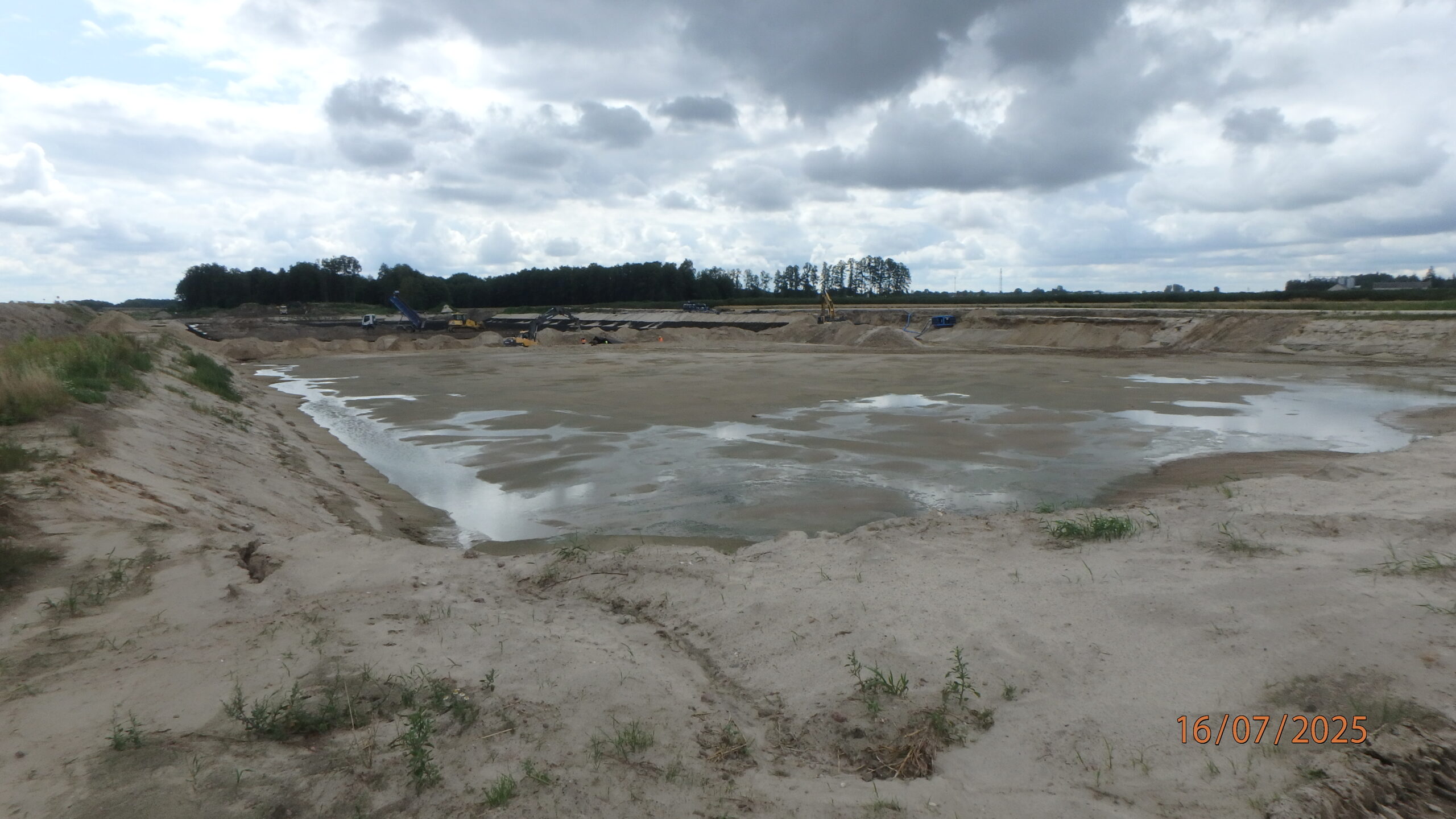

16.07.2025 588+380 ZBR-07 kształtowanie zbiornika

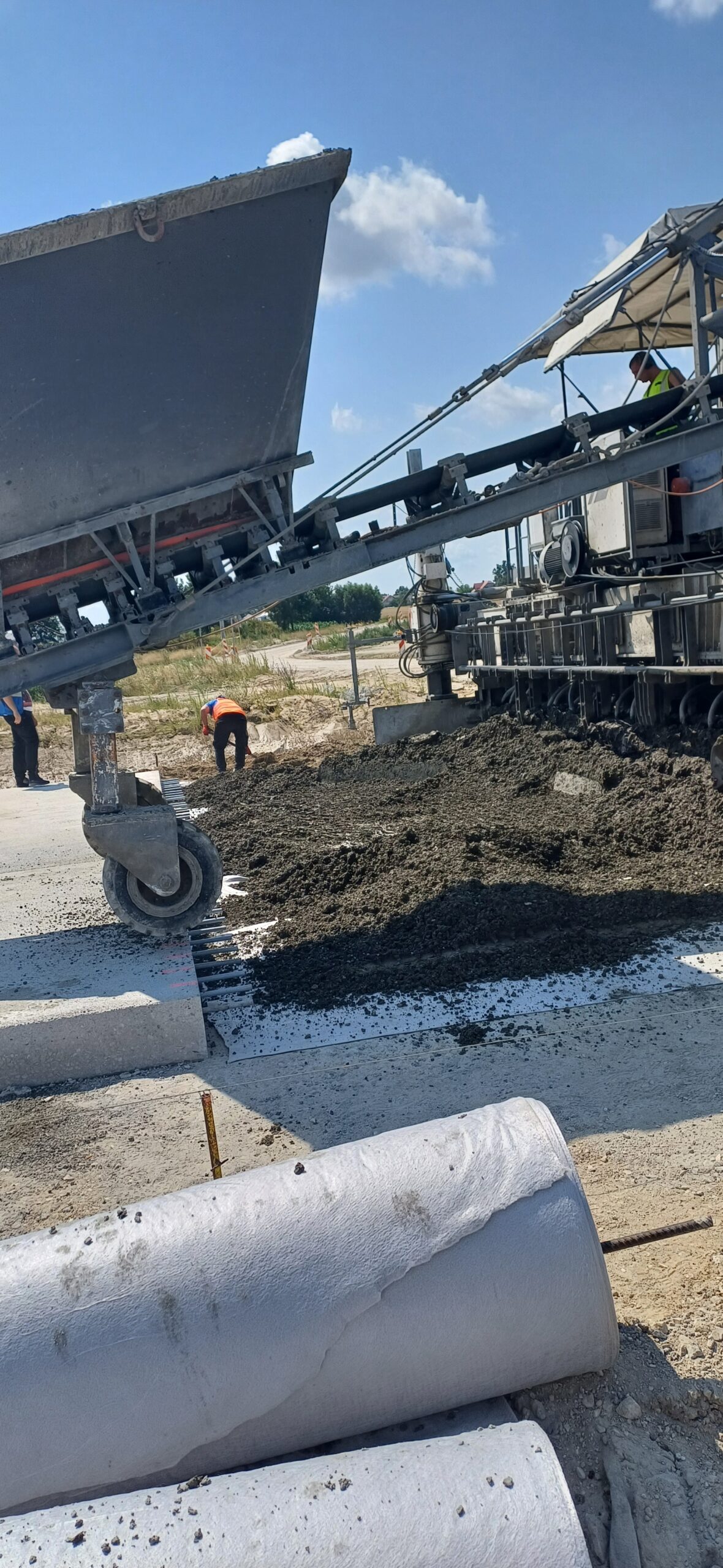

16.07.2025 593+390 zakończenie działki roboczej nawierzchni betonowej

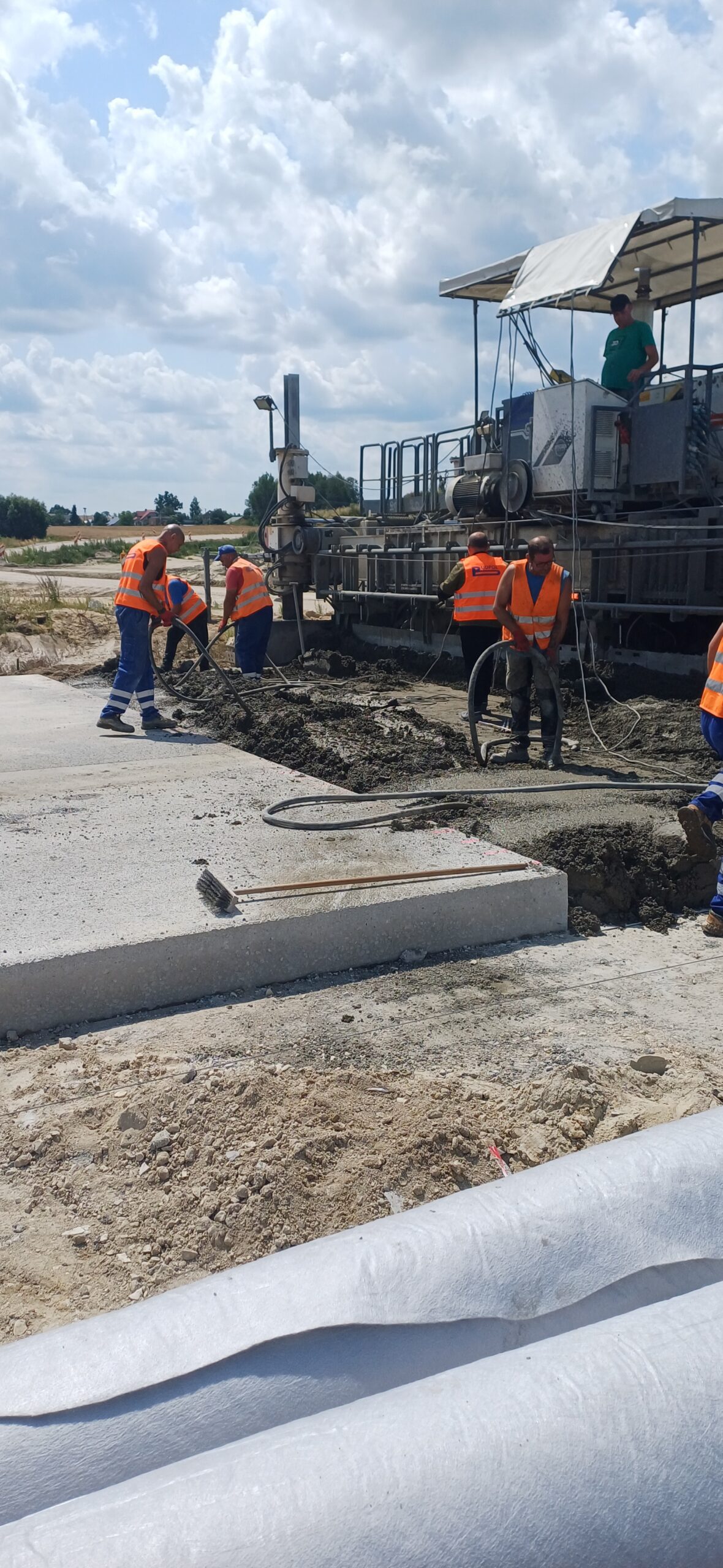

16.07.2025 593+392 zakończenie działki roboczej nawierzchni betonowej
16.07.2025 594+800 PZGd-61 roboty zbrojarskie

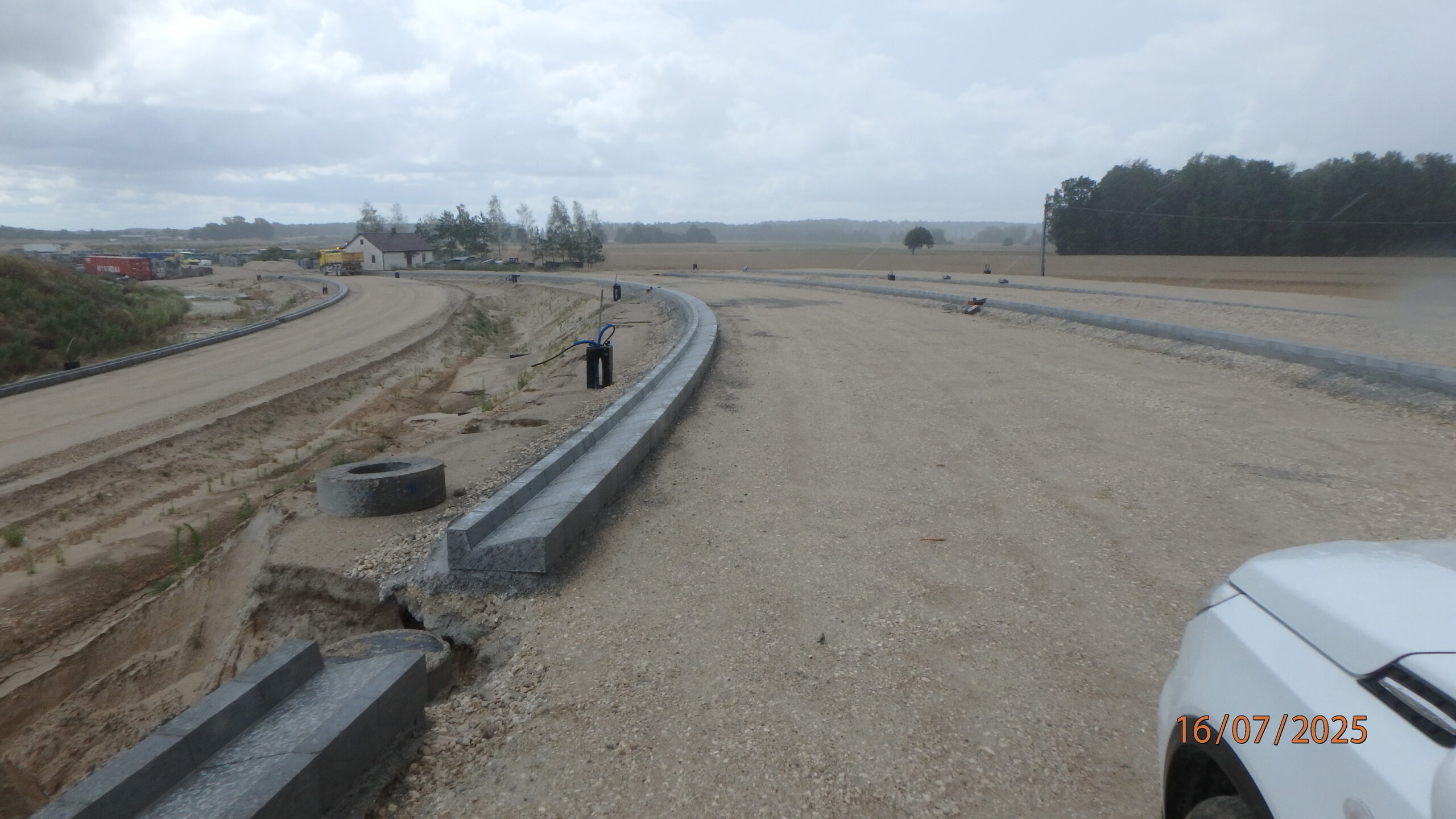

16.07.2025 596+310 LO-1, LO-3, LO-5

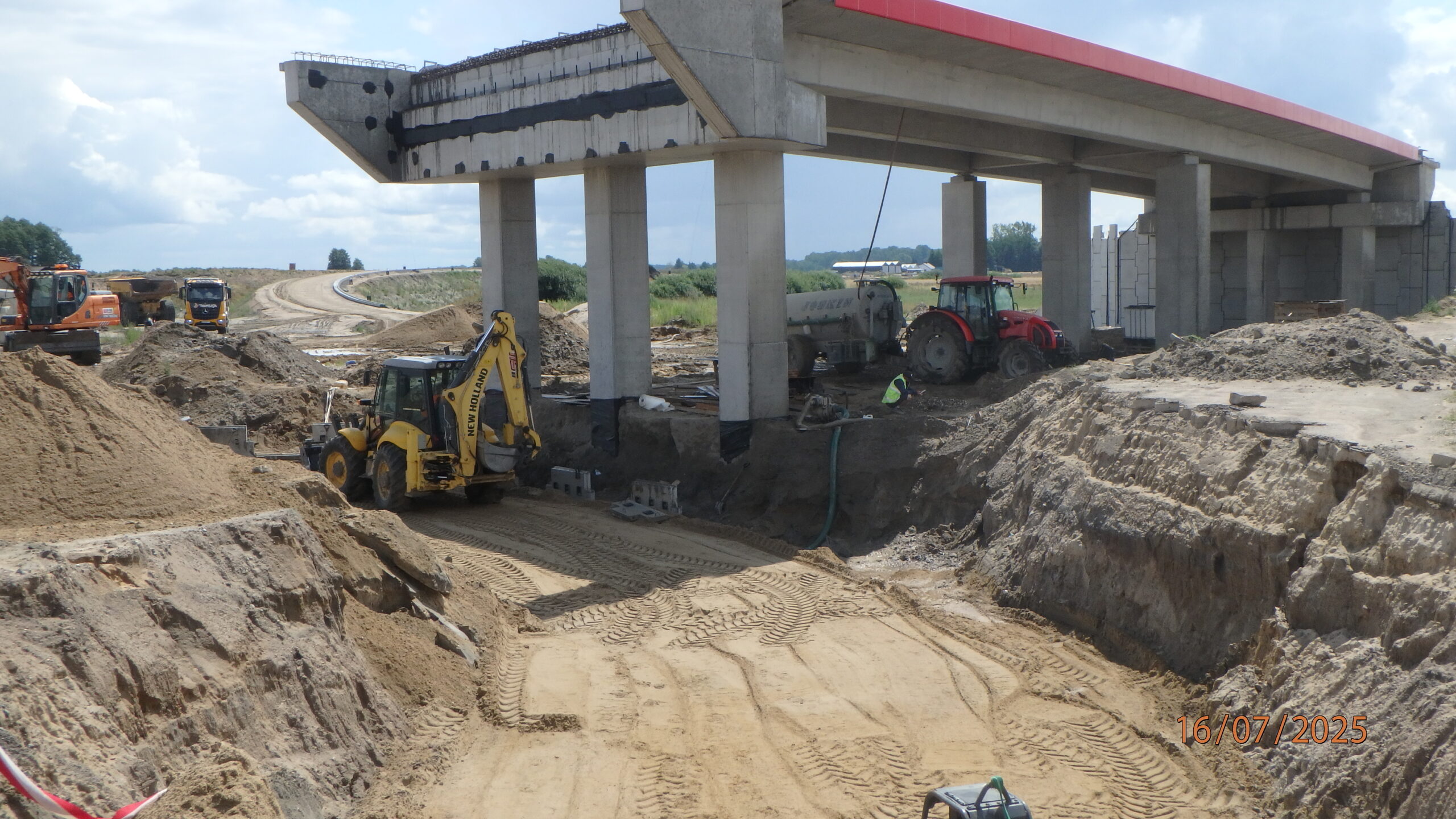

16.07.2025 596+700 WD-65 wykonywanie ściany oporowej

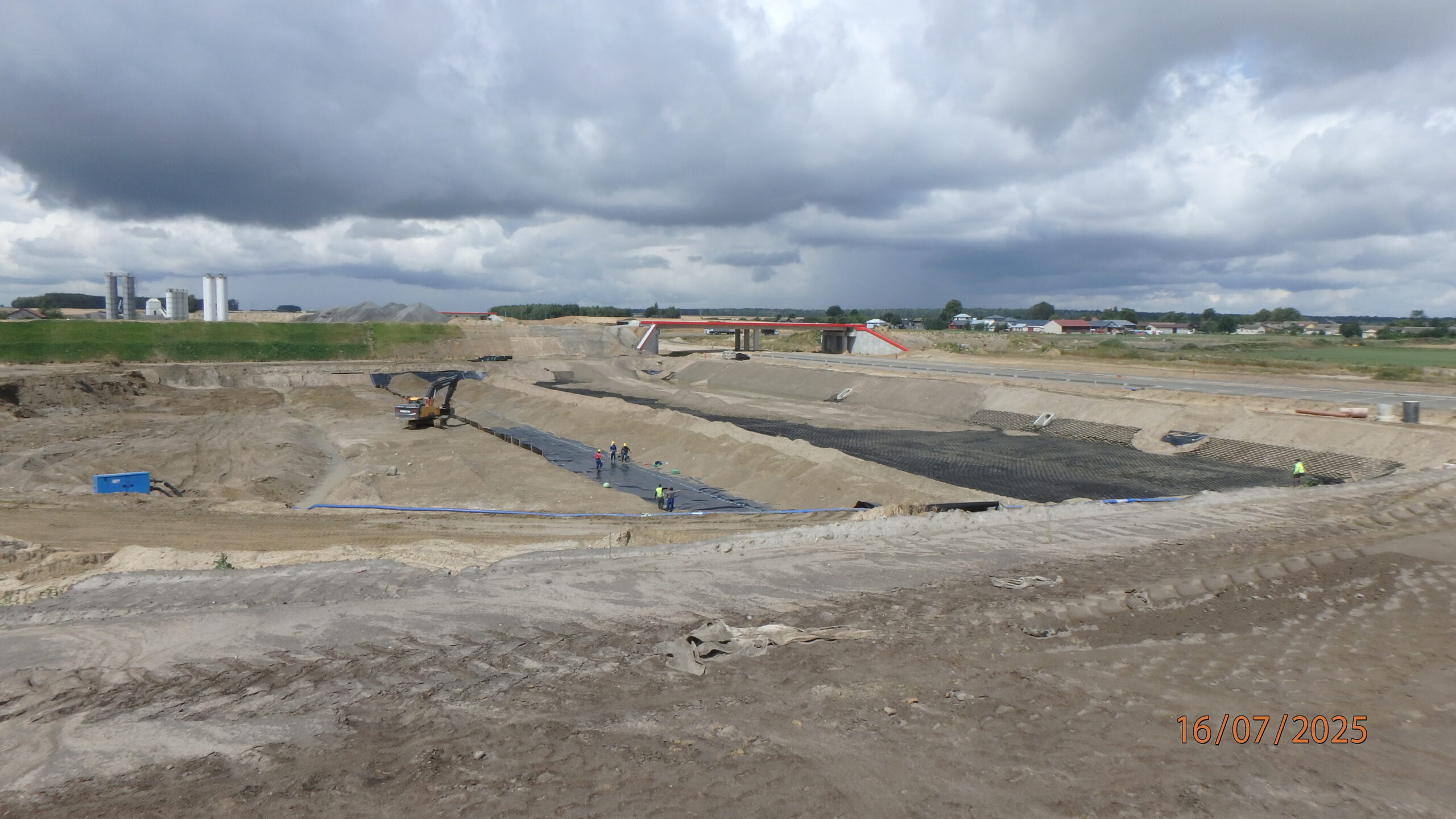

16.07.2025 596+820 ZBR-14a roboty ziemne i uszczelniające

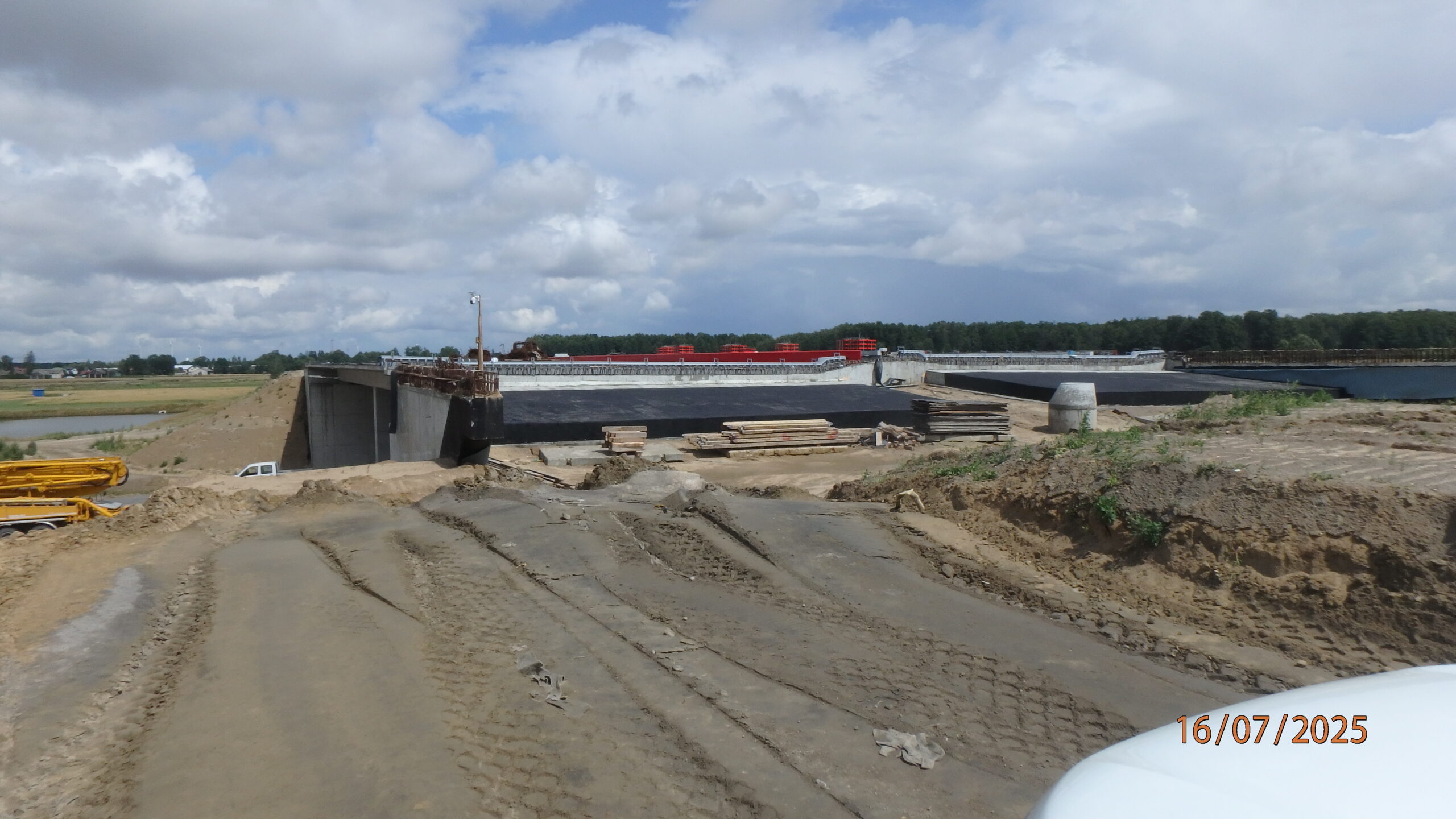

16.07.2025 596+900 WS-02 roboty montażowe

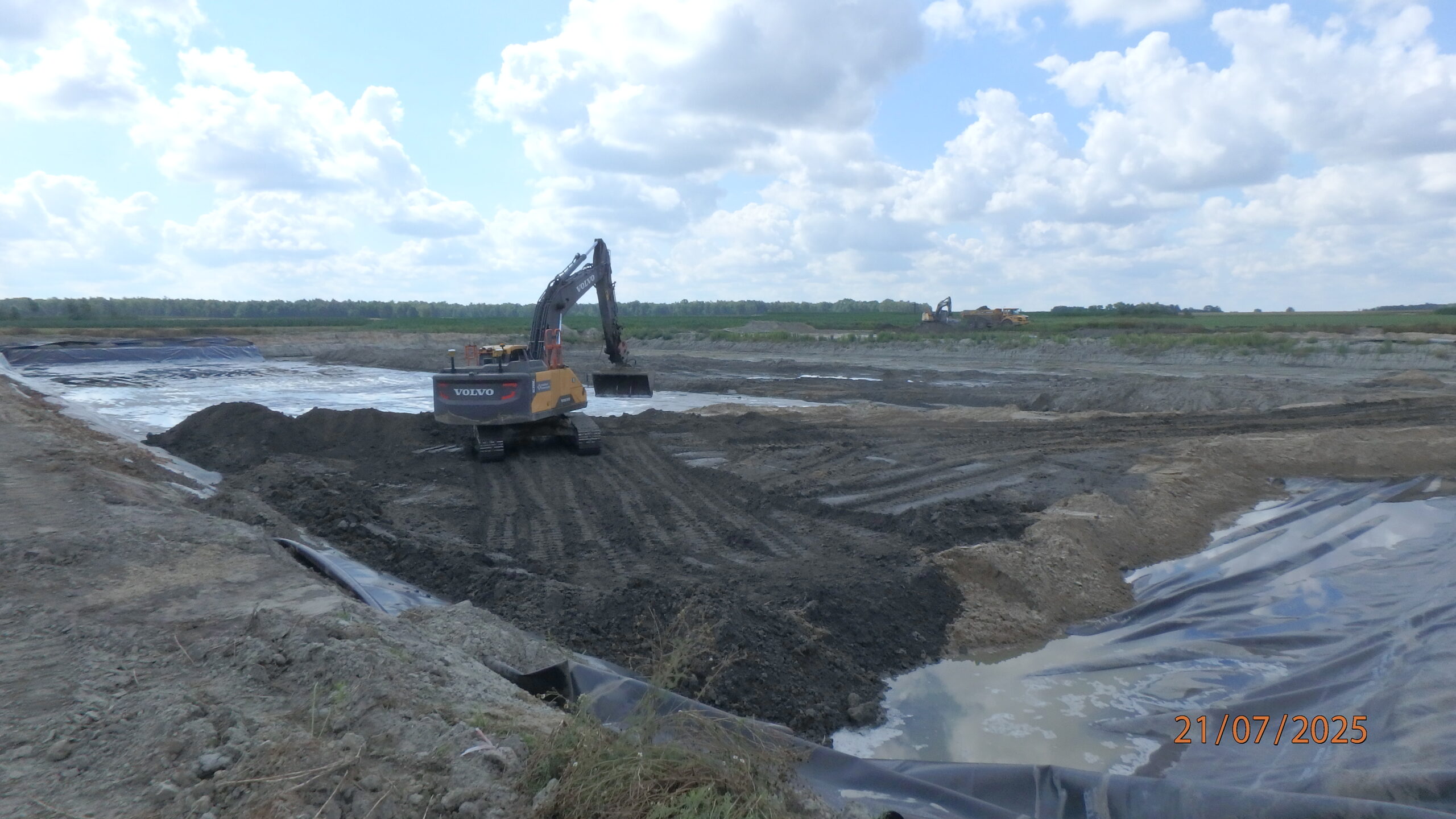

21.07.2025 584+100 ZBR-05 uszczelnianie zbiornika

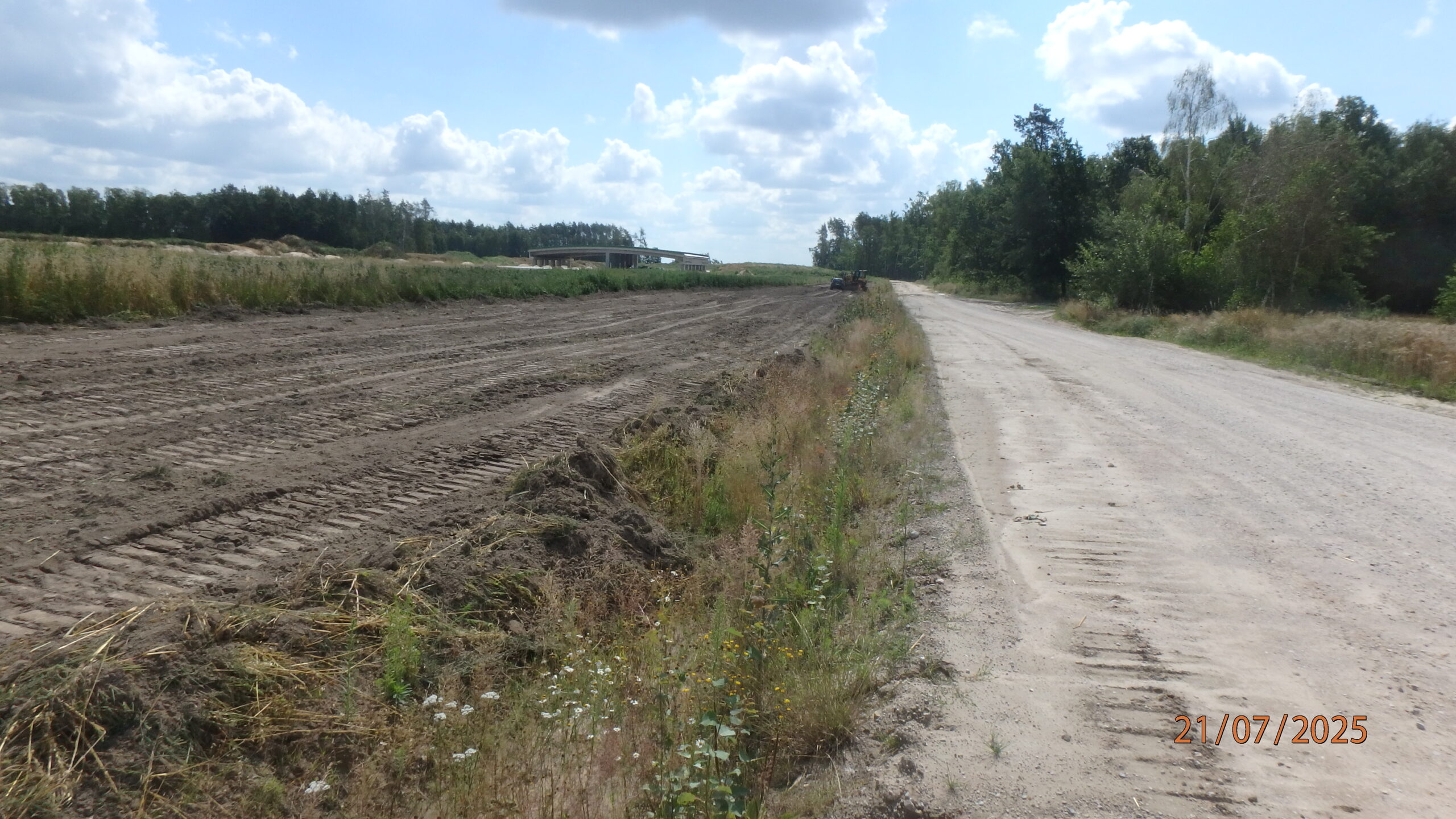

21.07.2025 585+700 rekultywacja terenu

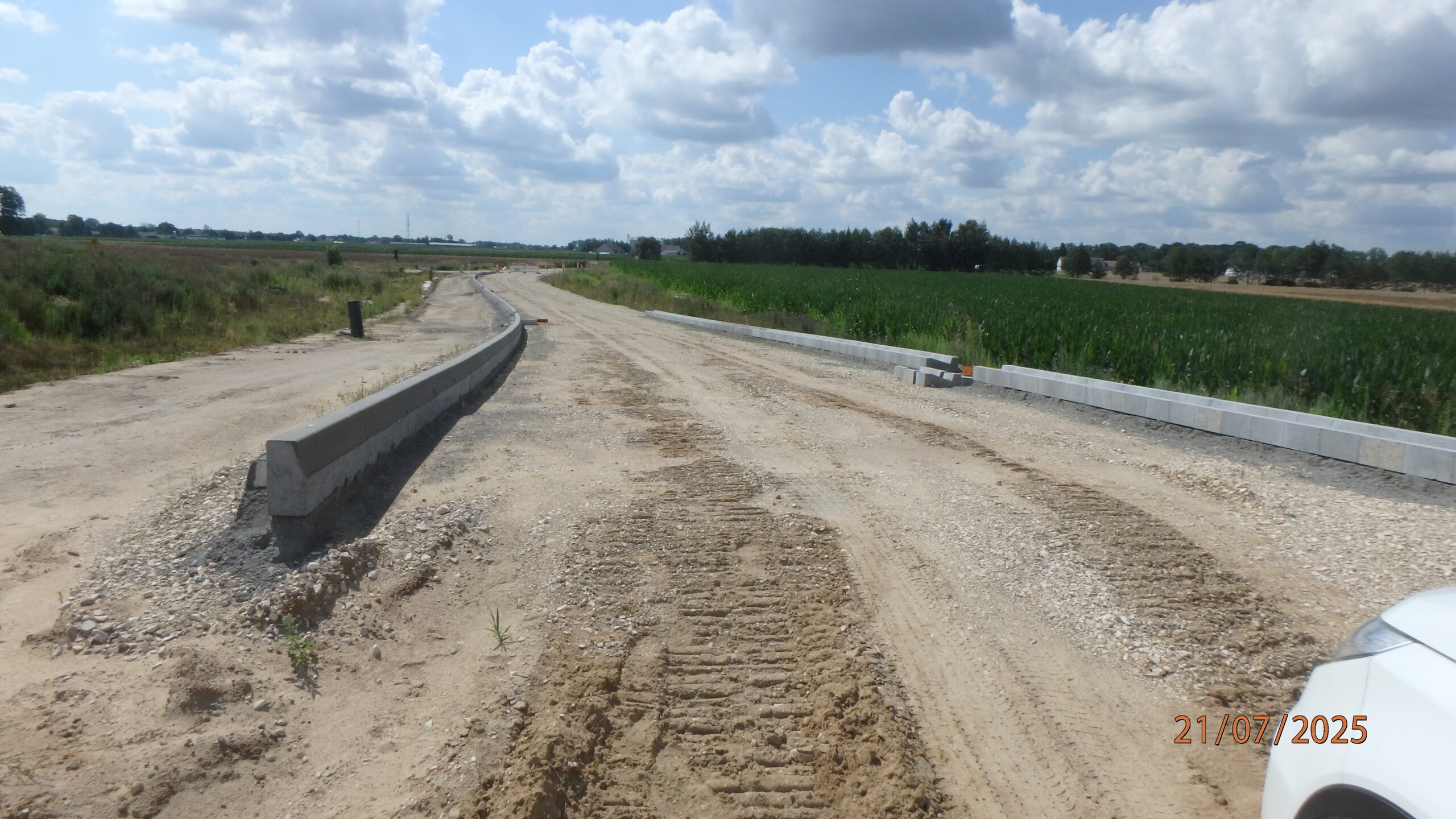

21.07.2025 588+100 DP 3667W str. południowa roboty brukarskie

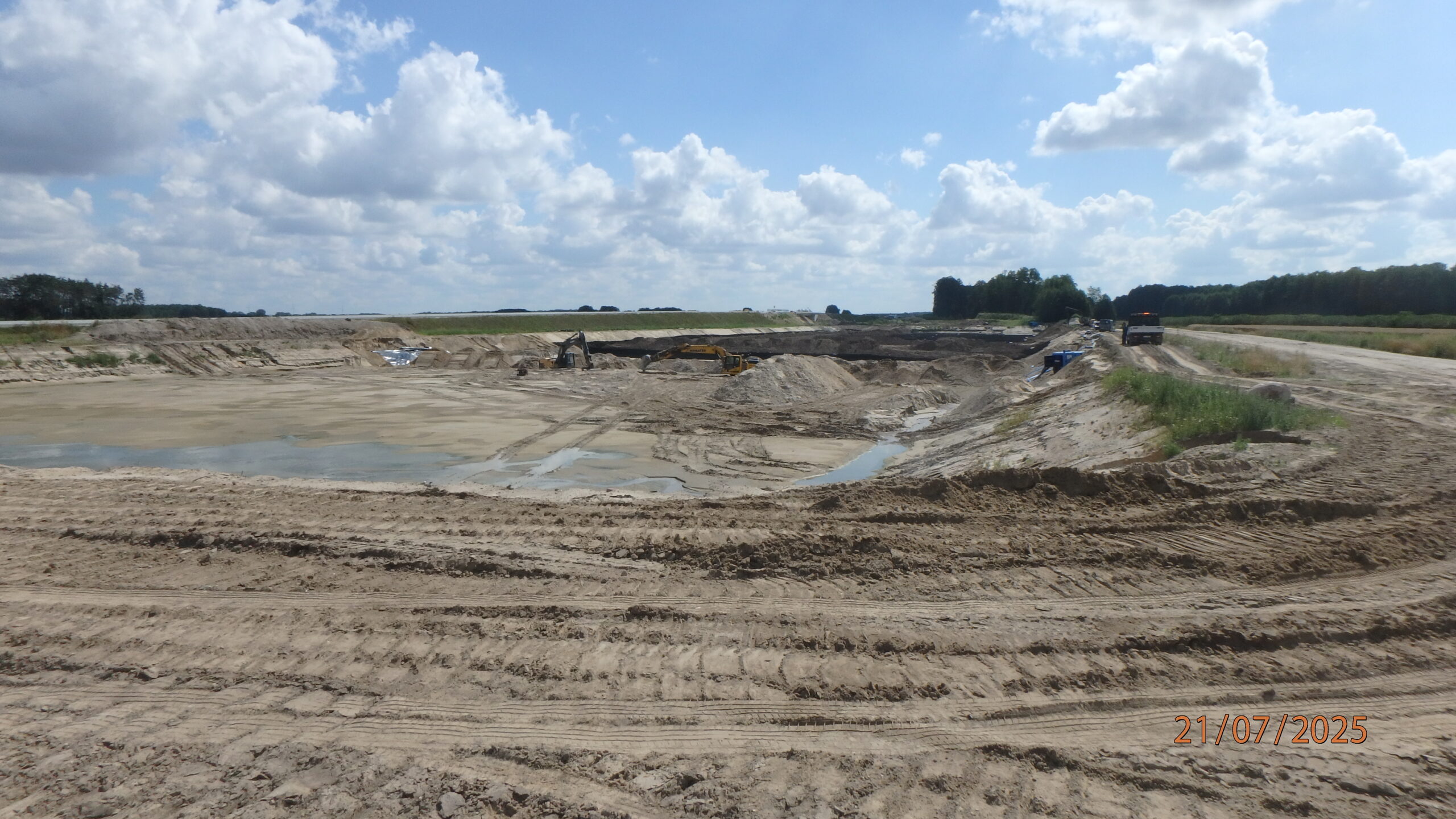

21.07.2025 588+380 ZBR-07 kształtowanie zbiornika

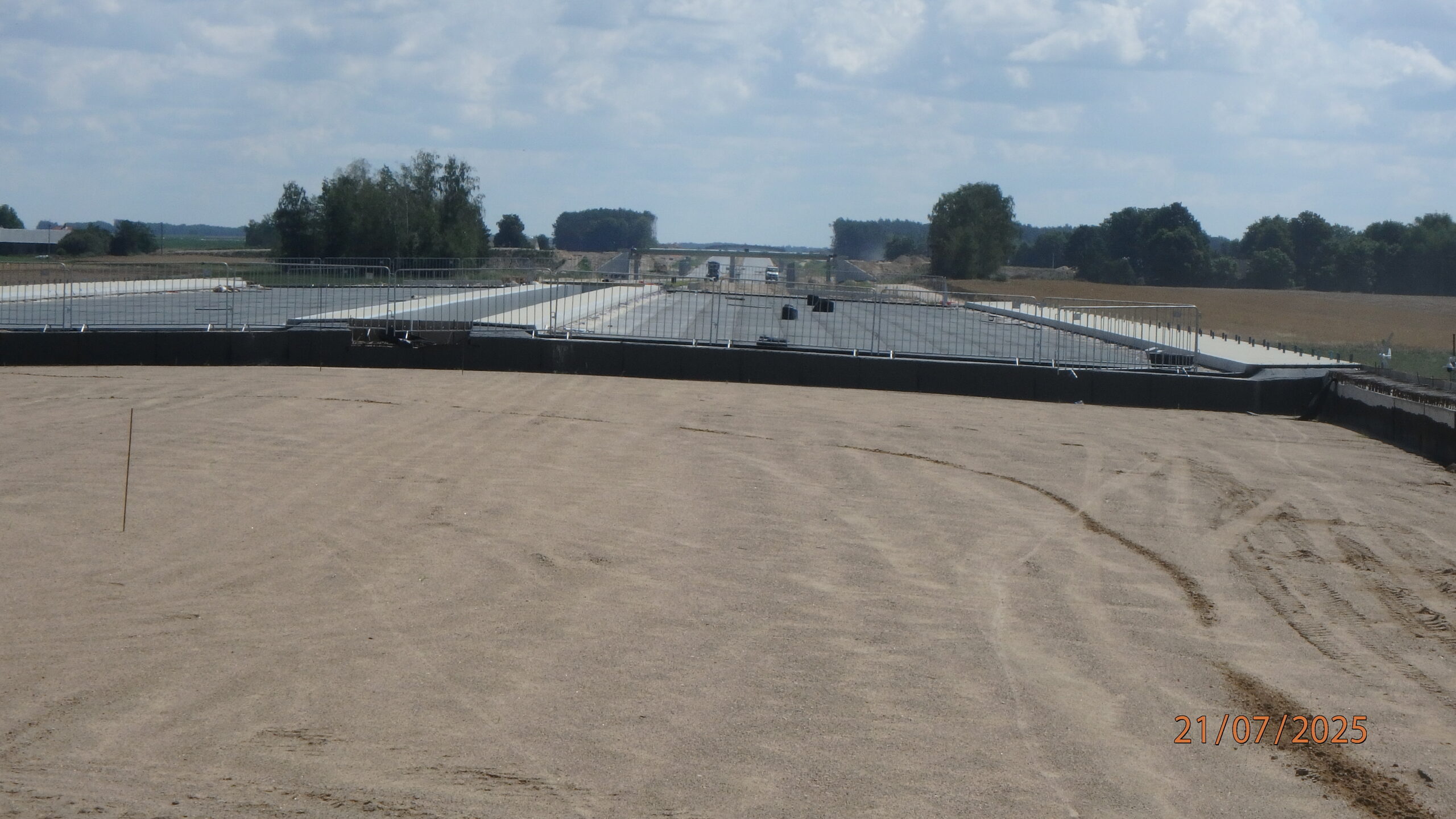

21.07.2025 592+300 MA-59 gotowy do układania asfaltu twardolanego

21.07.2025 594+900 PZGd-61 zbrojenie zabudowy chodnika

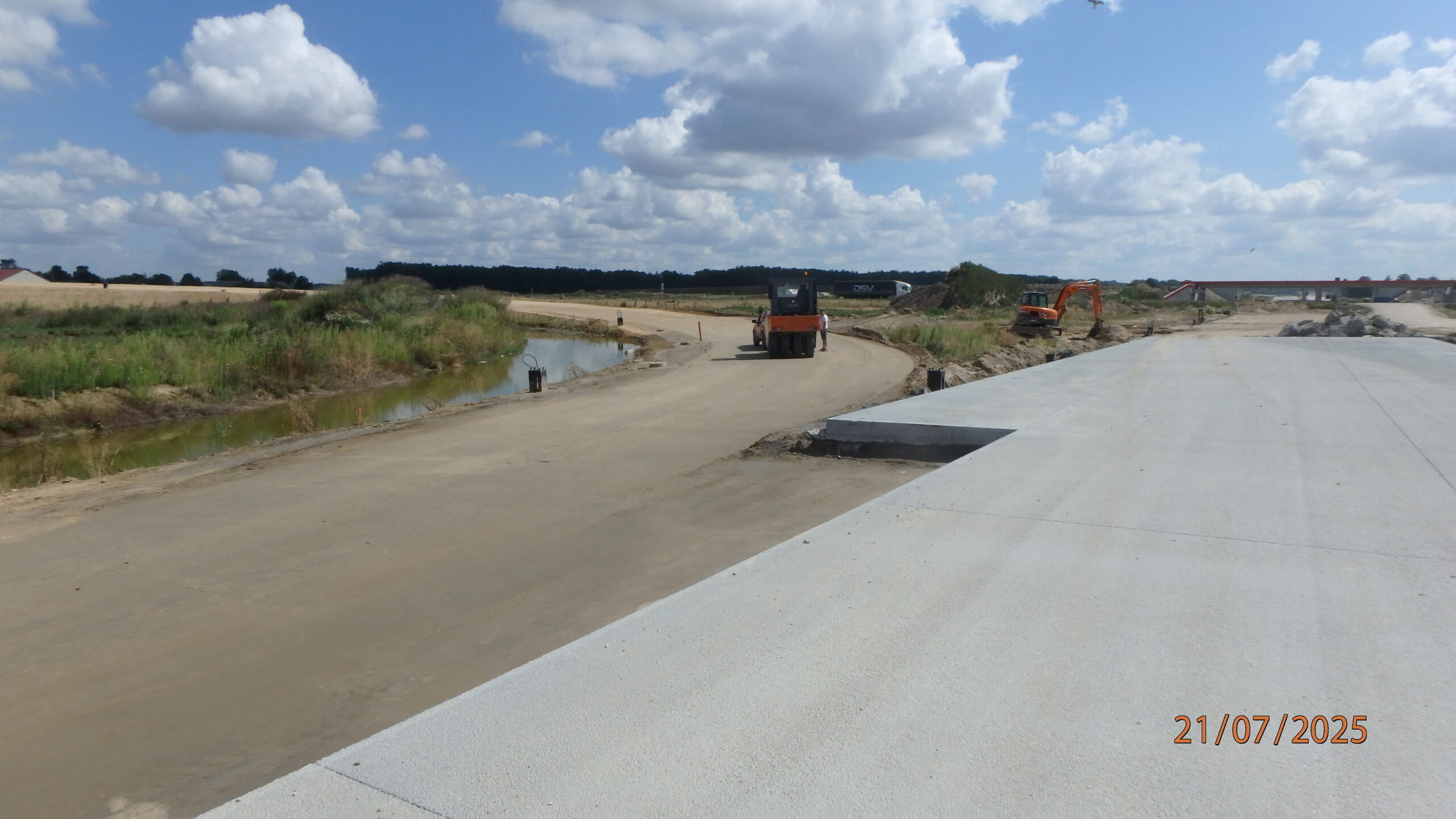

21.07.2025 596+400 L-04 roboty ziemne ( GWN )

21.07.2025 596+700 WD-65 montaż ściany oporowej i zasypka

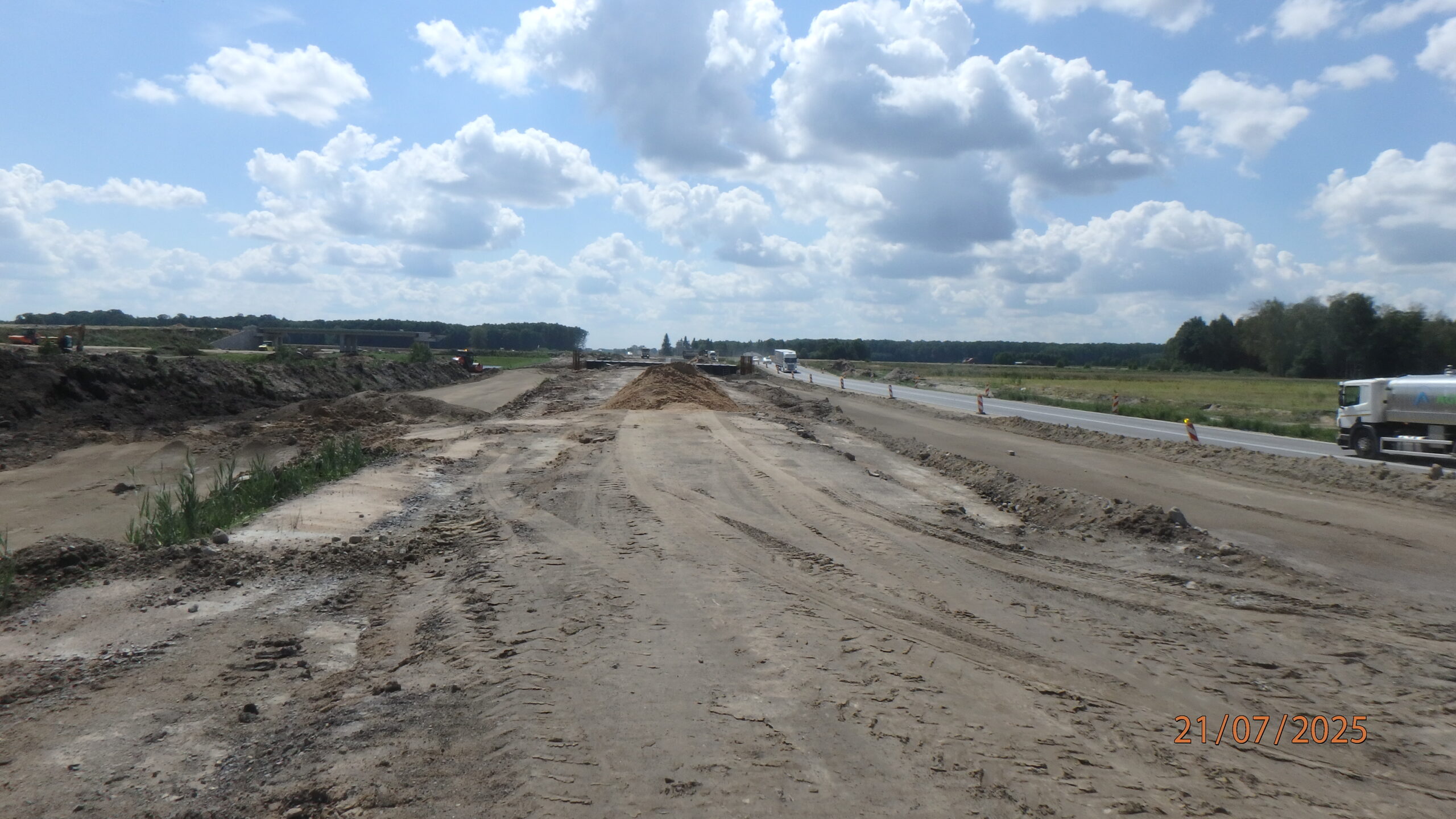

21.07.2025 596+800 roboty ziemne na DK-19
21.07.2025 580+300 PZDd-51 szalowanie i zbrojenie

21.07.2025 580+600 roboty ziemne ( GWN )

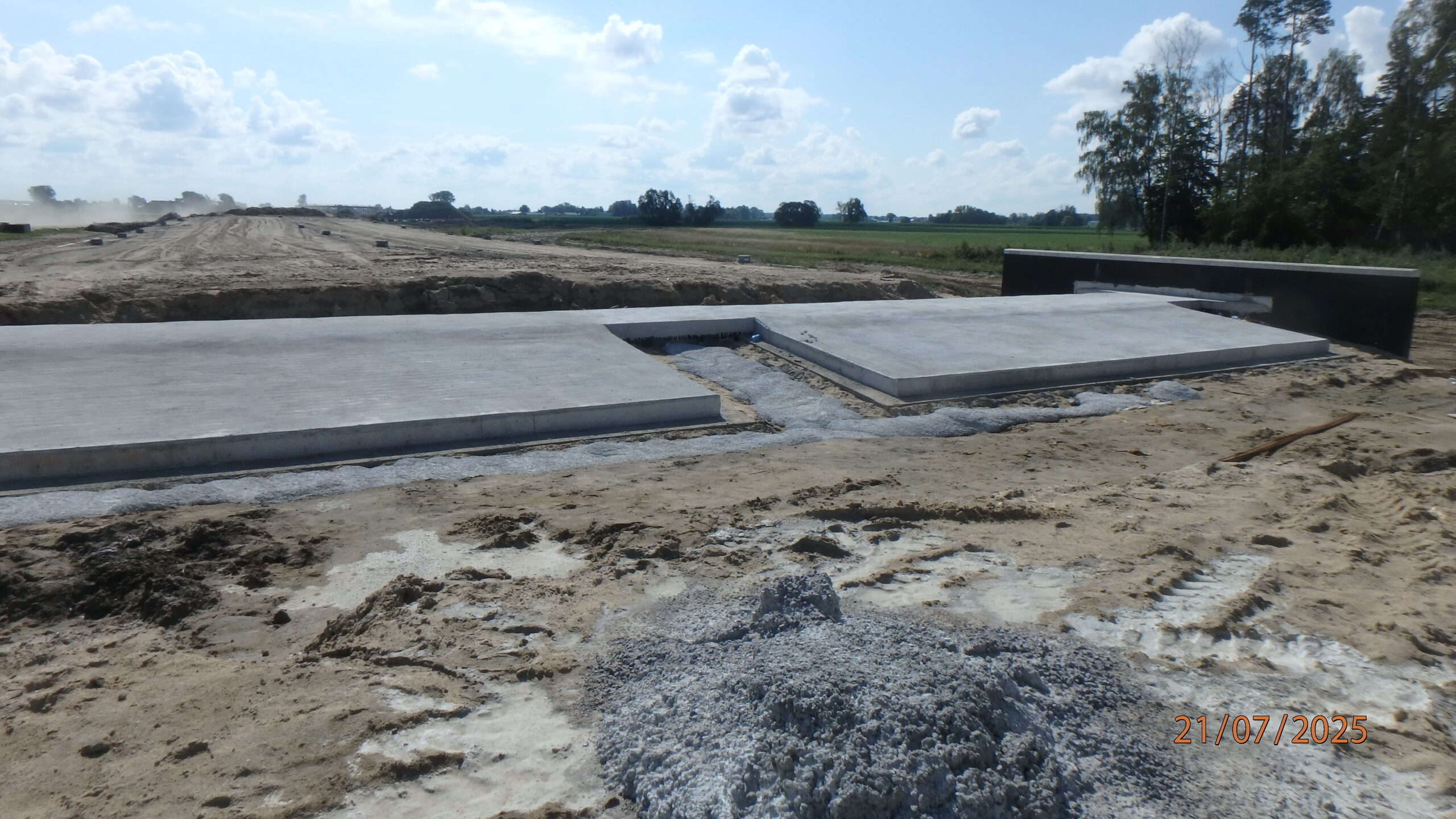

21.07.2025 580+700 PZM-13E płyty przejściowe gotowe do izolacji

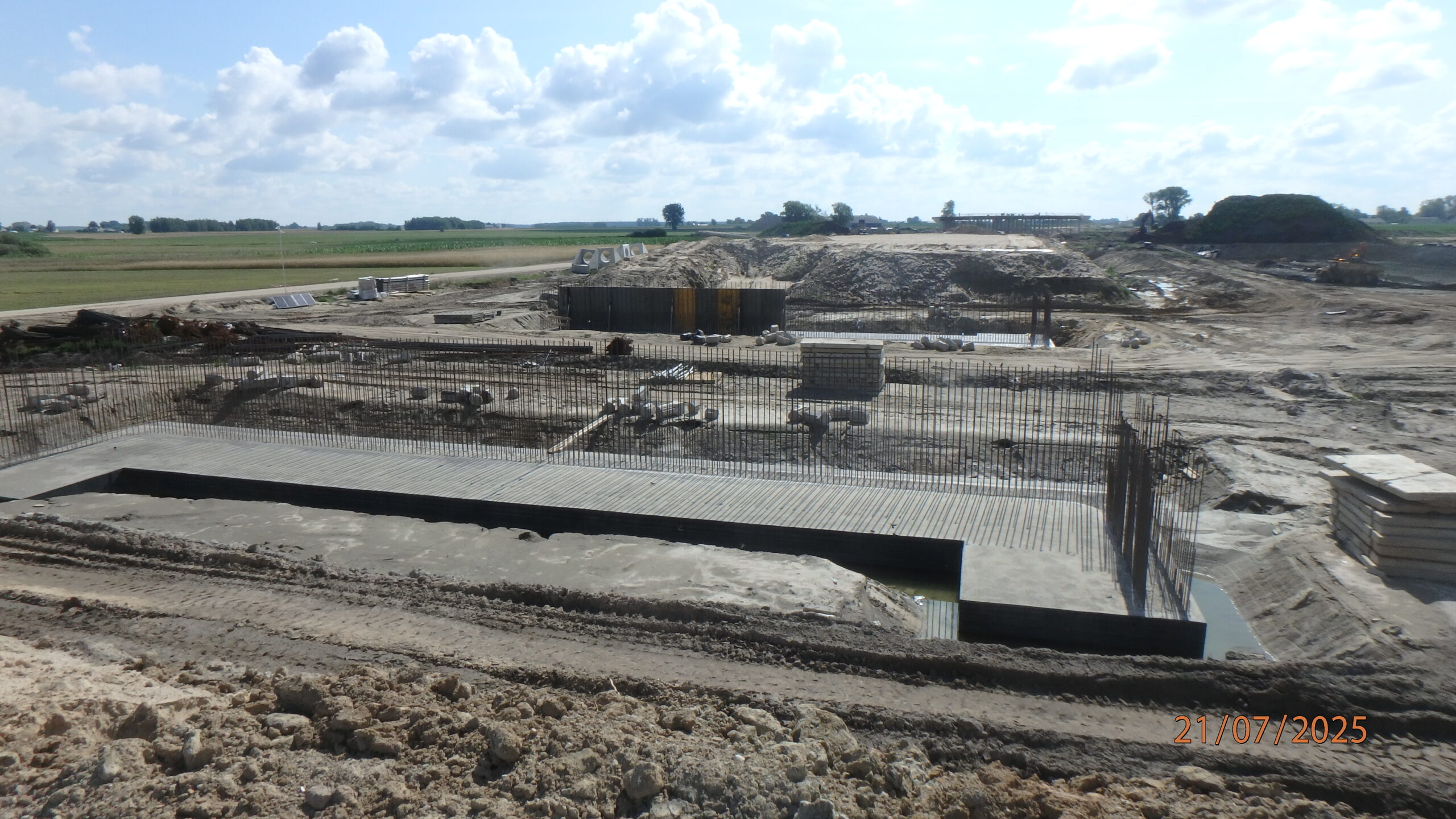

21.07.2025 581+300 PZDs-51A zbrojenie i szalowanie

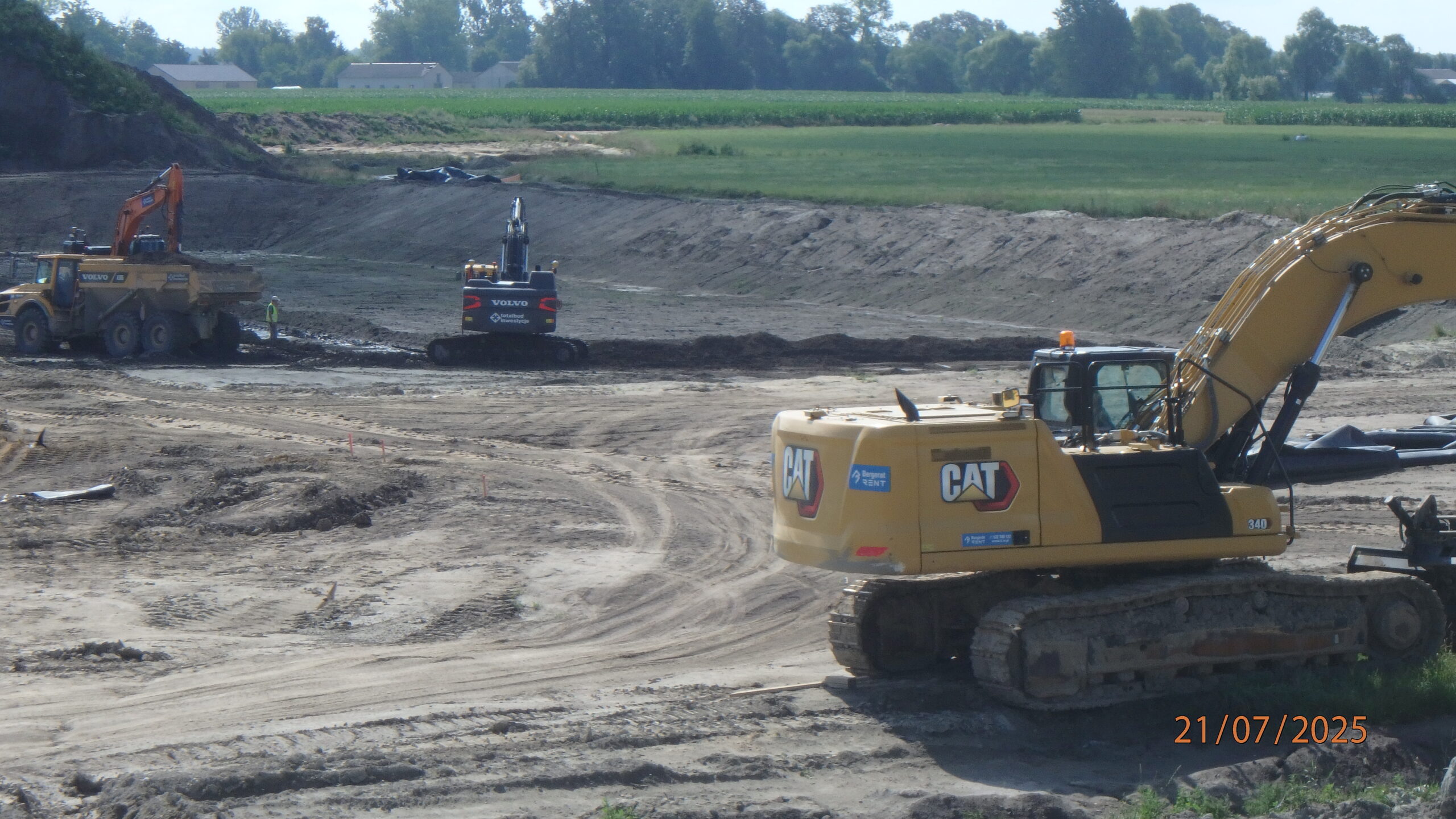

21.07.2025 581+320 ZBR-02 kształtowanie zbiornika

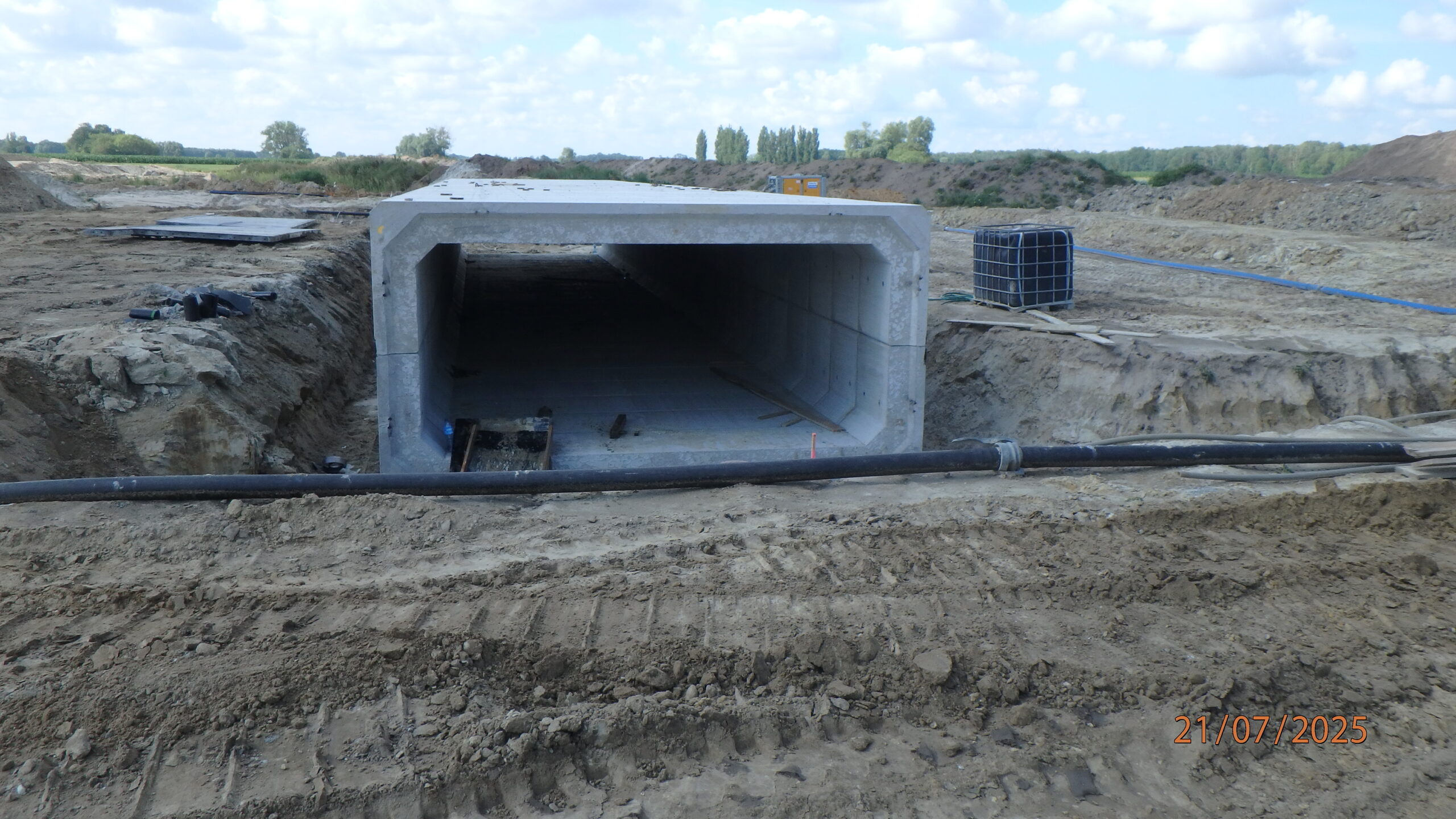

21.07.2025 581+680 PP-46 montaż prefabrykatów

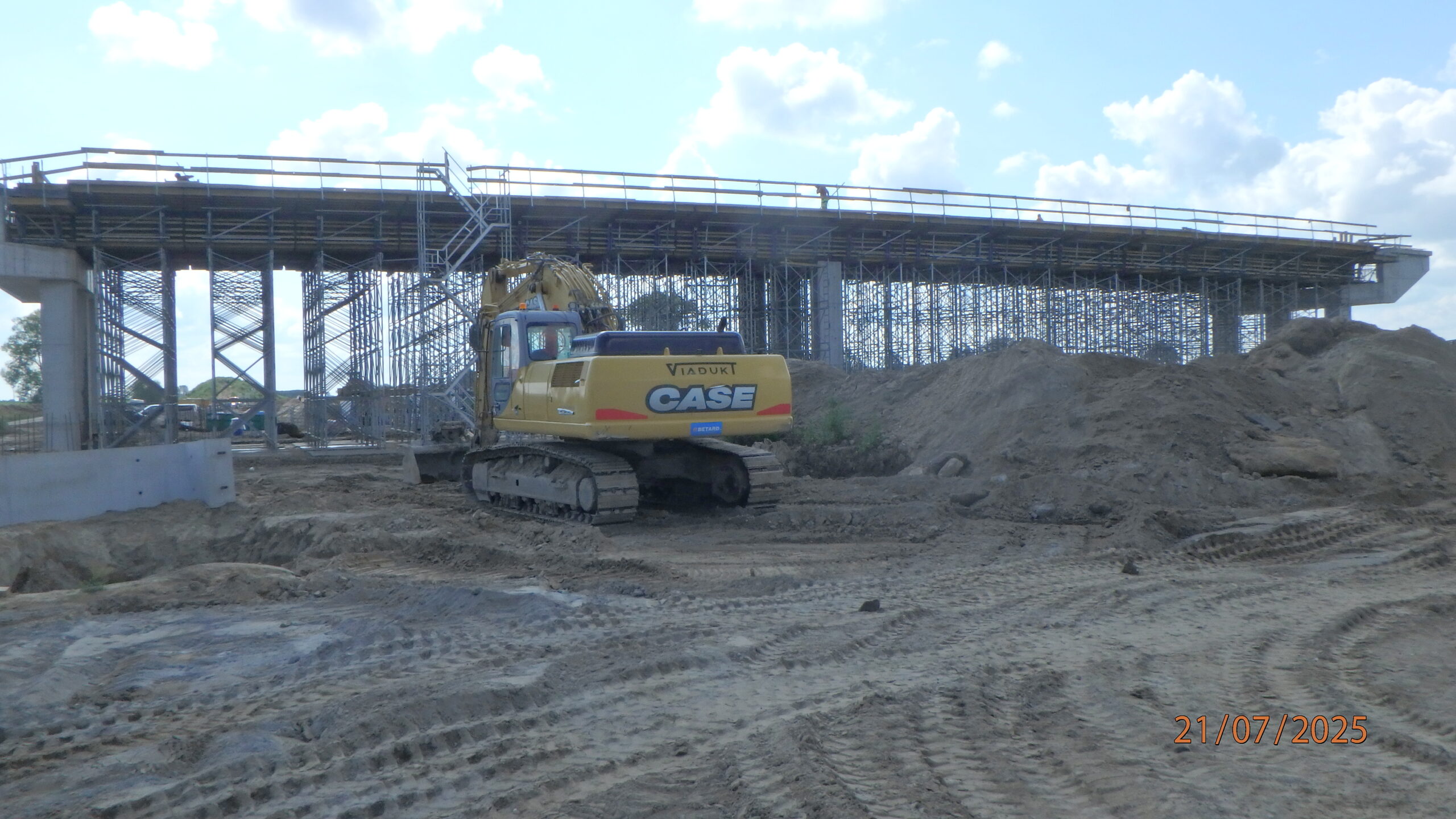

21.07.2025 581+700 WD-52 zbrojenie ustroju nośnego

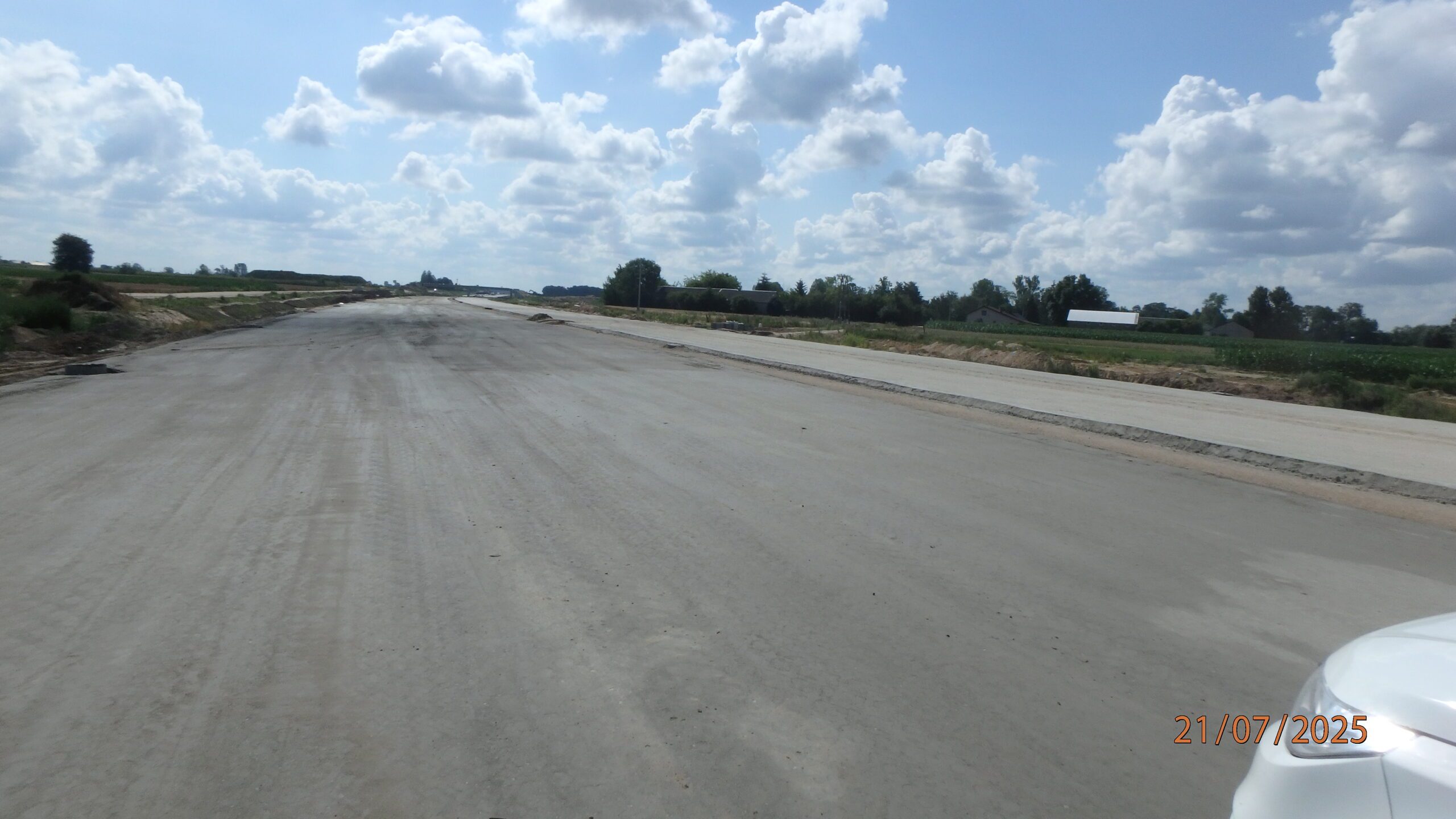

21.07.2025 581+900 podbudowa pomocnicza L i P

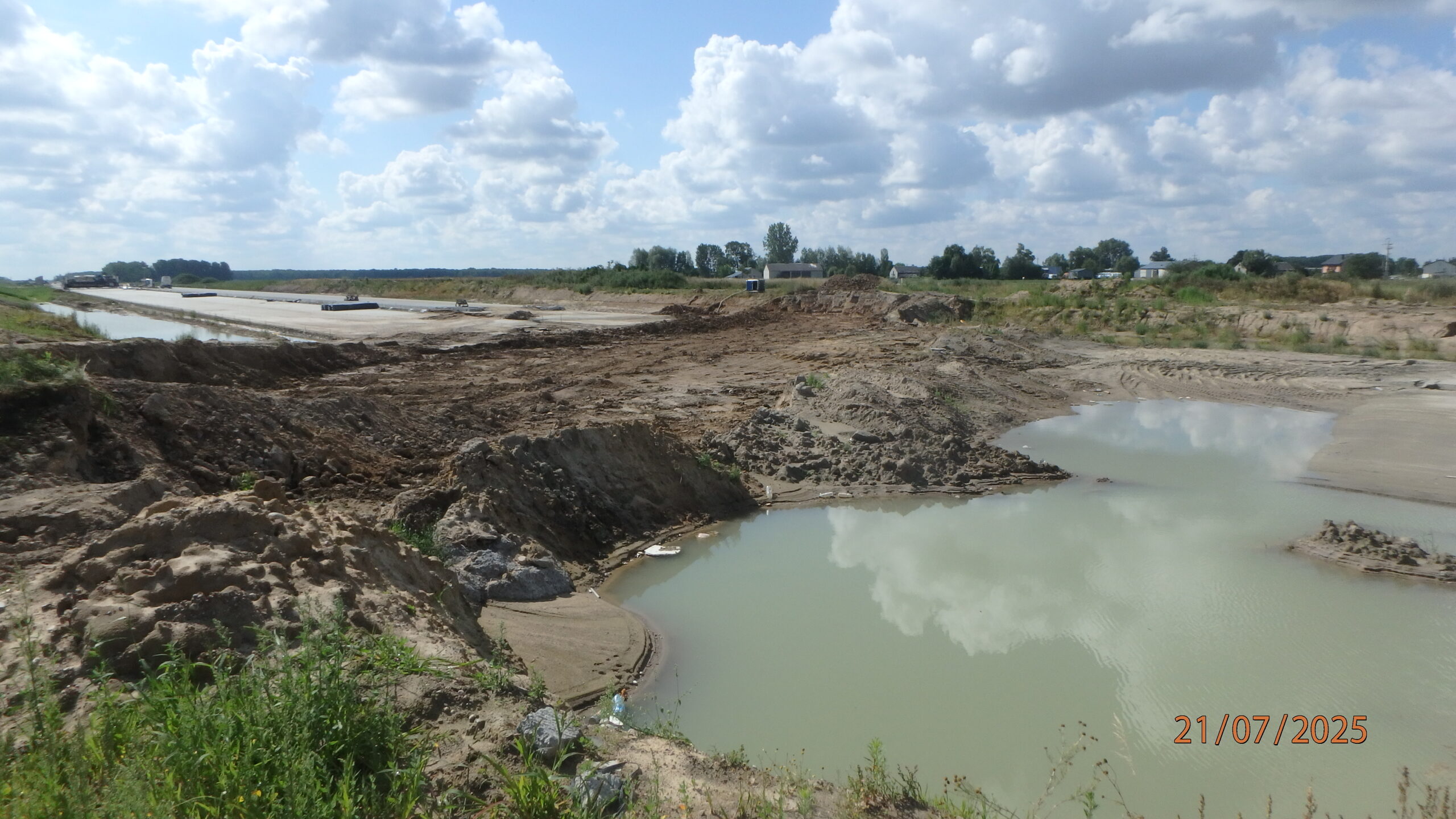

21.07.2025 582+600 rozbiórka istniejącego nasypu DP 3639W

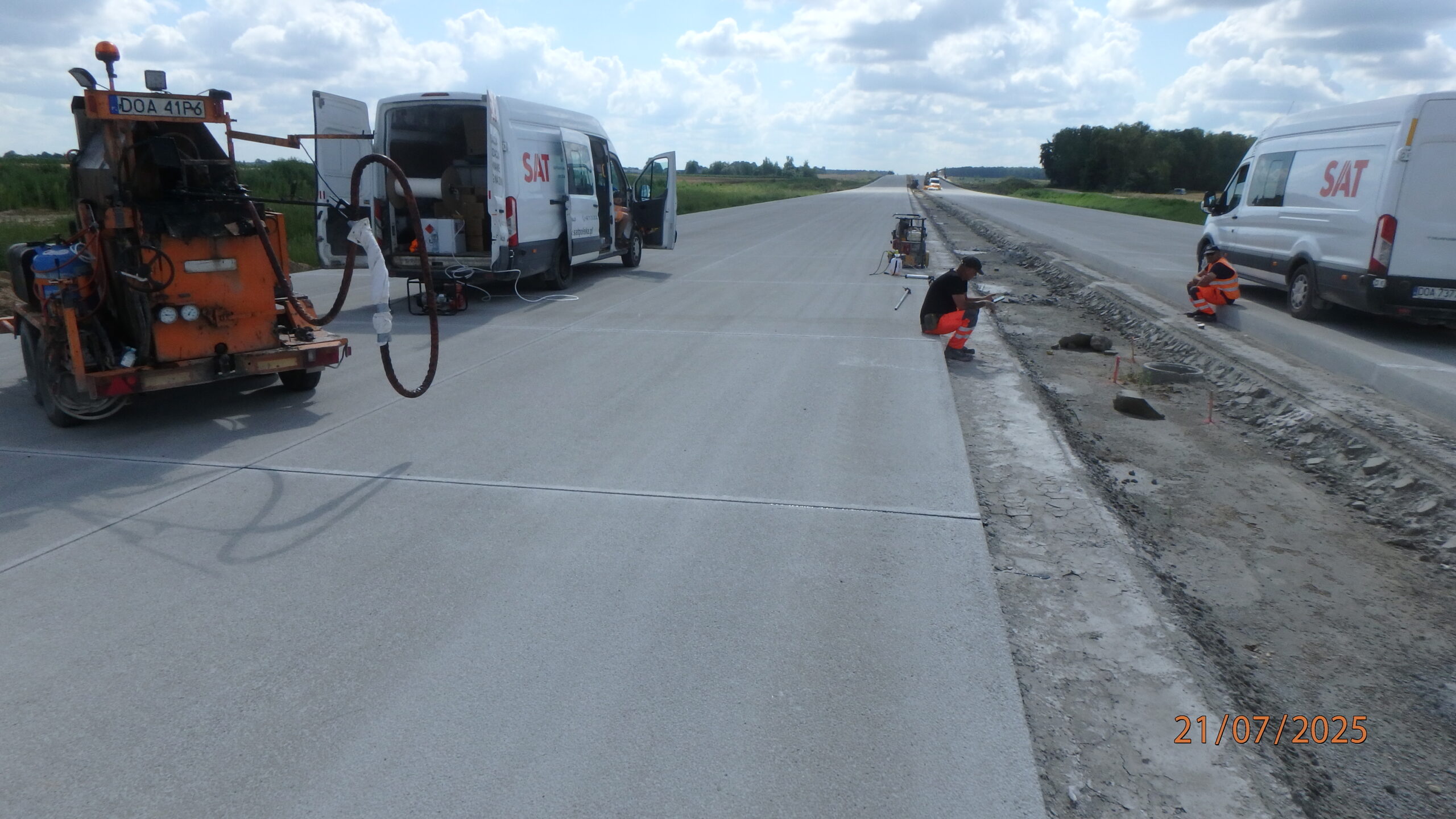

21.07.2025 583+400 fugowanie szczelin dylatacyjnych

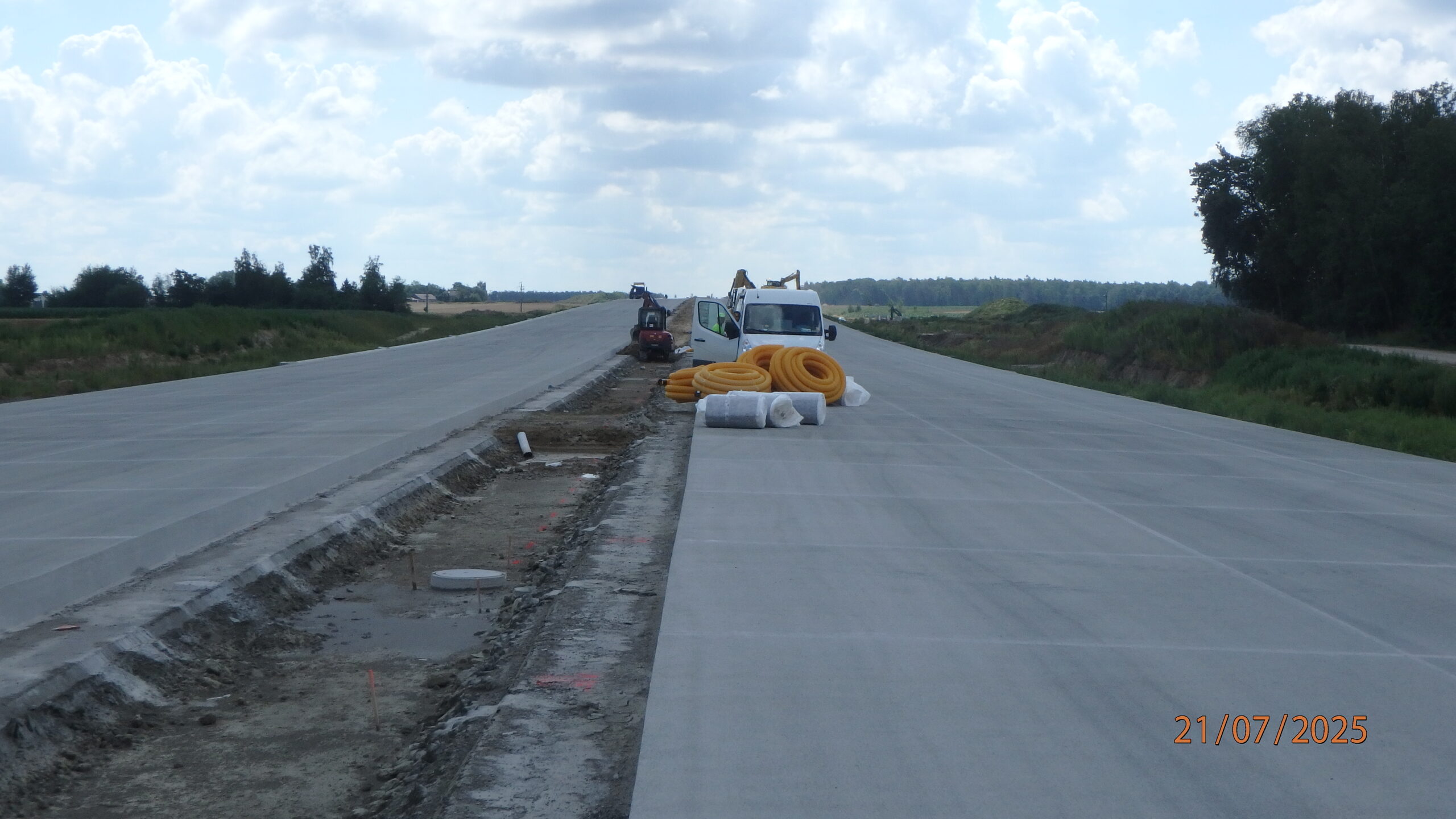

21.07.2025 583+800 układanie drenażu w pasie rozdziału

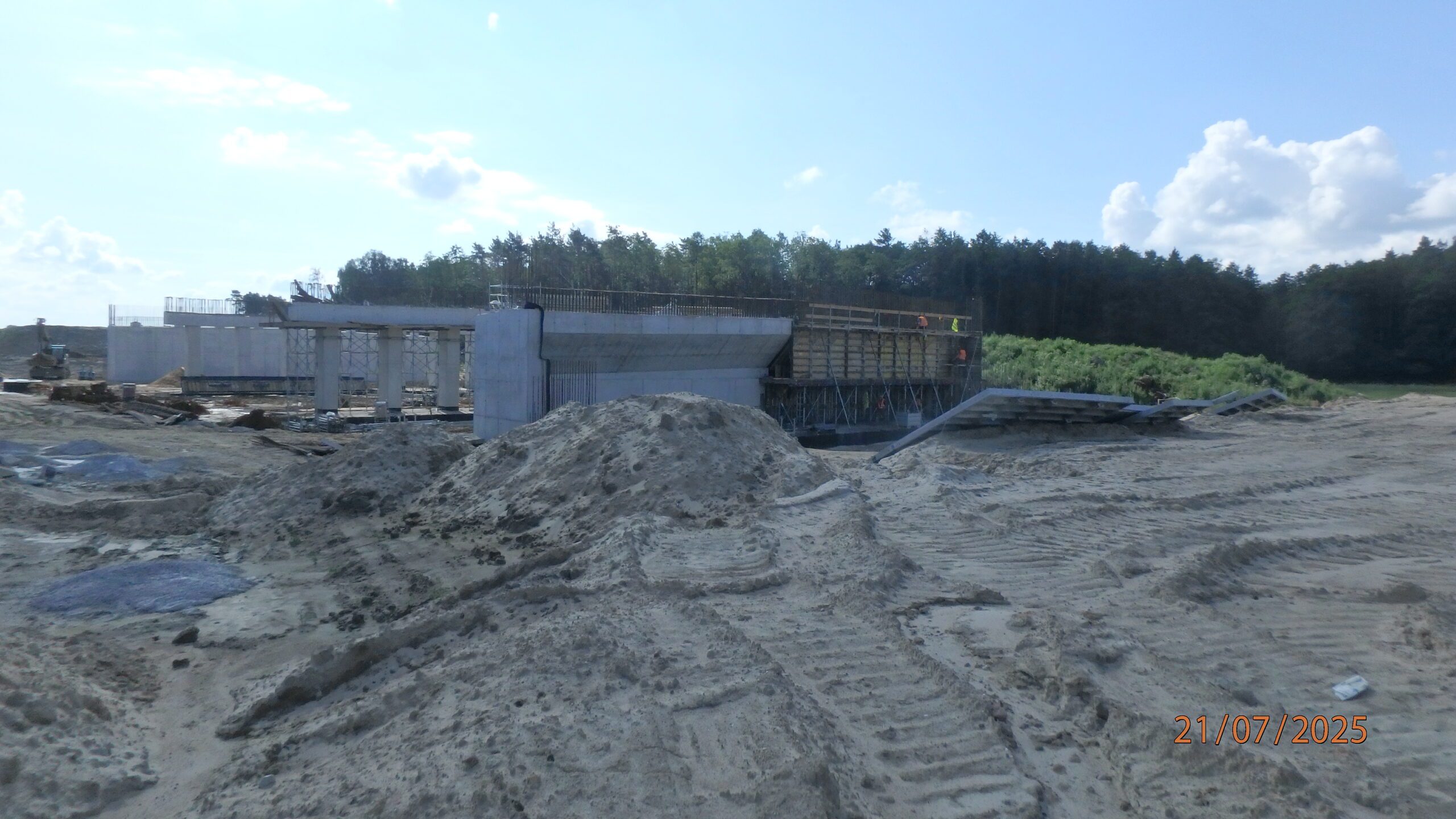

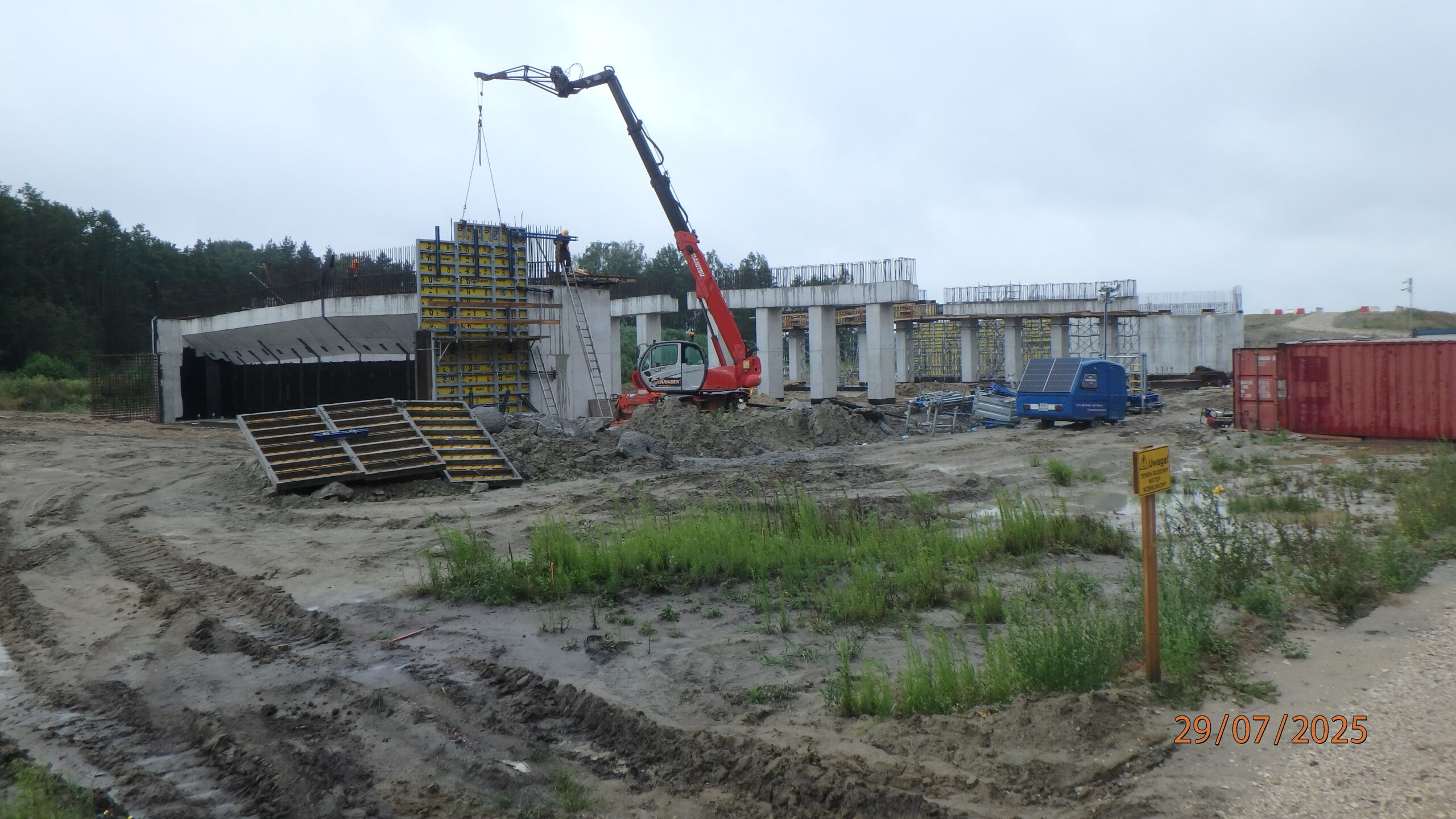

29.07.2025 580+300 PZDd-51 szalowanie i zbrojenie

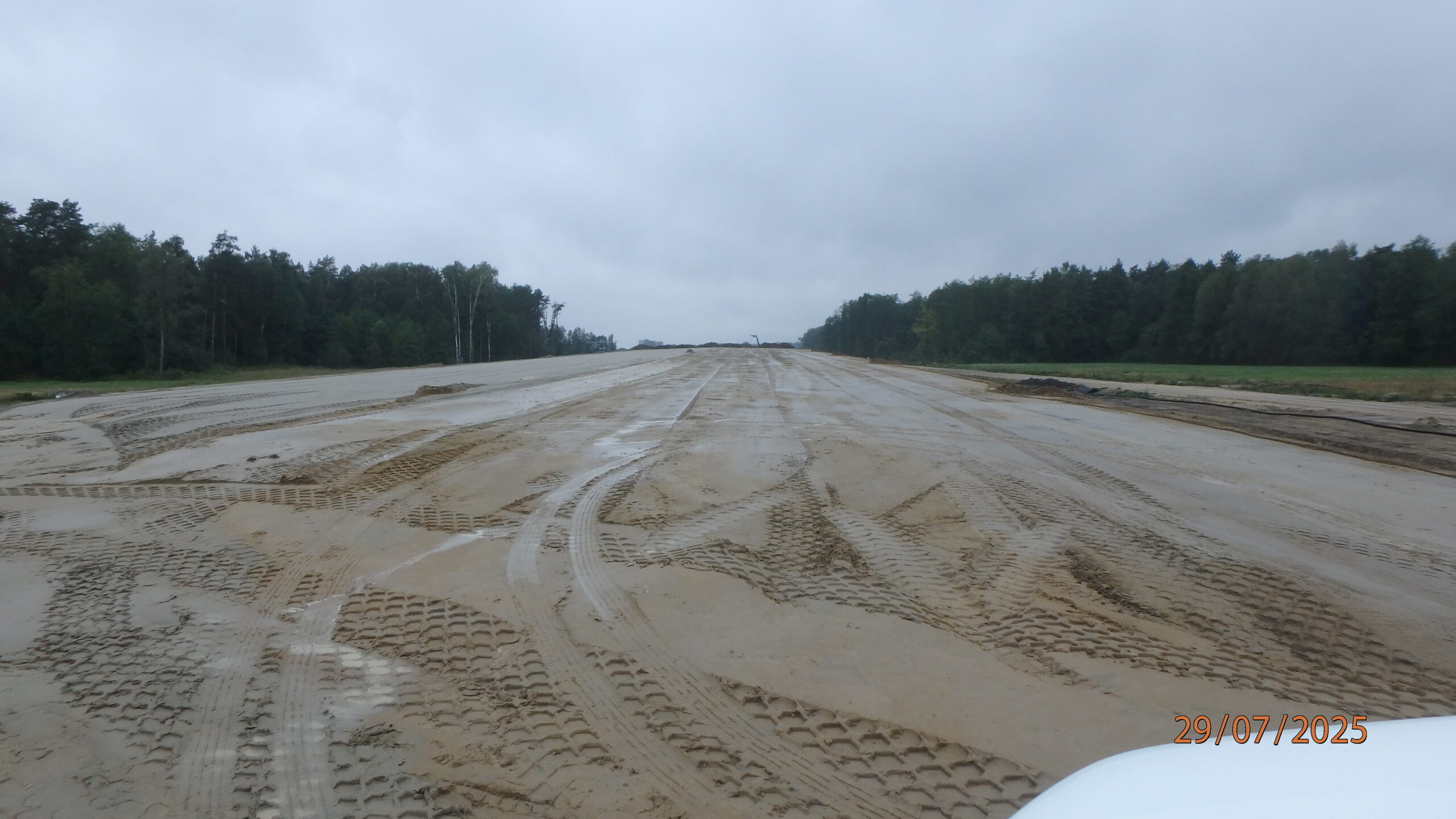

29.07.2025 580+600 roboty ziemne ( GWN )

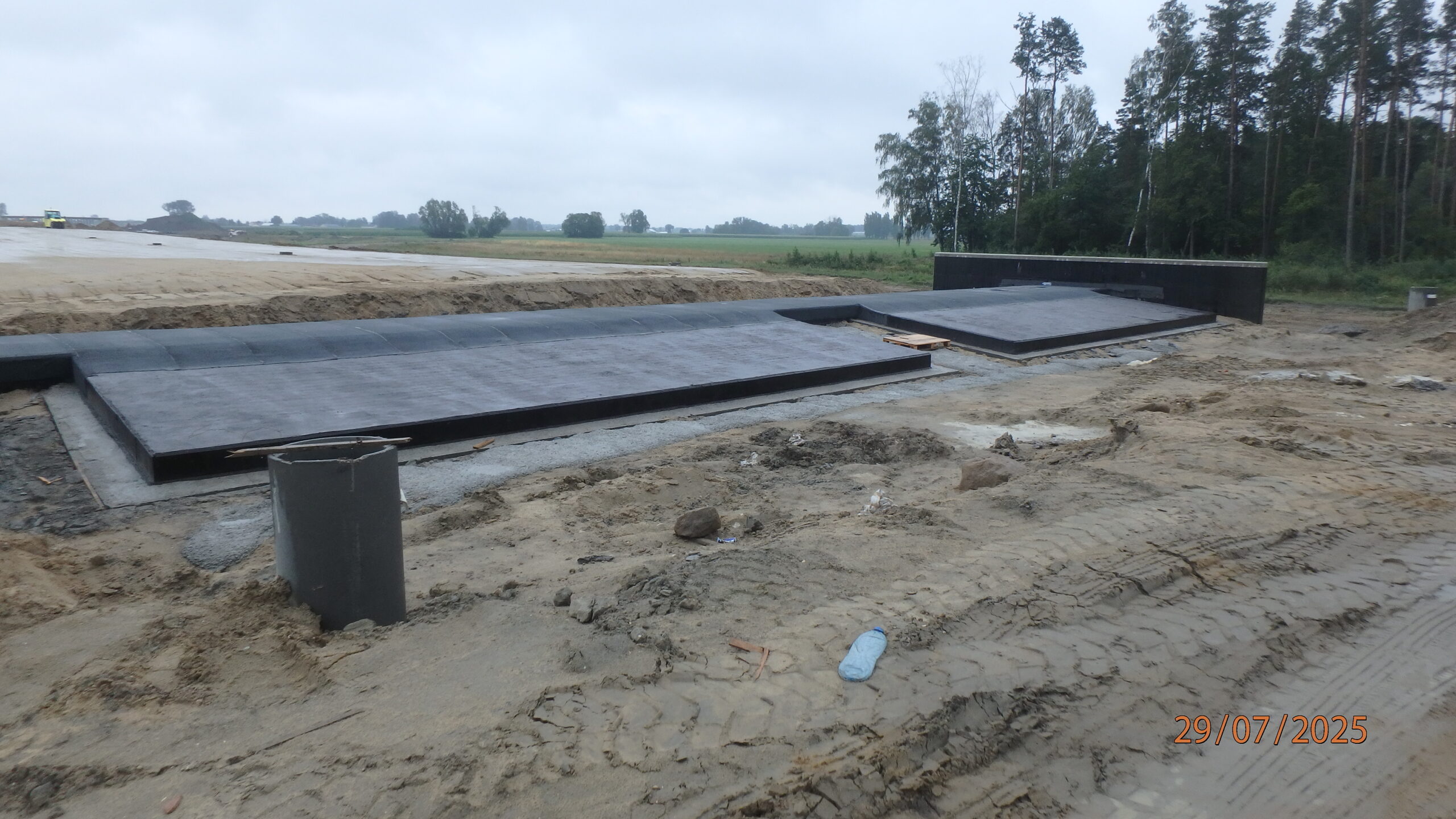

29.07.2025 580+700 PZM-13E – w trakcie izolowania płyt przejściowych

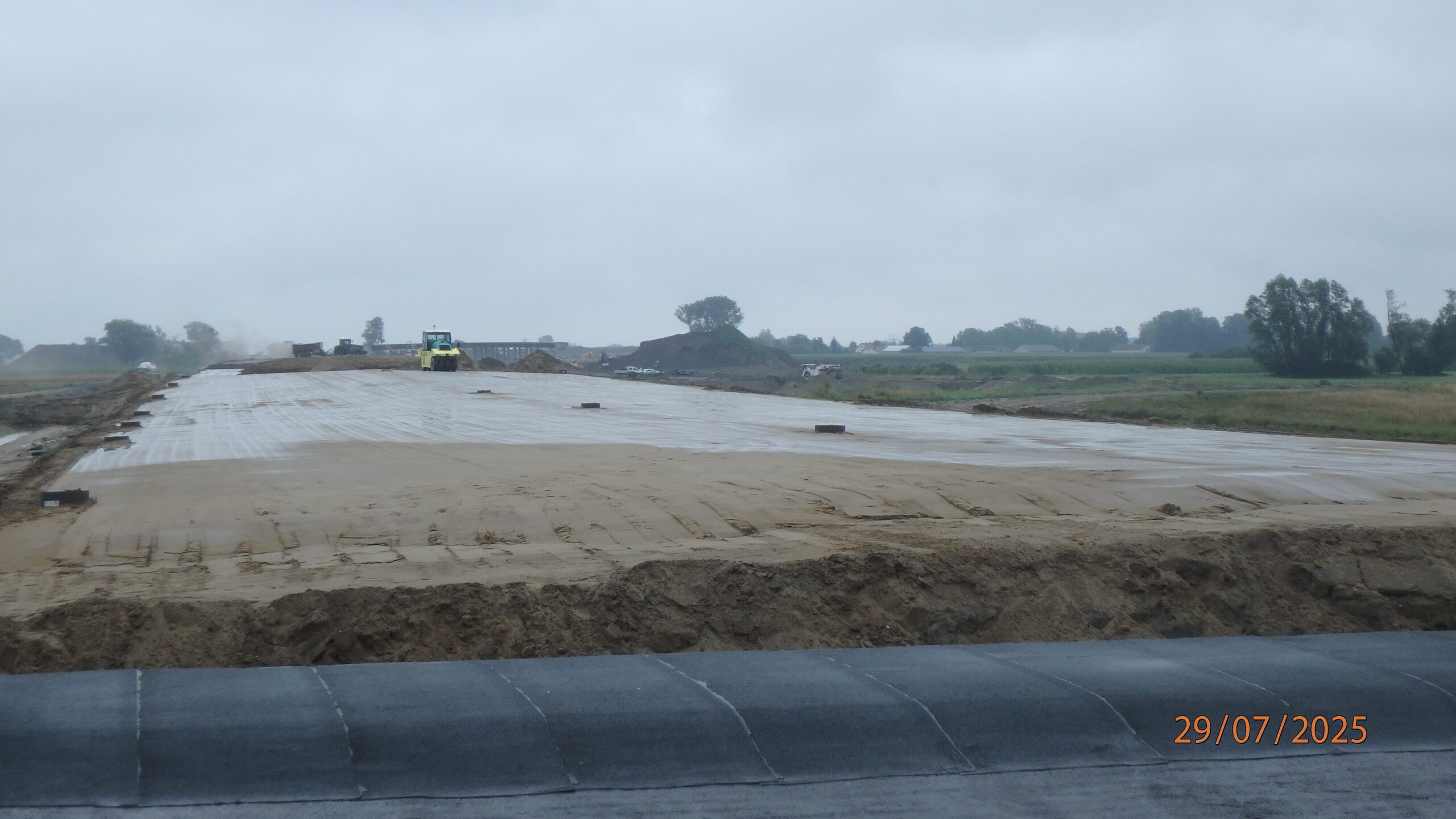

29.07.2025 580+800 roboty ziemne ( GWN )

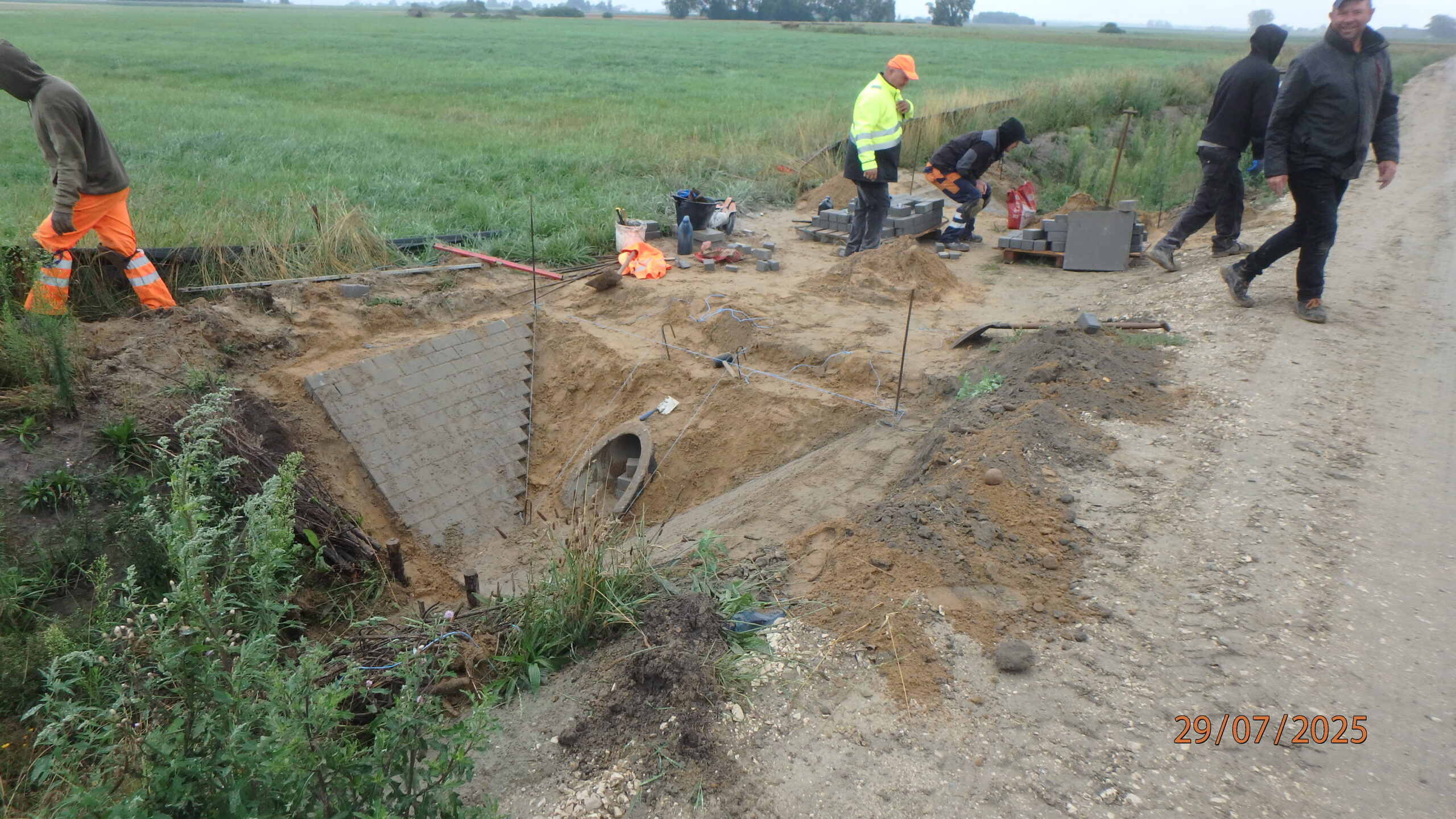

29.07.2025 580+850 DJ-L01 obudowa przepustu

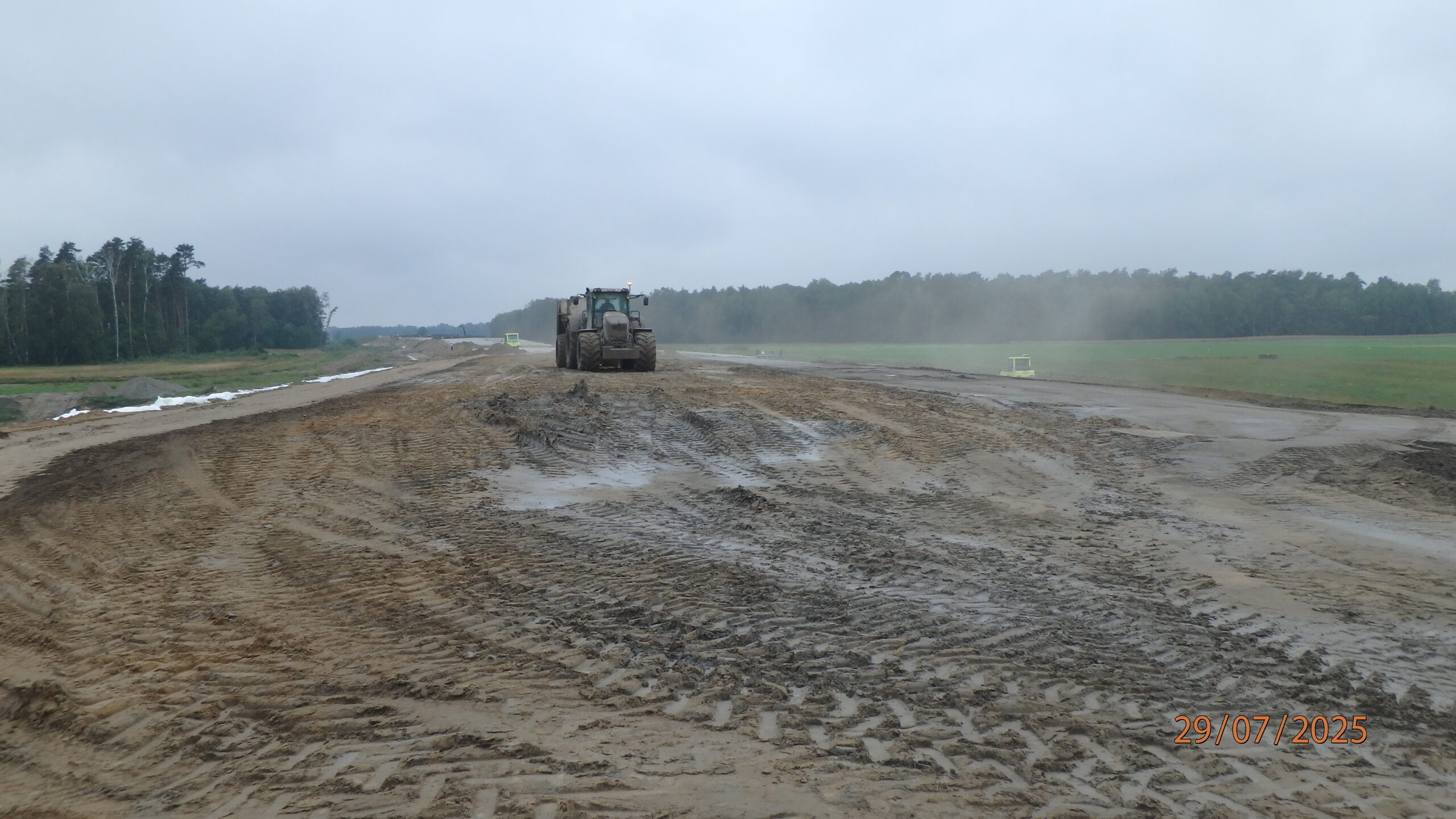

29.07.2025 581+200 roboty ziemne

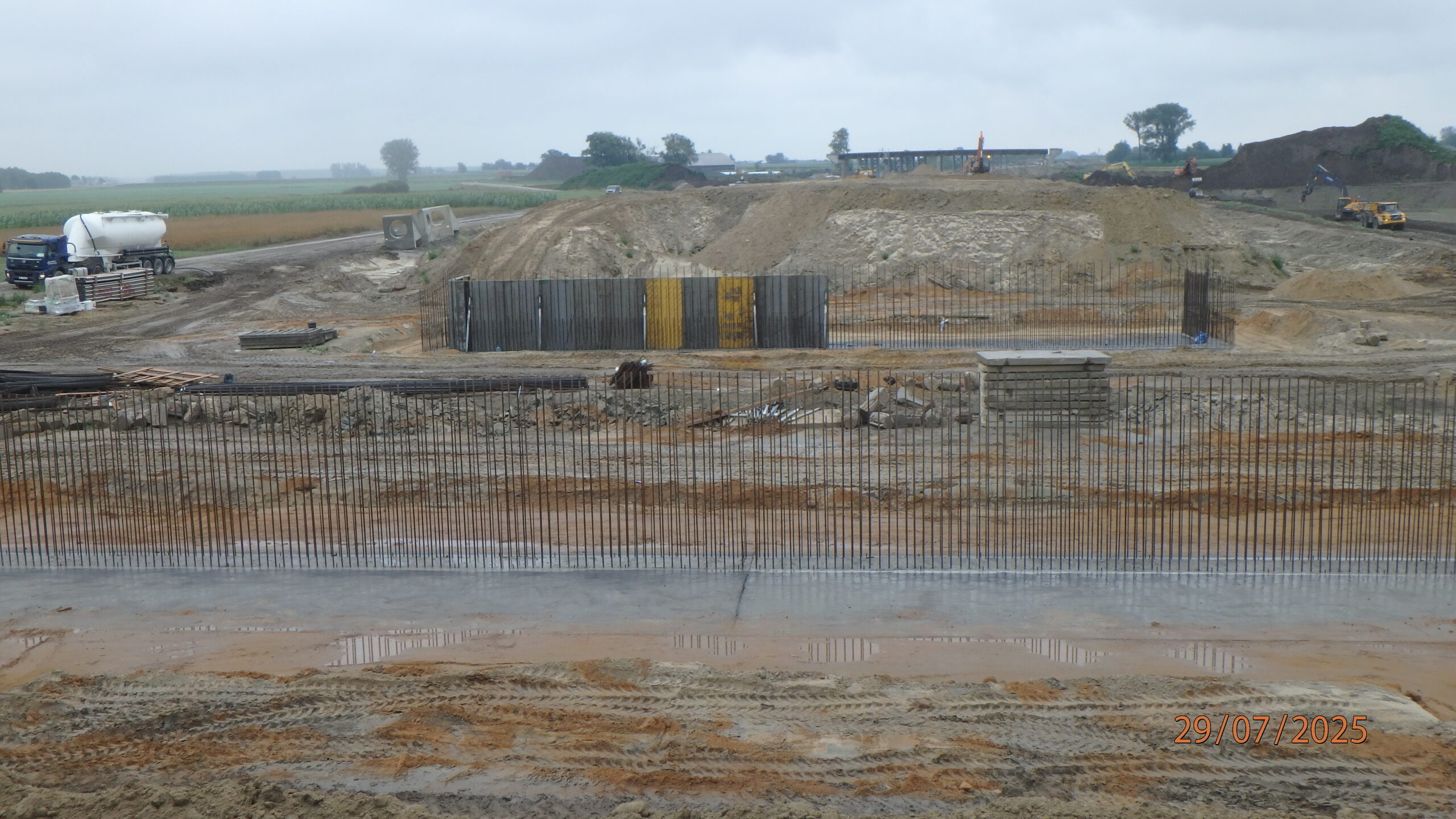

29.07.2025 581+300 PZDs-51A szalowanie i zbrojenie

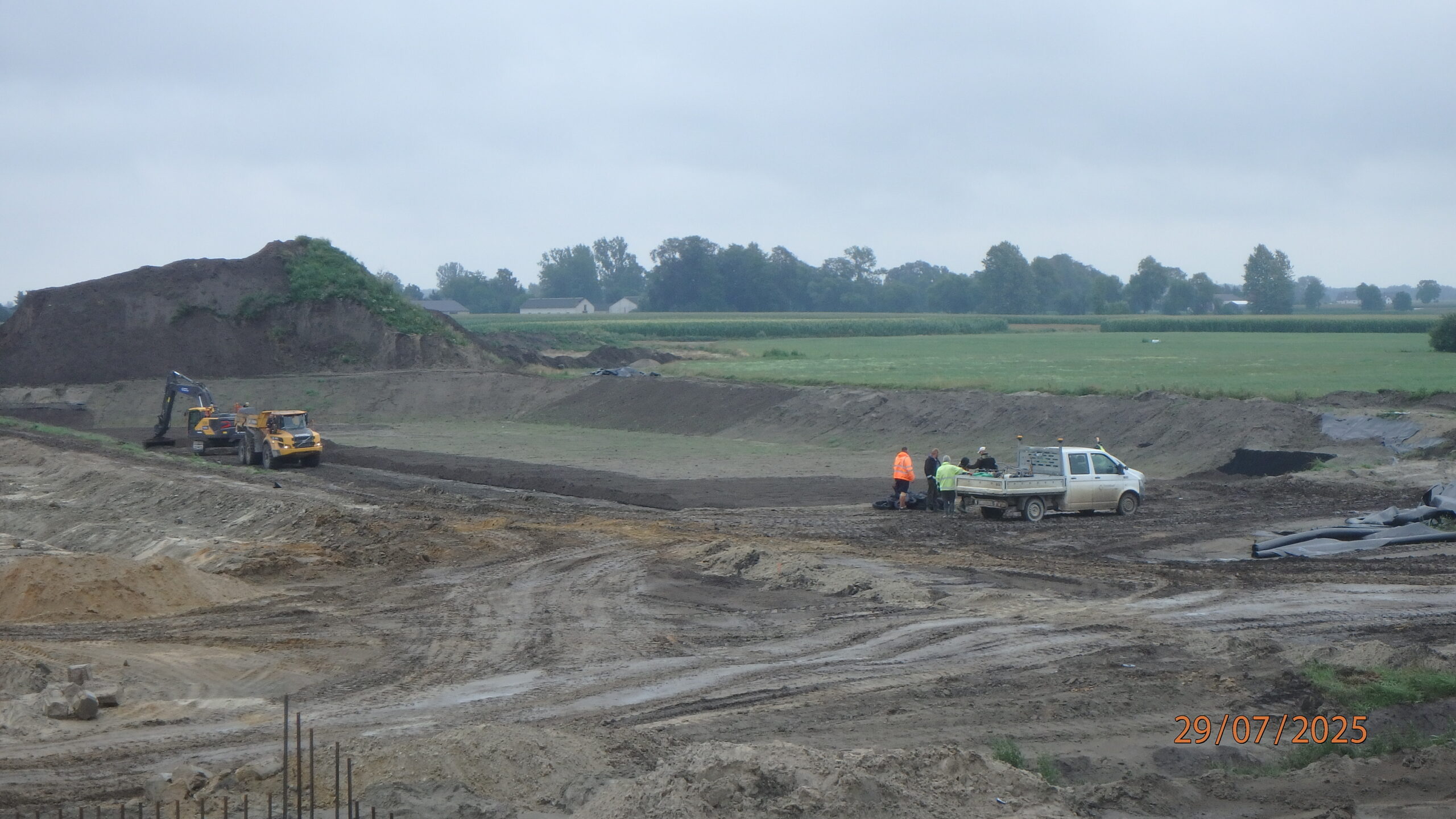

29.07.2025 581+320 ZBR-02 kształtowanie zbiornika

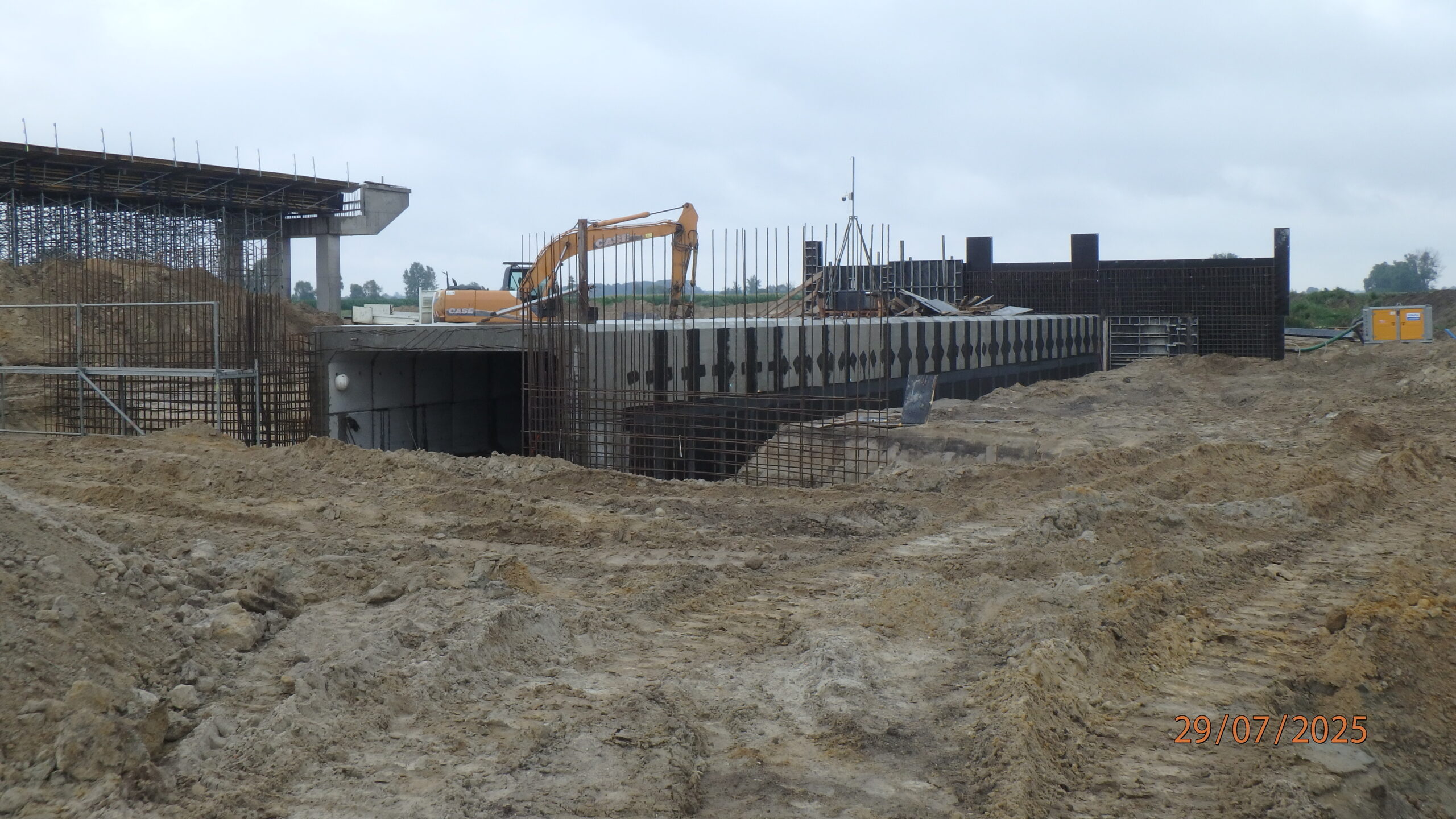

29.07.2025 581+680 PP-46 szalowanie i zbrojenie ścianek czołowych

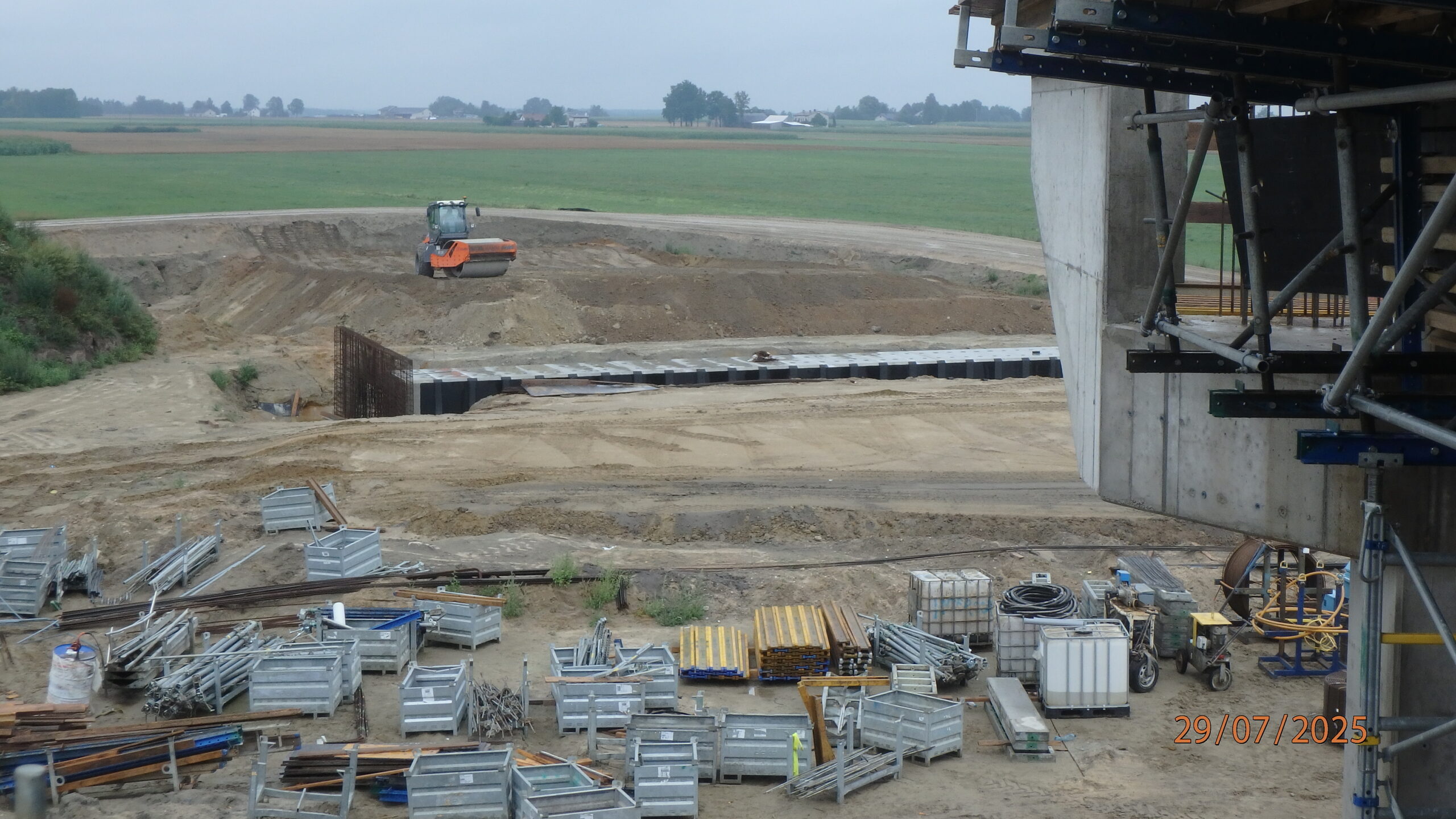

29.07.2025 581+710 DG-1 roboty ziemne str. północna

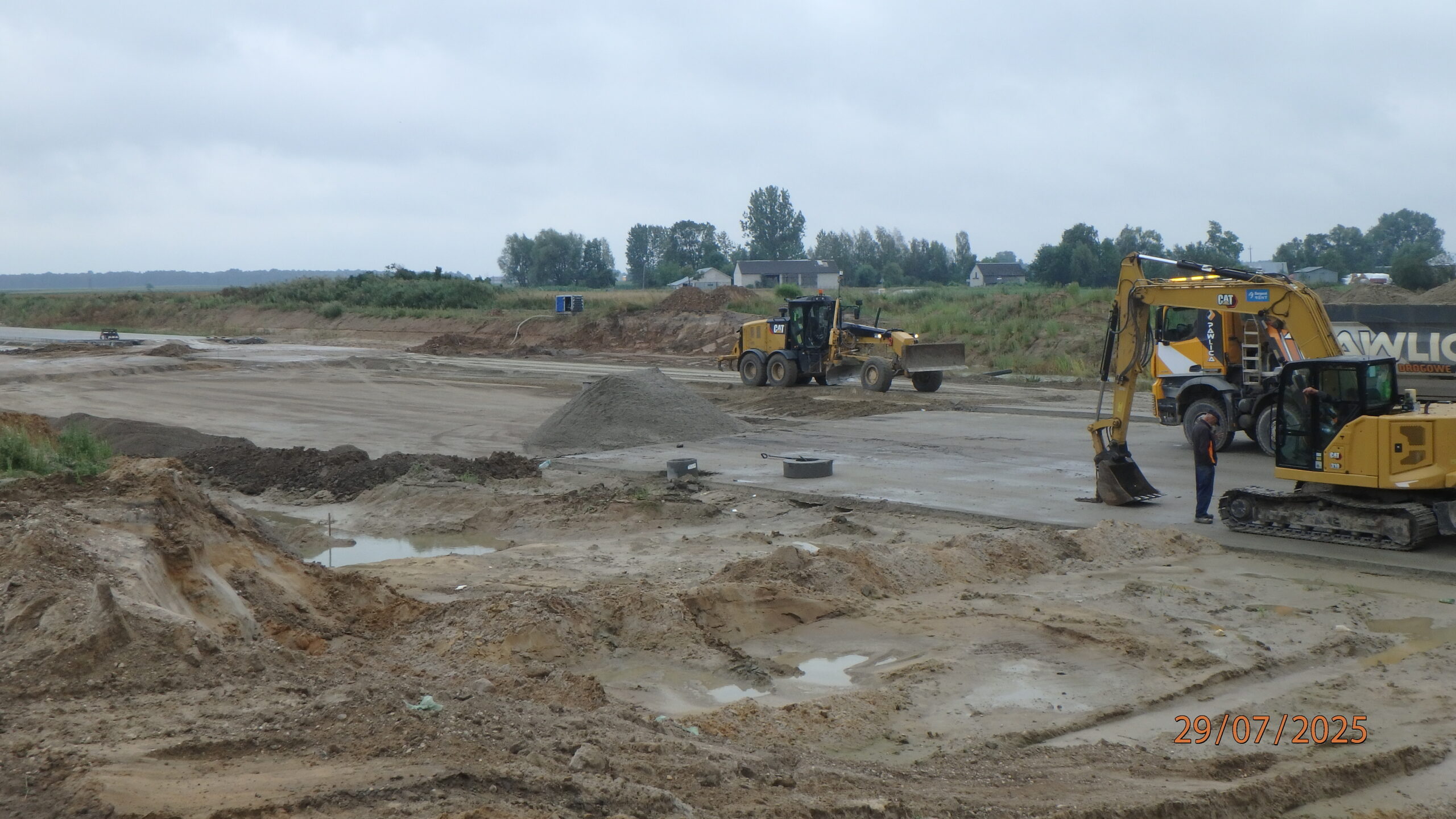

29.07.2025 582+600 uciąglanie konstrukcji A-2 w miejscu rozbiórki DP 3639W

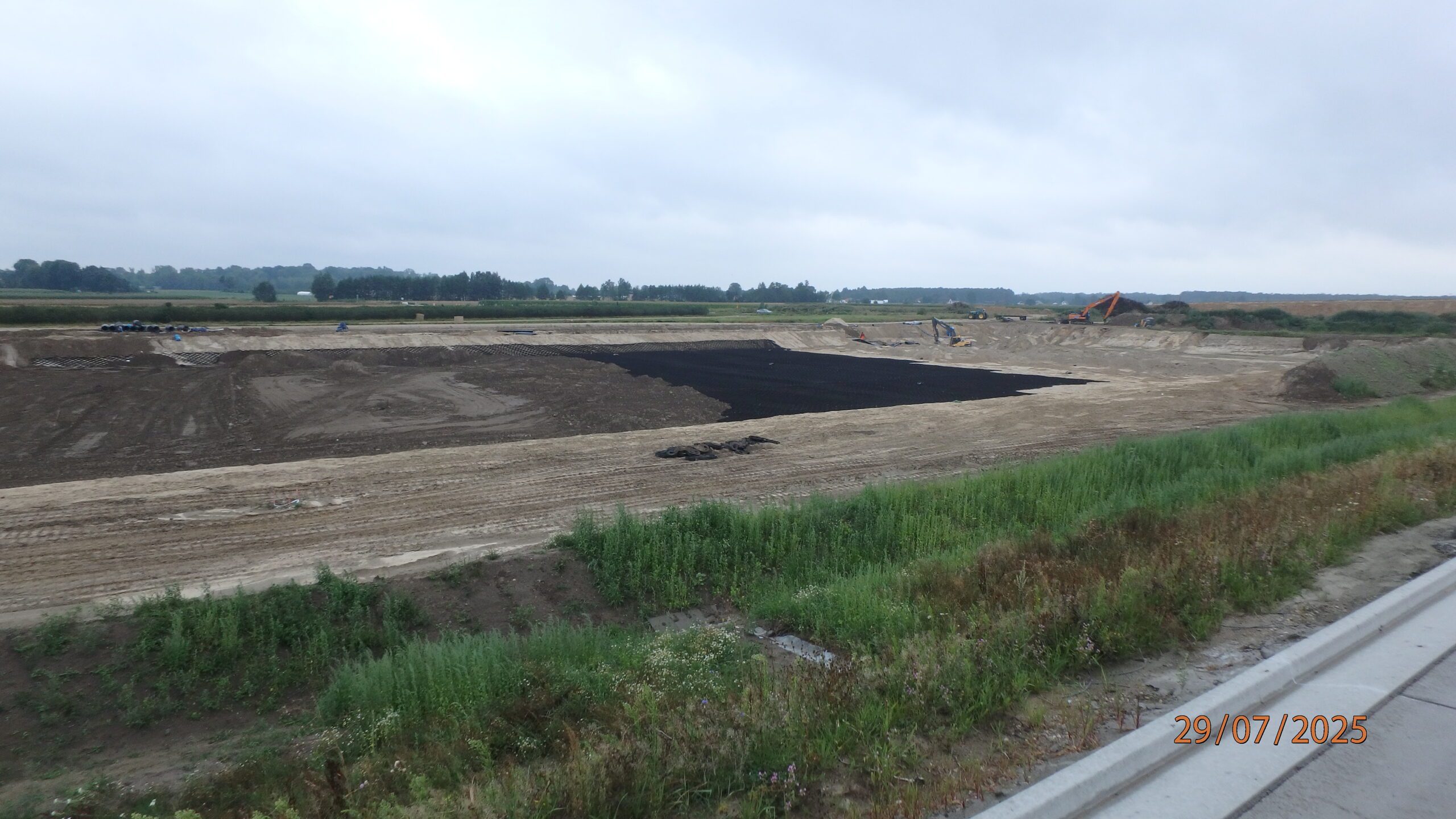

29.07.2025 588+100 ZBR-05 uszczelnianie zbiornika

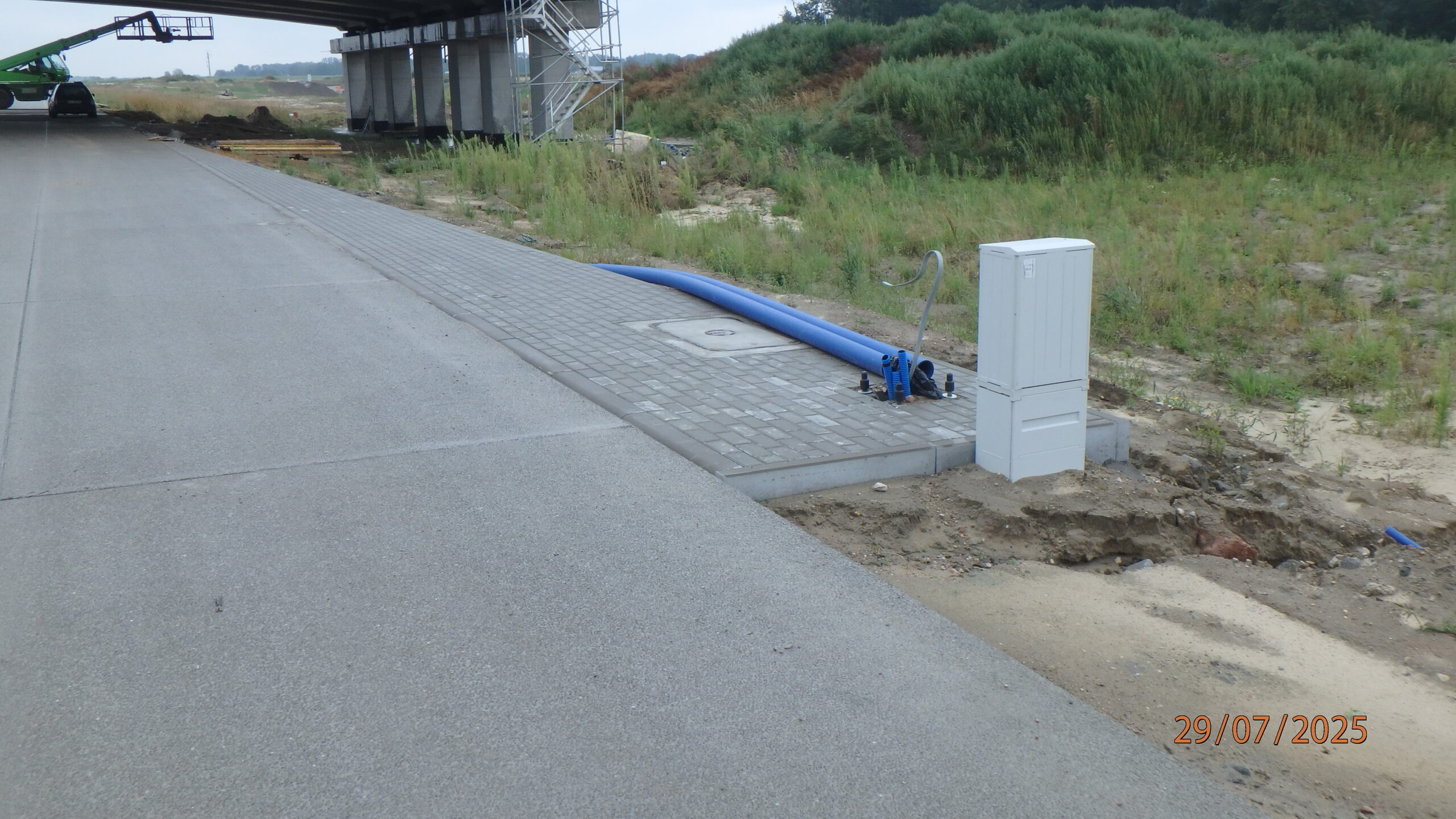

29.07.2025 589+800 miejsce na kolumne alarmową

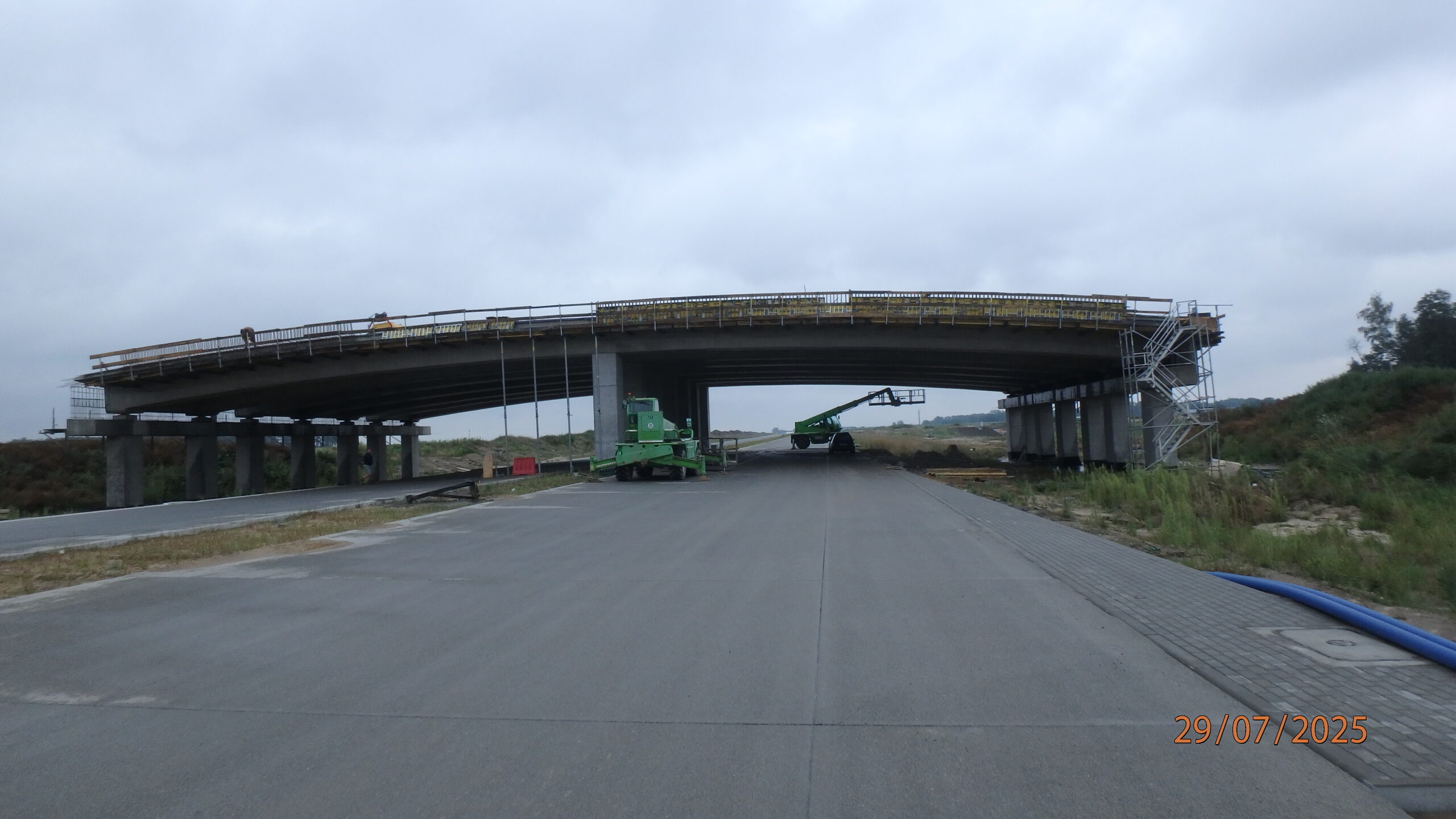

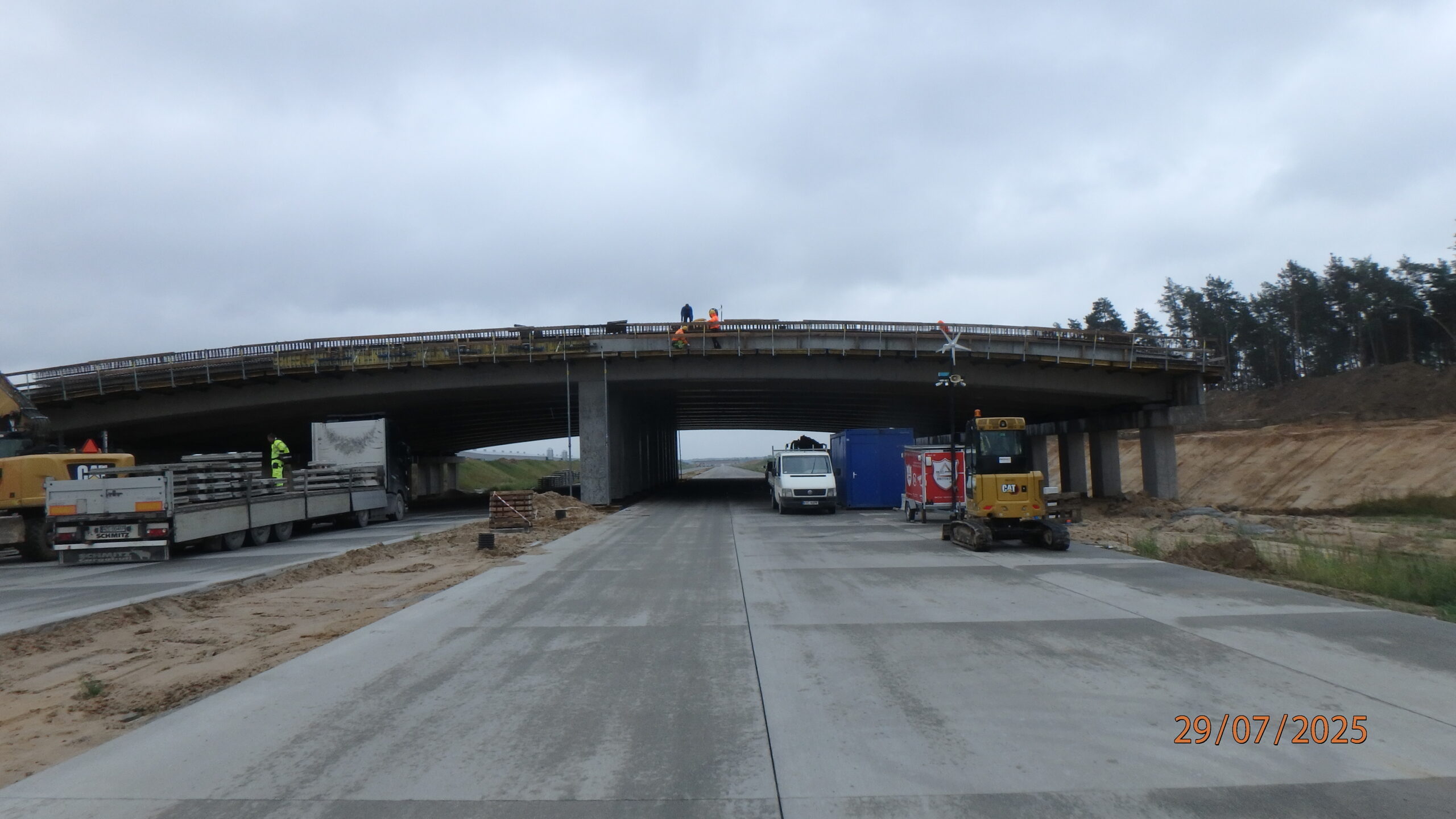

29.07.2025 589+850 PZGs-58 szalowanie i zbrojenie kap chodnikowych

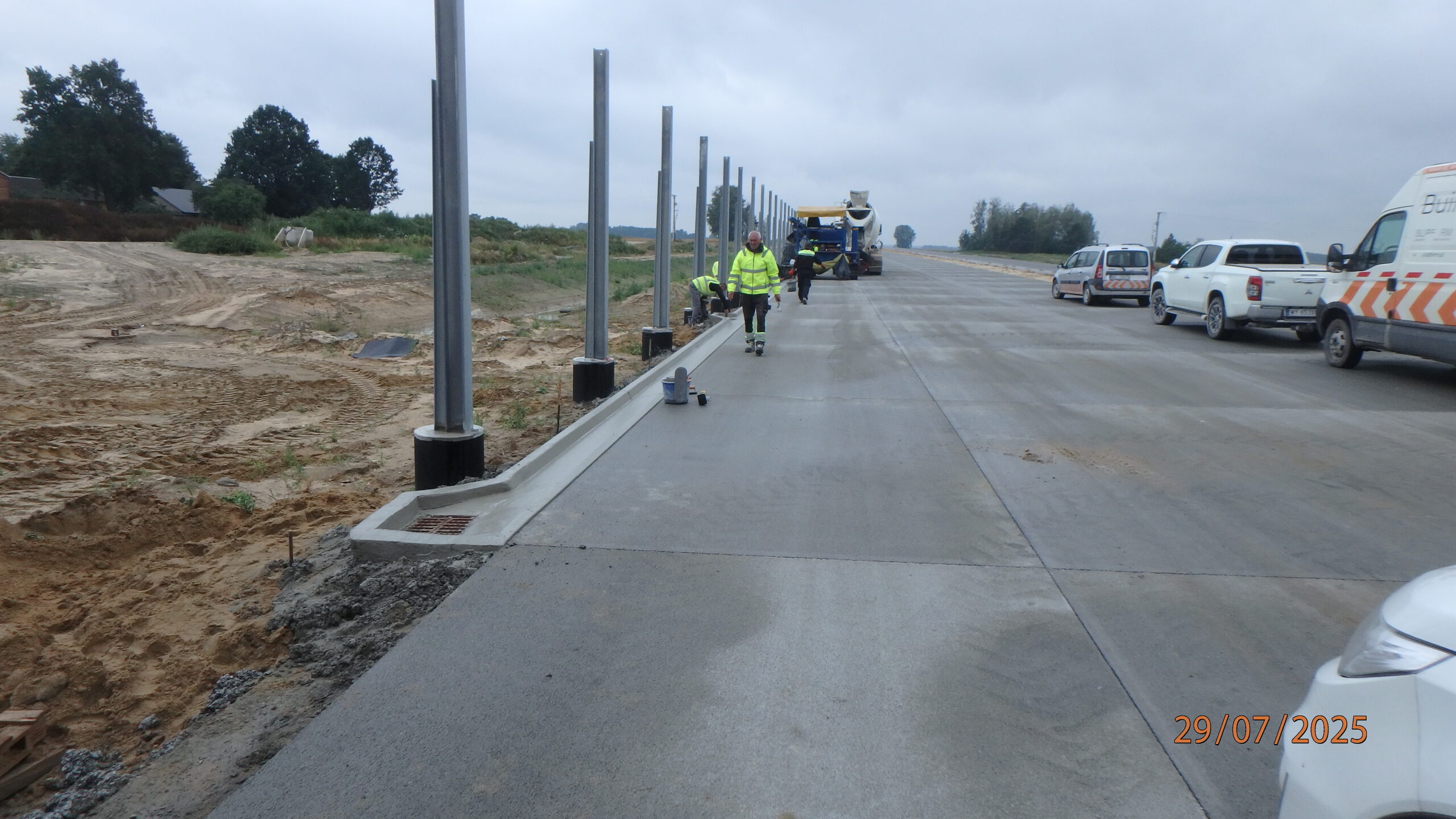

29.07.2025 593+280 betonowanie ścieku ślizgowego jezdnia prawa

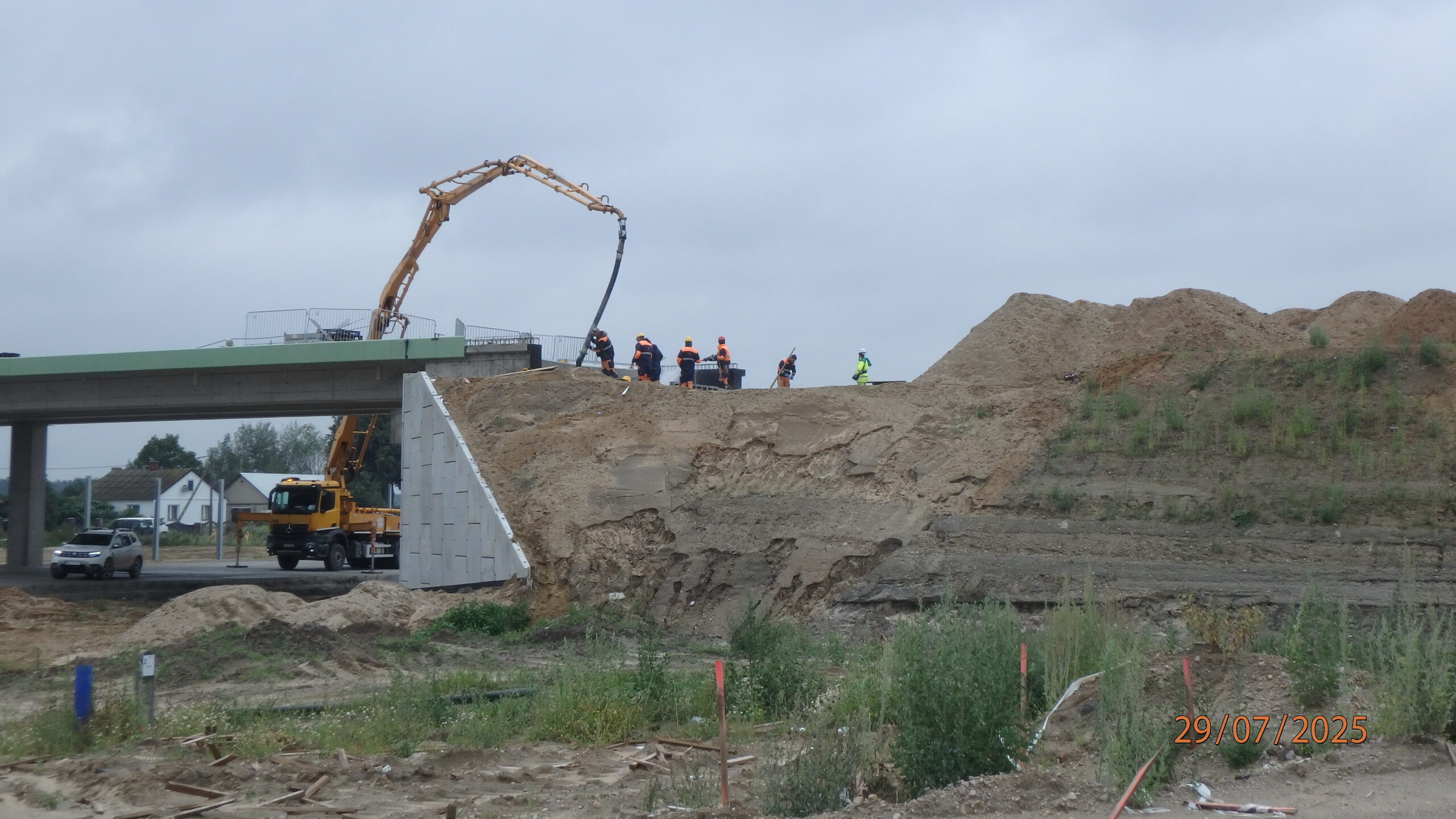

29.07.2025 593+300 WD-60 betonowanie płyty przejściowej
29.07.2025 594+700 PZGd-61 szalowanie i zbrojenie kapy chodnikowej

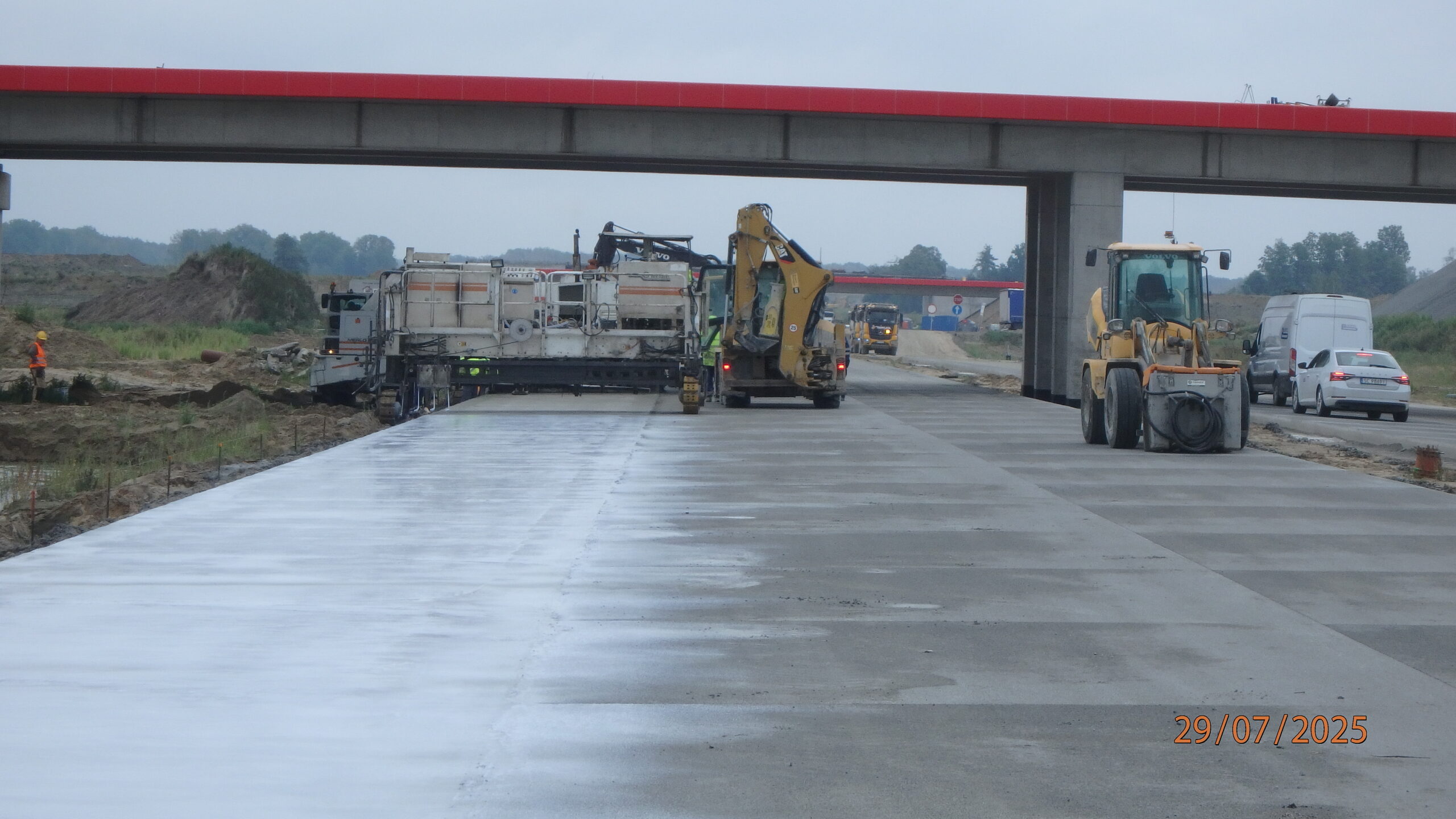

29.07.2025 596+400 układanie nawierzchni pasa włączenia na L-04

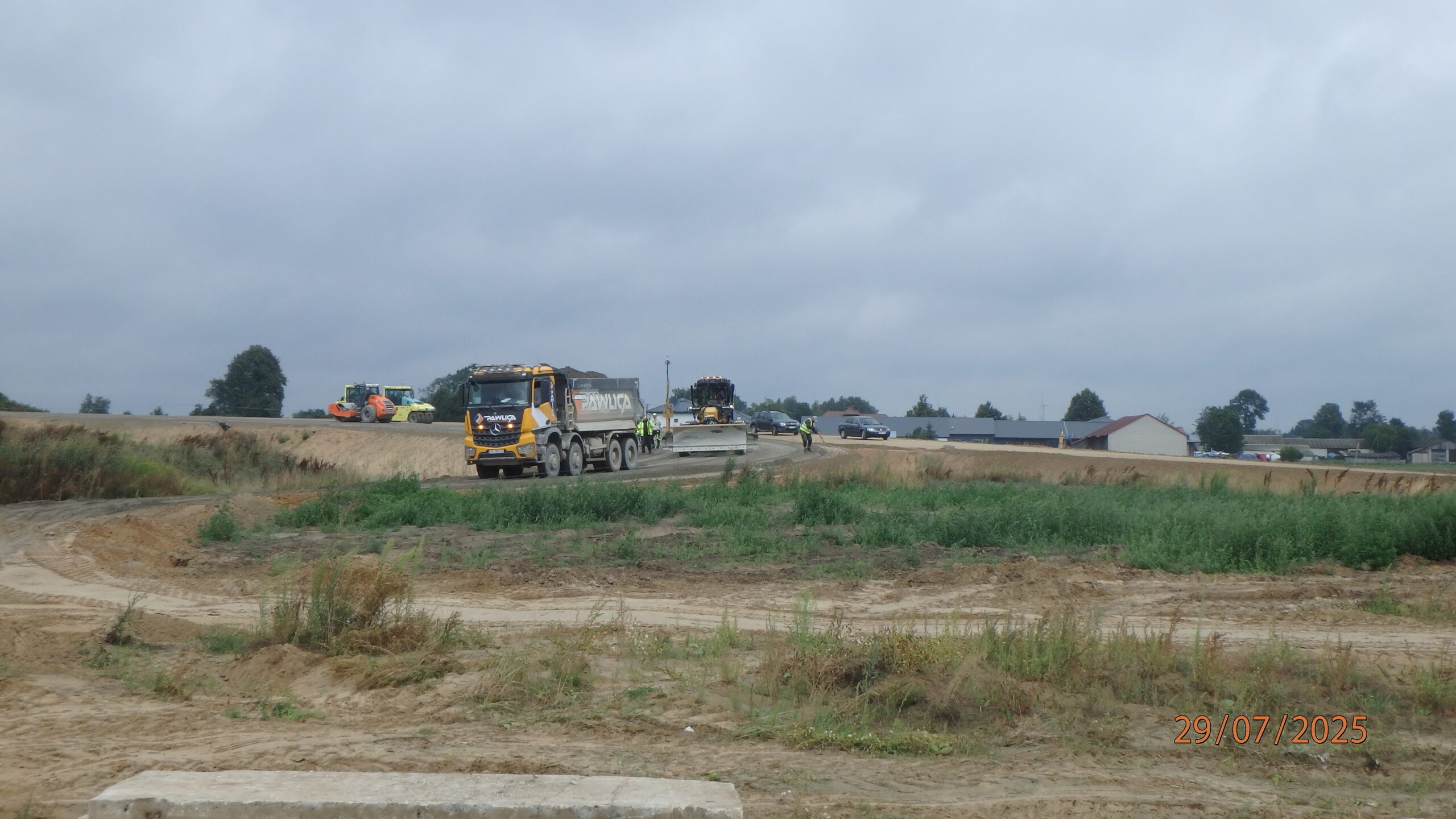

29.07.2025 596+600 układanie podbudowy pomocniczej na L-04

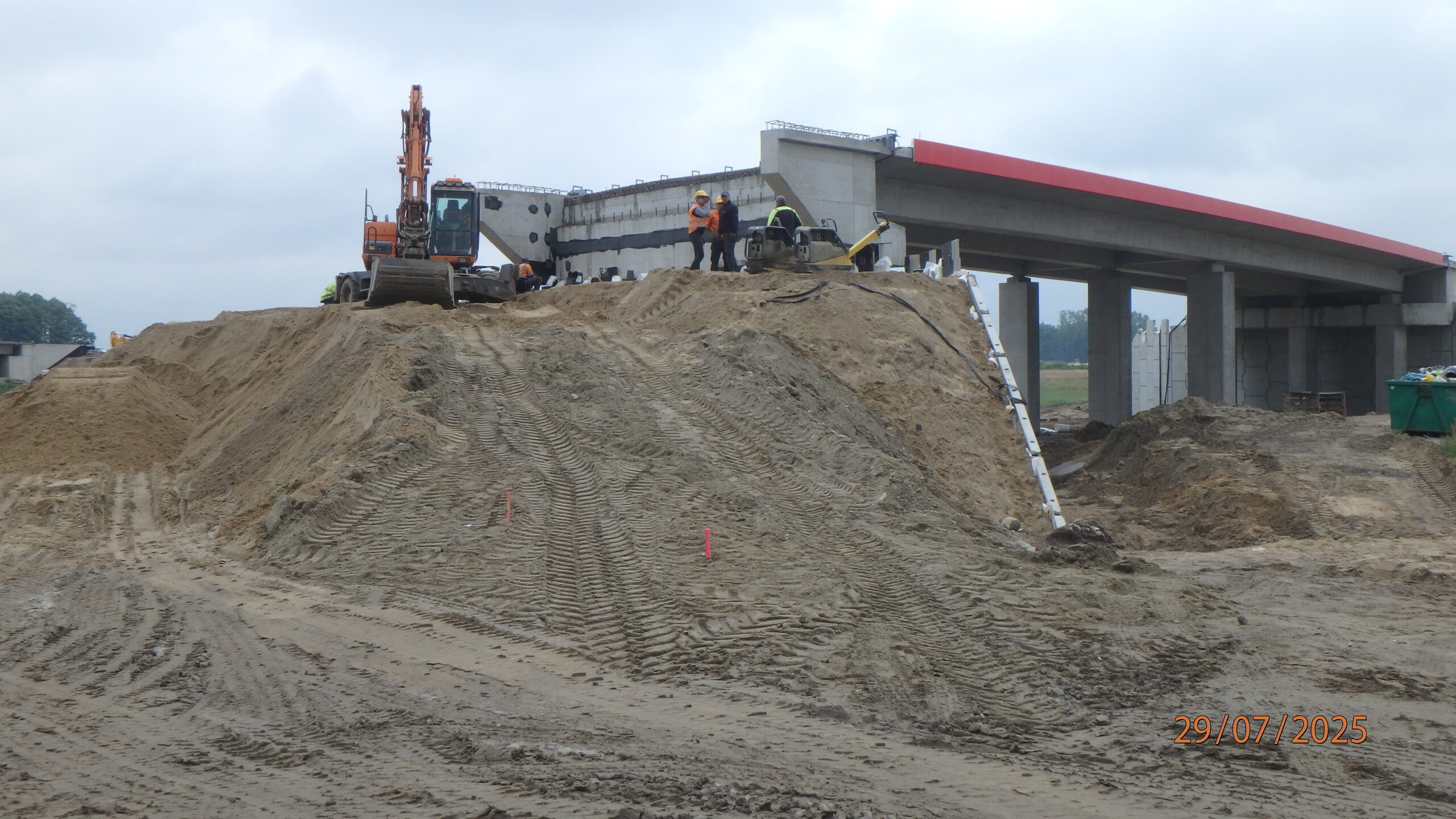

29.07.2025 596+700 WD-65 montaż ściany oporowej i zasypka
01.07.2025 595+500 jezdnia prawa nacinanie szczelin dylatacyjnych

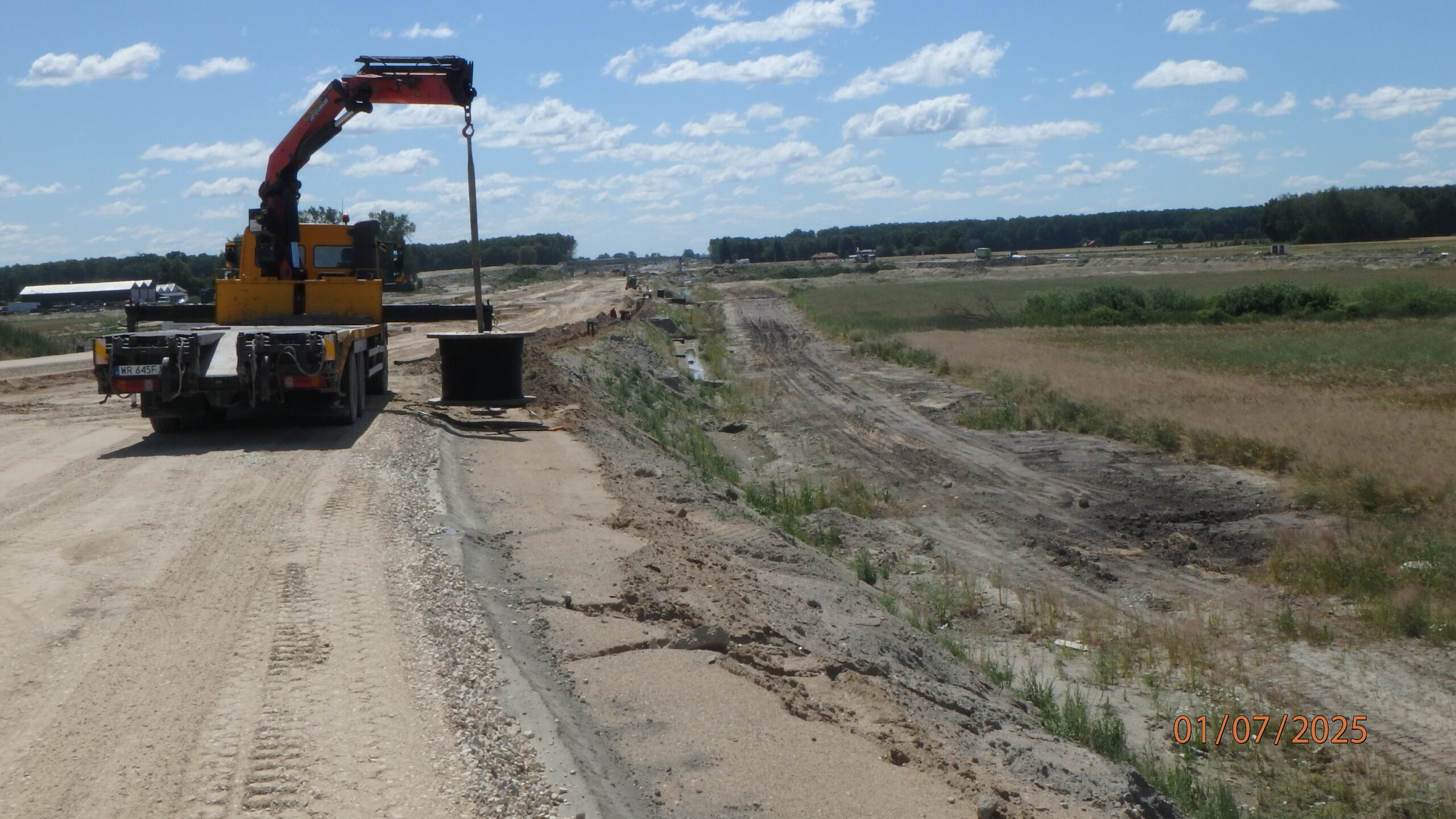

01.07.2025 596+800 L-08 układanie kabla pod oświetlenie
01.07.2025 596+850 zmiana trasy DK 19

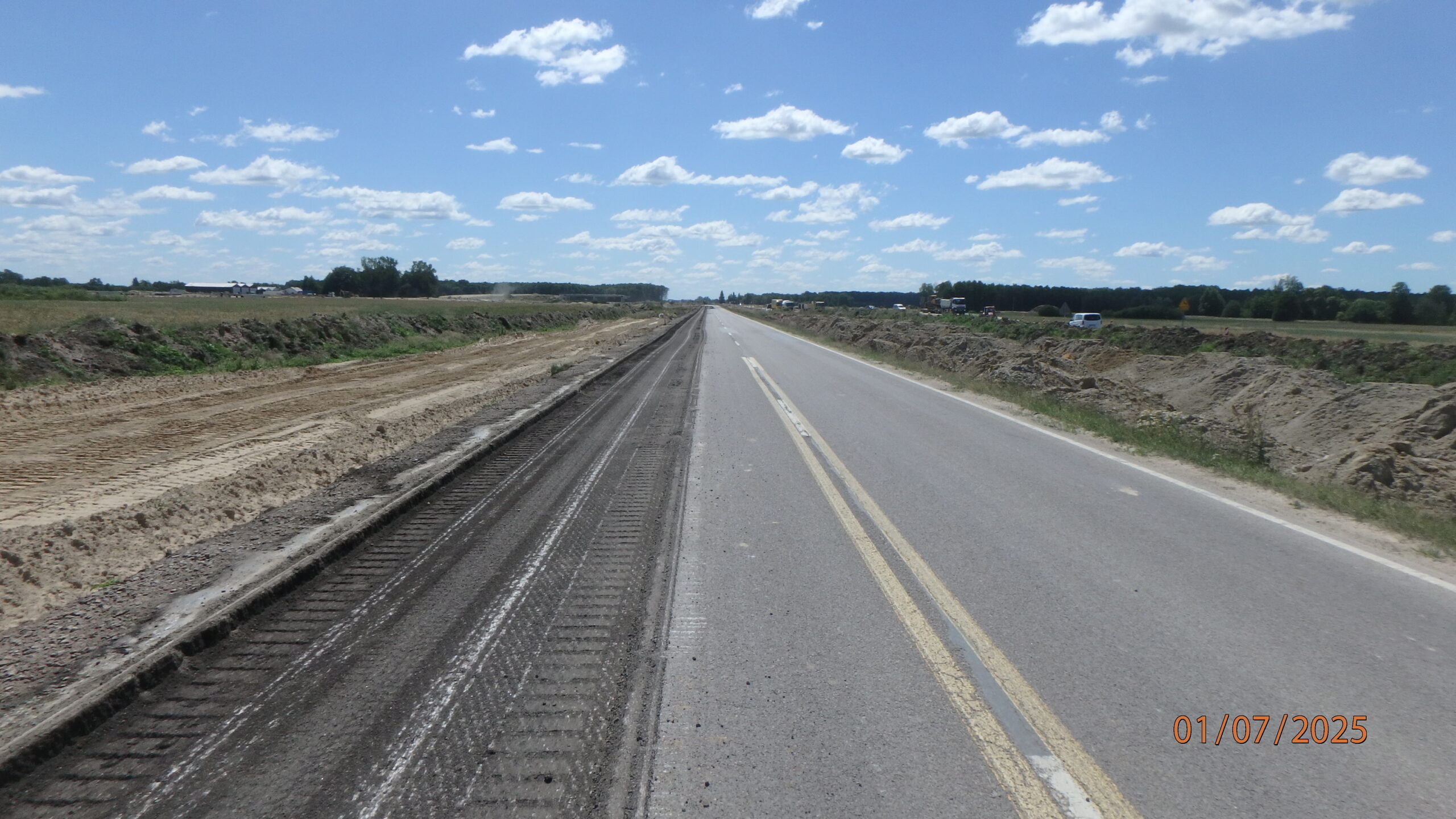

01.07.2025 596+860 rozbieranie nawierzchni DK-19
01.07.2025 597+200 roboty ziemne S-19
01.07.2025 597+300 ZBR-17 gotowy zbiornik
01.07.2025 580+300 PZDd szalowanie i zbrojenie podpór
01.07.2025 580+700 PZM 13E zbrojenie płyt przejściowych

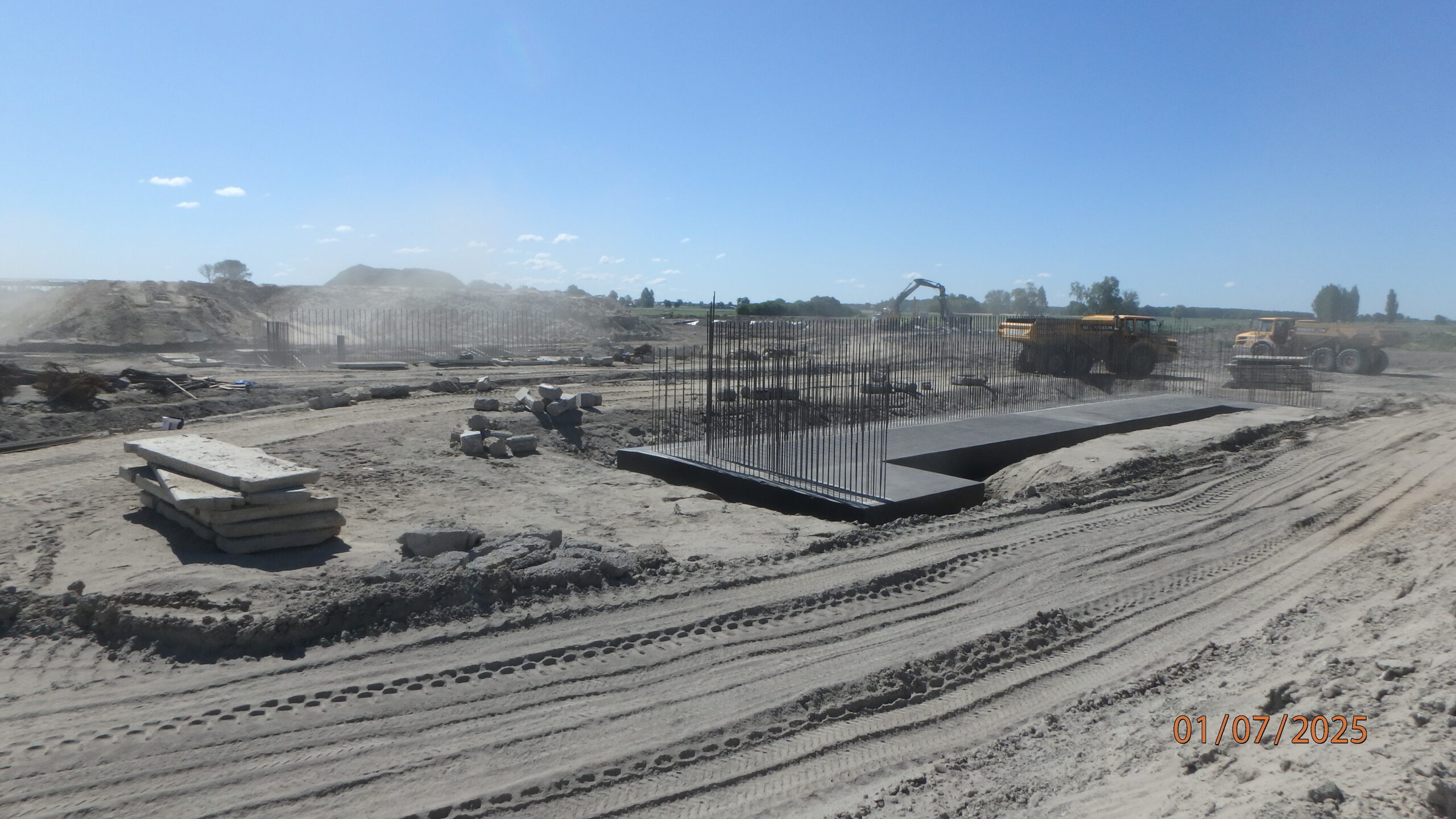

01.07.2025 581+300 PZDs 51A zbrojenie podpór
01.07.2025 581+700 WD-52 zbrojenie ustroju nośnego
01.07.2025 582+300 wykonana podbudowa pomocnicza
01.07.2025 582+500 WD-53 deski gzymsowe i ściana oporowa z zasypką

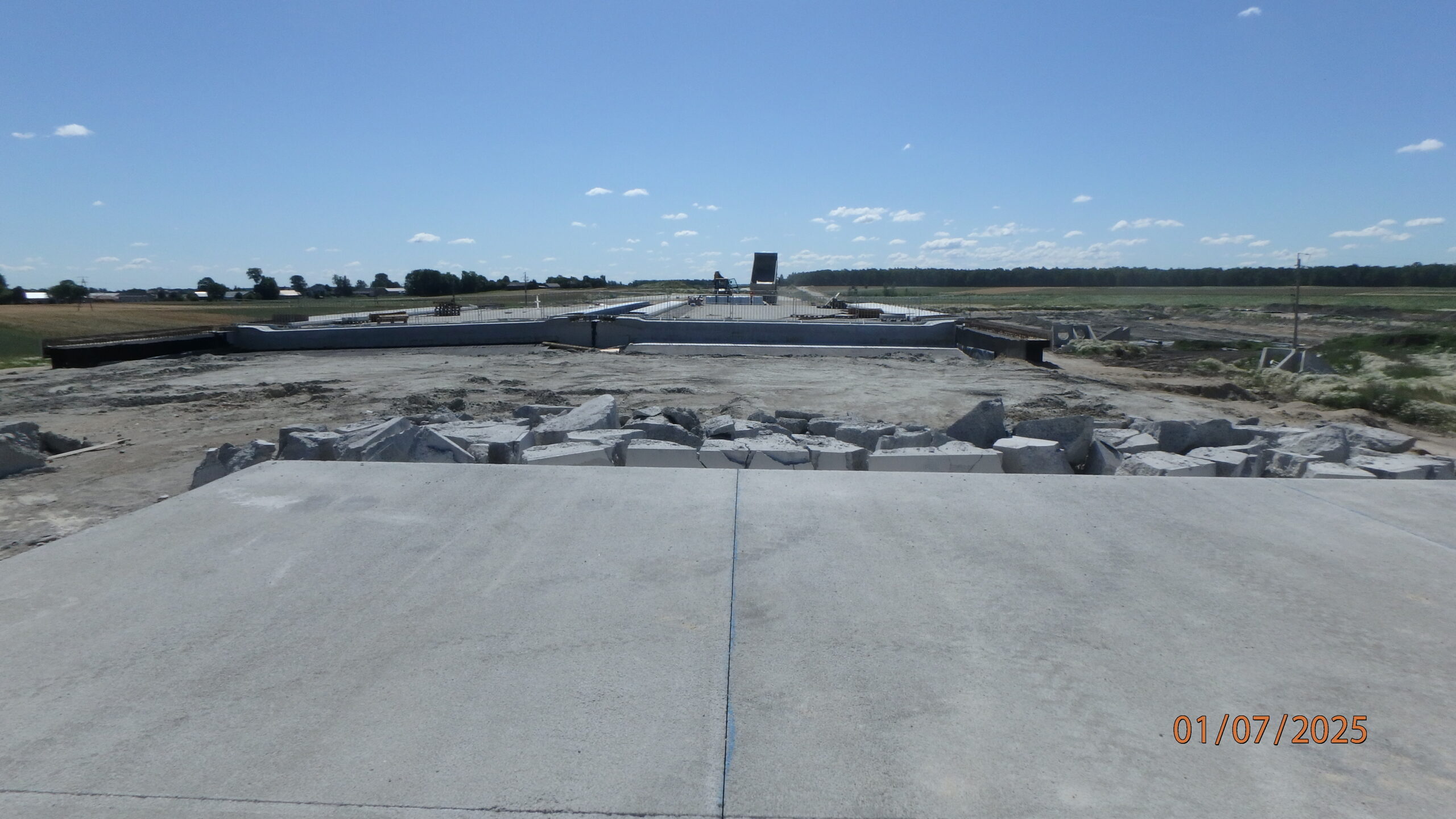

01.07.2025 583+950 WD-53A przygotowania do uciąglenia podbudowy

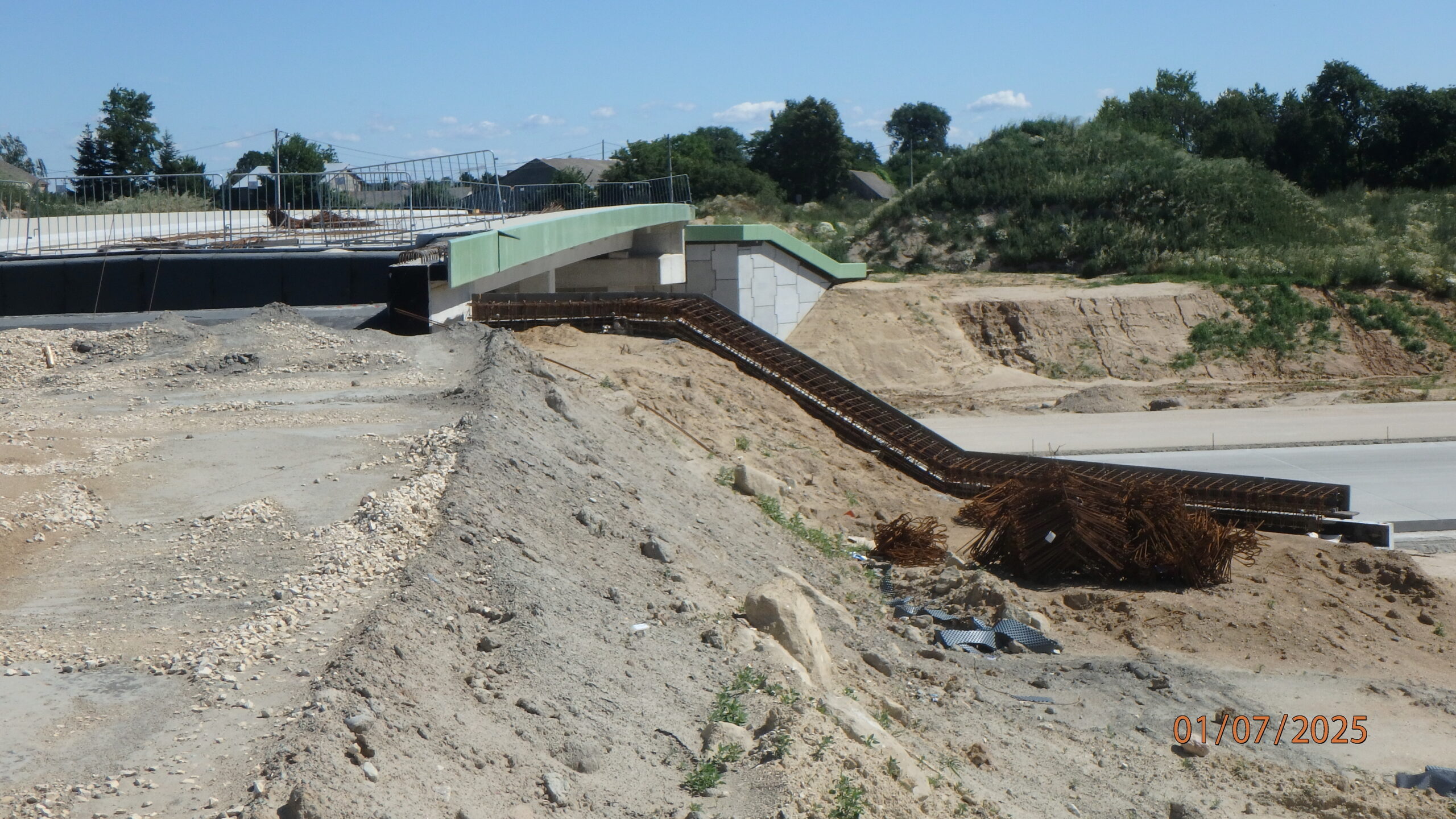

01.07.2025 584+700 WD-54 wykonywanie zbrojenia i szalowania zwieńczeń ścian oporowych

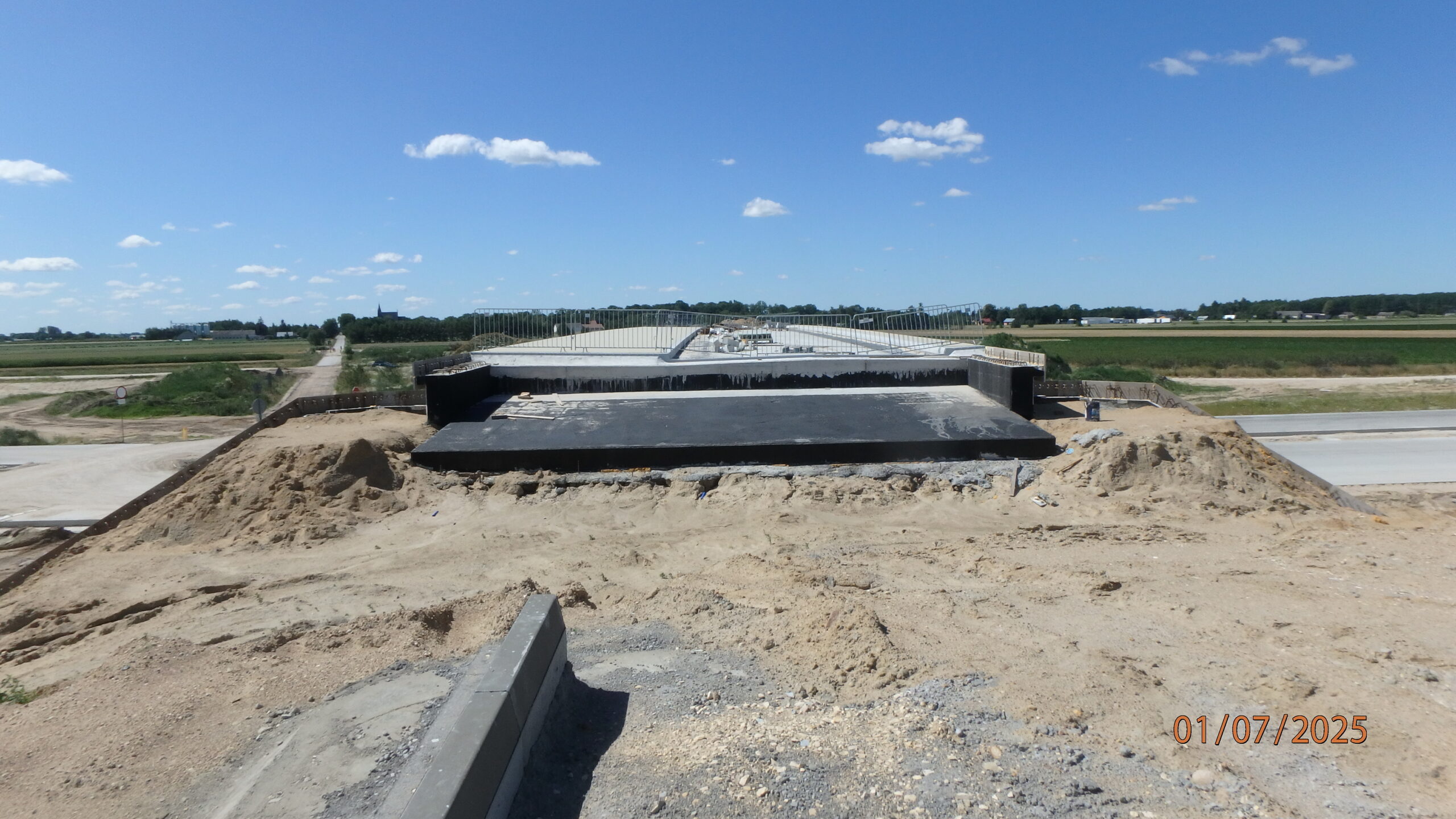

01.07.2025 588+100 WD-56 zwieńczenia ścian oporowych i płyta przejściowa w trakcie izolacji
01.07.2025 588+200 str.prawa wykonywanie ścieku ślizgowego
01.07.2025 588+700 PZDs-56A jezdnia lewa przygotowanie do układania papy
01.07.2025 590+040 ZBR-08 kształtowanie dna i skarp
01.07.2025 592+400 str. lewa przygotowania do układania nawierzchni betonowej

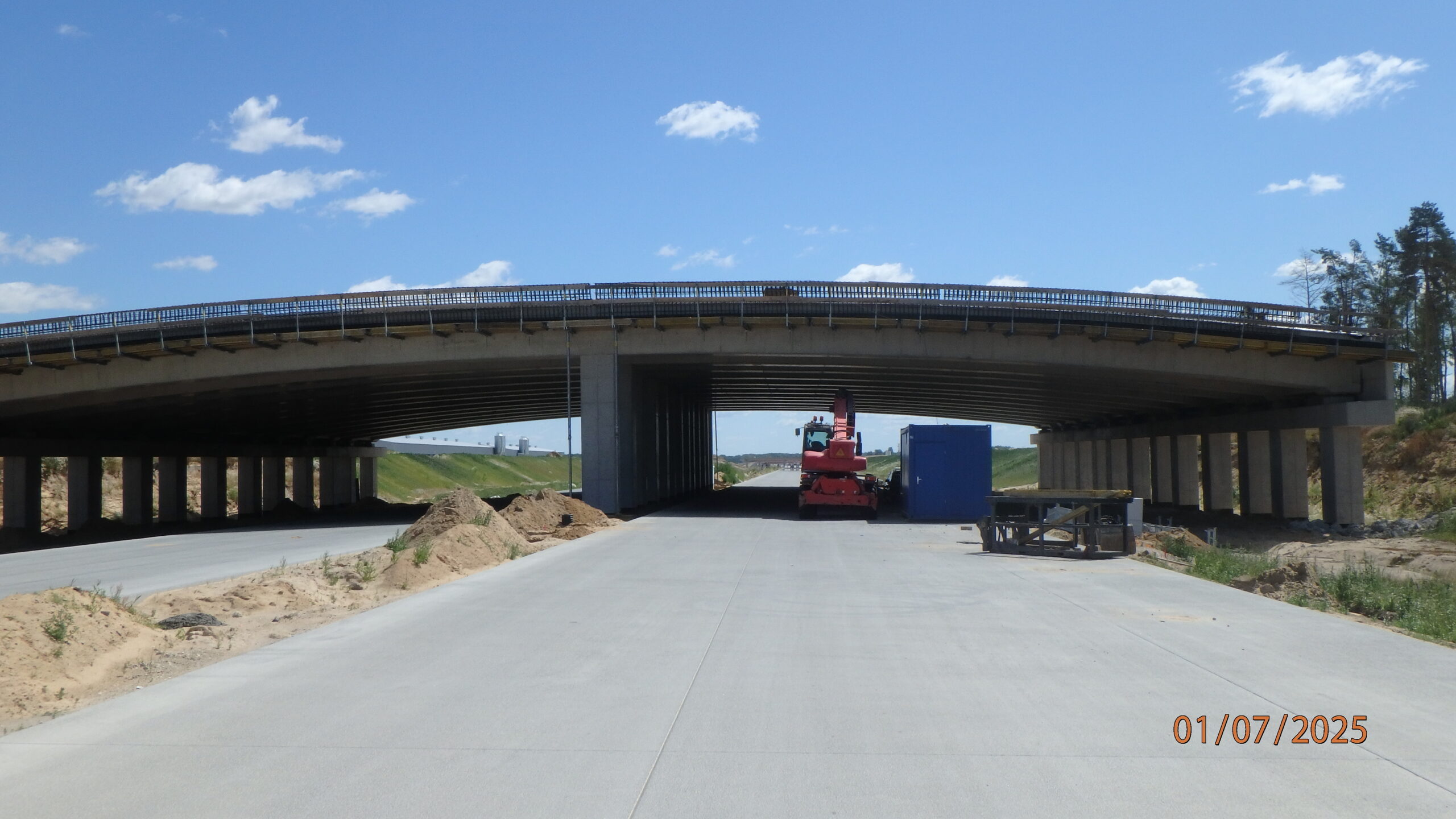

01.07.2025 594+700 PZGd 61 zbrojenie belki podwlinowej
08.07.2025 581+700 WD-52 zbrojenie ustroju nośnego
08.07.2025 583+100 str. lewa ułożony ściek i wykonane słupy gotowe do montażu paneli ekranów dziwiękochłonnych
08.07.2025 583+950 WD-53A wykonywanie izolacji papą na gorąco
08.07.2025 584+100 ZBR-05 roboty ziemne
08.07.2025 587+000 str. prawa rekultywacja terenu
08.07.2025 589+300 WD-57 gotowy do układania izolacji
08.07.2025 589+400 układanie drenażu w pasie rozdziału
08.07.2025 596+700 WD-65 przygotowania do montażu ściany oporowej

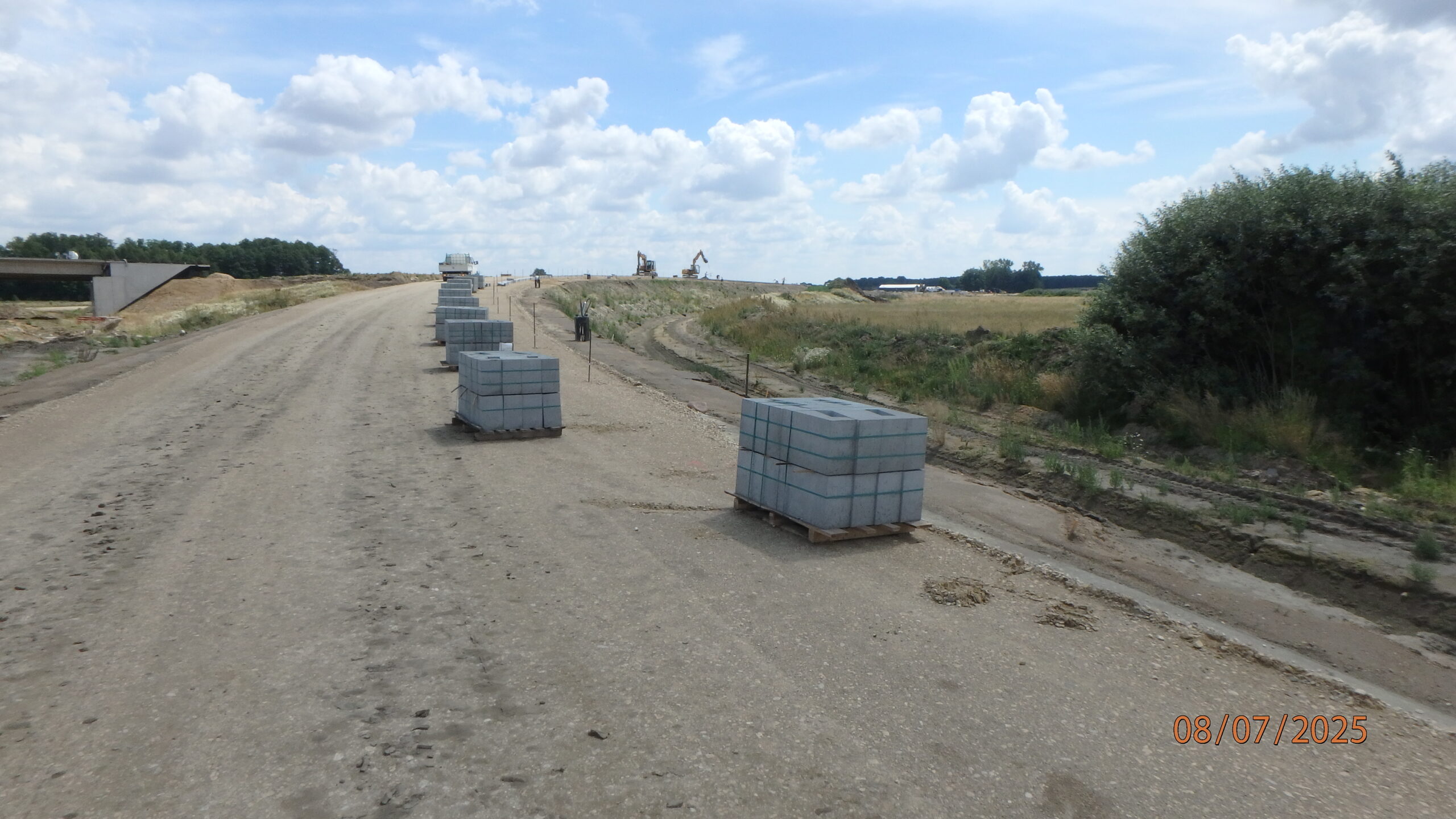

08.07.2025 596+800 L-08 roboty brukarskie
08.07.2025 596+820 ZBR-14a prowadzone roboty

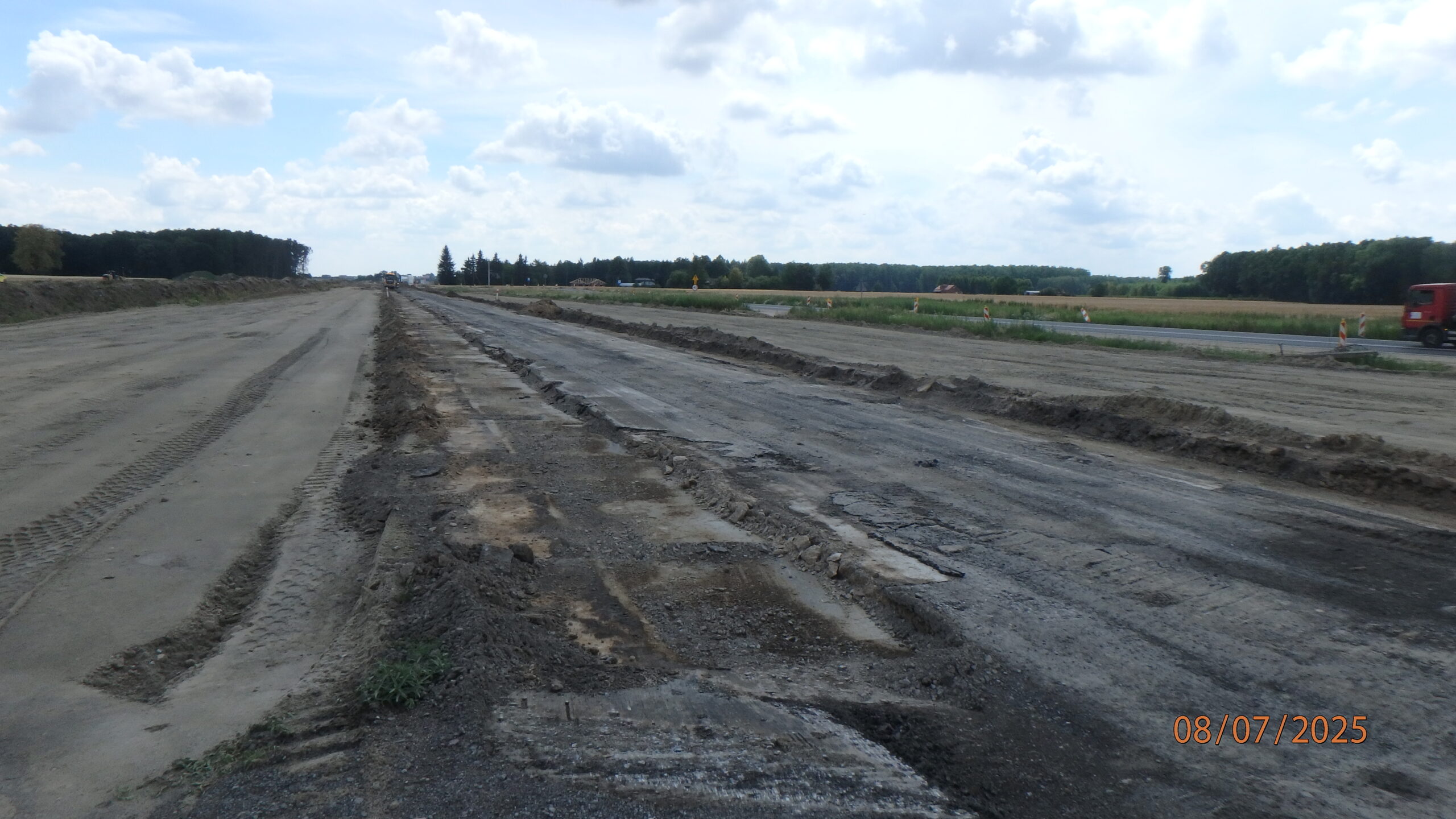

08.07.2025 597+000 rozbiórka istniejącej nawierzchni na DK 19

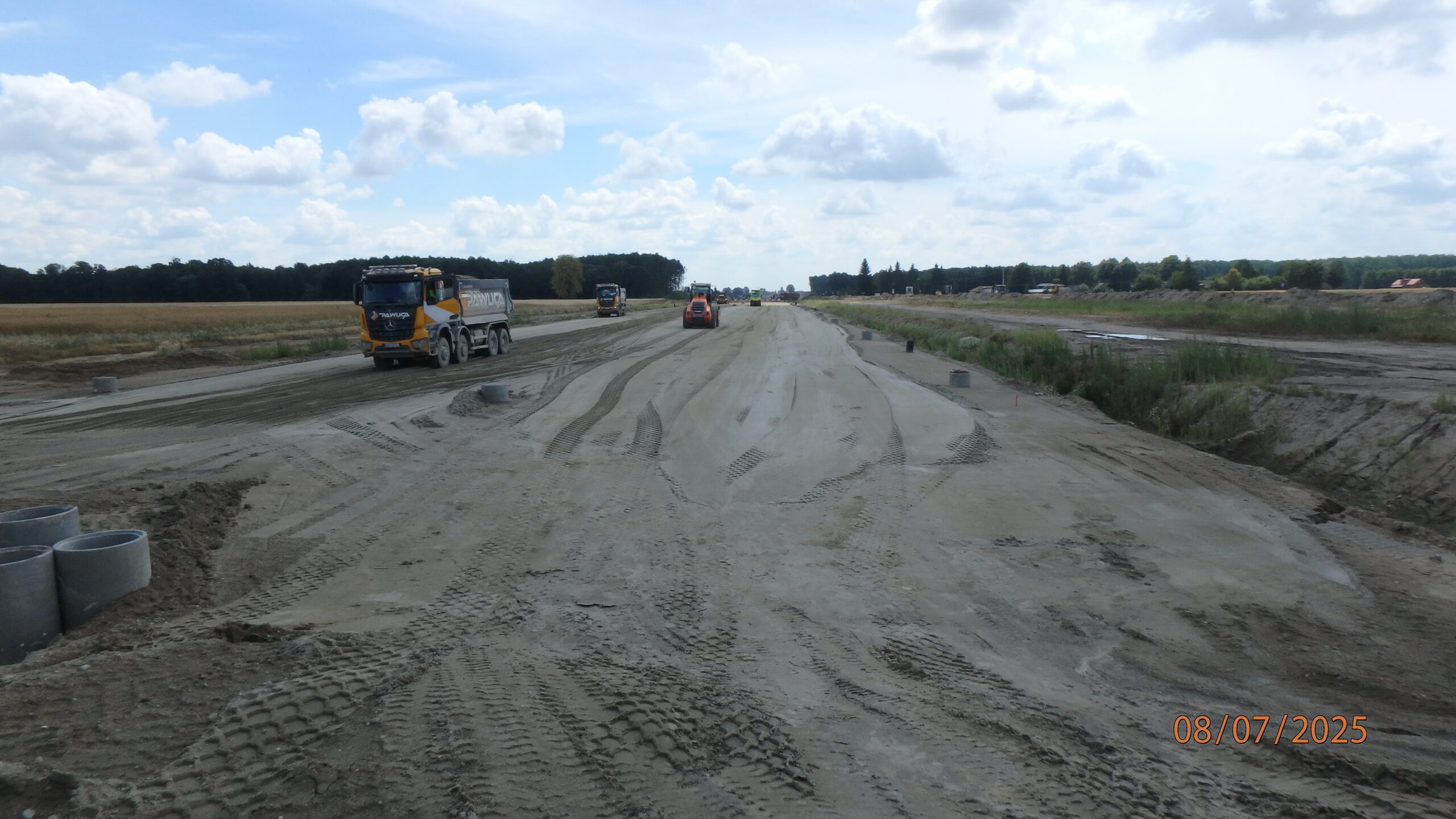

08.07.2025 597+100 roboty ziemne na S-19

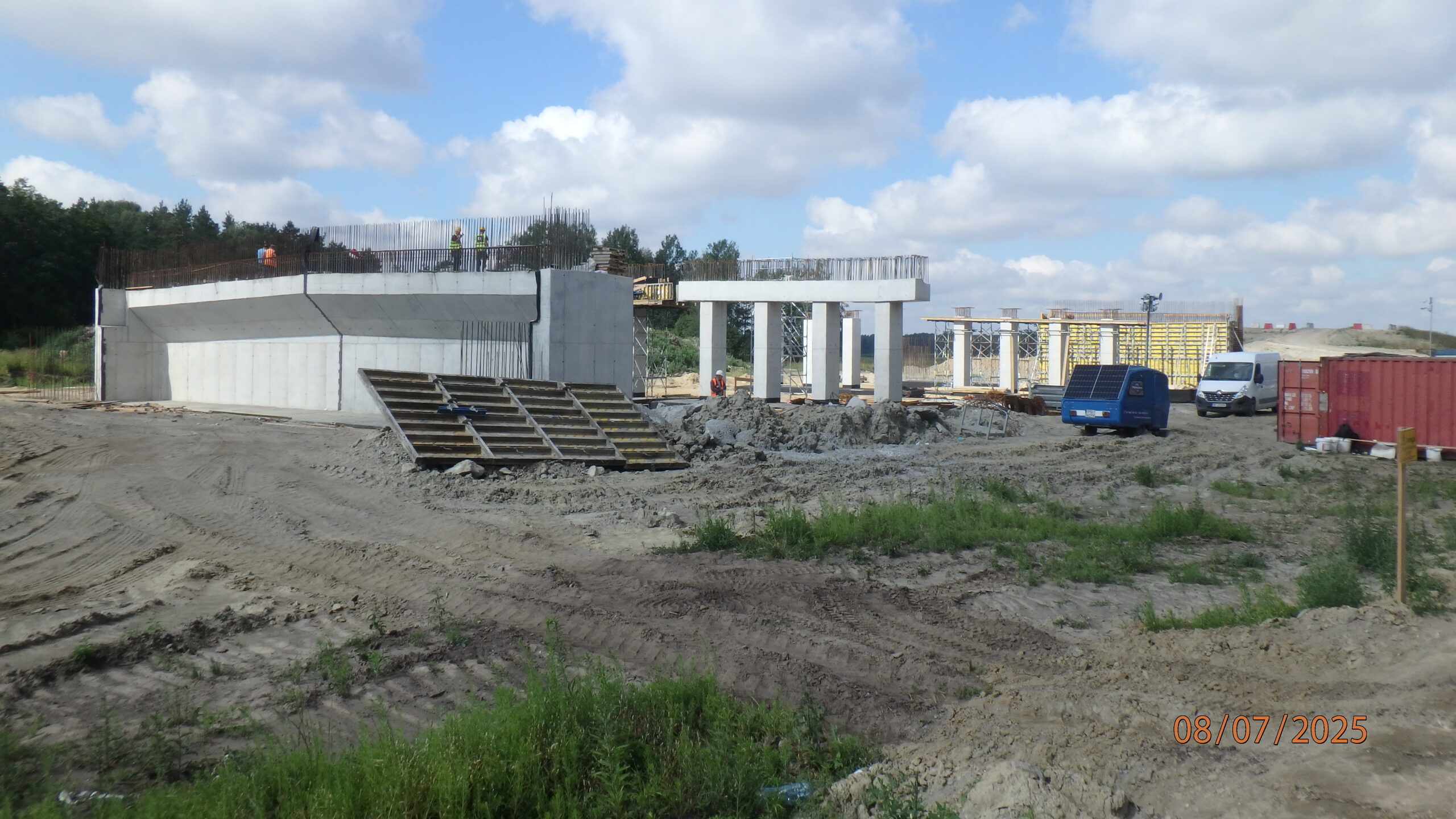

08.07.2025 580+300 PZDd-51 szalowanie, zbrojenie i betonowanie

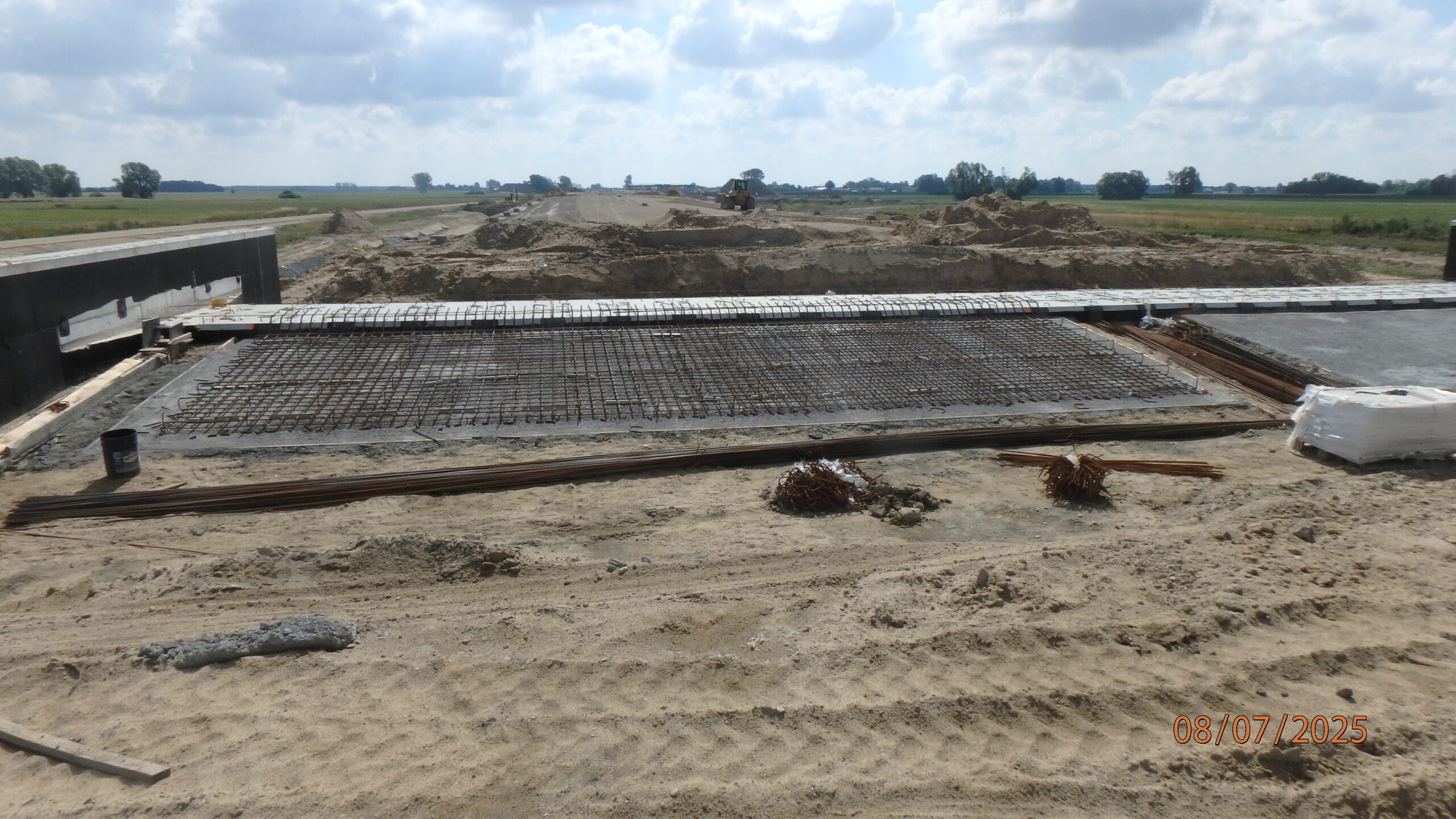

08.07.2025 580+700 PZM-13E zbrojenie płyty przejściowej
08.07.2025 580+800 roboty ziemne
08.07.2025 581+040 ZBR-01 kształtowanie dna i skarp
08.07.2025 581+300 PZDs-51A szalowanie i zbrojenie
08.07.2025 581+320 ZBR-02 przygotowania do uszczelnienia
08.07.2025 581+600 miejsce po usunięciu haudy humusu przygotowane pod badania archeologiczne
08.07.2025 581+680 prefabrykaty pod budowę przepustu PP-46
16.07.2025 580+300 PZDd-51 szalowanie i zbrojenie
16.07.2025 580+700 PZM-13E betonowanie płyt przejściowych
16.07.2025 581+320 ZBR-02 zasypywanie membramy
16.07.2025 581+680 PP-46 przygotowania do wykonania fundamentu

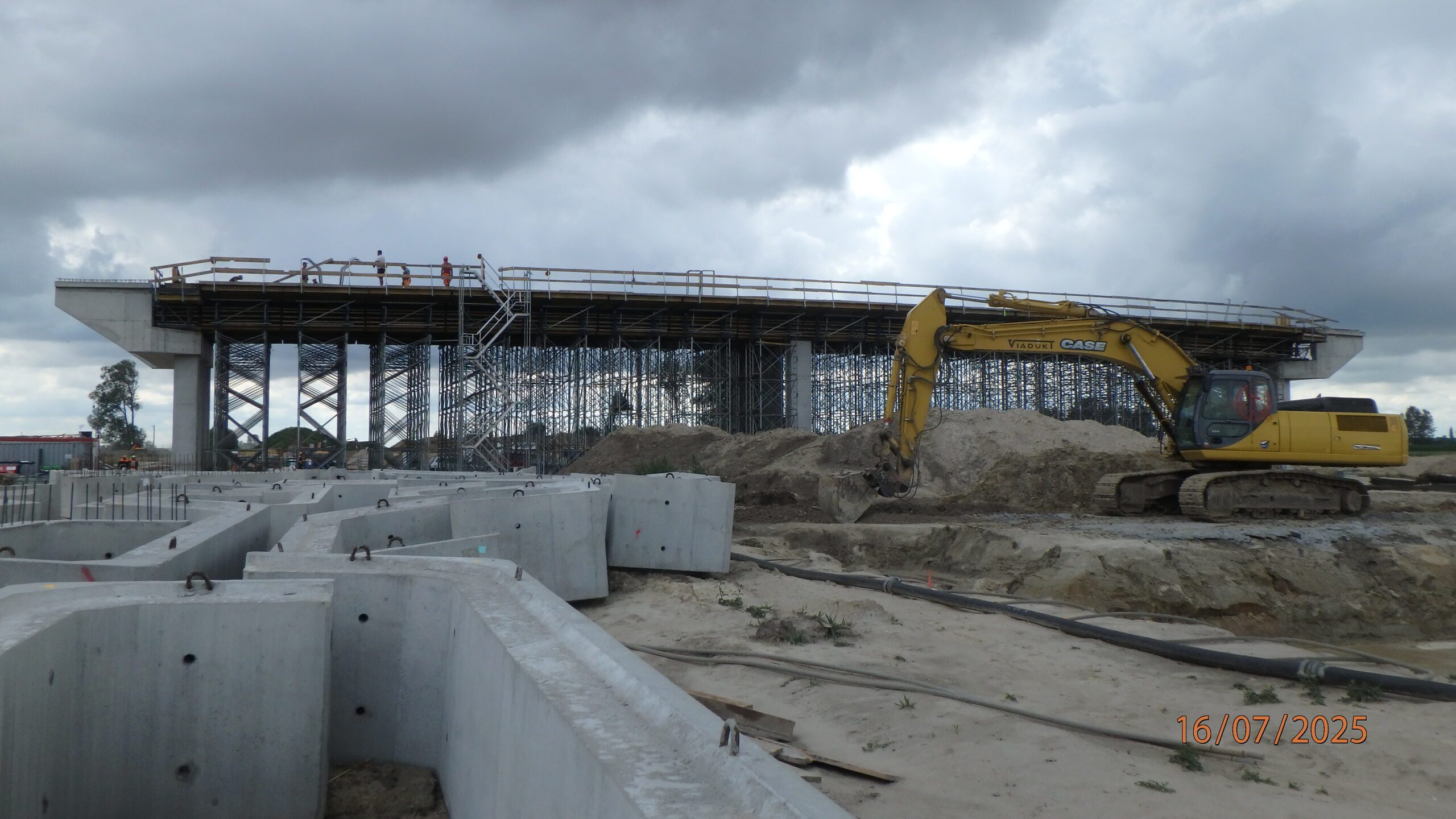

16.07.2025 581+700 WD-52 zbrojenie ustroju nośnego
16.07.2025 581+710 roboty ziemne DG-01
16.07.2025 582+600 rozbiórka DP 3639W
16.07.2025 582+850 układanie drenażu w pasie rozdziału
16.07.2025 583+950 WD-53A gotowy do układania asfaltu twardolanego
16.07.2025 584+600 DP 3641W archeologia
16.07.2025 584+650 DP 3641W ustawianie krawężników
16.07.2025 586+400 str. prawa – teren po rekultywacji
16.07.2025 588+380 ZBR-07 kształtowanie zbiornika
16.07.2025 593+390 zakończenie działki roboczej nawierzchni betonowej
16.07.2025 593+392 zakończenie działki roboczej nawierzchni betonowej
16.07.2025 594+800 PZGd-61 roboty zbrojarskie
16.07.2025 596+310 LO-1, LO-3, LO-5
16.07.2025 596+700 WD-65 wykonywanie ściany oporowej
16.07.2025 596+820 ZBR-14a roboty ziemne i uszczelniające
16.07.2025 596+900 WS-02 roboty montażowe
21.07.2025 584+100 ZBR-05 uszczelnianie zbiornika
21.07.2025 585+700 rekultywacja terenu
21.07.2025 588+100 DP 3667W str. południowa roboty brukarskie
21.07.2025 588+380 ZBR-07 kształtowanie zbiornika
21.07.2025 592+300 MA-59 gotowy do układania asfaltu twardolanego
21.07.2025 594+900 PZGd-61 zbrojenie zabudowy chodnika
21.07.2025 596+400 L-04 roboty ziemne ( GWN )
21.07.2025 596+700 WD-65 montaż ściany oporowej i zasypka
21.07.2025 596+800 roboty ziemne na DK-19
21.07.2025 580+300 PZDd-51 szalowanie i zbrojenie
21.07.2025 580+600 roboty ziemne ( GWN )
21.07.2025 580+700 PZM-13E płyty przejściowe gotowe do izolacji
21.07.2025 581+300 PZDs-51A zbrojenie i szalowanie
21.07.2025 581+320 ZBR-02 kształtowanie zbiornika
21.07.2025 581+680 PP-46 montaż prefabrykatów
21.07.2025 581+700 WD-52 zbrojenie ustroju nośnego
21.07.2025 581+900 podbudowa pomocnicza L i P
21.07.2025 582+600 rozbiórka istniejącego nasypu DP 3639W
21.07.2025 583+400 fugowanie szczelin dylatacyjnych
21.07.2025 583+800 układanie drenażu w pasie rozdziału
29.07.2025 580+300 PZDd-51 szalowanie i zbrojenie
29.07.2025 580+600 roboty ziemne ( GWN )
29.07.2025 580+700 PZM-13E – w trakcie izolowania płyt przejściowych
29.07.2025 580+800 roboty ziemne ( GWN )
29.07.2025 580+850 DJ-L01 obudowa przepustu
29.07.2025 581+200 roboty ziemne
29.07.2025 581+300 PZDs-51A szalowanie i zbrojenie
29.07.2025 581+320 ZBR-02 kształtowanie zbiornika
29.07.2025 581+680 PP-46 szalowanie i zbrojenie ścianek czołowych
29.07.2025 581+710 DG-1 roboty ziemne str. północna
29.07.2025 582+600 uciąglanie konstrukcji A-2 w miejscu rozbiórki DP 3639W
29.07.2025 588+100 ZBR-05 uszczelnianie zbiornika
29.07.2025 589+800 miejsce na kolumne alarmową
29.07.2025 589+850 PZGs-58 szalowanie i zbrojenie kap chodnikowych
29.07.2025 593+280 betonowanie ścieku ślizgowego jezdnia prawa
29.07.2025 593+300 WD-60 betonowanie płyty przejściowej
29.07.2025 594+700 PZGd-61 szalowanie i zbrojenie kapy chodnikowej
29.07.2025 596+400 układanie nawierzchni pasa włączenia na L-04
29.07.2025 596+600 układanie podbudowy pomocniczej na L-04
29.07.2025 596+700 WD-65 montaż ściany oporowej i zasypka
