Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Listopad 2025

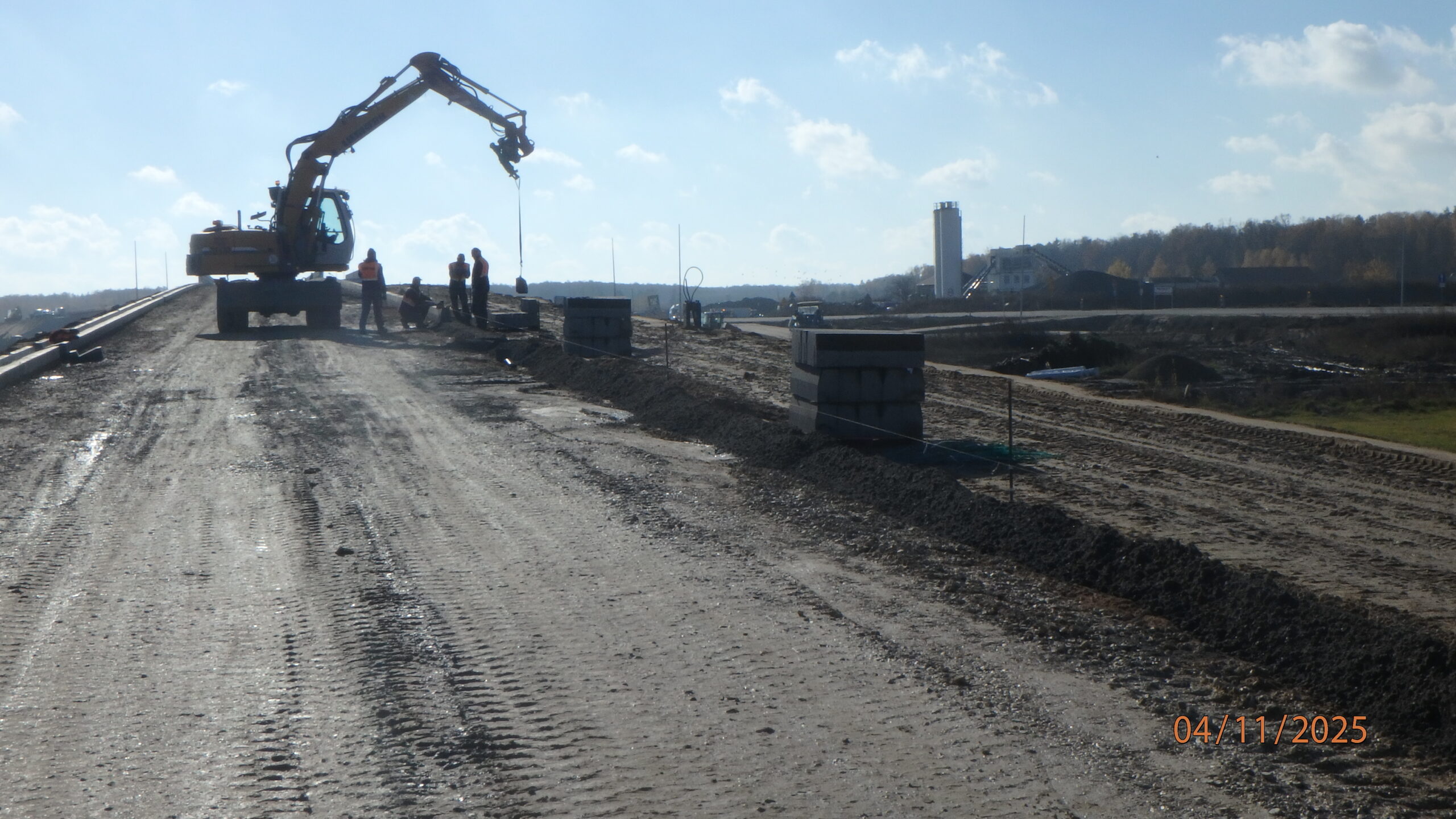

04.11.2025 596+700 DK-19 ustawianie krawężnika od str. północnej w kierunku WD-64

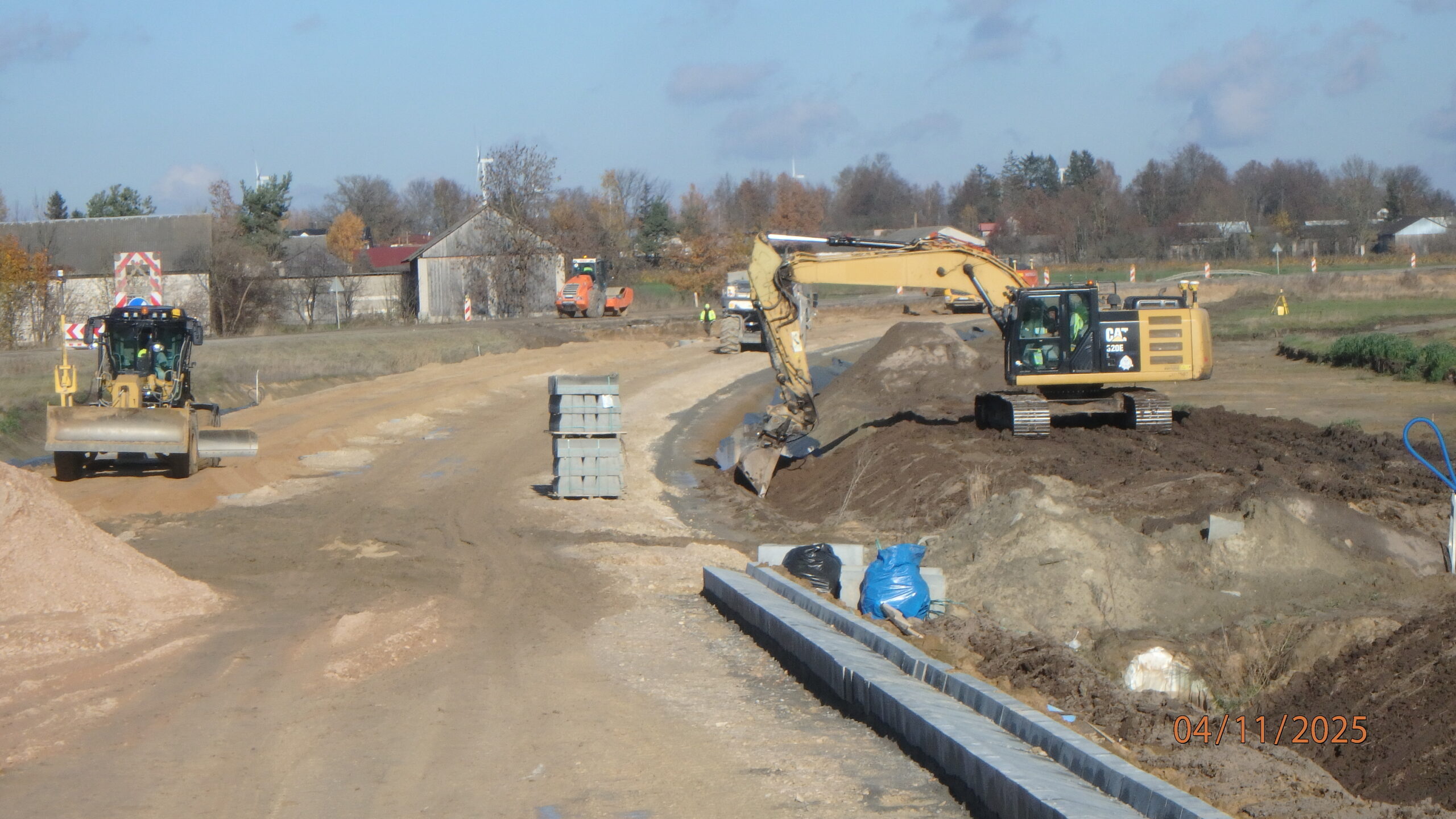

04.11.2025 596+720 DK-19 str. północna
04.11.2025 596+750 DK-19 ustawianie krawężnika do obiektu WD-65

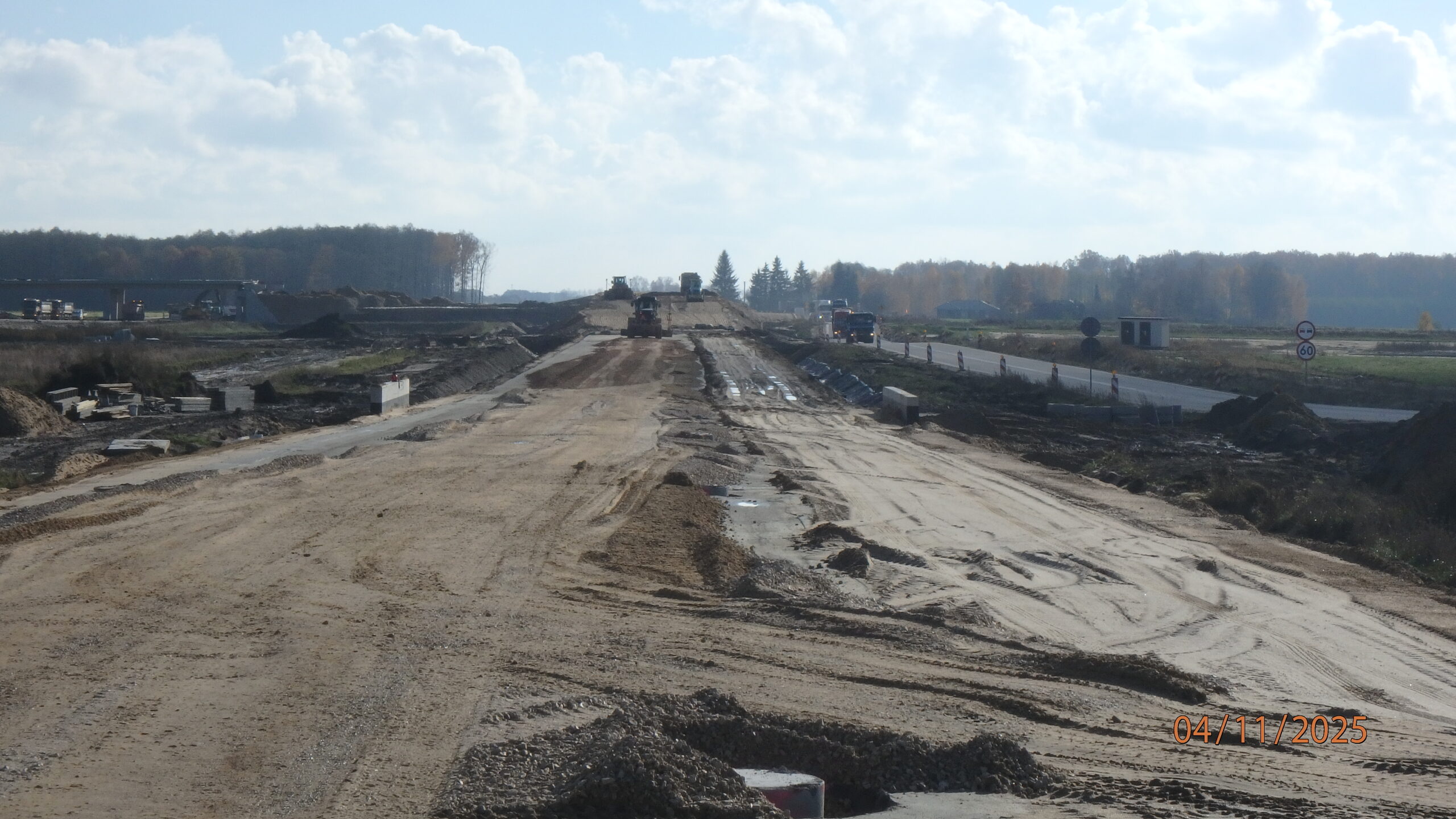

04.11.2025 596+800 DK-19 roboty ziemne w kierunku WD-04

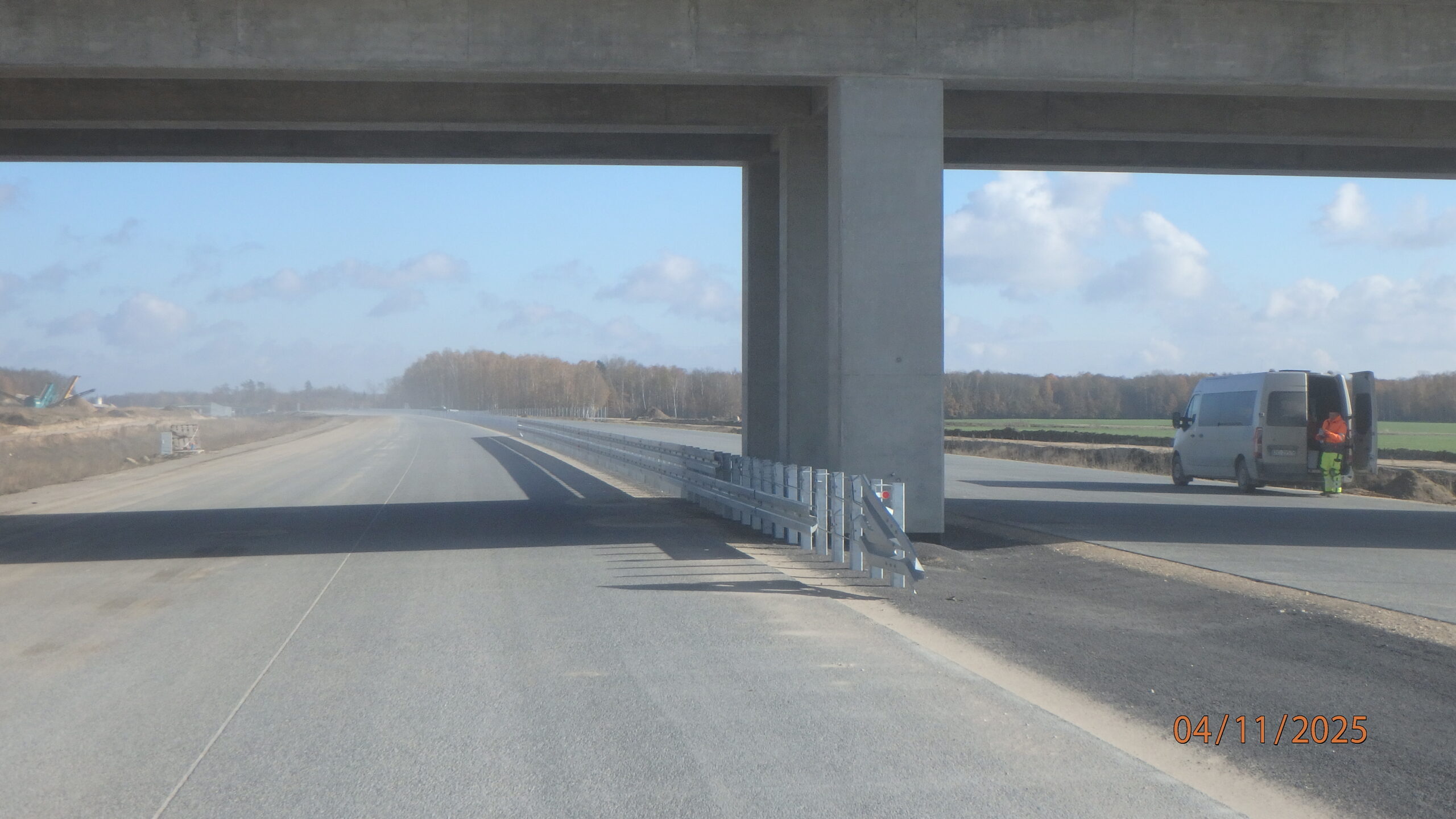

04.11.2025 597+900 montaż barier energochłonnych

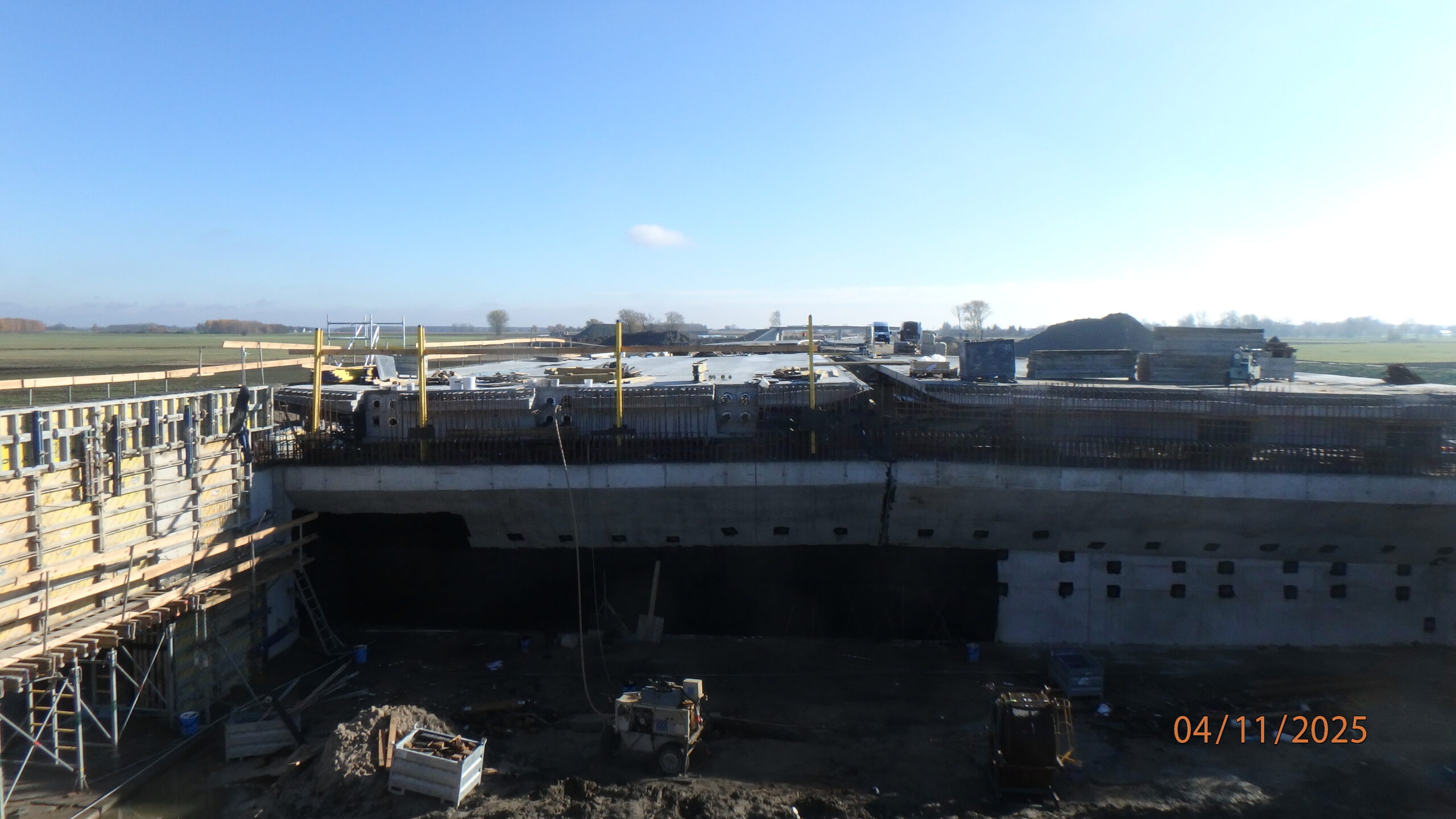

04.11.2025 581+300 PZDs-51A przygotowanie do sprężania płyty północnej
04.11.2025 581+400 skanowanie dybli
04.11.2025 581+500 WD-52 montaż i zasypka ściany oporowej
04.11.2025 581+600 wykonywanie drenażu w pasie rozdziału
04.11.2025 582+500 DP 3639W str. północna roboty ziemne

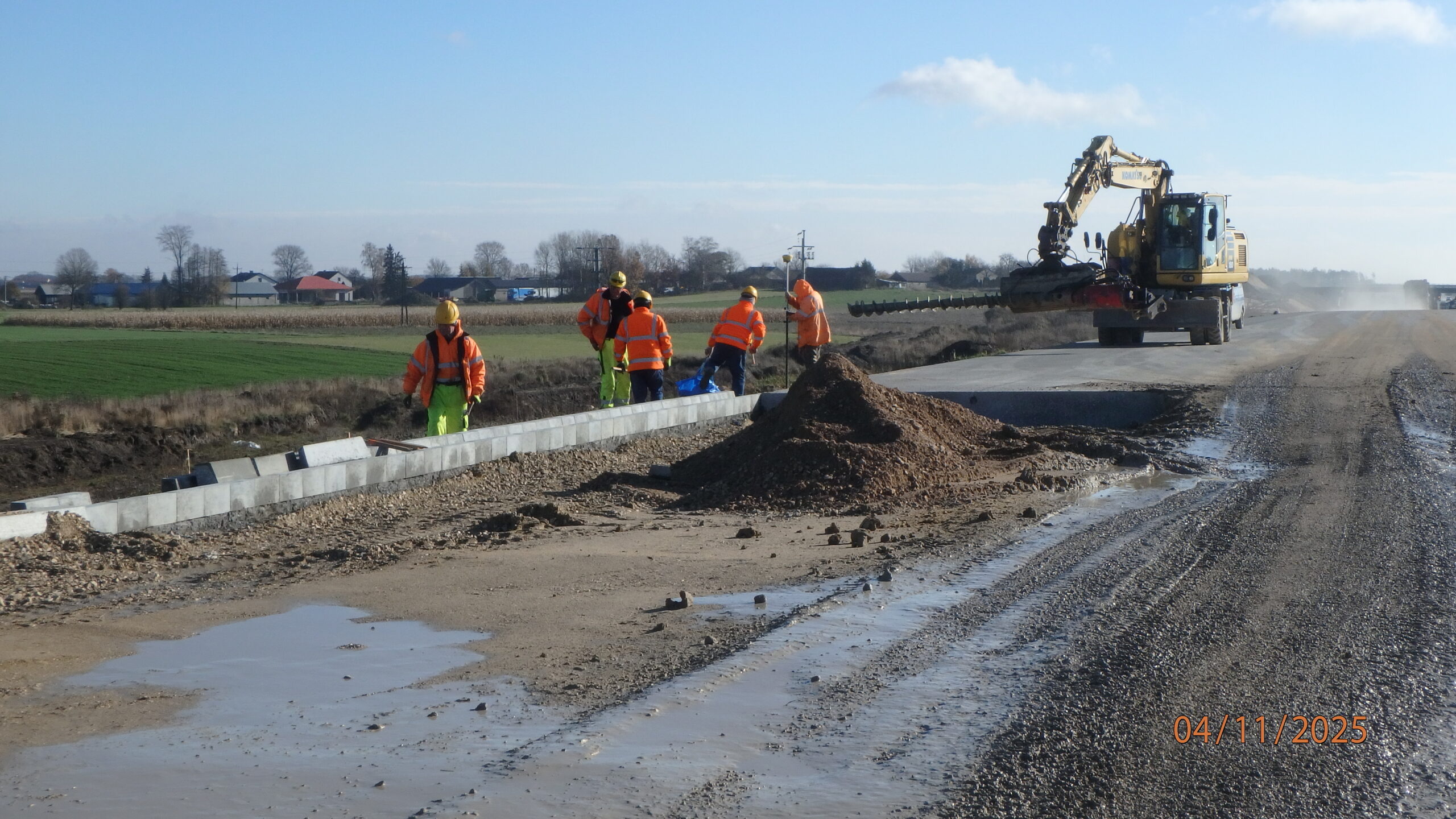

04.11.2025 584+000 montaż słupów ekranów akustycznych

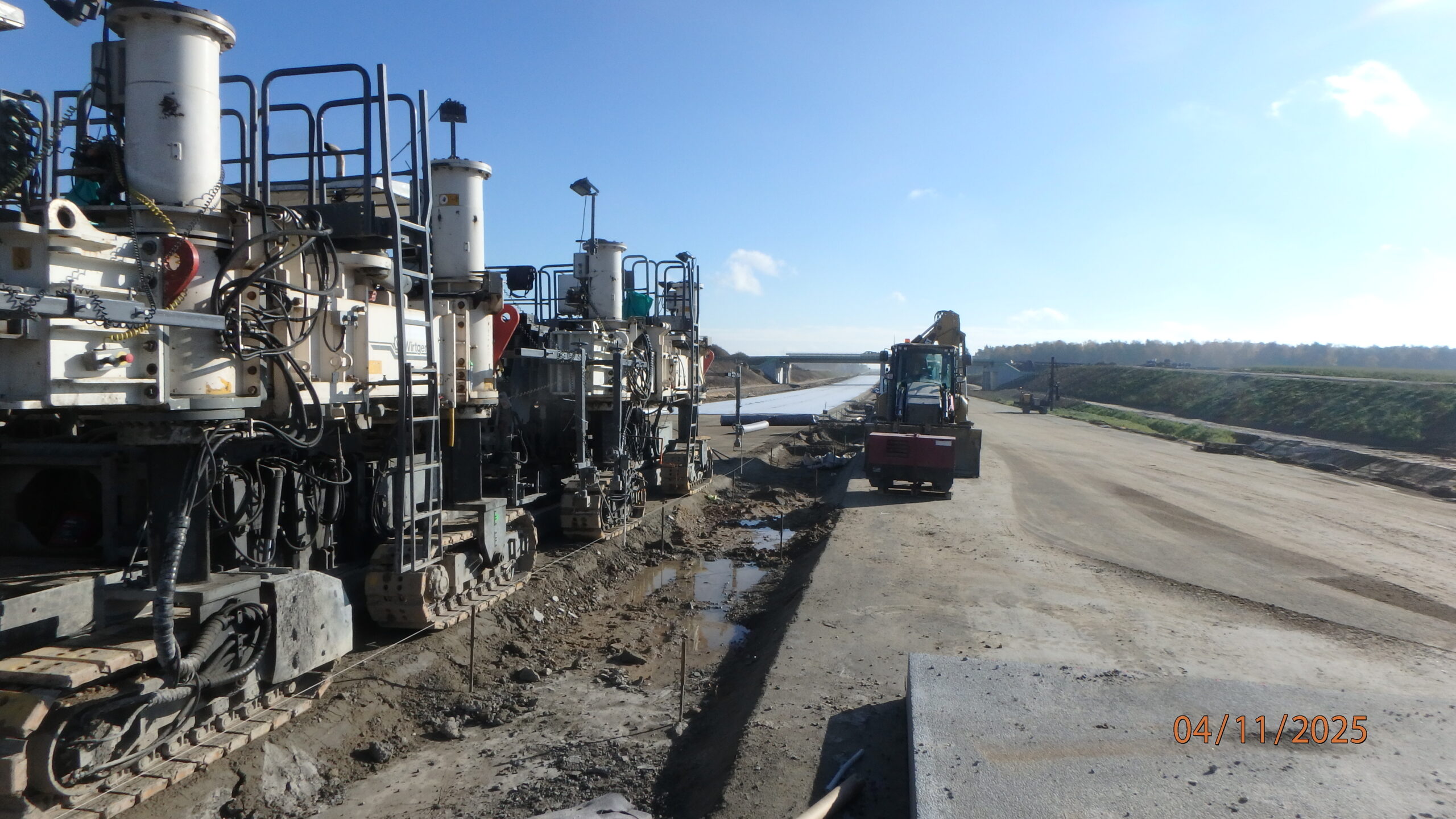

04.11.2025 584+600 JL przygotowania do układania nawierzchni betonowej

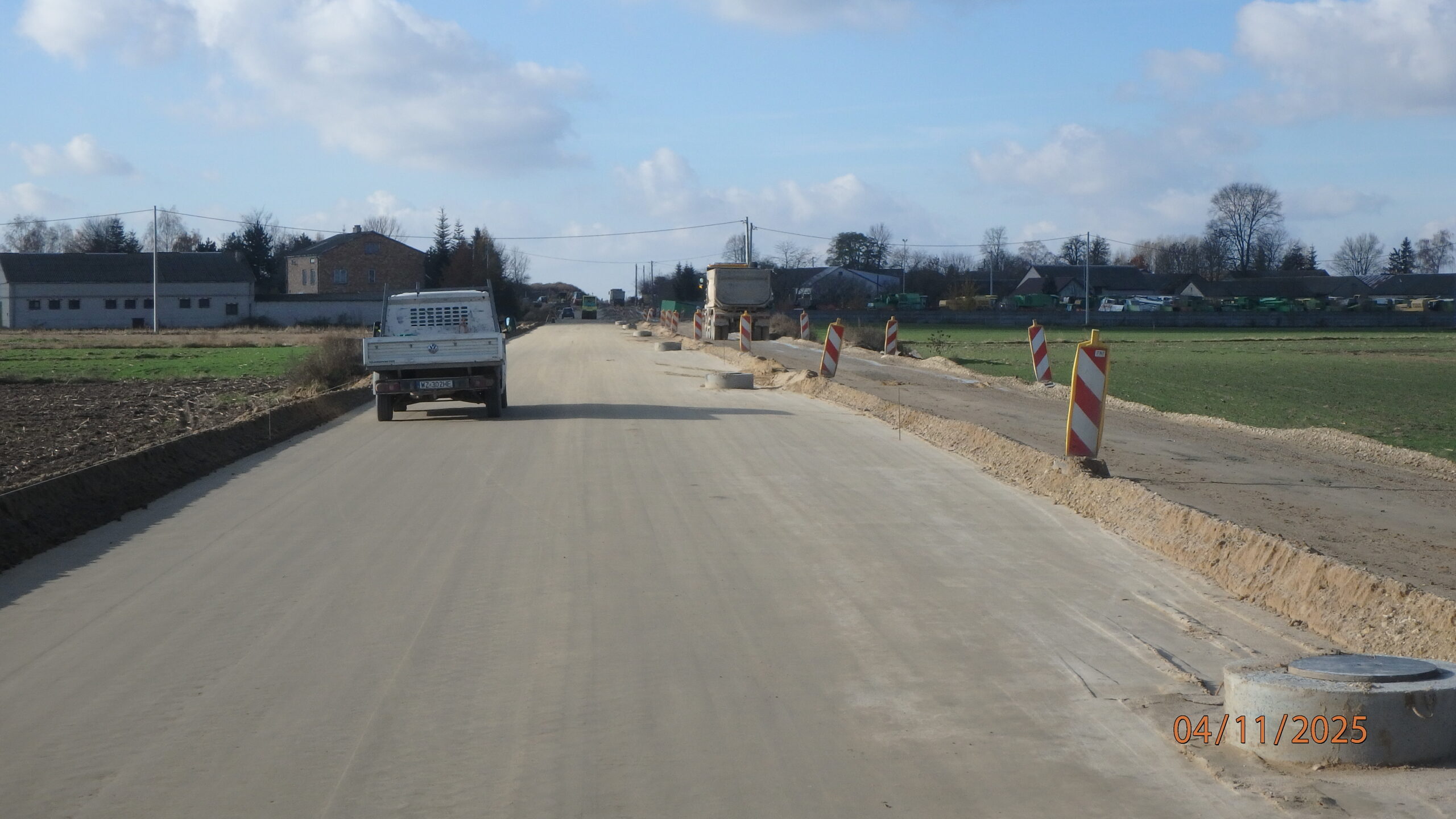

04.11.2025 584+950 DP 3641W w kierunku WD-54

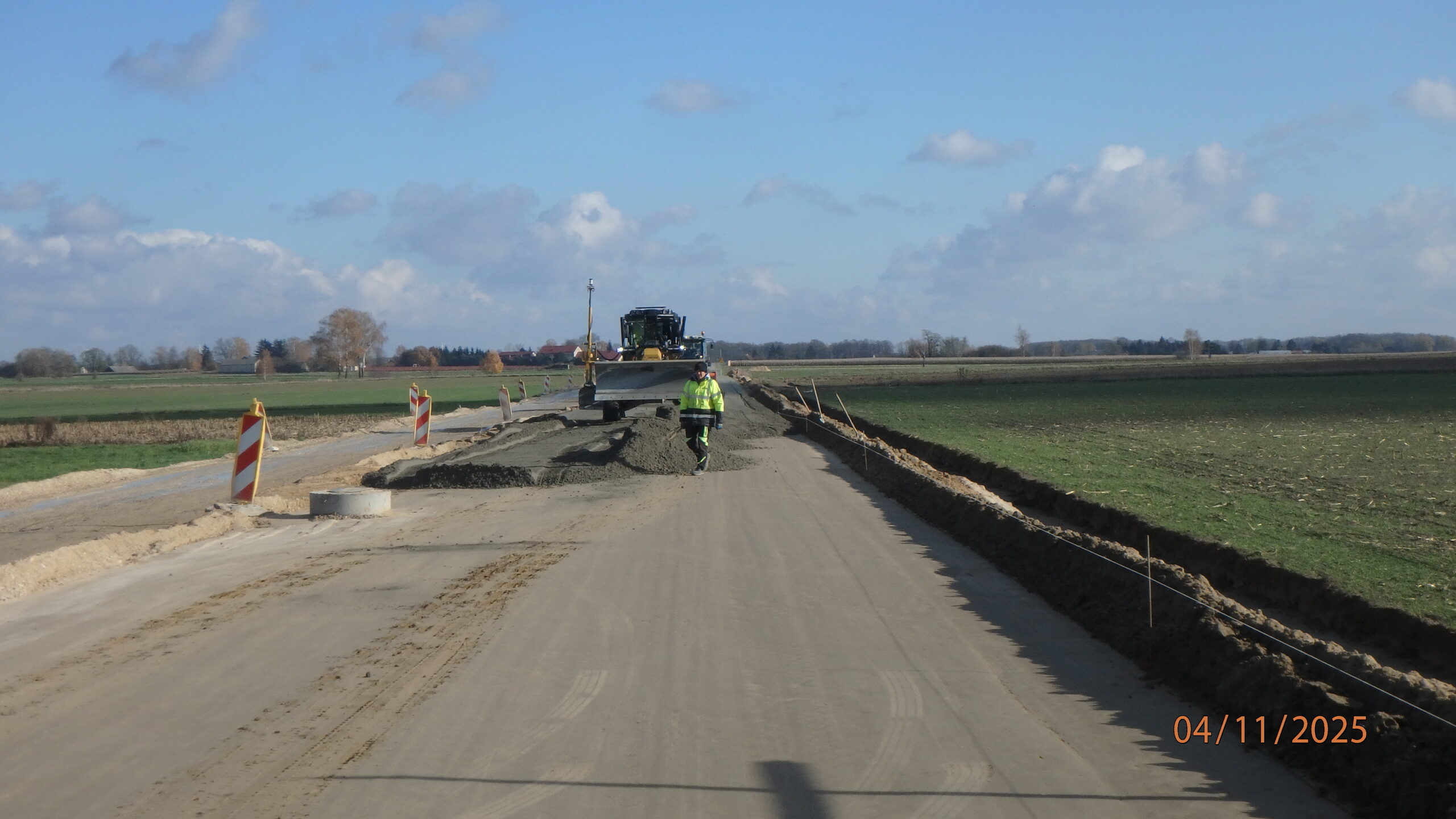

04.11.2025 585+000 DP 3641W (0+300) układanie podbudowy

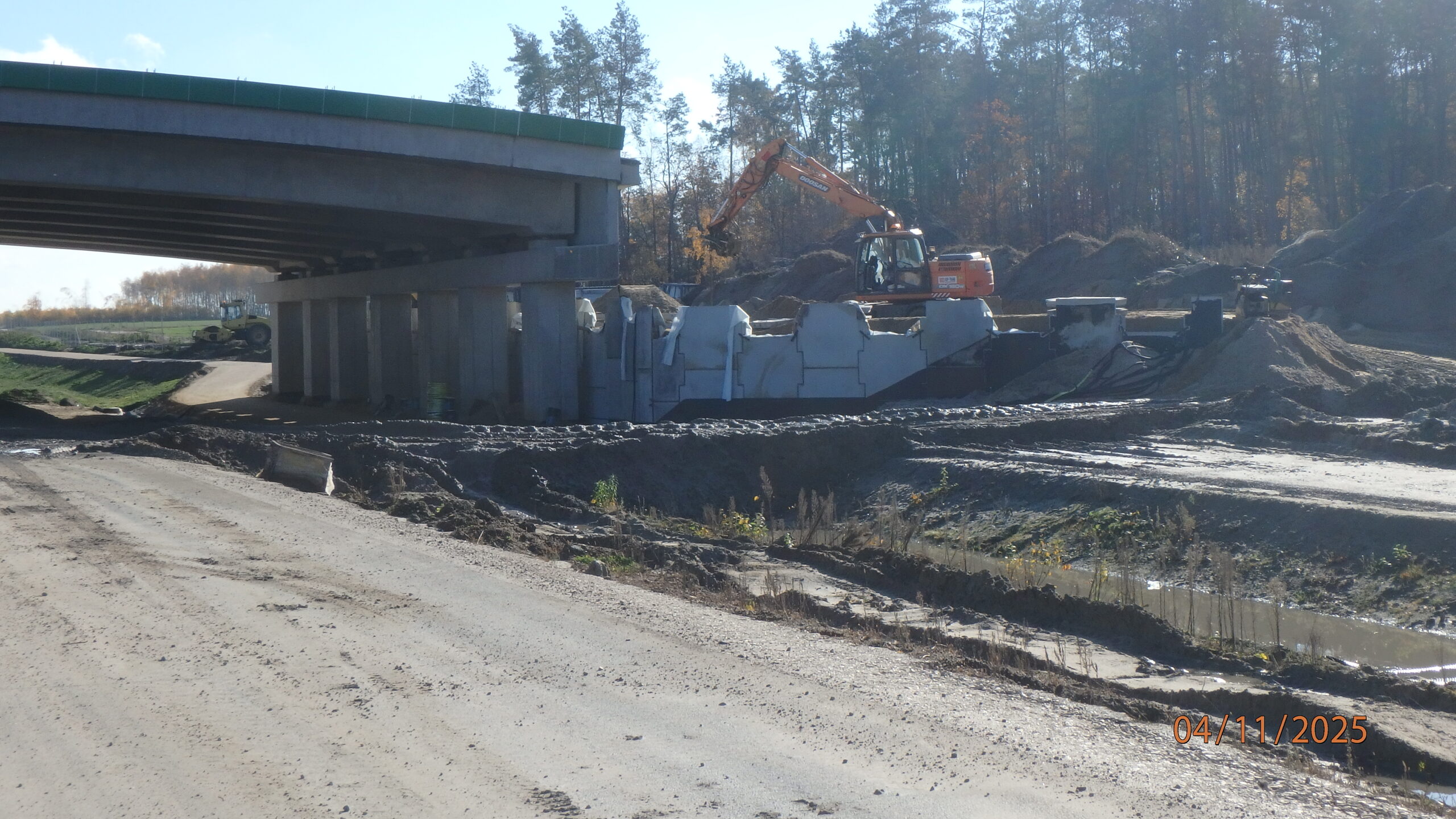

04.11.2025 585+950 PZGs-55 montaż i zasypka ściany oporowej

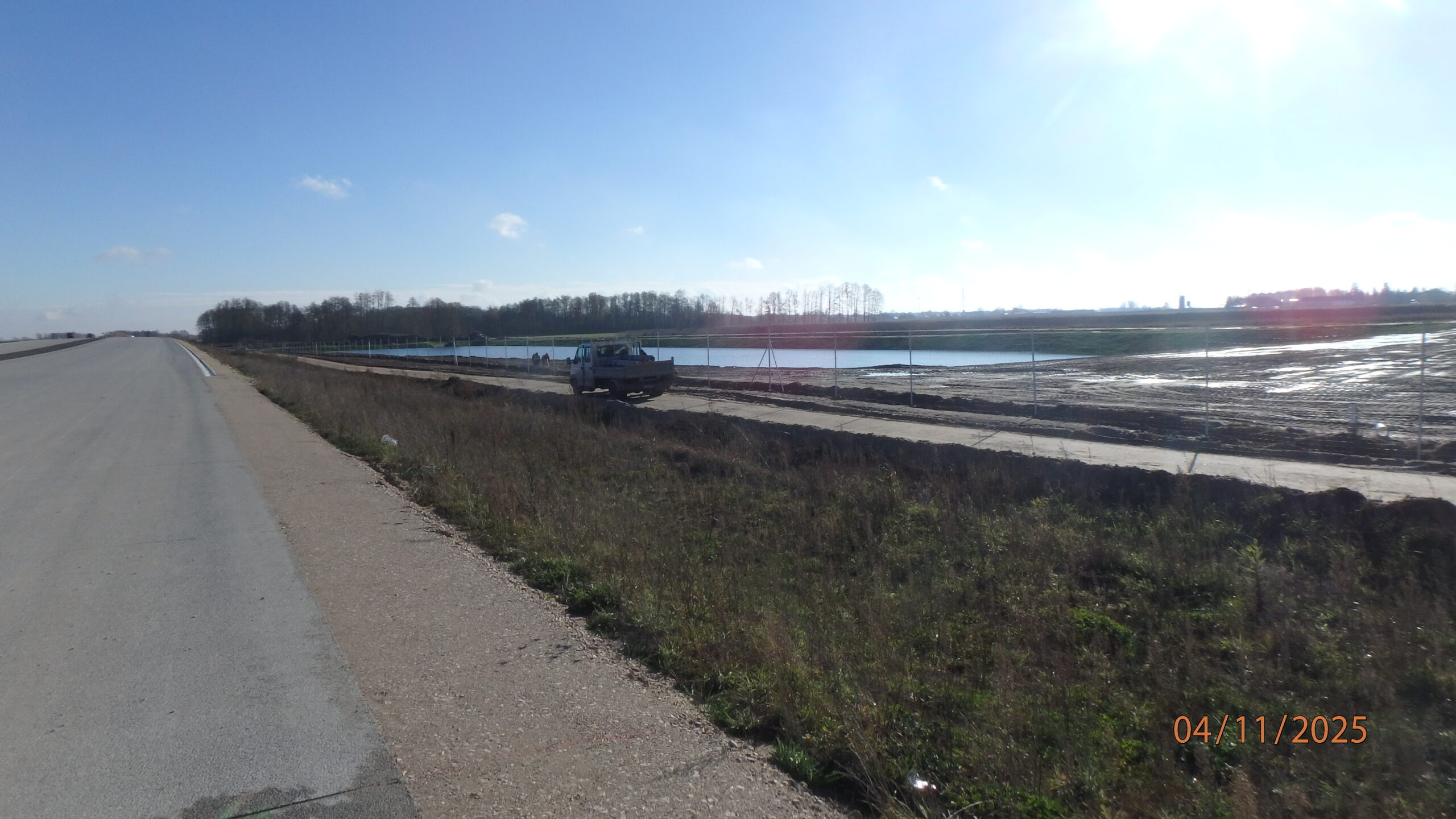

04.11.2025 588+200 montaż ogrodzenia

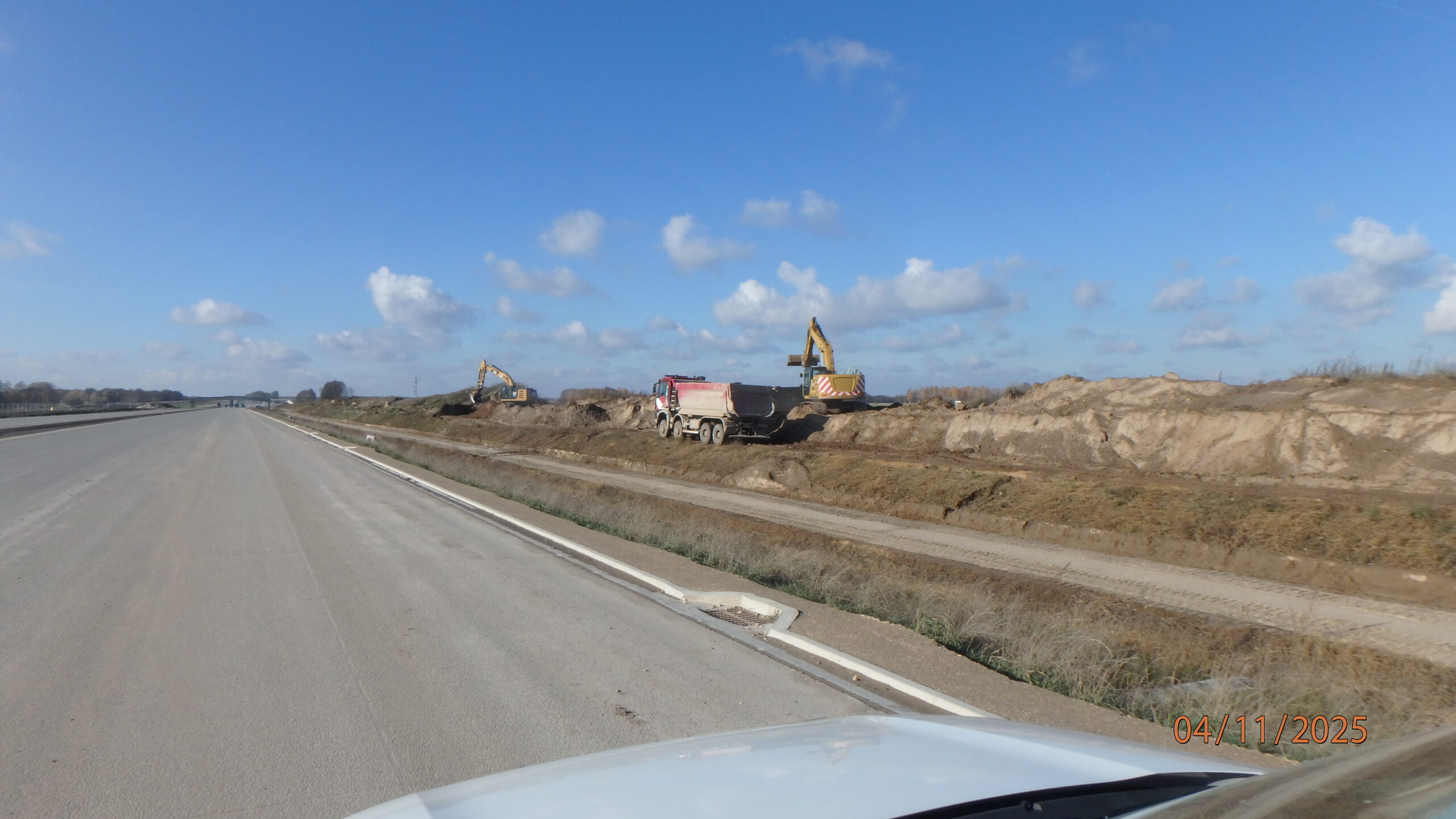

04.11.2025 590+500 usuwanie humusu i rekultywacja

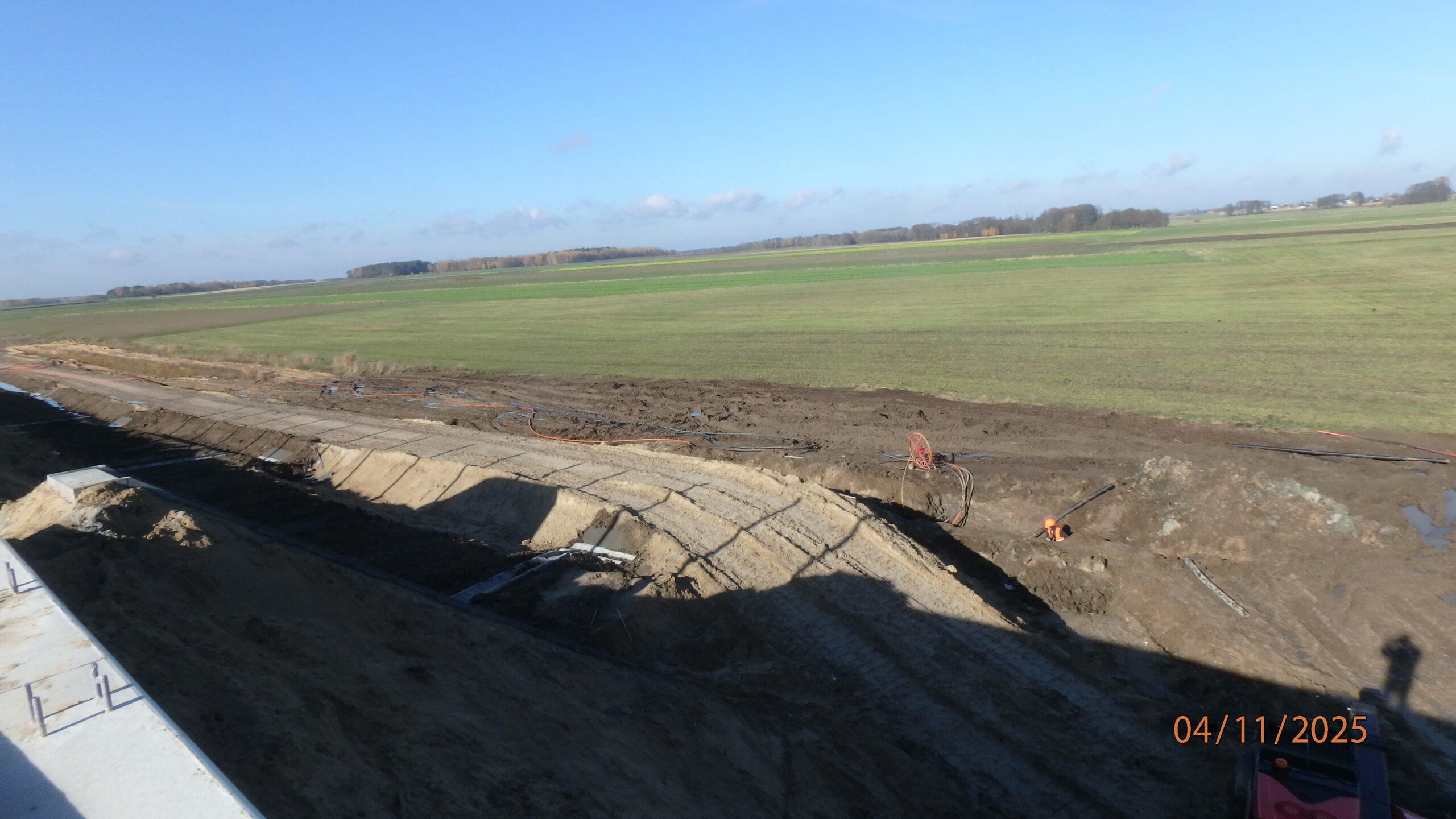

04.11.2025 592+500 układanie światłowodu

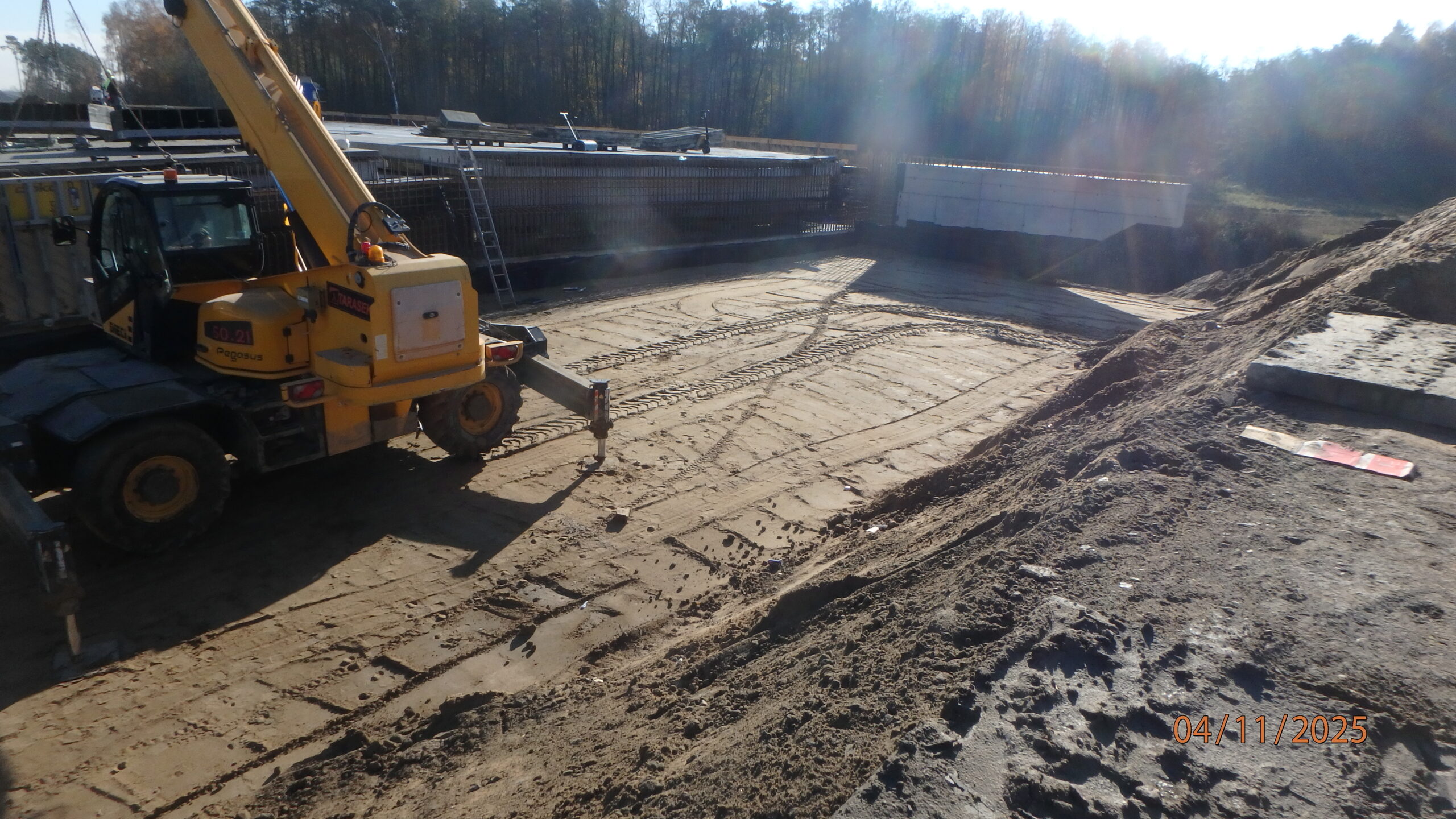

04.11.2025 580+280 PZDd-51 zasypka przyczółka zachodniego
04.11.2025 580+282 PZDd-51 szalowanie ścianki zaplecznej

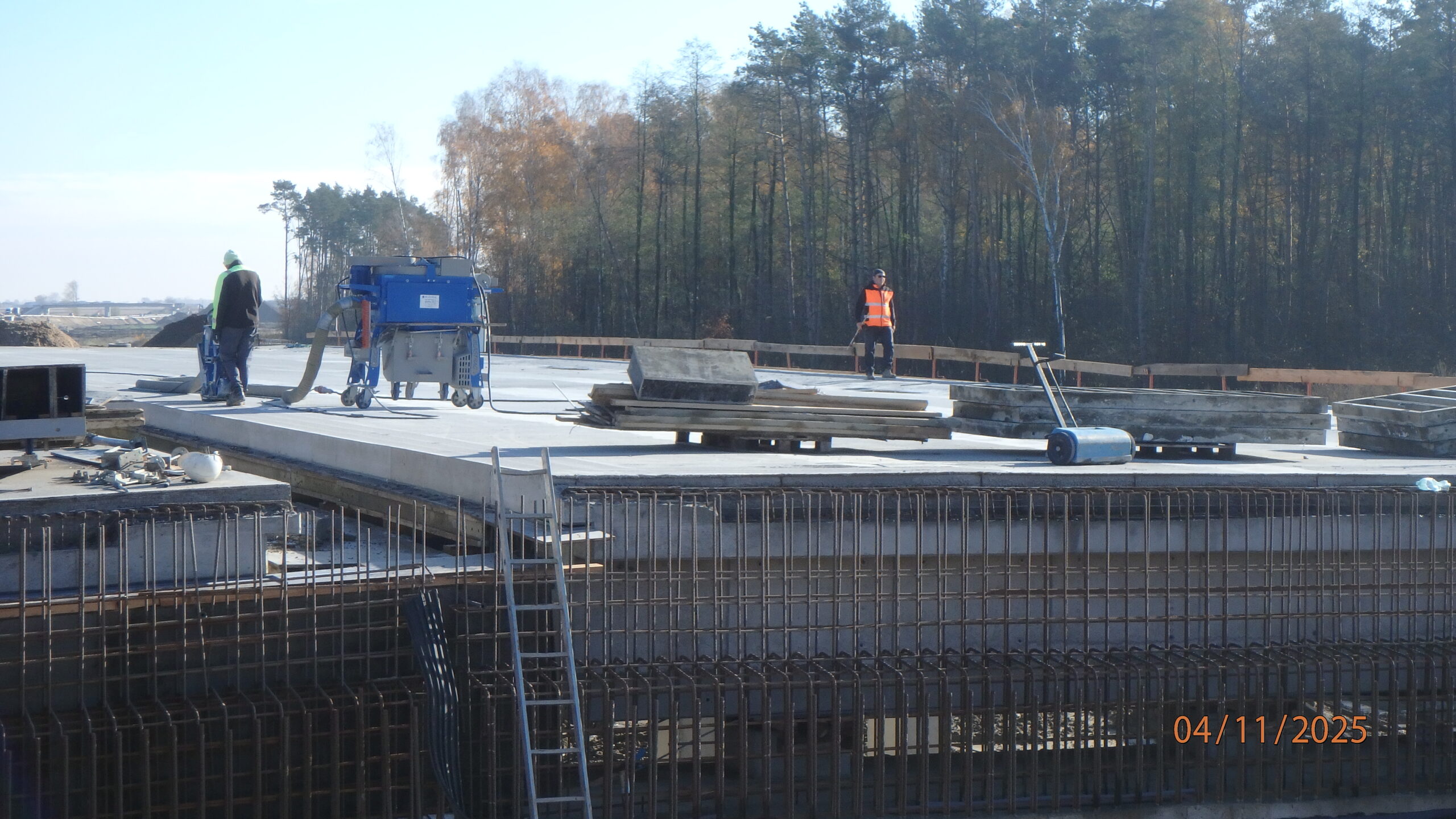

04.11.2025 580+285 PZDd-51 szlifowanie płyty ustroju

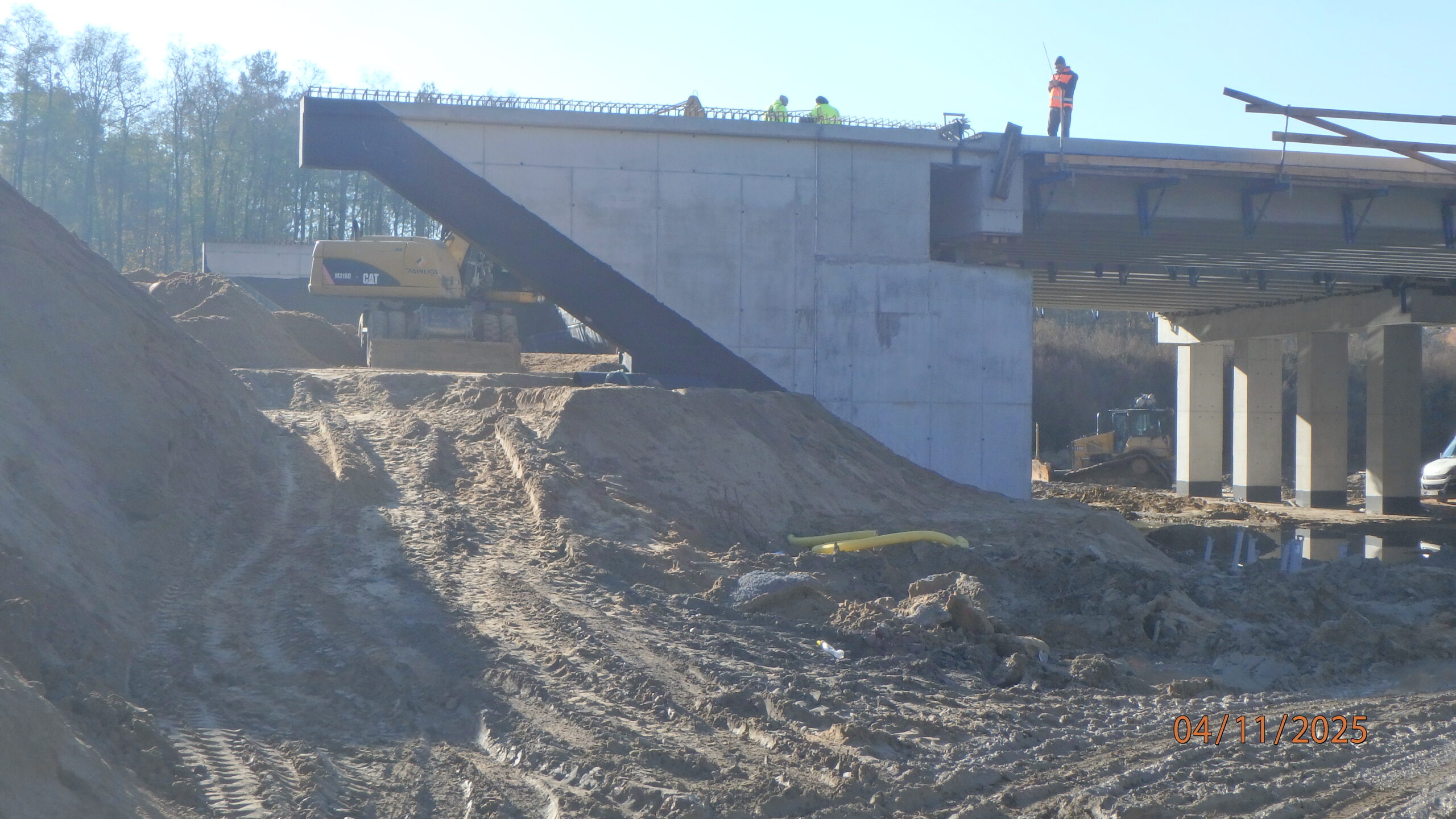

04.11.2025 580+320 PZDd-51 zasypka przyczółka wschodniego

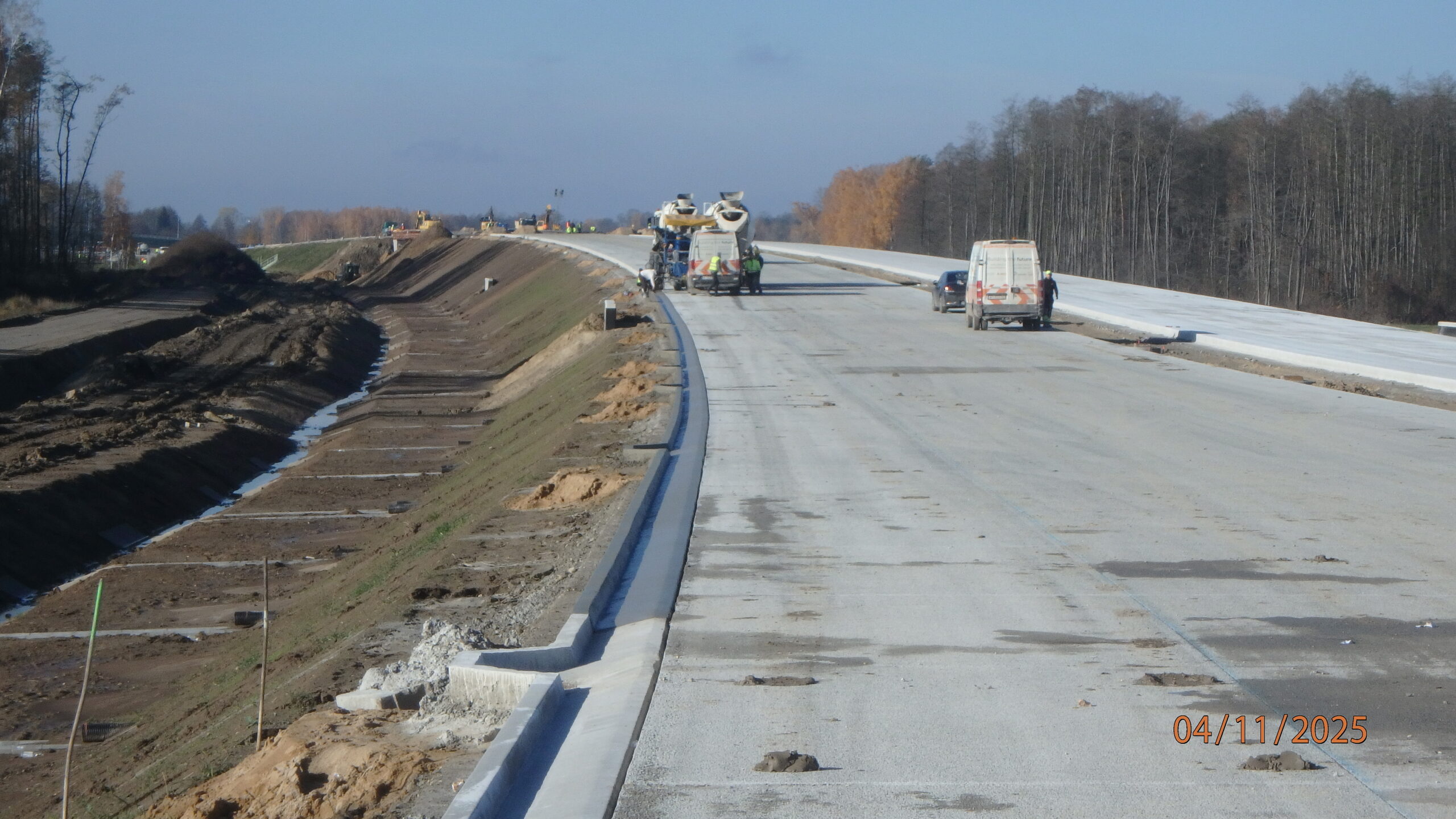

04.11.2025 580+600 JP wykonywanie ścieku ślizgowego

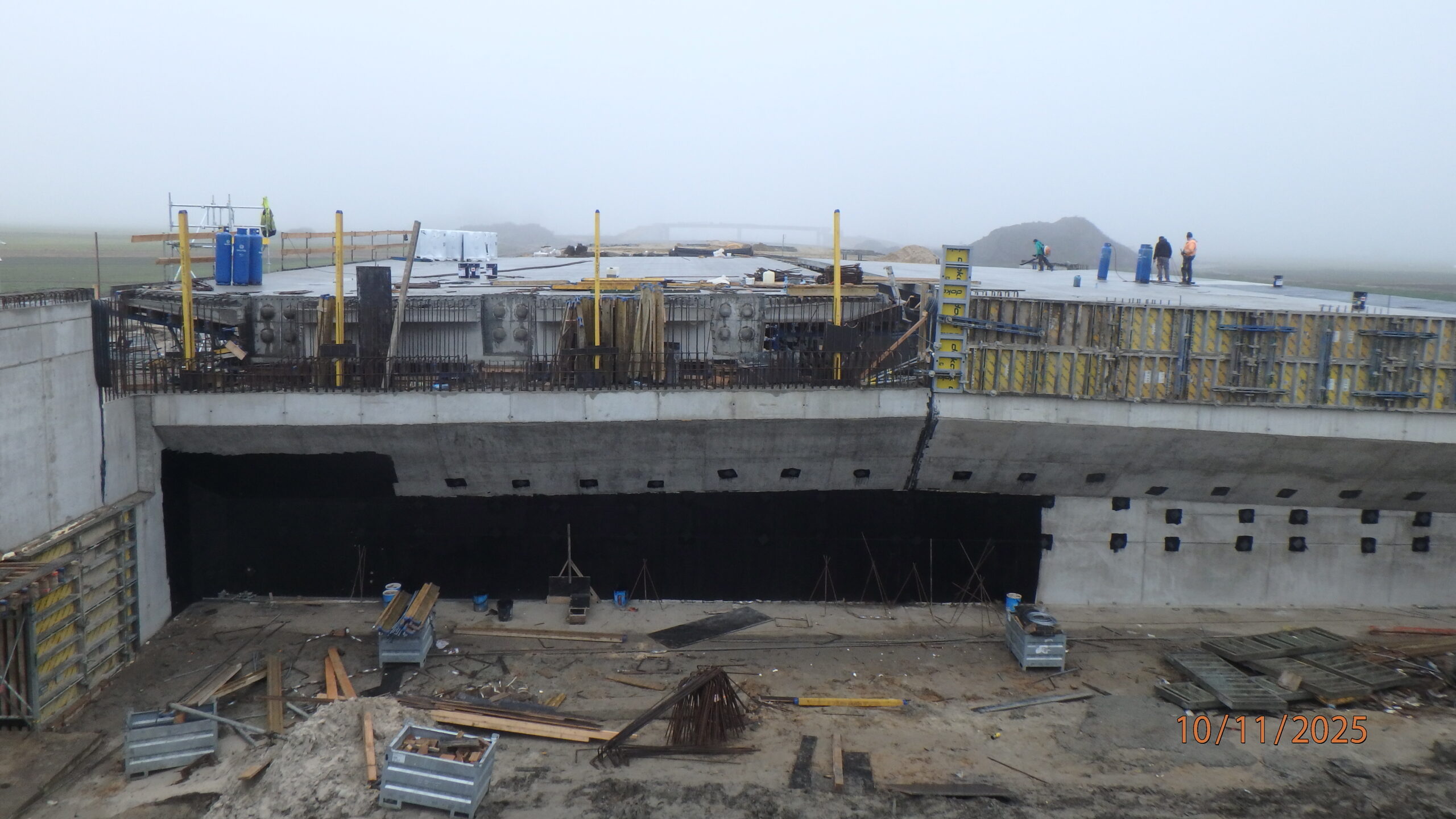

10.11.2025 581+301 PZDs 51A płyta lewa po sprężeniu

10.11.2025 581+320 PZDs-51A zasypka przyczółka wschodniego

10.11.2025 581+490 DG-1 roboty ziemne – północ

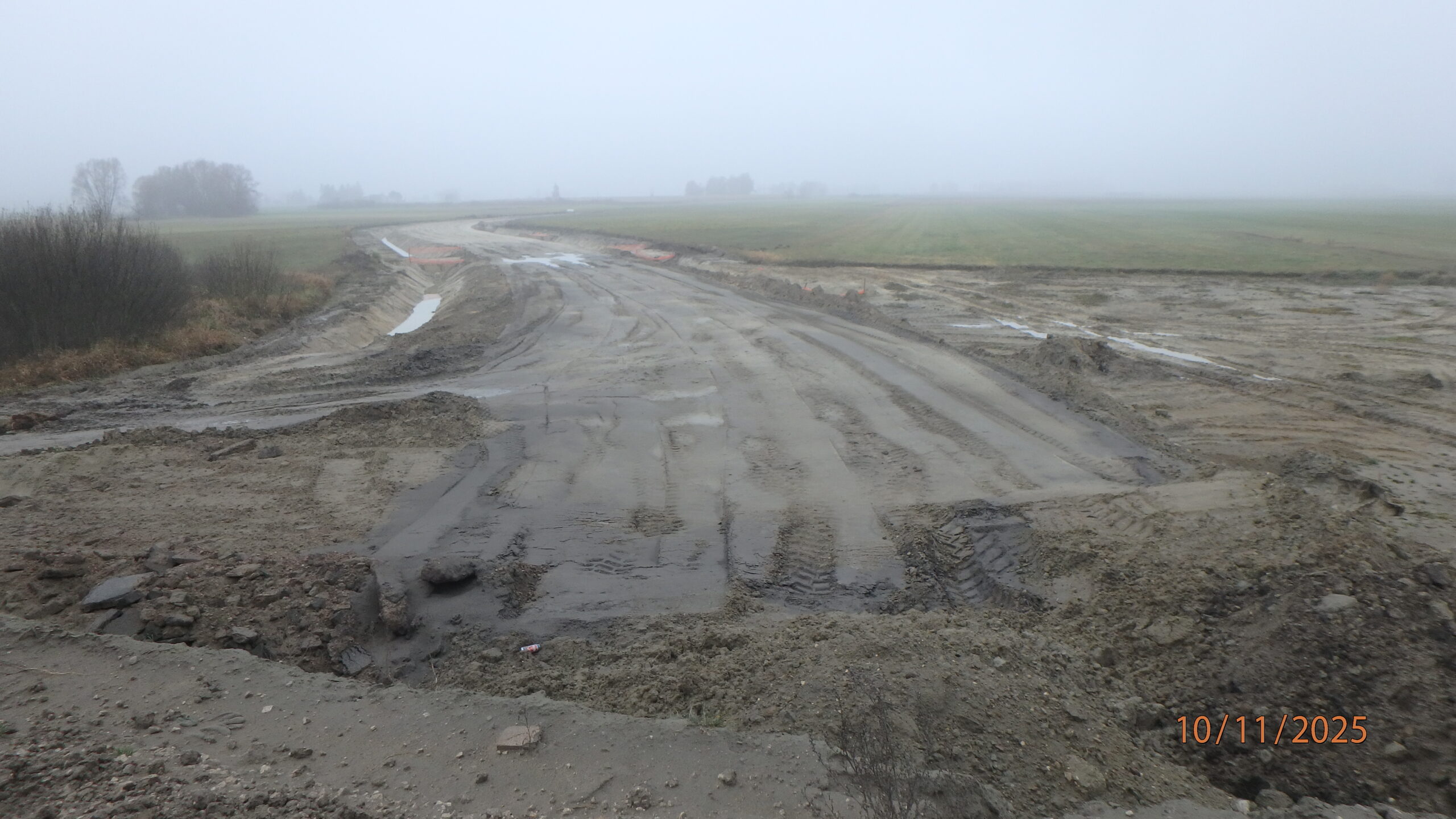

10.11.2025 581+510 DG-1 roboty ziemne – północ

10.11.2025 581+800 roboty ziemne w pasie rozdziału
10.11.2025 583+950 WD-53A montaż podwalin ekranów akustycznych

10.11.2025 584+300 usuwanie humusu, kształtowanie skarp i rekultywacja
10.11.2025 584+700 DP 3641W ułożona podbudowa bitumiczna

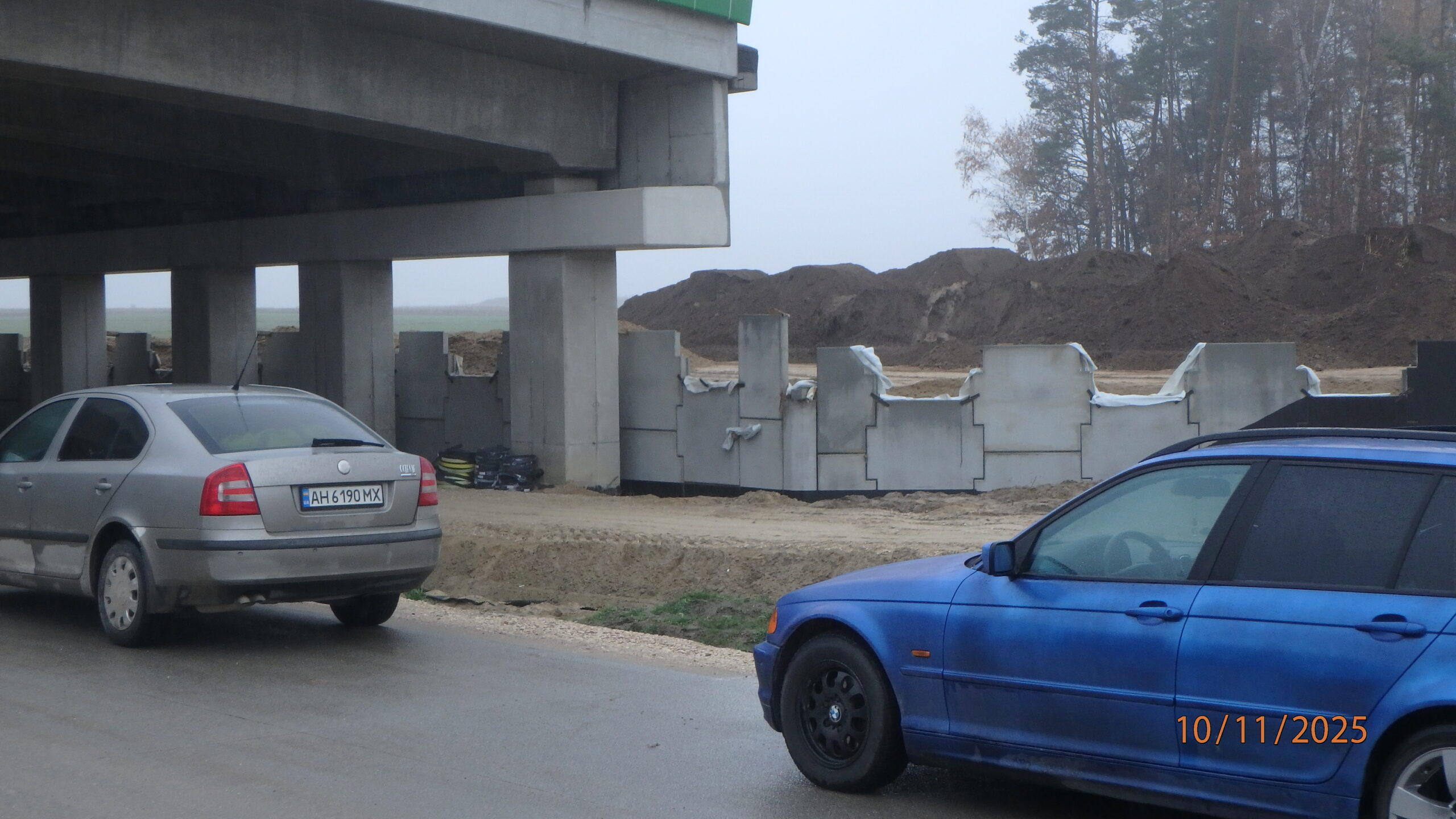

10.11.2025 585+940 PZGs-55 montaż i zasypka ściany oporowej str. południowa
10.11.2025 590+500 usuwanie humusu i rekultywacja

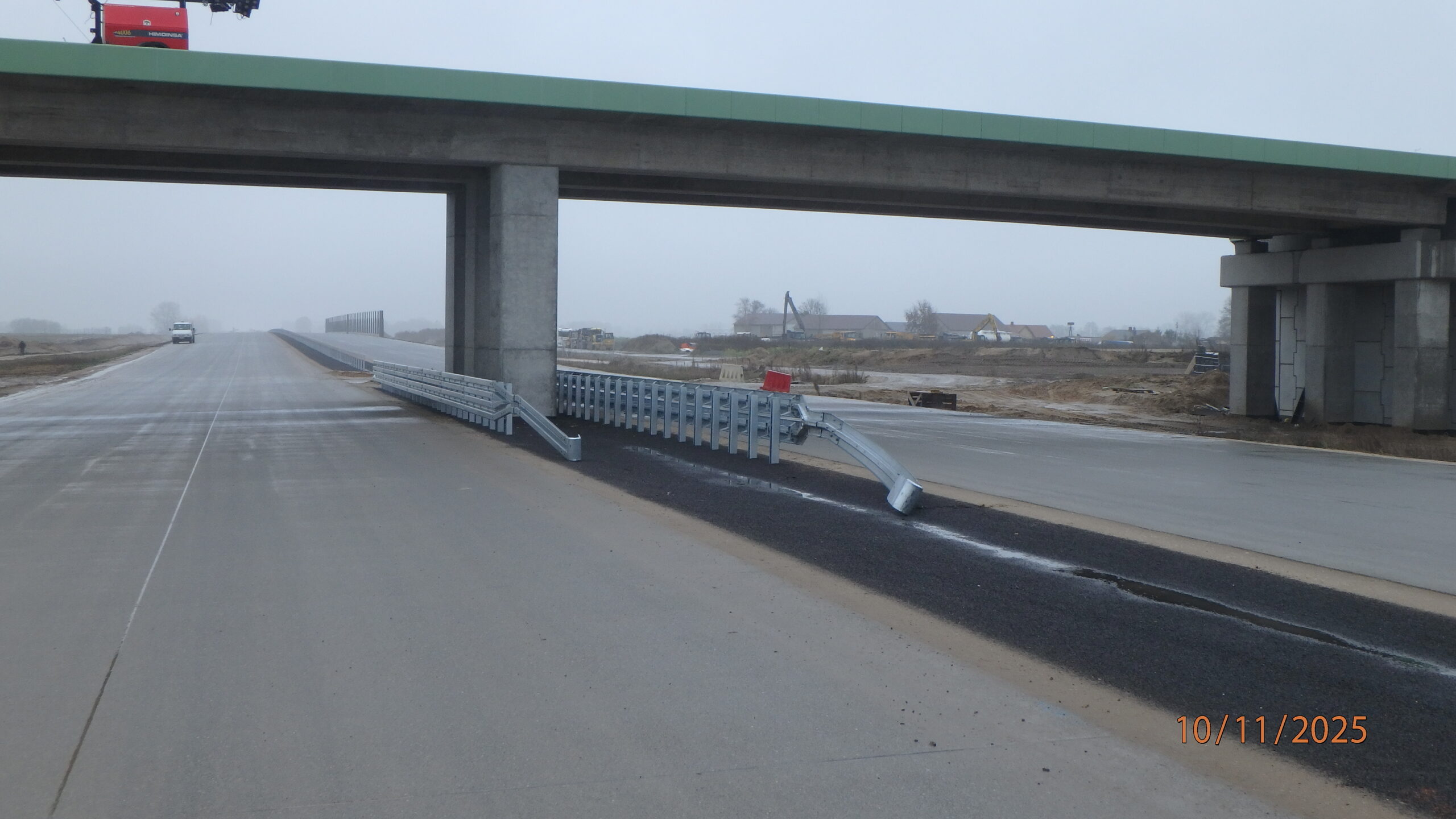

10.11.2025 591+200 WD-58A ustawione bariery osłonowe filara

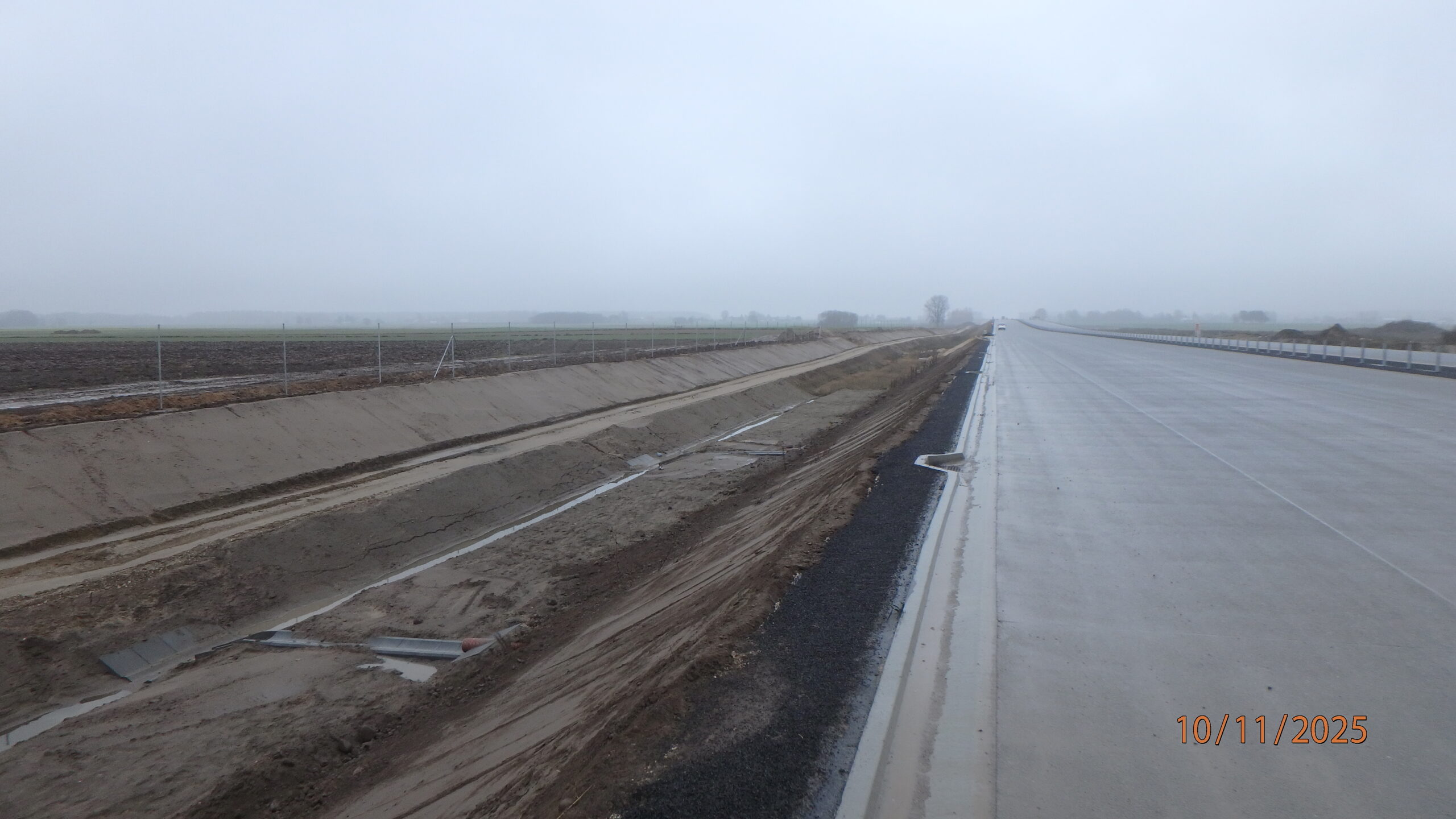

10.11.2025 591+500 ustawianie ogrodzenia str. lewa

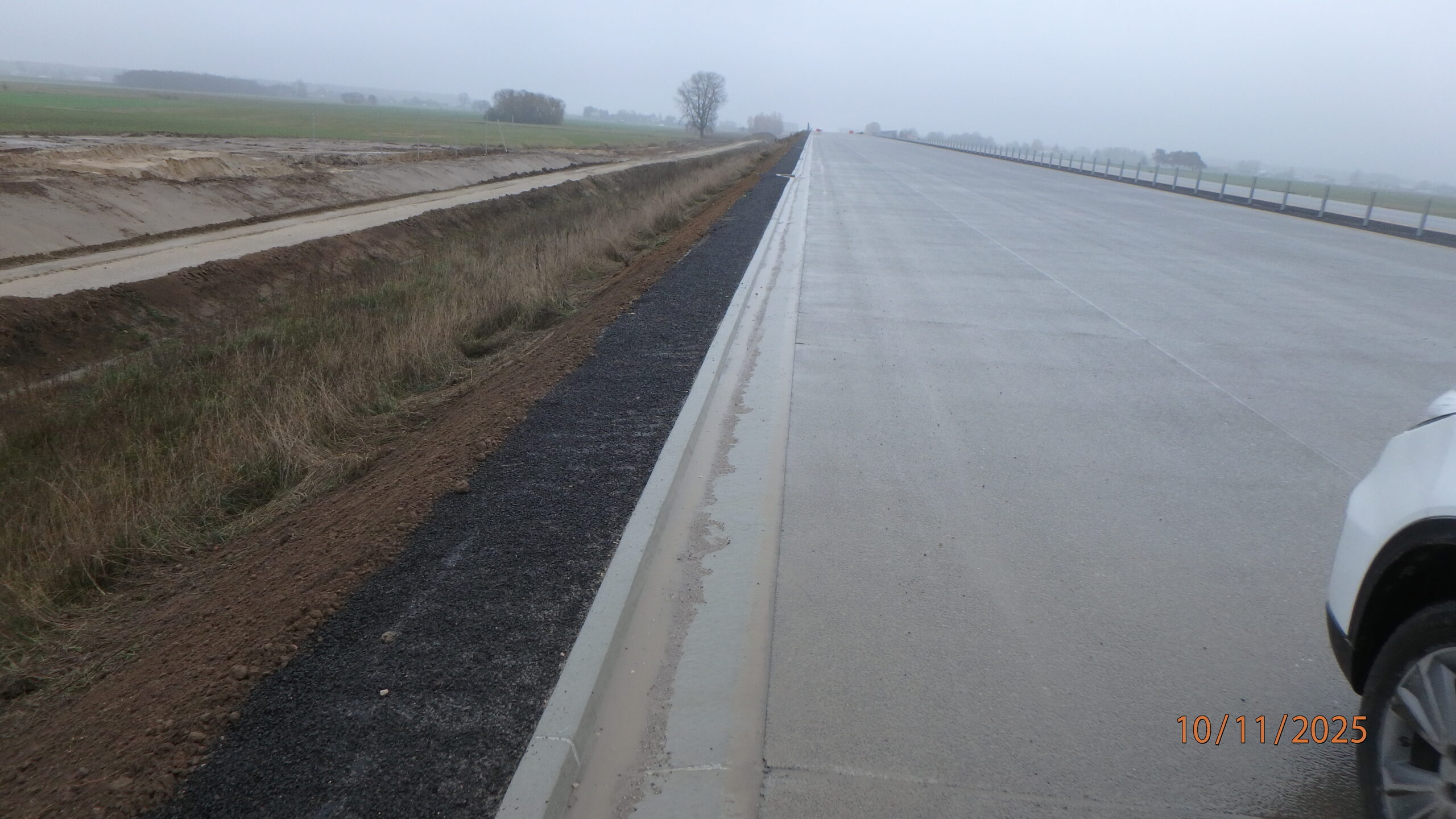

10.11.2025 591+800 pobocze powierzchniowo utrwalone str. lewa

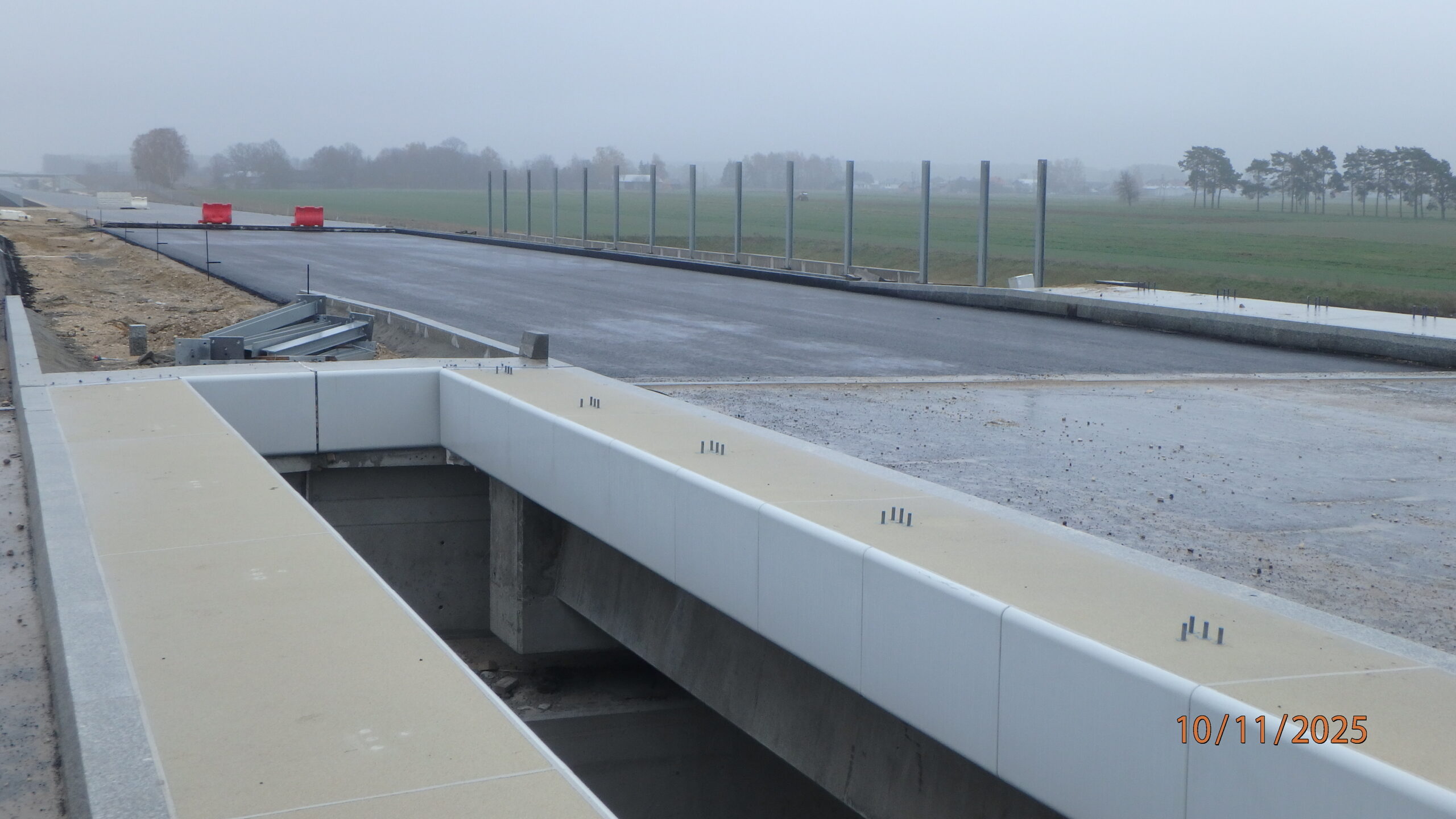

10.11.2025 592+320 MA-59 ułożona podbudowa bitumiczna jezdnia prawa

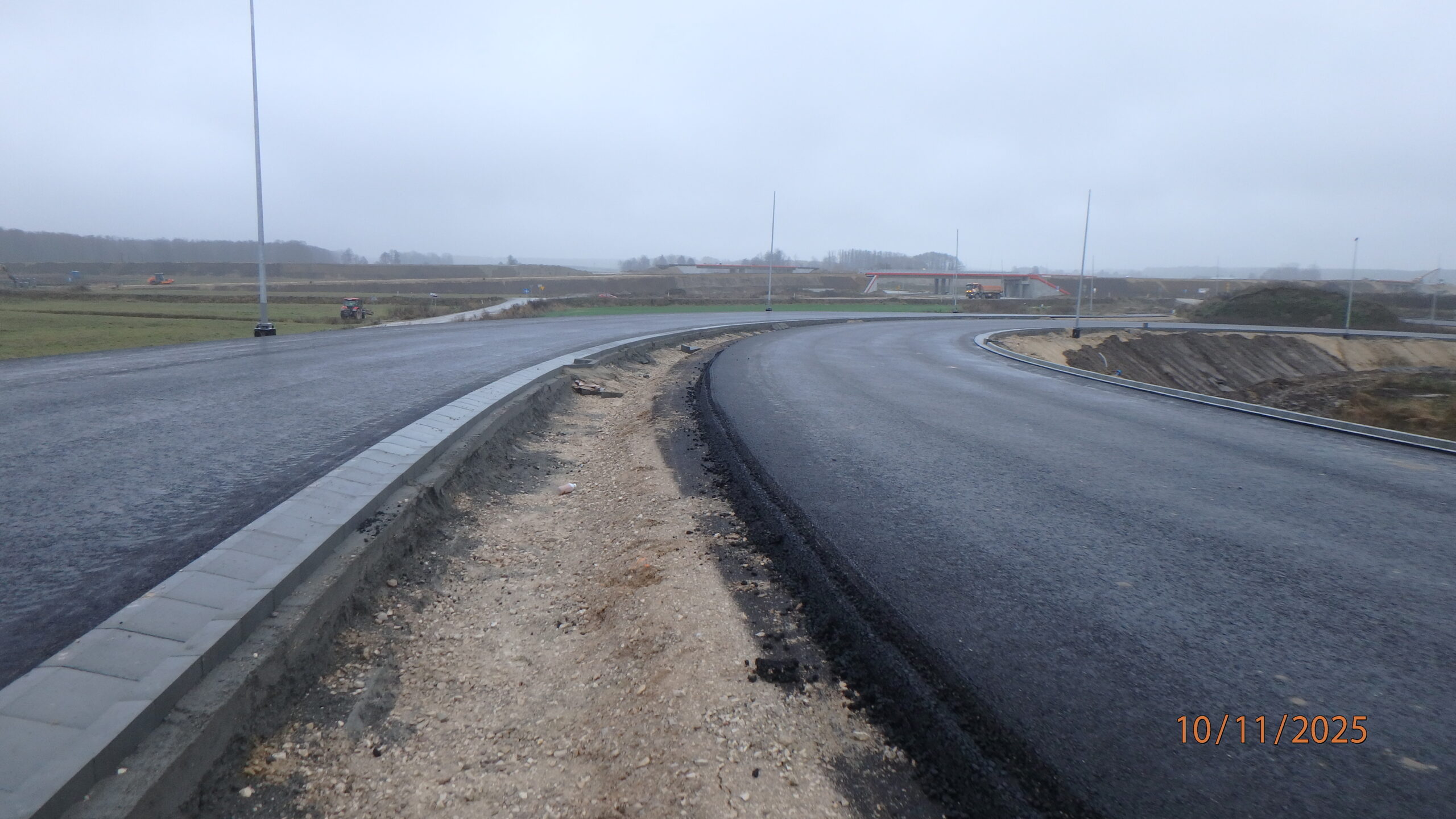

10.11.2025 596+500 ułożona warstwa wiążąca na łącznicach 4 i 2

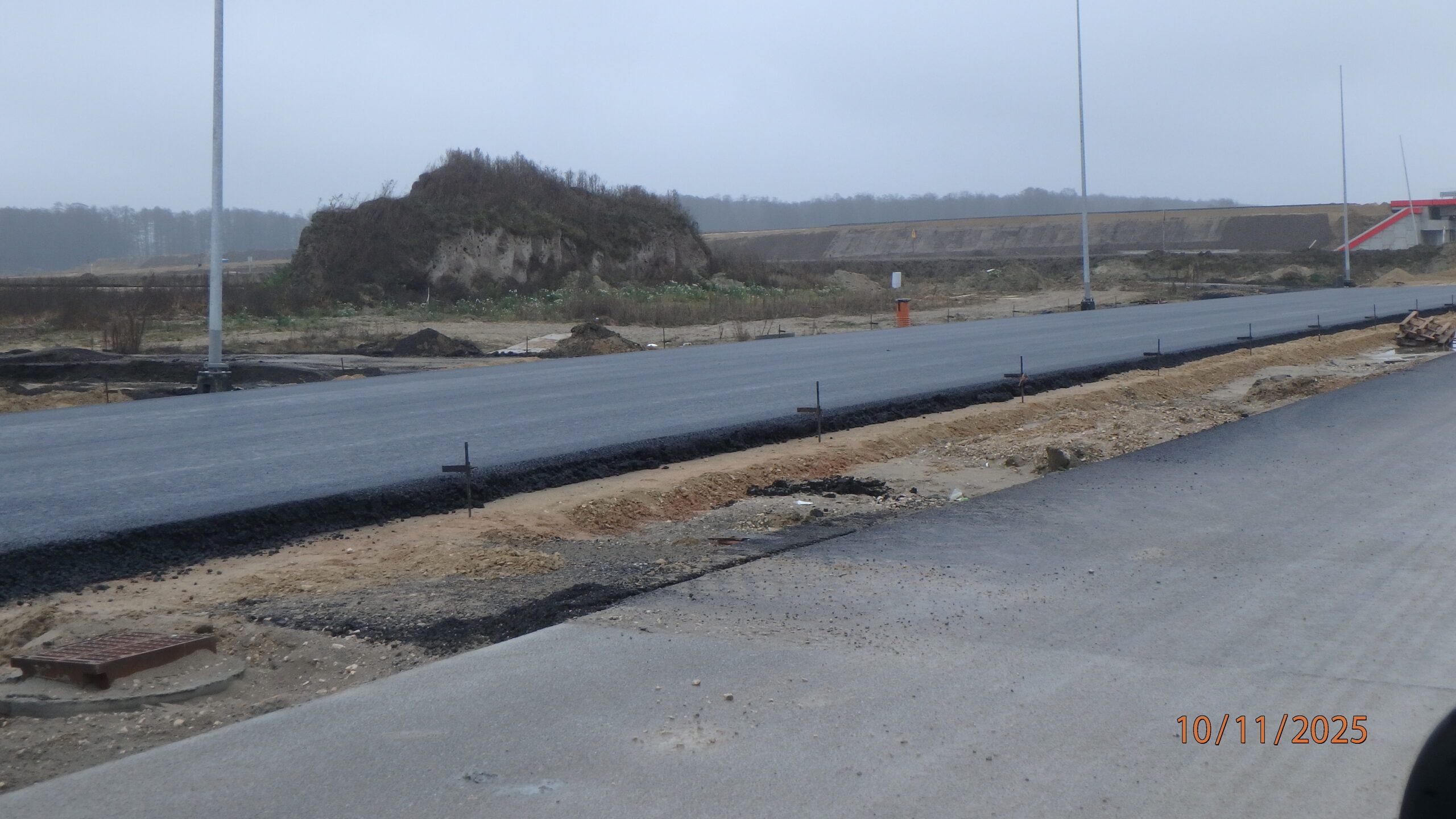

10.11.2025 596+600 ułożona podbudowa bitumiczna A-2 jezdnia lewa

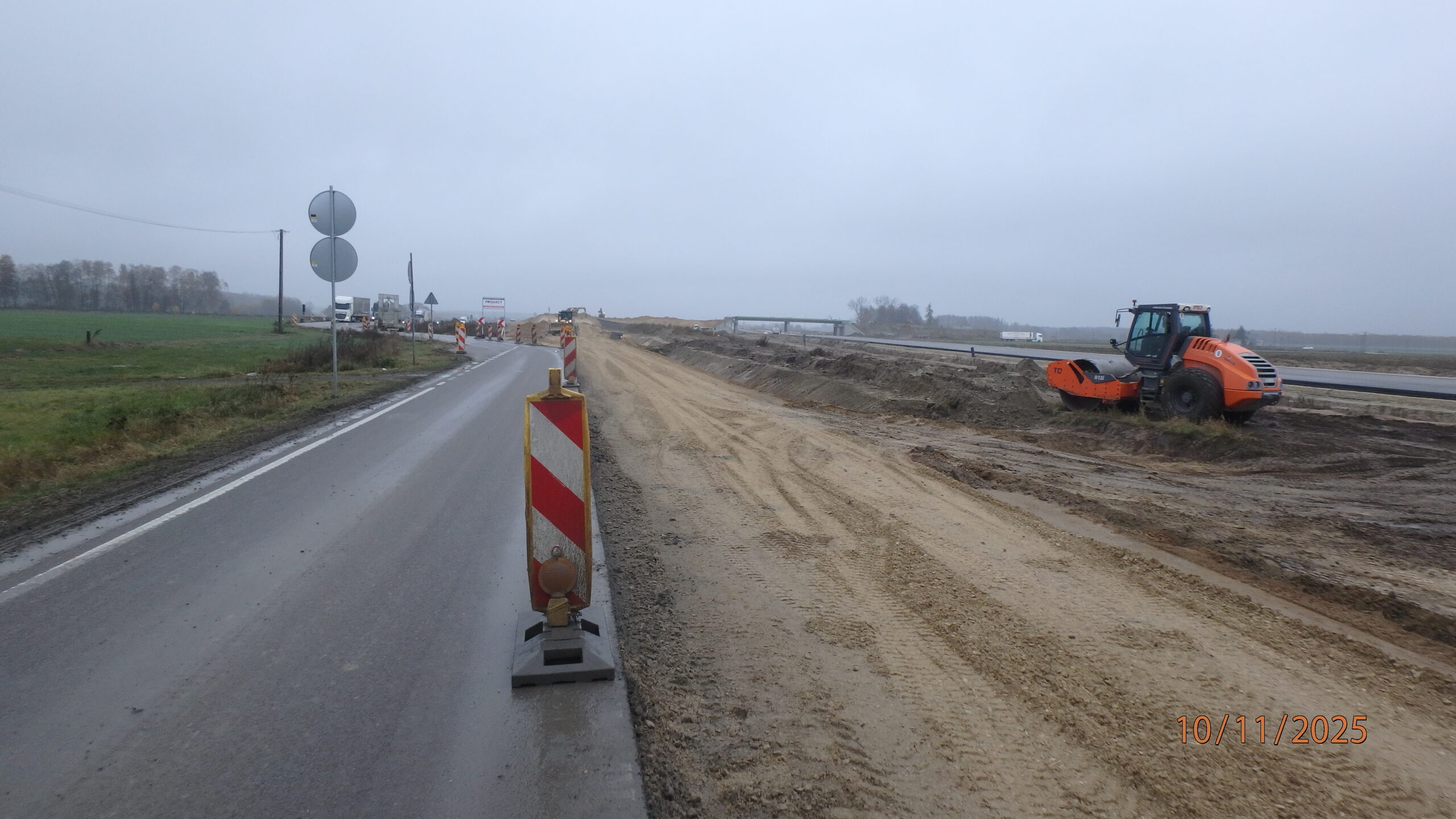

10.11.2025 597+300 DK-19 wykonywanie podbudowy z kruszywa
10.11.2025 580+320 PZDd-51 zasypka przyczółka wschodniego

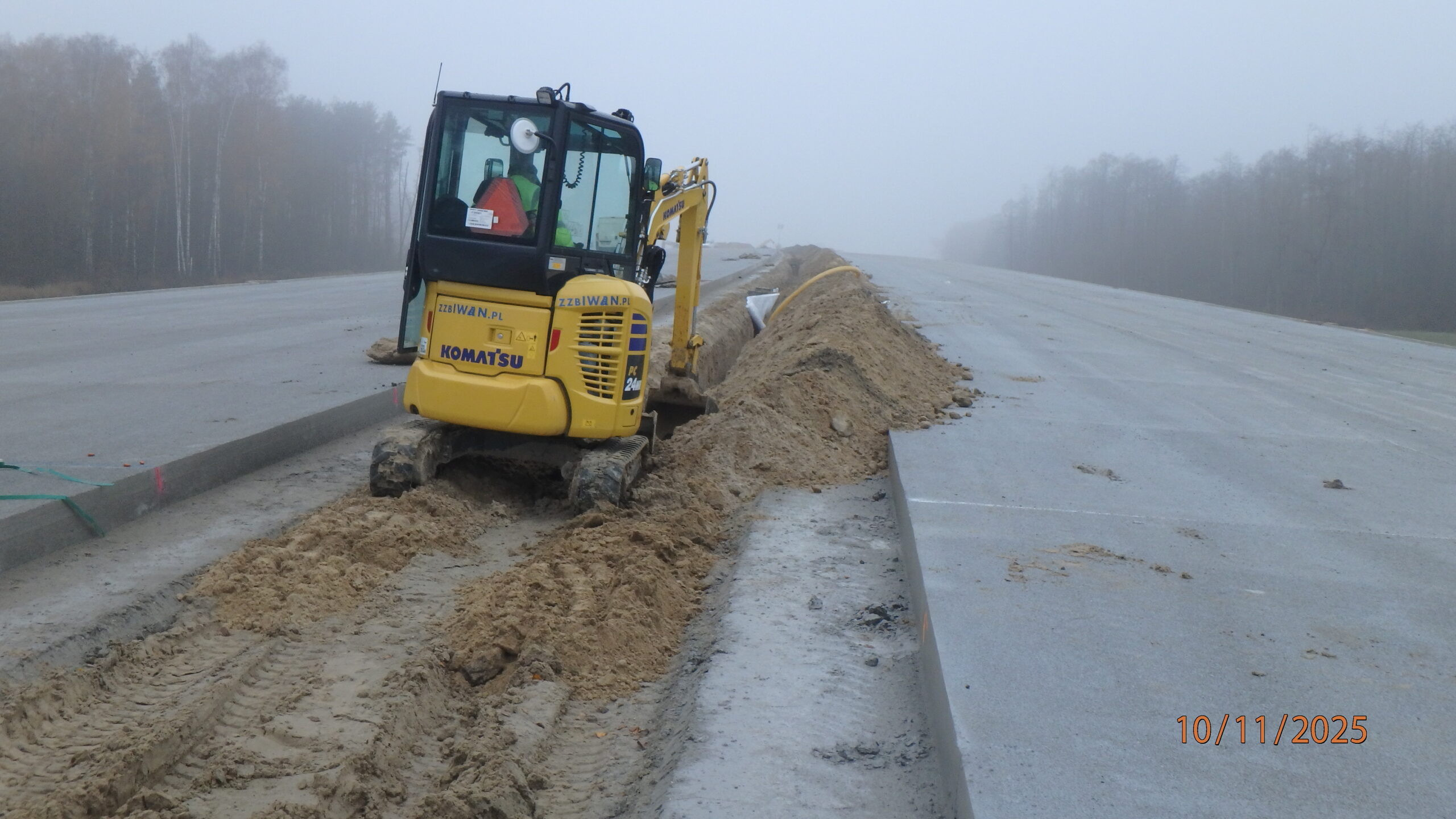

10.11.2025 580+600 wykonywanie drenażu w pasie rozdziału
10.11.2025 580+280 PZDd-51 szalowanie ścianki zaplecznej str. prawa

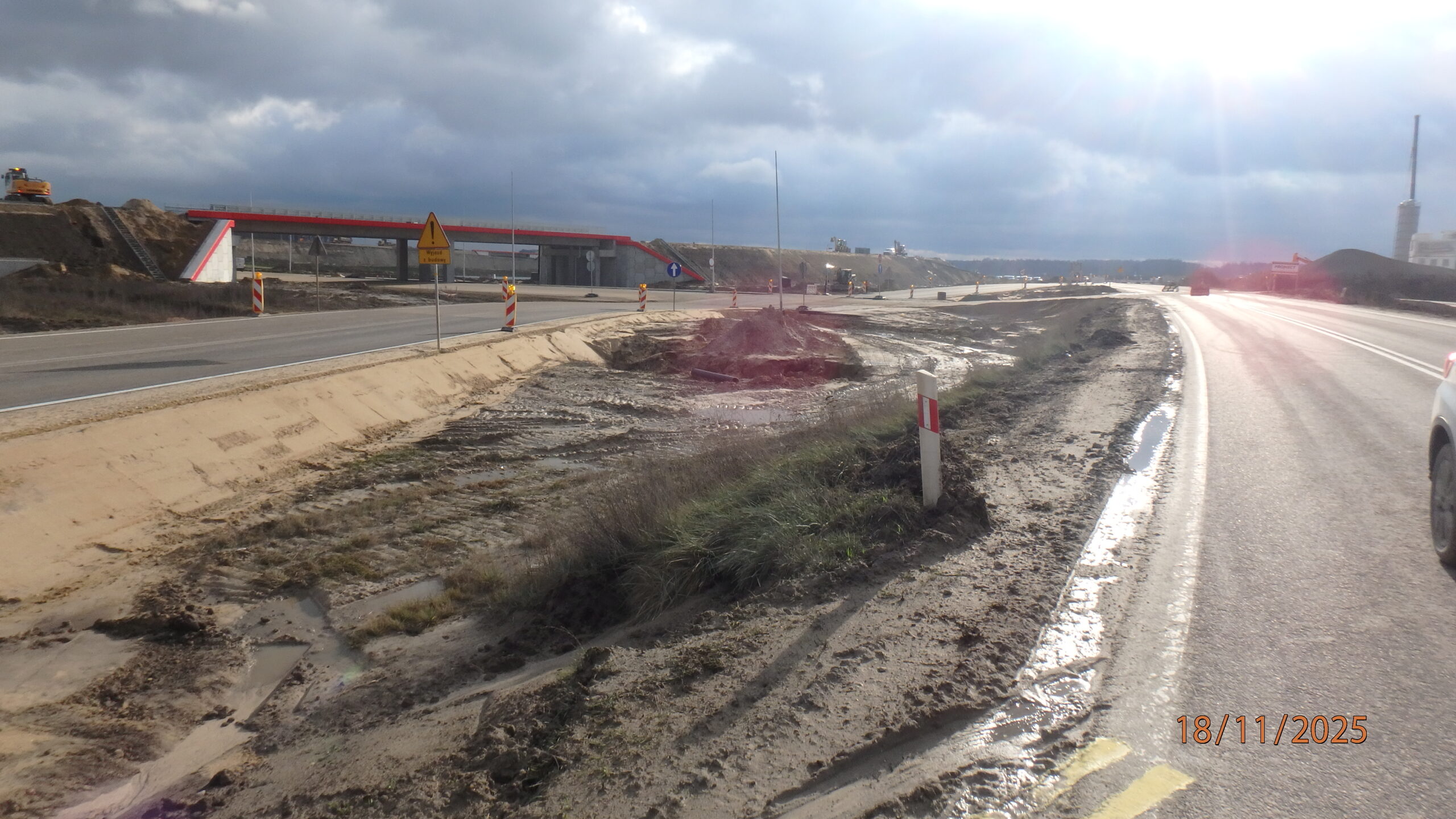

18.11.2025 596+700 objazd dla DK 19
18.11.2025 596+720 roboty ziemne DK 19 str. północna
18.11.2025 596+730 roboty ziemne DK 19 dojazd do obiektu WD-65

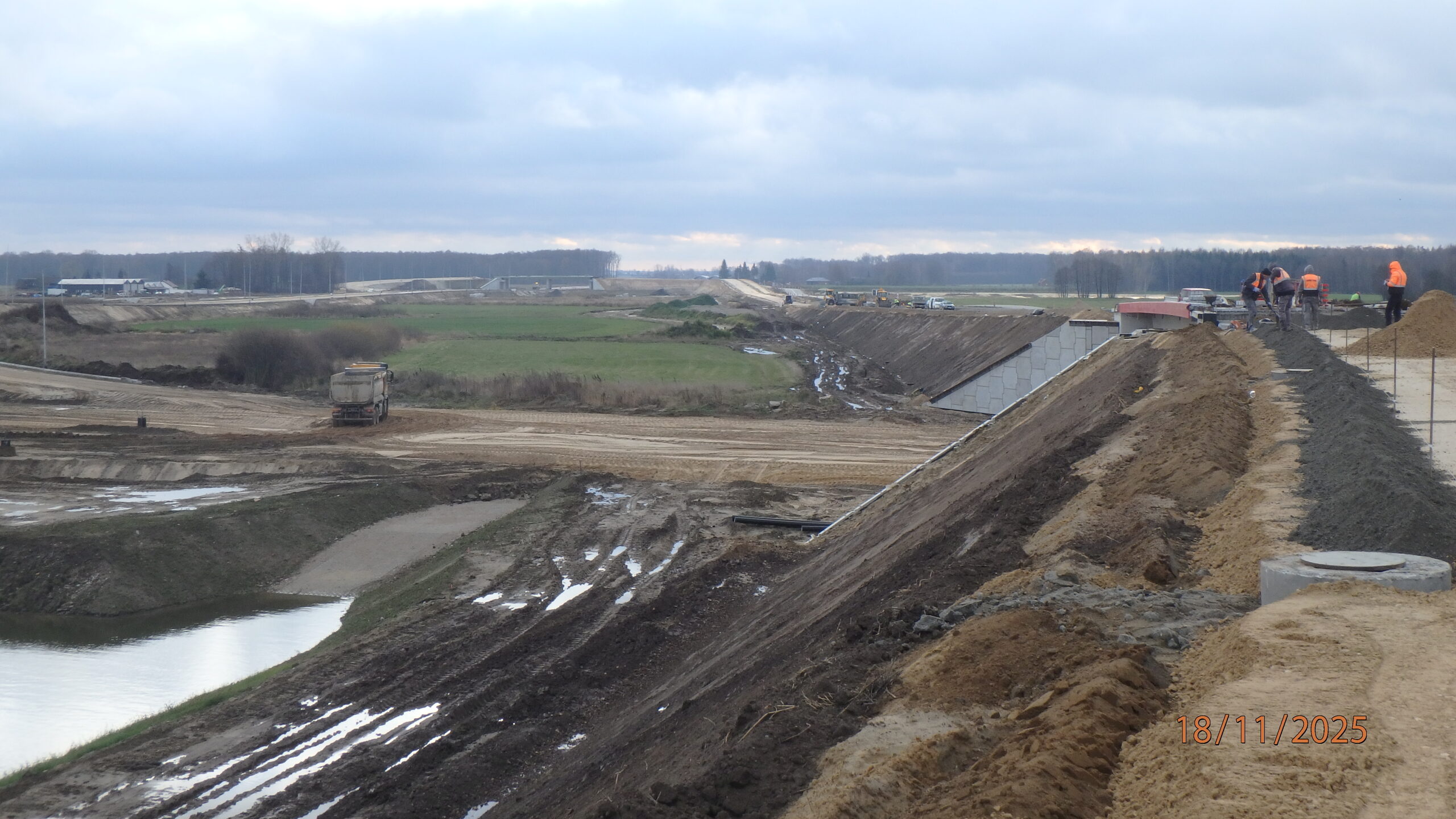

18.11.2025 596+750 roboty ziemne dla L-06, L-08 i L-05

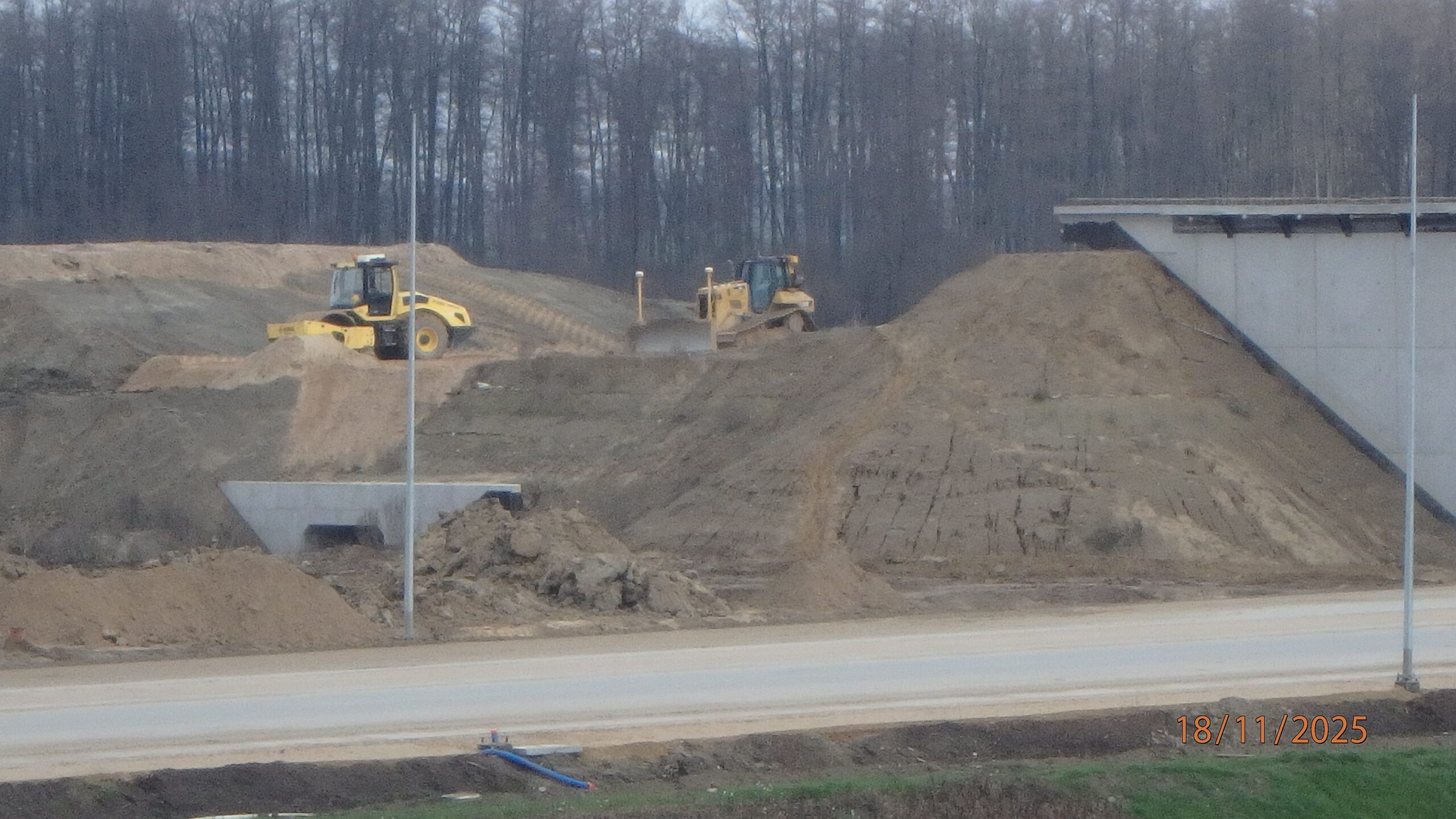

18.11.2025 596+950 uciąglanie nasypu S-19

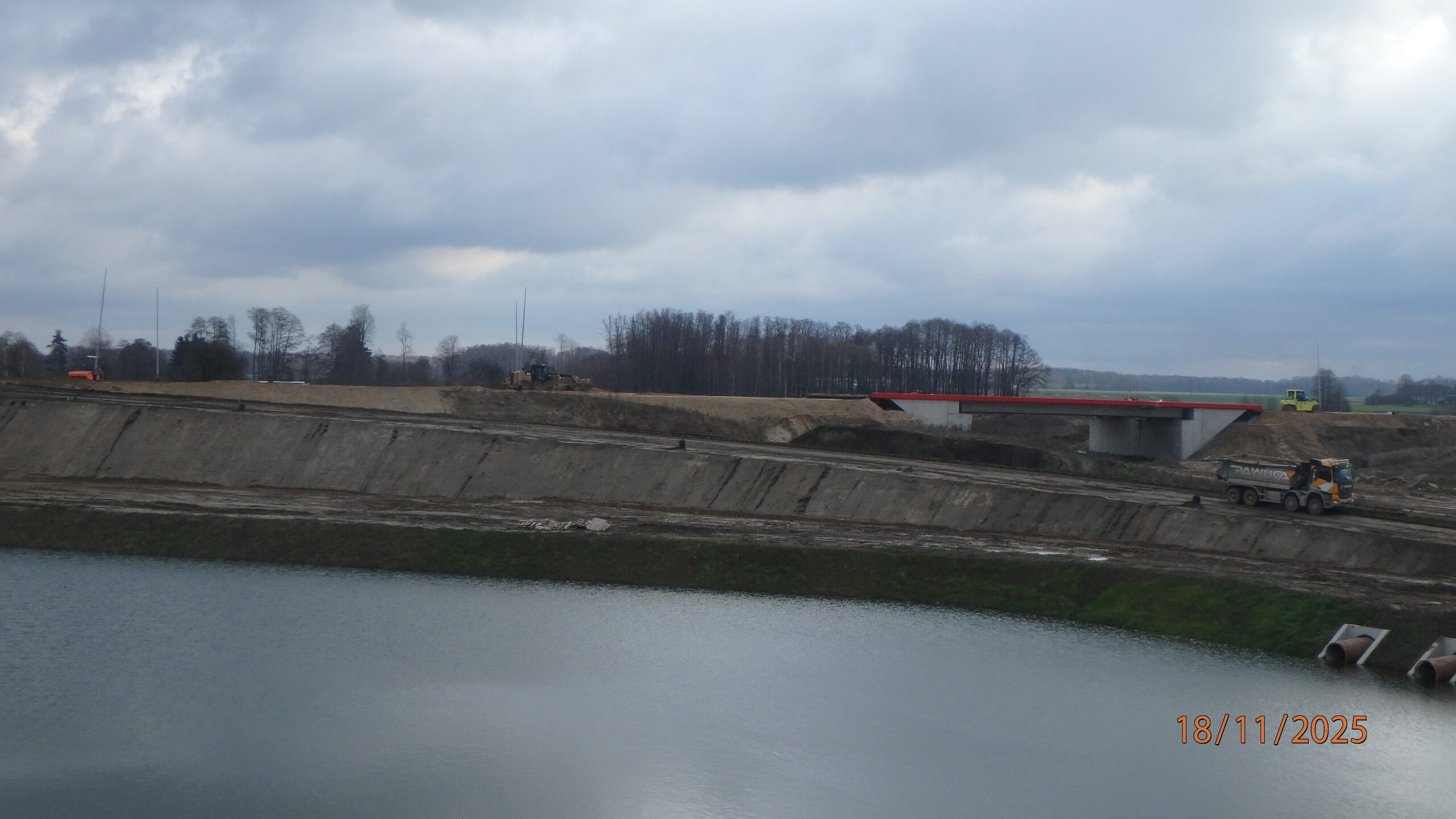

18.11.2025 596+960 widok na S-19 i L-06

18.11.2025 589+400 DP 2050W układanie podbudowy bitumicznej str. północna
18.11.2025 589+900 PZGs-58 montaż i zasypka ściany oporowej str. północna

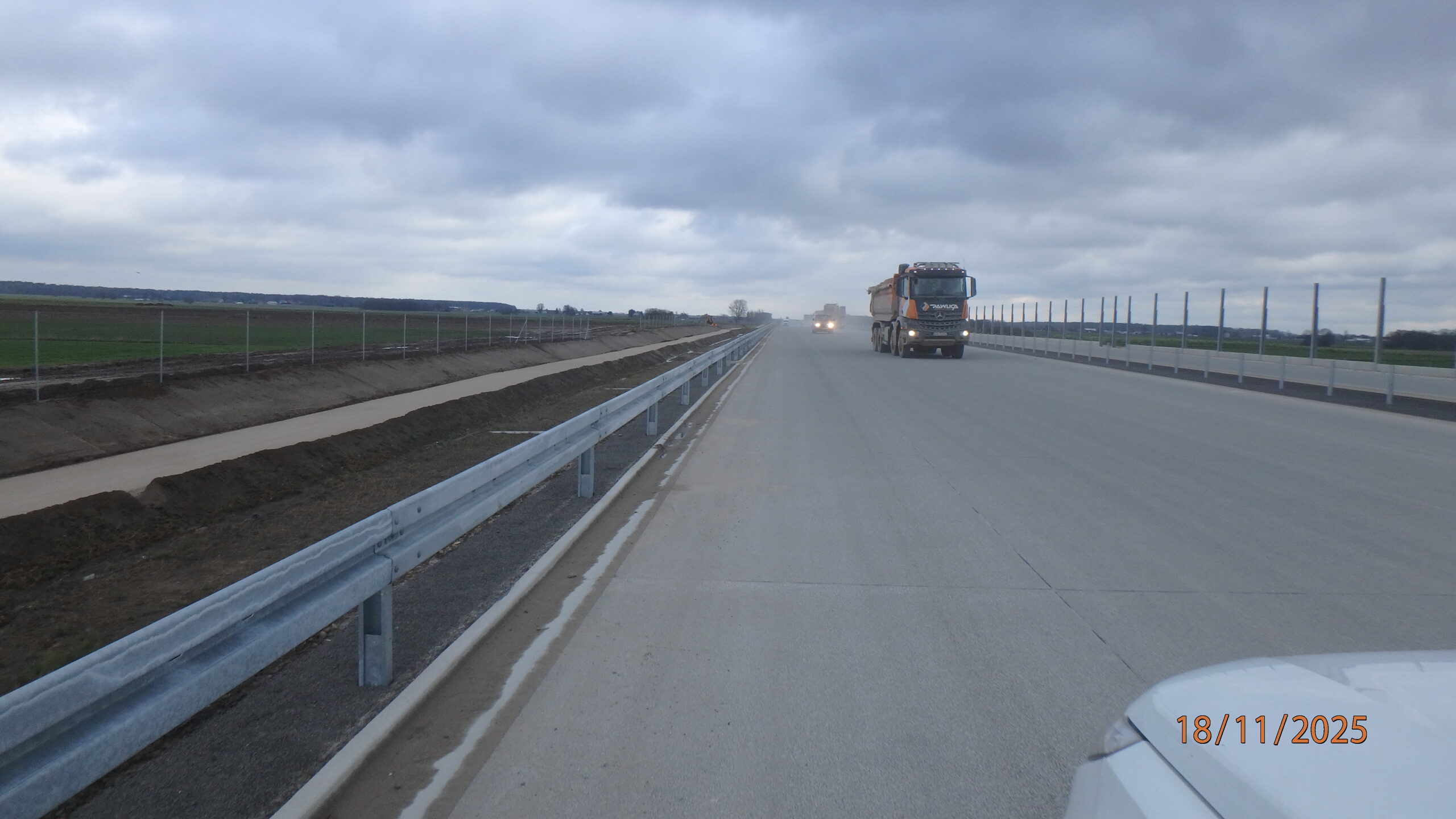

18.11.2025 591+500 ustawione bariery energochłonne jezdnia lewa

18.11.2025 592+450 montaż elementów wlotów przepustów
18.11.2025 596+300 humusowanie skarpy L-04

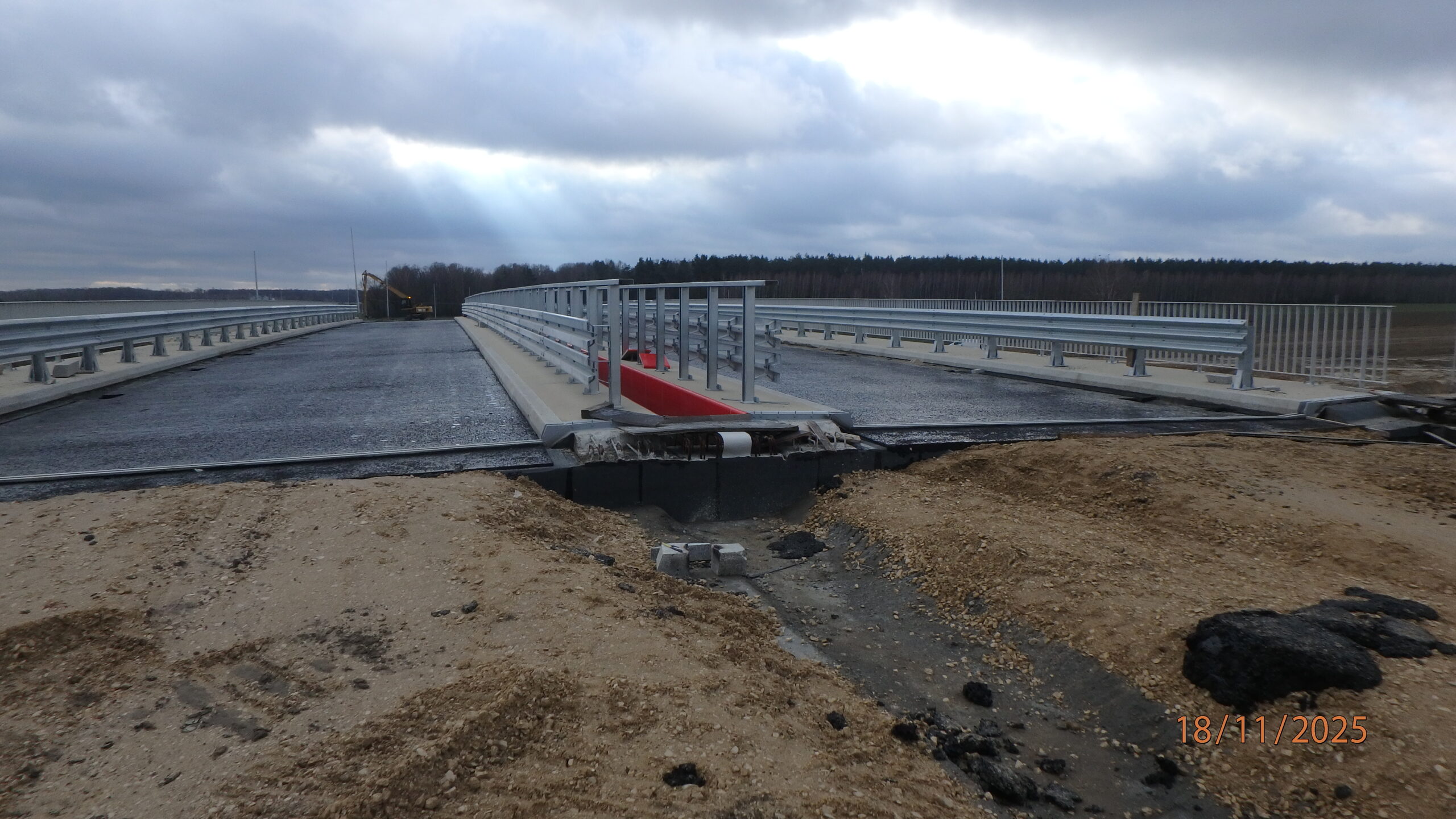

18.11.2025 596+350 WD-63 ułożony asfalt twardolany

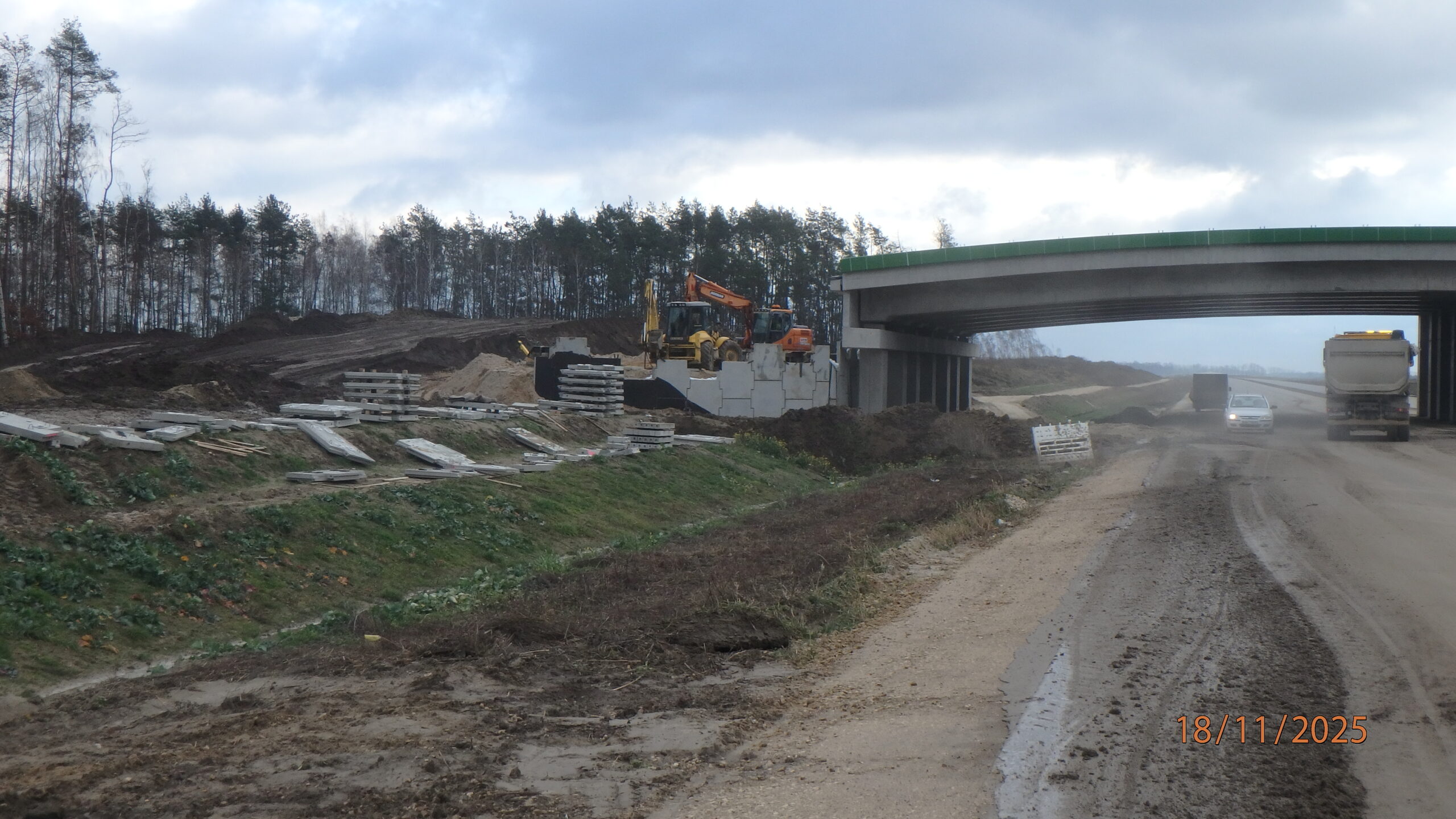

18.11.2025 585+940 PZGs-55 montaż i zasypka ściany oporowej str. północna

18.11.2025 588+090 DP 3667W ułożona w-wa ścieralna str. południowa
18.11.2025 588+110 DP 3667W ułożona w-wa ścieralna str. północna

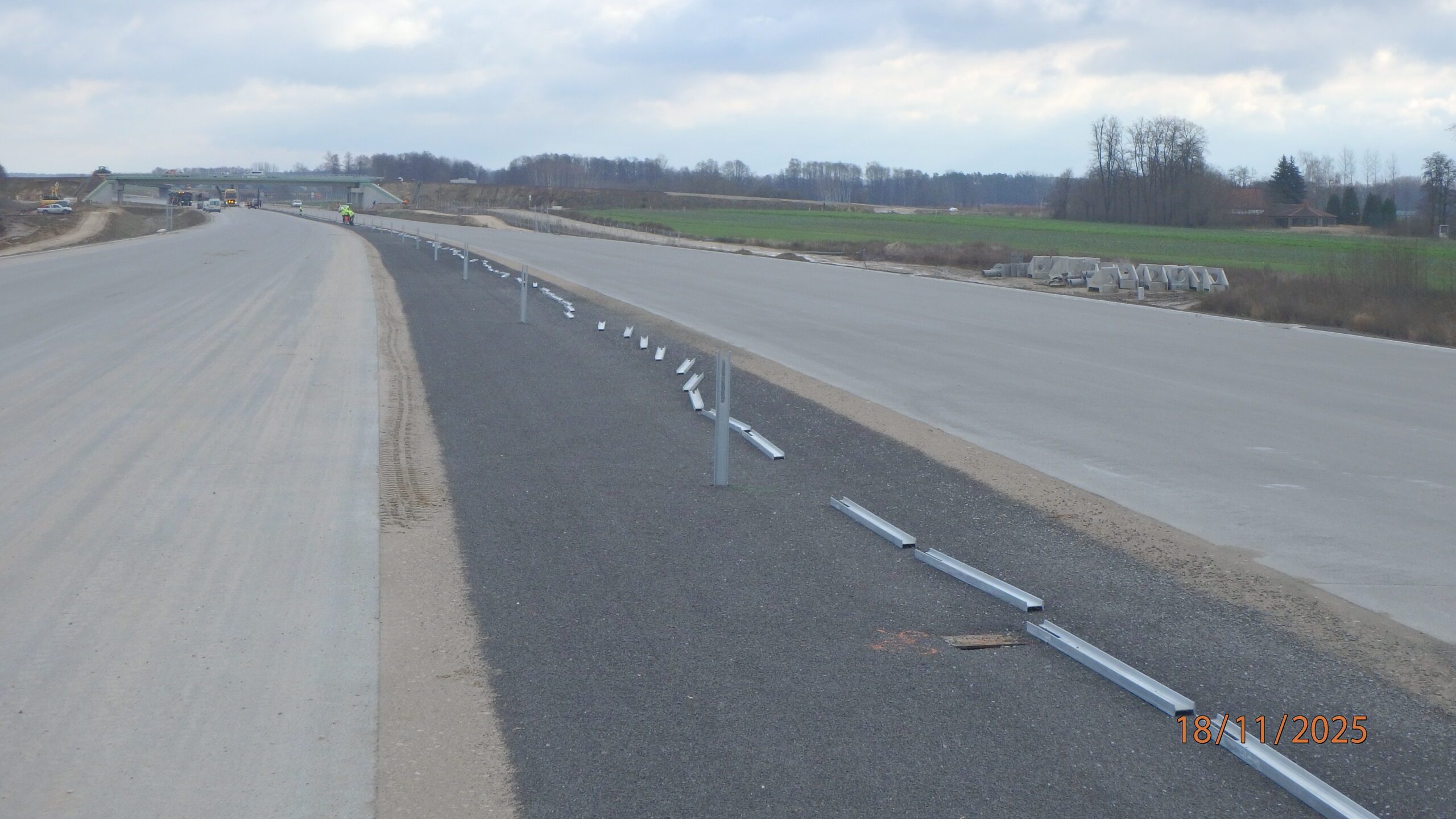

18.11.2025 588+600 wbijanie słupków bariery linowej w pasie rozdziału

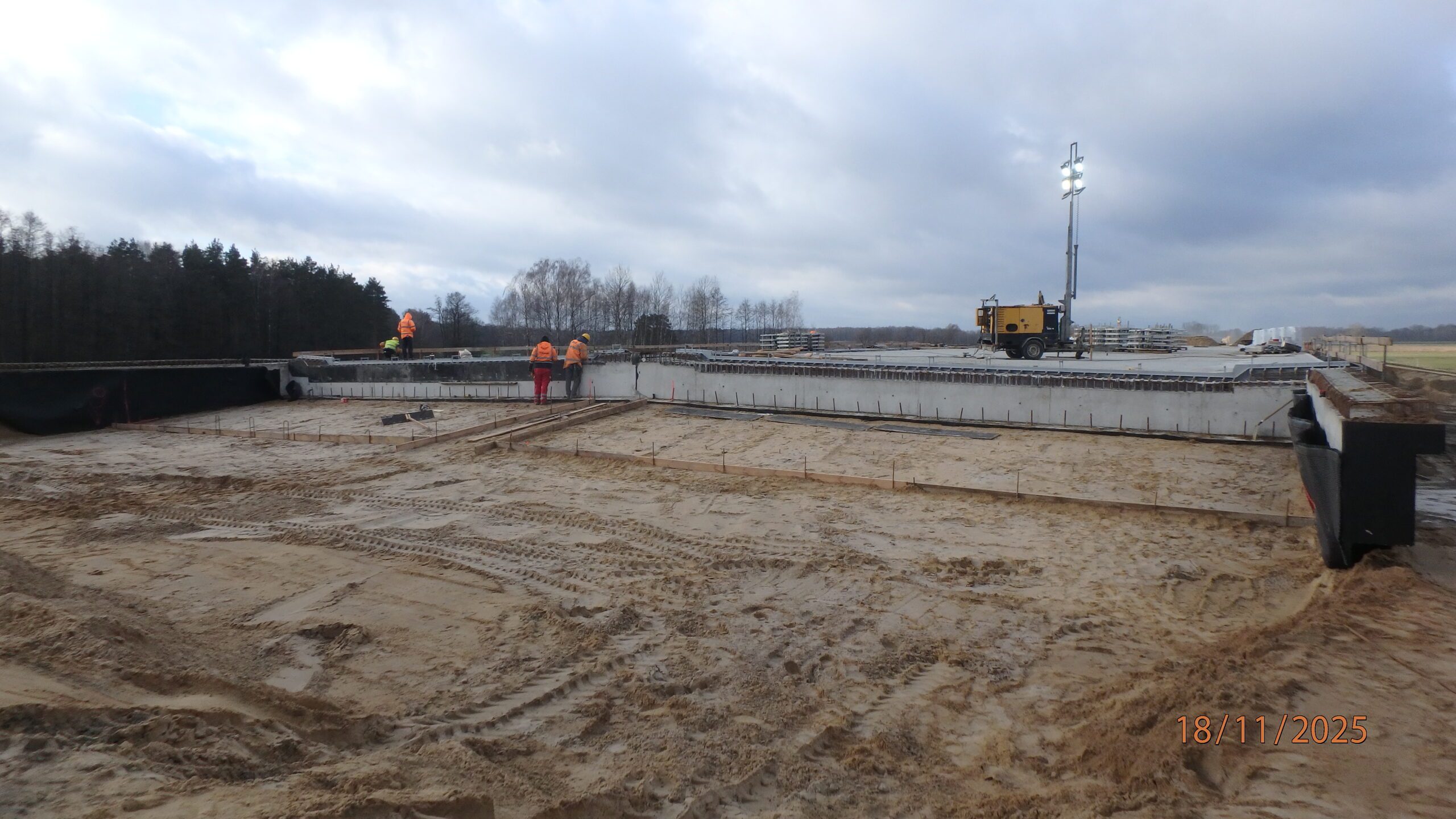

18.11.2025 580+320 PZDd-51 gotowe do wylania chudziaka pod zbrojenie płyty przejściowej str. wsch.

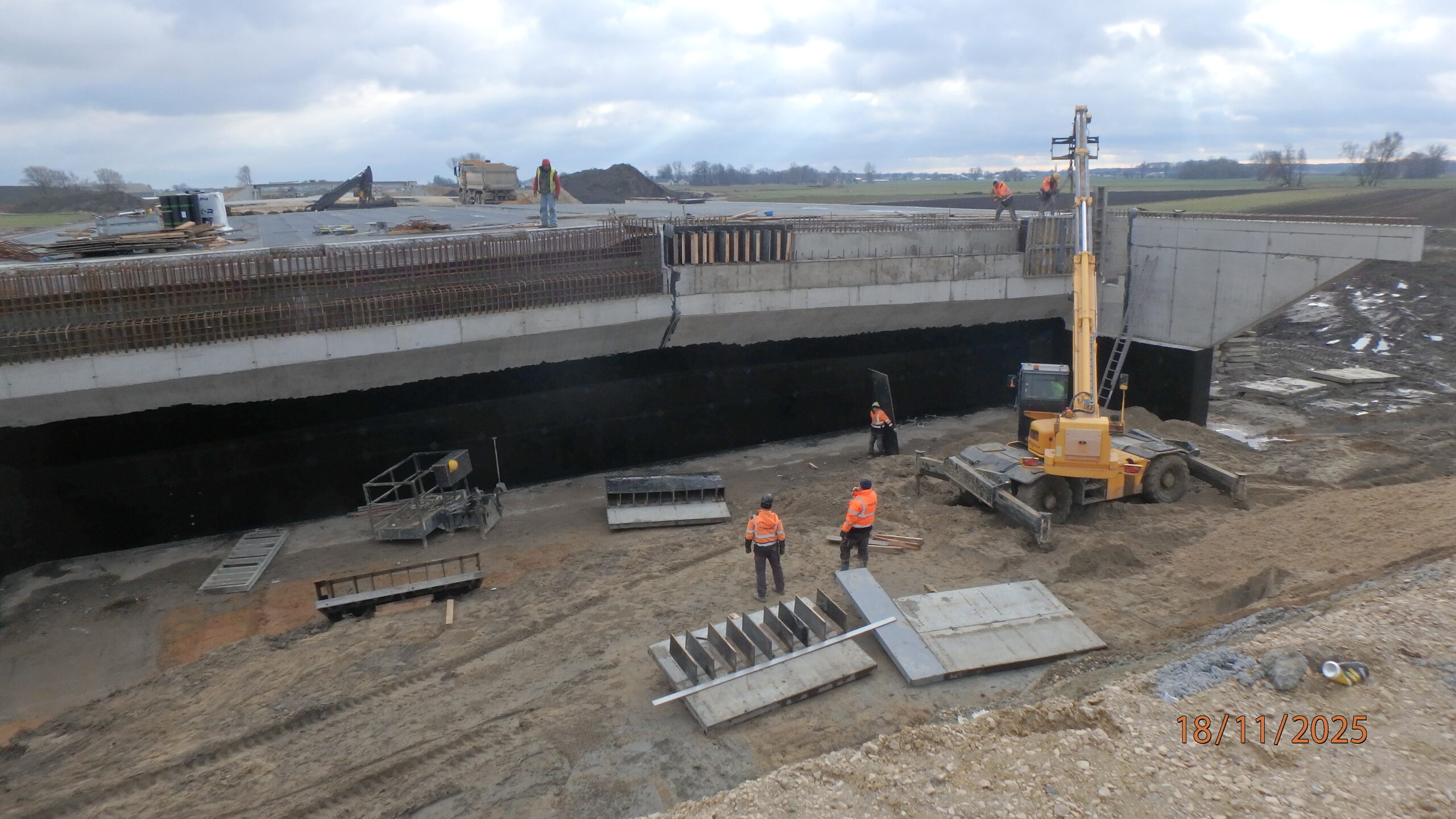

18.11.2025 581+290 PZDs-51A zdejmowanie szalowania ścianki zaplecznej
18.11.2025 581+320 PZDs-51A zasypka przyczółka wschodniego

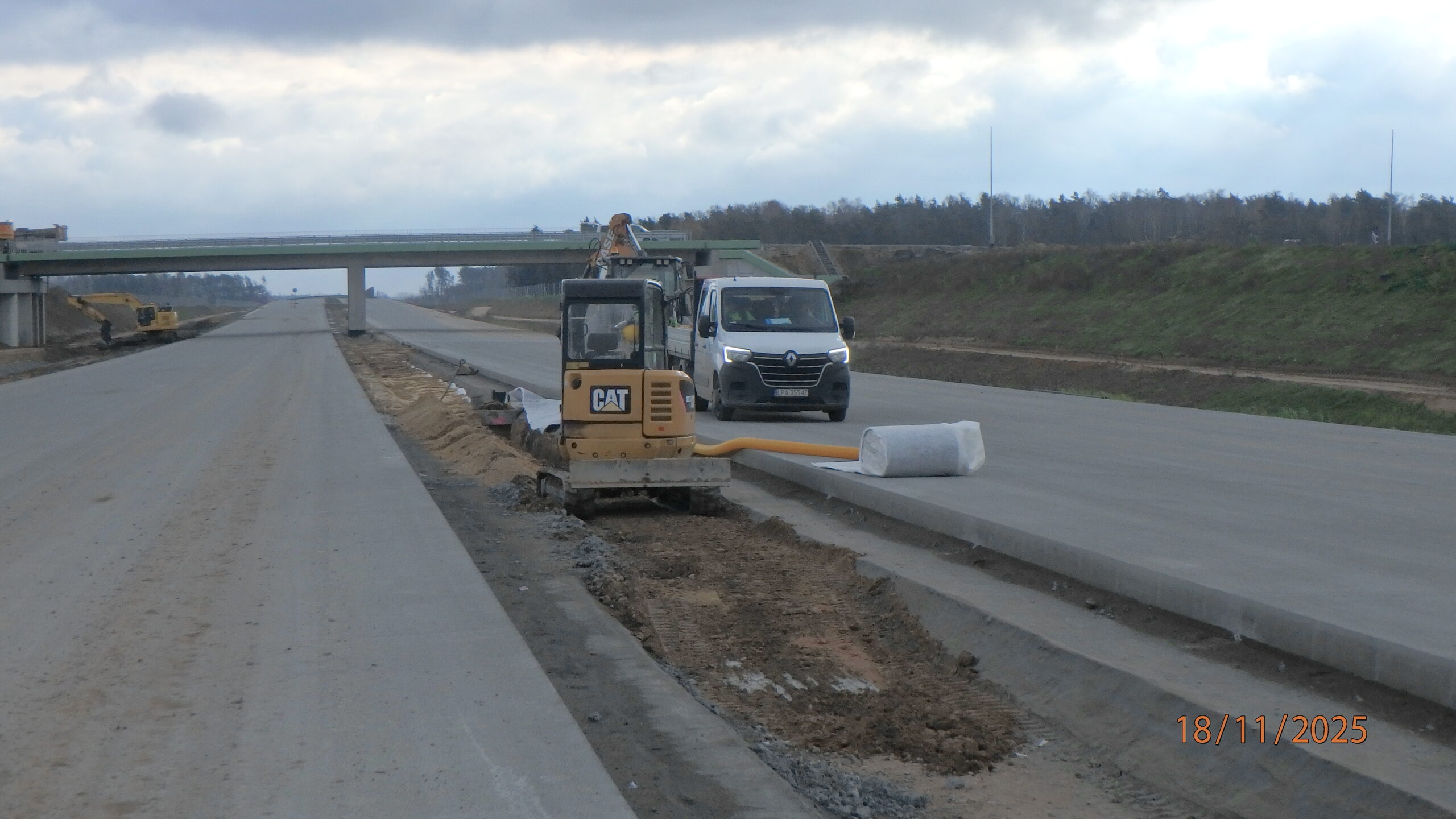

18.11.2025 584+600 układanie drenażu w pasie rozdziału
25.11.2025 596+000 eoboty ziemne pasa technologicznego

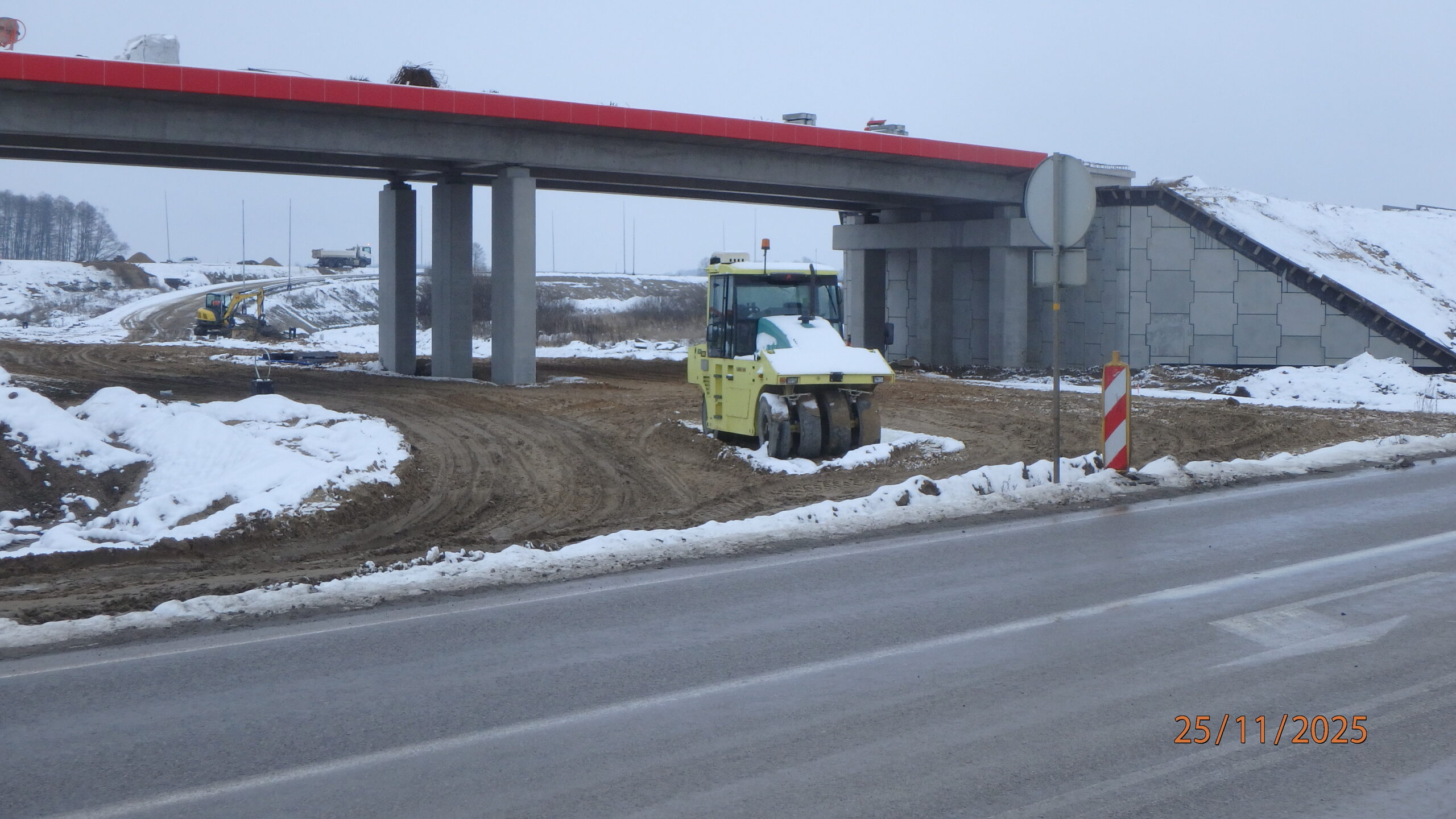

25.11.2025 596+690 roboty ziemne dla L-06, L-08 i L-05

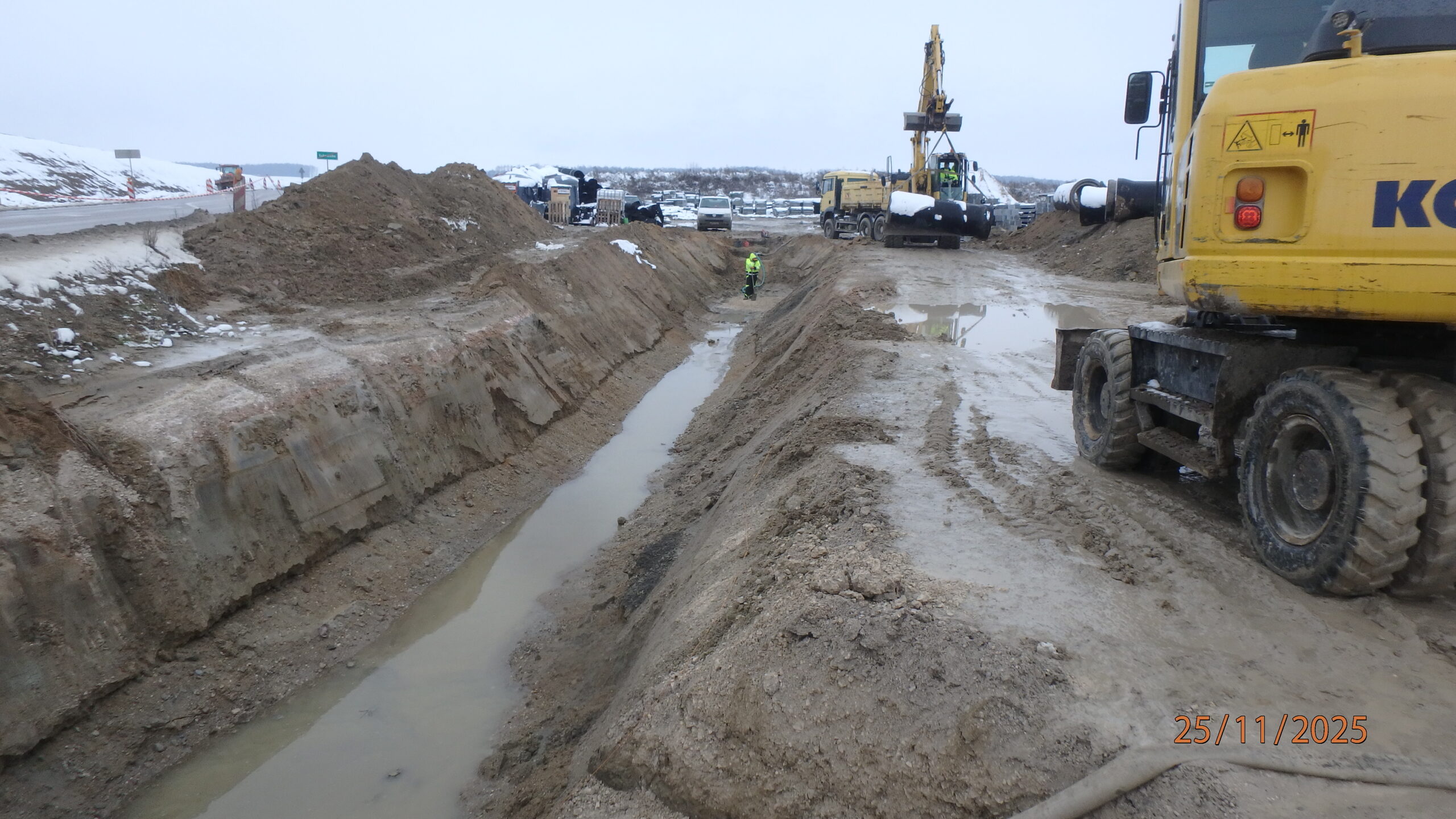

25.11.2025 596+700 wykop pod przepust dla L-05

25.11.2025 597+200 roboty drogowe na DK 19 w kierunku Łukowiska

25.11.2025 584+710 układanie nawierzchni w pasie rozdziału pod obiektem WD-54

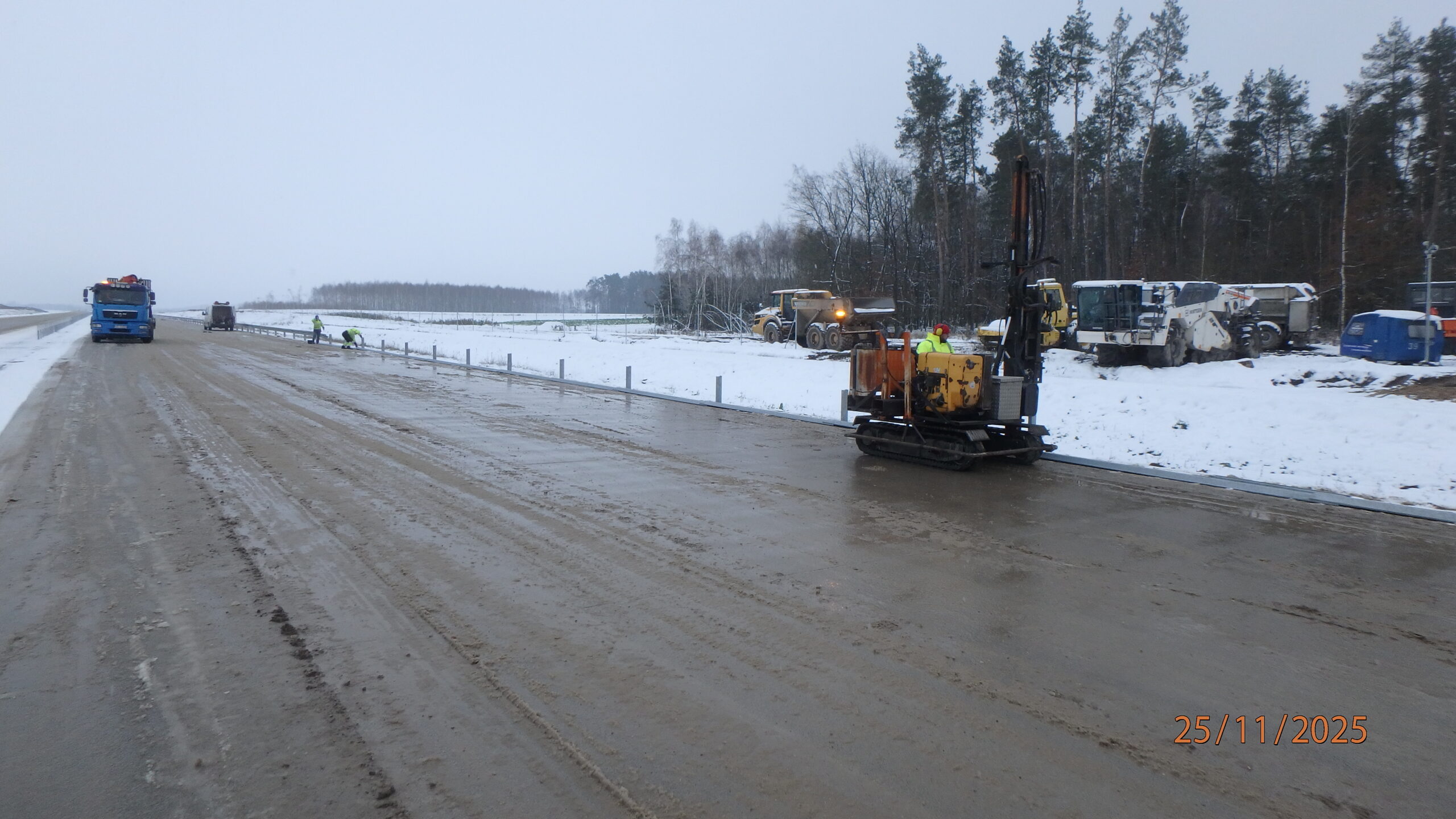

25.11.2025 586+150 montaż barier energochłonnych str. prawa

25.11.2025 588+700 układanie światłowodu przy obiekcie PZDs-56A

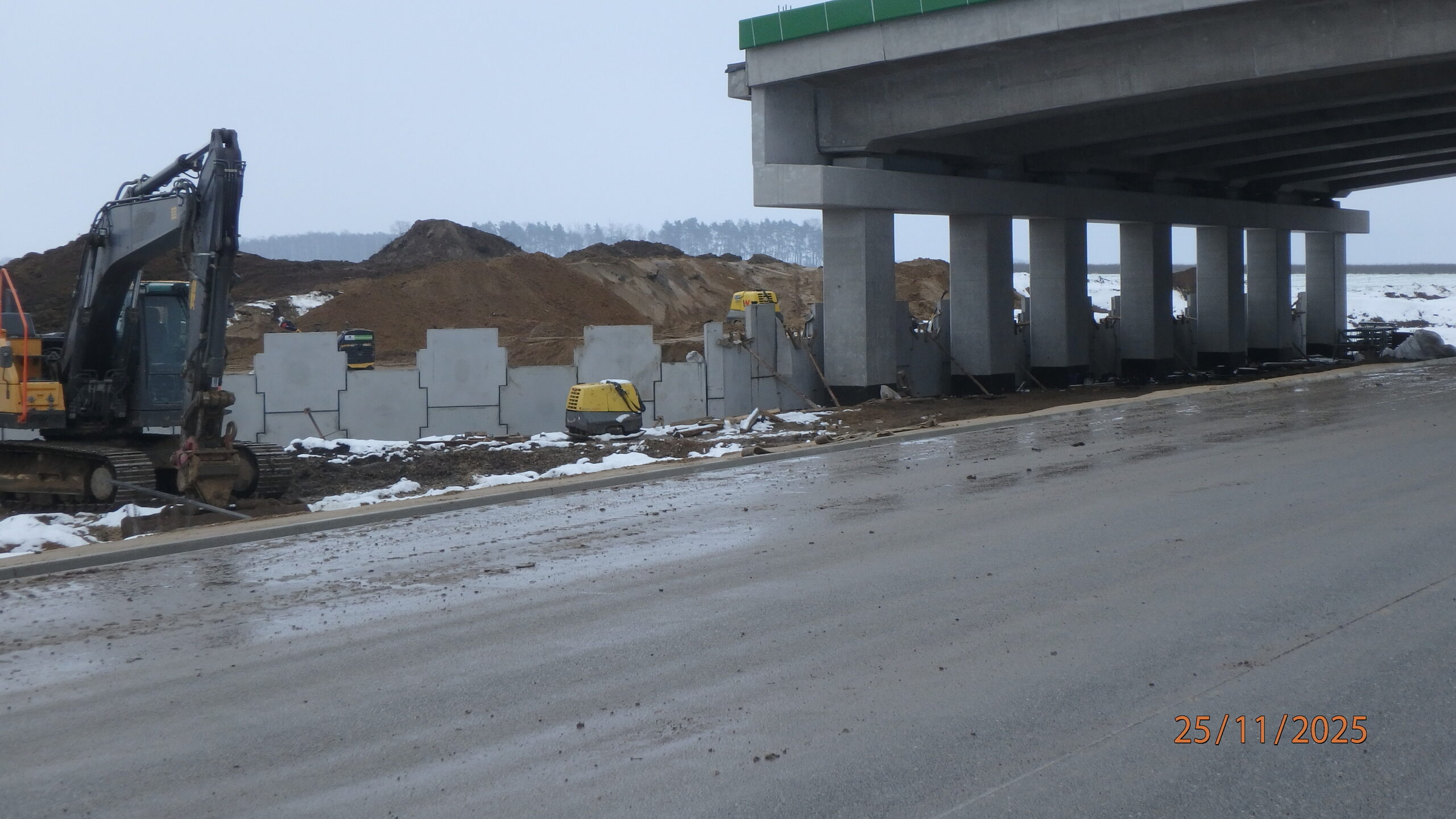

25.11.2025 589+850 PZGs-58 montaż i zasypka ściany oporowej str. północna

25.11.2025 594+900 PZGd-61 zbrojenie zwieńczeń skrzydełek ścian oporowych

25.11.2025 582+550 kształtowanie skarpy oraz rekultywacja

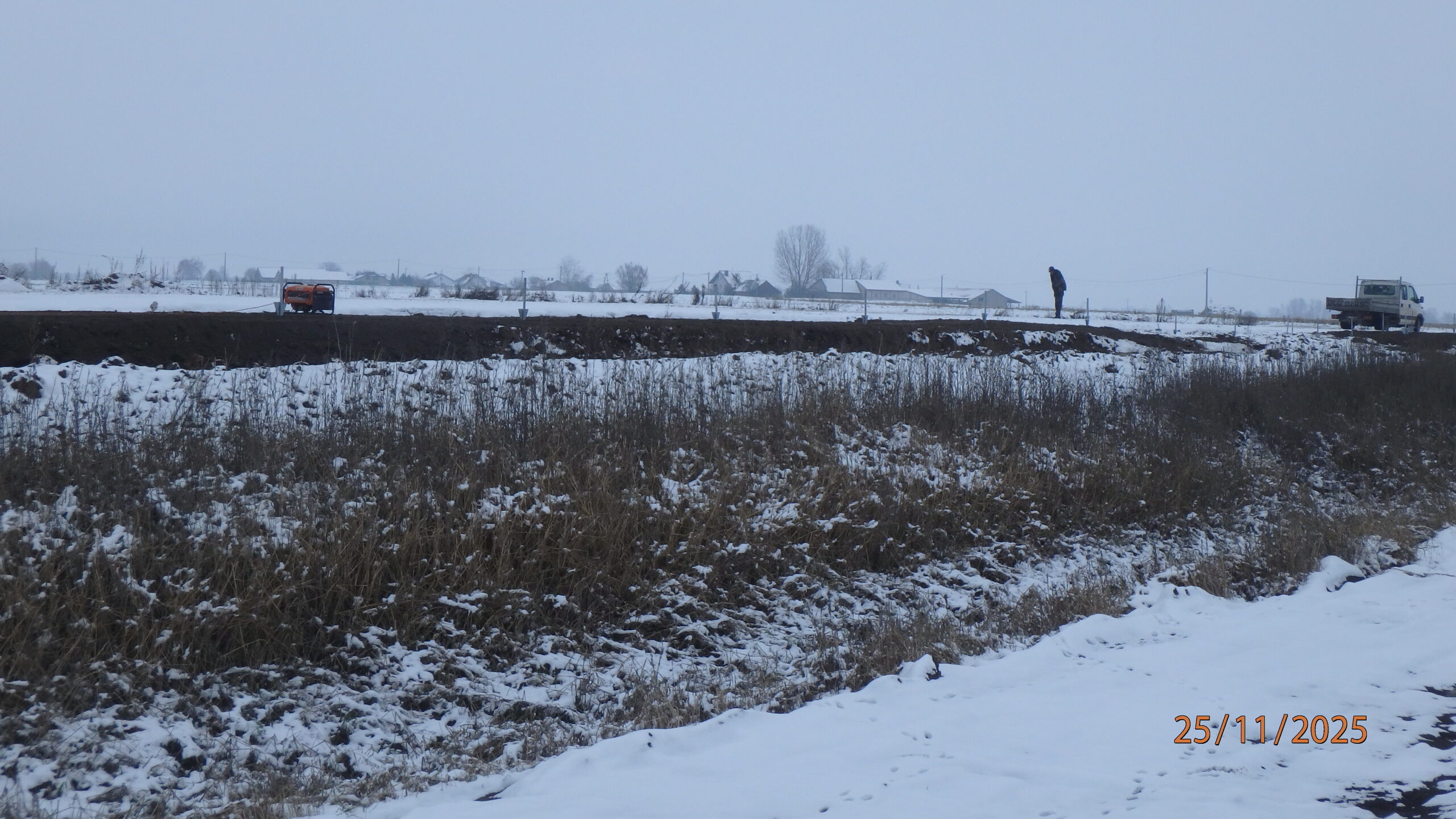

25.11.2025 582+800 montaż ogrodzenia

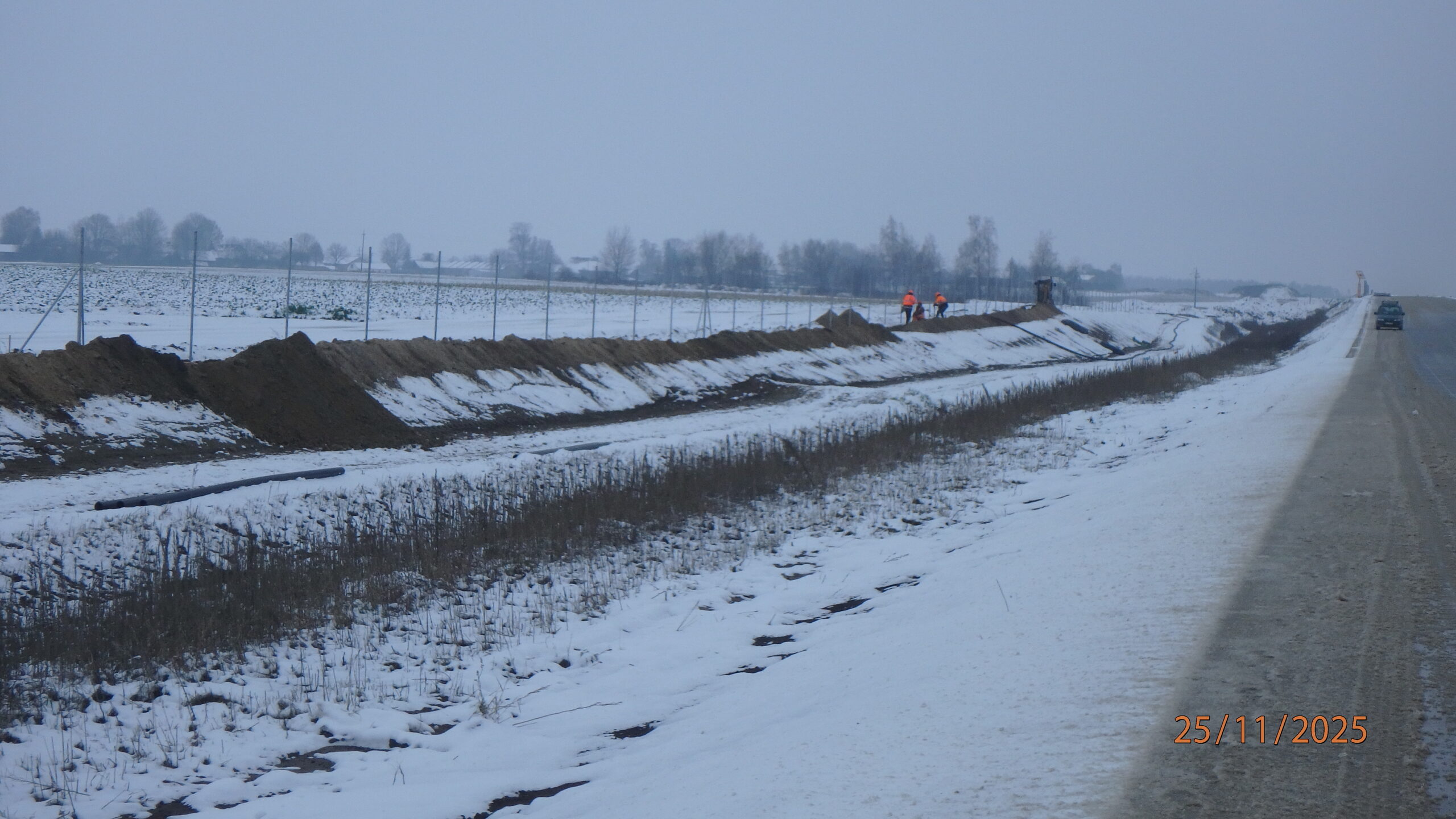

25.11.2025 583+500 układanie światłowodu

25.11.2025 584+690 DP 3641W roboty od str. północnej

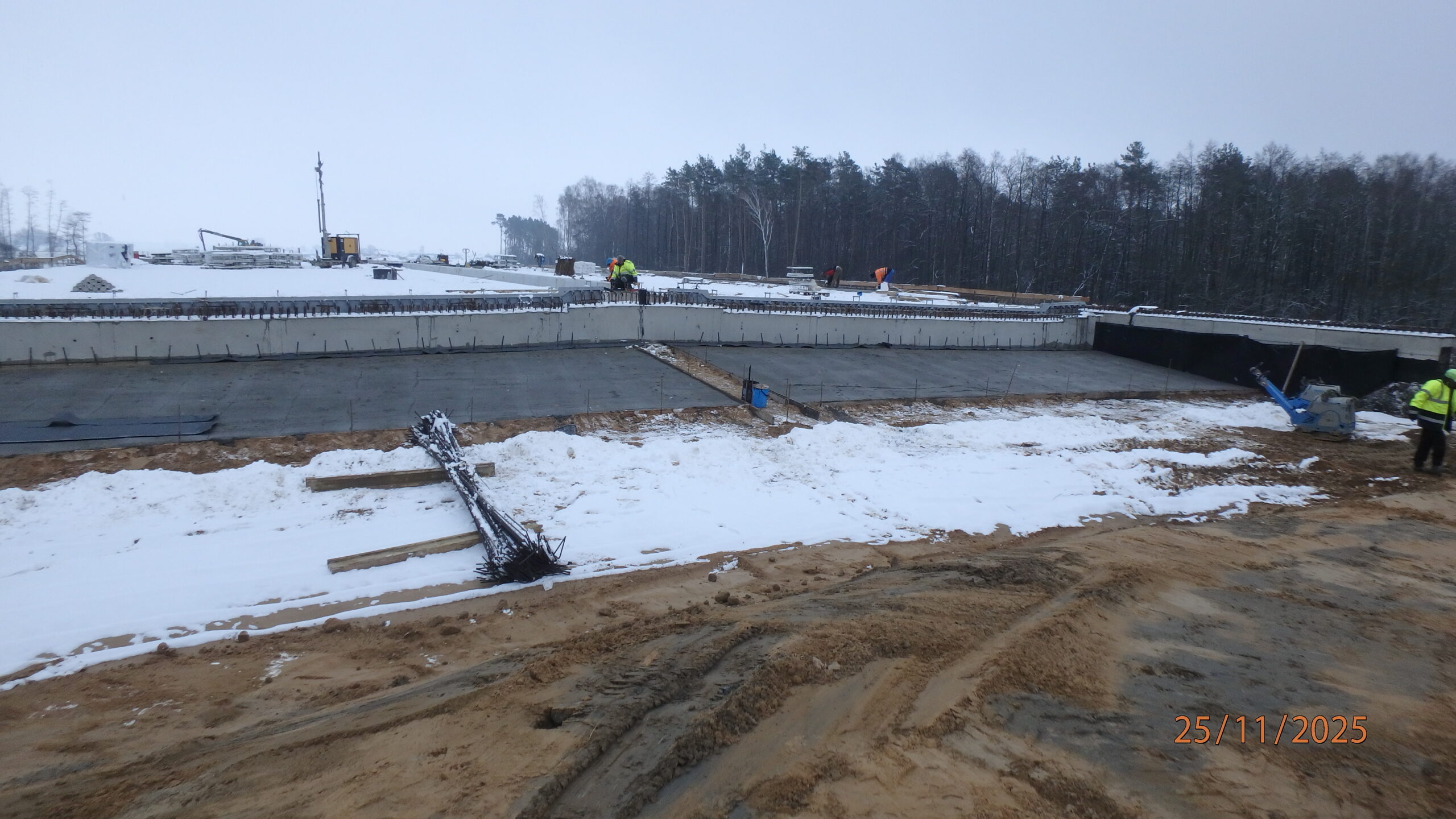

25.11.2025 580+295 PZDd-51 przygotowanie do zbrojenia płyt przejś

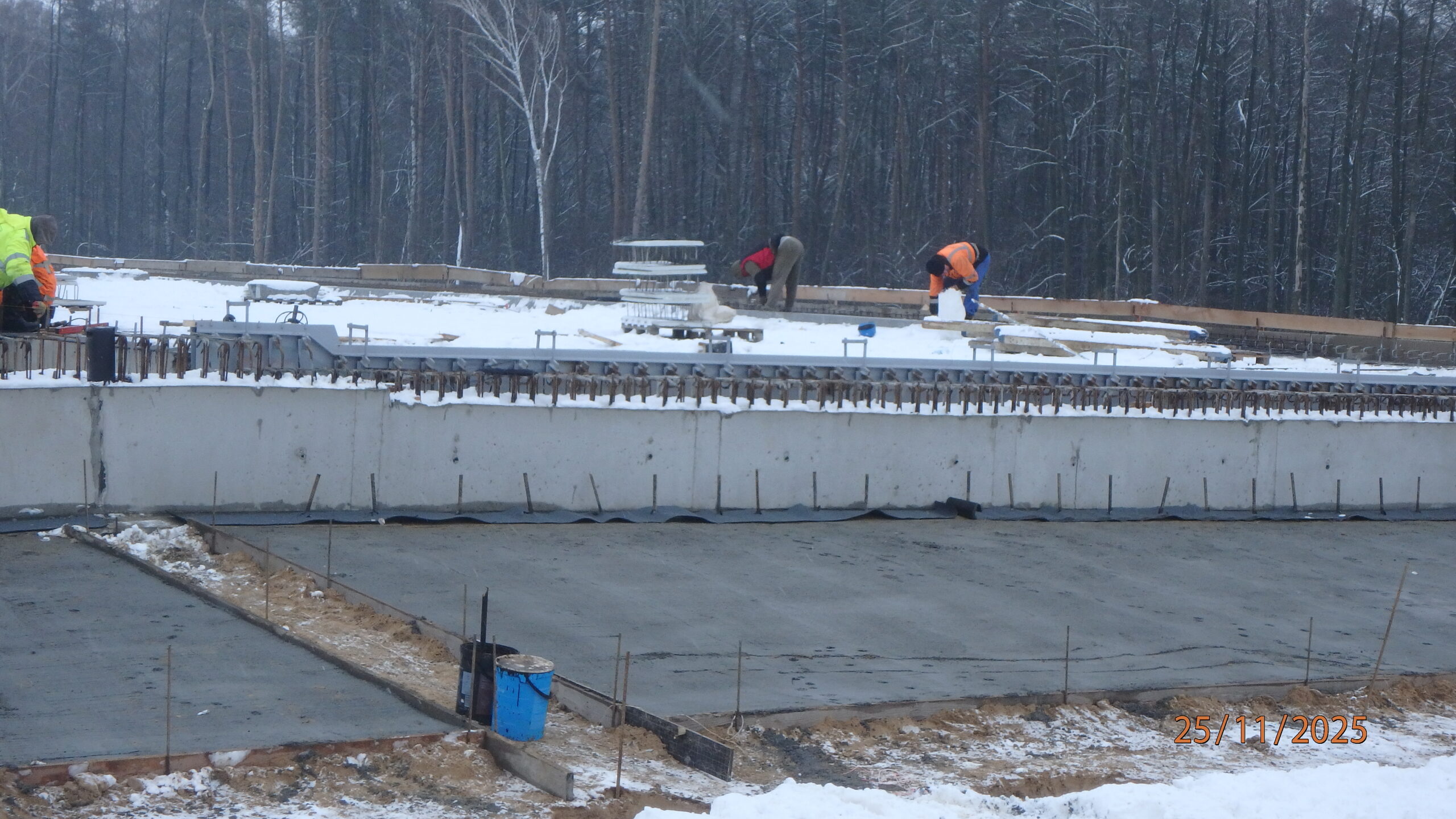

25.11.2025 580+300 PZDd-51 zamontowane dylatacje

25.11.2025 580+320 PZDd-51 montaż zbrojenia płyt przejścowych str. wsch.

25.11.2025 580+400 humusowanie skarp

25.11.2025 581+300 PZDs-51A zasypka przyczółka od str. zach.

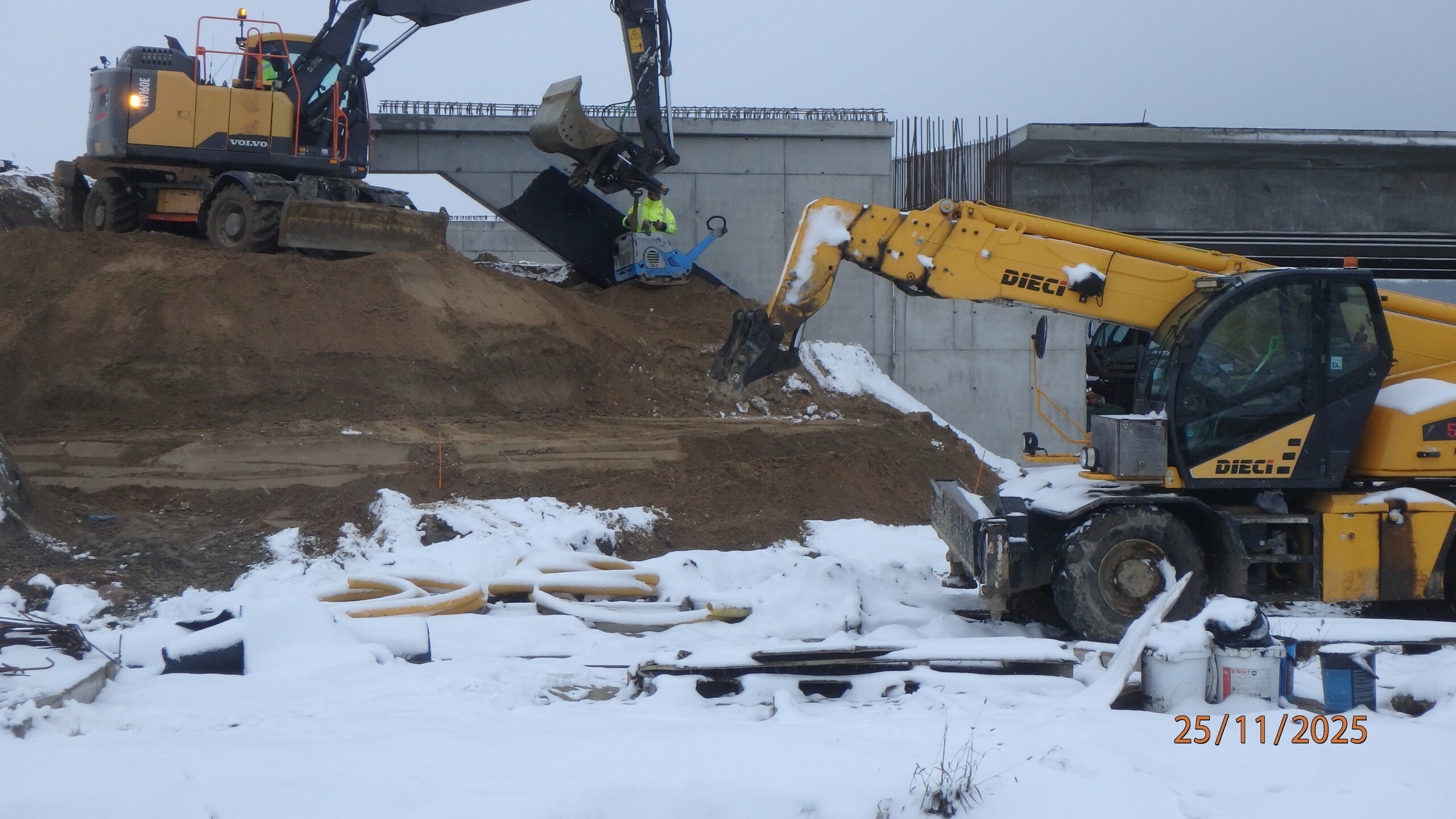

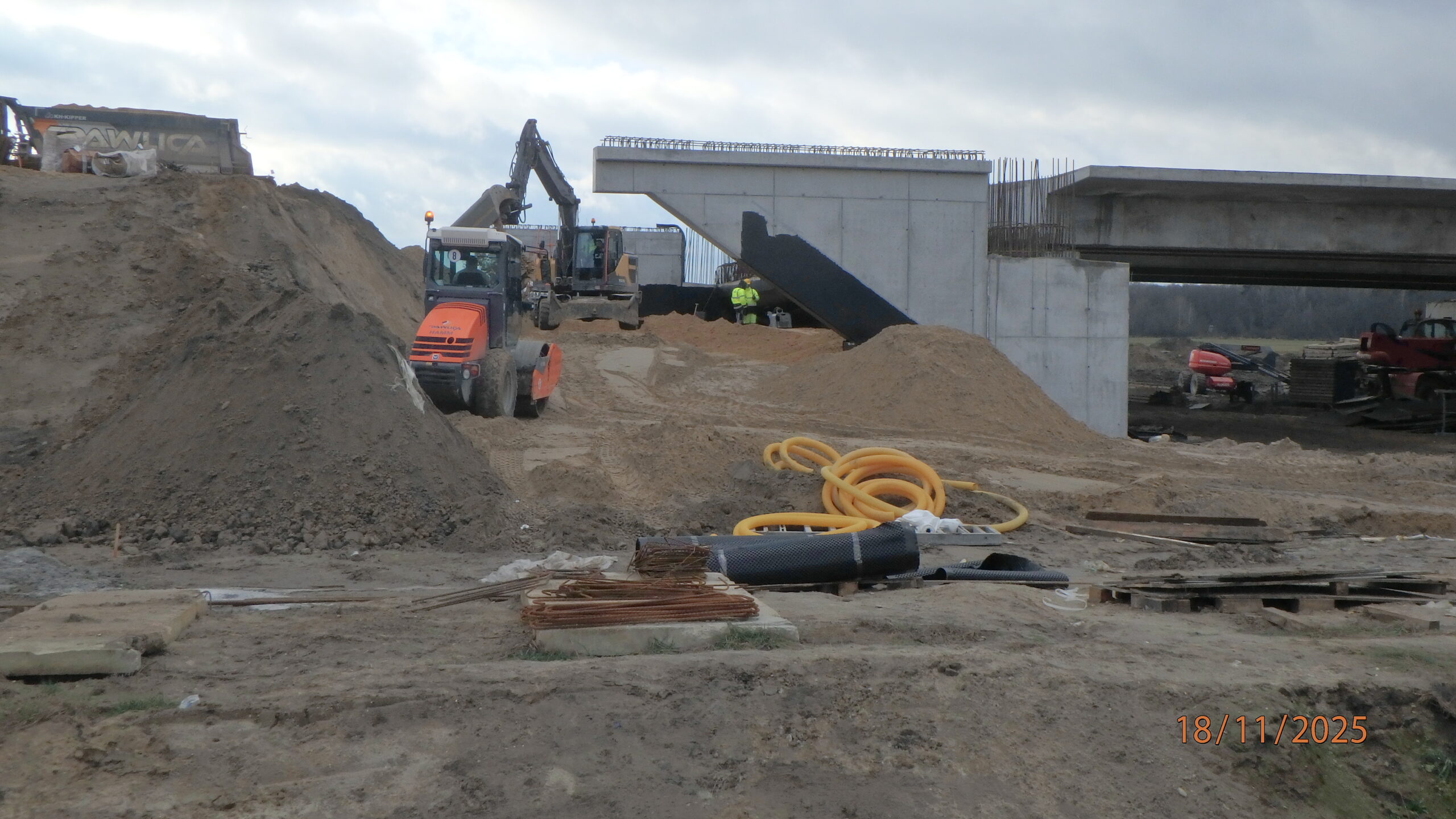

25.11.2025 581+320 PZDs-51A zasypka przyczółka wsch.

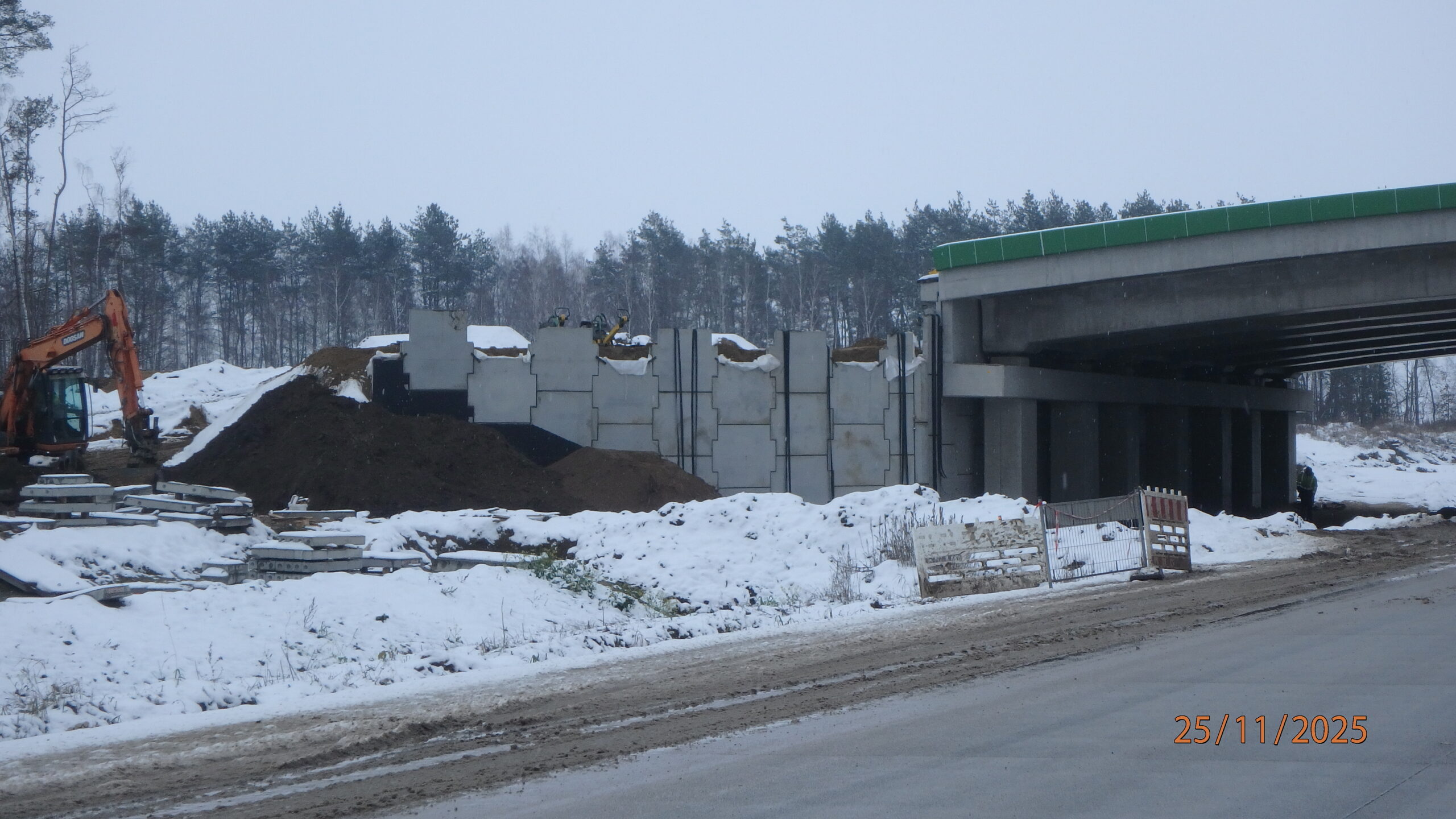

25.11.2025 585+950 PZGs-55 montaż i zasypka ściany oporowej str. północna
26 listopada km 603+600 nawierzchnia C35_45 i WD_70 powierzchniowe utrwalenie pasa rozdziału montaż barier linowych
04.11.2025 596+700 DK-19 ustawianie krawężnika od str. północnej w kierunku WD-64
04.11.2025 596+720 DK-19 str. północna

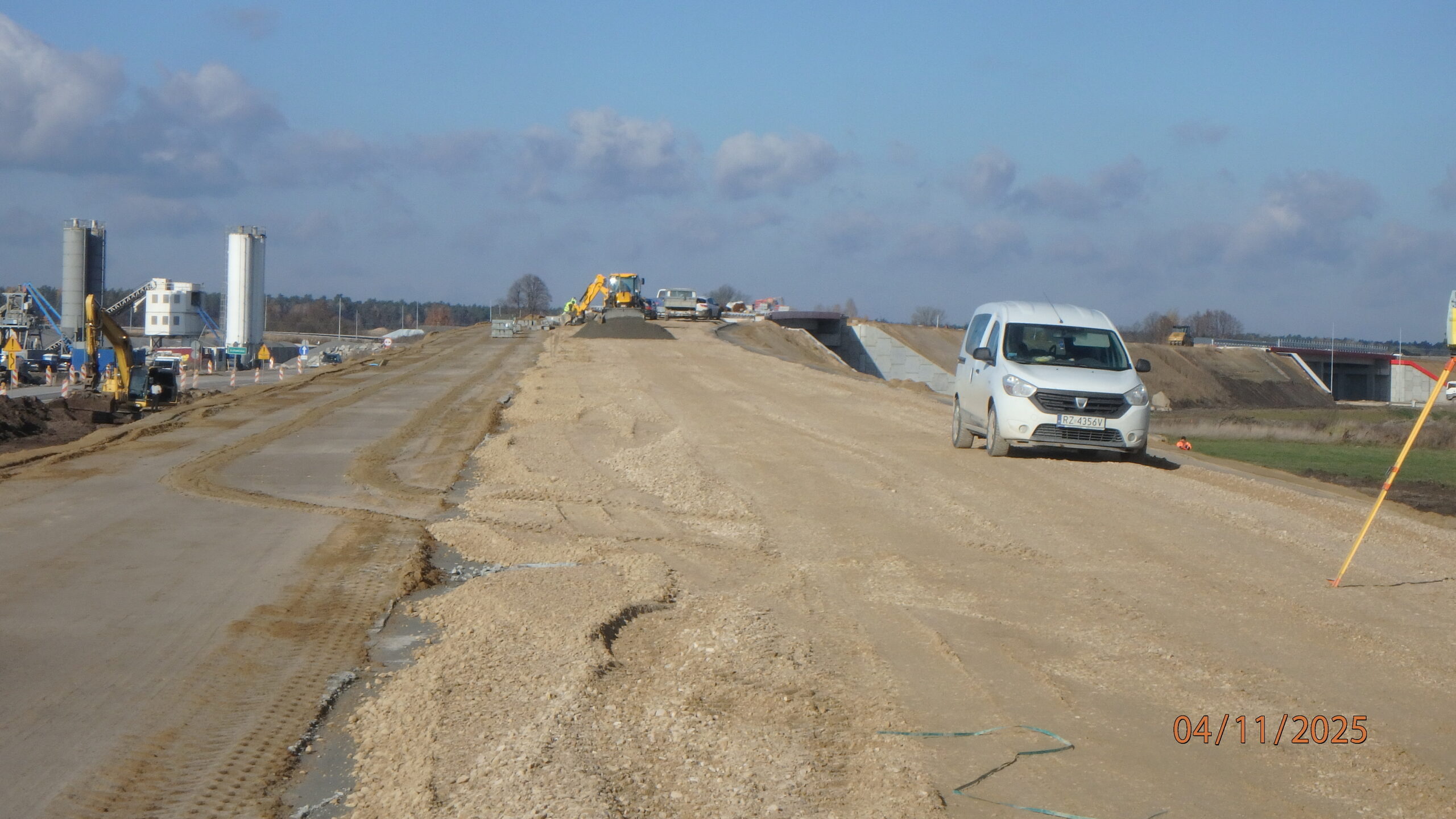

04.11.2025 596+750 DK-19 ustawianie krawężnika do obiektu WD-65
04.11.2025 596+800 DK-19 roboty ziemne w kierunku WD-04
04.11.2025 597+900 montaż barier energochłonnych
04.11.2025 581+300 PZDs-51A przygotowanie do sprężania płyty północnej

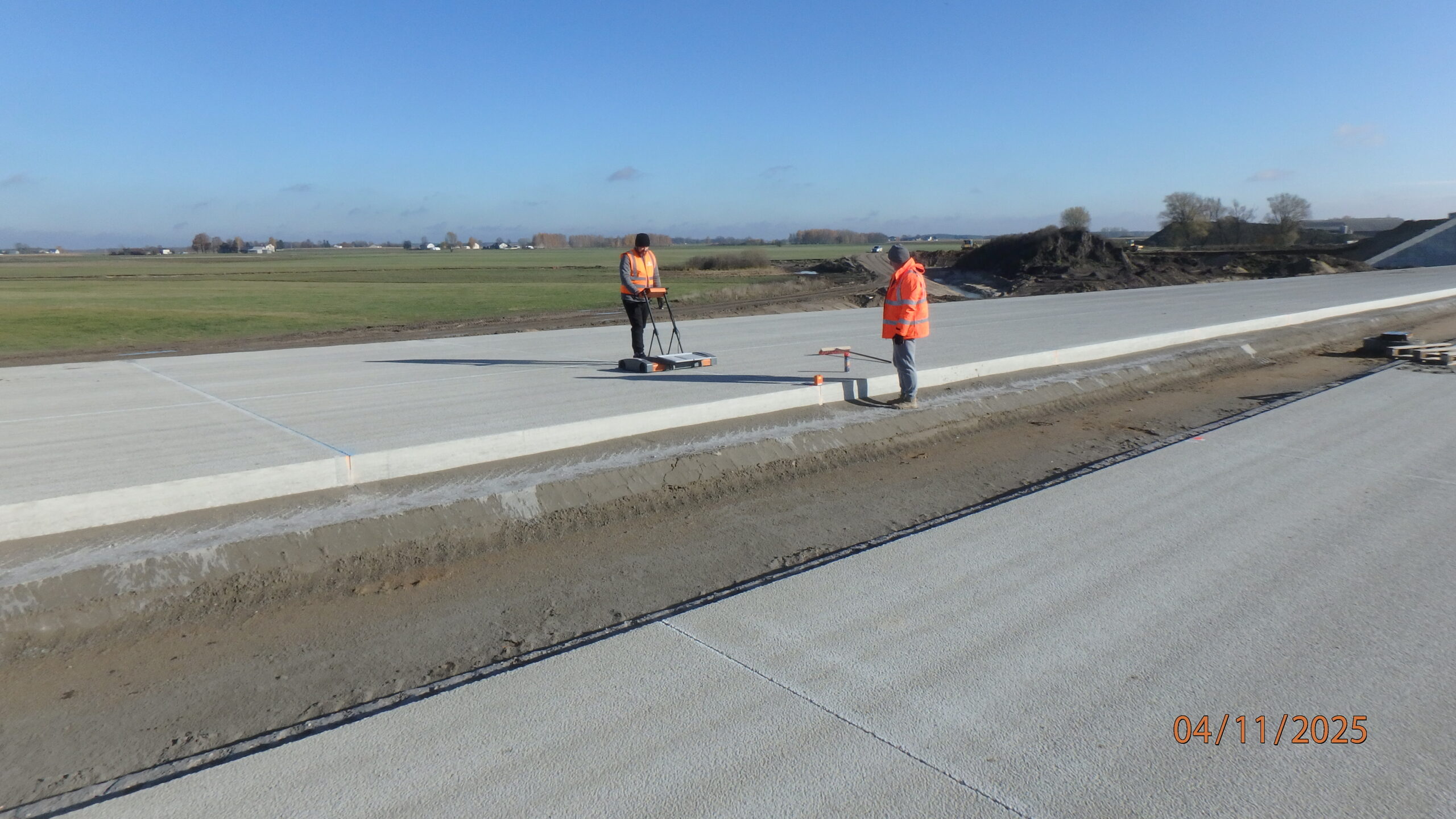

04.11.2025 581+400 skanowanie dybli

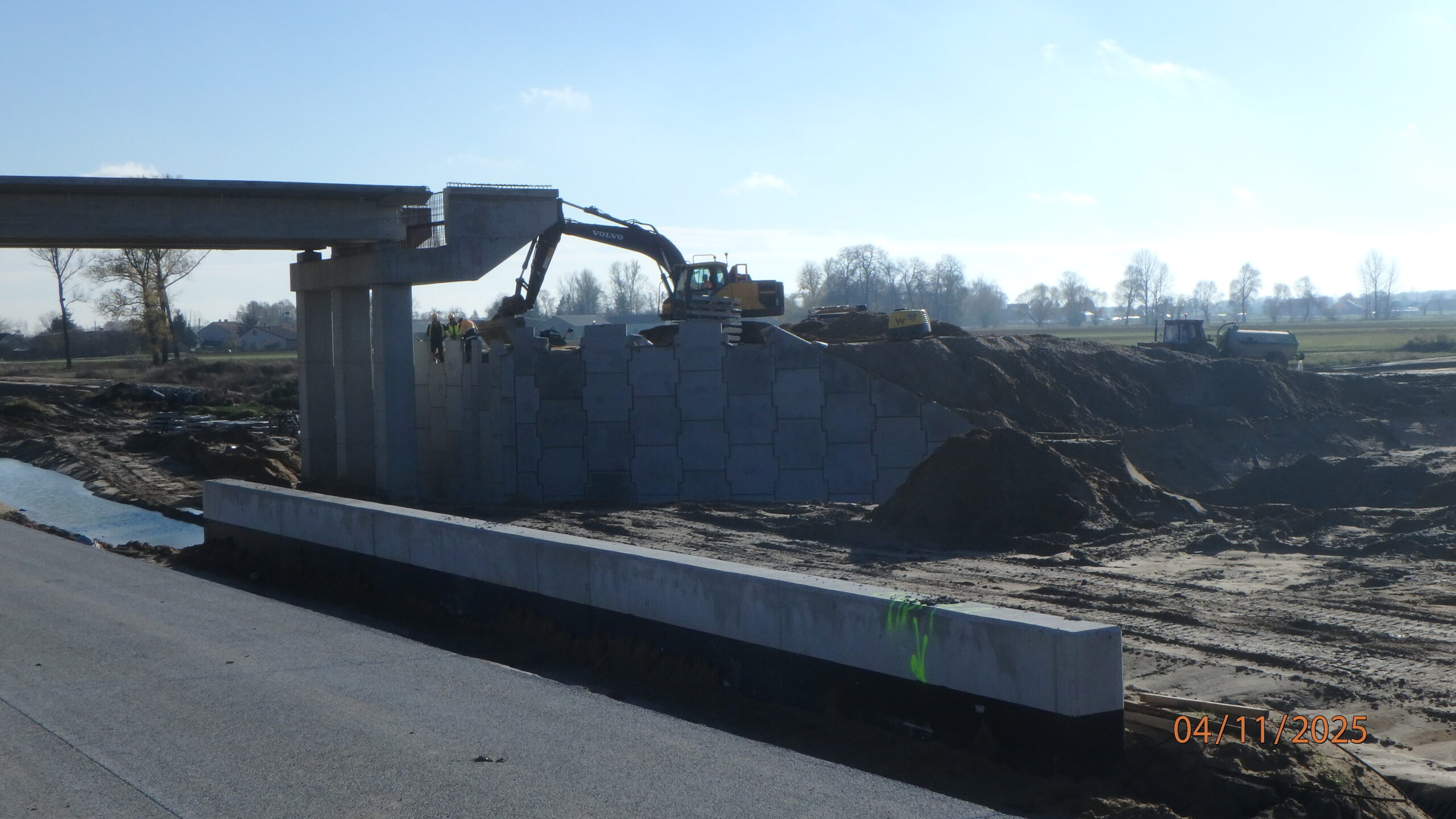

04.11.2025 581+500 WD-52 montaż i zasypka ściany oporowej

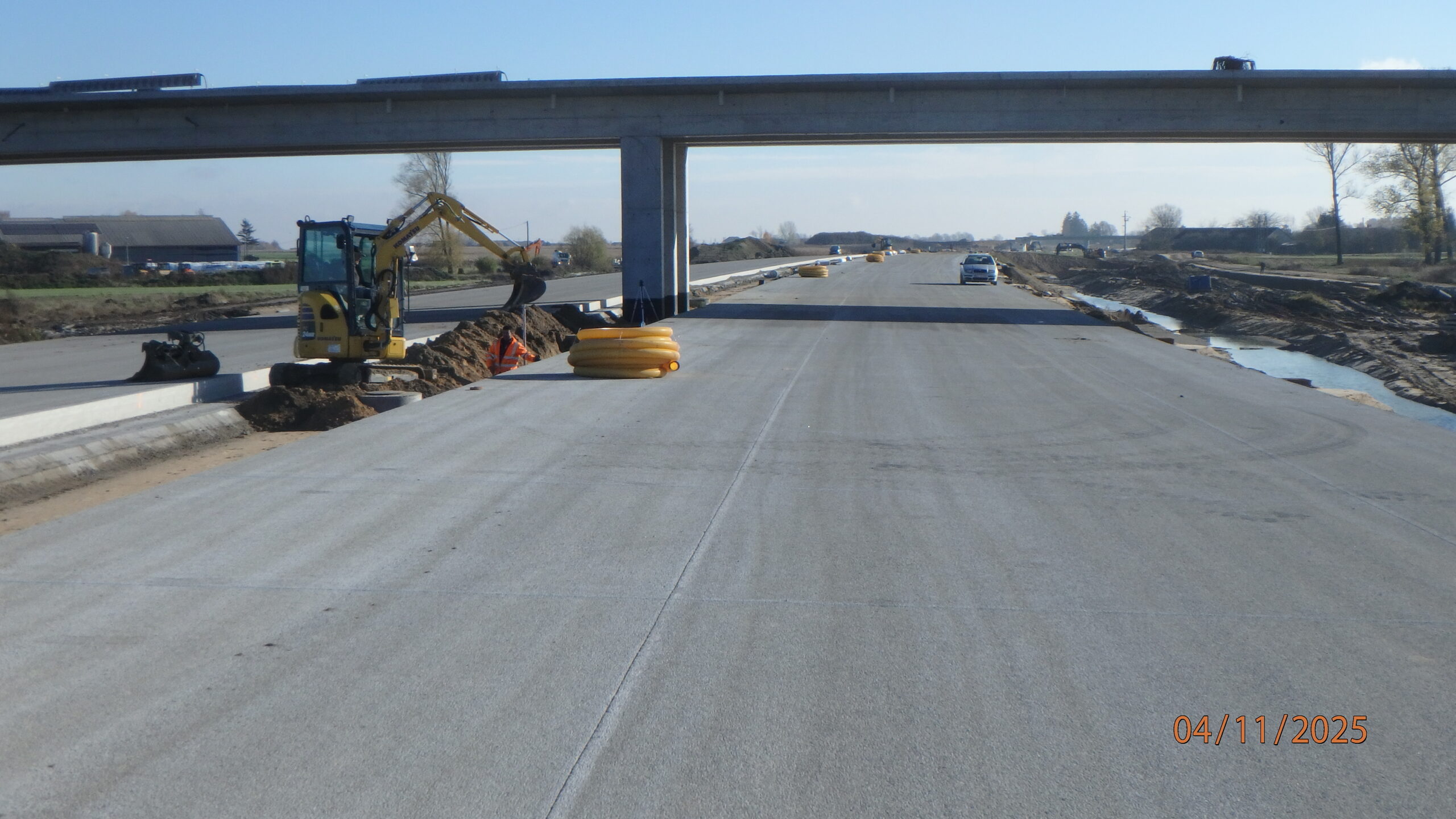

04.11.2025 581+600 wykonywanie drenażu w pasie rozdziału

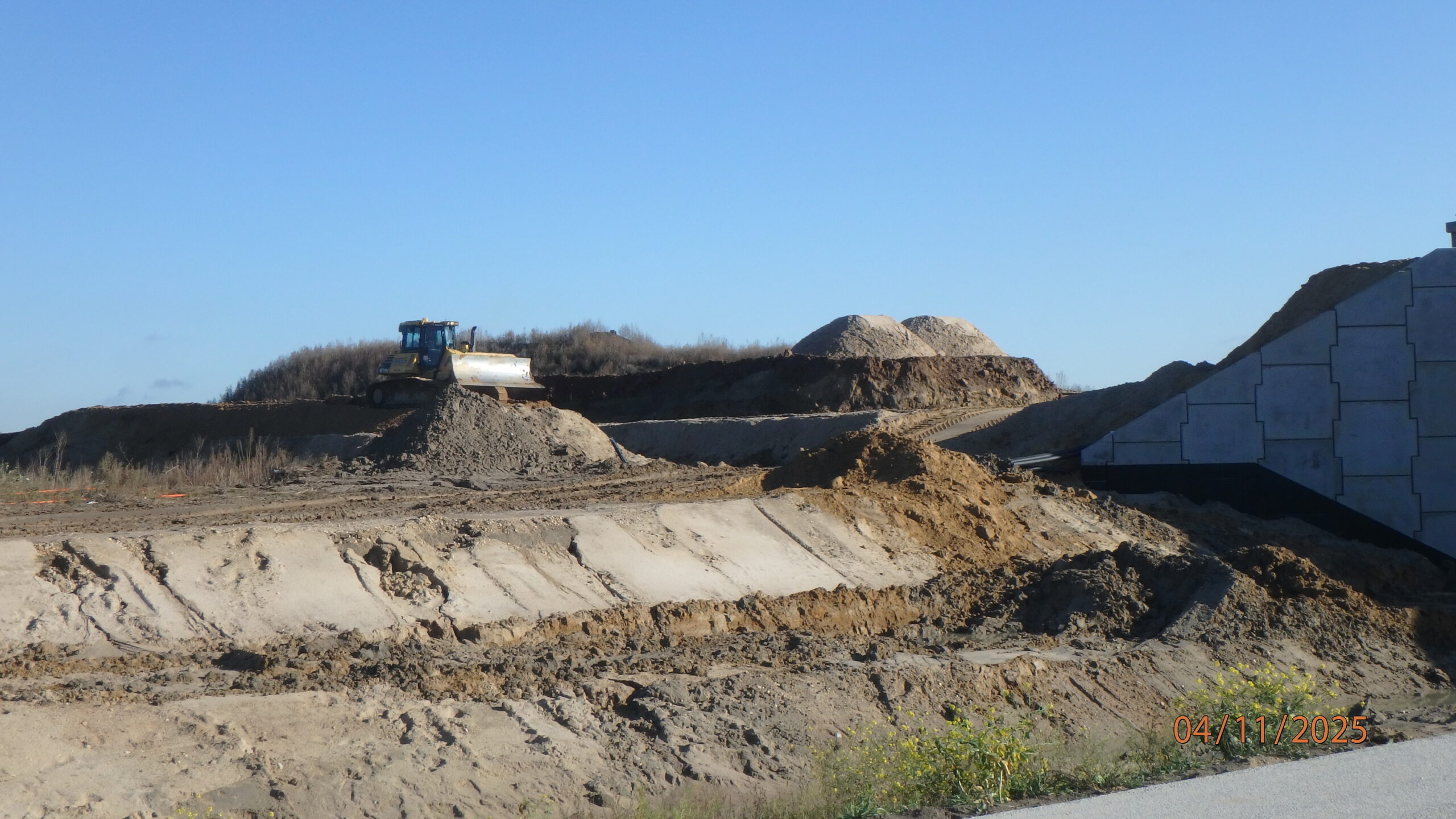

04.11.2025 582+500 DP 3639W str. północna roboty ziemne
04.11.2025 584+000 montaż słupów ekranów akustycznych
04.11.2025 584+600 JL przygotowania do układania nawierzchni betonowej
04.11.2025 584+950 DP 3641W w kierunku WD-54
04.11.2025 585+000 DP 3641W (0+300) układanie podbudowy
04.11.2025 585+950 PZGs-55 montaż i zasypka ściany oporowej
04.11.2025 588+200 montaż ogrodzenia
04.11.2025 590+500 usuwanie humusu i rekultywacja
04.11.2025 592+500 układanie światłowodu
04.11.2025 580+280 PZDd-51 zasypka przyczółka zachodniego

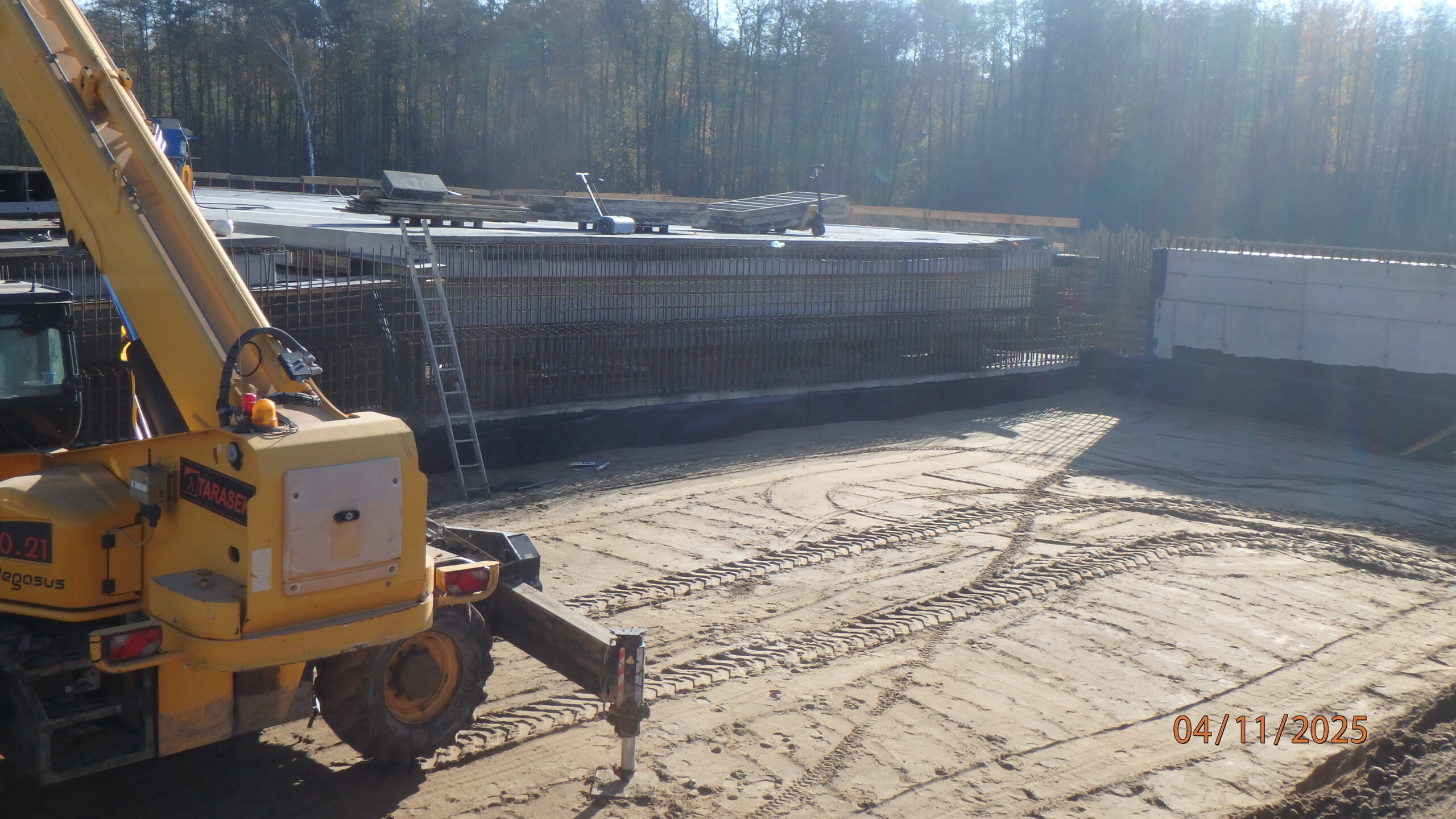

04.11.2025 580+282 PZDd-51 szalowanie ścianki zaplecznej
04.11.2025 580+285 PZDd-51 szlifowanie płyty ustroju
04.11.2025 580+320 PZDd-51 zasypka przyczółka wschodniego
04.11.2025 580+600 JP wykonywanie ścieku ślizgowego
10.11.2025 581+301 PZDs 51A płyta lewa po sprężeniu
10.11.2025 581+320 PZDs-51A zasypka przyczółka wschodniego
10.11.2025 581+490 DG-1 roboty ziemne – północ
10.11.2025 581+510 DG-1 roboty ziemne – północ
10.11.2025 581+800 roboty ziemne w pasie rozdziału

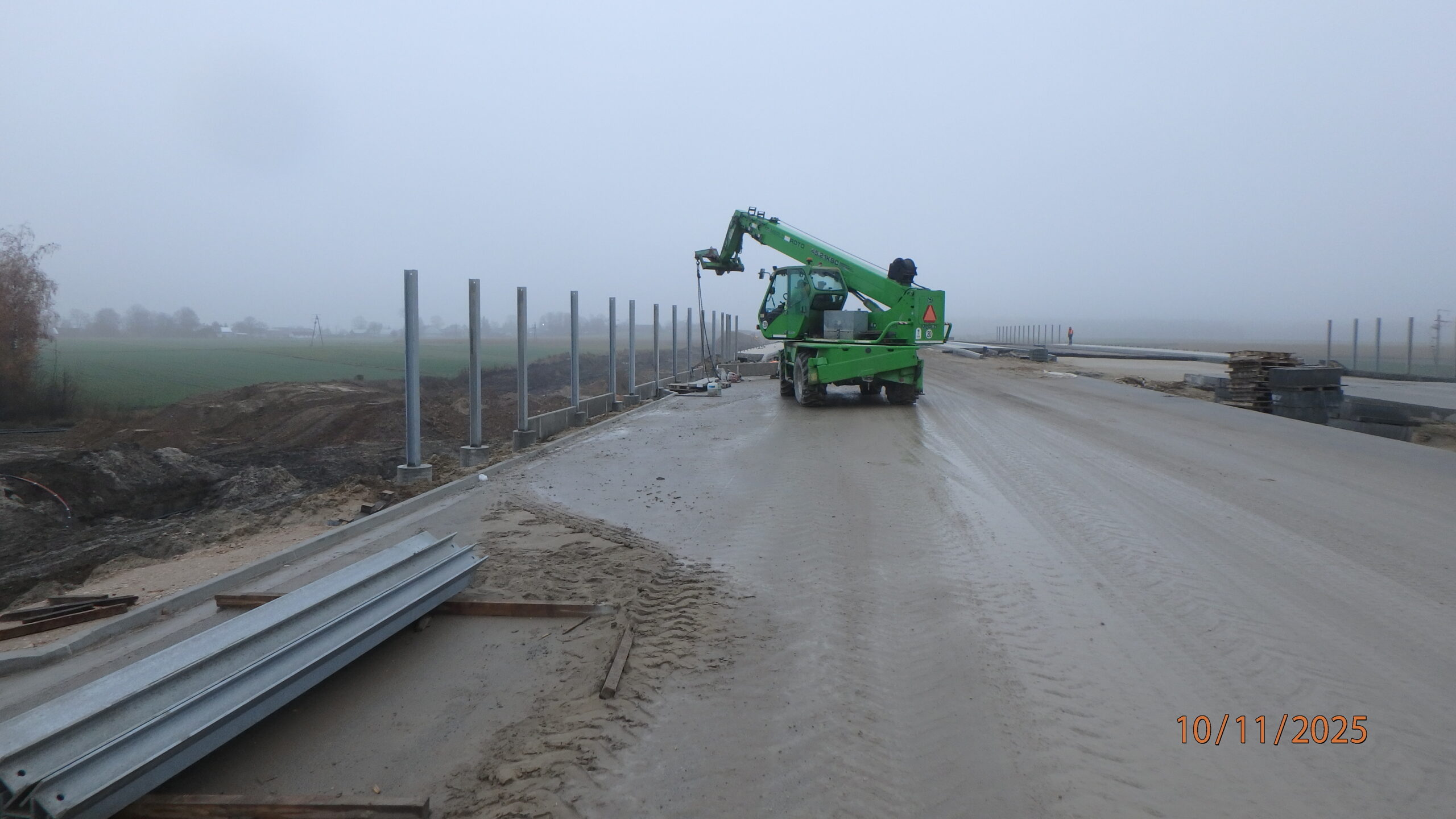

10.11.2025 583+950 WD-53A montaż podwalin ekranów akustycznych
10.11.2025 584+300 usuwanie humusu, kształtowanie skarp i rekultywacja

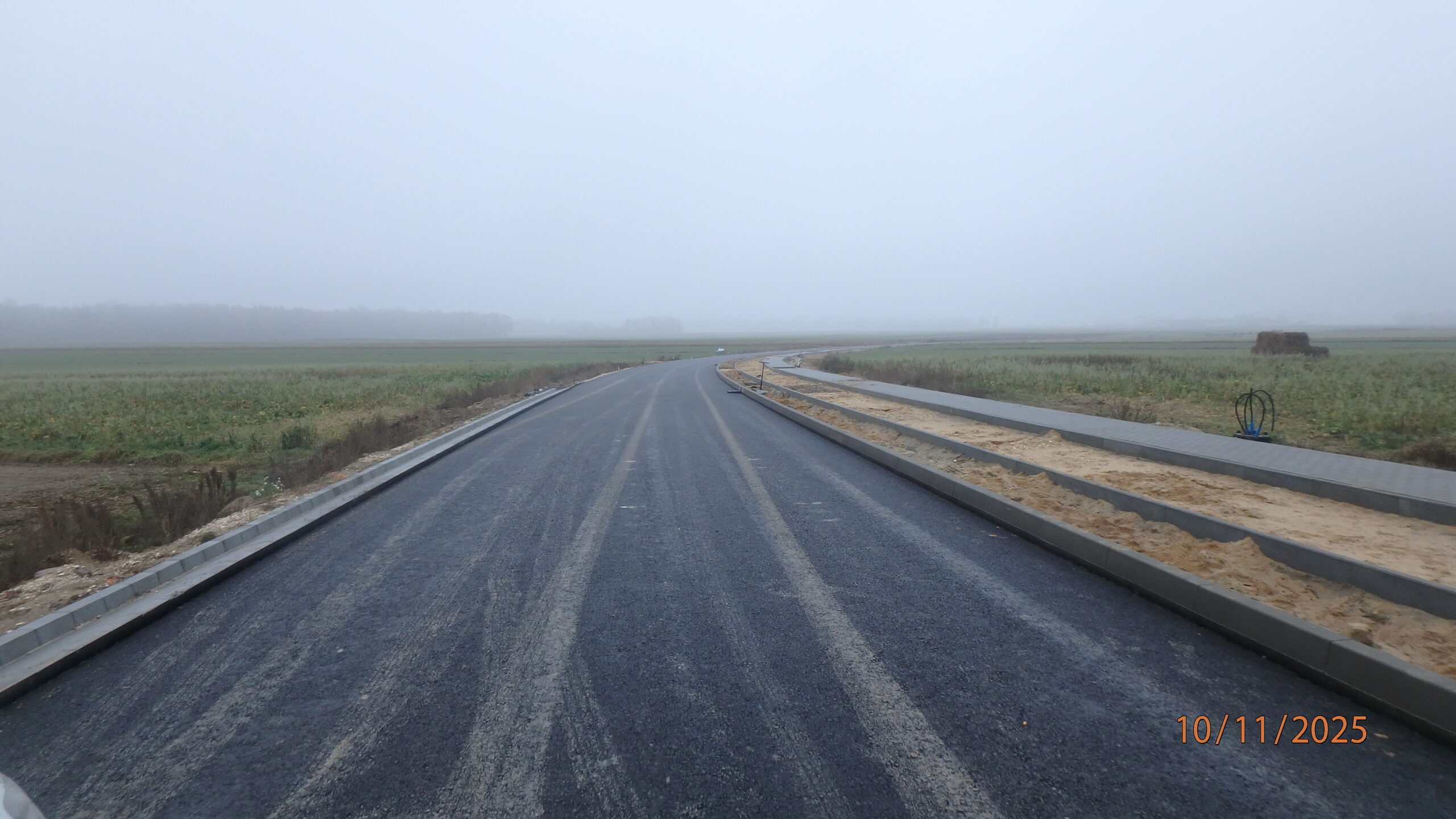

10.11.2025 584+700 DP 3641W ułożona podbudowa bitumiczna
10.11.2025 585+940 PZGs-55 montaż i zasypka ściany oporowej str. południowa
10.11.2025 590+500 usuwanie humusu i rekultywacja
10.11.2025 591+200 WD-58A ustawione bariery osłonowe filara
10.11.2025 591+500 ustawianie ogrodzenia str. lewa
10.11.2025 591+800 pobocze powierzchniowo utrwalone str. lewa
10.11.2025 592+320 MA-59 ułożona podbudowa bitumiczna jezdnia prawa
10.11.2025 596+500 ułożona warstwa wiążąca na łącznicach 4 i 2
10.11.2025 596+600 ułożona podbudowa bitumiczna A-2 jezdnia lewa
10.11.2025 597+300 DK-19 wykonywanie podbudowy z kruszywa

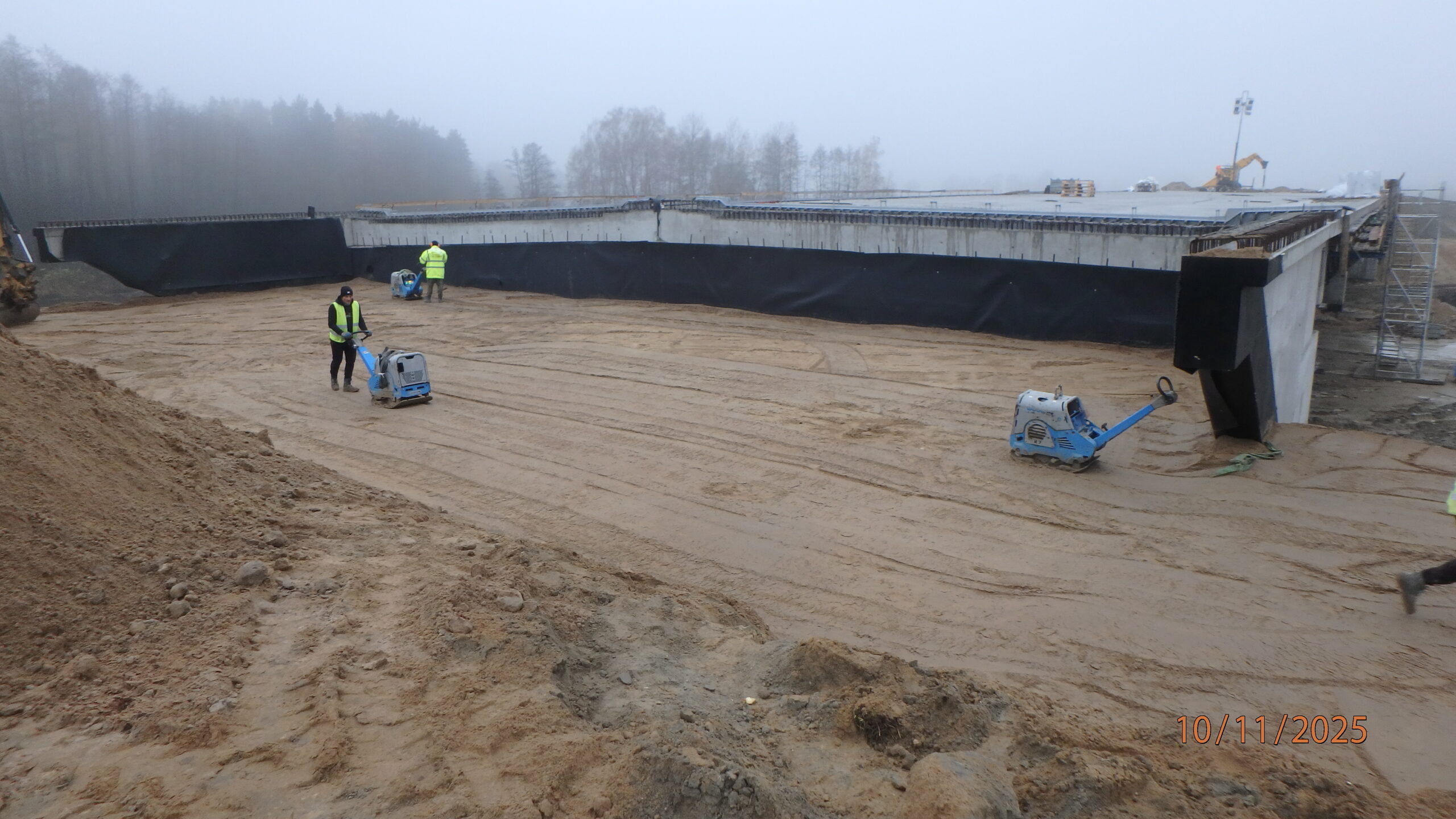

10.11.2025 580+320 PZDd-51 zasypka przyczółka wschodniego
10.11.2025 580+600 wykonywanie drenażu w pasie rozdziału

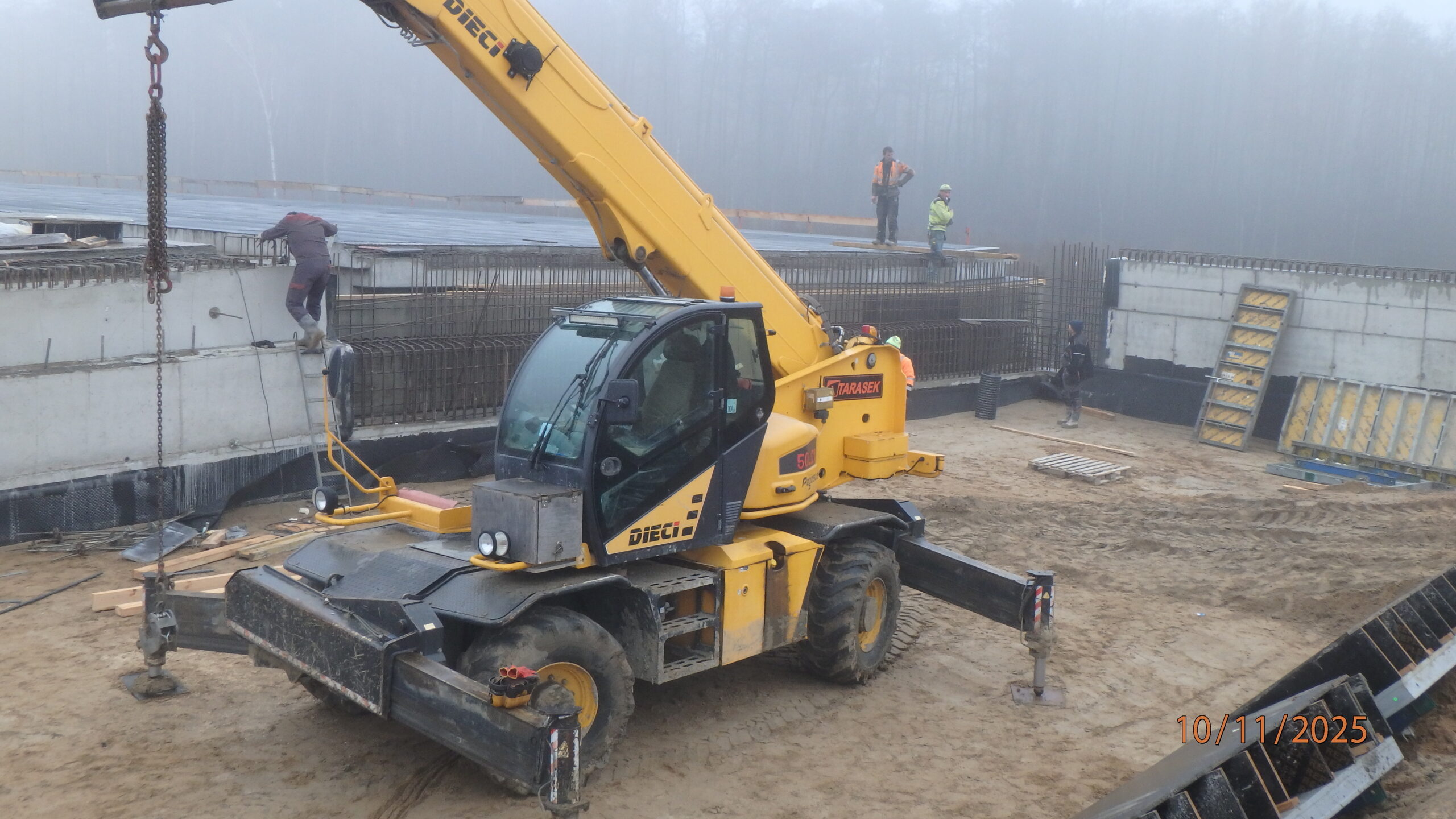

10.11.2025 580+280 PZDd-51 szalowanie ścianki zaplecznej str. prawa
18.11.2025 596+700 objazd dla DK 19

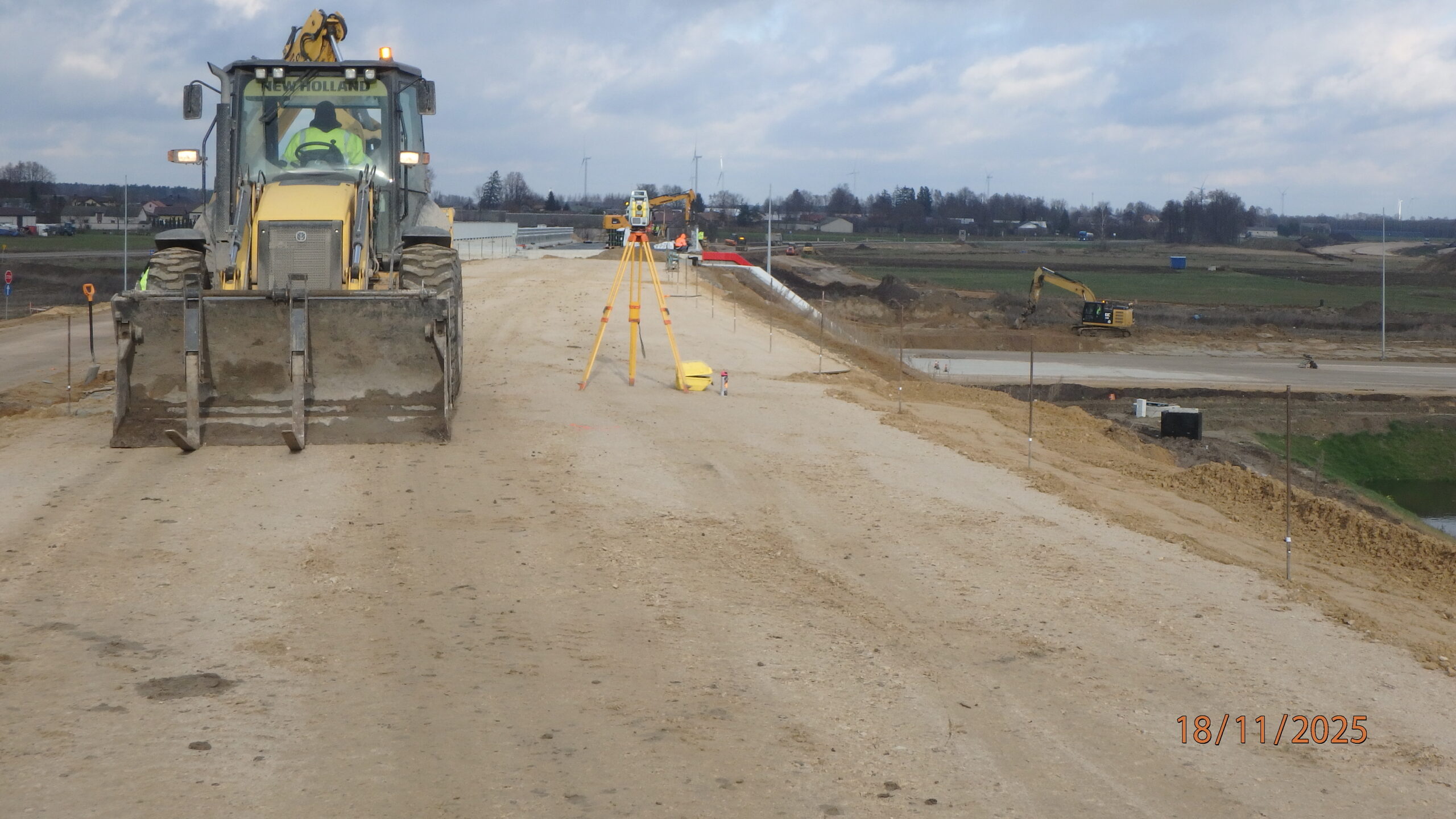

18.11.2025 596+720 roboty ziemne DK 19 str. północna

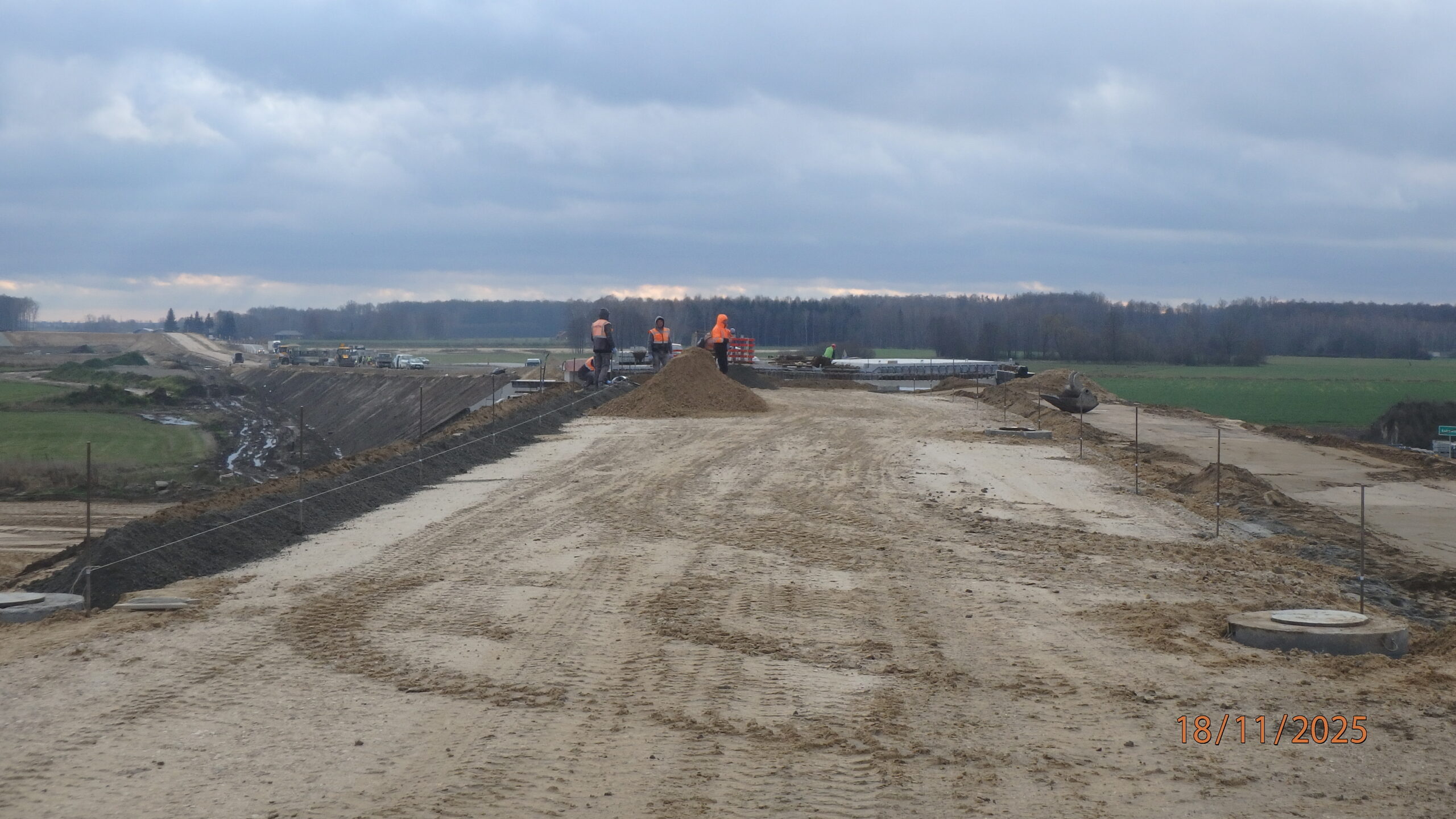

18.11.2025 596+730 roboty ziemne DK 19 dojazd do obiektu WD-65
18.11.2025 596+750 roboty ziemne dla L-06, L-08 i L-05
18.11.2025 596+950 uciąglanie nasypu S-19
18.11.2025 596+960 widok na S-19 i L-06
18.11.2025 589+400 DP 2050W układanie podbudowy bitumicznej str. północna

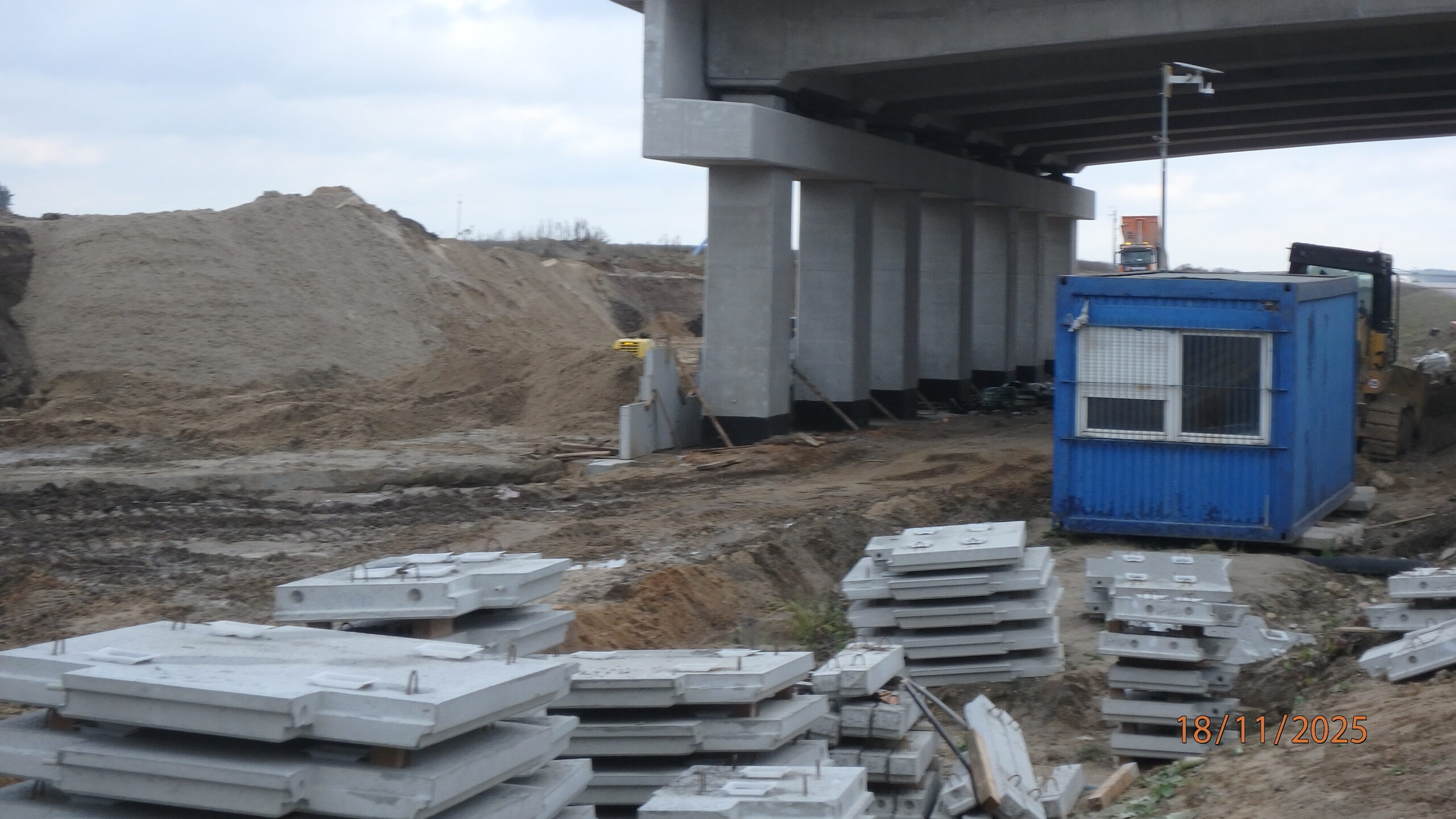

18.11.2025 589+900 PZGs-58 montaż i zasypka ściany oporowej str. północna
18.11.2025 591+500 ustawione bariery energochłonne jezdnia lewa
18.11.2025 592+450 montaż elementów wlotów przepustów

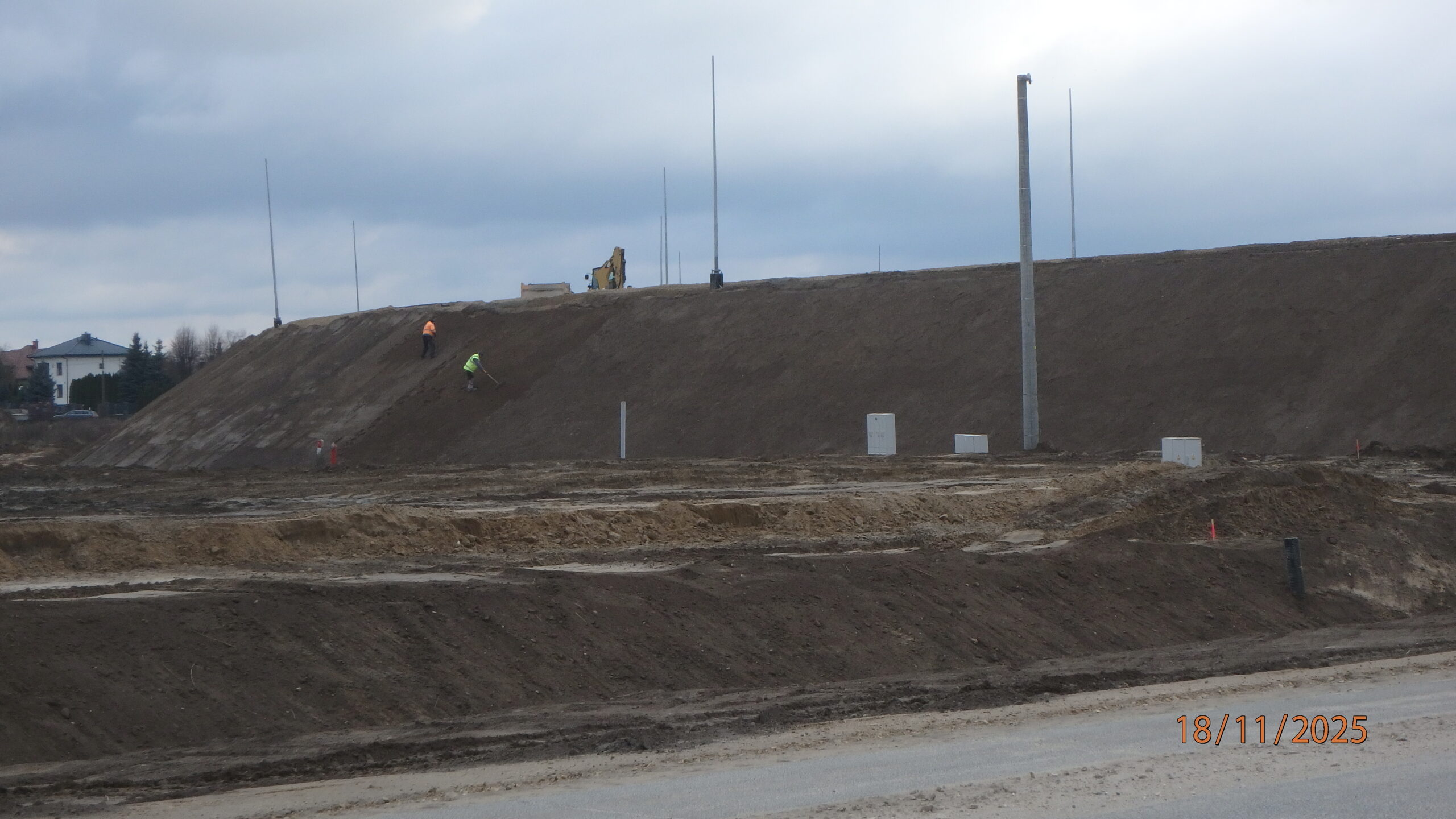

18.11.2025 596+300 humusowanie skarpy L-04
18.11.2025 596+350 WD-63 ułożony asfalt twardolany
18.11.2025 585+940 PZGs-55 montaż i zasypka ściany oporowej str. północna

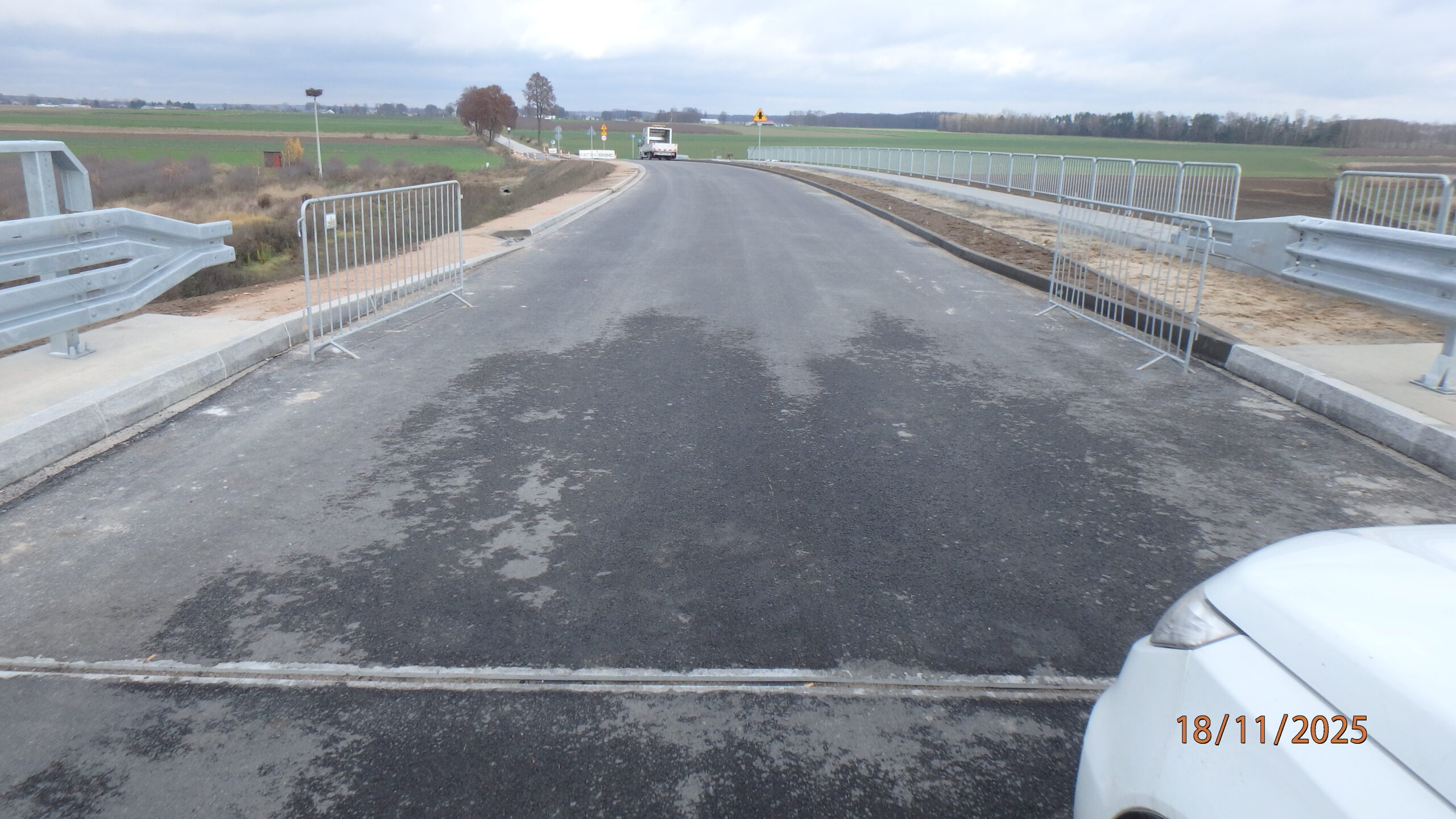

18.11.2025 588+090 DP 3667W ułożona w-wa ścieralna str. południowa
18.11.2025 588+110 DP 3667W ułożona w-wa ścieralna str. północna
18.11.2025 588+600 wbijanie słupków bariery linowej w pasie rozdziału
18.11.2025 580+320 PZDd-51 gotowe do wylania chudziaka pod zbrojenie płyty przejściowej str. wsch.
18.11.2025 581+290 PZDs-51A zdejmowanie szalowania ścianki zaplecznej
18.11.2025 581+320 PZDs-51A zasypka przyczółka wschodniego
18.11.2025 584+600 układanie drenażu w pasie rozdziału
25.11.2025 596+000 eoboty ziemne pasa technologicznego
25.11.2025 596+690 roboty ziemne dla L-06, L-08 i L-05
25.11.2025 596+700 wykop pod przepust dla L-05
25.11.2025 597+200 roboty drogowe na DK 19 w kierunku Łukowiska
25.11.2025 584+710 układanie nawierzchni w pasie rozdziału pod obiektem WD-54
25.11.2025 586+150 montaż barier energochłonnych str. prawa
25.11.2025 588+700 układanie światłowodu przy obiekcie PZDs-56A
25.11.2025 589+850 PZGs-58 montaż i zasypka ściany oporowej str. północna
25.11.2025 594+900 PZGd-61 zbrojenie zwieńczeń skrzydełek ścian oporowych
25.11.2025 582+550 kształtowanie skarpy oraz rekultywacja
25.11.2025 582+800 montaż ogrodzenia
25.11.2025 583+500 układanie światłowodu
25.11.2025 584+690 DP 3641W roboty od str. północnej
25.11.2025 580+295 PZDd-51 przygotowanie do zbrojenia płyt przejś
25.11.2025 580+300 PZDd-51 zamontowane dylatacje
25.11.2025 580+320 PZDd-51 montaż zbrojenia płyt przejścowych str. wsch.
25.11.2025 580+400 humusowanie skarp
25.11.2025 581+300 PZDs-51A zasypka przyczółka od str. zach.
25.11.2025 581+320 PZDs-51A zasypka przyczółka wsch.
25.11.2025 585+950 PZGs-55 montaż i zasypka ściany oporowej str. północna

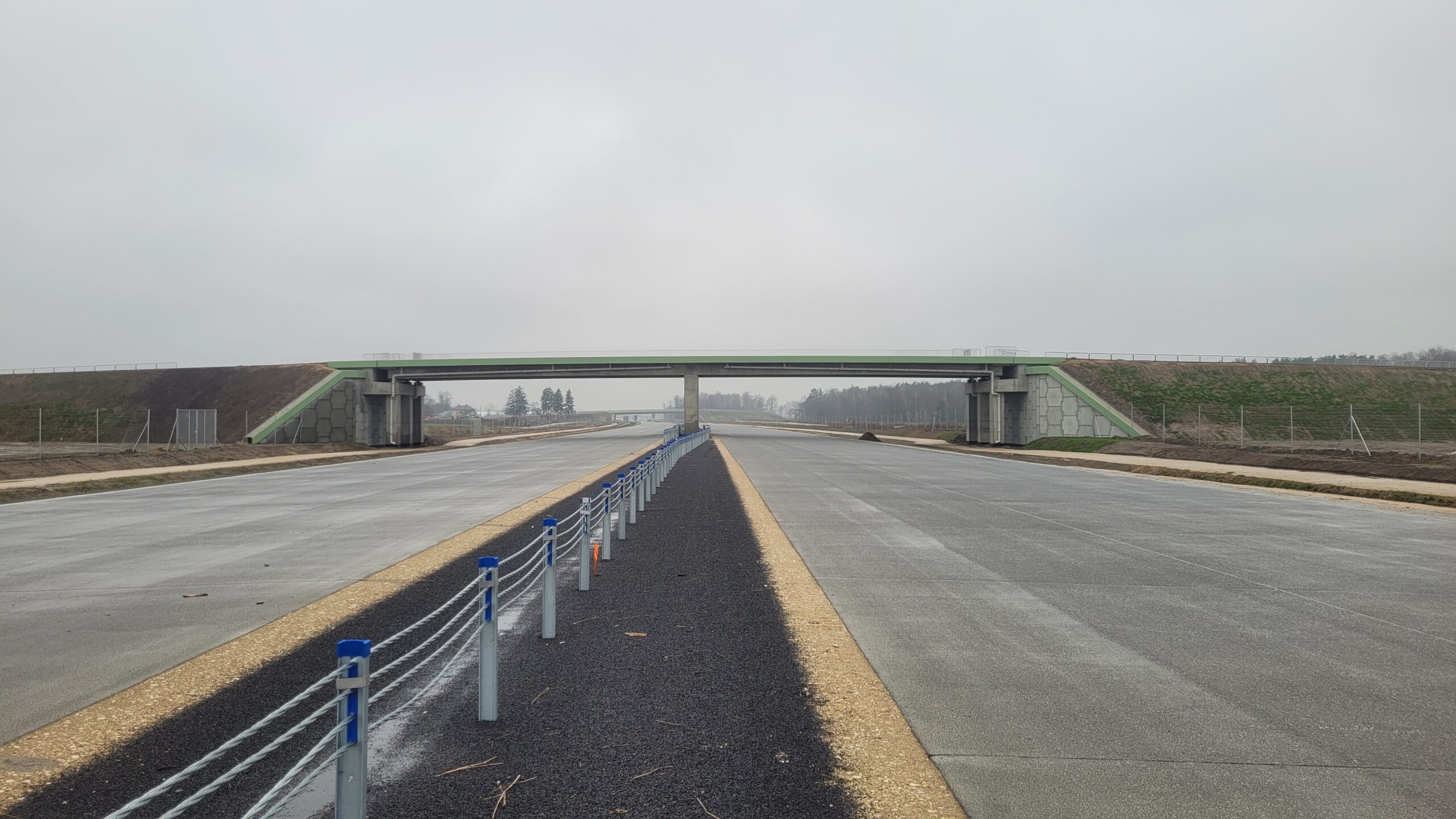

26 listopada km 603+600 nawierzchnia C35_45 i WD_70 powierzchniowe utrwalenie pasa rozdziału montaż barier linowych
