Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Maj 2025

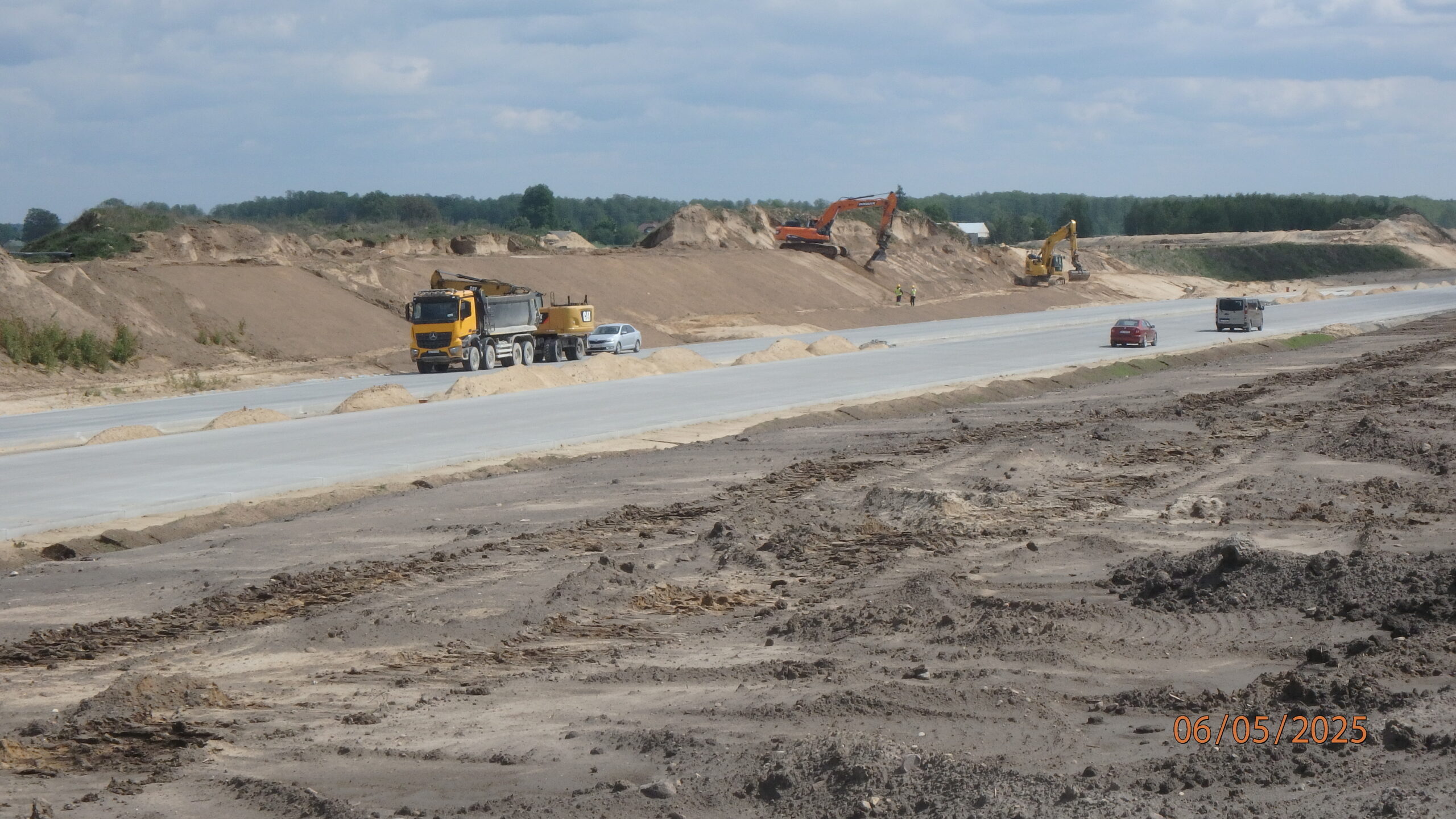

06.05.2025 595+500 kształtowanie i humusowanie skarpy str. lewa

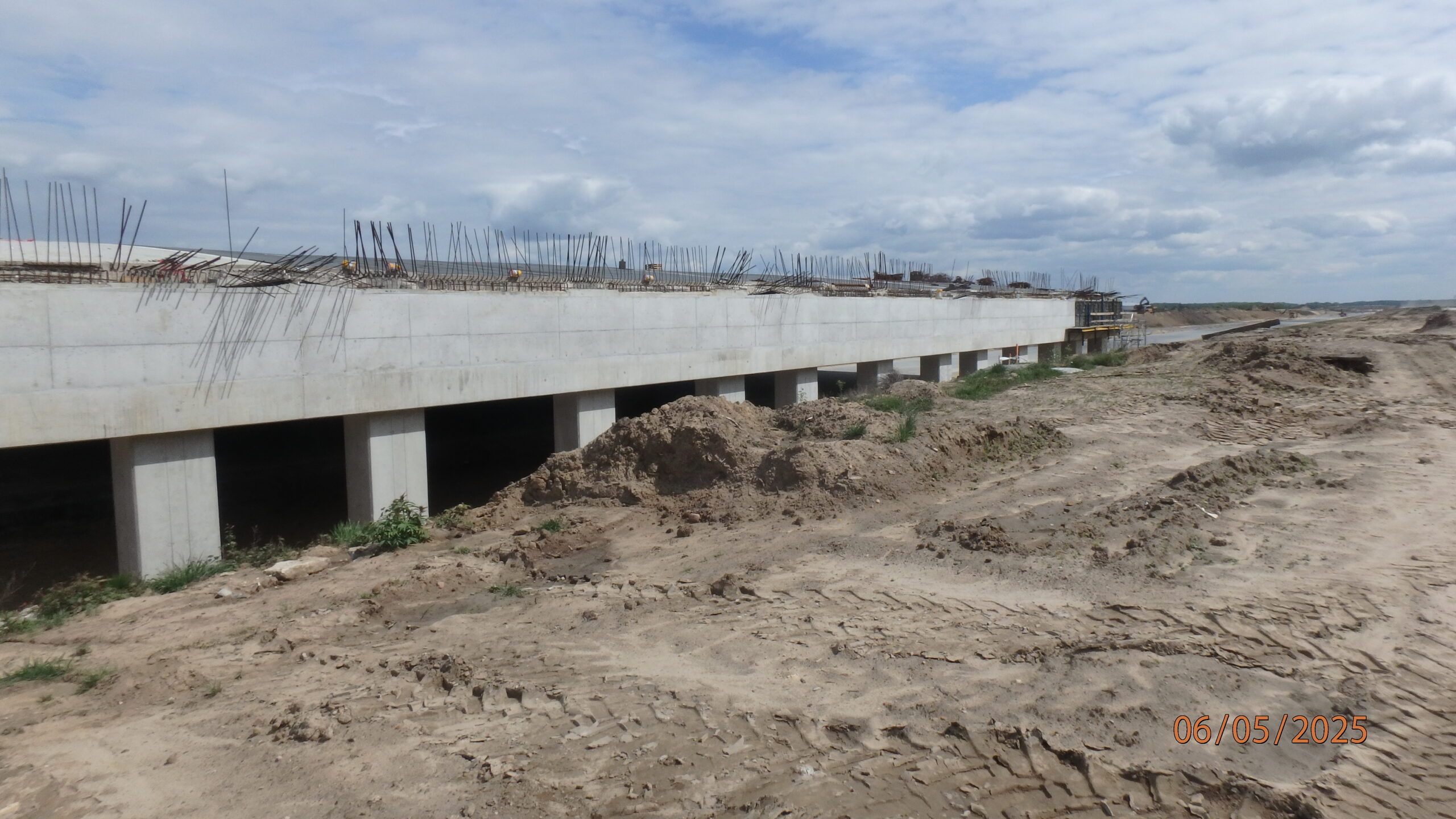

06.05.2025 594+800 PZGd-61 ścianka zapleczna gotowa do wykonania płyt przejściowych

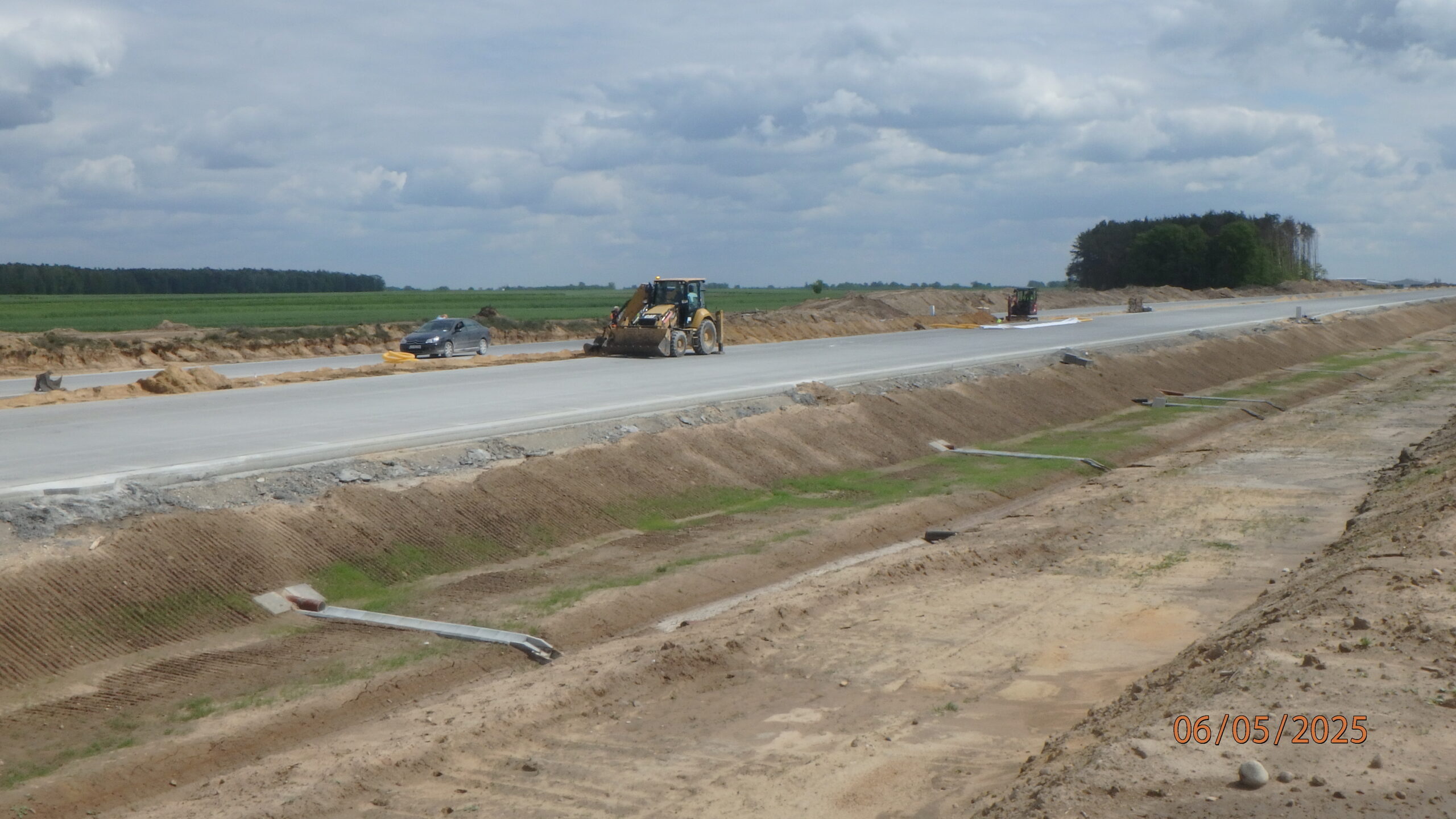

06.05.2025 593+700 wykonywanie drenażu w pasie rozdziału
06.05.2025 593+000 przygotowania do betonowania głowic pali ekranów akustycznych

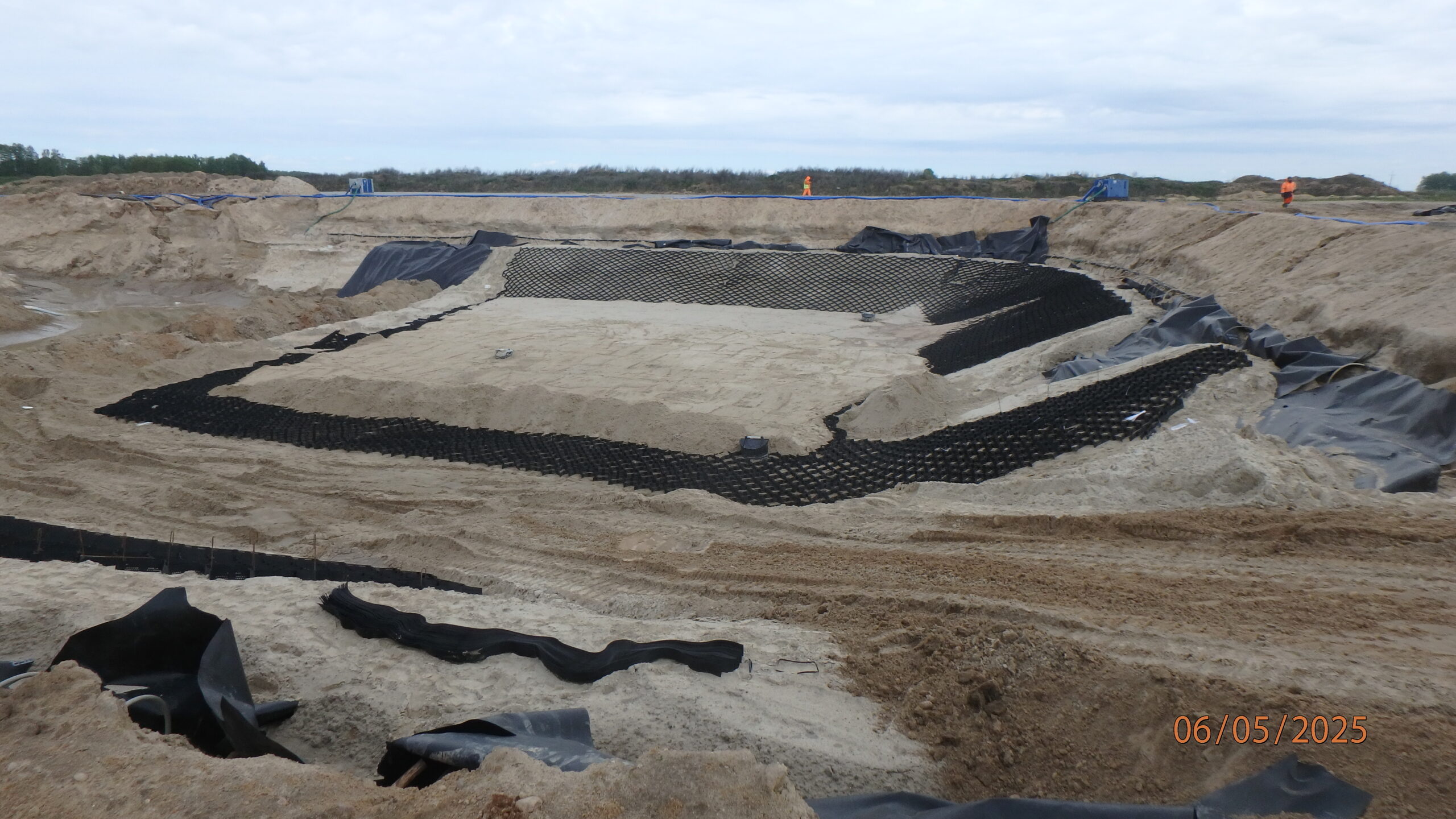

06.05.2025 590+040 ZR-08 kształtowanie dna i skarp

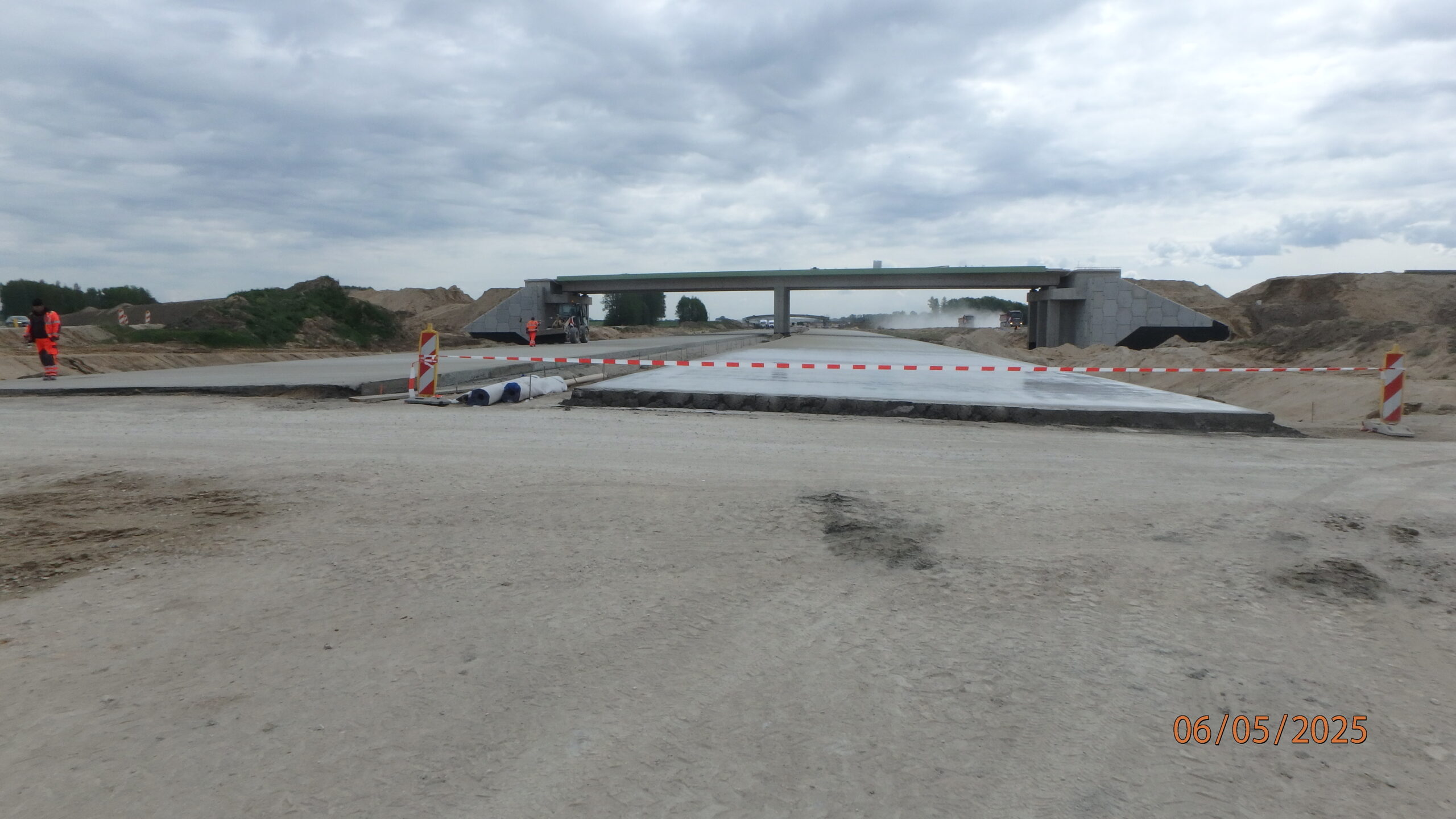

06.05.2025 588+150 uciąglenie nawierzchni betonowej

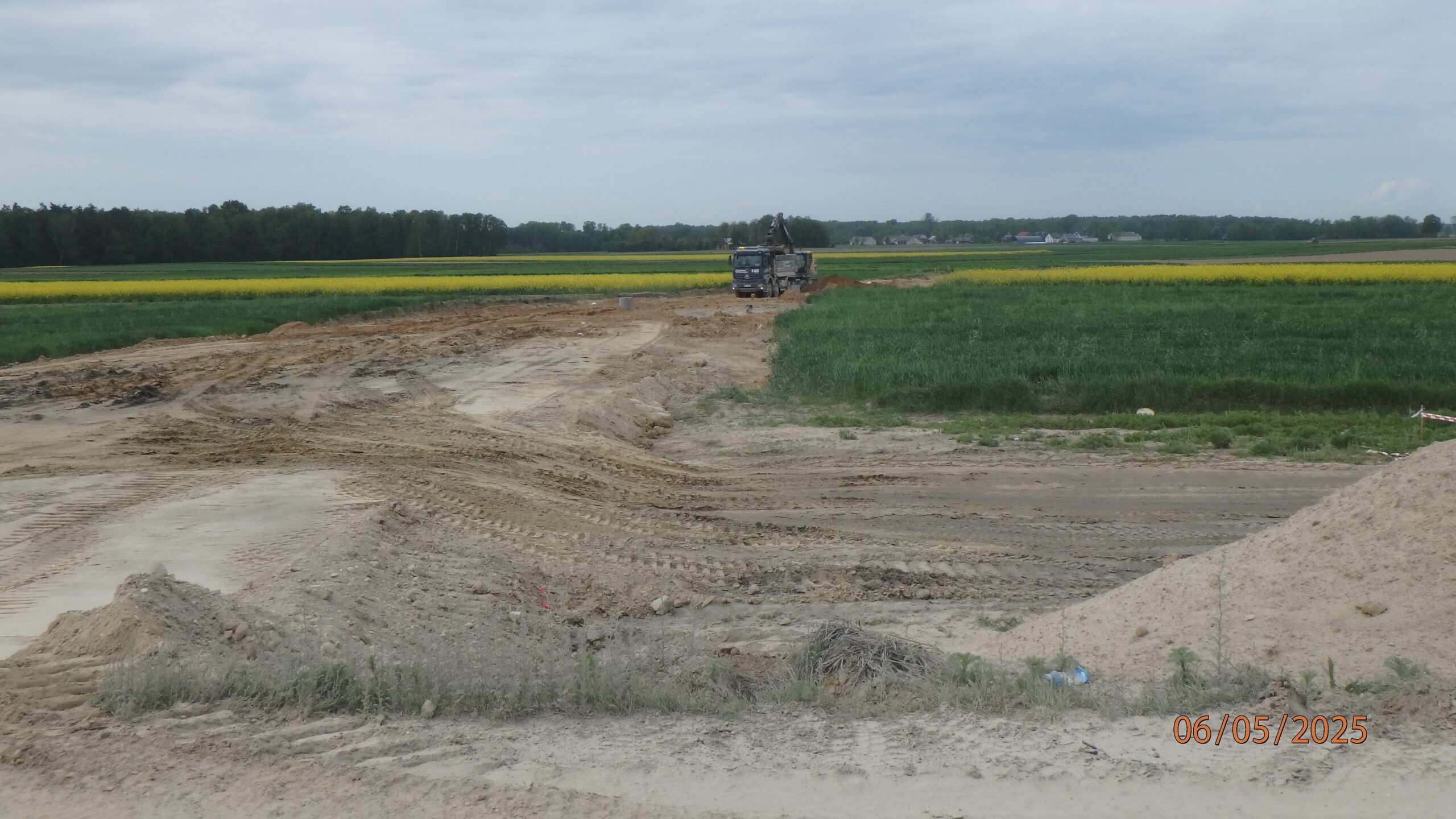

06.05.2025 584+710 DP 3641W roboty ziemne
06.05.2025 584+700 WD-54 przygotowania do wykonania płyty przejściowej

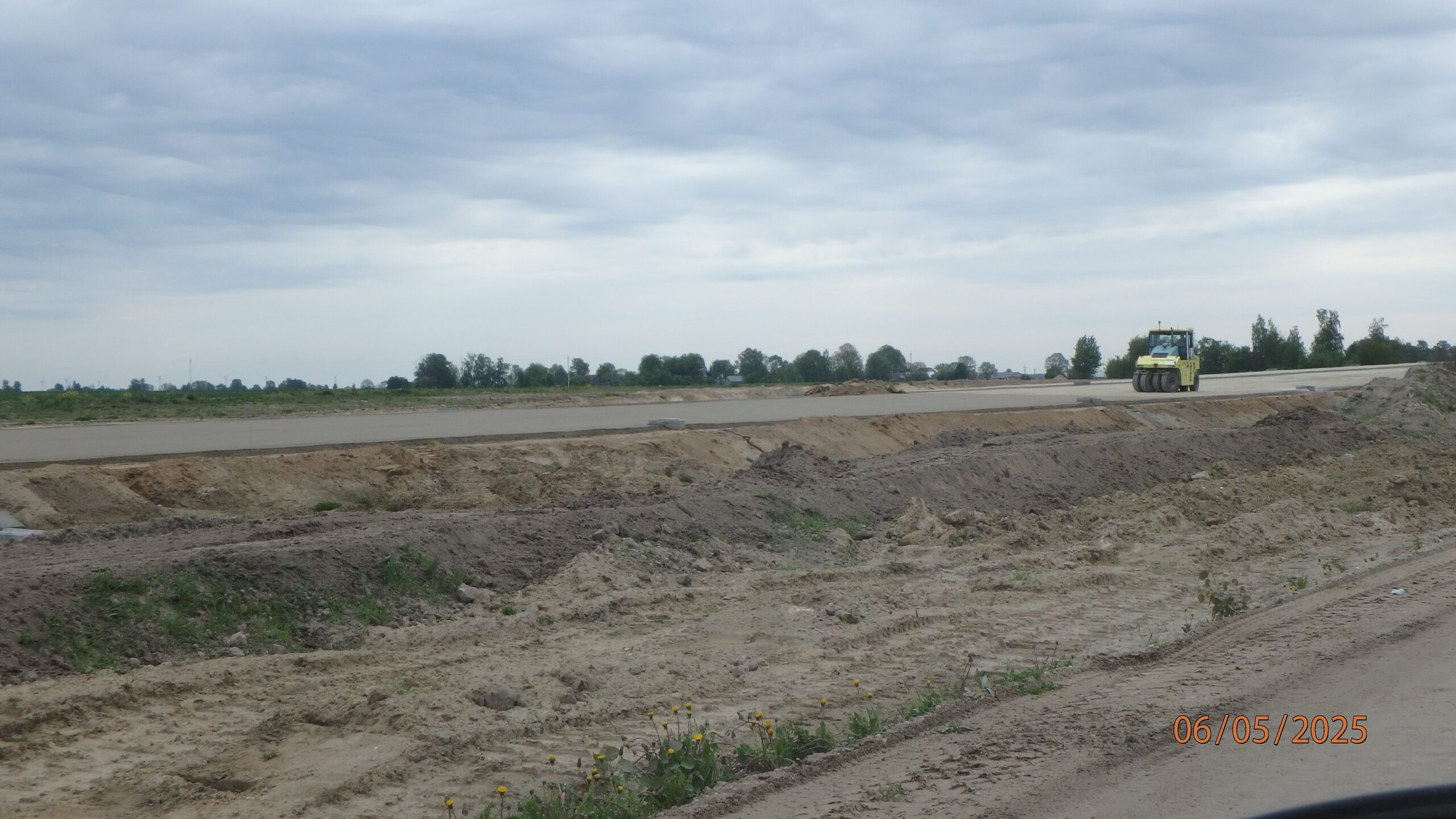

06.05.2025 583+500 układanie podbudowy pomocniczej C5

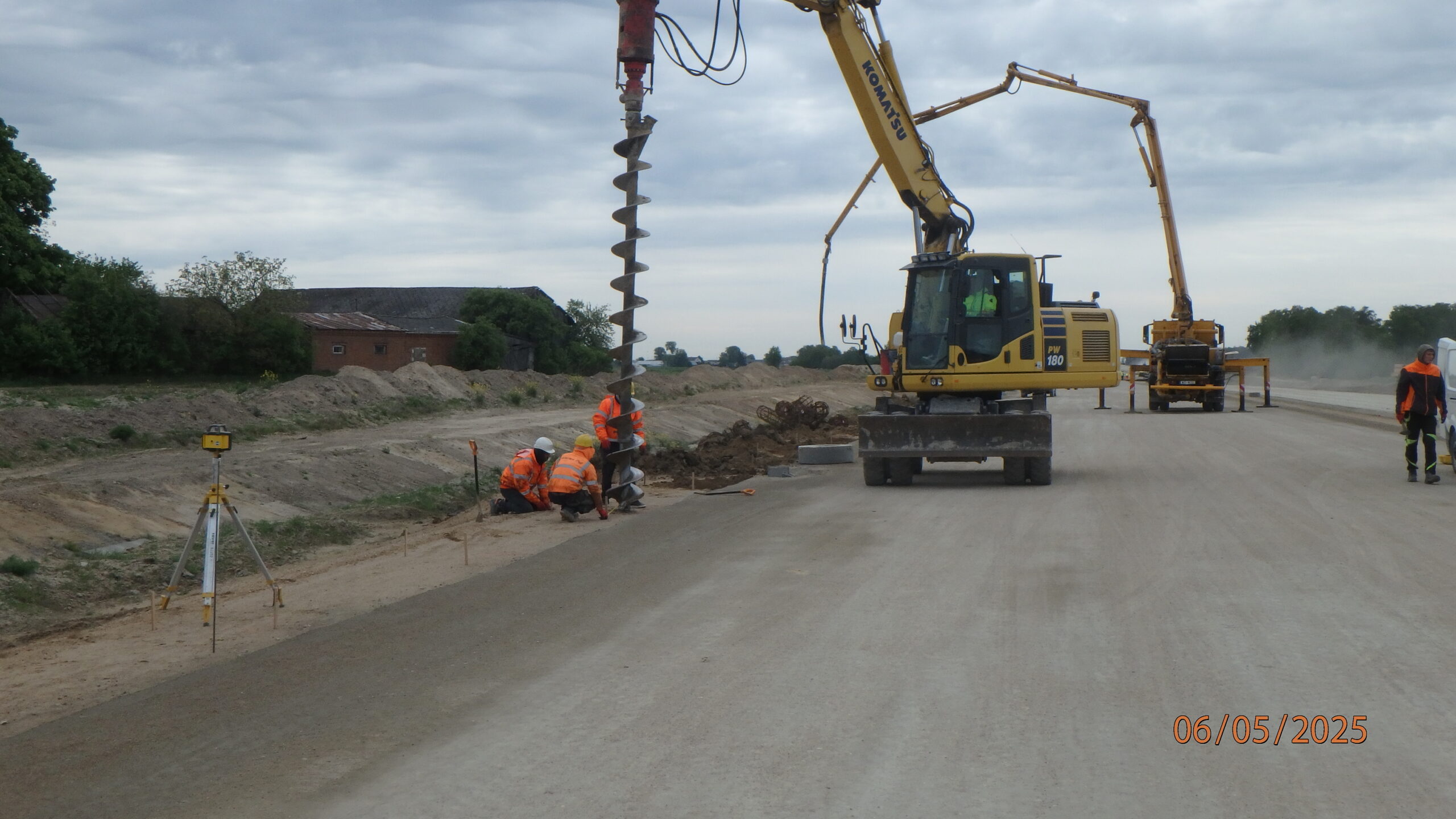

06.05.2025 583+150 wykonywanie słupów ekranów akustycznych

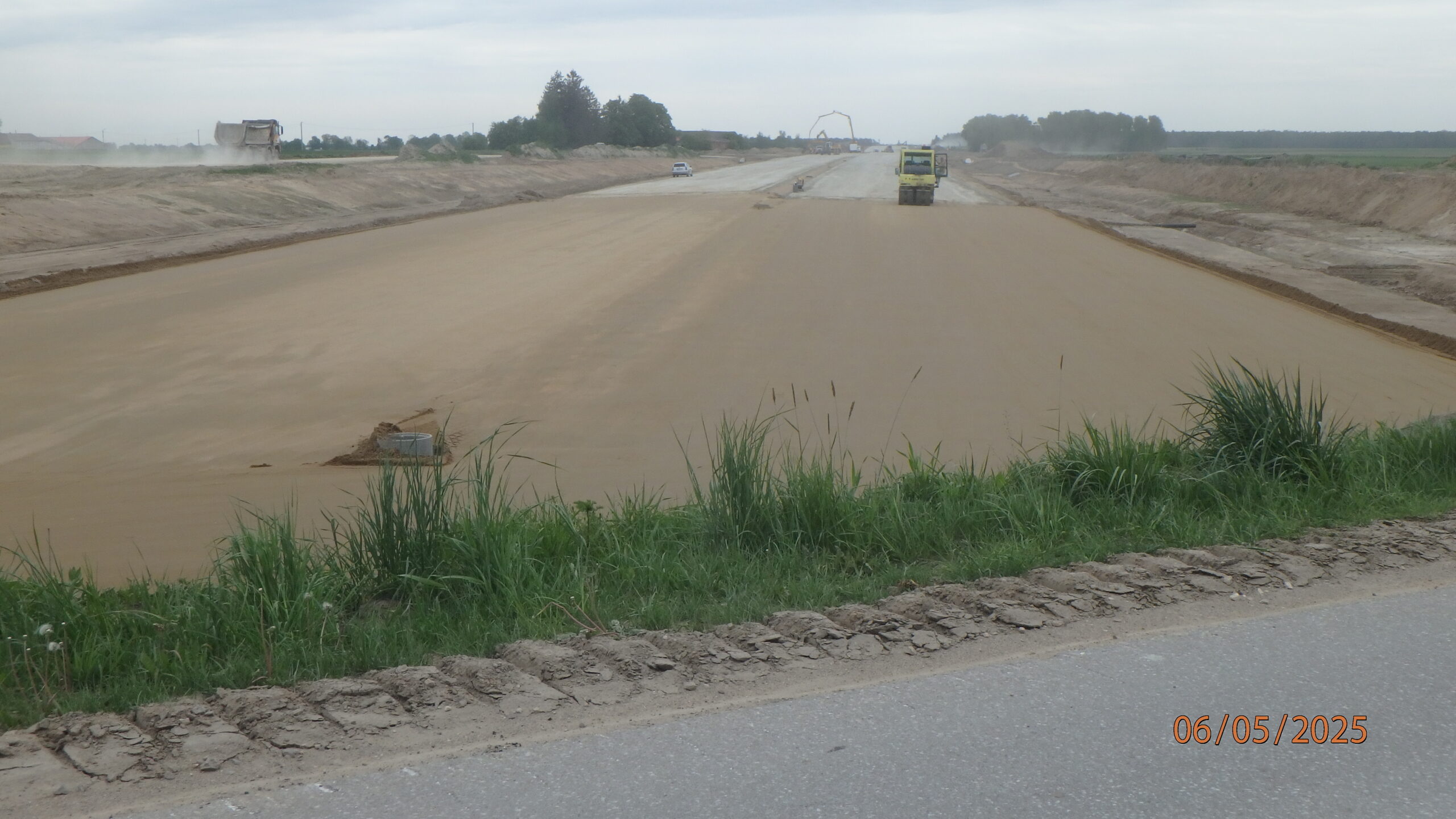

06.05.2025 582+600 zagęszczanie GWN

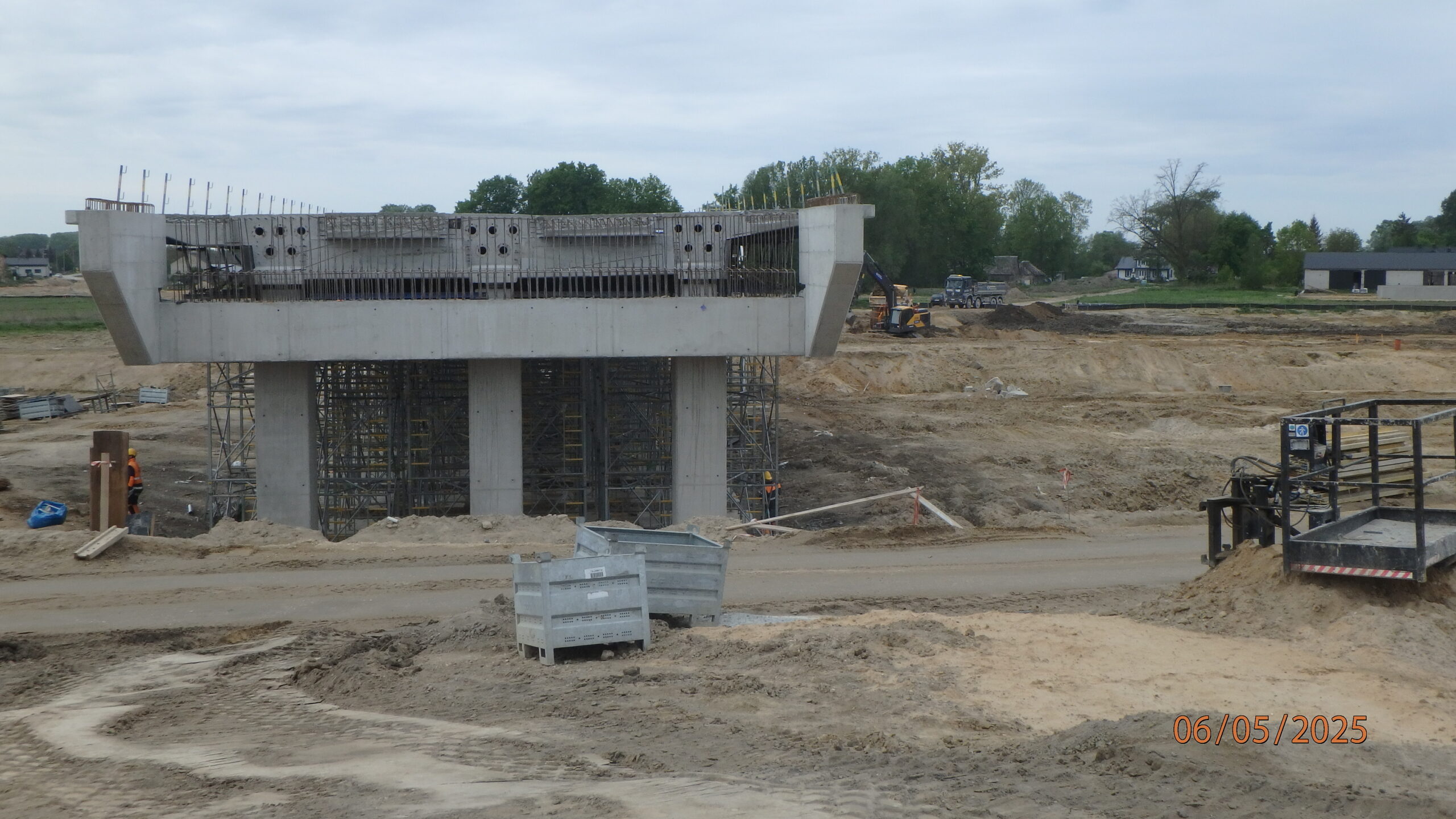

06.05.2025 582+500 WD-53 ustrój nośny gotowy do sprężania
06.05.2025 581+350 PZDs-51A przygotowanie do zbrojenia

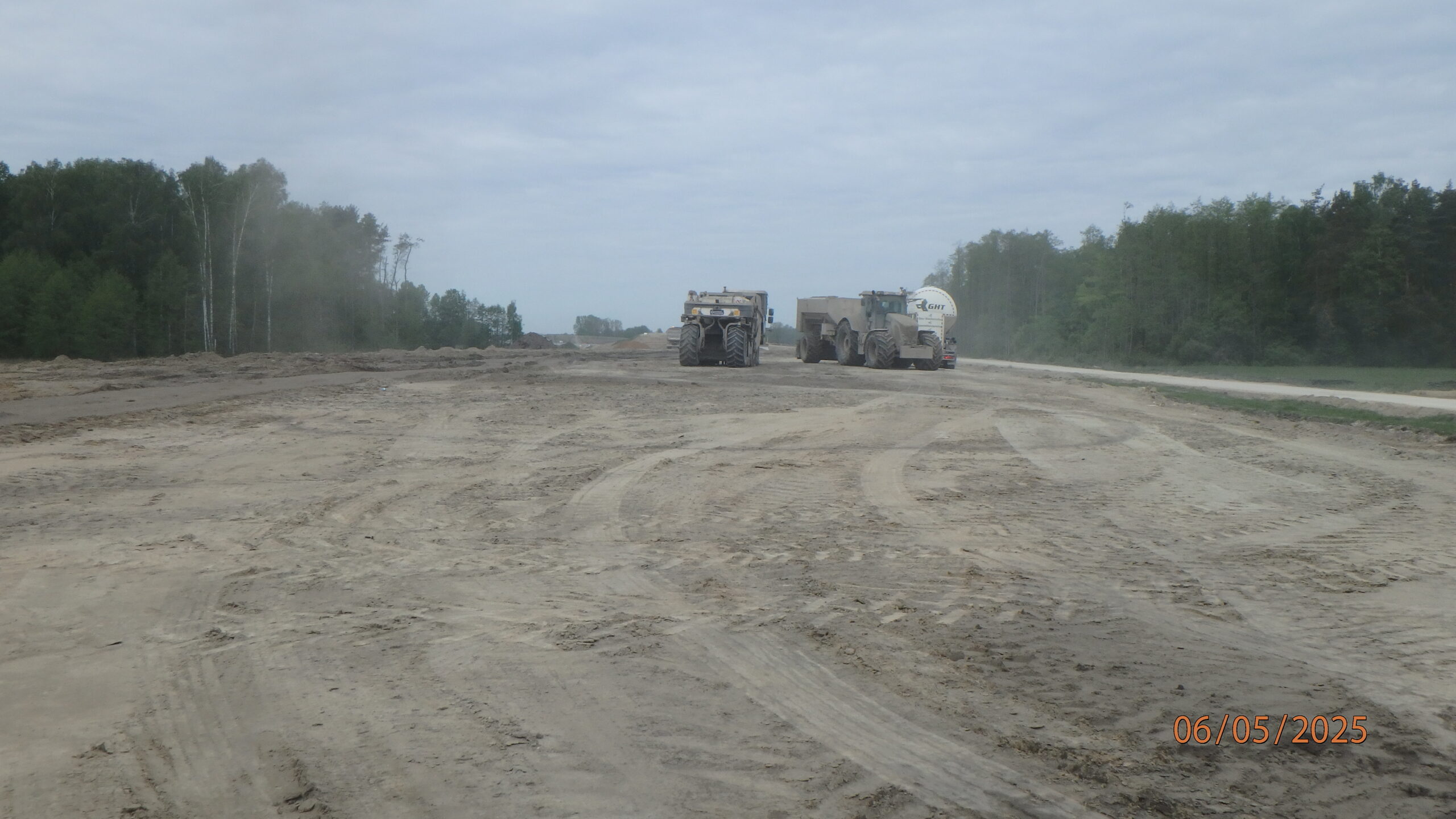

06.05.2025 580+500 roboty ziemne
06.05.2025 580+300 PZDd-51 zbrojenie fundamentów

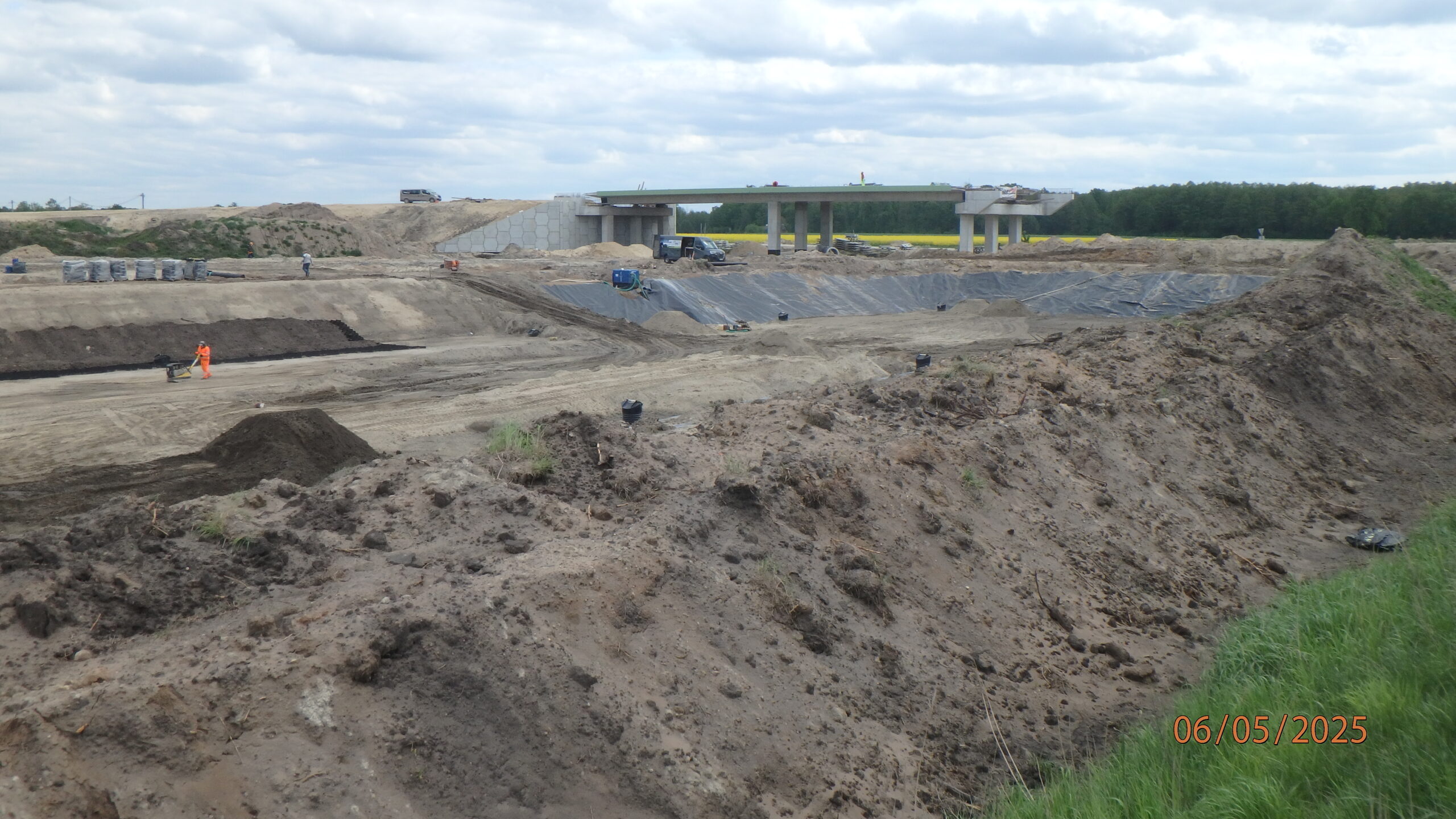

06.05.2025 597+250 ZBR-17 kształtowanie skarp i dna

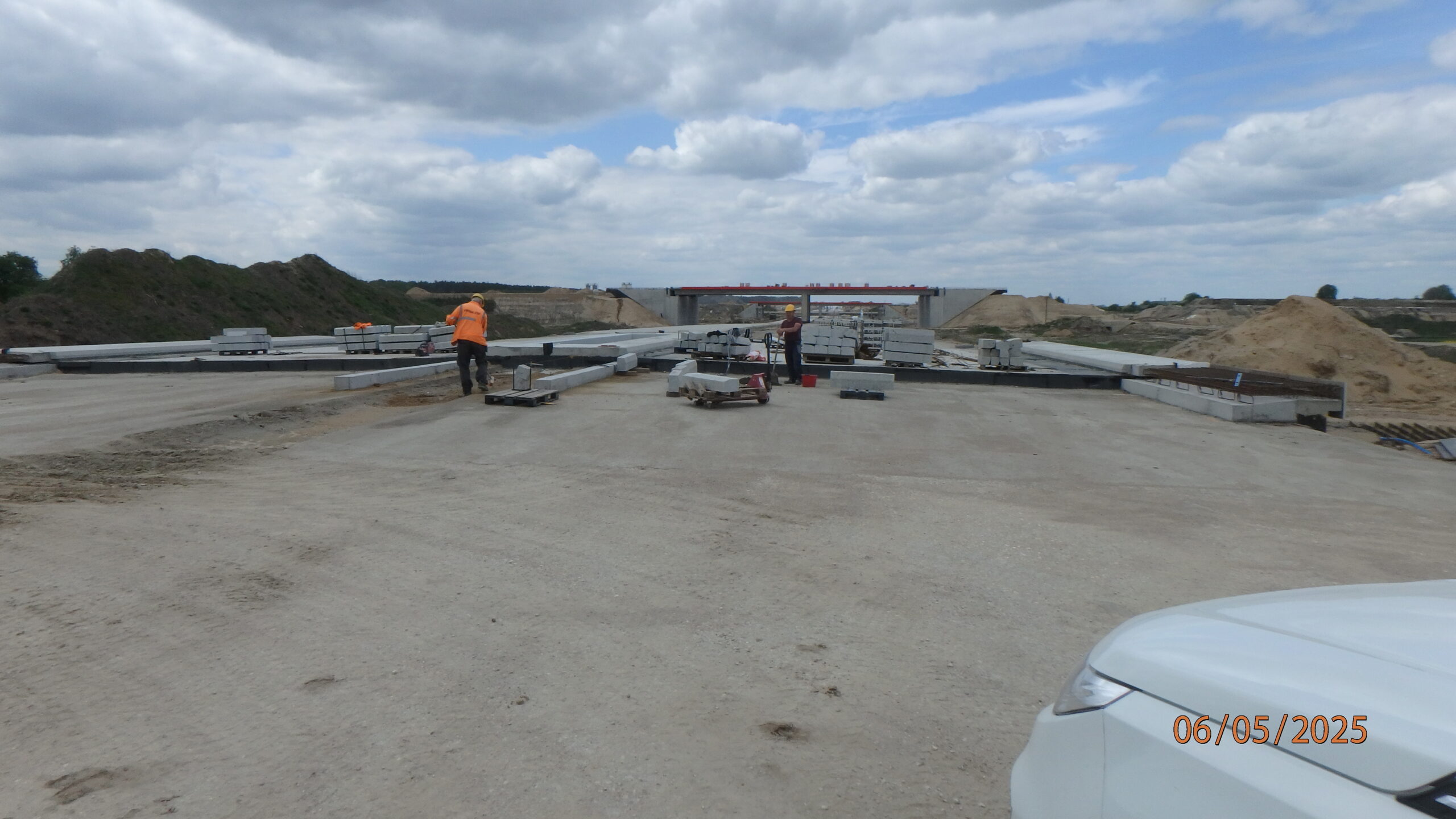

06.05.2025 597+200 PZM-13K ustawianie krawężników

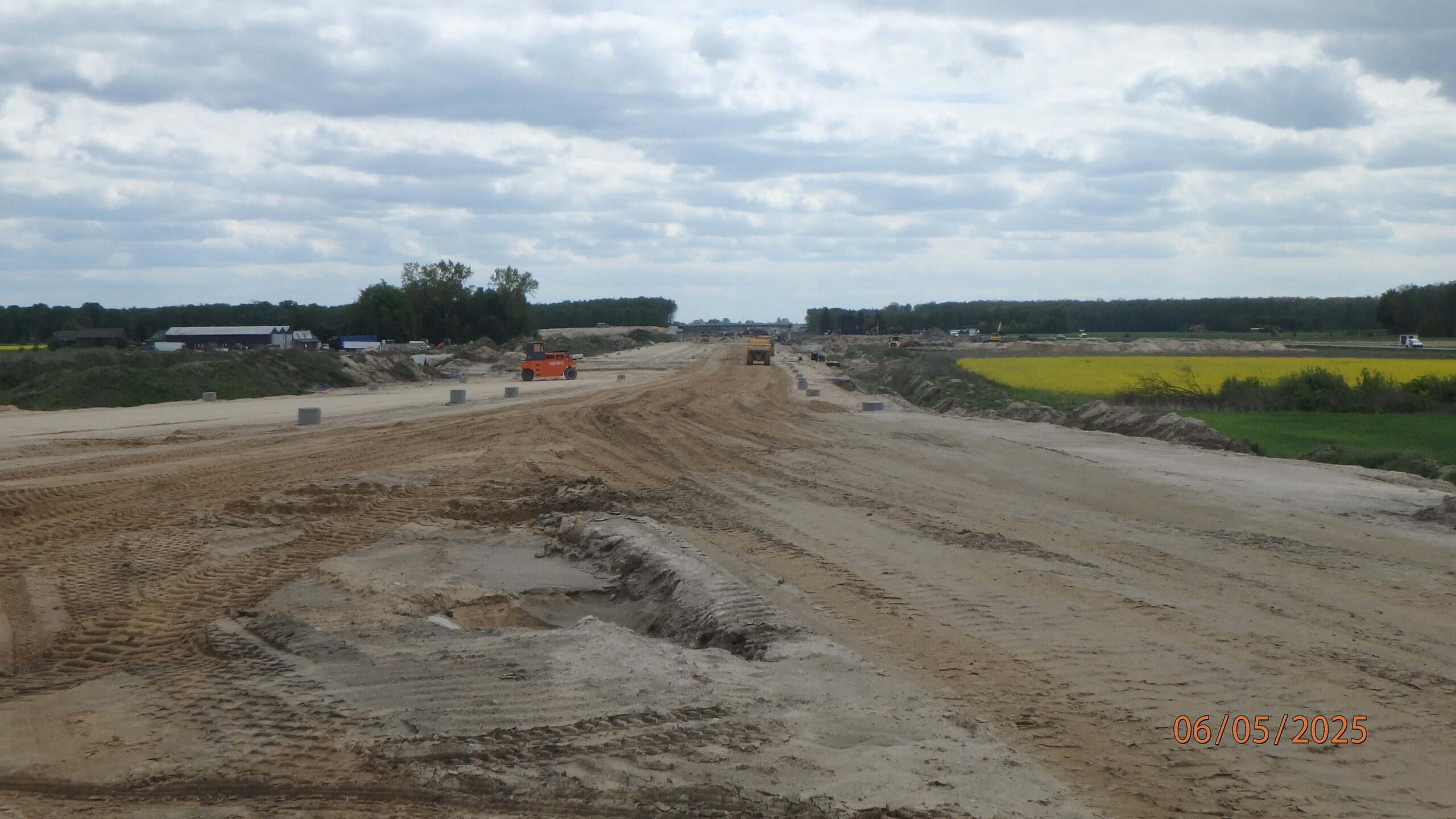

06.05.2025 597+000 roboty ziemne S19
06.05.2025 596+700 WD-65 przygotowania do sprężania ustroju

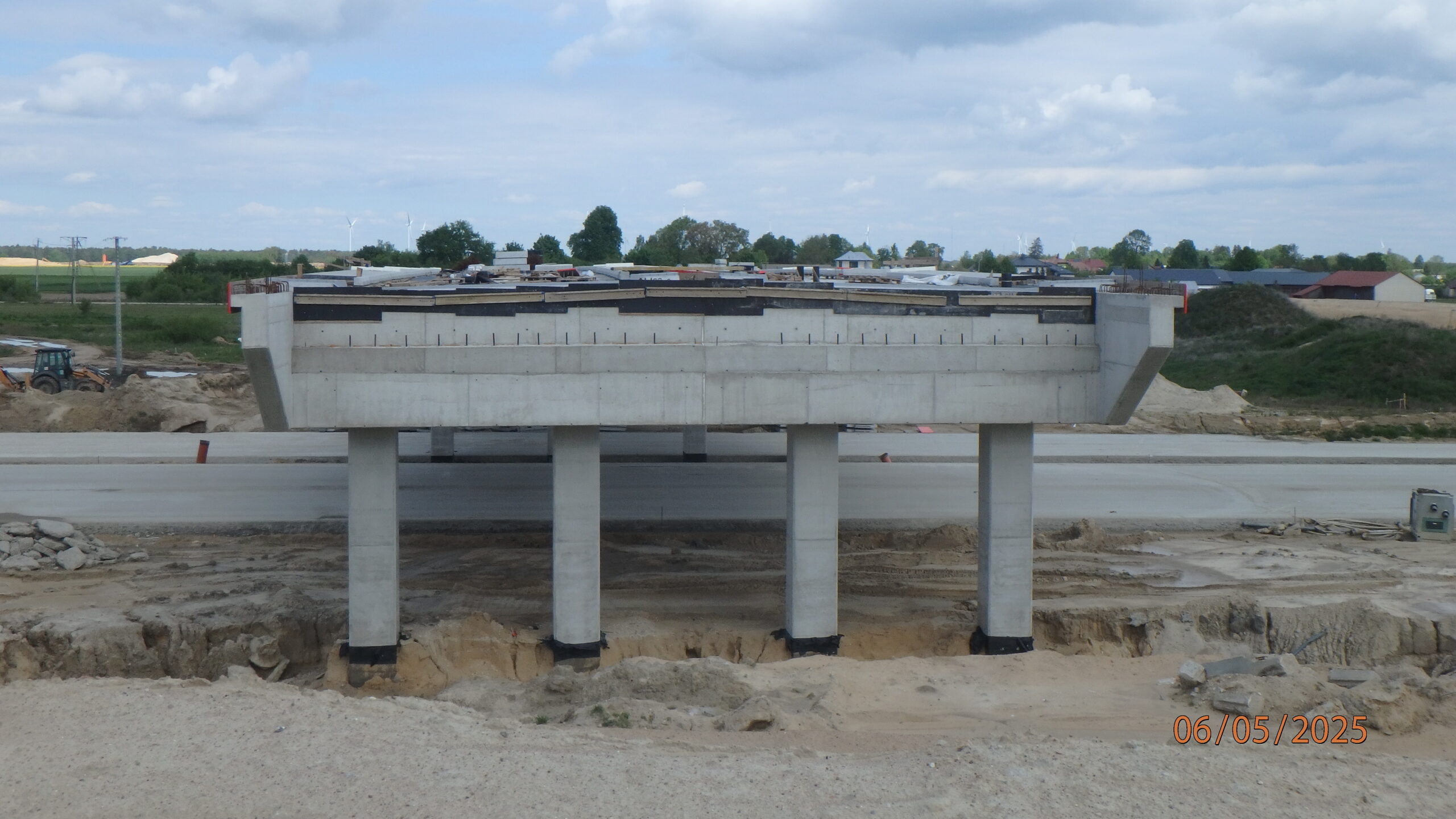

06.05.2025 596+500 WD-63 str. południowa gotowa do wykonania muru oporowego

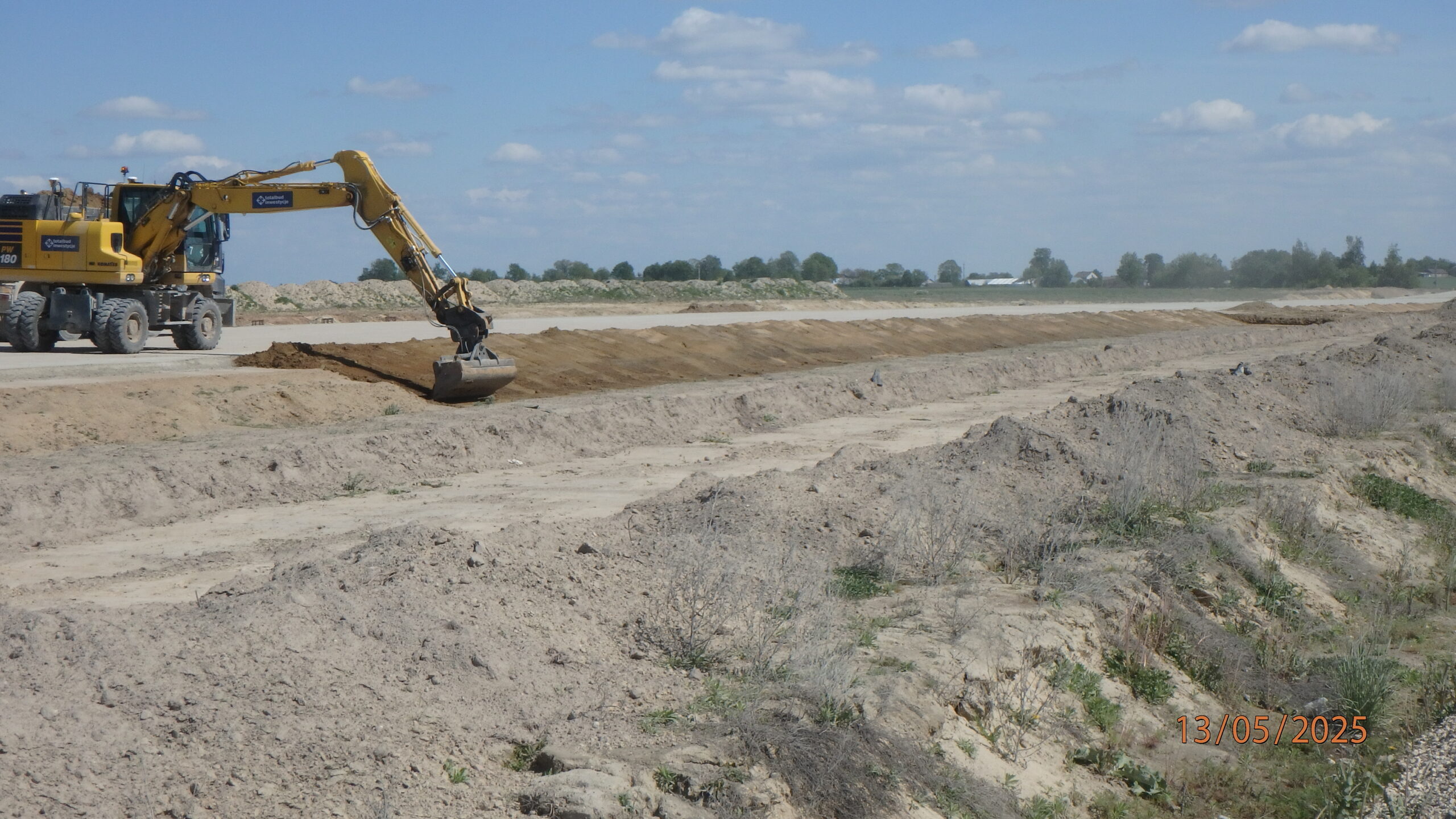

13.05.2025 583+200 kształtowanie i humusowanie skarp
13.05.2025 584+700 WD-54 zabetonowana płyta przejściowa

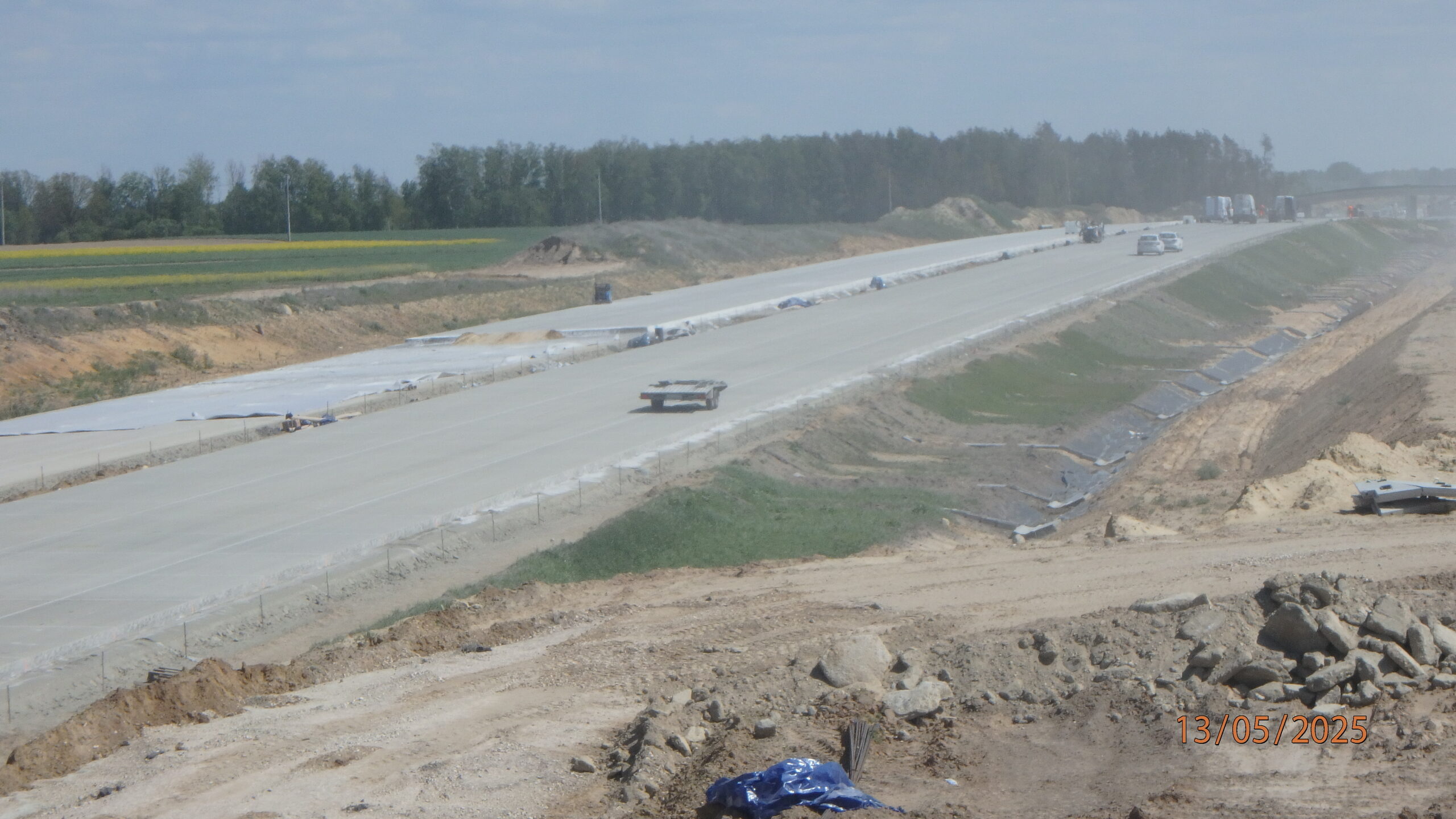

13.05.2025 585+000 ułozona nawierzchnia betonowa str. PiL

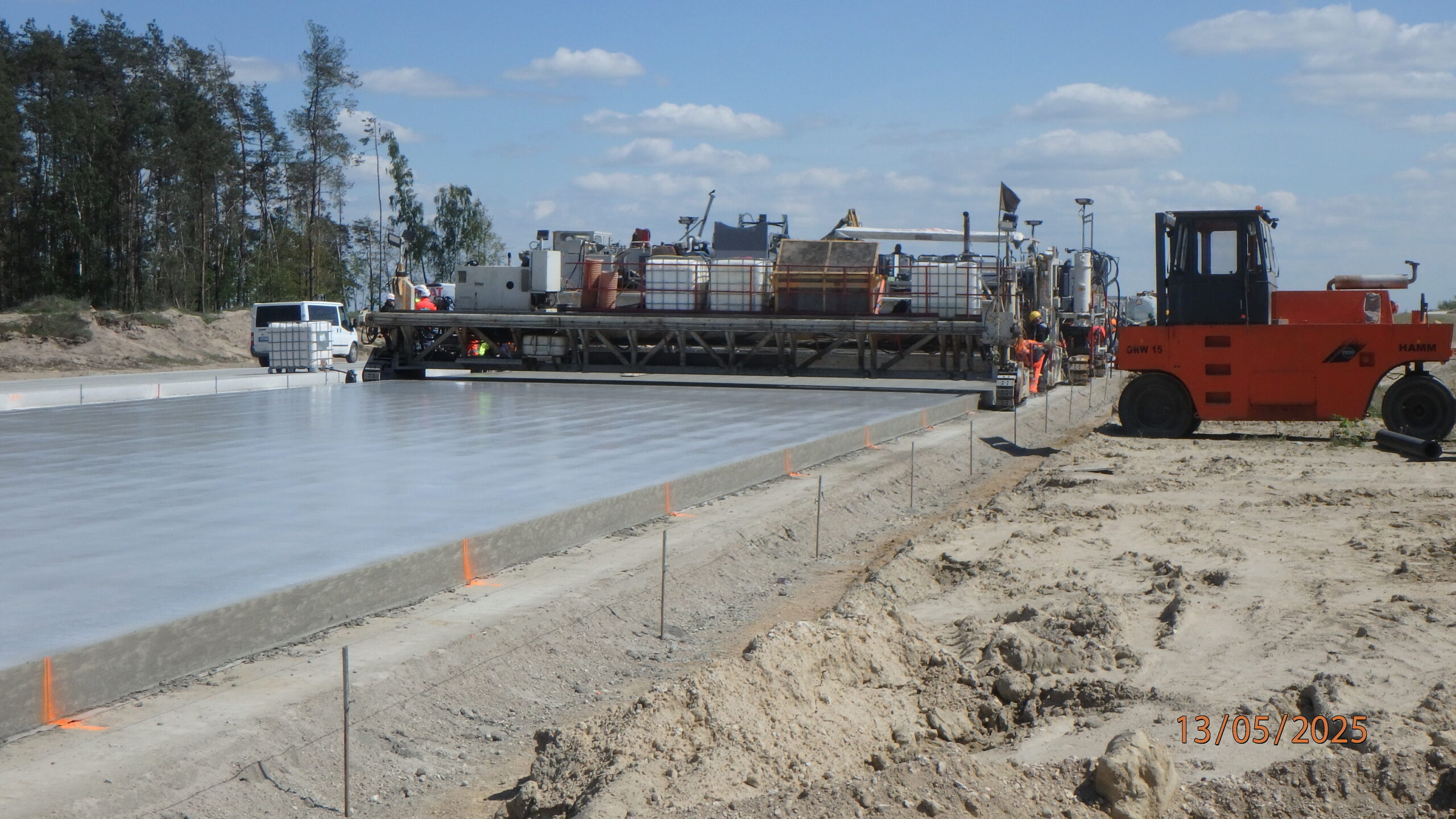

13.05.2025 586+100 układanie nawierzchni betonowej

13.05.2025 588+380 ZBR-07 wykop
13.05.2025 589+100 układanie podbudowy C8-10

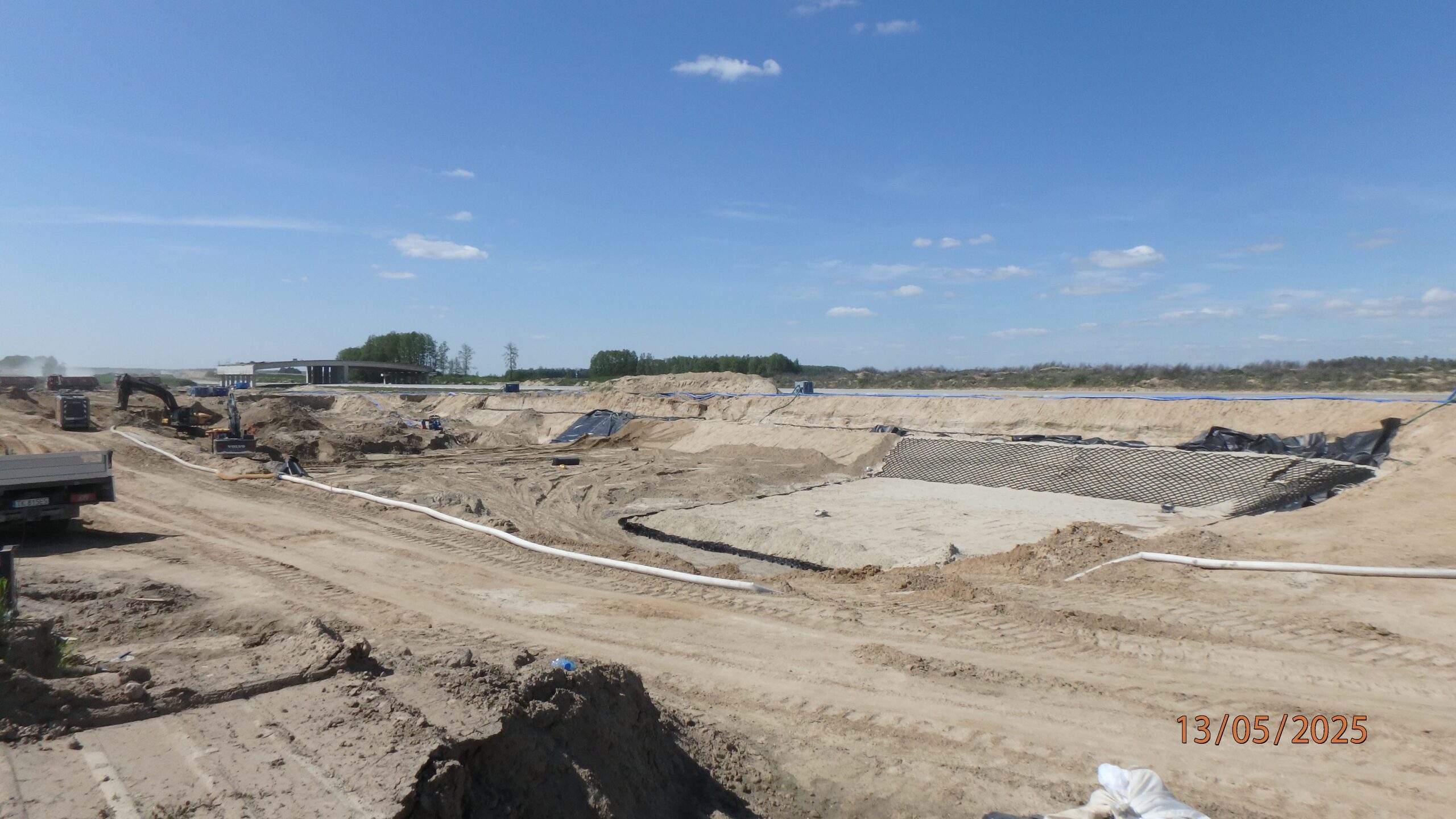

13.05.2025 590+040 ZBR-08 wykop

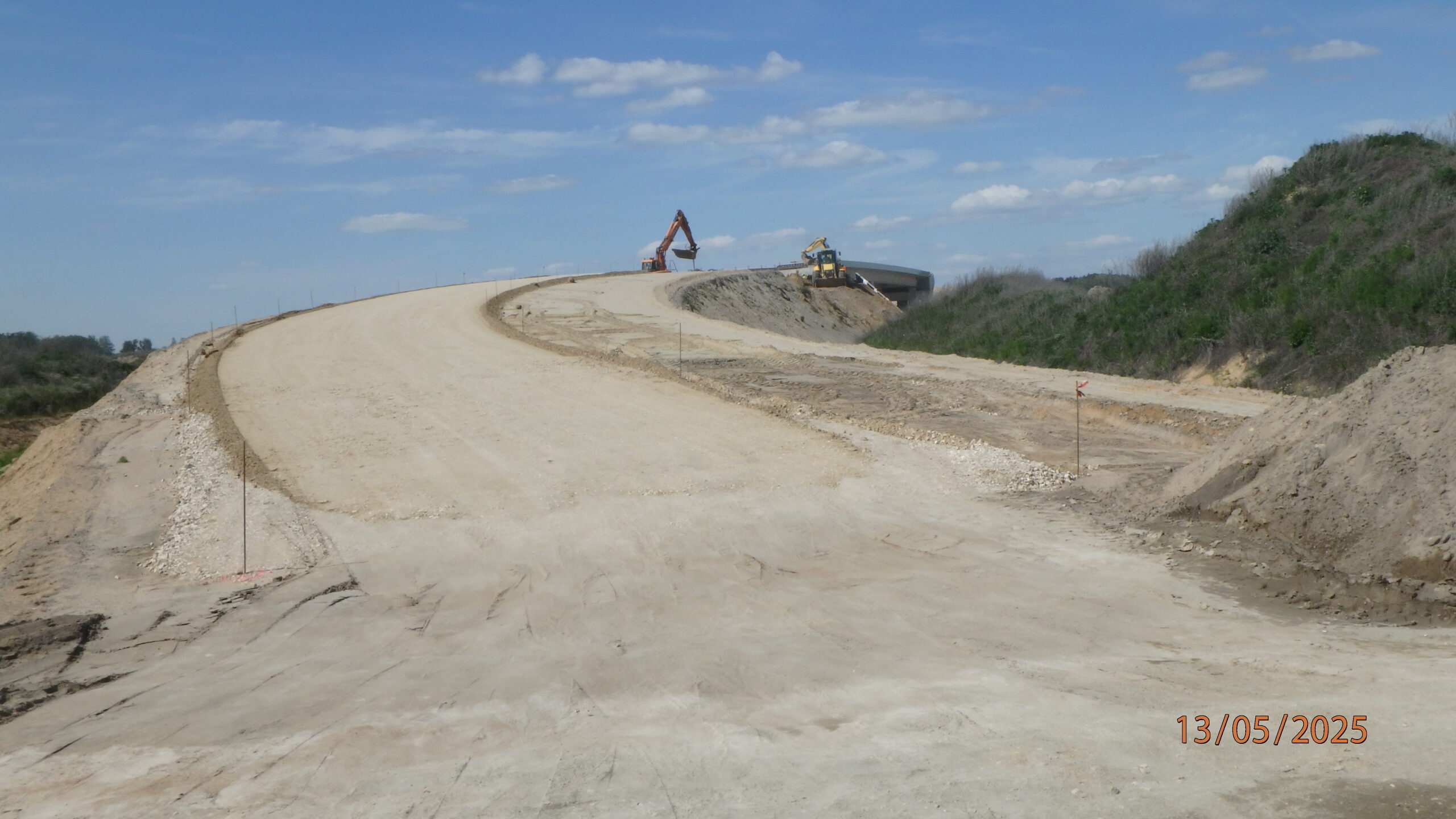

13.05.2025 591+300 DG 361326W podbudowa str. południowa
13.05.2025 593+300 WD-60 montaż ścian oporowych i zasypka

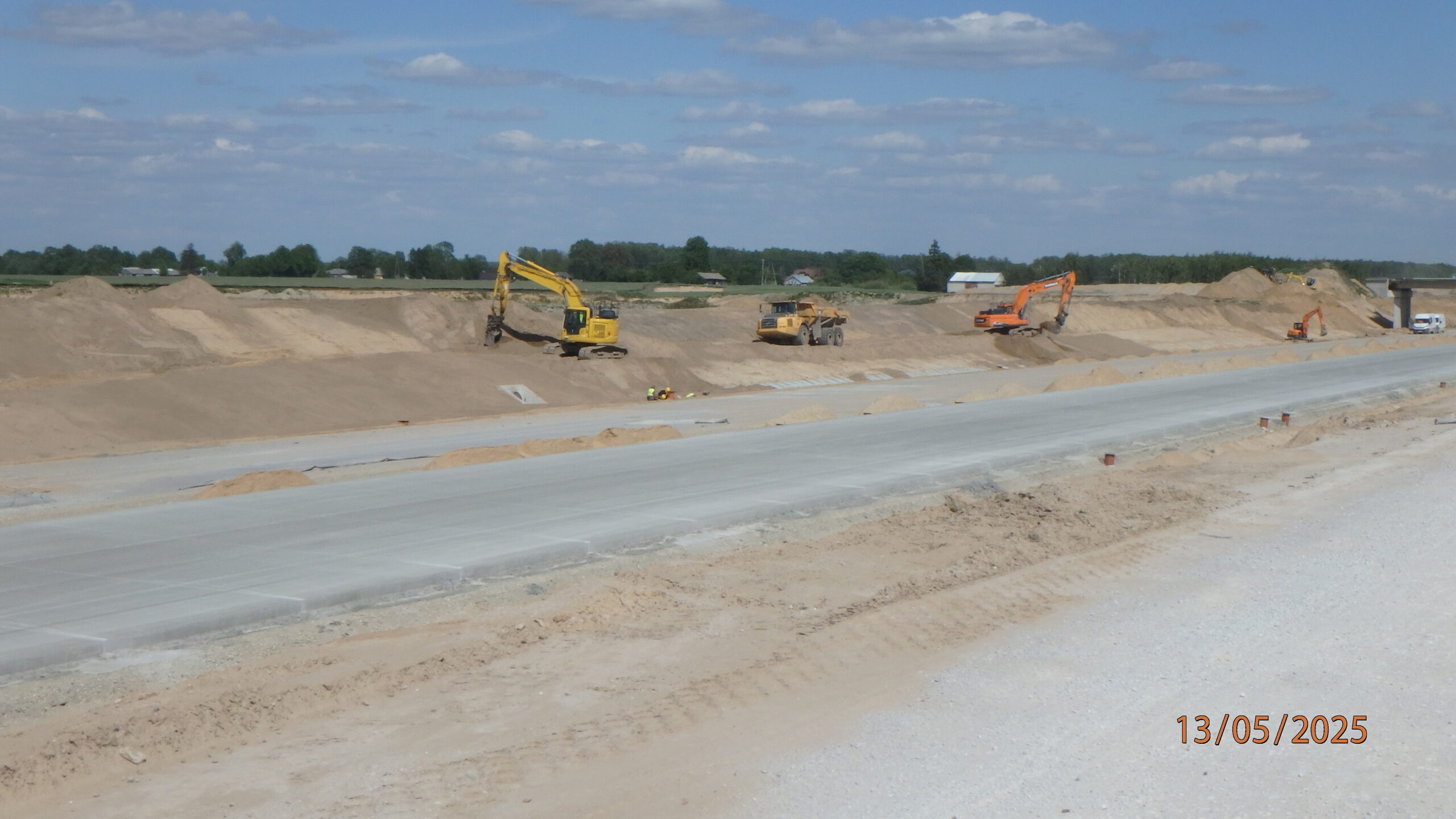

13.05.2025 595+500 kształtowanie i humusowanie skarp

13.05.2025 596+700 WD-65 układanie izolacji

13.05.2025 596+900 roboty ziemne na S-19 i L06

13.05.2025 597+200 PZM-P7 roboty izolacyjne

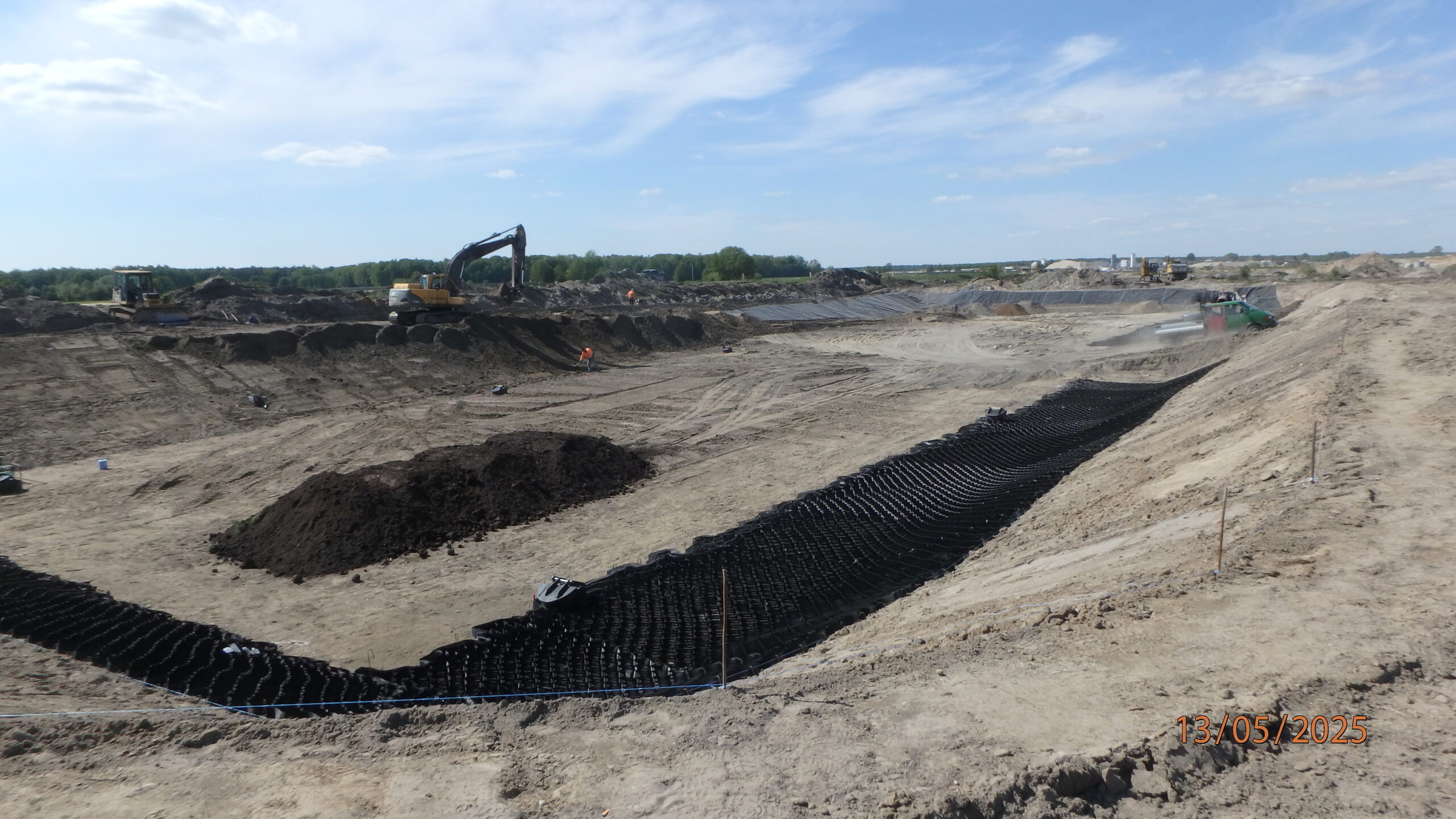

13.05.2025 597+250 ZBR-17 kształtowanie dna i skarp zbiornika

13.05.2025 597+300 roboty ziemne na S-19
13.05.2025 580+700 roboty ziemne

13.05.2025 581+000 roboty ziemne

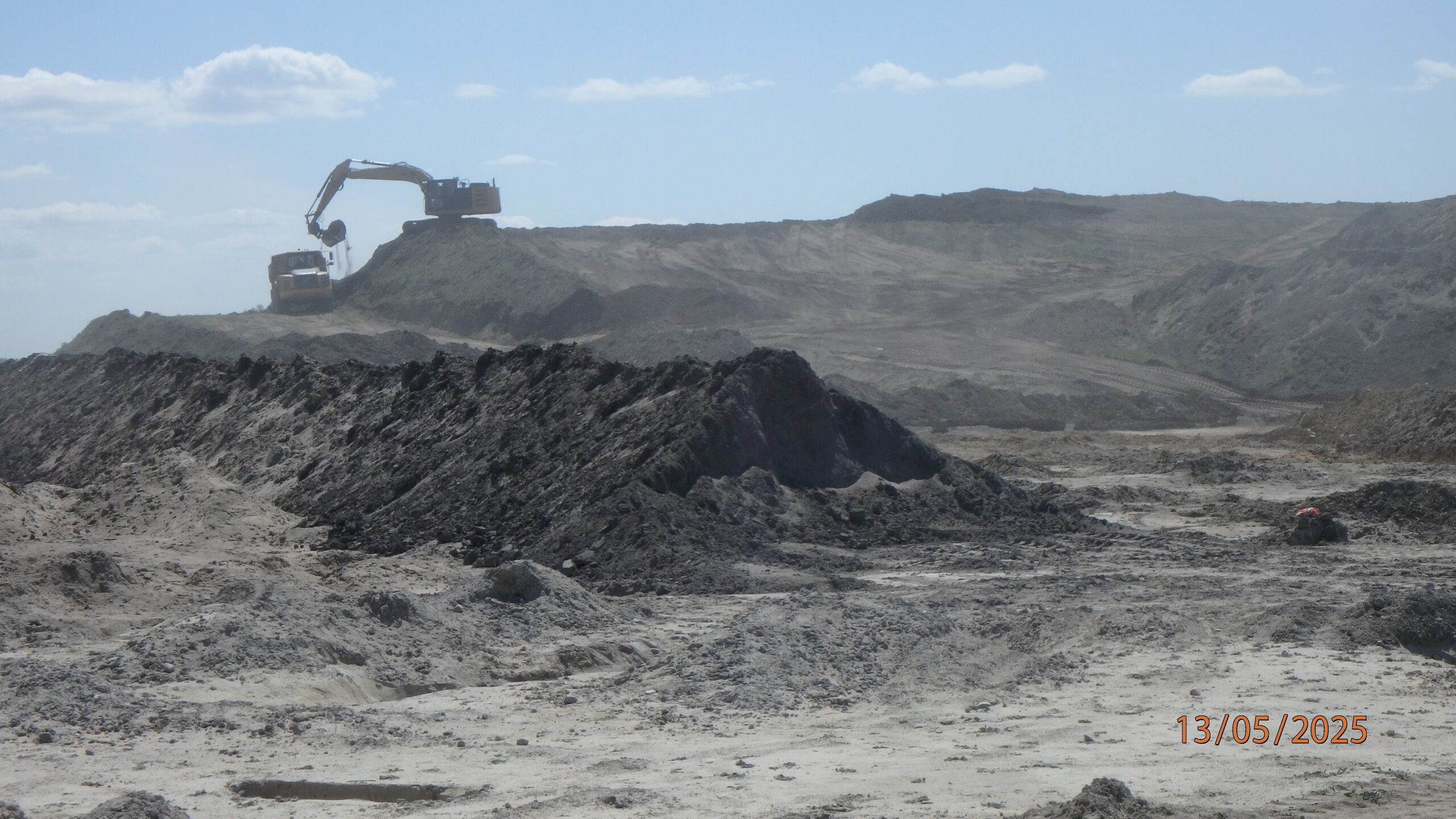

13.05.2025 581+300 usuwanie hałdy humusu
13.05.2025 581+600 WD-52 szalowanie i zbrojenie

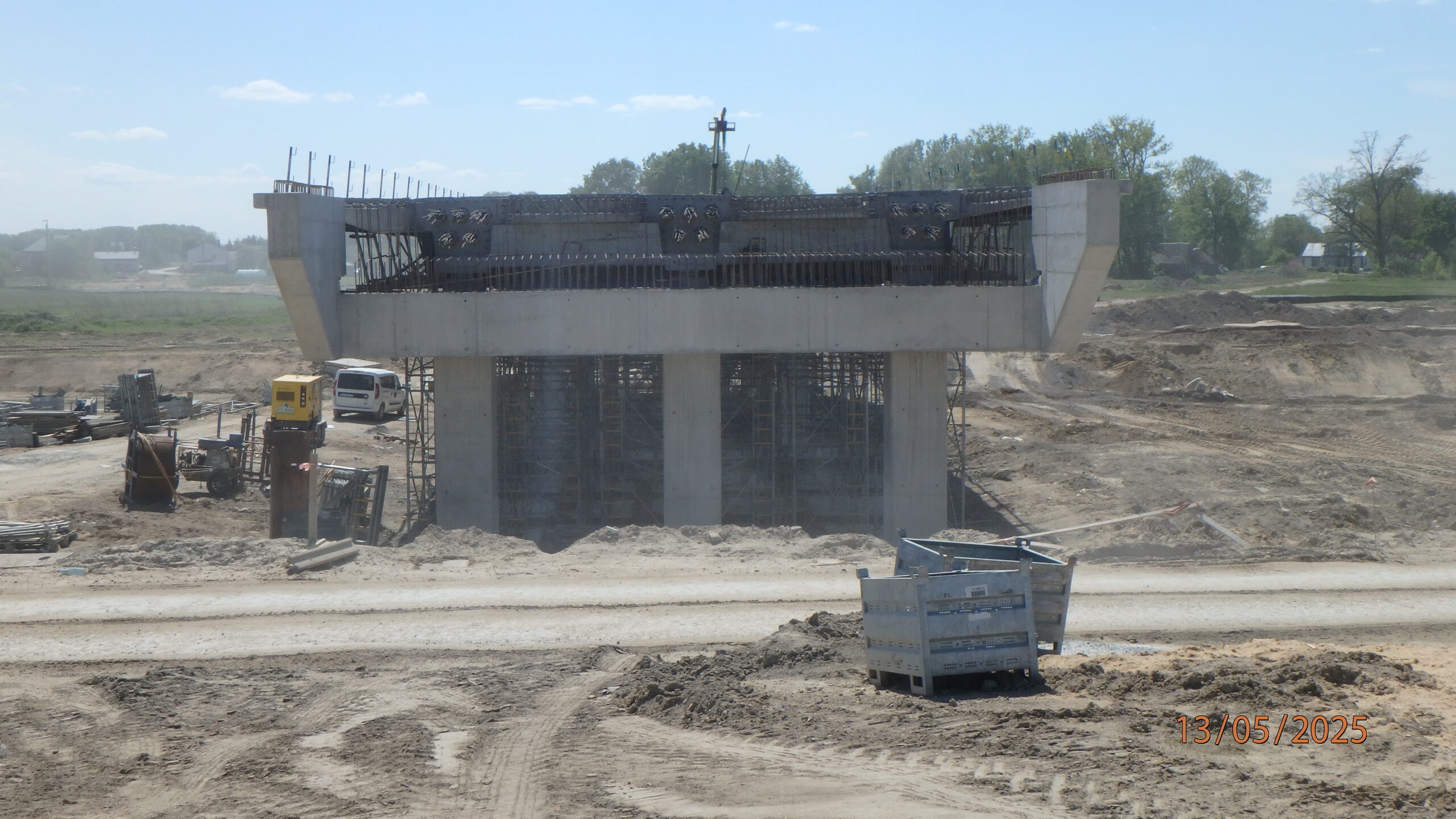

13.05.2025 582+500 gotowa płyta do sprężania
20.05.2025 580+300 PZDd 51 zbrojenie i betonowanie fundamentów

20.05.2025 581+300 PZDs 51A przygotowania do zbrojenia fundamentów
20.05.2025 581+600 usuwanie humusu

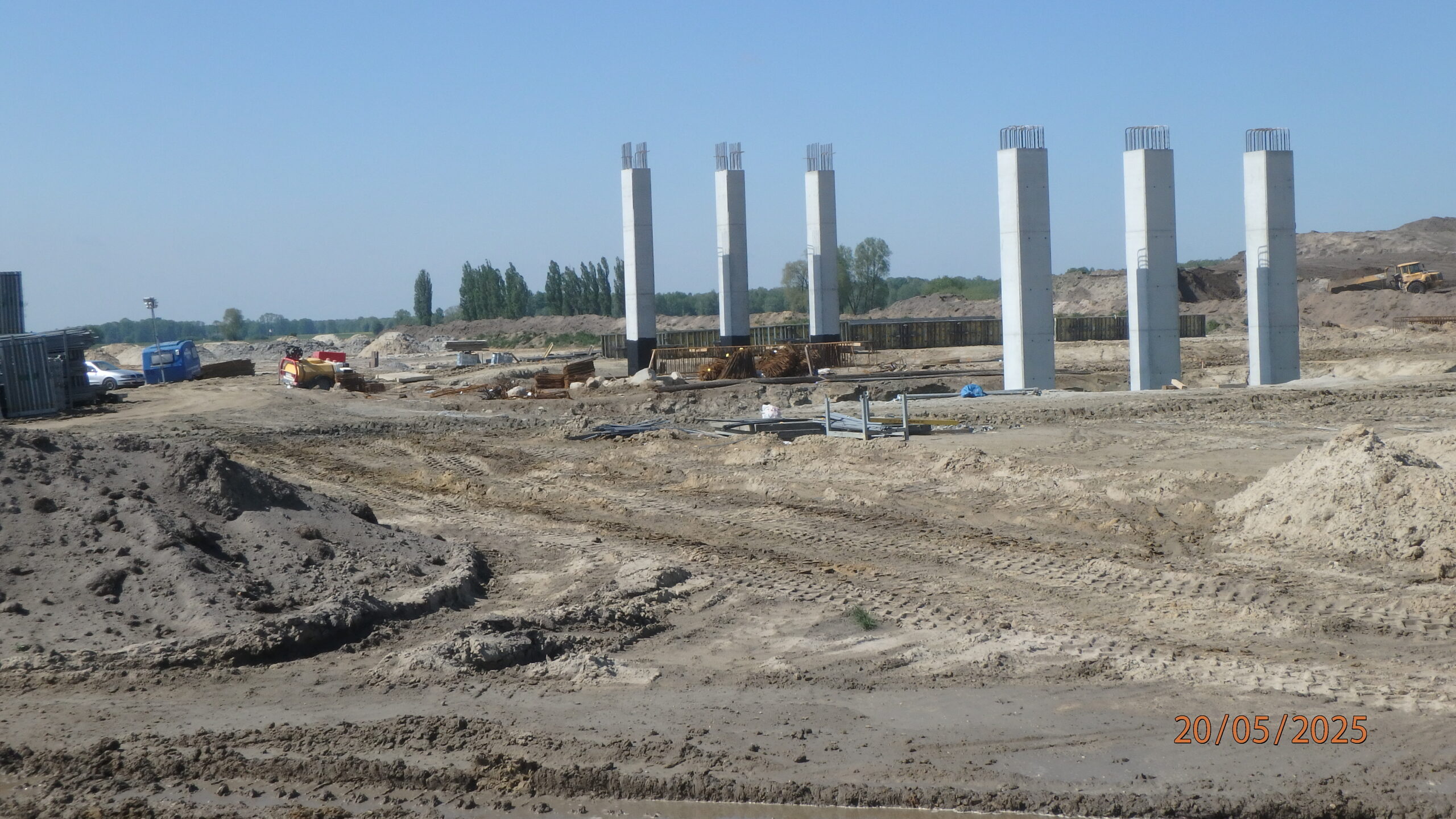

20.05.2025 581+700 WD 52 szalowanie i zbrojenie
20.05.2025 582+340 ZBR-03 roboty izolacyjne

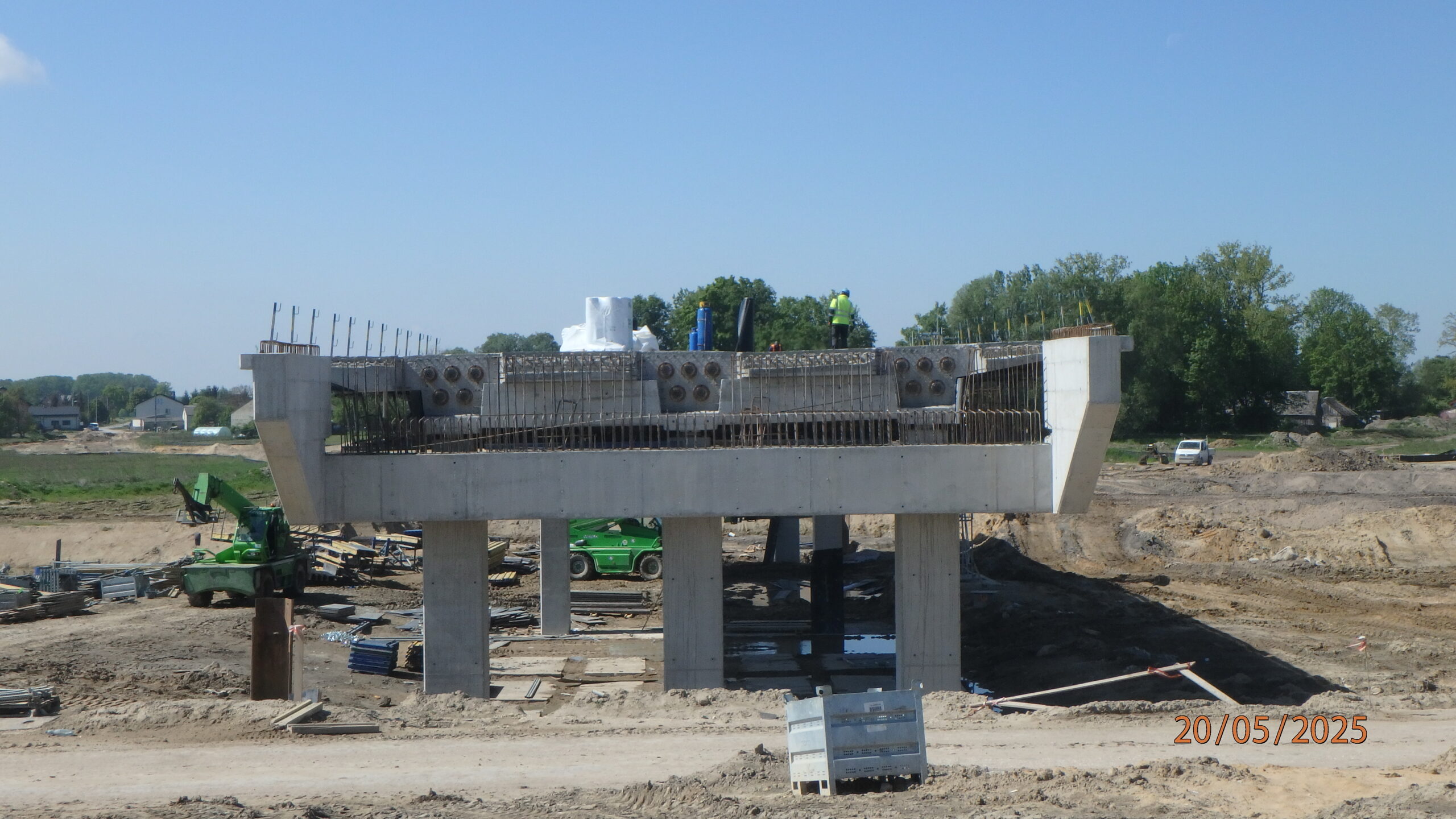

20.05.2025 582+500 WD 53 płyta sprężona, wykonywanie izolacji
20.05.2025 583+800 układanie podbudowy zasadniczej

20.05.2025 584+050 kształtowanie skarp
20.05.2025 587+600 układanie nawierzchni betonowej
20.05.2025 588+100 DP 3667W krawężnik i ściek str. północna

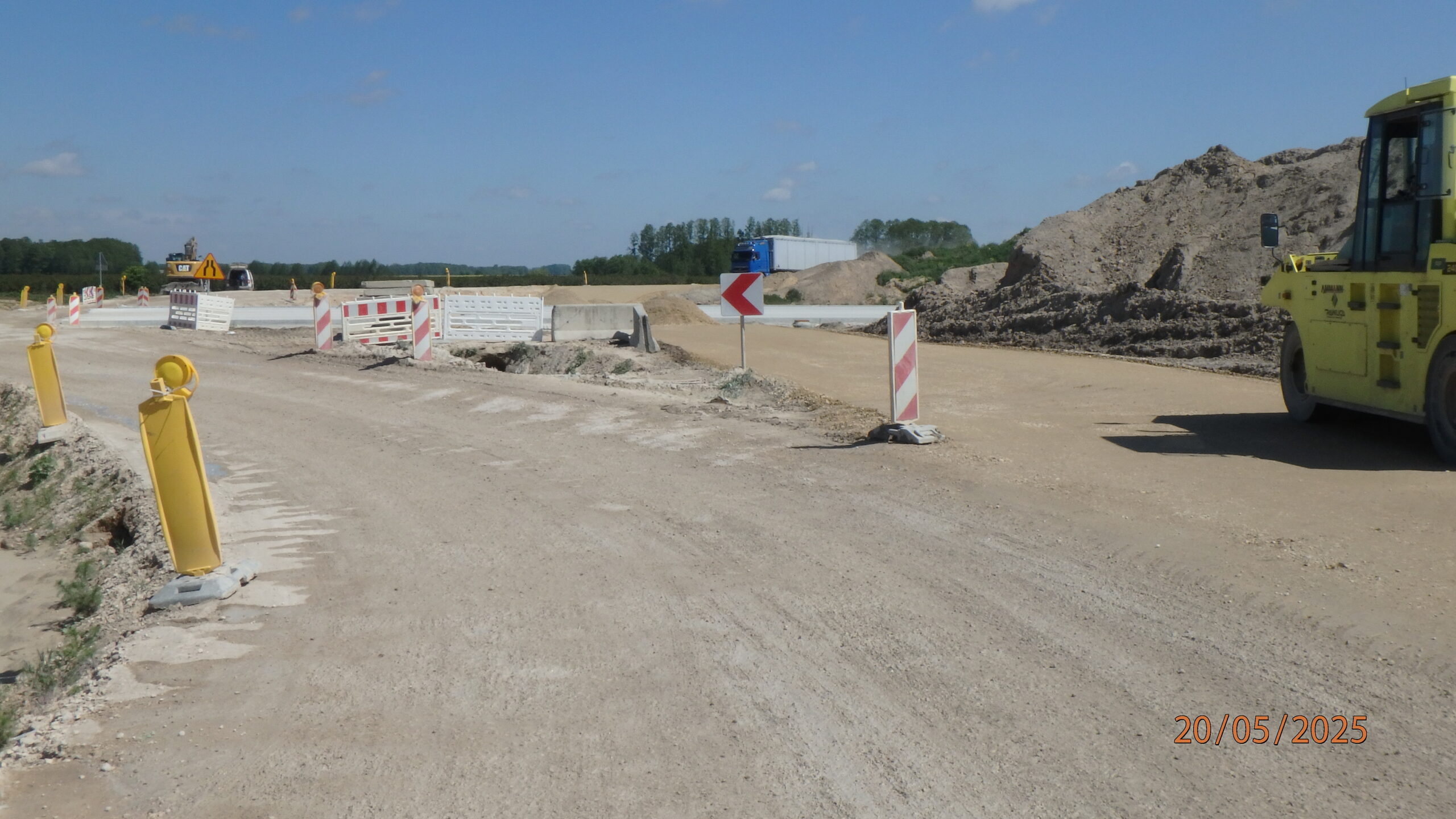

20.05.2025 589+400 wykonywanie nowego objazdu

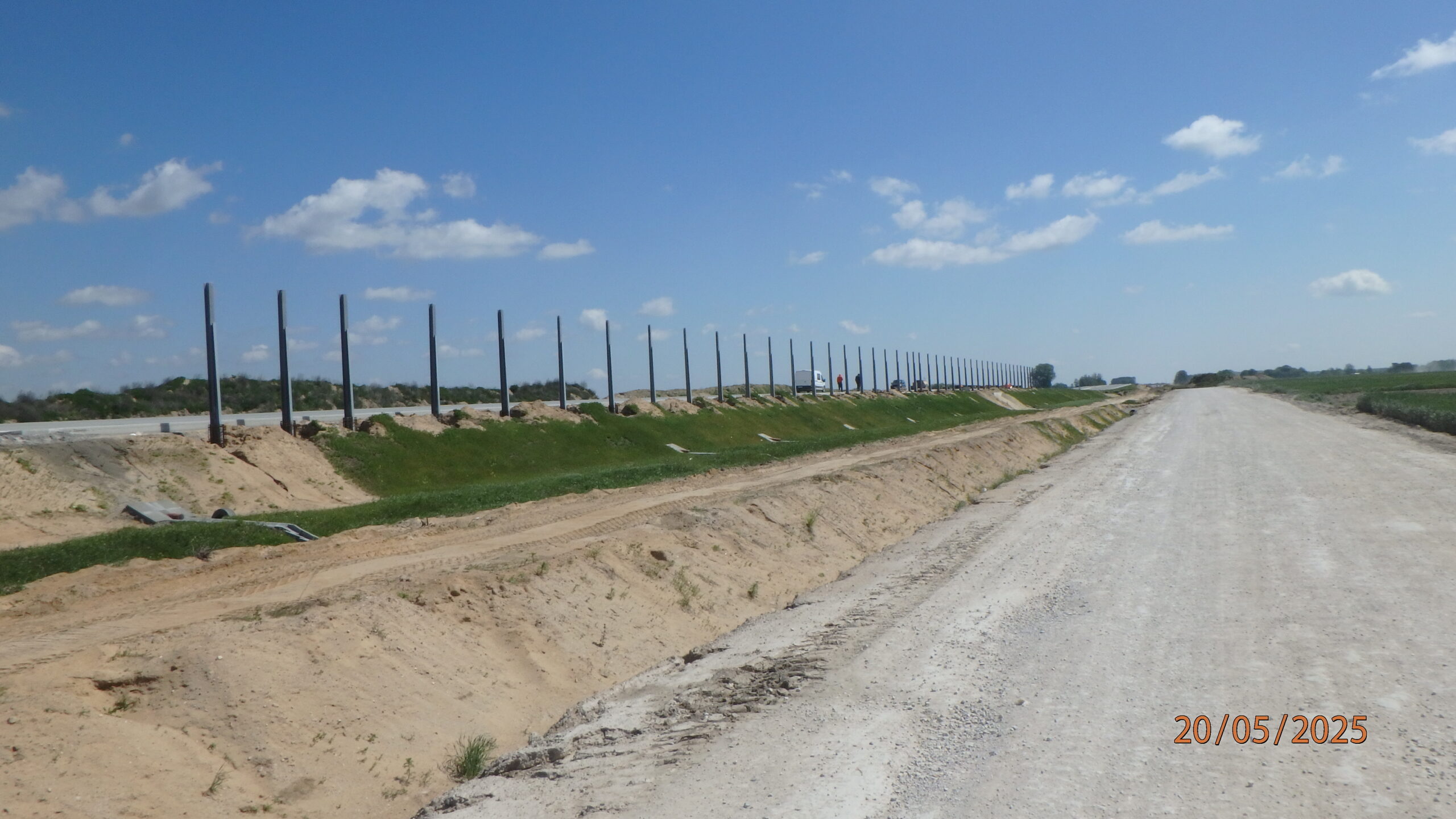

20.05.2025 591+500 montaż słupów ekranów akustycznych

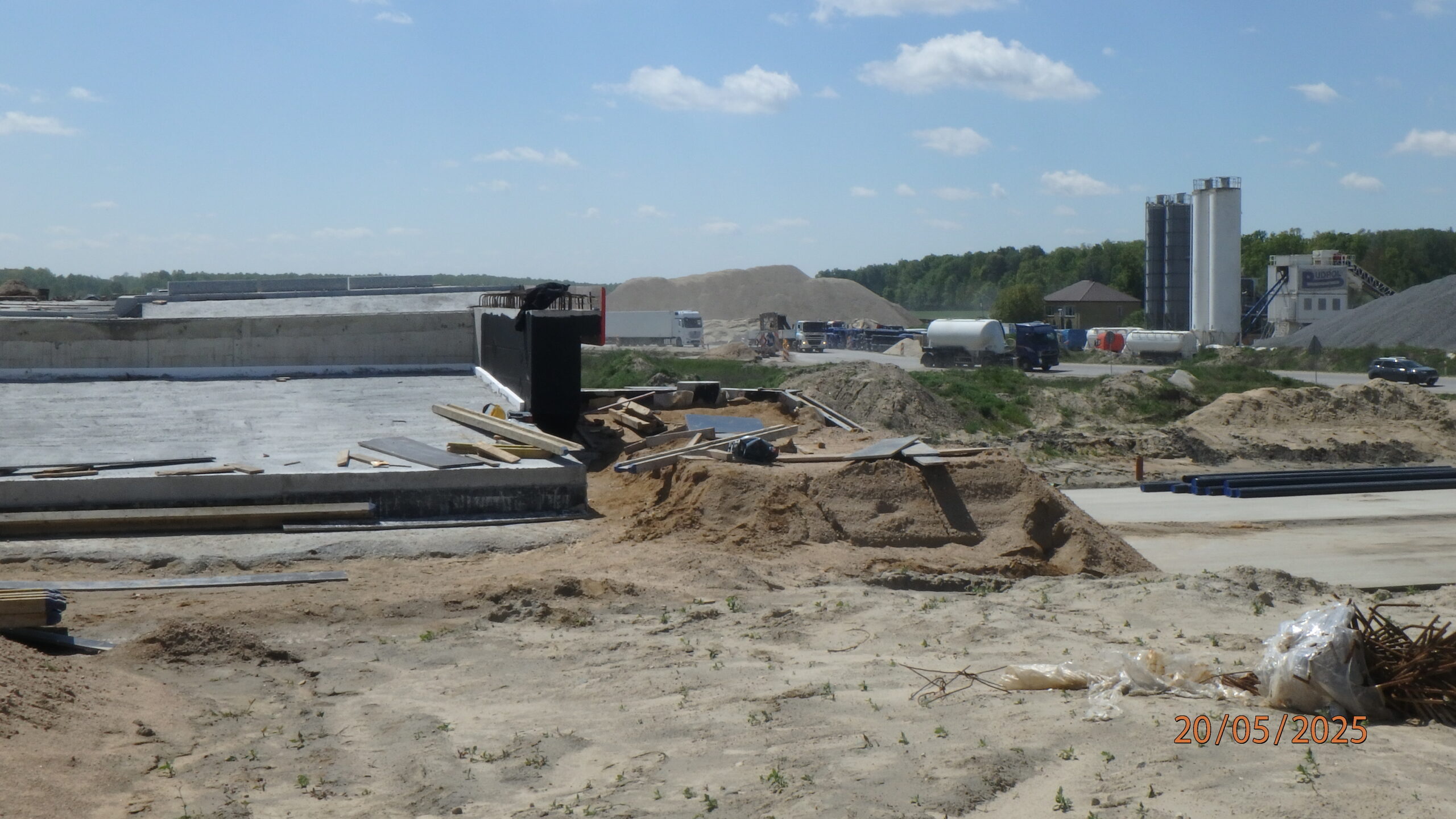

20.05.2025 596+700 WD 64 roboty wykończeniowe muru oporowego
20.05.2025 596+701 WD 64 i WD 65
20.05.2025 596+705 roboty ziemne DK 19 str. północna

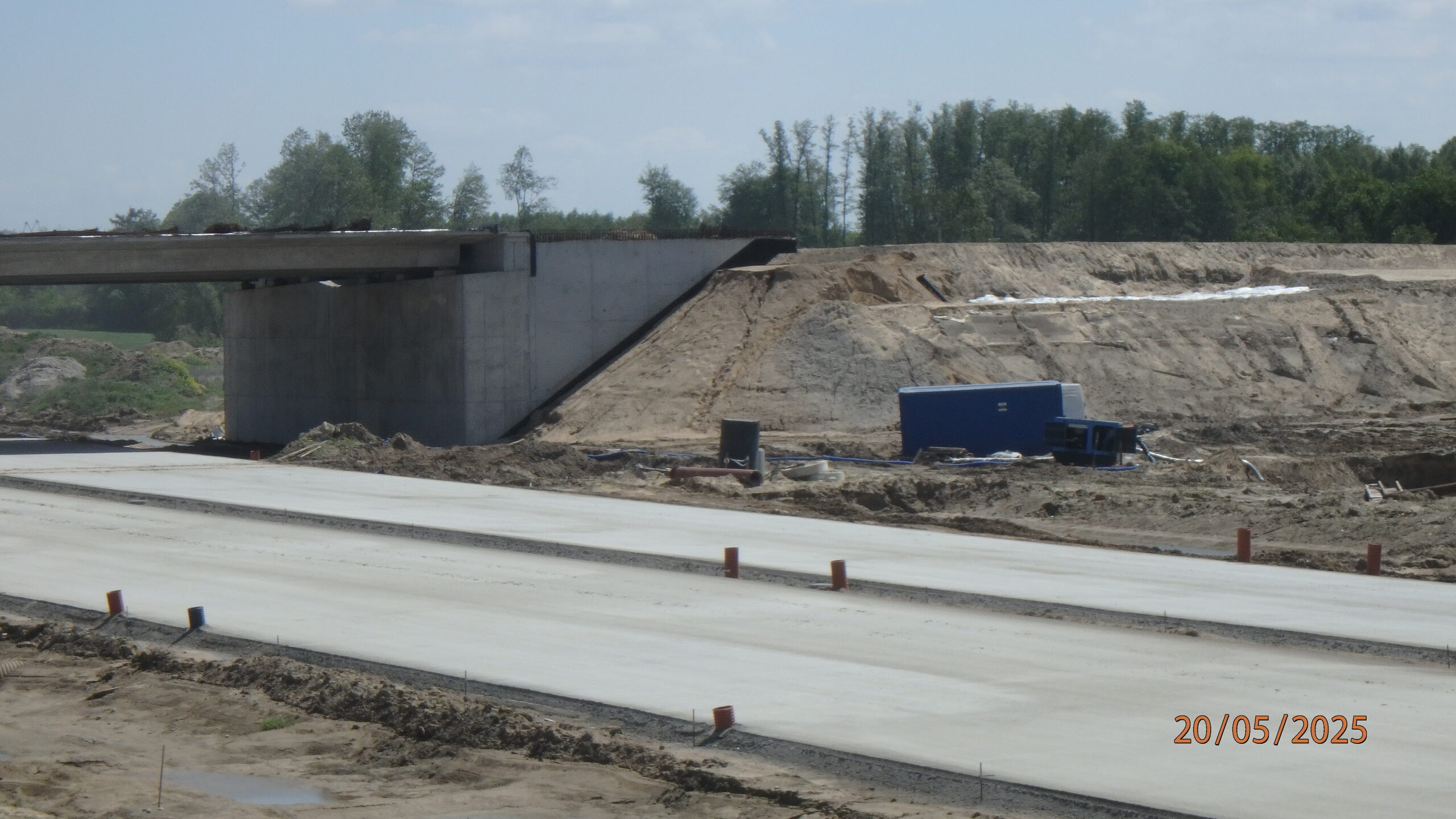

20.05.2025 596+940 WS-02 i roboty ziemne na S 19
20.05.2025 596+950 roboty ziemne S 19 str. północna

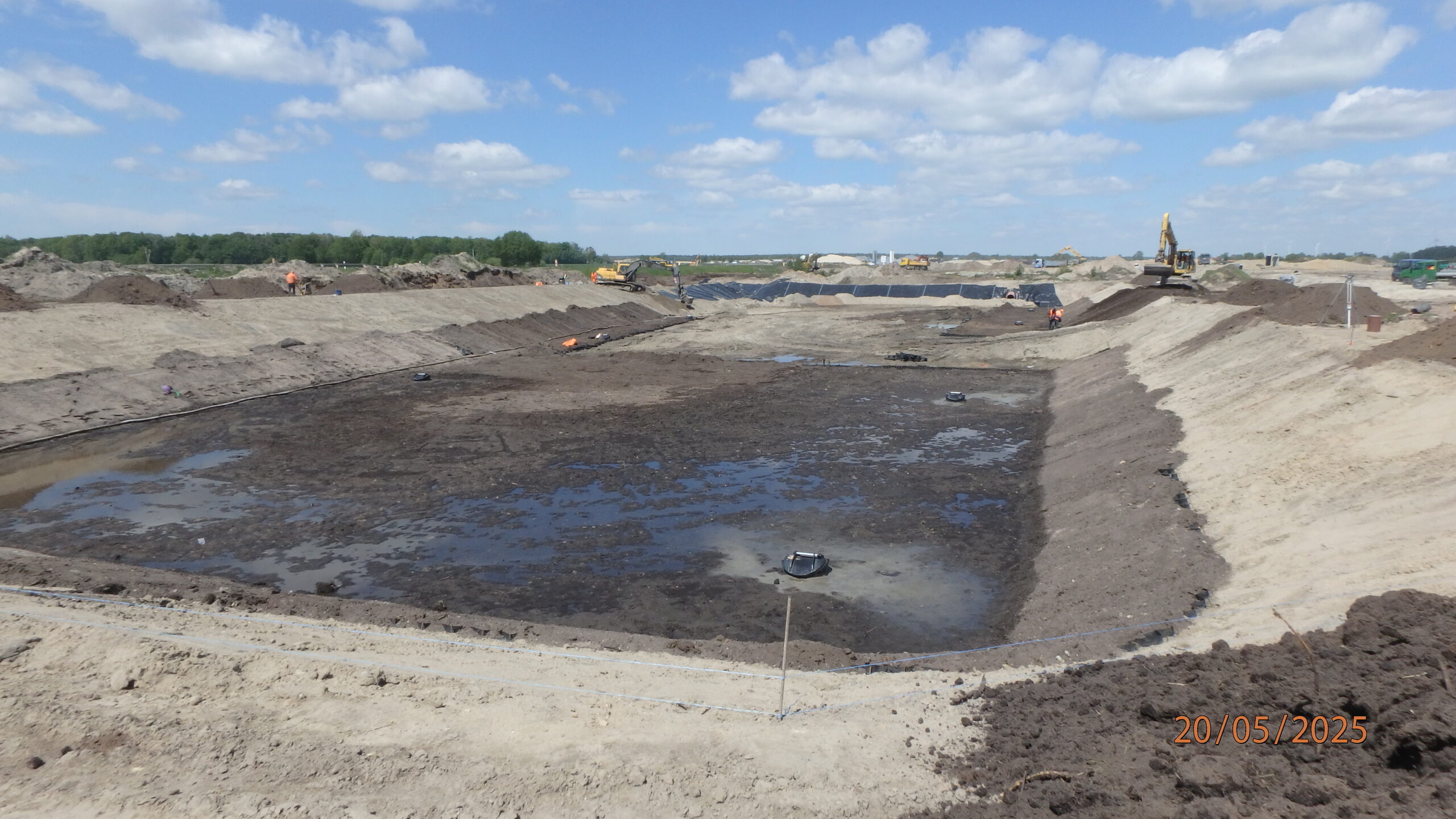

20.05.2025 597+300 ZBR-17 kształtowanie dna i skarp
20.05.2025 597+350 WD-04

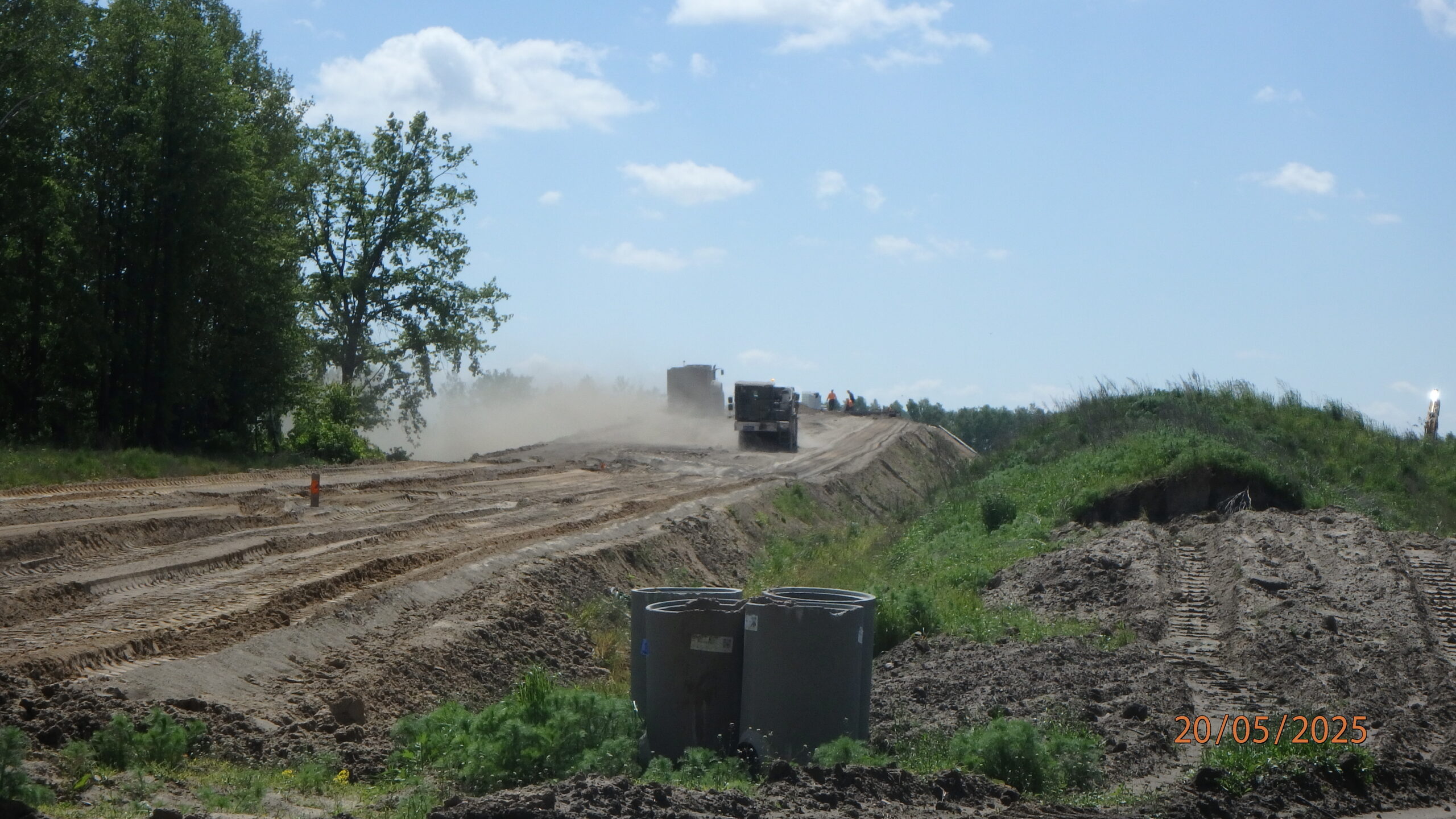

20.05.2025 597+950 DJ-P26 roboty ziemne

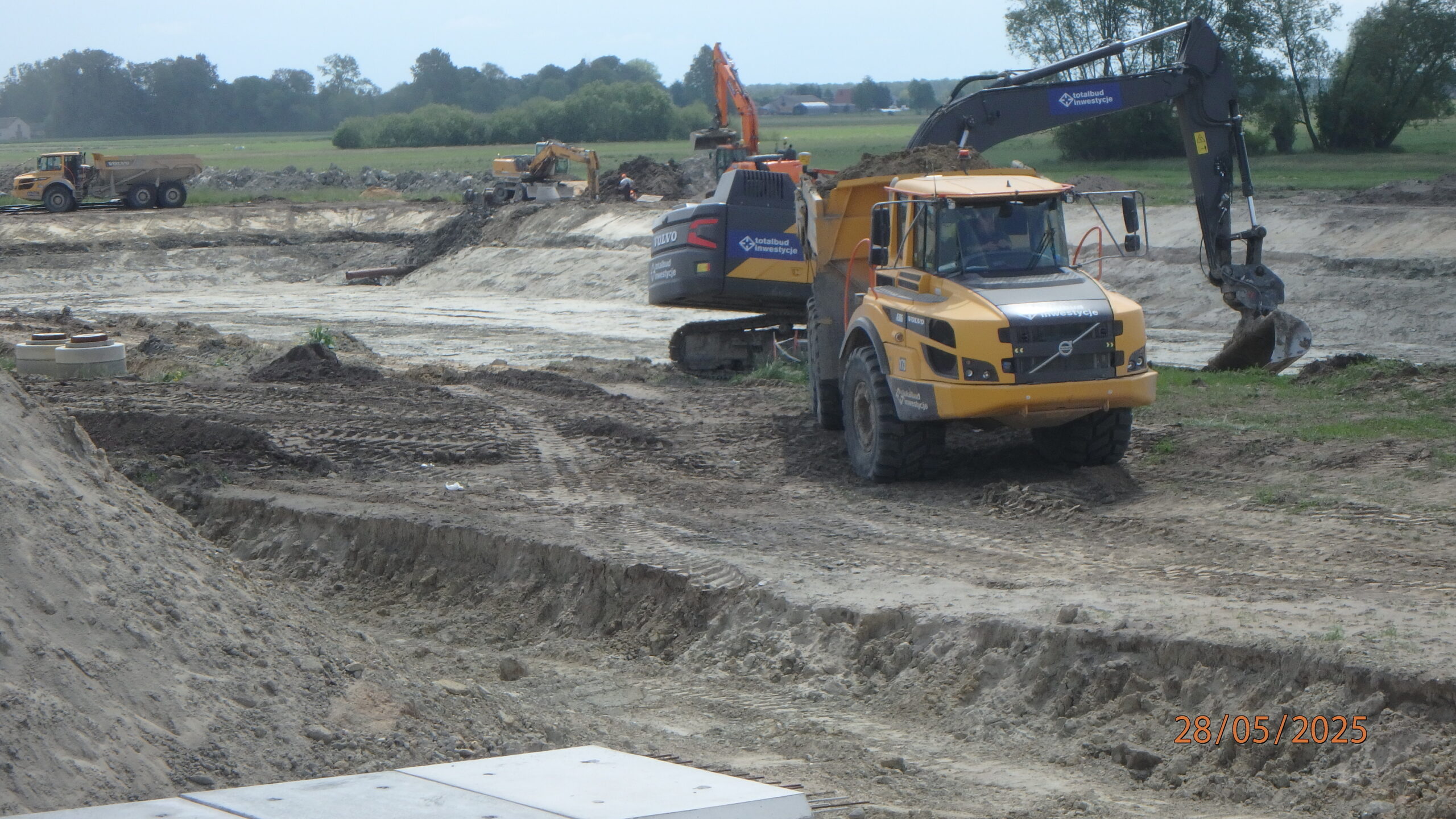

28.05.2025 581+040 ZBR-01 roboty ziemne

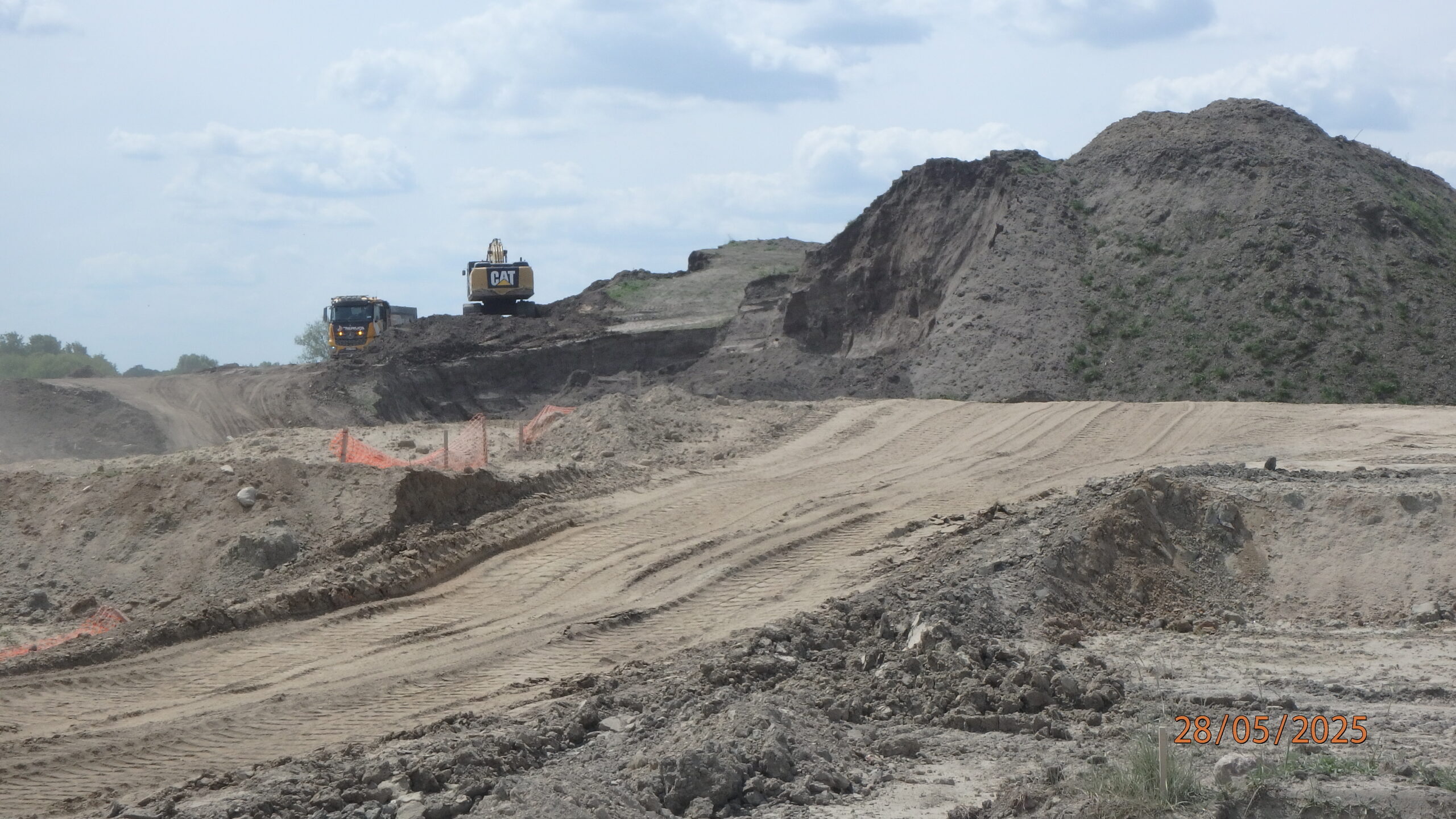

28.05.2025 581+600 usuwanie humusu
28.05.2025 581+700 WD-52 gotowy do wykonania szalowania oczepów

28.05.2025 582+500 WD-53 izolacja płyty pomostu

28.05.2025 582+510 DP 3639W roboty ziemne str. południowa
28.05.2025 582+800 C8 na 10 przygotowania do układania nawierzchni betonowej

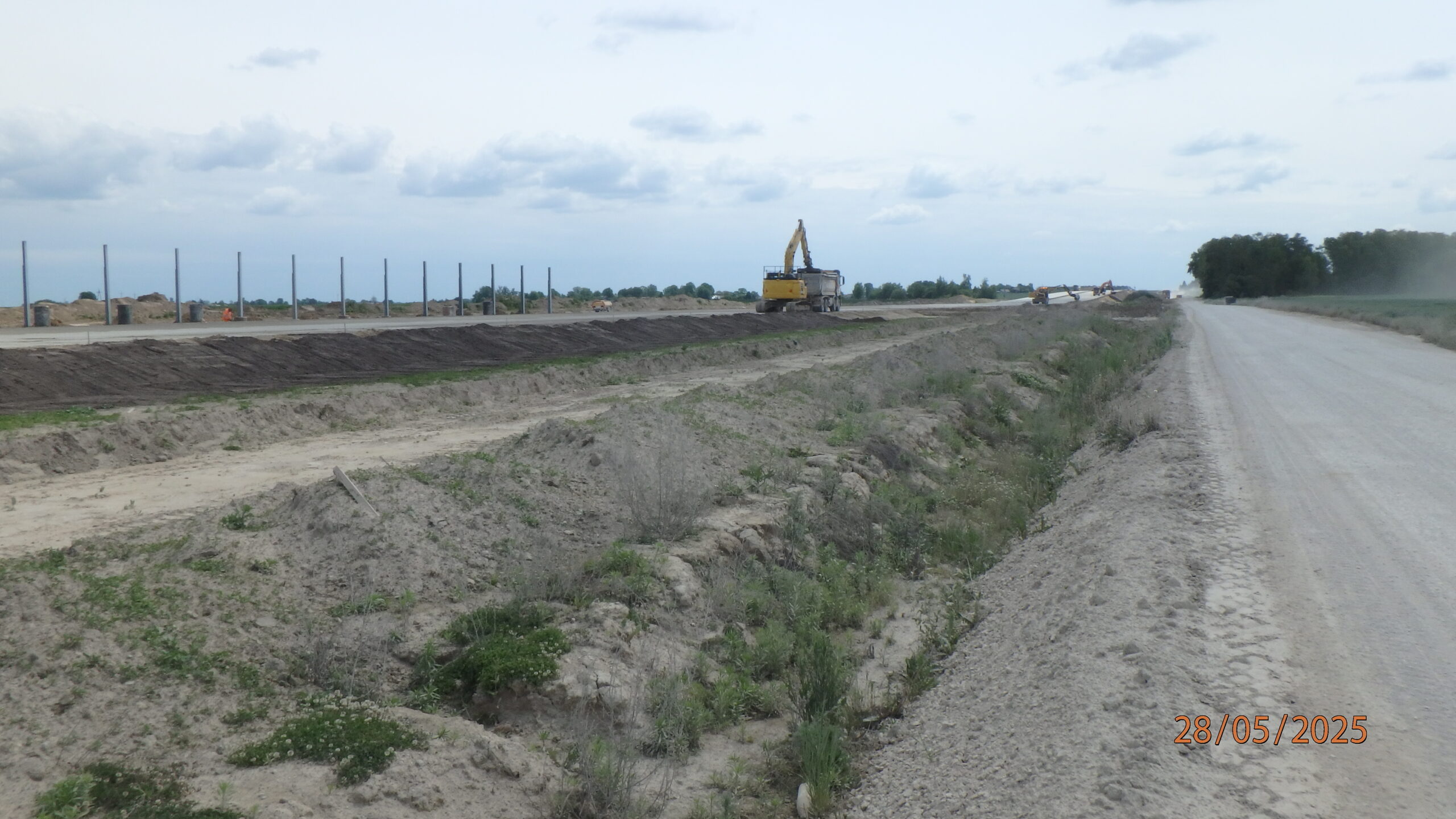

28.05.2025 583+600 kształtowanie i humusowanie skarp

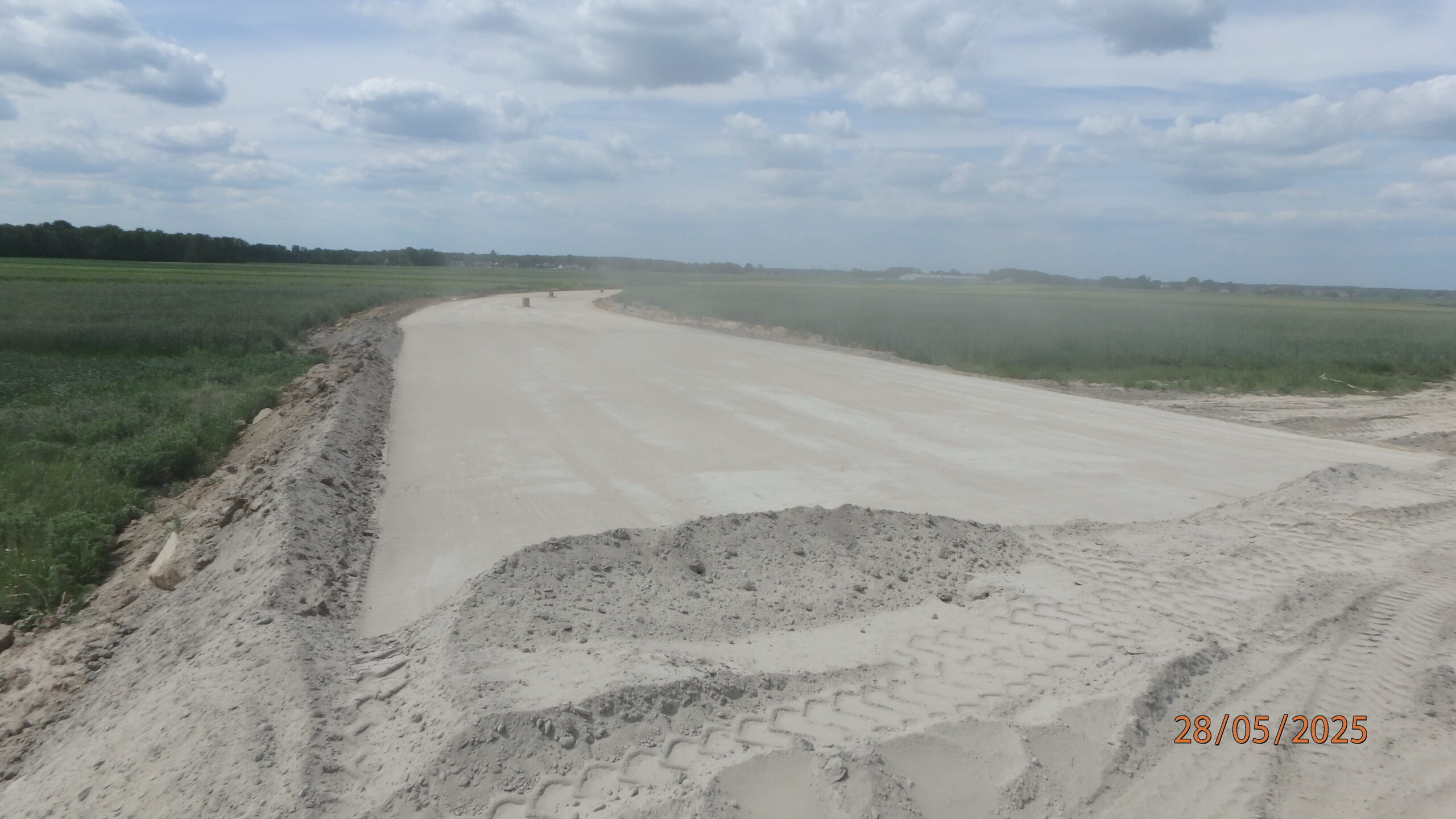

28.05.2025 584+690 DP 3641W roboty ziemne str. południowa

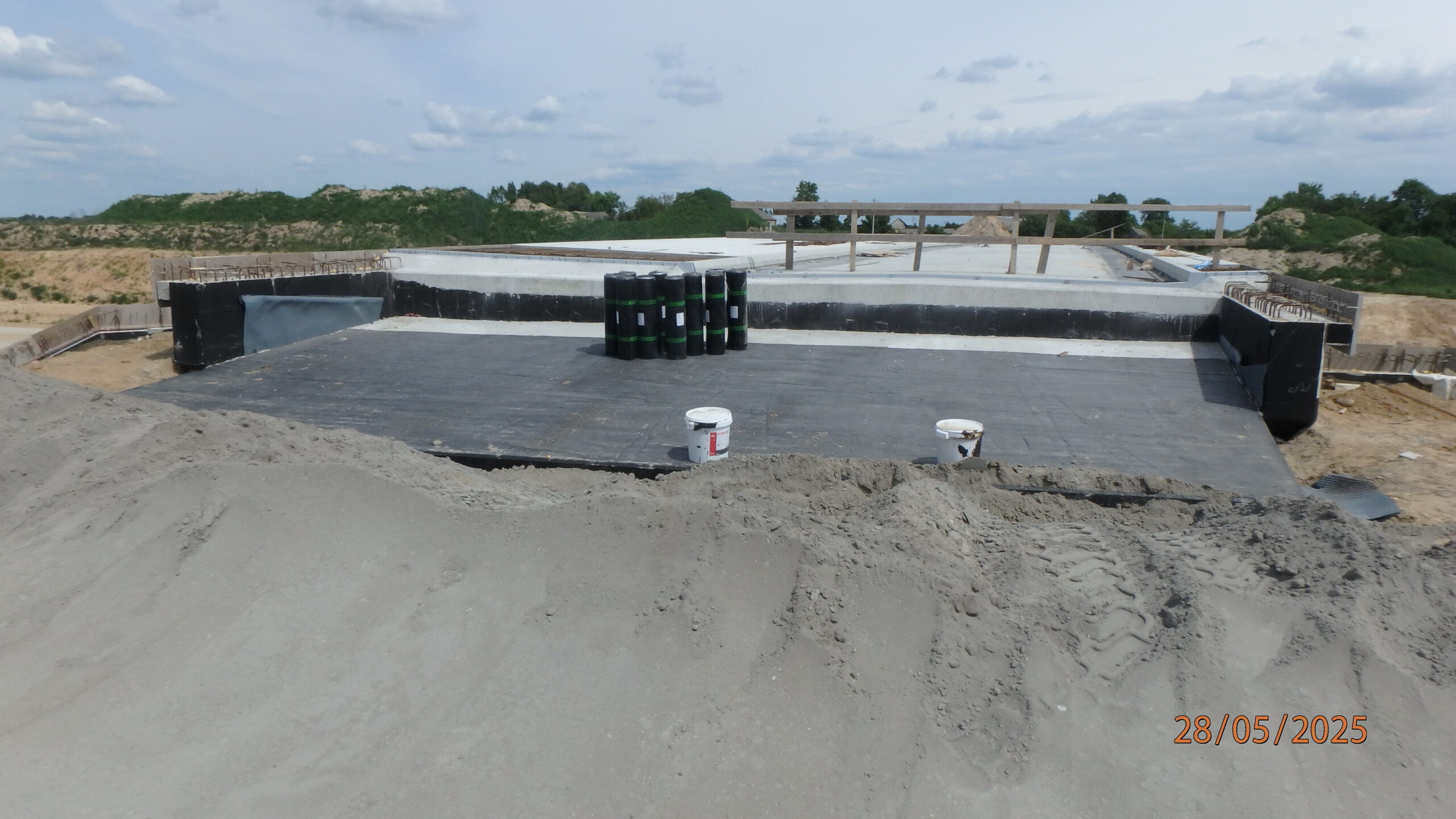

28.05.2025 584+700 WD-54 izolacja płyty przejściowej
28.05.2025 588+100 DP 3667W krawężniki i ścieki str. południowa
28.05.2025 588+110 DP3667W krawęzniki iścieki str. południowa

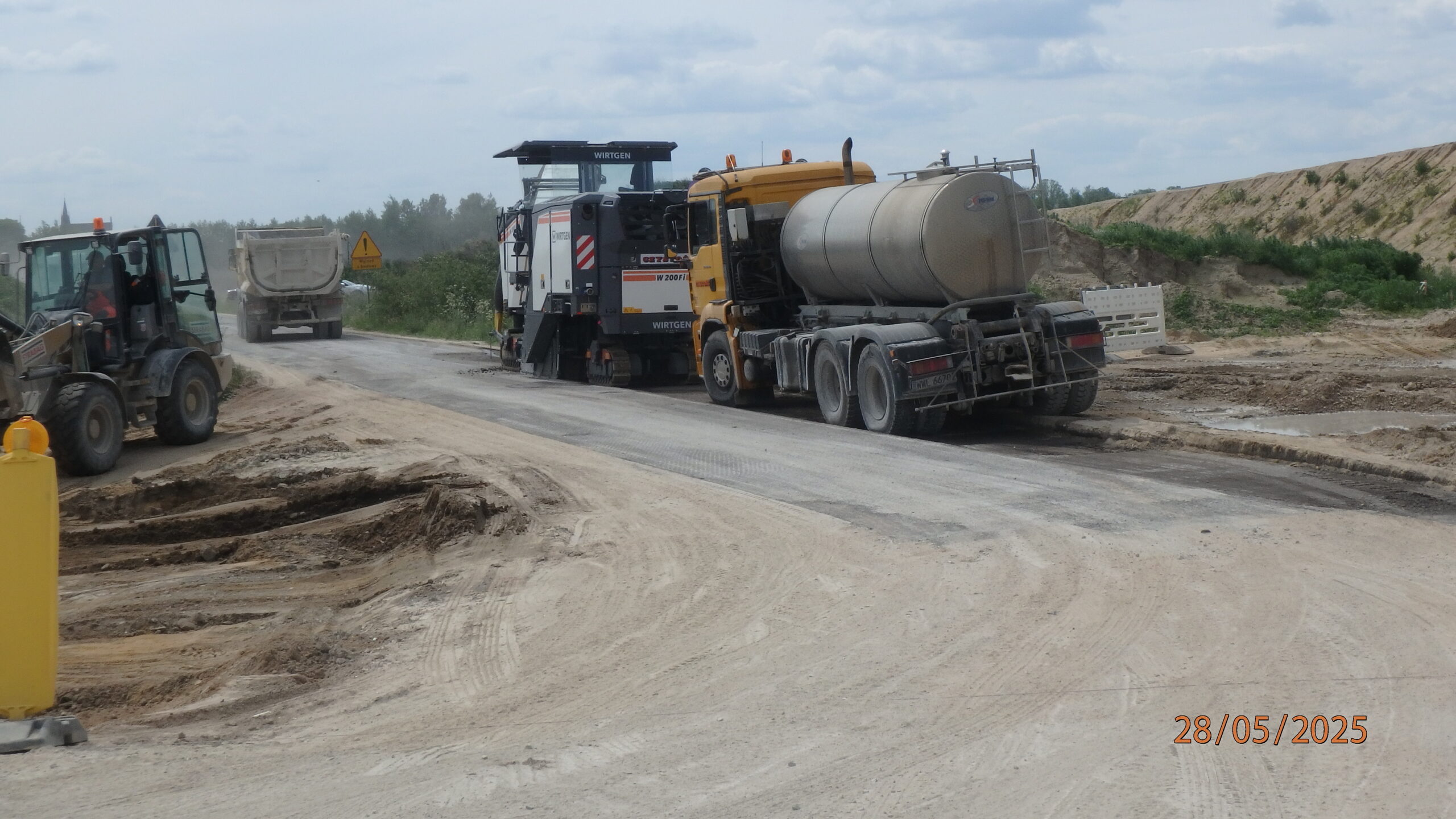

28.05.2025 588+150 DP 3667W rozbiórka istniejącej nawierzchni

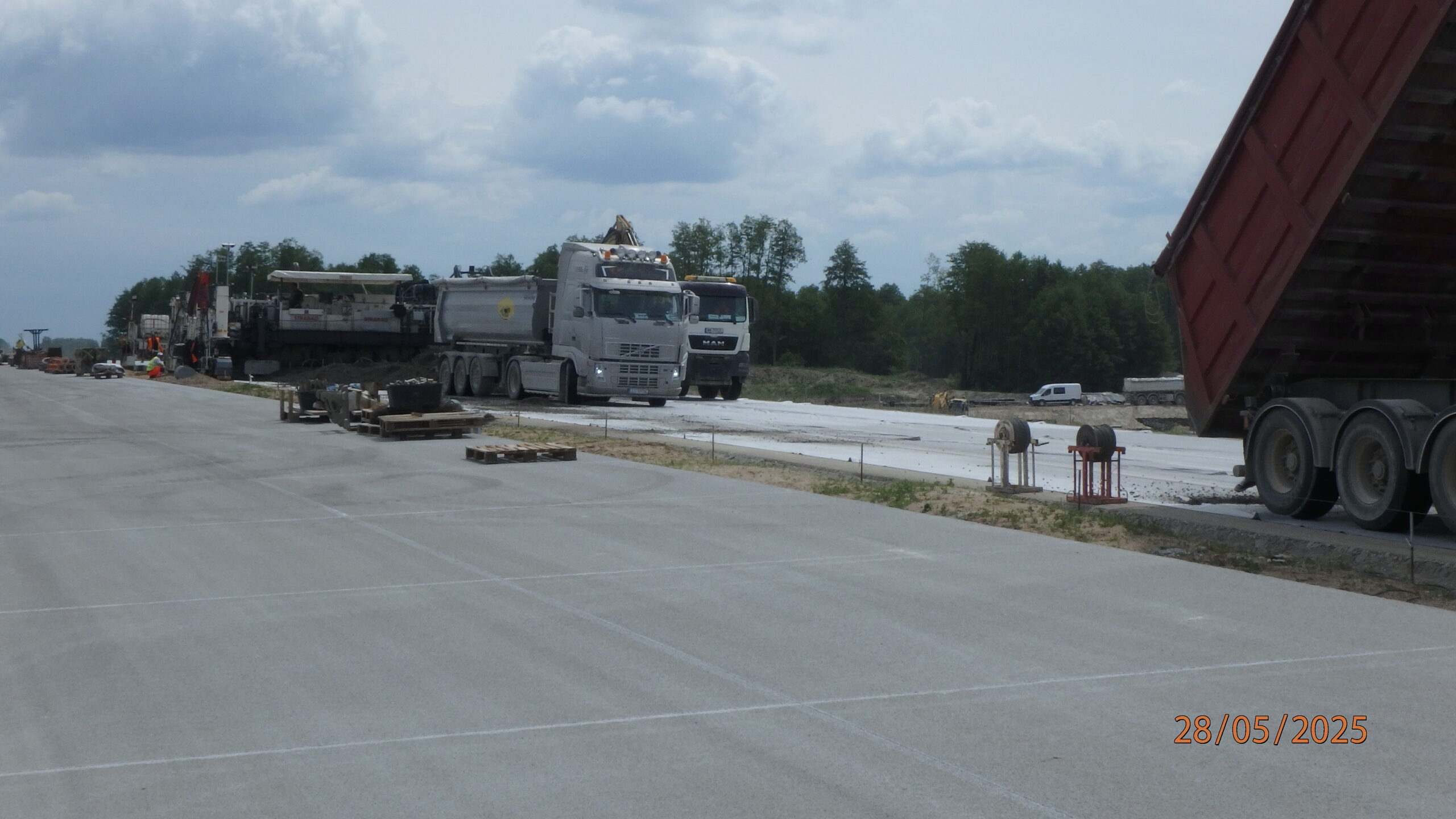

28.05.2025 588+600 układanie nawierzchni betonowej

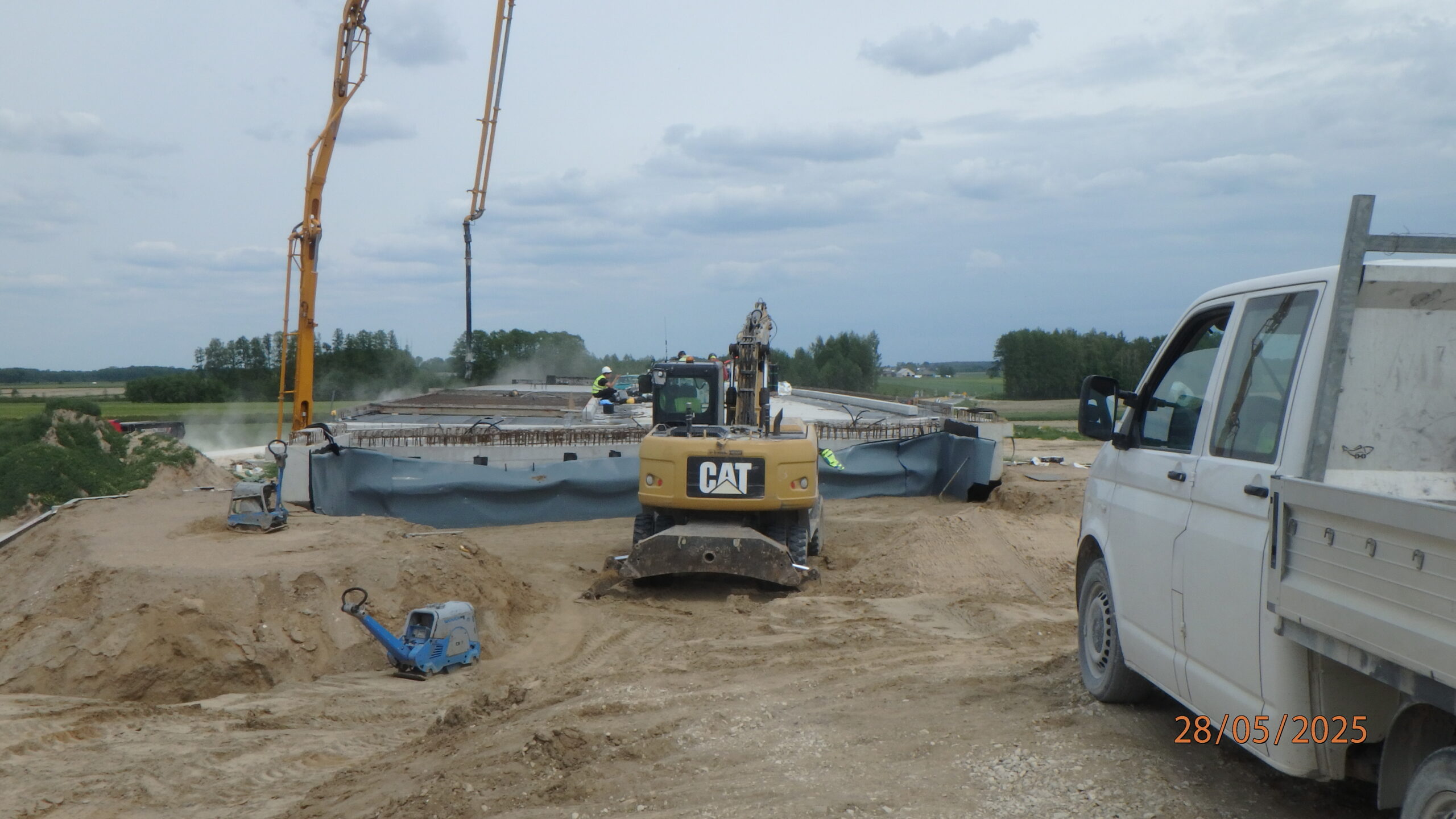

28.05.2025 589+300 WD-57 betonowanie kap chodnikowych

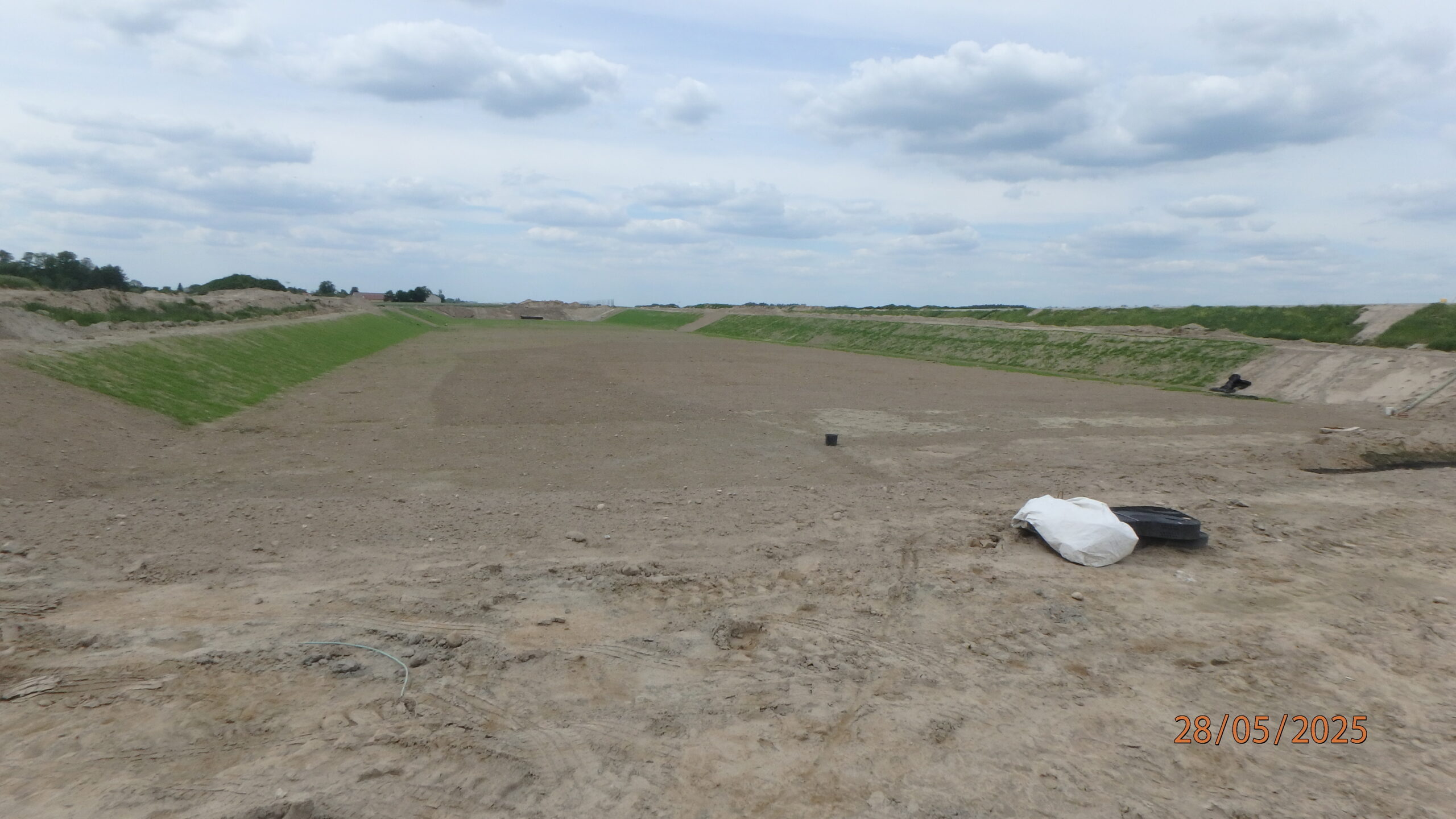

28.05.2025 591+990 ZBR-09 ukształtowany zbiornik

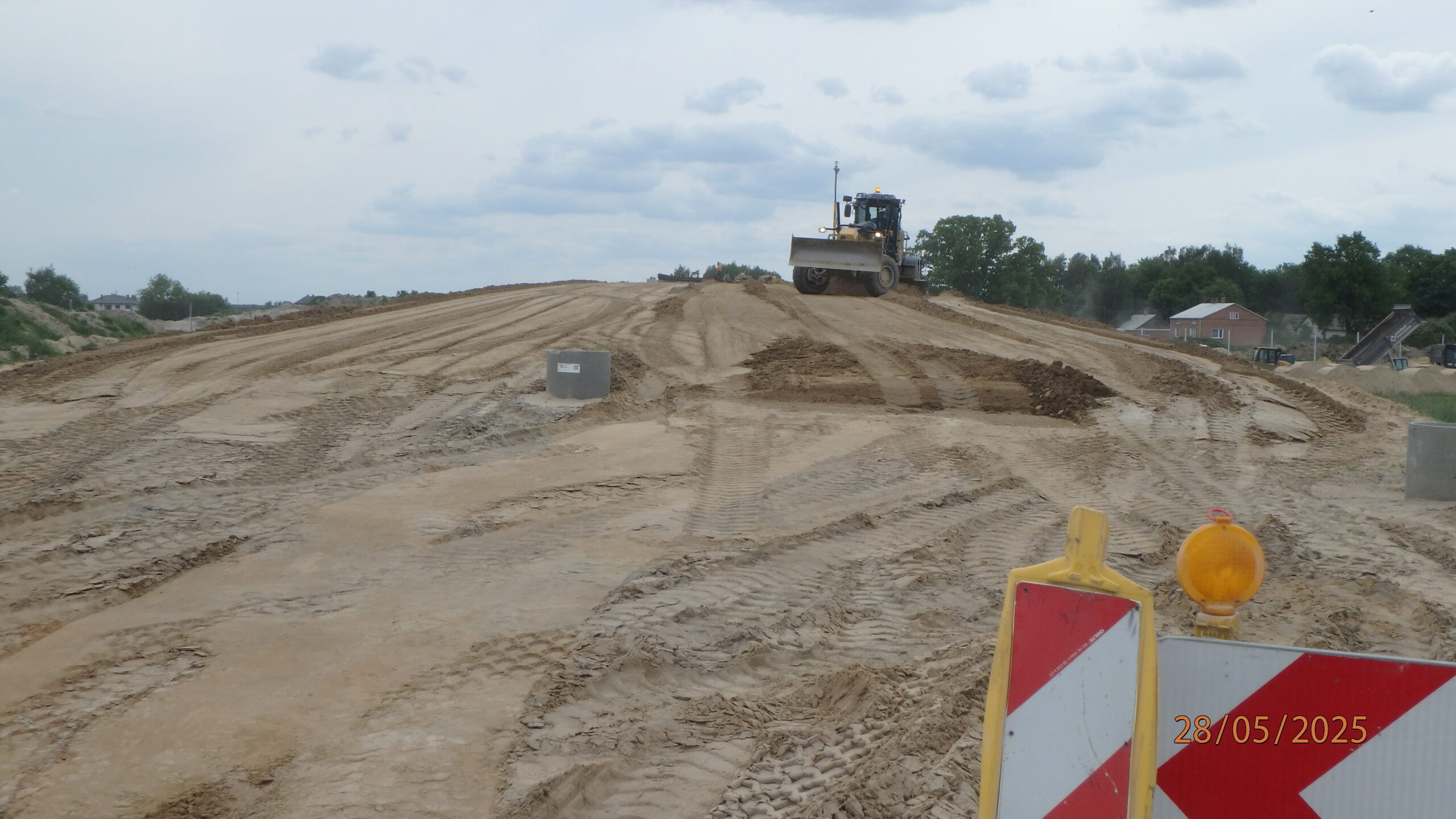

28.05.2025 593+200 DP 1006L roboty ziemne ( północ )

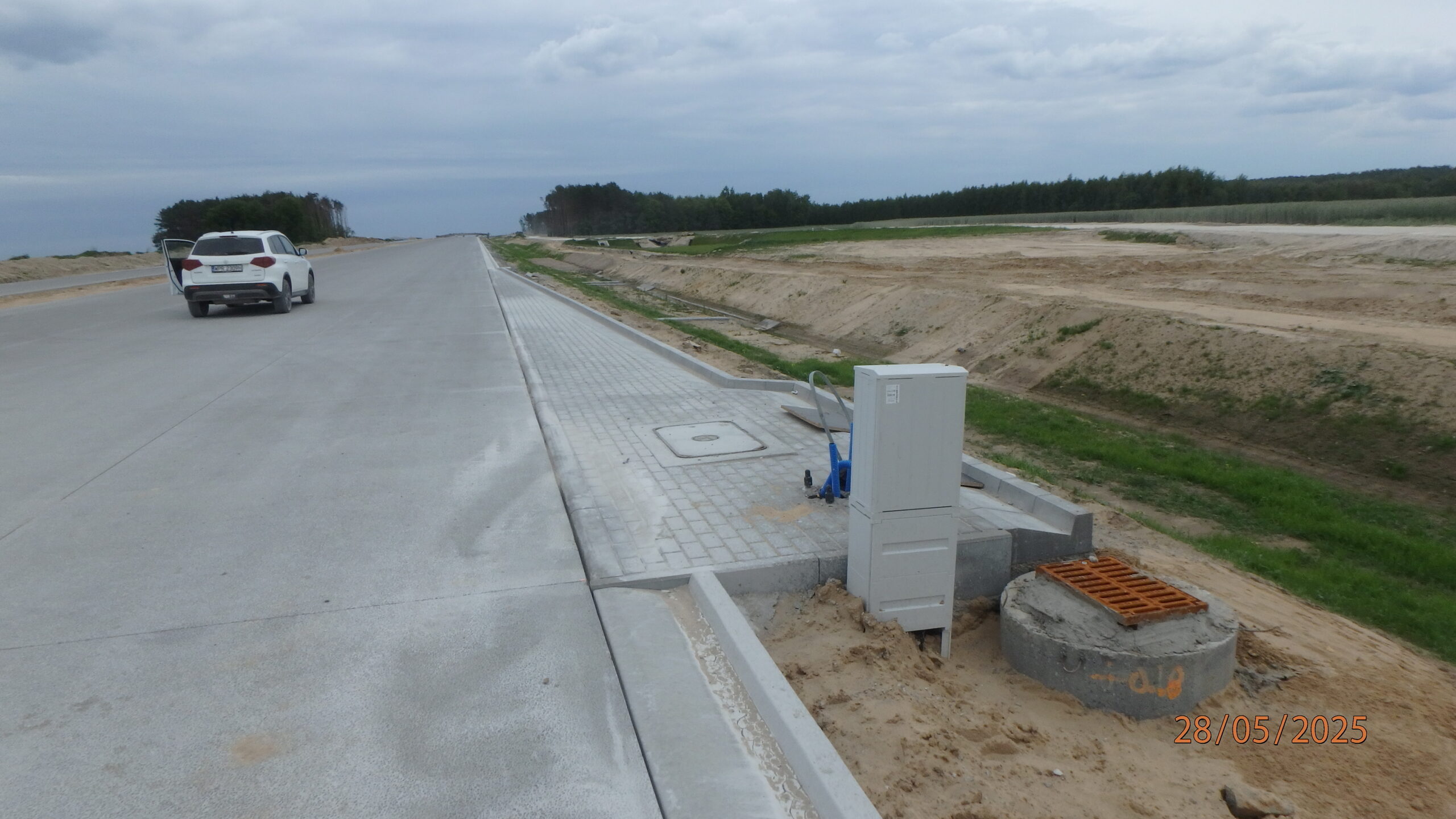

28.05.2025 593+600 wnęka na telefonie autostradową

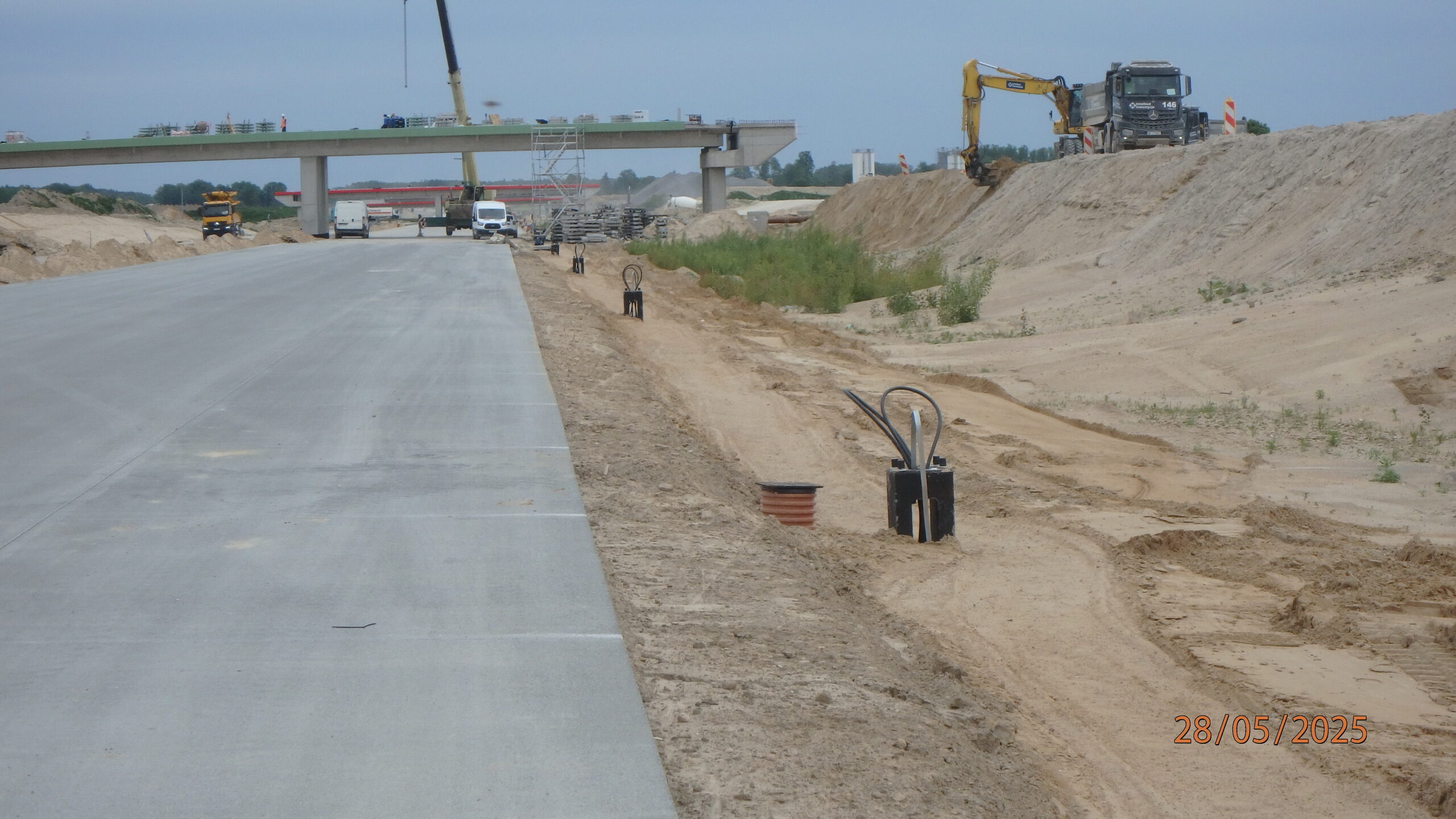

28.05.2025 595+600 fundamenty pod słupy oświetlenia

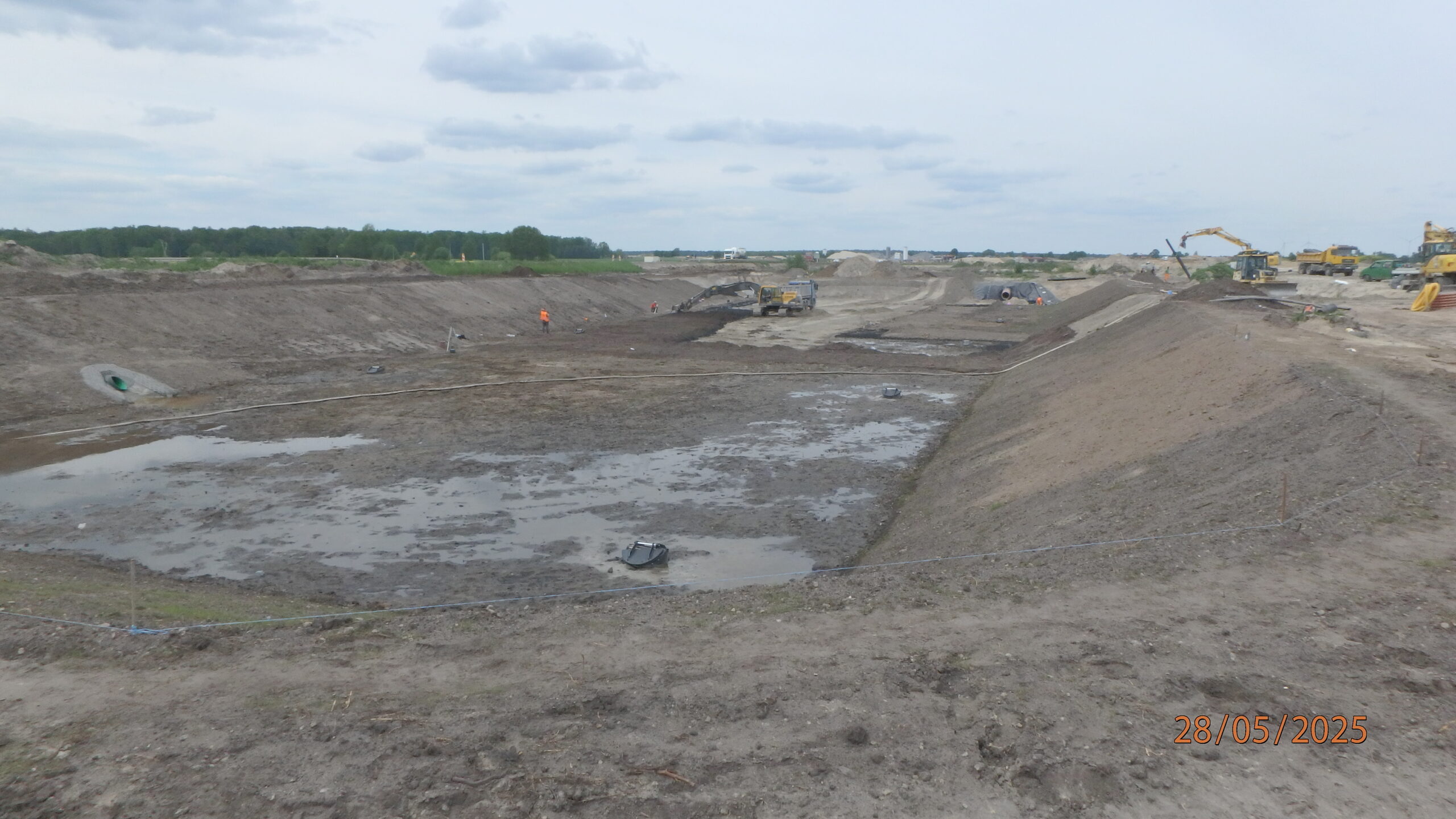

28.05.2025 597+300 ZBR-17 Kształtowanie dna i skarp

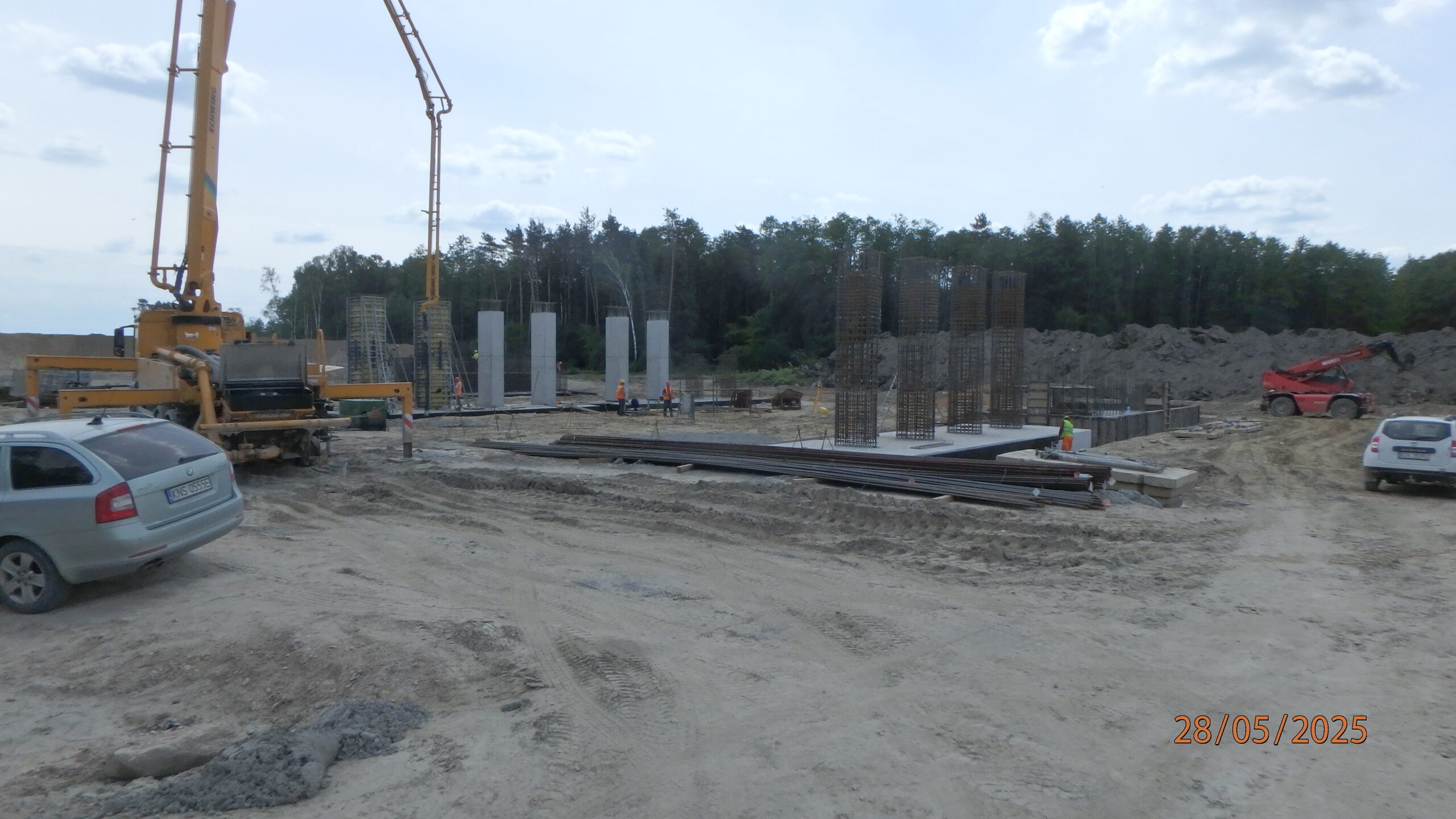

28.05.2025 580+300 PZDd – 51 zbrojenie, szalowanie, betonowanie
06.05.2025 595+500 kształtowanie i humusowanie skarpy str. lewa
06.05.2025 594+800 PZGd-61 ścianka zapleczna gotowa do wykonania płyt przejściowych
06.05.2025 593+700 wykonywanie drenażu w pasie rozdziału

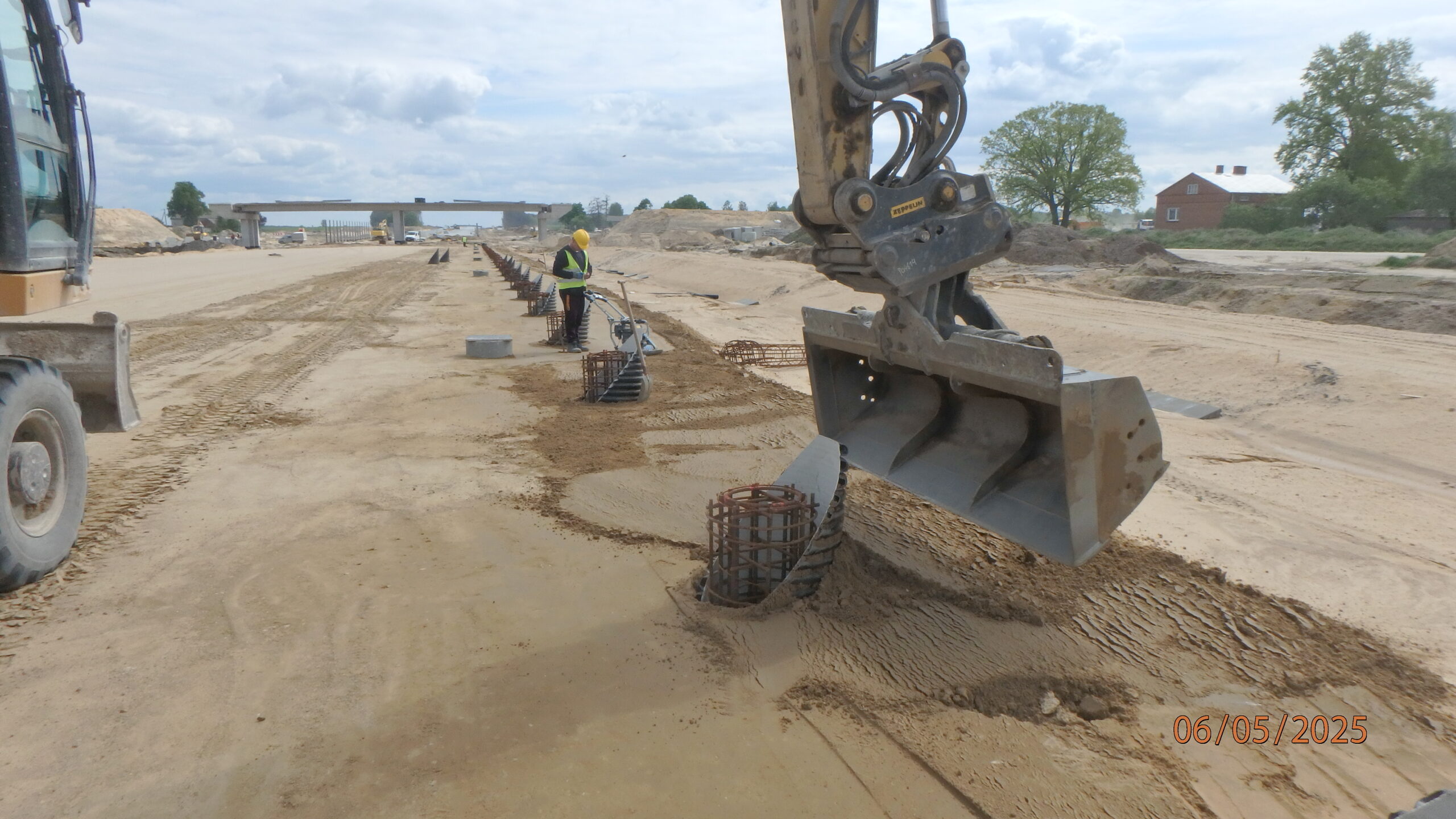

06.05.2025 593+000 przygotowania do betonowania głowic pali ekranów akustycznych
06.05.2025 590+040 ZR-08 kształtowanie dna i skarp
06.05.2025 588+150 uciąglenie nawierzchni betonowej
06.05.2025 584+710 DP 3641W roboty ziemne

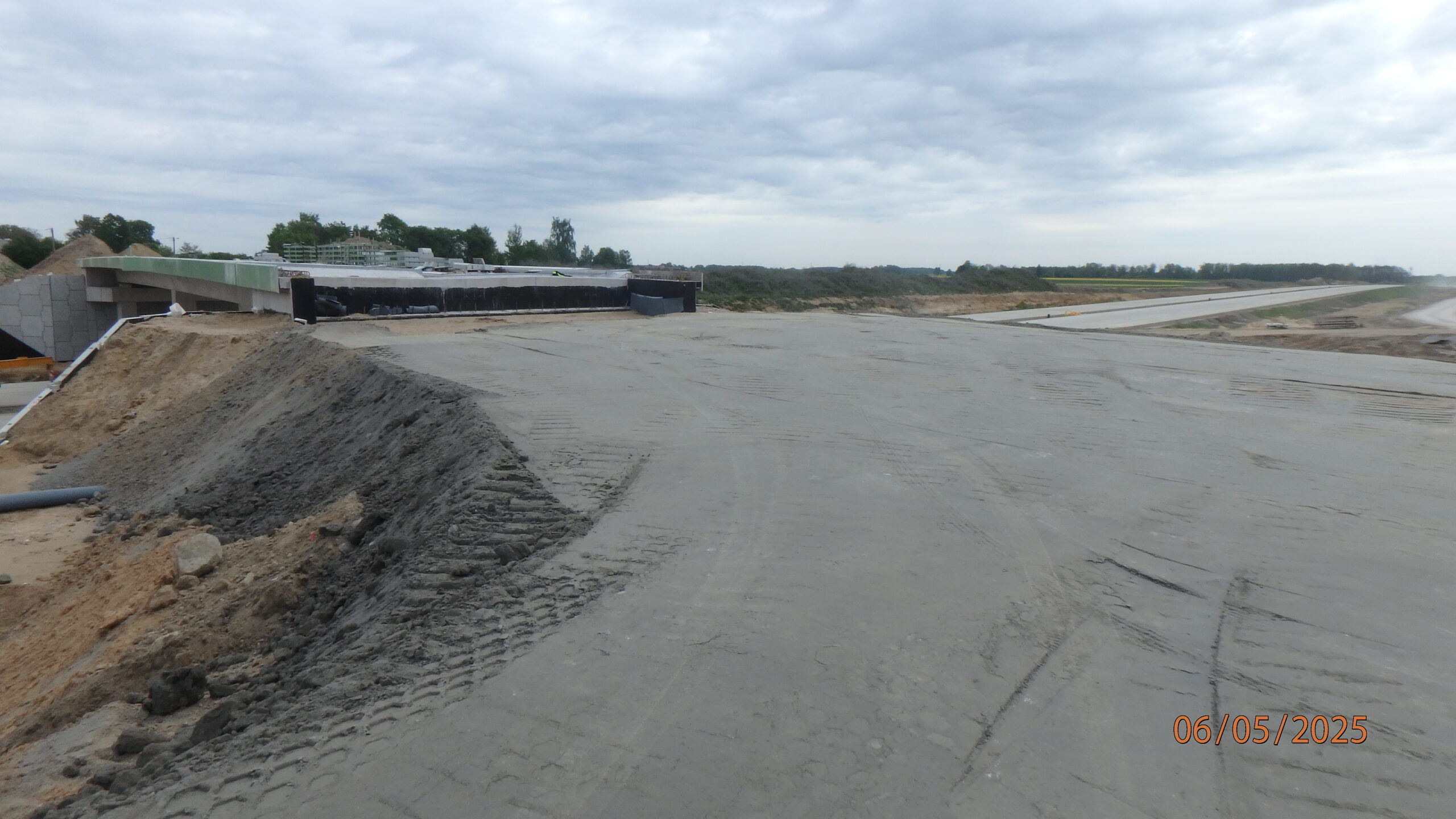

06.05.2025 584+700 WD-54 przygotowania do wykonania płyty przejściowej
06.05.2025 583+500 układanie podbudowy pomocniczej C5
06.05.2025 583+150 wykonywanie słupów ekranów akustycznych
06.05.2025 582+600 zagęszczanie GWN
06.05.2025 582+500 WD-53 ustrój nośny gotowy do sprężania

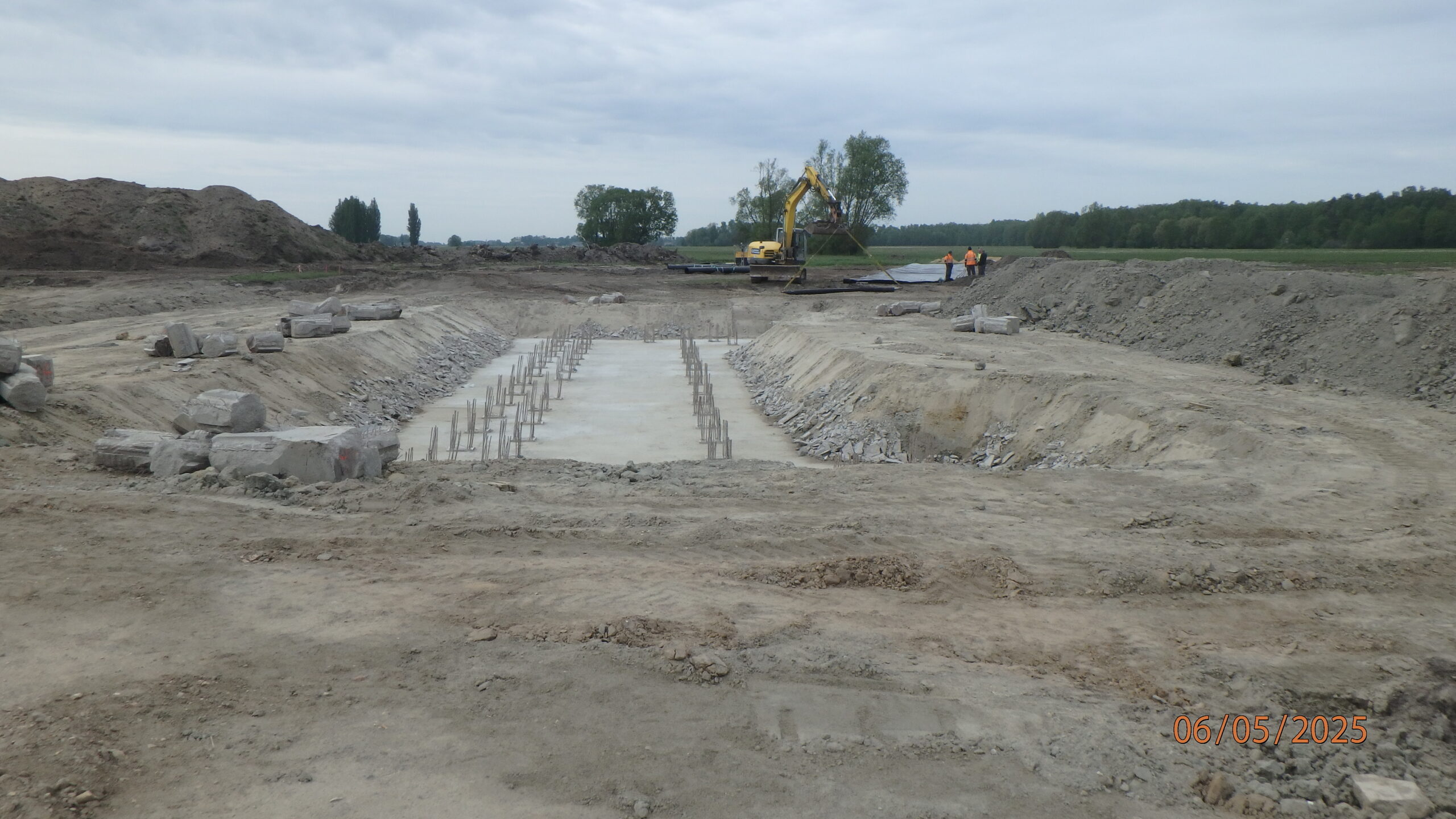

06.05.2025 581+350 PZDs-51A przygotowanie do zbrojenia
06.05.2025 580+500 roboty ziemne

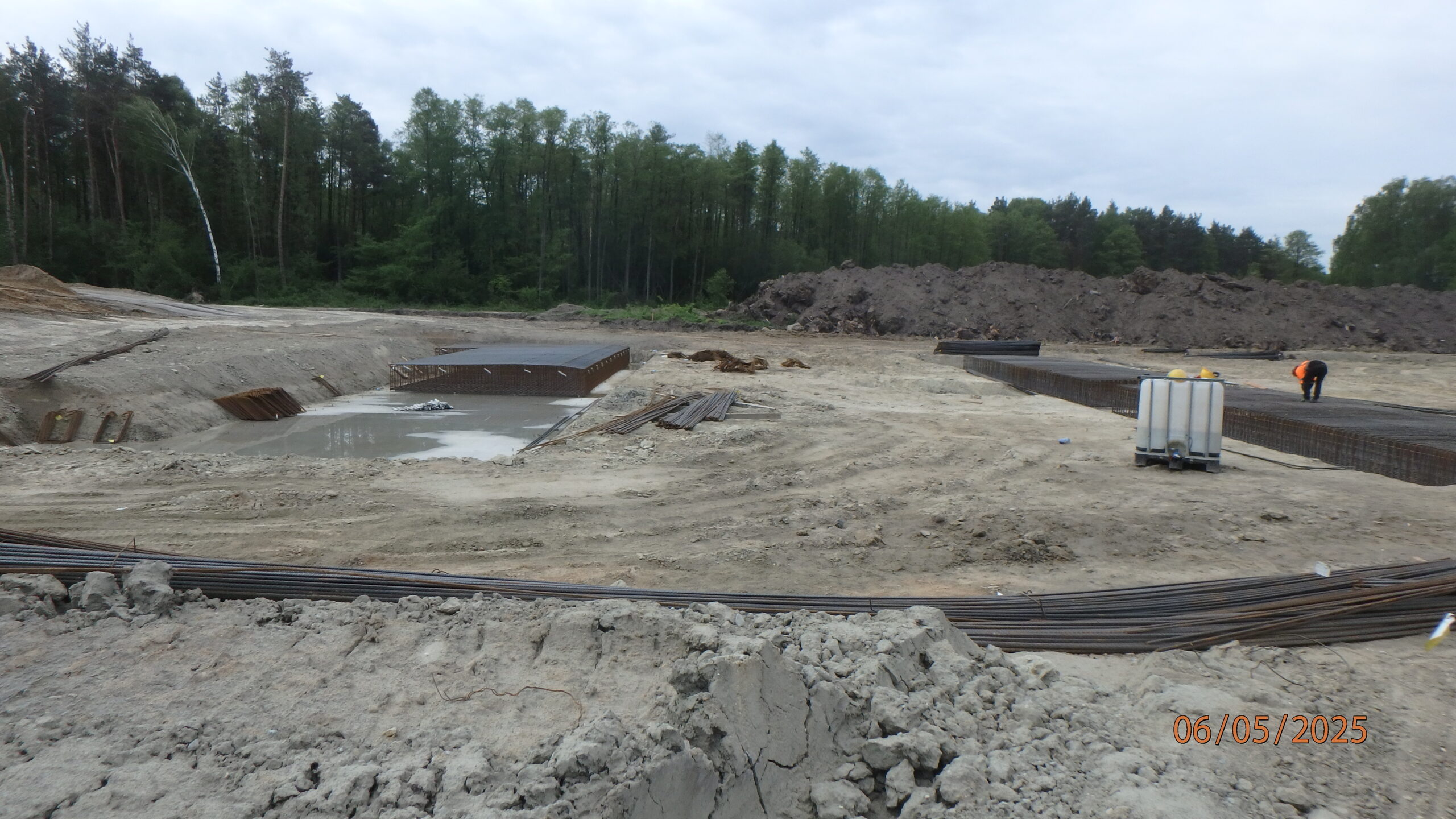

06.05.2025 580+300 PZDd-51 zbrojenie fundamentów
06.05.2025 597+250 ZBR-17 kształtowanie skarp i dna
06.05.2025 597+200 PZM-13K ustawianie krawężników
06.05.2025 597+000 roboty ziemne S19
06.05.2025 596+700 WD-65 przygotowania do sprężania ustroju
06.05.2025 596+500 WD-63 str. południowa gotowa do wykonania muru oporowego
13.05.2025 583+200 kształtowanie i humusowanie skarp

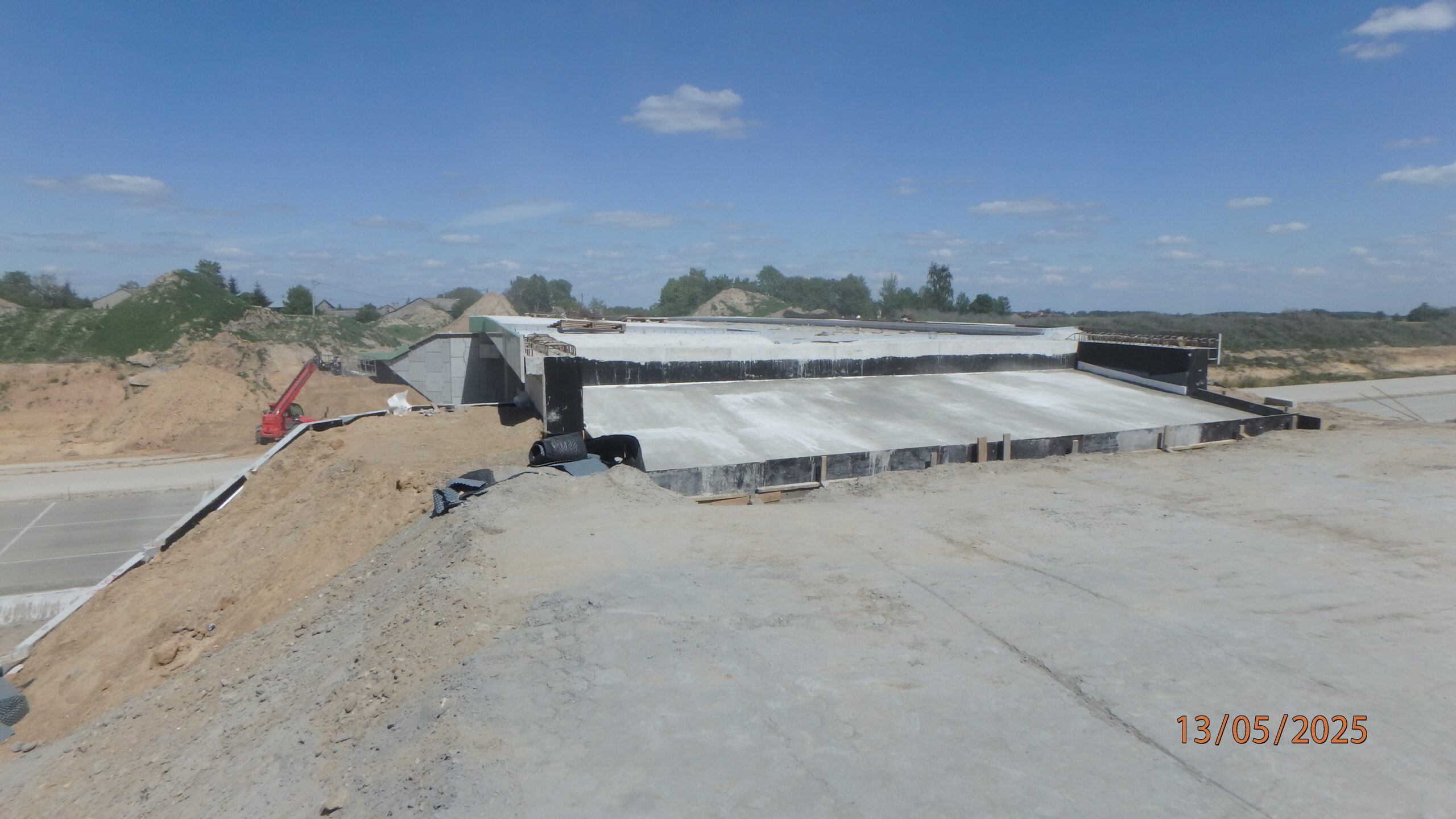

13.05.2025 584+700 WD-54 zabetonowana płyta przejściowa
13.05.2025 585+000 ułozona nawierzchnia betonowa str. PiL
13.05.2025 586+100 układanie nawierzchni betonowej
13.05.2025 588+380 ZBR-07 wykop

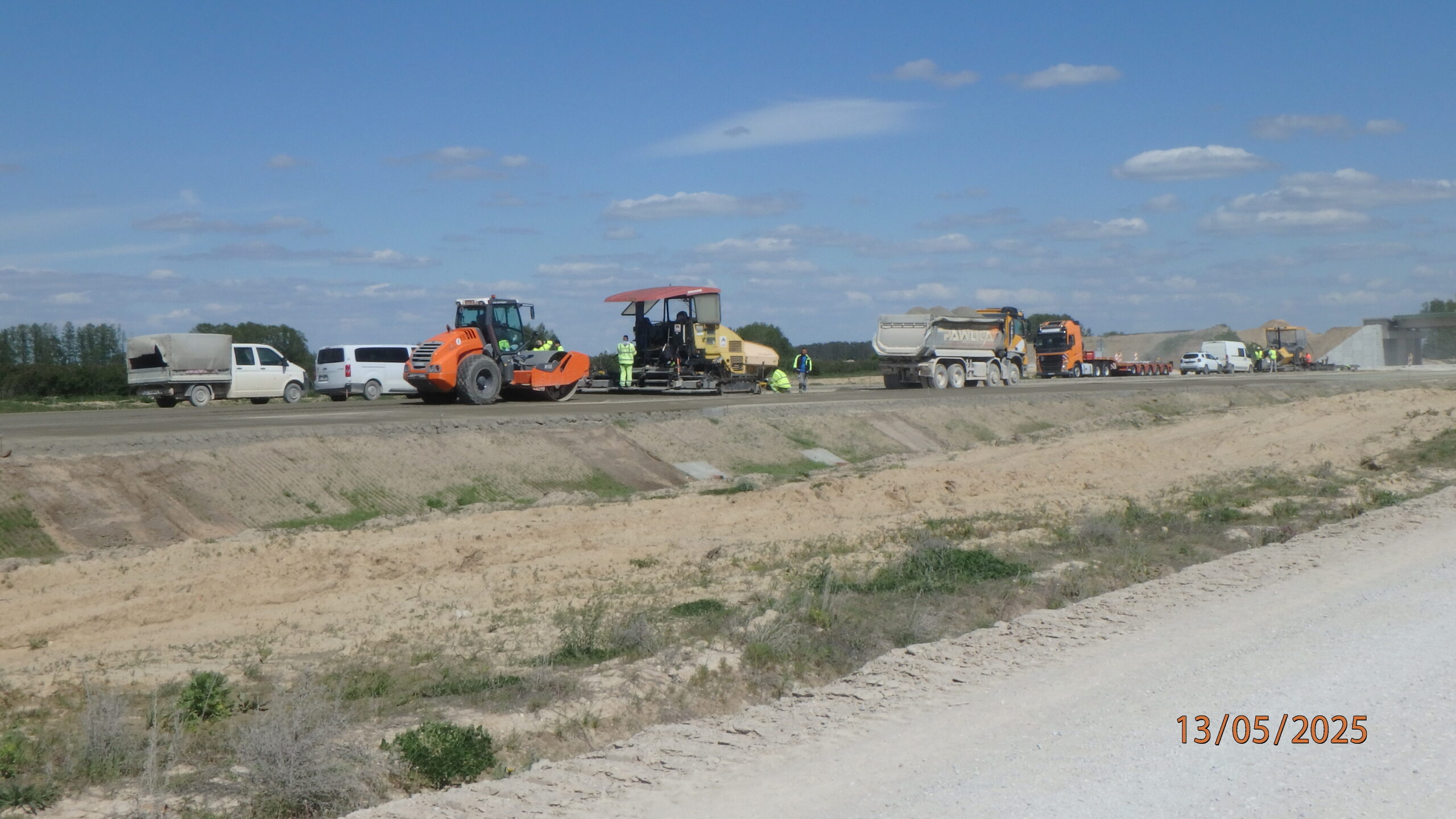

13.05.2025 589+100 układanie podbudowy C8-10
13.05.2025 590+040 ZBR-08 wykop
13.05.2025 591+300 DG 361326W podbudowa str. południowa

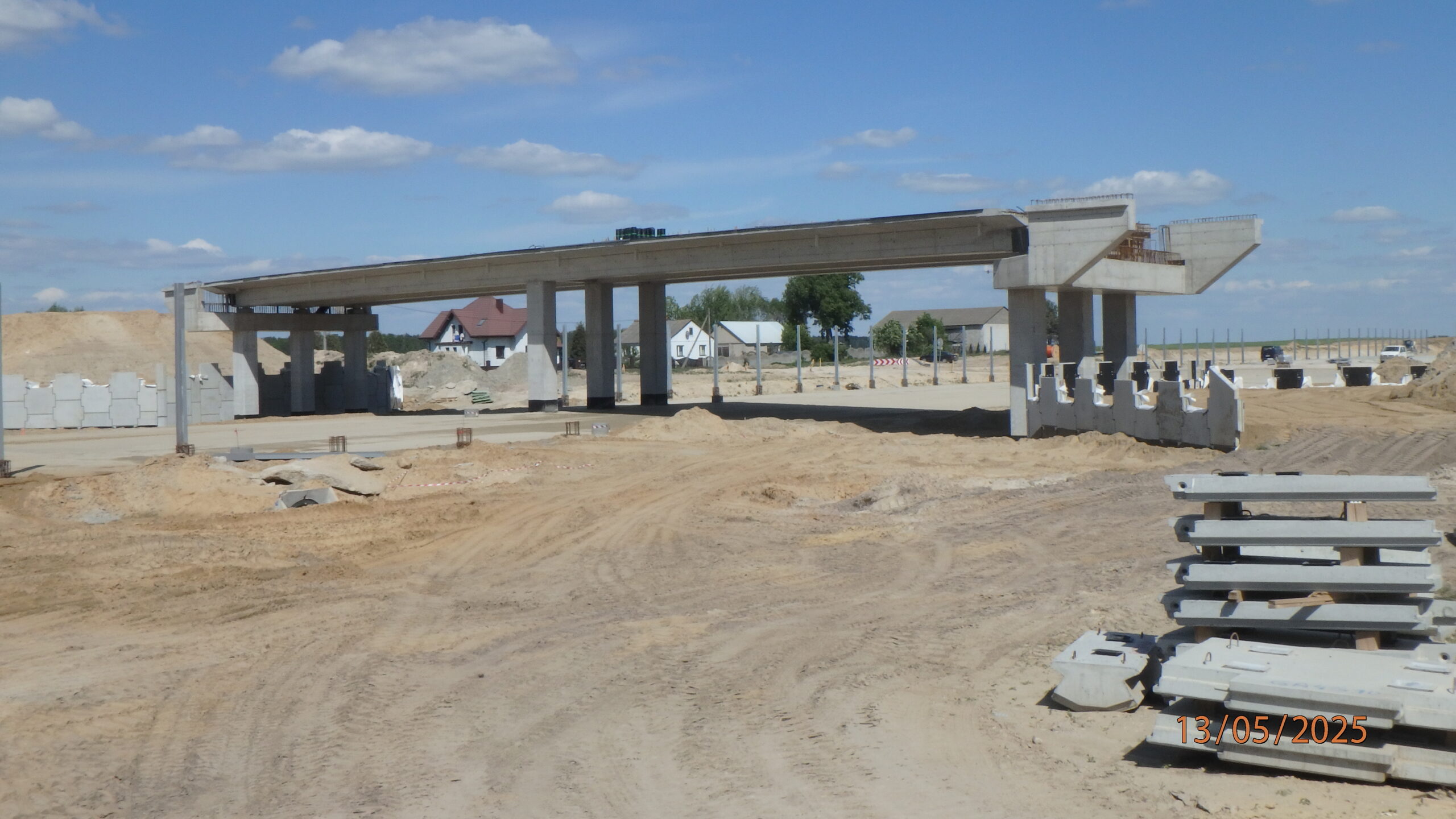

13.05.2025 593+300 WD-60 montaż ścian oporowych i zasypka
13.05.2025 595+500 kształtowanie i humusowanie skarp
13.05.2025 596+700 WD-65 układanie izolacji
13.05.2025 596+900 roboty ziemne na S-19 i L06
13.05.2025 597+200 PZM-P7 roboty izolacyjne
13.05.2025 597+250 ZBR-17 kształtowanie dna i skarp zbiornika
13.05.2025 597+300 roboty ziemne na S-19

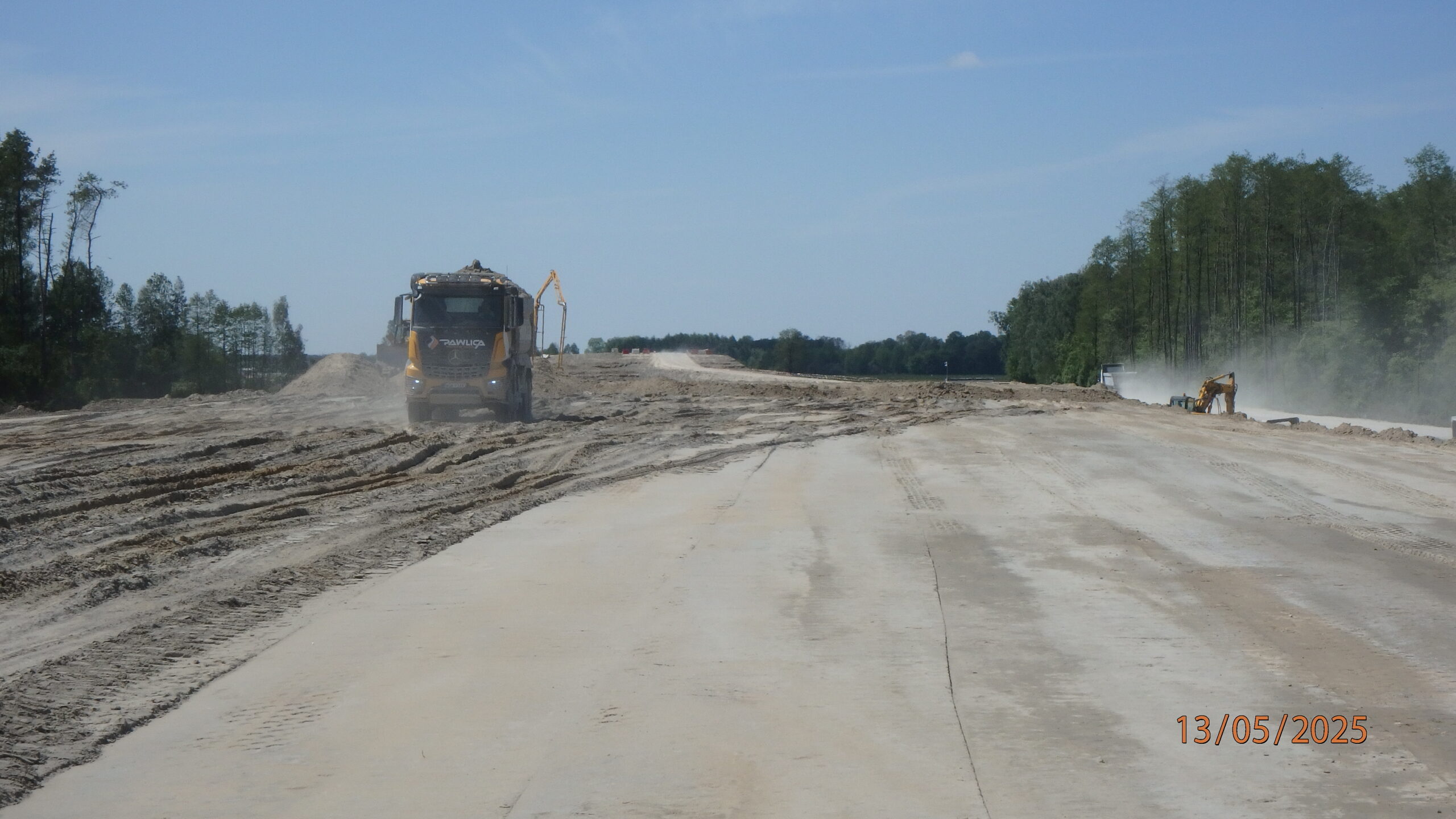

13.05.2025 580+700 roboty ziemne
13.05.2025 581+000 roboty ziemne
13.05.2025 581+300 usuwanie hałdy humusu

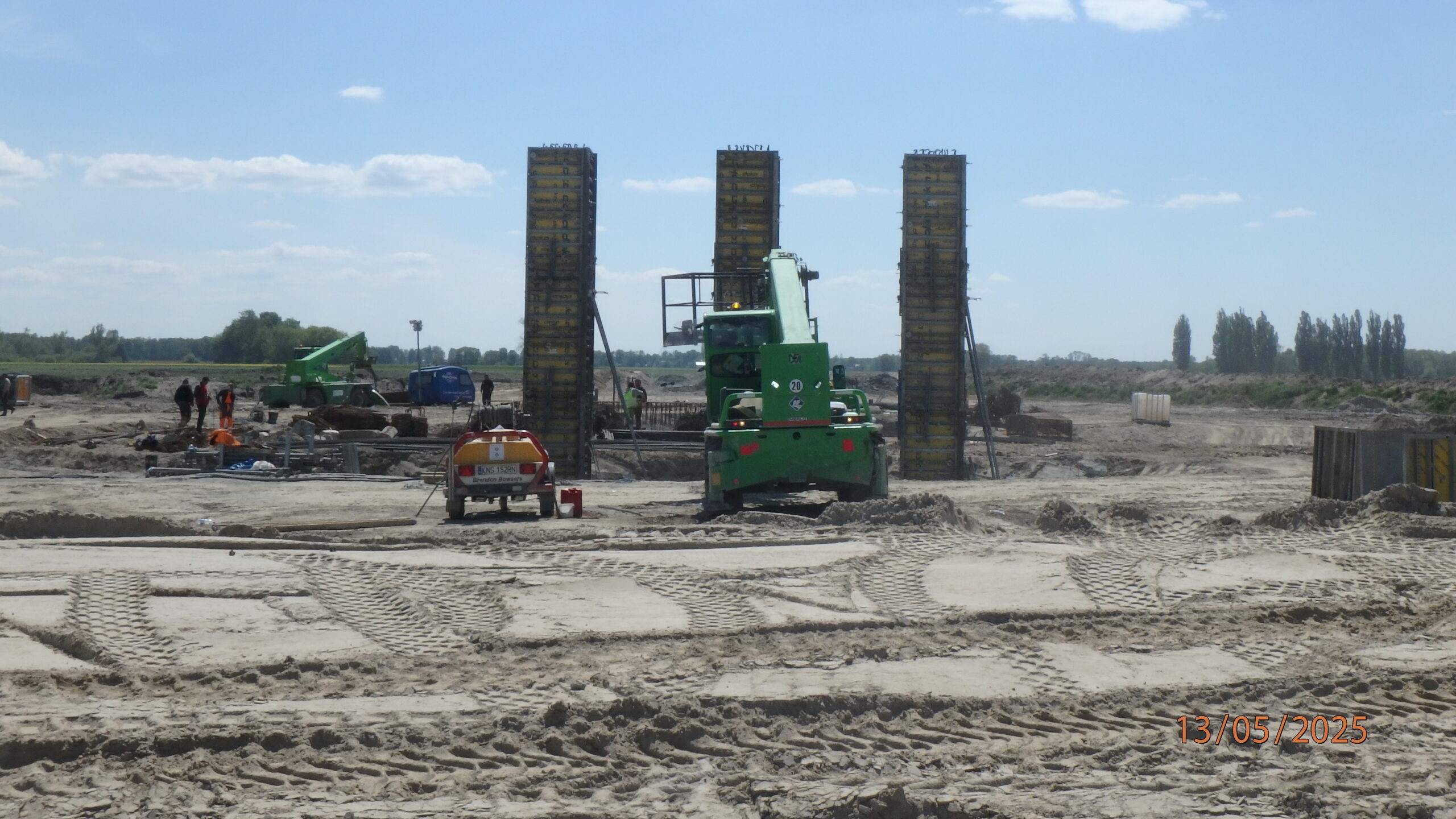

13.05.2025 581+600 WD-52 szalowanie i zbrojenie
13.05.2025 582+500 gotowa płyta do sprężania

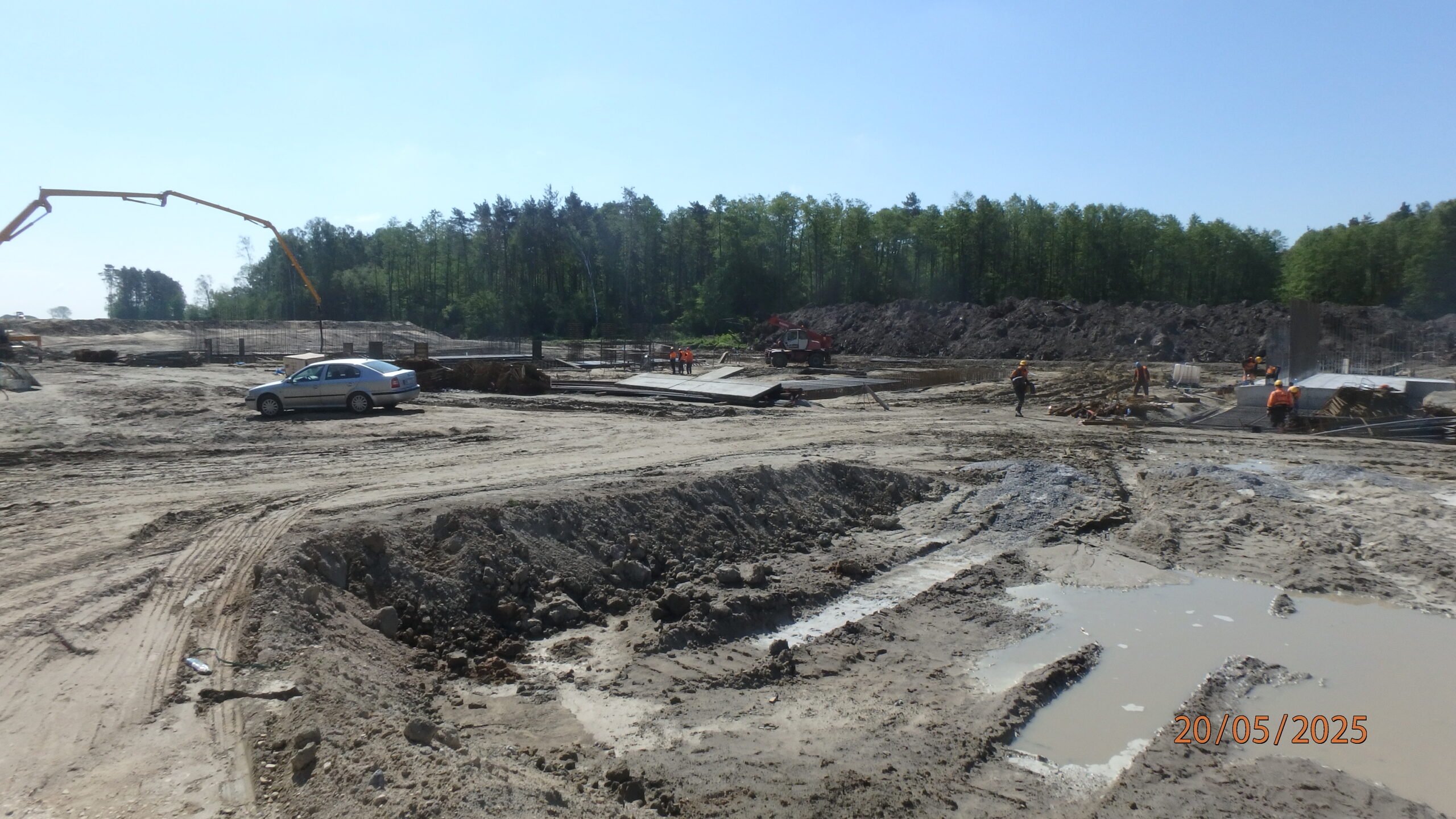

20.05.2025 580+300 PZDd 51 zbrojenie i betonowanie fundamentów
20.05.2025 581+300 PZDs 51A przygotowania do zbrojenia fundamentów

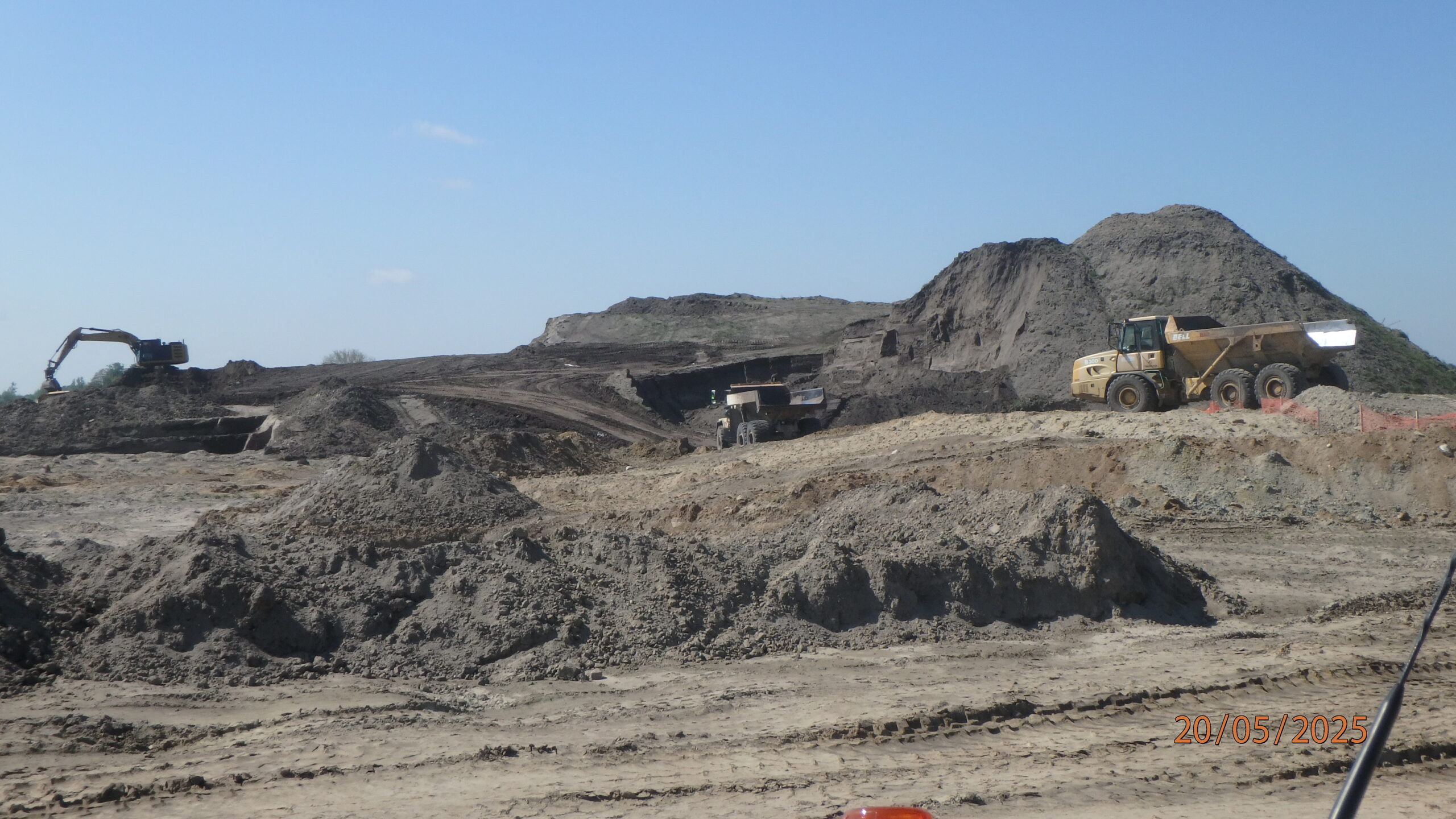

20.05.2025 581+600 usuwanie humusu
20.05.2025 581+700 WD 52 szalowanie i zbrojenie

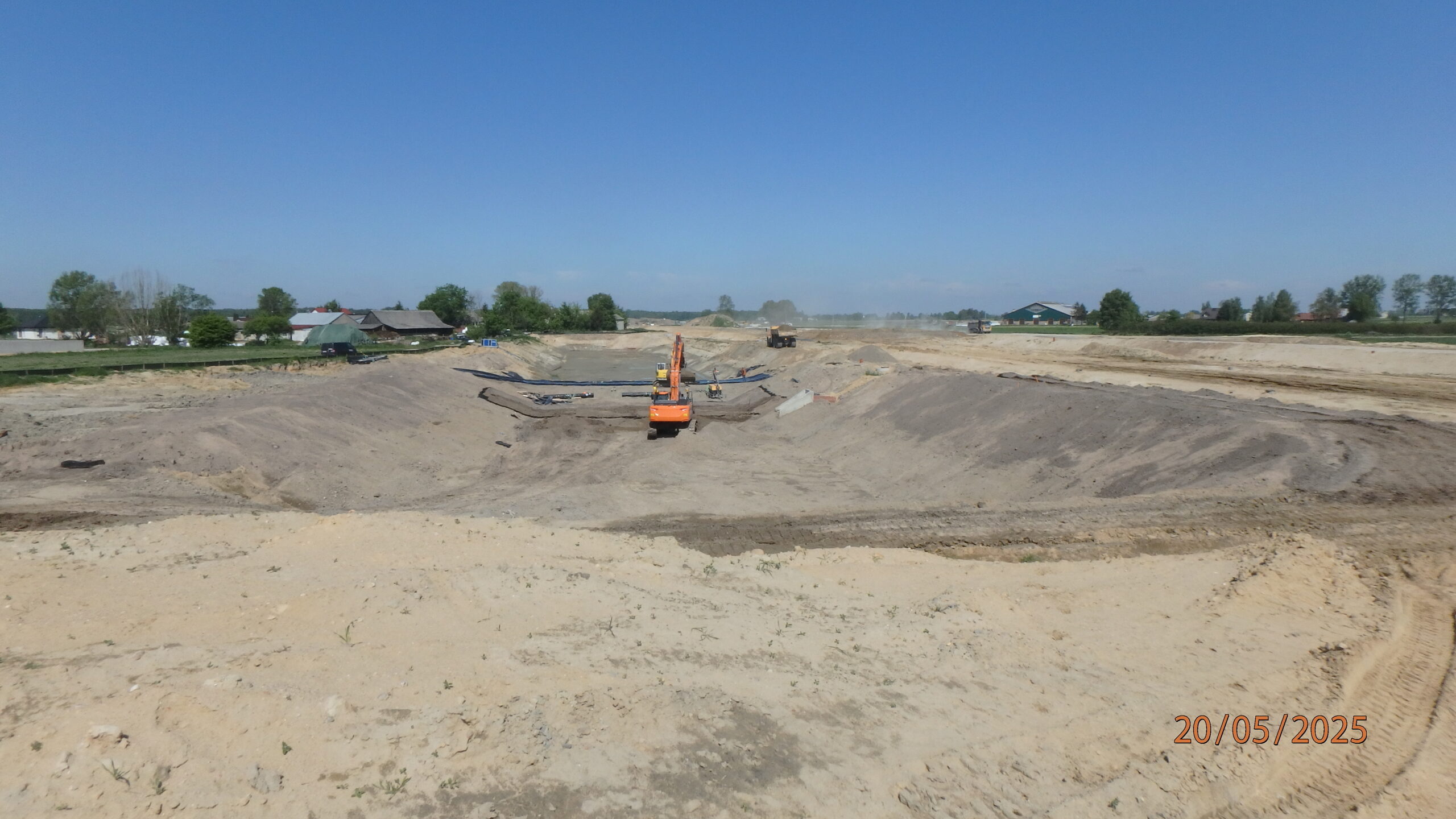

20.05.2025 582+340 ZBR-03 roboty izolacyjne
20.05.2025 582+500 WD 53 płyta sprężona, wykonywanie izolacji

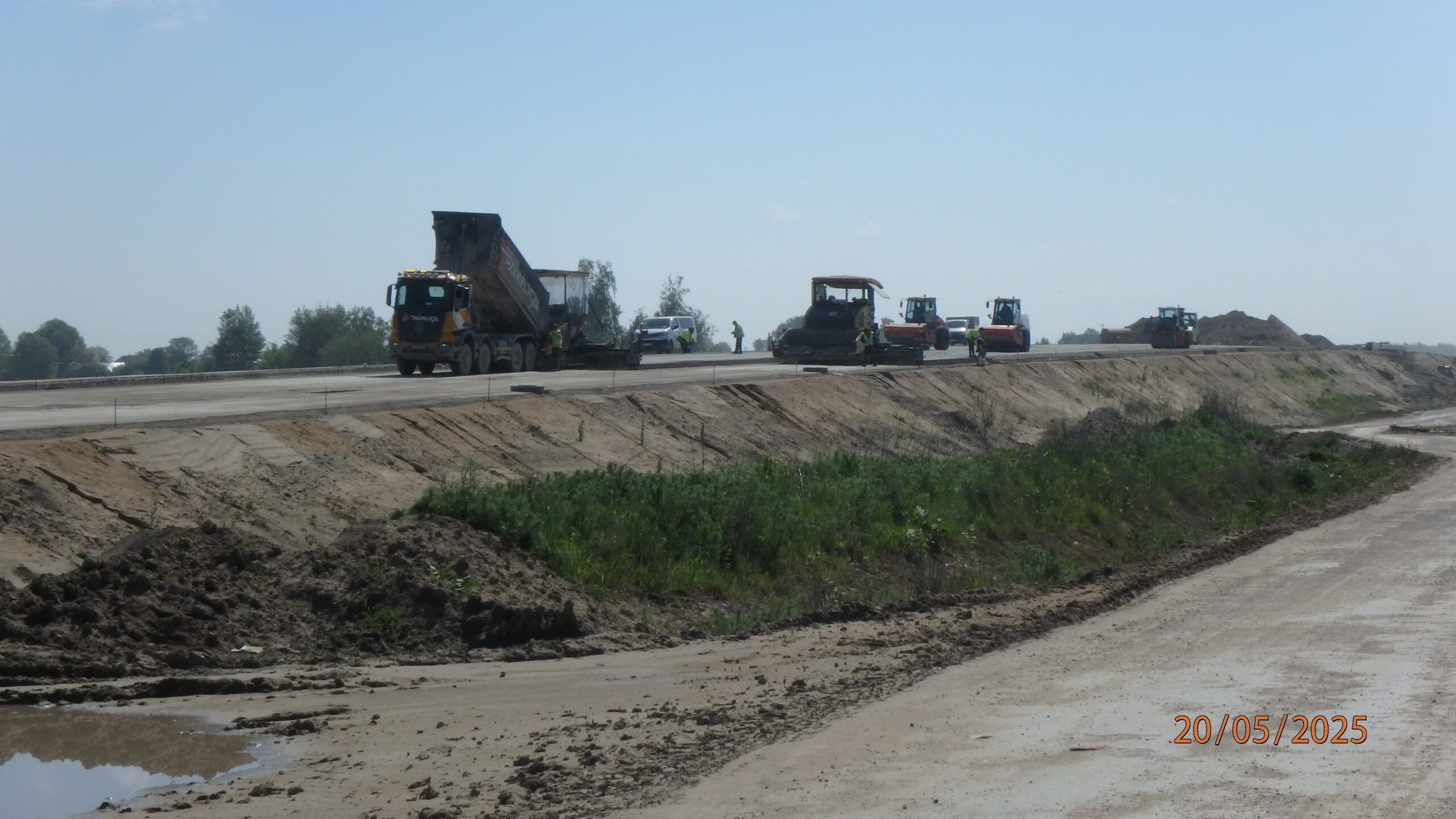

20.05.2025 583+800 układanie podbudowy zasadniczej
20.05.2025 584+050 kształtowanie skarp

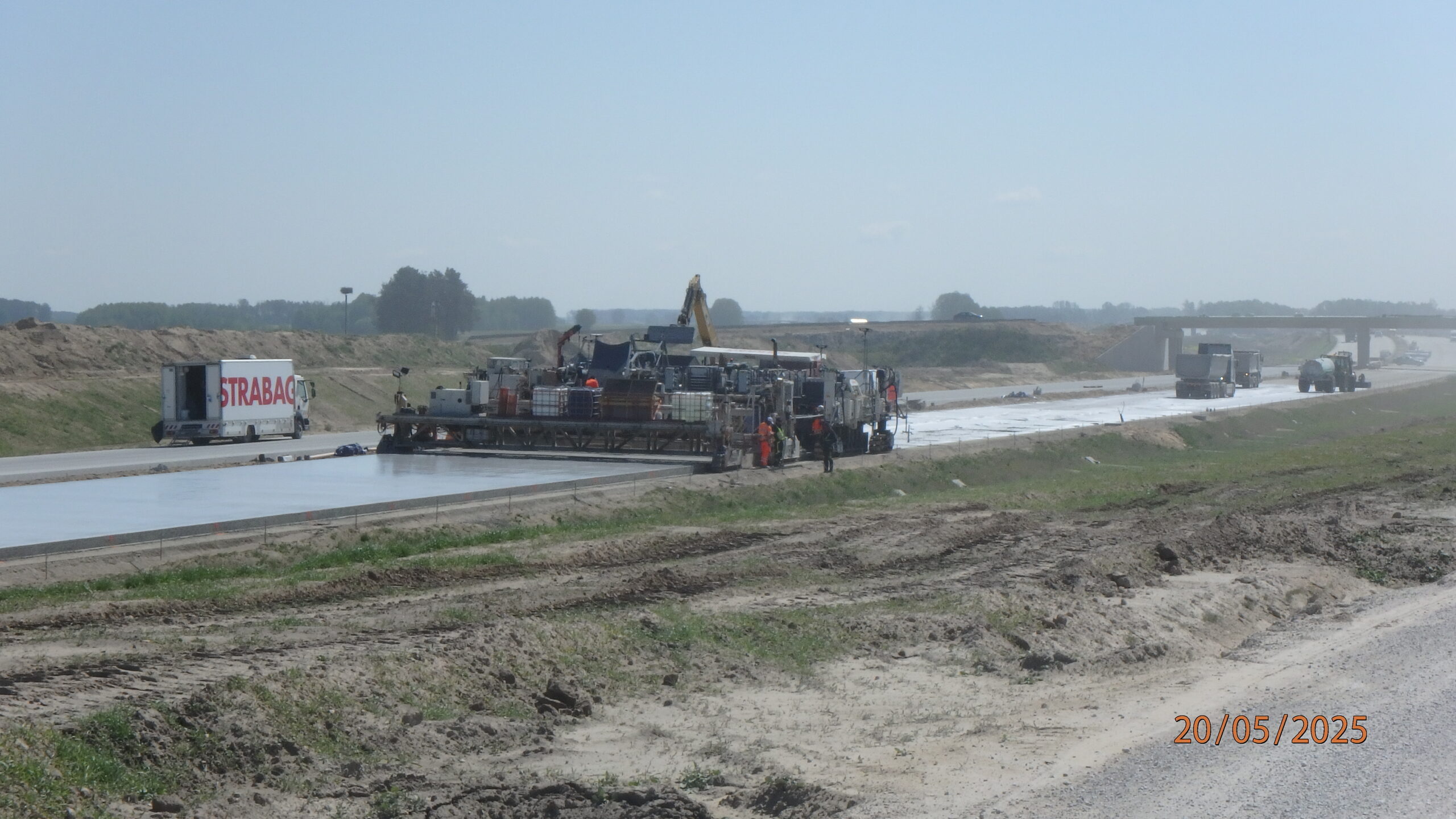

20.05.2025 587+600 układanie nawierzchni betonowej

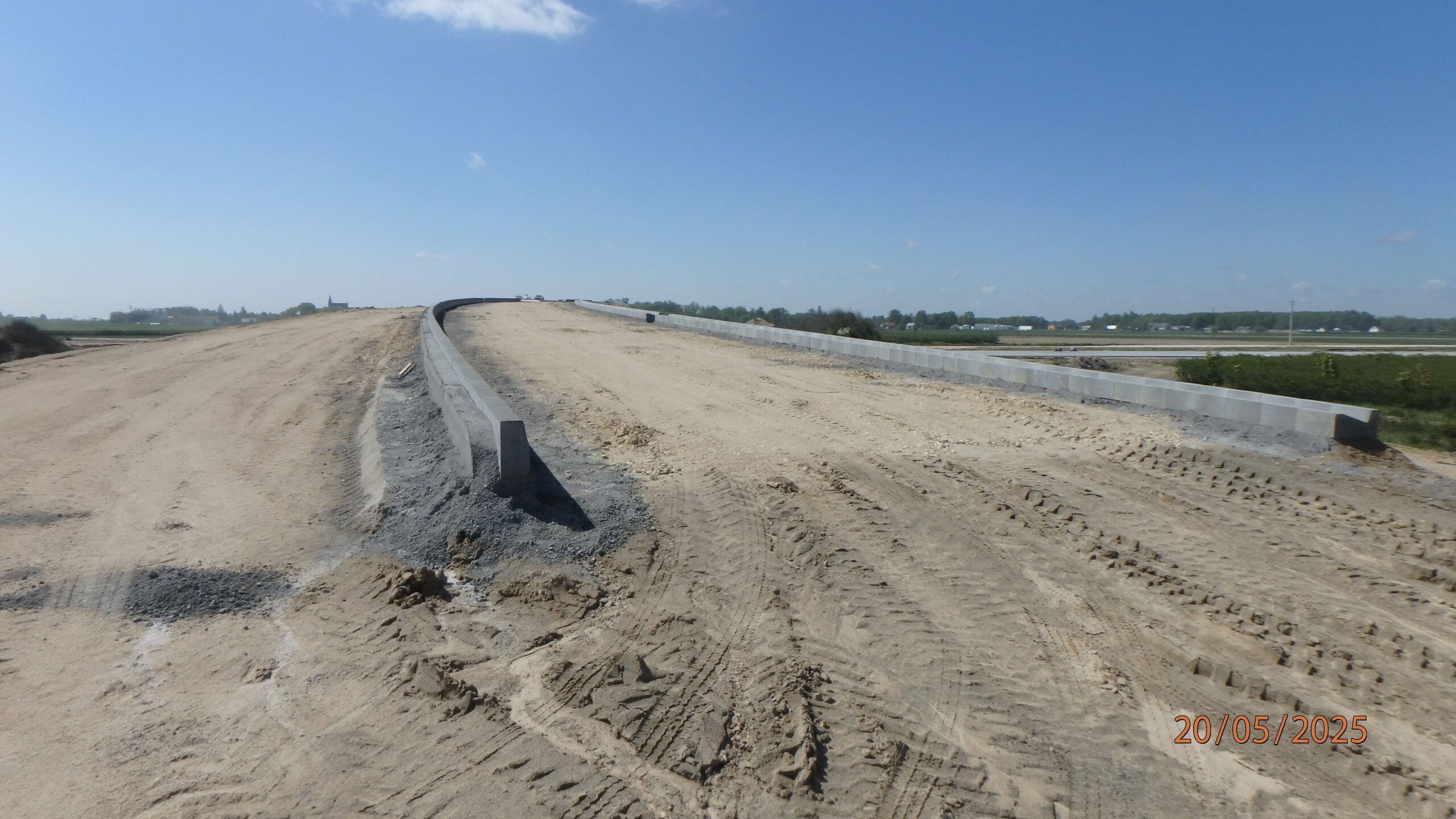

20.05.2025 588+100 DP 3667W krawężnik i ściek str. północna
20.05.2025 589+400 wykonywanie nowego objazdu
20.05.2025 591+500 montaż słupów ekranów akustycznych
20.05.2025 596+700 WD 64 roboty wykończeniowe muru oporowego

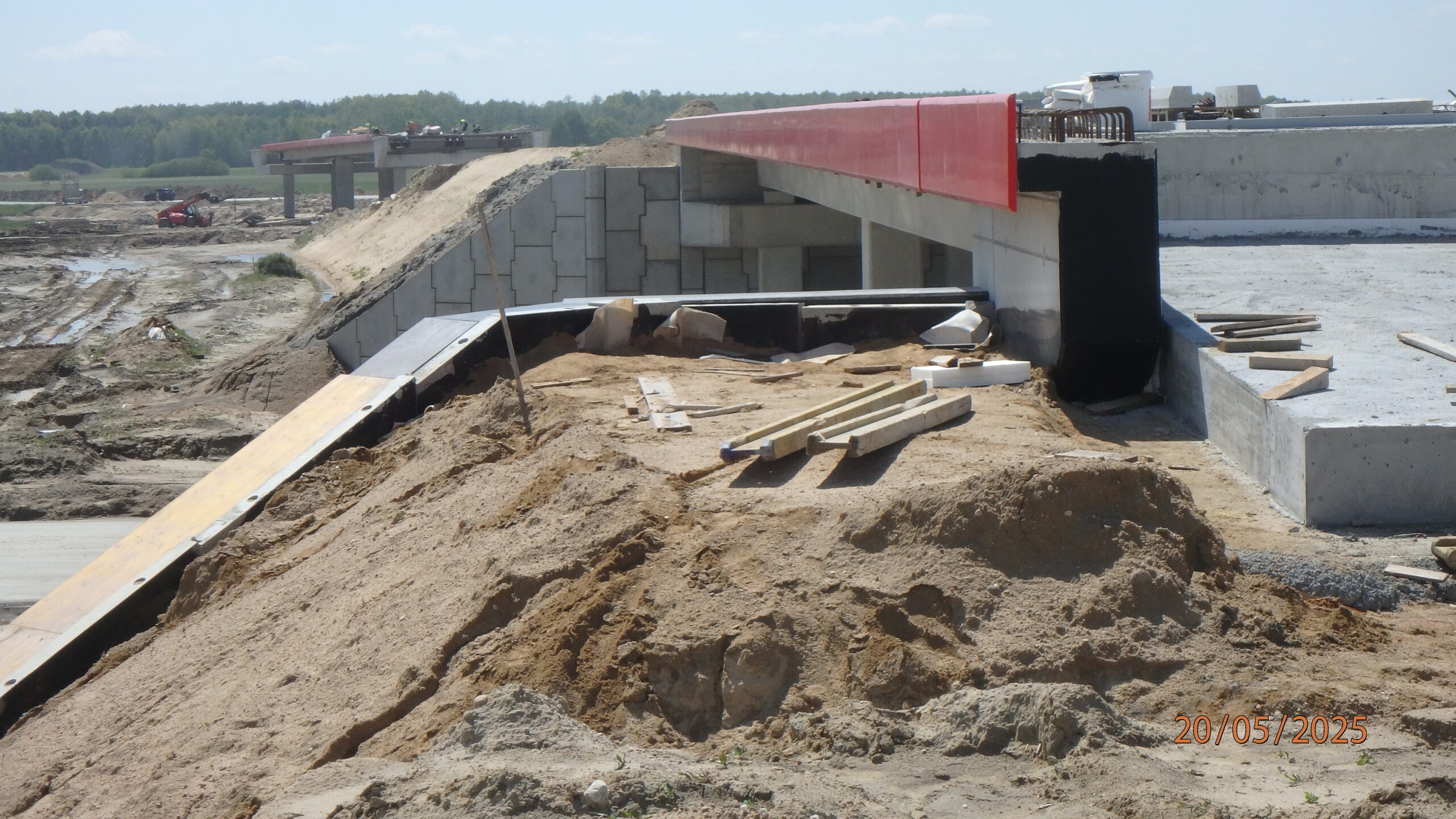

20.05.2025 596+701 WD 64 i WD 65

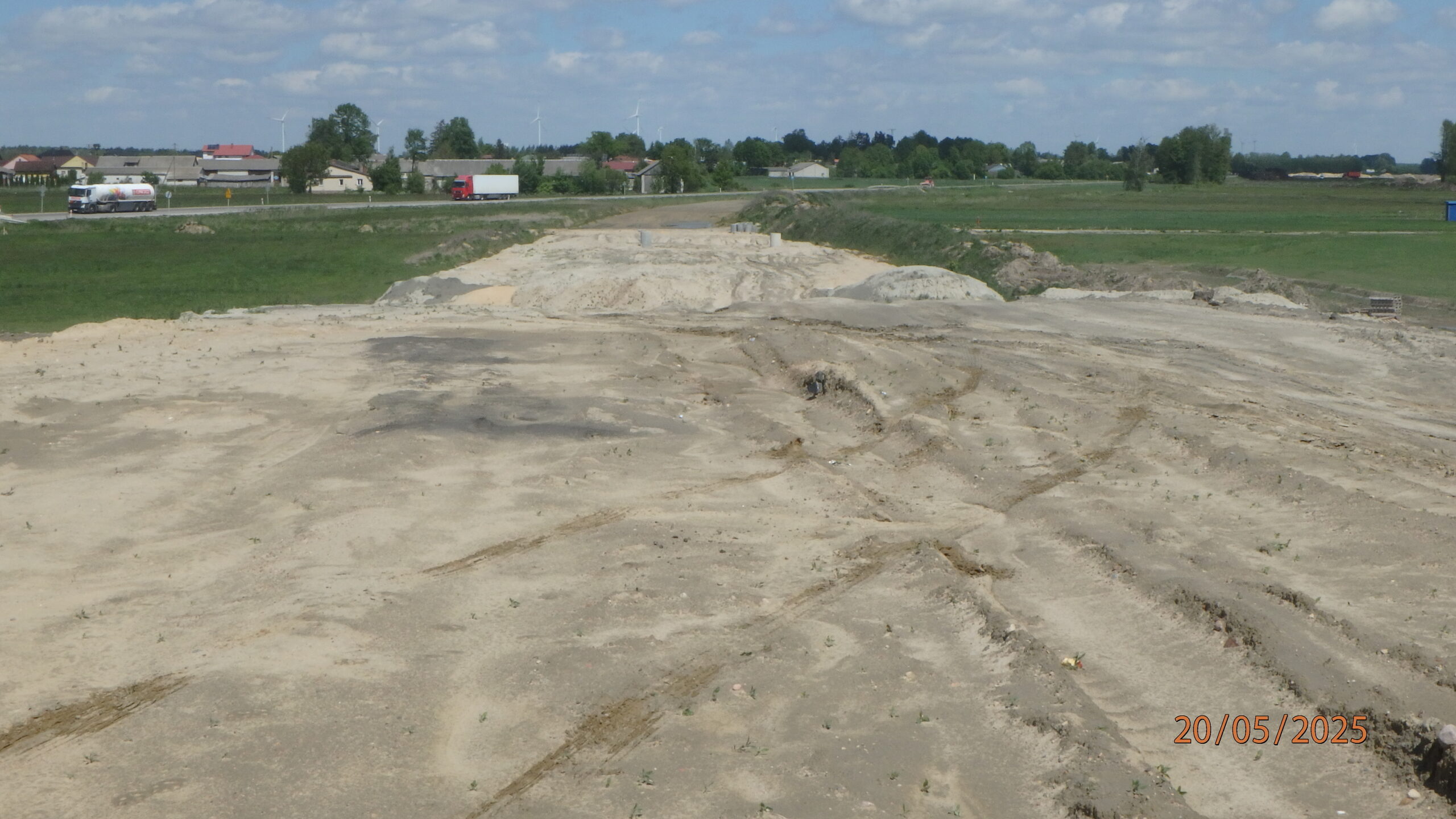

20.05.2025 596+705 roboty ziemne DK 19 str. północna
20.05.2025 596+940 WS-02 i roboty ziemne na S 19

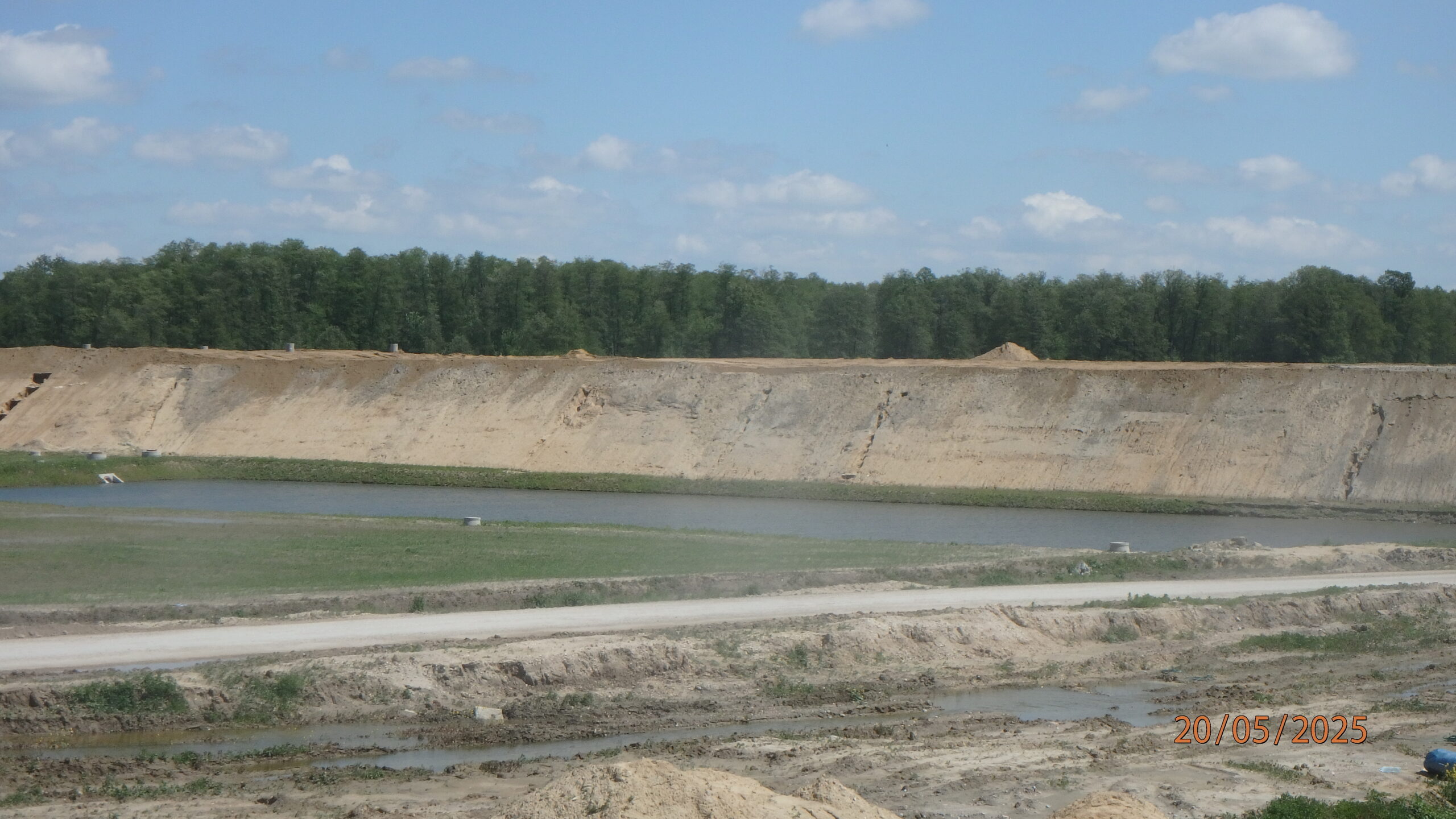

20.05.2025 596+950 roboty ziemne S 19 str. północna
20.05.2025 597+300 ZBR-17 kształtowanie dna i skarp

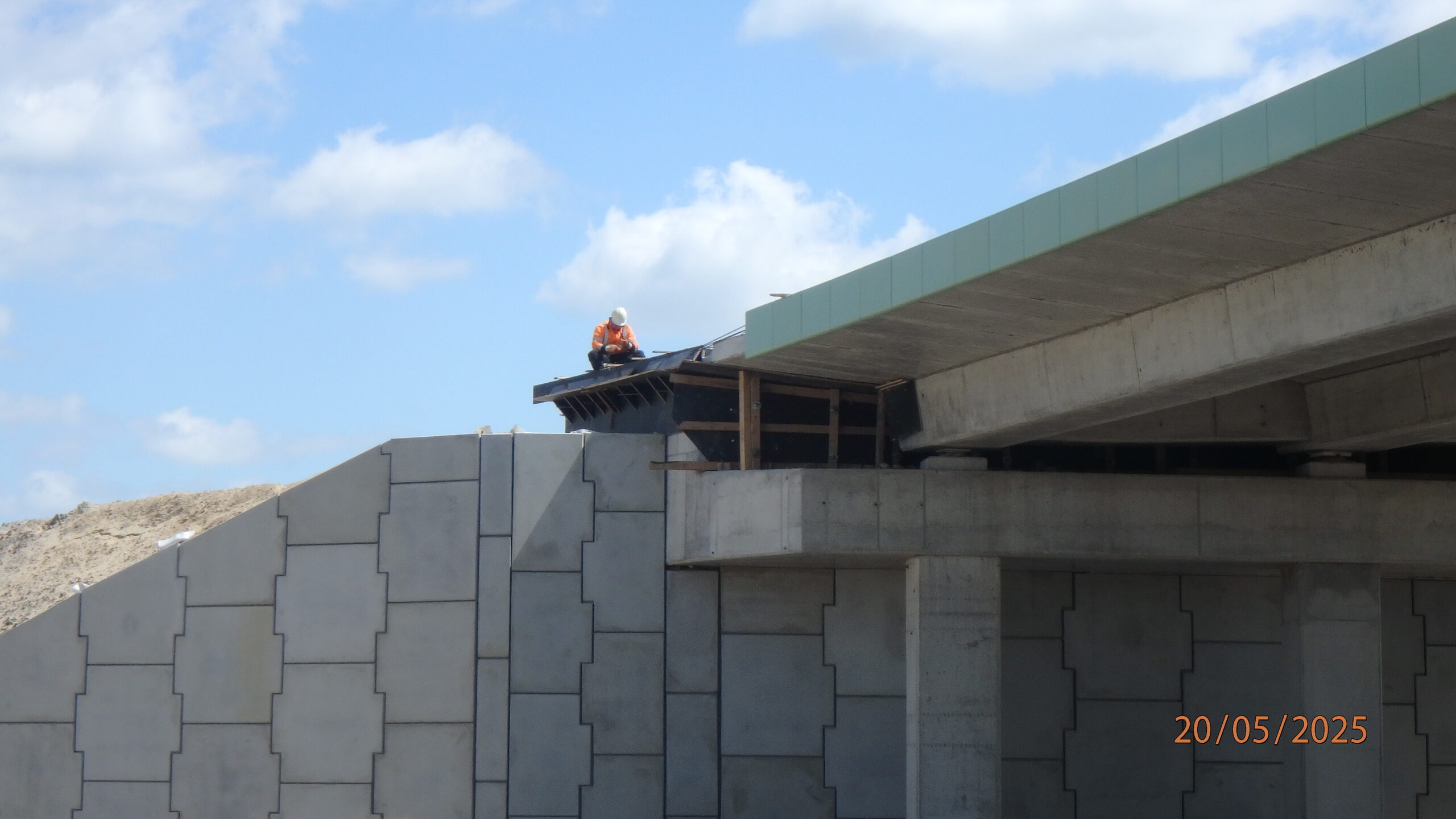

20.05.2025 597+350 WD-04
20.05.2025 597+950 DJ-P26 roboty ziemne
28.05.2025 581+040 ZBR-01 roboty ziemne
28.05.2025 581+600 usuwanie humusu

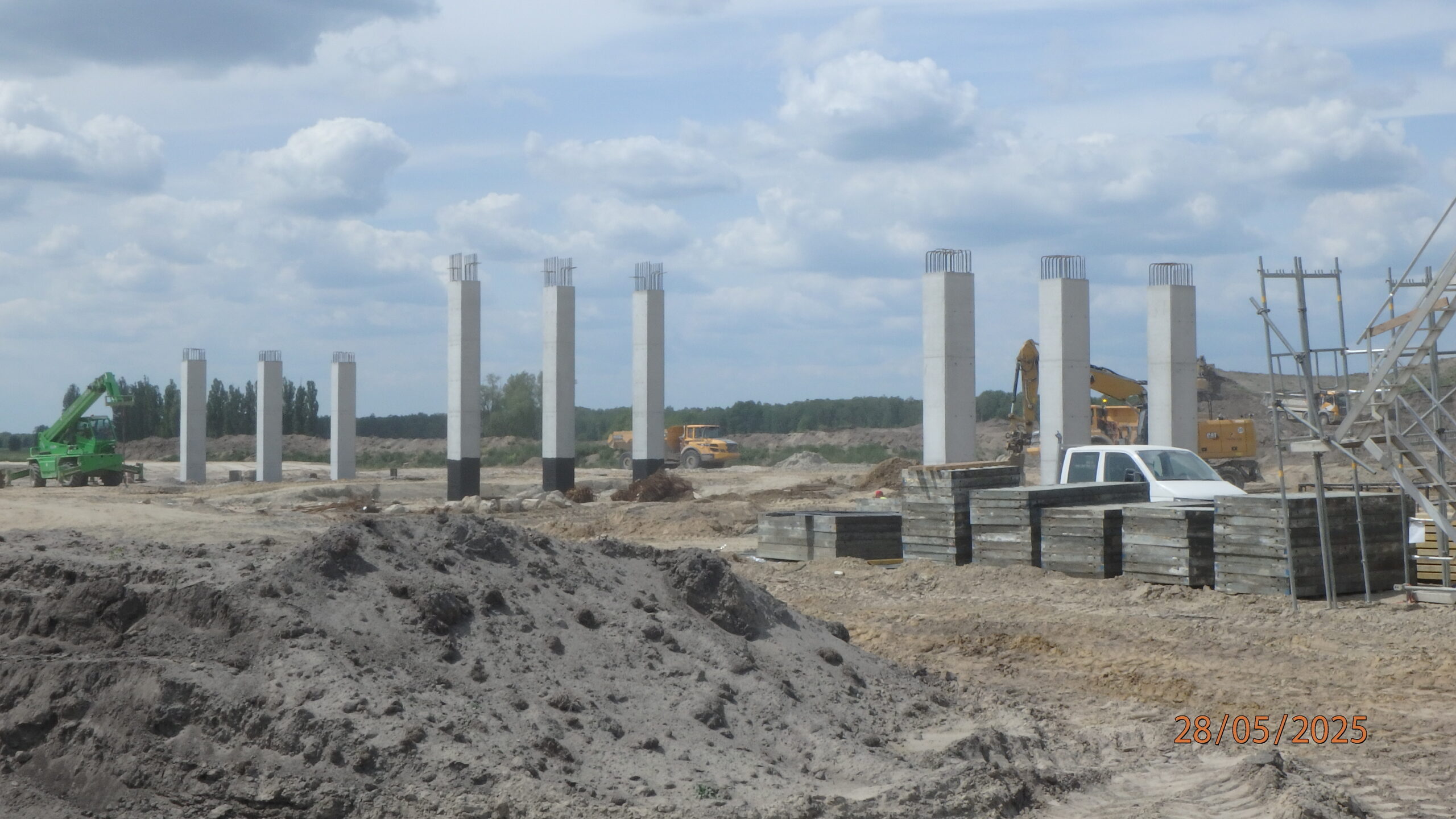

28.05.2025 581+700 WD-52 gotowy do wykonania szalowania oczepów
28.05.2025 582+500 WD-53 izolacja płyty pomostu
28.05.2025 582+510 DP 3639W roboty ziemne str. południowa

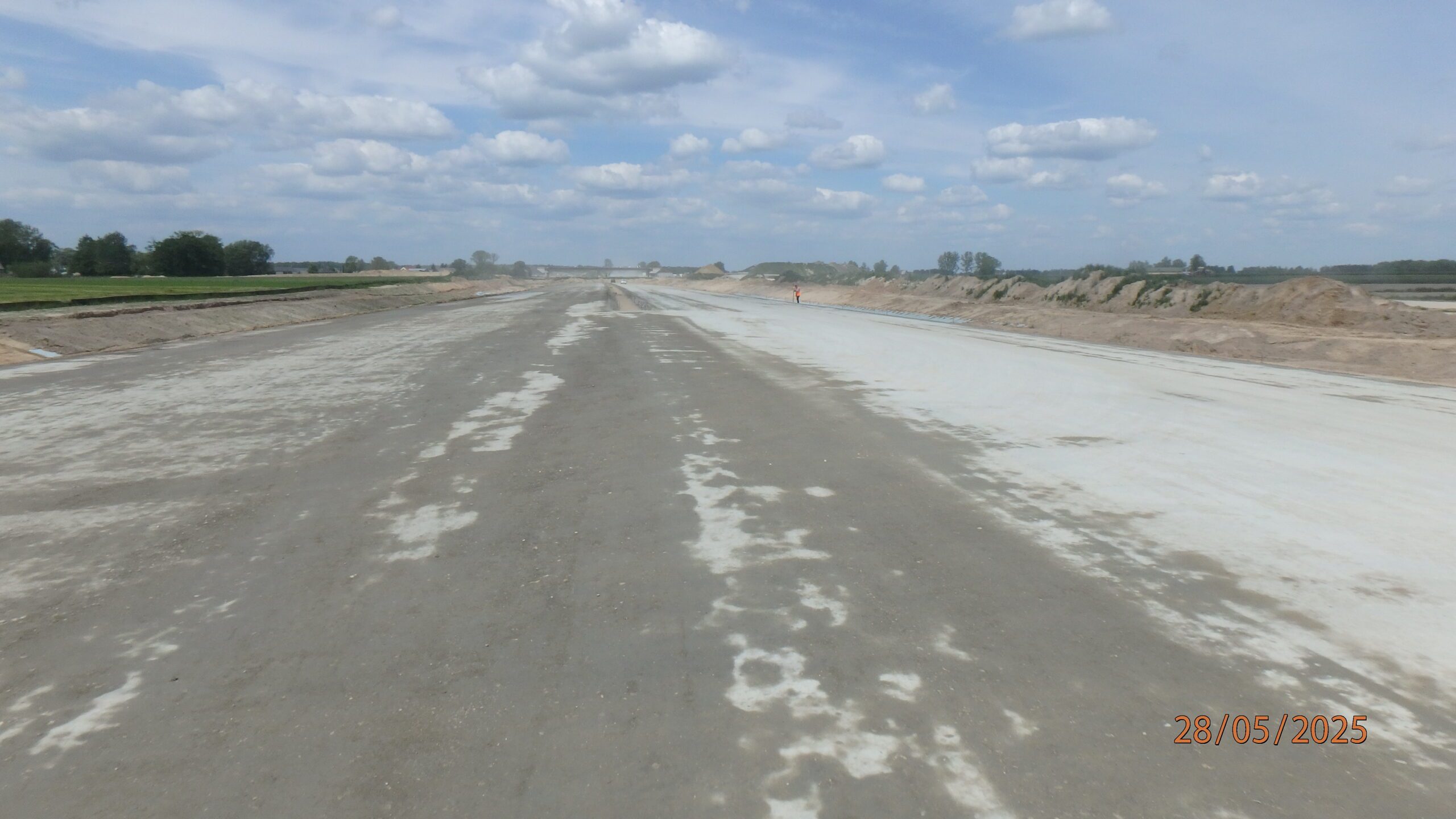

28.05.2025 582+800 C8 na 10 przygotowania do układania nawierzchni betonowej
28.05.2025 583+600 kształtowanie i humusowanie skarp
28.05.2025 584+690 DP 3641W roboty ziemne str. południowa
28.05.2025 584+700 WD-54 izolacja płyty przejściowej

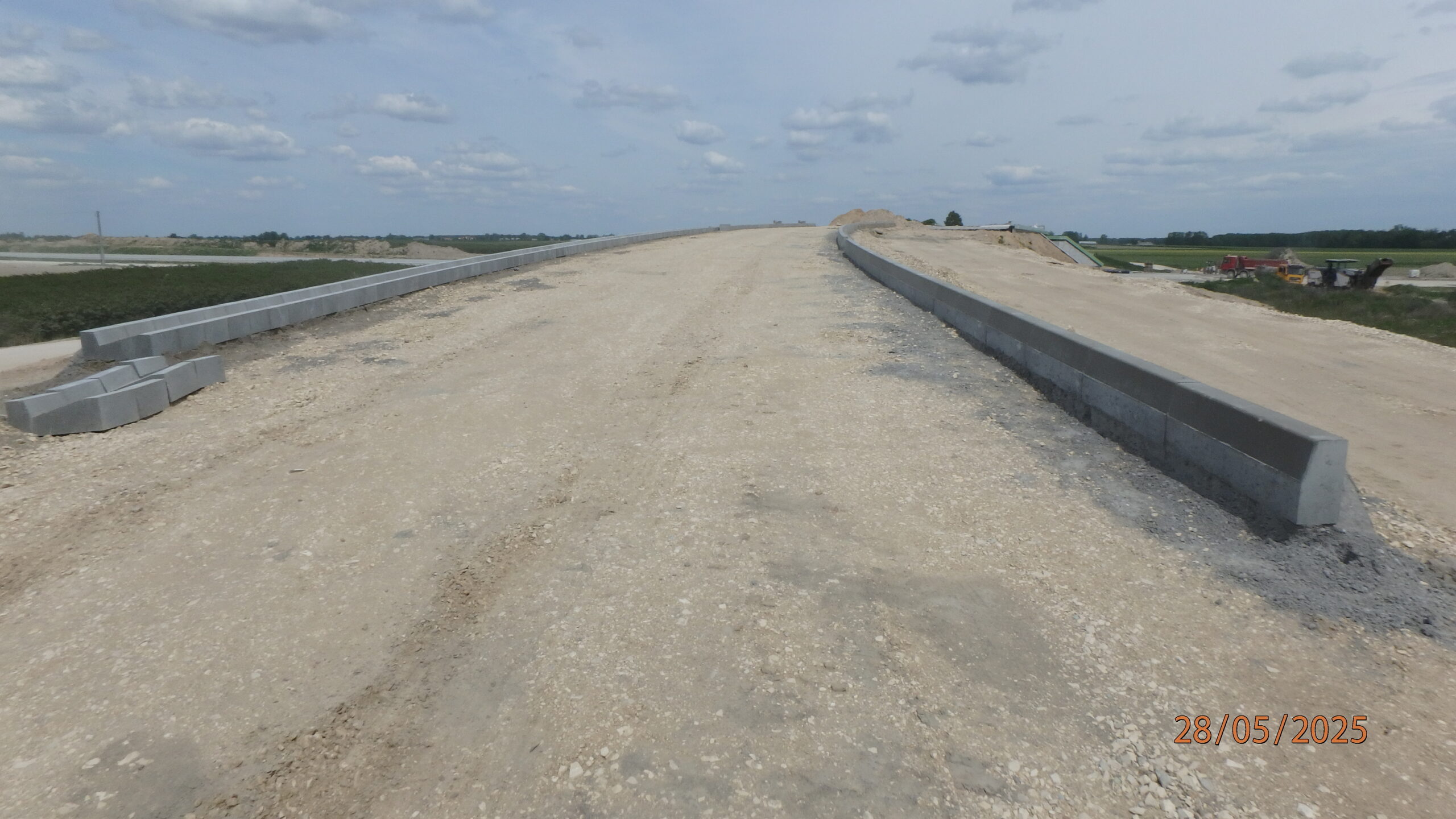

28.05.2025 588+100 DP 3667W krawężniki i ścieki str. południowa

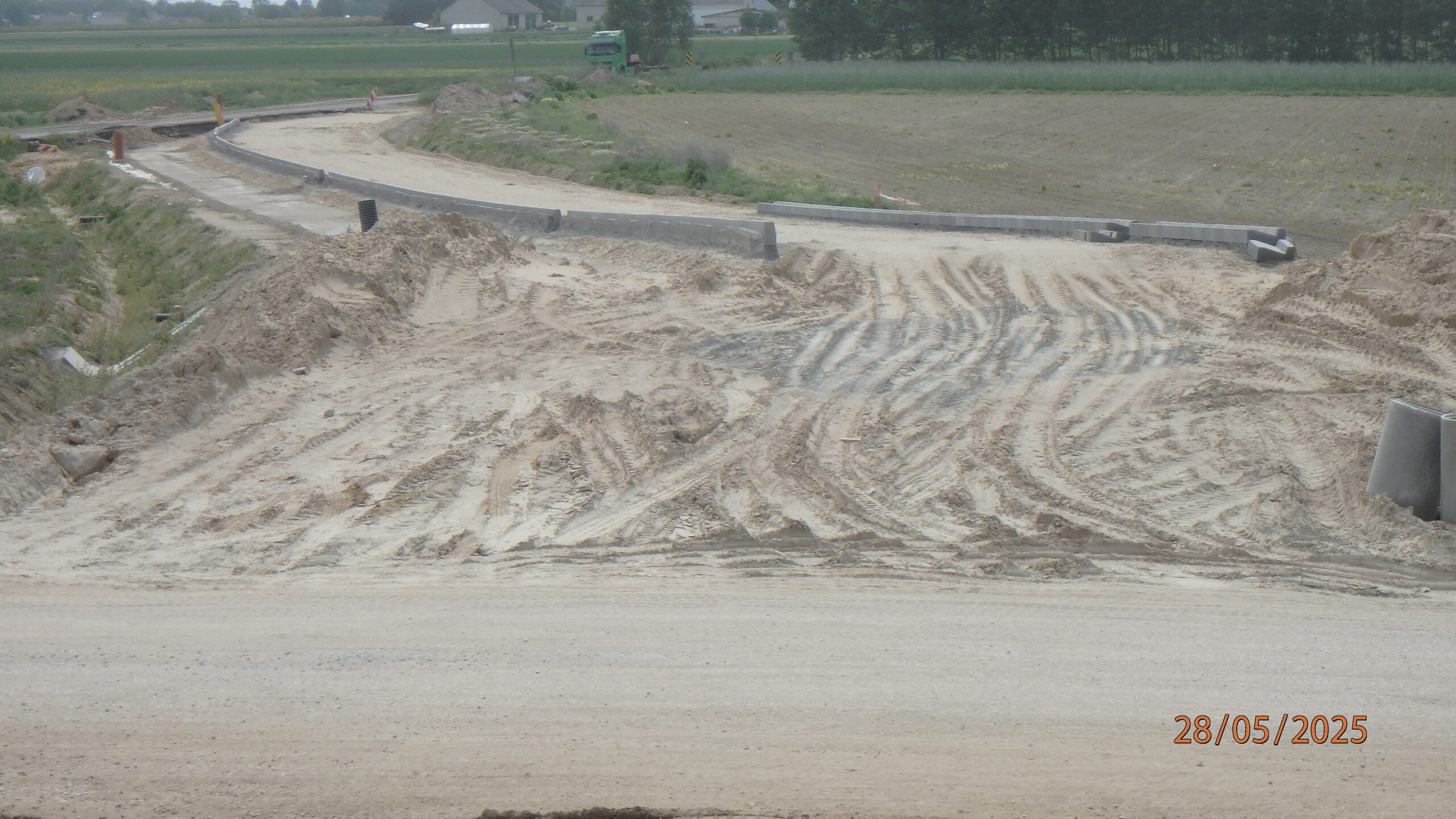

28.05.2025 588+110 DP3667W krawęzniki iścieki str. południowa
28.05.2025 588+150 DP 3667W rozbiórka istniejącej nawierzchni
28.05.2025 588+600 układanie nawierzchni betonowej
28.05.2025 589+300 WD-57 betonowanie kap chodnikowych
28.05.2025 591+990 ZBR-09 ukształtowany zbiornik
28.05.2025 593+200 DP 1006L roboty ziemne ( północ )
28.05.2025 593+600 wnęka na telefonie autostradową
28.05.2025 595+600 fundamenty pod słupy oświetlenia
28.05.2025 597+300 ZBR-17 Kształtowanie dna i skarp
28.05.2025 580+300 PZDd – 51 zbrojenie, szalowanie, betonowanie
