Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
MAJ 2026
04.05.2026 586+000 WD-54 widok

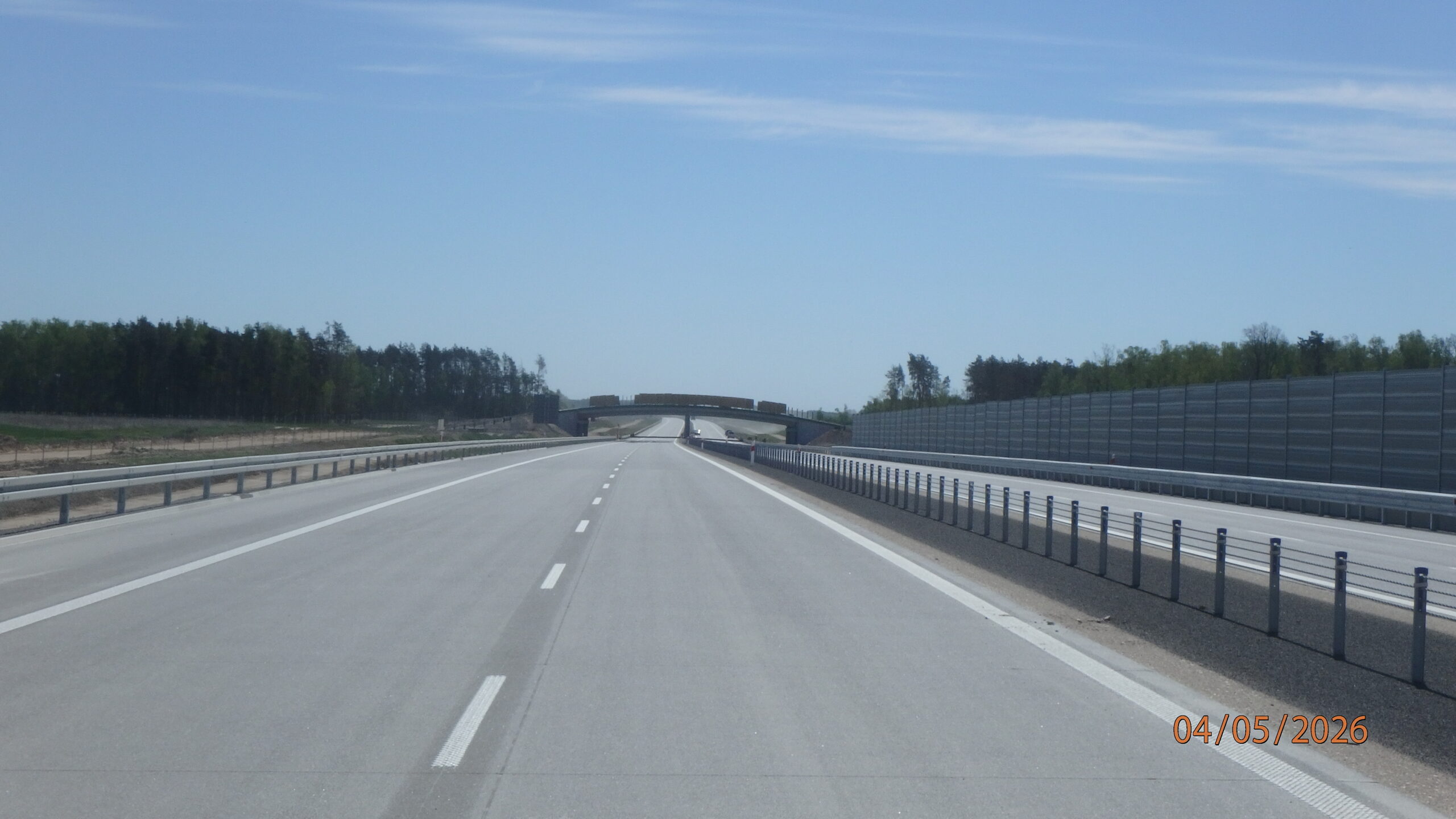

04.05.2026 586+500 widok na A2

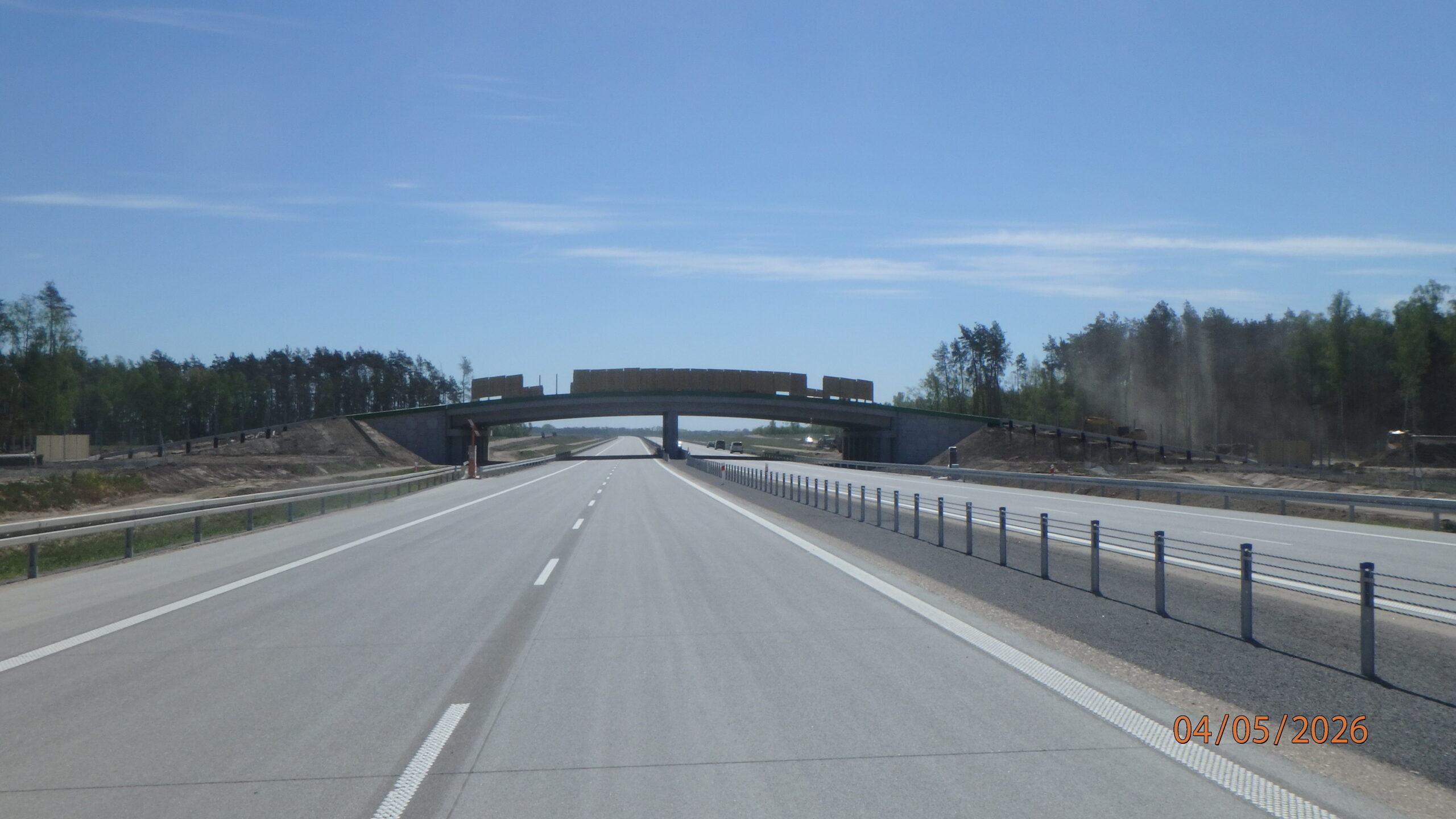

04.05.2026 587+200 PZGs-55 roboty wykończeniowe

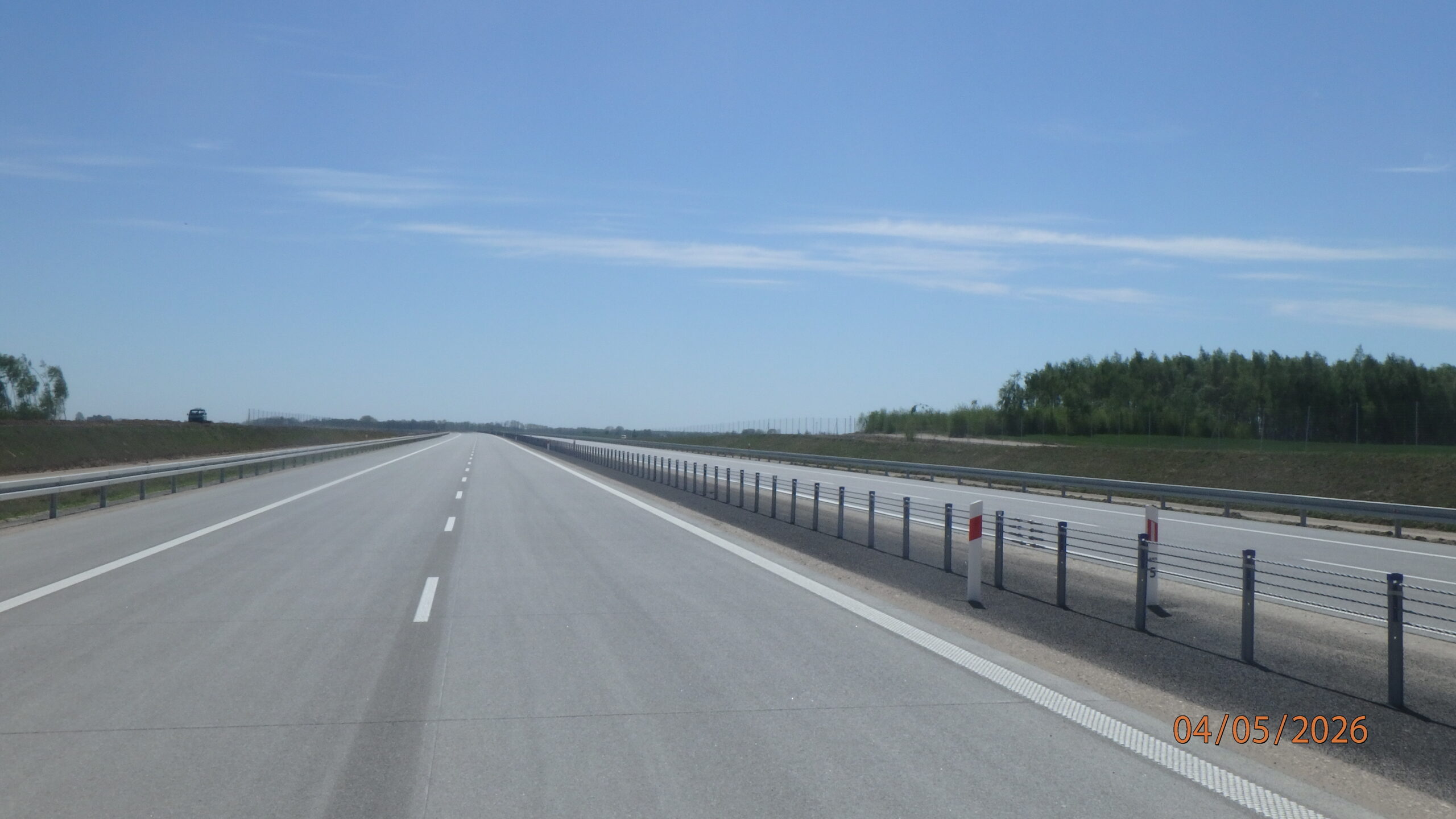

04.05.2026 587+500 widok na A2

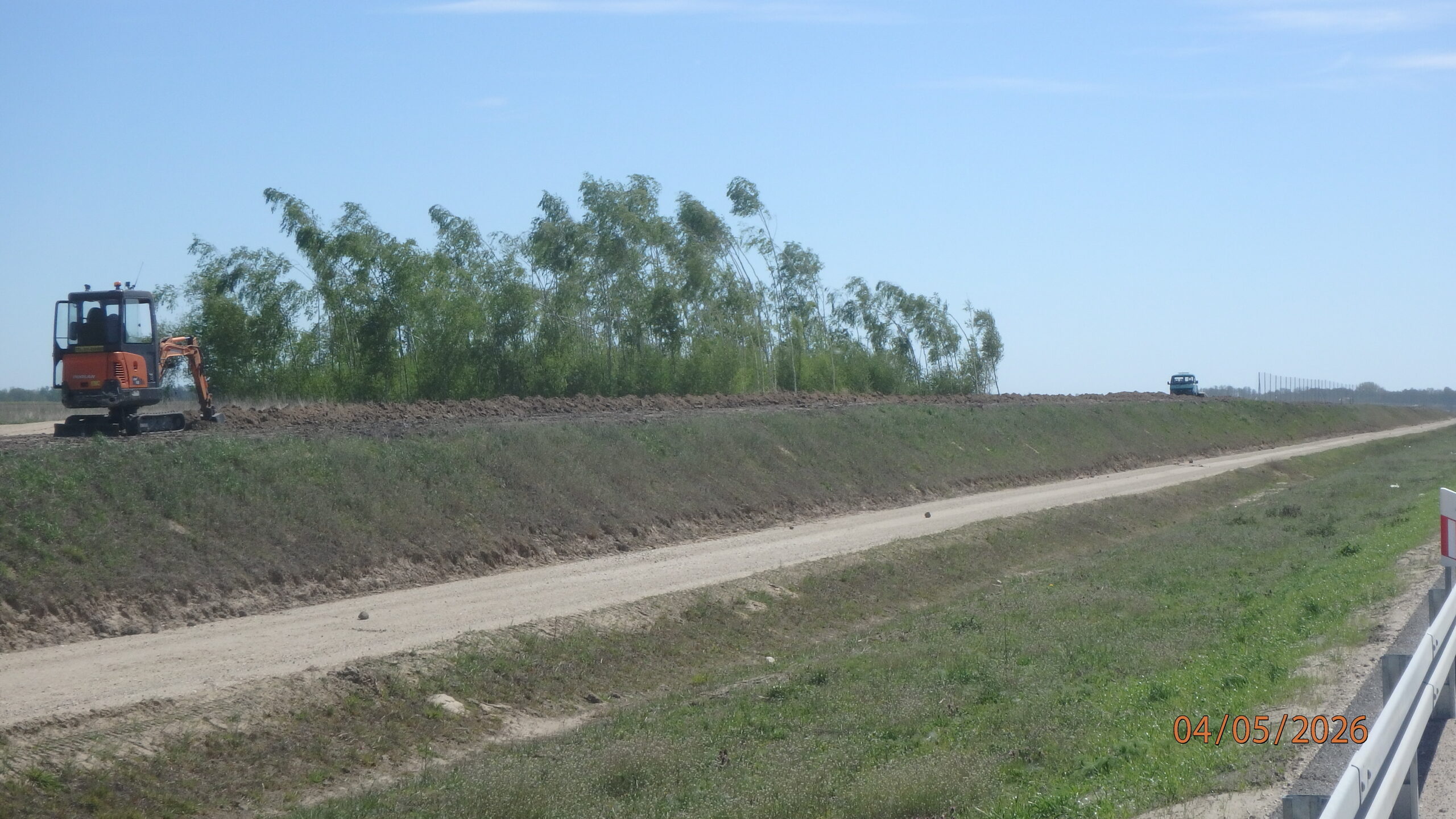

04.05.2026 587+520 montaż ogrodzenia JL

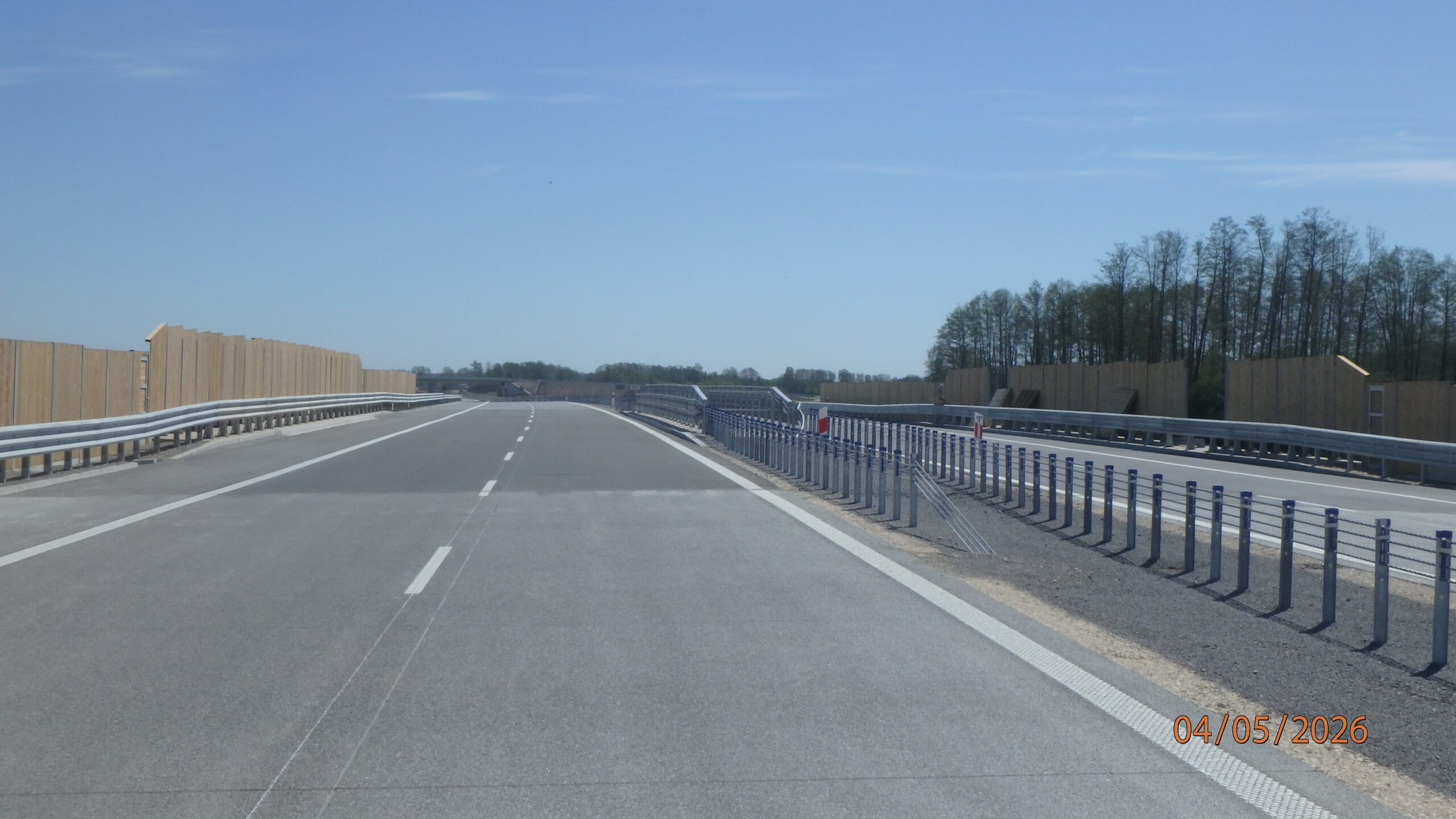

04.05.2026 589+900 PZDs-56A widok
04.05.2026 590+600 WD-57 widok

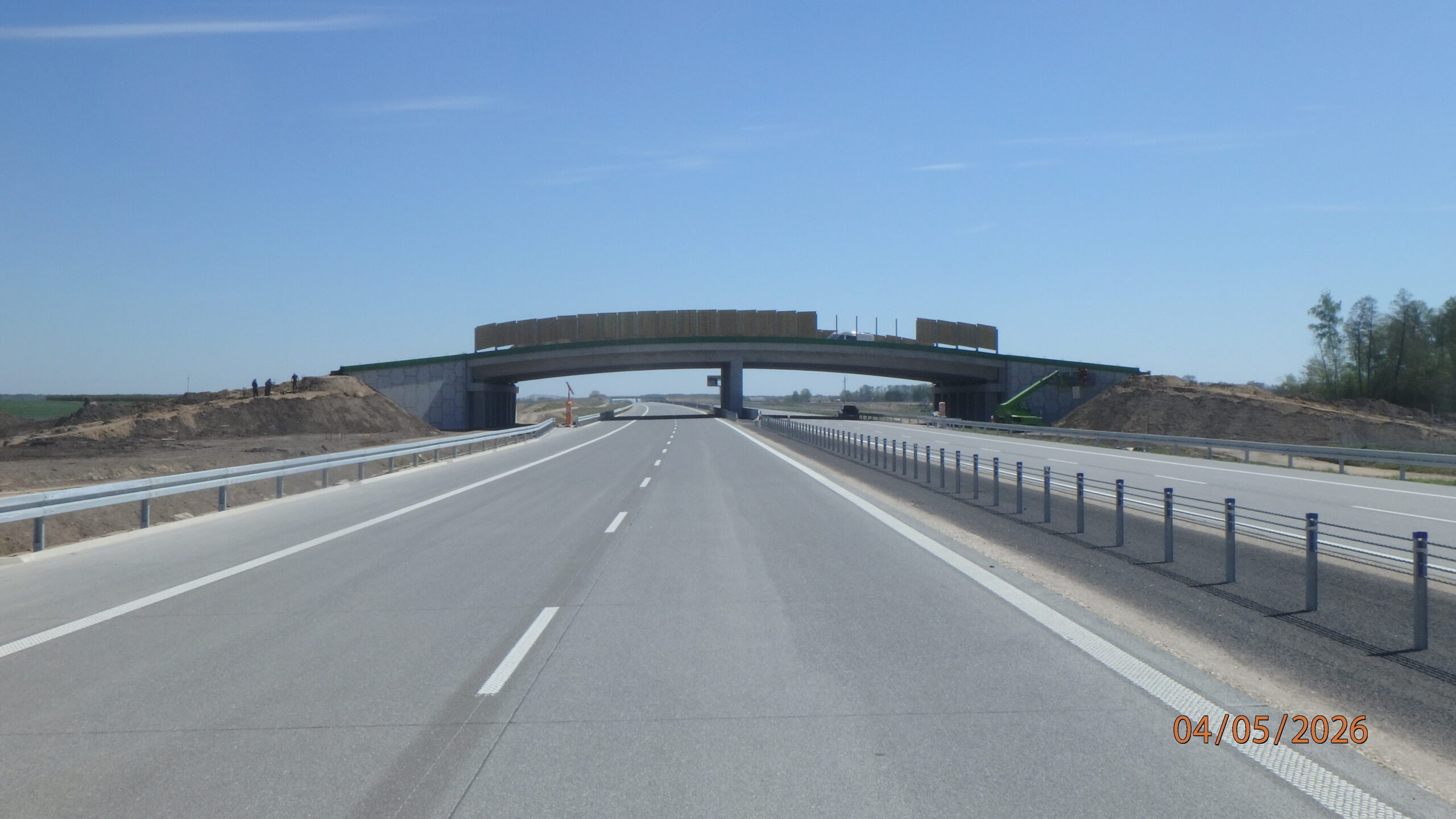

04.05.2026 591+100 PZGs-58 roboty wykończeniowe

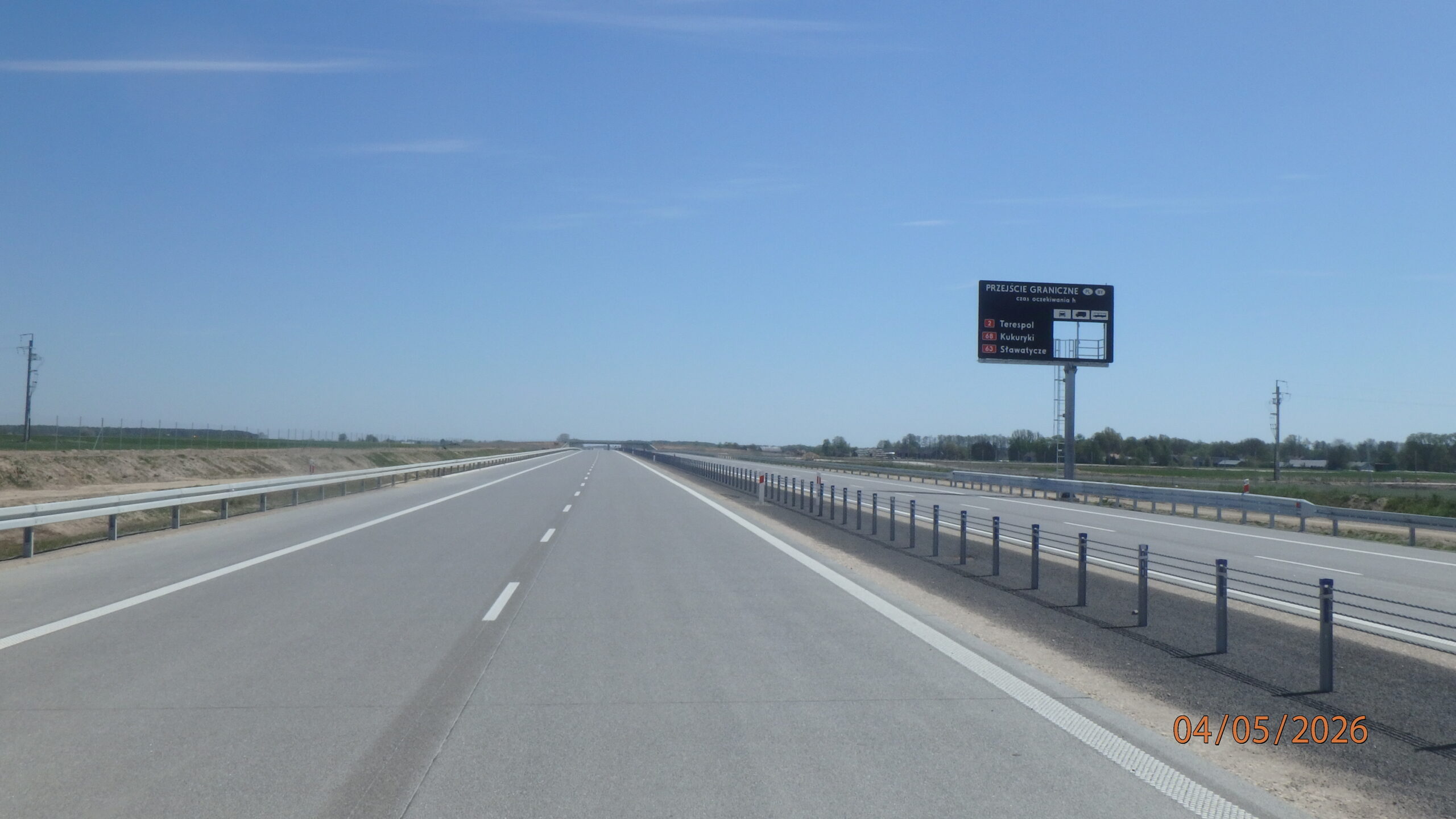

04.05.2026 591+500 widok na A2

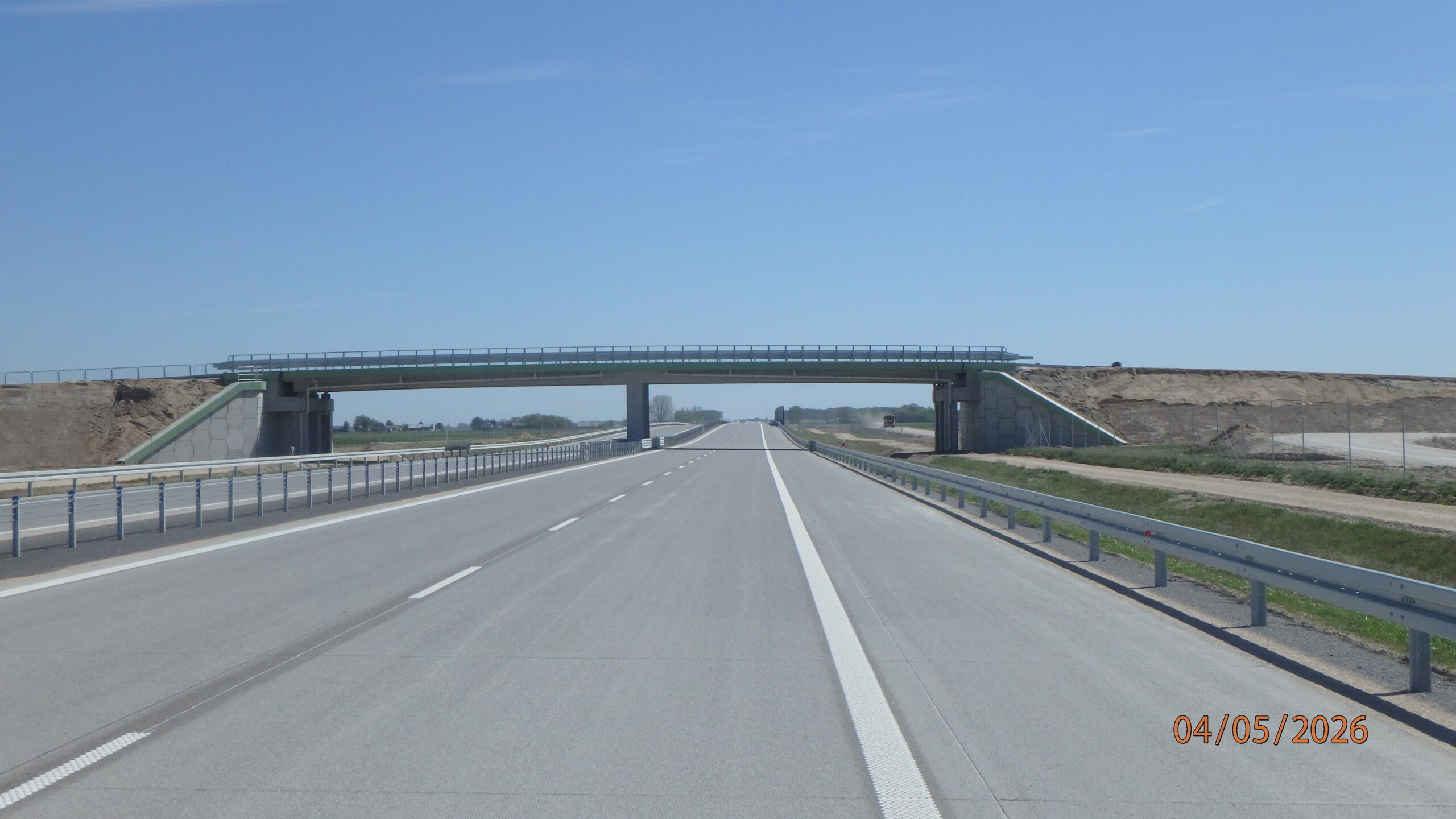

04.05.2026 592+400 WD-58A widok

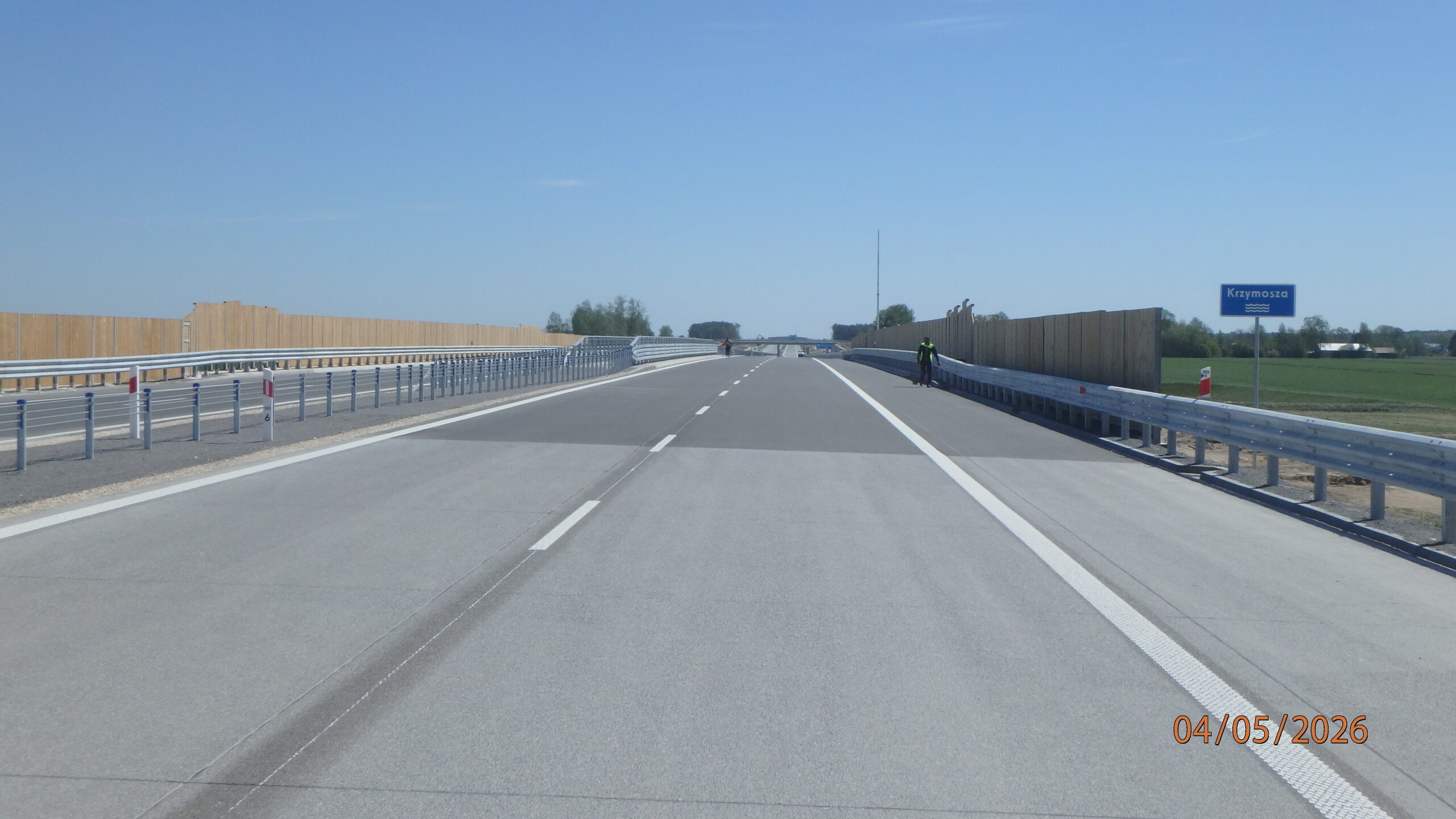

04.05.2026 593+600 MA-59 roboty porządkowe

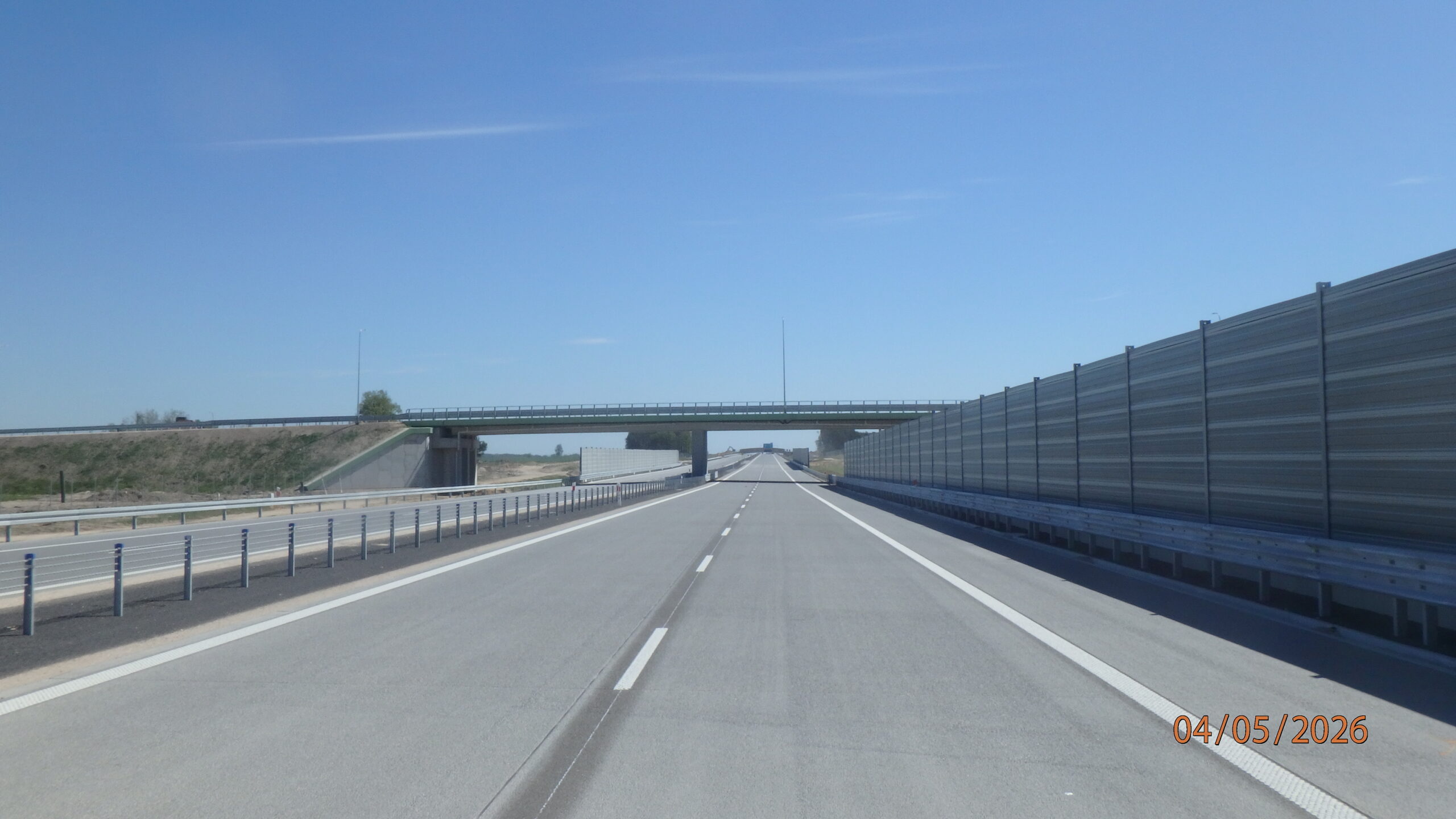

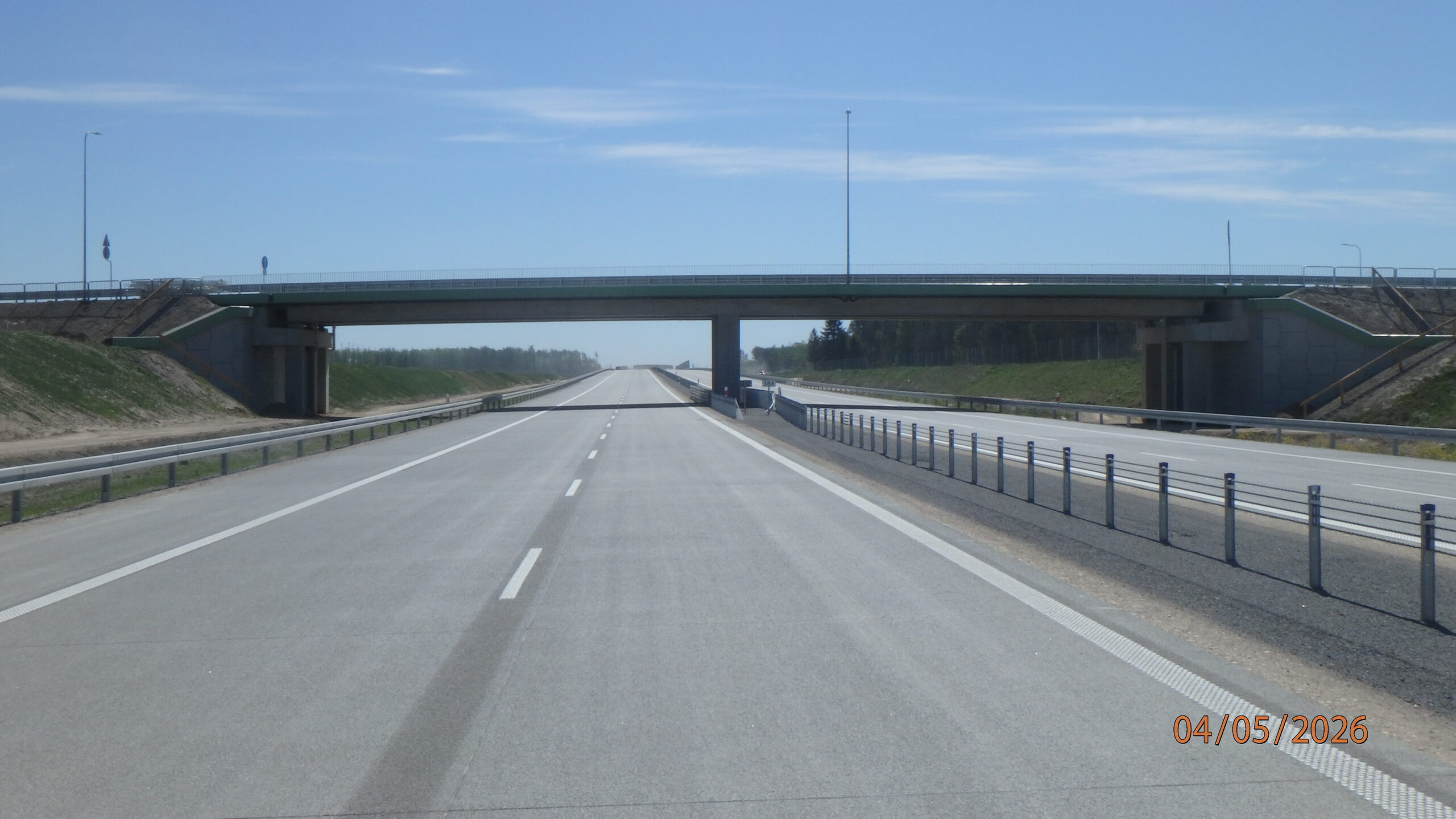

04.05.2026 594+500 WD-60 widok

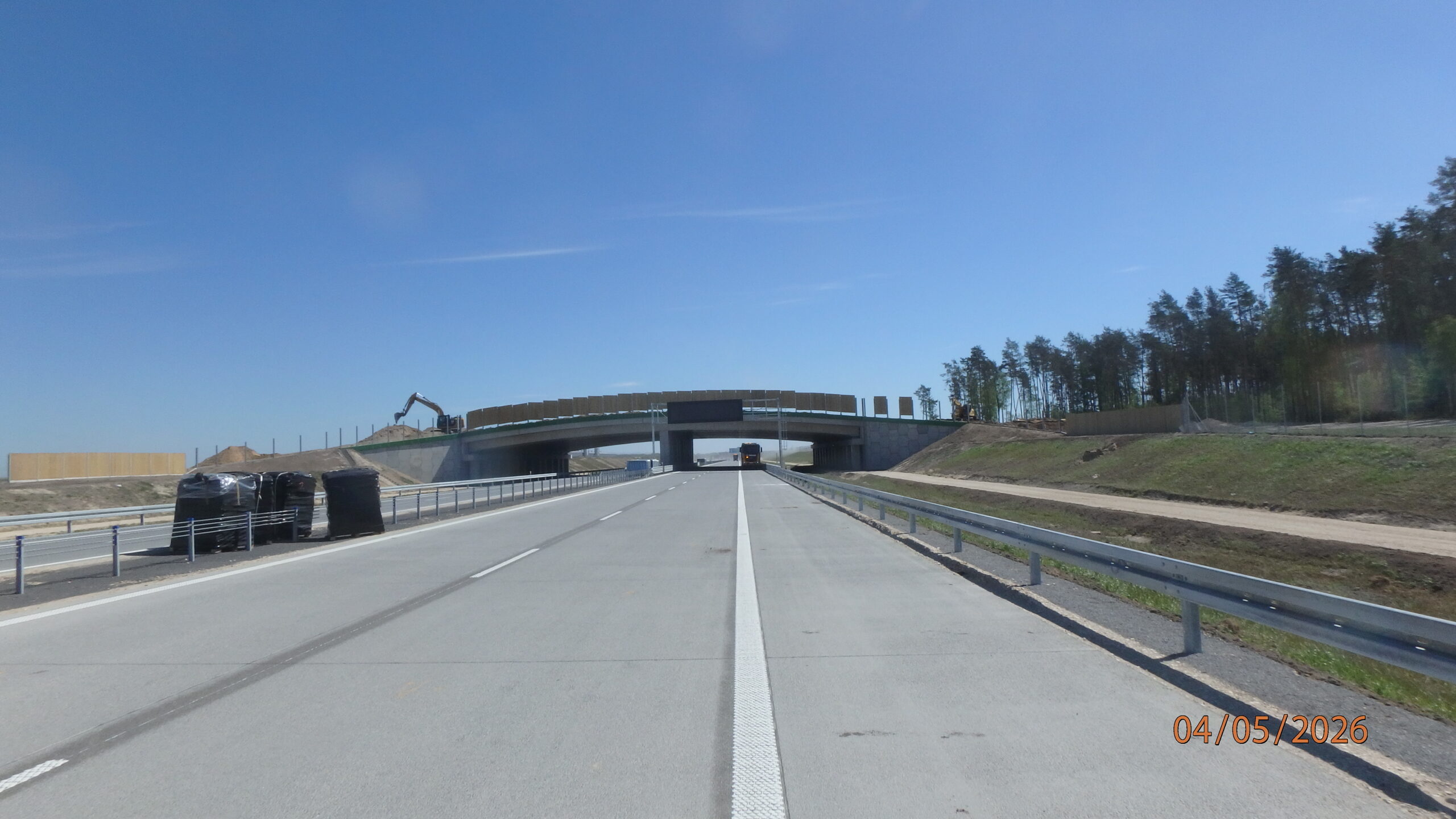

04.05.2026 596+000 PZGd-61 roboty wykończeniowe

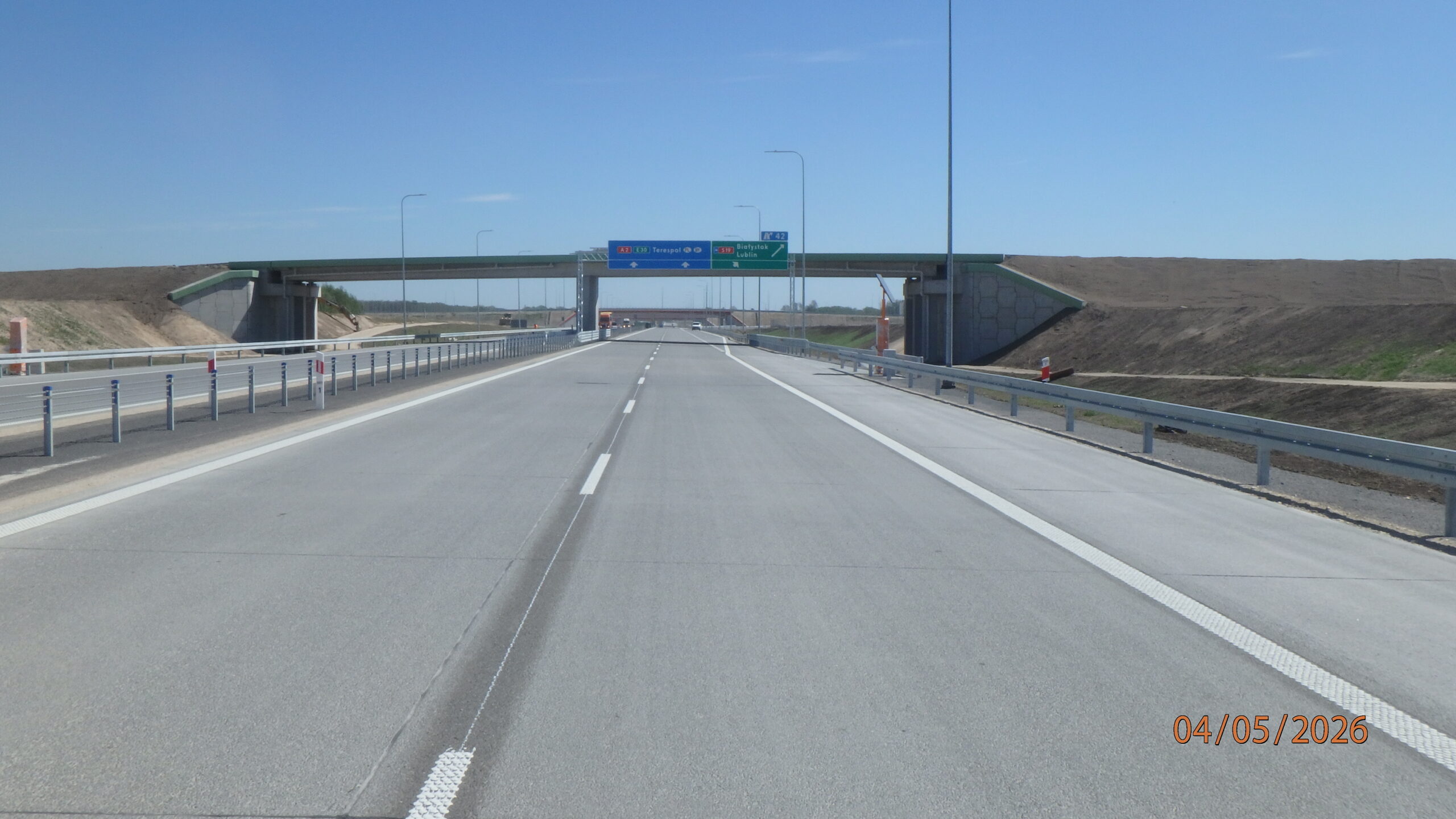

04.05.2026 597+200 WD-62 widok

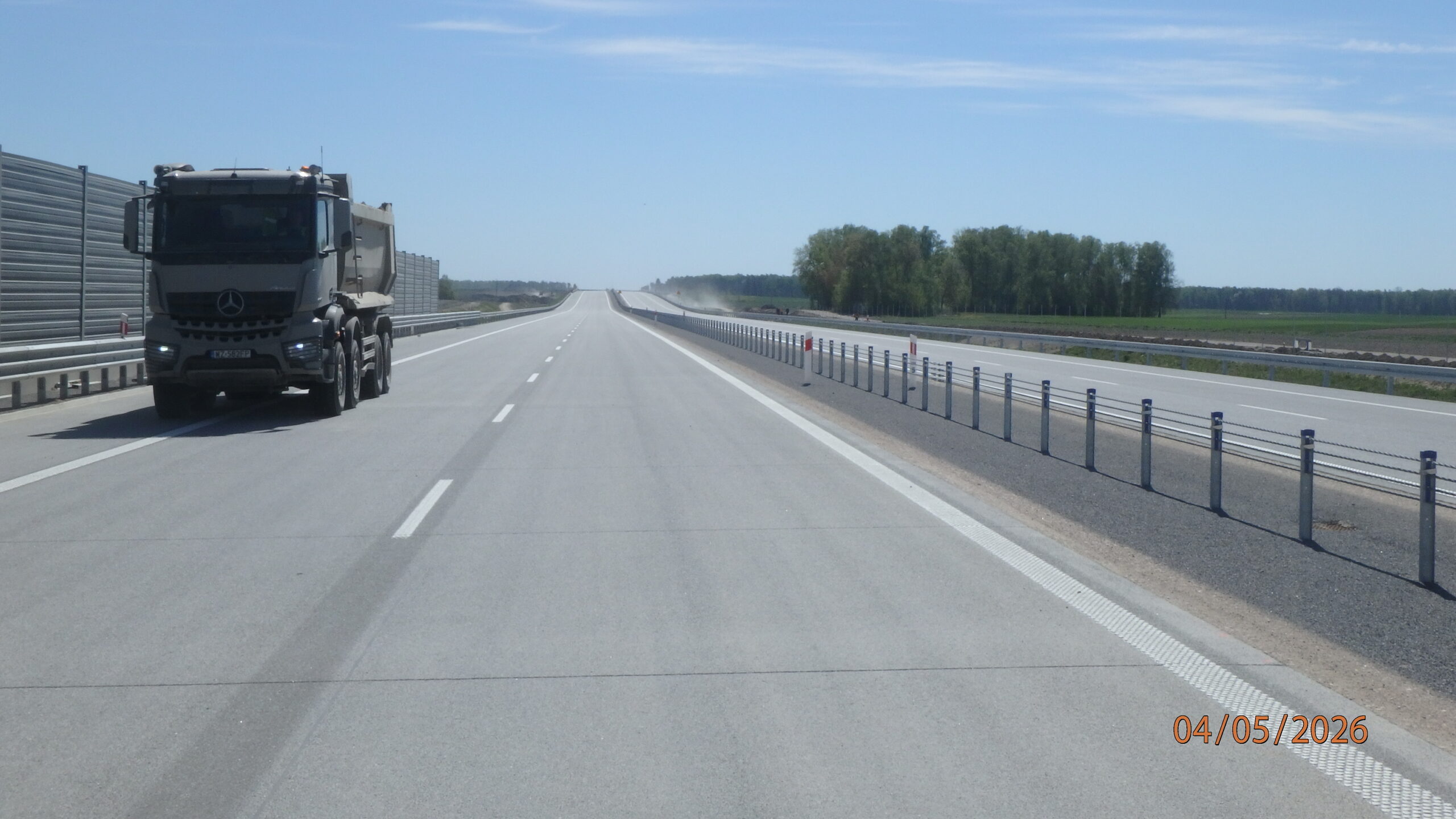

04.05.2026 584+500 widok na A2

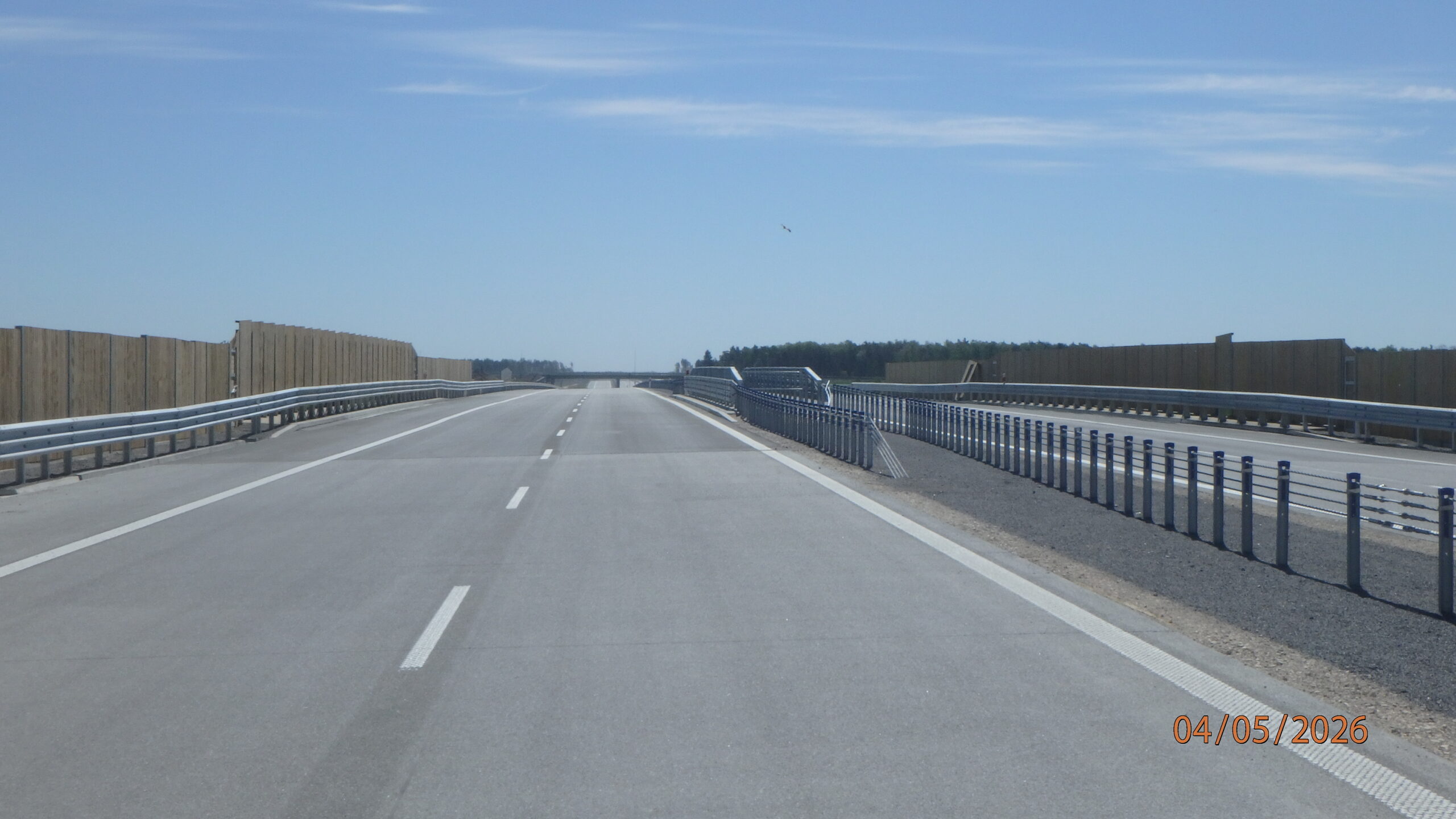

04.05.2026 585+200 WD-53A widok

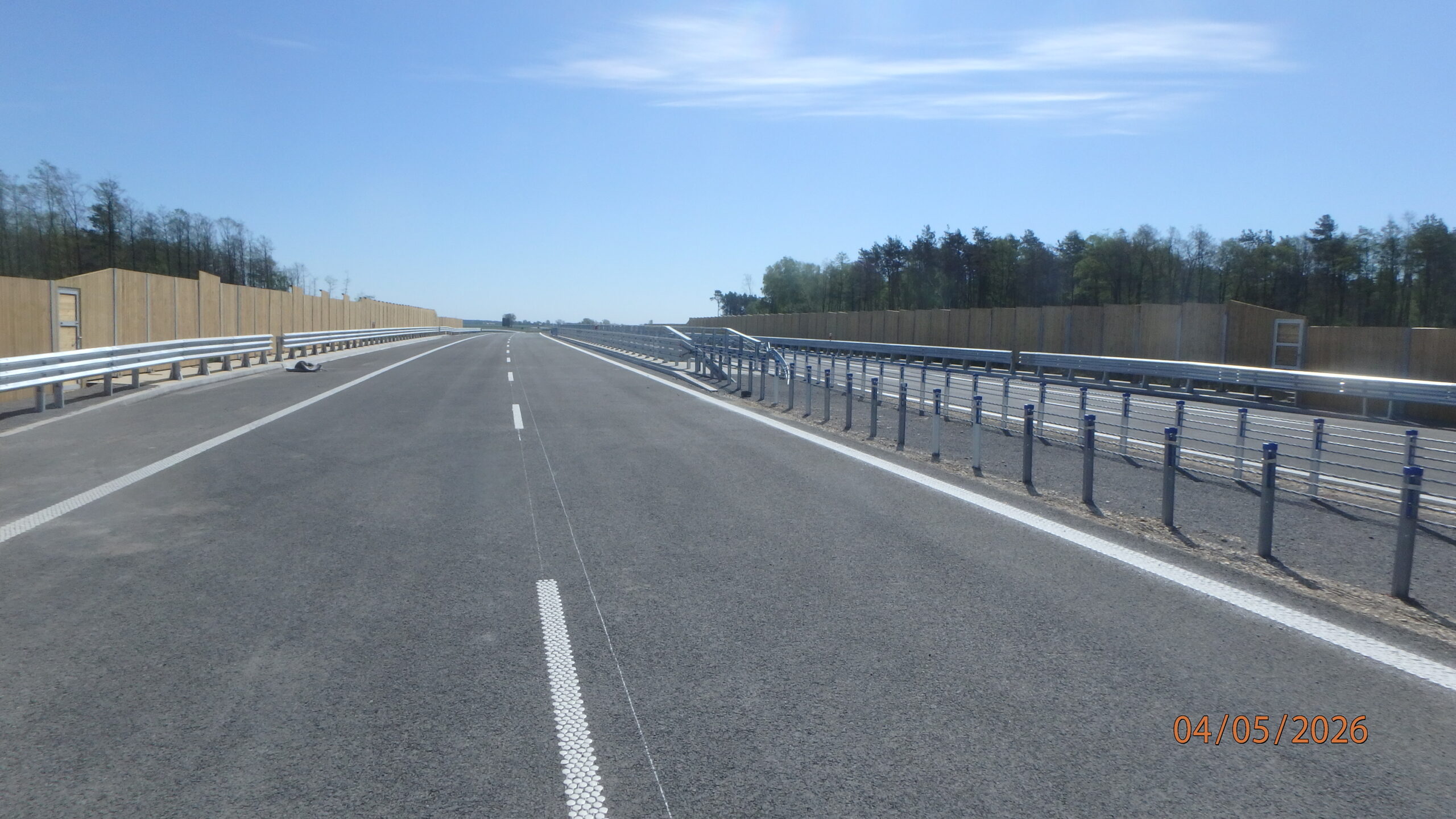

04.05.2026 580+300 PZDd-51 widok

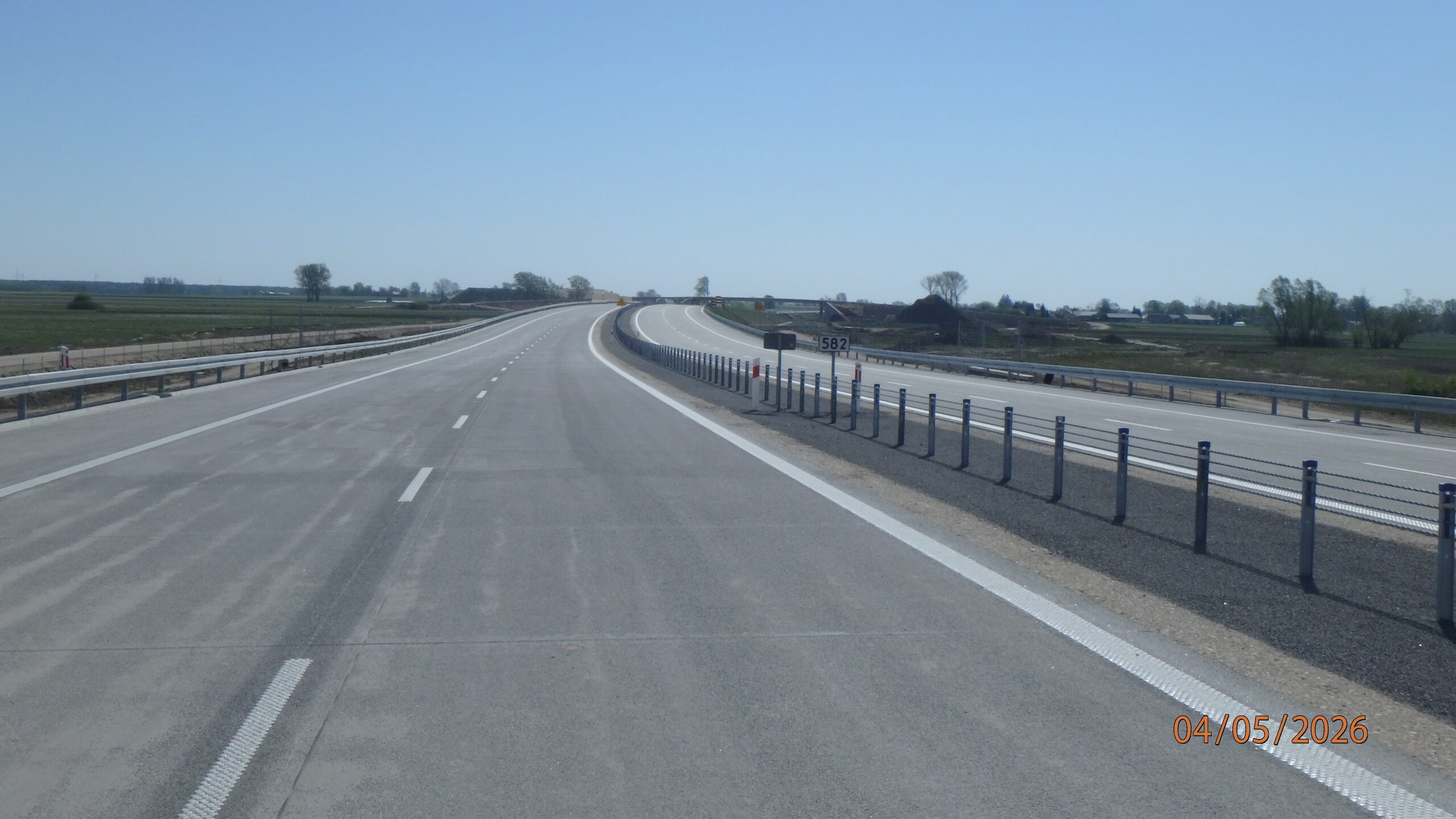

04.05.2026 582+000 widok na A2

04.05.2026 582+400 PZDs-51A widok
04.05.2026 582+900 WD-52 widok

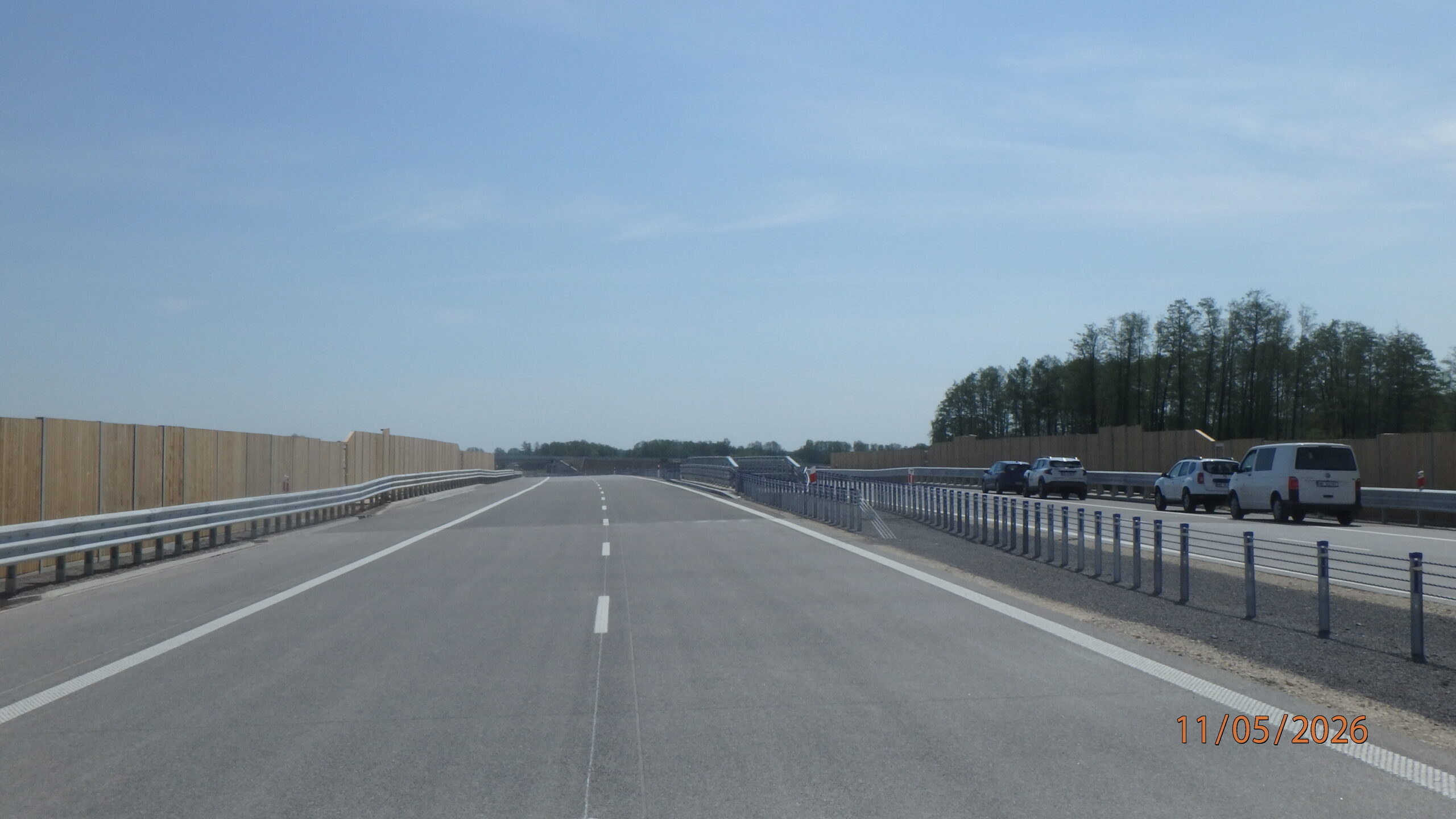

11.05.2026 589+900 PZDs-56A widok
11.05.2026 589+950 PZDs-56A roboty porządkowe

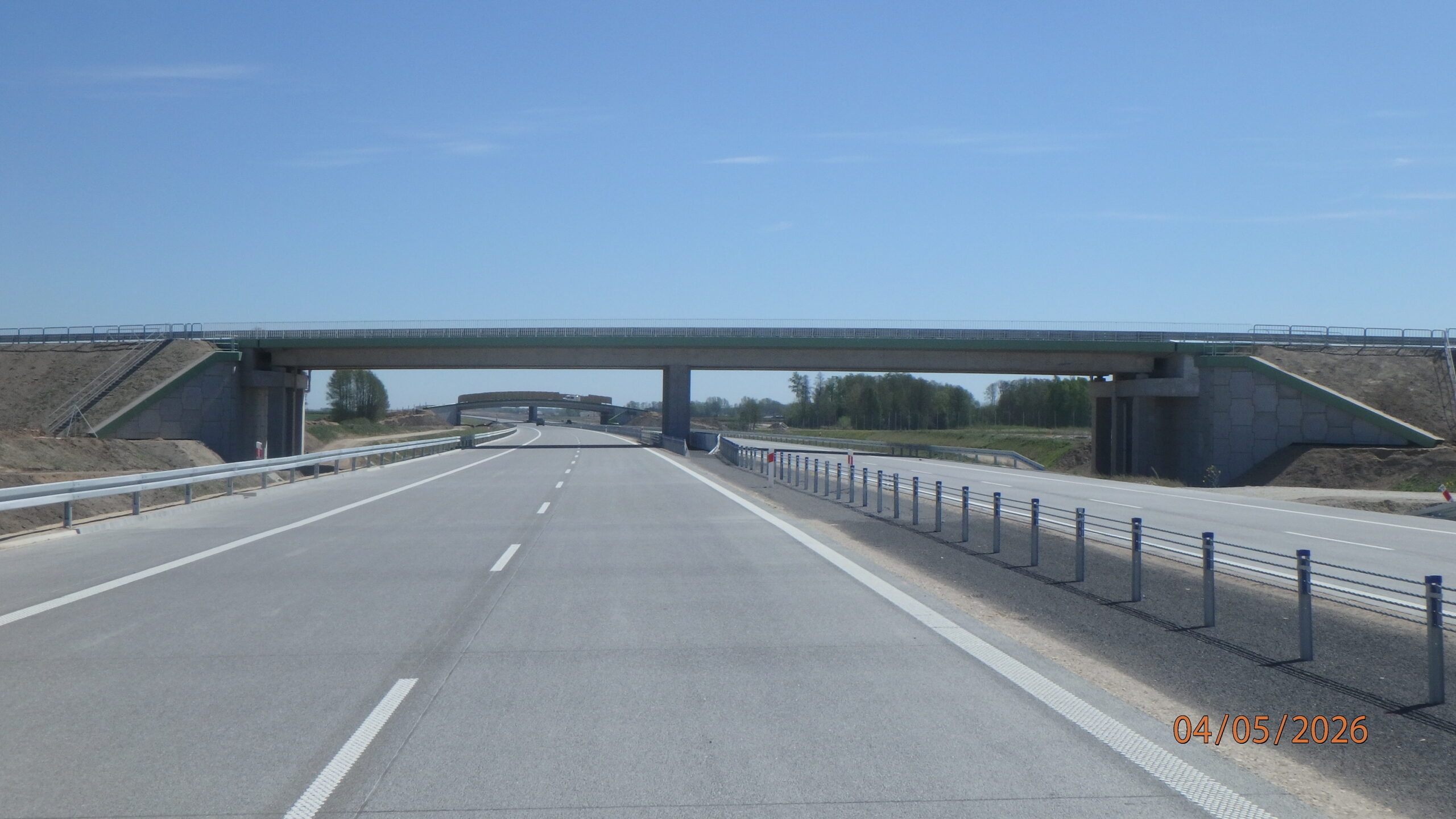

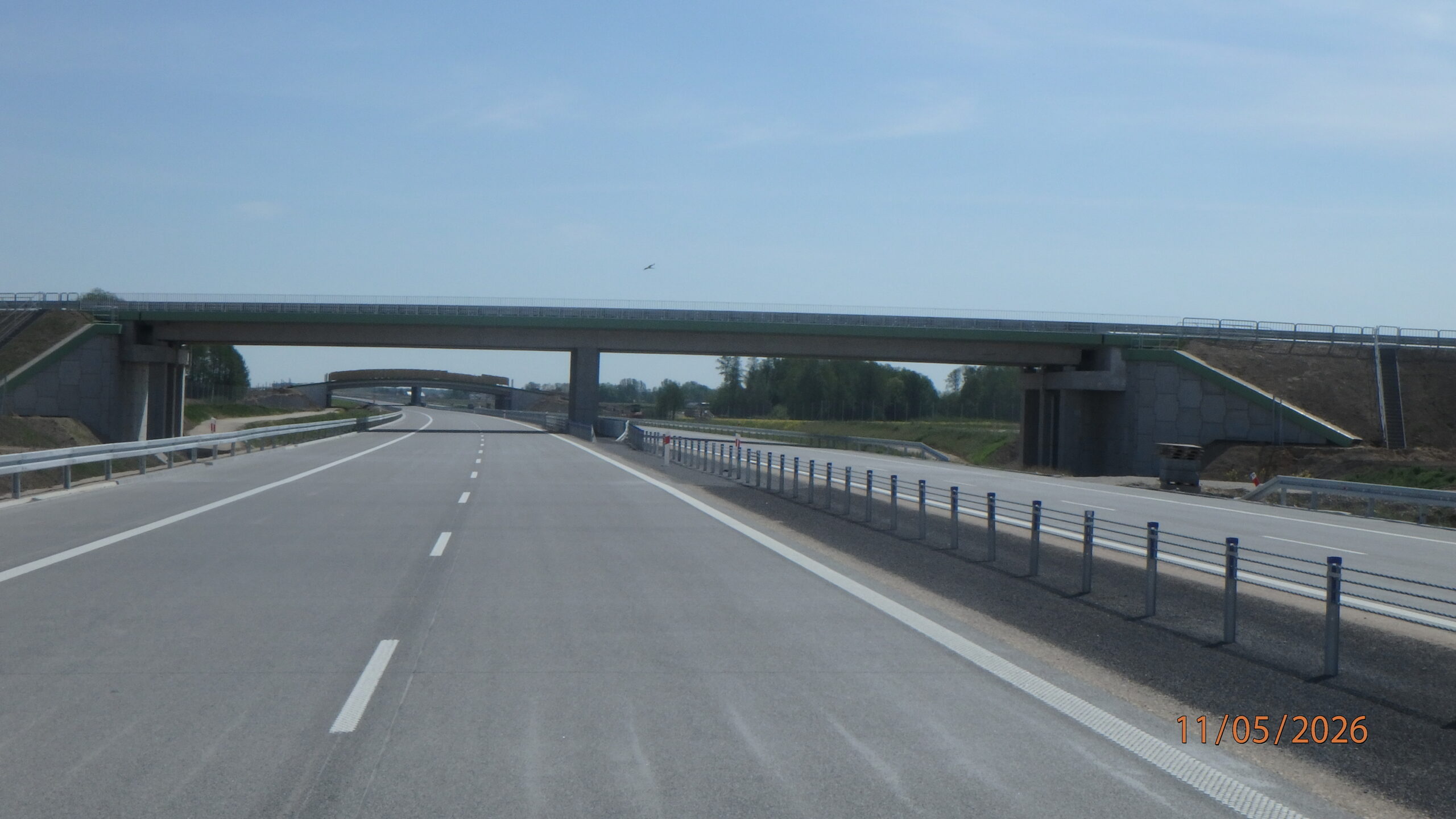

11.05.2026 590+600 WD-57 widok

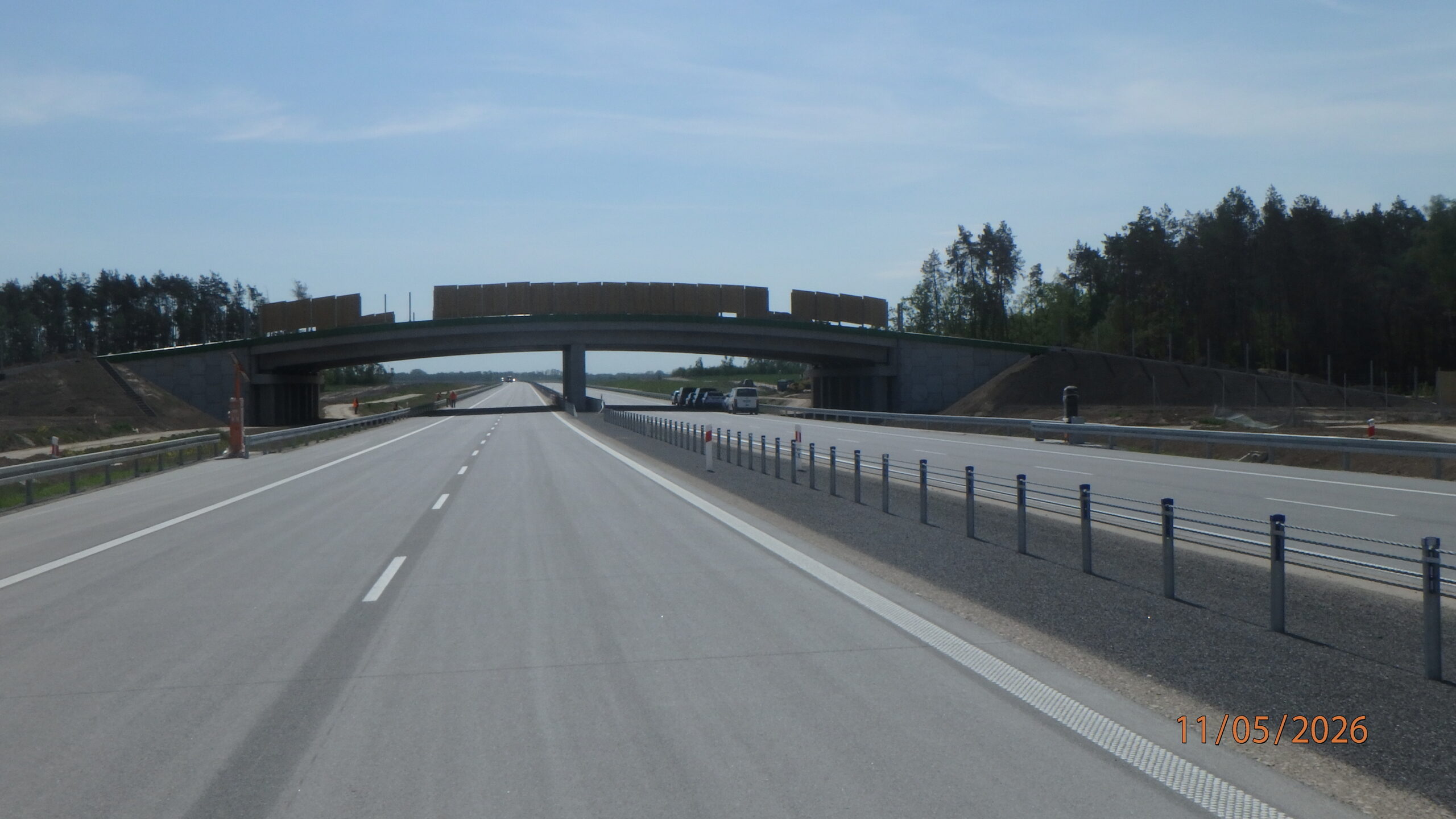

11.05.2026 591+100 PZGs-58 roboty wykończeniowe – brak ekranów przeciwolśnieniowych

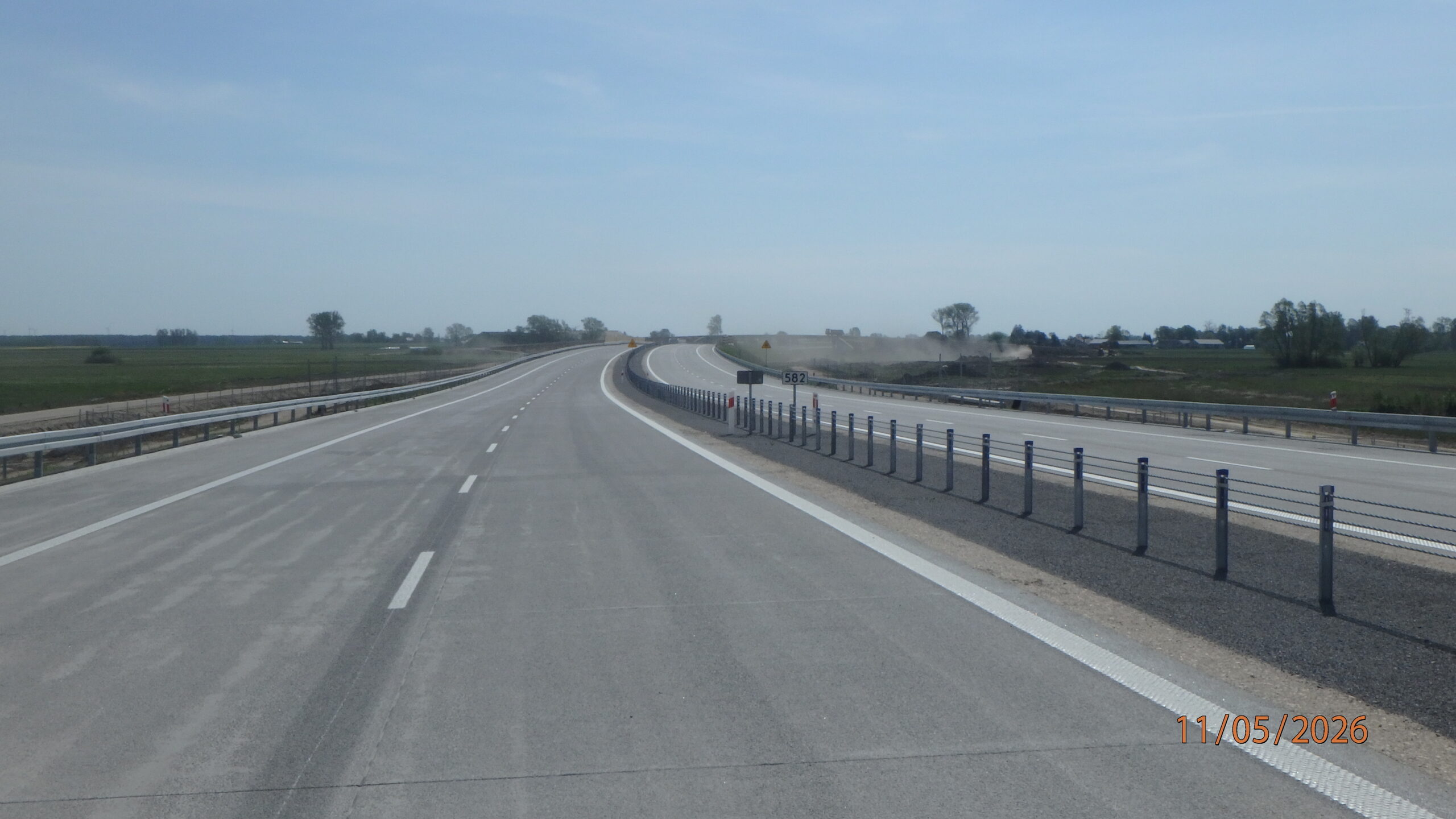

11.05.2026 591+500 widok na A2
11.05.2026 592+400 WD-58A widok

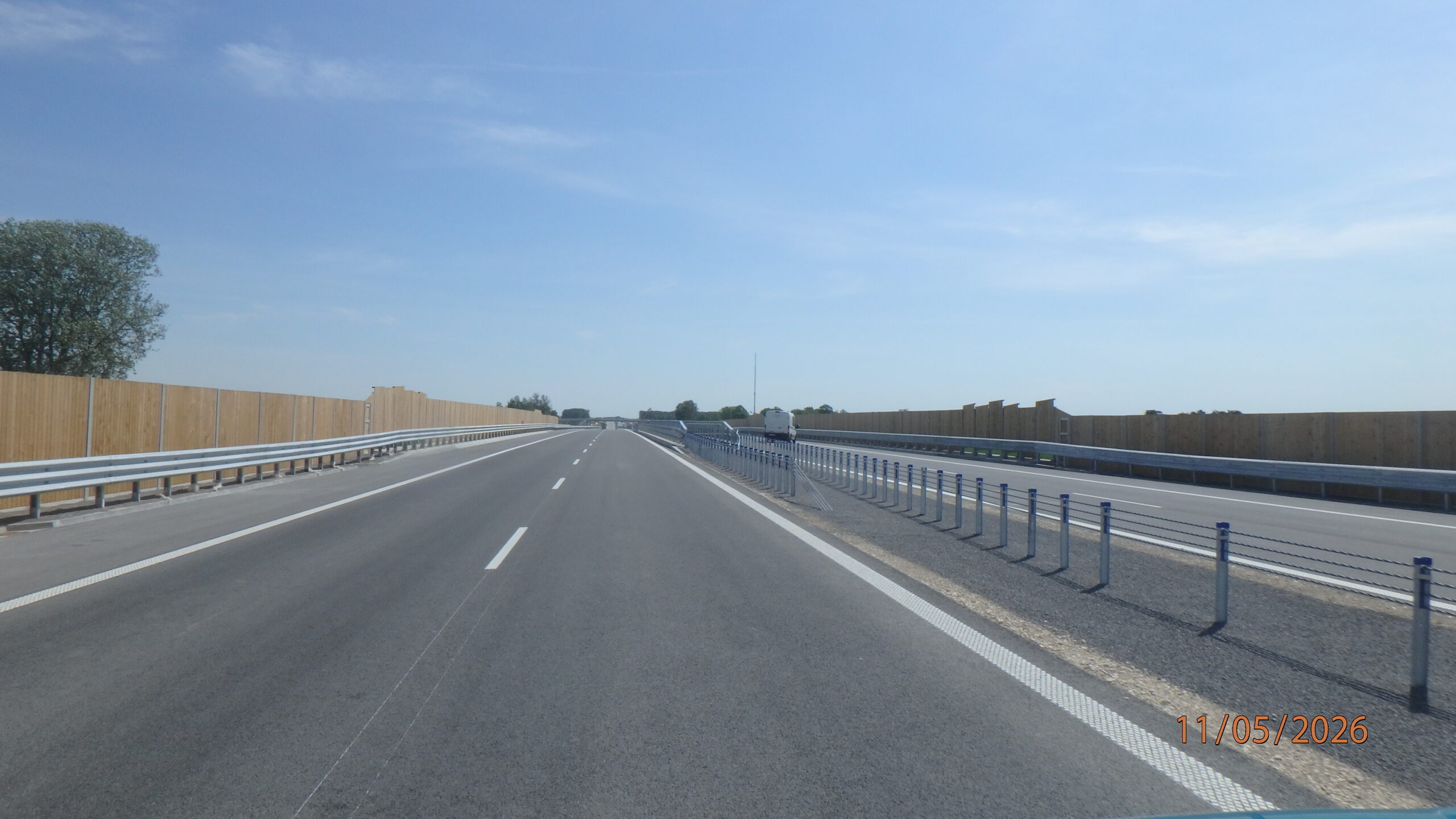

11.05.2026 593+600 MA-59 widok – segmenty ekranów do wyrównania
11.05.2026 596+000 PZGd-61 roboty wykończeniowe – ekrany do uzupełnienia
11.05.2026 583+250 JL przygotowanie do uciągleniia ścieku

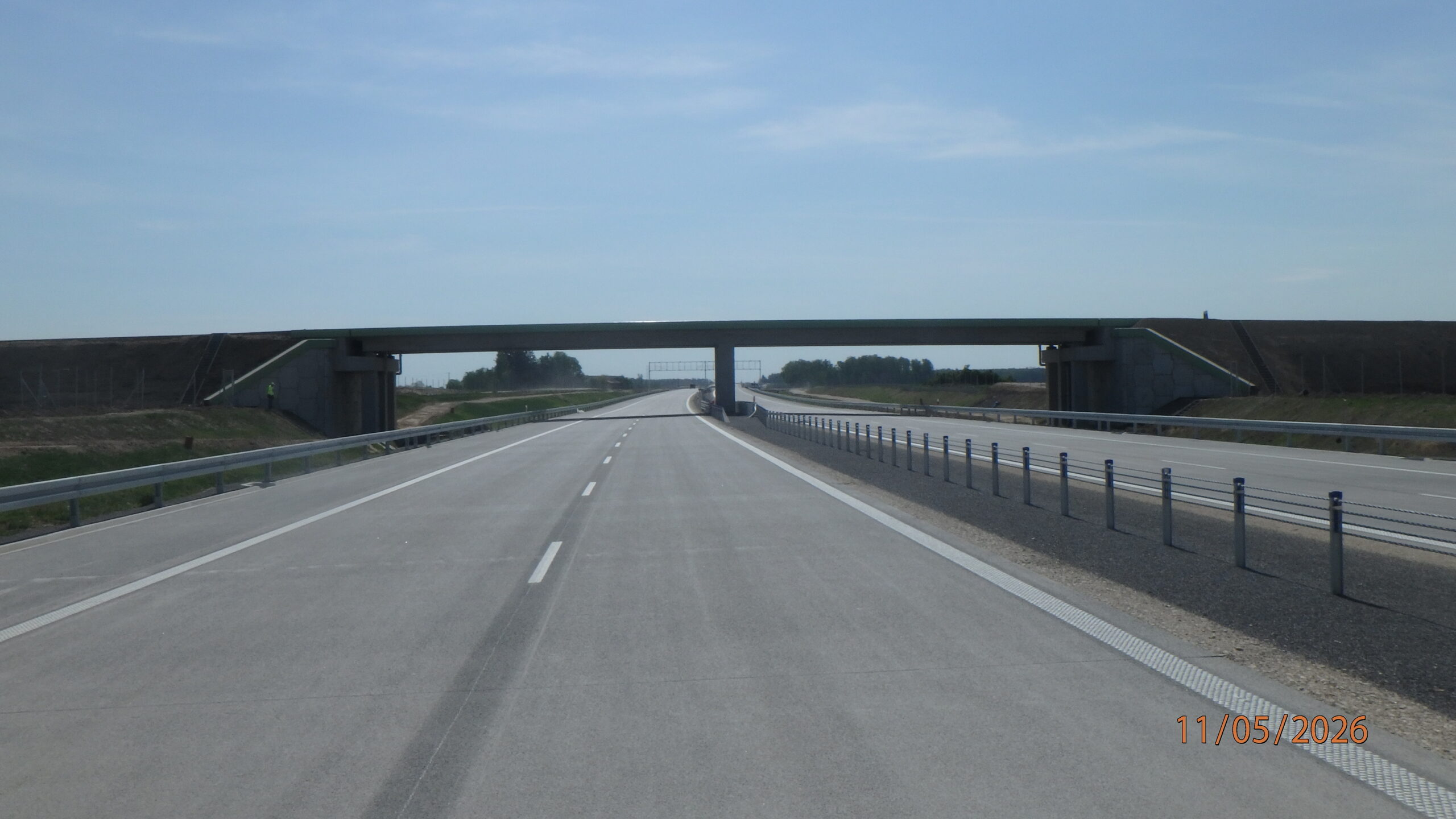

11.05.2026 583+800 WD-53 widok – brak poręczy i barier

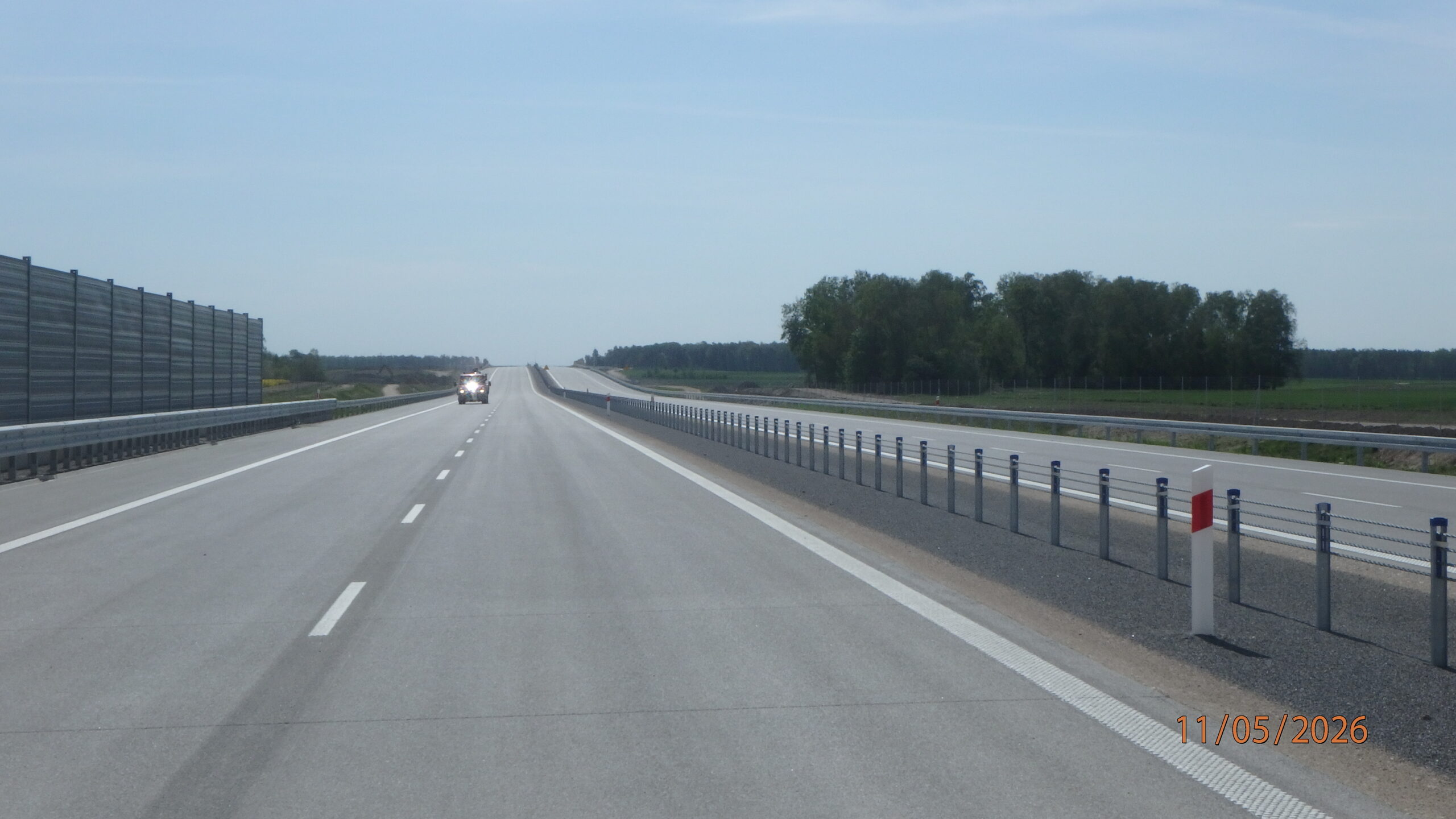

11.05.2026 584+500 widok na A2

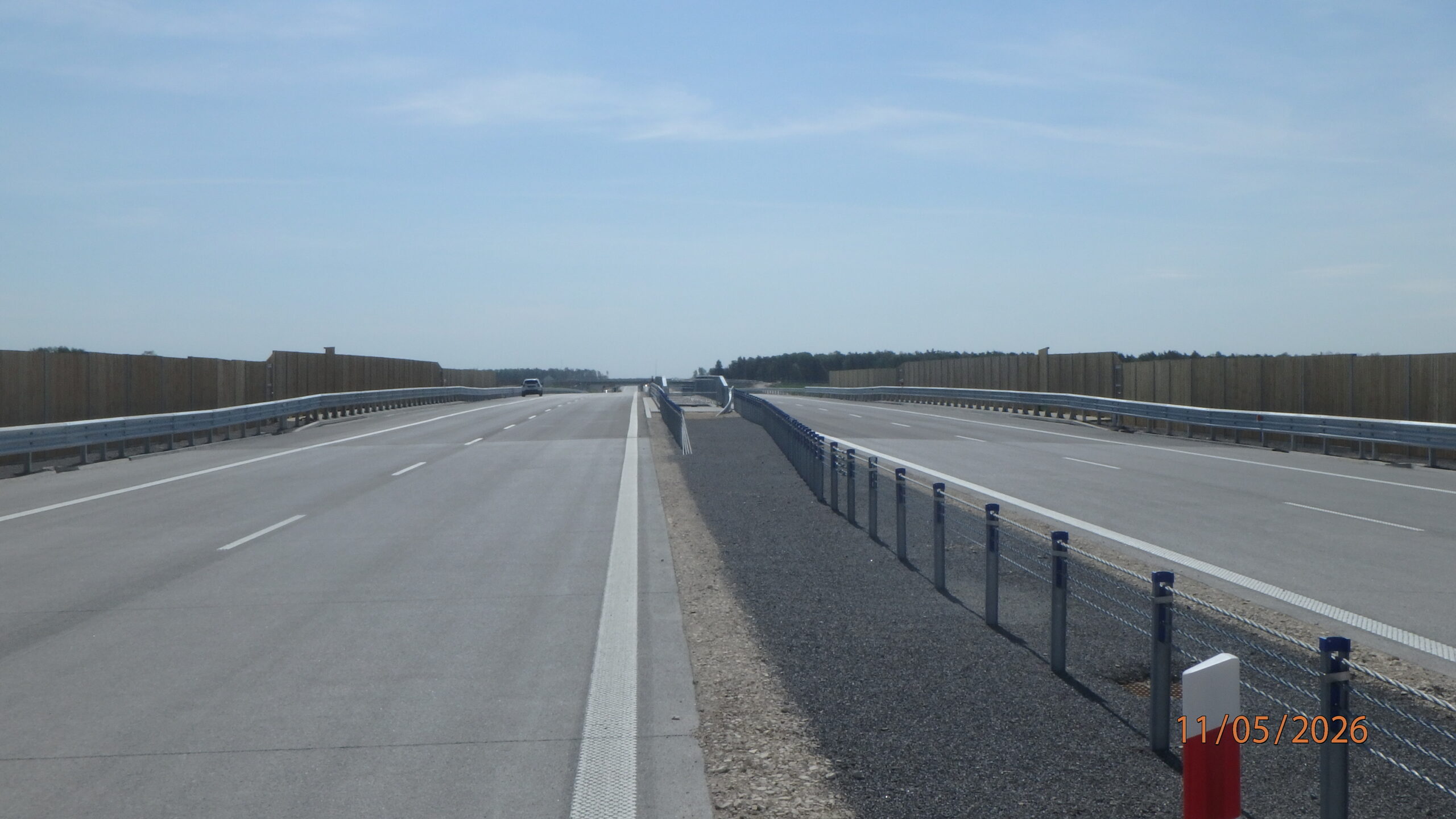

11.05.2026 585+200 WD-53A widok – wystające segmenty ekranów
11.05.2026 585+250 WD-53A roboty porządkowe
11.05.2026 585+800 uciąglanie ścieku

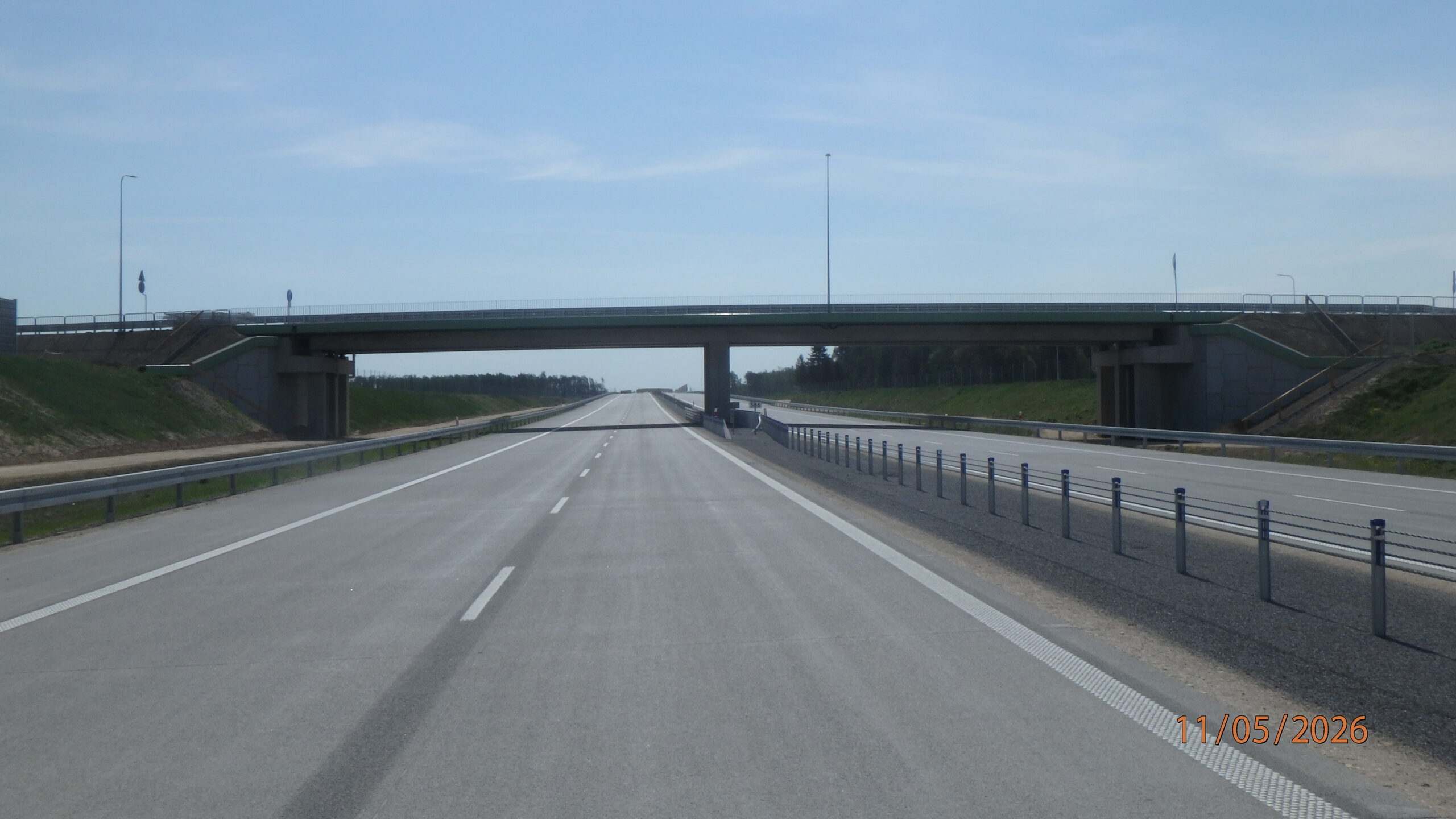

11.05.2026 586+000 WD-54 widok

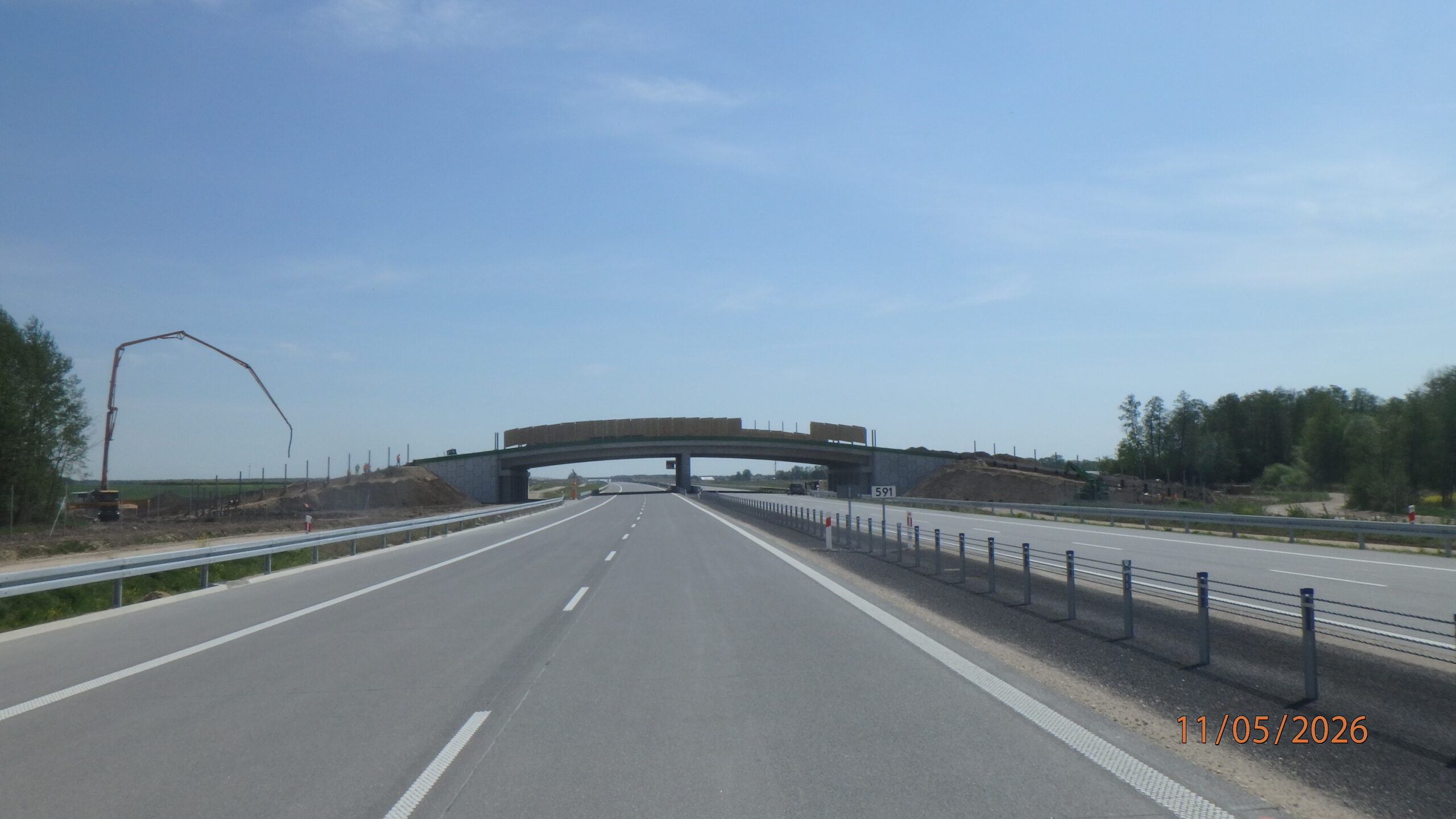

11.05.2026 587+200 PZGs-55 widok – roboty wykończeniowe – brak ekranów przeciwolśnieniowych

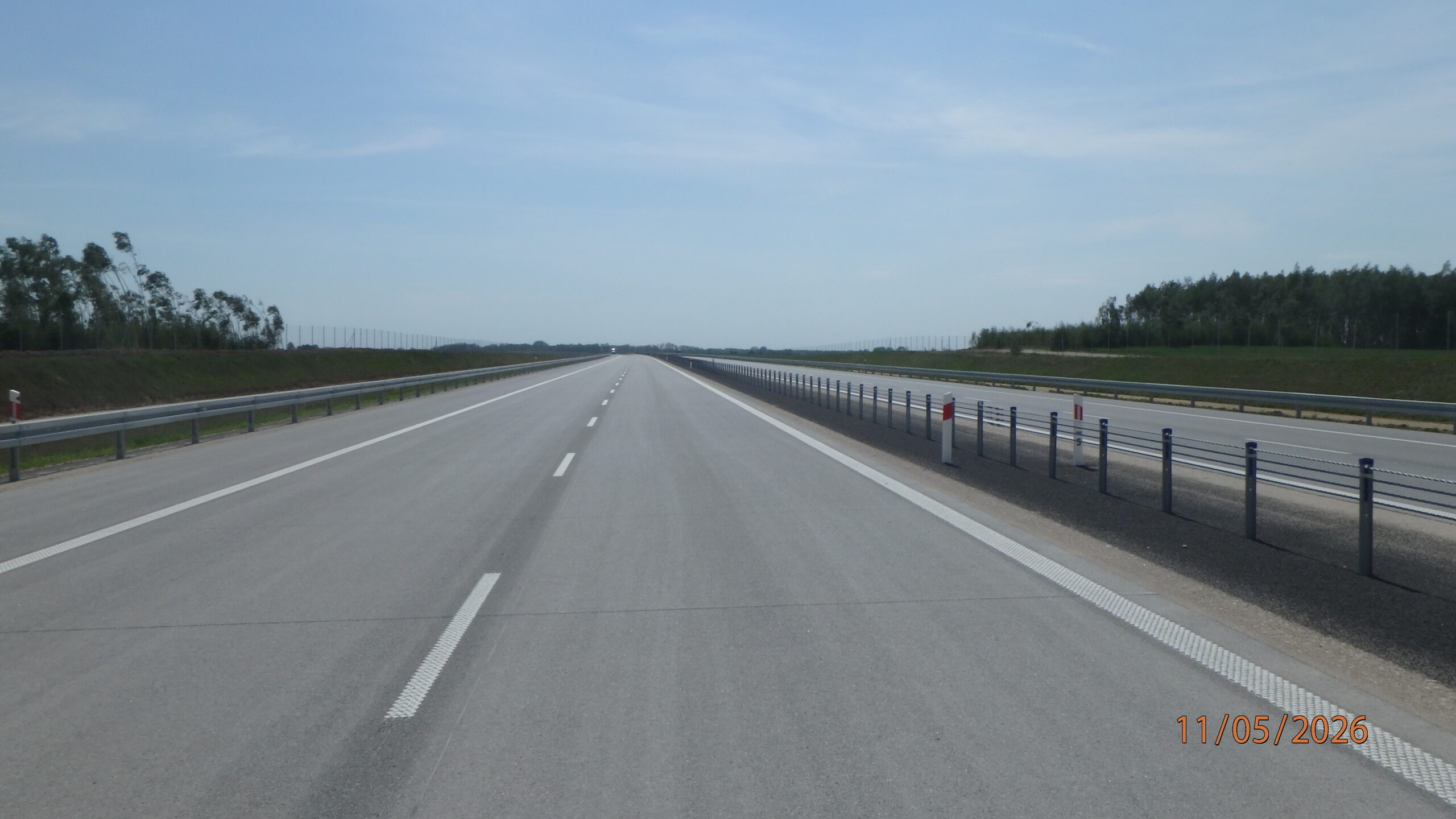

11.05.2026 587+500 widok na A2
11.05.2026 589+300 WD-56 widok

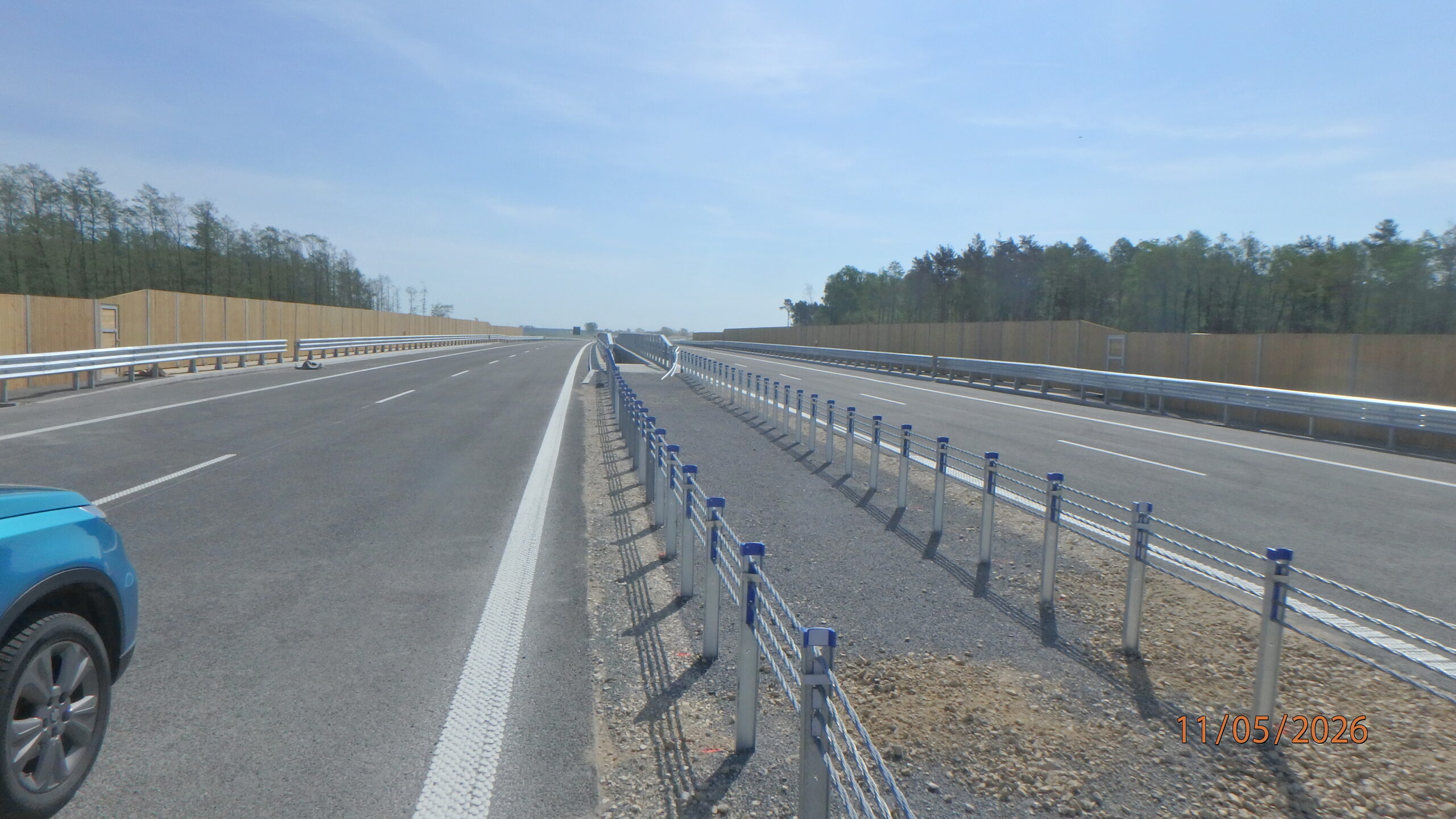

11.05.2026 580+300 PZDd-51 widok
11.05.2026 582+000 widok na A2

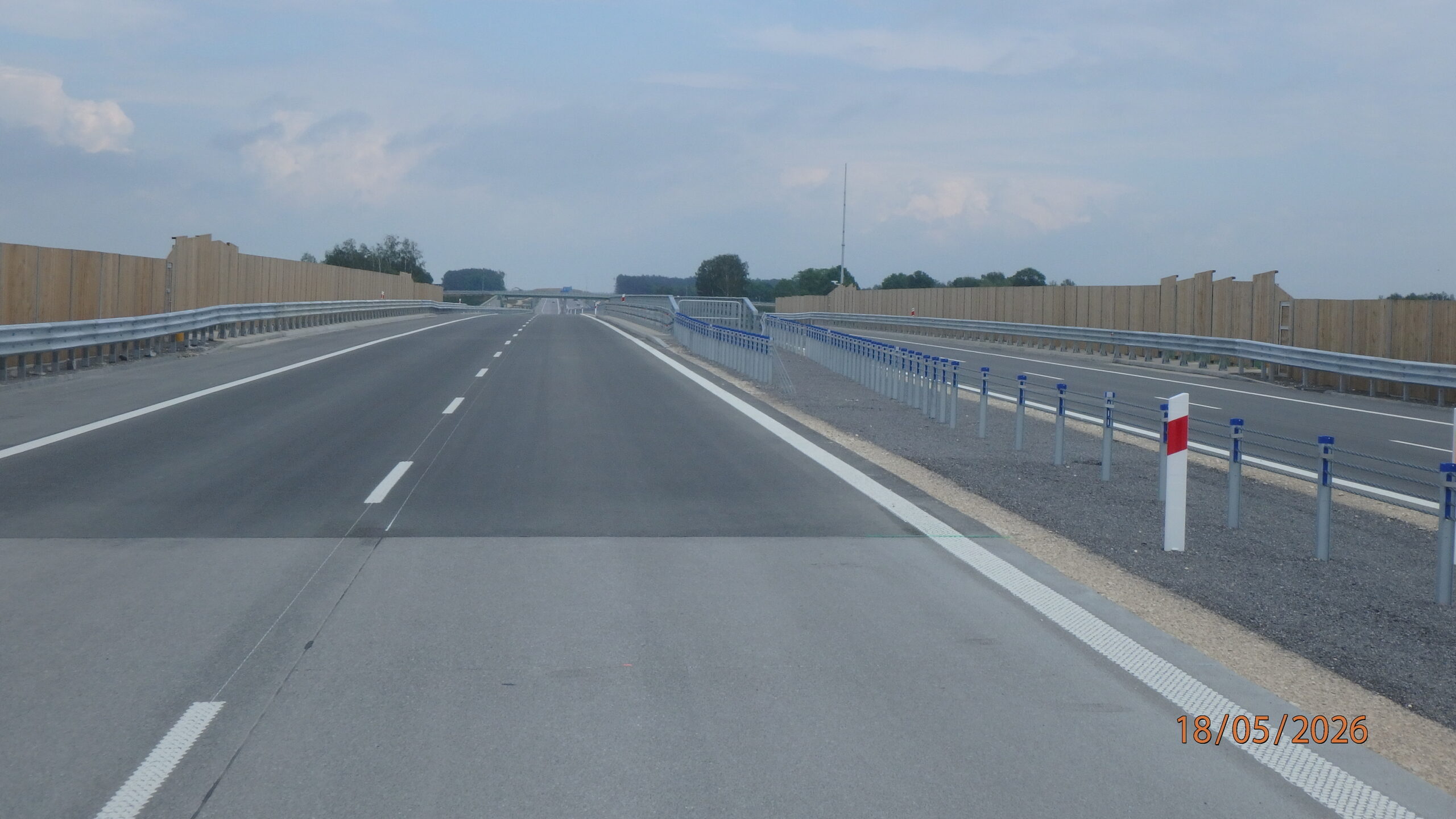

18.05.2026 593+600 MA-59 widok – panele ciągle wystają

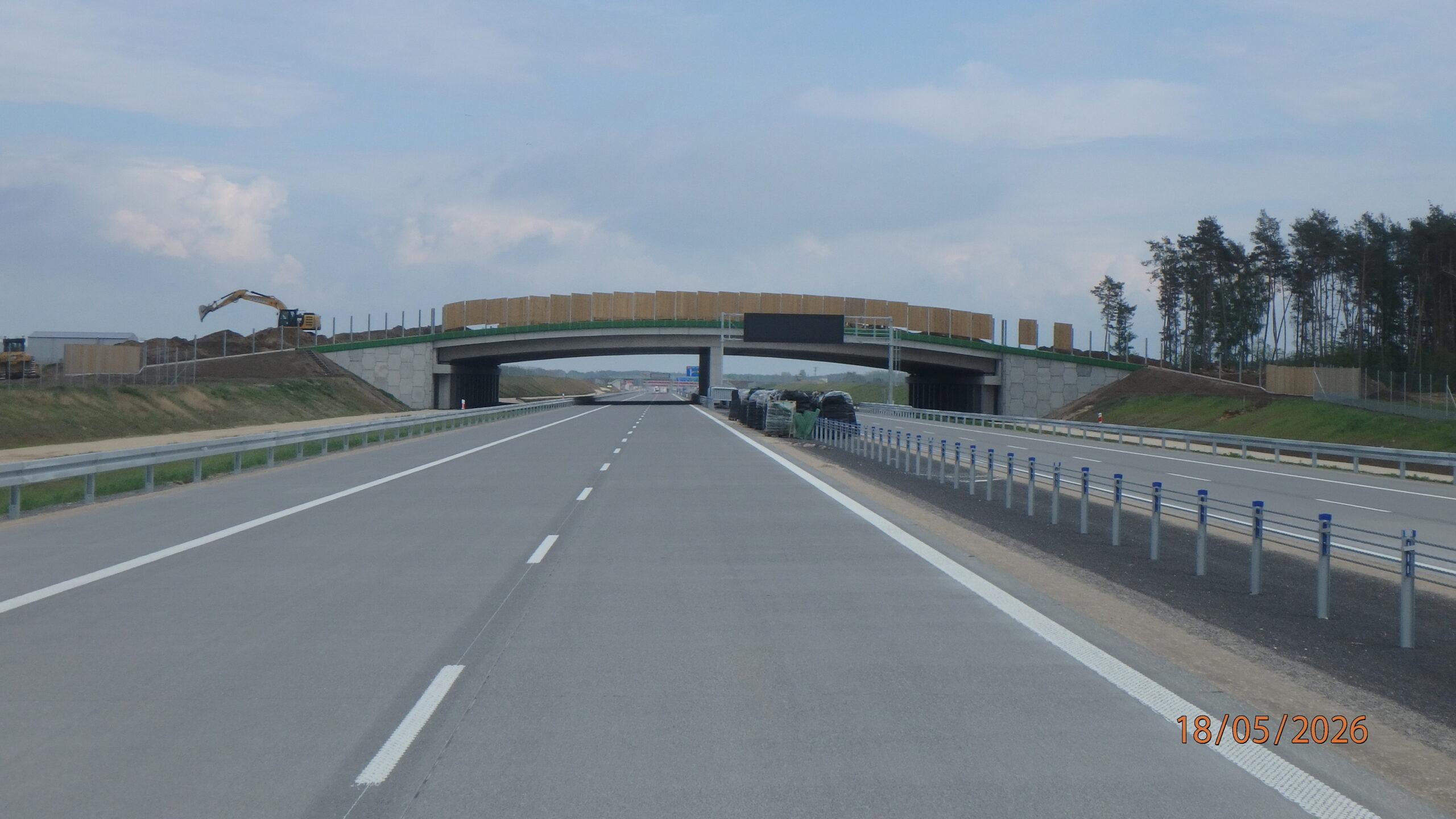

18.05.2026 596+000 PZGd-61 roboty wykończeniowe

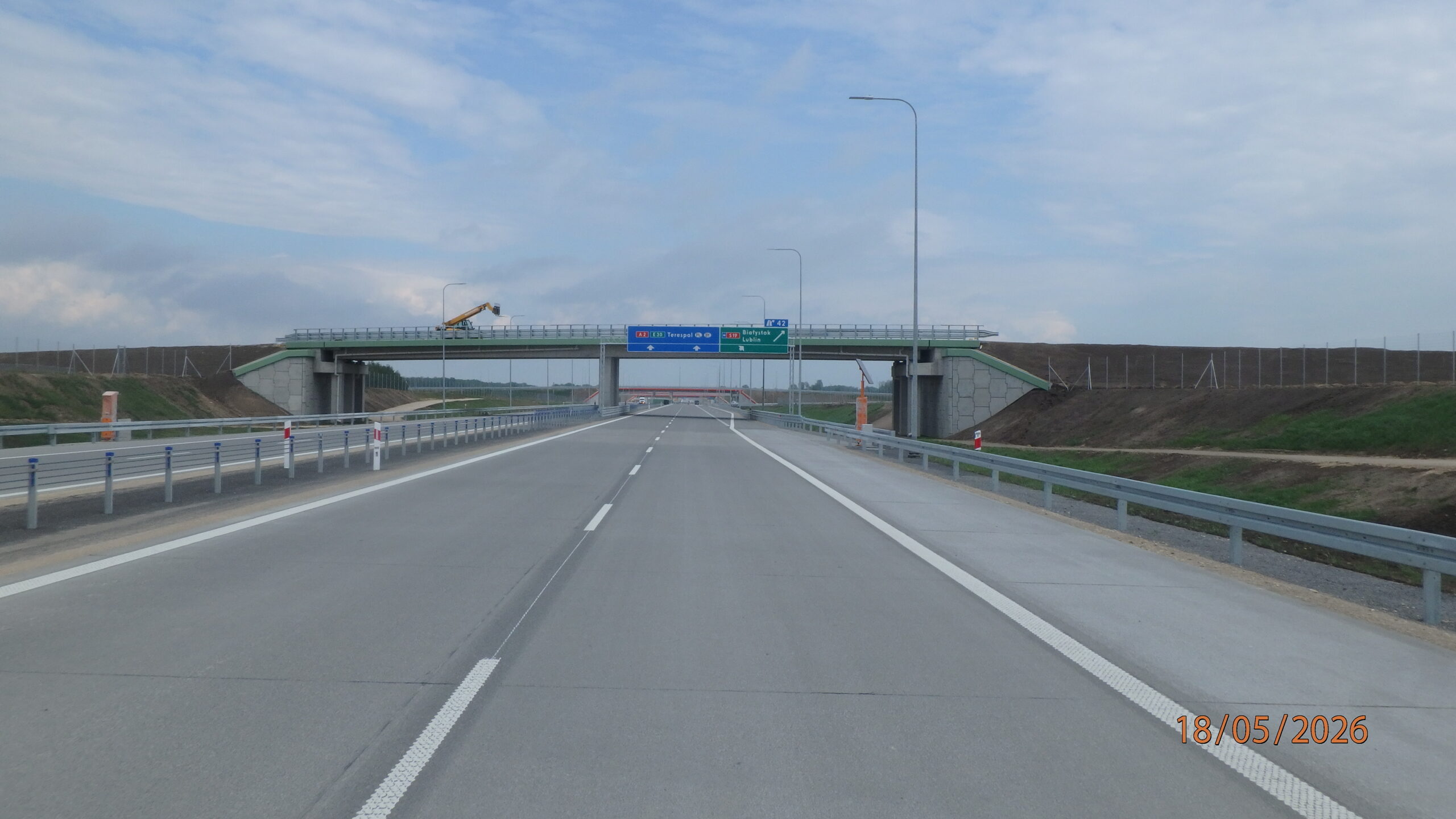

18.05.2026 597+100 WD-62 – DG 101507W do wykonania bariery energochłonne

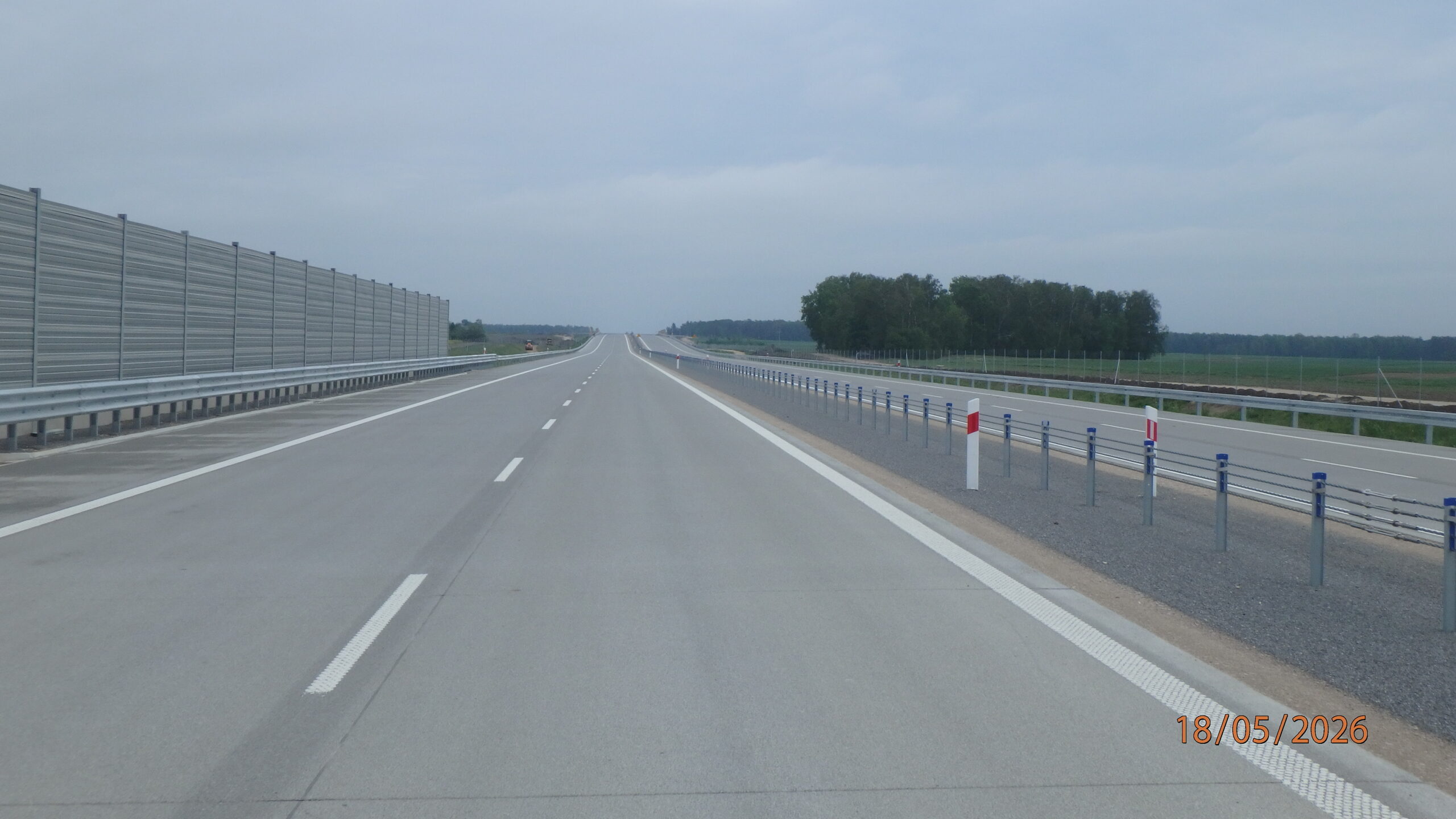

18.05.2026 584+500 widok na A2

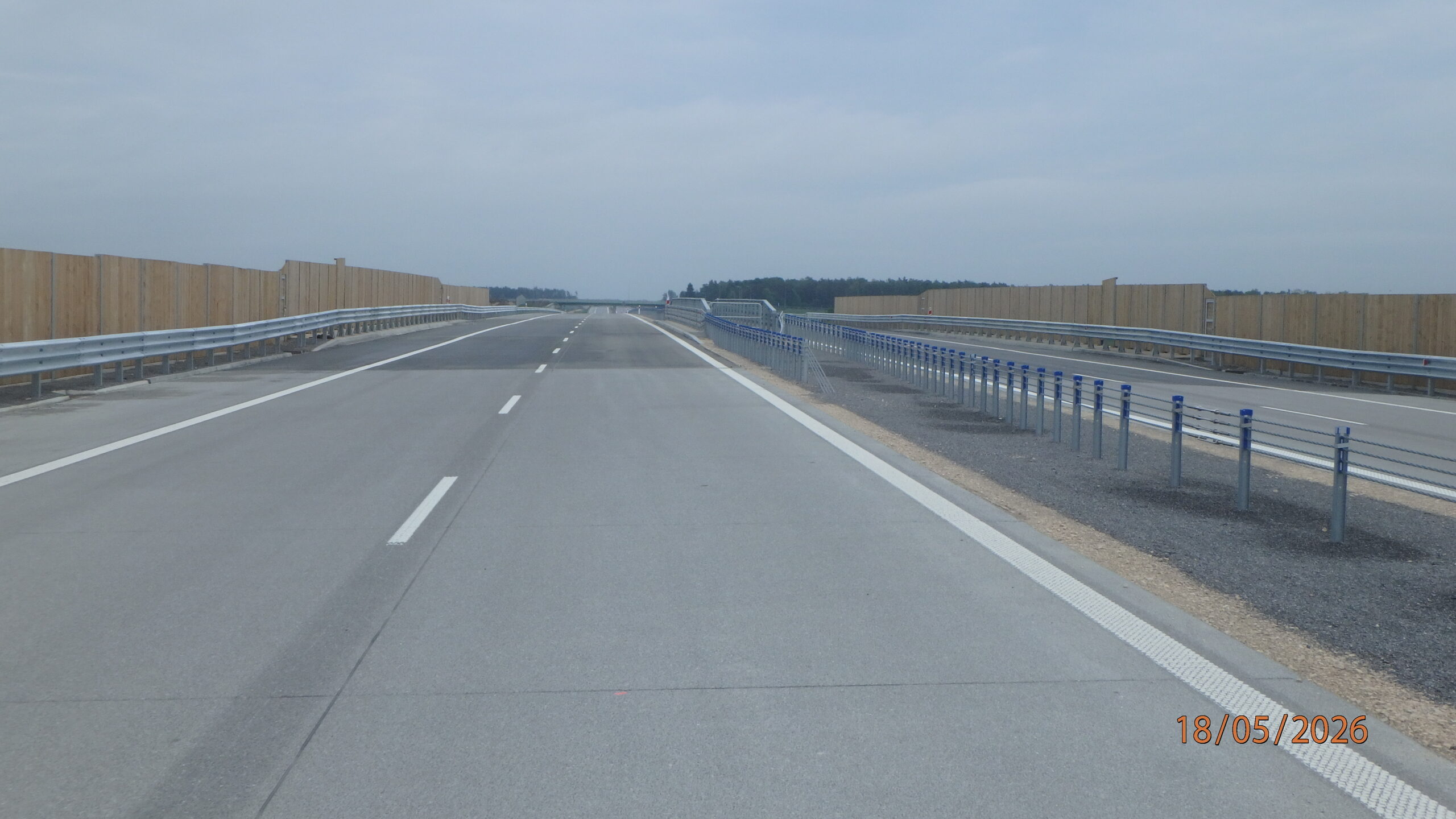

18.05.2026 585+200 WD-53A widok

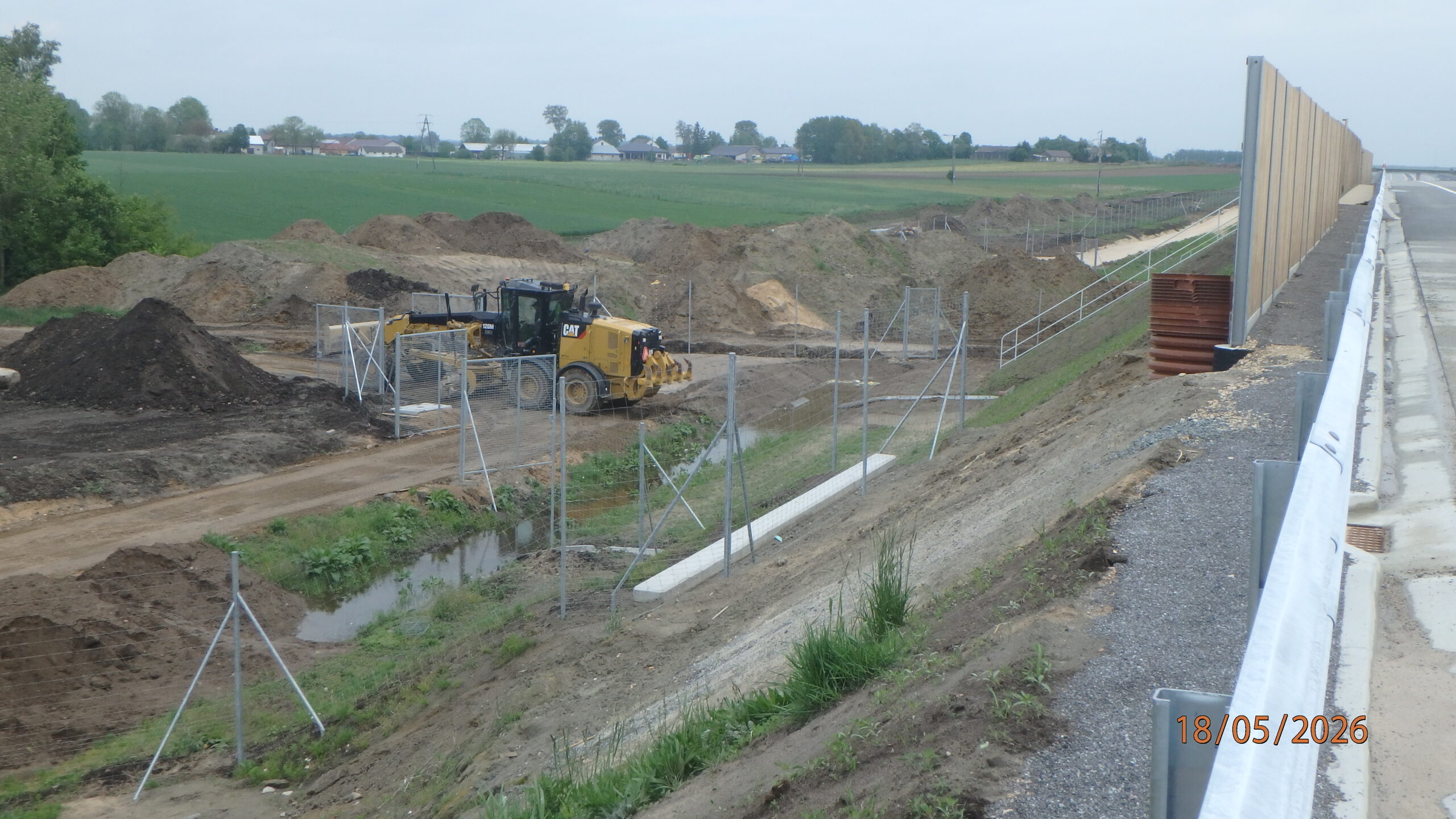

18.05.2026 585+250 WD-53A roboty porządkowe
18.05.2026 585+800 wykonany ściek, bariery do uzupełnienia

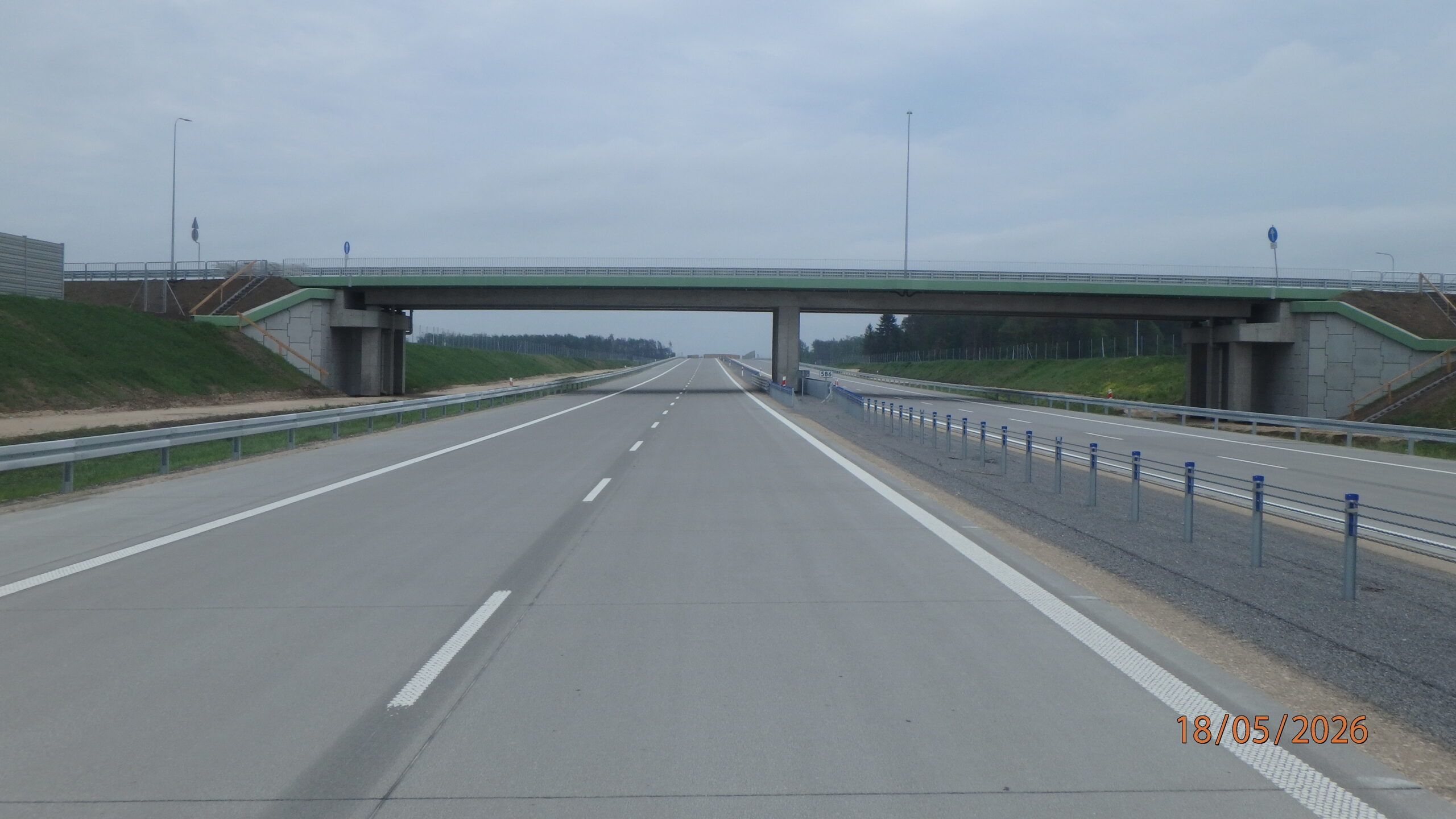

18.05.2026 586+000 WD-54 widok

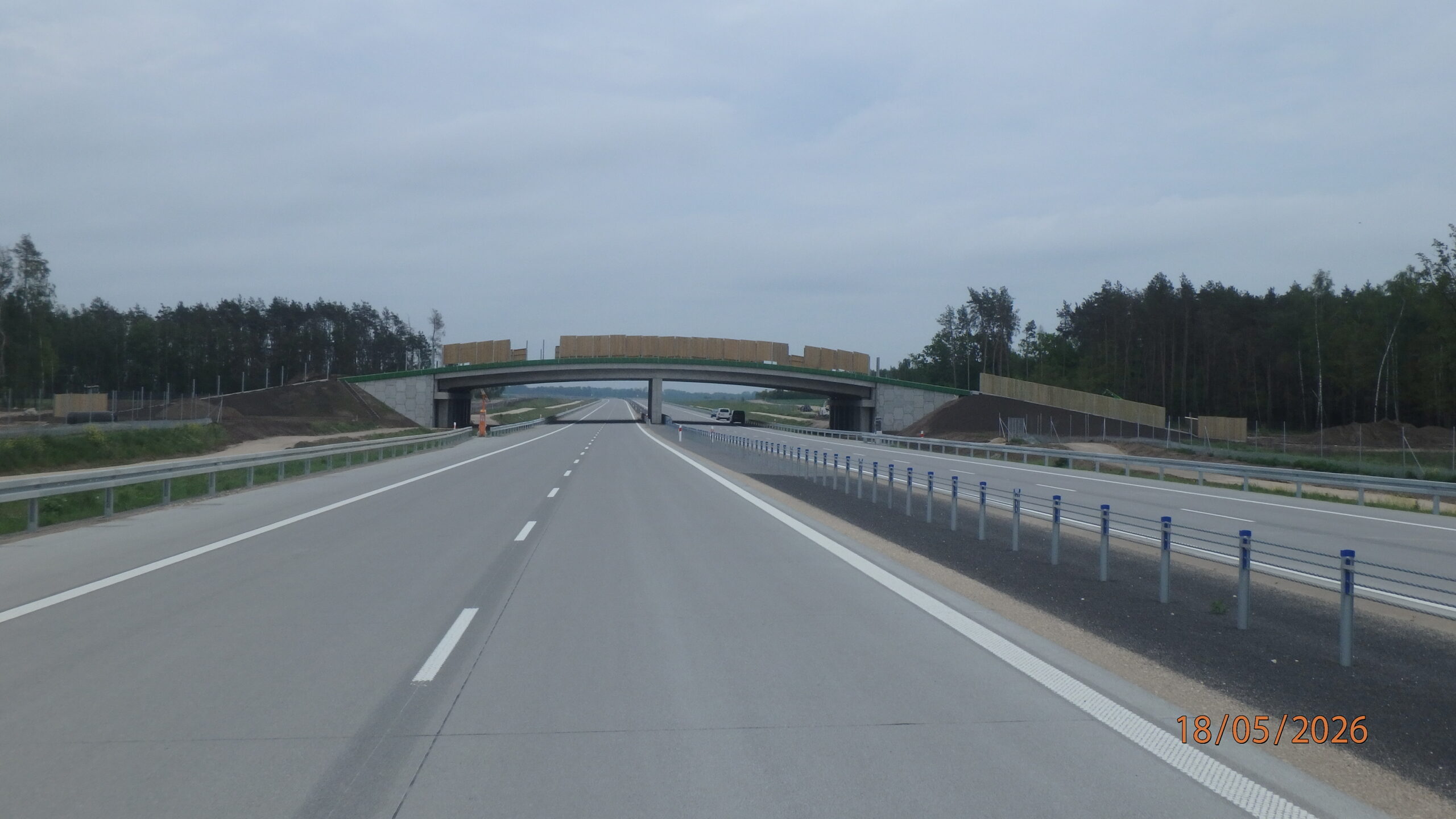

18.05.2026 587+200 PZGs-55 roboty wykończeniowe

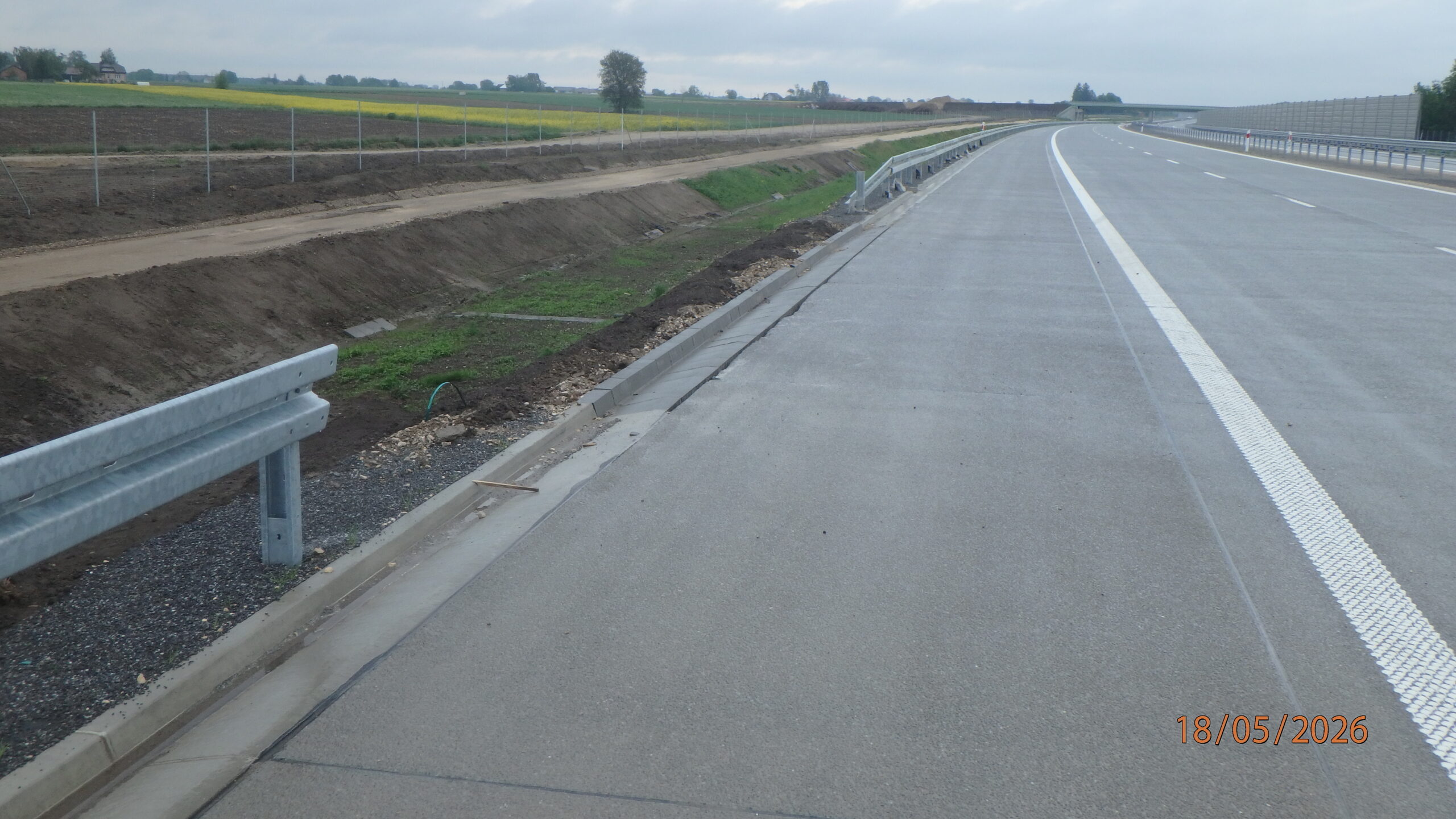

18.05.2026 583+250 JL wykonany ściek, bariery do uzupełnienia
18.05.2026 583+800 WD-53 widok

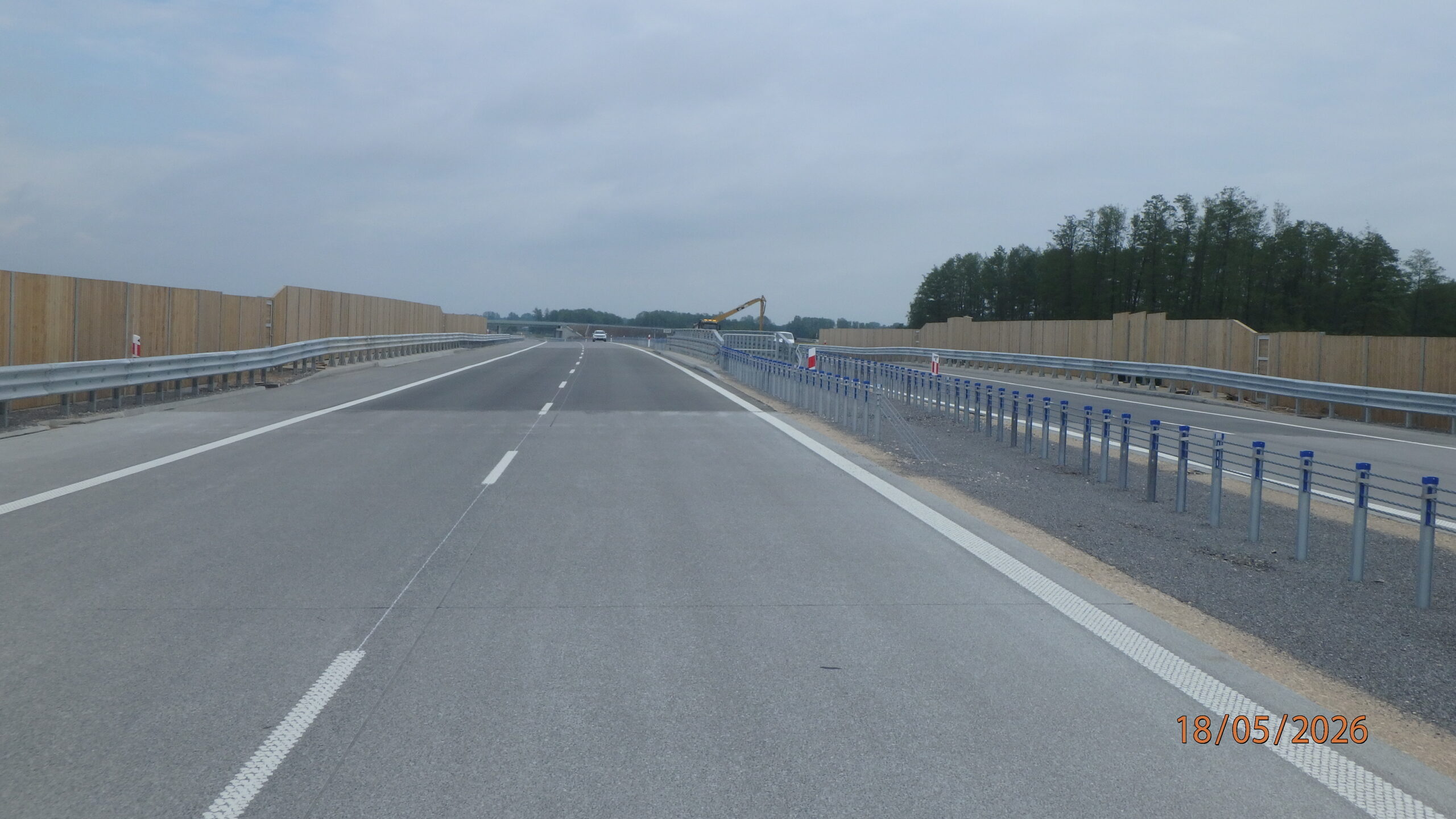

18.05.2026 589+900 PZDs-56A widok

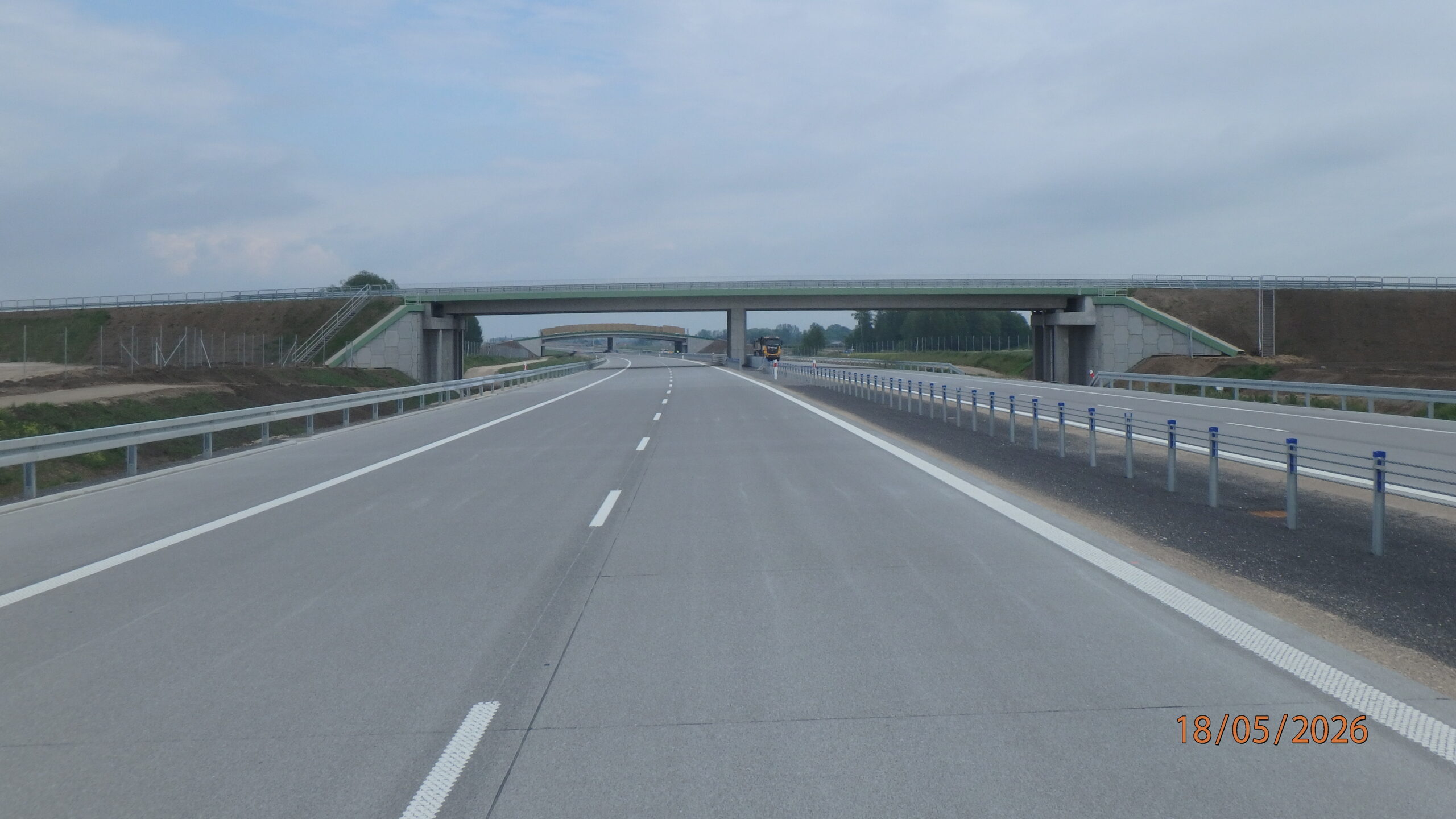

18.05.2026 590+600 WD-57 widok

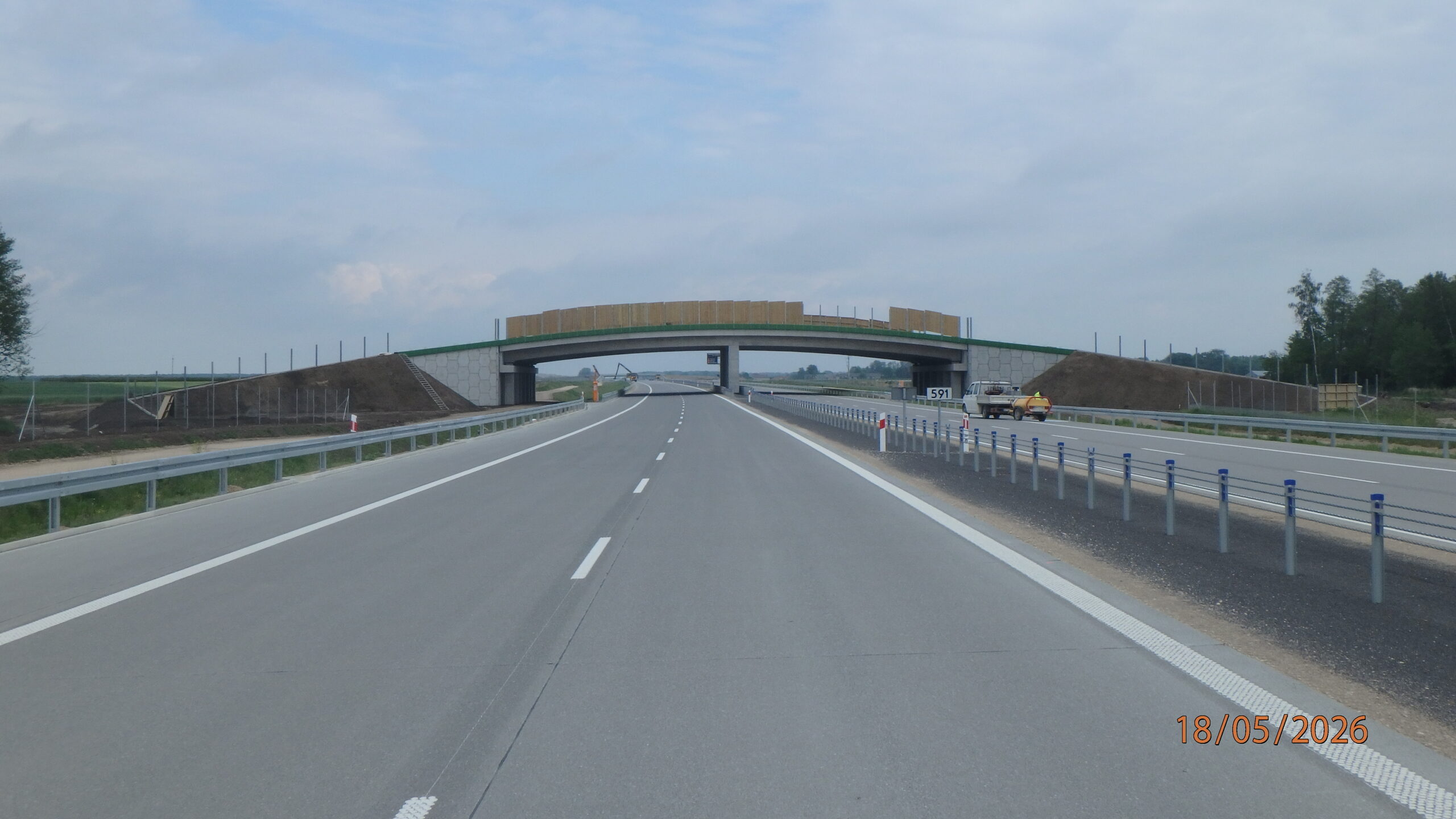

18.05.2026 591+100 PZGs-58 roboty wykończeniowe

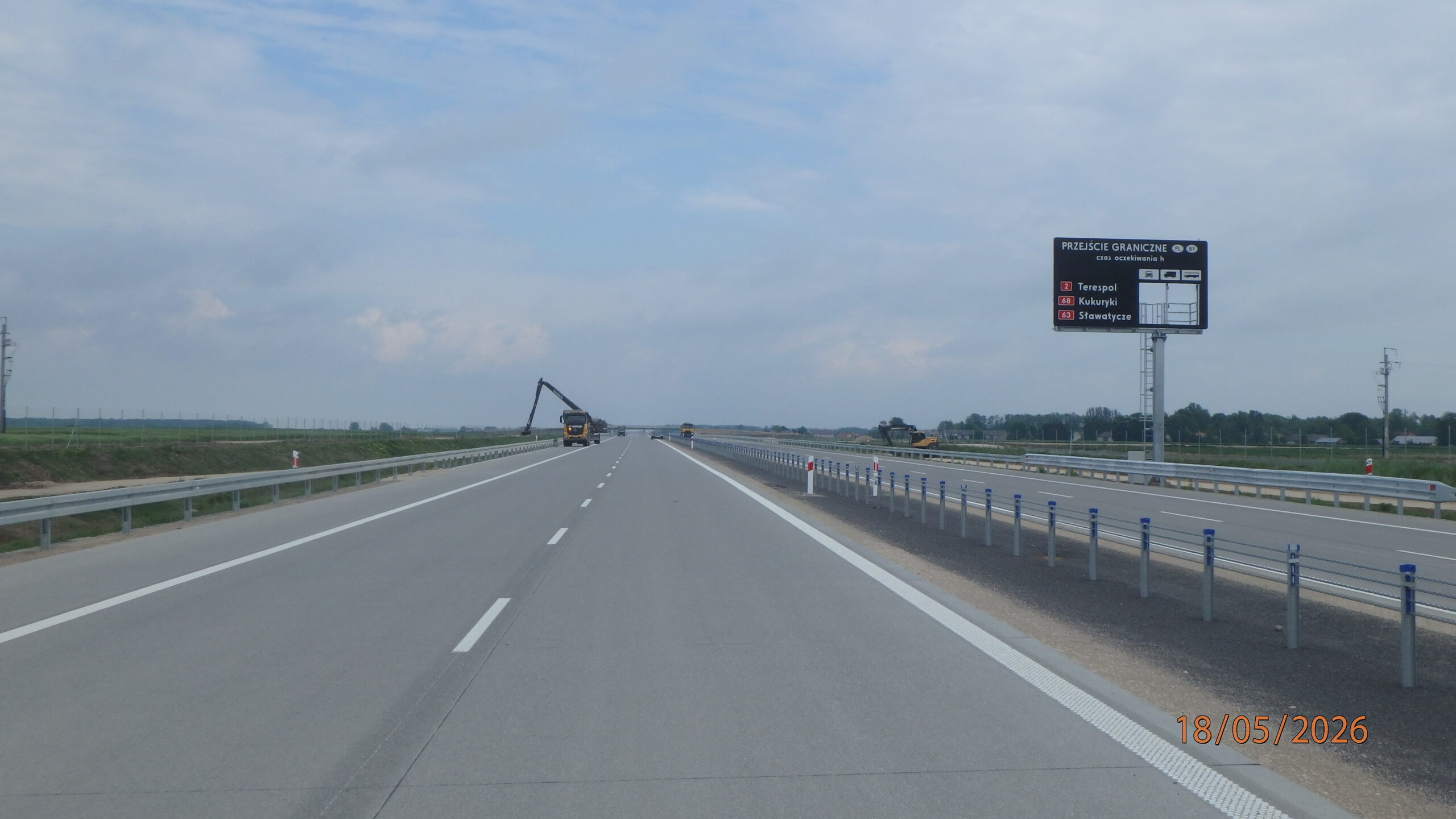

18.05.2026 591+500 A2 roboty wykończeniowe

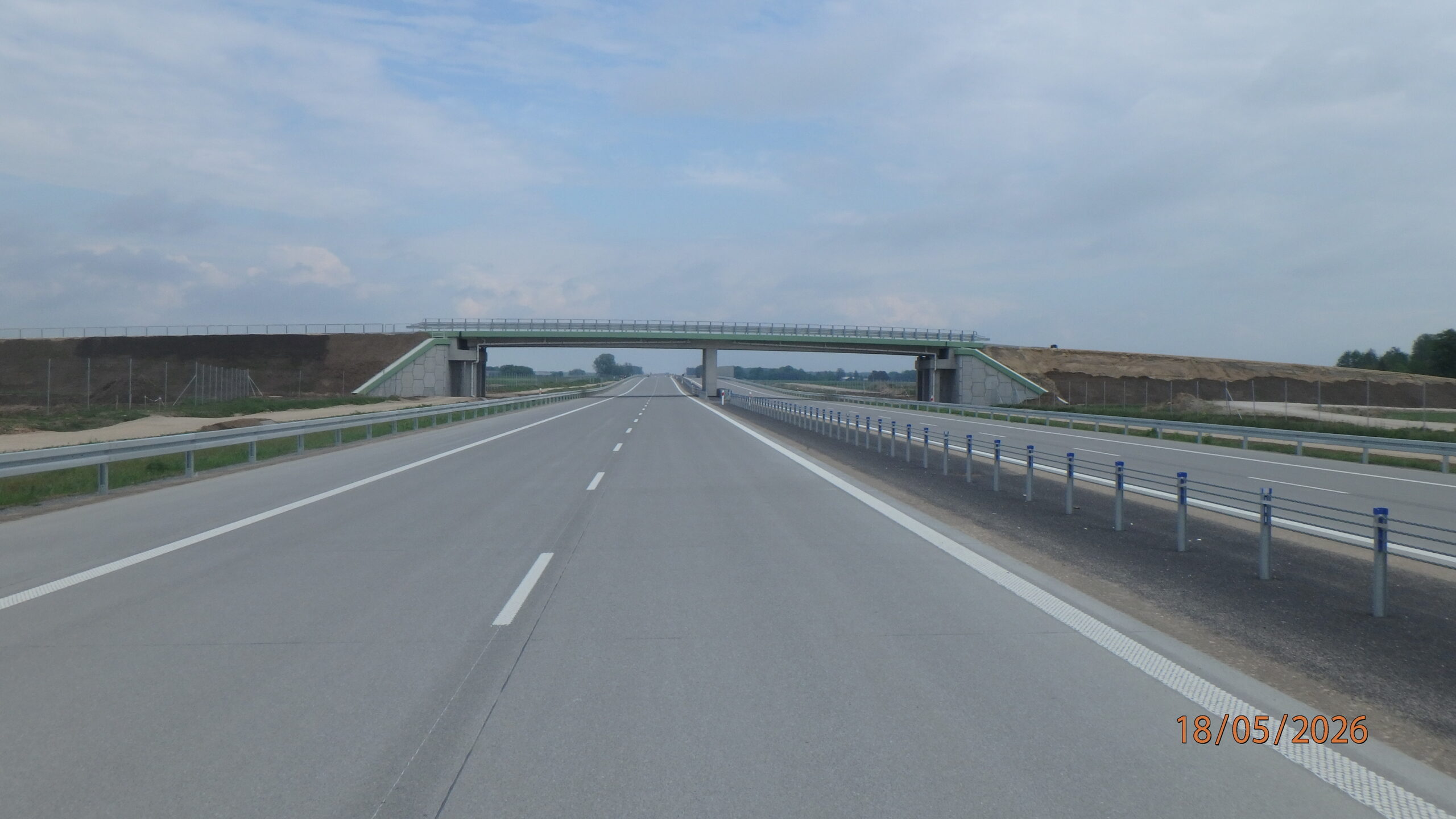

18.05.2026 592+400 WD-58A, DG 361326W do wykonania bariery energochłonne

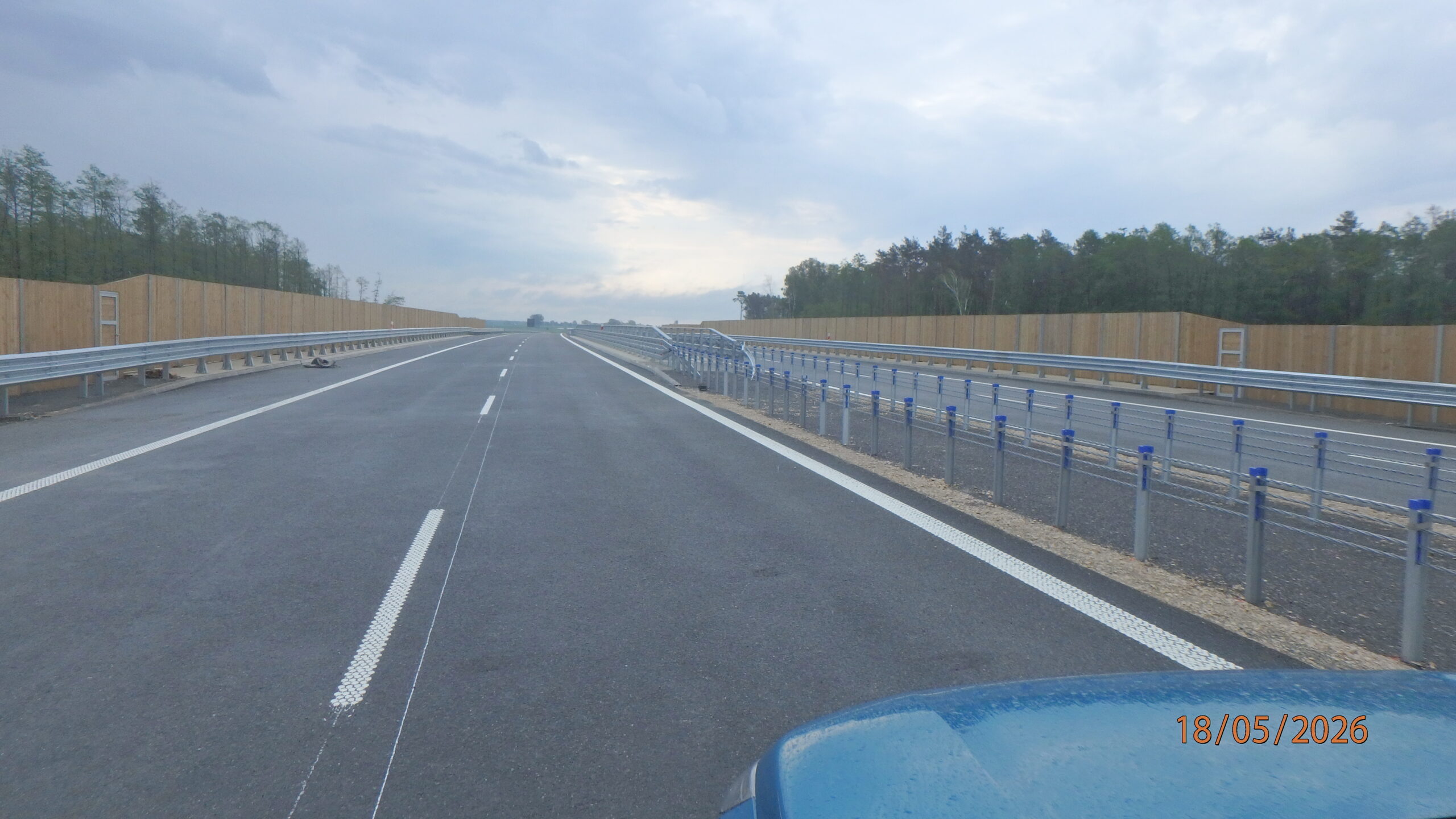

18.05.2026 580+300 PZDd-51 widok

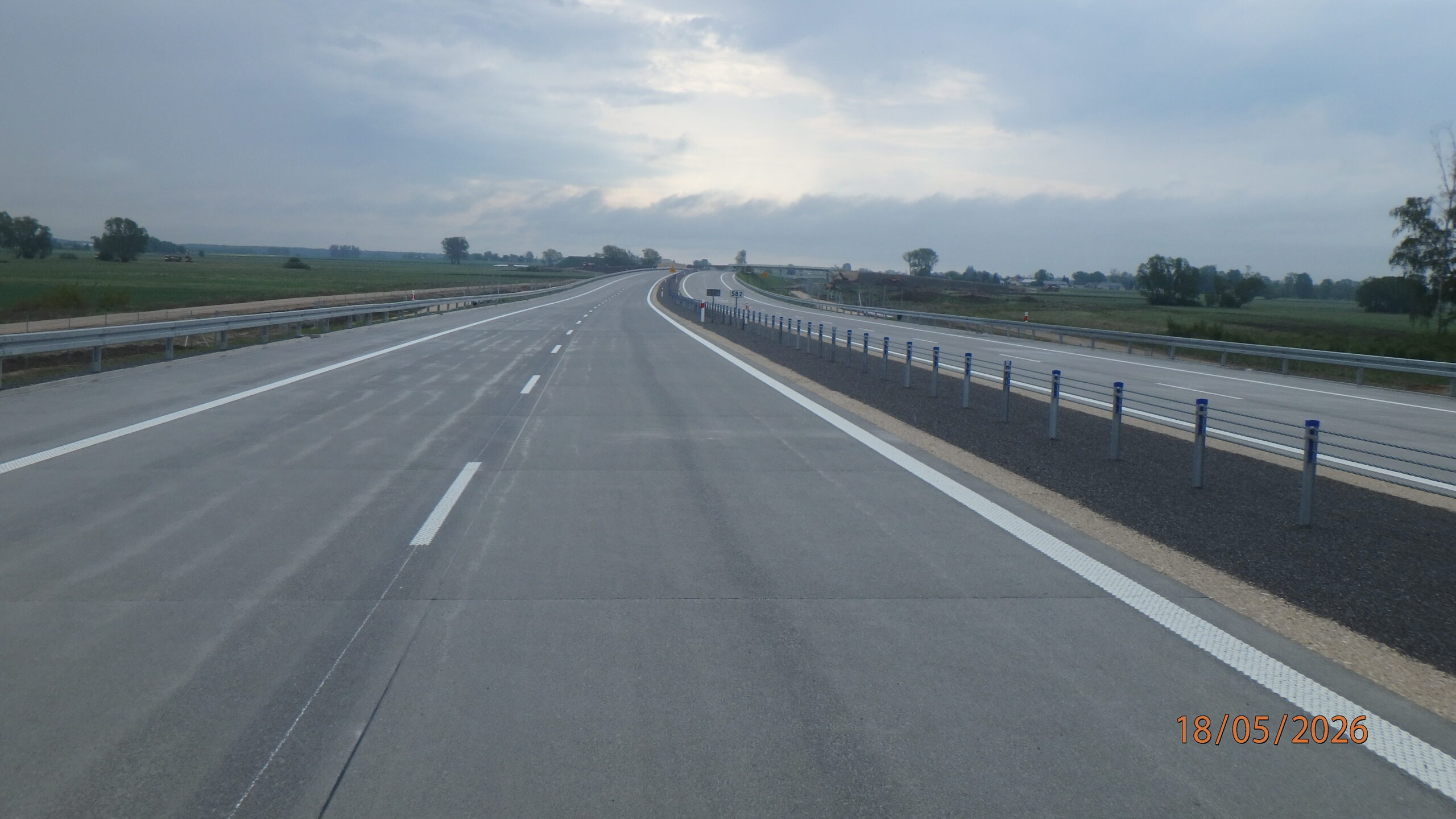

18.05.2026 582+000 widok na A2

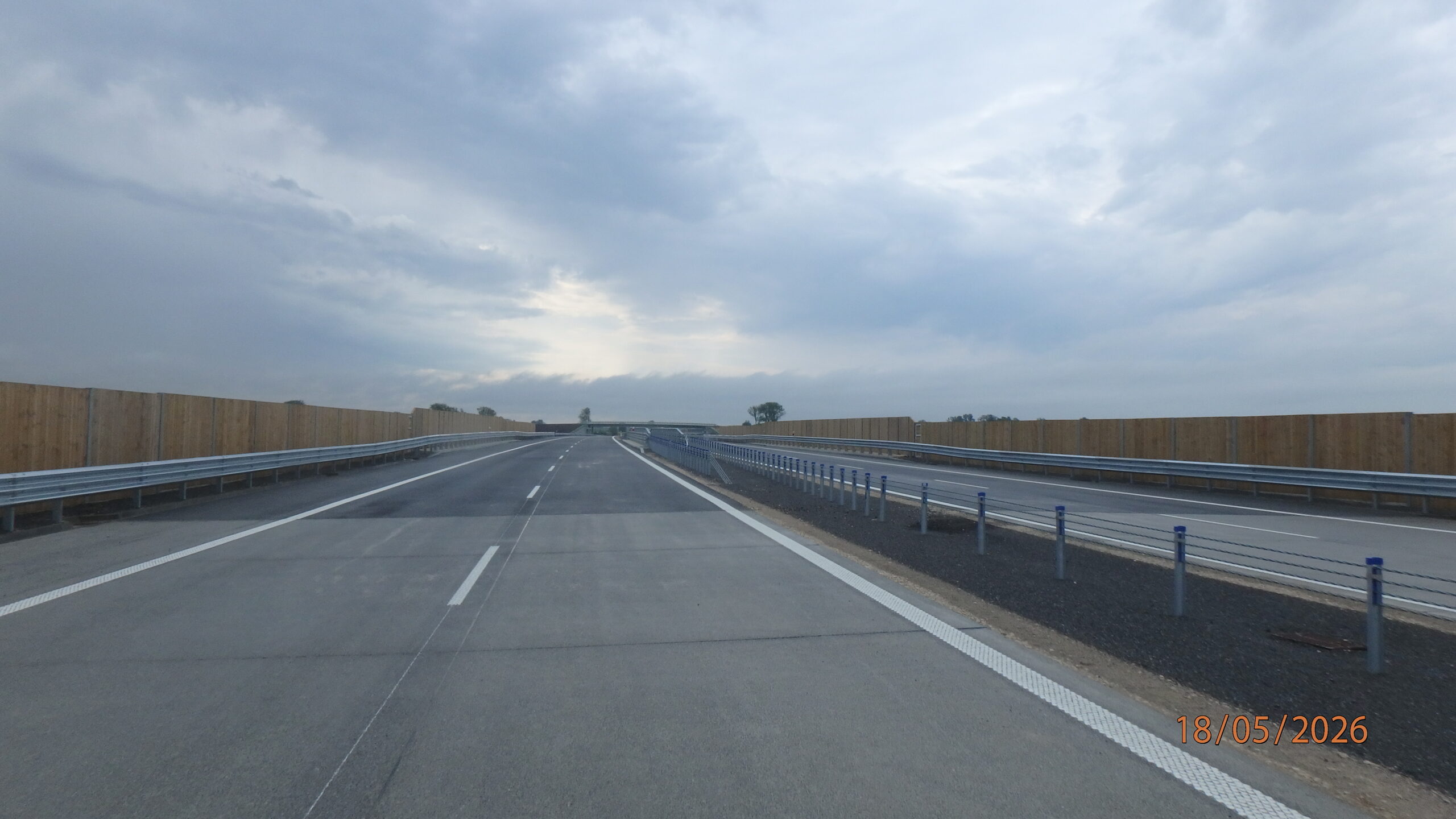

18.05.2026 582+400 PZDs-51A widok
18.05.2026 582+900 WD-52 roboty wykończeniowe
25.05.2026 591+100 PZGs-58 widok

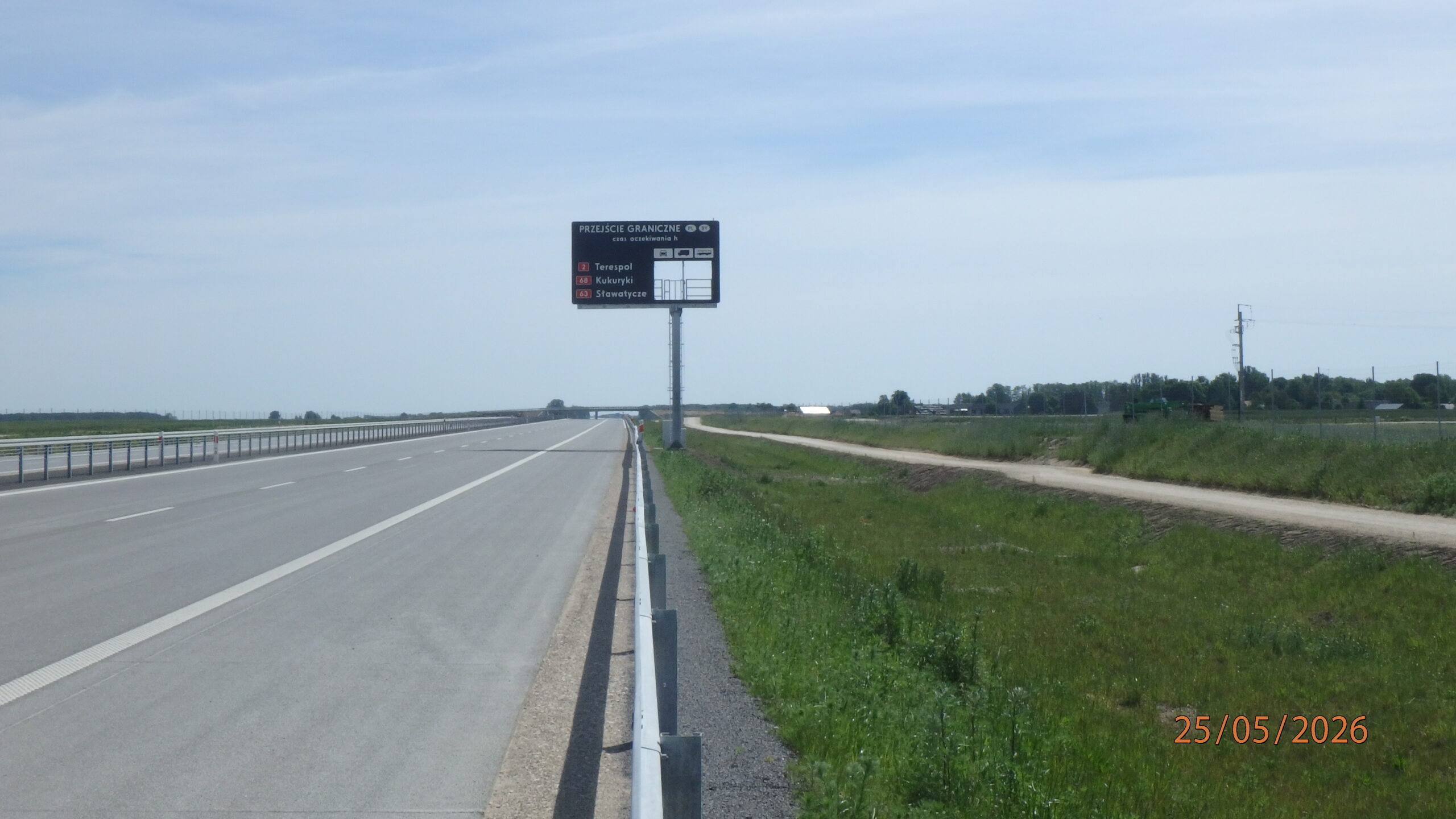

25.05.2026 591+500 widok na A2 od str południowej

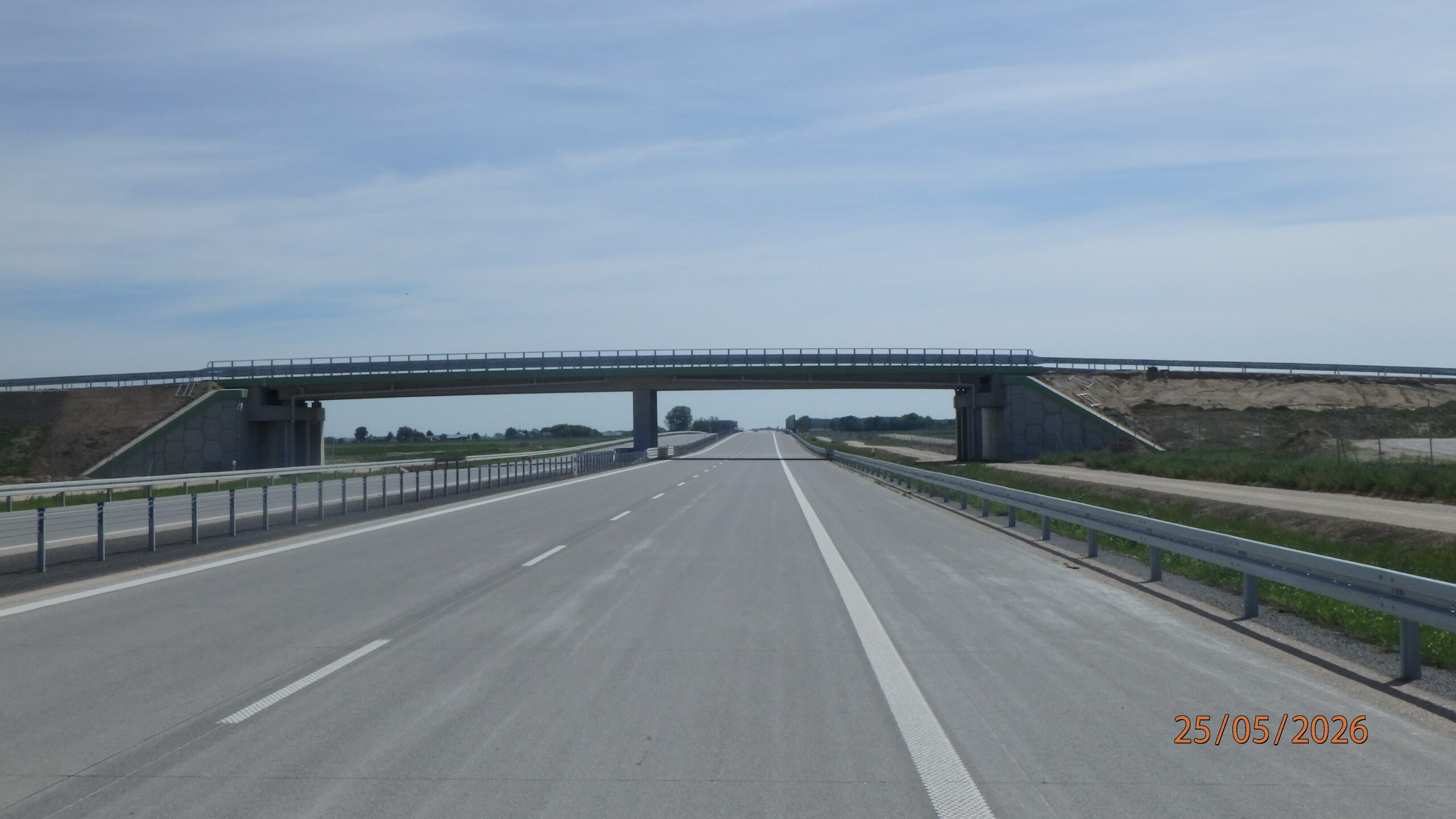

25.05.2026 592+400 WD-58A widok
25.05.2026 592+800 widok za ekranem akustycznym od str. południowej

25.05.2026 593+600 MA-59 roboty porządkowe

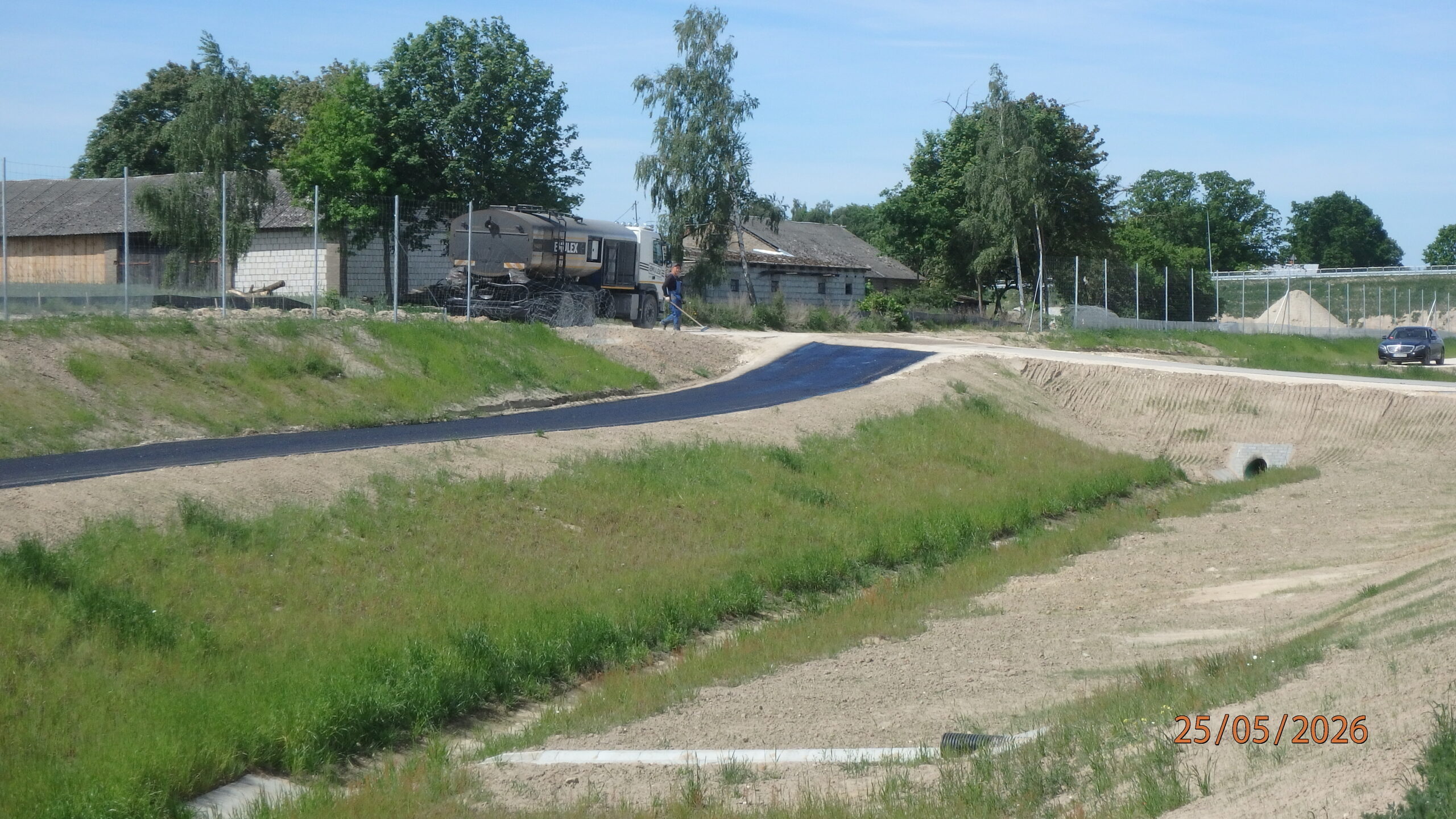

25.05.2026 594+900 powierzchniowe utrwalenie pasa technologicznego str. prawa

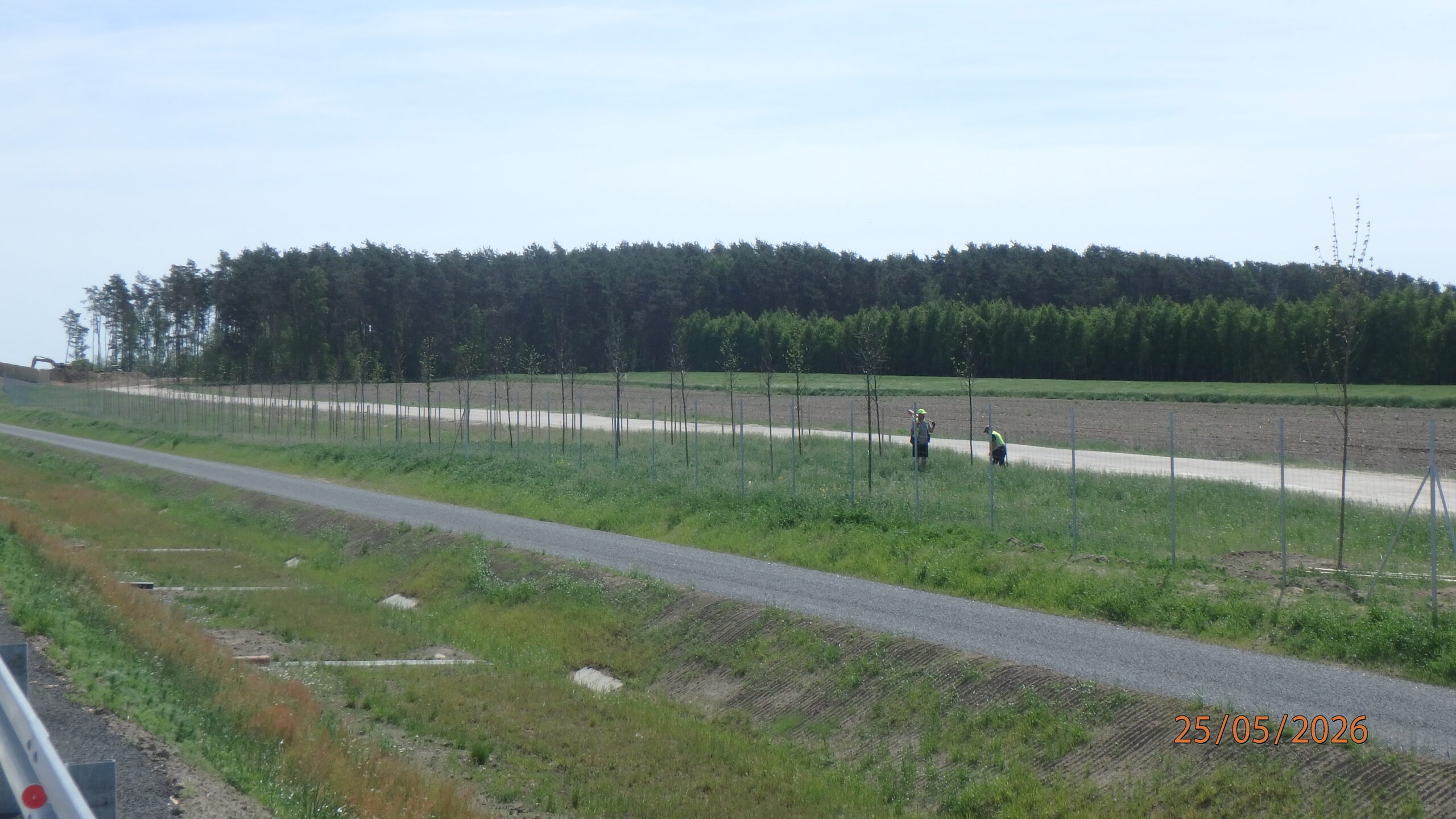

25.05.2026 595+200 str. prawa nasadzenia drzew

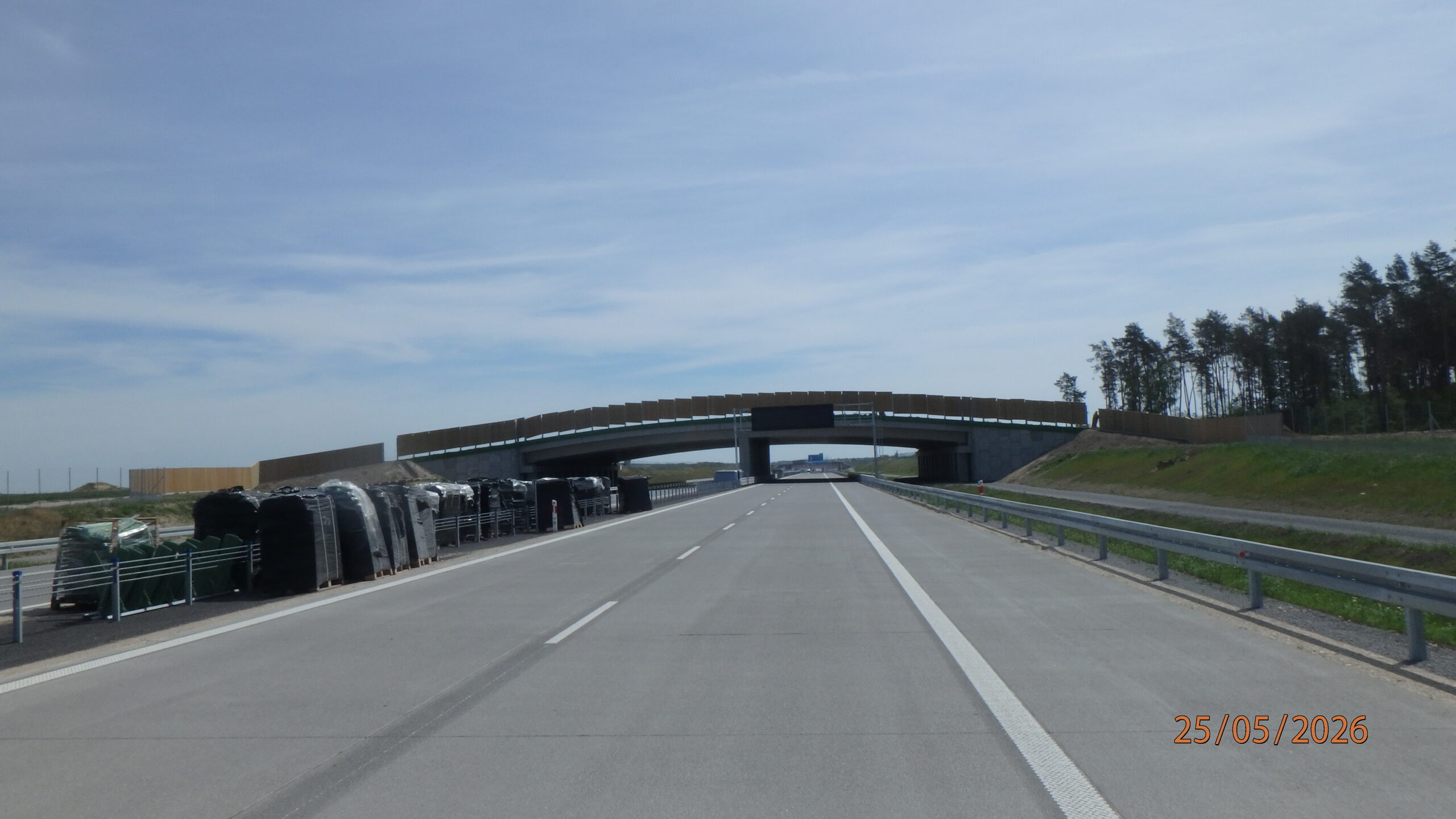

25.05.2026 596+200 PZGd-61 roboty wykończeniowe

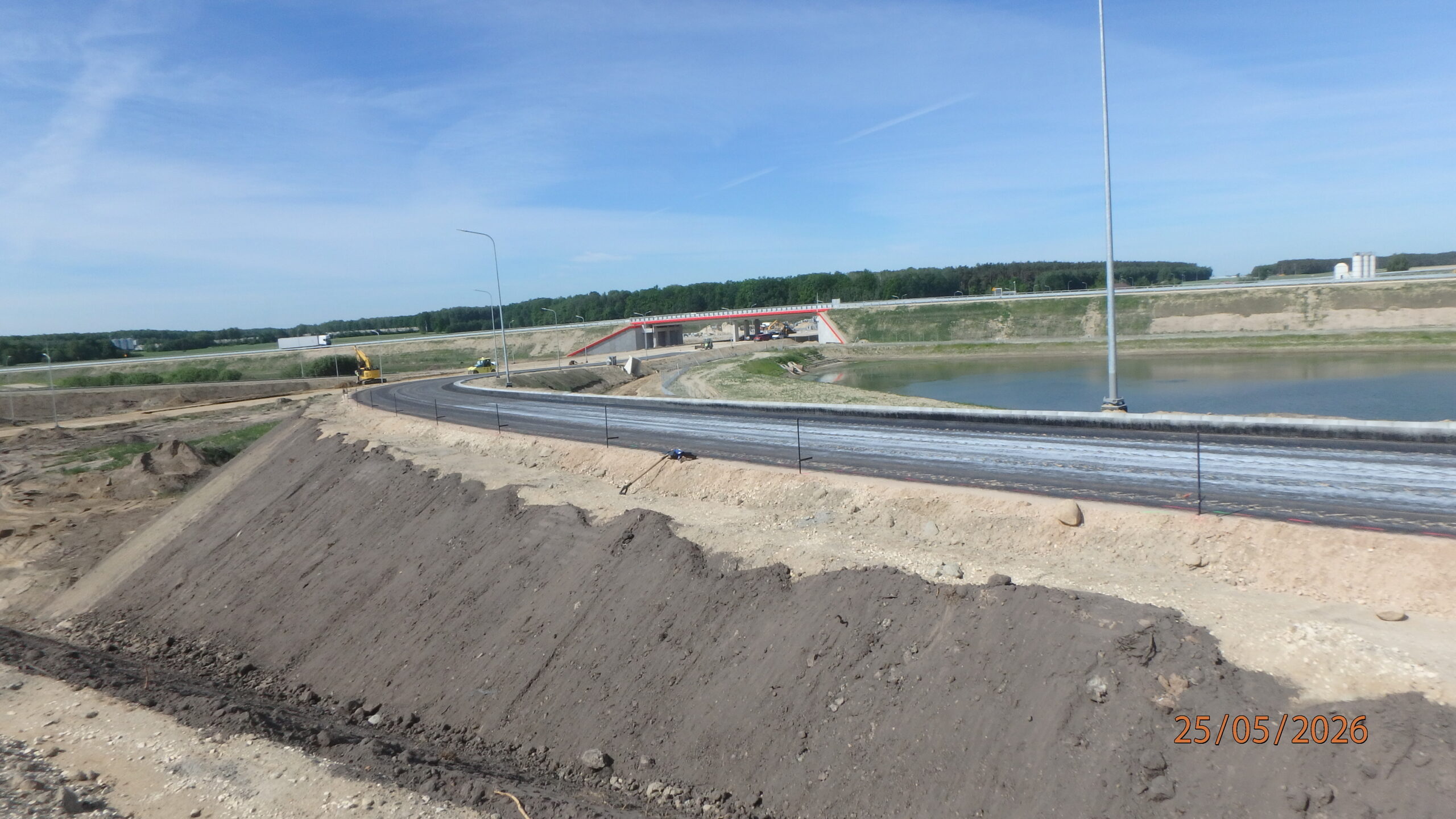

25.05.2026 598+180 L-06 skropiona podbudowa

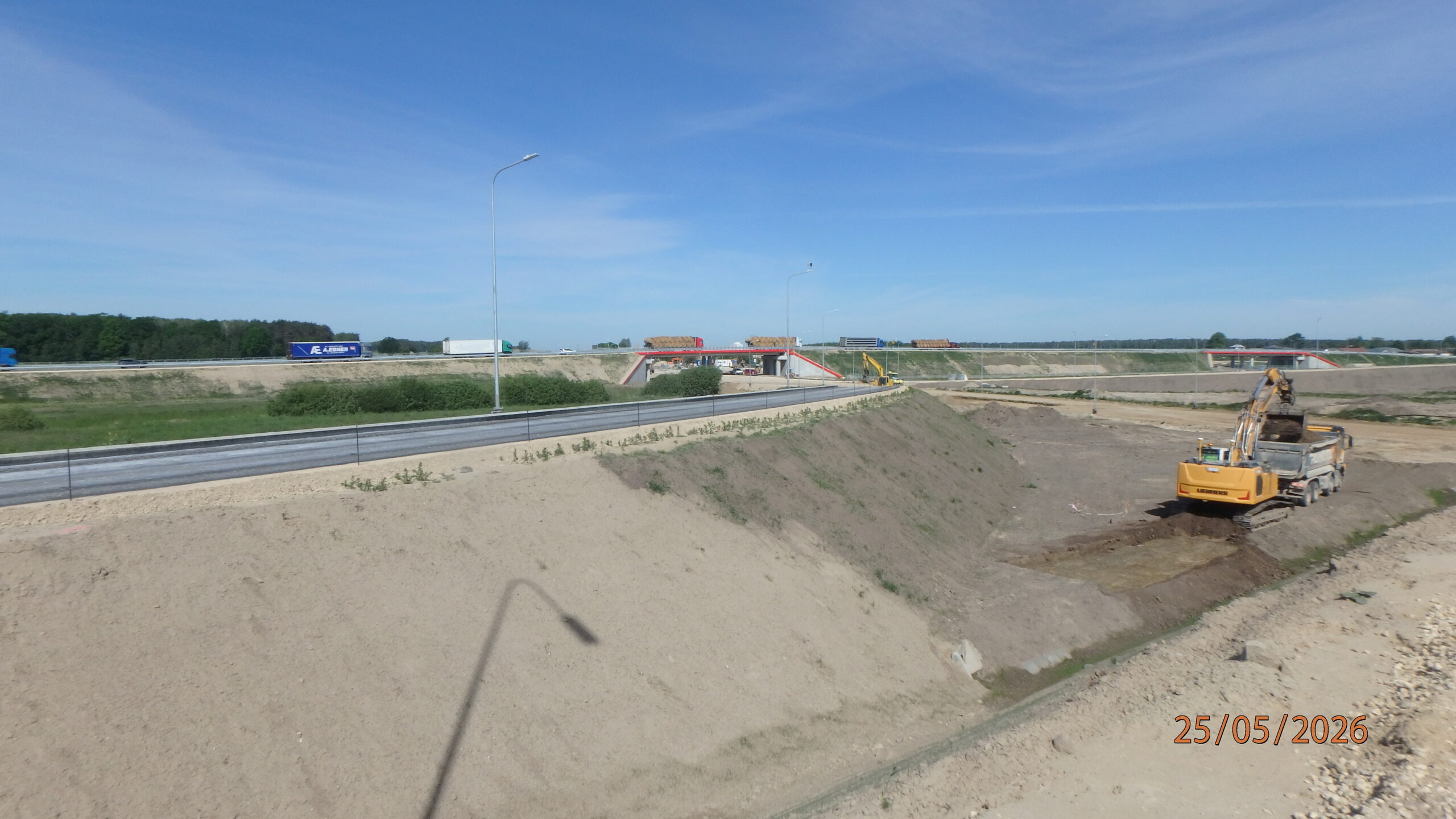

25.05.2026 598+200 L-08 skropiona podbudowa
25.05.2026 580+300 PZDd-51 widok od str. południowej

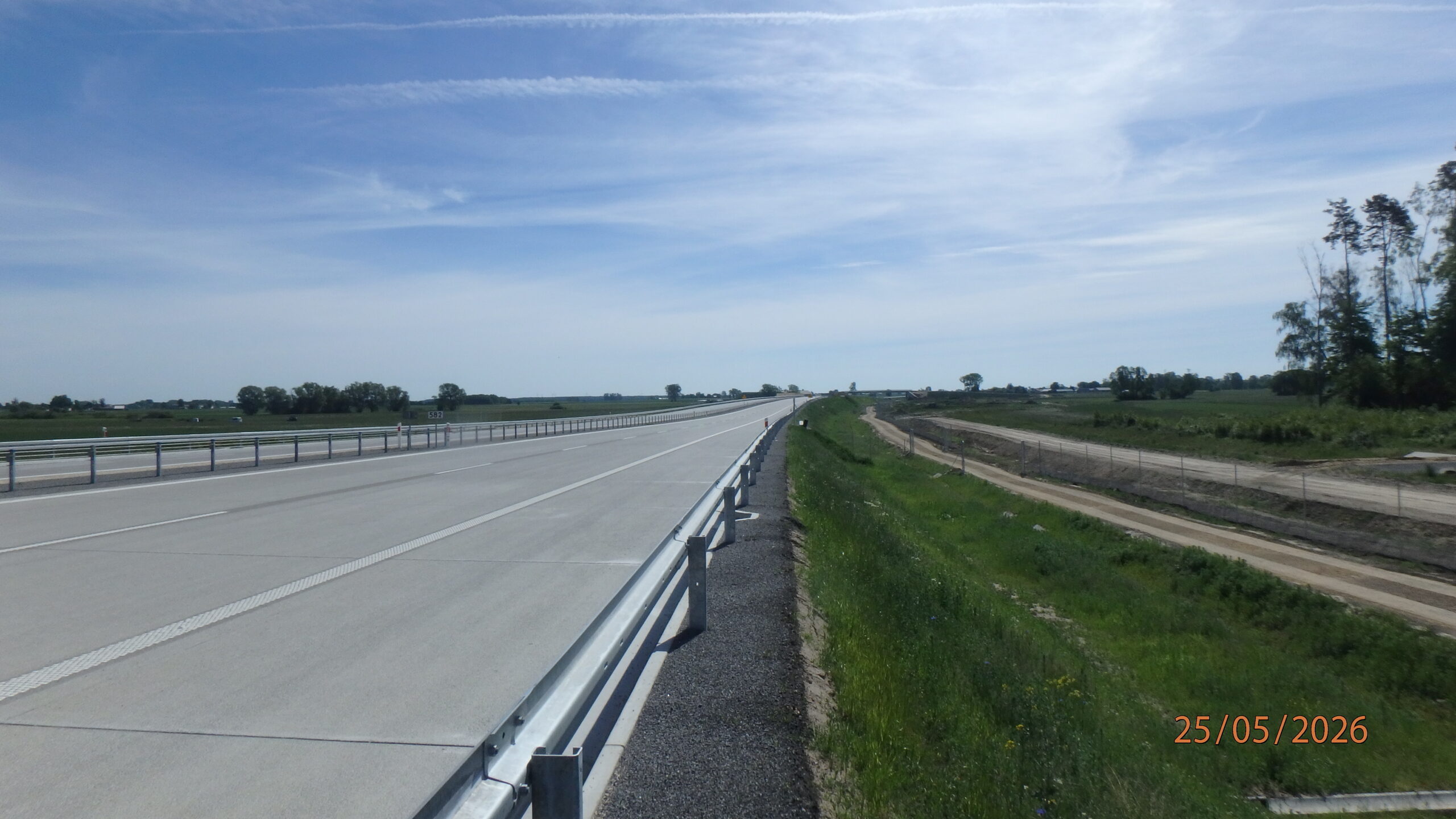

25.05.2026 582+000 widok na A2 od str. południowej
25.05.2026 582+400 PZDs-51A widok od str. południowej

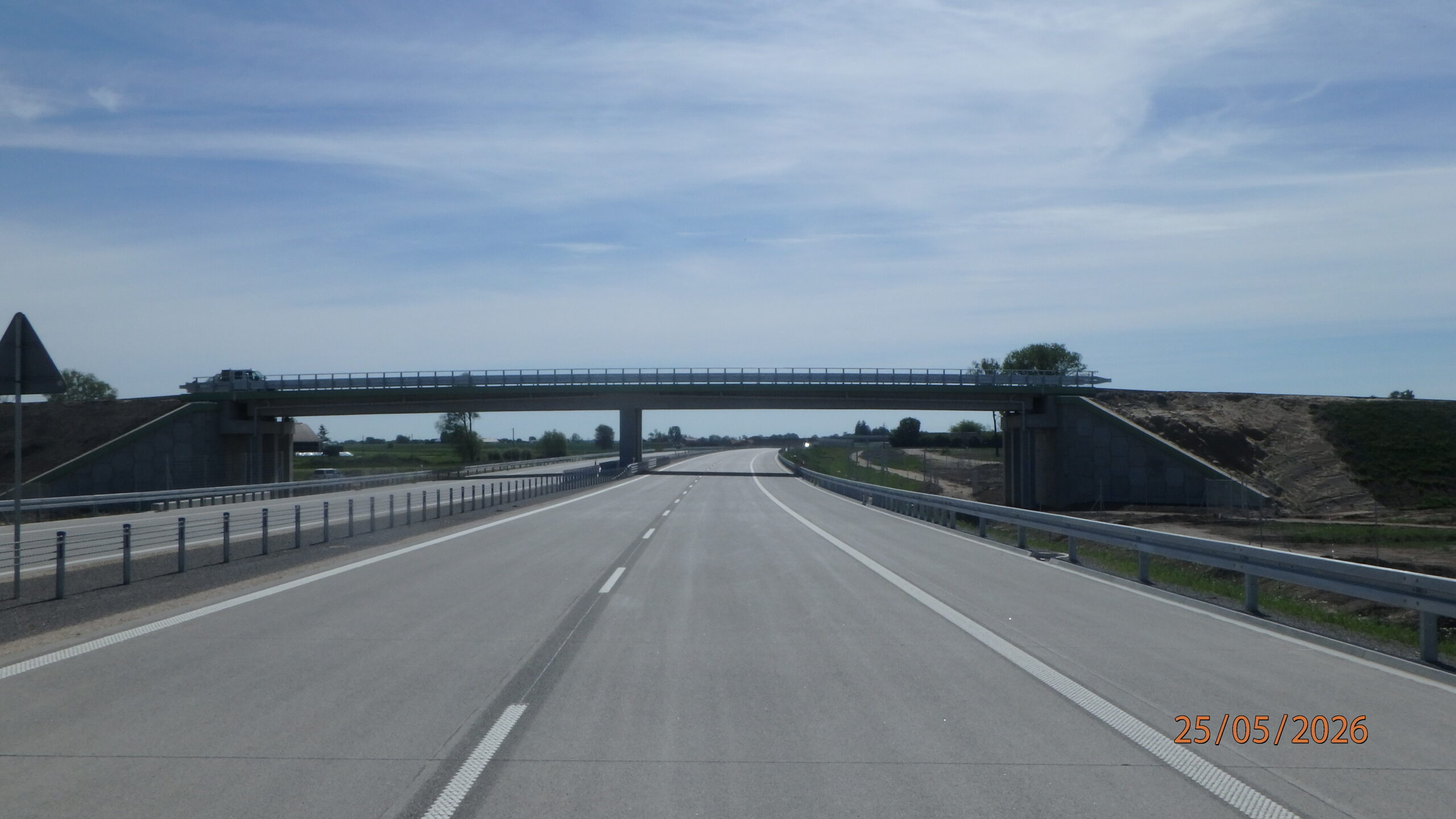

25.05.2026 582+900 WD-52 widok
25.05.2026 583+800 WD-53 przygotowanie do montażu barier

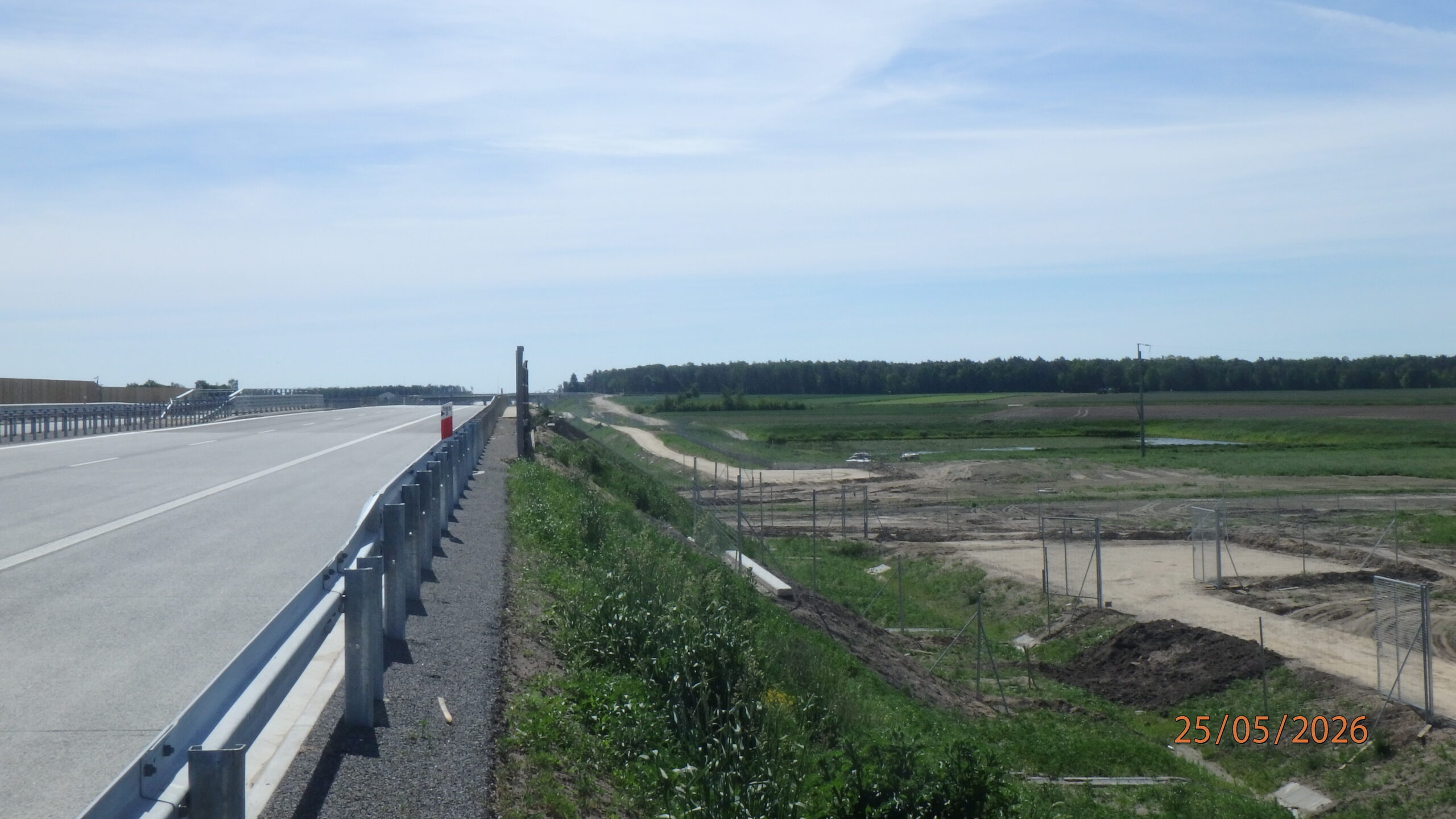

25.05.2026 585+200 WD-53A widok od str. południowej
25.05.2026 586+000 WD-54 widok

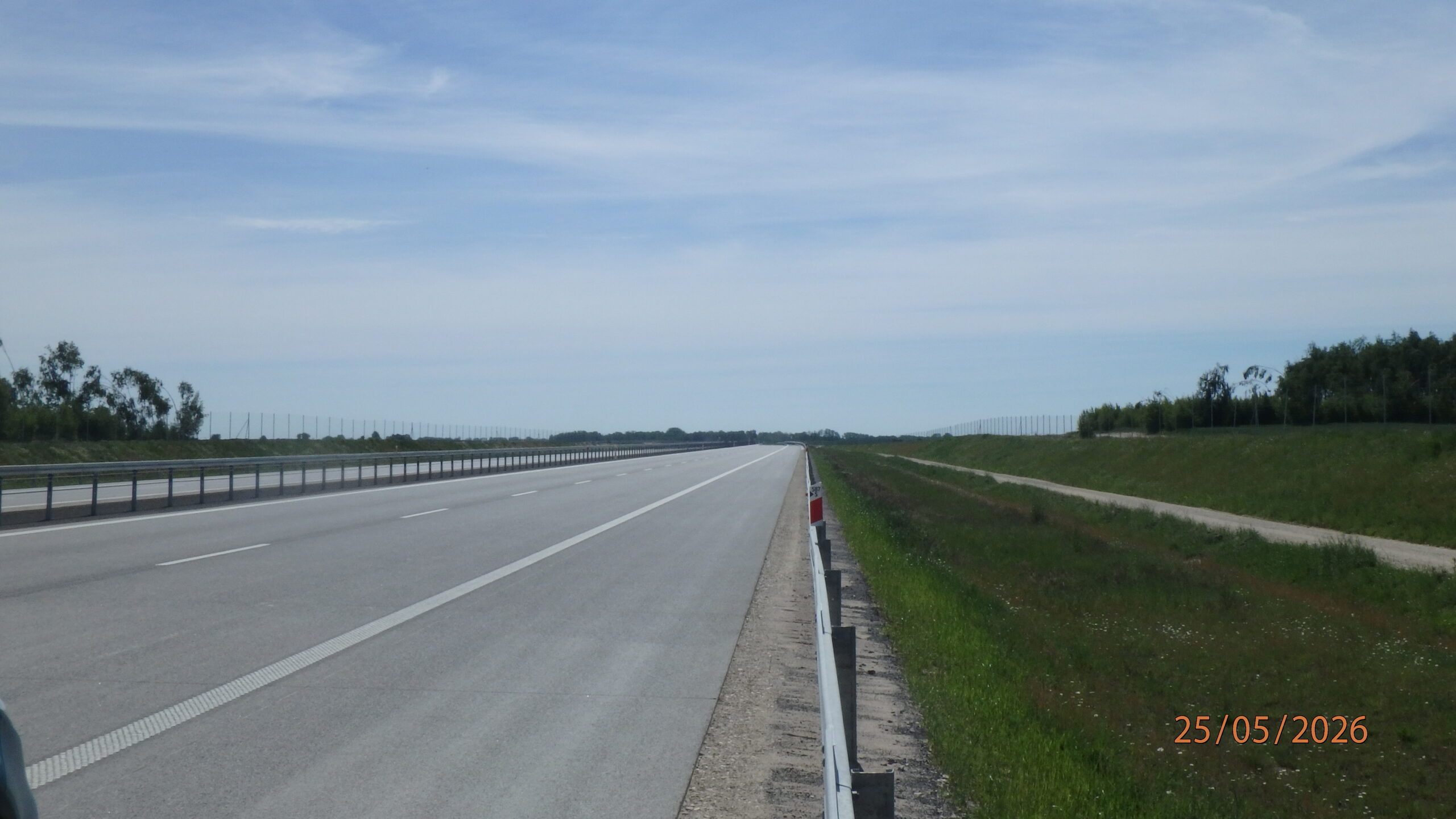

25.05.2026 587+500 widok na A2 od str. południowej

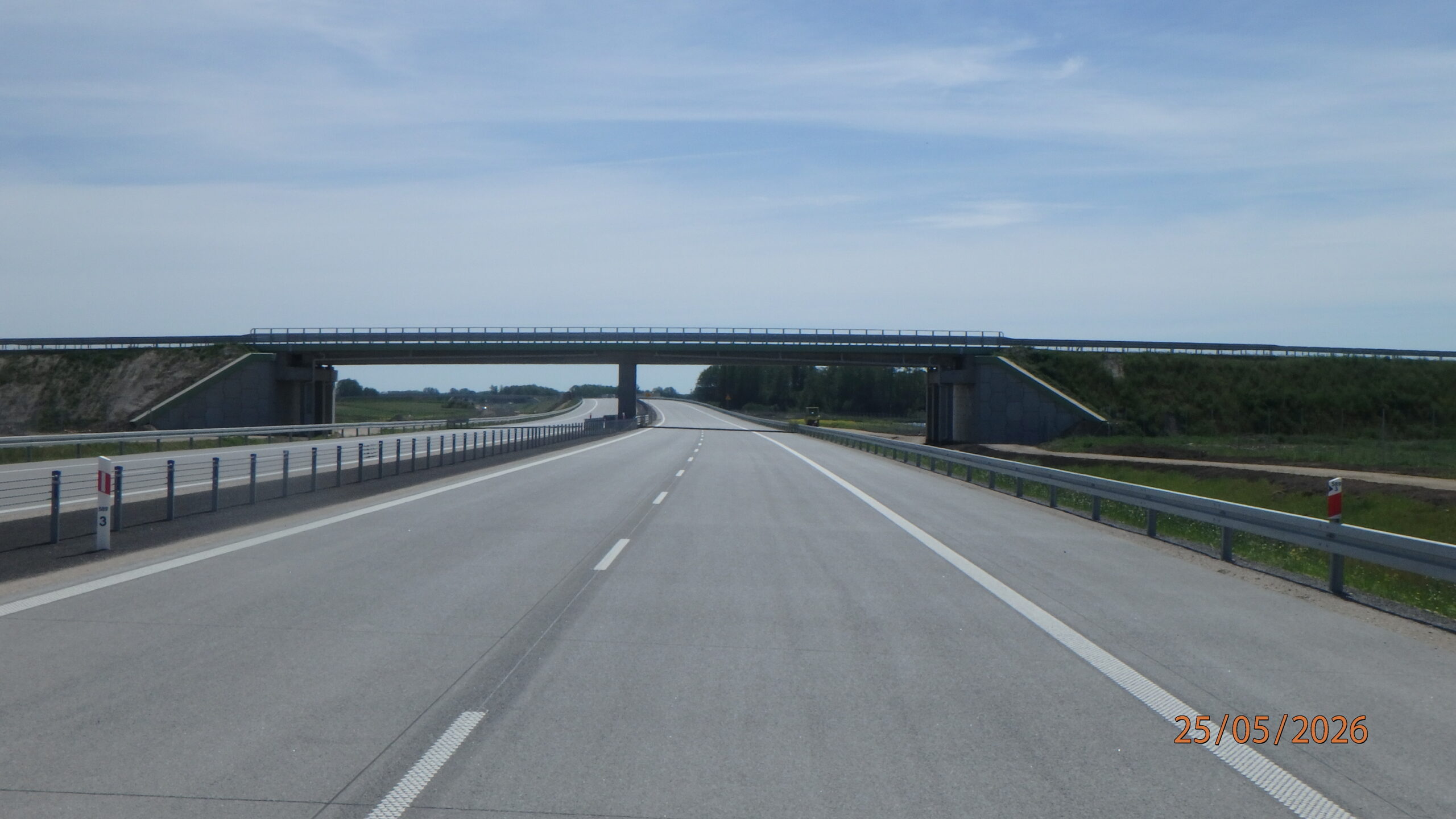

25.05.2026 589+300 WD-56 widok

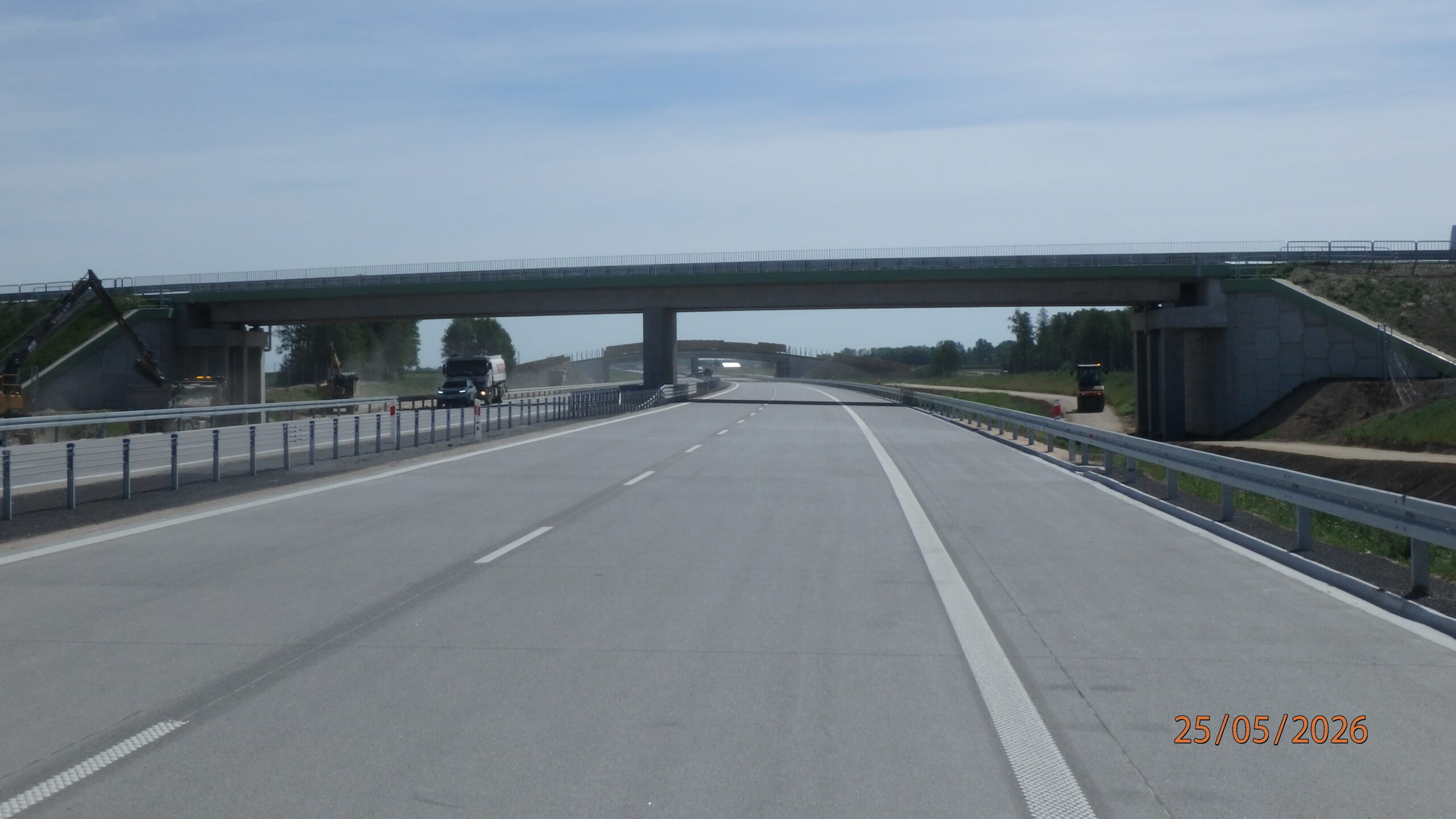

25.05.2026 590+600 WD-57 roboty wykończeniowe
04.05.2026 586+000 WD-54 widok
04.05.2026 586+500 widok na A2
04.05.2026 587+200 PZGs-55 roboty wykończeniowe
04.05.2026 587+500 widok na A2
04.05.2026 587+520 montaż ogrodzenia JL
04.05.2026 589+900 PZDs-56A widok
04.05.2026 590+600 WD-57 widok
04.05.2026 591+100 PZGs-58 roboty wykończeniowe
04.05.2026 591+500 widok na A2
04.05.2026 592+400 WD-58A widok
04.05.2026 593+600 MA-59 roboty porządkowe
04.05.2026 594+500 WD-60 widok
04.05.2026 596+000 PZGd-61 roboty wykończeniowe
04.05.2026 597+200 WD-62 widok
04.05.2026 584+500 widok na A2
04.05.2026 585+200 WD-53A widok
04.05.2026 580+300 PZDd-51 widok
04.05.2026 582+000 widok na A2
04.05.2026 582+400 PZDs-51A widok

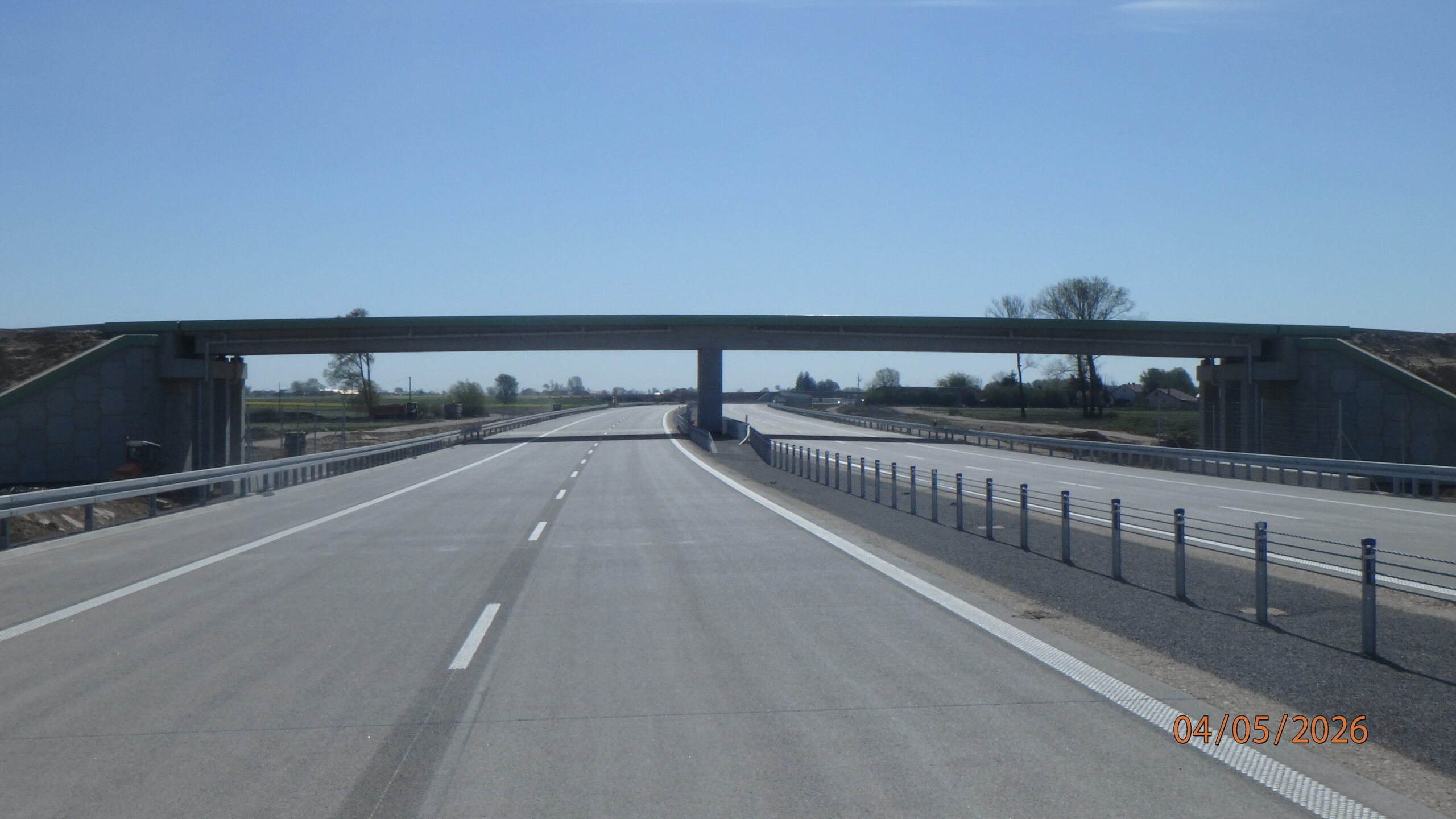

04.05.2026 582+900 WD-52 widok
11.05.2026 589+900 PZDs-56A widok

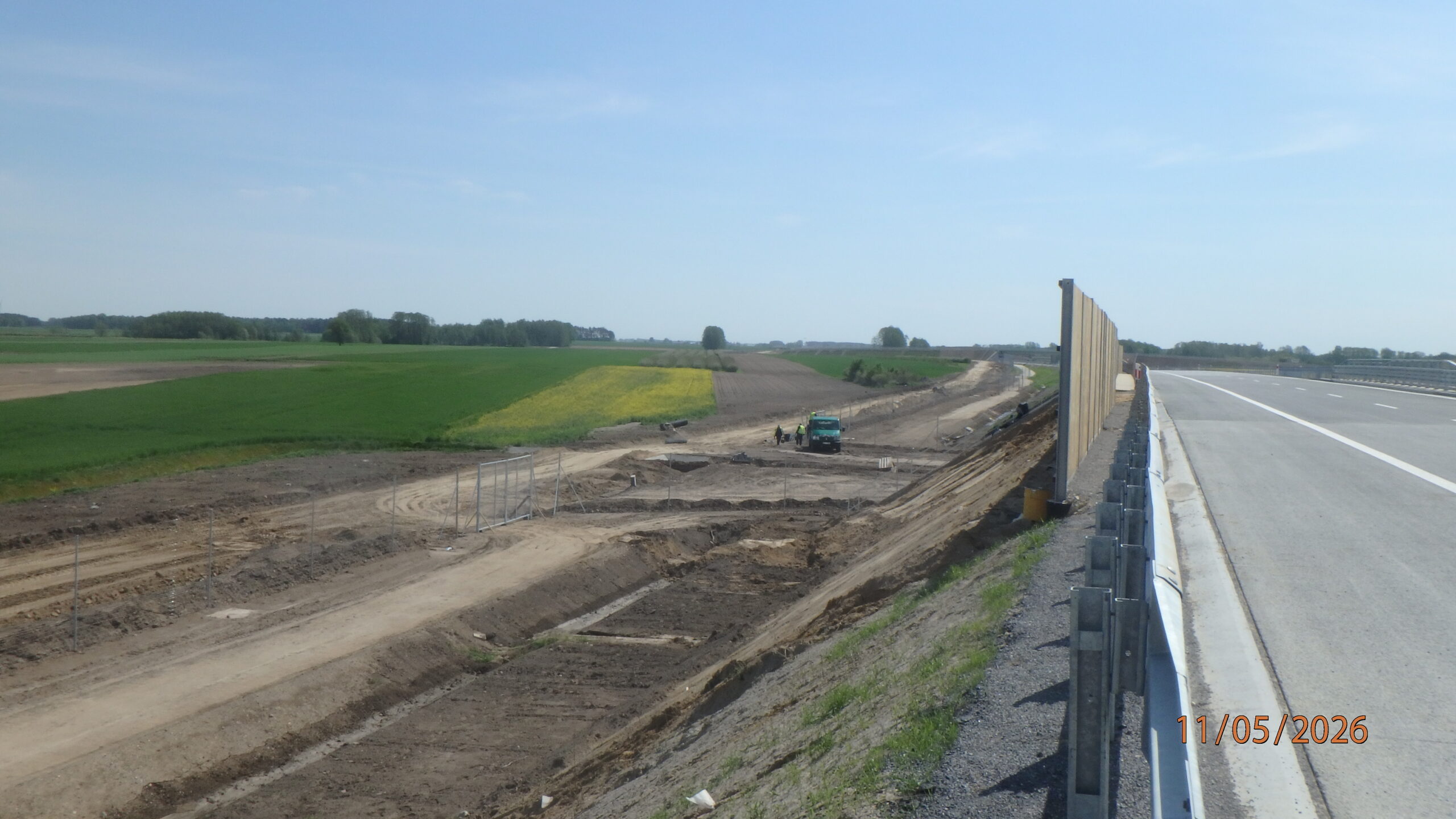

11.05.2026 589+950 PZDs-56A roboty porządkowe
11.05.2026 590+600 WD-57 widok
11.05.2026 591+100 PZGs-58 roboty wykończeniowe – brak ekranów przeciwolśnieniowych
11.05.2026 591+500 widok na A2

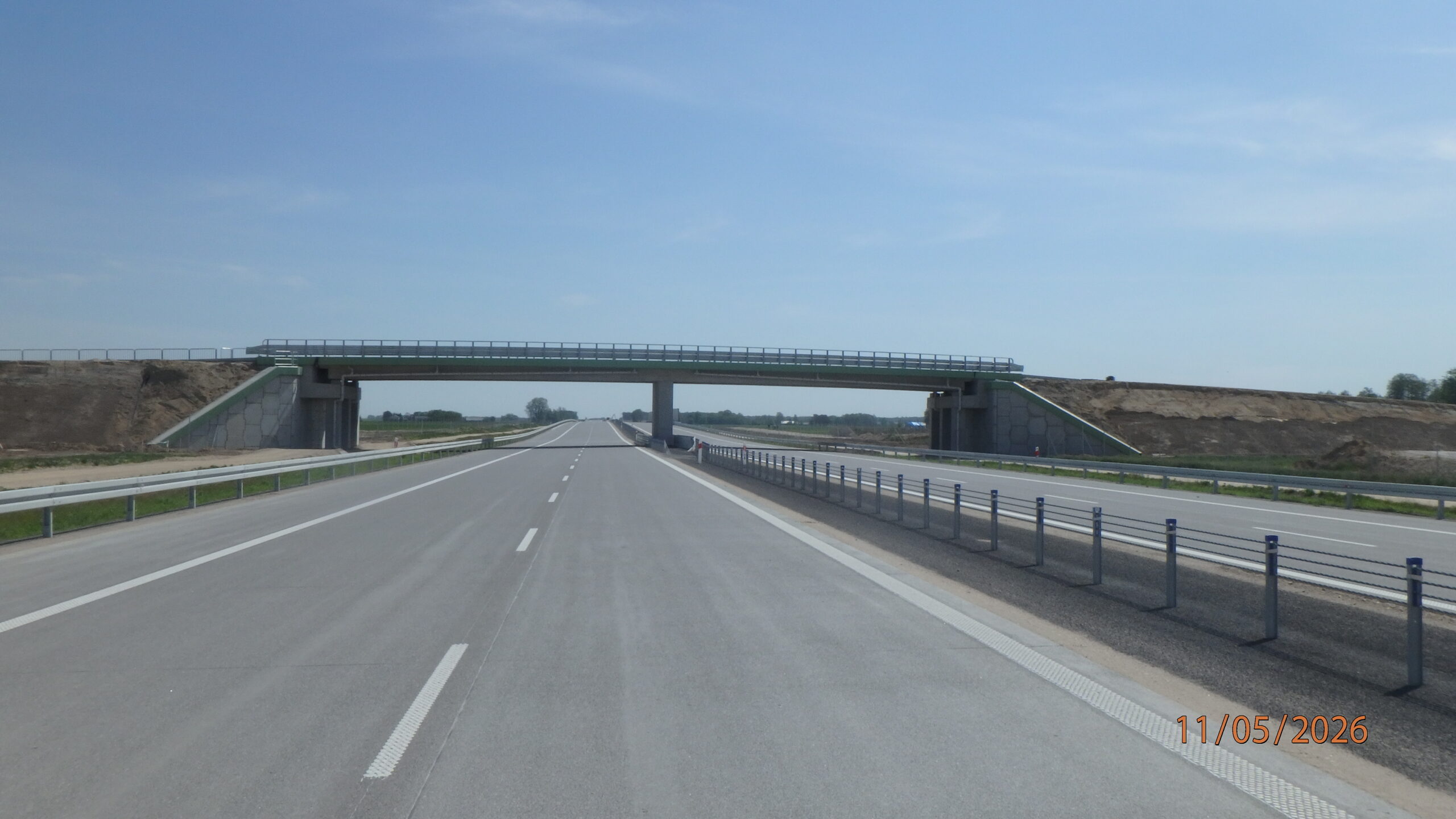

11.05.2026 592+400 WD-58A widok
11.05.2026 593+600 MA-59 widok – segmenty ekranów do wyrównania

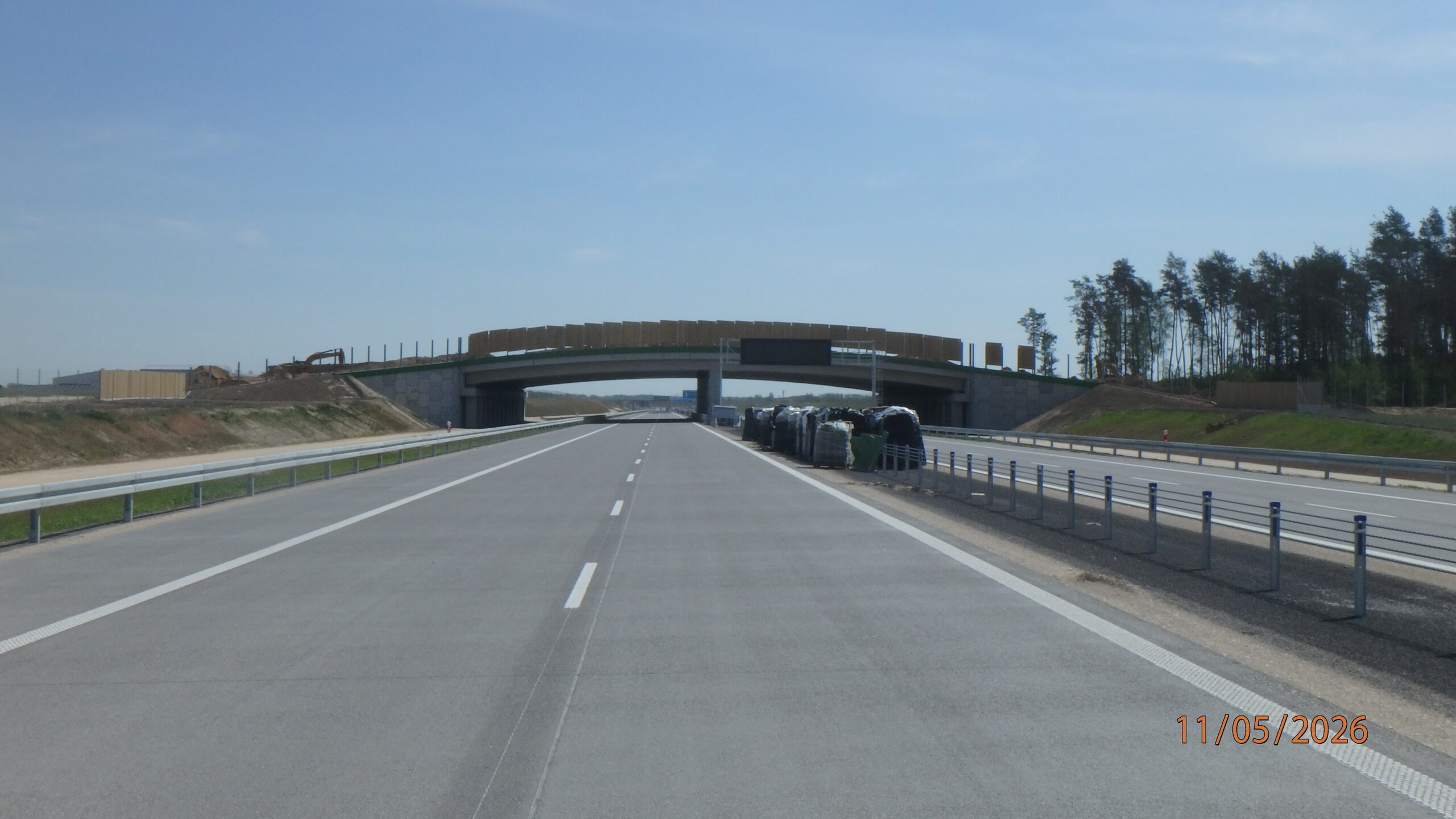

11.05.2026 596+000 PZGd-61 roboty wykończeniowe – ekrany do uzupełnienia

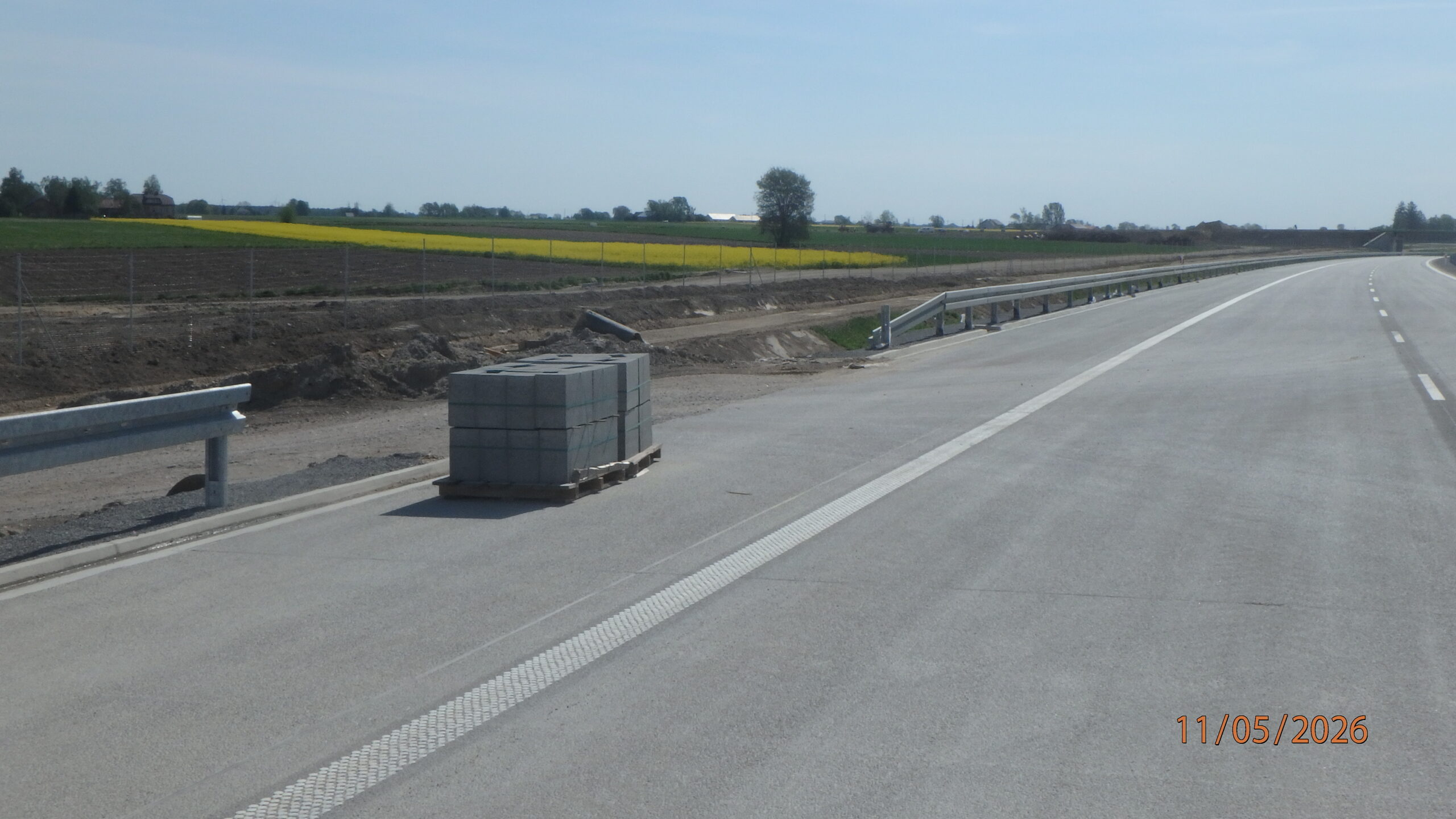

11.05.2026 583+250 JL przygotowanie do uciągleniia ścieku
11.05.2026 583+800 WD-53 widok – brak poręczy i barier
11.05.2026 584+500 widok na A2
11.05.2026 585+200 WD-53A widok – wystające segmenty ekranów

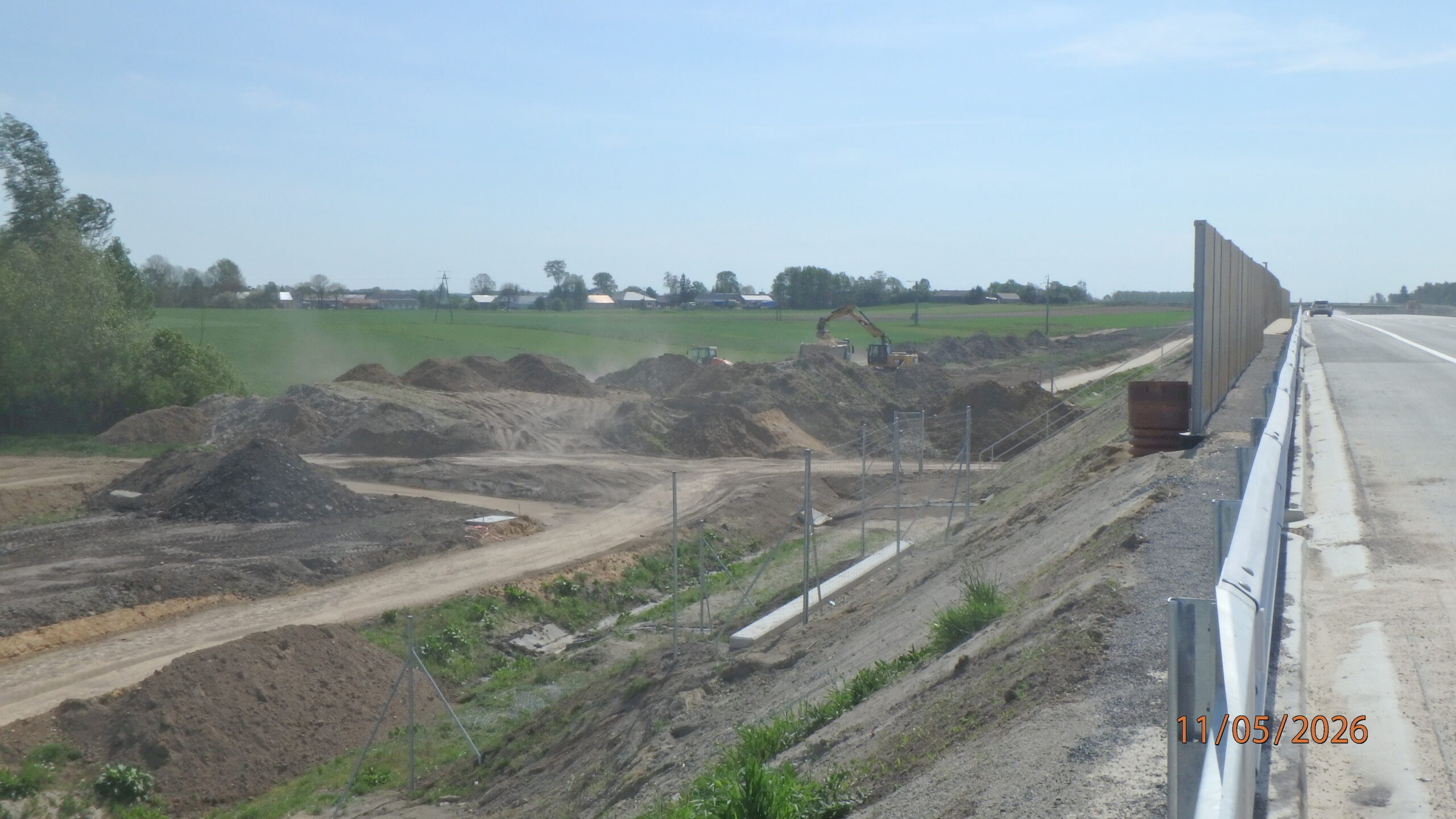

11.05.2026 585+250 WD-53A roboty porządkowe

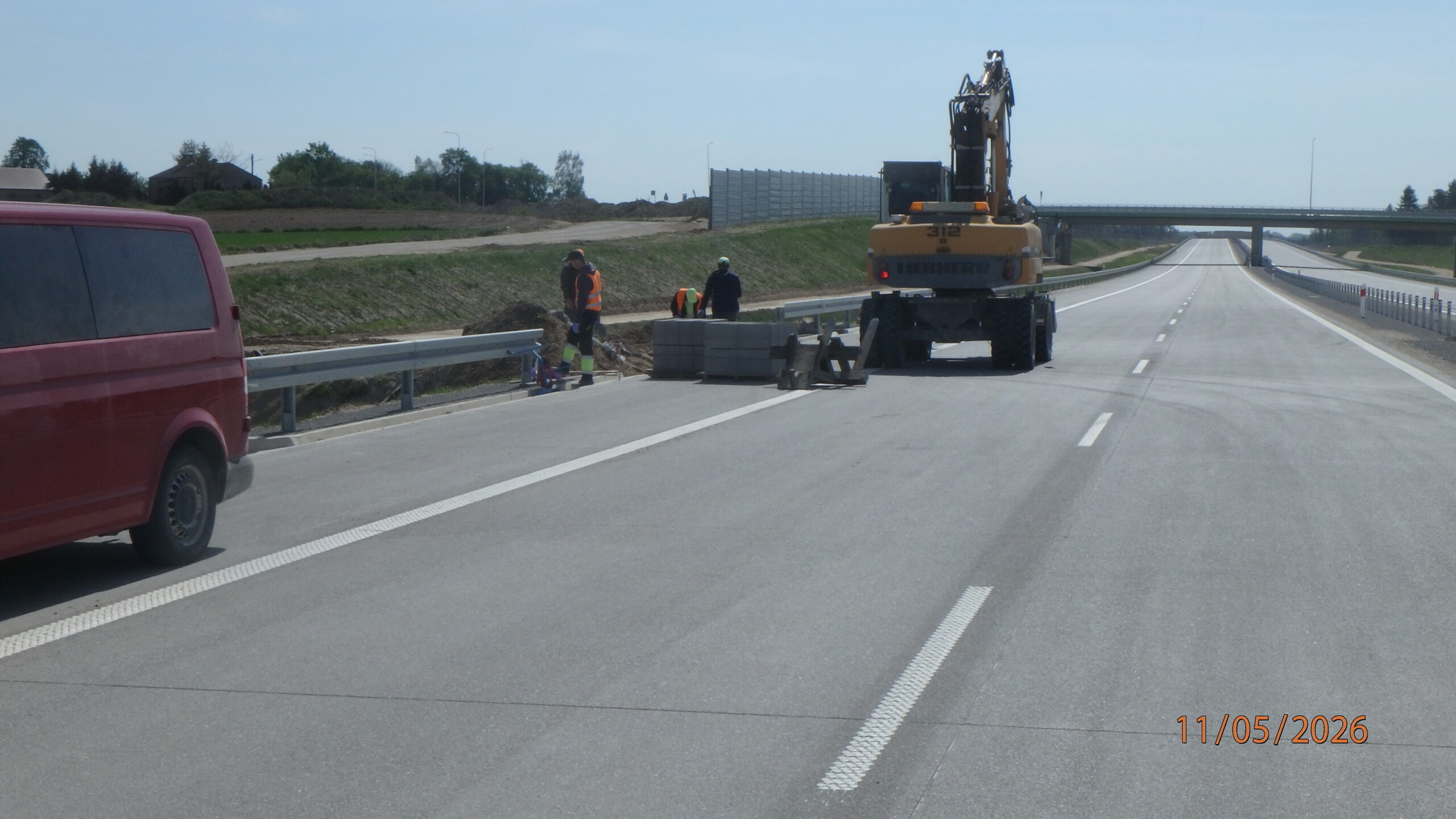

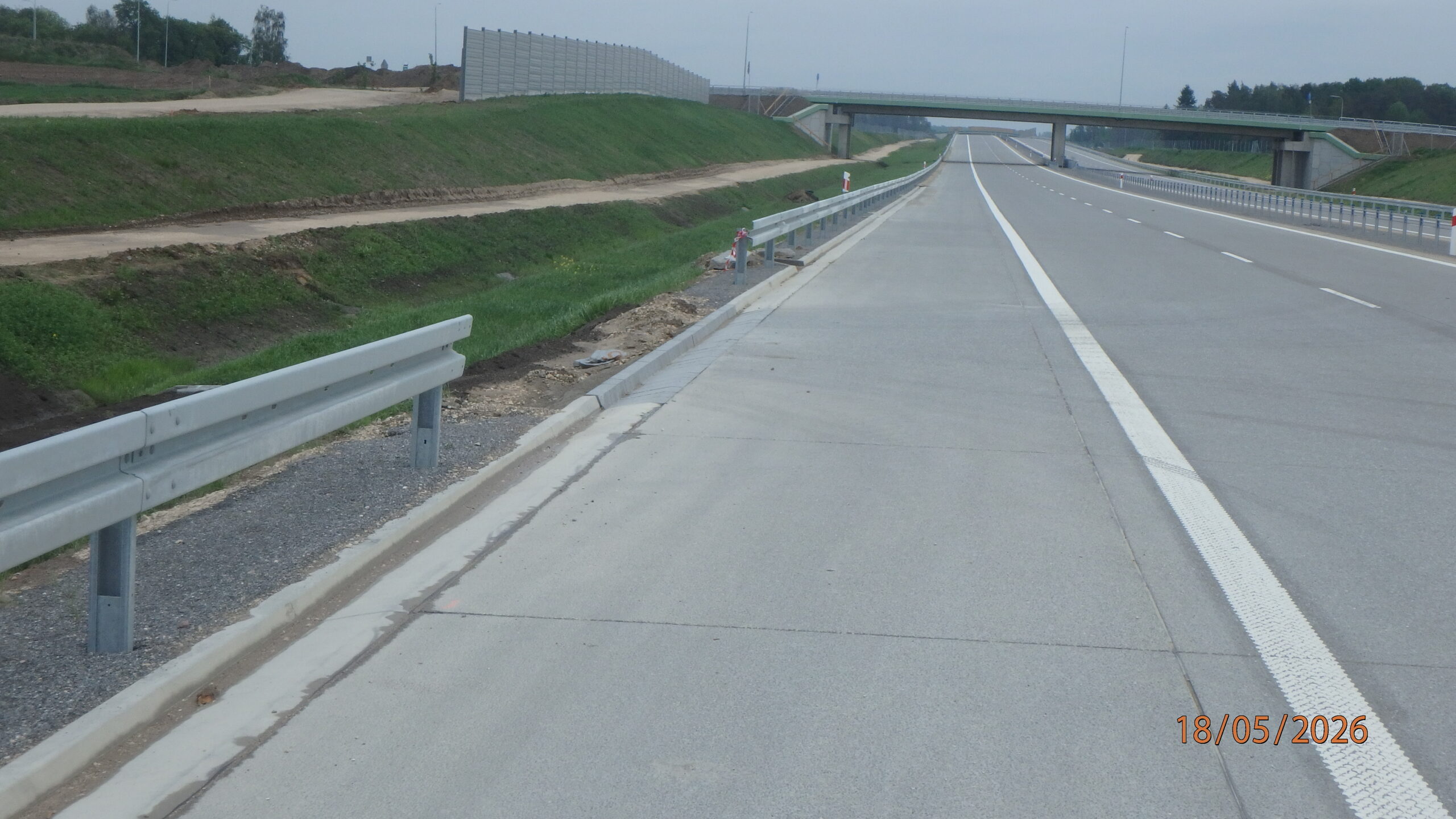

11.05.2026 585+800 uciąglanie ścieku
11.05.2026 586+000 WD-54 widok
11.05.2026 587+200 PZGs-55 widok – roboty wykończeniowe – brak ekranów przeciwolśnieniowych
11.05.2026 587+500 widok na A2

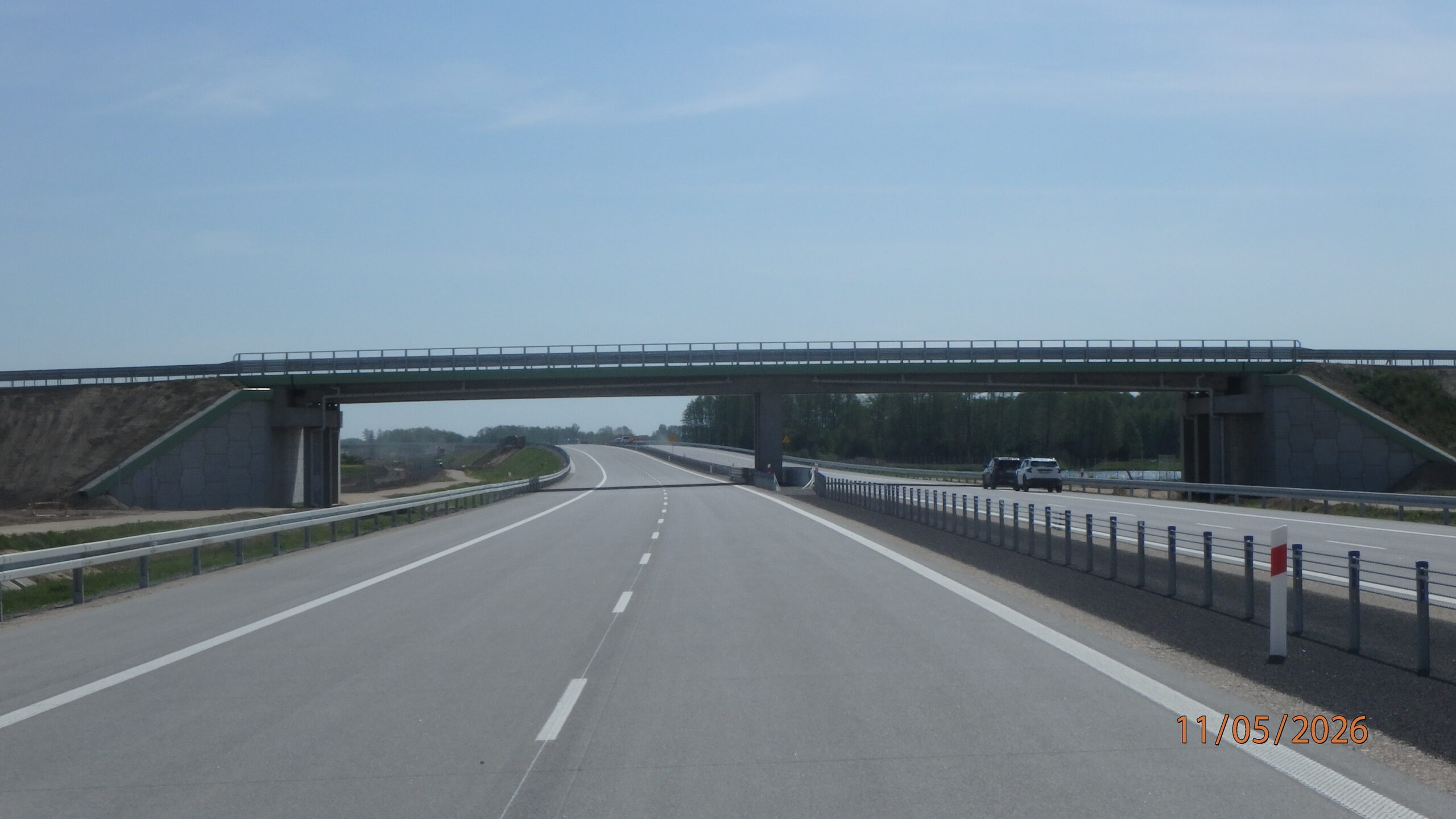

11.05.2026 589+300 WD-56 widok
11.05.2026 580+300 PZDd-51 widok
11.05.2026 582+000 widok na A2
18.05.2026 593+600 MA-59 widok – panele ciągle wystają
18.05.2026 596+000 PZGd-61 roboty wykończeniowe
18.05.2026 597+100 WD-62 – DG 101507W do wykonania bariery energochłonne
18.05.2026 584+500 widok na A2
18.05.2026 585+200 WD-53A widok
18.05.2026 585+250 WD-53A roboty porządkowe
18.05.2026 585+800 wykonany ściek, bariery do uzupełnienia
18.05.2026 586+000 WD-54 widok
18.05.2026 587+200 PZGs-55 roboty wykończeniowe
18.05.2026 583+250 JL wykonany ściek, bariery do uzupełnienia

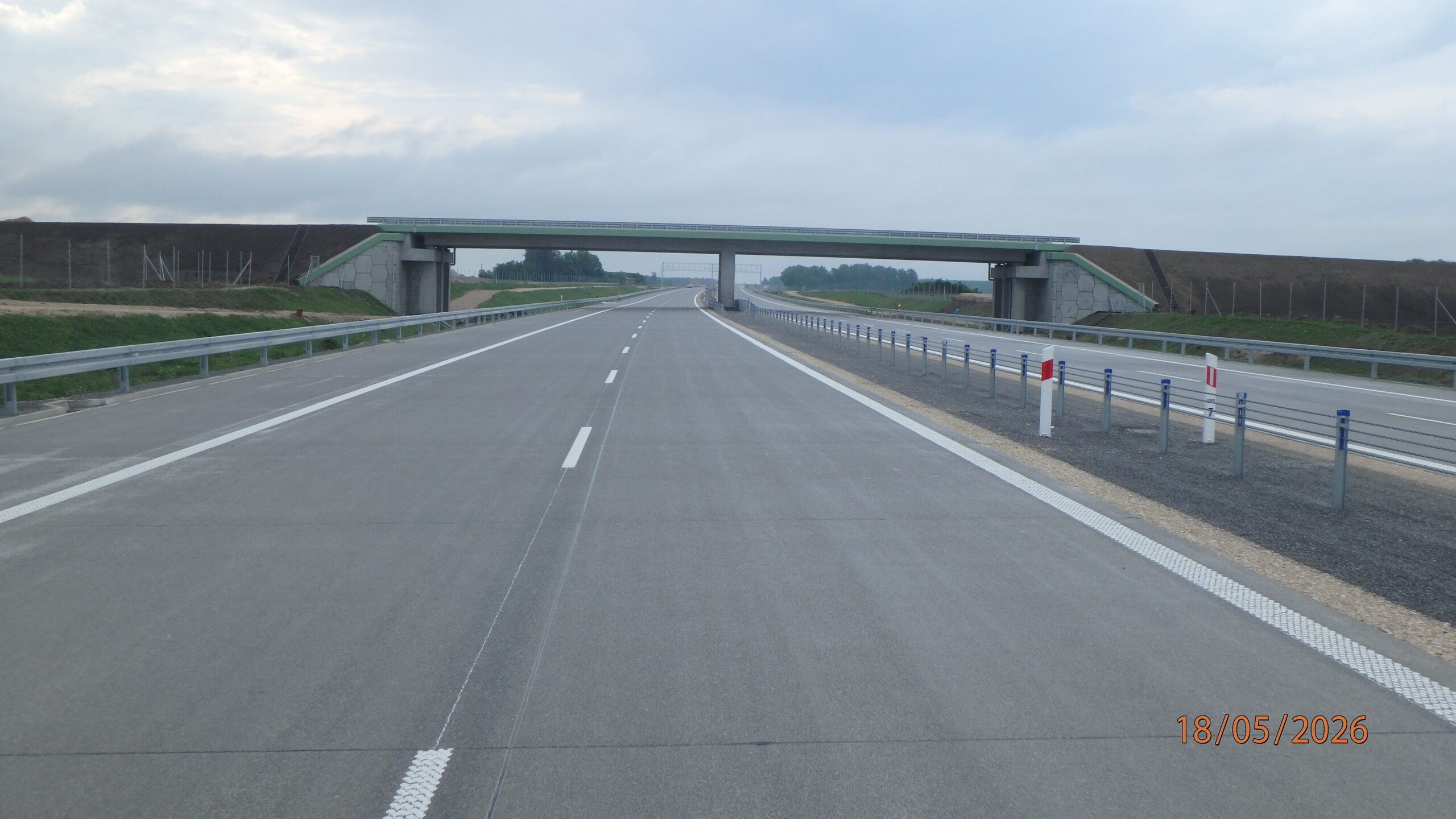

18.05.2026 583+800 WD-53 widok
18.05.2026 589+900 PZDs-56A widok
18.05.2026 590+600 WD-57 widok
18.05.2026 591+100 PZGs-58 roboty wykończeniowe
18.05.2026 591+500 A2 roboty wykończeniowe
18.05.2026 592+400 WD-58A, DG 361326W do wykonania bariery energochłonne
18.05.2026 580+300 PZDd-51 widok
18.05.2026 582+000 widok na A2
18.05.2026 582+400 PZDs-51A widok

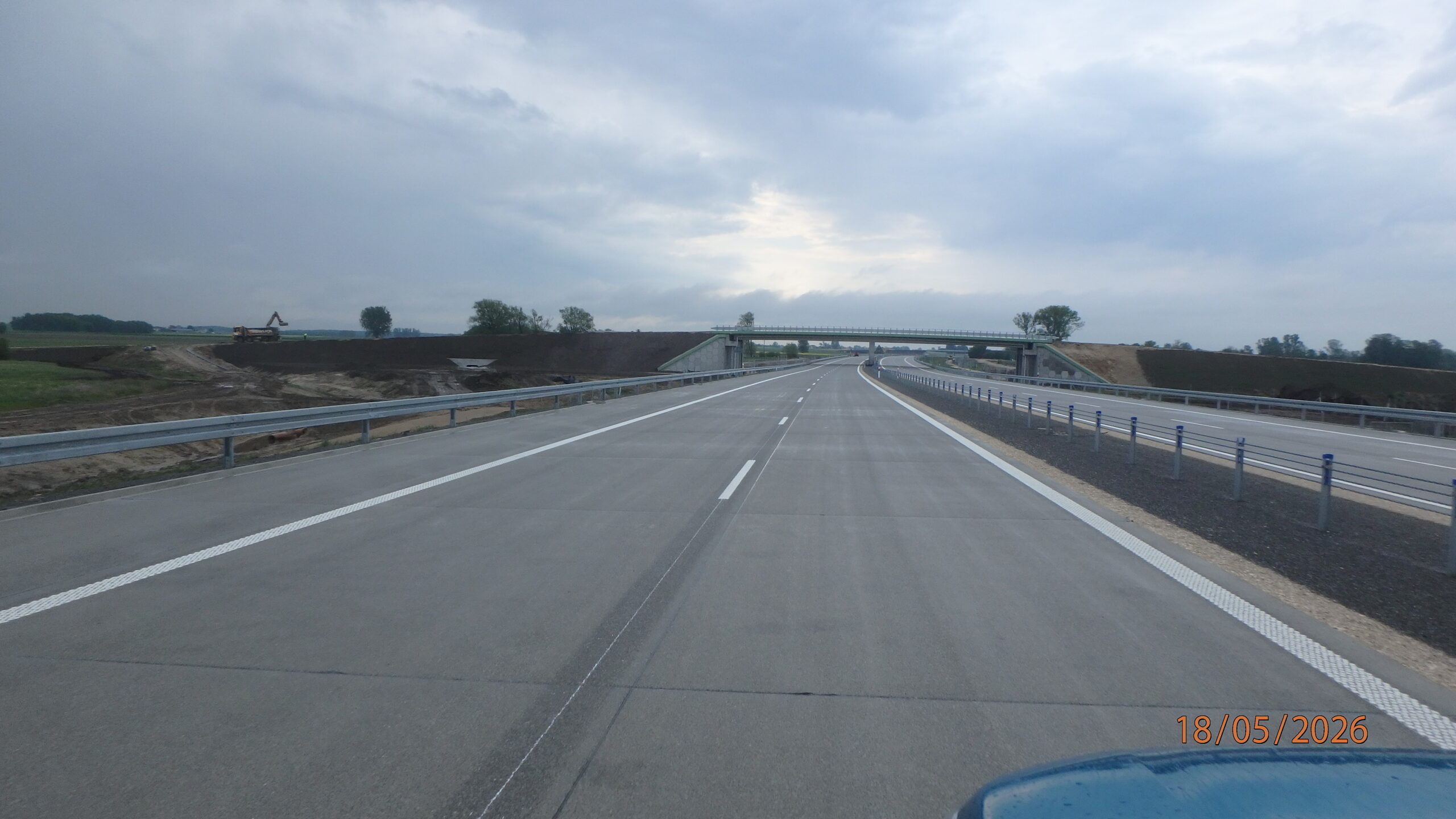

18.05.2026 582+900 WD-52 roboty wykończeniowe

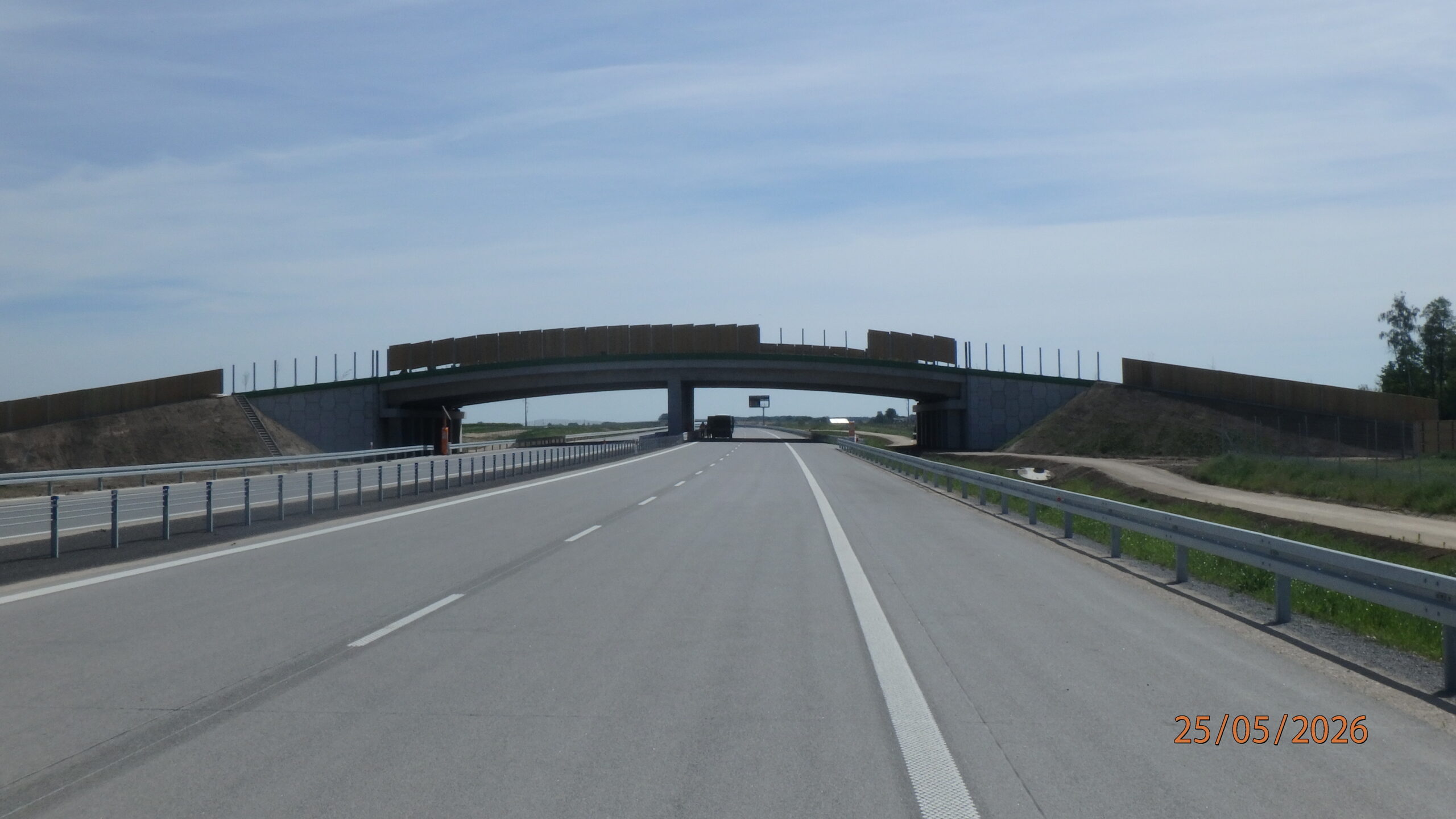

25.05.2026 591+100 PZGs-58 widok
25.05.2026 591+500 widok na A2 od str południowej
25.05.2026 592+400 WD-58A widok

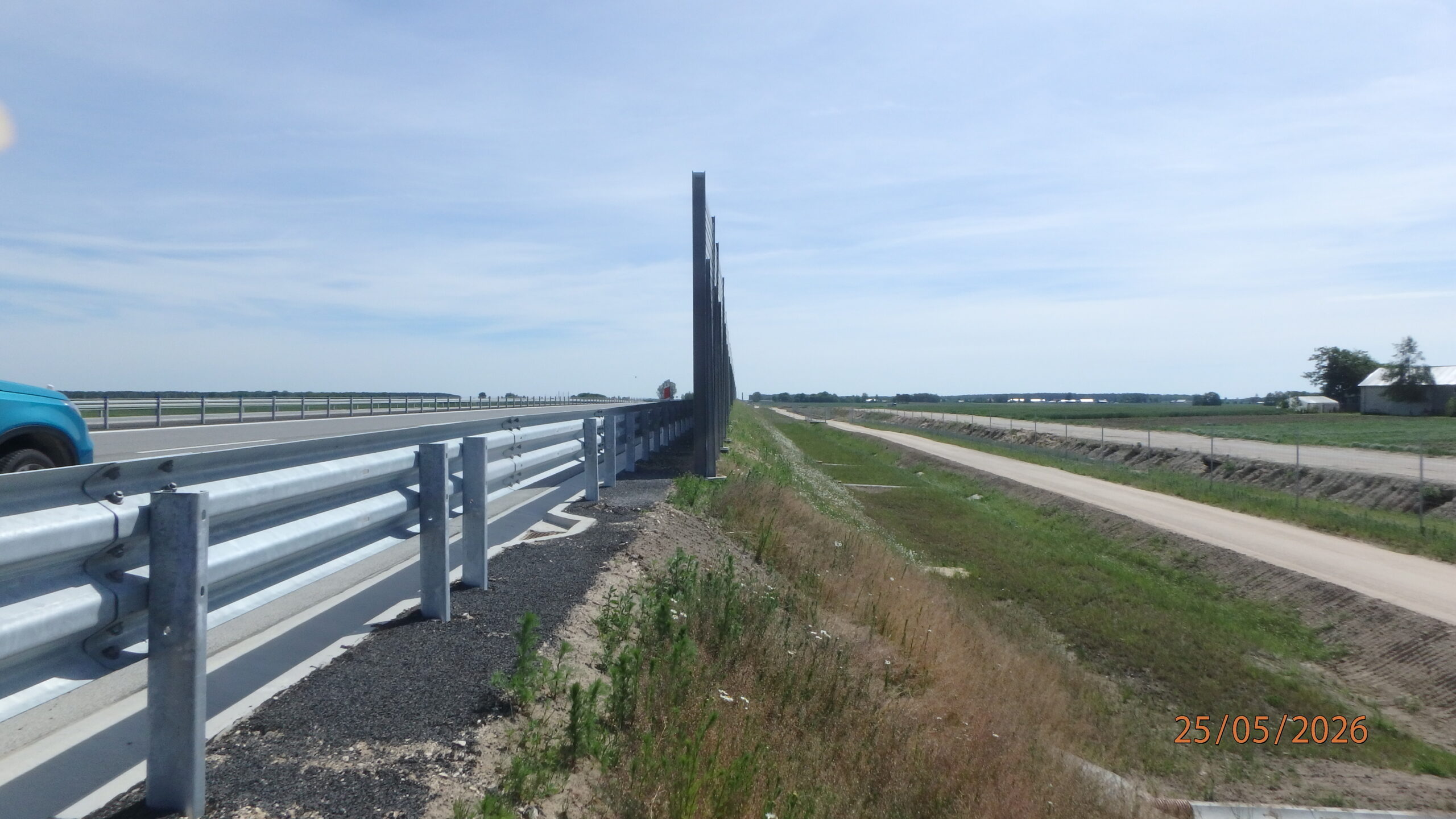

25.05.2026 592+800 widok za ekranem akustycznym od str. południowej
25.05.2026 593+600 MA-59 roboty porządkowe
25.05.2026 594+900 powierzchniowe utrwalenie pasa technologicznego str. prawa
25.05.2026 595+200 str. prawa nasadzenia drzew
25.05.2026 596+200 PZGd-61 roboty wykończeniowe
25.05.2026 598+180 L-06 skropiona podbudowa
25.05.2026 598+200 L-08 skropiona podbudowa

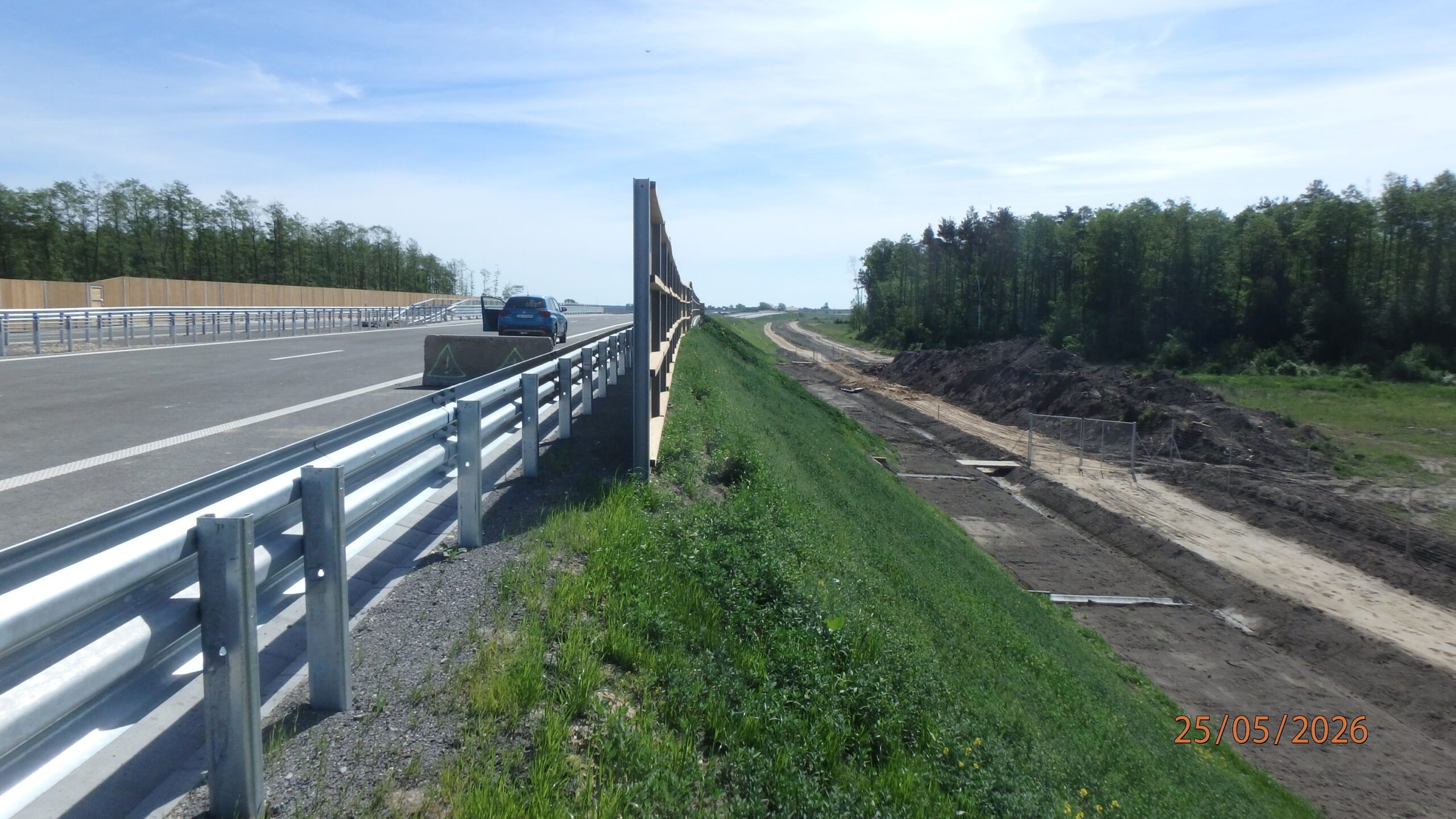

25.05.2026 580+300 PZDd-51 widok od str. południowej
25.05.2026 582+000 widok na A2 od str. południowej

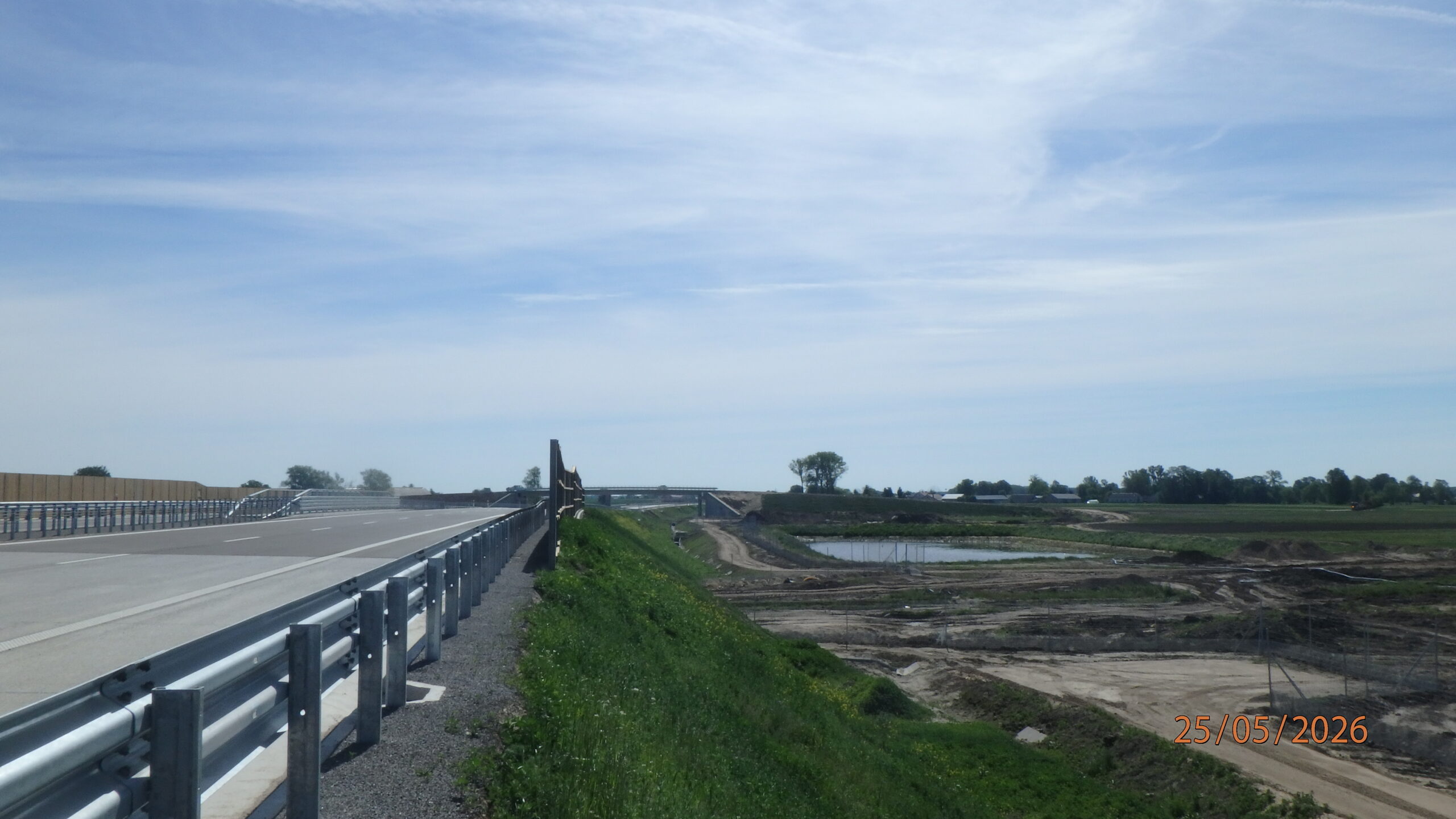

25.05.2026 582+400 PZDs-51A widok od str. południowej
25.05.2026 582+900 WD-52 widok

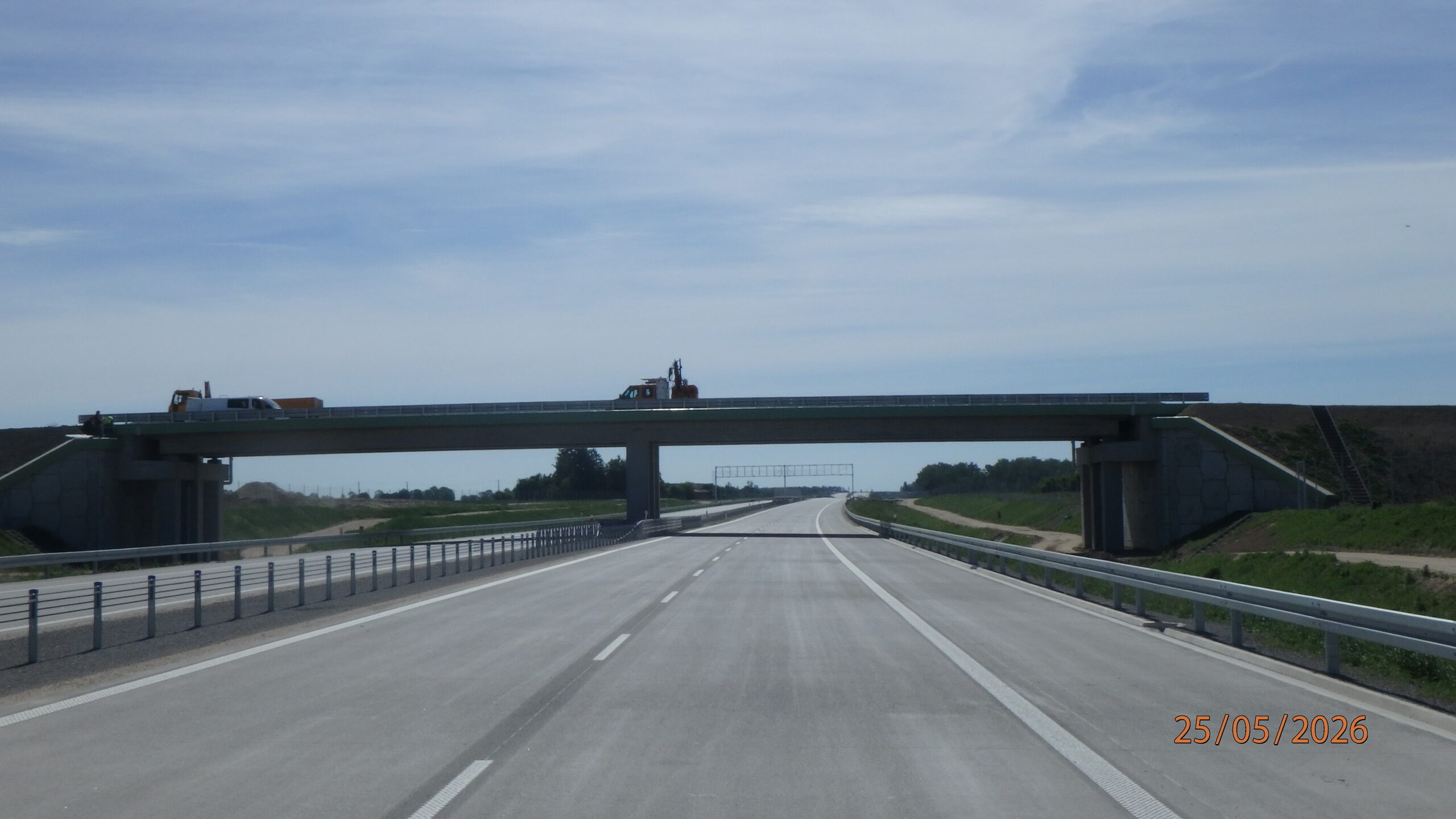

25.05.2026 583+800 WD-53 przygotowanie do montażu barier
25.05.2026 585+200 WD-53A widok od str. południowej

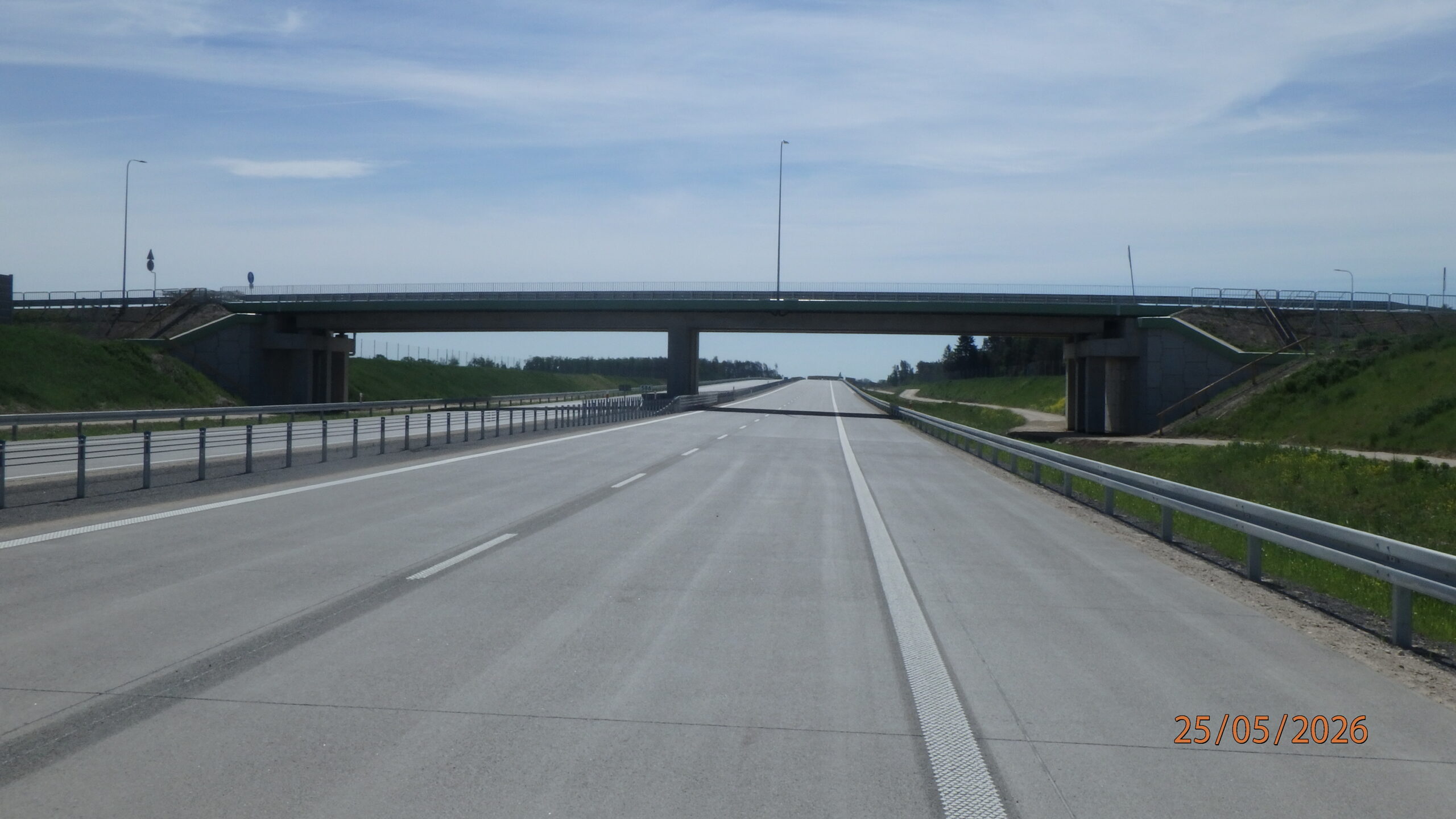

25.05.2026 586+000 WD-54 widok
25.05.2026 587+500 widok na A2 od str. południowej
25.05.2026 589+300 WD-56 widok
25.05.2026 590+600 WD-57 roboty wykończeniowe
