Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Marzec 2025

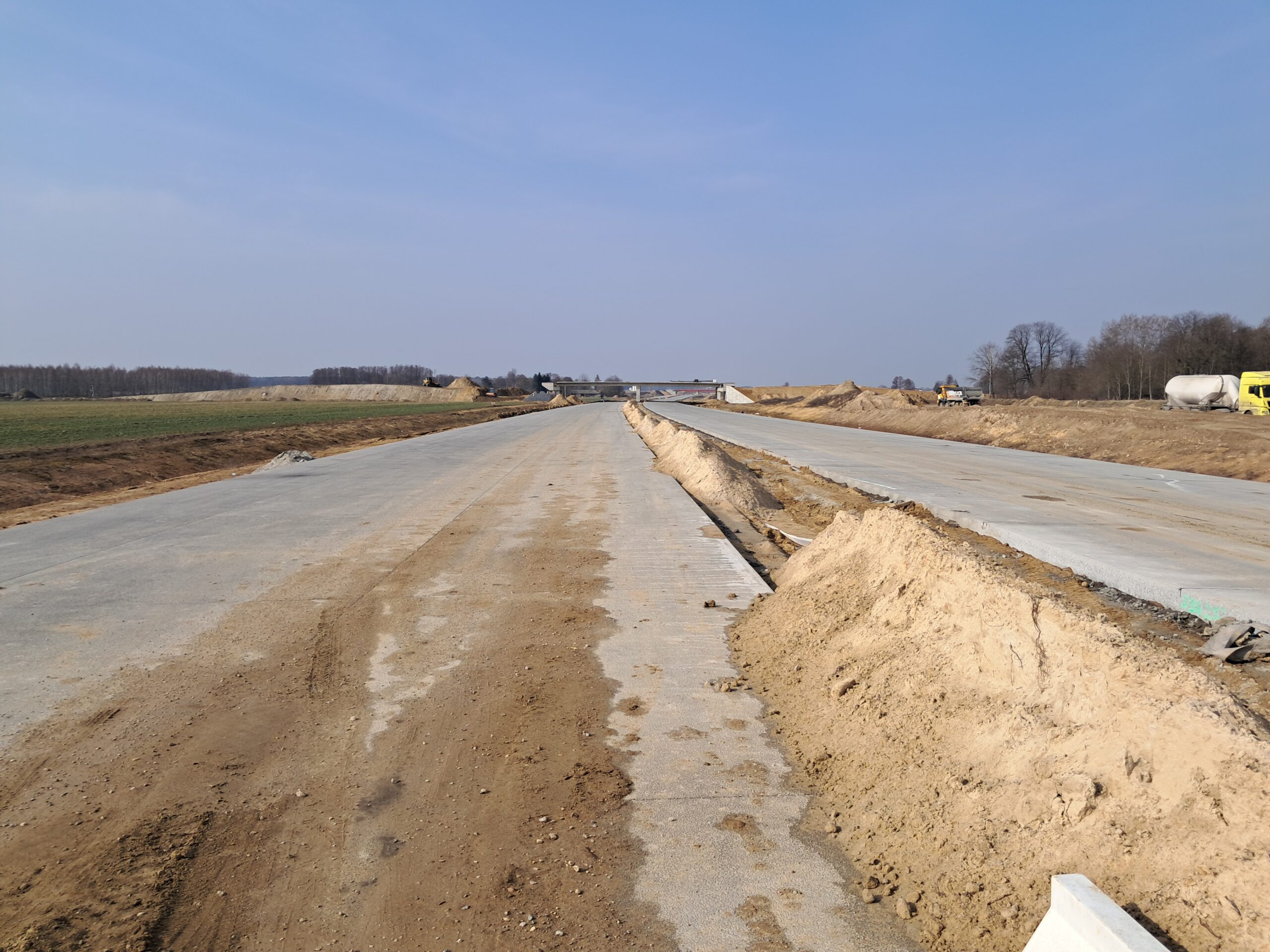

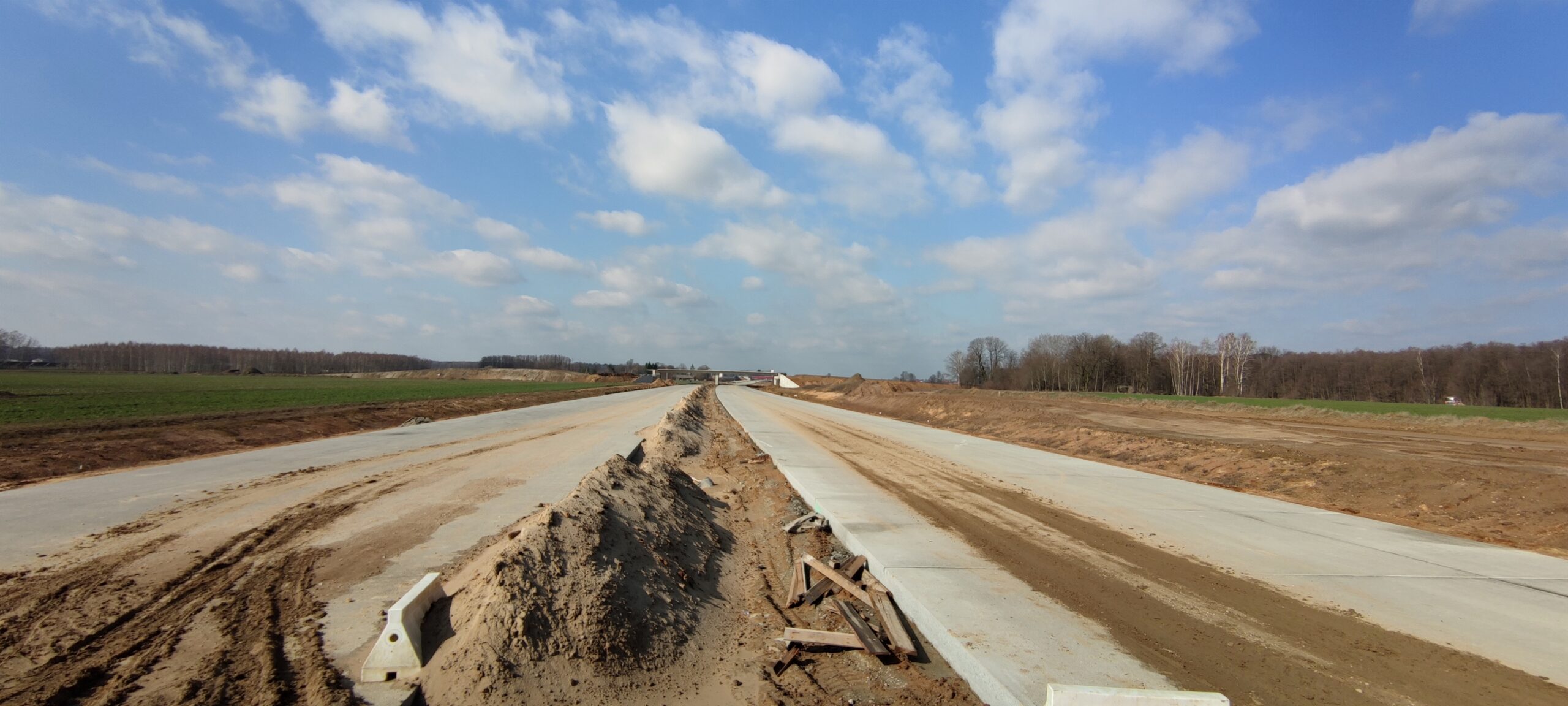

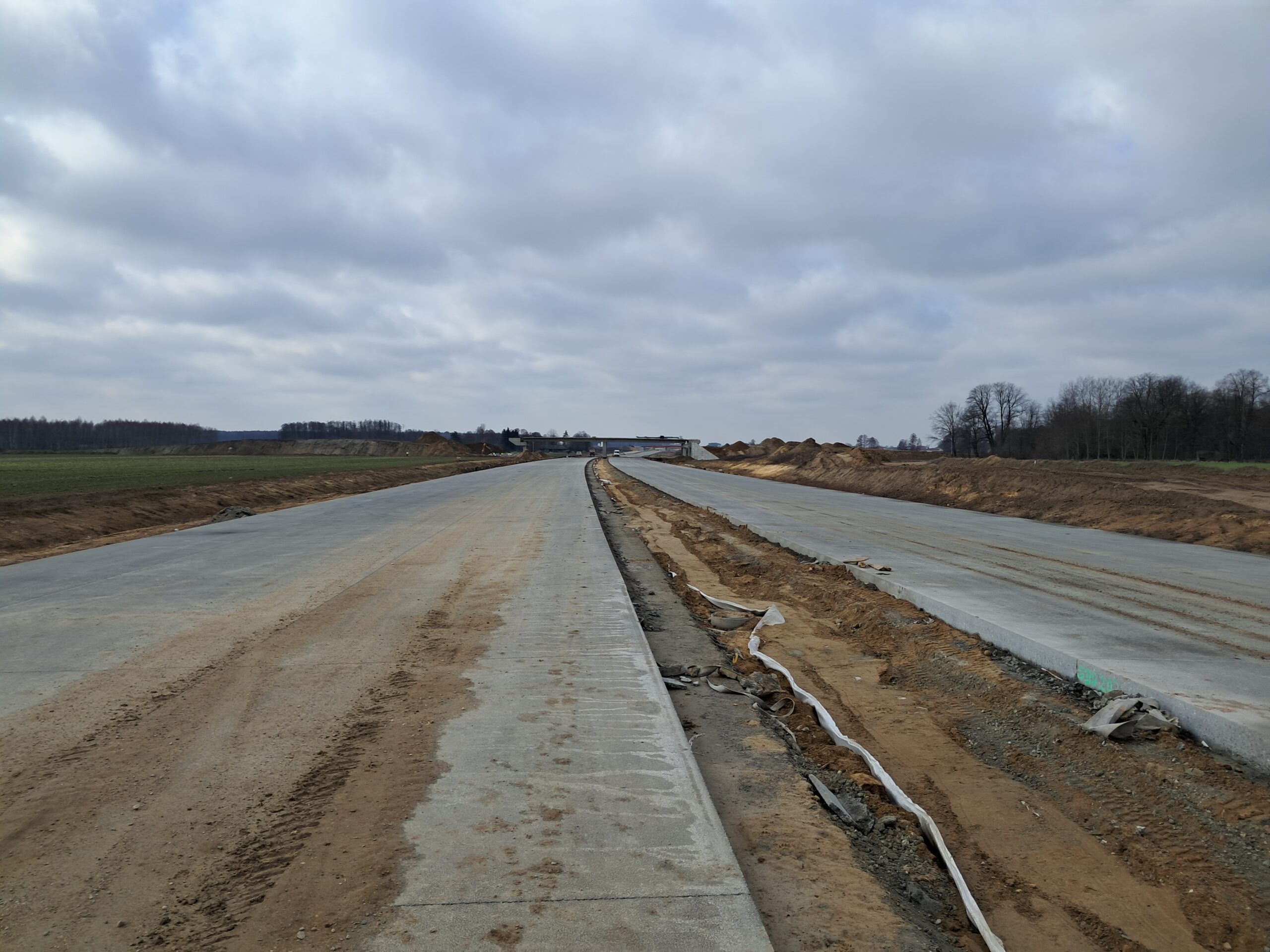

03 marca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII

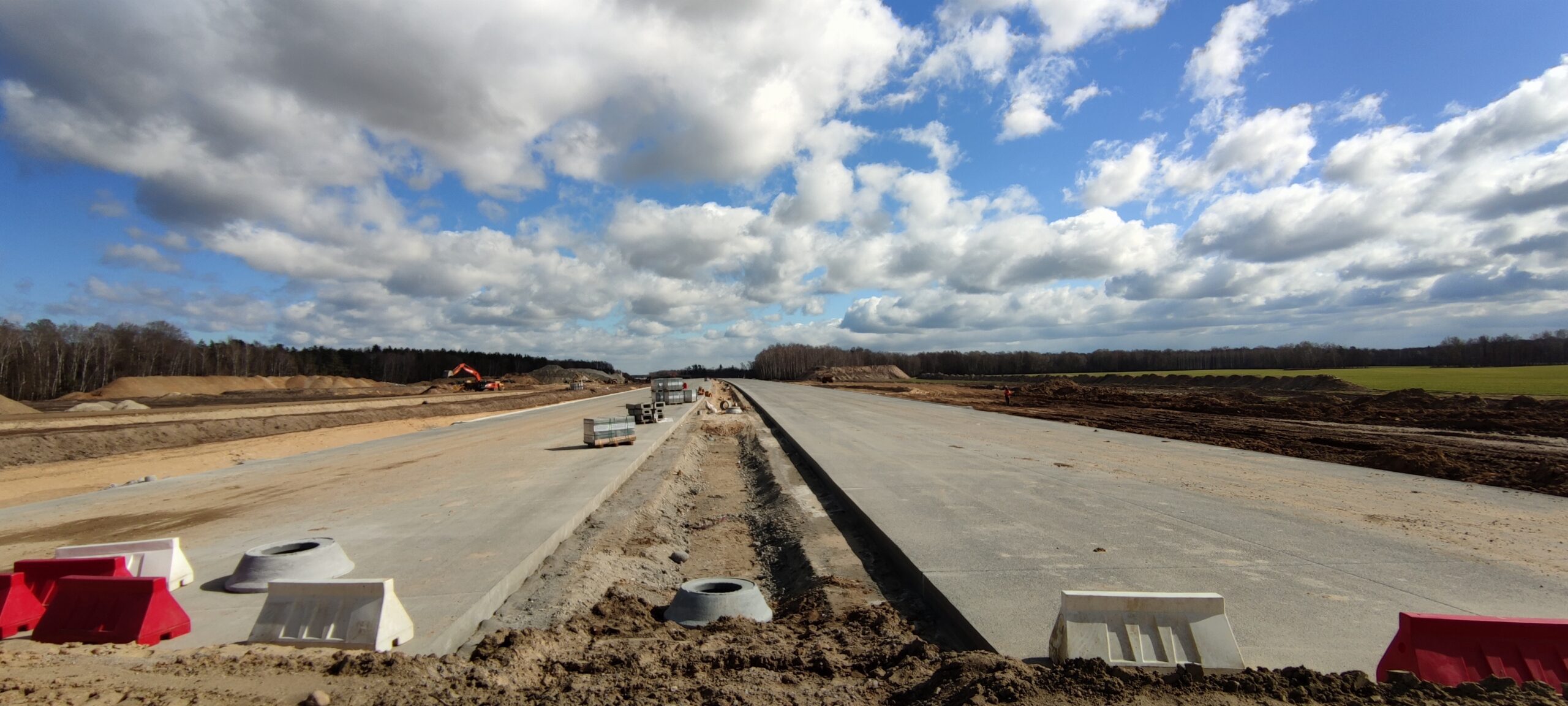

03 marca km 598+200‘ wykonano nawierzchnię betonową C35_45

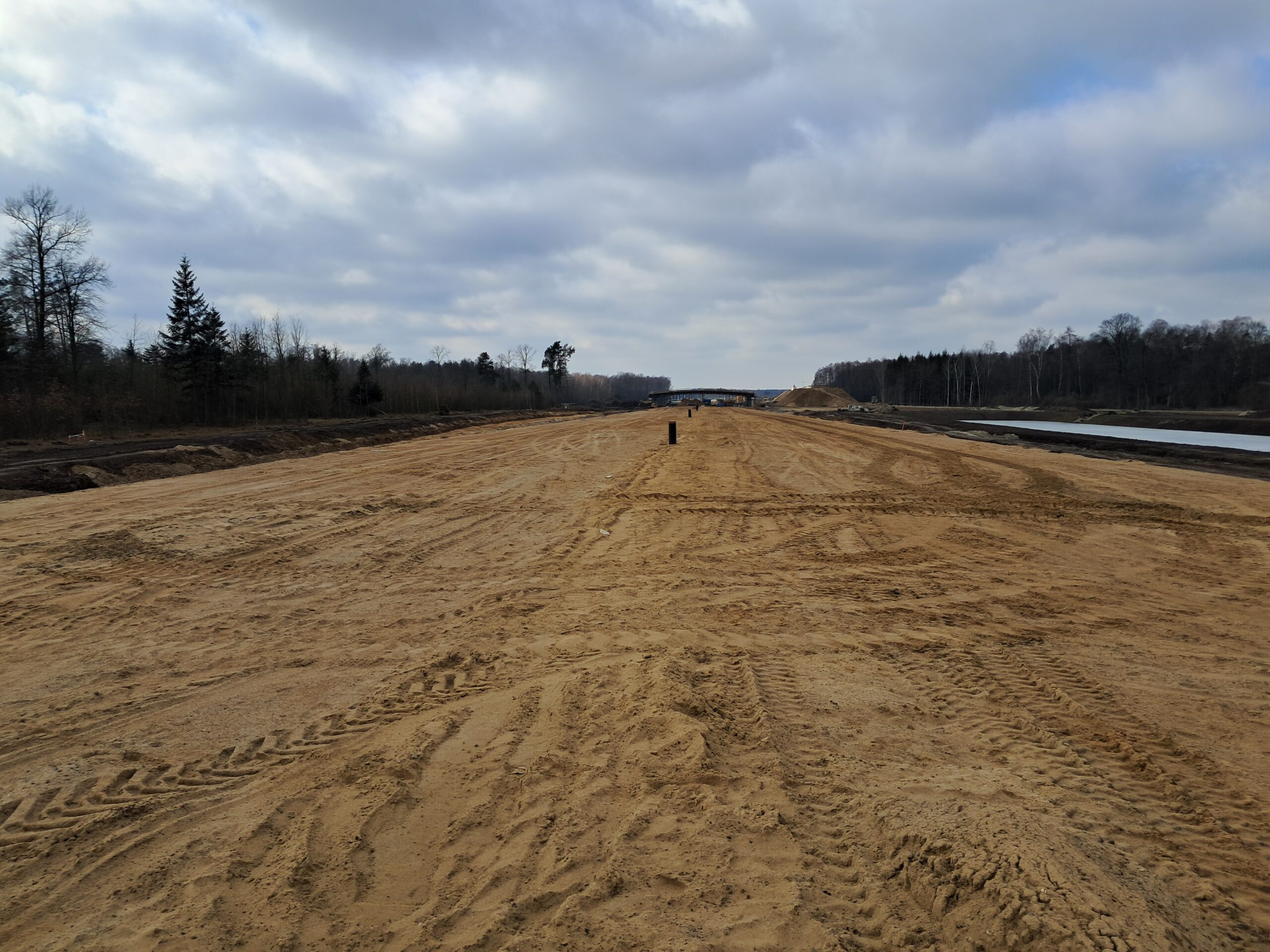

03 marca km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym

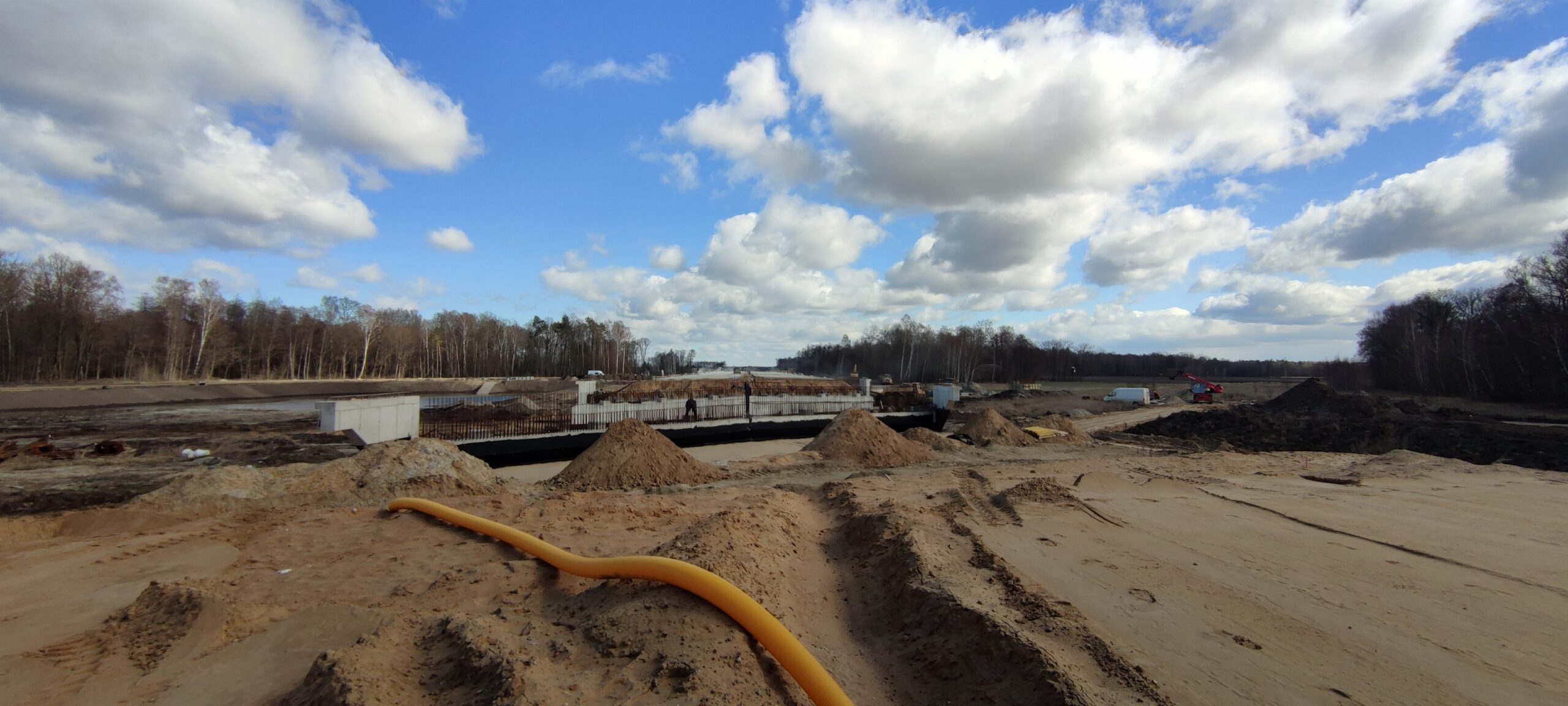

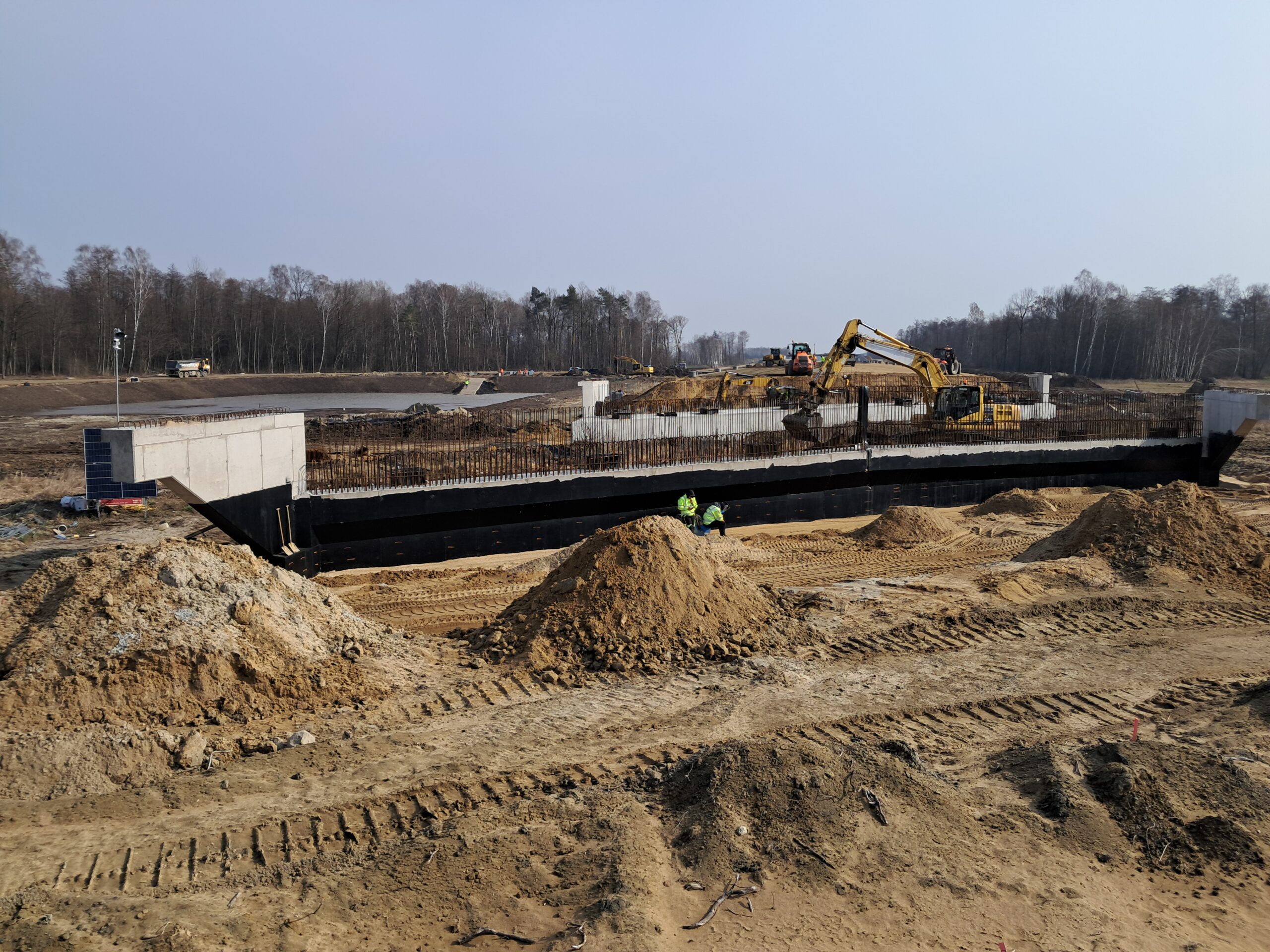

03 marca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)

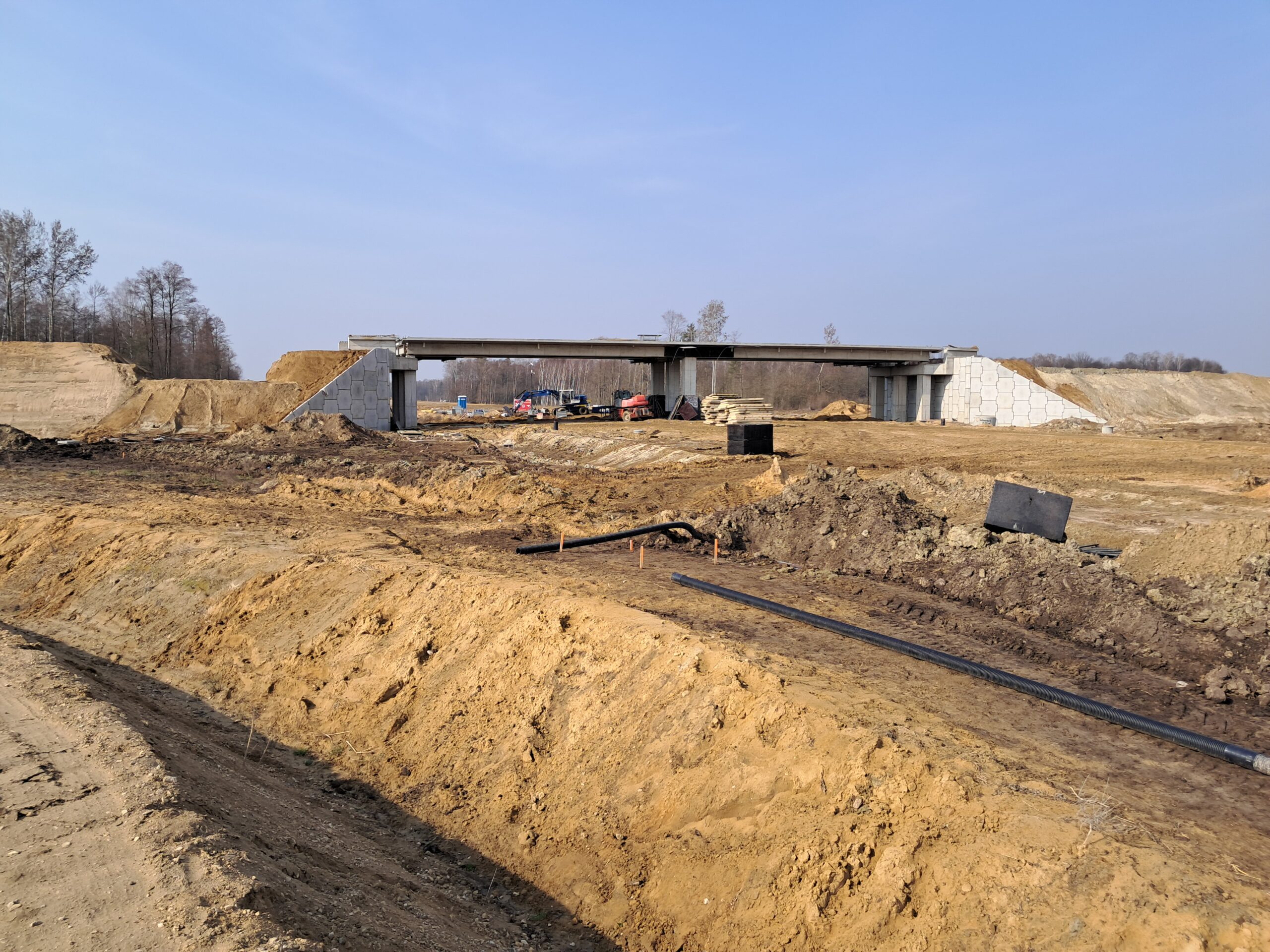

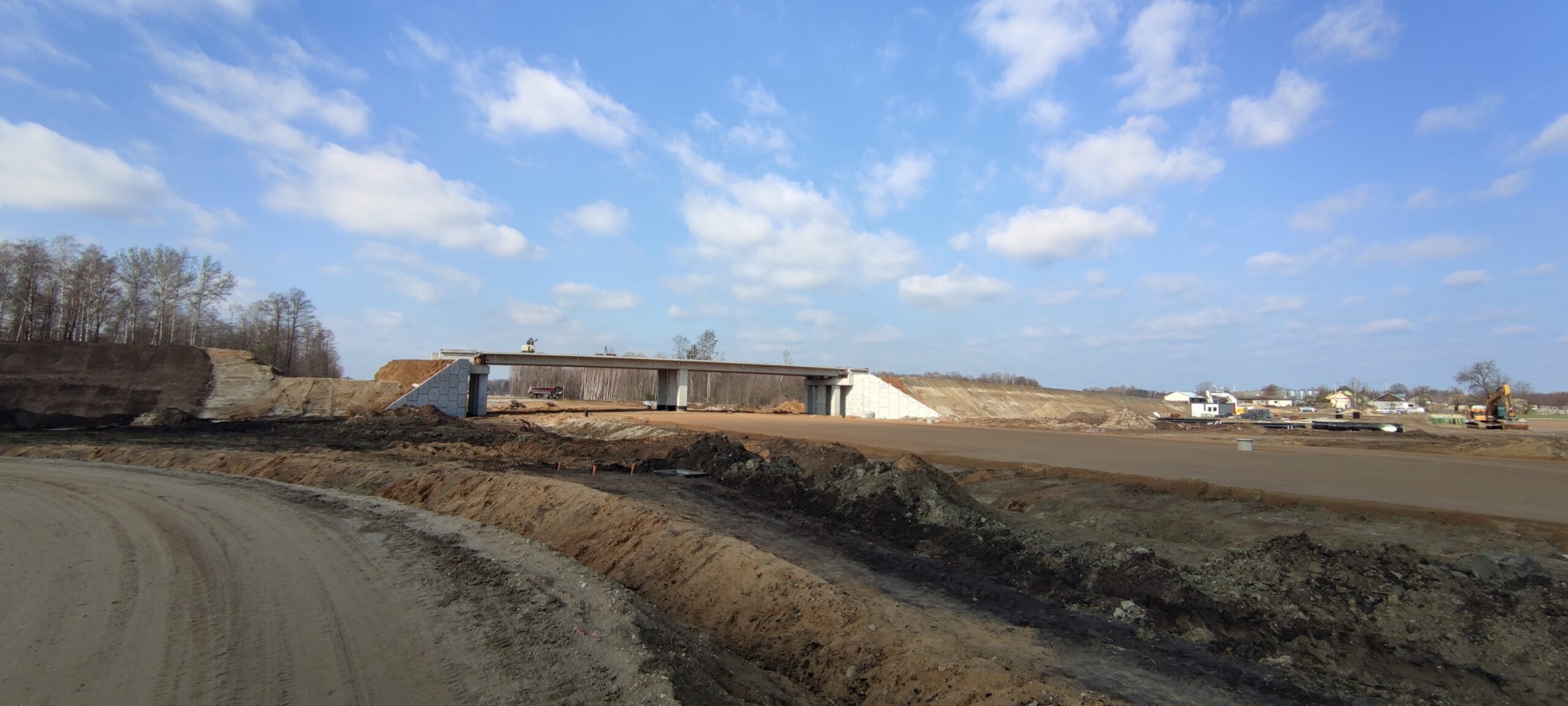

03 marca km 600+600 roboty ziemne budowa ustroju nośnego WD_68
03 marca km 601+500 budowa nasypu
03 marca km 601+500’ budowa nasypu

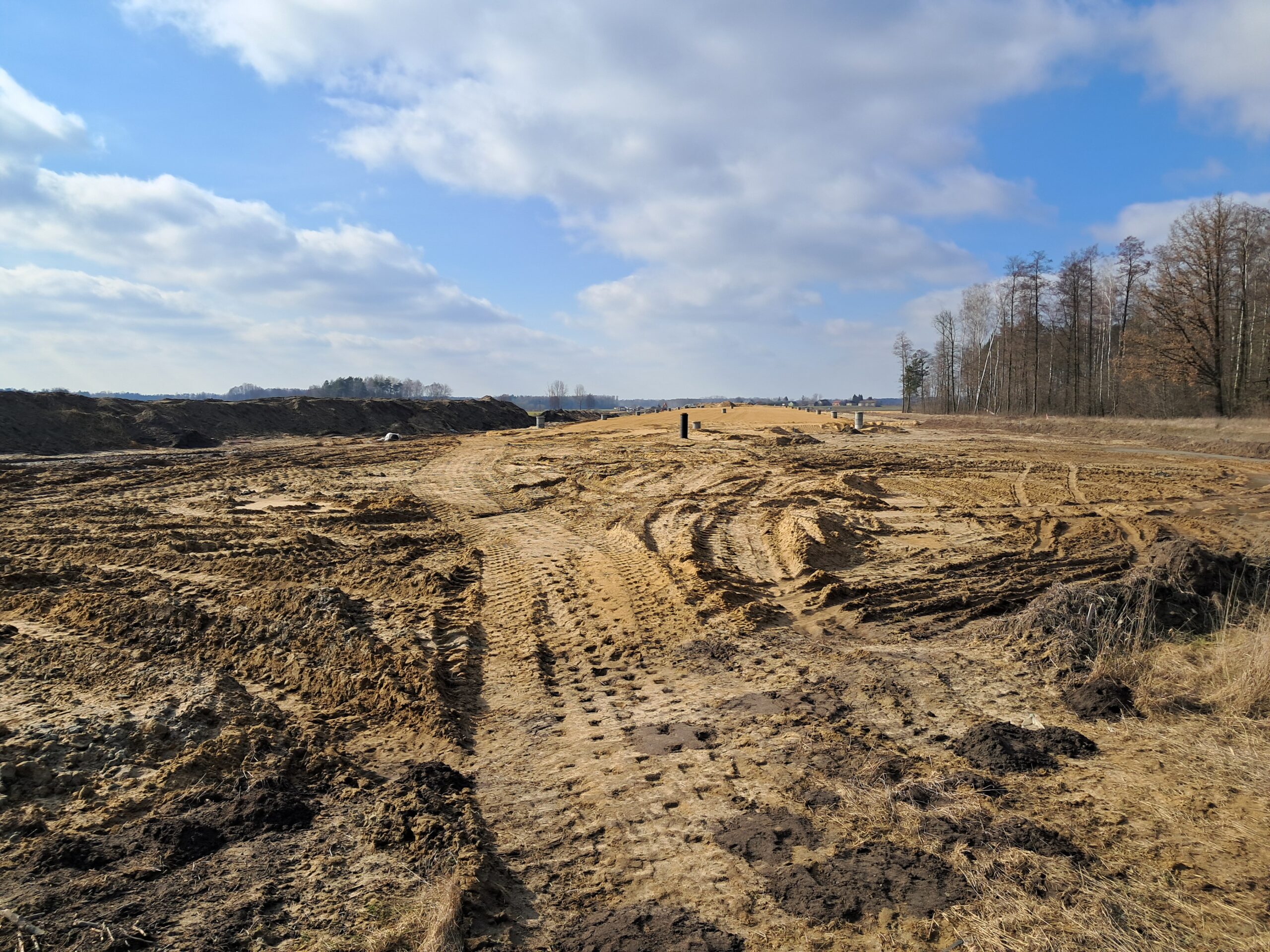

03 marca km 602+900 budowa nasypu
03 marca km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A
03 marca km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym

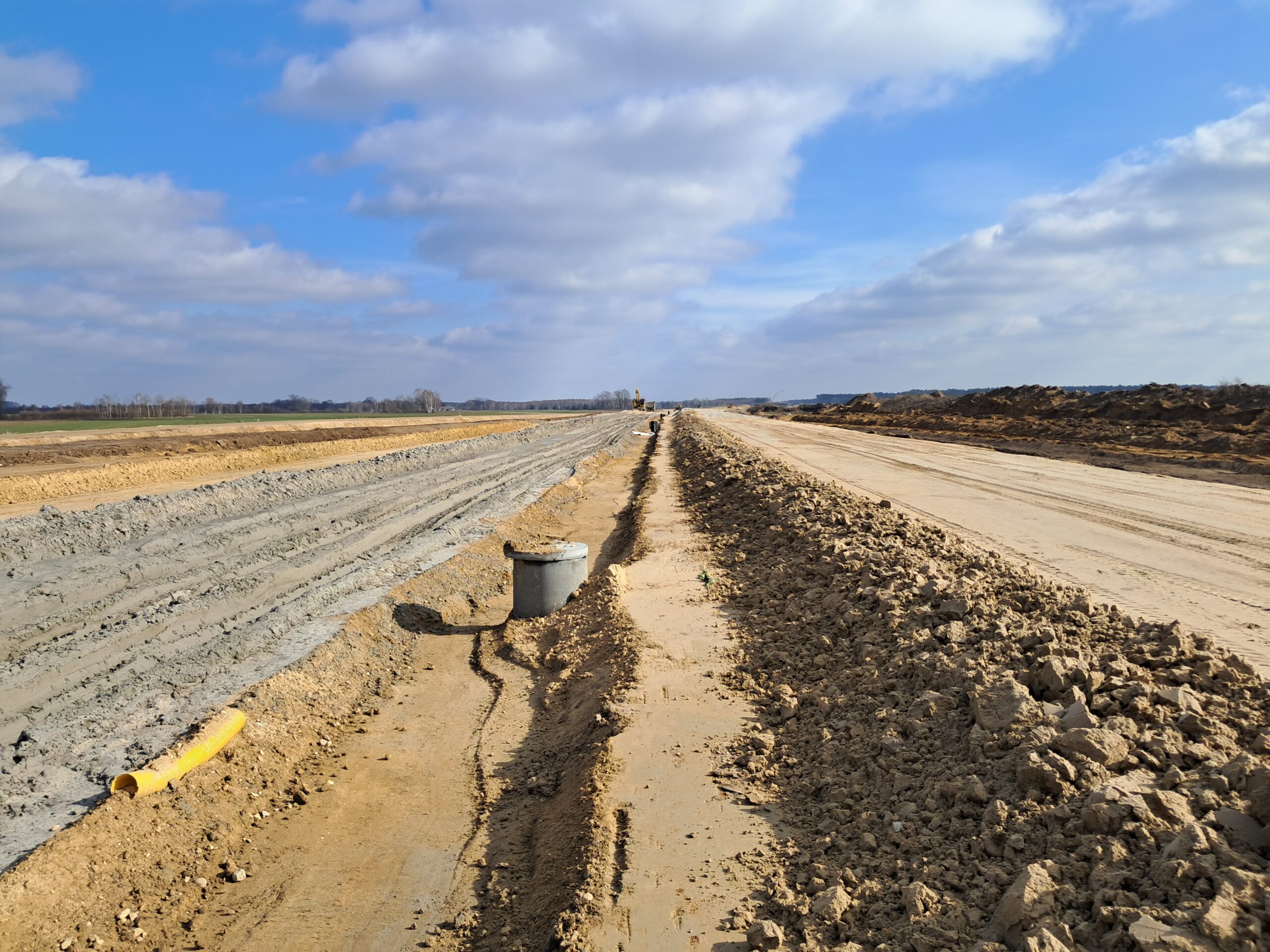

03 marca km 603+600’ zabezpieczenie podbudowy C5_6 i C8_10 drenaż w pasie dzielącym
03 marca km 604+400’ zabezpieczenie piaskiem podbudowy zasadniczej C8_10
03 marca km 605+300 zabezpieczenie podbudowy C5_6 betonowanie ustroju nośnego WD_71
03 marca km 605+300’ zabezpieczenie podbudowy pomocniczej C5_6 drenaż w pasie dzielącym
03 marca km 606+150 zabezpieczenie podbudowy C5_6 drenaż w pasie dzielącym

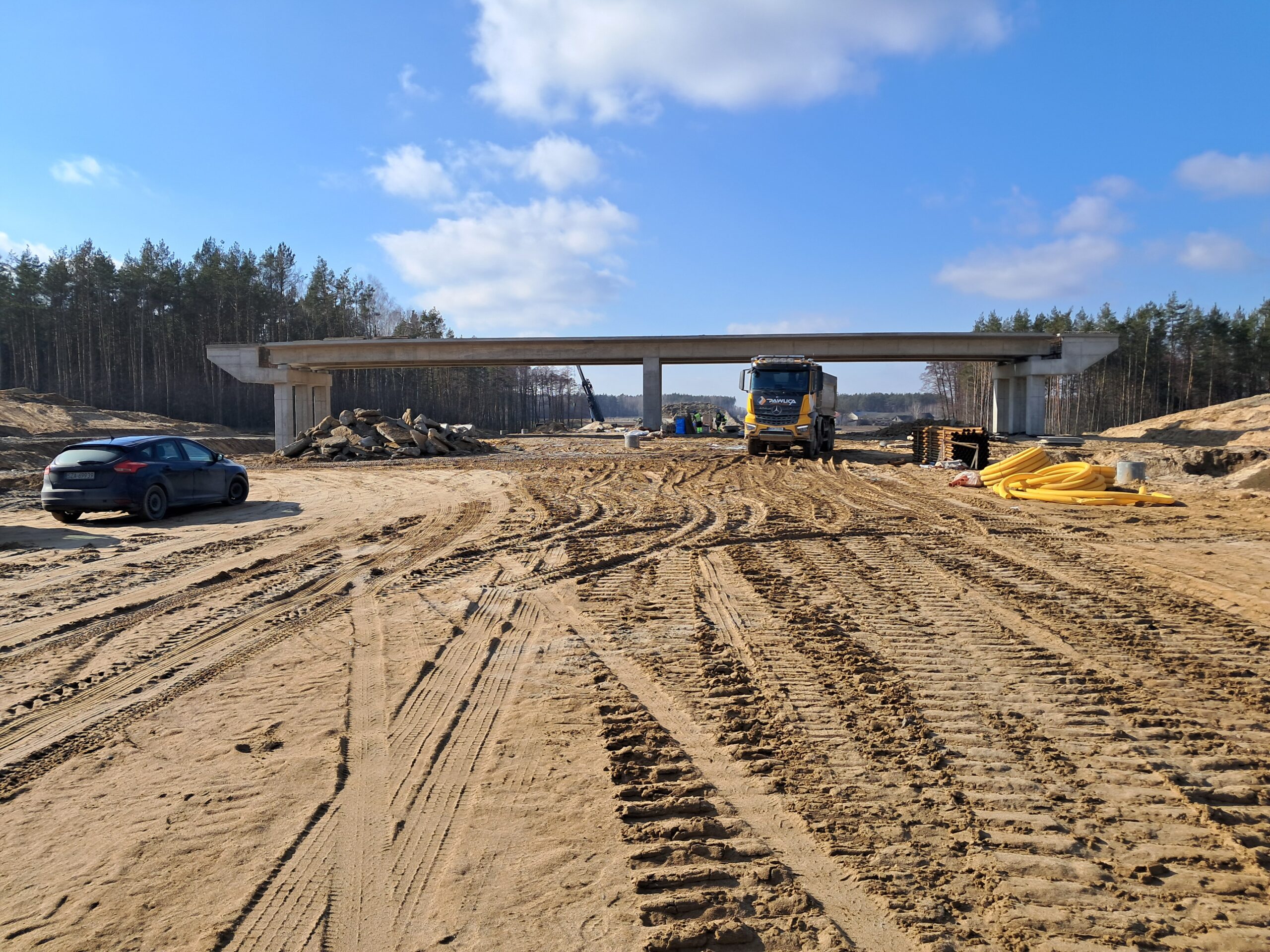

03 marca km 606+900 budowa ustroju nośnego WD_73C

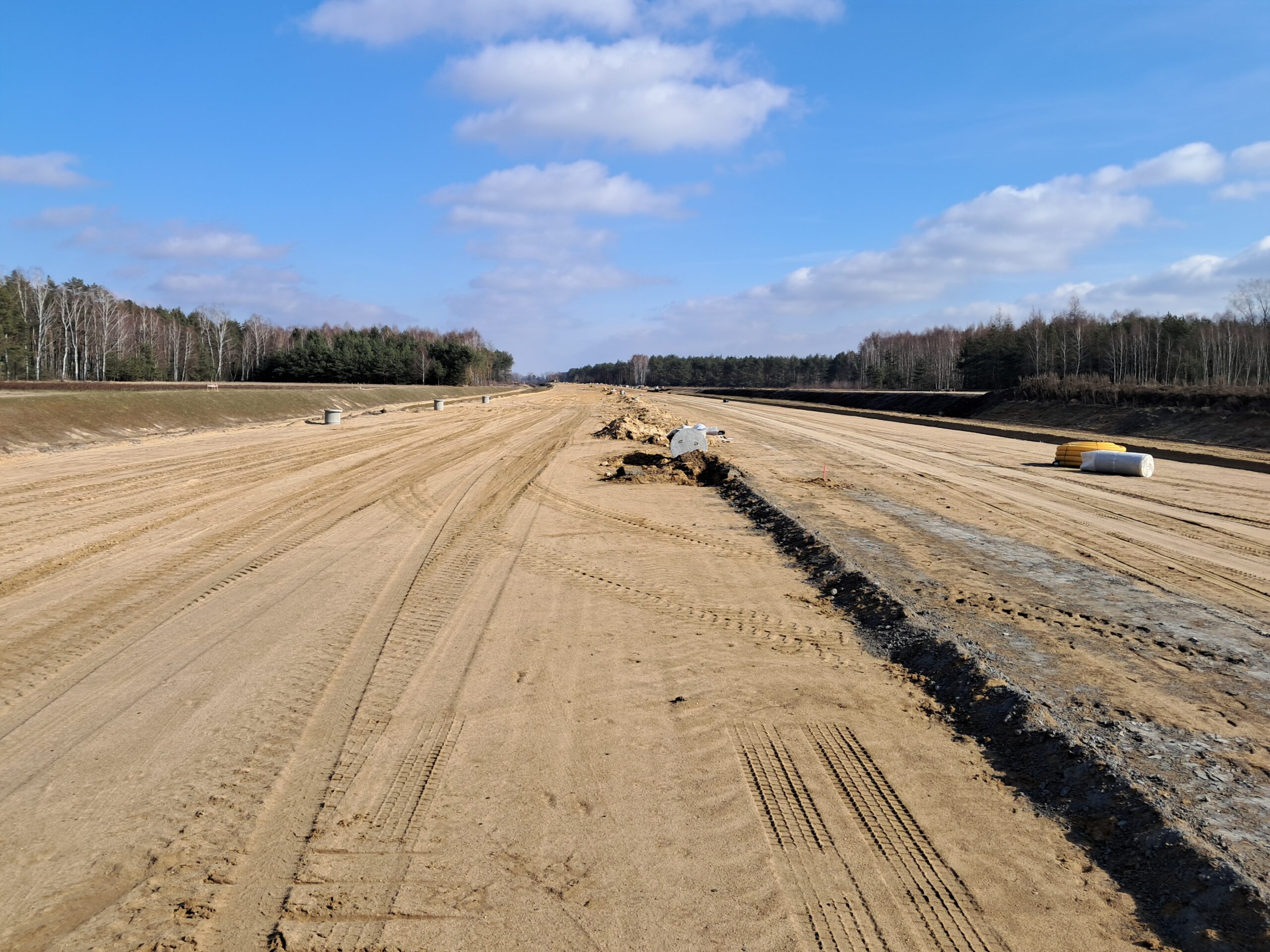

03 marca km 606+900’ przygotowanie GWN budowa drenażu w pasie rozdziału

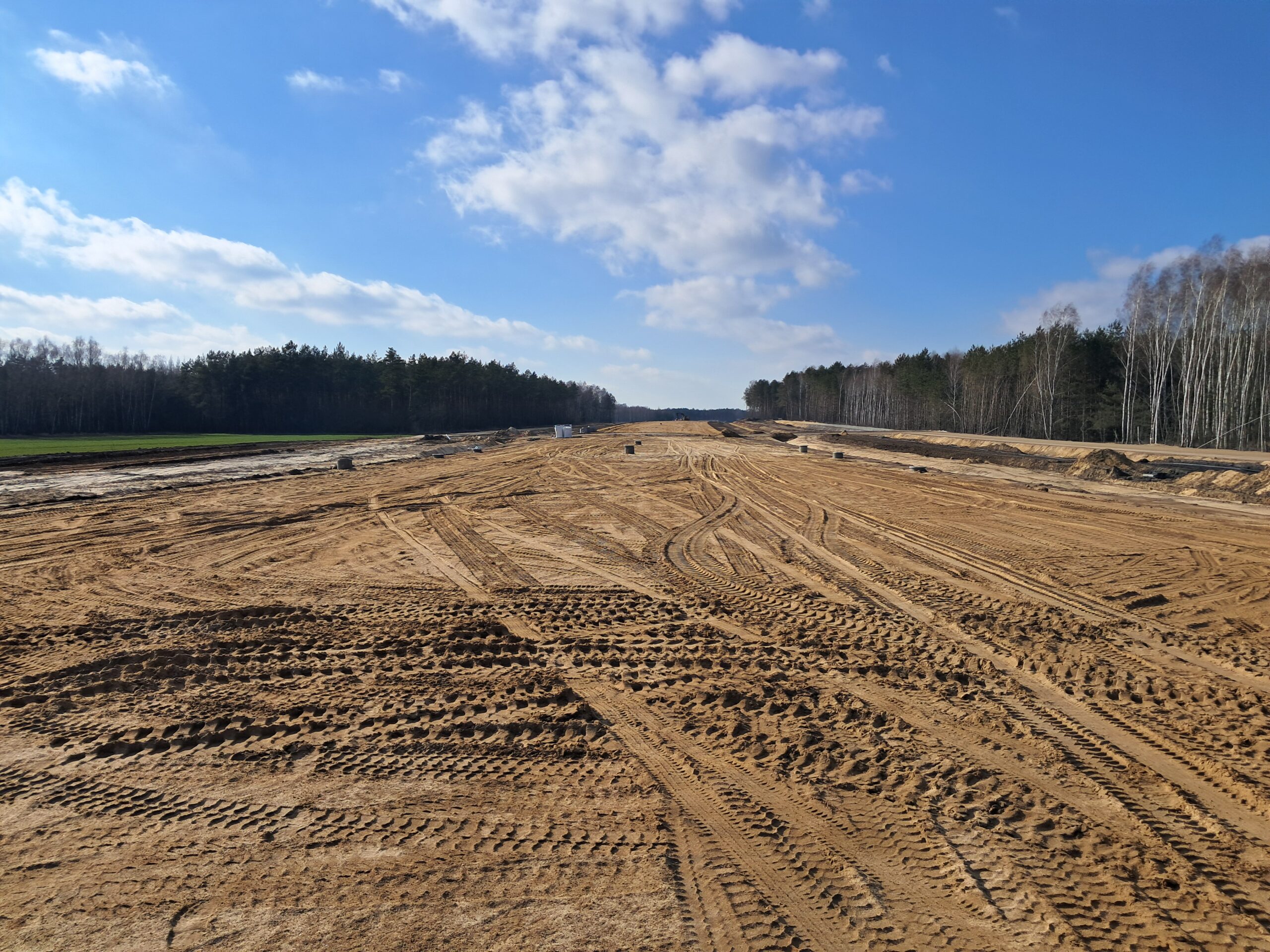

03 marca km 608+300 budowa nasypu budowa kanalizacji deszczowej

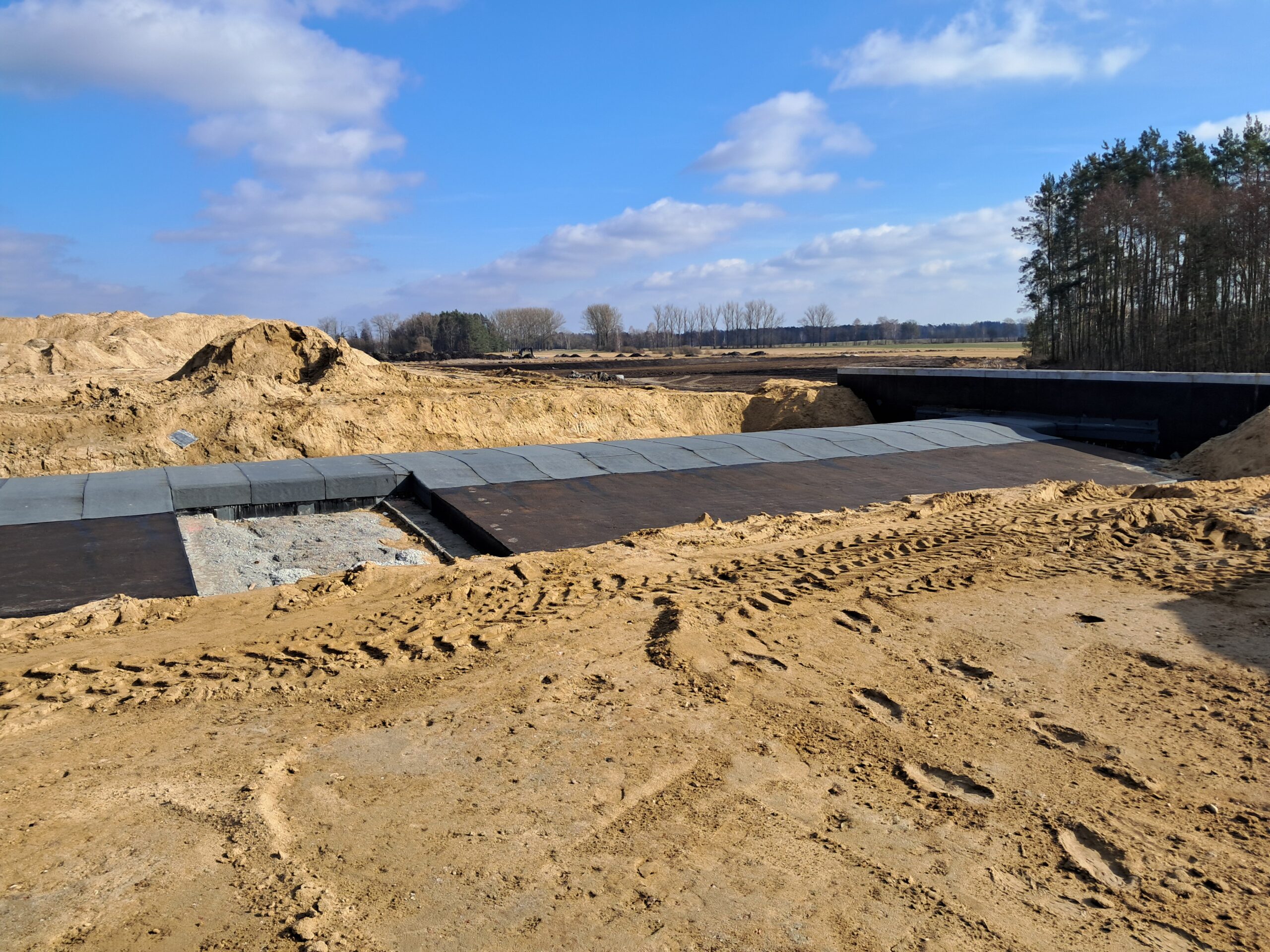

03 marca km 608+300’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PZM_14A
03 marca km 610+050 budowa nasypu szalowanie podpór WA_74
11 marca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII

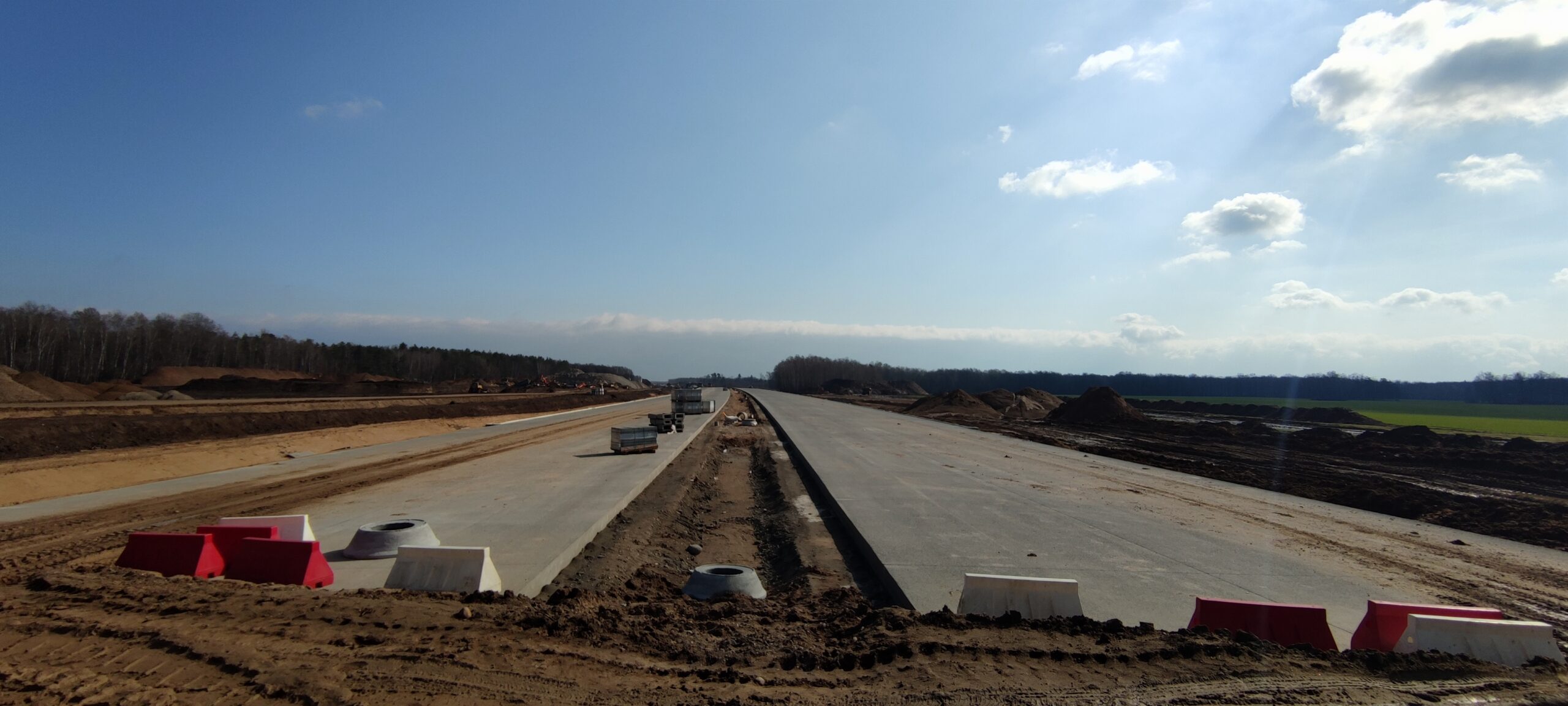

11 marca km 598+200‘ wykonano nawierzchnię betonową C35_45

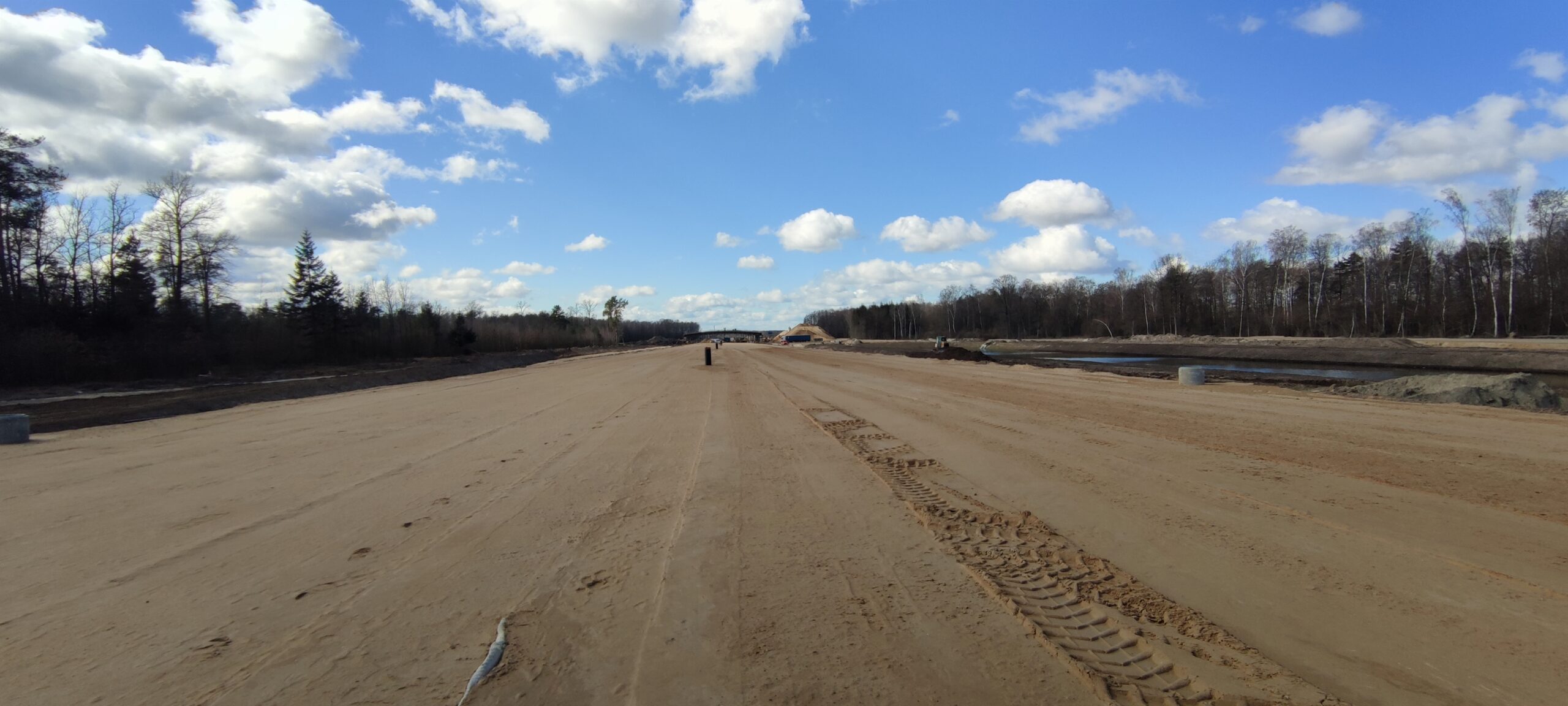

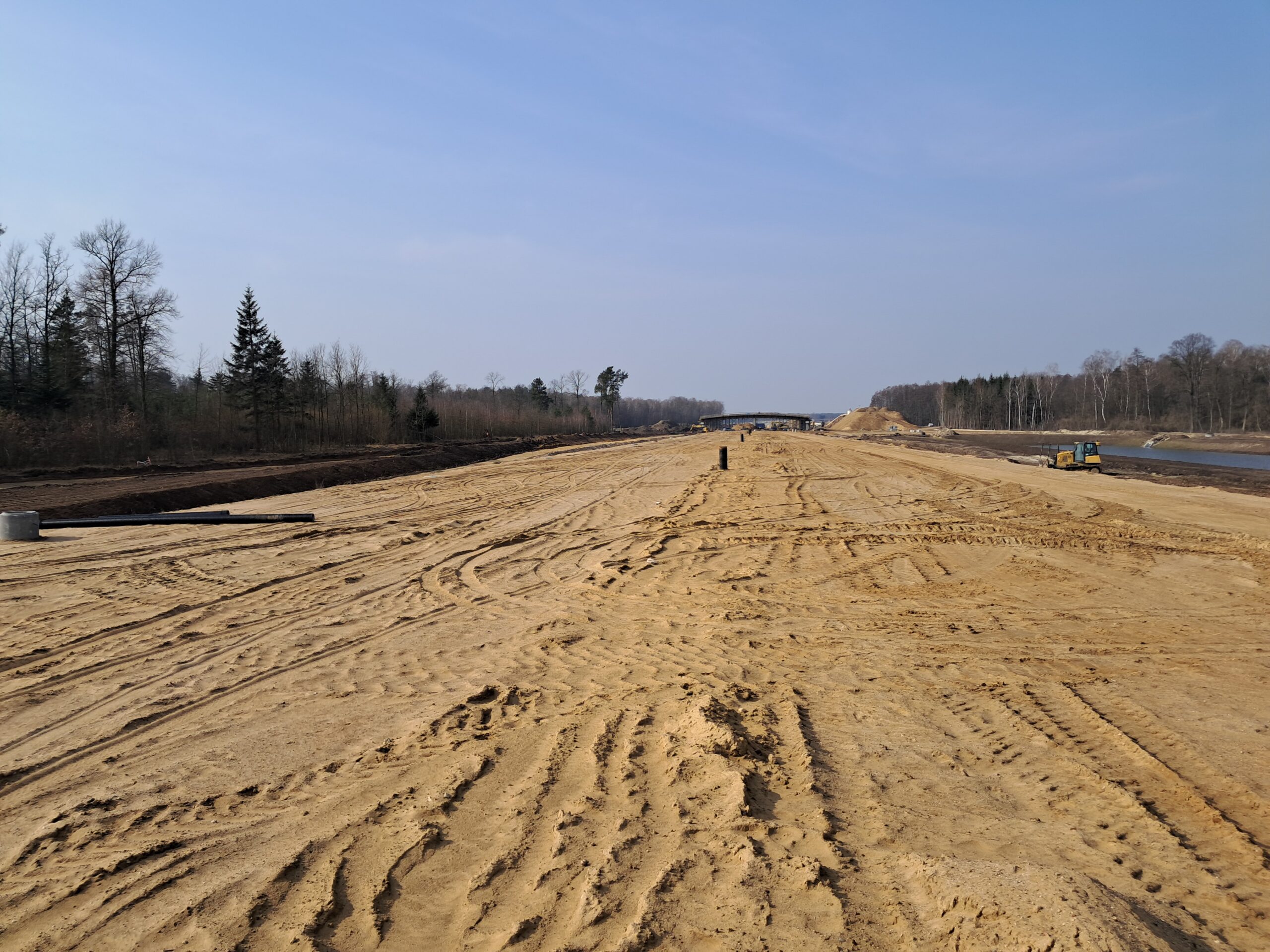

11 marca km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym

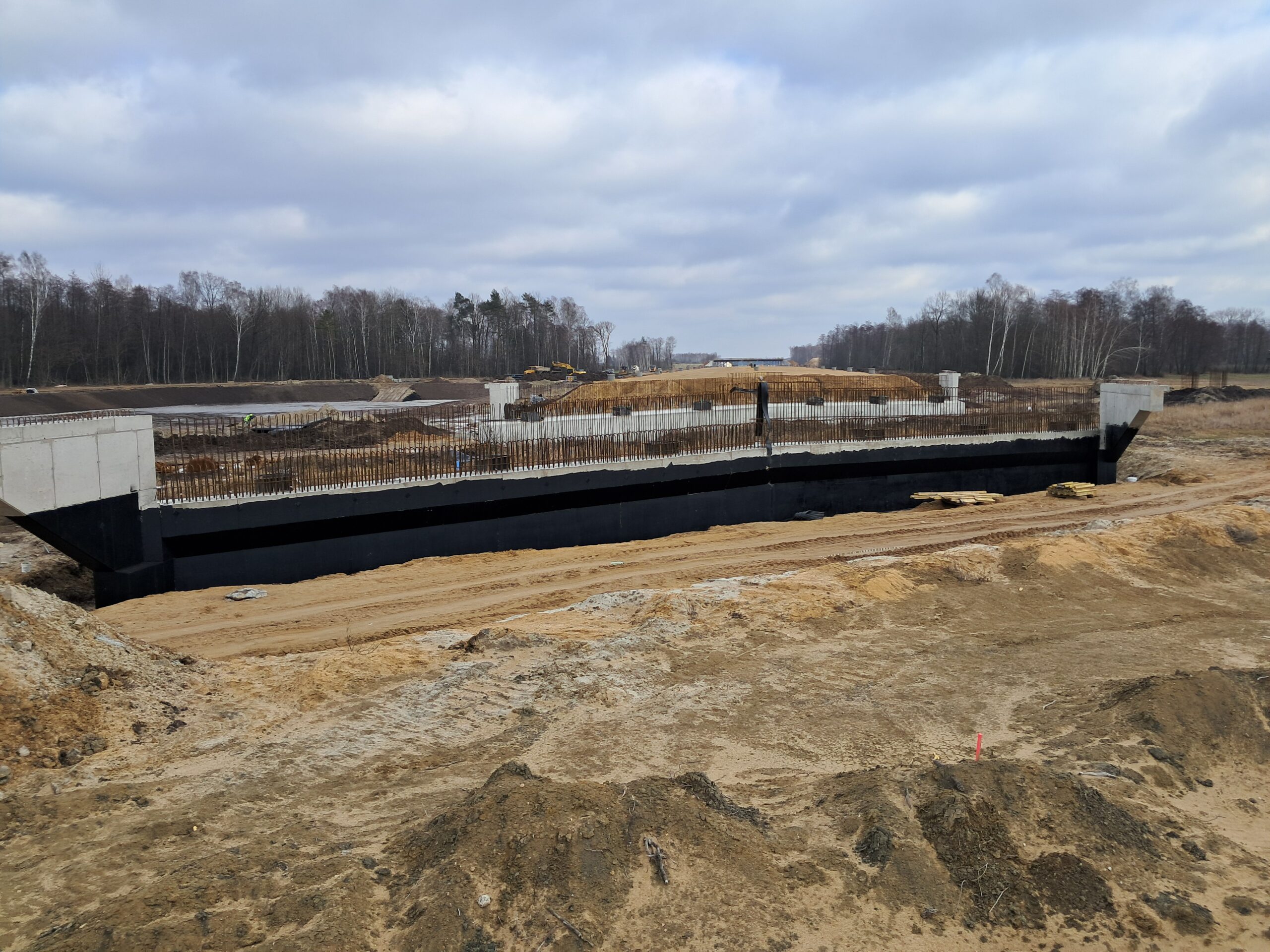

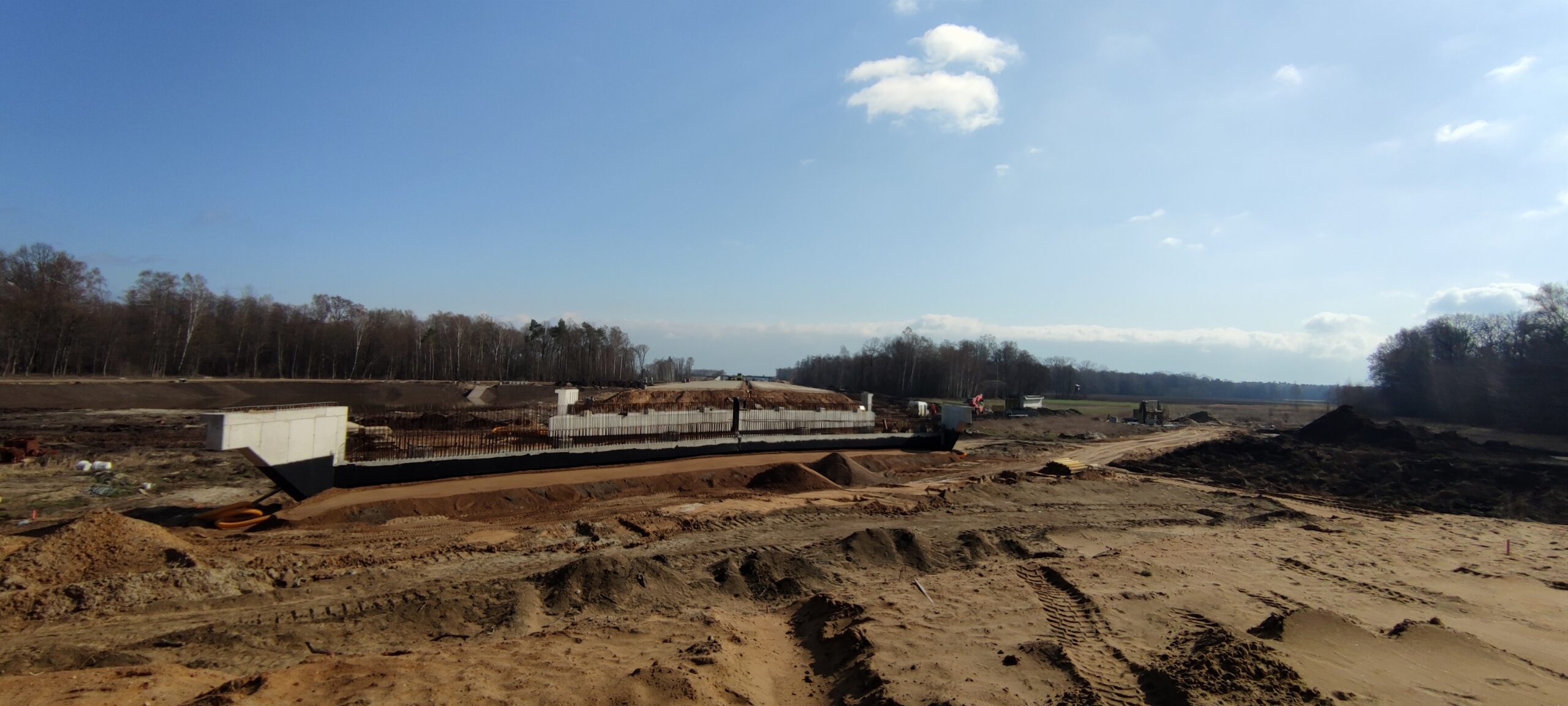

11 marca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)

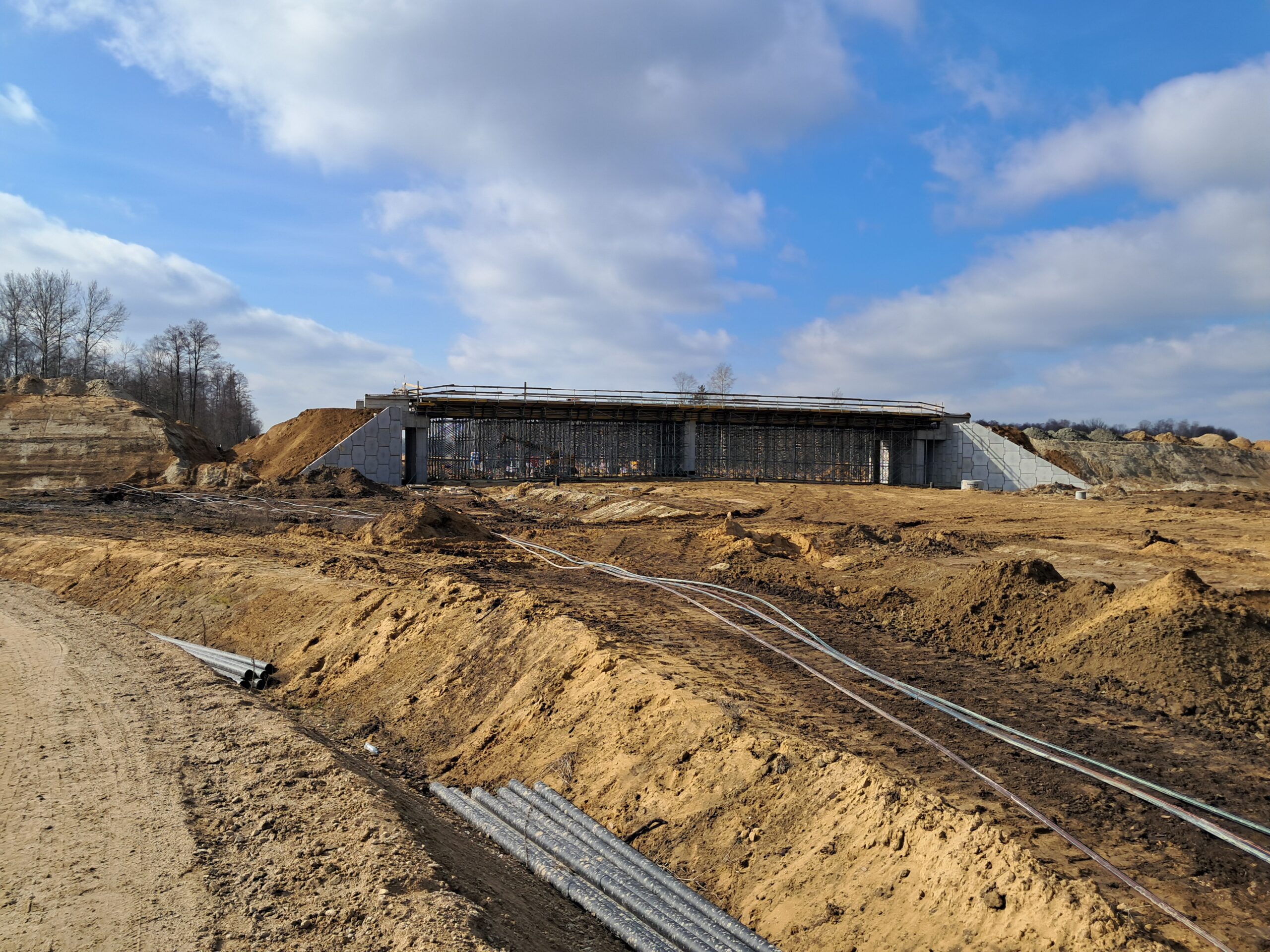

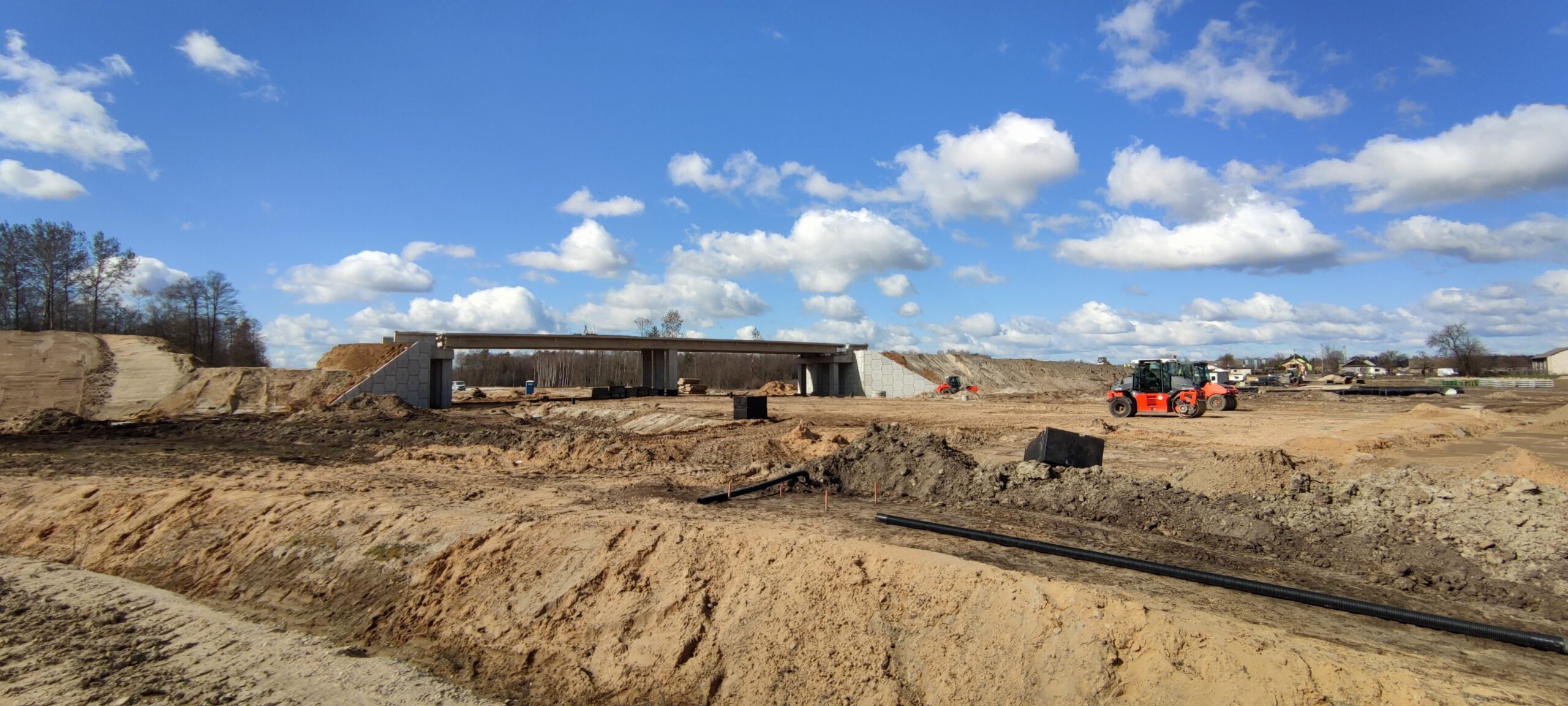

11 marca km 600+600 roboty ziemne budowa ustroju nośnego WD_68

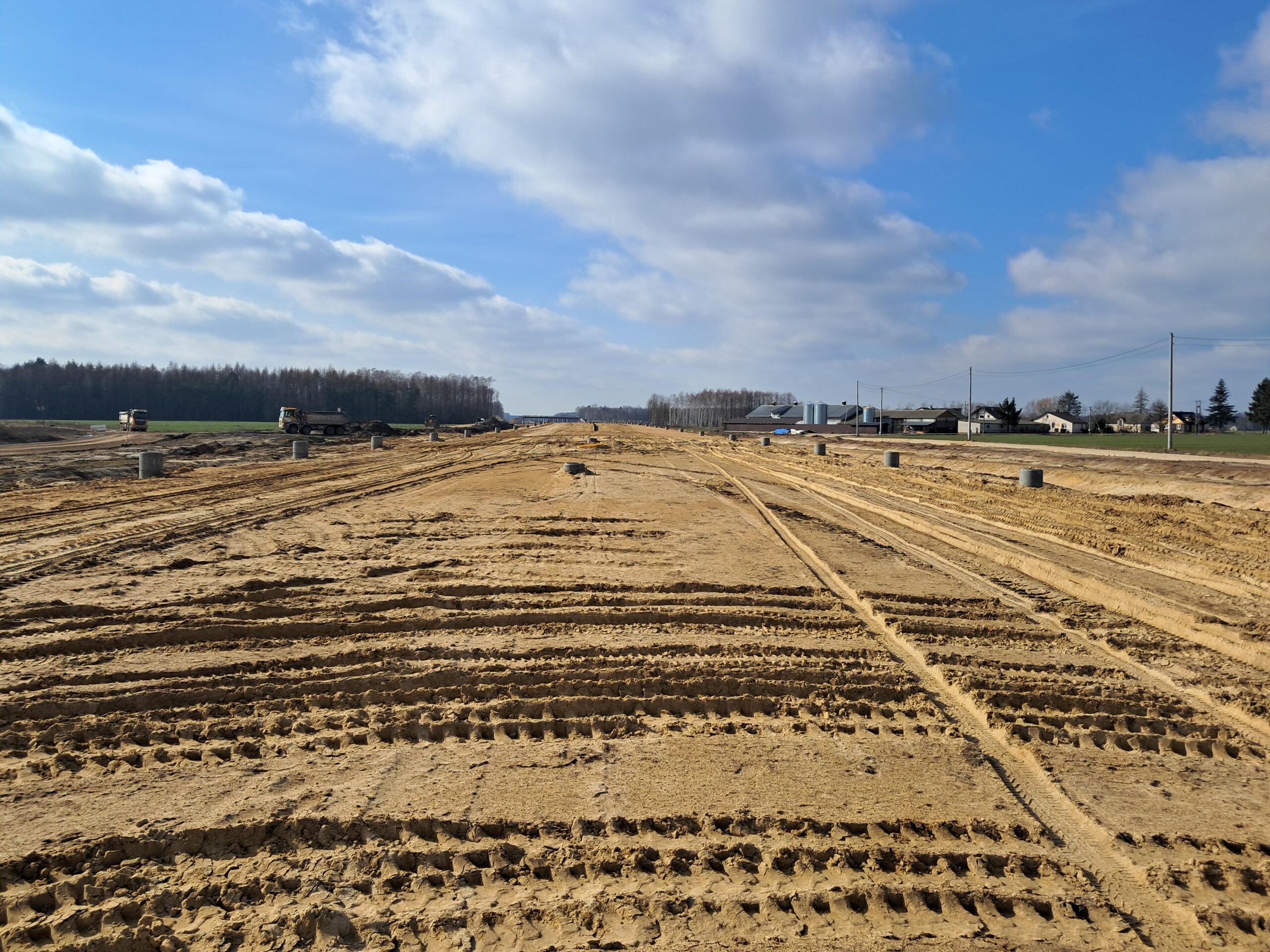

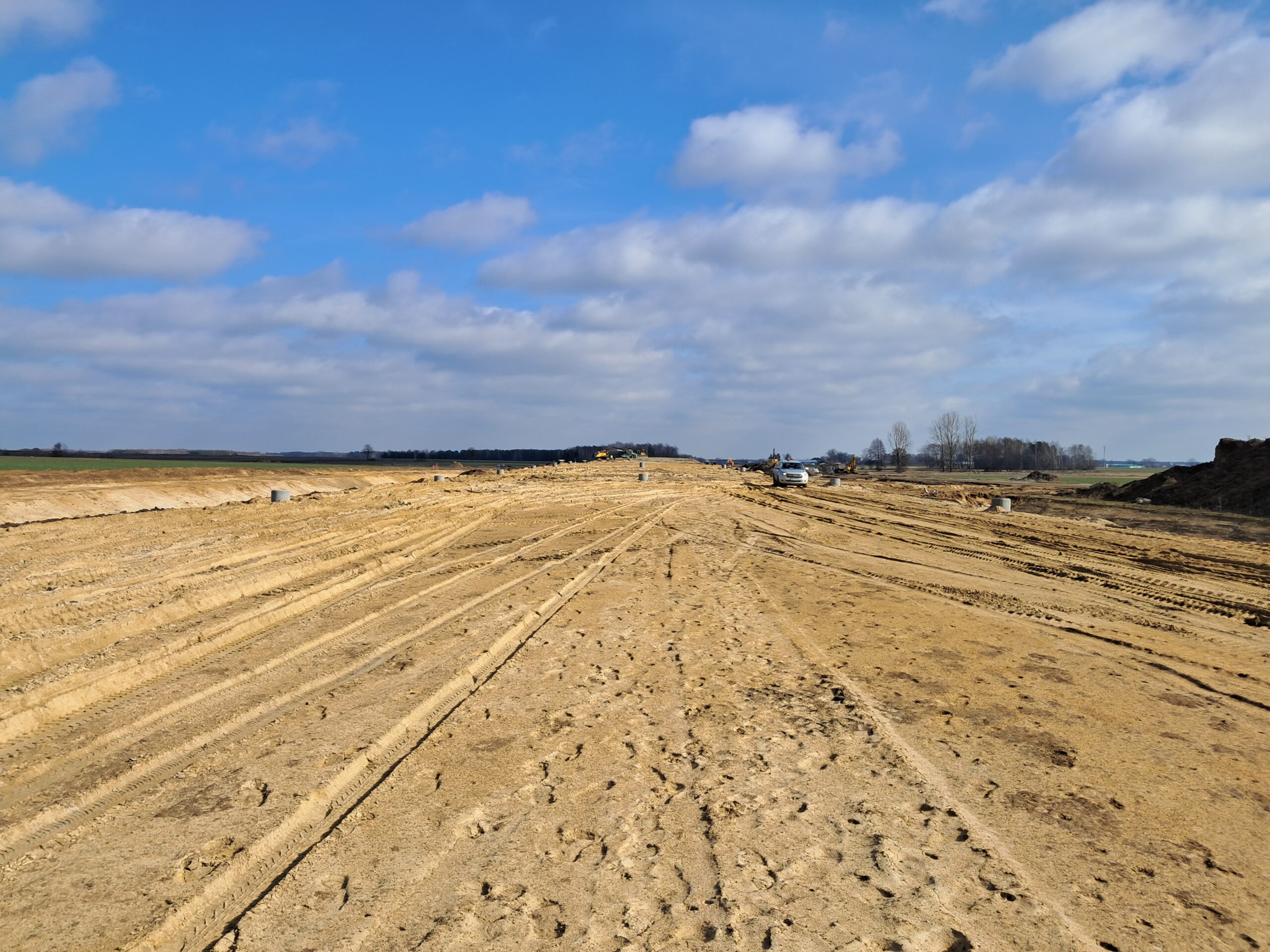

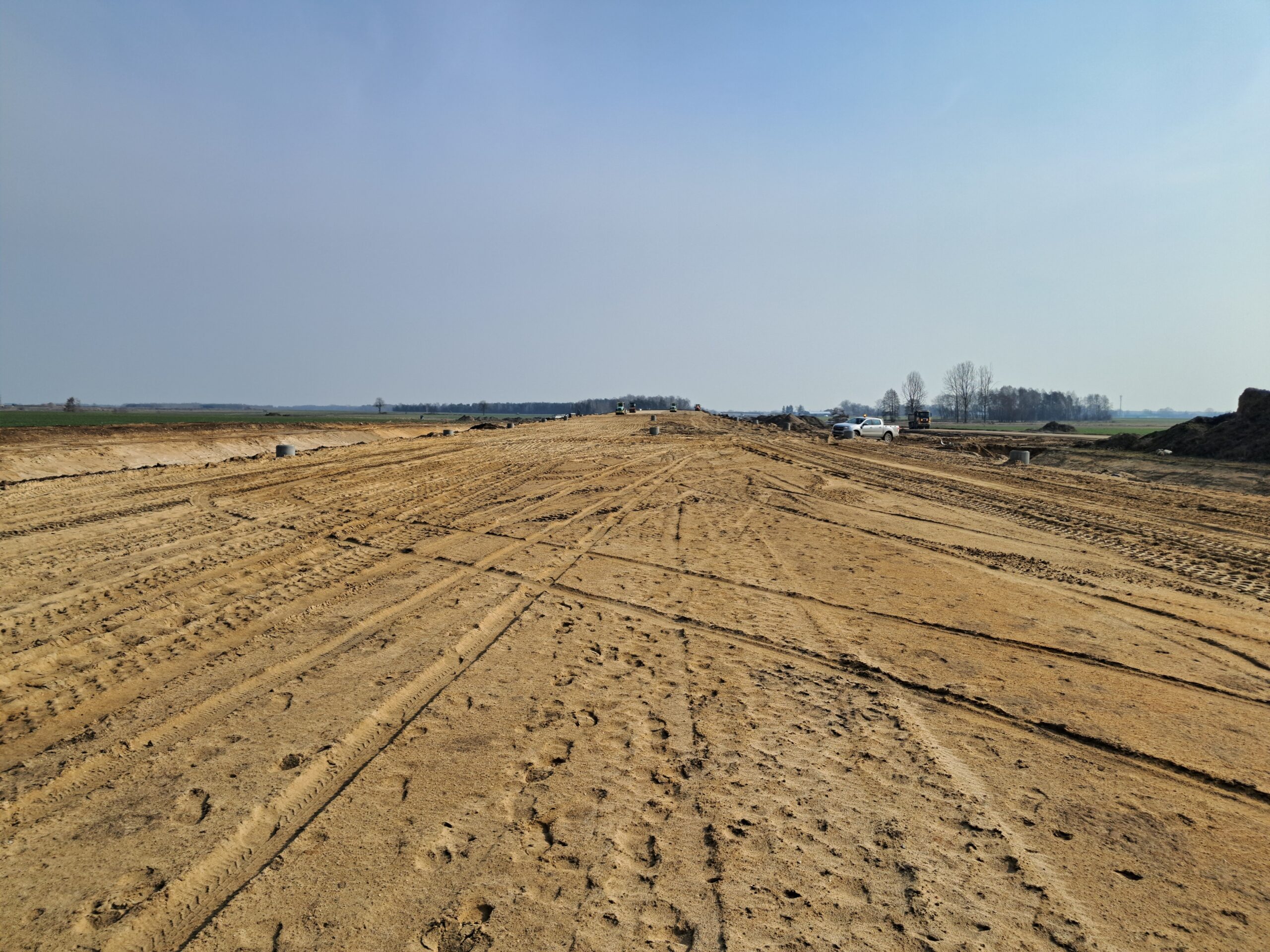

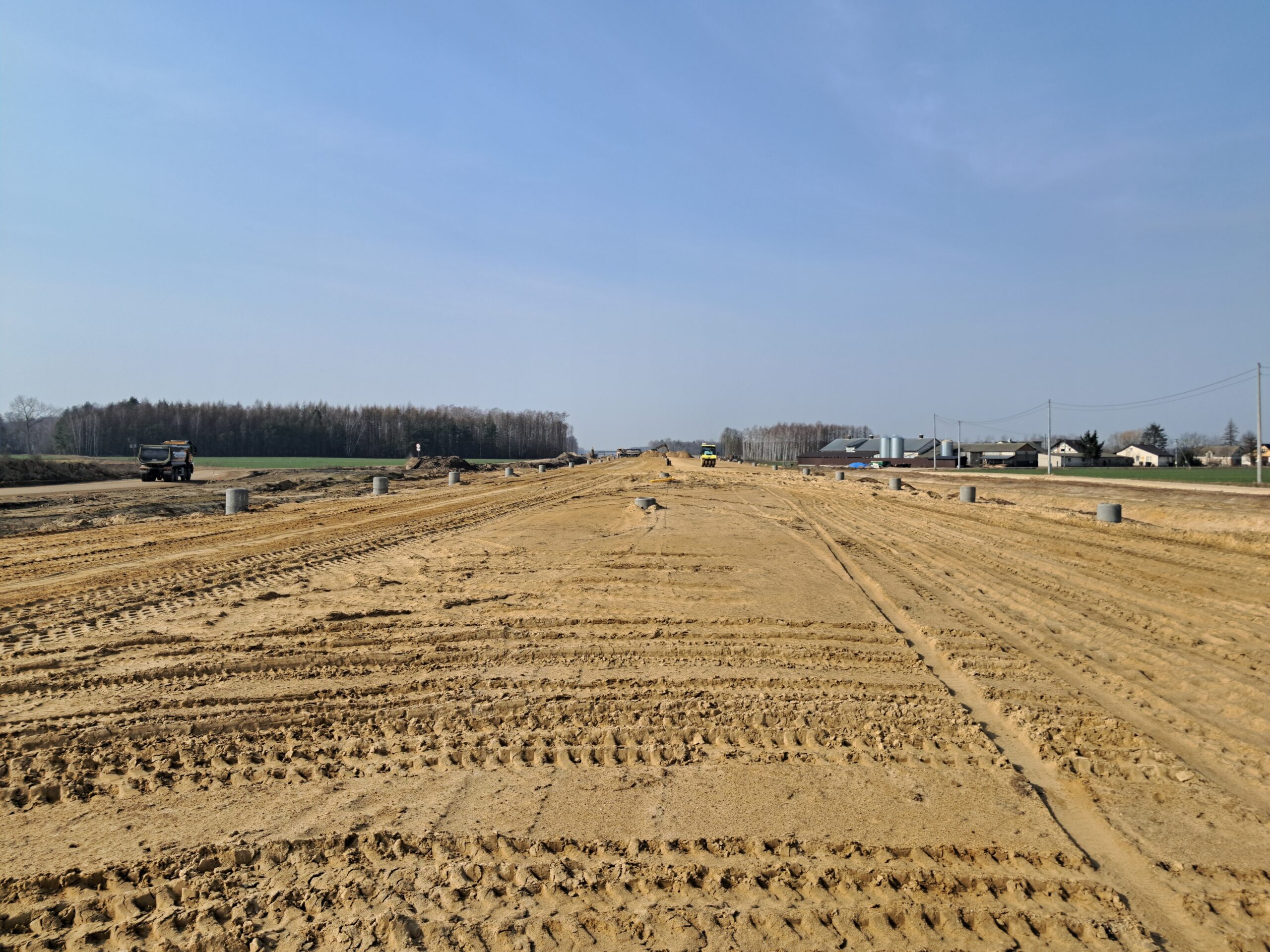

11 marca km 601+500 budowa nasypu
11 marca km 601+500’ budowa nasypu

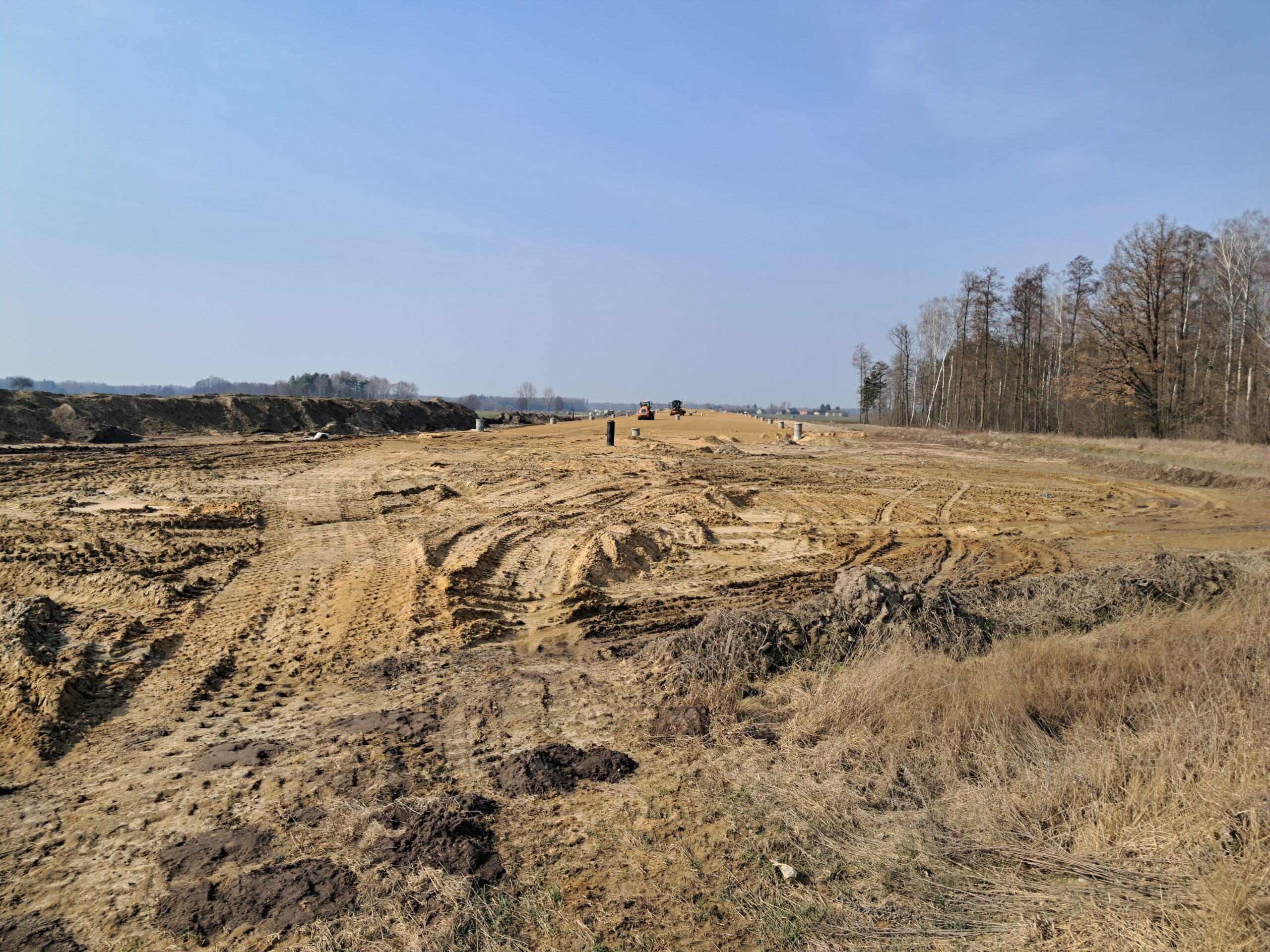

11 marca km 602+900 budowa nasypu

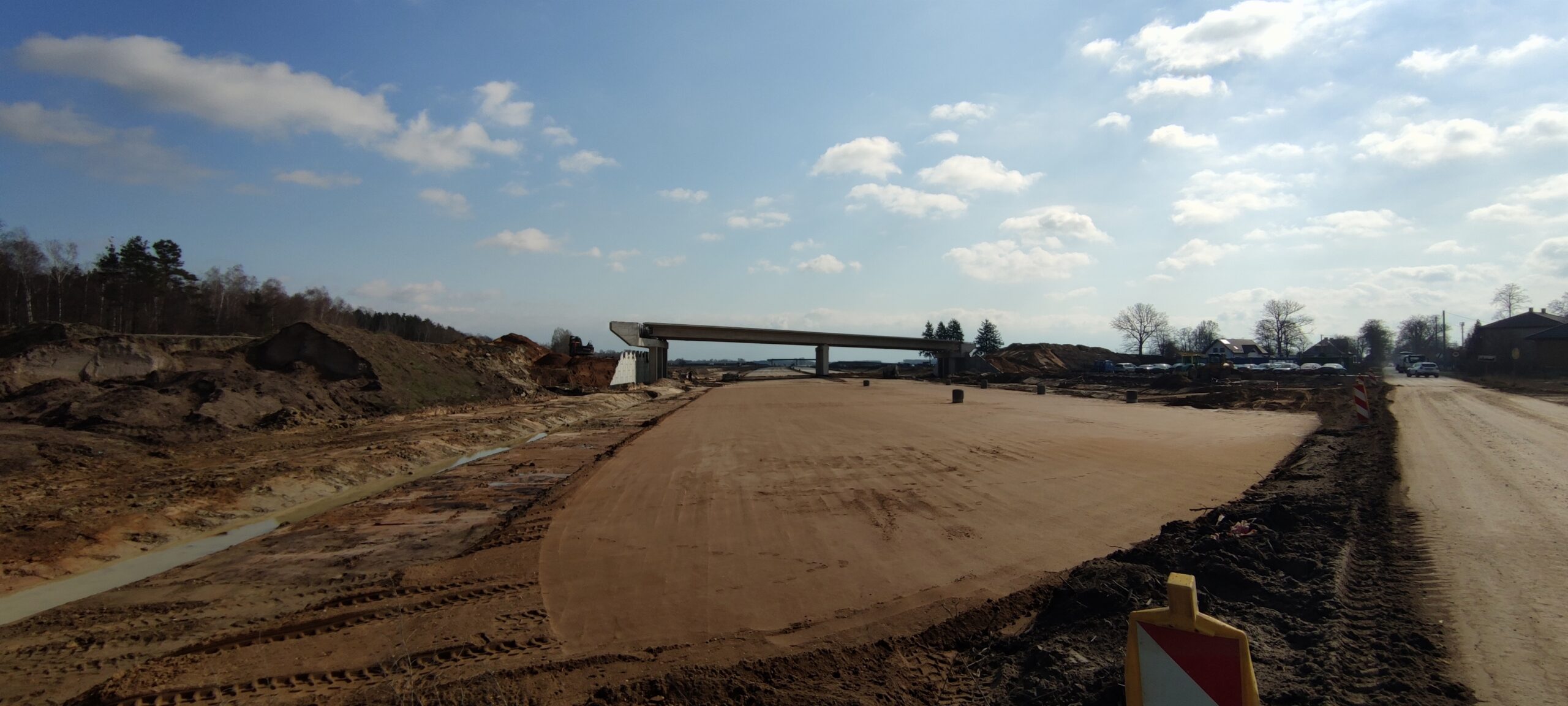

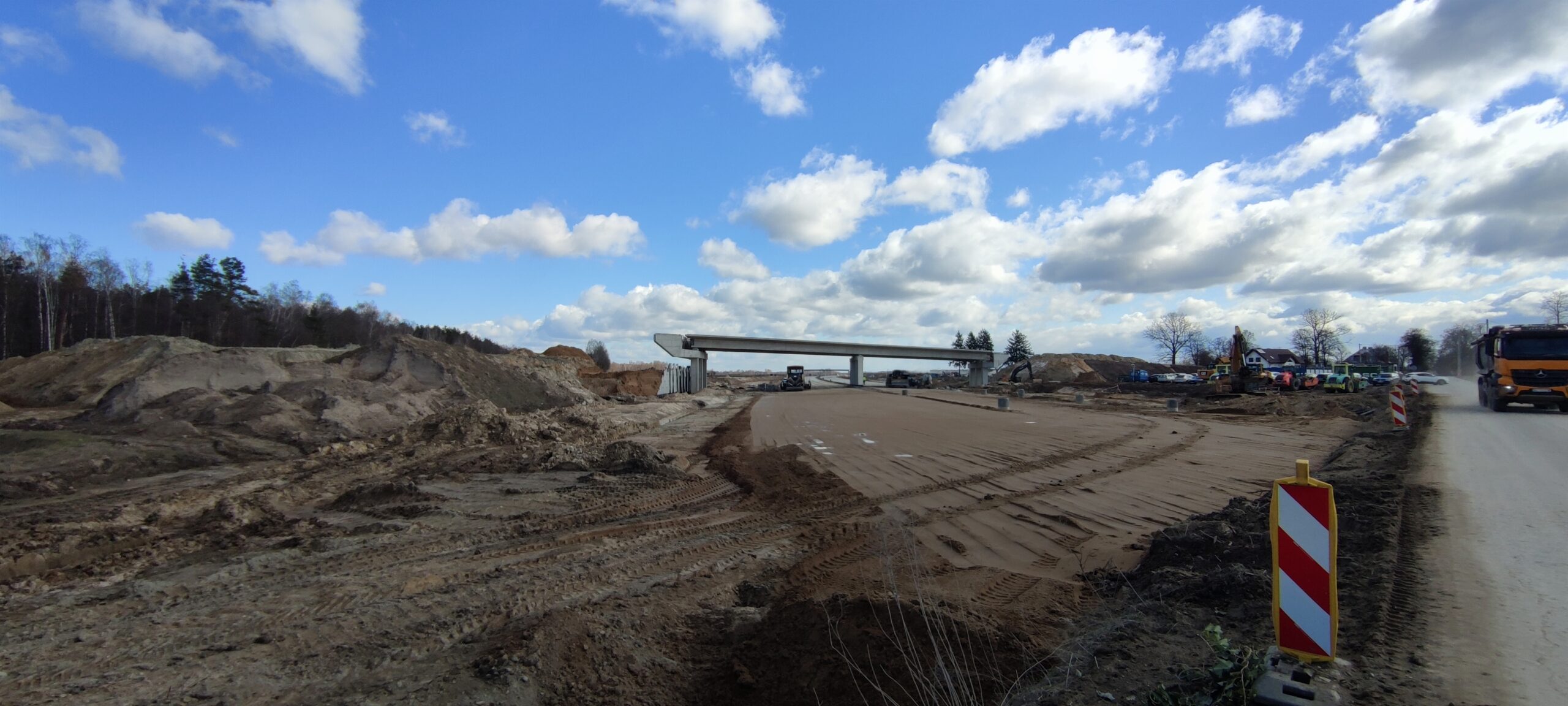

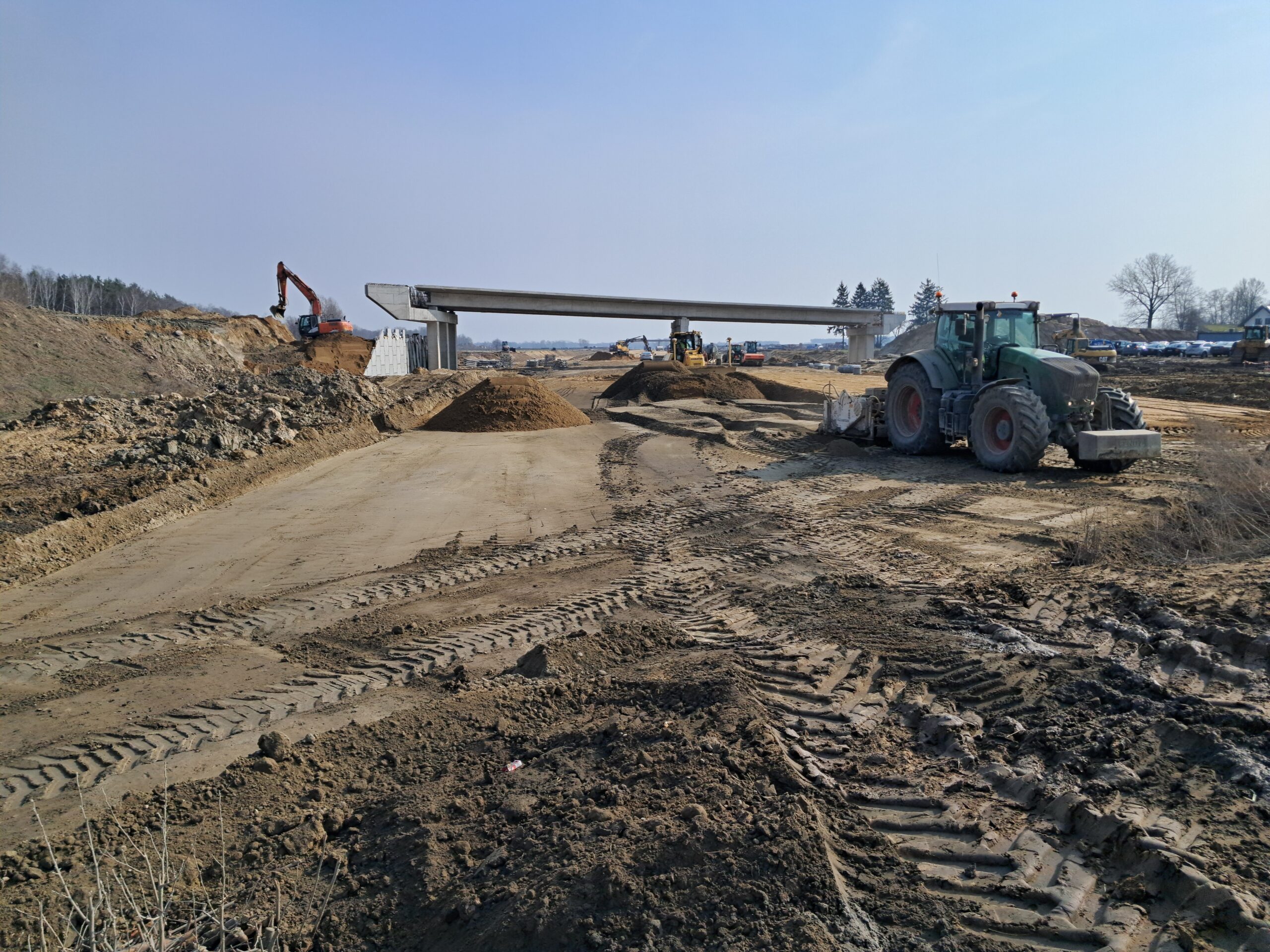

11 marca km 602+900’ warstwa ulepszonego podłoża budowa ustroju nośnego WD_69A
11 marca km 603+600 budowa ustroju nośnego WD_70 podbudowa pomocnicza C5_6

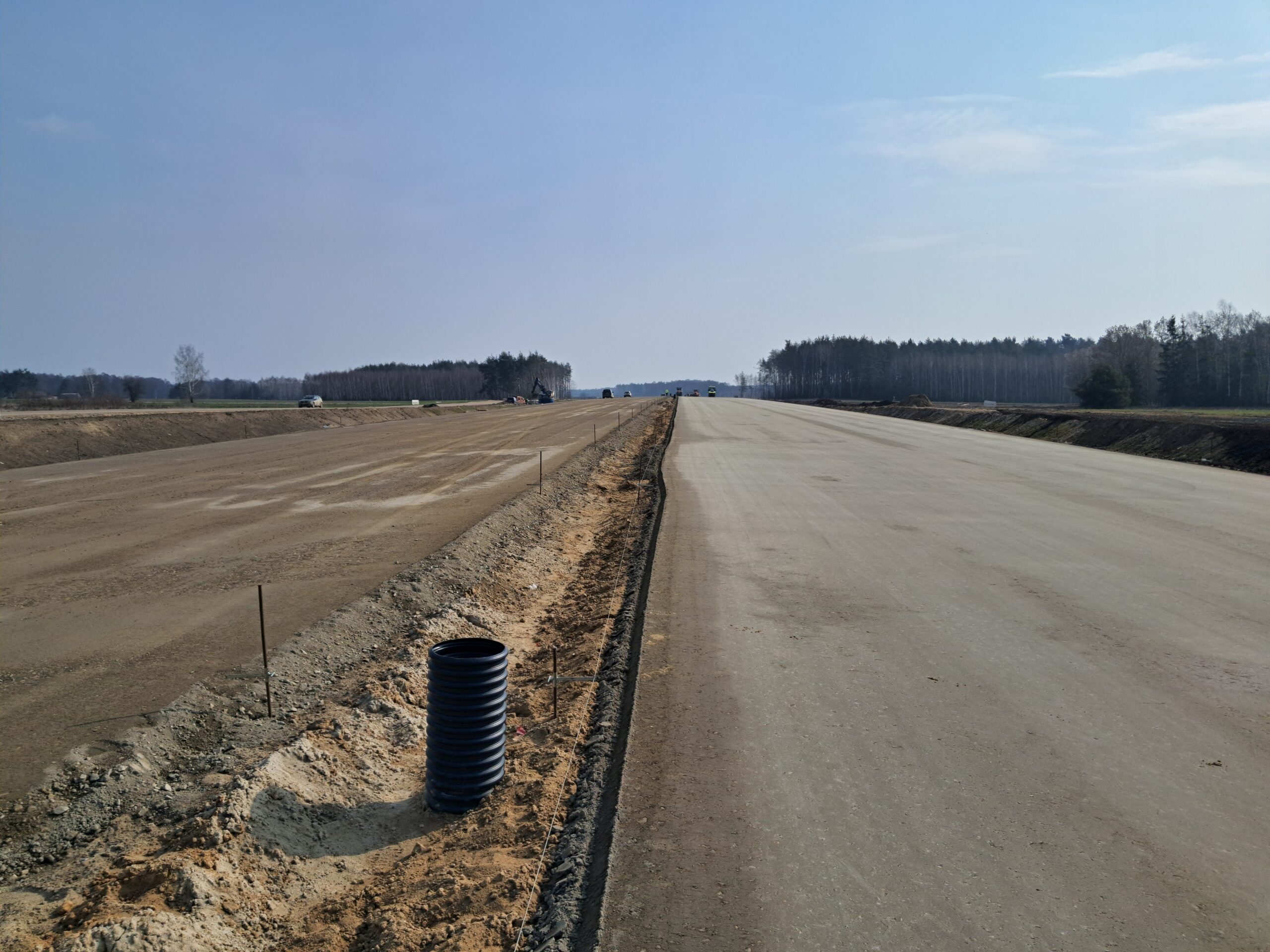

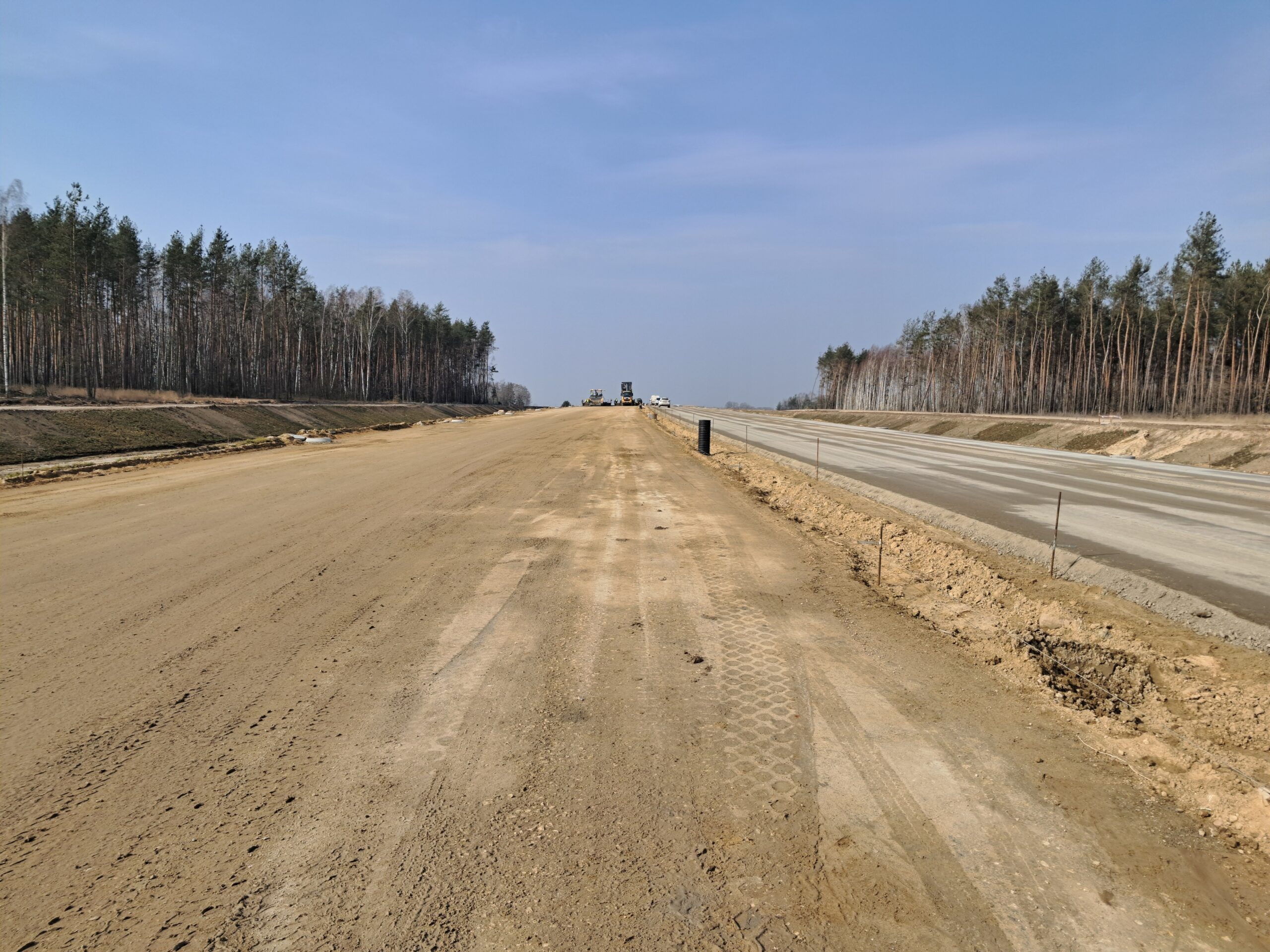

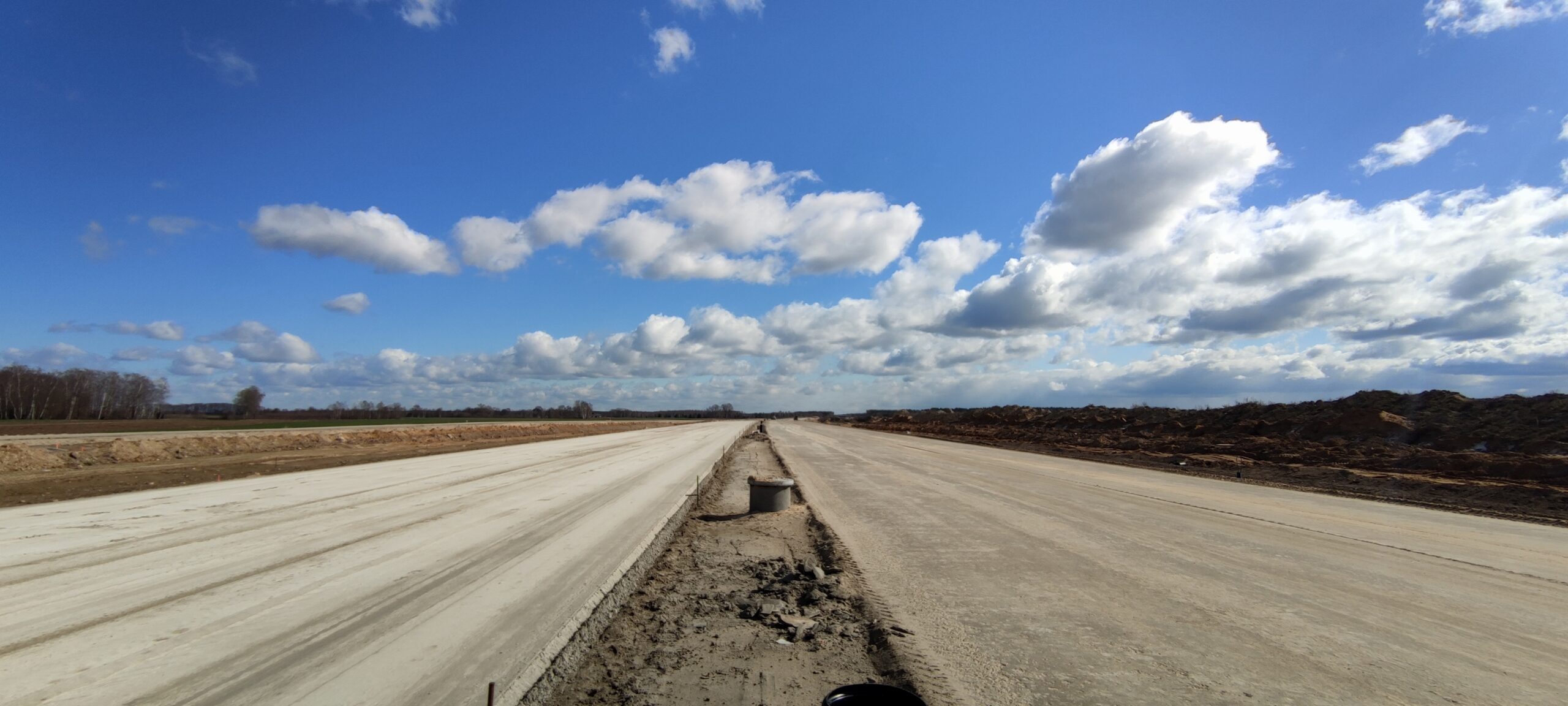

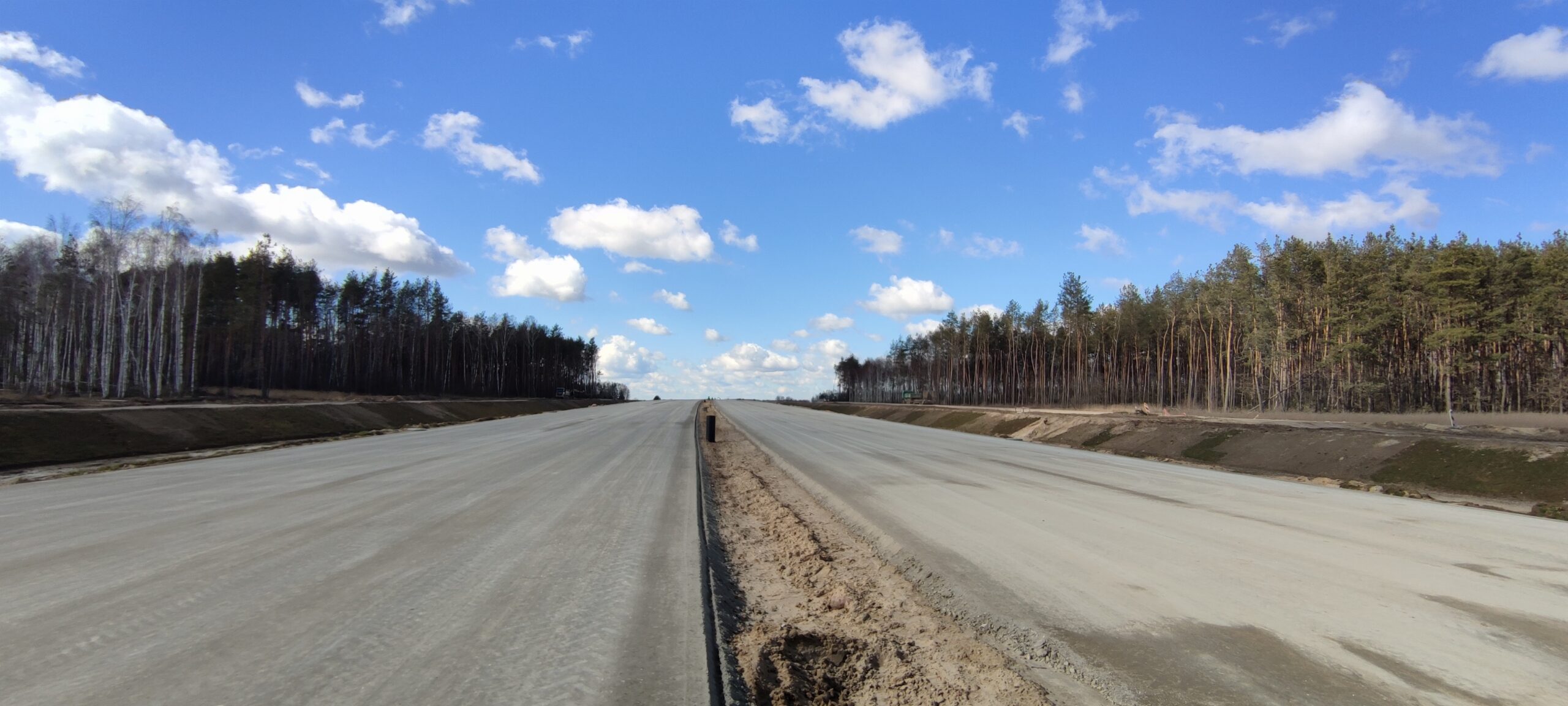

11 marca km 603+600’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym

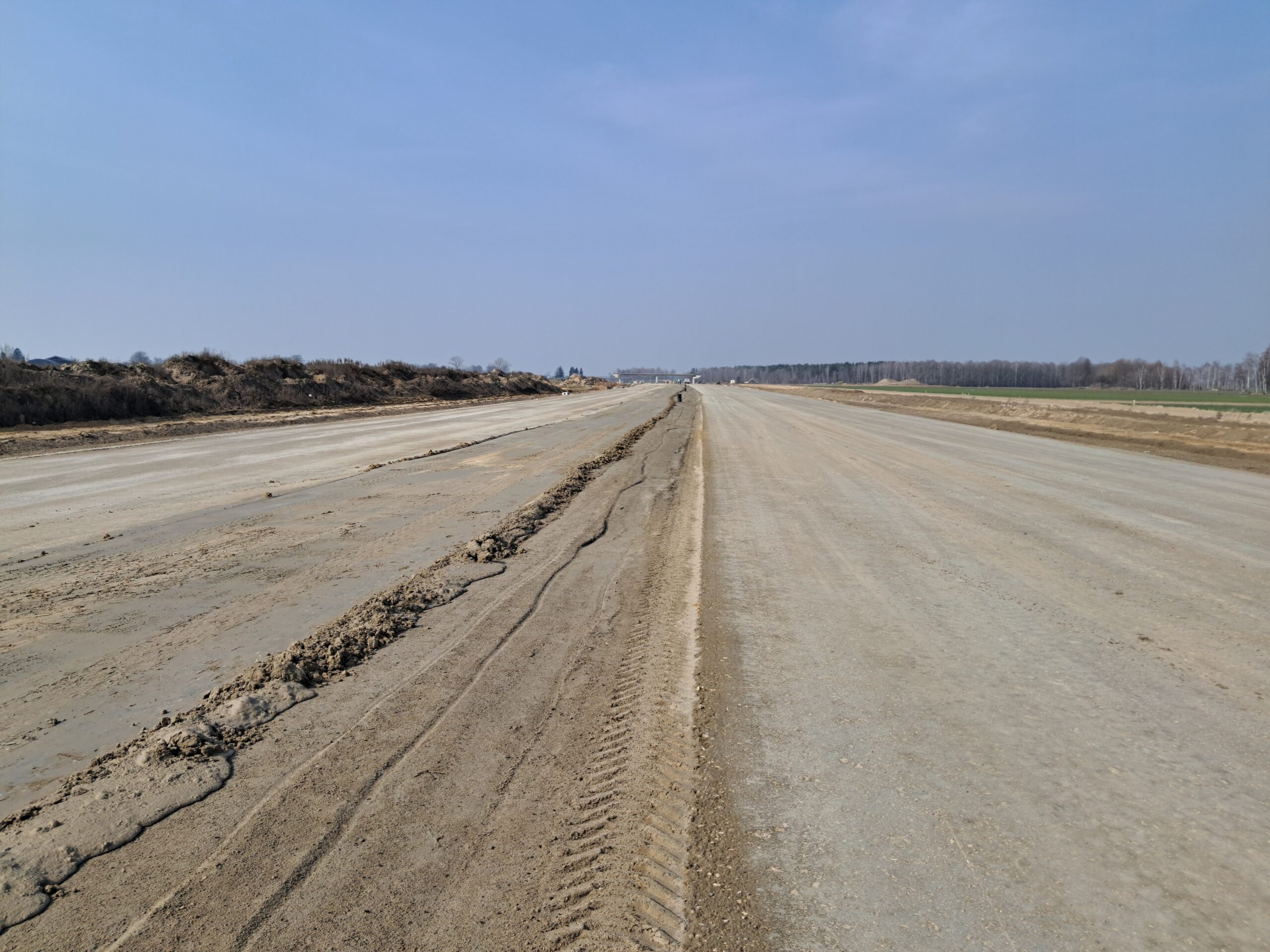

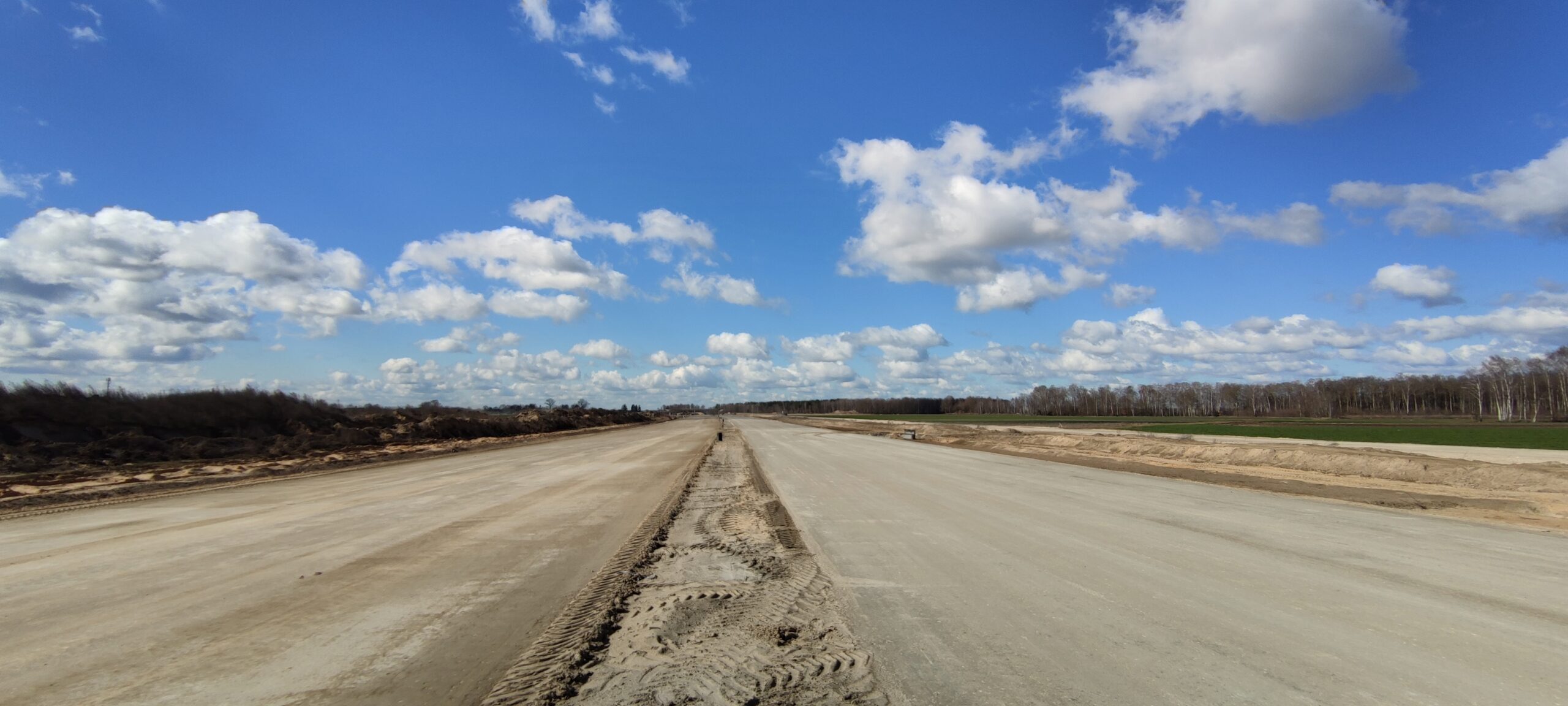

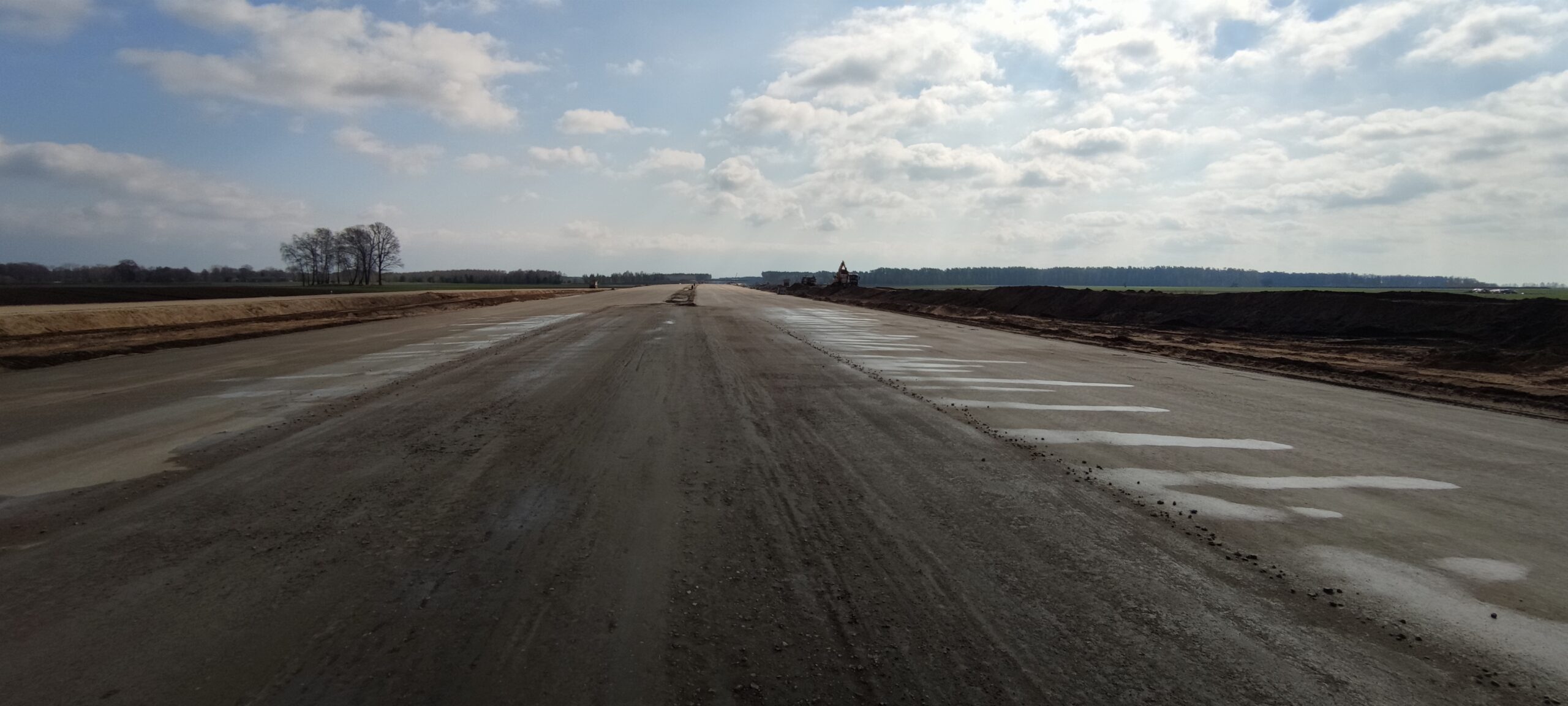

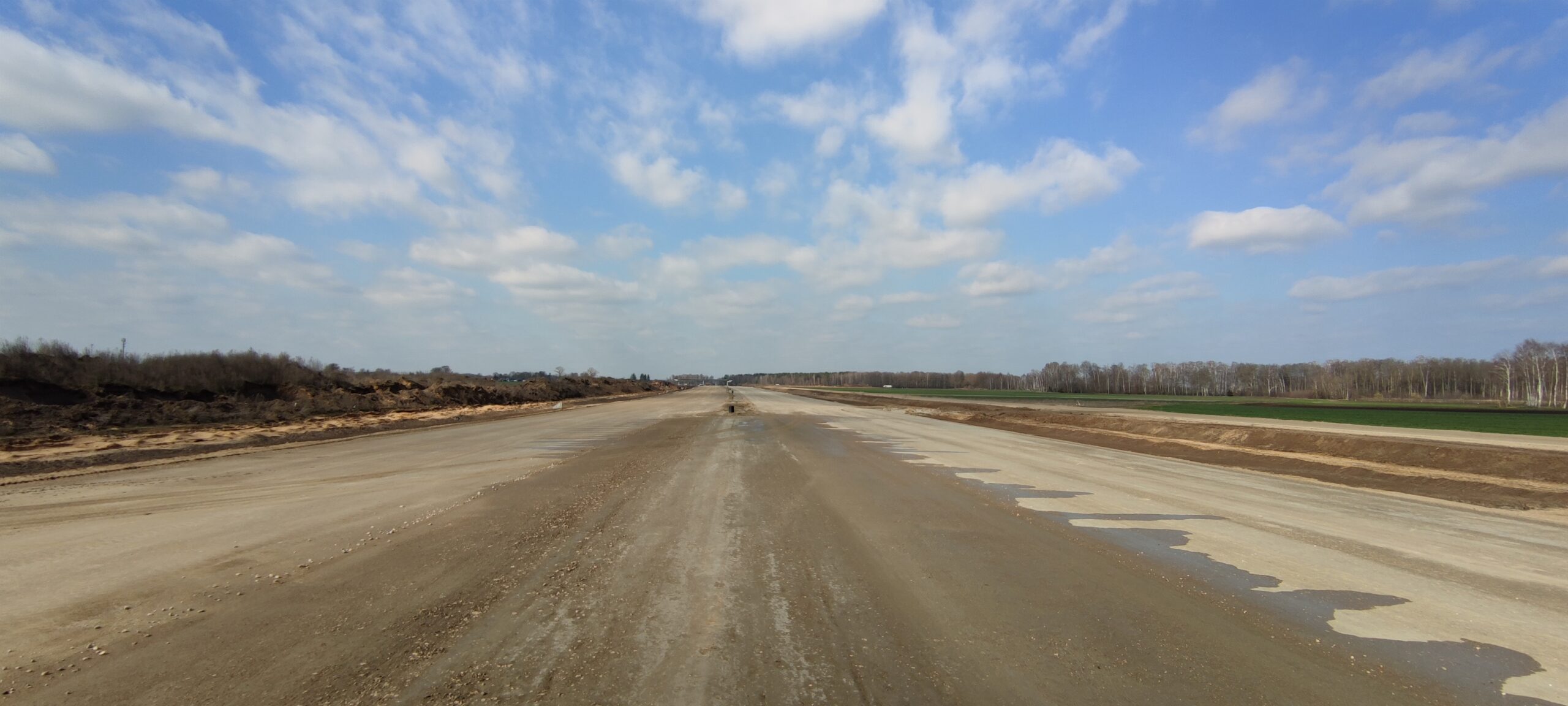

11 marca km 604+400 podbudowa pomocnicza C5_6 i zasadnicza C8_10

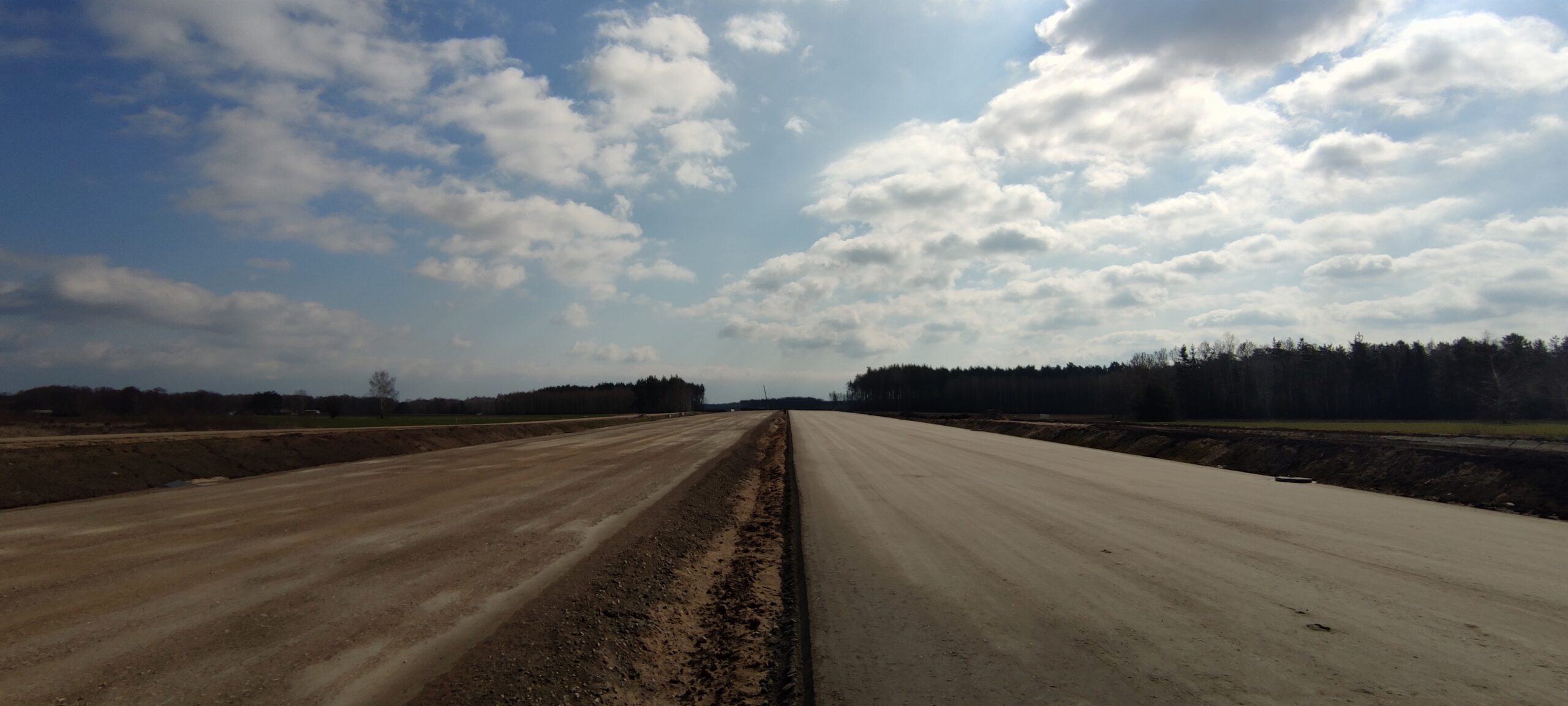

11 marca km 604+400’ podbudowa pomocnicza C5_6 i zasadnicza C8_10
11 marca km 605+300 podbudowa C5_6 wykonano ustrój nośny WD_71
11 marca km 605+300’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym

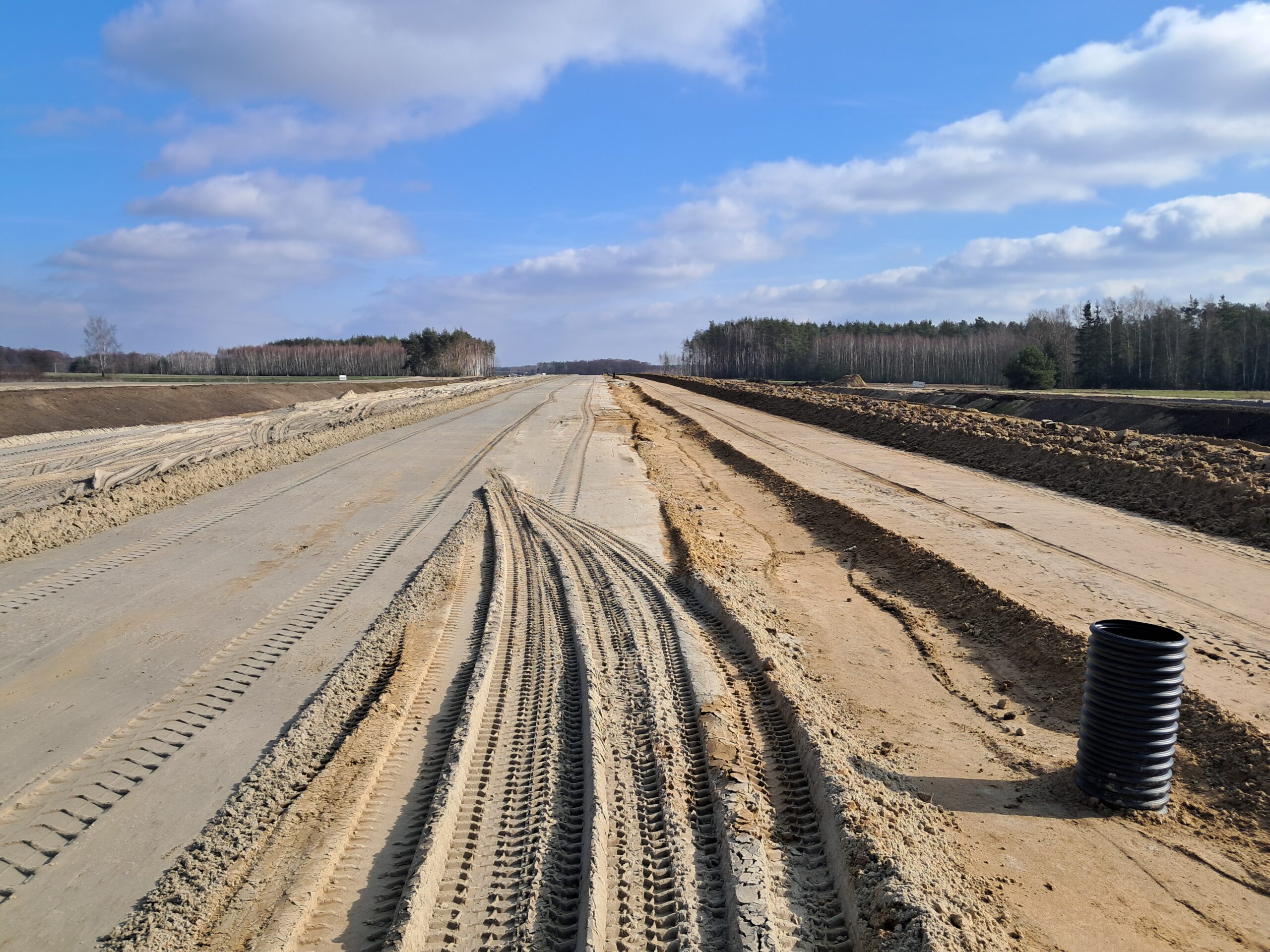

11 marca km 606+150 podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym

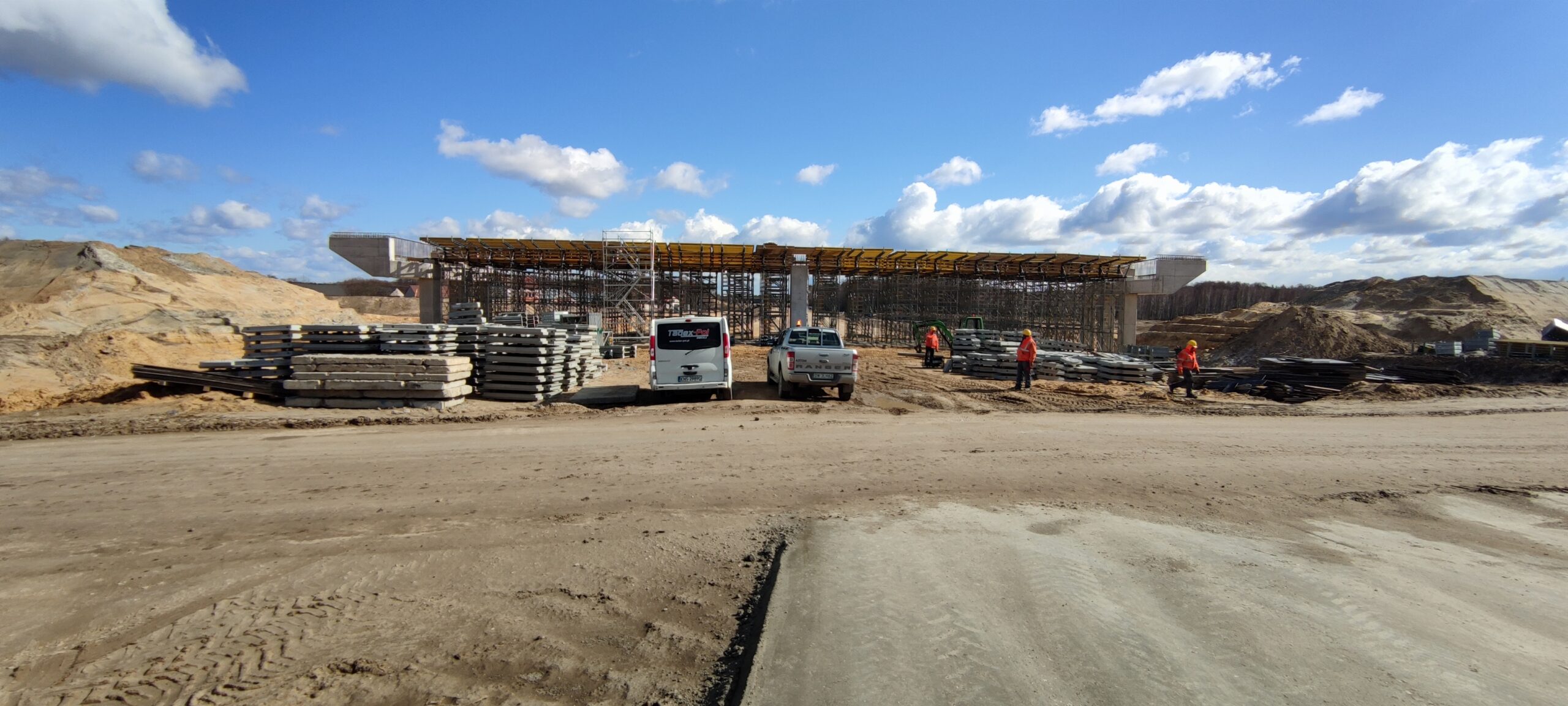

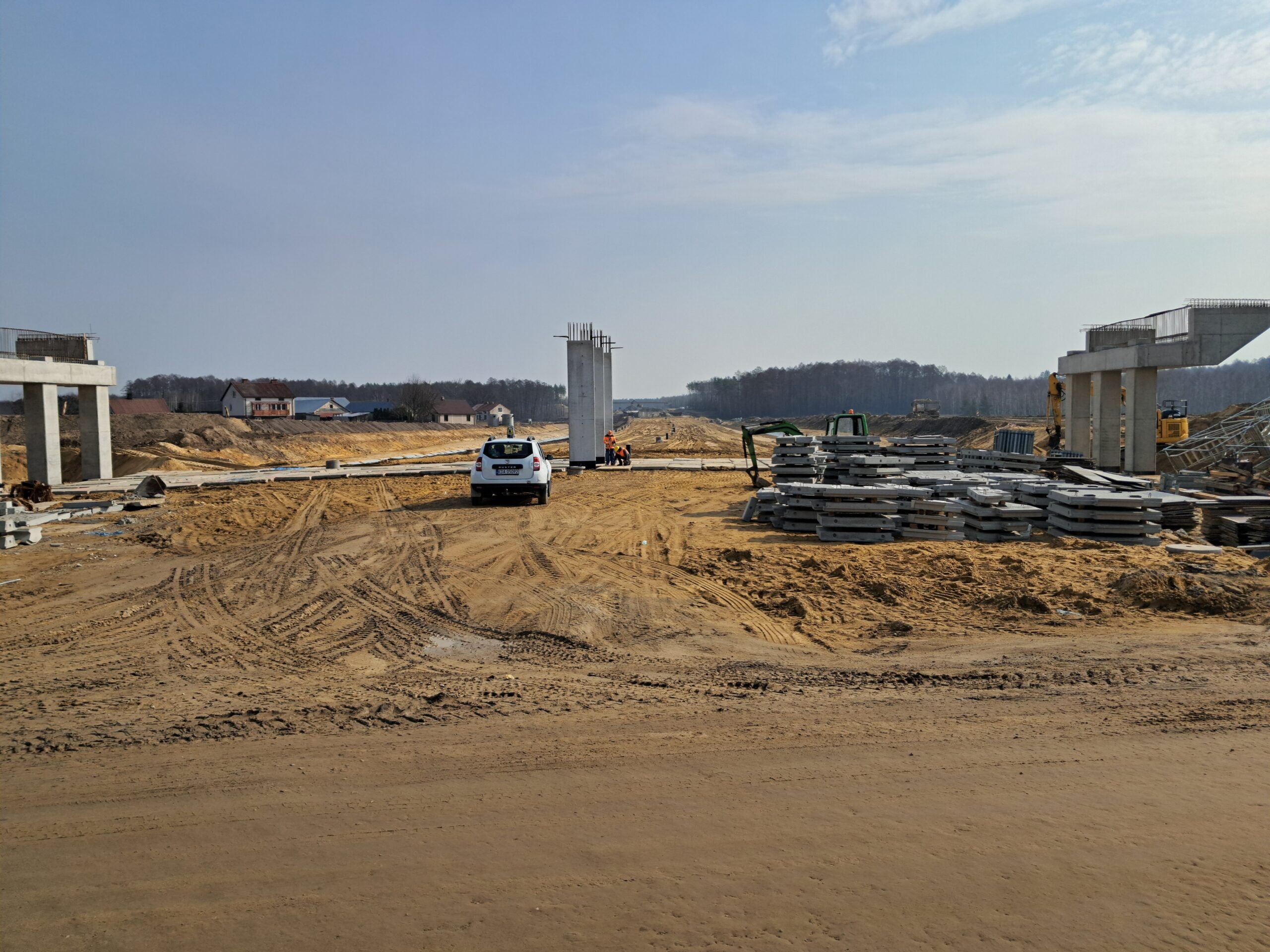

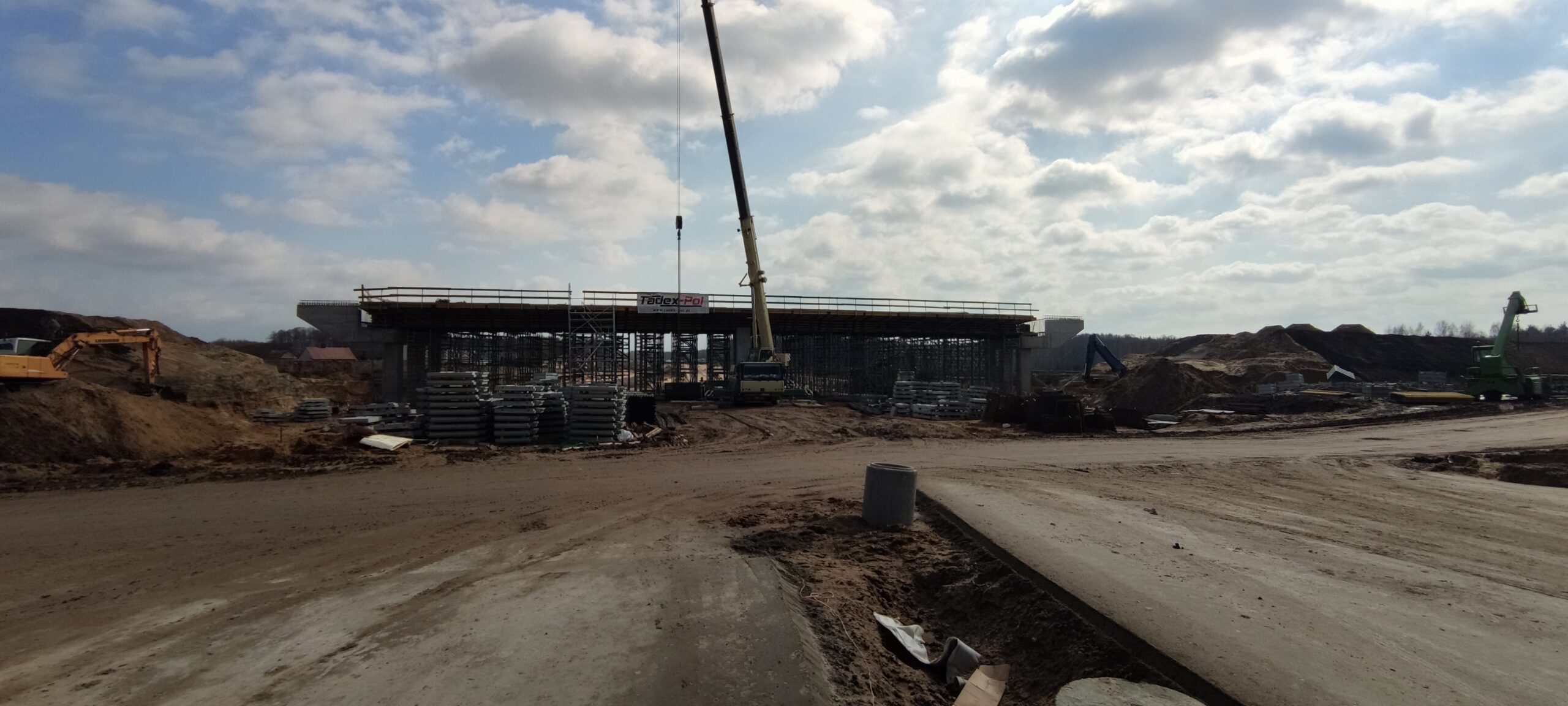

11 marca km 606+150’ roboty ziemne wykonano betonowanie przyczółku WD_72

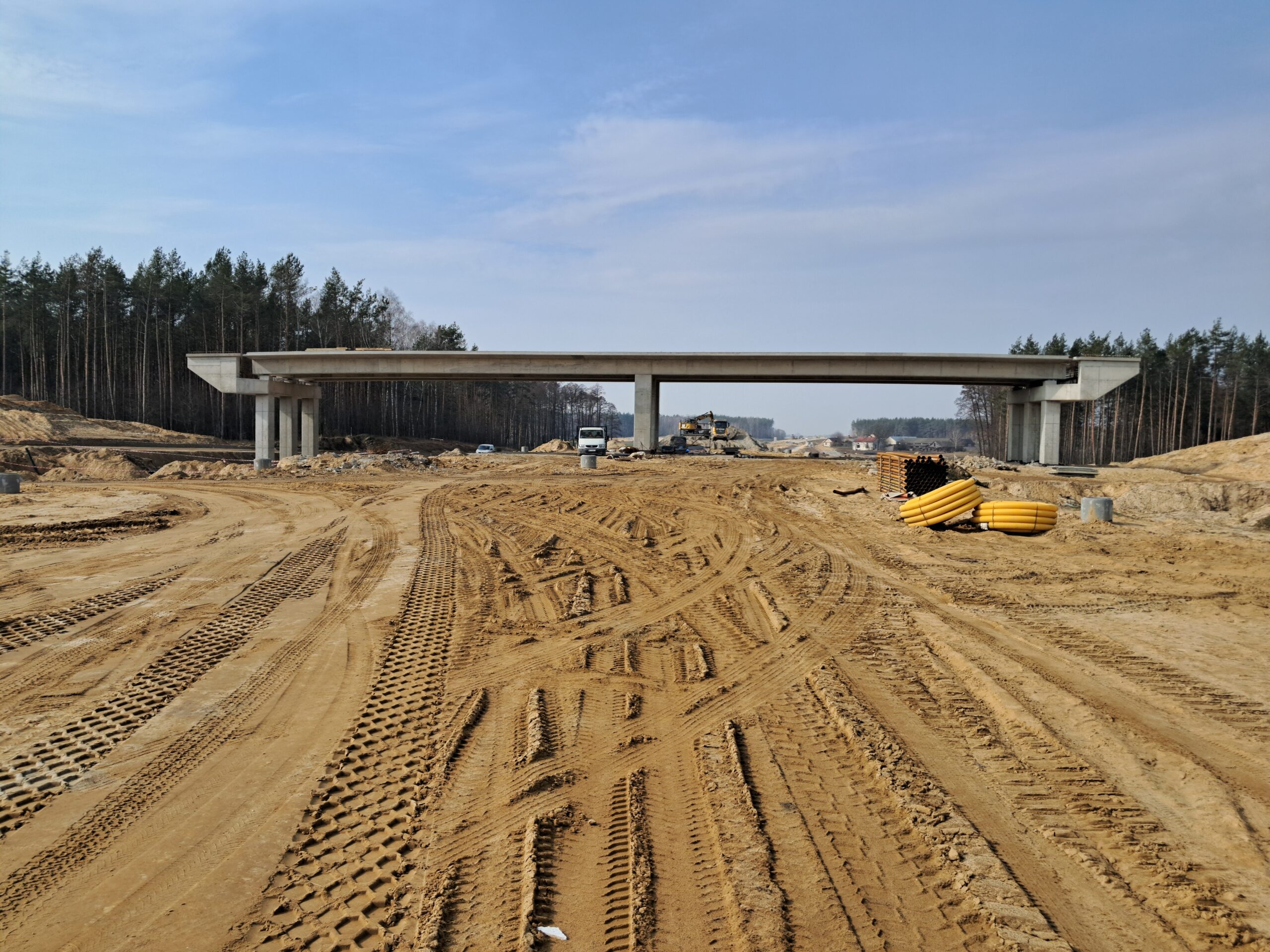

11 marca km 606+900 budowa ustroju nośnego WD_73C

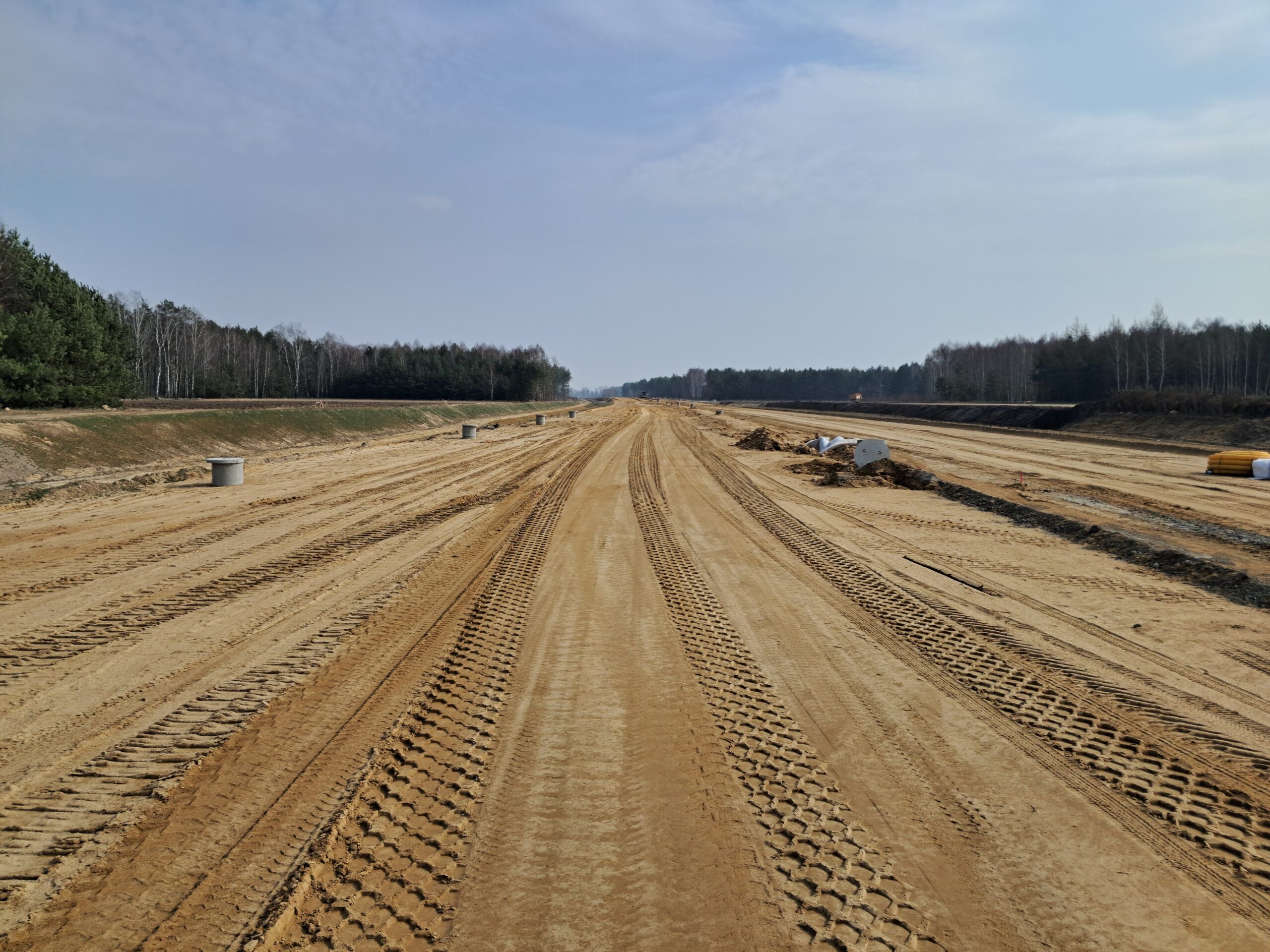

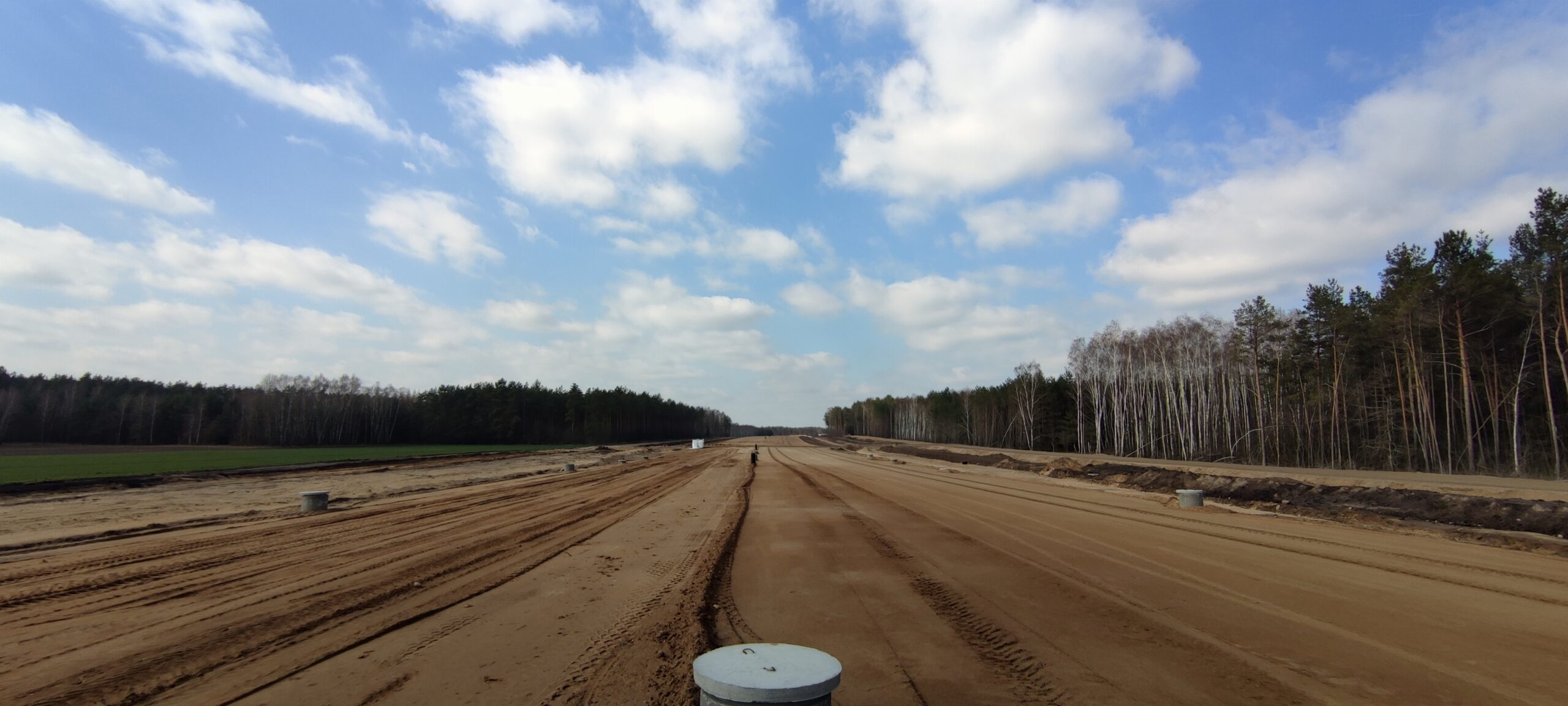

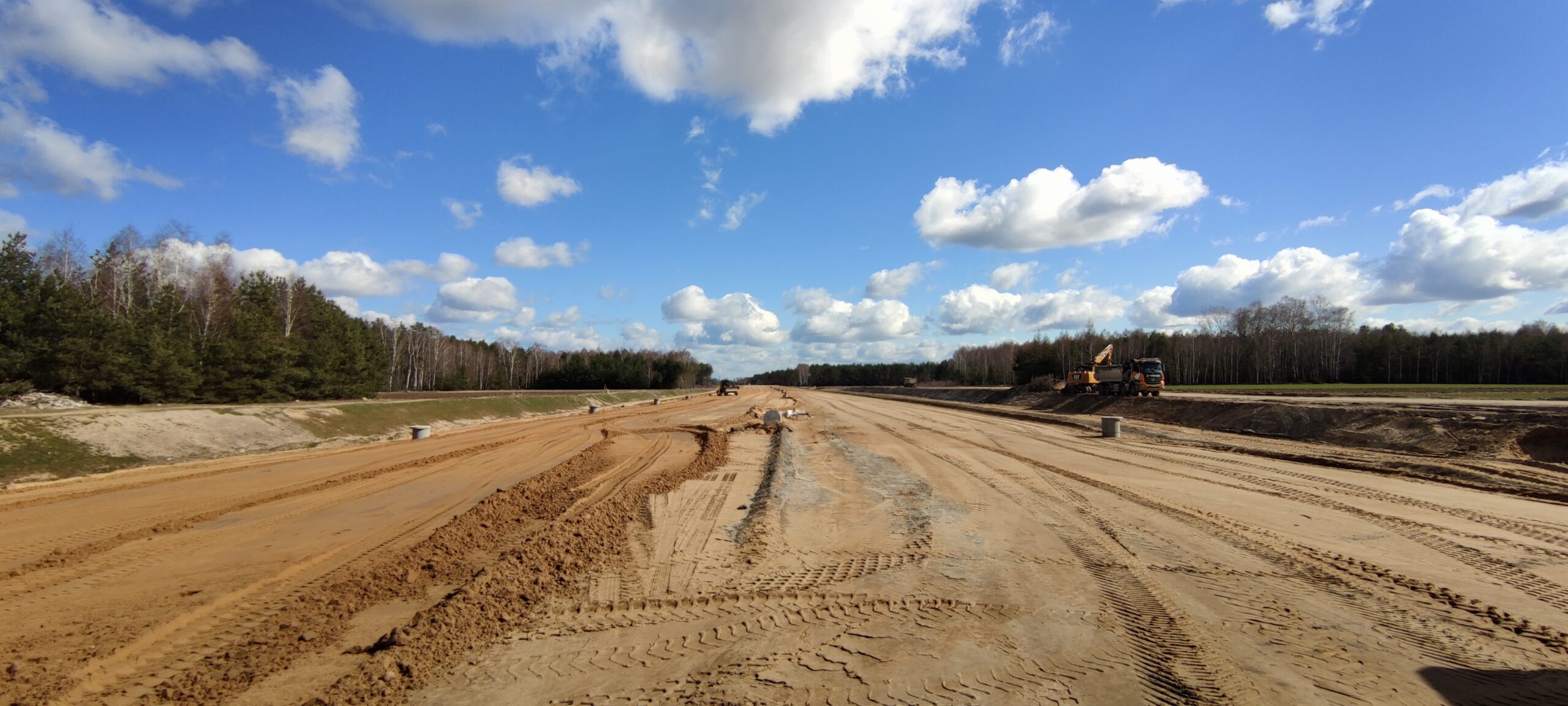

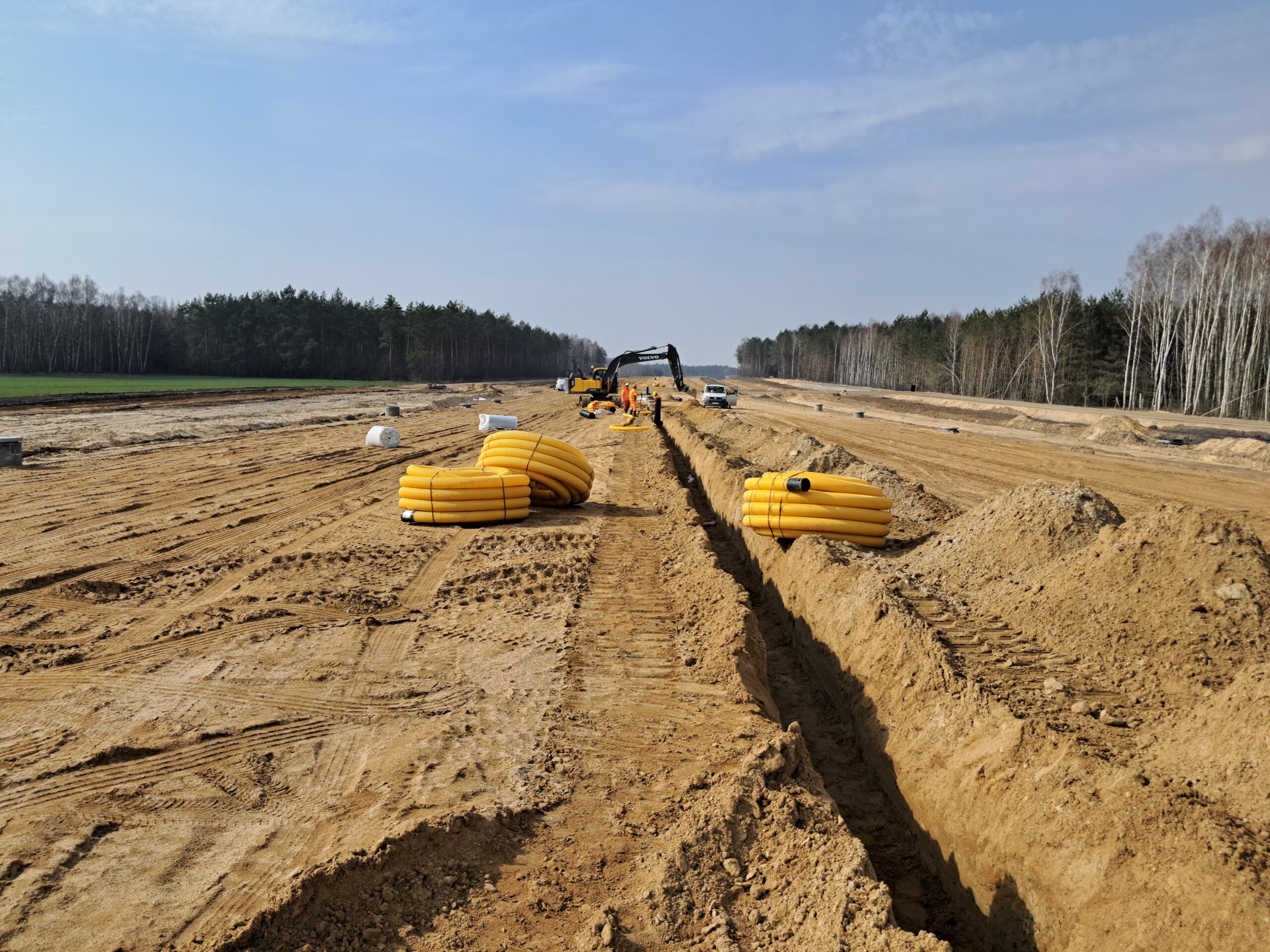

11 marca km 606+900’ przygotowanie GWN budowa drenażu w pasie rozdziału

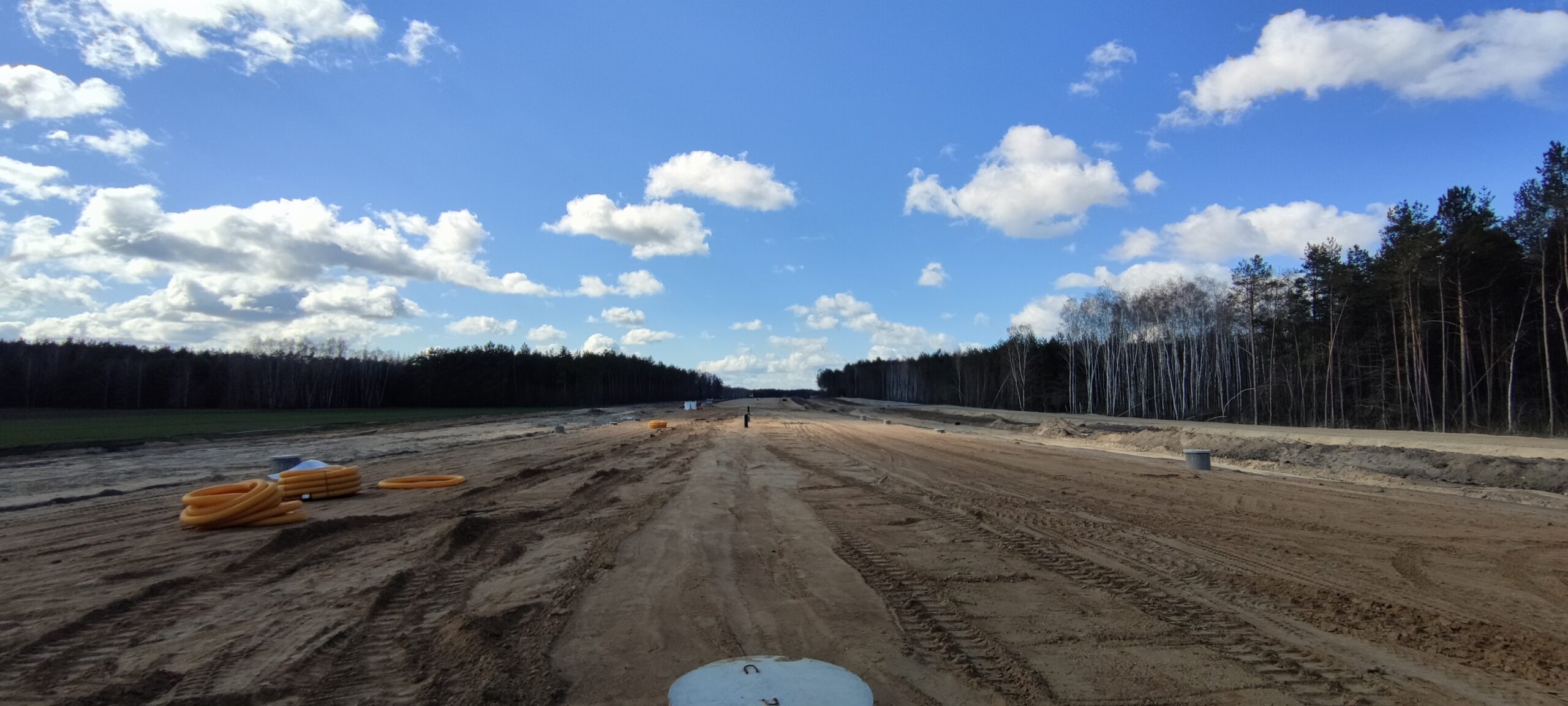

11 marca km 608+300 budowa nasypu budowa drenażu w pasie rozdziału

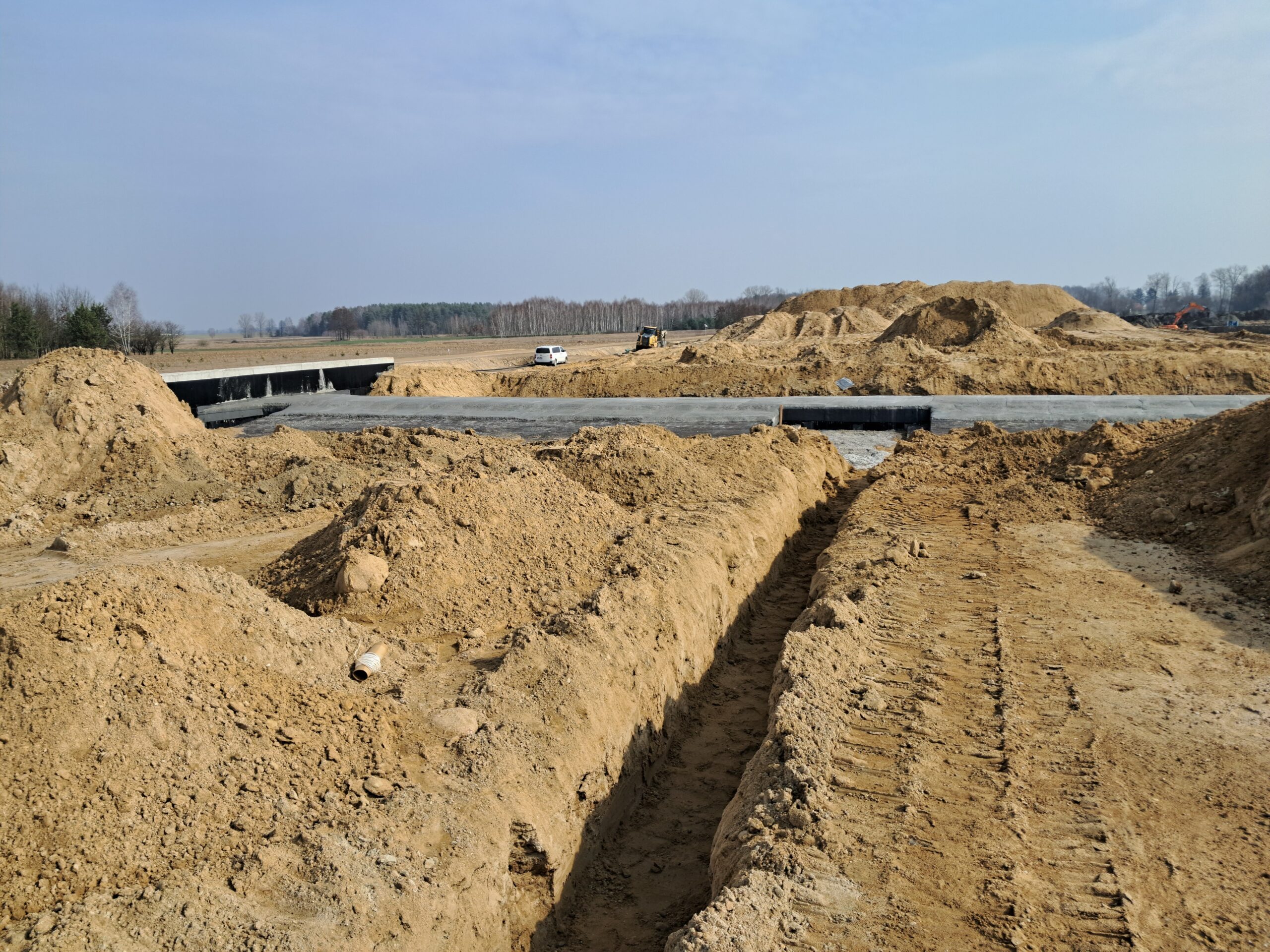

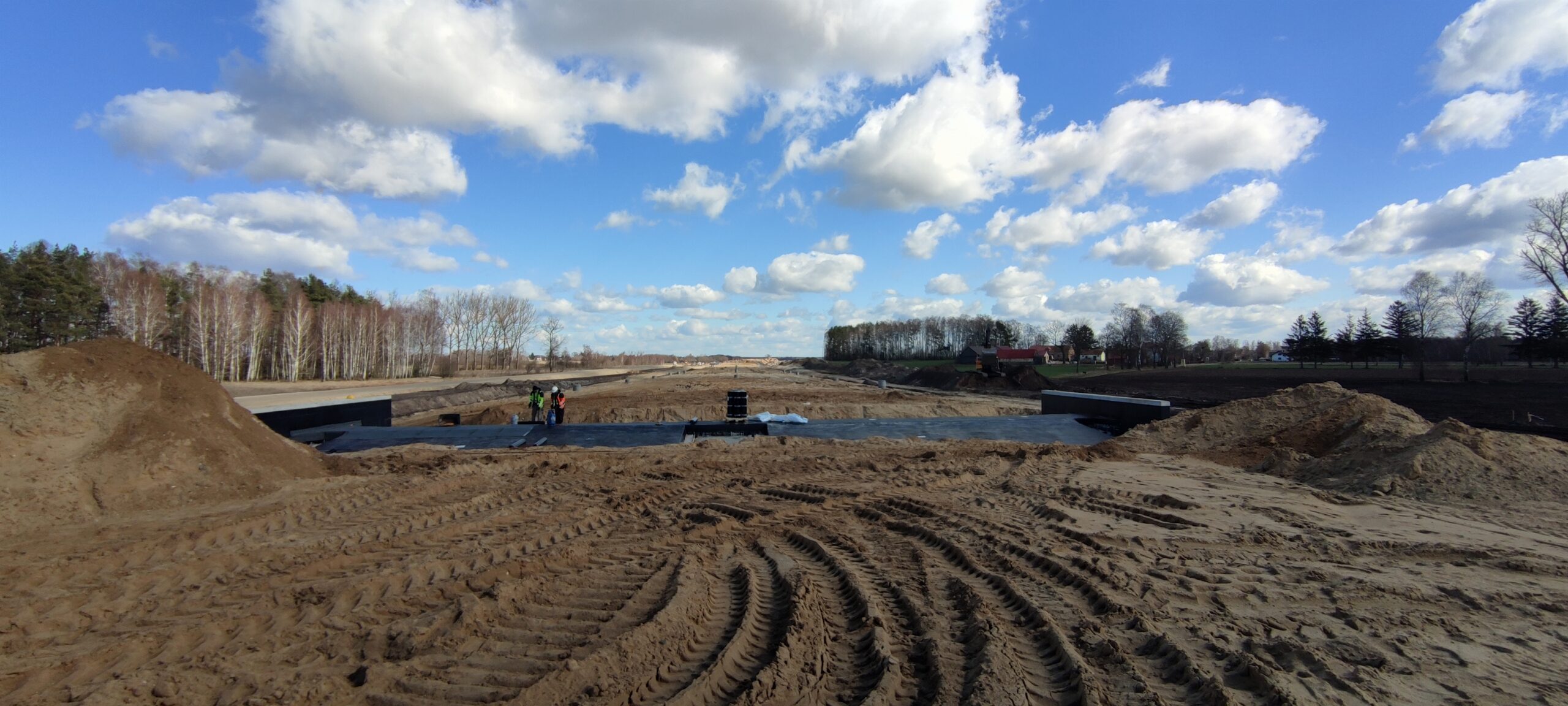

11 marca km 608+300’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PZM_14A
11 marca km 608+950 budowa nasypu i kanalizacji deszczowej
11 marca km 608+950’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PP_69

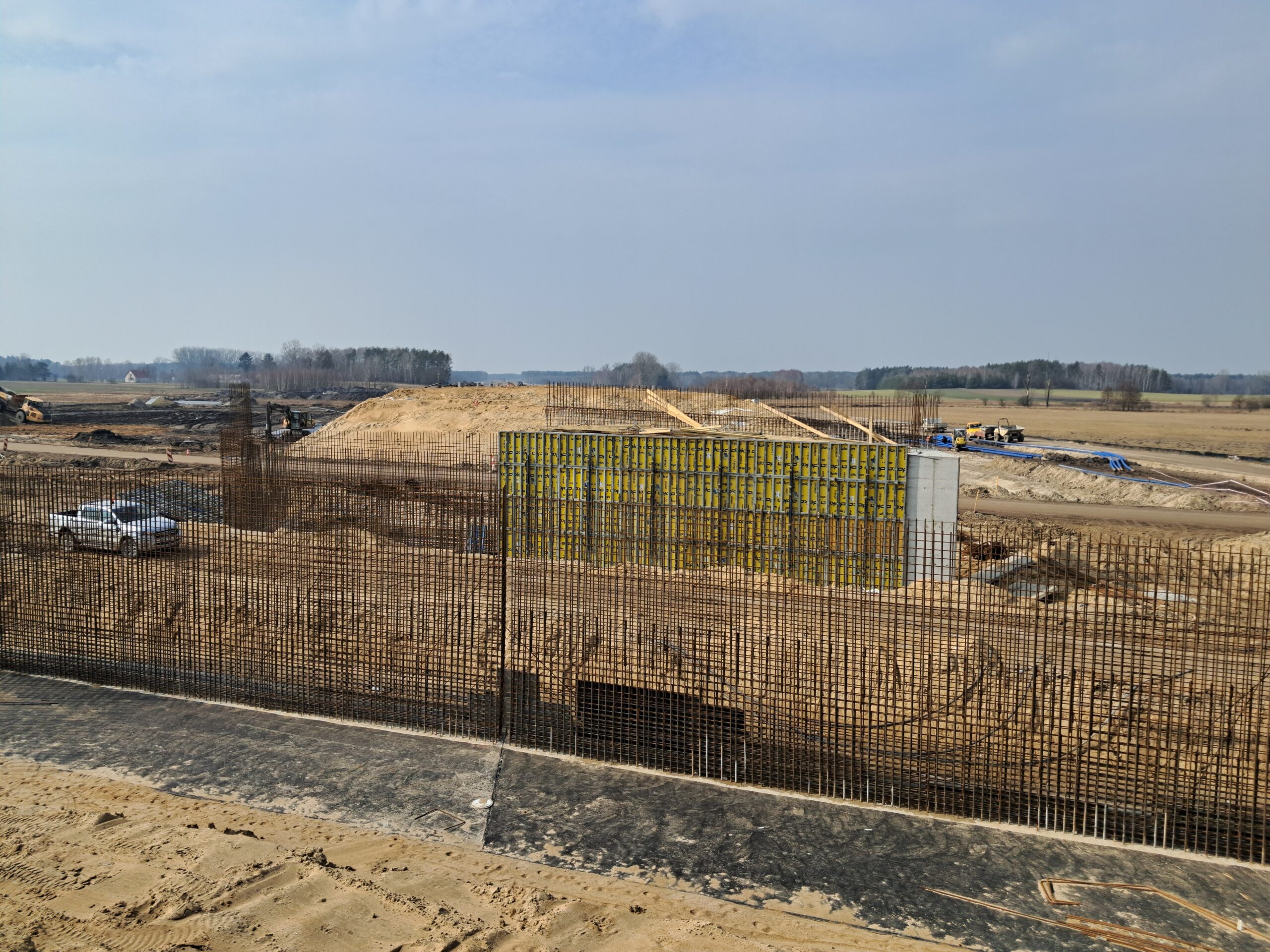

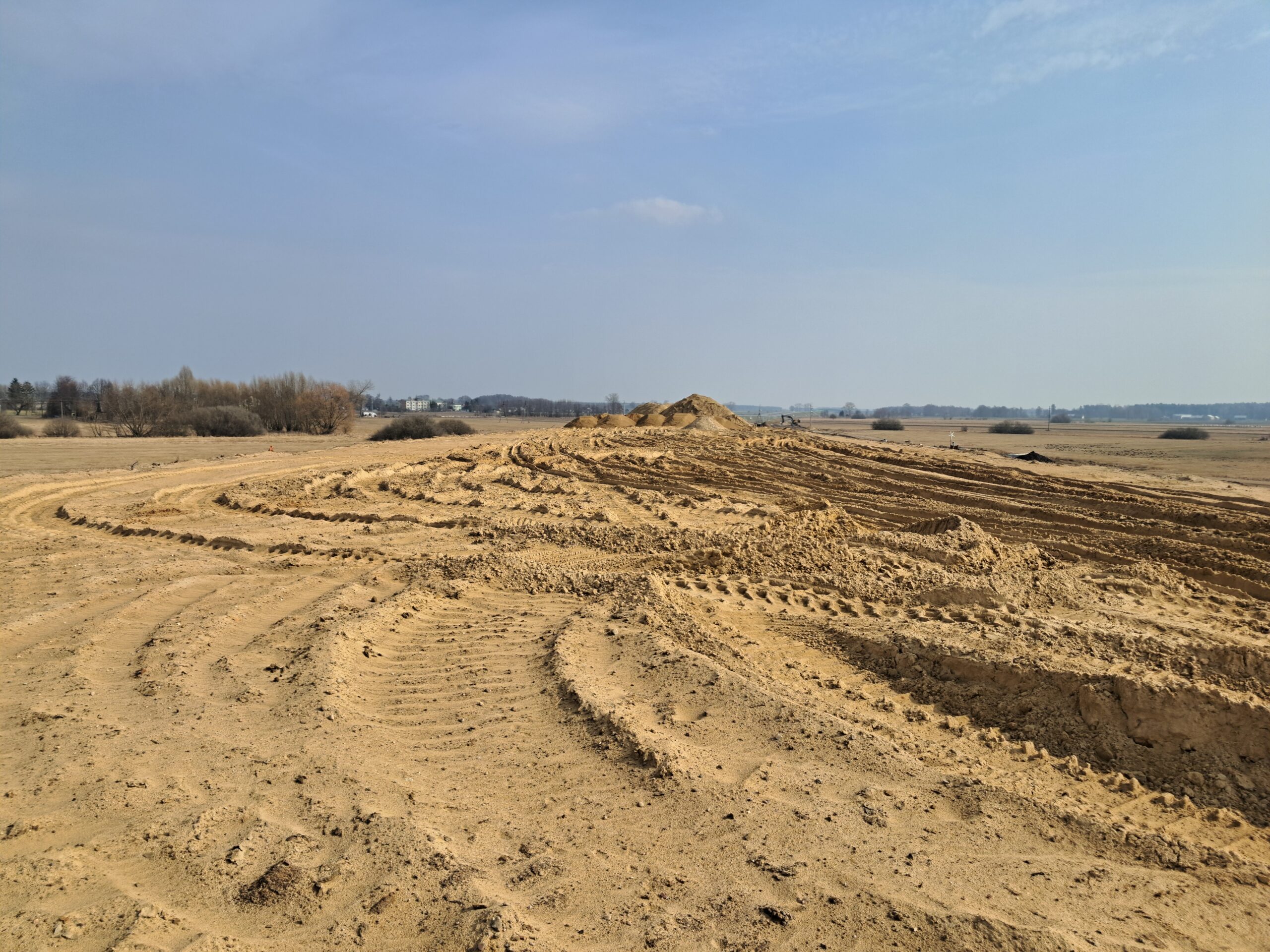

11 marca km 610+050 budowa nasypu szalowanie podpór WA_74
11 marca km 610+050’ budowa nasypu

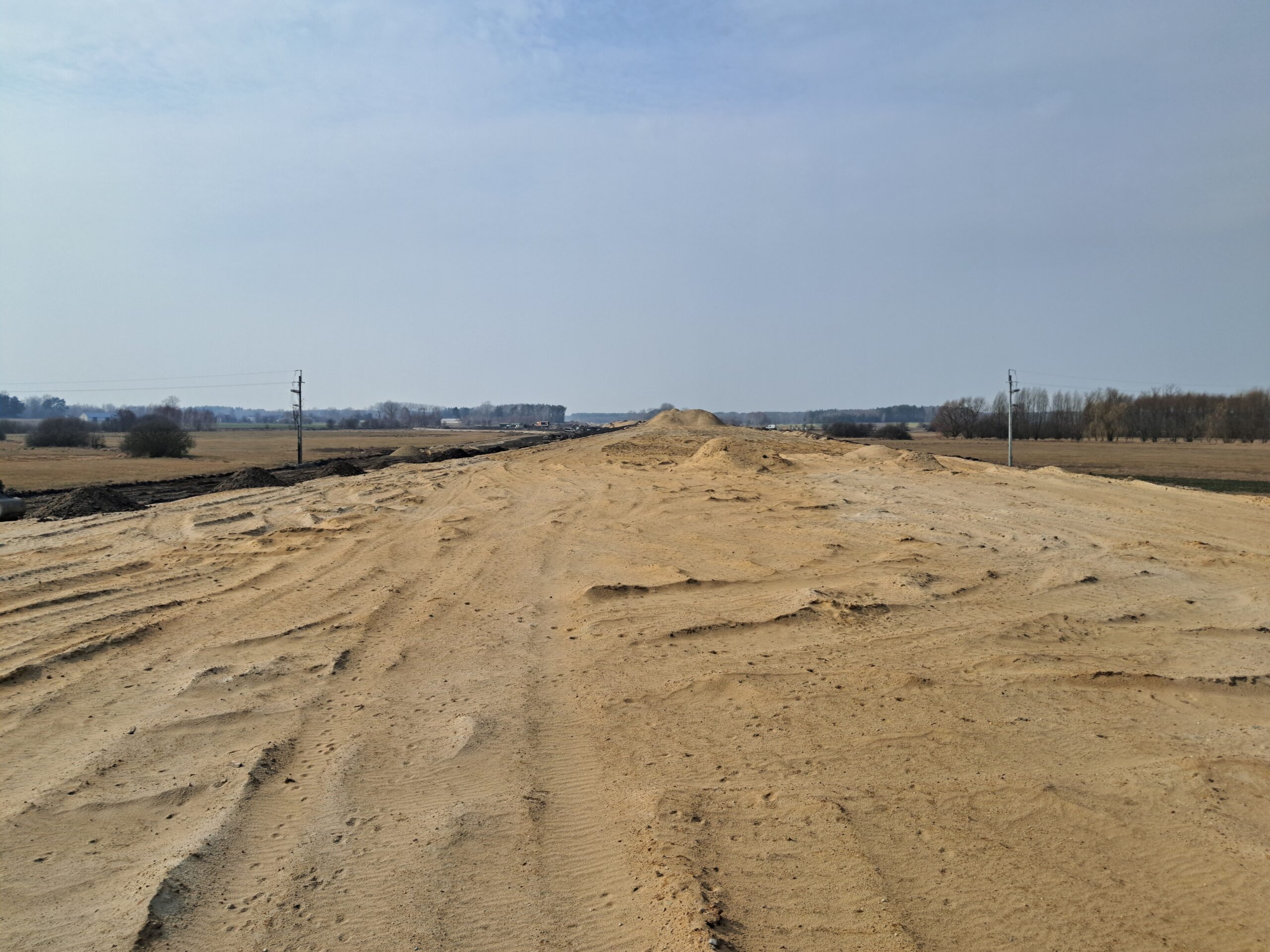

11 marca km 610+700 budowa nasypu

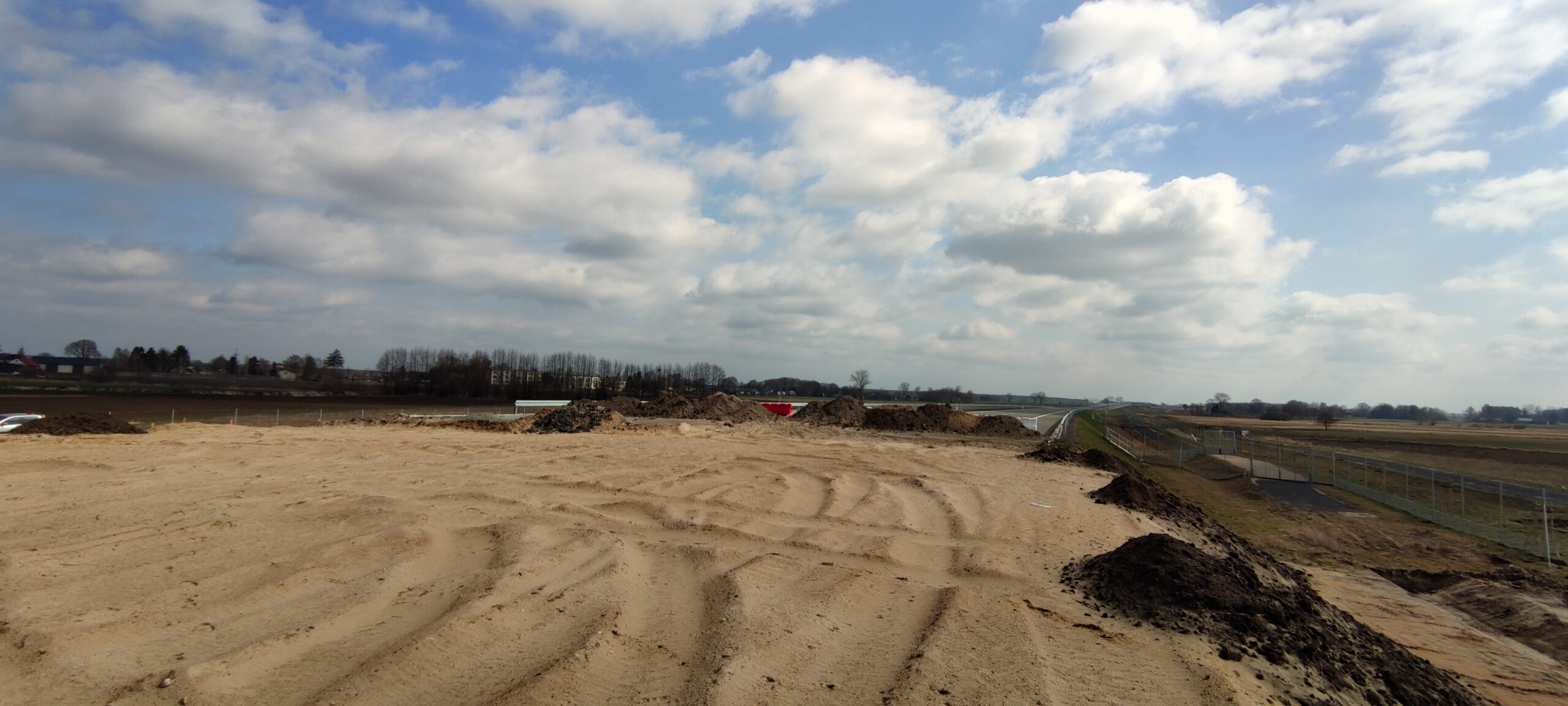

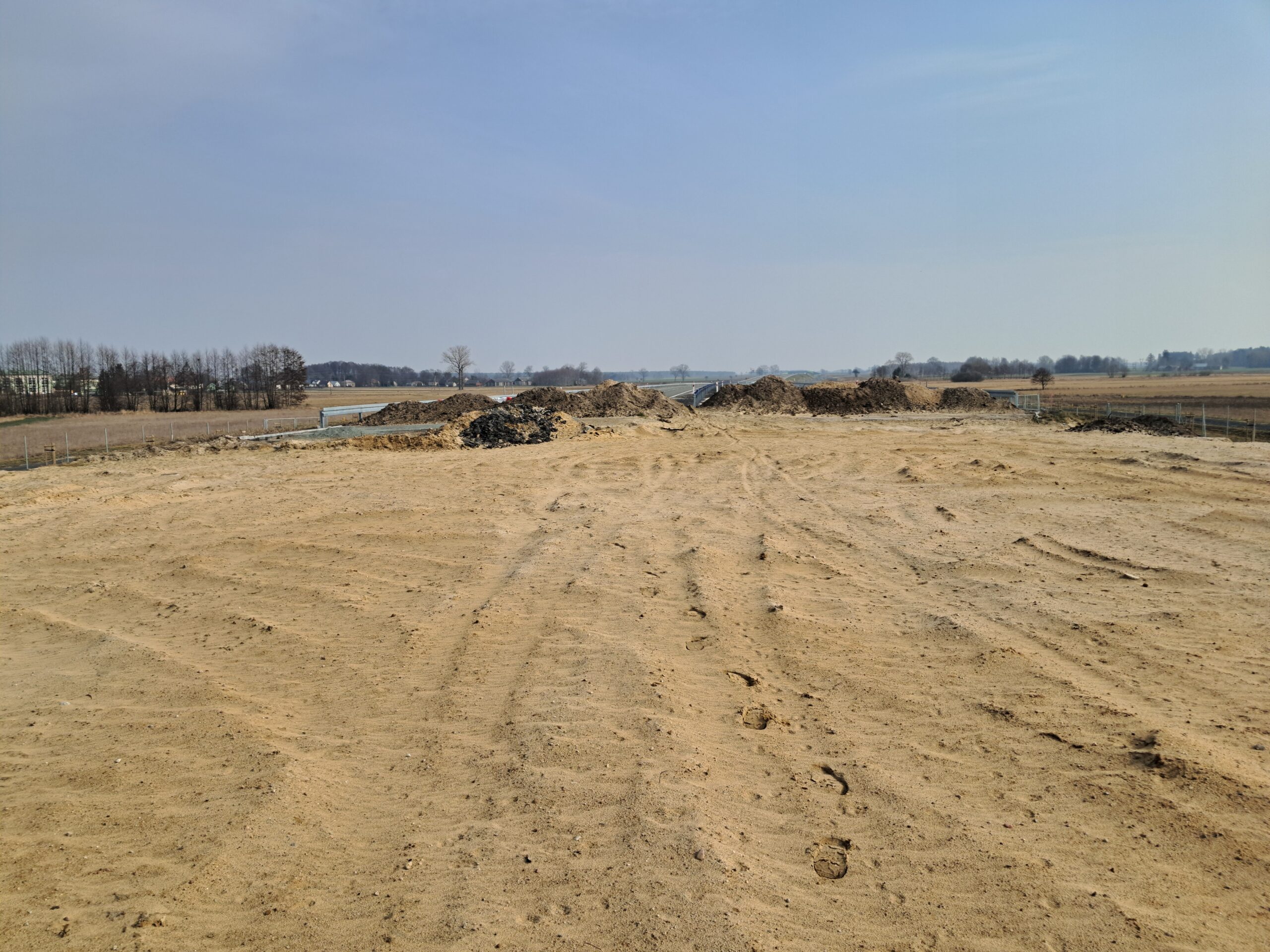

11 marca km 610+700’ budowa nasypu widok w kierunku odcinka IX
17 marca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
17 marca km 598+200‘ wykonano nawierzchnię betonową C35_45
17 marca km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
17 marca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
17 marca km 600+600 roboty ziemne budowa ustroju nośnego WD_68

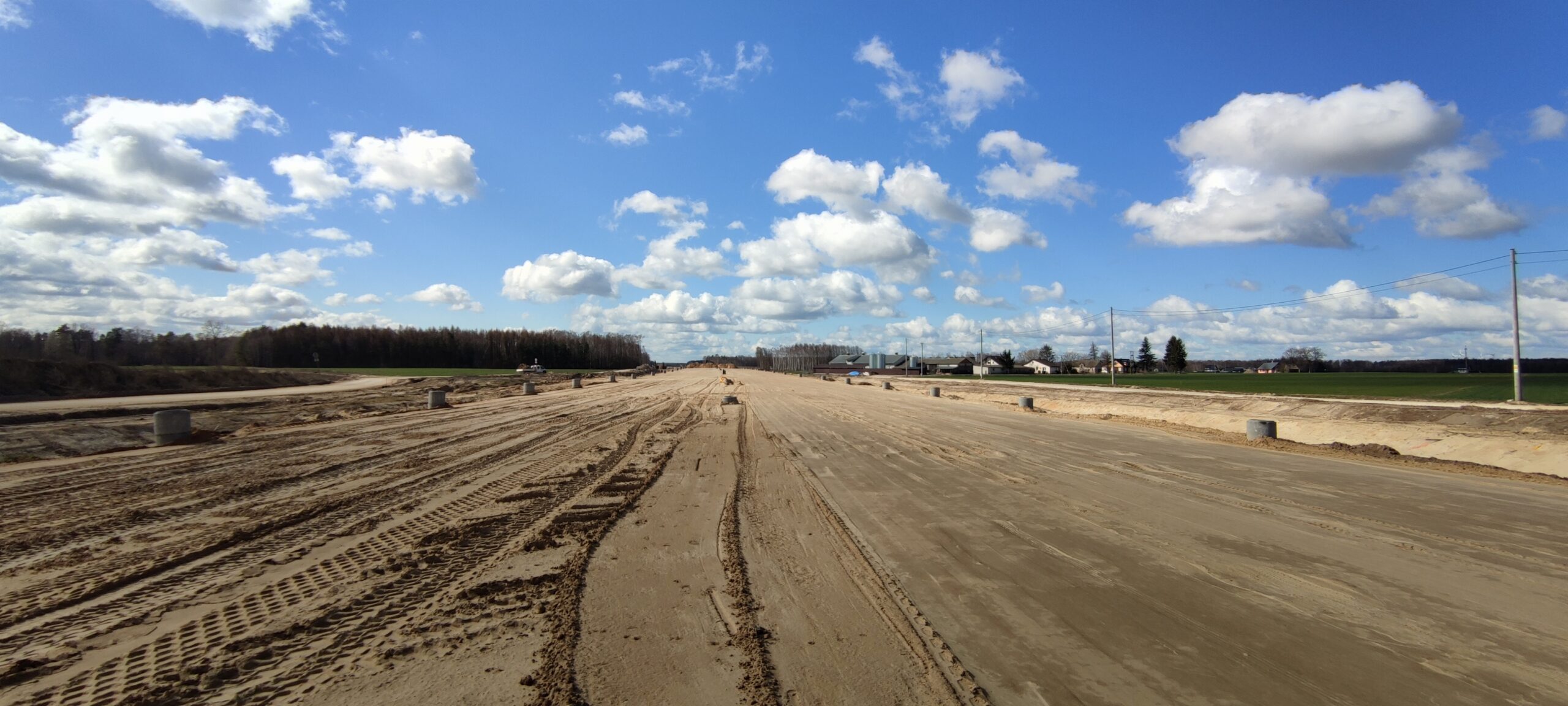

17 marca km 601+500 budowa nasypu

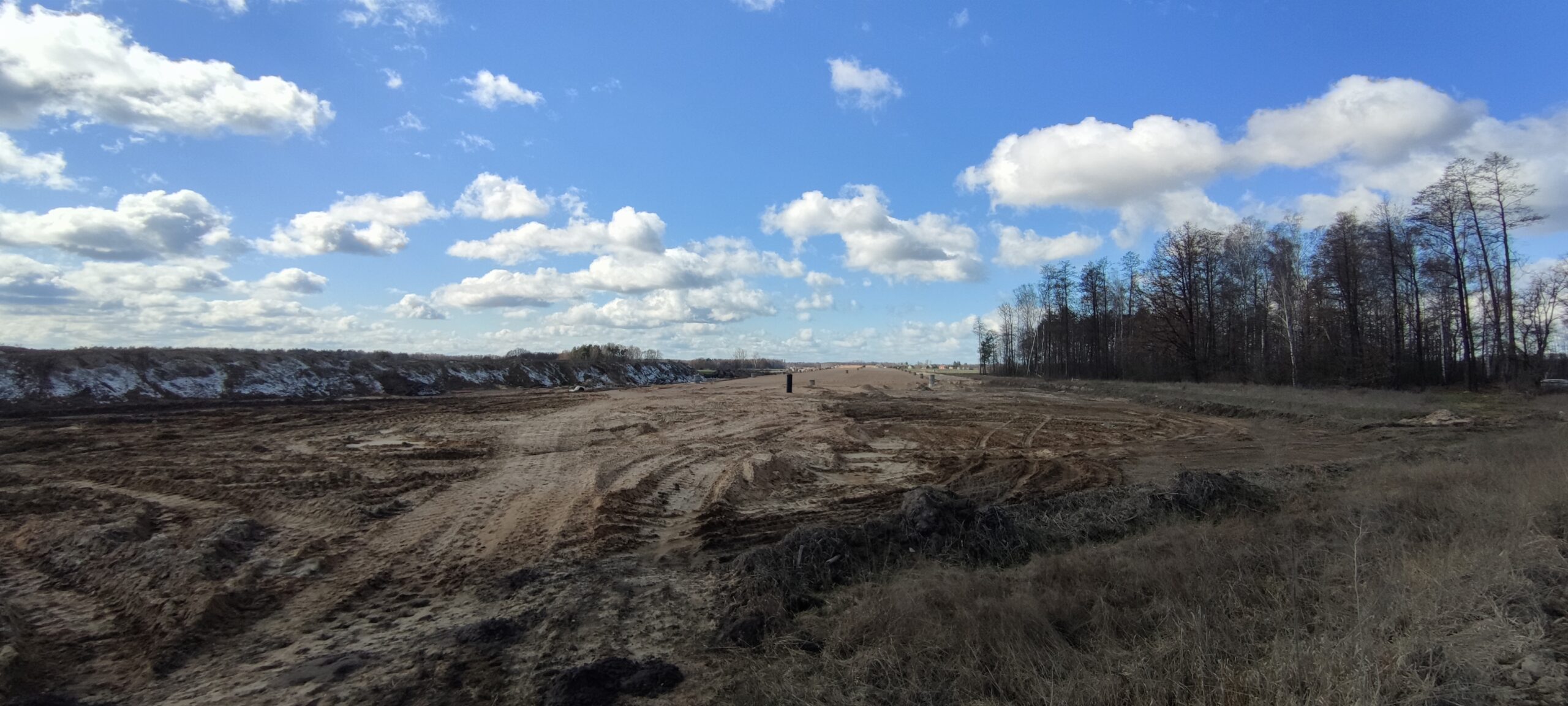

17 marca km 602+900 budowa nasypu
17 marca km 602+900’ warstwa ulepszonego podłoża budowa ustroju nośnego WD_69A
17 marca km 603+600’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
17 marca km 604+400 podbudowa pomocnicza C5_6 i zasadnicza C8_10

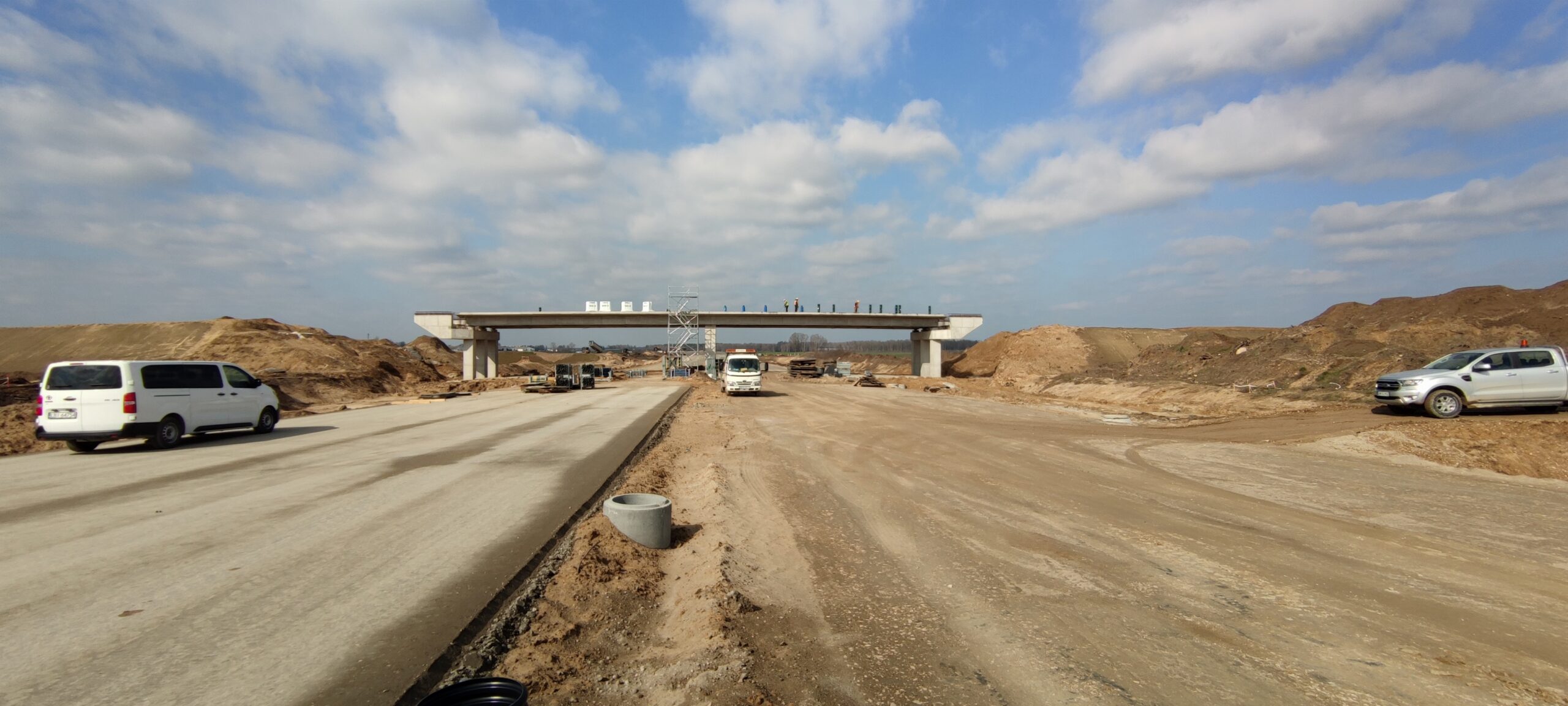

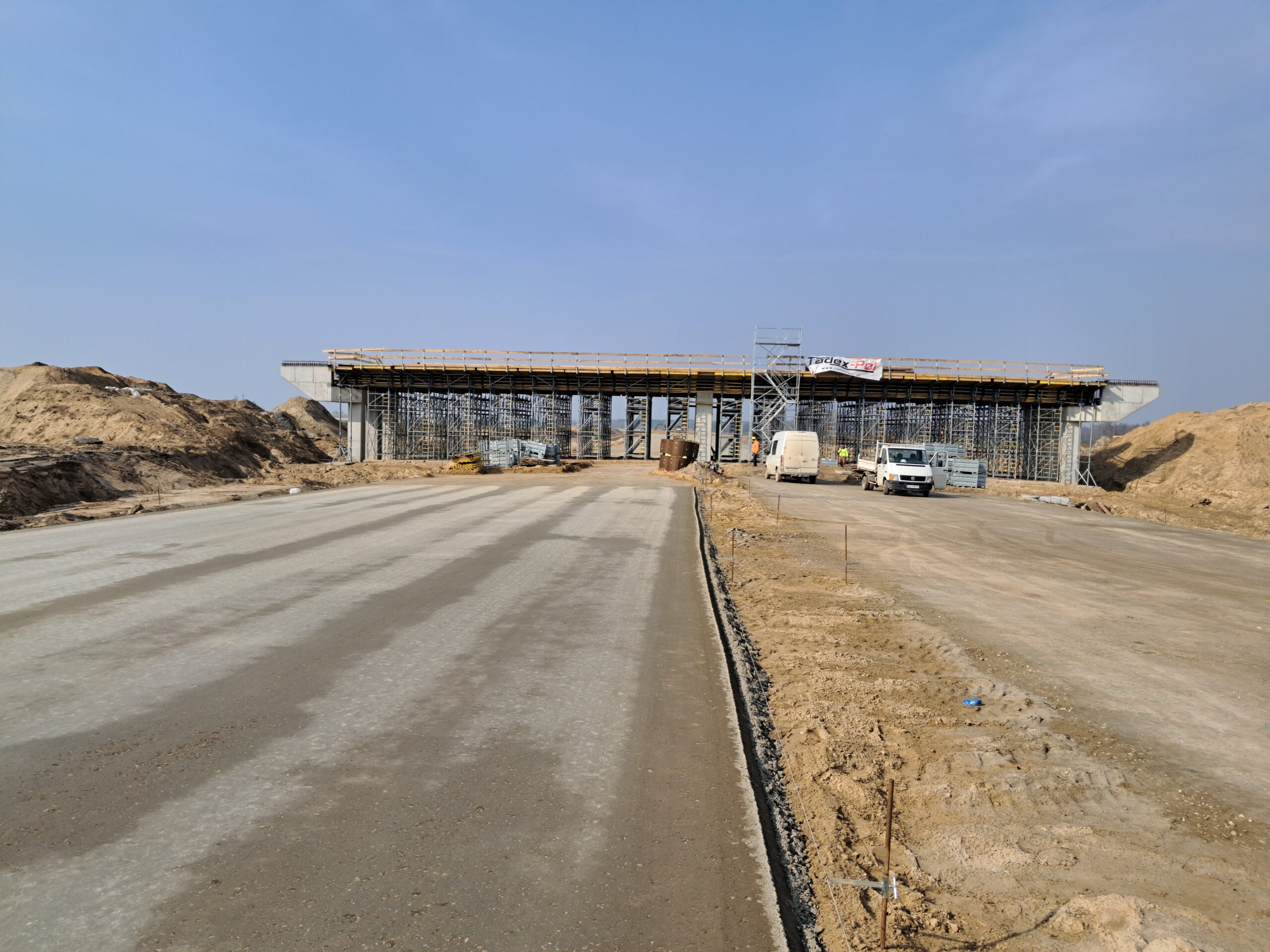

17 marca km 605+300 podbudowa C5_6 wykonano ustrój nośny WD_71
17 marca km 606+150 podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
17 marca km 606+150’ roboty ziemne wykonano betonowanie przyczółku WD_72

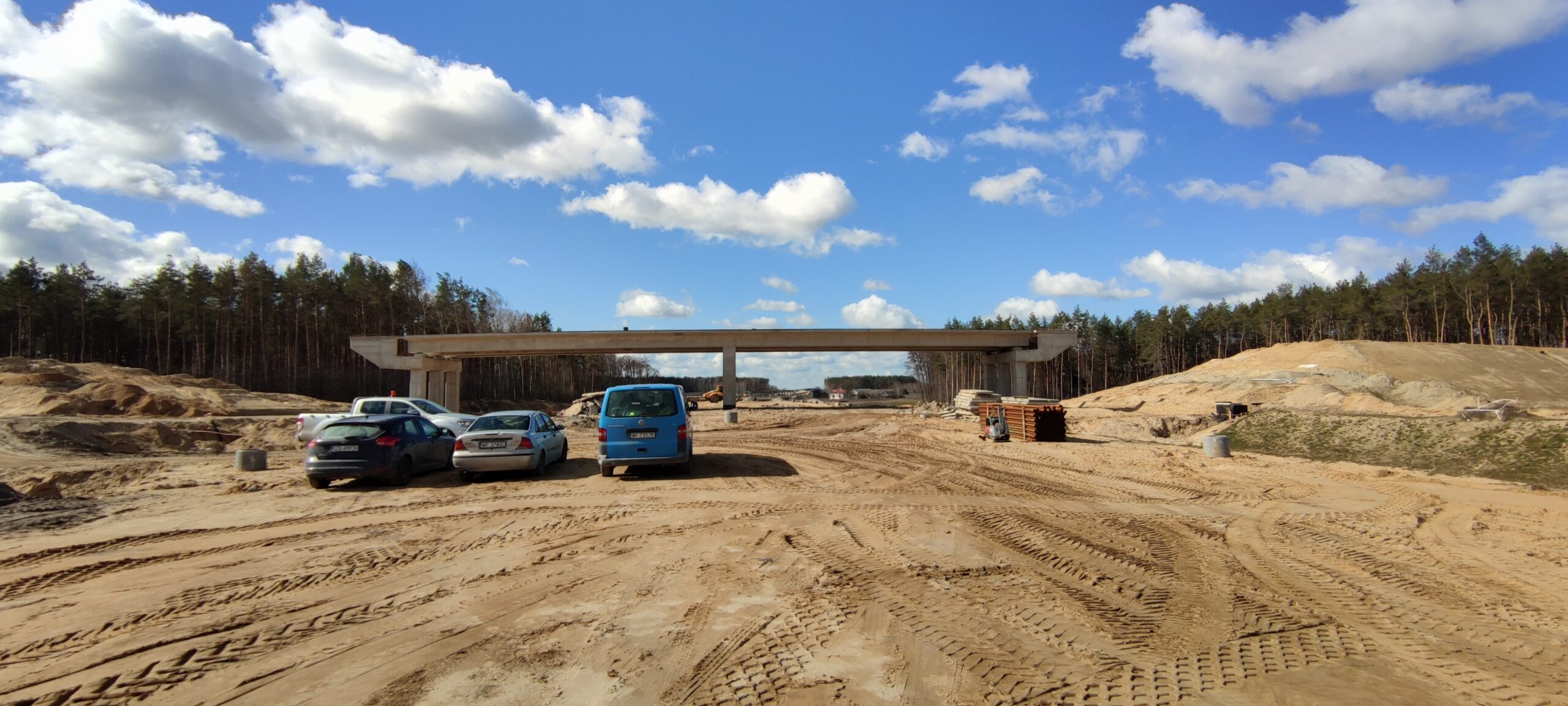

17 marca km 606+900 budowa ustroju nośnego WD_73C
17 marca km 606+900’ przygotowanie GWN budowa drenażu w pasie rozdziału
17 marca km 608+300 budowa nasypu budowa drenażu w pasie rozdziału
17 marca km 608+300’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PZM_14A

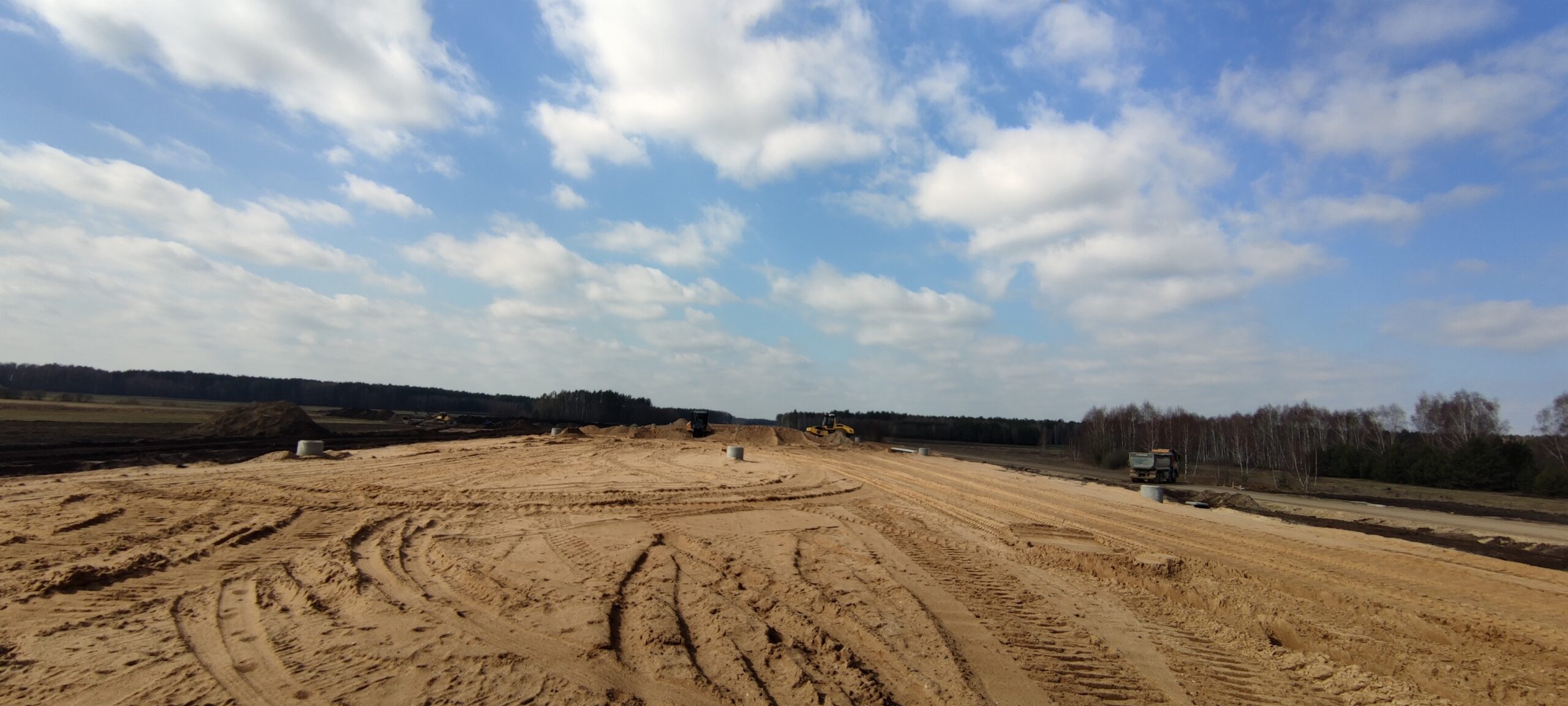

17 marca km 608+950 budowa nasypu i kanalizacji deszczowej
17 marca km 608+950’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PP_69

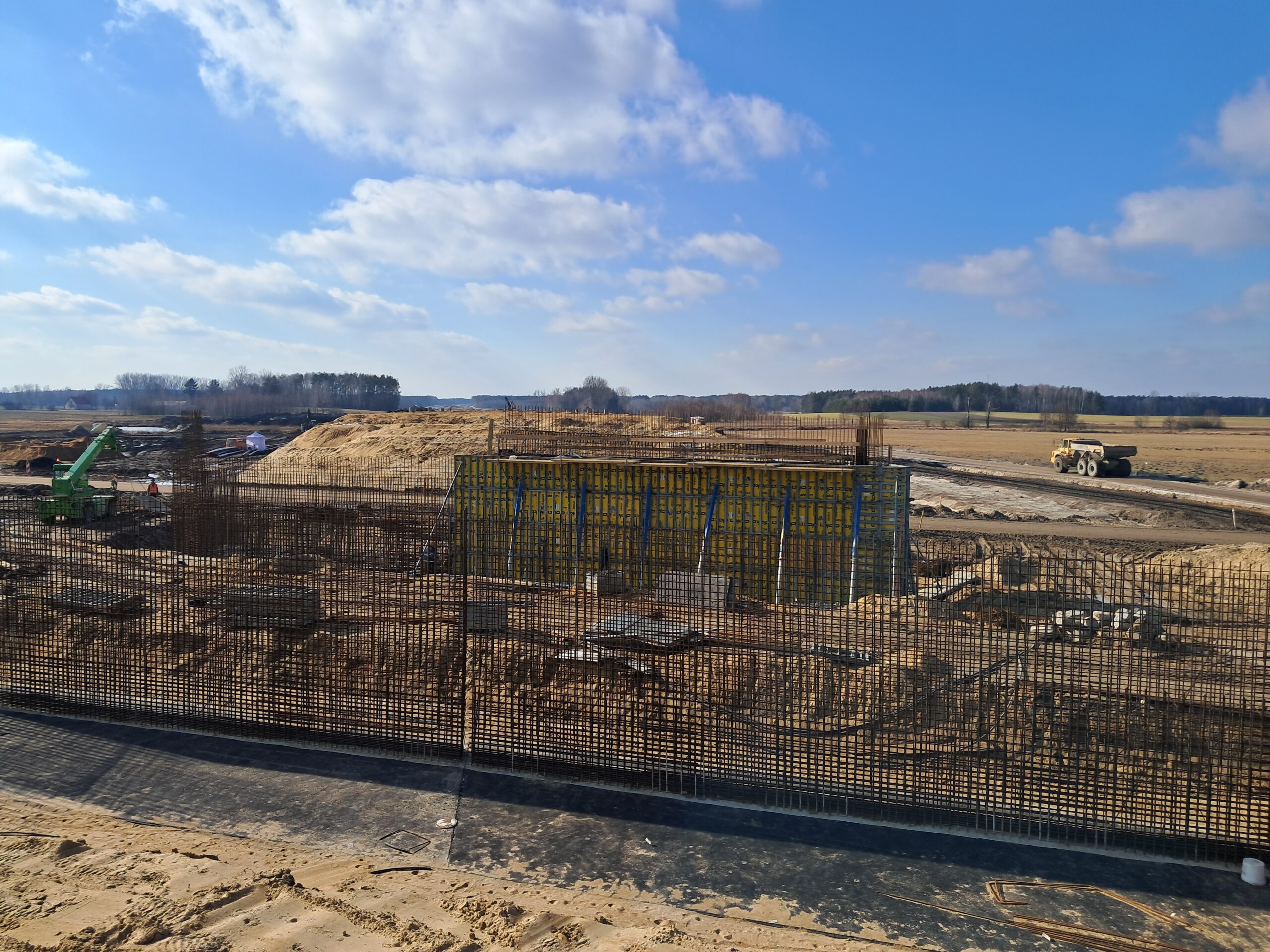

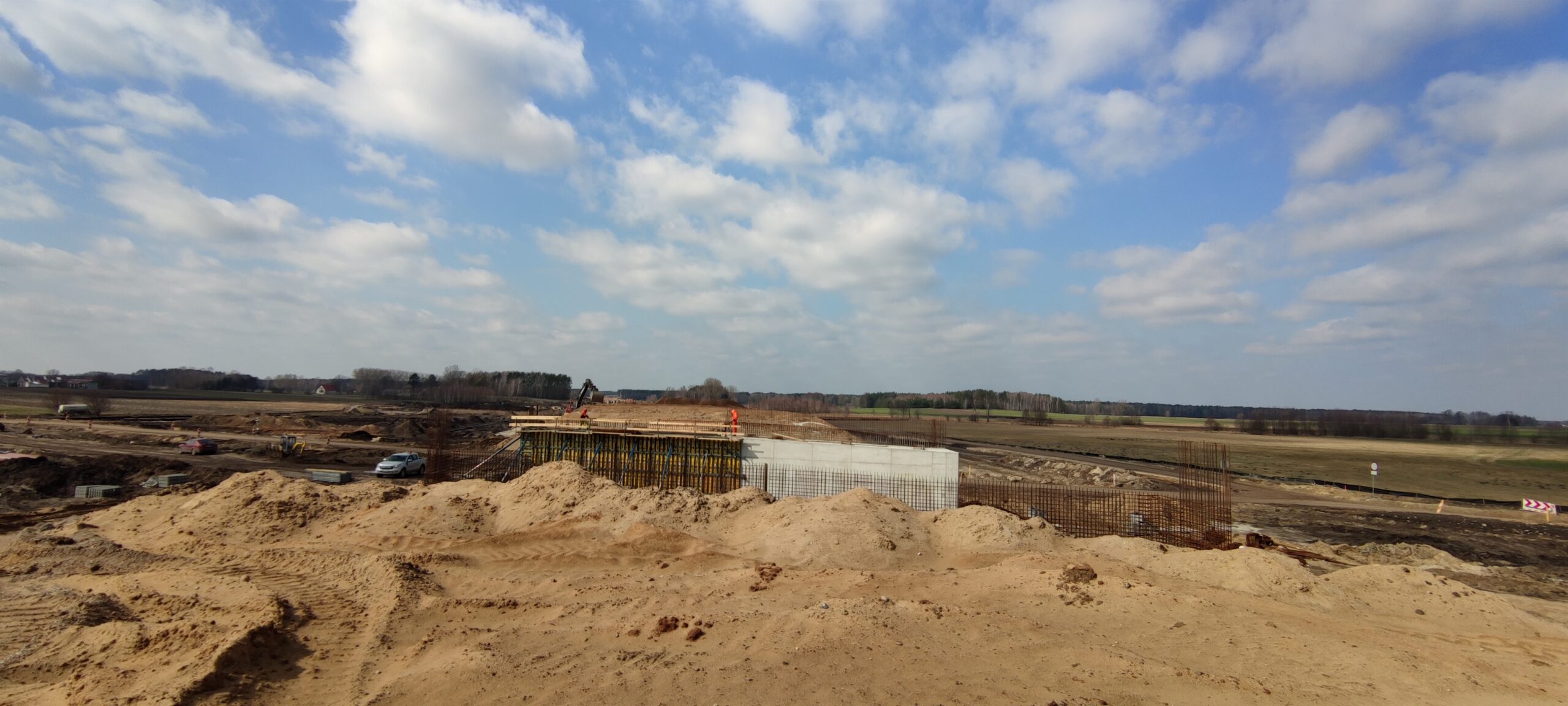

17 marca km 610+050 budowa nasypu szalowanie podpór WA_74

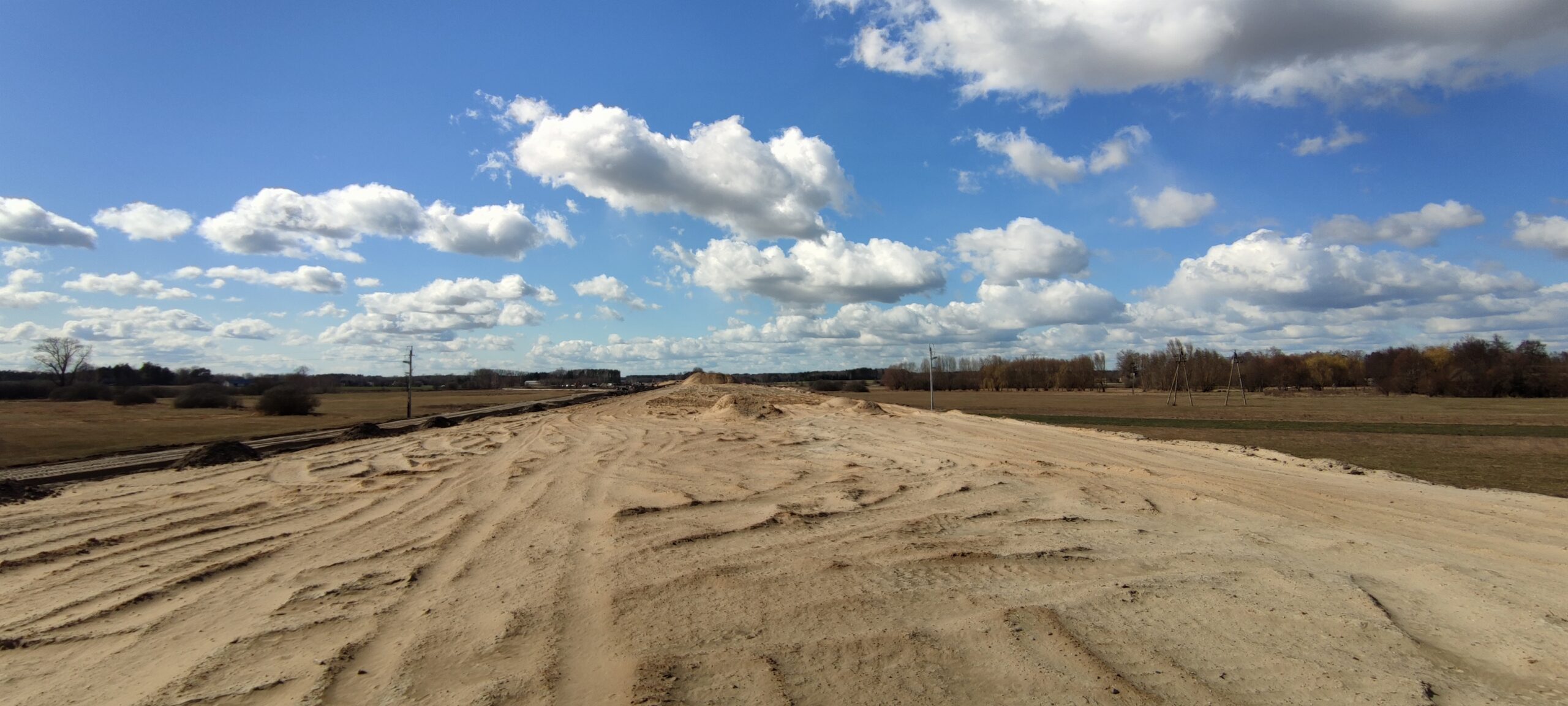

17 marca km 610+700 budowa nasypu
25 marca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII

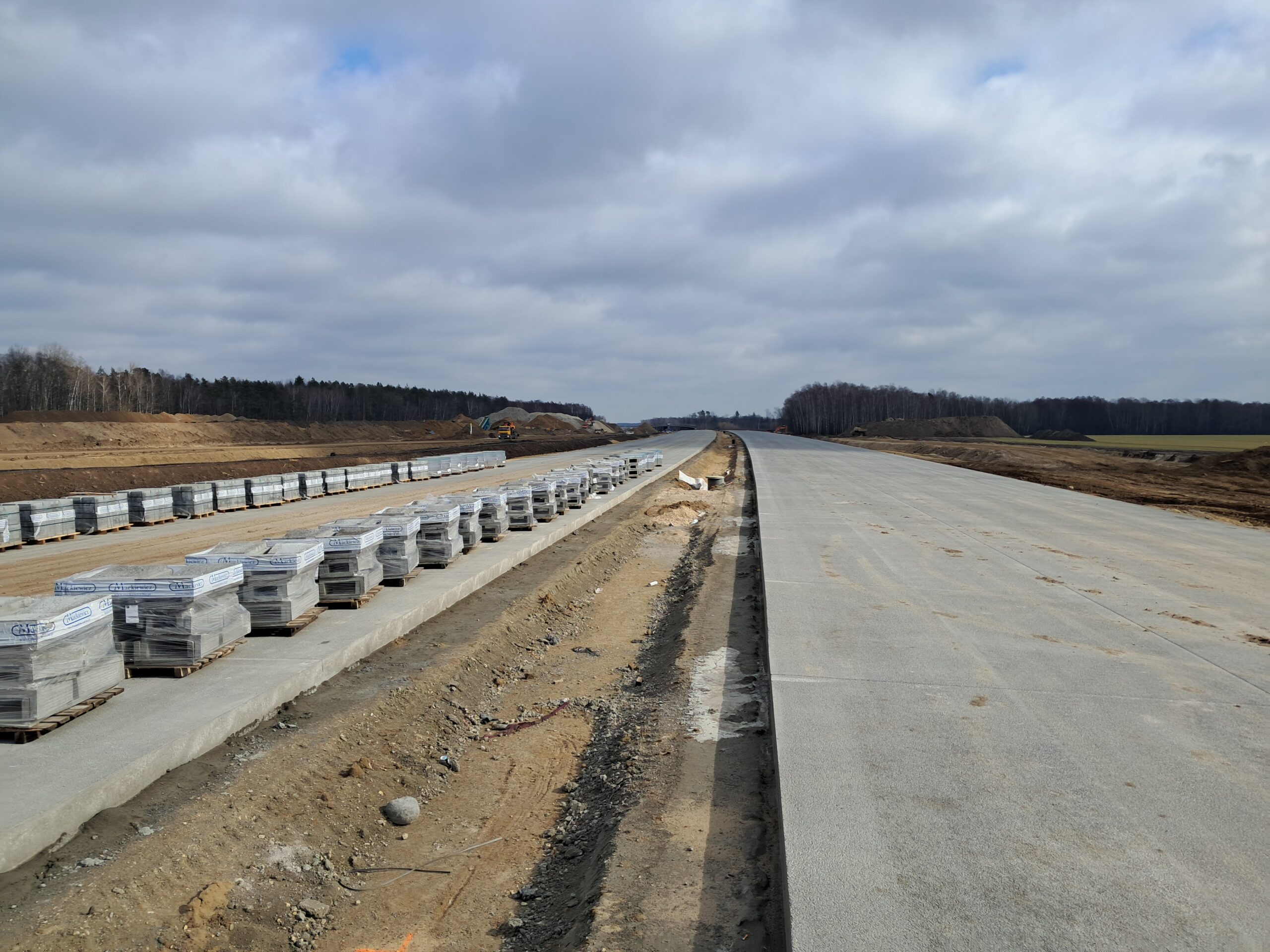

25 marca km 598+200‘ wykonano nawierzchnię betonową C35_45
25 marca km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
25 marca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
25 marca km 600+600 roboty ziemne budowa ustroju nośnego WD_68

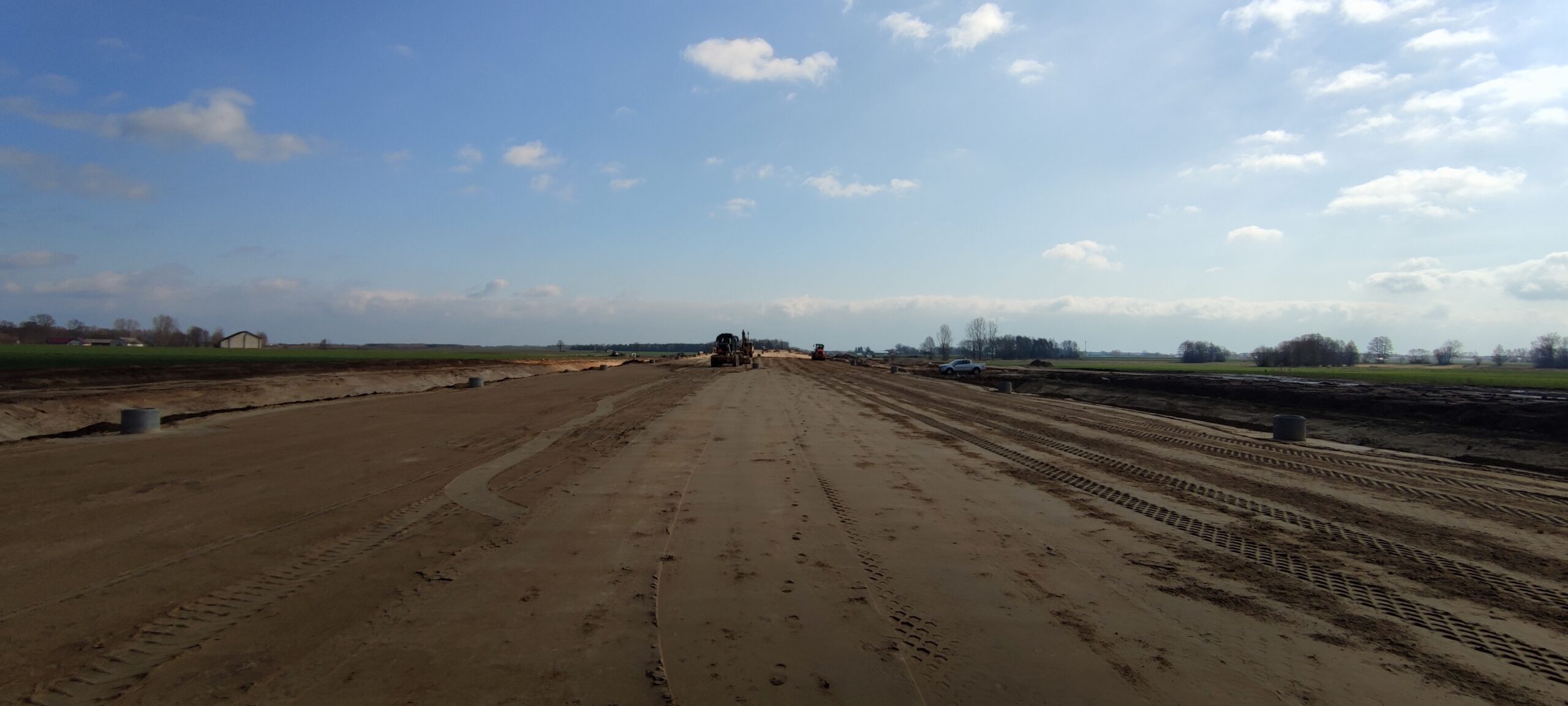

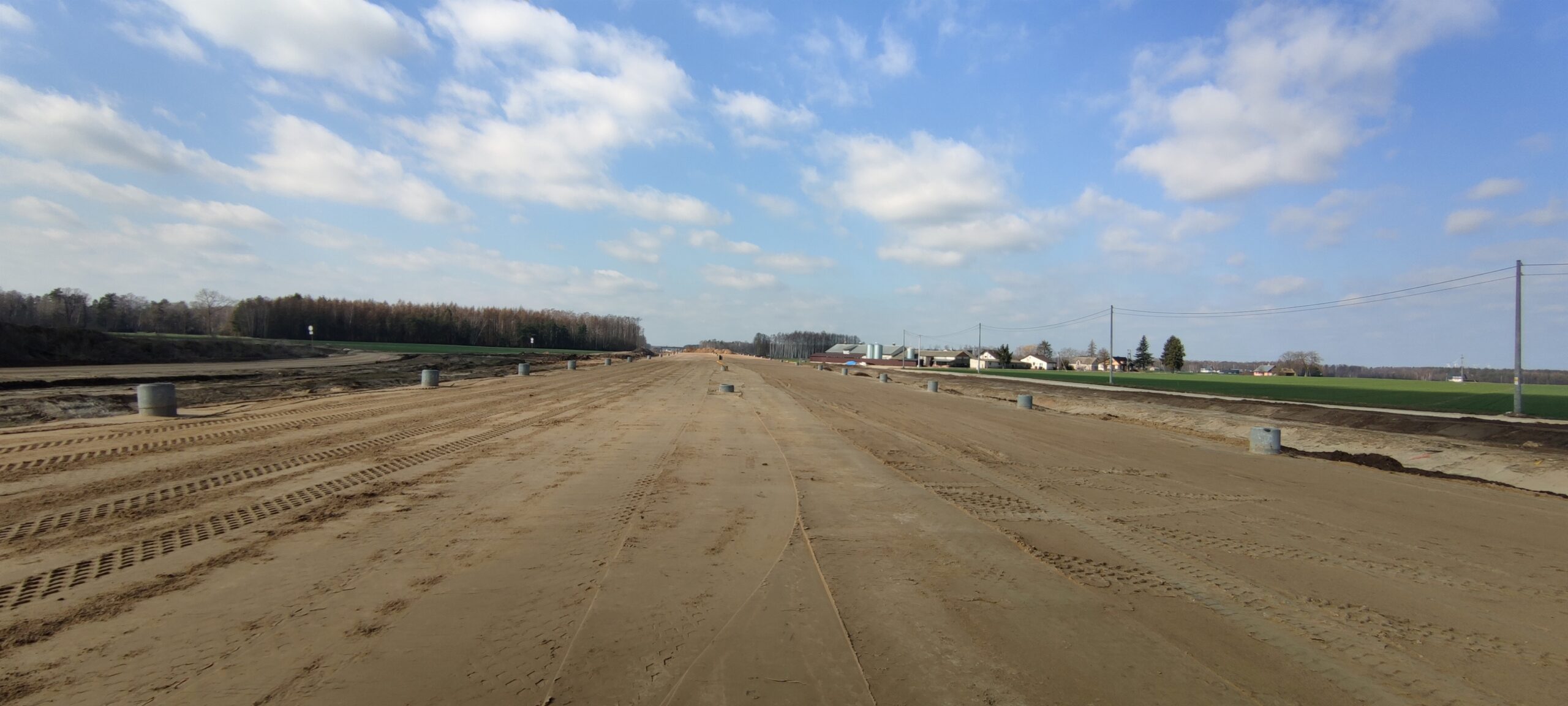

25 marca km 601+500 budowa nasypu
25 marca km 601+500’ budowa nasypu

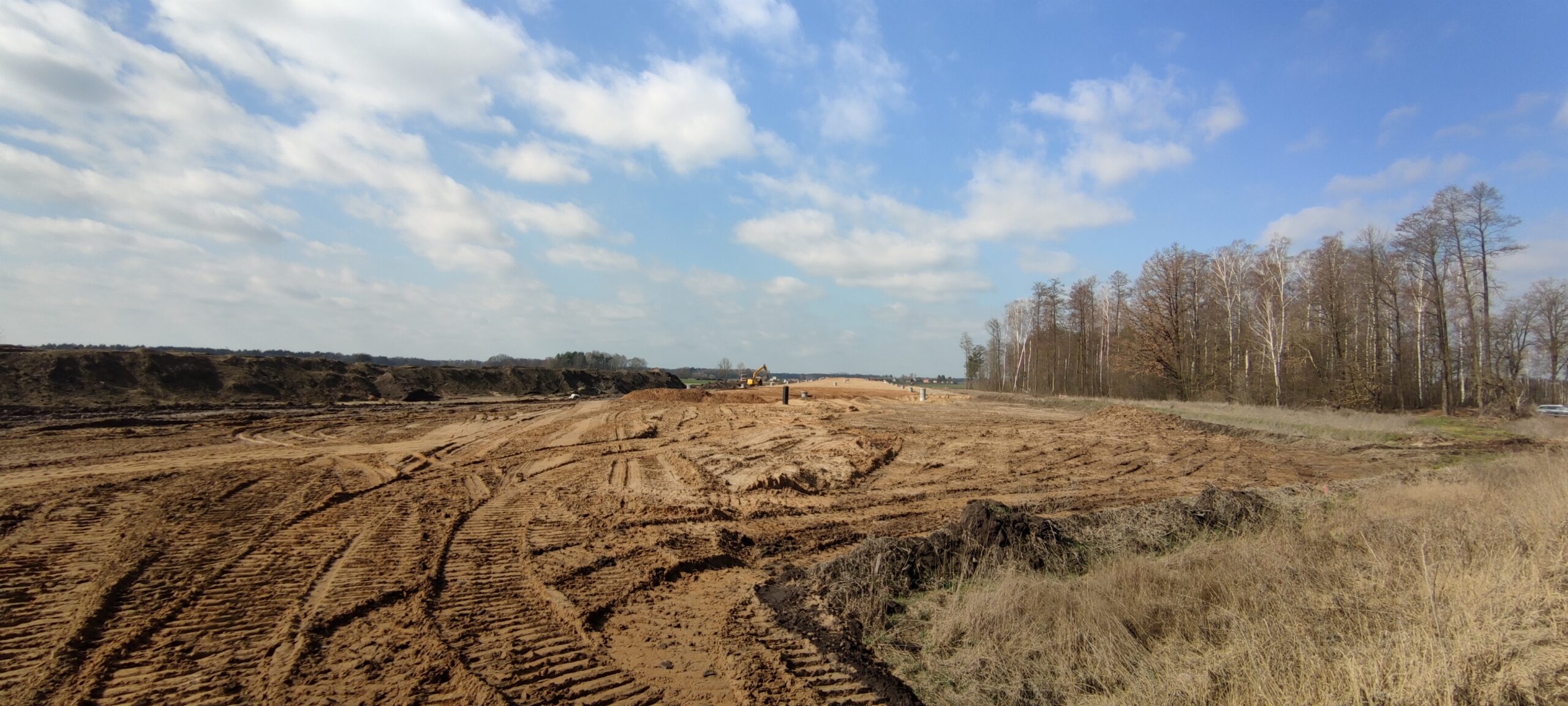

25 marca km 602+900 budowa nasypu
25 marca km 602+900’ warstwa ulepszonego podłoża budowa ustroju nośnego WD_69A

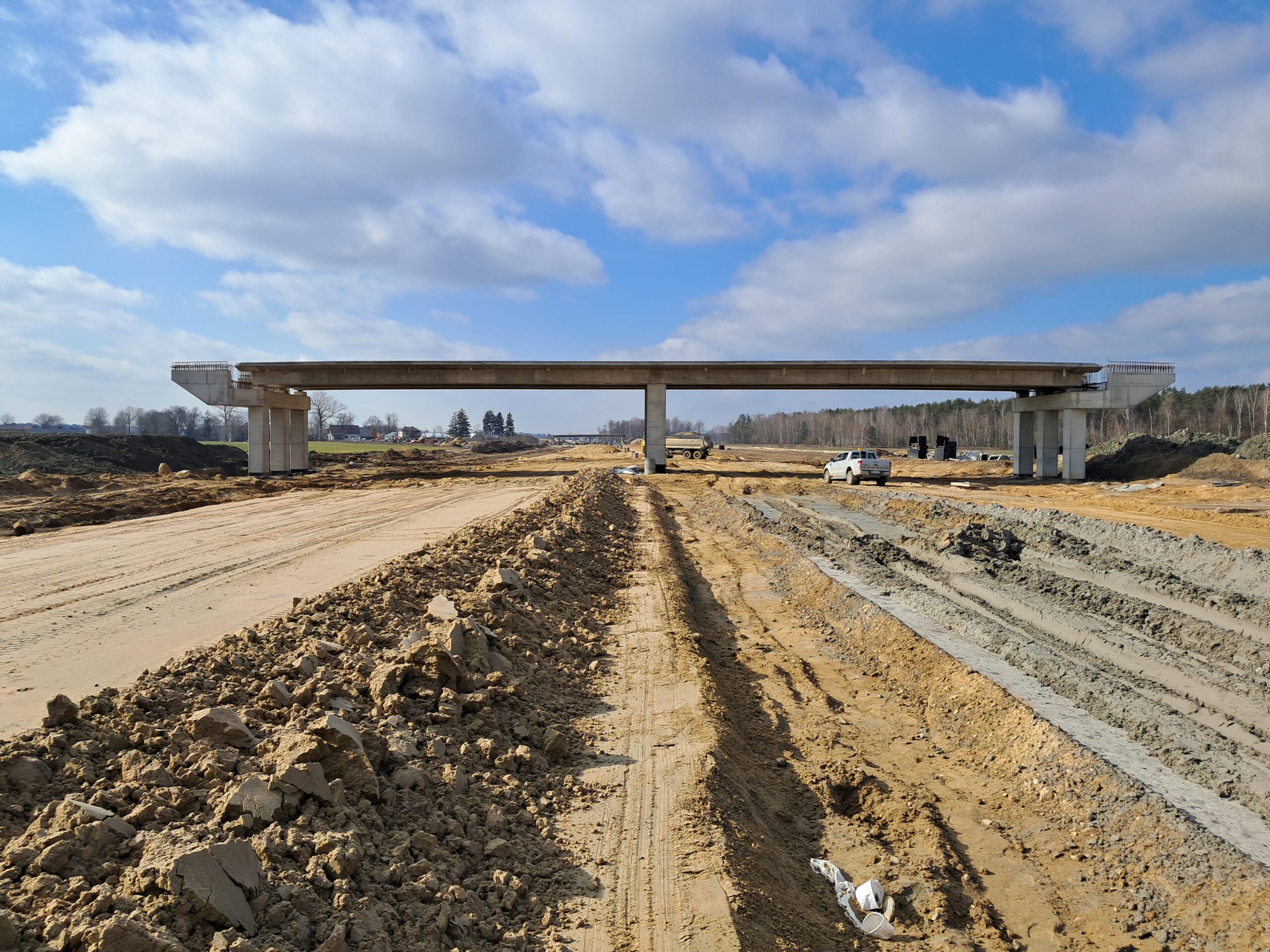

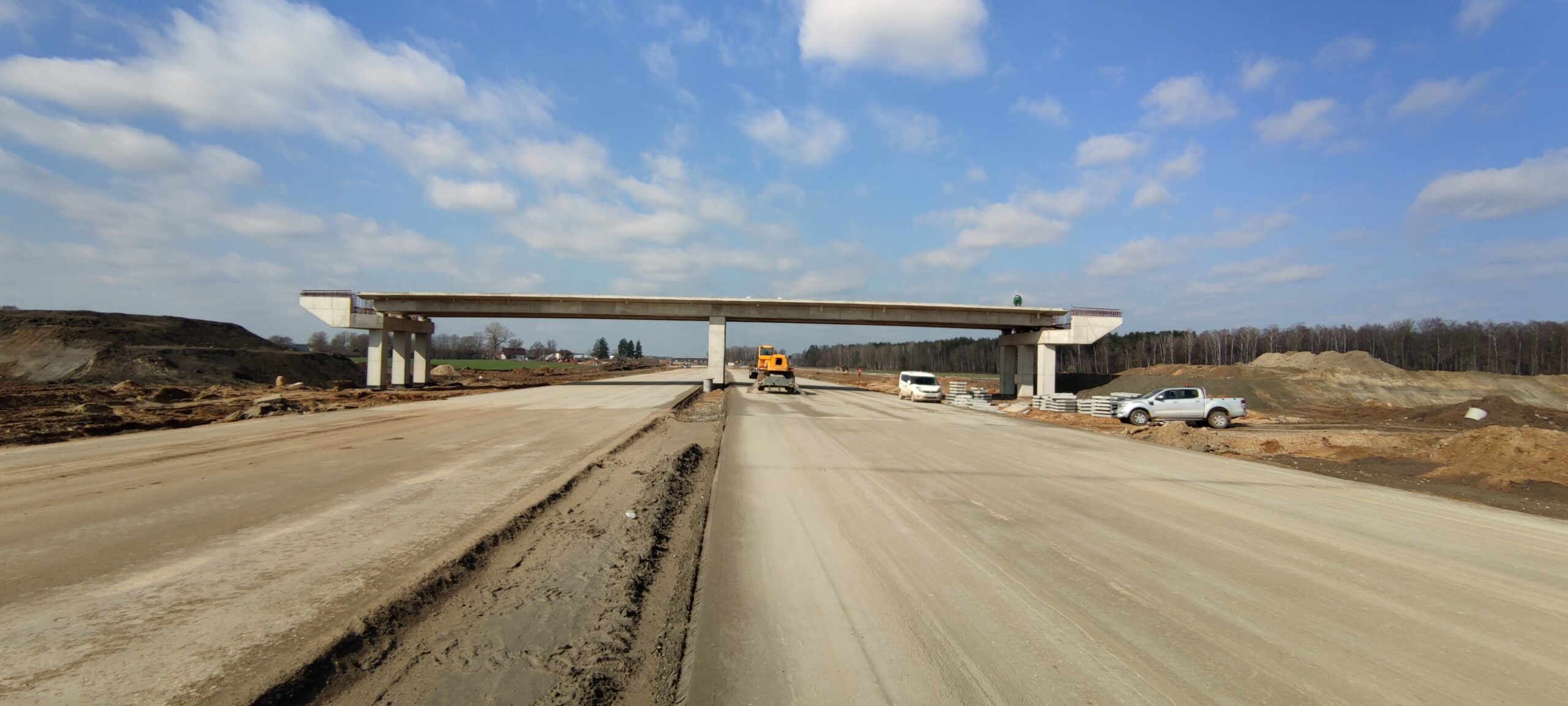

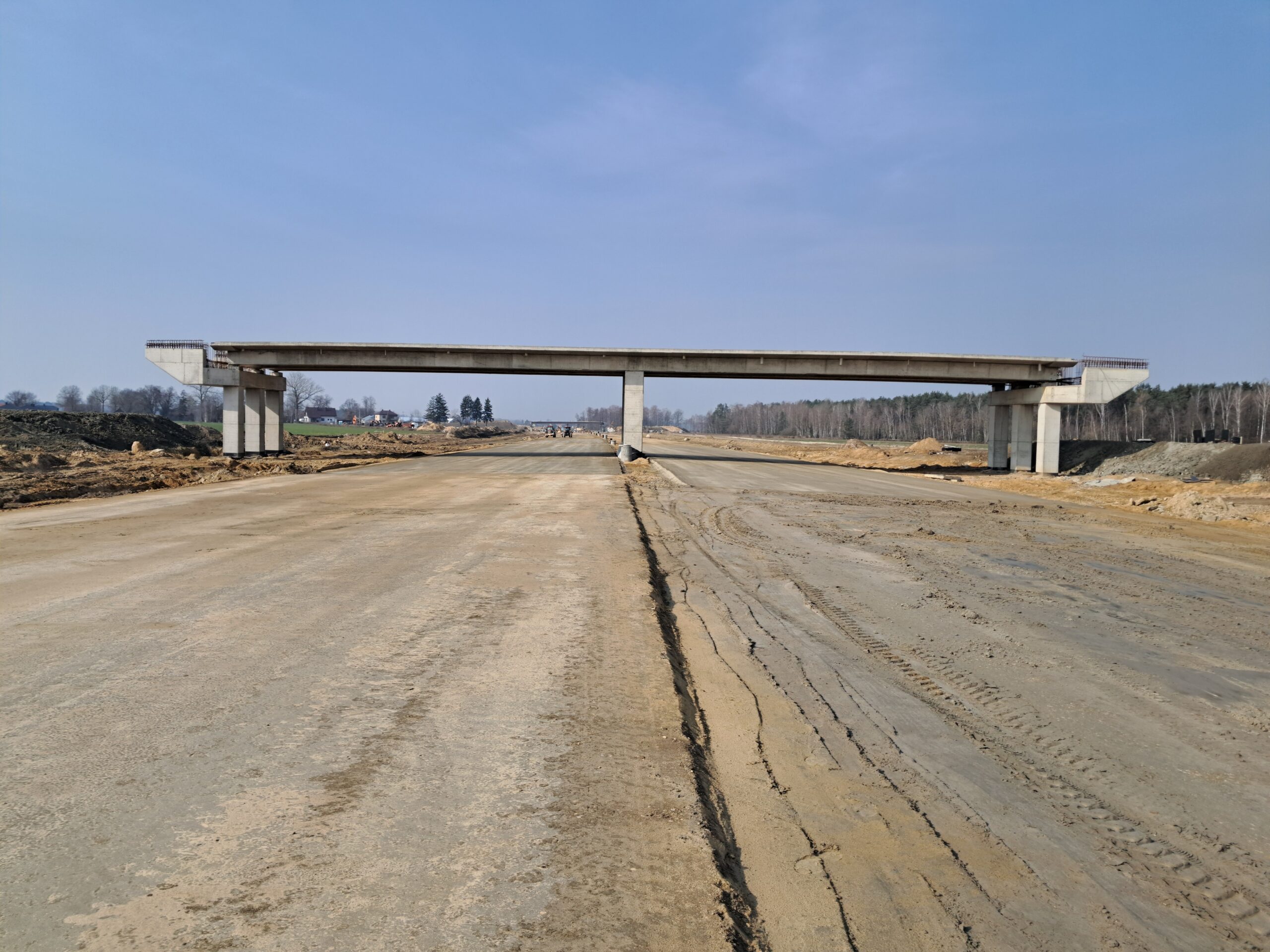

25 marca km 603+600 budowa ustroju nośnego WD_70 podbudowa pomocnicza C5_6
25 marca km 603+600’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym

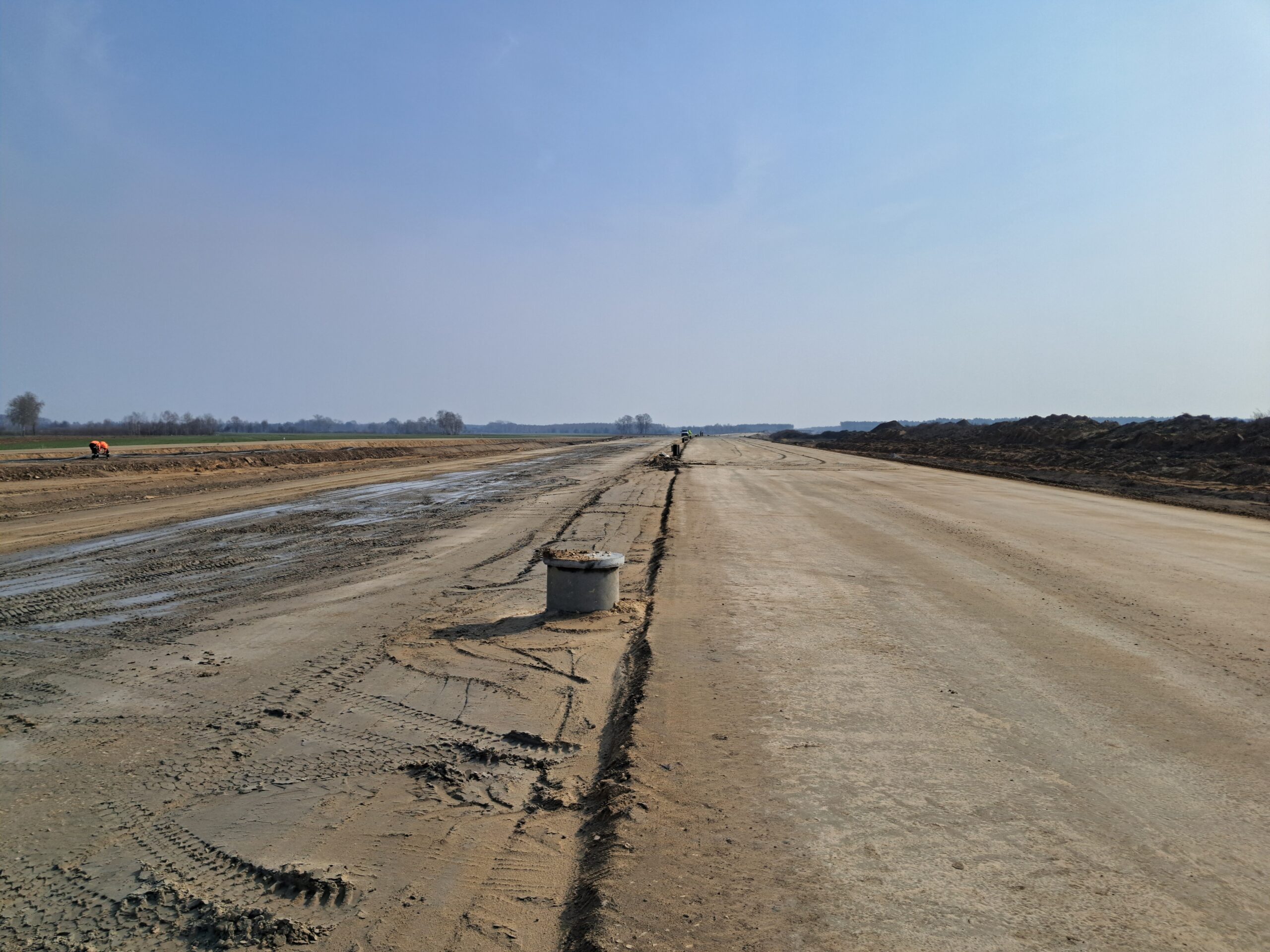

25 marca km 604+400 podbudowa pomocnicza C5_6 i zasadnicza C8_10
25 marca km 604+400’ podbudowa pomocnicza C5_6 i zasadnicza C8_10

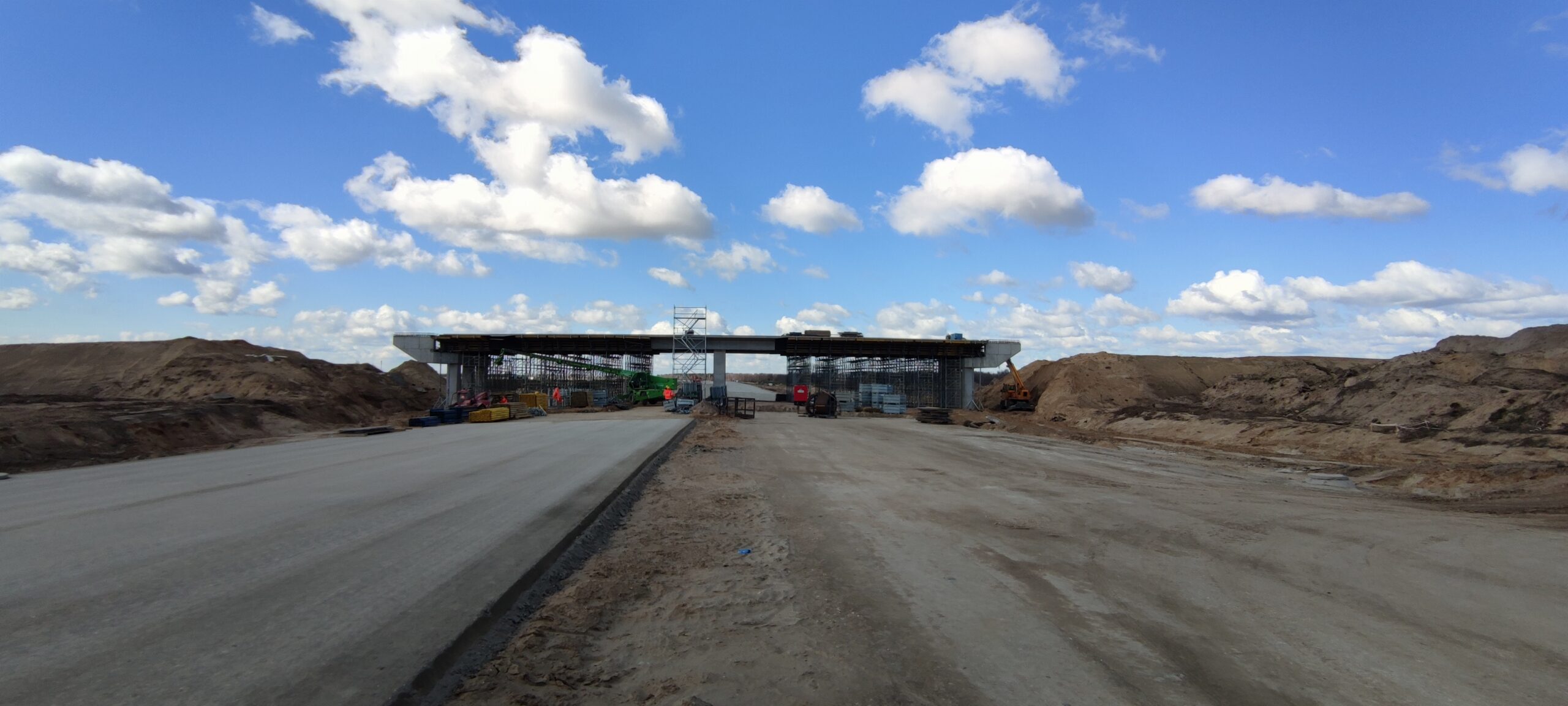

25 marca km 605+300 podbudowa C5_6 wykonano ustrój nośny WD_71
25 marca km 605+300’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
25 marca km 606+150 podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
25 marca km 606+150’ roboty ziemne wykonano betonowanie przyczółku WD_72

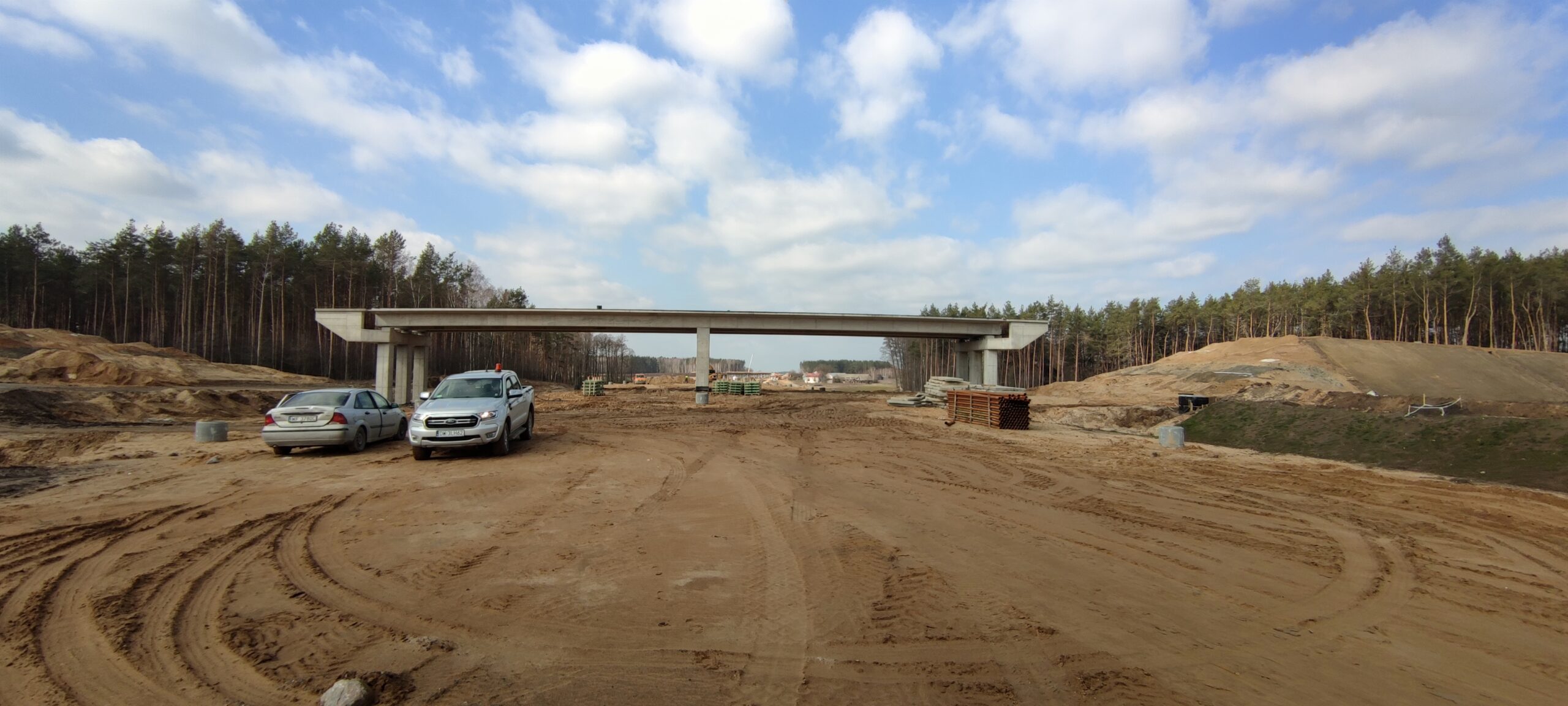

25 marca km 606+900 budowa ustroju nośnego WD_73C
25 marca km 606+900’ przygotowanie GWN budowa drenażu w pasie rozdziału
25 marca km 608+300 budowa nasypu budowa drenażu w pasie rozdziału
25 marca km 608+300’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PZM_14A

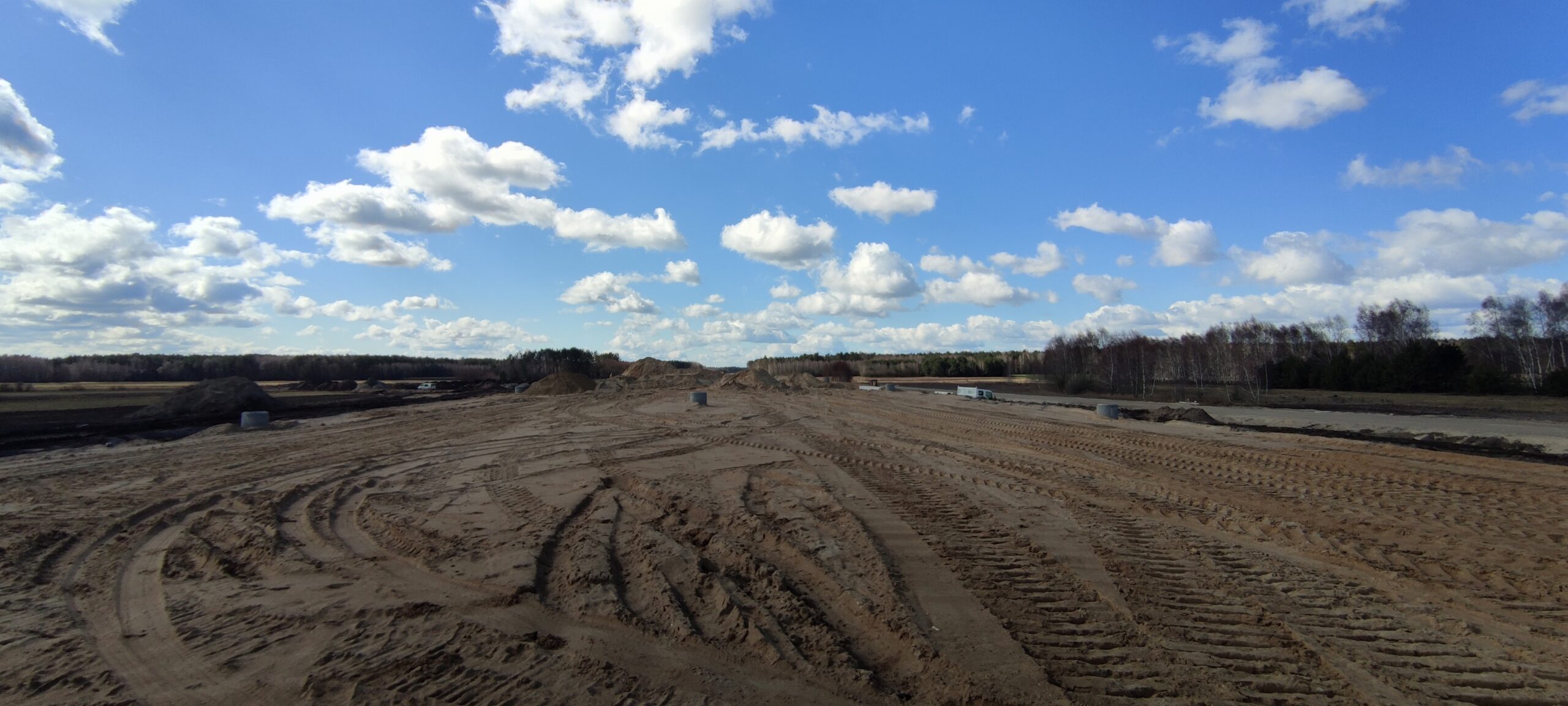

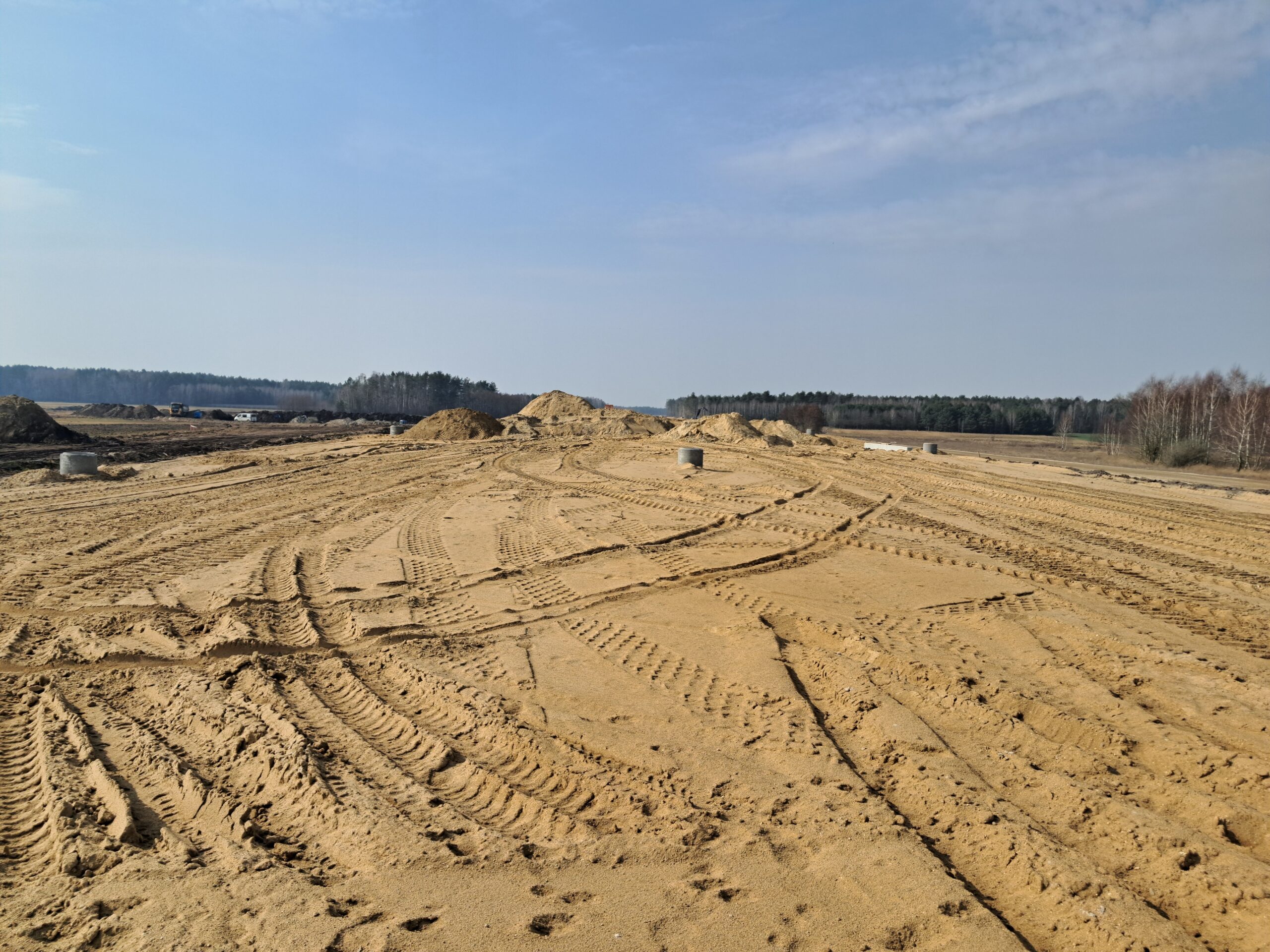

25 marca km 608+950 budowa nasypu i kanalizacji deszczowej
25 marca km 608+950’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PP_69

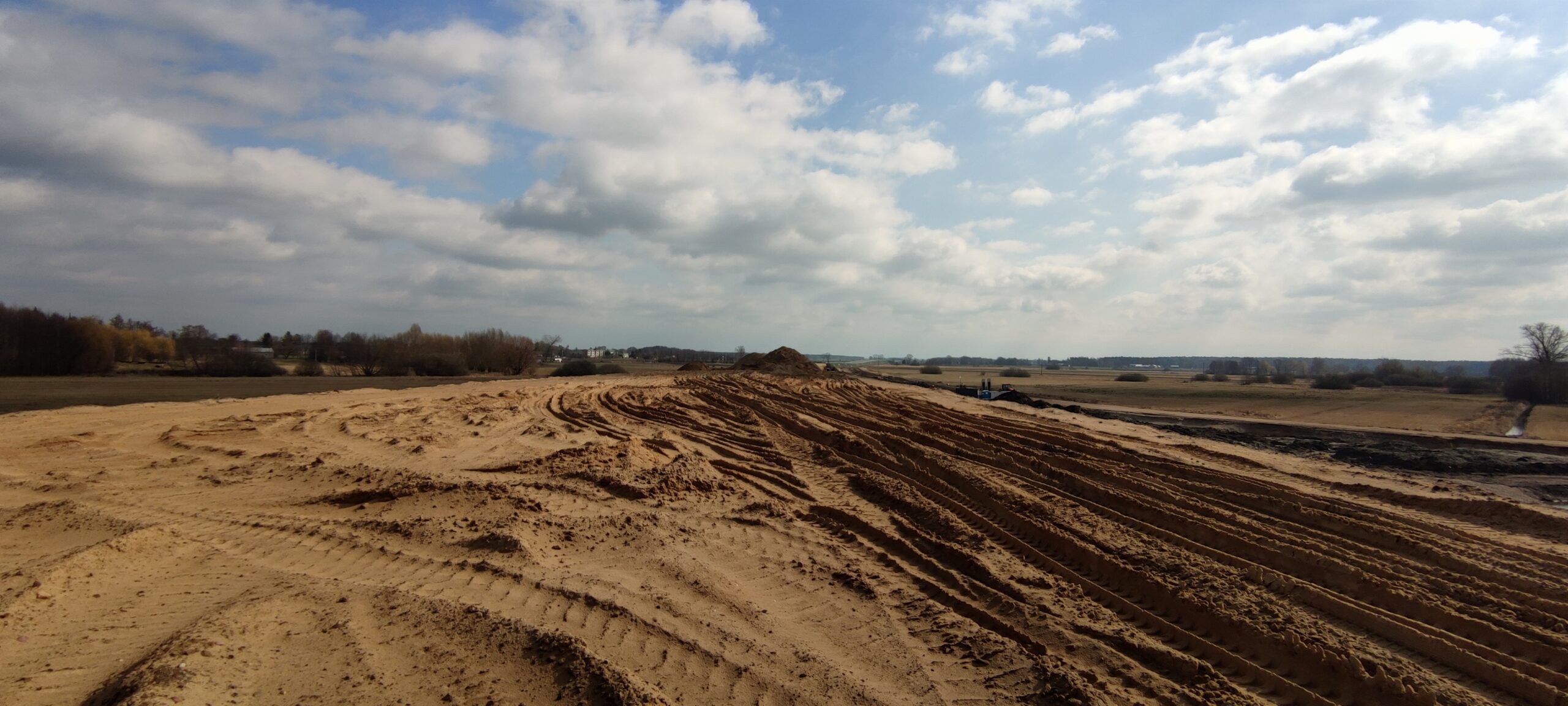

25 marca km 610+050 budowa nasypu szalowanie podpór WA_74
25 marca km 610+050’ budowa nasypu

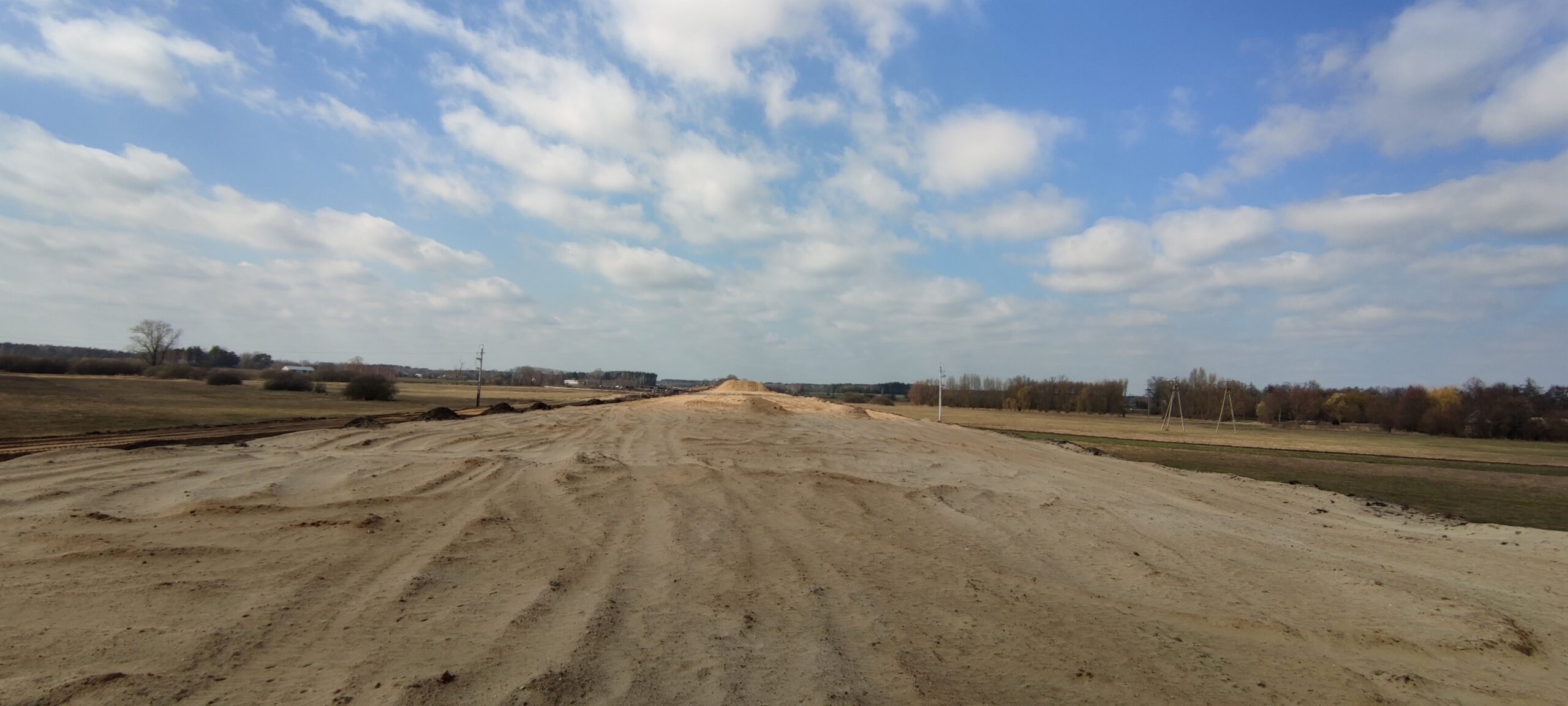

25 marca km 610+700 budowa nasypu
25 marca km 610+700’ budowa nasypu widok w kierunku odcinka IX
03 marca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
03 marca km 598+200‘ wykonano nawierzchnię betonową C35_45
03 marca km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
03 marca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
03 marca km 600+600 roboty ziemne budowa ustroju nośnego WD_68
03 marca km 601+500 budowa nasypu
03 marca km 601+500’ budowa nasypu
03 marca km 602+900 budowa nasypu

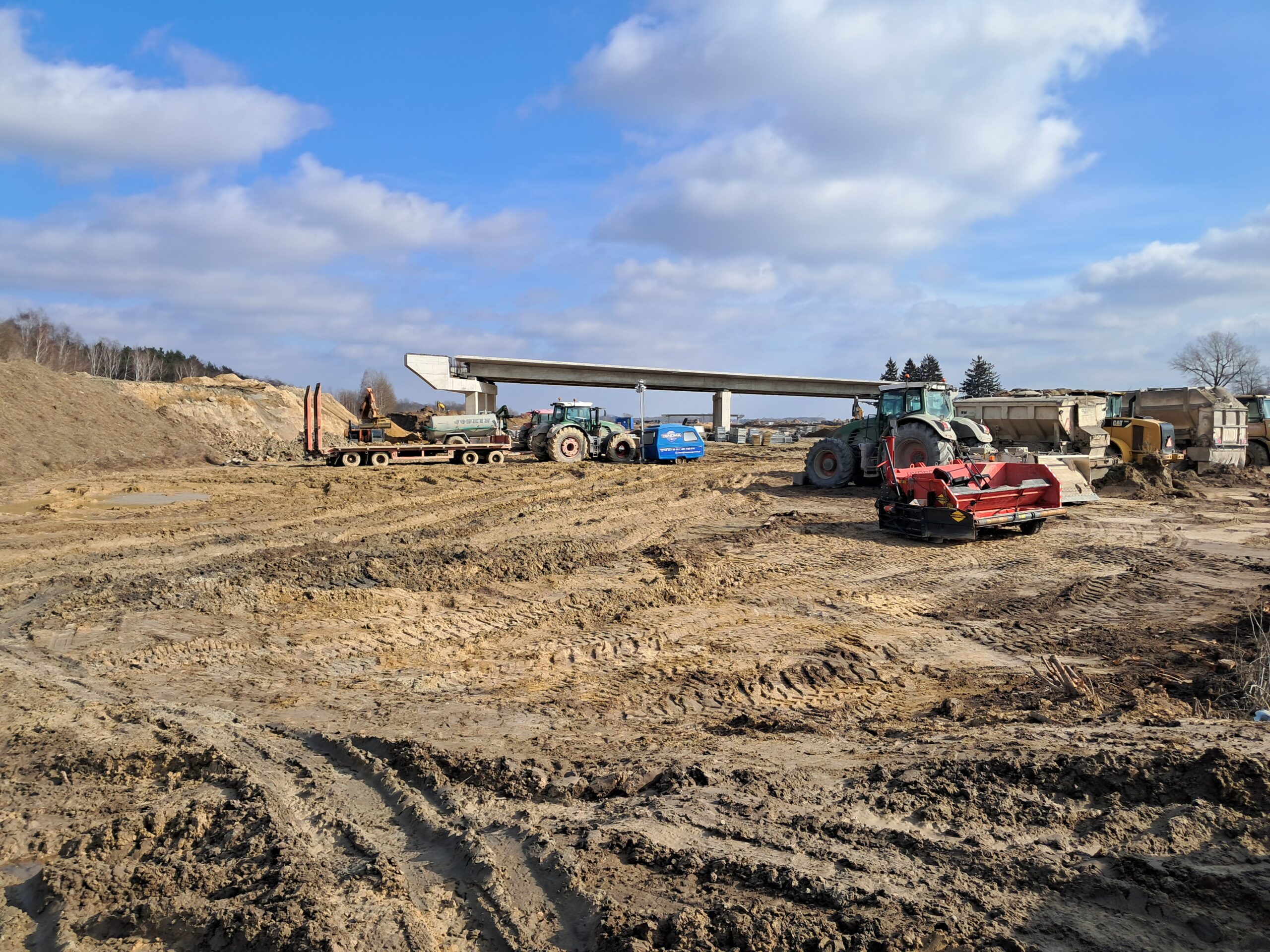

03 marca km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A
03 marca km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym
03 marca km 603+600’ zabezpieczenie podbudowy C5_6 i C8_10 drenaż w pasie dzielącym

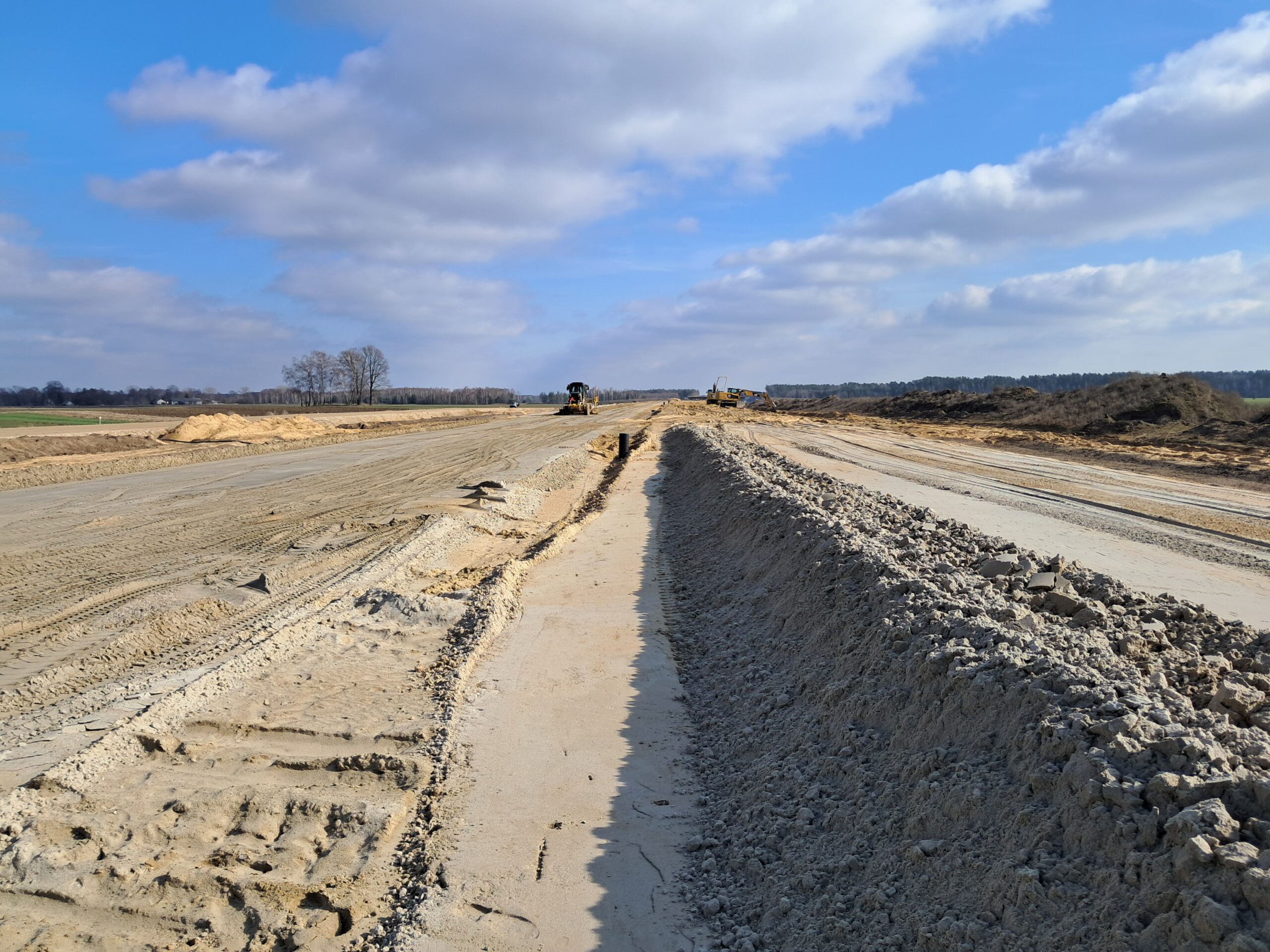

03 marca km 604+400’ zabezpieczenie piaskiem podbudowy zasadniczej C8_10
03 marca km 605+300 zabezpieczenie podbudowy C5_6 betonowanie ustroju nośnego WD_71
03 marca km 605+300’ zabezpieczenie podbudowy pomocniczej C5_6 drenaż w pasie dzielącym

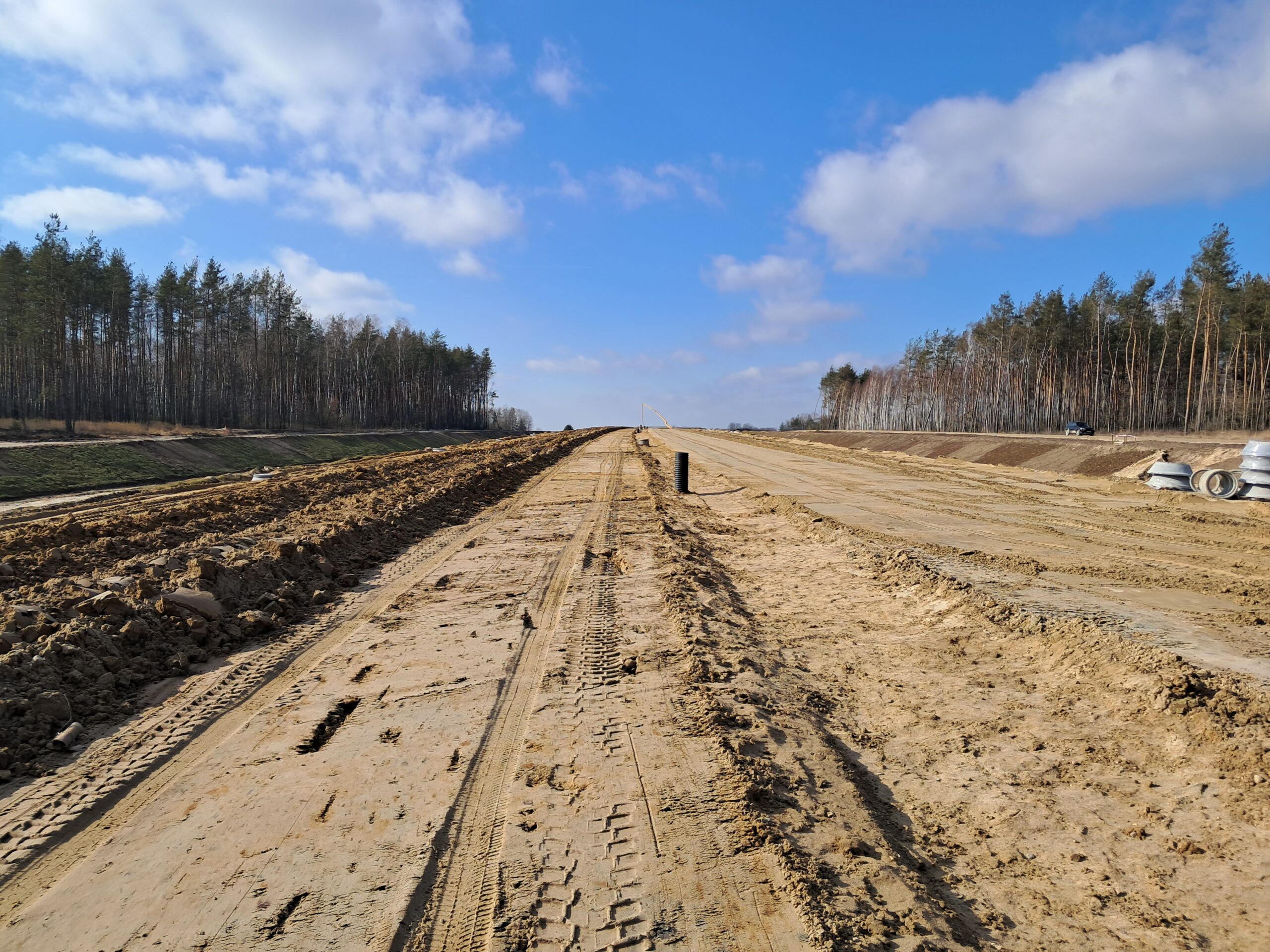

03 marca km 606+150 zabezpieczenie podbudowy C5_6 drenaż w pasie dzielącym
03 marca km 606+900 budowa ustroju nośnego WD_73C
03 marca km 606+900’ przygotowanie GWN budowa drenażu w pasie rozdziału
03 marca km 608+300 budowa nasypu budowa kanalizacji deszczowej
03 marca km 608+300’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PZM_14A
03 marca km 610+050 budowa nasypu szalowanie podpór WA_74
11 marca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
11 marca km 598+200‘ wykonano nawierzchnię betonową C35_45
11 marca km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
11 marca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
11 marca km 600+600 roboty ziemne budowa ustroju nośnego WD_68
11 marca km 601+500 budowa nasypu
11 marca km 601+500’ budowa nasypu
11 marca km 602+900 budowa nasypu
11 marca km 602+900’ warstwa ulepszonego podłoża budowa ustroju nośnego WD_69A
11 marca km 603+600 budowa ustroju nośnego WD_70 podbudowa pomocnicza C5_6

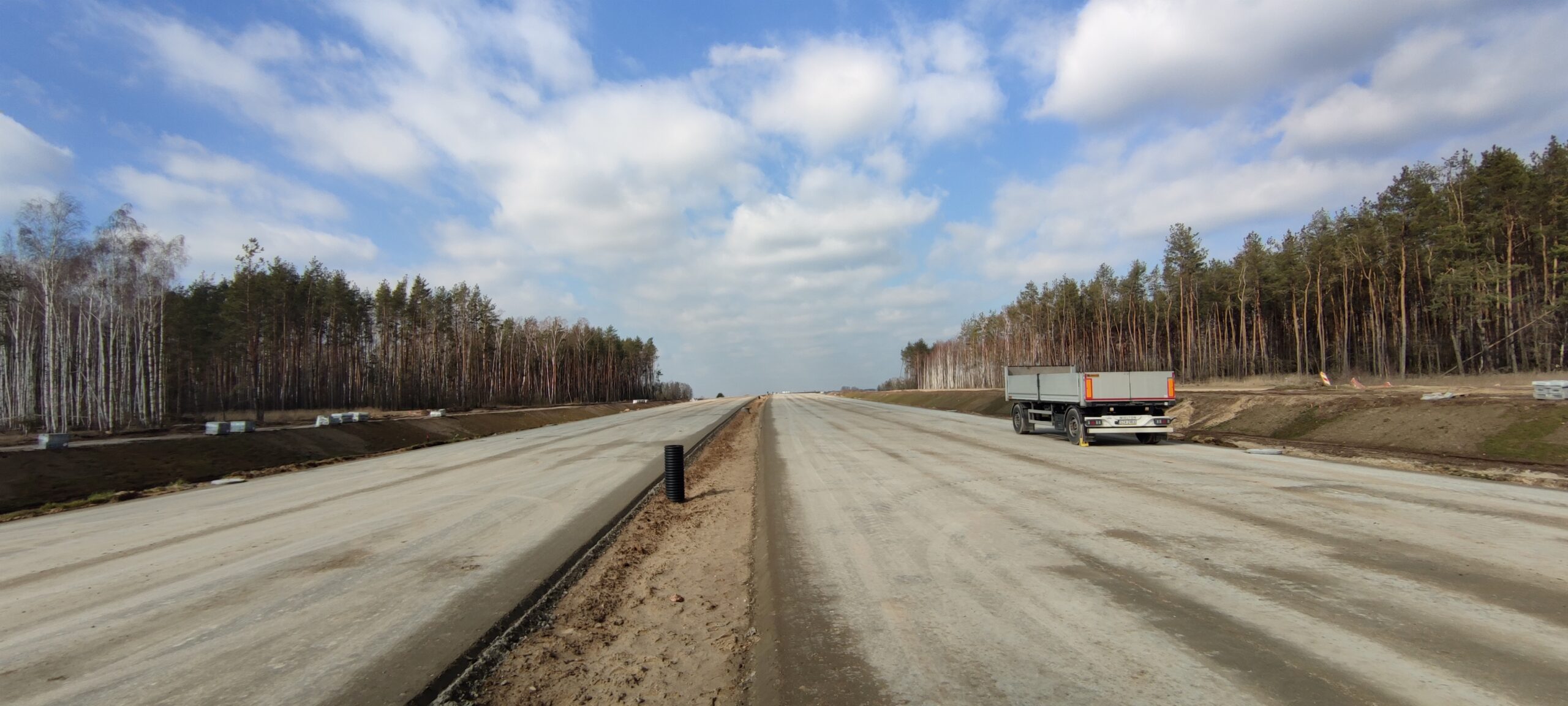

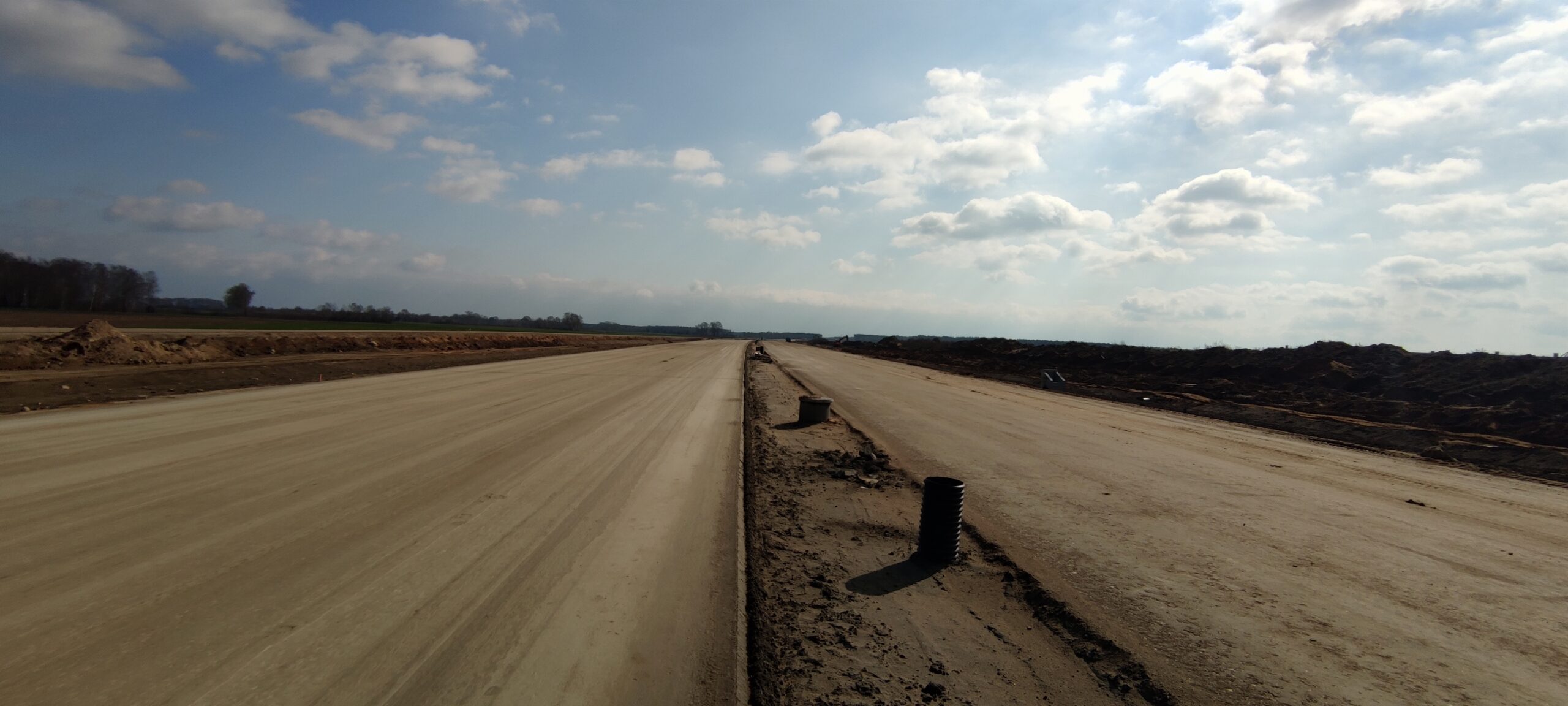

11 marca km 603+600’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
11 marca km 604+400 podbudowa pomocnicza C5_6 i zasadnicza C8_10
11 marca km 604+400’ podbudowa pomocnicza C5_6 i zasadnicza C8_10
11 marca km 605+300 podbudowa C5_6 wykonano ustrój nośny WD_71
11 marca km 605+300’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
11 marca km 606+150 podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
11 marca km 606+150’ roboty ziemne wykonano betonowanie przyczółku WD_72
11 marca km 606+900 budowa ustroju nośnego WD_73C
11 marca km 606+900’ przygotowanie GWN budowa drenażu w pasie rozdziału
11 marca km 608+300 budowa nasypu budowa drenażu w pasie rozdziału

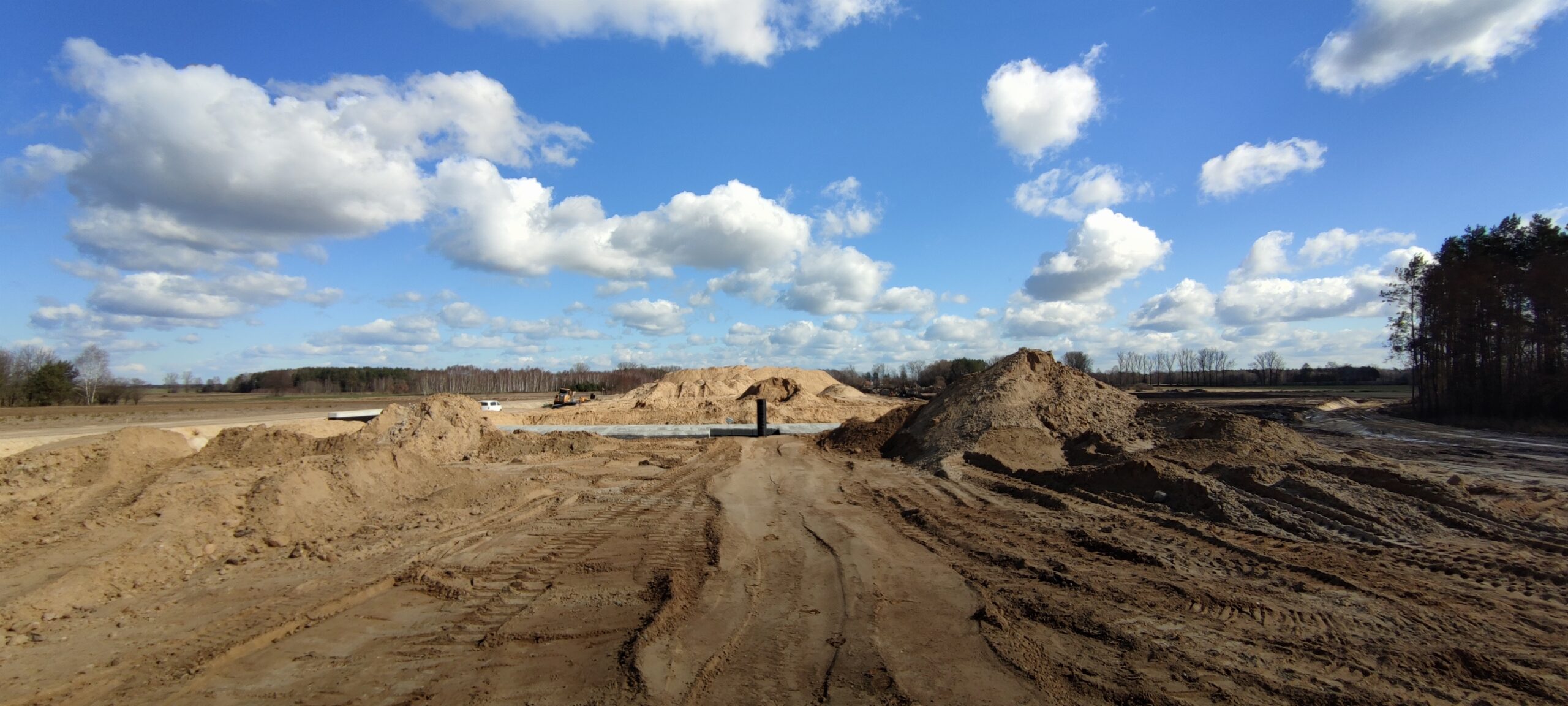

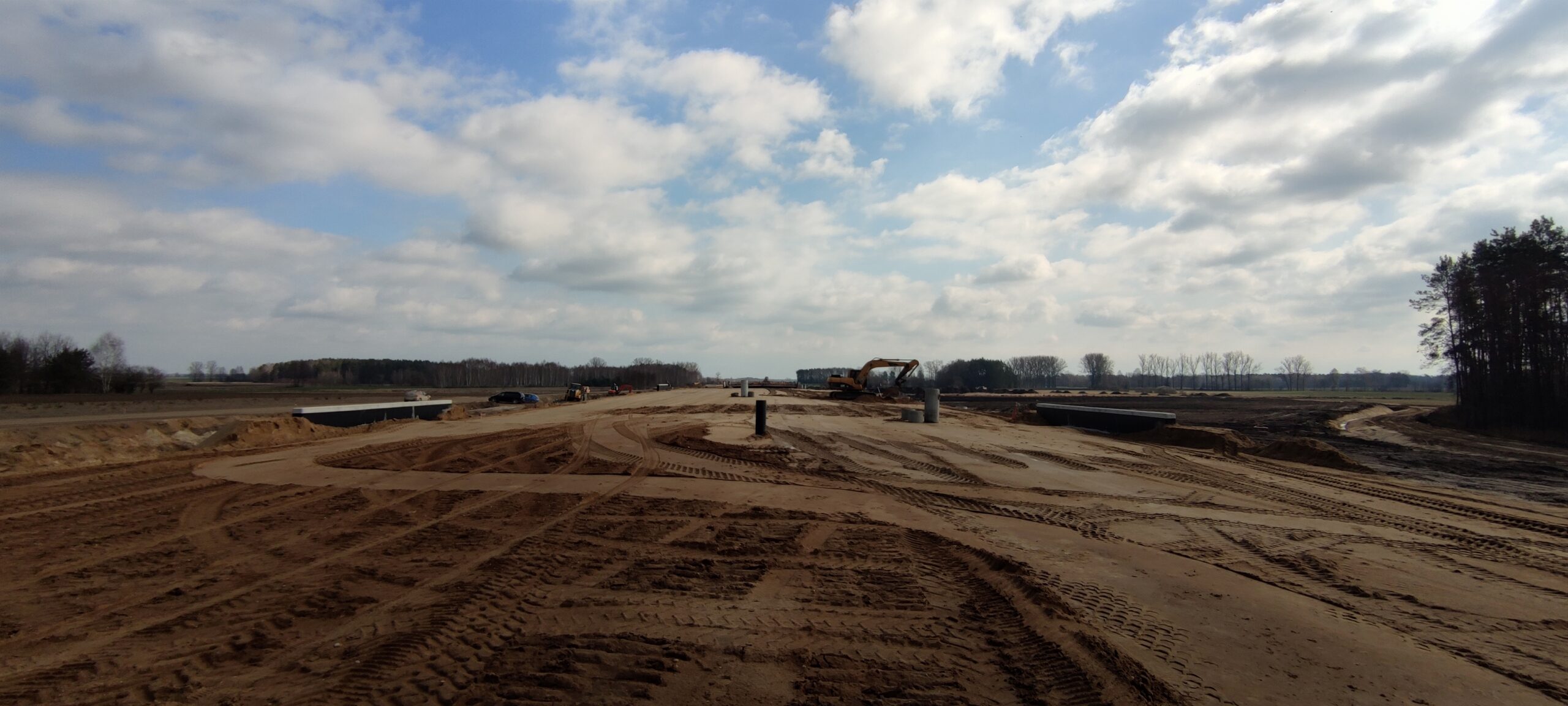

11 marca km 608+300’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PZM_14A
11 marca km 608+950 budowa nasypu i kanalizacji deszczowej

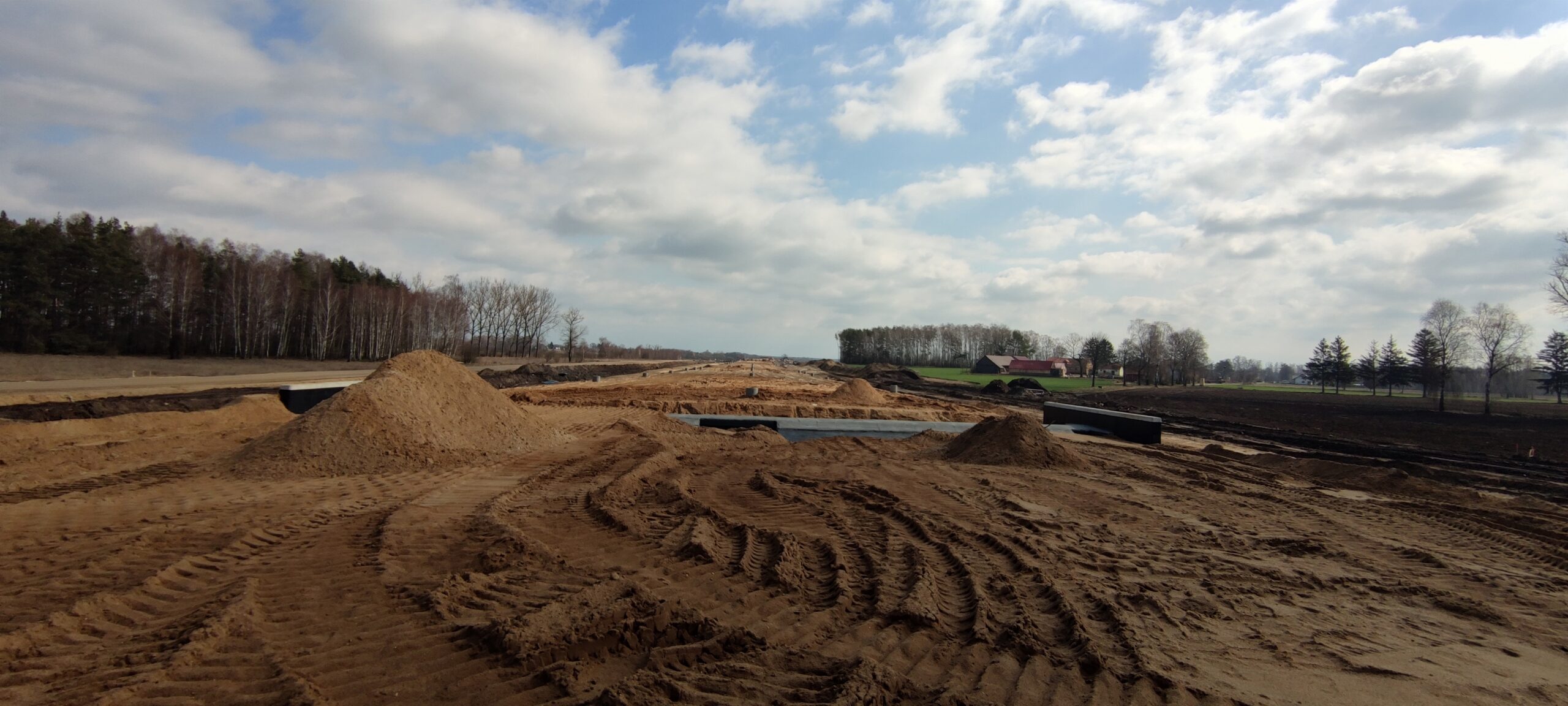

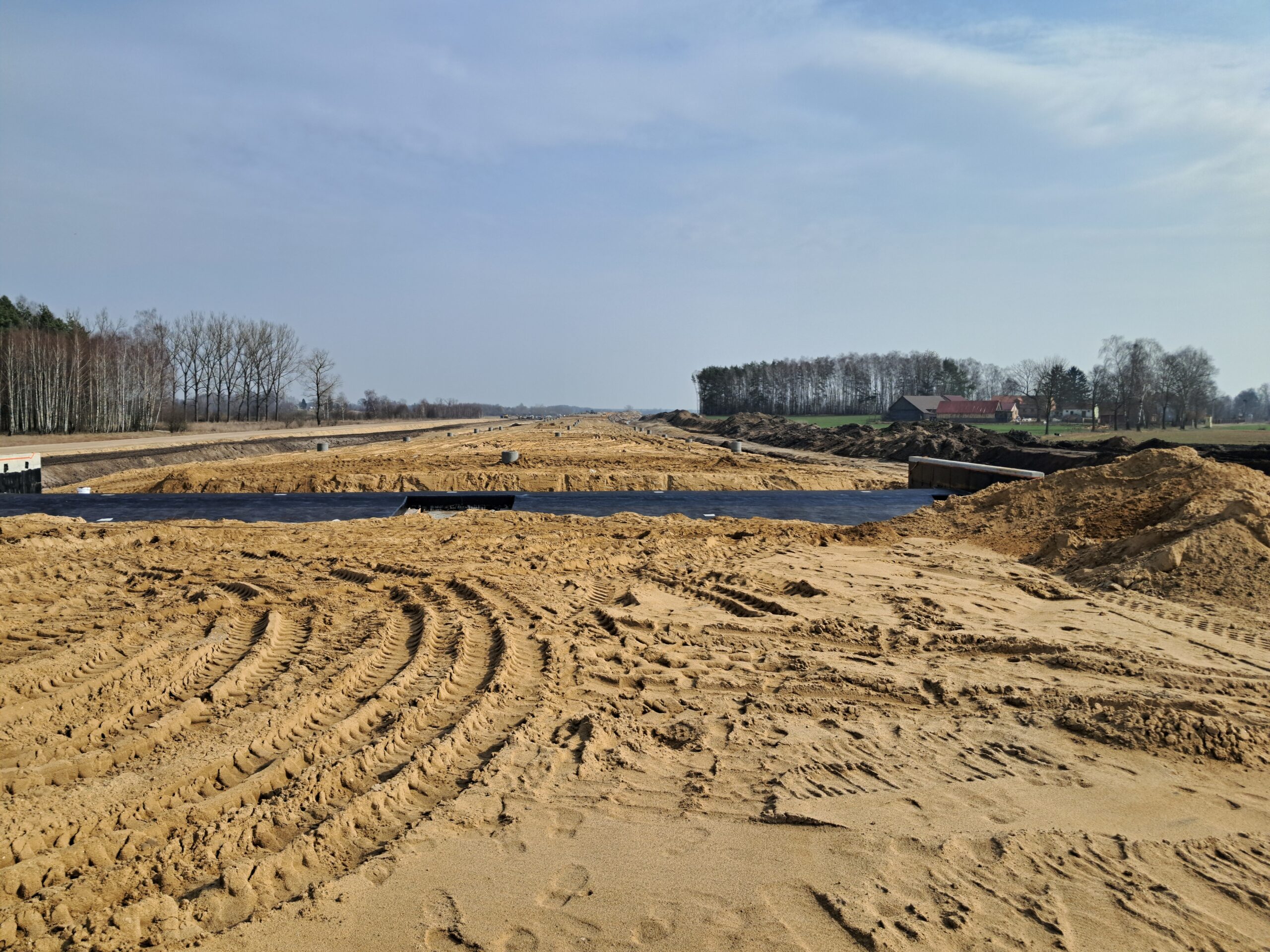

11 marca km 608+950’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PP_69
11 marca km 610+050 budowa nasypu szalowanie podpór WA_74
11 marca km 610+050’ budowa nasypu
11 marca km 610+700 budowa nasypu
11 marca km 610+700’ budowa nasypu widok w kierunku odcinka IX
17 marca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
17 marca km 598+200‘ wykonano nawierzchnię betonową C35_45
17 marca km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
17 marca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
17 marca km 600+600 roboty ziemne budowa ustroju nośnego WD_68
17 marca km 601+500 budowa nasypu
17 marca km 602+900 budowa nasypu
17 marca km 602+900’ warstwa ulepszonego podłoża budowa ustroju nośnego WD_69A
17 marca km 603+600’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym

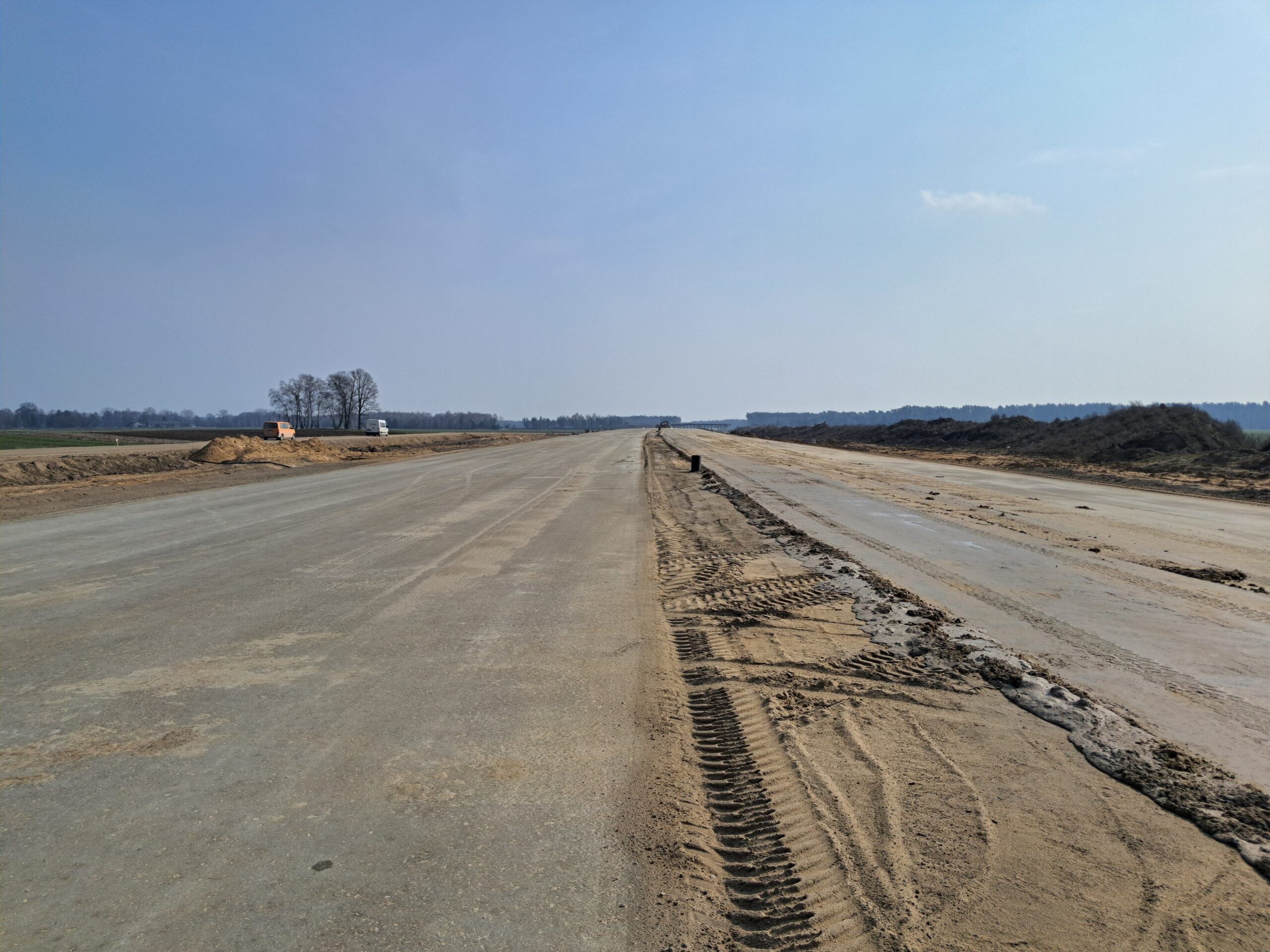

17 marca km 604+400 podbudowa pomocnicza C5_6 i zasadnicza C8_10
17 marca km 605+300 podbudowa C5_6 wykonano ustrój nośny WD_71
17 marca km 606+150 podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
17 marca km 606+150’ roboty ziemne wykonano betonowanie przyczółku WD_72
17 marca km 606+900 budowa ustroju nośnego WD_73C
17 marca km 606+900’ przygotowanie GWN budowa drenażu w pasie rozdziału
17 marca km 608+300 budowa nasypu budowa drenażu w pasie rozdziału
17 marca km 608+300’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PZM_14A
17 marca km 608+950 budowa nasypu i kanalizacji deszczowej
17 marca km 608+950’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PP_69
17 marca km 610+050 budowa nasypu szalowanie podpór WA_74
17 marca km 610+700 budowa nasypu
25 marca km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
25 marca km 598+200‘ wykonano nawierzchnię betonową C35_45
25 marca km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
25 marca km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
25 marca km 600+600 roboty ziemne budowa ustroju nośnego WD_68
25 marca km 601+500 budowa nasypu
25 marca km 601+500’ budowa nasypu
25 marca km 602+900 budowa nasypu
25 marca km 602+900’ warstwa ulepszonego podłoża budowa ustroju nośnego WD_69A
25 marca km 603+600 budowa ustroju nośnego WD_70 podbudowa pomocnicza C5_6
25 marca km 603+600’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
25 marca km 604+400 podbudowa pomocnicza C5_6 i zasadnicza C8_10
25 marca km 604+400’ podbudowa pomocnicza C5_6 i zasadnicza C8_10
25 marca km 605+300 podbudowa C5_6 wykonano ustrój nośny WD_71
25 marca km 605+300’ podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
25 marca km 606+150 podbudowa pomocnicza C5_6 i zasadnicza C8_10 drenaż w pasie dzielącym
25 marca km 606+150’ roboty ziemne wykonano betonowanie przyczółku WD_72
25 marca km 606+900 budowa ustroju nośnego WD_73C
25 marca km 606+900’ przygotowanie GWN budowa drenażu w pasie rozdziału
25 marca km 608+300 budowa nasypu budowa drenażu w pasie rozdziału
25 marca km 608+300’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PZM_14A
25 marca km 608+950 budowa nasypu i kanalizacji deszczowej
25 marca km 608+950’ budowa nasypu wykonano izolację płyty przejściowej i zespalającej PP_69
25 marca km 610+050 budowa nasypu szalowanie podpór WA_74
25 marca km 610+050’ budowa nasypu
25 marca km 610+700 budowa nasypu
25 marca km 610+700’ budowa nasypu widok w kierunku odcinka IX
