Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Październik 2025

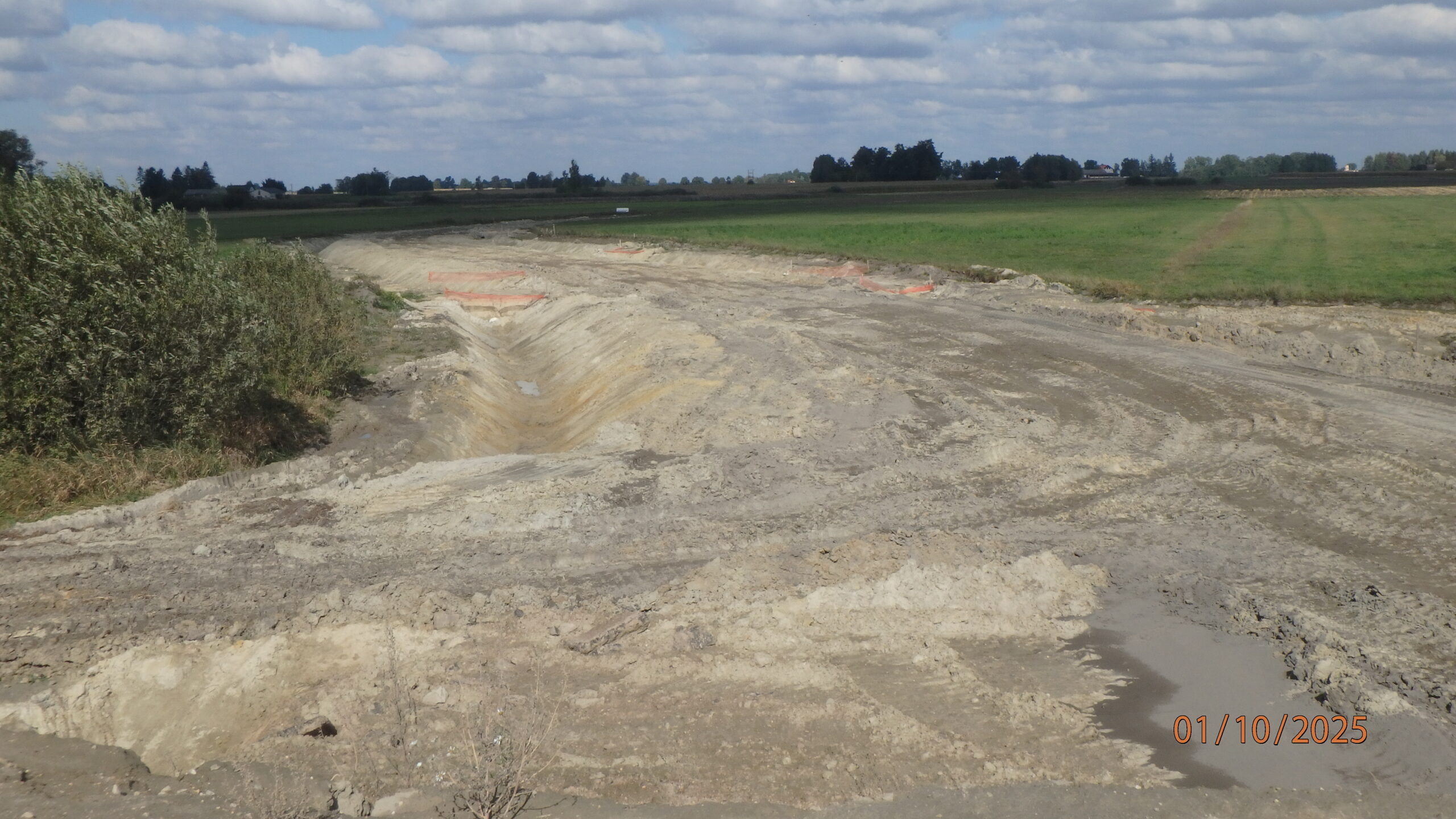

01.10.2025 581+600 DG-1 str. północna roboty ziemne

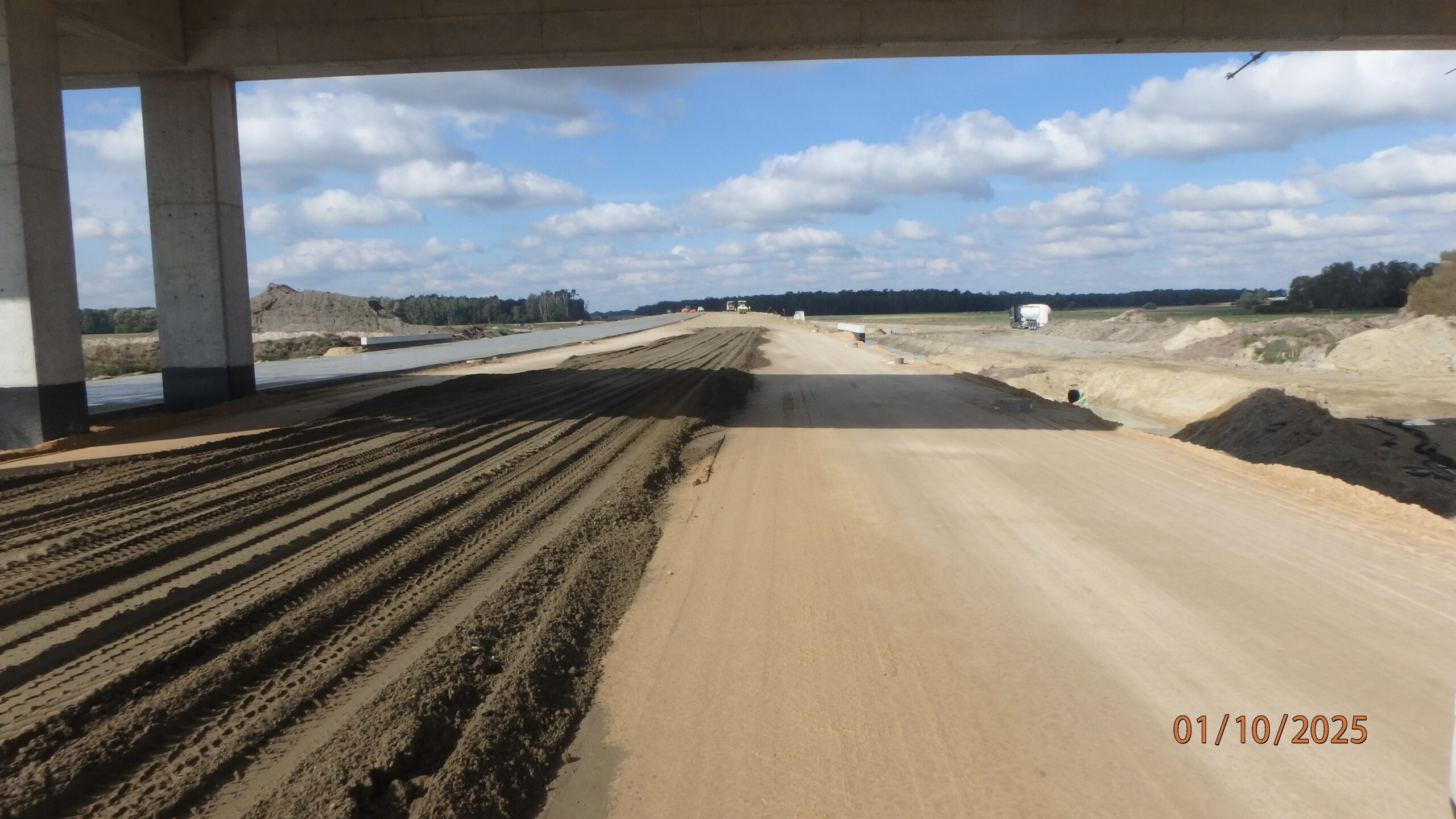

01.10.2025 581+650 układanie podbudowy pomocniczej

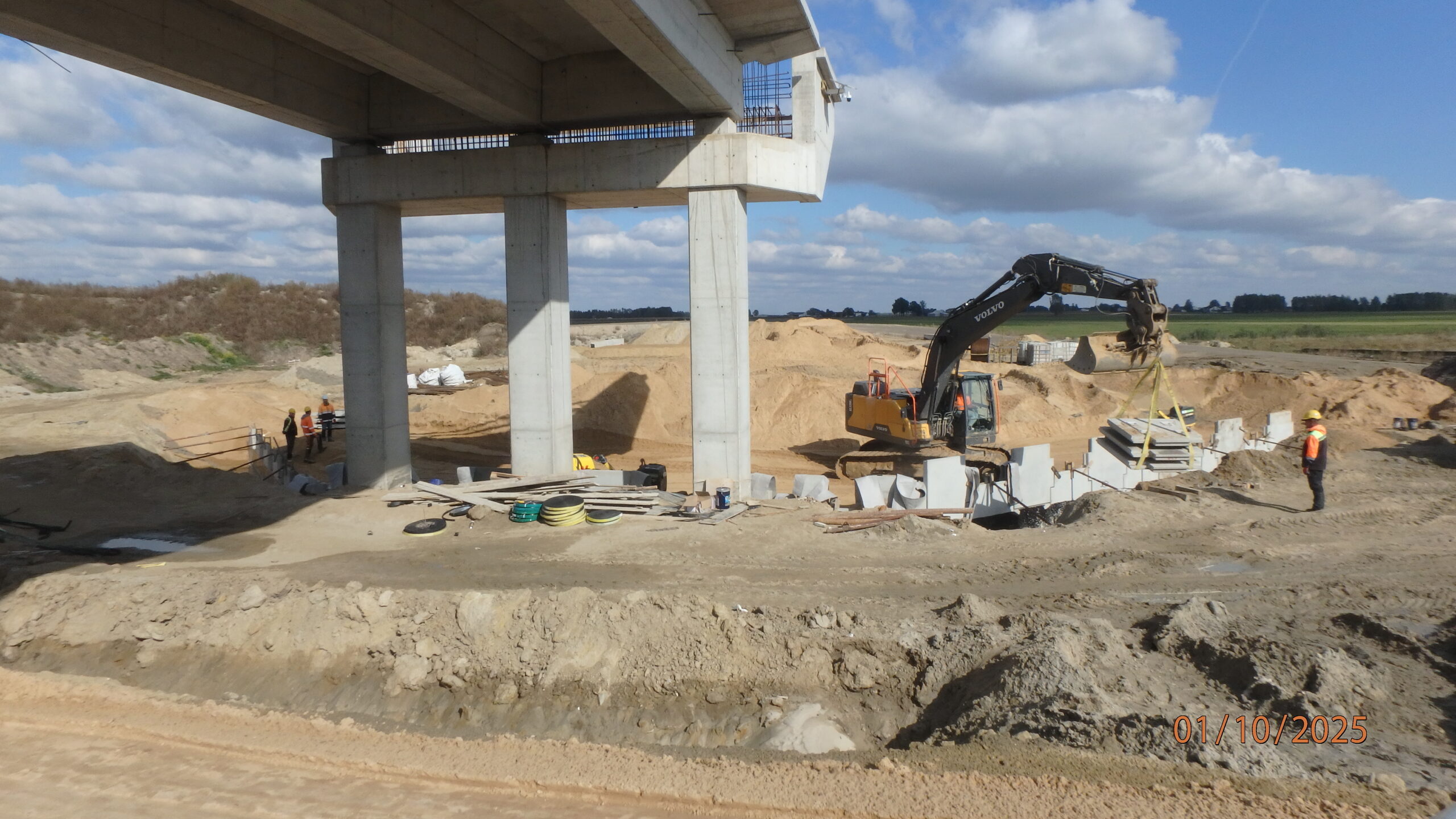

01.10.2025 581+700 WD-52 montażi zasypka ściany oporowej

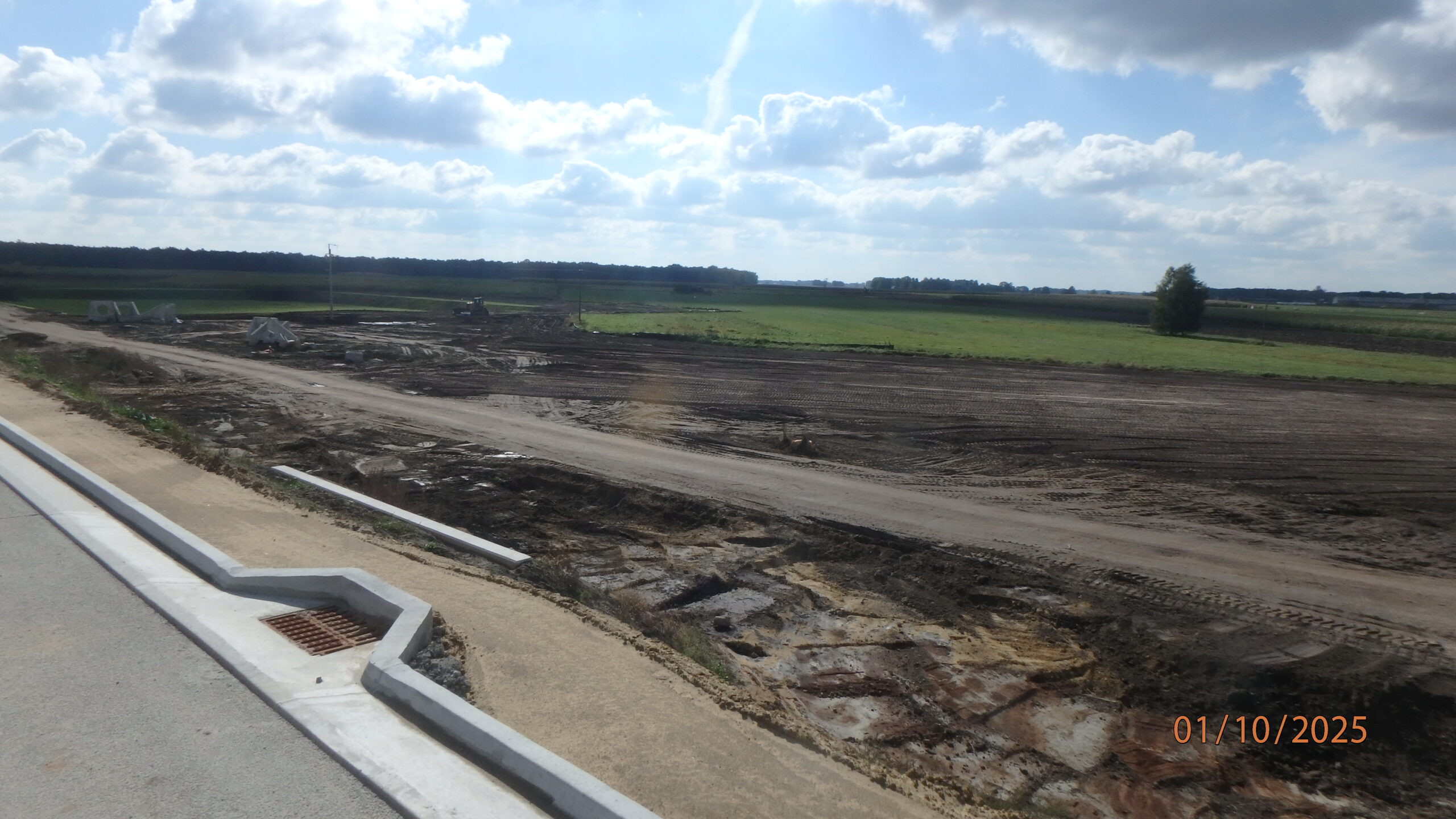

01.10.2025 583+700 rekultywacja terenu

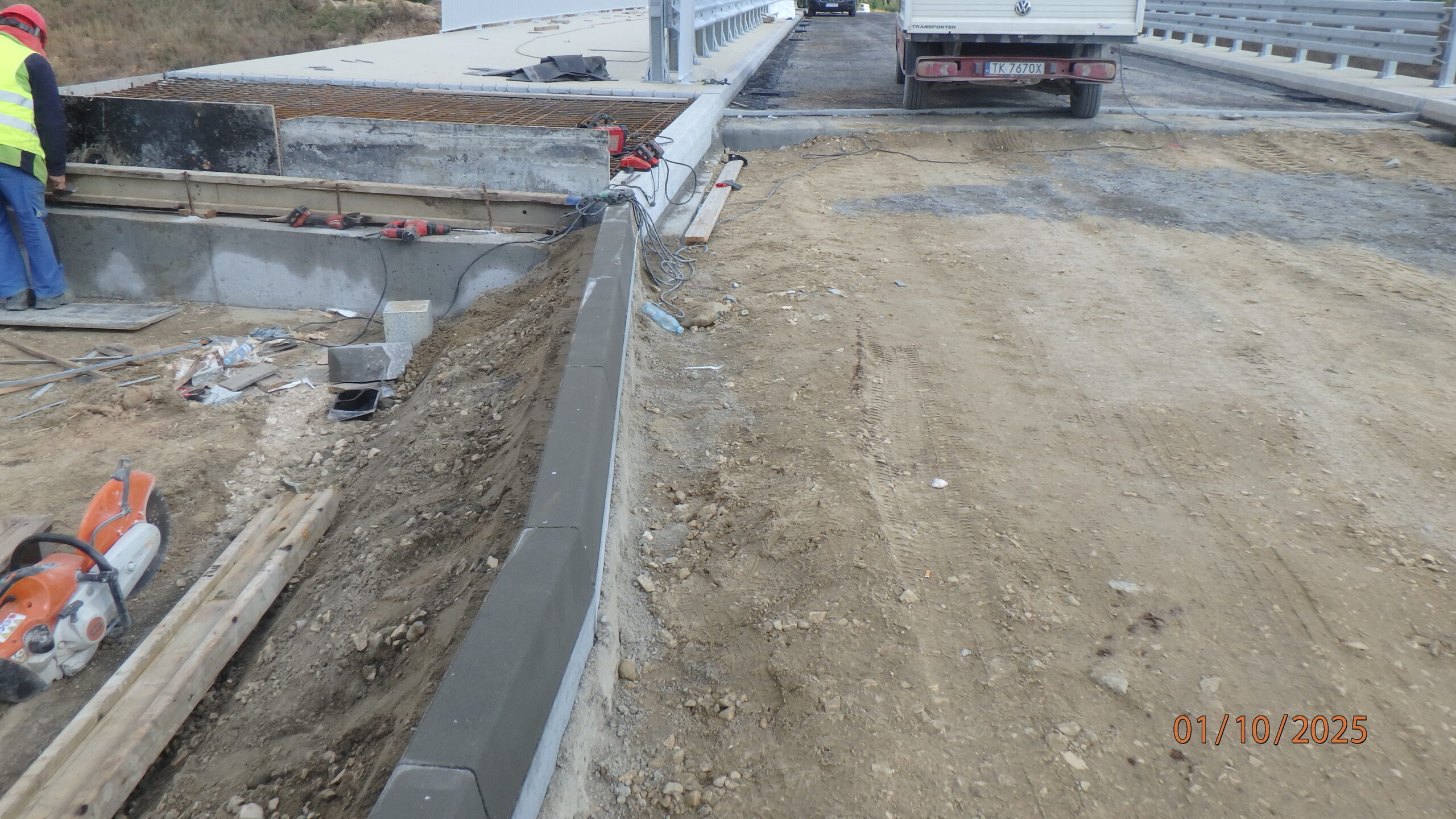

01.10.2025 584+690 WD-54 ułożony skos 3,5 m

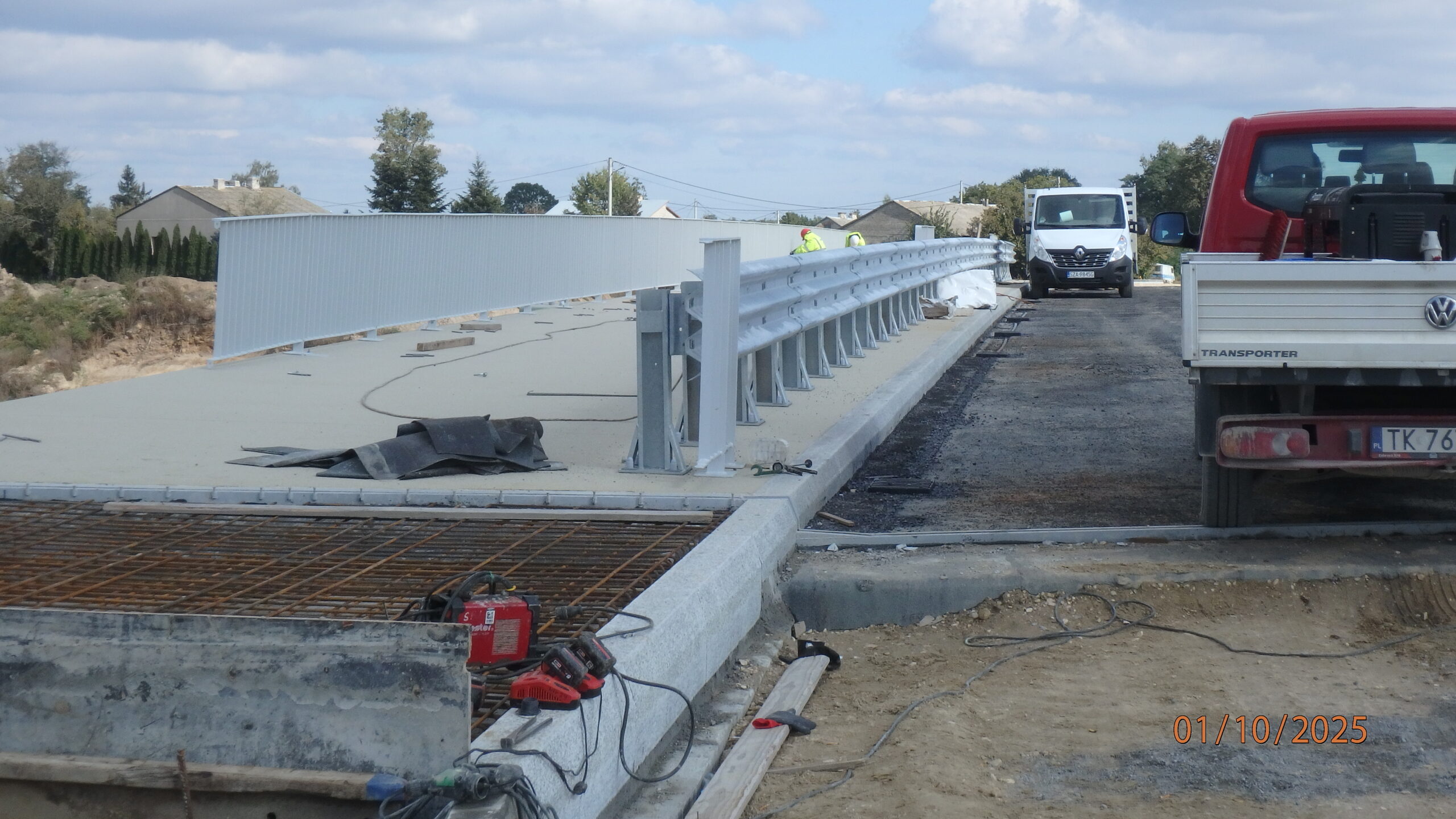

01.10.2025 584+700 WD-54 ustawianie poręczy chodnikowej
01.10.2025 584+750 DP 3641W roboty ziemne pod chodnik i ścieżke rowerową

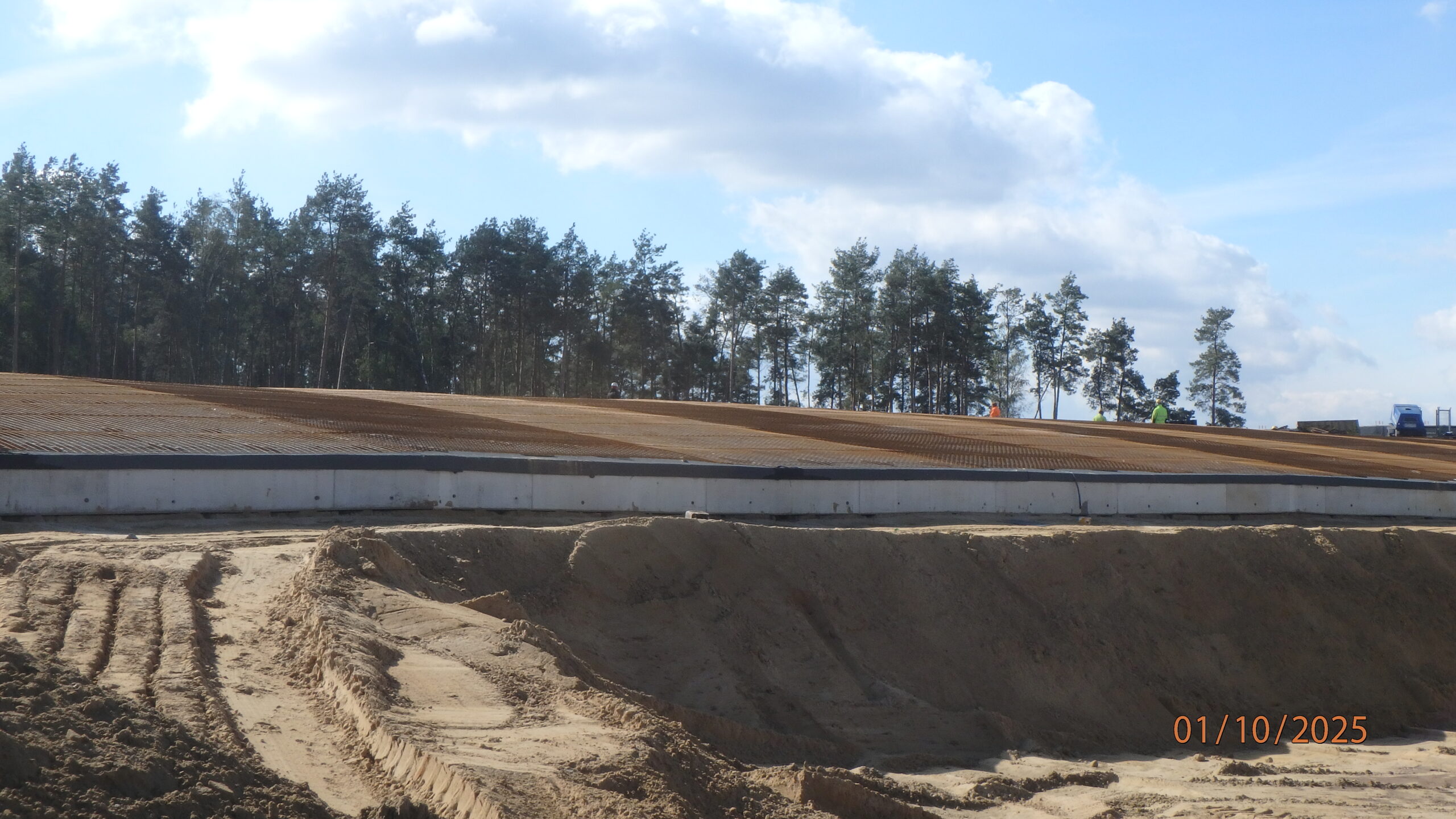

01.10.2025 594+900 PZGd-61 ułożone zbrojenie pod warstwę ochronną z betonu

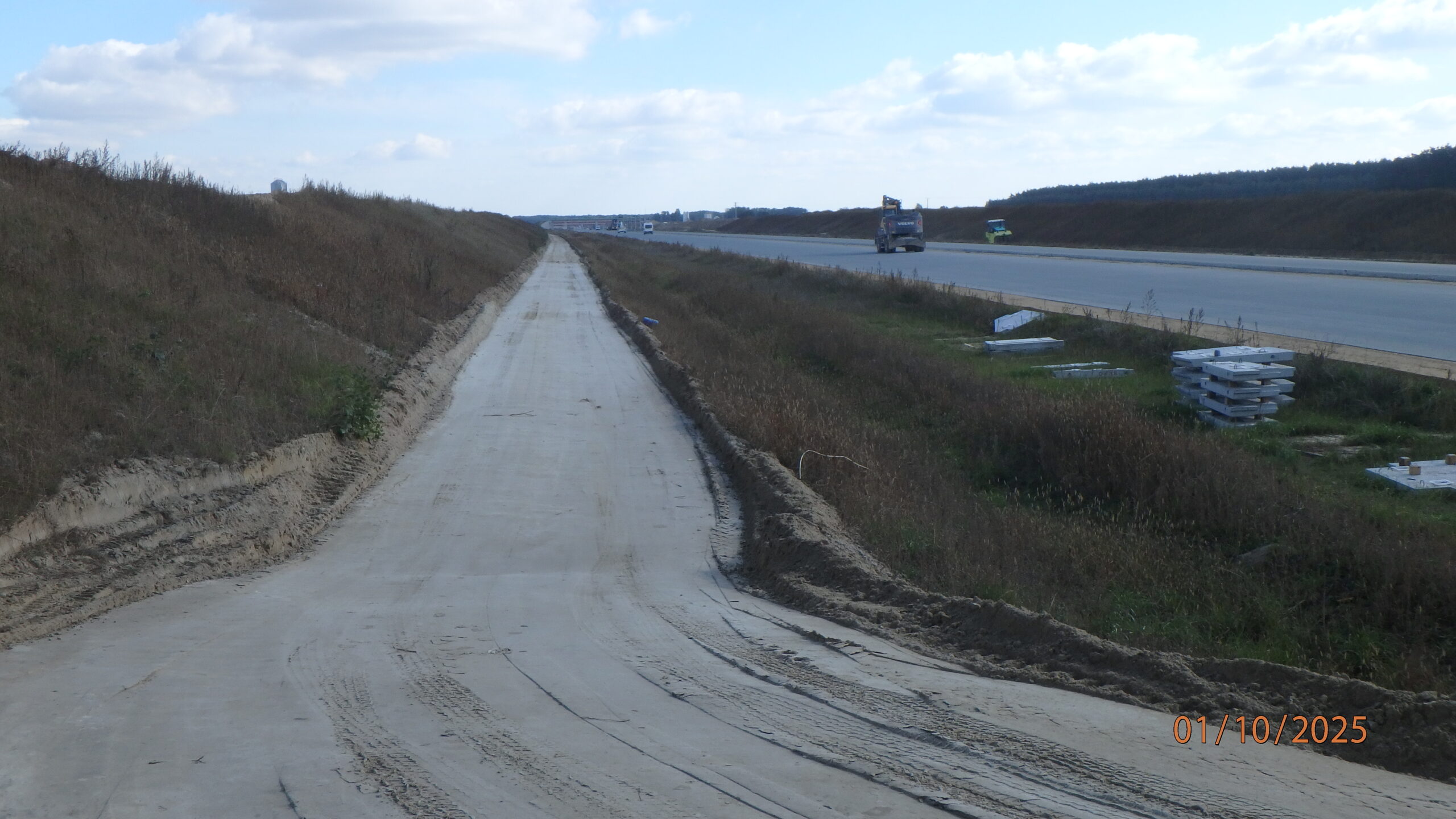

01.10.2025 594+950 przygotowane podłoże pod nawierzchnie pasa technologicznego

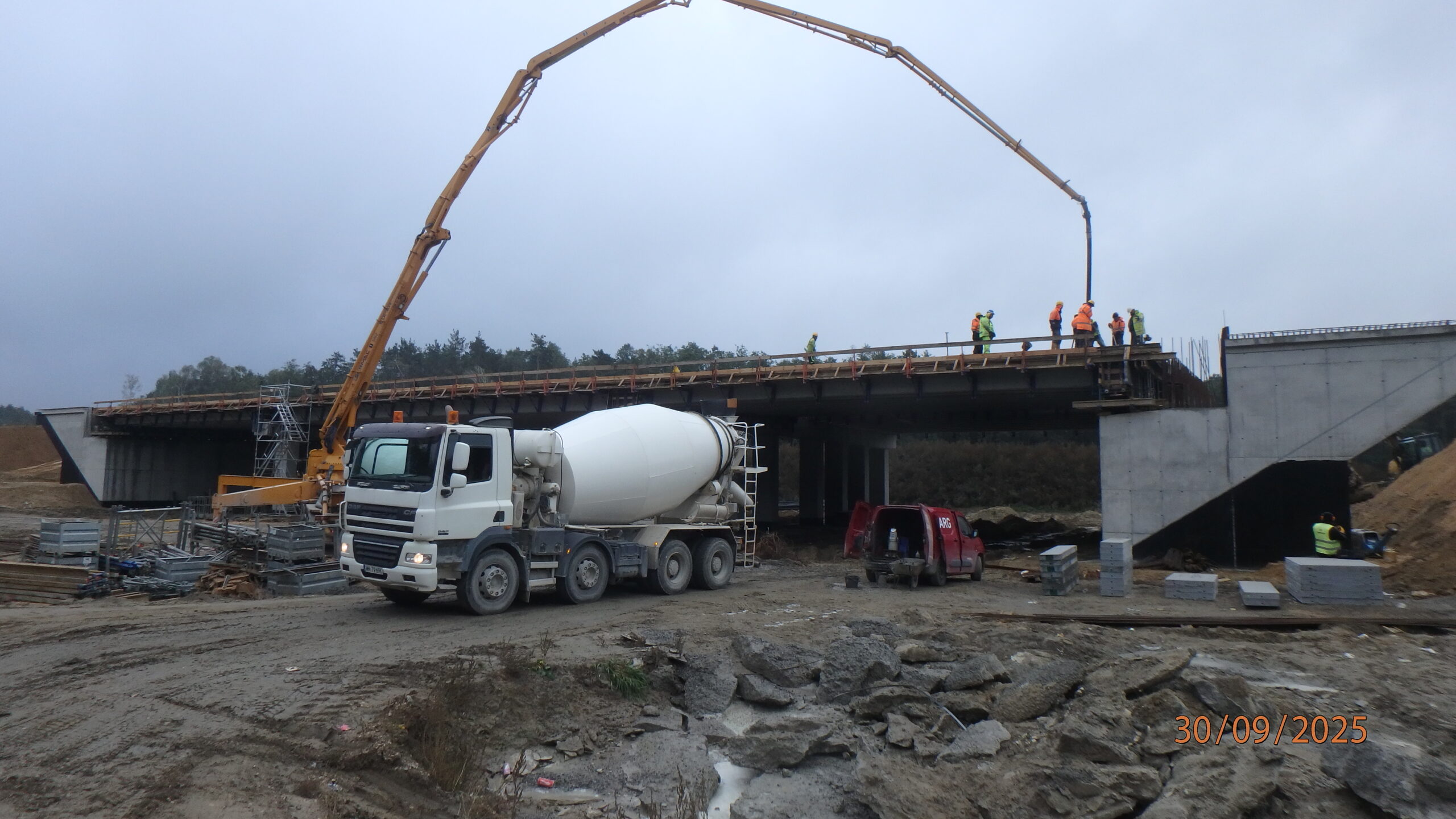

30.09.2025 580+300 PZDd-51 betonowanie płyty ustroju nośnego

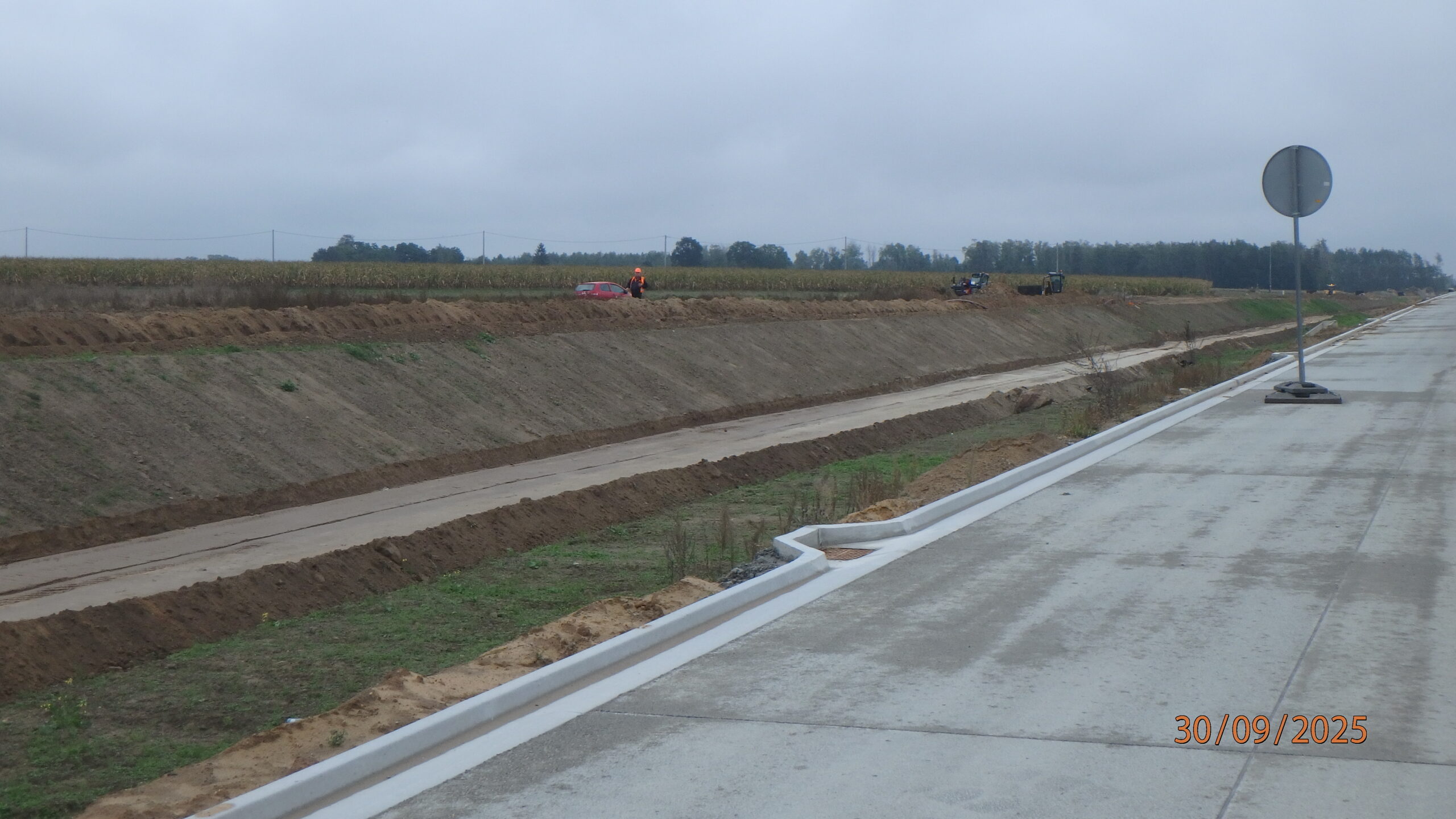

30.09.2025 585+000 układanie światłowodu

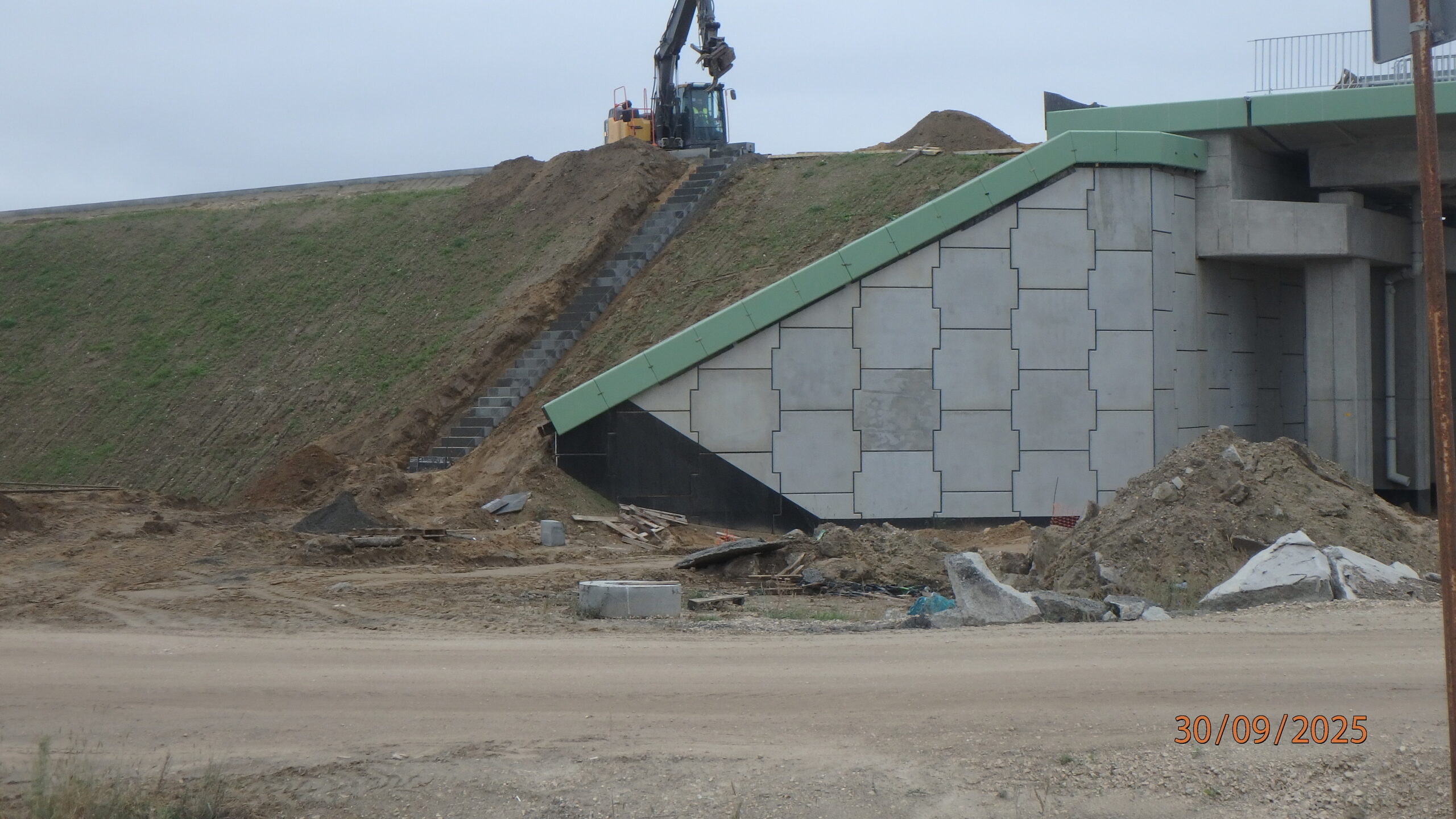

30.09.2025 588+100 WD-56 montaż schodów skarpowych

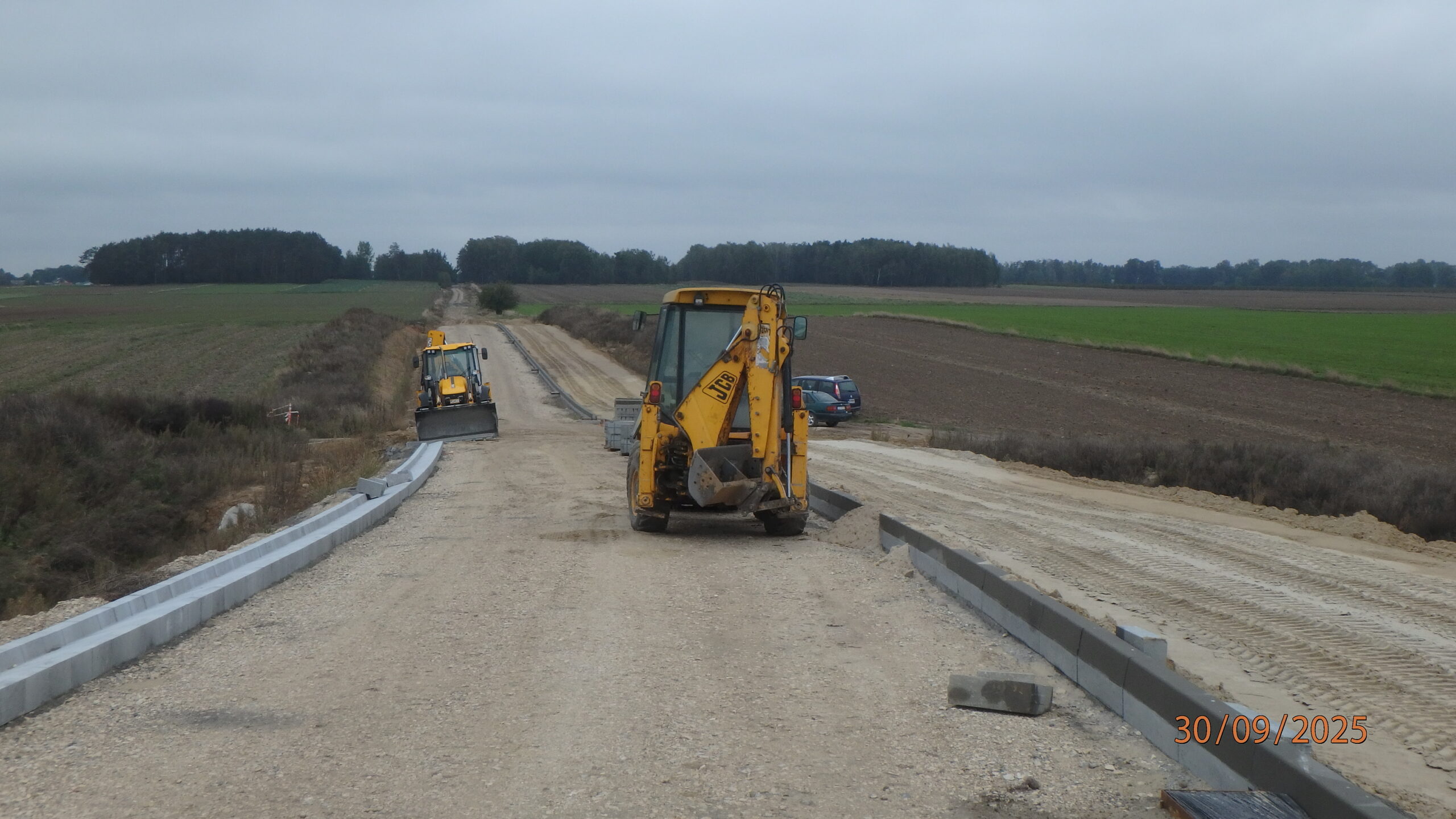

30.09.2025 591+210 DG 361326W prowadzone roboty

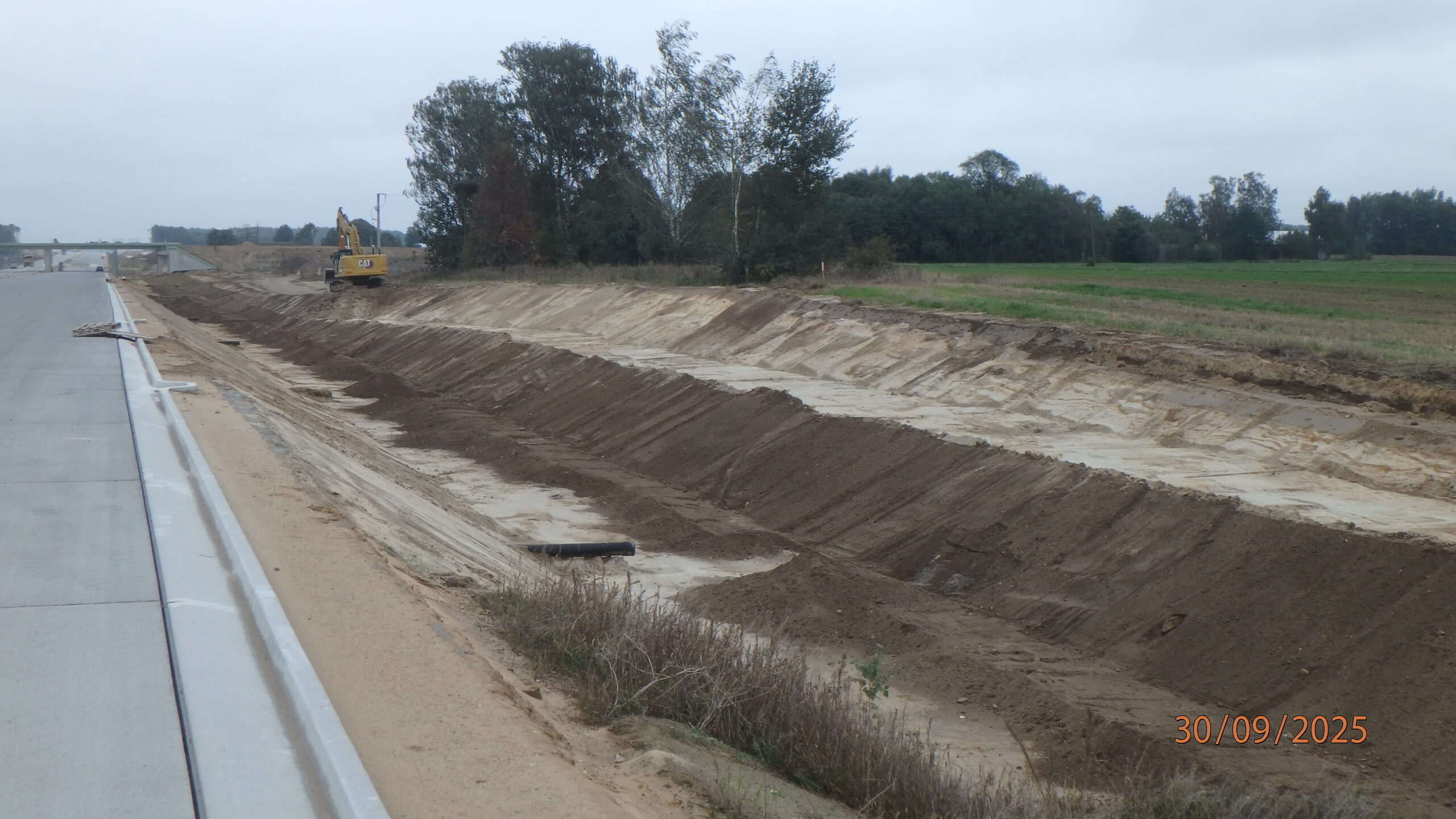

30.09.2025 592+700 kształtowanie skarpy

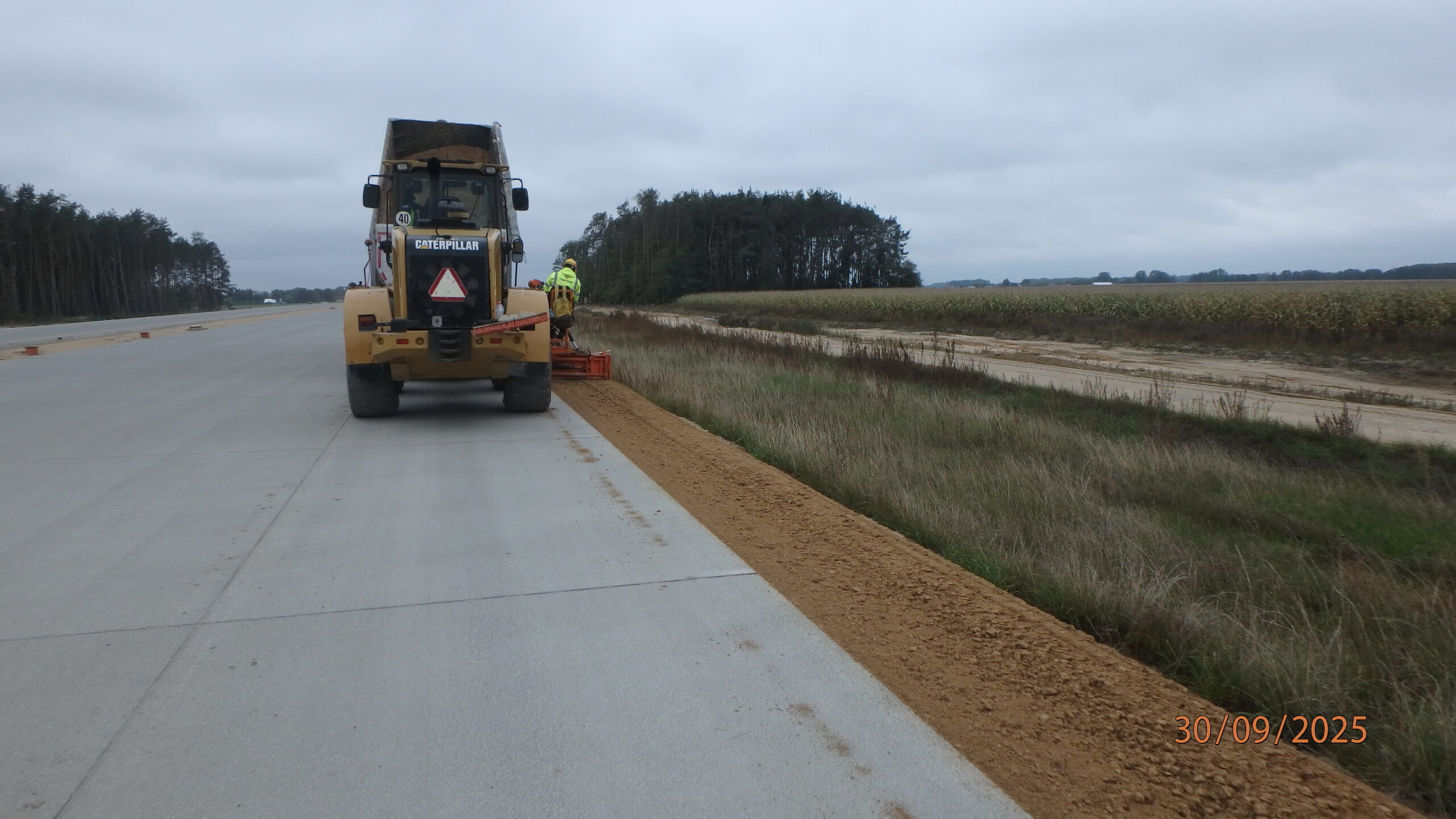

30.09.2025 594+100 układanie nawierzchni pobocza

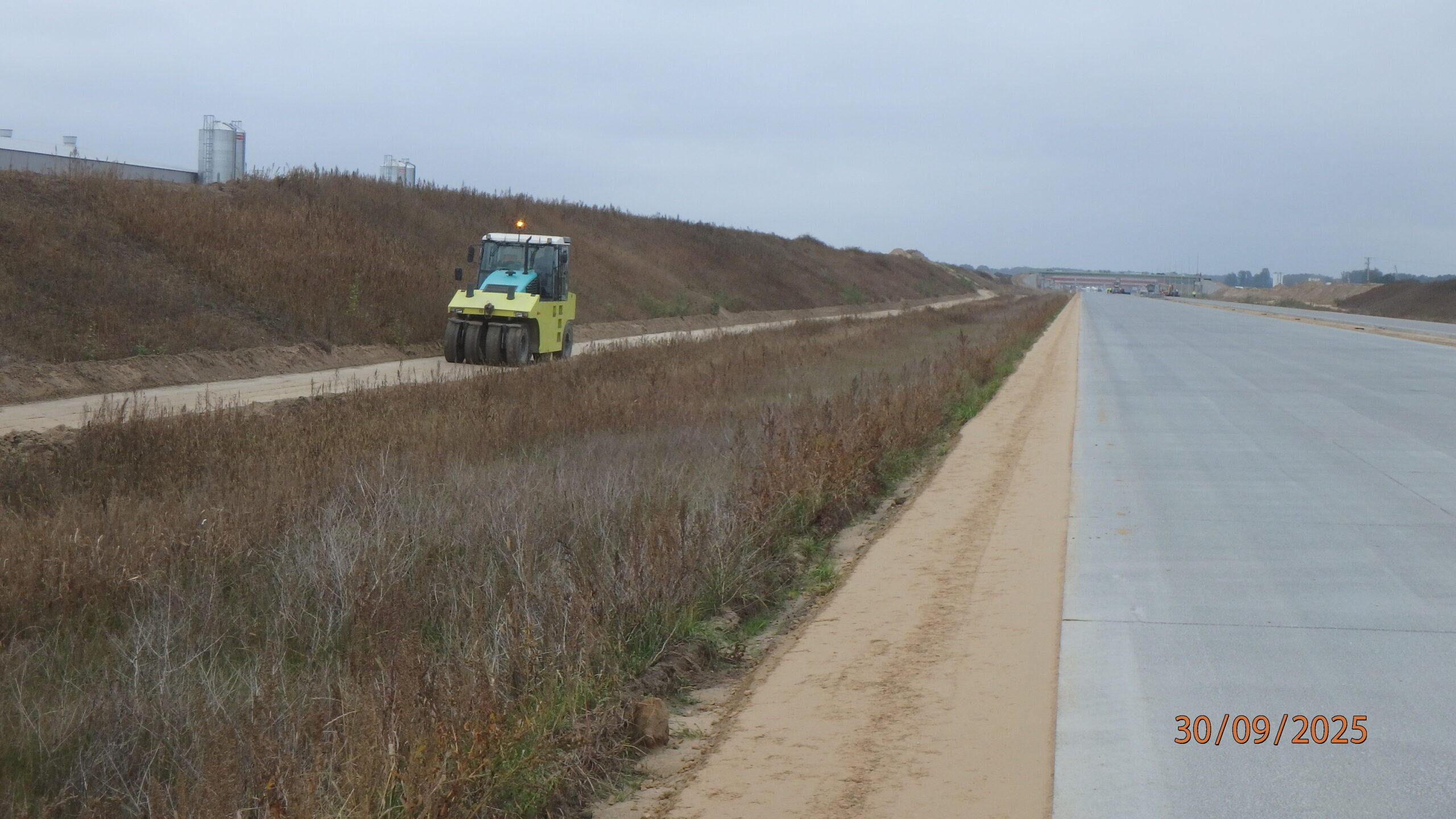

30.09.2025 595+200 przygotowanie podłoża pod nawierzchnie pasa technologicznego
30.09.2025 595+800 układanie nawierzchni pasa rozdziału

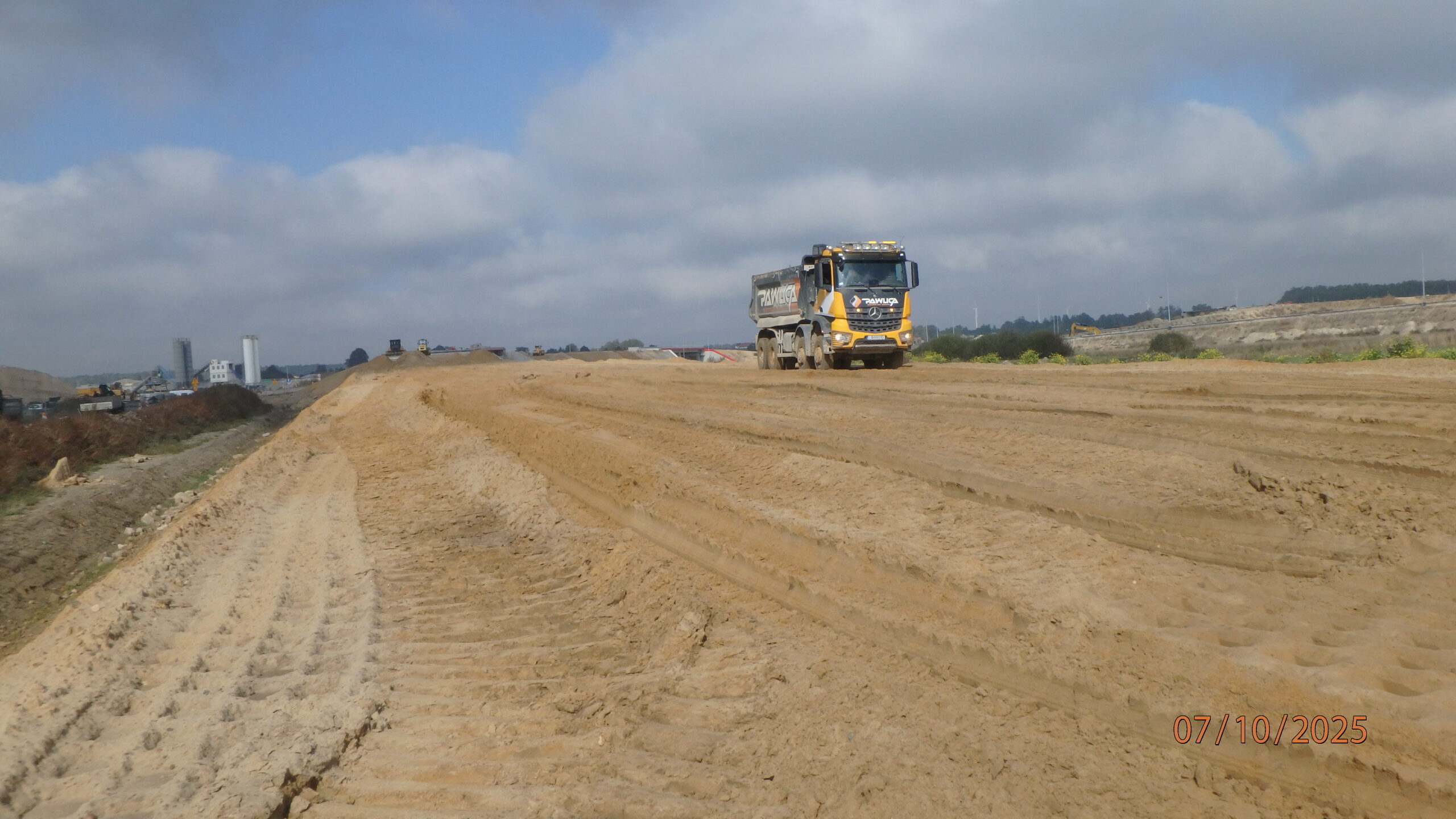

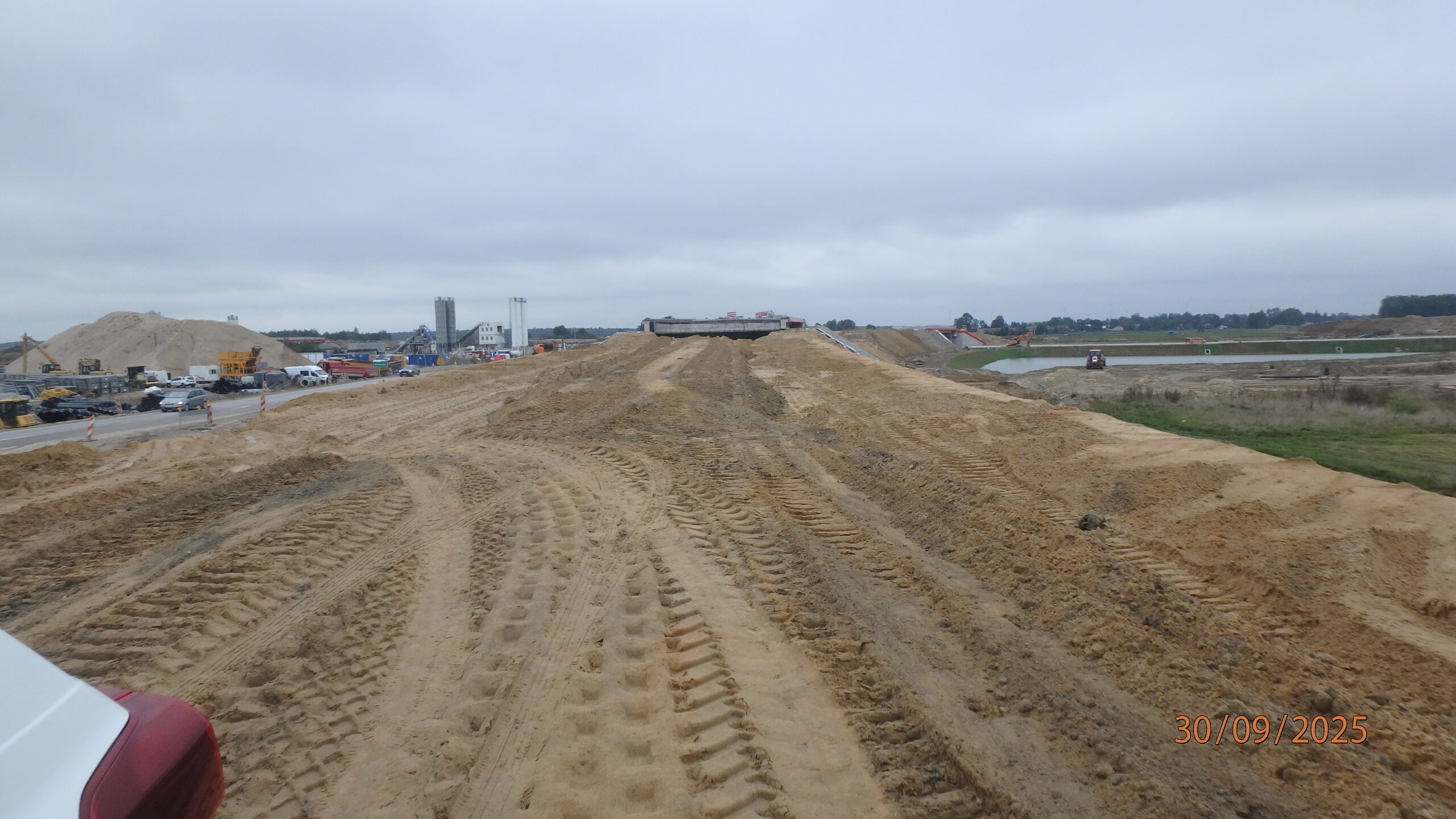

30.09.2025 596+800 roboty ziemne na DK19 dojazd do obiektu WD-65

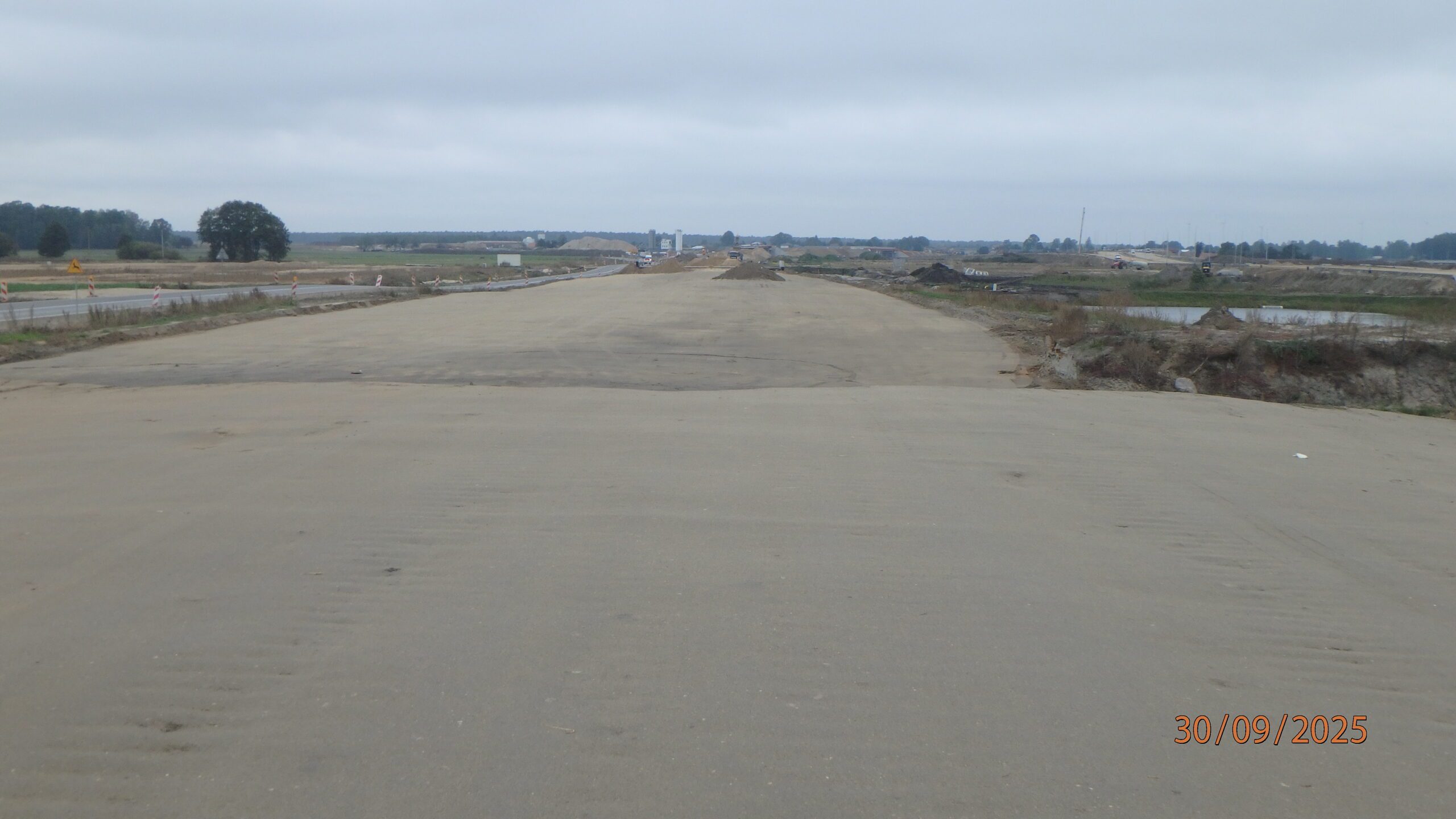

30.09.2025 597+200 roboty ziemne DK19

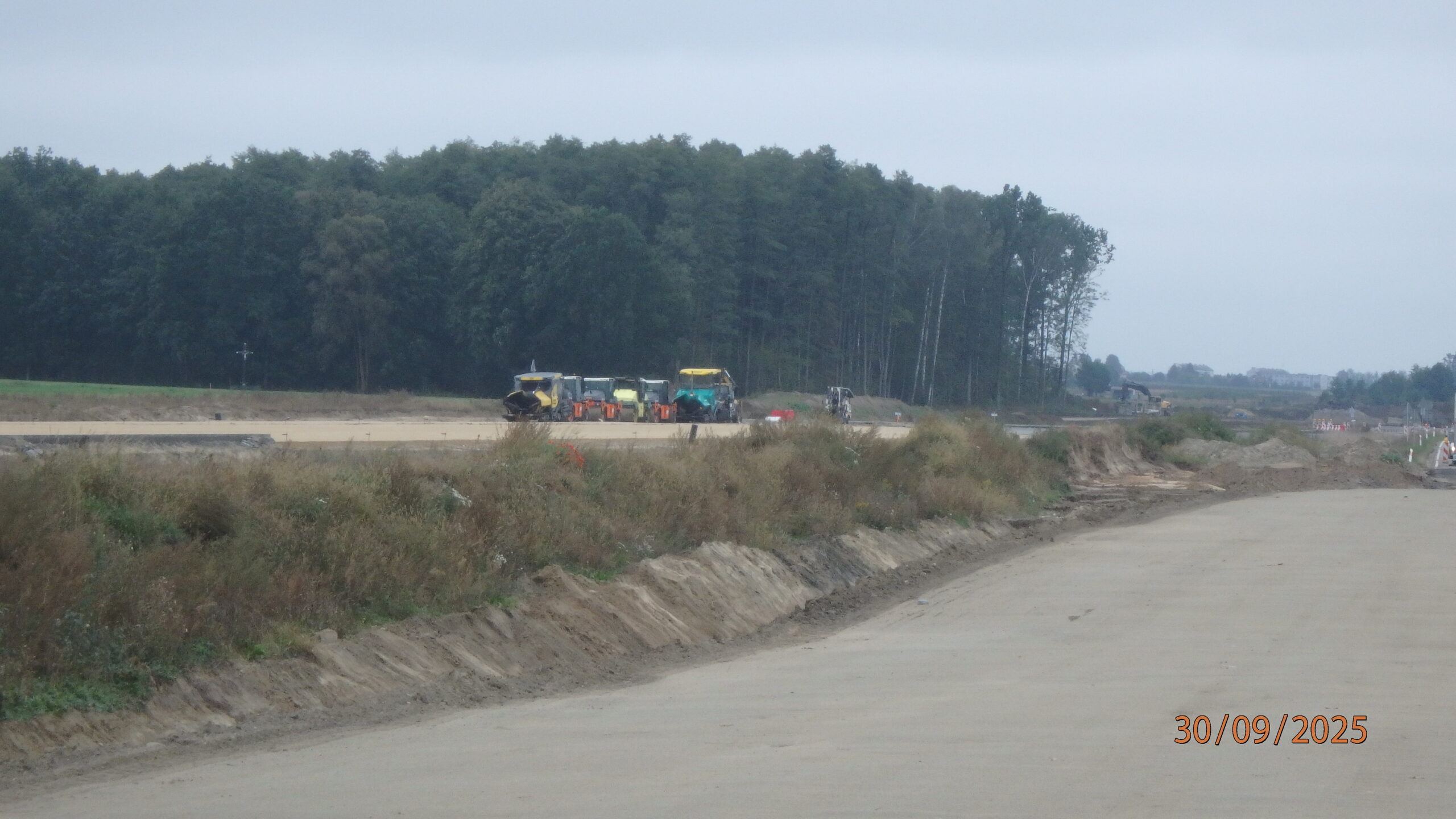

30.09.2025 597+400 przygotowania do wykonania odcinka próbnegopodbudowy bitumicznej na S-19

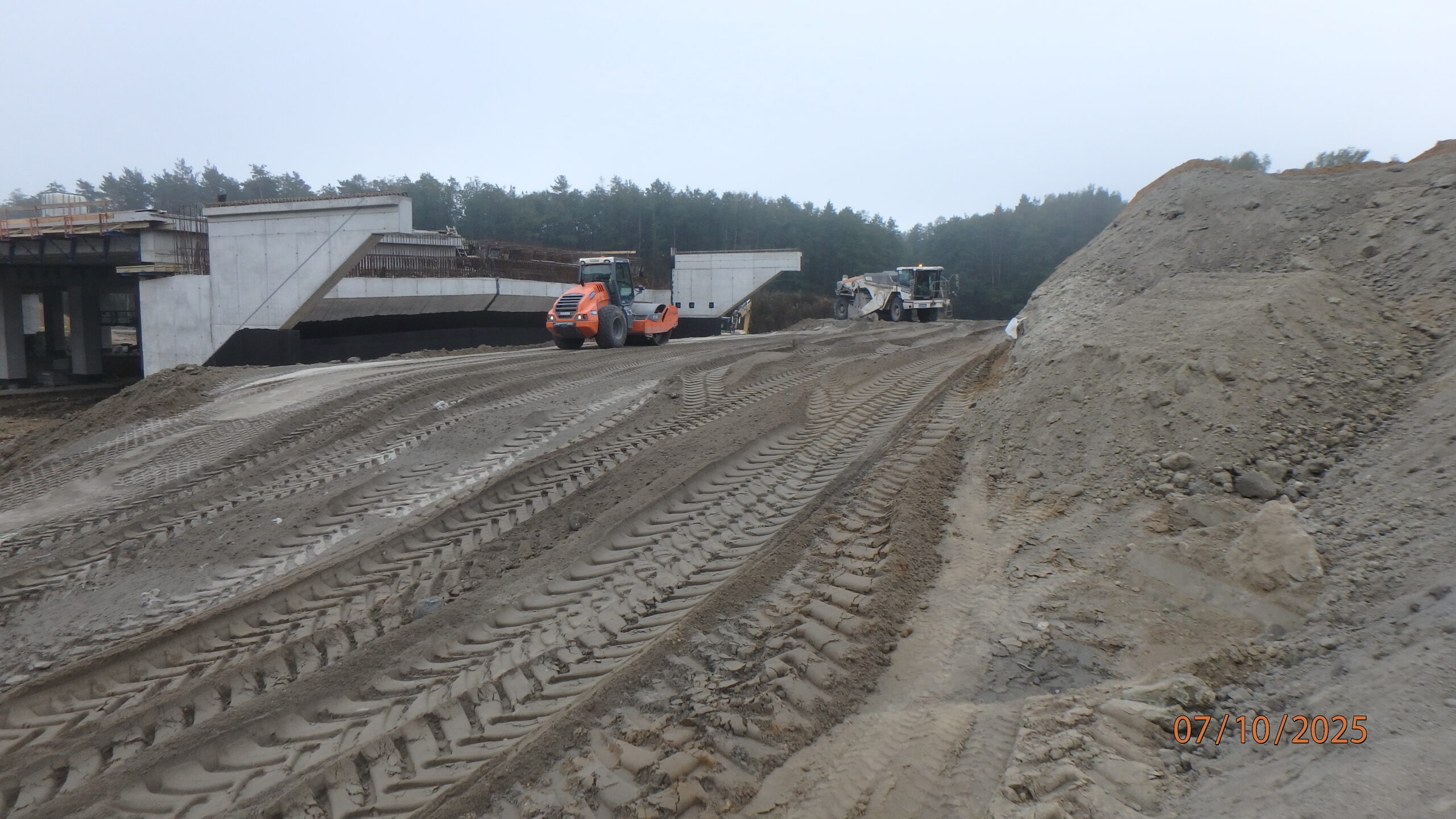

07.10.2025 580+280 PZDd-51 uciąglanie nasypu

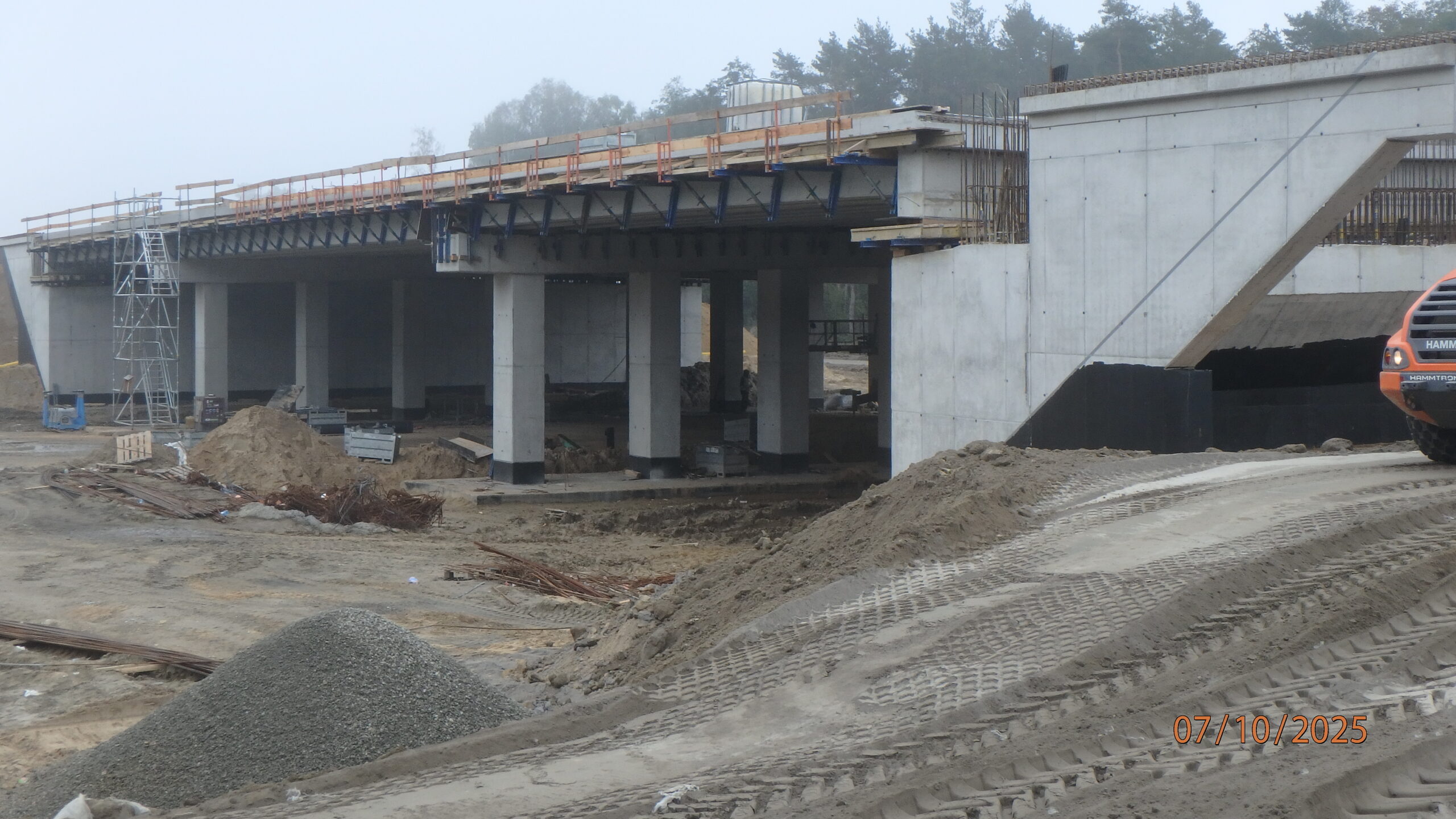

07.10.2025 580+300 PZDd-51 zbrojenie płyty od strony południowej

07.10.2025 580+320 PZDd-51 uciąglanie nasypu i zasypka od strony wschodniej

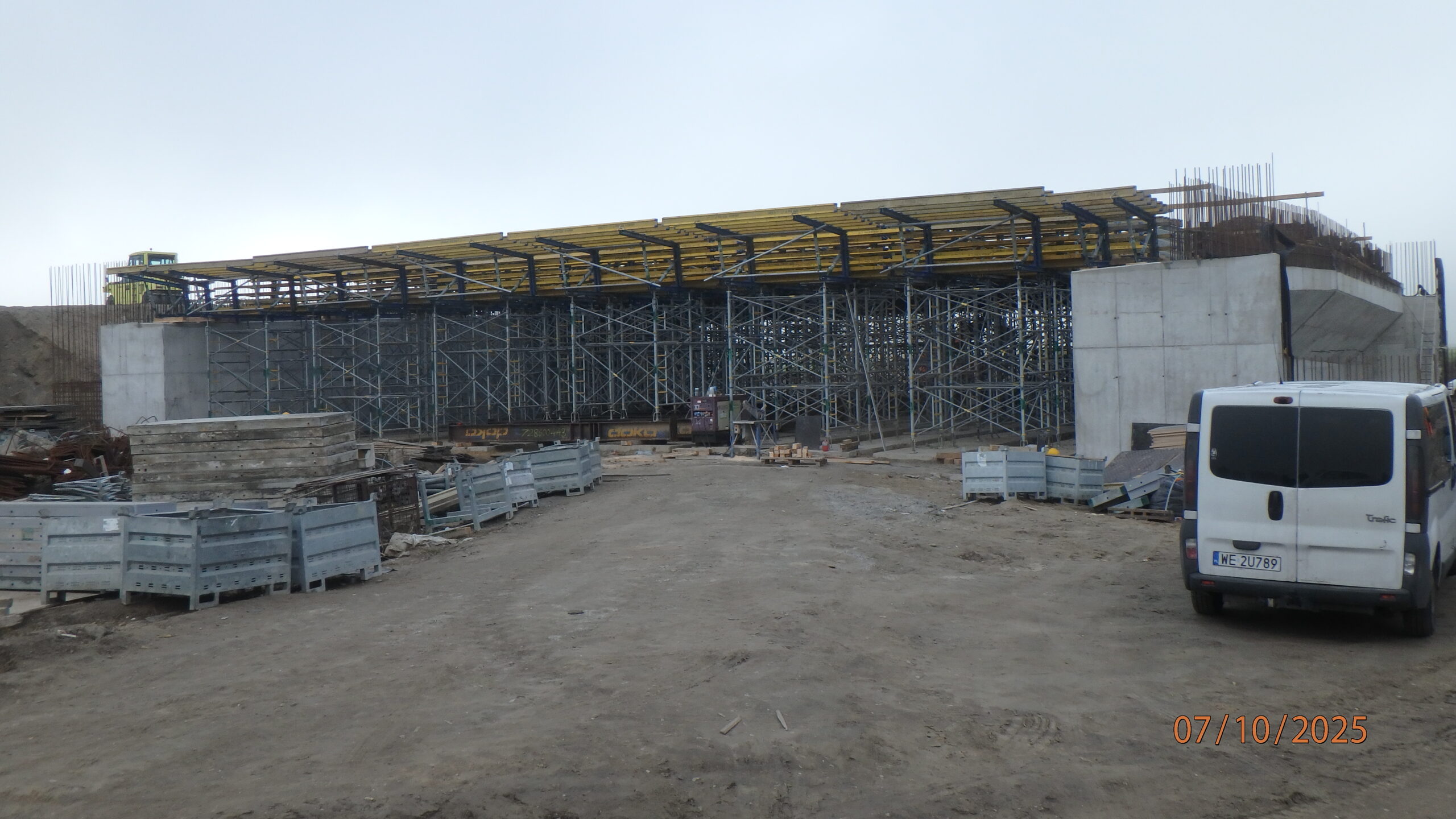

07.10.2025 581+300 PZDs-51A szalowanie i zbrojenie

07.10.2025 581+400 układanie podbudowy zasadniczej

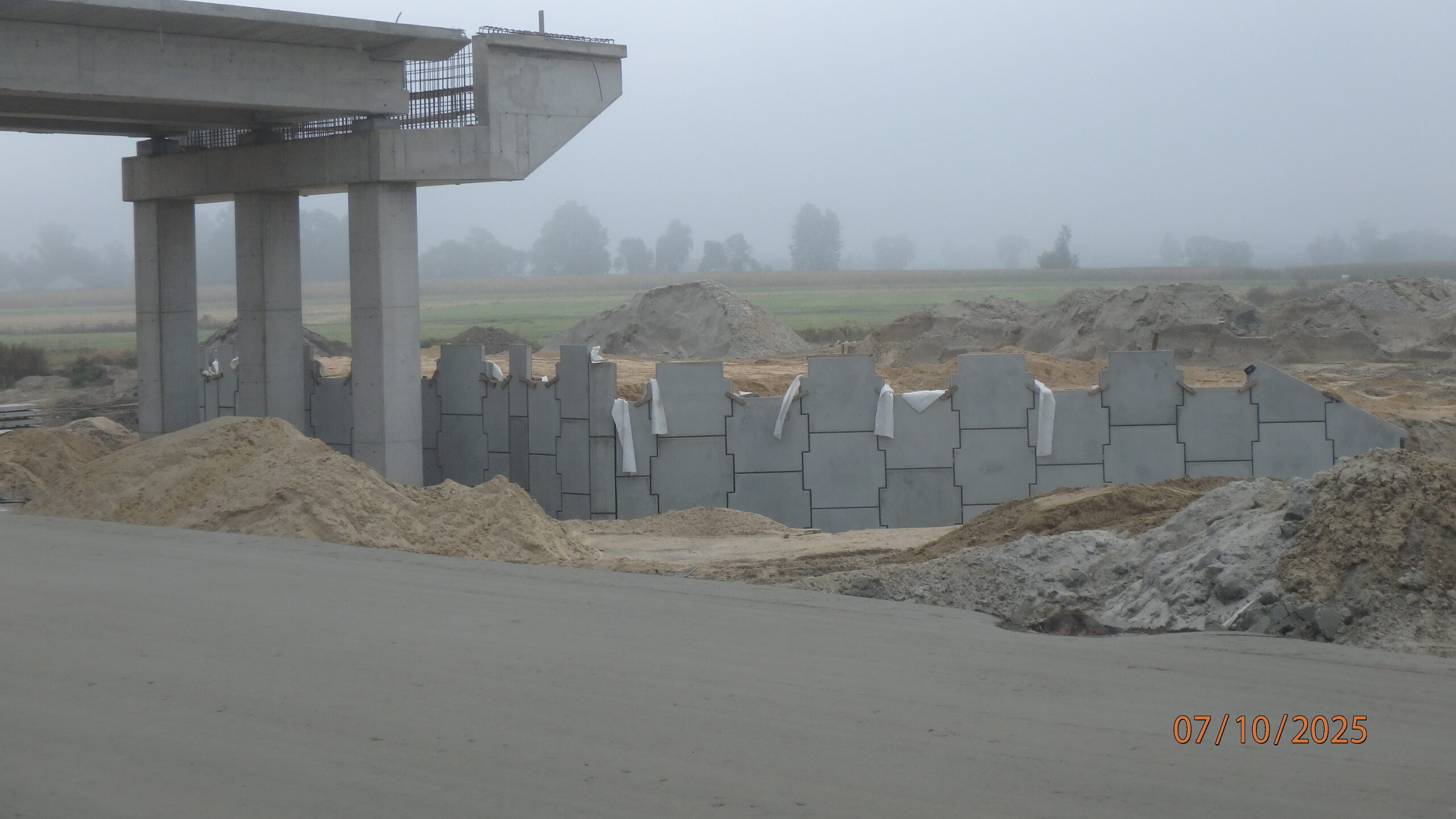

07.10.2025 581+510 WD-52 montaż i zasypka ściany oporowej str. południowa

07.10.2025 582+340 ZBR-03 kształtowanie skarp i dna

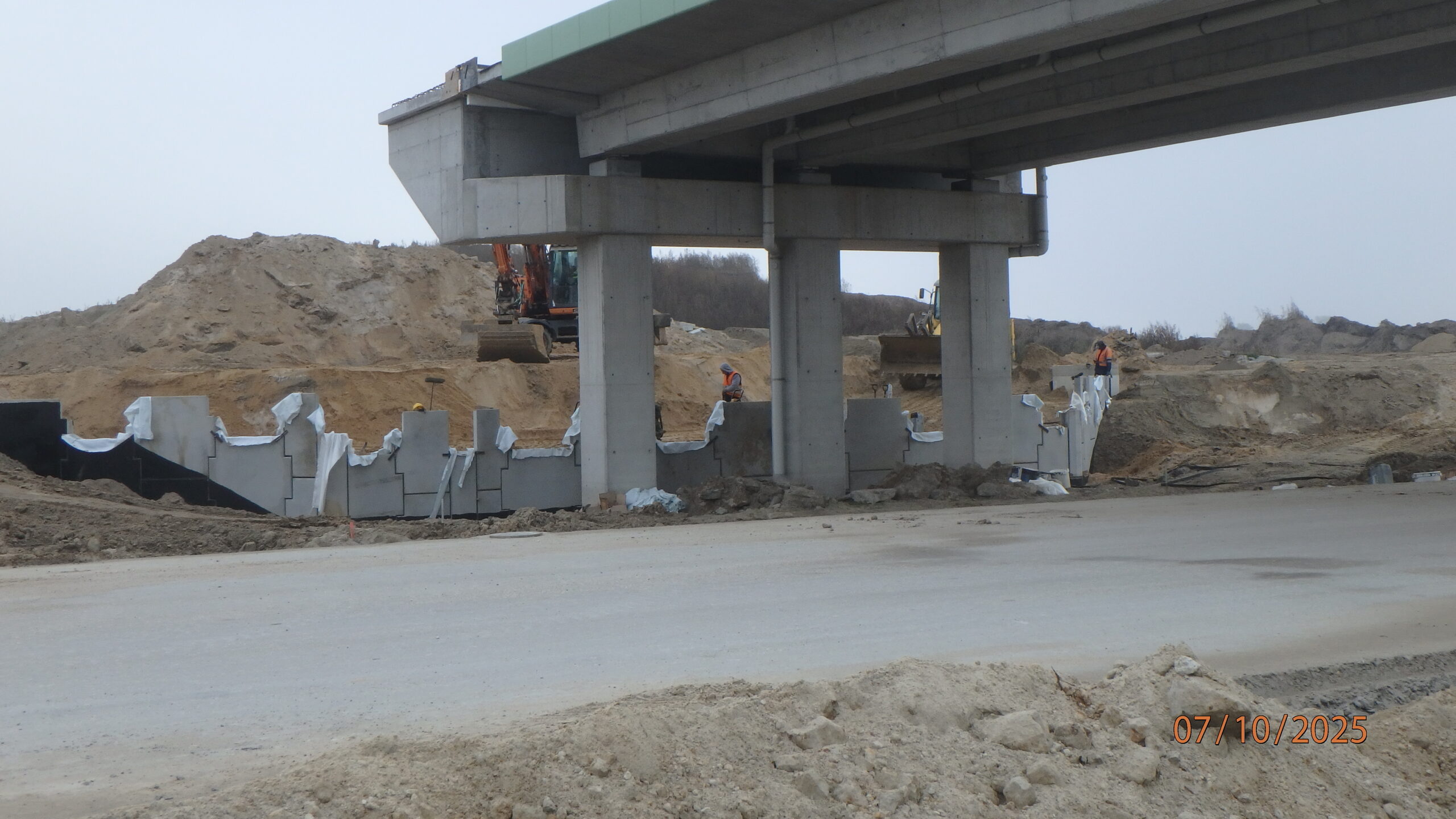

07.10.2025 582+500 WD-53 montaż i zasypka ściany oporowej str. północna

07.10.2025 583+400 nawierzchnia pasa rozdziału

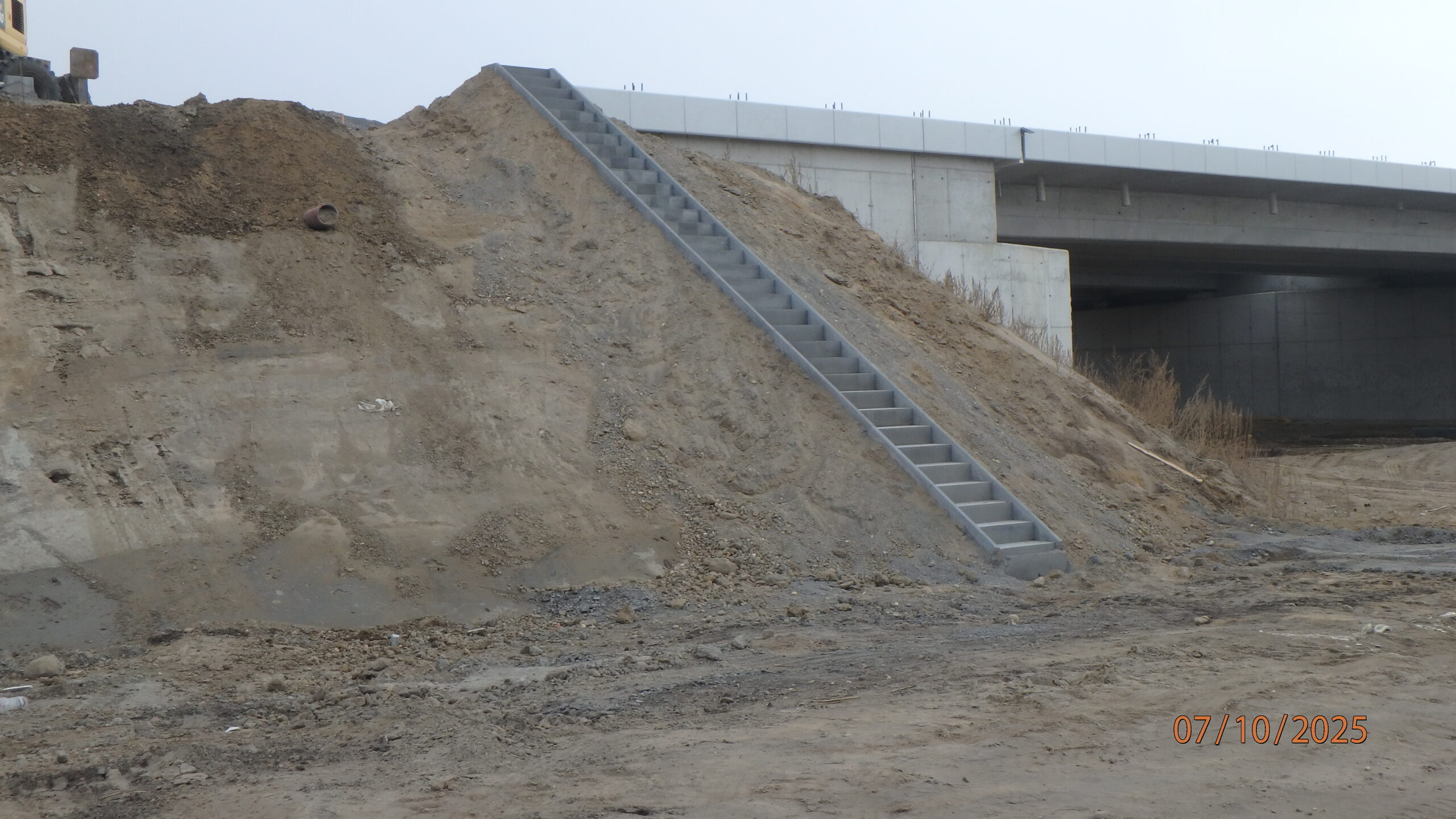

07.10.2025 583+900 WD-53A wykonane schody skarpowe
07.10.2025 586+500 uszczelnianie szczeliny pomiędzy nawierzchnią a ściekiem

07.10.2025 590+500 roboty ziemne pas rozdziału
07.10.2025 591+300 usuwanie humusu i rekultywacja
07.10.2025 592+500 roboty ziemne pod pas technologiczny

07.10.2025 595+000 str. lewa wzmacnianie podłoża pod pas technologiczny

07.10.2025 596+700 uciąglanie nasypu do obiektu WD-64
07.10.2025 596+800 roboty ziemne DK-19

07.10.2025 596+850 roboty ziemne DK-19

07.10.2025 597+300 odcinek próbny w-wa wiążąca S-19 ( km 4+200 )

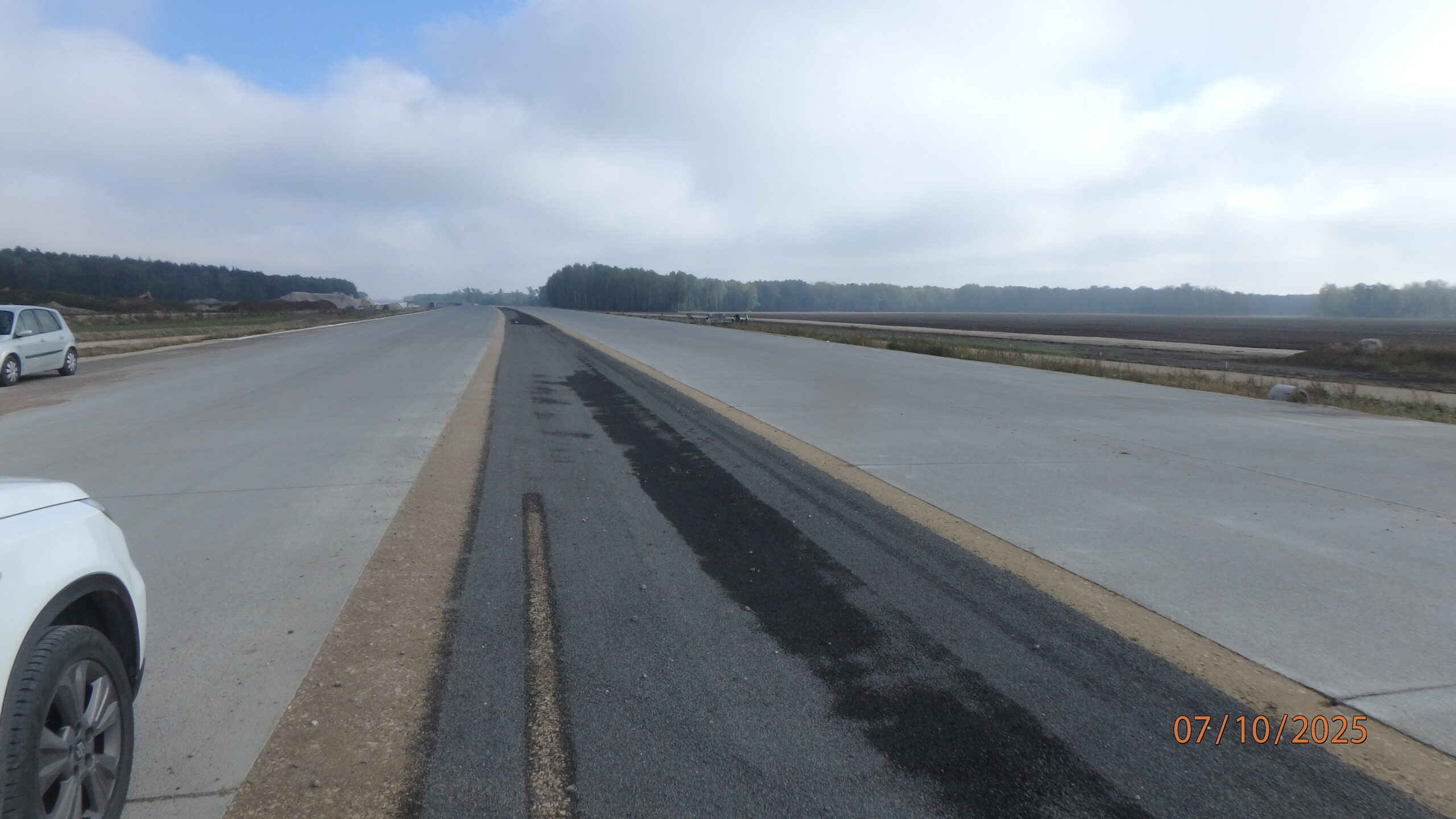

07.10.2025 598+500 powierzchniowe utrwalenie nawierzchni pasa rozdziału ( odc. próbny )

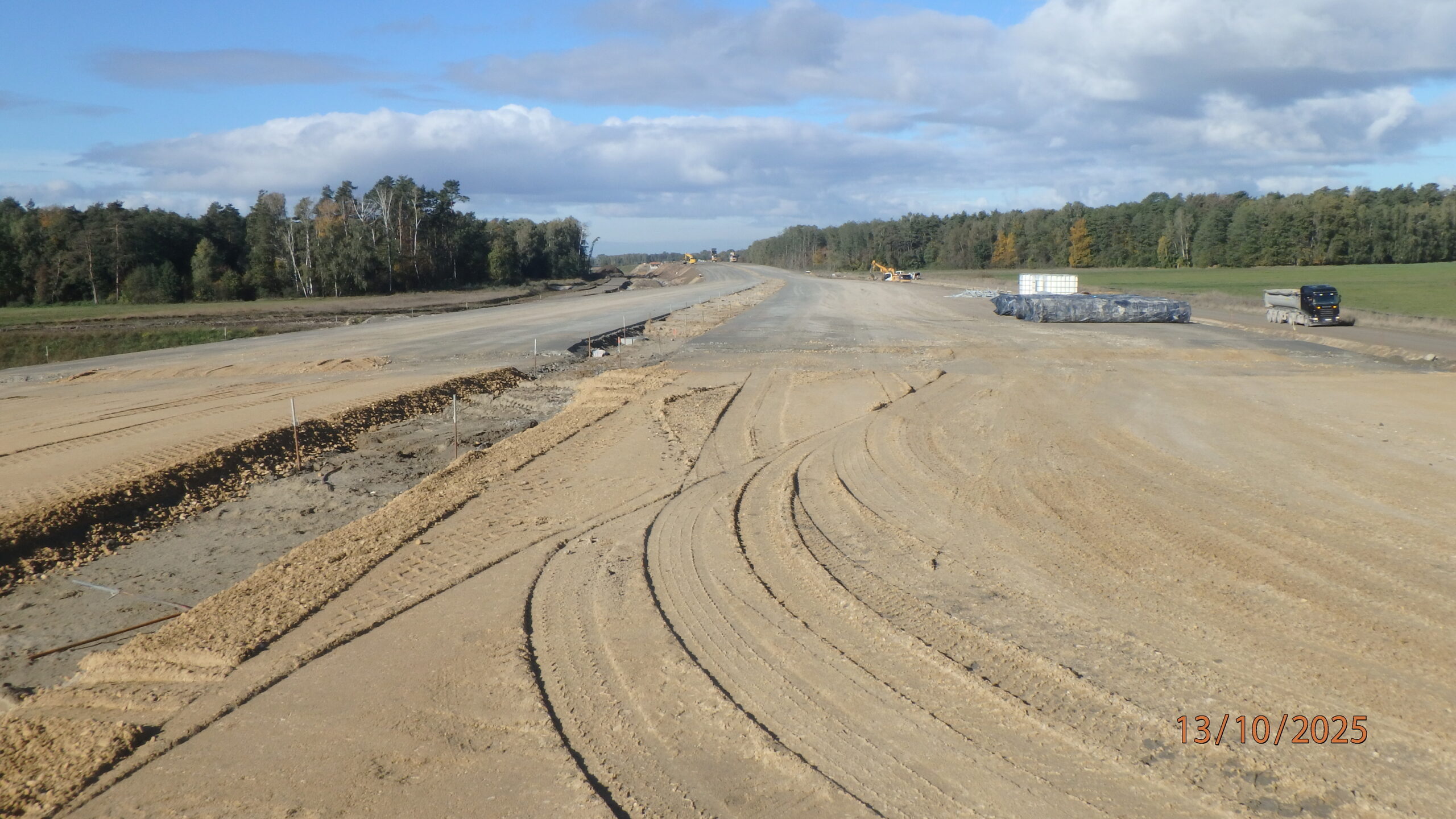

13.10.2024 581+200 przygtowanie do układania nawierzchni betonowej

13.10.2025 580+300 PZDd-51 przygotowania do betonowania ustroju południowego

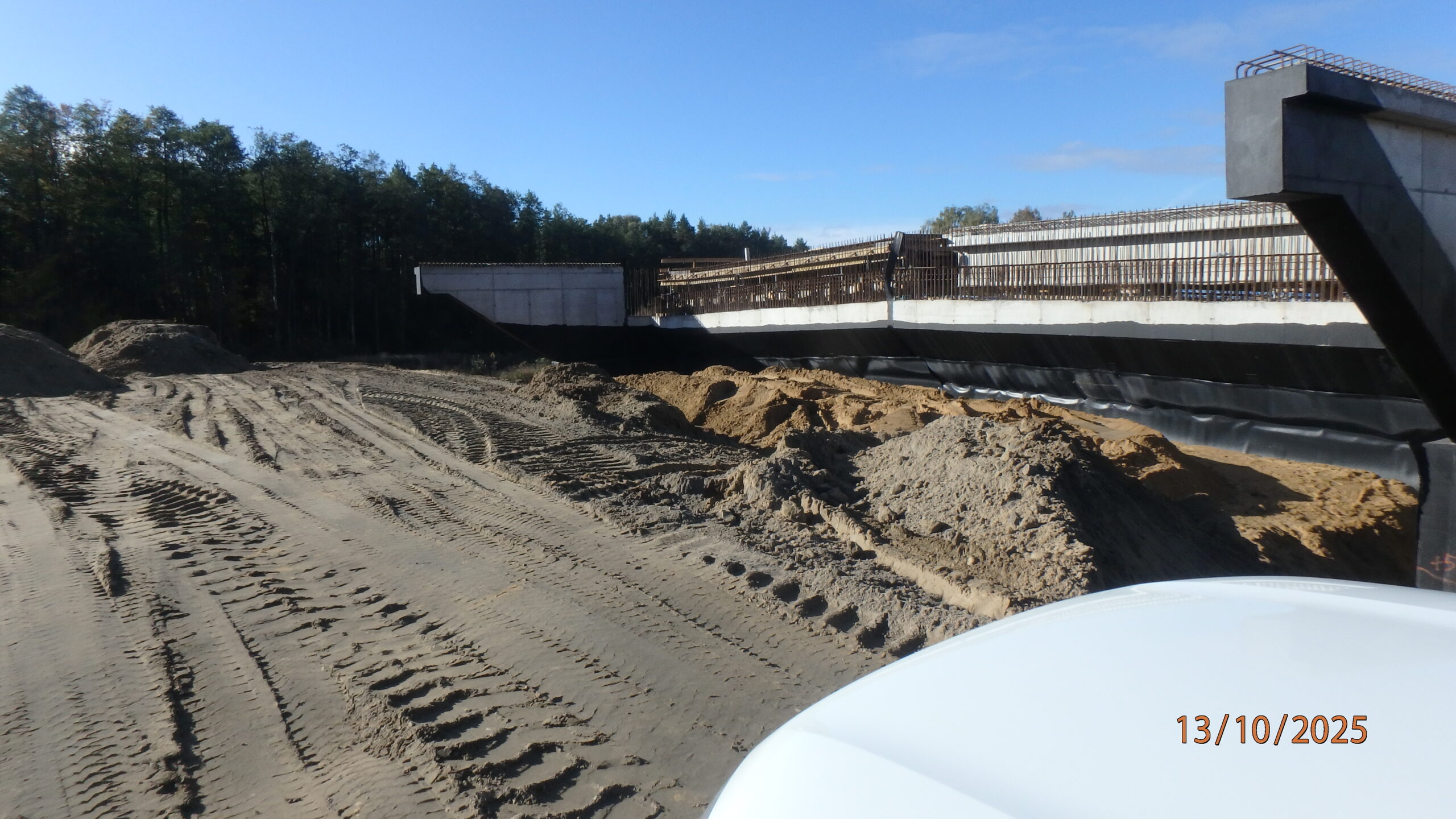

13.10.2025 580+320 PZDd-51 uciąglanie nasypu i zasypka
13.10.2025 581+480 DG-1 str. północna roboty ziemne

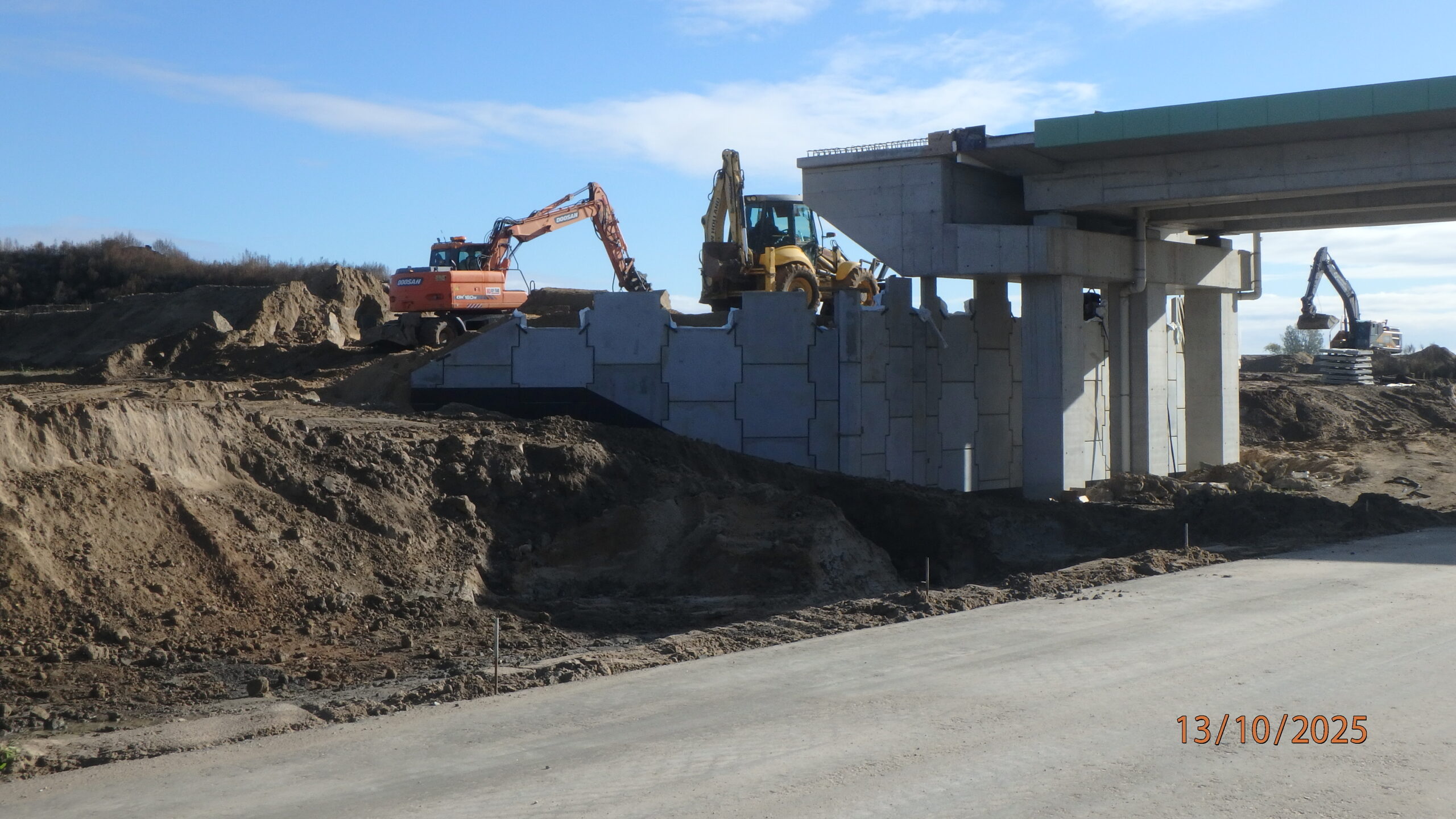

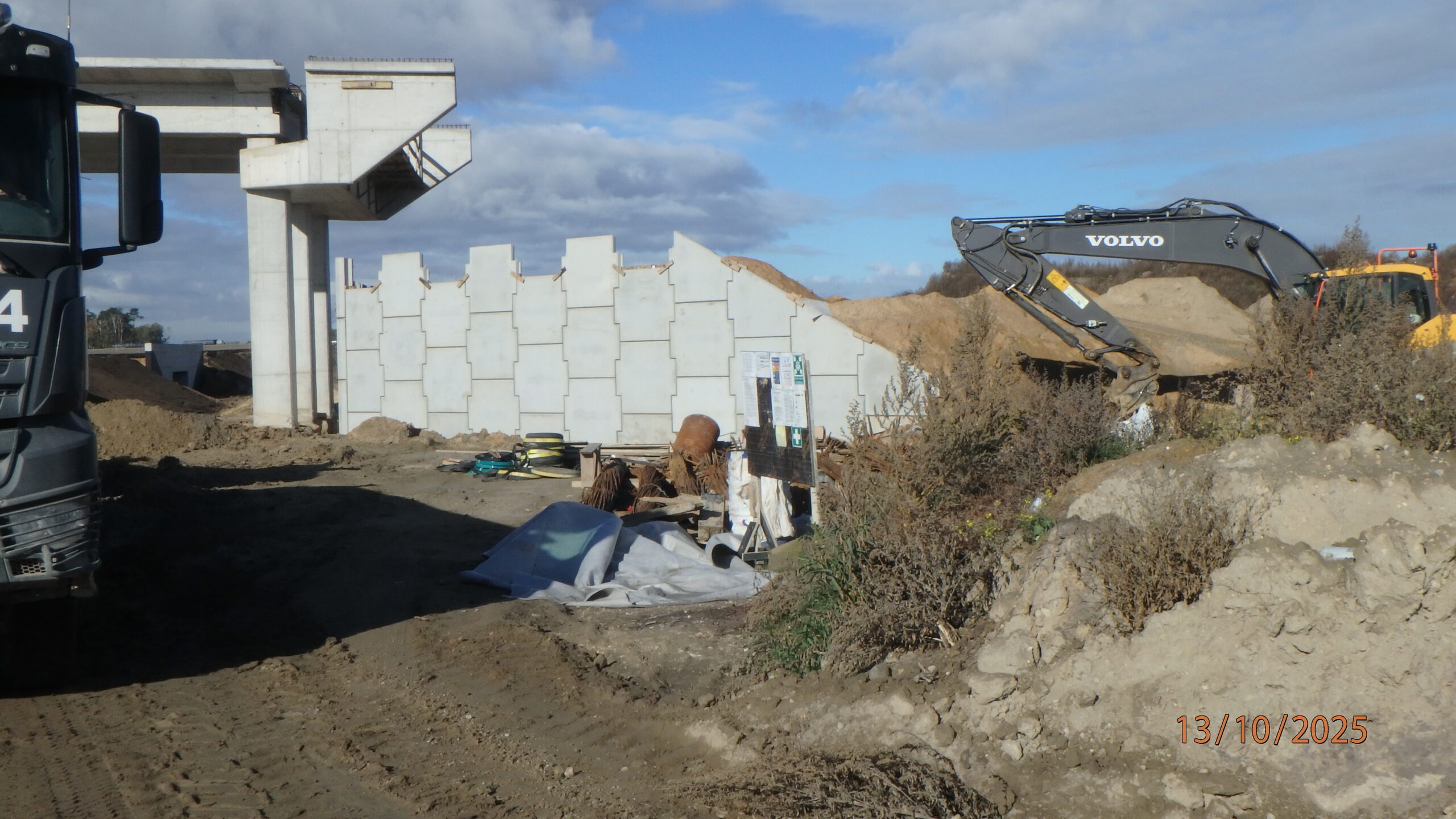

13.10.2025 581+500 WD-52 montaż i zasypka ściany oporowej str. północna

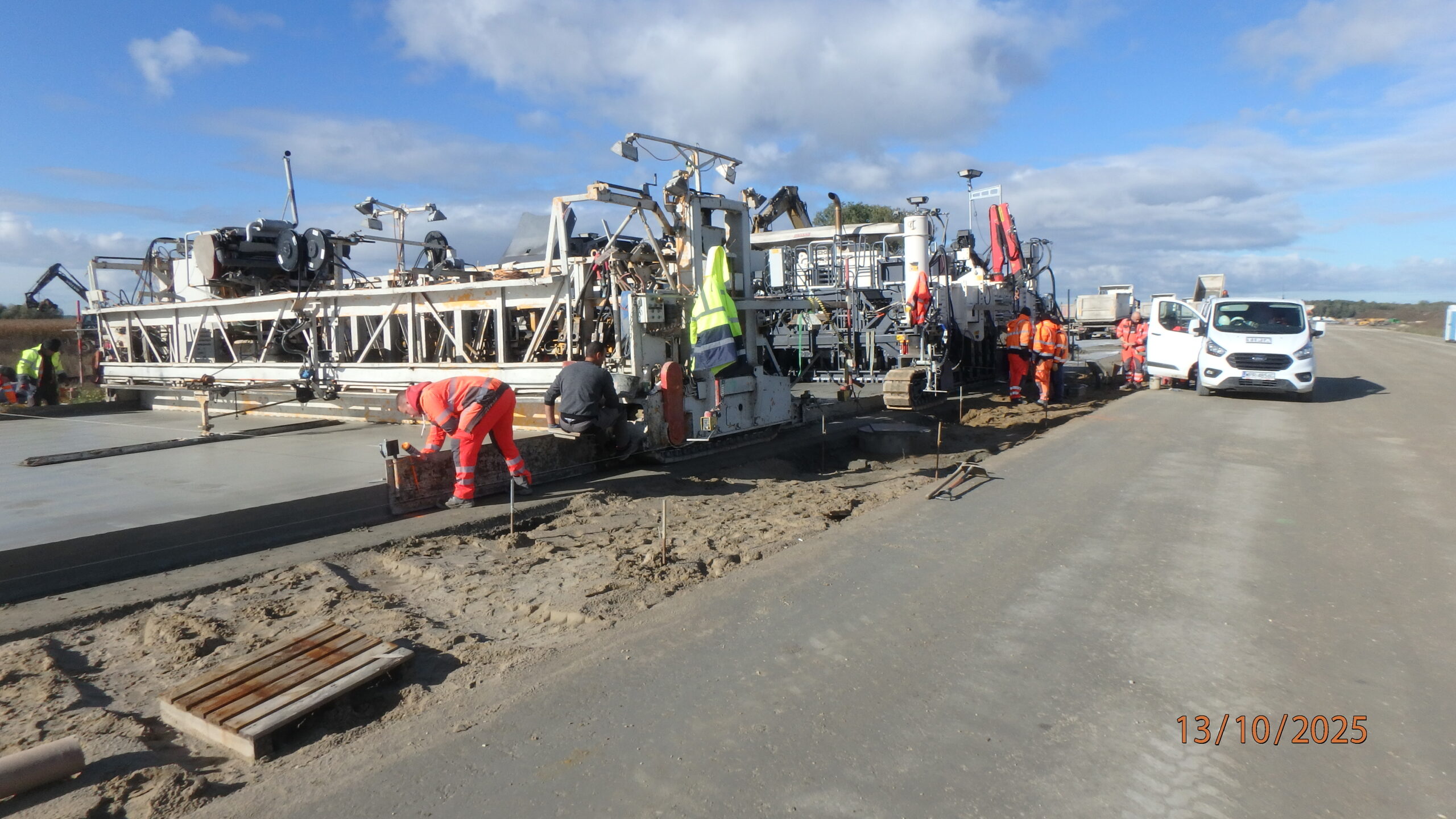

13.10.2025 582+000 JP układanie nawierzchni betonowej
13.10.2025 582+500 WD-52 montaż i zasypka ściany oporowej str. północna

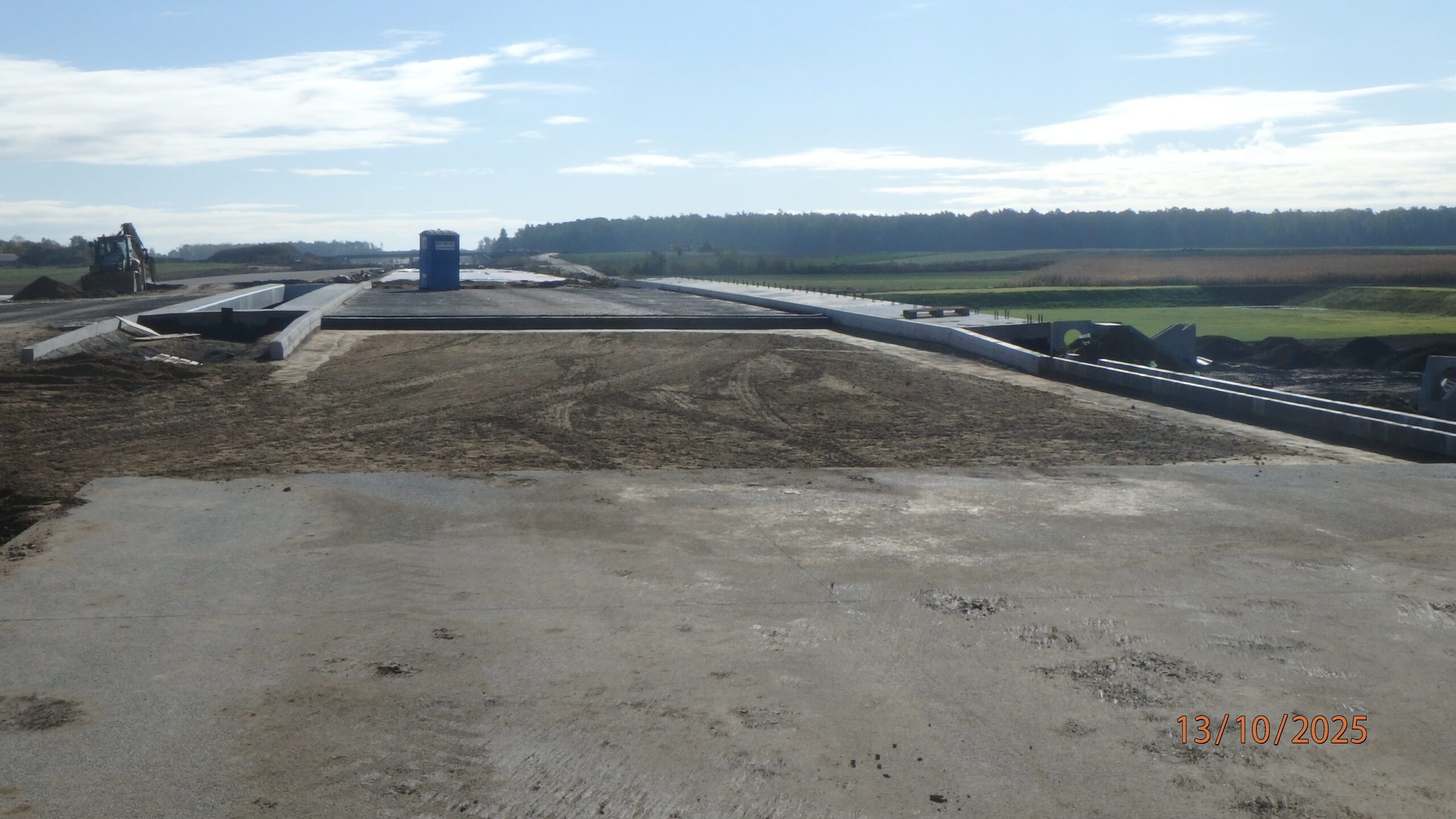

13.10.2025 583+900 WD-53A JP przygotowanie do układania podbudowy bitumicznej

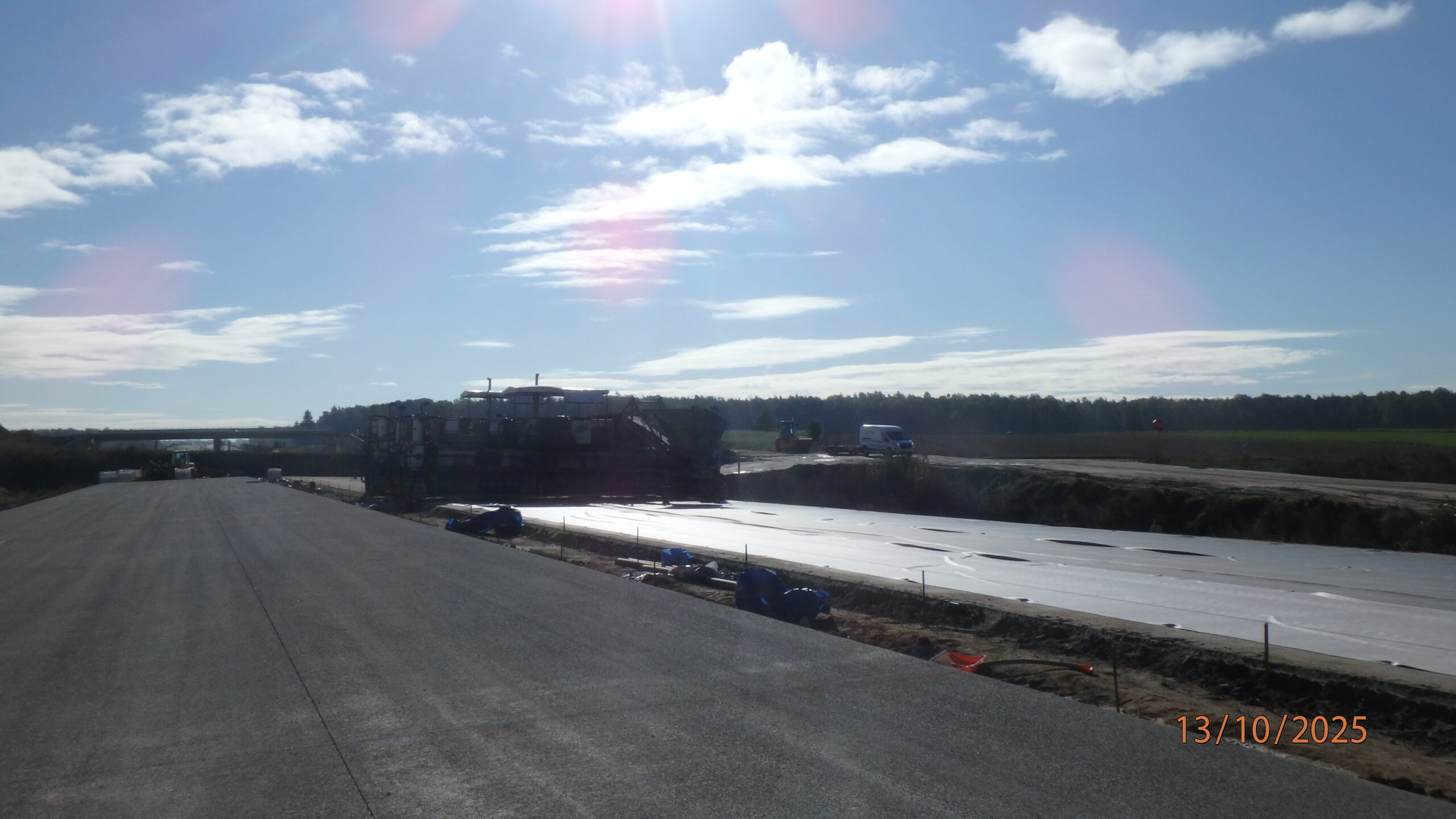

13.10.2025 584+500 JP przygotowanie do układania nawierzchni betonowej
13.10.2025 584+700 DP 3641W str. poludniowa układanie podbudowy pod chodnik

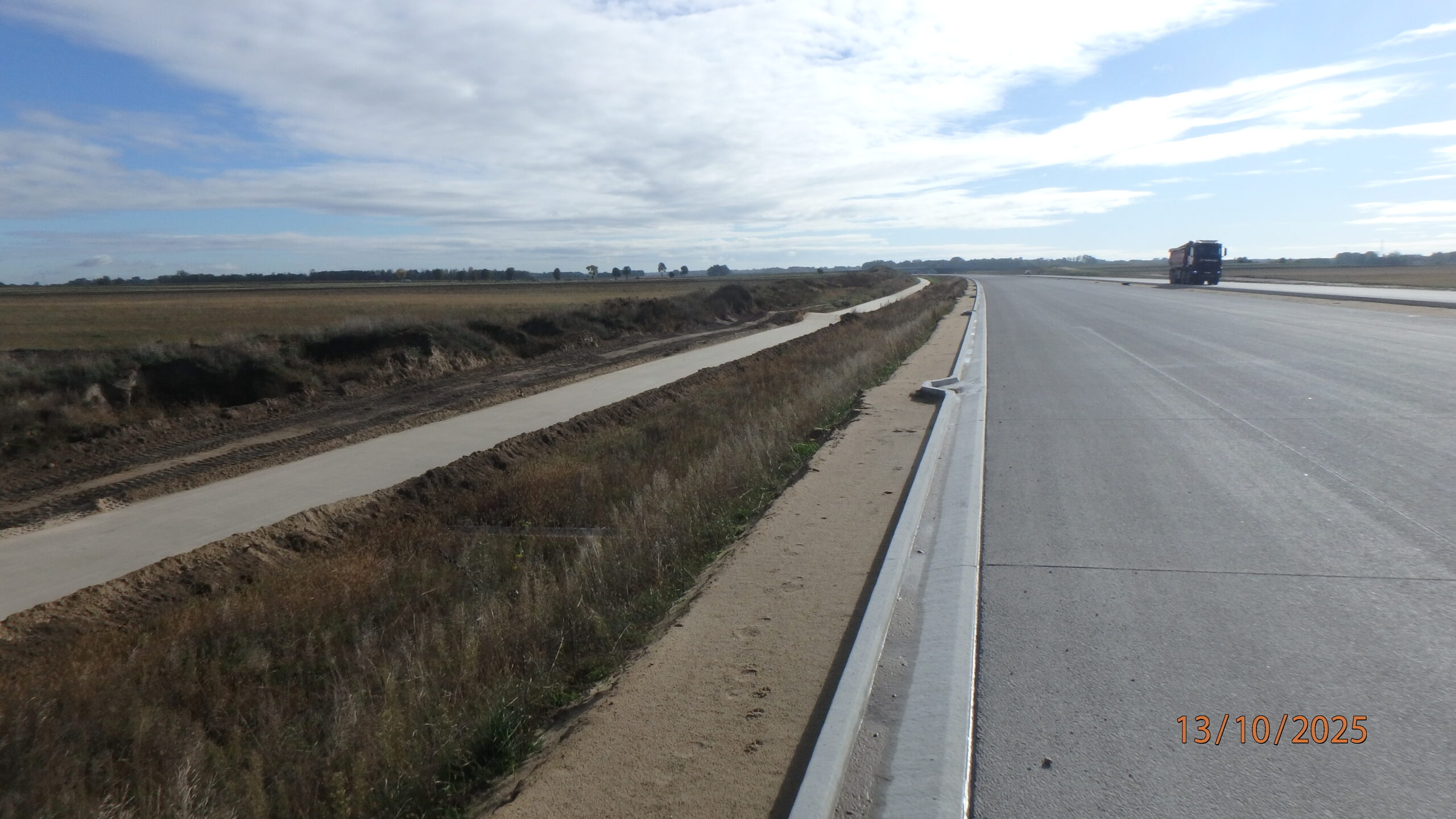

13.10.2025 587+000 str. lewa pas technologiczny gotowy do układania nawierzchni

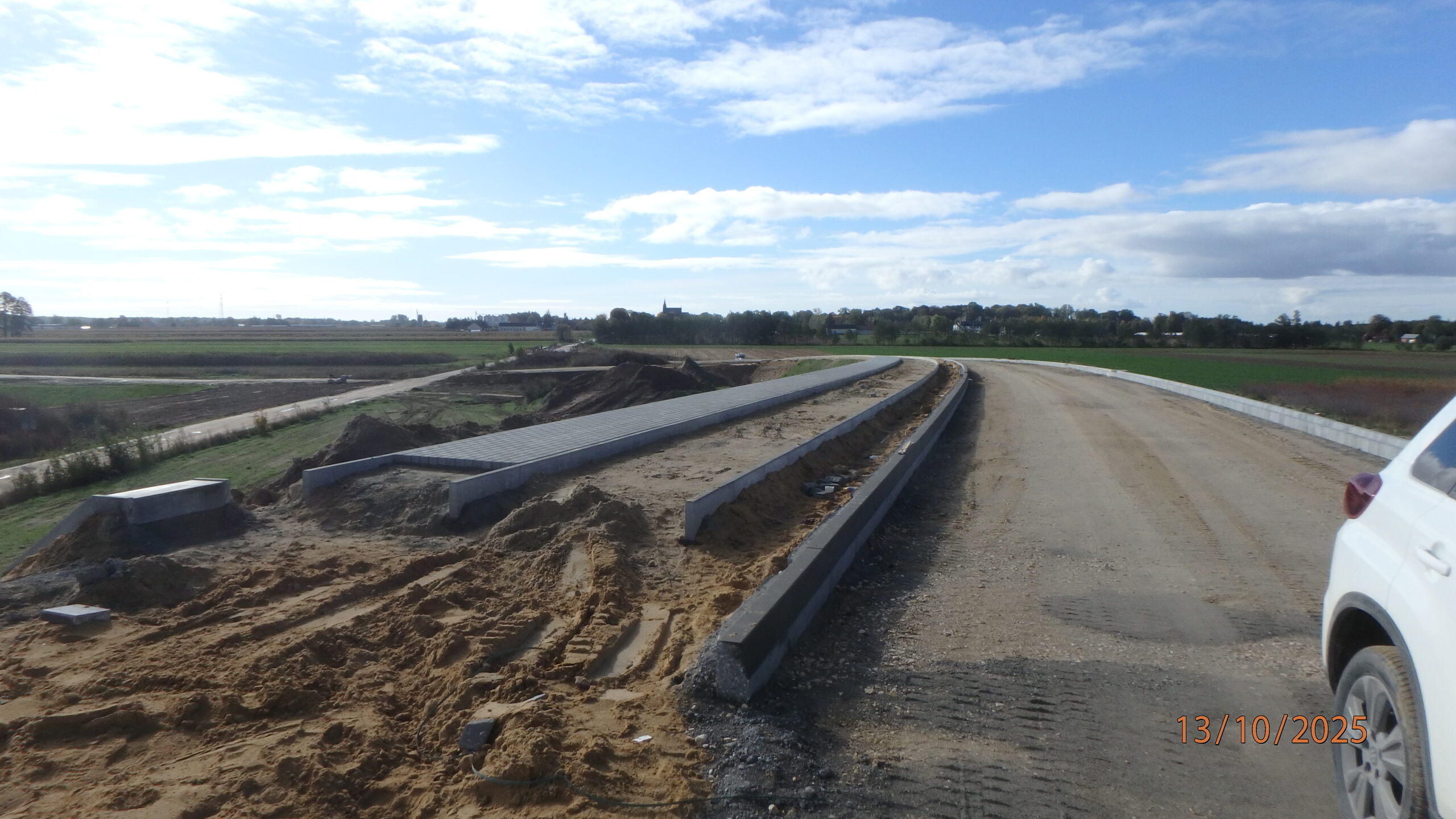

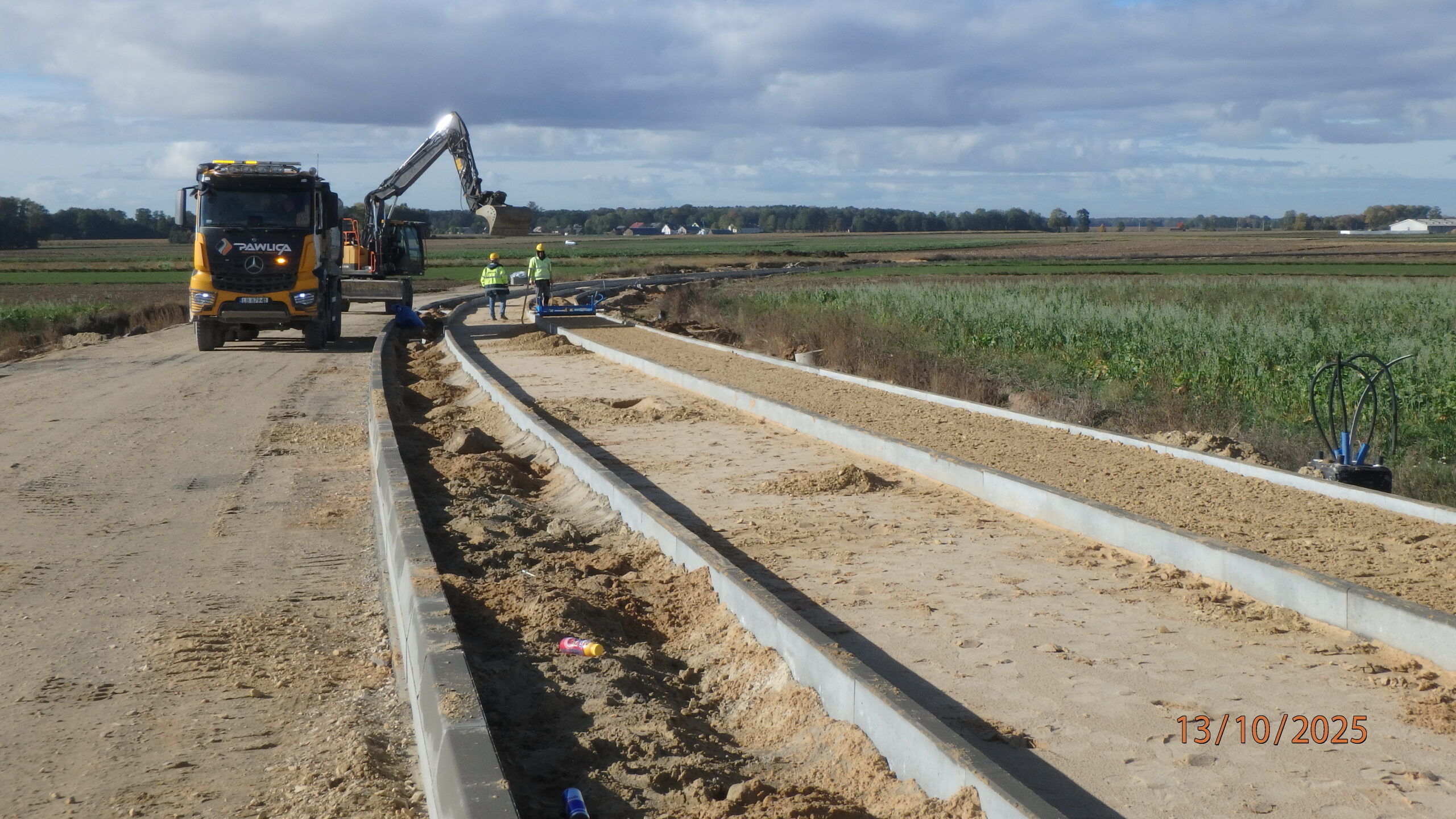

13.10.2025 588+100 DP 3667W str. południowa układanie chodnika

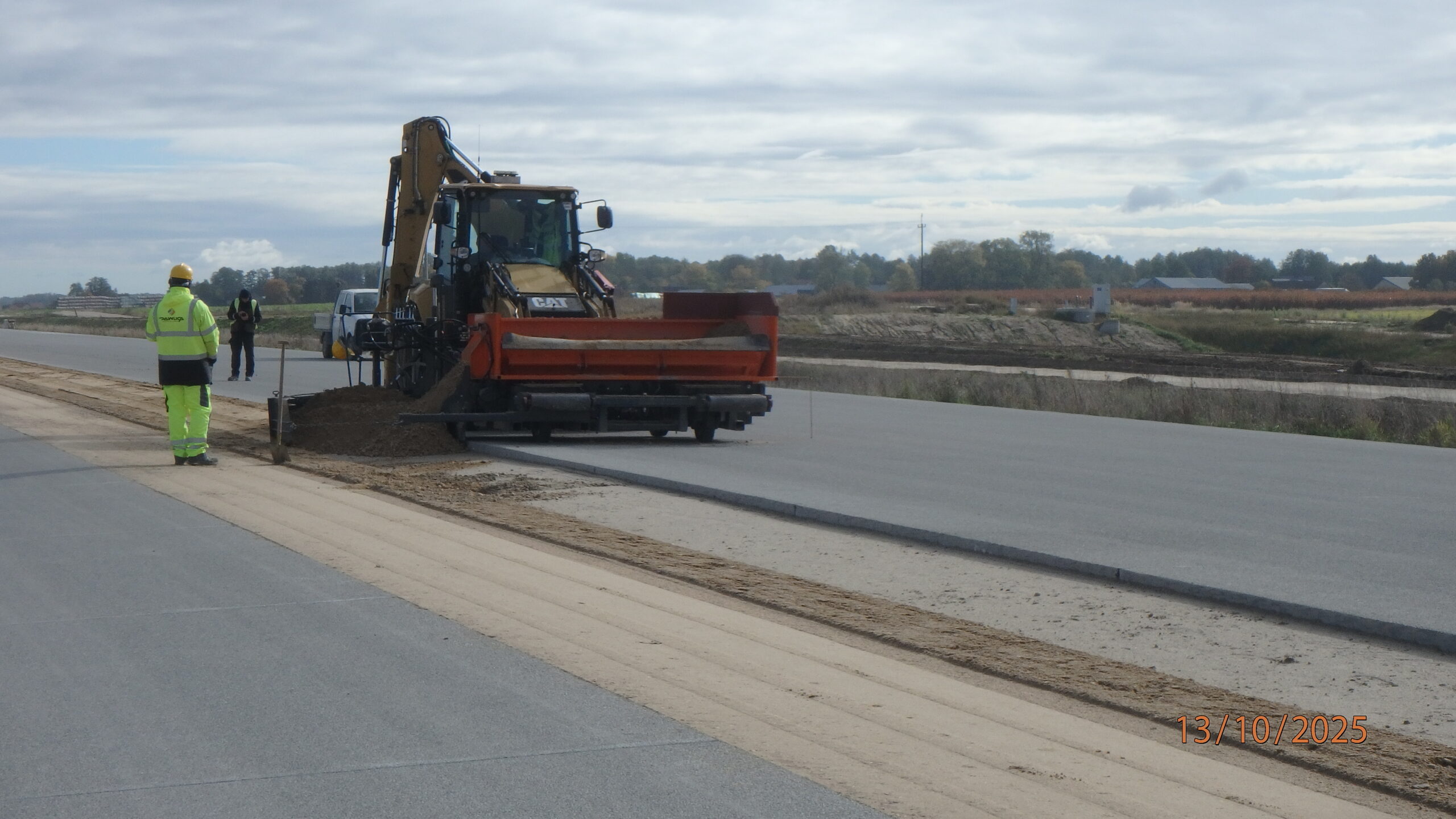

13.10.2025 590+100 układanie nawierzchni pasa rozdziału

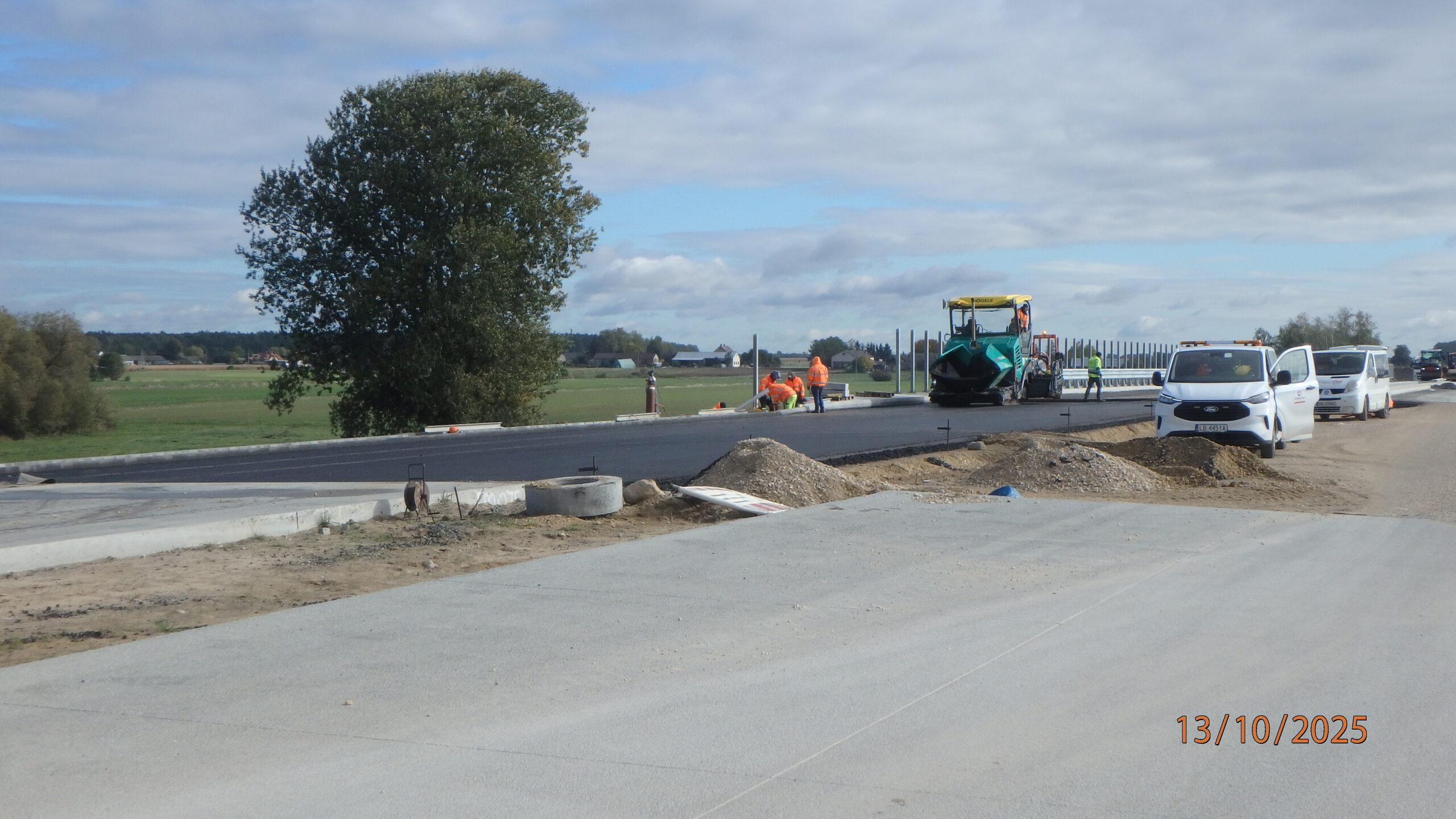

13.10.2025 592+300 MA-59 JL ukladanie warstwy wiążącej

13.10.2025 594+900 PZGd-61 ułożona warstwa ochronna izolacji

13.10.2025 594+910 PZGd-61 uciąglanie nasypu przejścia dla zwierząt

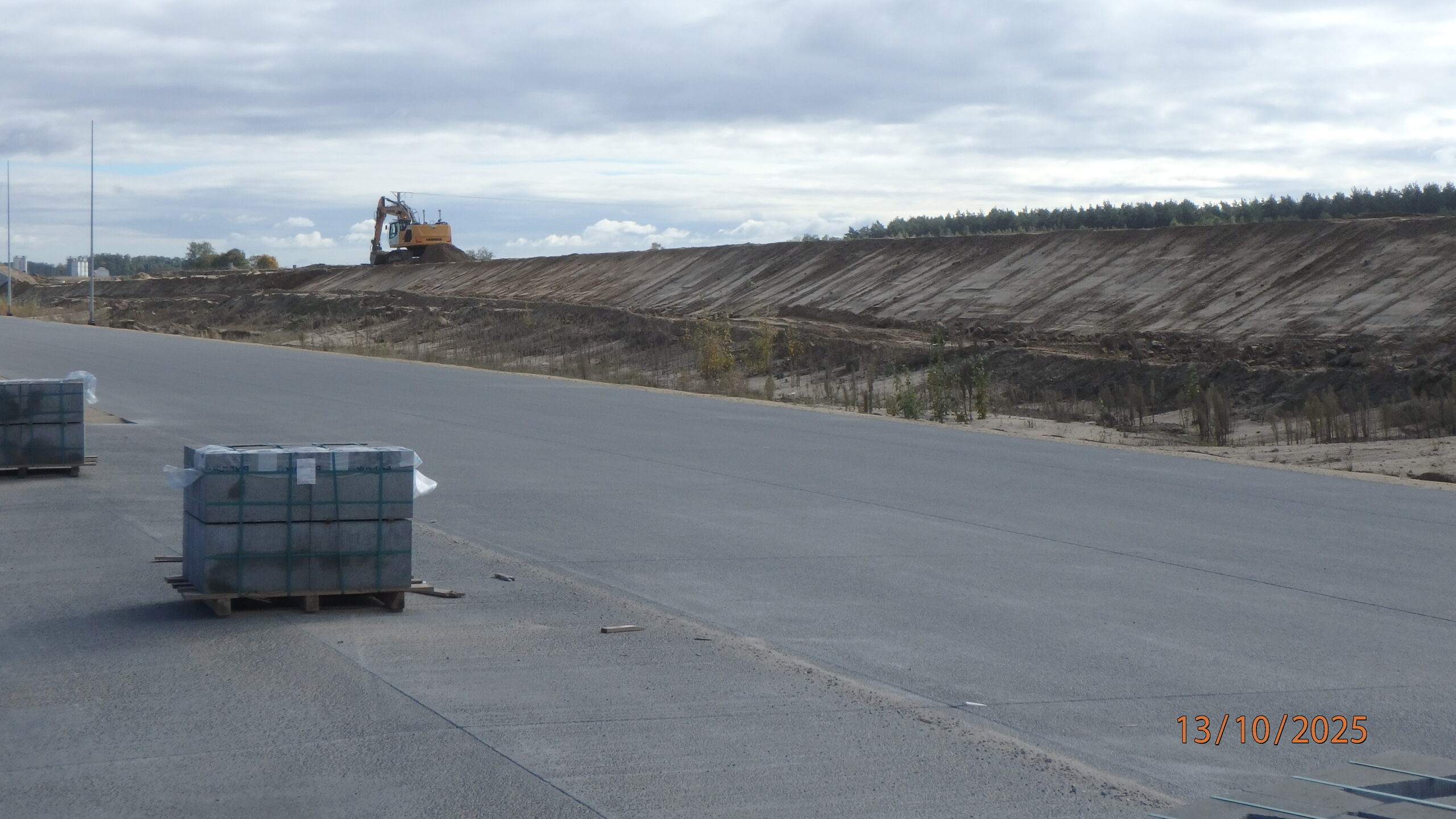

13.10.2025 595+500 kształtowanie skarpy

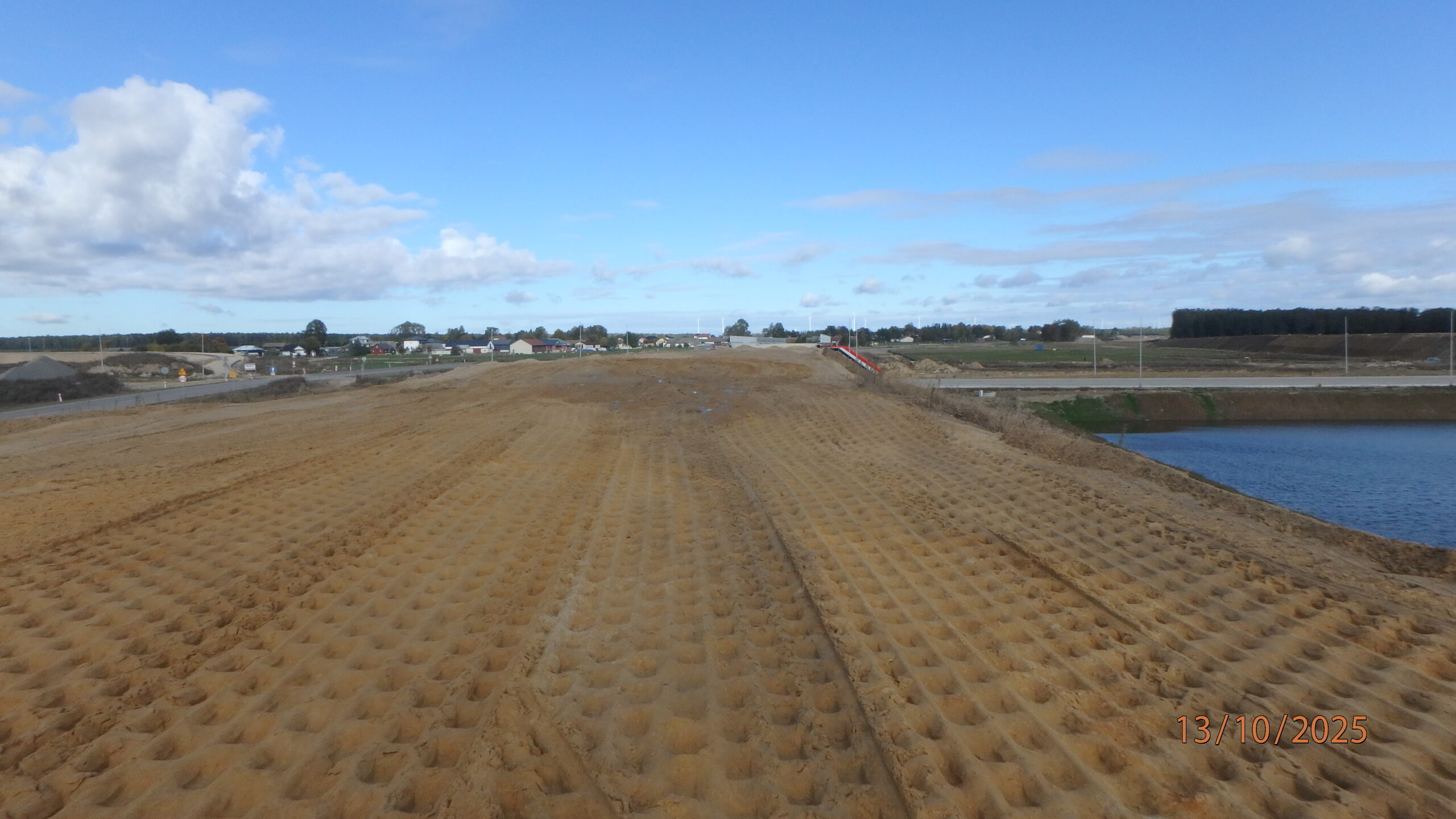

13.10.2025 596+800 roboty ziemne dojazd do WD-64

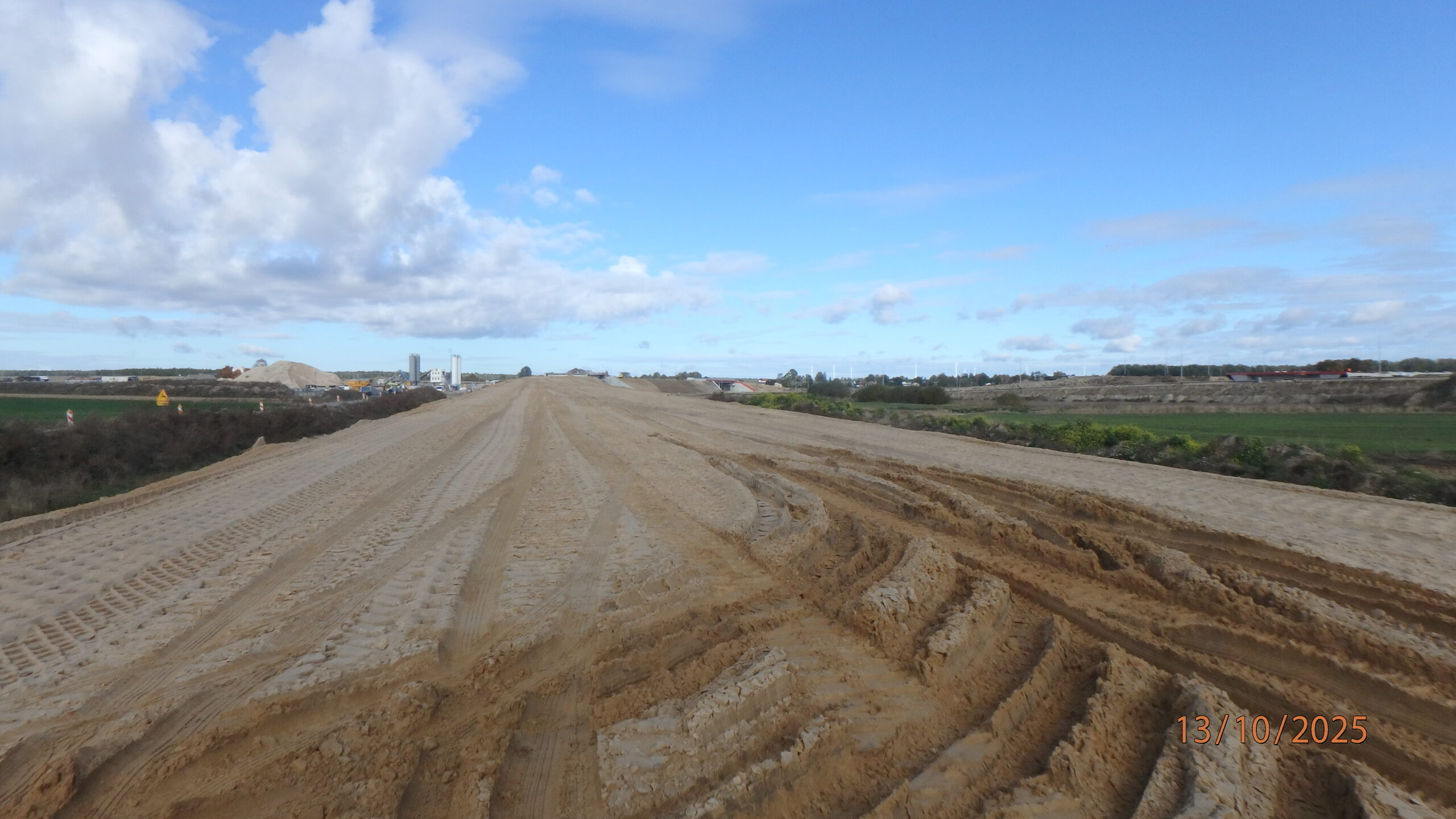

13.10.2025 596+900 roboty ziemne DK-19 w kierunku WD-65

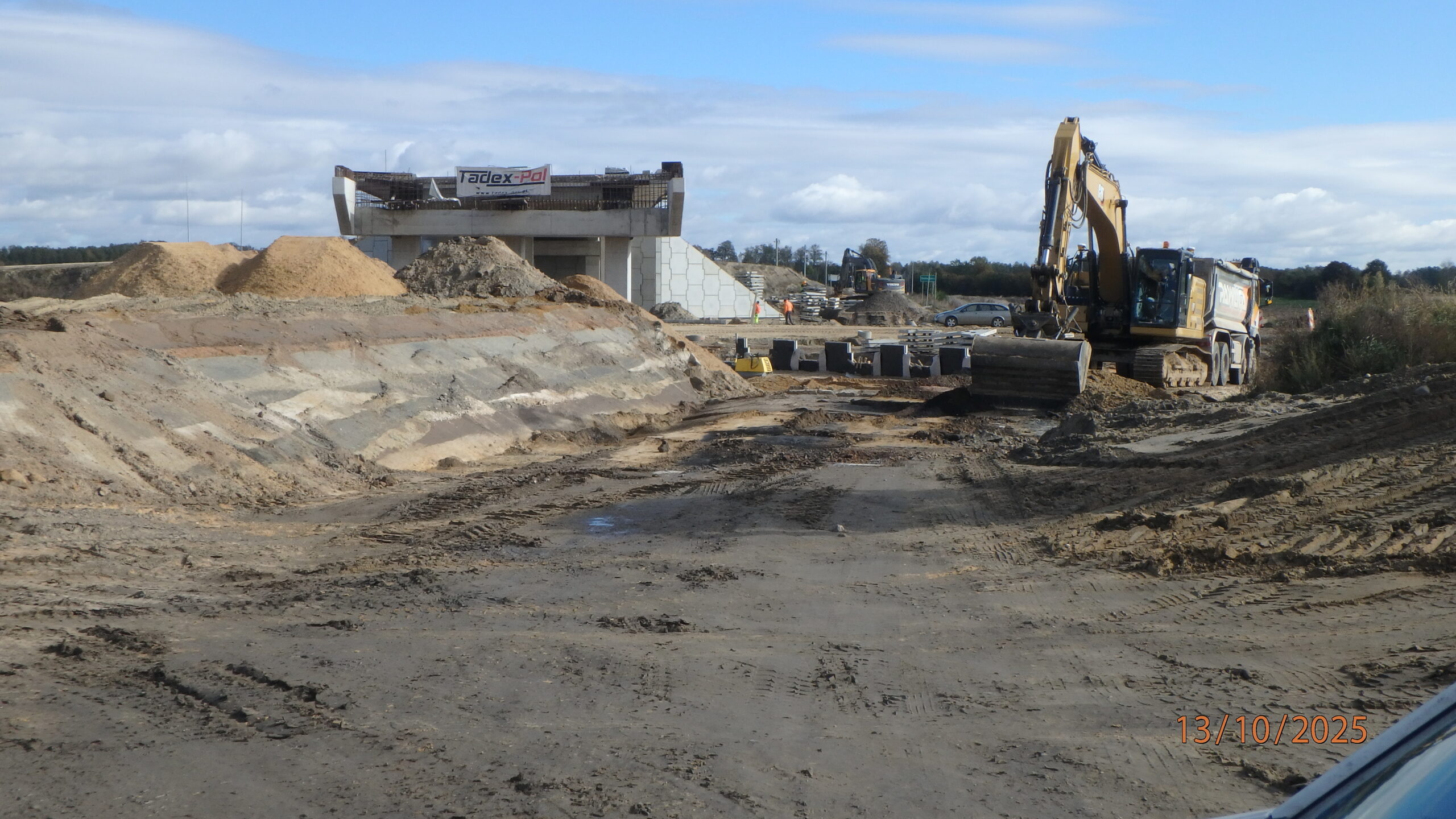

13.10.2025 597+300 WD-04 montaż i zasypka ściany oporowej

21.10.2025 592+500 wykonane powierzchniowe utrwalenie pasa rozdziału

21.10.2025 593+200 DP 1006L (Łuniew) str. południowa

21.10.2025 593+400 montaż podwalin pod ekrany akustyczne

21.10.2025 596+700 DK 19 w trakcie wykonywania podbudowy

21.10.2025 596+710 wykańczanie robót ziemnych

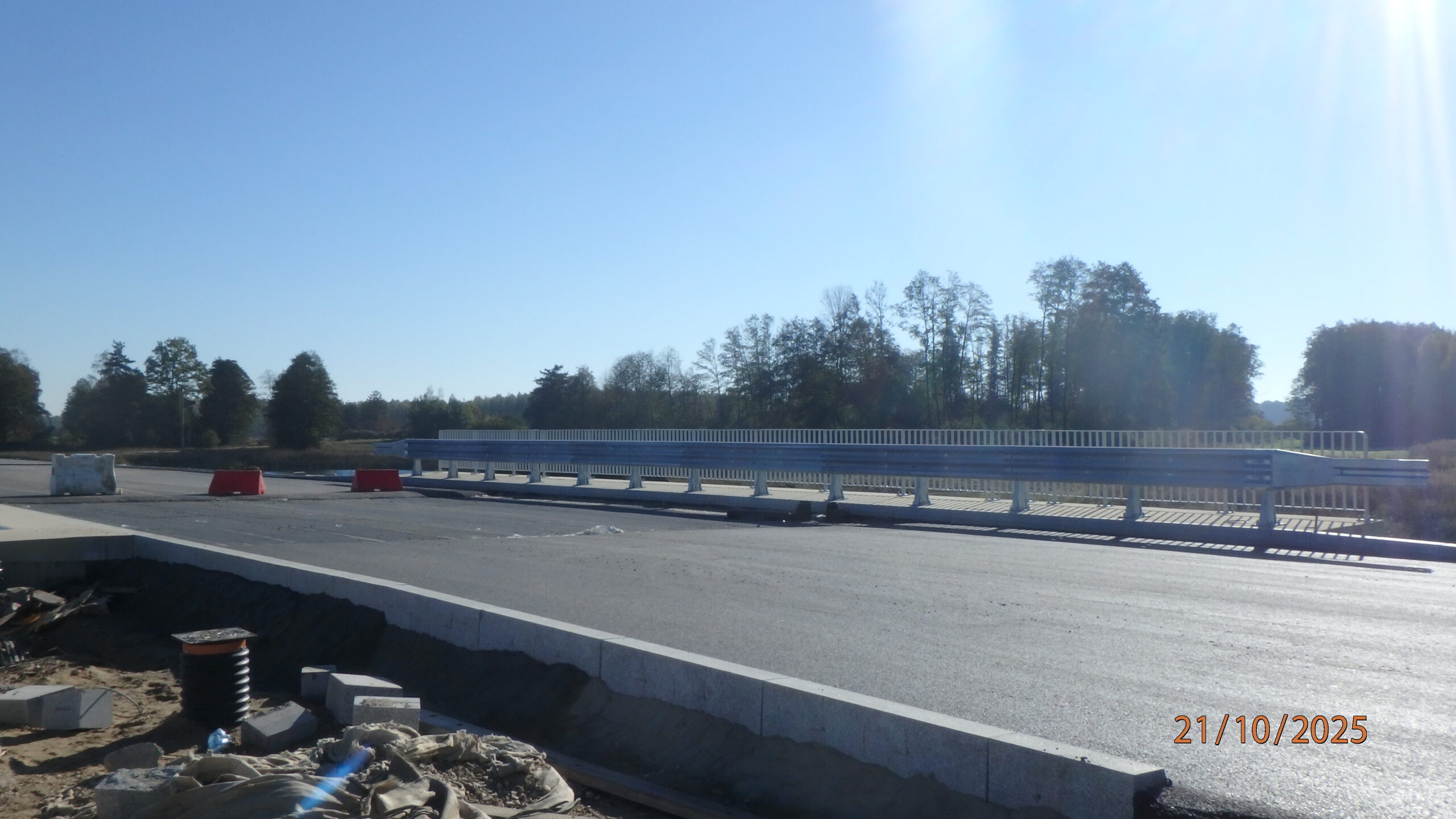

21.10.2025 597+200 PZM 13K zamontowane bariery

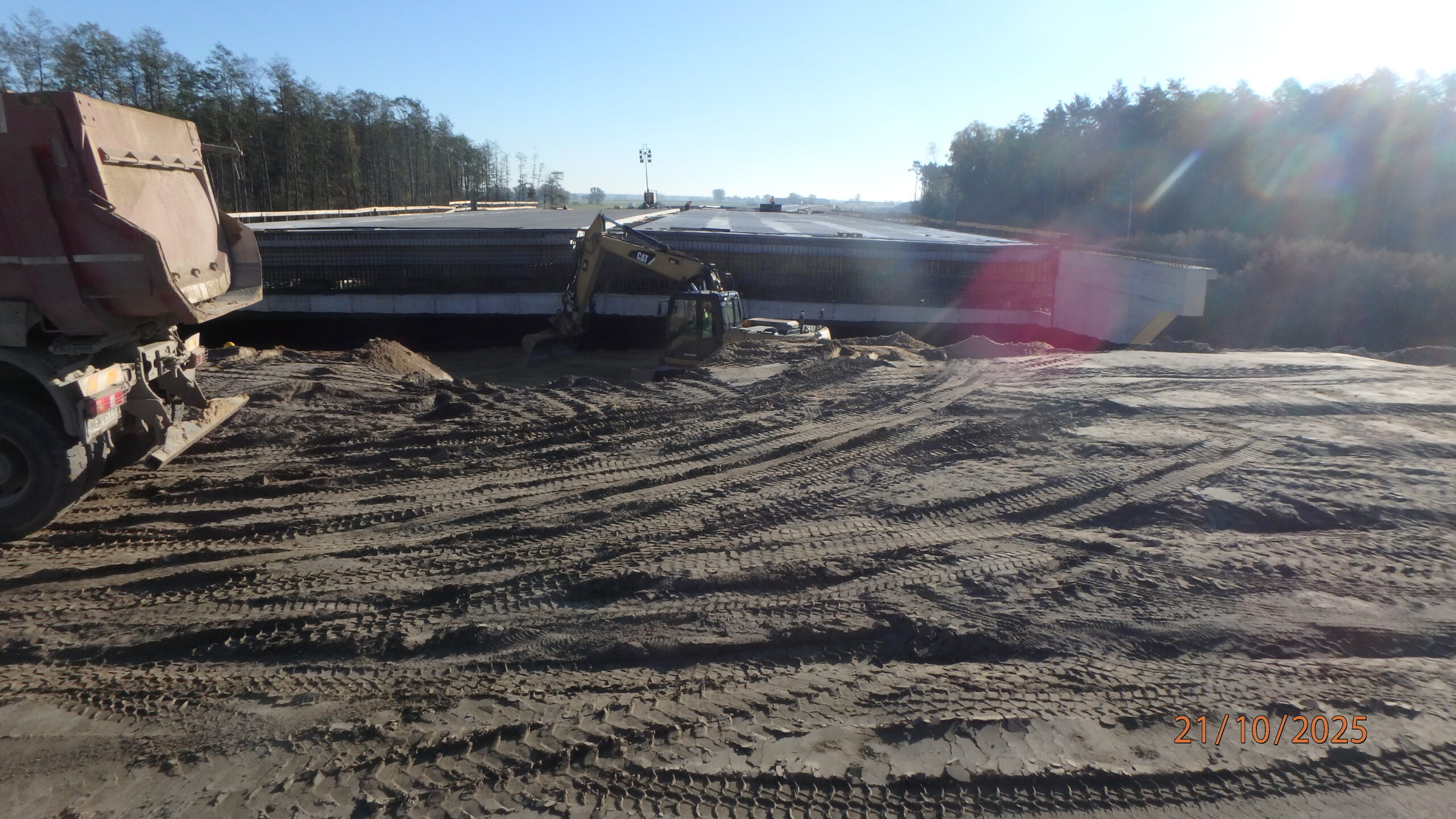

21.10.2025 580+280 PZDd-51 zasypka przyczółka zachodniego

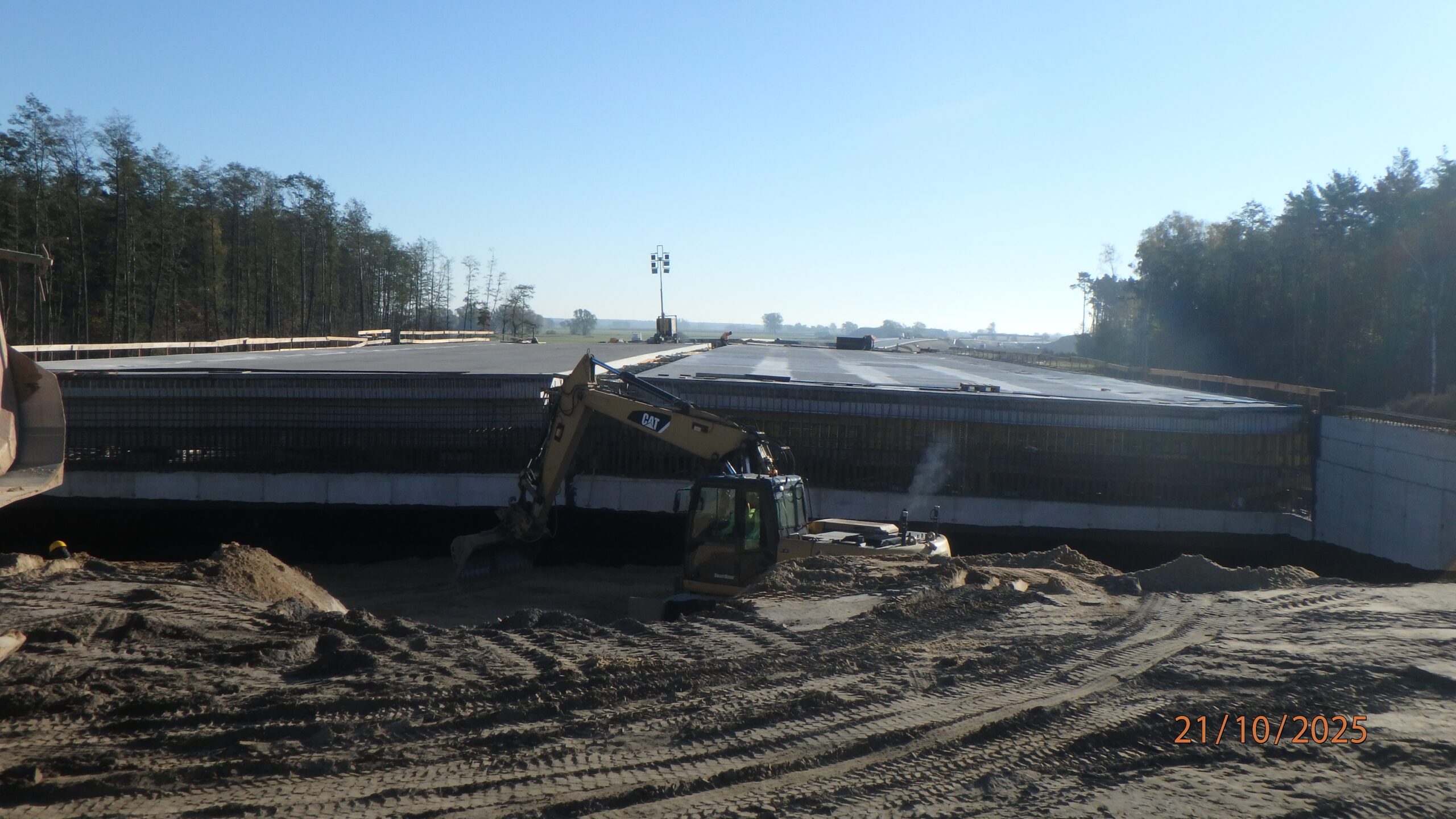

21.10.2025 580+300 PZDd-51 płyty pomostu gotowe do dalszych robót

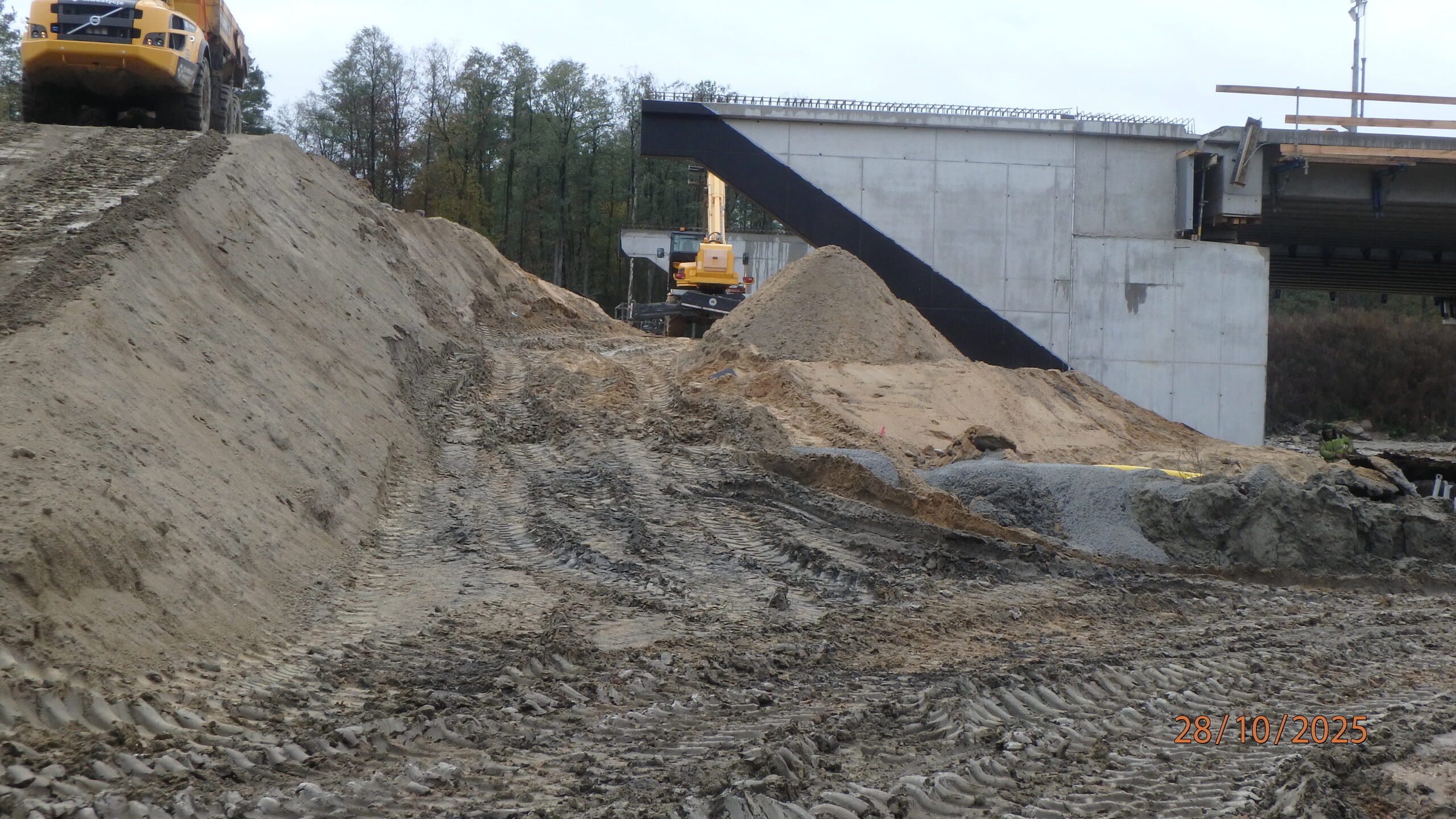

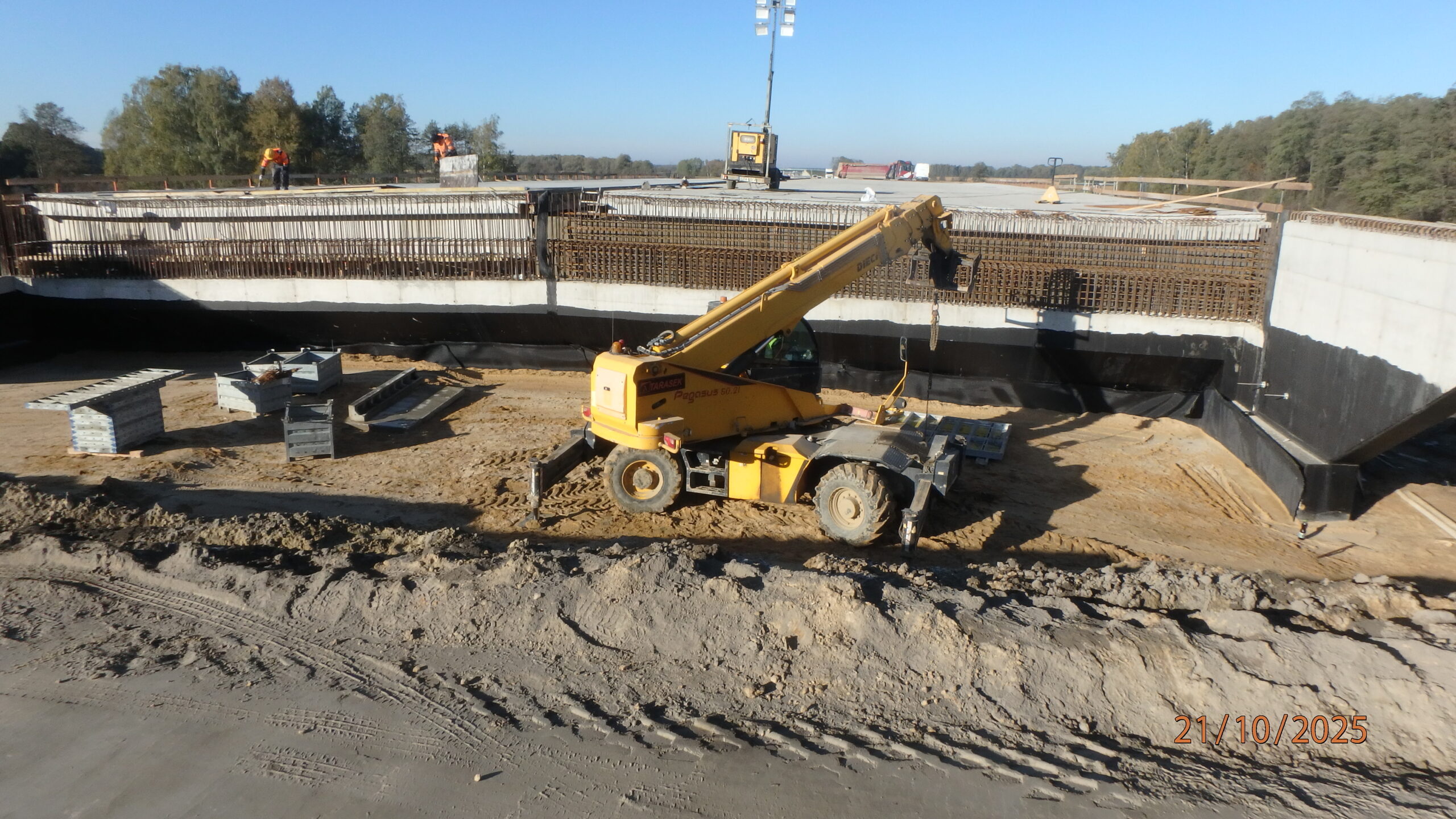

21.10.2025 580+320 PZDd-51 zasypka przyczółka wschodniego

21.10.2025 580+350 wykonana nawierzchnia betonowa pomiędzy PZDd-51 a PZDs-51A

21.10.2025 580+600 str. prawa kształtowanie skarp i przyległego terenu

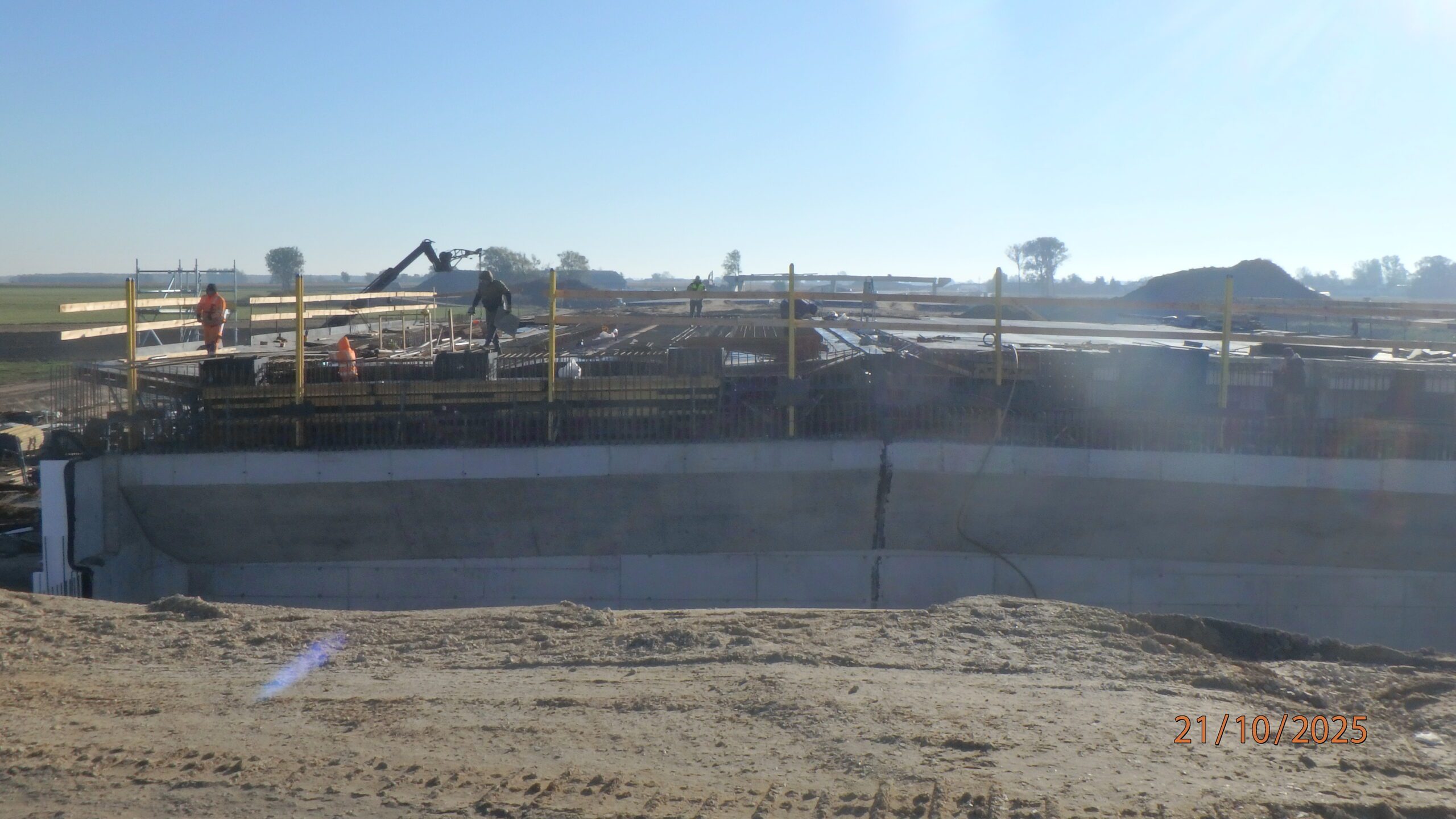

21.10.2025 581+300 PZDs-51A zbrojenie lewego ustroju

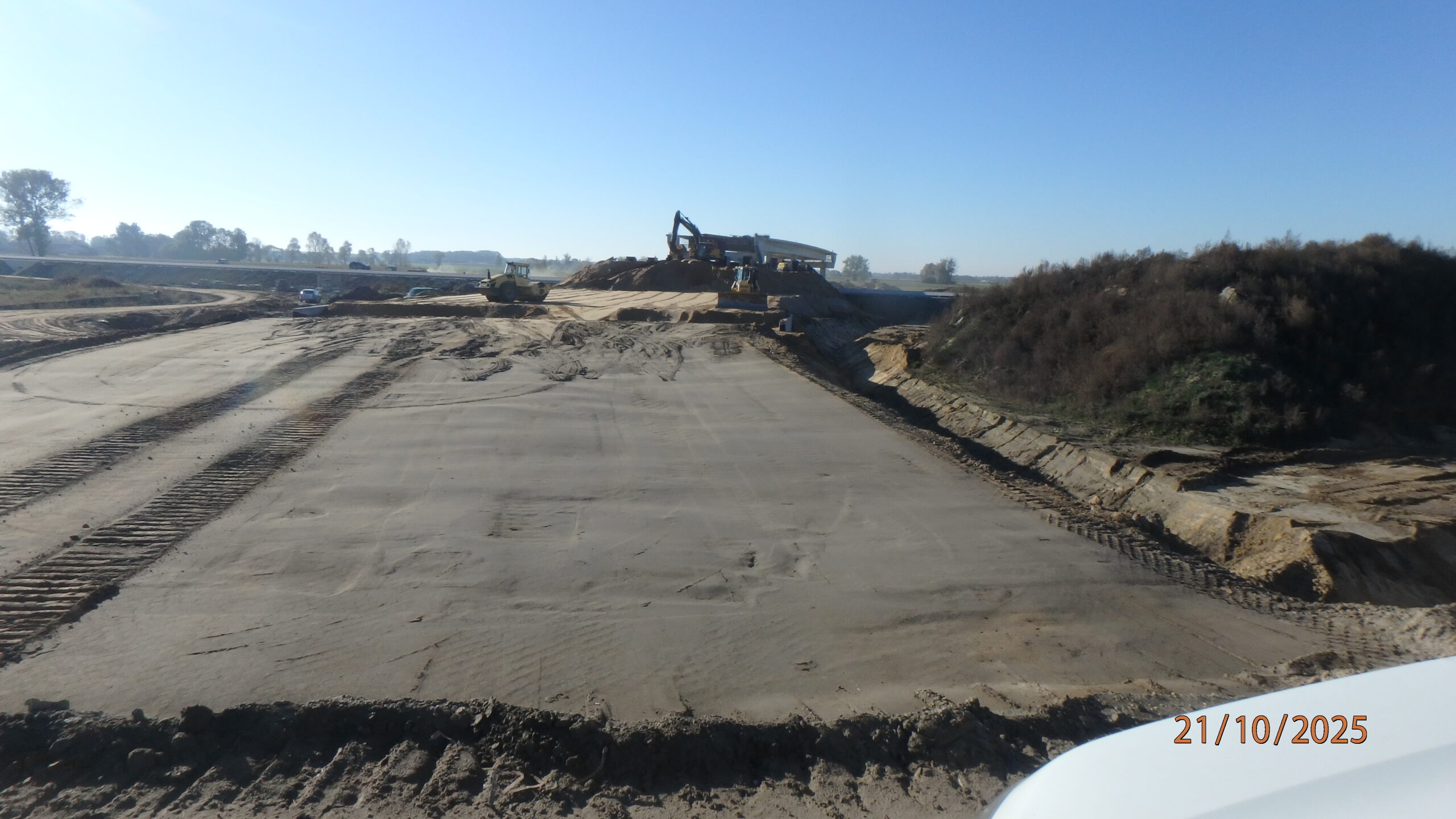

21.10.2025 581+480 DG-1 roboty ziemne

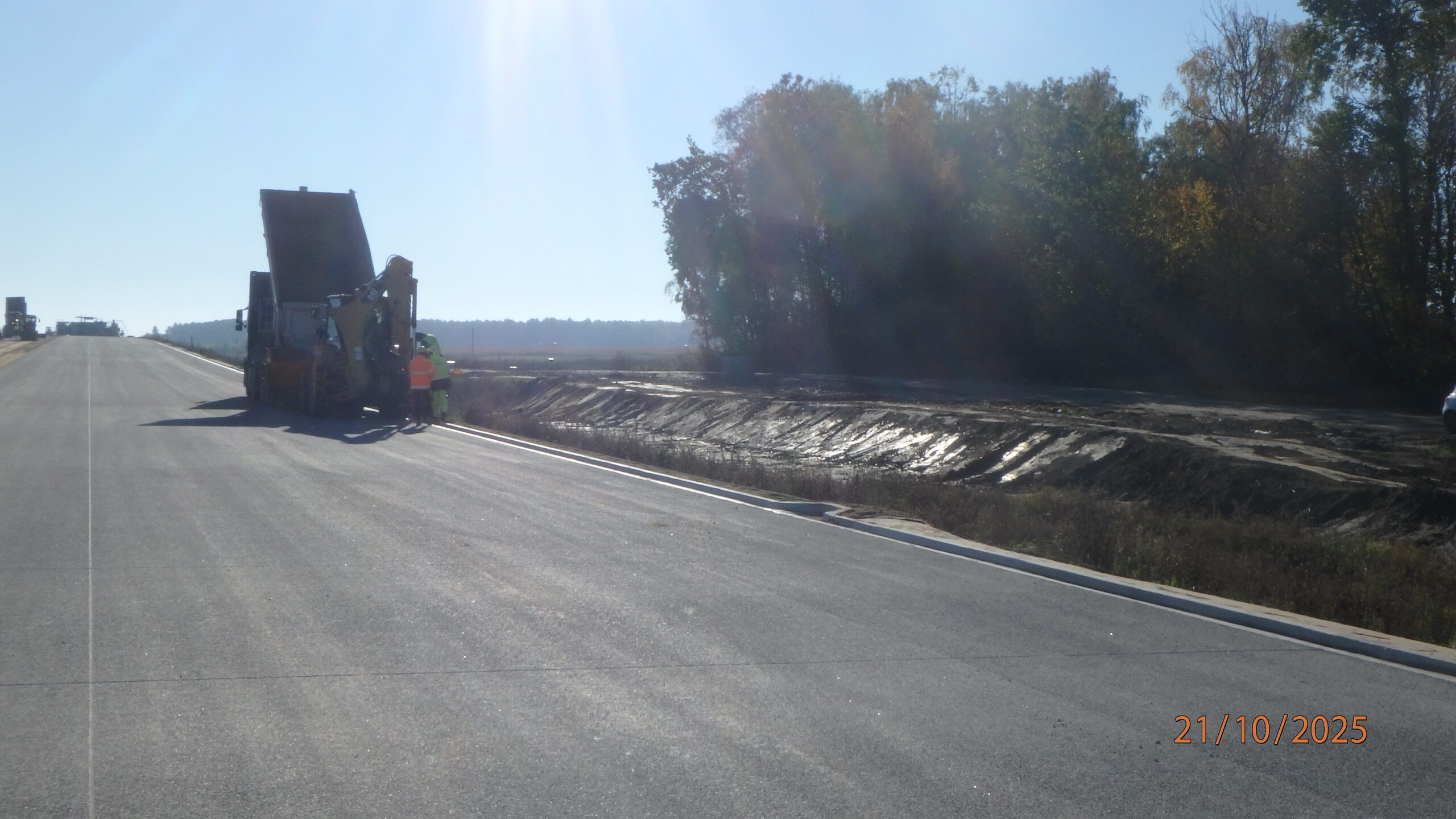

21.10.2025 583+800 wykonywanie poboczy JP

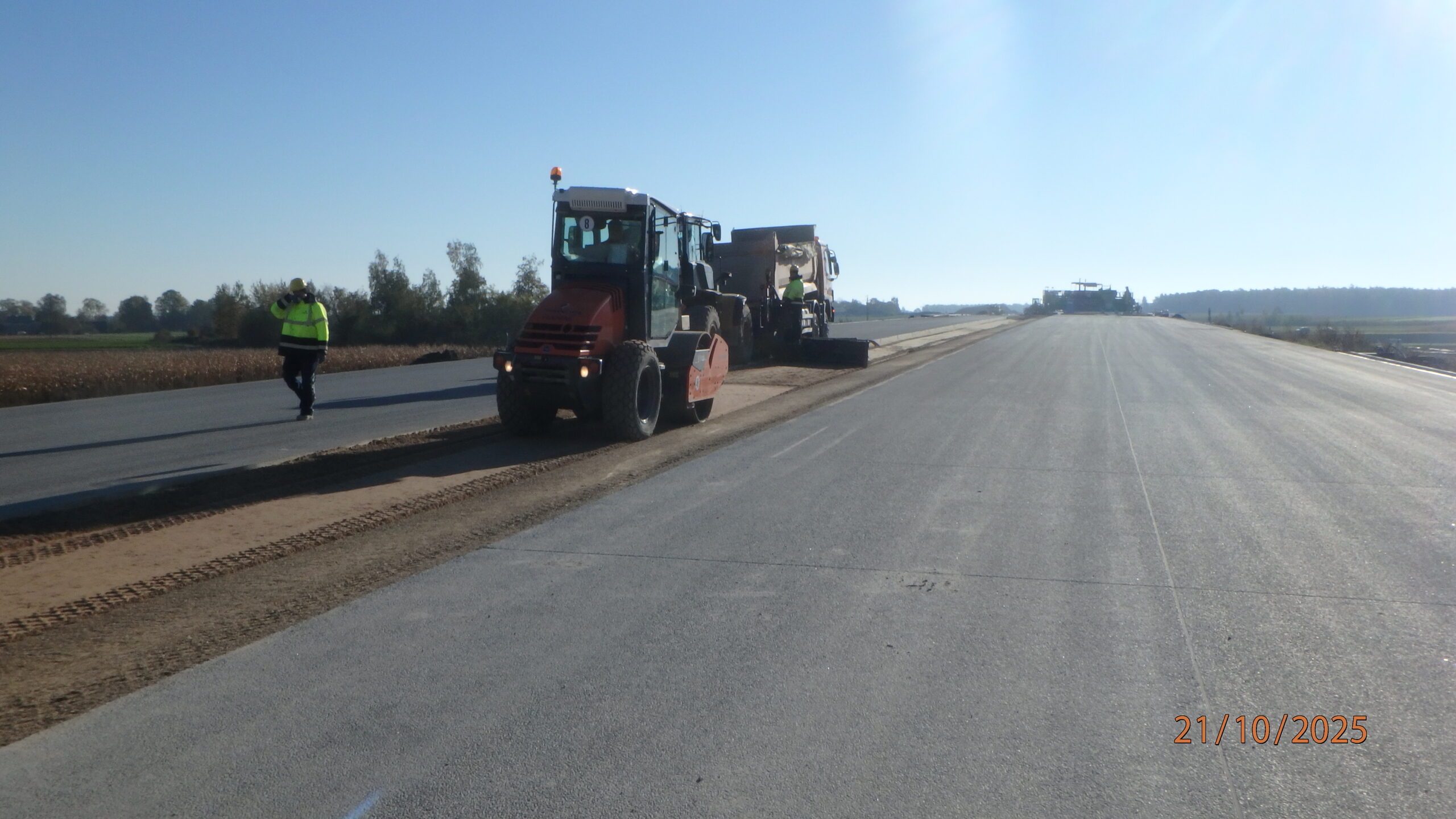

21.10.2025 583+900 wykonywanie nawierzchni pasa rozdziału

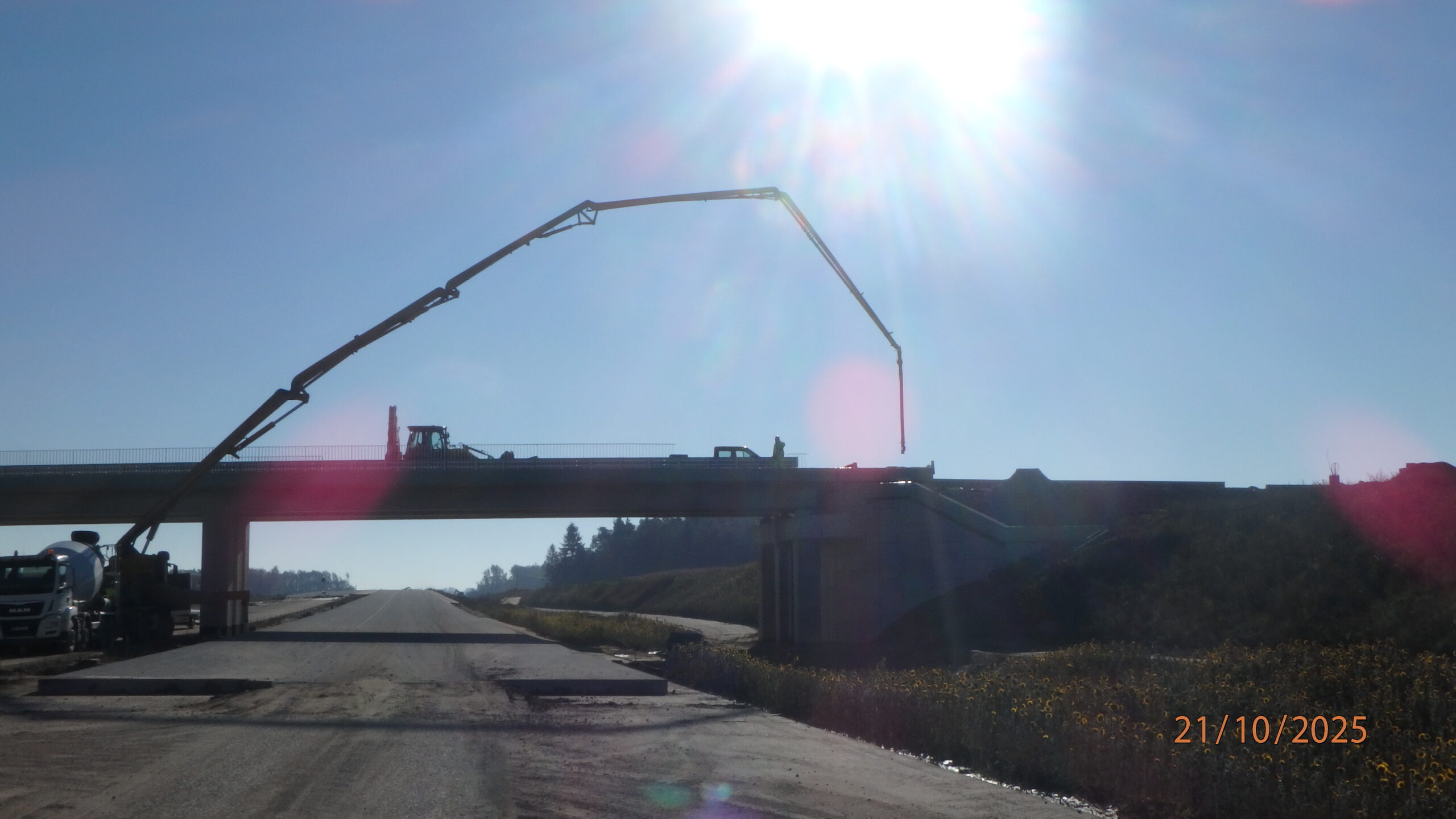

21.10.2025 584+700 WD-54 betonowanie końcówek kap chodnikowych

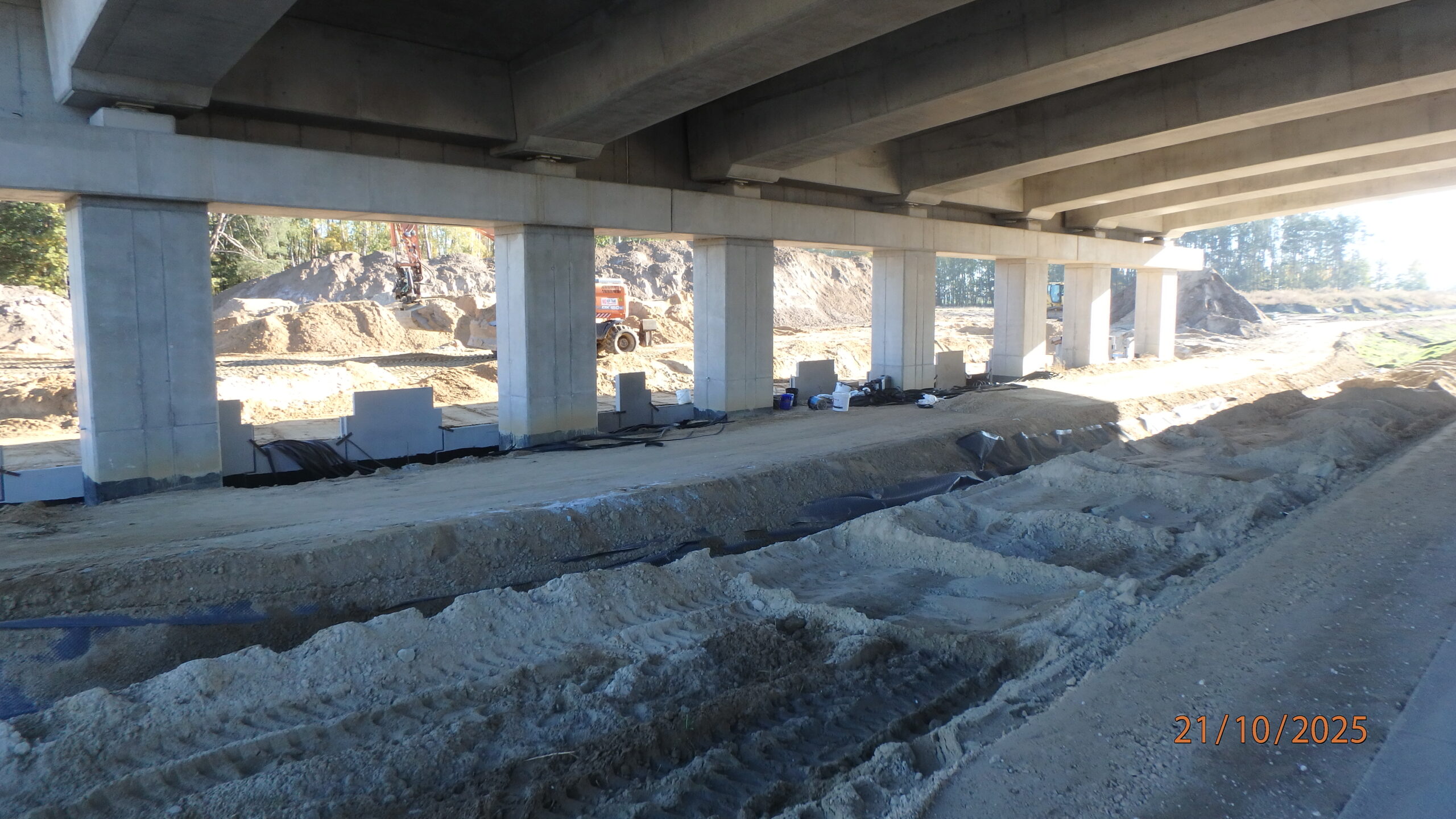

21.10.2025 585+950 PZGs-55 montaż ściany oporowej i zasypka

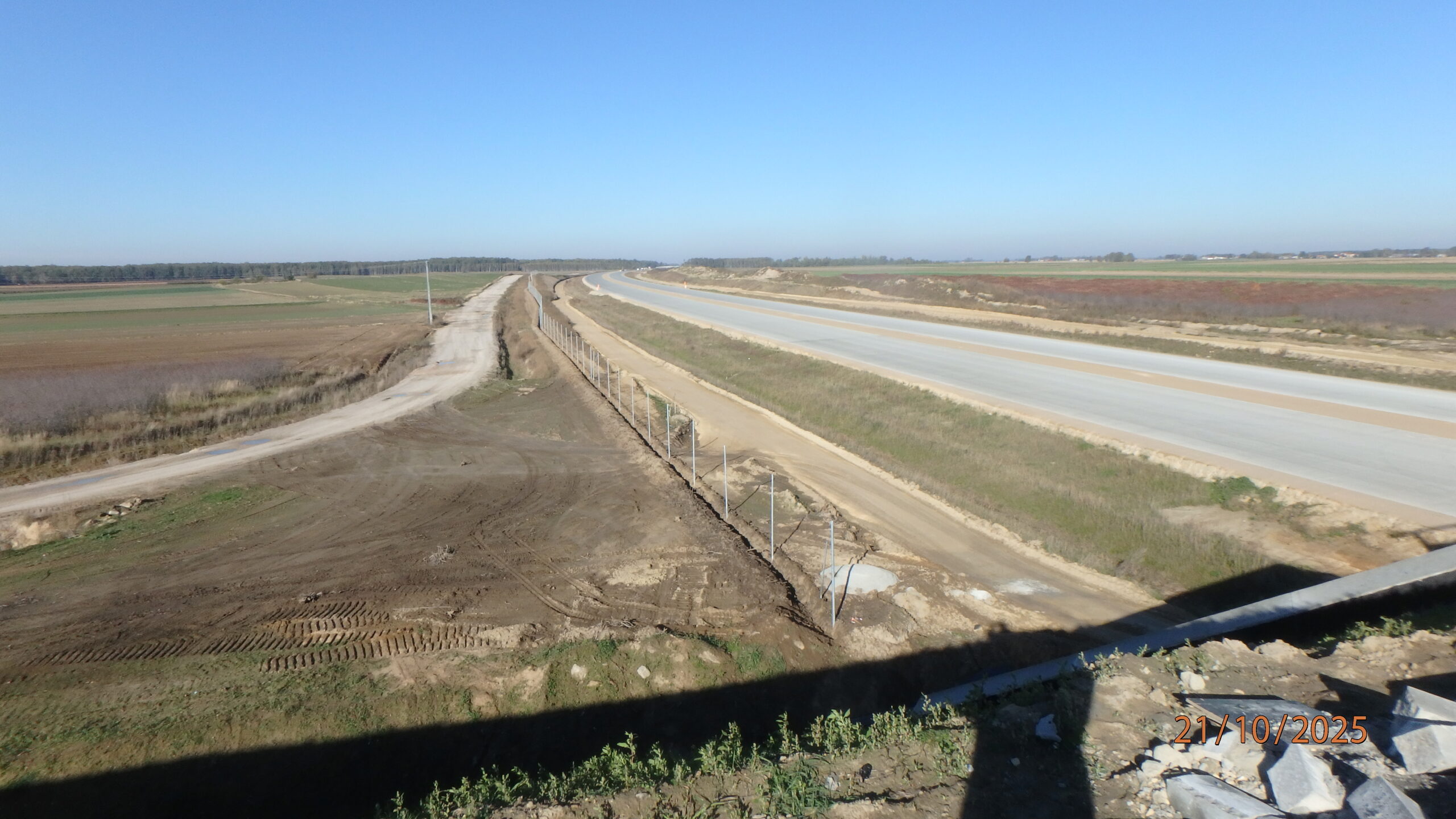

21.10.2025 588+000 ustawianie ogrodzenia

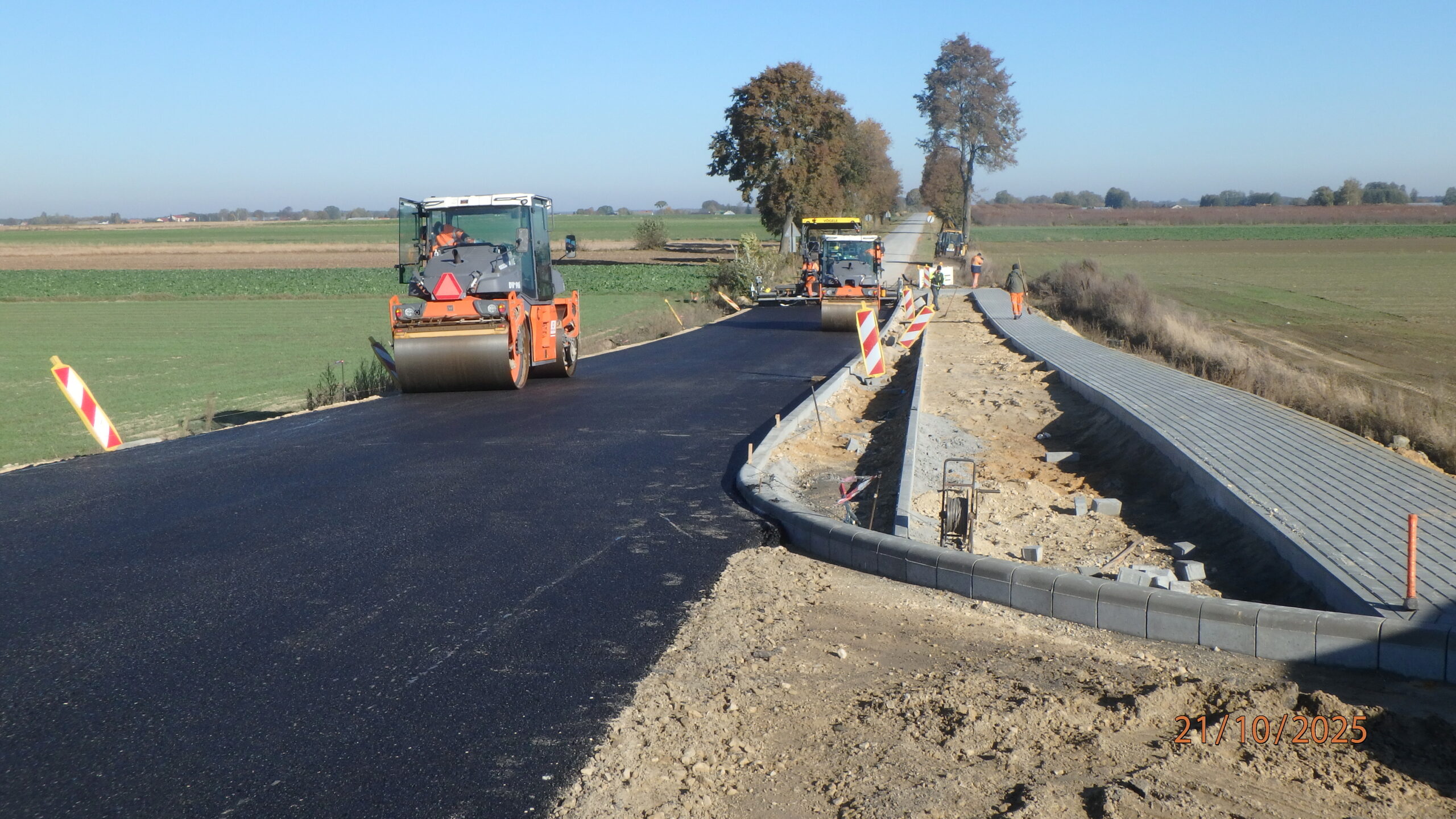

21.10.2025 588+090 DP 3667W północ układanie podbudowy bitumicznej

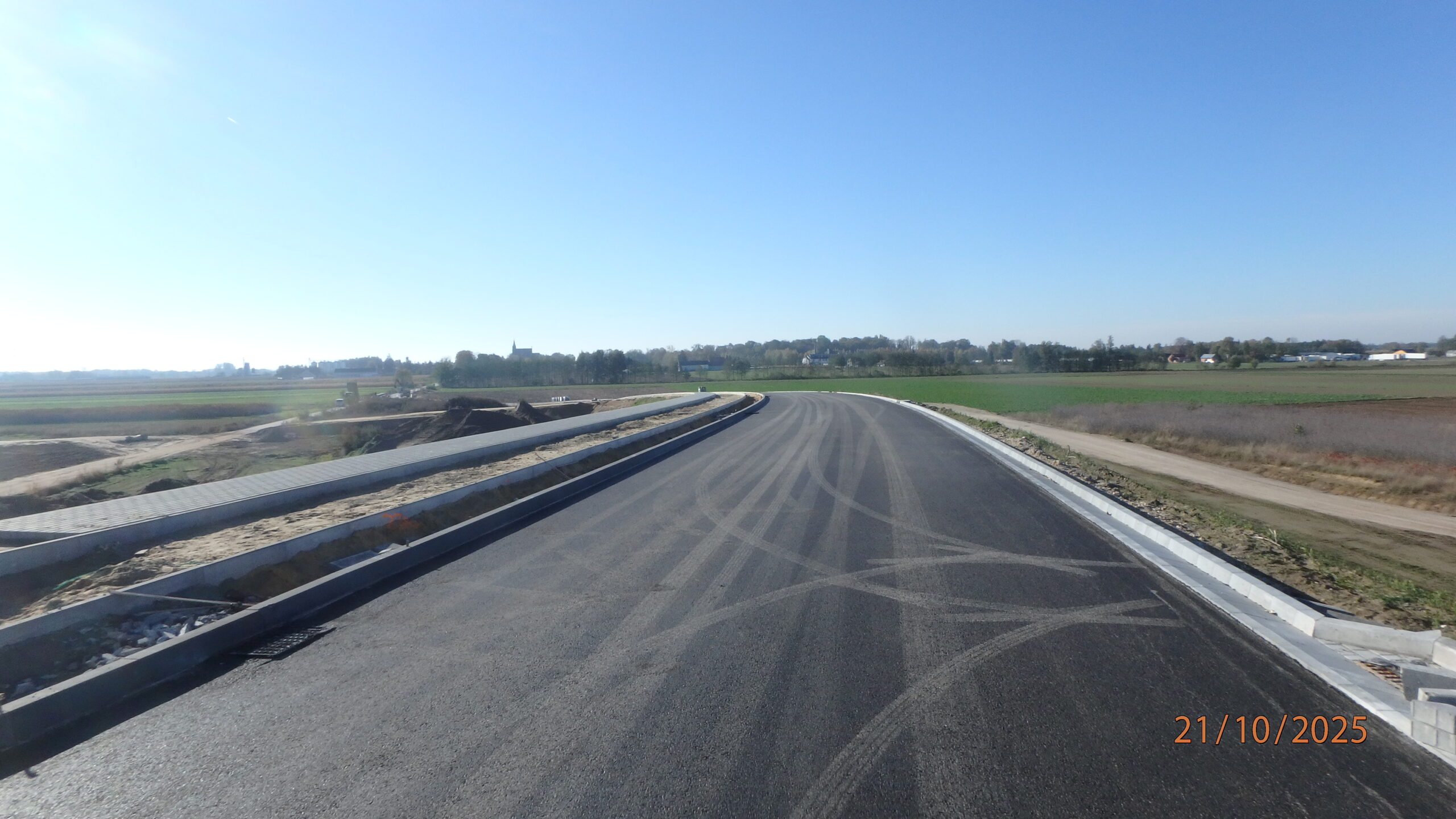

21.10.2025 588+110 DP 3667W str. południowa ułożona warstwa wiążąca

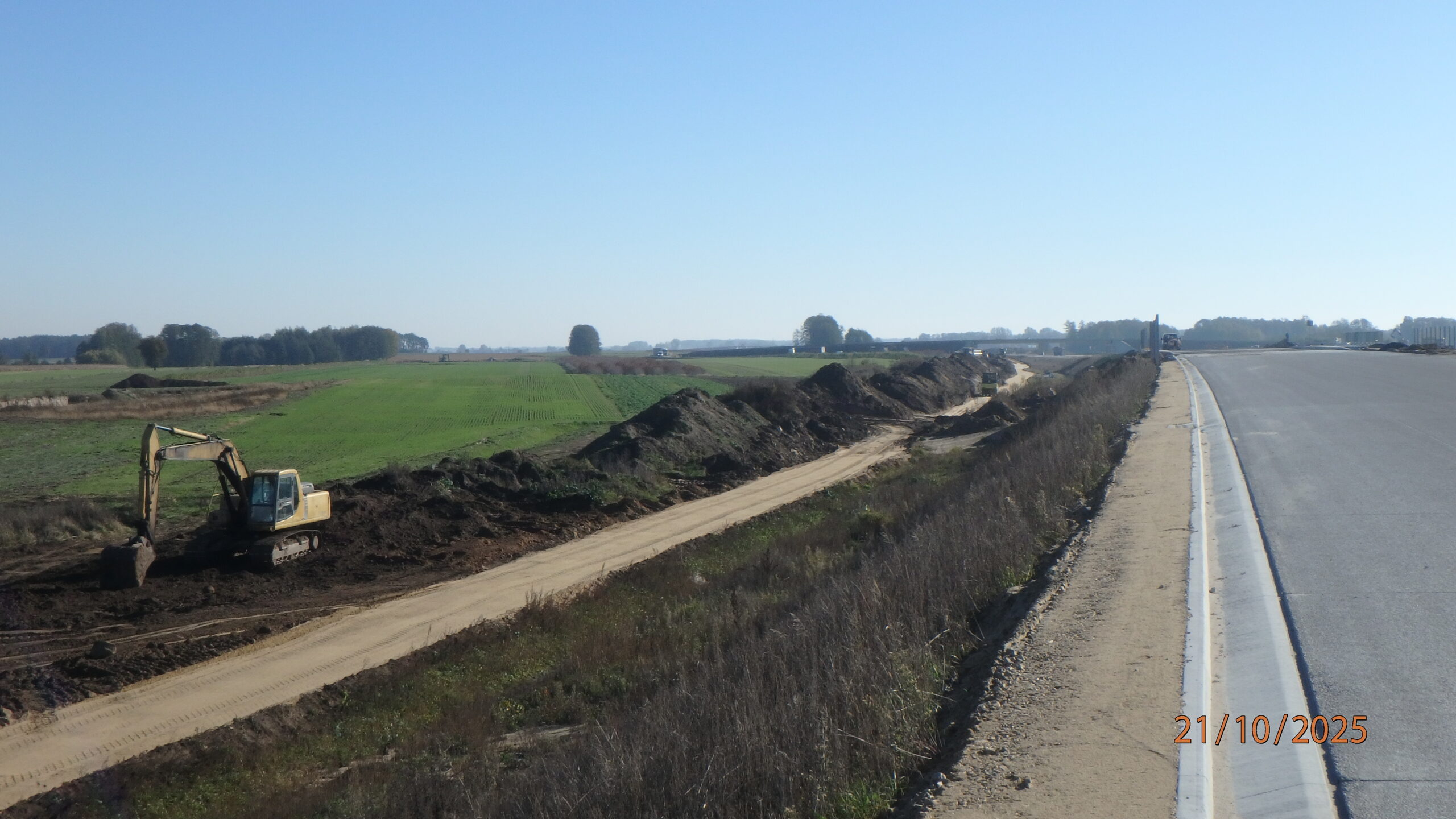

21.10.2025 588+500 usuwanie humusu i rekultywacja

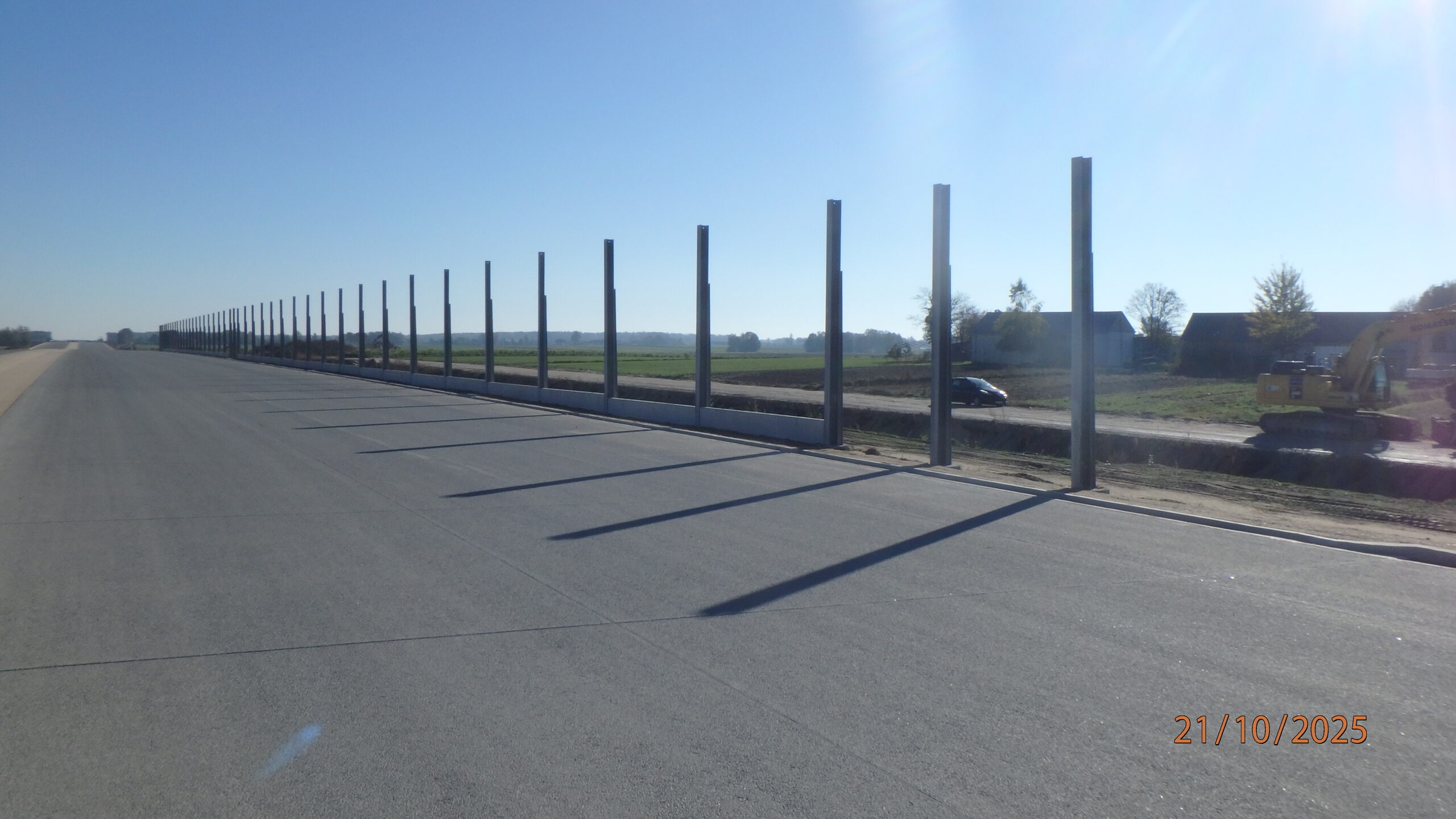

21.10.2025 591+500 montaż podwalin ekranów akustycznych

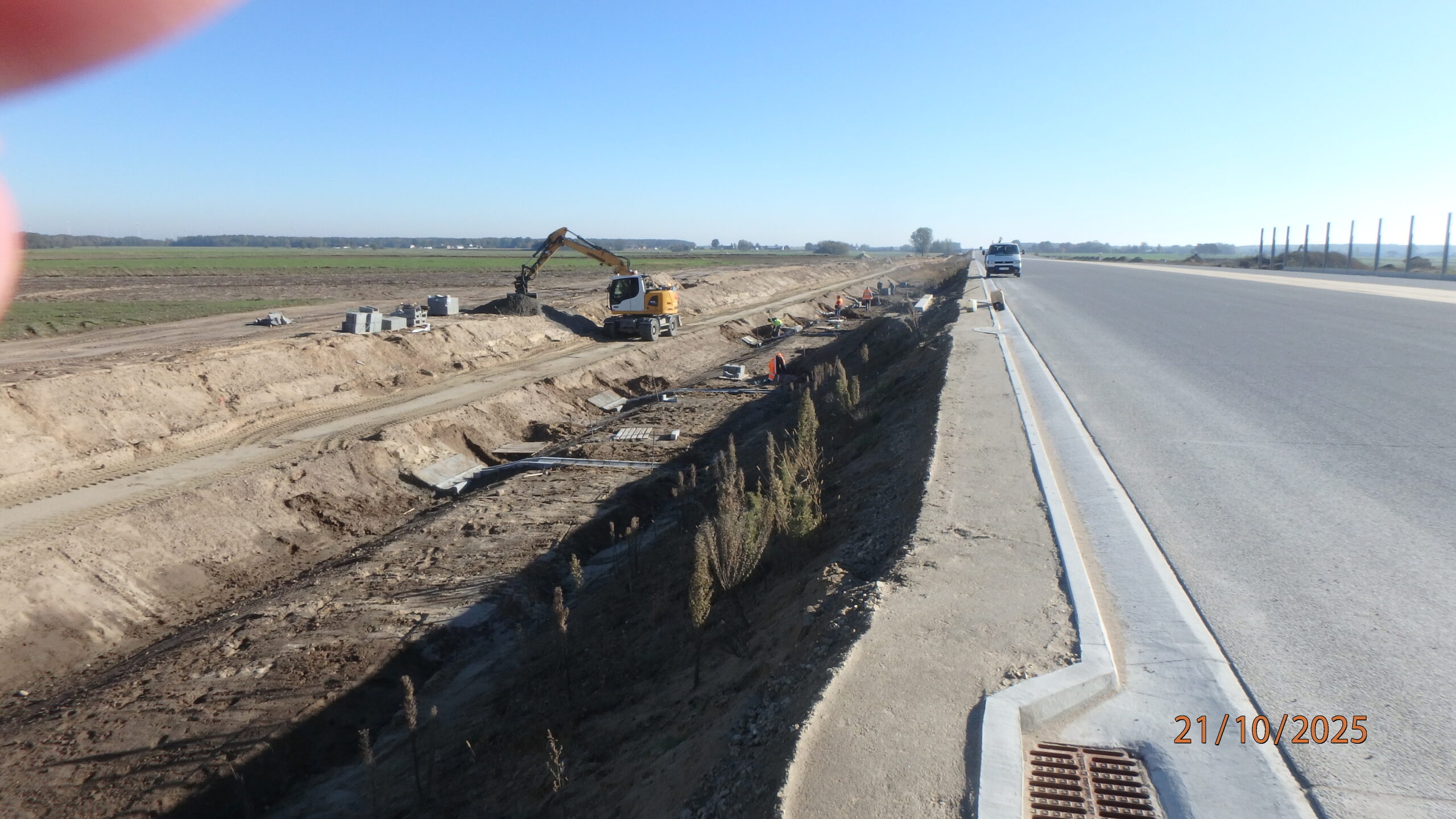

21.10.2025 591+700 wykańczanie elementów odwodnienia

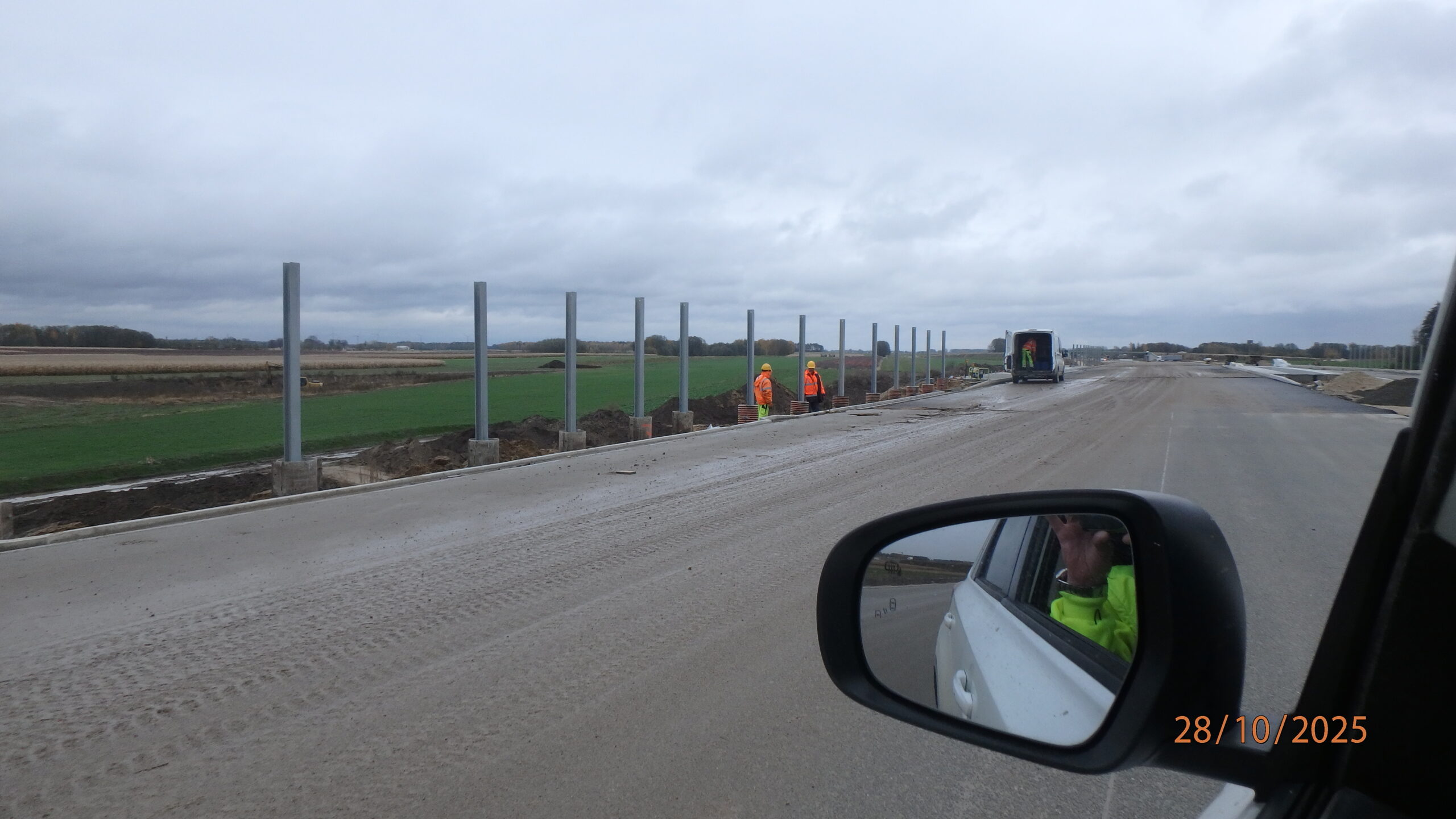

28.10.2025 588+500 montaż szalowania głowic słupów ekranów akustycznych

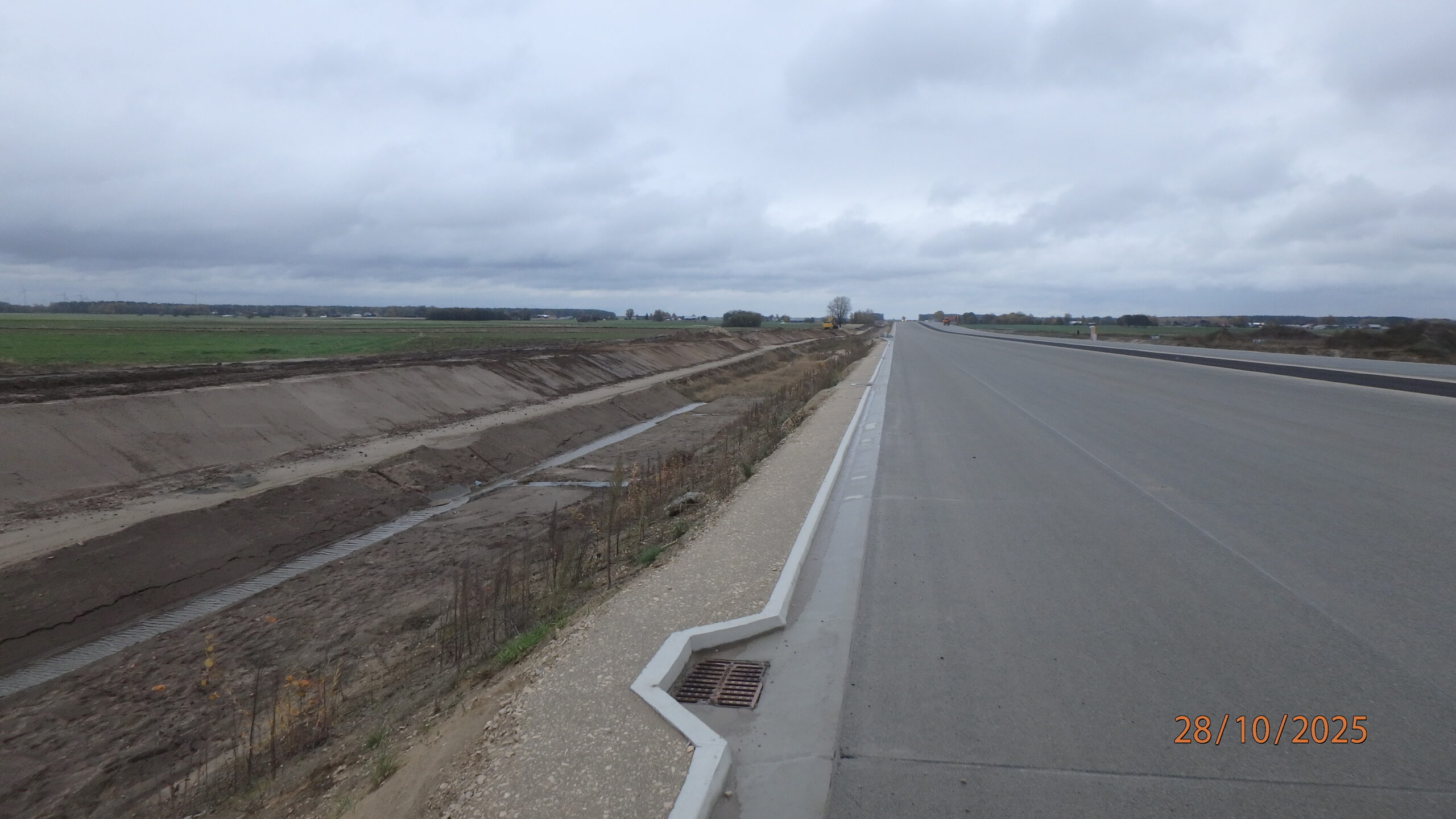

28.10.2025 591+500 kształtowanie skarp i rekultywacja

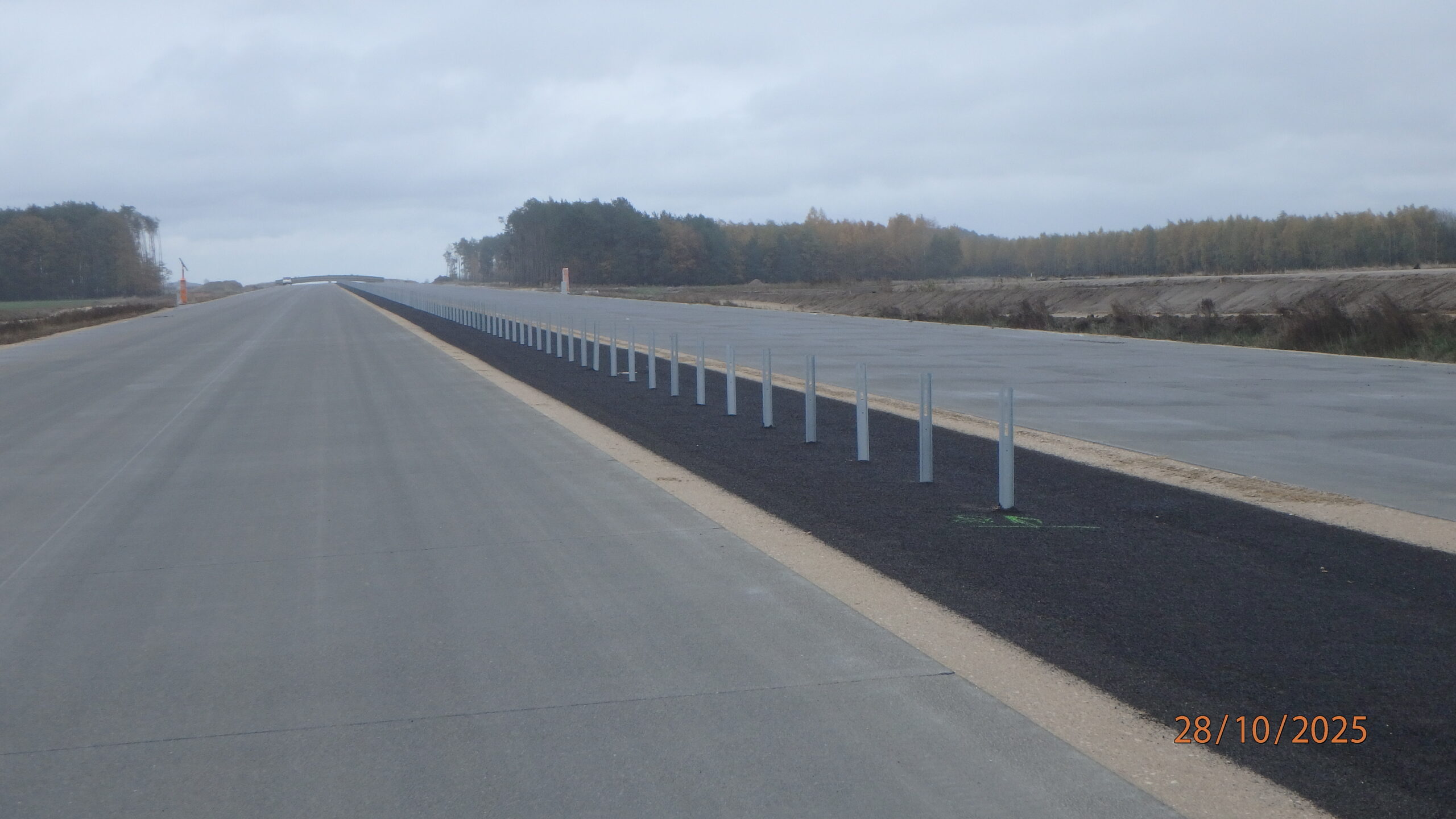

28.10.2025 593+500 montaż barier energochłonnych w pasie rozdziału

28.10.2025 596+400 L-03 ułożona warstwa wiążąca

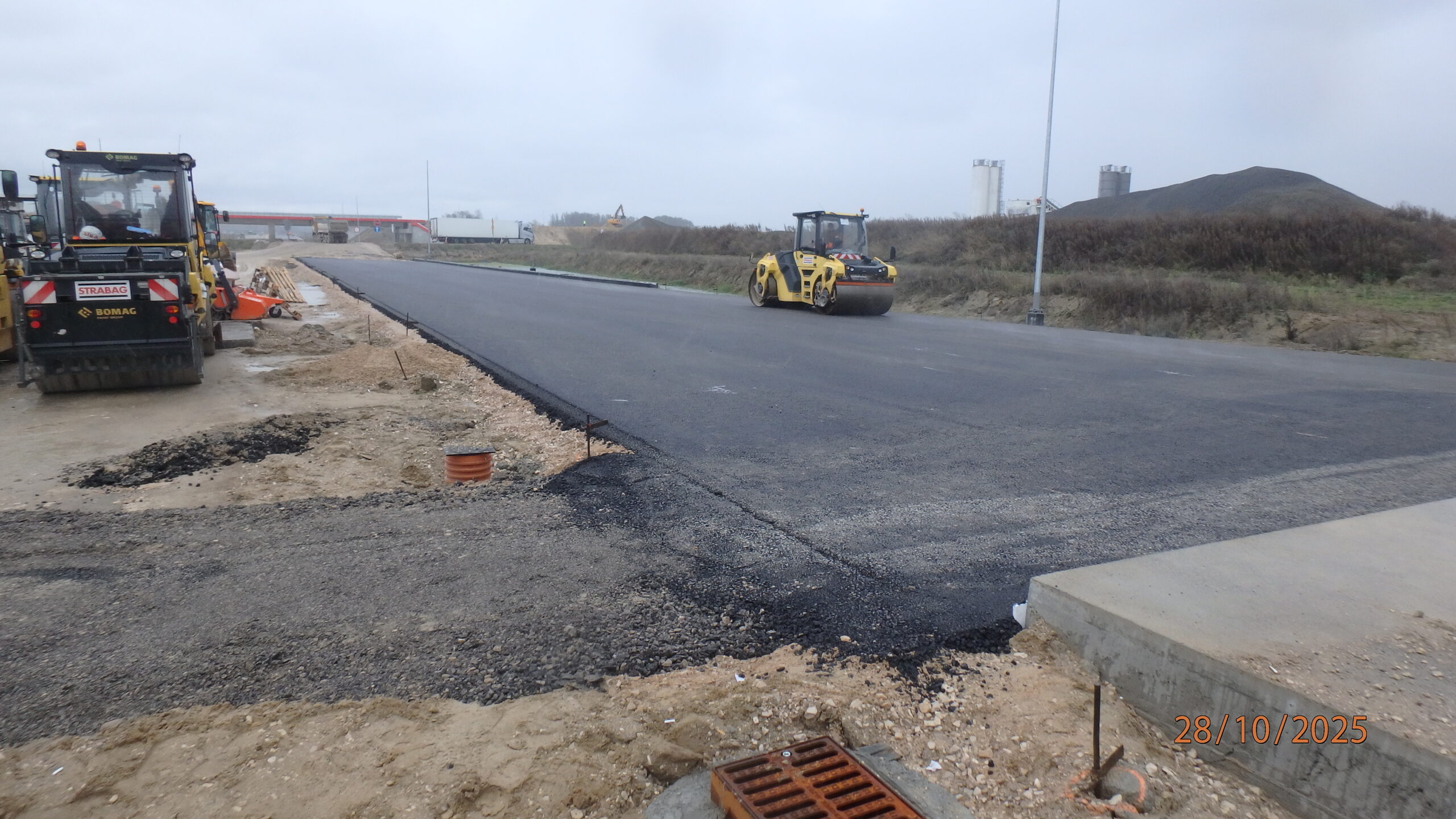

28.10.2025 596+500 A-2 układanie podbudowy bitumicznej

28.10.2025 596+700 wykonywanie objazdu DK-19

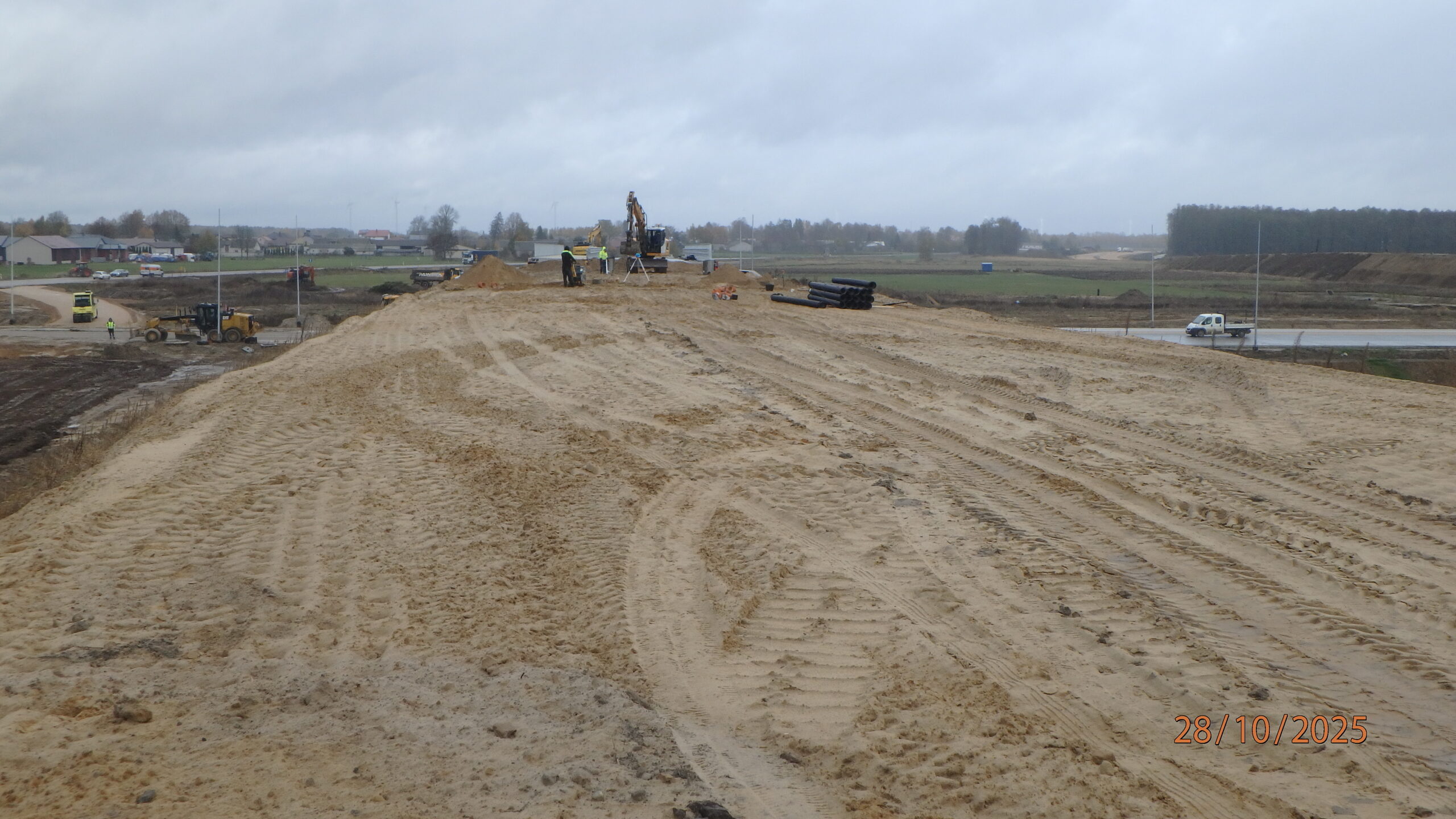

28.10.2025 596+800 roboty ziemne na DK-19 w str. WD-64

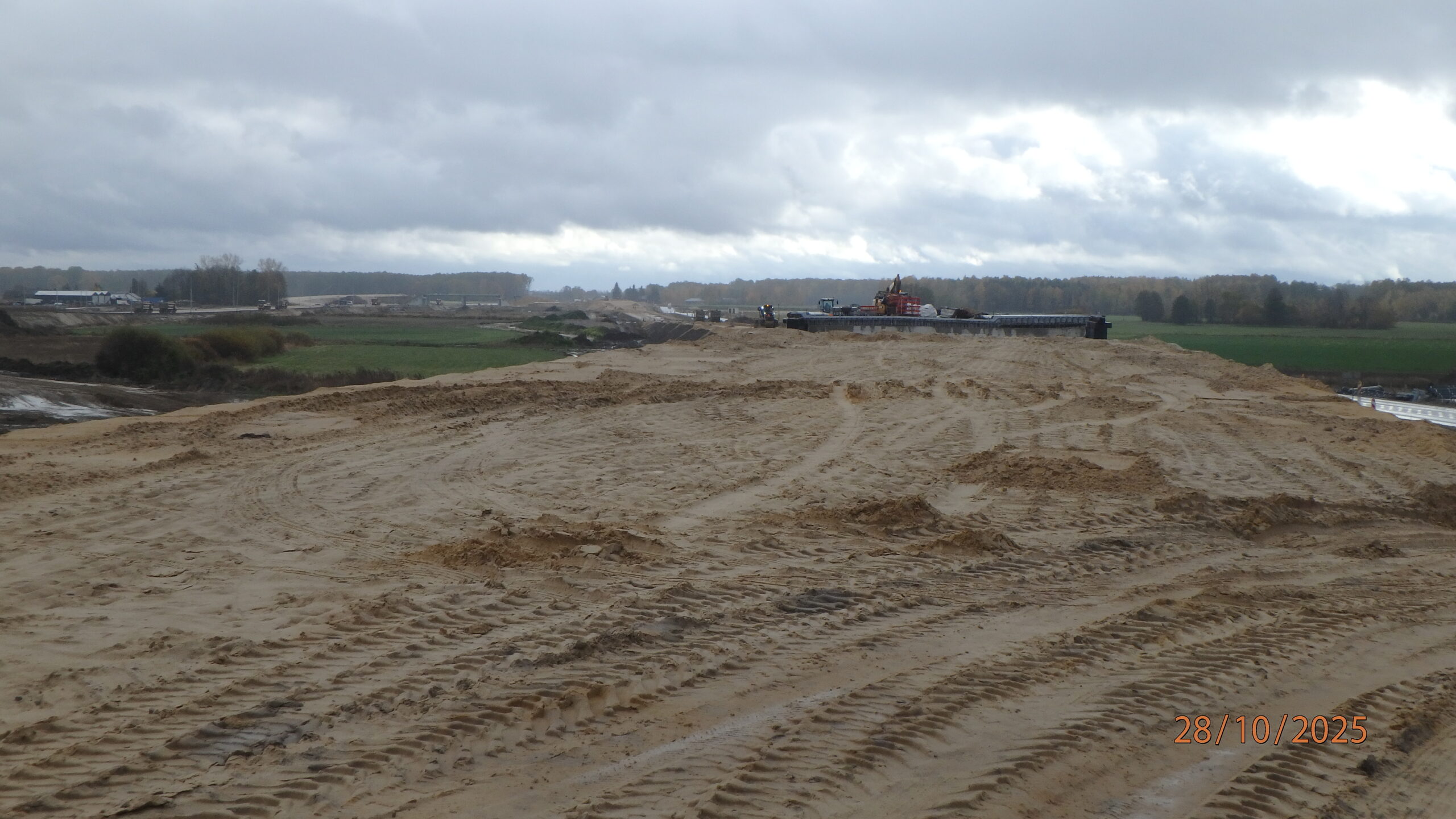

28.10.2025 596+850 roboty ziemne na DK-19 w str. południową

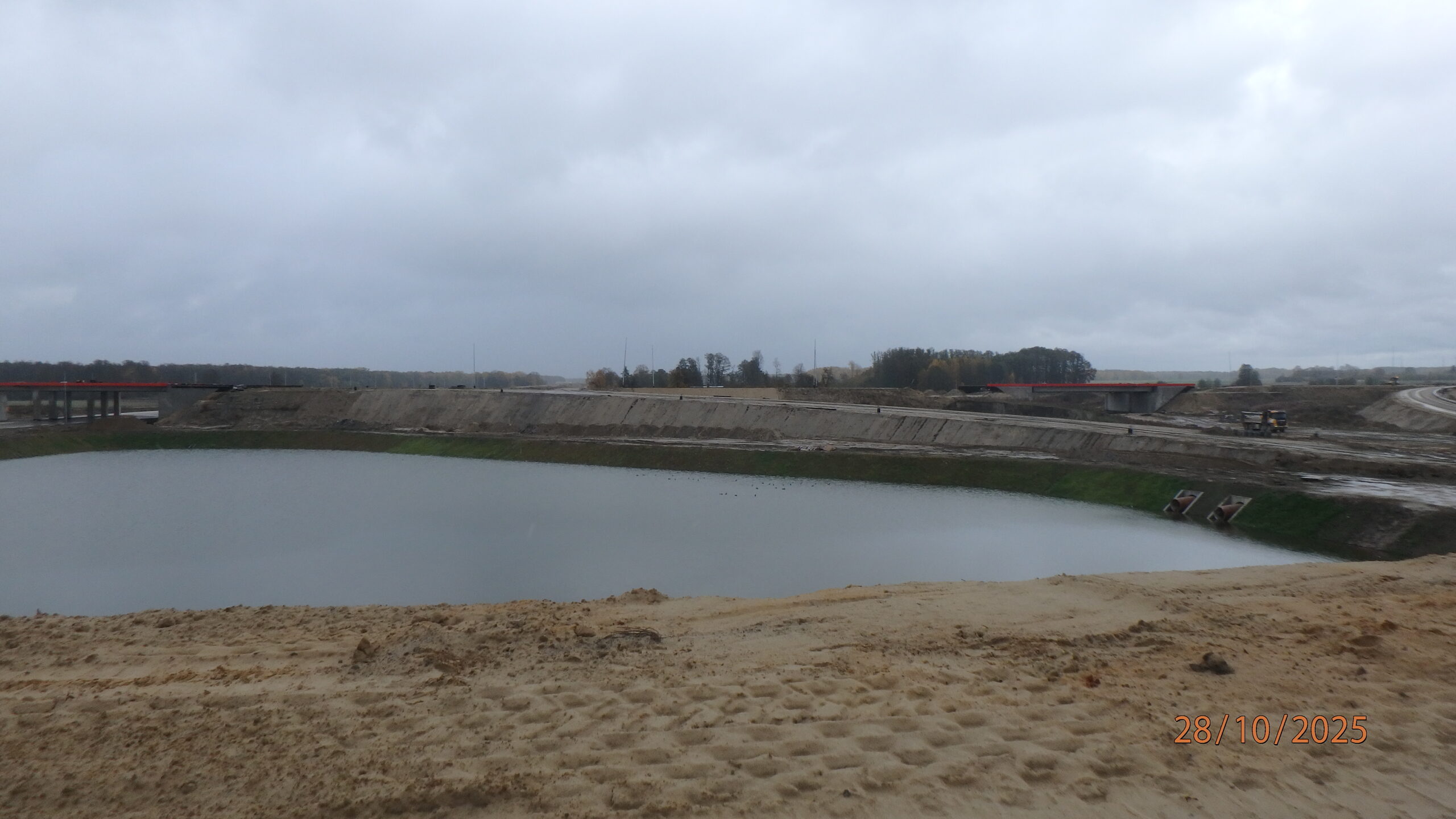

28.10.2025 596+900 widok na L-06

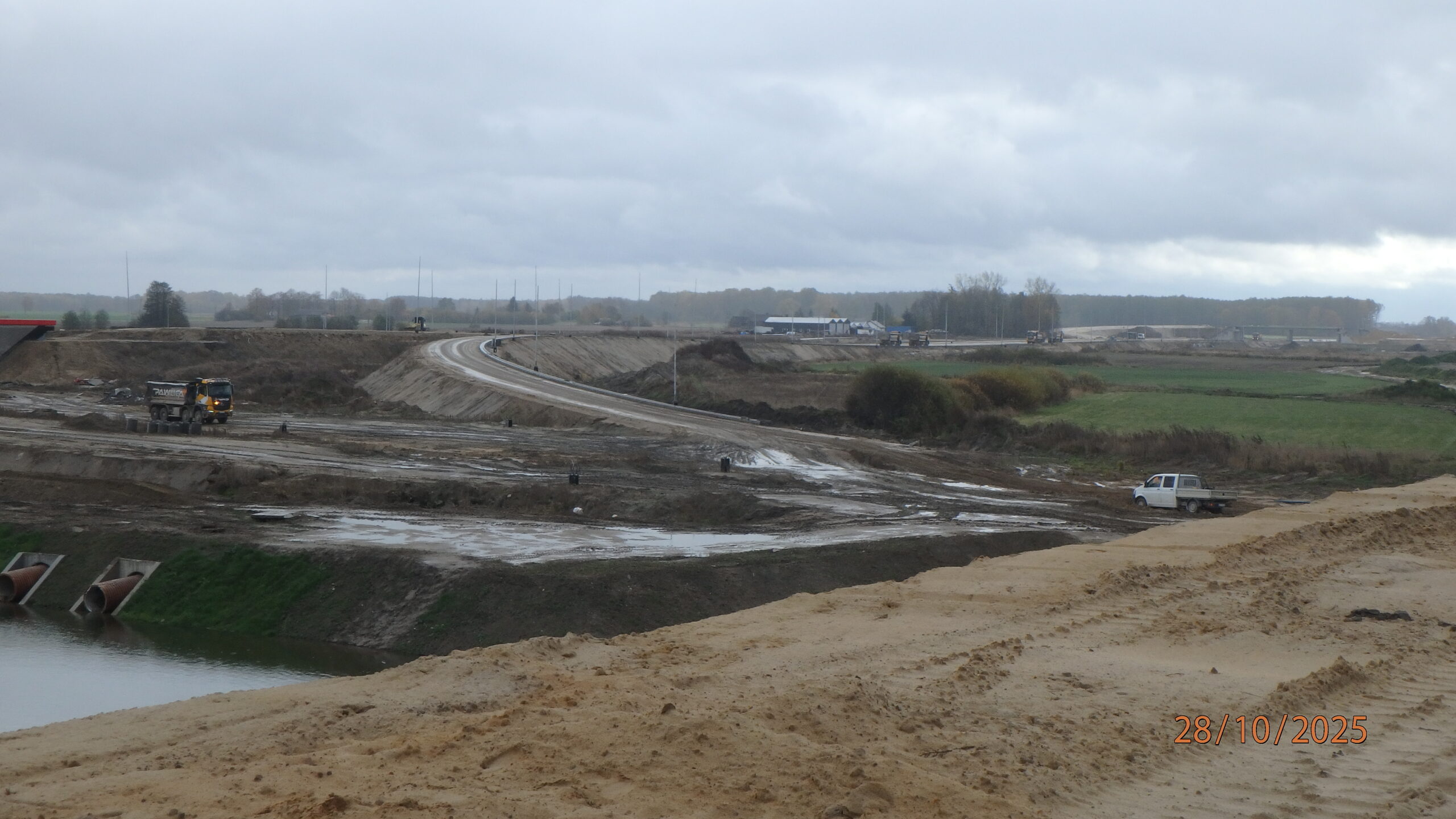

28.10.2025 596+950 widok na L-08

28.10.2025 580+250 uciąglony nasyp pomiędzy 6 a 7 odcinkiem
28.10.2025 580+280 PZDd-51 zasypka przyczółka zachodniego

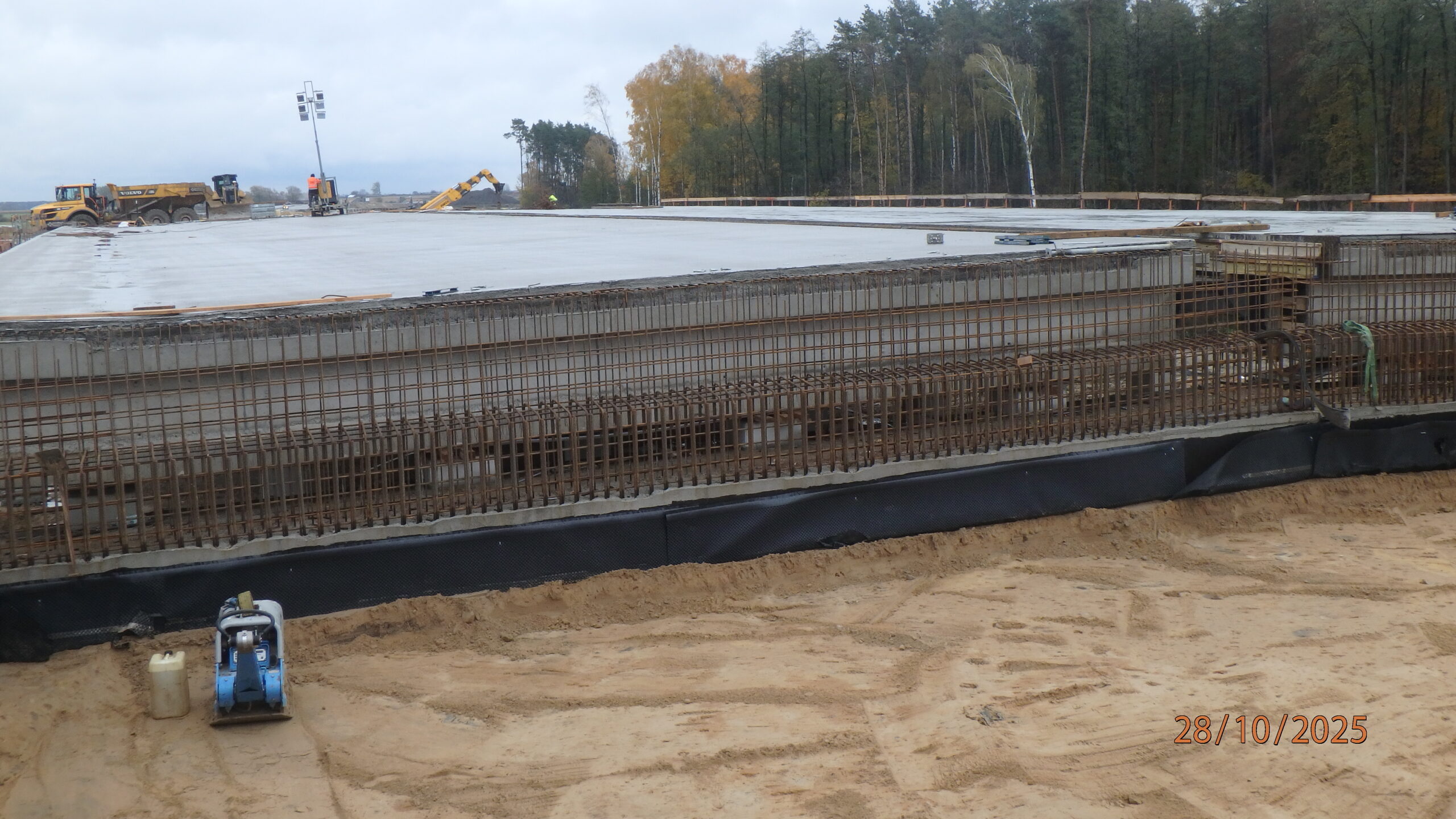

28.10.2025 580+300 PZDd-51 przygotowanie płyt obiektu do dalszych robót
28.10.2025 580+320 PZDd-51 zasypka przyczółka str. wsch.

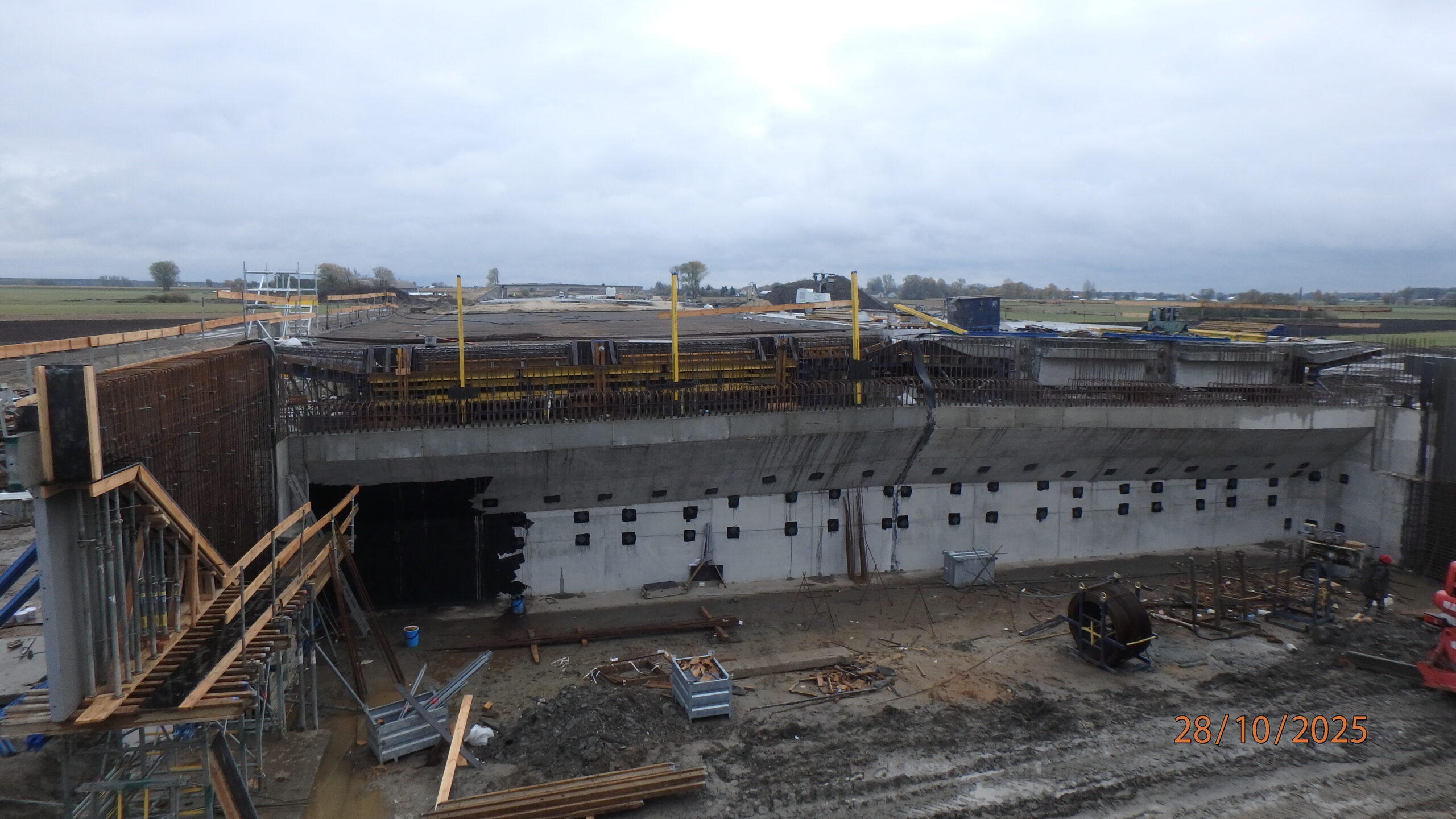

28.10.2025 581+300 PZDs-51A przygotowanie do betonowania płyty lewej

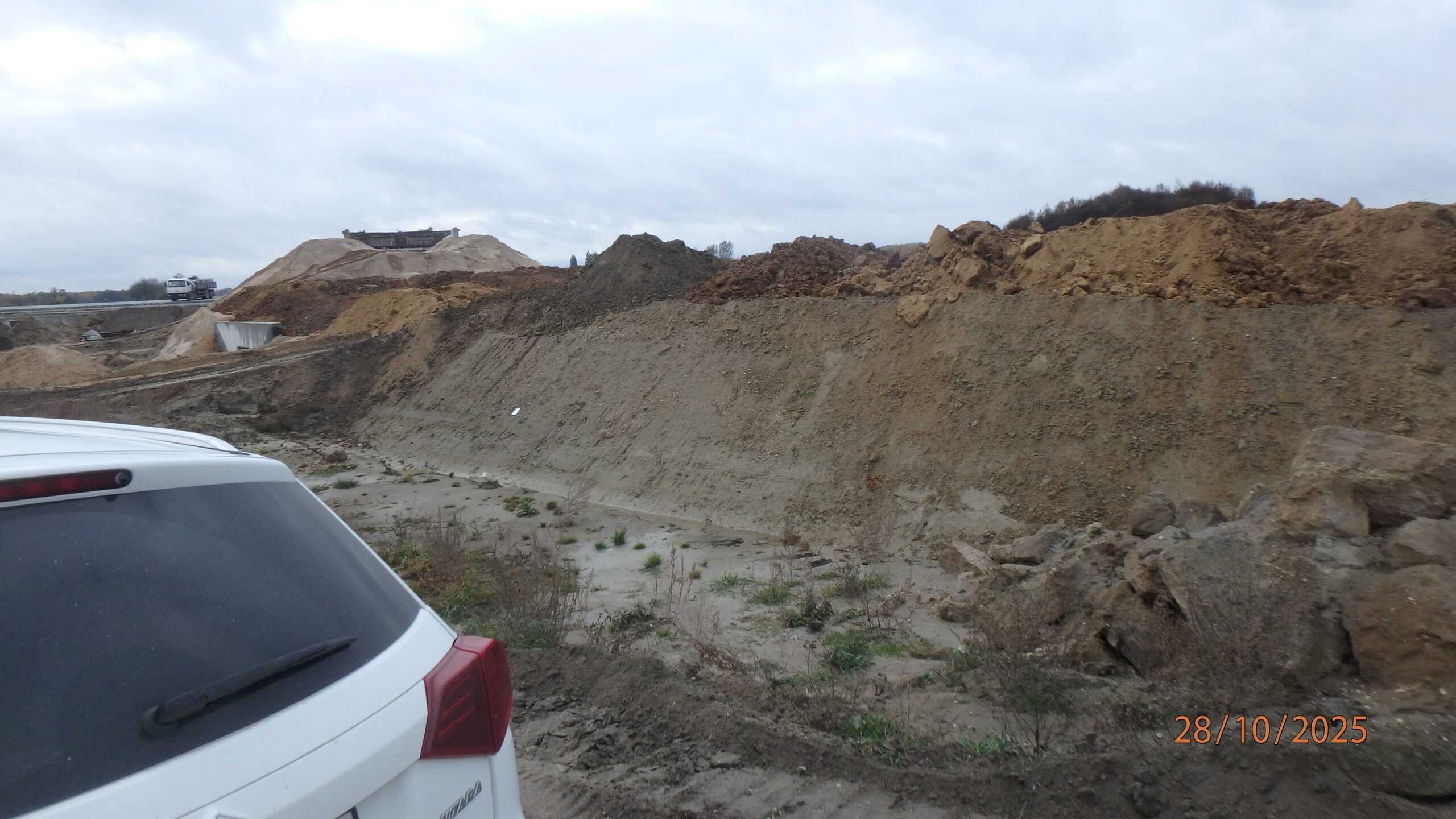

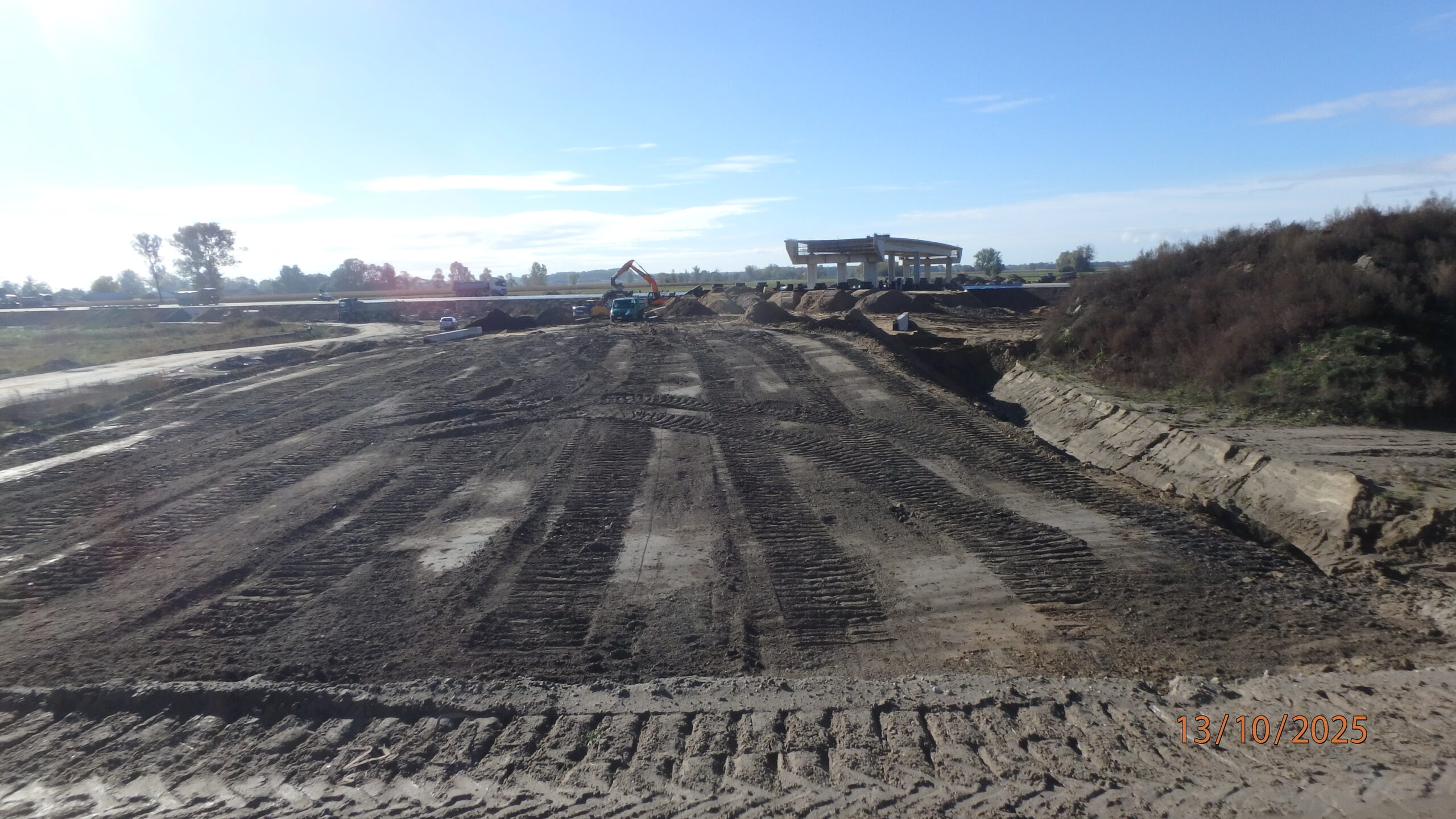

28.10.2025 581+480 DG-1 roboty ziemne str. północna

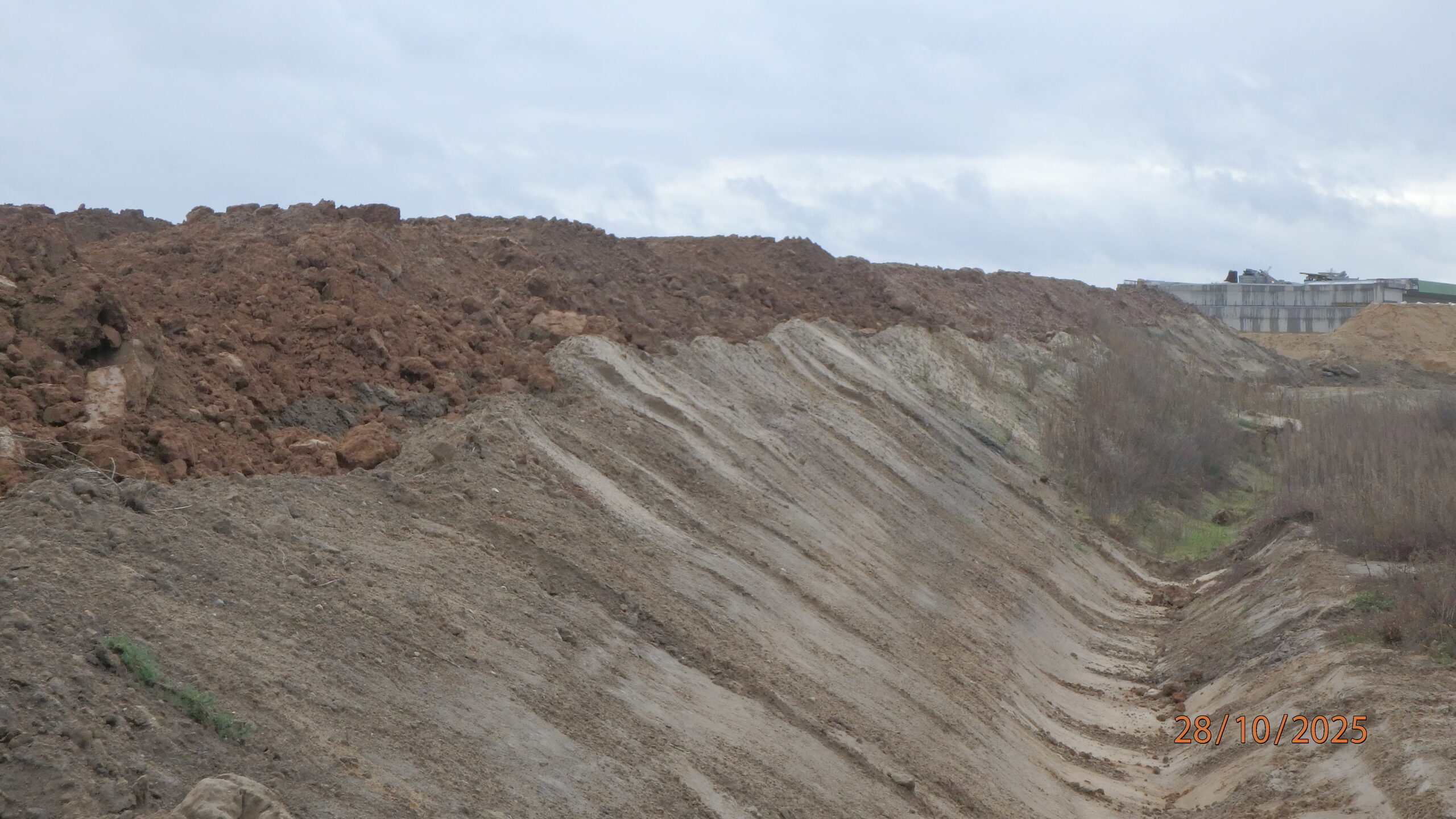

28.10.2025 582+450 DP 3639W roboty ziemne str. północna

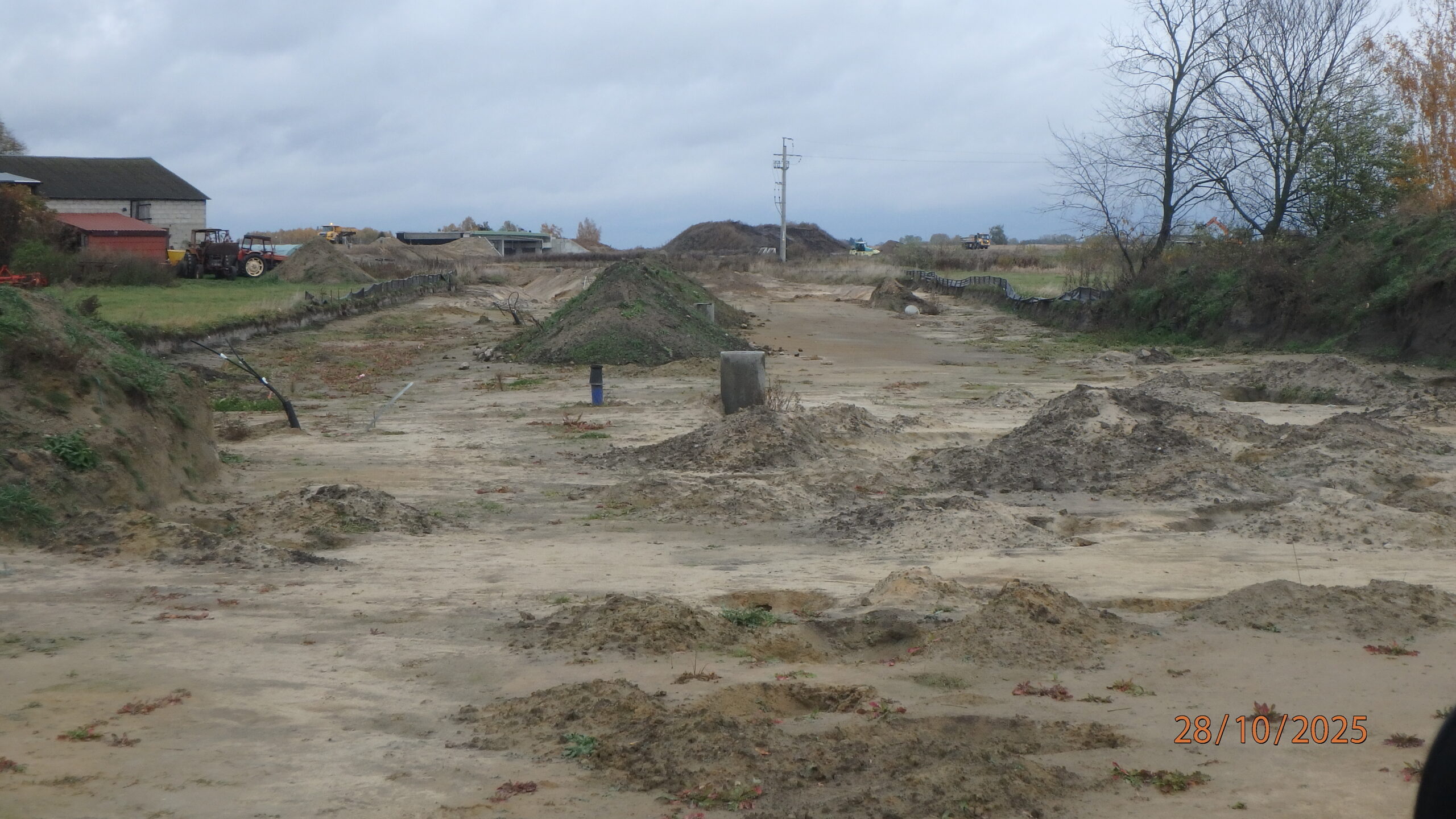

28.10.2025 582+550 DP 3639W str. południowa ( koło Remizy)

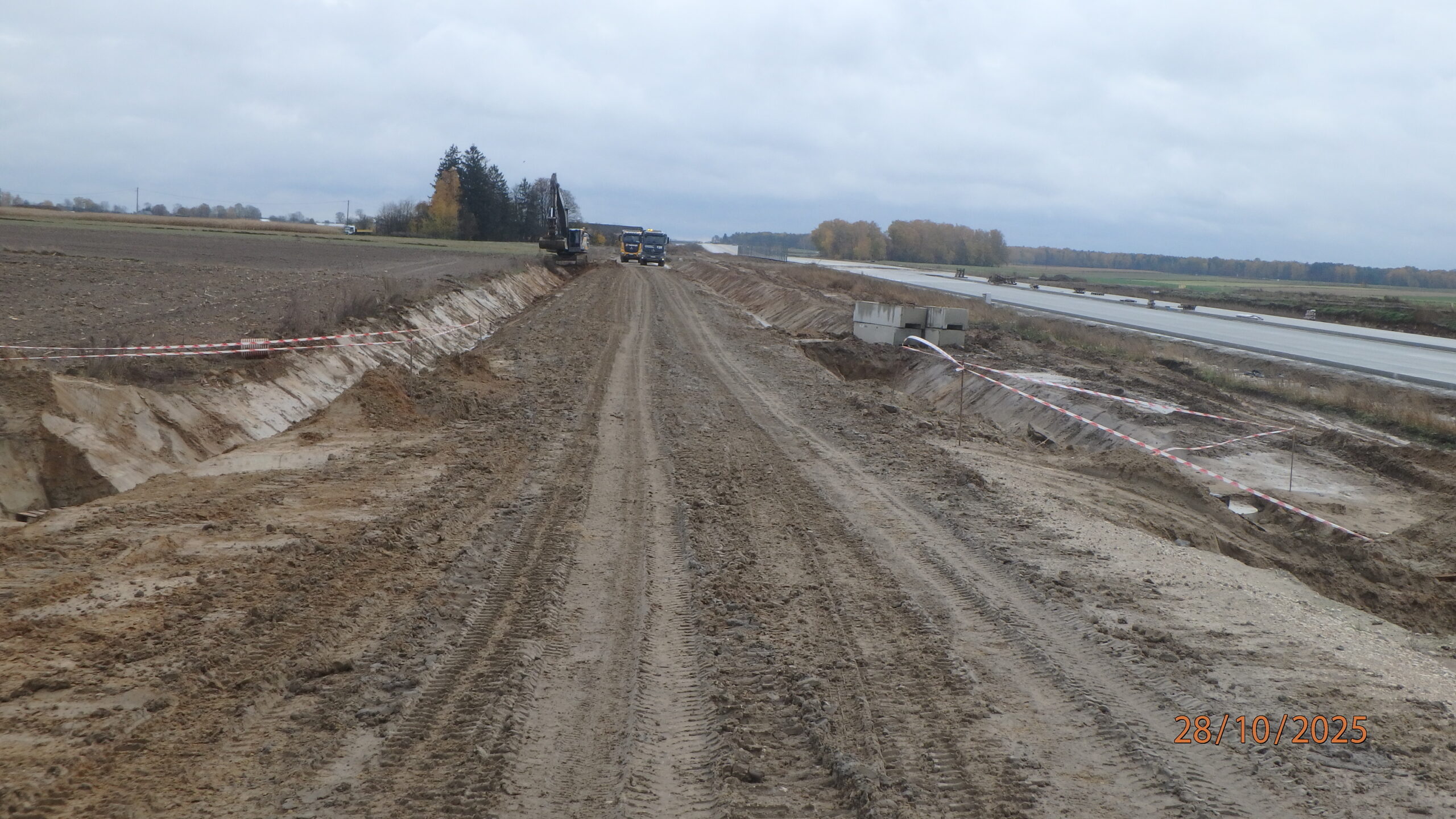

28.10.2025 582+800 DJ-L04 kopanie rowów

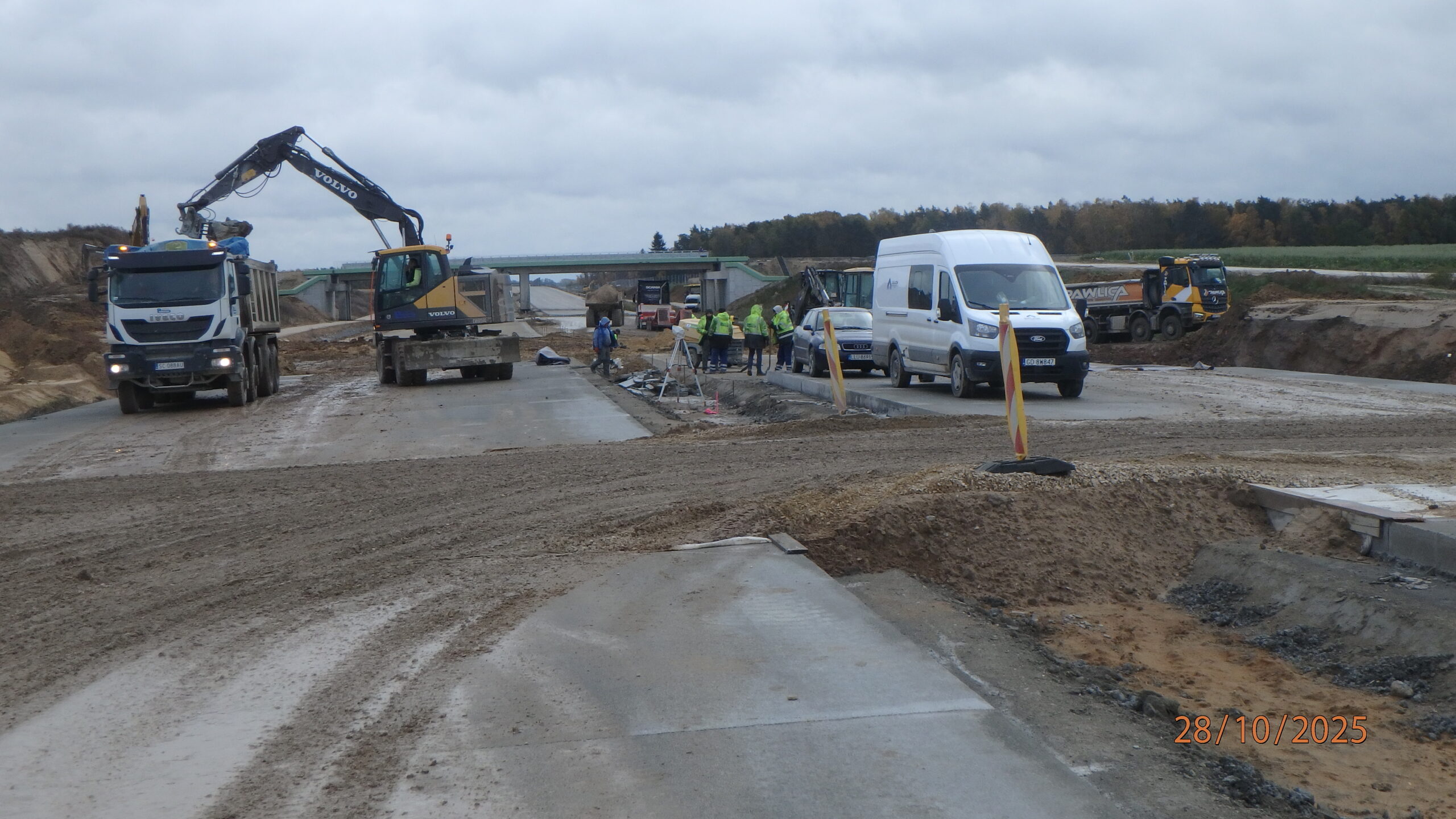

28.10.2025 584+300 rozebrany nasyp drogi DP 3641W przygotowania do uciąglenia trasy głównej

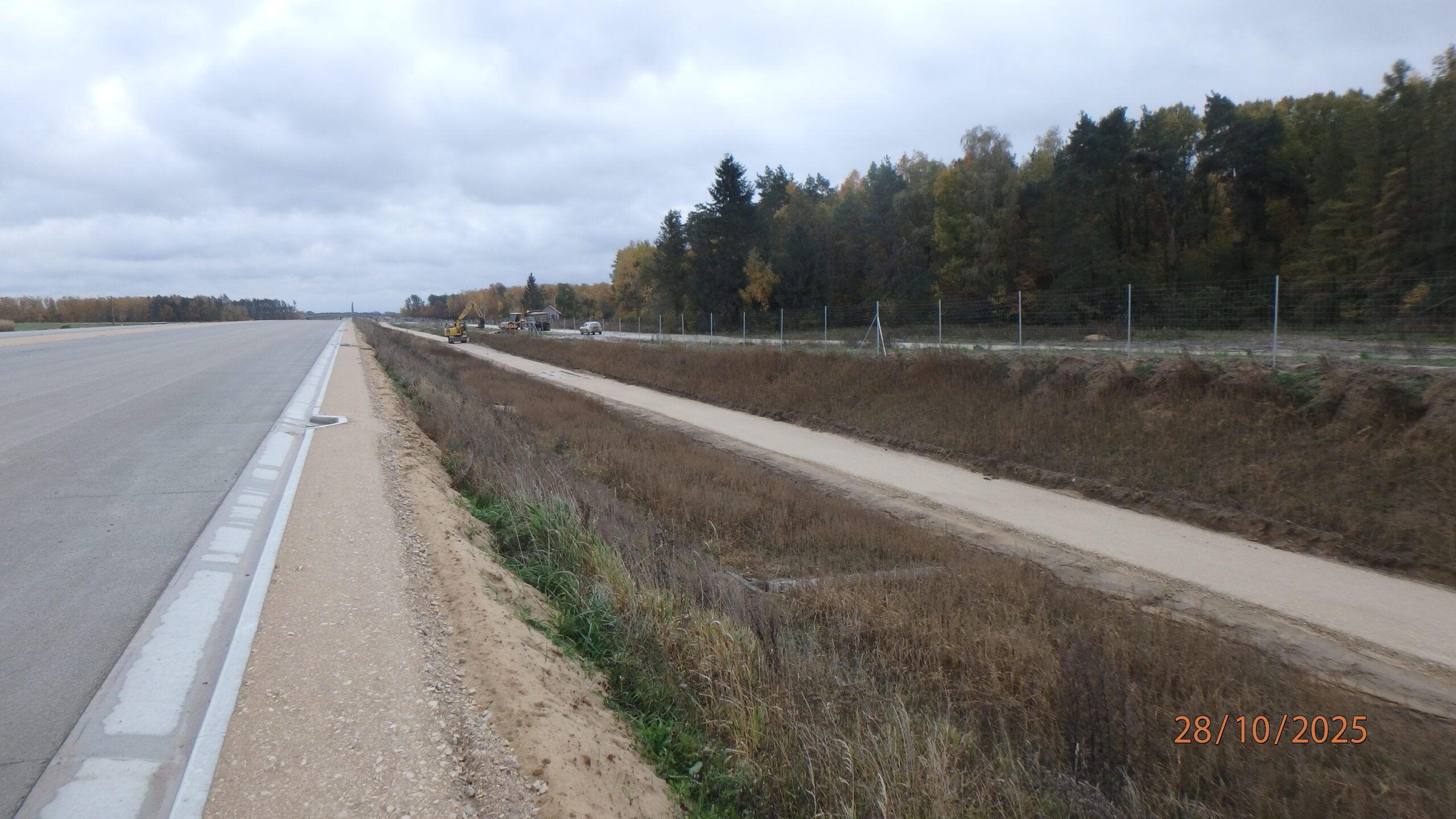

28.10.2025 585+500 ustawianie ogrodzenia str. prawa

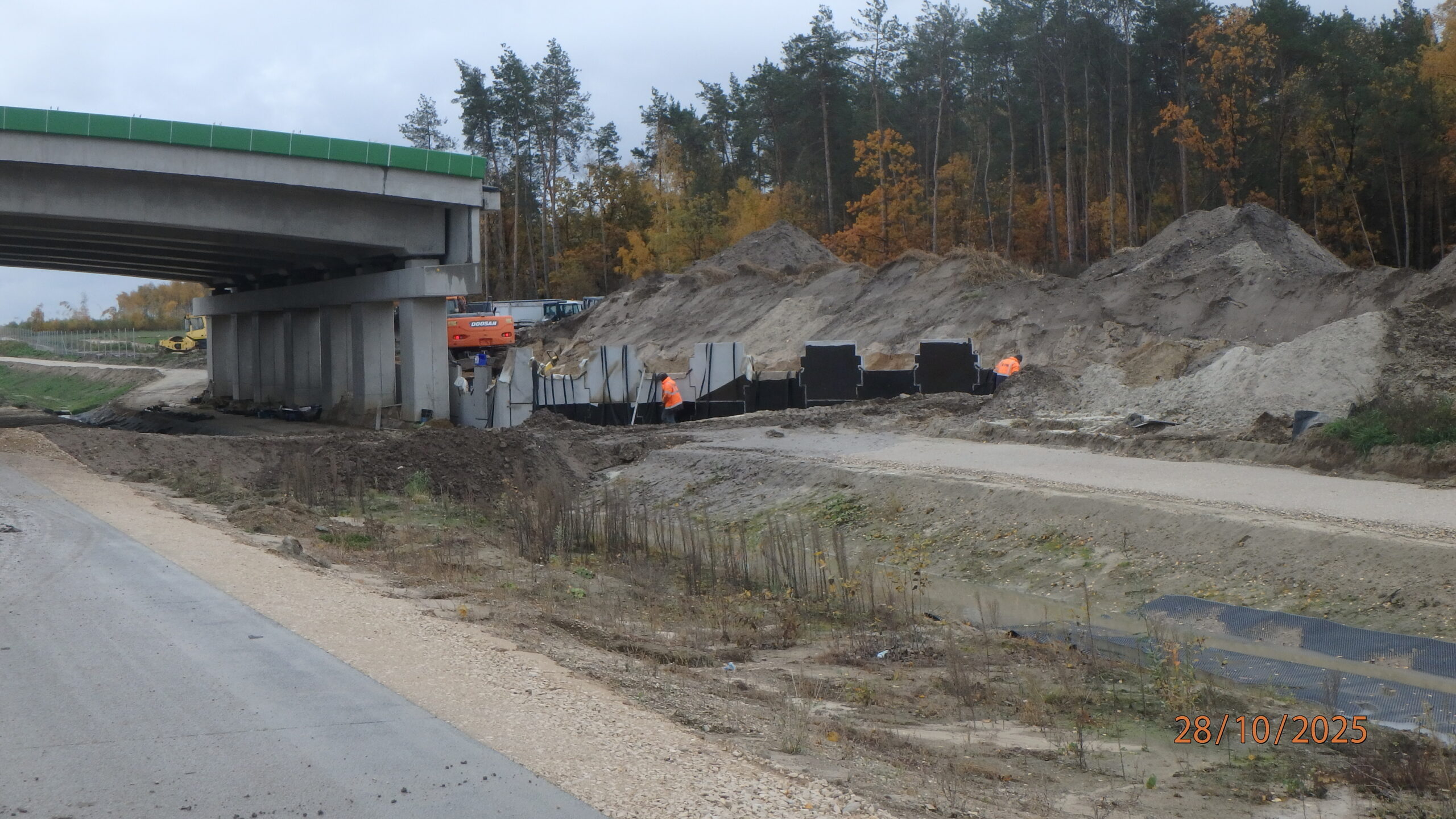

28.10.2025 585+950 PZGs-55 montaż i zasypka ściany oporowej

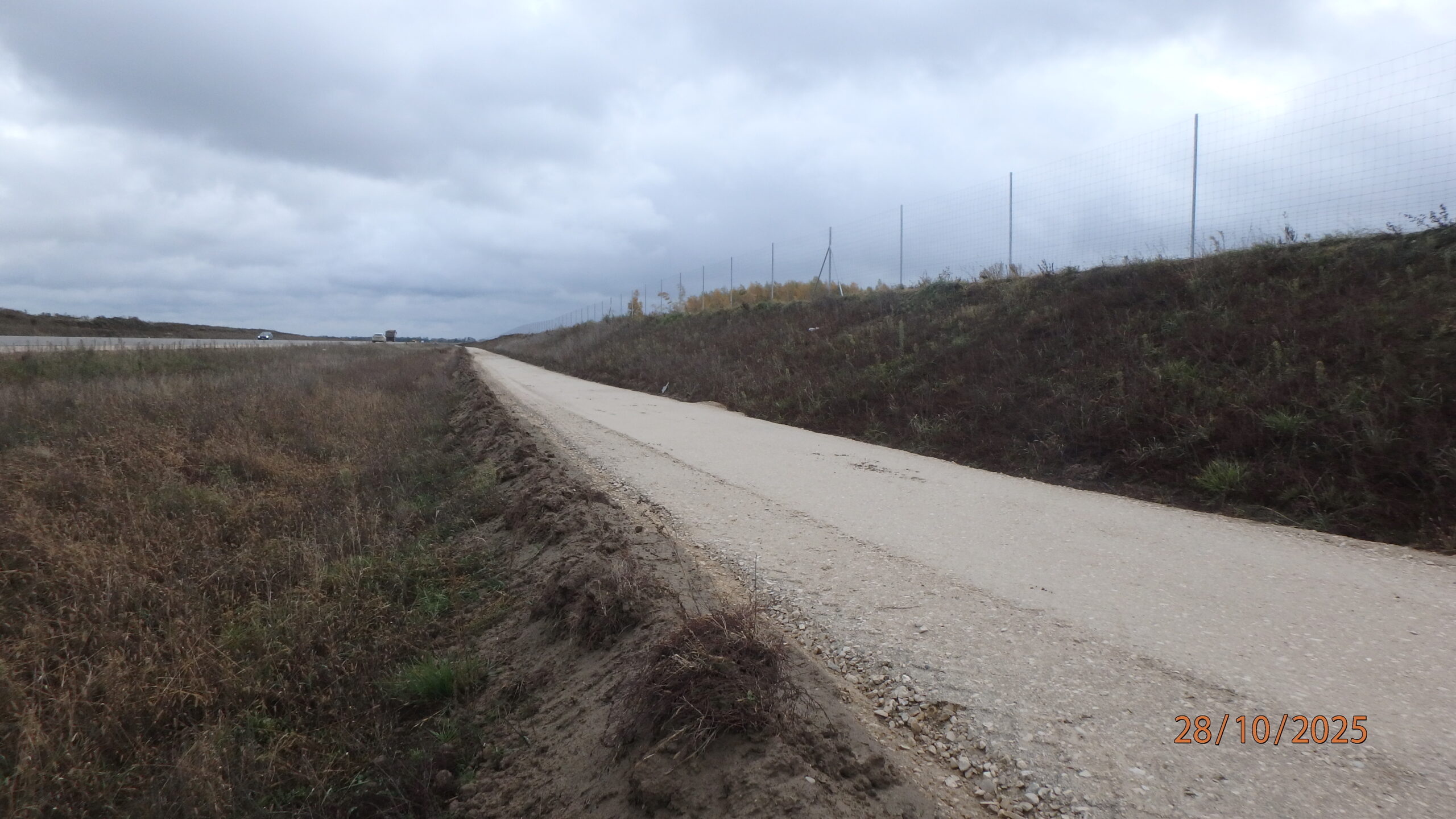

28.10.2025 586+300 ułożona nawierzchnia pasa technologicznego str. prawa
01.10.2025 581+600 DG-1 str. północna roboty ziemne
01.10.2025 581+650 układanie podbudowy pomocniczej
01.10.2025 581+700 WD-52 montażi zasypka ściany oporowej
01.10.2025 583+700 rekultywacja terenu
01.10.2025 584+690 WD-54 ułożony skos 3,5 m
01.10.2025 584+700 WD-54 ustawianie poręczy chodnikowej

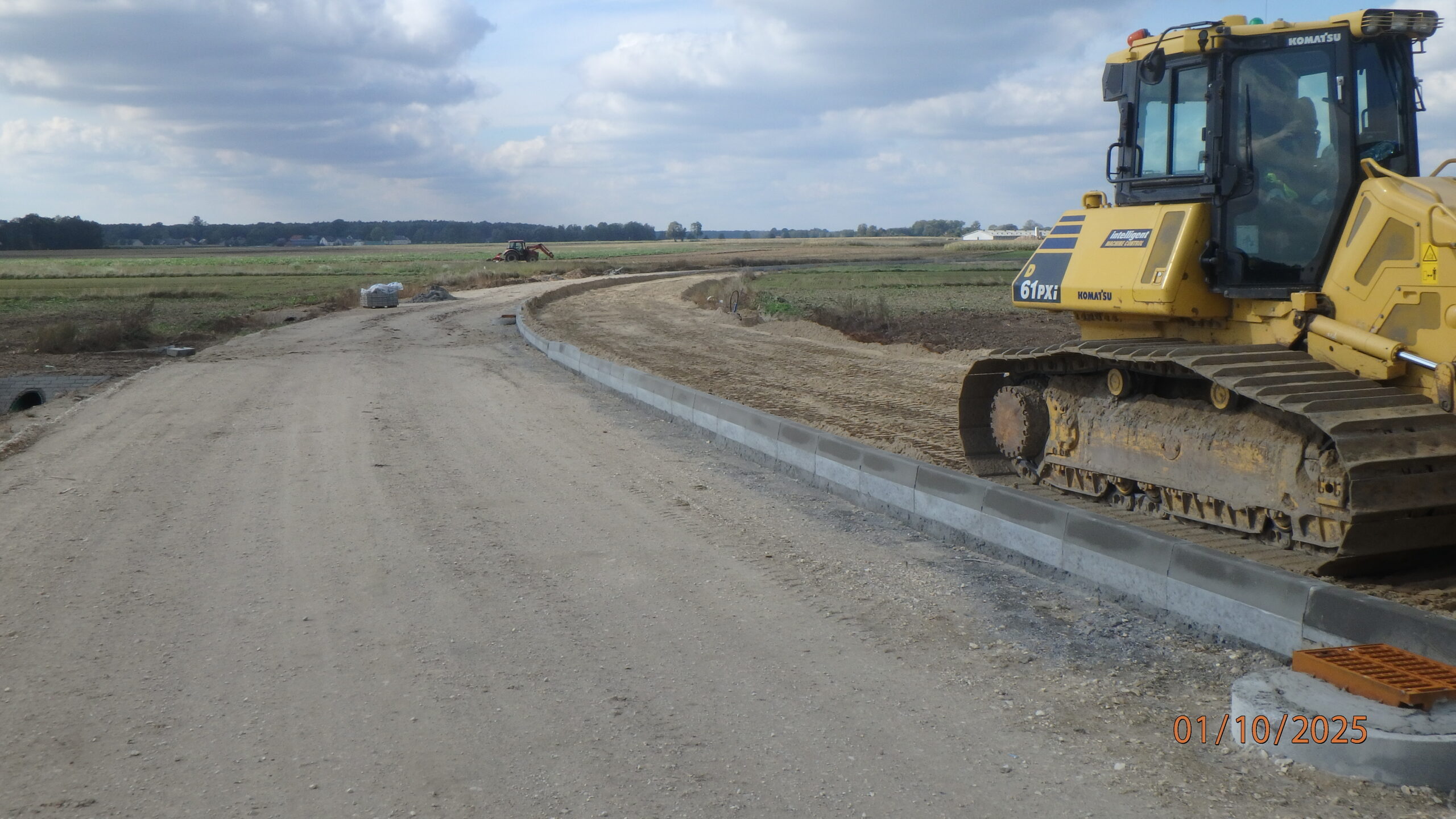

01.10.2025 584+750 DP 3641W roboty ziemne pod chodnik i ścieżke rowerową
01.10.2025 594+900 PZGd-61 ułożone zbrojenie pod warstwę ochronną z betonu
01.10.2025 594+950 przygotowane podłoże pod nawierzchnie pasa technologicznego
30.09.2025 580+300 PZDd-51 betonowanie płyty ustroju nośnego
30.09.2025 585+000 układanie światłowodu
30.09.2025 588+100 WD-56 montaż schodów skarpowych
30.09.2025 591+210 DG 361326W prowadzone roboty
30.09.2025 592+700 kształtowanie skarpy
30.09.2025 594+100 układanie nawierzchni pobocza
30.09.2025 595+200 przygotowanie podłoża pod nawierzchnie pasa technologicznego

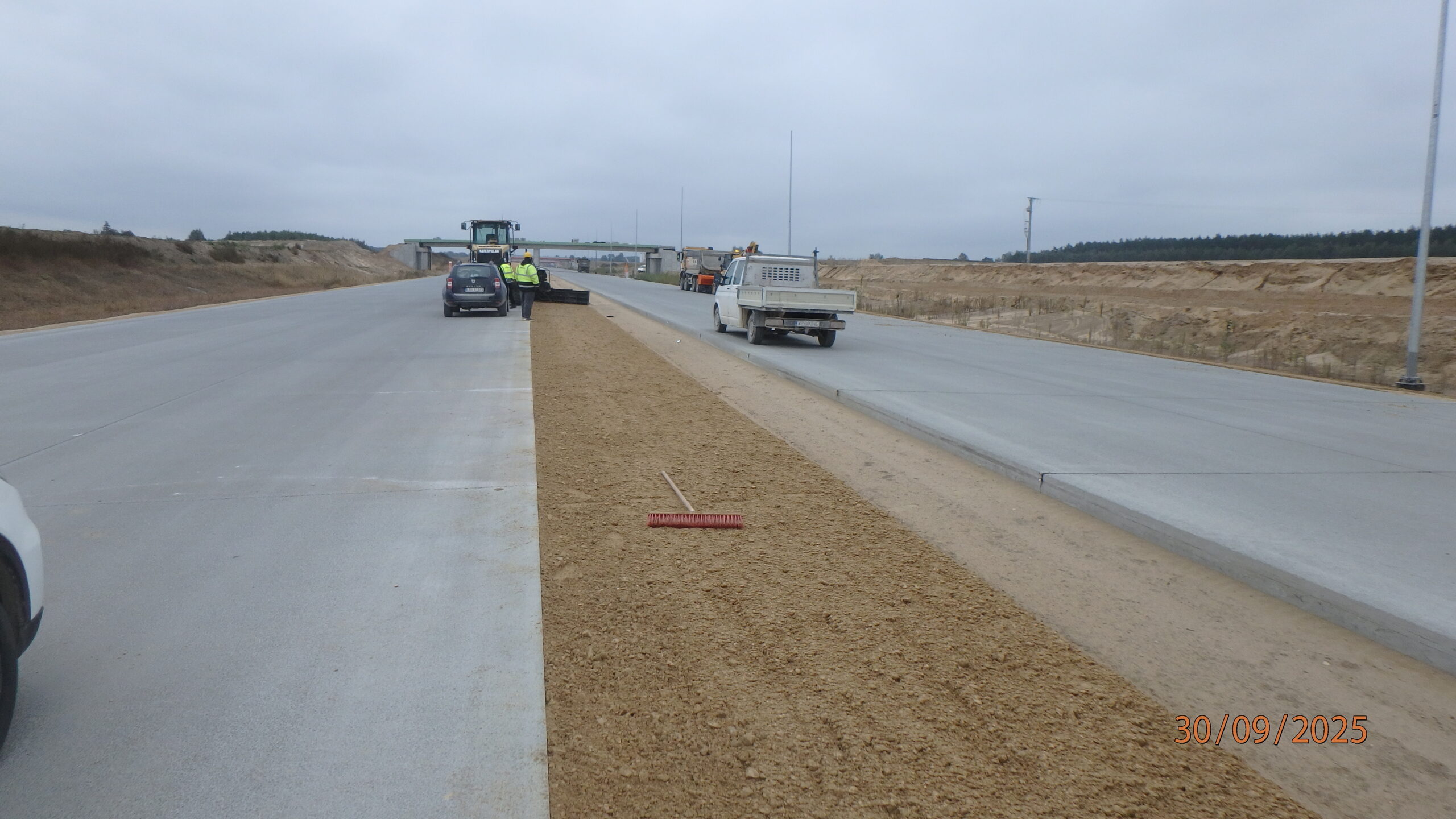

30.09.2025 595+800 układanie nawierzchni pasa rozdziału
30.09.2025 596+800 roboty ziemne na DK19 dojazd do obiektu WD-65
30.09.2025 597+200 roboty ziemne DK19
30.09.2025 597+400 przygotowania do wykonania odcinka próbnegopodbudowy bitumicznej na S-19
07.10.2025 580+280 PZDd-51 uciąglanie nasypu
07.10.2025 580+300 PZDd-51 zbrojenie płyty od strony południowej
07.10.2025 580+320 PZDd-51 uciąglanie nasypu i zasypka od strony wschodniej
07.10.2025 581+300 PZDs-51A szalowanie i zbrojenie
07.10.2025 581+400 układanie podbudowy zasadniczej
07.10.2025 581+510 WD-52 montaż i zasypka ściany oporowej str. południowa
07.10.2025 582+340 ZBR-03 kształtowanie skarp i dna
07.10.2025 582+500 WD-53 montaż i zasypka ściany oporowej str. północna
07.10.2025 583+400 nawierzchnia pasa rozdziału
07.10.2025 583+900 WD-53A wykonane schody skarpowe
07.10.2025 586+500 uszczelnianie szczeliny pomiędzy nawierzchnią a ściekiem
07.10.2025 590+500 roboty ziemne pas rozdziału

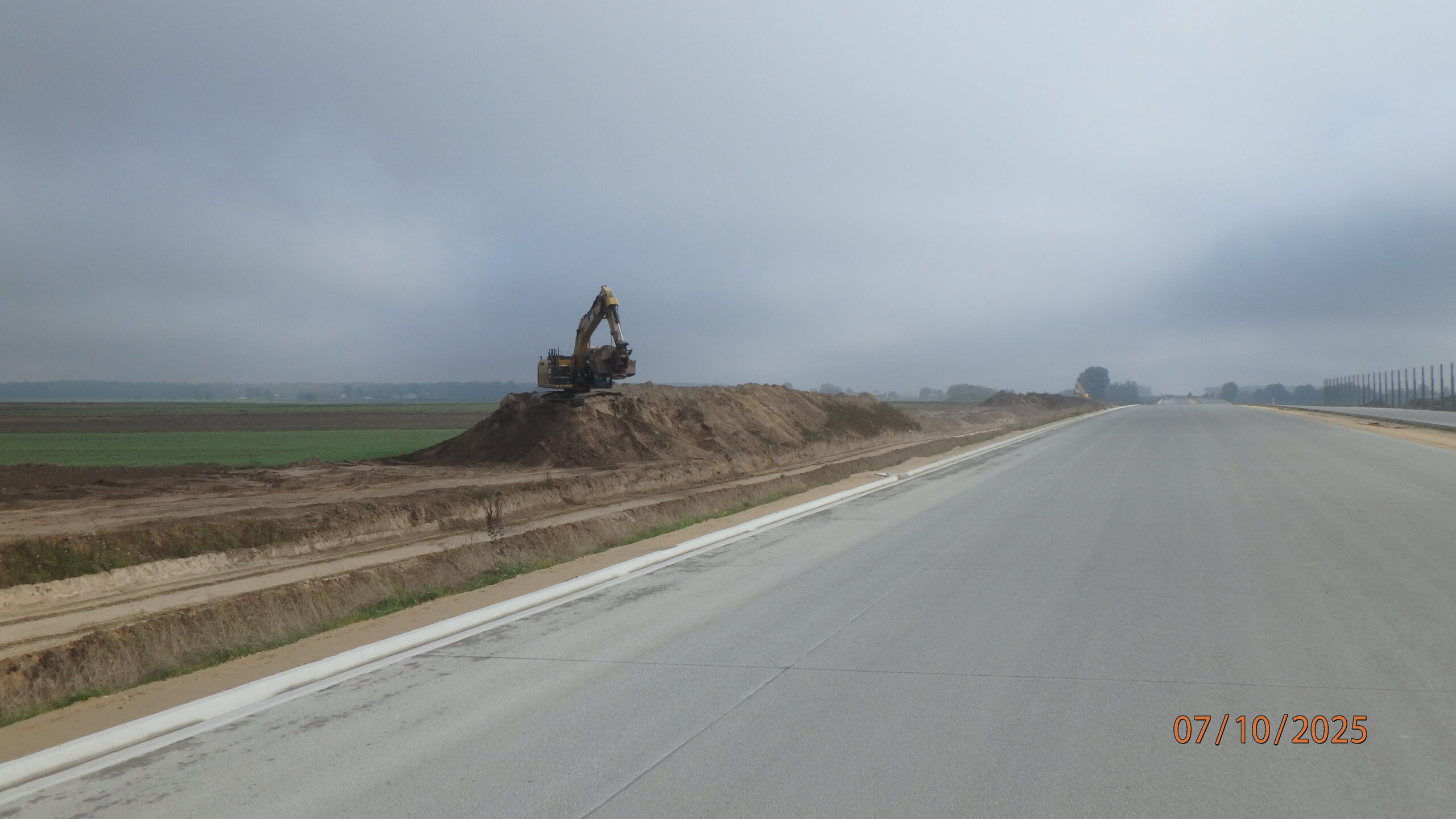

07.10.2025 591+300 usuwanie humusu i rekultywacja

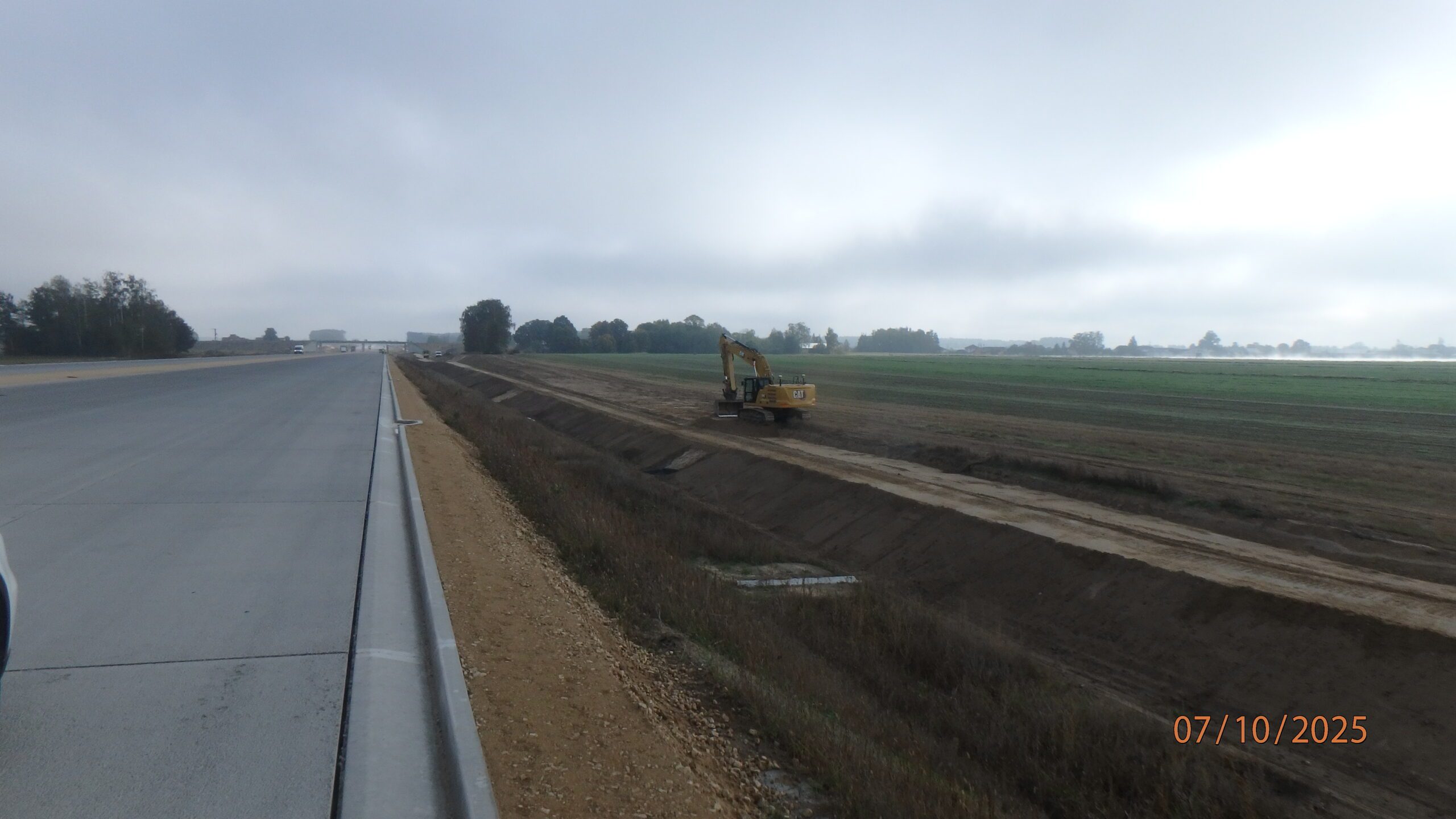

07.10.2025 592+500 roboty ziemne pod pas technologiczny
07.10.2025 595+000 str. lewa wzmacnianie podłoża pod pas technologiczny
07.10.2025 596+700 uciąglanie nasypu do obiektu WD-64
07.10.2025 596+800 roboty ziemne DK-19
07.10.2025 596+850 roboty ziemne DK-19
07.10.2025 597+300 odcinek próbny w-wa wiążąca S-19 ( km 4+200 )
07.10.2025 598+500 powierzchniowe utrwalenie nawierzchni pasa rozdziału ( odc. próbny )
13.10.2024 581+200 przygtowanie do układania nawierzchni betonowej
13.10.2025 580+300 PZDd-51 przygotowania do betonowania ustroju południowego
13.10.2025 580+320 PZDd-51 uciąglanie nasypu i zasypka
13.10.2025 581+480 DG-1 str. północna roboty ziemne
13.10.2025 581+500 WD-52 montaż i zasypka ściany oporowej str. północna
13.10.2025 582+000 JP układanie nawierzchni betonowej
13.10.2025 582+500 WD-52 montaż i zasypka ściany oporowej str. północna
13.10.2025 583+900 WD-53A JP przygotowanie do układania podbudowy bitumicznej
13.10.2025 584+500 JP przygotowanie do układania nawierzchni betonowej
13.10.2025 584+700 DP 3641W str. poludniowa układanie podbudowy pod chodnik
13.10.2025 587+000 str. lewa pas technologiczny gotowy do układania nawierzchni
13.10.2025 588+100 DP 3667W str. południowa układanie chodnika
13.10.2025 590+100 układanie nawierzchni pasa rozdziału
13.10.2025 592+300 MA-59 JL ukladanie warstwy wiążącej
13.10.2025 594+900 PZGd-61 ułożona warstwa ochronna izolacji
13.10.2025 594+910 PZGd-61 uciąglanie nasypu przejścia dla zwierząt
13.10.2025 595+500 kształtowanie skarpy
13.10.2025 596+800 roboty ziemne dojazd do WD-64
13.10.2025 596+900 roboty ziemne DK-19 w kierunku WD-65
13.10.2025 597+300 WD-04 montaż i zasypka ściany oporowej
21.10.2025 592+500 wykonane powierzchniowe utrwalenie pasa rozdziału
21.10.2025 593+200 DP 1006L (Łuniew) str. południowa
21.10.2025 593+400 montaż podwalin pod ekrany akustyczne
21.10.2025 596+700 DK 19 w trakcie wykonywania podbudowy
21.10.2025 596+710 wykańczanie robót ziemnych
21.10.2025 597+200 PZM 13K zamontowane bariery
21.10.2025 580+280 PZDd-51 zasypka przyczółka zachodniego
21.10.2025 580+300 PZDd-51 płyty pomostu gotowe do dalszych robót
21.10.2025 580+320 PZDd-51 zasypka przyczółka wschodniego
21.10.2025 580+350 wykonana nawierzchnia betonowa pomiędzy PZDd-51 a PZDs-51A
21.10.2025 580+600 str. prawa kształtowanie skarp i przyległego terenu
21.10.2025 581+300 PZDs-51A zbrojenie lewego ustroju
21.10.2025 581+480 DG-1 roboty ziemne
21.10.2025 583+800 wykonywanie poboczy JP
21.10.2025 583+900 wykonywanie nawierzchni pasa rozdziału
21.10.2025 584+700 WD-54 betonowanie końcówek kap chodnikowych
21.10.2025 585+950 PZGs-55 montaż ściany oporowej i zasypka
21.10.2025 588+000 ustawianie ogrodzenia
21.10.2025 588+090 DP 3667W północ układanie podbudowy bitumicznej
21.10.2025 588+110 DP 3667W str. południowa ułożona warstwa wiążąca
21.10.2025 588+500 usuwanie humusu i rekultywacja
21.10.2025 591+500 montaż podwalin ekranów akustycznych
21.10.2025 591+700 wykańczanie elementów odwodnienia
28.10.2025 588+500 montaż szalowania głowic słupów ekranów akustycznych
28.10.2025 591+500 kształtowanie skarp i rekultywacja
28.10.2025 593+500 montaż barier energochłonnych w pasie rozdziału
28.10.2025 596+400 L-03 ułożona warstwa wiążąca
28.10.2025 596+500 A-2 układanie podbudowy bitumicznej
28.10.2025 596+700 wykonywanie objazdu DK-19
28.10.2025 596+800 roboty ziemne na DK-19 w str. WD-64
28.10.2025 596+850 roboty ziemne na DK-19 w str. południową
28.10.2025 596+900 widok na L-06
28.10.2025 596+950 widok na L-08
28.10.2025 580+250 uciąglony nasyp pomiędzy 6 a 7 odcinkiem
28.10.2025 580+280 PZDd-51 zasypka przyczółka zachodniego
28.10.2025 580+300 PZDd-51 przygotowanie płyt obiektu do dalszych robót
28.10.2025 580+320 PZDd-51 zasypka przyczółka str. wsch.
28.10.2025 581+300 PZDs-51A przygotowanie do betonowania płyty lewej
28.10.2025 581+480 DG-1 roboty ziemne str. północna
28.10.2025 582+450 DP 3639W roboty ziemne str. północna
28.10.2025 582+550 DP 3639W str. południowa ( koło Remizy)
28.10.2025 582+800 DJ-L04 kopanie rowów
28.10.2025 584+300 rozebrany nasyp drogi DP 3641W przygotowania do uciąglenia trasy głównej
28.10.2025 585+500 ustawianie ogrodzenia str. prawa
28.10.2025 585+950 PZGs-55 montaż i zasypka ściany oporowej
28.10.2025 586+300 ułożona nawierzchnia pasa technologicznego str. prawa
