Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Sierpień 2025

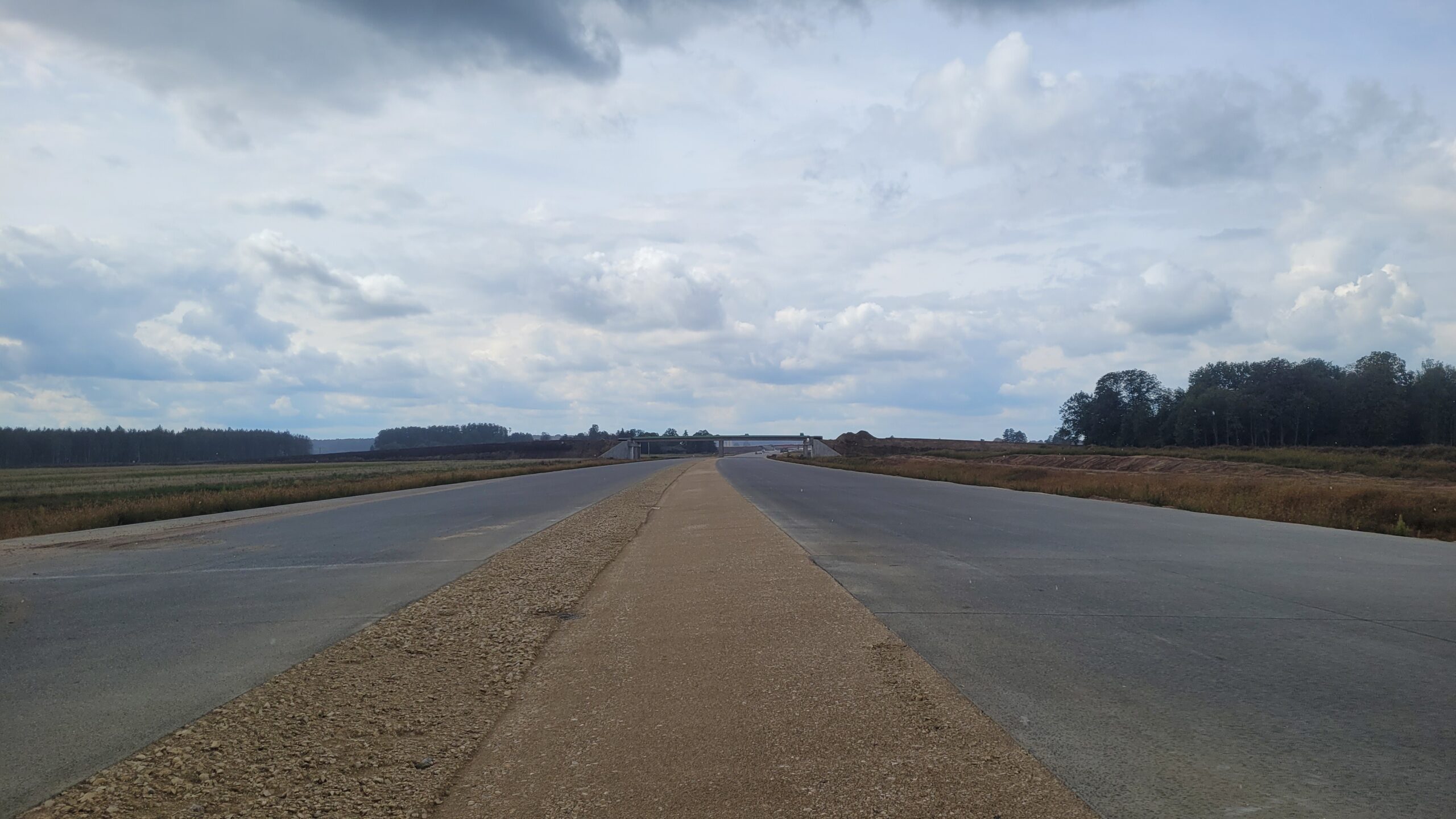

04 sierpnia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
04 sierpnia km 599+700 nawierzchnia betonowa C35_45
04 sierpnia km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
04 sierpnia km 601+500 nawierzchnia betonowa C35_45

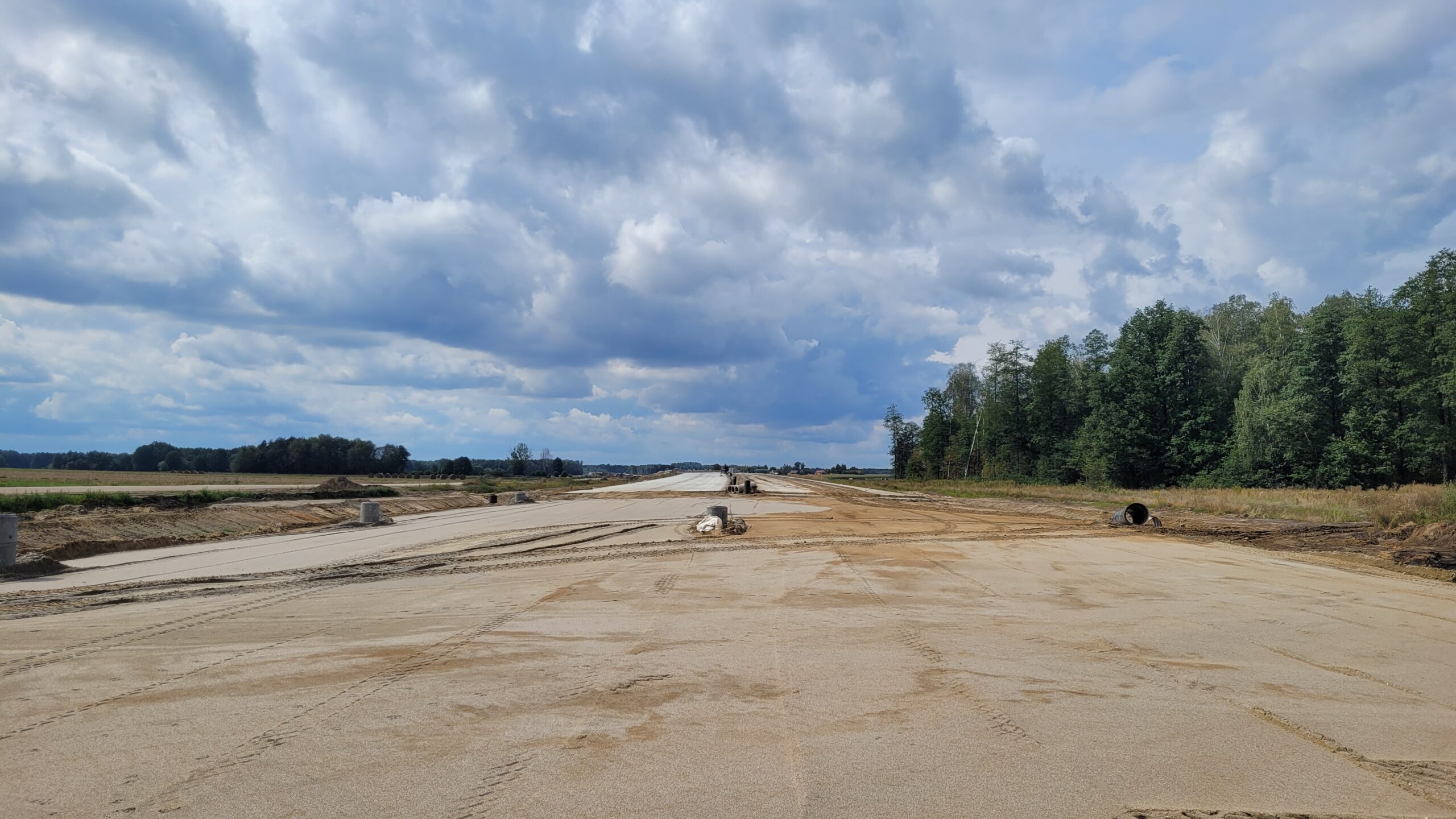

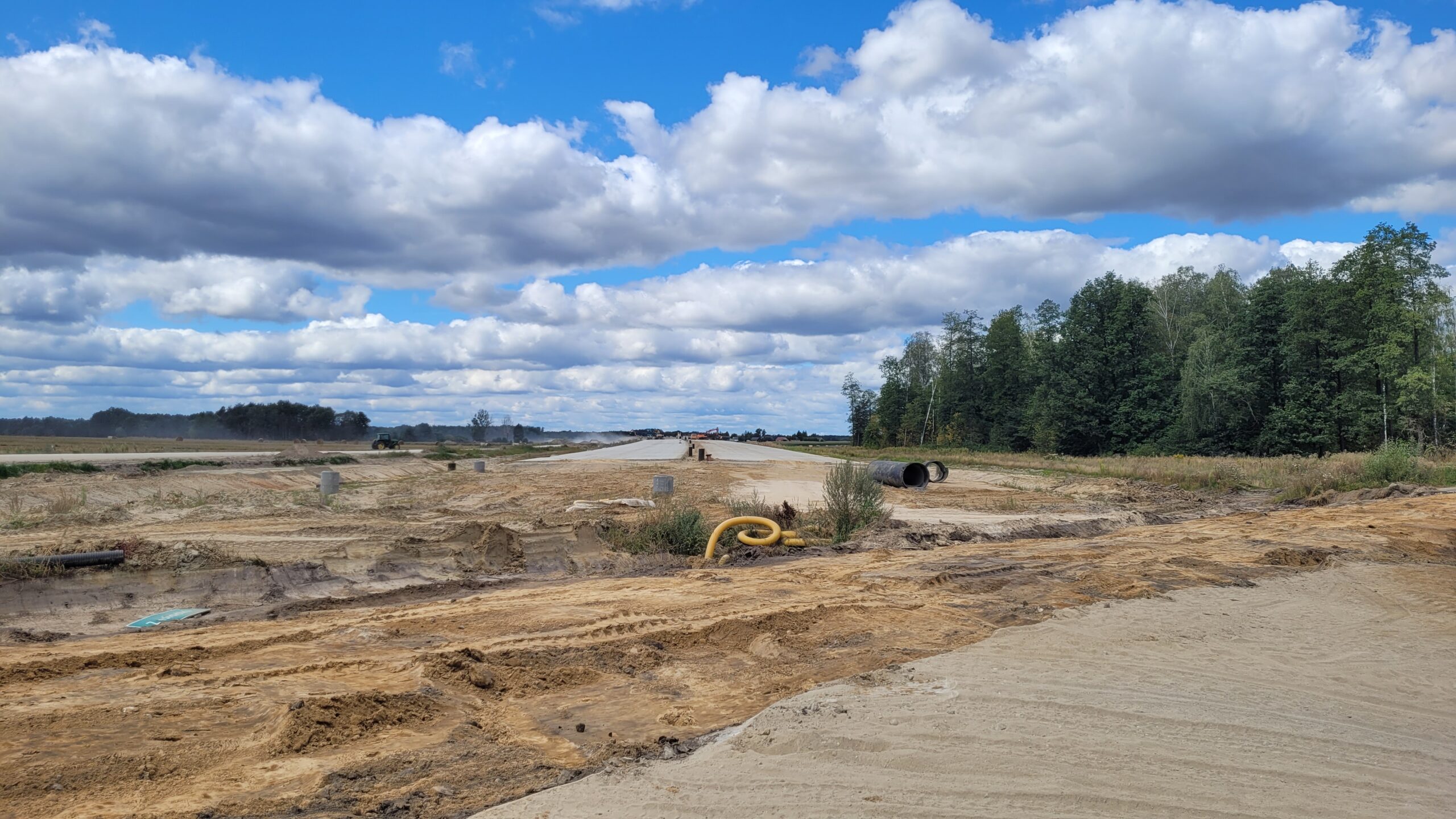

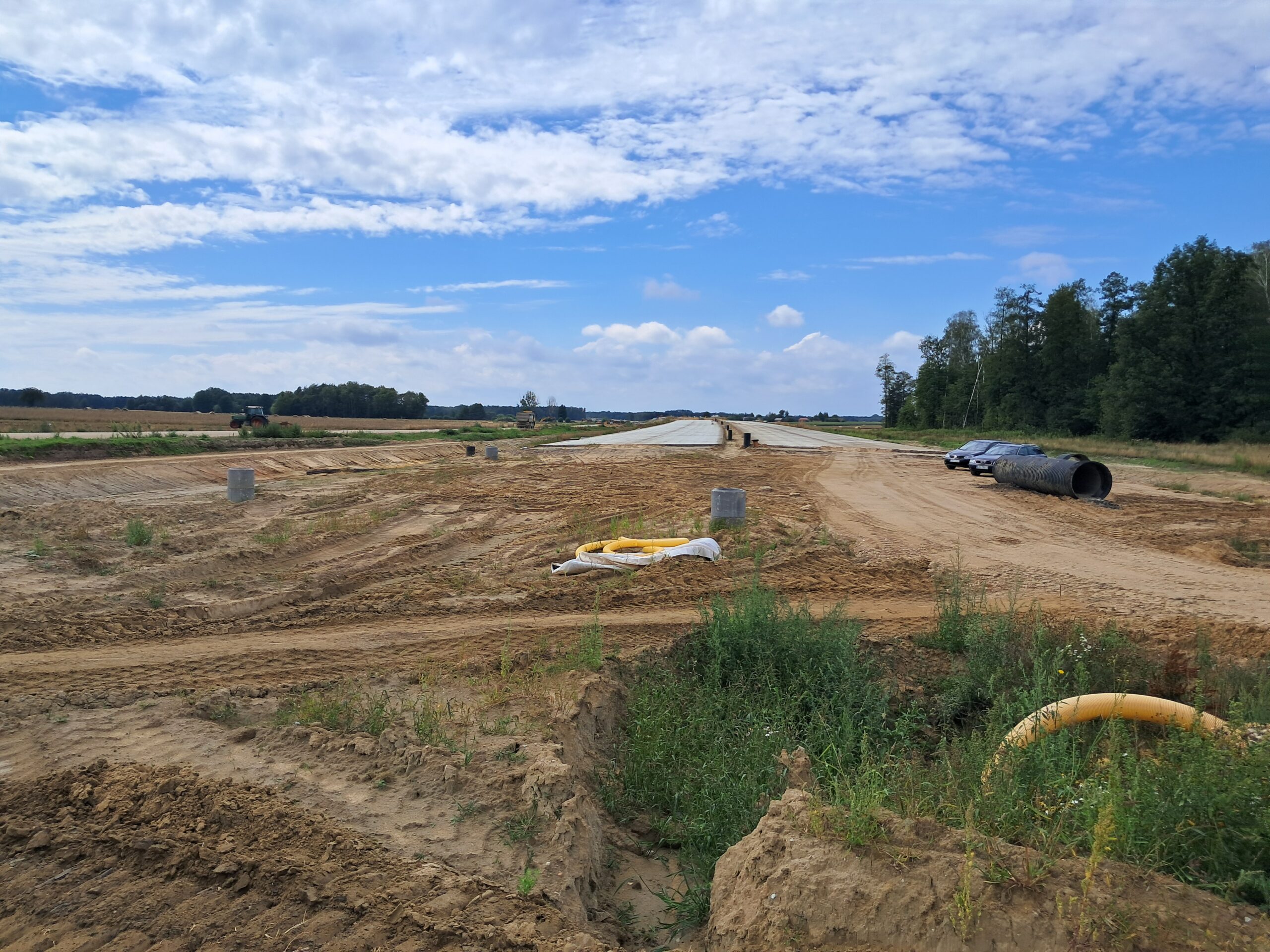

04 sierpnia km 602+900 wykonano podbudowę zasadniczą C8_10
04 sierpnia km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A

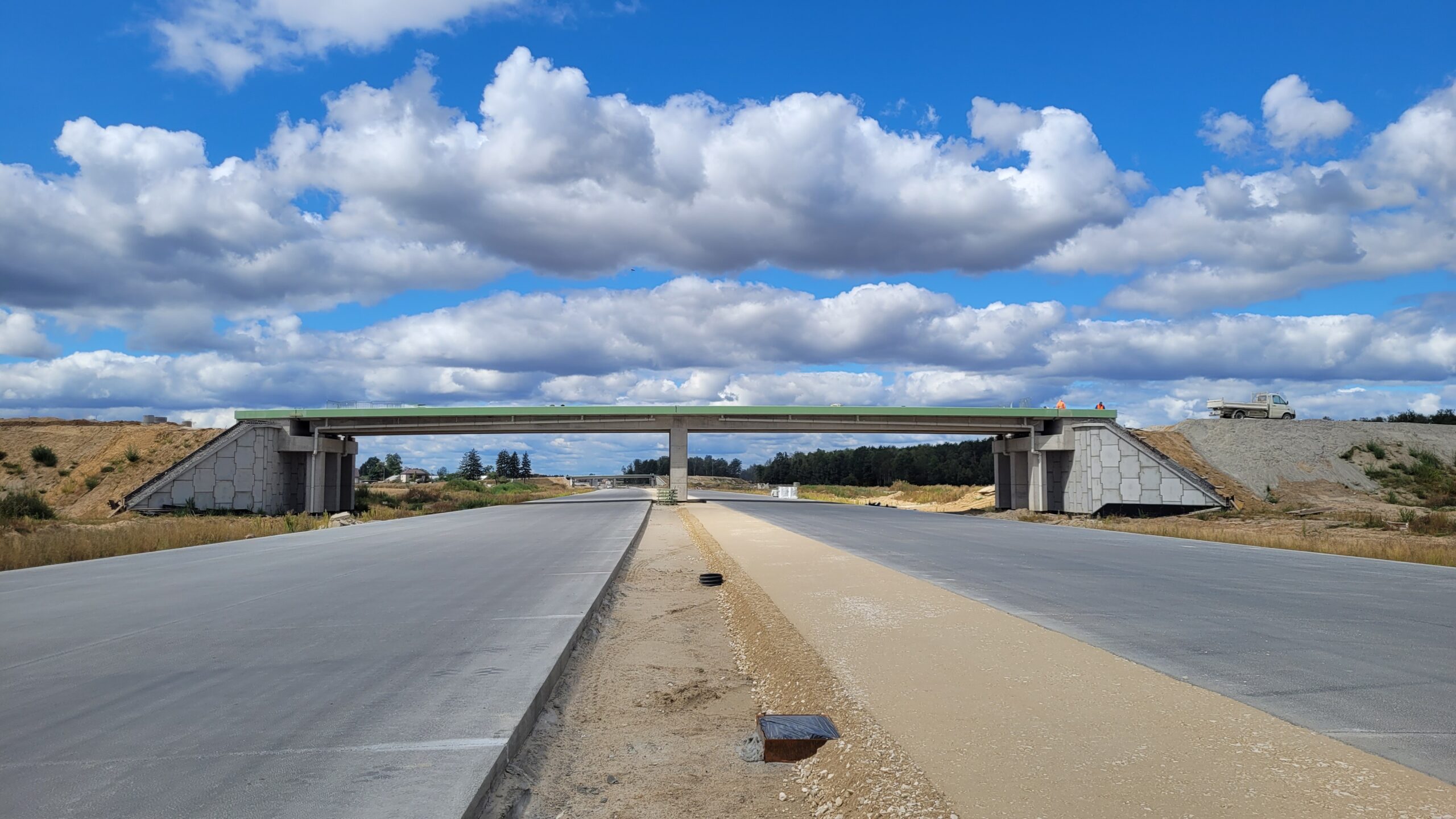

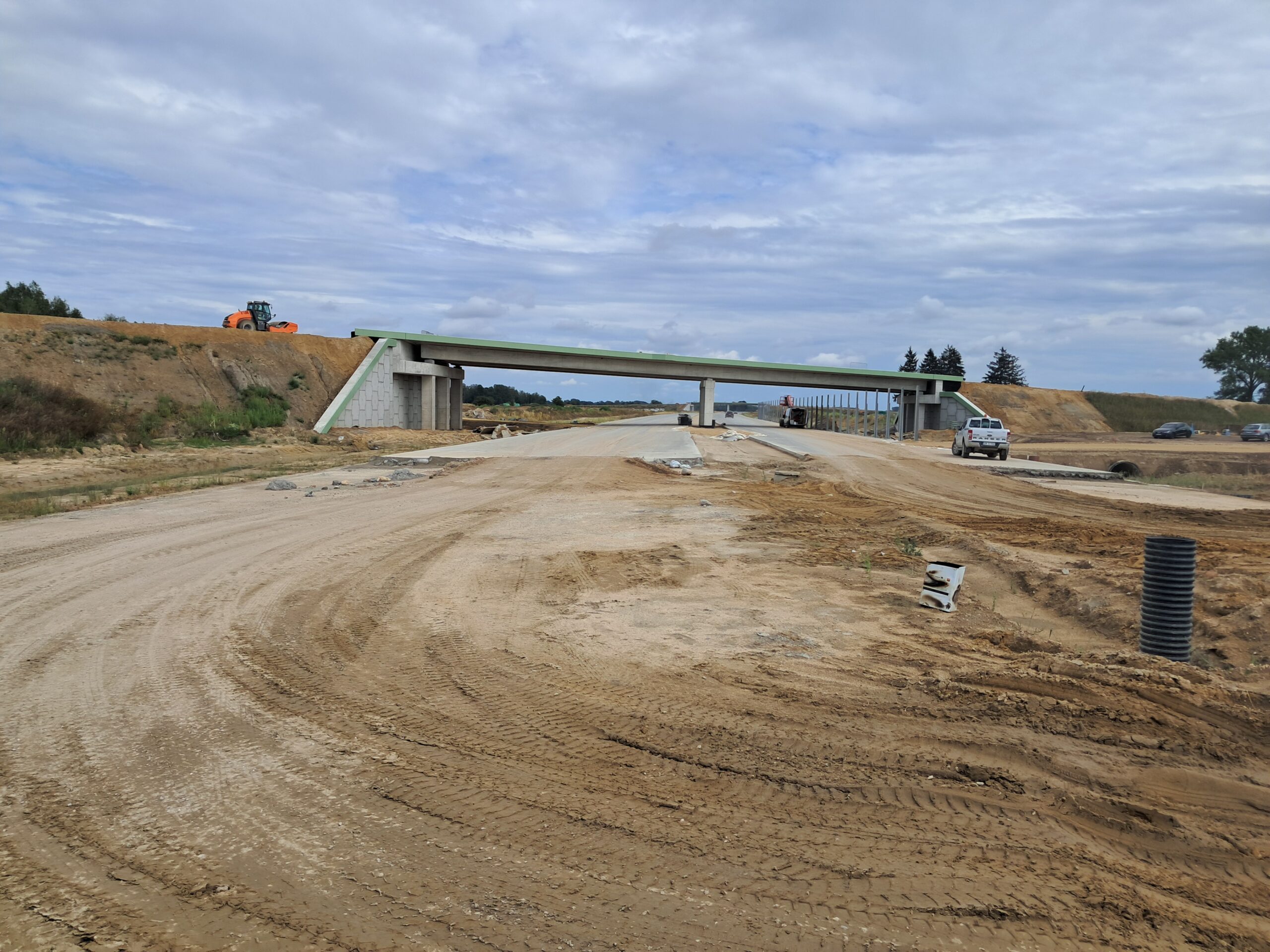

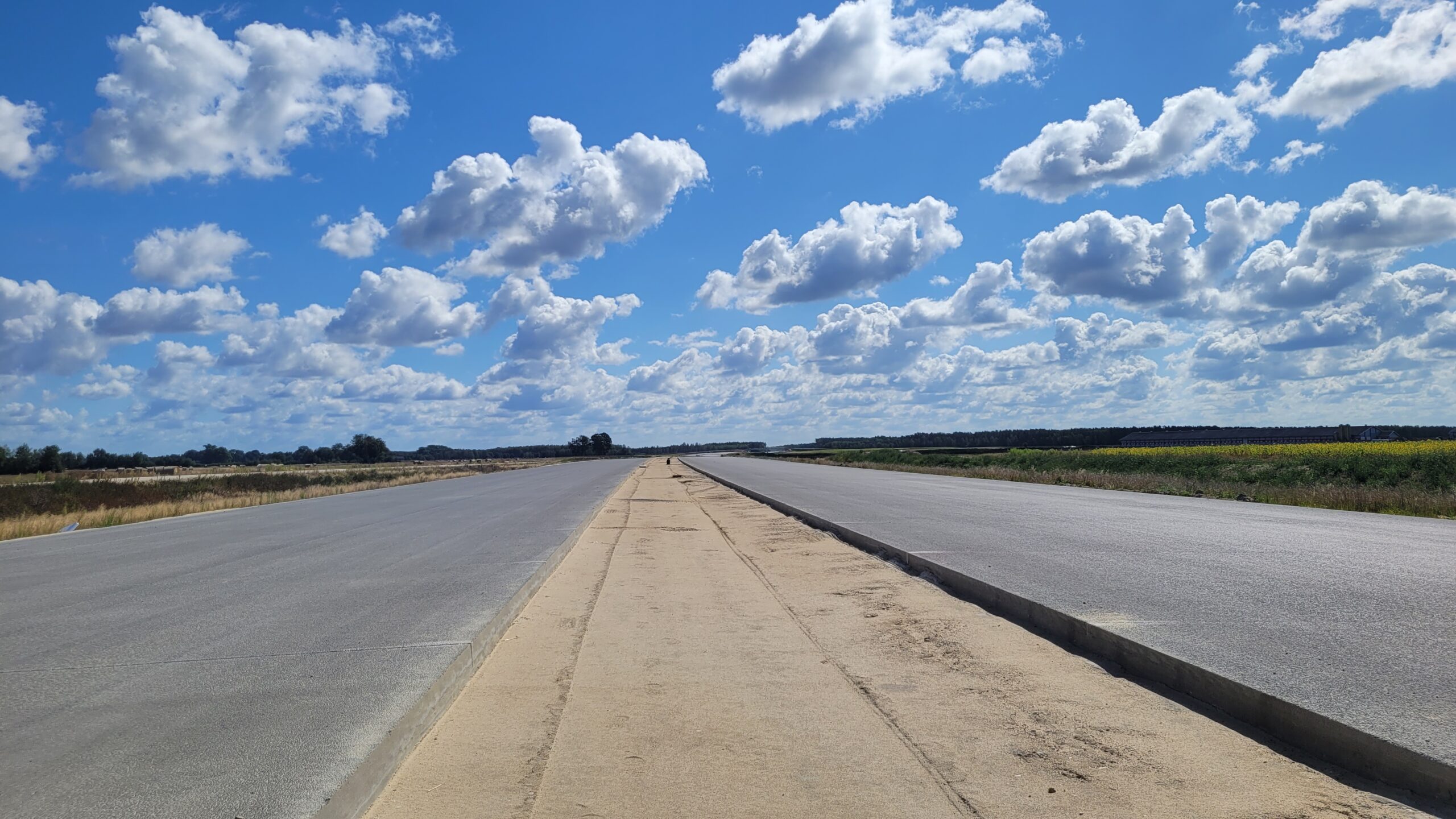

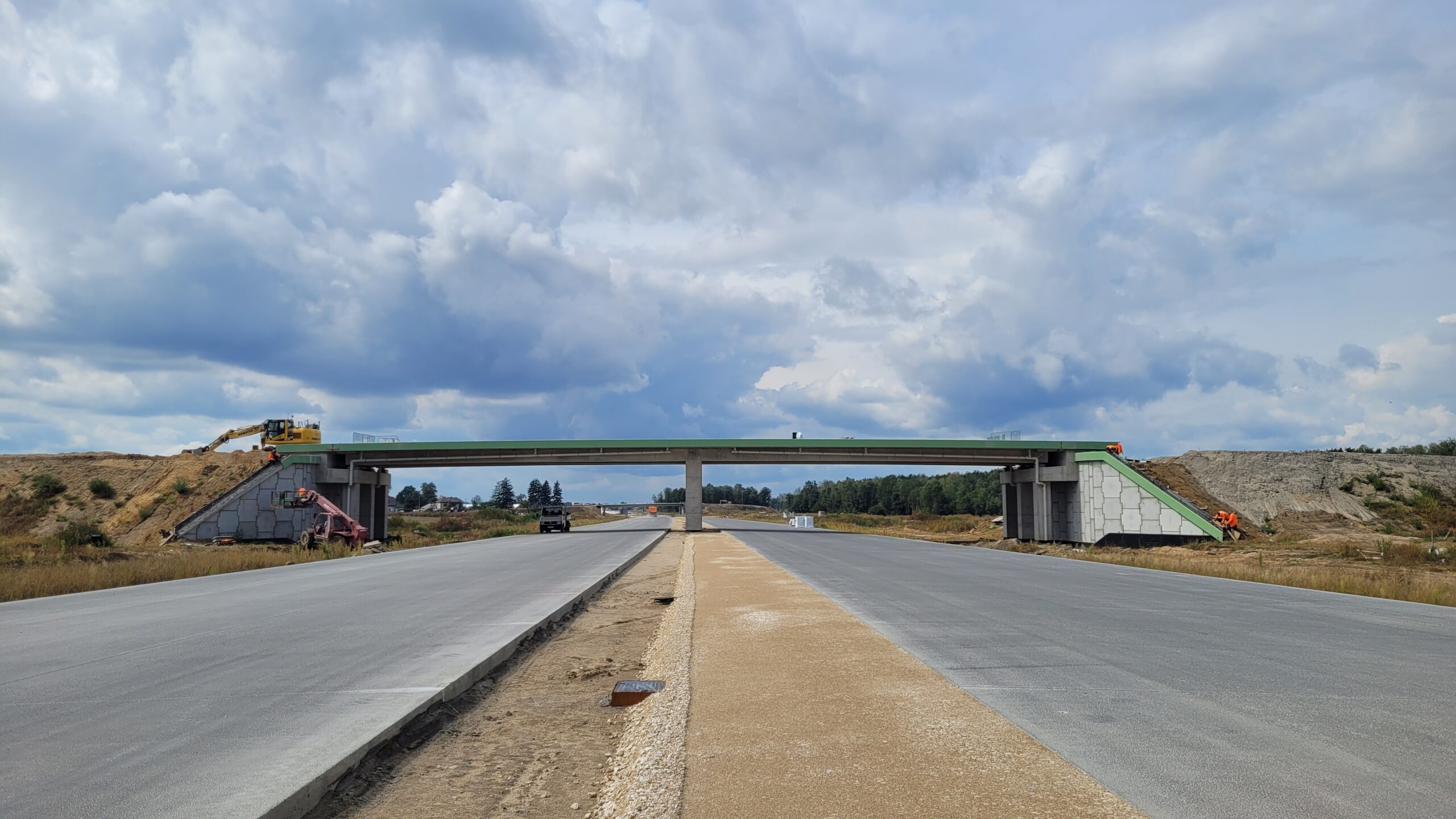

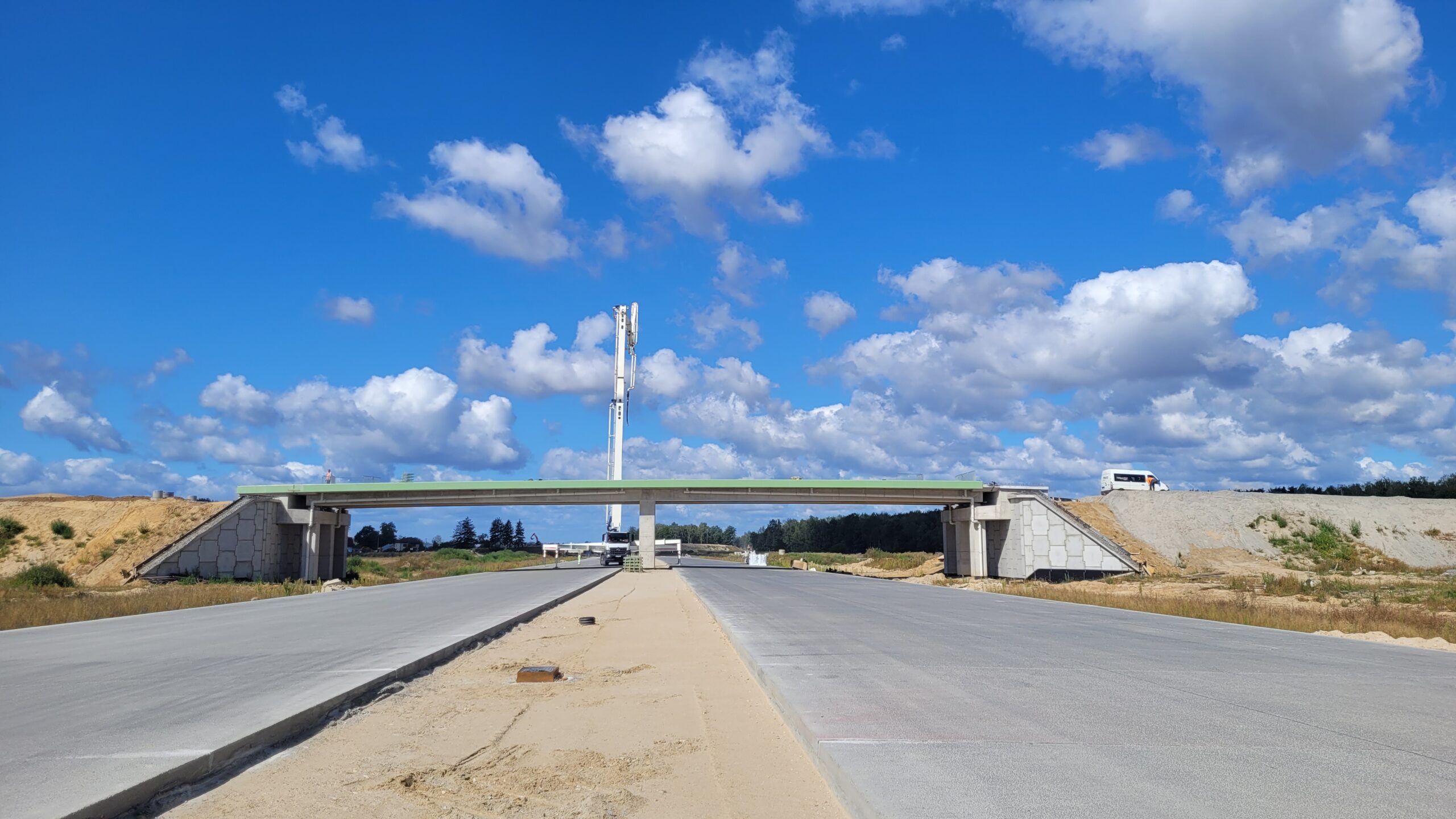

04 sierpnia km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
04 sierpnia km 604+400 nawierzchnia betonowa C35_45

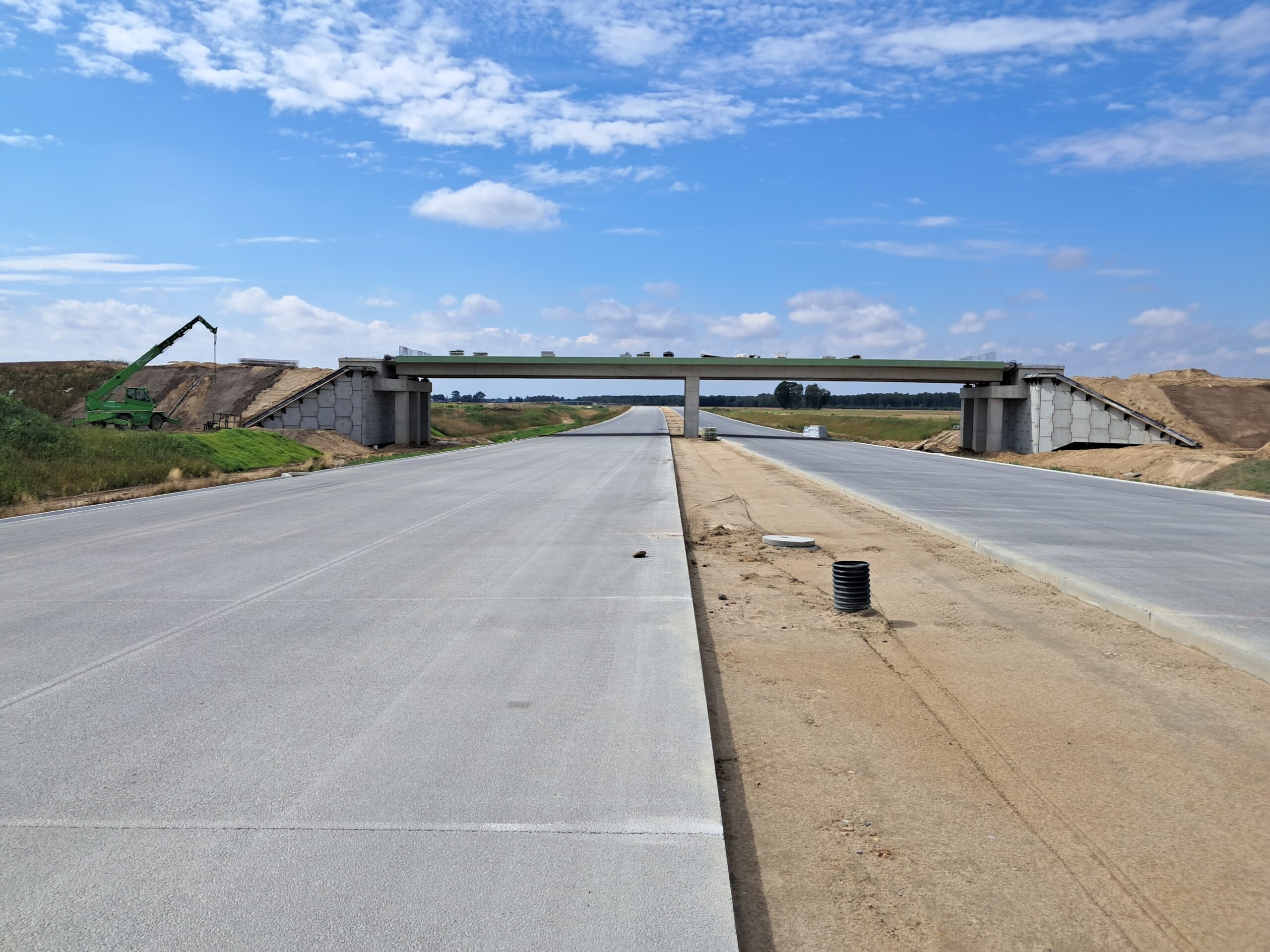

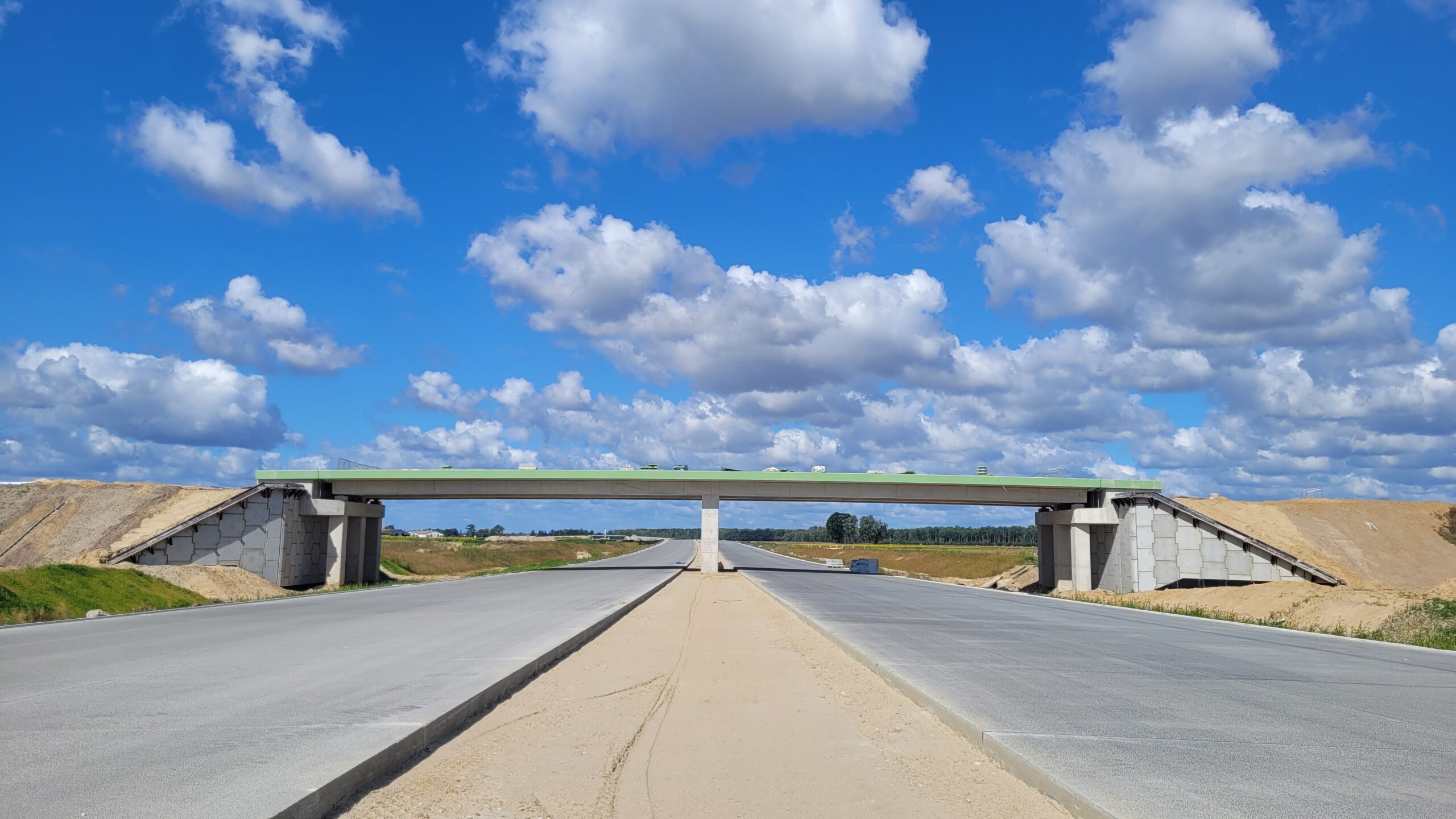

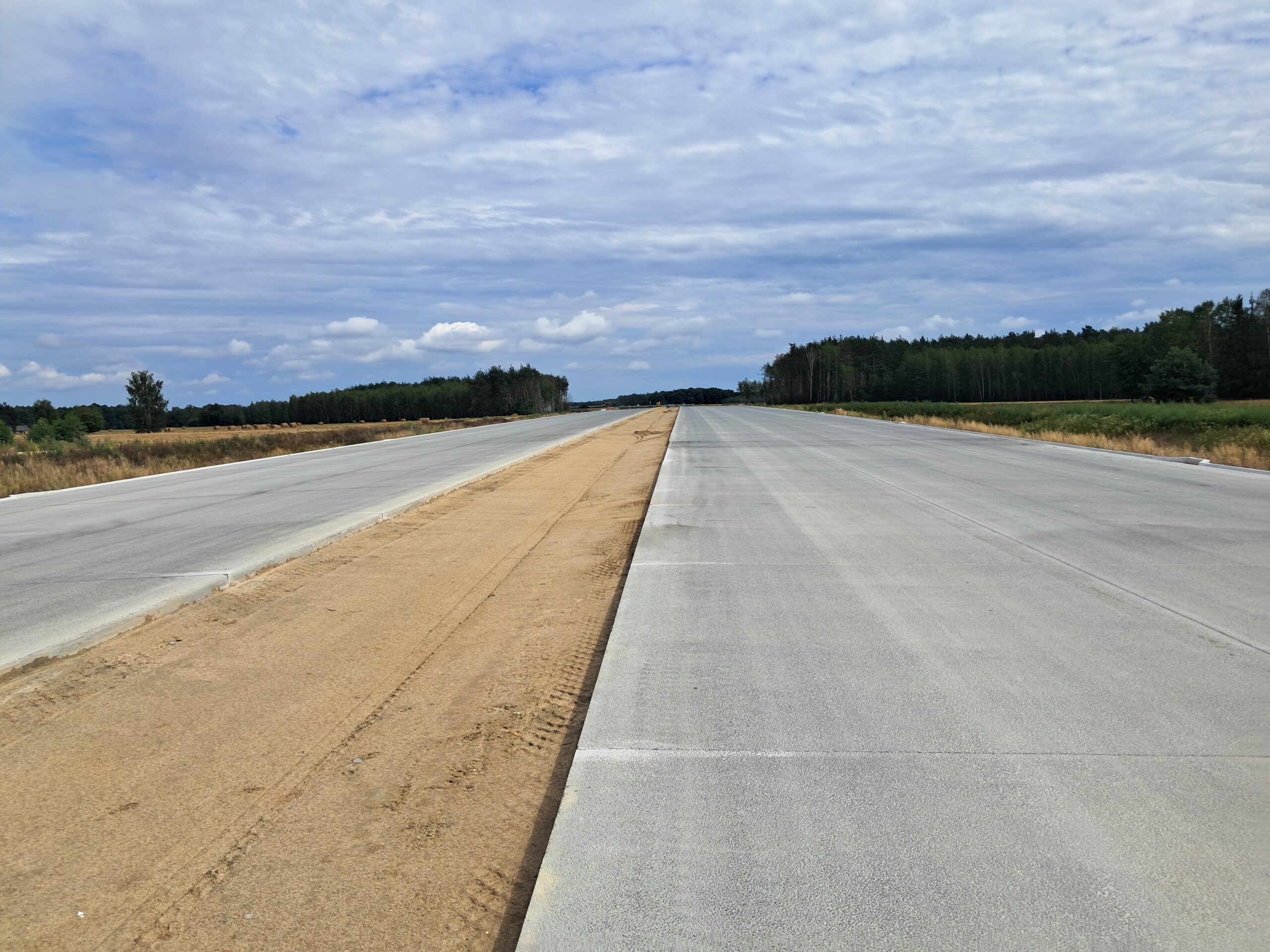

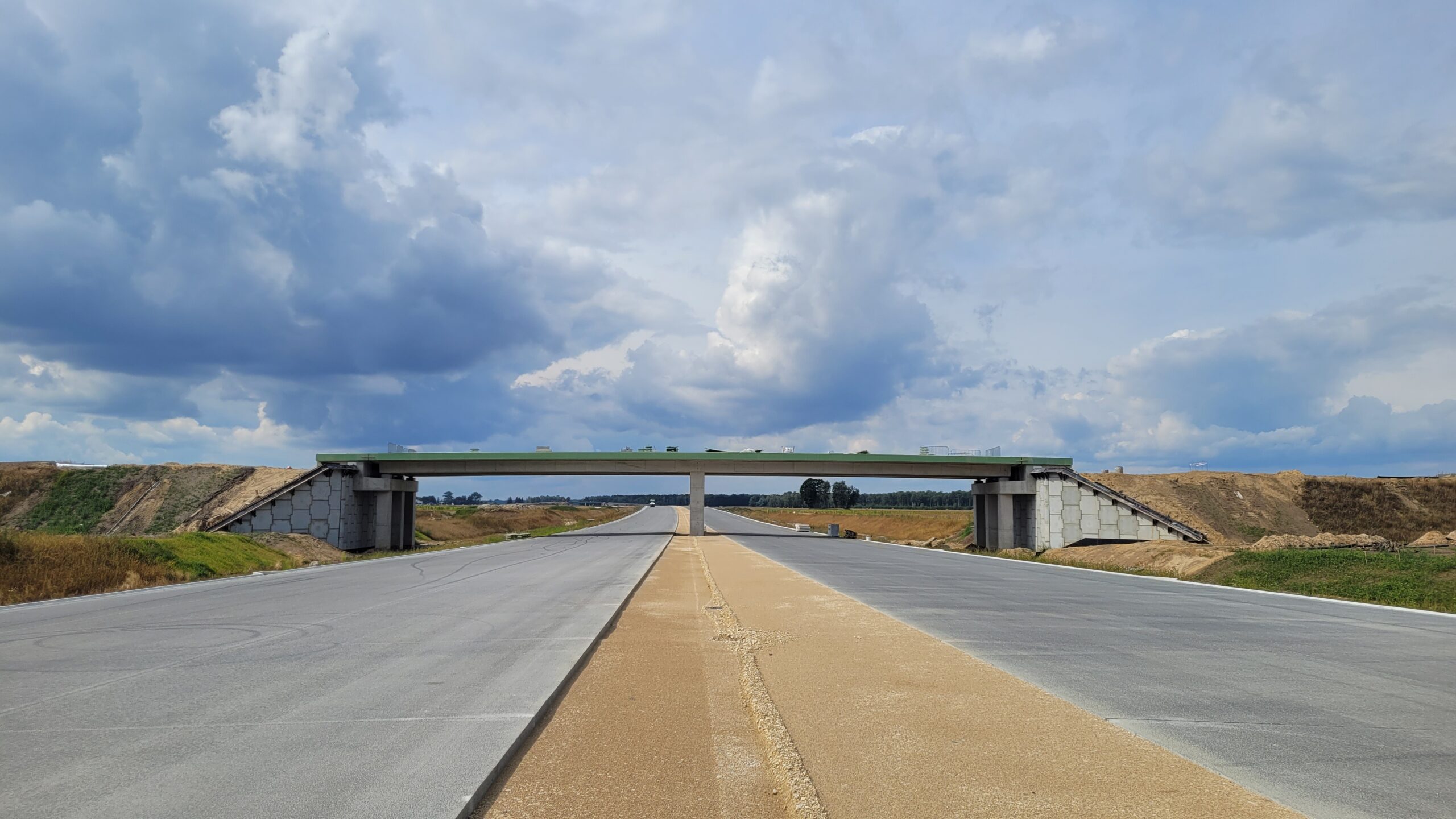

04 sierpnia km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
04 sierpnia km 605+300’ nawierzchnia betonowa C35_45
04 sierpnia km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45

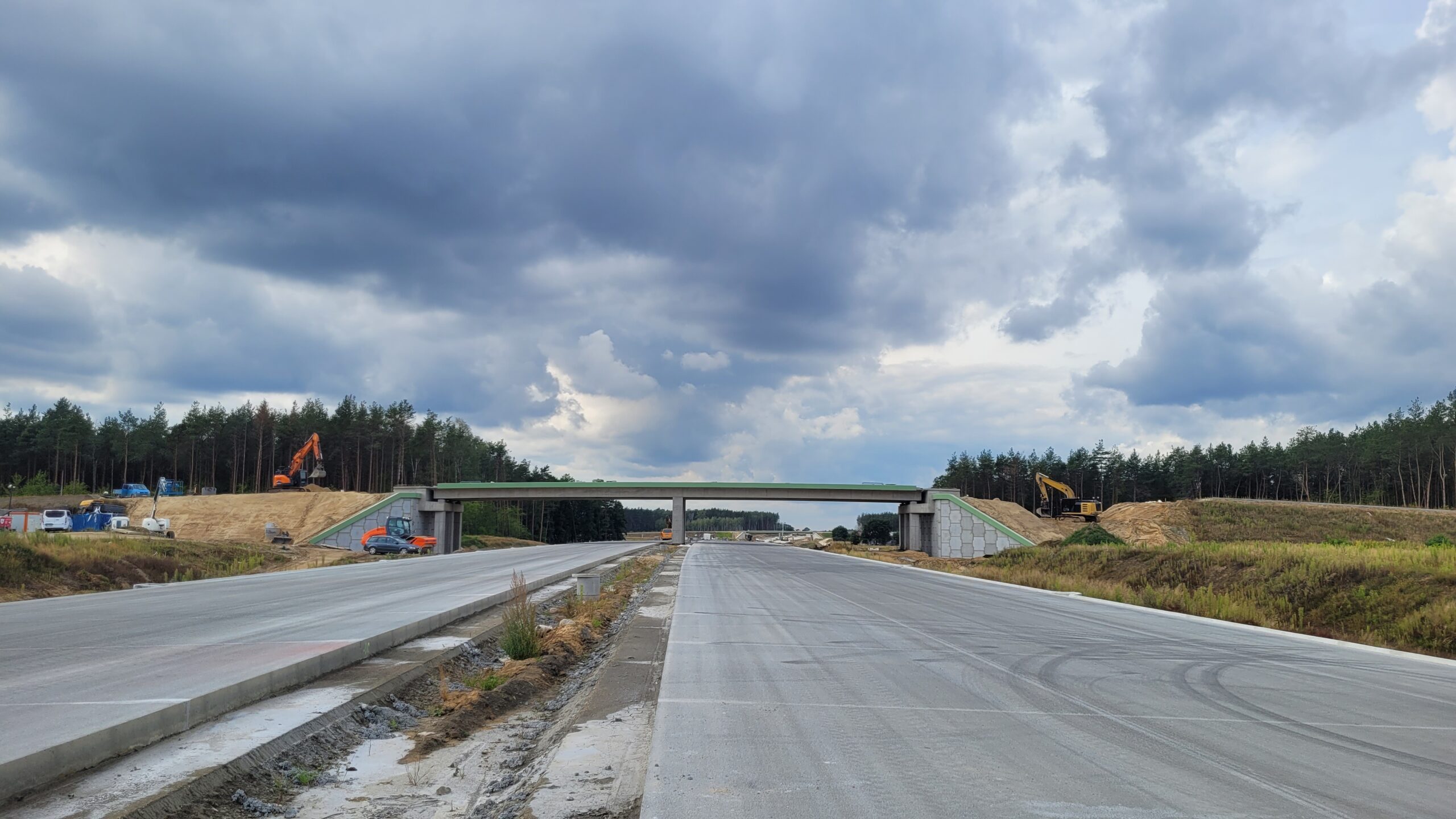

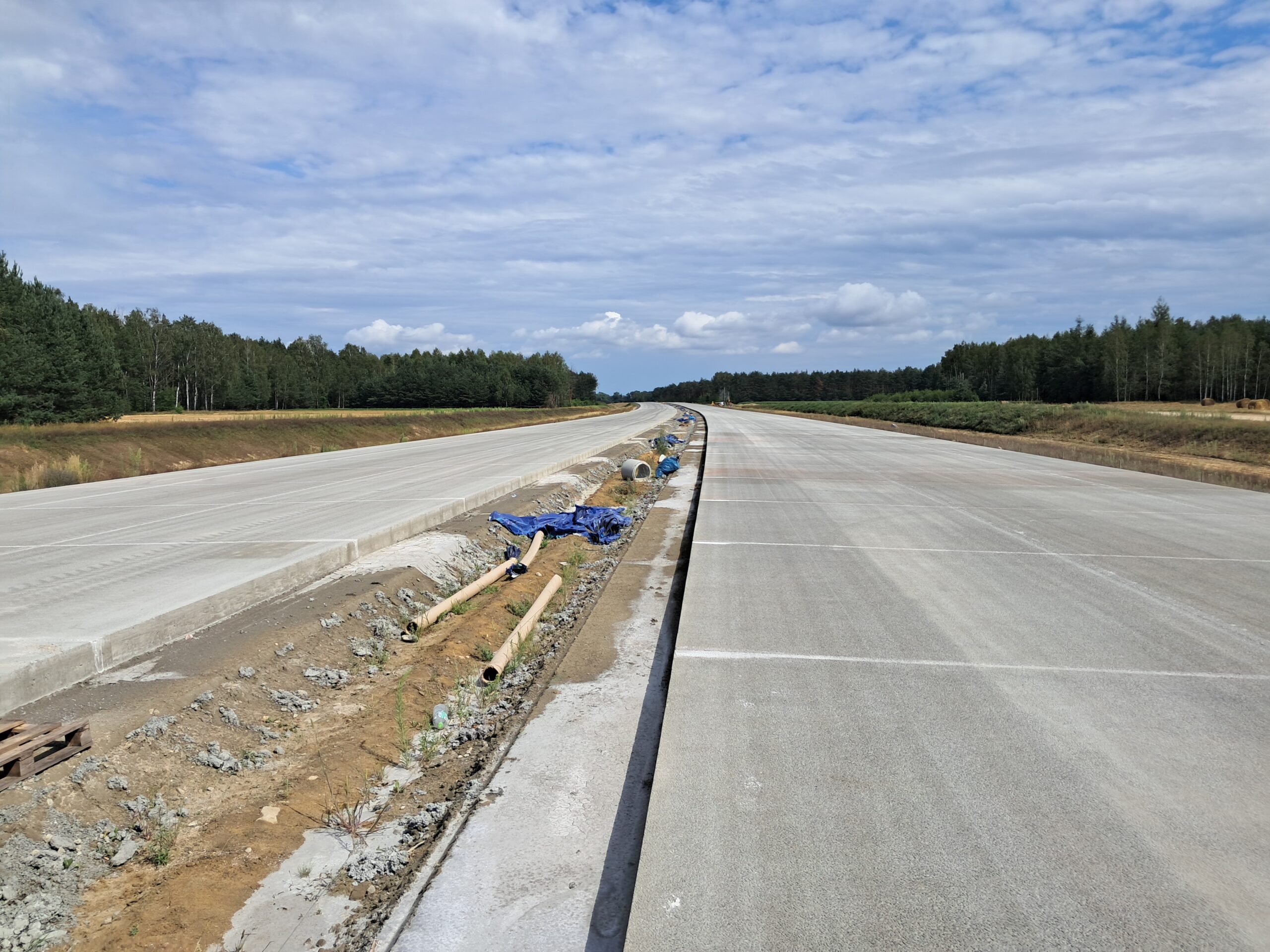

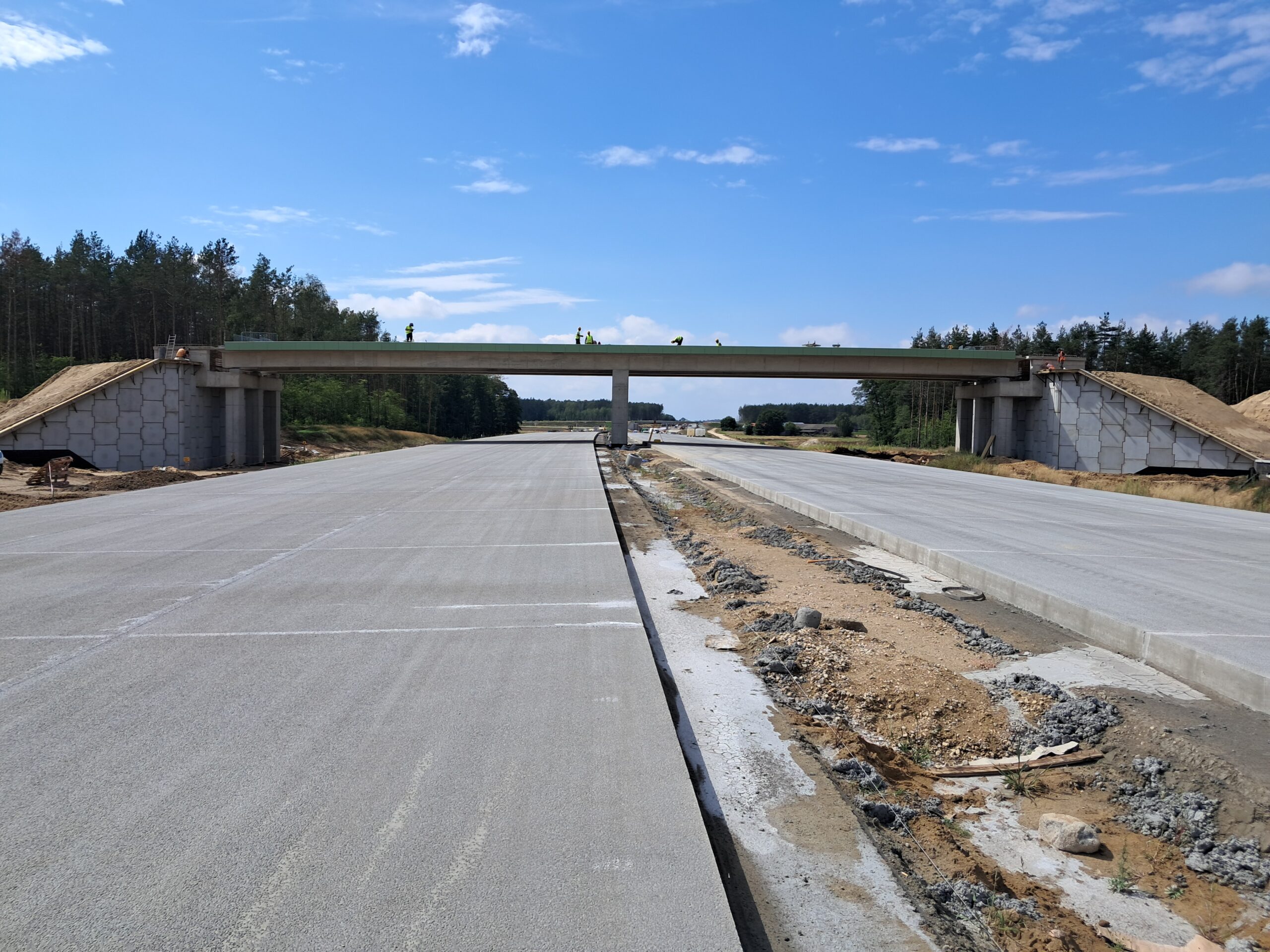

04 sierpnia km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
04 sierpnia km 606+900’ nawierzchnia betonowa C35_45

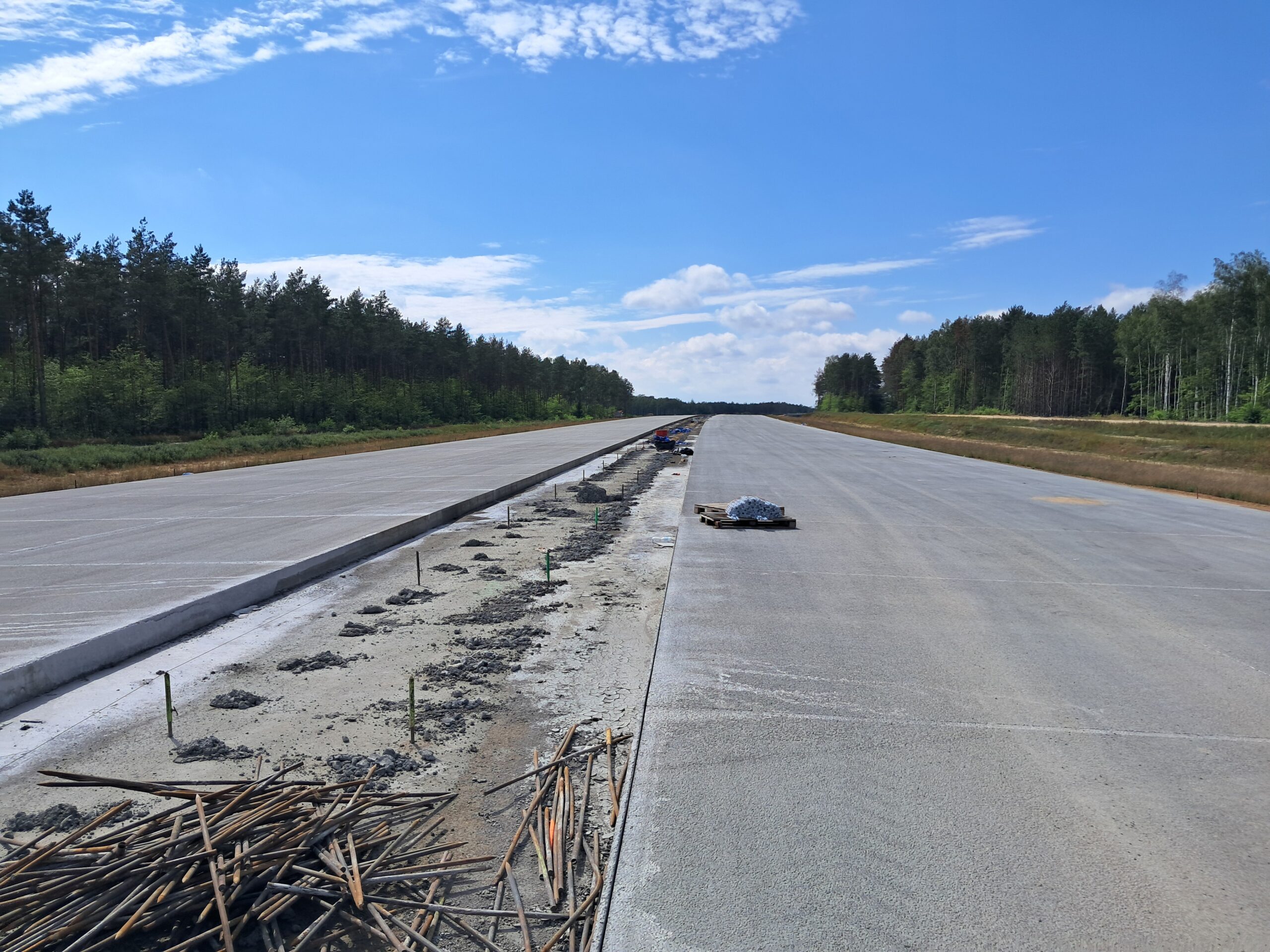

04 sierpnia km 608+300 nawierzchnia betonowa C35_45

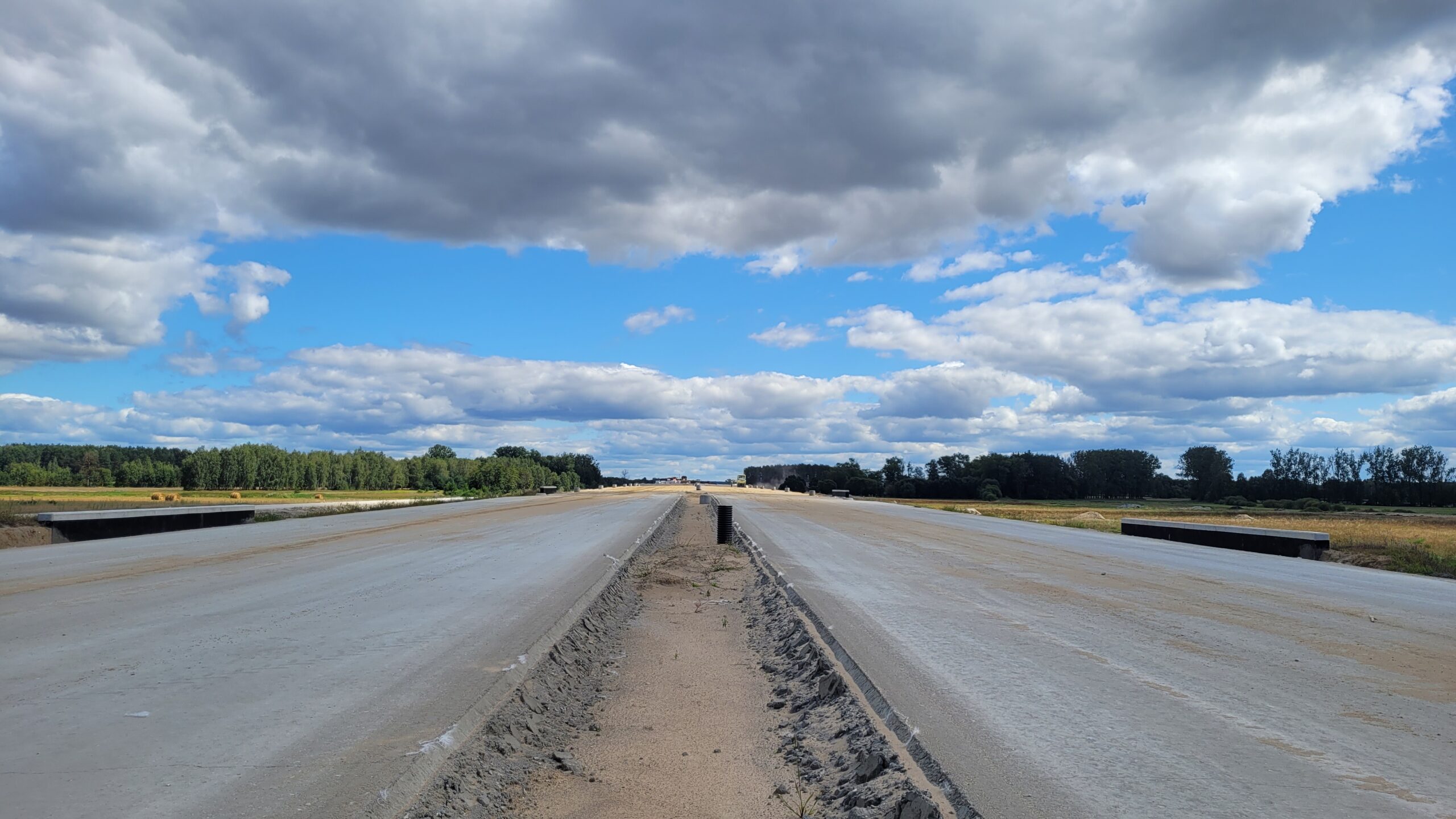

04 sierpnia km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A

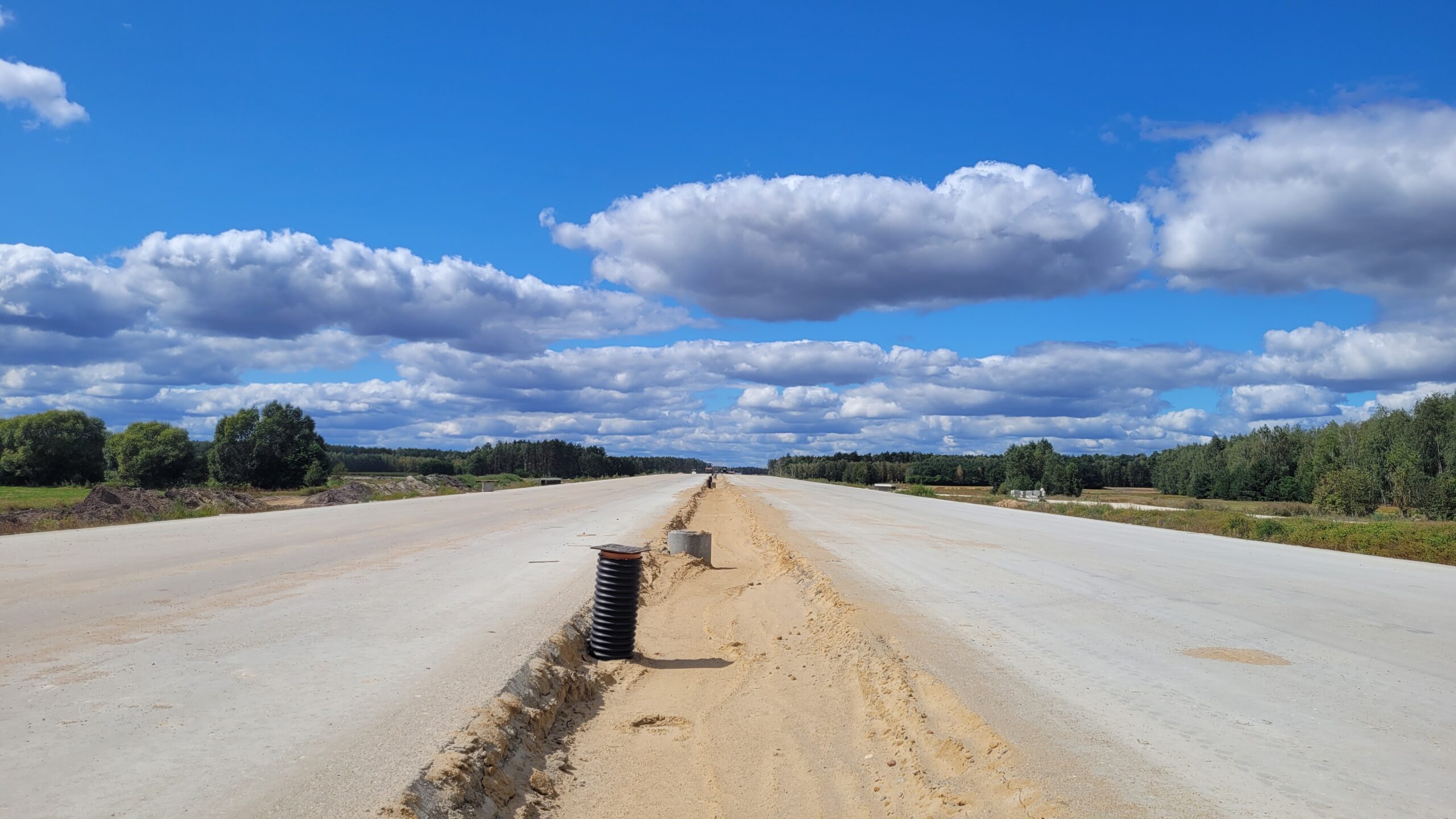

04 sierpnia km 608+950 wykonywano podbudowę zasadniczą C8_10

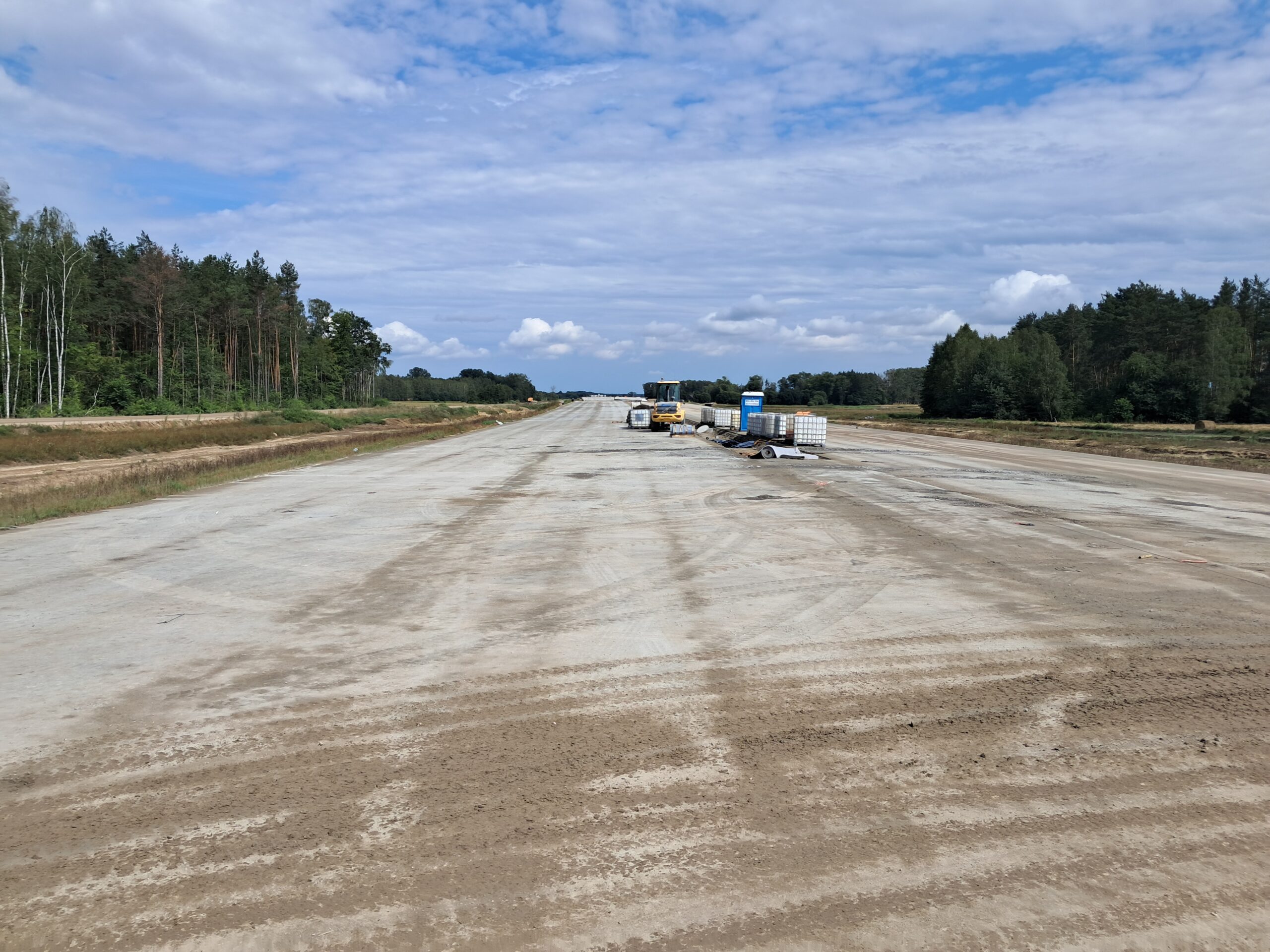

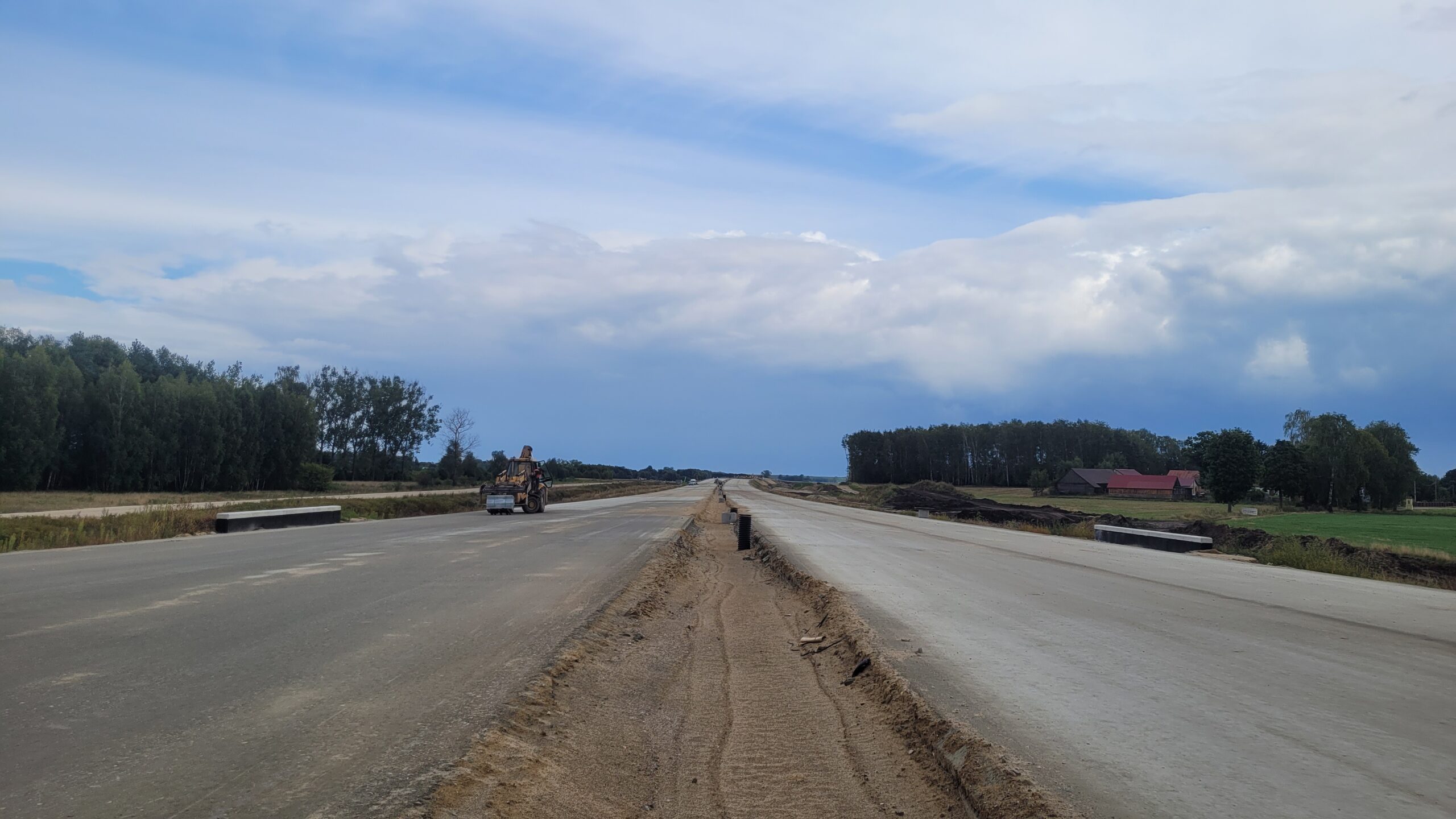

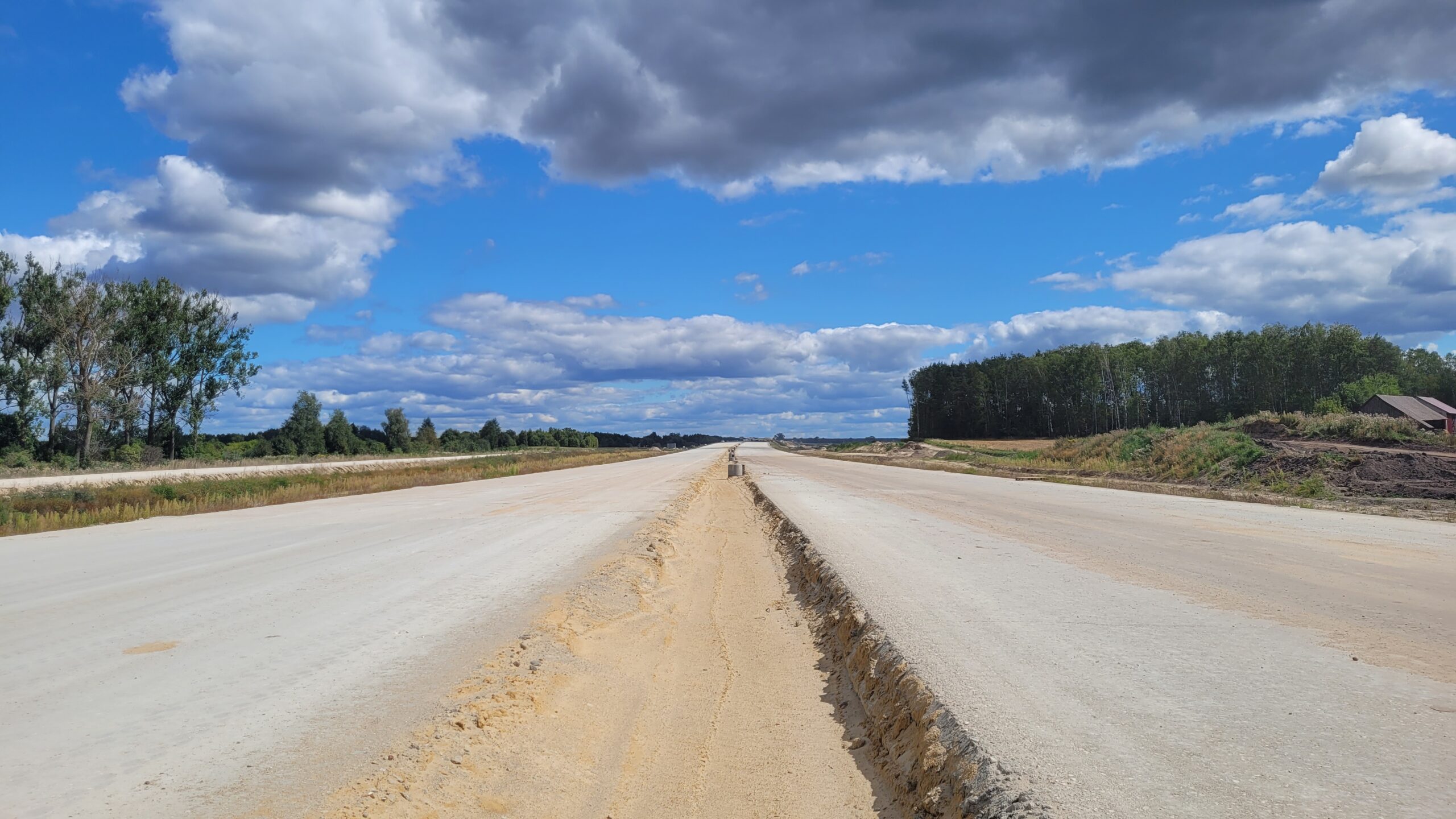

04 sierpnia km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69

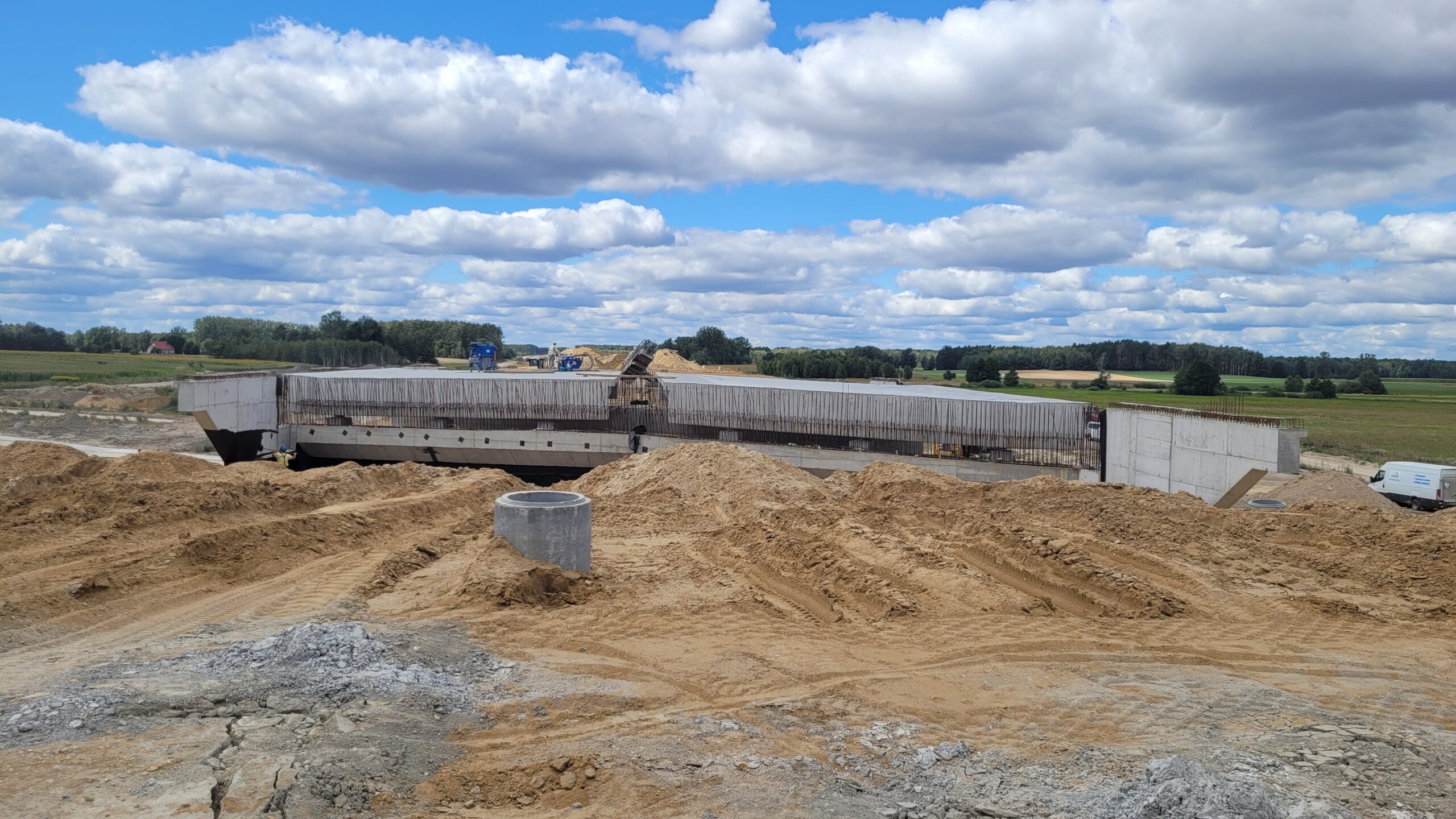

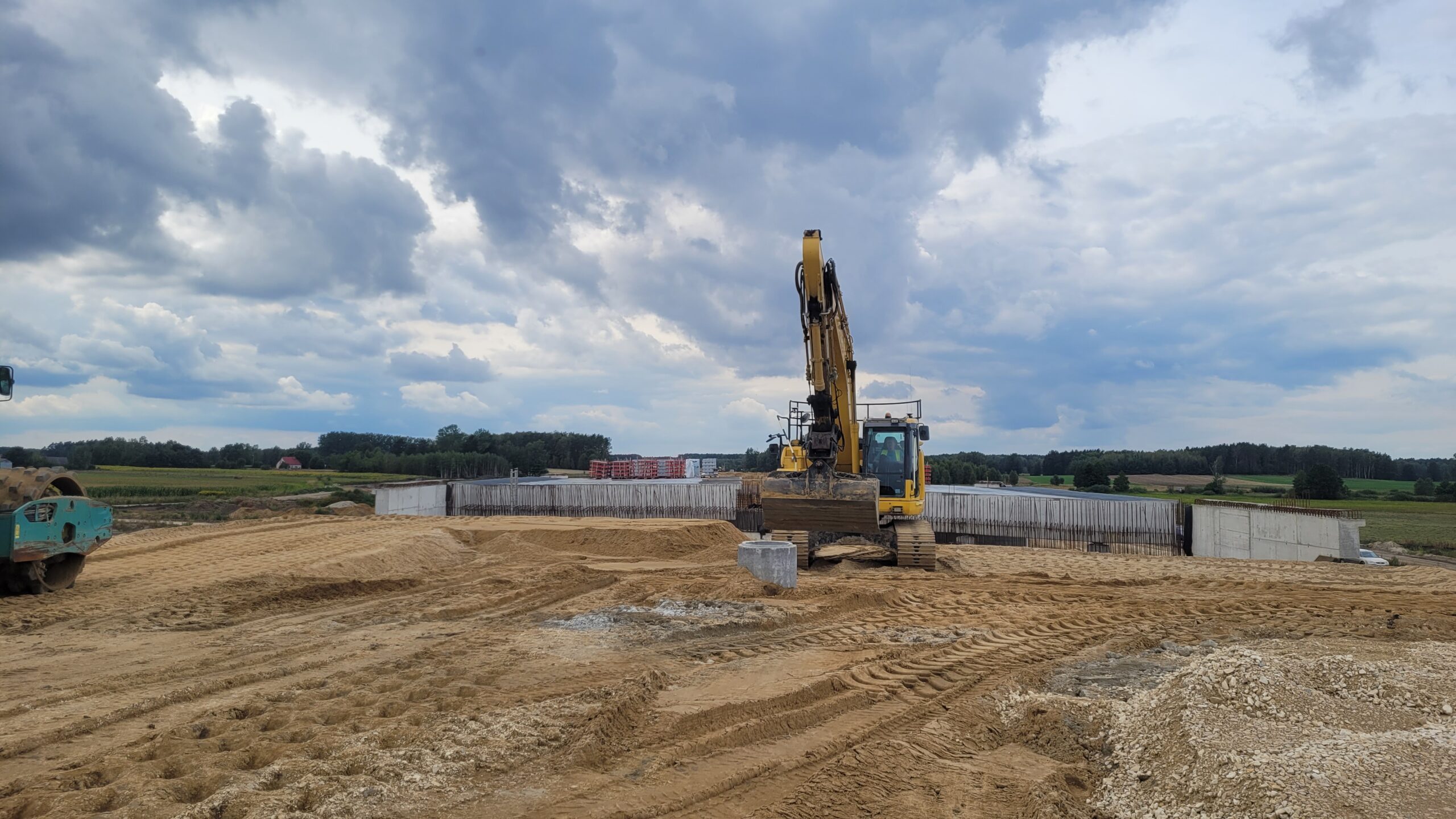

04 sierpnia km 610+050 budowa nasypu budowa ustroju nośnego WA_74

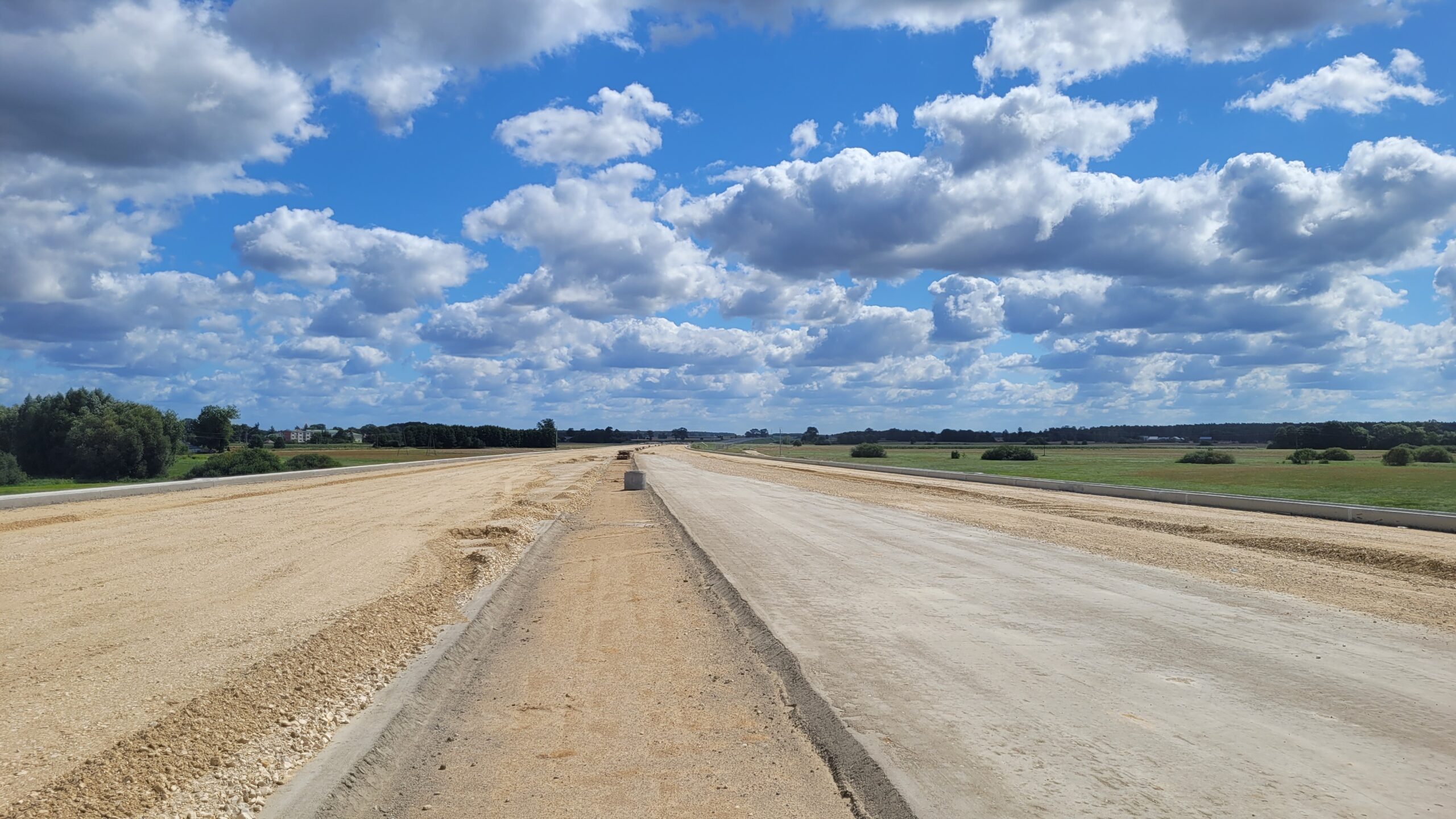

04 sierpnia km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3

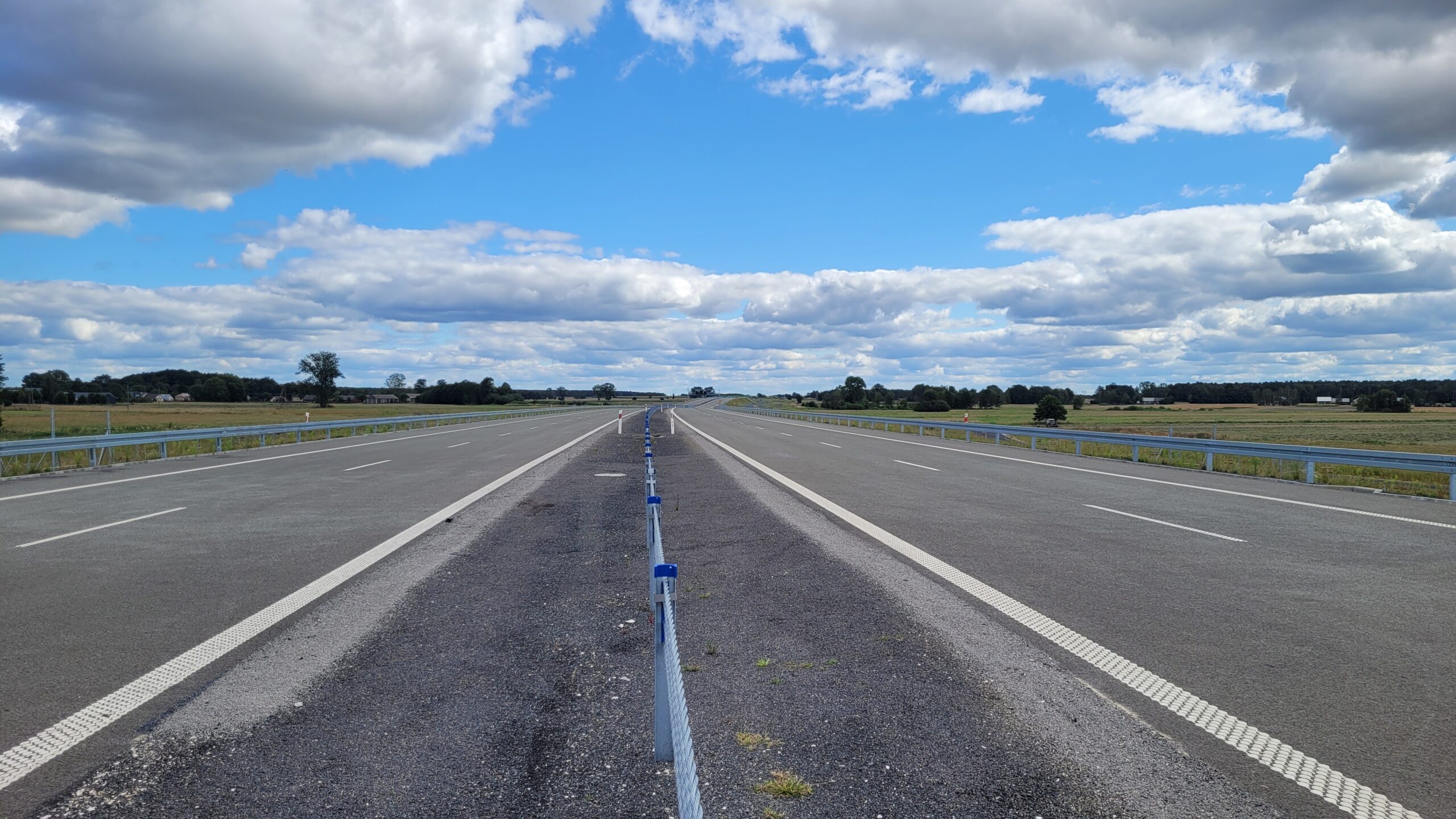

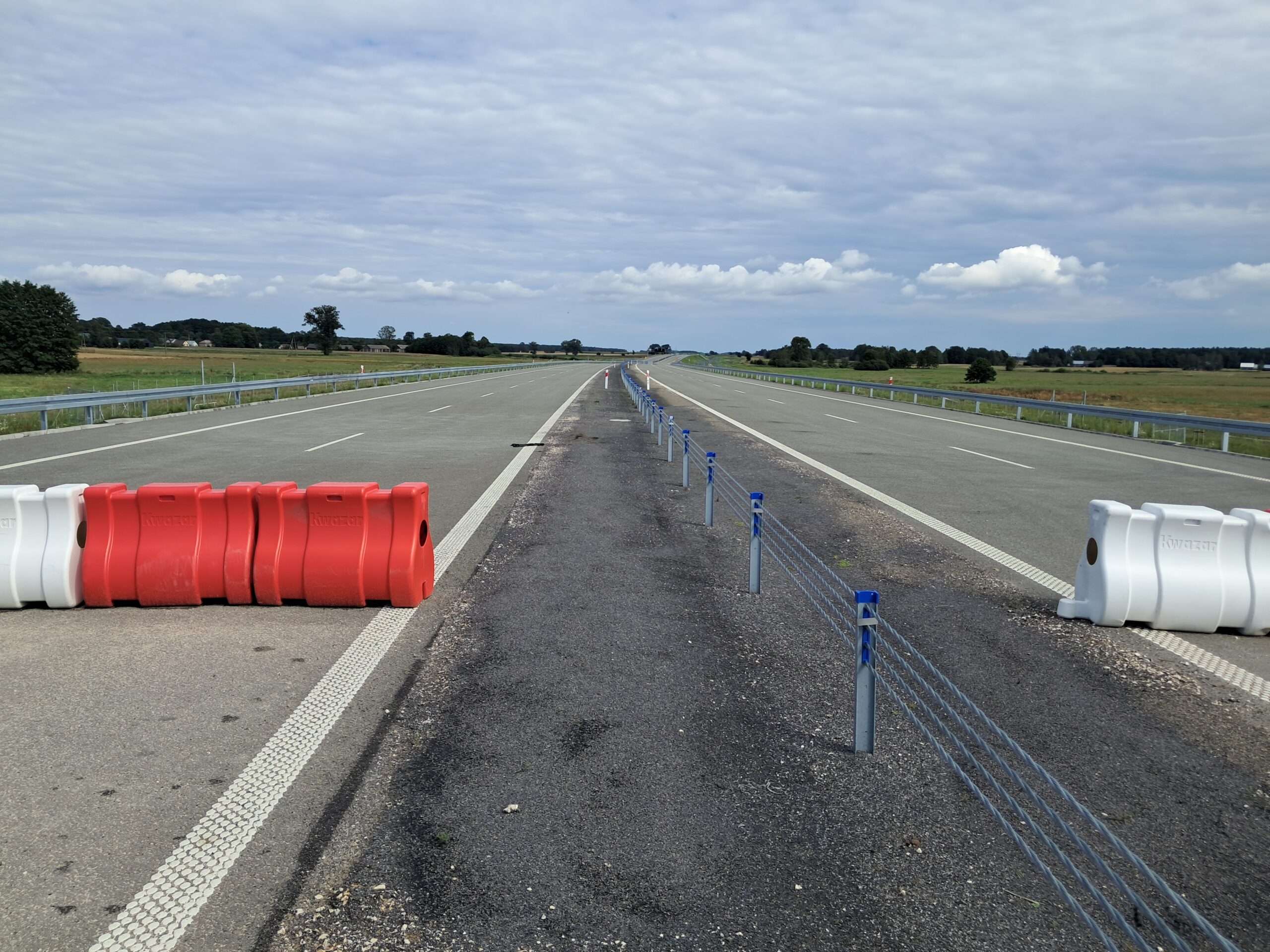

04 sierpnia km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
11 sierpnia km 608+300 nawierzchnia betonowa C35_45

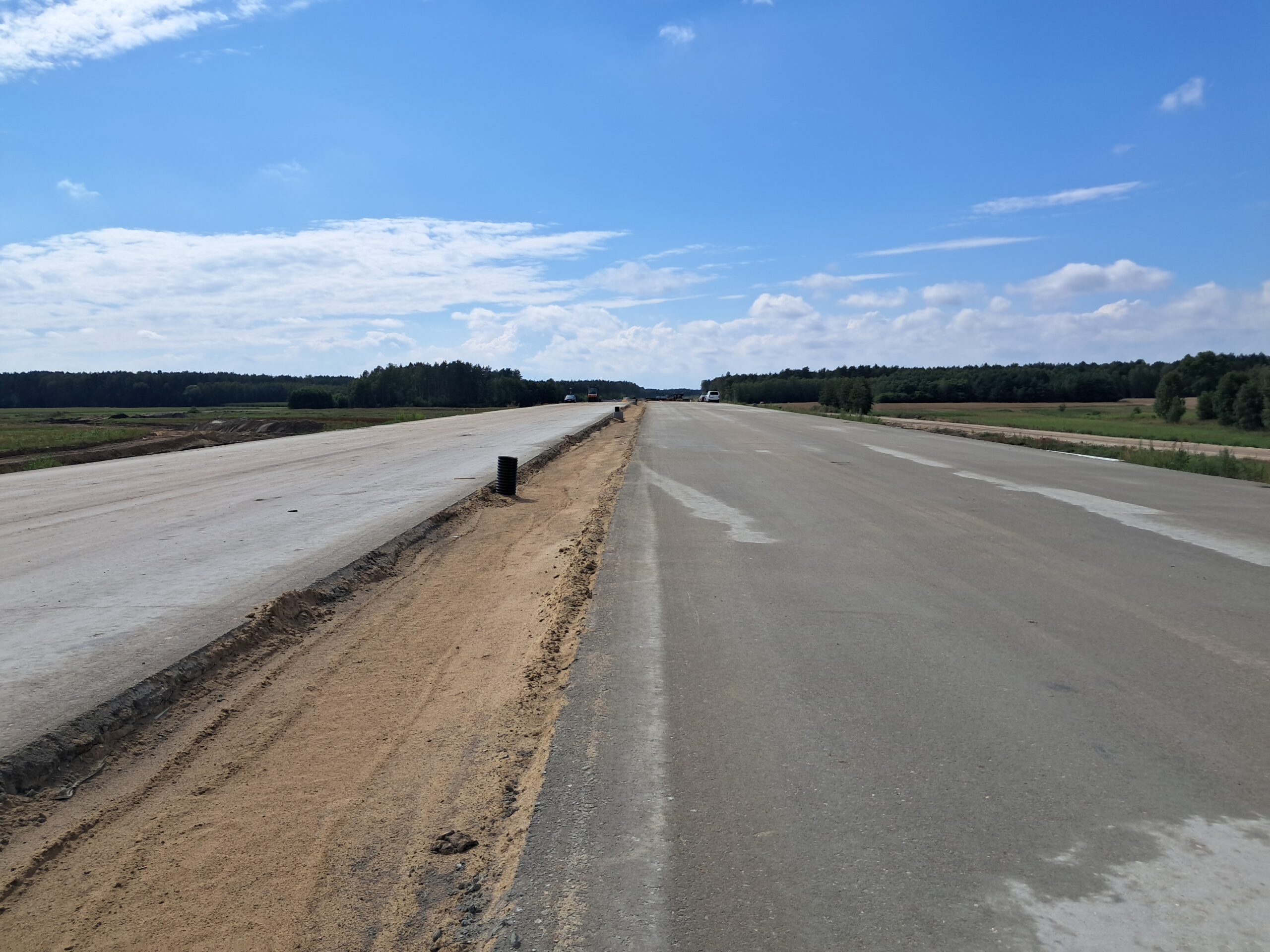

11 sierpnia km 608+950 wykonywano podbudowę zasadniczą C8_10
11 sierpnia km 610+050 budowa nasypu budowa ustroju nośnego WA_74
11 sierpnia km 610+050’ wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3

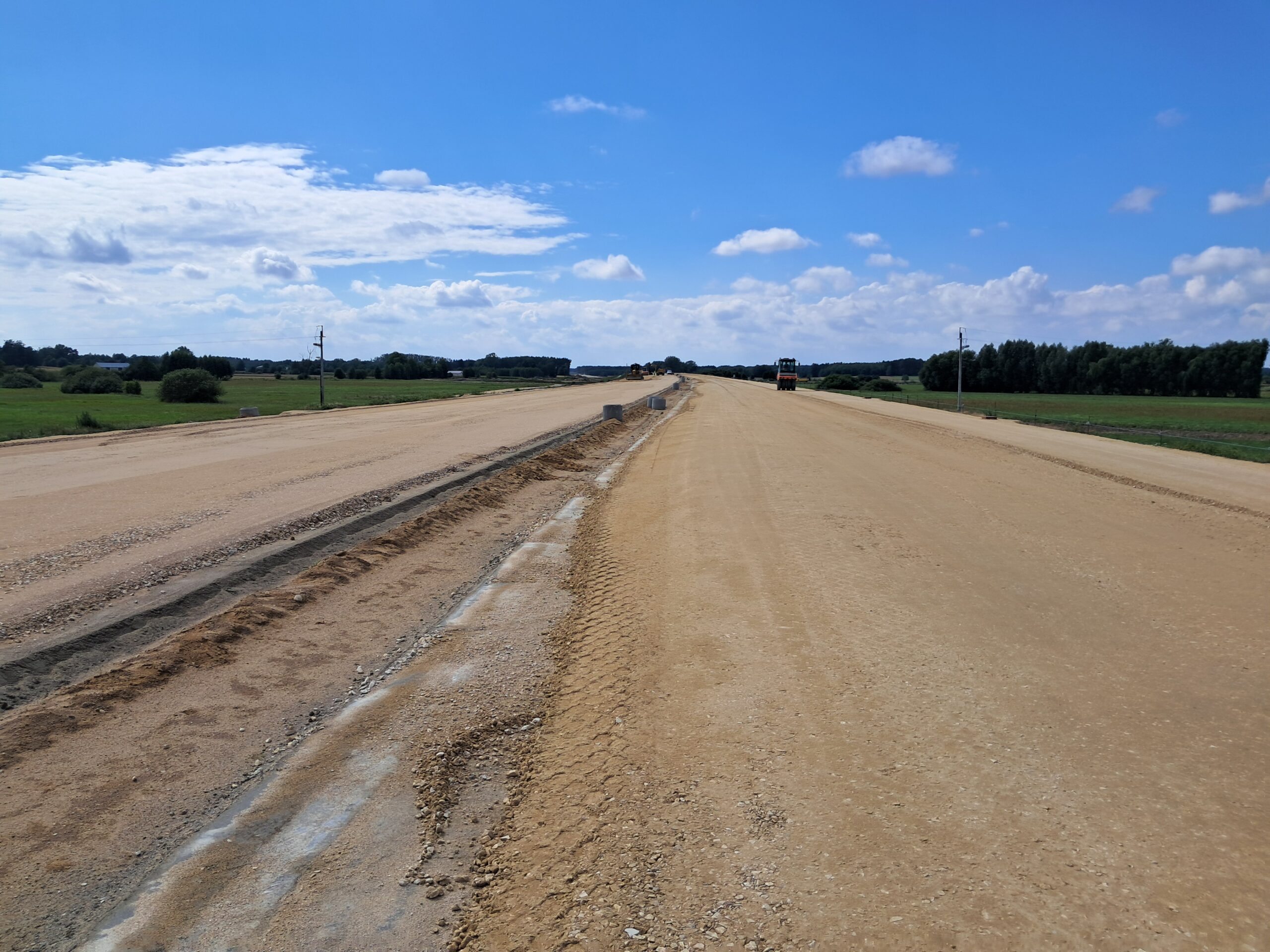

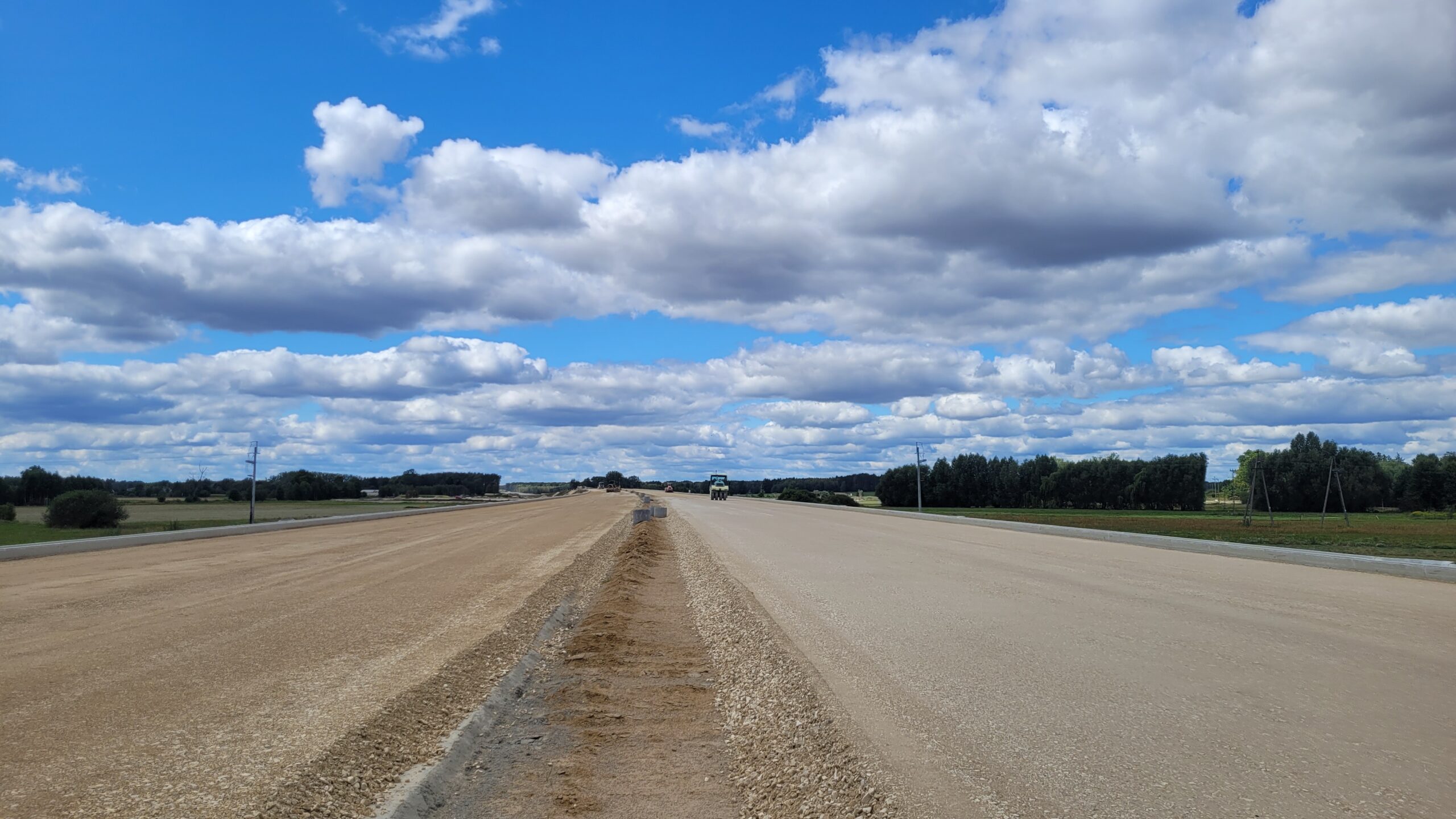

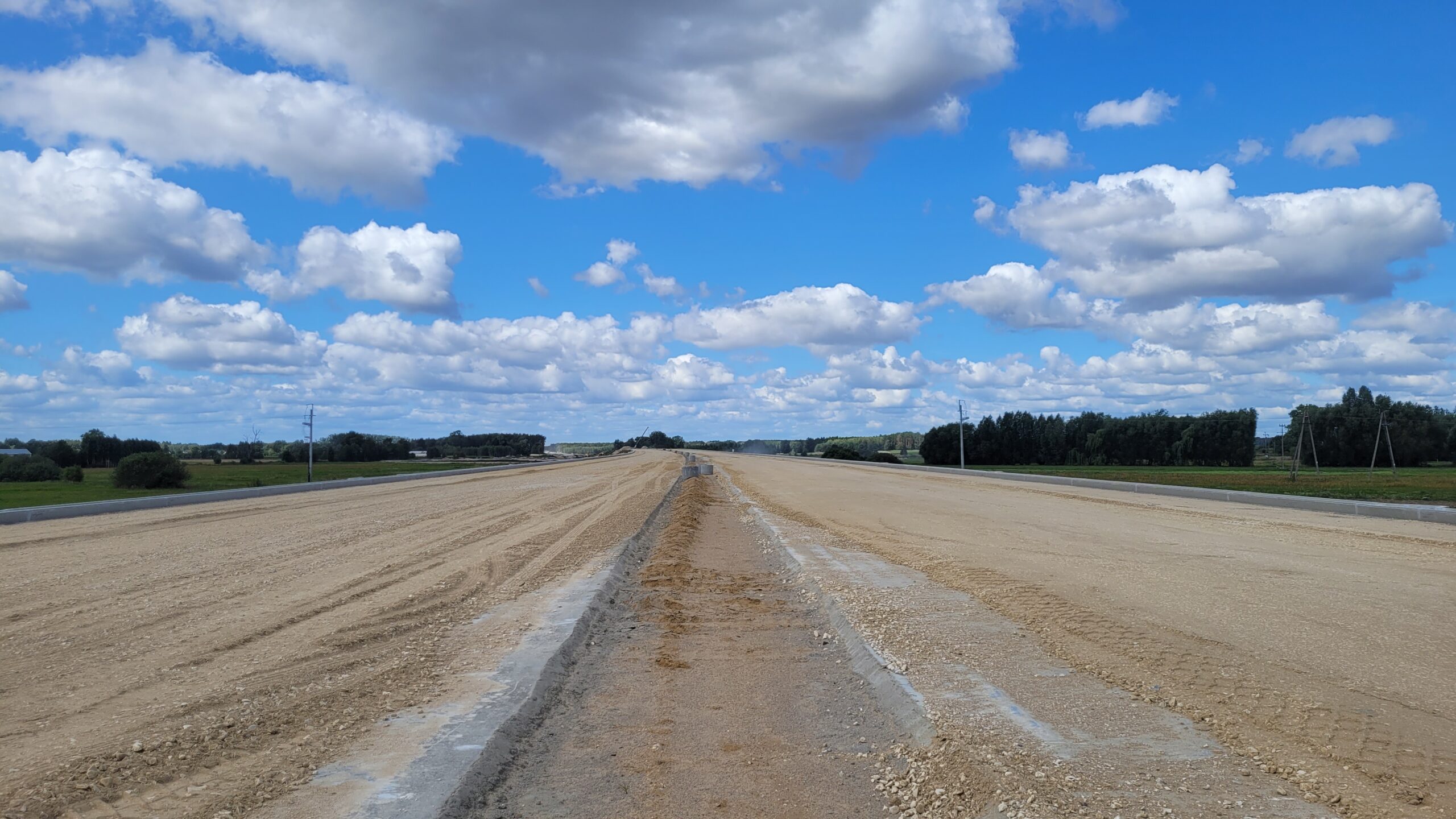

11 sierpnia km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3

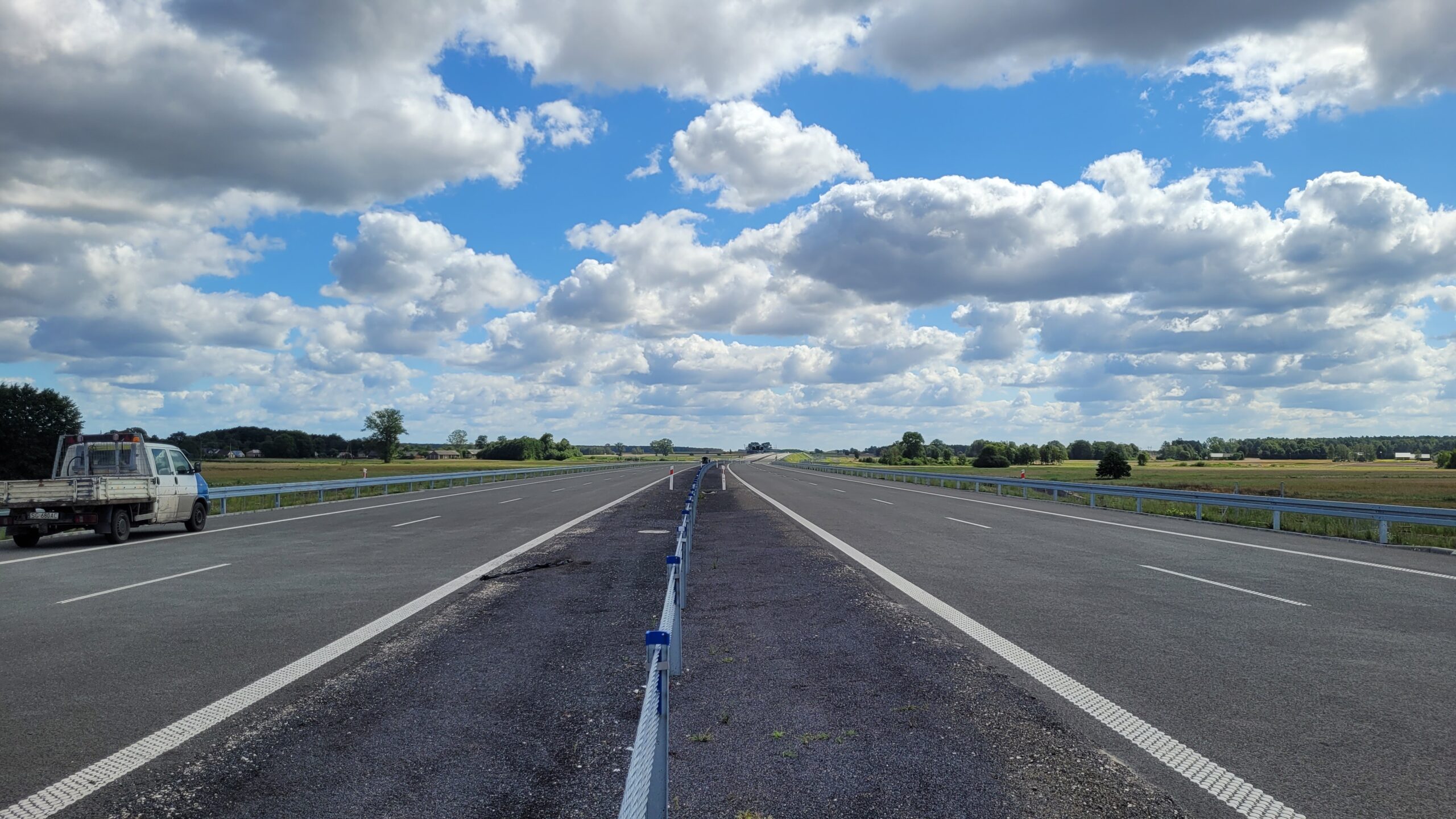

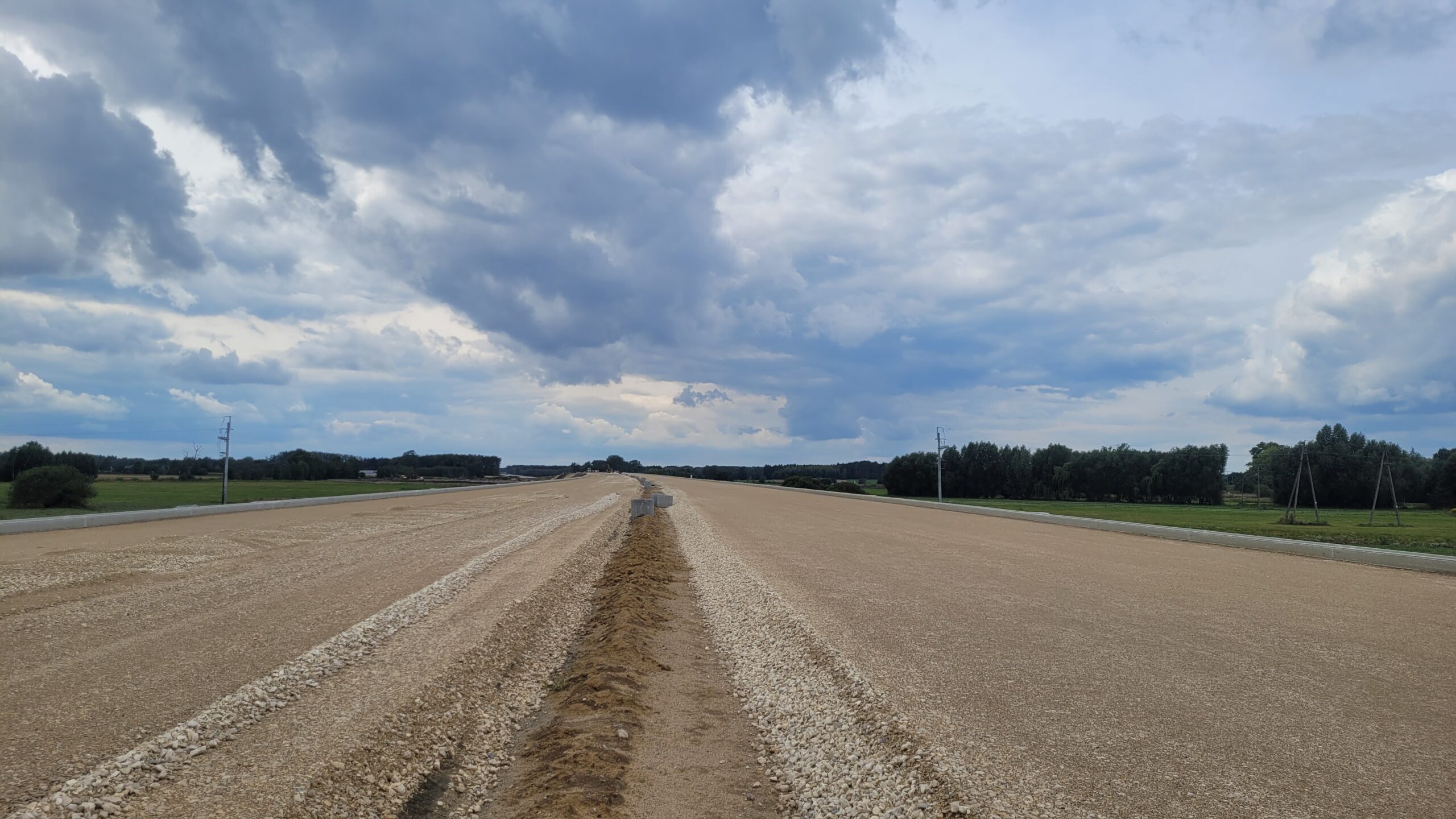

11 sierpnia km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
11 sierpnia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII

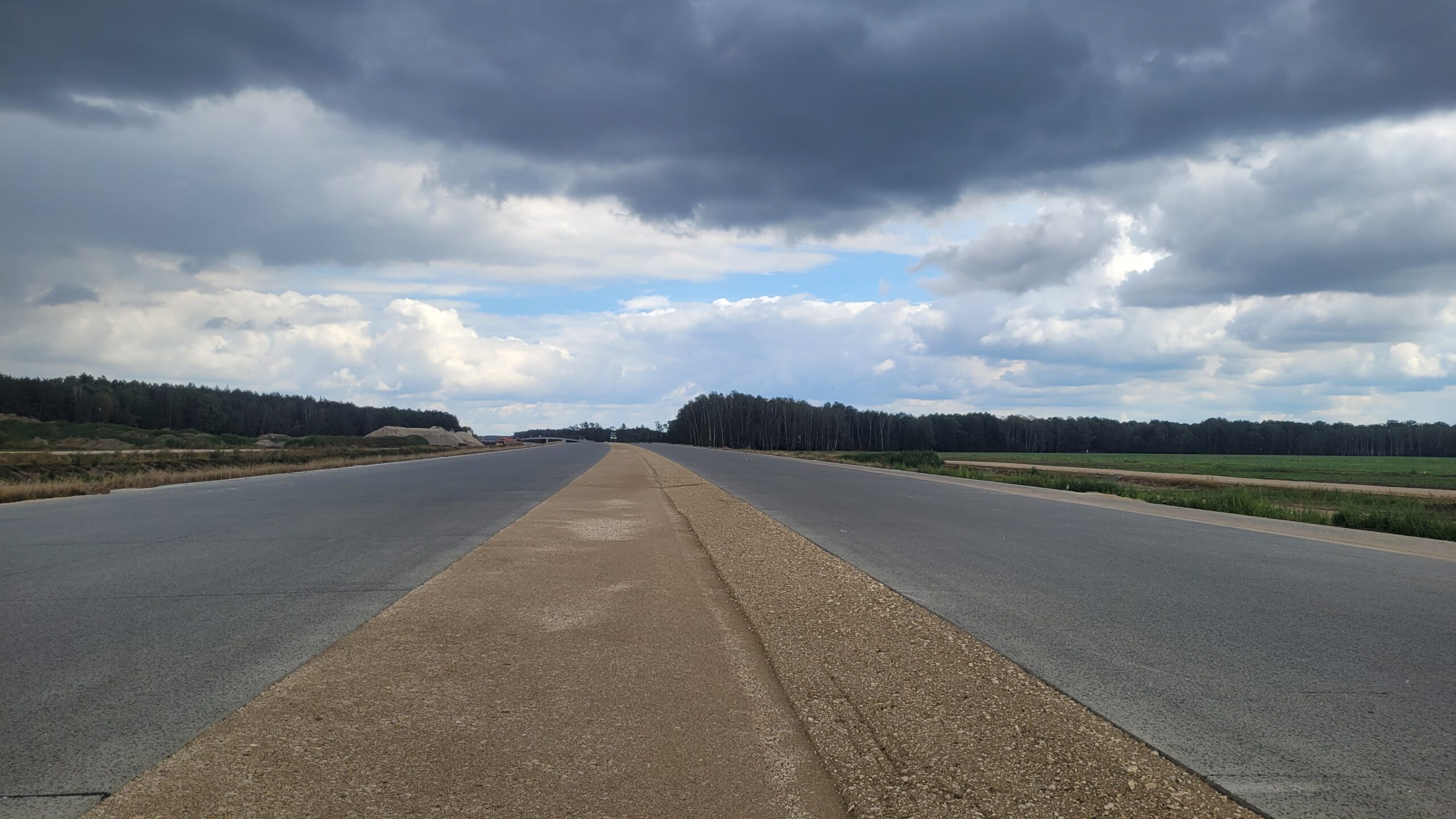

11 sierpnia km 598+200’ wykonano nawierzchnię betonową C35_45

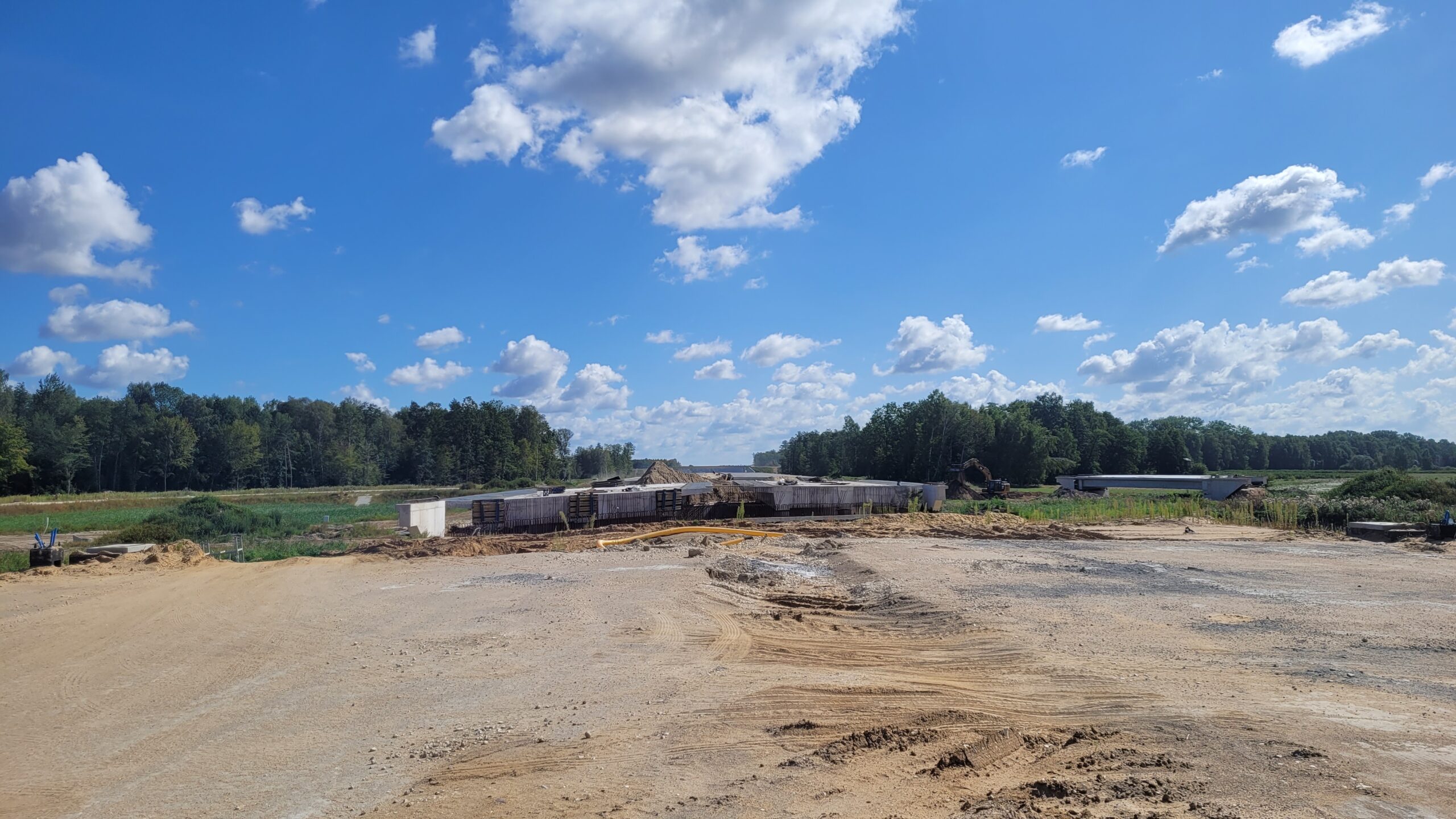

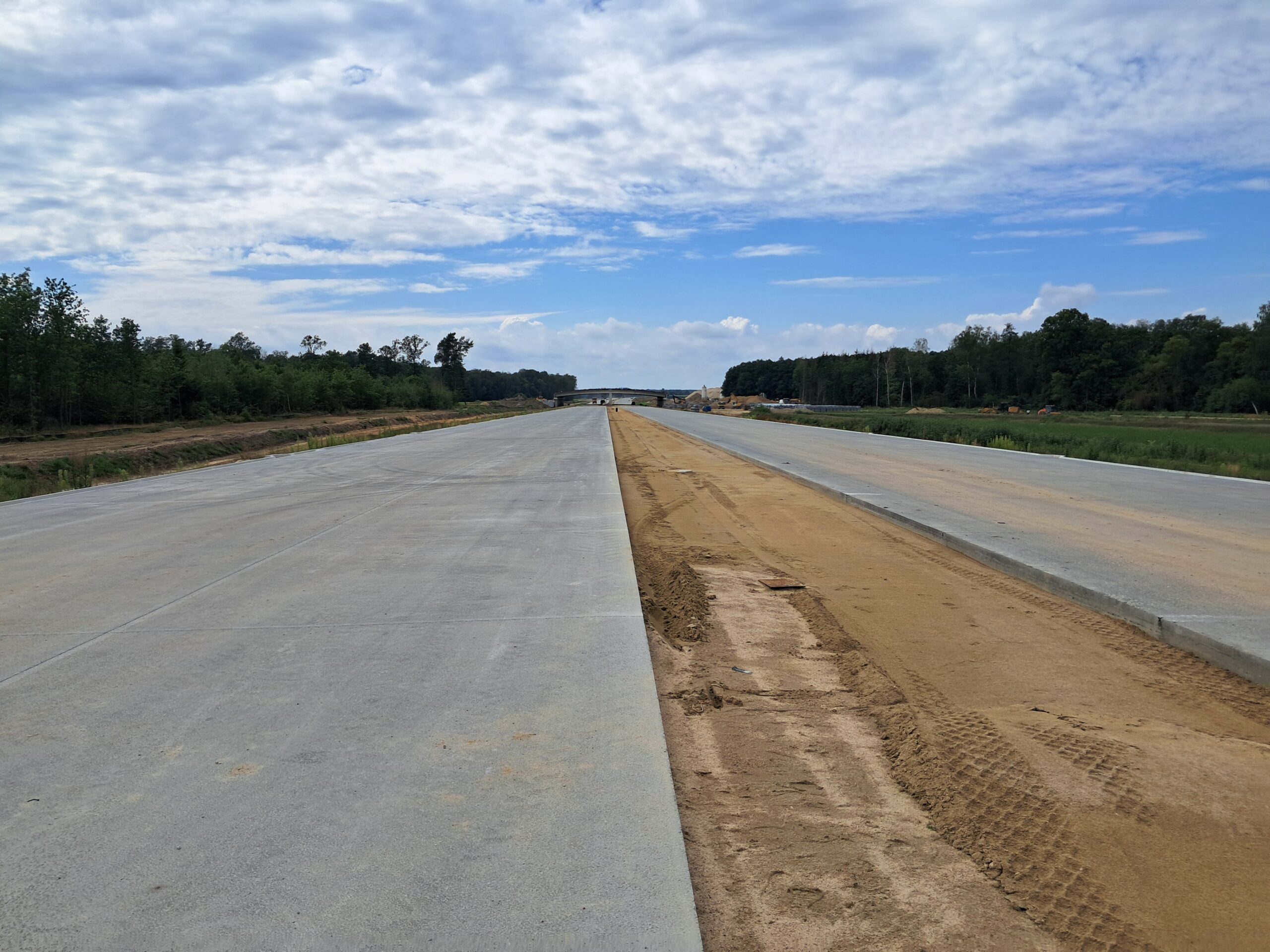

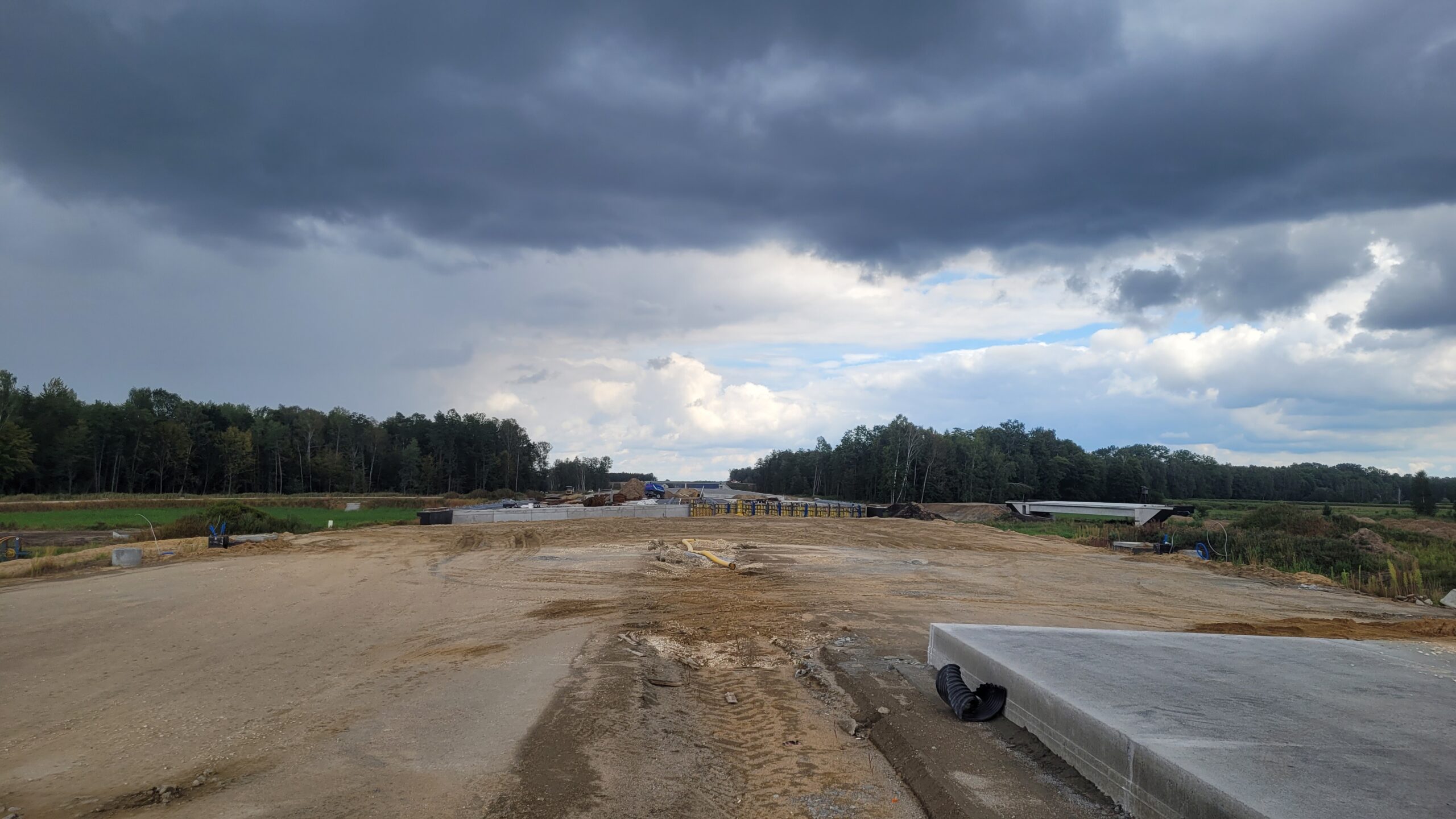

11 sierpnia km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
11 sierpnia km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
11 sierpnia km 601+500 nawierzchnia betonowa C35_45
11 sierpnia km 602+900 wykonano podbudowę zasadniczą C8_10
11 sierpnia km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
11 sierpnia km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
11 sierpnia km 603+600’ nawierzchnia betonowa C35_45
11 sierpnia km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
11 sierpnia km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
11 sierpnia km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45
11 sierpnia km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45

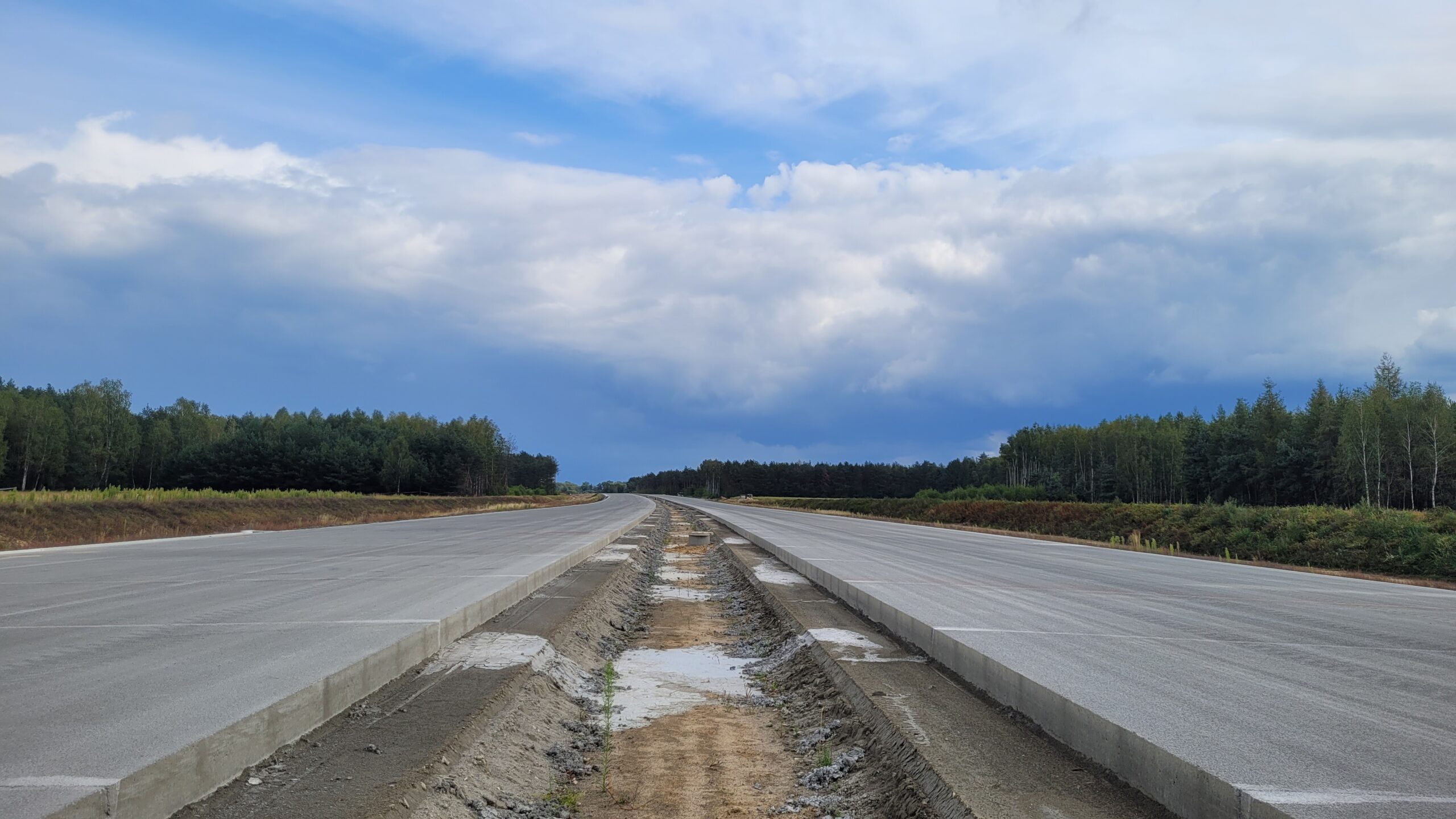

11 sierpnia km 606+900’ nawierzchnia betonowa C35_45
18 sierpnia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
18 sierpnia km 599+700 nawierzchnia betonowa C35_45

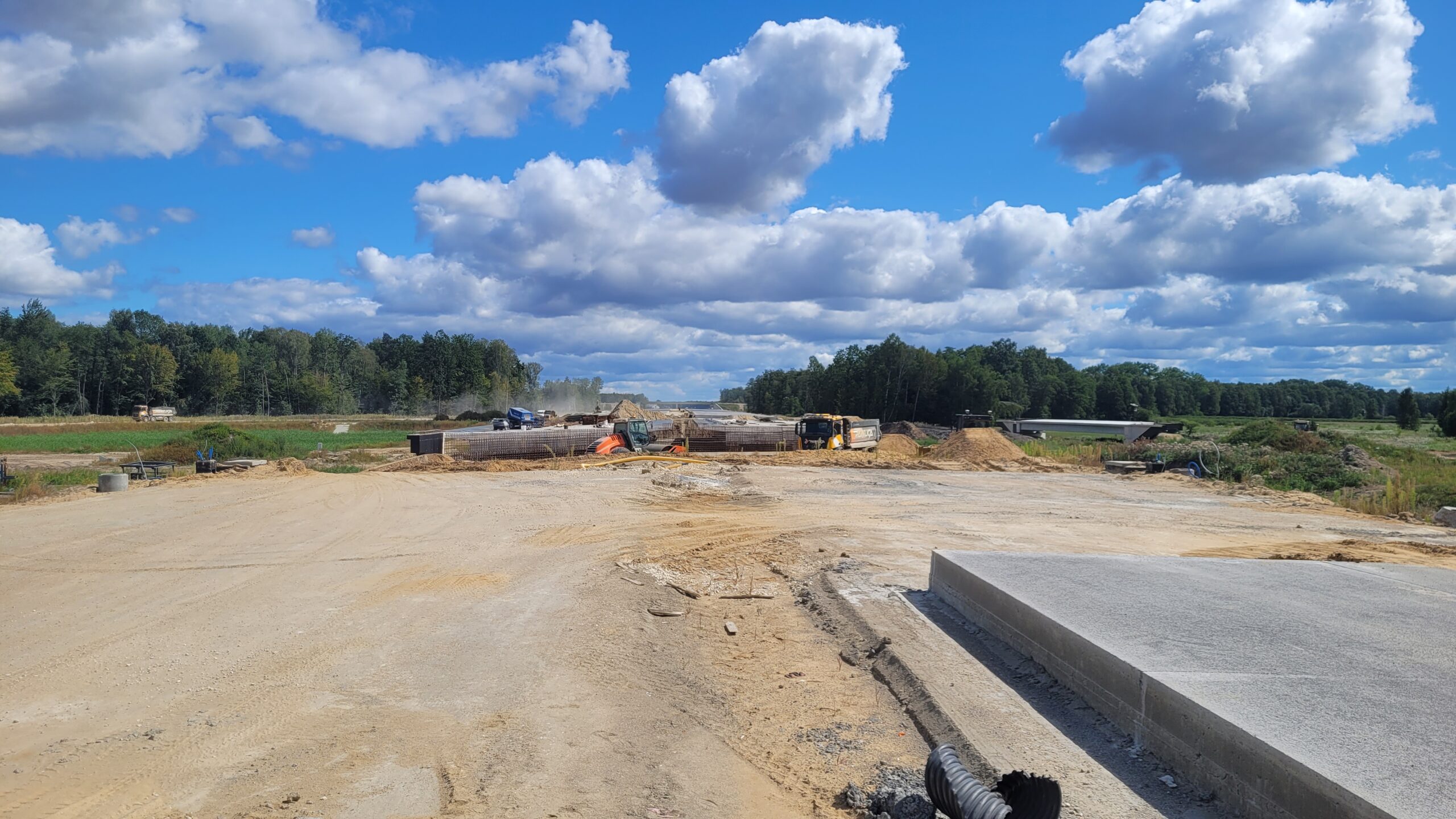

18 sierpnia km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
18 sierpnia km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68

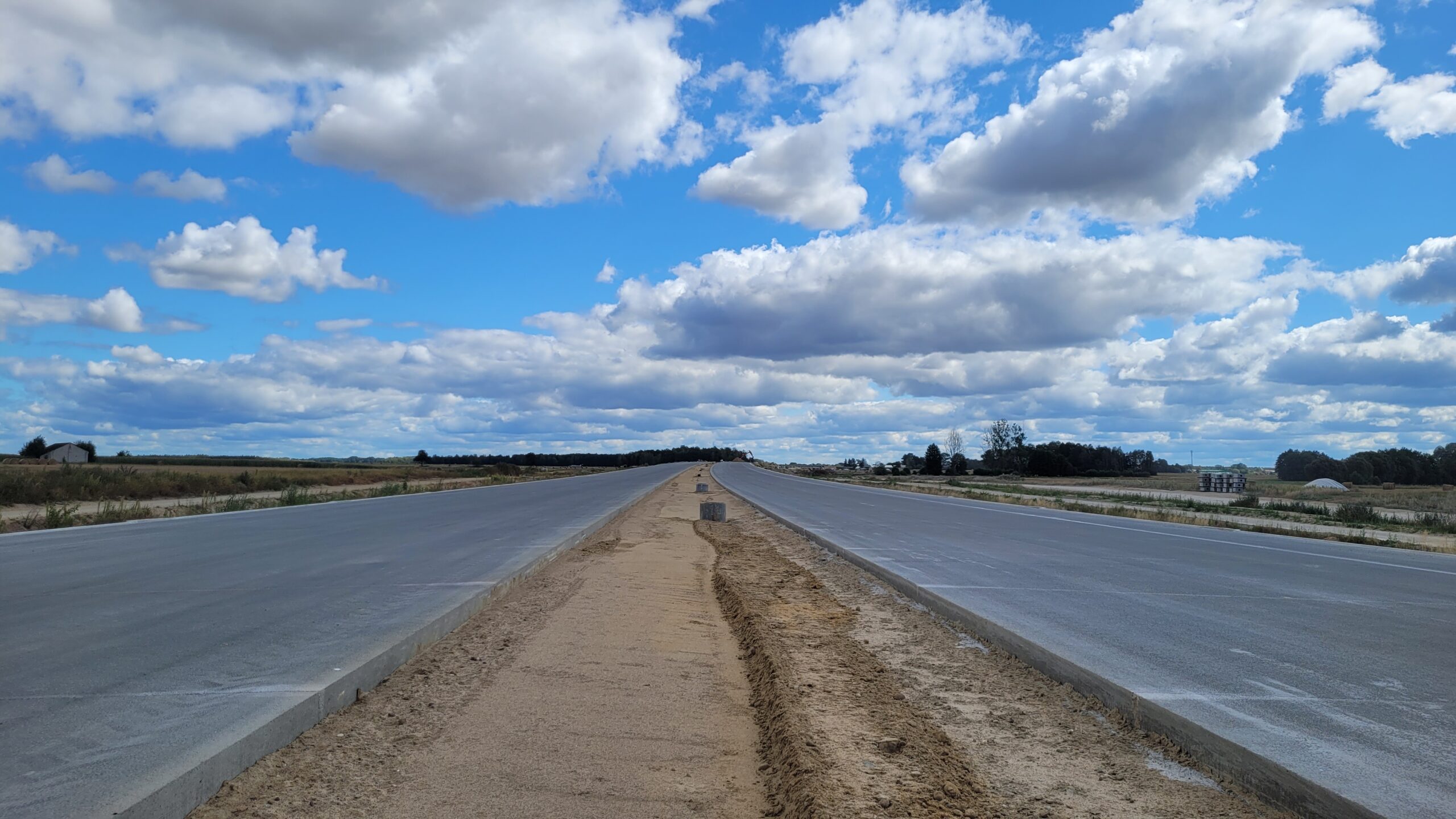

18 sierpnia km 601+500’ nawierzchnia betonowa C35_45
18 sierpnia km 602+900 wykonano podbudowę zasadniczą C8_10
18 sierpnia km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
18 sierpnia km 603+600 budowa WD_70 nawierzchnia betonowa C35_45

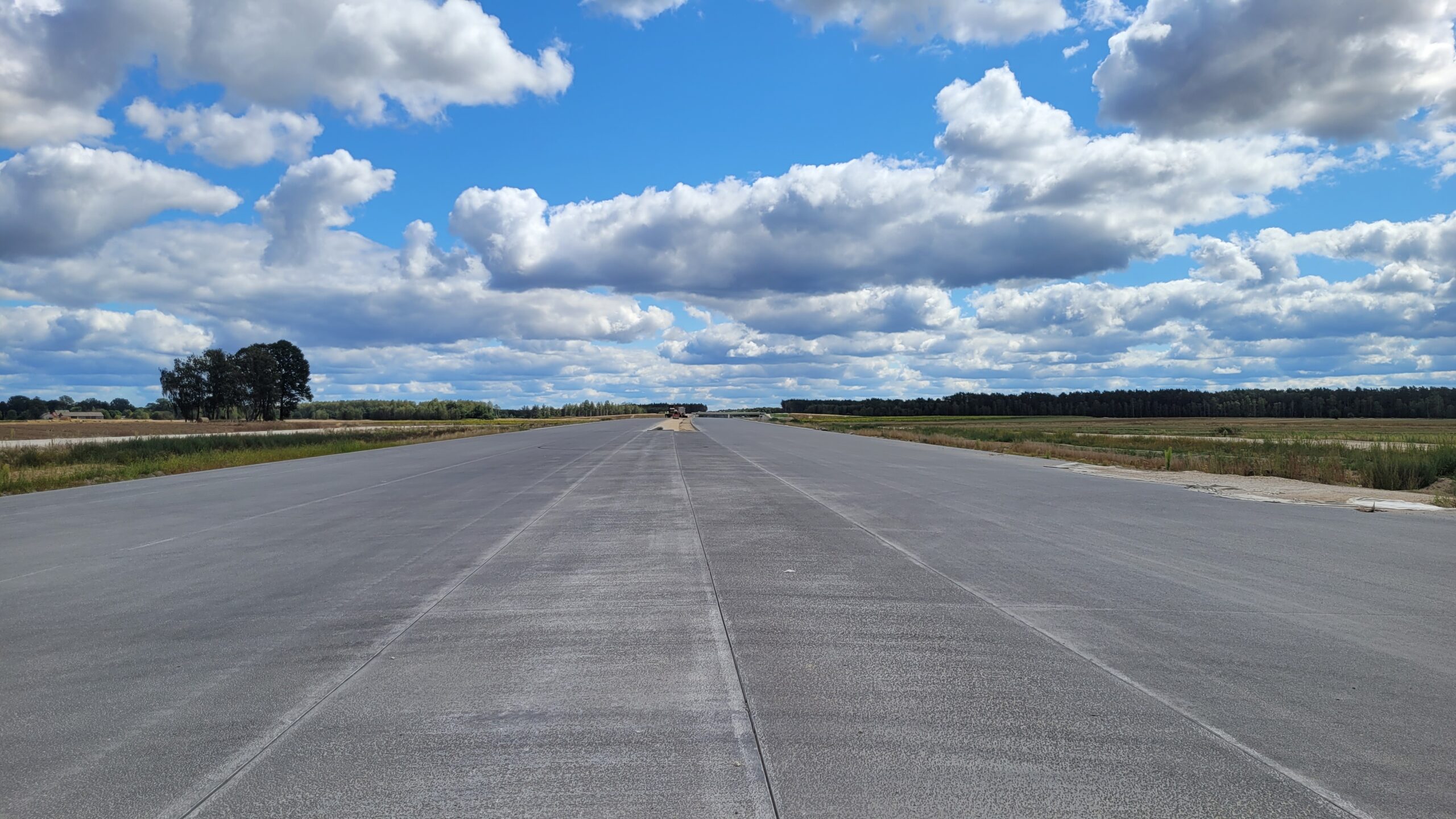

18 sierpnia km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
18 sierpnia km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
18 sierpnia km 606+150 nawierzchnia betonowa C35_45

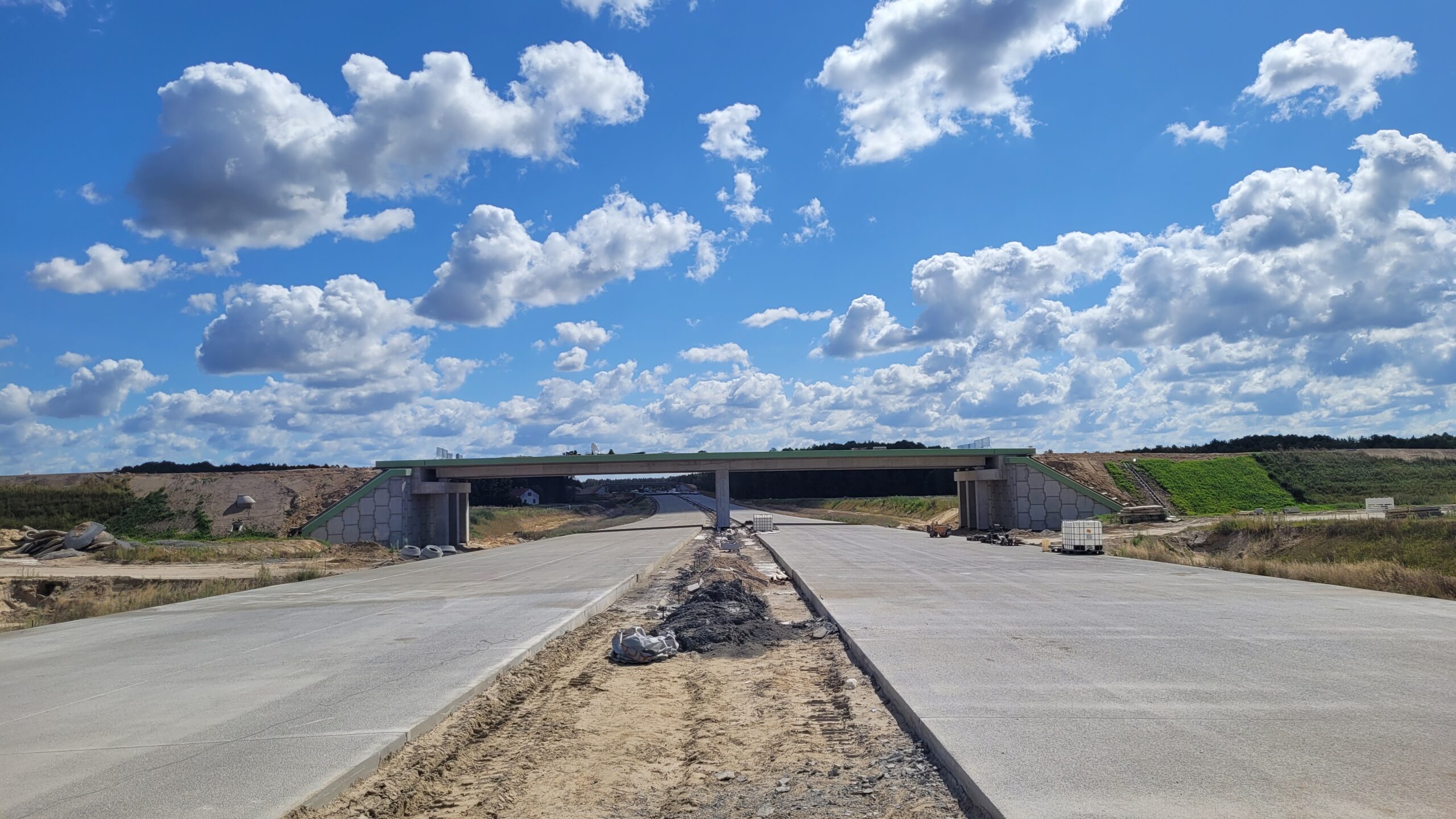

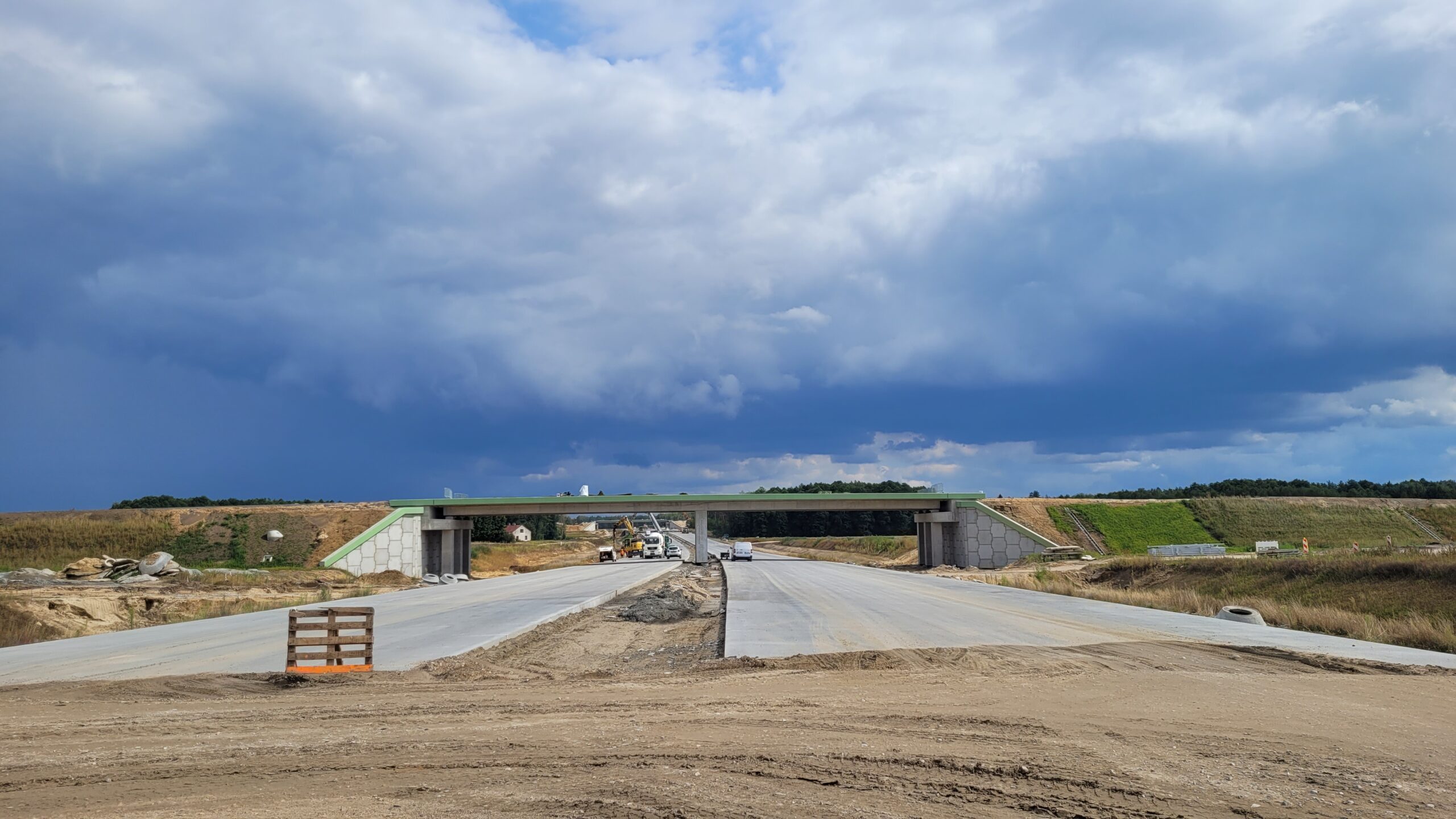

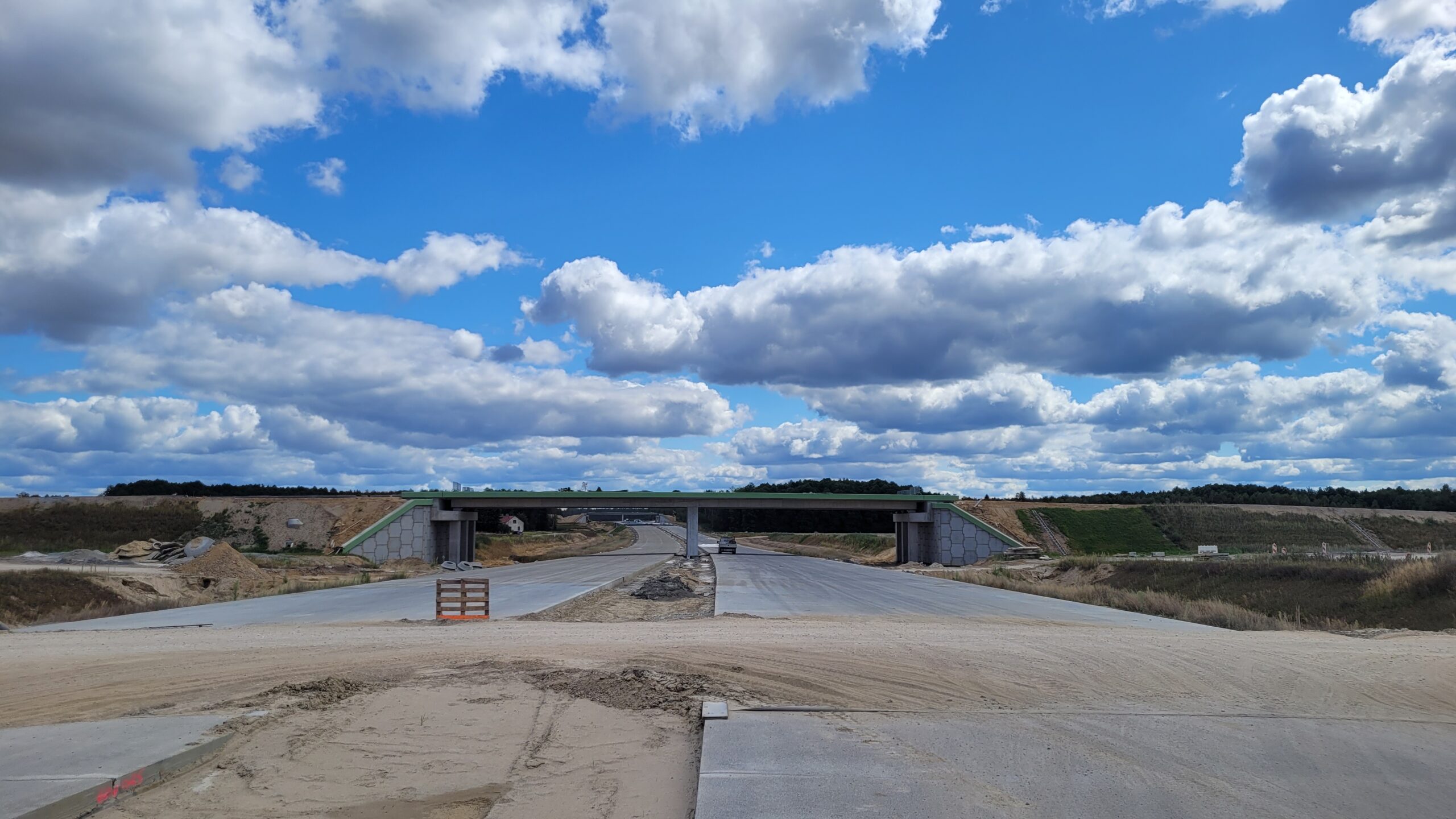

18 sierpnia km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45

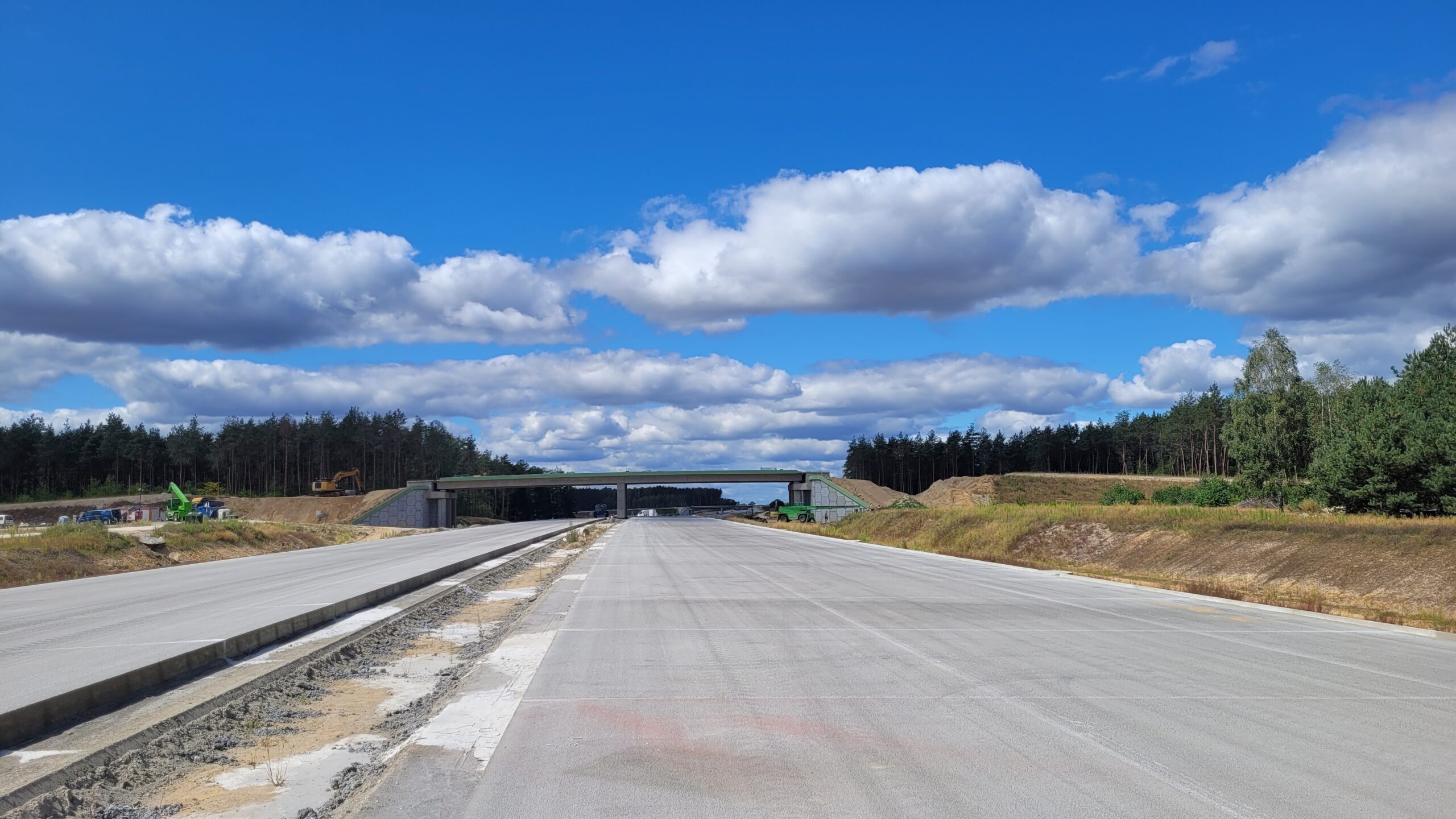

18 sierpnia km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45

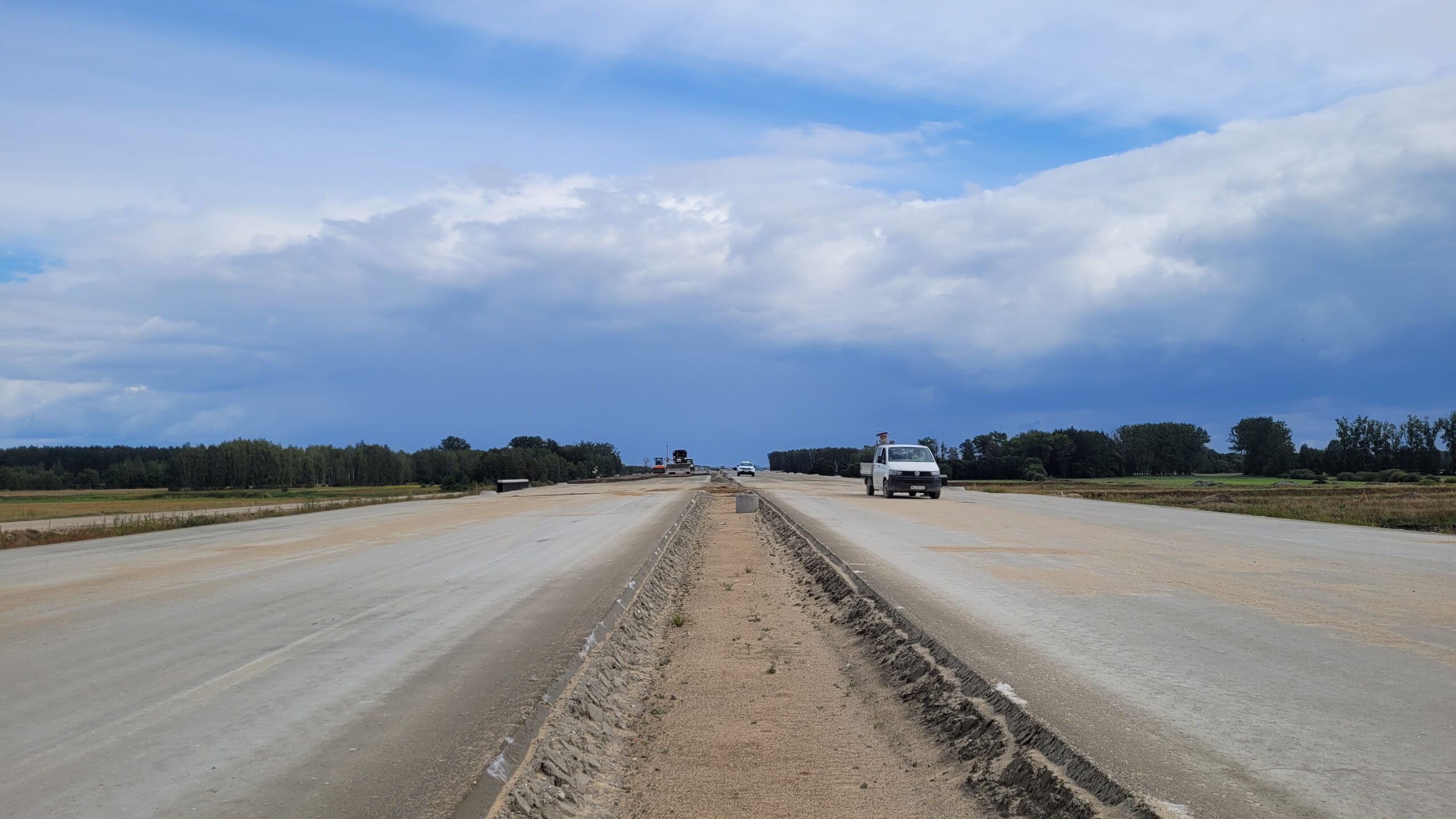

18 sierpnia km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A
18 sierpnia km 608+950 wykonywano podbudowę zasadniczą C8_10
18 sierpnia km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69
18 sierpnia km 610+050 budowa nasypu budowa ustroju nośnego WA_74
18 sierpnia km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3
18 sierpnia km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX

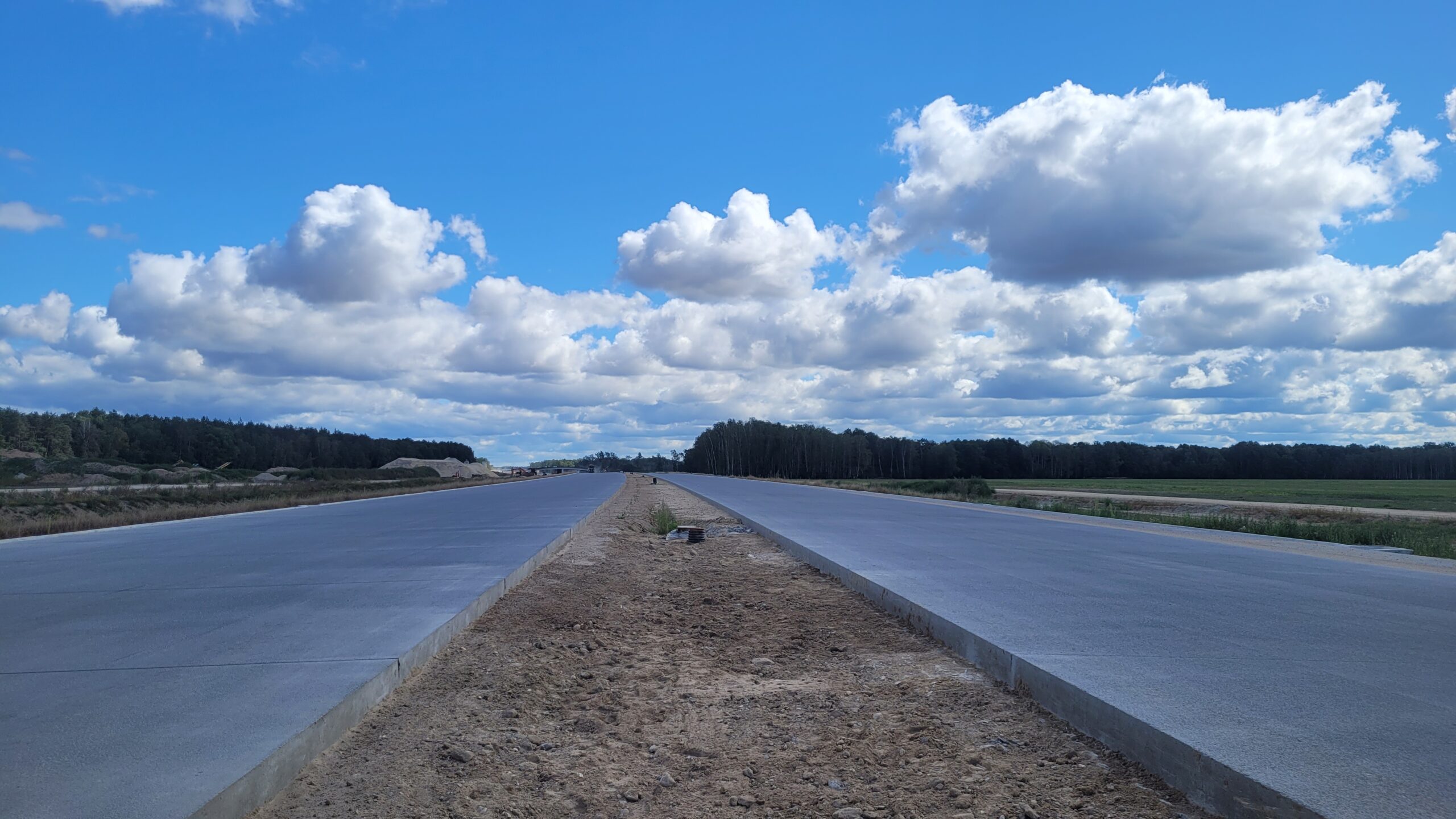

18 sierpnia km 598+200’ wykonano nawierzchnię betonową C35_45
26 sierpnia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII

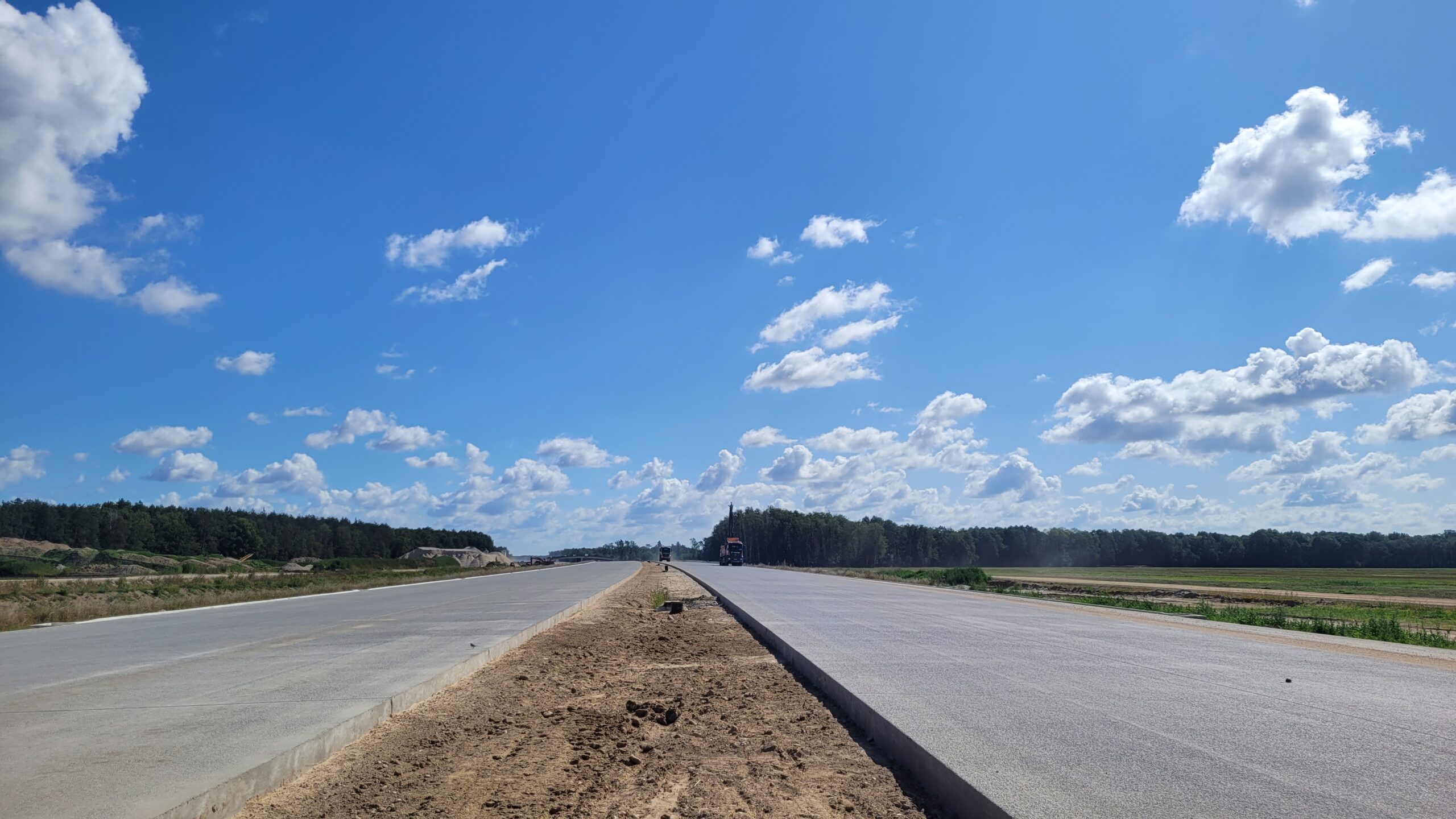

26 sierpnia km 598+200’ wykonano nawierzchnię betonową C35_45
26 sierpnia km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
26 sierpnia km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68

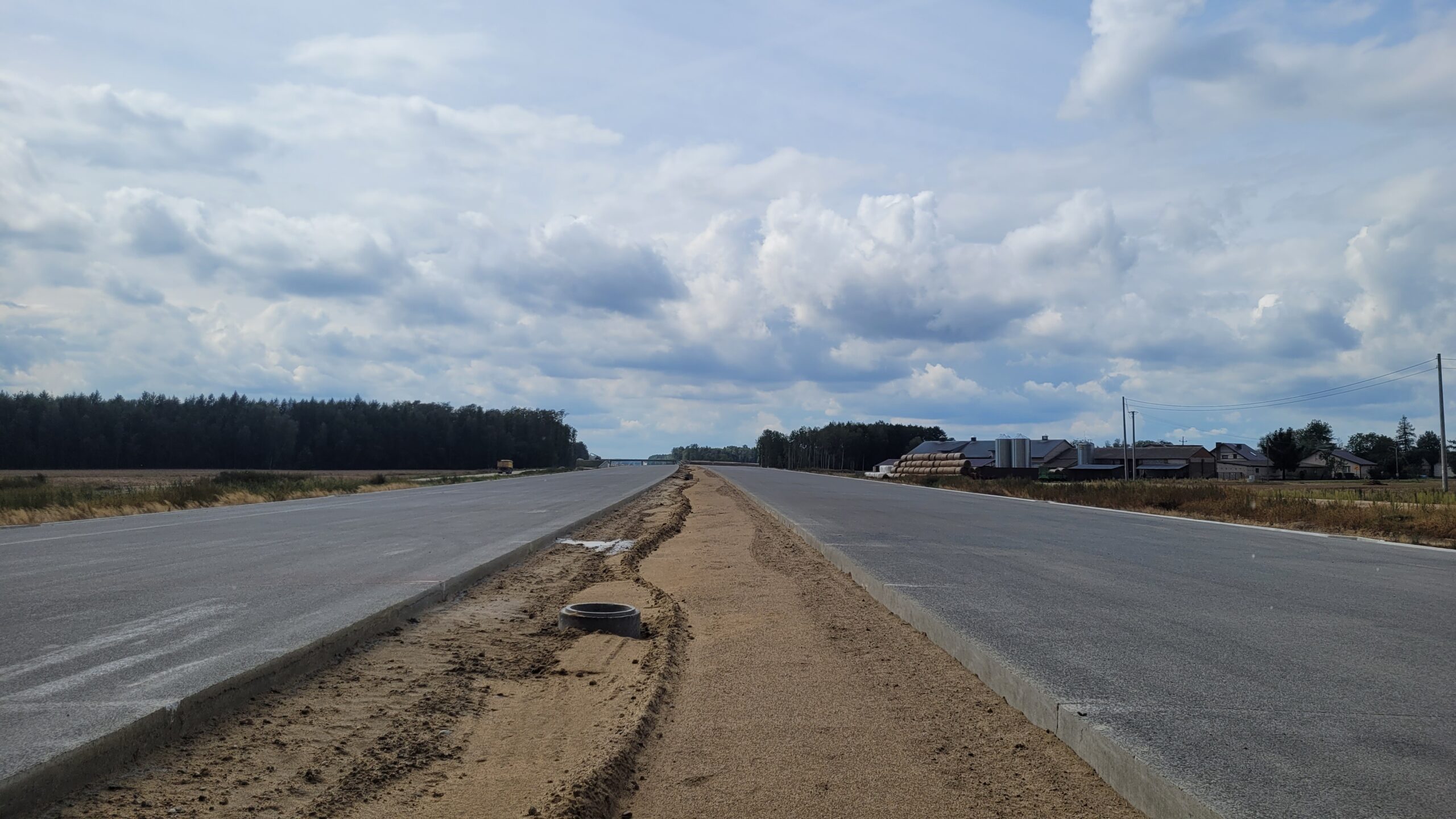

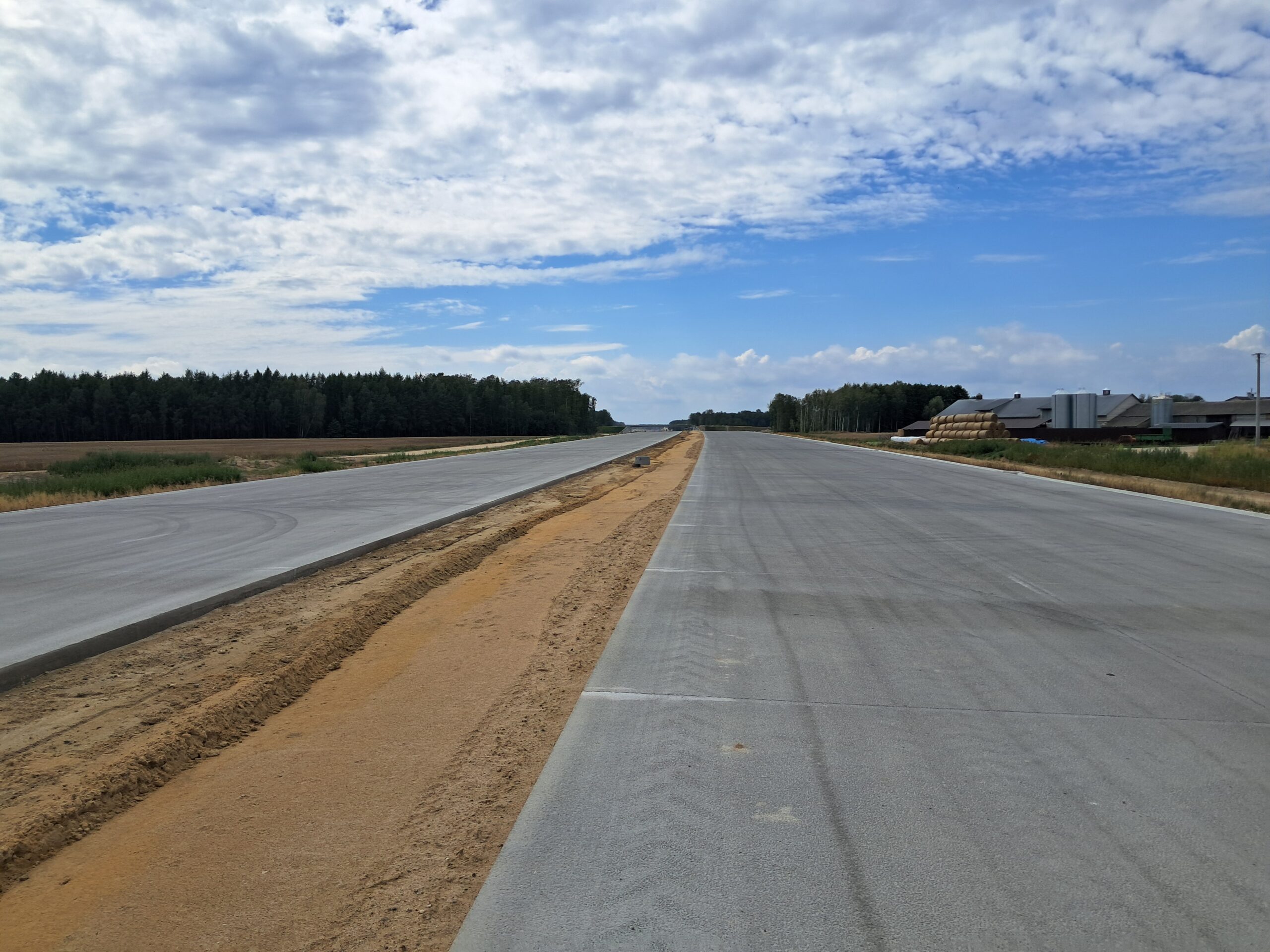

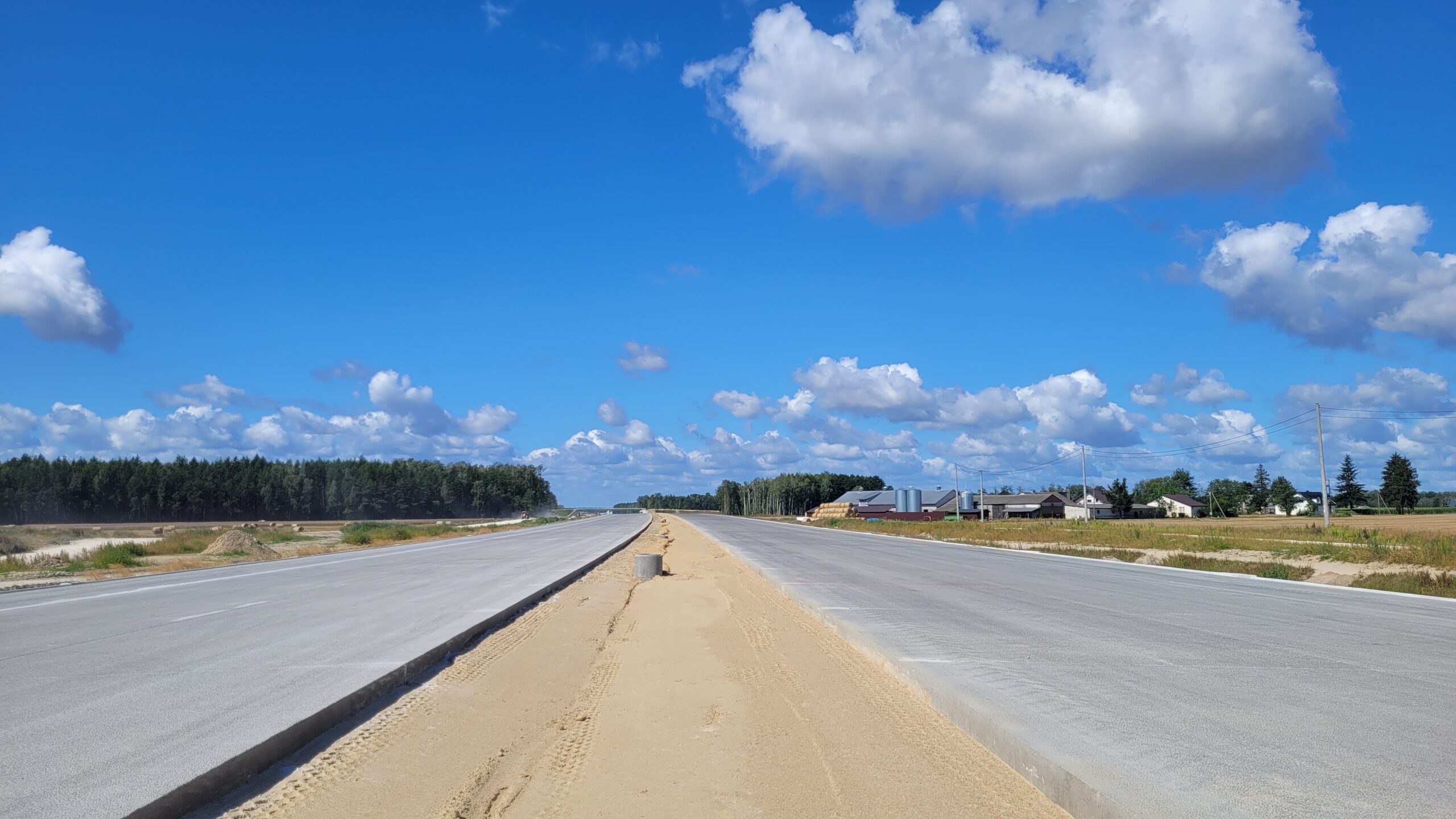

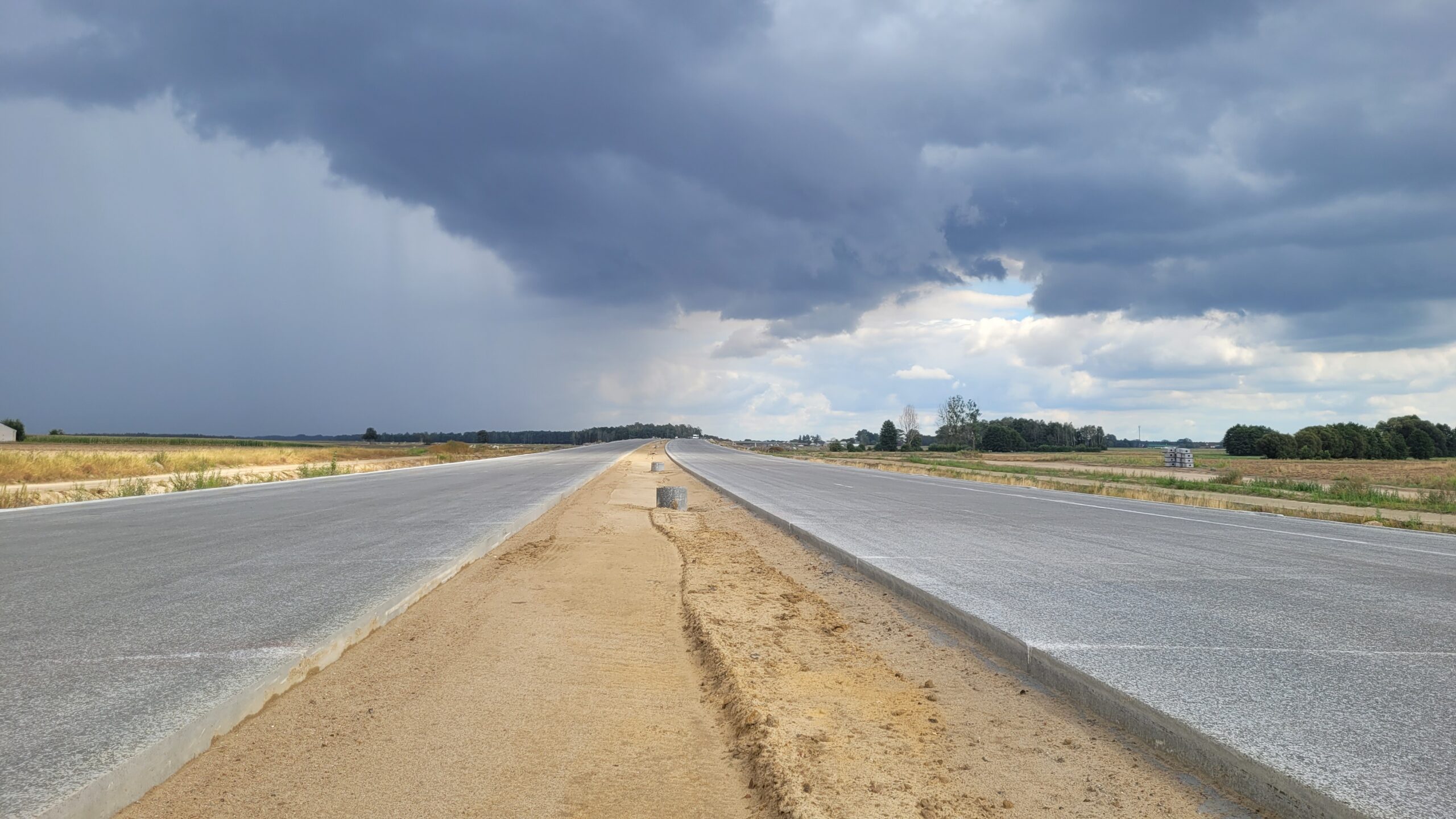

26 sierpnia km 601+500 nawierzchnia betonowa C35_45
26 sierpnia km 601+500’ nawierzchnia betonowa C35_45
26 sierpnia km 602+900 wykonano podbudowę zasadniczą C8_10
26 sierpnia km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
26 sierpnia km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
26 sierpnia km 603+600’ nawierzchnia betonowa C35_45

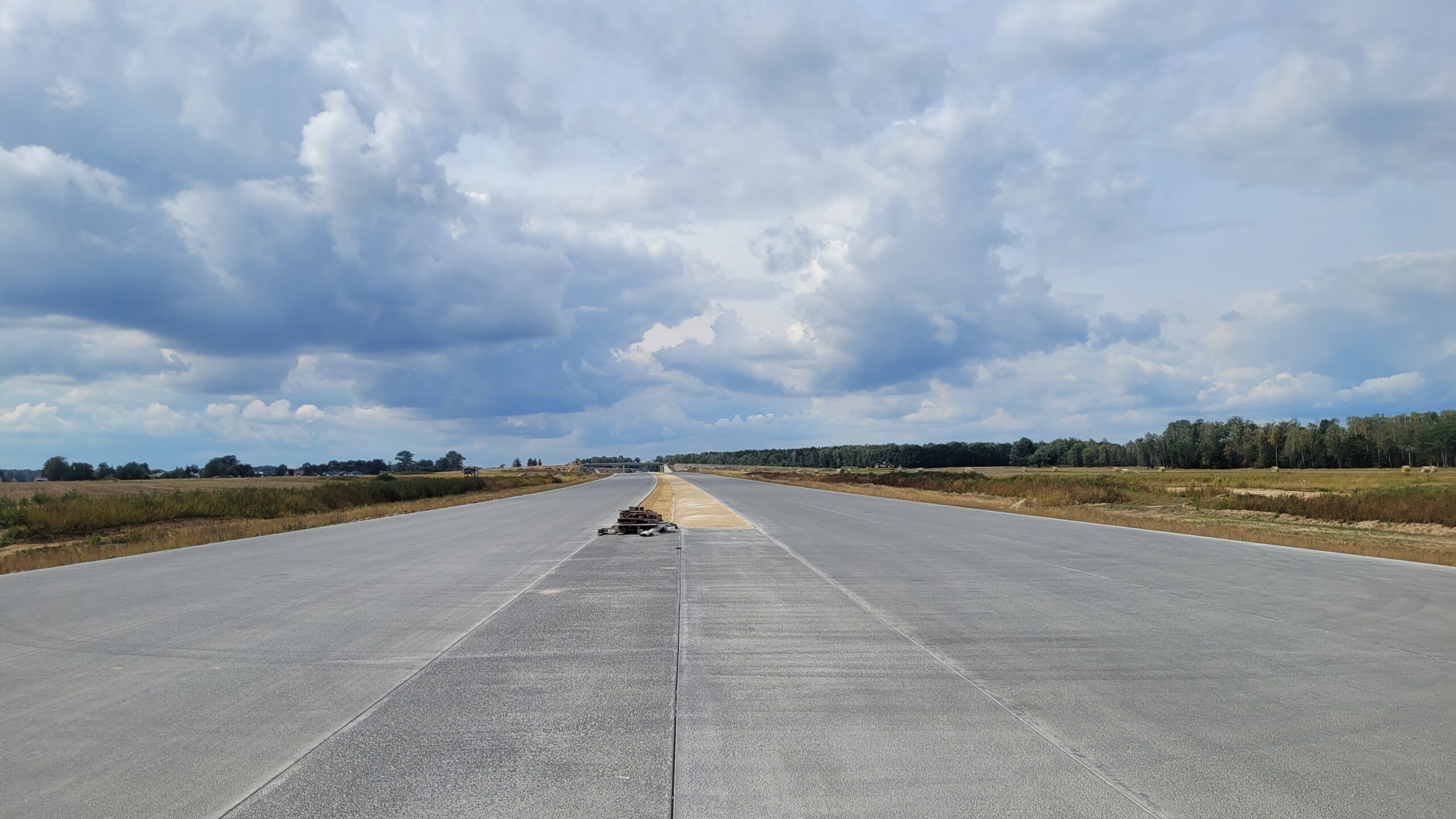

26 sierpnia km 604+400 nawierzchnia betonowa C35_45

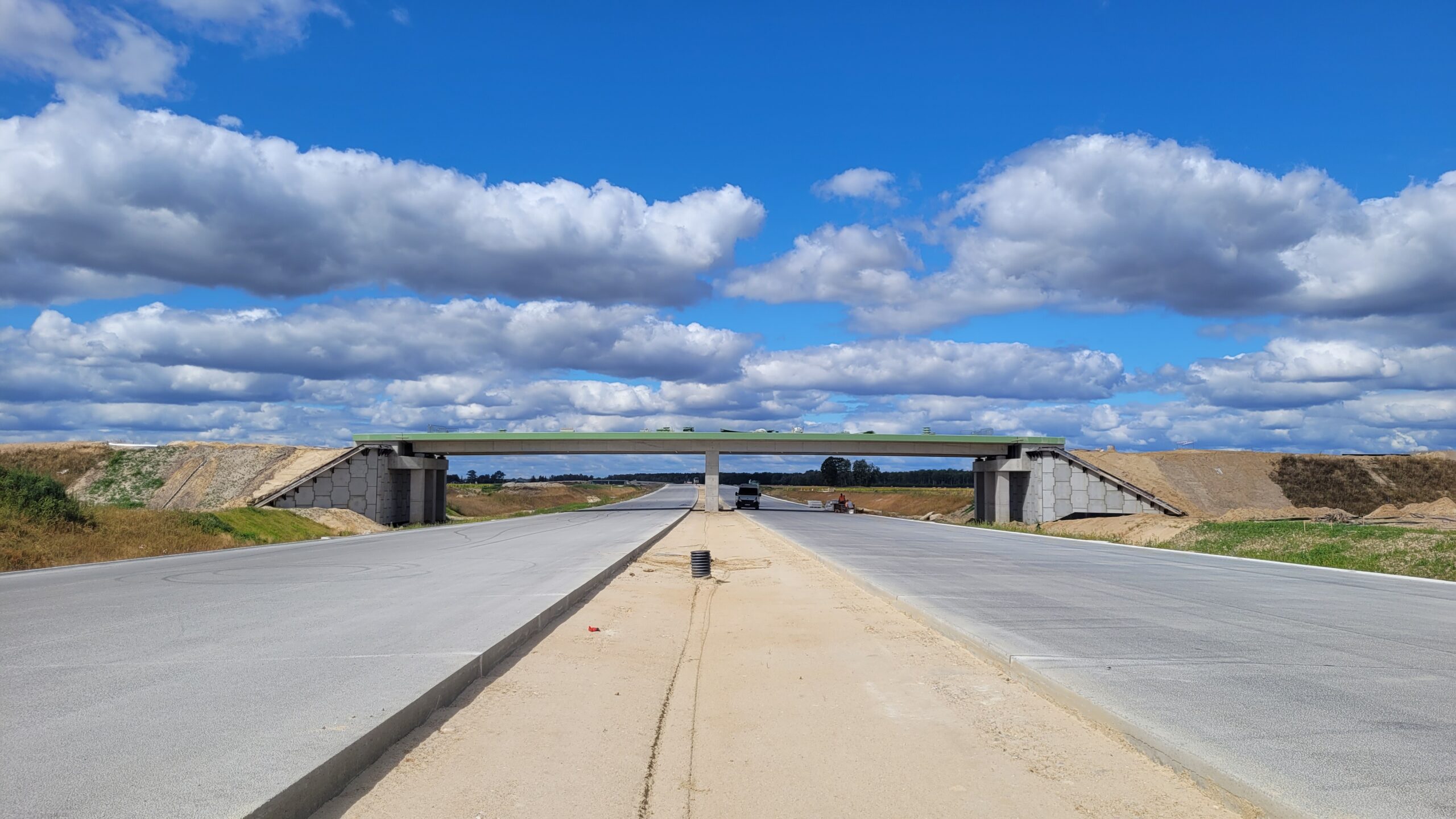

26 sierpnia km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
26 sierpnia km 606+150 nawierzchnia betonowa C35_45

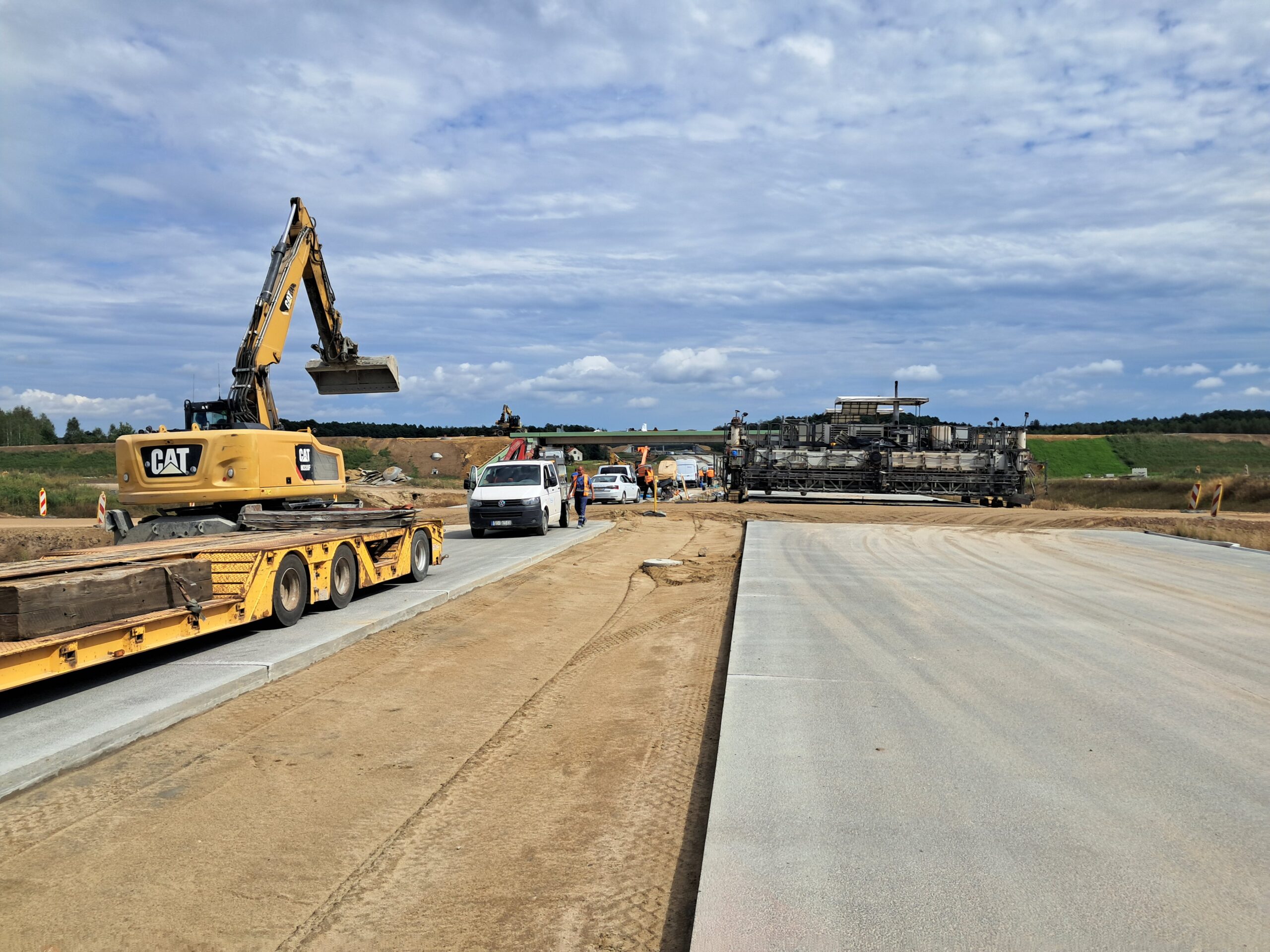

26 sierpnia km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45

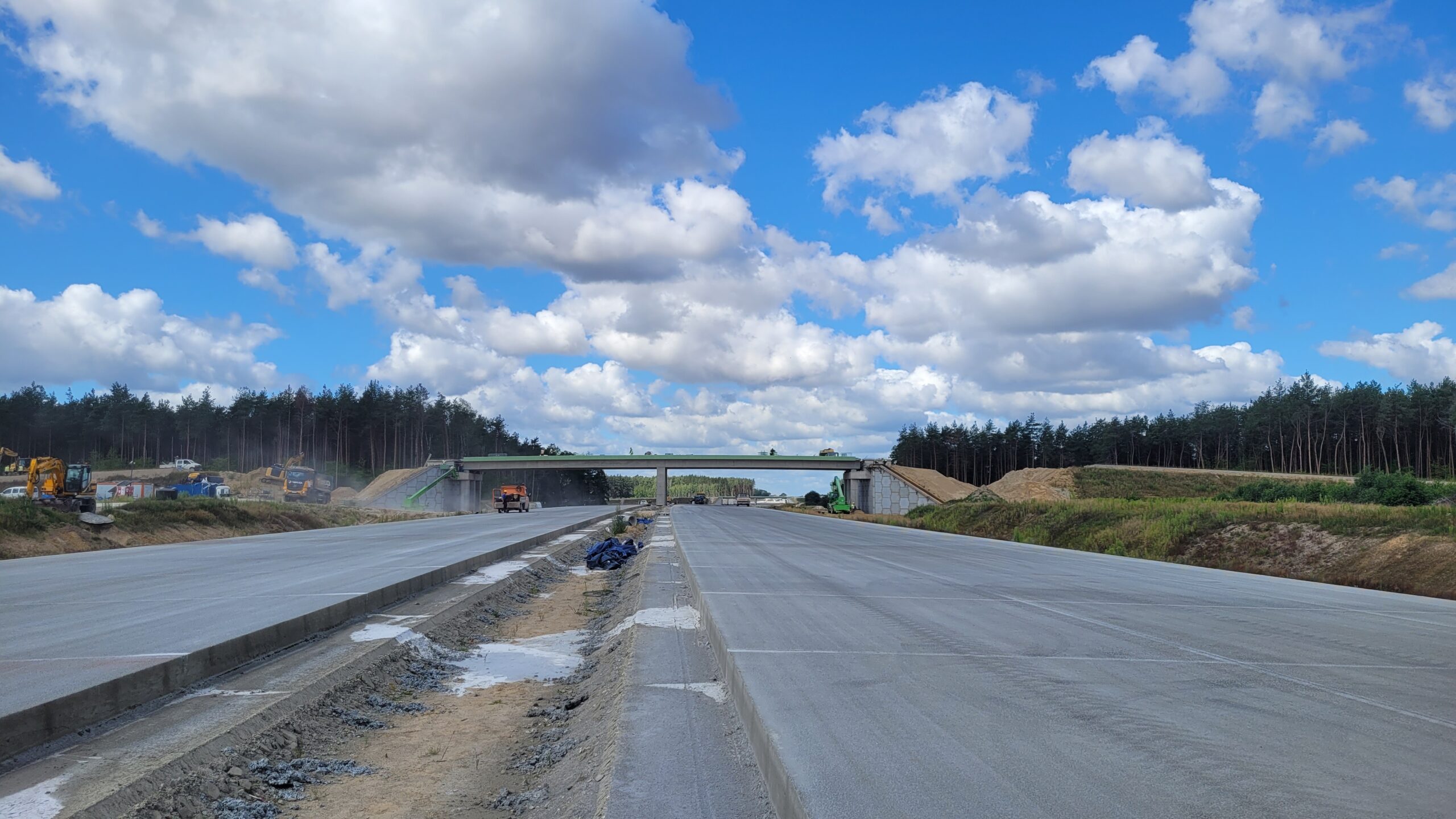

26 sierpnia km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45

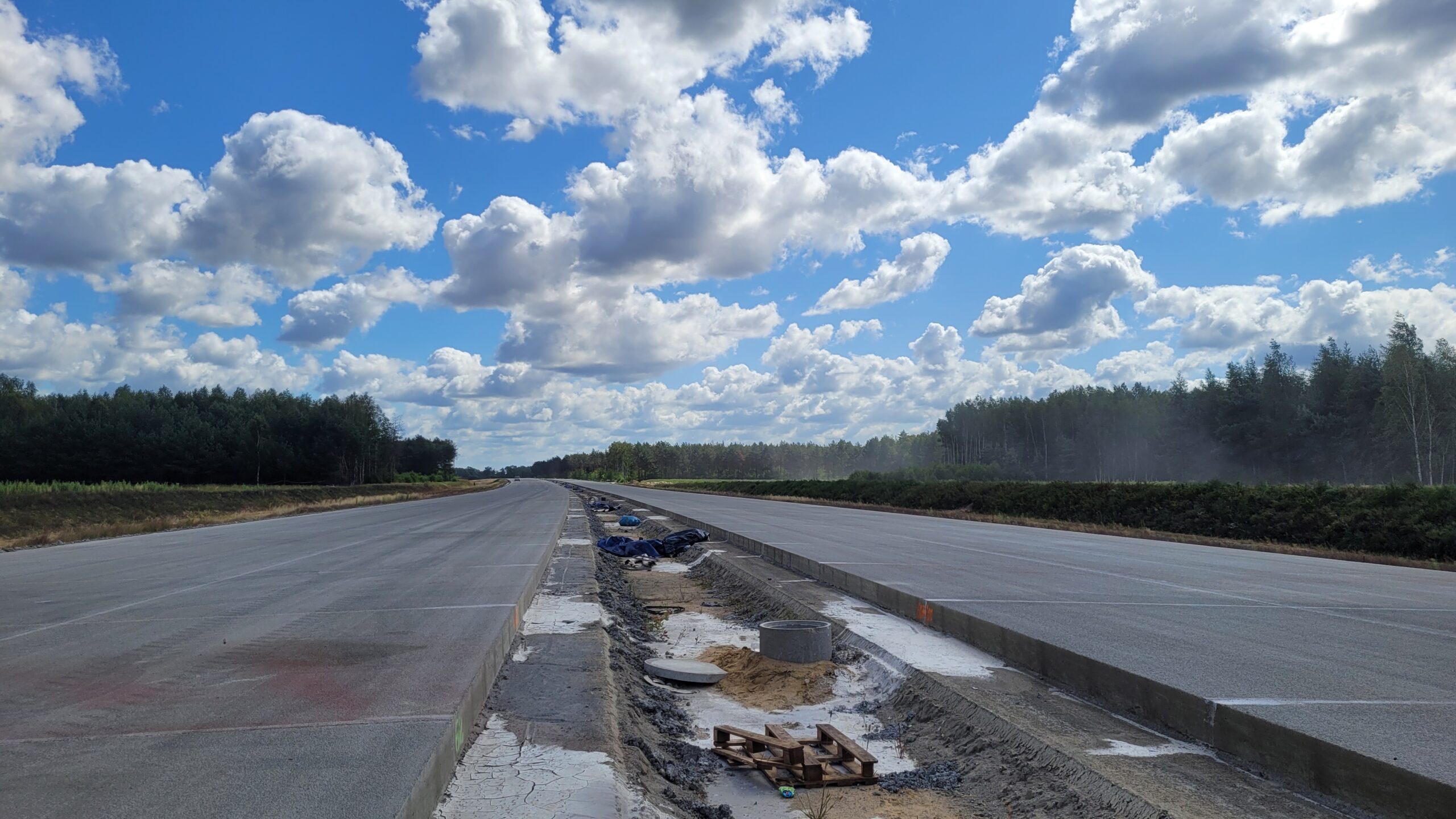

26 sierpnia km 606+900’ nawierzchnia betonowa C35_45

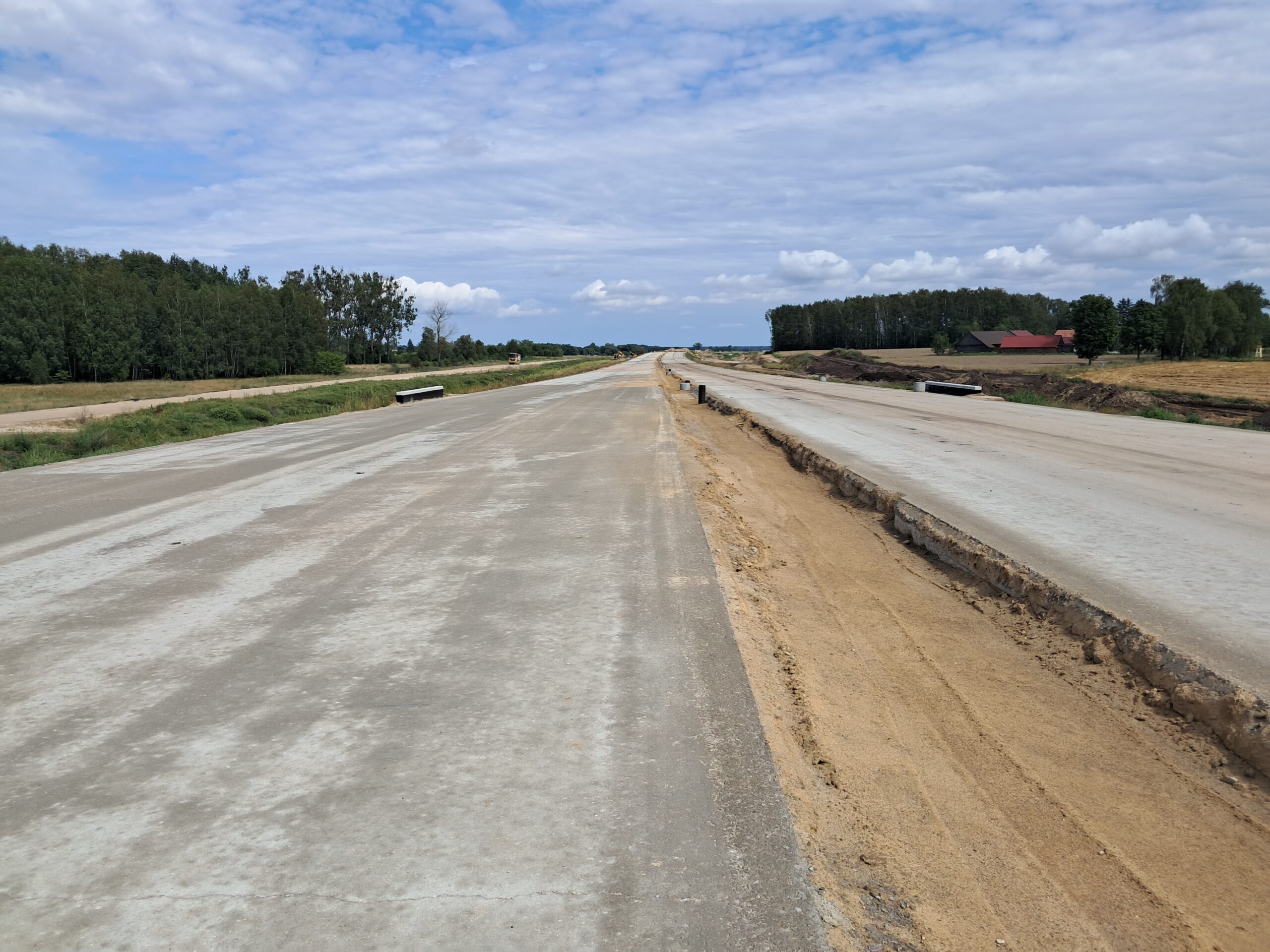

26 sierpnia km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A
26 sierpnia km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69

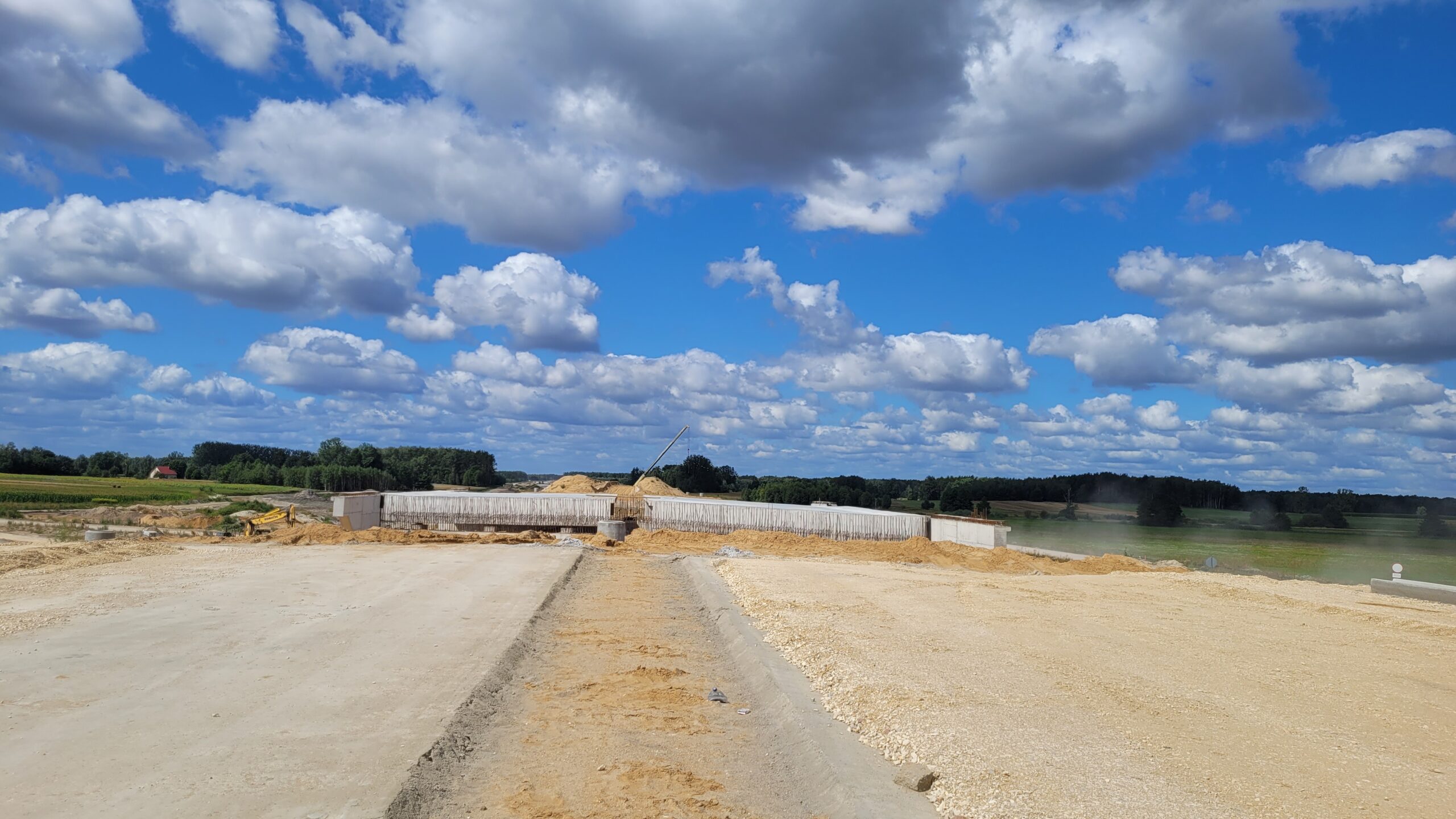

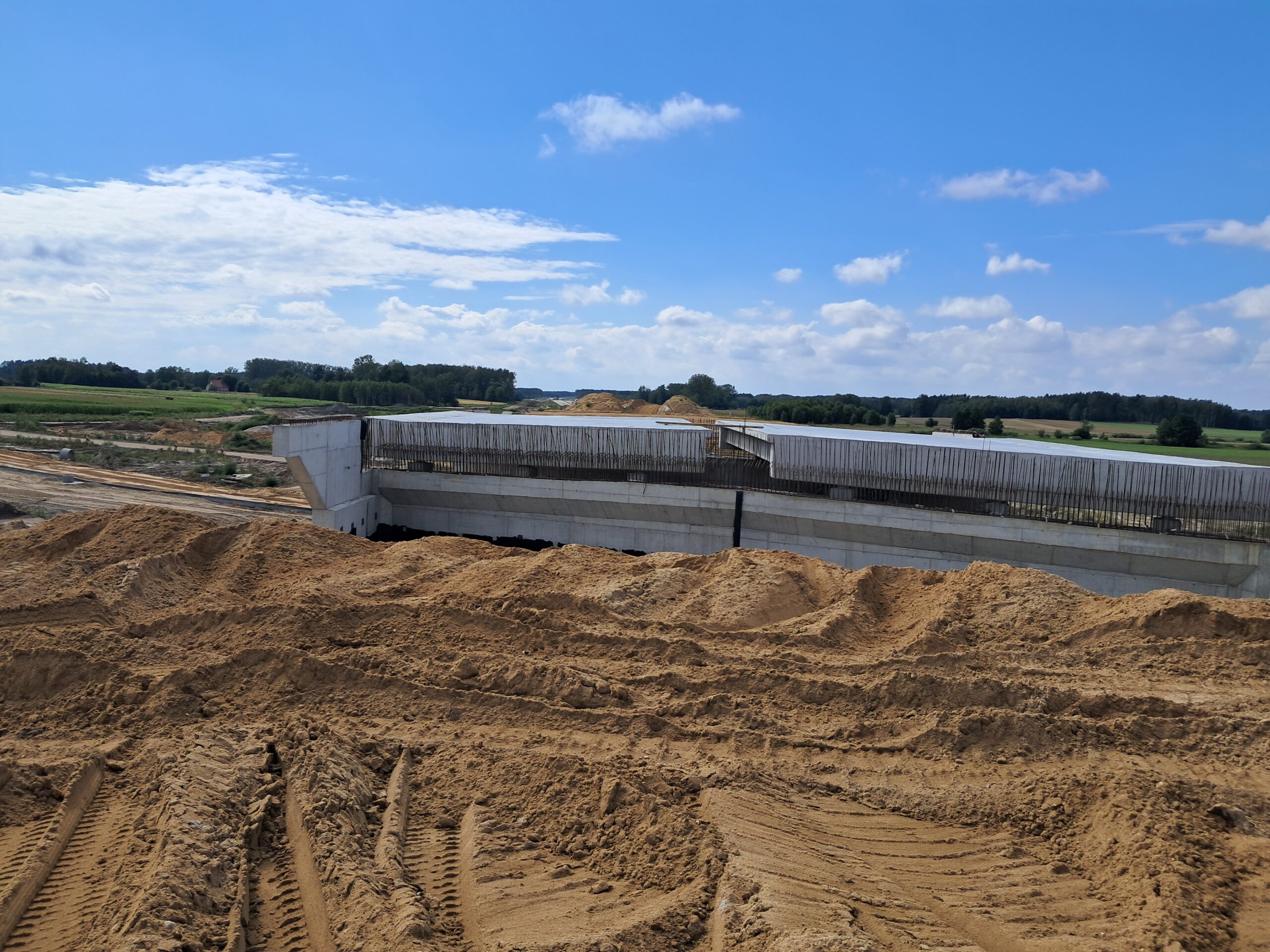

26 sierpnia km 610+050 budowa nasypu budowa ustroju nośnego WA_74
26 sierpnia km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3

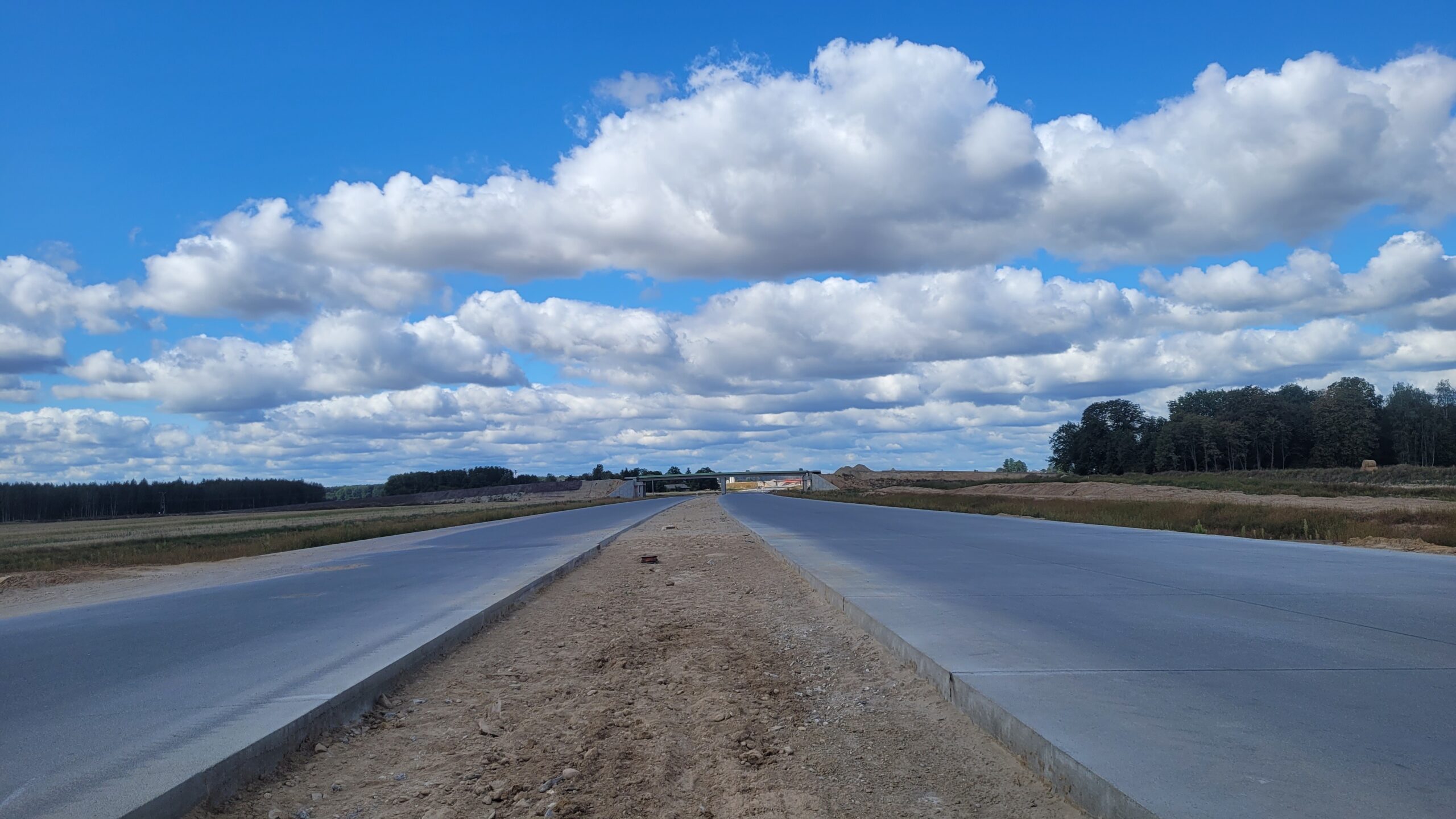

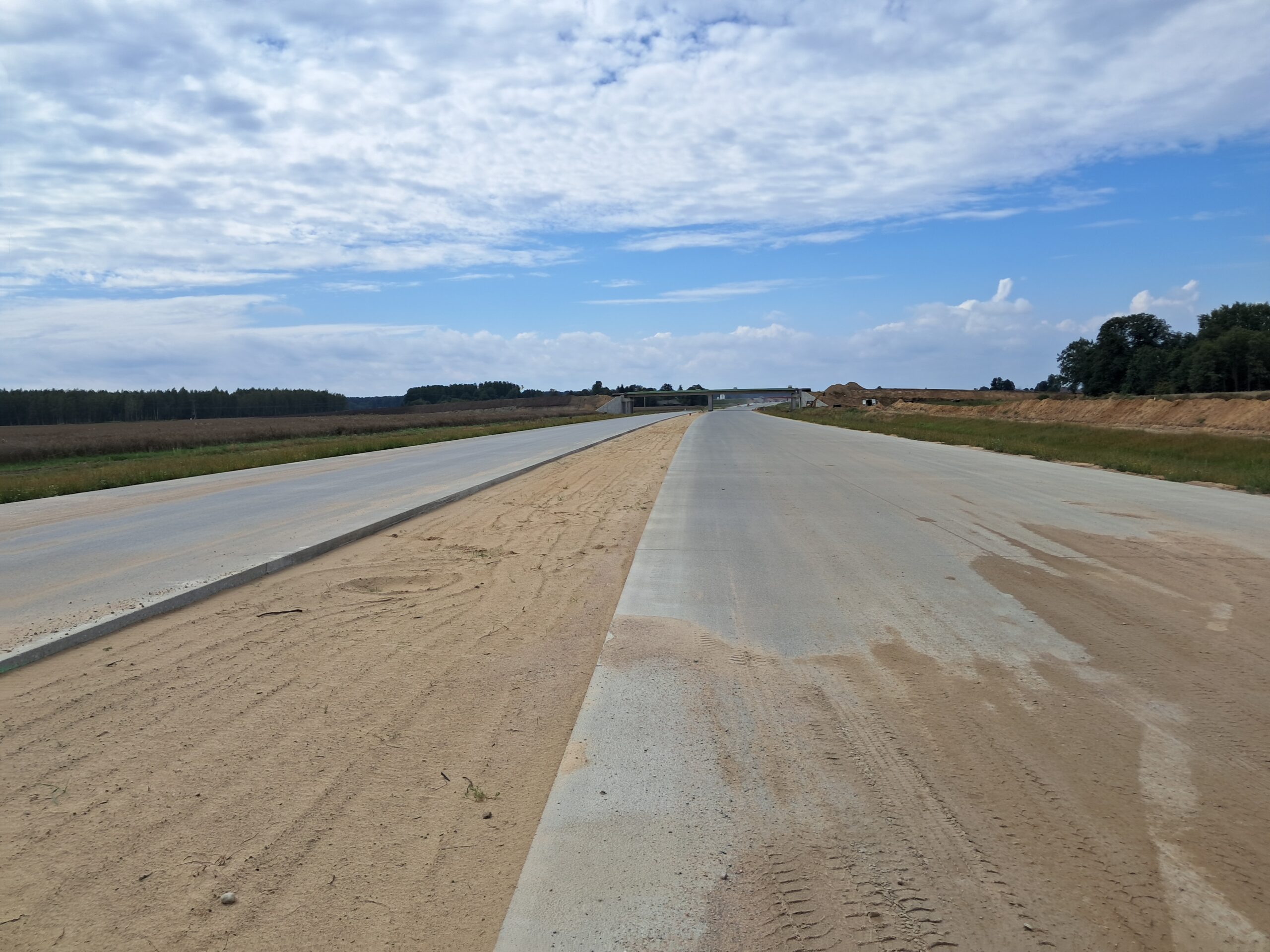

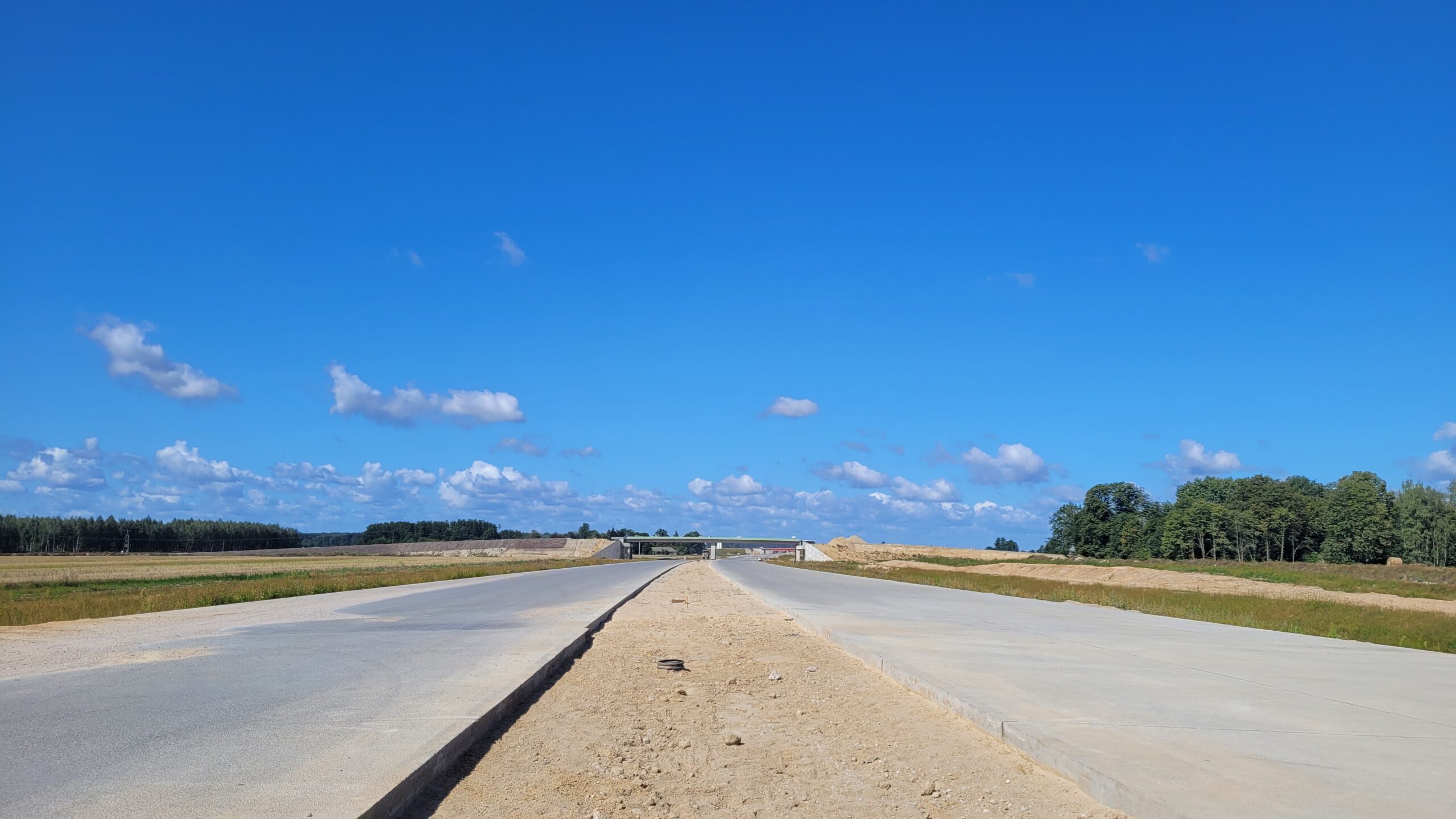

04 sierpnia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII

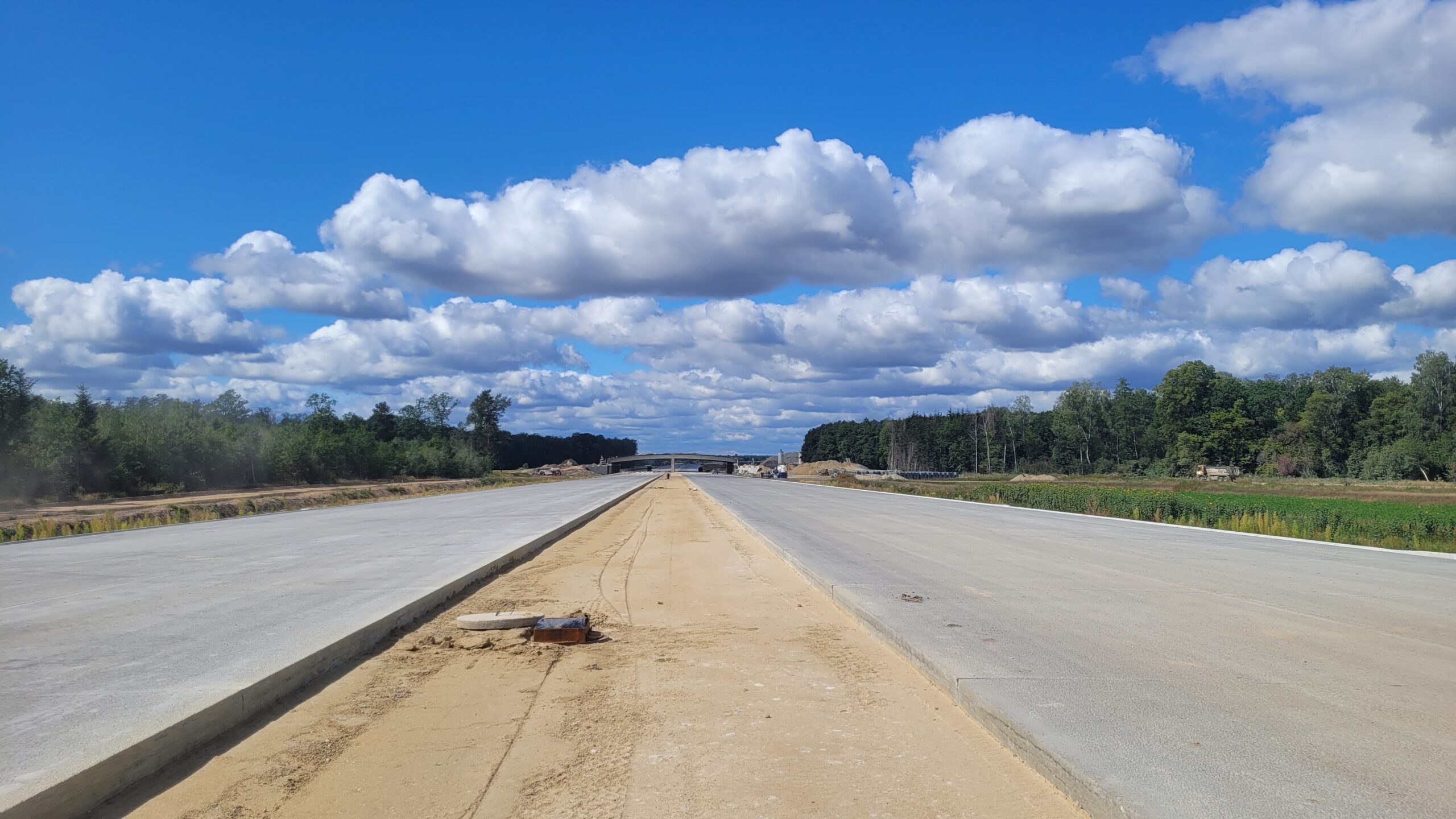

04 sierpnia km 599+700 nawierzchnia betonowa C35_45
04 sierpnia km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
04 sierpnia km 601+500 nawierzchnia betonowa C35_45

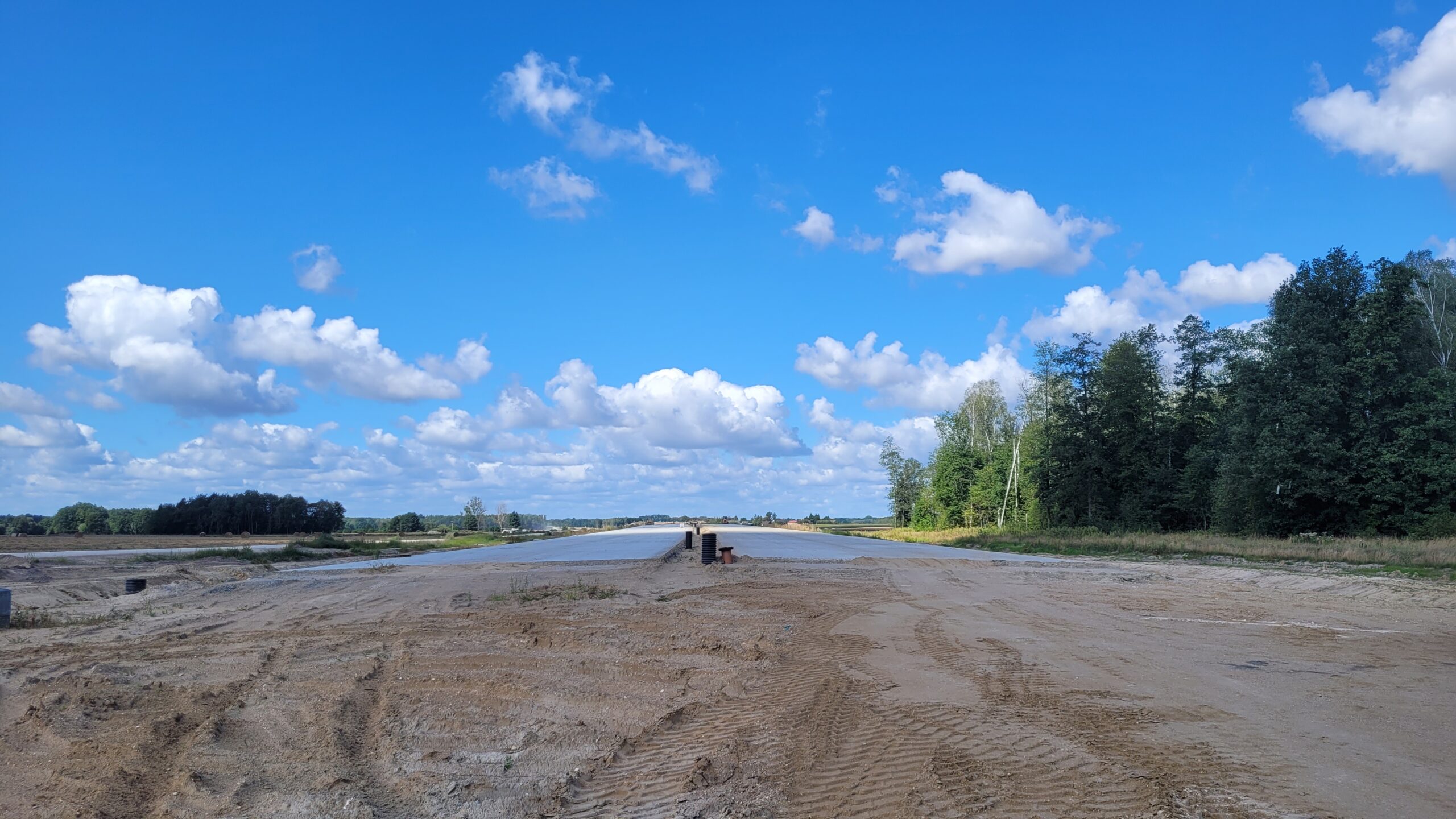

04 sierpnia km 602+900 wykonano podbudowę zasadniczą C8_10
04 sierpnia km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
04 sierpnia km 603+600 budowa WD_70 nawierzchnia betonowa C35_45

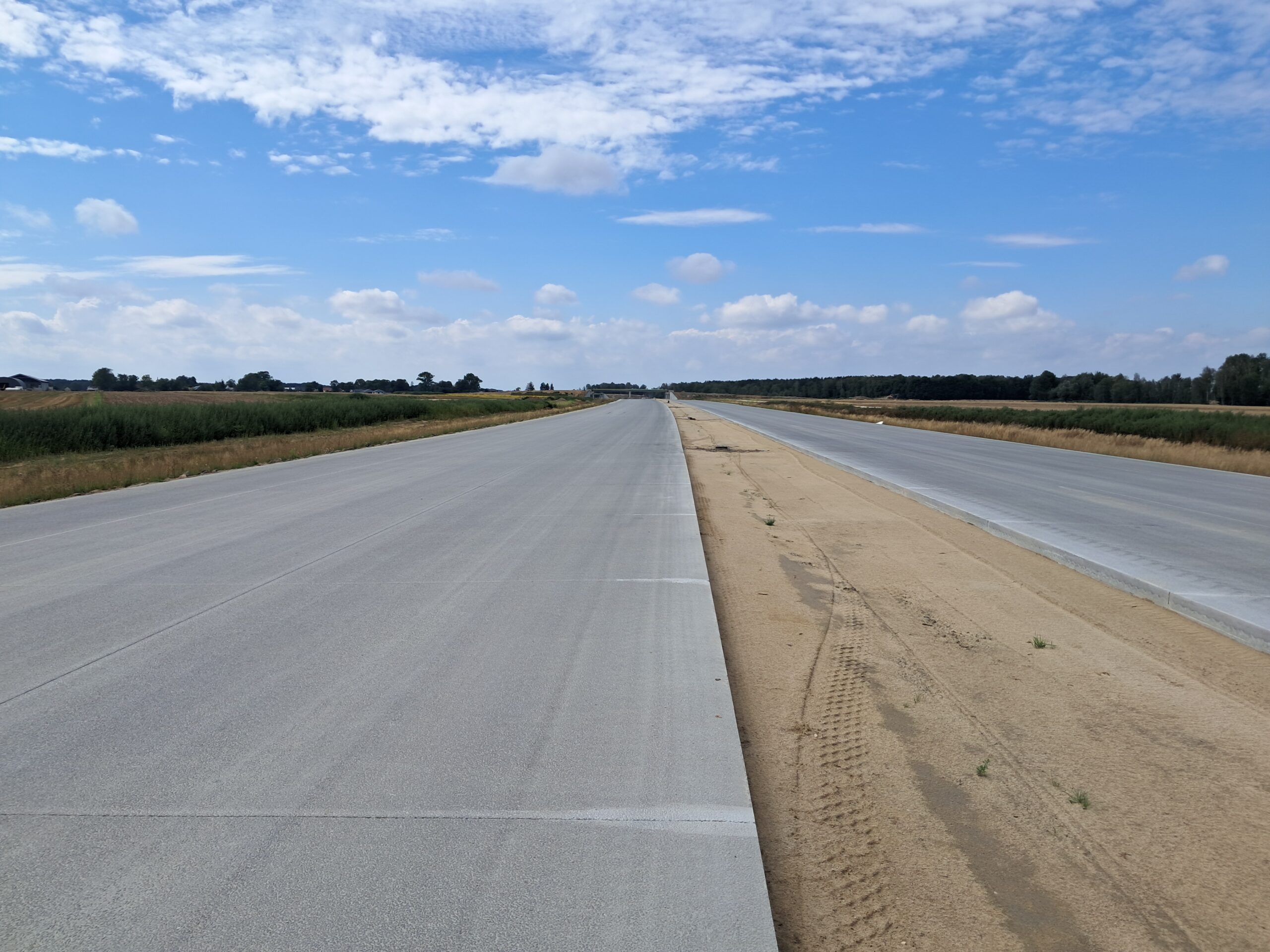

04 sierpnia km 604+400 nawierzchnia betonowa C35_45

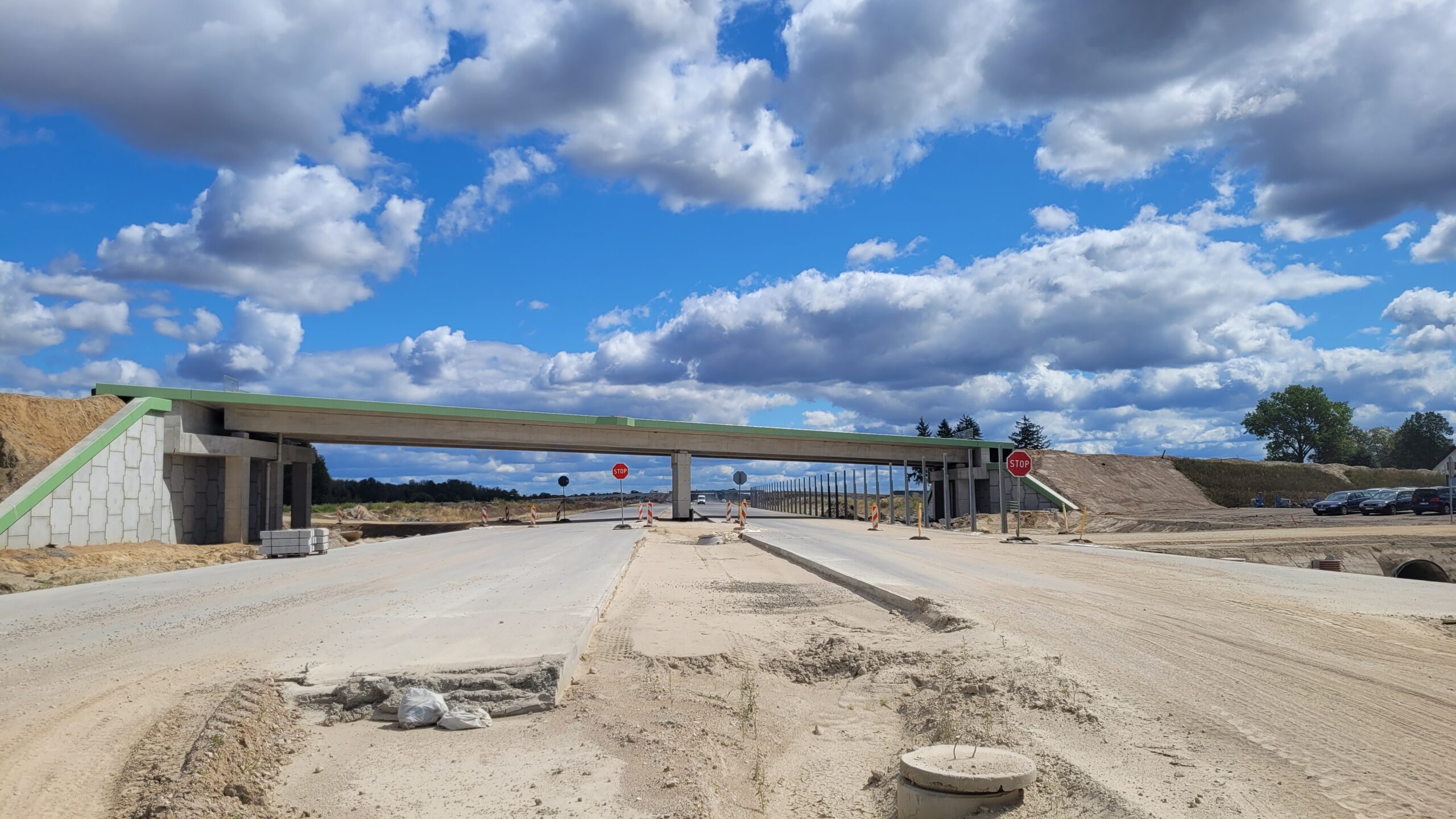

04 sierpnia km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
04 sierpnia km 605+300’ nawierzchnia betonowa C35_45
04 sierpnia km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45
04 sierpnia km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
04 sierpnia km 606+900’ nawierzchnia betonowa C35_45

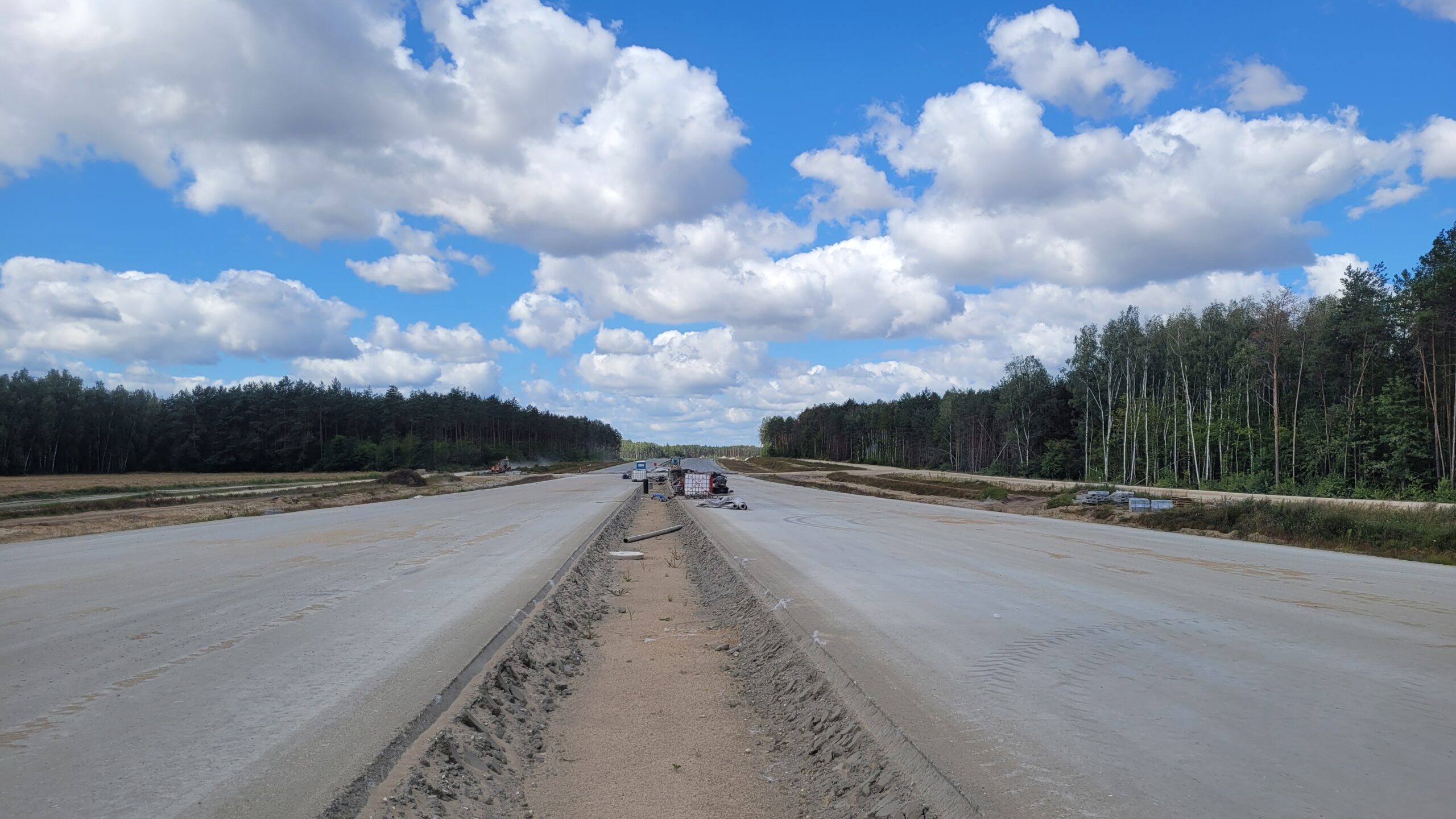

04 sierpnia km 608+300 nawierzchnia betonowa C35_45
04 sierpnia km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A

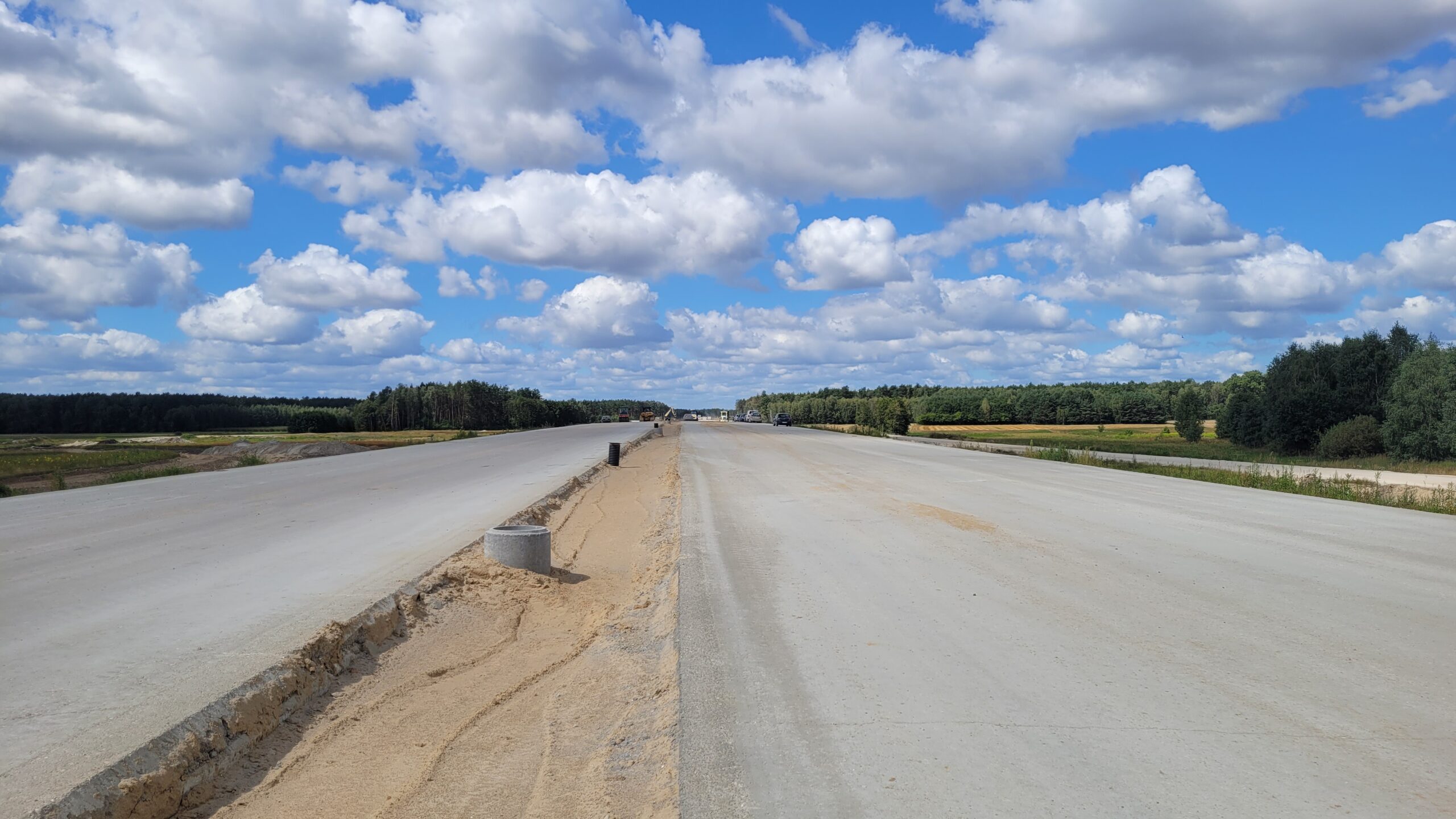

04 sierpnia km 608+950 wykonywano podbudowę zasadniczą C8_10
04 sierpnia km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69
04 sierpnia km 610+050 budowa nasypu budowa ustroju nośnego WA_74
04 sierpnia km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3
04 sierpnia km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
11 sierpnia km 608+300 nawierzchnia betonowa C35_45
11 sierpnia km 608+950 wykonywano podbudowę zasadniczą C8_10
11 sierpnia km 610+050 budowa nasypu budowa ustroju nośnego WA_74
11 sierpnia km 610+050’ wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3
11 sierpnia km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3
11 sierpnia km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
11 sierpnia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
11 sierpnia km 598+200’ wykonano nawierzchnię betonową C35_45
11 sierpnia km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
11 sierpnia km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
11 sierpnia km 601+500 nawierzchnia betonowa C35_45
11 sierpnia km 602+900 wykonano podbudowę zasadniczą C8_10
11 sierpnia km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
11 sierpnia km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
11 sierpnia km 603+600’ nawierzchnia betonowa C35_45

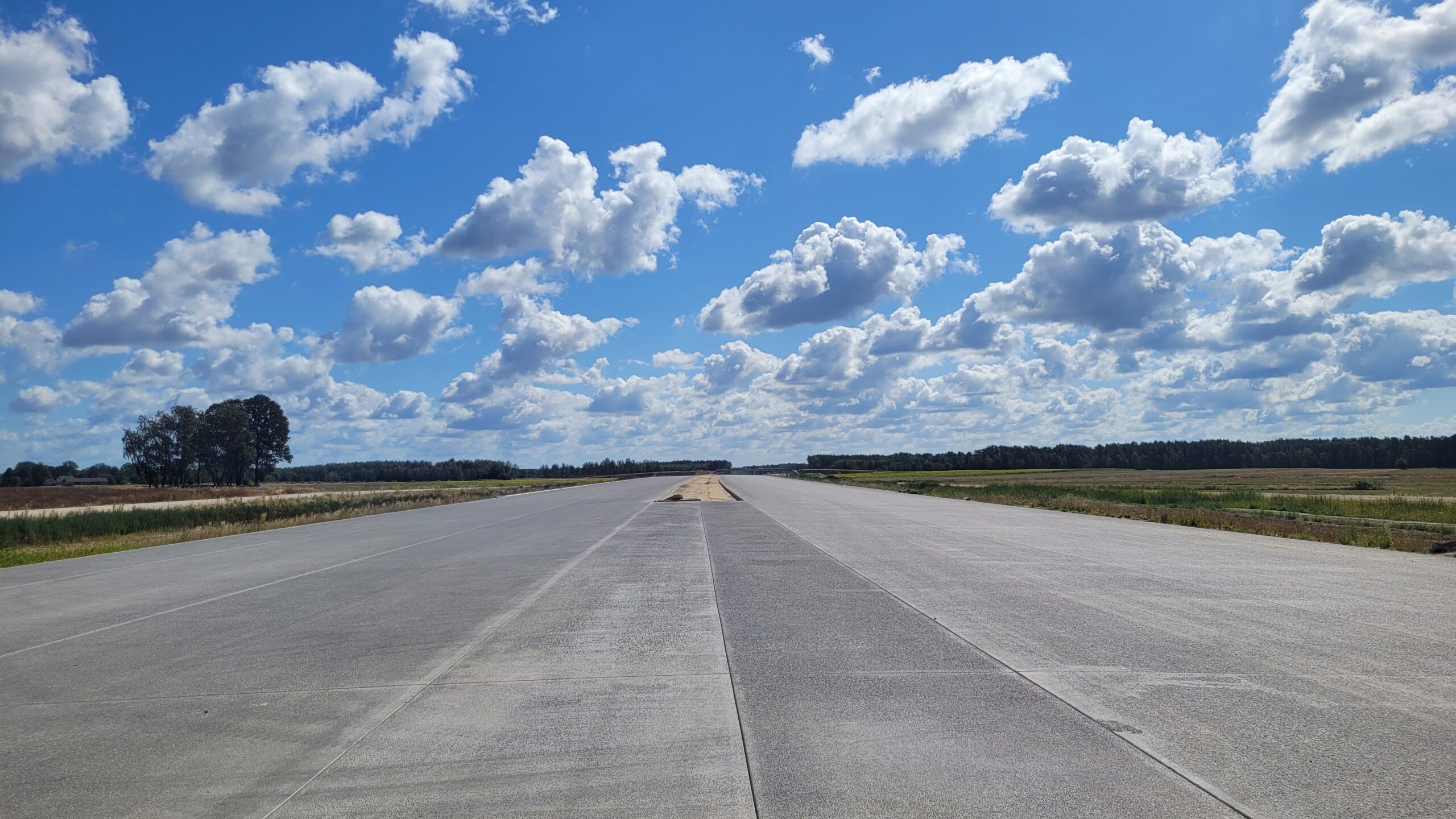

11 sierpnia km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
11 sierpnia km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
11 sierpnia km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45
11 sierpnia km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
11 sierpnia km 606+900’ nawierzchnia betonowa C35_45
18 sierpnia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
18 sierpnia km 599+700 nawierzchnia betonowa C35_45
18 sierpnia km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
18 sierpnia km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
18 sierpnia km 601+500’ nawierzchnia betonowa C35_45
18 sierpnia km 602+900 wykonano podbudowę zasadniczą C8_10

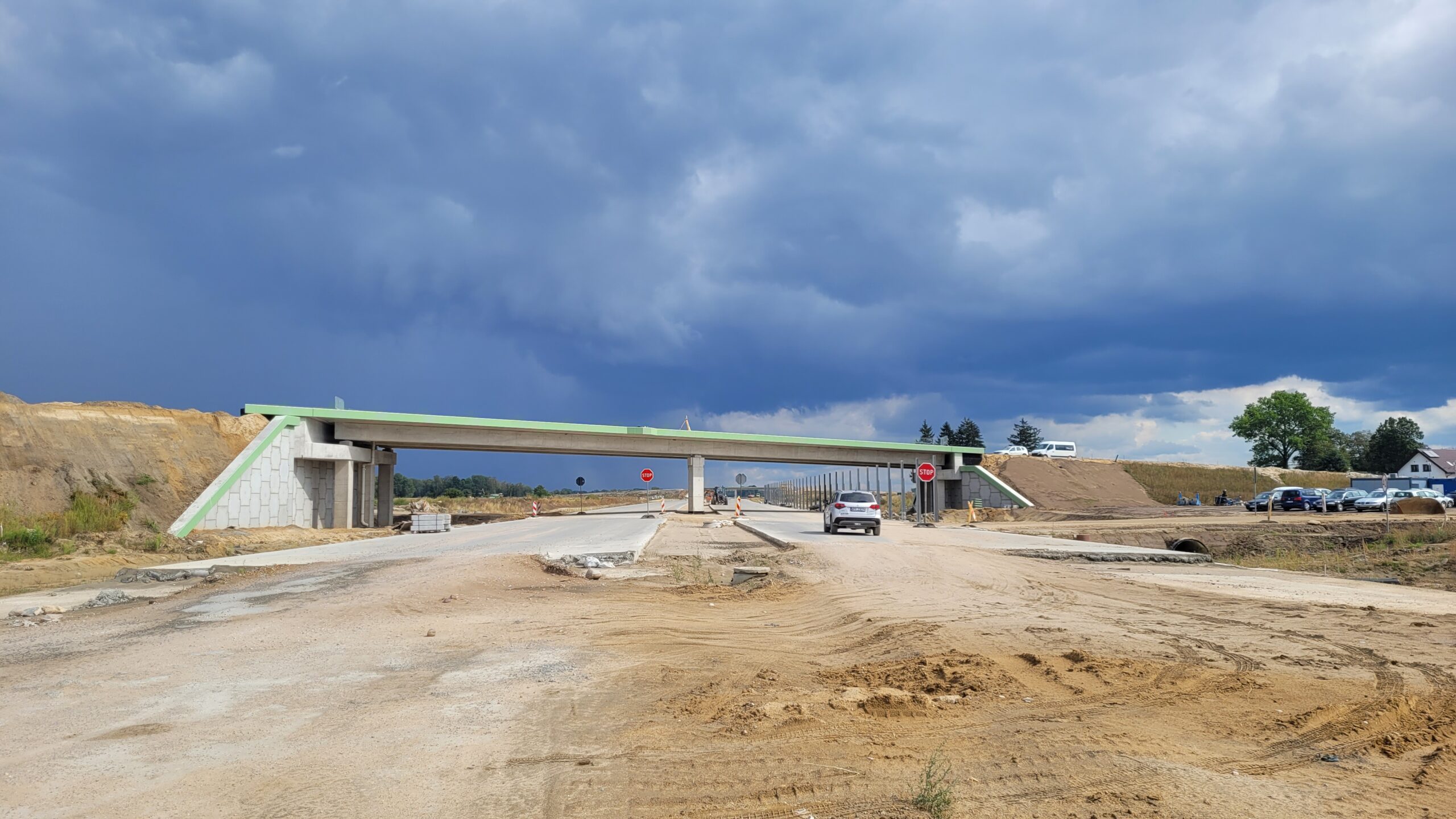

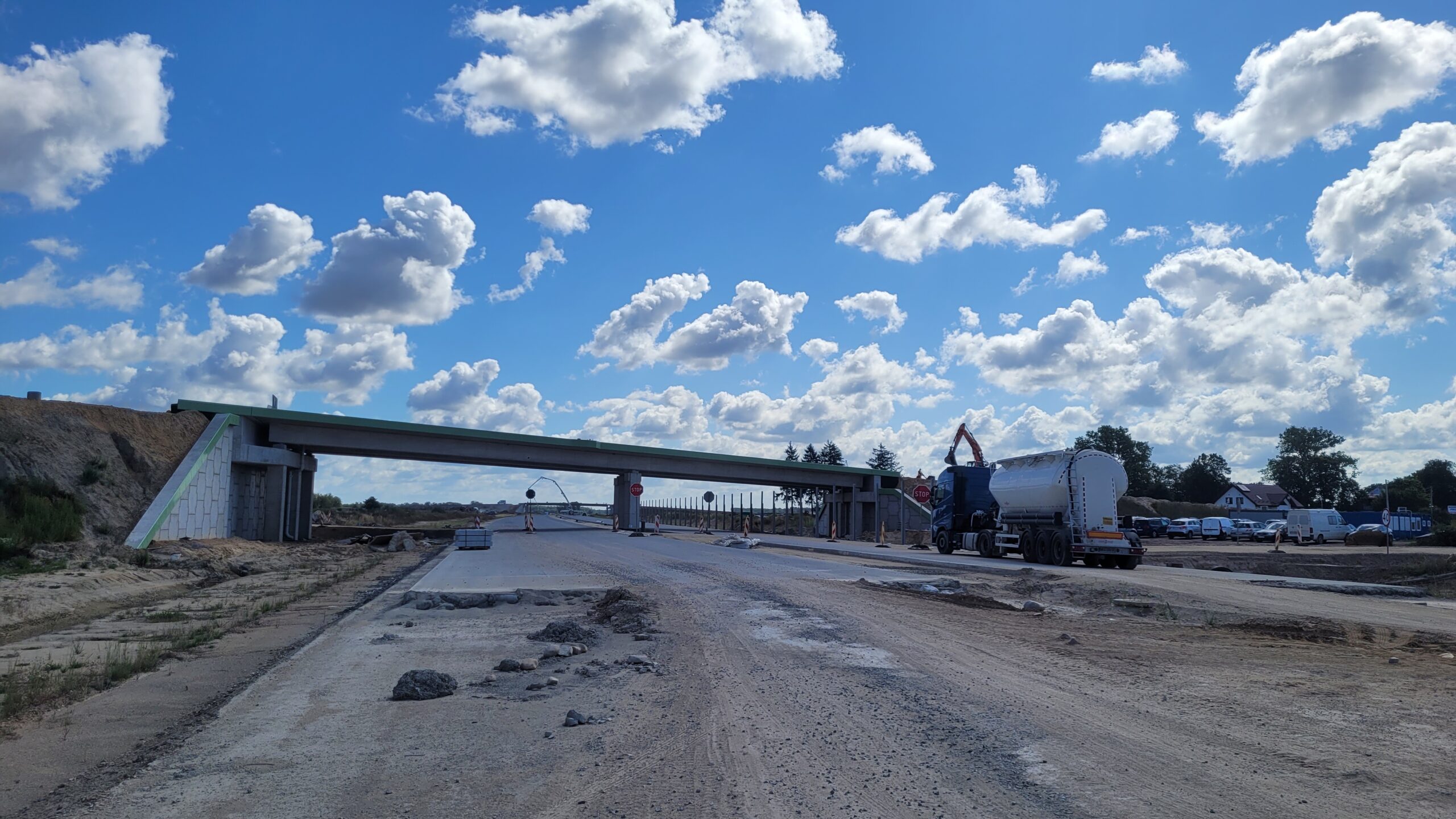

18 sierpnia km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A

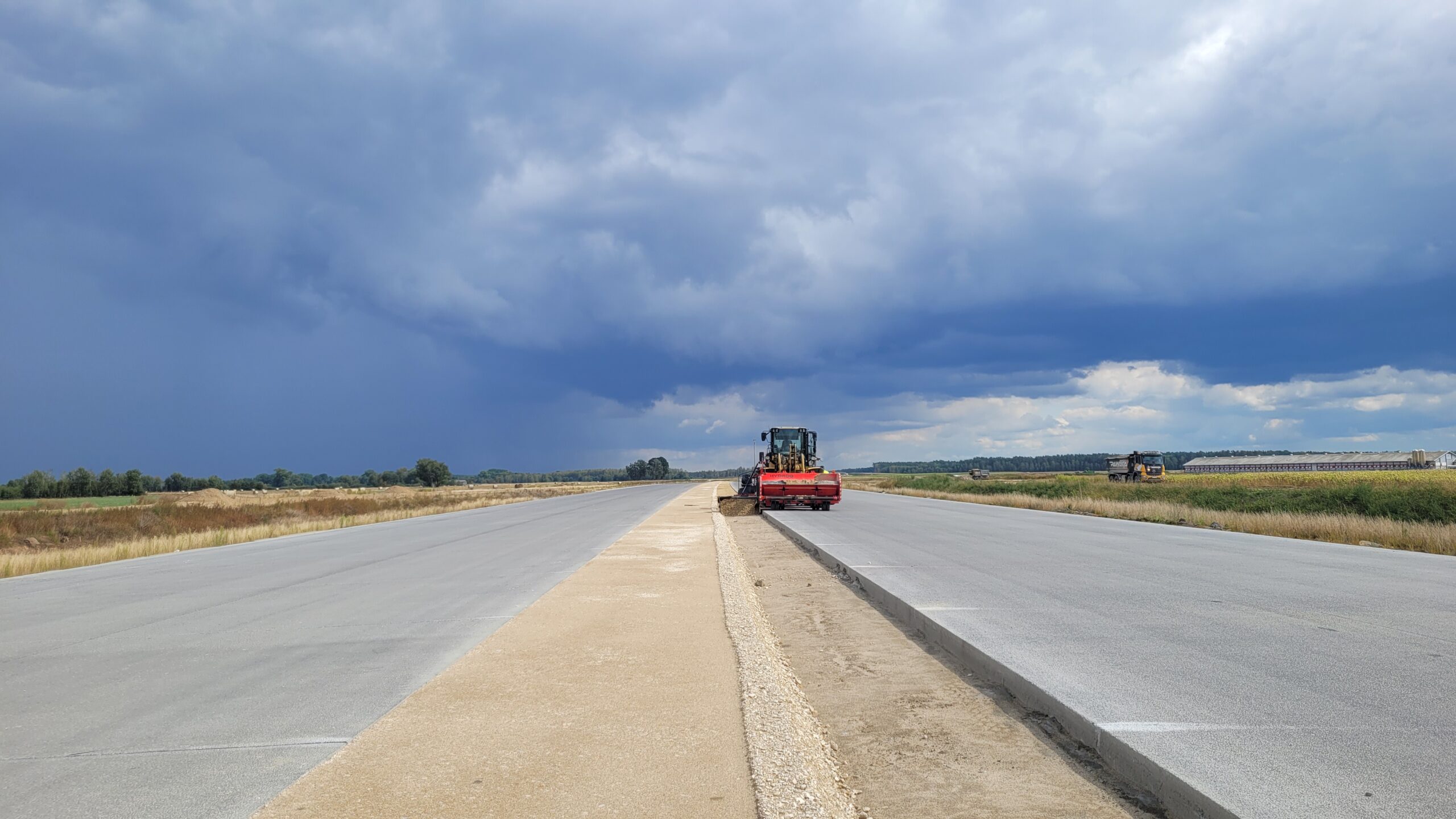

18 sierpnia km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
18 sierpnia km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
18 sierpnia km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45

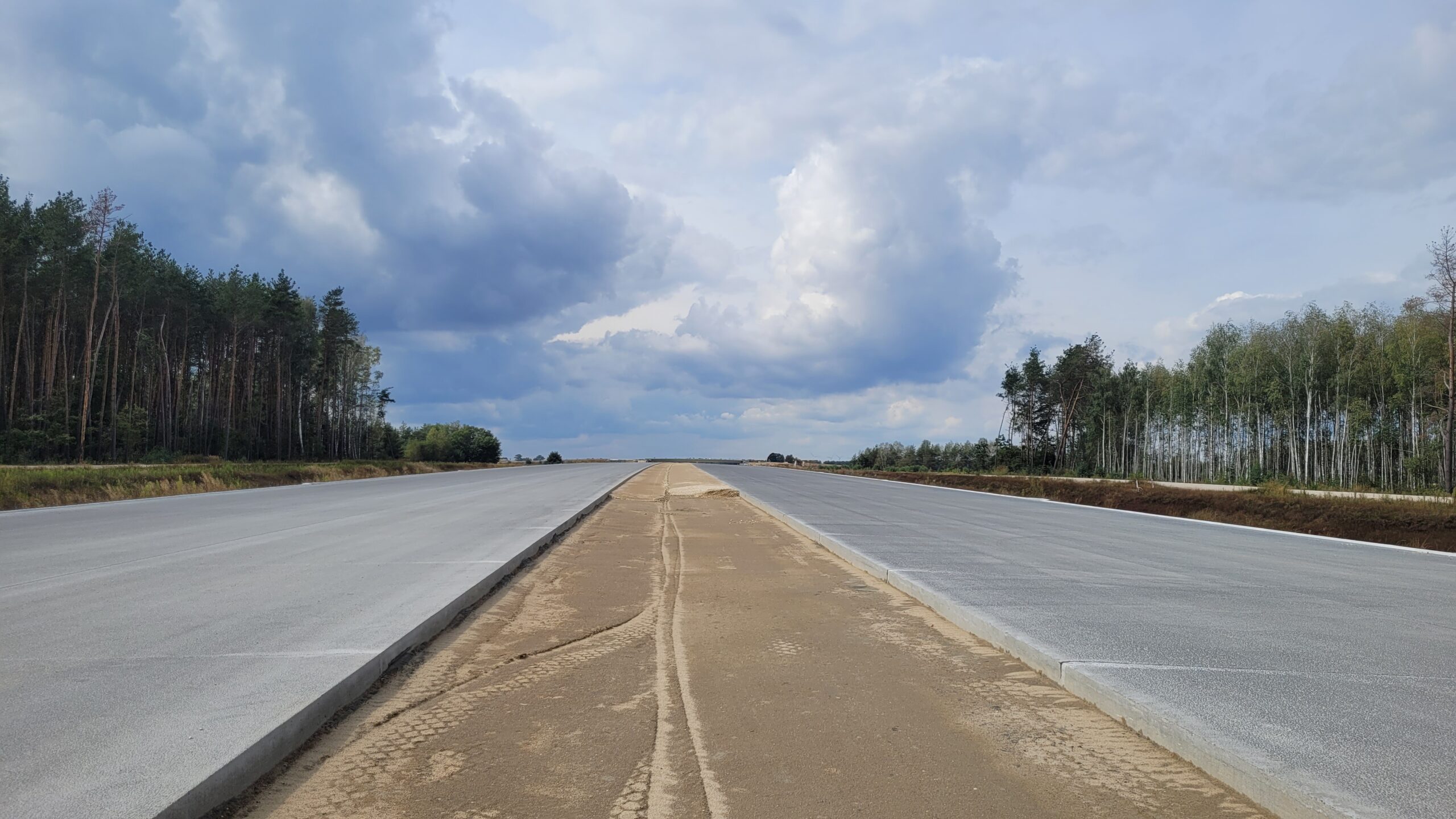

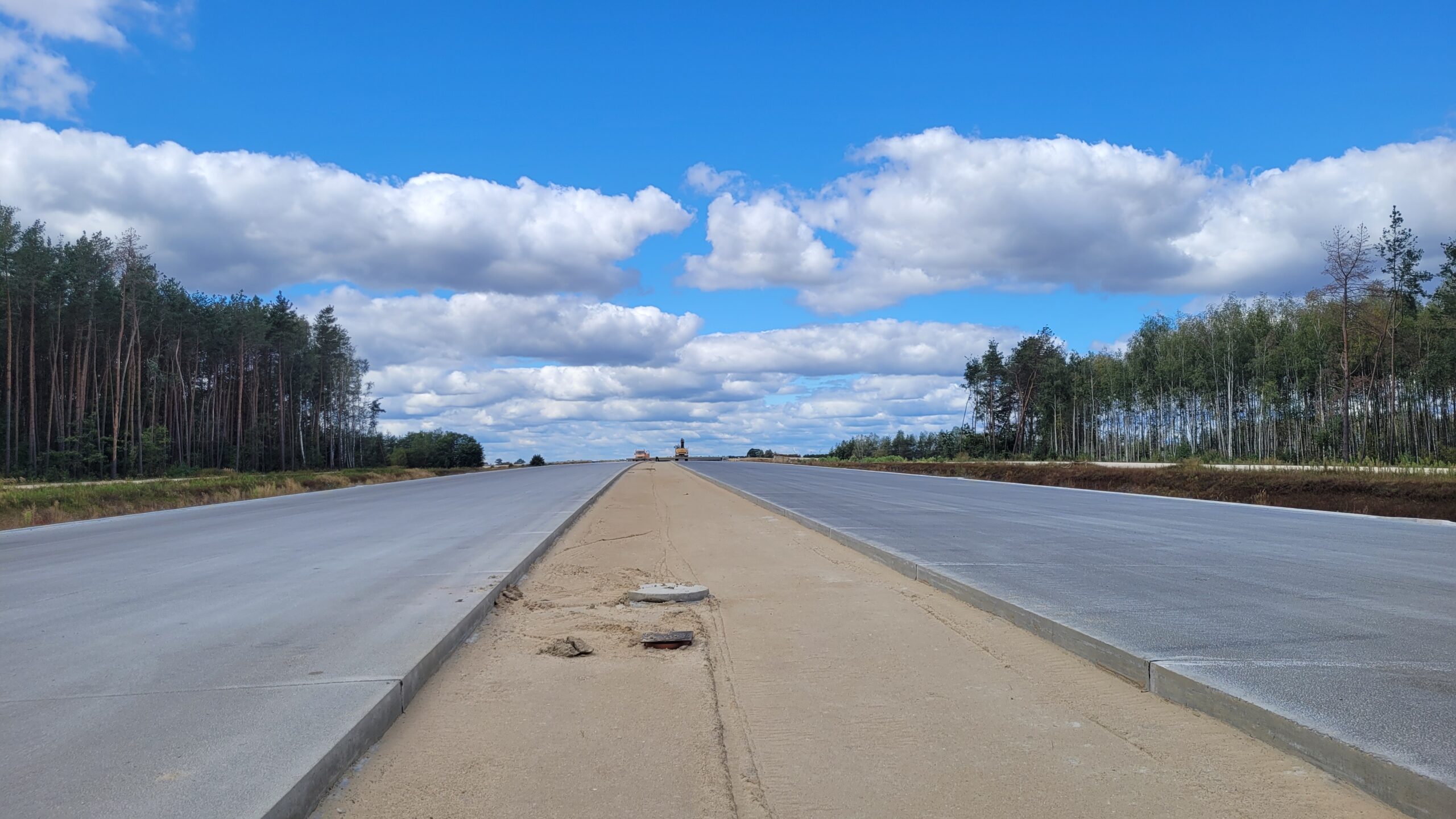

18 sierpnia km 606+150 nawierzchnia betonowa C35_45
18 sierpnia km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45
18 sierpnia km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
18 sierpnia km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A
18 sierpnia km 608+950 wykonywano podbudowę zasadniczą C8_10
18 sierpnia km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69
18 sierpnia km 610+050 budowa nasypu budowa ustroju nośnego WA_74
18 sierpnia km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3
18 sierpnia km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
18 sierpnia km 598+200’ wykonano nawierzchnię betonową C35_45
26 sierpnia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
26 sierpnia km 598+200’ wykonano nawierzchnię betonową C35_45
26 sierpnia km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)

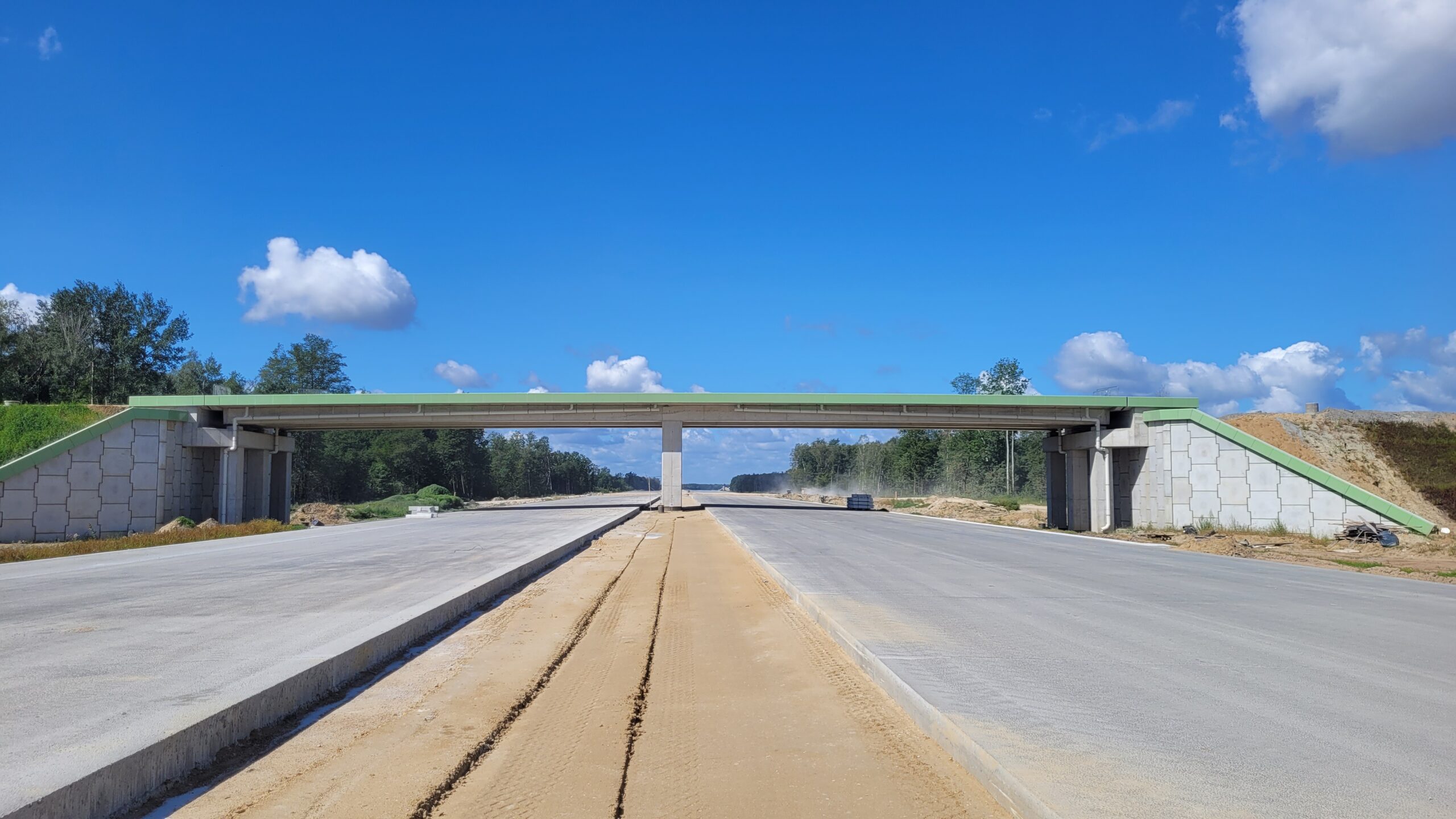

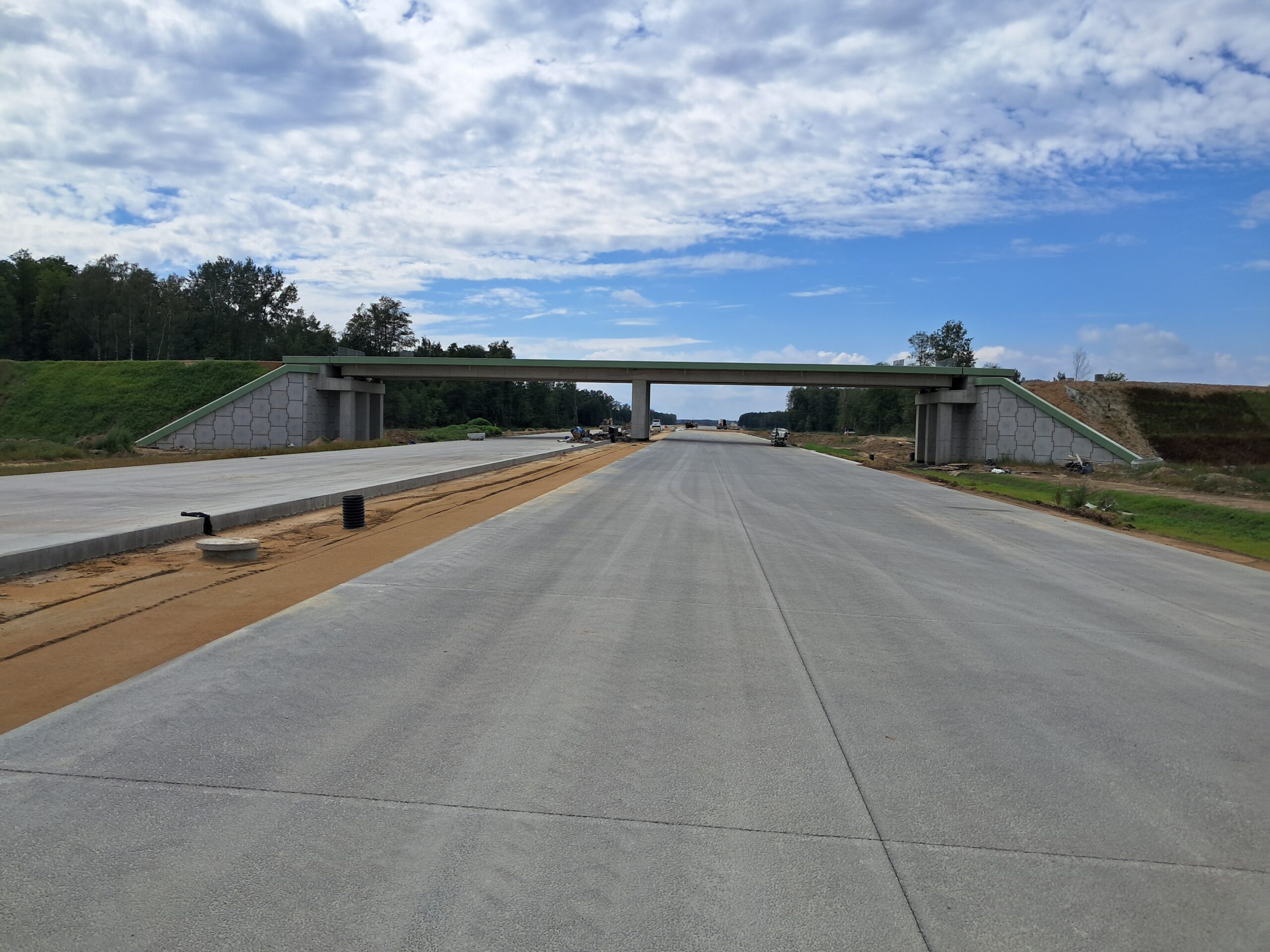

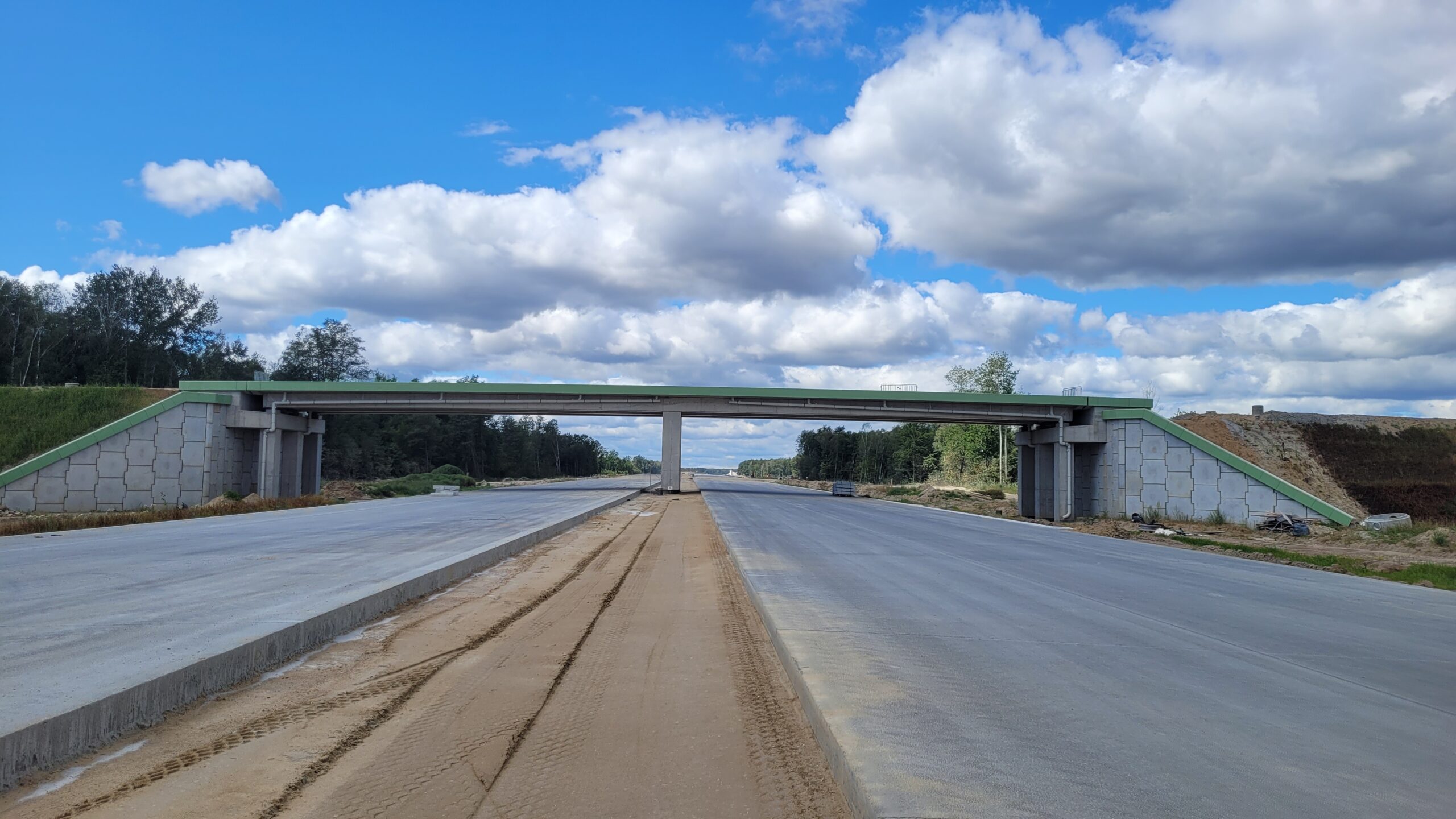

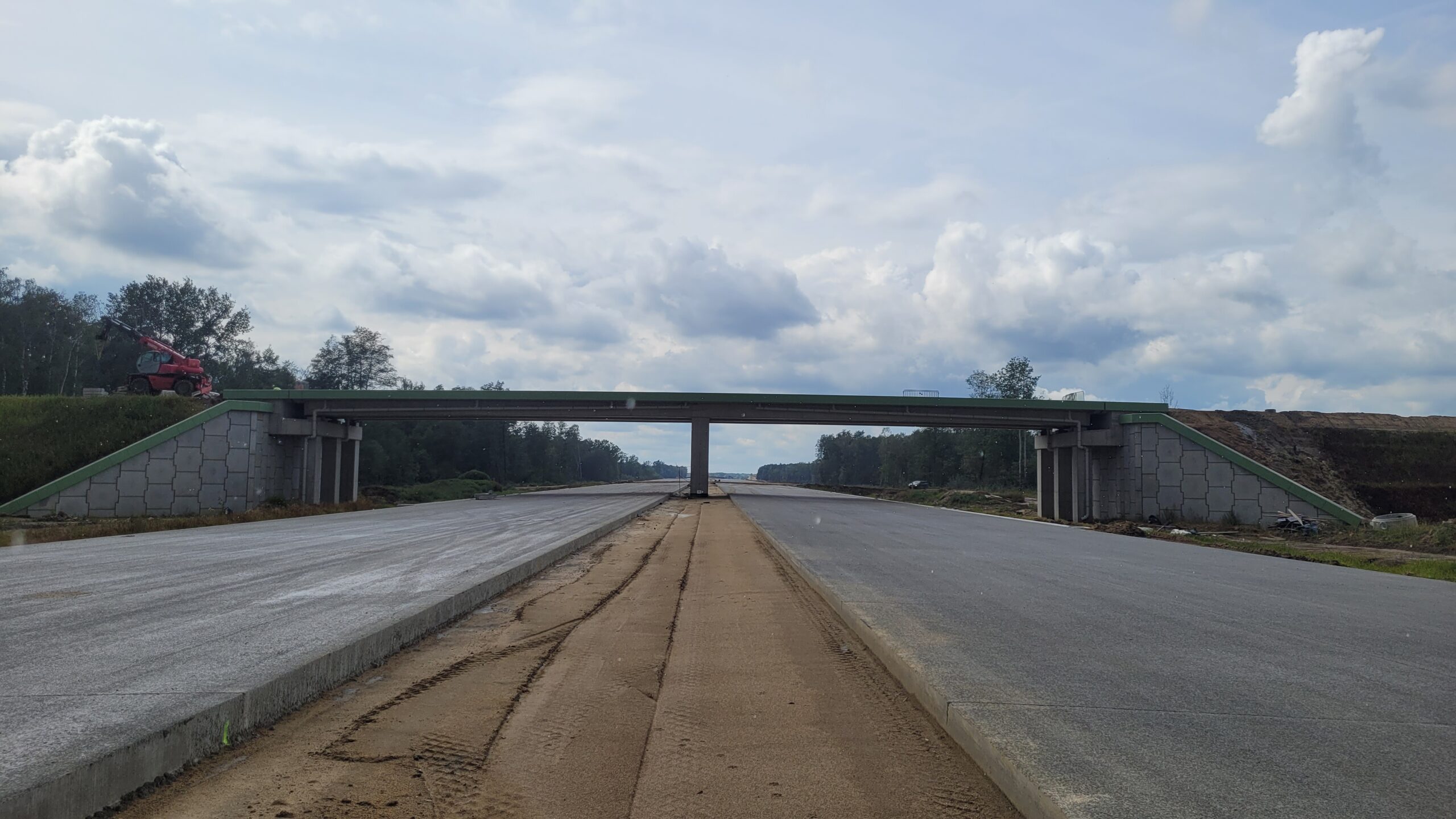

26 sierpnia km 600+600 nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_68
26 sierpnia km 601+500 nawierzchnia betonowa C35_45
26 sierpnia km 601+500’ nawierzchnia betonowa C35_45
26 sierpnia km 602+900 wykonano podbudowę zasadniczą C8_10
26 sierpnia km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
26 sierpnia km 603+600 budowa WD_70 nawierzchnia betonowa C35_45
26 sierpnia km 603+600’ nawierzchnia betonowa C35_45
26 sierpnia km 604+400 nawierzchnia betonowa C35_45
26 sierpnia km 605+300 budowa ustroju nośnego WD_71 i nawierzchnia betonowa C35_45
26 sierpnia km 606+150 nawierzchnia betonowa C35_45
26 sierpnia km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45
26 sierpnia km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
26 sierpnia km 606+900’ nawierzchnia betonowa C35_45
26 sierpnia km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A
26 sierpnia km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69
26 sierpnia km 610+050 budowa nasypu budowa ustroju nośnego WA_74
26 sierpnia km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3
