Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Styczeń 2025

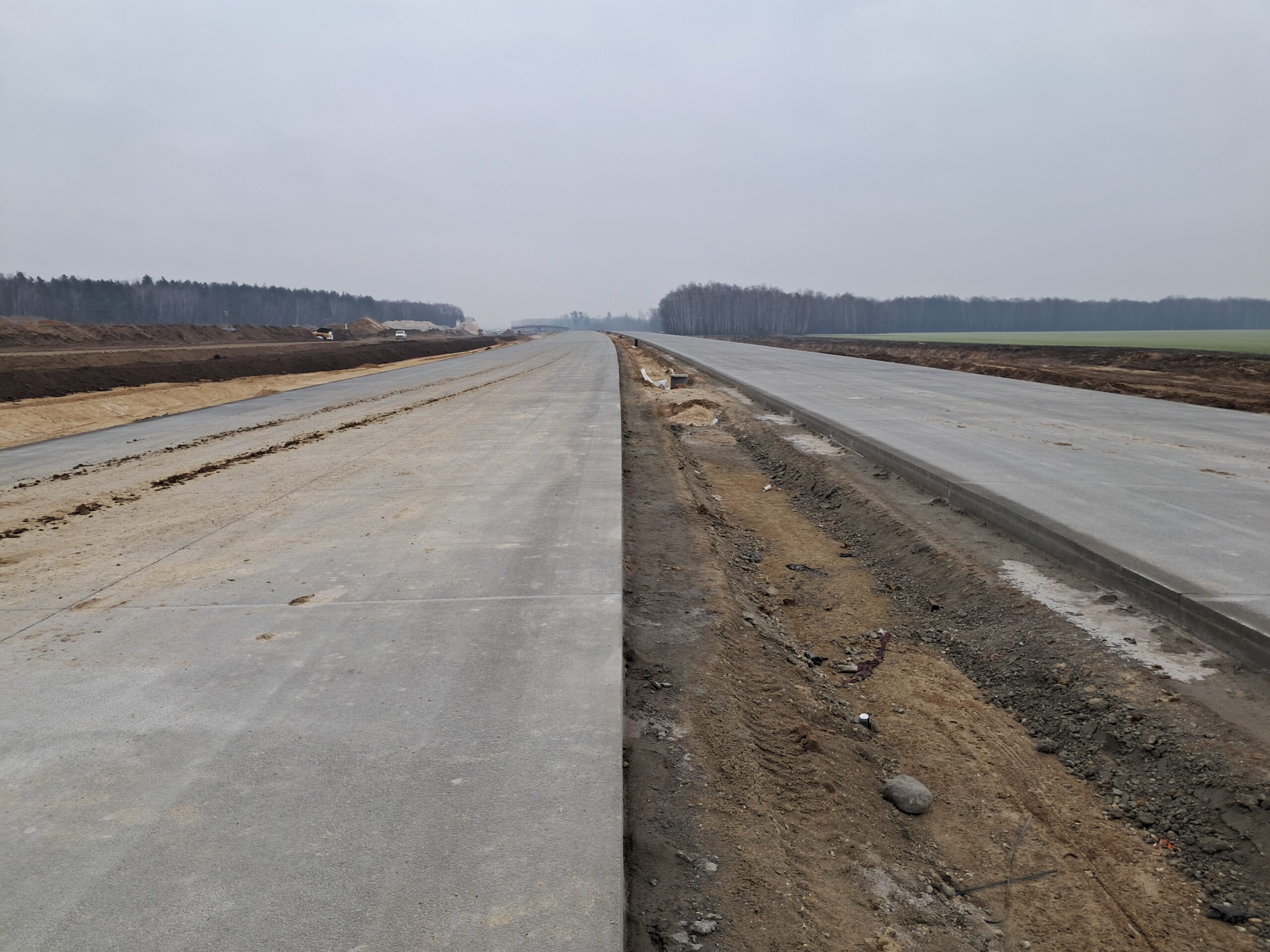

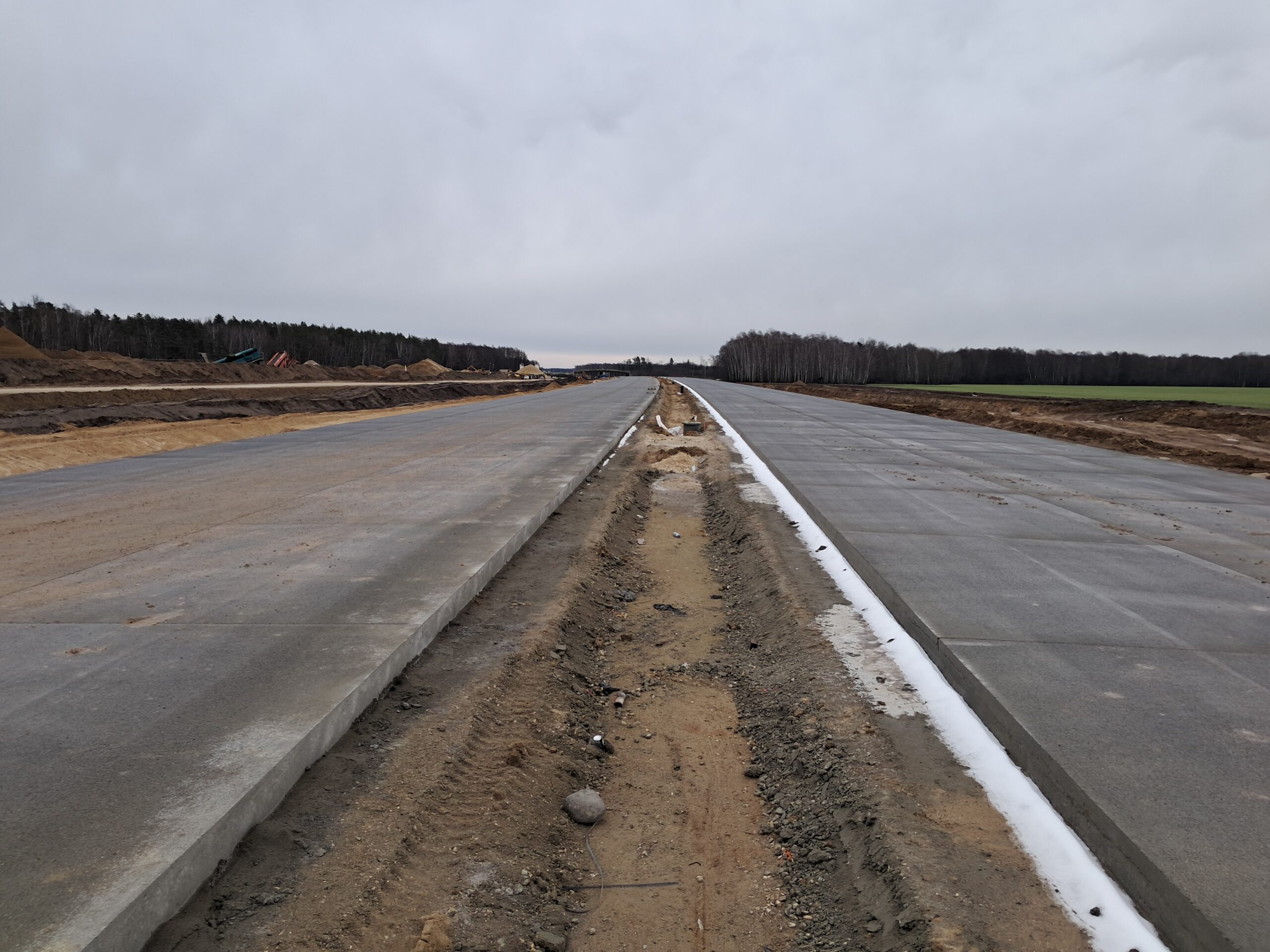

08 stycznia km 598+200‘ wykonano nawierzchnię betonową C35_45

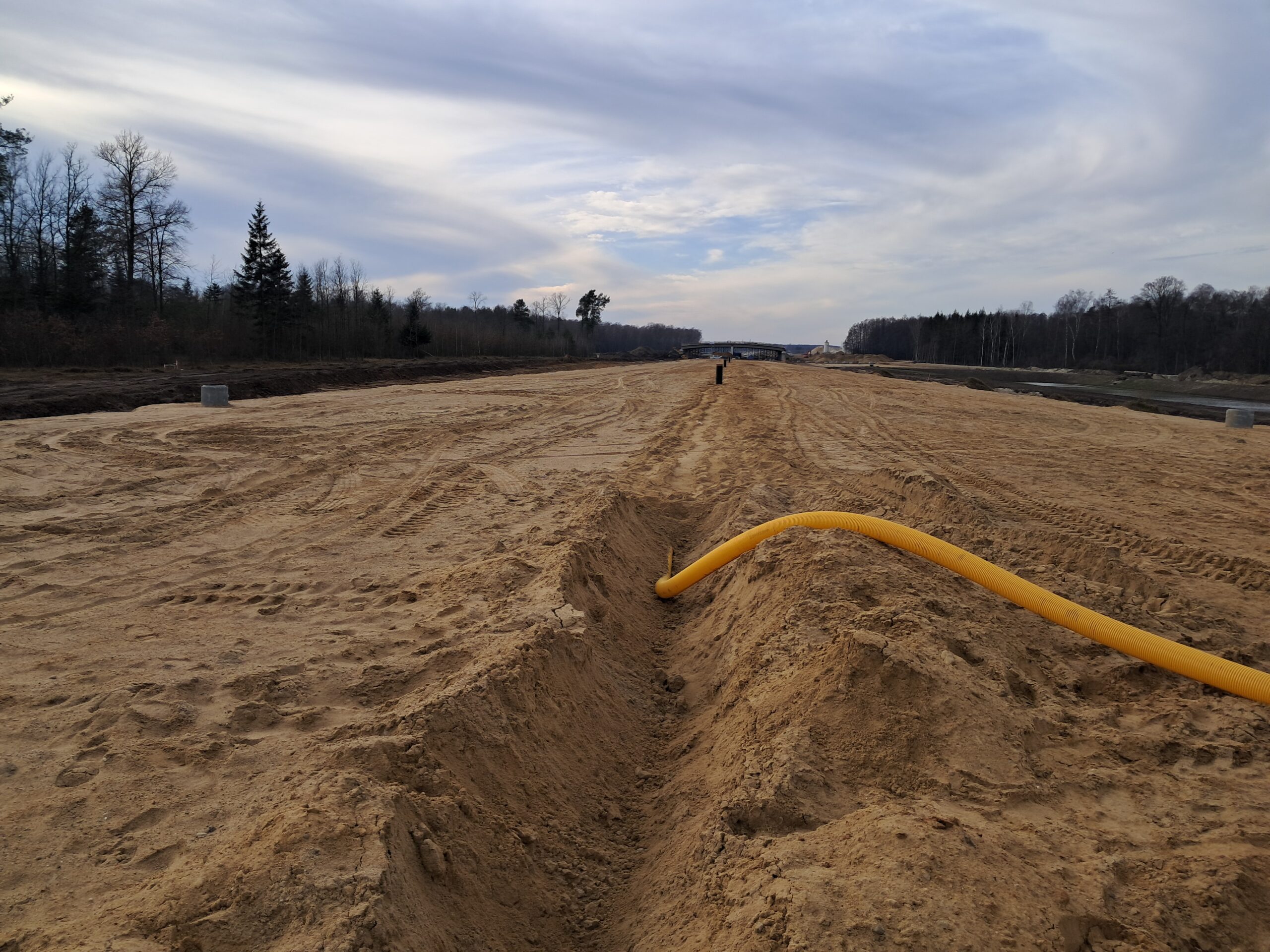

08 stycznia km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
08 stycznia km 599+700’ budowa nasypu budowa podpór PZM-13L(L,P)

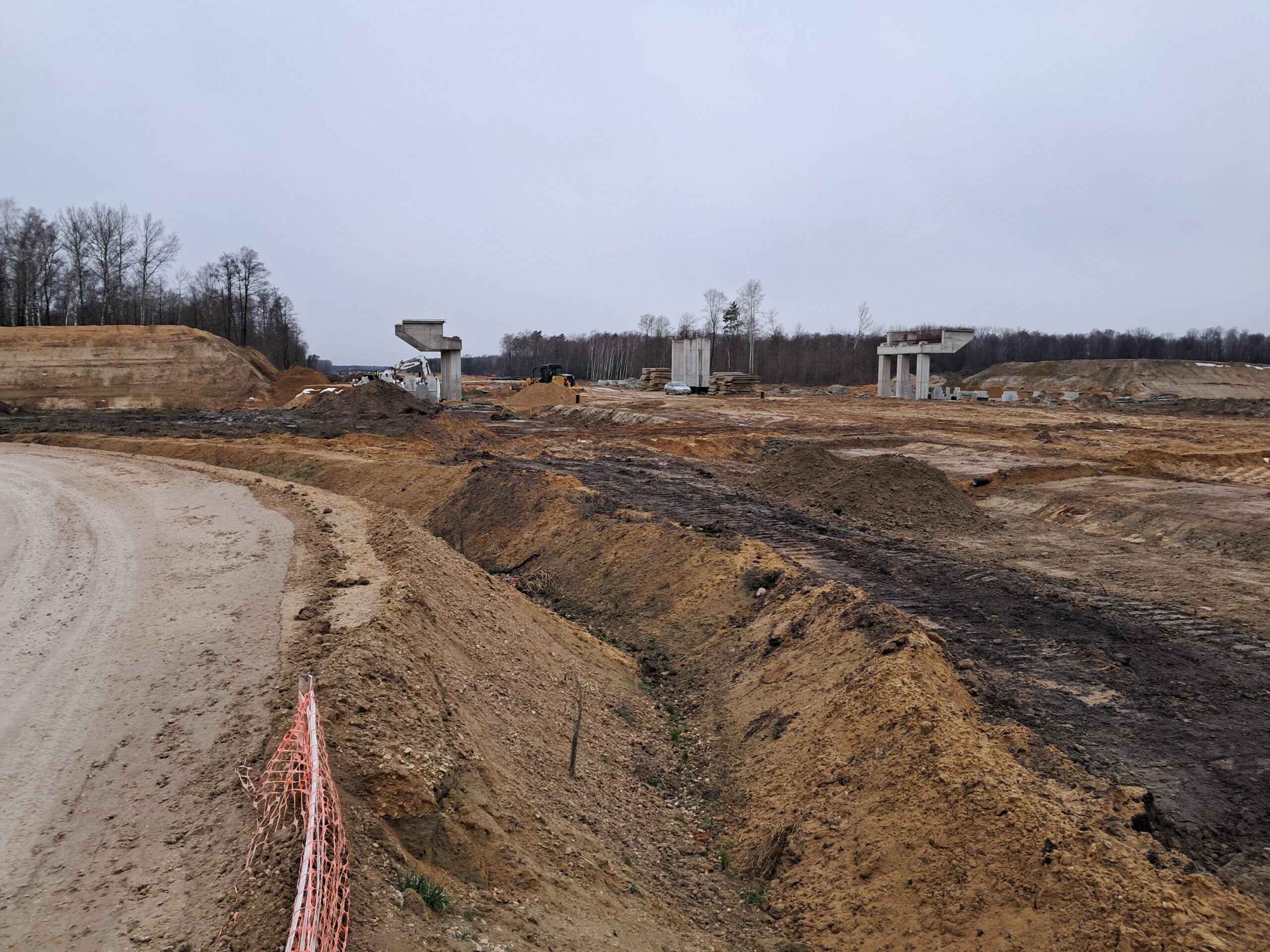

08 stycznia km 600+600 roboty ziemne budowa WD_68

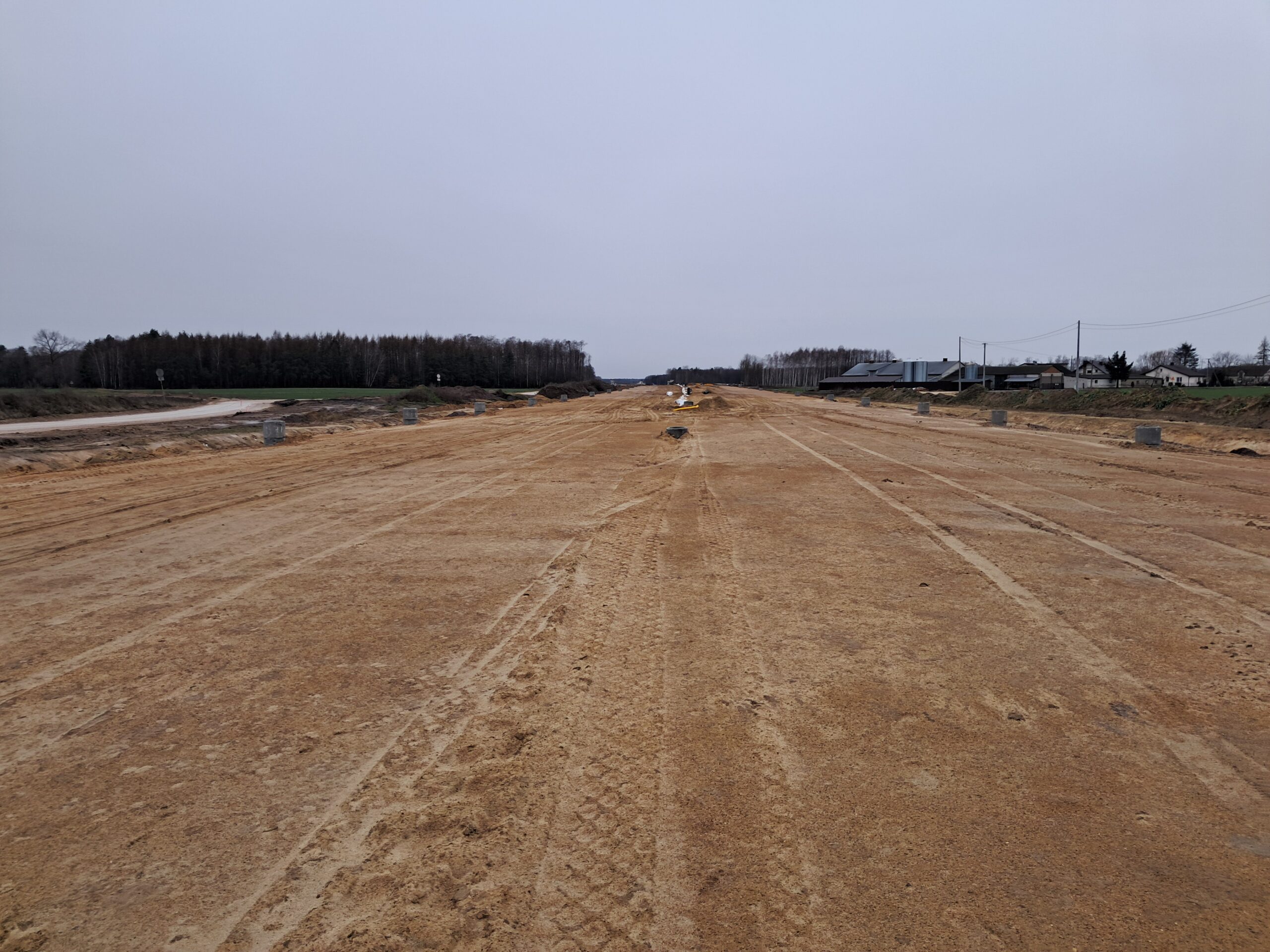

08 stycznia km 601+500 budowa nasypu

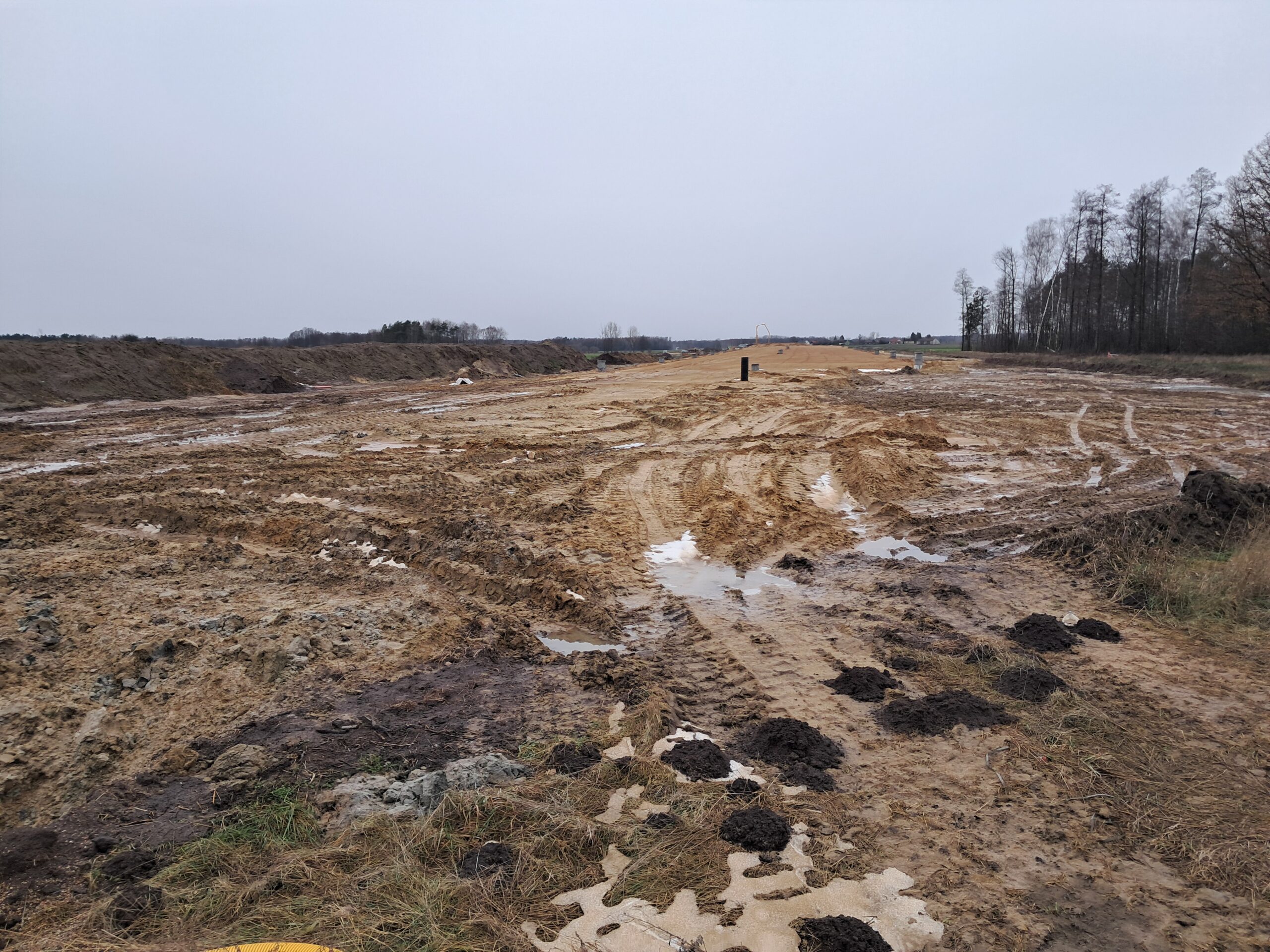

08 stycznia km 602+900 budowa nasypu

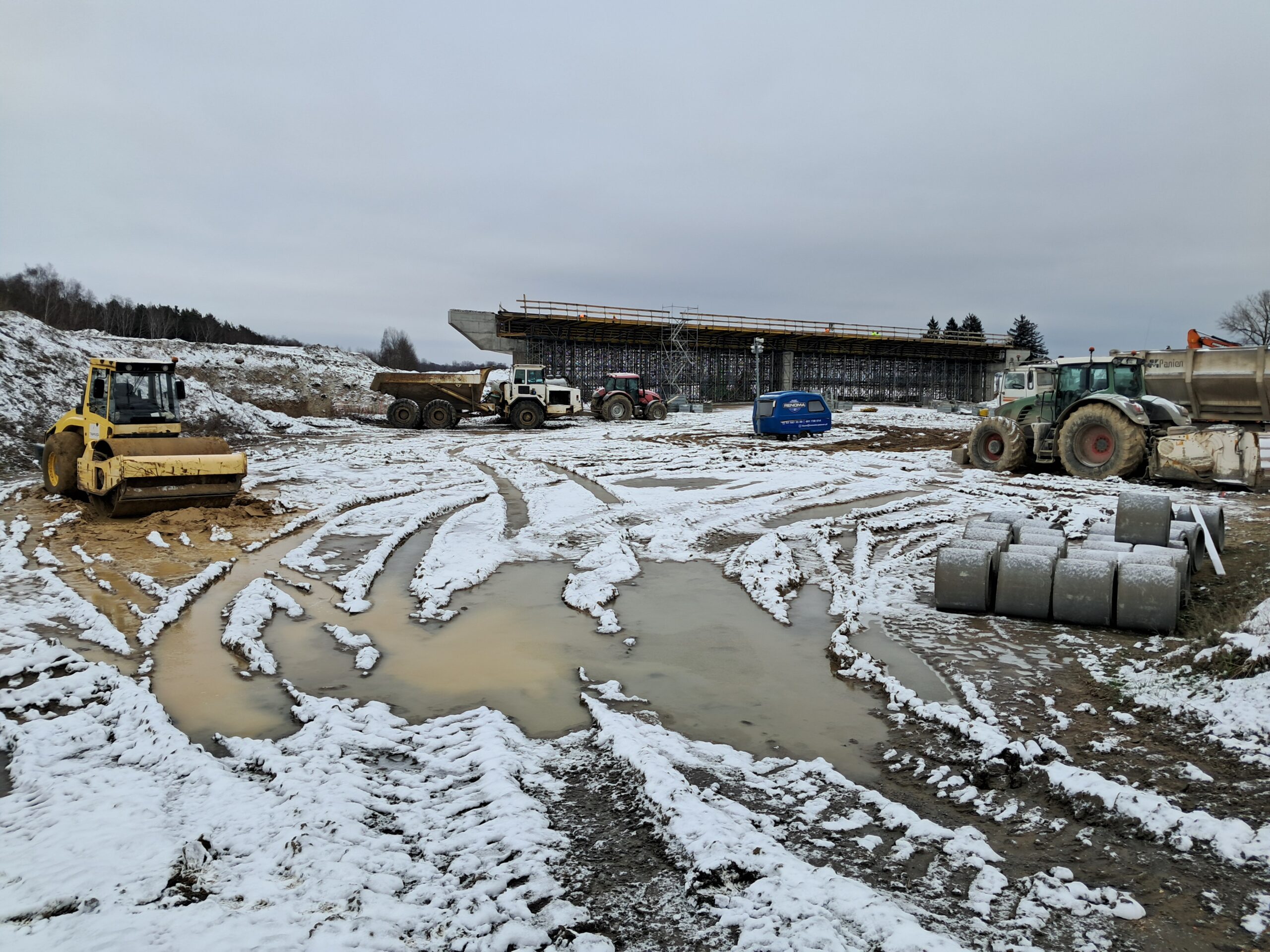

08 stycznia km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A

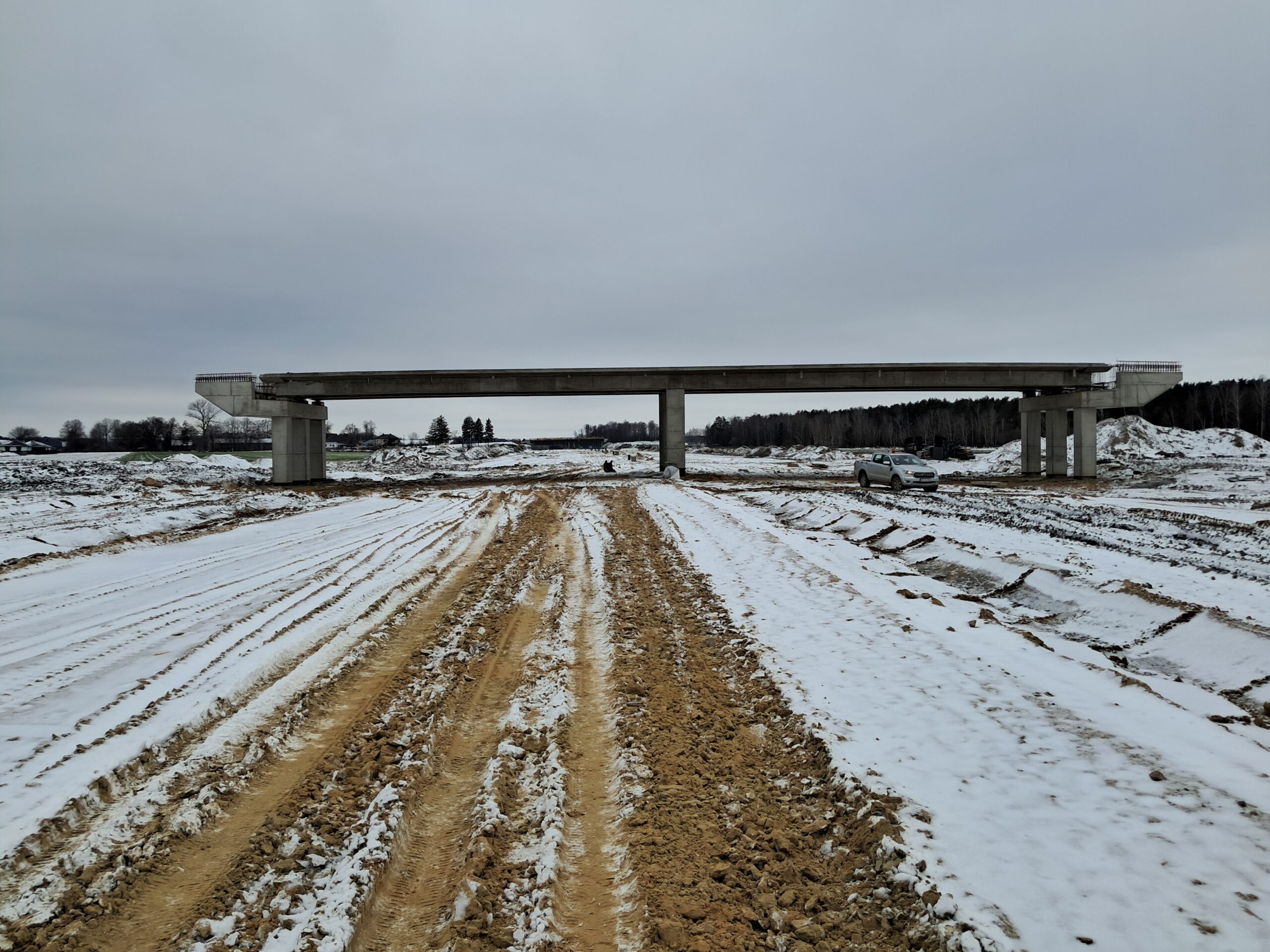

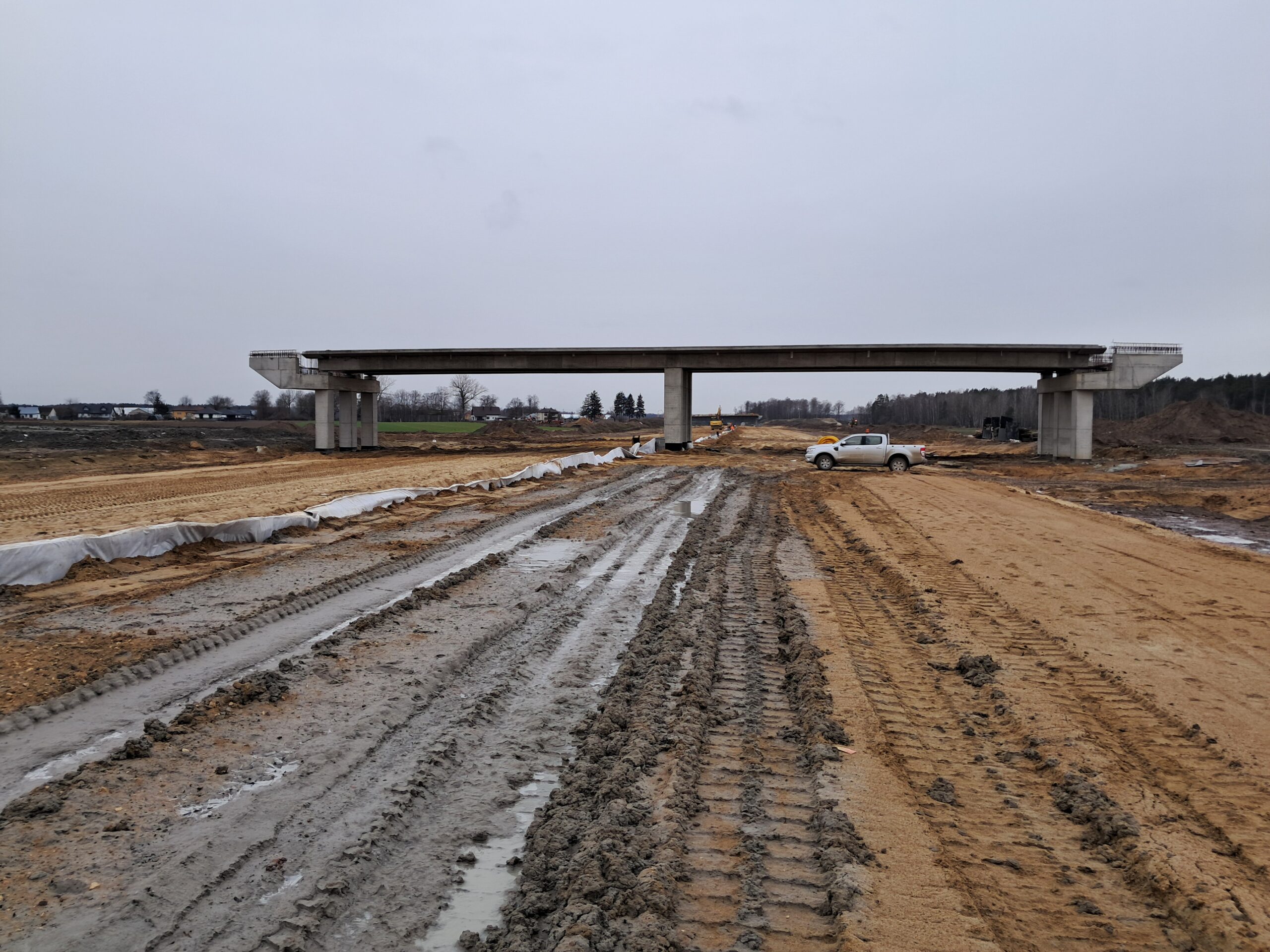

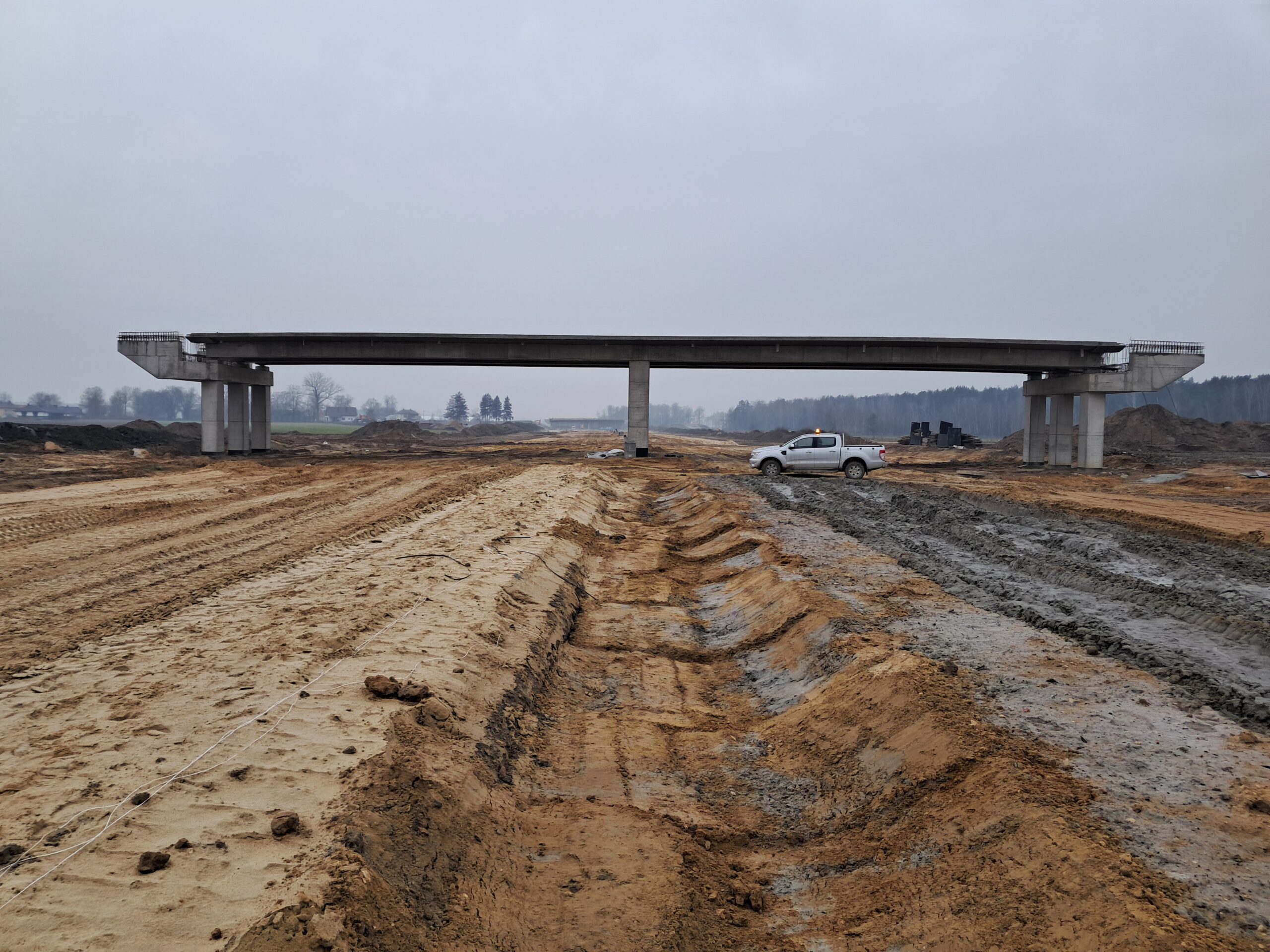

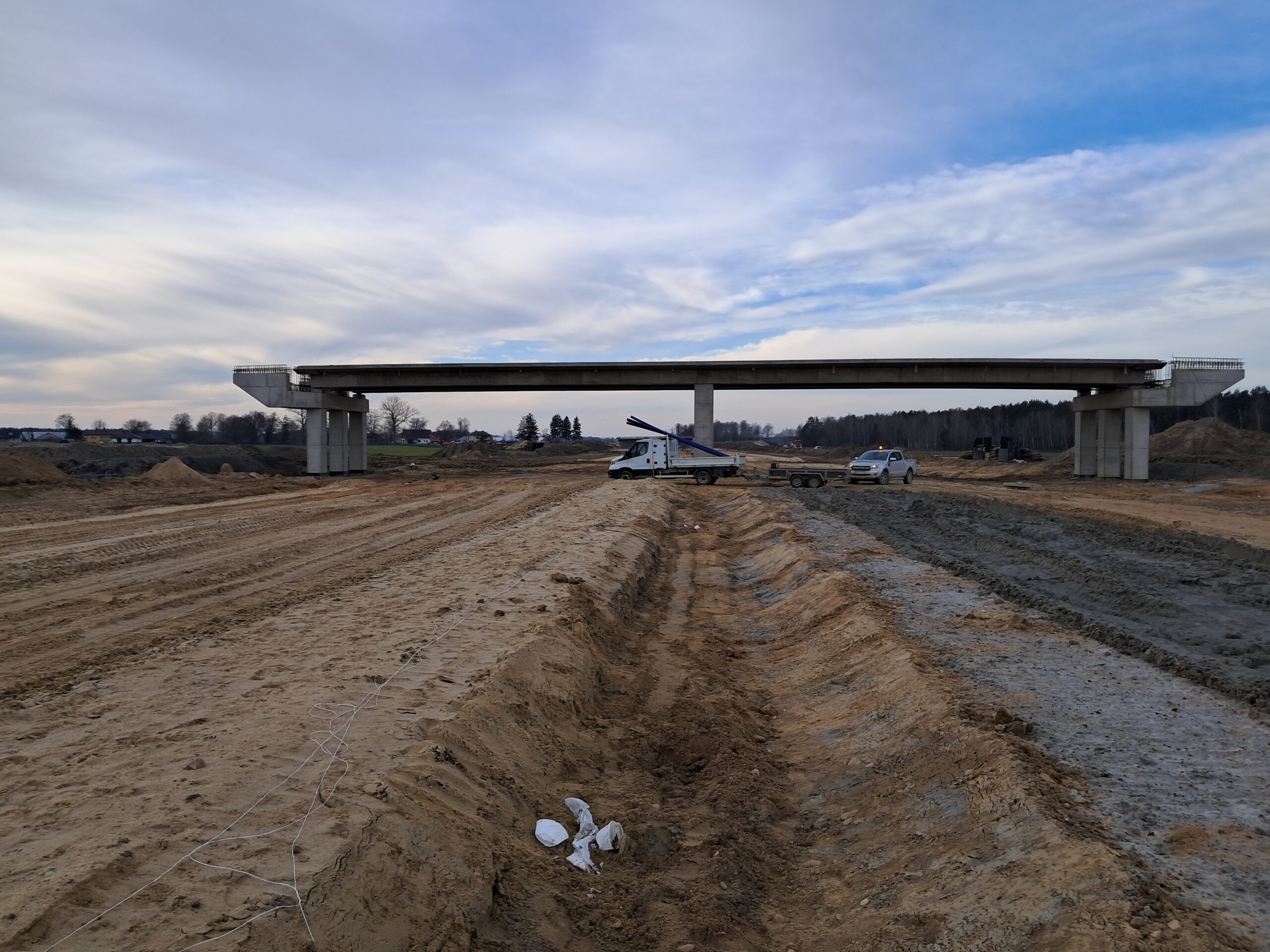

08 stycznia km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym

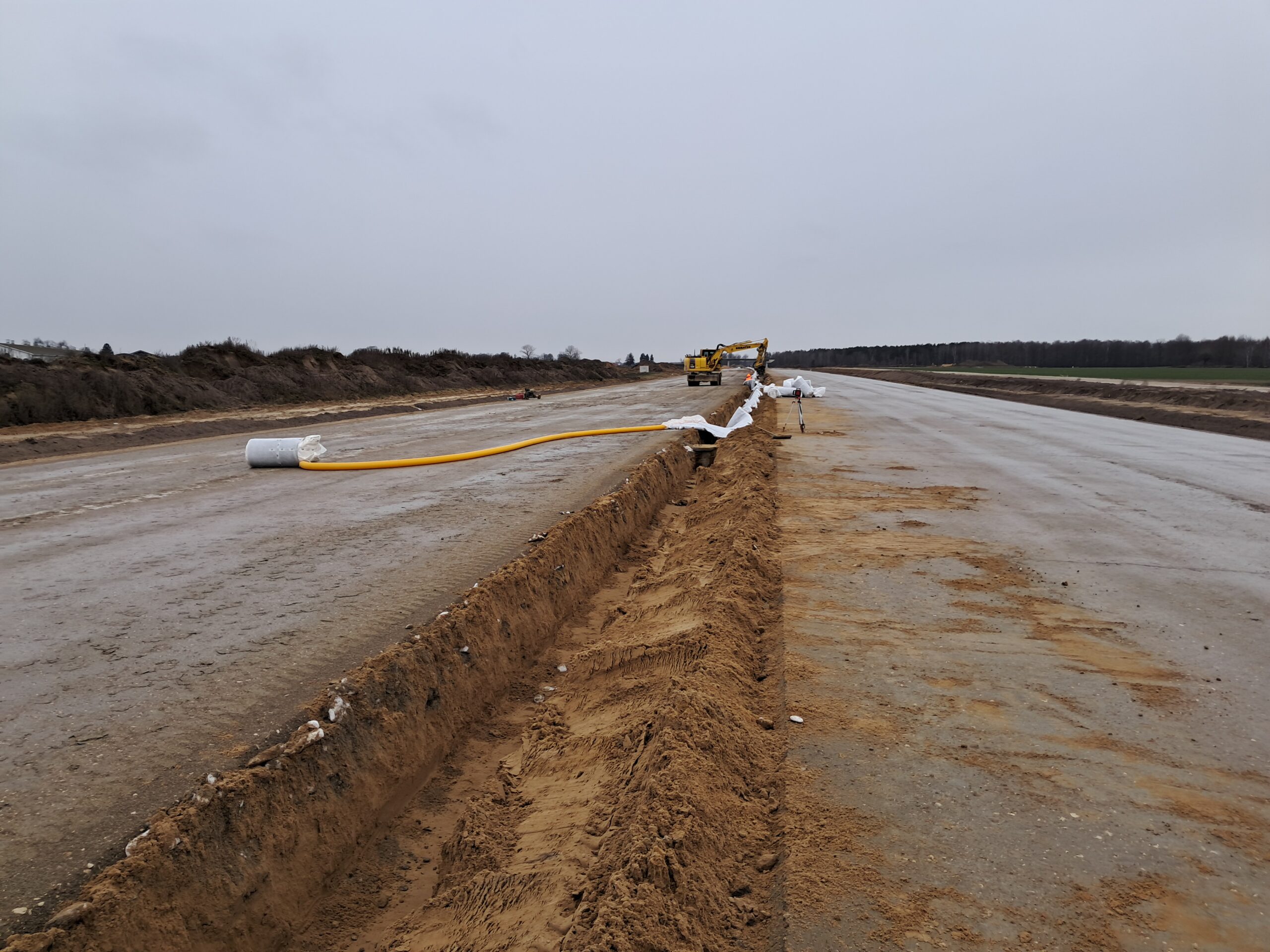

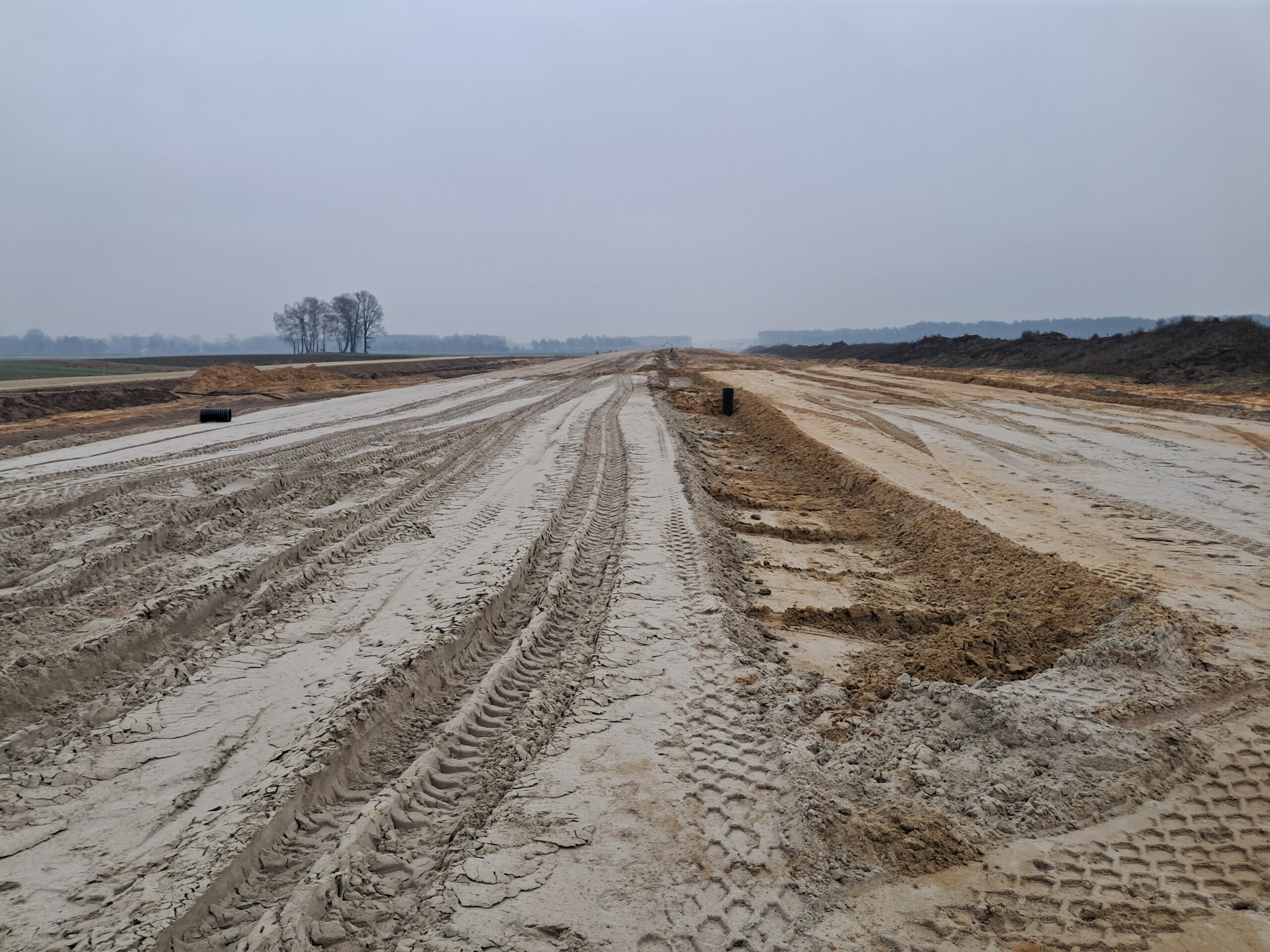

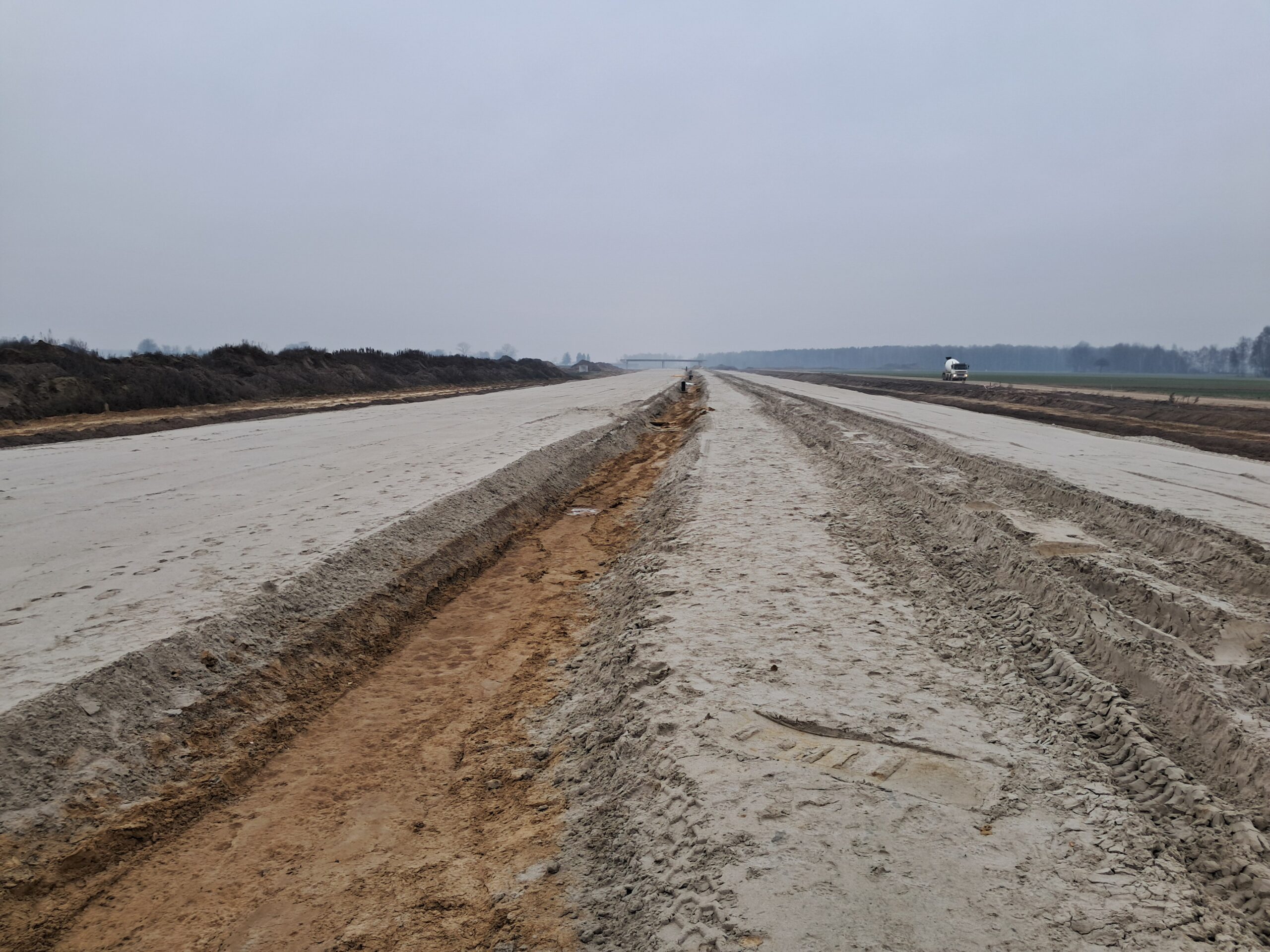

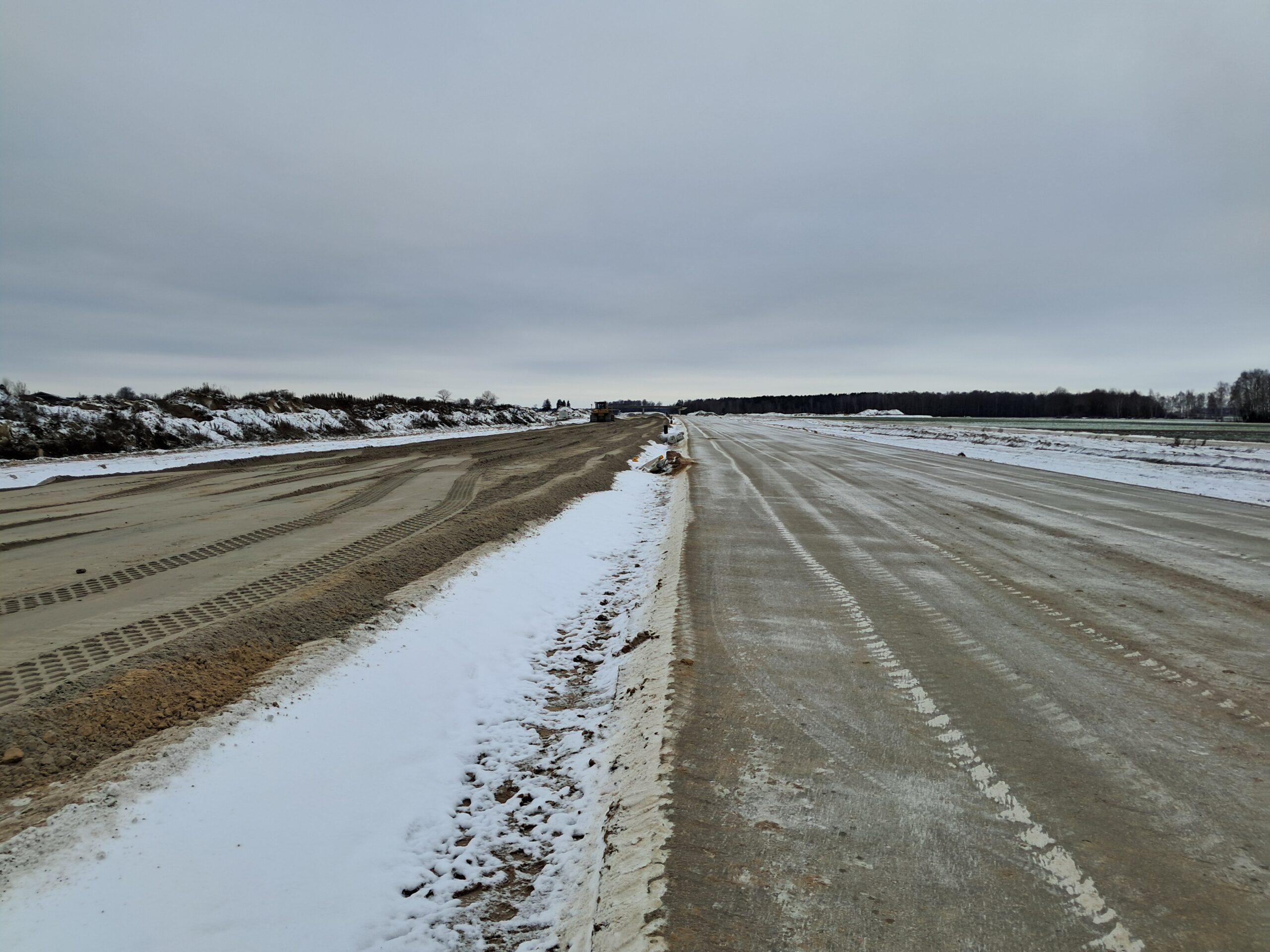

08 stycznia km 604+400 podbudowa zasadnicza C8_10 budowa drenażu w pasie dzielącym

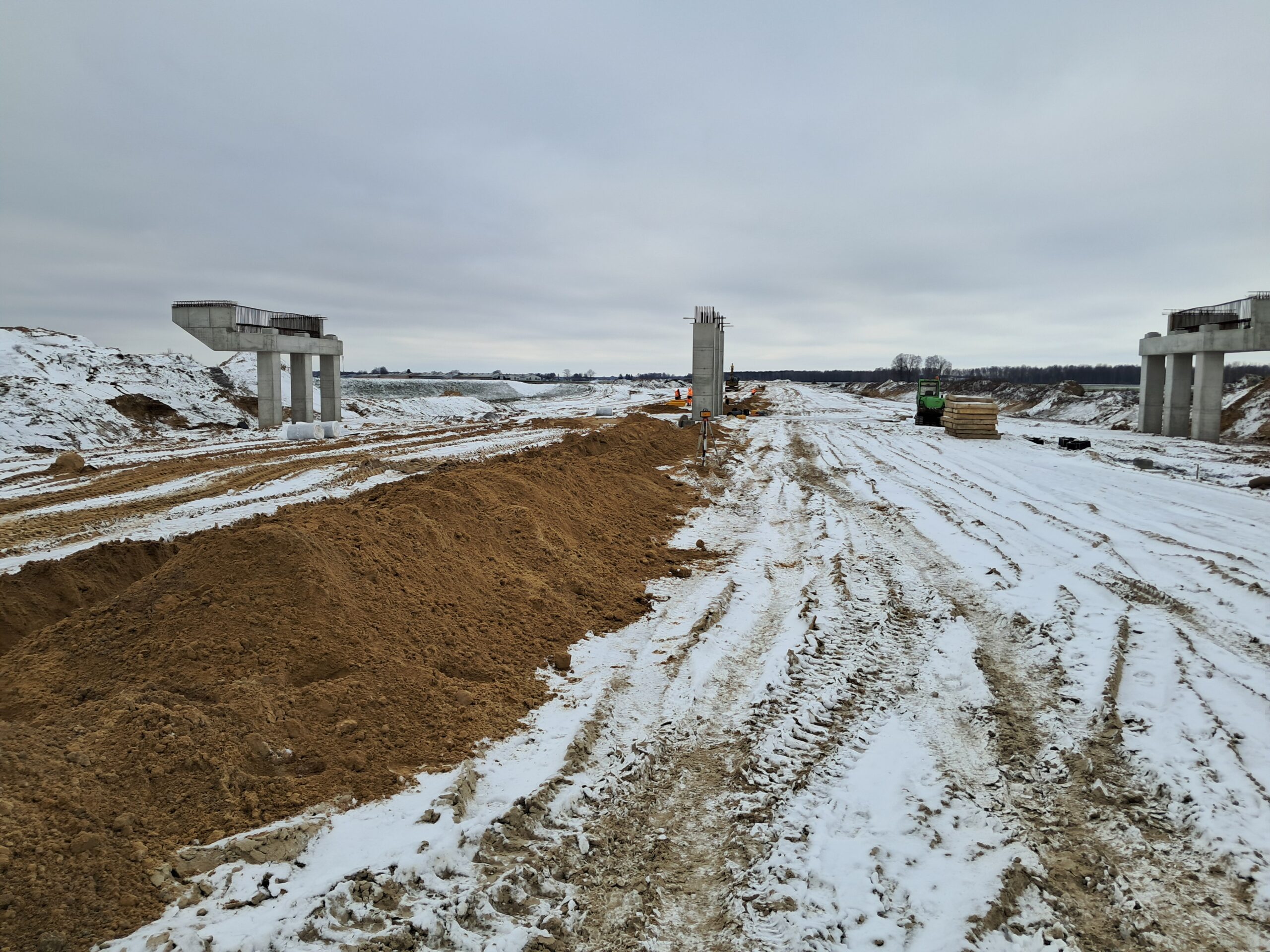

08 stycznia km 605+300 zabezpieczenie piaskiem podbudowy C5_6 budowa ustroju nośnego WD_71
08 stycznia km 606+150 zabezpieczenie piaskiem podbudowy C5_6 kanalizacja deszczowa

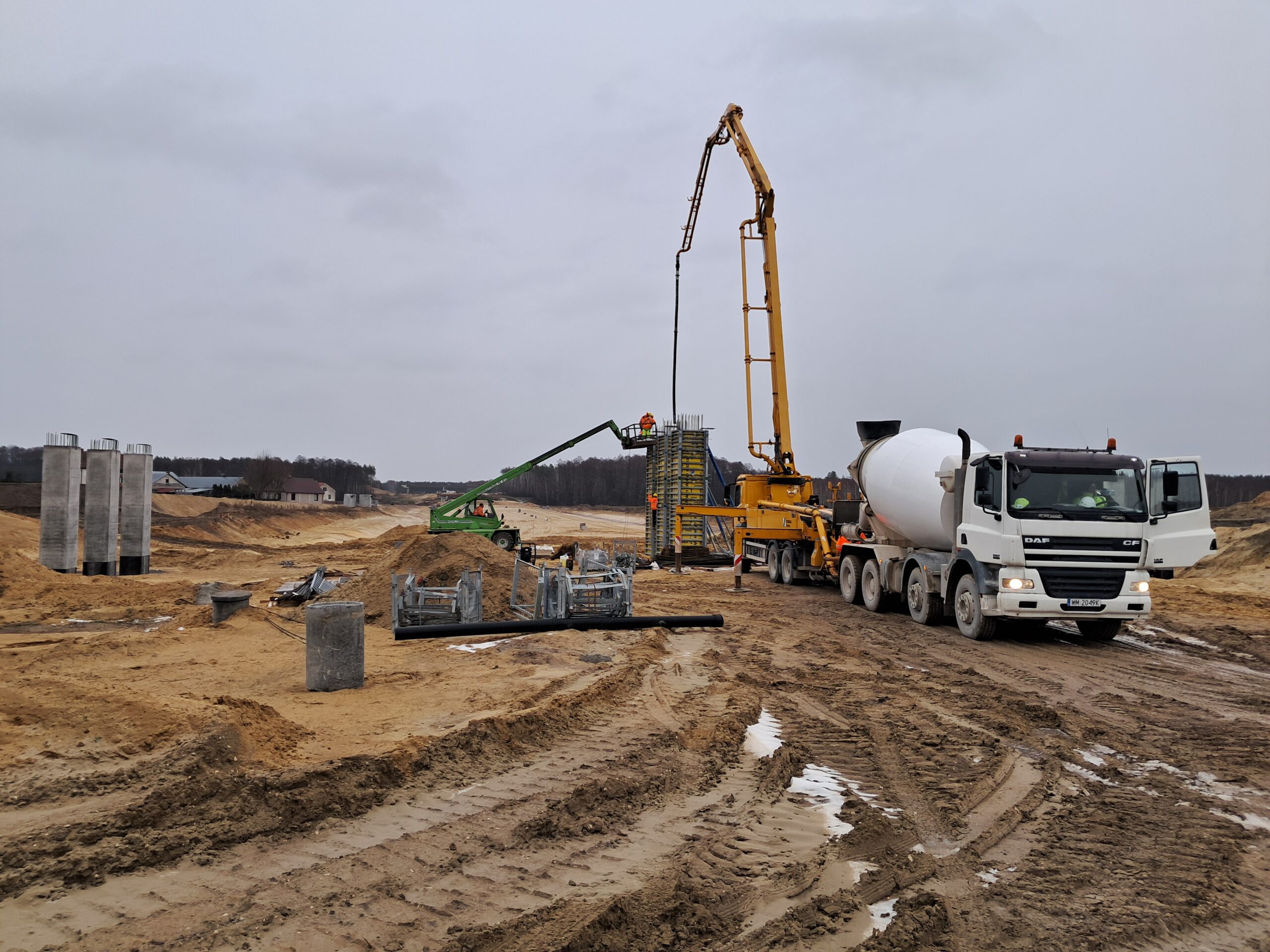

08 stycznia km 606+150’ roboty ziemne betonowanie podpór WD_72

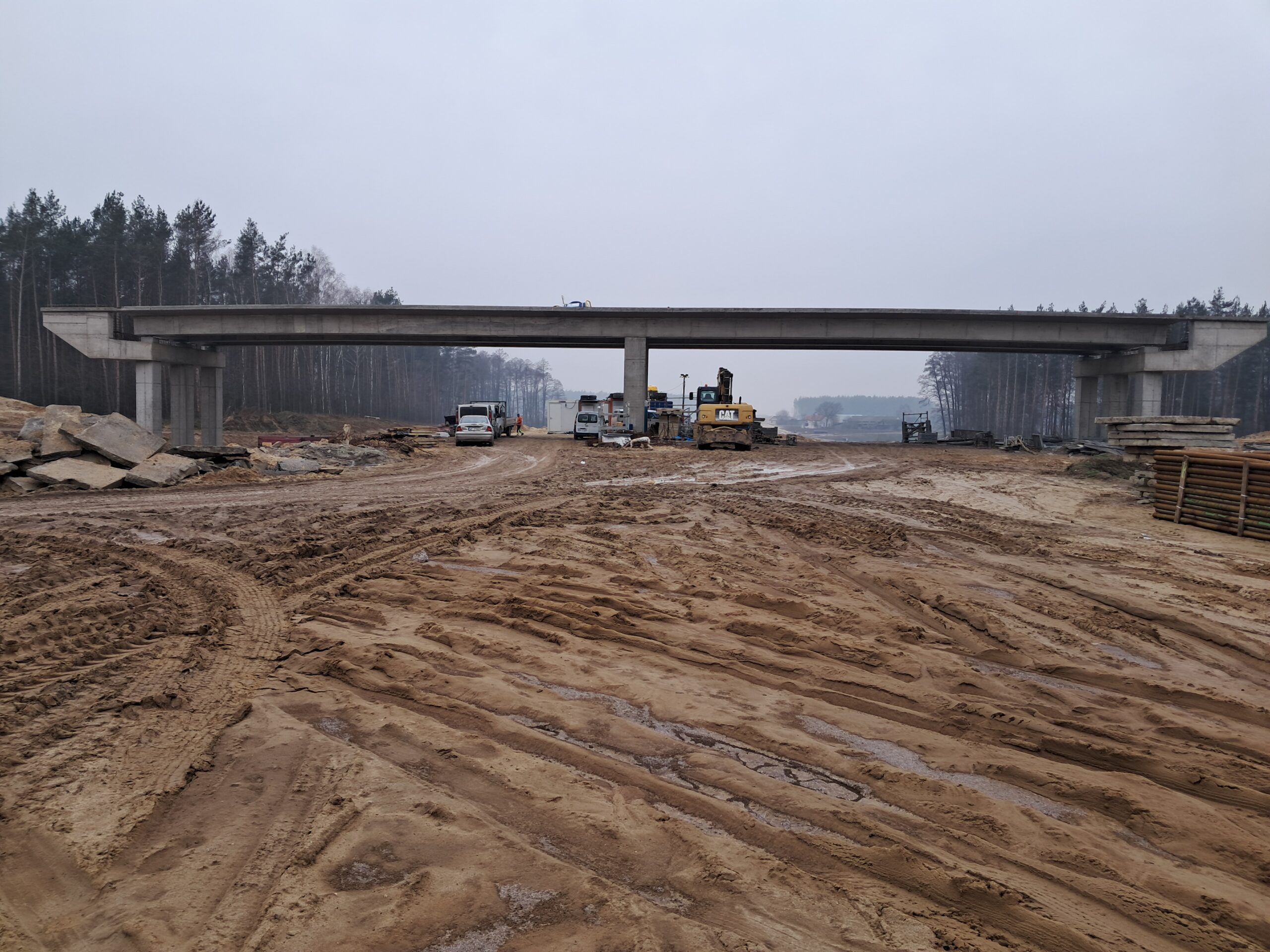

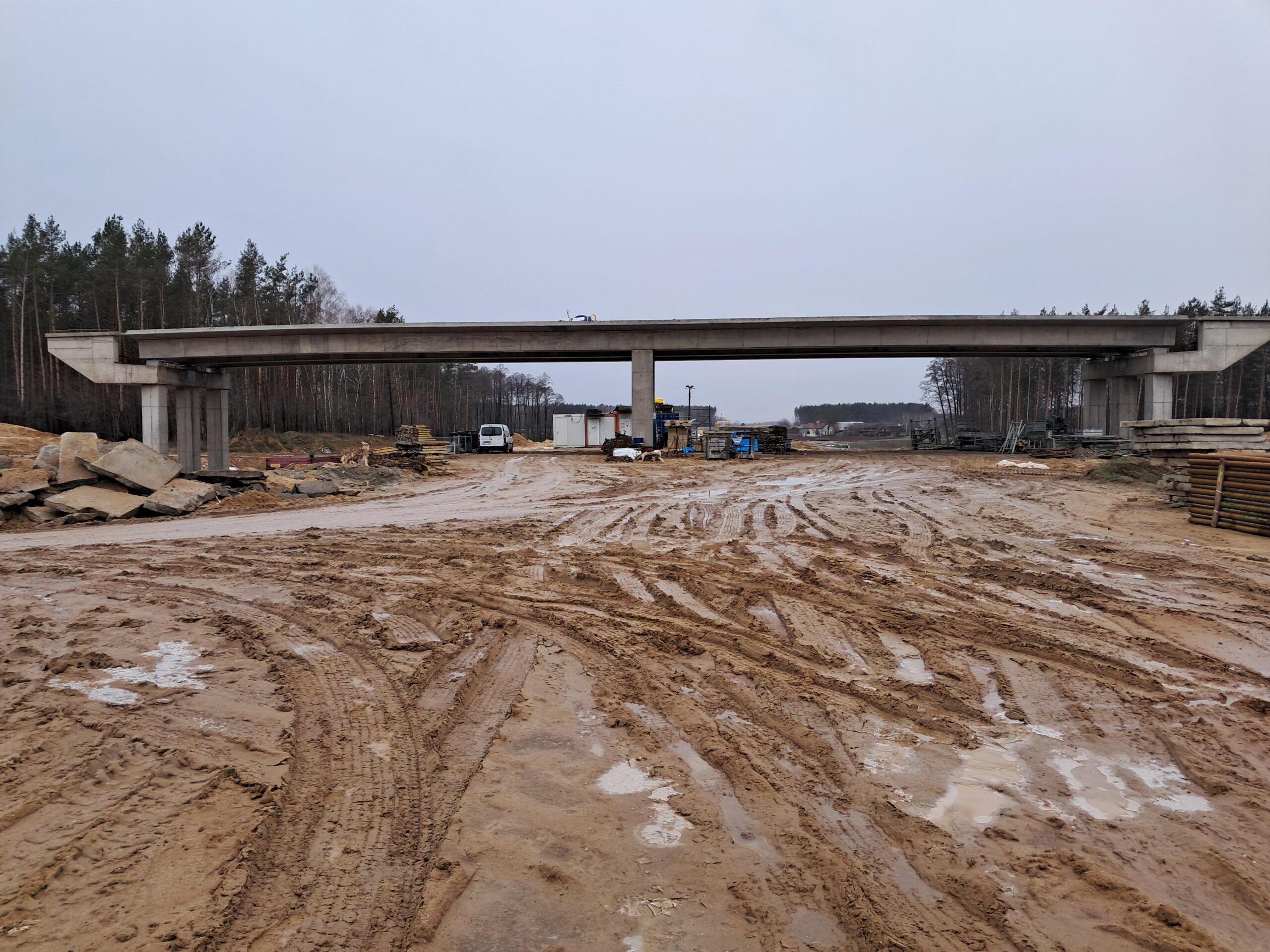

08 stycznia km 606+900 budowa ustroju nośnego WD_73C

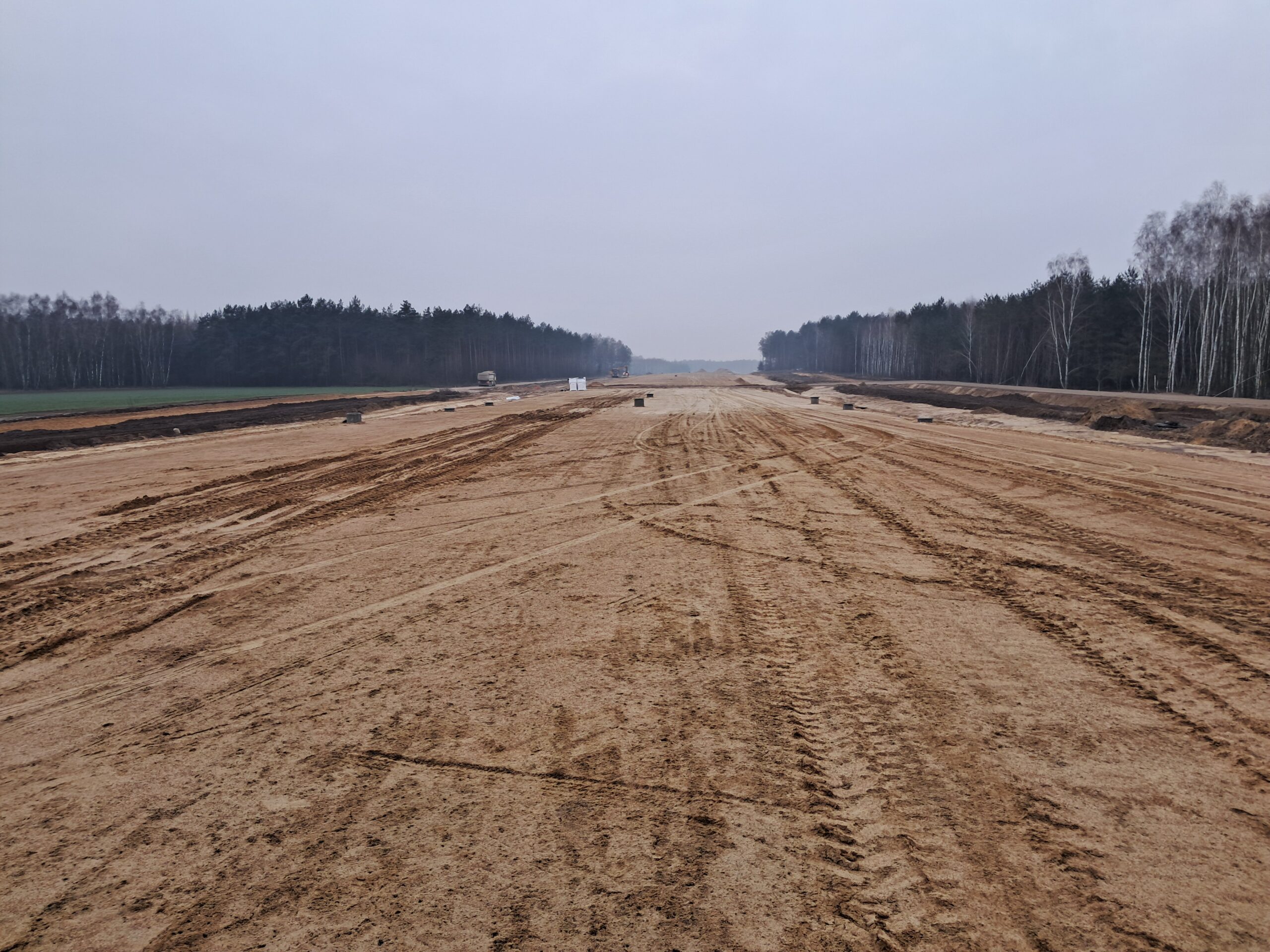

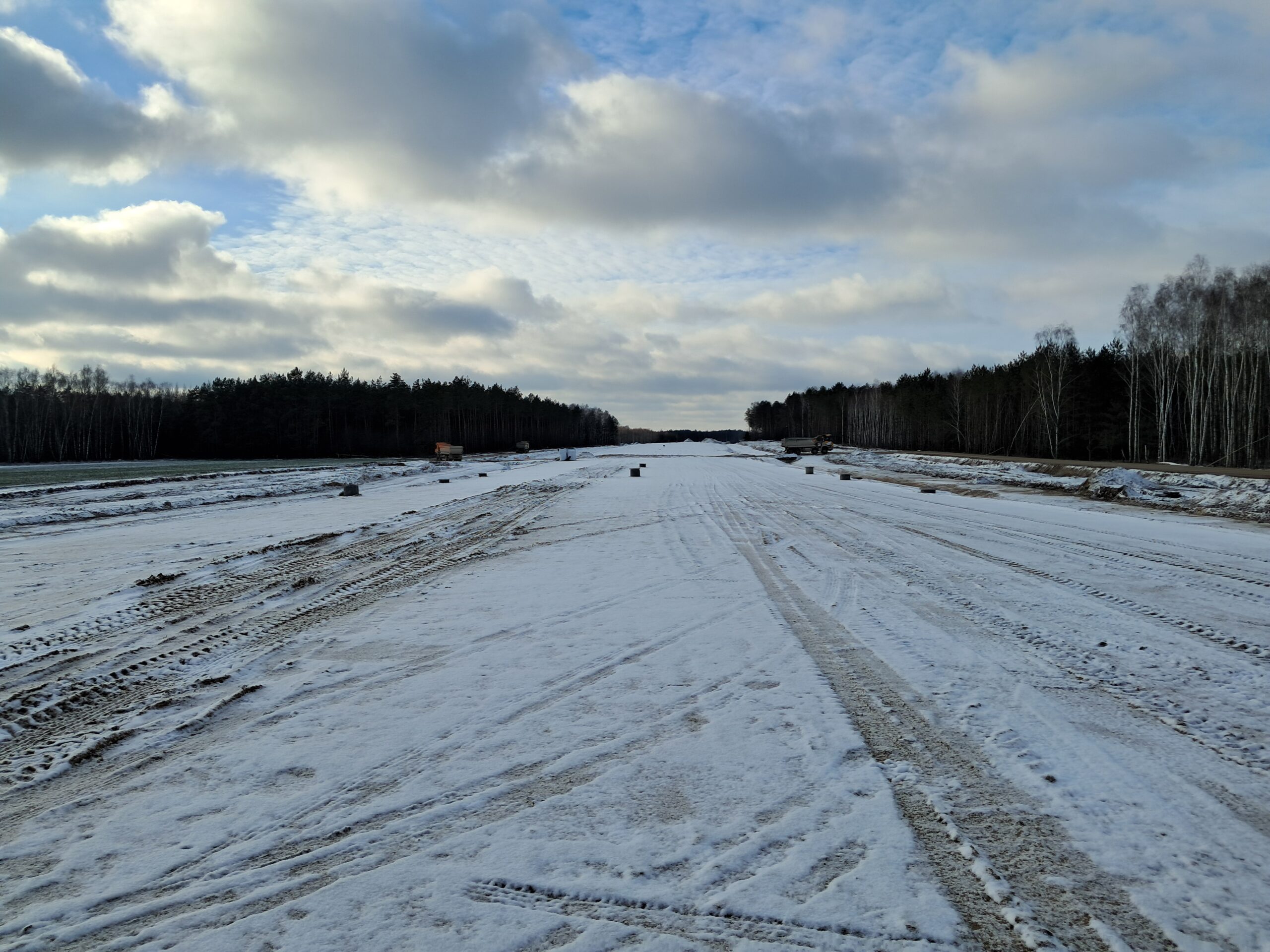

08 stycznia km 608+300 budowa nasypu budowa kanalizacji deszczowej
08 stycznia km 608+300’ budowa nasypu betonowanie płyt przejściowych PZM_14A

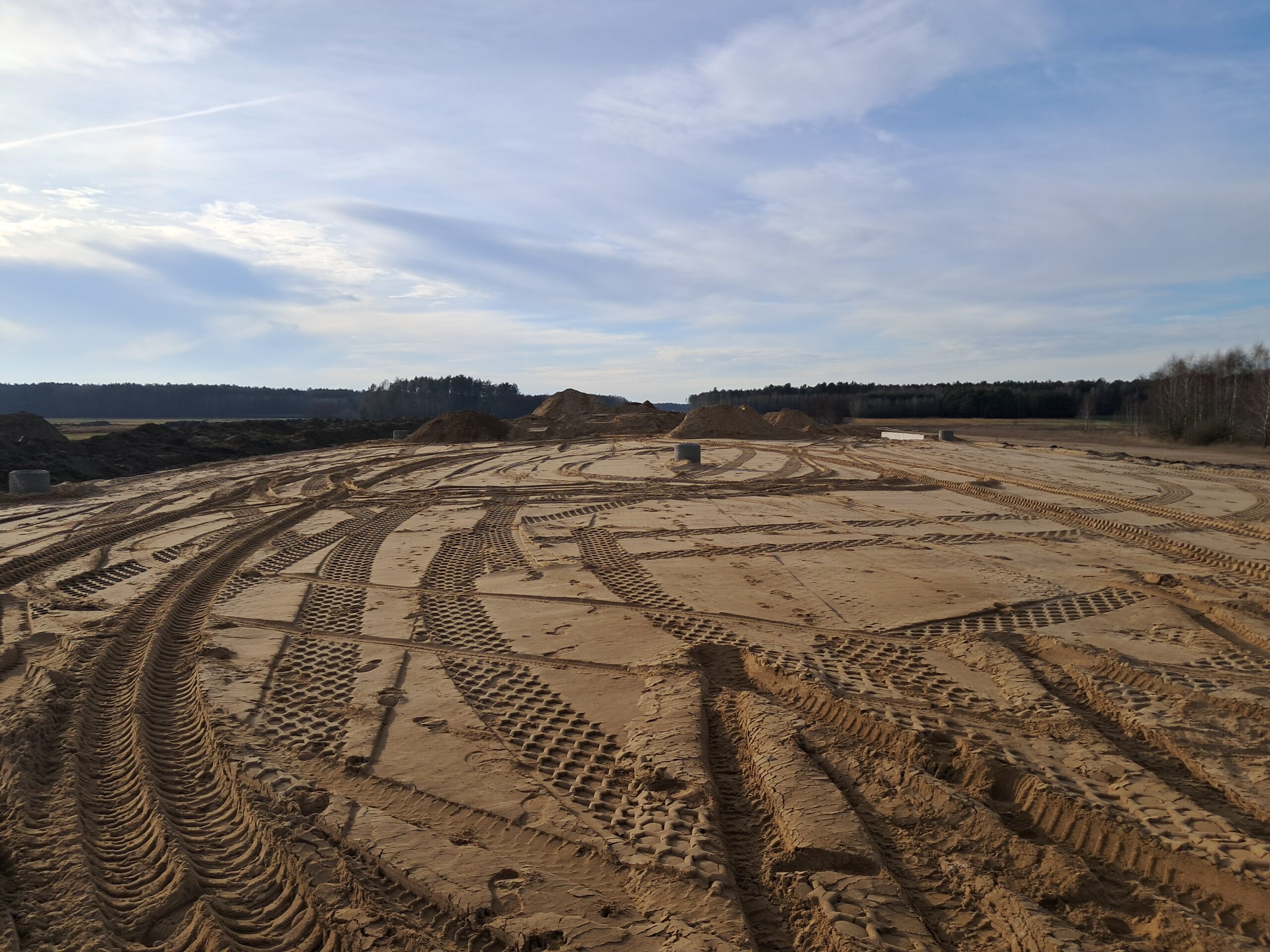

08 stycznia km 608+950 budowa nasypu i kanalizacji deszczowej
08 stycznia km 608+950’ budowa nasypu betonowanie ścianek czołowych PP_69

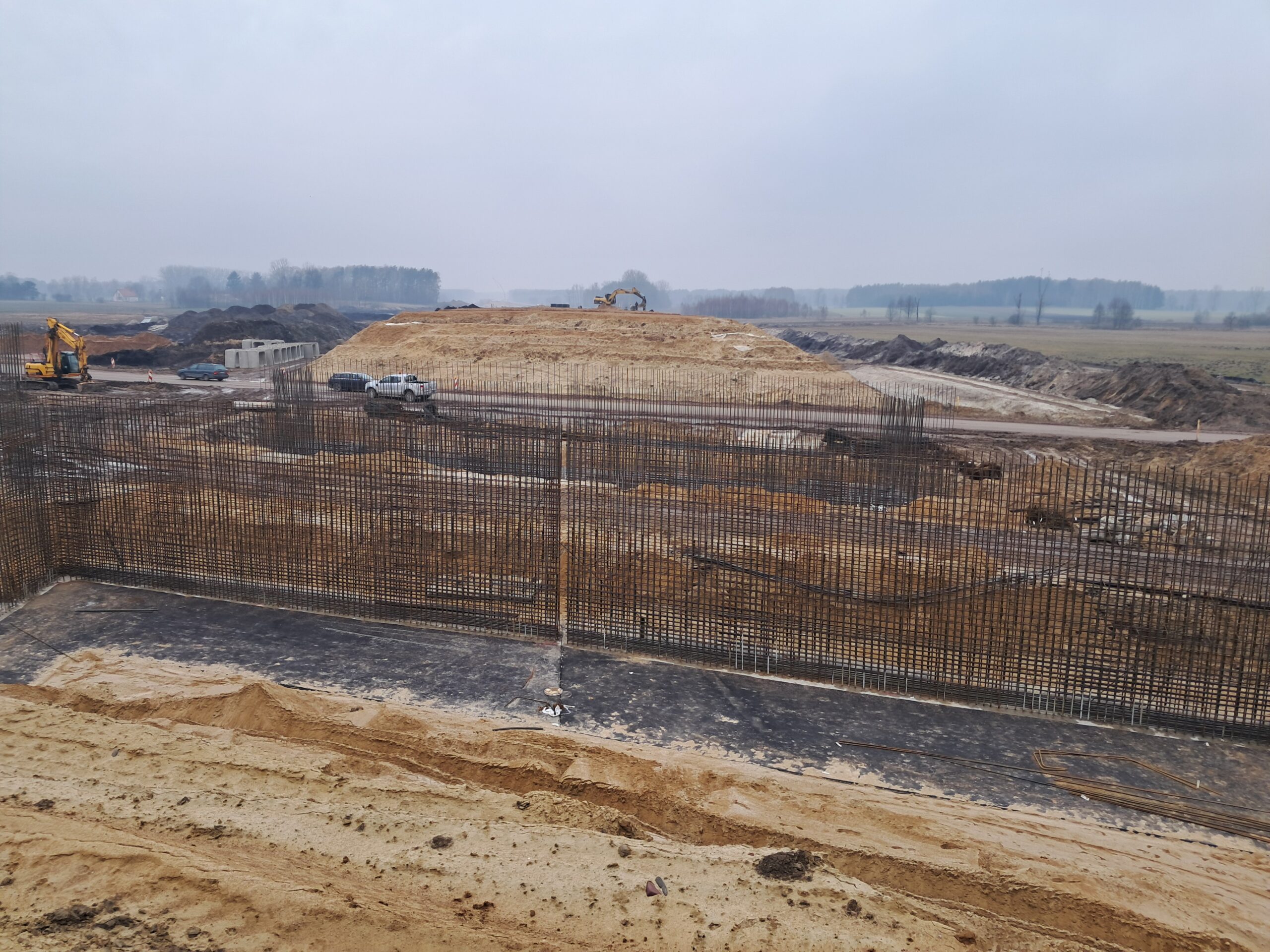

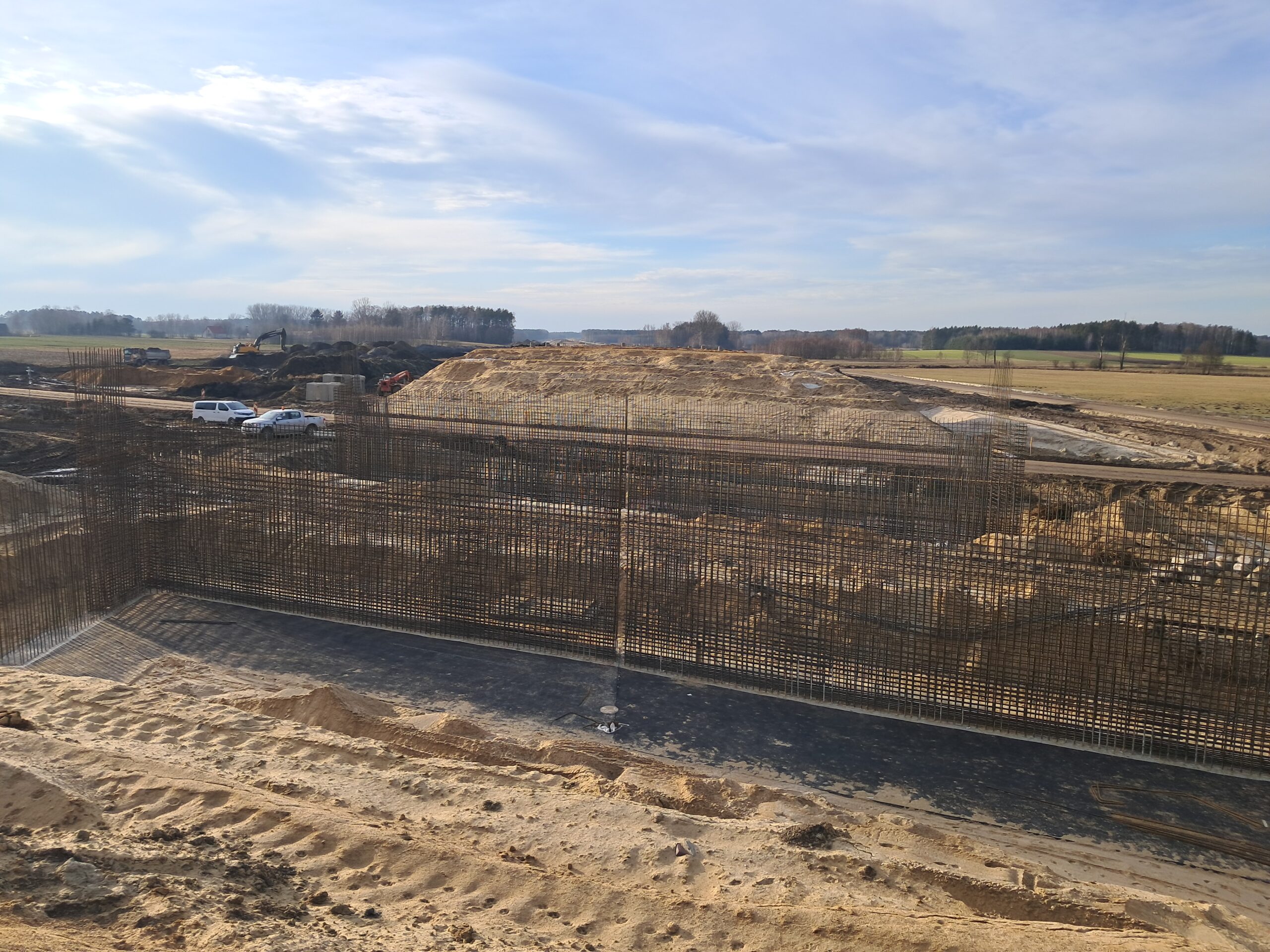

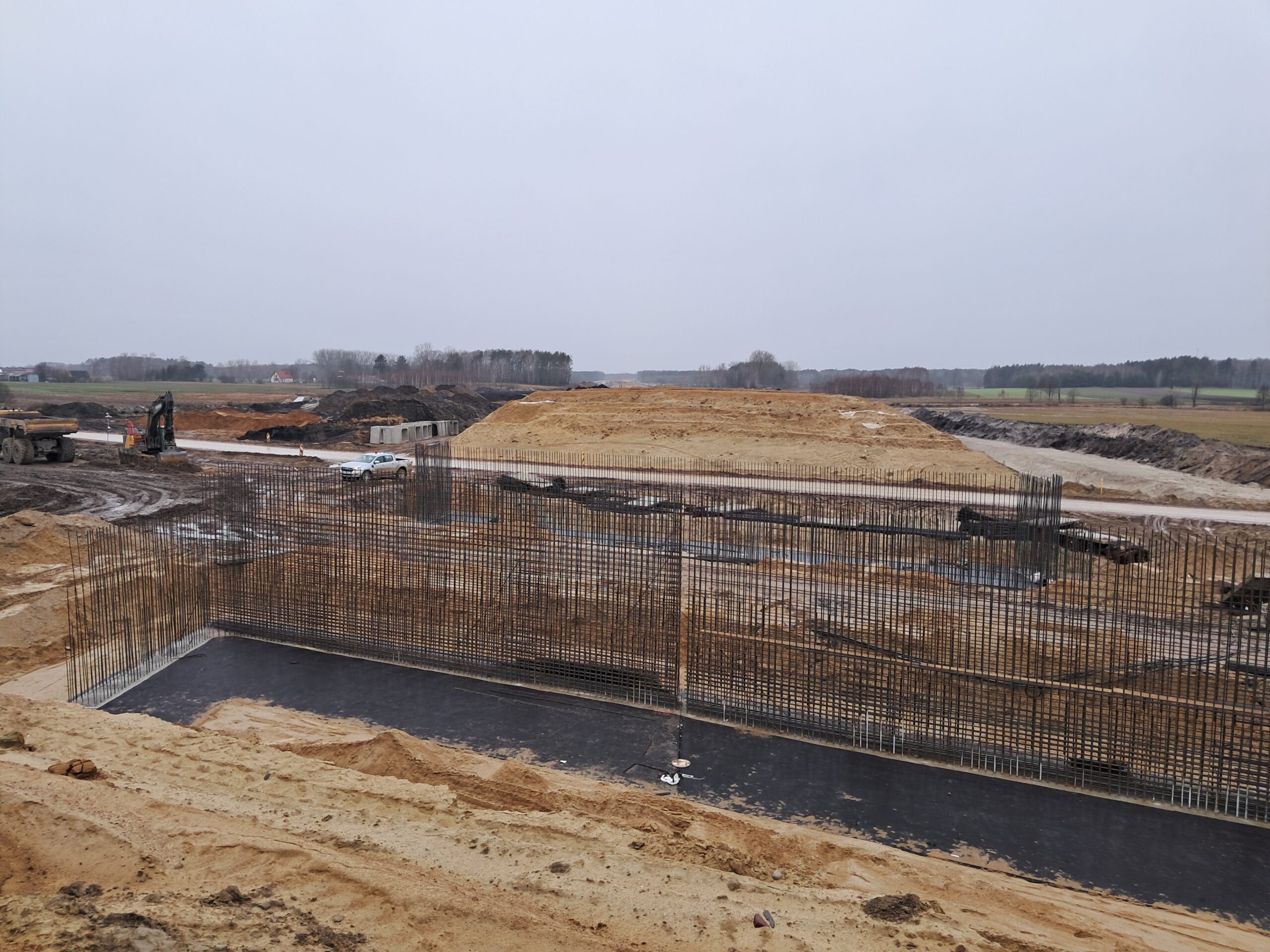

08 stycznia km 610+050 budowa nasypu budowa podpór WA_74

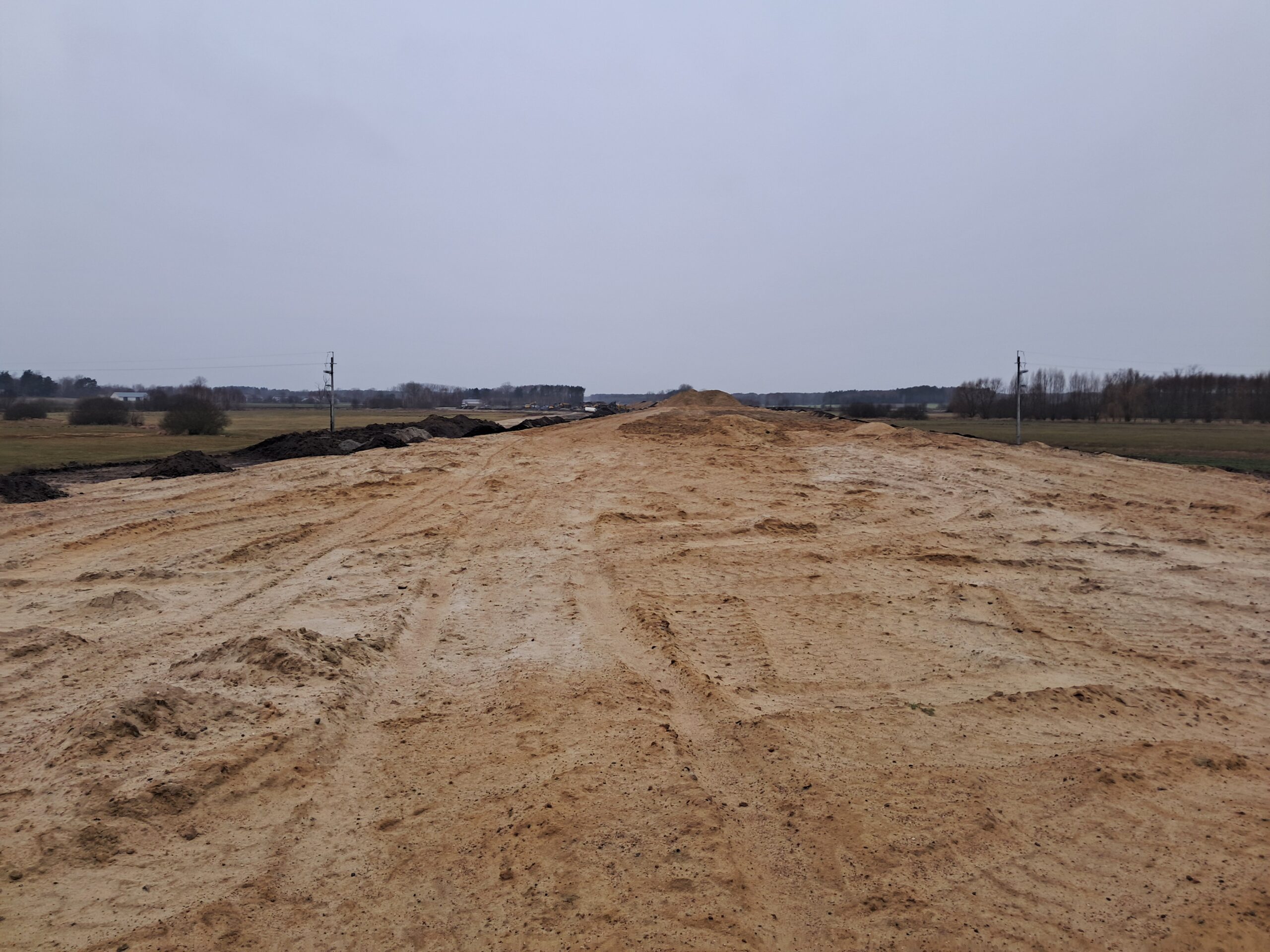

08 stycznia km 610+700 budowa nasypu

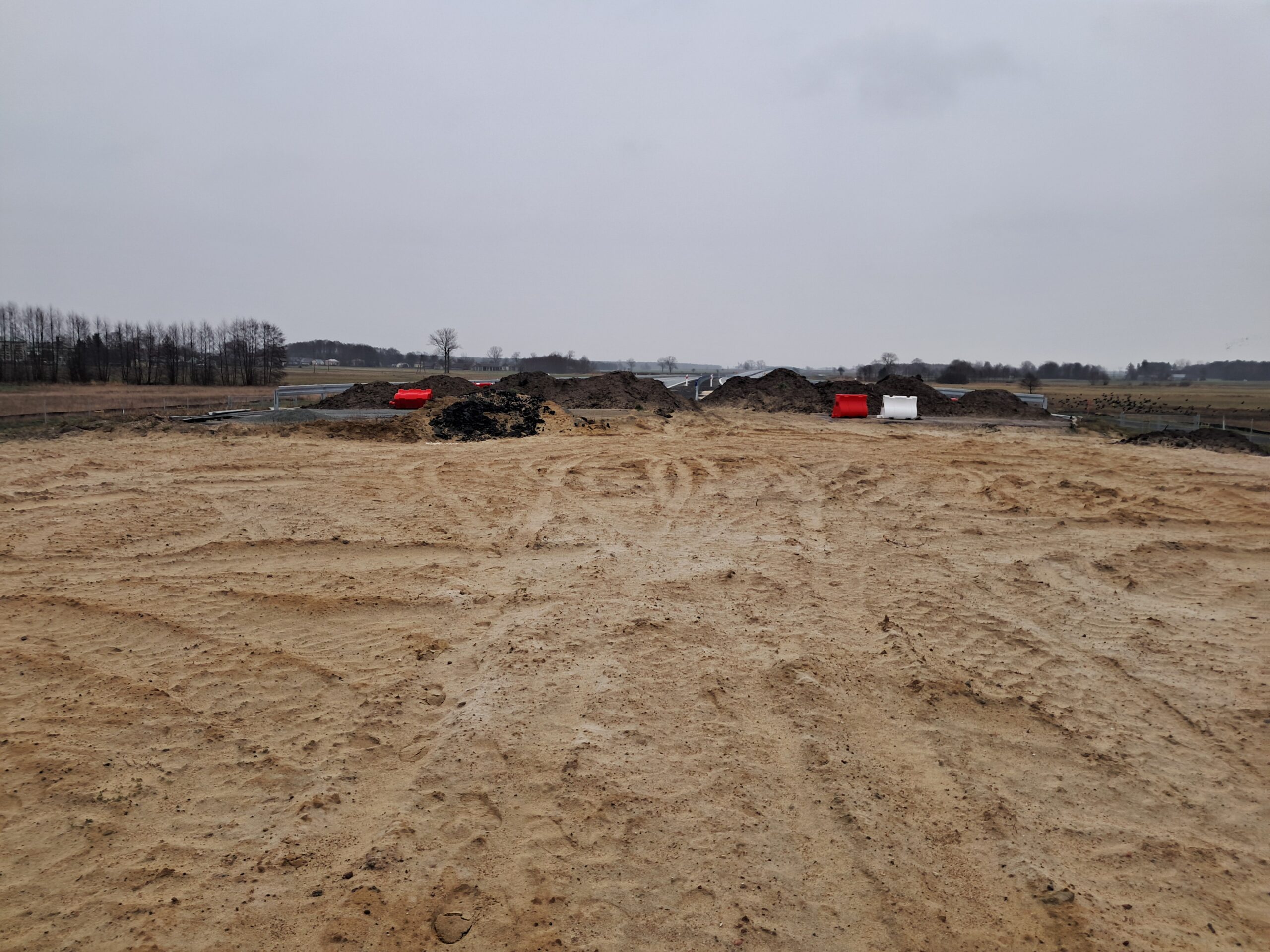

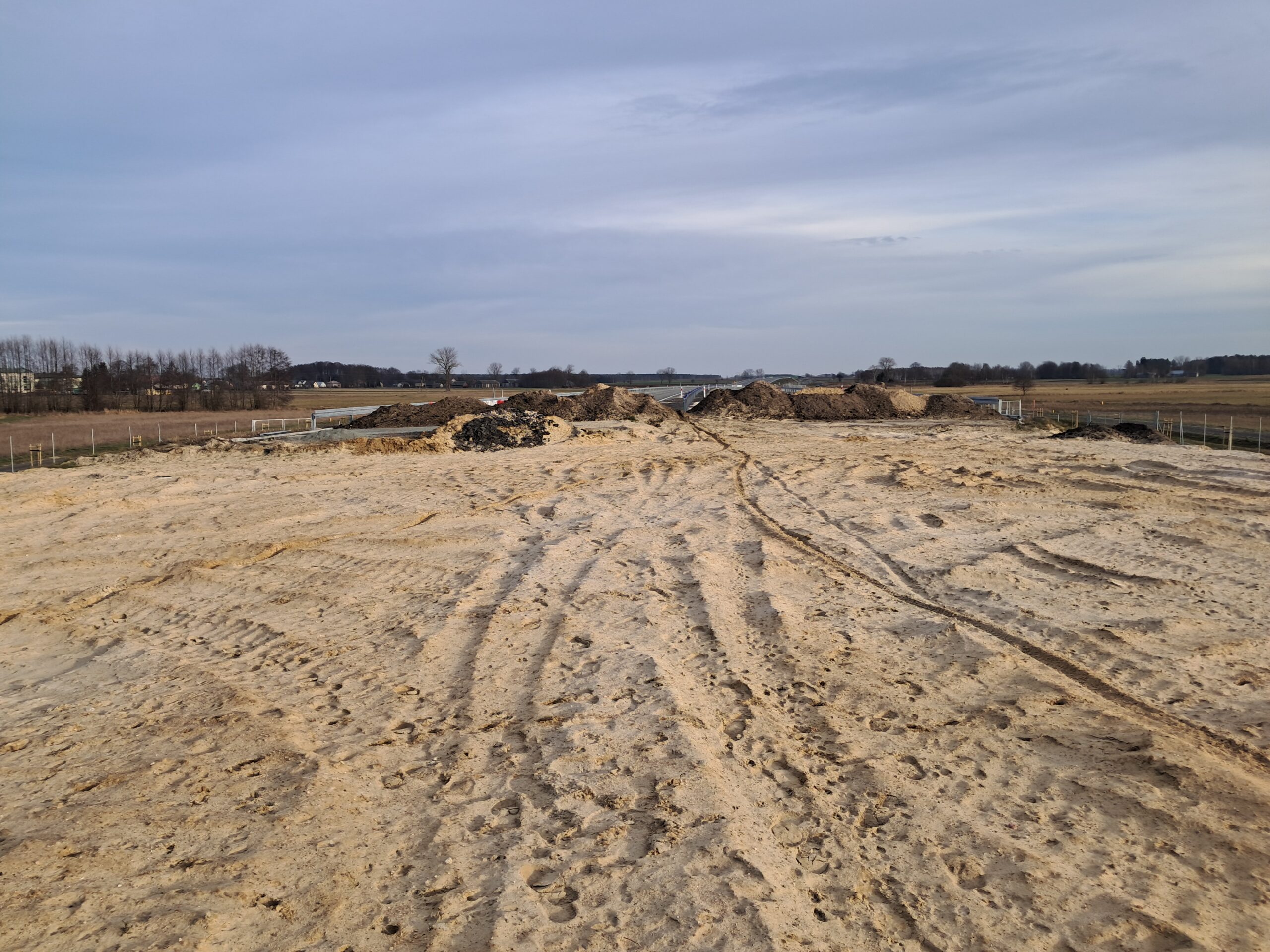

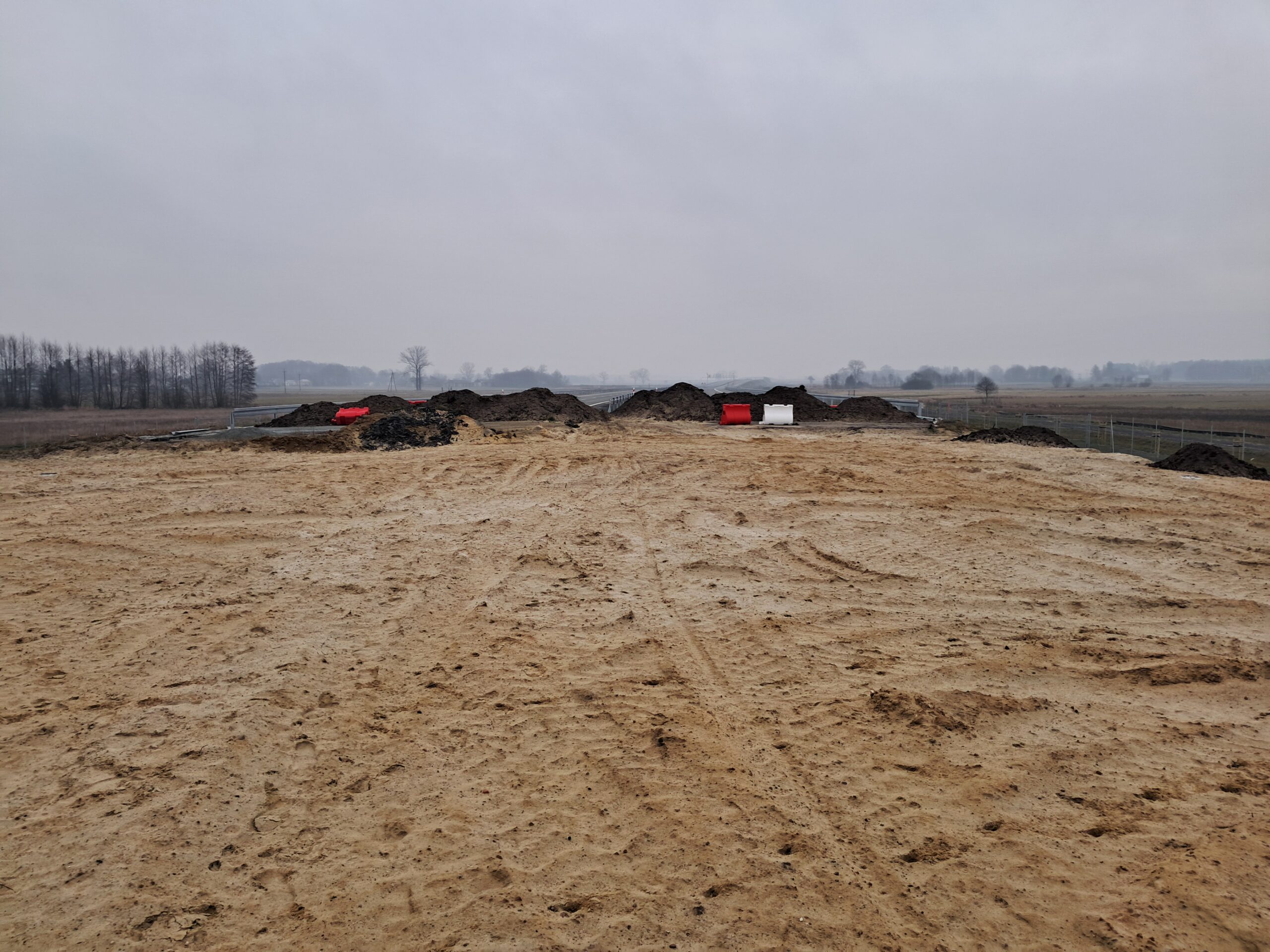

08 stycznia km 610+700’ budowa nasypu widok w kierunku odcinka IX

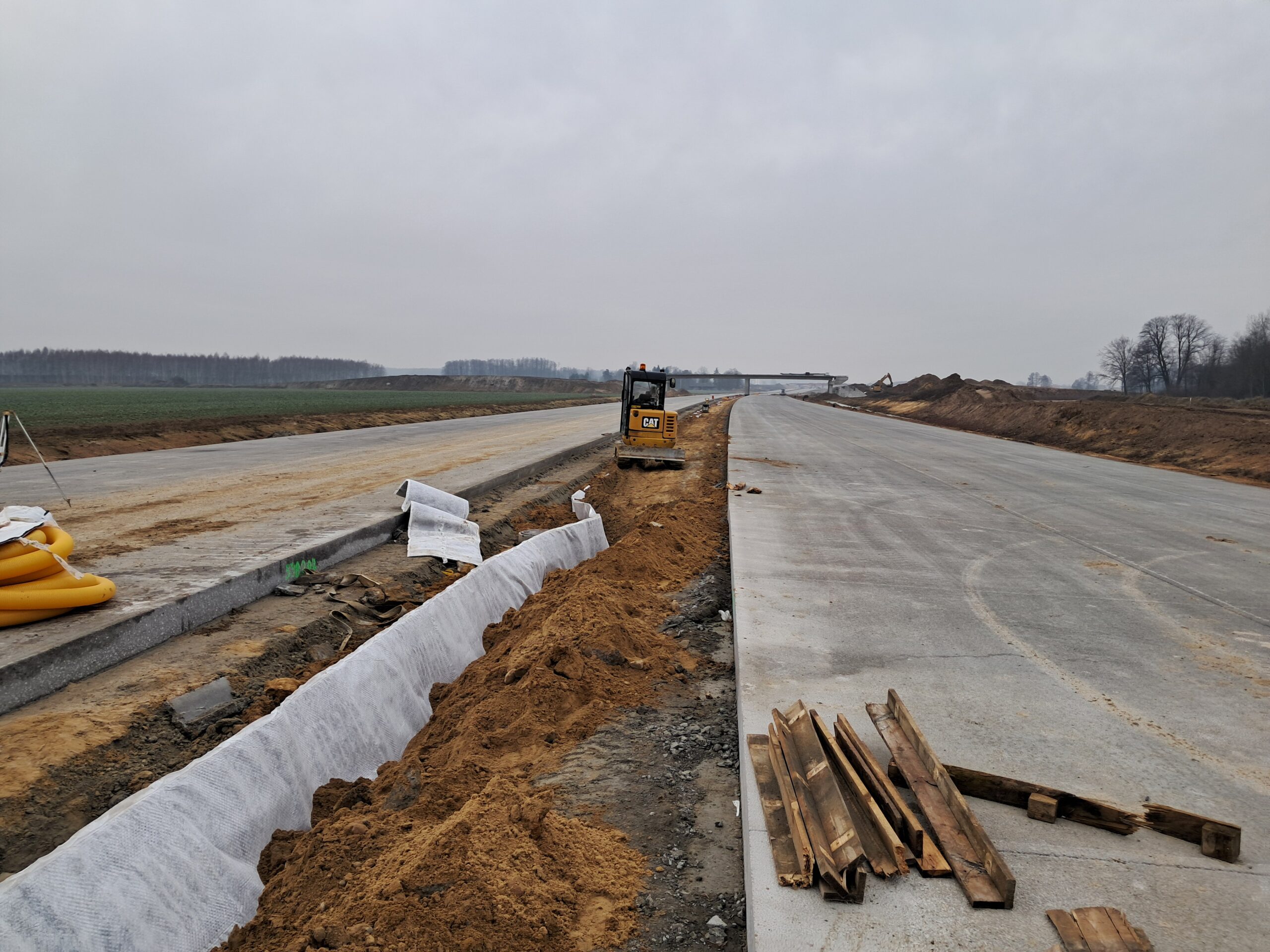

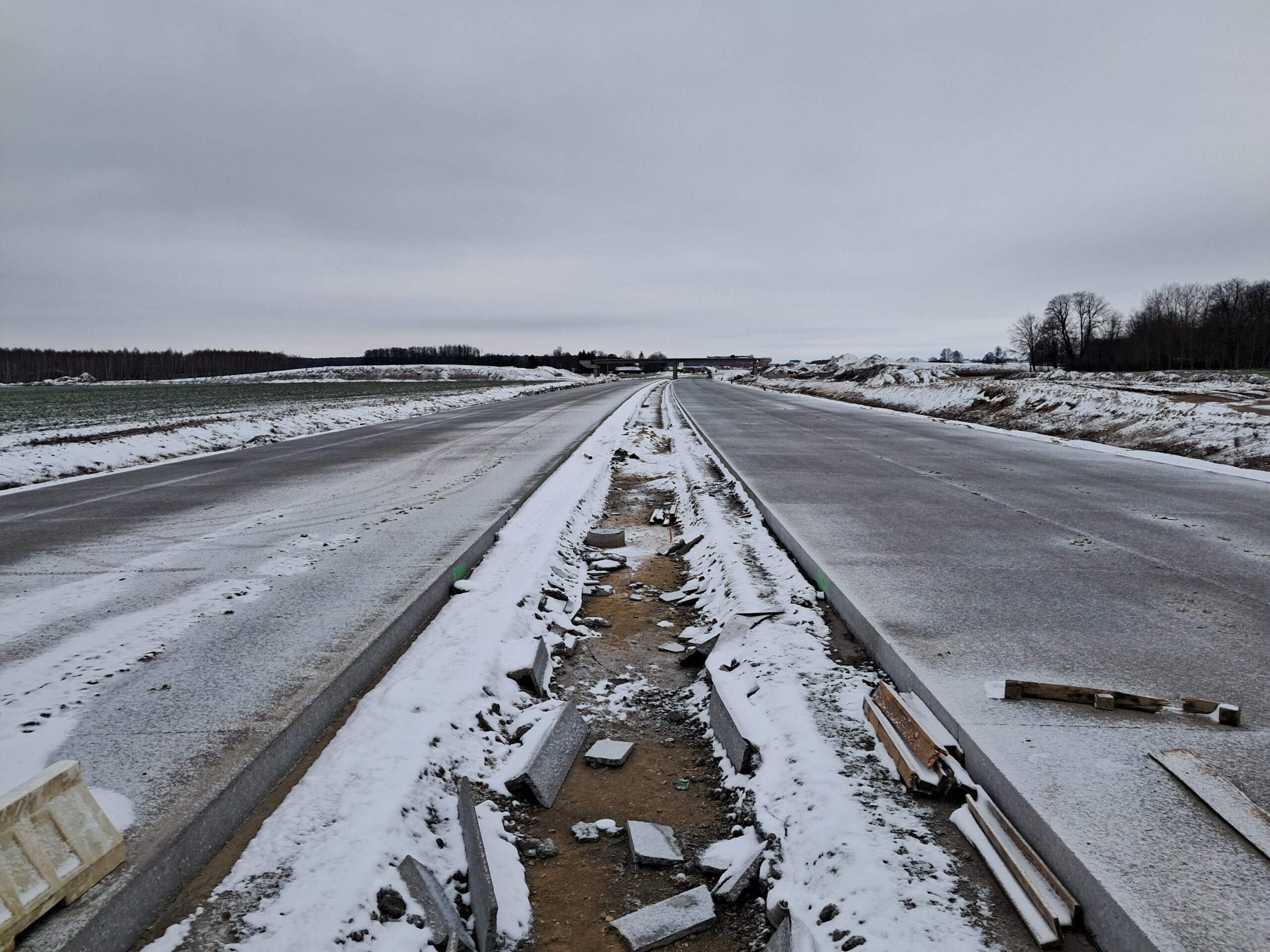

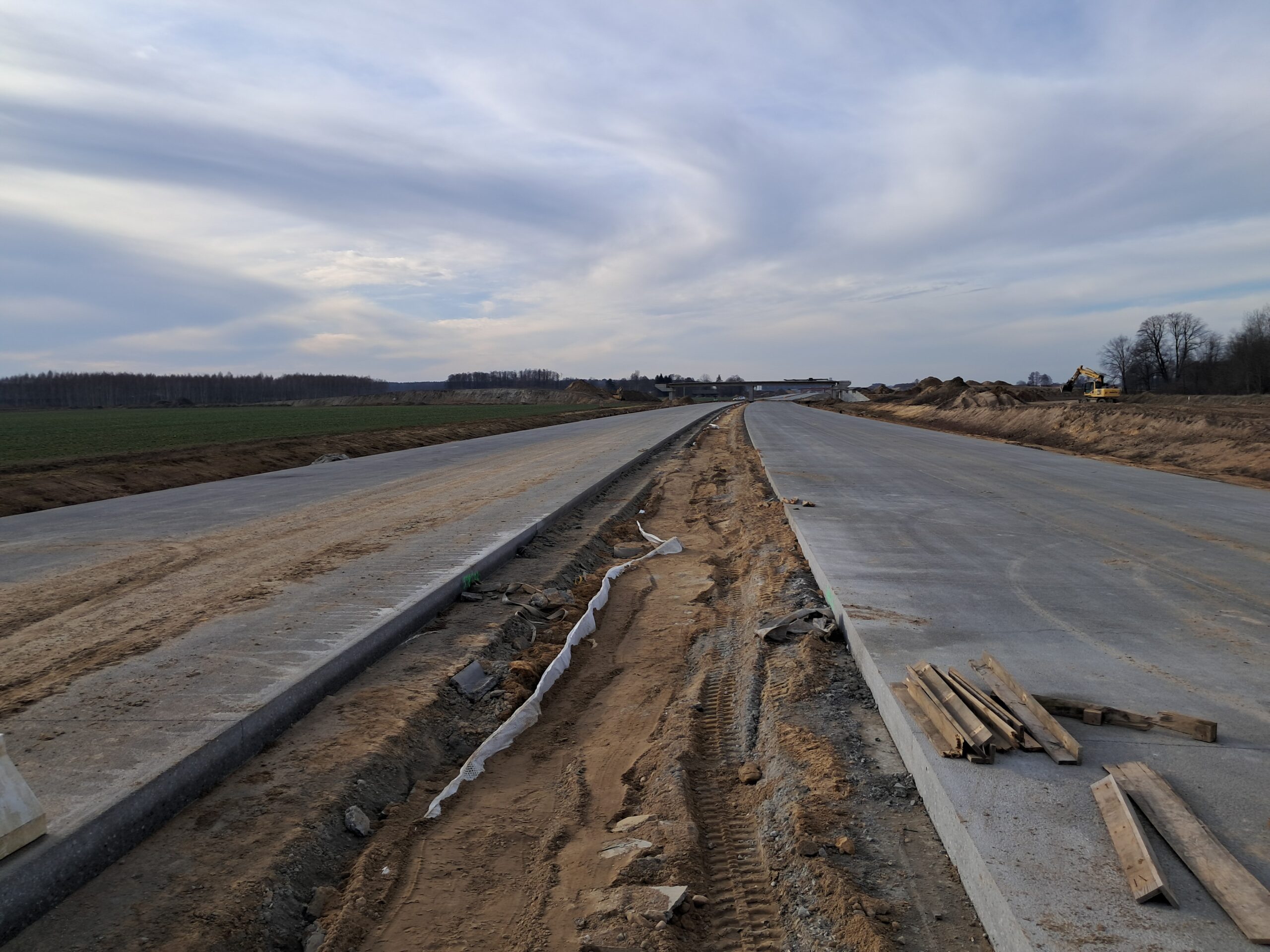

13 stycznia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII

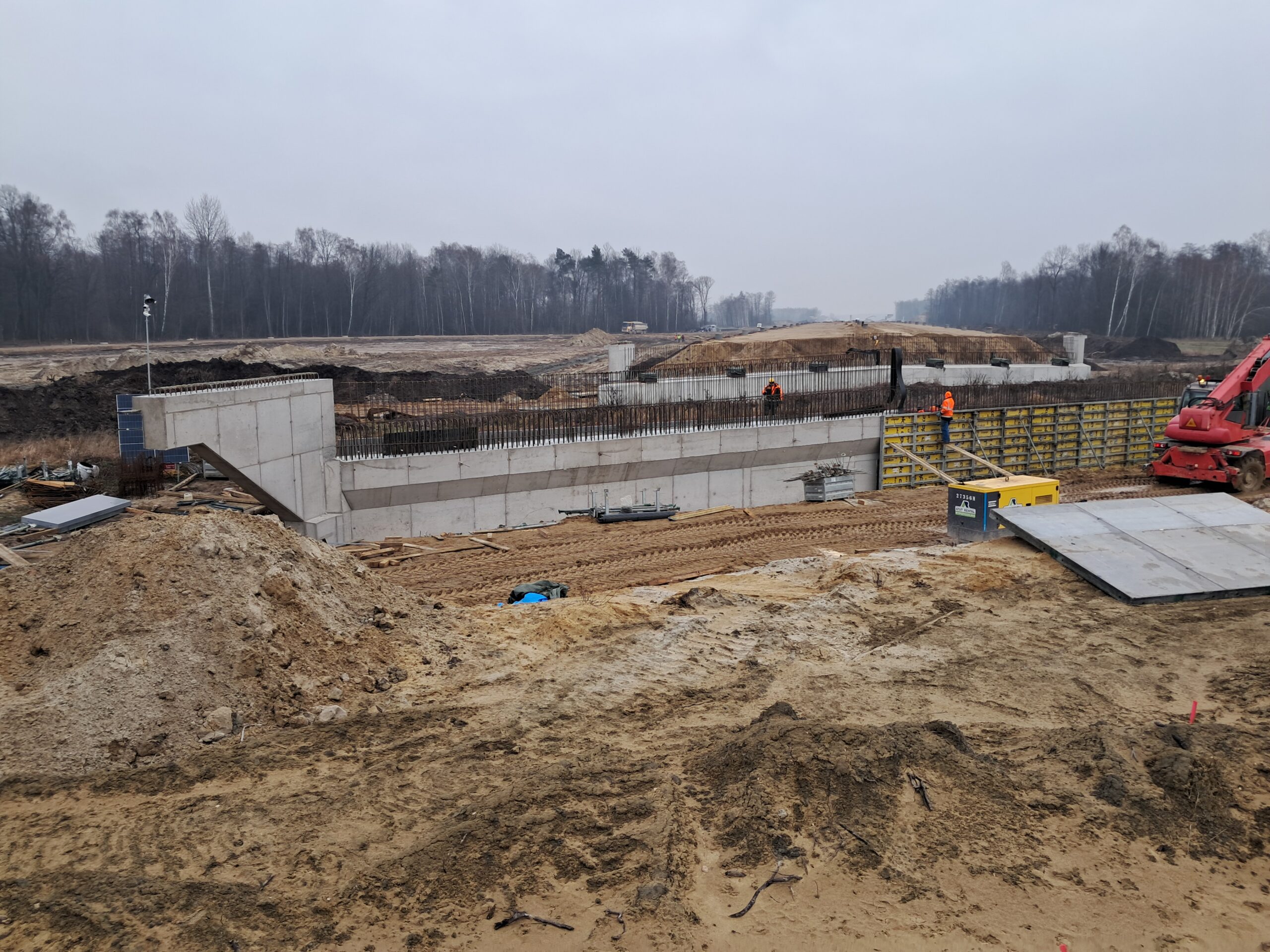

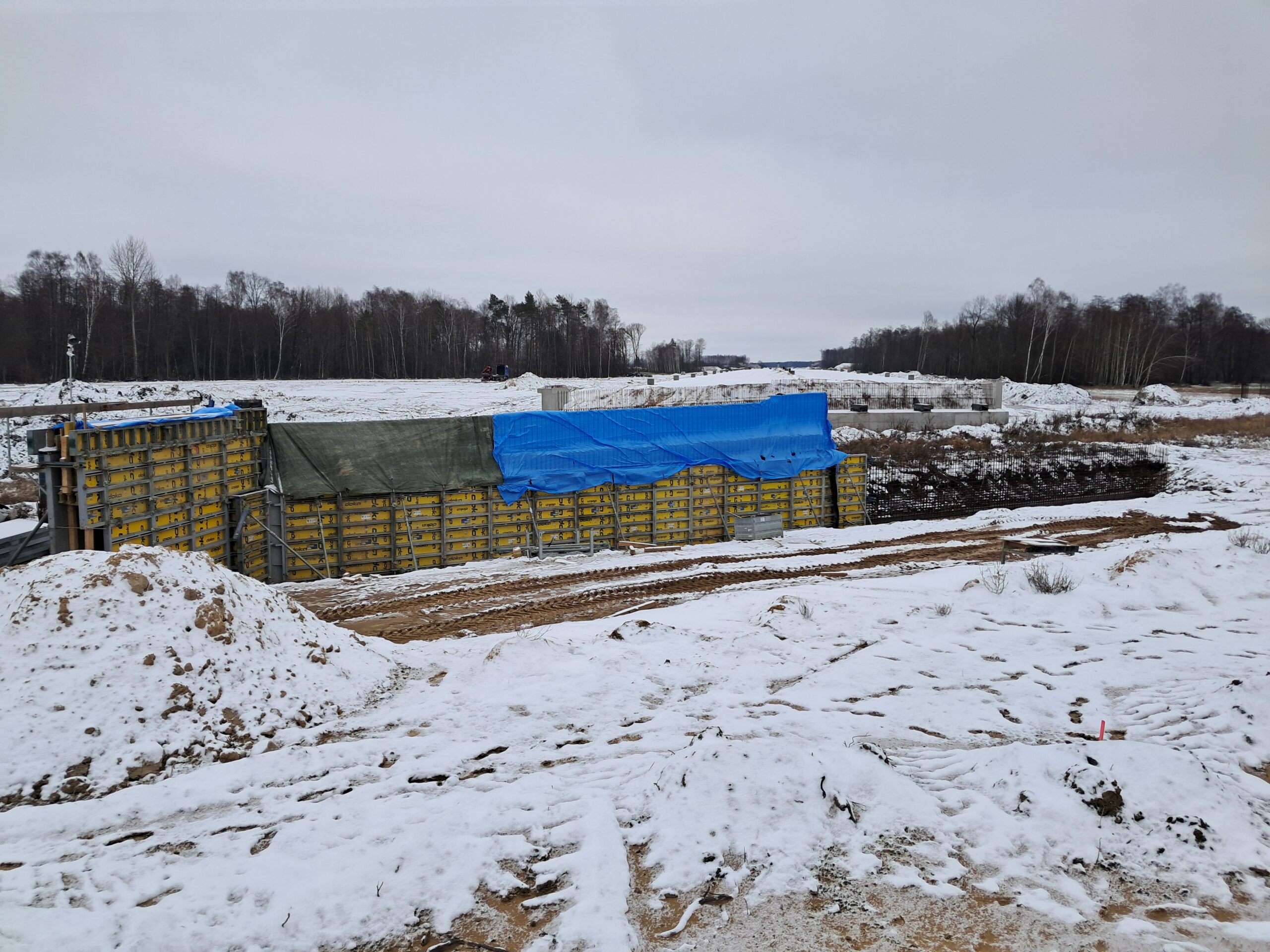

13 stycznia km 599+700’ budowa nasypu budowa podpór PZM-13L(L,P)

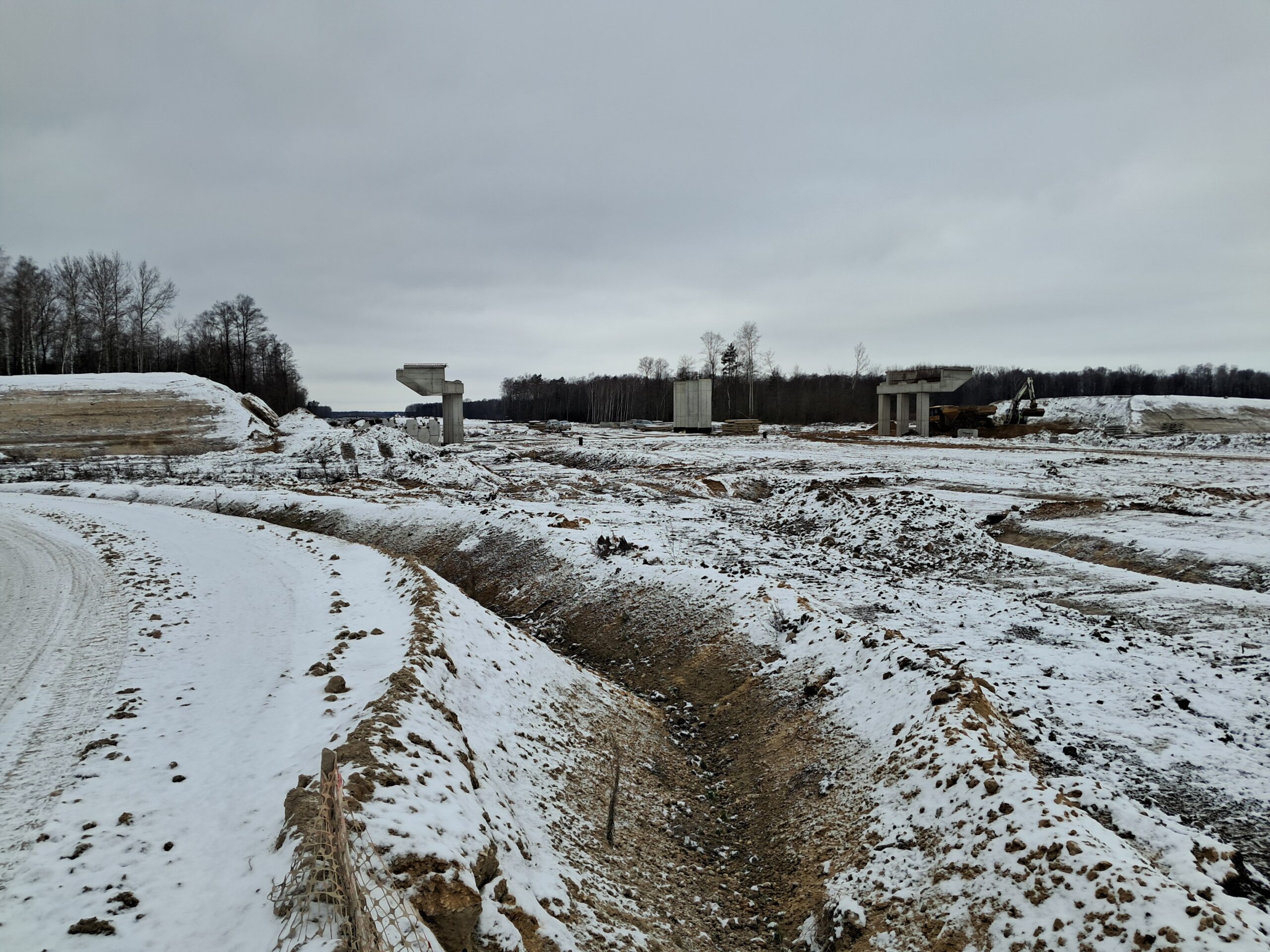

13 stycznia km 600+600 roboty ziemne budowa WD_68

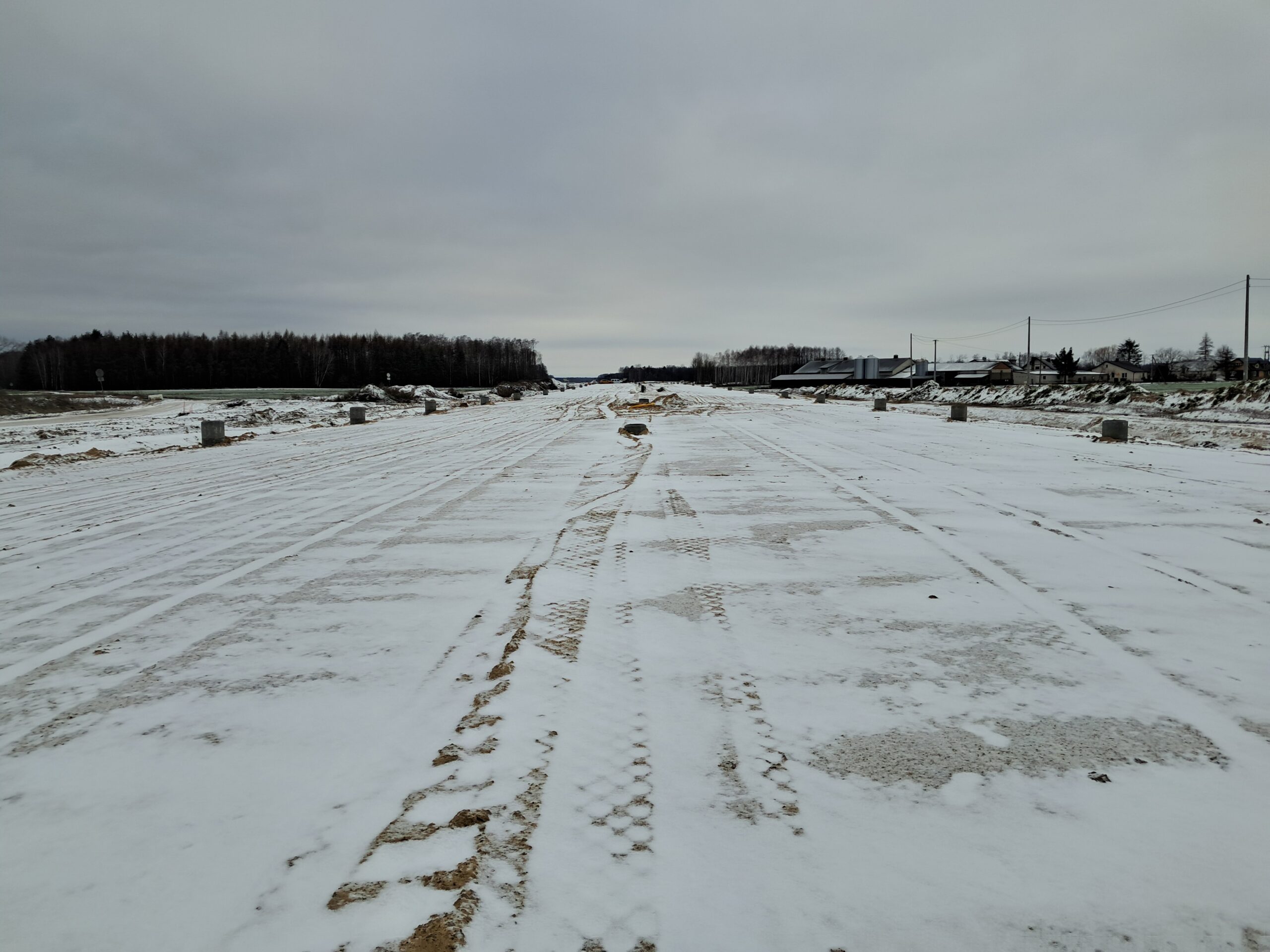

13 stycznia km 601+500 budowa nasypu

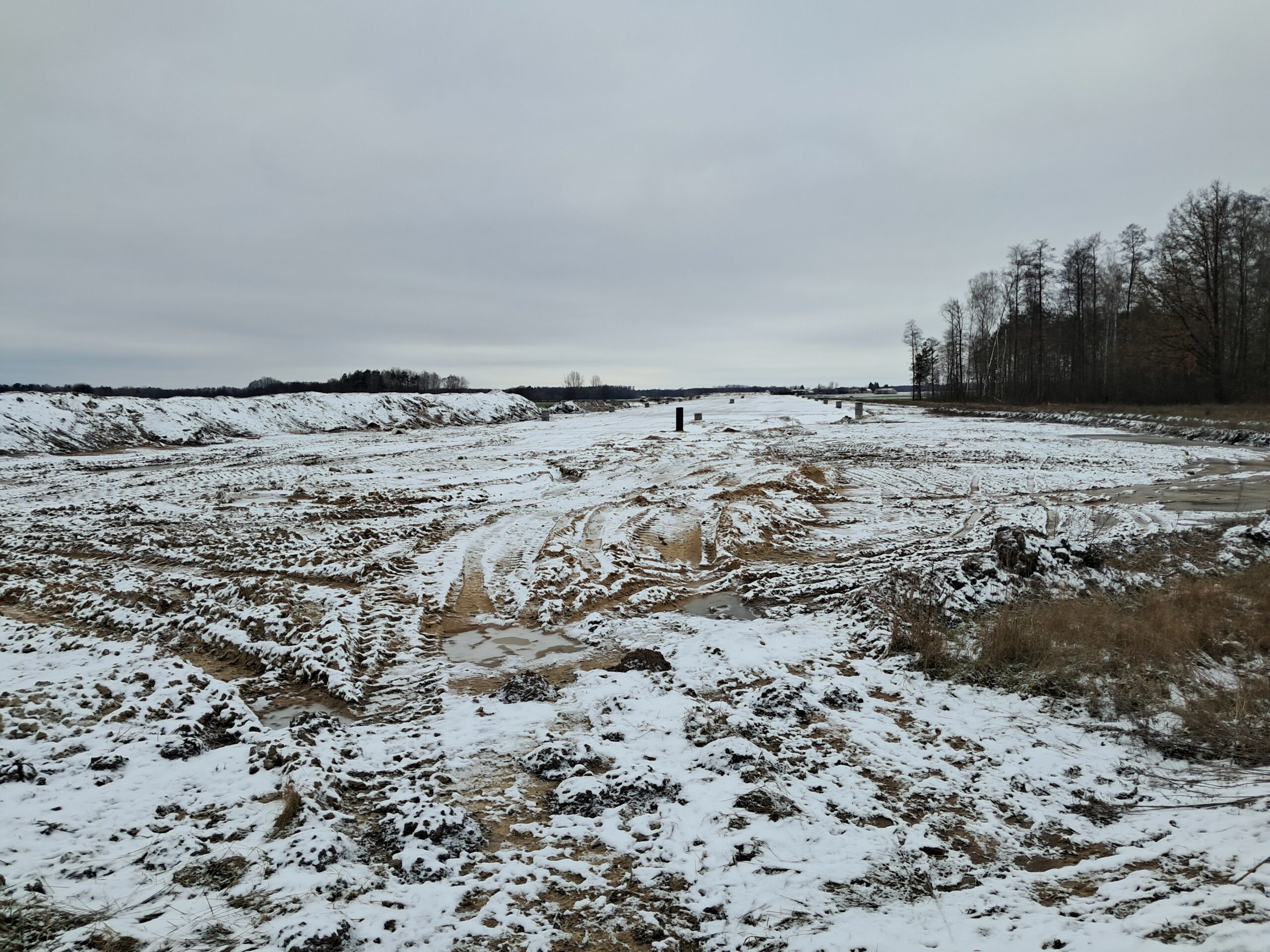

13 stycznia km 602+900 budowa nasypu

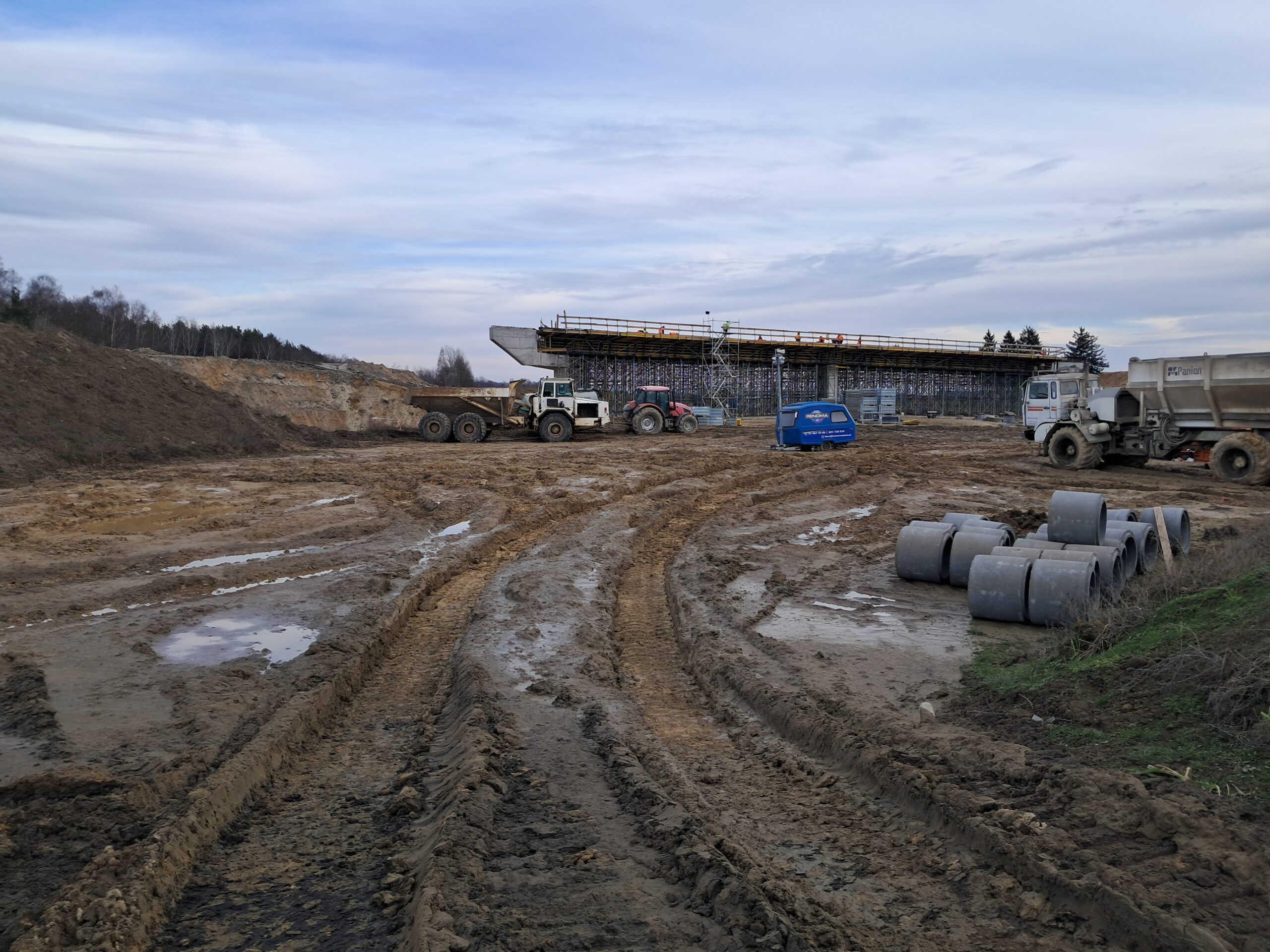

13 stycznia km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A
13 stycznia km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym

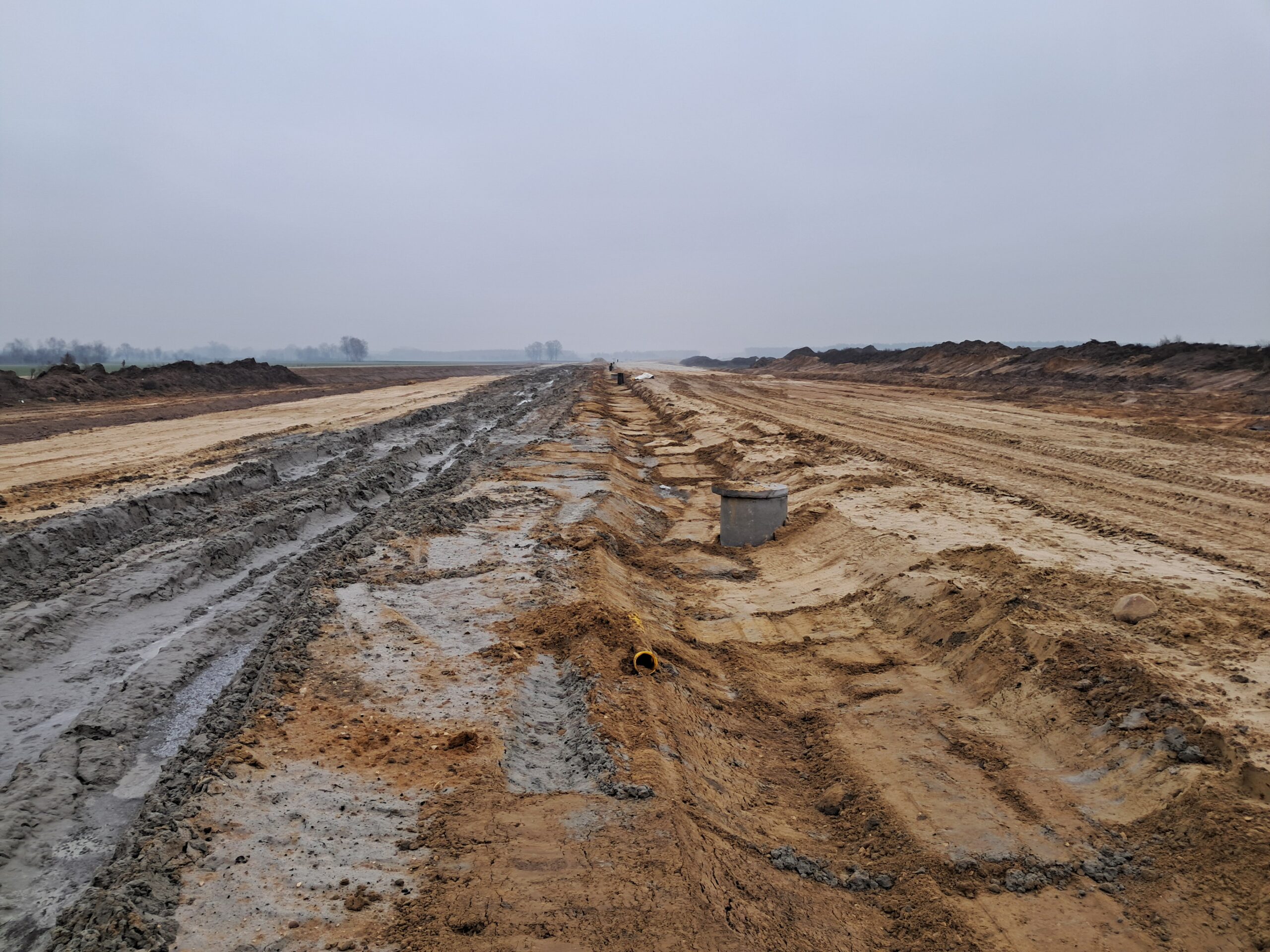

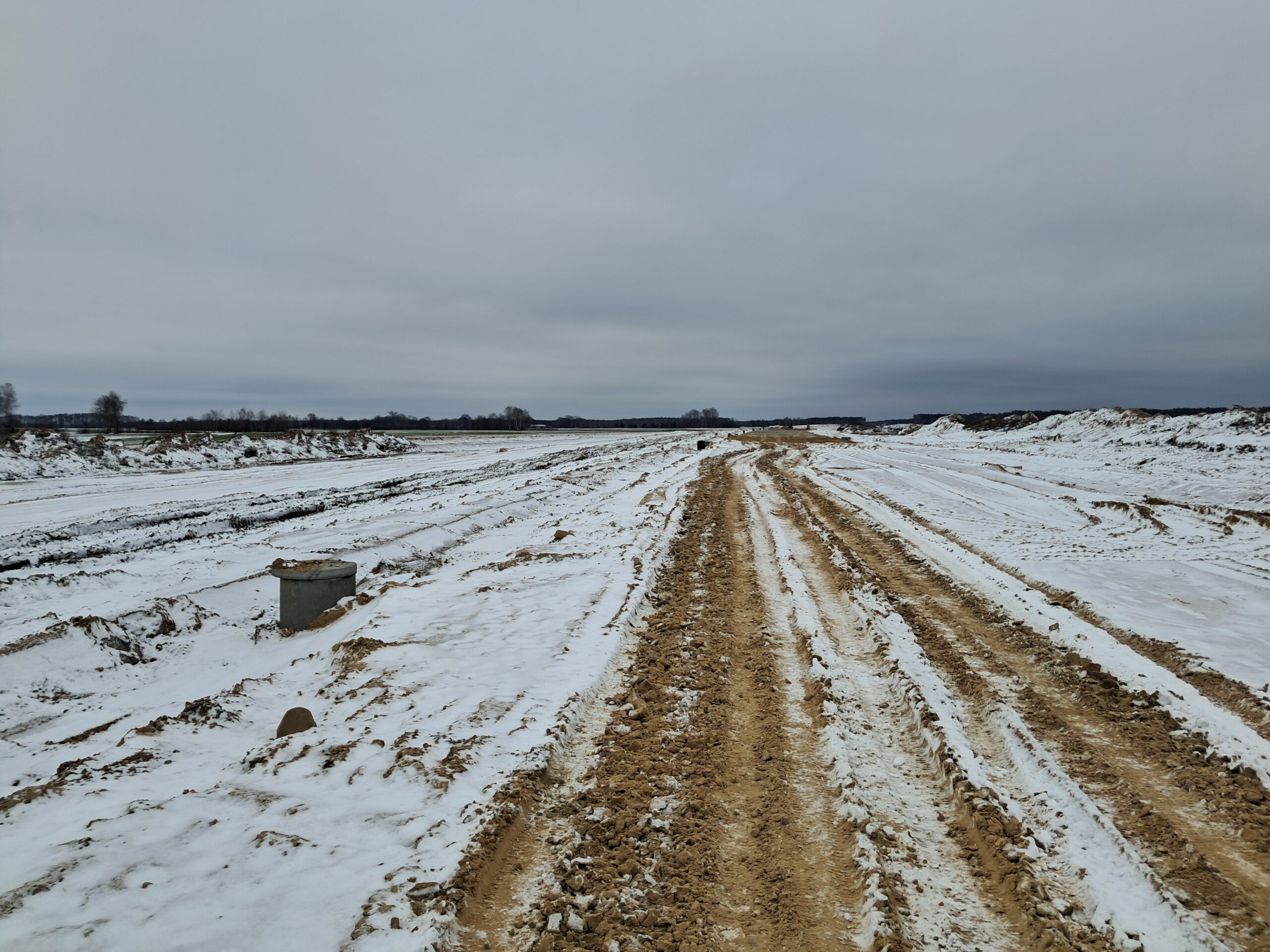

13 stycznia km 603+600’ zabezpieczenie podbudowy C5_6 i C8_10 drenaż w pasie dzielącym
13 stycznia km 604+400 podbudowa zasadnicza C8_10 budowa drenażu w pasie dzielącym

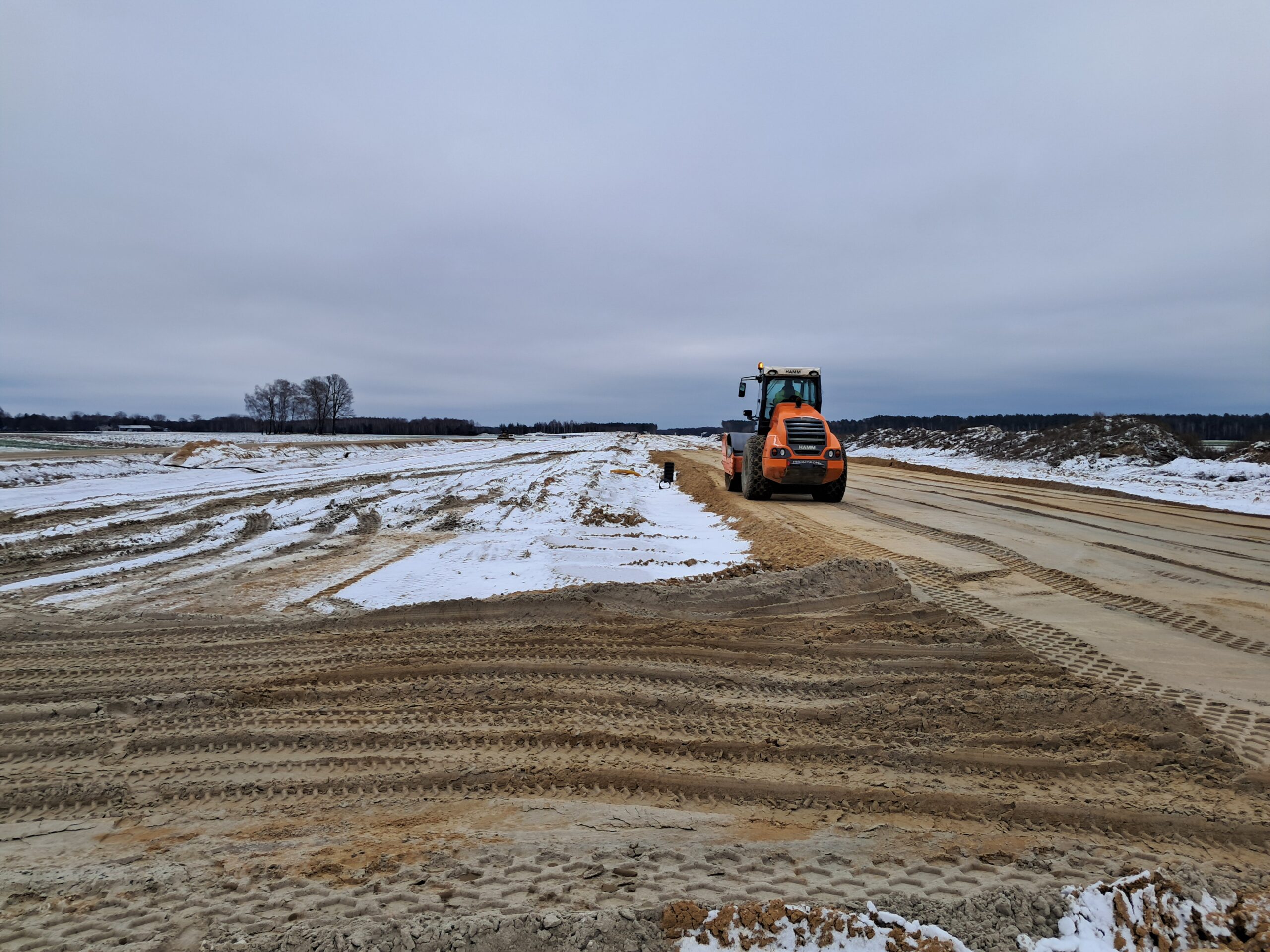

13 stycznia km 604+400’ zabezpieczenie piaskiem podbudowy zasadniczej C8_10

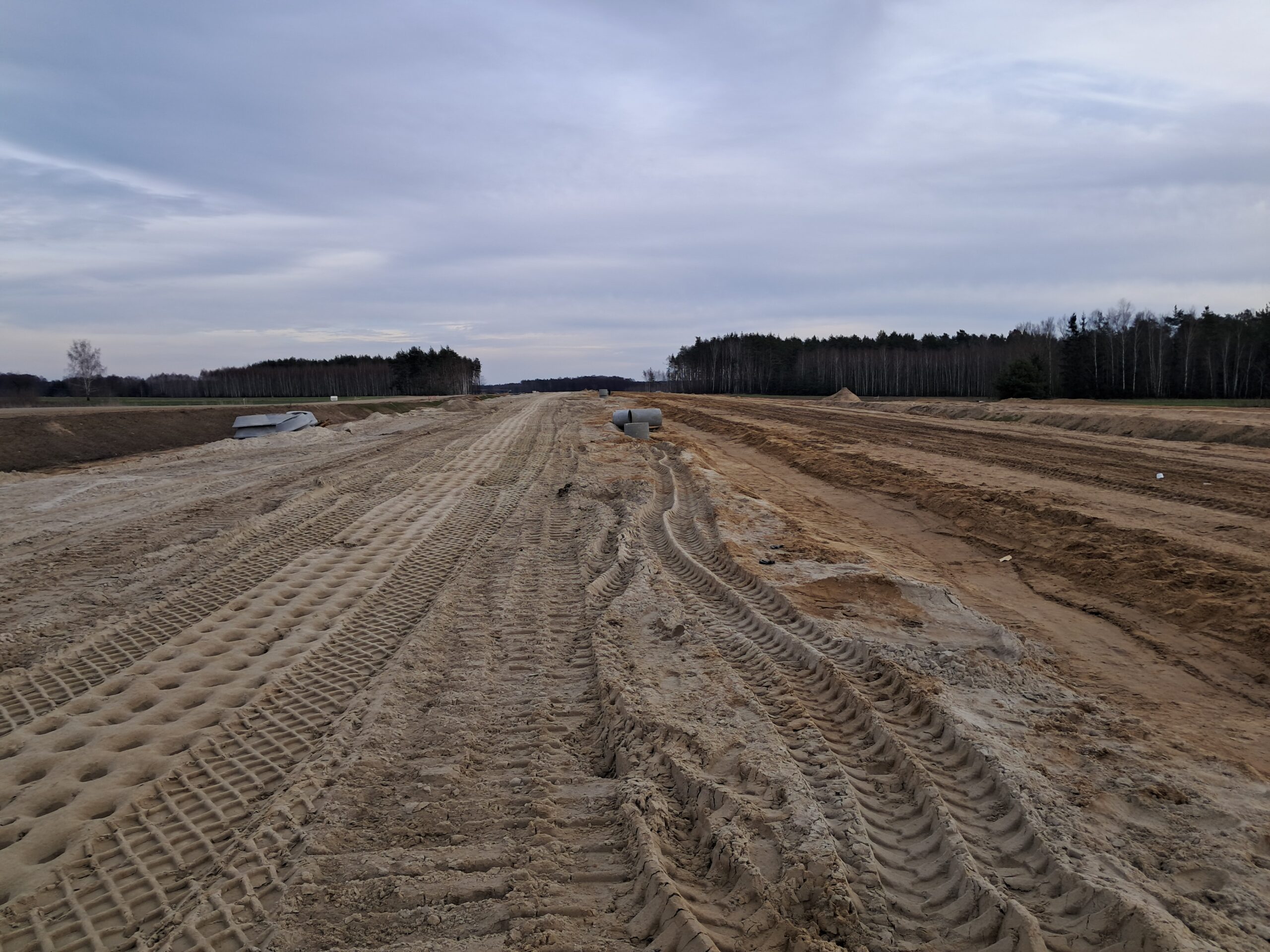

13 stycznia km 605+300 zabezpieczenie piaskiem podbudowy C5_6 budowa ustroju nośnego WD_71
13 stycznia km 605+300’ zabezpieczenie piaskiem podbudowy pomocniczej C5_6

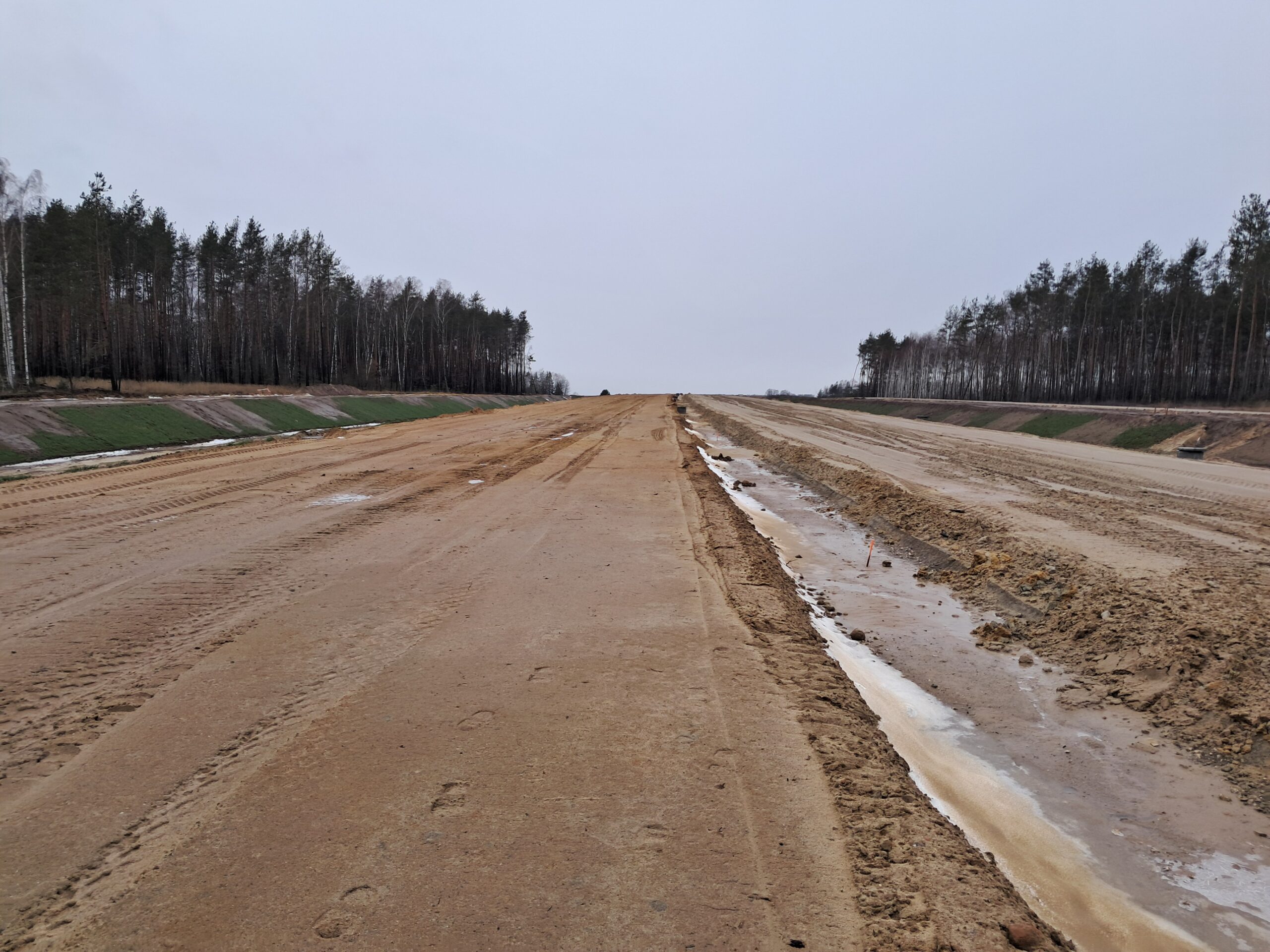

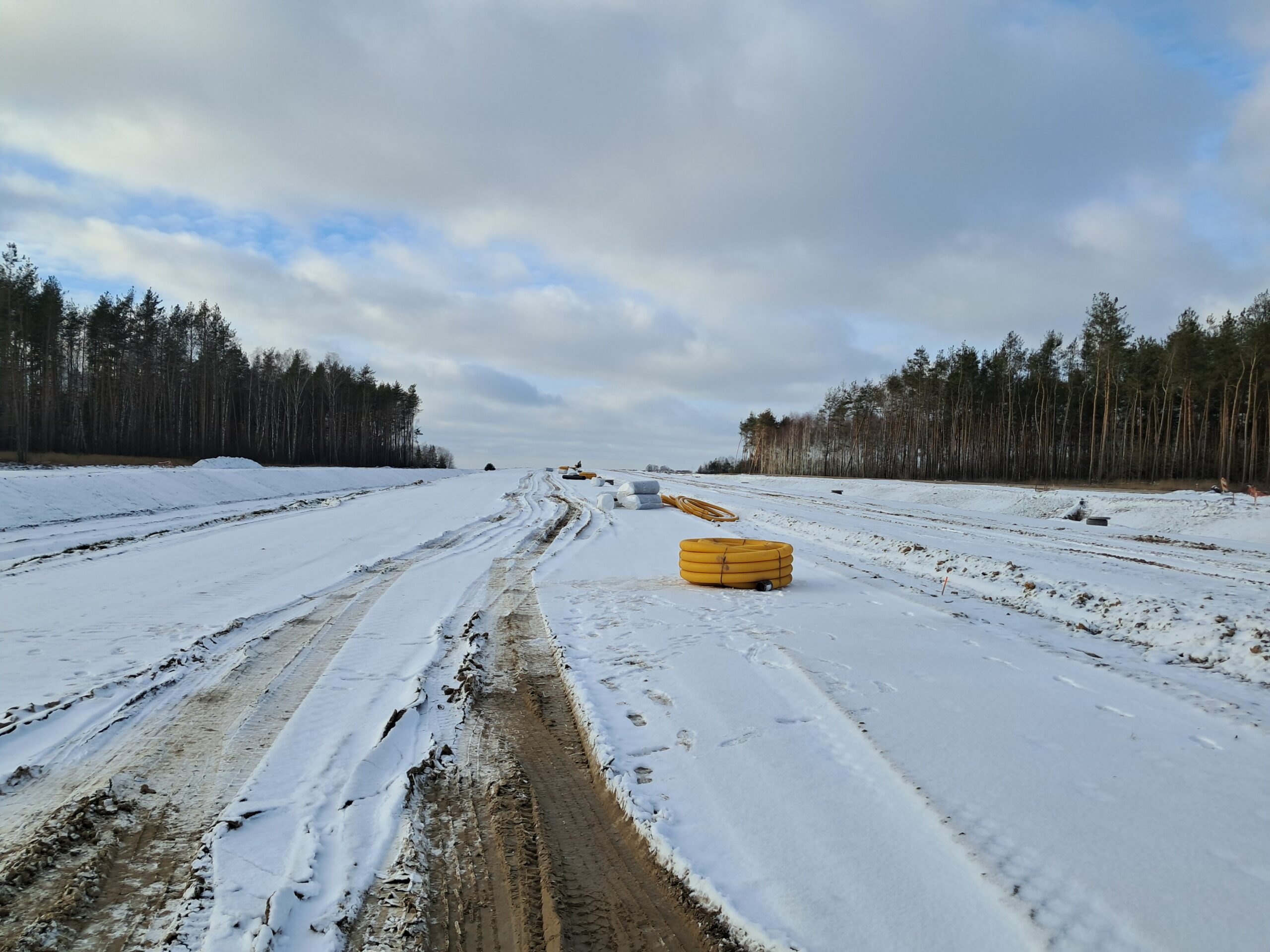

13 stycznia km 606+150 zabezpieczenie piaskiem podbudowy C5_6 kanalizacja deszczowa

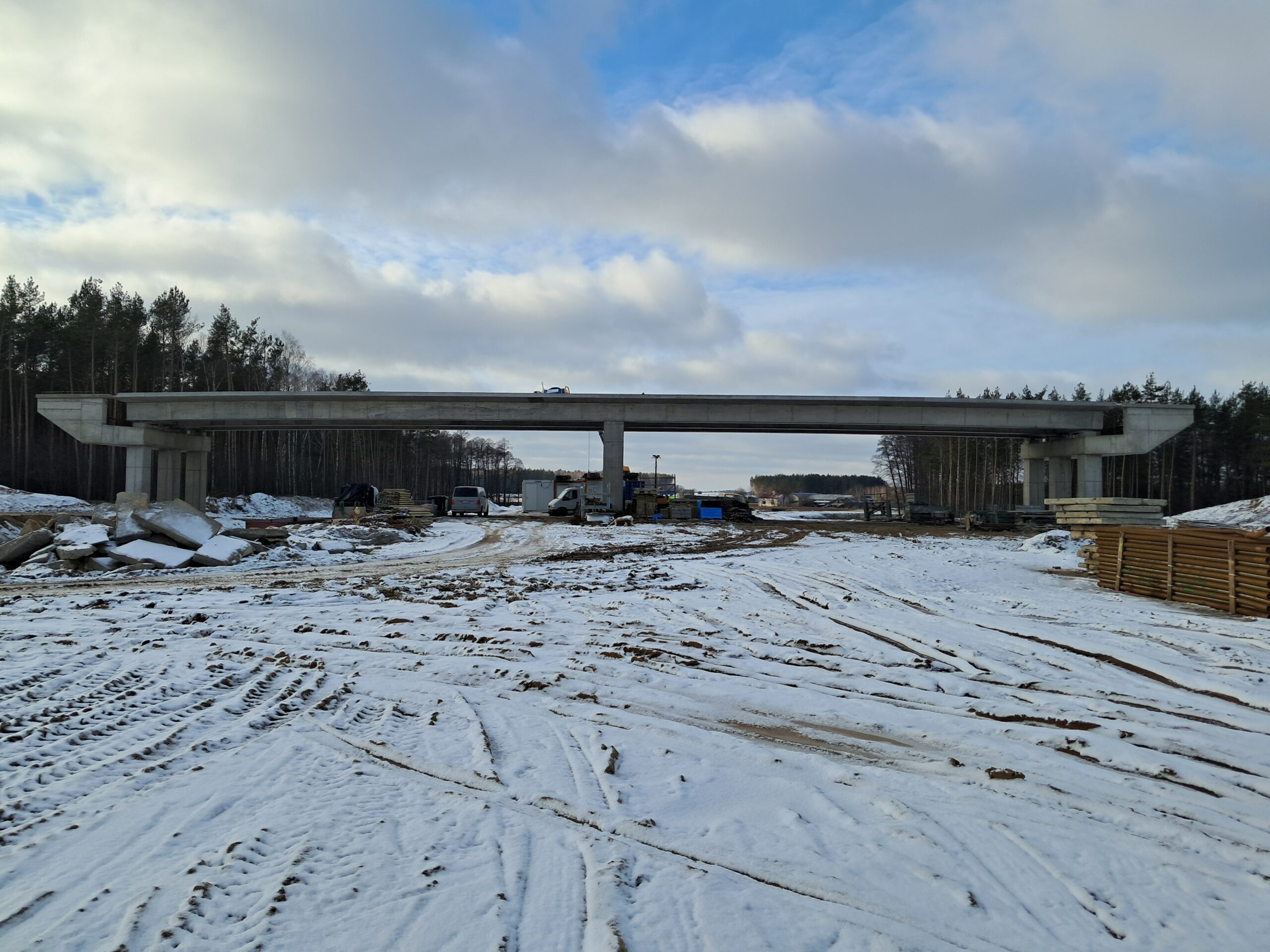

13 stycznia km 606+900 budowa ustroju nośnego WD_73C

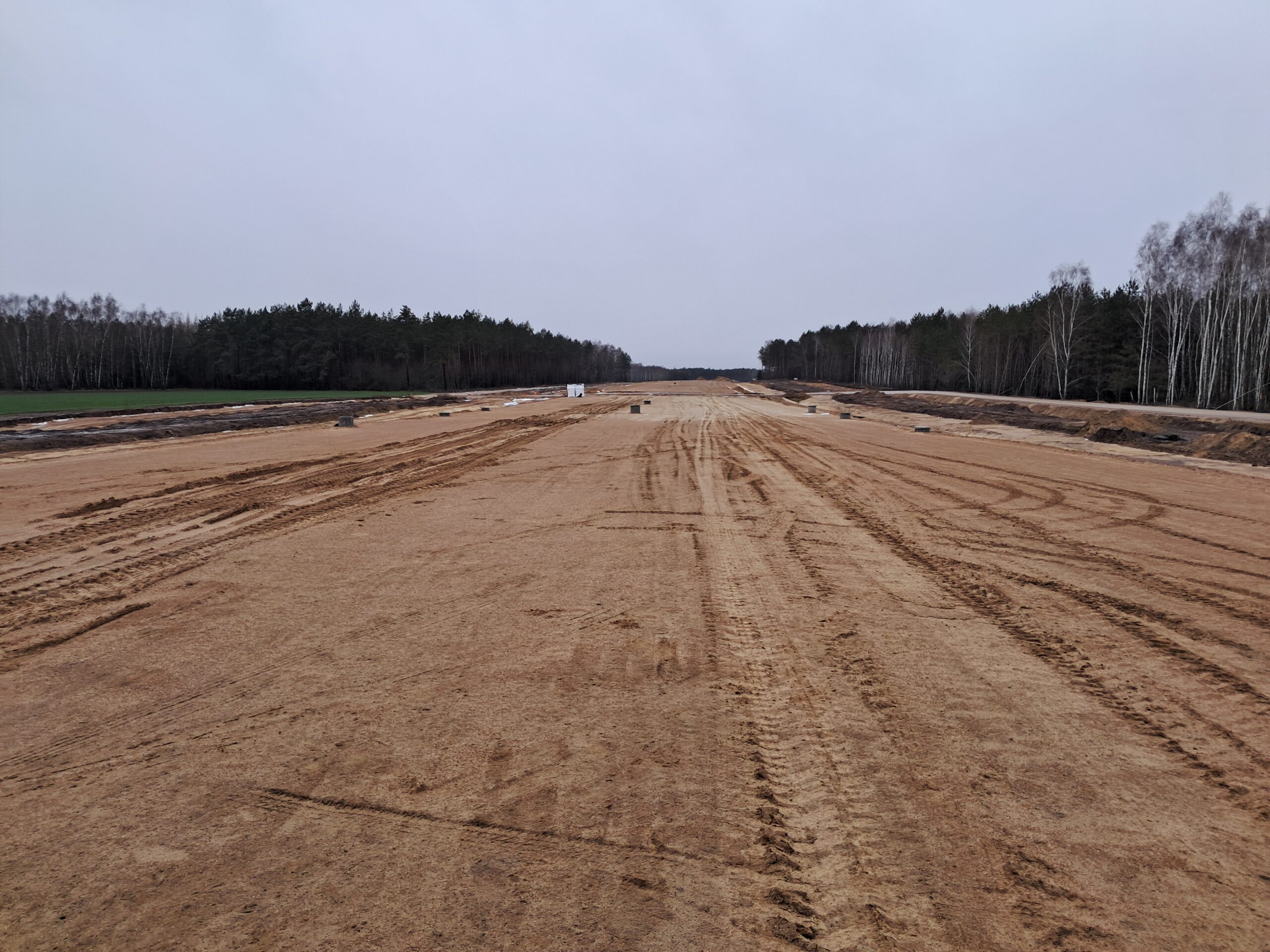

13 stycznia km 608+300 budowa nasypu budowa kanalizacji deszczowej

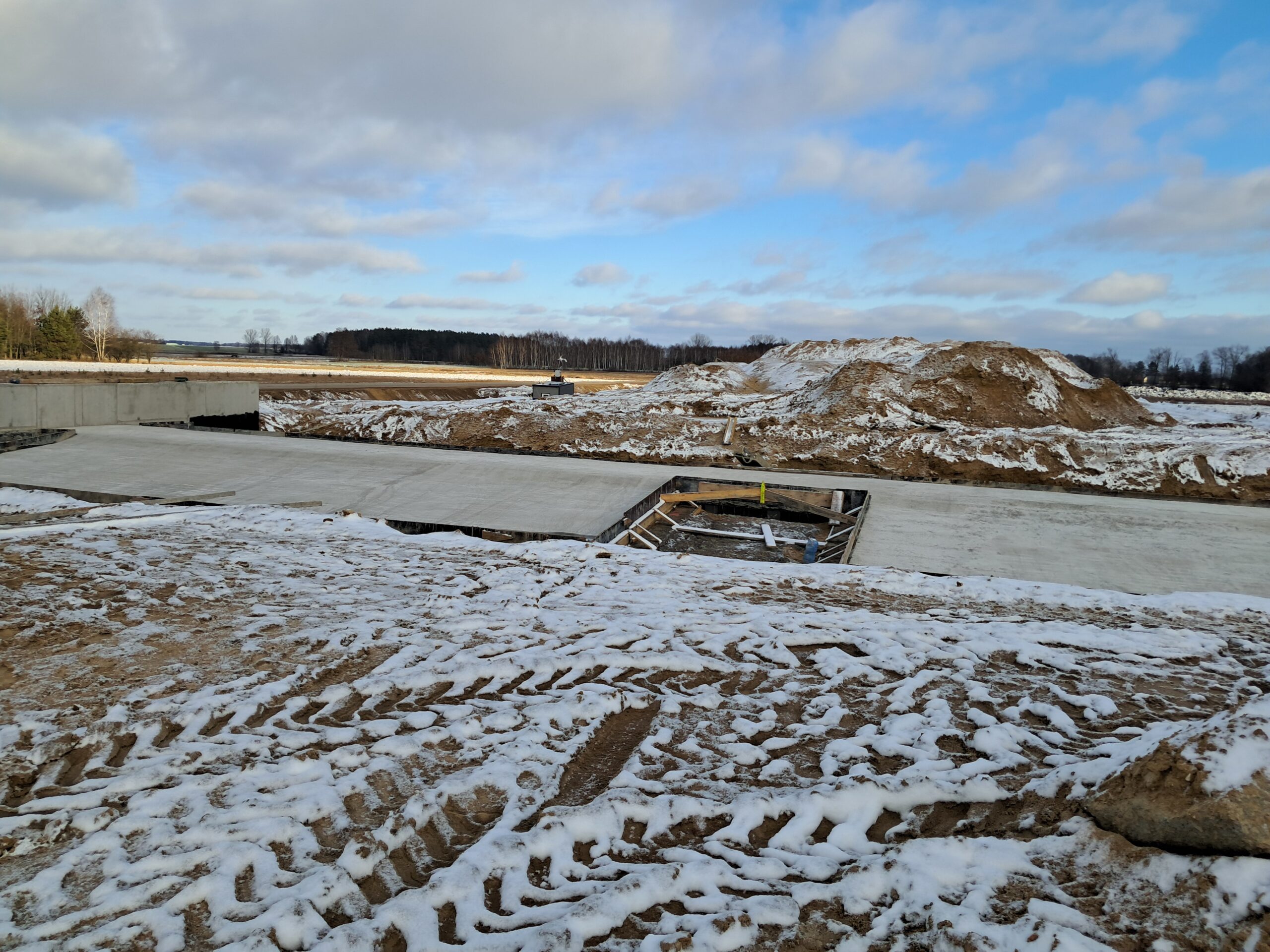

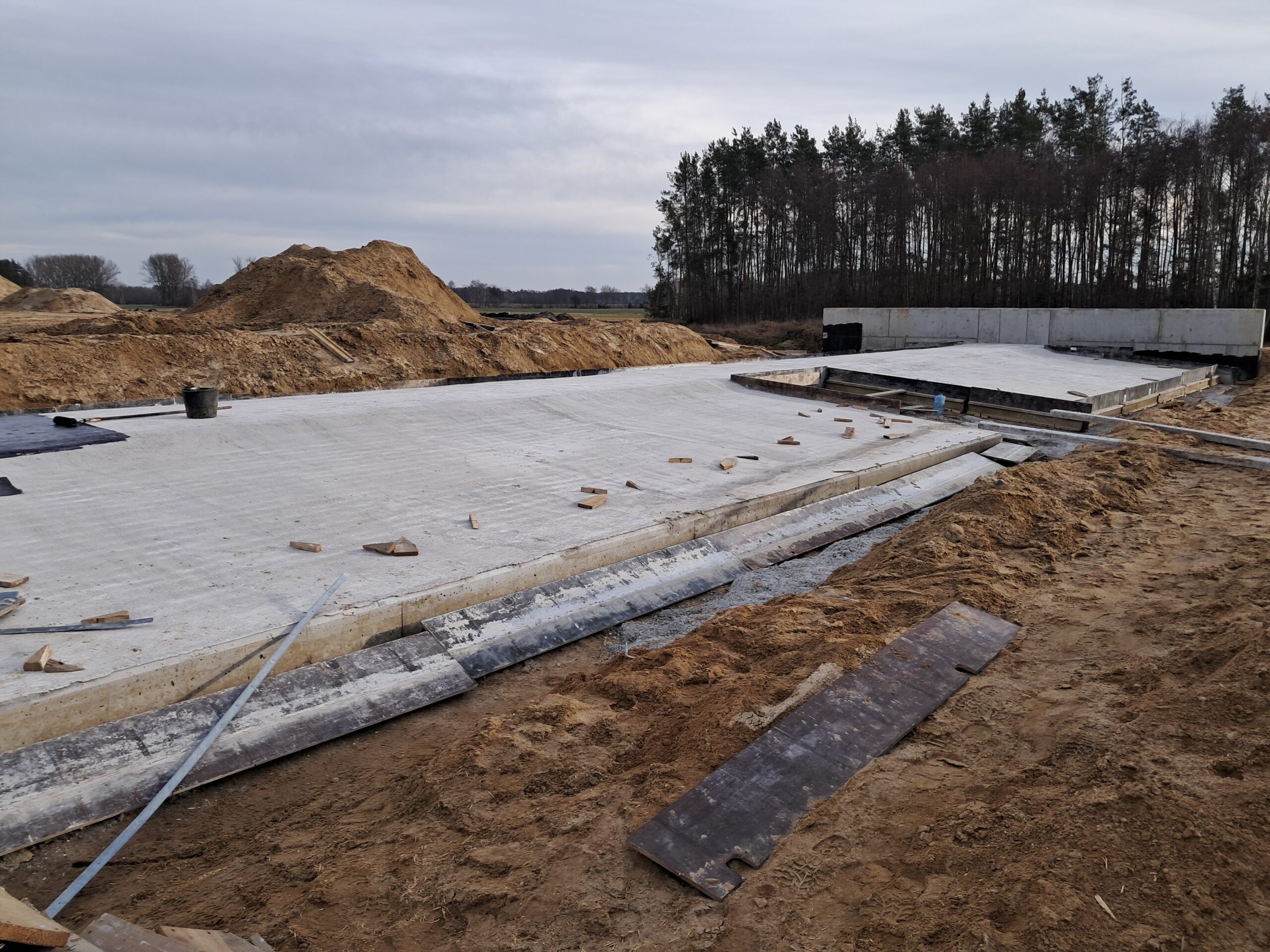

13 stycznia km 608+300’ budowa nasypu betonowanie płyt przejściowych PZM_14A

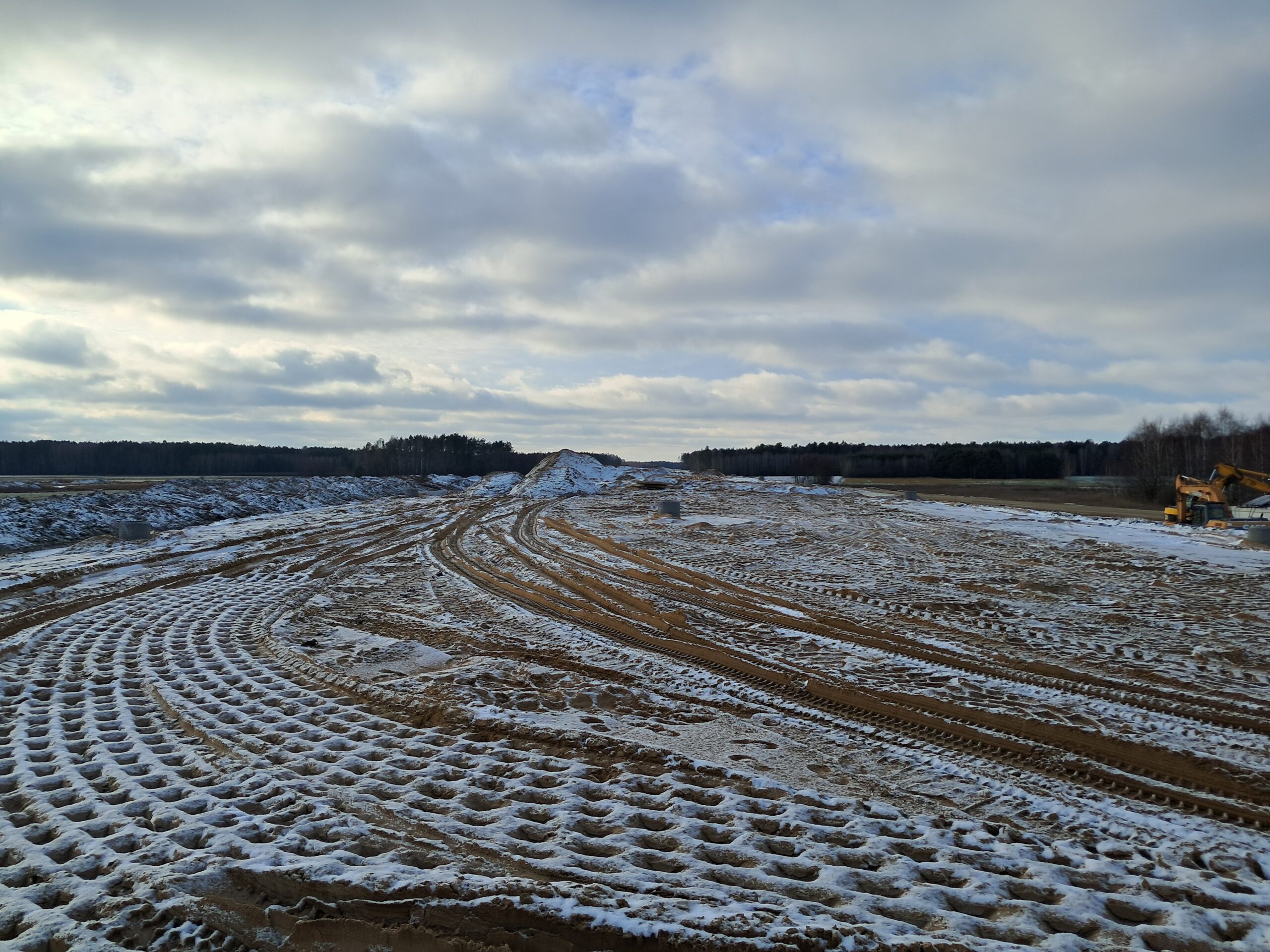

13 stycznia km 608+950 budowa nasypu i kanalizacji deszczowej
13 stycznia km 608+950’ budowa nasypu betonowanie ścianek czołowych PP_69
13 stycznia km 610+050 budowa nasypu budowa podpór WA_74
13 stycznia km 610+700’ budowa nasypu widok w kierunku odcinka IX
21 stycznia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
21 stycznia km 598+200‘ wykonano nawierzchnię betonową C35_45

21 stycznia km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym

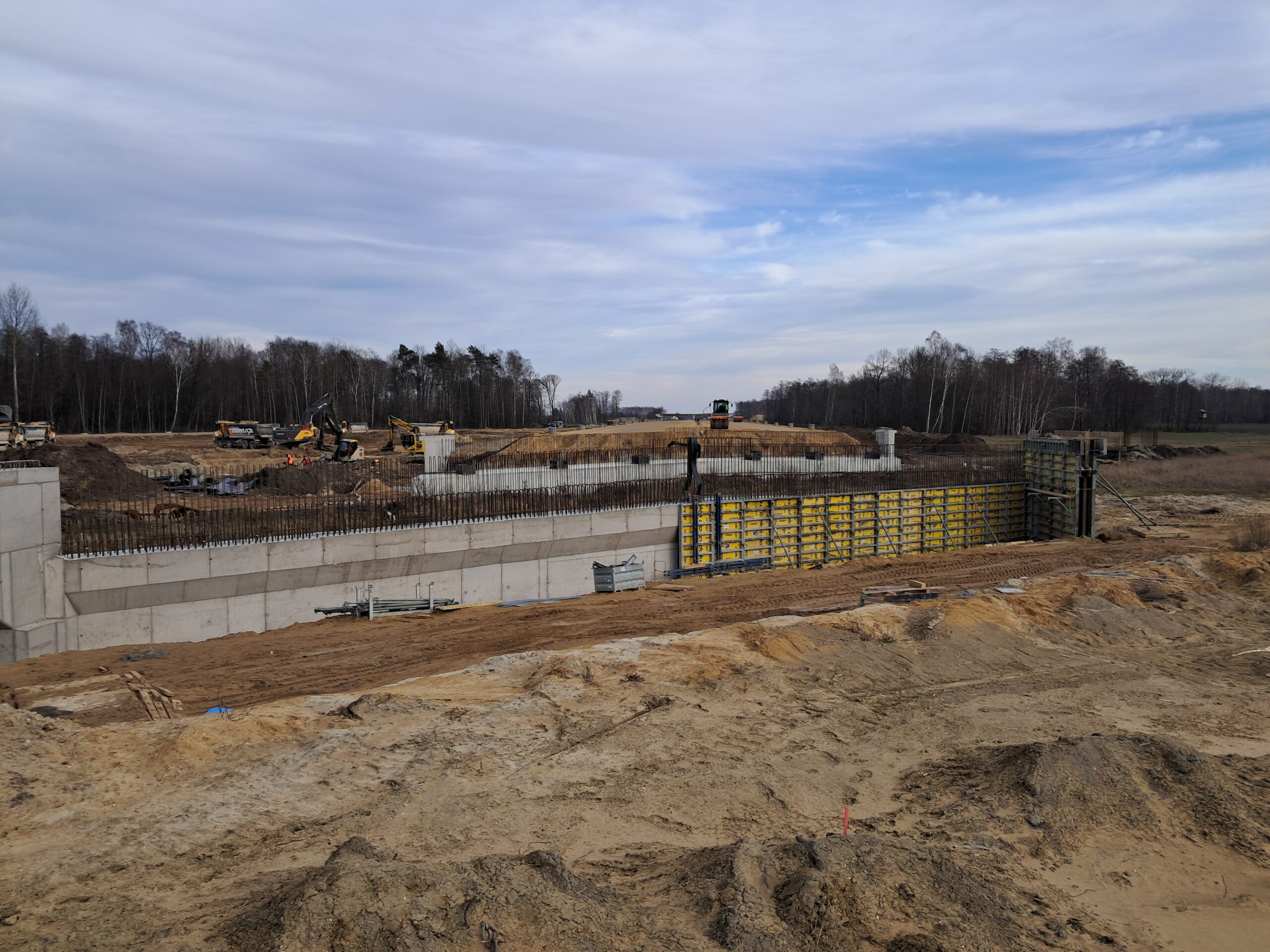

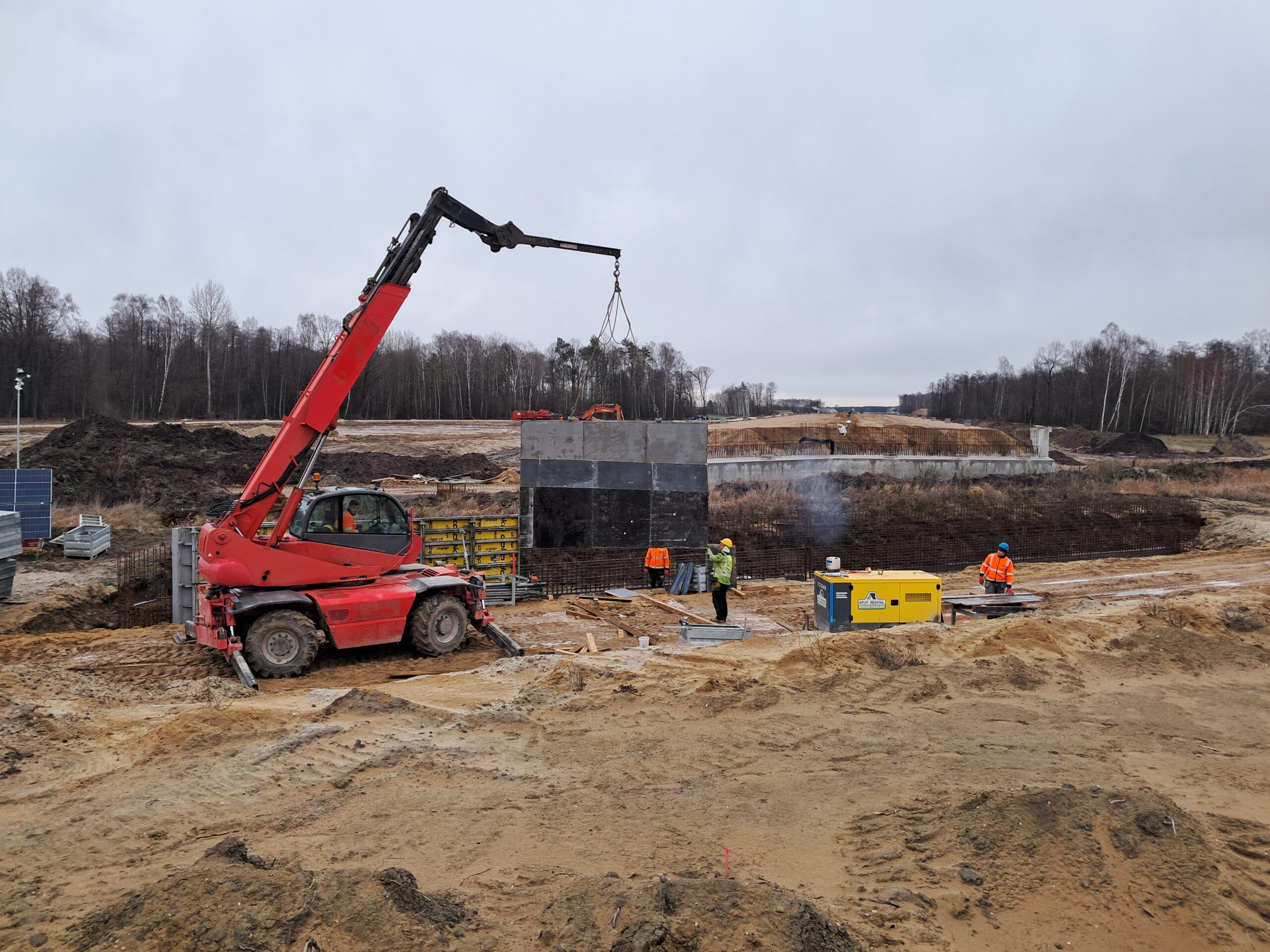

21 stycznia km 599+700’ budowa nasypu budowa podpór PZM-13L(L,P)

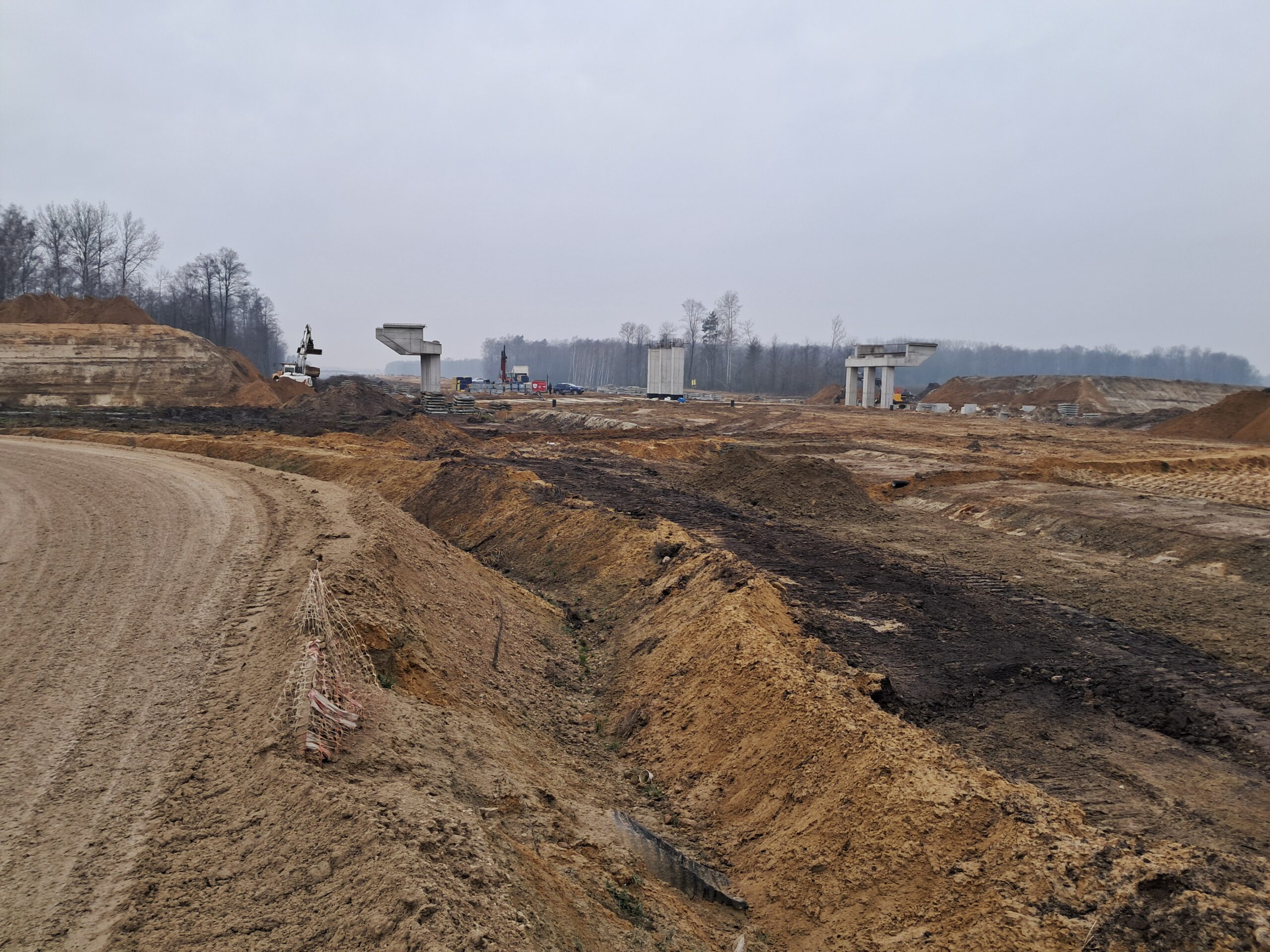

21 stycznia km 600+600 roboty ziemne budowa WD_68

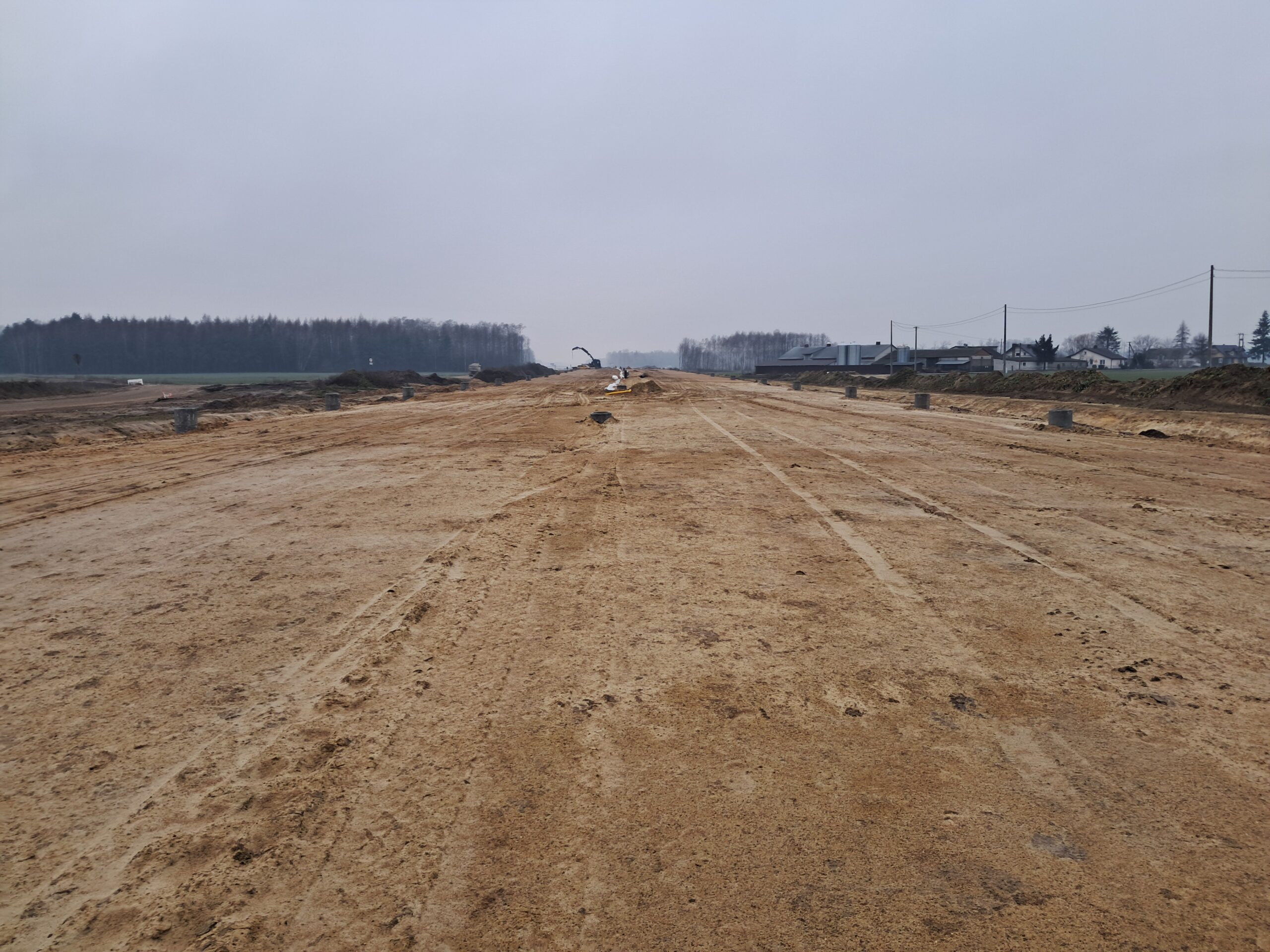

21 stycznia km 601+500 budowa nasypu

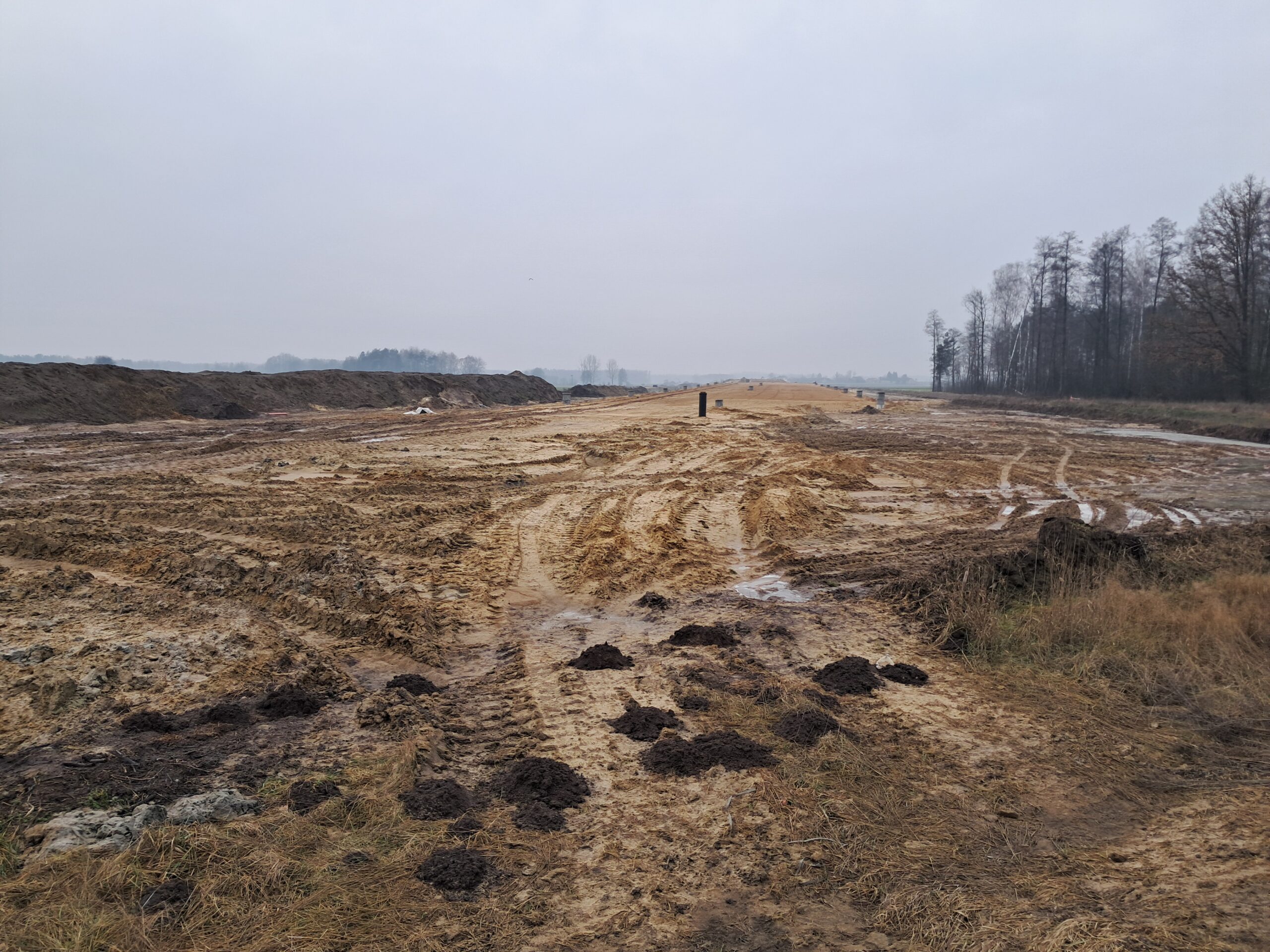

21 stycznia km 602+900 budowa nasypu

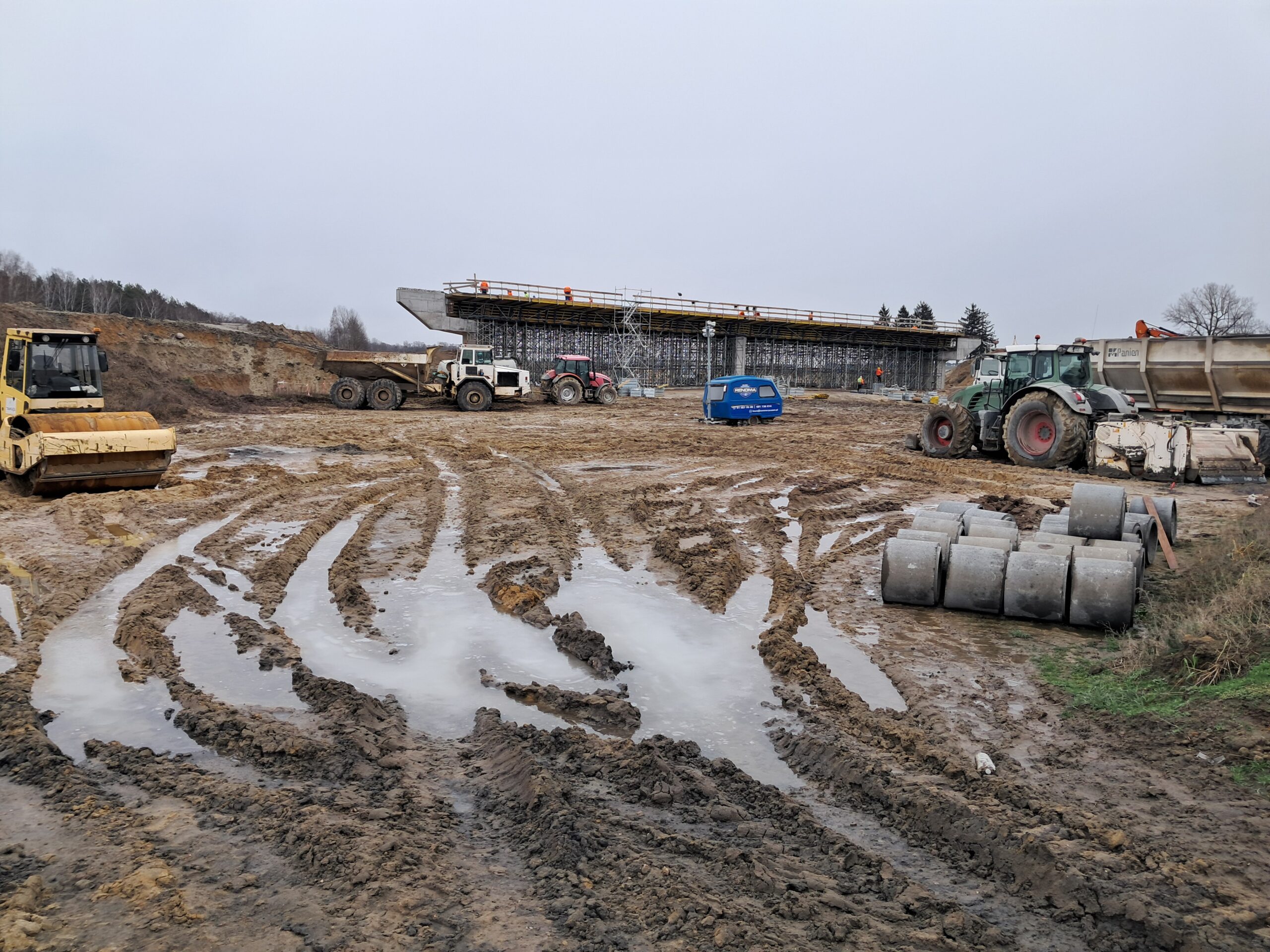

21 stycznia km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A
21 stycznia km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym

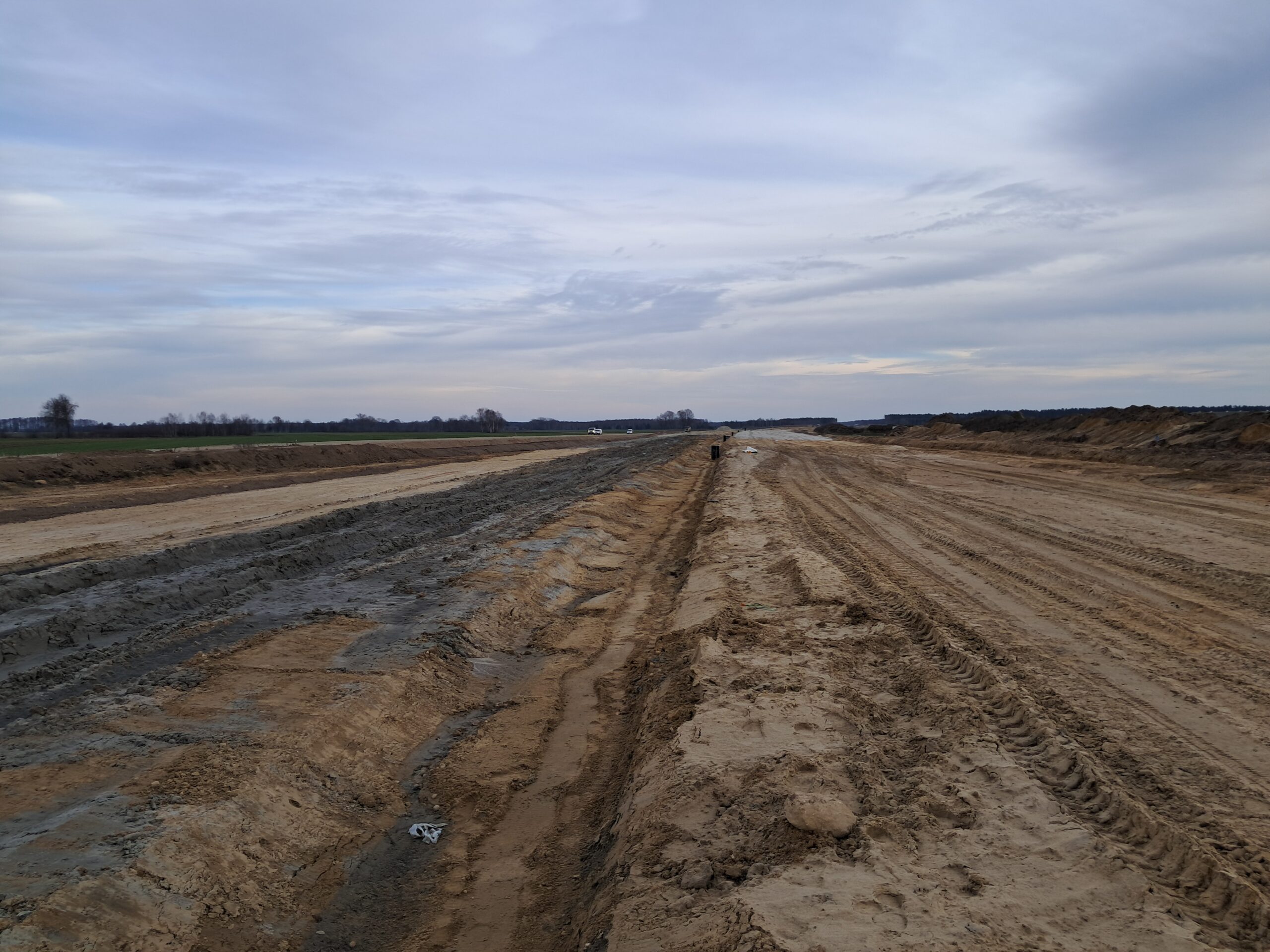

21 stycznia km 603+600’ zabezpieczenie podbudowy C5_6 i C8_10 drenaż w pasie dzielącym

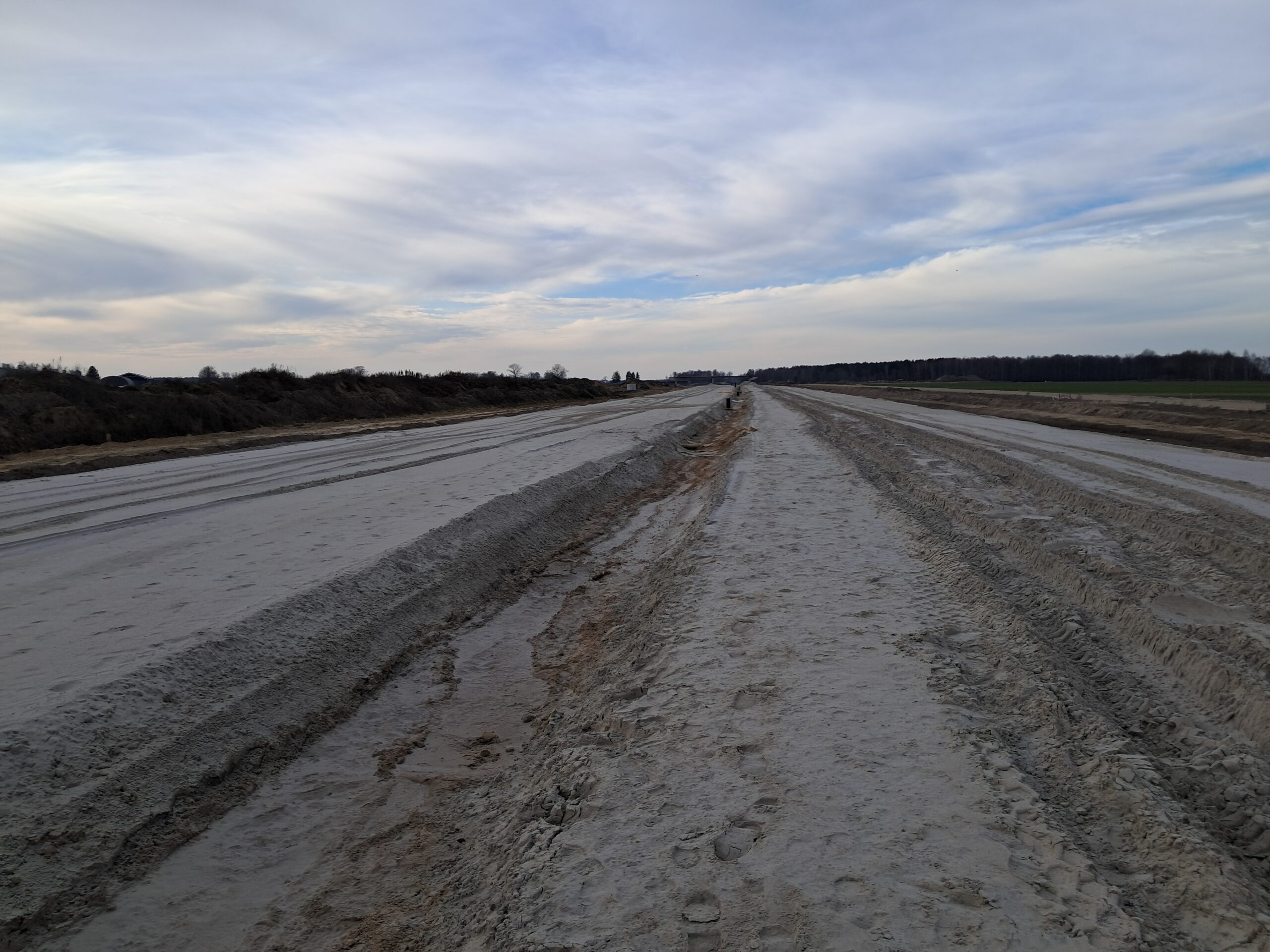

21 stycznia km 604+400 podbudowa zasadnicza C8_10 budowa drenażu w pasie dzielącym
21 stycznia km 604+400’ zabezpieczenie piaskiem podbudowy zasadniczej C8_10

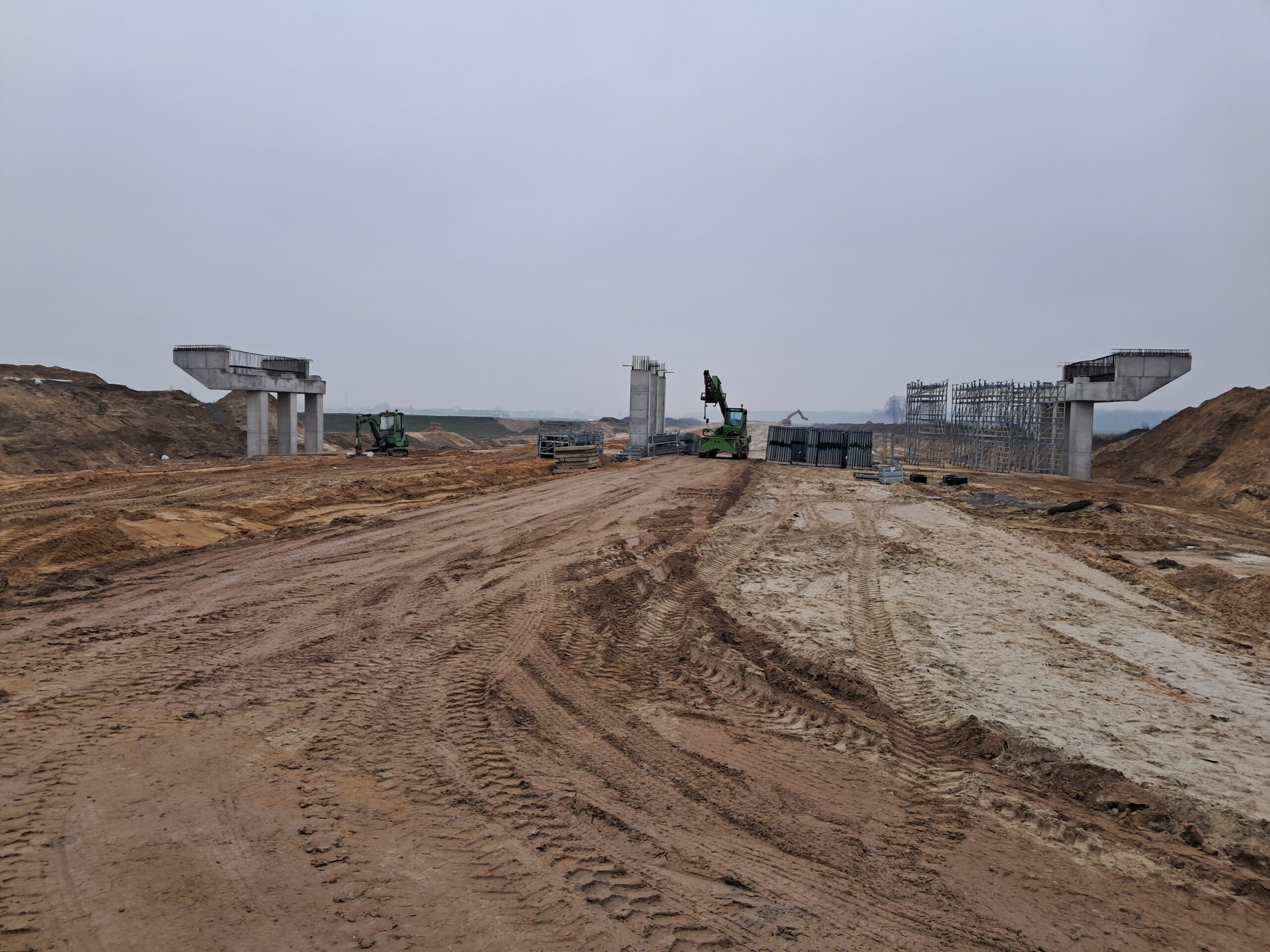

21 stycznia km 605+300 zabezpieczenie piaskiem podbudowy C5_6 budowa ustroju nośnego WD_71

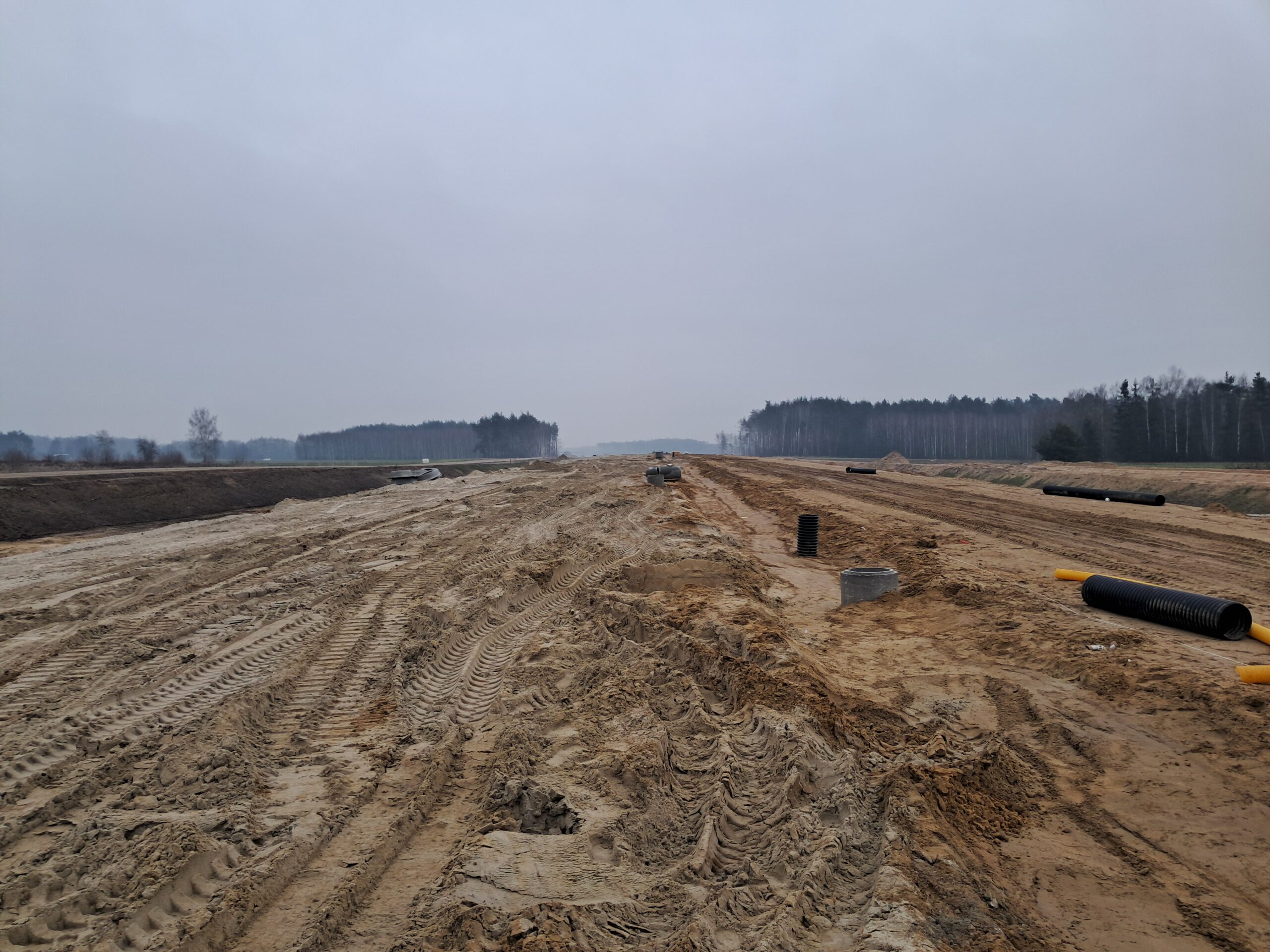

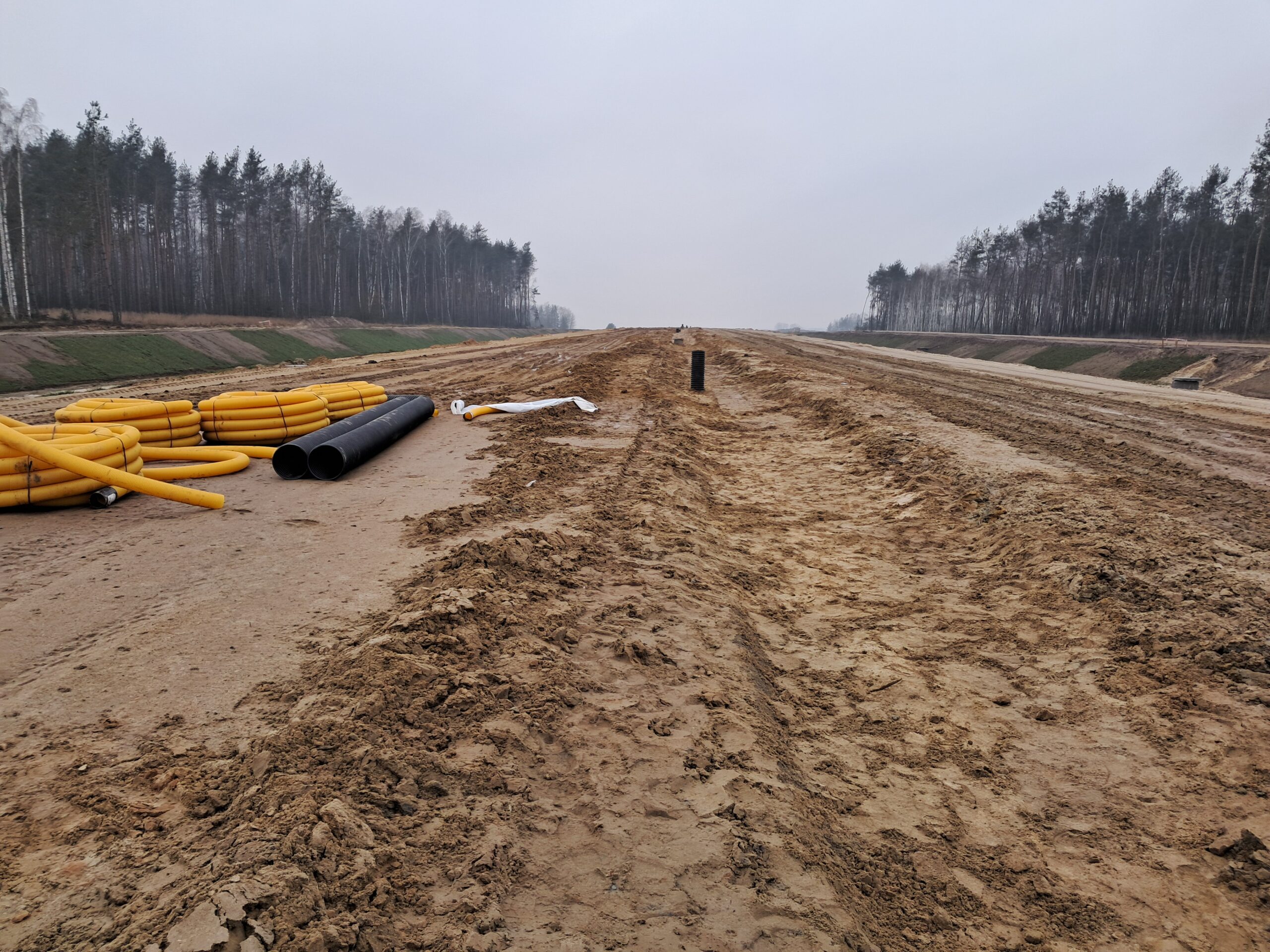

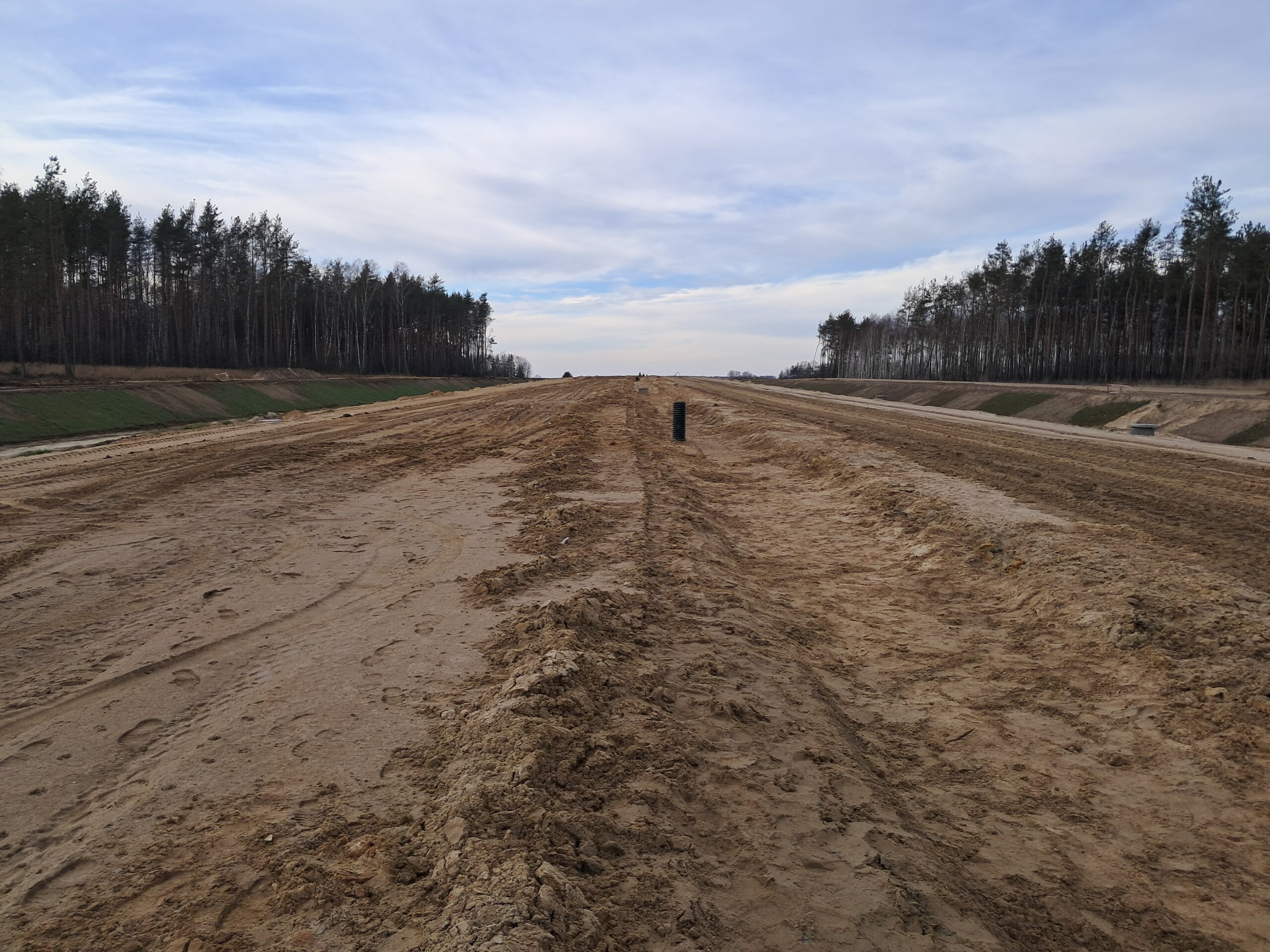

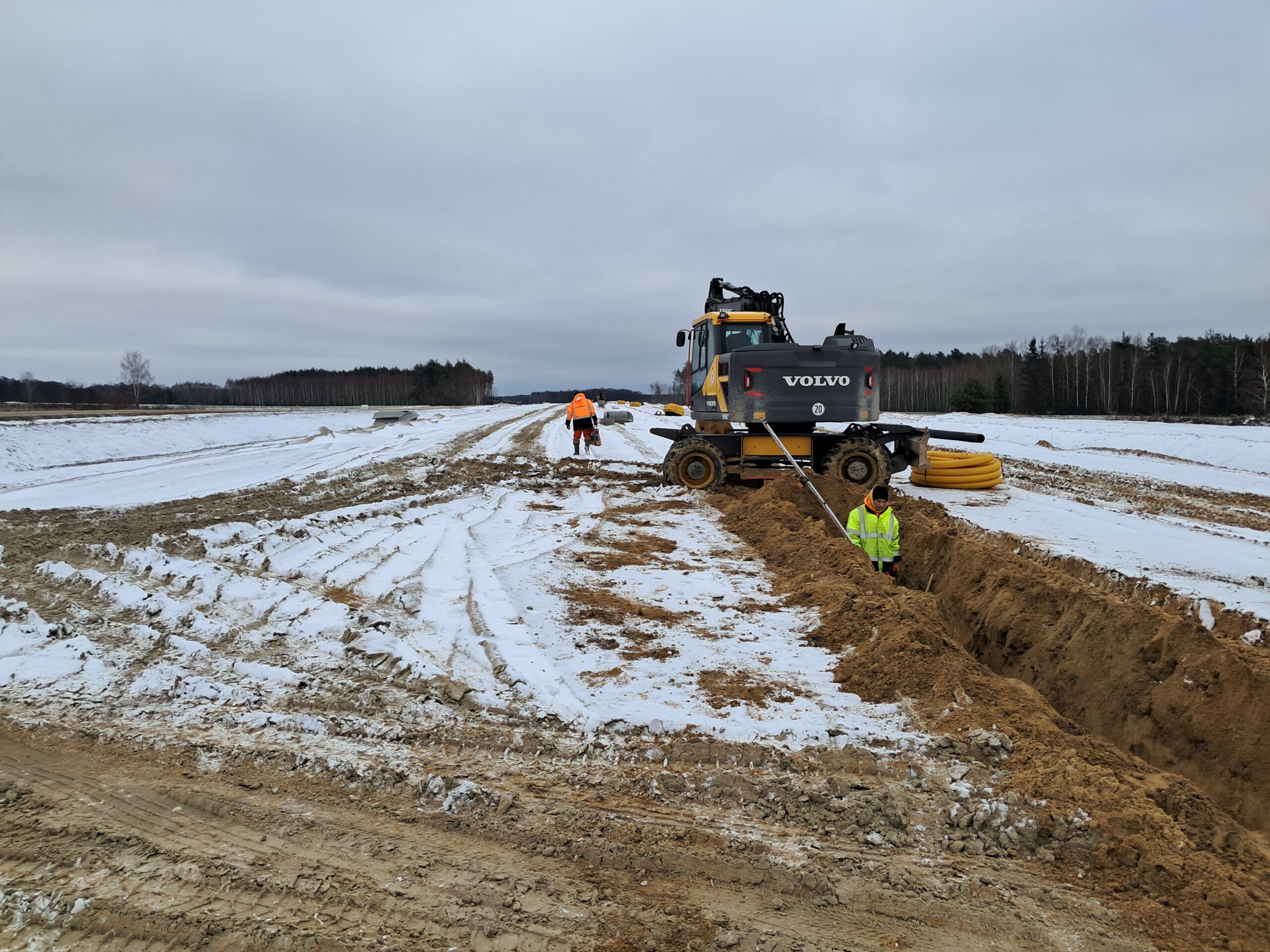

21 stycznia km 605+300’ zabezpieczenie podbudowy pomocniczej C5_6 drenaż w pasie dzielącym
21 stycznia km 606+150 zabezpieczenie podbudowy C5_6 drenaż w pasie dzielącym

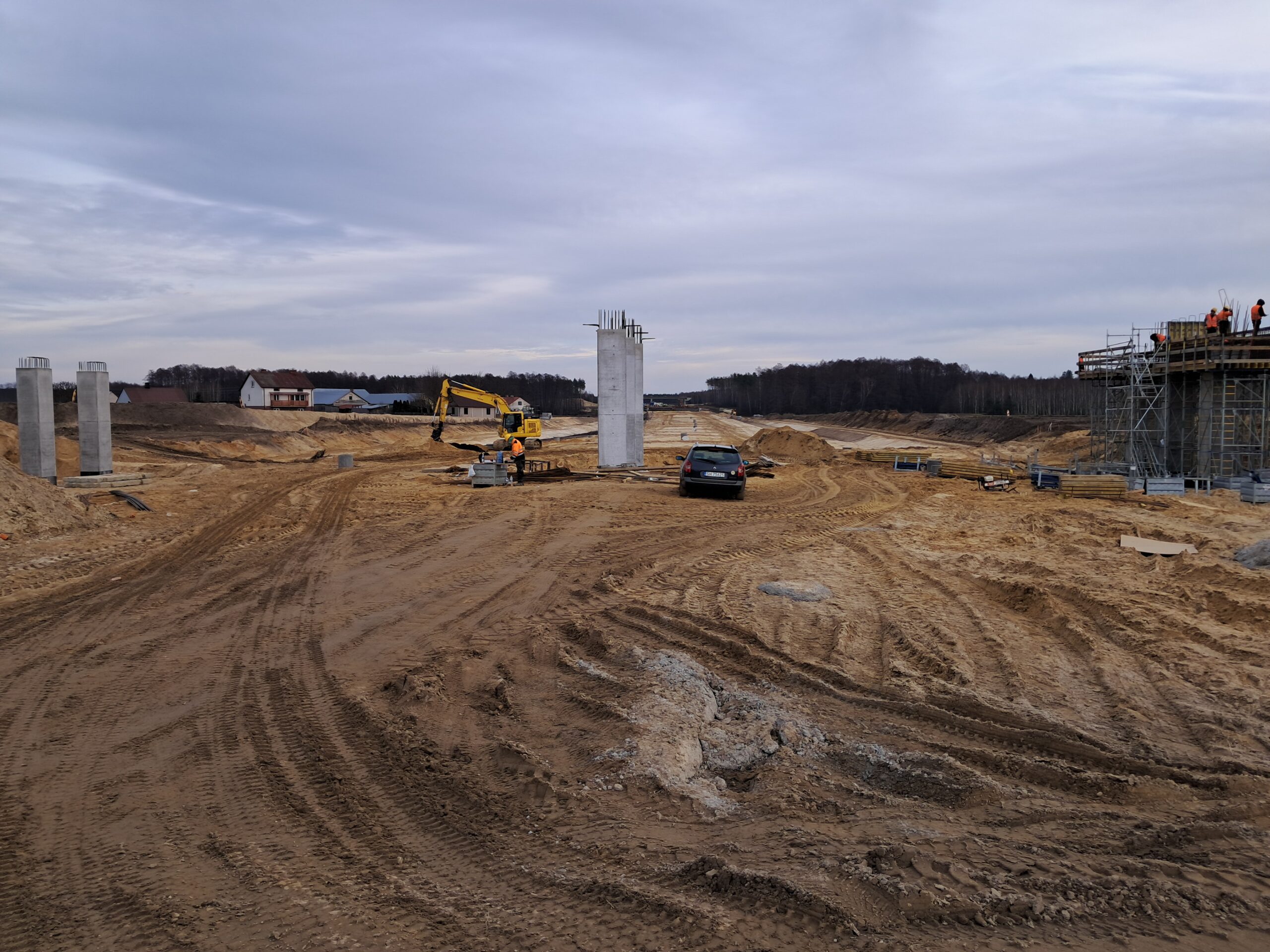

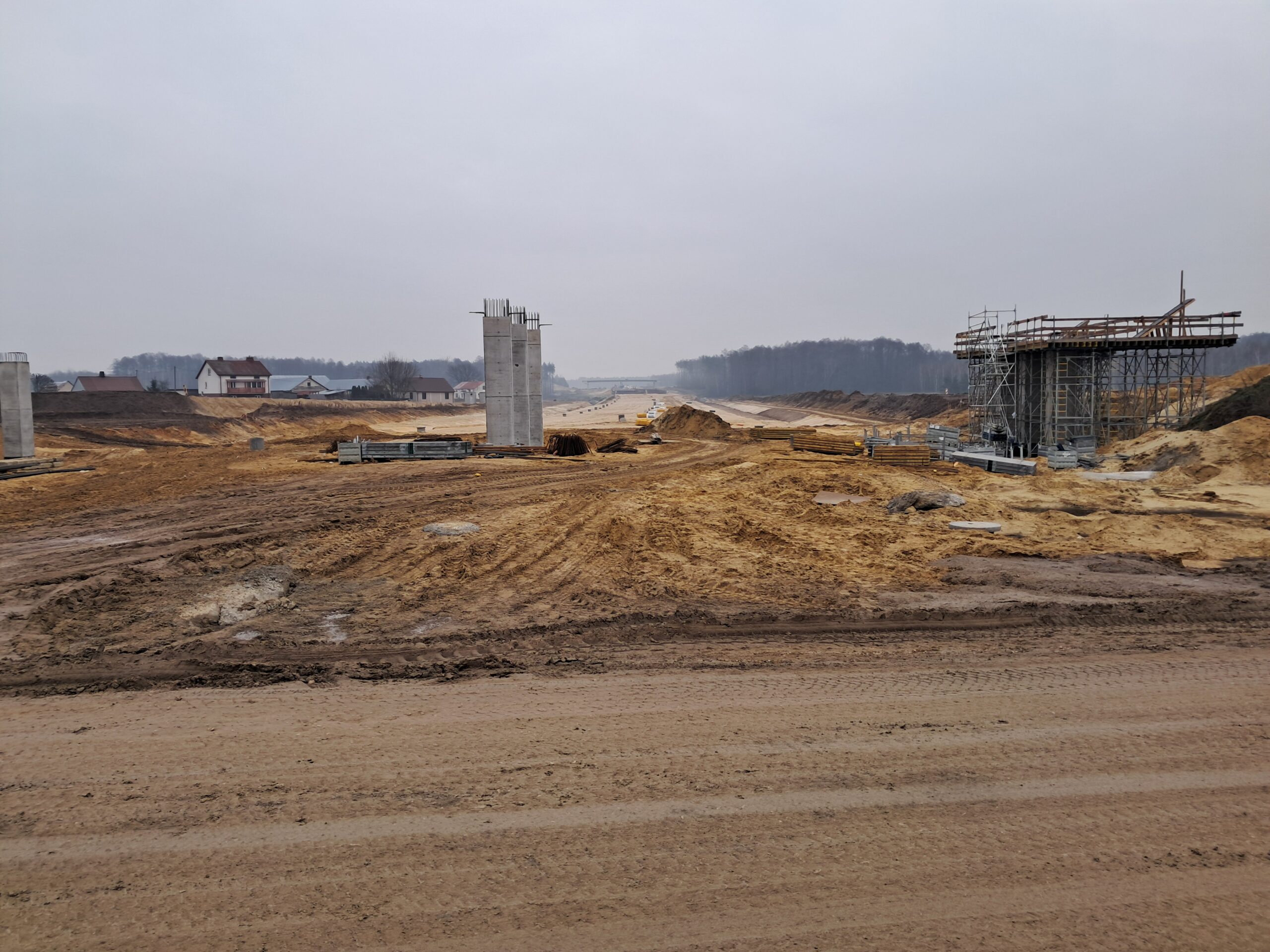

21 stycznia km 606+150’ roboty ziemne budowa przyczółka WD_72

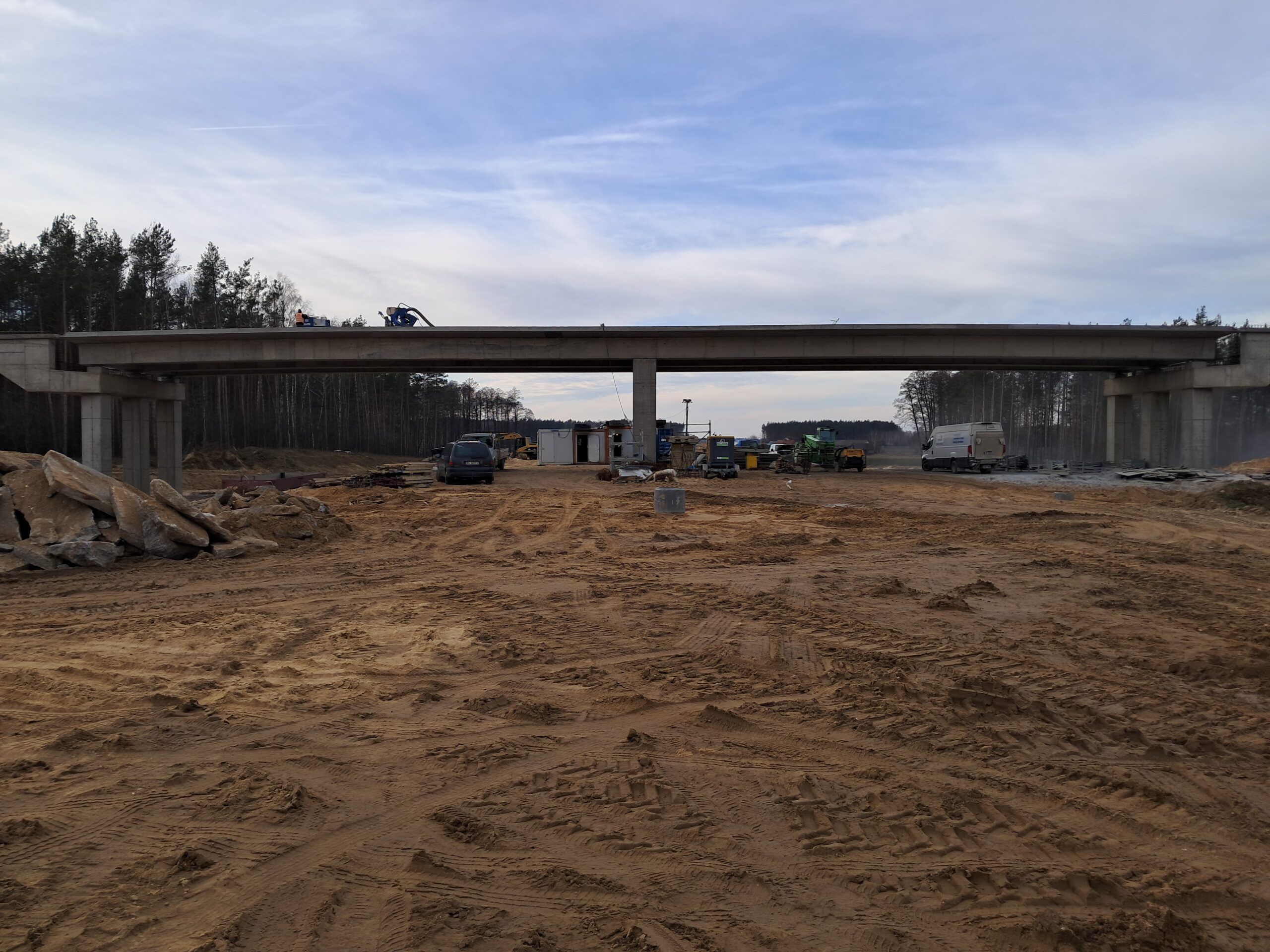

21 stycznia km 606+900 budowa ustroju nośnego WD_73C

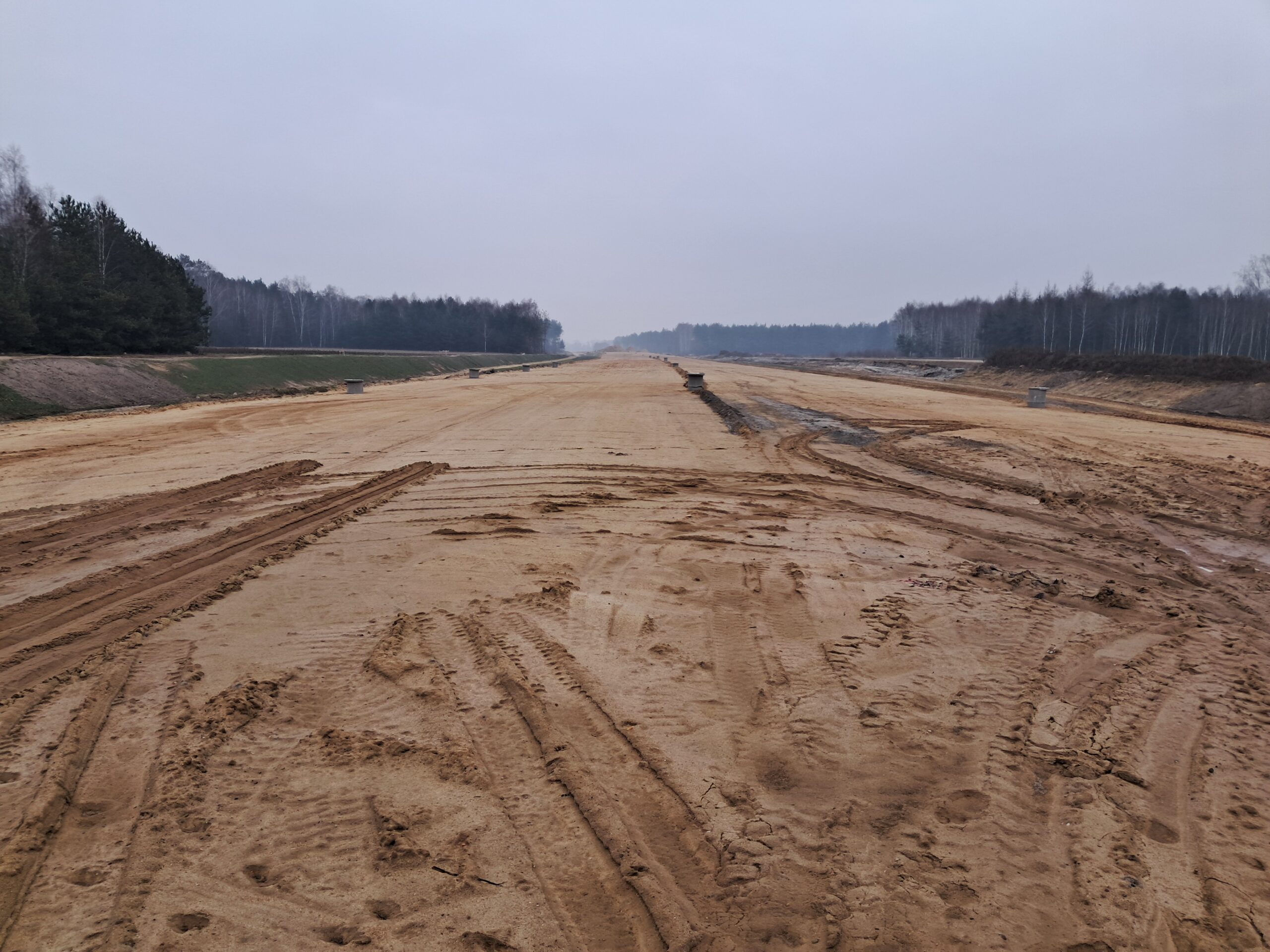

21 stycznia km 606+900’ przygotowanie GWN budowa kanalizacji deszczowej
21 stycznia km 608+300 budowa nasypu budowa kanalizacji deszczowej

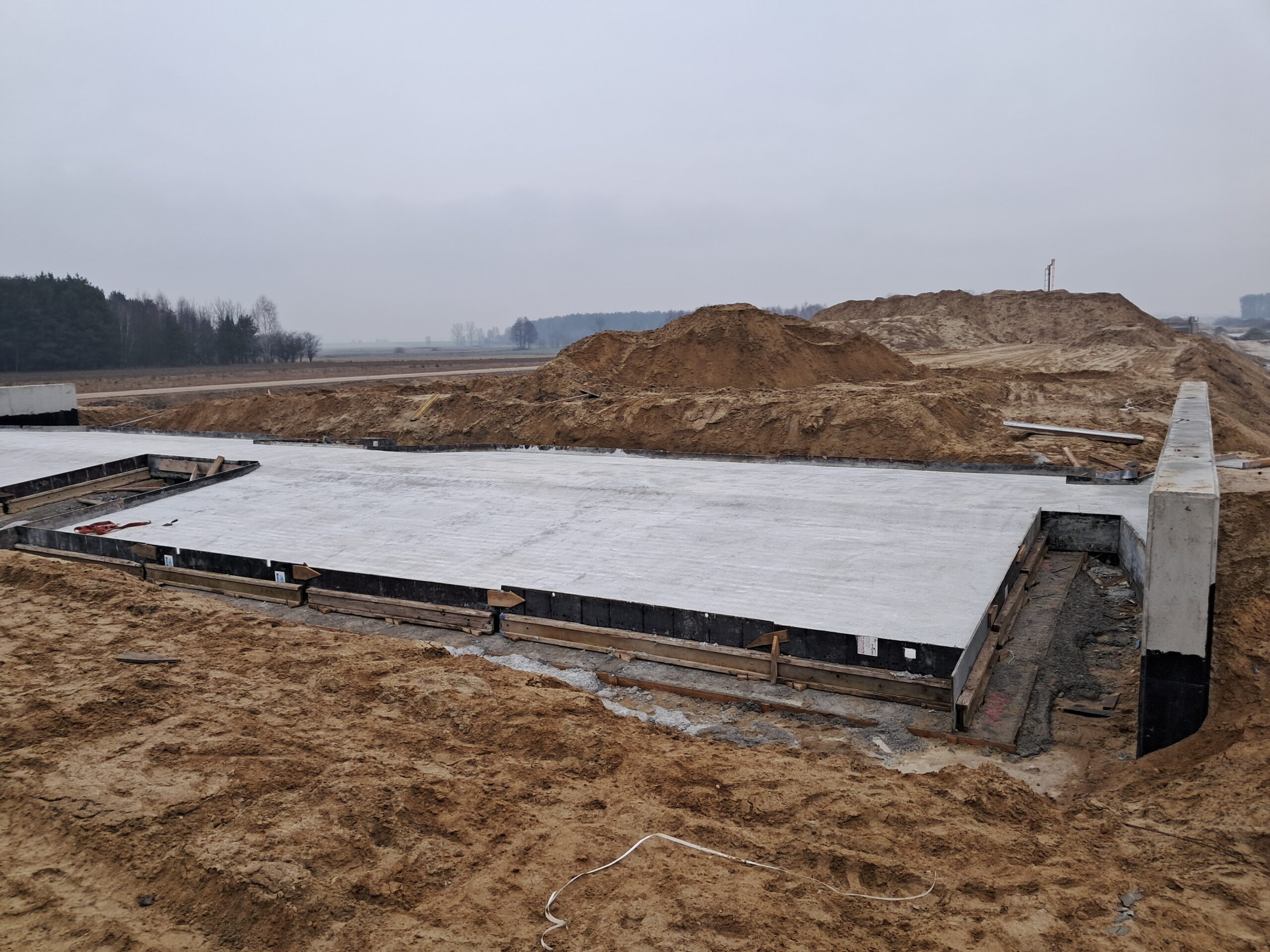

21 stycznia km 608+300’ budowa nasypu wykonana płyta przejściowych PZM_14A

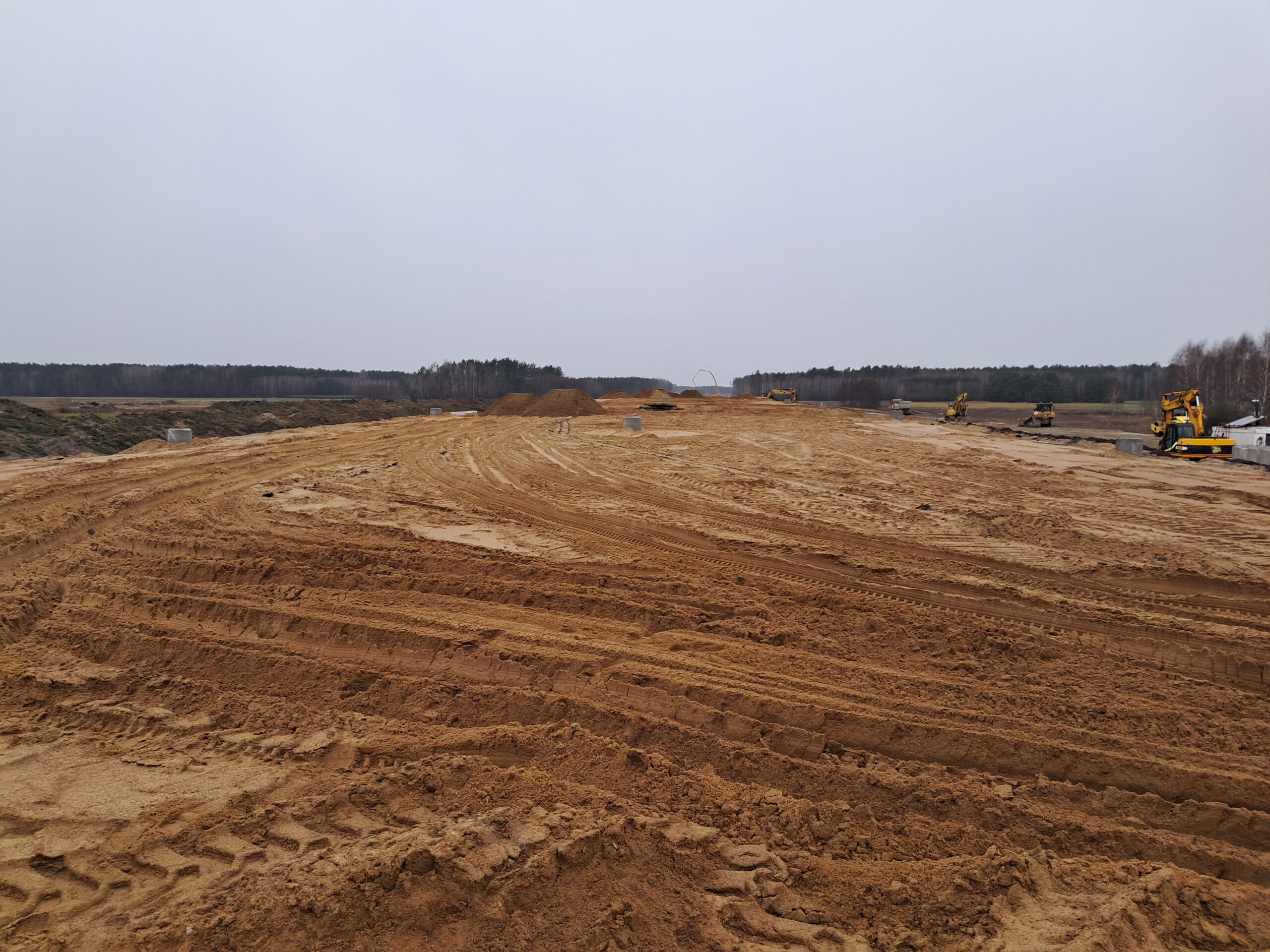

21 stycznia km 608+950 budowa nasypu i kanalizacji deszczowej
21 stycznia km 610+050 budowa nasypu budowa podpór WA_74
21 stycznia km 610+700 budowa nasypu

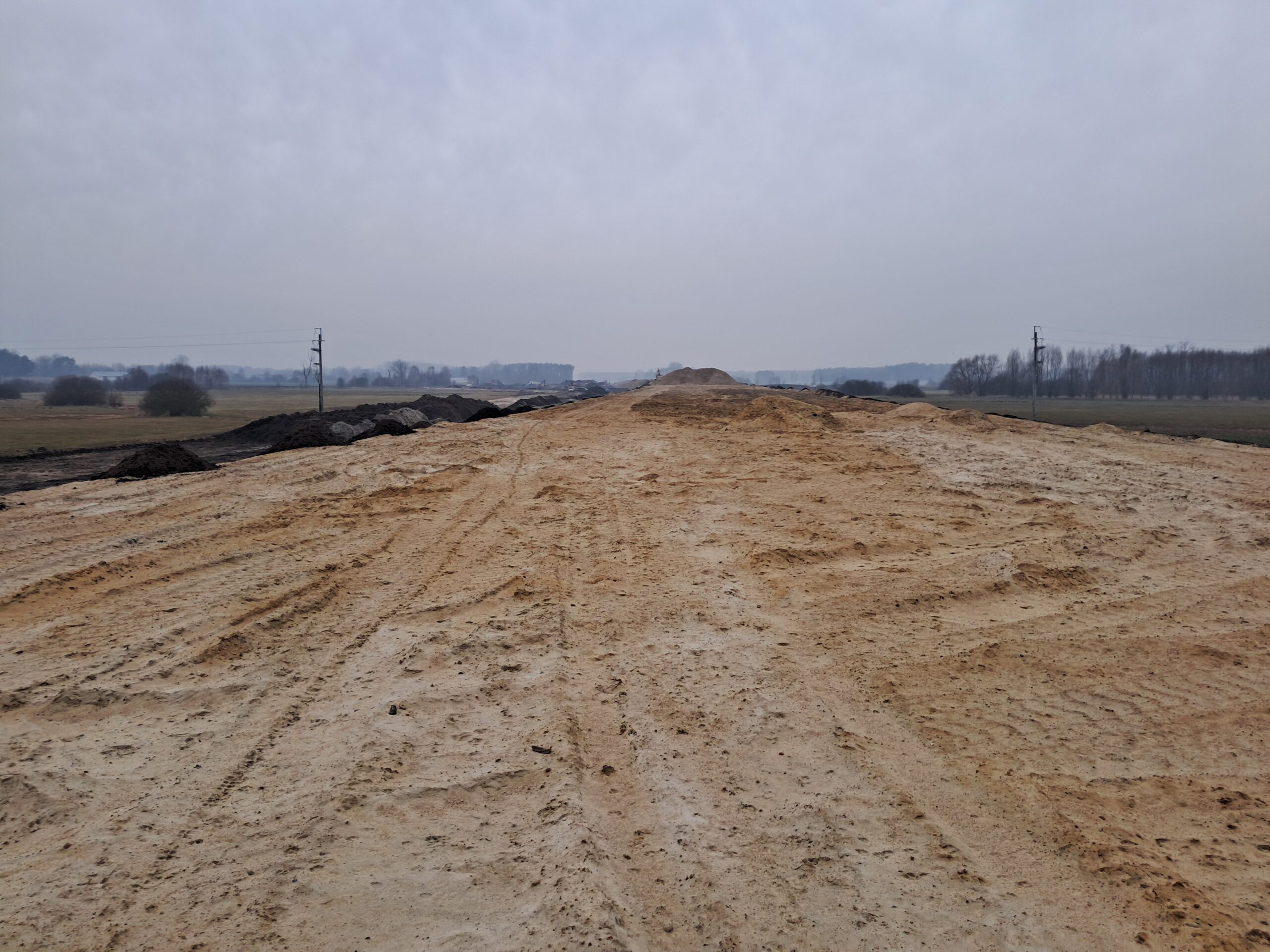

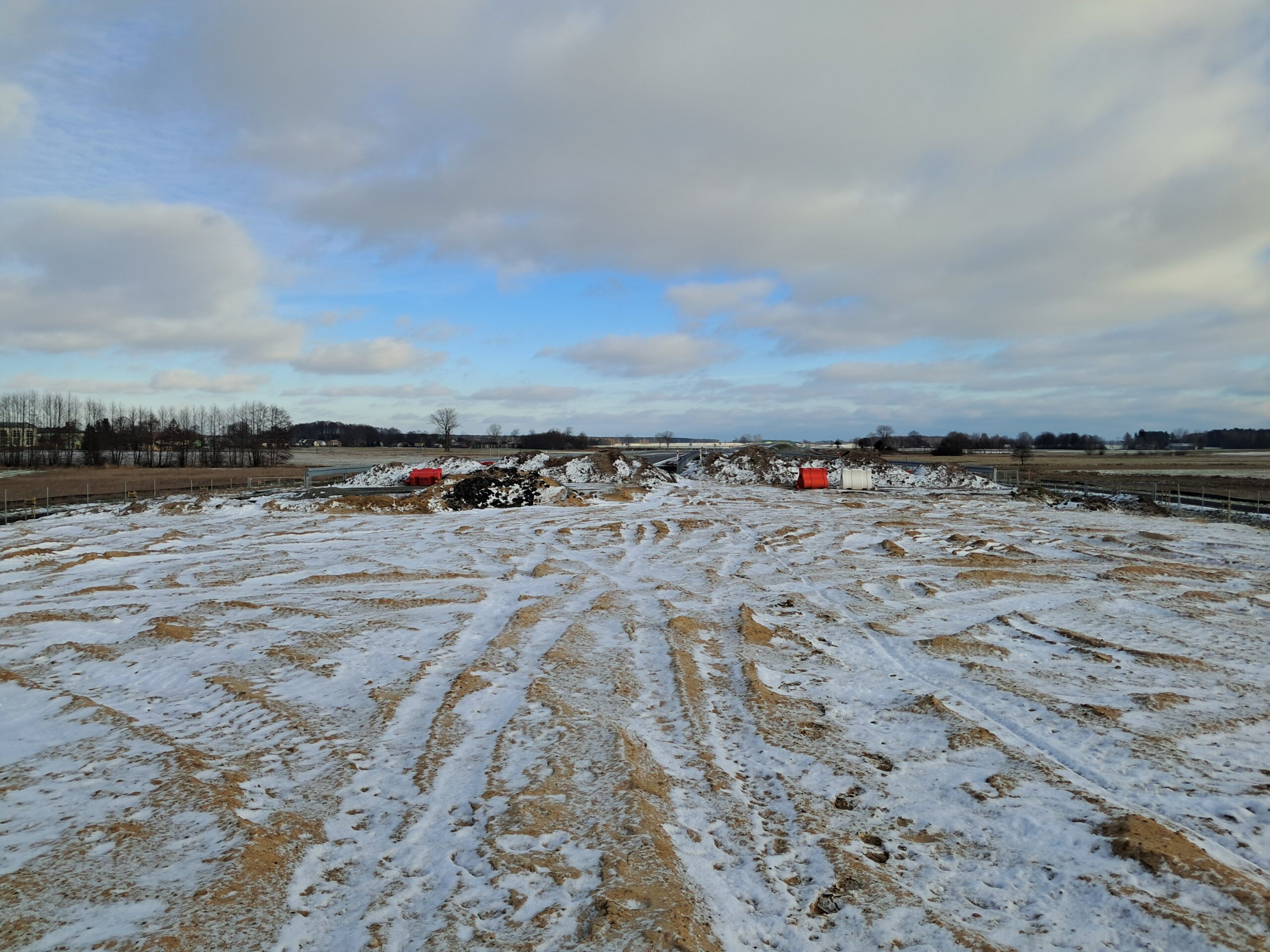

21 stycznia km 610+700’ budowa nasypu widok w kierunku odcinka IX
28 stycznia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
28 stycznia km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
28 stycznia km 599+700’ budowa nasypu budowa podpór PZM-13L(L,P)

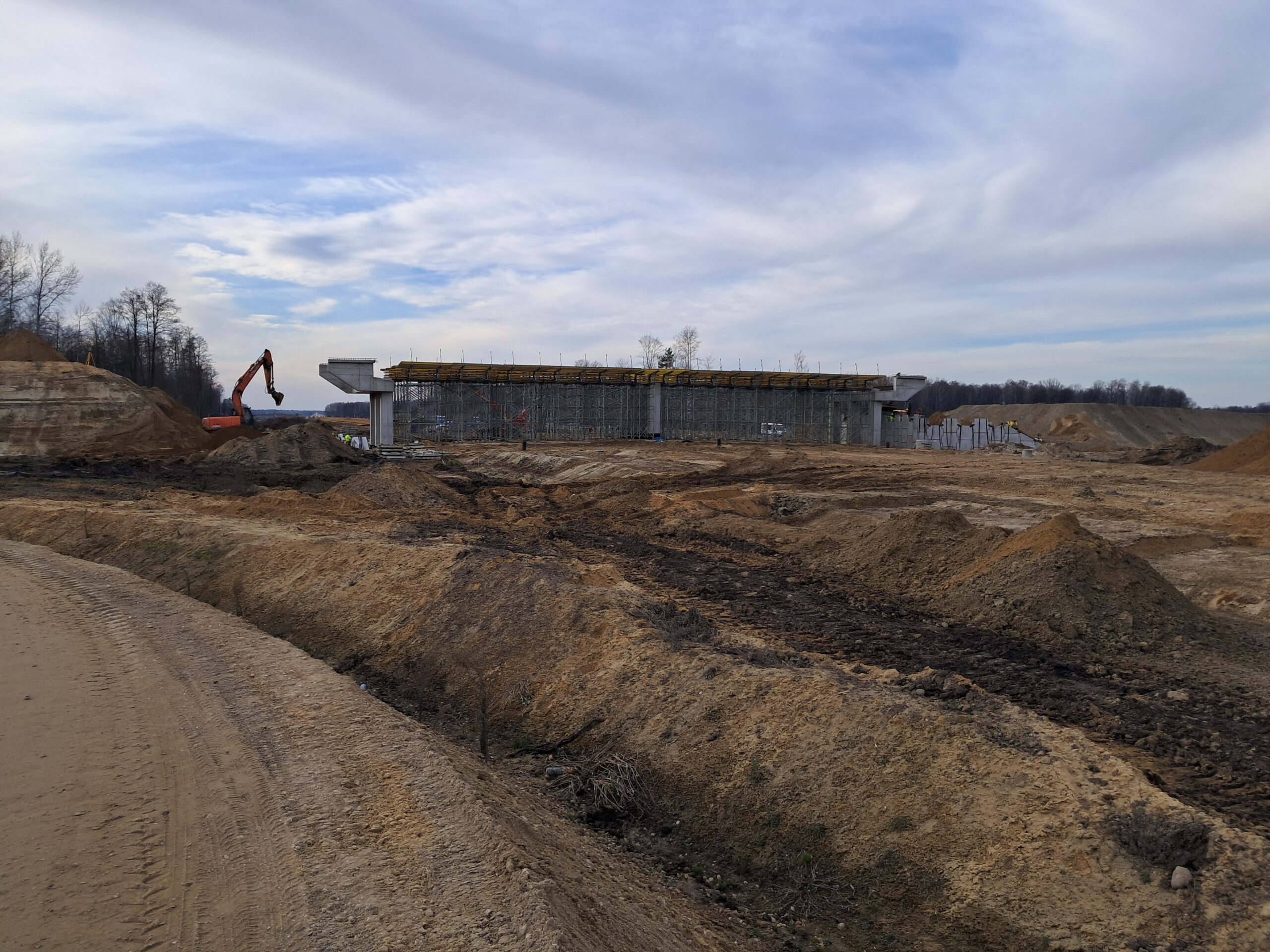

28 stycznia km 600+600 roboty ziemne budowa ustroju nośnego WD_68

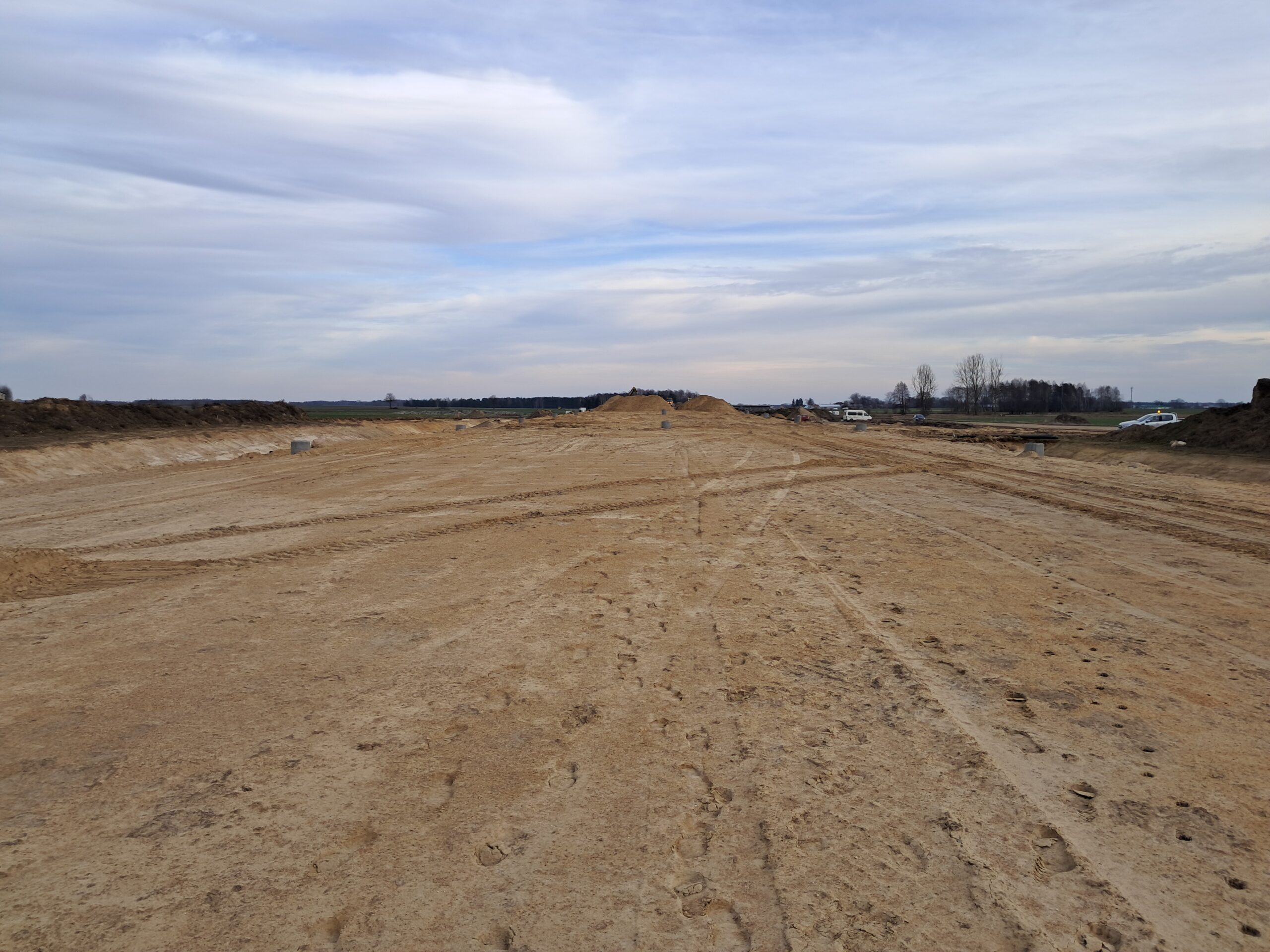

28 stycznia km 601+500’ budowa nasypu
28 stycznia km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A
28 stycznia km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym
28 stycznia km 603+600’ zabezpieczenie podbudowy C5_6 i C8_10 drenaż w pasie dzielącym
28 stycznia km 604+400 podbudowa zasadnicza C8_10 budowa drenażu w pasie dzielącym

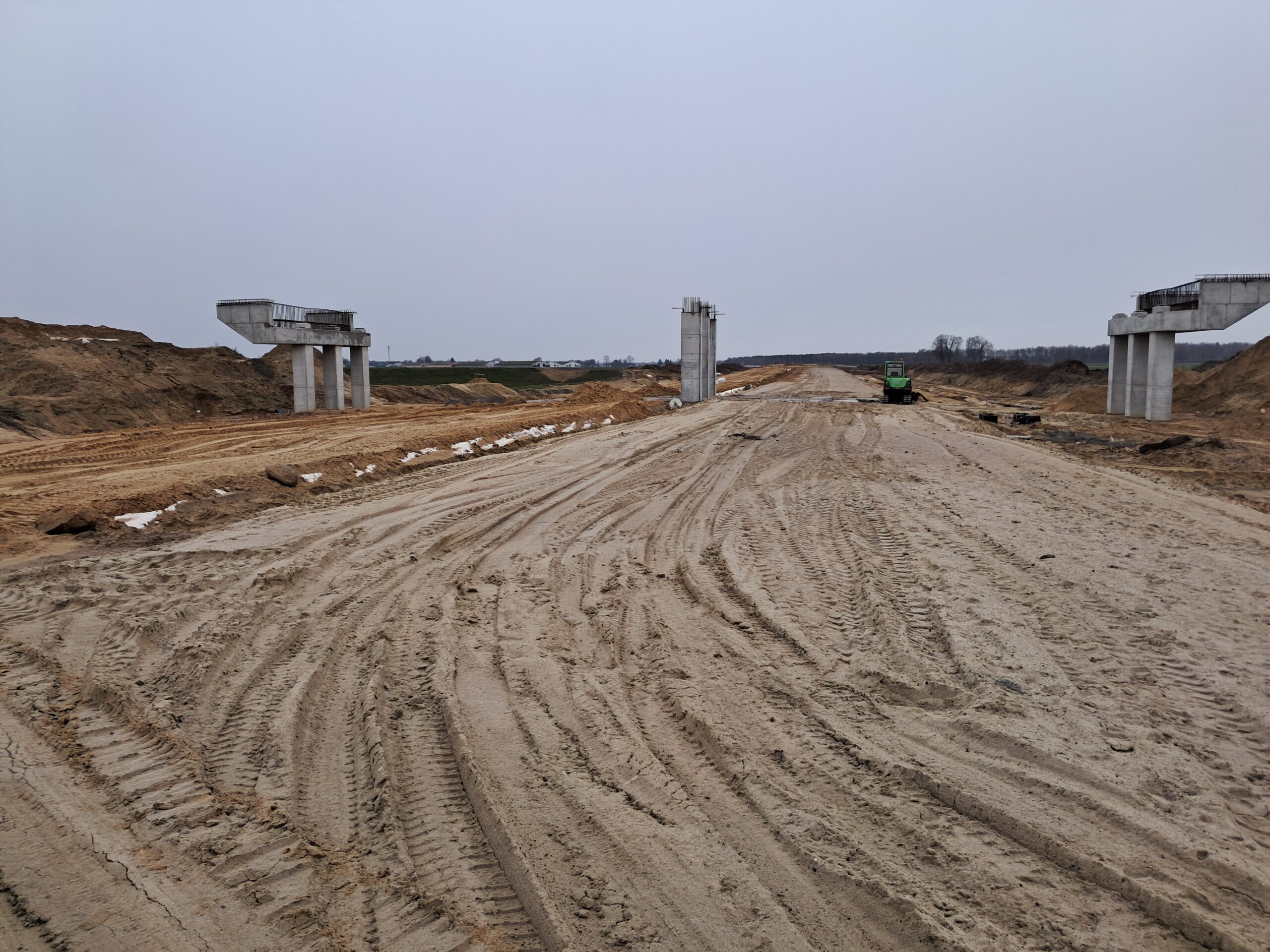

28 stycznia km 605+300 zabezpieczenie piaskiem podbudowy C5_6 budowa ustroju nośnego WD_71
28 stycznia km 606+150 zabezpieczenie podbudowy C5_6 drenaż w pasie dzielącym
28 stycznia km 606+150’ roboty ziemne budowa przyczółka WD_72
28 stycznia km 606+900 budowa ustroju nośnego WD_73C
28 stycznia km 606+900’ przygotowanie GWN budowa kanalizacji deszczowej

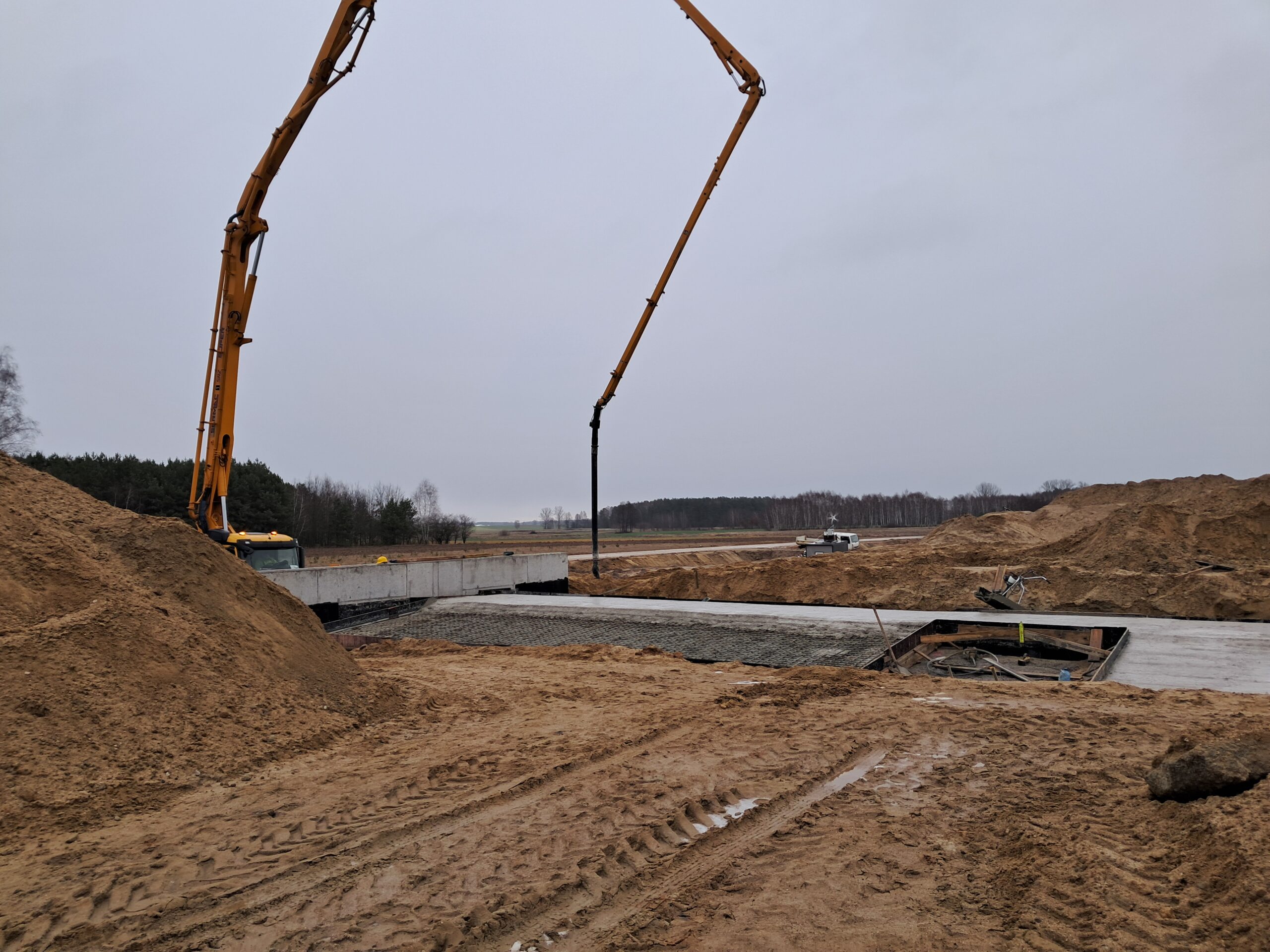

28 stycznia km 608+300’ budowa nasypu wykonana płyta przejściowych PZM_14A

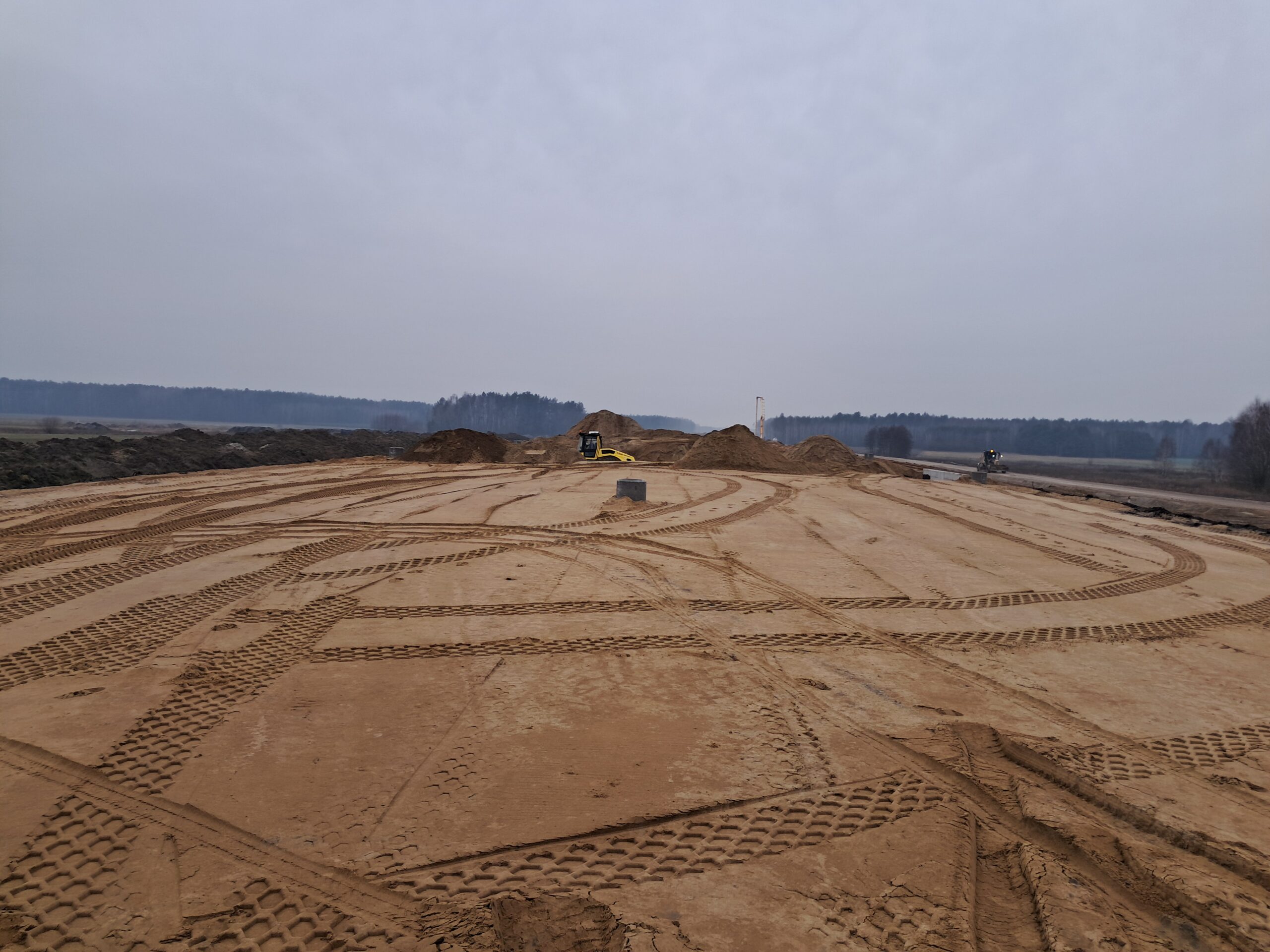

28 stycznia km 608+950 budowa nasypu i kanalizacji deszczowej

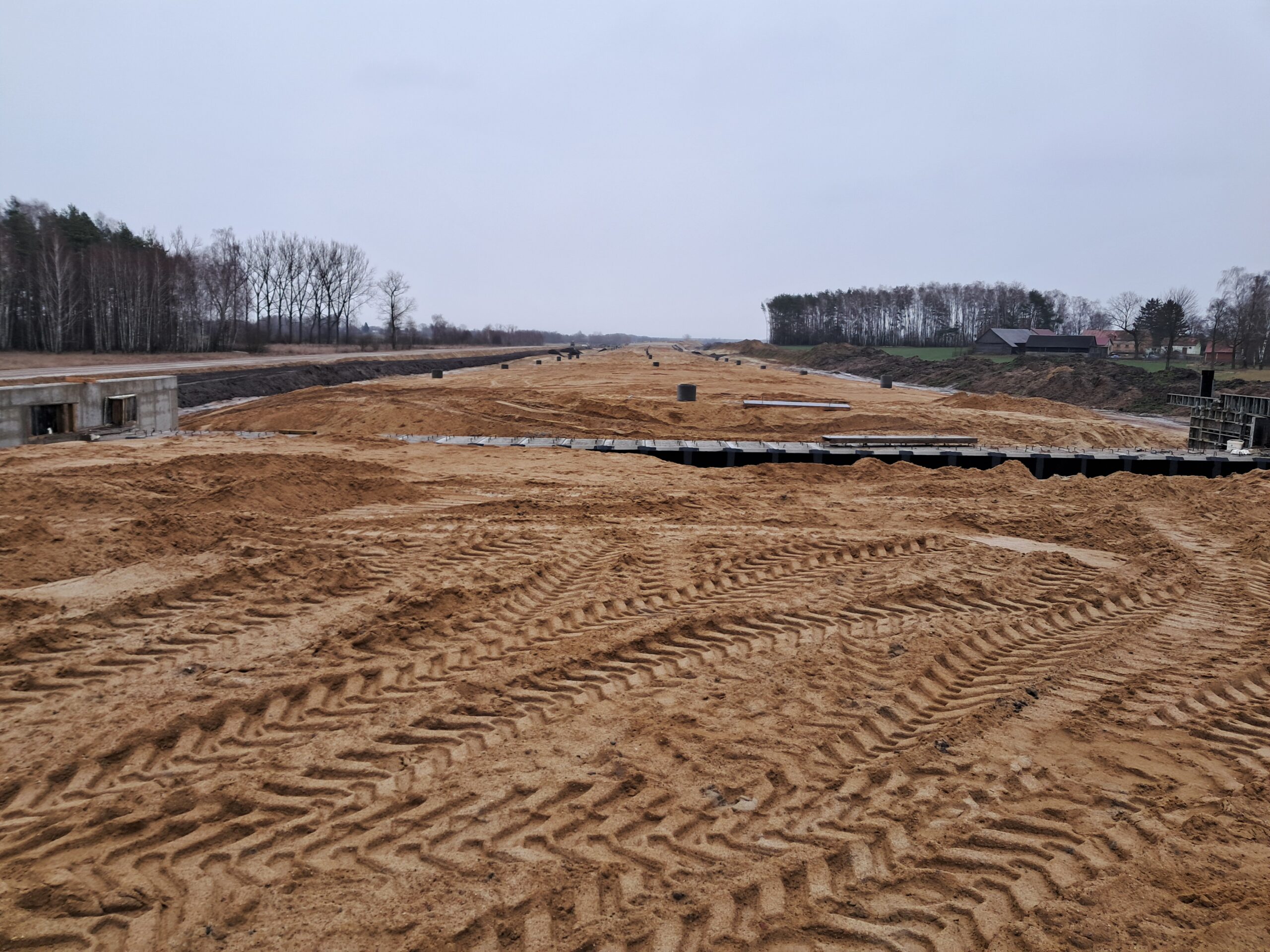

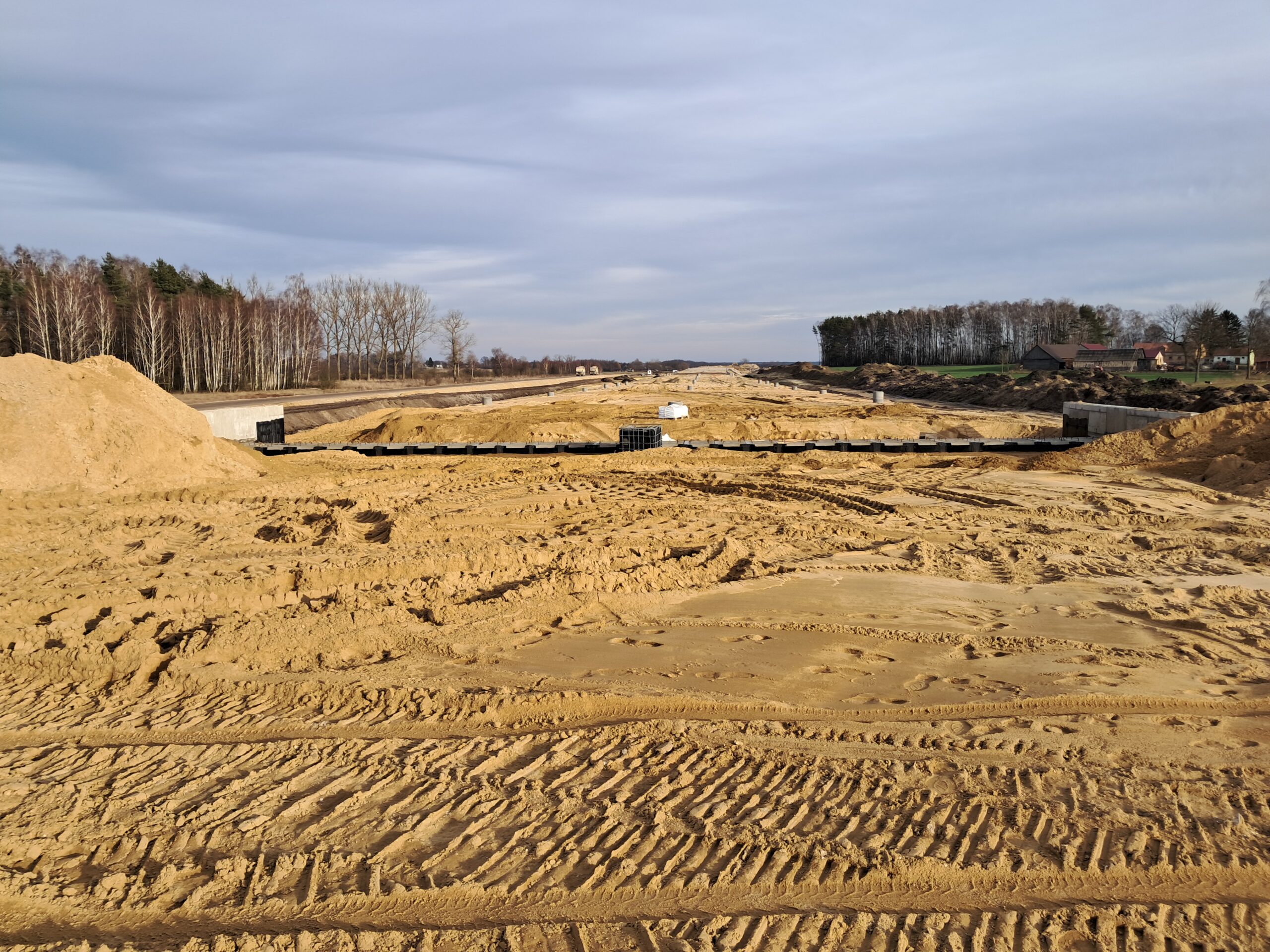

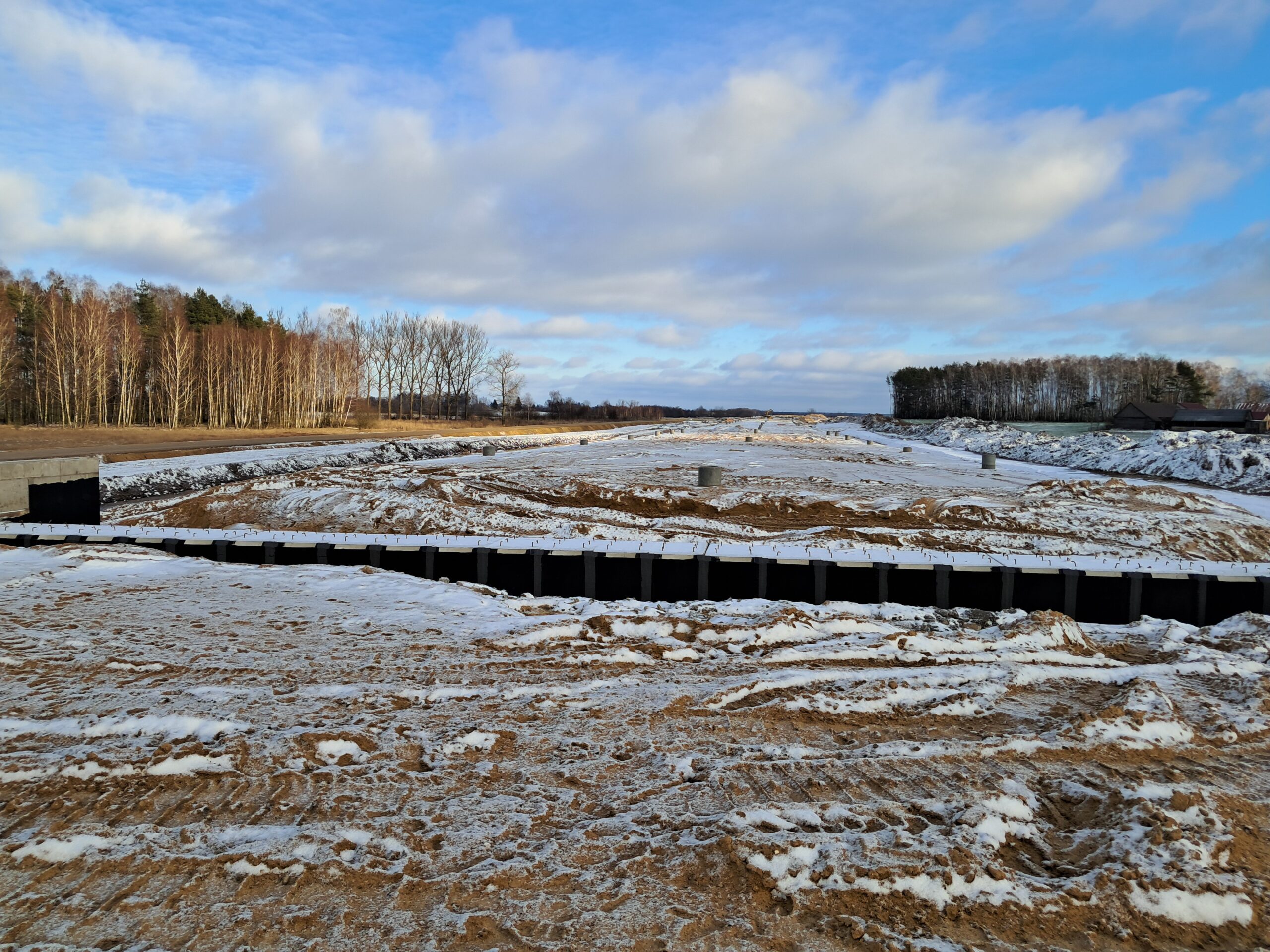

28 stycznia km 608+950’ budowa nasypu wykonano ścianki czołowe PP_69

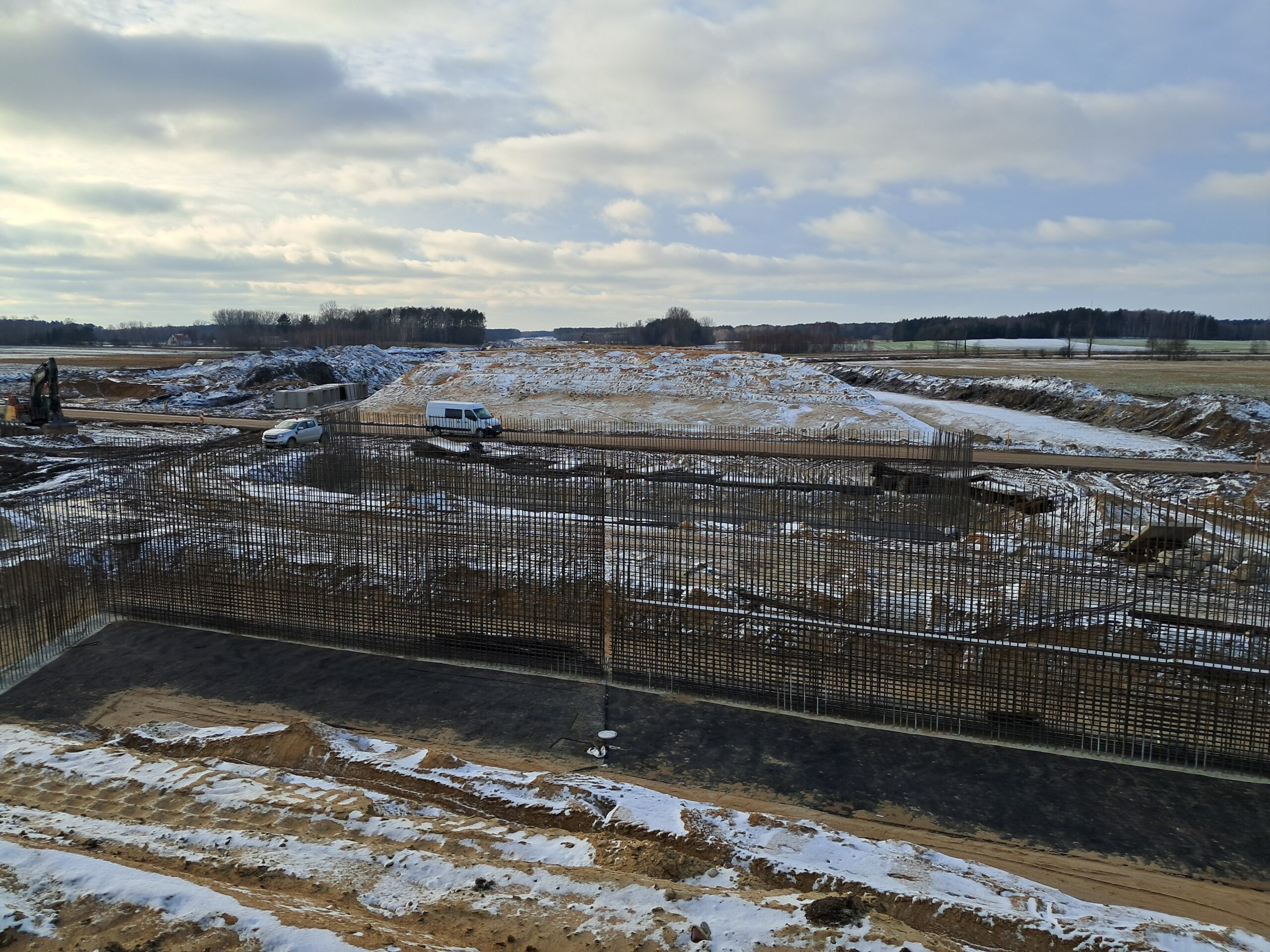

28 stycznia km 610+050 budowa nasypu budowa podpór WA_74

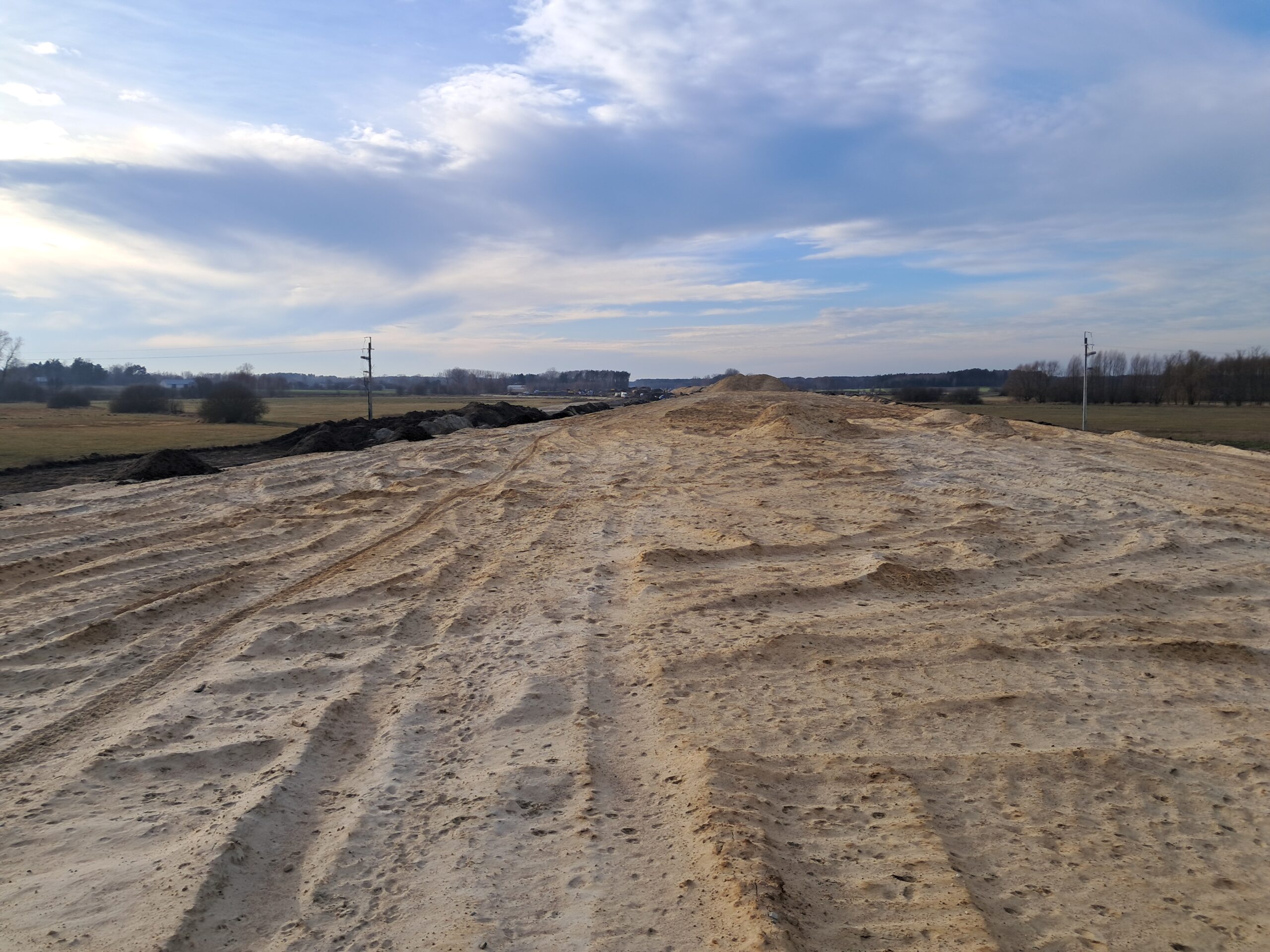

28 stycznia km 610+700 budowa nasypu
28 stycznia km 610+700’ budowa nasypu widok w kierunku odcinka IX
08 stycznia km 598+200‘ wykonano nawierzchnię betonową C35_45
08 stycznia km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
08 stycznia km 599+700’ budowa nasypu budowa podpór PZM-13L(L,P)
08 stycznia km 600+600 roboty ziemne budowa WD_68
08 stycznia km 601+500 budowa nasypu
08 stycznia km 602+900 budowa nasypu
08 stycznia km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A
08 stycznia km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym
08 stycznia km 604+400 podbudowa zasadnicza C8_10 budowa drenażu w pasie dzielącym
08 stycznia km 605+300 zabezpieczenie piaskiem podbudowy C5_6 budowa ustroju nośnego WD_71
08 stycznia km 606+150 zabezpieczenie piaskiem podbudowy C5_6 kanalizacja deszczowa
08 stycznia km 606+150’ roboty ziemne betonowanie podpór WD_72
08 stycznia km 606+900 budowa ustroju nośnego WD_73C
08 stycznia km 608+300 budowa nasypu budowa kanalizacji deszczowej
08 stycznia km 608+300’ budowa nasypu betonowanie płyt przejściowych PZM_14A
08 stycznia km 608+950 budowa nasypu i kanalizacji deszczowej
08 stycznia km 608+950’ budowa nasypu betonowanie ścianek czołowych PP_69
08 stycznia km 610+050 budowa nasypu budowa podpór WA_74
08 stycznia km 610+700 budowa nasypu
08 stycznia km 610+700’ budowa nasypu widok w kierunku odcinka IX
13 stycznia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
13 stycznia km 599+700’ budowa nasypu budowa podpór PZM-13L(L,P)
13 stycznia km 600+600 roboty ziemne budowa WD_68
13 stycznia km 601+500 budowa nasypu
13 stycznia km 602+900 budowa nasypu
13 stycznia km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A
13 stycznia km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym
13 stycznia km 603+600’ zabezpieczenie podbudowy C5_6 i C8_10 drenaż w pasie dzielącym
13 stycznia km 604+400 podbudowa zasadnicza C8_10 budowa drenażu w pasie dzielącym
13 stycznia km 604+400’ zabezpieczenie piaskiem podbudowy zasadniczej C8_10
13 stycznia km 605+300 zabezpieczenie piaskiem podbudowy C5_6 budowa ustroju nośnego WD_71
13 stycznia km 605+300’ zabezpieczenie piaskiem podbudowy pomocniczej C5_6
13 stycznia km 606+150 zabezpieczenie piaskiem podbudowy C5_6 kanalizacja deszczowa
13 stycznia km 606+900 budowa ustroju nośnego WD_73C
13 stycznia km 608+300 budowa nasypu budowa kanalizacji deszczowej
13 stycznia km 608+300’ budowa nasypu betonowanie płyt przejściowych PZM_14A
13 stycznia km 608+950 budowa nasypu i kanalizacji deszczowej
13 stycznia km 608+950’ budowa nasypu betonowanie ścianek czołowych PP_69
13 stycznia km 610+050 budowa nasypu budowa podpór WA_74
13 stycznia km 610+700’ budowa nasypu widok w kierunku odcinka IX
21 stycznia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
21 stycznia km 598+200‘ wykonano nawierzchnię betonową C35_45
21 stycznia km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
21 stycznia km 599+700’ budowa nasypu budowa podpór PZM-13L(L,P)
21 stycznia km 600+600 roboty ziemne budowa WD_68
21 stycznia km 601+500 budowa nasypu
21 stycznia km 602+900 budowa nasypu
21 stycznia km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A
21 stycznia km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym
21 stycznia km 603+600’ zabezpieczenie podbudowy C5_6 i C8_10 drenaż w pasie dzielącym
21 stycznia km 604+400 podbudowa zasadnicza C8_10 budowa drenażu w pasie dzielącym
21 stycznia km 604+400’ zabezpieczenie piaskiem podbudowy zasadniczej C8_10
21 stycznia km 605+300 zabezpieczenie piaskiem podbudowy C5_6 budowa ustroju nośnego WD_71
21 stycznia km 605+300’ zabezpieczenie podbudowy pomocniczej C5_6 drenaż w pasie dzielącym
21 stycznia km 606+150 zabezpieczenie podbudowy C5_6 drenaż w pasie dzielącym
21 stycznia km 606+150’ roboty ziemne budowa przyczółka WD_72
21 stycznia km 606+900 budowa ustroju nośnego WD_73C
21 stycznia km 606+900’ przygotowanie GWN budowa kanalizacji deszczowej
21 stycznia km 608+300 budowa nasypu budowa kanalizacji deszczowej
21 stycznia km 608+300’ budowa nasypu wykonana płyta przejściowych PZM_14A
21 stycznia km 608+950 budowa nasypu i kanalizacji deszczowej
21 stycznia km 610+050 budowa nasypu budowa podpór WA_74
21 stycznia km 610+700 budowa nasypu
21 stycznia km 610+700’ budowa nasypu widok w kierunku odcinka IX
28 stycznia km 598+200 nawierzchnia betonowa C35_45 widok w kierunku odcinka VII
28 stycznia km 599+700 przygotowanie GWN budowa drenażu w pasie dzielącym
28 stycznia km 599+700’ budowa nasypu budowa podpór PZM-13L(L,P)
28 stycznia km 600+600 roboty ziemne budowa ustroju nośnego WD_68
28 stycznia km 601+500’ budowa nasypu
28 stycznia km 602+900’ budowa nasypu budowa ustroju nośnego WD_69A
28 stycznia km 603+600 budowa ustroju nośnego WD_70 budowa drenażu w pasie dzielącym
28 stycznia km 603+600’ zabezpieczenie podbudowy C5_6 i C8_10 drenaż w pasie dzielącym
28 stycznia km 604+400 podbudowa zasadnicza C8_10 budowa drenażu w pasie dzielącym
28 stycznia km 605+300 zabezpieczenie piaskiem podbudowy C5_6 budowa ustroju nośnego WD_71
28 stycznia km 606+150 zabezpieczenie podbudowy C5_6 drenaż w pasie dzielącym
28 stycznia km 606+150’ roboty ziemne budowa przyczółka WD_72
28 stycznia km 606+900 budowa ustroju nośnego WD_73C
28 stycznia km 606+900’ przygotowanie GWN budowa kanalizacji deszczowej
28 stycznia km 608+300’ budowa nasypu wykonana płyta przejściowych PZM_14A
28 stycznia km 608+950 budowa nasypu i kanalizacji deszczowej
28 stycznia km 608+950’ budowa nasypu wykonano ścianki czołowe PP_69
28 stycznia km 610+050 budowa nasypu budowa podpór WA_74
28 stycznia km 610+700 budowa nasypu
28 stycznia km 610+700’ budowa nasypu widok w kierunku odcinka IX
