Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Wrzesień 2025

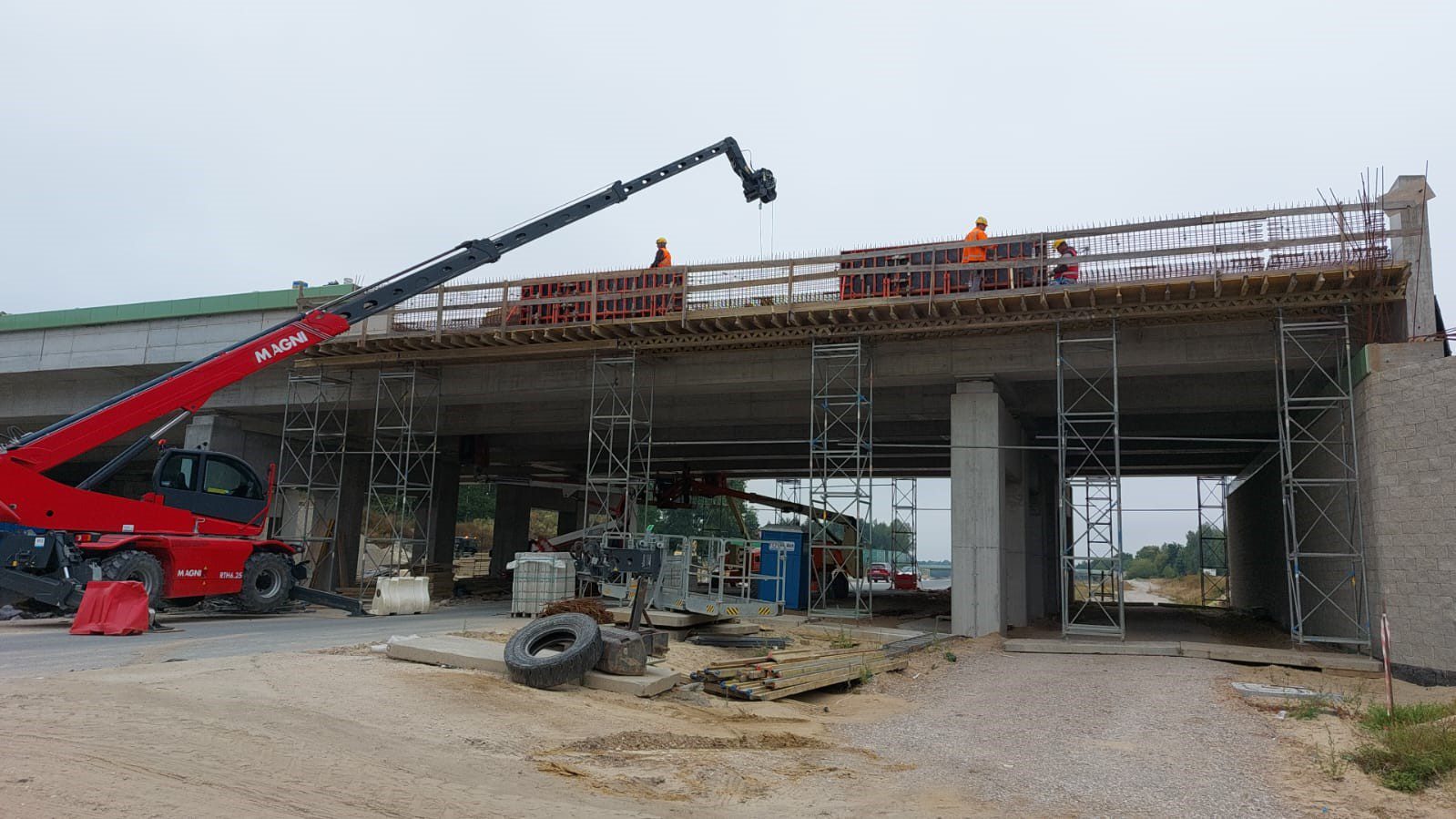

1.09.2025 obiekt PZSg-38A zbrojenie I szalowanie kolejnych segmentów zabudow gzymsowych
1.09.2025 obiekt WA-45a jezdnia lewa układanie warstwy SMA

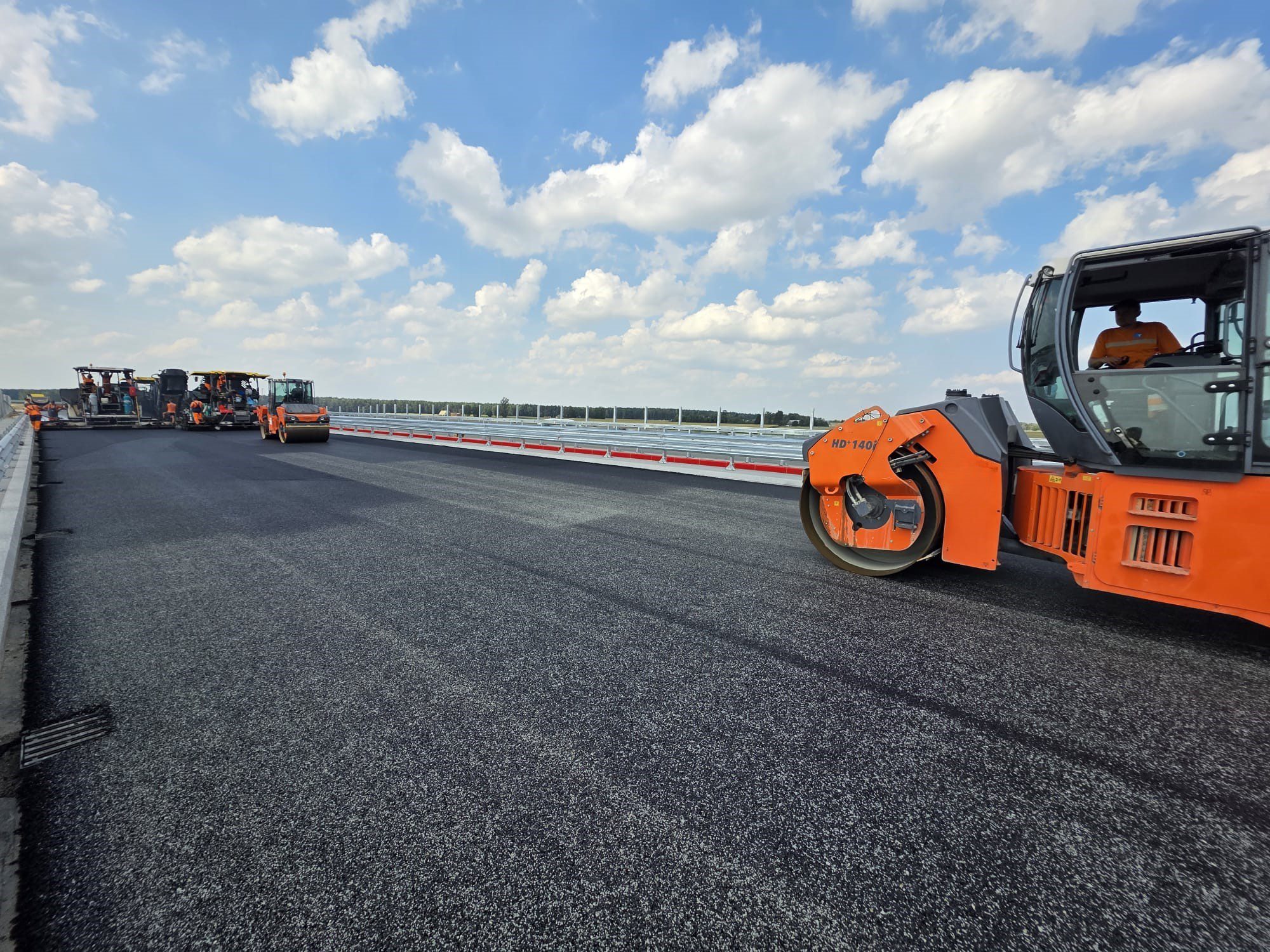

02.09.25 A2 odc.6 obiekt WA-45a jezdnia prawa układanie warstwy SMA

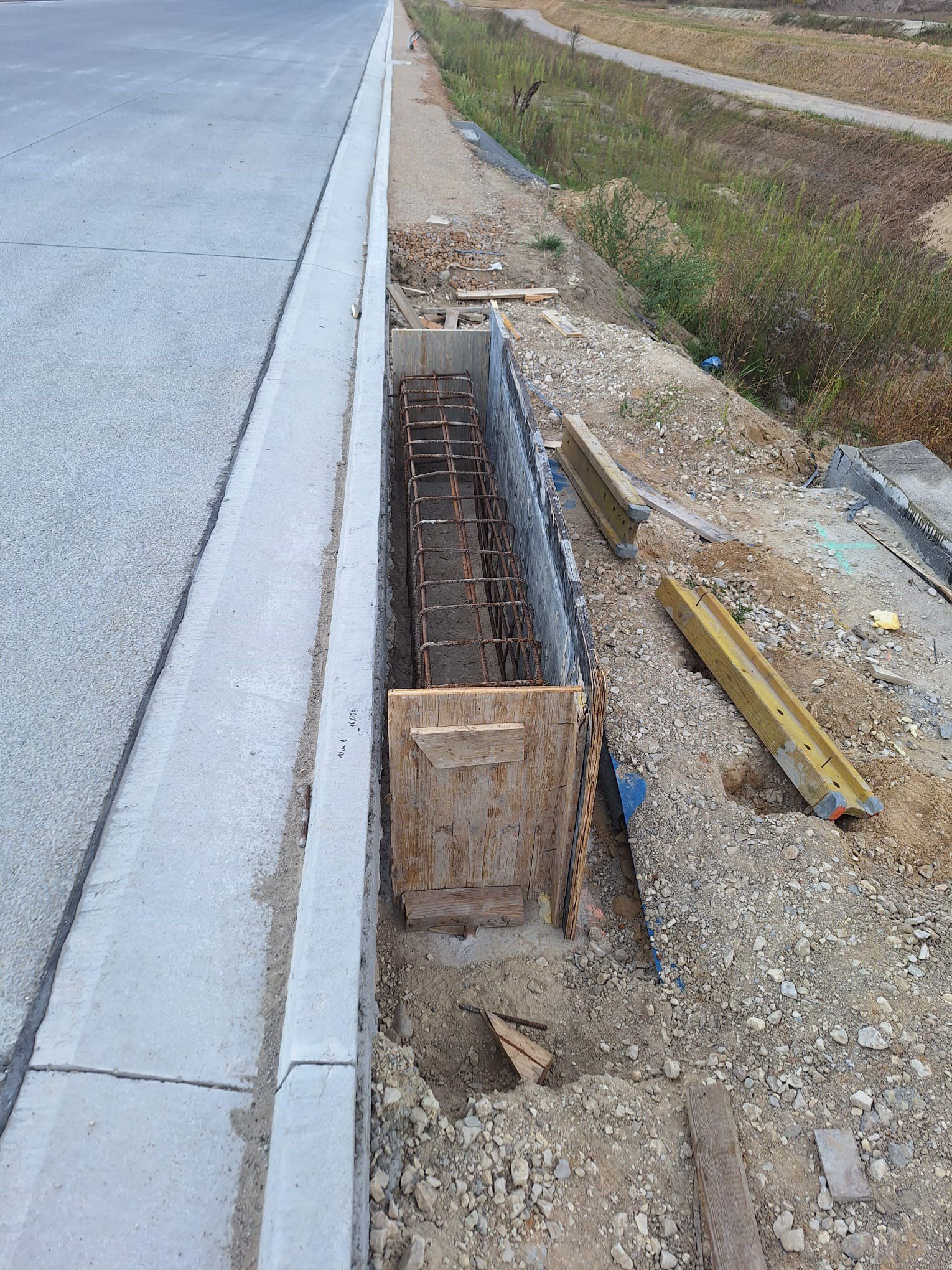

02.09.2025 obiekt PZM 12E deskowanie fundamentów pod bariery drogowe
02.09.2025 obiekt PZM-13B ułożono warstwy SMA

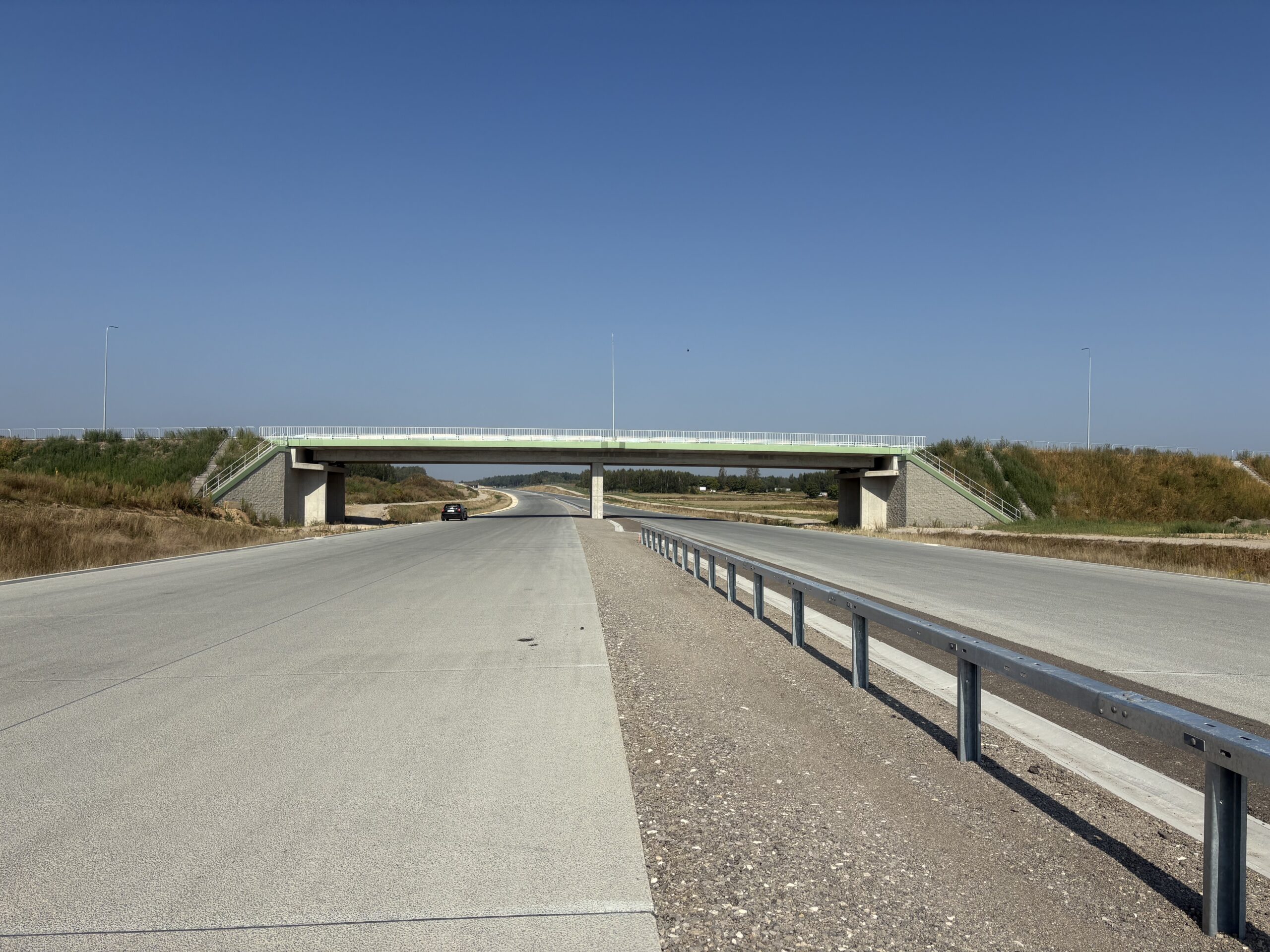

02.09.2025 Trasa główna i oviekt WD 39 km. 563+650

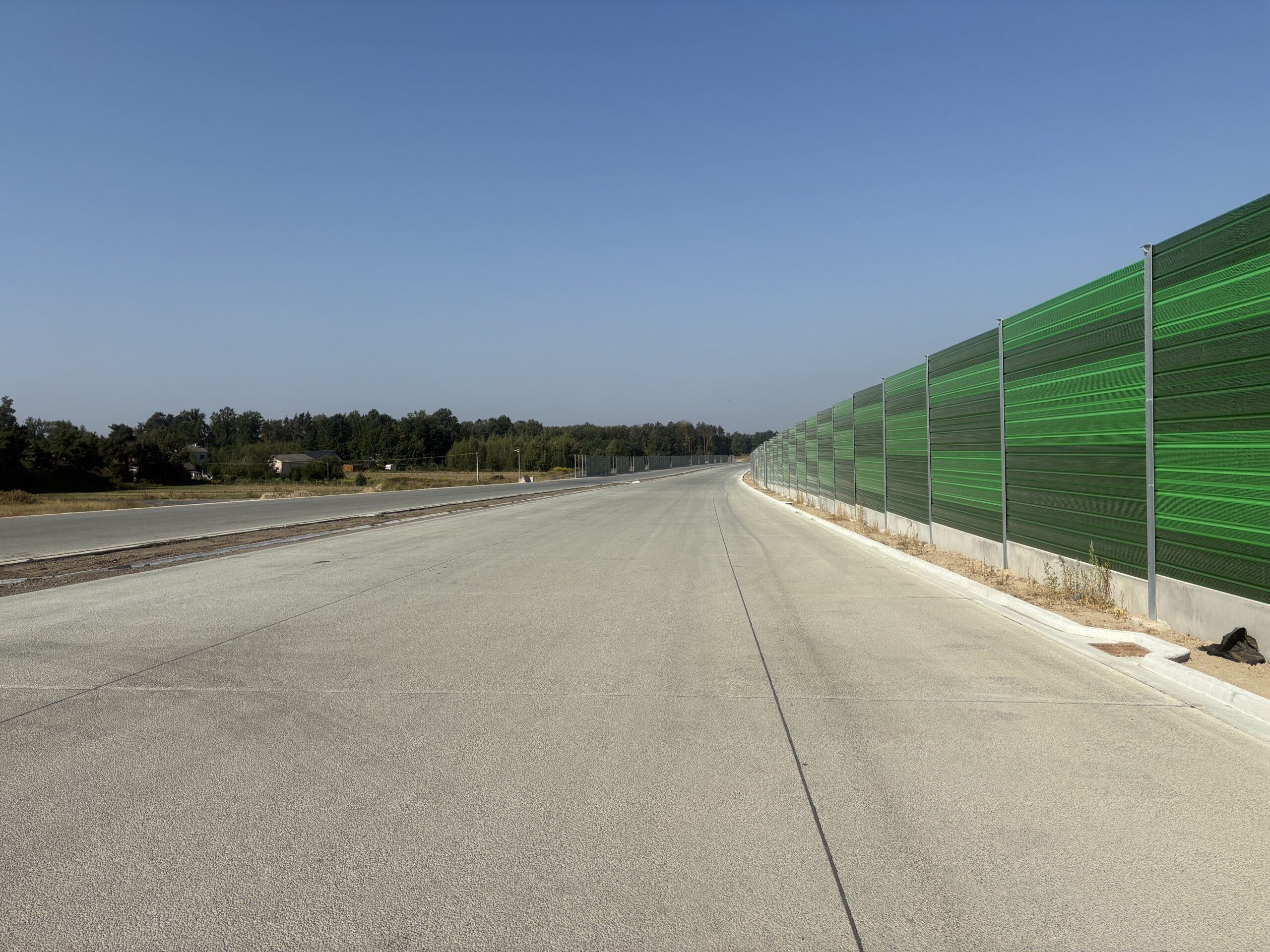

02.09.2025 Trasa główna w km. 566+300

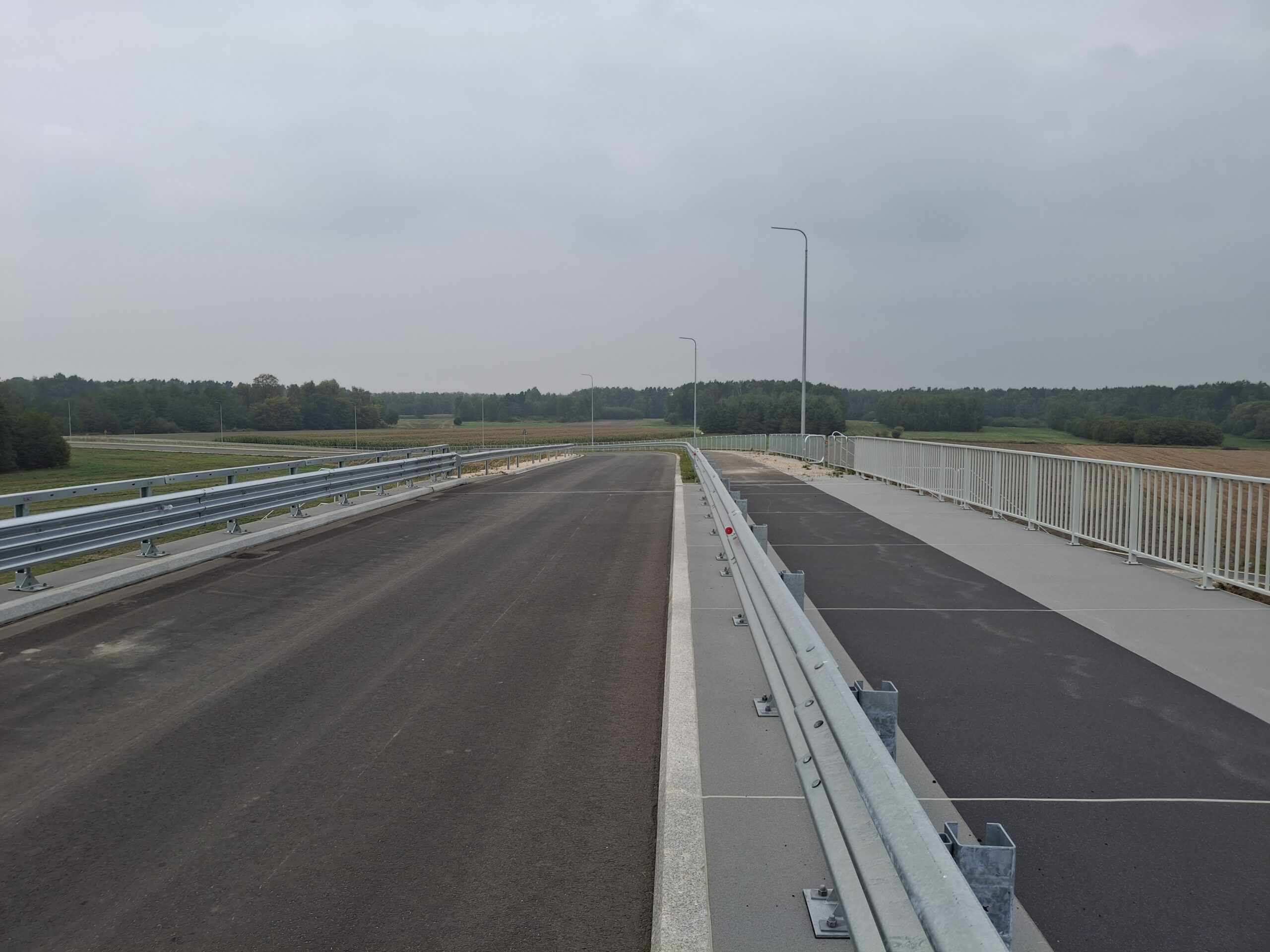

03.09.2025 Nawierzchnie na obiekcie WD50

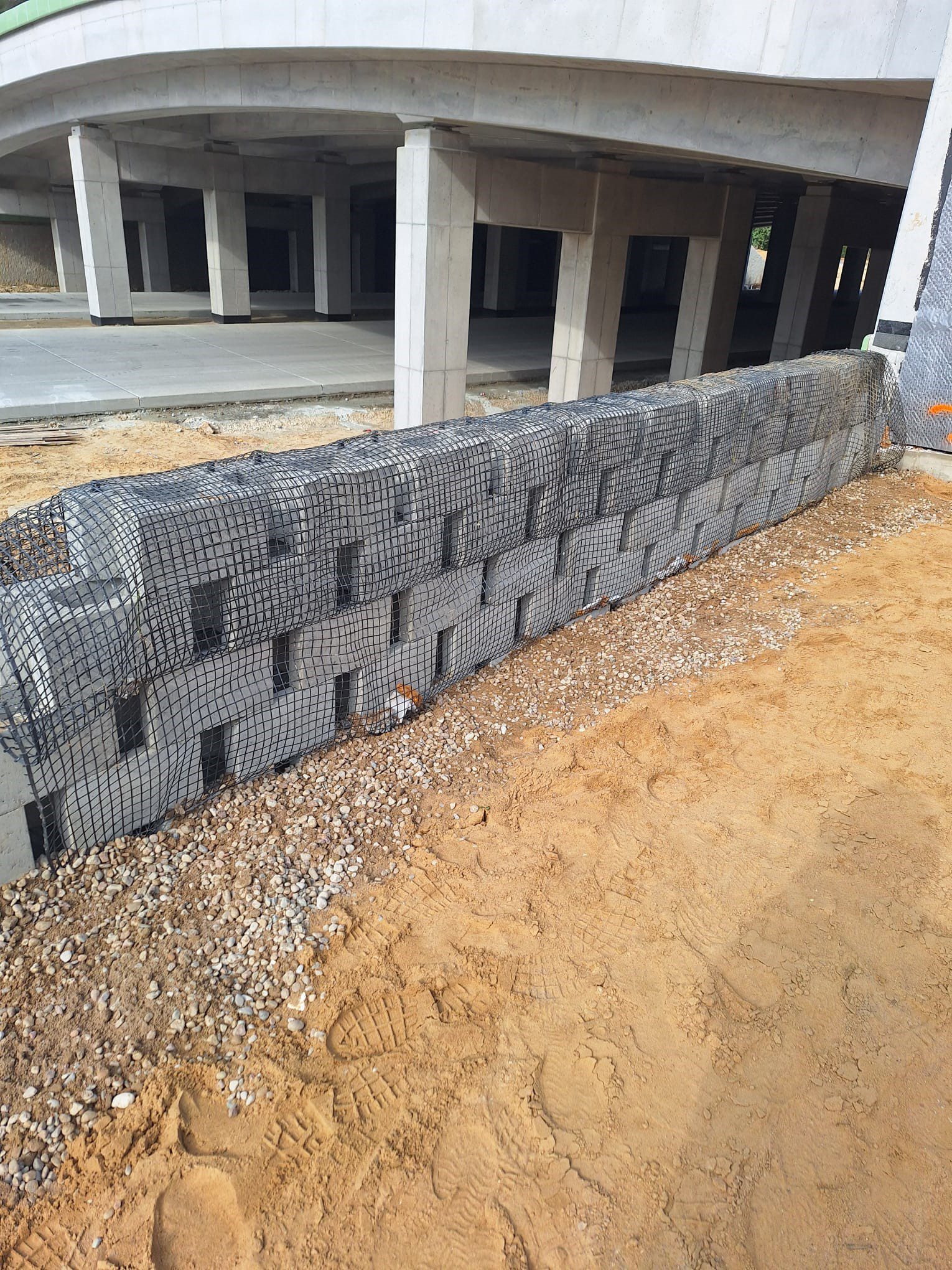

03.09.2025 obiekt PZDg 43A mur M4 montaż deski gzymsowej i budowa murów
03.09.2025 obiekt WA41 warstwa ścieralna nitka Prawa

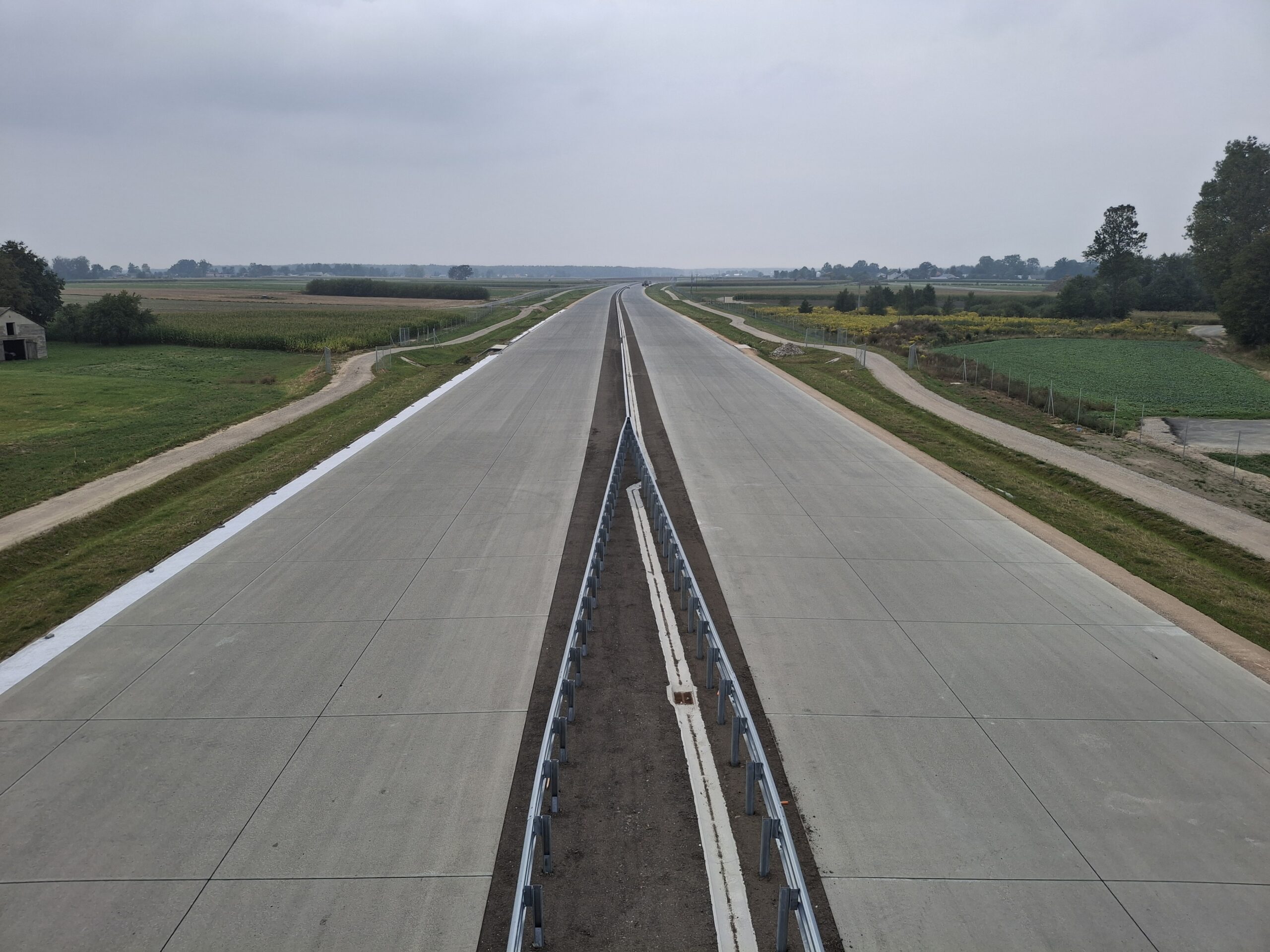

03.09.2025 Widok na trasę główną w km. 580+000

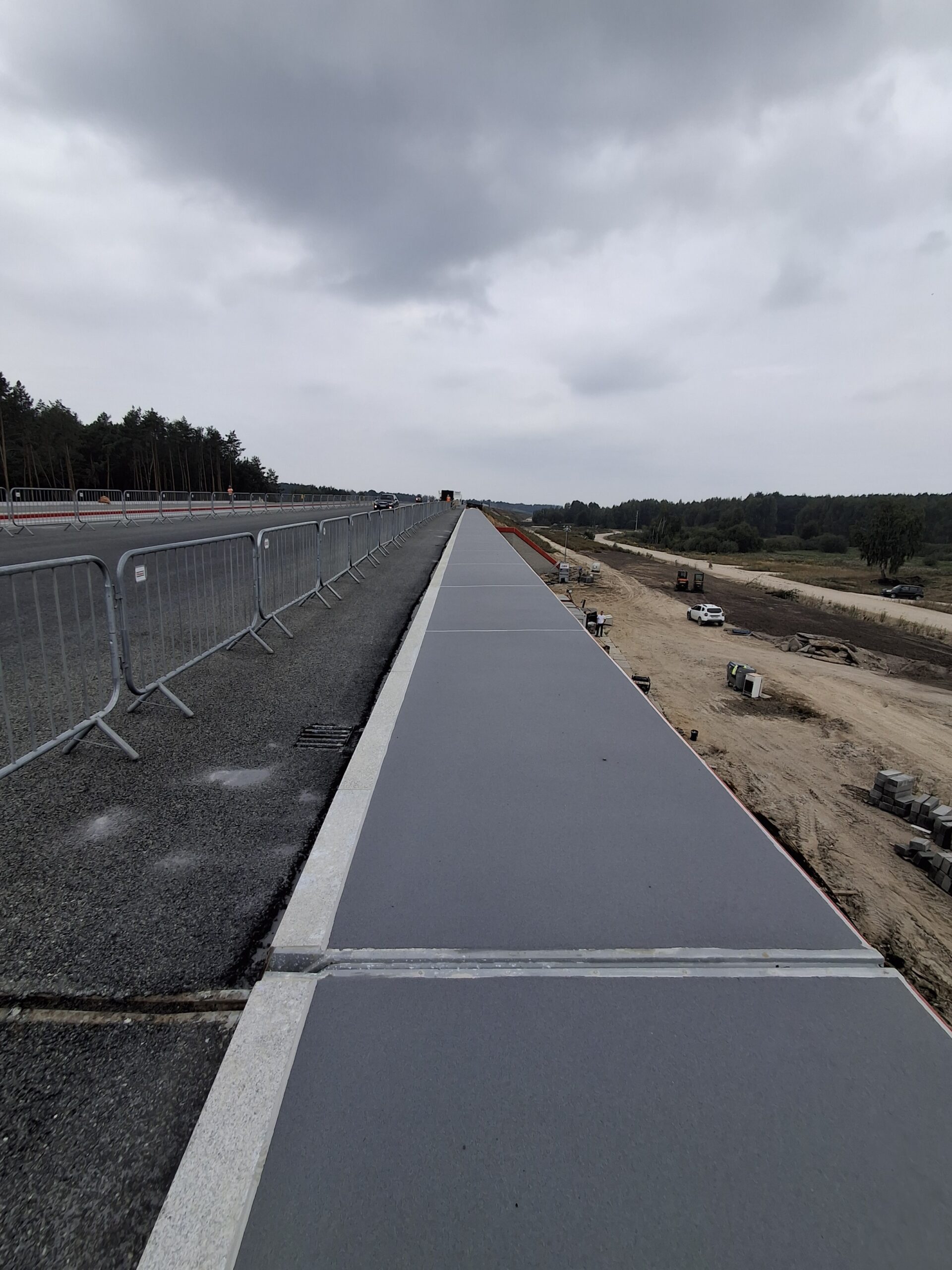

03.09.2025 zywica na kapach chodnikowyvh PZDd 41A
04.09.2025 DJ-P-04

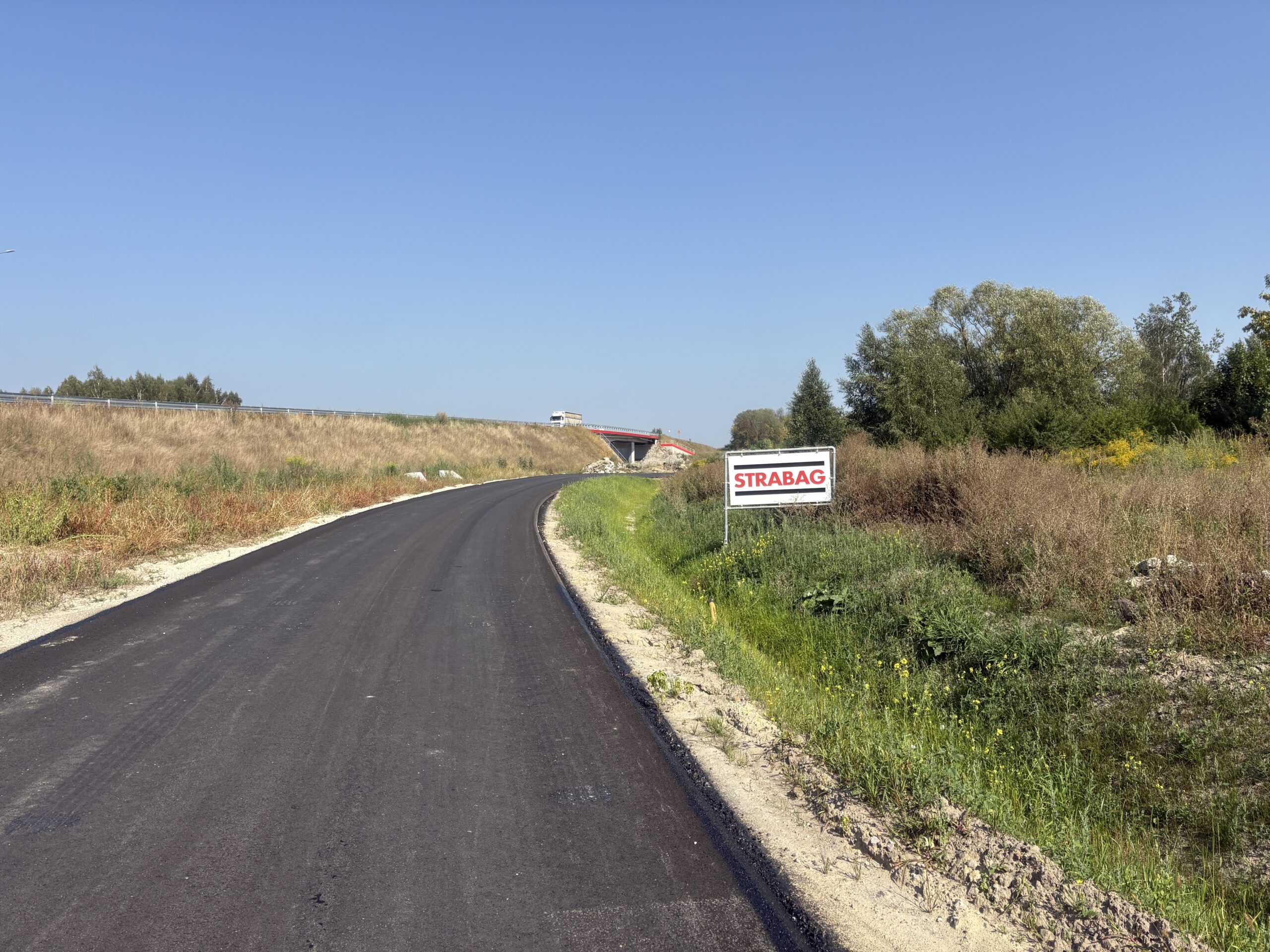

04.09.2025 DJ-P-04A

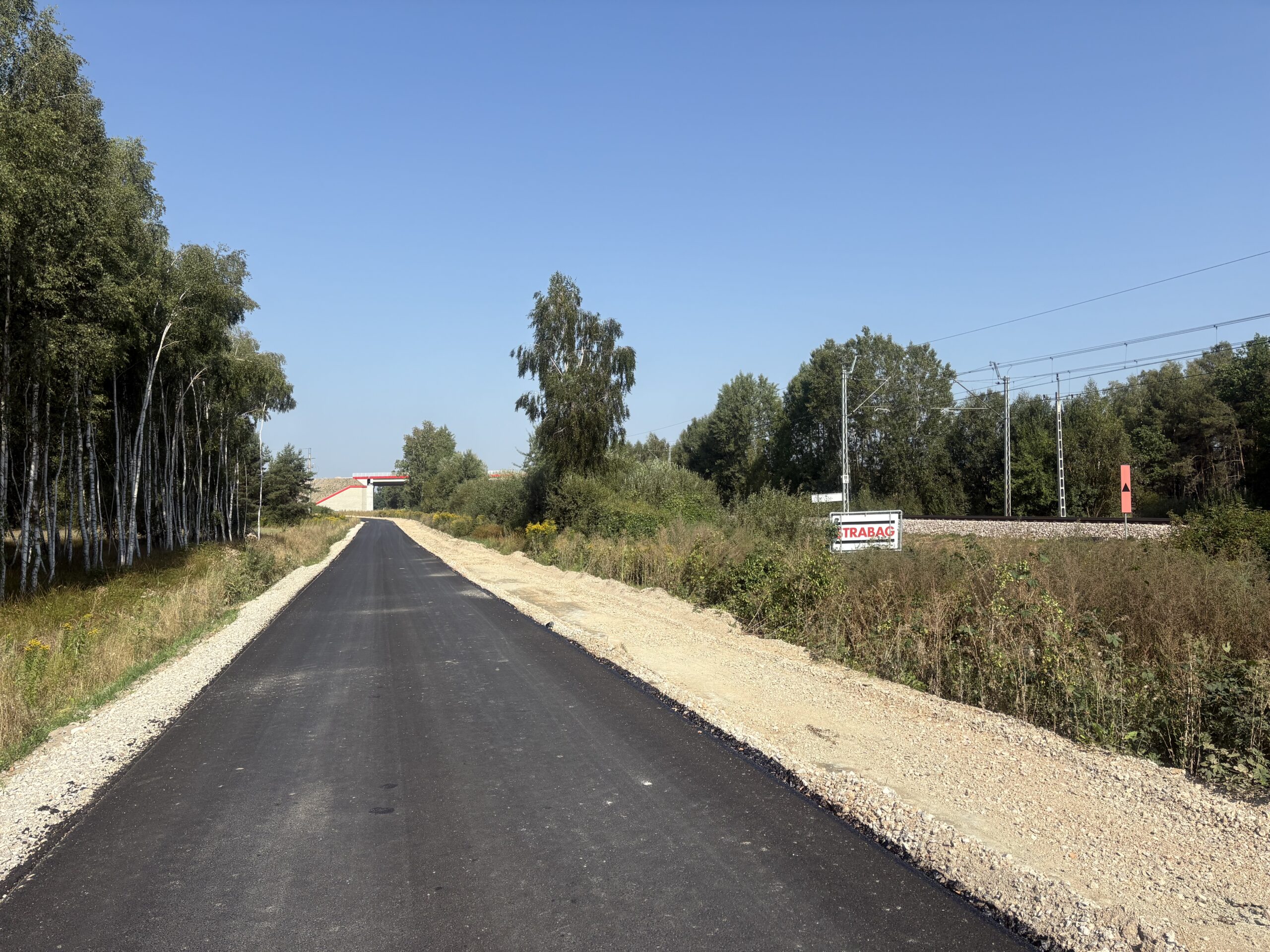

04.09.2025 DJ-P-05

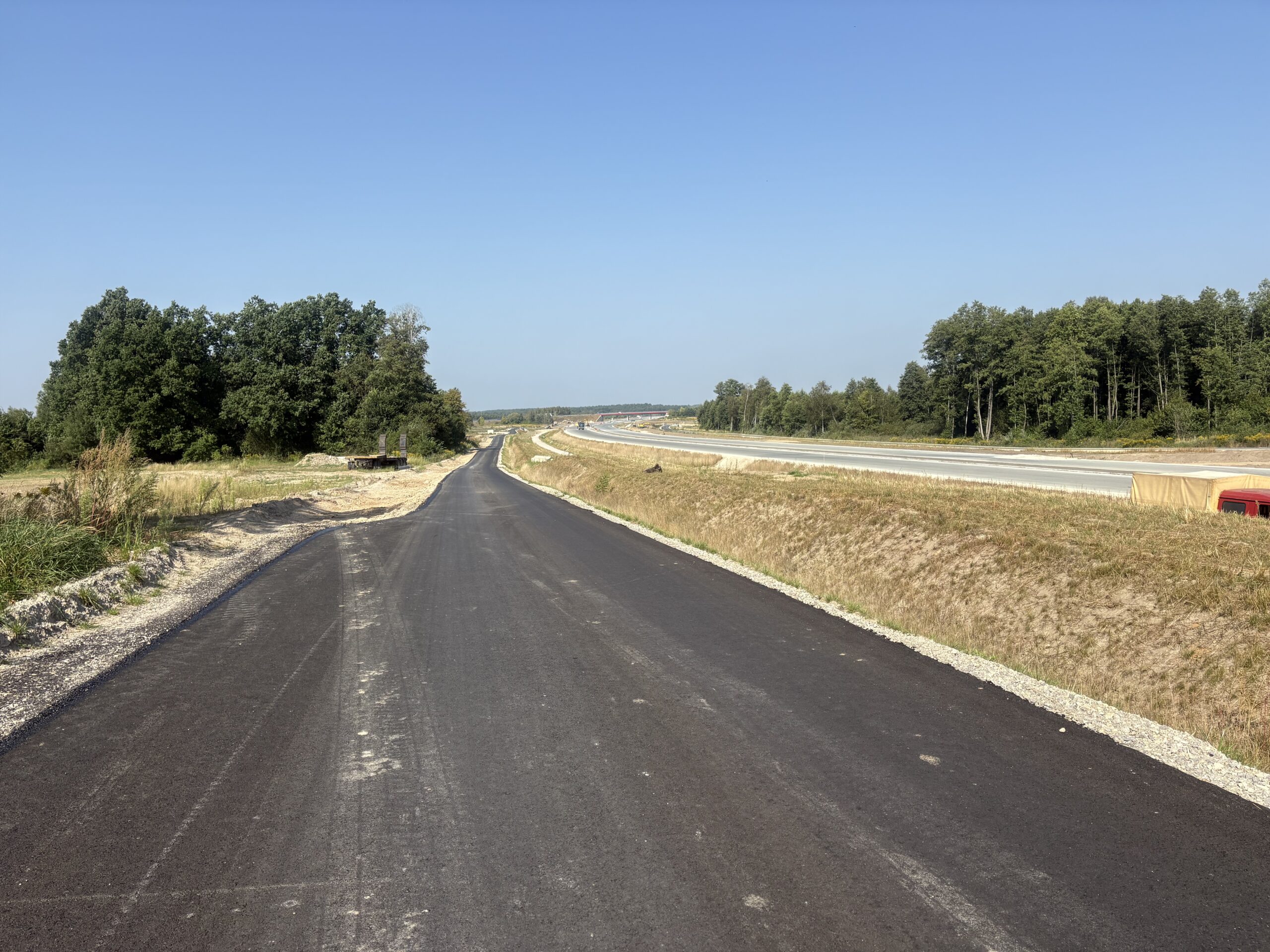

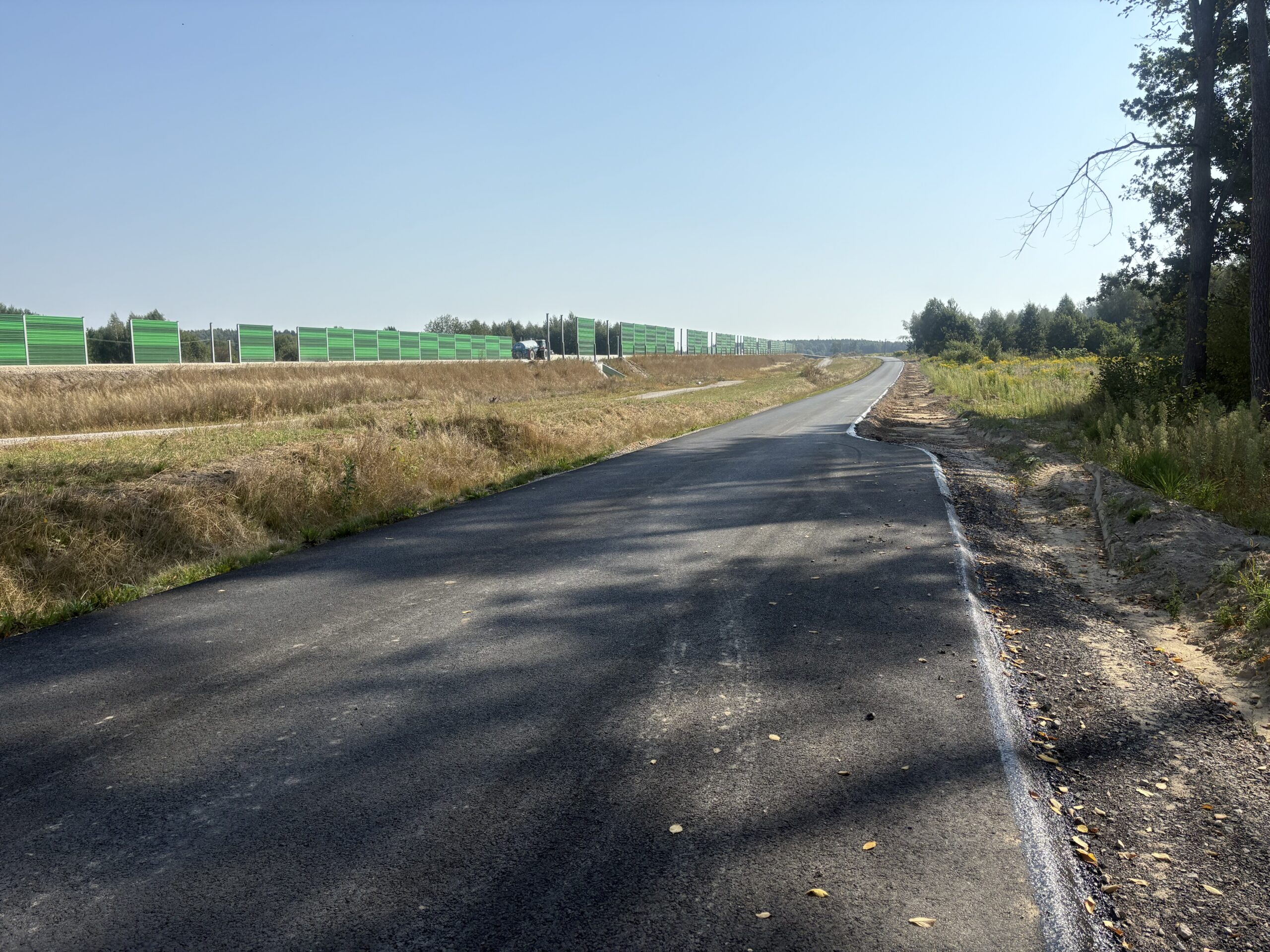

04.09.2025 Nawierzchnia na DJ-P-04
04.09.2025 Obiekt WD 38 w km. 561+669
04.09.2025 Połączenie z odcinkiem V km. 561+450

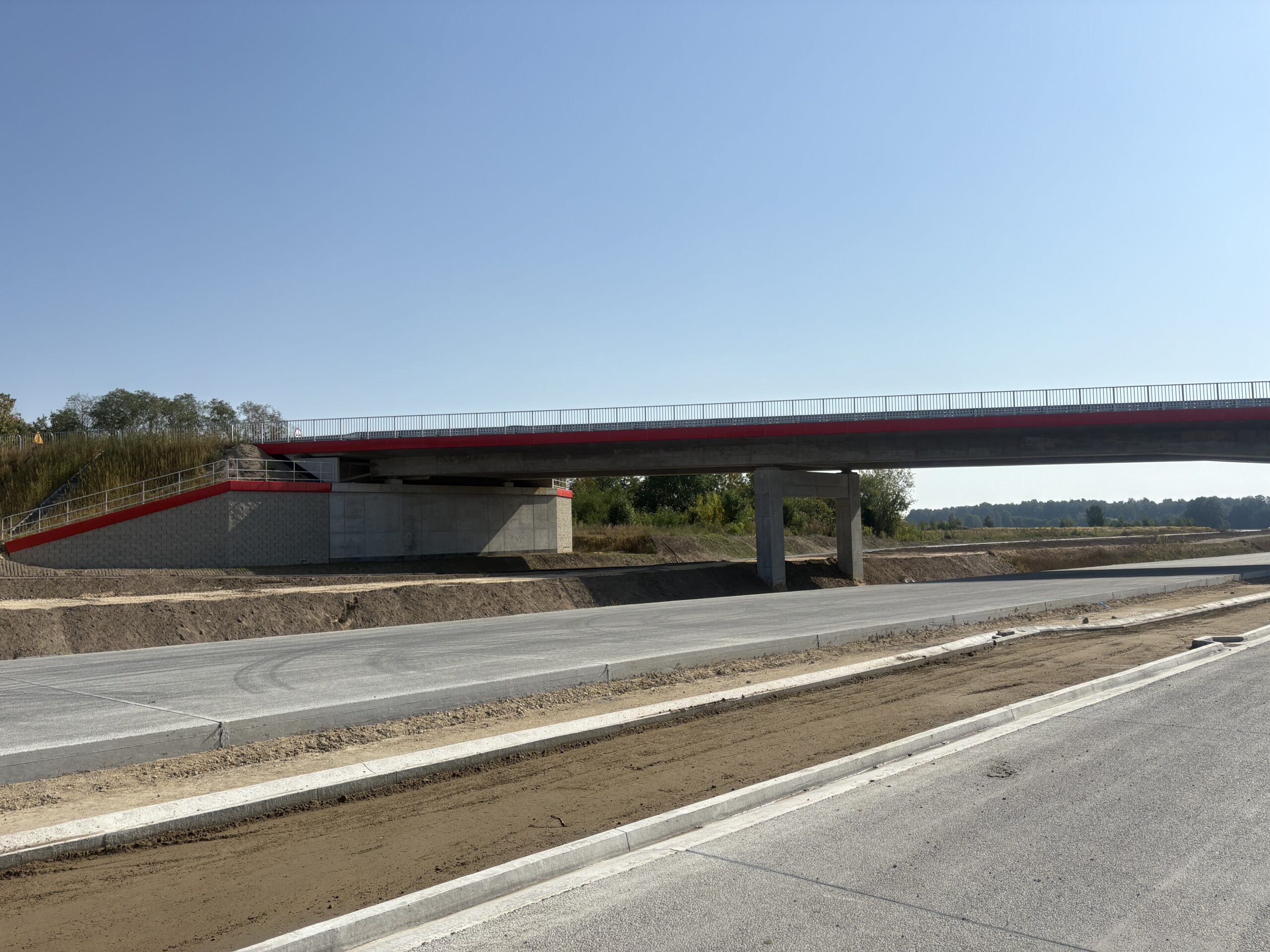

04.09.2025 Trasa główna i obiekt WD 40 km. 564+890

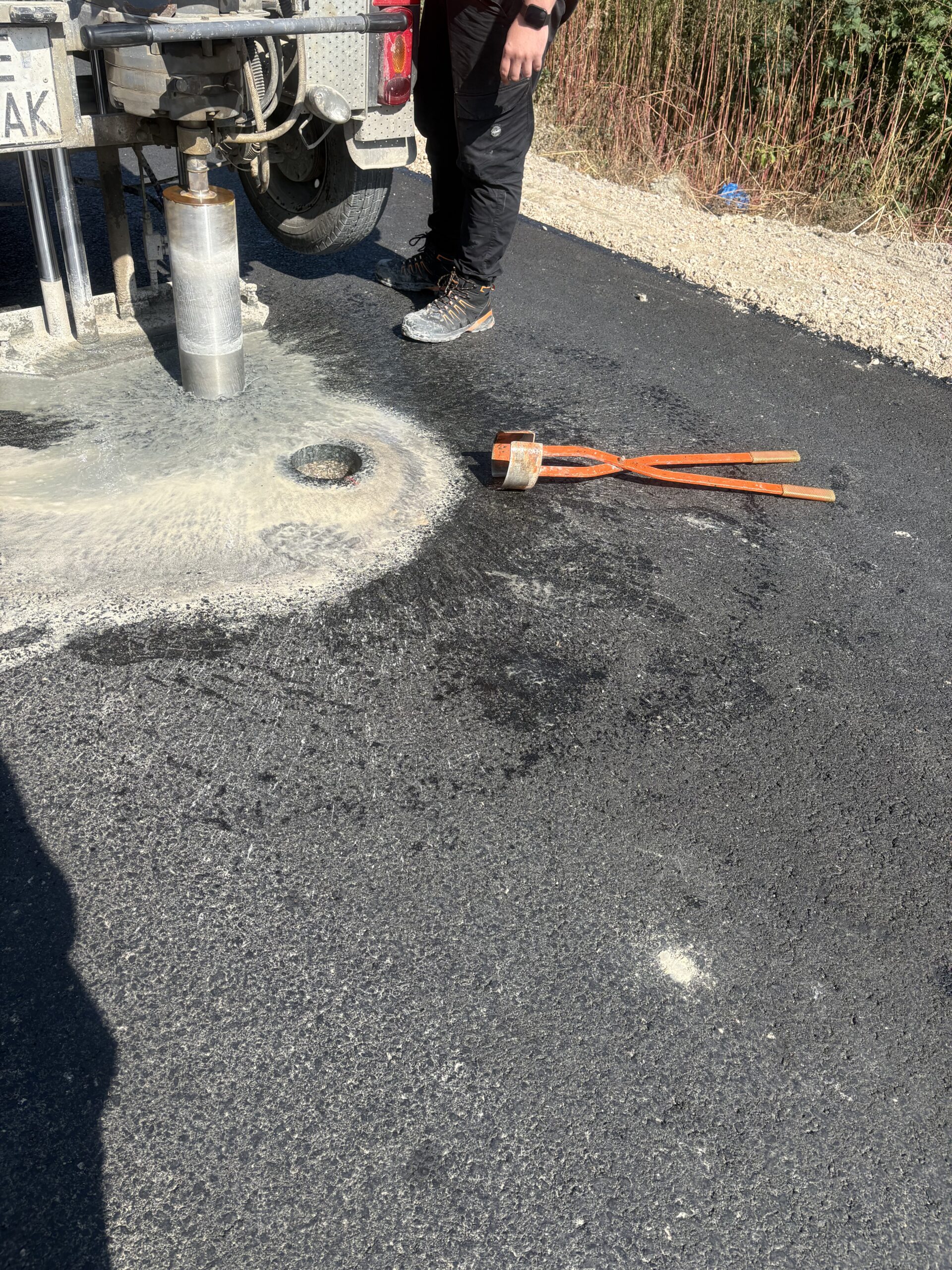

04.09.2025 Wykonanie odwiertów warstwy ścieralnej DJ-P-05

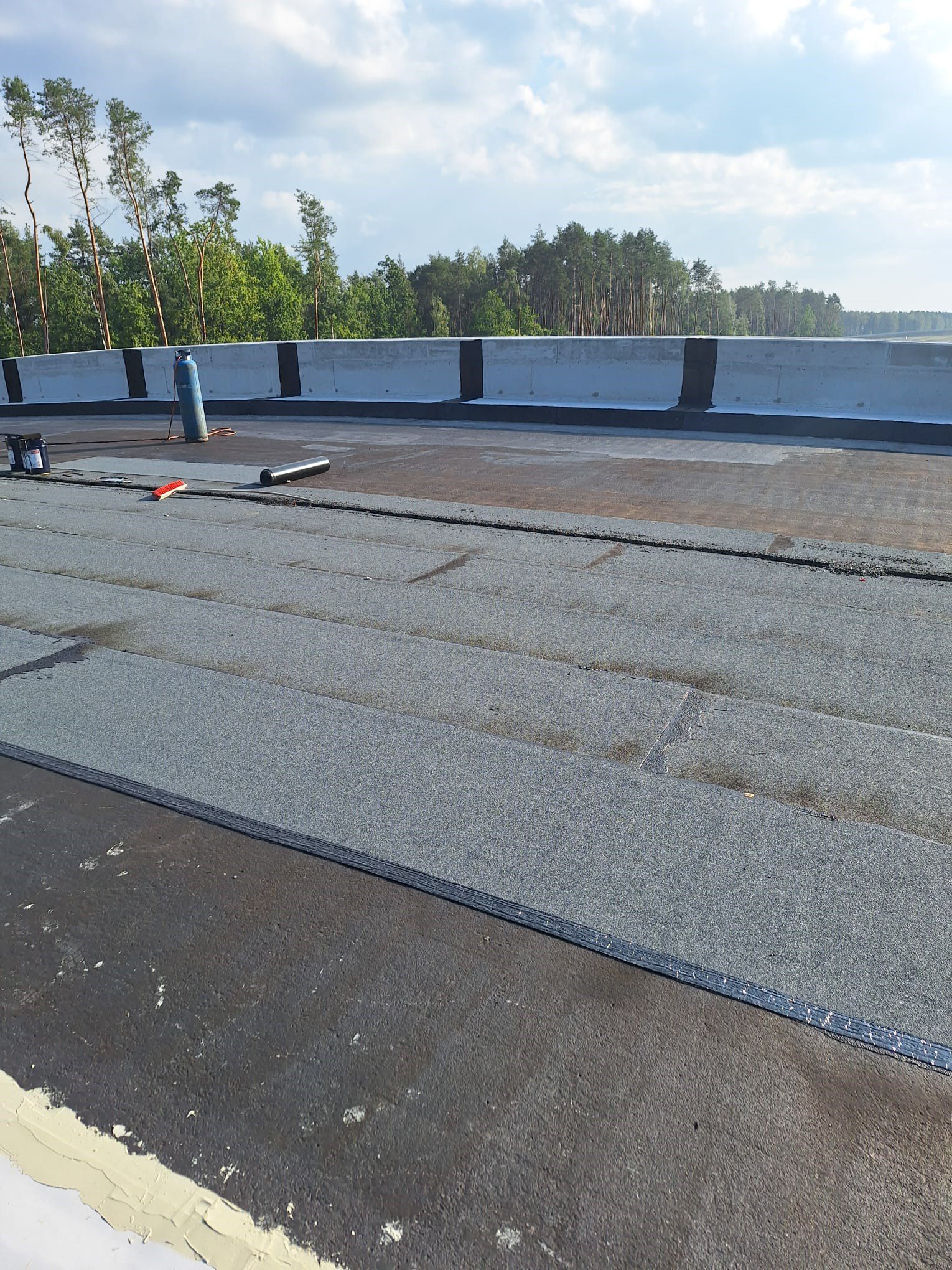

09.09.2025 obiekt PZDg 43A sekcja V izolacja z papy

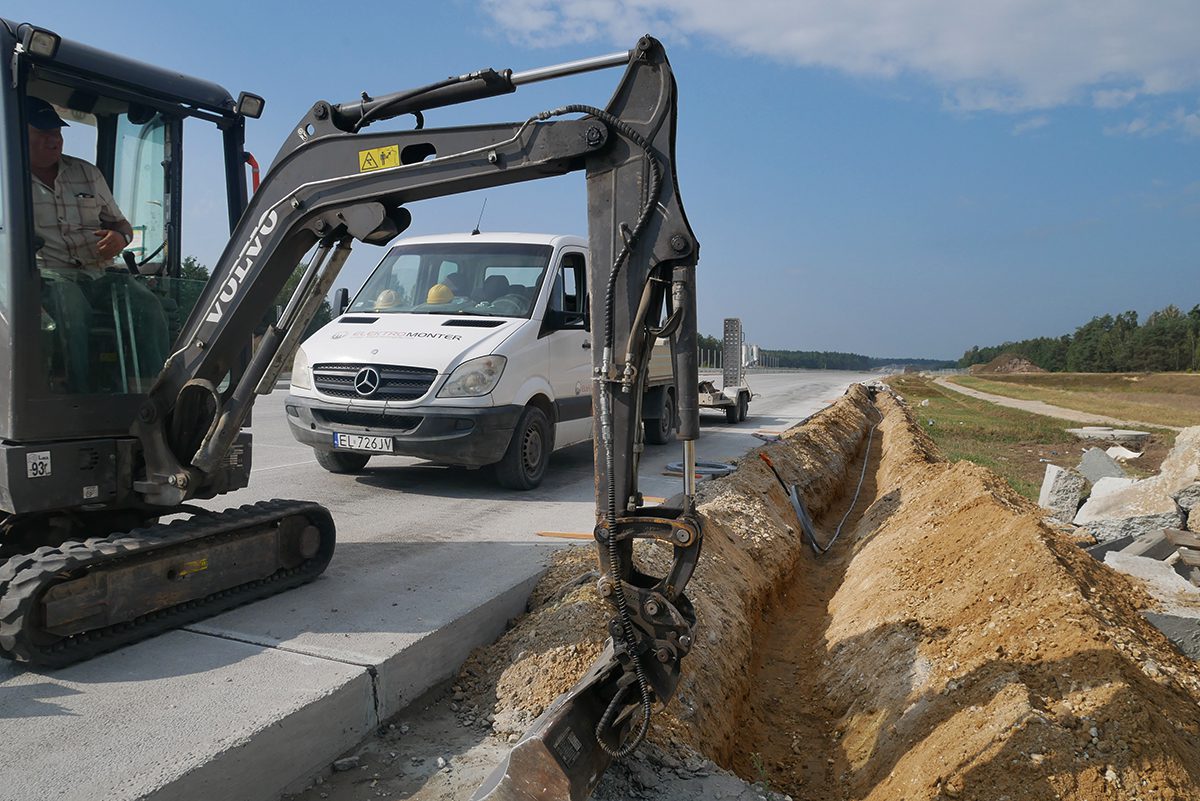

09.09.2025 wykop pod kabel elektryczny, km 568+880

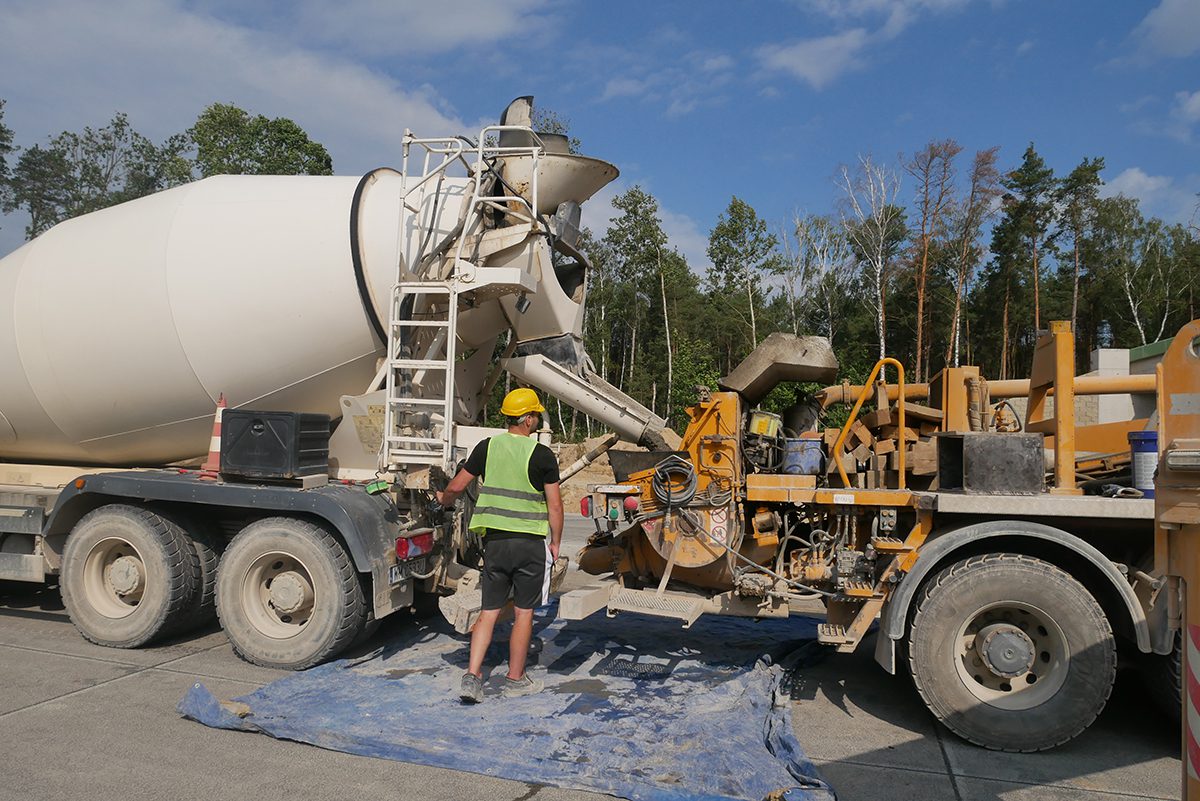

09.09.2025 betonowanie, PZDg-43A, km 570+720 (2)

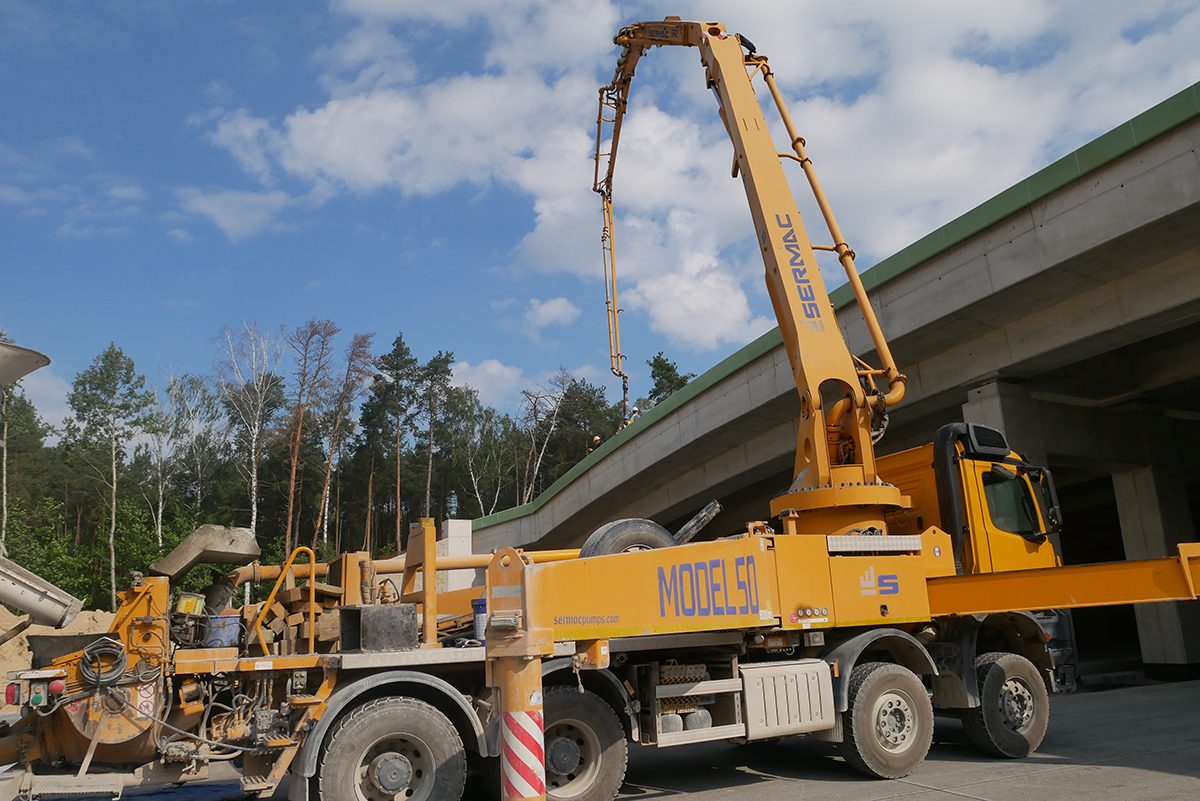

09.09.2025 betonowanie, PZDg-43A, km 570+720
09.09.2025 MOP III Ługi Wielkie prawy, km 574+860

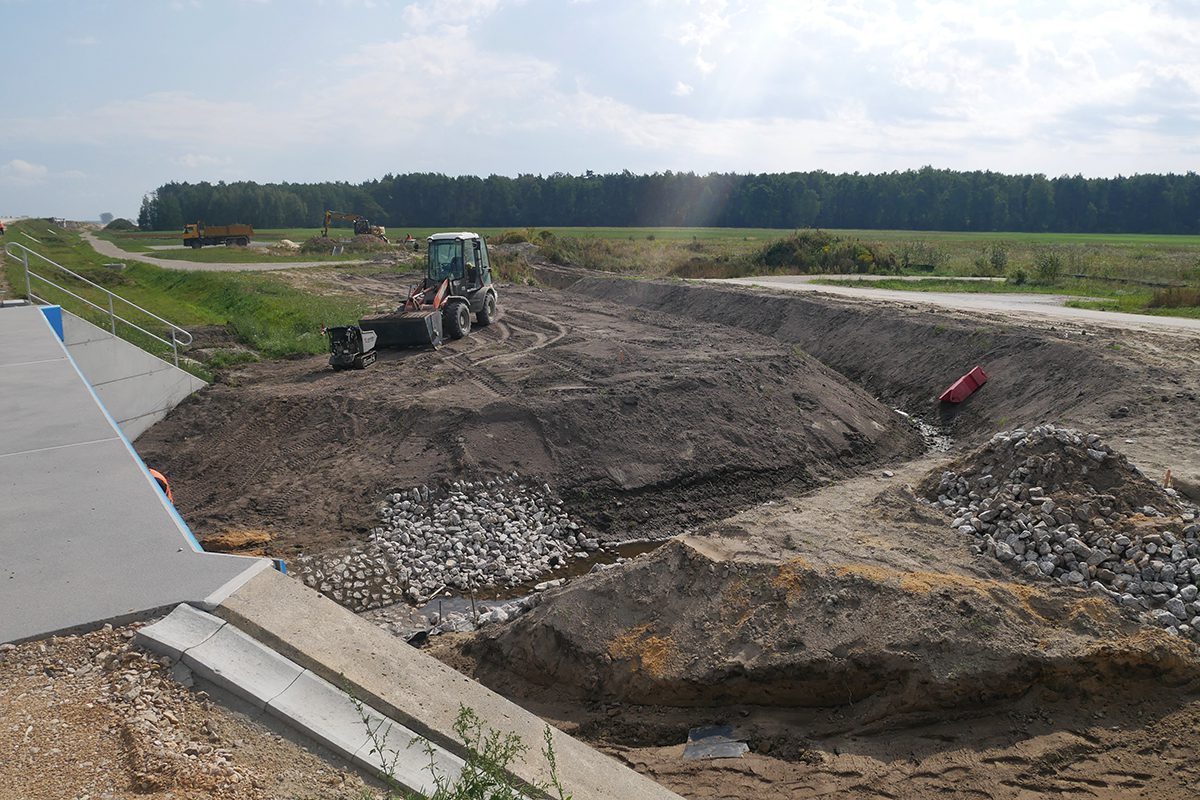

09.09.2025 prace przy PZM-13D, km 579+754

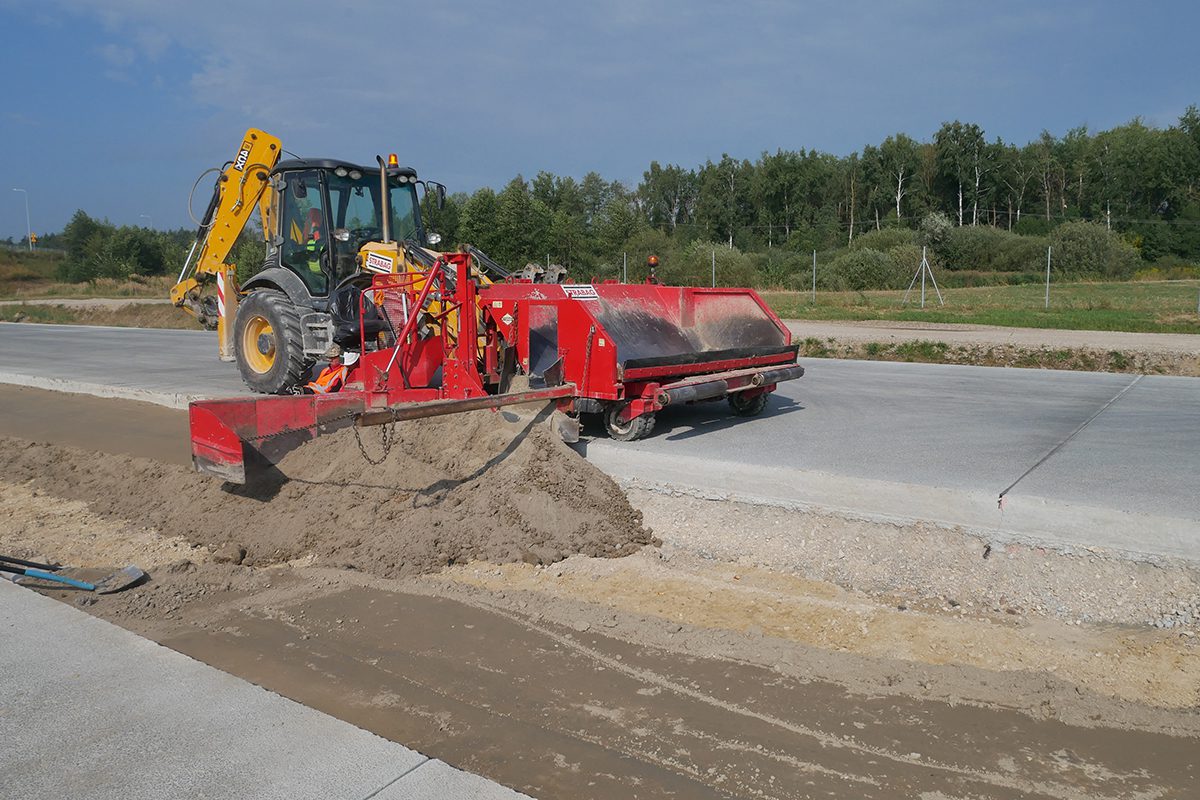

09.09.2025 prace ziemne w pasie rozdziału, km 569+600

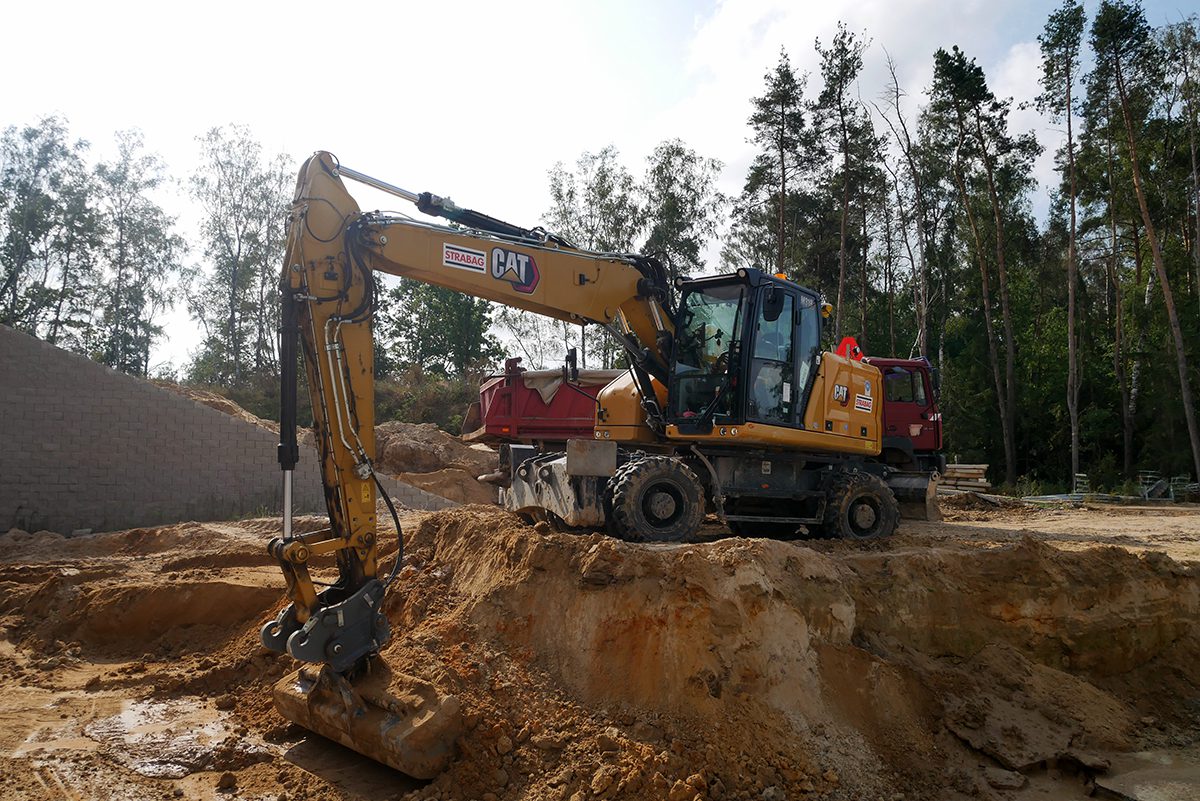

09.09.2025 prace ziemne, km 570+700

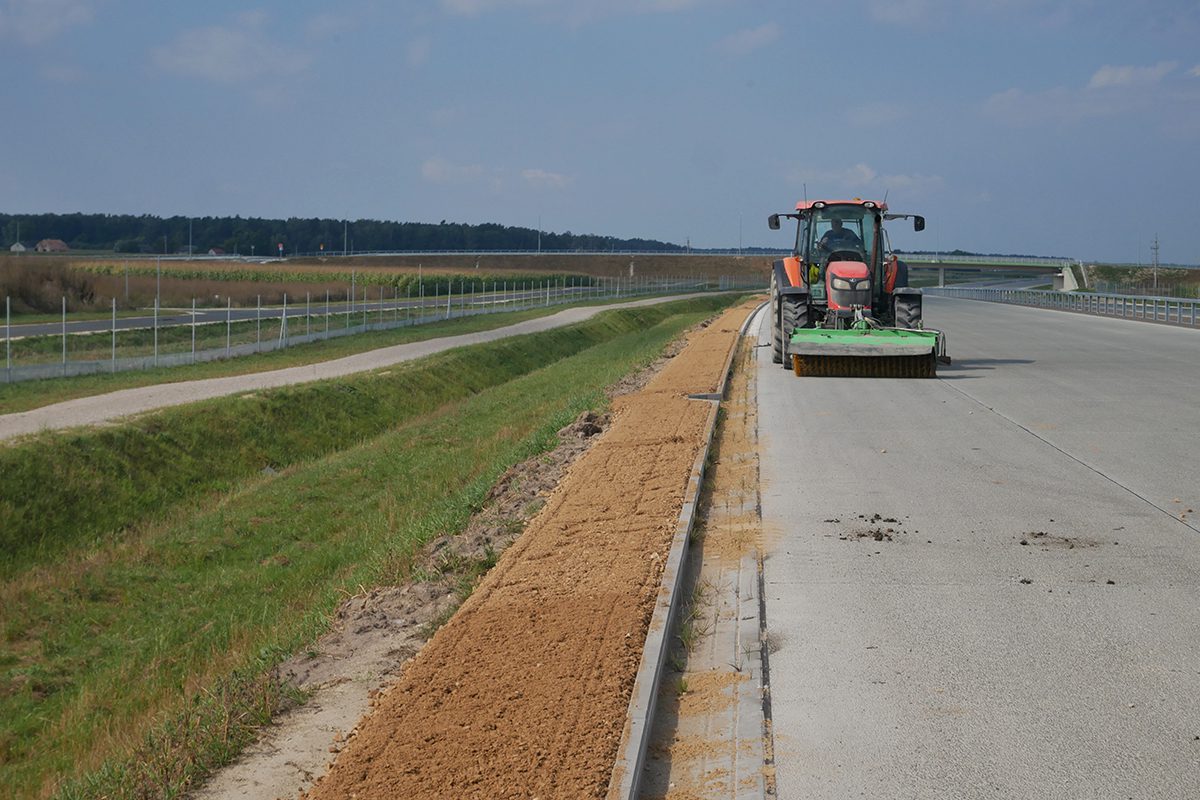

09.09.2025 Trasa główna km 578+200
09.09.2025 Trasa główna w km 570+150

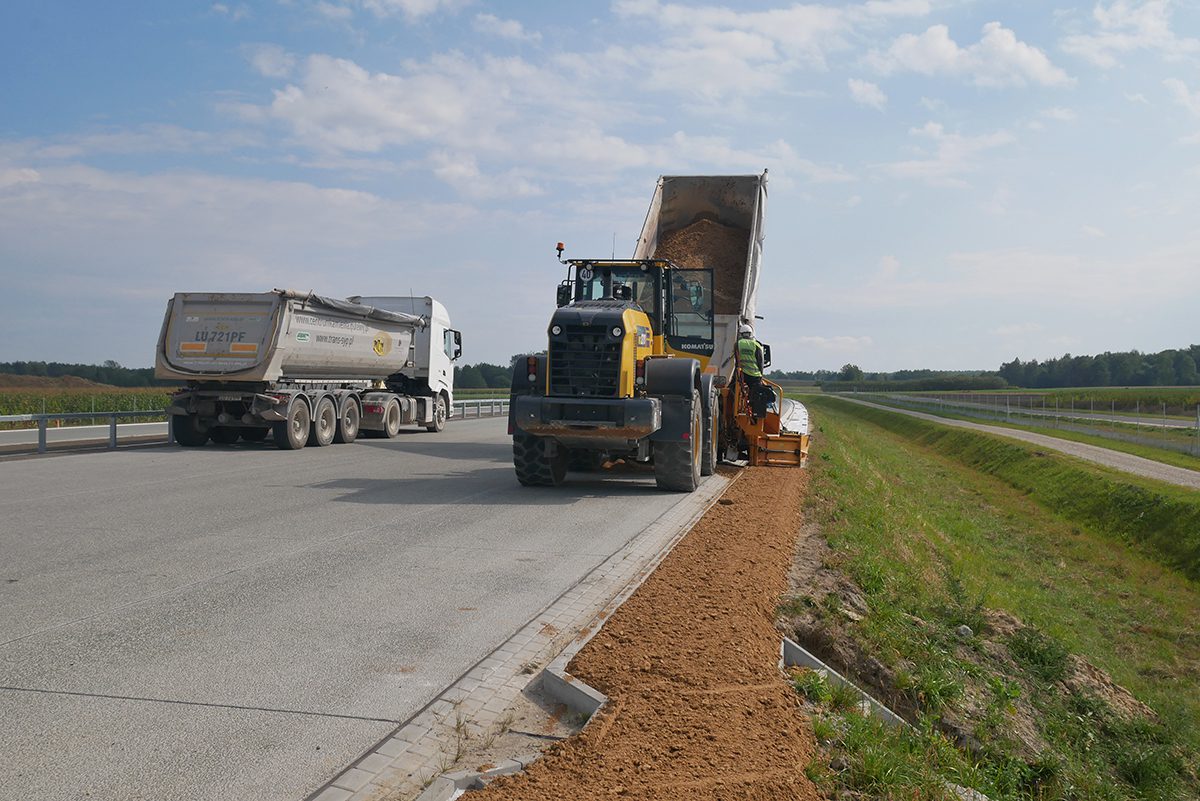

09.09.2025 Trasa główna w km 578+250

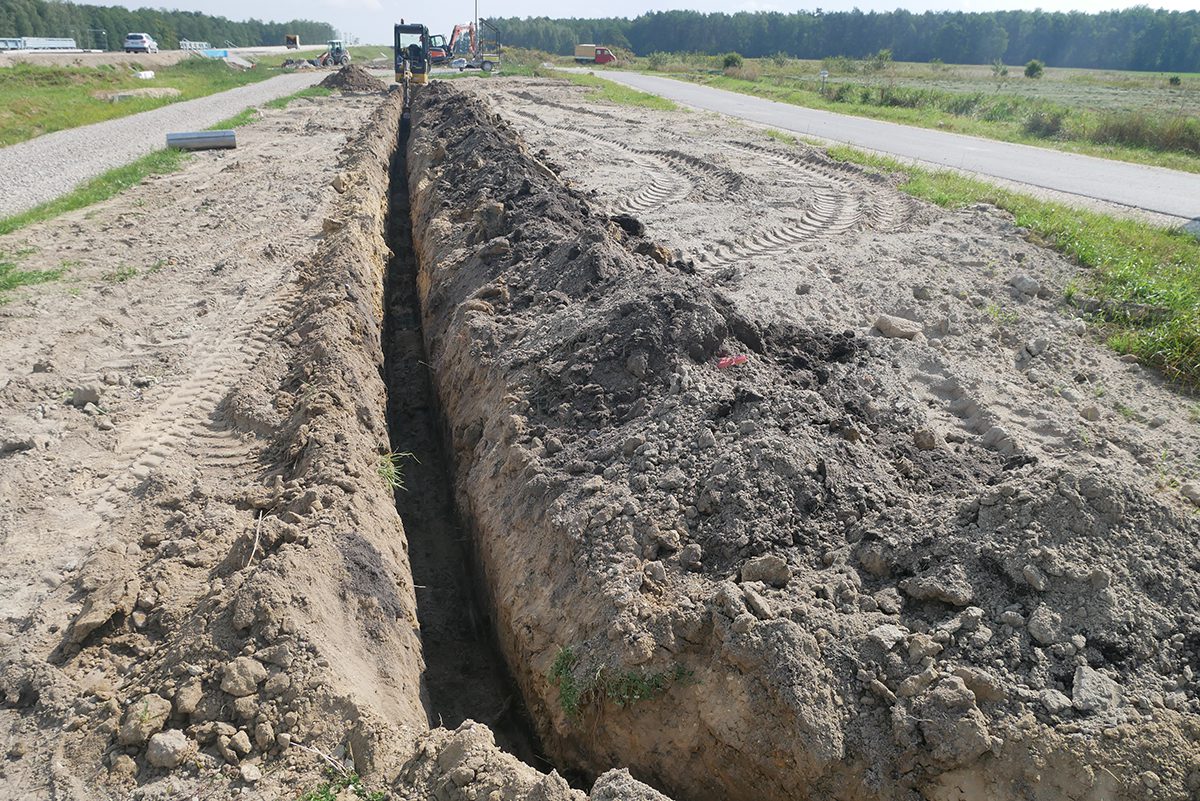

09.09.2025 wykop pod światłowód, km 579+670

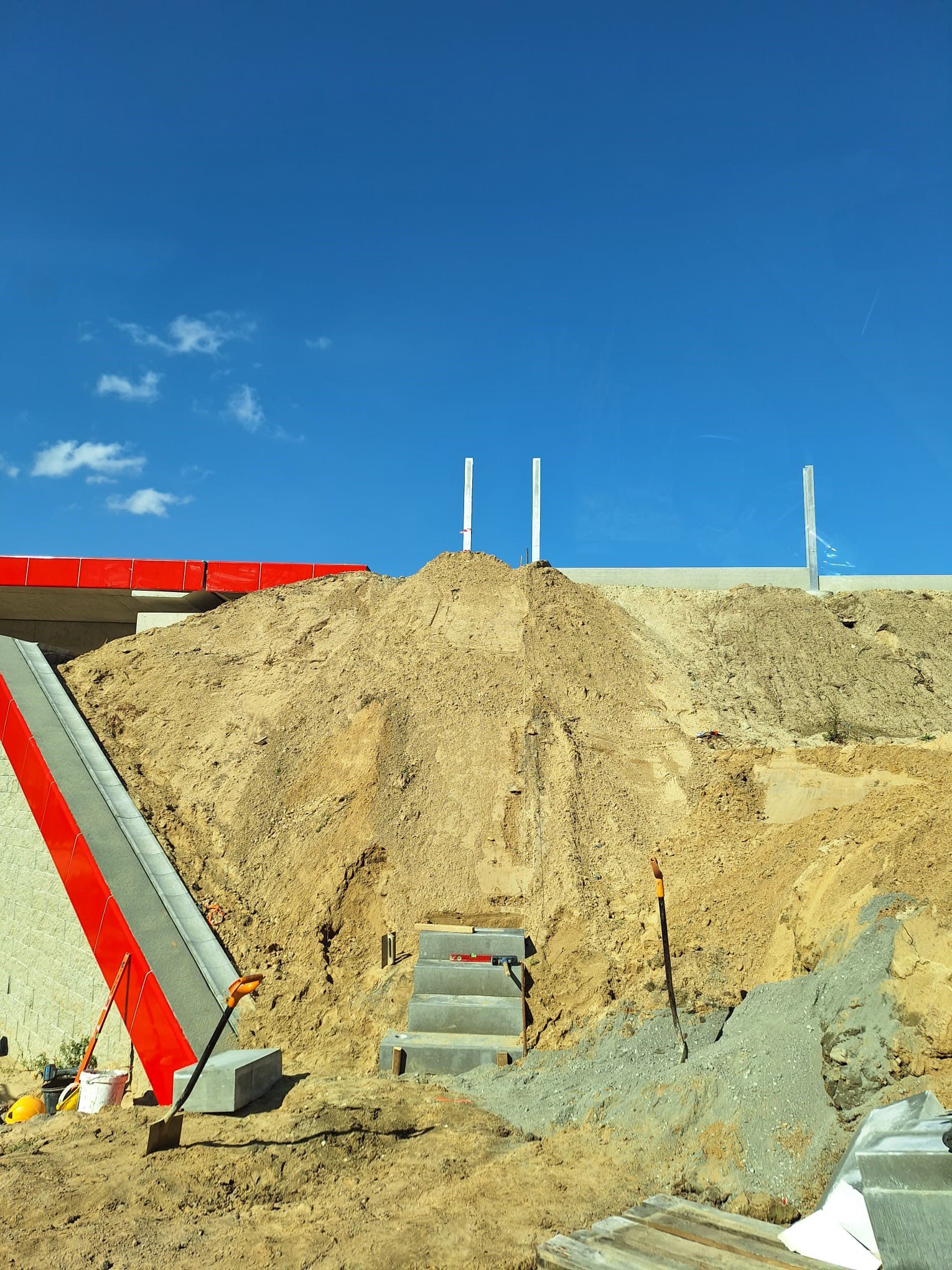

10.09.2025 obiekt PZDd 41A montaż schodów skarpowych
10.09.2025 DJ-P-10A

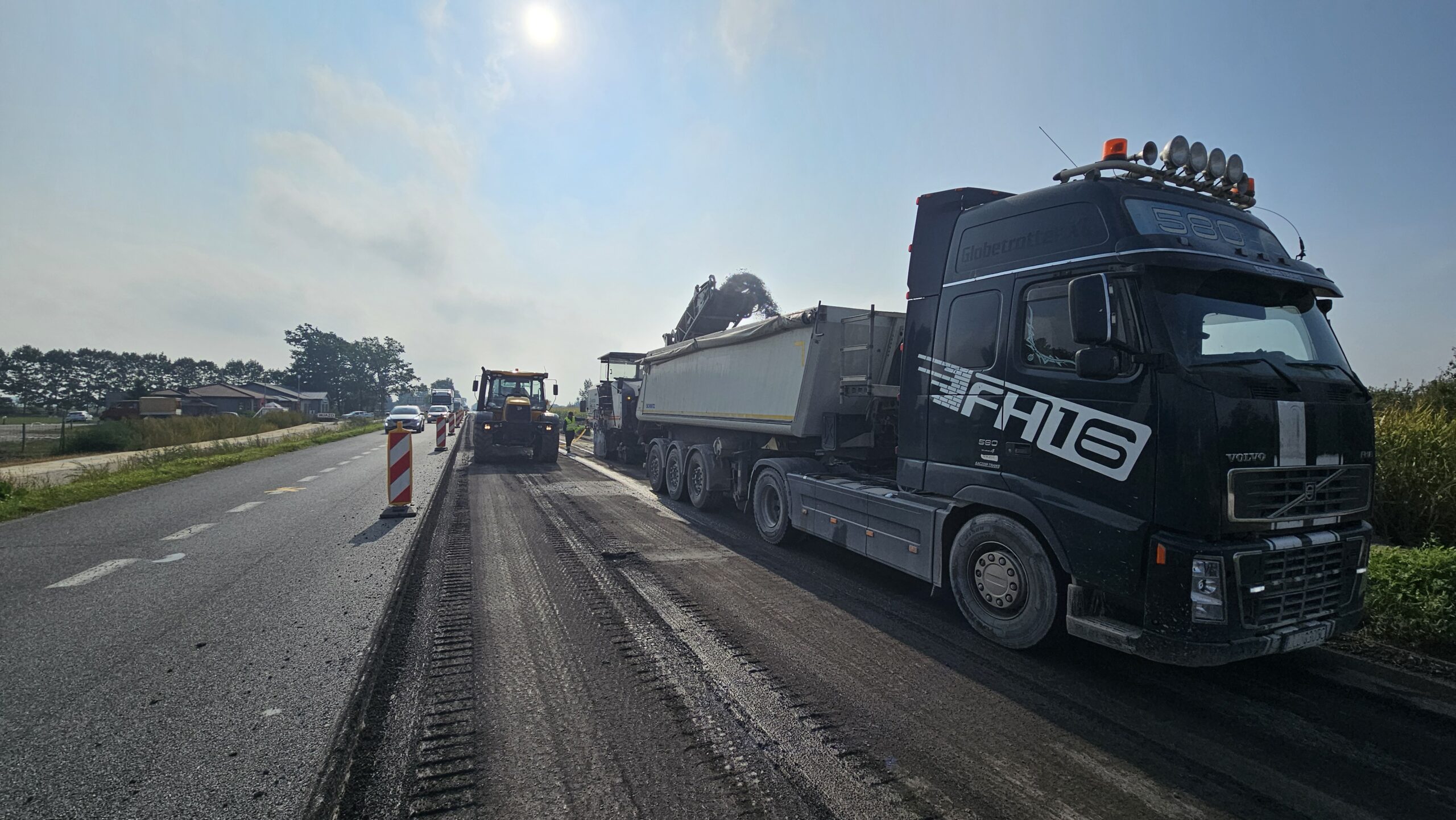

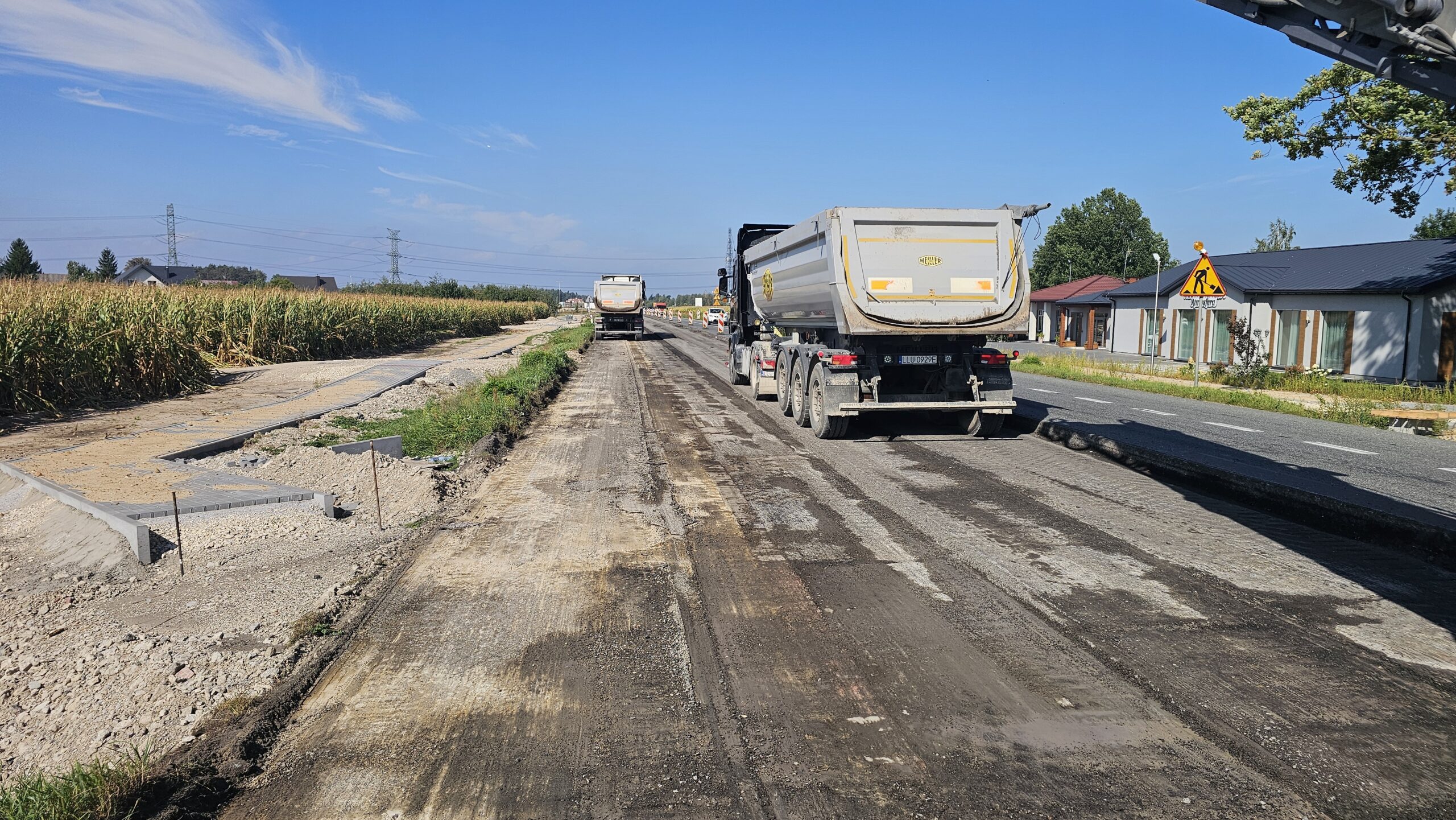

10.09.2025 Frezowanie nawierzchni na DK2
10.09.2025 Frezowanie nawierzchni na odcinku DK2
10.09.2025 Frezowanie nawierzchni na odcinku drogi DK2

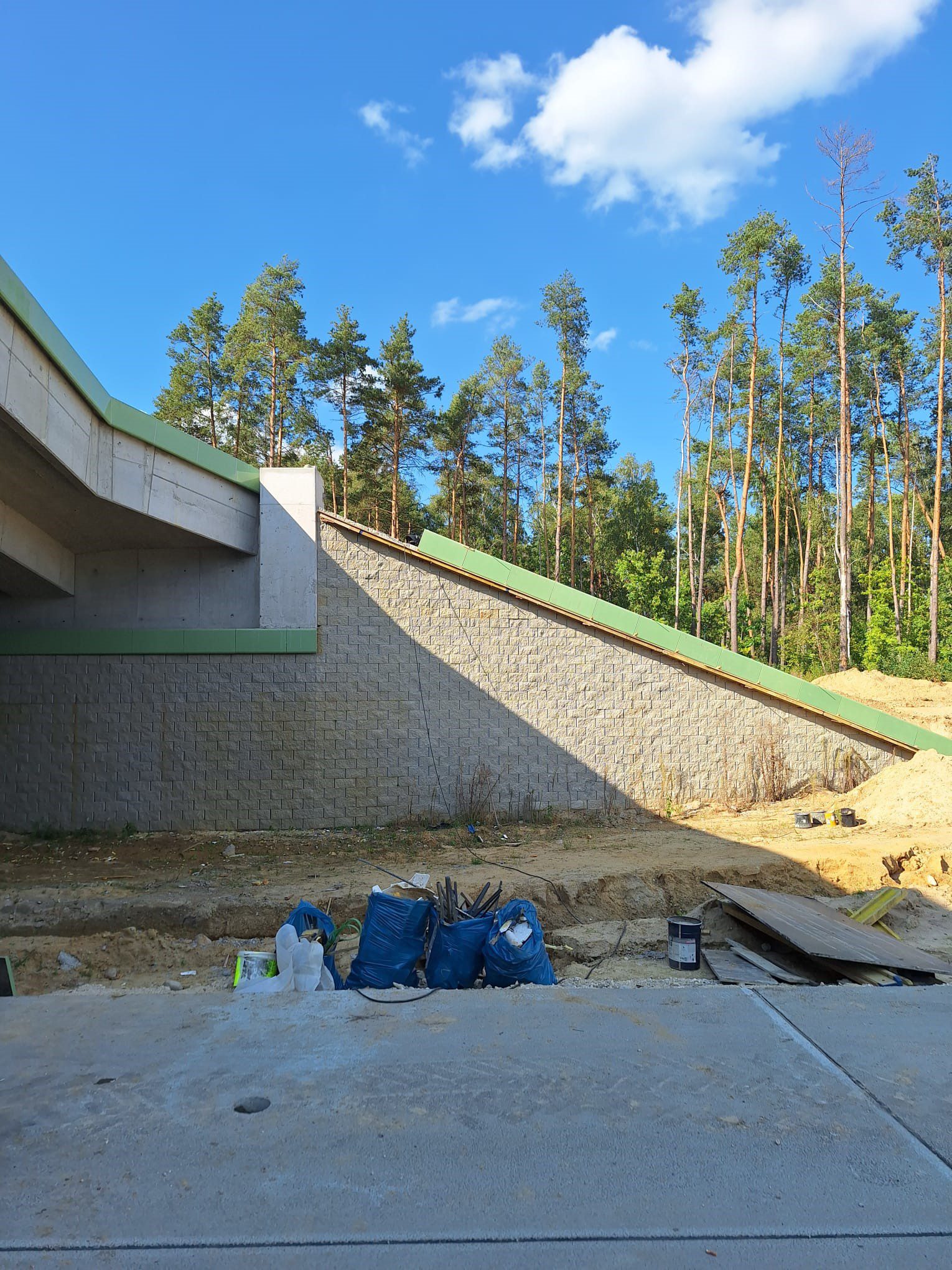

10.09.2025 obiekt PZDg 43A montaż deski gzymsowej

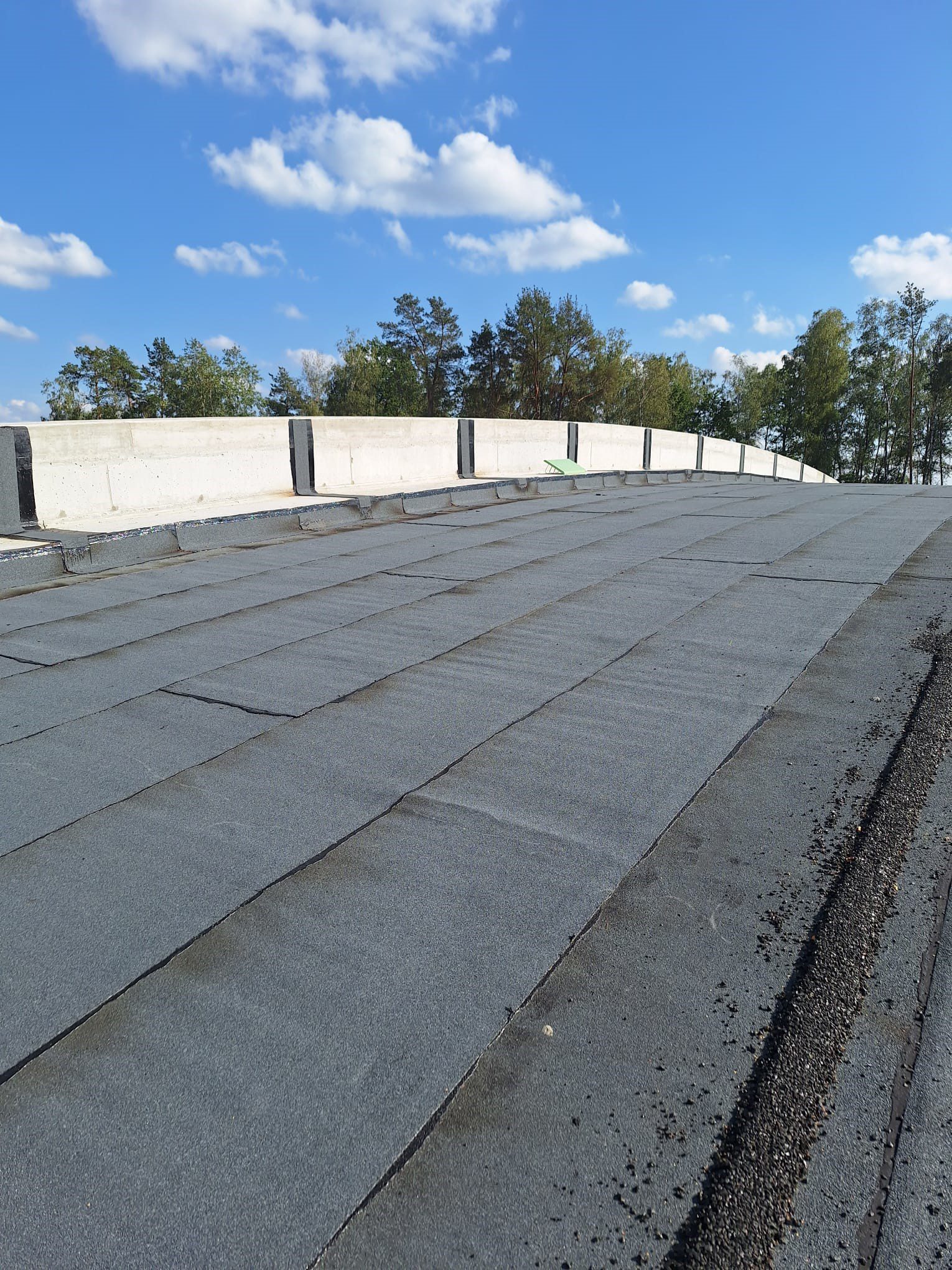

10.09.2025 obiekt PZDg 43A zakończenie układania izolacji z papy

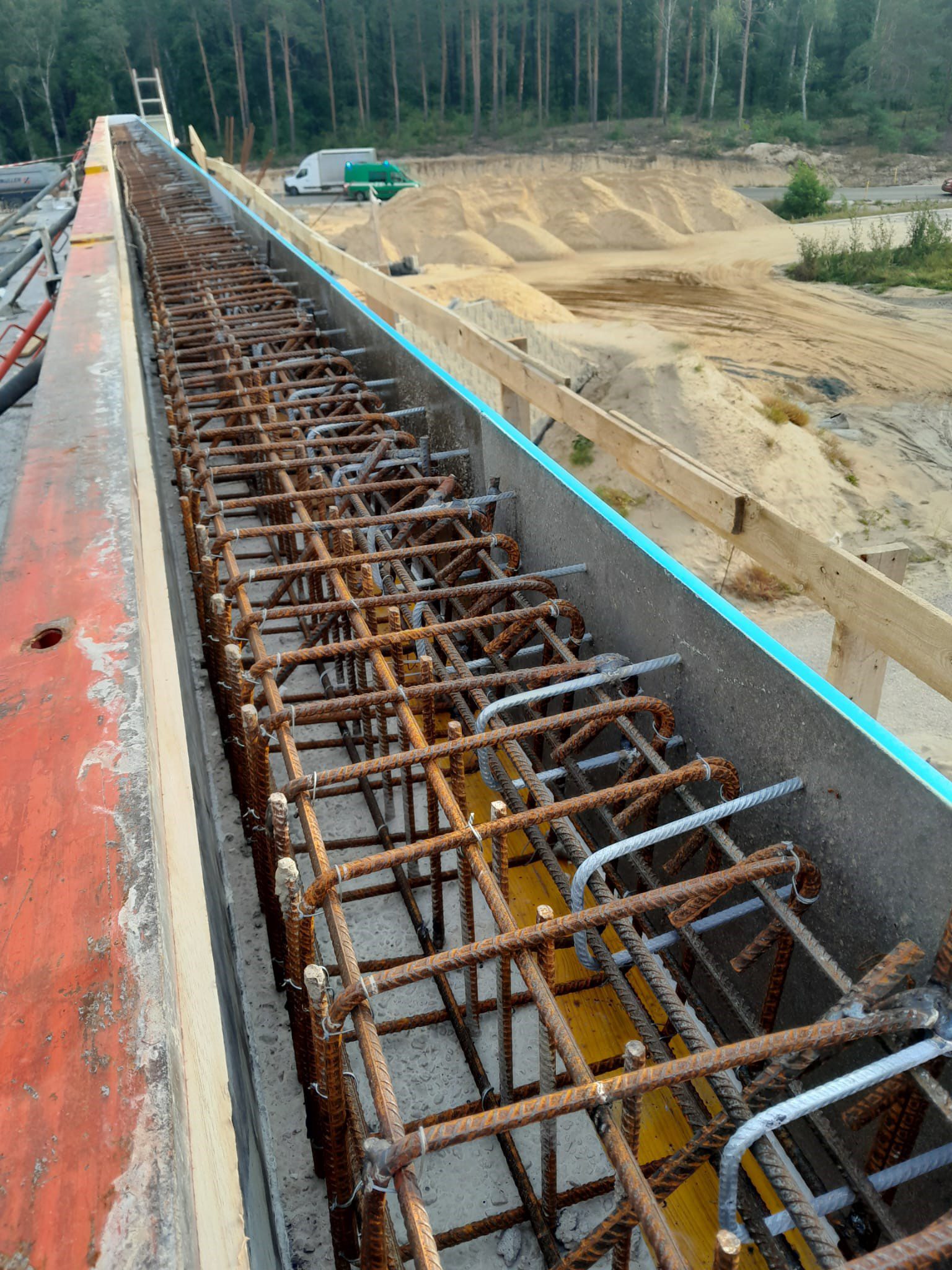

10.09.2025 obiekt PZSg-38A betonowanie zabudow gzymsowych

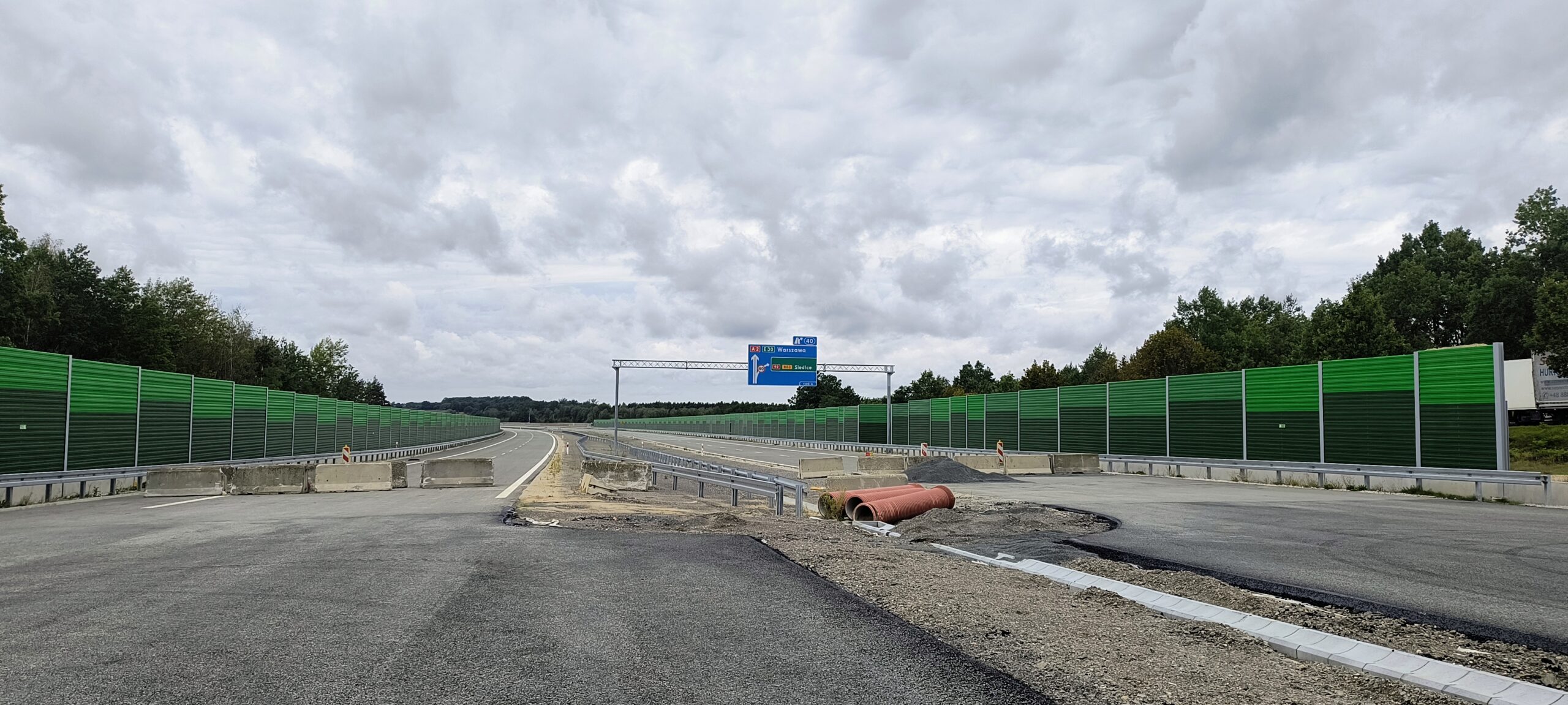

16.09.2025 – Łączenie odcinka V I VI

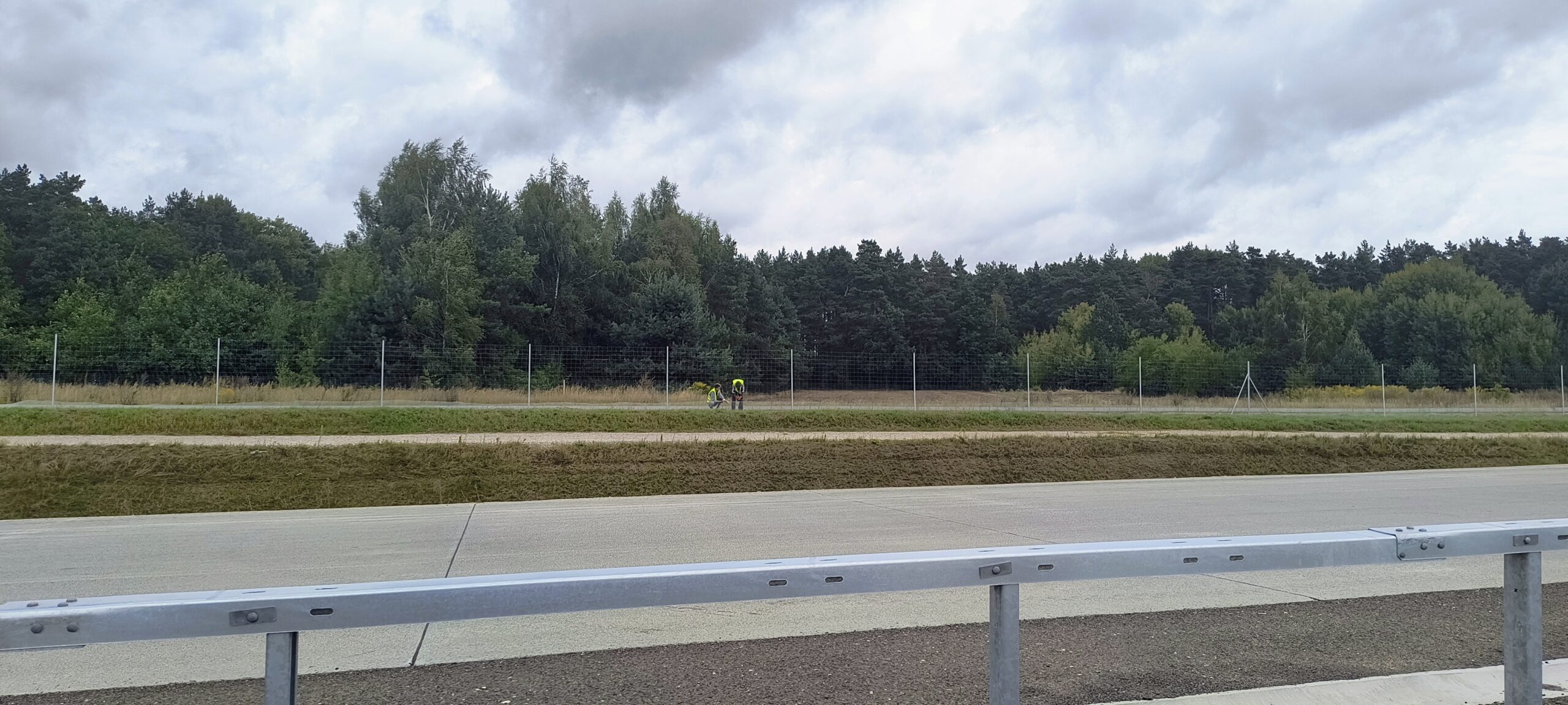

16.09.2025 – Montaż siatki jezdnia lewa 568+100
16.09.2025 – Obiekt PZDd-41A 567+499,27

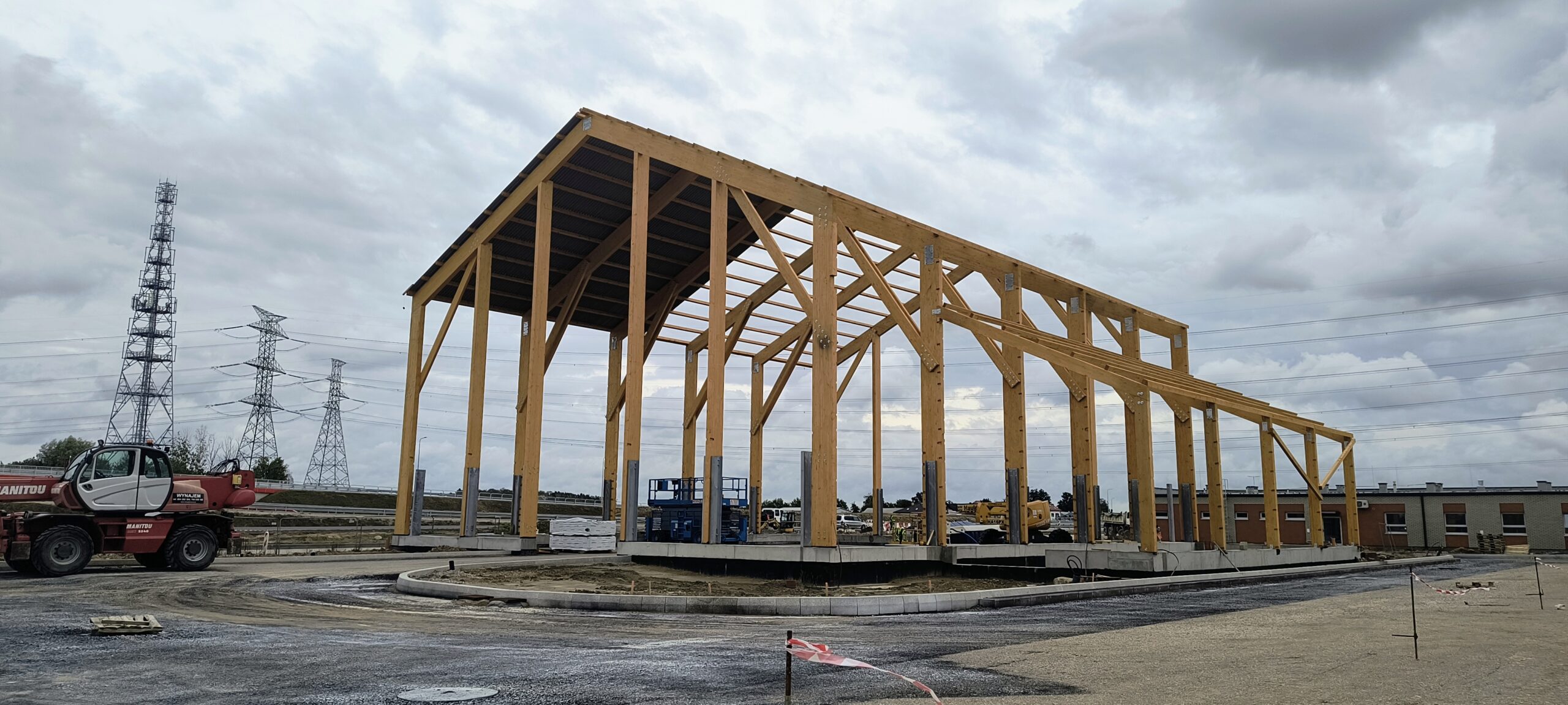

16.09.2025 – OUD magazyn soli

16.09.2025 – PZŚg 38A 562+192,87

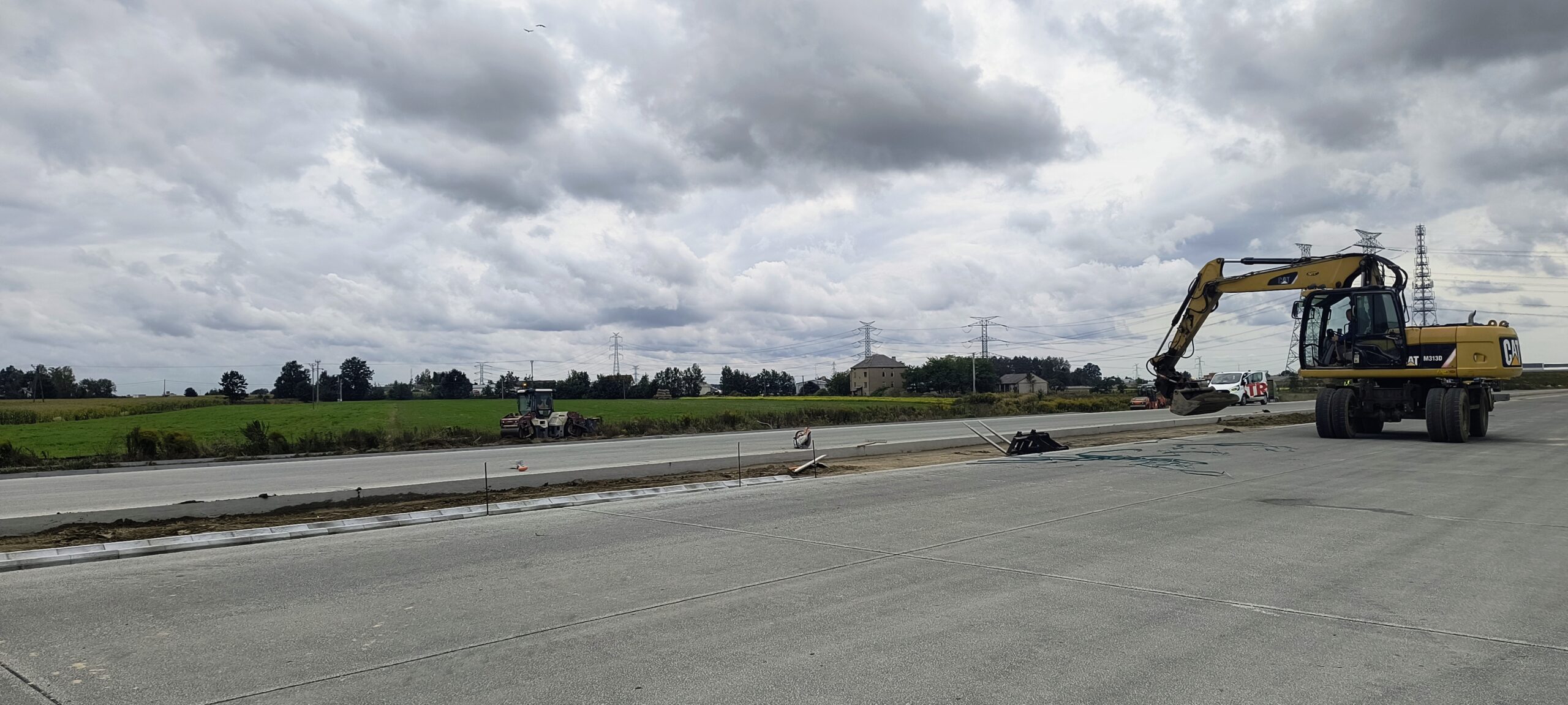

16.09.2025 – Roboty ziemne 570+100

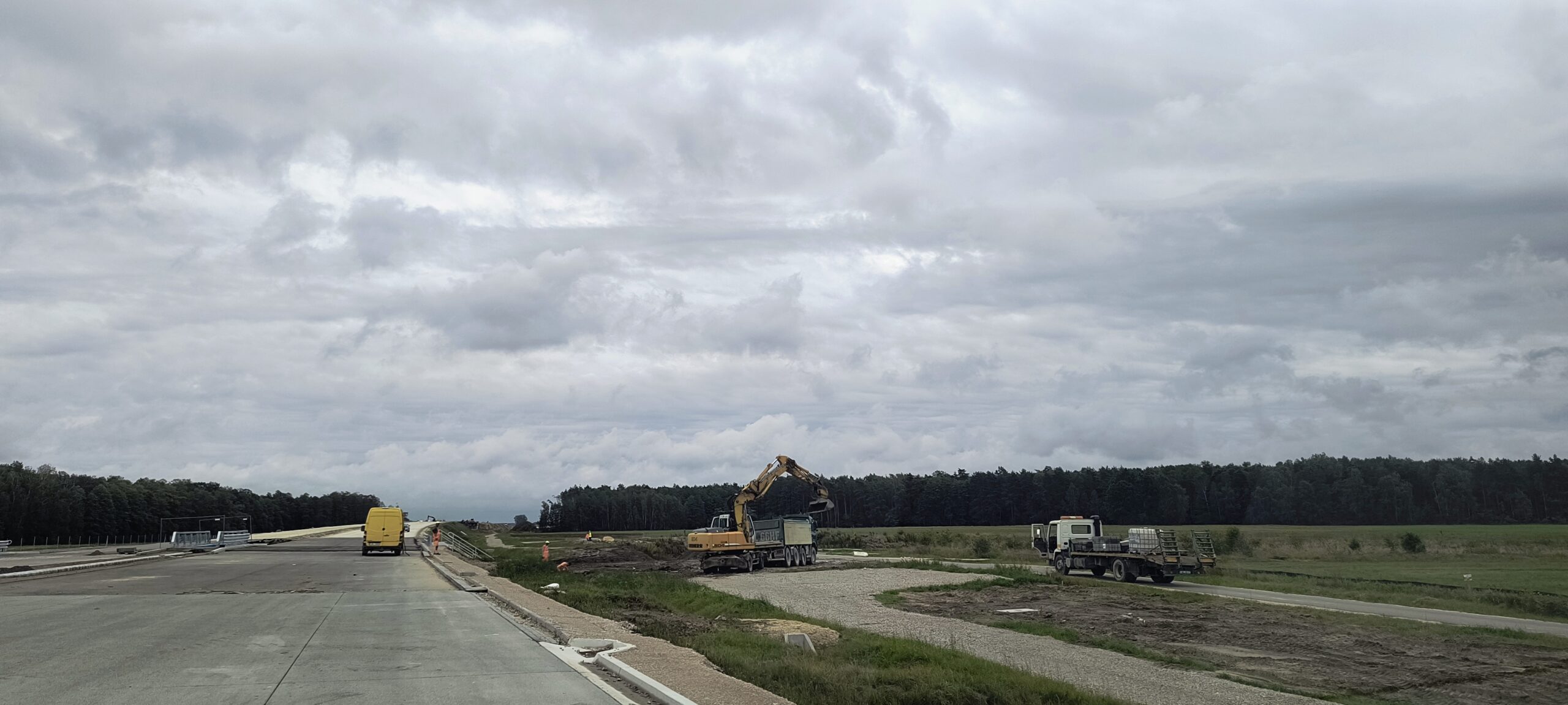

16.09.2025 – Roboty ziemne 579+900

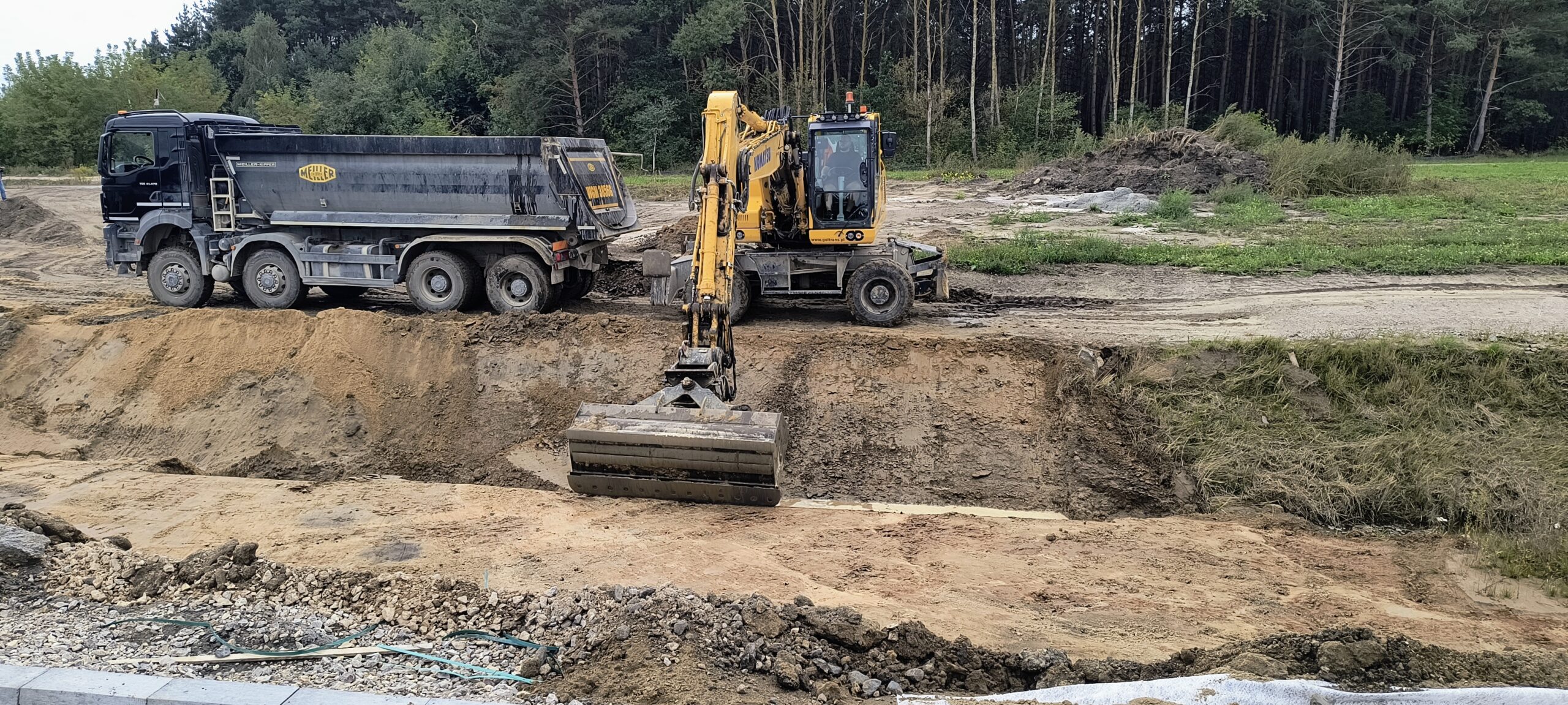

16.09.2025 – Skarpowanie 563+500

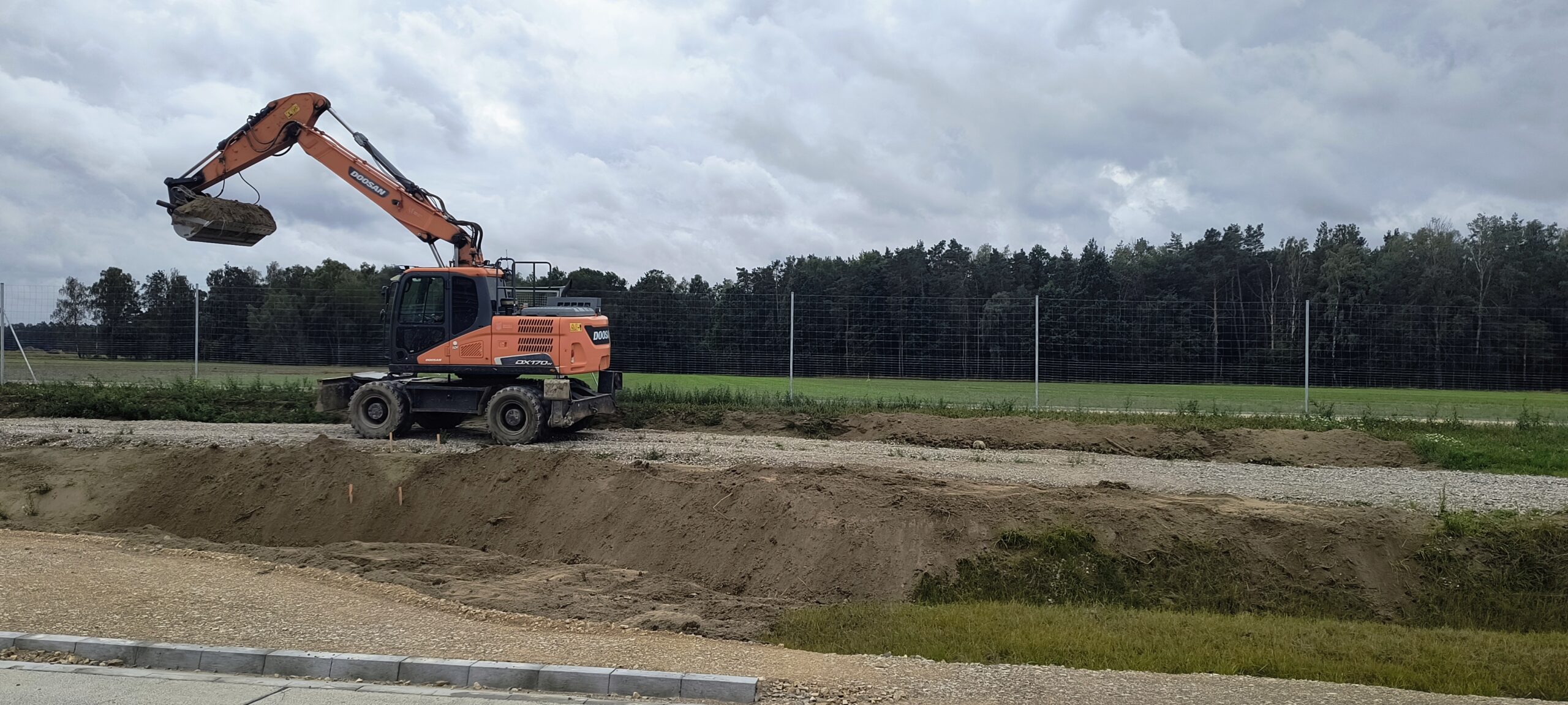

16.09.2025 – Skarpowanie jezdnia prawa 564+450

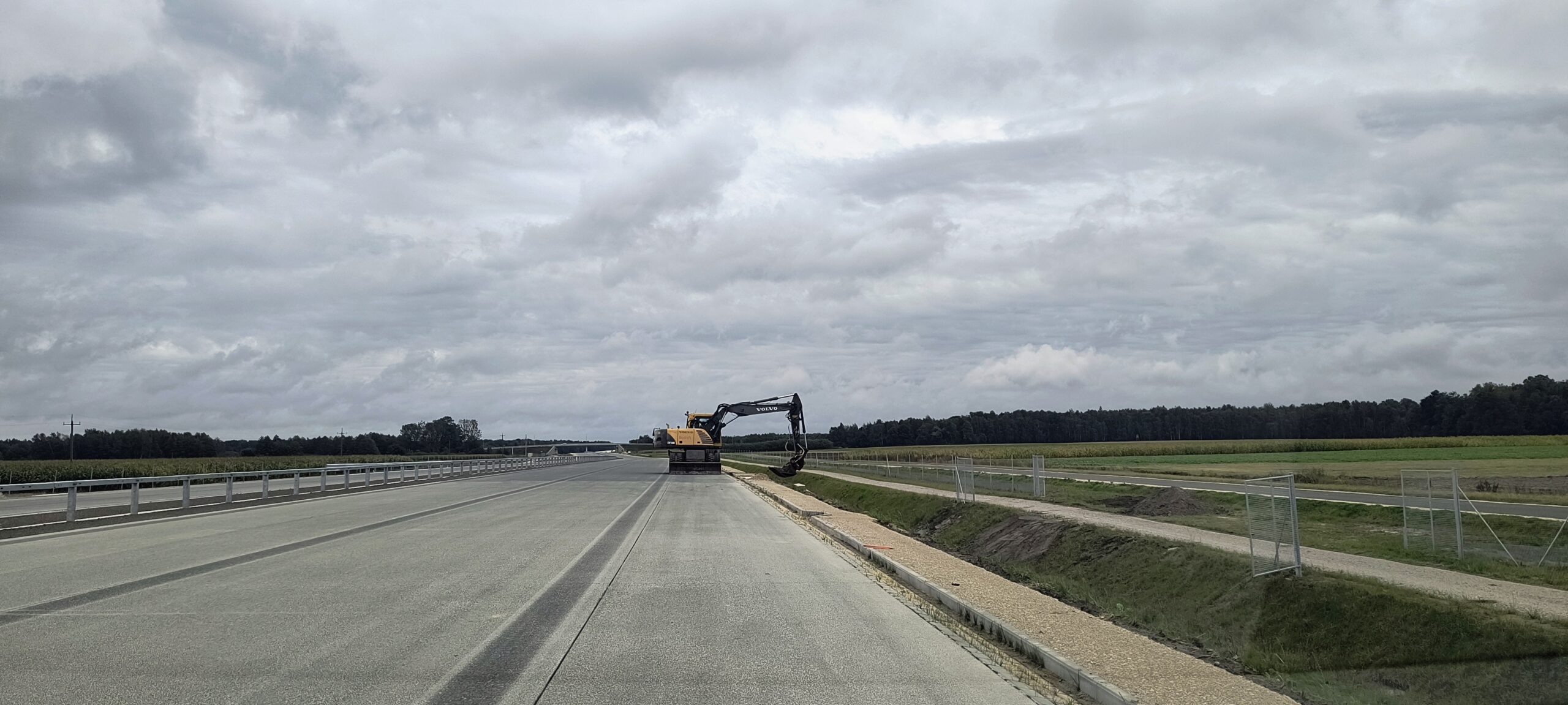

16.09.2025 – Skarpowanie jezdnia prawa 578+200

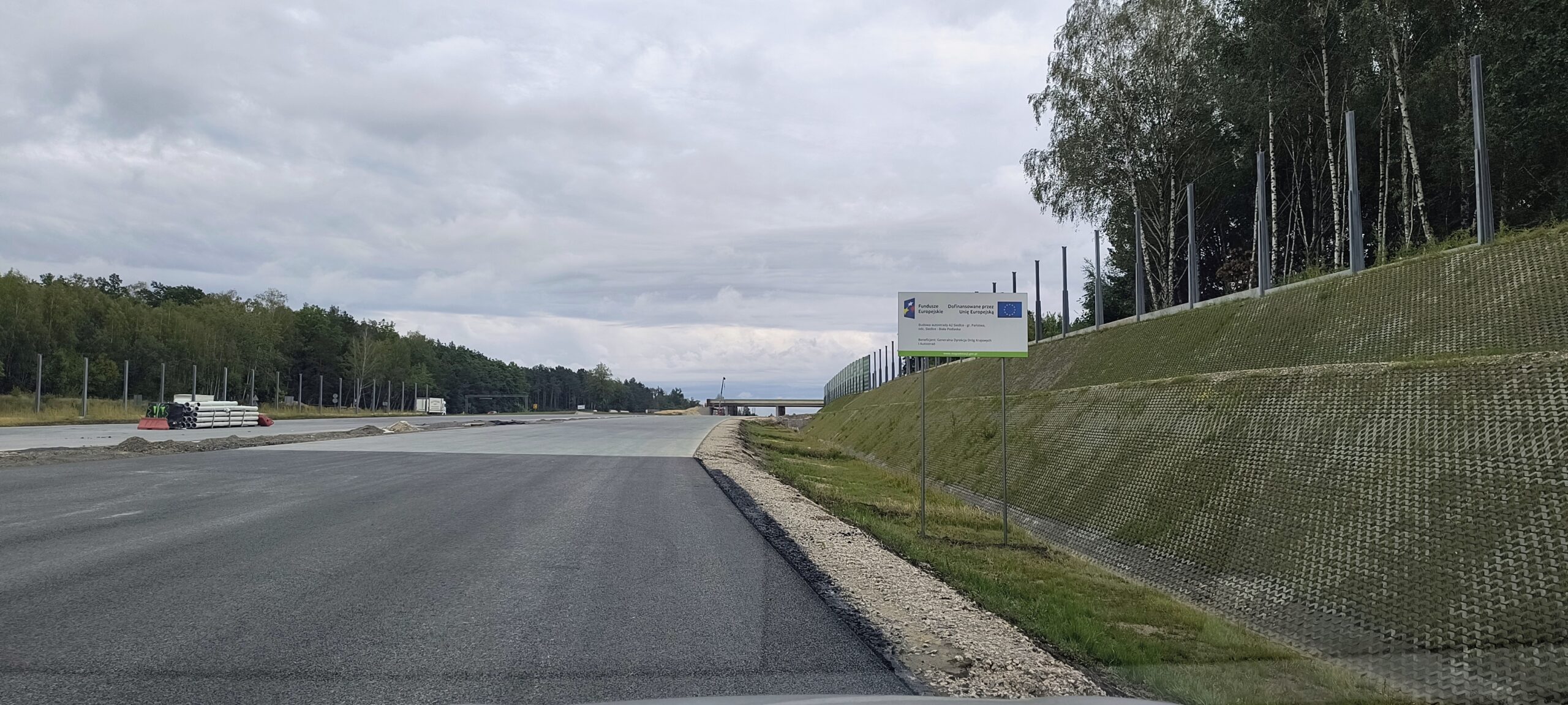

16.09.2025 – Tablica informacyjna Początek odcinka VI

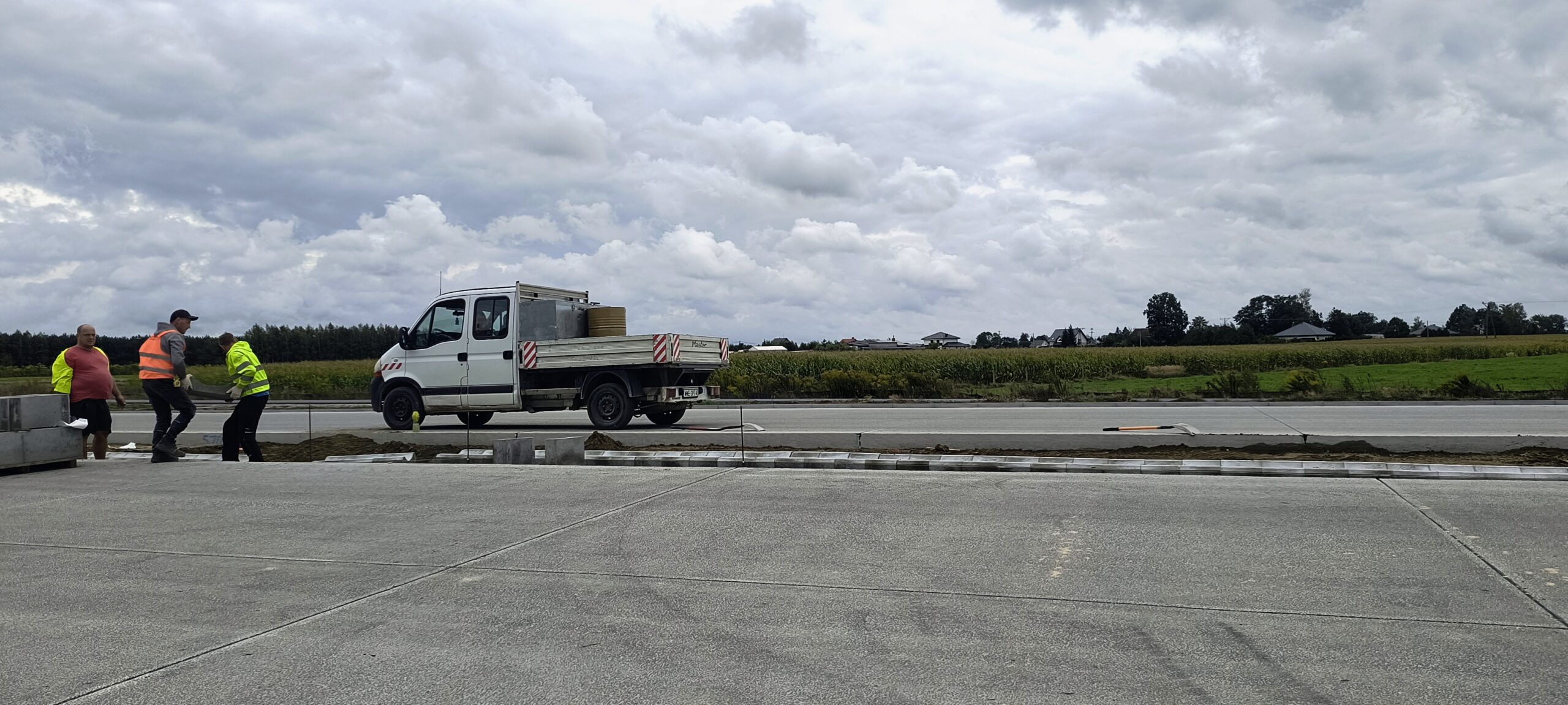

16.09.2025 – Układanie cieku 572+200

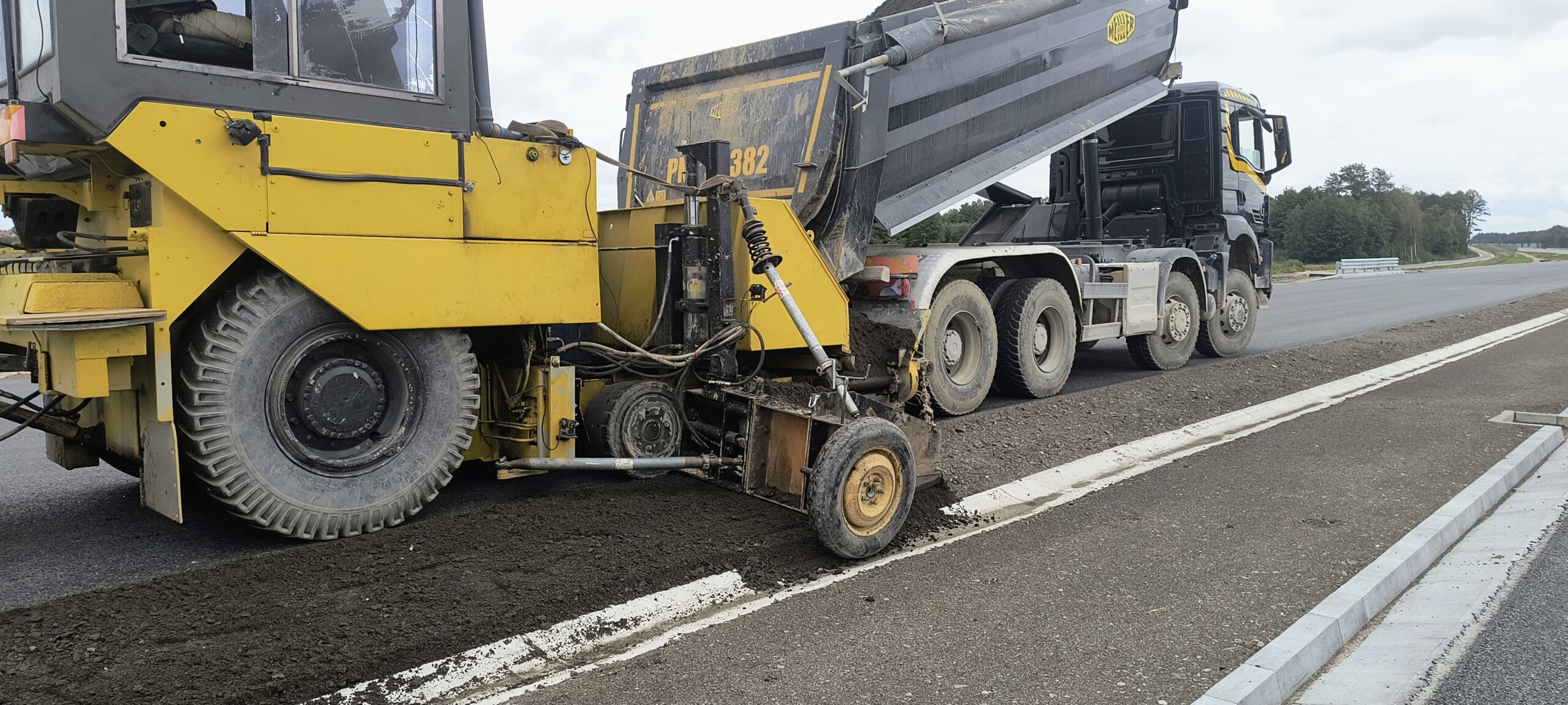

16.09.2025 – Usypywanie pasa dzielącego 565+130

16.09.2025 – WD 38 561+669,18

16.09.2025 – Widok na MOP lewy

16.09.2025 Montaż słupów oświeleniowych jezdnia lewa 574+450

16.09.2025 Roboty ziemne 567+500

16.09.2025 Tablica infomracyjna i widok na trasę główną 569+000

16.09.2025 Widok na PZŚG 48A 576+728,84

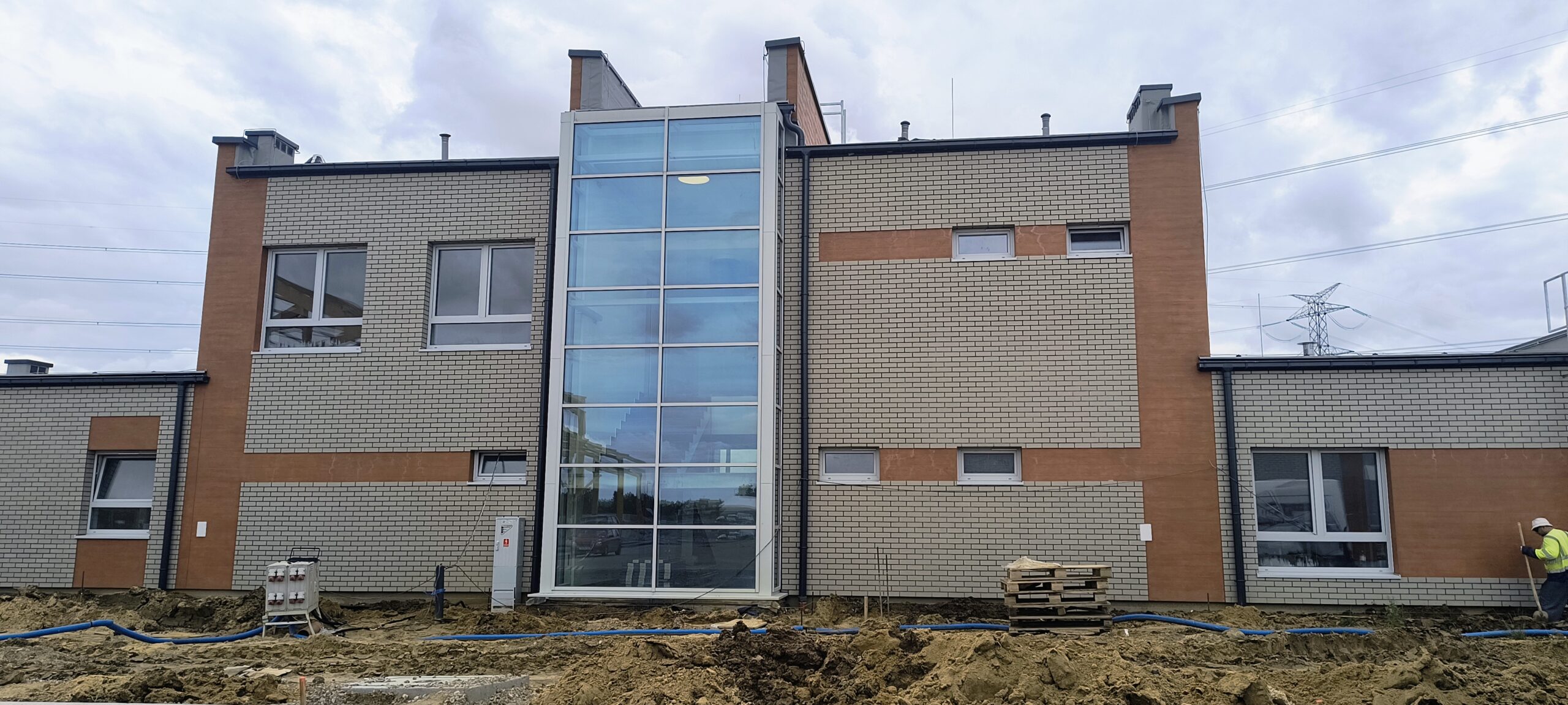

16.09.2025 – Budynek administramistacyjny OUD

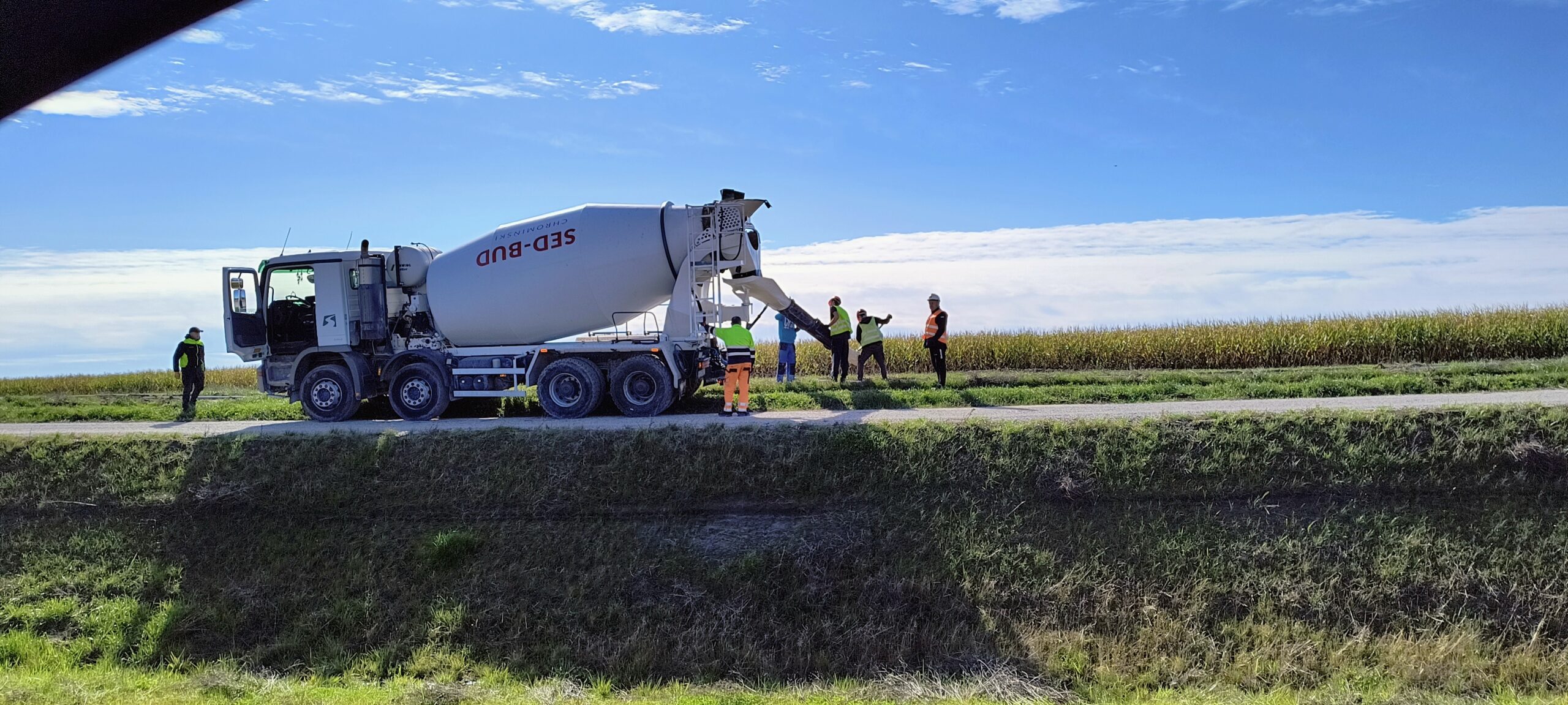

24.09.2025 Betonowanie zbrojenia pod ogrodzenie 571+500

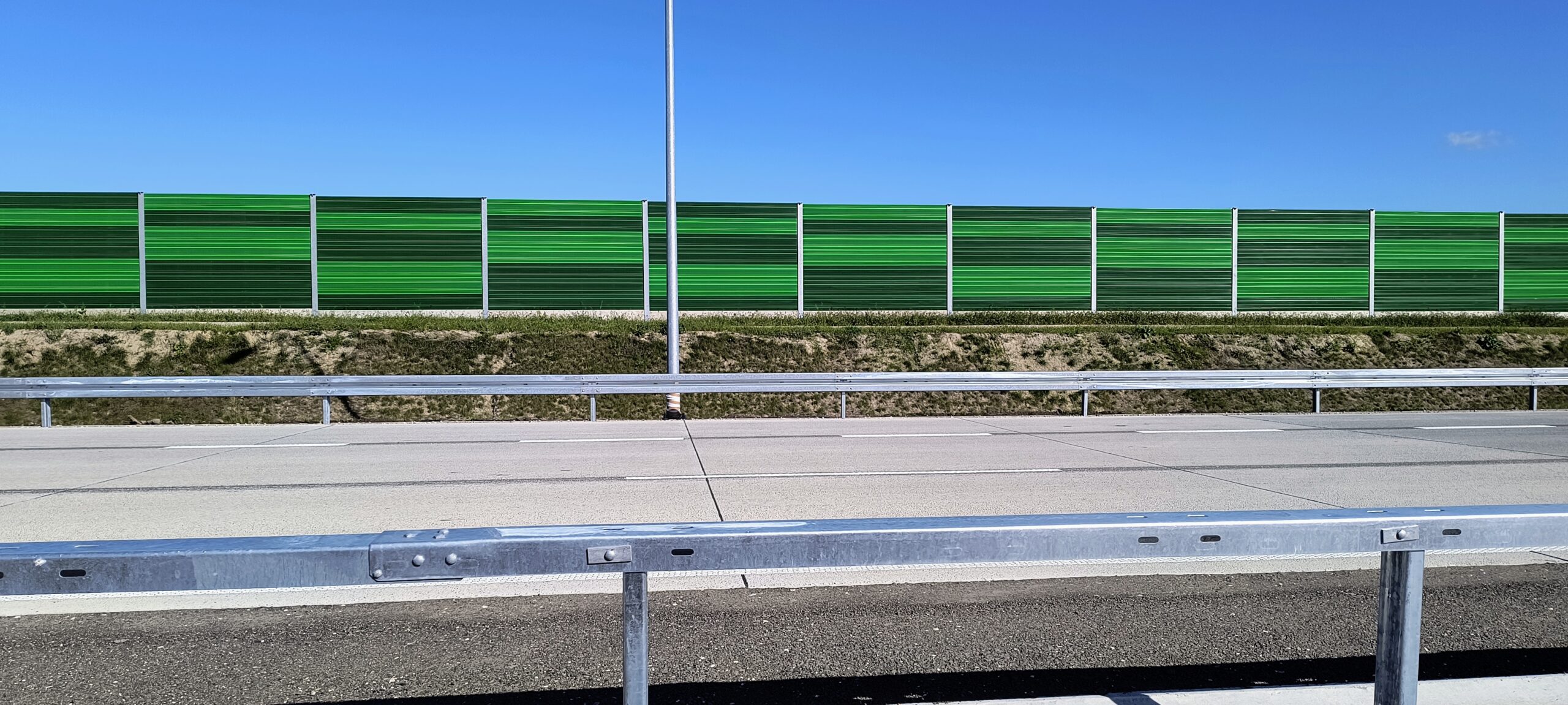

24.09.2025 Ekrany akustyczne 575+500

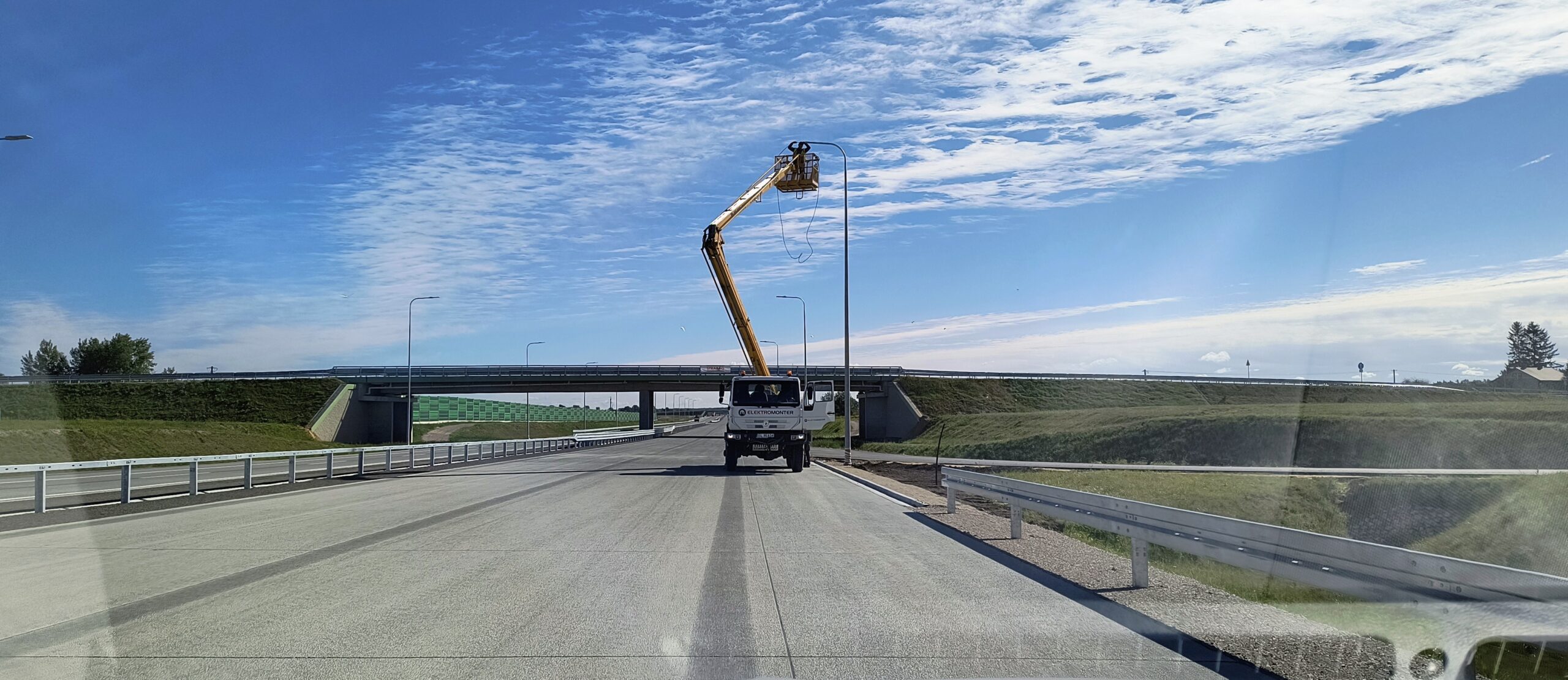

24.09.2025 Montaż przewodu oświetleniowego latarni 575+250
24.09.2025 Prace przy WD 50 579+133,39
24.09.2025 Prace ziemne 565+000
24.09.2025 Roboty ziemne 563+250

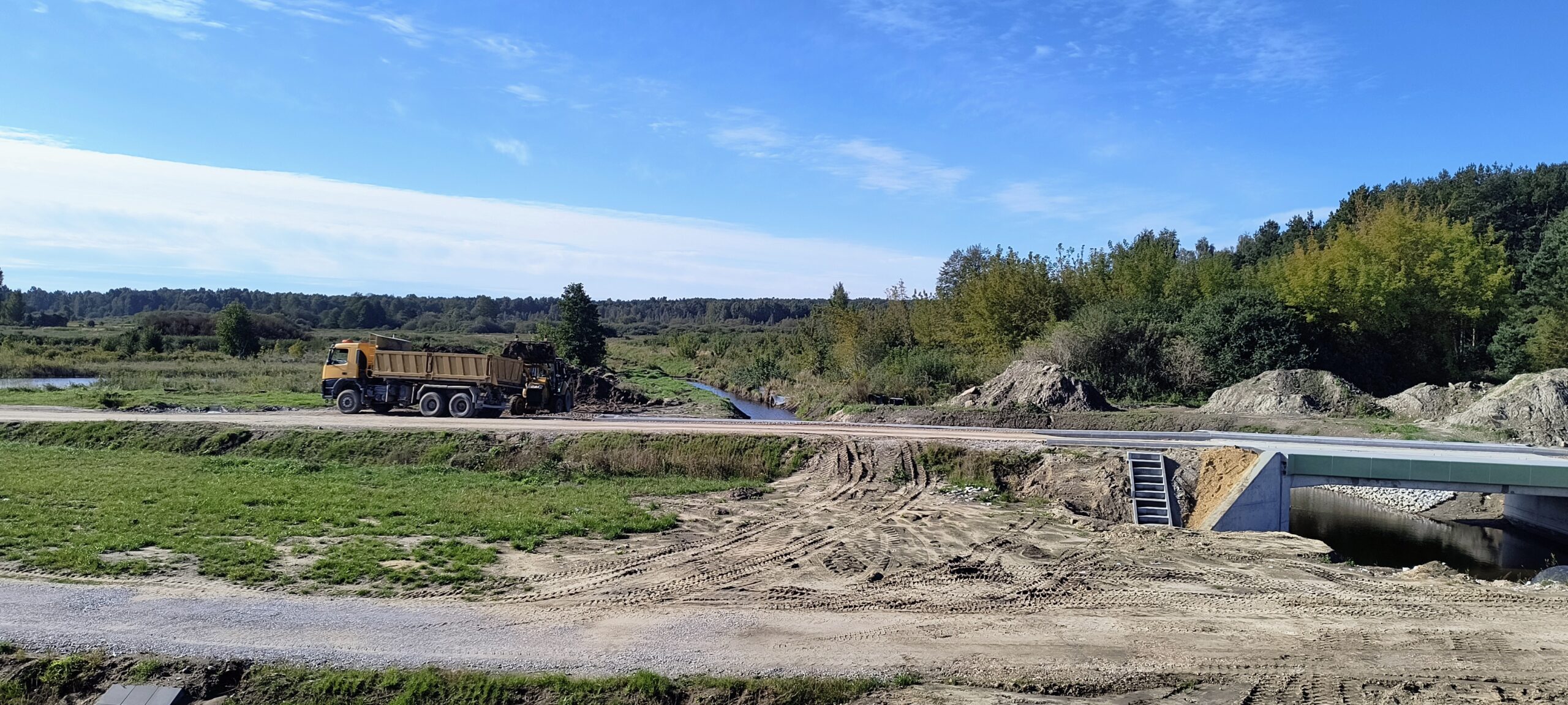

24.09.2025 Roboty ziemne 564+050

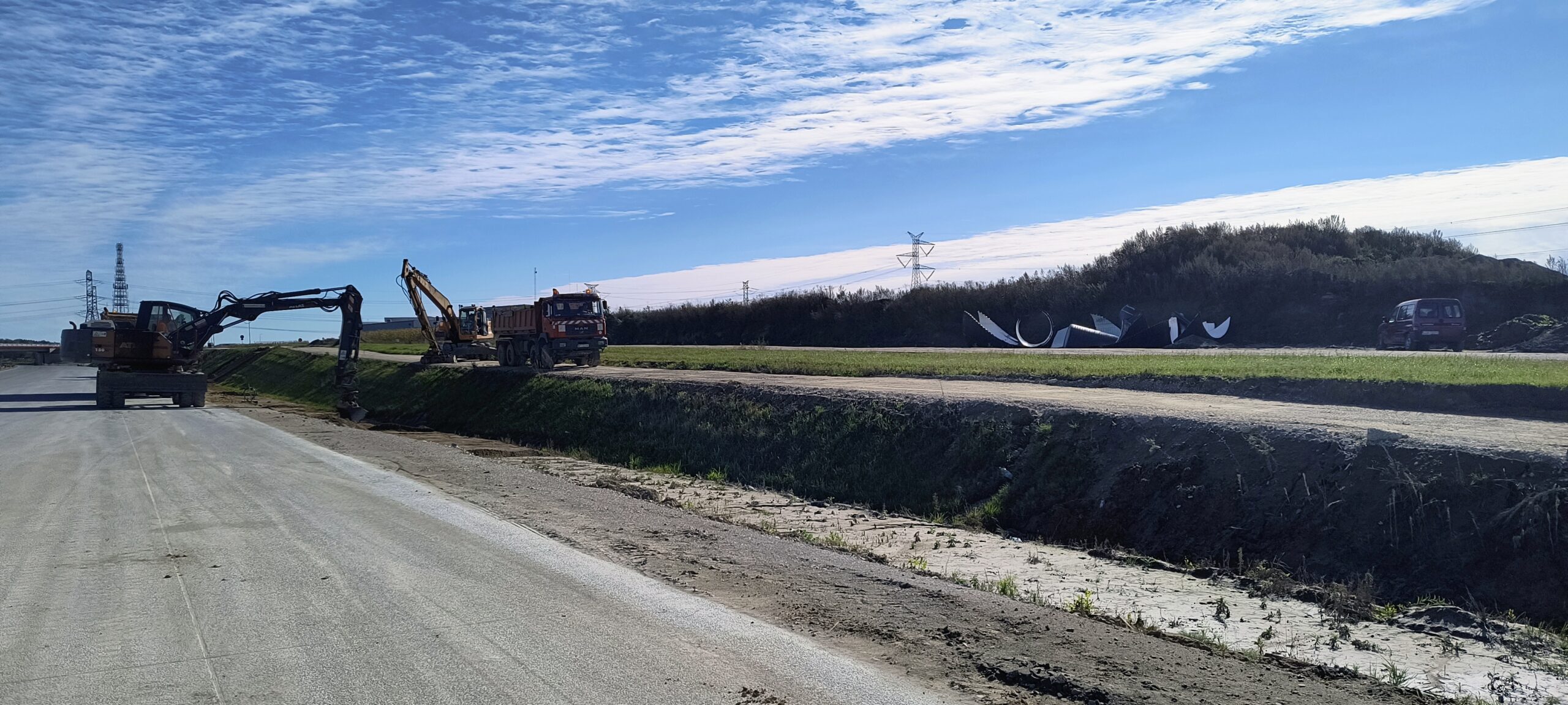

24.09.2025 Roboty ziemne 568+900

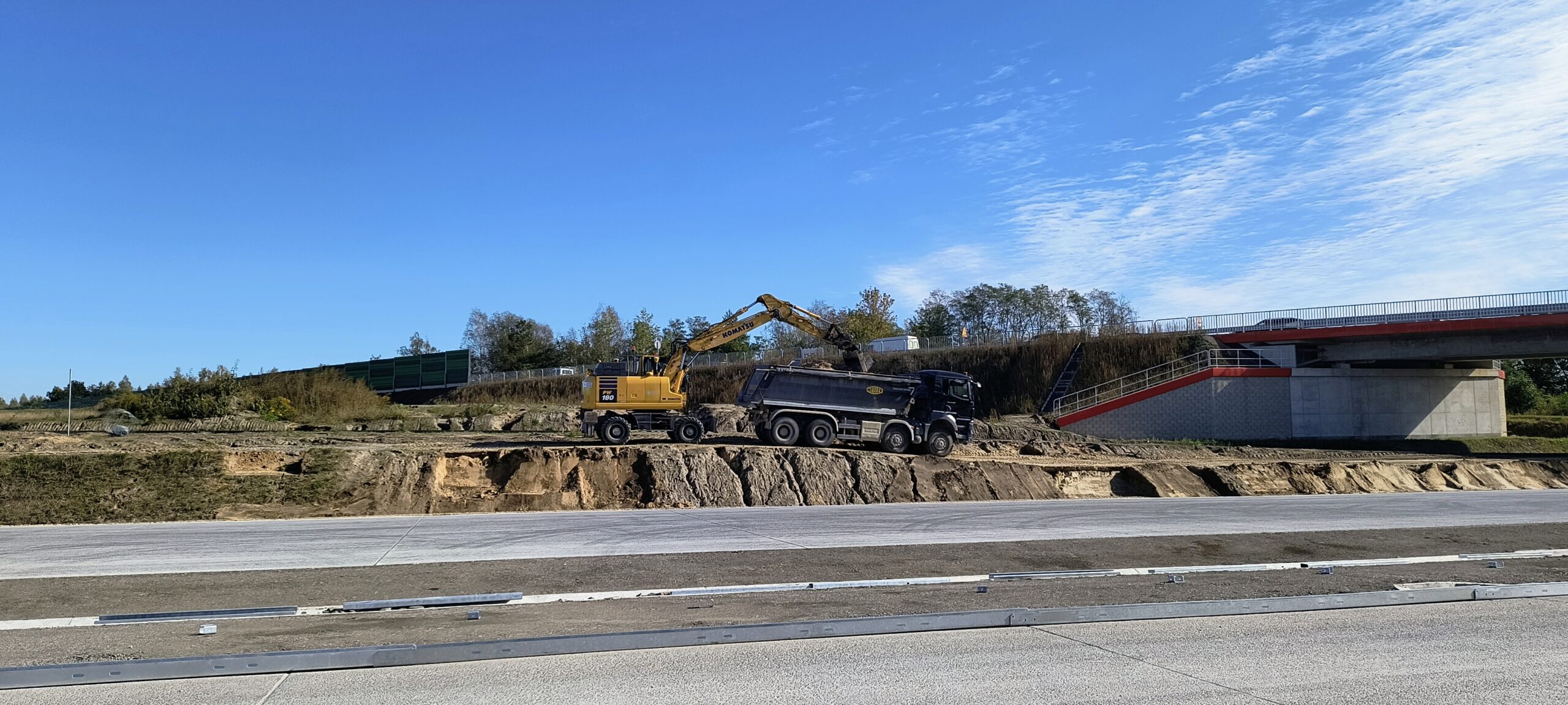

24.09.2025 Skarpowanie 564+800

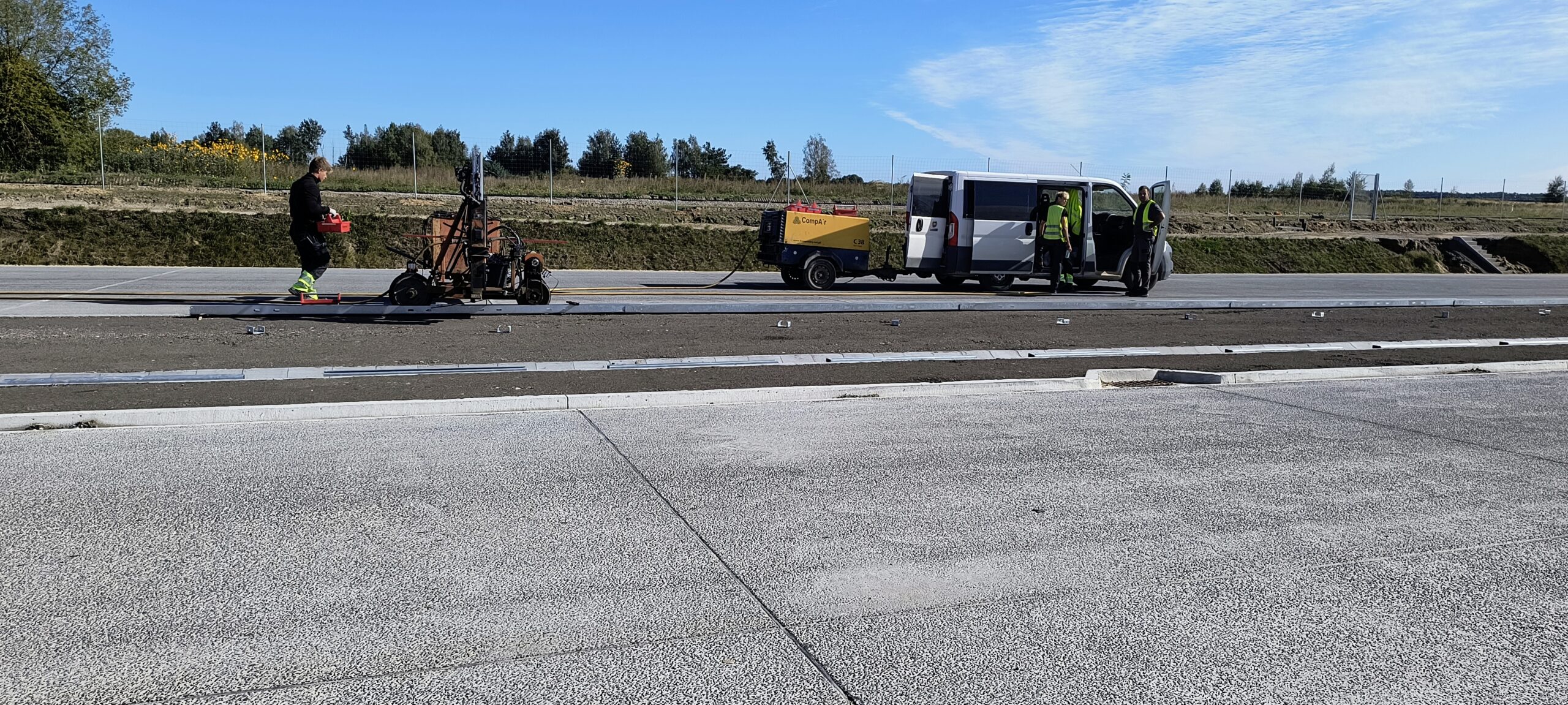

24.09.2025 Składanie barier 565+000

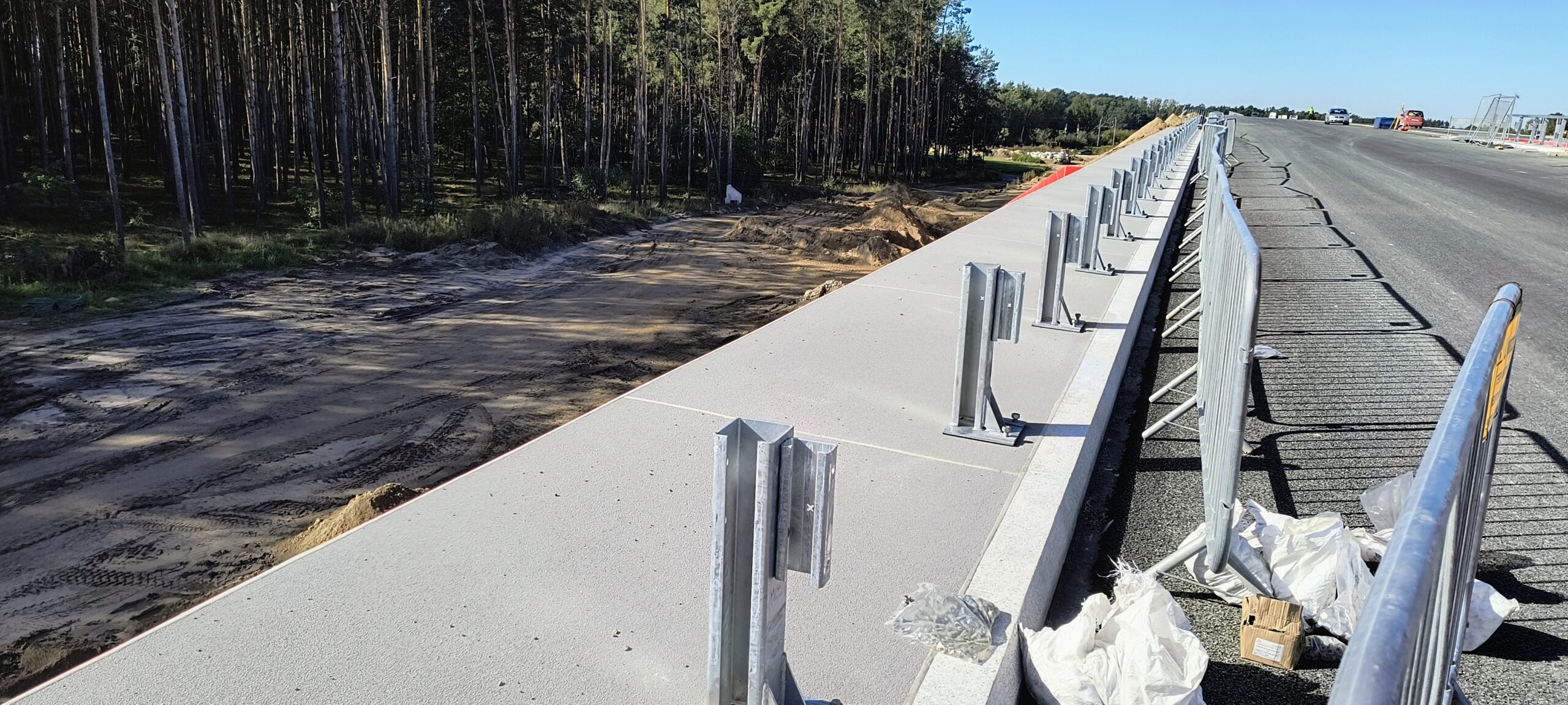

24.09.2025 Słupki pod bariery na obiekcie PZDd-41A 567+499,27 jezdnia prawa

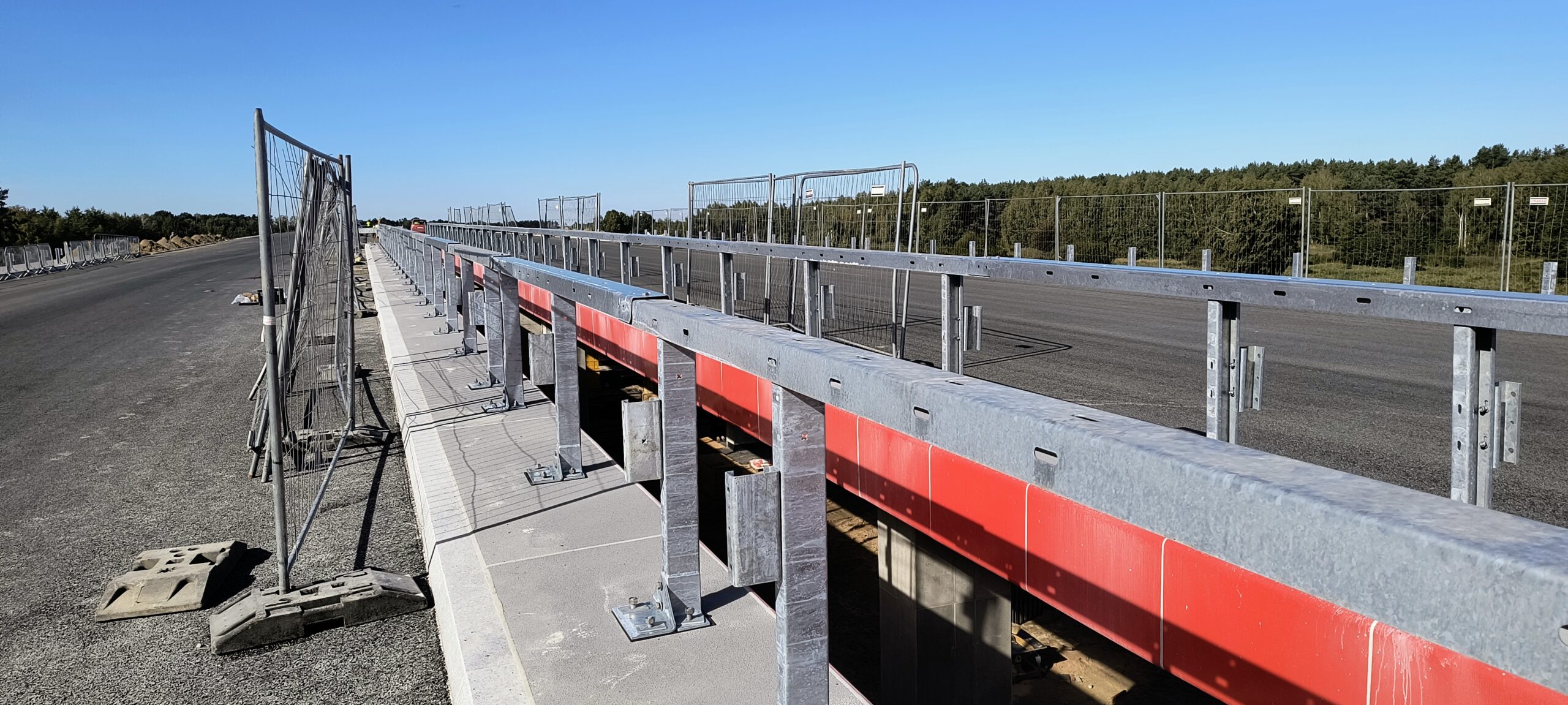

24.09.2025 Słupki pod bariery na obiekcie PZDd-41A 567+499,27

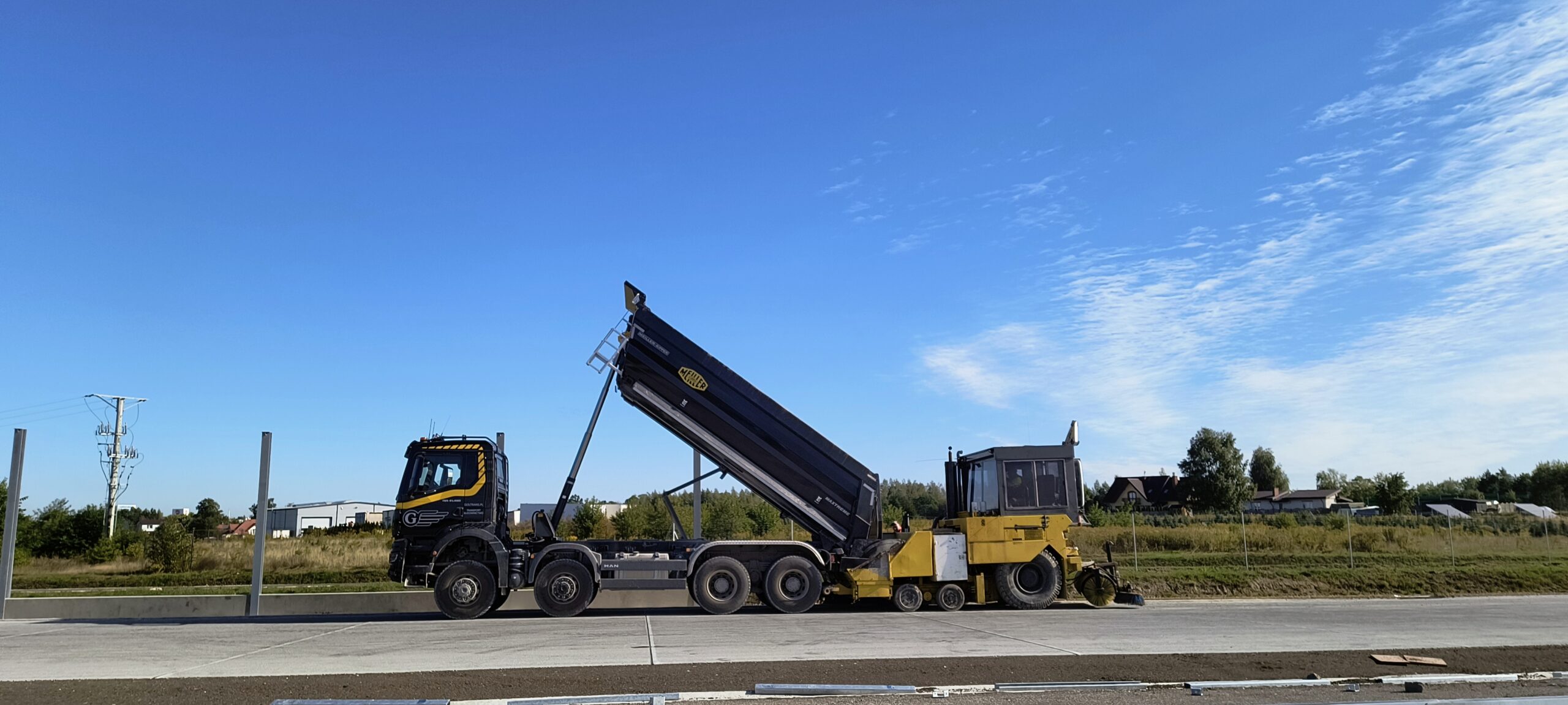

24.09.2025 Usypywanie pobocza 564+580

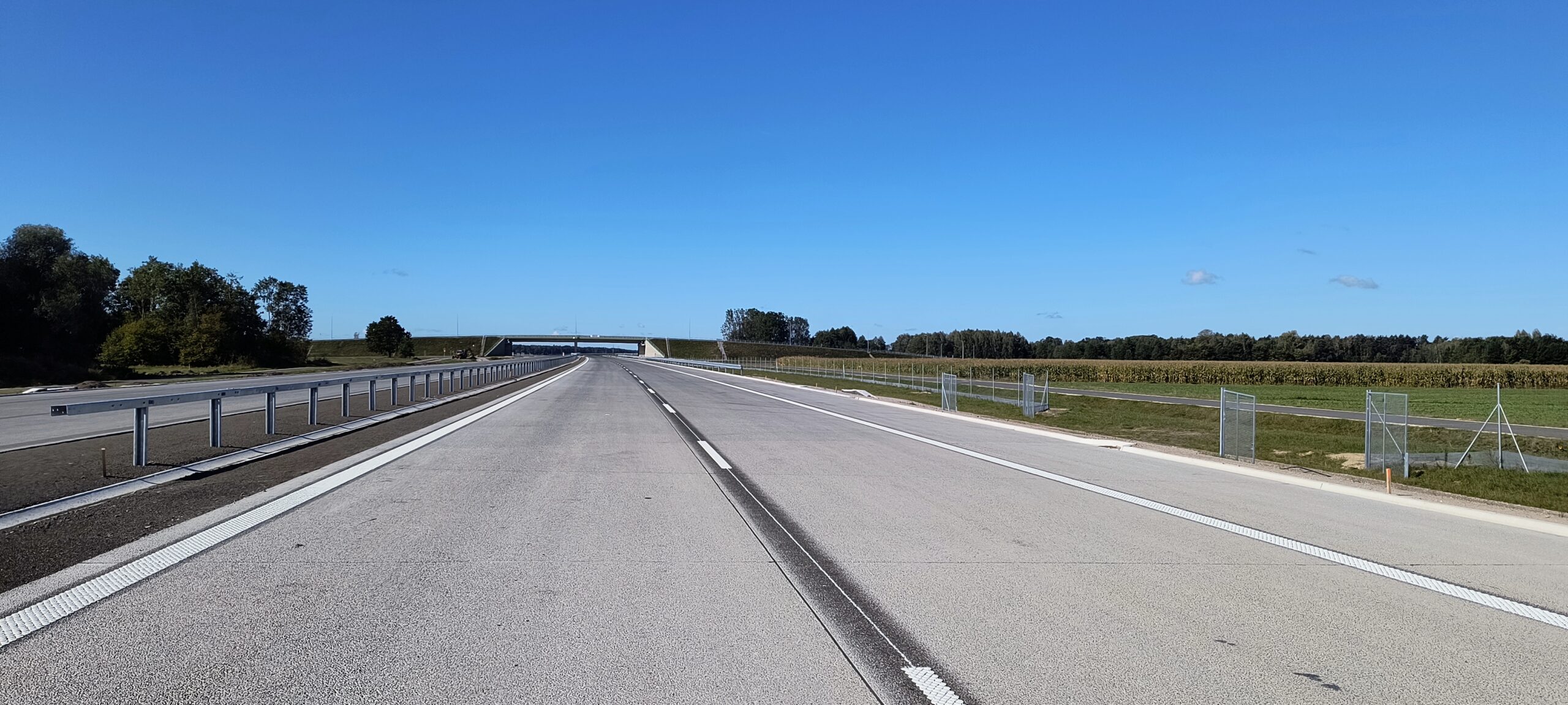

24.09.2025 Widok jezdnia lewa 579+550

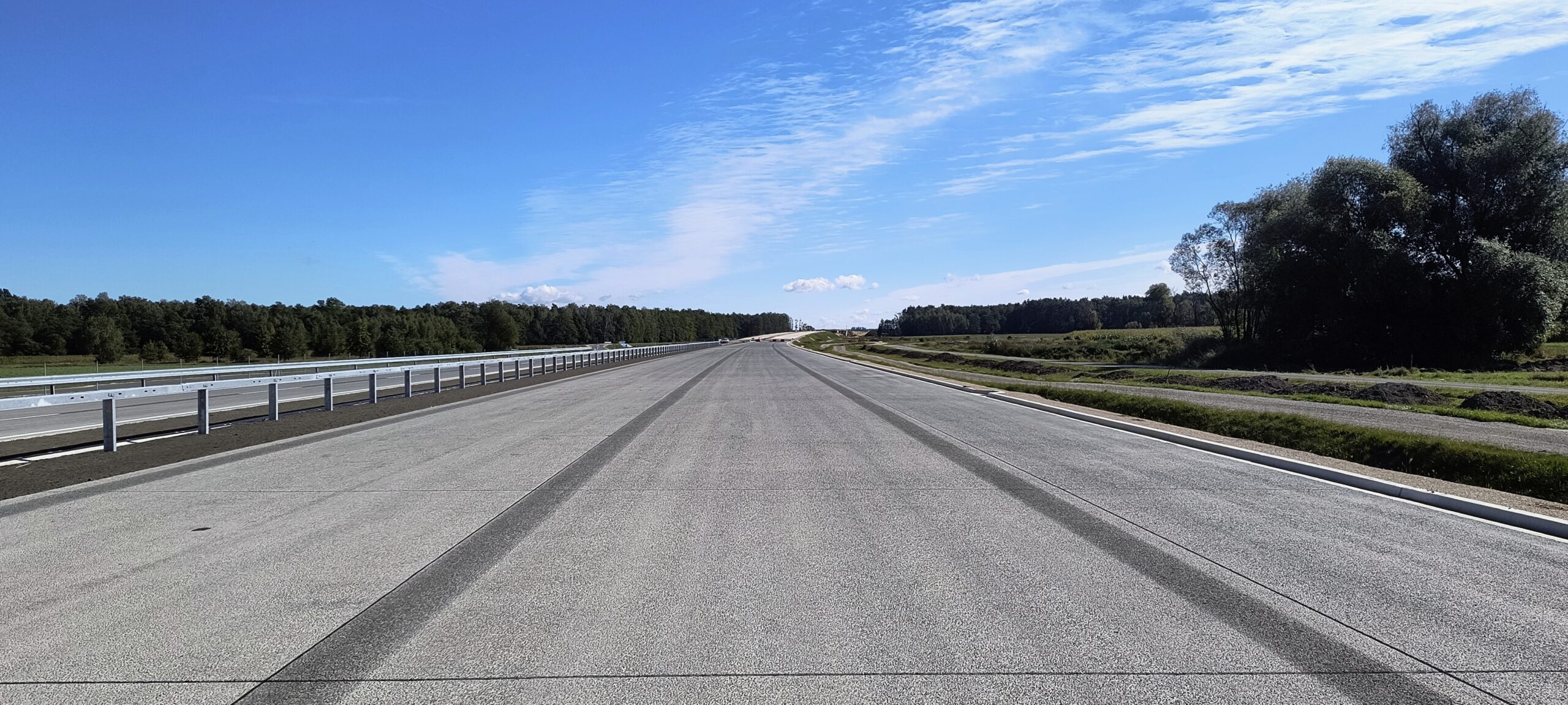

24.09.2025 Widok jezdnia prawa 579+550

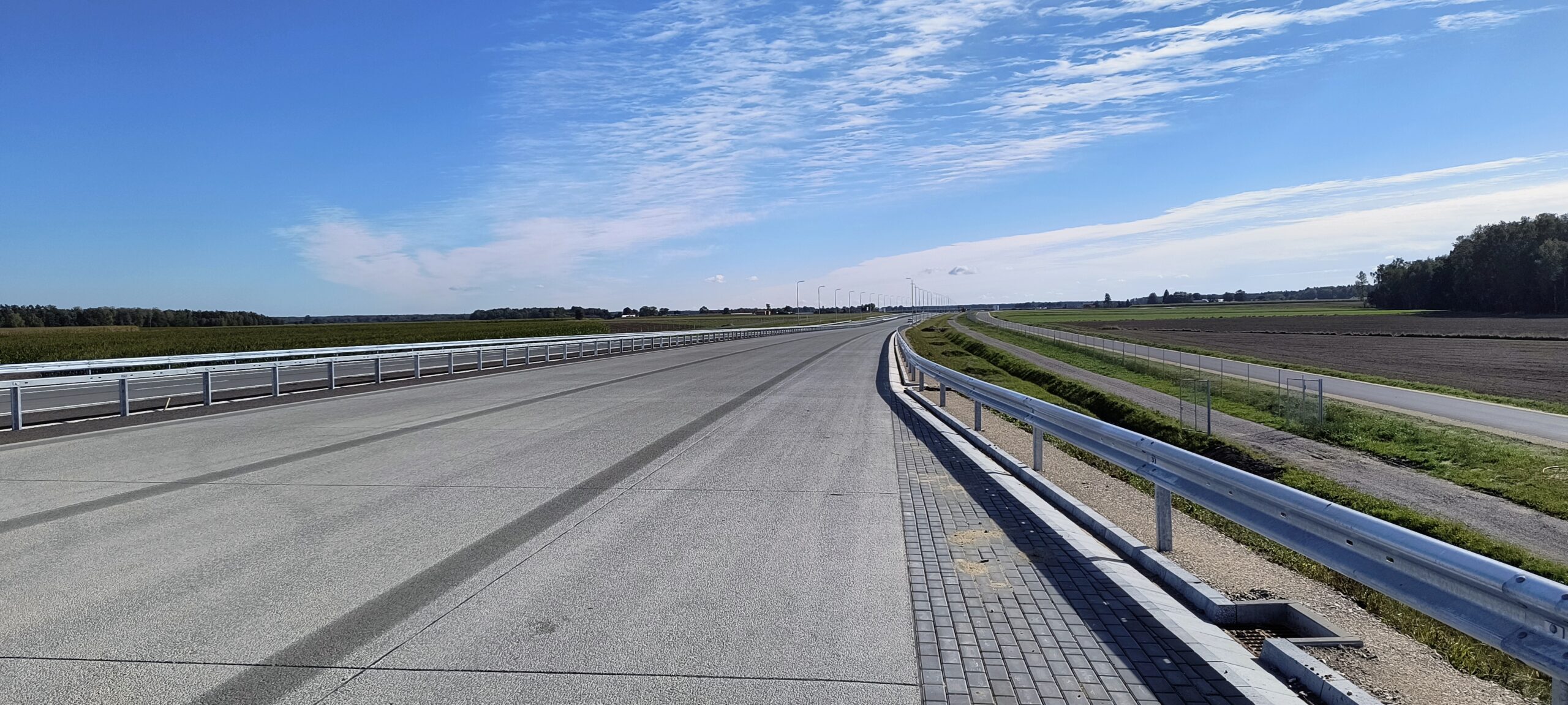

24.09.2025 Widok na trasę główną km 574+050
24.09.2025 Zbrojenie pod słupy 567+500

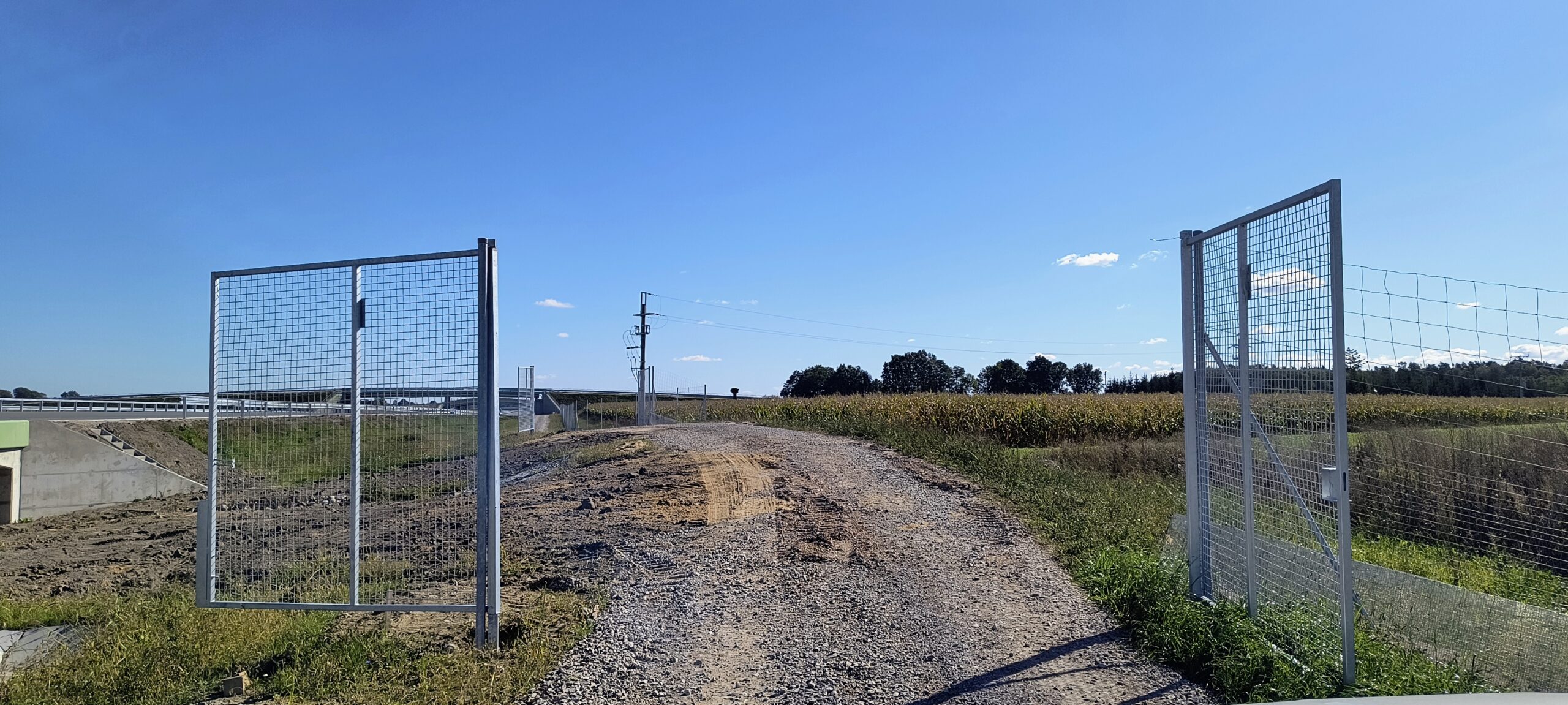

25.09.2025 Brama na drodze serwisowej 576+100
25.09.2025 Montaż barier oddzielające pasy jezdni 566+700

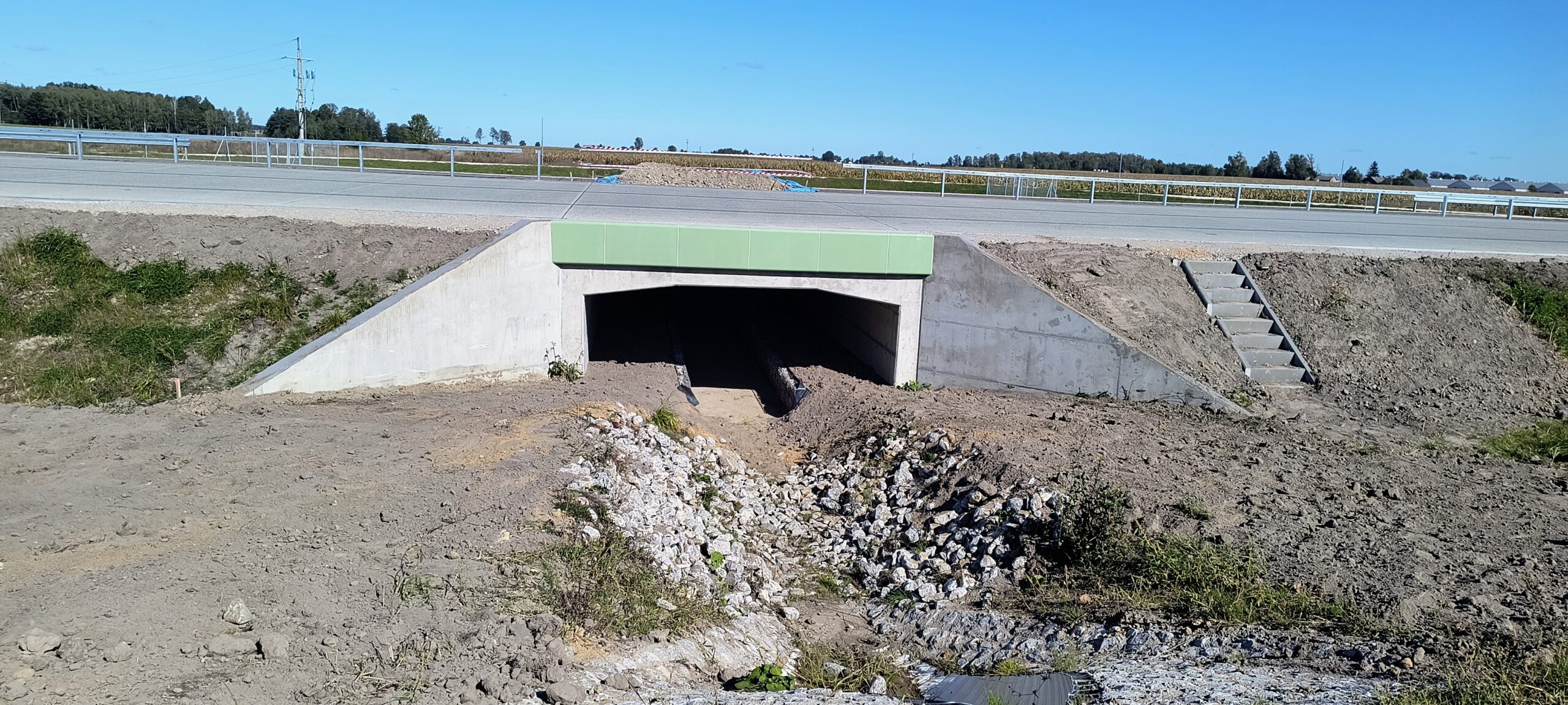

25.09.2025 PP 38 576+100

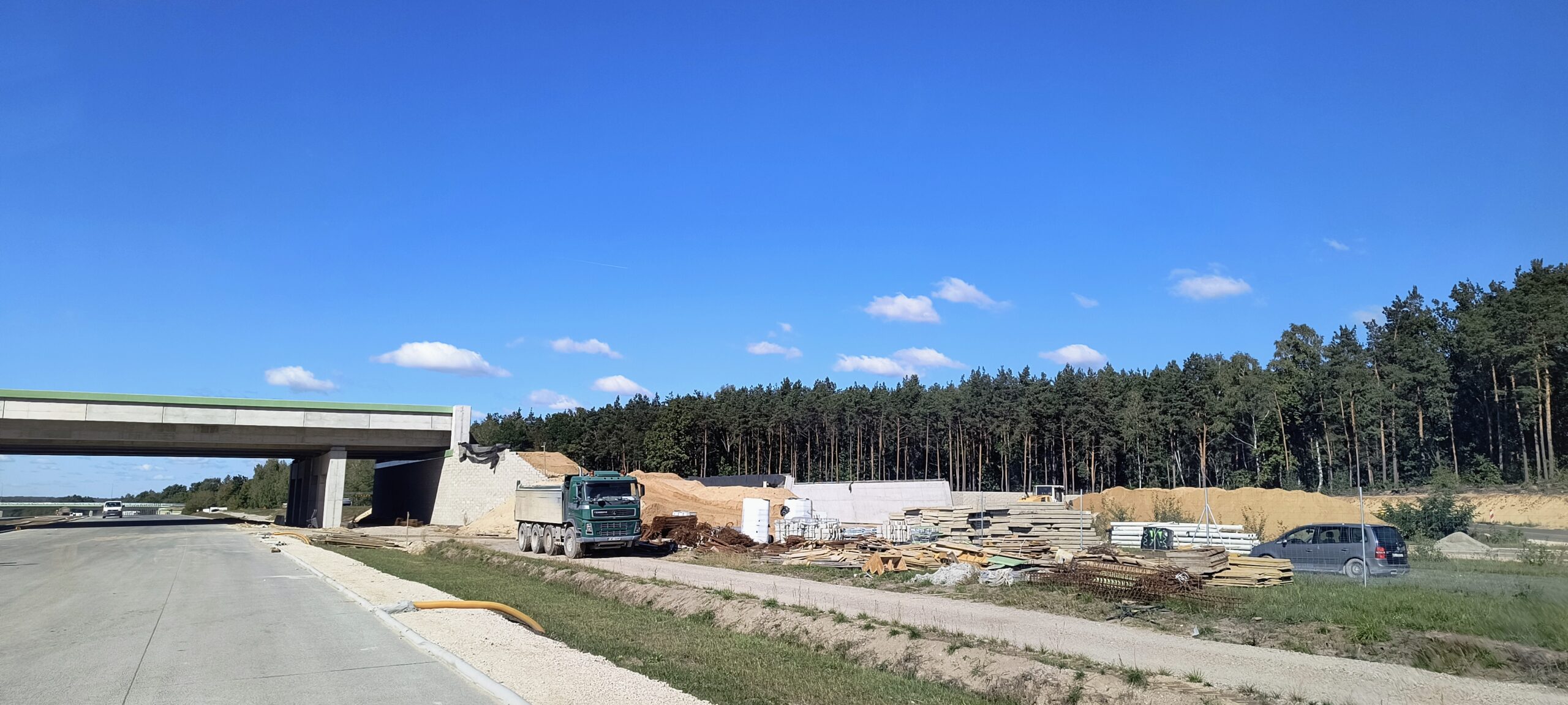

25.09.2025 Prace przy obiekcie PZŚg 38B

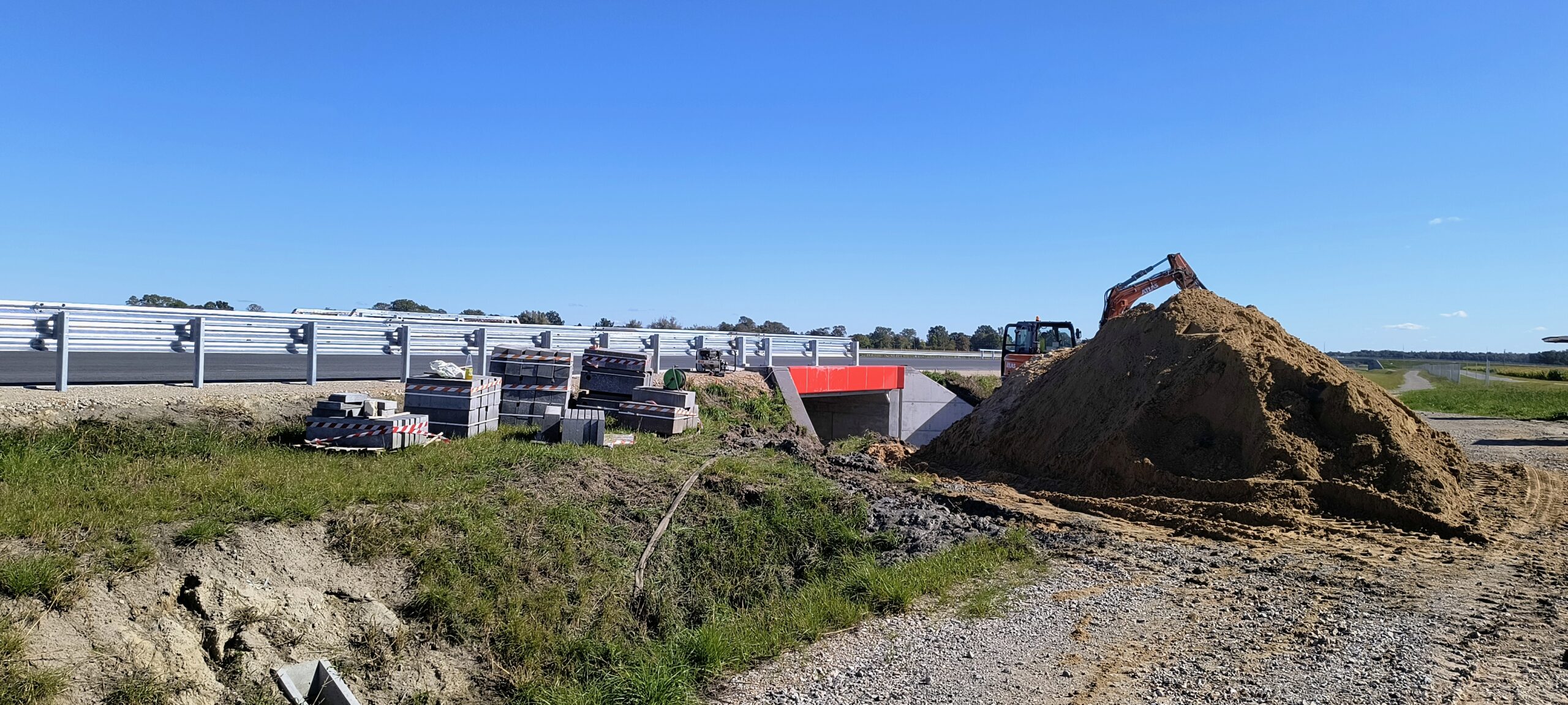

25.09.2025 Prace przy PZM-13B 576+100

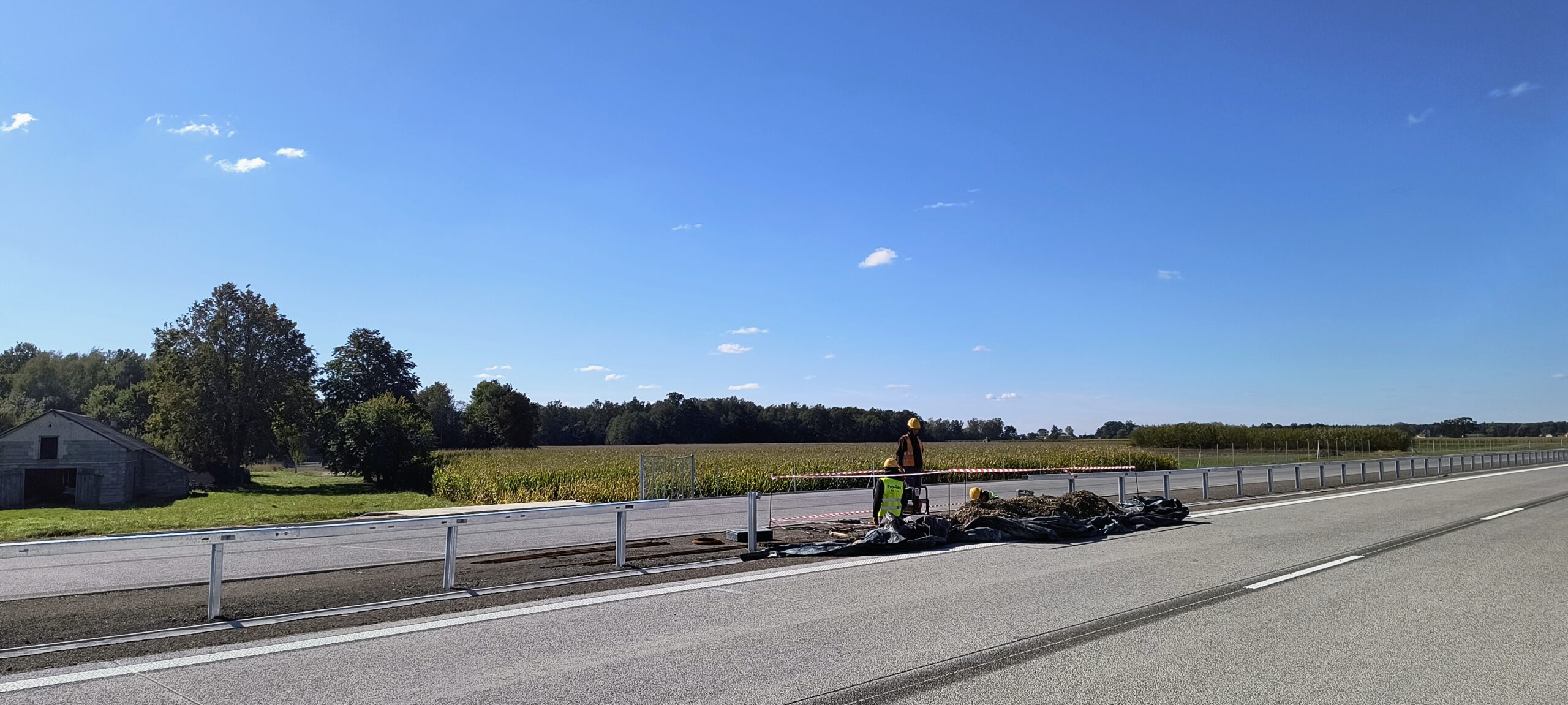

25.09.2025 Prace ziemne 577+026

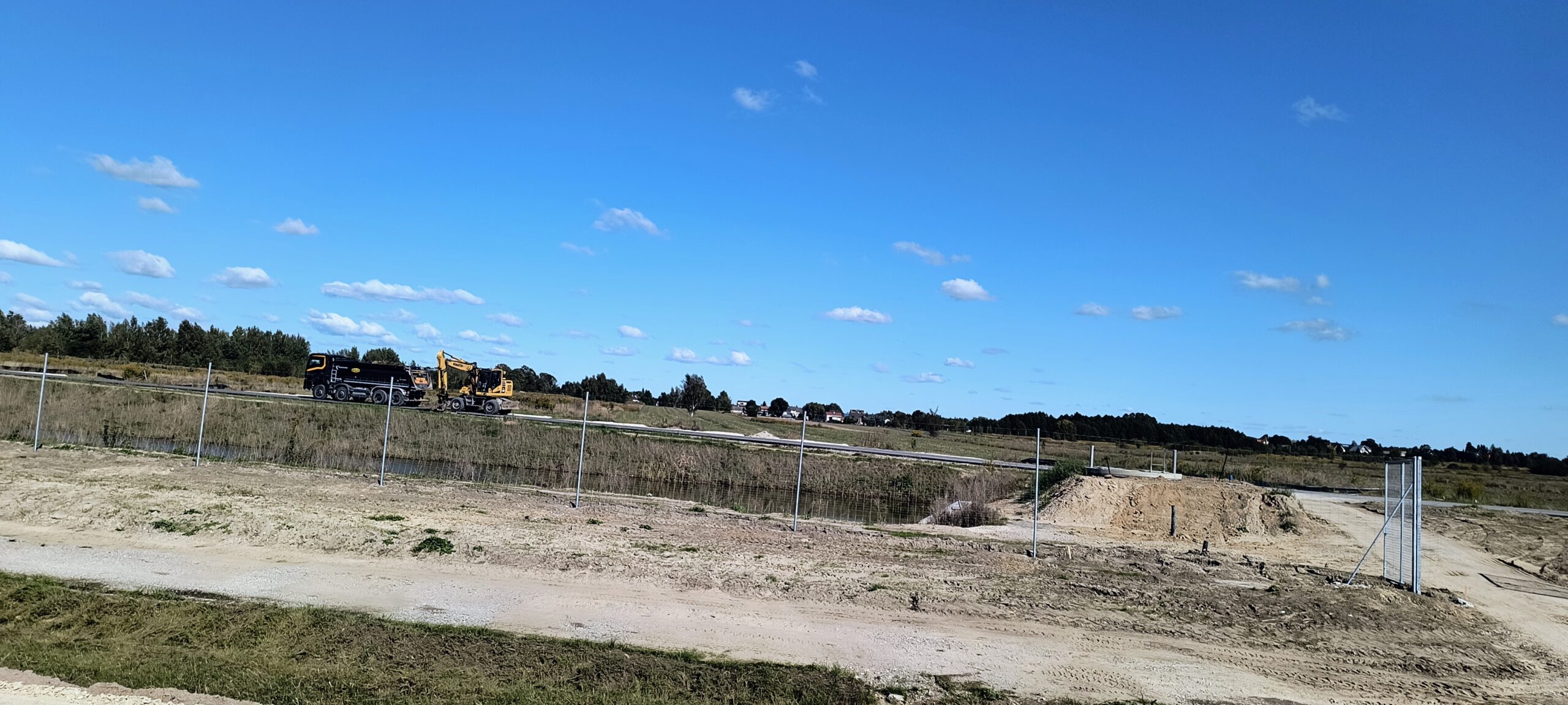

25.09.2025 Prace ziemne przy drodze serwisowej 1+900

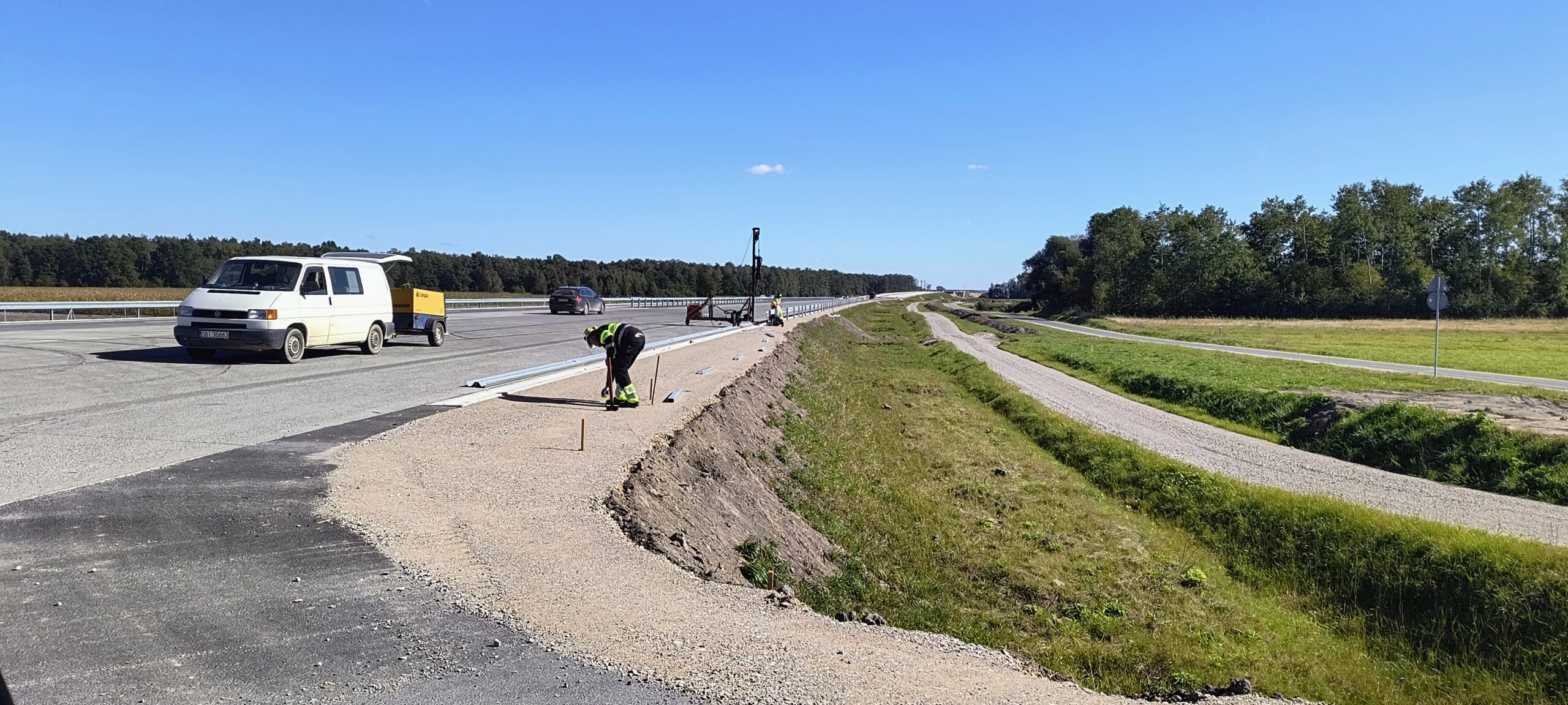

25.09.2025 Prace związane z montażem barier 579+200
25.09.2025 Szlifowanie betonu na obiekcie WD 38 561+669,18

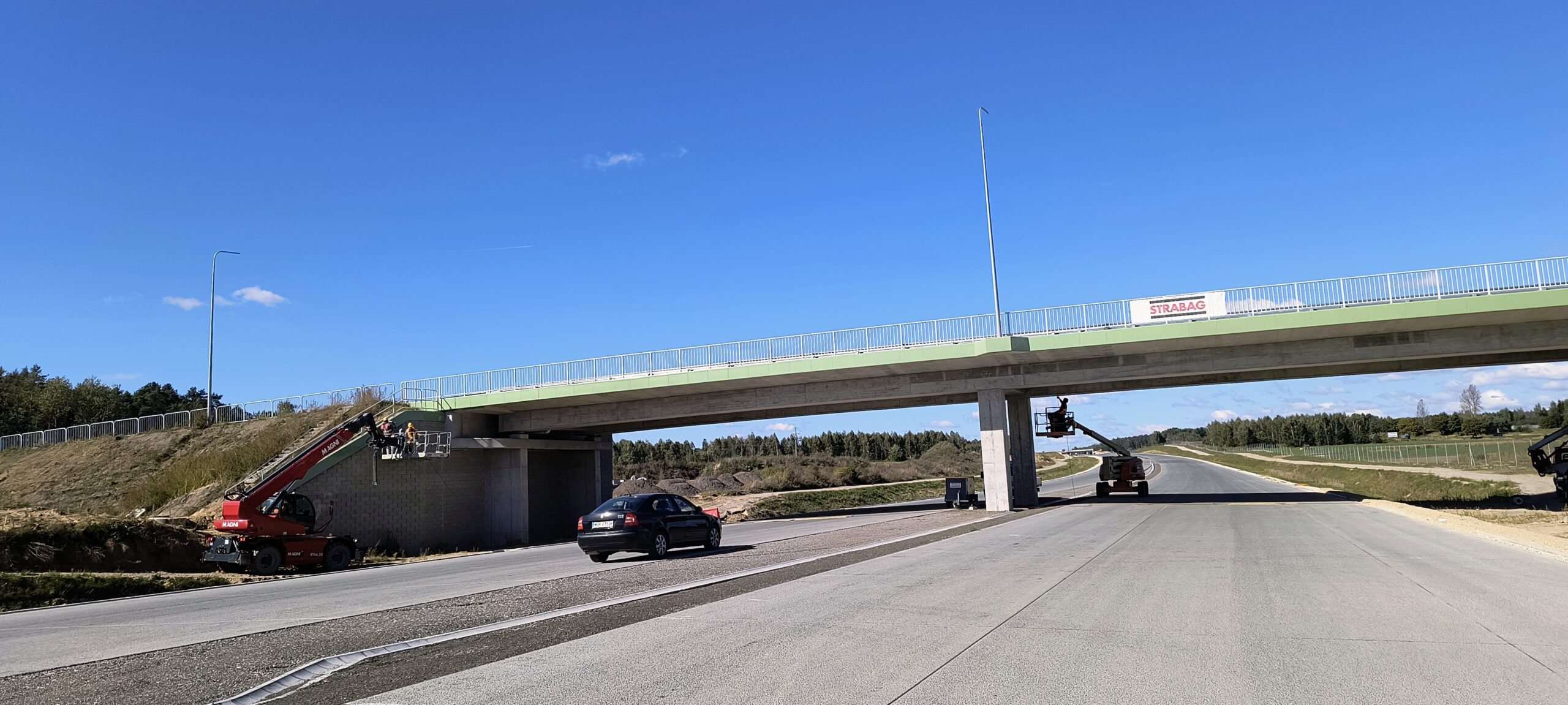

25.09.2025 Szlifowanie betonu na obiekcie WD 39 563+649,22

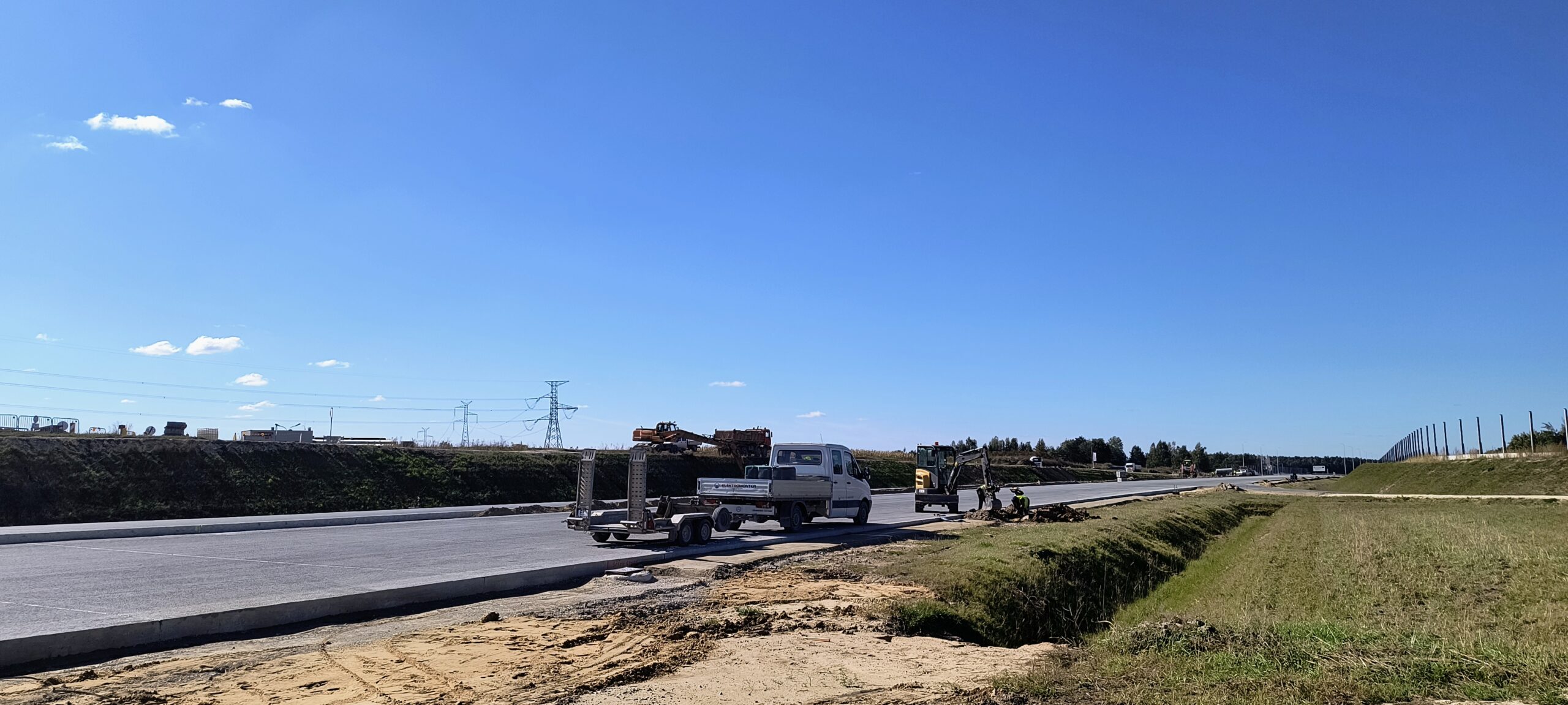

25.09.2025 Wykopy pod słupy 569+200
1.09.2025 obiekt PZSg-38A zbrojenie I szalowanie kolejnych segmentów zabudow gzymsowych

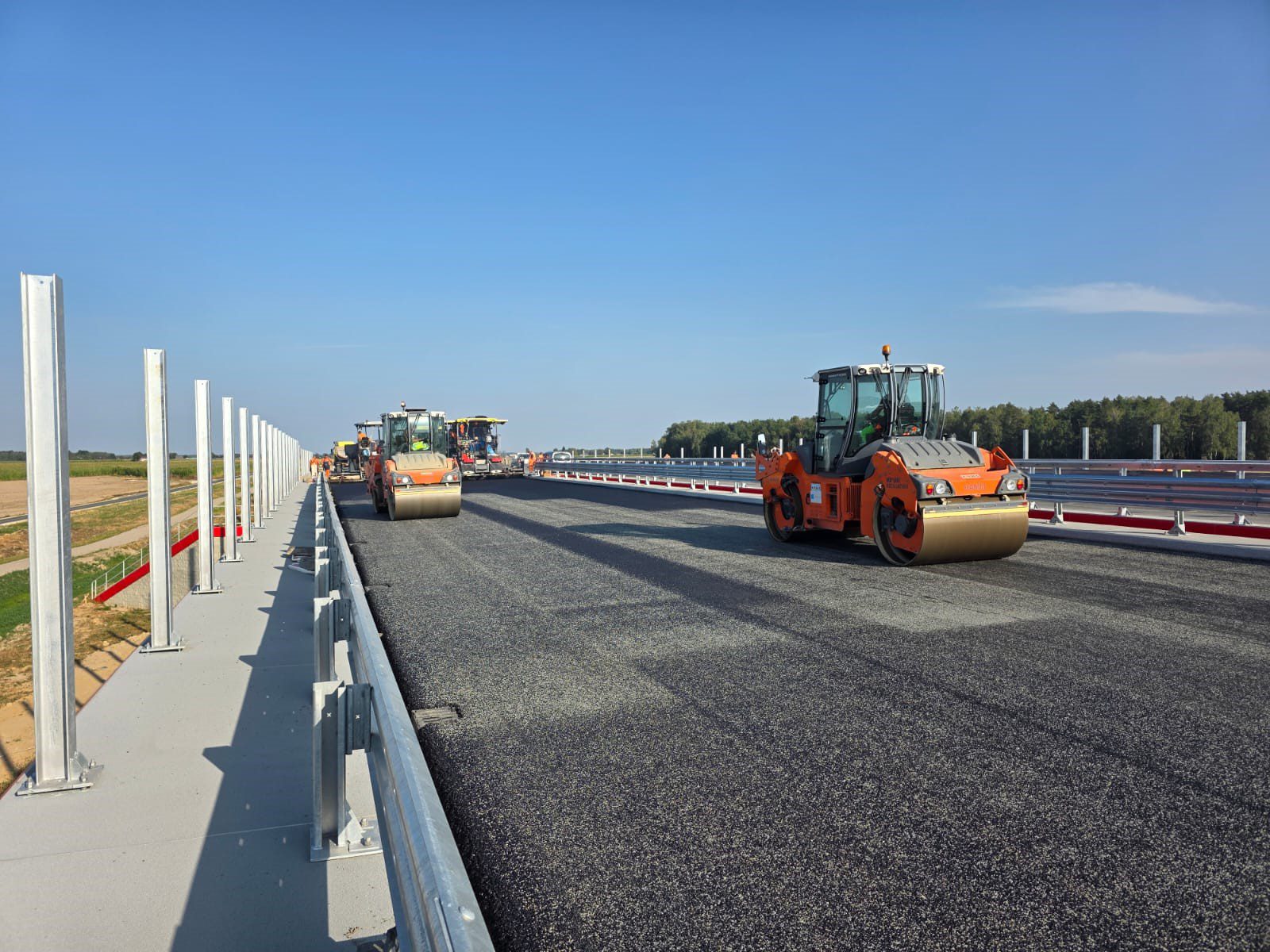

1.09.2025 obiekt WA-45a jezdnia lewa układanie warstwy SMA
02.09.25 A2 odc.6 obiekt WA-45a jezdnia prawa układanie warstwy SMA
02.09.2025 obiekt PZM 12E deskowanie fundamentów pod bariery drogowe
02.09.2025 obiekt PZM-13B ułożono warstwy SMA
02.09.2025 Trasa główna i oviekt WD 39 km. 563+650
02.09.2025 Trasa główna w km. 566+300
03.09.2025 Nawierzchnie na obiekcie WD50
03.09.2025 obiekt PZDg 43A mur M4 montaż deski gzymsowej i budowa murów

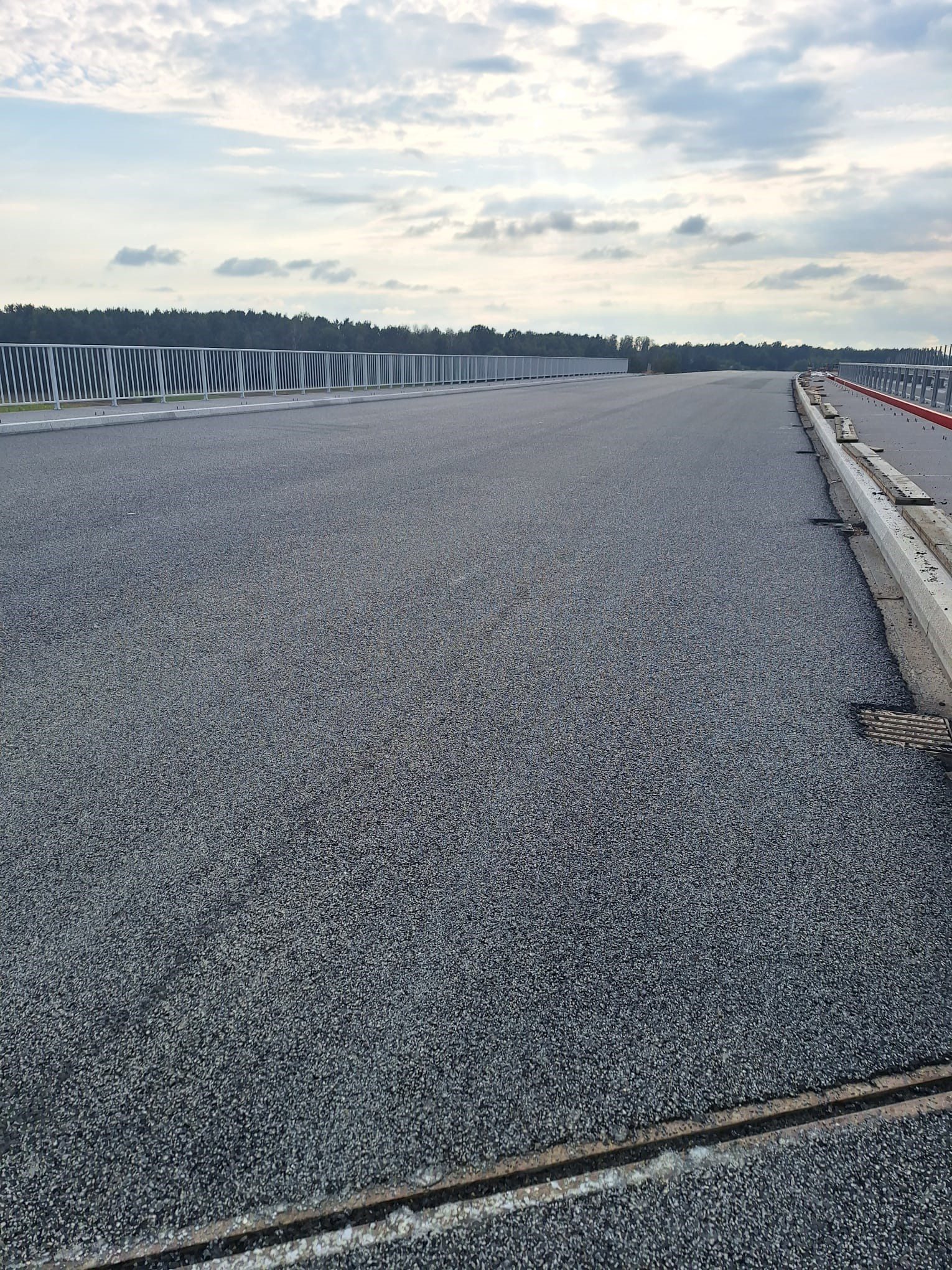

03.09.2025 obiekt WA41 warstwa ścieralna nitka Prawa
03.09.2025 Widok na trasę główną w km. 580+000
03.09.2025 zywica na kapach chodnikowyvh PZDd 41A
04.09.2025 DJ-P-04
04.09.2025 DJ-P-04A
04.09.2025 DJ-P-05
04.09.2025 Nawierzchnia na DJ-P-04

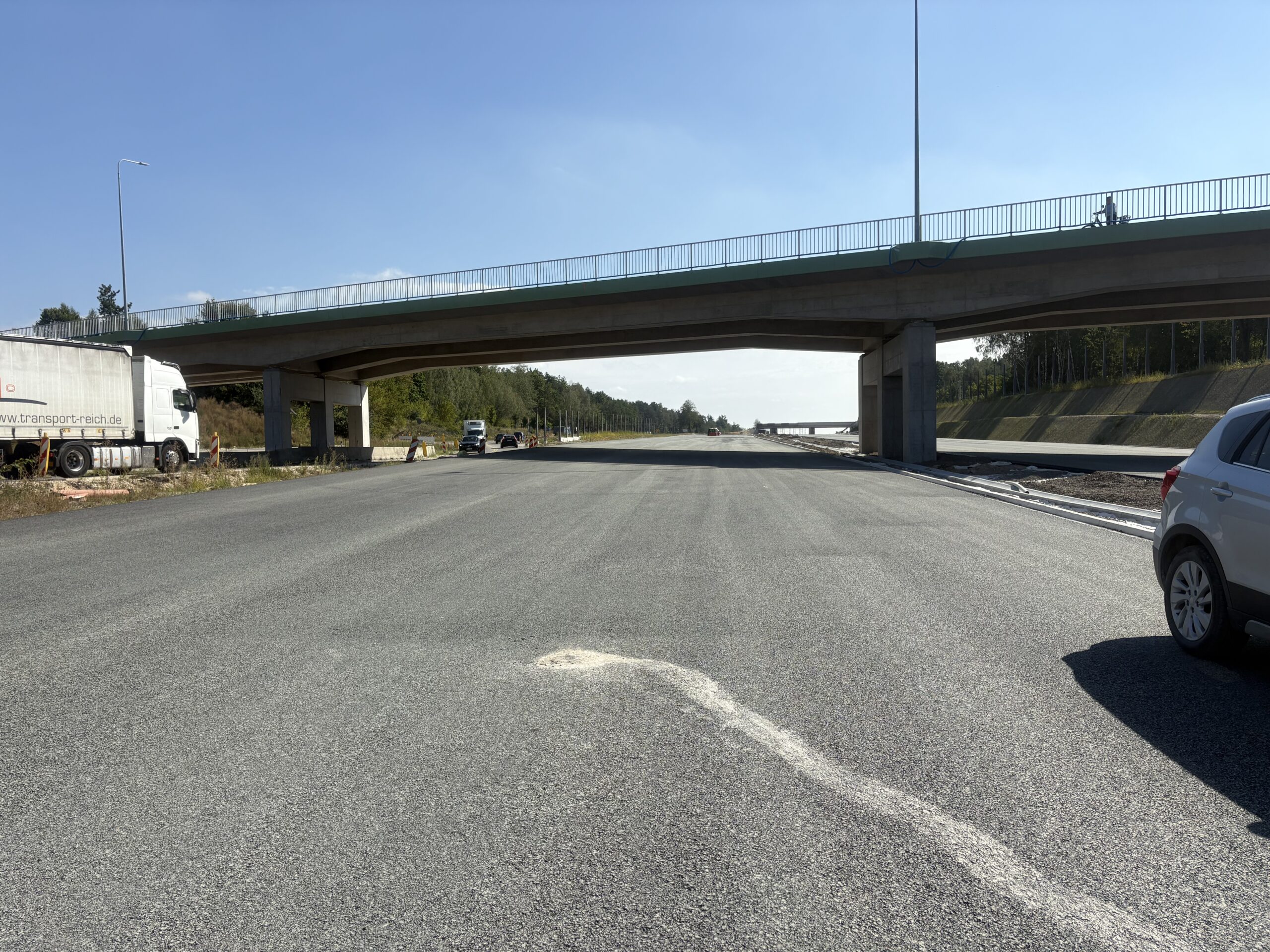

04.09.2025 Obiekt WD 38 w km. 561+669

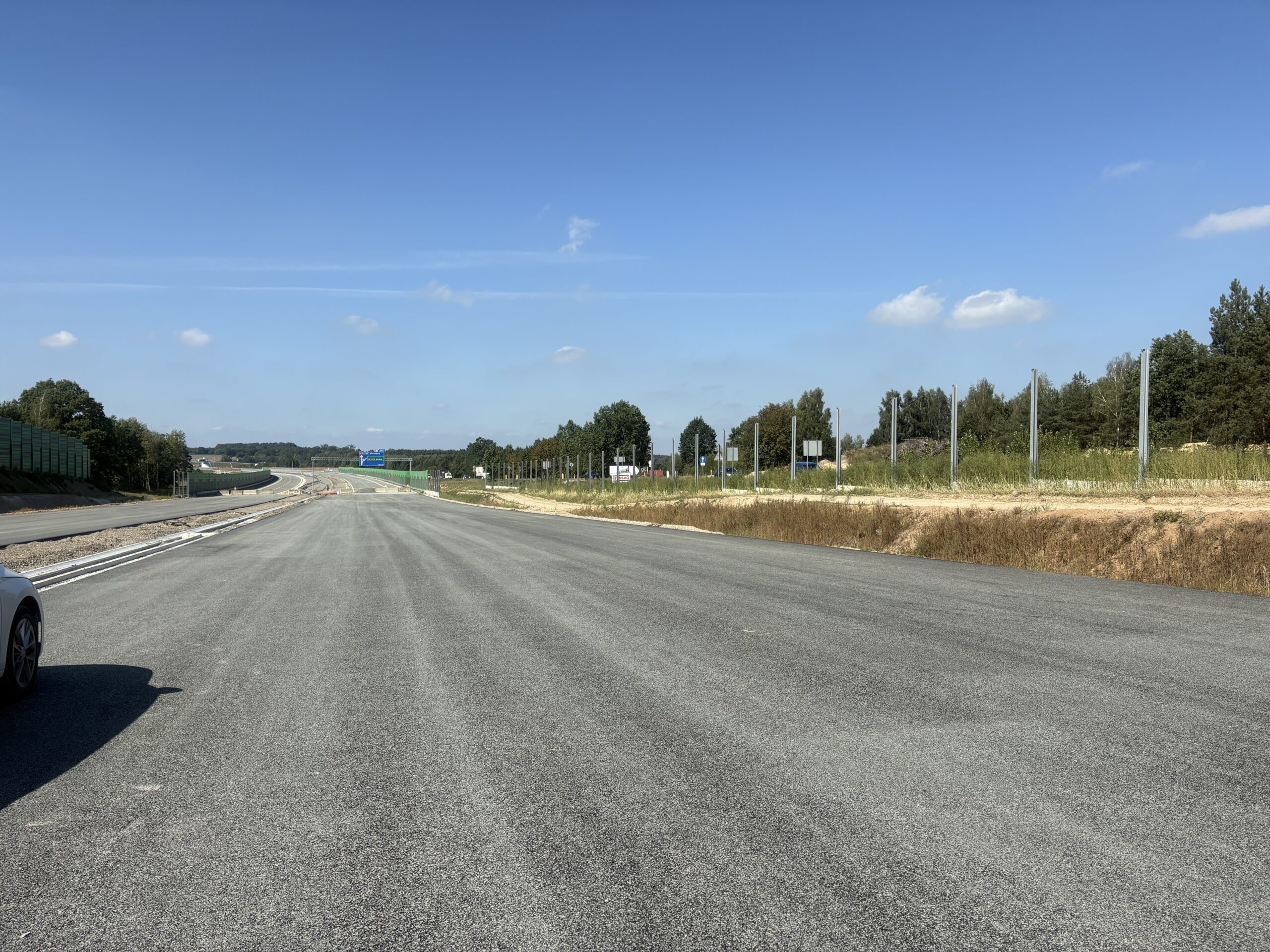

04.09.2025 Połączenie z odcinkiem V km. 561+450
04.09.2025 Trasa główna i obiekt WD 40 km. 564+890
04.09.2025 Wykonanie odwiertów warstwy ścieralnej DJ-P-05
09.09.2025 obiekt PZDg 43A sekcja V izolacja z papy
09.09.2025 wykop pod kabel elektryczny, km 568+880
09.09.2025 betonowanie, PZDg-43A, km 570+720 (2)
09.09.2025 betonowanie, PZDg-43A, km 570+720

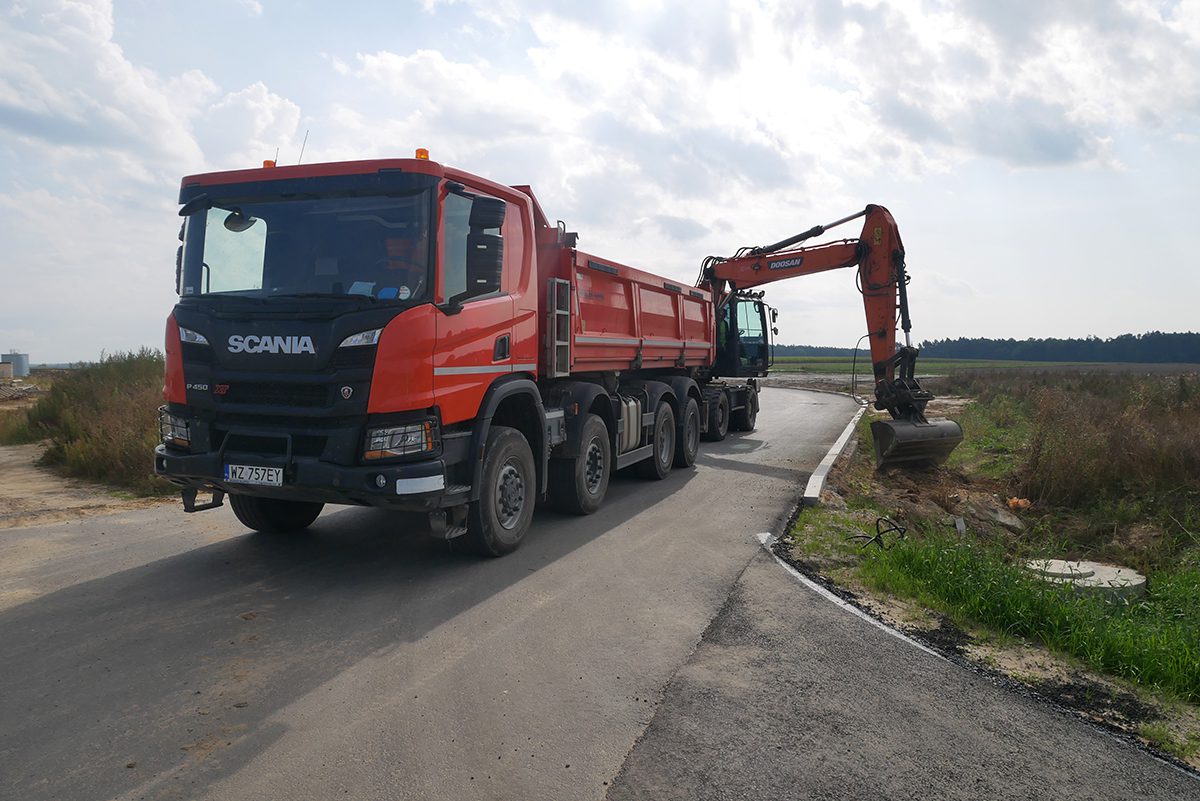

09.09.2025 MOP III Ługi Wielkie prawy, km 574+860
09.09.2025 prace przy PZM-13D, km 579+754
09.09.2025 prace ziemne w pasie rozdziału, km 569+600
09.09.2025 prace ziemne, km 570+700
09.09.2025 Trasa główna km 578+200

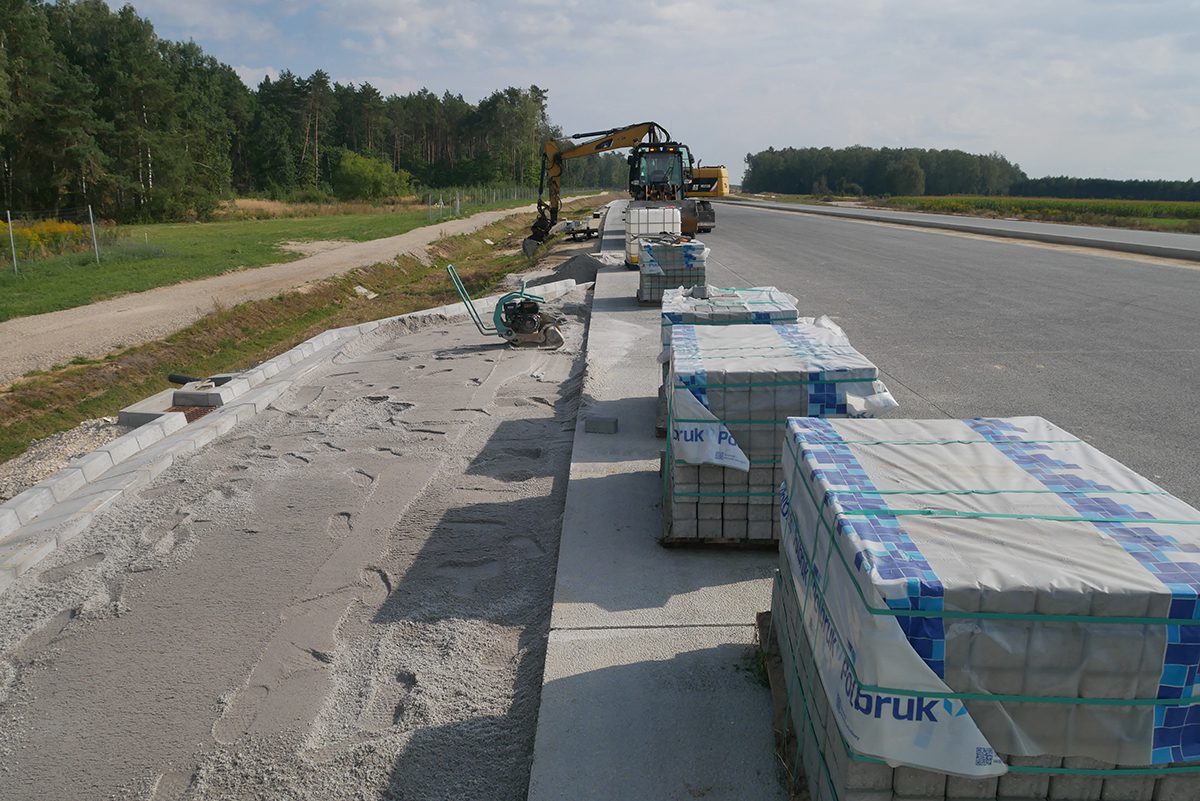

09.09.2025 Trasa główna w km 570+150
09.09.2025 Trasa główna w km 578+250
09.09.2025 wykop pod światłowód, km 579+670
10.09.2025 obiekt PZDd 41A montaż schodów skarpowych

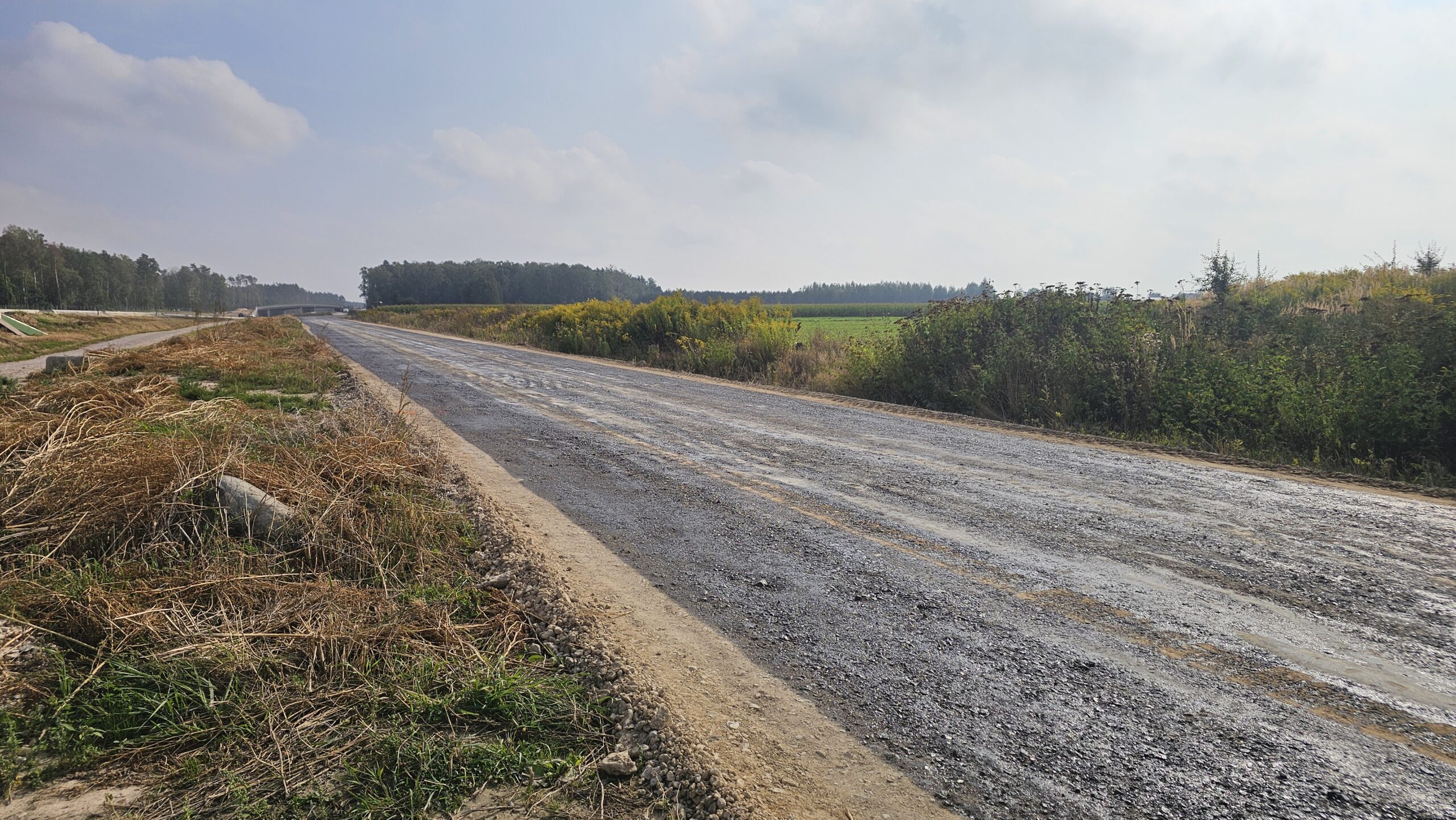

10.09.2025 DJ-P-10A
10.09.2025 Frezowanie nawierzchni na DK2
10.09.2025 Frezowanie nawierzchni na odcinku DK2

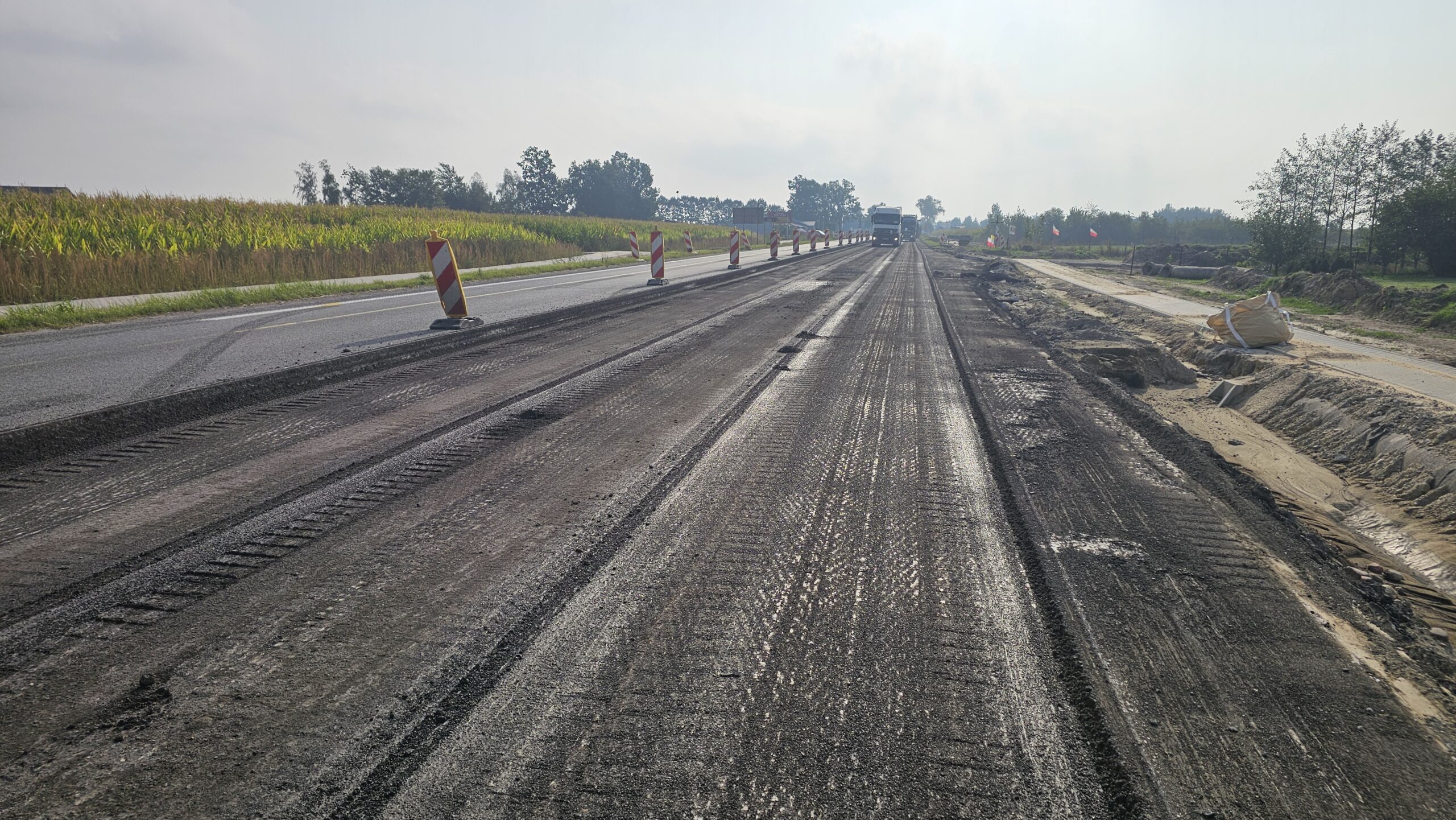

10.09.2025 Frezowanie nawierzchni na odcinku drogi DK2
10.09.2025 obiekt PZDg 43A montaż deski gzymsowej
10.09.2025 obiekt PZDg 43A zakończenie układania izolacji z papy
10.09.2025 obiekt PZSg-38A betonowanie zabudow gzymsowych
16.09.2025 – Łączenie odcinka V I VI
16.09.2025 – Montaż siatki jezdnia lewa 568+100

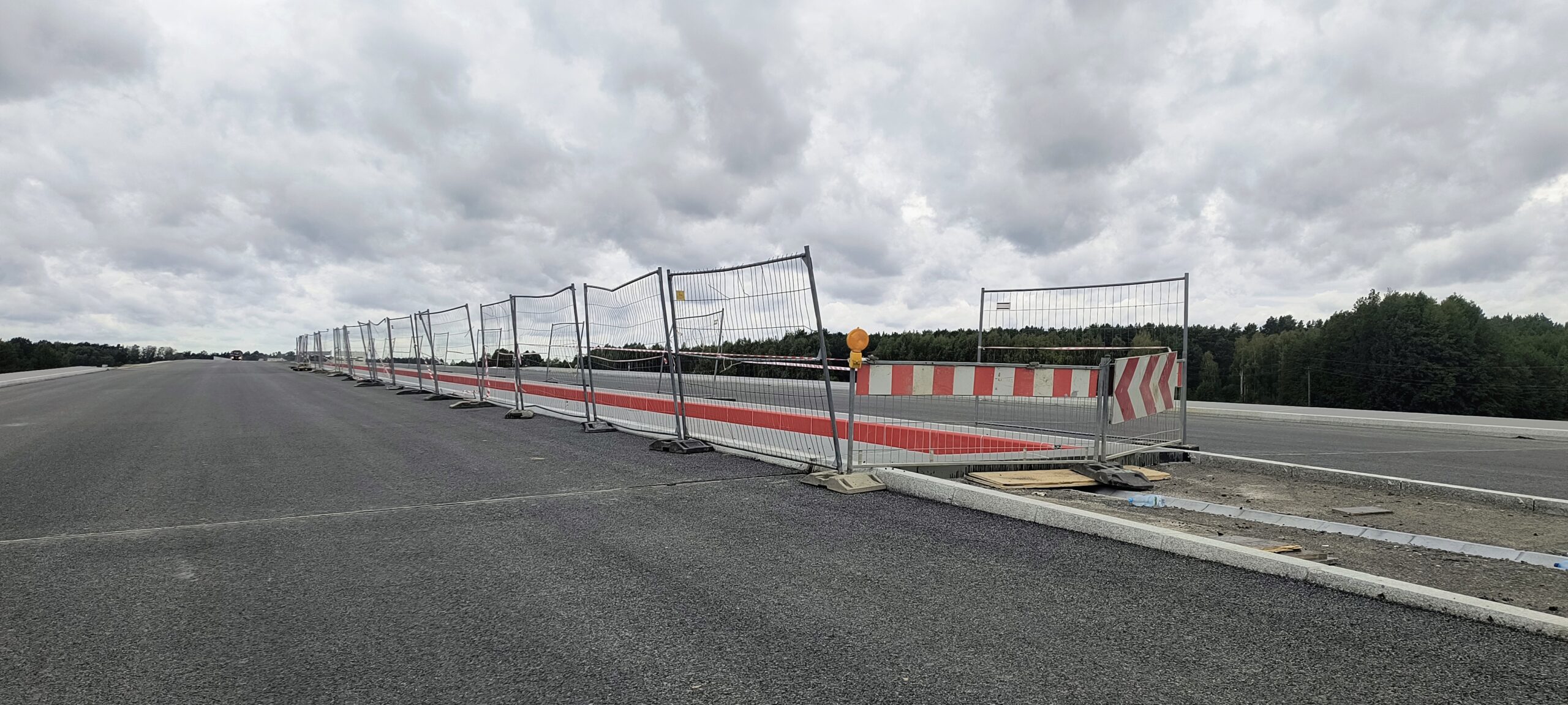

16.09.2025 – Obiekt PZDd-41A 567+499,27
16.09.2025 – OUD magazyn soli
16.09.2025 – PZŚg 38A 562+192,87
16.09.2025 – Roboty ziemne 570+100
16.09.2025 – Roboty ziemne 579+900
16.09.2025 – Skarpowanie 563+500
16.09.2025 – Skarpowanie jezdnia prawa 564+450
16.09.2025 – Skarpowanie jezdnia prawa 578+200
16.09.2025 – Tablica informacyjna Początek odcinka VI
16.09.2025 – Układanie cieku 572+200
16.09.2025 – Usypywanie pasa dzielącego 565+130
16.09.2025 – WD 38 561+669,18
16.09.2025 – Widok na MOP lewy
16.09.2025 Montaż słupów oświeleniowych jezdnia lewa 574+450
16.09.2025 Roboty ziemne 567+500
16.09.2025 Tablica infomracyjna i widok na trasę główną 569+000
16.09.2025 Widok na PZŚG 48A 576+728,84
16.09.2025 – Budynek administramistacyjny OUD
24.09.2025 Betonowanie zbrojenia pod ogrodzenie 571+500
24.09.2025 Ekrany akustyczne 575+500
24.09.2025 Montaż przewodu oświetleniowego latarni 575+250

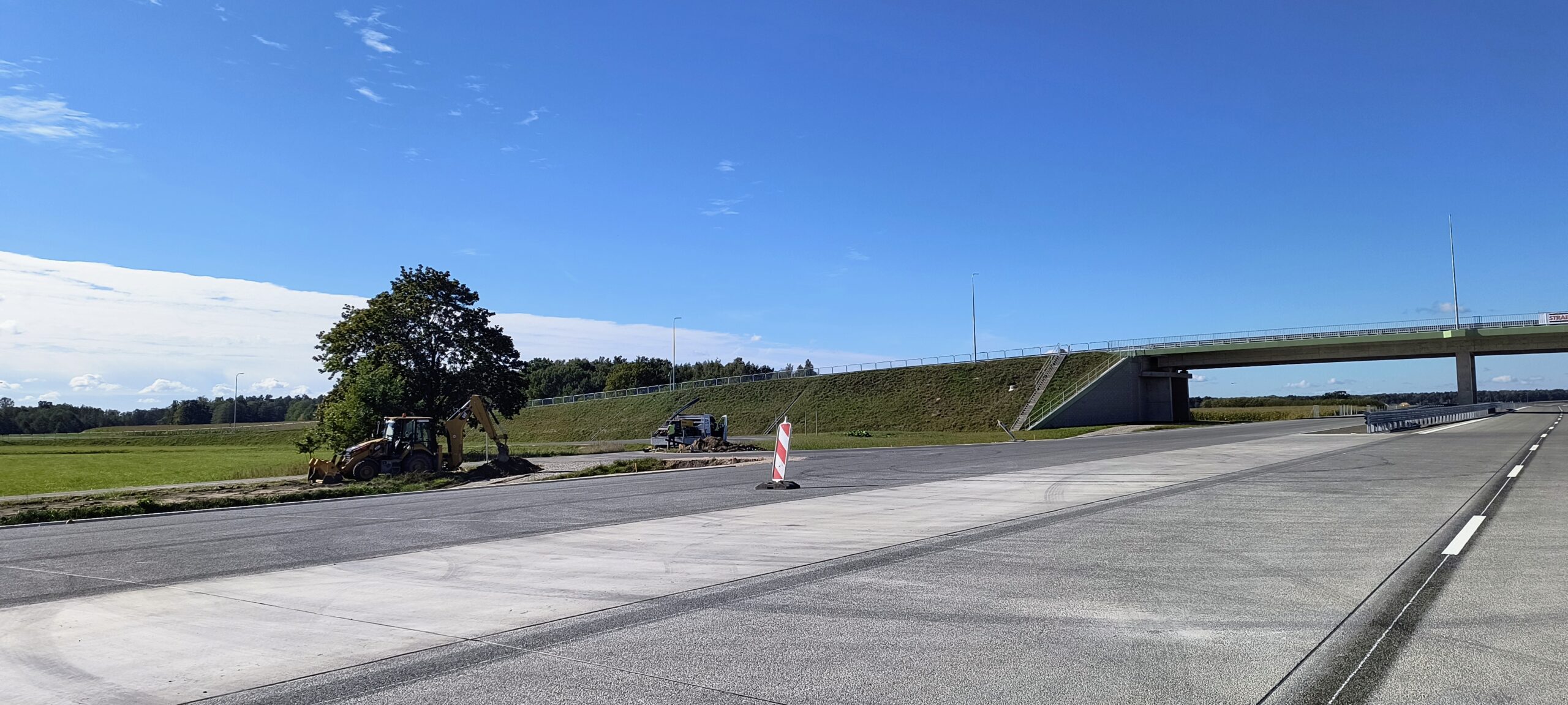

24.09.2025 Prace przy WD 50 579+133,39

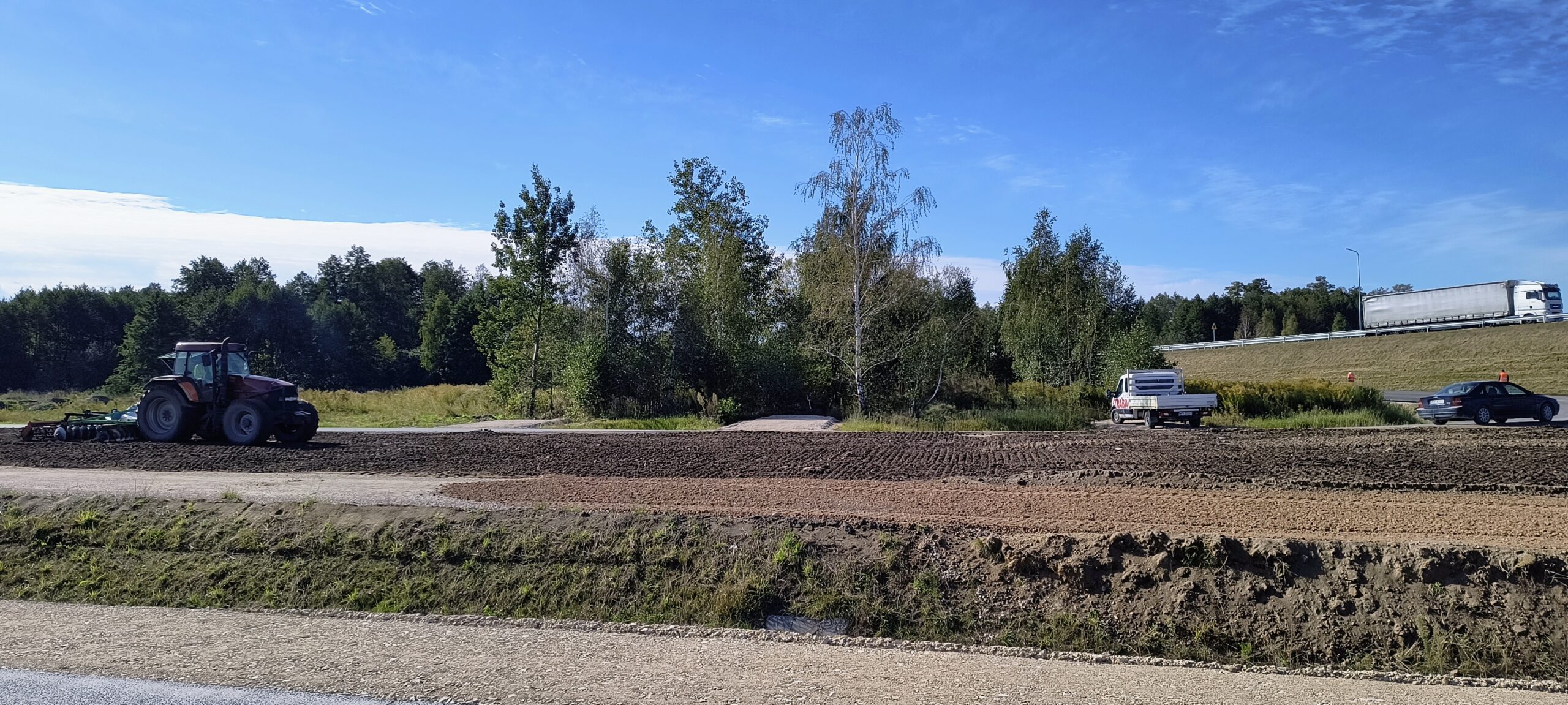

24.09.2025 Prace ziemne 565+000

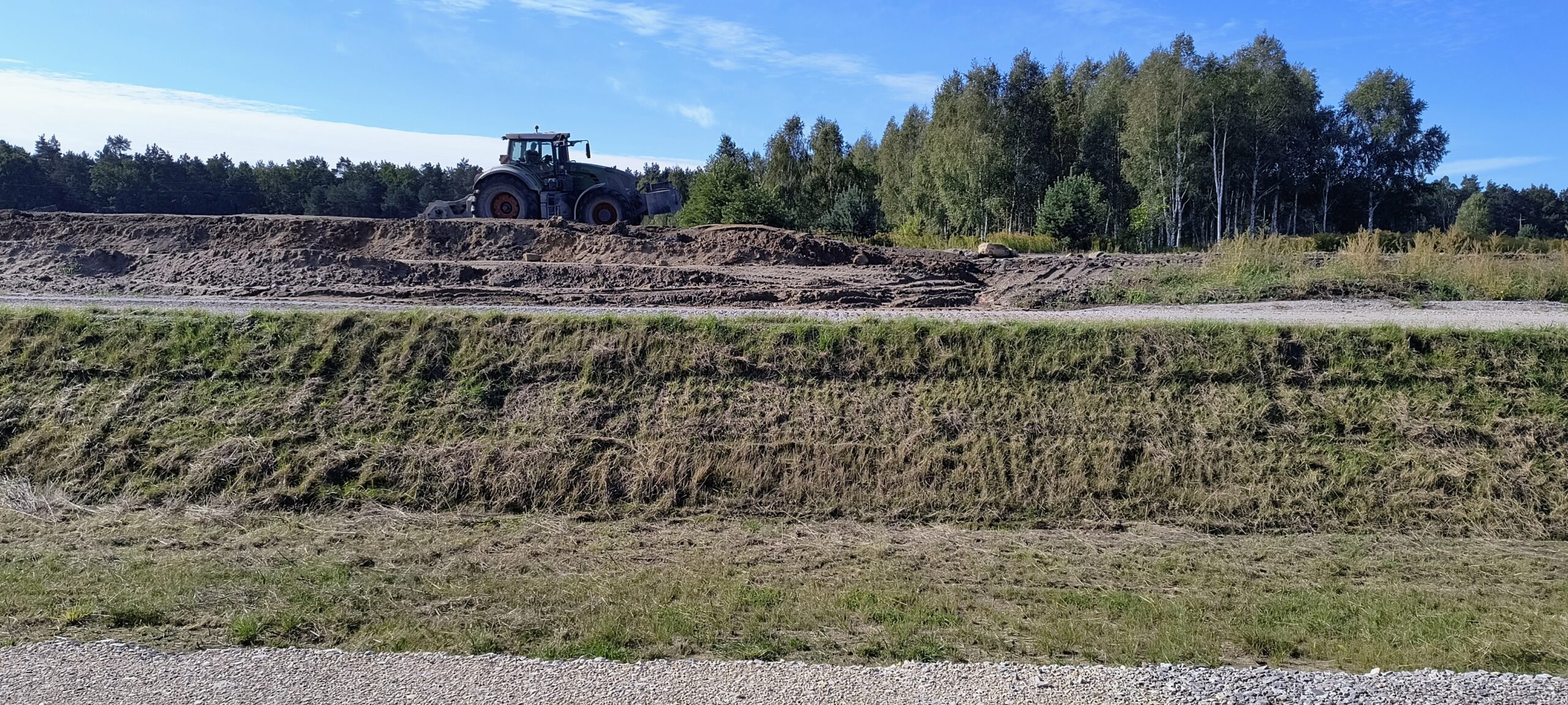

24.09.2025 Roboty ziemne 563+250
24.09.2025 Roboty ziemne 564+050
24.09.2025 Roboty ziemne 568+900
24.09.2025 Skarpowanie 564+800
24.09.2025 Składanie barier 565+000
24.09.2025 Słupki pod bariery na obiekcie PZDd-41A 567+499,27 jezdnia prawa
24.09.2025 Słupki pod bariery na obiekcie PZDd-41A 567+499,27
24.09.2025 Usypywanie pobocza 564+580
24.09.2025 Widok jezdnia lewa 579+550
24.09.2025 Widok jezdnia prawa 579+550
24.09.2025 Widok na trasę główną km 574+050

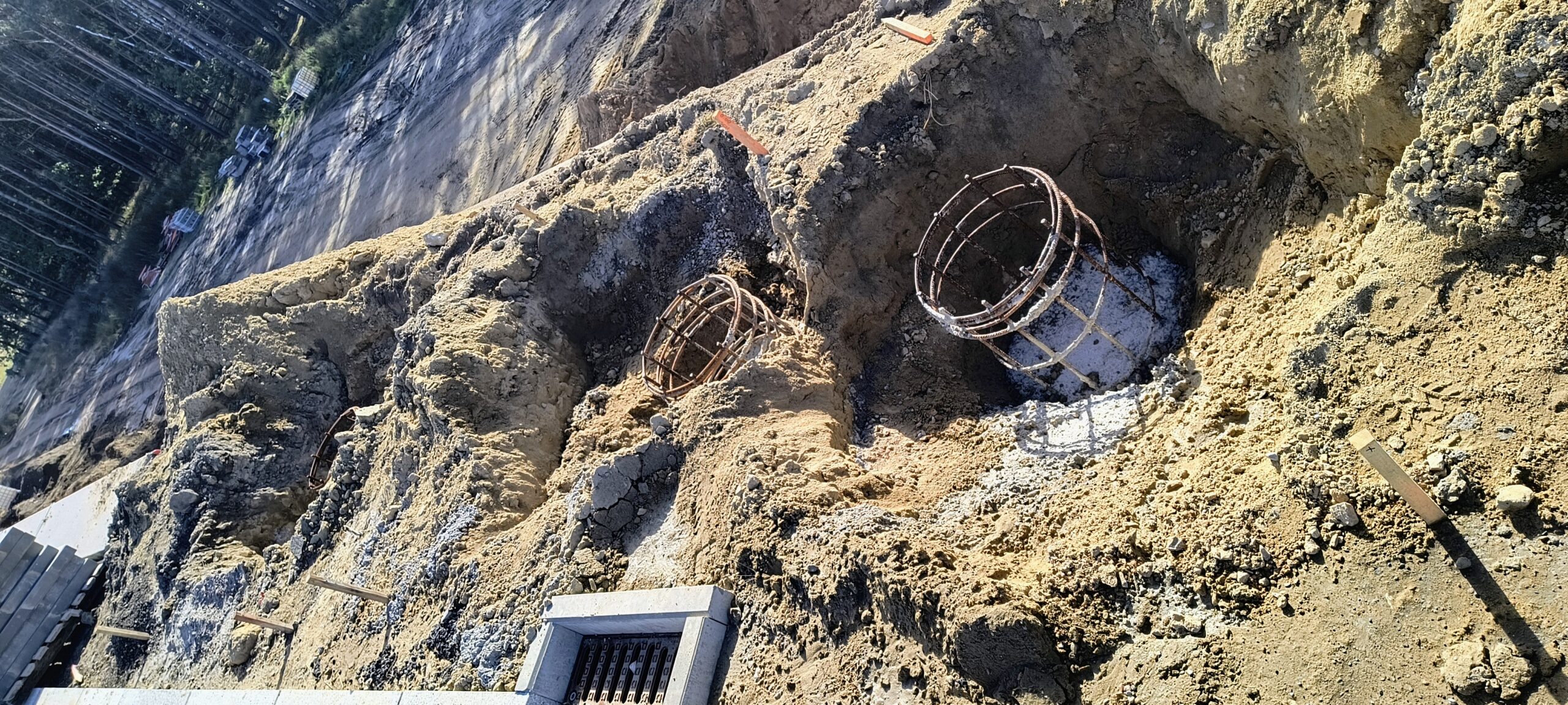

24.09.2025 Zbrojenie pod słupy 567+500
25.09.2025 Brama na drodze serwisowej 576+100

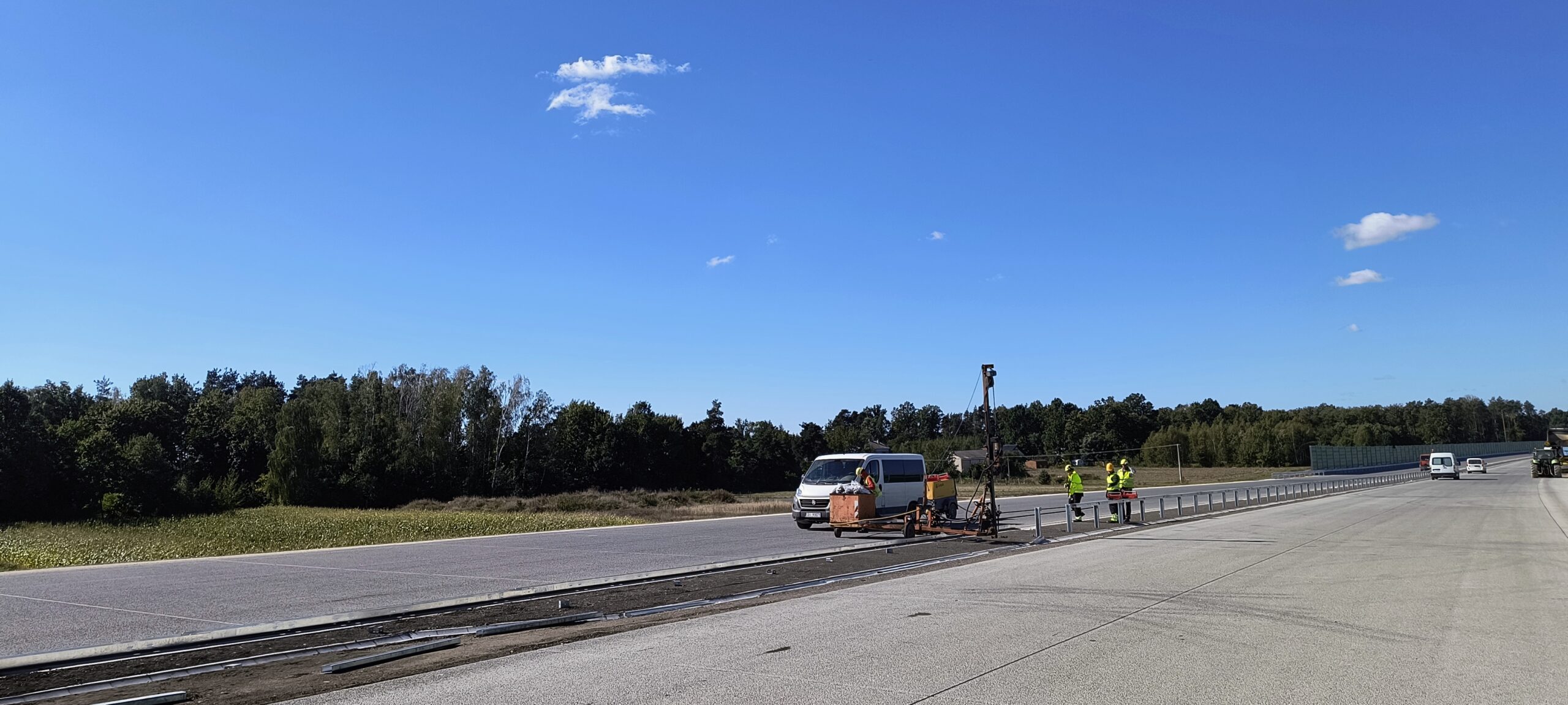

25.09.2025 Montaż barier oddzielające pasy jezdni 566+700
25.09.2025 PP 38 576+100
25.09.2025 Prace przy obiekcie PZŚg 38B
25.09.2025 Prace przy PZM-13B 576+100
25.09.2025 Prace ziemne 577+026
25.09.2025 Prace ziemne przy drodze serwisowej 1+900
25.09.2025 Prace związane z montażem barier 579+200

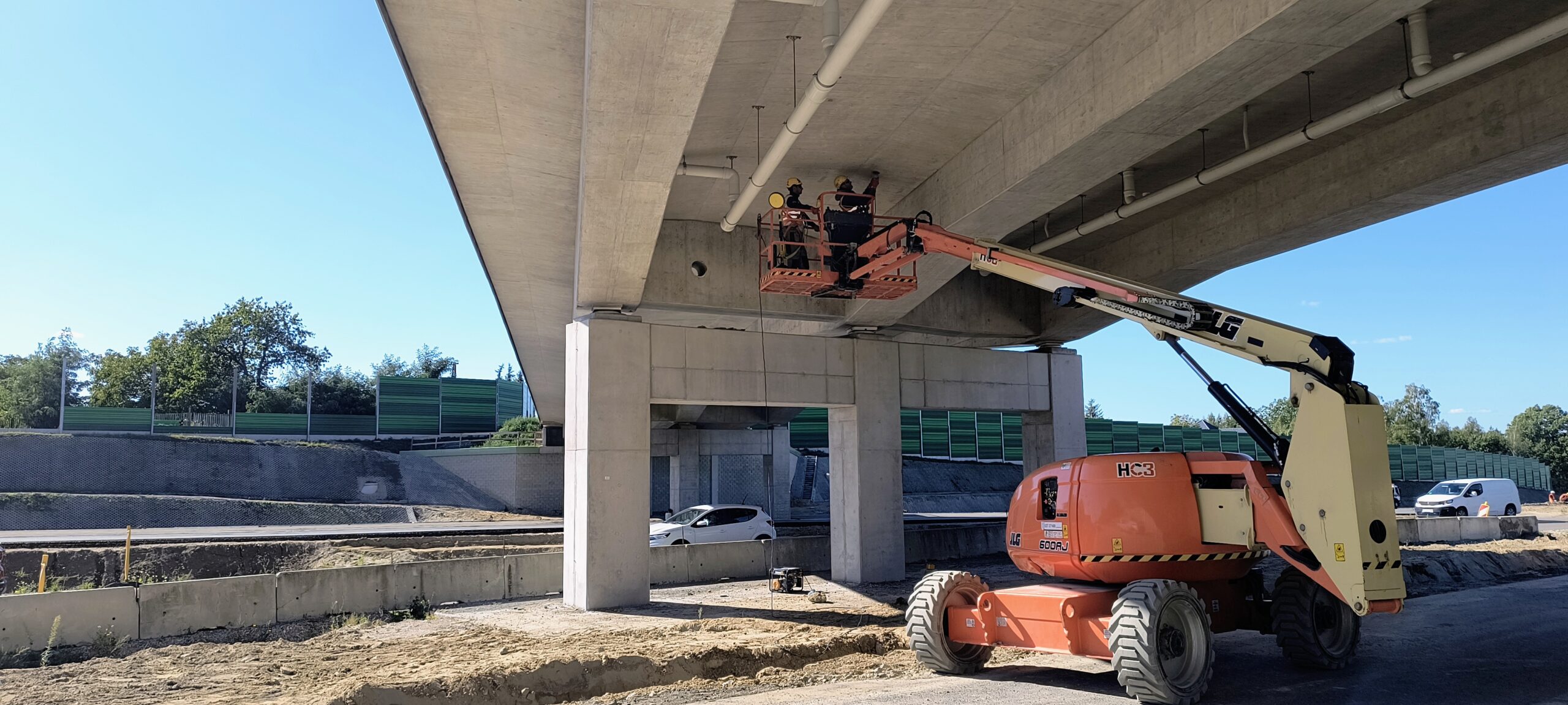

25.09.2025 Szlifowanie betonu na obiekcie WD 38 561+669,18
25.09.2025 Szlifowanie betonu na obiekcie WD 39 563+649,22
25.09.2025 Wykopy pod słupy 569+200
