Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Menu
Aktualności
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zakres robót
Odcinek węzeł Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Postęp robót
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Galeria
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Zdjęcia lotnicze
Zdjęcia naziemne
Wideo z powietrza
Wideo naziemne
Podwykonawcy
Odcinek Siedlce Południe – Malinowiec (od ok. 561+440 km do ok. 580+190 km)
Odcinek Malinowiec – w. Łukowisko (od 580+190 km do 598+216 km)
Odcinek w. Łukowisko – Swory (od 598+216 km do 610+722 km)
Odcinek Swory – Biała Podlaska (od 610+722 km do 624+830 km)
Kontakt
Wrzesień 2025

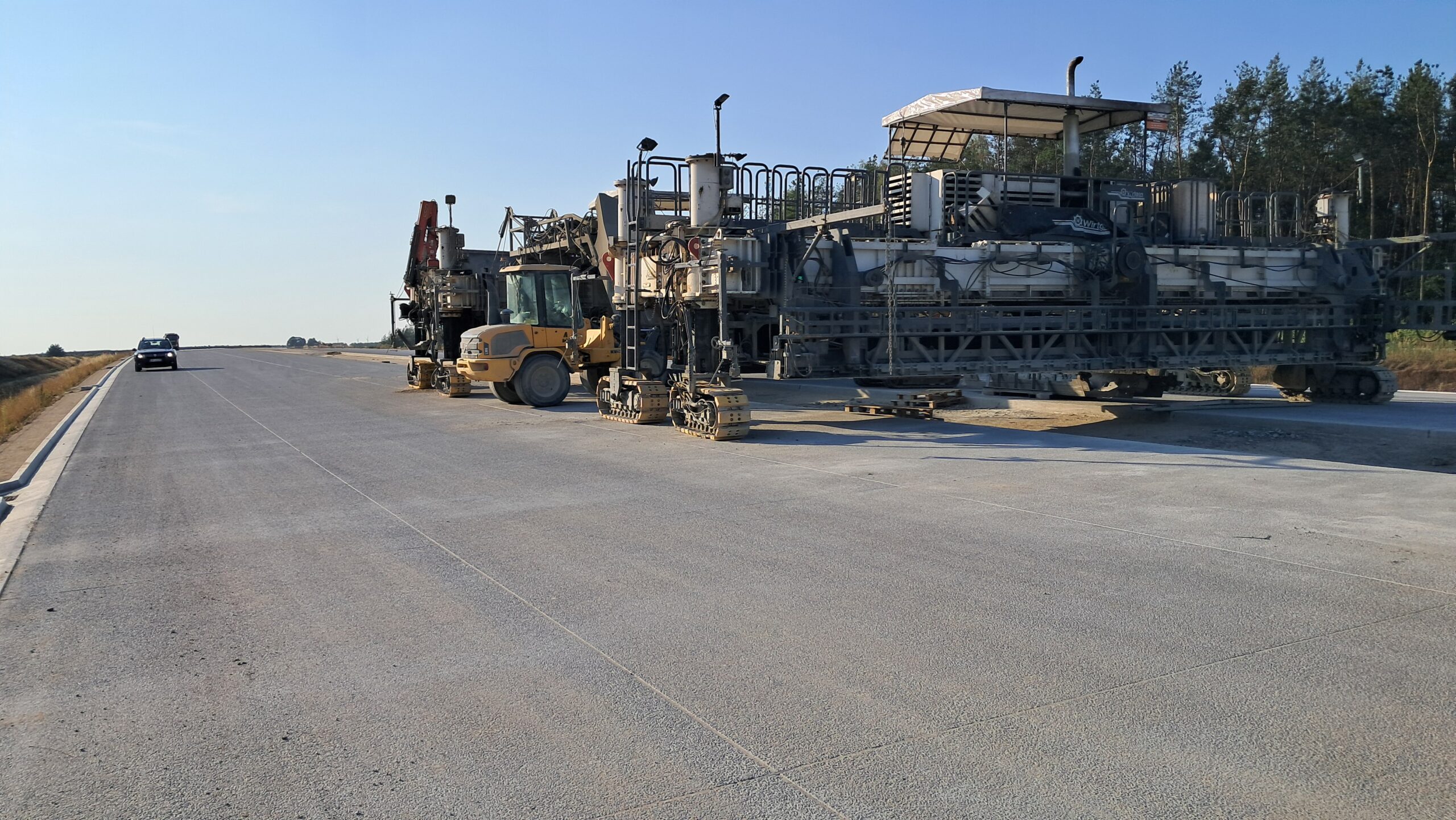

01 września km 606+150 nawierzchnia betonowa C35_45 przygotowania do dalszych robót

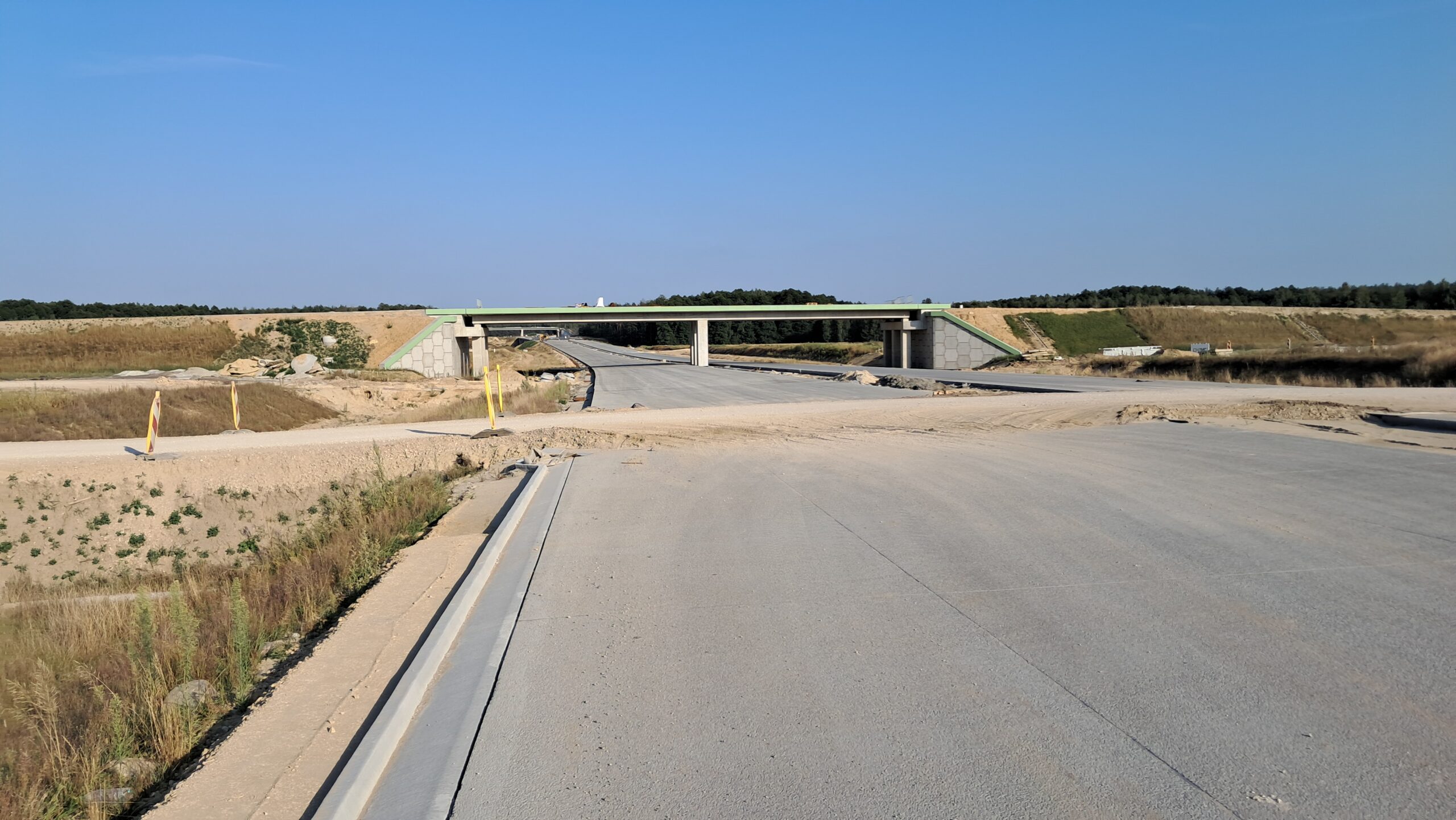

01 września km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45

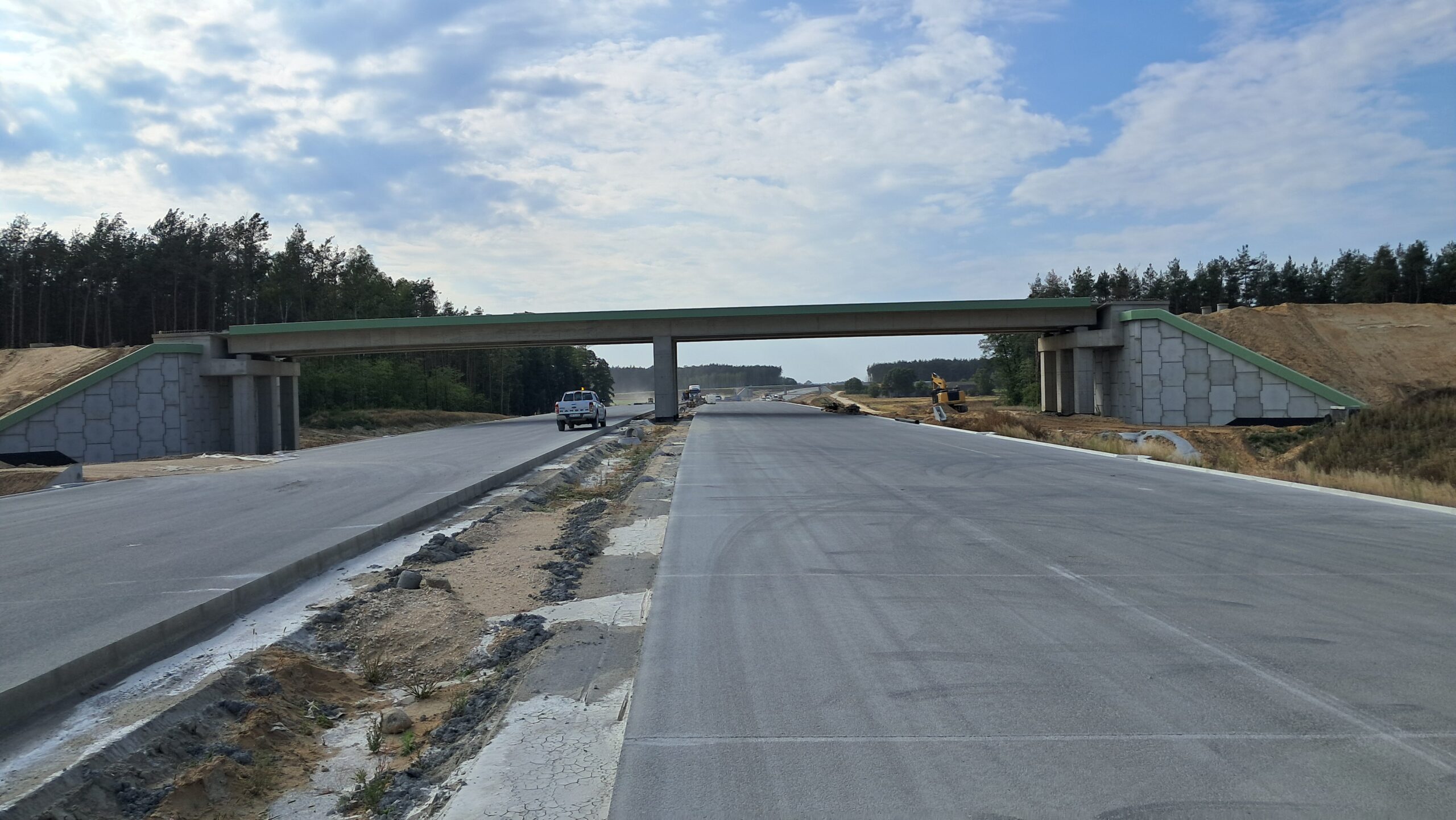

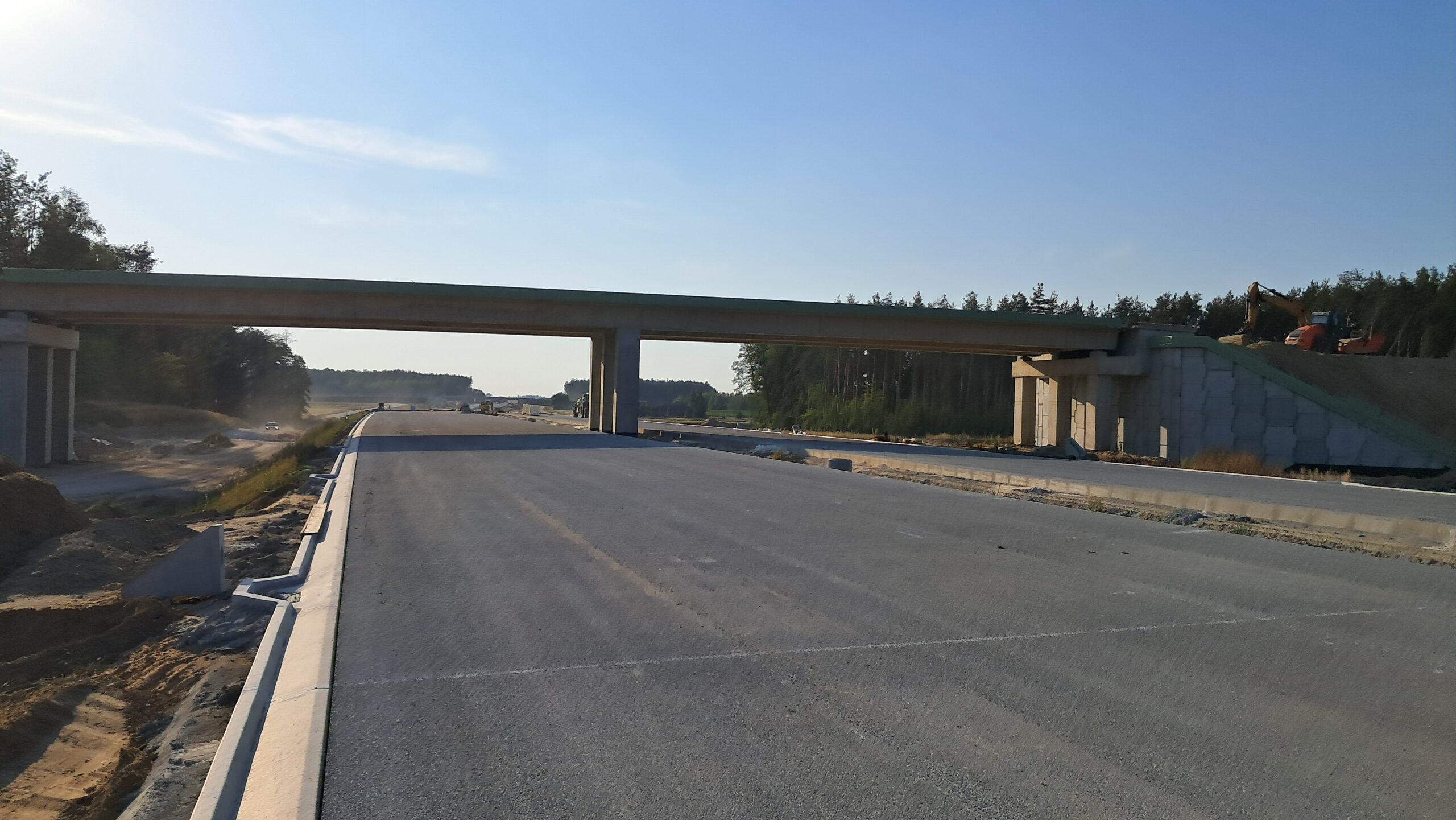

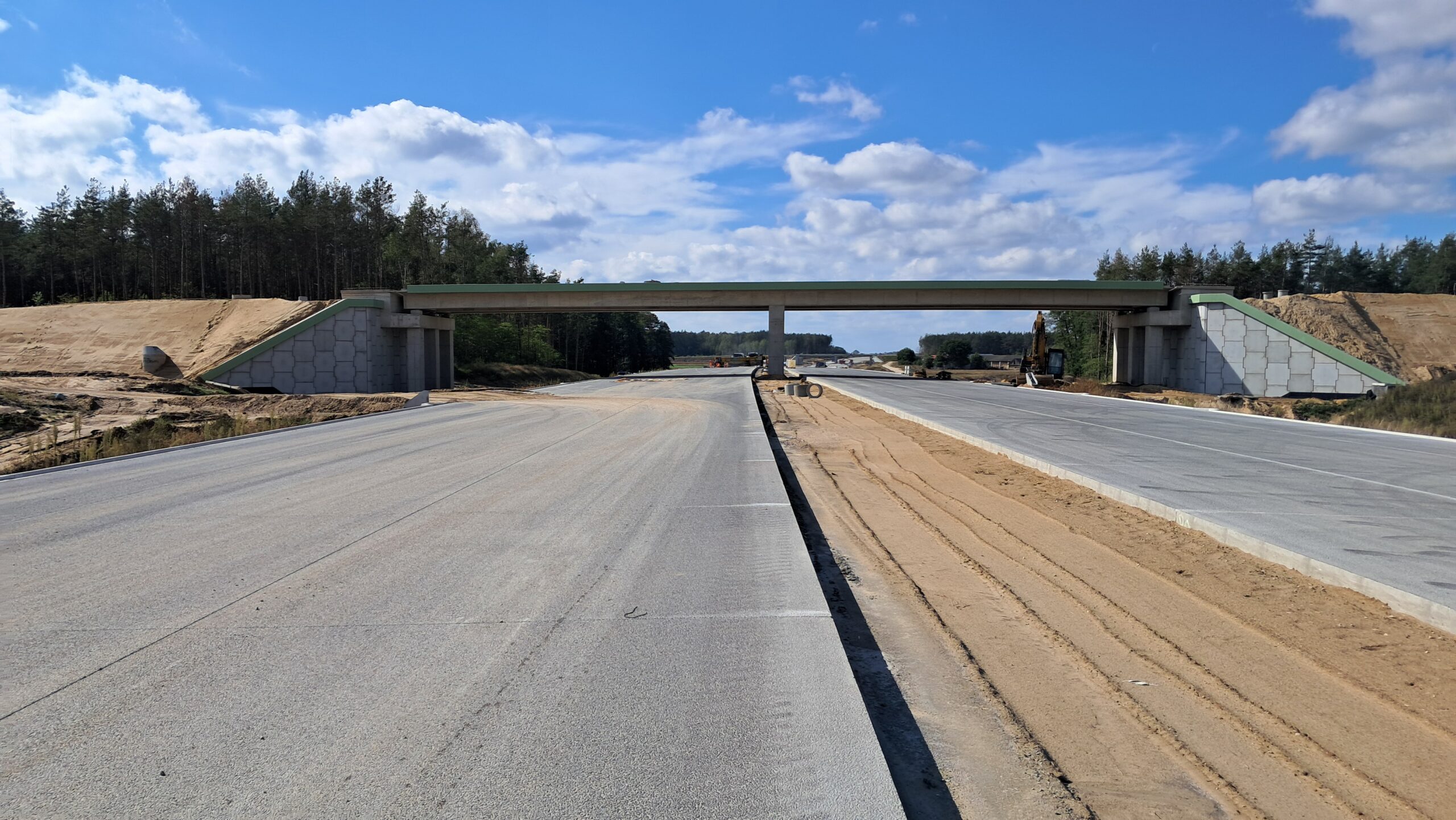

01 września km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45

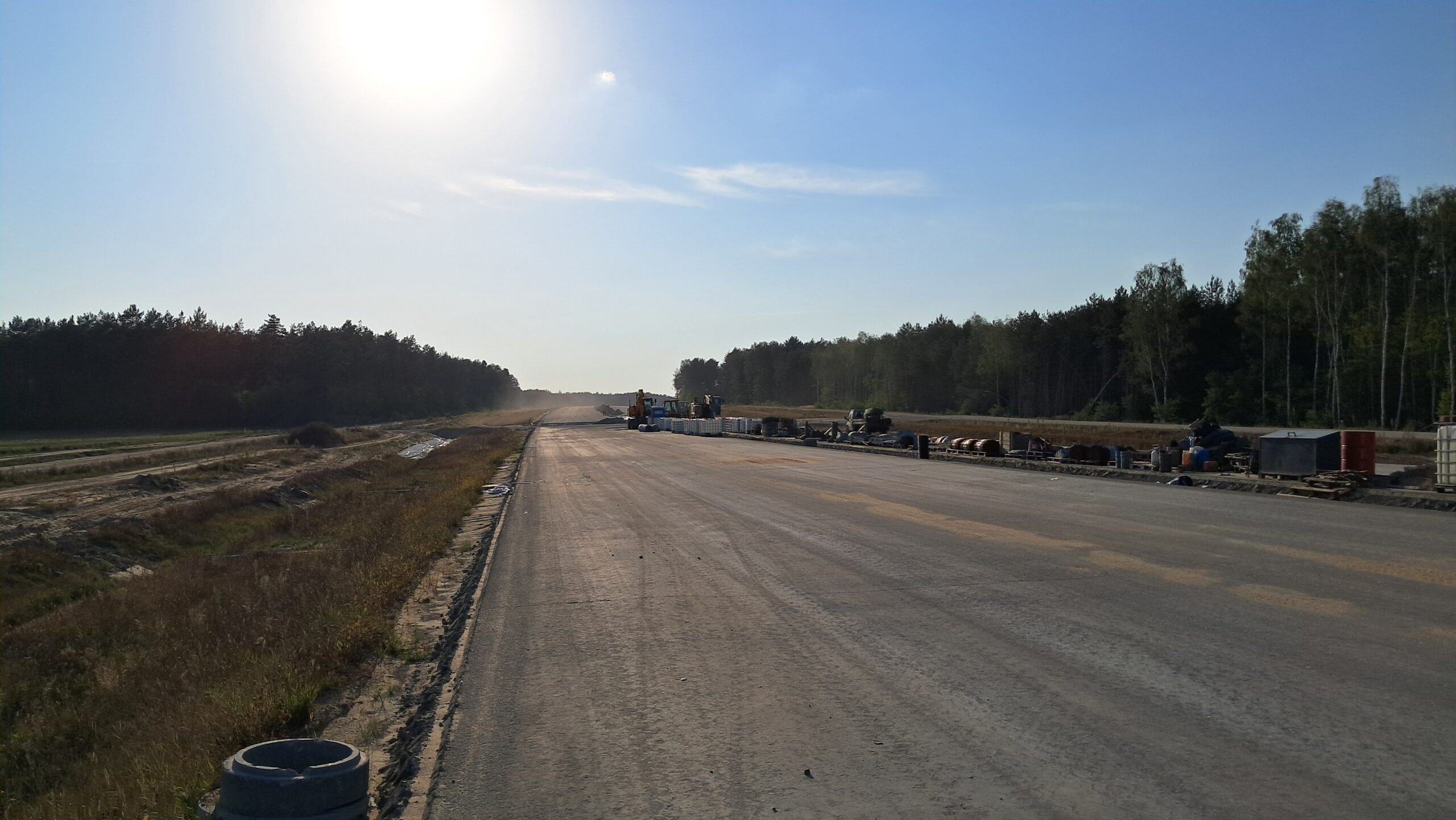

01 września km 608+300 nawierzchnia betonowa C35_45

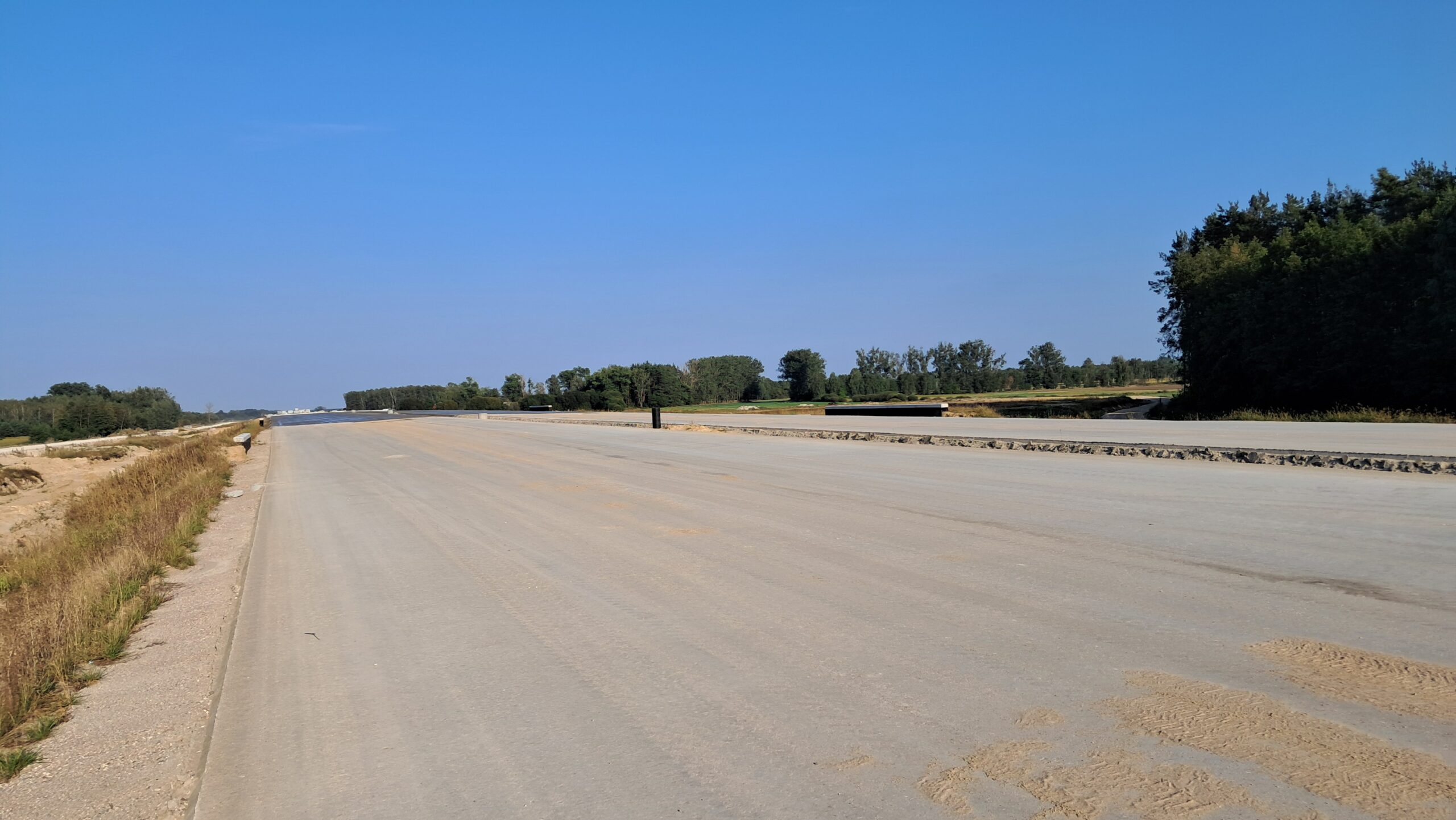

01 września km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A
01 września km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69

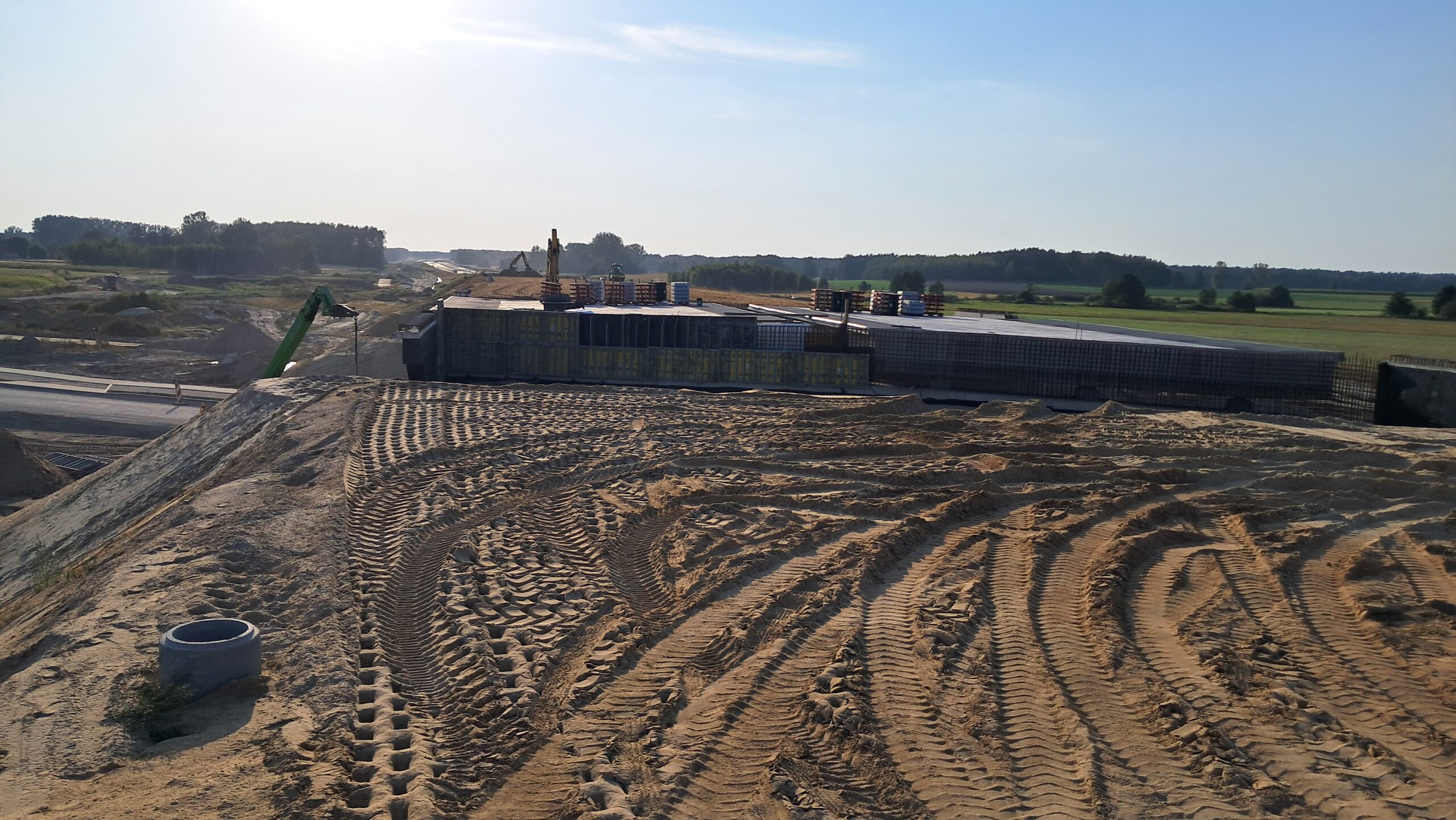

01 września km 610+050 budowa nasypu budowa ustroju nośnego WA_74

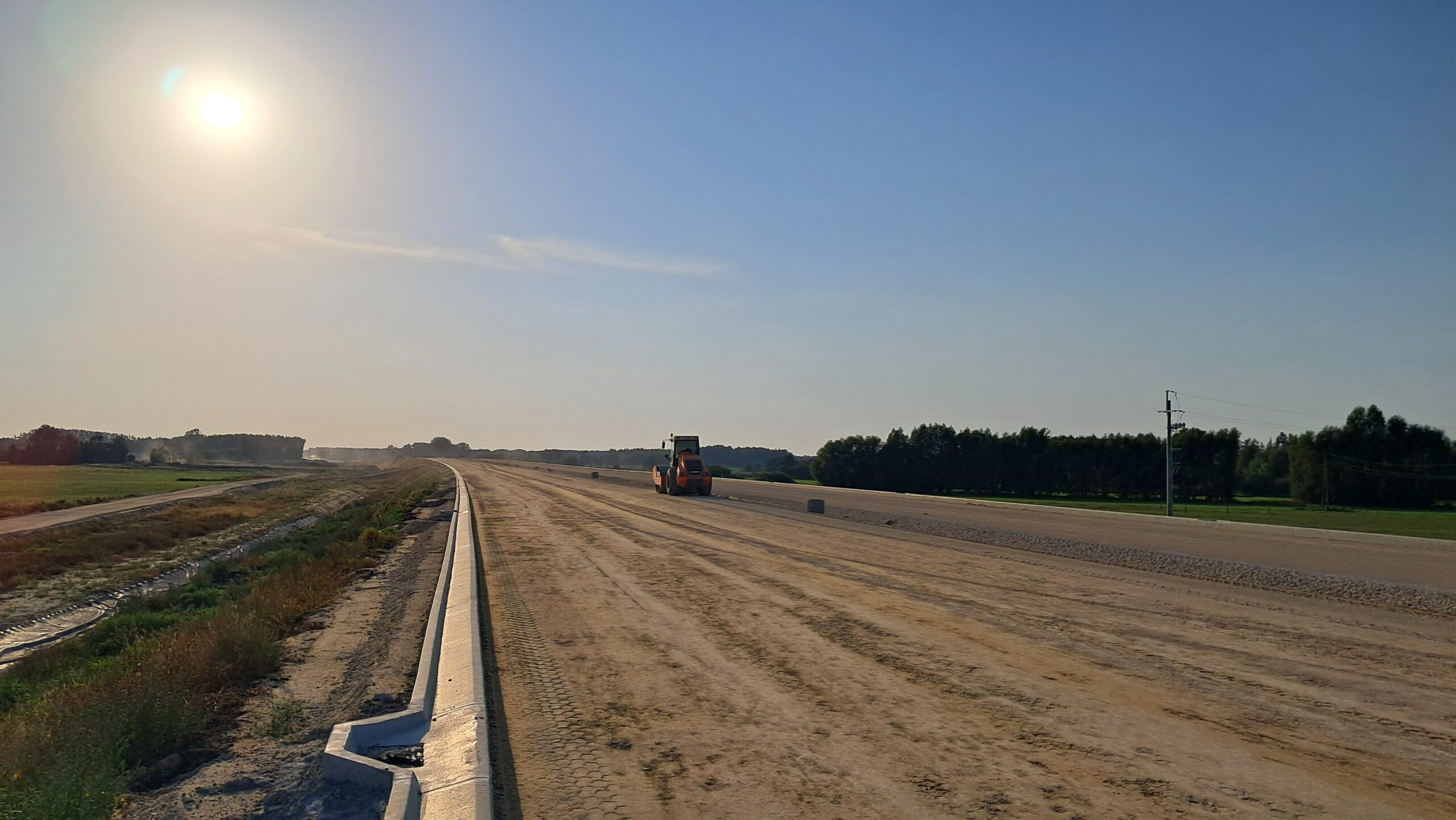

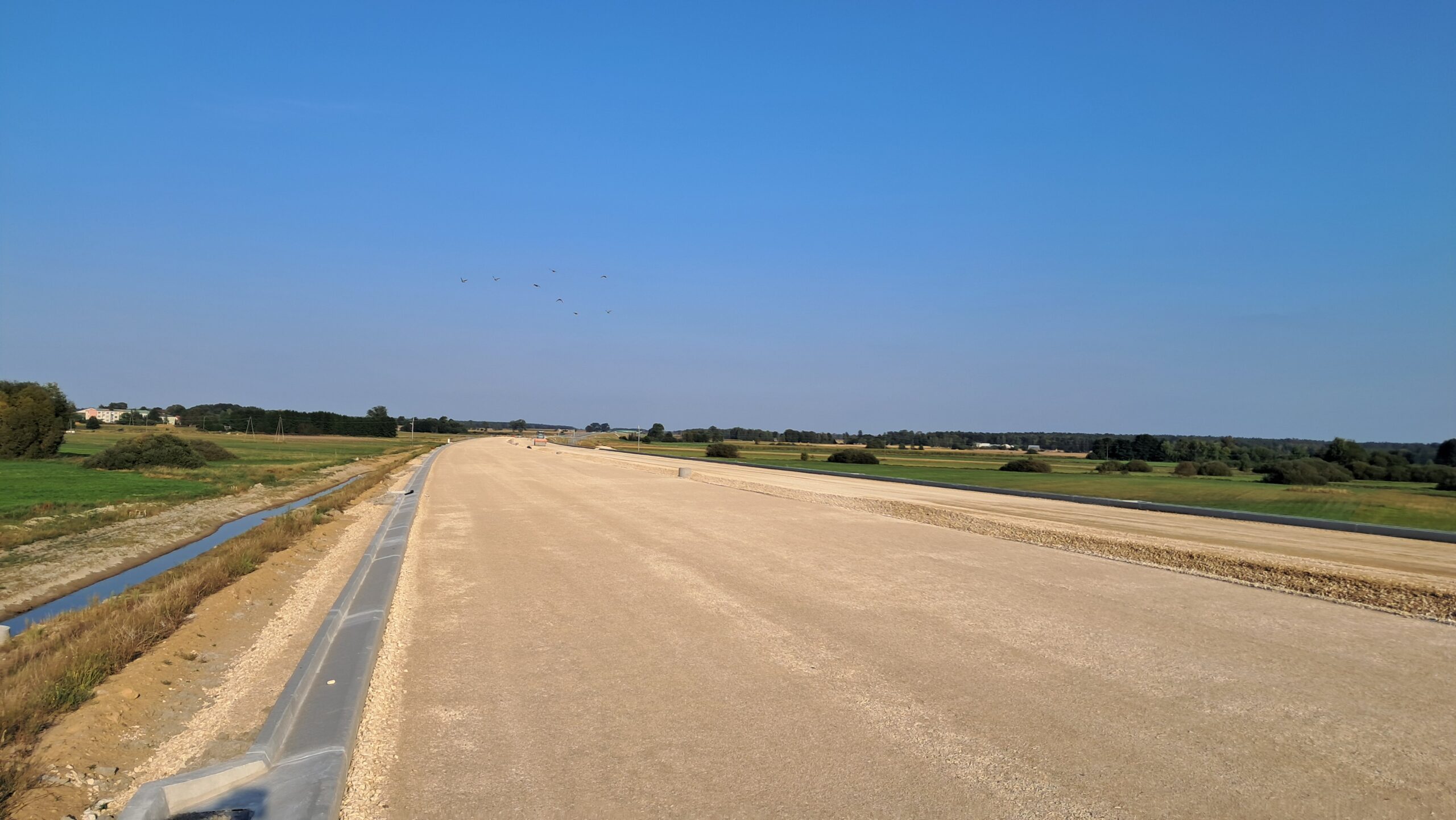

01 września km 610+050’ wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3
01 września km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3

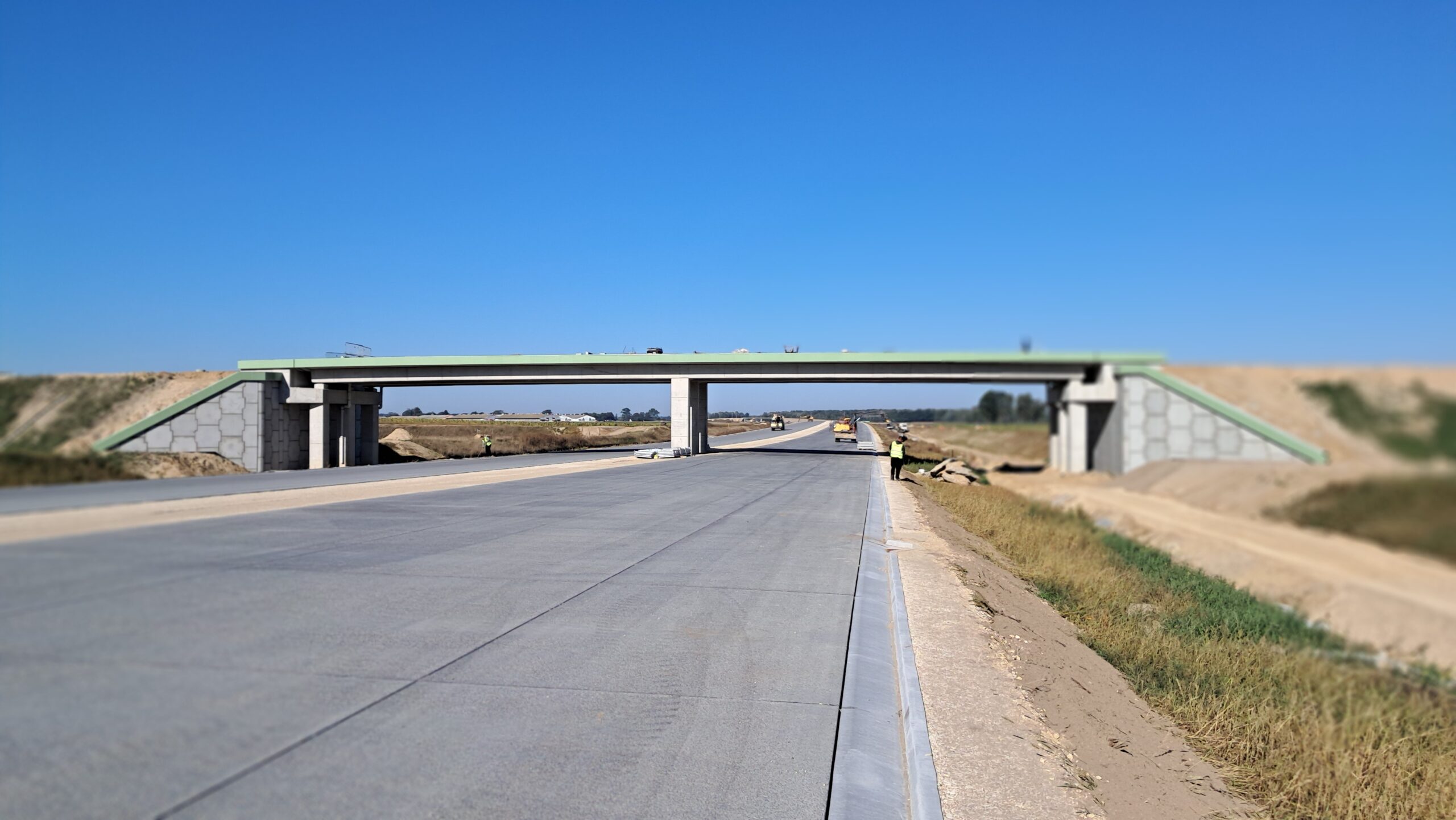

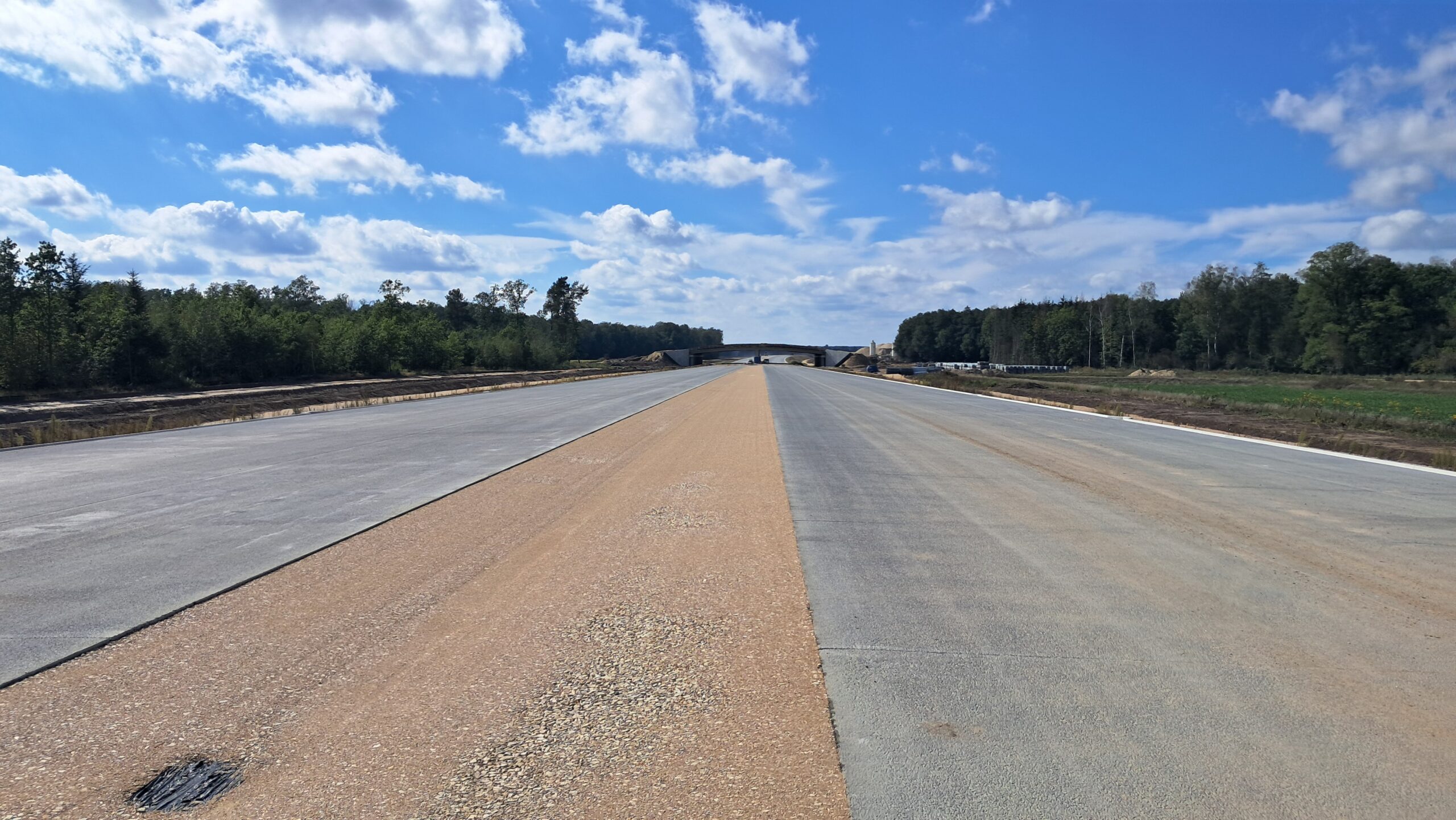

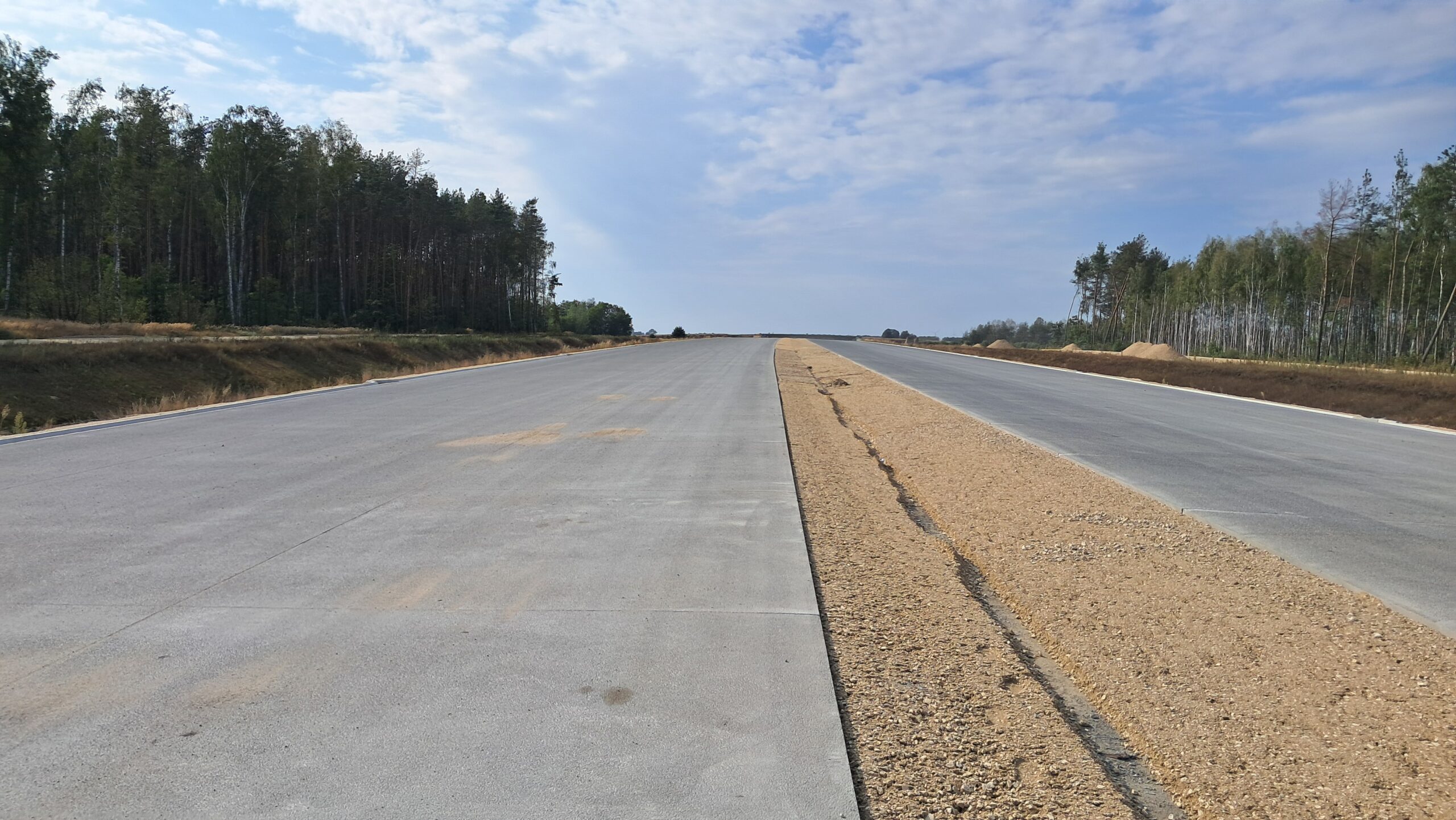

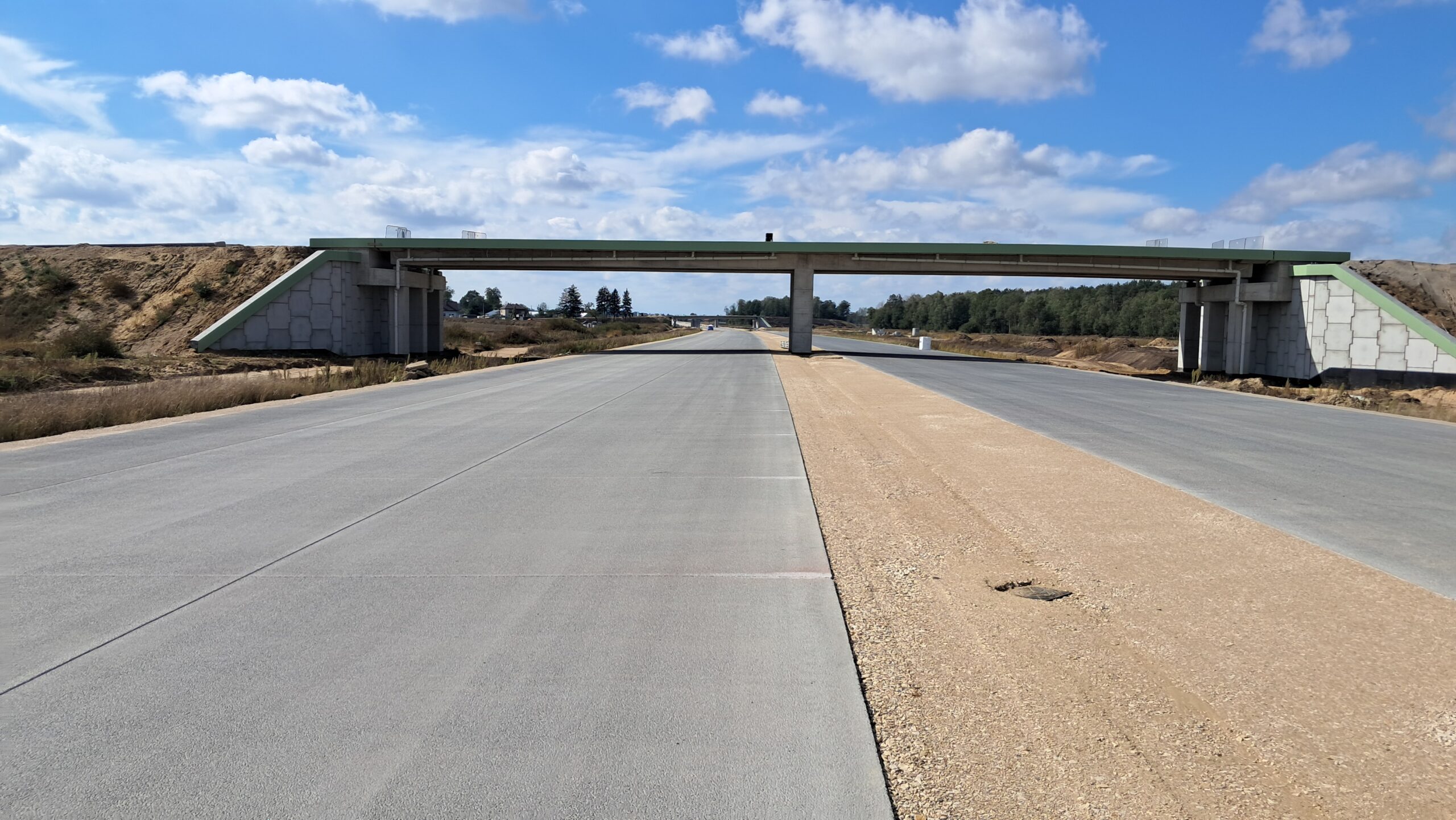

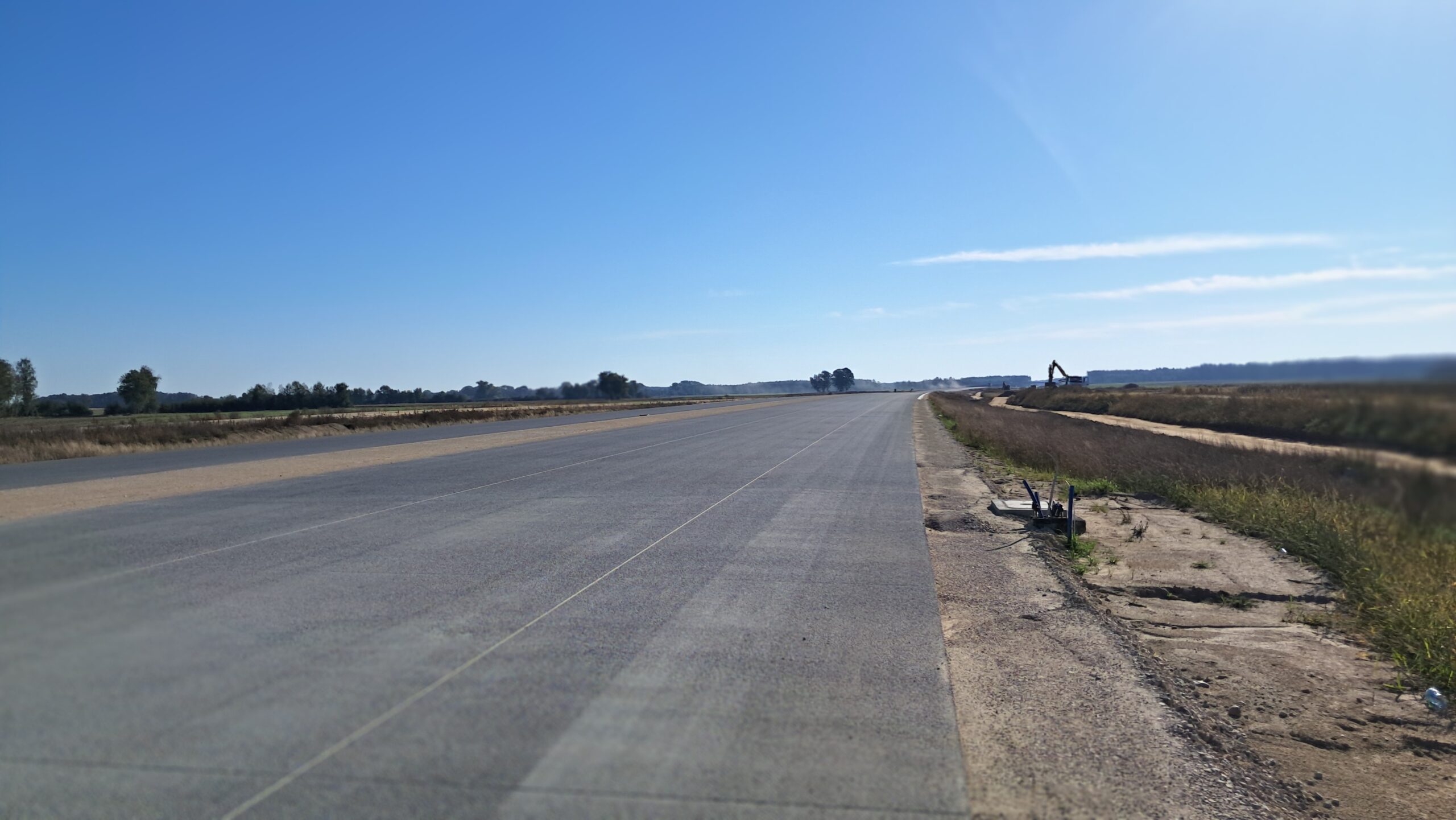

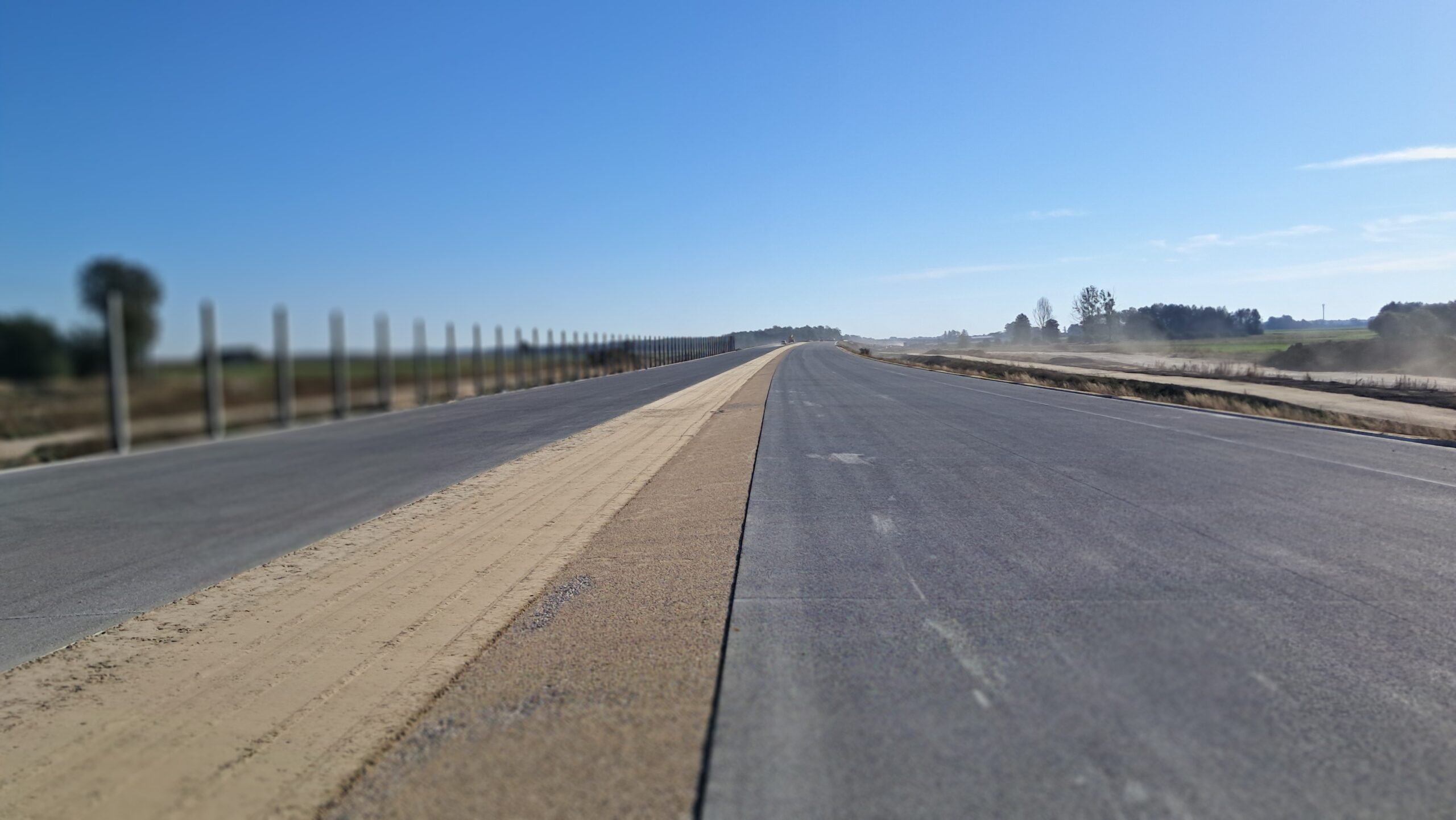

01 września km 598+200 nawierzchnia C35_45 kruszywo w pasie rozdziału w kierunku odcinka VII

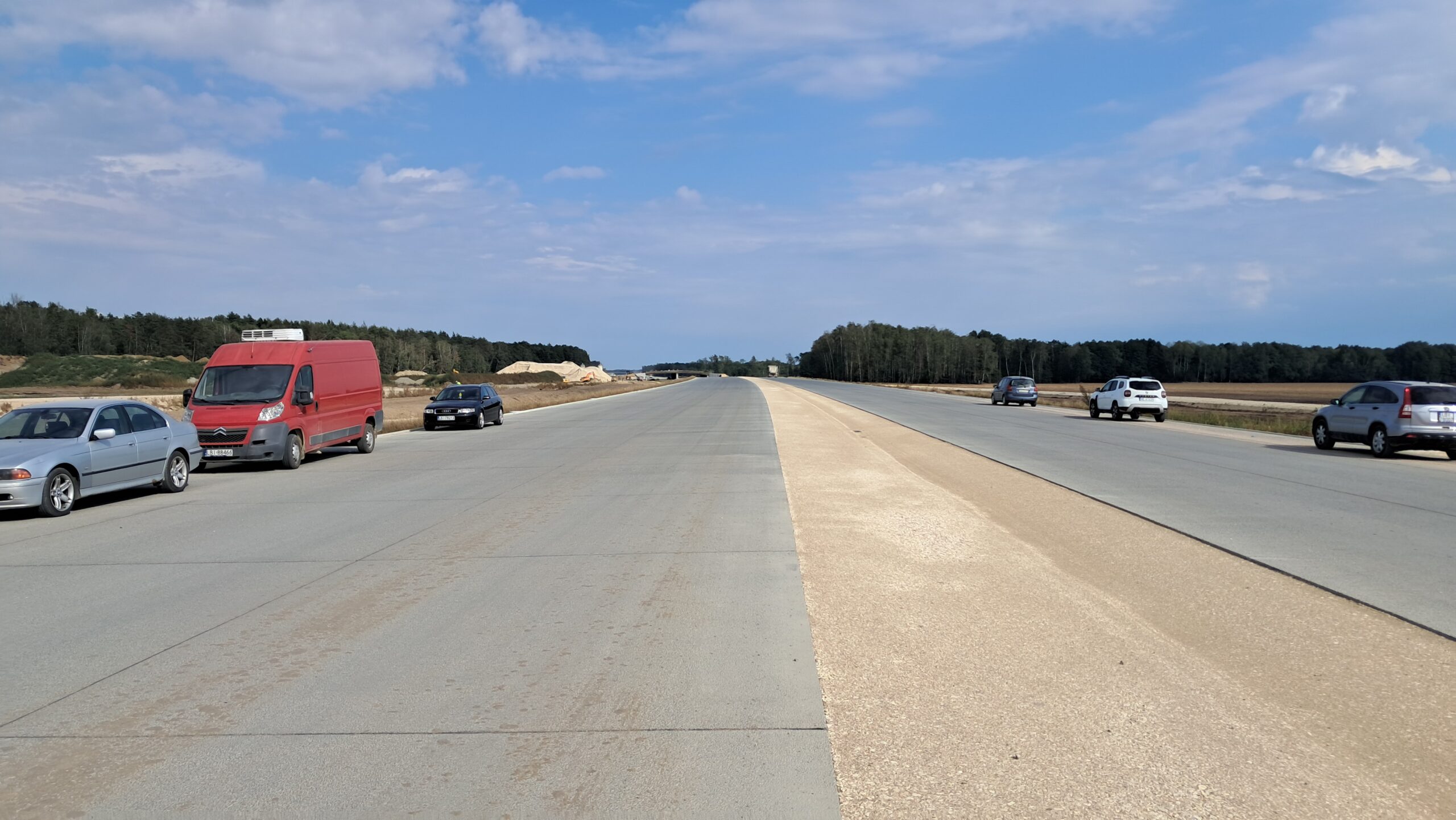

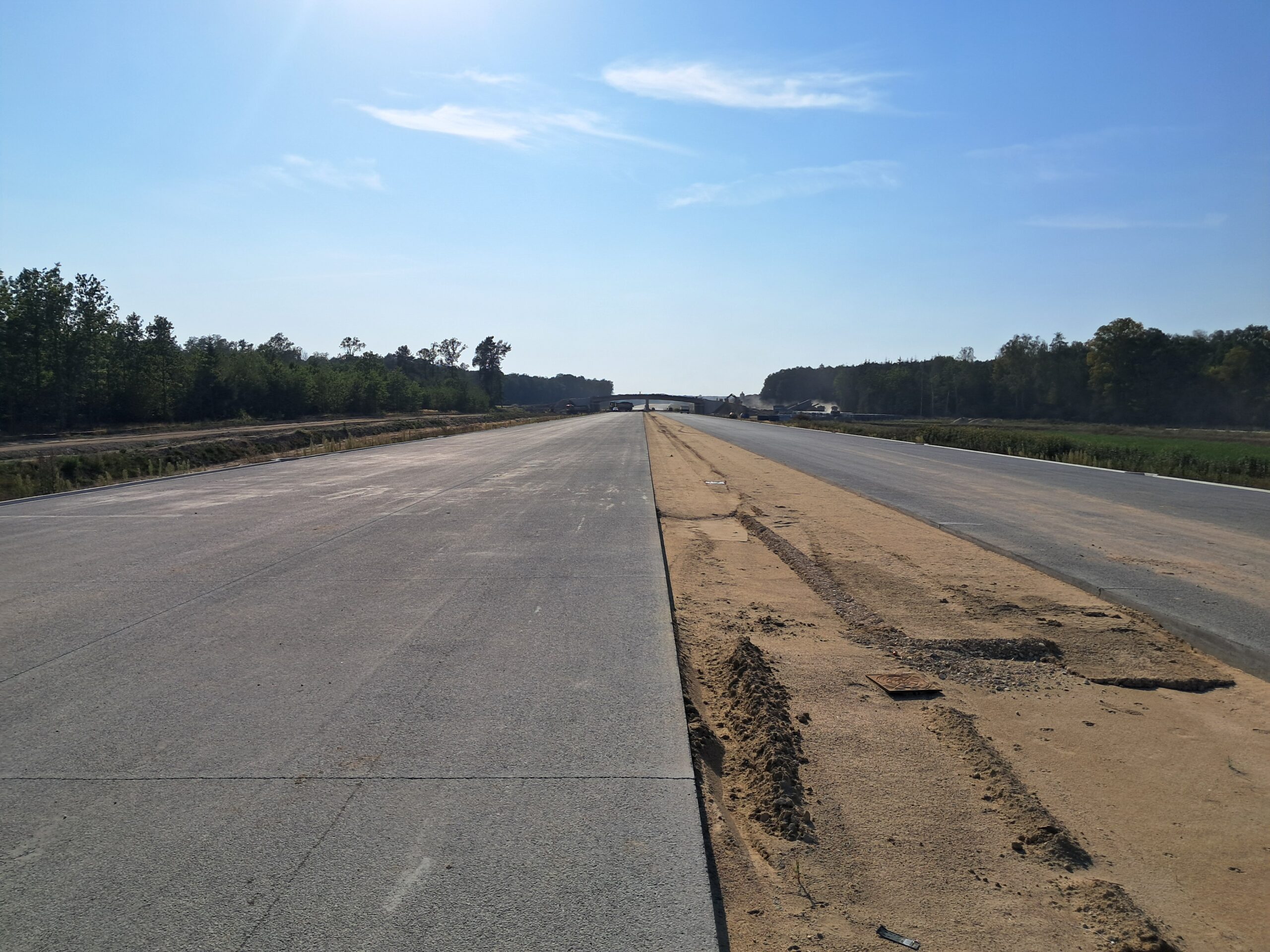

01 września km 599+700 nawierzchnia betonowa C35_45

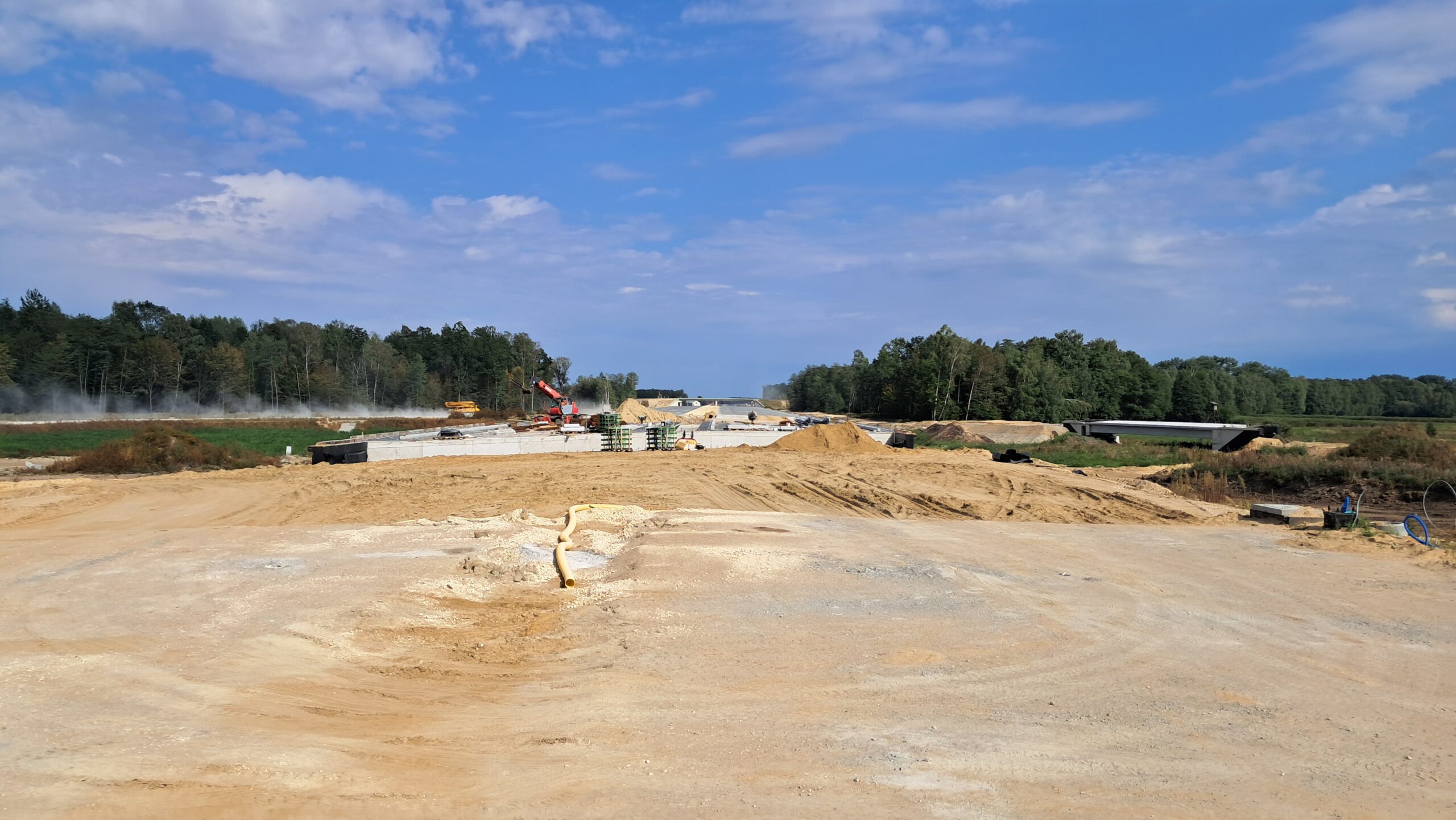

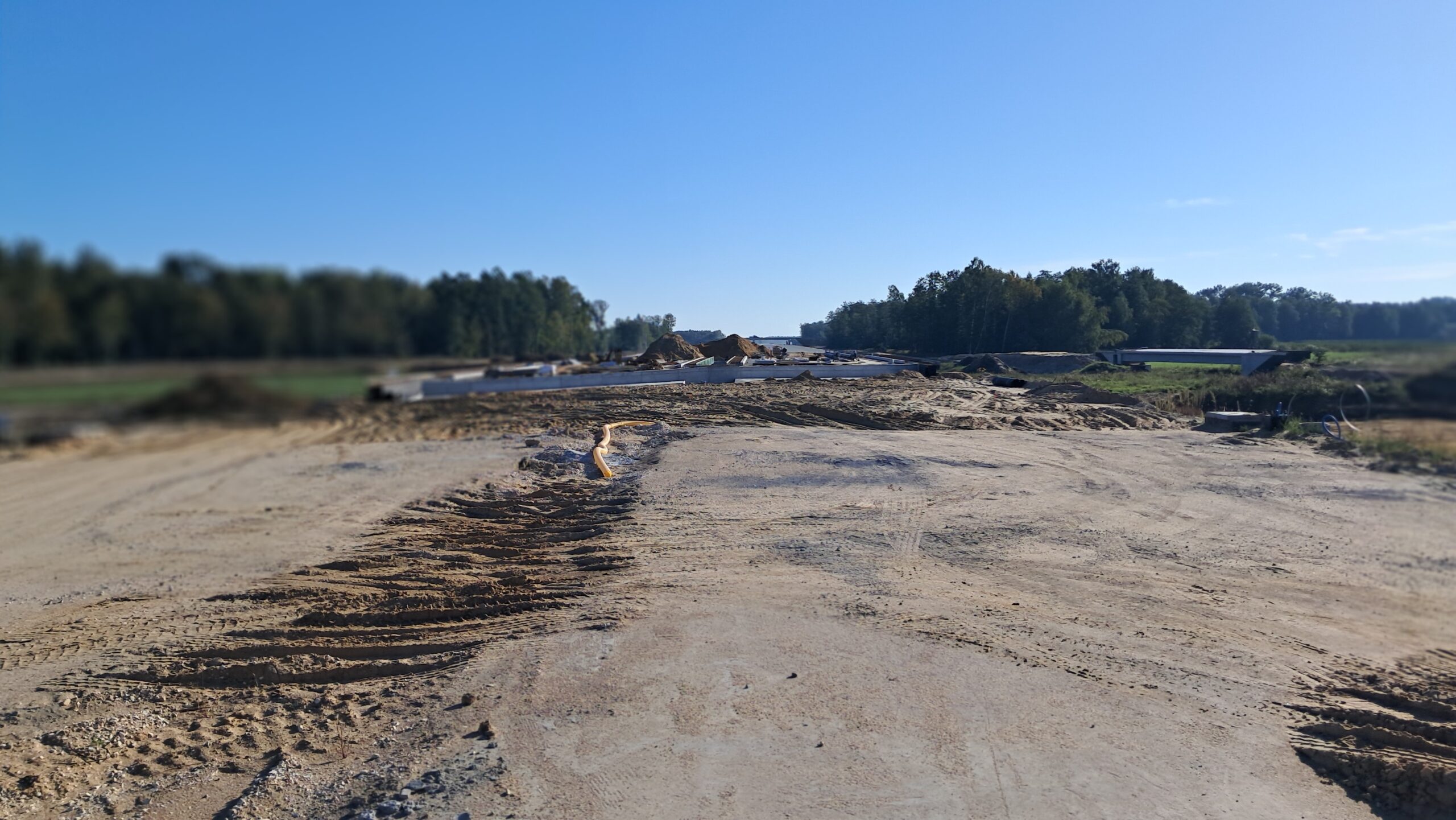

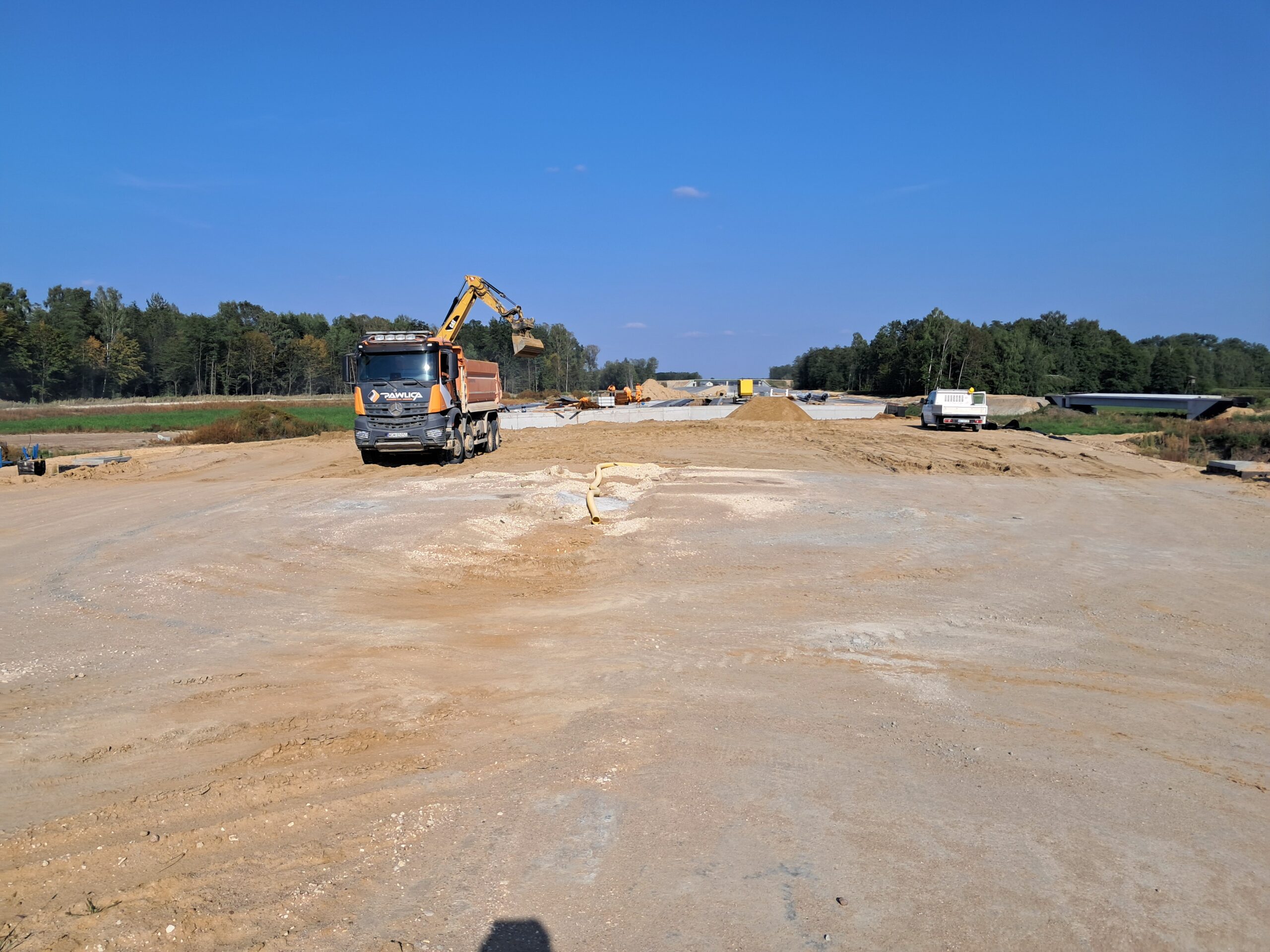

01 września km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)

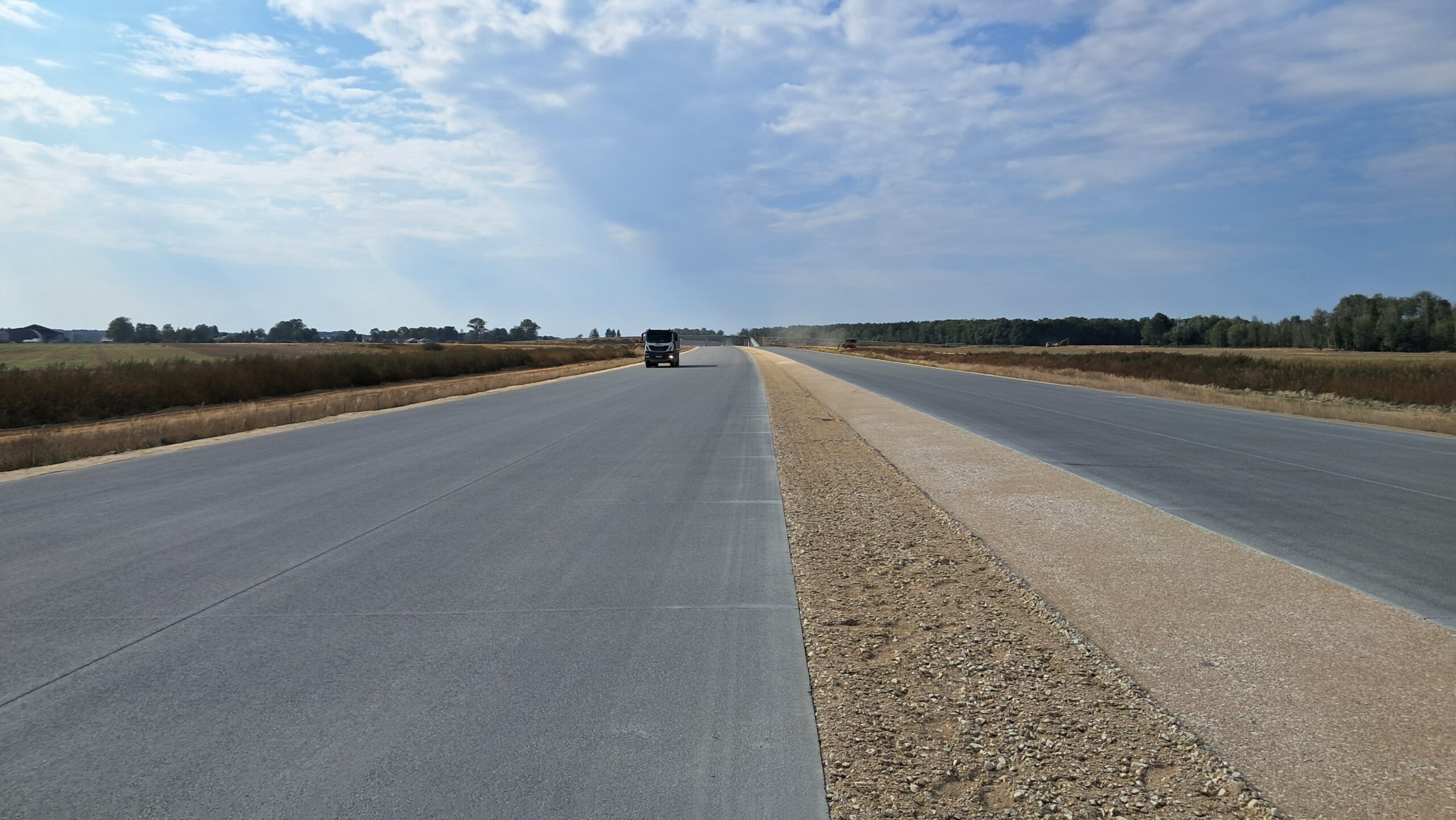

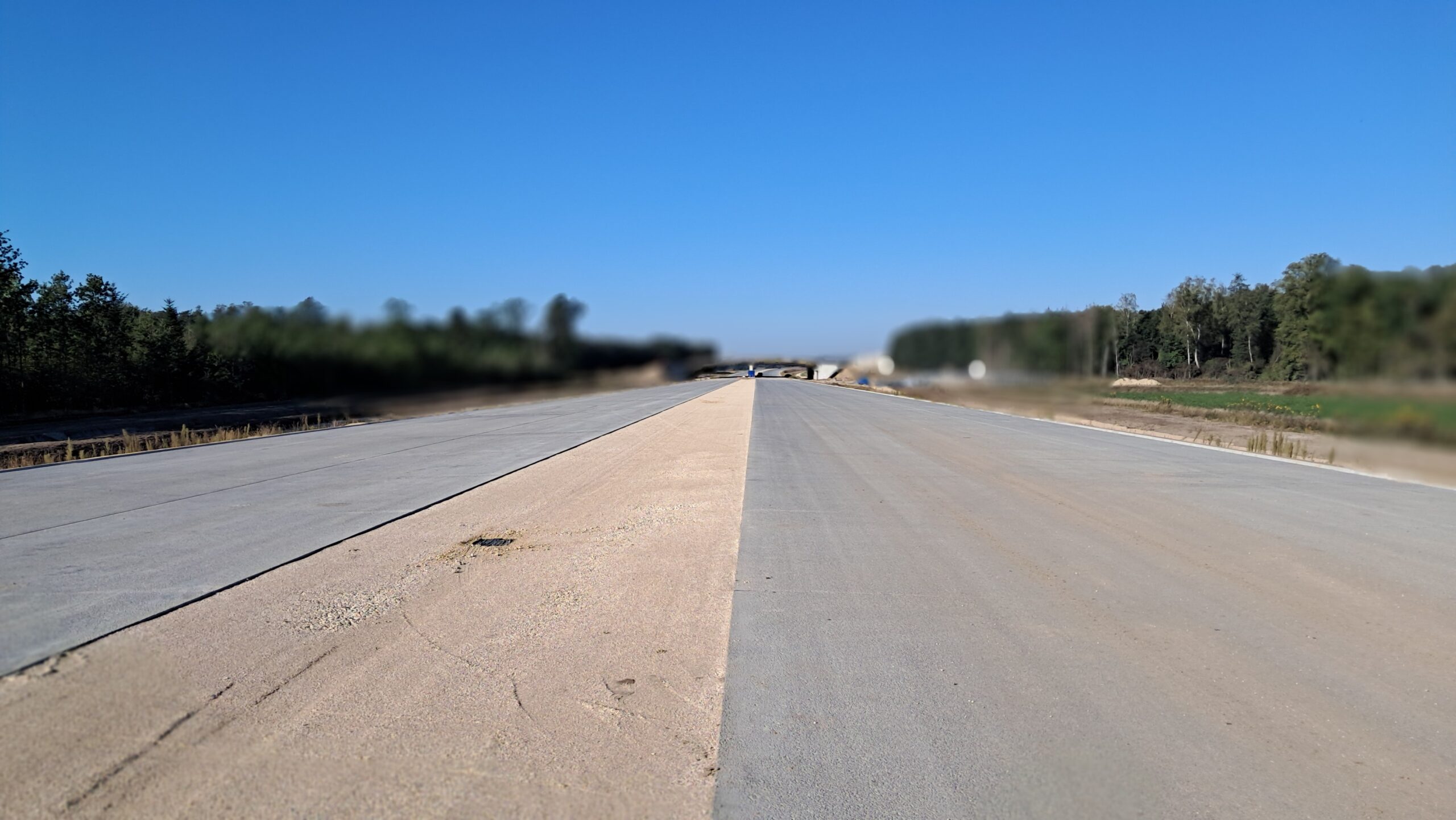

01 września km 600+600 nawierzchnia betonowa C35_45 budowa pasa rozdziału i WD_68
01 września km 601+500 nawierzchnia betonowa C35_45 i budowa pasa rozdziału

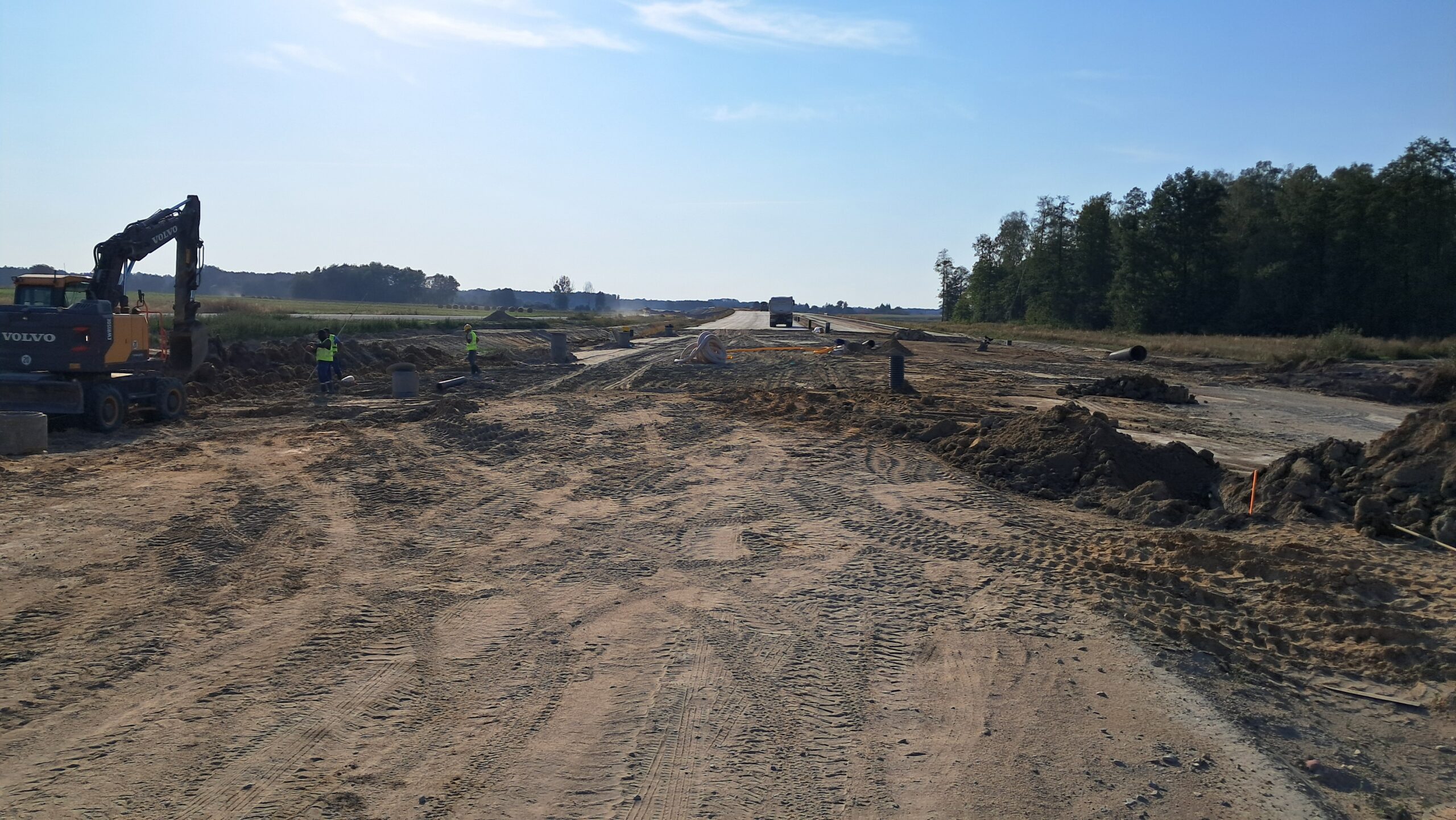

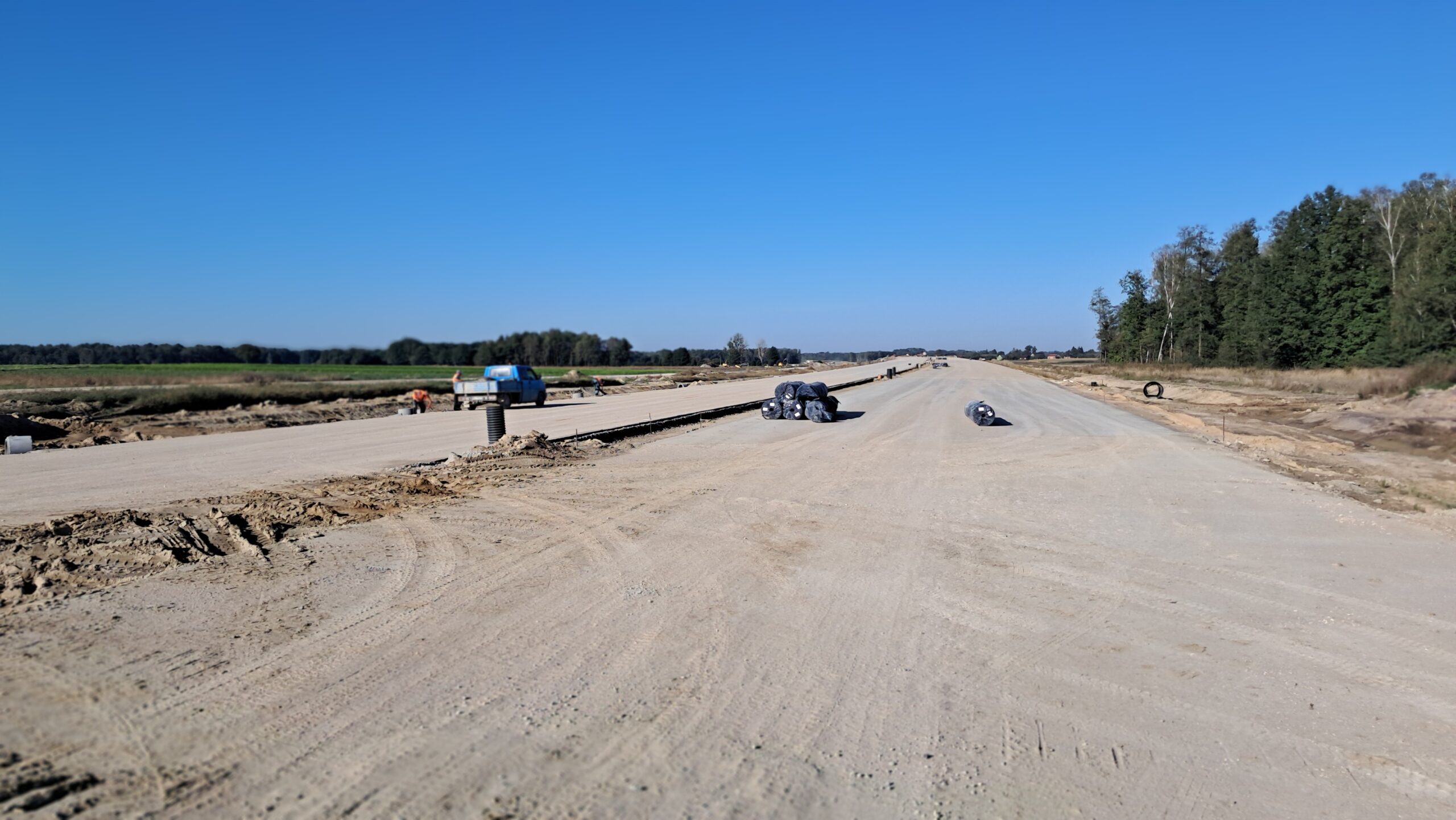

01 września km 602+900 wykonano podbudowę zasadniczą C8_10
01 września km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A

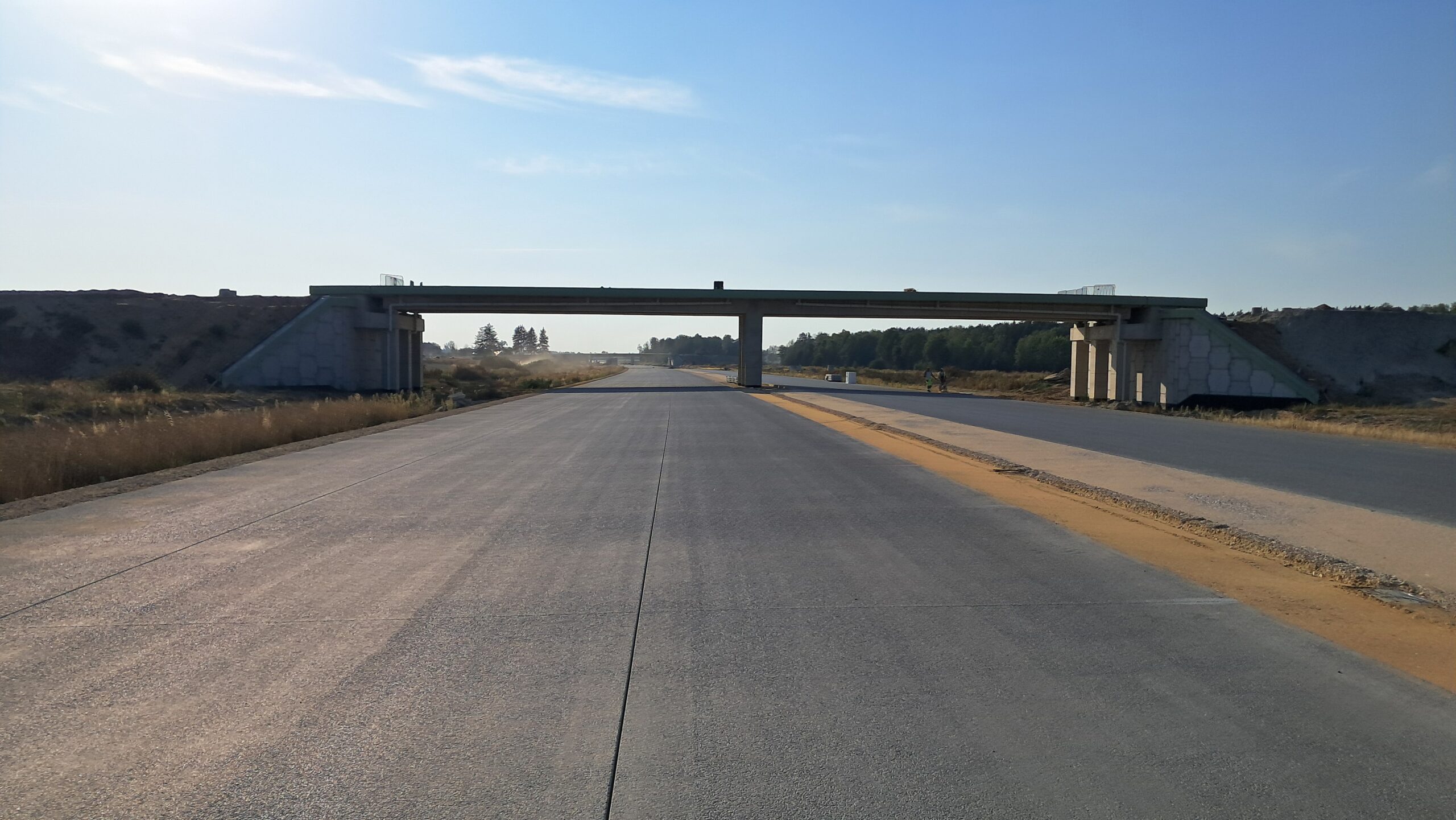

01 września km 603+600 budowa WD_70 nawierzchnia C35_45 i budowa pasa rozdziału

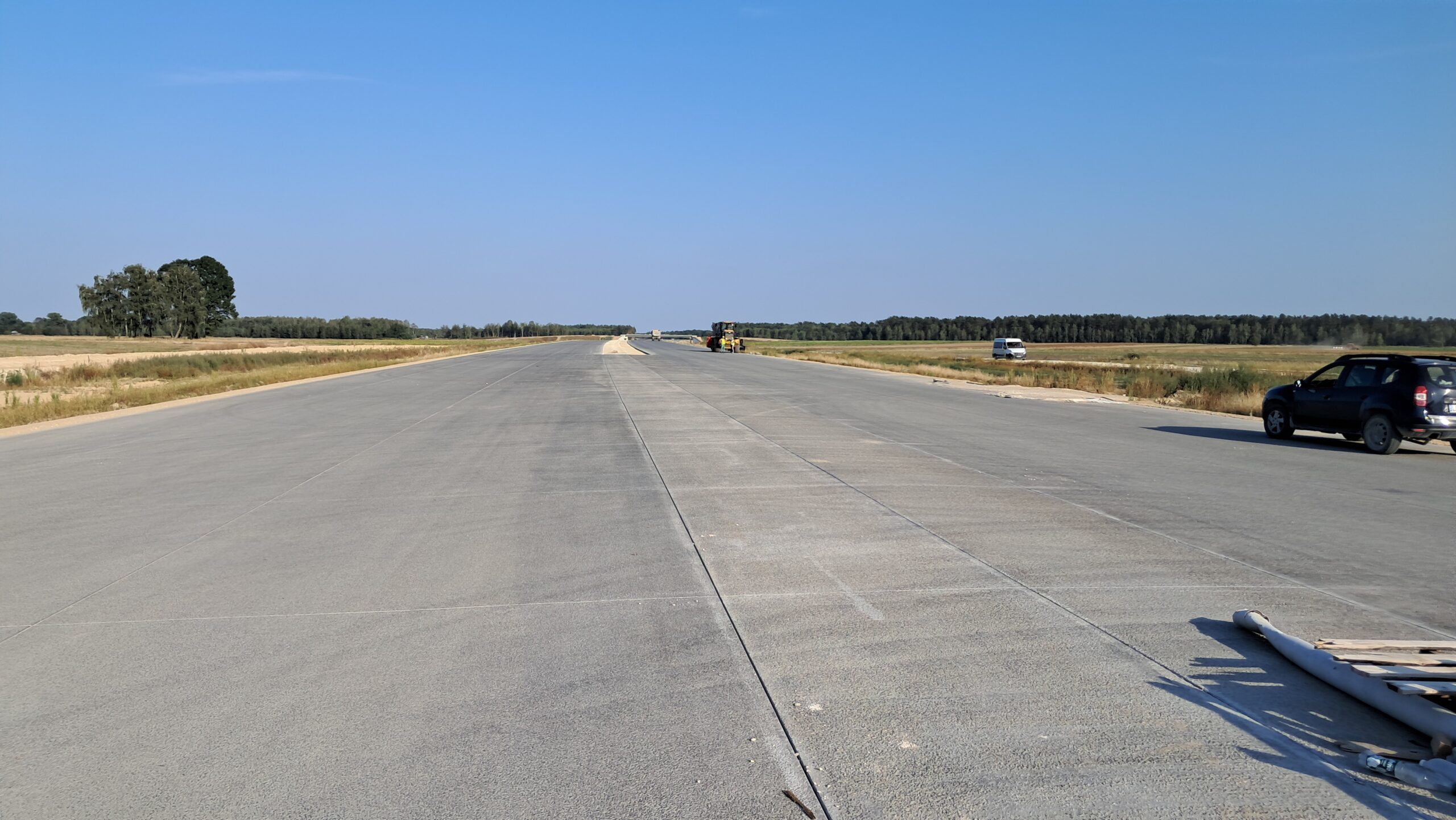

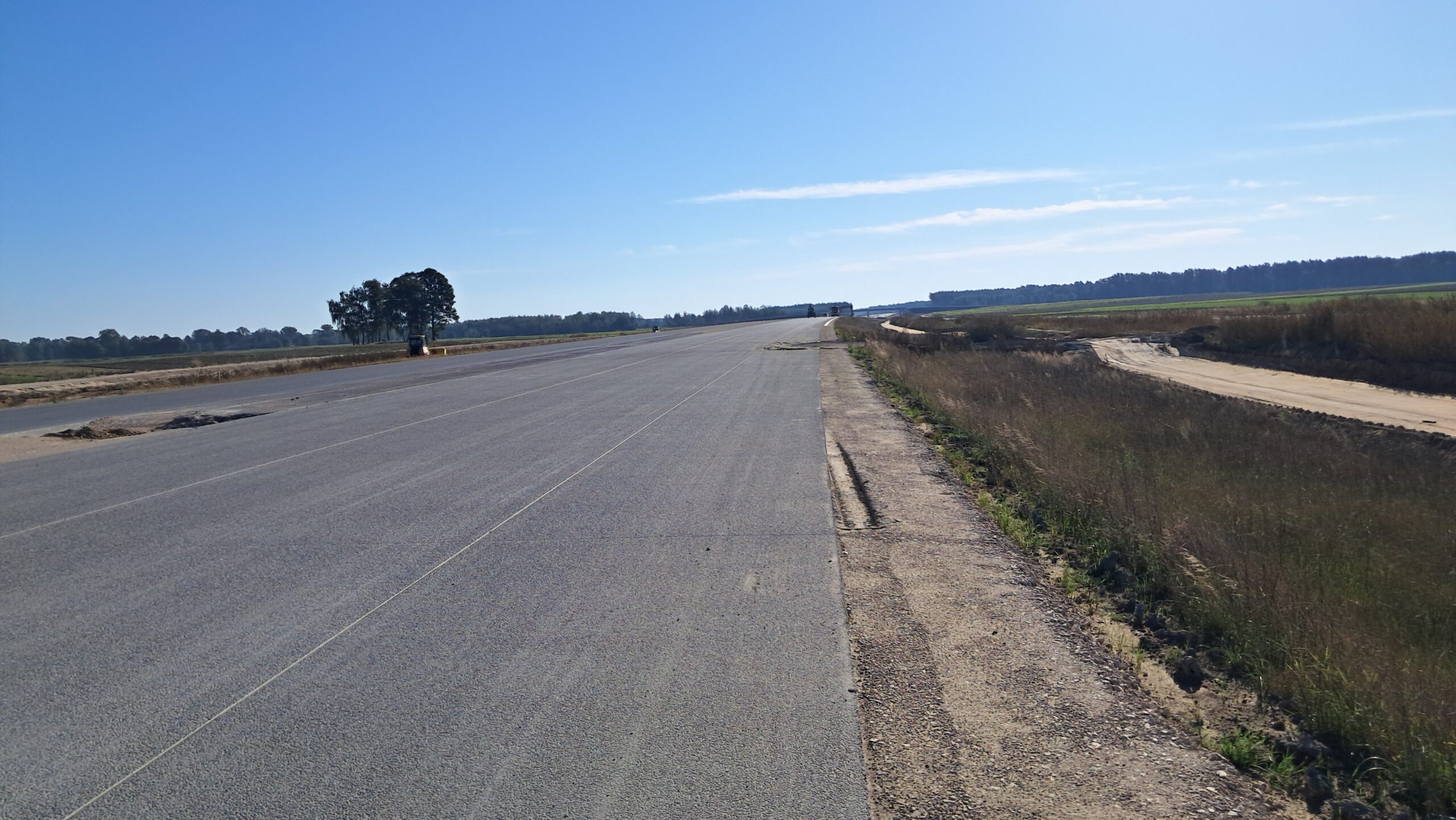

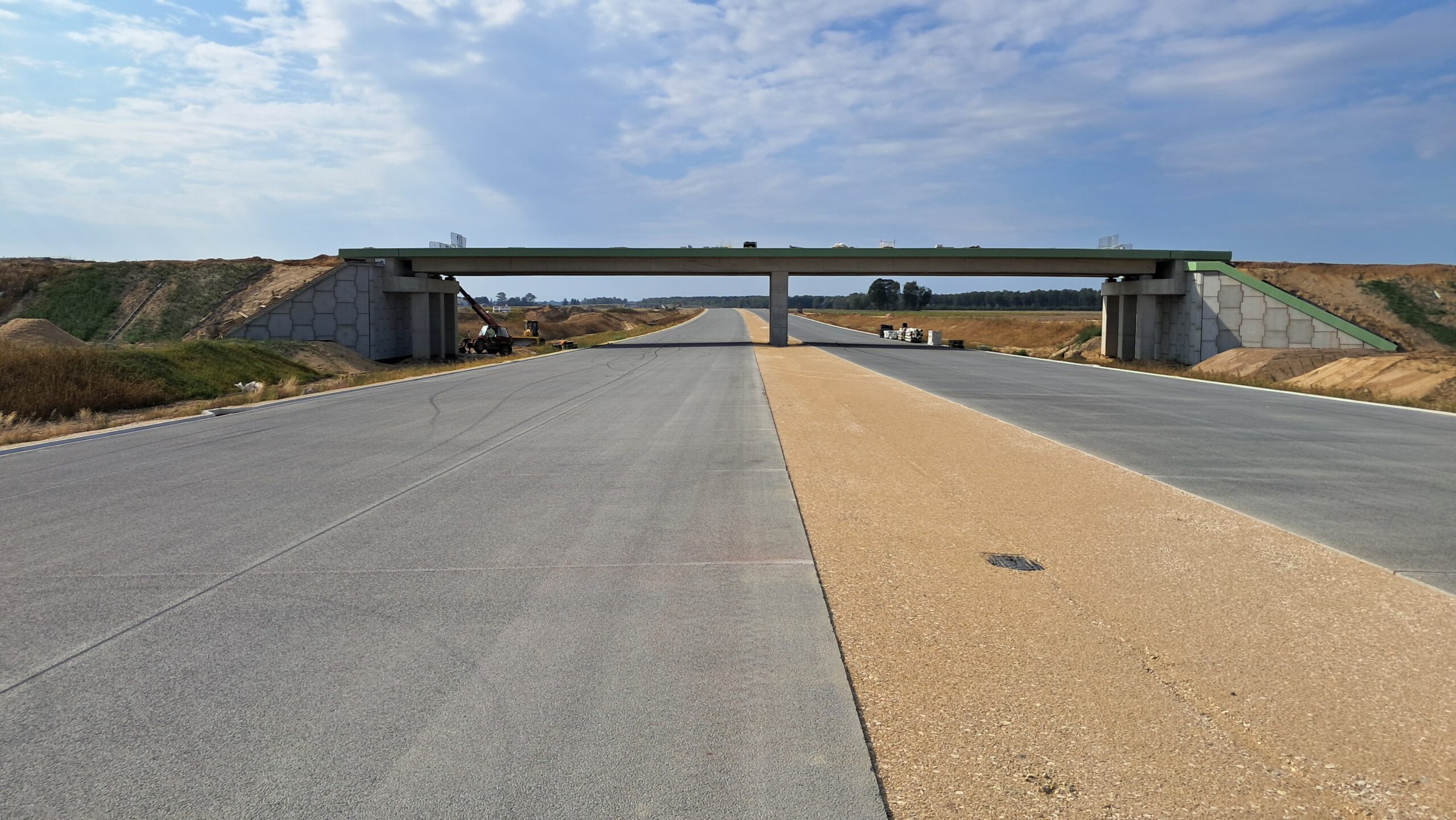

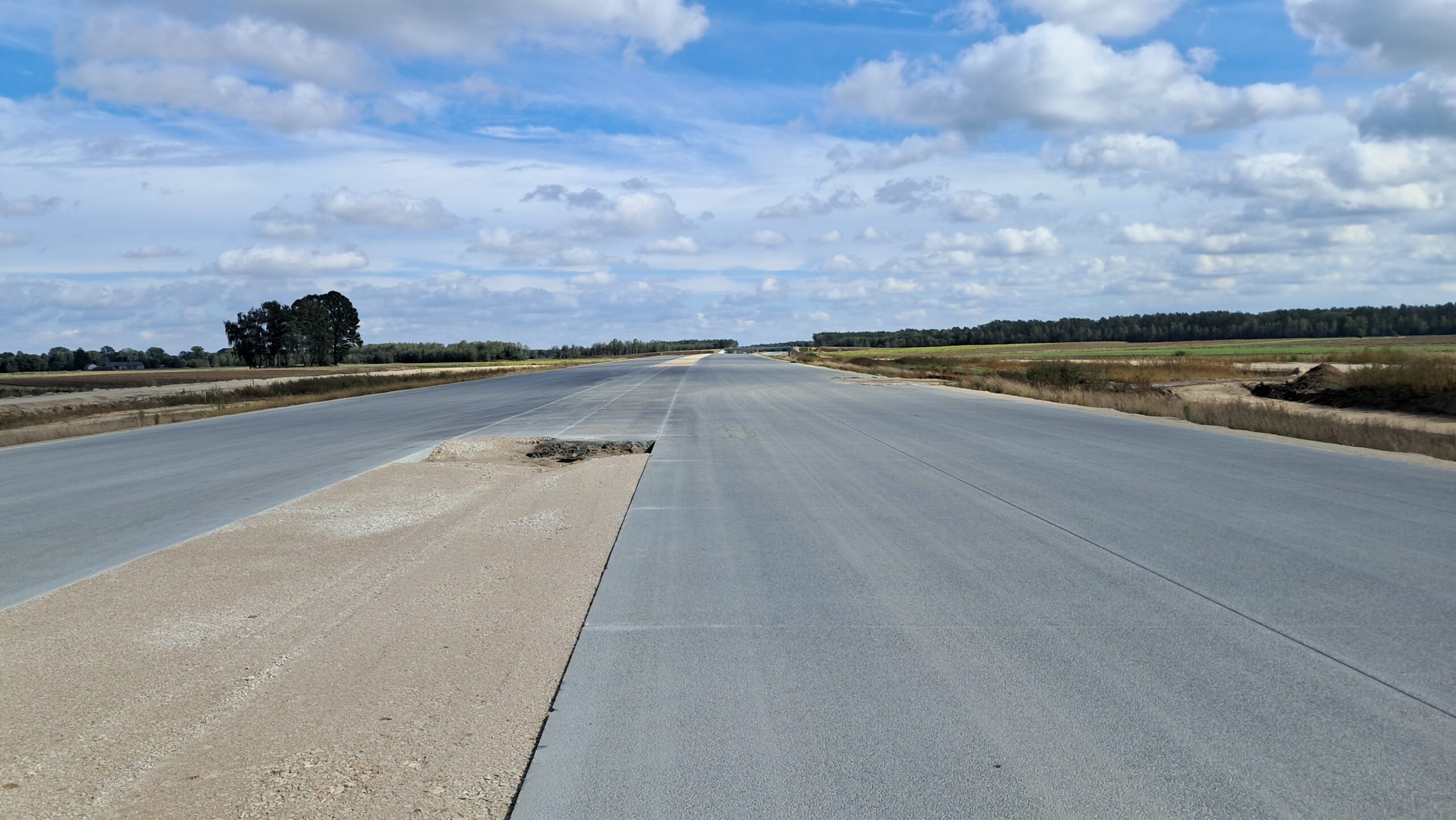

01 września km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA

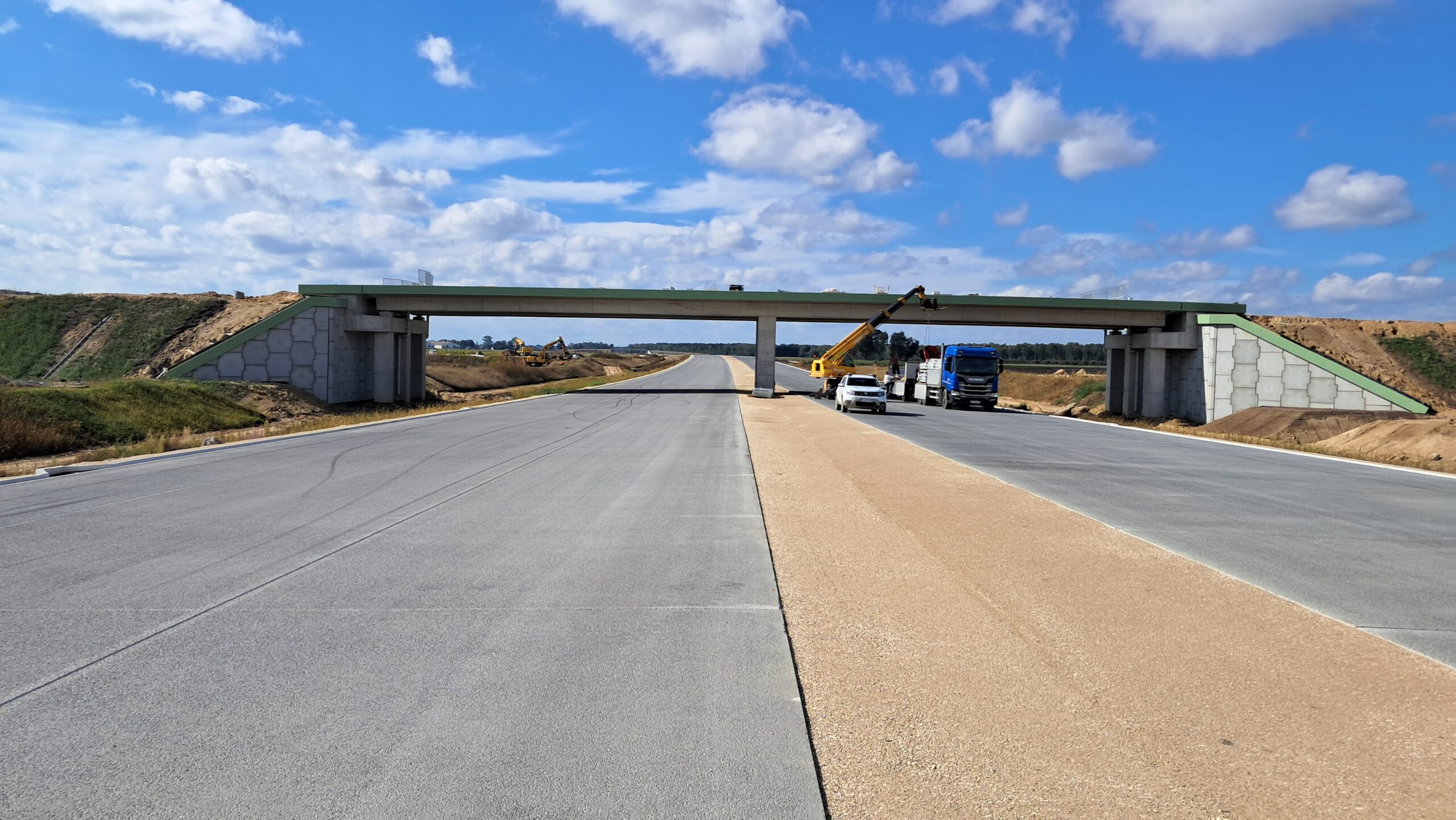

01 września km 605+300 budowa WD_71 nawierzchnia C35_45 i budowa pasa rozdziału
01 września km 605+300’ nawierzchnia betonowa C35_45 i budowa pasa rozdziału

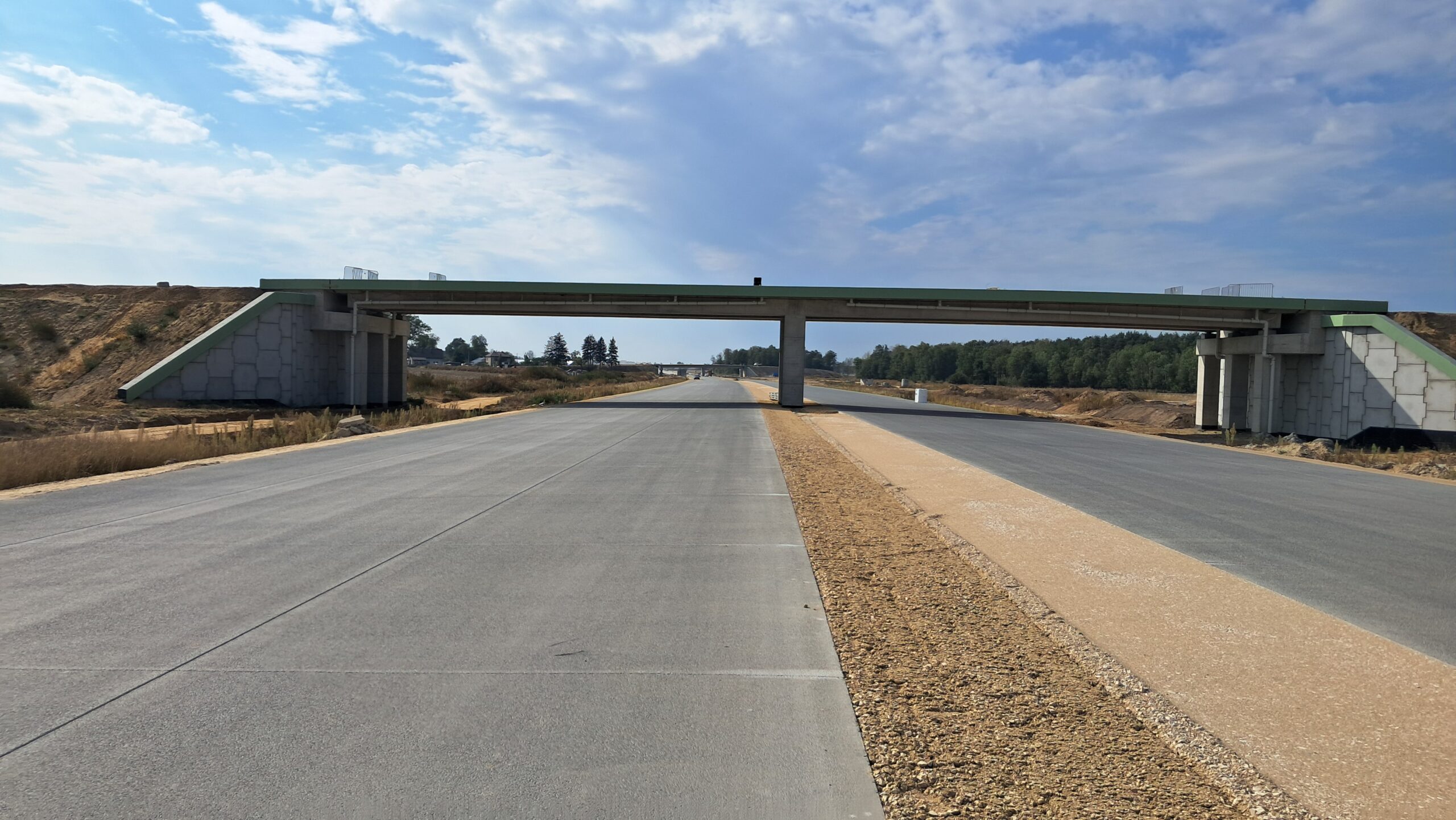

09 września km 603+600 budowa WD_70 nawierzchnia C35_45 kruszywo w pasie rozdziału

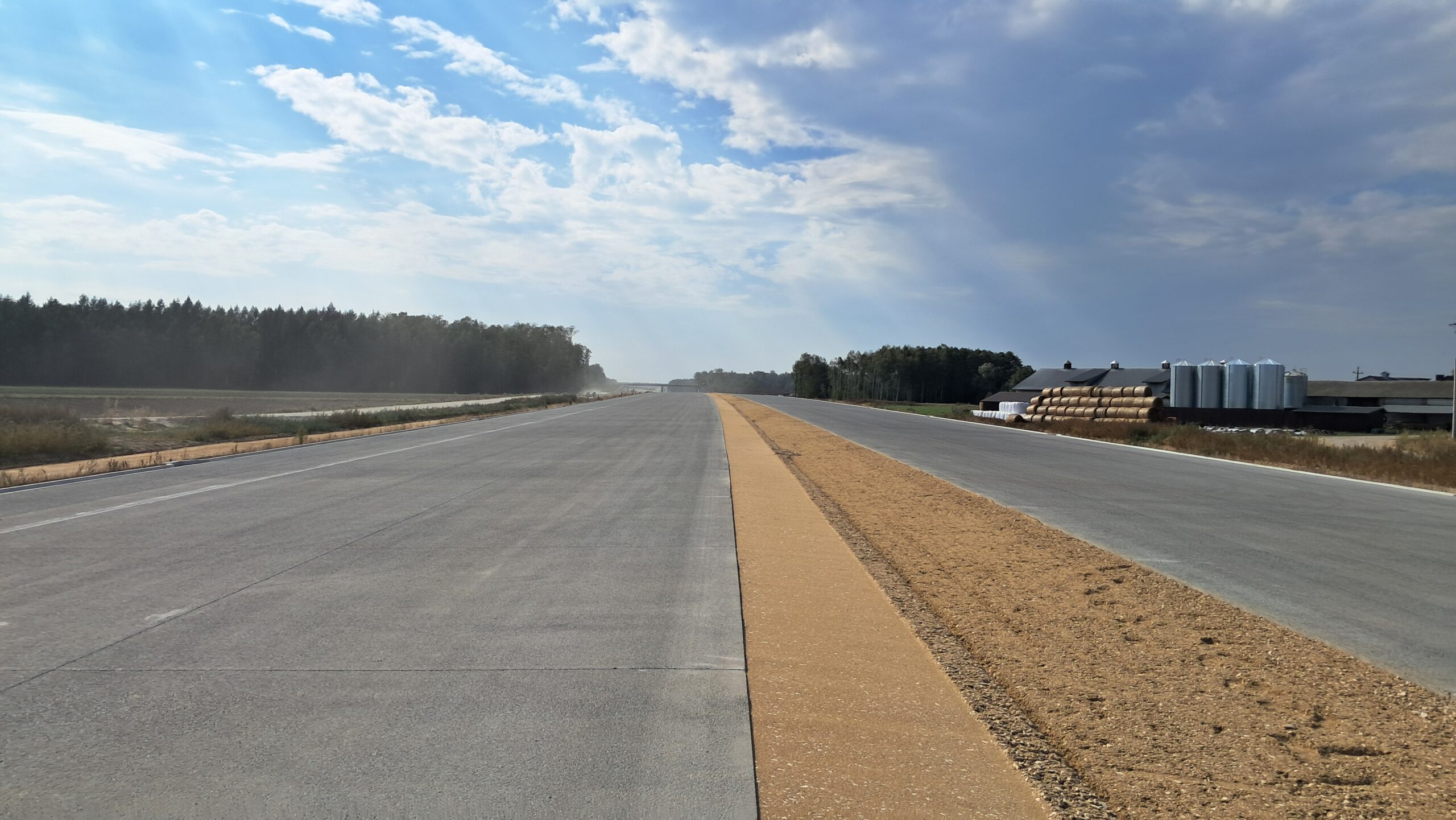

09 września km 604+400 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału

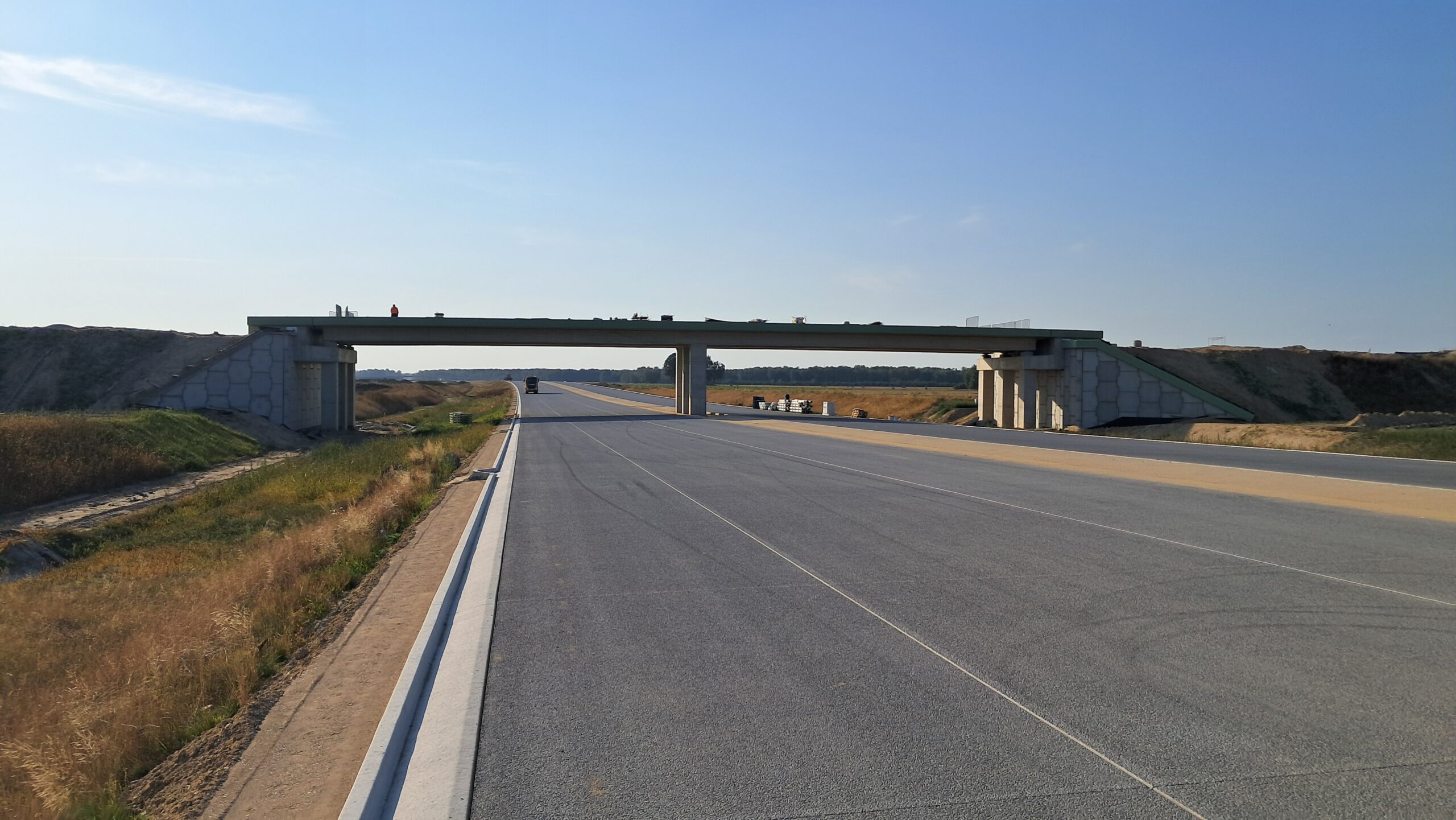

09 września km 605+300 budowa WD_71 nawierzchnia C35_45 kruszywo w pasie rozdziału
09 września km 606+150 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
09 września km 606+150’ WD_72 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału

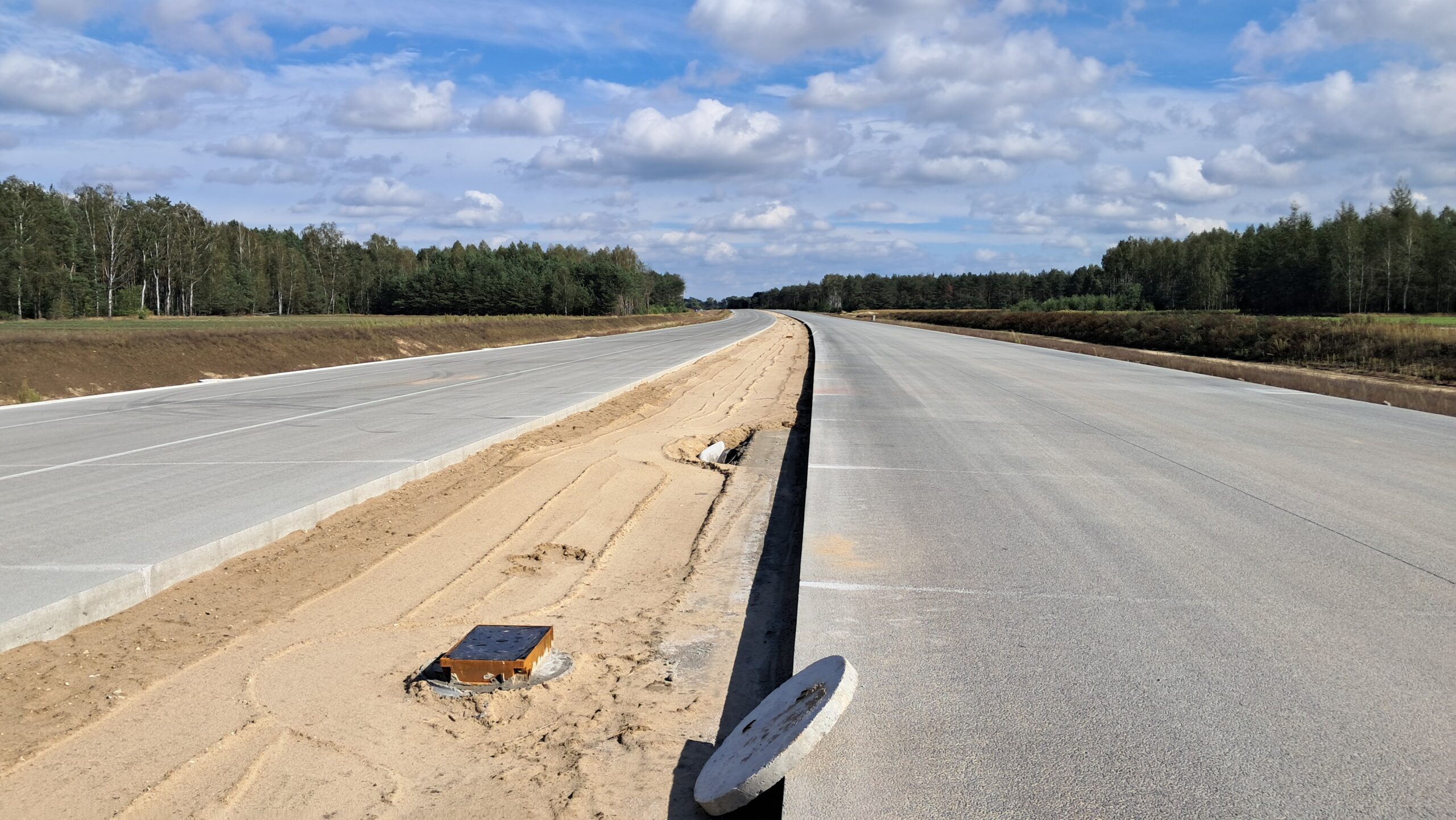

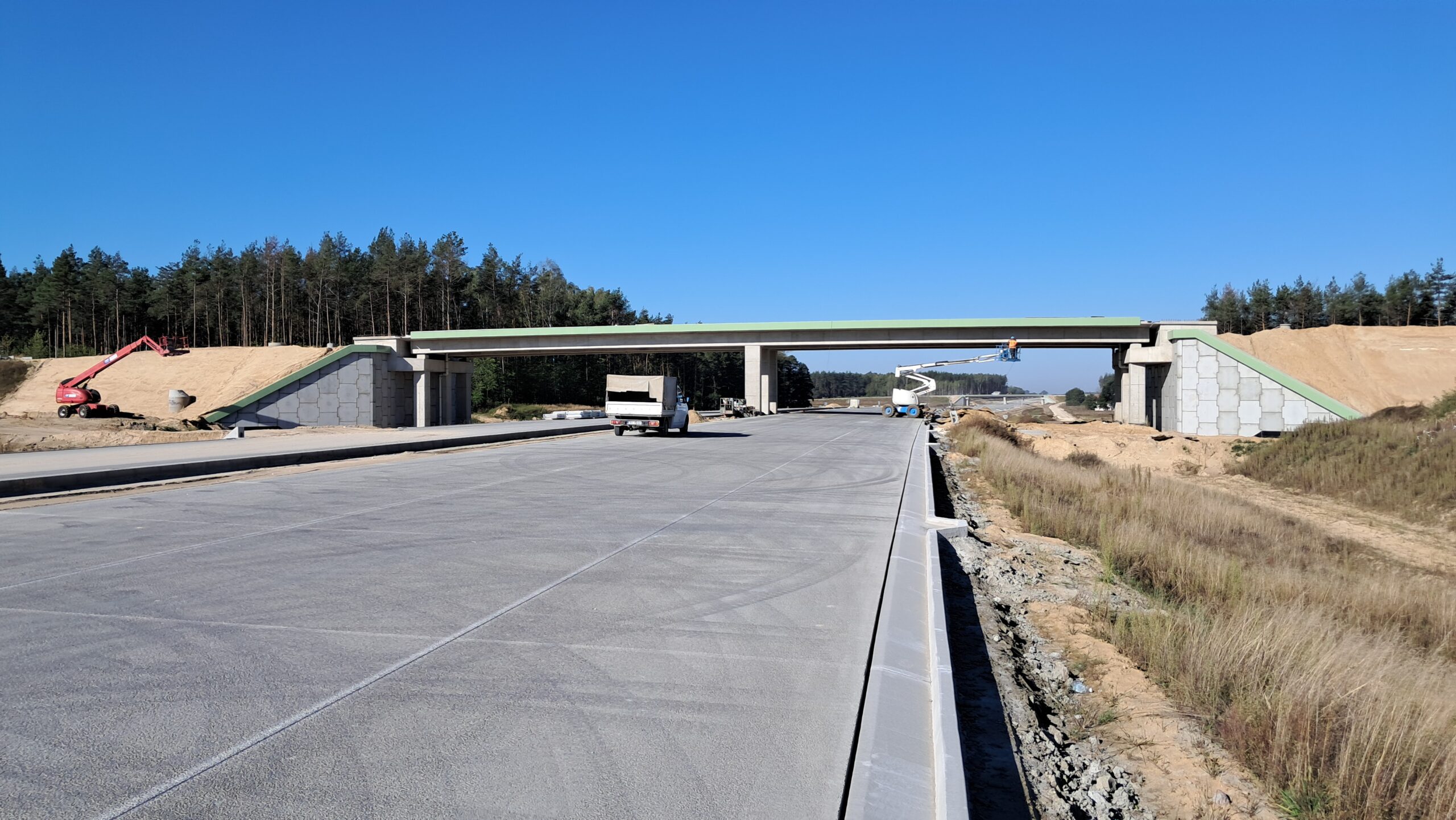

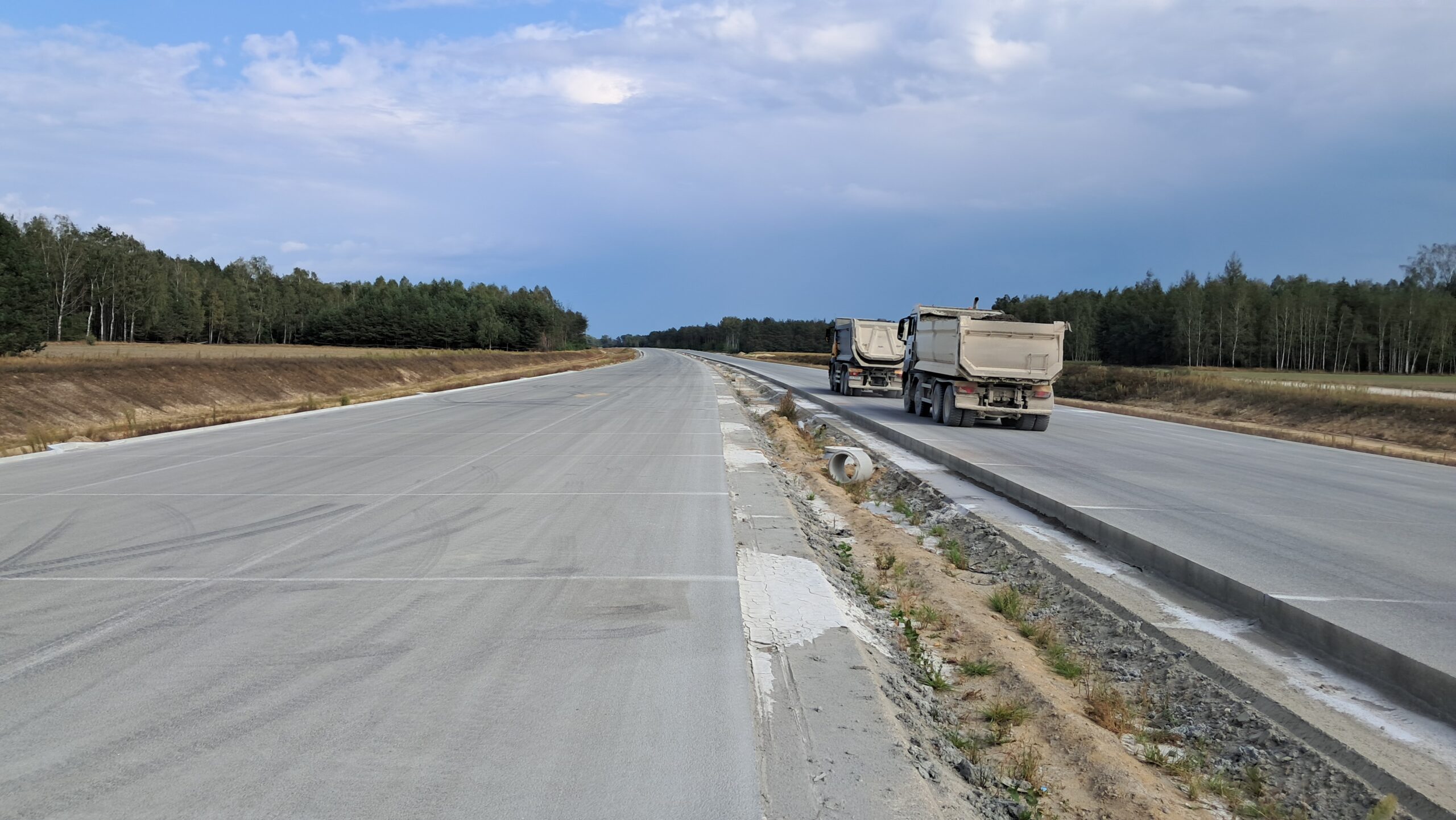

09 września km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
09 września km 606+900’ nawierzchnia betonowa C35_45

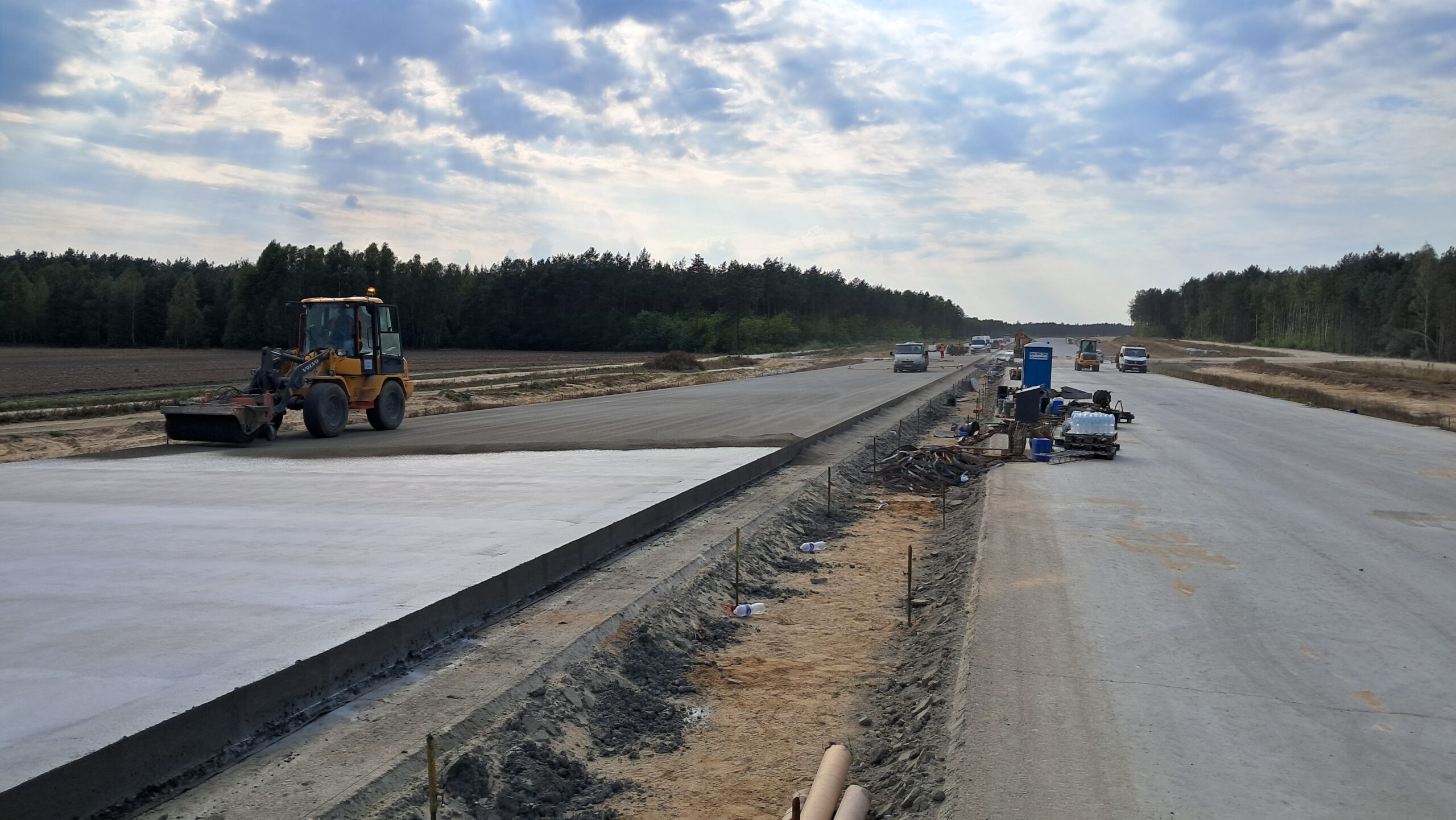

09 września km 608+300 nawierzchnia betonowa C35_45

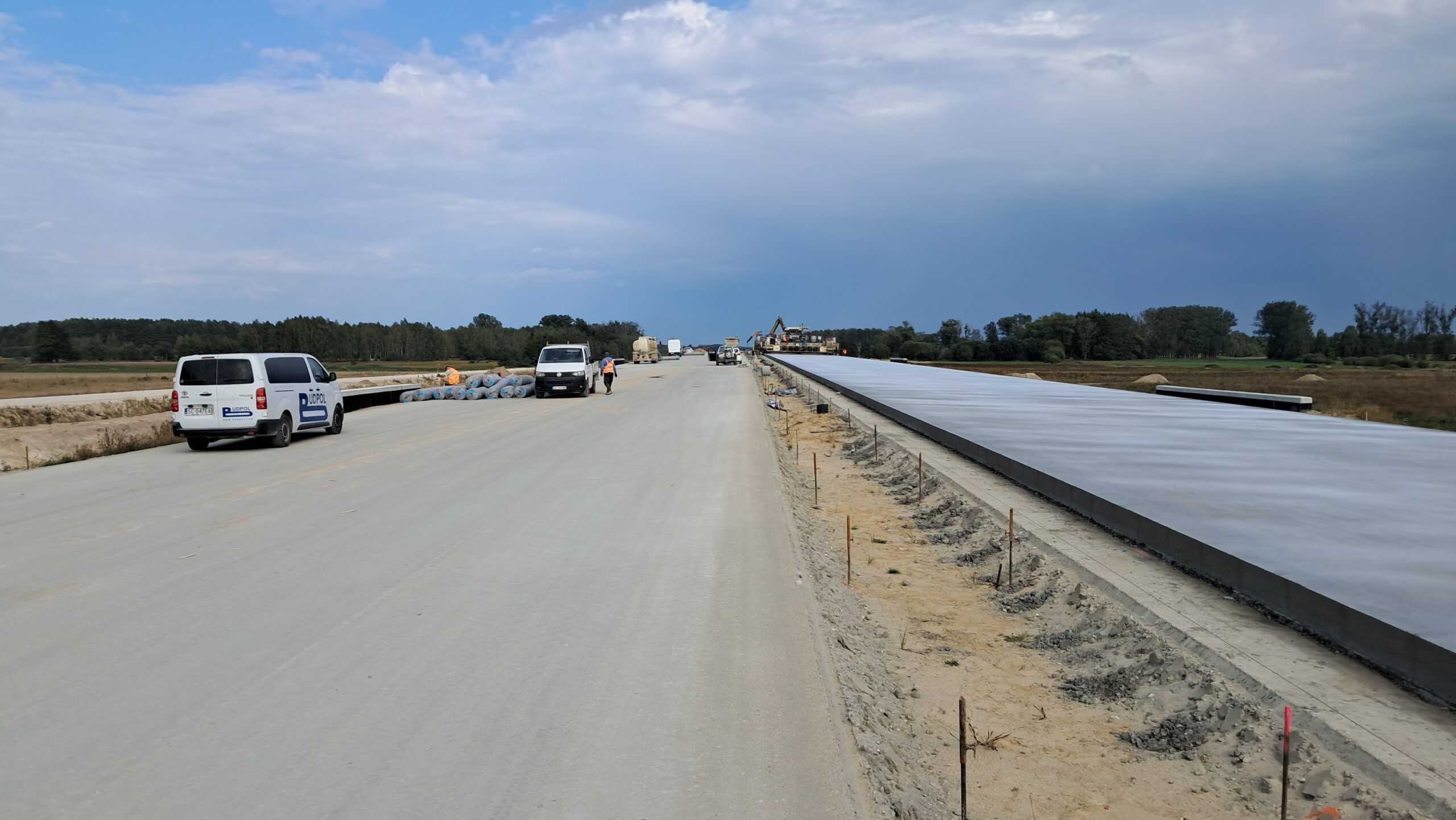

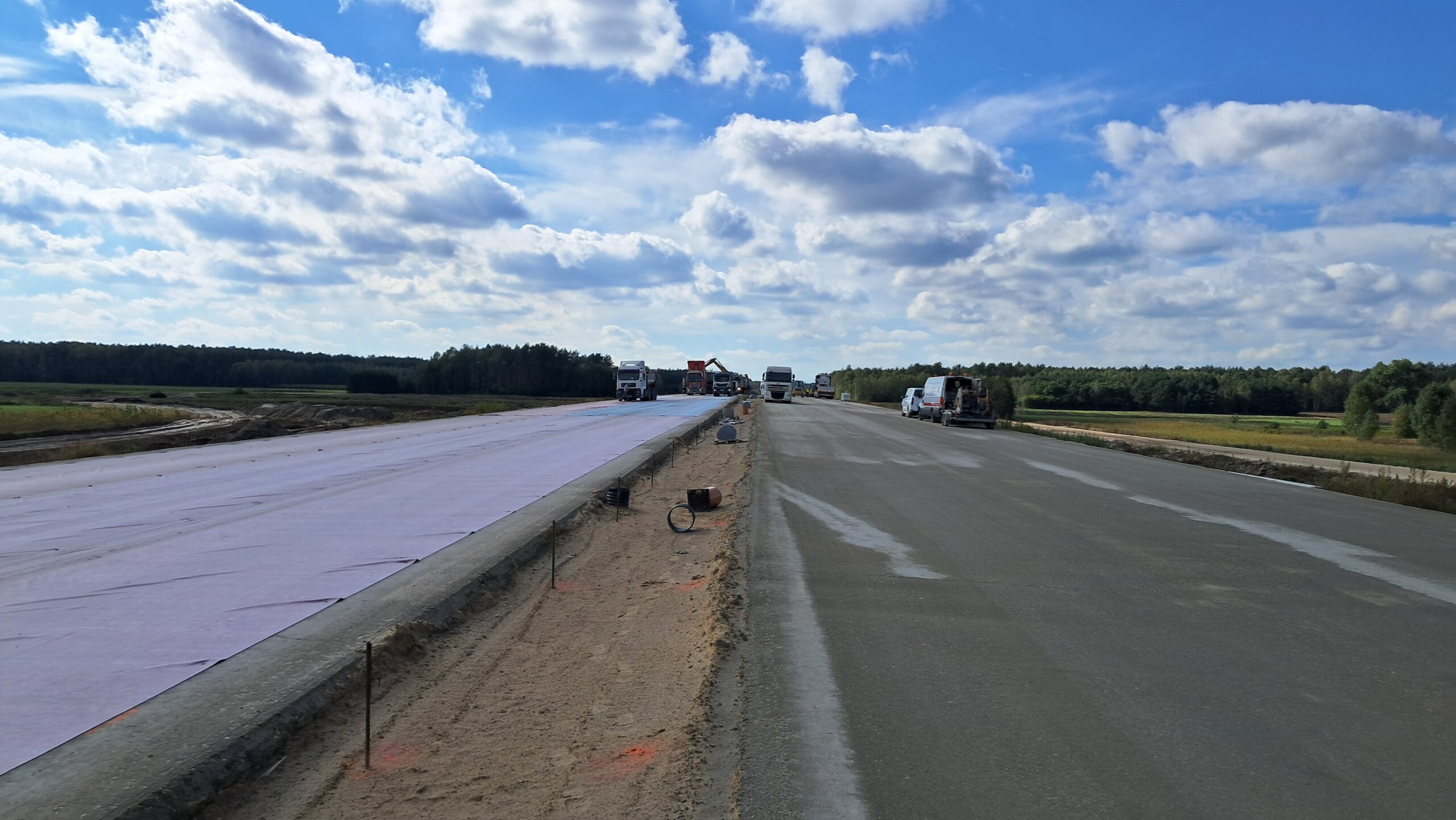

09 września km 608+300’ PZM_14A i układanie nawierzchni betonowej C35_45

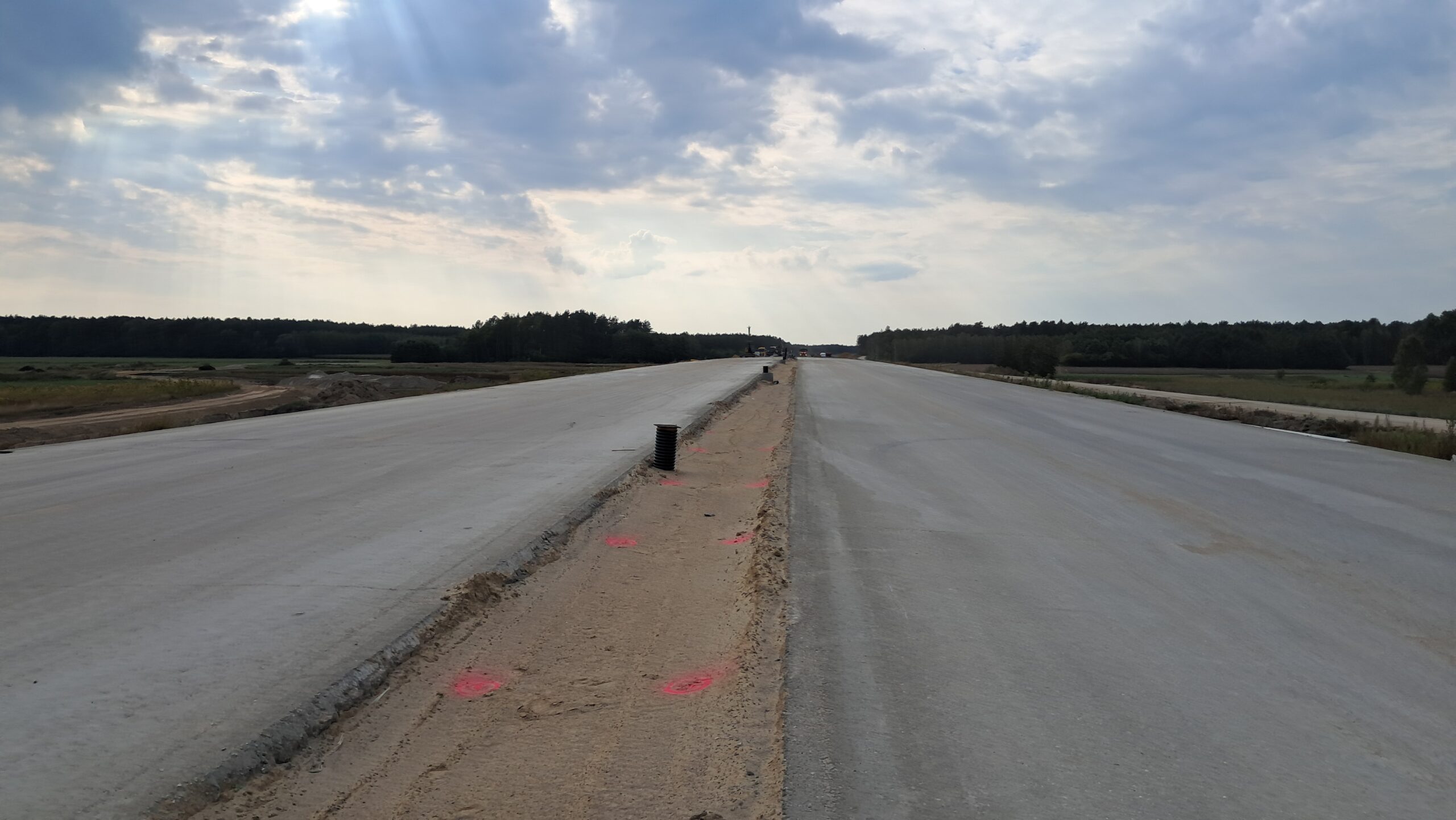

09 września km 608+950 wykonywano podbudowę zasadniczą C8_10

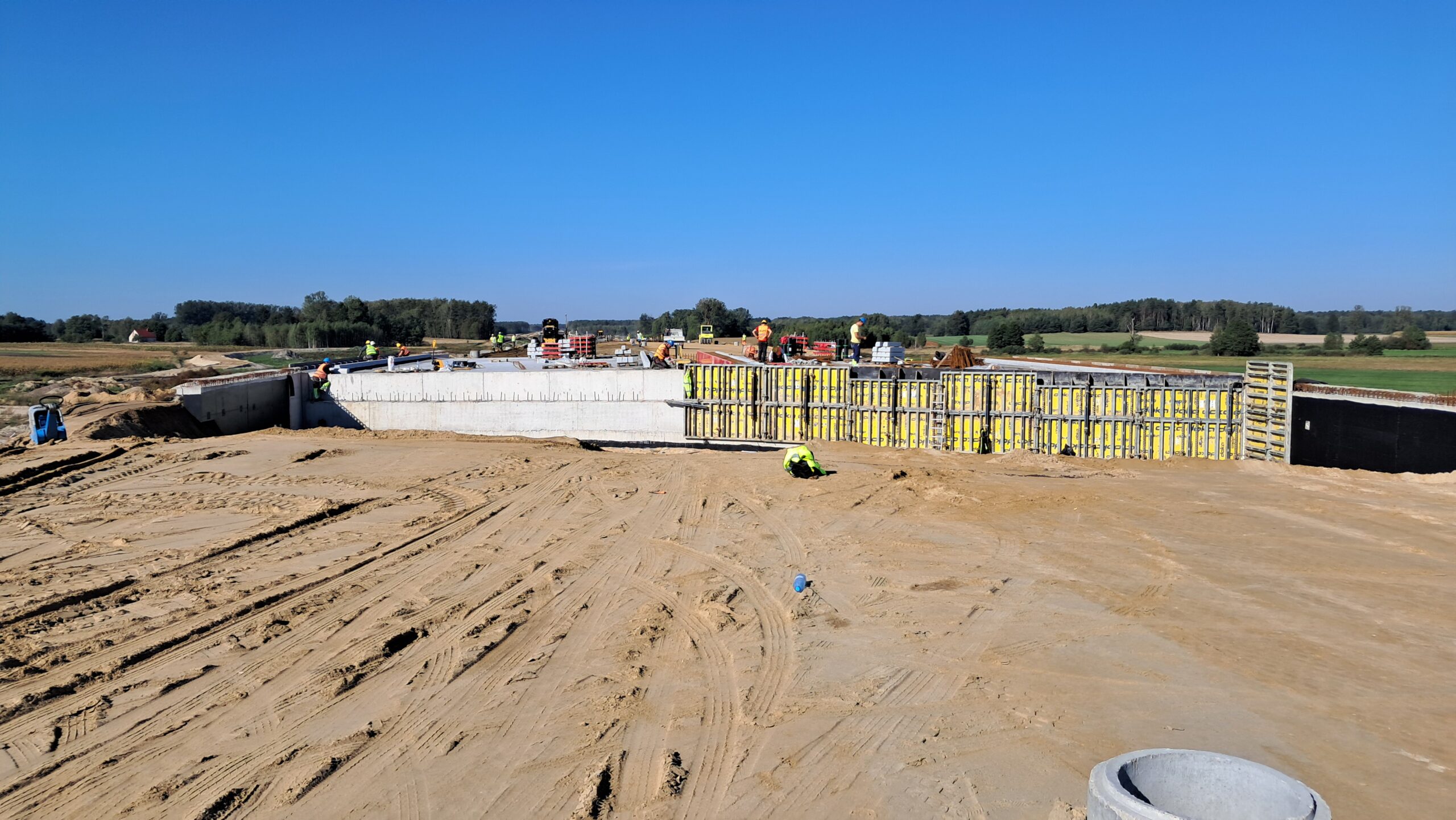

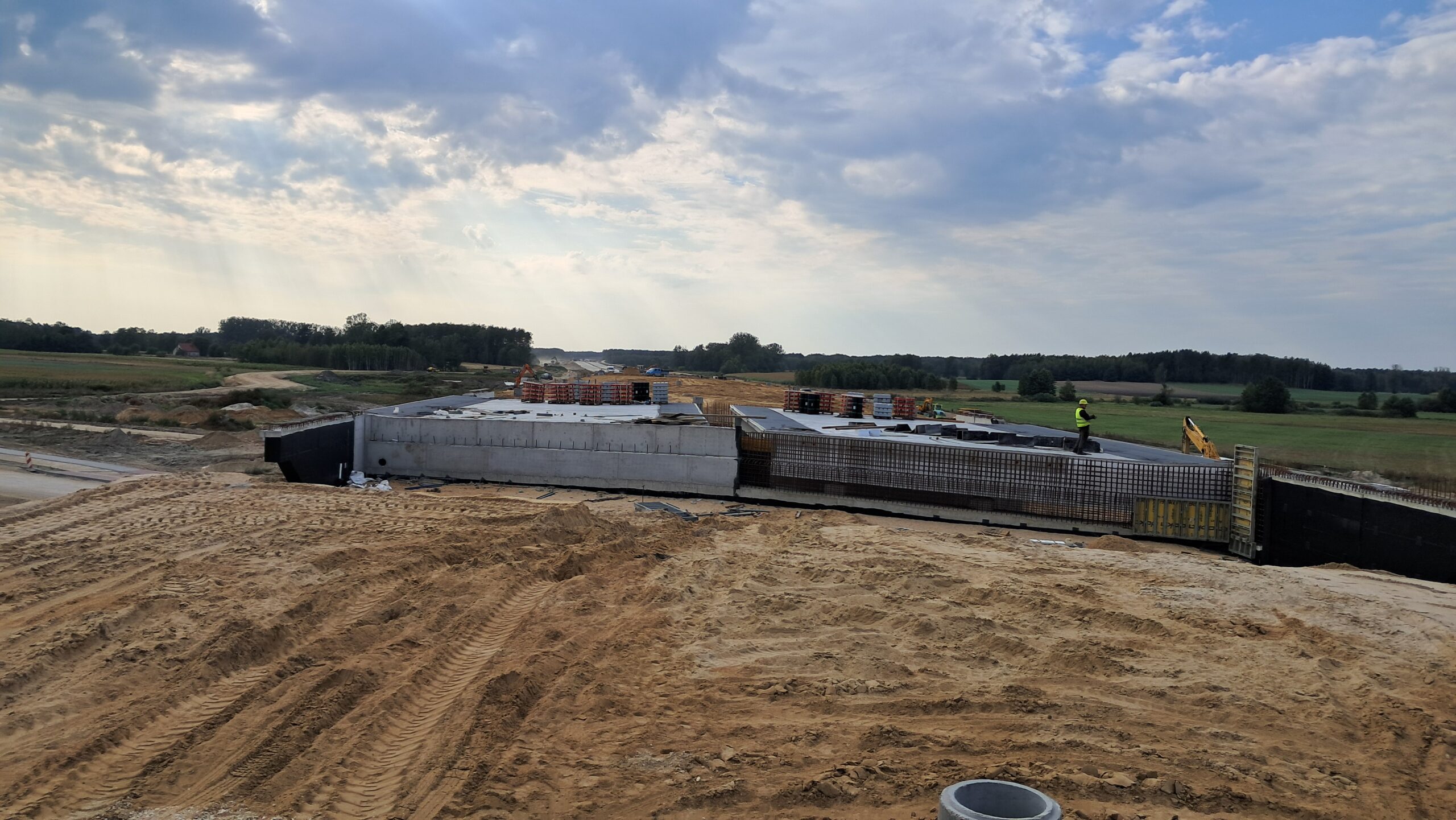

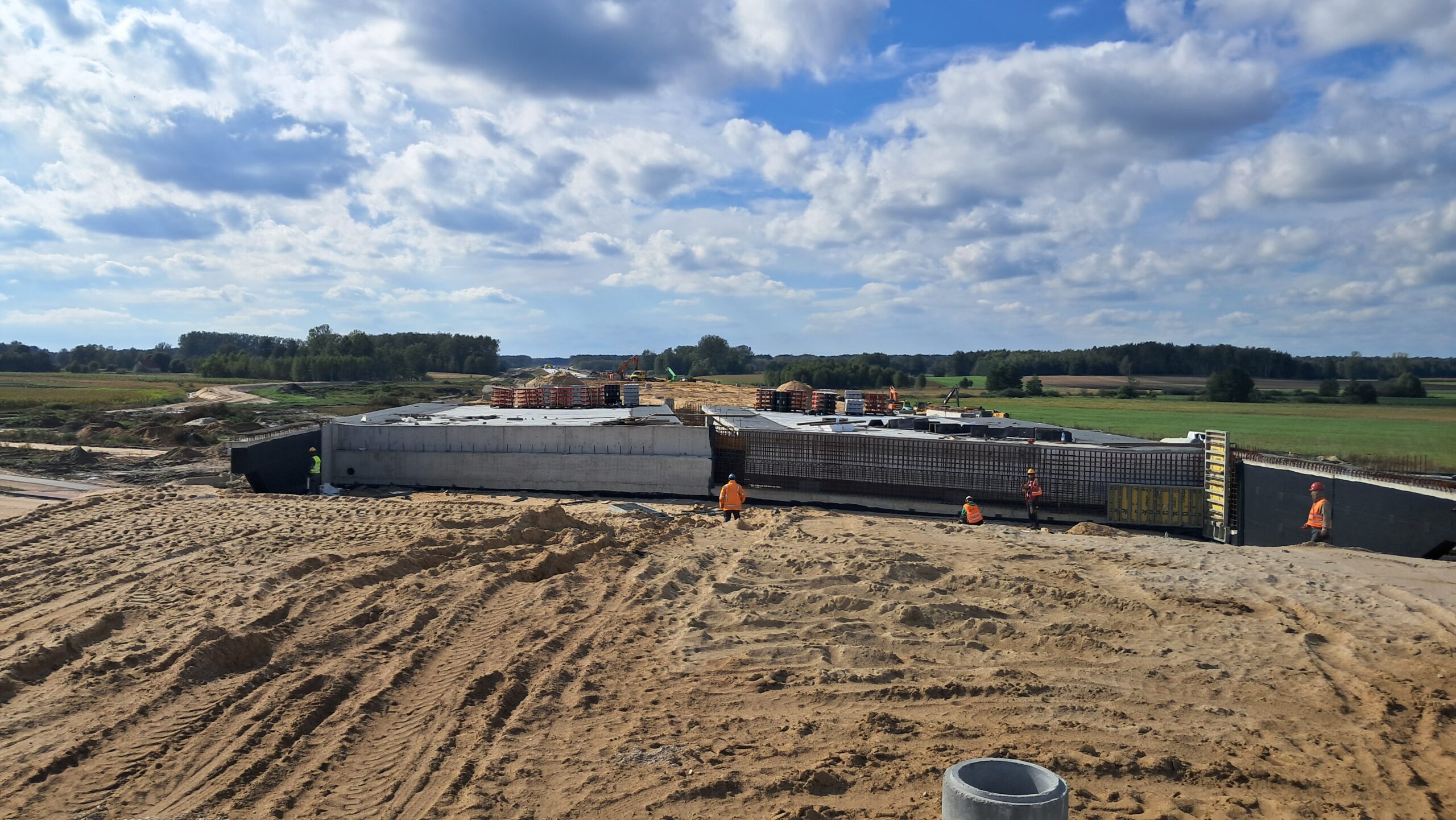

09 września km 610+050 budowa nasypu zasypek i budowa ustroju nośnego WA_74

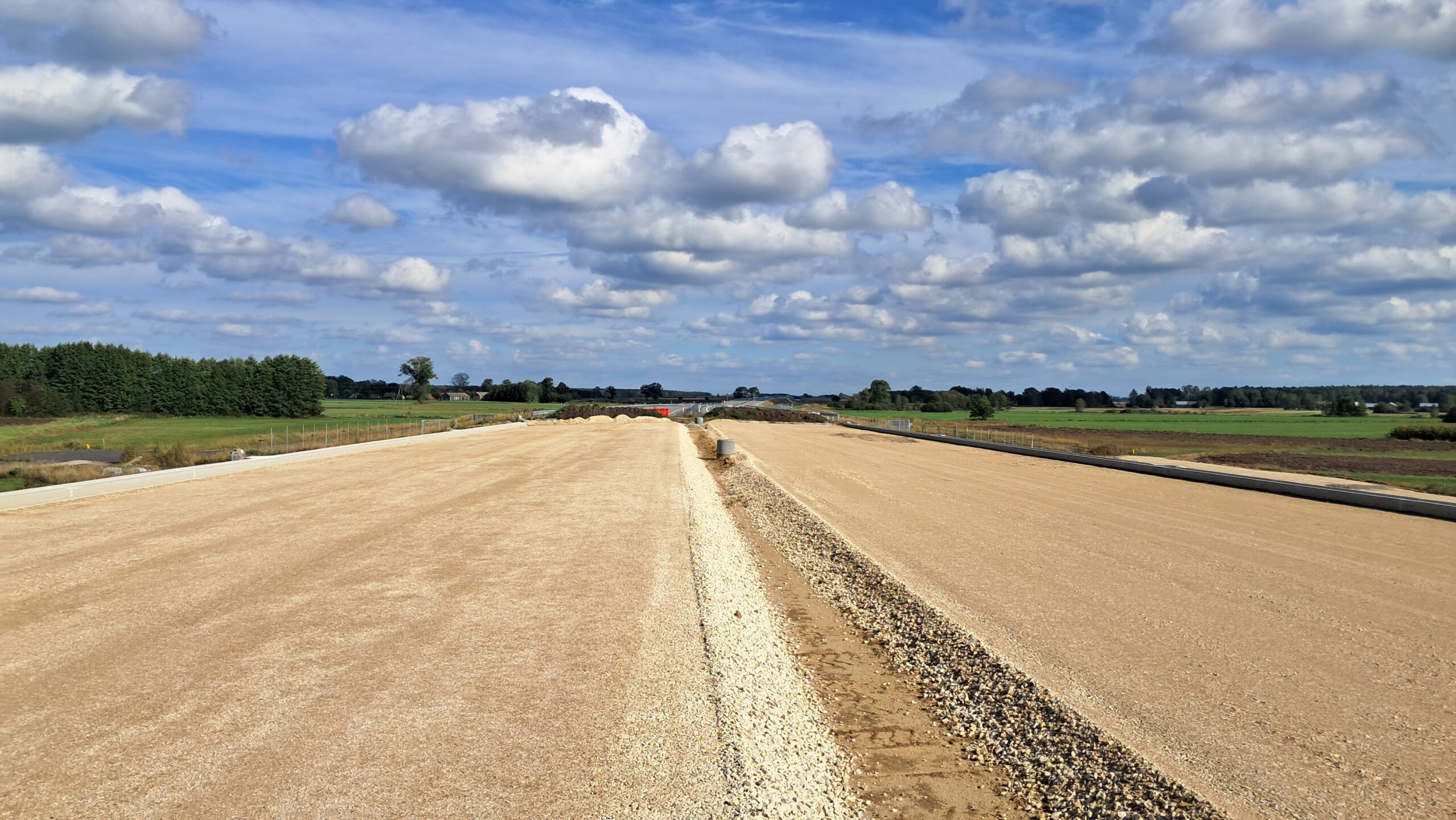

09 września km 610+050’ wykonano podbudowę z kruszywa C90_3

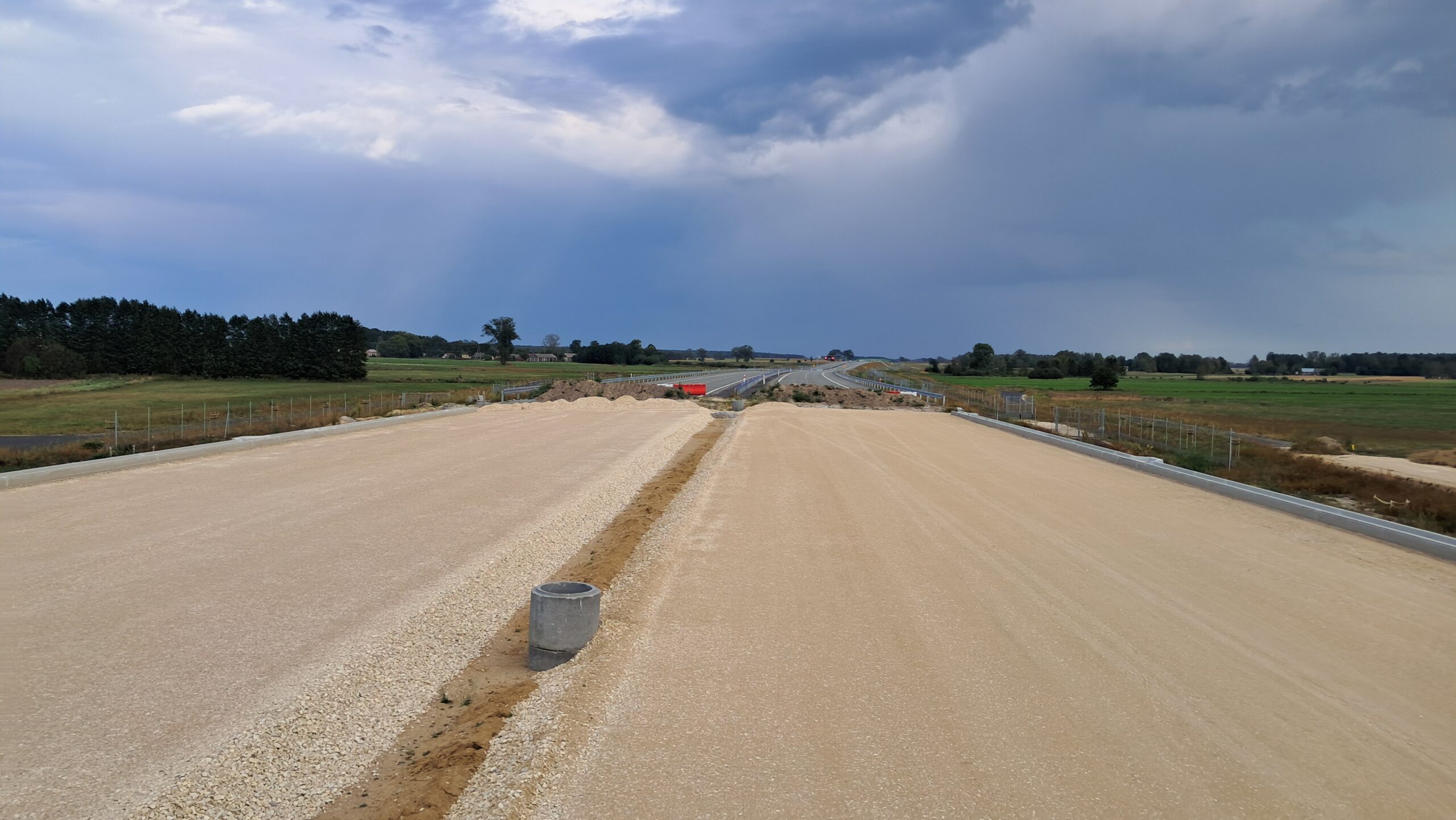

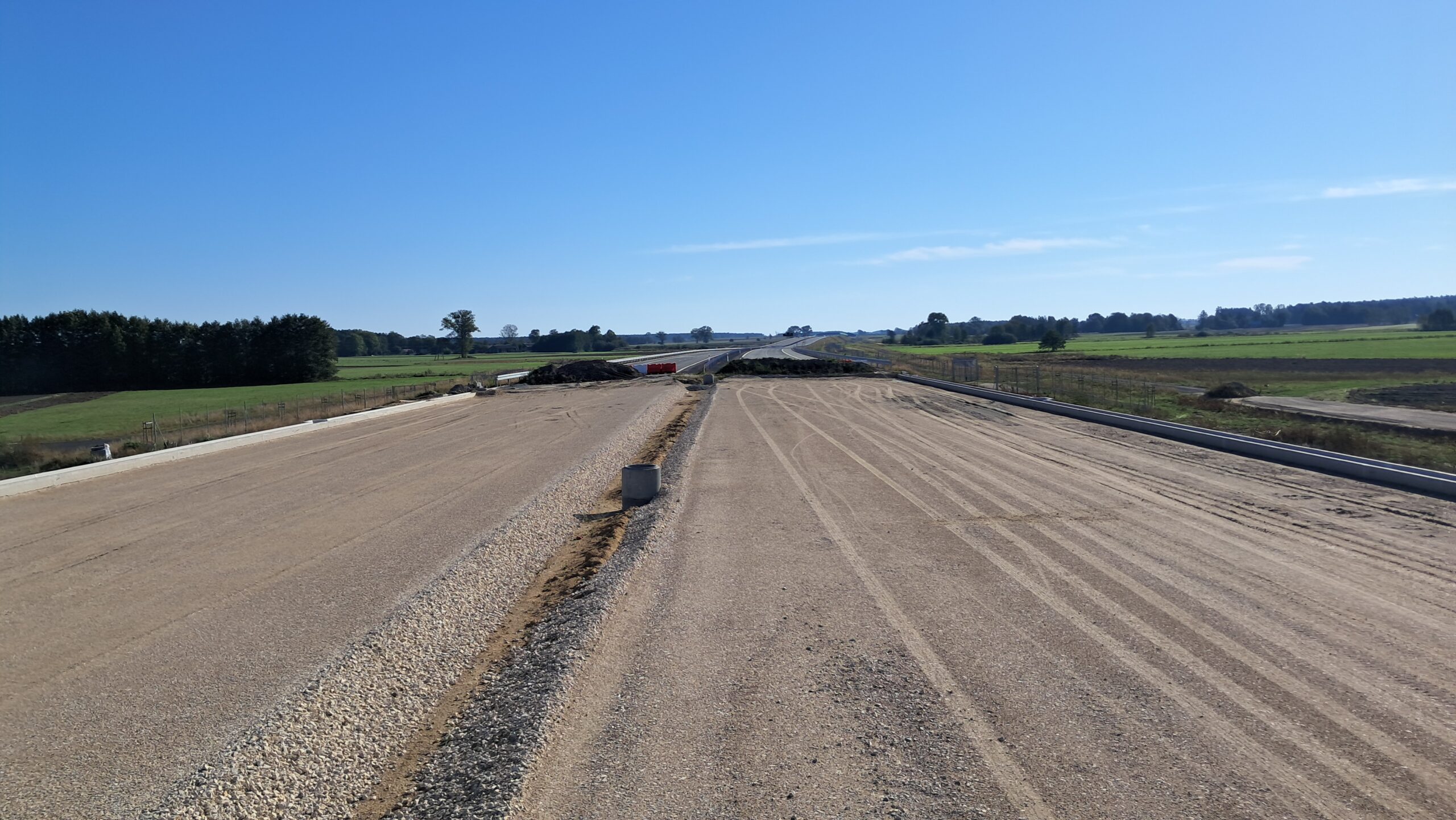

09 września km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
09 września km 598+200 nawierzchnia C35_45 kruszywo w pasie rozdziału w kierunku odcinka VII
09 września km 598+200’ nawierzchnia betonową C35_45 kruszywo w pasie rozdziału
09 września km 599+700’ budowa nasypu budowa ustroju nośnego PZM-13L(L, P)
09 września km 600+600 nawierzchnia betonowa C35_45 budowa pasa rozdziału i WD_68
09 września km 601+500 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału

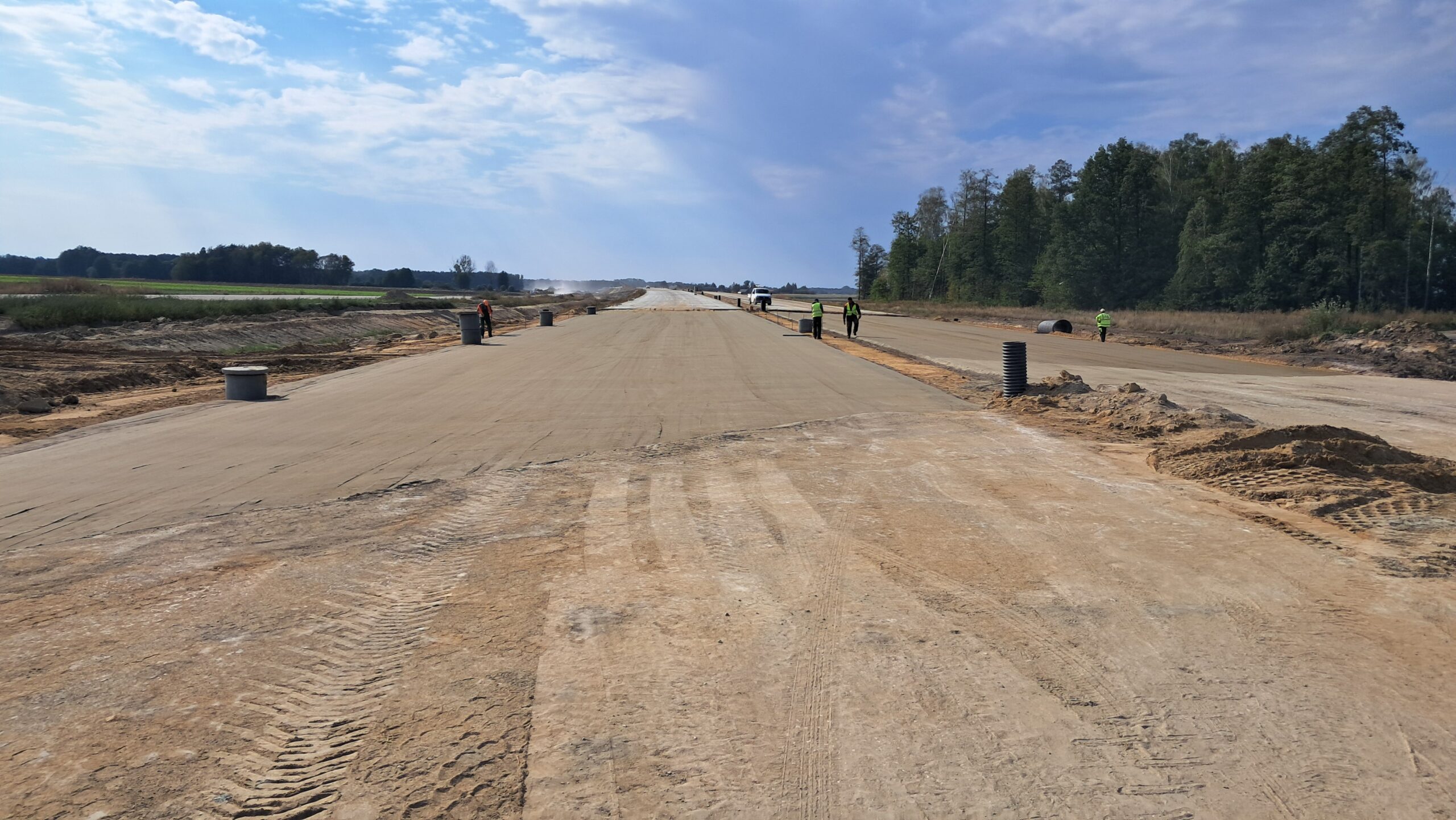

09 września km 602+900 wykonano podbudowę pomocniczą C5_6
09 września km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
15 września km 598+200 nawierzchnia C35_45 kruszywo w pasie rozdziału w kierunku odcinka VII
15 września km 599+700 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
15 września km 600+600 nawierzchnia betonowa C35_45 budowa pasa rozdziału i WD_68
15 września km 601+500 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału

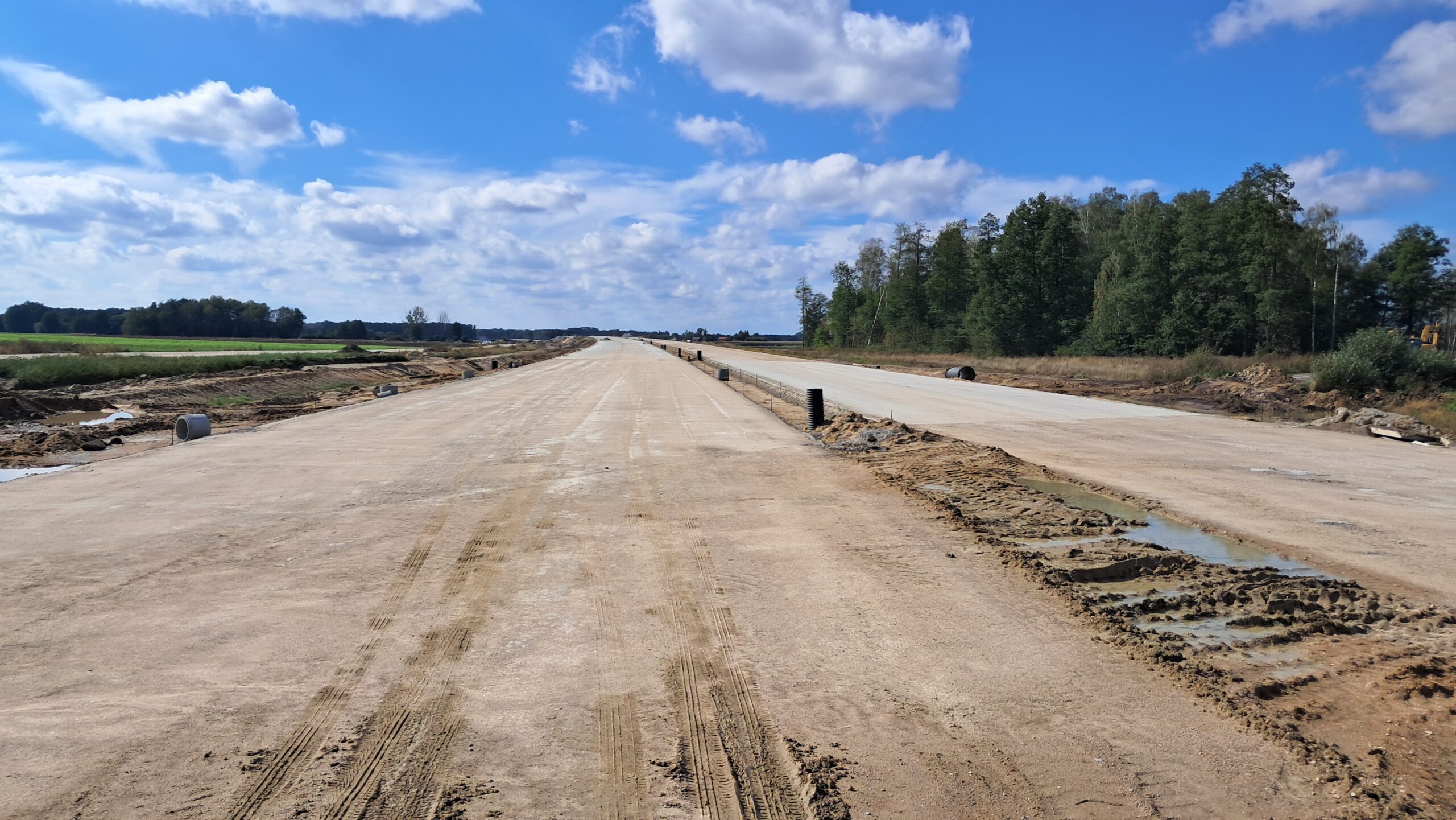

15 września km 602+900 wykonano podbudowę pomocniczą C5_6
15 września km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
15 września km 603+600 budowa WD_70 nawierzchnia C35_45 kruszywo w pasie rozdziału
15 września km 603+600’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
15 września km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
15 września km 605+300 budowa WD_71 nawierzchnia C35_45 kruszywo w pasie rozdziału
15 września km 605+300’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
15 września km 606+150 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
15 września km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
15 września km 606+900’ nawierzchnia betonowa C35_45

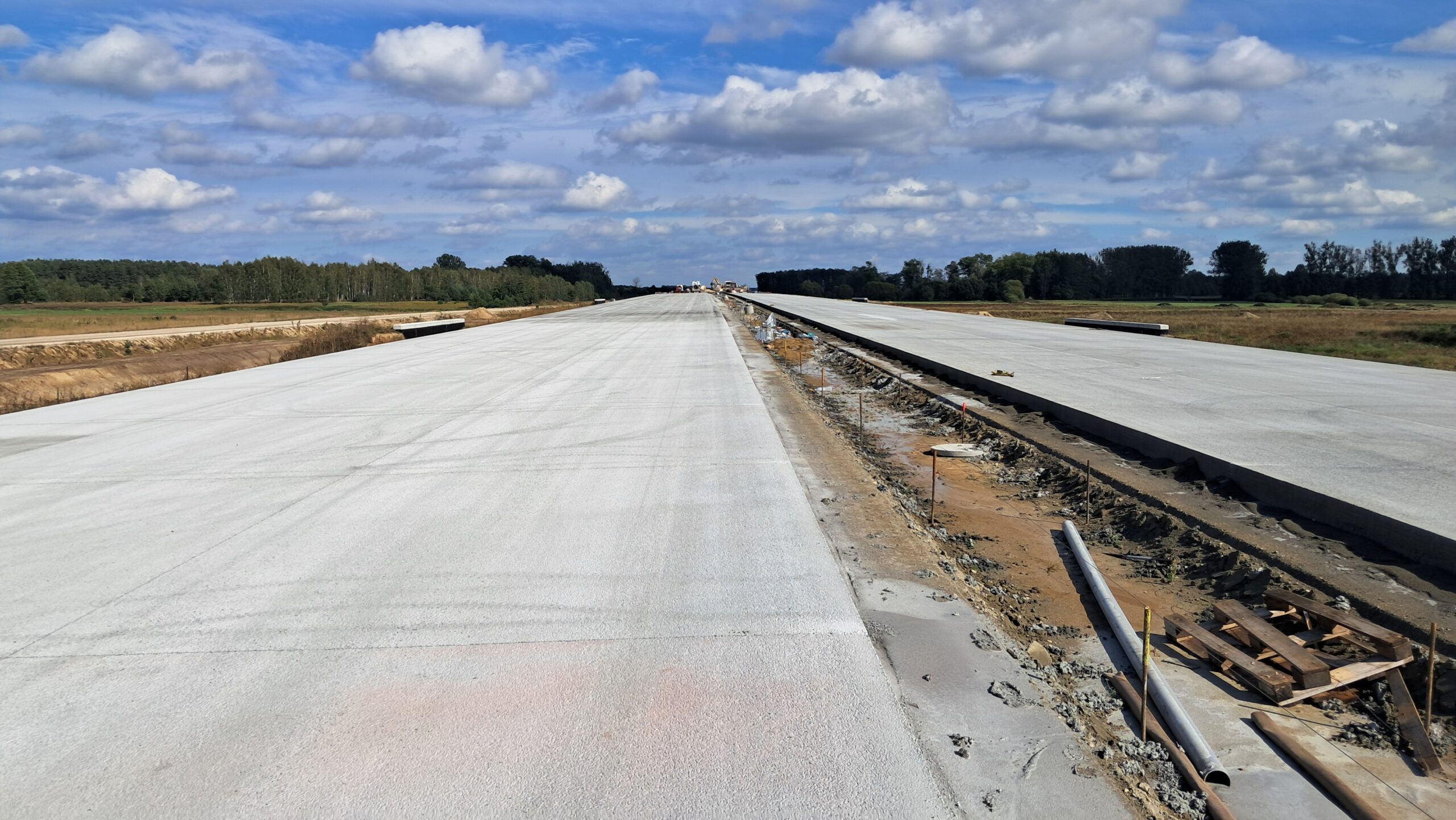

15 września km 608+300’ PZM_14A i nawierzchnia betonowa C35_45
15 września km 608+950 podbudowa zasadnicza C8_10 i układanie nawierzchni betonowej C35_45
15 września km 610+050 budowa nasypu zasypek i budowa ustroju nośnego WA_74

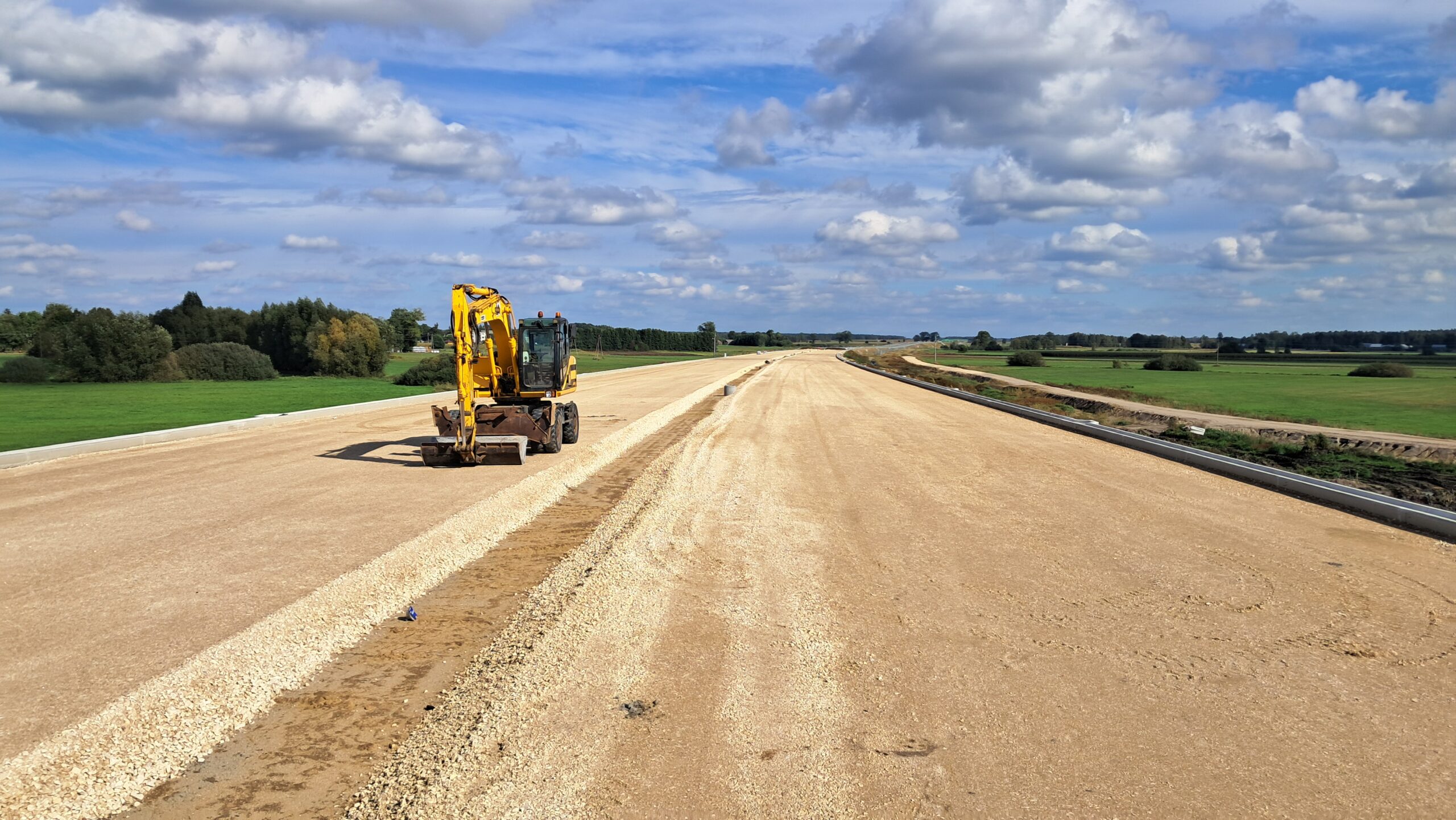

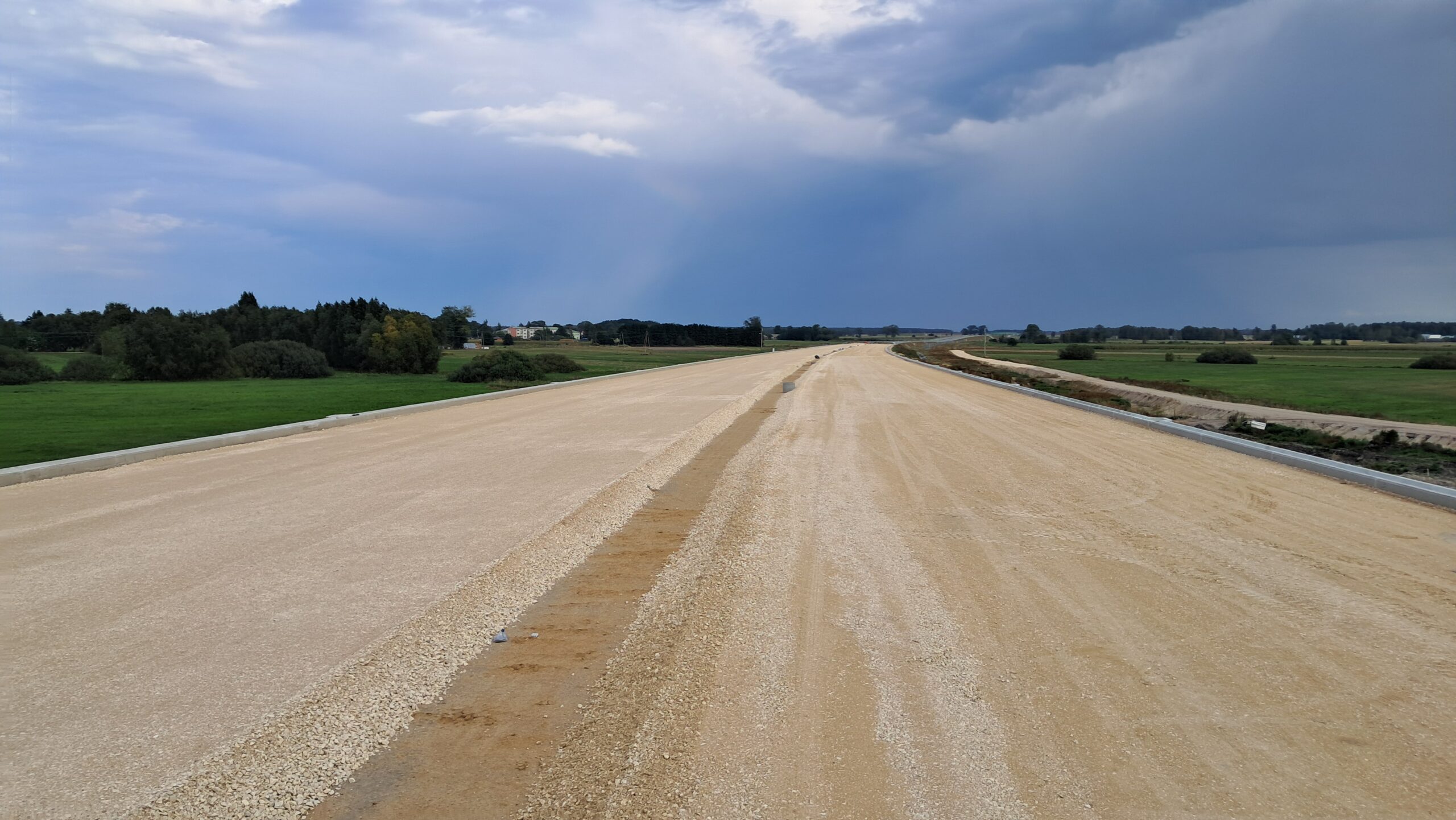

15 września km 610+050’ wykonano podbudowę z kruszywa C90_3

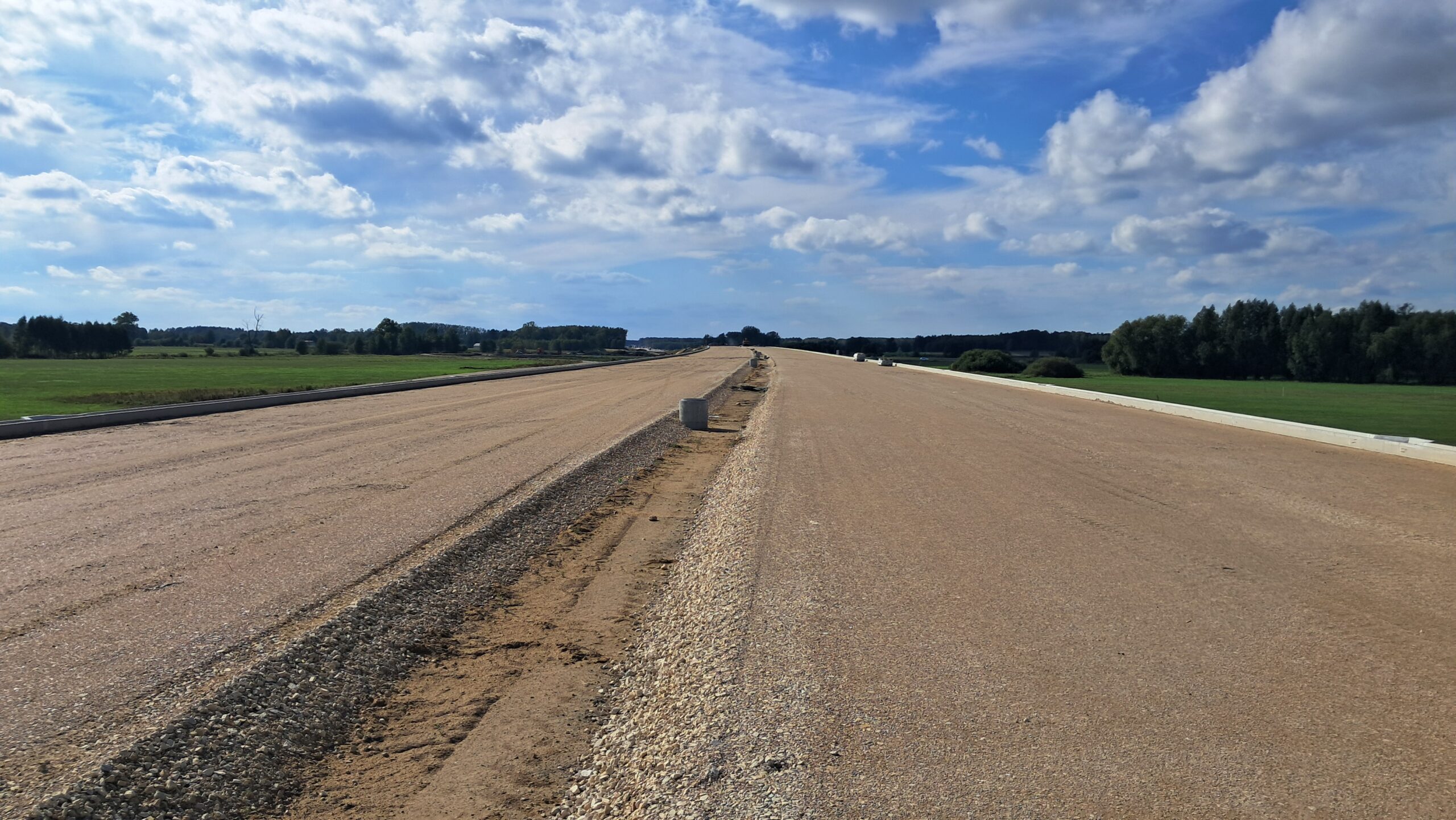

15 września km 610+700 wykonano podbudowę z kruszywa C90_3
15 września km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
22 września km 598+200 nawierzchnia C35_45 kruszywo w pasie rozdziału w kierunku odcinka VII
22 września km 599+700 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 599+700’ budowa nasypu budowa ustroju nośnego PZM-13L(L, P)
22 września km 600+600 nawierzchnia betonowa C35_45 budowa pasa rozdziału i WD_68
22 września km 601+500’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 602+900 wykonano podbudowę zasadniczą C8_10
22 września km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
22 września km 603+600 budowa WD_70 nawierzchnia C35_45 kruszywo w pasie rozdziału
22 września km 603+600’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
22 września km 605+300 budowa WD_71 nawierzchnia C35_45 kruszywo w pasie rozdziału
22 września km 605+300’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału

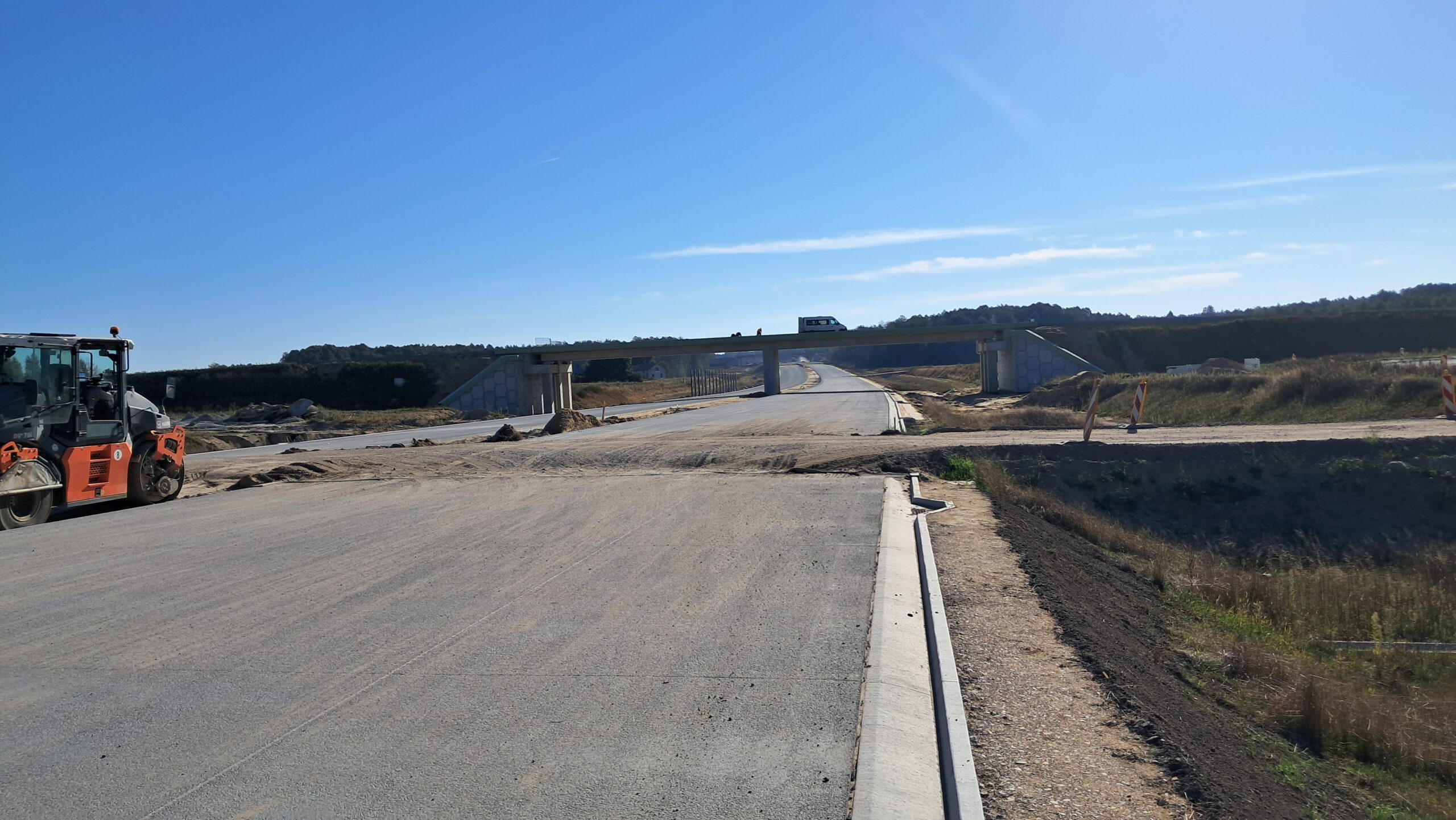

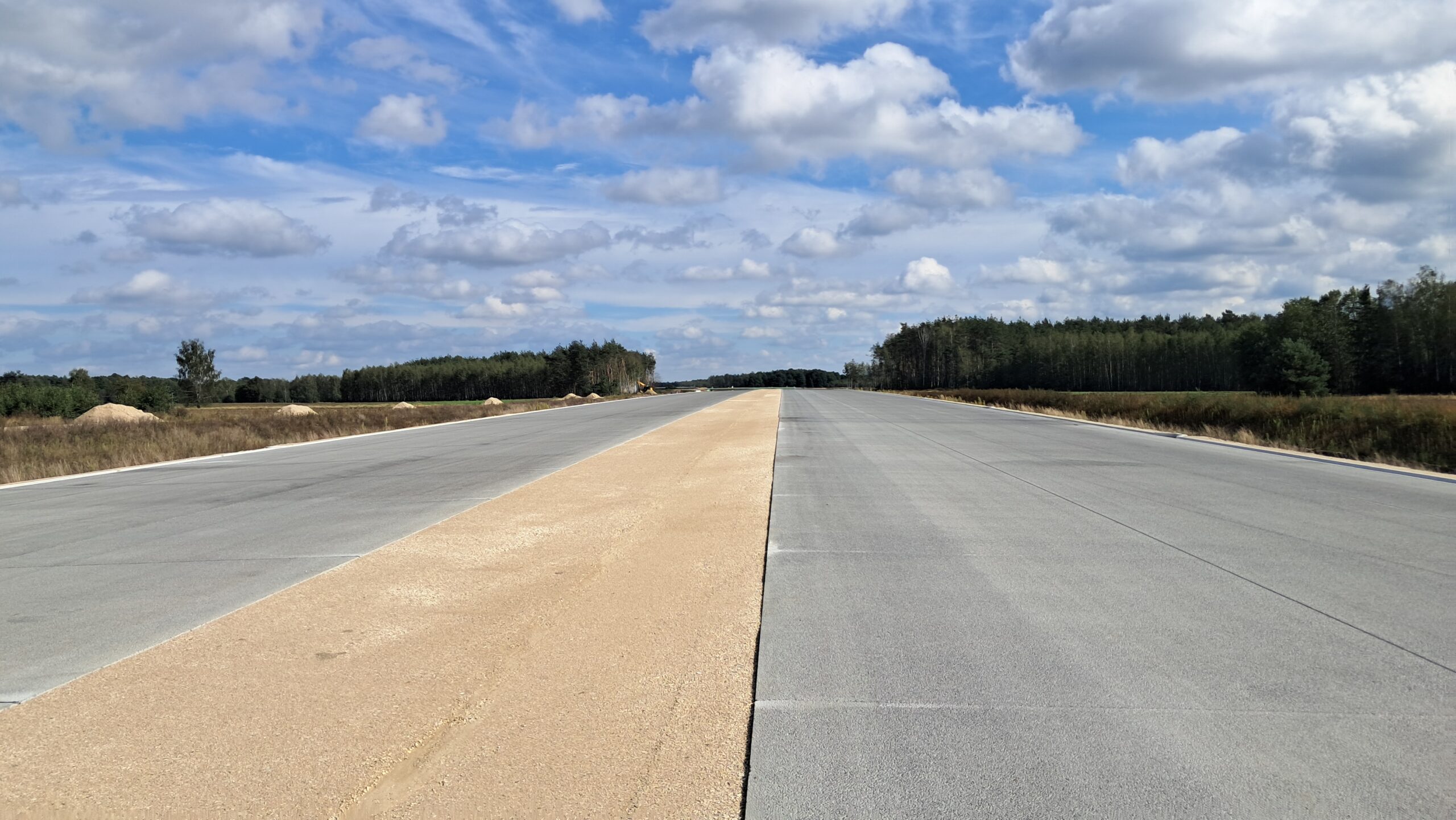

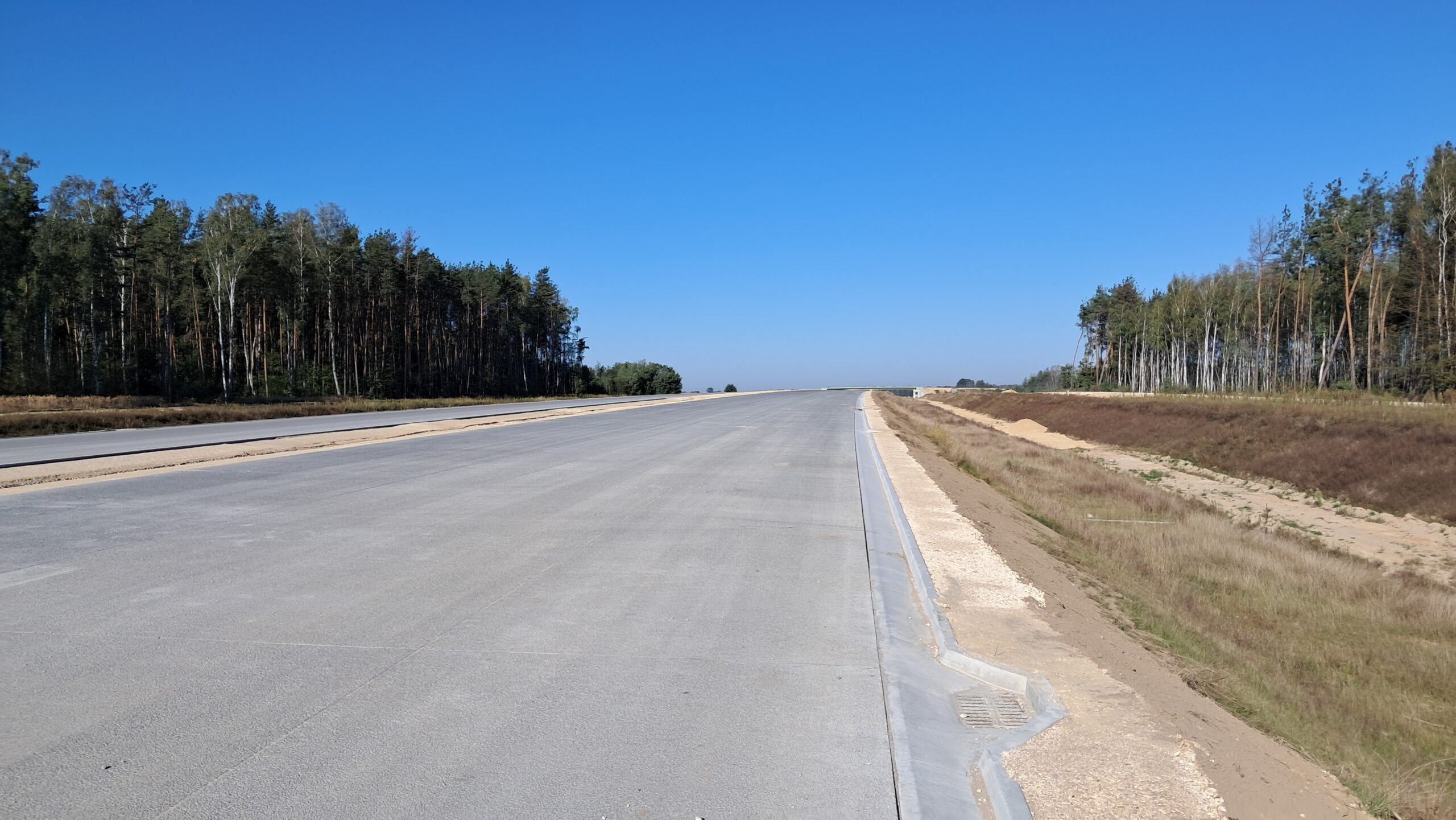

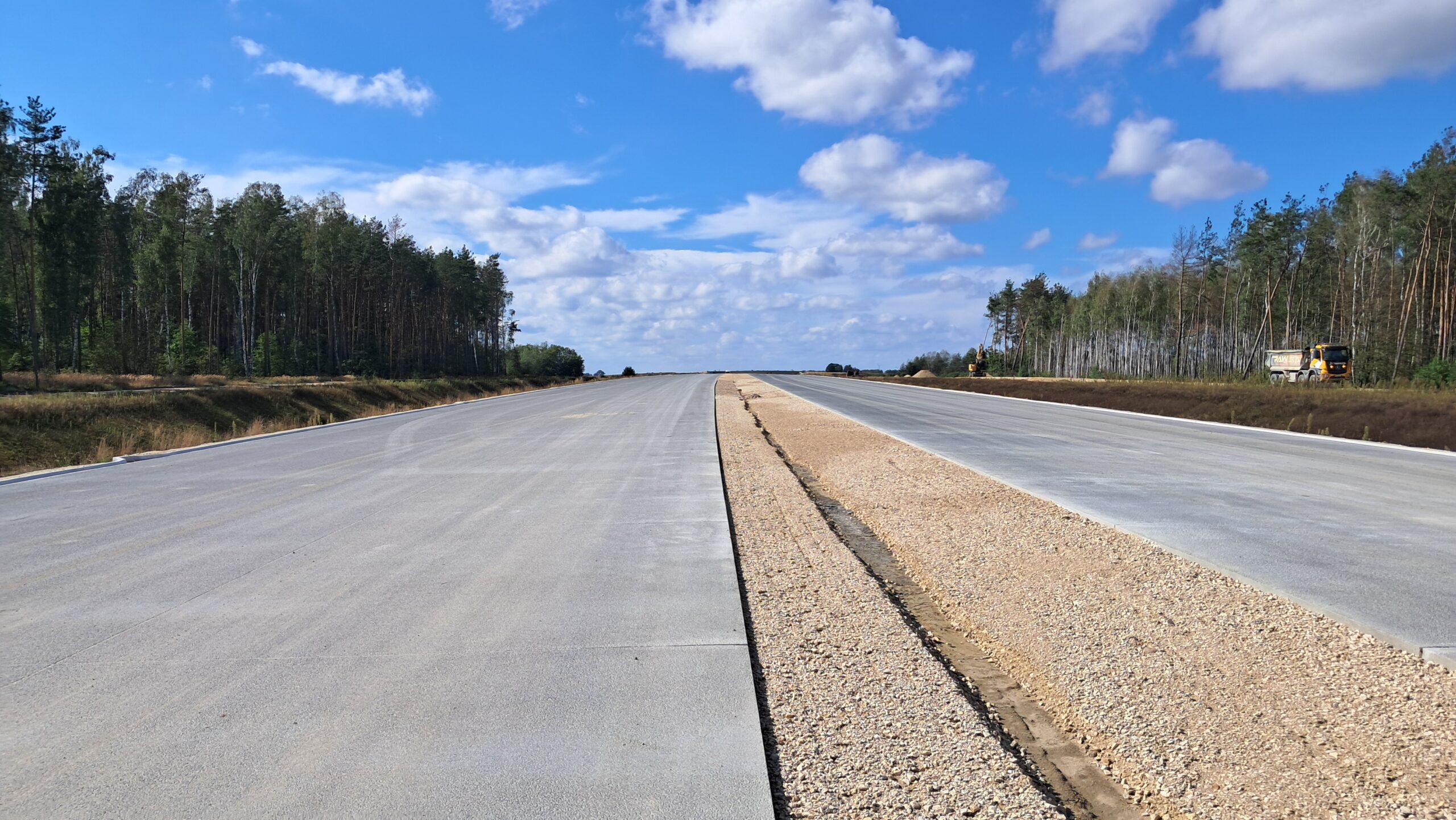

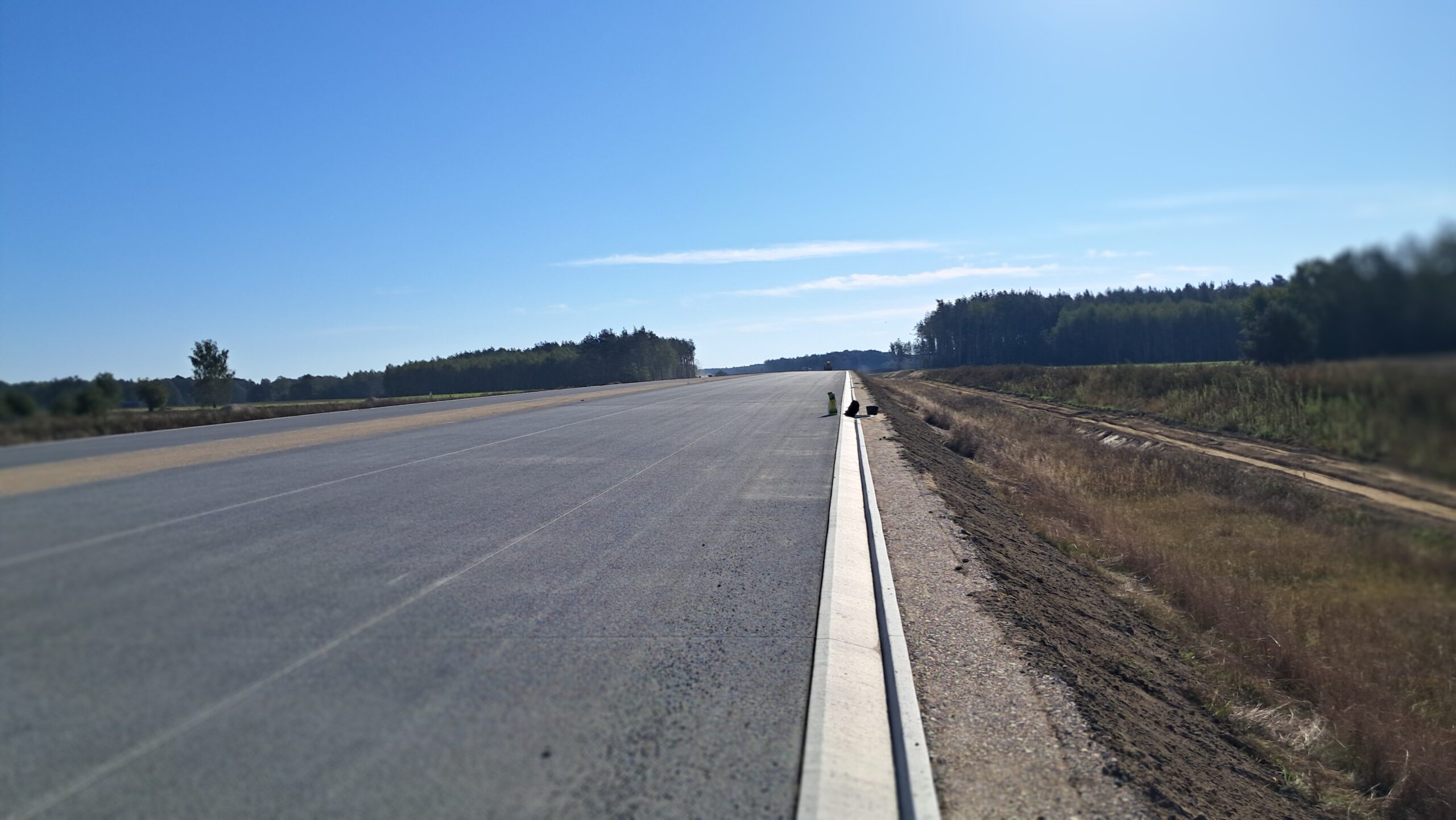

22 września km 606+150 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 606+150’ WD_72 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45

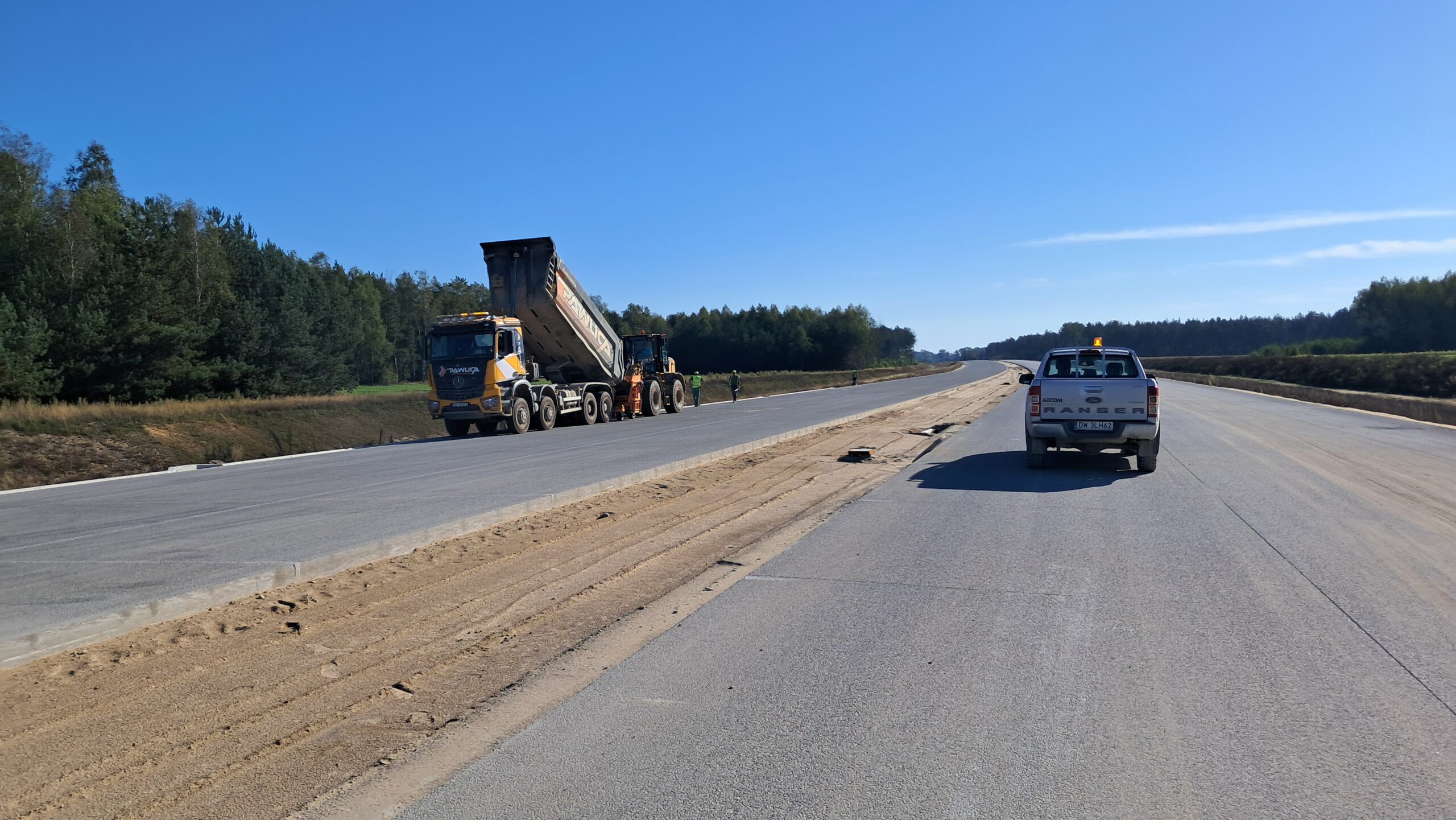

22 września km 606+900’ nawierzchnia betonowa C35_45 budowa poboczy
22 września km 608+300 nawierzchnia betonowa C35_45 budowa pasa rozdziału

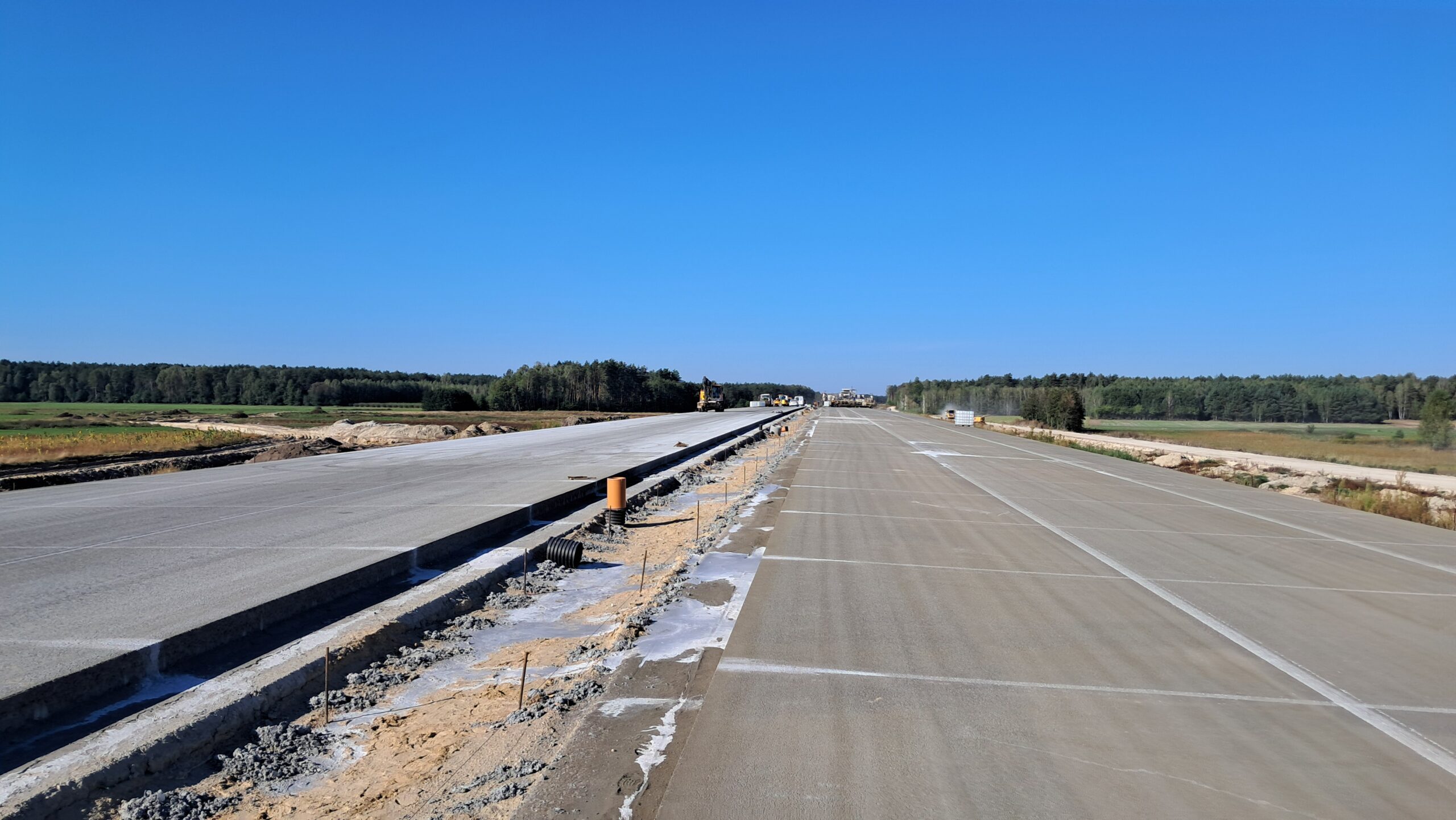

22 września km 608+950 nawierzchnia betonowa C35_45
22 września km 610+050 budowa nasypu zasypek i budowa ustroju nośnego WA_74
22 września km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
01 września km 606+150 nawierzchnia betonowa C35_45 przygotowania do dalszych robót
01 września km 606+150’ budowa ustroju nośnego WD_72 budowa nawierzchni betonowej C35_45
01 września km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
01 września km 608+300 nawierzchnia betonowa C35_45
01 września km 608+300’ wykonywano podbudowę zasadniczą C8_10 nad PZM_14A

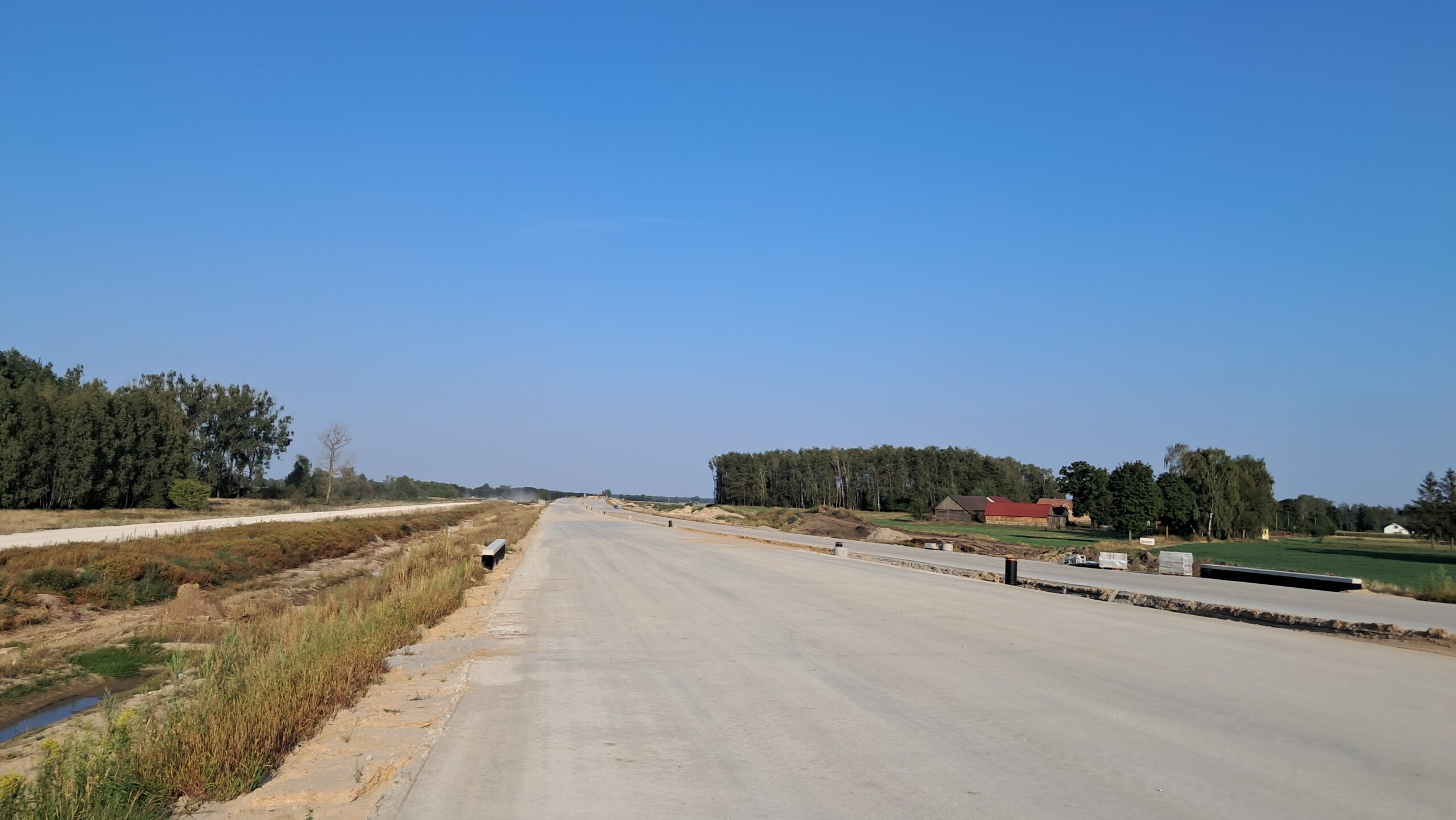

01 września km 608+950’ wykonywano podbudowę zasadniczą C8_10 nad PP_69
01 września km 610+050 budowa nasypu budowa ustroju nośnego WA_74
01 września km 610+050’ wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3
01 września km 610+700 wykonano podbudowę pomocniczą C5_6 podbudowa z kruszywa C90_3
01 września km 598+200 nawierzchnia C35_45 kruszywo w pasie rozdziału w kierunku odcinka VII
01 września km 599+700 nawierzchnia betonowa C35_45
01 września km 599+700’ budowa nasypu budowa podpór PZM-13L(L, P)
01 września km 600+600 nawierzchnia betonowa C35_45 budowa pasa rozdziału i WD_68

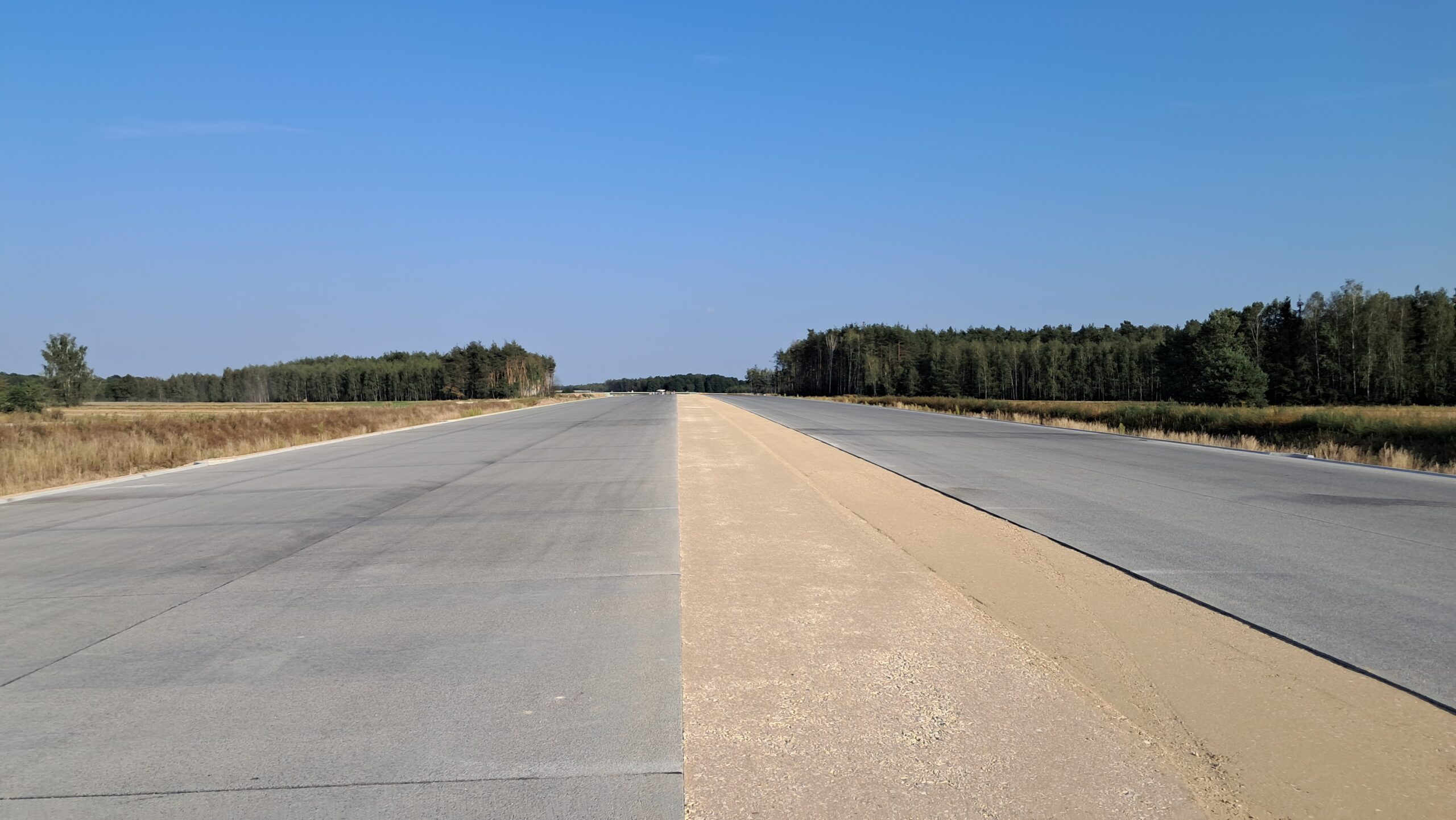

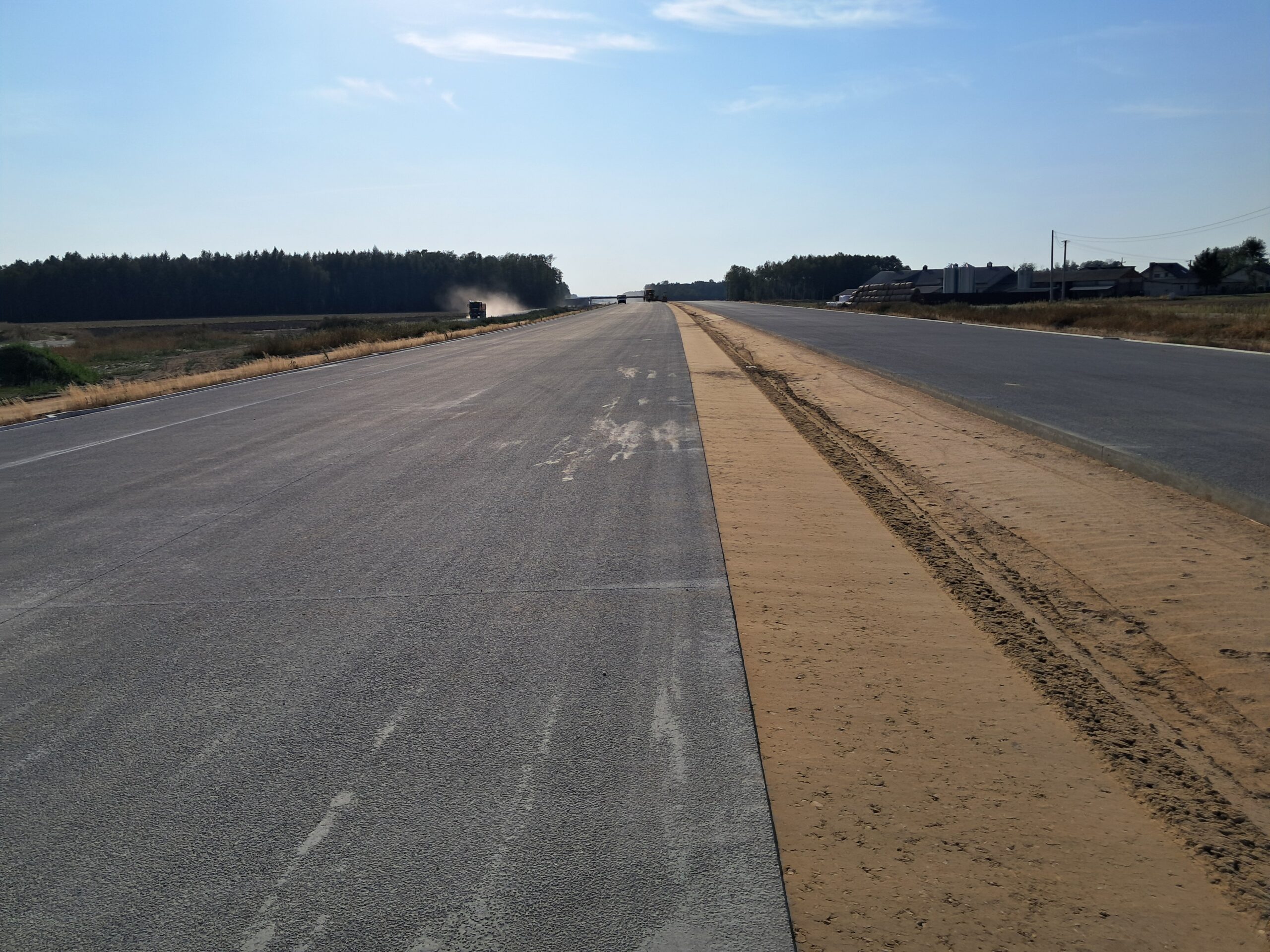

01 września km 601+500 nawierzchnia betonowa C35_45 i budowa pasa rozdziału
01 września km 602+900 wykonano podbudowę zasadniczą C8_10
01 września km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
01 września km 603+600 budowa WD_70 nawierzchnia C35_45 i budowa pasa rozdziału
01 września km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
01 września km 605+300 budowa WD_71 nawierzchnia C35_45 i budowa pasa rozdziału
01 września km 605+300’ nawierzchnia betonowa C35_45 i budowa pasa rozdziału
09 września km 603+600 budowa WD_70 nawierzchnia C35_45 kruszywo w pasie rozdziału
09 września km 604+400 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
09 września km 605+300 budowa WD_71 nawierzchnia C35_45 kruszywo w pasie rozdziału
09 września km 606+150 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
09 września km 606+150’ WD_72 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
09 września km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
09 września km 606+900’ nawierzchnia betonowa C35_45
09 września km 608+300 nawierzchnia betonowa C35_45
09 września km 608+300’ PZM_14A i układanie nawierzchni betonowej C35_45
09 września km 608+950 wykonywano podbudowę zasadniczą C8_10
09 września km 610+050 budowa nasypu zasypek i budowa ustroju nośnego WA_74
09 września km 610+050’ wykonano podbudowę z kruszywa C90_3
09 września km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
09 września km 598+200 nawierzchnia C35_45 kruszywo w pasie rozdziału w kierunku odcinka VII
09 września km 598+200’ nawierzchnia betonową C35_45 kruszywo w pasie rozdziału
09 września km 599+700’ budowa nasypu budowa ustroju nośnego PZM-13L(L, P)
09 września km 600+600 nawierzchnia betonowa C35_45 budowa pasa rozdziału i WD_68
09 września km 601+500 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
09 września km 602+900 wykonano podbudowę pomocniczą C5_6

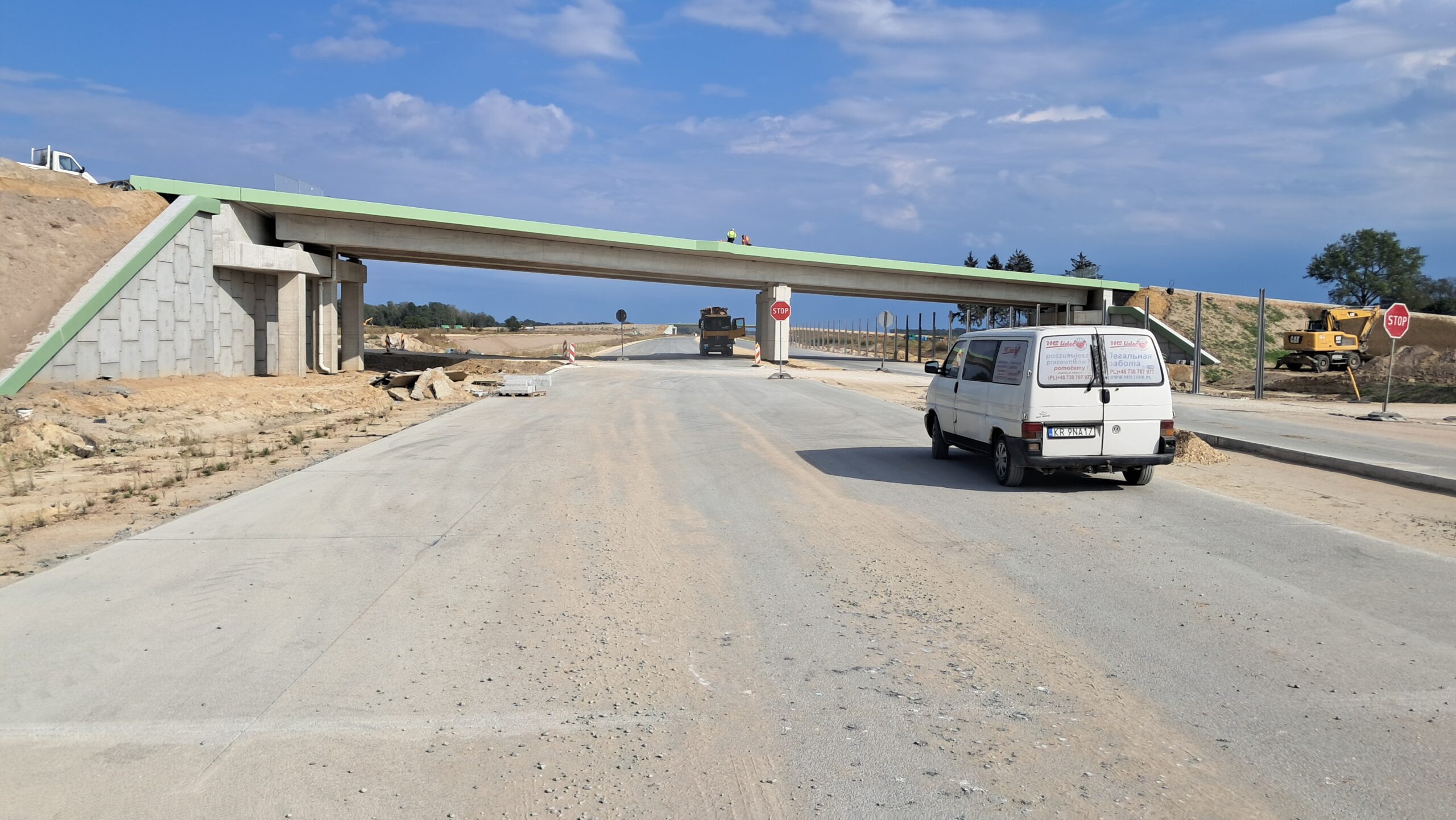

09 września km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A

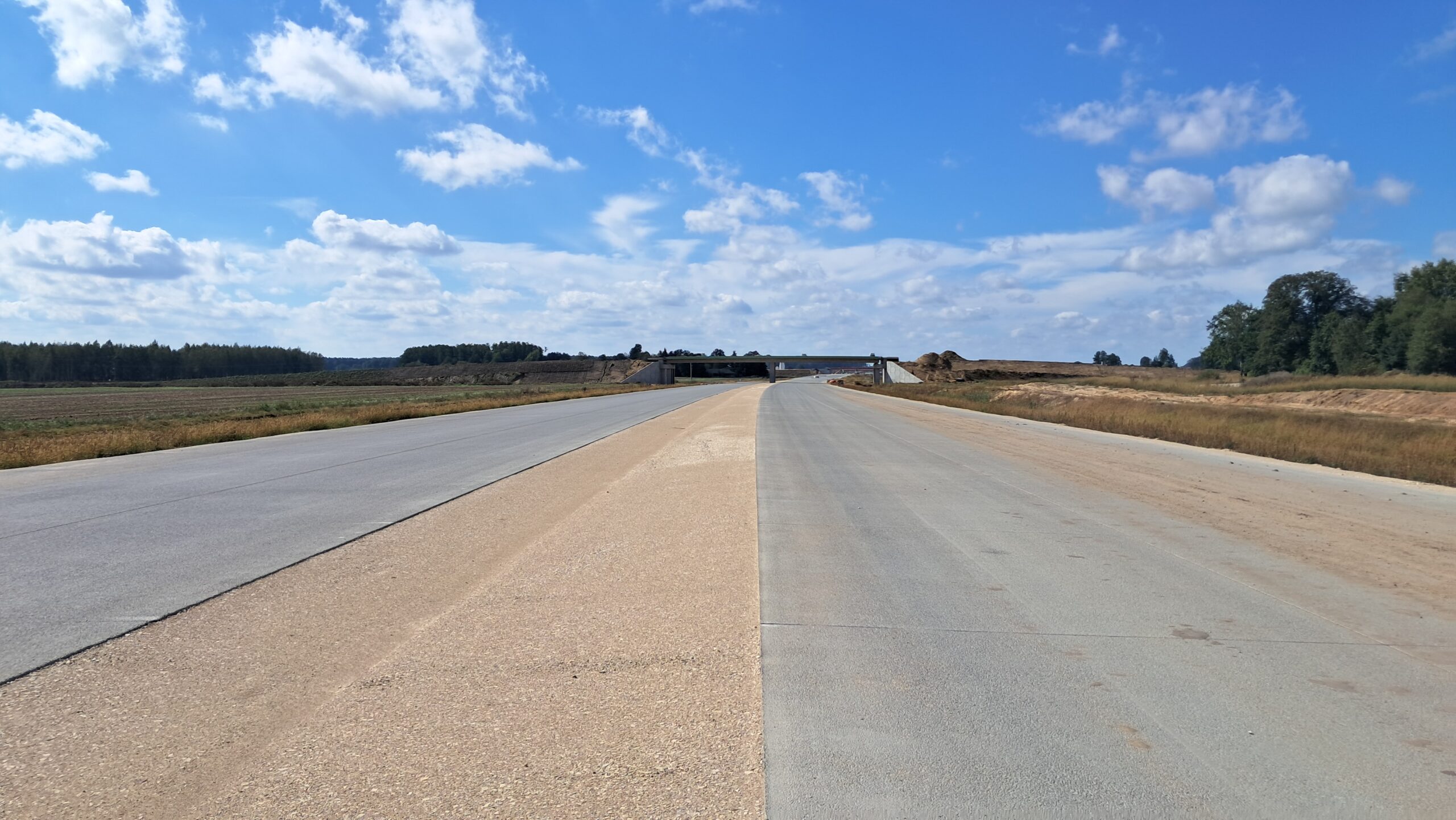

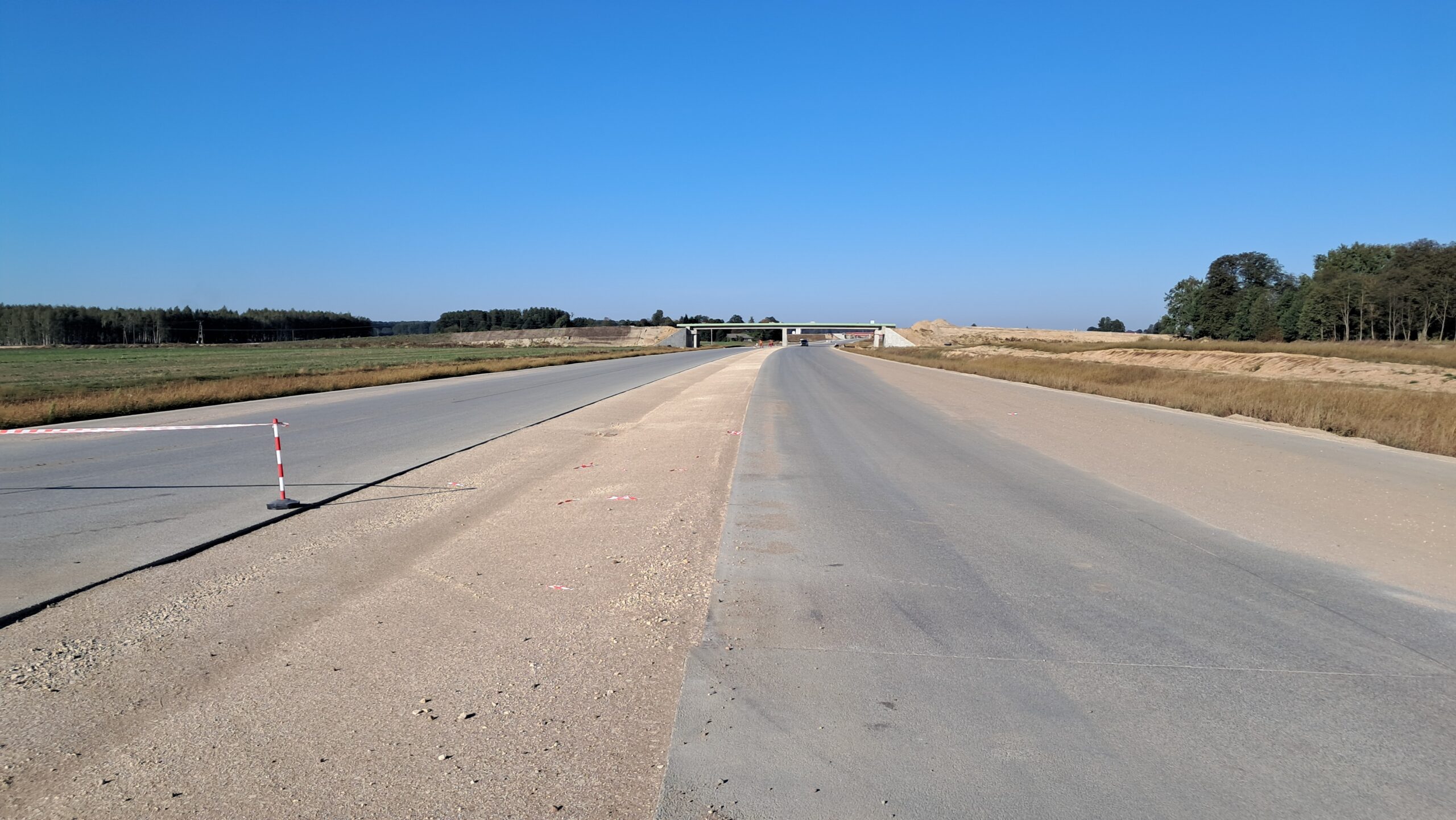

15 września km 598+200 nawierzchnia C35_45 kruszywo w pasie rozdziału w kierunku odcinka VII

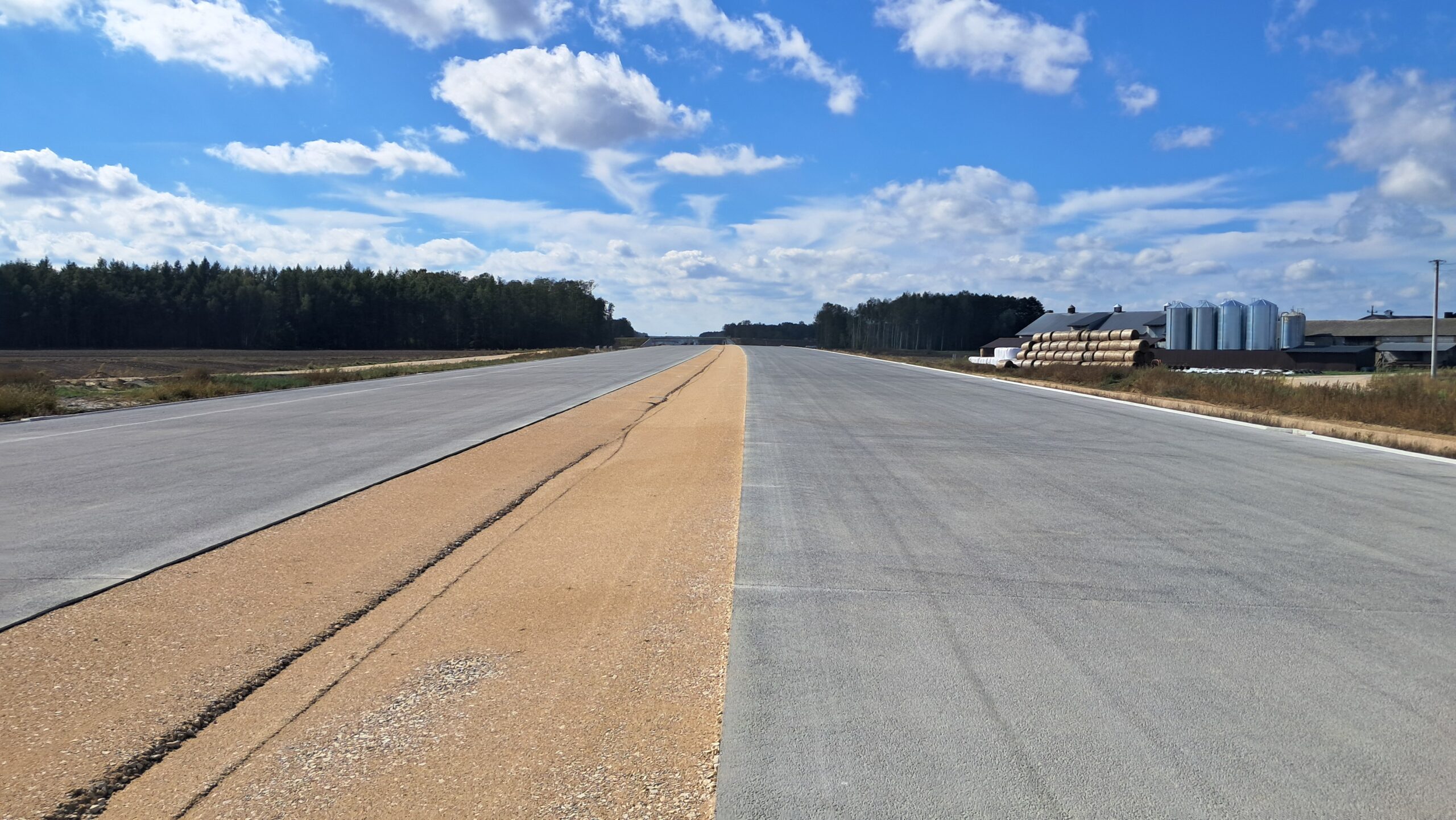

15 września km 599+700 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału

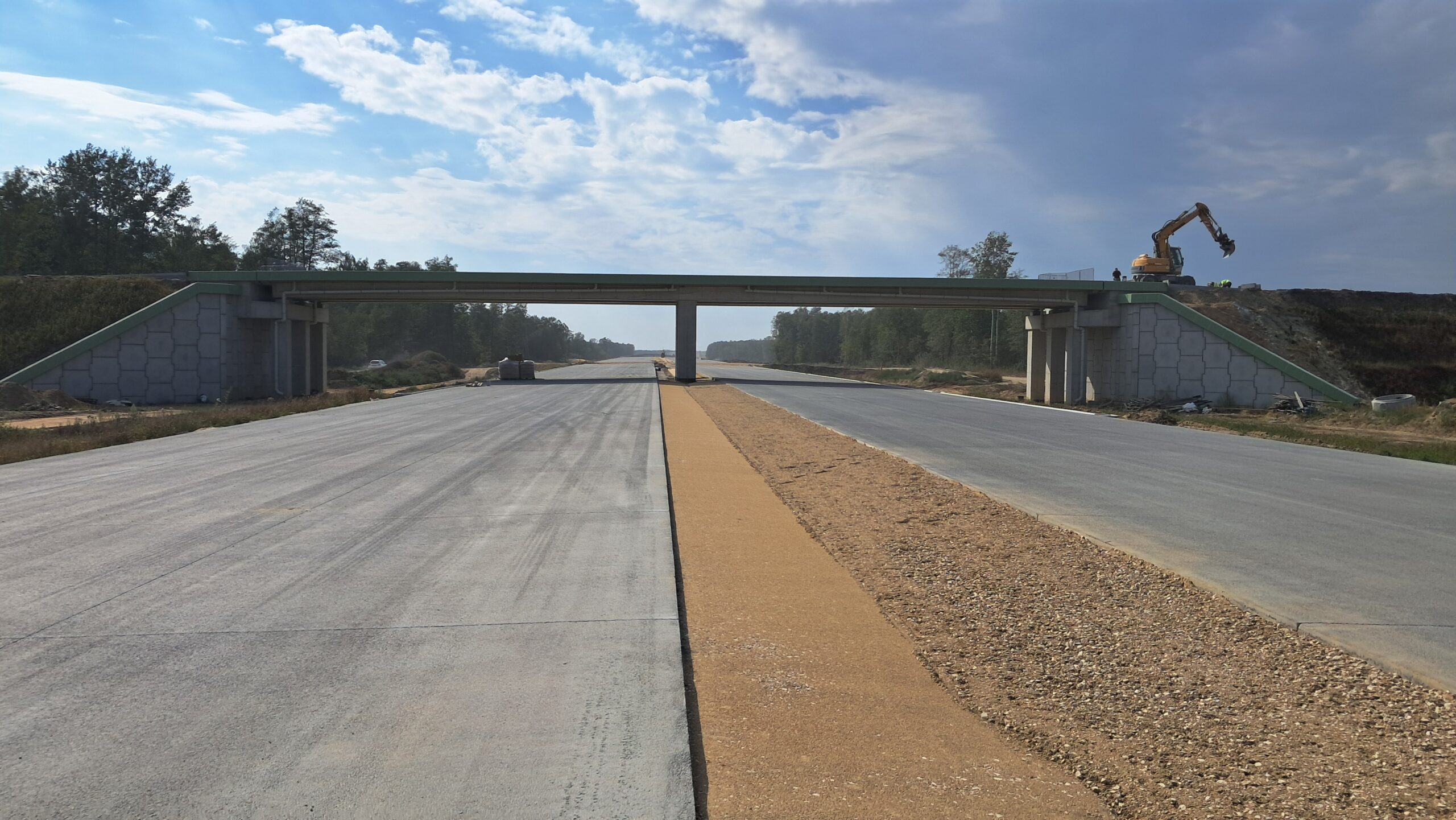

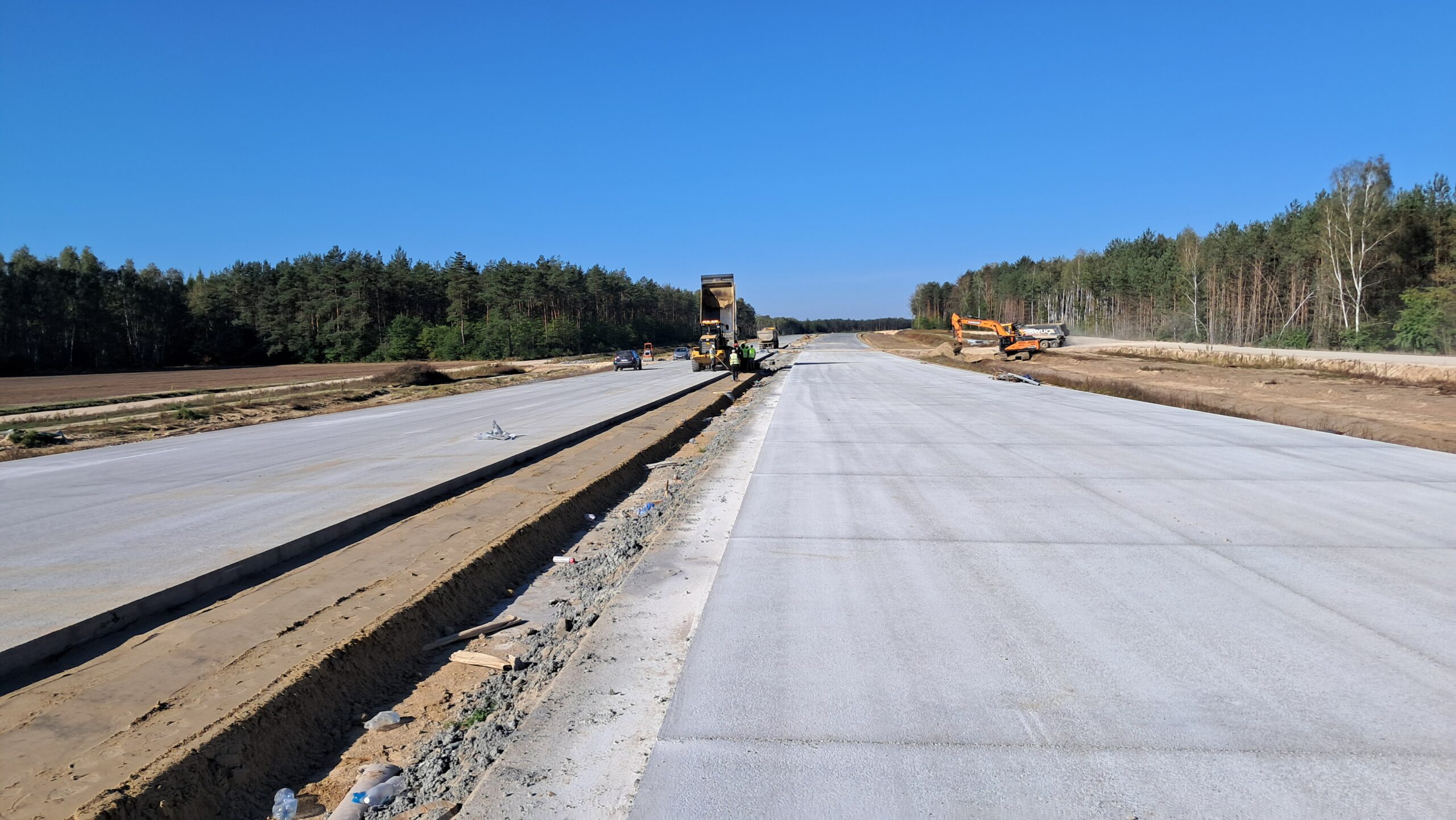

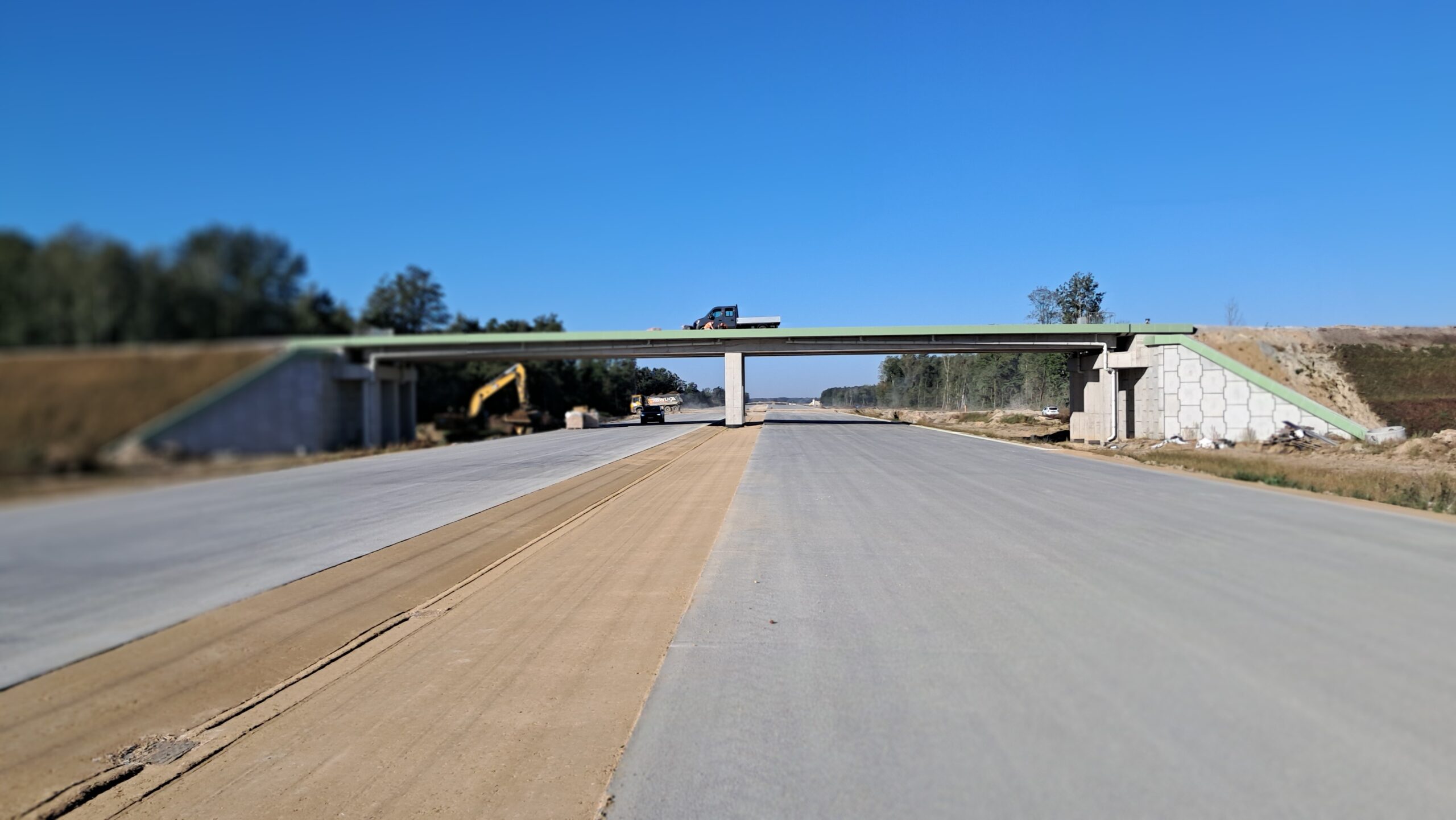

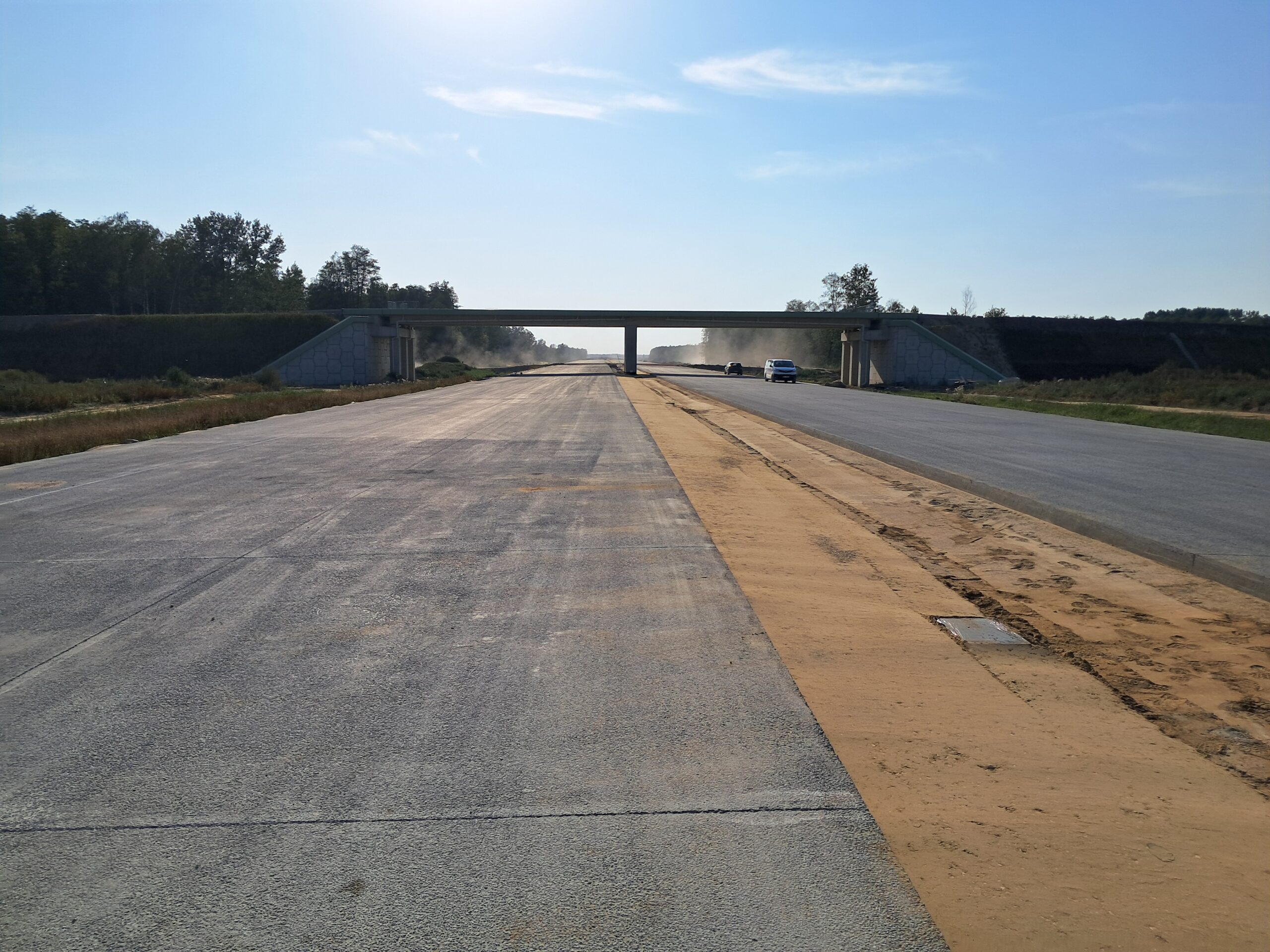

15 września km 600+600 nawierzchnia betonowa C35_45 budowa pasa rozdziału i WD_68
15 września km 601+500 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
15 września km 602+900 wykonano podbudowę pomocniczą C5_6

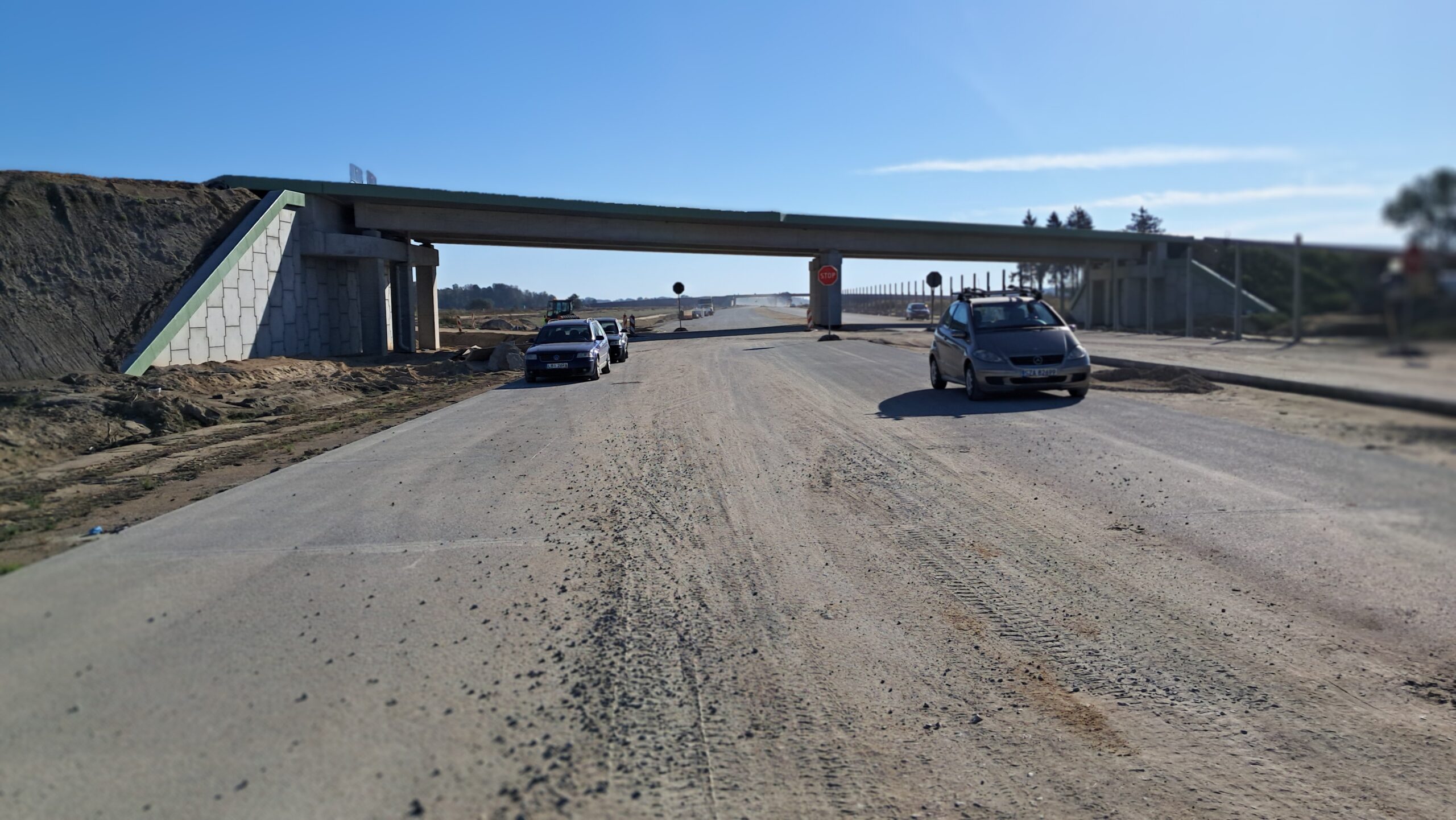

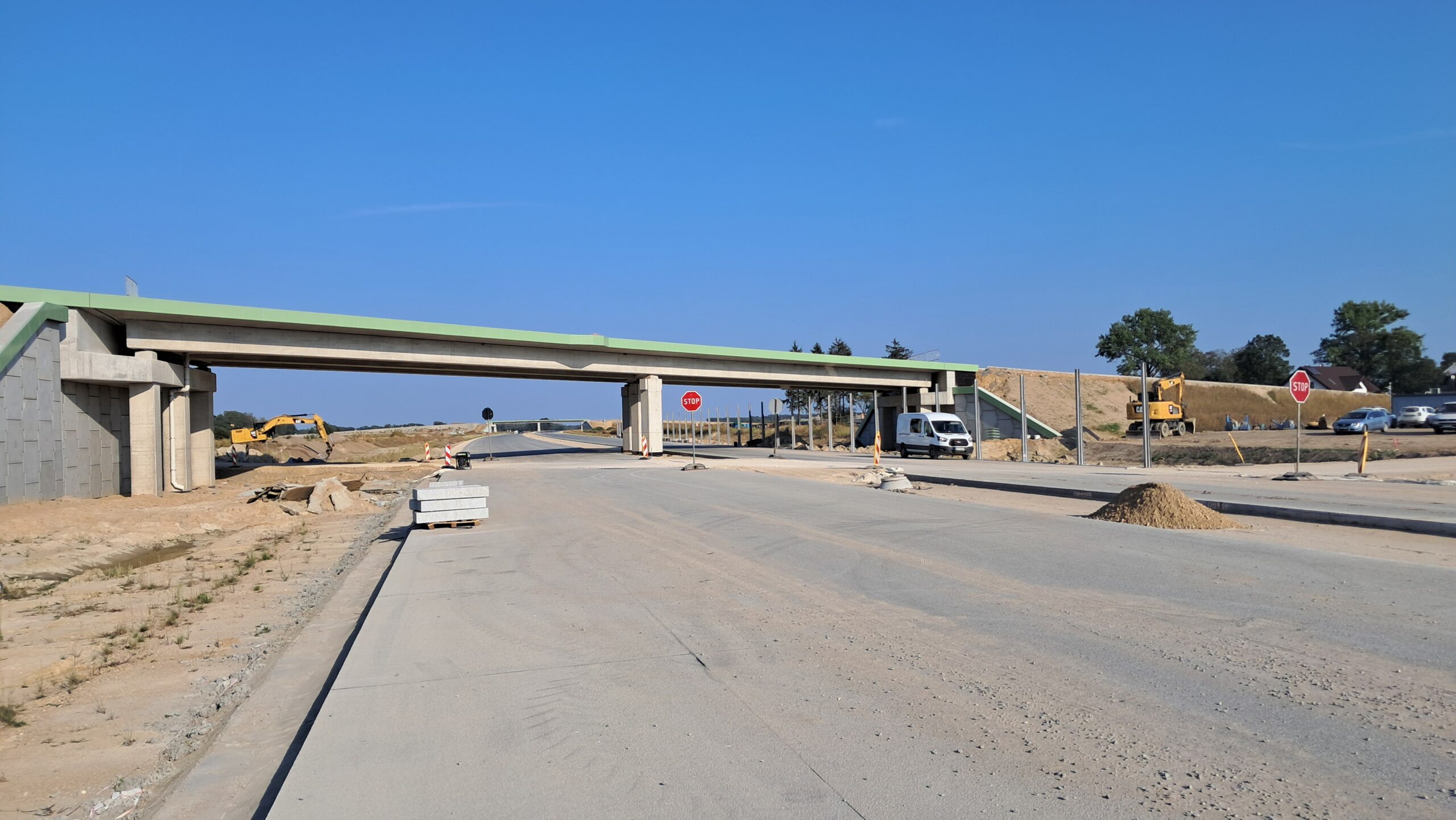

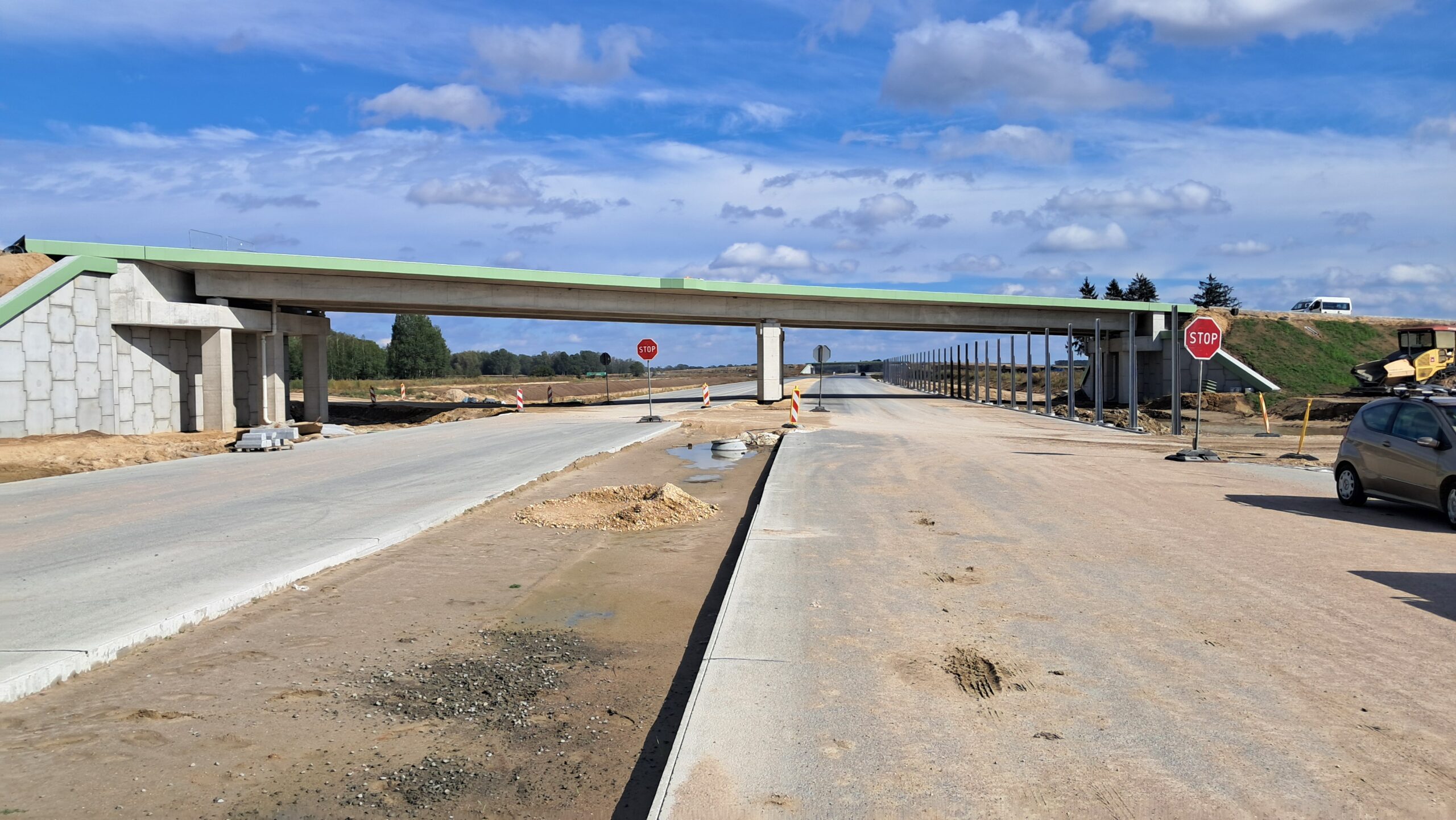

15 września km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A

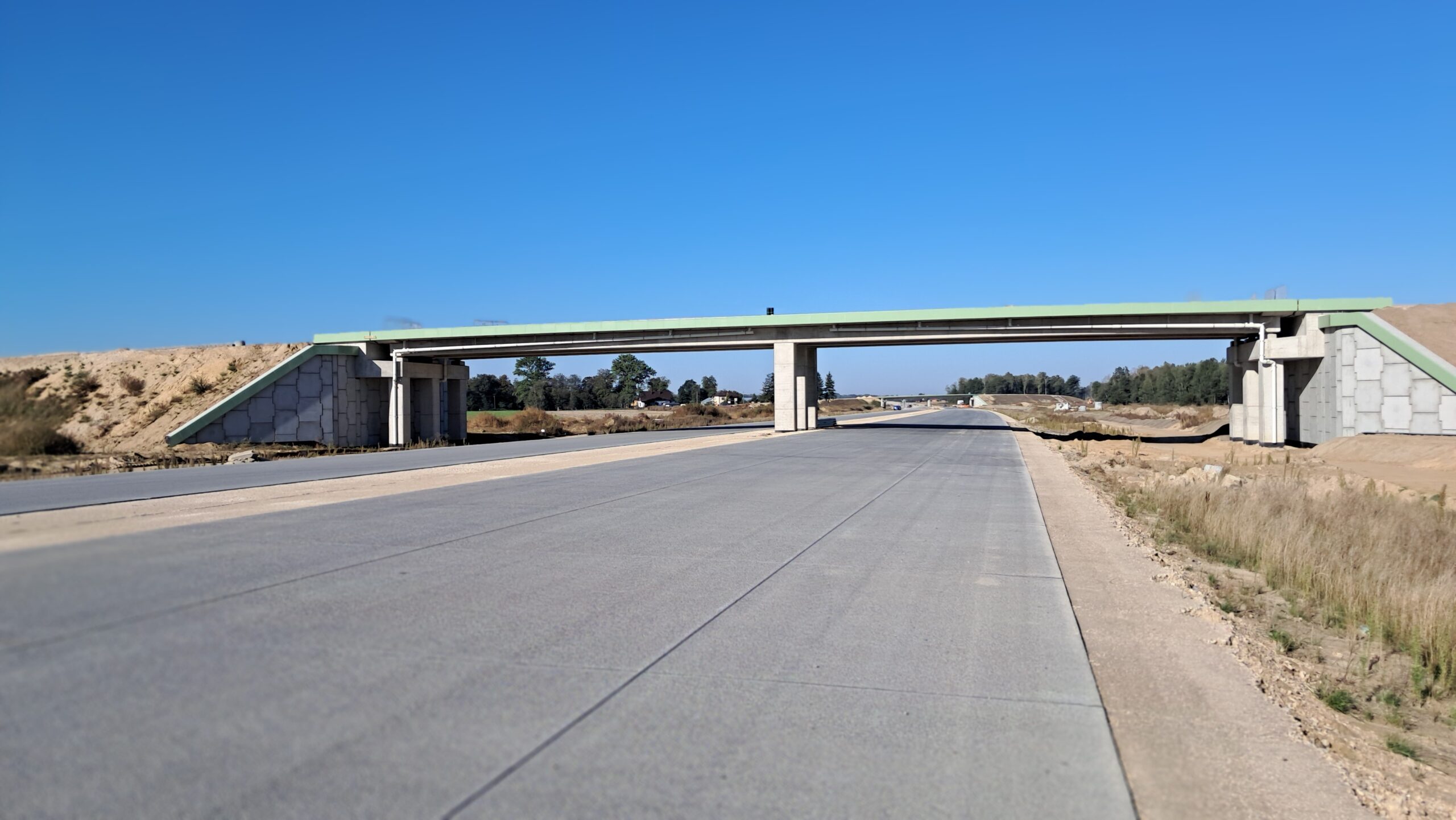

15 września km 603+600 budowa WD_70 nawierzchnia C35_45 kruszywo w pasie rozdziału

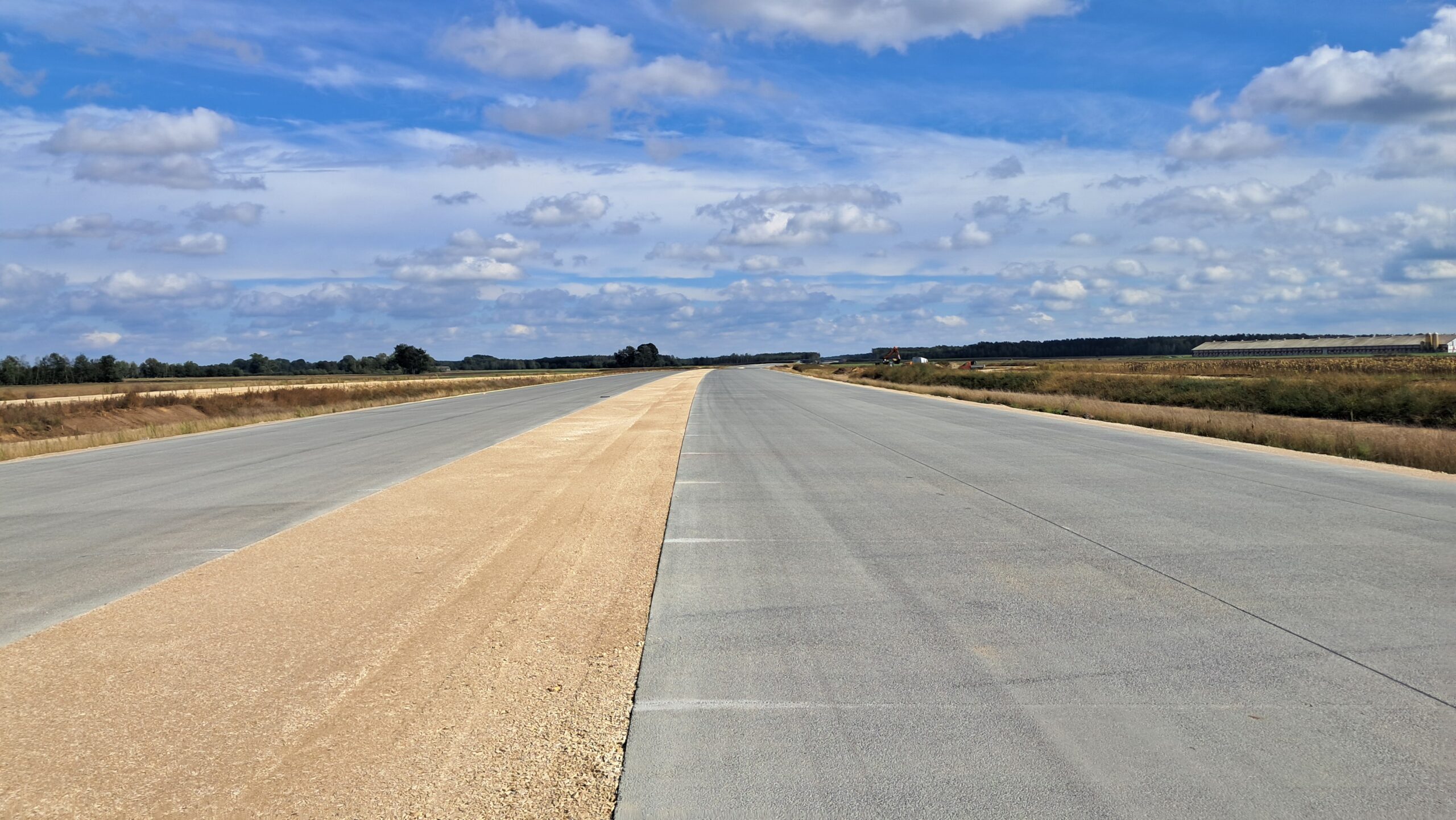

15 września km 603+600’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
15 września km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
15 września km 605+300 budowa WD_71 nawierzchnia C35_45 kruszywo w pasie rozdziału

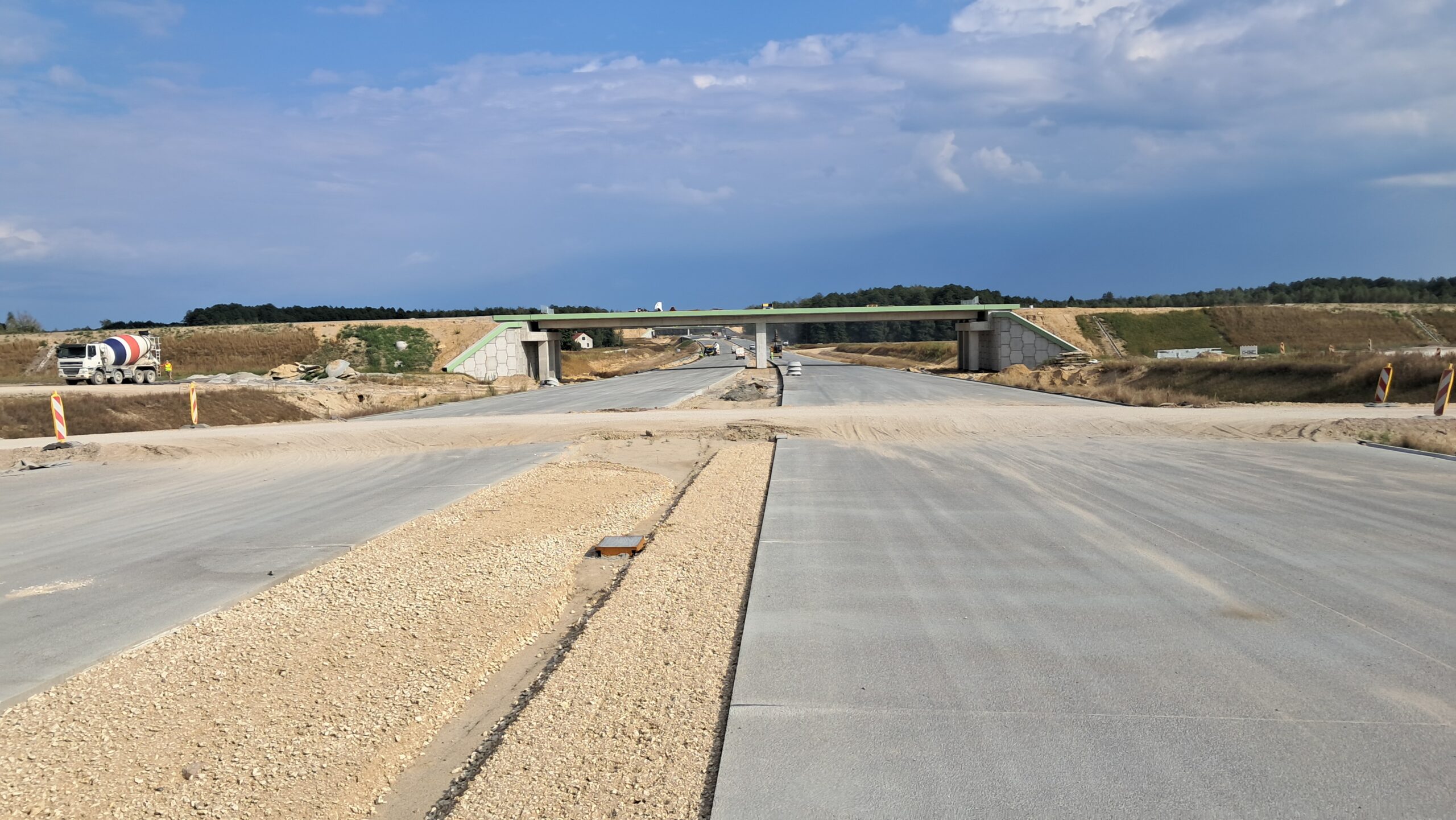

15 września km 605+300’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
15 września km 606+150 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
15 września km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
15 września km 606+900’ nawierzchnia betonowa C35_45
15 września km 608+300’ PZM_14A i nawierzchnia betonowa C35_45
15 września km 608+950 podbudowa zasadnicza C8_10 i układanie nawierzchni betonowej C35_45
15 września km 610+050 budowa nasypu zasypek i budowa ustroju nośnego WA_74
15 września km 610+050’ wykonano podbudowę z kruszywa C90_3
15 września km 610+700 wykonano podbudowę z kruszywa C90_3
15 września km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX

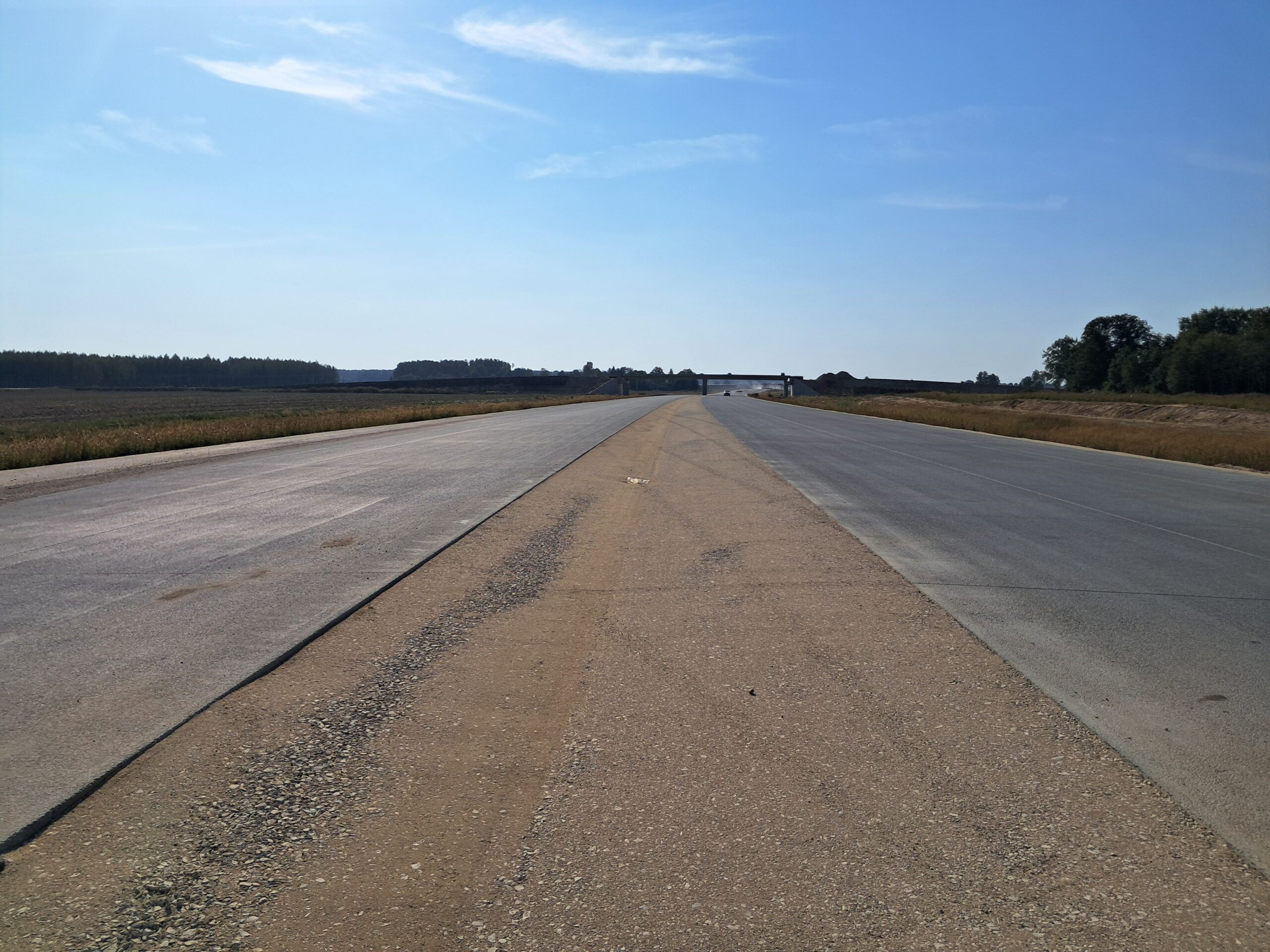

22 września km 598+200 nawierzchnia C35_45 kruszywo w pasie rozdziału w kierunku odcinka VII
22 września km 599+700 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 599+700’ budowa nasypu budowa ustroju nośnego PZM-13L(L, P)

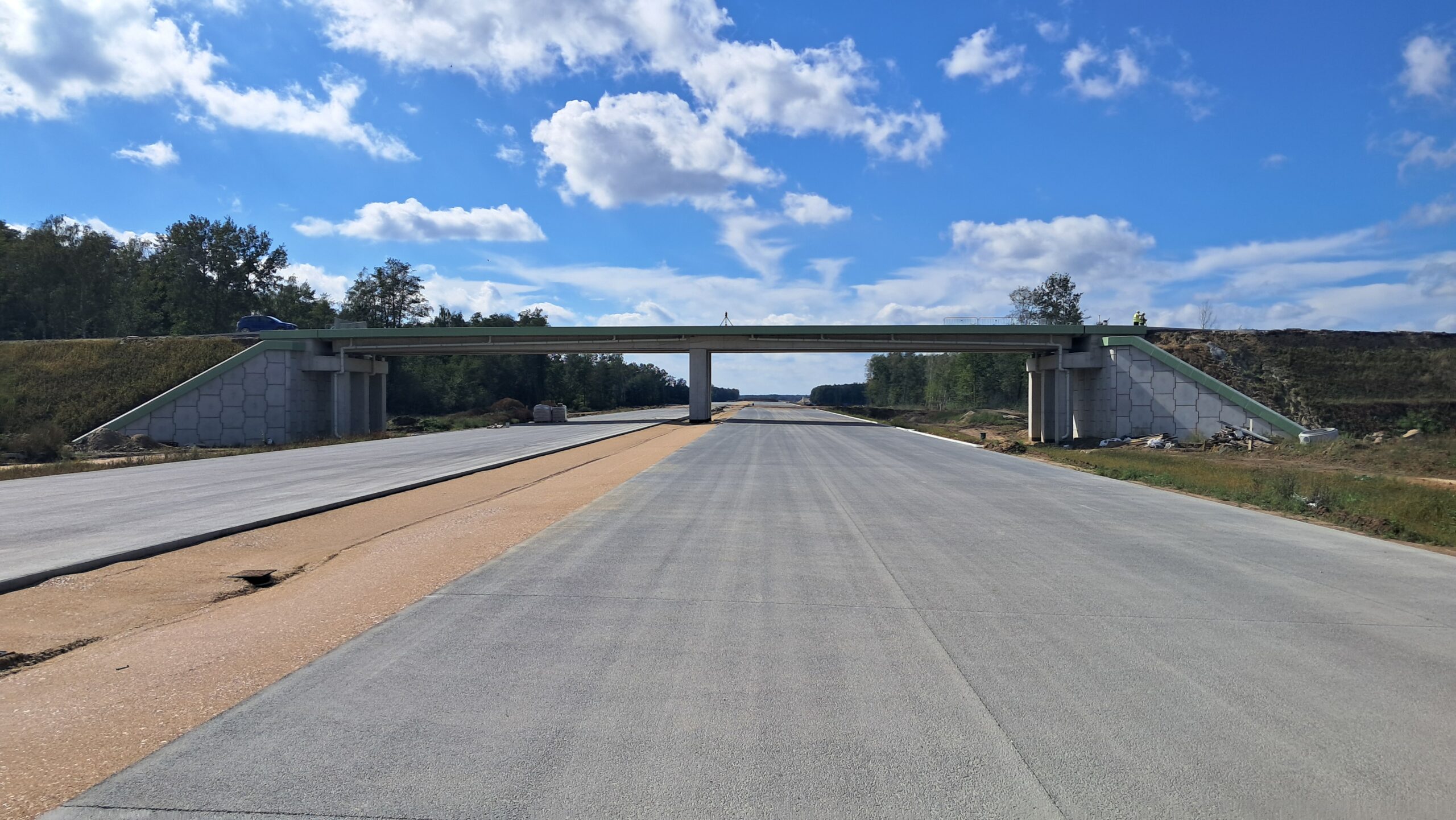

22 września km 600+600 nawierzchnia betonowa C35_45 budowa pasa rozdziału i WD_68
22 września km 601+500’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 602+900 wykonano podbudowę zasadniczą C8_10
22 września km 602+900’ nawierzchnia betonowa C35_45 budowa ustroju nośnego WD_69A
22 września km 603+600 budowa WD_70 nawierzchnia C35_45 kruszywo w pasie rozdziału
22 września km 603+600’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 604+400’ nawierzchnia betonowa C35_45 i budowa nawierzchni C 35_45 na PA
22 września km 605+300 budowa WD_71 nawierzchnia C35_45 kruszywo w pasie rozdziału
22 września km 605+300’ nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 606+150 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 606+150’ WD_72 nawierzchnia betonowa C35_45 kruszywo w pasie rozdziału
22 września km 606+900 budowa ustroju nośnego WD_73C i nawierzchnia betonowa C35_45
22 września km 606+900’ nawierzchnia betonowa C35_45 budowa poboczy
22 września km 608+300 nawierzchnia betonowa C35_45 budowa pasa rozdziału
22 września km 608+950 nawierzchnia betonowa C35_45
22 września km 610+050 budowa nasypu zasypek i budowa ustroju nośnego WA_74
22 września km 610+700’ wykonano podbudowę z kruszywa C90_3 widok w kierunku odcinka IX
